GeosDev
G
Представник
542
04 августа 2016
06 май 2019 11:48
Уважаемые покупатели жилого комплекса «Мелоди Парк». Сообщаем Вам о том, что на 06.05.2019 года все работы на строительной площадке второй очереди жилого комплекса ведутся согласно утвержденным графикам строительно-монтажных работ.
Выполнено:
Дом - 1
Фундамент - 100%.
Стены цокольного этажа - 100%.
Гидроизоляция - 100%.
Утепление подвала - 100%.
Стены и монолитные перекрытия 1-9 этажей - 100%.
Работы по устройству кровли и скатной кровли выполнены на 90%.
Лестницы в доме - 100%.
Периметральная кладка - 98%.
Кладка подвального помещения - 90%.
Фасад 9 этажа - 80%.
Устройство ливневой канализации -70%.
Дом - 2
Стены цокольного этажа - 100%.
Гидроизоляция - 100%.
Плита перекрытия и стены 1 этажа - 100%.
Утепление цокольного этажа - 100%.
Утепление подвала - 100%.
Стены и монолитные перекрытия 1-9 этажей - 100%.
Кладка внутренних стен и перегородок выполнена на 100%.
Работы по устройству кровли и скатной кровли выполнены на 80%.
Лестницы в доме - 100%.
Вентиляционные каналы - 100%.
Дымоходный канал - 10%.
Утепление - 30%.
Остекление окон - 40%.
Монтаж электромагистралей - 100%.
Укладка электрокабеля в местах общего пользования - 40%.
Кладка стен подвала - 100%.
Дом - 3
Стены цокольного этажа - 100%.
Гидроизоляция - 100%.
Утепление цокольного этажа - 100%.
Стены и монолитные перекрытия 1-9 этажей - 100%.
Утепление подвала - 100%.
Кладка внутренних стен и перегородок выполнена на 100%.
Выполнены работы по устройству кровли и скатной кровли на 95%.
Лестницы в доме - 100%.
Вентиляционные каналы - 100%.
Дымоходный канал - 100%.
Утепление 9 этажа - 100%.
Остекление окон -85%.
Заключение каналов электросети - 75%.
Утепление наружных стен - 80%.
Кладка стен подвала - 100%.
Укладка электрокабеля в местах общего пользования - 70%.
Устройство ливневой канализации - 80%.
Разводка труб отопления и водоснабжения - 50%.
Выполнено:
Дом - 1
Фундамент - 100%.
Стены цокольного этажа - 100%.
Гидроизоляция - 100%.
Утепление подвала - 100%.
Стены и монолитные перекрытия 1-9 этажей - 100%.
Работы по устройству кровли и скатной кровли выполнены на 90%.
Лестницы в доме - 100%.
Периметральная кладка - 98%.
Кладка подвального помещения - 90%.
Фасад 9 этажа - 80%.
Устройство ливневой канализации -70%.
Дом - 2
Стены цокольного этажа - 100%.
Гидроизоляция - 100%.
Плита перекрытия и стены 1 этажа - 100%.
Утепление цокольного этажа - 100%.
Утепление подвала - 100%.
Стены и монолитные перекрытия 1-9 этажей - 100%.
Кладка внутренних стен и перегородок выполнена на 100%.
Работы по устройству кровли и скатной кровли выполнены на 80%.
Лестницы в доме - 100%.
Вентиляционные каналы - 100%.
Дымоходный канал - 10%.
Утепление - 30%.
Остекление окон - 40%.
Монтаж электромагистралей - 100%.
Укладка электрокабеля в местах общего пользования - 40%.
Кладка стен подвала - 100%.
Дом - 3
Стены цокольного этажа - 100%.
Гидроизоляция - 100%.
Утепление цокольного этажа - 100%.
Стены и монолитные перекрытия 1-9 этажей - 100%.
Утепление подвала - 100%.
Кладка внутренних стен и перегородок выполнена на 100%.
Выполнены работы по устройству кровли и скатной кровли на 95%.
Лестницы в доме - 100%.
Вентиляционные каналы - 100%.
Дымоходный канал - 100%.
Утепление 9 этажа - 100%.
Остекление окон -85%.
Заключение каналов электросети - 75%.
Утепление наружных стен - 80%.
Кладка стен подвала - 100%.
Укладка электрокабеля в местах общего пользования - 70%.
Устройство ливневой канализации - 80%.
Разводка труб отопления и водоснабжения - 50%.
GeosDev
G
Представник
542
04 августа 2016
05 июнь 2019 13:07
Уважаемые покупатели жилого комплекса «Мелоди Парк». Сообщаем Вам о том, что на 05.06.2019 года все работы на строительной площадке второй очереди жилого комплекса ведутся согласно утвержденным графикам строительно-монтажных работ.
Выполнено:
Дом - 1
Фундамент - 100%.
Стены цокольного этажа - 100%.
Гидроизоляция - 100%.
Утепление подвала - 100%.
Стены и монолитные перекрытия 1-9 этажей - 100%.
Работы по устройству кровли и скатной кровли выполнены на 90%.
Лестницы в доме - 100%.
Периметральная кладка - 100%.
Кладка подвального помещения - 93%.
Фасад 9 этажа - 83%.
Устройство ливневой канализации -70%.
Утепление цоколя -70%.
Заземление – 80%.
Дом - 2
Стены цокольного этажа - 100%.
Гидроизоляция - 100%.
Плита перекрытия и стены 1 этажа - 100%.
Утепление цокольного этажа - 100%.
Утепление подвала - 100%.
Стены и монолитные перекрытия 1-9 этажей - 100%.
Кладка внутренних стен и перегородок выполнена на 100%.
Работы по устройству кровли и скатной кровли выполнены на 85%.
Лестницы в доме - 100%.
Вентиляционные каналы - 100%.
Дымоходный канал - 60%.
Утепление - 70%.
Остекление окон - 85%.
Электроразводка - 100%.
Укладка электрокабеля в местах общего пользования - 50%.
Кладка стен подвала - 100%.
Устройство ливневой канализации – 60%.
Заземление – 50%.
Разводка труб отопления и водоснабжения – 50%.
Дом - 3
Стены цокольного этажа - 100%.
Гидроизоляция - 100%.
Утепление цокольного этажа - 100%.
Стены и монолитные перекрытия 1-9 этажей - 100%.
Утепление подвала - 100%.
Кладка внутренних стен и перегородок выполнена на 100%.
Выполнены работы по устройству кровли и скатной кровли на 98%.
Лестницы в доме - 100%.
Вентиляционные каналы - 100%.
Дымоходный канал - 100%.
Утепление 9 этажа - 100%.
Остекление окон - 95%.
Электроразводка - 85%.
Утепление наружных стен - 100%.
Кладка стен подвала - 100%.
Укладка электрокабеля в местах общего пользования - 80%.
Устройство ливневой канализации - 95%.
Разводка труб отопления и водоснабжения - 100%.
Стяжка пола – 65%
Укладка кафеля в местах общего пользования – 65%
Устройство ливневой канализации – 95%
Заземление – 80%
Выполнено:
Дом - 1
Фундамент - 100%.
Стены цокольного этажа - 100%.
Гидроизоляция - 100%.
Утепление подвала - 100%.
Стены и монолитные перекрытия 1-9 этажей - 100%.
Работы по устройству кровли и скатной кровли выполнены на 90%.
Лестницы в доме - 100%.
Периметральная кладка - 100%.
Кладка подвального помещения - 93%.
Фасад 9 этажа - 83%.
Устройство ливневой канализации -70%.
Утепление цоколя -70%.
Заземление – 80%.
Дом - 2
Стены цокольного этажа - 100%.
Гидроизоляция - 100%.
Плита перекрытия и стены 1 этажа - 100%.
Утепление цокольного этажа - 100%.
Утепление подвала - 100%.
Стены и монолитные перекрытия 1-9 этажей - 100%.
Кладка внутренних стен и перегородок выполнена на 100%.
Работы по устройству кровли и скатной кровли выполнены на 85%.
Лестницы в доме - 100%.
Вентиляционные каналы - 100%.
Дымоходный канал - 60%.
Утепление - 70%.
Остекление окон - 85%.
Электроразводка - 100%.
Укладка электрокабеля в местах общего пользования - 50%.
Кладка стен подвала - 100%.
Устройство ливневой канализации – 60%.
Заземление – 50%.
Разводка труб отопления и водоснабжения – 50%.
Дом - 3
Стены цокольного этажа - 100%.
Гидроизоляция - 100%.
Утепление цокольного этажа - 100%.
Стены и монолитные перекрытия 1-9 этажей - 100%.
Утепление подвала - 100%.
Кладка внутренних стен и перегородок выполнена на 100%.
Выполнены работы по устройству кровли и скатной кровли на 98%.
Лестницы в доме - 100%.
Вентиляционные каналы - 100%.
Дымоходный канал - 100%.
Утепление 9 этажа - 100%.
Остекление окон - 95%.
Электроразводка - 85%.
Утепление наружных стен - 100%.
Кладка стен подвала - 100%.
Укладка электрокабеля в местах общего пользования - 80%.
Устройство ливневой канализации - 95%.
Разводка труб отопления и водоснабжения - 100%.
Стяжка пола – 65%
Укладка кафеля в местах общего пользования – 65%
Устройство ливневой канализации – 95%
Заземление – 80%
datedestiny
d
Новичок
6
25 апреля 2017
14 июнь 2019 14:49
Шановний забудовник,

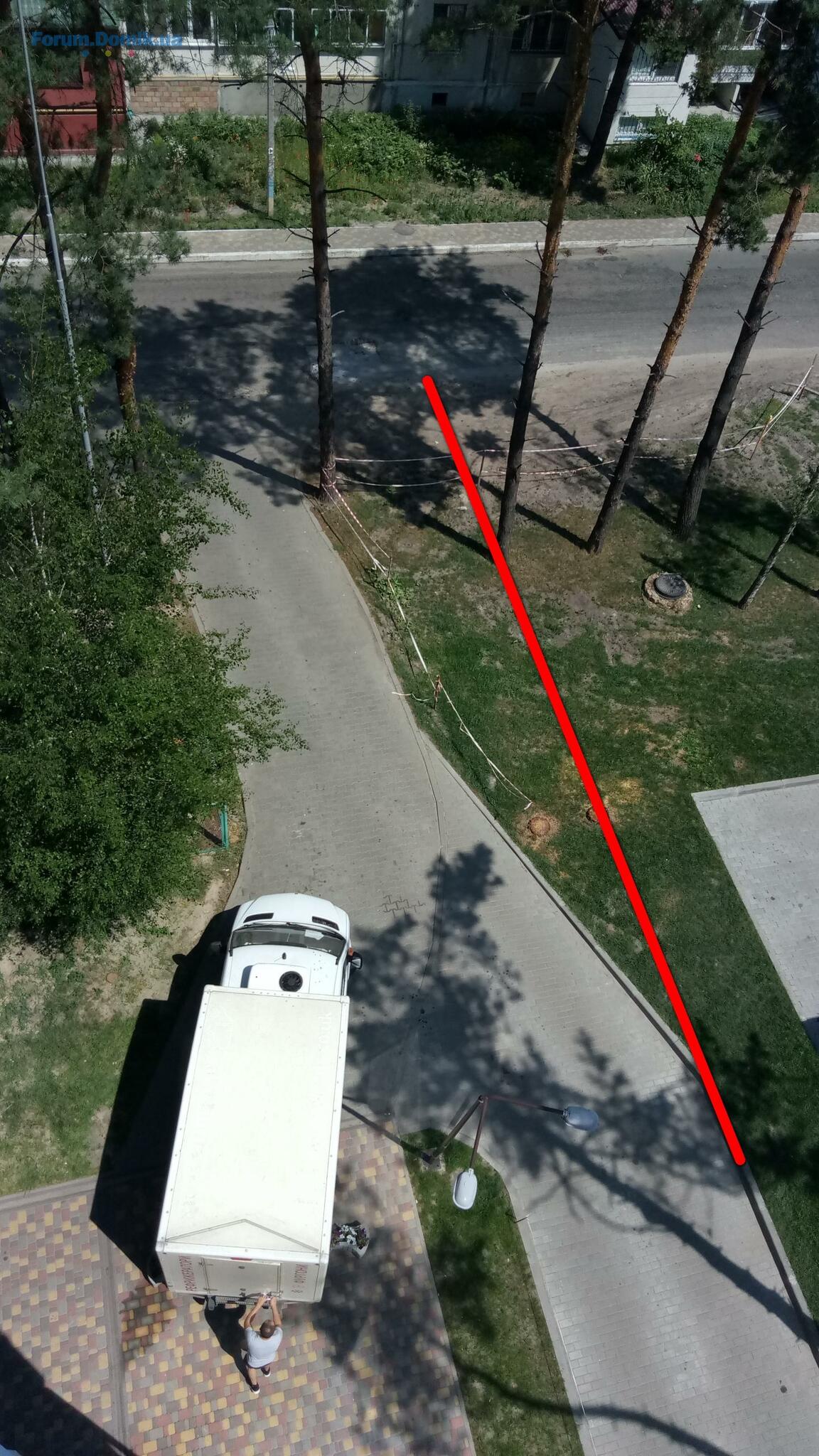

Ви порушили затверджений Генеральний план забудови не зробивши окремий виїзд від будинків Щаслива, 8А та Щаслива, 10 на основну вулицю Щаслива (бувша П. Морозова).
Замість окремого виїзду на основну дорогу вул Щаслива, відповідно до Генерального плану, Ви "приєднались" до існуючої під’їзної дороги сусуднього будинку Щаслива, 8.
Цим самим створили нервову і напружену ситуацію для усіх жителів трьох будинків, оскільки під’їзна дорога постійно використовується для вигрузки товару, а в цей момент люди не поможуть виїхати на работу/в школу/на літак/потяг і т.п.
Будь-ласка, доробіть якомога швидше основний виїзд від будинків Щаслива, 8А та 10 відповідно до Генерального плану затвердженого у більше ніж 6 інстанціях Київської області.
Ви порушили затверджений Генеральний план забудови не зробивши окремий виїзд від будинків Щаслива, 8А та Щаслива, 10 на основну вулицю Щаслива (бувша П. Морозова).
Замість окремого виїзду на основну дорогу вул Щаслива, відповідно до Генерального плану, Ви "приєднались" до існуючої під’їзної дороги сусуднього будинку Щаслива, 8.
Цим самим створили нервову і напружену ситуацію для усіх жителів трьох будинків, оскільки під’їзна дорога постійно використовується для вигрузки товару, а в цей момент люди не поможуть виїхати на работу/в школу/на літак/потяг і т.п.
Будь-ласка, доробіть якомога швидше основний виїзд від будинків Щаслива, 8А та 10 відповідно до Генерального плану затвердженого у більше ніж 6 інстанціях Київської області.
Povarus
Пользователь
23
04 марта 2019
16 июнь 2019 02:10
Почему вебка не работает уже продолжительное время????
jokes
j
Постоянный пользователь
121
01 августа 2016
16 июнь 2019 07:34
Цитата "datedestiny":Шановний забудовник,
Ви порушили затверджений Генеральний план забудови не зробивши окремий виїзд від будинків Щаслива, 8А та Щаслива, 10 на основну вулицю Щаслива (бувша П. Морозова).
Чем меньше дорог тем лучше. Растут три прекрасных взрослых сосны, но некоторым персонажам наплевать что они тут росли задолго до того как персонажы появились на свет, наплевать их придется уничтожить, главное чтобы своя мягонькая попочка была в комфорте, все нужно закатать в асфальт, только бы персонажам не дай бог не подождать лишних 20 секунд сидя в свое машине.
datedestiny
d
Новичок
6
25 апреля 2017
24 июнь 2019 09:02
Цитата "Geos admin":Уважаемые покупатели жилого комплекса «Мелоди Парк». Сообщаем Вам о том, что на 05.06.2019 года все работы на строительной площадке второй очереди жилого комплекса ведутся согласно утвержденным графикам строительно-монтажных работ.
Вы, для начала, закончите первую очередь! Она еще не завершена.
Потенциальные покупатели, обратите внимание на подход застройщика к (не)выполнению своих обязательств. Мало того что парковок для авто даже на первых 2 дома не достаточно, а на 5 домов здесь вообще будет "очень весело". Так еще и жестко сэкономили не сделав отдельный заезд к домам.
Geos admin, ждем ваш ответ.
Den2012
D
Новичок
19
01 июля 2019
01 июль 2019 09:45
всем привет. интересует почему так долго не работает камера????? обещали что приедут поменять кабель. но эти обещания уже длятся долго
GeosDev
G
Представник
542
04 августа 2016
05 июль 2019 14:57
Уважаемые покупатели жилого комплекса «Мелоди Парк». Сообщаем Вам о том, что на 05.07.2019 года все работы на строительной площадке второй очереди жилого комплекса ведутся согласно утвержденным графикам строительно-монтажных работ.

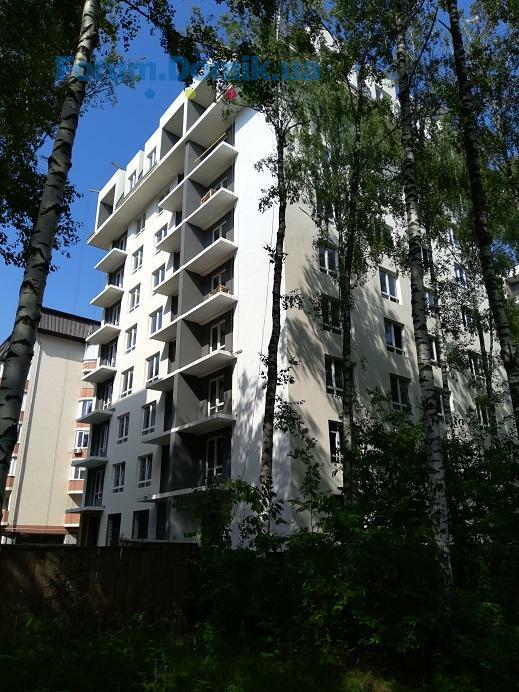

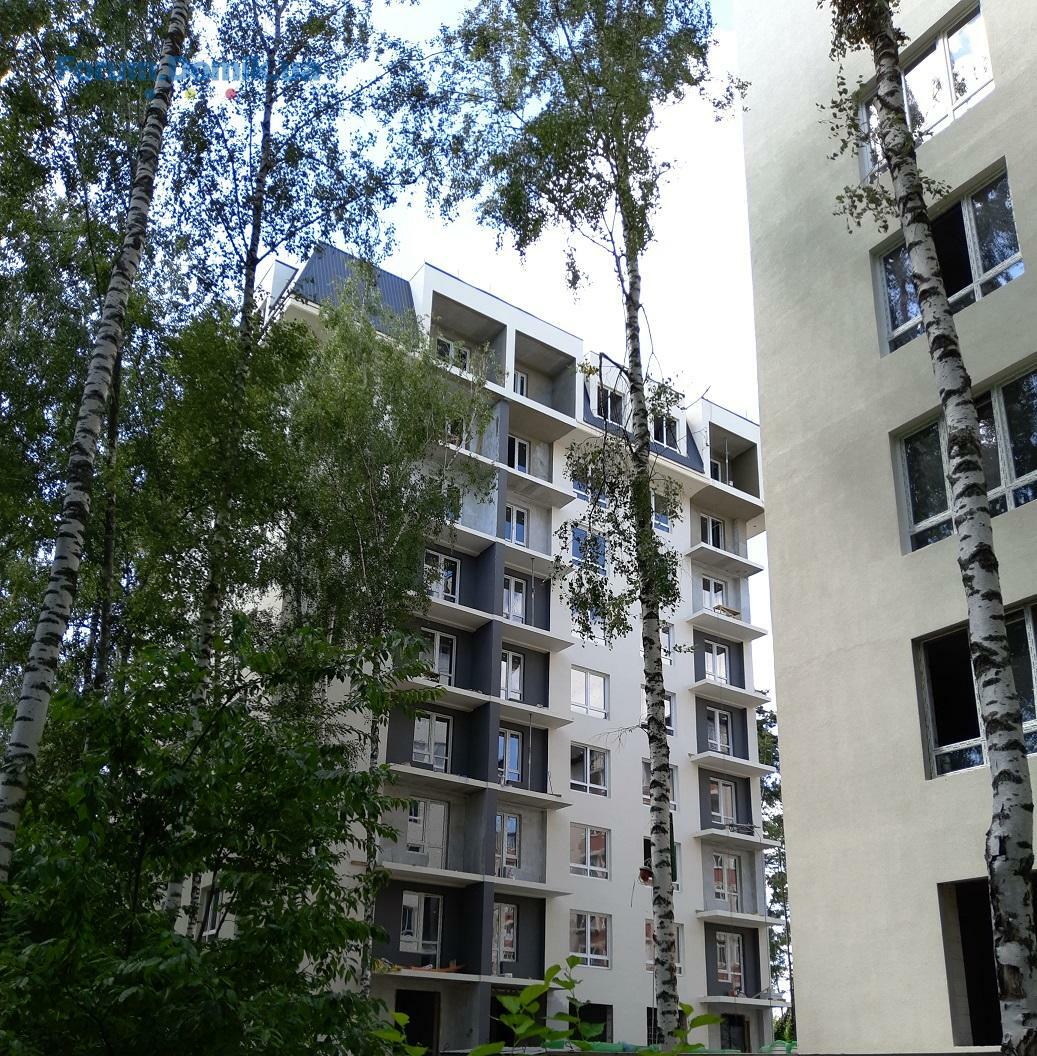

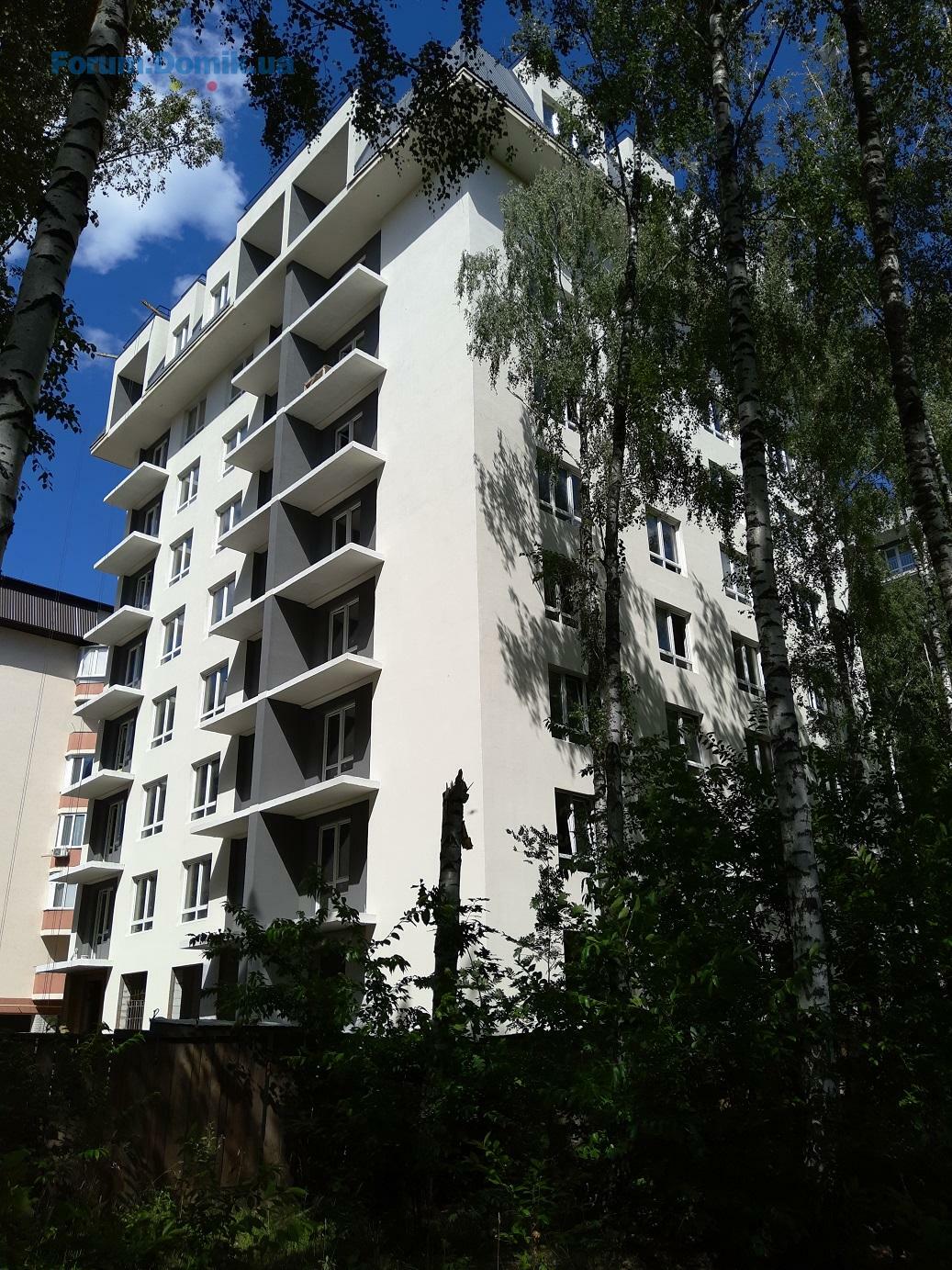

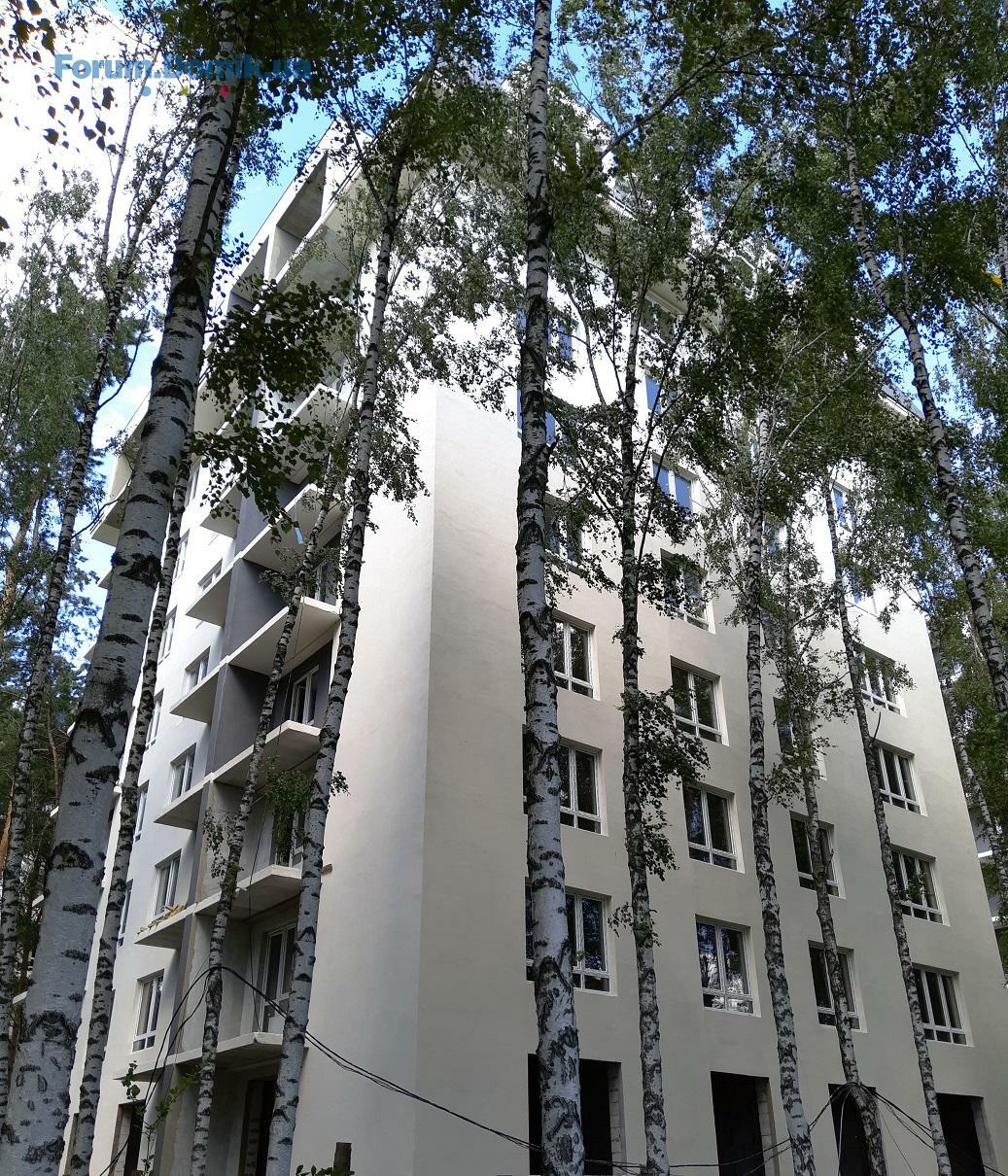

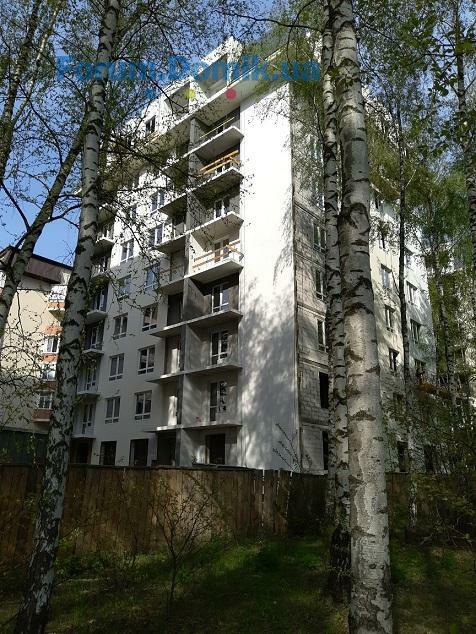

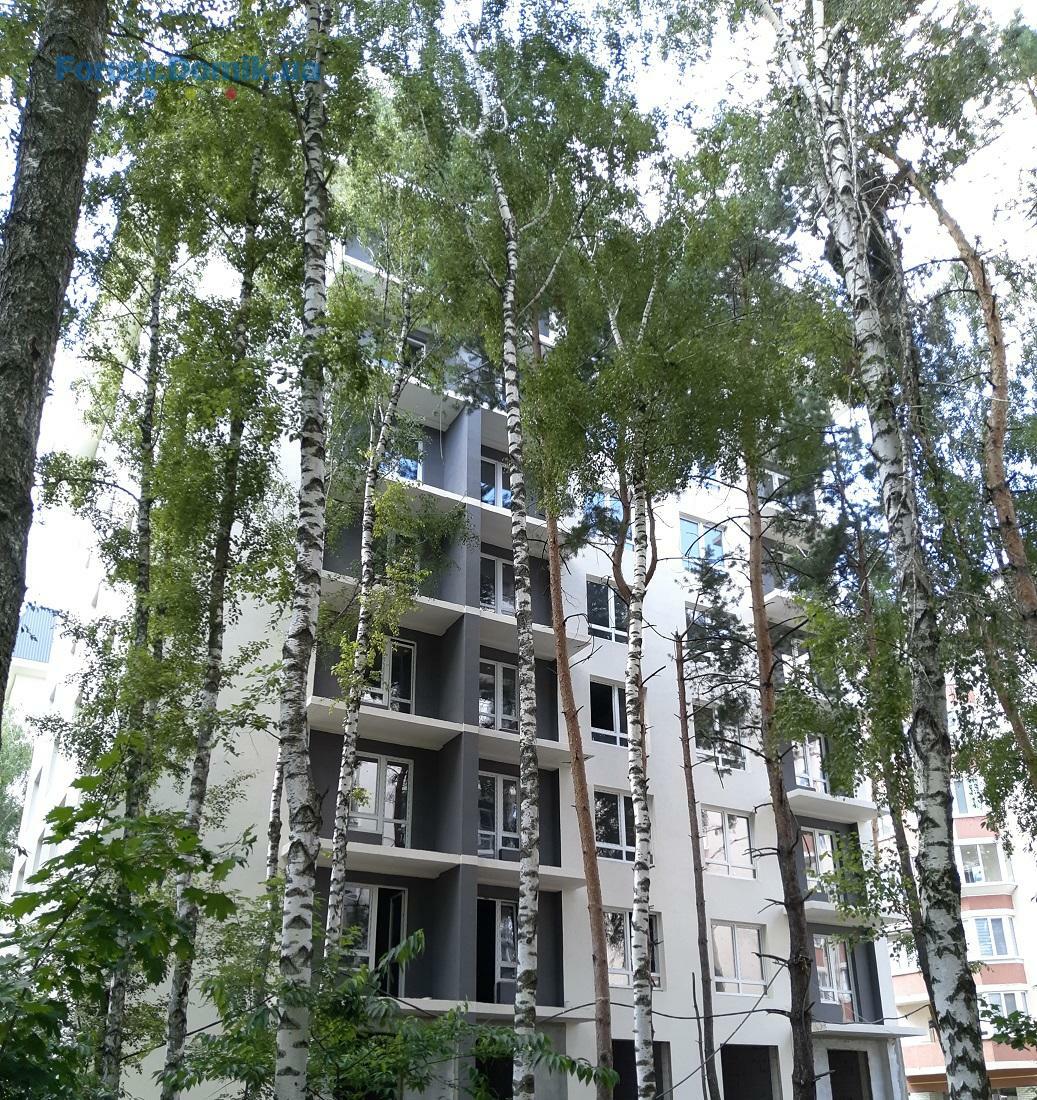

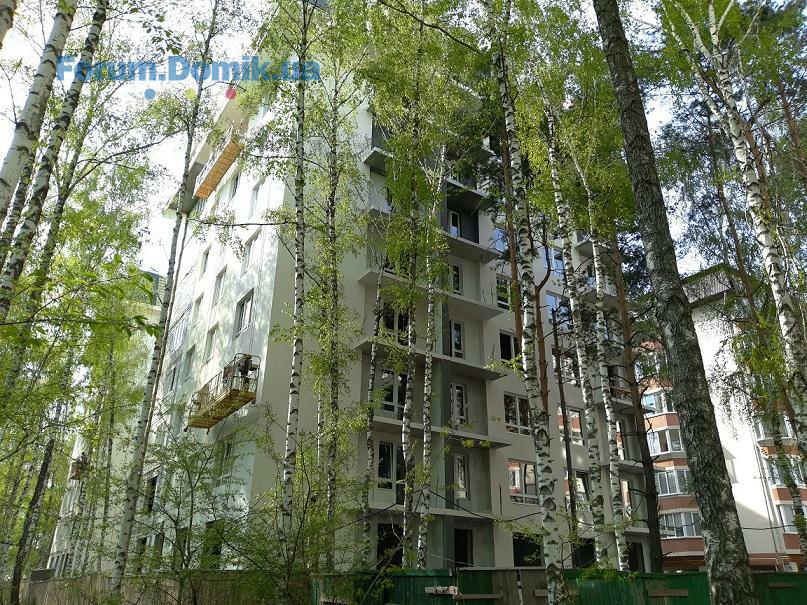

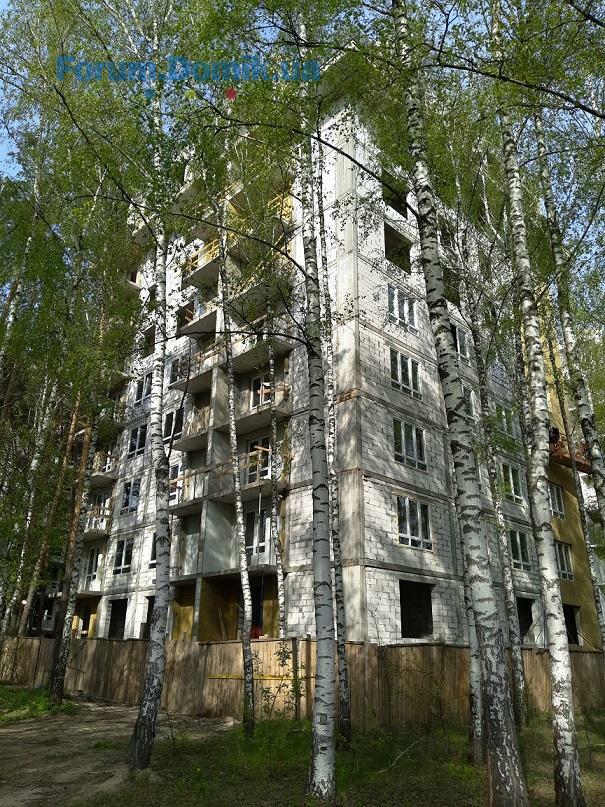

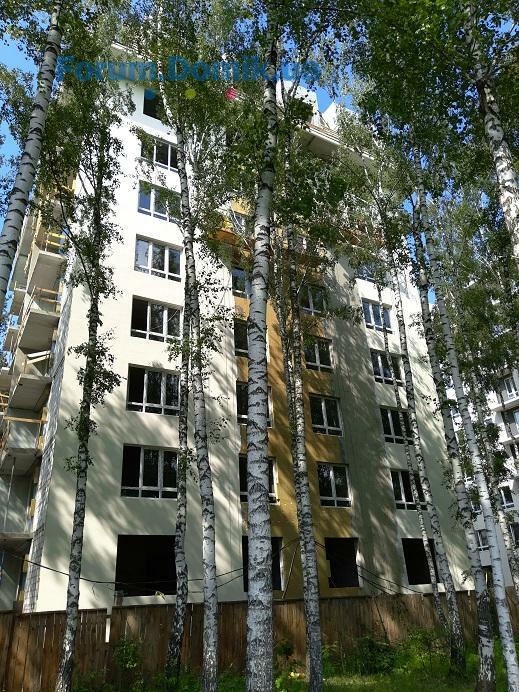

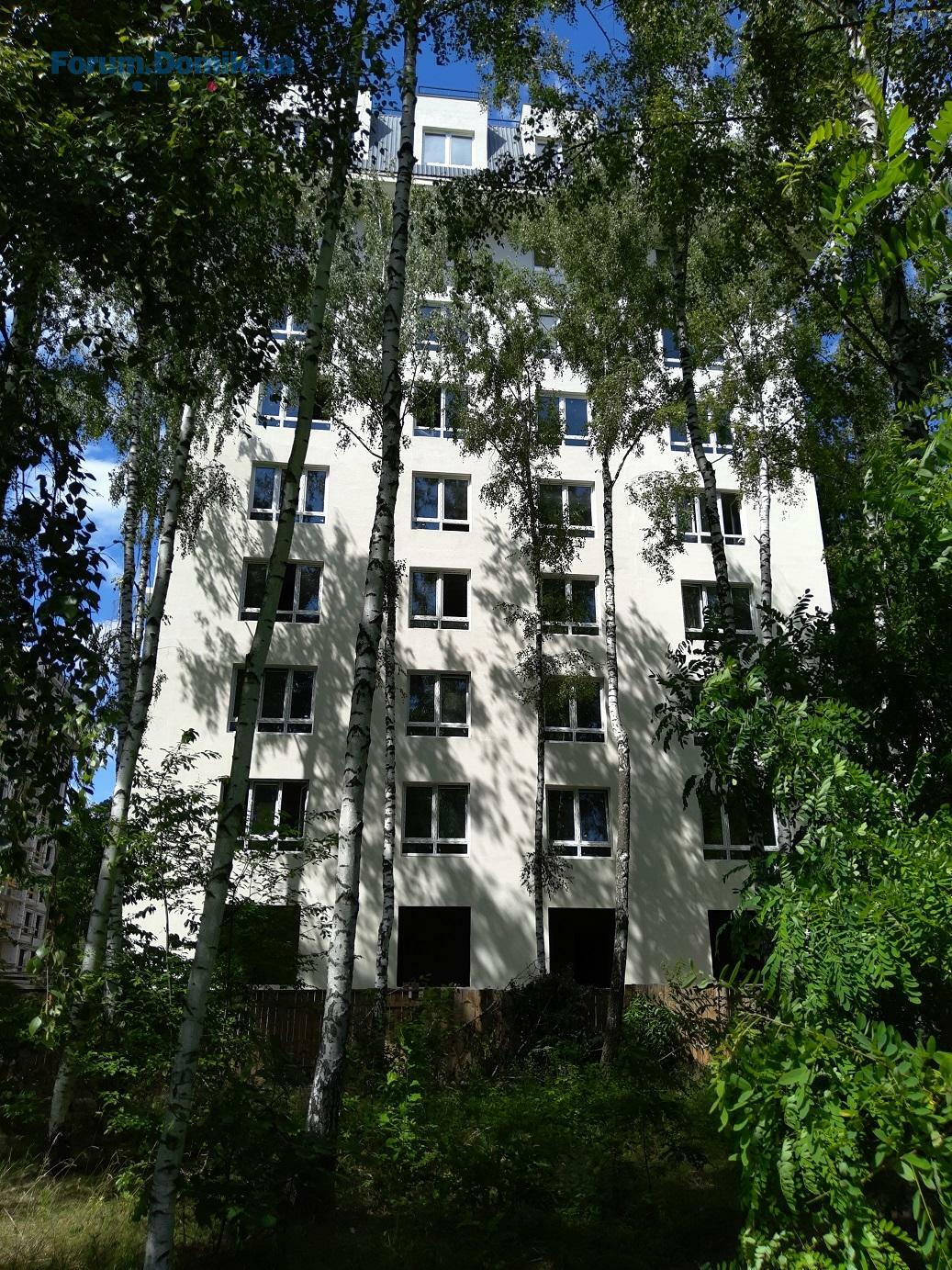

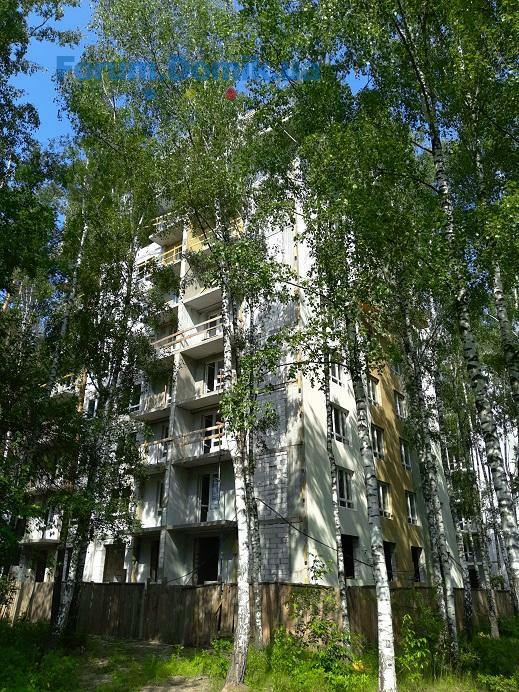

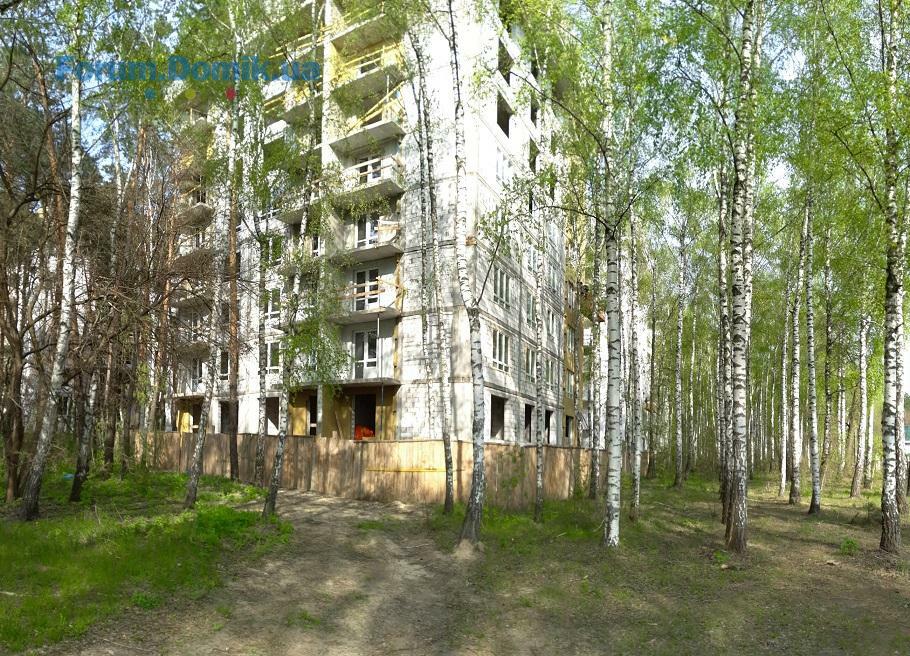

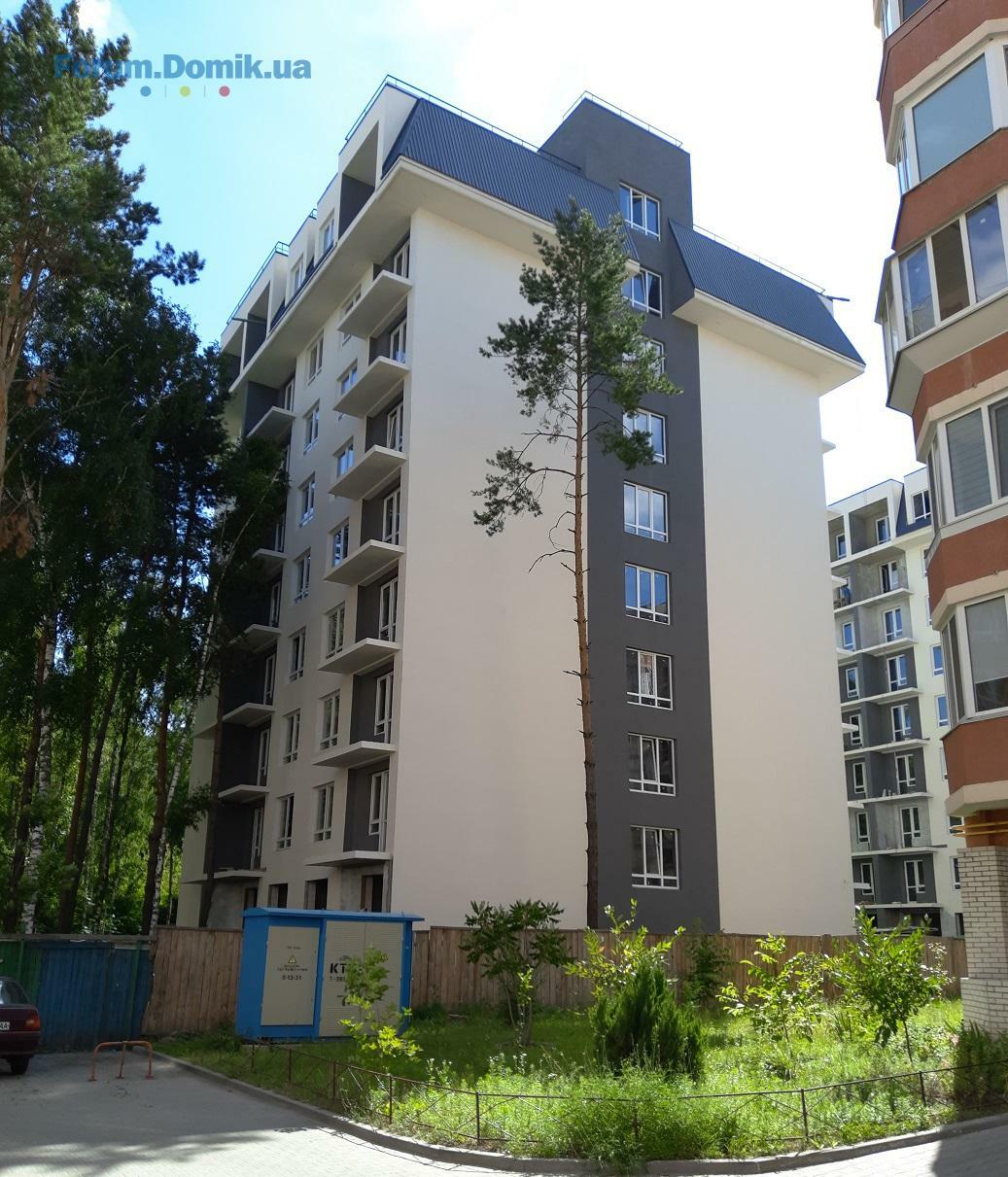

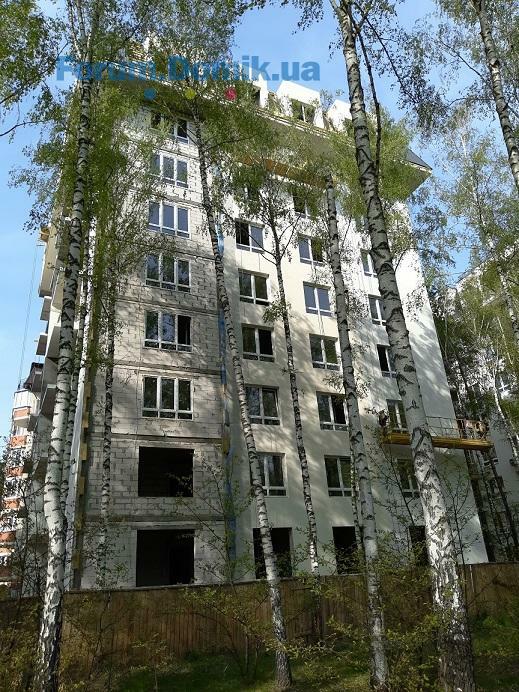

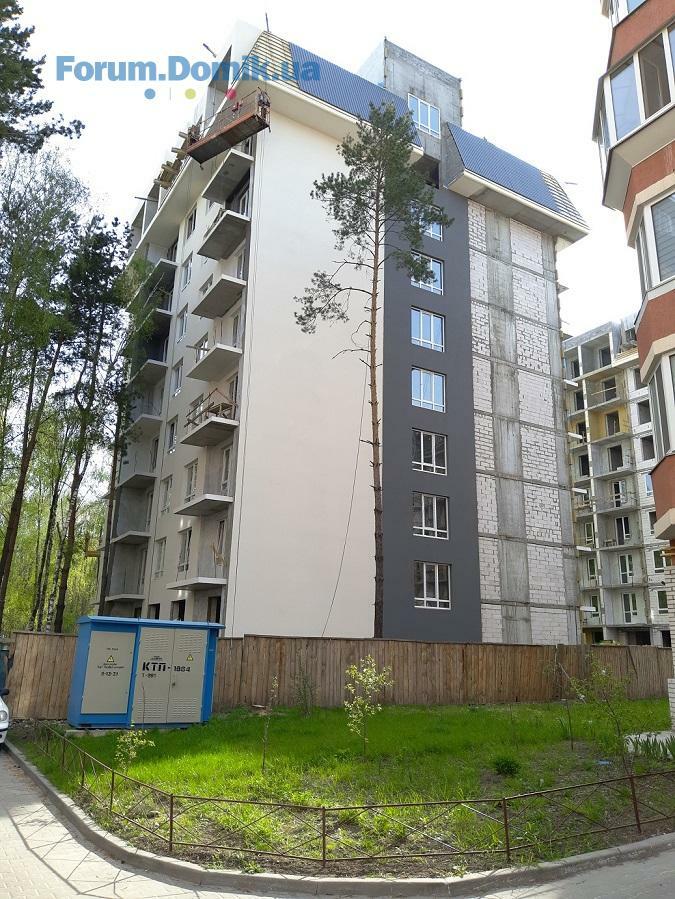

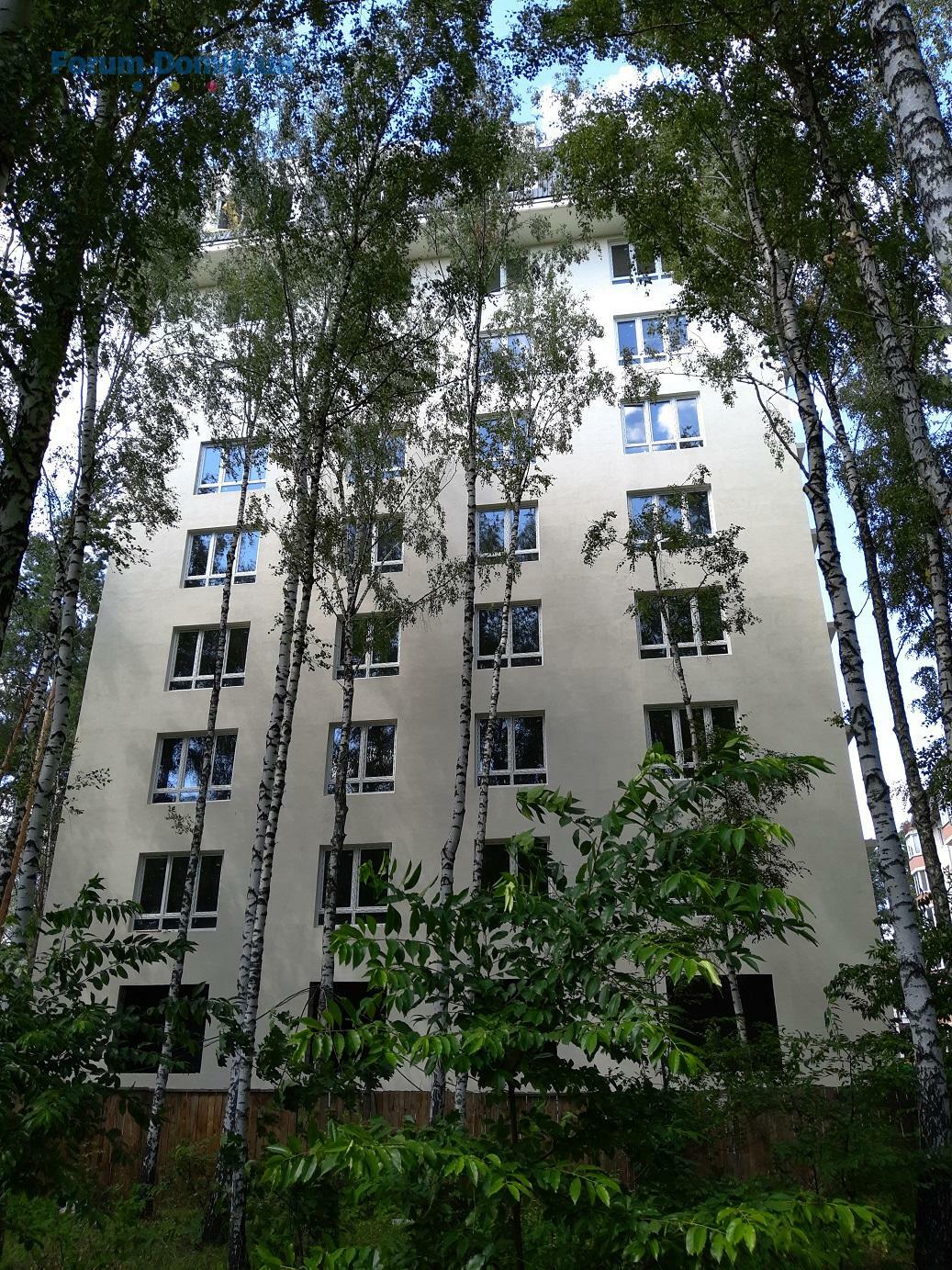

Представляем Вам фотоотчет с нашей строительной площадки.
Представляем Вам фотоотчет с нашей строительной площадки.
datedestiny
d
Новичок
6
25 апреля 2017
06 июль 2019 20:38
Geos admin, вы как с первой очередью всех красиво развели по срокам, так продолжаете и со второй.
Den2012
D
Новичок
19
01 июля 2019
08 июль 2019 06:56
кто то интересовался криминальным делом которое сейчас идет по Мелоди парк? https://opendatabot.ua/court/82737081-c51ed256411f00b71d21e024d911aeb1
кто то вникал как оно все, и чем это может нам обернутся????арест наложен, но стройка идет ...
La.Danza
L
Гость
5
12 февраля 2018
08 июль 2019 09:20
Замечательно! Как не одно так второе. Сначала благодаря вопросу на форуме, о том что мой дом №1 не стоят, я узнала что и не будут пока. Теперь, что вообще арест.
Айлин
А
Пользователь
26
08 июля 2019
08 июль 2019 11:45
Представители компании объясните пожалуйста когда будет снят арест с земельного участка и почему эта информация умалчивалось от инвесторов, хотя постановление вынесли ещё в апреле ????
Как нам теперь оплачивать , если стройка под арестом ?
Как нам теперь оплачивать , если стройка под арестом ?
Povarus
Пользователь
23
04 марта 2019
09 июль 2019 05:55
Кто нибудь может дать ответ на поставленый выше вопрос!!!!!!
GeosDev
G
Представник
542
04 августа 2016
09 июль 2019 07:51
Шановні інвестори!
Повідомляємо Вас про те, що жодного порушення генерального плану забудови території не було.
Також інформуємо Вас, що орендарем земельної ділянки ТОВ "Комфорт-Траст" наразі виконуються всі необхідні дії, задля усунення арешту, заборони, тощо на земельну ділянку.
Повідомляємо Вас про те, що жодного порушення генерального плану забудови території не було.
Також інформуємо Вас, що орендарем земельної ділянки ТОВ "Комфорт-Траст" наразі виконуються всі необхідні дії, задля усунення арешту, заборони, тощо на земельну ділянку.
datedestiny
d
Новичок
6
25 апреля 2017
09 июль 2019 20:34
Цитата "Geos admin":Шановні інвестори!
Повідомляємо Вас про те, що жодного порушення генерального плану забудови території не було.
Доведіть це не на словах, а ділом.
У сільській раді в Щасливому лежить Затверджений Генплан. Ідіть і подивіться як має виходити основна дорога від будинків Щаслива, 8А та Щаслива, 10.
Підгрузити його сюди?
Якщо не можете самі з цим впоратись, то Державна архітектурно-будівельна інспекція України (ДАБІ) вам допоможе.
Den2012
D
Новичок
19
01 июля 2019
10 июль 2019 08:29
как то печально все с кладовыми(( во второй очереди их не будет, хотя изначально говорили что кладовки поступят в продажу ближе к сдаче домов. хочешь кладовую покупай в 1 очереди, бред какой то...
La.Danza
L
Гость
5
12 февраля 2018
10 июль 2019 08:47
Цитата "Den2012":как то печально все с кладовыми(( во второй очереди их не будет, хотя изначально говорили что кладовки поступят в продажу ближе к сдаче домов. хочешь кладовую покупай в 1 очереди, бред какой то...
Странно, мне предлагали во второй очереди. Только цена за 1 м кв больше чем у квартиры, что меня очень поразило. Подвал дороже квартиры.
Den2012
D
Новичок
19
01 июля 2019
11 июль 2019 08:32
как то интересно со сдачей. сначала был 3 квартал 2019. теперь 4 квартал 2019. но на сайте информация - Вы можете приобрести квартиру с минимальным первый взносом 30% от 170 058 грн, ввод в эксплуатацию в ОКТЯБРЕ!!!!!!!!!!!!! 2019 (https://melodypark.com.ua/ru/akcii). УВАЖАЕМЫЙ застройщик кому верить????? вы сами себе противоречите
в то же время всплывают судебные дела,и мы обязаны верить вашим словам что все впорядке. дом 1 такое впечатление что стоит без изменений.
Freedom2019
F
Пользователь
48
18 июля 2019
18 июль 2019 07:51
Как думмаете,какова вероятность,что арест снимут?Выглядит все очень туманно!
Есть ли какая-то информация?
Есть ли какая-то информация?
Den2012
D
Новичок
19
01 июля 2019
18 июль 2019 12:09
в главном офисе только обещают что будет все ок, будет суд, и они все решат. на форуме ответа нет от представителя. КОГДА БУДЕТ СУД, КОТОРЫЙ ВЫ ОБЕЩАЕТЕ????? в письменном виде документов нет, и никакого подтверждения что все там хорошо тоже нет. и самое главное что ГЕОС это все скрыл от инвесторов
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
- ЖК Гранд Віллас | Ворзель, вул. Чубинського03.025 567
- ЖК Dnipro Island | Креатор-Буд | Киев, ул. Трускавецкая03.0223
- ЖК Русановская Гавань | Ковальская | Киев, ул. Евгения Маланюка, 10102.022 003
- ЖК | Київ, вул. Євгена Маланюка, 101 (буд. 26, 28, 31) | Міськбудінвест02.02321
- ЖК Silver House | Спецжитлофонд | Киев, пр. Голосеевский, 7402.022 274
- ЖК UNIT Home | KAN Development, UDP | Киев, ул. Гарета Джонса, 801.02247
- ЖК Арсенал Хаус | bUd Development | Київ, вул. Князів Острозьких, 701.0222
- ЖК Оранжерея | Edelburg Development | Київ, Миколи Василенко, 201.0289
- ЖК IP1 | Євротранс | Киев, пер. Индустриальный, 201.022
- ЖК Зіркова Вежа | Элит-Фасад Групп | Вышгород, ул. Шолуденко, 2601.02413
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планирую аренду квартиры в районе Подола27.014
- Стоит ли сейчас покупать недвижимость?24.014 998
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Двоповерхові квартири в новобудовах, переваги та недоліки, враження?30.1213
- Походження грошей на купівлю квартири при її продажу27.126
- Застройщик предлагает только дарственную вместо купли-продажи. Насколько это популярно?23.1210
- Дно рынка недвижимости и влияющие факторы16.1115 264
- Отзывы о кондиционерах. Какой кондиционер лучше26.01280
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Генеральне прибирання після ремонту23.012
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- ЖК Lazur Sky | Львів, вул. Зелена, 115д02.013
- Как правильно выбрать бойлер. Отзывы о бойлерах03.02436
- Куплю проект дома TMV-10027.011
- При подключении Экофло на выходе горит две фазы14.012
- Как можно прочистить или улучшить вентиляцию в квартире?07.018
- Напольные покрытия - чтобы было тепло, красиво и недорого29.1219
- Допоможіть перебрати щиток29.121
- Пол на кухне – ламинат или плитка?29.1223
- Какие лаки лучше всего использовать для деревянных полов?26.1210
- Материал многоквартирного дома новостройки. Какой лучше?24.1213
- Как можно избавиться от запаха сигарет в квартире?01.025
- Как удалить различные пятна с пола из ламината23.0115
- Как вернуть хороший вид деревянной посуде14.014
- Уборка квартиры при помощи натуральных средств07.0145
- Что подарить мужчине?22.12352
- Електрична тепла підлога28.111
- Продам фонарик шокер ОСА 928 Power plus04.111
- Как отвечать на How are You?04.102
- Мій сайт не з'являється в результатах пошуку20.093
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
