ЖК "Melody Park" (Мелоди Парк), Проліски, ул. Счастливая - "GEOS"
| Застройщик | GEOS |
| Сдача ЖК | 2018 - 2020 г. |
| Планировки | от 18 800 Грн/м² |
Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 32.
| 7/22% | ||
| 1/3% | ||
| 3/9% | ||
| 11/34% | ||
| 10/31% |
GeosDev
G
Представник
550
04 августа 2016
31 май 2018 12:44

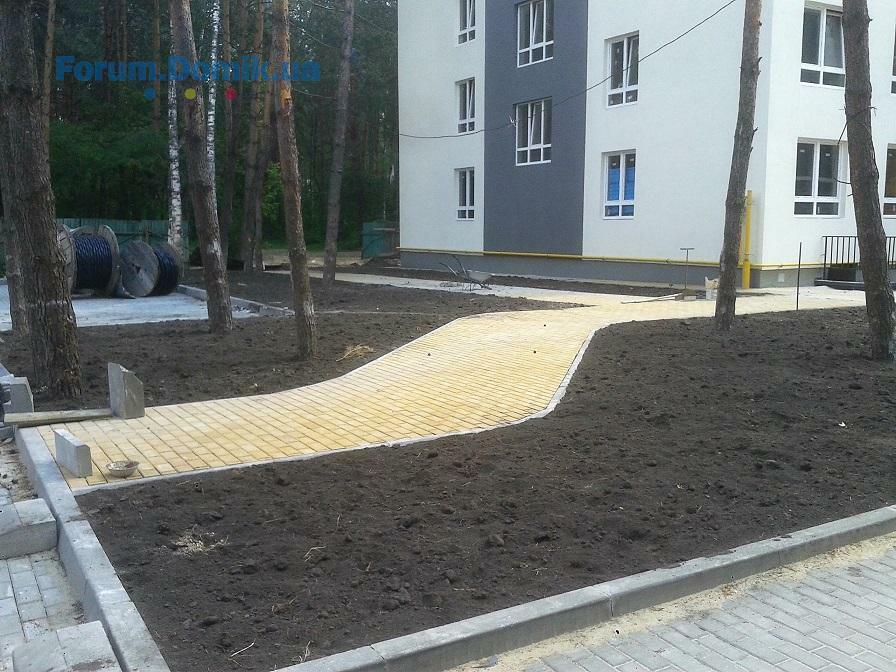

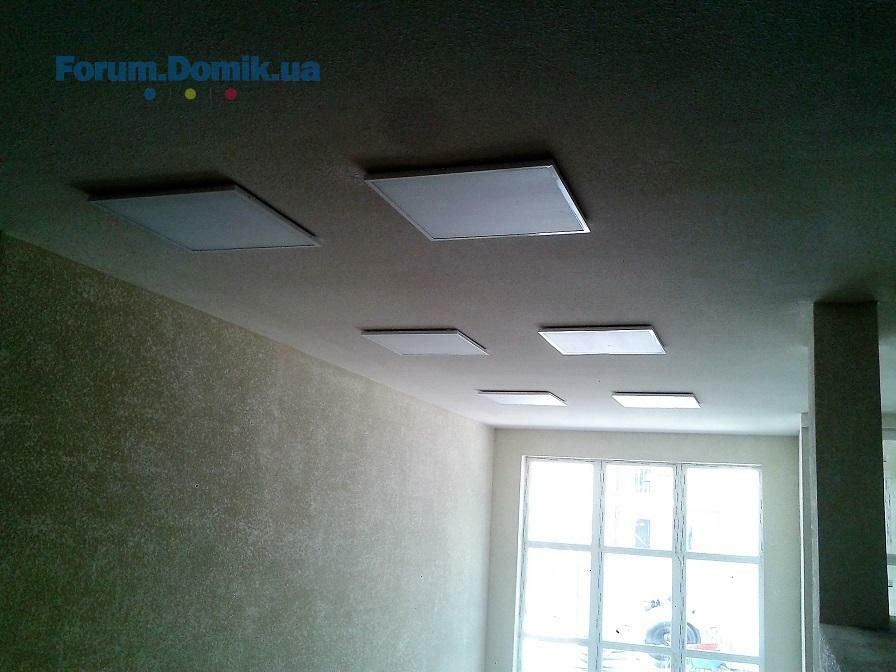

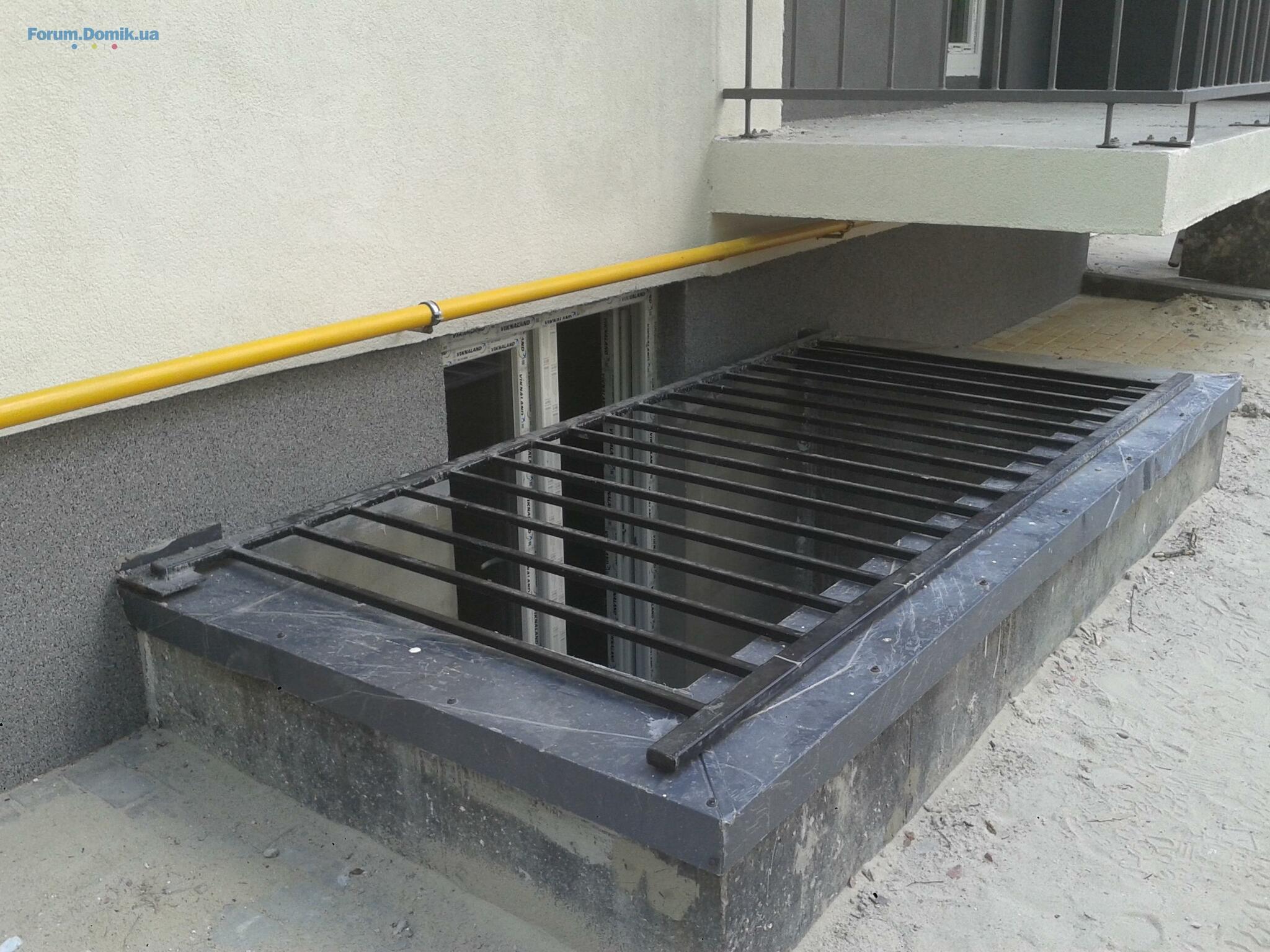

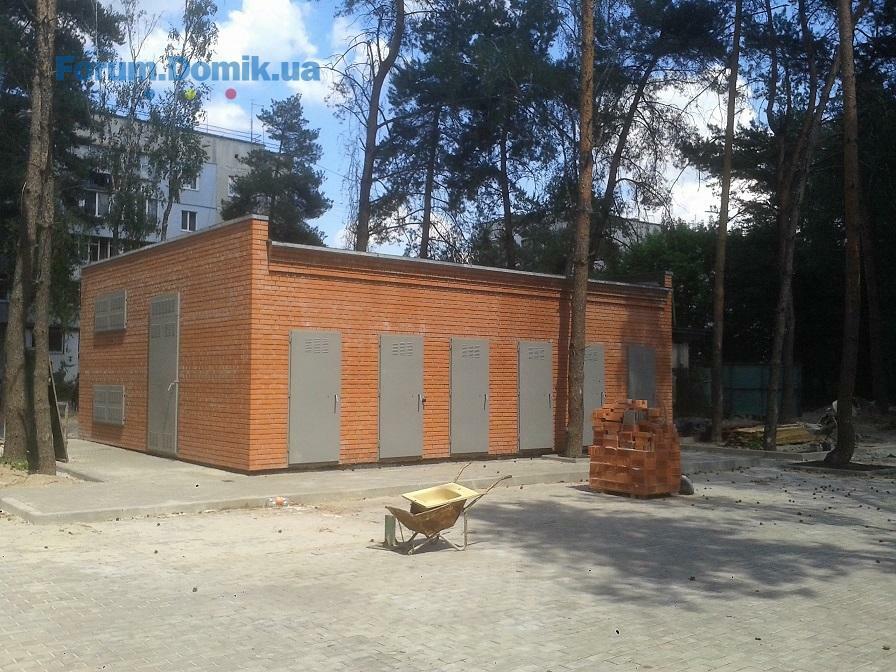

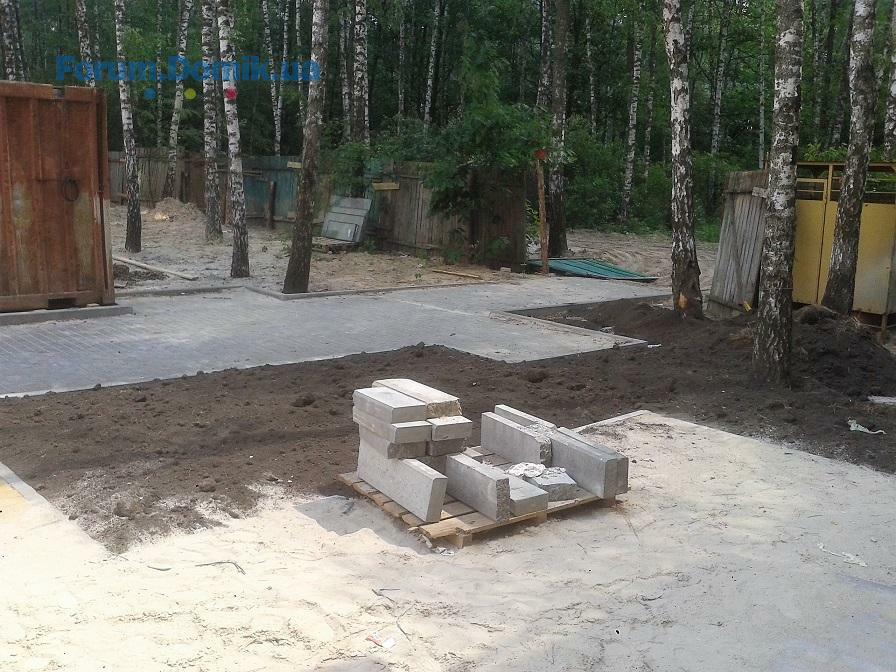

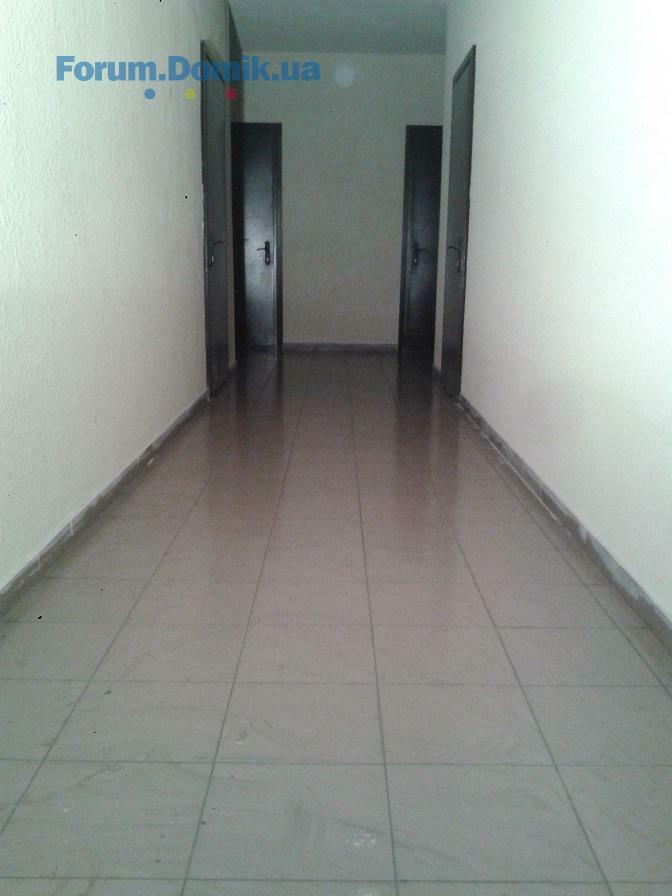

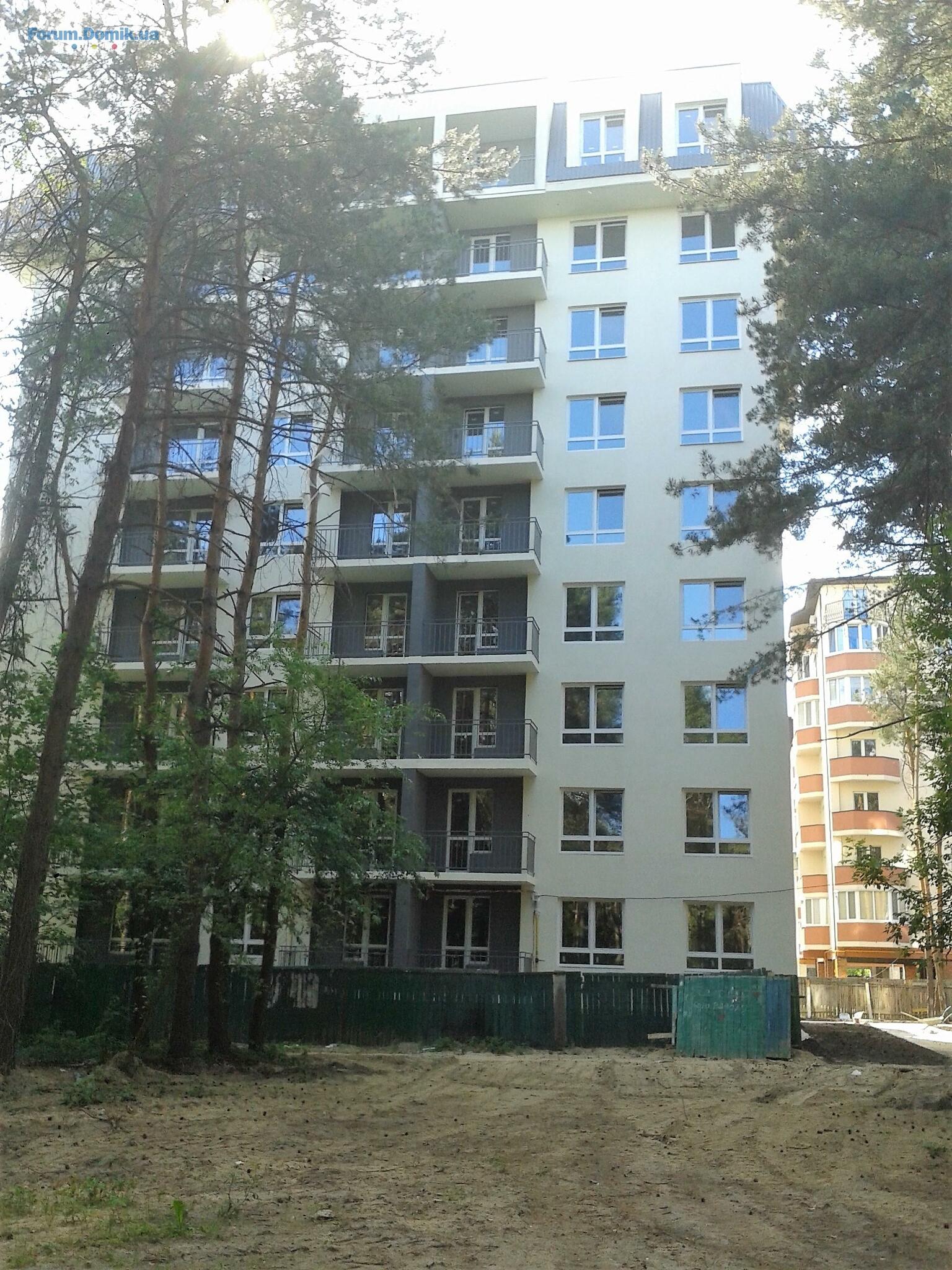

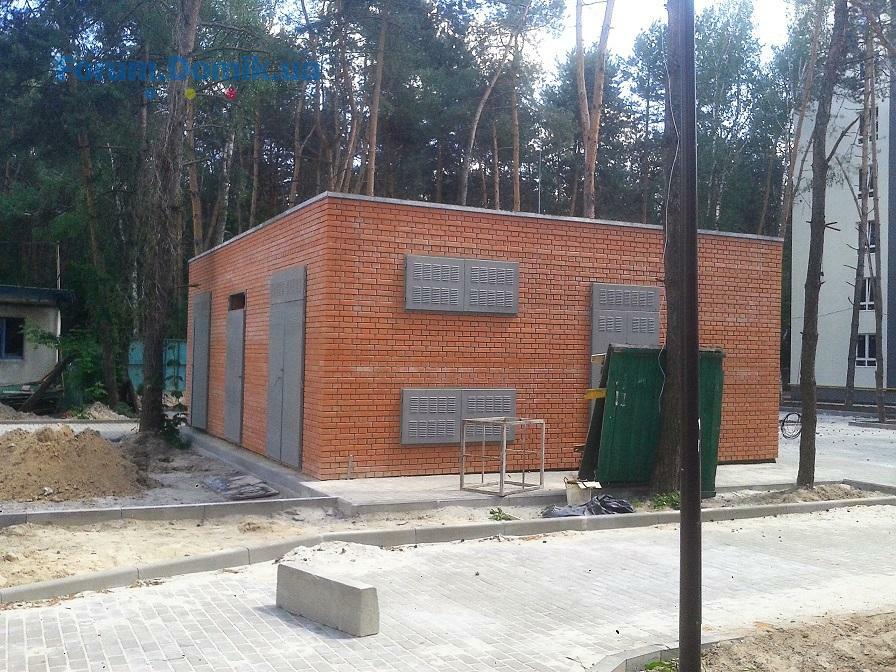

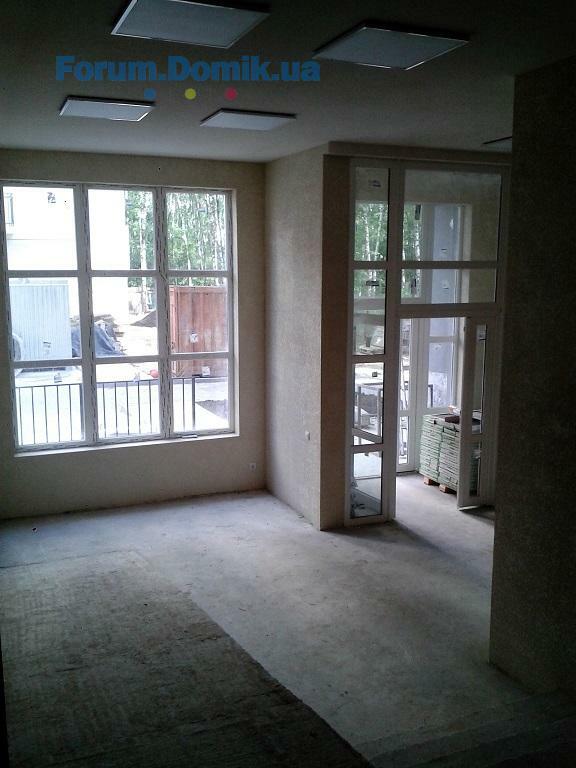

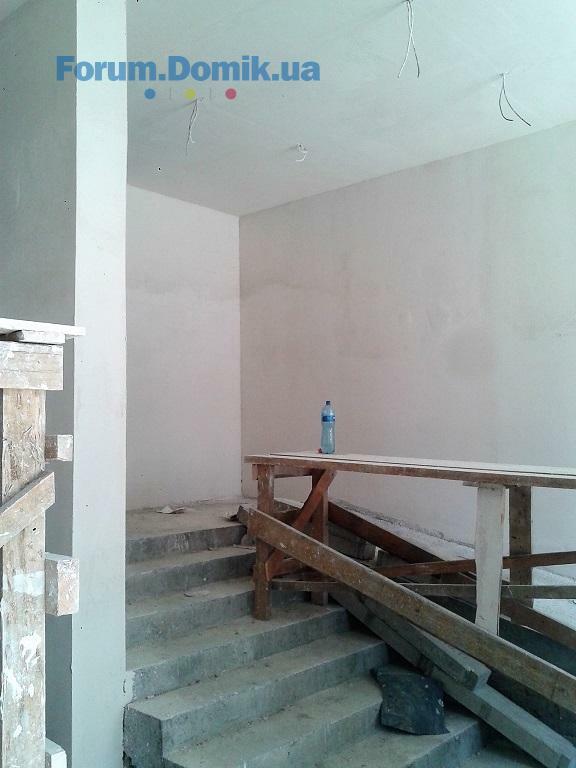

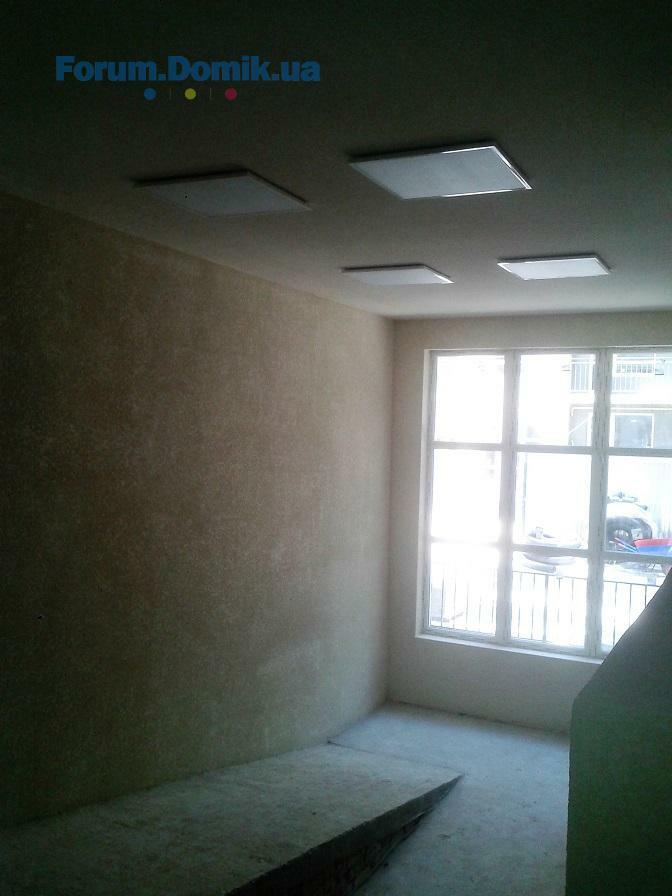

Ход строительства ЖК Melody Park:
Дом № I
Стяжка -100%;
Разводка отопления -100%;
Электропроводка-100%;
Утепление-100%;
Кровля-100%;
Остекленение-100%;
Установка дверей-100%;
Отделка МОП-100%;
Плитка МОП-98%;
Установка газовых счётчиков-100%;
Установка радиаторов-100%
Установка лифта-90%
Электрощитовые-100%
Монтаж котлов оттопления-70%
Монтаж балконных ограждений-100%
Установка водопроводных кранов на входе в квартиры-100%
Дом №2
Монтаж электропроводки-100%;
Монтаж сантехнических груб-100%;
Дымоходы-100%;
Стяжка-100%;
Утепление-100%;
Кровля-100%;
Установка дверей-100%;
Остекленение-100%;
Отделка МОП-50%;
Плитка МОП-98%;
Разводка газа-100%
Установка лифта-80%
Электрощитовые-100%
Придомовые сети:
Водопровод-90%
Канализация-90%
Газопровод-90%
Электросети-60%

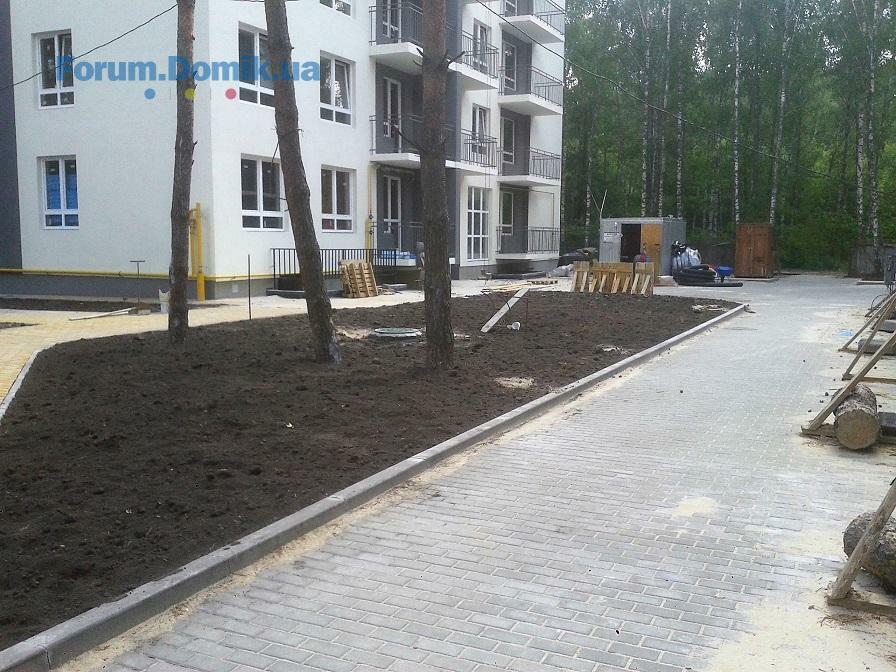

Благоустройство-95%
2 очередь :
Дом 1
Фундамент -100%
Стены цокольного этажа -100%
Плита перекрытия -30%

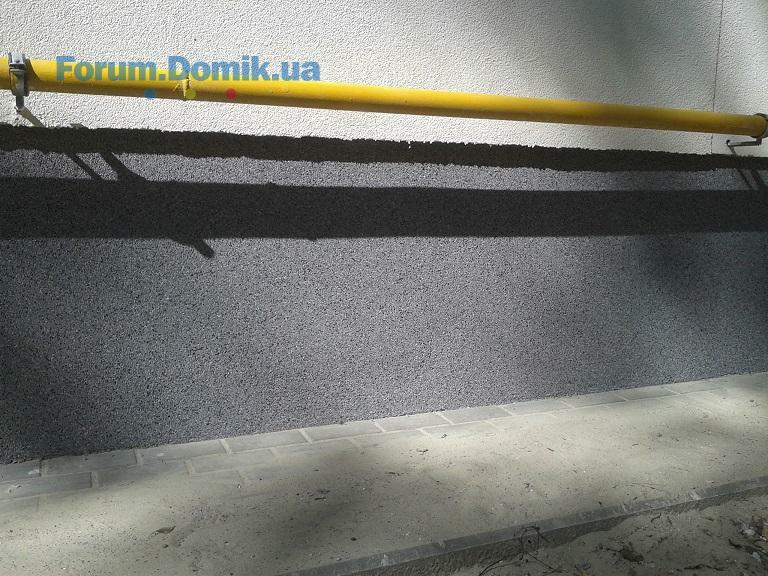

Гидроизоляция-30%
Дом № 2-3
Стены цокольного этажа -100%
плита перекрытия и стены 1 этажа -100%
Утепление цокольного этажа-100%
Дом № I
Стяжка -100%;
Разводка отопления -100%;
Электропроводка-100%;
Утепление-100%;
Кровля-100%;
Остекленение-100%;
Установка дверей-100%;
Отделка МОП-100%;
Плитка МОП-98%;
Установка газовых счётчиков-100%;
Установка радиаторов-100%
Установка лифта-90%
Электрощитовые-100%
Монтаж котлов оттопления-70%
Монтаж балконных ограждений-100%
Установка водопроводных кранов на входе в квартиры-100%
Дом №2
Монтаж электропроводки-100%;
Монтаж сантехнических груб-100%;
Дымоходы-100%;
Стяжка-100%;
Утепление-100%;
Кровля-100%;
Установка дверей-100%;
Остекленение-100%;
Отделка МОП-50%;
Плитка МОП-98%;
Разводка газа-100%
Установка лифта-80%
Электрощитовые-100%
Придомовые сети:
Водопровод-90%
Канализация-90%
Газопровод-90%
Электросети-60%
Благоустройство-95%
2 очередь :
Дом 1
Фундамент -100%
Стены цокольного этажа -100%
Плита перекрытия -30%
Гидроизоляция-30%
Дом № 2-3
Стены цокольного этажа -100%
плита перекрытия и стены 1 этажа -100%
Утепление цокольного этажа-100%
Daxter
D
Пользователь
82
10 апреля 2017
31 май 2018 15:07
Вы бы лучше людям ответили когда выдача ключей???.Срыв по срокам уже 9-ть месяцев. Что, например, мешает закончить отделку МОП во втором доме?И когда уже, наконец, установят трансформаторы?
Самый надежный застройщик!🤘🙏✌
Самый надежный застройщик!🤘🙏✌
LinaRomanchenko
L
Пользователь
29
17 октября 2017
01 июнь 2018 08:33
Цитата "Daxter":Вы бы лучше людям ответили когда выдача ключей???.Срыв по срокам уже 9-ть месяцев. Что, например, мешает закончить отделку МОП во втором доме?И когда уже, наконец, установят трансформаторы?
Самый надежный застройщик!🤘🙏✌
И традиционная рубрика,- на начало нового месяца, новый срок сдачи - конец наступившего месяца

DNPD
D
Пользователь
75
04 июля 2017
01 июнь 2018 08:36
А как же 04.06.2018)))?
DNPD
D
Пользователь
75
04 июля 2017
01 июнь 2018 08:36
А как же 04.06.2018)))?
LinaRomanchenko
L
Пользователь
29
17 октября 2017
01 июнь 2018 08:43
Цитата "DNPD":А как же 04.06.2018)))?
Очевидно как и с "заходом на ремонты" после майских..
А все чего хочется, это банально знать когда сдача, чтобы планировать свое время и время других людей.
Ivan Utikov
IU
Пользователь
34
04 декабря 2016
01 июнь 2018 08:47

Прикладываю переписку с менеджером.
Николай Григорьевич добавил номер в игнор)
Думаю будущим инвесторам будет полезно узнать как эта контора ведет свои дела
Николай Григорьевич добавил номер в игнор)
Думаю будущим инвесторам будет полезно узнать как эта контора ведет свои дела
DNPD
D
Пользователь
75
04 июля 2017
01 июнь 2018 08:51
Никто не врет))) Это просто жесть....
DNPD
D
Пользователь
75
04 июля 2017
01 июнь 2018 08:52
100% Для этого есть другое слово, а вообще нет слов.
LinaRomanchenko
L
Пользователь
29
17 октября 2017
01 июнь 2018 09:34
Цитата "Ivan Utikov":Прикладываю переписку с менеджером.
Николай Григорьевич добавил номер в игнор)
Думаю будущим инвесторам будет полезно узнать как эта контора ведет свои дела
Скрин с перепиской уже куда-то исчез..
Ivan Utikov
IU
Пользователь
34
04 декабря 2016
01 июнь 2018 09:44
Скрин я сам удалил, был не прав, погорячился, личную переписку нельзя выкладывать на общий форум)
DNPD
D
Пользователь
75
04 июля 2017
01 июнь 2018 09:45
Ничего личного в ней не вижу))) общие вопросы
Taxman
Пользователь
44
06 апреля 2017
01 июнь 2018 14:29
Невольно напрашивается вопрос - не будет ли сдача первой очереди вместе со второй? Девять месяцев увиливания от вопроса не проблемой...
Daxter
D
Пользователь
82
10 апреля 2017
01 июнь 2018 21:30
Цитата "Taxman":Невольно напрашивается вопрос - не будет ли сдача первой очереди вместе со второй? Девять месяцев увиливания от вопроса не проблемой...
Очень не хотелось бы, что-бы Ваши слова оказались пророческими🤔
Предлагаю все таки организовать встречу инвесторов с представителями застройщика как можно быстрее. Ситуация тупиковая...
FNF
F
Прохожий
1
02 июня 2018
02 июнь 2018 12:02
На этой неделе в отделе продаж дают телефон некого Николая,якобы он будет отвечать на все вопросы по заселению.Пыталась дозвониться 3 дня.В четверг случилось чудо,Николай взял трубку.На вопрос по срокам сдачи не отвечает,но сказал ,что с 04.06 1-й дом отдают под ремонты,(а с 15.06-второй),"заходите и делайте ремонт",на вопрос "Как будет проходить прием квартир ?"ответ-"идите в ЖЕК и договаривайтесь".Вопрос про БТИ он не понял,"зачем вам БТИ????"
После очередной попытки получить ответ о сроке сдачи -бросил трубку и больше не брал.
Ув."Geos",если Вы даете инвесторам телефон человека,"который будет отвечать на все вопросы по заселению",просьба освидетельствовать его на адекватность и снабдить всей необходимой информацией
Хватит переводить стрелки .Дайте конкретный ответ-когда СДАЧА ??????!!!!!!.
9 МЕСЯЦЕВ ОЖИДАНИЯ!!!!!
Ув.инвесторы, у кого в договорах прописаны штрафные санкции за задержку?
Согласно моего договора с 01.04(6 мес. от 30.09.2017) "Geos"должен выплачивать штрафные санкции за задержку сдачи.
Давайте не будем молчать,сроки переносятся с месяца в месяц,а ответа нет
После очередной попытки получить ответ о сроке сдачи -бросил трубку и больше не брал.
Ув."Geos",если Вы даете инвесторам телефон человека,"который будет отвечать на все вопросы по заселению",просьба освидетельствовать его на адекватность и снабдить всей необходимой информацией
Хватит переводить стрелки .Дайте конкретный ответ-когда СДАЧА ??????!!!!!!.
9 МЕСЯЦЕВ ОЖИДАНИЯ!!!!!
Ув.инвесторы, у кого в договорах прописаны штрафные санкции за задержку?
Согласно моего договора с 01.04(6 мес. от 30.09.2017) "Geos"должен выплачивать штрафные санкции за задержку сдачи.
Давайте не будем молчать,сроки переносятся с месяца в месяц,а ответа нет
DNPD
D
Пользователь
75
04 июля 2017
02 июнь 2018 16:23
Вы читали договор????
DNPD
D
Пользователь
75
04 июля 2017
02 июнь 2018 16:23
Там копейки за просрочку....
Ivan Utikov
IU
Пользователь
34
04 декабря 2016
02 июнь 2018 16:27
Цитата "FNF":На этой неделе в отделе продаж дают телефон некого Николая,якобы он будет отвечать на все вопросы по заселению.Пыталась дозвониться 3 дня.В четверг случилось чудо,Николай взял трубку.На вопрос по срокам сдачи не отвечает,но сказал ,что с 04.06 1-й дом отдают под ремонты,(а с 15.06-второй),"заходите и делайте ремонт",на вопрос "Как будет проходить прием квартир ?"ответ-"идите в ЖЕК и договаривайтесь".Вопрос про БТИ он не понял,"зачем вам БТИ????"
После очередной попытки получить ответ о сроке сдачи -бросил трубку и больше не брал.
Ув."Geos",если Вы даете инвесторам телефон человека,"который будет отвечать на все вопросы по заселению",просьба освидетельствовать его на адекватность и снабдить всей необходимой информацией
Хватит переводить стрелки .Дайте конкретный ответ-когда СДАЧА ??????!!!!!!.
9 МЕСЯЦЕВ ОЖИДАНИЯ!!!!!
Ув.инвесторы, у кого в договорах прописаны штрафные санкции за задержку?
Согласно моего договора с 01.04(6 мес. от 30.09.2017) "Geos"должен выплачивать штрафные санкции за задержку сдачи.
Давайте не будем молчать,сроки переносятся с месяца в месяц,а ответа нет
Мне этот Николай сказал, что он не Николай и добавил номер в игнор. Очень жалею, что связался с таким ненадежным и непрофессиональным застройщиком.
DNPD
D
Пользователь
75
04 июля 2017
02 июнь 2018 16:36
+100500
DNPD
D
Пользователь
75
04 июля 2017
02 июнь 2018 16:39
Еще вопрос по замерам. Я так понимаю, что они нам денег должны
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- ЖК Silver House | Спецжитлофонд | Киев, пр. Голосеевский, 7402.072 285
- ЖК Трояндовий | Бровари, вул. Фельдмана, вул. Спортивна02.07741
- Клубная резиденция O`Club | ODG Development | Крюковщина, ул. Одесская, 2928.0699
- Дом 17 | ЖК Эврика28.06753
- ЖК Отрада | Київміськбуд, bUdCapital | Київ, просп. Відрадний, 93/227.062 760
- ЖК Muller Haus | BD Holding | Петропавлівська Борщагівка, вул. Соборна, 11926.061 724
- ЖК "Echo Park" (Эхо Парк), Петропавловская Борщаговка - "BD Holding"26.0697
- ЖК Радужный | Киевгорстрой | Киев, ул. Кибальчича, 225.062 991
- ЖК Forest | Спецжитлофонд, Житло-Інвест | Киев, ул. Милютенко, ул. Шолом-Алейхема24.062 039
- ЖК Diadans | Диаданс | ENSO | ул. Евгения Коновальца24.06276
- Стоит ли сейчас покупать недвижимость?29.065 048
- На що звертати увагу при покупці квартири?05.053
- Як ви ведете облік витрат по оренді нерухомості?03.051
- Налог на дар денег между мужем и женой11.041
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планирую аренду квартиры в районе Подола27.014
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах23.05112
- Как подобрать кухонную мебель15.045
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- ЖК "Александровский 2", Запорожье, ул. Почтовая, 7720.0416
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- Делать ремонт самостоятельно или нанять профессионалов14.0643
- Шпаклевка трескается под обоями11.063
- Основні недоліки вальмового даху, про які мовчать12.052
- Как правильно выбрать смеситель. Отзывы о смесителях25.0455
- Как не снимая старую эмаль покрасить сверху акриловой (латексной) краской?17.033
- Какую выбрать грунтовку и шпатлевку17.0314
- Выбираю краску по металлу. Поделитесь советом и опытом17.032
- Выбираю акриловую краску17.0320
- Диммерний блок для сценічних софітів постійно вимикається14.033
- Электрик / електрик Киев01.071
- «ЛОТО-ЗАБАВА»: «развод» на деньги29.06192
- Что подарить мужчине?24.06354
- Мій сайт не з'являється в результатах пошуку24.064
- DOOR(*)COM(*)UA — продаж стратегічного домену для лідера дверного ринку України24.062
- Сонячні панелі для приватного будинку у Львові: скільки коштує, скільки заощадите і як це працює?18.061
- Спецтехника від "Укравтокомплект"12.061
- Предложения комплексного ремонта. "Ремонт под ключ"27.05201
- Электрик Киев03.051
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
