Первая секция:

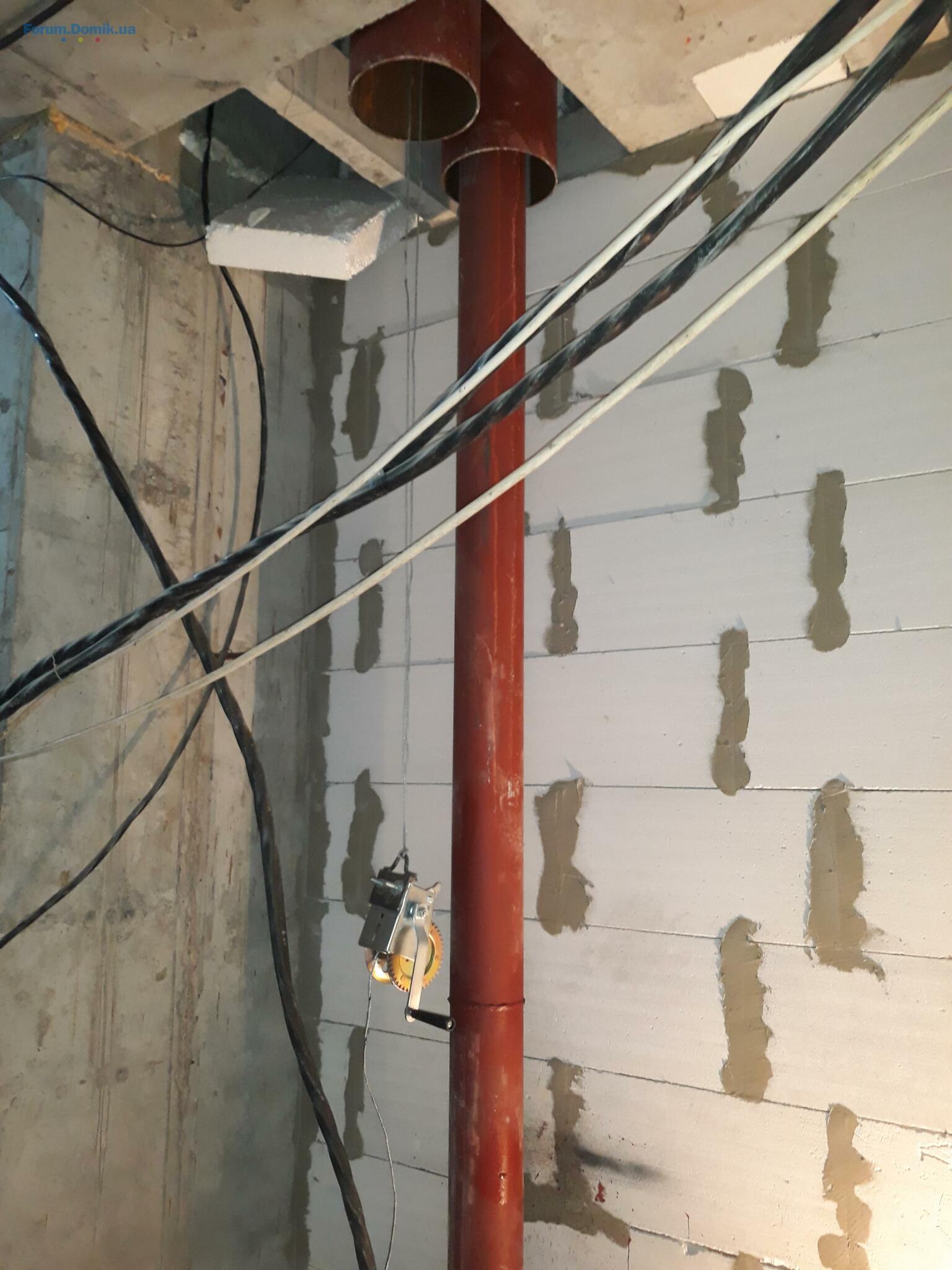

- Выполняются работы по прокладке в квартиры силового и слаботочных кабелей;
- Закончены работы по монтажу аварийного и дежурного освещения лестниц, холодных переходов , лифтовых тамбуров;
- Выполняются работы по монтажу транзитных магистралей трубопроводов холодного, горячего водоснабжения и отопления.
- Прокладка внутри домовой теплотрассы между котельной и подвальным ИТП ( индивидуальным тепловым пунктом).
- Работы по устройству контура внутри домового заземления.
- Монтаж системы пожарной вентиляции.
- Идут работы по обустройству лифтовых шахт ( шпаклевка, грунтовка, покраска стен).
- Завершаются работы по подготовке фасада к покраске. ( штукатурка, грунтовка).
Вторая секция:
- Устройство горизонтальной опалубки для армирования плиты перекрытия 26-го этажа ;
- Устройство наружных и внутренних стен 19-20 этажей;
- Установка окон до 18-го этажа;
- Устройство вентиляционных коробов подвала;
- Установка клапанов системы пожарной вентиляции.
Третья, четвертая секции:
- Устройство каркаса подушки фундаментной плиты.
- Выполняются работы по прокладке в квартиры силового и слаботочных кабелей;
- Закончены работы по монтажу аварийного и дежурного освещения лестниц, холодных переходов , лифтовых тамбуров;
- Выполняются работы по монтажу транзитных магистралей трубопроводов холодного, горячего водоснабжения и отопления.
- Прокладка внутри домовой теплотрассы между котельной и подвальным ИТП ( индивидуальным тепловым пунктом).
- Работы по устройству контура внутри домового заземления.
- Монтаж системы пожарной вентиляции.
- Идут работы по обустройству лифтовых шахт ( шпаклевка, грунтовка, покраска стен).
- Завершаются работы по подготовке фасада к покраске. ( штукатурка, грунтовка).
Вторая секция:
- Устройство горизонтальной опалубки для армирования плиты перекрытия 26-го этажа ;
- Устройство наружных и внутренних стен 19-20 этажей;
- Установка окон до 18-го этажа;
- Устройство вентиляционных коробов подвала;
- Установка клапанов системы пожарной вентиляции.
Третья, четвертая секции:
- Устройство каркаса подушки фундаментной плиты.
ИНВЕСТОР_1_
И
Пользователь
53
18 октября 2017
07 июнь 2018 17:20
Цитата "менеджер ЖК «КД»":НОВОСТИ!!!НОВОСТИ!!!НОВОСТИ!!!
Я очень извиняюсь, а вы принципиально игнорируете вопросы? Интересуют сроки!!!!! Сентябрь через три месяца...... если вы не в курсе....
fromkiev
f
Постоянный пользователь
136
02 октября 2017
07 июнь 2018 19:35
А что в сентябре?
Mixas_
M
Постоянный пользователь
409
11 марта 2015
07 июнь 2018 20:36
Людина мабуть повірила відділу продажу і має надію, що в цьому році зможе заселитися.
А говорив відділ продажу рік назад наступне: в 1 секцію в травні почнуть пускати на ремонти, в вересні - жовтні здадуть в експлуатацію 1 і 2 секції і передадуть їх під заселення.
Проте судячи з темпів будівництва це була не зовсім правда. Скоріш за все здадуть в експлуатацію обидві секції десь взимку, і опалення вмикати вже ніхто не буде. А відповідно розпочати ремонти і тим паче заселення можна буде тільки навесні 2019 року. Ну або взимку, але топити електрикою за будівельним тарифом свою і попутньо навколишні квартири.
А говорив відділ продажу рік назад наступне: в 1 секцію в травні почнуть пускати на ремонти, в вересні - жовтні здадуть в експлуатацію 1 і 2 секції і передадуть їх під заселення.
Проте судячи з темпів будівництва це була не зовсім правда. Скоріш за все здадуть в експлуатацію обидві секції десь взимку, і опалення вмикати вже ніхто не буде. А відповідно розпочати ремонти і тим паче заселення можна буде тільки навесні 2019 року. Ну або взимку, але топити електрикою за будівельним тарифом свою і попутньо навколишні квартири.
fromkiev
f
Постоянный пользователь
136
02 октября 2017
08 июнь 2018 06:40
Цитата "Mixas_":Людина мабуть повірила відділу продажу і має надію, що в цьому році зможе заселитися.
А говорив відділ продажу рік назад наступне: в 1 секцію в травні почнуть пускати на ремонти, в вересні - жовтні здадуть в експлуатацію 1 і 2 секції і передадуть їх під заселення.
Проте судячи з темпів будівництва це була не зовсім правда. Скоріш за все здадуть в експлуатацію обидві секції десь взимку, і опалення вмикати вже ніхто не буде. А відповідно розпочати ремонти і тим паче заселення можна буде тільки навесні 2019 року. Ну або взимку, але топити електрикою за будівельним тарифом свою і попутньо навколишні квартири.
Мне говорили про ремонты где-то середина-конец лета. А что вы думаете не даст начать ремонты хотя бы в начале осени? Коробка собственно почти готова на второй секции, а в первой уже и внутренних работ много выполнено, дай бог через месяц лифты заработают. Как мне кажется отставание второй секции от первой где-то на 1.5-2 месяца
WOLFENSTEIN

Гость
4
30 мая 2018
08 июнь 2018 07:11
Цитата:
Мне говорили про ремонты где-то середина-конец лета. А что вы думаете не даст начать ремонты хотя бы в начале осени? Коробка собственно почти готова на второй секции, а в первой уже и внутренних работ много выполнено, дай бог через месяц лифты заработают. Как мне кажется отставание второй секции от первой где-то на 1.5-2 месяца
А помните, во время нашей недавней дискуссии вы были уверены о завершение монолита к 10му числу данного месяца?)Если не ошибаюсь с того времени они даже этаж не сделали...
А реальное отставание 2ой секции от 1ой ну далеко не 1-2 месяца. В таком состоянии 1ая секция находилась в декабре месяце прошлого года, методом легкого подсчета отставание 6 месяцев...
ИНВЕСТОР_1_
И
Пользователь
53
18 октября 2017
08 июнь 2018 07:48
Цитата "fromkiev":А что в сентябре?
А по договору ввод в эксплуатацию третий квартал 2018 года. В сентябре как бы третий квартал и заканчивается!
Поэтому хотелось бы какого то диалога с представителями строительной компании, а не монолога.
Формальные отписки диалогом не считаю.
ИНВЕСТОР_1_
И
Пользователь
53
18 октября 2017
08 июнь 2018 07:50
Цитата "fromkiev":
Мне говорили про ремонты где-то середина-конец лета. А что вы думаете не даст начать ремонты хотя бы в начале осени? Коробка собственно почти готова на второй секции, а в первой уже и внутренних работ много выполнено, дай бог через месяц лифты заработают. Как мне кажется отставание второй секции от первой где-то на 1.5-2 месяца
А смысл? Если не будет дом отапливаться в зимний период, что будет с вашим ремонтом за зиму?
fromkiev
f
Постоянный пользователь
136
02 октября 2017
08 июнь 2018 07:55
Цитата "ИНВЕСТОР_1_":
А смысл? Если не будет дом отапливаться в зимний период, что будет с вашим ремонтом за зиму?
Там уже считайте прошла точка невозврата, если это все дело не отапливать, то дороже будет для самого застройщика
Mixas_
M
Постоянный пользователь
409
11 марта 2015
08 июнь 2018 08:01
В чому дорожче? Якщо вони системи водопостачання і опалення водою не заповнять то ніяких проблем не буде. І за газ усю зиму платити не потрібно буде. То в чому незворотність?
А ось якщо до листопада дві секції не приймуть в експлуатацію і не присвоять поштову адресу, газовщики не зможуть офіційно подати газ і опалення не буде.
А ось якщо до листопада дві секції не приймуть в експлуатацію і не присвоять поштову адресу, газовщики не зможуть офіційно подати газ і опалення не буде.
fromkiev
f
Постоянный пользователь
136
02 октября 2017
08 июнь 2018 08:07
Цитата "Mixas_":В чому дорожче? Якщо вони системи водопостачання і опалення водою не заповнять то ніяких проблем не буде. І за газ усю зиму платити не потрібно буде.
А с чего вдруг вы в начале лета считаете, что они их за полгода не заполнят, если уже начали делать разводку? И не им же платить за газ, а нам с вами
tania-daschenko
t
Новичок
11
06 апреля 2018
08 июнь 2018 09:35
Цитата "ИНВЕСТОР_1_":
А по договору ввод в эксплуатацию третий квартал 2018 года. В сентябре как бы третий квартал и заканчивается!
Поэтому хотелось бы какого то диалога представителями строительной компании, а не монолога.
Формальные отписки диалогом не считаю.[/Месяц назад была а отделе продаж Там сказали что из-за поздней весны работы по утеплению фасада были начаты позднее Соответственно этим объяснили перенос сроков сдачи дома Сейчас везде на сайтах застройщика написано что сдадут в 4 квартале этого года В отделе продаж на ремонт обещали запустить в ноябре))
квартирант
к
Новичок
6
31 марта 2018
08 июнь 2018 09:42
не теште себя надеждой. Ремонты грубые штукатурка плитка полы вы сможете делать. А вот чистовую отделку нет обои отвалятся. Тепла и воды в этом году не будет. Как и дома. Молите и просите что бы хотя бы черный ремонт сделать в этом году. А те которые мечтали заселиться в этом году забудьте. Реально это лето следующего года.
квартирант
к
Новичок
6
31 марта 2018
08 июнь 2018 09:45
Цитата "fromkiev":
А с чего вдруг вы в начале лета считаете, что они их за полгода не заполнят, если уже начали делать разводку? И не им же платить за газ, а нам с вами
Не теште надеждой себя! Дома в этом году не будет. Дай бог что бы к лету следующего года и на это надо молиться.
fromkiev
f
Постоянный пользователь
136
02 октября 2017
08 июнь 2018 10:18
Цитата "квартирант ":
Не теште надеждой себя! Дома в этом году не будет. Дай бог что бы к лету следующего года и на это надо молиться.
Ну каждому свое, хотите молиться, то на здоровье, у нас типа свободная страна
Менеджер ЖК «КД»

Постоянный пользователь
105
15 марта 2017
09 июнь 2018 11:56
Уважаемые инвестора!!!
По техническим причинам онлайн-камеры временно не будут работать.
По техническим причинам онлайн-камеры временно не будут работать.
