04 янв 2019 13:05
Цитата "amigochief":
у кого то есть логическое объяснение молчания застройщика?

У меня есть. Возможно, им просто нечего сказать более-менее определённого. Или просто пофиг на инвесторов, как вариант.
04 янв 2019 14:49
Насколько мне известно до 10 виходные у строителей.
04 янв 2019 15:49
Всем привет!
Кто в курсе, что в итоге с целевым назначением земельного участка, как-то решился этот вопрос?

И те кто берет квартиру, с целью дальнейшей сдачи в аренду, как вам такая оценка:
"8 лет – это 3125$/год, то есть 12,5% пассивных годовых в валюте, на наши вложенные 25000$.", насколько адекватная?
04 янв 2019 18:41
"ЖК Караваевы Дачи, представляет из себя 4 высотных дома по 26 этажей, 2 из которых практически готовы и сдаются в самом начала 2019 года, а 2 других планируются к сдаче в конце 2019 года."
04 янв 2019 18:47
"дома подключались к городской системе водоснабжения и канализации."
30 декабря. Блин, почему мы, которые, грубо говоря, заплатили за это строительство (пусть и частично), должны получать информацию из сторонних источников?
05 янв 2019 11:36
Потому что такая тактика у директора. Мы же с вами понимаем, что ОП информирует инвесторов через этот форум и по телефону ровно в таком объеме и так часто, как этого хочет руководитель.
05 янв 2019 11:50
Цитата "Igorello":
Всем привет!
Кто в курсе, что в итоге с целевым назначением земельного участка, как-то решился этот вопрос?

И те кто берет квартиру, с целью дальнейшей сдачи в аренду, как вам такая оценка:
"8 лет – это 3125$/год, то есть 12,5% пассивных годовых в валюте, на наши вложенные 25000$.", насколько адекватная?




суперадекватная.можно только по хорошему позавидовать
05 янв 2019 19:35
Были буквально пару дней назад, нам сообщили что дома подключены, канализация проведена.котельня будет работать только к концу года минимум, а вот на ремонты, если все пойдёт хорошо то запустят после ввода в експлуатацию, и после того как рабочие доделают входную группу. Ориентировочно менеджер сказала что ещё месяц, максимум два. Но будем надеятся что быстрее.
05 янв 2019 21:35
Из новостей:


Шановні інвестори житлового комплексу “Караваєві Дачі”.
Запрошуємо Вас на збори інвесторів першої та другої секції, які будуть проходити 26.01.2019 об 11:00, на них можна буде задати цікавлячі запитання і отримати/домовитися про отримання ключів для заходу на ремонти. За більш детальною інформацією звертатися до відділу продажу.
З повагою, адміністрація ЖК “Караваєві Дачі”

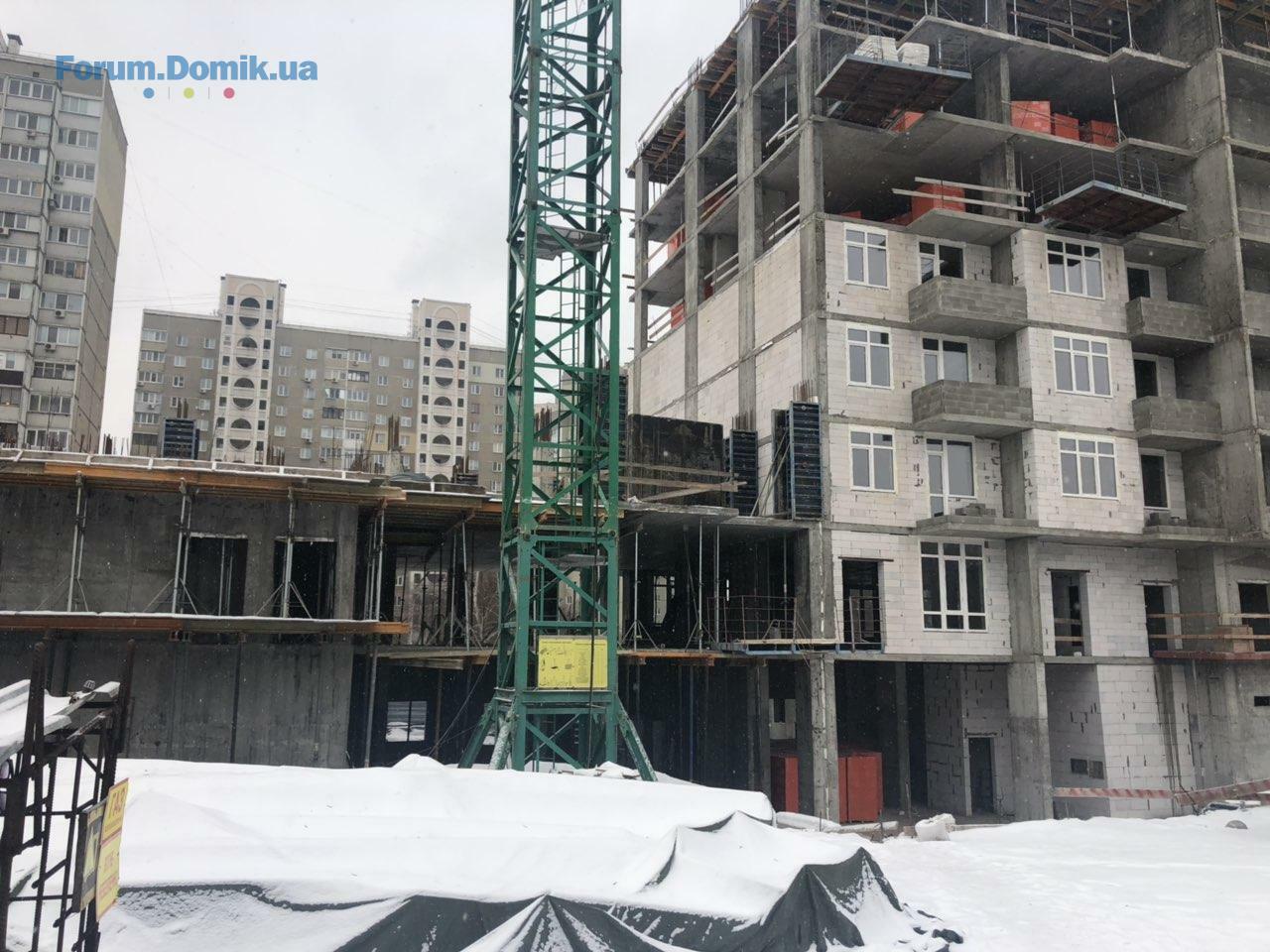

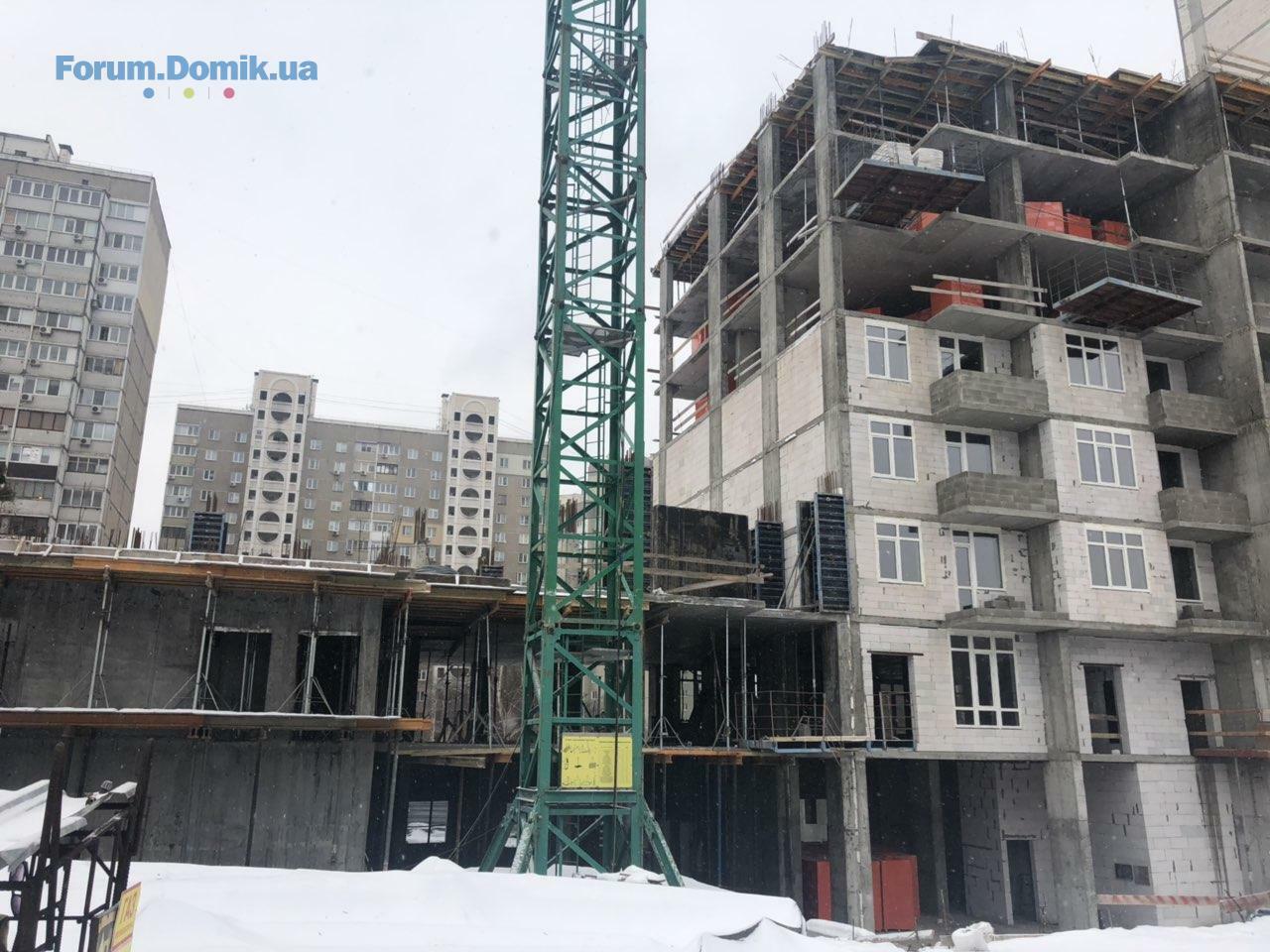

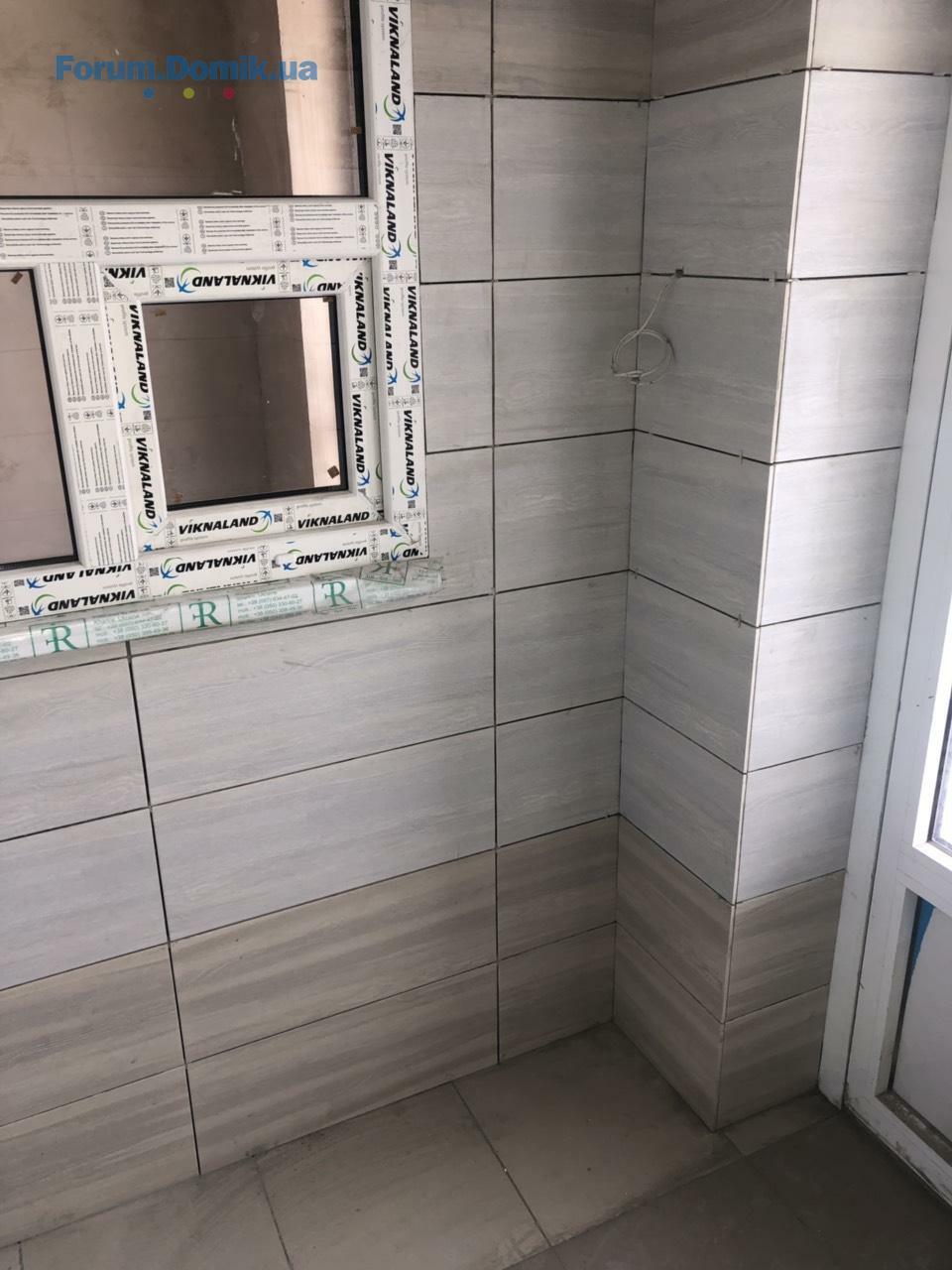

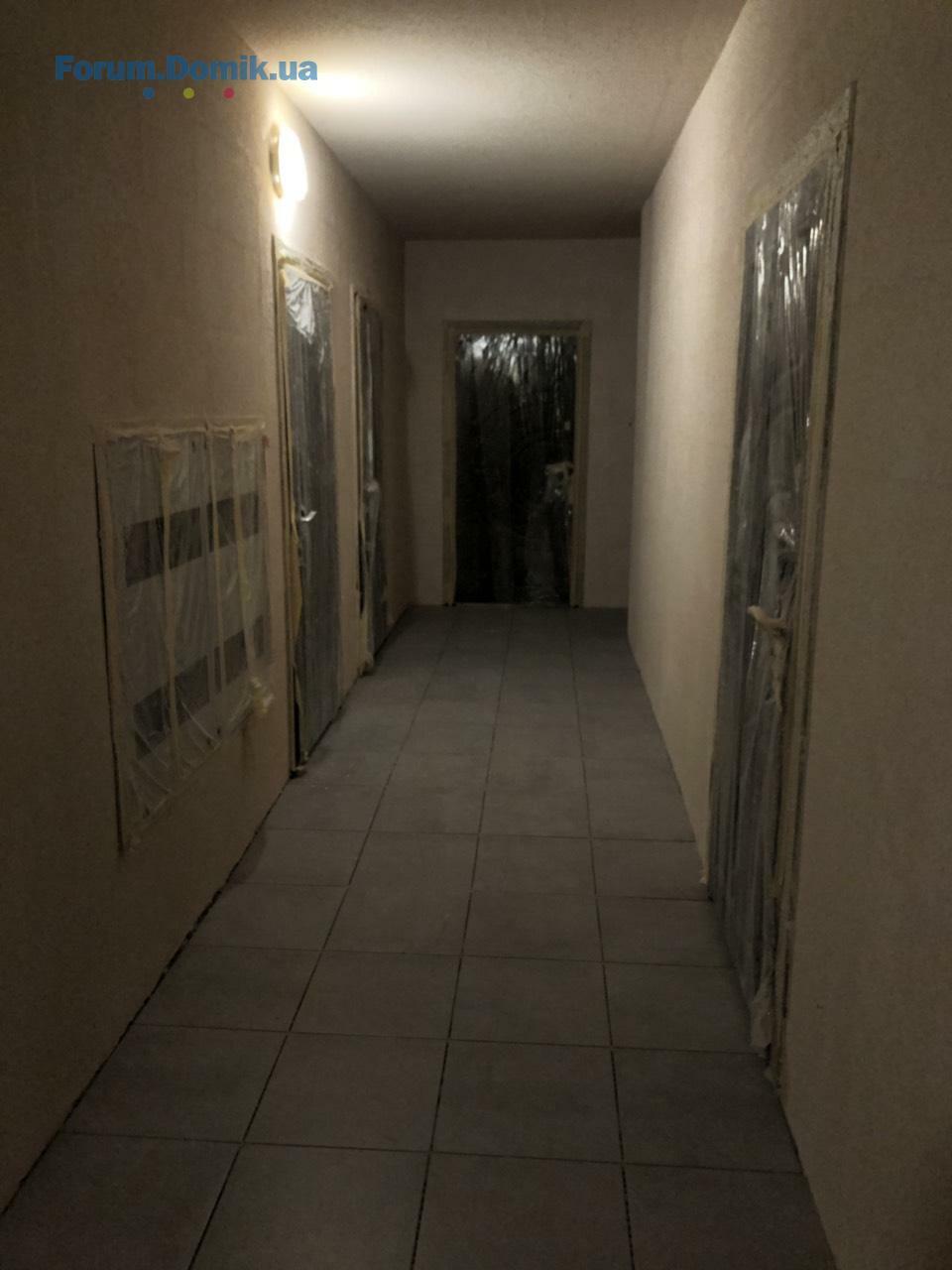

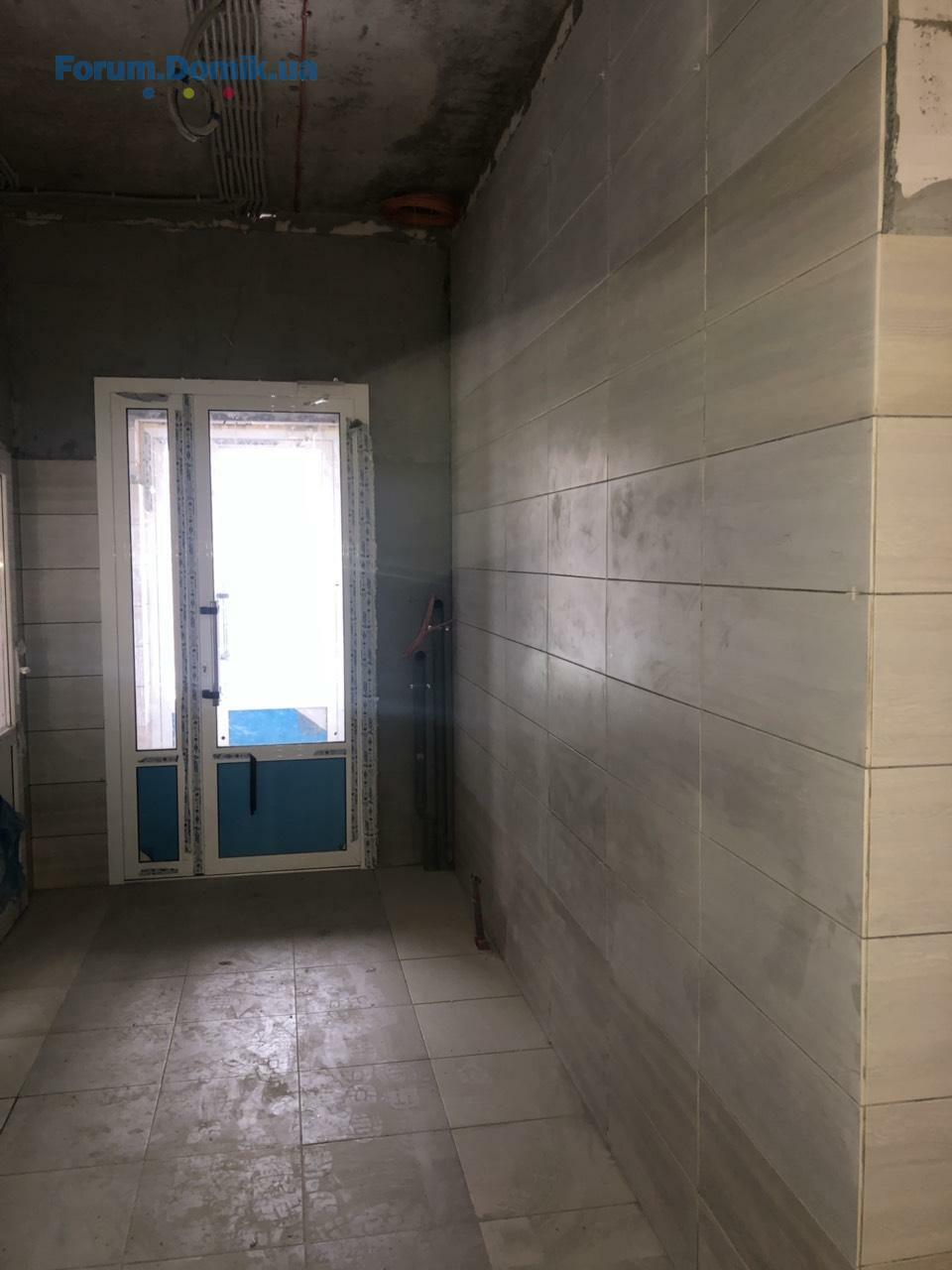

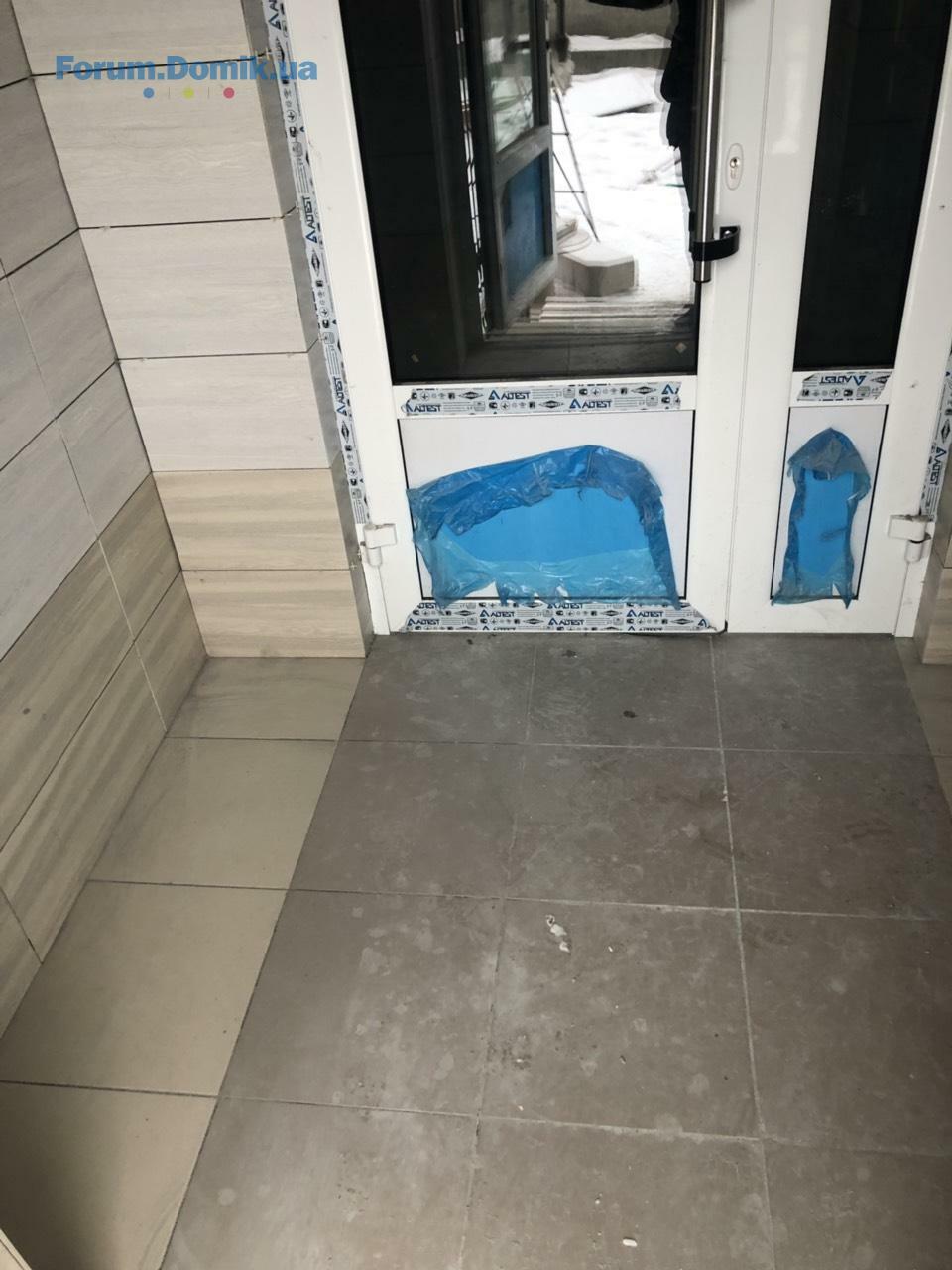

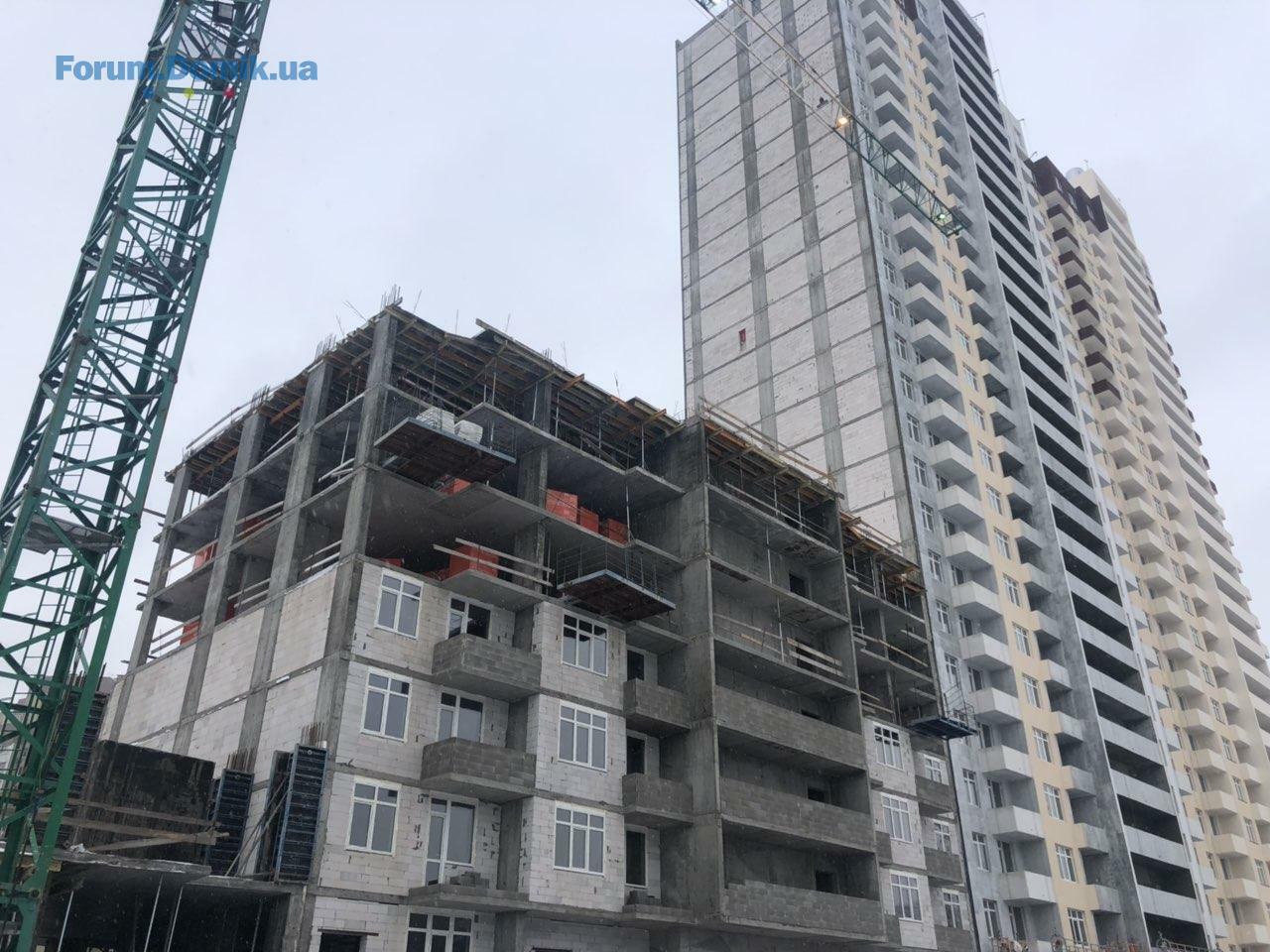

На будівельному майданчику ЖК “Караваєві Дачі” виконуються наступні роботи:

Перша секція:
Закінчені роботи з укладання плитки в МЗК (місцях загального користування);
Закінчені роботи з нанесення штукатурки в МЗК (місцях загального користування;
Закінчені оздоблювальні роботи по облаштуванню парадного входу в секцію;
Встановлені двері в тамбур, в колясочну, двері та вікно в кімнату для охорони;
Закінчені роботи по укладання плитки на підлогу в парадному та в ліфтових холах;
Встановлені поштові скриньки;
Завершені роботи по монтажу обладнання котельні;
Проведені роботи БТІ по виготовленню технічного паспорта по секції.

Друга секція:
Завершені роботи по заливці підлоги по квартирах та в МЗК (місцях загального користування);
Виконані роботи по монтажу вхідних квартирних дверей;
Закінчені роботи по монтаж електричних шаф, шаф водомірних вузлів;
Закінчені роботи по монтажу металевих дверей в кладових;
Закінчені роботи з утеплення стін квартир з боку сходових маршів;
Закінчені роботи по перетяжці стін та холодних переходів під нанесення фактури;
Закінчені роботи по монтажу ліфтових дверей та опорядженню ліфтових холів пасажирських ліфтів;
Завершені роботи по утепленню стояків холодного, гарячого водопостачання;
Проведені роботи БТІ по виготовленню технічного паспорта по секції.

Третя,четверта секції:
Монтаж вентиляційних блоків до 6-го поверху;
Монтаж сходових маршів до 6-го поверху;
Залита плита перекриття 8-го поверху;
Армування та бетонування пілонів;
Залита плита перекриття 2-го поверху (підлога);
Армування та бетонування пілонів – 2-го поверху;
Завершені монолітні роботи по влаштуванню зовнішніх стін паркінга та залита плита перекриття паркінга під 1-ю секцією;
05 янв 2019 21:37
Доброй ночи. Похоже на хорошие новости👏
05 янв 2019 21:42
👏👏👏👍🏻
05 янв 2019 21:44
Цитата "egor88":
Доброй ночи. Похоже на хорошие новости👏

Спасибо)
07 янв 2019 13:48
Цитата "egor88":
Из новостей:


Шановні інвестори житлового комплексу “Караваєві Дачі”.
Запрошуємо Вас на збори інвесторів першої та другої секції, які будуть проходити 26.01.2019 об 11:00, на них можна буде задати цікавлячі запитання і отримати/домовитися про отримання ключів для заходу на ремонти. За більш детальною інформацією звертатися до відділу продажу.
З повагою, адміністрація ЖК “Караваєві Дачі”


На будівельному майданчику ЖК “Караваєві Дачі” виконуються наступні роботи:

Перша секція:
Закінчені роботи з укладання плитки в МЗК (місцях загального користування);
Закінчені роботи з нанесення штукатурки в МЗК (місцях загального користування;
Закінчені оздоблювальні роботи по облаштуванню парадного входу в секцію;
Встановлені двері в тамбур, в колясочну, двері та вікно в кімнату для охорони;
Закінчені роботи по укладання плитки на підлогу в парадному та в ліфтових холах;
Встановлені поштові скриньки;
Завершені роботи по монтажу обладнання котельні;
Проведені роботи БТІ по виготовленню технічного паспорта по секції.

Друга секція:
Завершені роботи по заливці підлоги по квартирах та в МЗК (місцях загального користування);
Виконані роботи по монтажу вхідних квартирних дверей;
Закінчені роботи по монтаж електричних шаф, шаф водомірних вузлів;
Закінчені роботи по монтажу металевих дверей в кладових;
Закінчені роботи з утеплення стін квартир з боку сходових маршів;
Закінчені роботи по перетяжці стін та холодних переходів під нанесення фактури;
Закінчені роботи по монтажу ліфтових дверей та опорядженню ліфтових холів пасажирських ліфтів;
Завершені роботи по утепленню стояків холодного, гарячого водопостачання;
Проведені роботи БТІ по виготовленню технічного паспорта по секції.

Третя,четверта секції:
Монтаж вентиляційних блоків до 6-го поверху;
Монтаж сходових маршів до 6-го поверху;
Залита плита перекриття 8-го поверху;
Армування та бетонування пілонів;
Залита плита перекриття 2-го поверху (підлога);
Армування та бетонування пілонів – 2-го поверху;
Завершені монолітні роботи по влаштуванню зовнішніх стін паркінга та залита плита перекриття паркінга під 1-ю секцією;

Большое спасибо за информацию. Прочитала 6 января вечером, и обрадовалась больше, чем самой встрече НГ. Хоть одно другого не касается, но сразу подумалось,6 января...Томос -до обеда, новости
о ключах - после обеда..Ну все, жизнь удалась.Не знаю о чем будем говорить 26.01.19, но то, что есть обратная связь с застройщиком-само по себе замечательно..Кто бы что ни говорил - но мы, по-любому, уже на финишной прямой..
10 янв 2019 13:49
Привет будущим соседям!
Я так понимаю тут пока отписуются владельцы квартир 1 и 2 секции.А есть ли инвесторы третьей и четвертой?Или я первый?
10 янв 2019 14:37
Нет точно не первый. Как минимум за мной будете...(3секция 19эт.)
10 янв 2019 16:15
Высоко забрались,мы на 6-ом в третьей
10 янв 2019 20:06
Мы тоже из третей секции (9 этаж)
10 янв 2019 21:08
Интересно. А инвесторы 3 секции могут прийти просто послушать?
10 янв 2019 22:26
3 секция 7этаж 49м2
11 янв 2019 07:44
Соседям привет. 3 секция, 8 этаж))
