ЖК Французский бульвар | Prof Group | Вышгород, ул. Шолуденко, 24
Застройщик | ProfGroup |
Сдача ЖК | 2020 - 2023 г. |
Планировки | от 15 150 Грн/м² |
Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 38.
12/32% | ||
5/13% | ||
9/24% | ||
6/16% | ||
6/16% |
Dobraya_feya
D
Прохожий
1
04 августа 2020
04 авг 2020 09:33
Цитата "Lina_W » 15.06.2020 09:34":Здравствуйте, интересуюсь у жильцов ранее сданных секций, как вам проживание в ЖК Французкий бульвар? Плюсы,минусы,замечания. Собираемся с мужем в строящихся секциях приобрести. И вопрос: кто как организовал отопление? Застройщик ставит двухконтурный котел газовый. Возможно кто-то поставил электрокотел, электрорадиаторы? Вцелом впечатление от двухконтурного котла какие? Благодарю, кто откликнется :) хорошего дня
Добрый день! Если Вам ещё актуально, то я могу Вам рассказать все в подробностях, так как живу здесь уже давно и знаю все нюансы.
Скунс
С
Новичок
19
09 августа 2020
14 авг 2020 15:50
Интересует,отпишитесь пожалуйста!!!
caRbonyca
c
Гость
3
15 августа 2020
15 авг 2020 12:48
Цитата "Dobraya_feya » 04.08.2020 11:33":
Добрый день! Если Вам ещё актуально, то я могу Вам рассказать все в подробностях, так как живу здесь уже давно и знаю все нюансы.
и мне интересно. ждем отзыв
Prof Group
Представитель
305
16 октября 2016
17 авг 2020 12:52

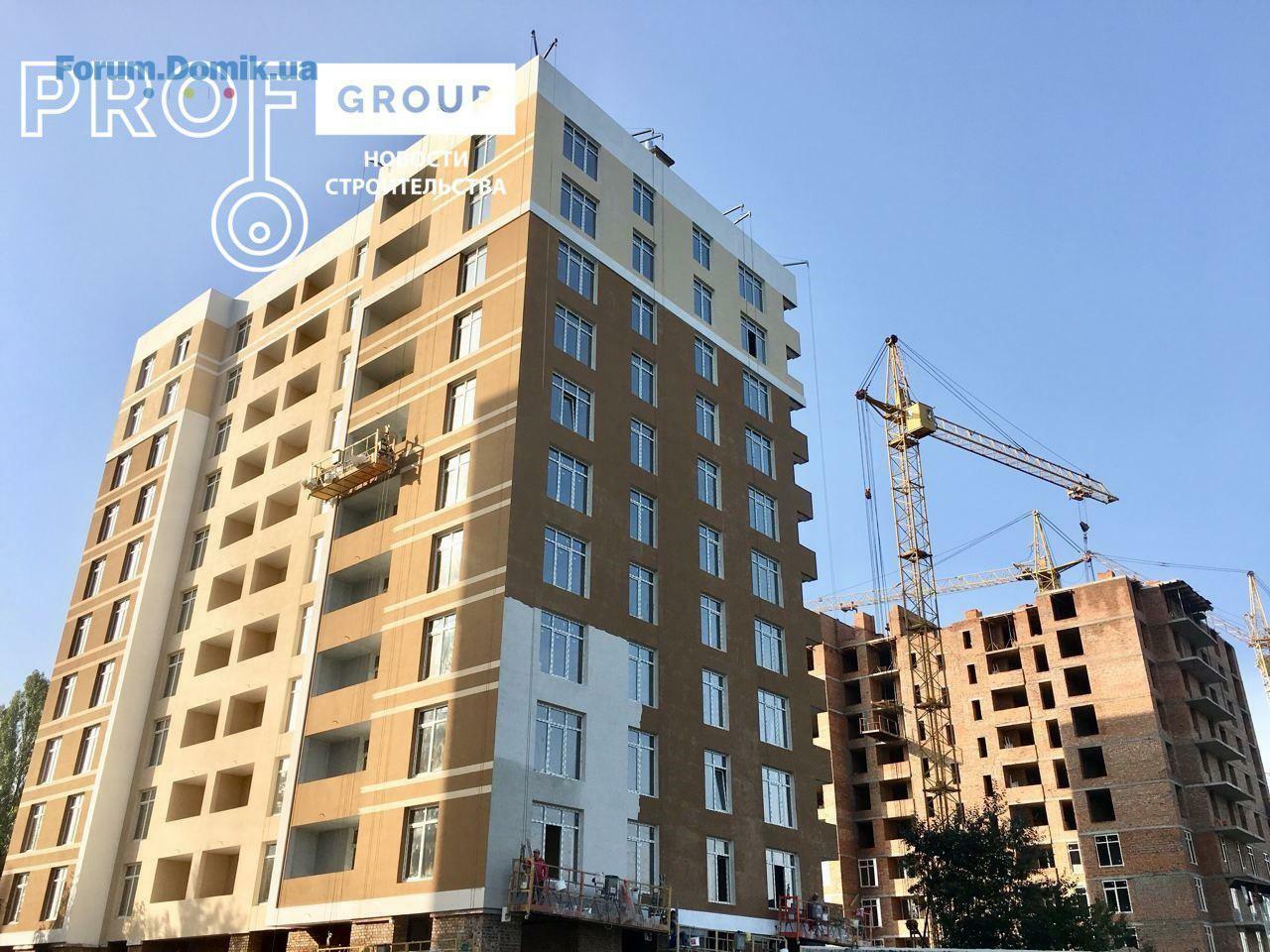

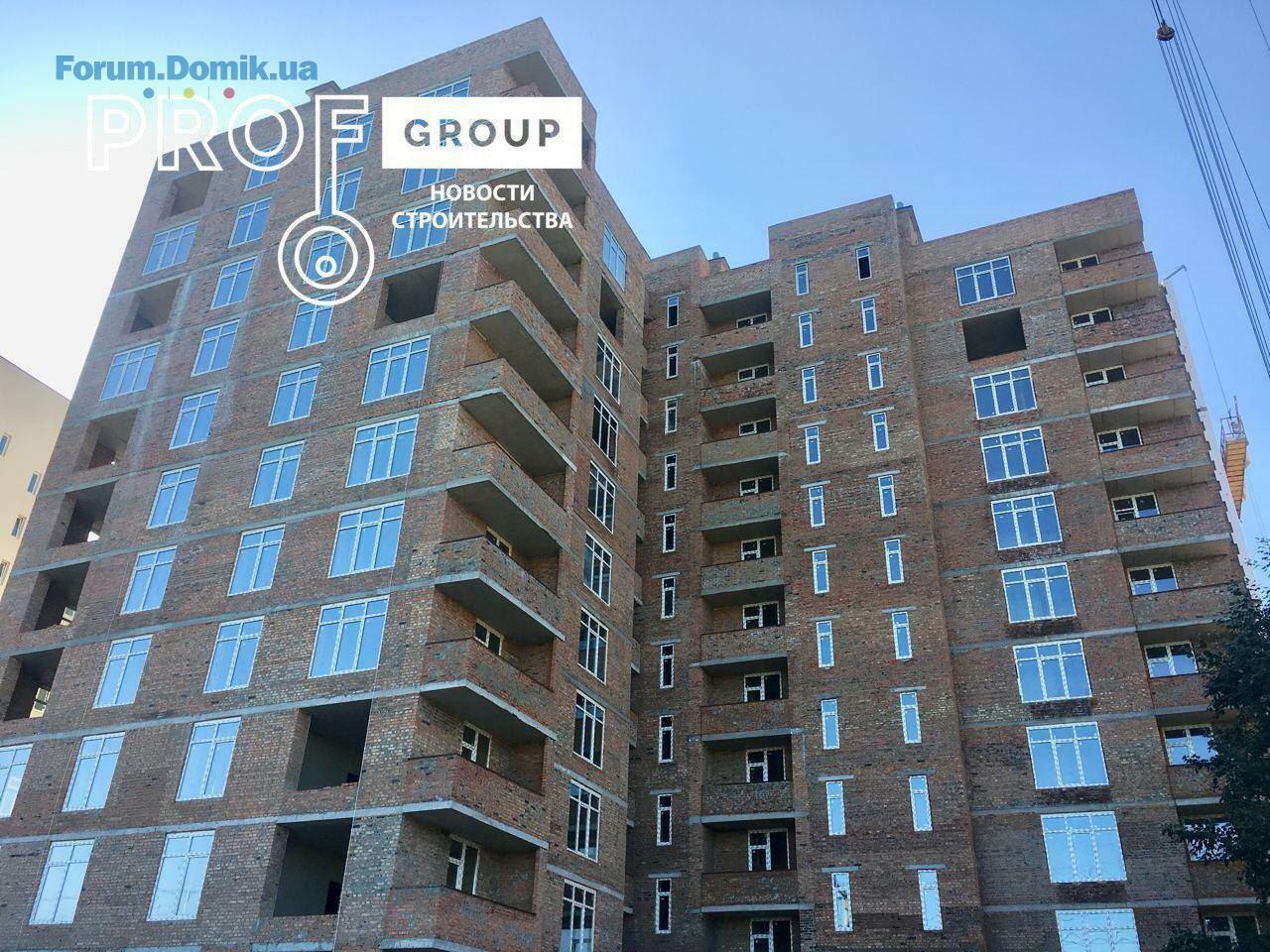

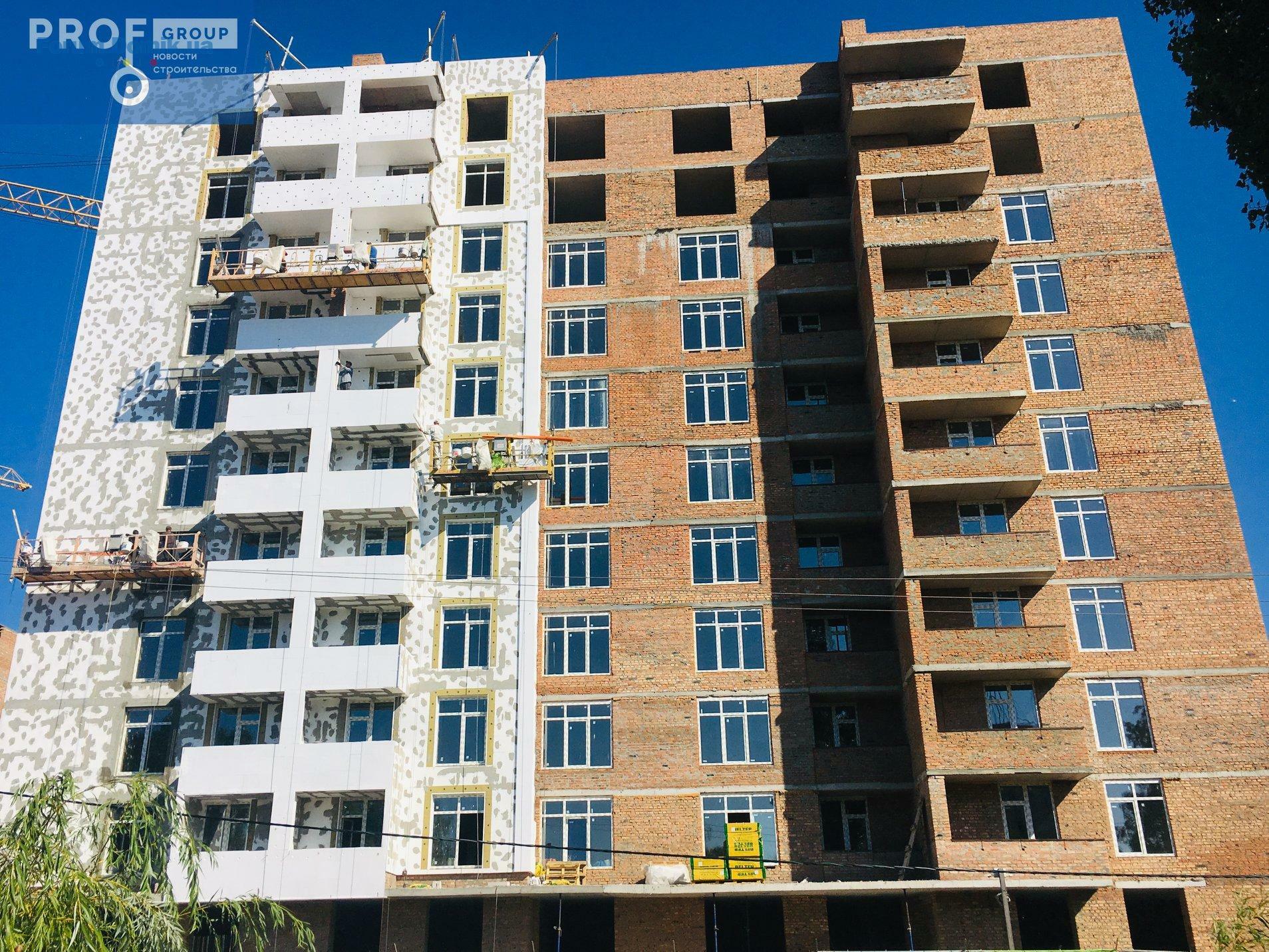

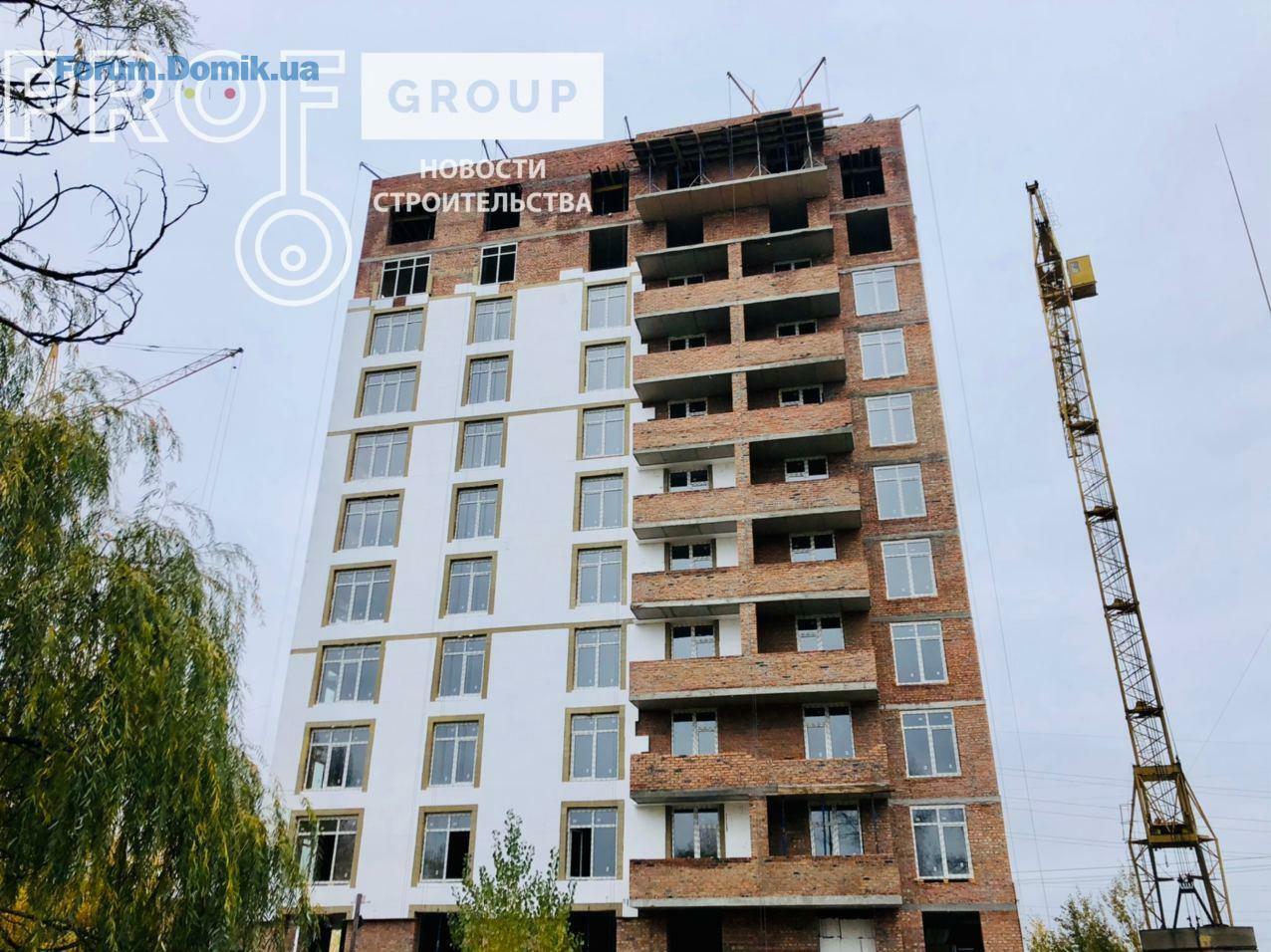

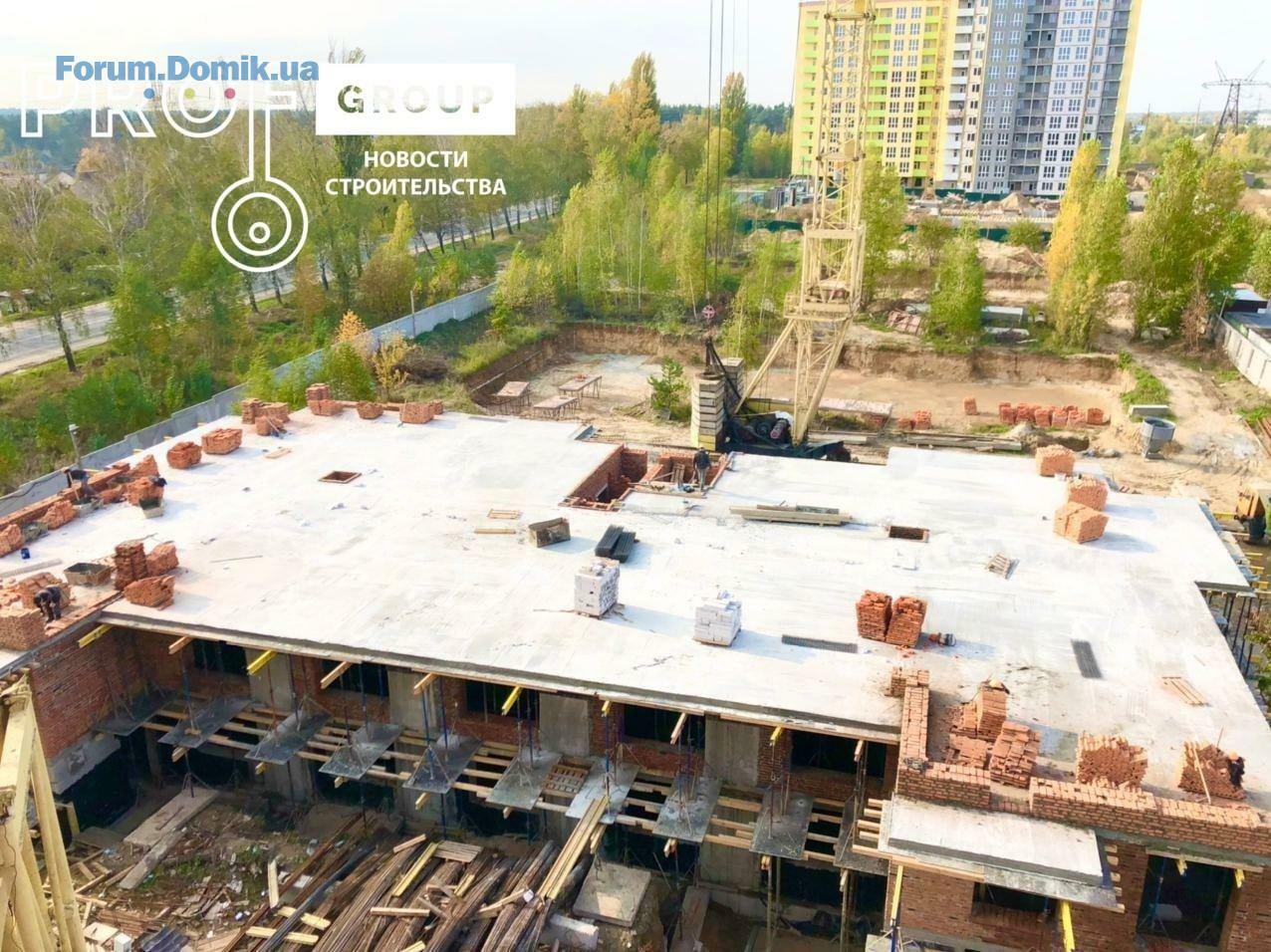

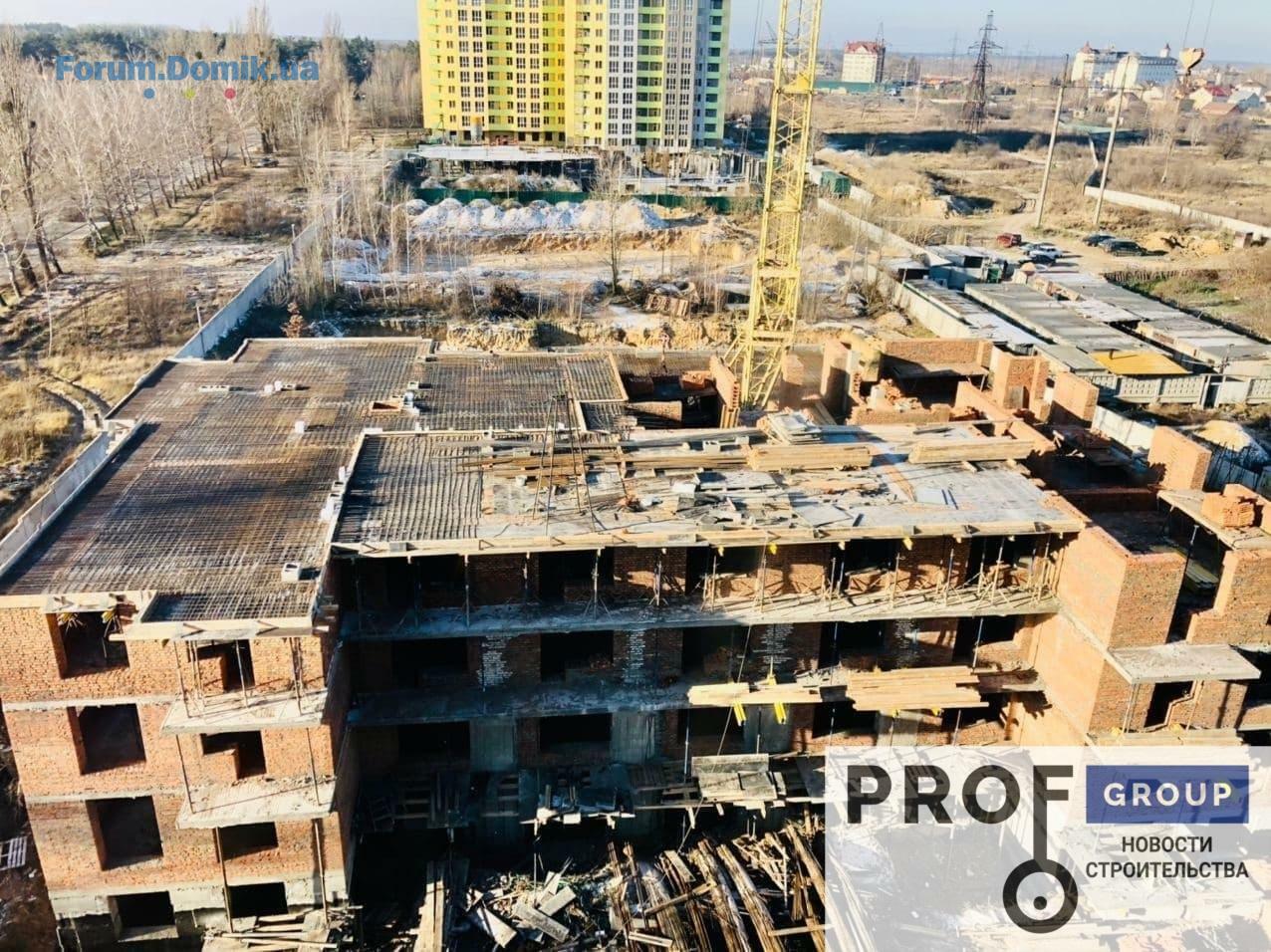

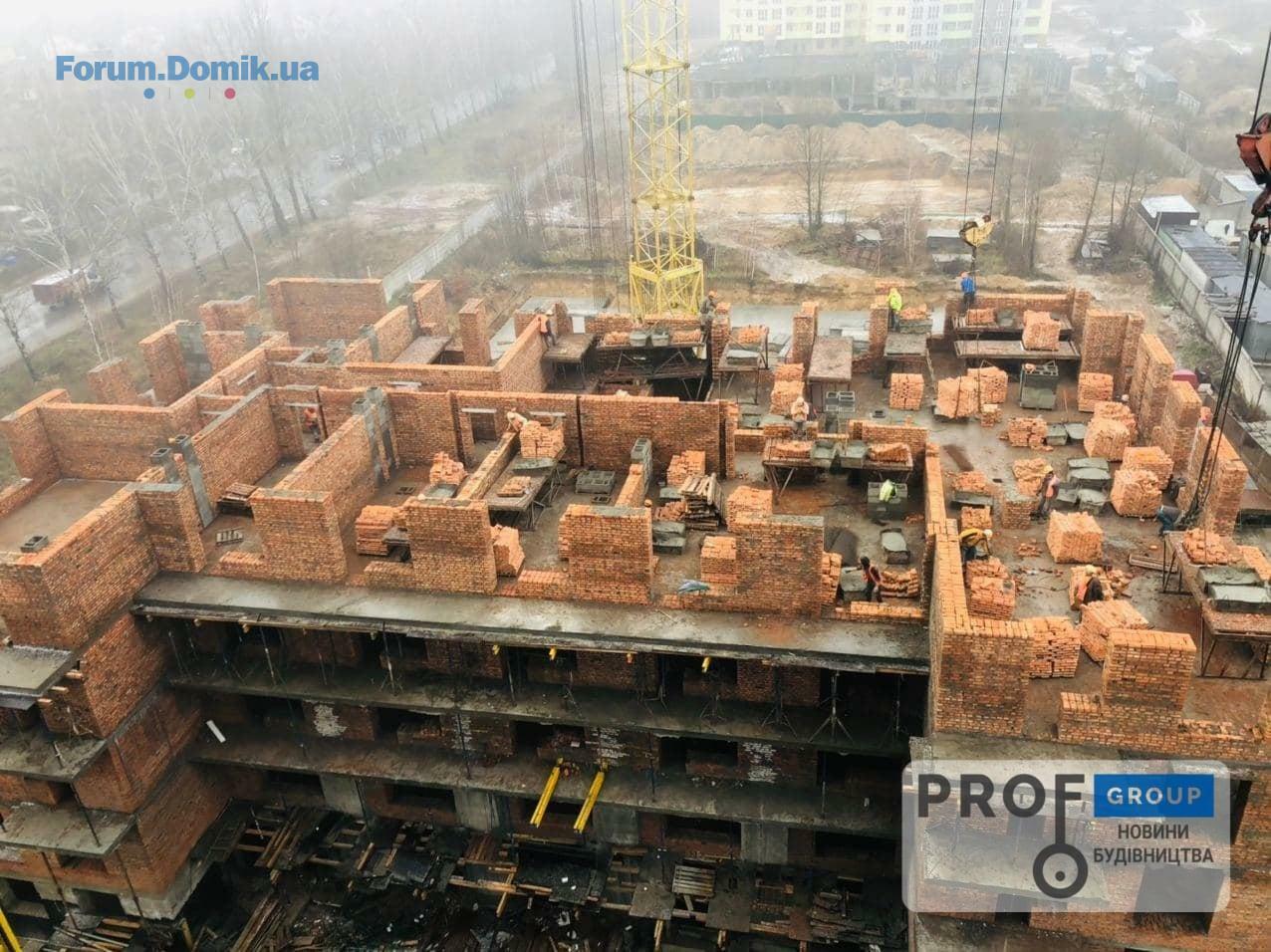

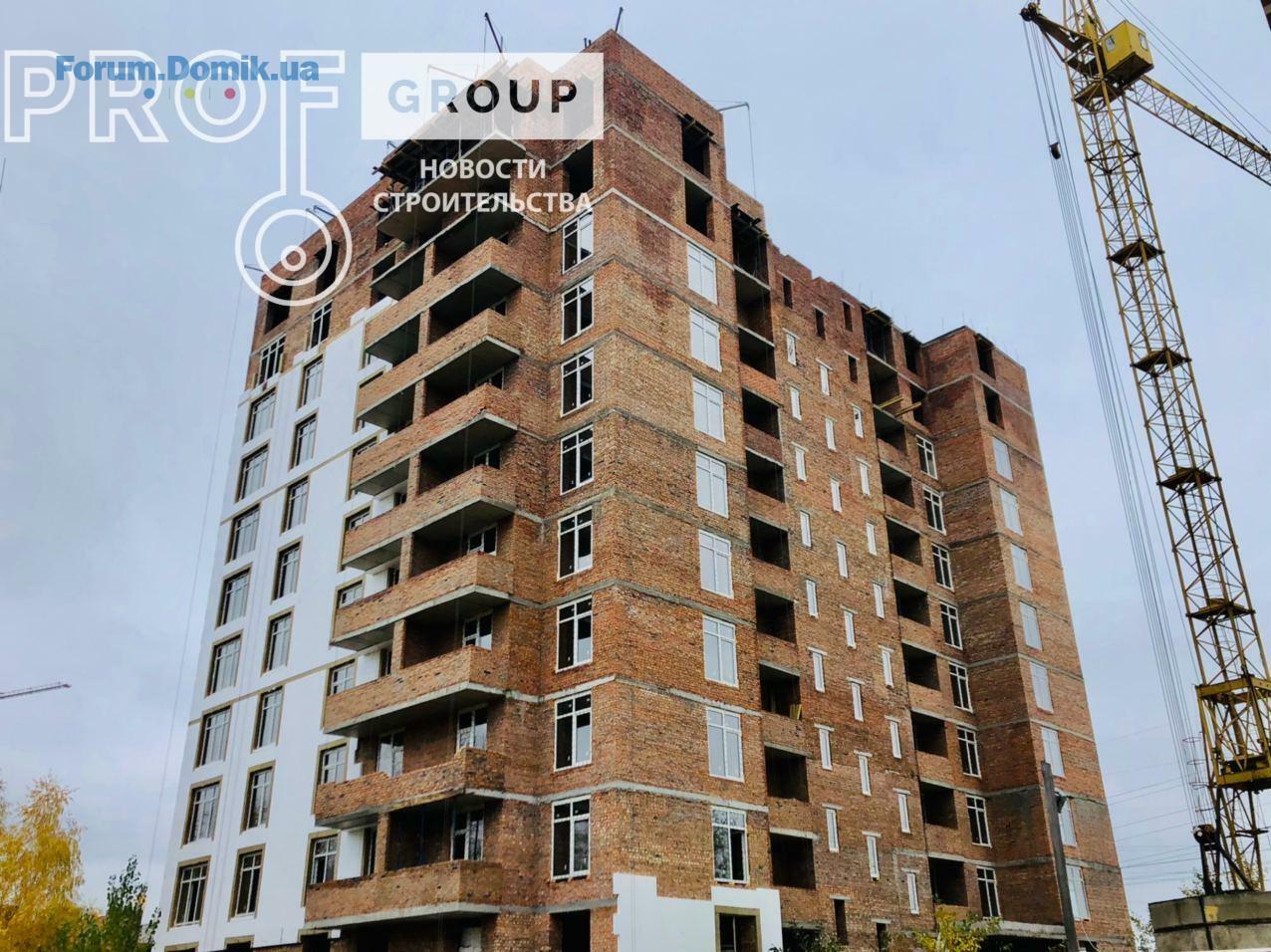

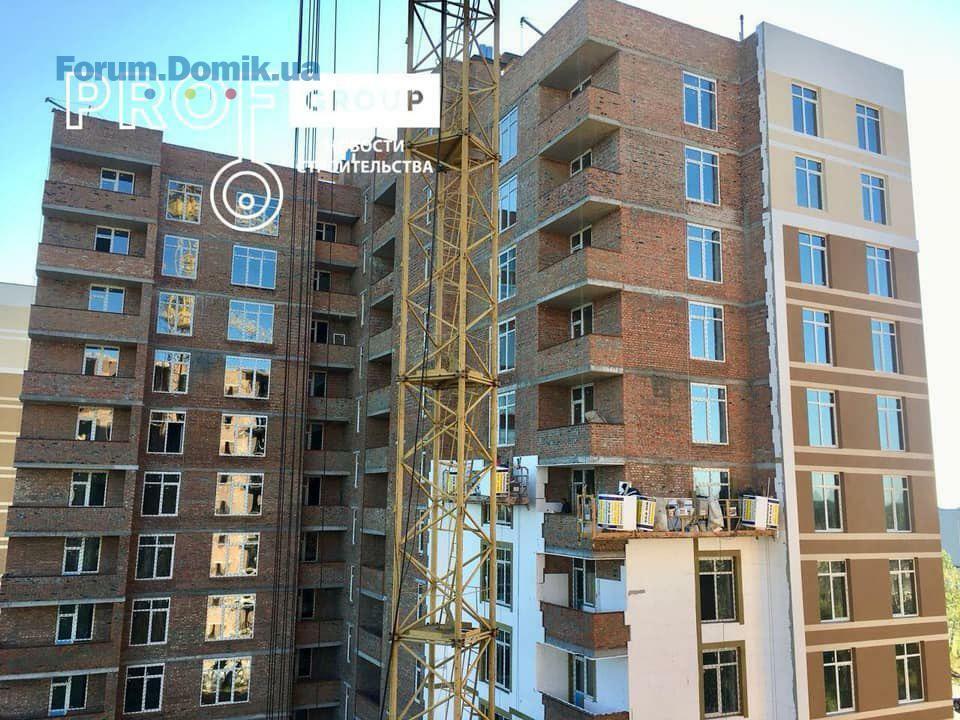

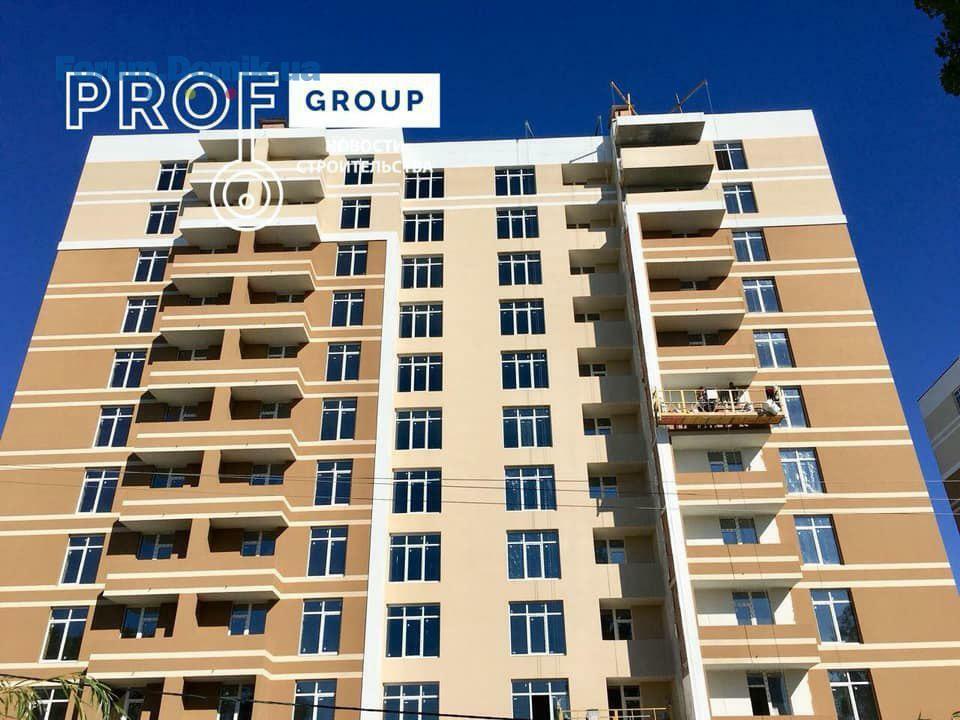

Новости строительства ЖК "Французский бульвар" ул. Шолуденко 24 от 17.08.2020
Секция №4:

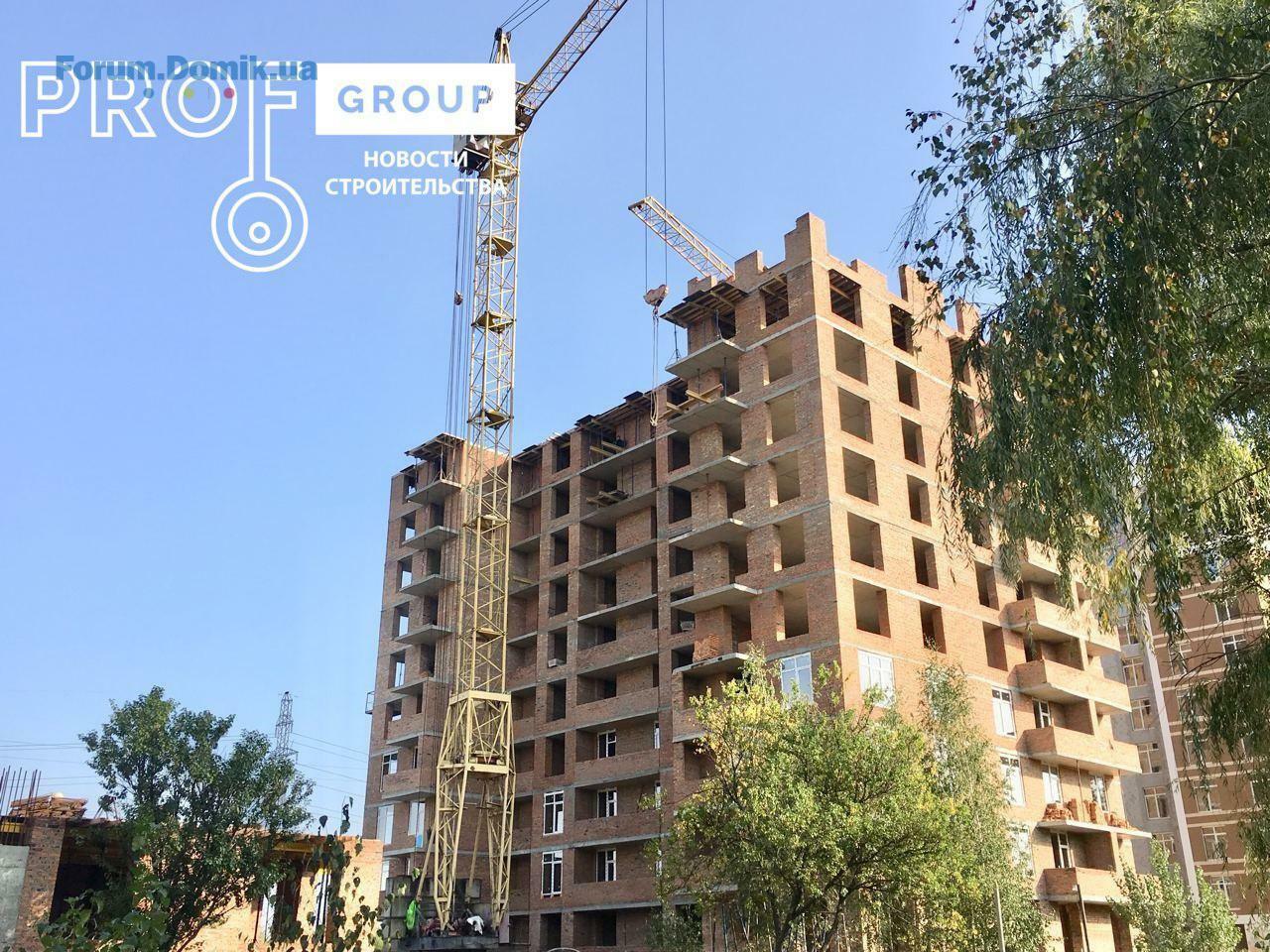

- ведутся работы по монтажу внутренних (межкомнатных) перегородок 10-11-го этажа;
- ведутся работы по монтажу окон на 10/11-м этажах;

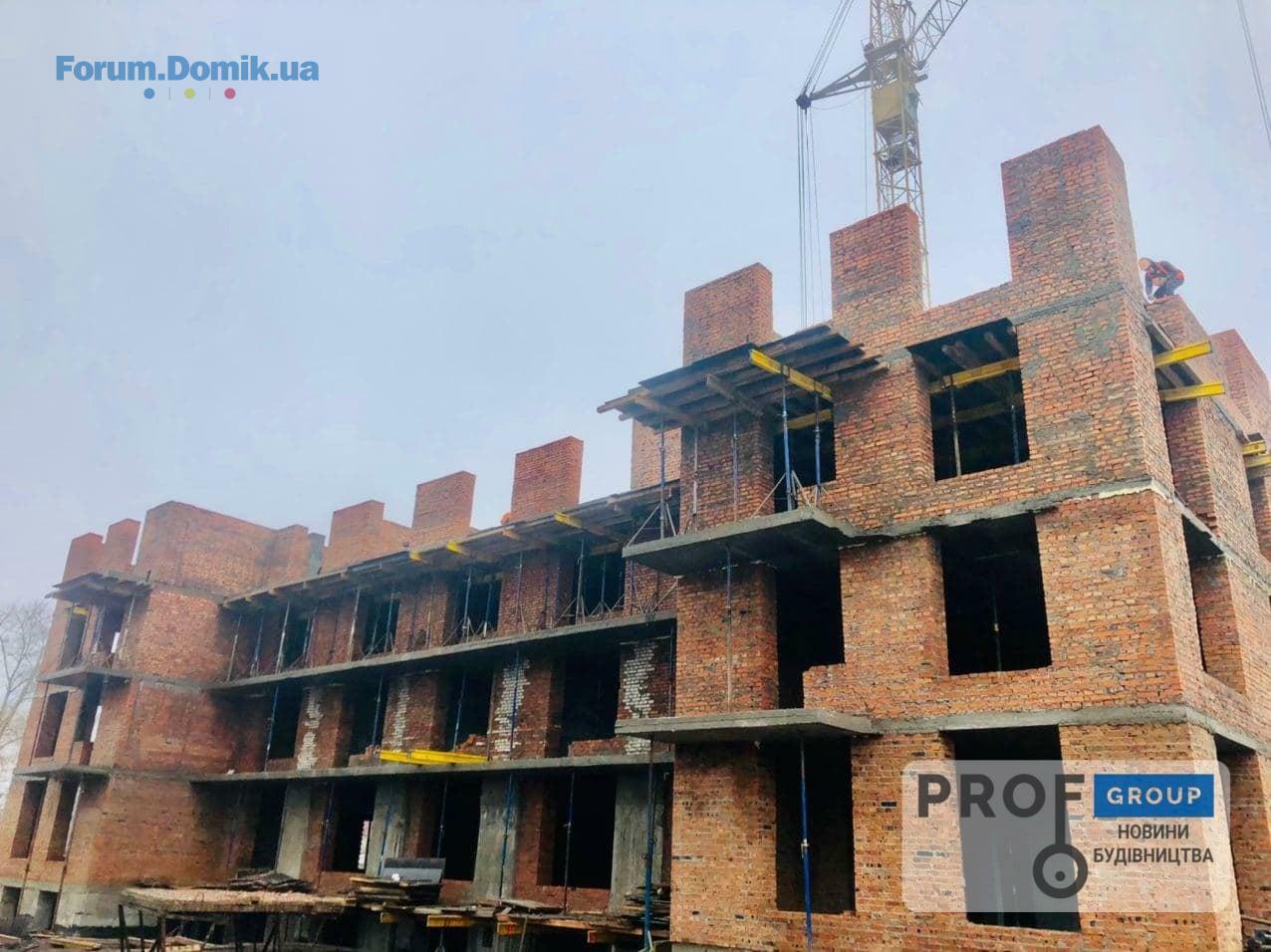

- завершены работы по штукатурке на 2-3 этаже (подъезд №2 );
- ведутся работы по утеплению крыши;
- ведутся фасадные работы по утеплению дома .
Секция №5:
- ведутся работы по кирпичной кладке 8-го этажа;
- завершены работы по монтажу монолитной плиты перекрытия 7-го этажа.
- продолжаются работы по монтажу входных групп цокольного этажа.

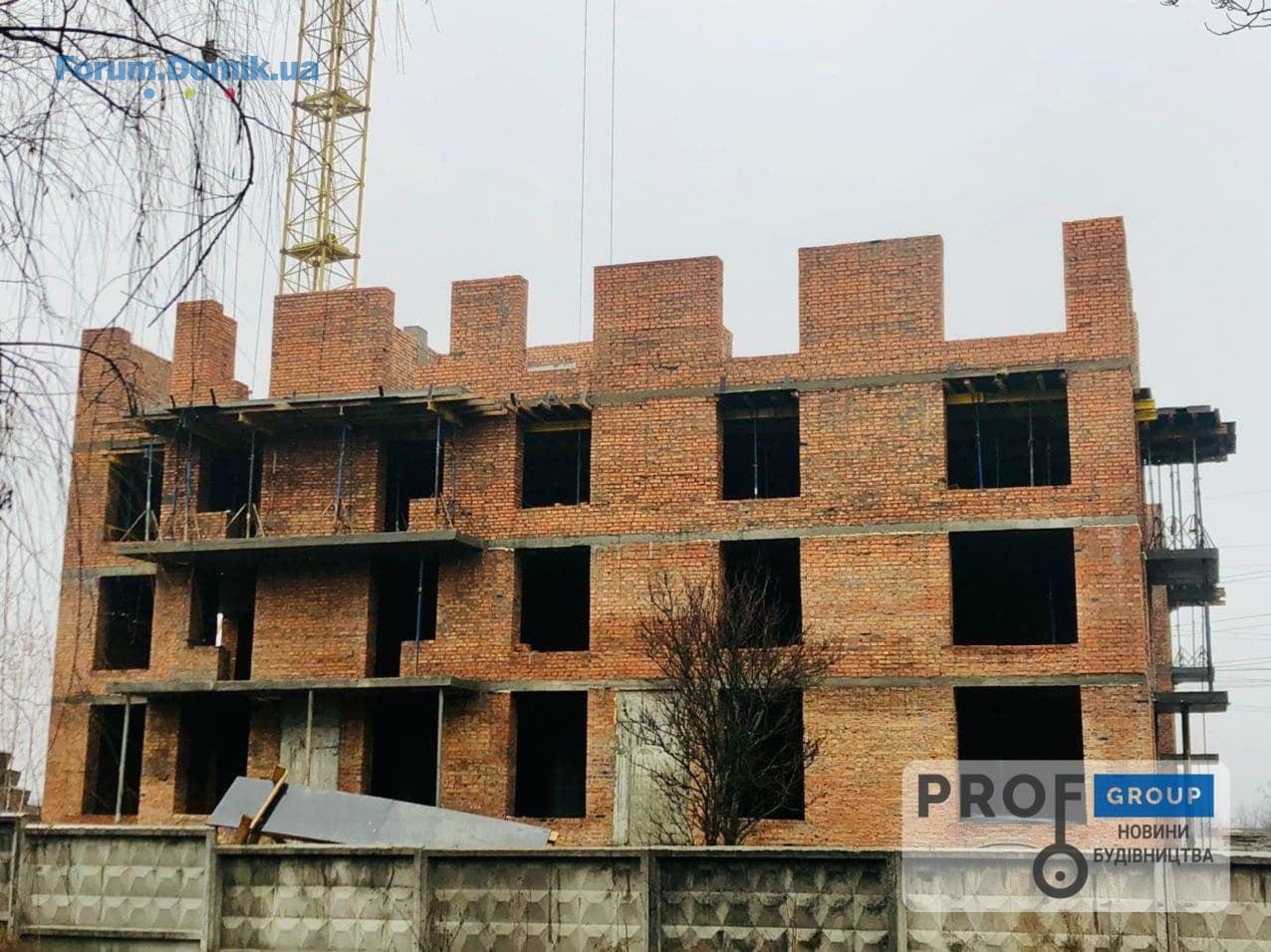

Секция №6:

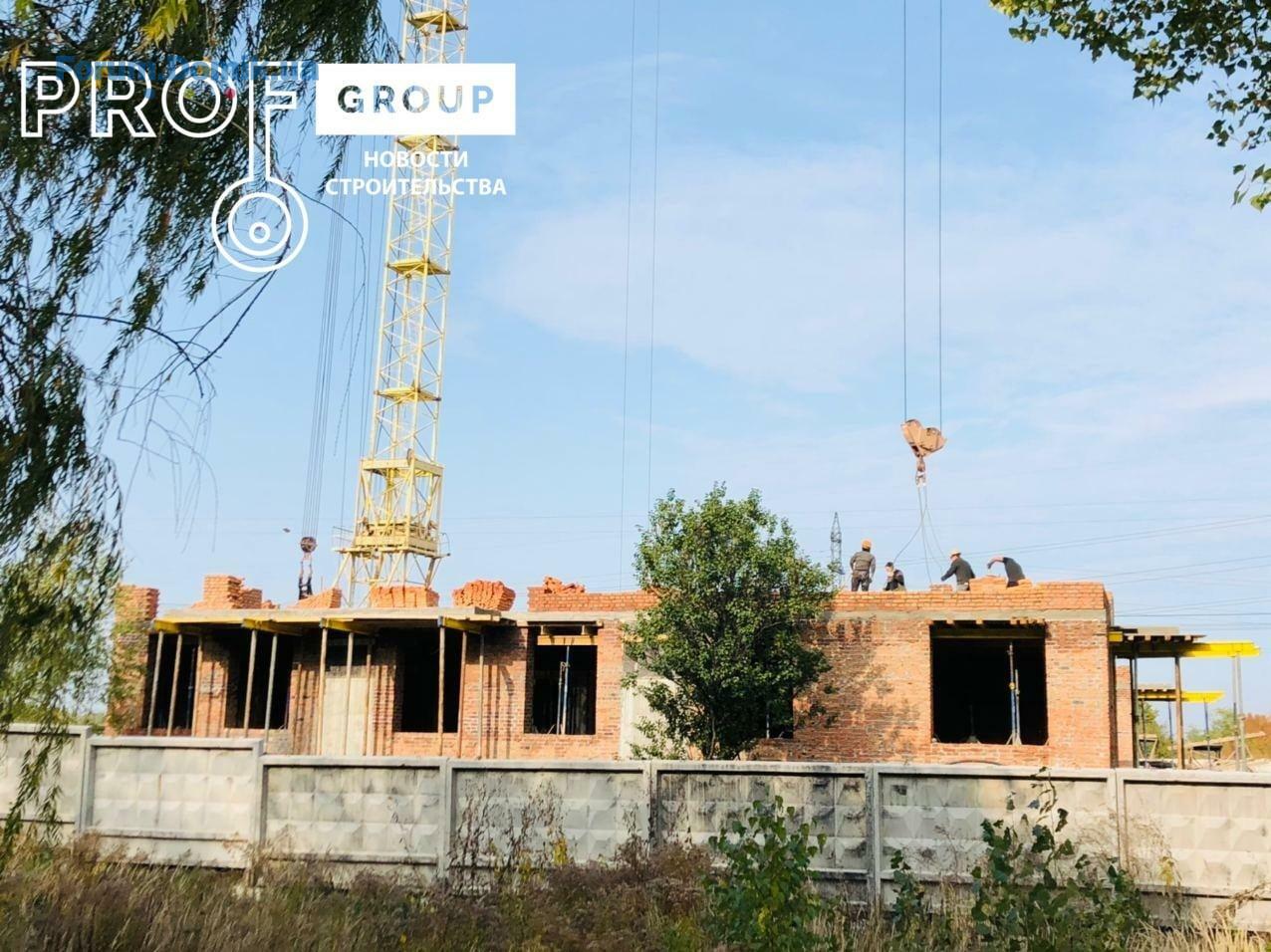

- ведутся работы по устройству фундаментных блоков цокольного этажа;
Секция №4:
- ведутся работы по монтажу внутренних (межкомнатных) перегородок 10-11-го этажа;
- ведутся работы по монтажу окон на 10/11-м этажах;
- завершены работы по штукатурке на 2-3 этаже (подъезд №2 );
- ведутся работы по утеплению крыши;
- ведутся фасадные работы по утеплению дома .
Секция №5:
- ведутся работы по кирпичной кладке 8-го этажа;
- завершены работы по монтажу монолитной плиты перекрытия 7-го этажа.
- продолжаются работы по монтажу входных групп цокольного этажа.
Секция №6:
- ведутся работы по устройству фундаментных блоков цокольного этажа;
Prof Group
Представитель
305
16 октября 2016
01 сен 2020 13:30

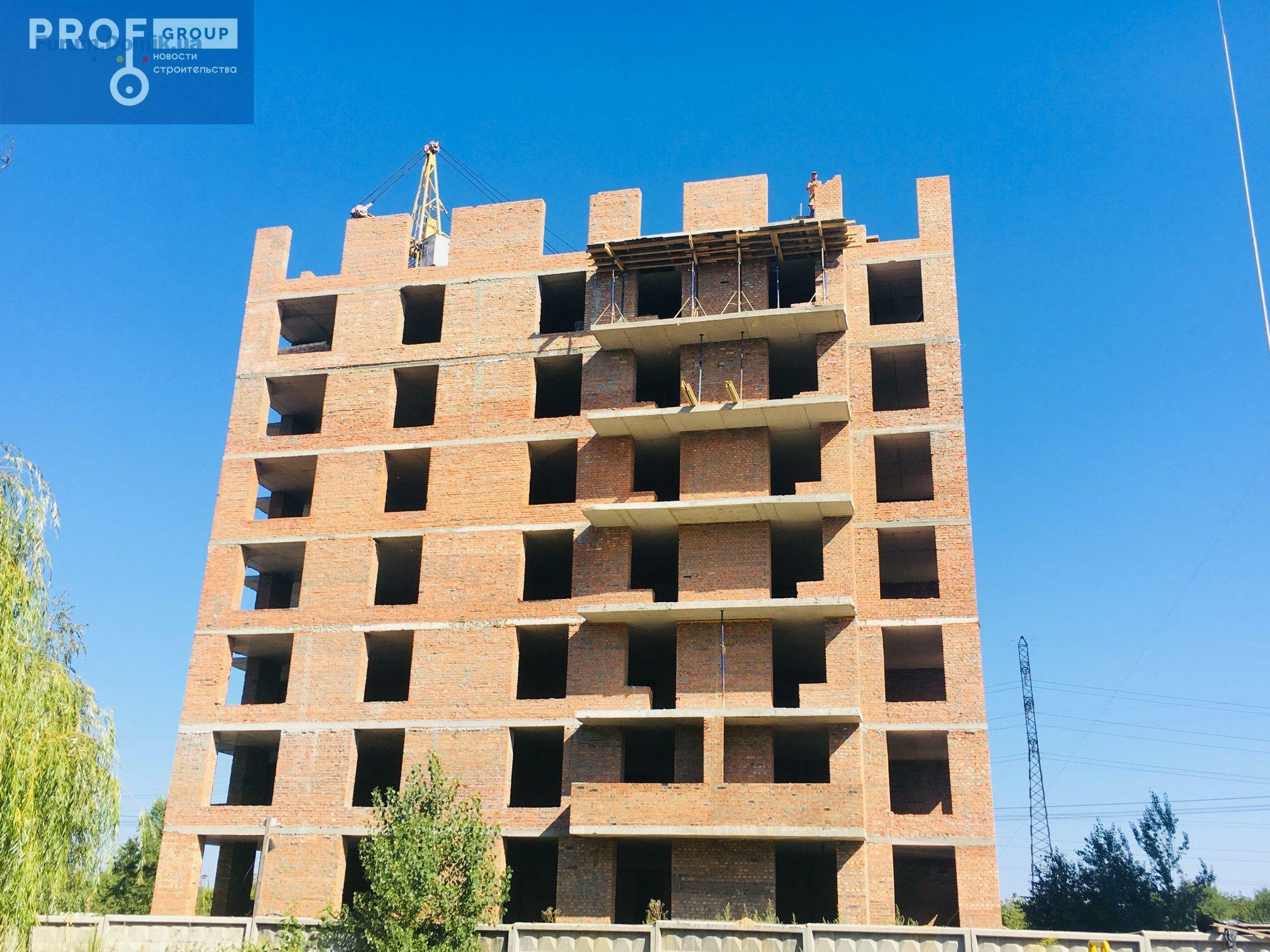

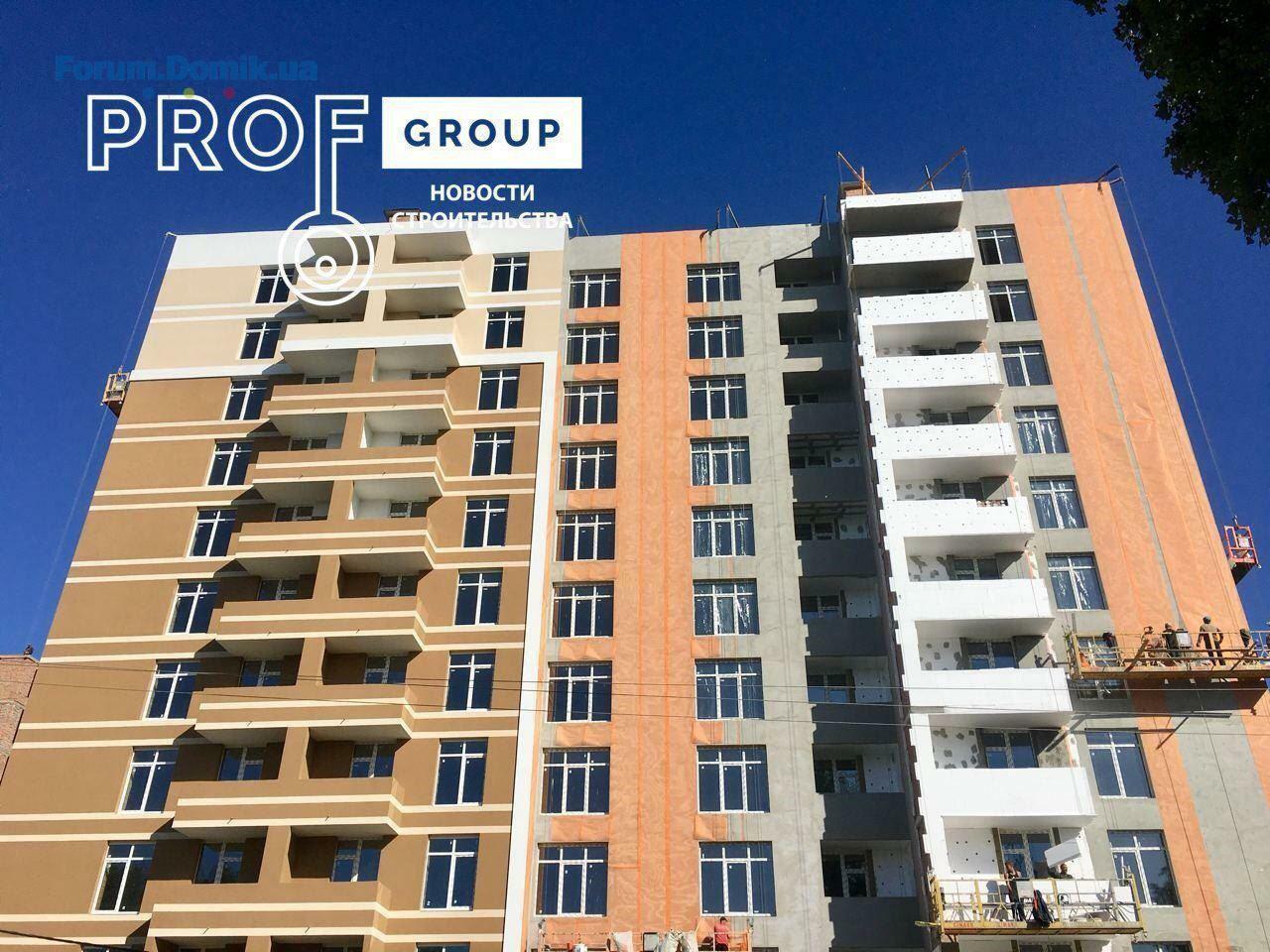

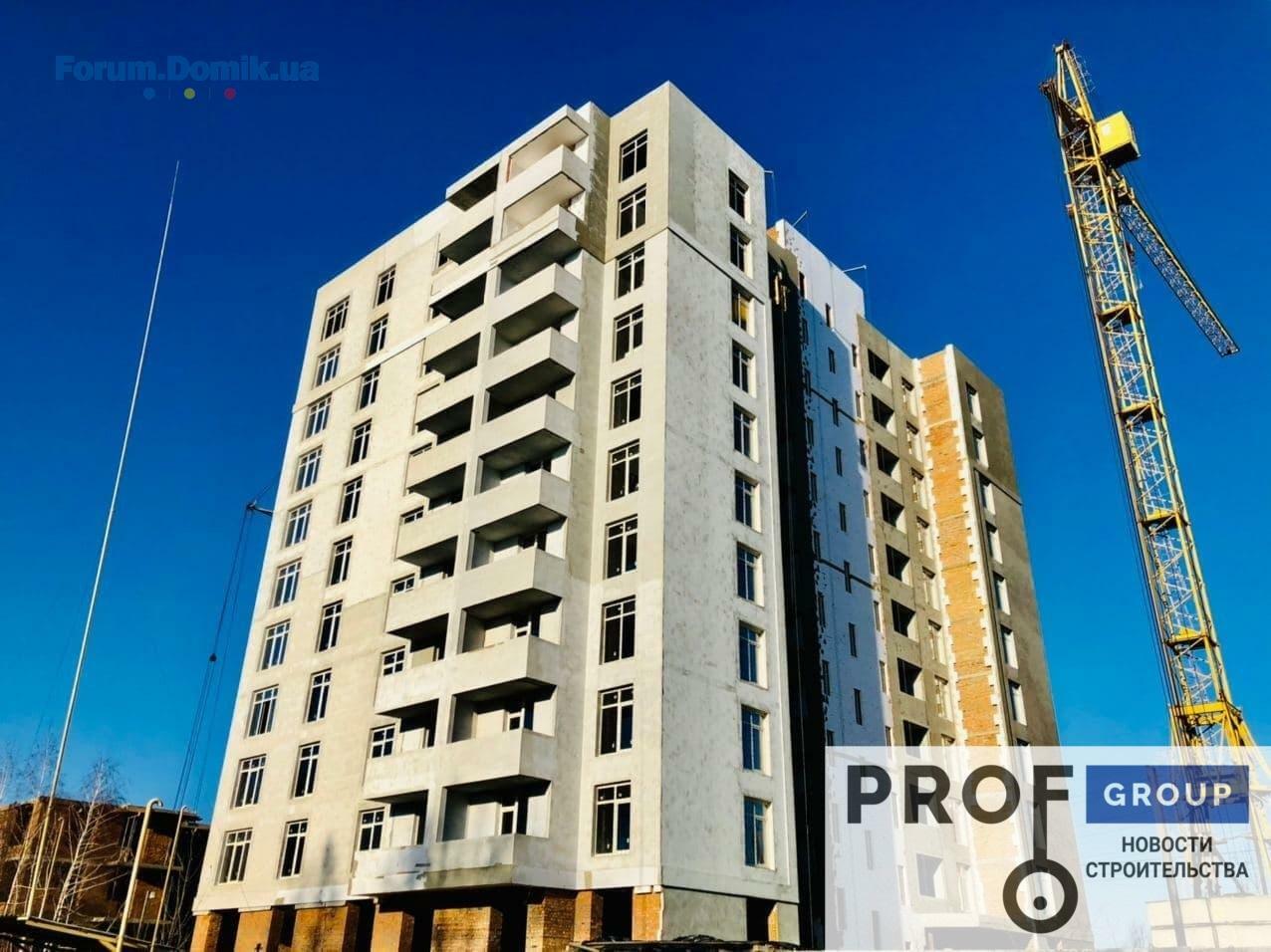

Новости строительства ЖК "Французский бульвар" ул. Шолуденко 24 от 31.08.2020Секция №4:
- завершены работы по монтажу внутренних (межкомнатных) перегородок 10-11-го этажа;
- завершены работы по монтажу окон на 10/11-м этажах;
- ведутся работы по штукатурке на 4-5 этаже (подъезд №2 );
- ведутся работы по утеплению крыши;
- ведутся фасадные работы по утеплению дома .
Секция №5:
- завершены работы по монтажу внутренних (межкомнатных) перегородок 2-3-го этажа;
- ведутся работы по кирпичной кладке 9-го этажа;
- завершены работы по монтажу монолитной плиты перекрытия 8-го этажа.
- продолжаются работы по монтажу входных групп цокольного этажа.
Секция №6:
- завершены работы по устройству фундаментных блоков цокольного этажа
- завершены работы по монтажу внутренних (межкомнатных) перегородок 10-11-го этажа;
- завершены работы по монтажу окон на 10/11-м этажах;
- ведутся работы по штукатурке на 4-5 этаже (подъезд №2 );
- ведутся работы по утеплению крыши;
- ведутся фасадные работы по утеплению дома .
Секция №5:
- завершены работы по монтажу внутренних (межкомнатных) перегородок 2-3-го этажа;
- ведутся работы по кирпичной кладке 9-го этажа;
- завершены работы по монтажу монолитной плиты перекрытия 8-го этажа.
- продолжаются работы по монтажу входных групп цокольного этажа.
Секция №6:
- завершены работы по устройству фундаментных блоков цокольного этажа
Morfs
M
Гость
3
22 июня 2020
01 сен 2020 15:14

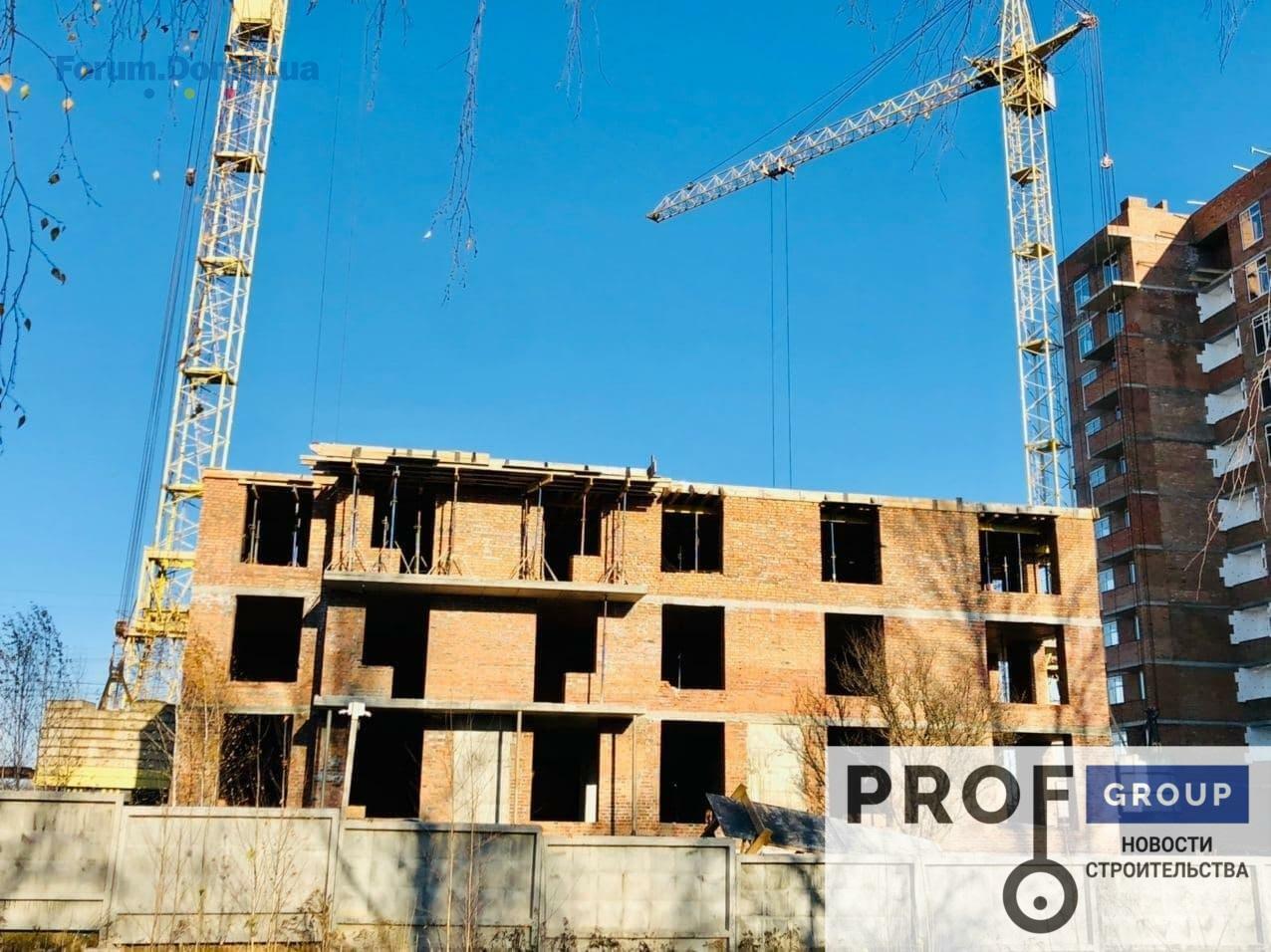

Prof Group, Вы выложили котловое выкладывали ранее.
Скунс
С
Новичок
19
09 августа 2020
01 сен 2020 15:14

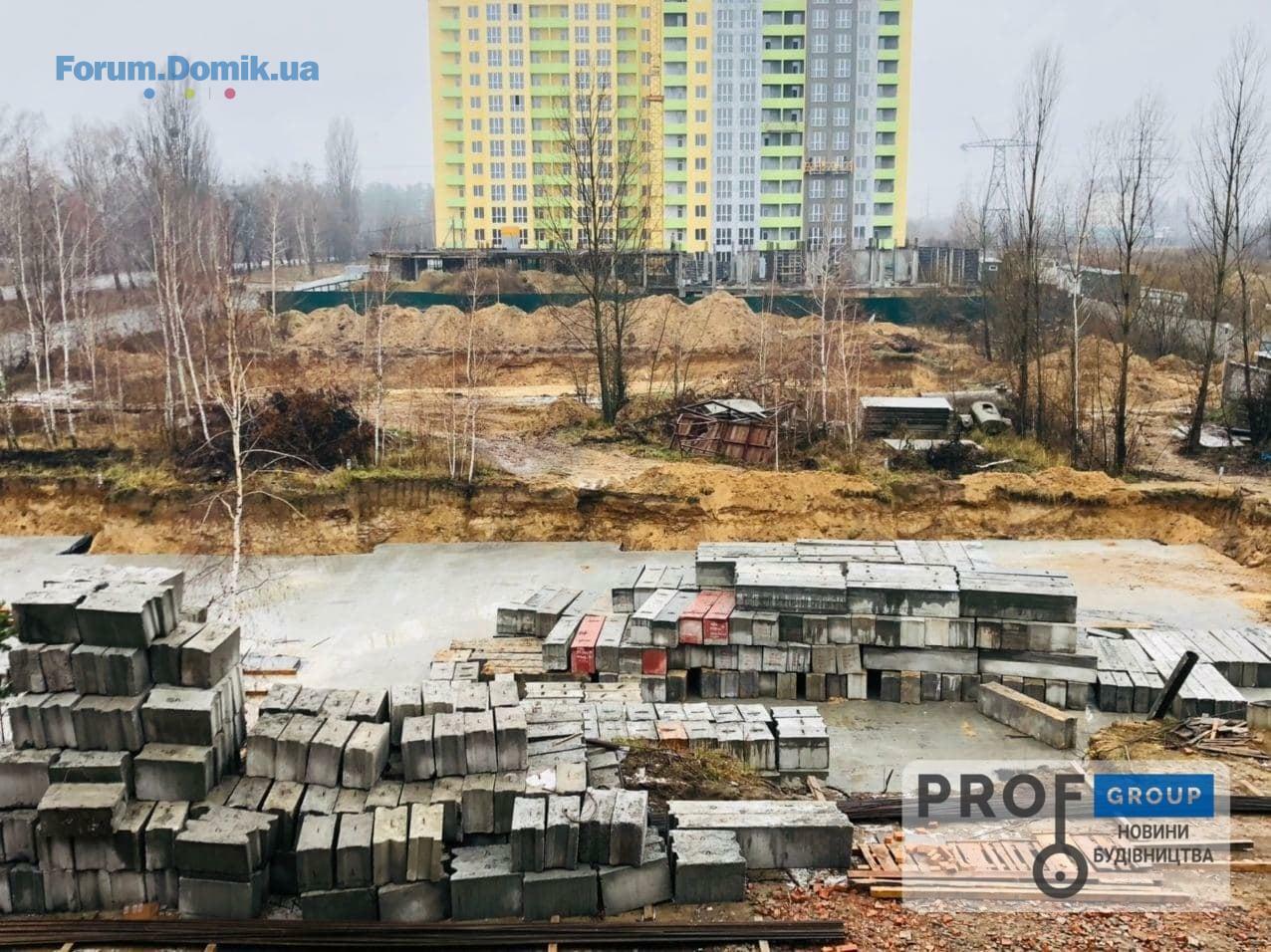

А где фото по фундаменту секции ✓ 6....???)
Скунс
С
Новичок
19
09 августа 2020
03 сен 2020 15:45
Подскажите когда начнется строительство 6 и 7 секции???
Prof Group
Представитель
305
16 октября 2016
14 сен 2020 14:44

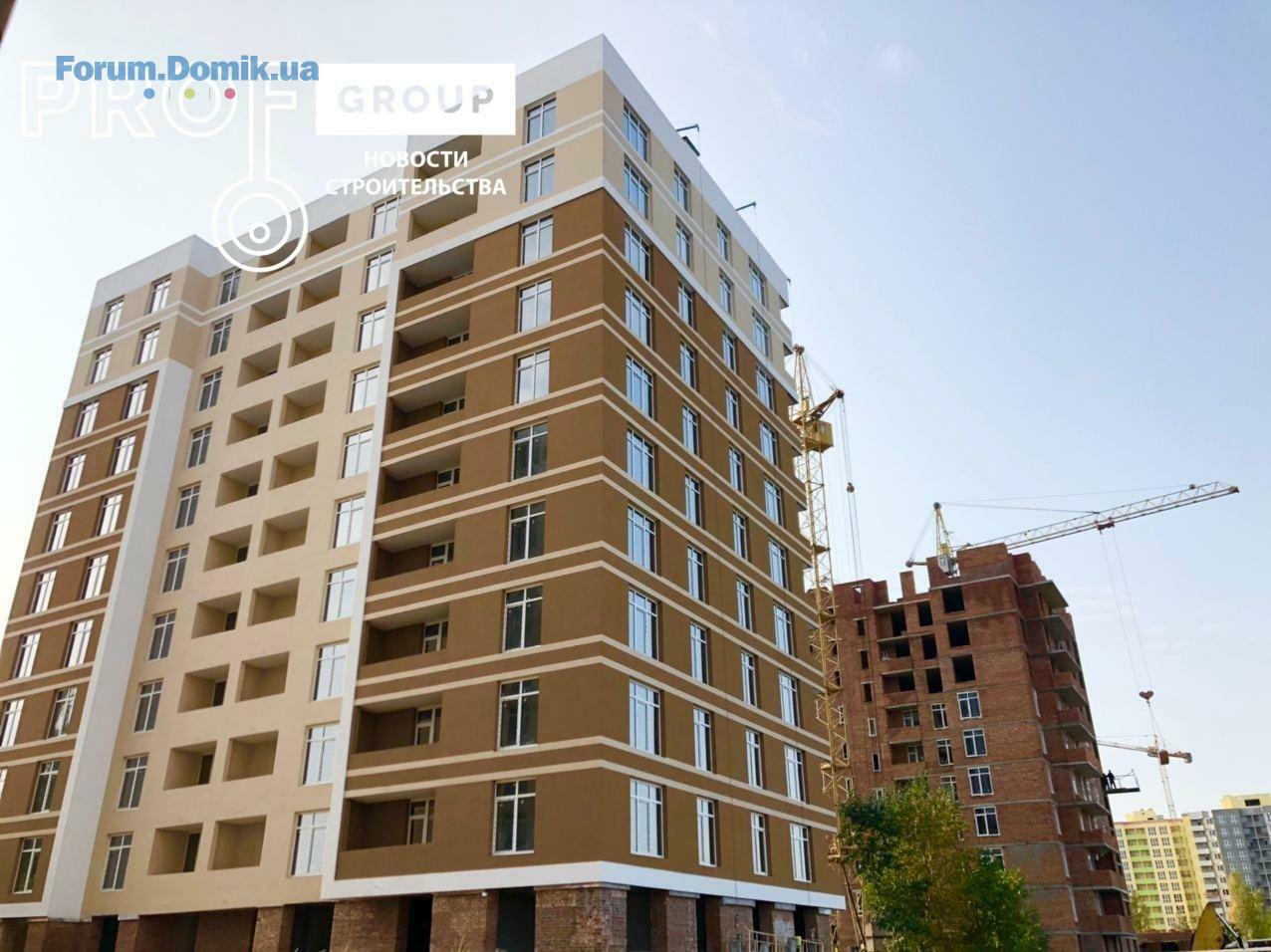

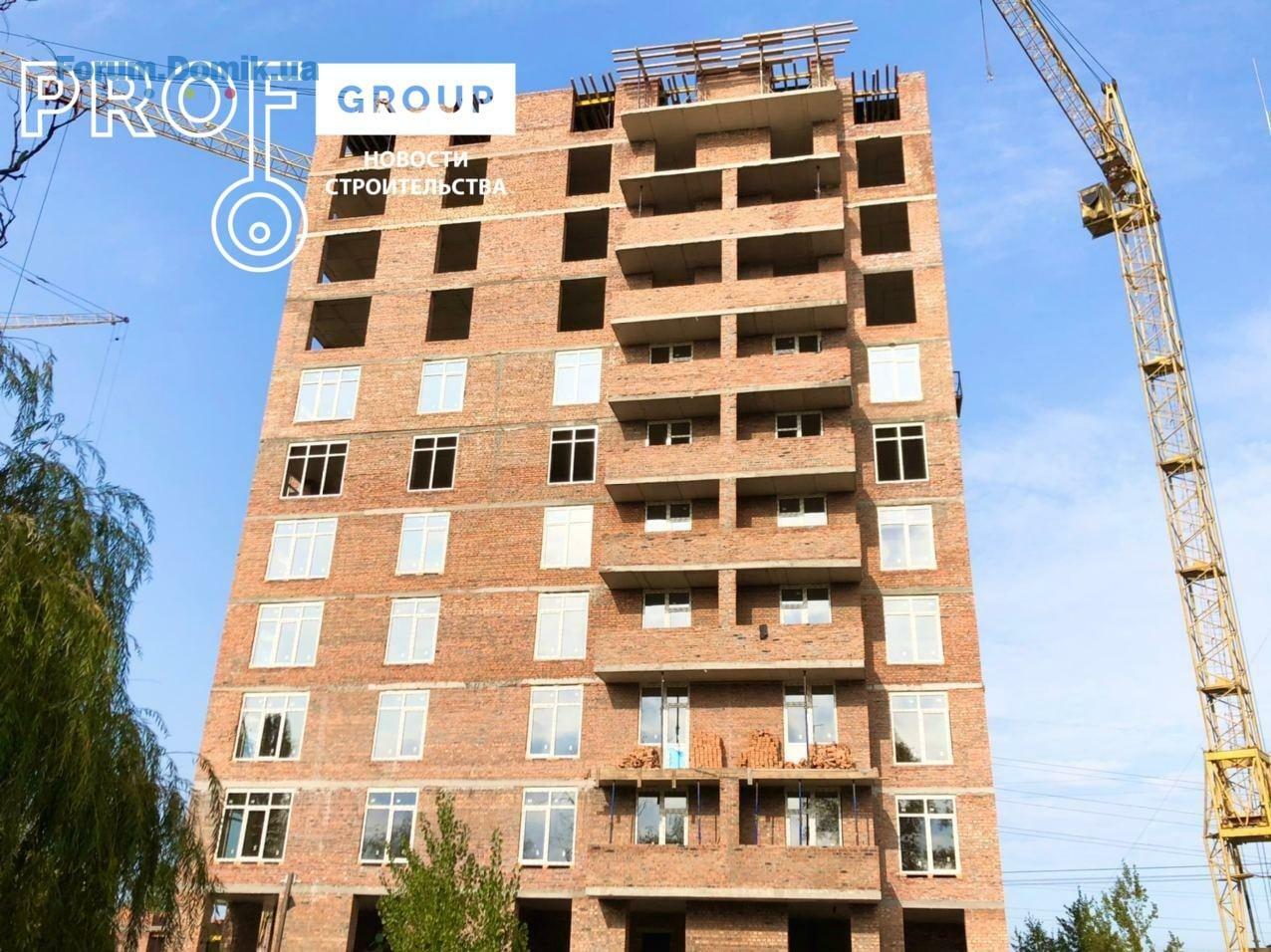

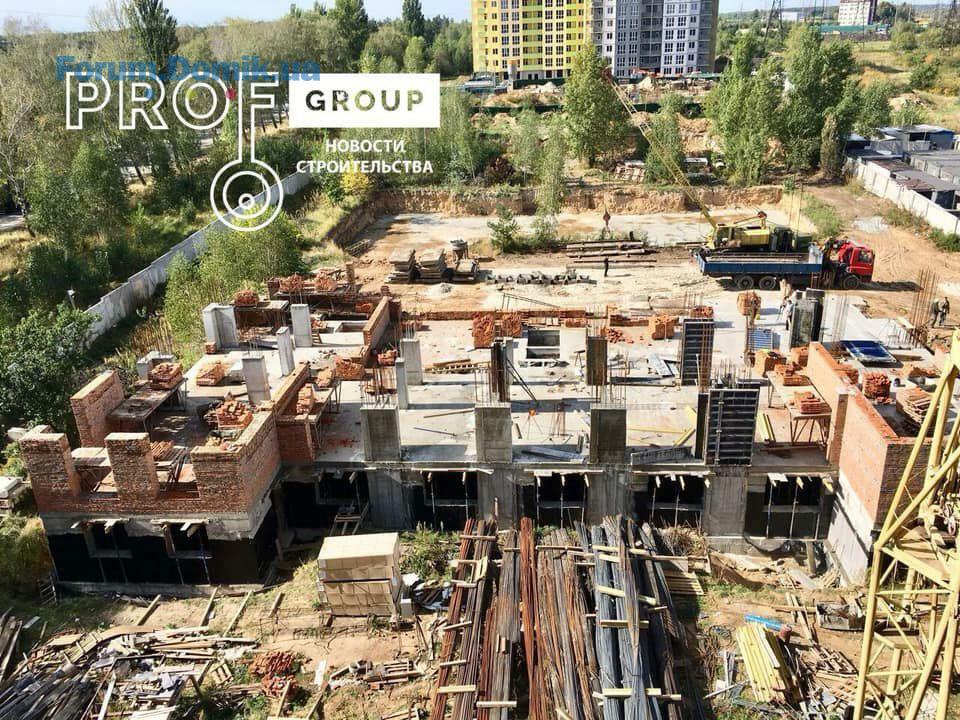

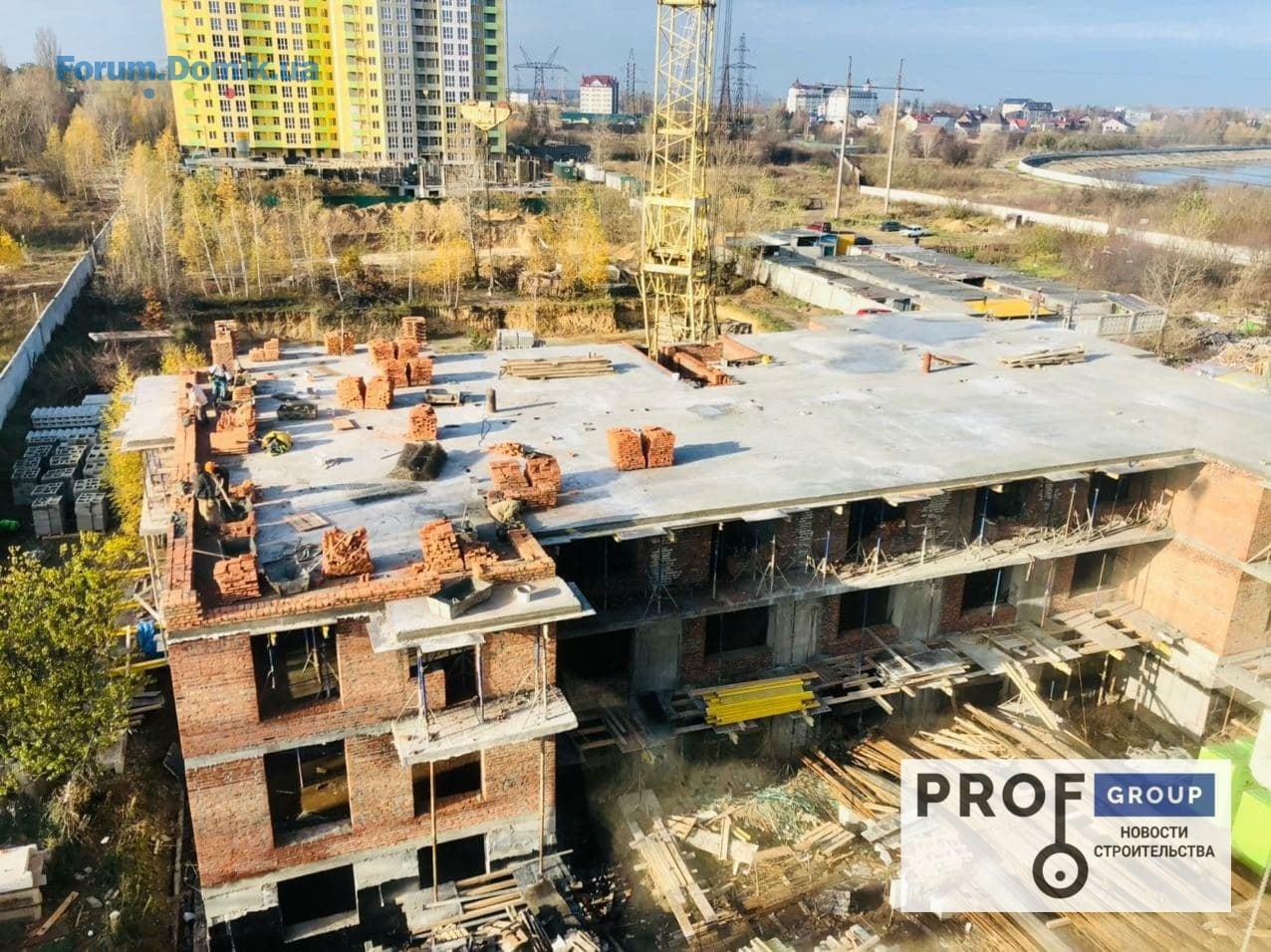

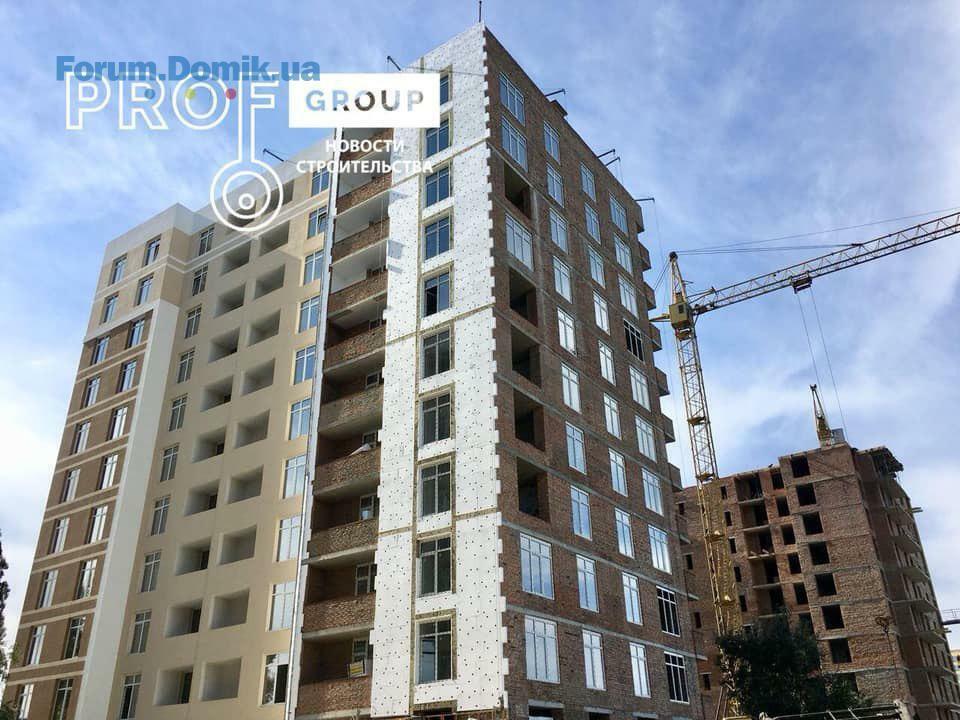

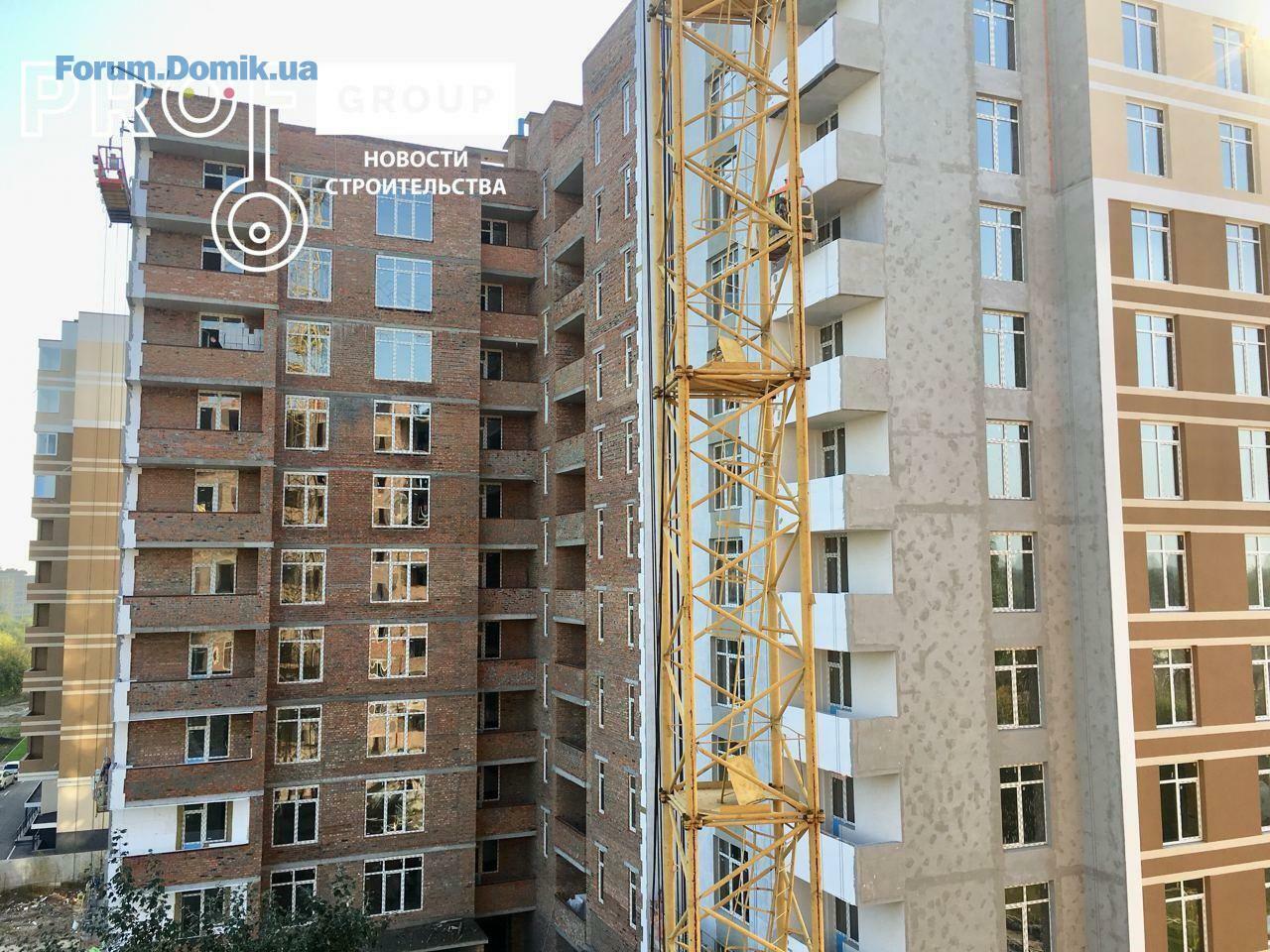

Новости строительства ЖК "Французский бульвар" ул. Шолуденко 24 от 14.09.2020
Секция №4:
- завершены работы по штукатурке на 4-5 этаже (подъезд №2);
-ведутся работы по штукатурке на 9-8 этаже (подьезд №1)
- завершены работы по утеплению крыши;
- ведутся фасадные работы по утеплению дома;
- завершены работы по монтажу дымоходов для котлов;
Секция №5:

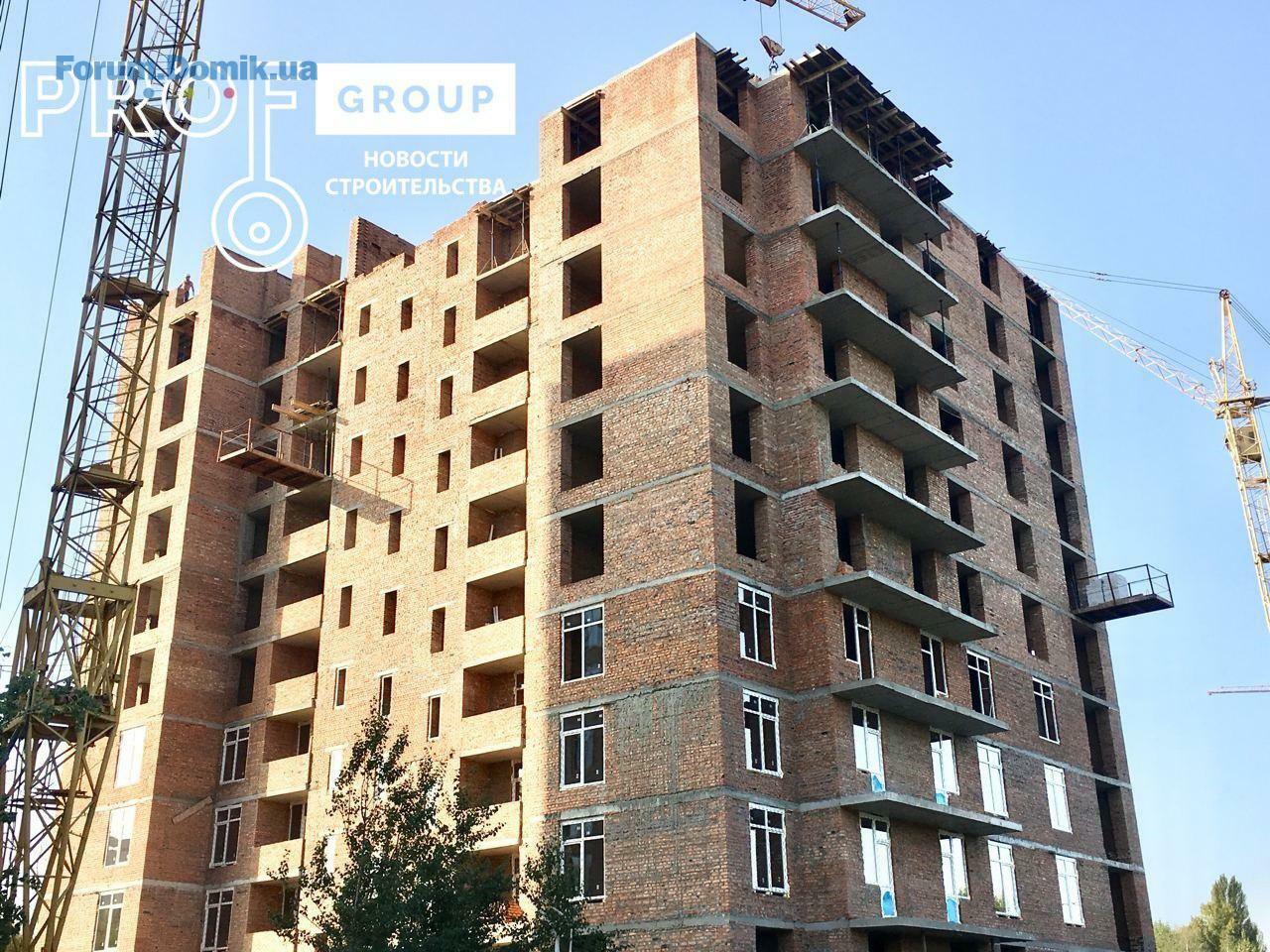

- ведутся работы по кирпичной кладке 10-го этажа;
- завершены работы по монтажу монолитной плиты перекрытия 9-го этажа.
- продолжаются работы по монтажу входных групп цокольного этажа.
Секция №6:

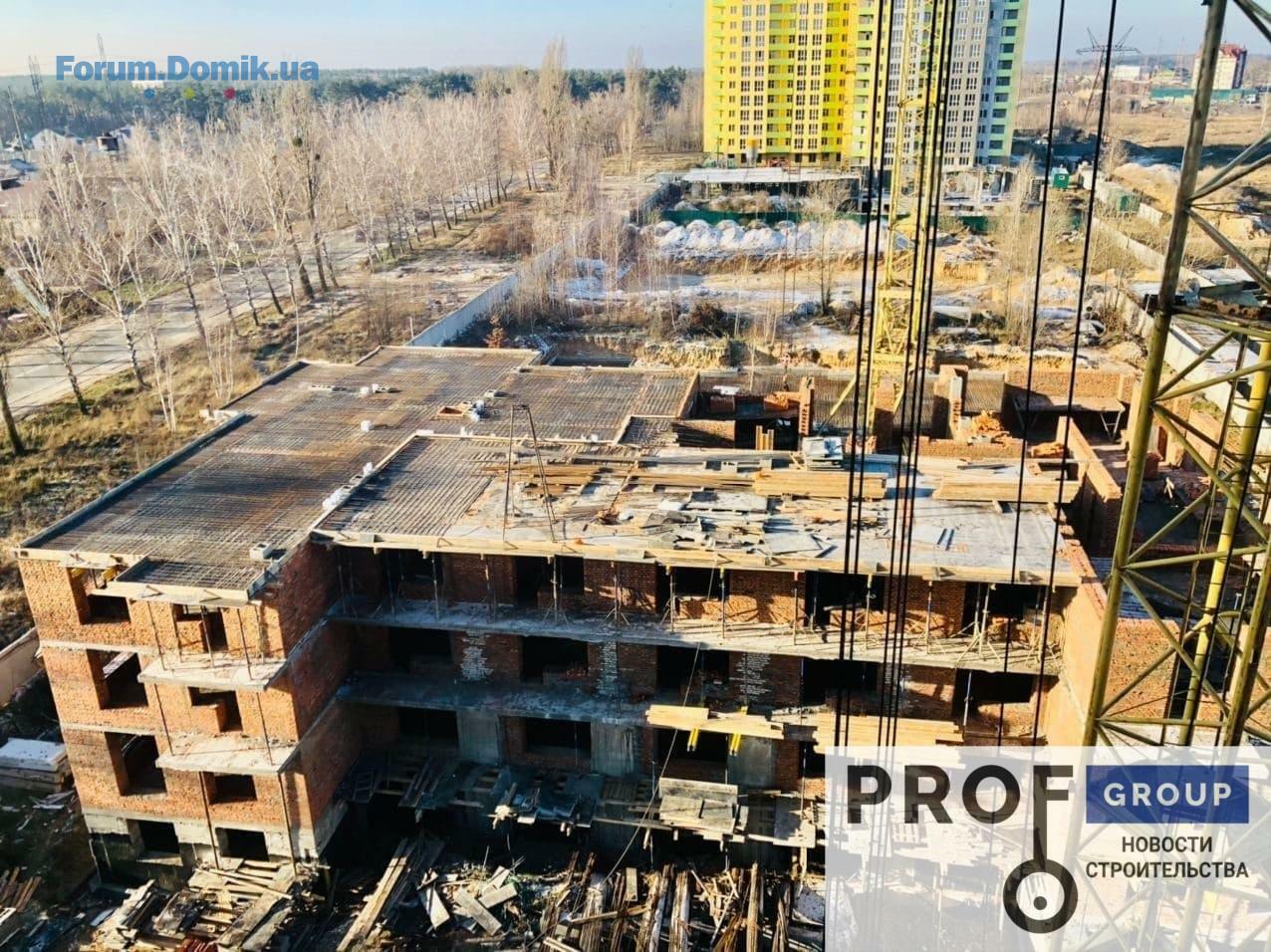

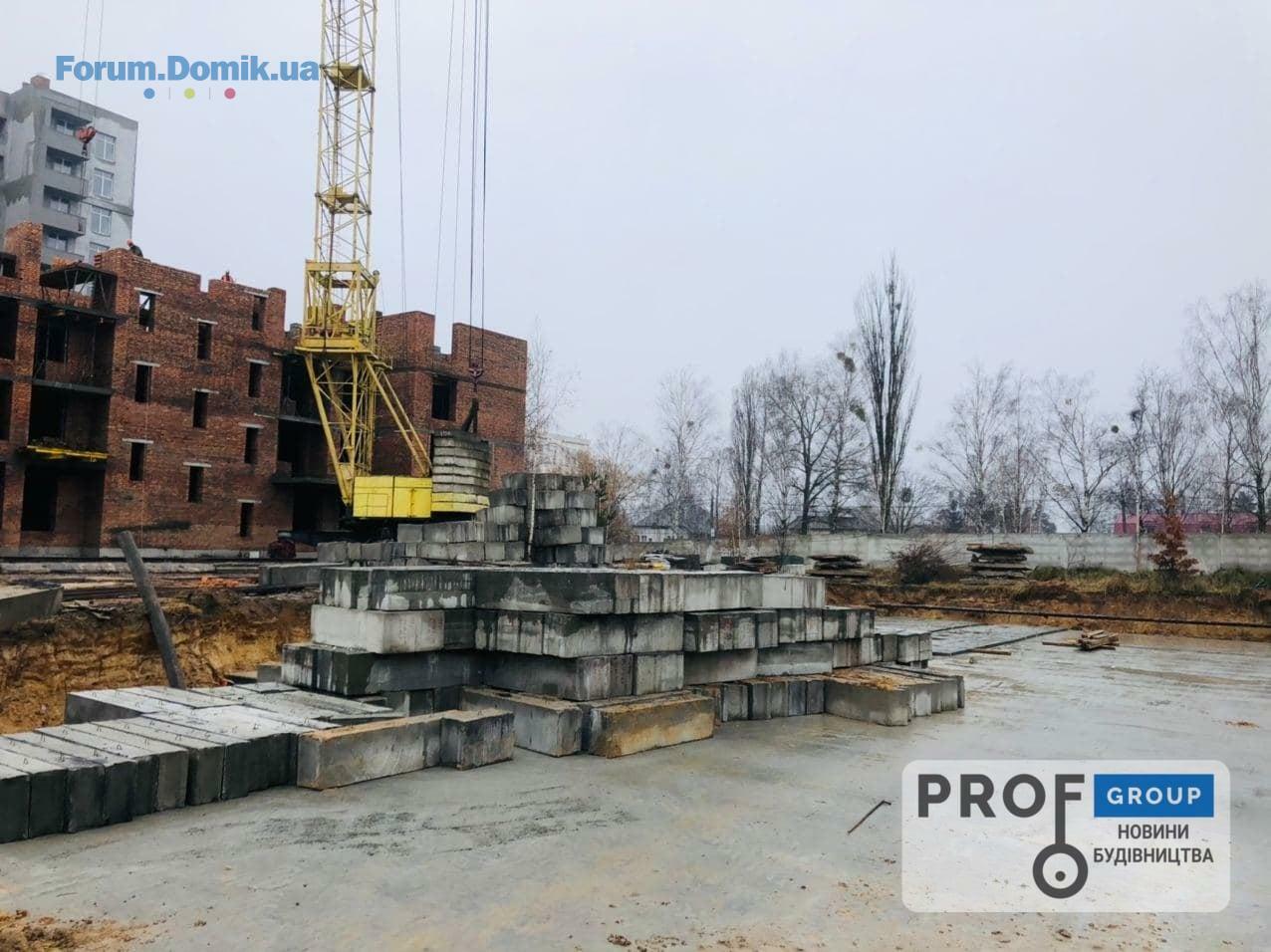

- ведутся работы по монтажу монолитной плиты перекрытия цокольного этажа;
Секция №4:
- завершены работы по штукатурке на 4-5 этаже (подъезд №2);
-ведутся работы по штукатурке на 9-8 этаже (подьезд №1)
- завершены работы по утеплению крыши;
- ведутся фасадные работы по утеплению дома;
- завершены работы по монтажу дымоходов для котлов;
Секция №5:
- ведутся работы по кирпичной кладке 10-го этажа;
- завершены работы по монтажу монолитной плиты перекрытия 9-го этажа.
- продолжаются работы по монтажу входных групп цокольного этажа.
Секция №6:
- ведутся работы по монтажу монолитной плиты перекрытия цокольного этажа;
Prof Group
Представитель
305
16 октября 2016
29 сен 2020 12:24

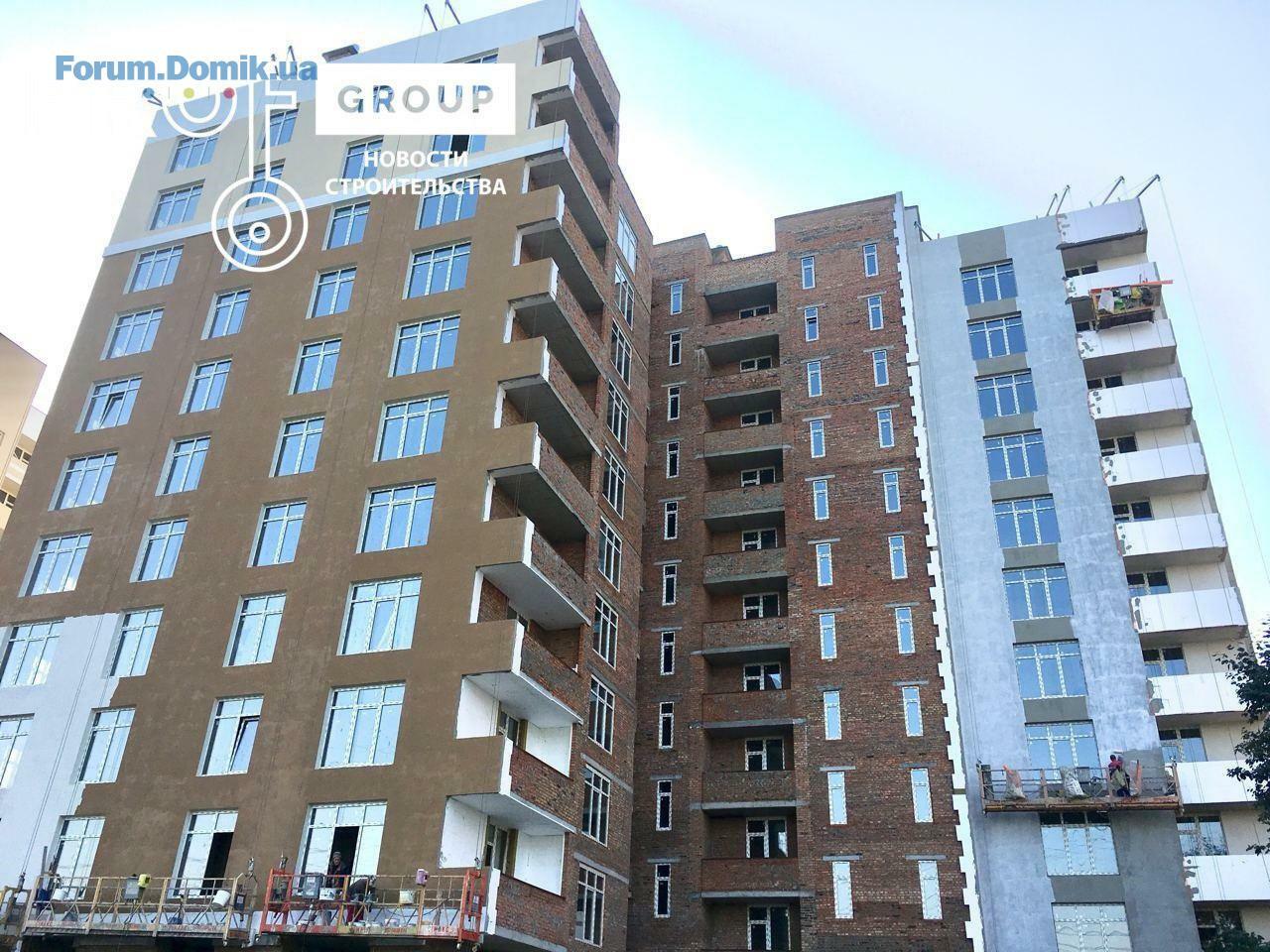

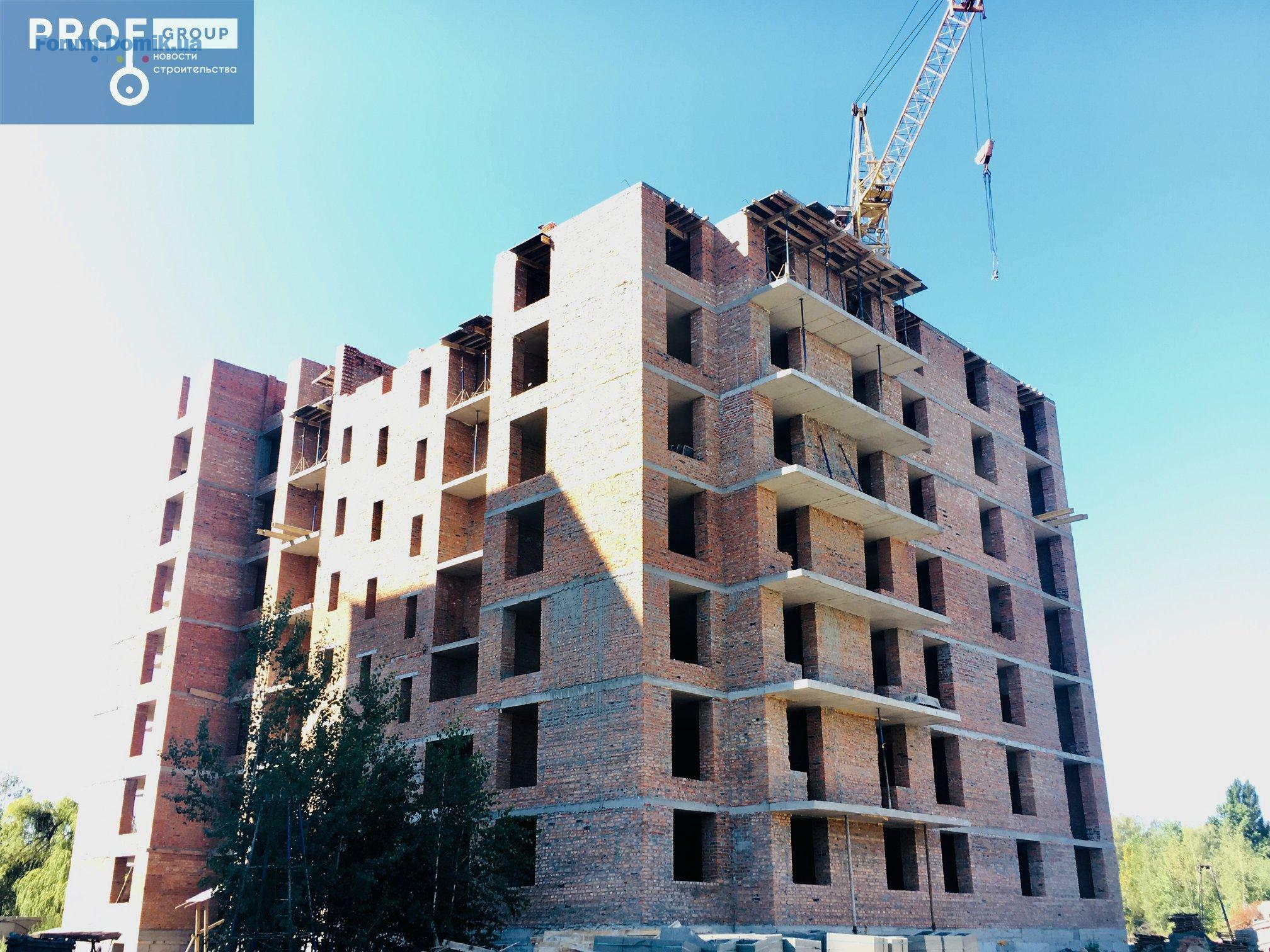

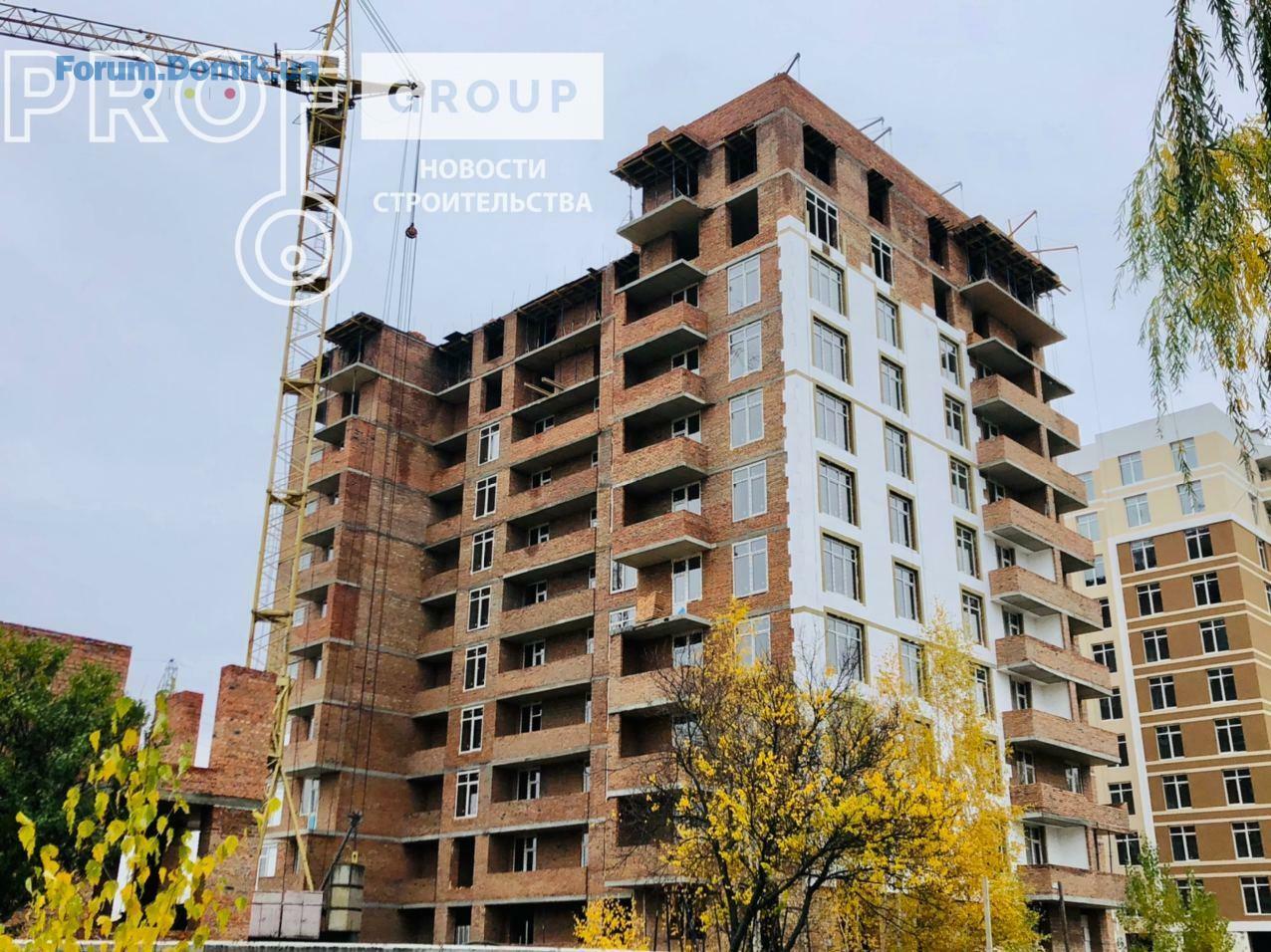

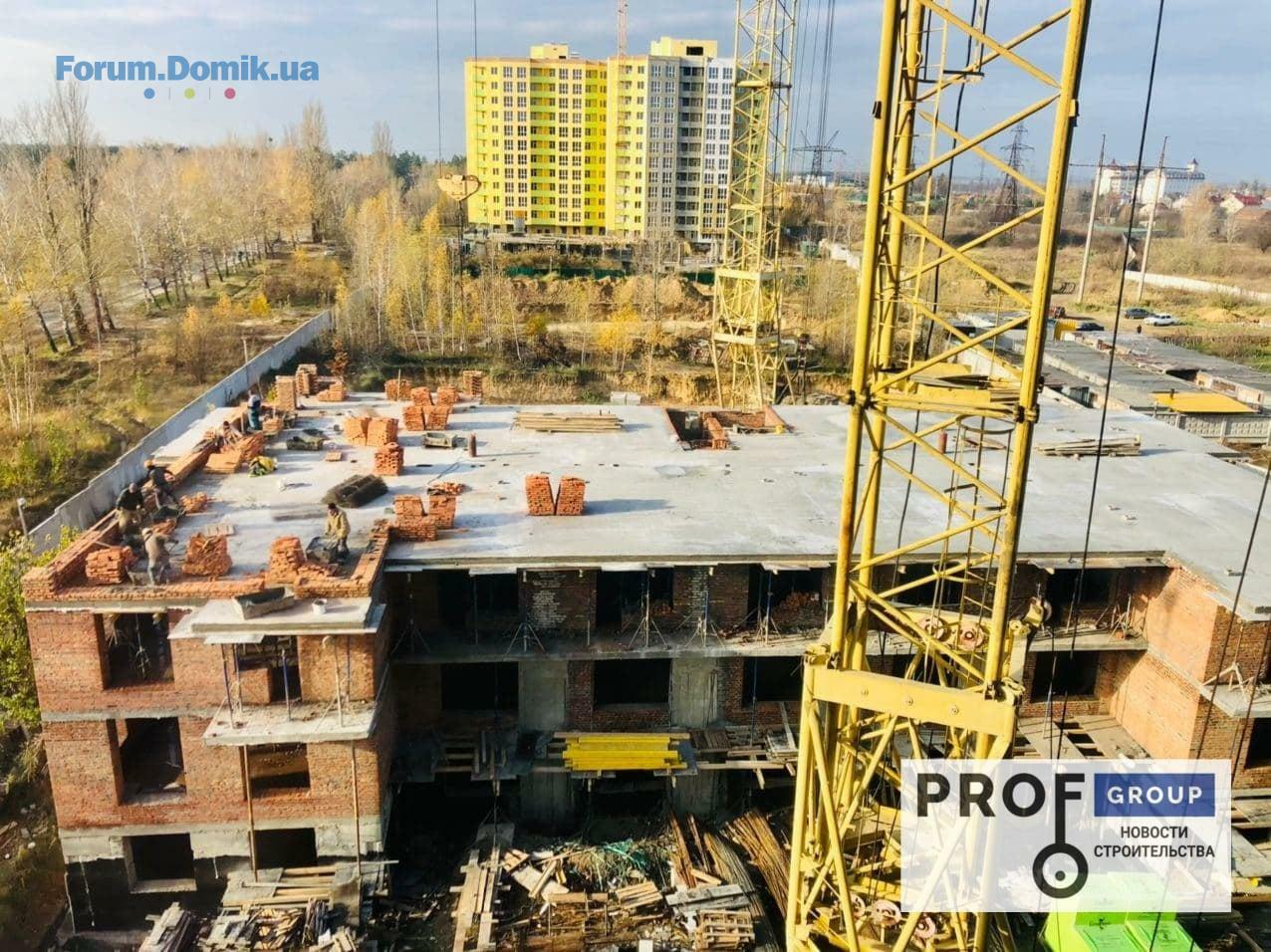

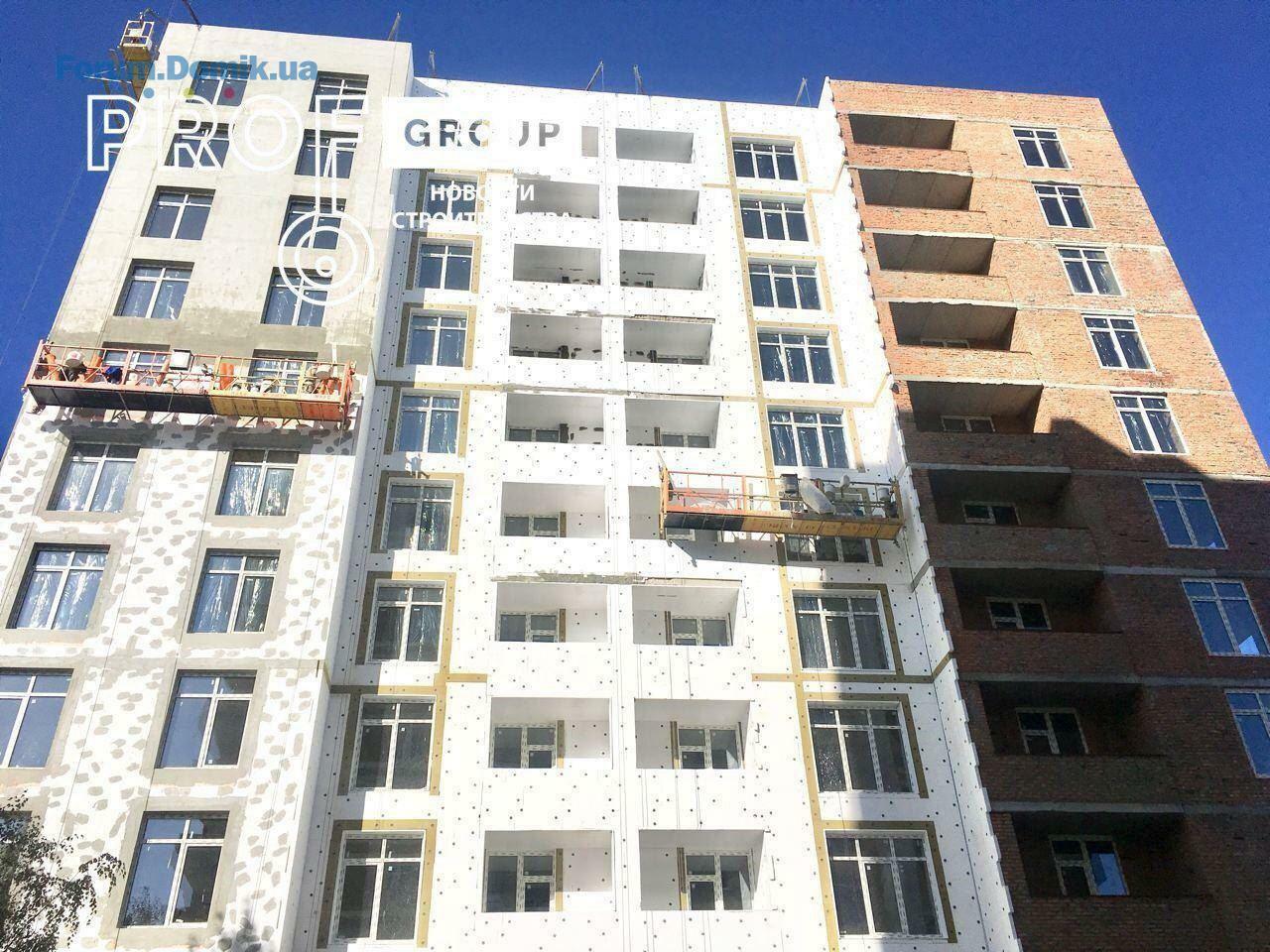

Новости строительства ЖК "Французский бульвар" ул. Шолуденко 24 от 28.09.2020
Секция №4:
- завершены работы по штукатурке на 9-8-7-6 этаже (подъезд №1);
-завершены работы по штукатурке на 9-8 этаже (подьезд №2);
- ведутся работы по штукатурке 10-11 этажа (подьезд №2);
- продолжаются фасадные работы по утеплению дома;
- ведутся работы по монтажу ливнеприёмников;
Секция №5:
- завершены работы по кирпичной кладке 10-го этажа;
- ведутся работы по монтажу монолитной плиты перекрытия 10-го этажа;
- ведутся работы по монтажу входных групп цокольного этажа;
- завершены работы по монтажу межкомнатных перегородок на 2,3,4 этаже;
- ведутся работы по монтажу межкомнатных перегородок на 5 этаже;
- ведутся подготовительные работы по монтажу окон.

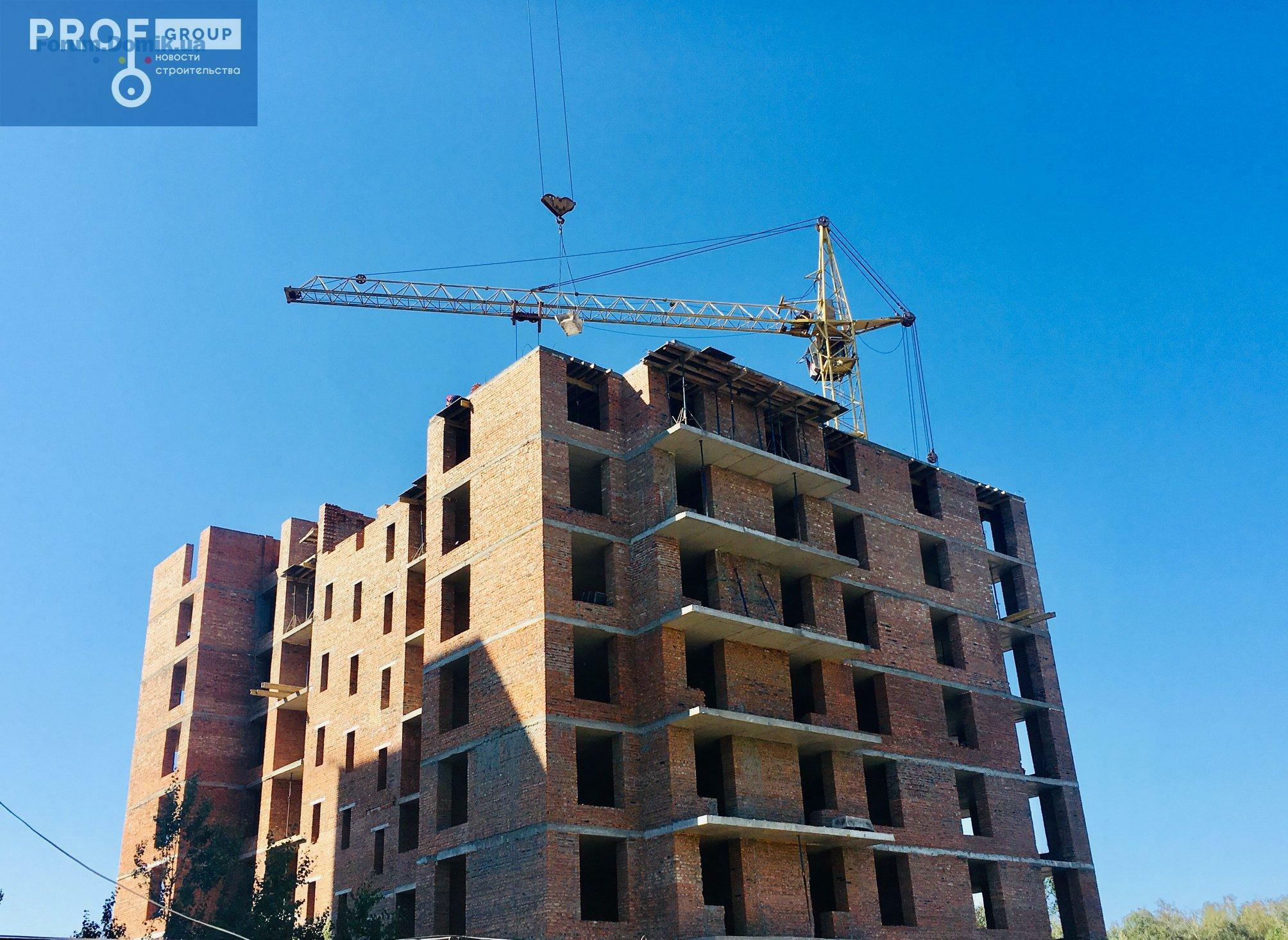

Секция №6:
- завершены работы по монтажу монолитной плиты перекрытия цокольного этажа;
- ведутся работы по кирпичной кладке 1-го этажа;
- ведутся работы по монтажу вертикальных монолитных колон.
Секция №4:
- завершены работы по штукатурке на 9-8-7-6 этаже (подъезд №1);
-завершены работы по штукатурке на 9-8 этаже (подьезд №2);
- ведутся работы по штукатурке 10-11 этажа (подьезд №2);
- продолжаются фасадные работы по утеплению дома;
- ведутся работы по монтажу ливнеприёмников;
Секция №5:
- завершены работы по кирпичной кладке 10-го этажа;
- ведутся работы по монтажу монолитной плиты перекрытия 10-го этажа;
- ведутся работы по монтажу входных групп цокольного этажа;
- завершены работы по монтажу межкомнатных перегородок на 2,3,4 этаже;
- ведутся работы по монтажу межкомнатных перегородок на 5 этаже;
- ведутся подготовительные работы по монтажу окон.
Секция №6:
- завершены работы по монтажу монолитной плиты перекрытия цокольного этажа;
- ведутся работы по кирпичной кладке 1-го этажа;
- ведутся работы по монтажу вертикальных монолитных колон.
Скунс
С
Новичок
19
09 августа 2020
30 сен 2020 03:00
Хочется надеяться и верить что остальные секции здадут в срок!!!По крайней мере на данный момент темпы строительства РАДУЮТ!!!!!
Prof Group
Представитель
305
16 октября 2016
12 окт 2020 13:44

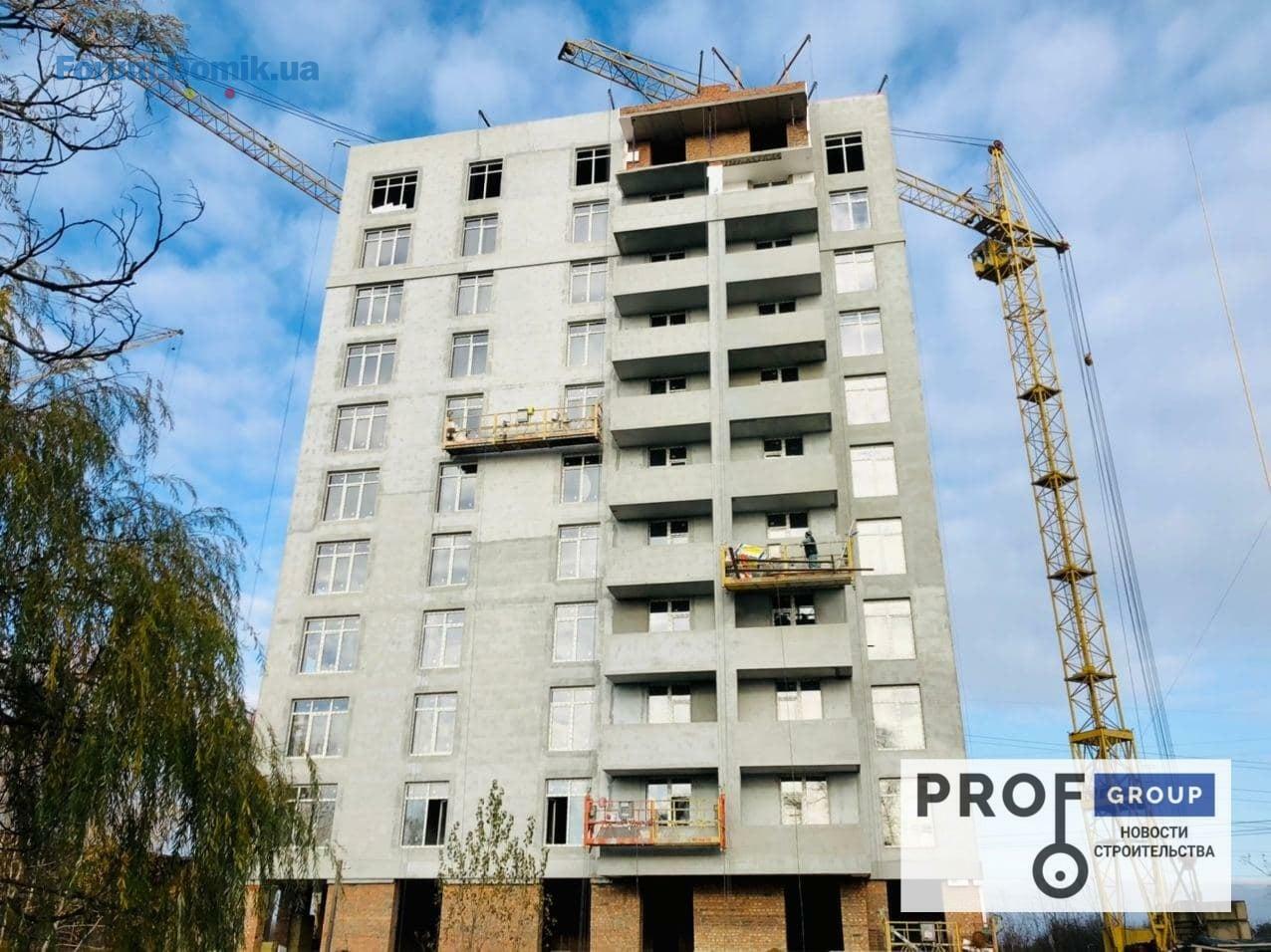

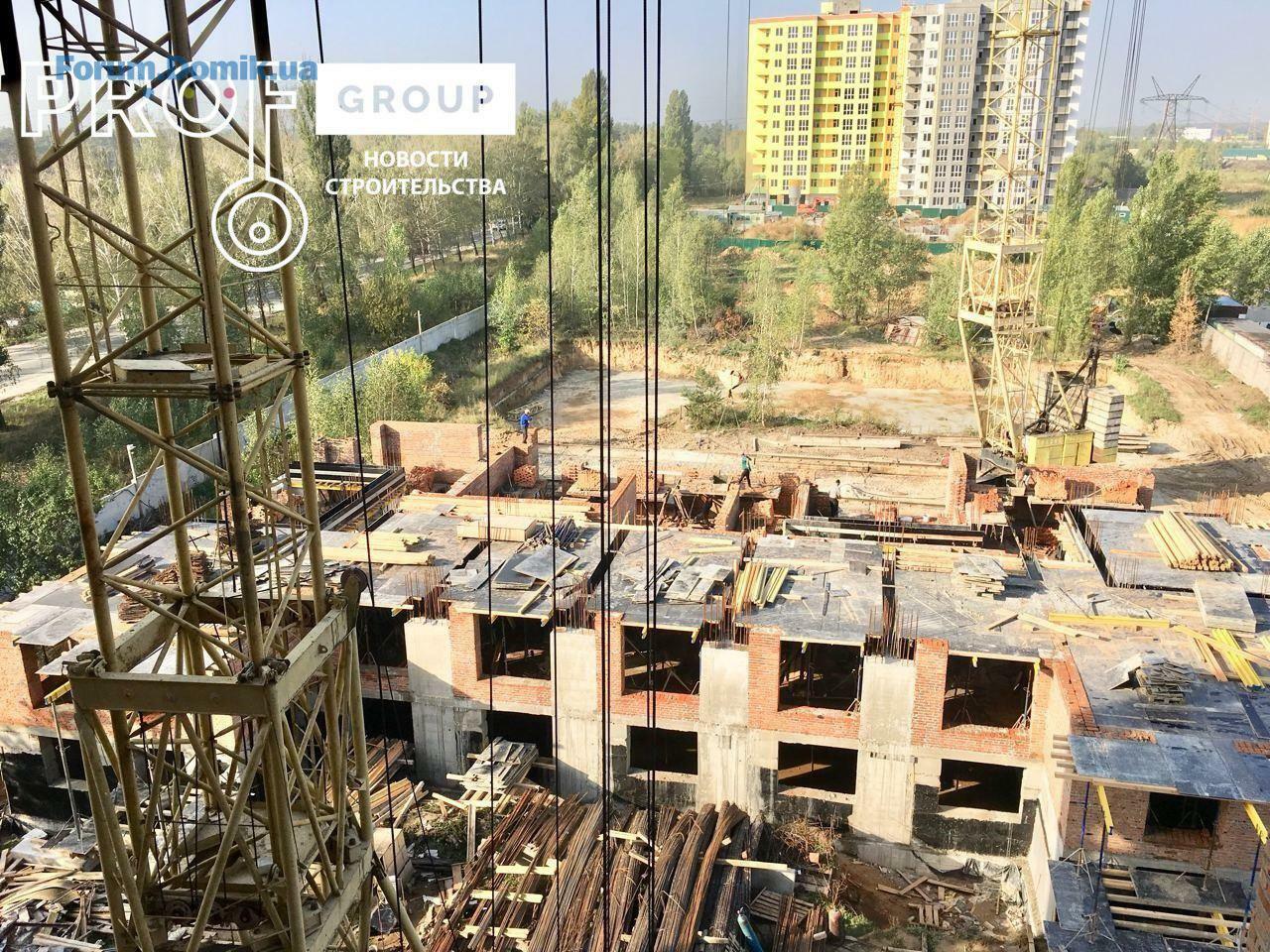

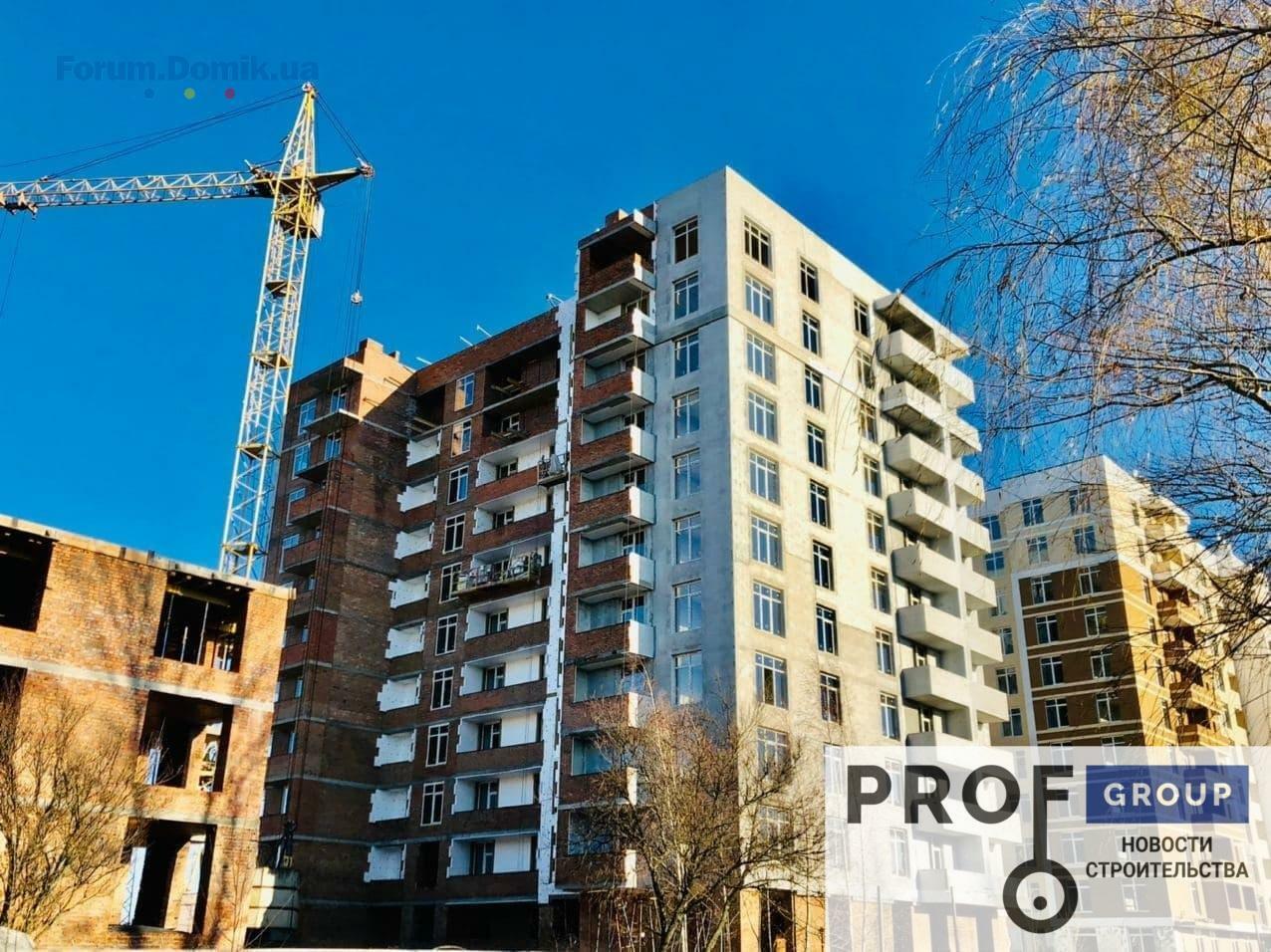

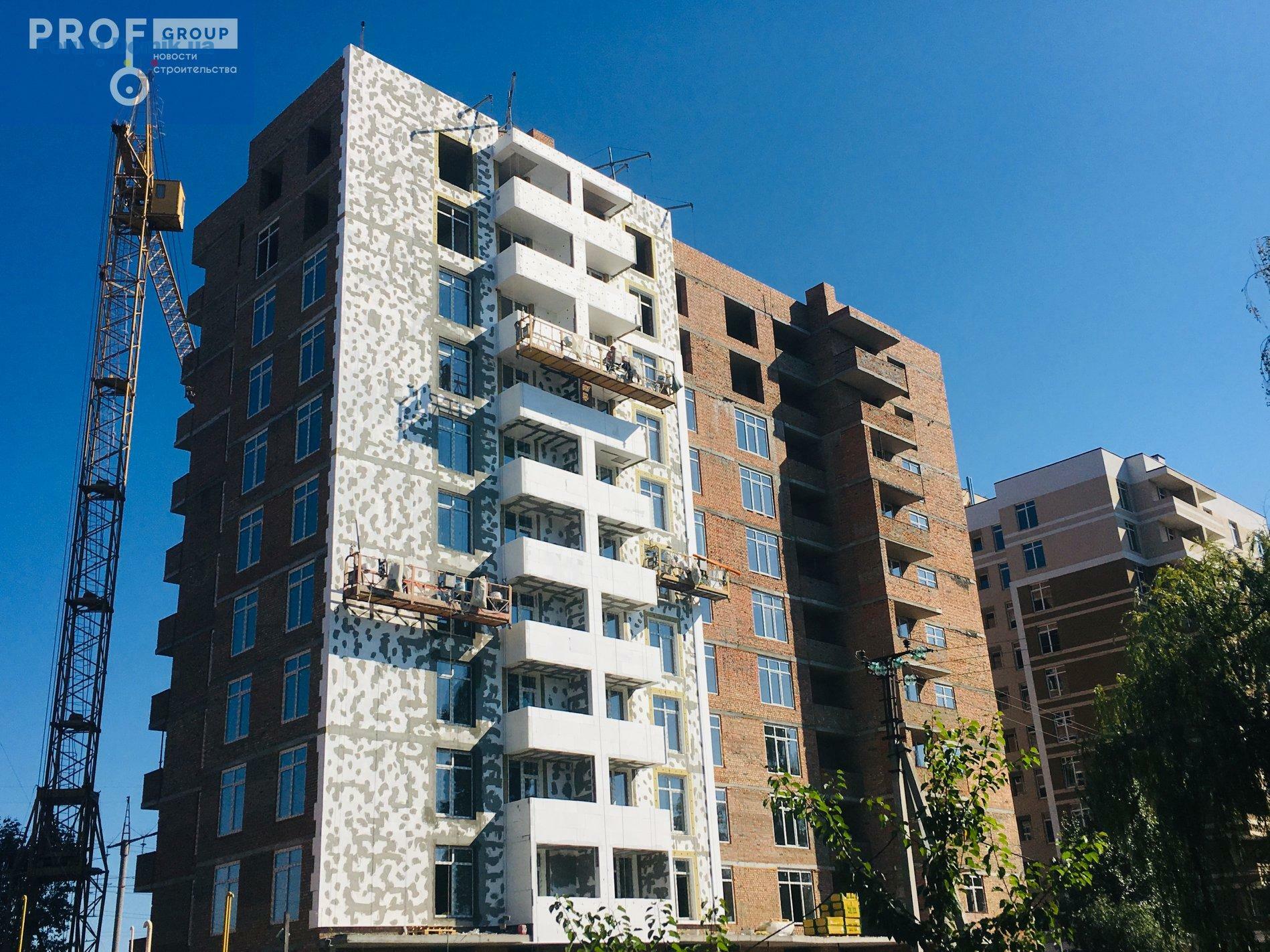

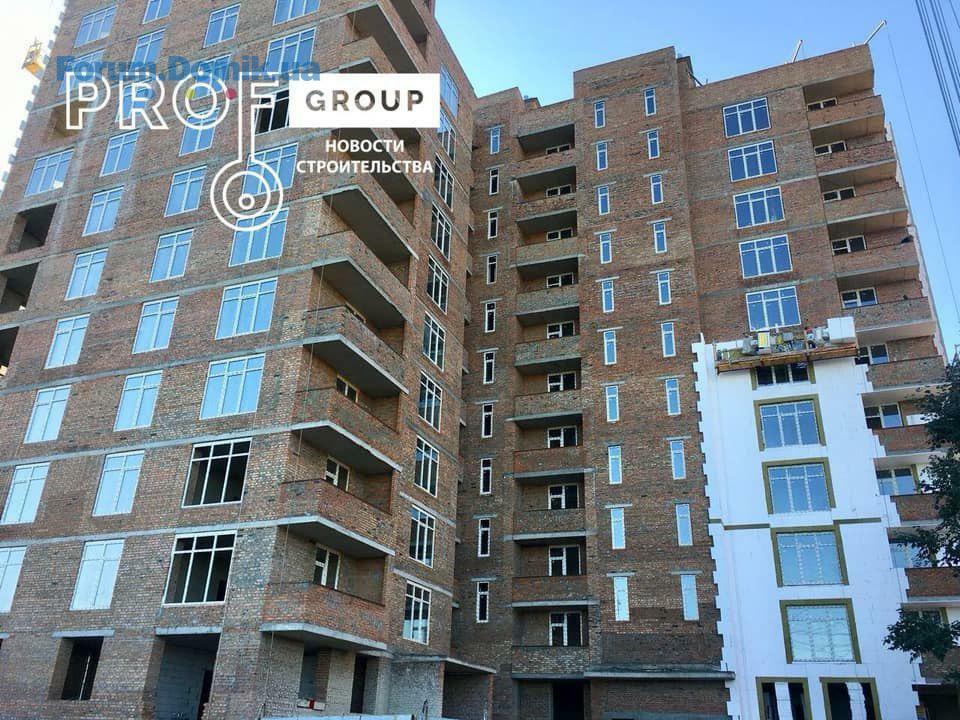

Новости строительства ЖК "Французский бульвар" ул. Шолуденко 24 от 12.10.2020
Секция №4:

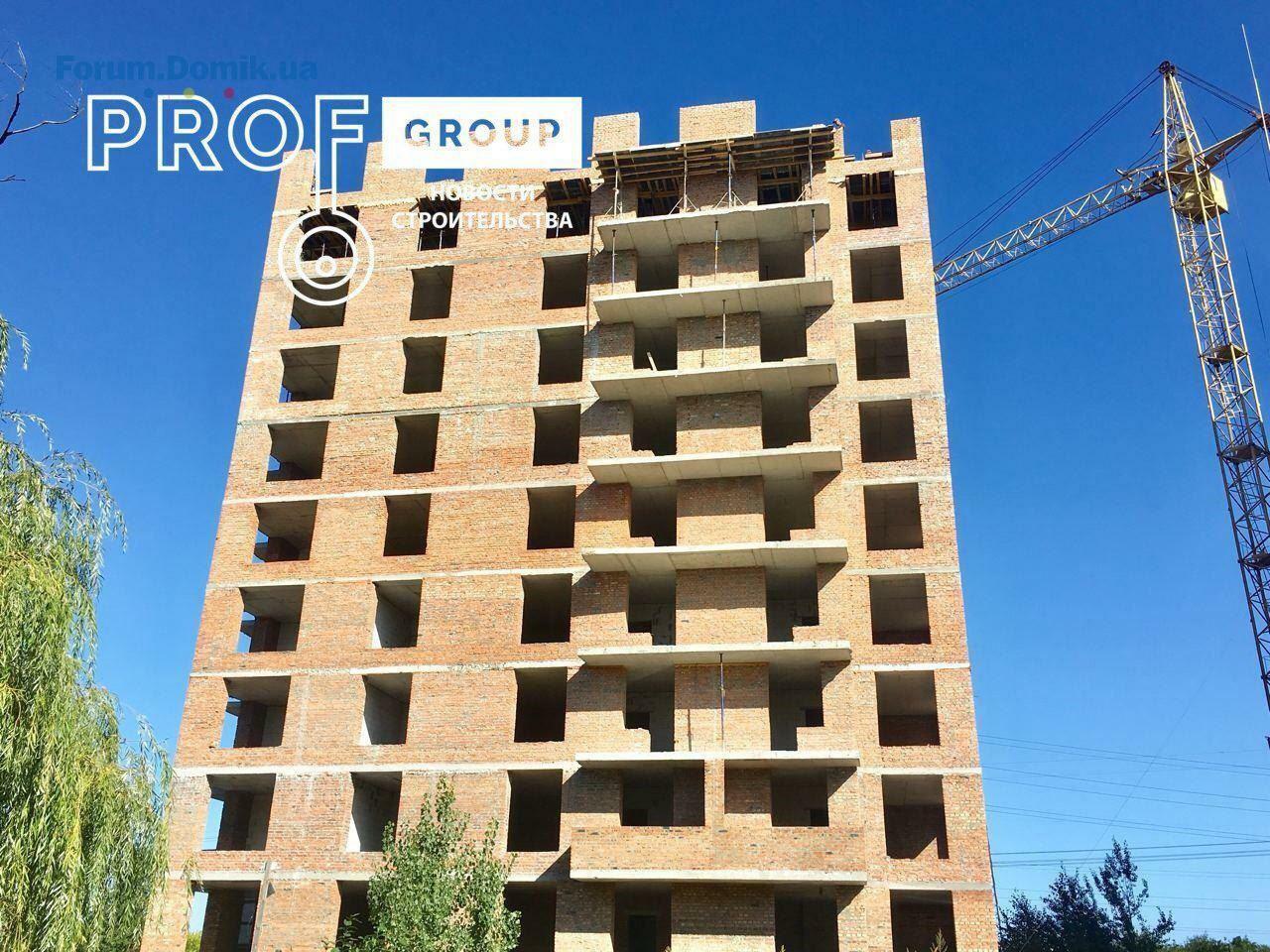

- ведутся работы по монтажу электросетей.
- ведутся работы по штукатурке 10-11 этажа (подьезд №2);
- продолжаются фасадные работы по утеплению дома;
- завершены работы по монтажу ливнеприёмников;
Секция №5:
- завершены работы по кирпичной кладке 10-го этажа;
- завершены работы по монтажу монолитной плиты перекрытия 10-го этажа;
- ведутся работы по монтажу входных групп цокольного этажа;
- ведутся работы по монтажу межкомнатных перегородок на 5,6,7 этаже;
- ведутся подготовительные работы по монтажу окон.
Секция №6:
- ведутся работы по монтажу монолитной плиты перекрытия 1-го этажа.
- продолжаются работы по кирпичной кладке 1-го этажа;
- завершены работы по монтажу вертикальных монолитных колон.
Секция №4:
- ведутся работы по монтажу электросетей.
- ведутся работы по штукатурке 10-11 этажа (подьезд №2);
- продолжаются фасадные работы по утеплению дома;
- завершены работы по монтажу ливнеприёмников;
Секция №5:
- завершены работы по кирпичной кладке 10-го этажа;
- завершены работы по монтажу монолитной плиты перекрытия 10-го этажа;
- ведутся работы по монтажу входных групп цокольного этажа;
- ведутся работы по монтажу межкомнатных перегородок на 5,6,7 этаже;
- ведутся подготовительные работы по монтажу окон.
Секция №6:
- ведутся работы по монтажу монолитной плиты перекрытия 1-го этажа.
- продолжаются работы по кирпичной кладке 1-го этажа;
- завершены работы по монтажу вертикальных монолитных колон.
Prof Group
Представитель
305
16 октября 2016
26 окт 2020 12:57

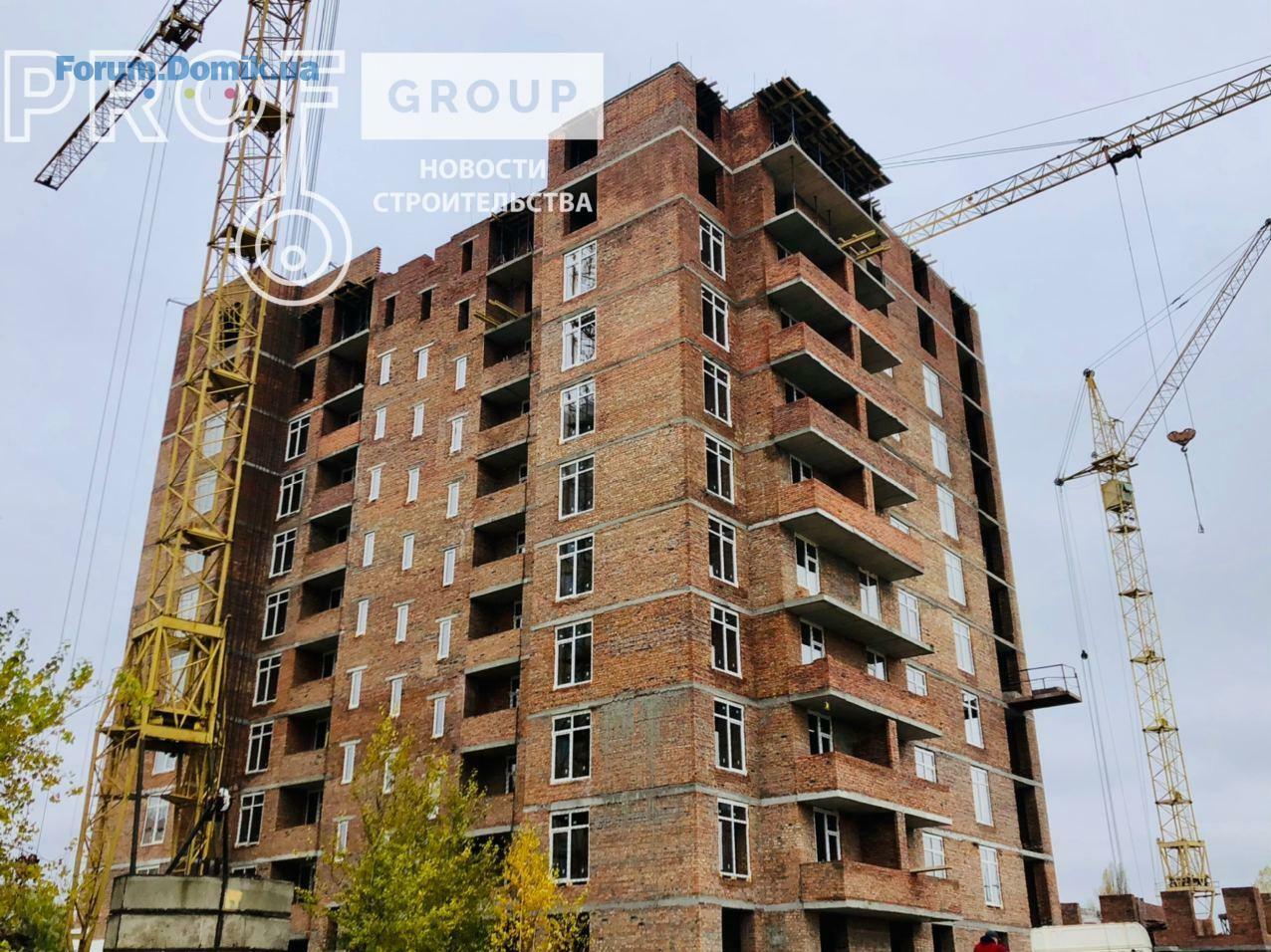

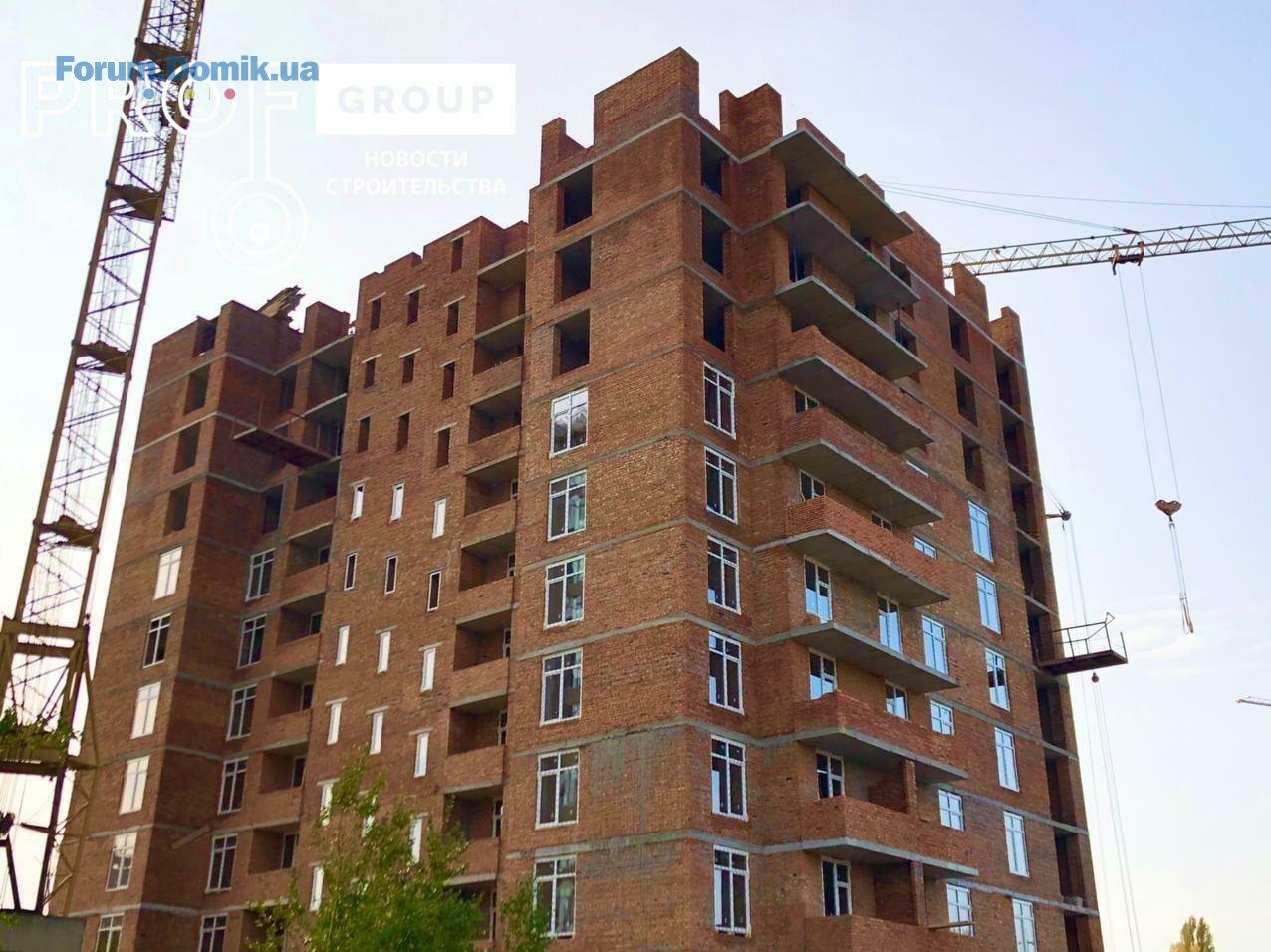

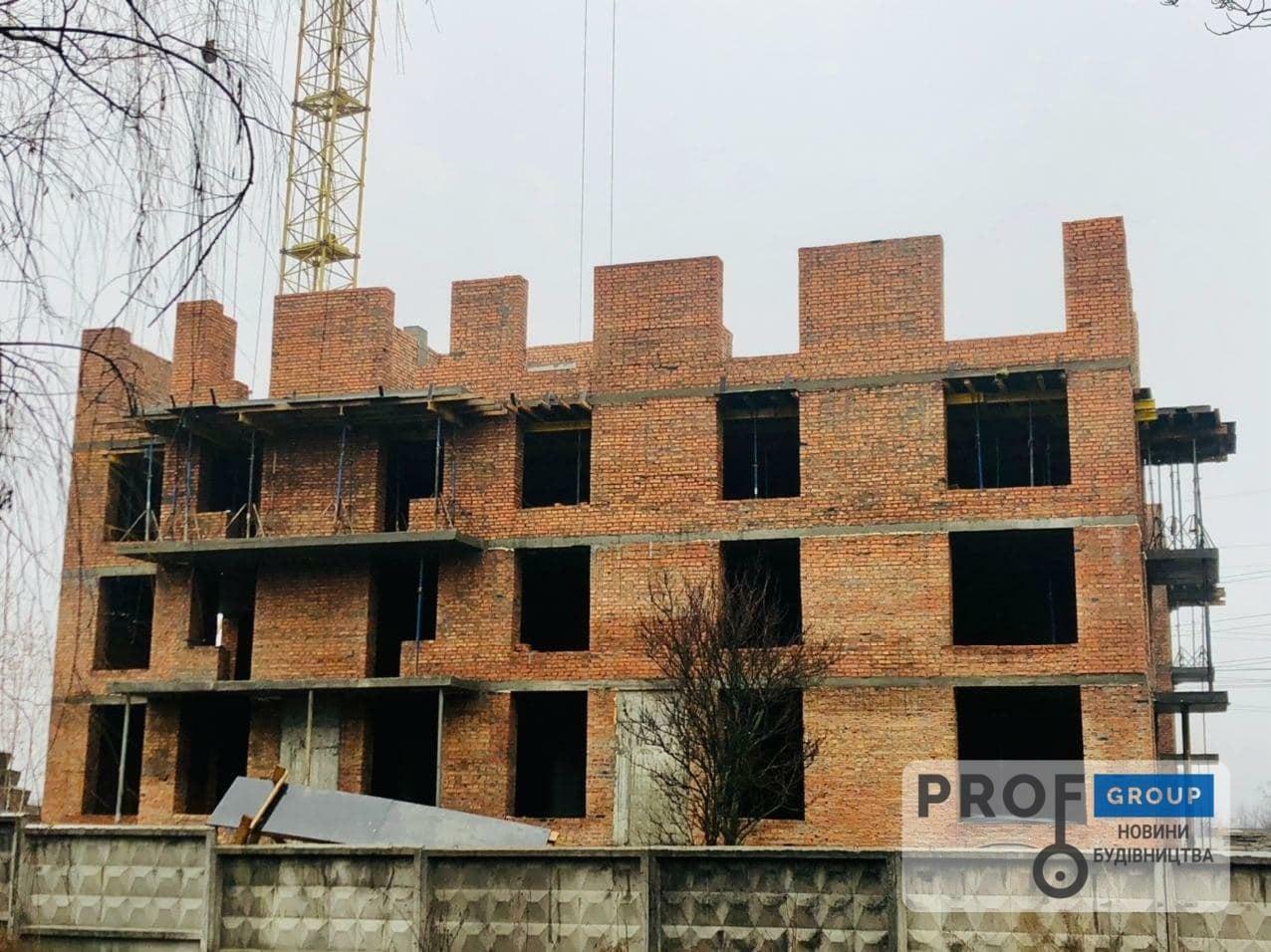

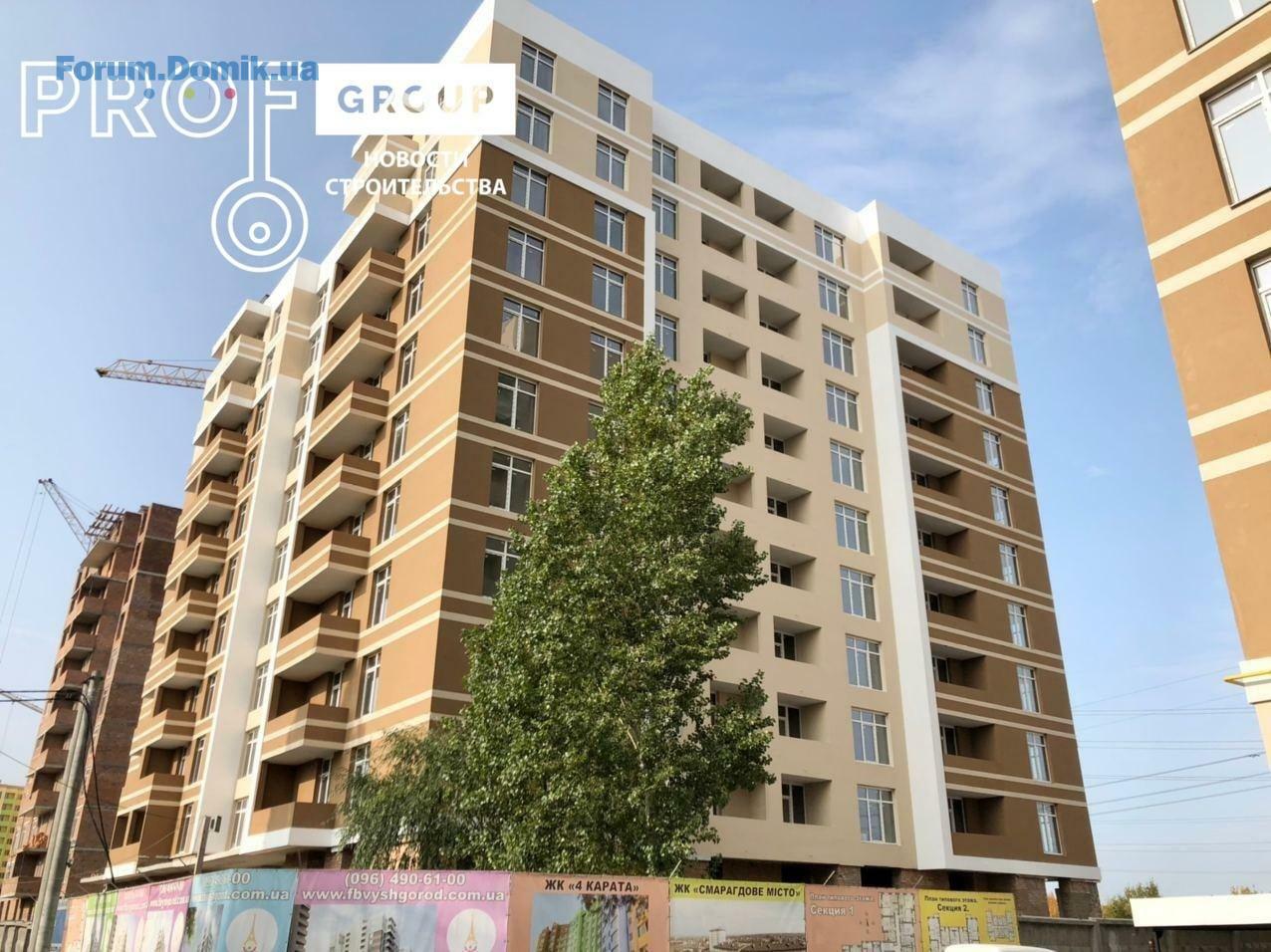

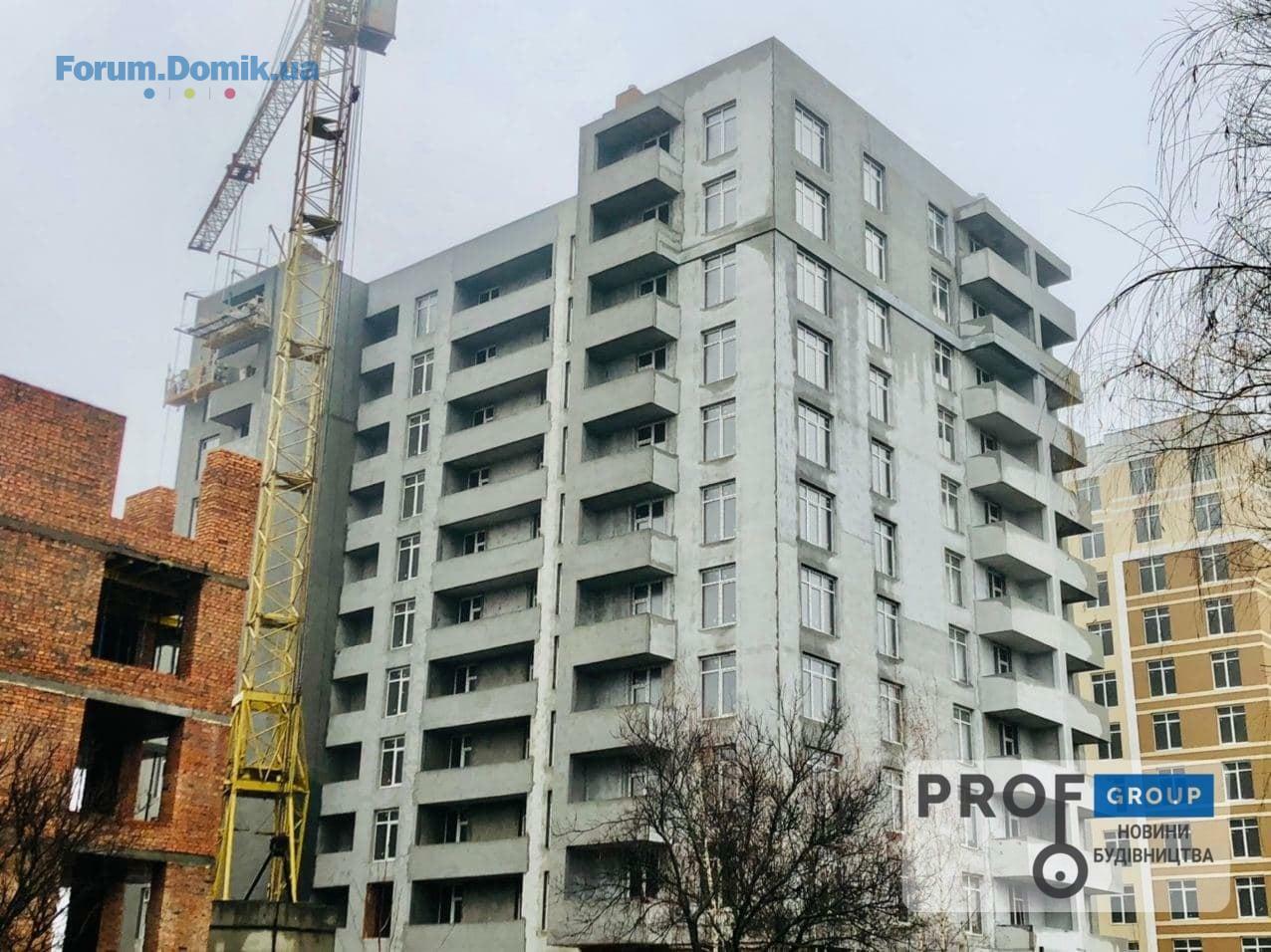

Новости строительства ЖК "Французский бульвар" ул. Шолуденко 24 от 26.10.2020
Секция №4:
- продолжаются работы по монтажу электросетей.
- продолжаются работы по штукатурке 10-11 этажа (подьезд №2);
- продолжаются фасадные работы по утеплению дома;
Секция №5:
- завершены работы по кирпичной кладке 11-го этажа;
- ведутся работы по монтажу монолитной плиты перекрытия 11-го этажа;
- продолжаются работы по монтажу входных групп цокольного этажа;
- продолжаются работы по монтажу межкомнатных перегородок на 6,7 этаже;
- ведутся работы по монтажу окон.
Секция №6:
- завершены работы по монтажу монолитной плиты перекрытия 1-го этажа.
- ведутся работы по кирпичной кладке 2-го этажа.
Секция №4:
- продолжаются работы по монтажу электросетей.
- продолжаются работы по штукатурке 10-11 этажа (подьезд №2);
- продолжаются фасадные работы по утеплению дома;
Секция №5:
- завершены работы по кирпичной кладке 11-го этажа;
- ведутся работы по монтажу монолитной плиты перекрытия 11-го этажа;
- продолжаются работы по монтажу входных групп цокольного этажа;
- продолжаются работы по монтажу межкомнатных перегородок на 6,7 этаже;
- ведутся работы по монтажу окон.
Секция №6:
- завершены работы по монтажу монолитной плиты перекрытия 1-го этажа.
- ведутся работы по кирпичной кладке 2-го этажа.
Prof Group
Представитель
305
16 октября 2016

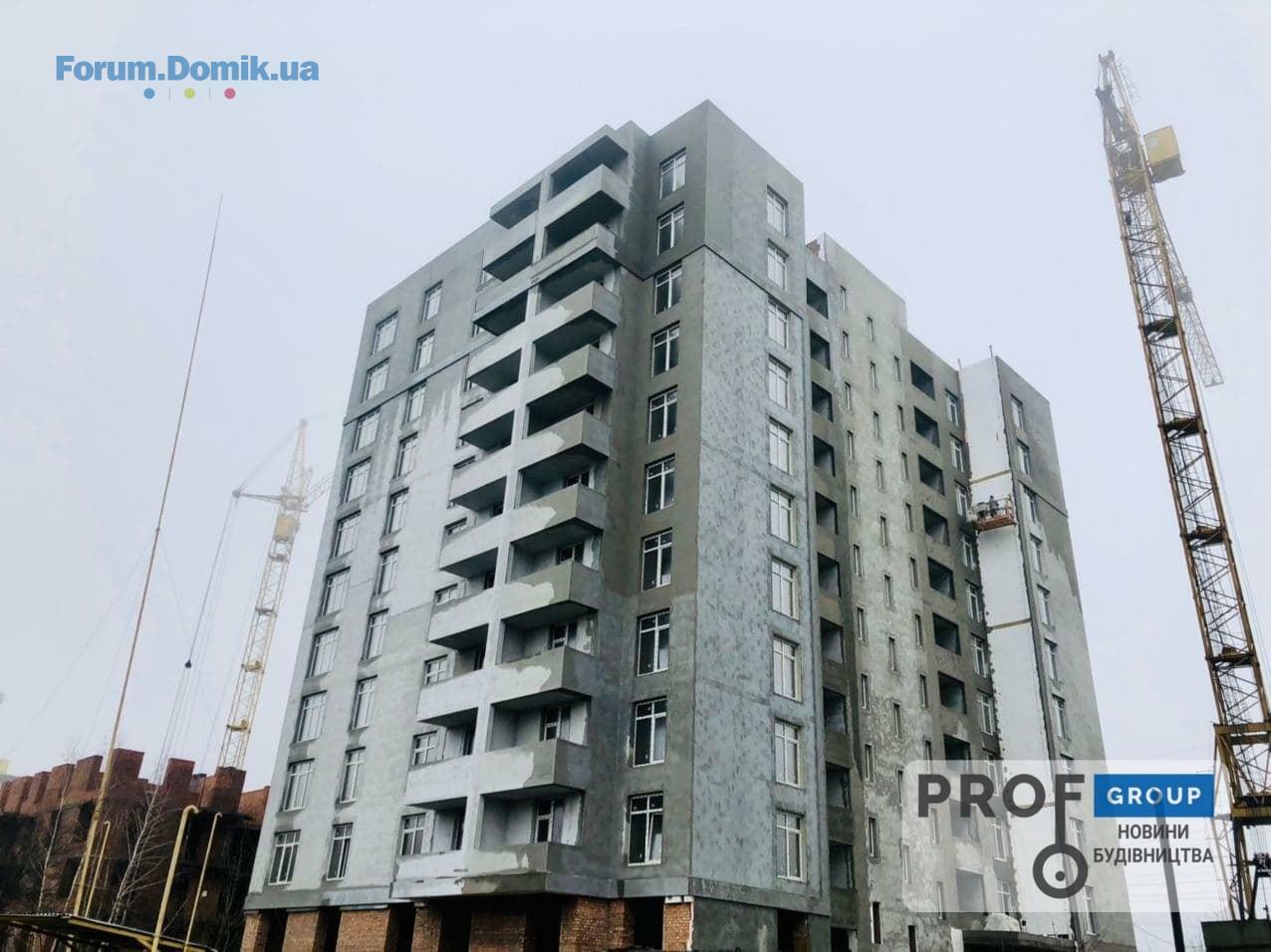

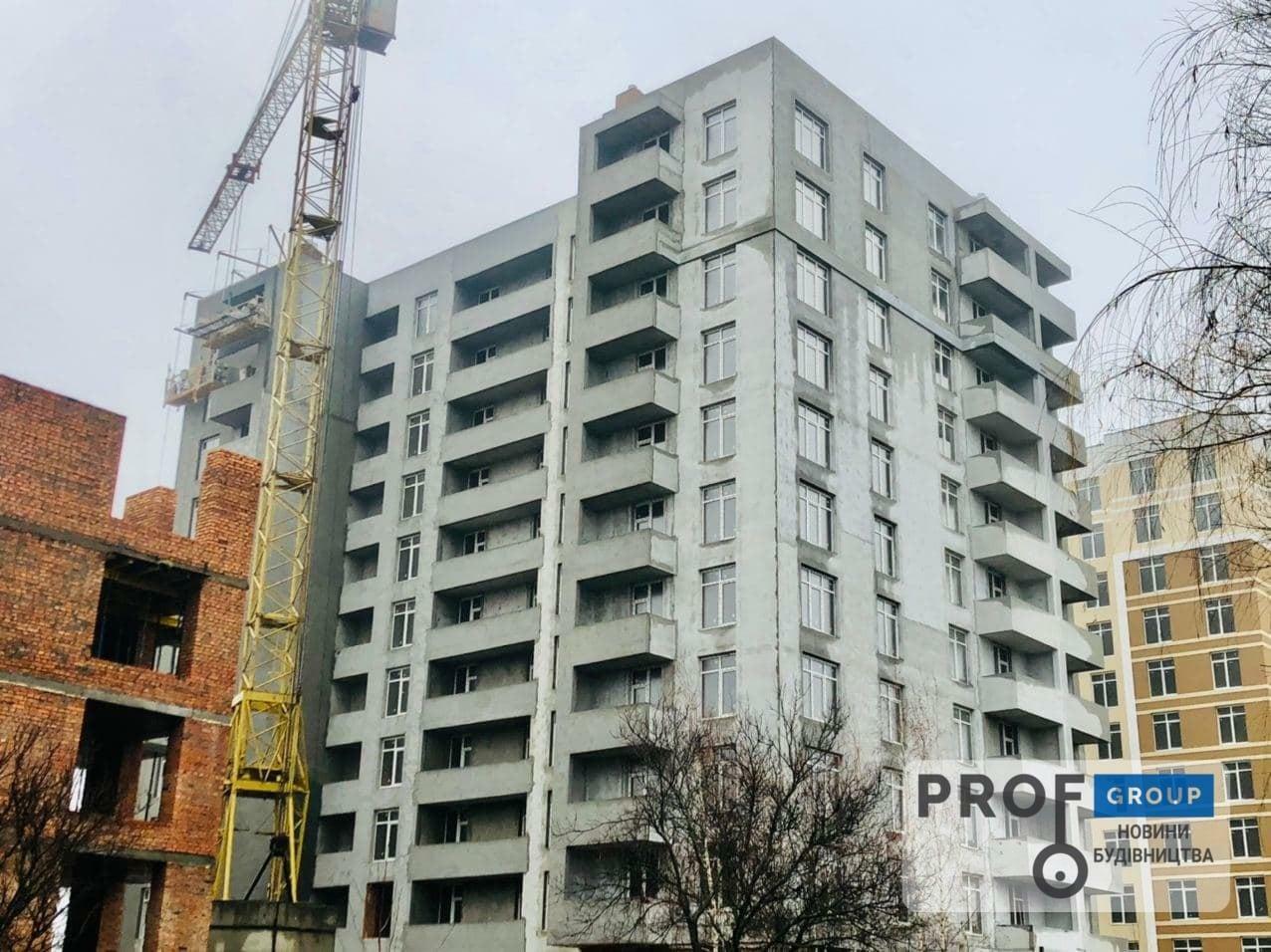

09 ноя 2020 15:28

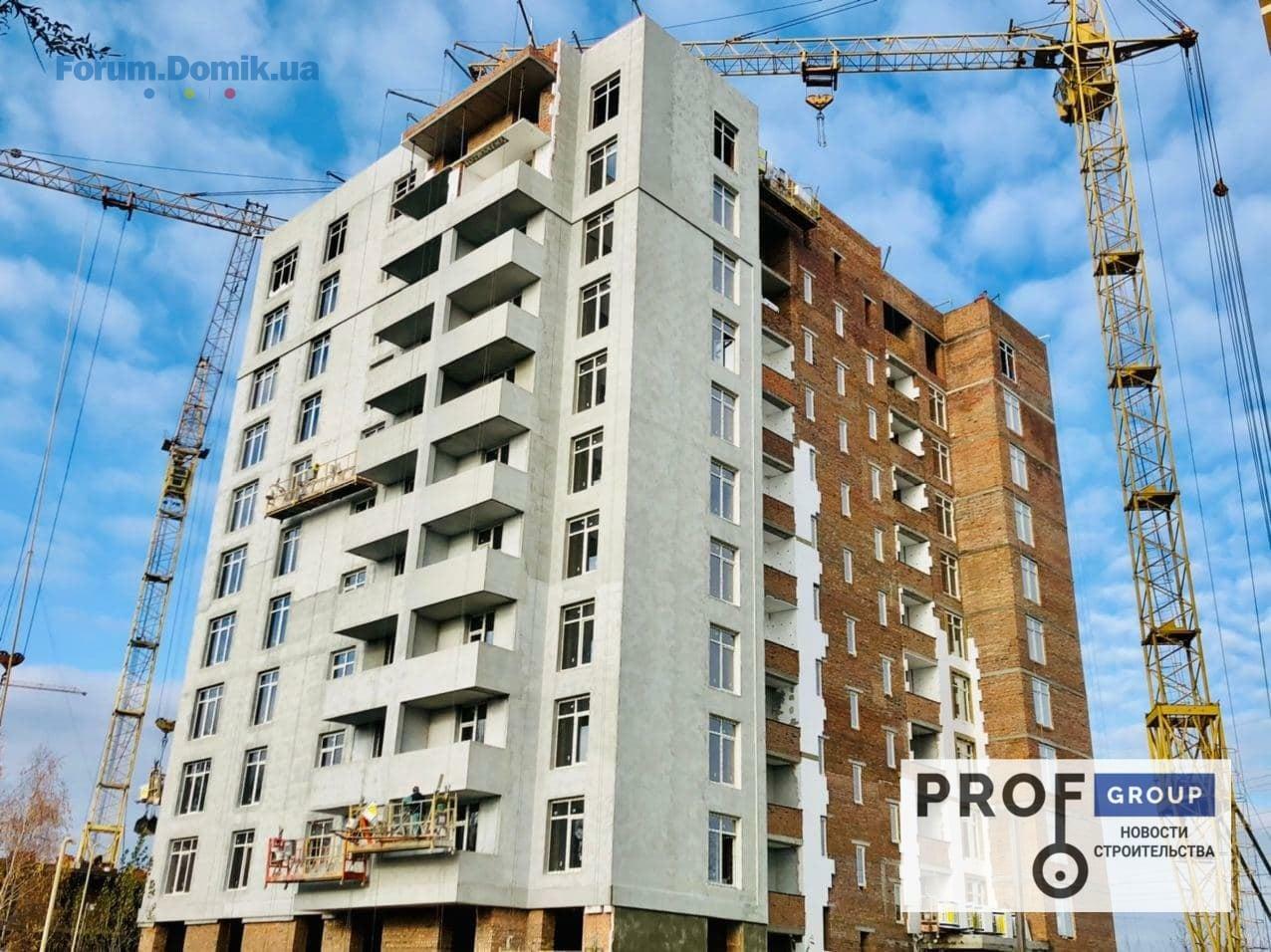

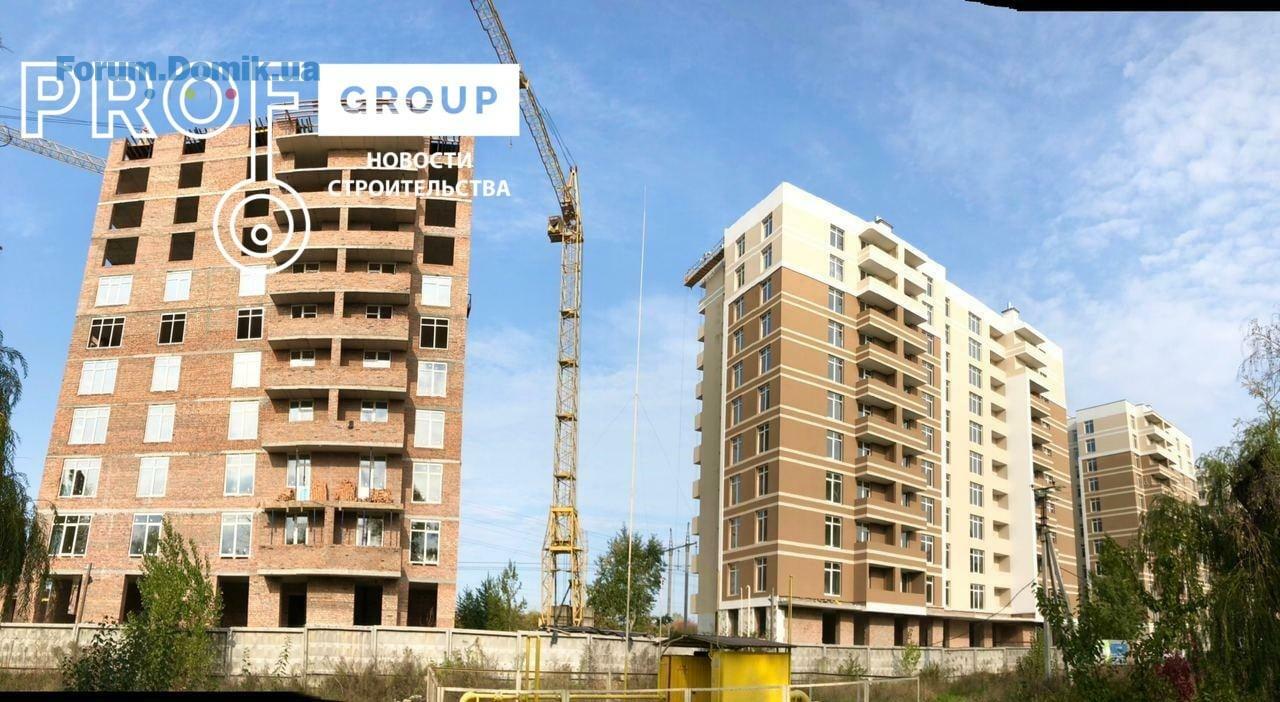

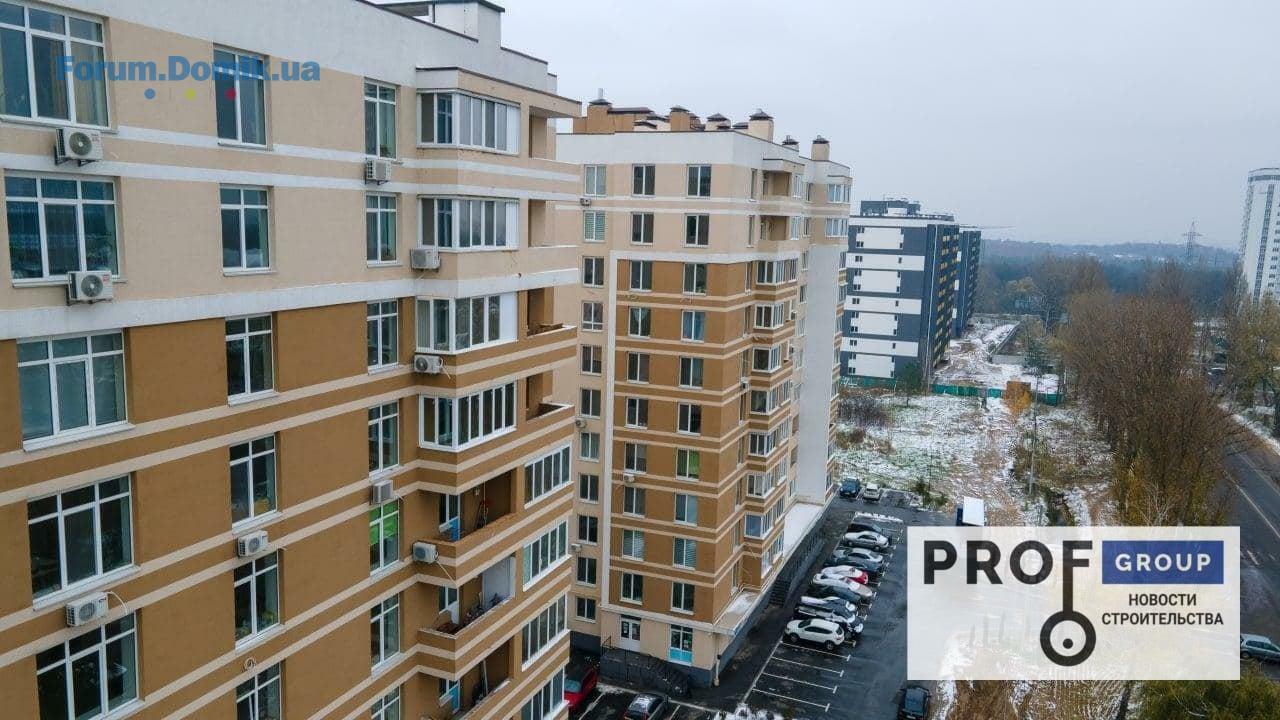

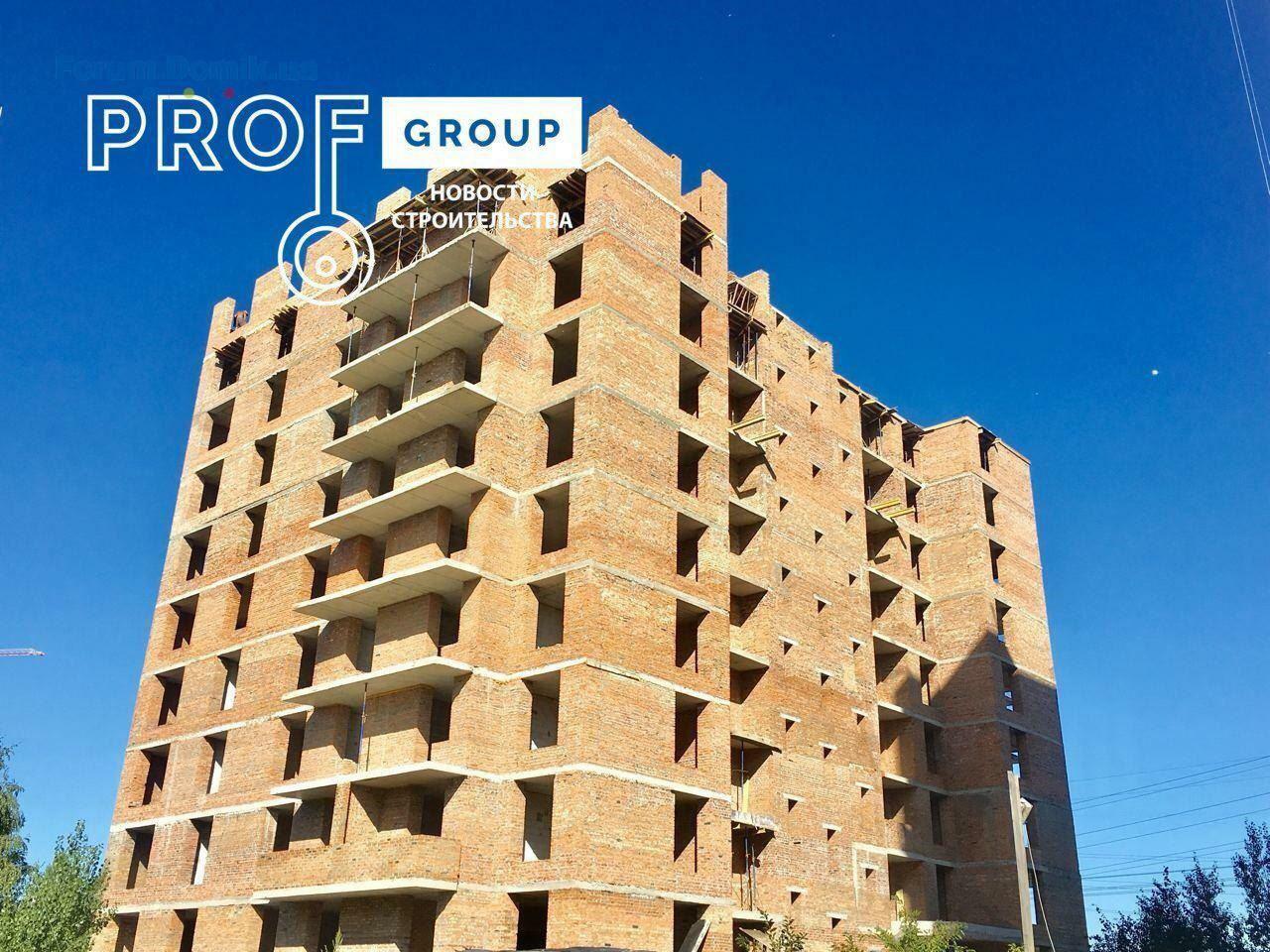

Новости строительства ЖК "Французский бульвар" ул. Шолуденко 24 от 09.11.2020
Секция №4:
- продолжаются работы по монтажу электросетей.
- завершаются работы по штукатурке 10-11 этажа (подьезд №2);
- завершены фасадные работы по утеплению дома;
Секция №5:
- завершены работы по монтажу монолитной плиты перекрытия 11-го этажа;
- продолжаются работы по монтажу входных групп цокольного этажа;
- продолжаются работы по монтажу межкомнатных перегородок на 6-м этаже;
- ведутся работы по монтажу окон.
- ведутся работы по кирпичной кладке парапетов крыши.
- ведутся работы по кирпичной кладке лифтового отделения.
Секция №6:
- ведутся работы по монтажу монолитной плиты перекрытия 2-го этажа.
- завершены работы по кирпичной кладке 2-го этажа.
Секция №4:
- продолжаются работы по монтажу электросетей.
- завершаются работы по штукатурке 10-11 этажа (подьезд №2);
- завершены фасадные работы по утеплению дома;
Секция №5:
- завершены работы по монтажу монолитной плиты перекрытия 11-го этажа;
- продолжаются работы по монтажу входных групп цокольного этажа;
- продолжаются работы по монтажу межкомнатных перегородок на 6-м этаже;
- ведутся работы по монтажу окон.
- ведутся работы по кирпичной кладке парапетов крыши.
- ведутся работы по кирпичной кладке лифтового отделения.
Секция №6:
- ведутся работы по монтажу монолитной плиты перекрытия 2-го этажа.
- завершены работы по кирпичной кладке 2-го этажа.
Prof Group
Представитель
305
16 октября 2016
23 ноя 2020 15:52
Новини будівництва ЖК "Французький бульвар" вул. Шолуденка 24 від 23.11.2020 року
Секція №4:
- тривають роботи з монтажу електромереж.
- завершені роботи по штукатурці 10-11 поверху (під'їзд №2);
Секція №5:
- тривають роботи з монтажу вхідних груп цокольного поверху;
- завершені роботи по монтажу міжкімнатних перегородок на 2-7-му поверсі;
- ведуться роботи по монтажу міжкімнатних перегородок на 8-му поверсі;
- завершені роботи по монтажу вікон 2-10 поверх;
- ведуться роботи по монтажу вікон на 11-му поверсі;
- тривають роботи по цегляній кладці парапетів даху;
- тривають роботи по цегляній кладці машинного відділення;
- ведуться фасадні роботи з утеплення будинку.
Секція №6:
- завершені роботи по монтажу монолітної плити перекриття 2-го поверху.
- ведуться роботи по цегляній кладці 3-го поверху.
Секція №4:
- тривають роботи з монтажу електромереж.
- завершені роботи по штукатурці 10-11 поверху (під'їзд №2);
Секція №5:
- тривають роботи з монтажу вхідних груп цокольного поверху;
- завершені роботи по монтажу міжкімнатних перегородок на 2-7-му поверсі;
- ведуться роботи по монтажу міжкімнатних перегородок на 8-му поверсі;
- завершені роботи по монтажу вікон 2-10 поверх;
- ведуться роботи по монтажу вікон на 11-му поверсі;
- тривають роботи по цегляній кладці парапетів даху;
- тривають роботи по цегляній кладці машинного відділення;
- ведуться фасадні роботи з утеплення будинку.
Секція №6:
- завершені роботи по монтажу монолітної плити перекриття 2-го поверху.
- ведуться роботи по цегляній кладці 3-го поверху.
Lina_W
L
Гость
3
15 июня 2020
23 ноя 2020 21:37
Цитата "Dobraya_feya » 04.08.2020 11:33":
Добрый день! Если Вам ещё актуально, то я могу Вам рассказать все в подробностях, так как живу здесь уже давно и знаю все нюансы.
Вот именно нюансы и интересуют. Будьте добры, найдите время, чтоб этими нюансами поделится.
Алекс_3s
А
Прохожий
1
01 декабря 2020
01 дек 2020 08:35
С сегодняшнего дня начинаем кампанию по привлечению внимания к проблемным вопросам ЖК Французский бульвар (Вышгород, Шолуденко,24)
3 секция сдалась в мае. Газ заведен, но не подключен газовщиками, счетчики не опломбированы. Отопления на 1.12.2020 так и нет.
Электрика заведена, но на постоянку к РЭС ни одна секция не подключена, когда подключат - неизвестно.
Интересующимся покупкой в этом ЖК сможем ответить на все вопросы. А ответы на данные вопросы уже сможете задать в отделе продаж.
Может таким образом застройщик пошевелится.
3 секция сдалась в мае. Газ заведен, но не подключен газовщиками, счетчики не опломбированы. Отопления на 1.12.2020 так и нет.
Электрика заведена, но на постоянку к РЭС ни одна секция не подключена, когда подключат - неизвестно.
Интересующимся покупкой в этом ЖК сможем ответить на все вопросы. А ответы на данные вопросы уже сможете задать в отделе продаж.
Может таким образом застройщик пошевелится.
Lina_W
L
Гость
3
15 июня 2020
02 дек 2020 19:56
Хотелось бы услышать объяснение представителей Застройщика по озвученным коммунальным проблемам, а именно причины их возникновения и пути решения.
Prof Group
Представитель
305
16 октября 2016
07 дек 2020 14:36
Новини будівництва ЖК "Французький бульвар" вул. Шолуденка 24 від 07.12.2020 року
Секція №4:
- тривають роботи з монтажу електромереж.
Секція №5:
- тривають роботи з монтажу вхідних груп цокольного поверху;
- ведуться роботи по монтажу міжкімнатних перегородок на 9-му поверсі;
- завершені роботи по цегляній кладці парапетів даху;
- завершені роботи по цегляній кладці машинного відділення;
- ведуться фасадні роботи з утеплення будинку.
- ведуться підготовчі роботи з утеплення даху.
Секція №6:
- завершені роботи по монтажу монолітної плити перекриття 3-го поверху (1-ї половини)
- ведуться роботи по цегляній кладці 3-го поверху.
Секція №4:
- тривають роботи з монтажу електромереж.
Секція №5:
- тривають роботи з монтажу вхідних груп цокольного поверху;
- ведуться роботи по монтажу міжкімнатних перегородок на 9-му поверсі;
- завершені роботи по цегляній кладці парапетів даху;
- завершені роботи по цегляній кладці машинного відділення;
- ведуться фасадні роботи з утеплення будинку.
- ведуться підготовчі роботи з утеплення даху.
Секція №6:
- завершені роботи по монтажу монолітної плити перекриття 3-го поверху (1-ї половини)
- ведуться роботи по цегляній кладці 3-го поверху.
Prof Group
Представитель
305
16 октября 2016
23 дек 2020 14:11
Новини будівництва ЖК "Французький бульвар" вул. Шолуденка 24 від 21.12.2020 року
Секція №4:
тривають роботи з монтажу електромереж;
розпочато підготовчі роботи із благоустрою території;
розпочато роботи по монтажу внутрішніх газових мереж.
Секція №5:
тривають роботи з монтажу вхідних груп цокольного поверху;
тривають роботи по монтажу міжкімнатних перегородок на 9-10 му поверсі;
тривають фасадні роботи з утеплення будинку;
ведуться роботи із монтажу газових димоходів;
ведуться підготовчі роботи для влаштування покрівлі будинку.
Секція №6:

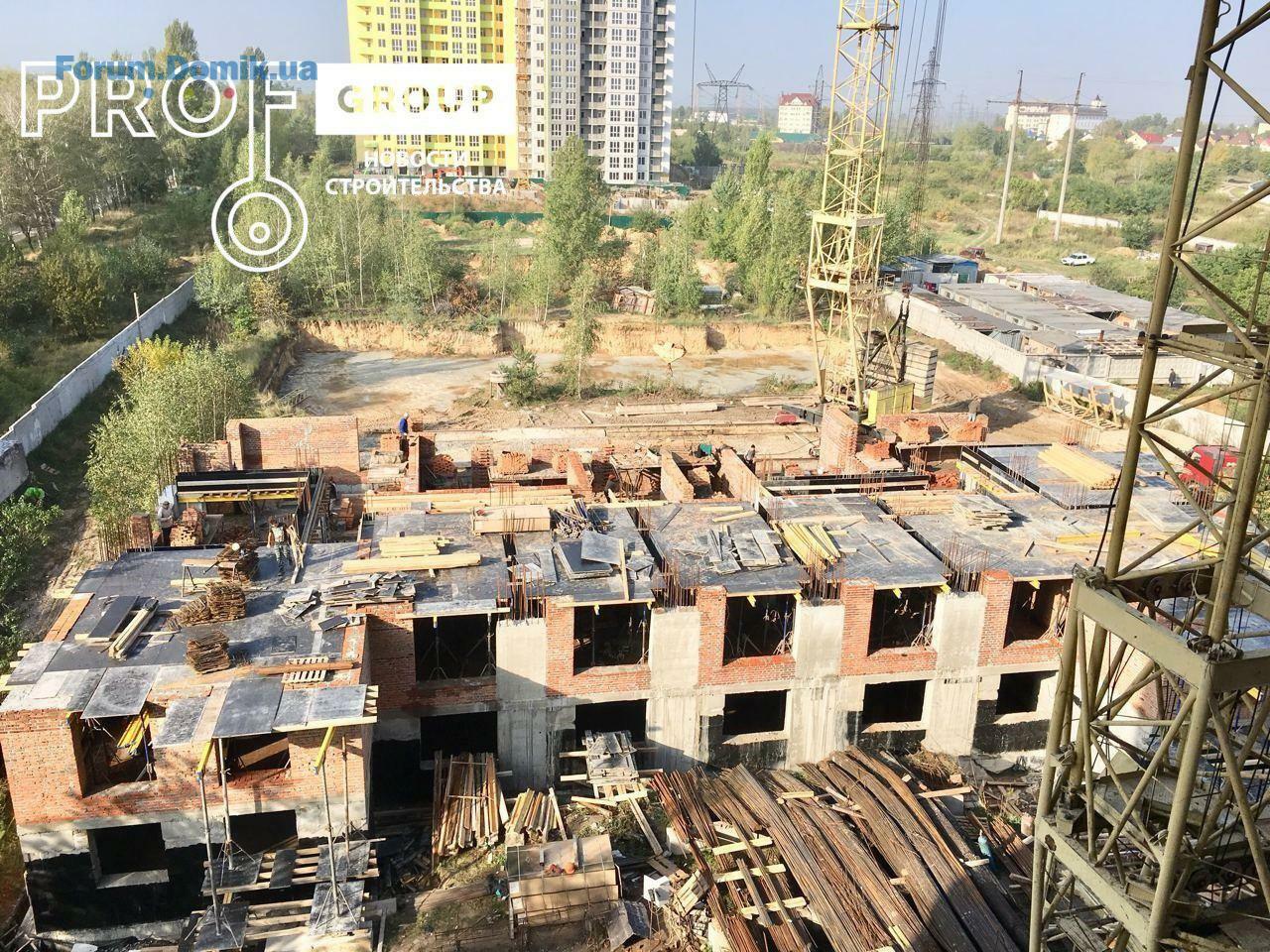

завершаются роботи по цегляній кладці 4-го поверху;
розпочато підготовчі роботи по монтажу монолітної плити перекриття 4-го поверху;
Секція №7:
закінчено роботи по монтажу фундаменту будинку;
розпочато підготовчі роботи по монтажу фундаментних блоків цокольного поверху.
Секція №4:
тривають роботи з монтажу електромереж;
розпочато підготовчі роботи із благоустрою території;
розпочато роботи по монтажу внутрішніх газових мереж.
Секція №5:
тривають роботи з монтажу вхідних груп цокольного поверху;
тривають роботи по монтажу міжкімнатних перегородок на 9-10 му поверсі;
тривають фасадні роботи з утеплення будинку;
ведуться роботи із монтажу газових димоходів;
ведуться підготовчі роботи для влаштування покрівлі будинку.
Секція №6:
завершаются роботи по цегляній кладці 4-го поверху;
розпочато підготовчі роботи по монтажу монолітної плити перекриття 4-го поверху;
Секція №7:
закінчено роботи по монтажу фундаменту будинку;
розпочато підготовчі роботи по монтажу фундаментних блоків цокольного поверху.
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Подробнее
- ЖК На Озерной | Атлант | Новоселки, ул. Озерная22.11979
- ЖК Трояндовий | Бровары, ул. Фельдмана, ул. Трояндова22.11708
- ЖК А12 | УСК | Бровары, ул. Олимпийская, 12а22.113 072
- ЖК Деснянский | ДБК-Житлобуд | ул. Электротехническая, 4322.11446
- ЖК Dibrova Park | Диброва Парк | IB Alliance | ул. Северо-Сырецкая22.111 979
- ЖК Причал 8 | ИнтерГал-Буд | ул. Канальная, 821.11158
- ЖК Рихерт & Парк | A Development | ул. Кирилловская, ул. Нижнеюрковская21.11100
- ЖК Silver House | Сильвер Хаус | Спецжитлофонд | Голосеевский пр, 7421.112 193
- Жилой квартал Rybalsky | Рыбальский | SAGA, Perfect Group | ул. Набережно-Рыбальская 3,921.111 323
- ЖК Sense City | Сенс Сити | Prostir | Софиевская Борщаговка, ул. Соборная, 77а20.1120
- Альтернативне живлення для орендарів, хто кому винен?21.1110
- Стоит ли сейчас покупать недвижимость?20.113 829
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Дно рынка недвижимости и влияющие факторы17.1115 233
- Инвестиции в недвижимость - лучший вариант инвестирования?17.11145
- Продаж квартири з прописаним дітьми11.114
- Лучший район Киева29.101 682
- Квартира не відповідає плануванню. Які права я маю, з чого починати діалог з забудовником?20.083
- Кому принадлежат инженерные сети в доме?20.0718
- Дорожки на участке15.1124
- Патріотичні картини як символ національної ідентичності в сучасному інтер’єрі26.101
- Как подобрать кухонную мебель15.104
- Выбор гранитной мойки04.1030
- Как я подбирал на свою кухню разную утварь01.101
- Лифт в частном доме01.104
- Украинская дизайн-студия Yakusha design30.093
- Де ви замовляли послугу 3-д дизайну інтер'єру?23.073
- Бассейн во дворе07.0517
- ЖК "Ріверсайд", Рівне, вул. Небесної Сотні, 66 - "DBN"27.10142
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а18.093
- ЖК "Северный", Чернигов, пр. Мира - "Атлант"21.0811
- ЖК Прохоровський квартал05.081
- ЖК Artville | Артвиль | Zezman | Одесса, 7 км Овидиопольской дороги29.0526
- ЖК "Зелений двір", Івано-Франківськ, вул. Тисменицька23.048
- Твердотопливный котел и расходы на отопление21.1120
- Из чего построить дом05.1197
- Бачок унитаза15.101
- Интересует подключение бойлера косвенного нагрева Tesy BiLight 100R S в систему отопления тепловым насосом(ТН)08.101
- Перчатки08.102
- Терміново куплю! Балон з гексафторидом сірки SF6 чистоти 99,9% V=72 кг20.091
- Схема підключення ледлюстри20.081
- Как правильно выбрать бойлер. Отзывы о бойлерах18.08434
- Замена вентиляции в квартире15.085
- Весільний салон Новіас10.111
- Продаж спецодягу06.112
- Коврики от DarianA - уют и комфорт в вашем доме06.101
- Duomed - медична клініка у Львові30.091
- Послуги з будівництва стаціонарних басейнів09.092
- А что смотрим?02.09477
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий06.0832
- Что подарить мужчине?02.08349
- Послуги Електрика Кам'янець-Подільський13.071
Сучасні шалє із морським краєвидом
Новенькі модернові будинки у затишному містечку на березі середземного моря серед мальовничих гір
Подробнее
