ЖК Французский бульвар | Prof-Group | Вышгород, ул. Шолуденко, 24
Застройщик | ProfGroup |
Сдача ЖК | 2020 - 2023 г. |
Планировки | от 15 150 Грн/м² |
Ваше враження про цей проект:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 27.
13/48% | ||
9/33% | ||
5/19% |
Lexxy
L
Инвестор
102
29 ноября 2016
30 ноя 2017 16:03
Цитата "D.C.":
Оставайтесь у нас, если что. Мы гораздо ниже![]()
Если серьезно, сколько примерно стоит квадратный метр ремонта в Вышгороде?
Спасибо


Ремонт не думаю, что по цене отличается от цен в Киеве. Материалы все равно будут покупаться в магазинах Киева.
Нам прораб прикинул стоимость в 200 долл. квадрат. Но это если качественно и с перепланировкой. + у нас еще лестница. Если так, что б на уровне: "что б жить", то, думаю, в 100 долл можно попробовать вместиться. Но это без мебели, конечно.
Astron_
A
Постоянный пользователь
145
22 июня 2015
12 дек 2017 17:19
Фасад дома доделали, кто-то был на объекте?
Какая ситуация с поключением коммуникаций?
Какая ситуация с поключением коммуникаций?
Prof Group

Представитель
307
16 октября 2016
13 дек 2017 11:13

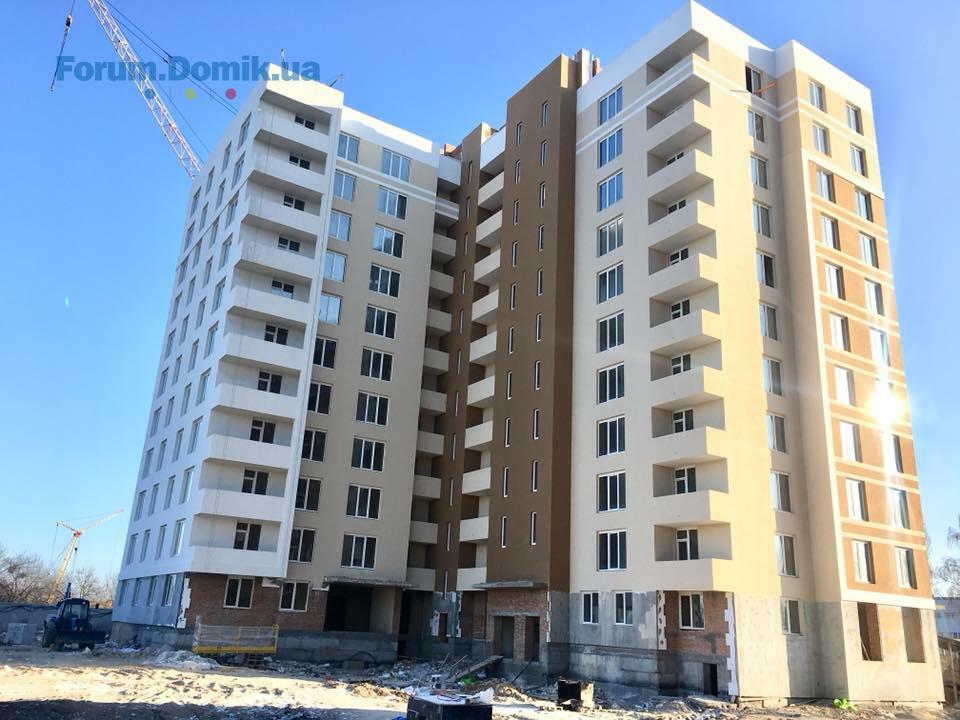

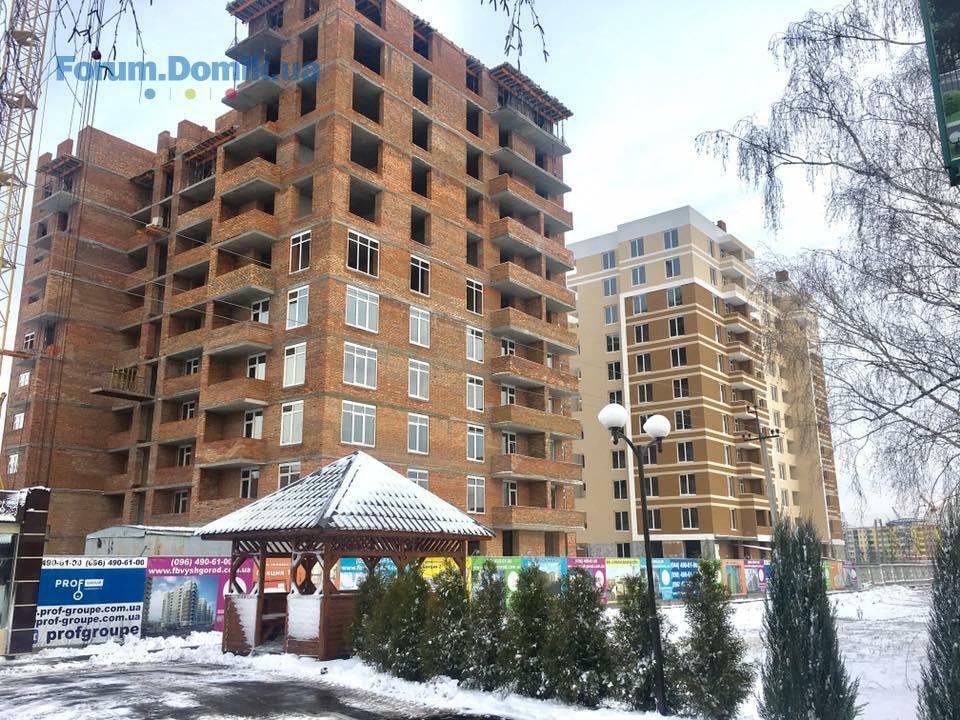

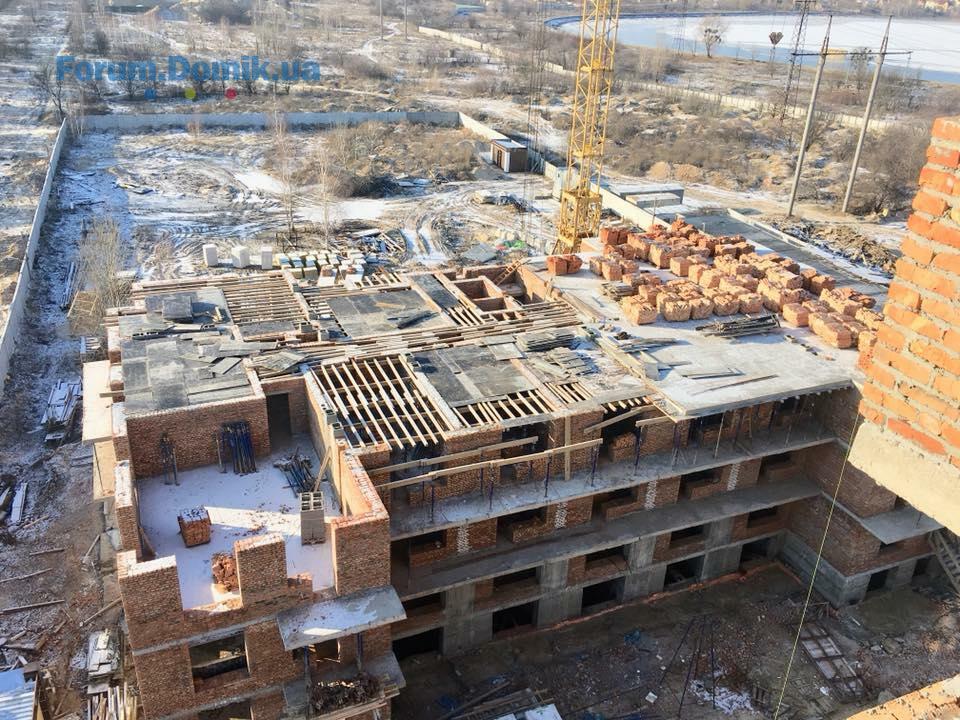

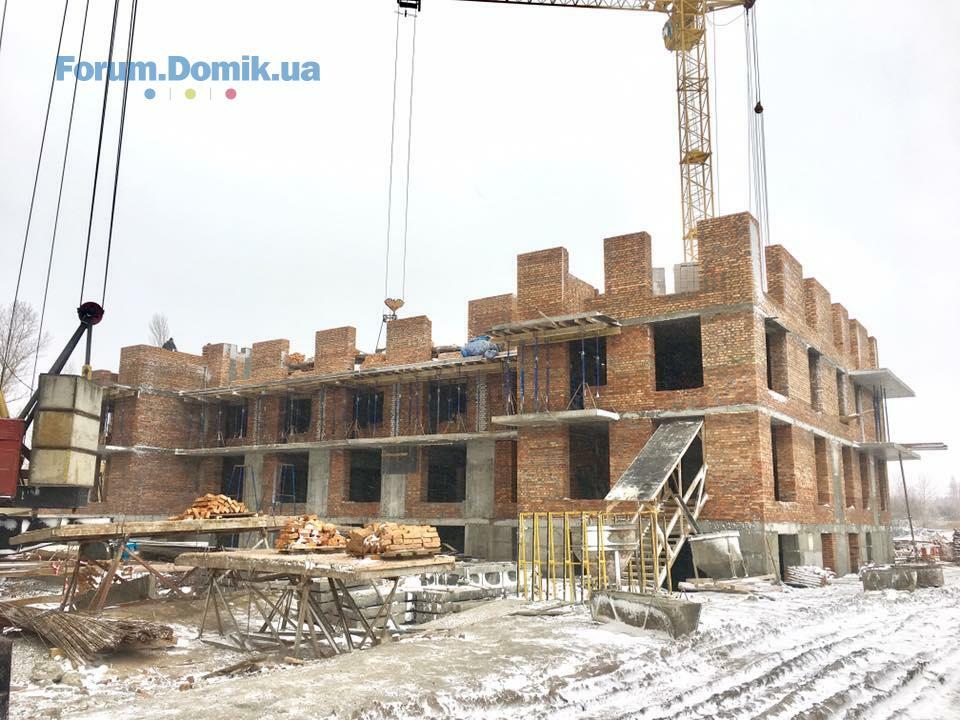

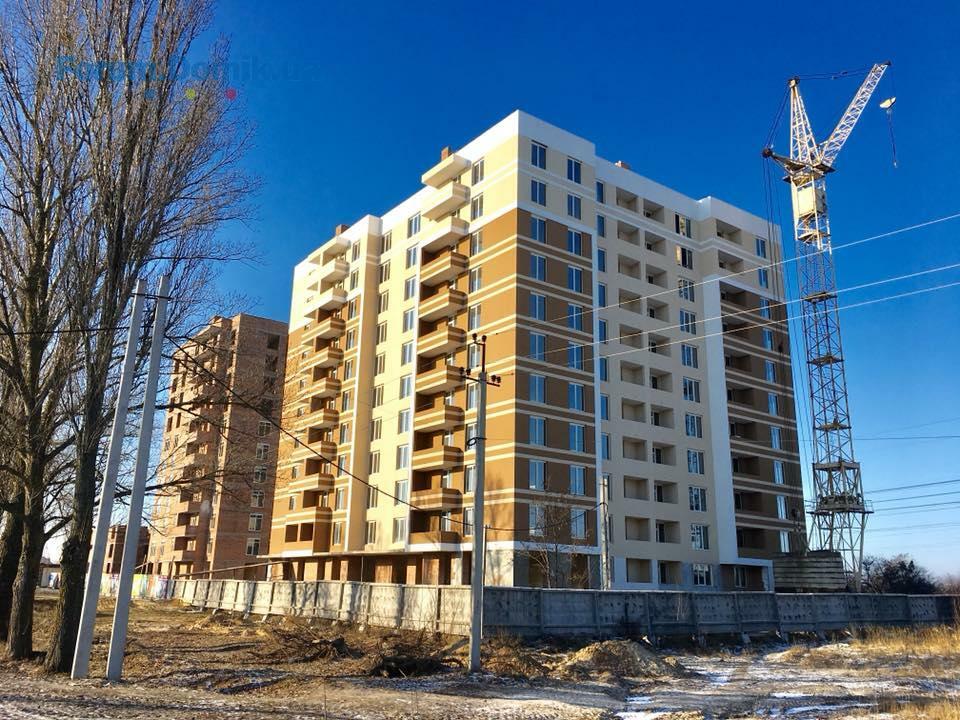

Ход строительства ЖК "Французский бульвар" 11.12.2017:
Секция №1 - 4 квартал 2017 года:
- завершены работы по стяжке кровли;
- продолжаются работы по утеплению фасада дома;
- продолжаются работы по монтажу дымоходных труб (под газовые котлы);
- продолжаются работы по штроблению для разводки сантехники;
Секция №2 - 1 квартал 2018 года:
- ведутся работы по монтажу монолитной плиты перекрытия 11-го этажа;
- завершены работы по кладке кирпича 11-го этажа;
- продолжаются работы по монтажу внутренних перегородок
на 9 этаже;
- ведутся работы по монтажу окон на 6-ом этаже;
- завершены работы по монтажу балконов на 7-8-ом этаже;
- ведутся работы по монтажу балконов на 9-ом этаже;
Секция №3 - 4 квартал 2018:
- ведутся работы по кладке кирпича 3-го этажа;
- продолжаются работы по монтажу монолитной плиты перекрытия 2-го этажа;
Секция №1 - 4 квартал 2017 года:
- завершены работы по стяжке кровли;
- продолжаются работы по утеплению фасада дома;
- продолжаются работы по монтажу дымоходных труб (под газовые котлы);
- продолжаются работы по штроблению для разводки сантехники;
Секция №2 - 1 квартал 2018 года:
- ведутся работы по монтажу монолитной плиты перекрытия 11-го этажа;
- завершены работы по кладке кирпича 11-го этажа;
- продолжаются работы по монтажу внутренних перегородок
на 9 этаже;
- ведутся работы по монтажу окон на 6-ом этаже;
- завершены работы по монтажу балконов на 7-8-ом этаже;
- ведутся работы по монтажу балконов на 9-ом этаже;
Секция №3 - 4 квартал 2018:
- ведутся работы по кладке кирпича 3-го этажа;
- продолжаются работы по монтажу монолитной плиты перекрытия 2-го этажа;
Lexxy
L
Инвестор
102
29 ноября 2016
13 дек 2017 12:03
Уважаемый затройщик, присоединяюсь к вопросу предыдущего пользователя: подключение коммуникаций.
Когда планируется подведение коммуникаций к дому? Уже зима и, хоть пока погода теплая, вполне возможны морозы и, соответственно, промерзание грунта.
Когда планируется подведение коммуникаций к дому? Уже зима и, хоть пока погода теплая, вполне возможны морозы и, соответственно, промерзание грунта.
Gazda_u
G
Гость
5
14 декабря 2017
14 дек 2017 11:29
Для подключения коммуникаций есть время...сроки сдачи продлены...почему застройщик об этом молчит...?
Lexxy
L
Инвестор
102
29 ноября 2016
14 дек 2017 12:12
Цитата "Gazda_u":Для подключения коммуникаций есть время...сроки сдачи продлены...почему застройщик об этом молчит...?
По срокам нам чуть-ли не в момент подписания договора сказали, что в 2017 году не сдадут. Ориентируют на февраль-март.
В принципе, т.к. ремонт зимой - не самое разумное решение, нам сдача в декабре-январе не принципиальна. А вот с марта хотим начинать ремонт. А для этого дом должен быть сдан и введен в эксплуатацию. Коммуникации тут играют чуть ли не ключевую роль. Особенно газ.
Gazda_u
G
Гость
5
14 декабря 2017
14 дек 2017 12:46
Хотелось бы чтоб так и было, планируем тоже с марта делать ремонт.
ЖК Борисо-Глебский

Постоянный пользователь
114
23 сентября 2016
18 дек 2017 14:26

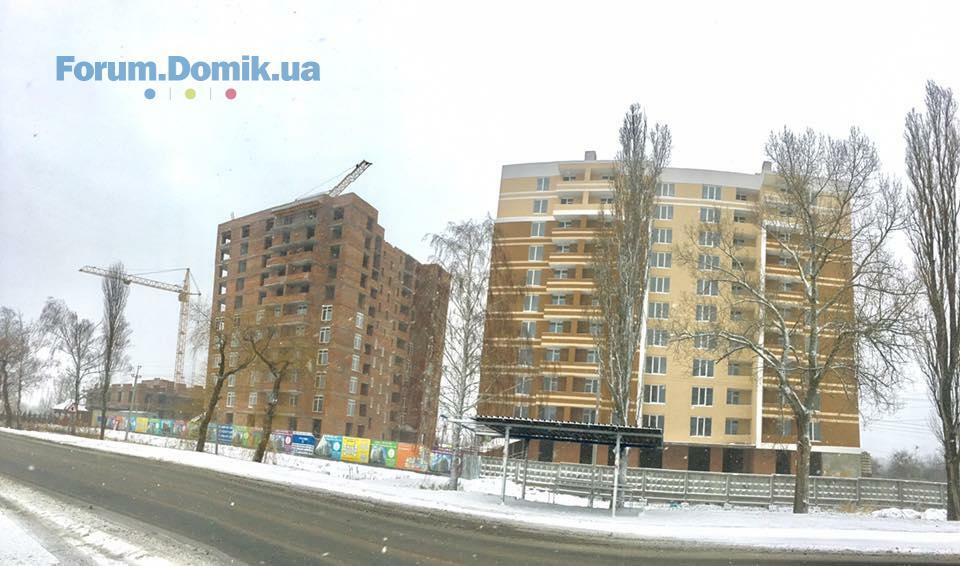

Ход строительства ЖК "Французский бульвар" 18.12.2017:
Секция №1 - 4 квартал 2017 года:
- завершены работы по стяжке кровли;
- продолжаются работы по утеплению фасада дома;
- завершены работы по монтажу дымоходных труб (под газовые котлы);
- продолжаются работы по штроблению для разводки сантехники;
Секция №2 - 1 квартал 2018 года:
- завершены работы по монтажу монолитной плиты перекрытия 11-го этажа;
- завершены работы по кладке кирпича 11-го этажа;
- завершены работы по монтажу внутренних перегородок
на 9 этаже, ведутся работы на 10 этаже;
- завершаются работы по монтажу окон на 6-ом этаже;
- завершаются работы по монтажу балконов на 9-ом этаже;
- завершены работы по монтажу стяжки на 3-4-ом этаже;
- ведутся работы по кладке кирпича машинного отделения лифта и парапетов на крыше;
Секция №3 - 4 квартал 2018:
- продолжаются работы по кладке кирпича 3-го этажа;
- завершены работы по монтажу монолитной плиты перекрытия 2-го этажа;
С уважением, Prof-Group!
ЖК "Французский бульвар"
Секция №1 - 4 квартал 2017 года:
- завершены работы по стяжке кровли;
- продолжаются работы по утеплению фасада дома;
- завершены работы по монтажу дымоходных труб (под газовые котлы);
- продолжаются работы по штроблению для разводки сантехники;
Секция №2 - 1 квартал 2018 года:
- завершены работы по монтажу монолитной плиты перекрытия 11-го этажа;
- завершены работы по кладке кирпича 11-го этажа;
- завершены работы по монтажу внутренних перегородок
на 9 этаже, ведутся работы на 10 этаже;
- завершаются работы по монтажу окон на 6-ом этаже;
- завершаются работы по монтажу балконов на 9-ом этаже;
- завершены работы по монтажу стяжки на 3-4-ом этаже;
- ведутся работы по кладке кирпича машинного отделения лифта и парапетов на крыше;
Секция №3 - 4 квартал 2018:
- продолжаются работы по кладке кирпича 3-го этажа;
- завершены работы по монтажу монолитной плиты перекрытия 2-го этажа;
С уважением, Prof-Group!
ЖК "Французский бульвар"
Anonymous
01 янв 2018 18:13
Добрый день!
Отзовитесь, кто уже купил квартиру в 3 доме.
Проверяли ли док-ты?
Каким были нюансы с договором купли-продажи?
Возможно кто-то подскажите контакты грамотного юриста по недвижимости
спасибо
Отзовитесь, кто уже купил квартиру в 3 доме.
Проверяли ли док-ты?
Каким были нюансы с договором купли-продажи?
Возможно кто-то подскажите контакты грамотного юриста по недвижимости
спасибо
Astron_
A
Постоянный пользователь
145
22 июня 2015
10 янв 2018 20:48
С новым годом всех!
Подскажите, кто то был на объекте в этом году? Работы начали проводить уже?
Кто то был внутри первого дома, что там сделали и какой объем работ еще остался, парадные обустраивают?
Что с коммуникациями, подключены?
Подскажите, кто то был на объекте в этом году? Работы начали проводить уже?
Кто то был внутри первого дома, что там сделали и какой объем работ еще остался, парадные обустраивают?
Что с коммуникациями, подключены?
EvgBoroda
E
Пользователь
28
10 июня 2016
10 янв 2018 21:29
Цитата "Astron_":С новым годом всех!
Подскажите, кто то был на объекте в этом году? Работы начали проводить уже?
Кто то был внутри первого дома, что там сделали и какой объем работ еще остался, парадные обустраивают?
Что с коммуникациями, подключены?
Этот зайстройщик с 1 по 15 января как правило никаких работ не проводит
Gazda_u
G
Гость
5
14 декабря 2017
14 янв 2018 17:57
С праздниками) В пятницу 12.01.2018г. ехали, на стройплощадке тишина, новогодние каникулы наверное)
Prof Group

Представитель
307
16 октября 2016
16 янв 2018 13:28

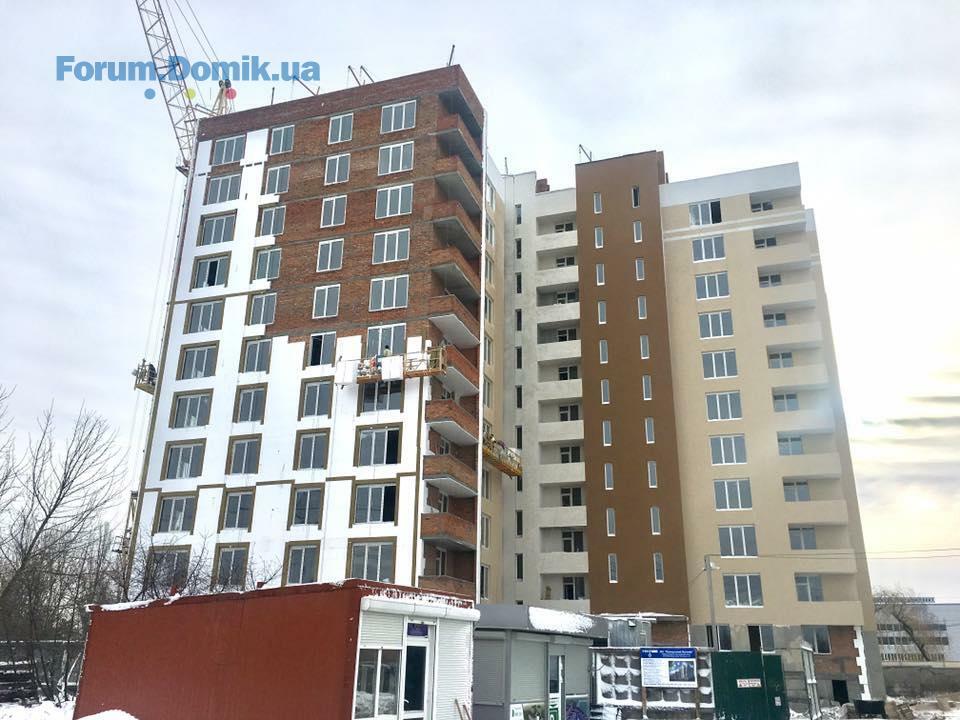

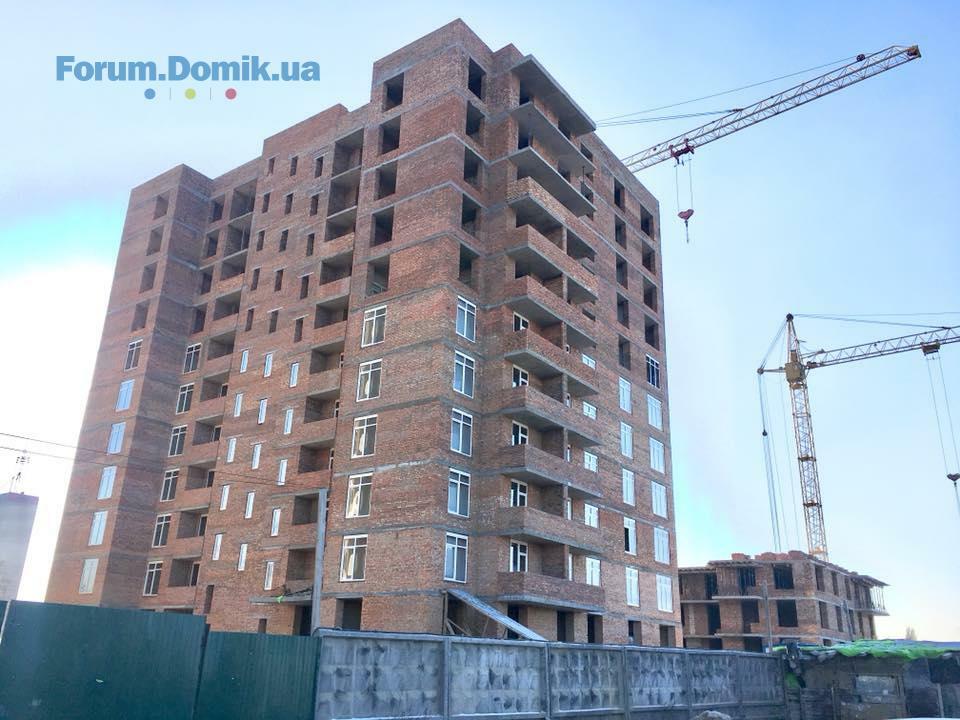

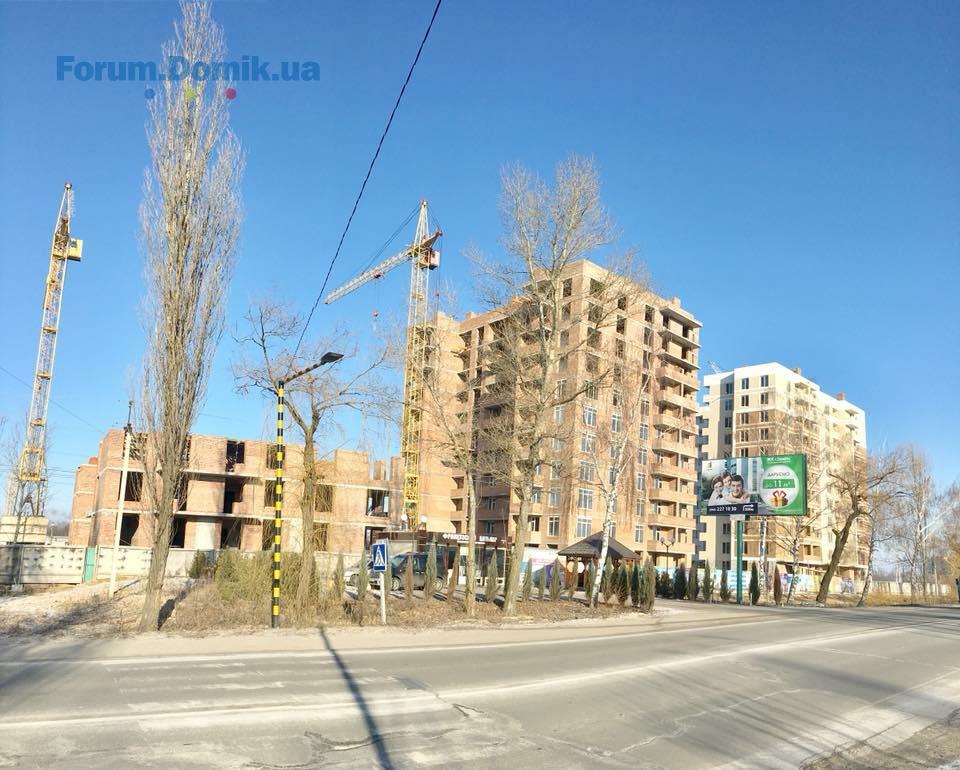

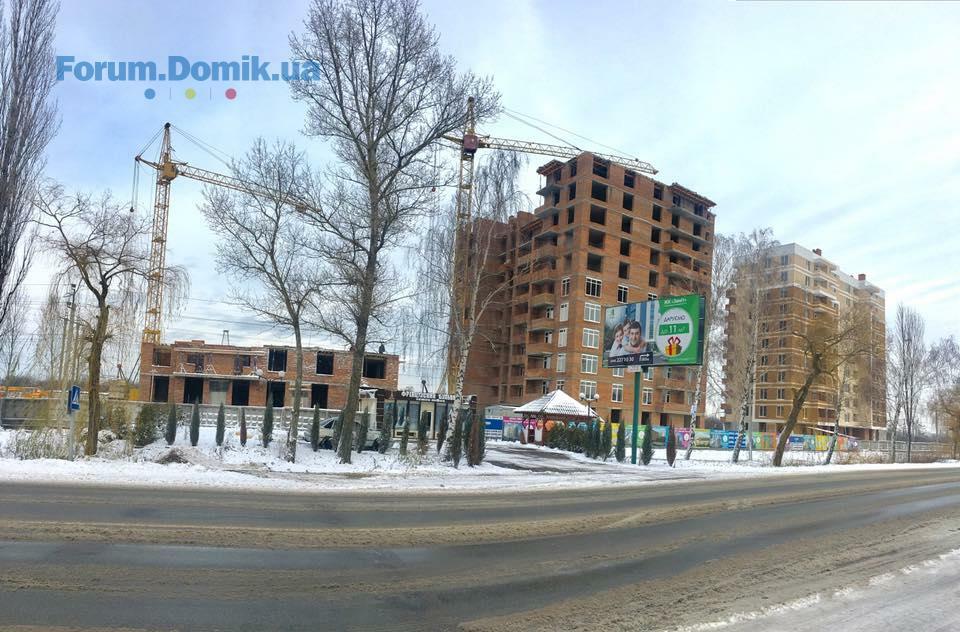

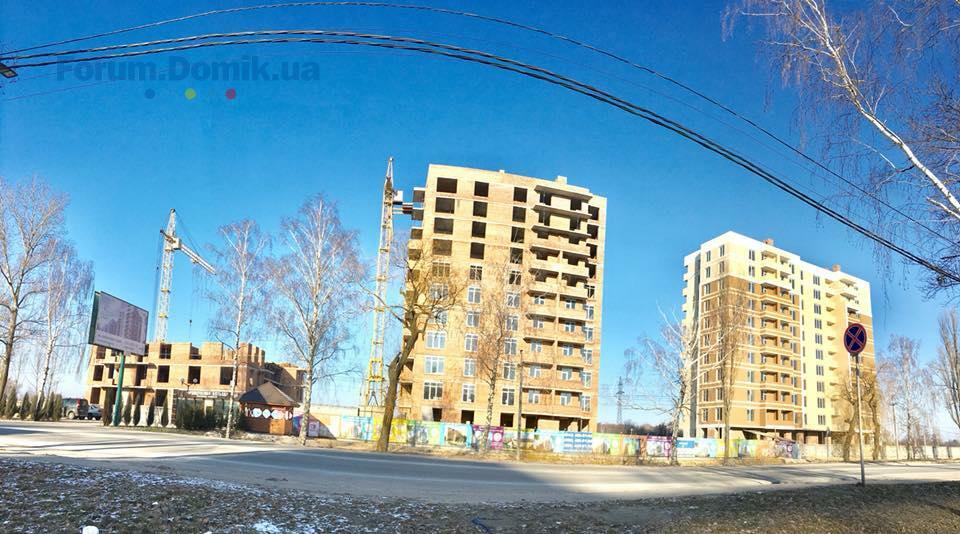

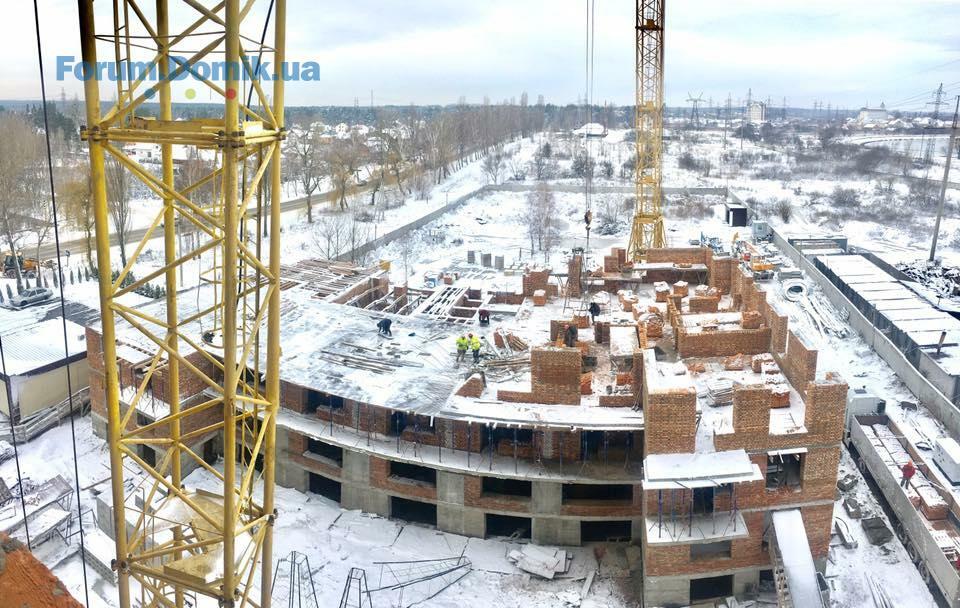

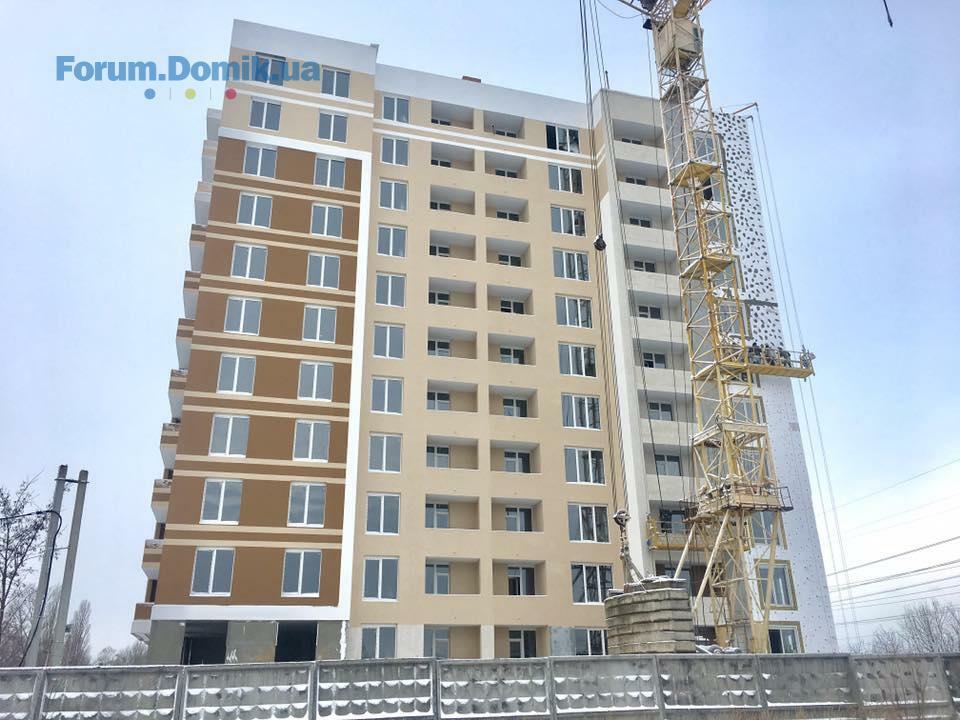

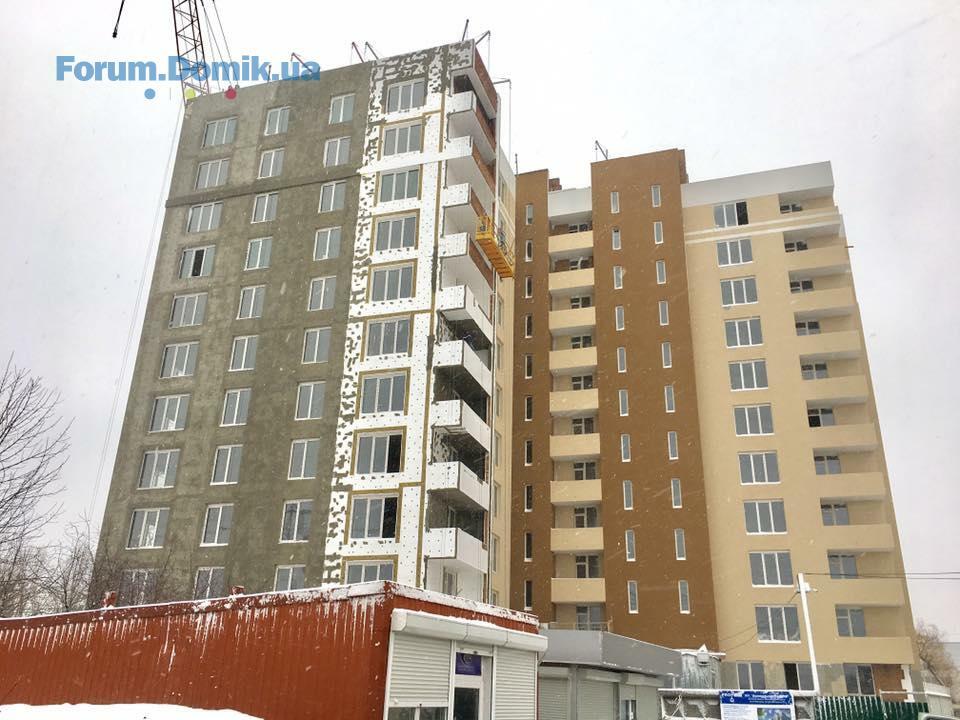

Ход строительства ЖК "Французский бульвар" 15.01.2018:
Секция №1 - 4 квартал 2017 года:
- завершены работы по стяжке кровли;
- завершены работы по утеплению фасада дома;
- завершены работы по монтажу дымоходных труб (под газовые котлы);
- продолжаются работы по штроблению для разводки сантехники;
- начаты работы по монтажу сантехники;
Секция №2 - 1 квартал 2018 года:
- завершены работы по монтажу монолитной плиты перекрытия 11-го этажа;
- завершены работы по кладке кирпича 11-го этажа;
- завершены работы по монтажу внутренних перегородок
на 10 этаже.
- ведутся работы по монтажу окон на 7-ом этаже;
- завершаются работы по монтажу балконов на 9-ом этаже;
- завершены работы по монтажу стяжки на 3-4-ом этаже;
- ведутся работы по кладке кирпича машинного отделения лифта и парапетов на крыше;
Секция №3 - 4 квартал 2018:
- завершены работы по кладке кирпича 3-го этажа;
- подготовительные работы по монтажу монолитной плиты перекрытия 3-го этажа
Секция №1 - 4 квартал 2017 года:
- завершены работы по стяжке кровли;
- завершены работы по утеплению фасада дома;
- завершены работы по монтажу дымоходных труб (под газовые котлы);
- продолжаются работы по штроблению для разводки сантехники;
- начаты работы по монтажу сантехники;
Секция №2 - 1 квартал 2018 года:
- завершены работы по монтажу монолитной плиты перекрытия 11-го этажа;
- завершены работы по кладке кирпича 11-го этажа;
- завершены работы по монтажу внутренних перегородок
на 10 этаже.
- ведутся работы по монтажу окон на 7-ом этаже;
- завершаются работы по монтажу балконов на 9-ом этаже;
- завершены работы по монтажу стяжки на 3-4-ом этаже;
- ведутся работы по кладке кирпича машинного отделения лифта и парапетов на крыше;
Секция №3 - 4 квартал 2018:
- завершены работы по кладке кирпича 3-го этажа;
- подготовительные работы по монтажу монолитной плиты перекрытия 3-го этажа
D.C.

Пользователь
25
02 февраля 2017
16 янв 2018 13:35
Добрый день) Скажите, пожалуйста, что подразумевается под работами по монтажу сантехники?
Astron_
A
Постоянный пользователь
145
22 июня 2015
16 янв 2018 14:18
И вопрос по основным коммуникациям: газ и электричество. На каком этапе?
Lexxy
L
Инвестор
102
29 ноября 2016
16 янв 2018 14:29
Цитата "D.C.":Добрый день) Скажите, пожалуйста, что подразумевается под работами по монтажу сантехники?
Вот тоже любопытно

Договора под рукой нет, но, кажется, там сантехника пописана не была (если что - я буду только рада раскладу с сантехникой).
Lexxy
L
Инвестор
102
29 ноября 2016
16 янв 2018 14:40

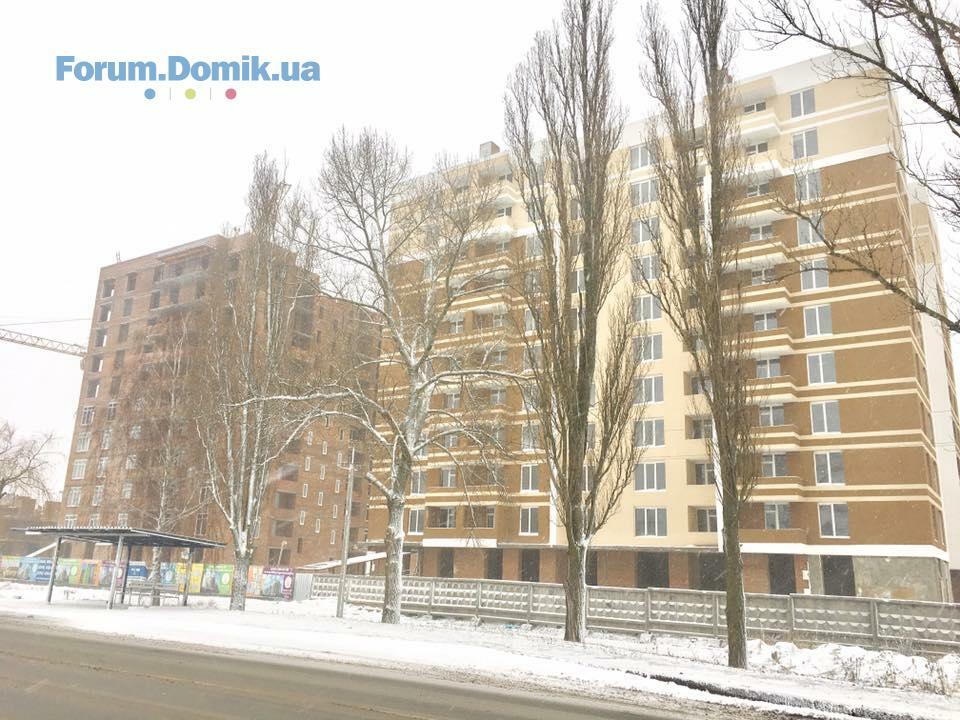

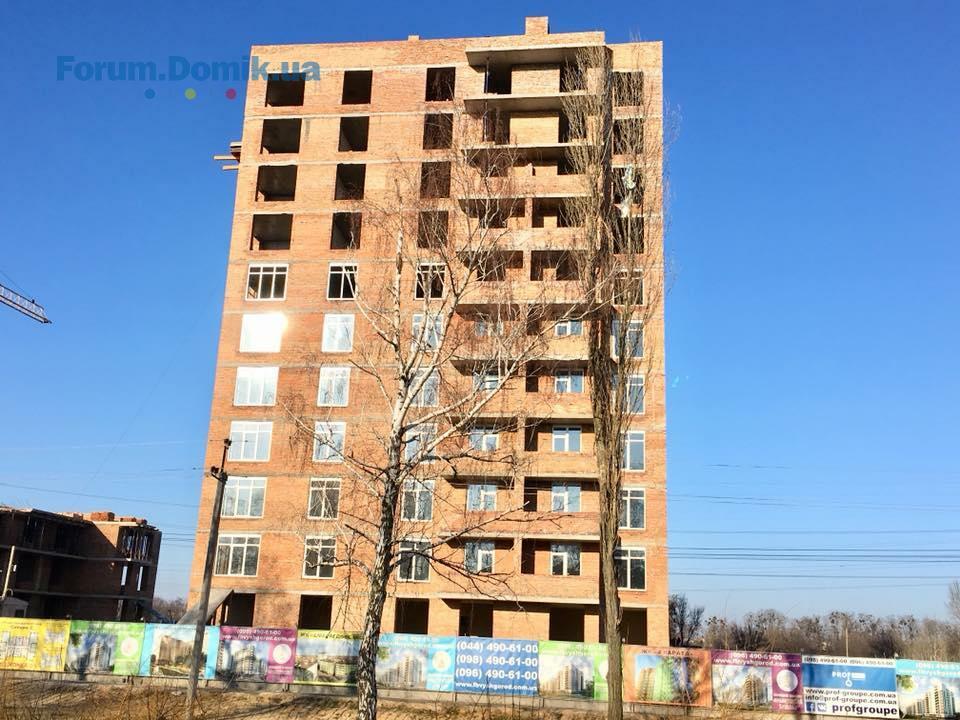

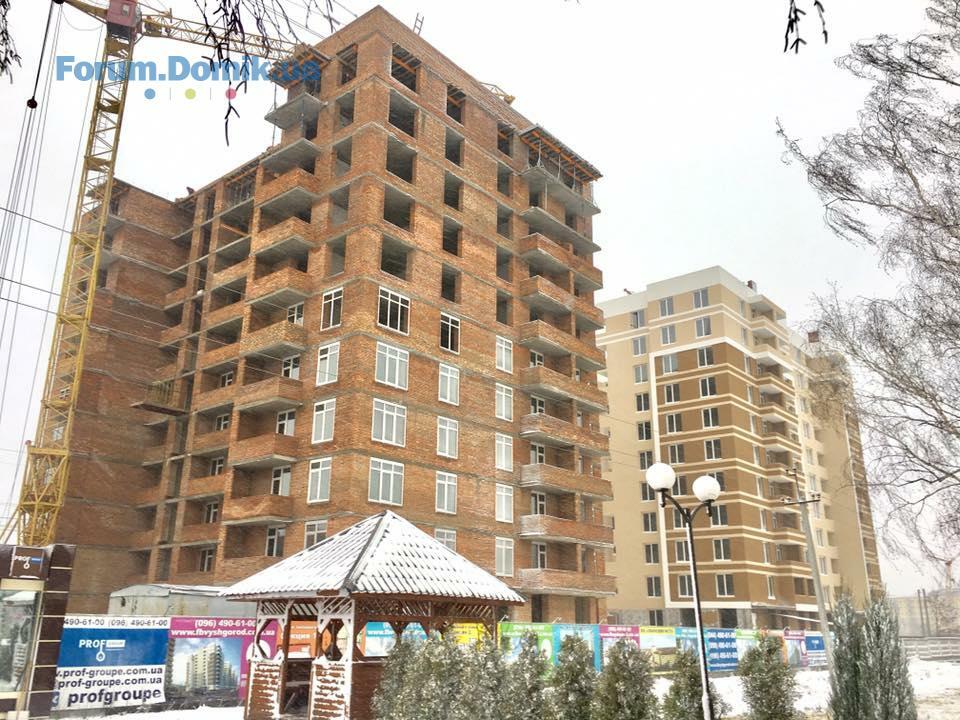

Смотрю на фото и тоска меня одолевает... Такими темпами, и в марте не сдадут.

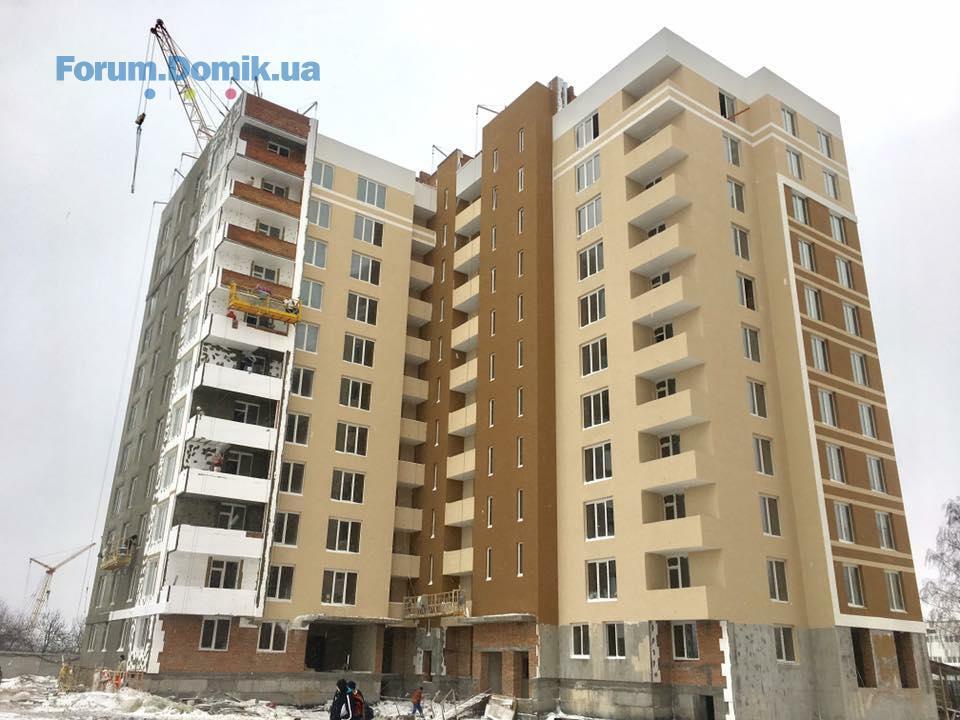

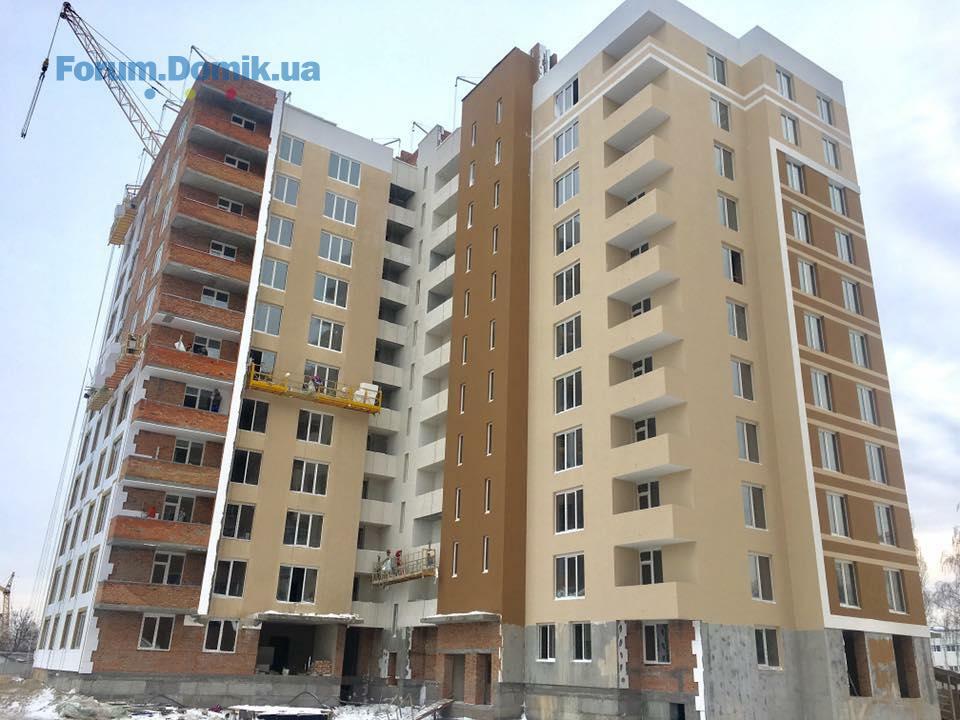

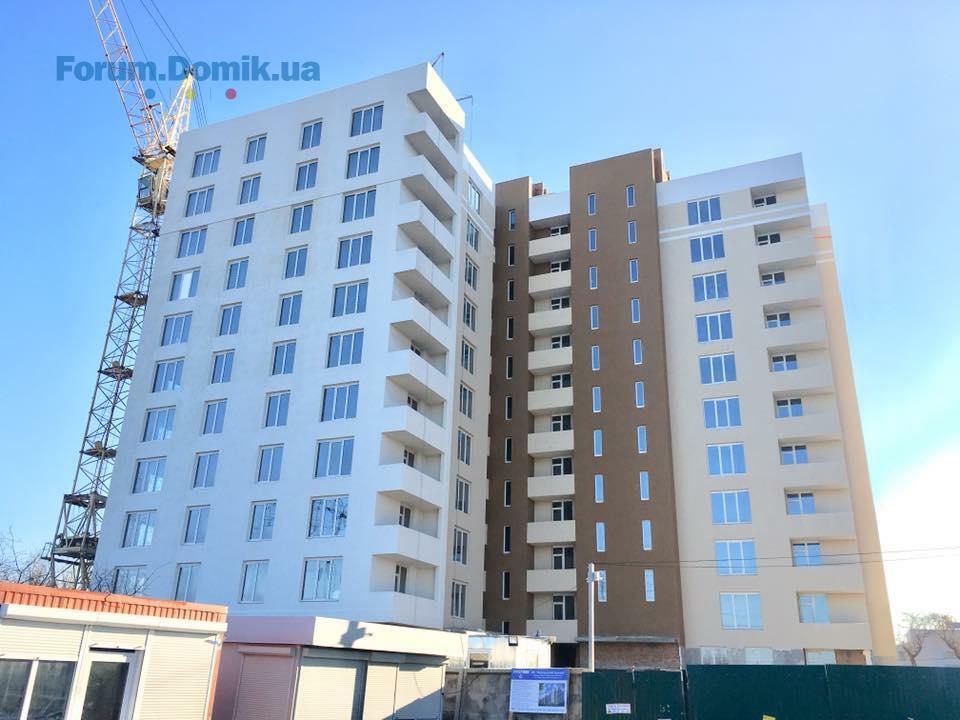

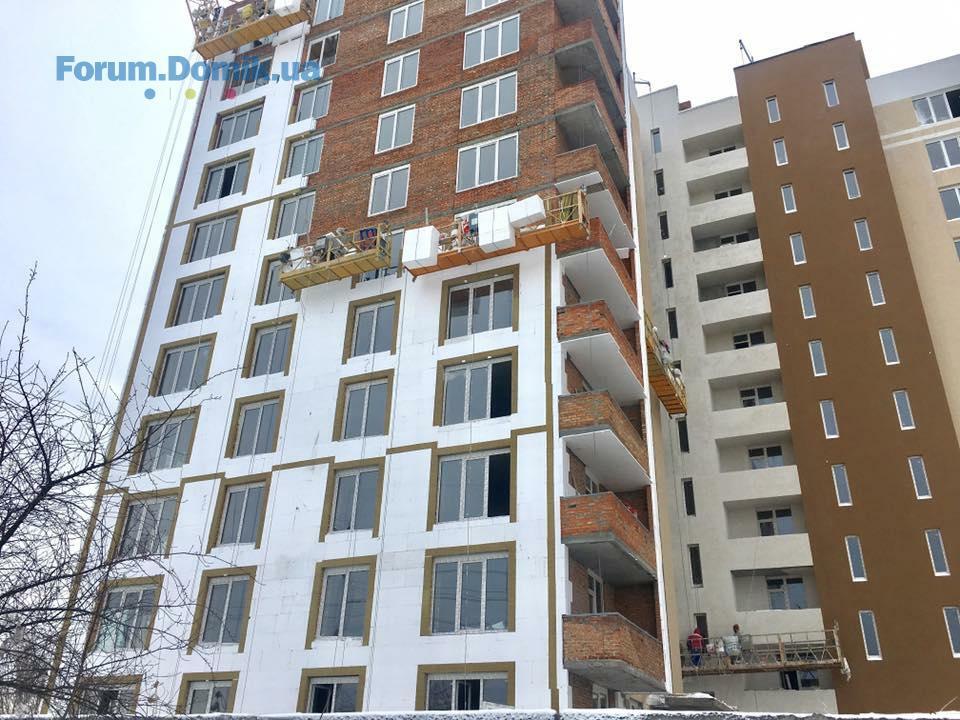

Фасад не закончен (на первом этаже еще кирпич виден - закончили они утепление, ага)
Отделка мест общего пользования - нет.
Входная группа - нет.
Подвод коммуникаций к дому - не слышно об этом вообще ничего.
Разводка газа - нет информации.
Разводка электрики по этажам до точки входа (по квартире и не обещали) - нет информации.
Монтаж лифта - нет.
Про придомовую территорию - молчу. Ремонтники и без площадок детских ремонт сделают. Не горит.
Ну, зато, 2 недели были праздники. Дом УЖЕ будет сдаваться с задержкой. И, боюсь, задержка будет не в 3 месяца
Фасад не закончен (на первом этаже еще кирпич виден - закончили они утепление, ага)
Отделка мест общего пользования - нет.
Входная группа - нет.
Подвод коммуникаций к дому - не слышно об этом вообще ничего.
Разводка газа - нет информации.
Разводка электрики по этажам до точки входа (по квартире и не обещали) - нет информации.
Монтаж лифта - нет.
Про придомовую территорию - молчу. Ремонтники и без площадок детских ремонт сделают. Не горит.
Ну, зато, 2 недели были праздники. Дом УЖЕ будет сдаваться с задержкой. И, боюсь, задержка будет не в 3 месяца

Astron_
A
Постоянный пользователь
145
22 июня 2015
18 янв 2018 16:44
Прошу застройщика дать инфо по срокам сдачи.
Нарушение сроков сдачи уже на лицо несмотря на указание на сайте по прежнему слачи до конца 2017г. и отсутствие элементарных уведомлений инвесторам!
Нарушение сроков сдачи уже на лицо несмотря на указание на сайте по прежнему слачи до конца 2017г. и отсутствие элементарных уведомлений инвесторам!
Alex-Vi
A
Новичок
13
20 января 2018
20 янв 2018 06:57
Цитата "ЖК Борисо-Глебский":
Секция №3 - 4 квартал 2018:
Хорошо будет если застройщик даст пояснения по срокам сдачи.
на офиц сайте fbvyshgorod .com .ua написано:
Секция №3. Сдача 3 квартал 2018 года.
так какой квартал сдача планируется? или єто будет 1-2 квартал 2019???
Sharkun
S
Новичок
8
06 апреля 2017
28 янв 2018 12:35
Цитата "Astron_":И вопрос по основным коммуникациям: газ и электричество. На каком этапе?
Тоже интересует этот вопрос! И о сроках здачи объекта послушал бы. Жду ответов с нетерпением!

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
- ЖК Crystal Avenue | НоваБудова | Петропавловская Борщаговка, ул. Оксамытовая, 922.0871
- ЖК Щасливий Grand | НоваБудова | Софиевская Борщаговка, ул. Яблоневая, 3а22.084
- ЖК Luxberry Lakes & Forest | BudCapital | Обухівський р-н, Козин, пров. Козацький, 1121.0825
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | ул. Причальная, 1121.083 769
- ЖК SENAT | GEOS | Київ, Кільцева дорога, 321.0865
- ЖК Оранжерея | Edelburg Development | Київ, Миколи Василенко, 220.0887
- ЖК Star City | Стар Сити | bUdCapital, Київміськбуд | Киев, ул. Каунасcкая, 2720.08446
- ЖК Урловский-2 | Киевгорстрой | Киев, ул. Сортировочная, Канальная, Клеманская20.082 062
- ЖК Gravity Park | Креатор-Буд | Киев, просп. Берестейський, 13919.0892
- ЖК Новопечерские Липки | City One Development, UDP | Киев, ул. Андрея Верхогляда (Драгомирова)19.08262
- Стоит ли сейчас покупать недвижимость?23.084 604
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Ипотека от Банков с лучшими условиями | Обсуждение кредитов под залог недвижимости13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планирую аренду квартиры в районе Подола30.073
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- Идеи для декора пола в квартире, ваши отзывы и мнение экспертов12.0712
- Как выбрать подходящую раковину. Отзывы о мойках и раковинах09.0746
- Выбор гранитной мойки24.0631
- ЖК Імперіал Парк Авеню | Імперіал Буд | Чернівці, вул. Рівненська, 718.084
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- ЖК Зелений двір | Спілка забудівників | Івано-Франківськ, вул. Тисменицька04.089
- Одесса, ул. Еврейская, 3 | Будова04.084
- ЖК Soul Park | Львів, вул. Пилипа Орлика | LEV Development29.072
- ЖК Північний | Чернігів, просп. Миру, Кільцева дорога | Атлант27.0712
- Перепланировка | тема просьб и советов по конкретным ситуациям19.082 216
- Материал многоквартирного дома новостройки. Какой лучше?13.0812
- Климатическое оборудование норвежской ТМ Bergen07.082
- Как можно прочистить или улучшить вентиляцию в квартире?06.086
- Пол на кухне – ламинат или плитка?30.0720
- Как правильно заложить швы в стенах после врезки столешницы/подоконника?24.072
- Стоит ли делать лоджию продолжением комнаты24.0716
- Чем отделать деревянные стены дома?24.073
- Ремонт кухонного стола22.072
- Мебель под заказ | Объявления об изготовлении мебели18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
- Мій сайт не з'являється в результатах пошуку05.082
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071
- Есть ли польза от компьютерных игр?19.077
- Які етапи охоплює комплексне будівництво ферми під ключ18.071
- Продажа и установка натяжных потолков14.0718
- Духи, которые будут звучать дорого!13.071

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
