ЖК Французский бульвар | Prof-Group | Вышгород, ул. Шолуденко, 24
| Застройщик | ProfGroup |
| Сдача ЖК | 2020 - 2023 г. |
| Планировки | от 15 150 Грн/м² |
Ваше враження про цей проект:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 27.
| 13/48% | ||
| 9/33% | ||
| 5/19% |
Astron_
A
Постоянный пользователь
145
22 июня 2015
02 окт 2017 13:16
есть свеженький фотоотчет?

Lexxy
L
Инвестор
102
29 ноября 2016
02 окт 2017 13:19
Prof Group
Представитель
307
16 октября 2016
03 окт 2017 07:18
Секция №1 - 4 квартал 2017 года:
- продолжаются работы по кровле крыши;
- продолжаются работы по монтажу окон на 11-ом этаже;

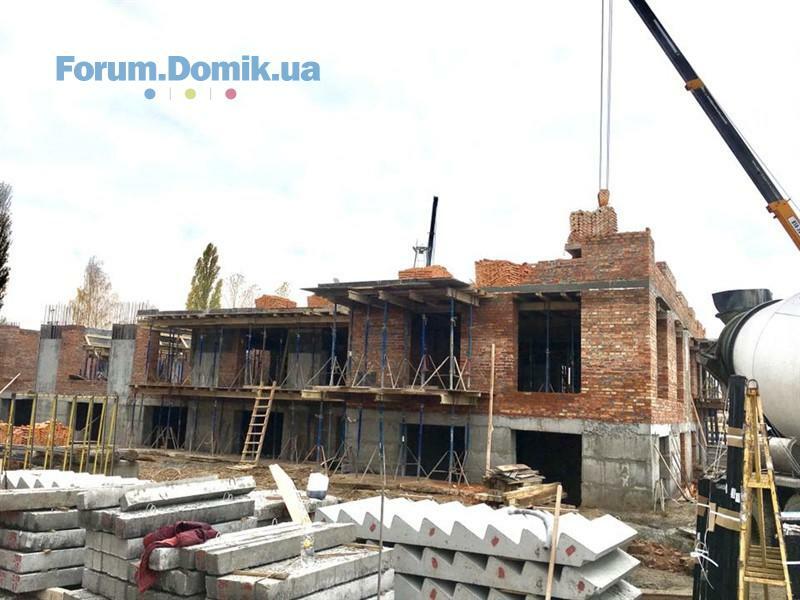

- завершены работы по кирпичной кладке машинного отделения лифта;
- завершены работы по монтажу внутренних перегородок 11-го этажа;
- завершены работы по штукатурке на 10-ом этаже;
- ведутся работы по штукатурке на 11-ом этаже;
- завершены работы по монтажу балконов (закладка кирпичом );
- продолжаются работы по утеплению фасада дома;
Секция №2 - 1 квартал 2018 года:

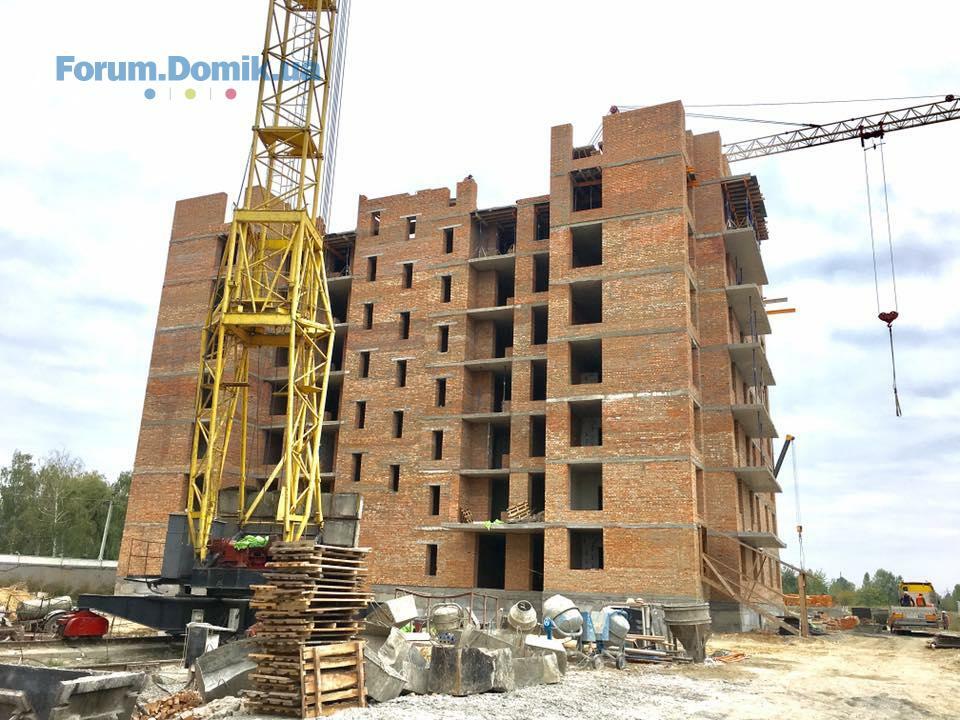

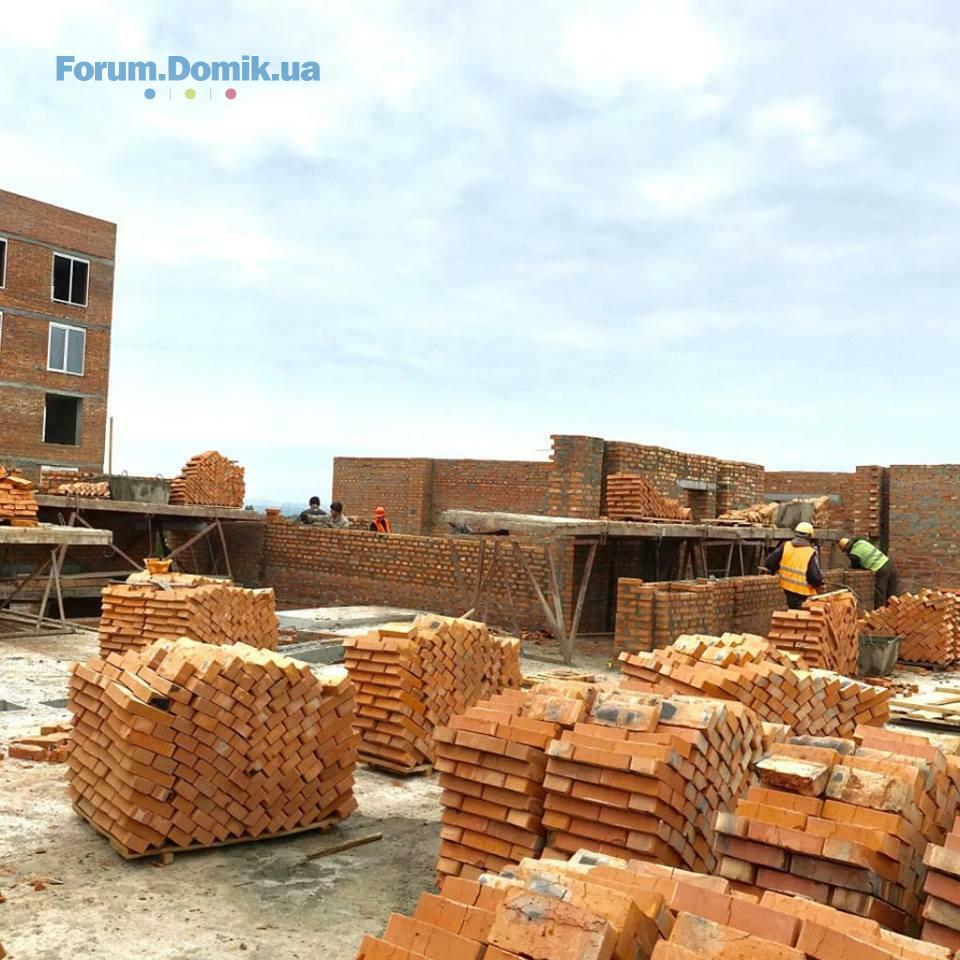

- продолжаются работы по кирпичной кладке 8-го этажа;
- ведутся работы по монтажу внутренних перегородок на 4 этаже;
- завершены работы по штукатурке на 2 этаже;
- идут работы по штукатурке на 3 этаже;
Секция №3 - 3 квартал 2018:

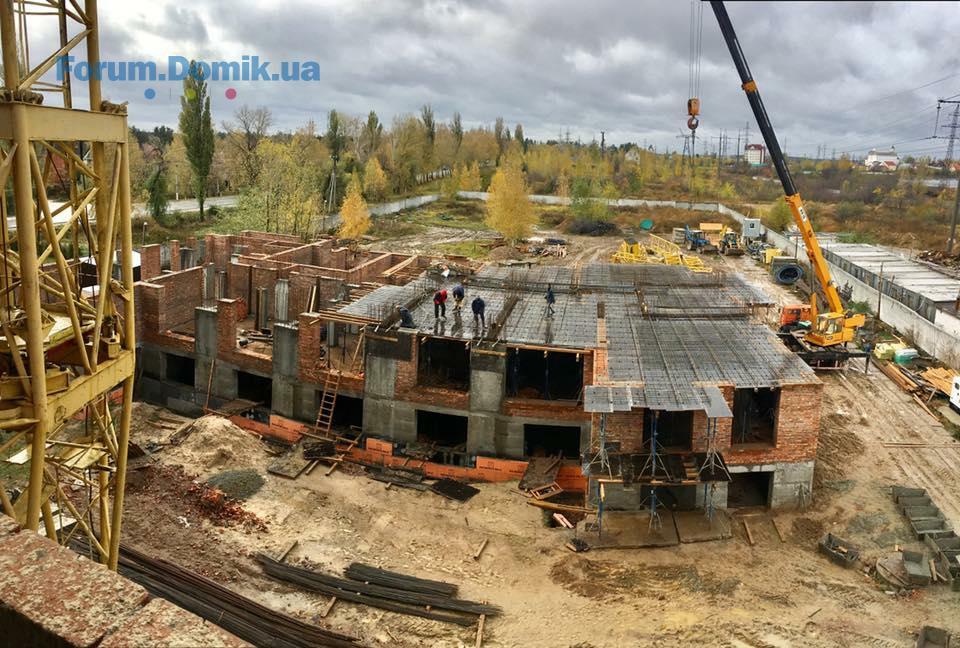

- завершены работы по монтажу монолитных колон в цокольном этаже;
- завершены работы по кладке кирпича цокольного этажа (внутренние стены);
- завершены работы по монтажу монолитной плиты перекрытия цокольного этажа;
- ведутся работы по кладке кирпича 1-го этажа;
- продолжаются работы по кровле крыши;
- продолжаются работы по монтажу окон на 11-ом этаже;
- завершены работы по кирпичной кладке машинного отделения лифта;
- завершены работы по монтажу внутренних перегородок 11-го этажа;
- завершены работы по штукатурке на 10-ом этаже;
- ведутся работы по штукатурке на 11-ом этаже;
- завершены работы по монтажу балконов (закладка кирпичом );
- продолжаются работы по утеплению фасада дома;
Секция №2 - 1 квартал 2018 года:
- продолжаются работы по кирпичной кладке 8-го этажа;
- ведутся работы по монтажу внутренних перегородок на 4 этаже;
- завершены работы по штукатурке на 2 этаже;
- идут работы по штукатурке на 3 этаже;
Секция №3 - 3 квартал 2018:
- завершены работы по монтажу монолитных колон в цокольном этаже;
- завершены работы по кладке кирпича цокольного этажа (внутренние стены);
- завершены работы по монтажу монолитной плиты перекрытия цокольного этажа;
- ведутся работы по кладке кирпича 1-го этажа;
u_tkach_
u
Гость
4
25 сентября 2017
10 окт 2017 12:47
Каждый день еду через ЖК, смотрю на ход строительства,получается очень симпатичненько,хотя думалось что, судя по первым картинкам, он будет серый и мрачный...а нет...Удачи Вам в работе, пока всё радует

Astron_
A
Постоянный пользователь
145
22 июня 2015
11 окт 2017 18:45
фасад покрасили?
u_tkach_
u
Гость
4
25 сентября 2017
17 окт 2017 10:40
Покрасили только то что утеплили....чё-то медленно. Со двора дом вообще вроде не утепляют ещё...

Крепость
К
Новичок
17
18 июля 2016
17 окт 2017 19:55
Да,и 2-я очередь 8-й этаж,а окон не ставят..3-я очередь уже 4-й квартал 18-го:'-(
Prof Group
Представитель
307
16 октября 2016
24 окт 2017 11:49

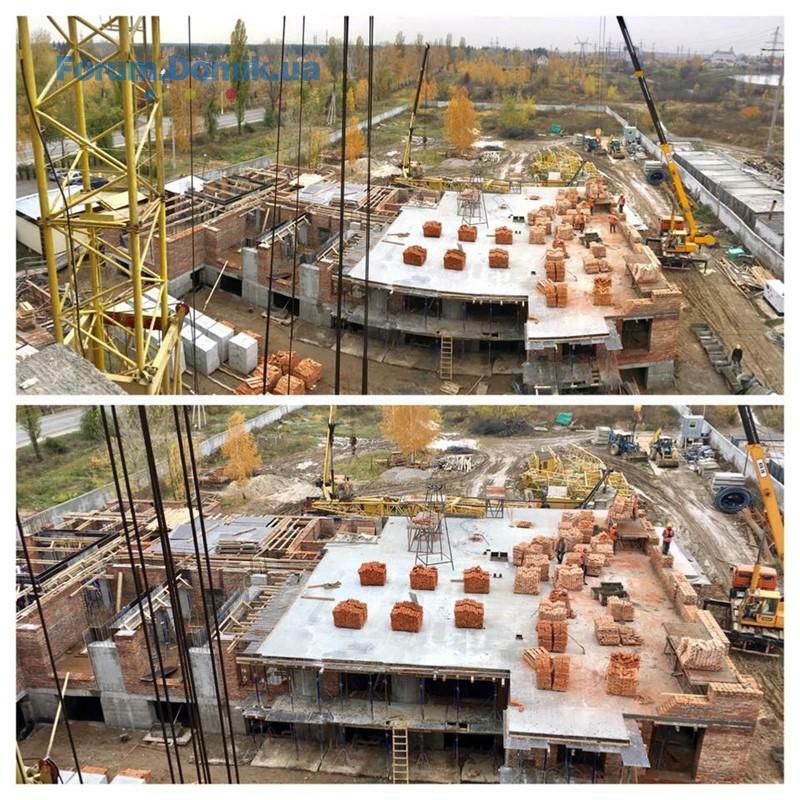

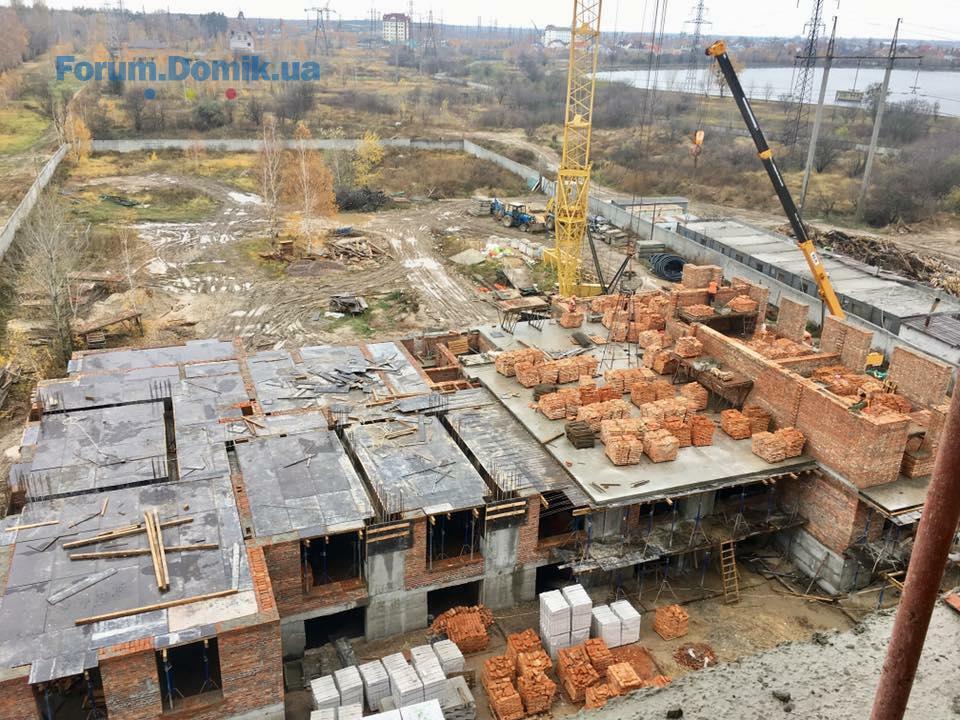

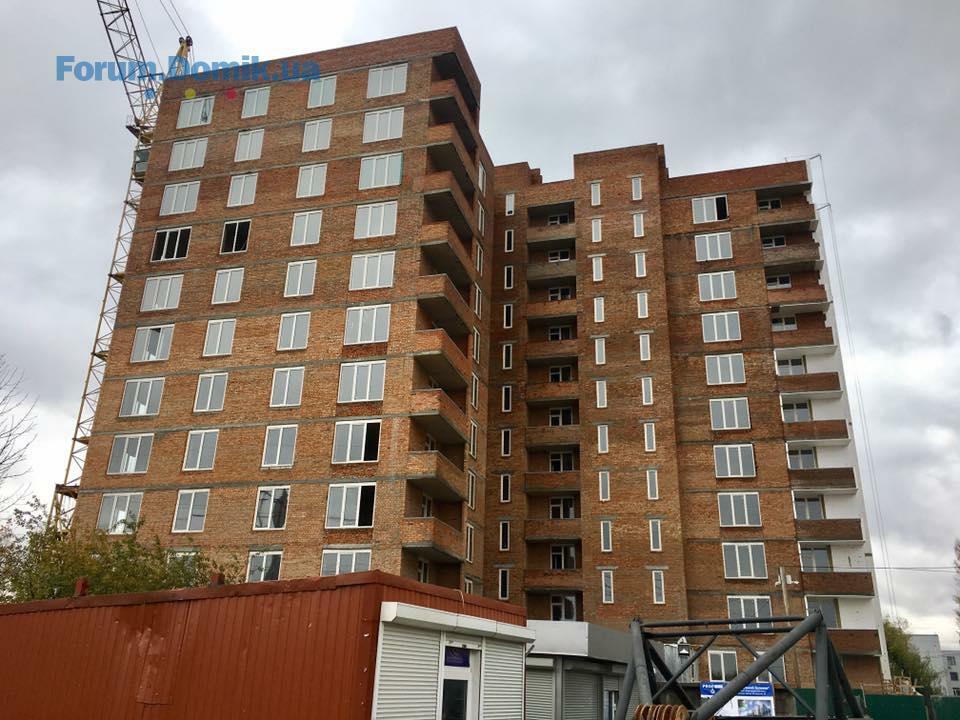

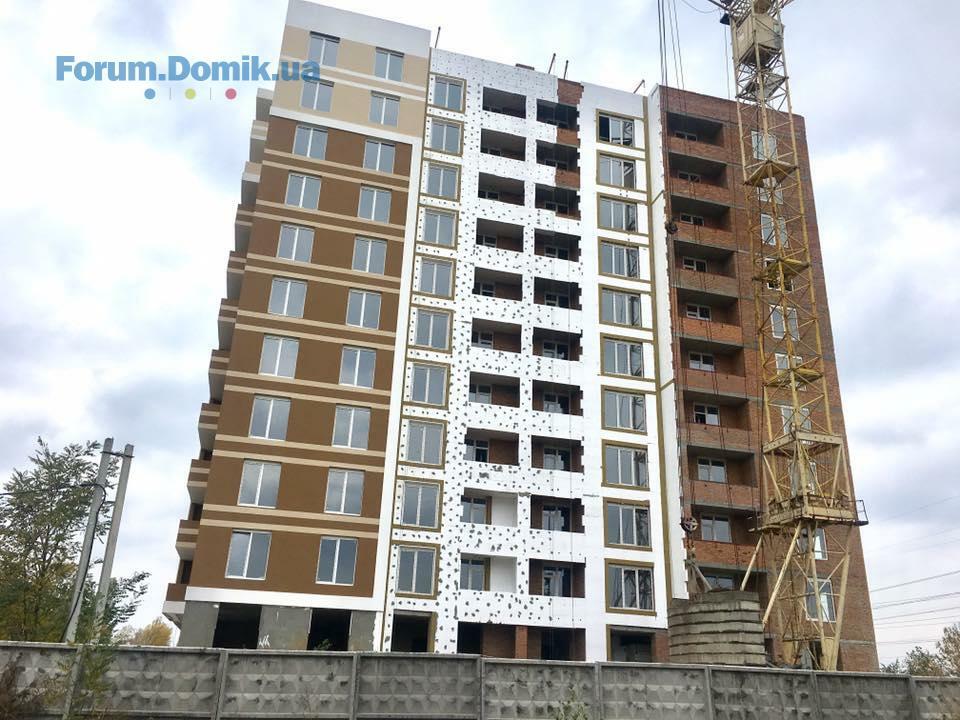

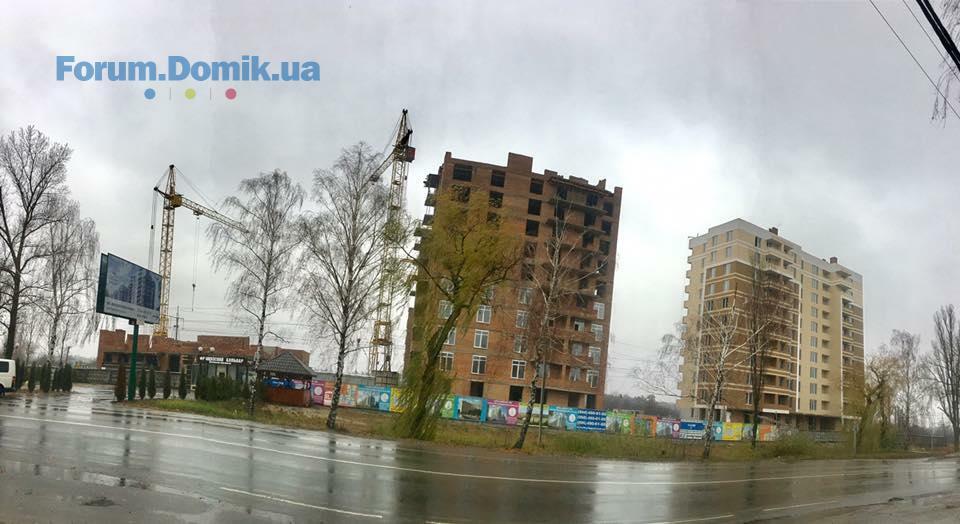

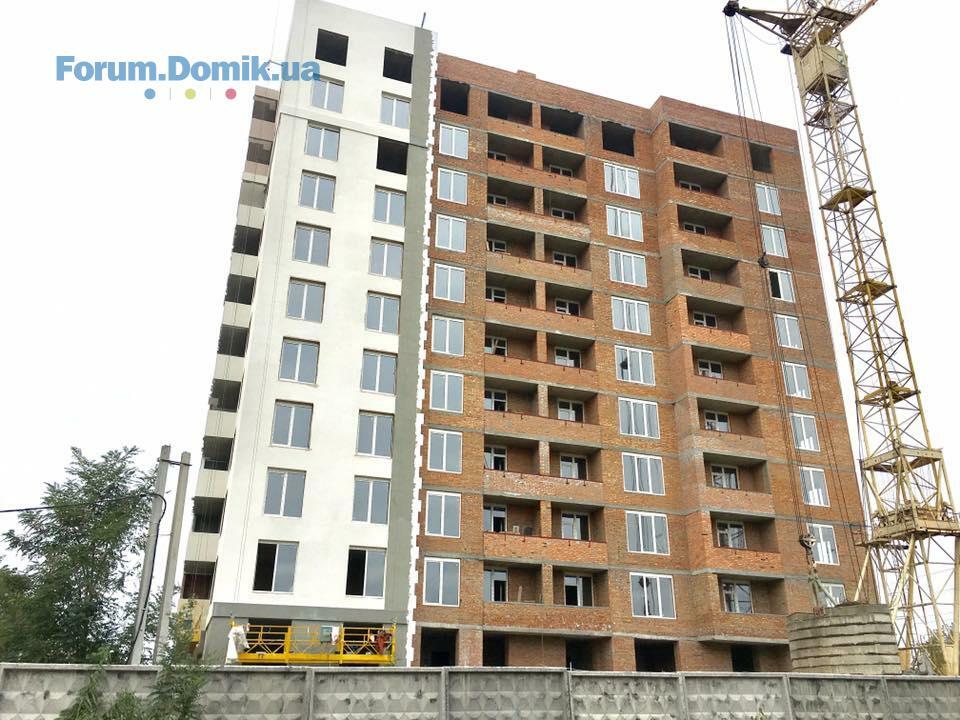

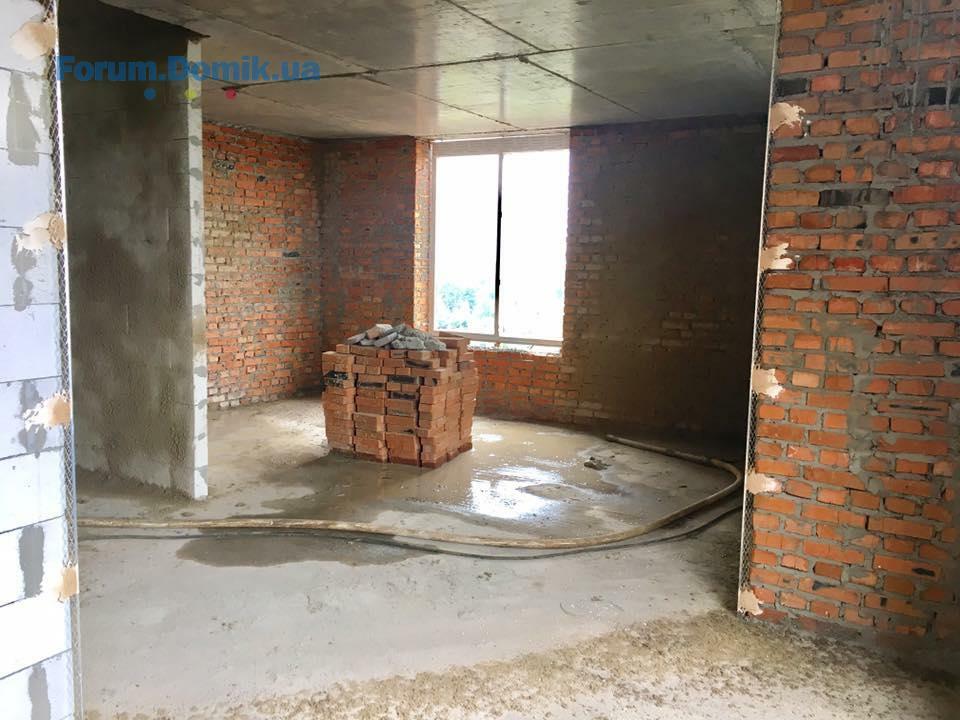

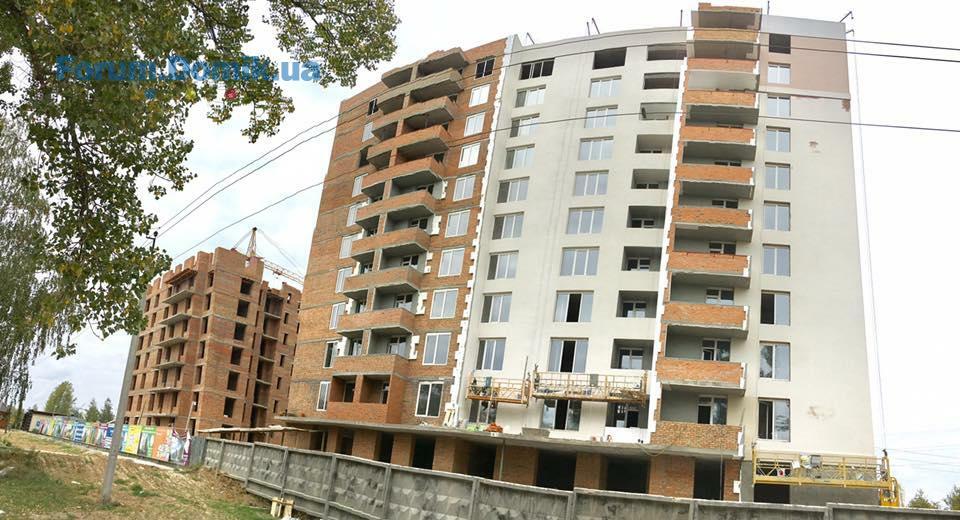

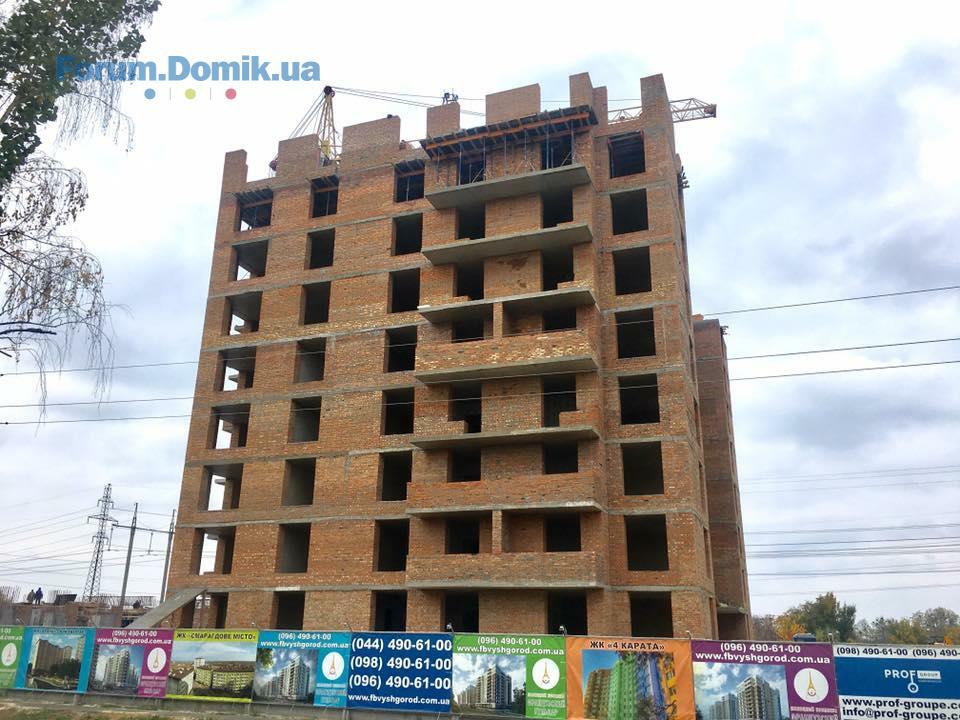

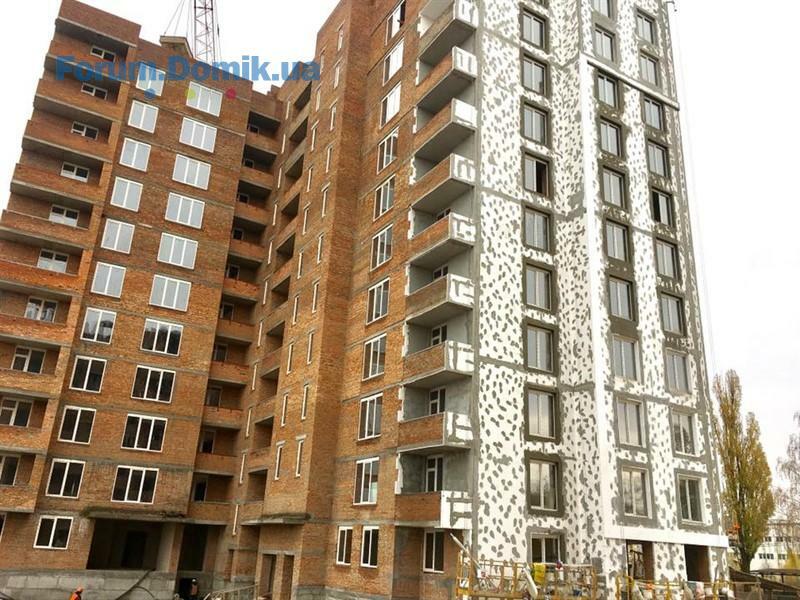

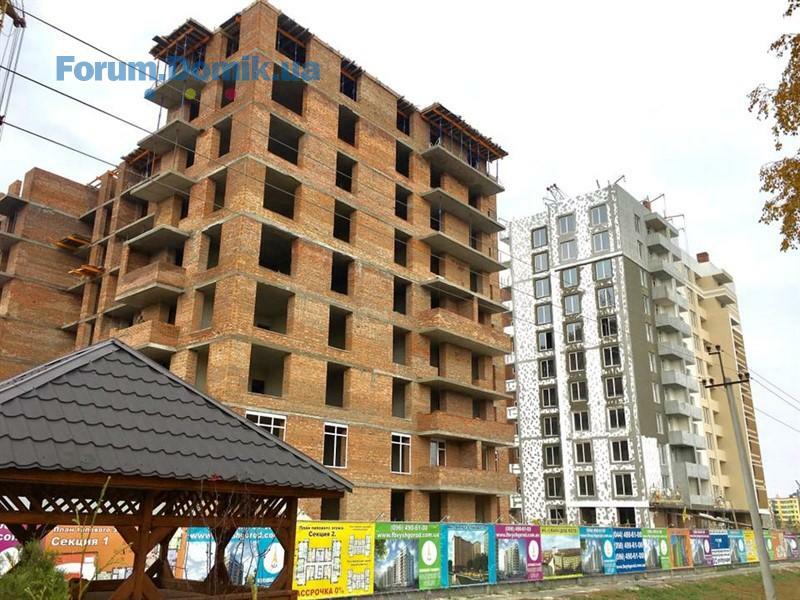

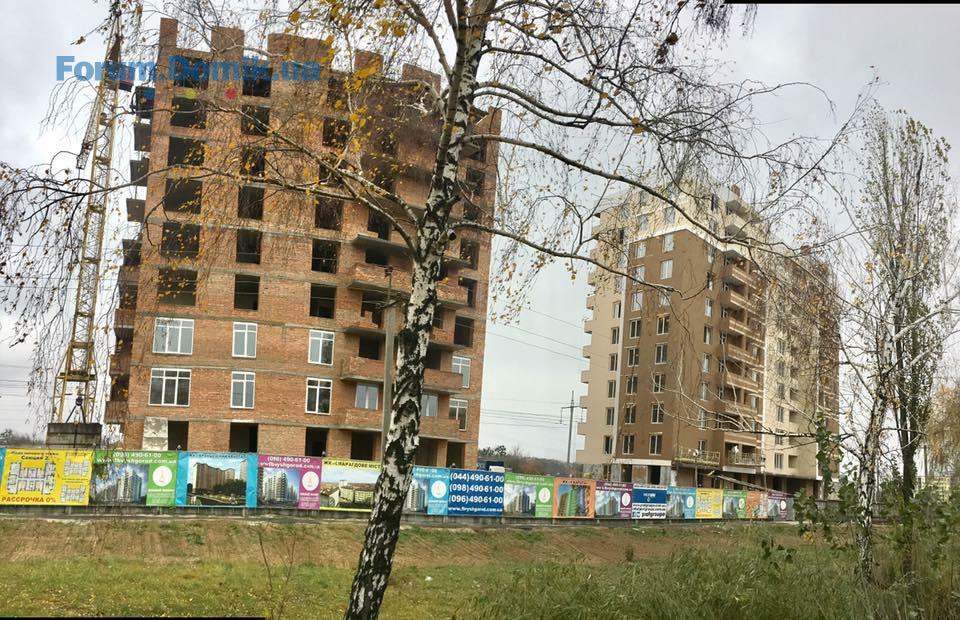

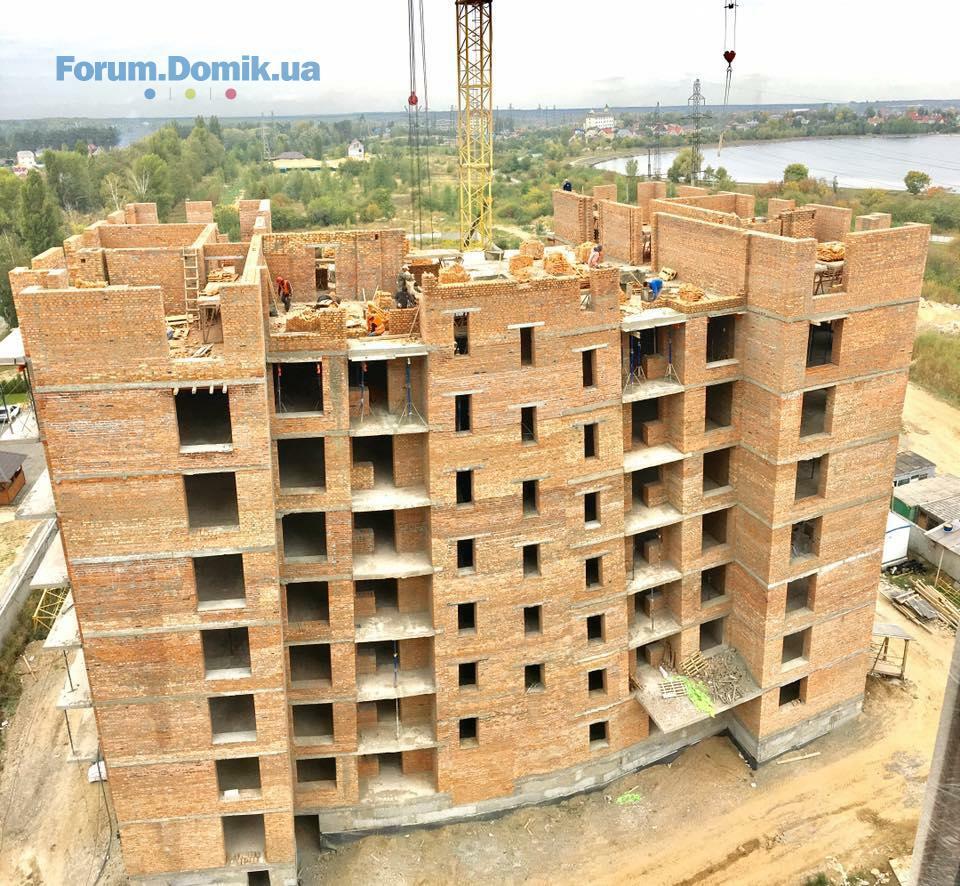

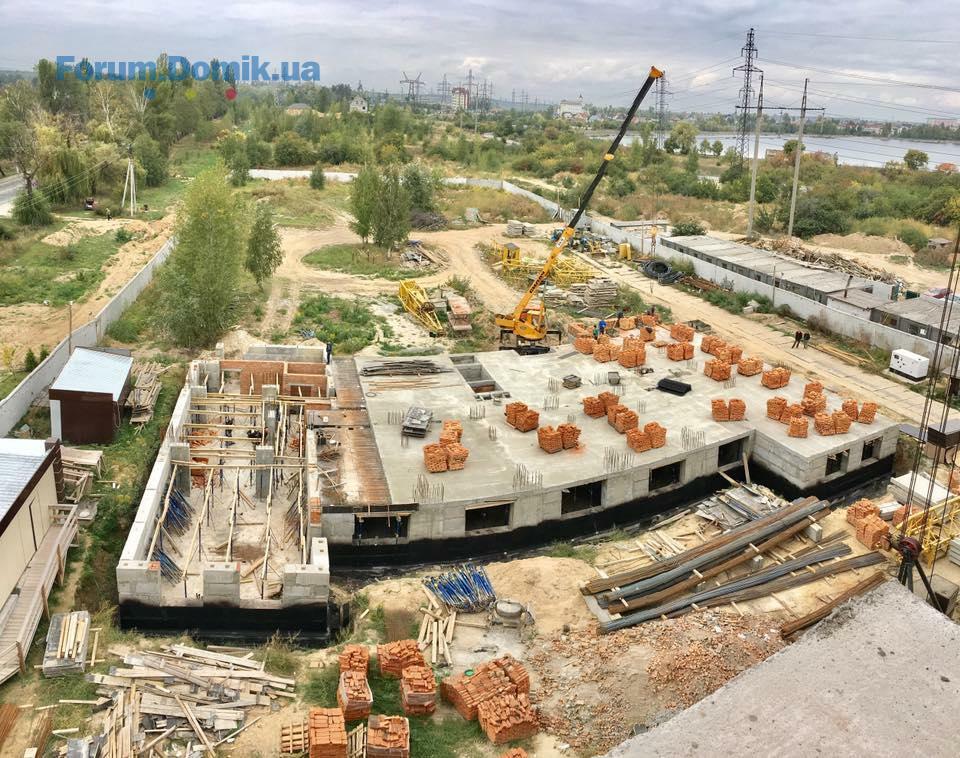

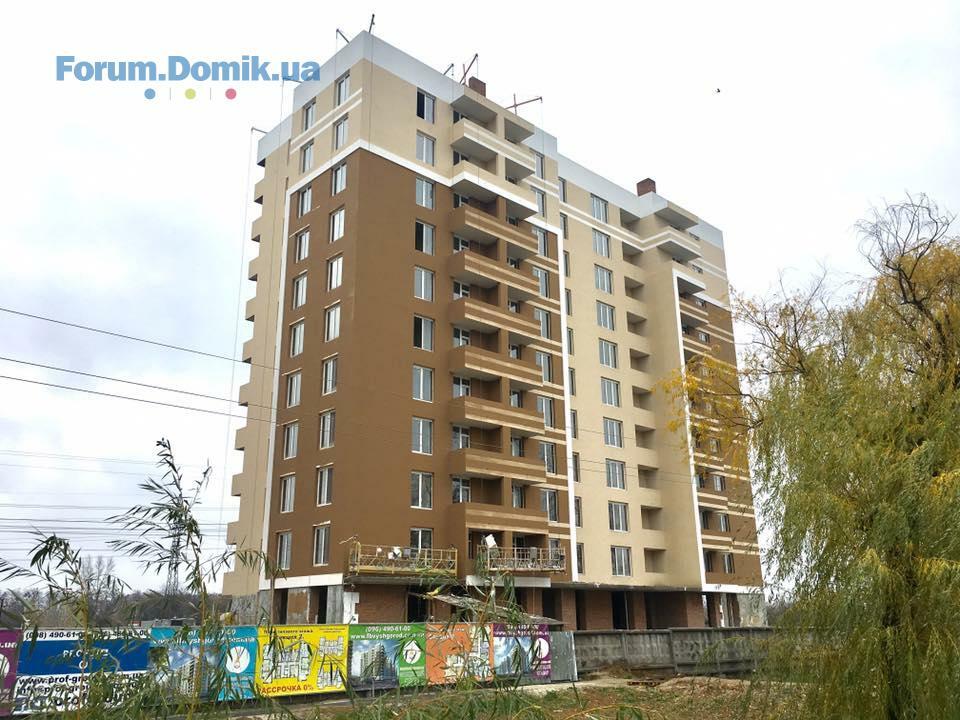

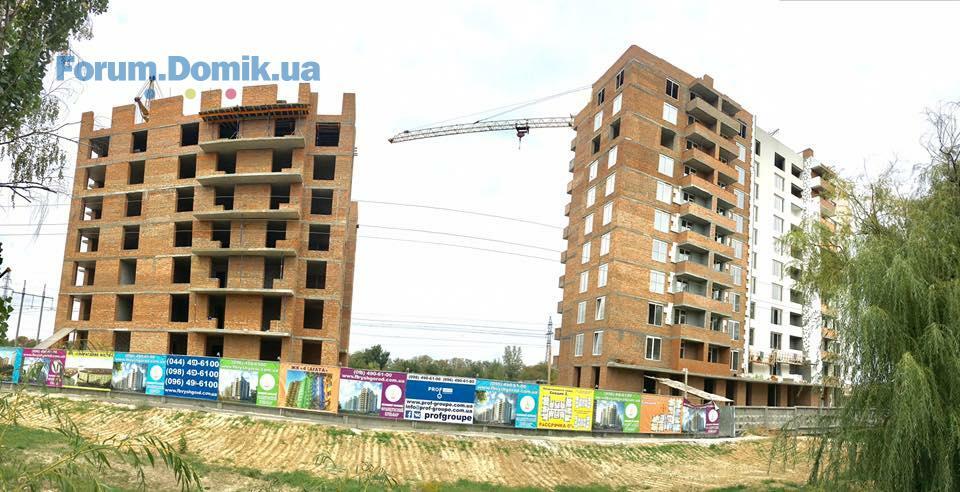

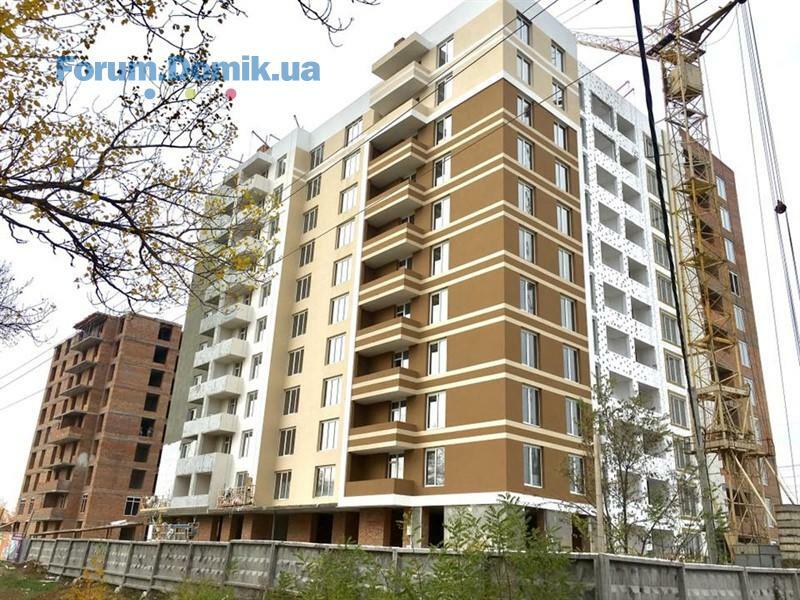

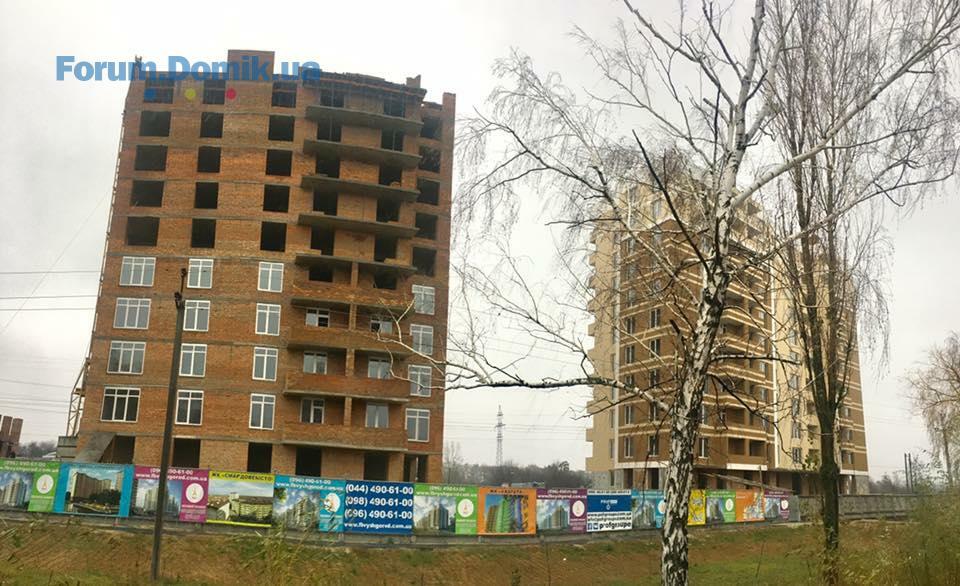

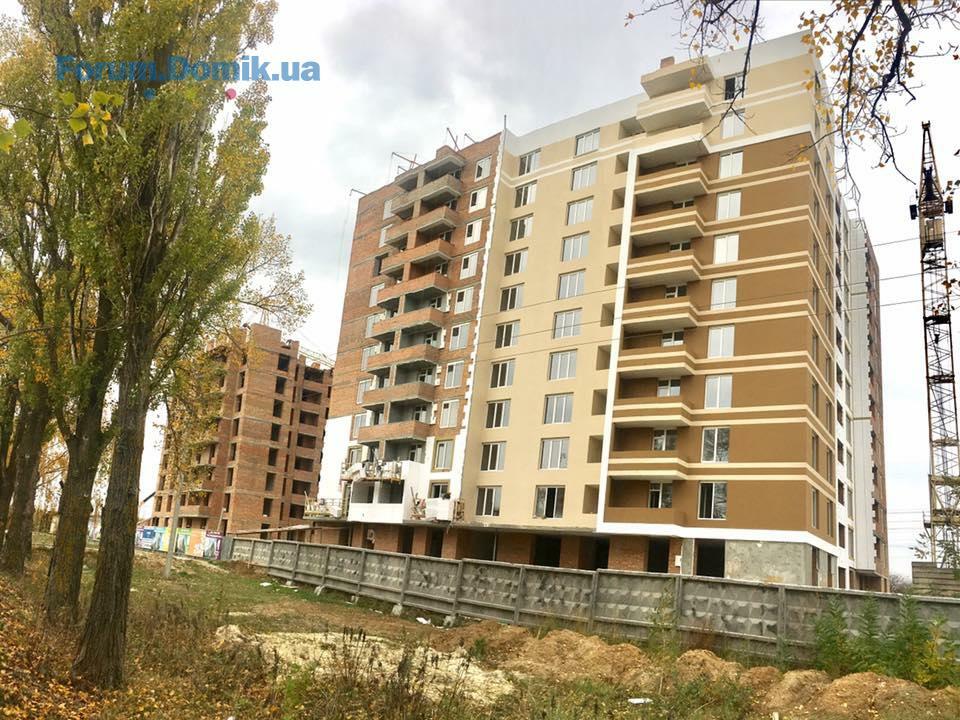

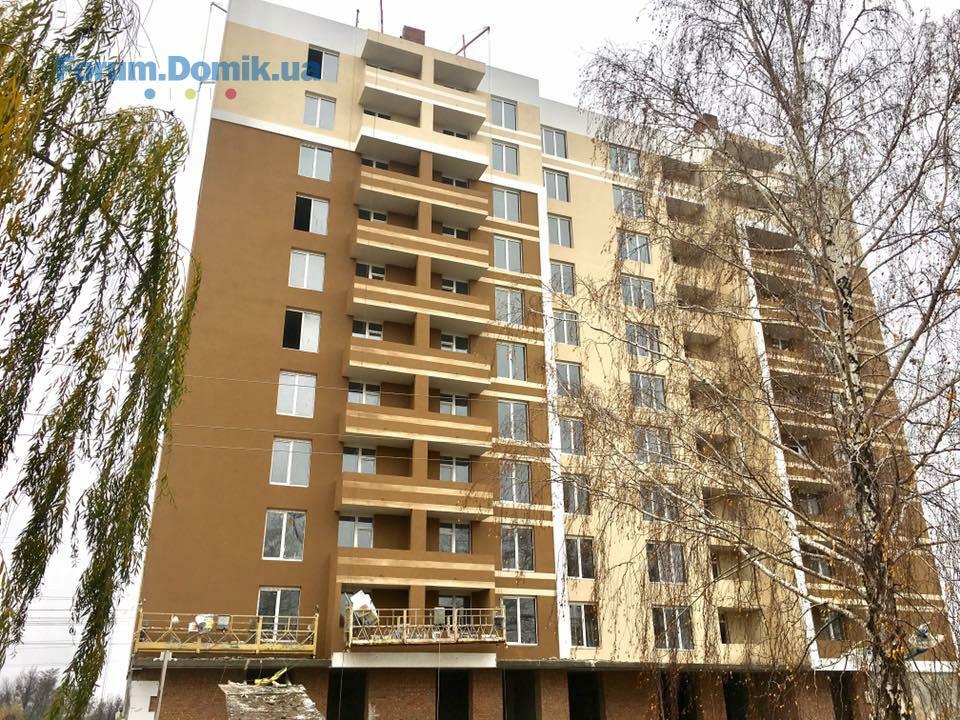

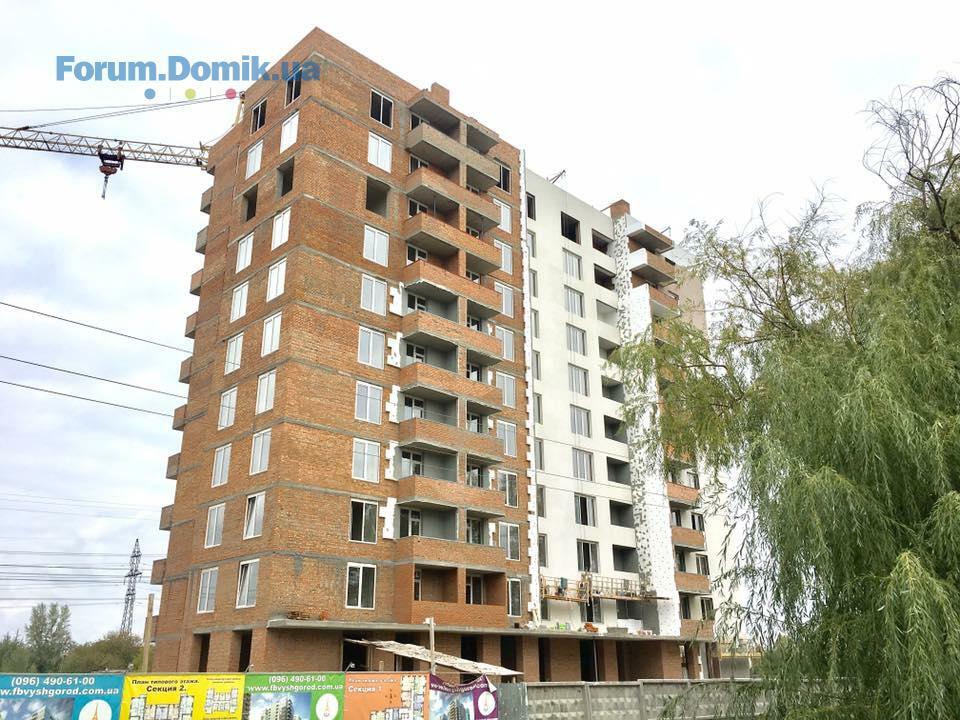

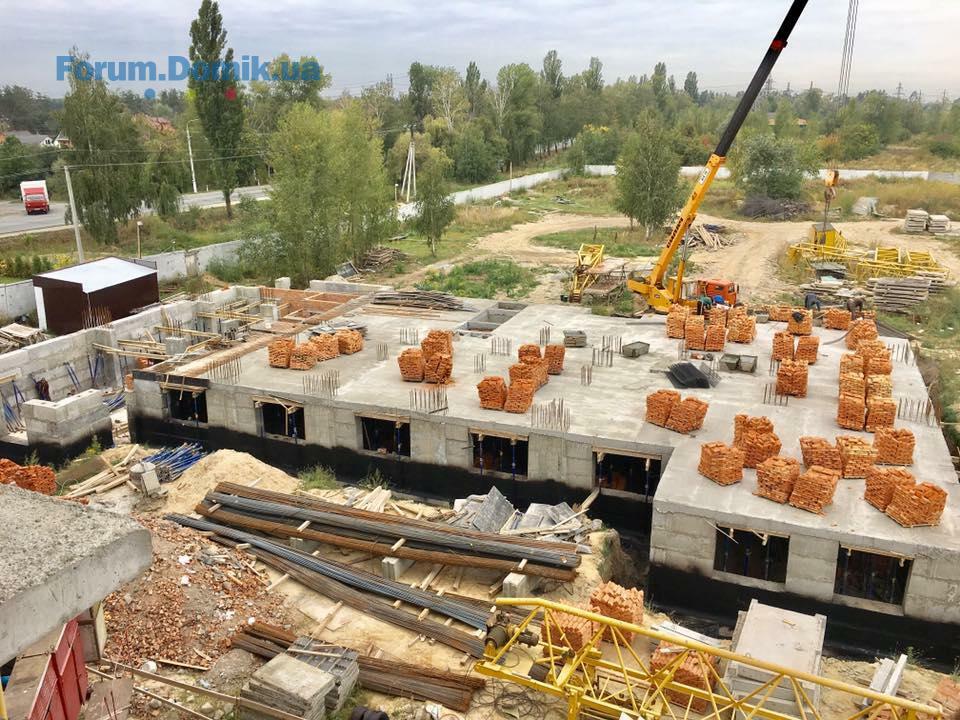

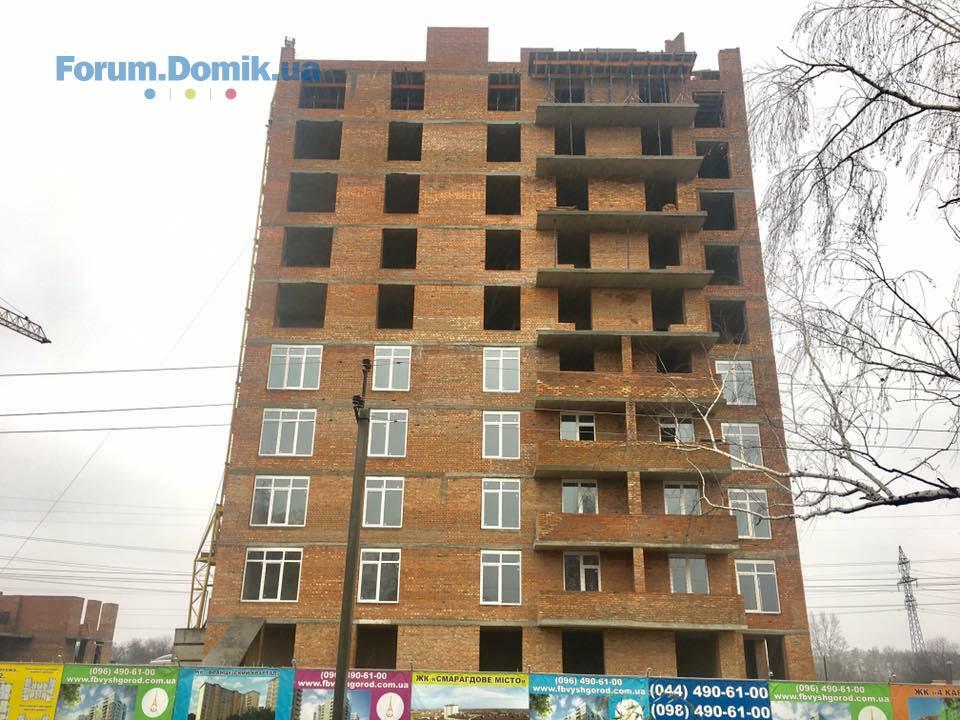

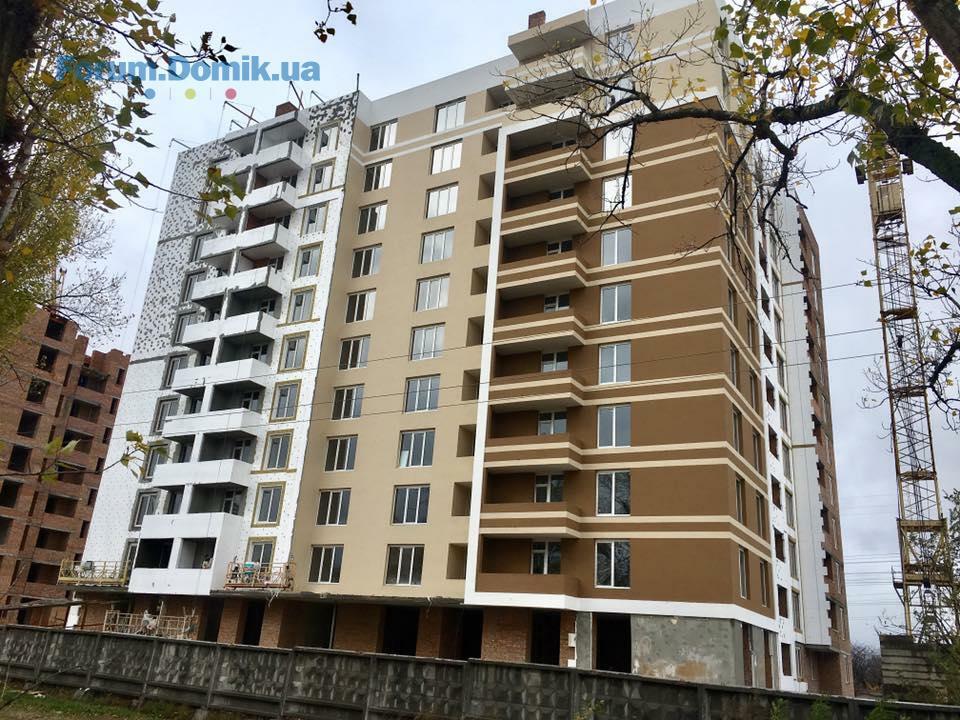

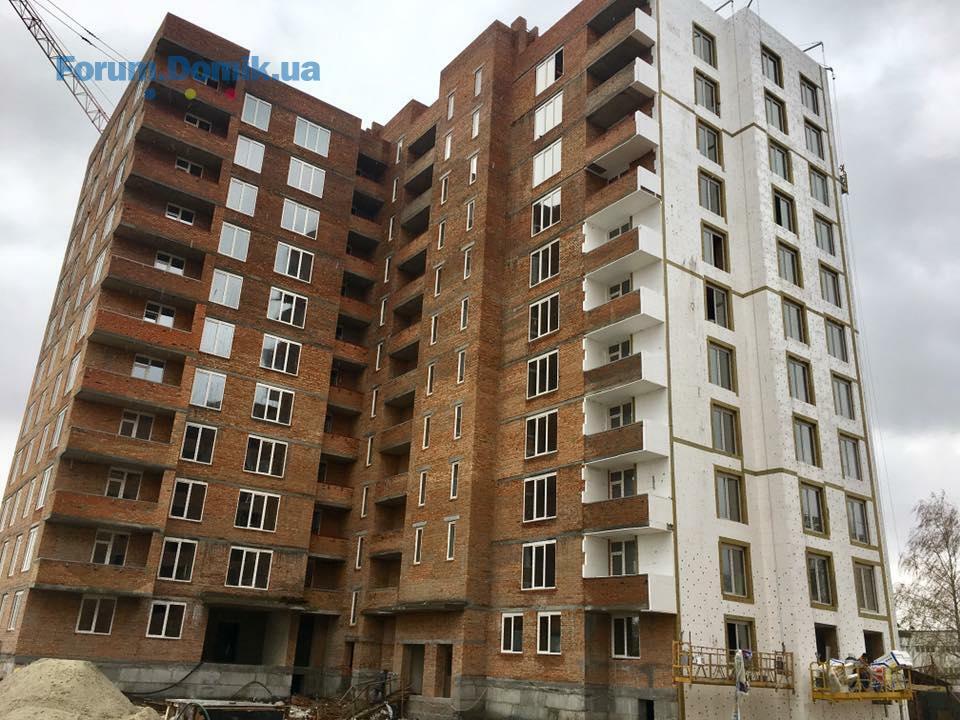

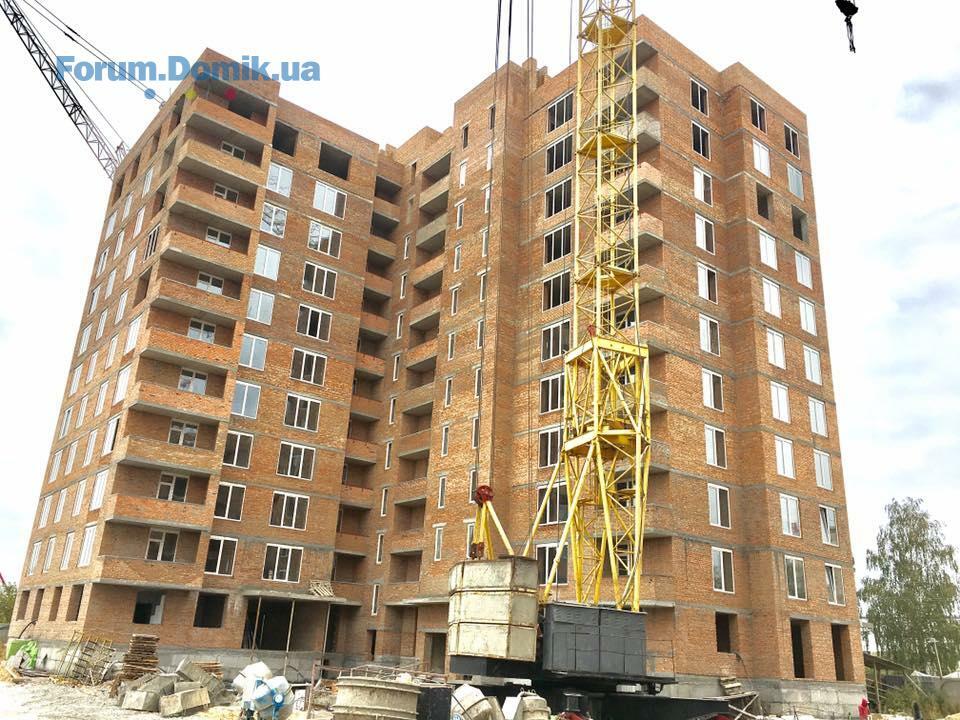

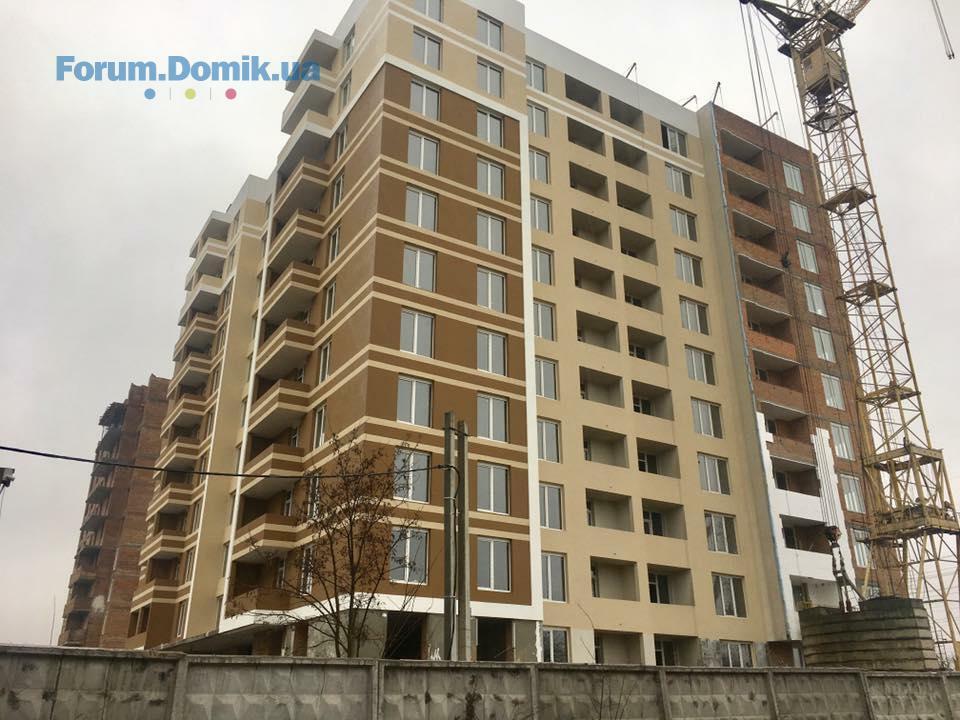

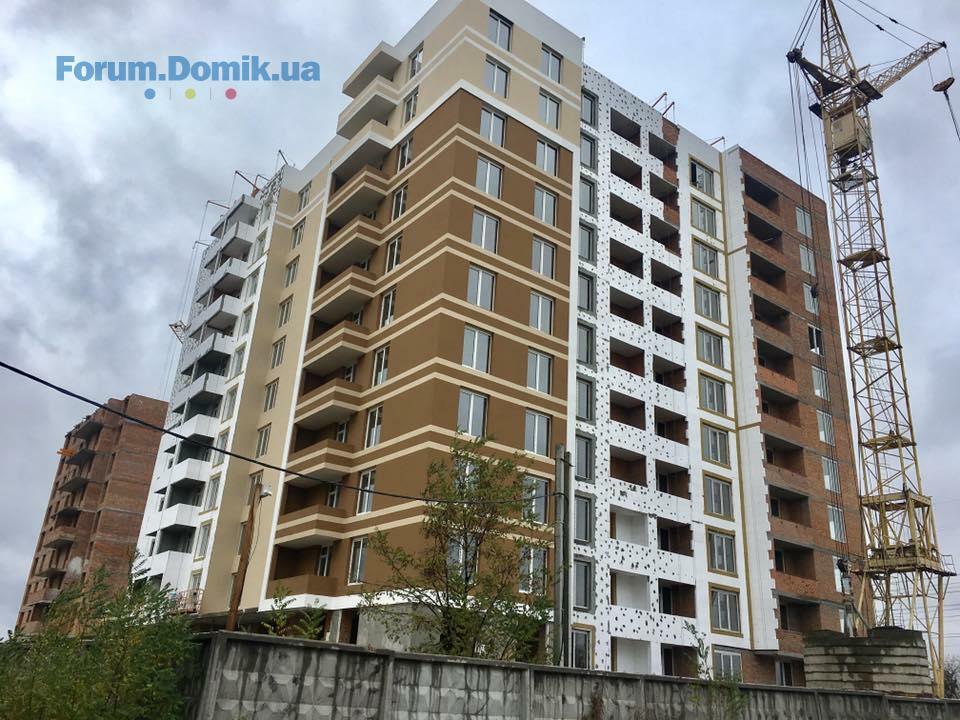

Ход строительства ЖК "Французский бульвар" 23.10.2017:
Секция №1 - 4 квартал 2017 года:
- продолжаются работы по кровле крыши;
- завершены работы по монтажу окон на 11-ом этаже
- завершены работы по стяжке на 9, 10, 11-ом этажах(первое парадное)
- ведутся работы по стяжке на 8-ом этаже
- продолжаются работы по утеплению фасада дома
- начаты работы по монтажу стяжки на 4-ом этаже (второе парадное)
Секция №2 - 1 квартал 2018 года:
- завершены работы по монтажу плиты перекрытия 8-го этажа,
- ведутся работы по кладке кирпича 9-го этажа;
- ведутся работы по штукатурке на 4–5 этажах
- ведутся работы по монтажу балконов с 4-5 этаж
- ведутся работы по монтажу внутренних перегородок на 6 этаже
Секция №3 - 4 квартал 2018:
- завершены работы по кладке кирпича 1-го этажа
- завершены работы по монтажу монолитных колонн на 1-ом этаже
- монтаж внутренних перегородок цокольного этажа
Секция №1 - 4 квартал 2017 года:
- продолжаются работы по кровле крыши;
- завершены работы по монтажу окон на 11-ом этаже
- завершены работы по стяжке на 9, 10, 11-ом этажах(первое парадное)
- ведутся работы по стяжке на 8-ом этаже
- продолжаются работы по утеплению фасада дома
- начаты работы по монтажу стяжки на 4-ом этаже (второе парадное)
Секция №2 - 1 квартал 2018 года:
- завершены работы по монтажу плиты перекрытия 8-го этажа,
- ведутся работы по кладке кирпича 9-го этажа;
- ведутся работы по штукатурке на 4–5 этажах
- ведутся работы по монтажу балконов с 4-5 этаж
- ведутся работы по монтажу внутренних перегородок на 6 этаже
Секция №3 - 4 квартал 2018:
- завершены работы по кладке кирпича 1-го этажа
- завершены работы по монтажу монолитных колонн на 1-ом этаже
- монтаж внутренних перегородок цокольного этажа
Astron_
A
Постоянный пользователь
145
22 июня 2015
24 окт 2017 13:41
фасад тыльной стороны дома когда планируется завершить?
по сдаче дома - работы ведутся по графику или есть отклонения, до конца годадом будет сдан в срок?
по сдаче дома - работы ведутся по графику или есть отклонения, до конца годадом будет сдан в срок?
Prof Group
Представитель
307
16 октября 2016
31 окт 2017 09:27

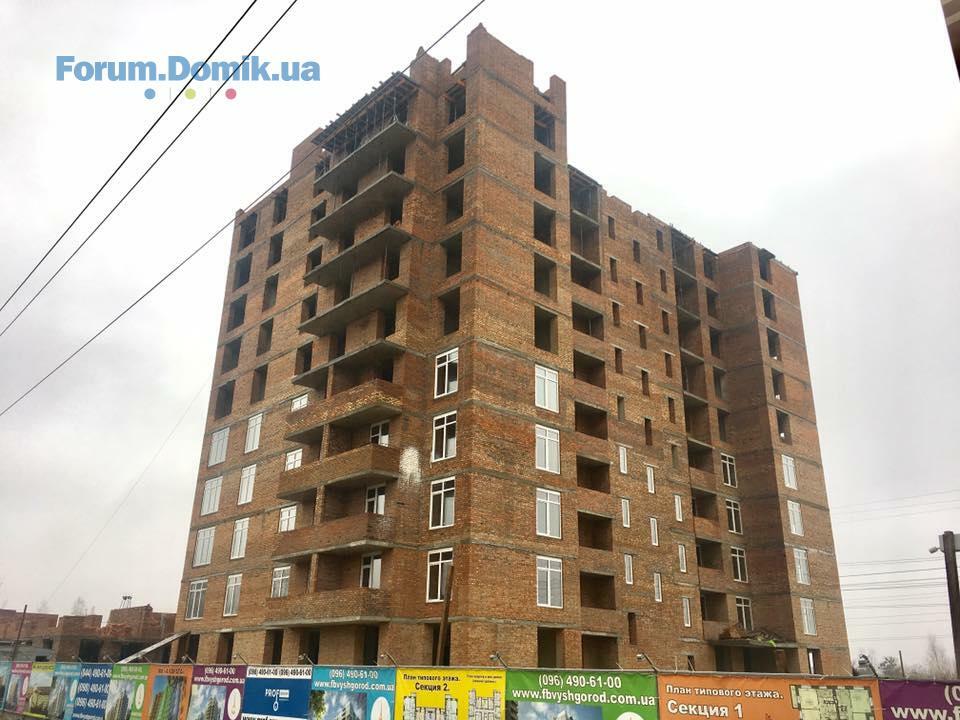

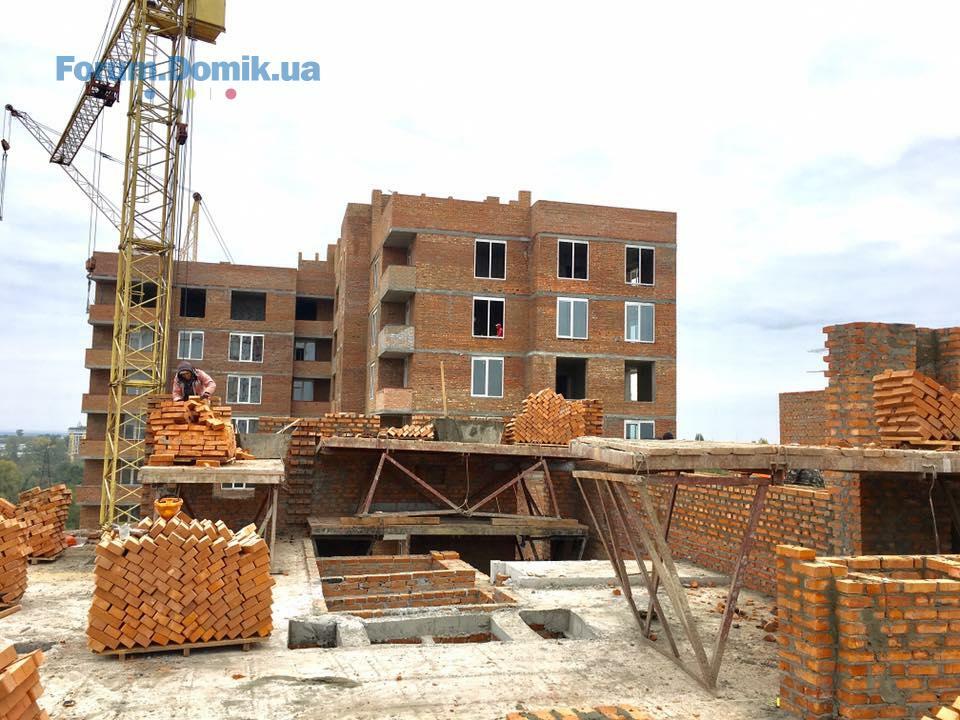

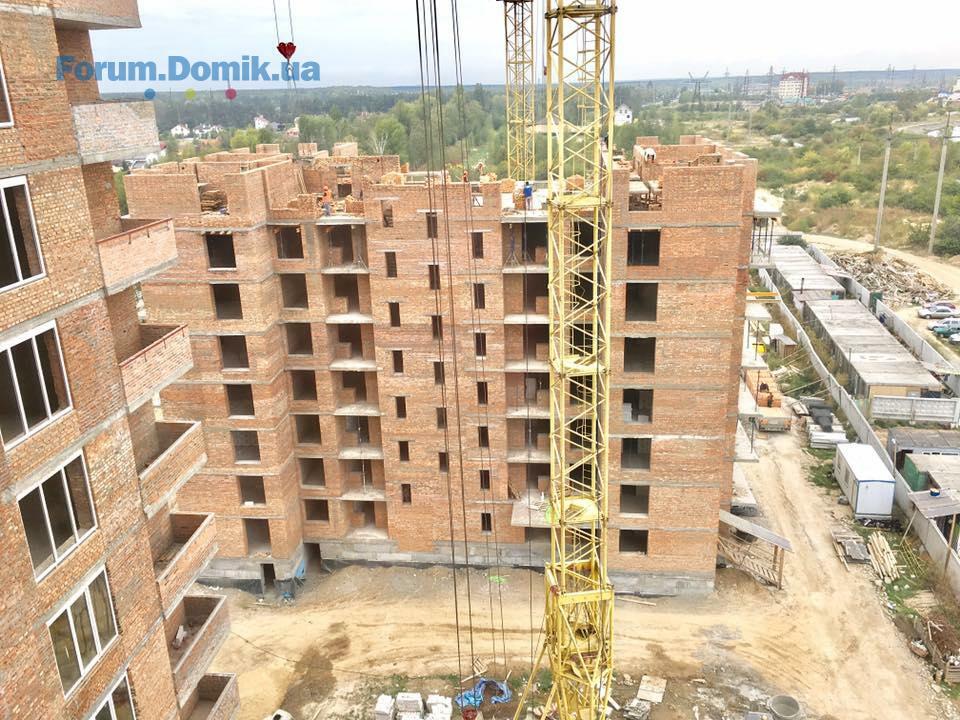

Ход строительства ЖК "Французский бульвар" 30.10.2017:
Секция №1 - 4 квартал 2017 года:
- продолжаются работы по кровле крыши;
- завершены работы по монтажу окон на 11-ом этаже
- завершены работы по стяжке на 11 - 6-ом этажах(первое парадное)
- ведутся работы по стяжке на 5-ом этаже(первое парадное)
- продолжаются работы по утеплению фасада дома
- ведутся работы по монтажу стяжки на 10-11-ом этаже (второе парадное)
Секция №2 - 1 квартал 2018 года:
- продолжаются работы по кладке кирпича 9-го этажа;
- завершены работы по штукатурке на 4 этаже;
- ведутся работы по штукатурке на 5 - 6 этаже;
- ведутся работы по монтажу балконов 4 - 5 этаж;
- завершены работы по монтажу внутренних перегородок на 6 этаже;
- ведутся работы по монтажу внутренних перегородок на 7 этаже;
Секция №3 - 4 квартал 2018:
- завершены работы по кладке кирпича 1-го этажа
- ведутся работы по монтажу монолитной плиты перекрытия 1-го этажа;
- завершены работы по монтажу монолитных колонн на 1-ом этаже
- монтаж внутренних перегородок цокольного этажа
С уважением, Prof-Group!
Секция №1 - 4 квартал 2017 года:
- продолжаются работы по кровле крыши;
- завершены работы по монтажу окон на 11-ом этаже
- завершены работы по стяжке на 11 - 6-ом этажах(первое парадное)
- ведутся работы по стяжке на 5-ом этаже(первое парадное)
- продолжаются работы по утеплению фасада дома
- ведутся работы по монтажу стяжки на 10-11-ом этаже (второе парадное)
Секция №2 - 1 квартал 2018 года:
- продолжаются работы по кладке кирпича 9-го этажа;
- завершены работы по штукатурке на 4 этаже;
- ведутся работы по штукатурке на 5 - 6 этаже;
- ведутся работы по монтажу балконов 4 - 5 этаж;
- завершены работы по монтажу внутренних перегородок на 6 этаже;
- ведутся работы по монтажу внутренних перегородок на 7 этаже;
Секция №3 - 4 квартал 2018:
- завершены работы по кладке кирпича 1-го этажа
- ведутся работы по монтажу монолитной плиты перекрытия 1-го этажа;
- завершены работы по монтажу монолитных колонн на 1-ом этаже
- монтаж внутренних перегородок цокольного этажа
С уважением, Prof-Group!
Prof Group
Представитель
307
16 октября 2016
06 ноя 2017 15:45

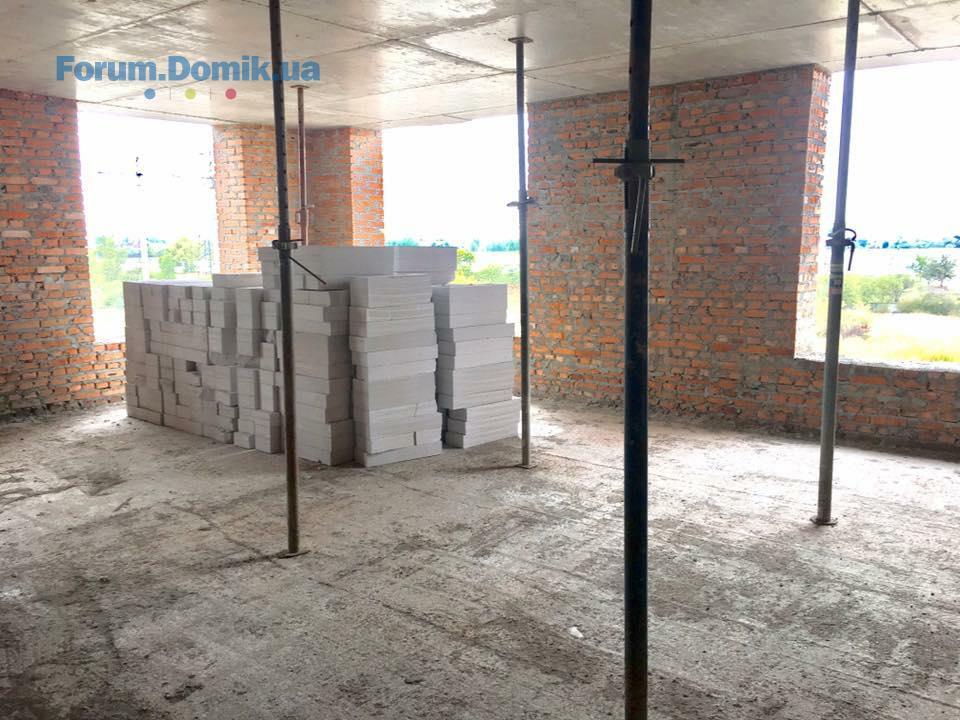

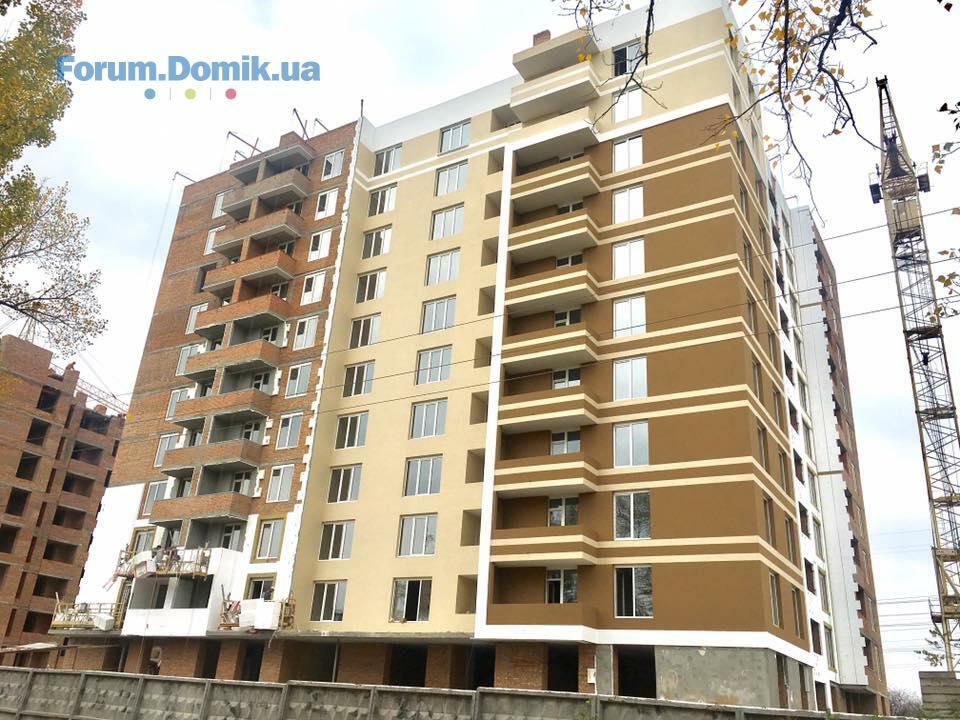

Ход строительства ЖК "Французский бульвар" 06.11.2017:
Секция №1 - 4 квартал 2017 года:
- продолжаются работы по кровле крыши (завершаются
работы по стяжке кровли)
- завершены работы по стяжке на 5-ом этаже(первое
парадное), идут работы на 4-ом этаже;

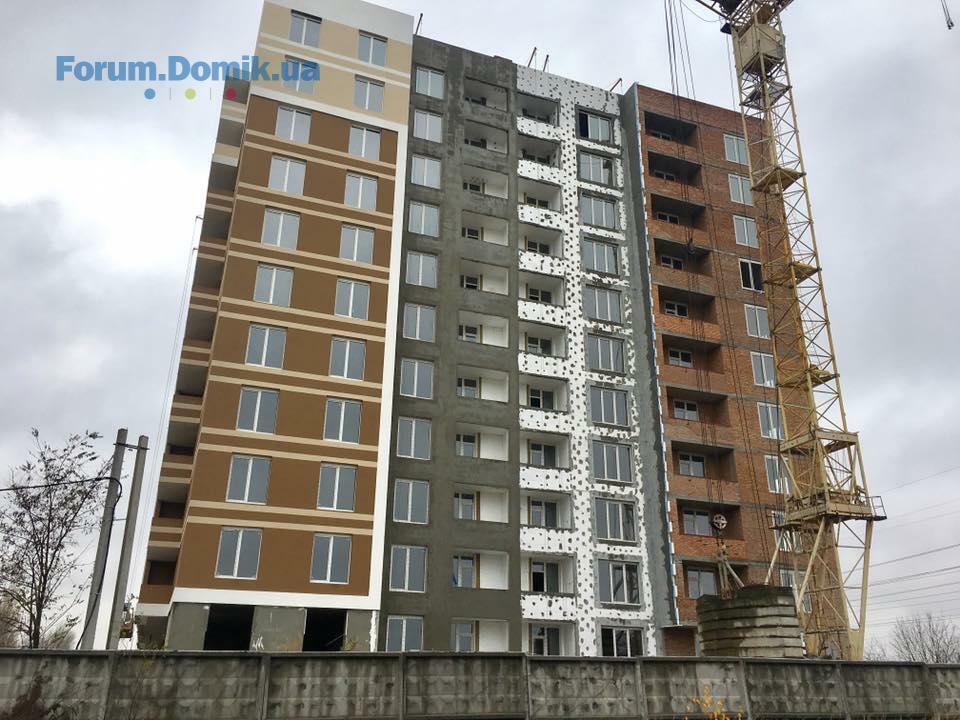

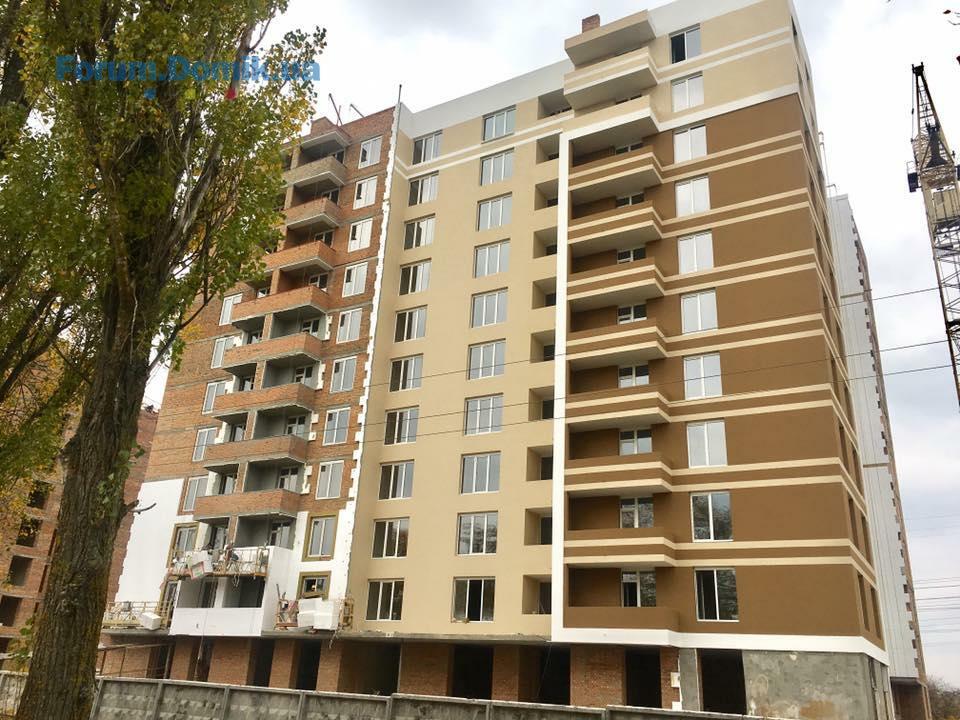

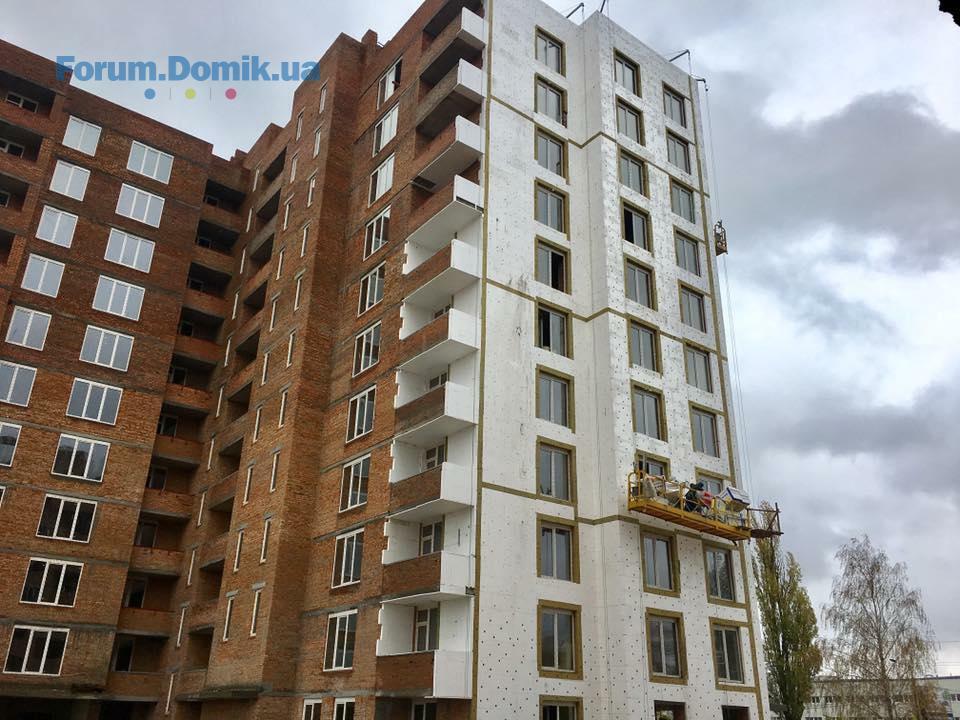

- продолжаются работы по утеплению фасада дома
- завершены работы по монтажу стяжки, кроме 1-го этажа
(второе парадное)
- ведутся работы по монтажу дымоходных труб (под газовые котлы)
Секция №2 - 1 квартал 2018 года:
- завершаются работы по кладке кирпича 9-го этажа;
- завершены работы по штукатурке на 5-6 этаже;
- ведутся работы по штукатурке на 7 этаже;
- ведутся работы по монтажу балконов 4 - 5 этаж;
- завершены работы по монтажу внутренних перегородок на 7 этаже;
- ведутся работы по монтажу внутренних перегородок на 8 этаже;
Секция №3 - 4 квартал 2018:
- продолжаются работы по монтажу монолитной плиты перекрытия 1-го этажа;
- ведутся работы по кладке кирпича 2-го этажа;
- монтаж внутренних перегородок цокольного этажа;
С уважением, Prof-Group!
Секция №1 - 4 квартал 2017 года:
- продолжаются работы по кровле крыши (завершаются
работы по стяжке кровли)
- завершены работы по стяжке на 5-ом этаже(первое
парадное), идут работы на 4-ом этаже;
- продолжаются работы по утеплению фасада дома
- завершены работы по монтажу стяжки, кроме 1-го этажа
(второе парадное)
- ведутся работы по монтажу дымоходных труб (под газовые котлы)
Секция №2 - 1 квартал 2018 года:
- завершаются работы по кладке кирпича 9-го этажа;
- завершены работы по штукатурке на 5-6 этаже;
- ведутся работы по штукатурке на 7 этаже;
- ведутся работы по монтажу балконов 4 - 5 этаж;
- завершены работы по монтажу внутренних перегородок на 7 этаже;
- ведутся работы по монтажу внутренних перегородок на 8 этаже;
Секция №3 - 4 квартал 2018:
- продолжаются работы по монтажу монолитной плиты перекрытия 1-го этажа;
- ведутся работы по кладке кирпича 2-го этажа;
- монтаж внутренних перегородок цокольного этажа;
С уважением, Prof-Group!
Prof Group
Представитель
307
16 октября 2016
13 ноя 2017 14:32

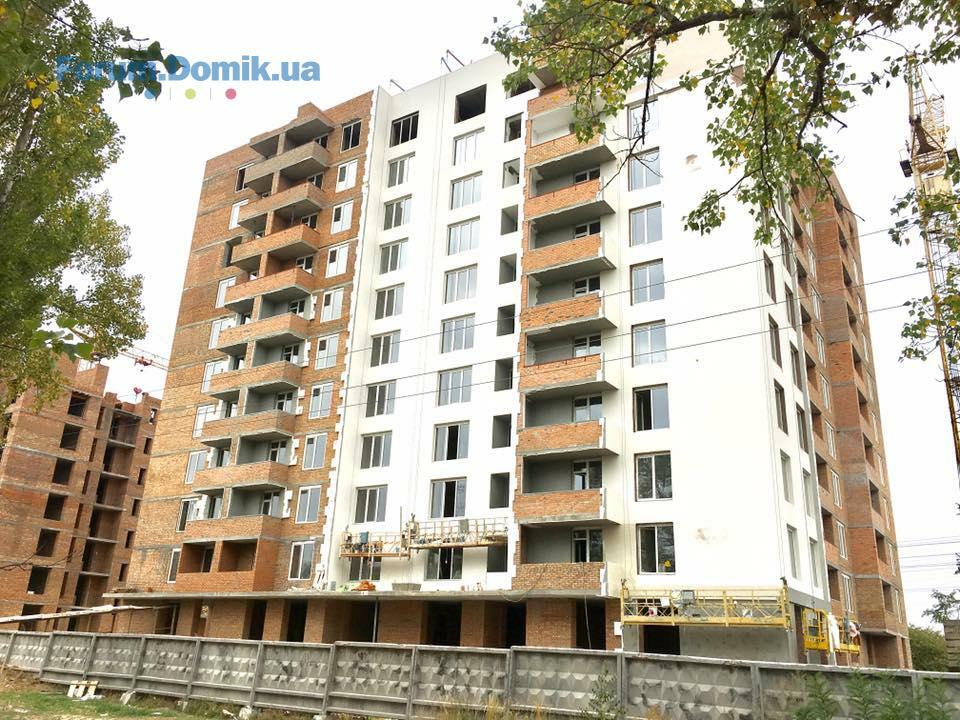

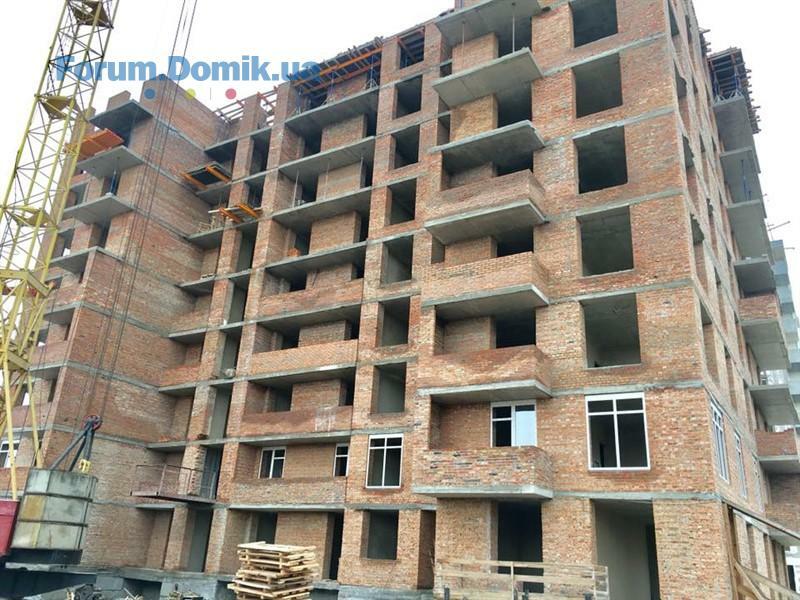

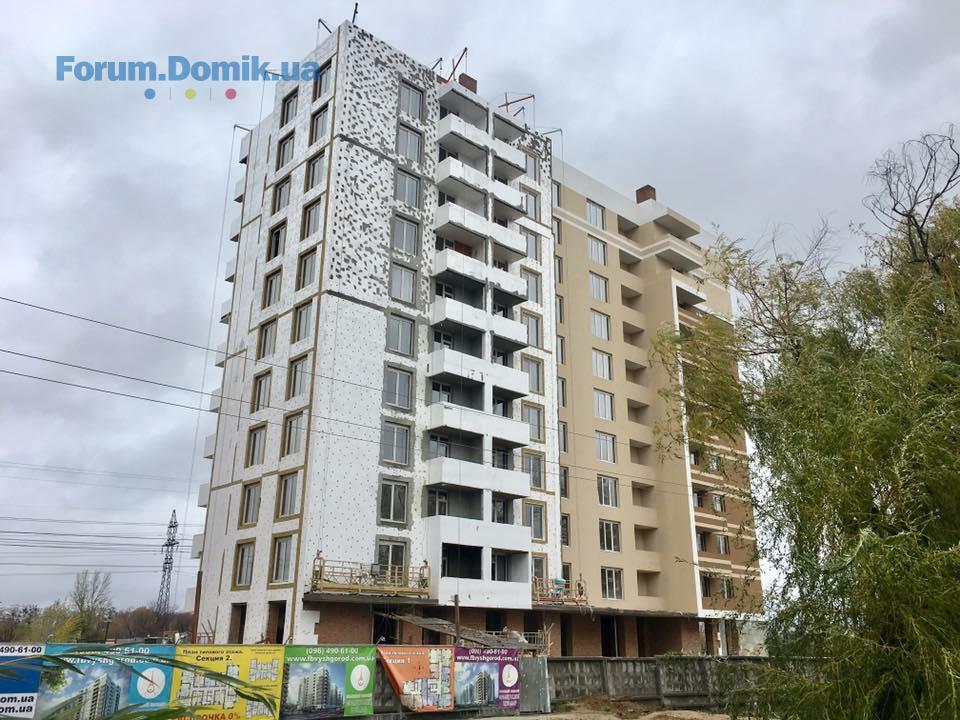

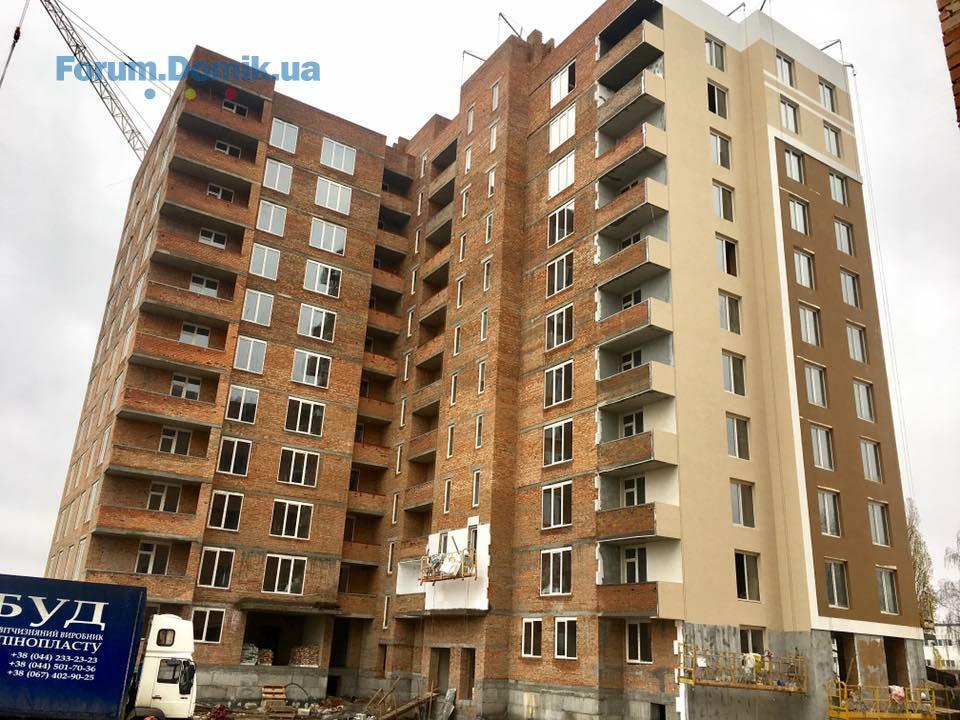

Ход строительства ЖК "Французский бульвар" 13.11.2017:
Секция №1 - 4 квартал 2017 года:
- продолжаются работы по кровле крыши (завершены
работы по стяжке кровли);
- продолжаются работы по утеплению фасада дома;
- завершены работы по монтажу стяжки в доме;
- завершены работы по штукатурке в доме;
- ведутся работы по монтажу дымоходных труб (под газовые котлы);
Секция №2 - 1 квартал 2018 года:
- завершены работы по кладке кирпича 9-го этажа;
- ведутся работы по монтажу монолитной плиты перекрытия
9-го этажа;
- завершены работы по штукатурке на 5-6 этаже;
- начата кладка кирпича 10-го этажа;
- завершены работы по штукатурке на 7 этаже;
- ведутся работы по штукатурке на 8 этаже;
- завершаются работы по монтажу внутренних перегородок
на 8 этаже;

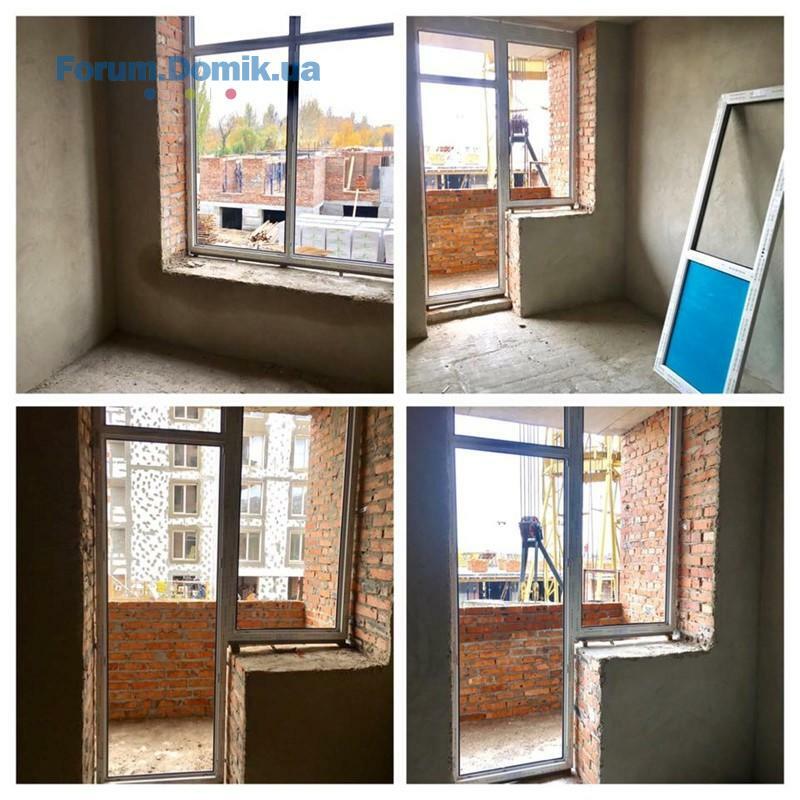

- завершены работы по монтажу окон на 2-3 этаже;
Секция №3 - 4 квартал 2018:
- завершаются работы по монтажу монолитной плиты перекрытия 1-го этажа;
- ведутся работы по кладке кирпича 2-го этажа;
- завершен монтаж внутренних перегородок цокольного этажа;
Секция №1 - 4 квартал 2017 года:
- продолжаются работы по кровле крыши (завершены
работы по стяжке кровли);
- продолжаются работы по утеплению фасада дома;
- завершены работы по монтажу стяжки в доме;
- завершены работы по штукатурке в доме;
- ведутся работы по монтажу дымоходных труб (под газовые котлы);
Секция №2 - 1 квартал 2018 года:
- завершены работы по кладке кирпича 9-го этажа;
- ведутся работы по монтажу монолитной плиты перекрытия
9-го этажа;
- завершены работы по штукатурке на 5-6 этаже;
- начата кладка кирпича 10-го этажа;
- завершены работы по штукатурке на 7 этаже;
- ведутся работы по штукатурке на 8 этаже;
- завершаются работы по монтажу внутренних перегородок
на 8 этаже;
- завершены работы по монтажу окон на 2-3 этаже;
Секция №3 - 4 квартал 2018:
- завершаются работы по монтажу монолитной плиты перекрытия 1-го этажа;
- ведутся работы по кладке кирпича 2-го этажа;
- завершен монтаж внутренних перегородок цокольного этажа;
s.savchuk
s
Прохожий
1
23 ноября 2017
23 ноя 2017 19:23
Добрый вечер, форумчане!
Т.к. планируем внести всю сумму сразу, интересует вопрос по самому процессу покупки, как у вас он проходил? Прошу отписаться только тех, кто уже прошел этот этап и имеет на руках договор.
Спасибо
Т.к. планируем внести всю сумму сразу, интересует вопрос по самому процессу покупки, как у вас он проходил? Прошу отписаться только тех, кто уже прошел этот этап и имеет на руках договор.
Спасибо
Prof Group
Представитель
307
16 октября 2016
27 ноя 2017 15:26

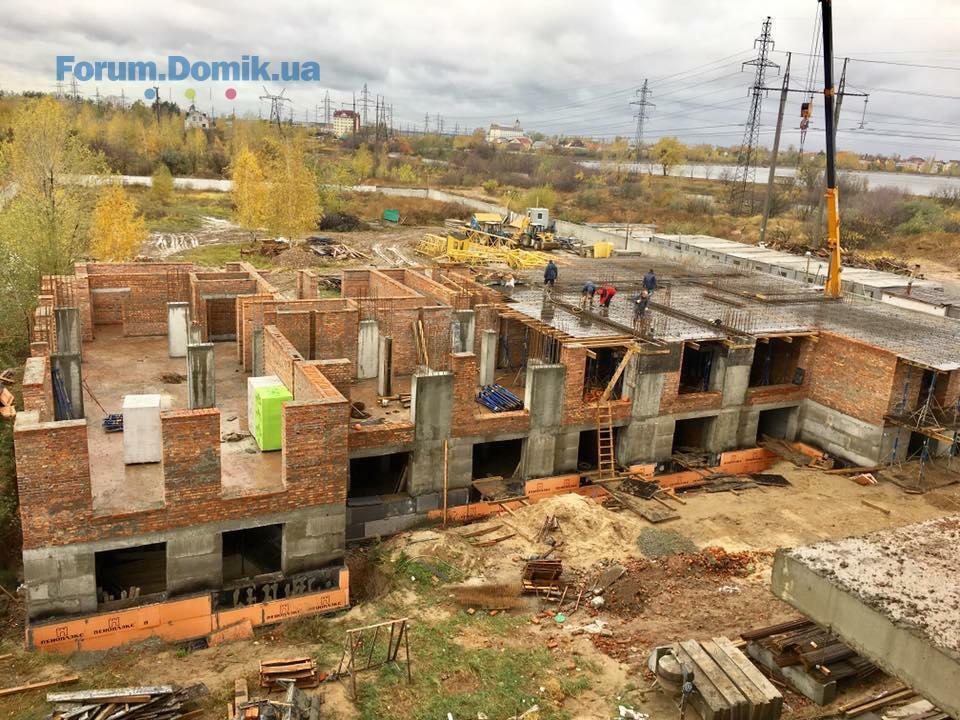

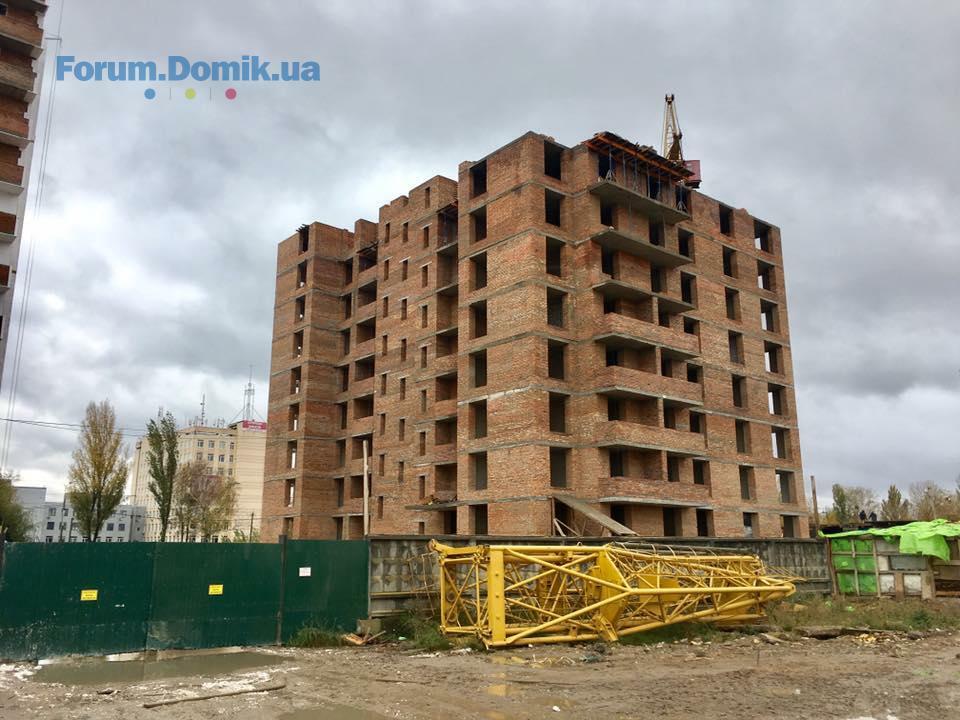

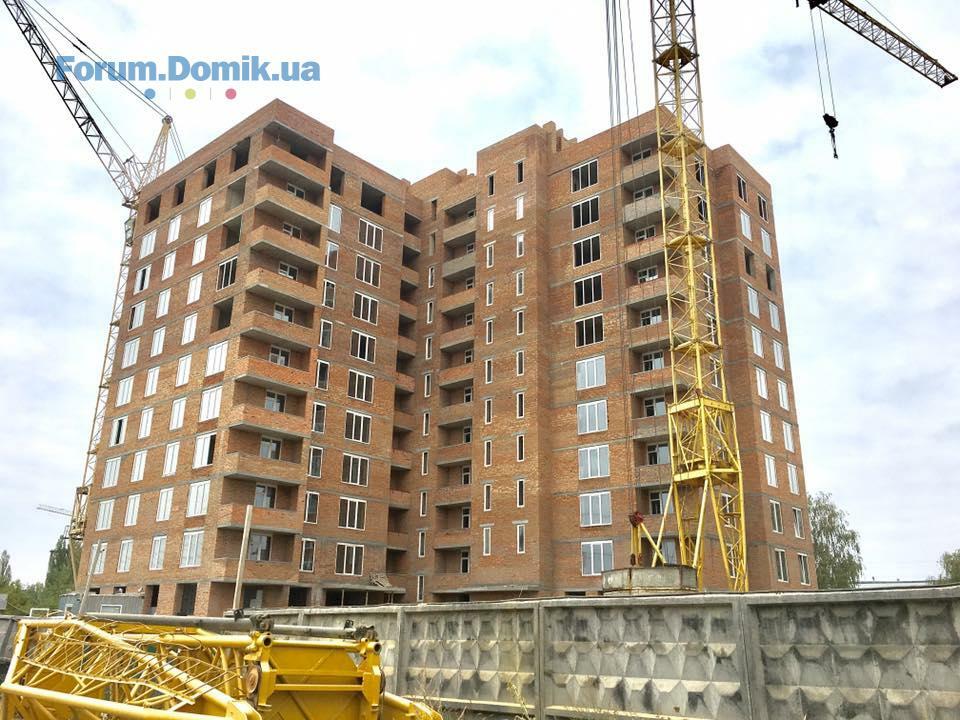

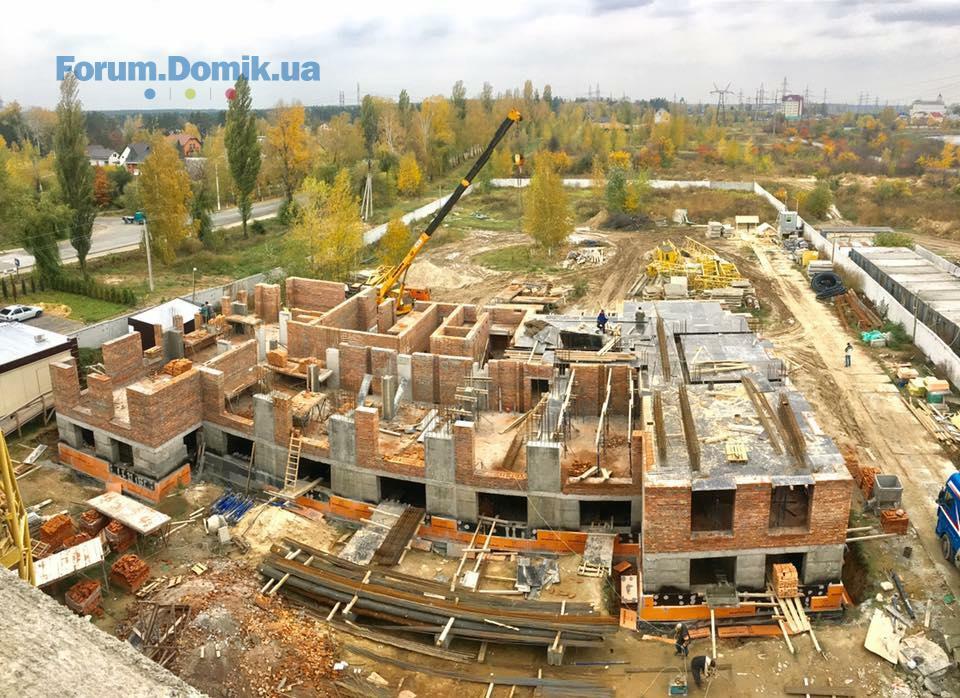

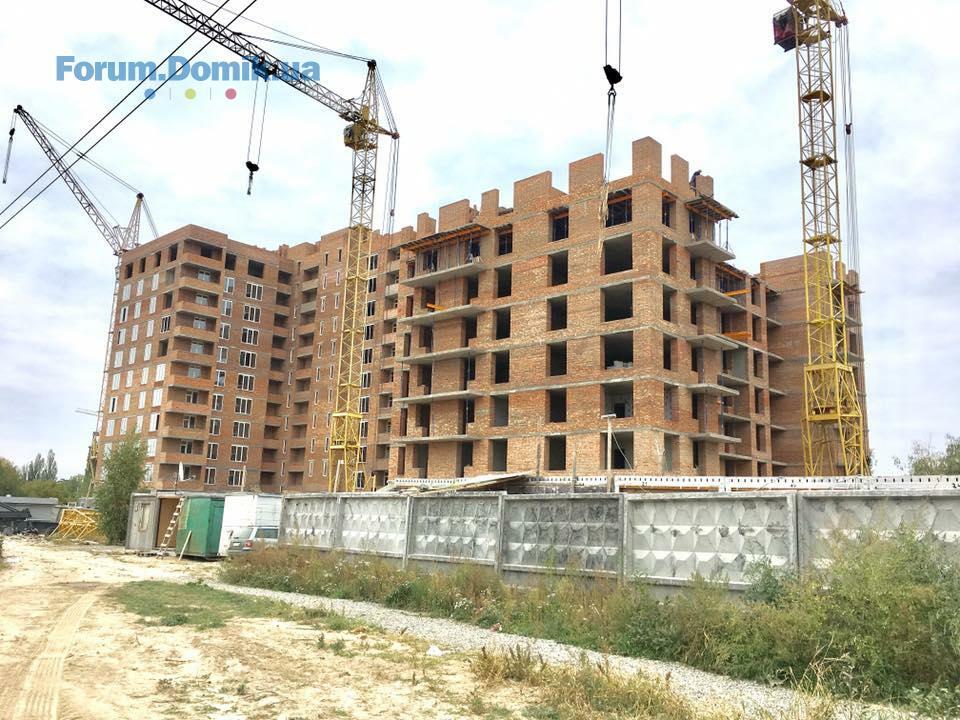

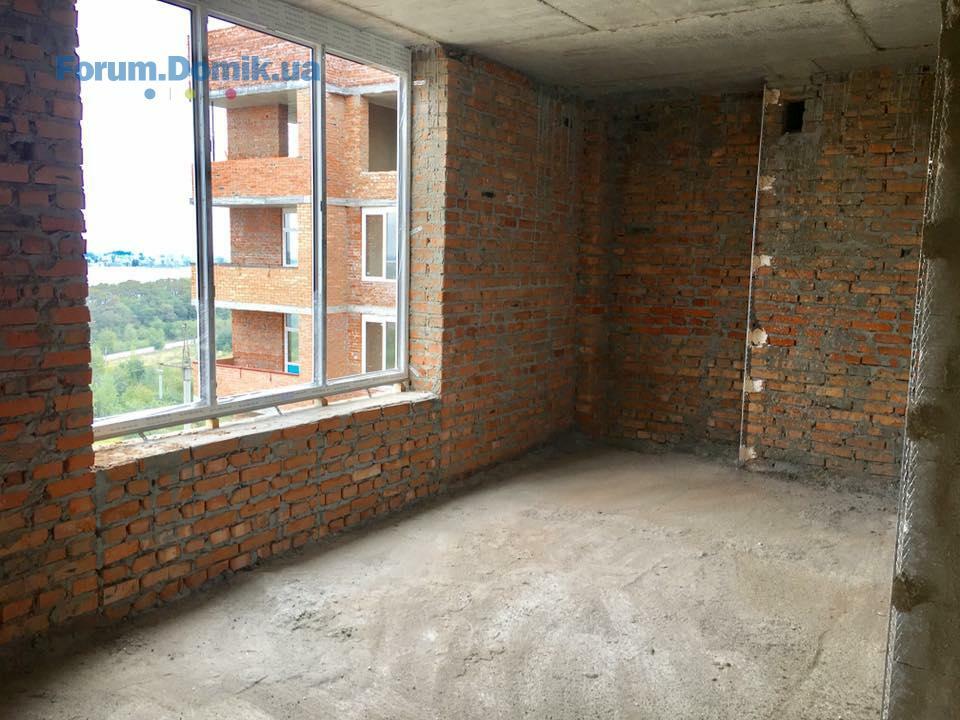

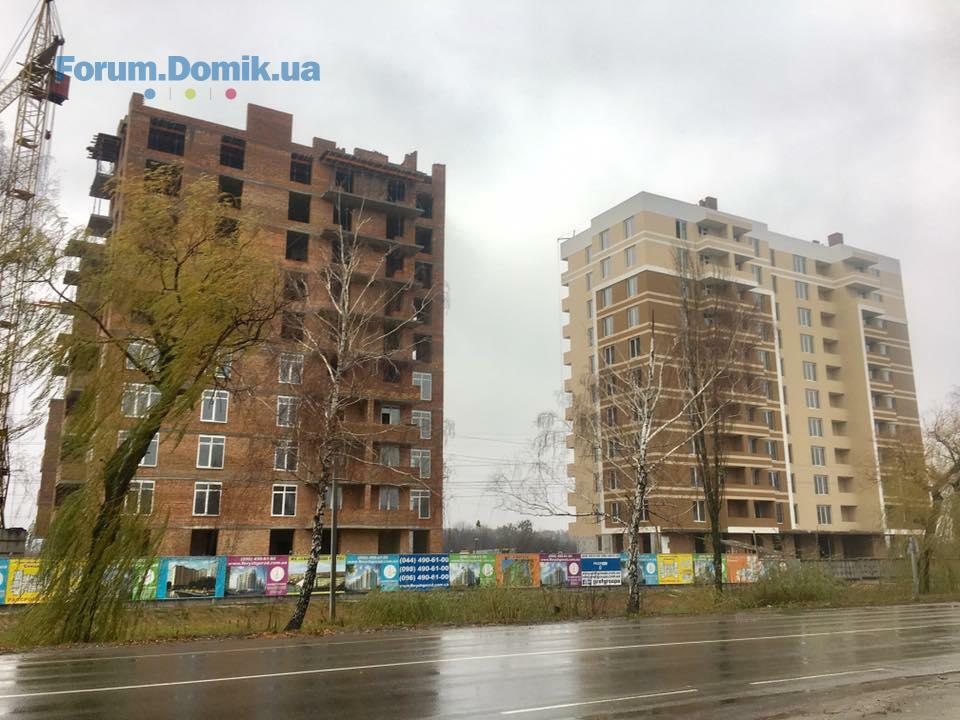

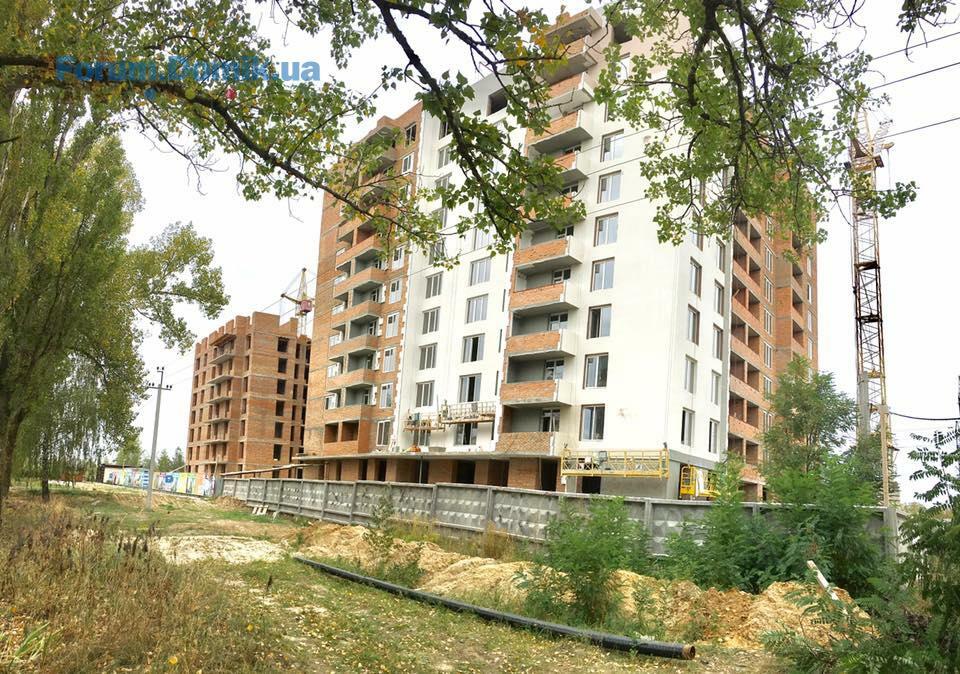

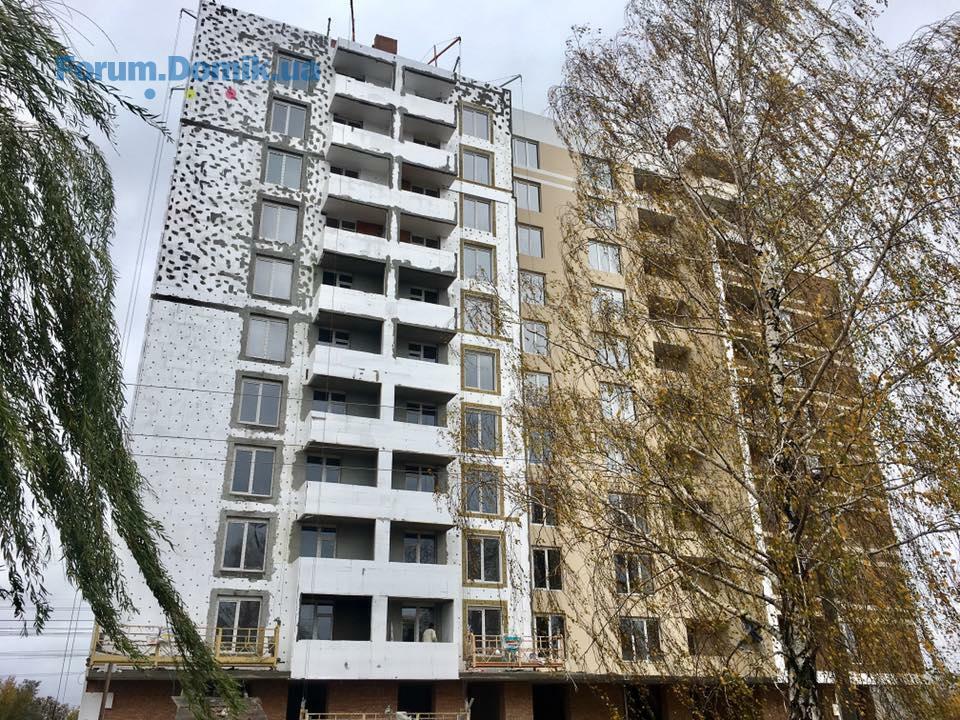

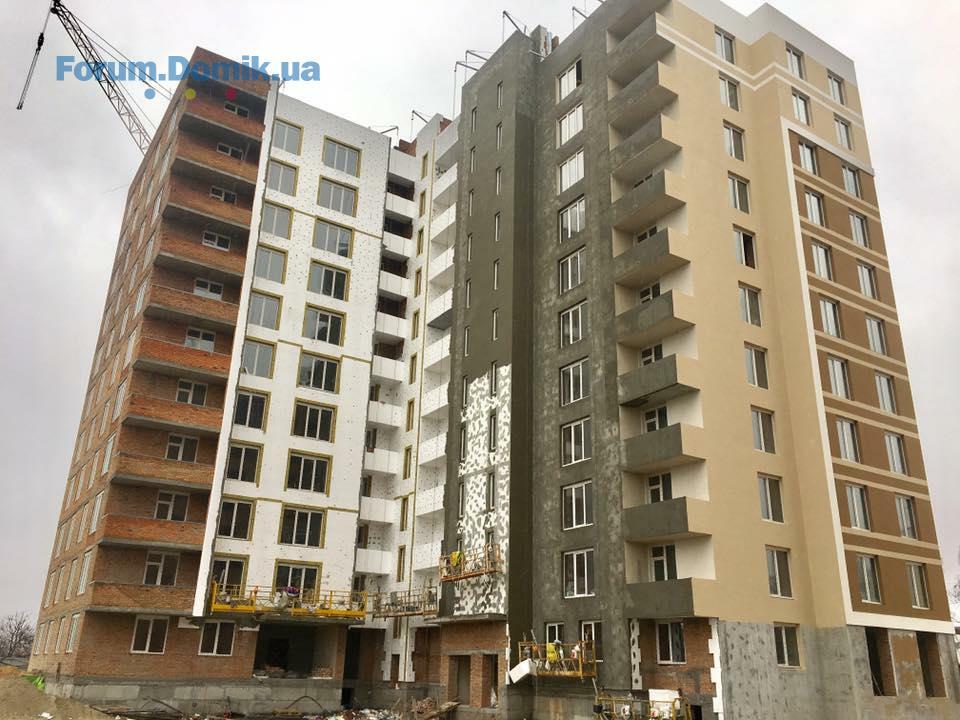

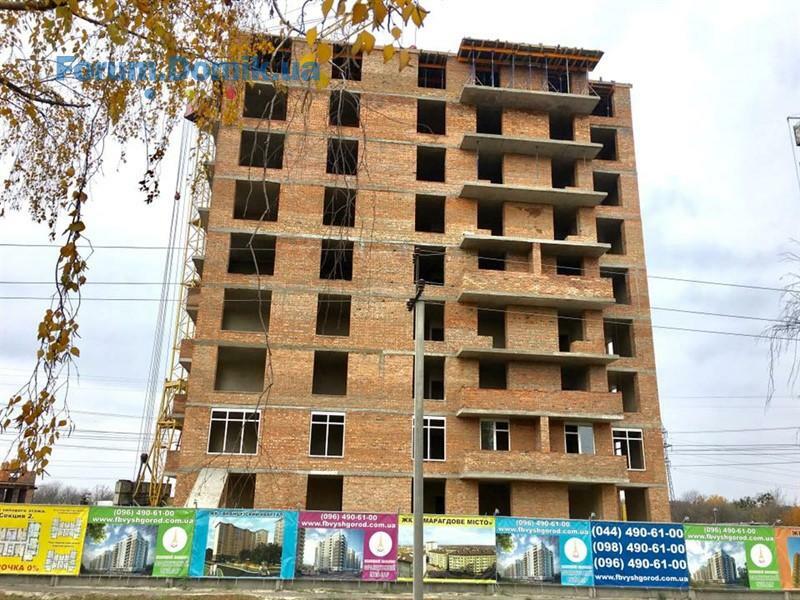

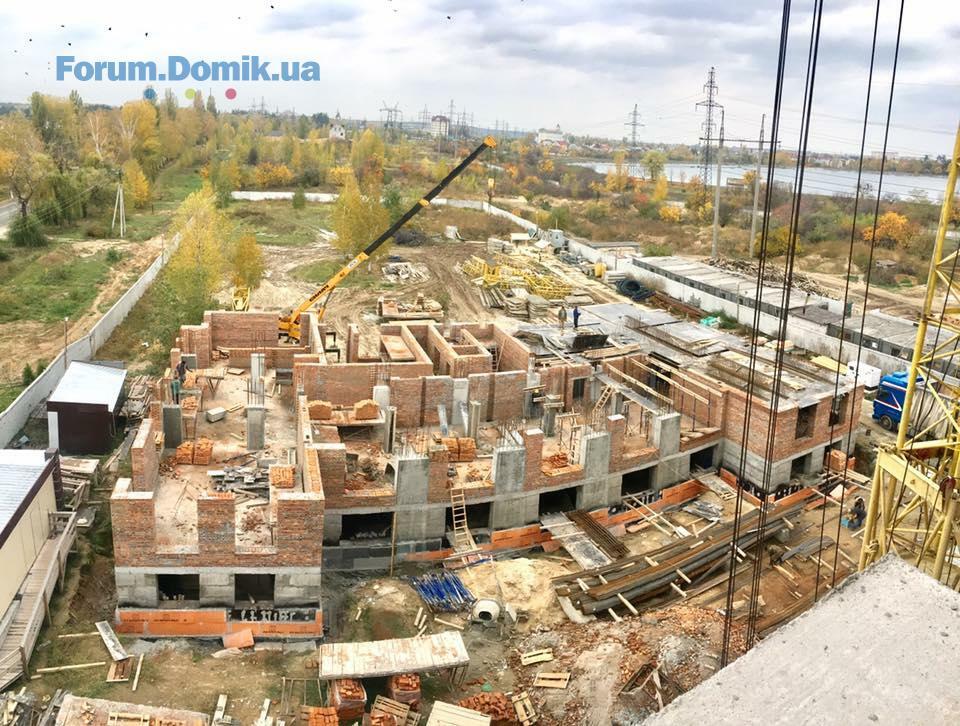

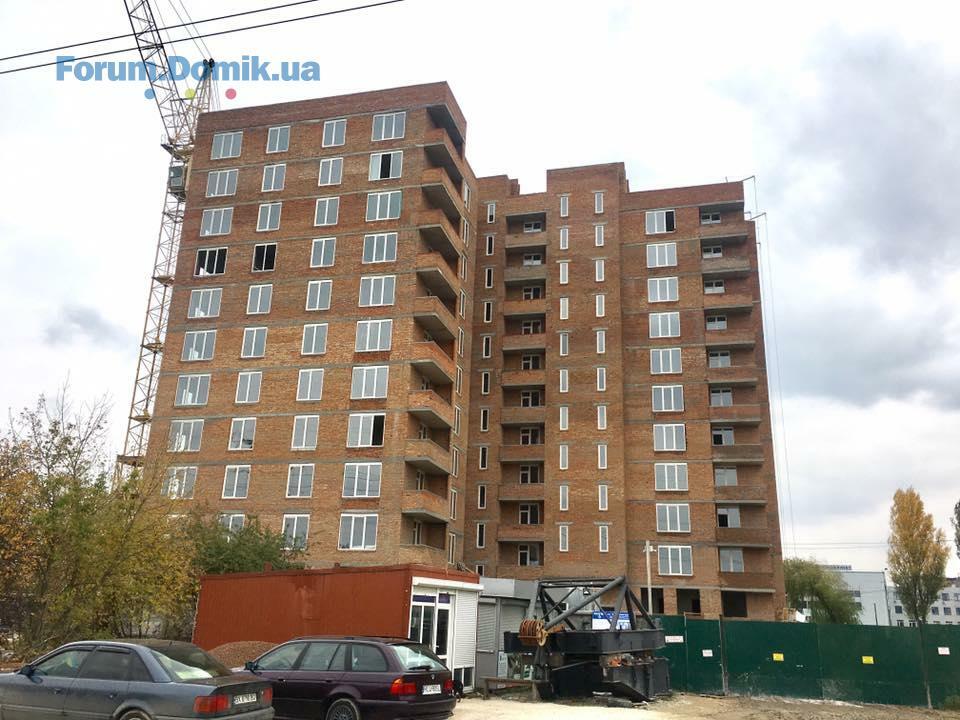

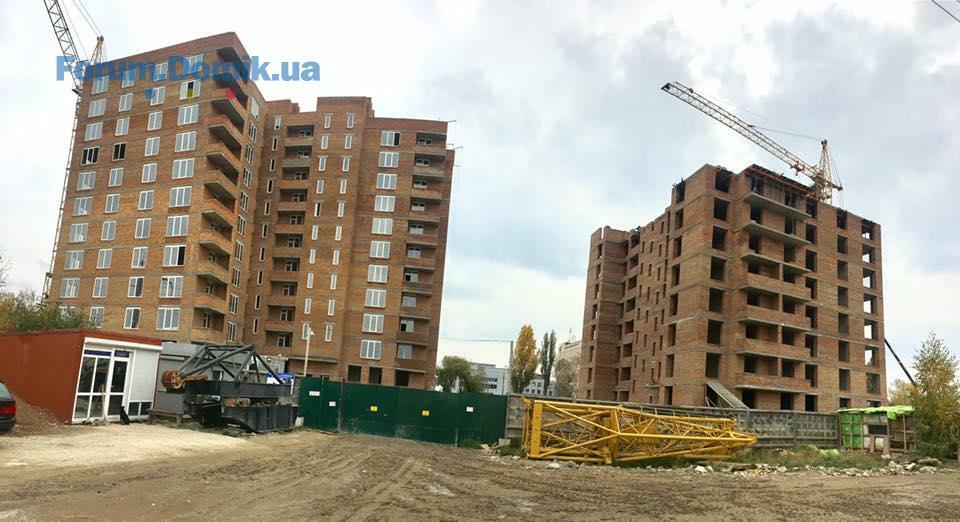

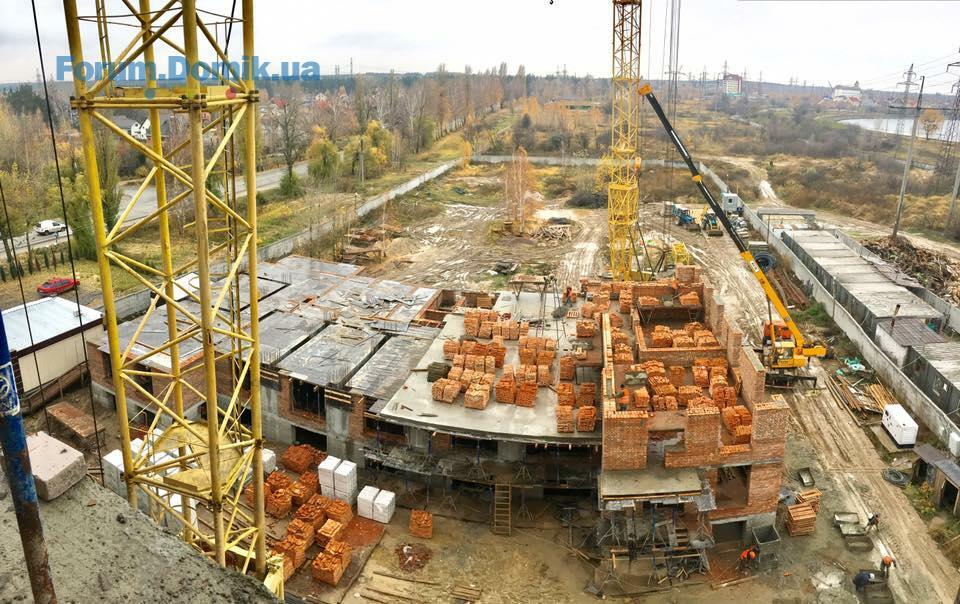

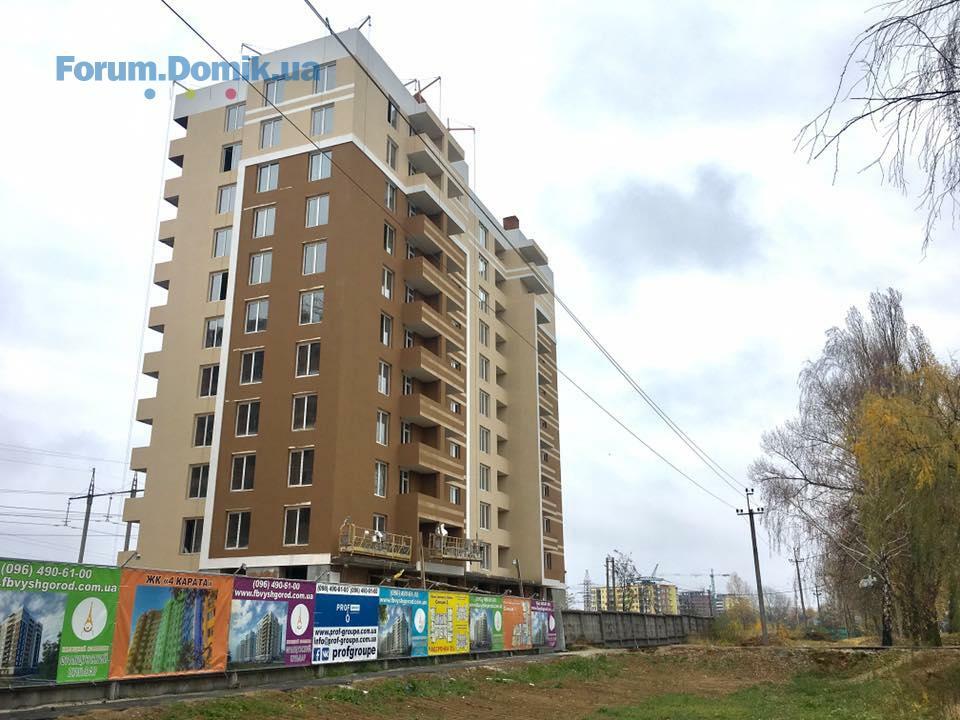

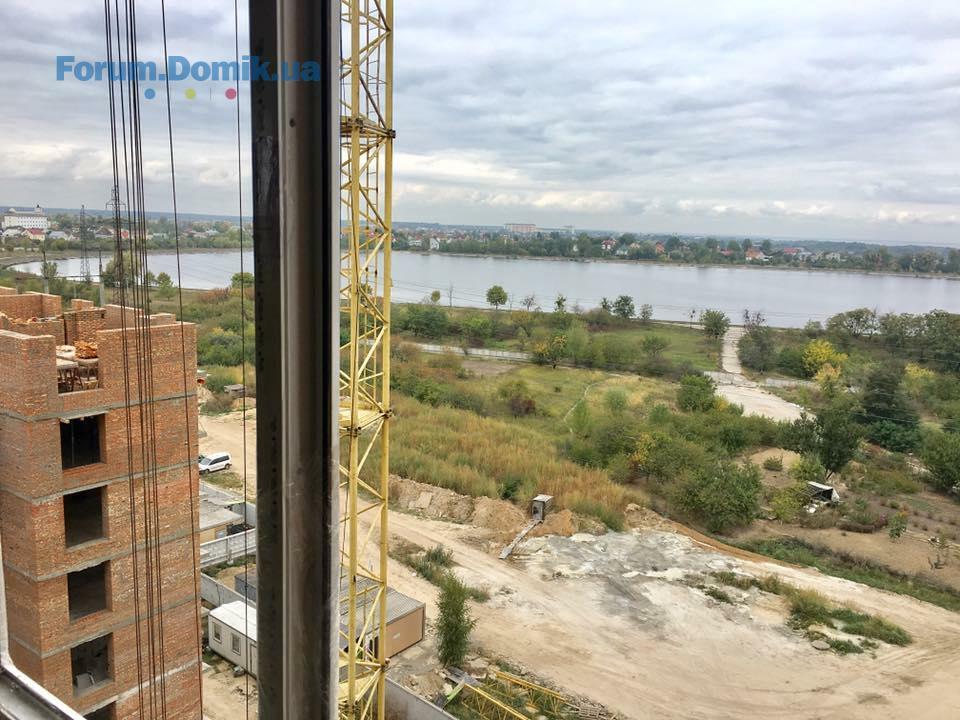

Ход строительства ЖК "Французский бульвар" 27.11.2017:
Секция №1 - 4 квартал 2017 года:
- завершены работы по стяжке кровли;
- продолжаются работы по утеплению фасада дома;
- продолжаются работы по монтажу дымоходных труб (под газовые котлы);
- начаты работы по штроблению для разводки сантехники;
Секция №2 - 1 квартал 2018 года:
- продолжаются работы по монтажу монолитной плиты перекрытия 10-го этажа;
- завершены работы по кладке кирпича 10-го этажа;
- ведутся работы по кладке кирпича 11-го этажа;
- ведутся работы по монтажу внутренних перегородок
на 9 этаже;
- завершены работы по монтажу окон на 4-5-ом этаже;
Секция №3 - 4 квартал 2018:
- завершены работы по монтажу монолитной плиты перекрытия 1-го этажа;
- продолжаются работы по кладке кирпича 2-го этажа;
- ведутся работы по монтажу монолитной плиты перекрытия 2-го этажа;
Секция №1 - 4 квартал 2017 года:
- завершены работы по стяжке кровли;
- продолжаются работы по утеплению фасада дома;
- продолжаются работы по монтажу дымоходных труб (под газовые котлы);
- начаты работы по штроблению для разводки сантехники;
Секция №2 - 1 квартал 2018 года:
- продолжаются работы по монтажу монолитной плиты перекрытия 10-го этажа;
- завершены работы по кладке кирпича 10-го этажа;
- ведутся работы по кладке кирпича 11-го этажа;
- ведутся работы по монтажу внутренних перегородок
на 9 этаже;
- завершены работы по монтажу окон на 4-5-ом этаже;
Секция №3 - 4 квартал 2018:
- завершены работы по монтажу монолитной плиты перекрытия 1-го этажа;
- продолжаются работы по кладке кирпича 2-го этажа;
- ведутся работы по монтажу монолитной плиты перекрытия 2-го этажа;
muzungu
m
Пользователь
30
10 марта 2015
29 ноя 2017 08:38
Интересно, застрощик и тут будет мурыжить с передачей на Обленерго? уже год ждем, одни обещания, в Обленерго говорят что вся проблема в застрощике.
Astron_
A
Постоянный пользователь
145
22 июня 2015
29 ноя 2017 10:19
Можно подробнее о проблеме?
Застройщик что говорит?
Застройщик что говорит?
Lexxy
L
Инвестор
102
29 ноября 2016
29 ноя 2017 10:49
Цитата "muzungu":Интересно, застрощик и тут будет мурыжить с передачей на Обленерго? уже год ждем, одни обещания, в Обленерго говорят что вся проблема в застрощике.
Может по Вышгороду проще? Два ЖК в Вышгороде застройщик сдал.
Вам, конечно, сочувствуем и действительно интересны комментарии застройщика, но инвесторов этого ЖК, все таки, не стоит в панику вгонять, наверное. Мне ситуации с лифтом пока хватает

Astron_
A
Постоянный пользователь
145
22 июня 2015
29 ноя 2017 19:57
Лифт сделали, работает?
Lexxy
L
Инвестор
102
29 ноября 2016
30 ноя 2017 09:15
Цитата "Astron_":Лифт сделали, работает?
Где? В этом ЖК еще только фасад в первом доме делают и только начали внутренние работы.
Но и после сдачи дома лифт сразу не запустят. Меня, как владельца квартиры на 10 этаже, это печалит несказанно.
D.C.
Пользователь
25
02 февраля 2017
30 ноя 2017 15:20
Цитата "Lexxy":
Но и после сдачи дома лифт сразу не запустят. Меня, как владельца квартиры на 10 этаже, это печалит несказанно.
Оставайтесь у нас, если что. Мы гораздо ниже
Если серьезно, сколько примерно стоит квадратный метр ремонта в Вышгороде?

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- ЖК Киевская Швейцария | ИнтерГал-Буд | ул. Макаровская, 316.1218
- Поиски в новостройках Киева. Подскажите варианты16.122 722
- ЖК Paradise Avenue | ZIM Group | Крюківщина, вул. Чорновола16.122 502
- МФК Intergal City | Інтергал Сіті | ІнтерГал-Буд | Київ, вул. Старонаводницька, 16-Б16.1263
- ЖК Абрикосовий | Київміськбуд | Київ, вул. Абрикосова, вул. Жулянська15.122 060
- ЖК Sense City | Prostir | Софіївська Борщагівка, вул. Соборна, 77а15.1227
- ЖК Отрада | Київміськбуд, bUdCapital | Київ, просп. Відрадний, 93/213.122 755
- ЖК Chalet | Standard Development | Київ, вул. Львівська, 18-б12.12123
- ЖК Family and Friends | 3 черга | GEOS | Київ, вул. Новопольова, 212.1224
- ЖК Family and Friends | 2 очередь | GEOS | Киев, ул. Новополевая, 212.12536
- Стоит ли сейчас покупать недвижимость?16.124 871
- Дно рынка недвижимости и влияющие факторы16.1115 264
- Різонність ціни за оренду квартири (12 тисяч гривень)13.111
- Додаткові розрахунки між орендодавцями та орендарями06.1127
- Чи варто купити будинок в спокійному регіоні, в Вінниці?17.092
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Ипотека от Банков с лучшими условиями | Обсуждение кредитов под залог недвижимости13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планирую аренду квартиры в районе Подола30.073
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Отзывы о кондиционерах. Какой кондиционер лучше08.11278
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а04.128
- ЖК ARTVILLE | ZEZMAN | Одеса, Овідіопольська дорога02.1231
- Микрорайон на Лузановке | Одесса, Николаевская дорога | Консоль30.116
- Харьков, Проект "Consol Green City" - "Консоль"11.113
- ЖК Kandinsky Odessa Residence | Кандинский | Одесса, Французский бульвар, 63/6515.10182
- ЖК Дом у моря | Югінвест | Южный, ул. Иванова10.1017
- Канализация и водоснабжения - оценка работы замены труб17.121
- Перепланировка | тема просьб и советов по конкретным ситуациям09.122 217
- Подскажите, какие ворота на гараж лучше установить из современных?02.124
- Пол на кухне – ламинат или плитка?13.1121
- Пластиковые окна, какие лучше - поделитесь отзывами09.11241
- Кварц виниловая плитка LG Decotile или Berry Alloc29.106
- Напольные покрытия - чтобы было тепло, красиво и недорого29.1018
- Яка реальна ціна чорнових робіт в 2025 для будинку08.101
- Хто планує поїхати на будівельний форум у Львові цього вересня?01.093
- Електрична тепла підлога28.111
- Продам фонарик шокер ОСА 928 Power plus04.111
- Как отвечать на How are You?04.102
- Что подарить мужчине?24.09351
- Мій сайт не з'являється в результатах пошуку20.093
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Мебель под заказ | Объявления об изготовлении мебели18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
