Хід будівництва BRISTOL Comfort House
Завершені роботи з влаштування стяжок на всіх поверхах будівлі. Завершені штукатурні роботи у паркінгу та місцях загального користування. Триває утеплення фасадів мінеральною ватою. На двох фасадах 95% готовності. Завершено влаштування систем внутрішньої інженерії (опалення та вентиляції, водовідвід та каналізація). Завершуються роботи з влаштування електромереж у будівлі та роботи по блискавкозахисту. Продовжуються роботи з встановлення огорож лоджій - виконано 21 поверх. Завершуються роботи з влаштування ІТП (інженерно-теплового пункту). Ведуться роботи з влаштування насосного пункту. Завершені роботи з влаштування внутрішніх мереж: підключення води, каналізації та електрики до будівлі в рамках будівельного майданчика. На 100% виконані роботи з влаштування покрівлі. Завершується монтаж ліфтів, кабіна вантажного ліфта змонтована, триває монтаж дверей. Триває монтаж дверей ліфтових холів - виконано 23 шт. Продовжуються роботи з встановлення огорож лоджій - виконано 21 поверх. У підвалі завершені плиткові роботи та утеплення стелі.
Більш детально прослідкувати за ходом будівельних робіт ви можете на фото:
Завершені роботи з влаштування стяжок на всіх поверхах будівлі. Завершені штукатурні роботи у паркінгу та місцях загального користування. Триває утеплення фасадів мінеральною ватою. На двох фасадах 95% готовності. Завершено влаштування систем внутрішньої інженерії (опалення та вентиляції, водовідвід та каналізація). Завершуються роботи з влаштування електромереж у будівлі та роботи по блискавкозахисту. Продовжуються роботи з встановлення огорож лоджій - виконано 21 поверх. Завершуються роботи з влаштування ІТП (інженерно-теплового пункту). Ведуться роботи з влаштування насосного пункту. Завершені роботи з влаштування внутрішніх мереж: підключення води, каналізації та електрики до будівлі в рамках будівельного майданчика. На 100% виконані роботи з влаштування покрівлі. Завершується монтаж ліфтів, кабіна вантажного ліфта змонтована, триває монтаж дверей. Триває монтаж дверей ліфтових холів - виконано 23 шт. Продовжуються роботи з встановлення огорож лоджій - виконано 21 поверх. У підвалі завершені плиткові роботи та утеплення стелі.
Більш детально прослідкувати за ходом будівельних робіт ви можете на фото:
U.M.
U
Пользователь
30
07 июня 2018
16 окт 2018 09:02
Сага, коли почнете робити перший поверх?
І також коли будуть закінчені роботи по фасаду, прошу написати терміни, оскільки одну стіну Ви досі не обклали ватою (фото додається), а зима вже на носі. Таке відчуття, що Вест Хаус добудують швидше ніж Брістоль.
І ще питання - на плані вигляду будинку, який у Вас на сайті, на вікнах також є решітки. Чому по факту Ви їх не ставите, хочете зекономити?
І також коли будуть закінчені роботи по фасаду, прошу написати терміни, оскільки одну стіну Ви досі не обклали ватою (фото додається), а зима вже на носі. Таке відчуття, що Вест Хаус добудують швидше ніж Брістоль.
І ще питання - на плані вигляду будинку, який у Вас на сайті, на вікнах також є решітки. Чому по факту Ви їх не ставите, хочете зекономити?
Havit
Новичок
10
06 сентября 2018
16 окт 2018 09:38
КТК пройшов 27 вересня, сьогодні вже 16 жовтня, на обьект не повернулися підрядника на влаштування зовнішніх мереж, це факт, але проектний менеджер особисто обіцяв, що роботи почнуться з понеділка, а саме з 1 жовтня.
Документи на ввод будинку в експлуатацію не готові і не подані, як обіцялось у кінці вересня.
Радиатори для опалення квартир не закуплені, іх досі не завезли. Якщо роботи по влаштуванню ІТП ведуться, були б фото з цього приміщення, але іх нема. Висновок - нас дурять безбожно!
Пройшов ще місяць, чотири з половиною місяці і ліфти й досі не зробили?? Це нонсенс.
На КТК яке було в серпні, казали що як закінчать західний фасад, то розпочнуть демонтаж огорожі та частковий благоустрій. Знов брехня!
А 1 поверх?? де вікна? Де двері на холодному переході? Як справи по вхідной групі? БРЕШУТЬ БРЕШУТЬ і ЗНОВУ БРЕШУТЬ.
Звіти зкопійовані ще с травня, нічого не роблять і тільки брешуть.

Документи на ввод будинку в експлуатацію не готові і не подані, як обіцялось у кінці вересня.
Радиатори для опалення квартир не закуплені, іх досі не завезли. Якщо роботи по влаштуванню ІТП ведуться, були б фото з цього приміщення, але іх нема. Висновок - нас дурять безбожно!
Пройшов ще місяць, чотири з половиною місяці і ліфти й досі не зробили?? Це нонсенс.
На КТК яке було в серпні, казали що як закінчать західний фасад, то розпочнуть демонтаж огорожі та частковий благоустрій. Знов брехня!
А 1 поверх?? де вікна? Де двері на холодному переході? Як справи по вхідной групі? БРЕШУТЬ БРЕШУТЬ і ЗНОВУ БРЕШУТЬ.
Звіти зкопійовані ще с травня, нічого не роблять і тільки брешуть.

SAGA Development
SD
Старожил
807
02 апреля 2018
16 окт 2018 12:28
Вітаємо! Документи на введення будинку в експлуатація готові на 80 %, плануємо їх подати до ДАБК наприкінці жовтня. Що стосується звітів ходу будівництва — щотижня ми зазначаємо актуальну інформацію та прикріплюємо фото для її підтвердження.
LiLee
L
Пользователь
48
07 марта 2017
16 окт 2018 17:28
Что такое 80% готовности документов? Что готово а что нет?
TT-fly
T
Пользователь
36
15 ноября 2016
16 окт 2018 19:53
Уважаемые будущие инвесторы Саги, уверенна что Вы читаете этот Форум, читайте очень внимательно и между строк, т.к. практически все обещания застройщика-мыльный пузырь и полное неуважение к инвесторам. И скажу Вам так-если бы я прочла этот Форум, я бы никогда не вложила деньги в объекты строительства Саги. При этом прошу заметить, перед инвестированием были изучены доскально как документы так и просторы интернета. Но повезло меньше, на тот момент ничего еще написано не было. Наверное как и построено. Жалею о содеянном. Все объекты которые рассматривались параллельно - сданы!
Напомню, срок введения в эксплуатации Бристоля-первый квартал 2018 года! Уже конец октября и по факту пшик!
Напомню, срок введения в эксплуатации Бристоля-первый квартал 2018 года! Уже конец октября и по факту пшик!
Misterio
M
Пользователь
28
26 ноября 2017
17 окт 2018 07:02
Цитата "SAGA Development":
Вітаємо! Документи на введення будинку в експлуатація готові на 80 %, плануємо їх подати до ДАБК наприкінці жовтня. Що стосується звітів ходу будівництва — щотижня ми зазначаємо актуальну інформацію та прикріплюємо фото для її підтвердження.
Доброго дня. Ну що у Вас за вибірковість на яке запитання дати відповідь, а на яке ні?
Цитата "U.M.":Сага, коли почнете робити перший поверх?
І також коли будуть закінчені роботи по фасаду, прошу написати терміни, оскільки одну стіну Ви досі не обклали ватою (фото додається), а зима вже на носі. Таке відчуття, що Вест Хаус добудують швидше ніж Брістоль.
І ще питання - на плані вигляду будинку, який у Вас на сайті, на вікнах також є решітки. Чому по факту Ви їх не ставите, хочете зекономити?
Мені теж цікаво чи будуть решітки на вікнах як на рендерах з сайту чи ні.
Ну і в загальному, знову все по плану? На КТК обіцяли, що з понеділка будівництво прямо закипить, пройшло 3 тижні з того часу і що? Уже готовий хоча б один поверх? Все як було сумно так і залишилось

І розмови про підготовку до подачі документів ніяк не виправдовують імітацію будівництва.
Misterio
M
Пользователь
28
26 ноября 2017
17 окт 2018 07:10
Цитата "LiLee":Что такое 80% готовности документов? Что готово а что нет?
Це так як готовність "благоустрою" на 15%. Просто рандомна цифра.
До речі, пам'ятаю ще декілька місяців назад обіцяли показати план дитячого майданчика. Але, мабуть, не склалось. Як і з усіма іншими обіцянками Саги

O.S
O
Пользователь
39
02 июня 2018
17 окт 2018 12:05
На всех встречах Сага говорит что мы открыты и честны и все остальные застройщики даже 50: информации не дают.
НО: другие застройщики строят и сдают а вы не строите. То что вы там какие-то документы готовите это конечно хорошо. Но за 7 месяцев утепления фасада вы его так и не доделали. За 3 месяца установки лифтов вы их так и не установили. ИТП уже крутите никак не докрутите. Двери на холодном проходе даже не думали ставить.
Вы не достроили дом но на сайте и в супорте продолжаете утверждать про 3 квартал.
В Саге каждый врет лучше друго-го.
НИКОГДА НЕ ПОКУПАЙТЕ У ЭТОГО ЗАСТРОЙЩИКА КВАРТИРУ если не хотите потом еще год ее выклянчивать
НО: другие застройщики строят и сдают а вы не строите. То что вы там какие-то документы готовите это конечно хорошо. Но за 7 месяцев утепления фасада вы его так и не доделали. За 3 месяца установки лифтов вы их так и не установили. ИТП уже крутите никак не докрутите. Двери на холодном проходе даже не думали ставить.
Вы не достроили дом но на сайте и в супорте продолжаете утверждать про 3 квартал.
В Саге каждый врет лучше друго-го.
НИКОГДА НЕ ПОКУПАЙТЕ У ЭТОГО ЗАСТРОЙЩИКА КВАРТИРУ если не хотите потом еще год ее выклянчивать
radagast
r
Пользователь
27
01 сентября 2018
17 окт 2018 12:29
Останнім часом почав спостерігати як рухається процес через веб-камеру на сайті (звісно видно лише зовнішні роботи).
Як мені здалось, то деякі етапи роблять достатньо швидко, а потім ті ж самі роботи на іншій частині фасаду робляться дуже повільно.
Складається відчуття, що або немає матеріалів в достатній кількості або робочих рук або фасад спеціально не завершують тому що є інші проблеми про які ми не знаємо.
Як мені здалось, то деякі етапи роблять достатньо швидко, а потім ті ж самі роботи на іншій частині фасаду робляться дуже повільно.
Складається відчуття, що або немає матеріалів в достатній кількості або робочих рук або фасад спеціально не завершують тому що є інші проблеми про які ми не знаємо.
positiveguy
p
Пользователь
30
09 декабря 2017
17 окт 2018 17:18
Цитата "radagast":Останнім часом почав спостерігати як рухається процес через веб-камеру на сайті (звісно видно лише зовнішні роботи).
Як мені здалось, то деякі етапи роблять достатньо швидко, а потім ті ж самі роботи на іншій частині фасаду робляться дуже повільно.
Складається відчуття, що або немає матеріалів в достатній кількості або робочих рук або фасад спеціально не завершують тому що є інші проблеми про які ми не знаємо.
Да просто новые стройки запускают => там нужно активность показать
SAGA Development
SD
Старожил
807
02 апреля 2018
18 окт 2018 12:09
Цитата "Misterio":
Доброго дня. Ну що у Вас за вибірковість на яке запитання дати відповідь, а на яке ні?
Мені теж цікаво чи будуть решітки на вікнах як на рендерах з сайту чи ні.
Ну і в загальному, знову все по плану? На КТК обіцяли, що з понеділка будівництво прямо закипить, пройшло 3 тижні з того часу і що? Уже готовий хоча б один поверх? Все як було сумно так і залишилось
І розмови про підготовку до подачі документів ніяк не виправдовують імітацію будівництва.
Доброго дня! Будівництво ведеться на підставі затвердженого проекту. Візуальний вигляд будинку на рендері іноді може відрізнятись від затверджених технічних рішень, які входять до складу проектної документації.
SAGA Development
SD
Старожил
807
02 апреля 2018
18 окт 2018 12:35
Цитата "U.M.":Сага, коли почнете робити перший поверх?
І також коли будуть закінчені роботи по фасаду, прошу написати терміни, оскільки одну стіну Ви досі не обклали ватою (фото додається), а зима вже на носі. Таке відчуття, що Вест Хаус добудують швидше ніж Брістоль.
І ще питання - на плані вигляду будинку, який у Вас на сайті, на вікнах також є решітки. Чому по факту Ви їх не ставите, хочете зекономити?
Мені теж цікаво чи будуть решітки на вікнах як на рендерах з сайту чи ні.
Ну і в загальному, знову все по плану? На КТК обіцяли, що з понеділка будівництво прямо закипить, пройшло 3 тижні з того часу і що? Уже готовий хоча б один поверх? Все як було сумно так і залишилось

І розмови про підготовку до подачі документів ніяк не виправдовують імітацію будівництва.[/quote]
Цитата "Misterio":
Доброго дня. Ну що у Вас за вибірковість на яке запитання дати відповідь, а на яке ні?
Мені теж цікаво чи будуть решітки на вікнах як на рендерах з сайту чи ні.
Ну і в загальному, знову все по плану? На КТК обіцяли, що з понеділка будівництво прямо закипить, пройшло 3 тижні з того часу і що? Уже готовий хоча б один поверх? Все як було сумно так і залишилось
І розмови про підготовку до подачі документів ніяк не виправдовують імітацію будівництва.
Вітаємо! Решіток на вікнах не буде.
arcon
a
Гость
4
18 сентября 2018
19 окт 2018 07:34
Цитата "TT-fly":Уважаемые будущие инвесторы Саги, уверенна что Вы читаете этот Форум, читайте очень внимательно и между строк, т.к. практически все обещания застройщика-мыльный пузырь и полное неуважение к инвесторам. И скажу Вам так-если бы я прочла этот Форум, я бы никогда не вложила деньги в объекты строительства Саги. При этом прошу заметить, перед инвестированием были изучены доскально как документы так и просторы интернета. Но повезло меньше, на тот момент ничего еще написано не было. Наверное как и построено. Жалею о содеянном. Все объекты которые рассматривались параллельно - сданы!
Напомню, срок введения в эксплуатации Бристоля-первый квартал 2018 года! Уже конец октября и по факту пшик!
Повністю підтримую, від представників цієї організації я не почув і слова правди за всю історію співпраці. До вашої проплати будуть постійно телефонувати, посміхатись і розповідати охцікаві історії, а після - "залишайтесь на лінії, ваш дзвінок важливий для нас".
radagast
r
Пользователь
27
01 сентября 2018
19 окт 2018 10:12

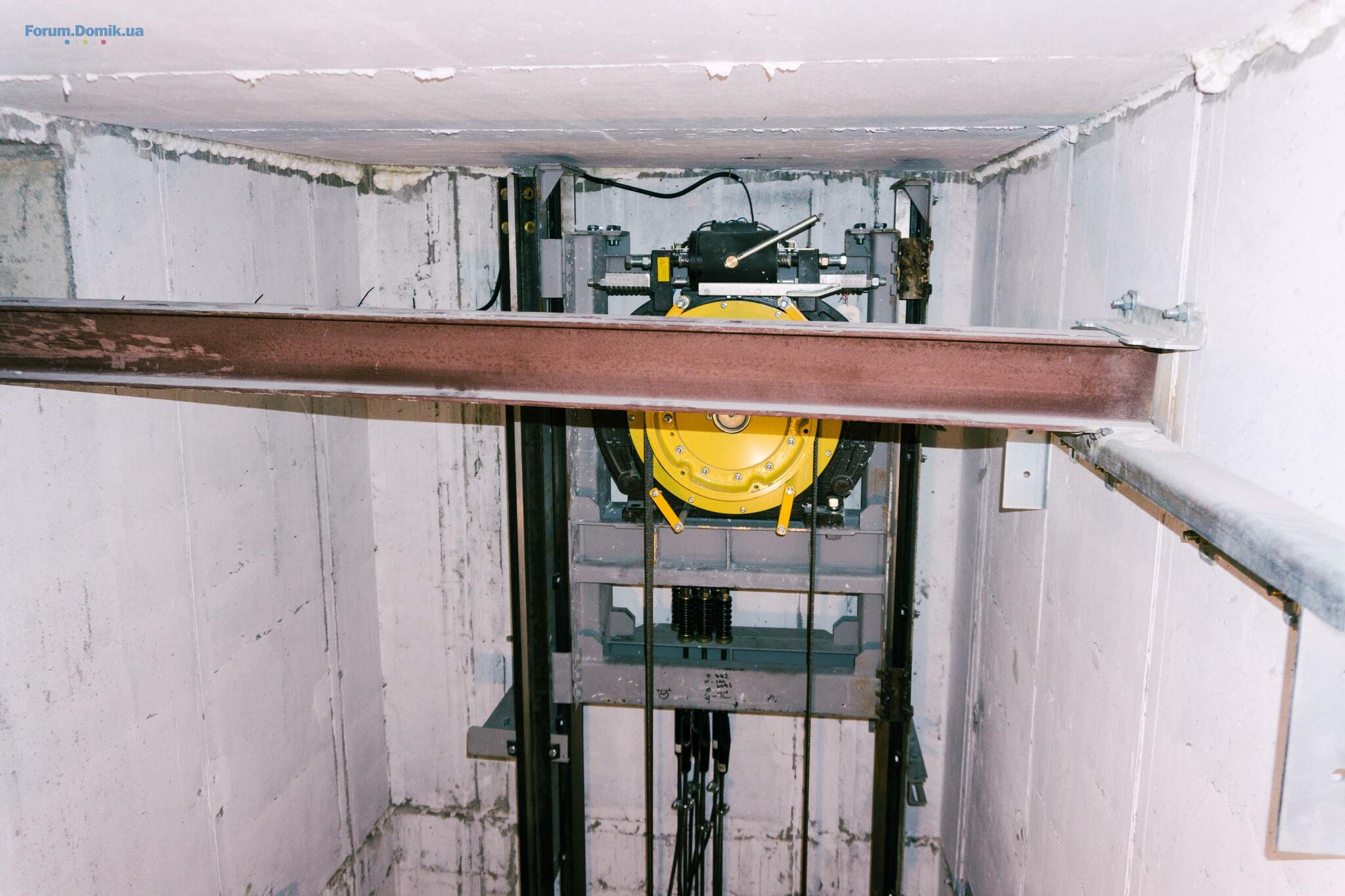

Сага, підкажіть будь-ласка коли планується демонтувати зовнішній ліфт (я розумію, що це скоріше за все напряму корелює із запуском внутрішніх ліфтів, але все ж хотілося б почути прогнози).
Також хотілось би почути інформацію, що залишилось зробити для здачі будинку (тобто не те, що зроблено, а що залишилось).
Дякую.
Також хотілось би почути інформацію, що залишилось зробити для здачі будинку (тобто не те, що зроблено, а що залишилось).
Дякую.
SAGA Development
SD
Старожил
807
02 апреля 2018
19 окт 2018 16:12
Цитата "radagast":Сага, підкажіть будь-ласка коли планується демонтувати зовнішній ліфт (я розумію, що це скоріше за все напряму корелює із запуском внутрішніх ліфтів, але все ж хотілося б почути прогнози).
Також хотілось би почути інформацію, що залишилось зробити для здачі будинку (тобто не те, що зроблено, а що залишилось).
Дякую.
Вітаємо! Зовнішній підйомник приберемо швидше за все на початку листопада. Монтаж ліфтів вже закінчують. Найближчими часом планується вже запустити один вантажний ліфт.
LiLee
L
Пользователь
48
07 марта 2017
19 окт 2018 18:10

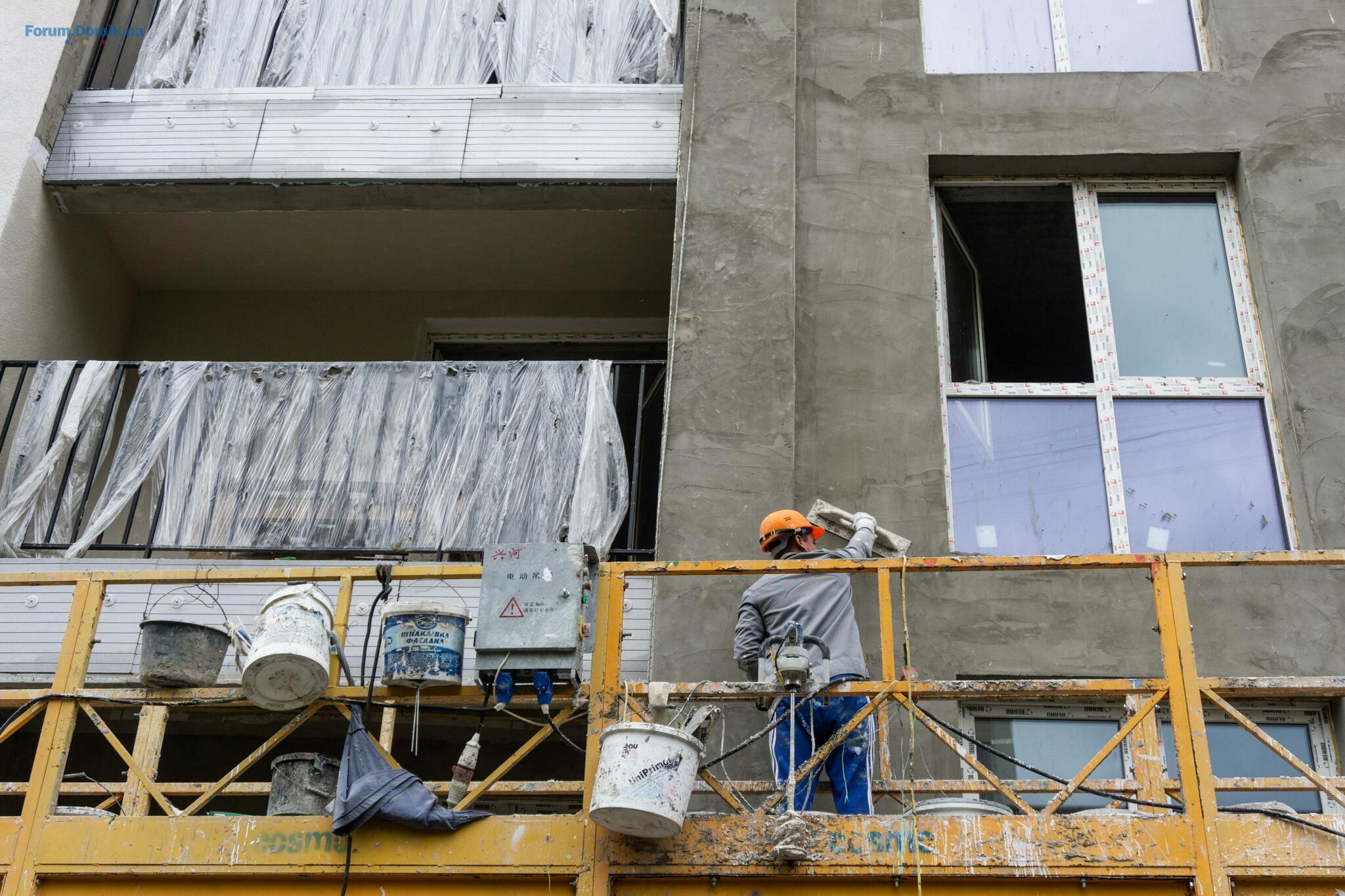

Сейчас пока тепло нужно бы закончить утепление, какое качество утепления будет в начале ноября?
koks83
k
Пользователь
22
03 апреля 2018
20 окт 2018 10:46
Доброго дня Saga. Якщо ви до кінця місяця збираєтесь подавати документи , то ми ^інвестори^ можемо розраховувати на новорічний подарунок в вигляді документів на квартиру?
SAGA Development
SD
Старожил
807
02 апреля 2018
22 окт 2018 09:54
Цитата "koks83":Доброго дня Saga. Якщо ви до кінця місяця збираєтесь подавати документи , то ми ^інвестори^ можемо розраховувати на новорічний подарунок в вигляді документів на квартиру?
Доброго дня! У грудні, після отримання сертифікату про готовність будинку до введення в експлуатацію, ми зможемо передавати інвесторам ключі й запускати їх на ремонти. Але, згідно договорів з інвесторами, процесс оформлення документів про право власності займе більше часу.
вероятный житель
вж
Постоянный пользователь
131
16 сентября 2016
22 окт 2018 10:27
Цитата "SAGA Development":
Доброго дня! У грудні, після отримання сертифікату про готовність будинку до введення в експлуатацію, ми зможемо передавати інвесторам ключі й запускати їх на ремонти. Але, згідно договорів з інвесторами, процесс оформлення документів про право власності займе більше часу.
Добрый день,
почему декабрь, если подаваться вы будете в конце октября, а орган в течении 10 рабочих дней публикует сертификат на сайте?
И, если вы будете в декабре пускать на ремонты, то обязуетесь пусть отопление к этому времени?
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
- ЖК Киевская Швейцария | ИнтерГал-Буд | ул. Макаровская, 316.1218
- Поиски в новостройках Киева. Подскажите варианты16.122 722
- ЖК Paradise Avenue | ZIM Group | Крюківщина, вул. Чорновола16.122 502
- МФК Intergal City | Інтергал Сіті | ІнтерГал-Буд | Київ, вул. Старонаводницька, 16-Б16.1263
- ЖК Абрикосовий | Київміськбуд | Київ, вул. Абрикосова, вул. Жулянська15.122 060
- ЖК Sense City | Prostir | Софіївська Борщагівка, вул. Соборна, 77а15.1227
- ЖК Отрада | Київміськбуд, bUdCapital | Київ, просп. Відрадний, 93/213.122 755
- ЖК Chalet | Standard Development | Київ, вул. Львівська, 18-б12.12123
- ЖК Family and Friends | 3 черга | GEOS | Київ, вул. Новопольова, 212.1224
- ЖК Family and Friends | 2 очередь | GEOS | Киев, ул. Новополевая, 212.12536
- Стоит ли сейчас покупать недвижимость?16.124 871
- Дно рынка недвижимости и влияющие факторы16.1115 264
- Різонність ціни за оренду квартири (12 тисяч гривень)13.111
- Додаткові розрахунки між орендодавцями та орендарями06.1127
- Чи варто купити будинок в спокійному регіоні, в Вінниці?17.092
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Ипотека от Банков с лучшими условиями | Обсуждение кредитов под залог недвижимости13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планирую аренду квартиры в районе Подола30.073
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Отзывы о кондиционерах. Какой кондиционер лучше08.11278
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а04.128
- ЖК ARTVILLE | ZEZMAN | Одеса, Овідіопольська дорога02.1231
- Микрорайон на Лузановке | Одесса, Николаевская дорога | Консоль30.116
- Харьков, Проект "Consol Green City" - "Консоль"11.113
- ЖК Kandinsky Odessa Residence | Кандинский | Одесса, Французский бульвар, 63/6515.10182
- ЖК Дом у моря | Югінвест | Южный, ул. Иванова10.1017
- Перепланировка | тема просьб и советов по конкретным ситуациям09.122 217
- Подскажите, какие ворота на гараж лучше установить из современных?02.124
- Пол на кухне – ламинат или плитка?13.1121
- Пластиковые окна, какие лучше - поделитесь отзывами09.11241
- Кварц виниловая плитка LG Decotile или Berry Alloc29.106
- Напольные покрытия - чтобы было тепло, красиво и недорого29.1018
- Яка реальна ціна чорнових робіт в 2025 для будинку08.101
- Хто планує поїхати на будівельний форум у Львові цього вересня?01.093
- Тёплый пол, отзывы и советы28.08205
- Електрична тепла підлога28.111
- Продам фонарик шокер ОСА 928 Power plus04.111
- Как отвечать на How are You?04.102
- Что подарить мужчине?24.09351
- Мій сайт не з'являється в результатах пошуку20.093
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Мебель под заказ | Объявления об изготовлении мебели18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
