20 дек 2019 09:01
Slavi_from_Spain, если брать в разрезе с начала строительства - конец 2018, согласен, темпы не впечатляющие, чем это было вызвано, я ранее пояснял, в настоящее время темп по монолиту меня устраивает (начались работы в выходные) 2-3 этажа в месяц считаю неплохо, сейчас только опасаюсь старта 3 дома в Ревуцком (по визуализации и планировкам он должен быть монолитным) и часть рабочих соответственно перебросят туда(
20 дек 2019 09:05
Цитата "domovi4ok":
Slavi_from_Spain, приветствую! По ходу строительства монолита за месяц, достаточно посмотреть рубрику ход строительства за ноябрь от ЛУН: https://novostroyki.lun.ua/%D0%B6%D0%BA-navigator-%D0%BA%D0%B8%D0%B5%D0%B2/%D1%85%D0%BE%D0%B4-%D1%81%D1%82%D1%80%D0%BE%D0%B8%D1%82%D0%B5%D0%BB%D1%8C%D1%81%D1%82%D0%B2%D0%B0?section_id=_9643_10806_10807_10808, где отчетливо видно 1-2 секции - 9 этажей, 3-4 - 7 этажей, и сравниваем с последними фото от Marinka4 за 19.12.2019 - 1-2 секции - 12 этаж, 3-4 - 9 этаж, итог за месяц на 1-2 секциях залито 3 этажа, а на 3-4 - 2 этажа, Lamb поправь, если я не прав. Огромное спасибо строителям, за работу на выходных, их труды видно! Если и дальше все будет так хорошо складываться, буду рассматривать в следующем году возможность еще одной инвестиции в этот комплекс!

все верно, кажется))) мне особенно хорошо был видел прогресс, когда Griz наш выставлял видео из электрички - прям так заметно как растет! эх жаль темнеет теперь рано.

Slavi_from_Spain , мне в отделе продаж сказали что я была одним из первых инвесторов, а может и первой. Наталья, которая оформляла договор, улыбнулась так, окликнула коллегу и спросила- кажется Первый инвестор да? Короче кажется я была первой , когда только выставили на продажу я и взяла)
20 дек 2019 09:24
Цитата "domovi4ok":
Slavi_from_Spain, если брать в разрезе с начала строительства - конец 2018, согласен, темпы не впечатляющие, чем это было вызвано, я ранее пояснял, в настоящее время темп по монолиту меня устраивает (начались работы в выходные) 2-3 этажа в месяц считаю неплохо, сейчас только опасаюсь старта 3 дома в Ревуцком (по визуализации и планировкам он должен быть монолитным) и часть рабочих соответственно перебросят туда(


так так так, подождите)))) они по факту( если простому обывателю не вникая в процессы) именно этажи ( не считая фундамента и все такое) - они начали строить первый этаж в мае!! чуть более чем за пол года это огого как быстро строят!
20 дек 2019 10:37
Slavi_from_Spain, тоже хотелось бы побыстрее, лично я инвестировал в феврале (на котловане), ждал еще старта КГС на Баггоутовской, но у них не срослось и я здесь, по одним из плюсов нашего комплекса хотел бы отметить соотношение количества квартир на этаже и лифтов, не все ЖК классом выше могут этим похвастаться. А так по перспективе хотел бы посадить с dimitriy2007 и всеми желающими по дереву во дворе, обдумать необходимость "закрытой территории", возможность создание ОСМД, "бумажной войной" с "птичкой", а вообще было бы круто еще ввести практику раздельного сбора отходов (как в Парк Тауне), но это так мысли вслух для тех кто действительно покупал квартиру для жизни... Lamb, стараюсь быть полностью объективным, хотя и являюсь инвестором, как все начиналось мы все хорошо знаем в т.ч. и о Газельке), которой увы уже нет! Кстати, заметил строительство подворной стены со стороны Ж\Д между входом в 1-ую секцию 3-го дома и старым цехом (из красного кирпича) по всей видимости этот цех сносить не будут
20 дек 2019 12:02
Цитата "domovi4ok":
Slavi_from_Spain, если брать в разрезе с начала строительства - конец 2018, согласен, темпы не впечатляющие, чем это было вызвано, я ранее пояснял, в настоящее время темп по монолиту меня устраивает (начались работы в выходные) 2-3 этажа в месяц считаю неплохо, сейчас только опасаюсь старта 3 дома в Ревуцком (по визуализации и планировкам он должен быть монолитным) и часть рабочих соответственно перебросят туда(


В том что по поводу прошлого месяца ошибся, признаю, но если тенденция в месяц, два этажа продолжится - это удовлетворительно,но ни как не отличный, а тем более бешеный для монолитного строительства темп.
По поводу третьего дома на Ревуцкого, будем надеяться что увеличат кол-во людей, а нам остается следить, вовремя выполнять свои обязательства, а там посмотрим!!!!
Всем добра!!!
20 дек 2019 13:05
Цитата "domovi4ok":
Slavi_from_Spain, тоже хотелось бы побыстрее, лично я инвестировал в феврале (на котловане), ждал еще старта КГС на Баггоутовской, но у них не срослось и я здесь, по одним из плюсов нашего комплекса хотел бы отметить соотношение количества квартир на этаже и лифтов, не все ЖК классом выше могут этим похвастаться. А так по перспективе хотел бы посадить с dimitriy2007 и всеми желающими по дереву во дворе, обдумать необходимость "закрытой территории", возможность создание ОСМД, "бумажной войной" с "птичкой", а вообще было бы круто еще ввести практику раздельного сбора отходов (как в Парк Тауне), но это так мысли вслух для тех кто действительно покупал квартиру для жизни... Lamb, стараюсь быть полностью объективным, хотя и являюсь инвестором, как все начиналось мы все хорошо знаем в т.ч. и о Газельке), которой увы уже нет! Кстати, заметил строительство подворной стены со стороны Ж\Д между входом в 1-ую секцию 3-го дома и старым цехом (из красного кирпича) по всей видимости этот цех сносить не будут

О, мой единомышленник )) я тоже ждала этот самый жк на Баговутовской) и да - не устану повторять что в наше время маячок Эконом или комфорт , а часто и бизнес класс - ничего не значат. Надо по факту все моменты сравнивать . И часто эконом даже бывает лучше. Стена это очень хорошо) слава богу что так как есть не оставят .
Да , вы объектовны , но математически целесообразно вести отсчёт от старта стройки именно этажей . Ибо продолжение стройки это только этажи (фундамента то не будет уже) , стало быть можно смело считать что за 7 месяцев построили 13 этажей , а значит что до относительного конца стройки осталось 7-8 месяцев и ура . Надеюсь что зима такой и будет как сейчас, тоесть что морозы не помешают
20 дек 2019 13:53
на самом деле это 3й дом. и такая арифметика так себе работает =)

у ЖК Кристер Град была история когда 3й дом построили быстрее второго, а потом приостановили и выгнали 2й) у них пока задача 1й и 2й дом, я думаю что первый тормозят из за внутреннего двора и +/- хотят что бы второй дом был готовый и делать его середину

Никогда не слышал что бы дома строились быстрее запланированой сдачи))
это как электрички и поезда что приезжают на час раньше =)
20 дек 2019 14:22
Цитата "rockdrweb":
на самом деле это 3й дом. и такая арифметика так себе работает =)

у ЖК Кристер Град была история когда 3й дом построили быстрее второго, а потом приостановили и выгнали 2й) у них пока задача 1й и 2й дом, я думаю что первый тормозят из за внутреннего двора и +/- хотят что бы второй дом был готовый и делать его середину

Никогда не слышал что бы дома строились быстрее запланированой сдачи))
это как электрички и поезда что приезжают на час раньше =)

Что-то Вы напутали. Второй дом в Кристере выгнали раньше третьего
21 дек 2019 07:41
Цитата "Slavi_from_Spain":
Я понимаю, но с такой погодой для монолита 1 или 1,5 этажа в месяц это маловато


зимой для монолита норма 2-2,5 этажа с прогревом конструкций, летом 2,5-3 этажа.(если бригада работает вахтами и соответственно и в субботу и воскресенье).
Сейчас вертикал 10го этажа по 3-му дому, то есть монолит дольют 16/2,5= 6,4 месяца, выбрасываем новый год и пасху, округляем к 7ми месяцам. То есть по 3-му дому монолитная коробка будет готова к 1-му августа.
заявленный срок сдачи - 3й квартал 2020 уже не реализуем, так как кроме монолита есть еще кладка, окна, двери, инженерные сети, кровля, лифты. мой прогноз - весна 2021го) как это не печально.
21 дек 2019 11:02
Очень жаль что нет камеры, для онлайн трансляции процесса строительства((
21 дек 2019 11:05
Тут кто-то интересовался, где будет строиться на Оболони следующий до ДБК-4. Есть информация, что по ул.Коноплянской, 22. Начнут в июле 2020 года.
21 дек 2019 11:34
Цитата "domovi4ok":
Slavi_from_Spain, тоже хотелось бы побыстрее, лично я инвестировал в феврале (на котловане), ждал еще старта КГС на Баггоутовской, но у них не срослось и я здесь, по одним из плюсов нашего комплекса хотел бы отметить соотношение количества квартир на этаже и лифтов, не все ЖК классом выше могут этим похвастаться. А так по перспективе хотел бы посадить с dimitriy2007 и всеми желающими по дереву во дворе, обдумать необходимость "закрытой территории", возможность создание ОСМД, "бумажной войной" с "птичкой", а вообще было бы круто еще ввести практику раздельного сбора отходов (как в Парк Тауне), но это так мысли вслух для тех кто действительно покупал квартиру для жизни... Lamb, стараюсь быть полностью объективным, хотя и являюсь инвестором, как все начиналось мы все хорошо знаем в т.ч. и о Газельке), которой увы уже нет! Кстати, заметил строительство подворной стены со стороны Ж\Д между входом в 1-ую секцию 3-го дома и старым цехом (из красного кирпича) по всей видимости этот цех сносить не будут


Добры день
Подскажите ""бумажной войной" с "птичкой"" это как?
21 дек 2019 11:38
Цитата "rockdrweb":
на самом деле это 3й дом. и такая арифметика так себе работает =)

у ЖК Кристер Град была история когда 3й дом построили быстрее второго, а потом приостановили и выгнали 2й) у них пока задача 1й и 2й дом, я думаю что первый тормозят из за внутреннего двора и +/- хотят что бы второй дом был готовый и делать его середину

Никогда не слышал что бы дома строились быстрее запланированой сдачи))
это как электрички и поезда что приезжают на час раньше =)



Полностью согласен для безопасности прохода жильцов 1 го дома, сначала закончат все высотные работы по 2му и двор.
21 дек 2019 18:31

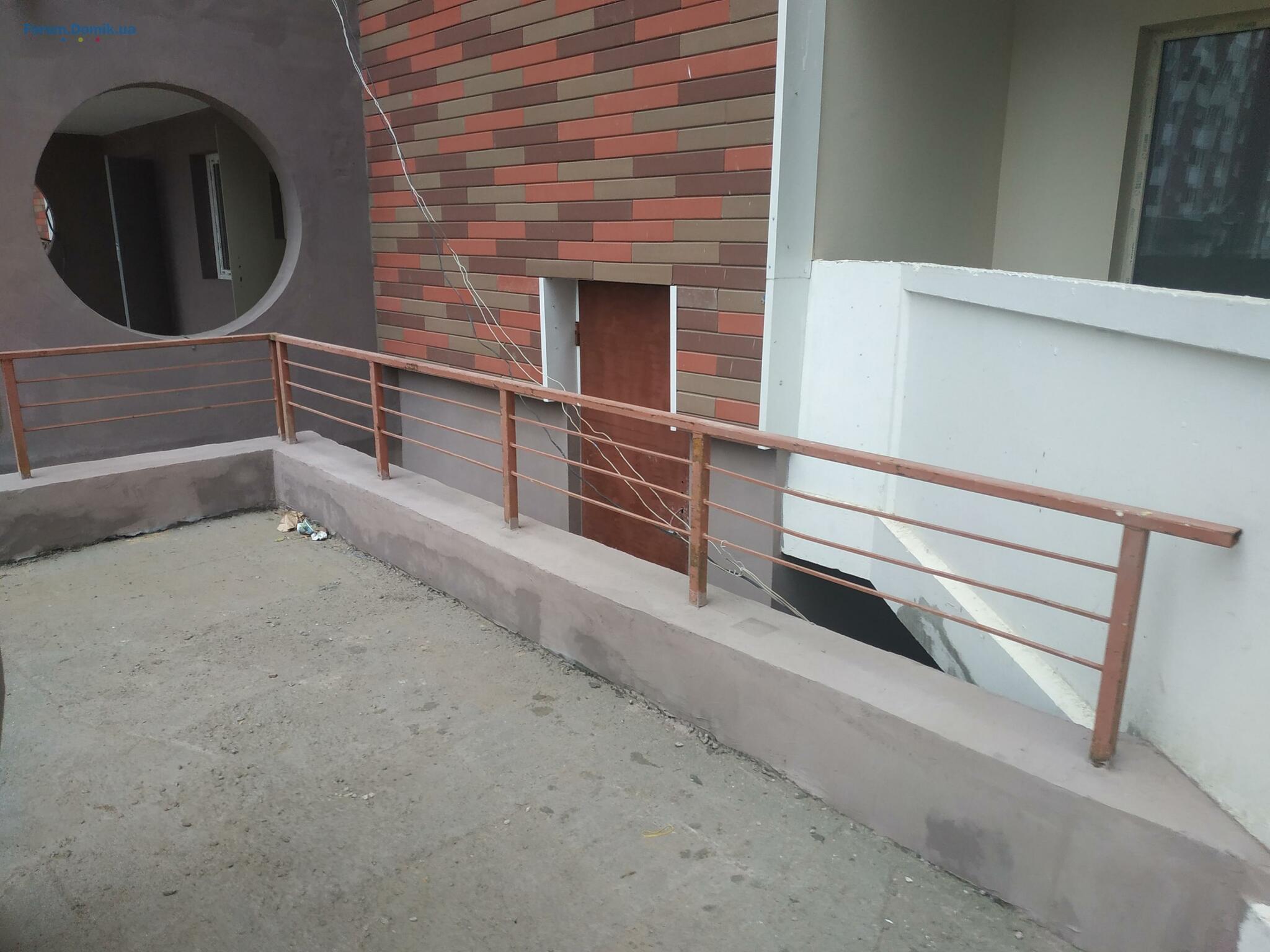

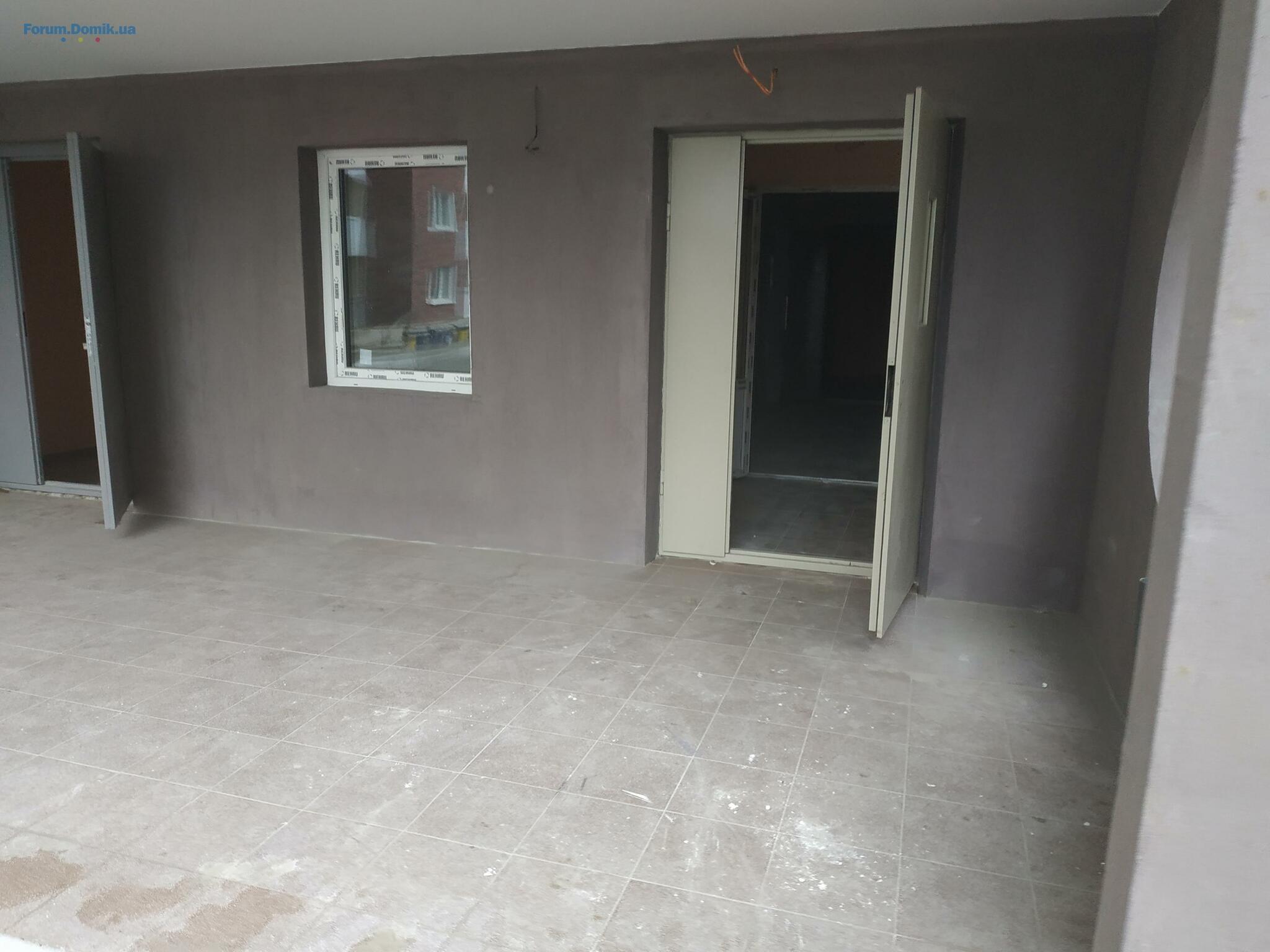

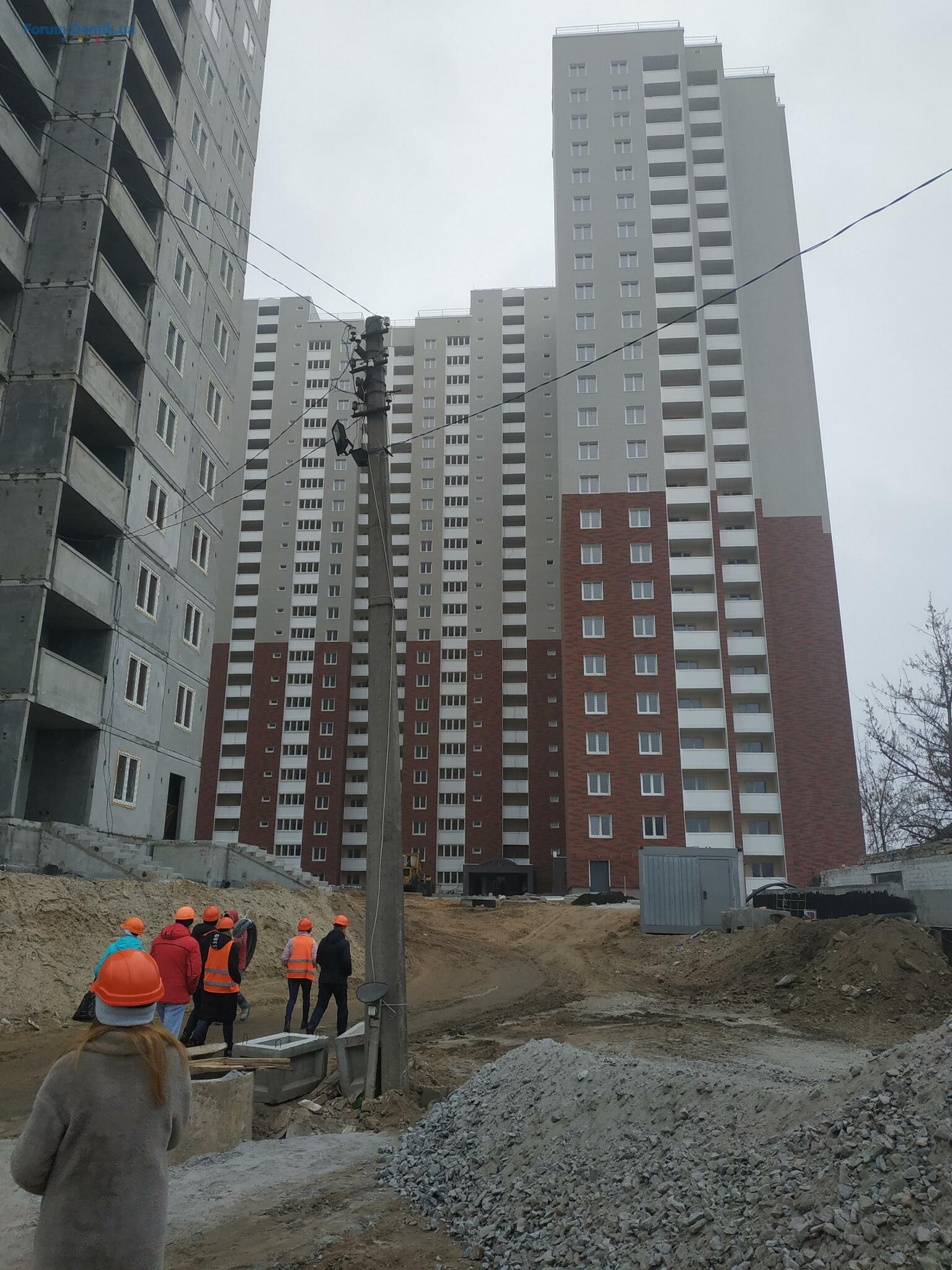

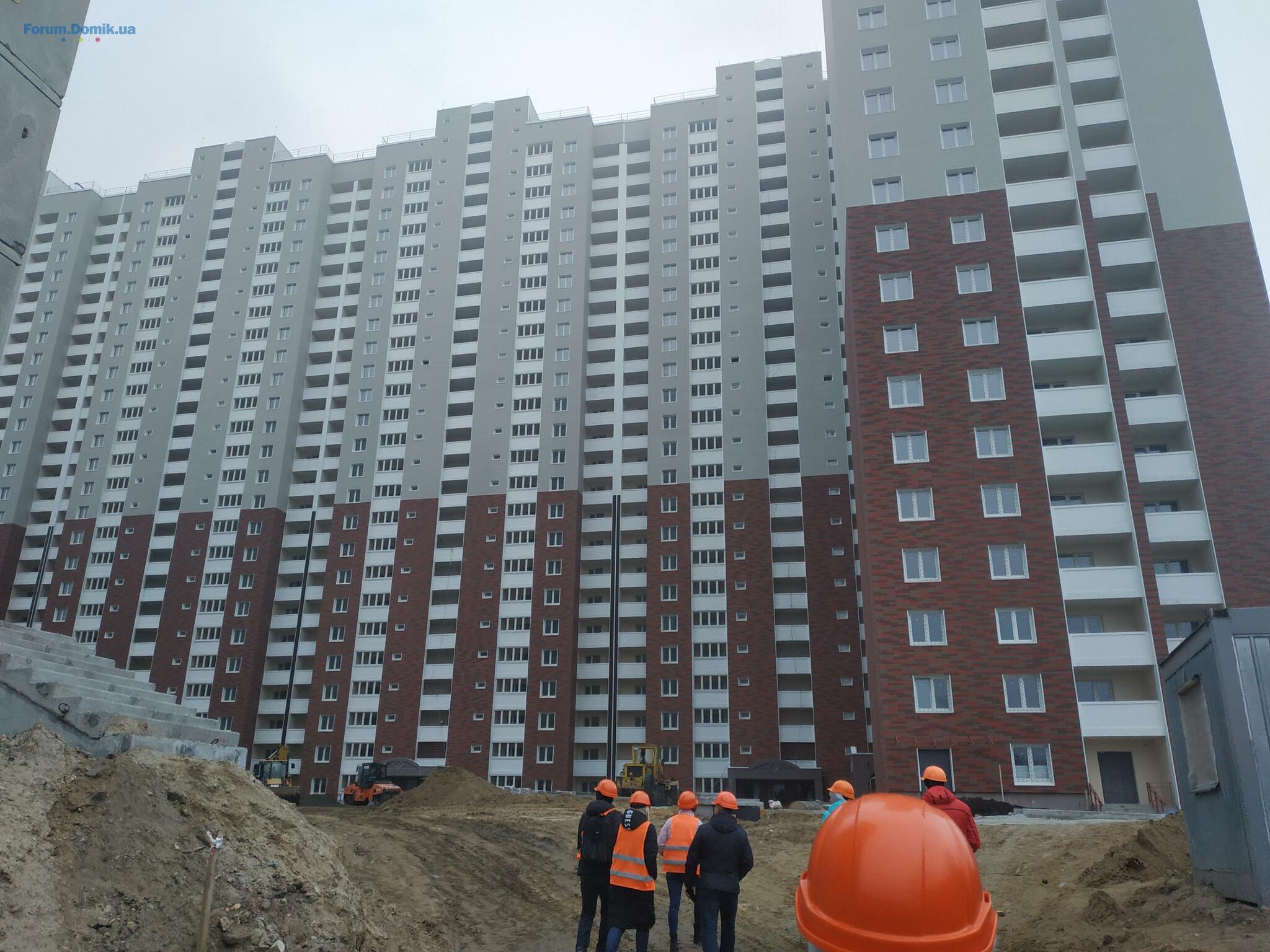

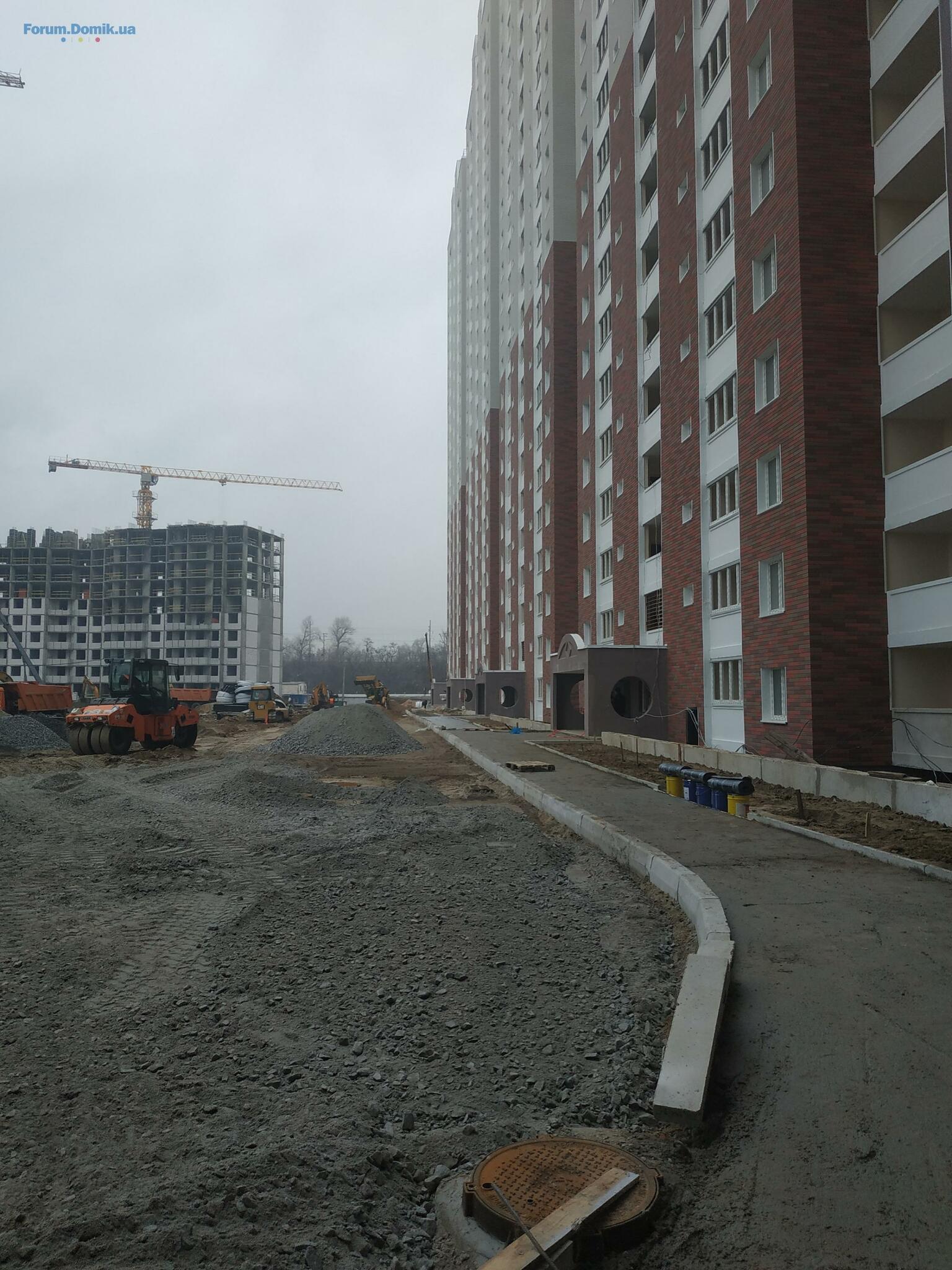

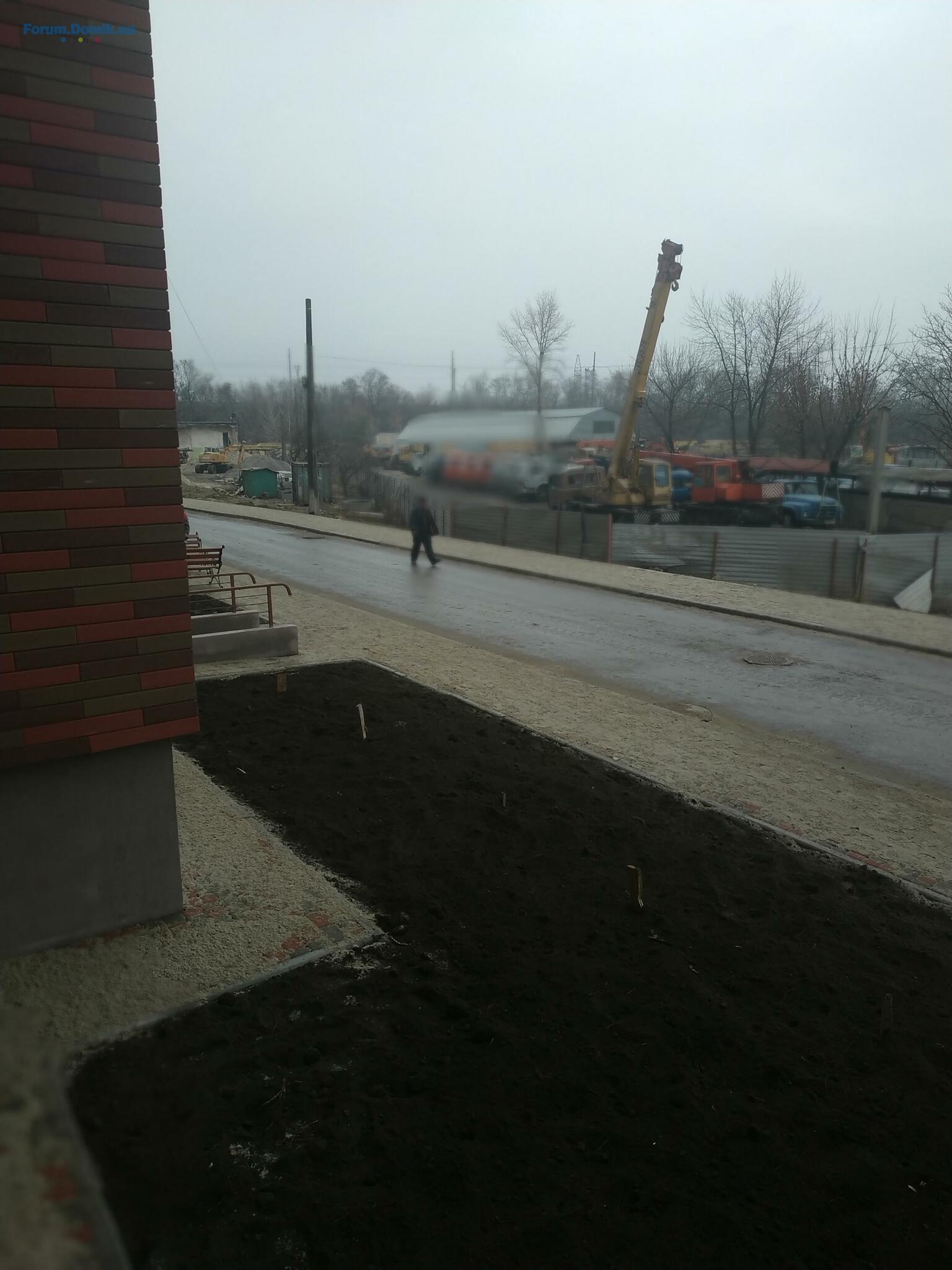

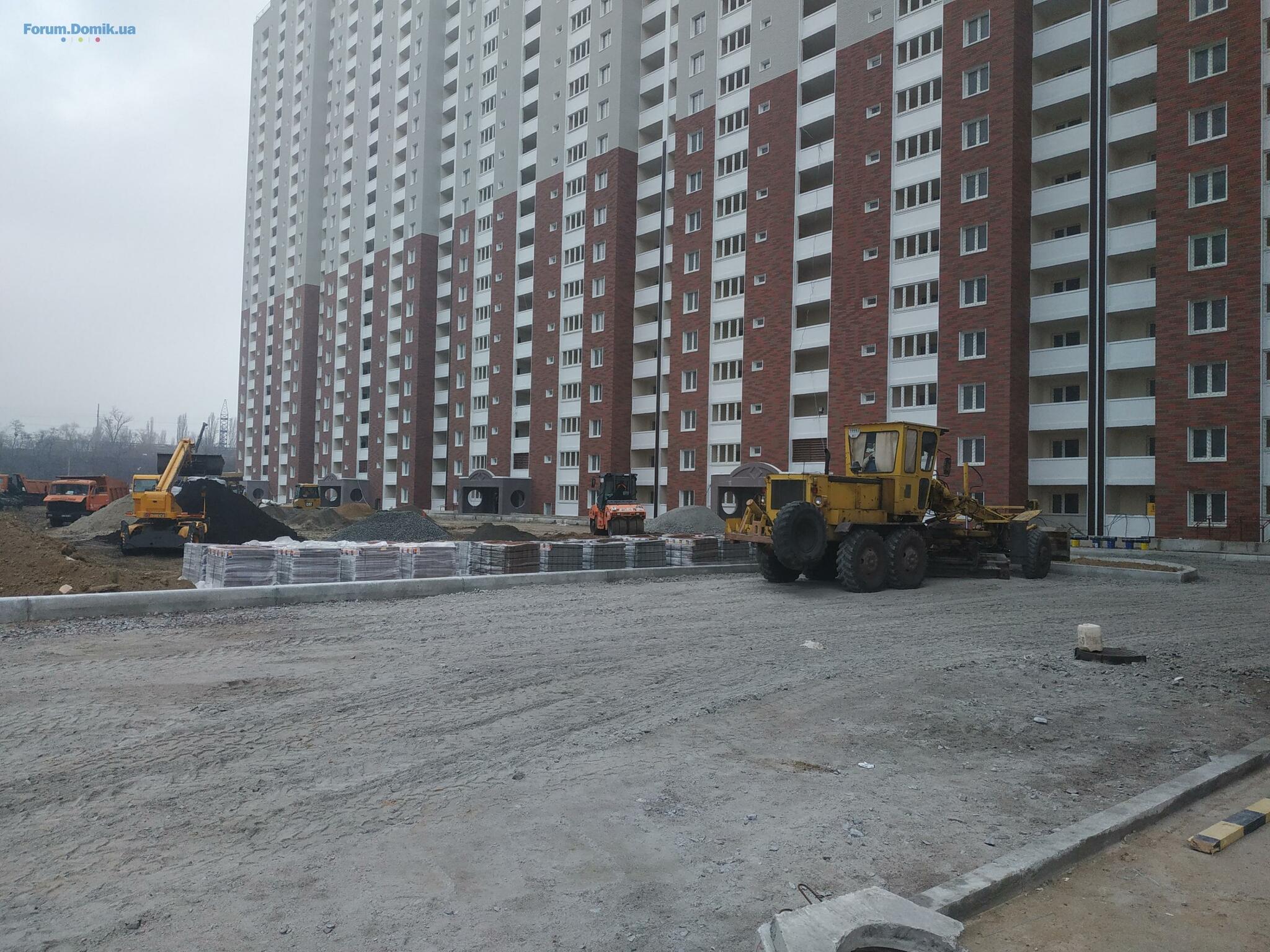

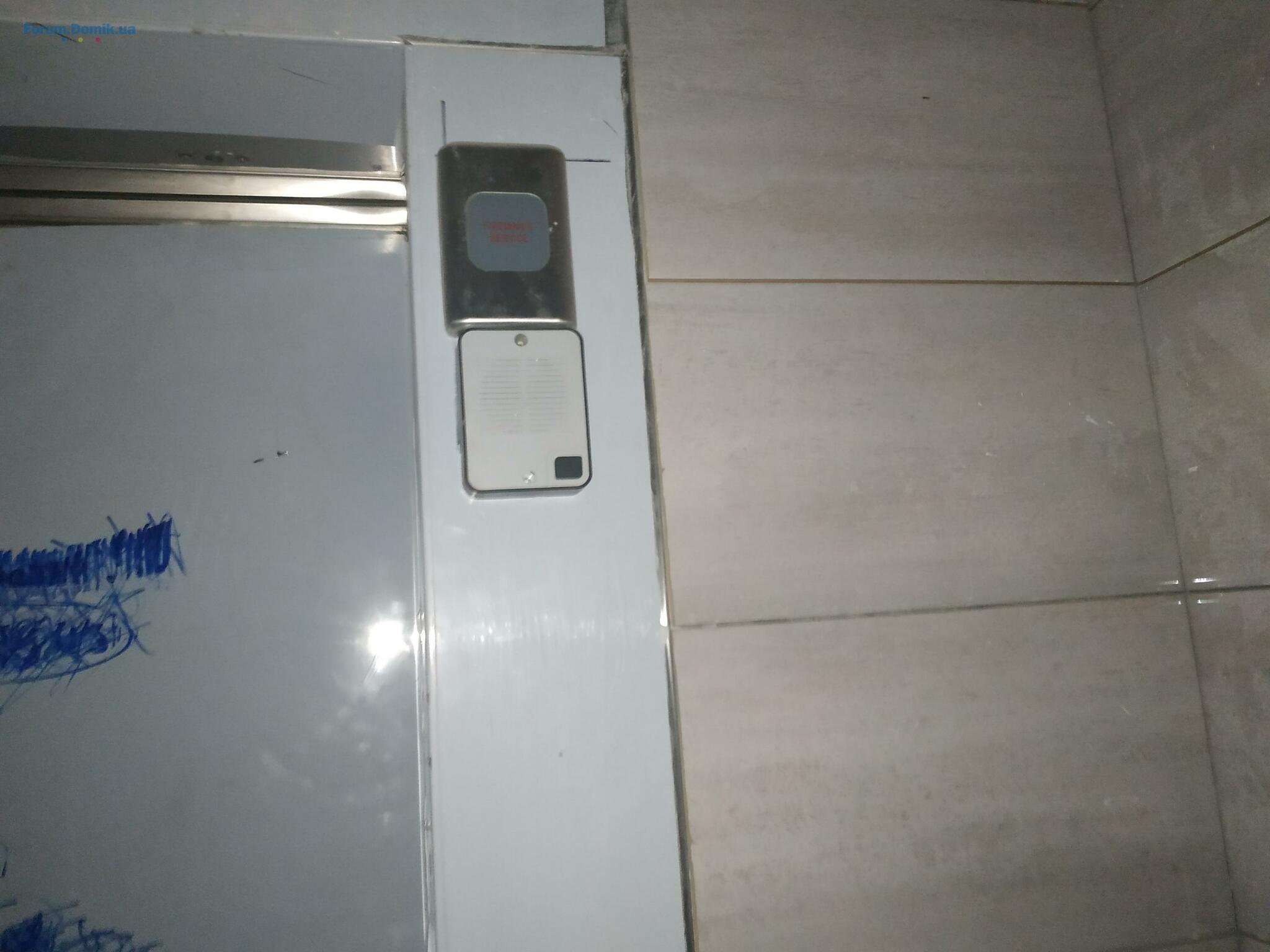

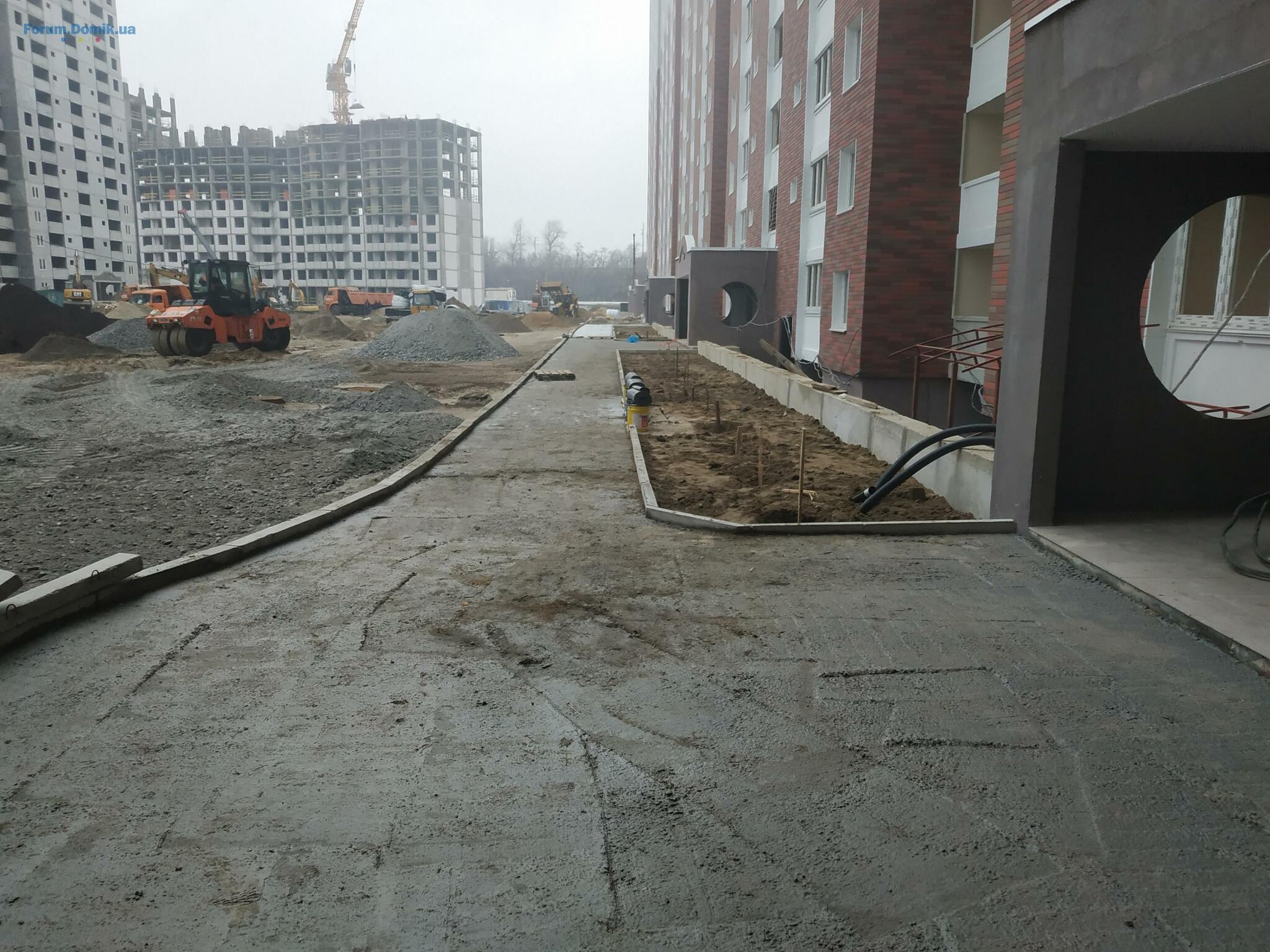

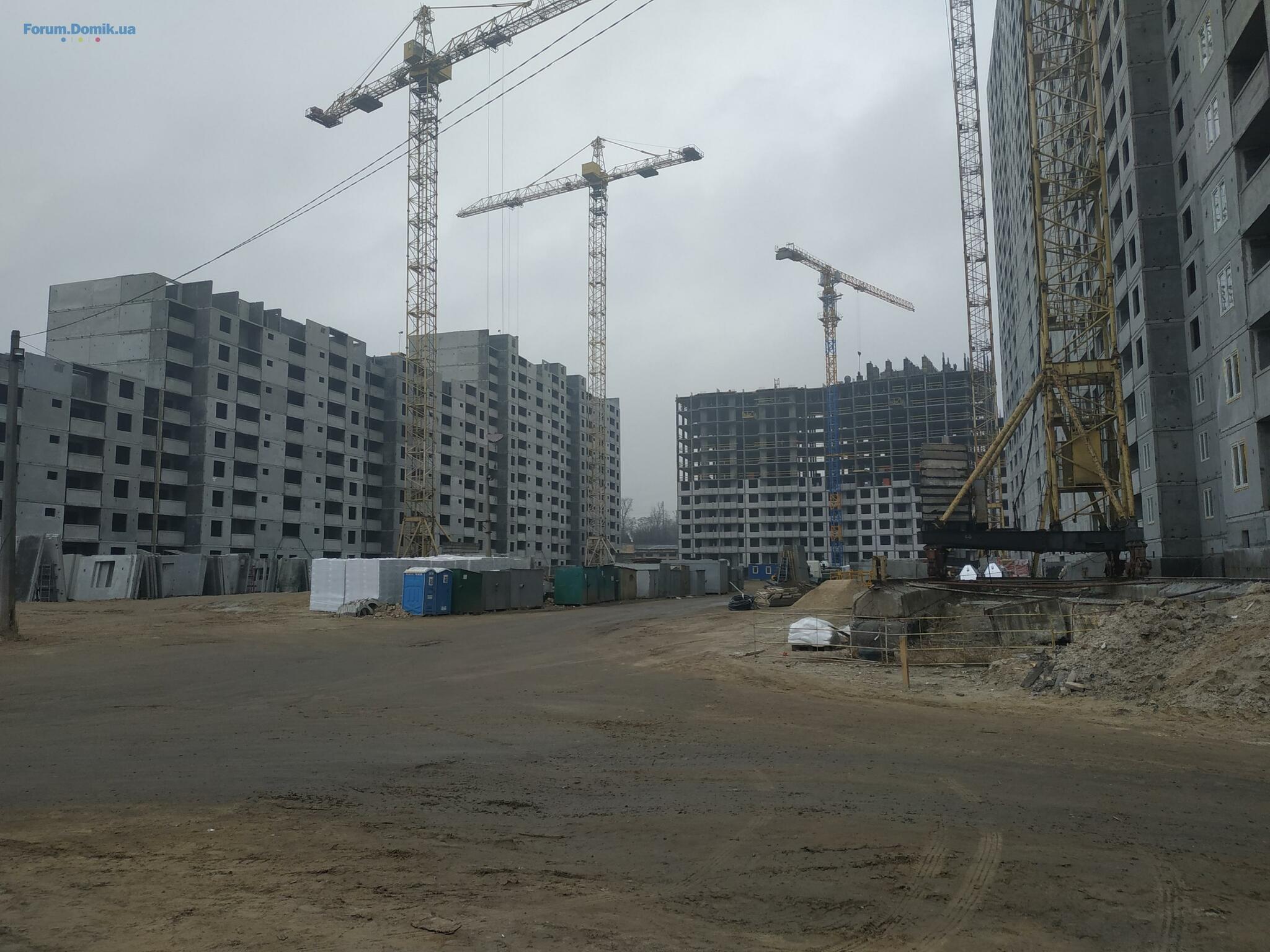

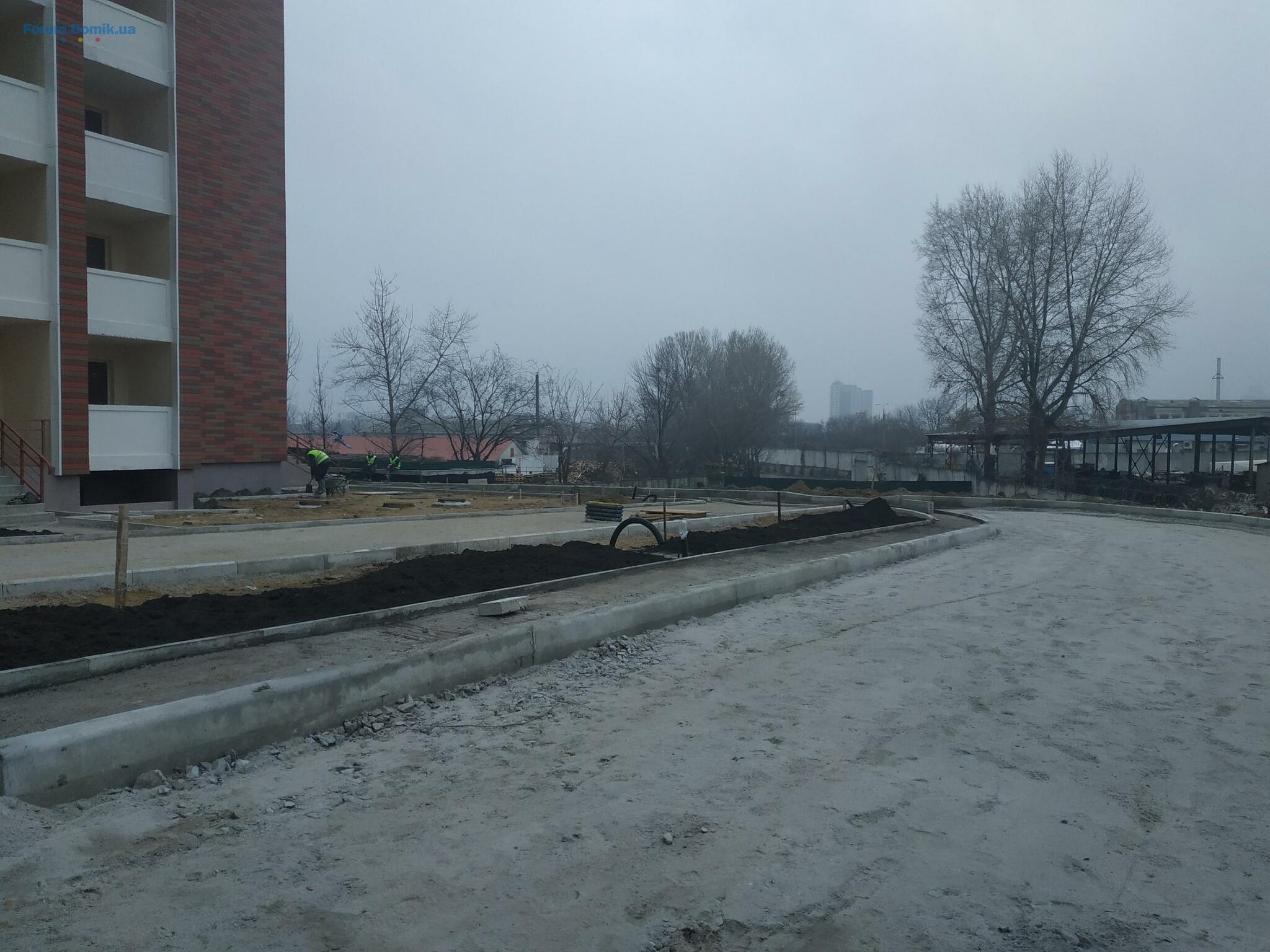

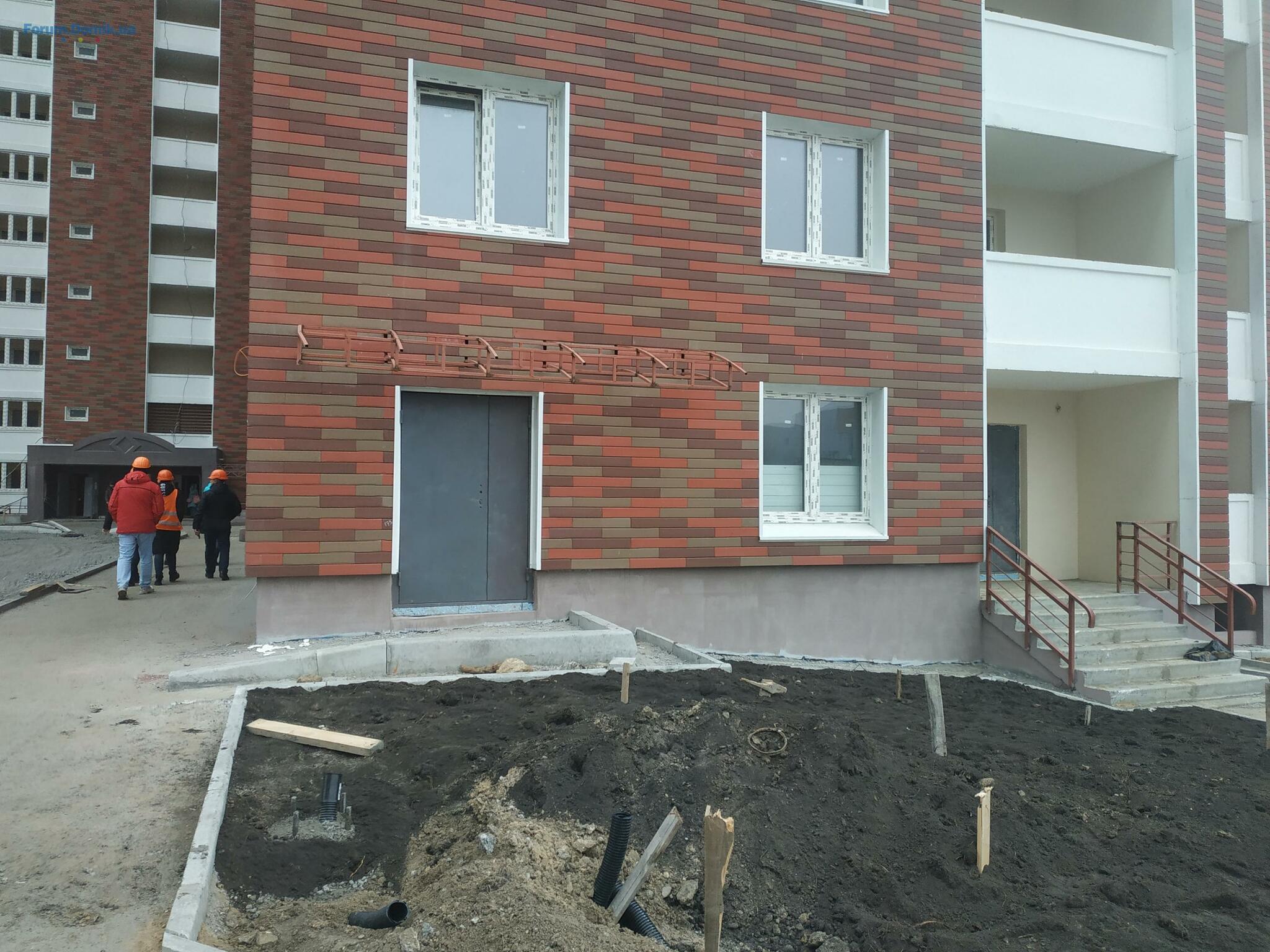

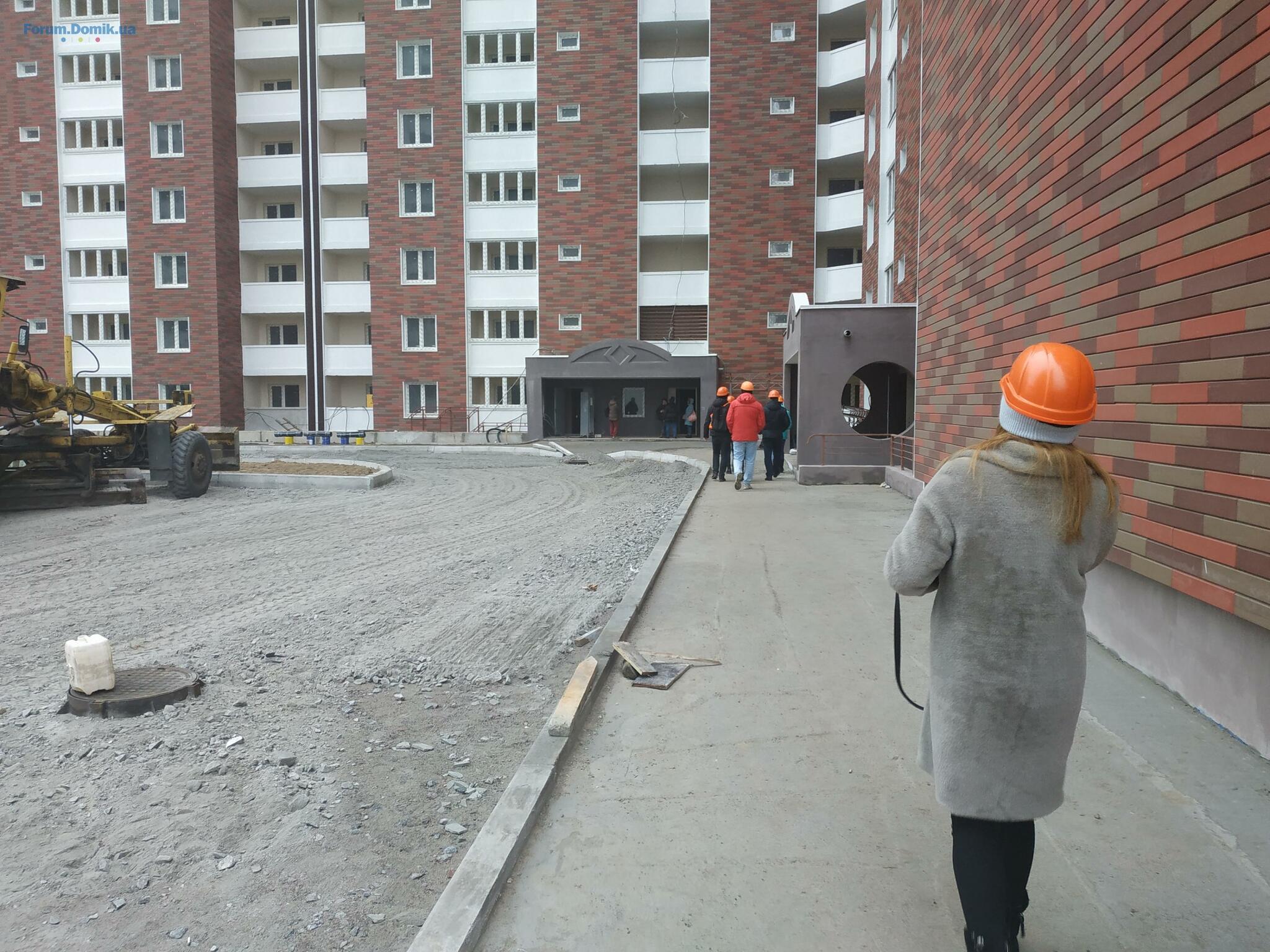

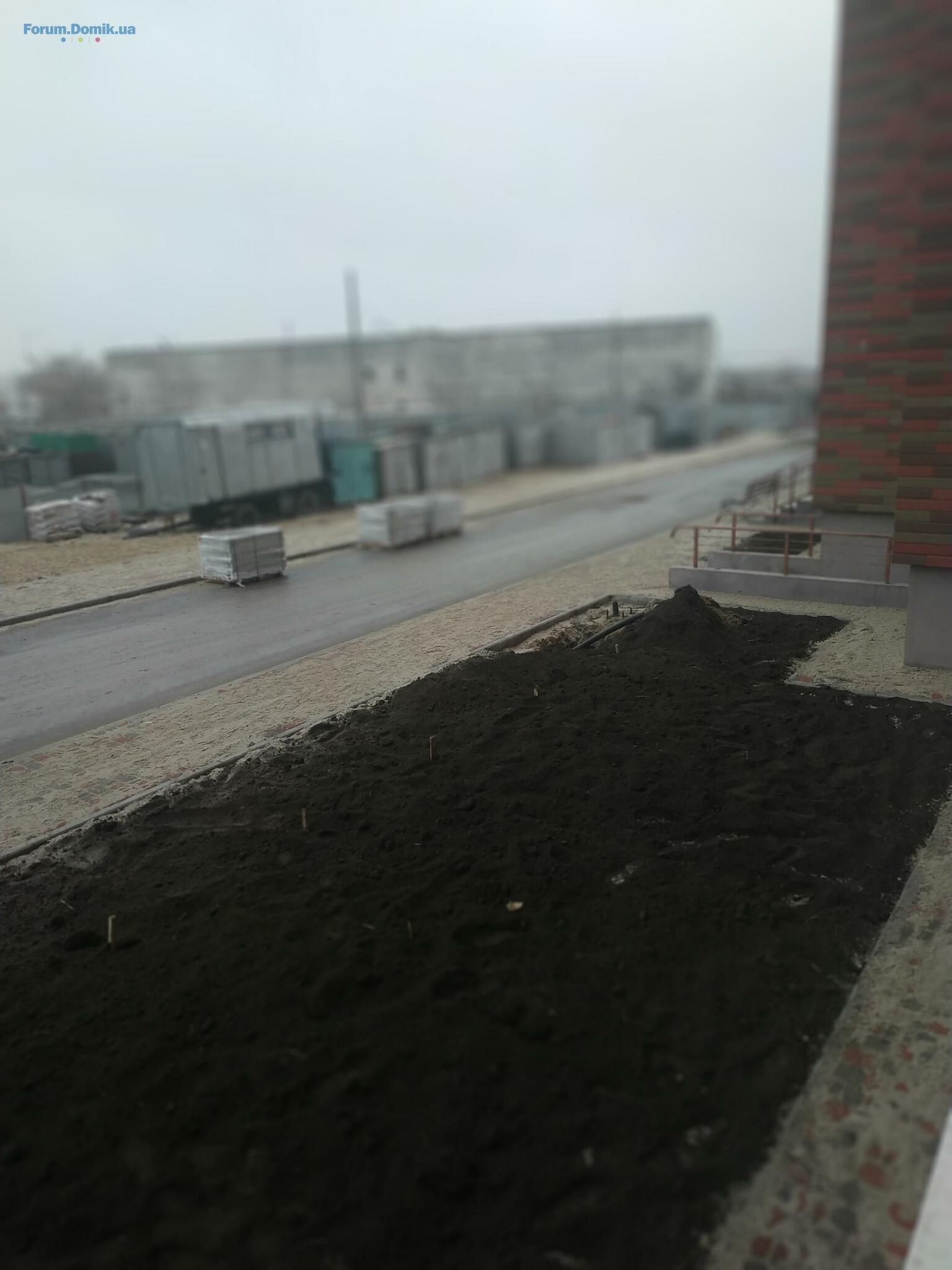

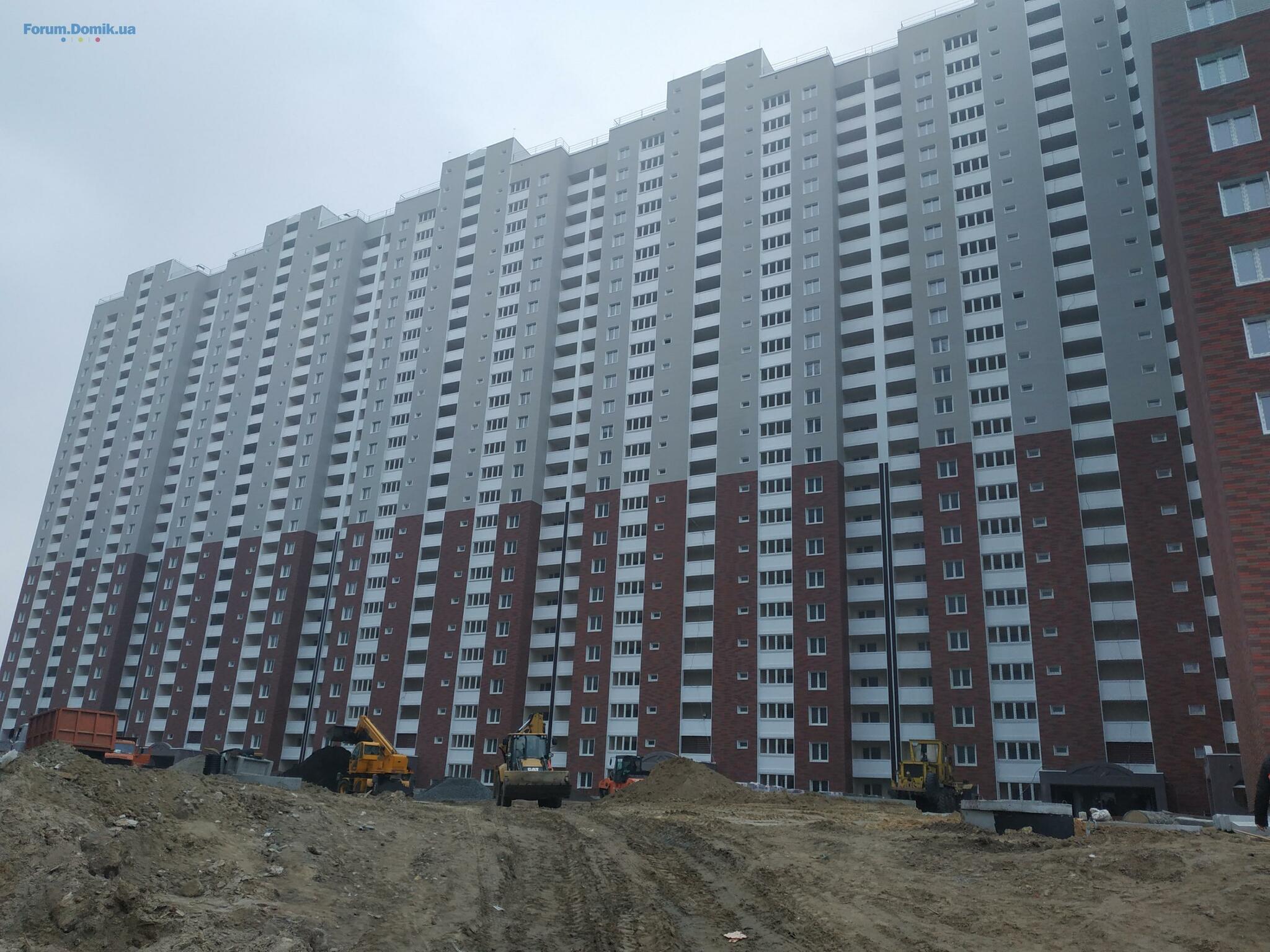

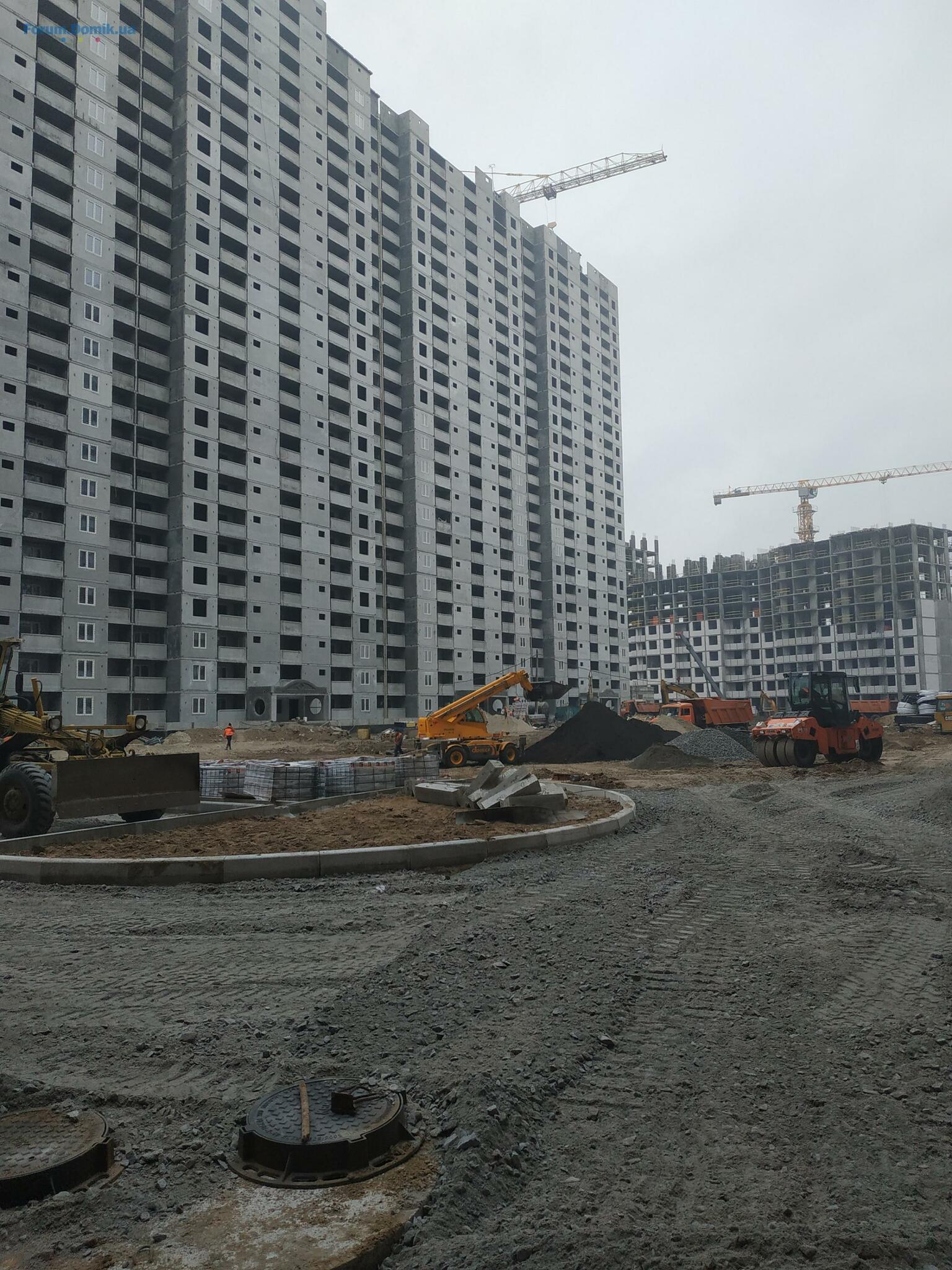

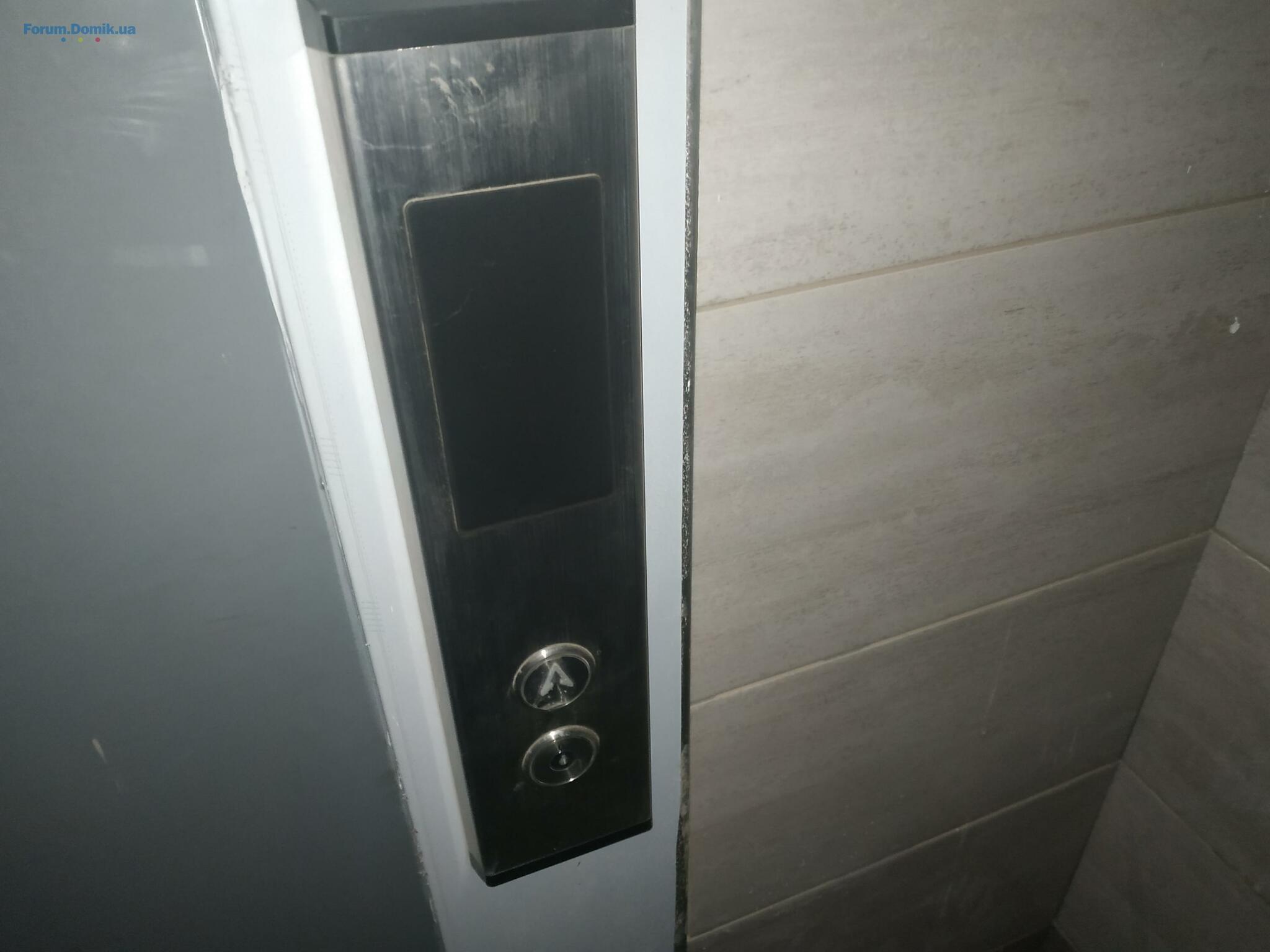

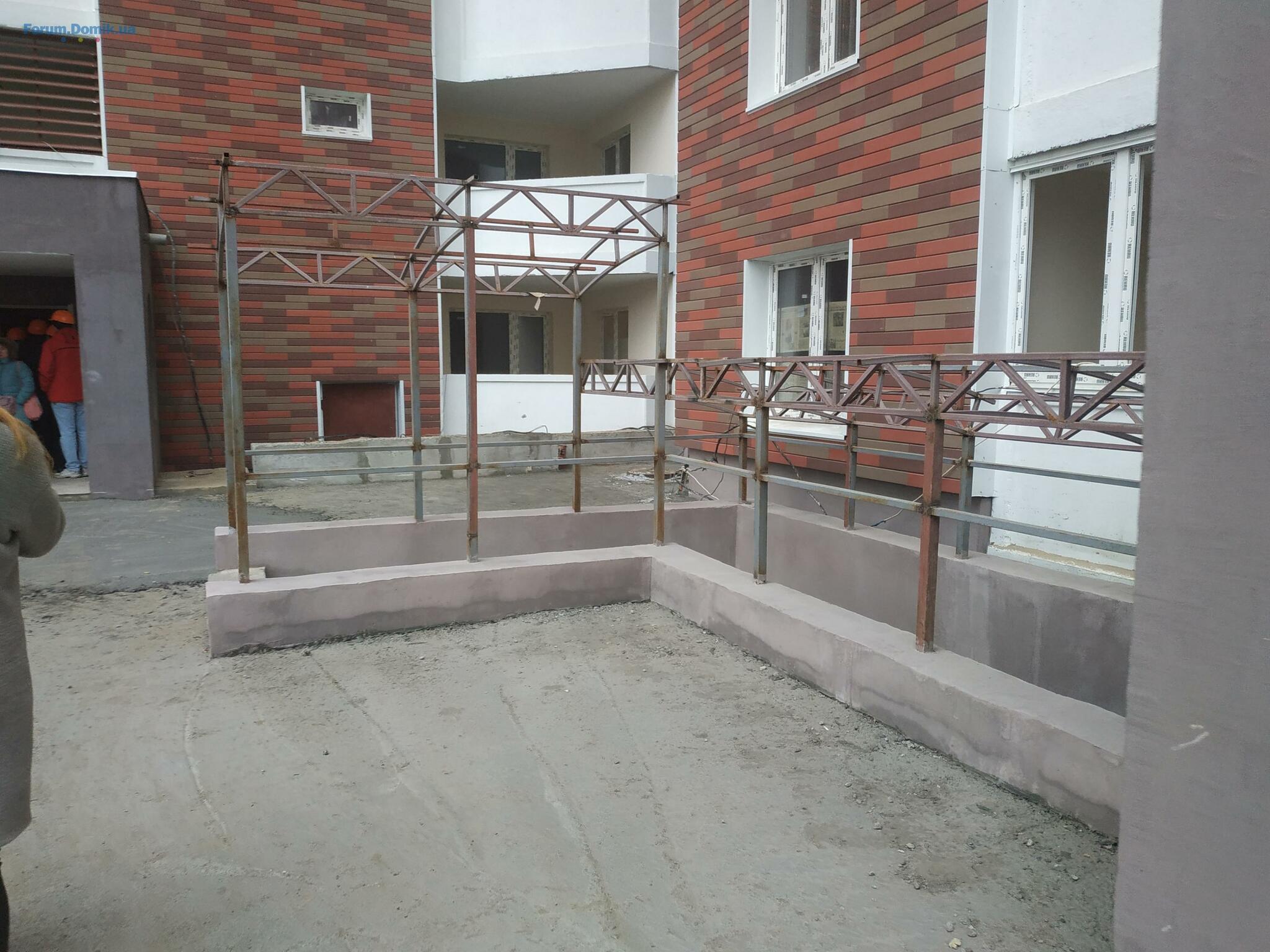

Свежие фото из ЖК Навигатор 21.12.19
22 дек 2019 08:23
Доброе утро! Спасибо огромное за фото!!!!
22 дек 2019 16:26
Limpopo2018 , спасибо за сообщение о планах новой застройки от ДБК-4. Не очень знаю эту местность,поэтому может Вы в курсе- эта ул.Коноплянская не совсем забытый богом уголок? Не промзона? Как Вам этот район?
22 дек 2019 16:47
кто-нибудь в курсе что по 2-му дому? внутри что-то делали? двери входные устанавливали или еще нет???
22 дек 2019 20:53
Интересно завтра 1 дом примут или нет. Записано по таблице 22 число.
23 дек 2019 05:07
Цитата "mr.wolf":
кто-нибудь в курсе что по 2-му дому? внутри что-то делали? двери входные устанавливали или еще нет???

Были во 2-м доме в своей квартире в 3-й секции. Работы заморожены до весны на этапе поштукатуренных стен. Больше ни чего нет (дверей и тп). Строители говорят что зимой внутренние работы вестись не будут.
23 дек 2019 12:08
Добрый день! Во 2 доме , 3 секция на нижних этажах стоят двери. Открытые))))
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
1. . .238240. . .393
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
+34624407828xxxx
