Задержки в сдаче домов в ЖК Патриотике

1. . .7810
31 окт 2019 11:10

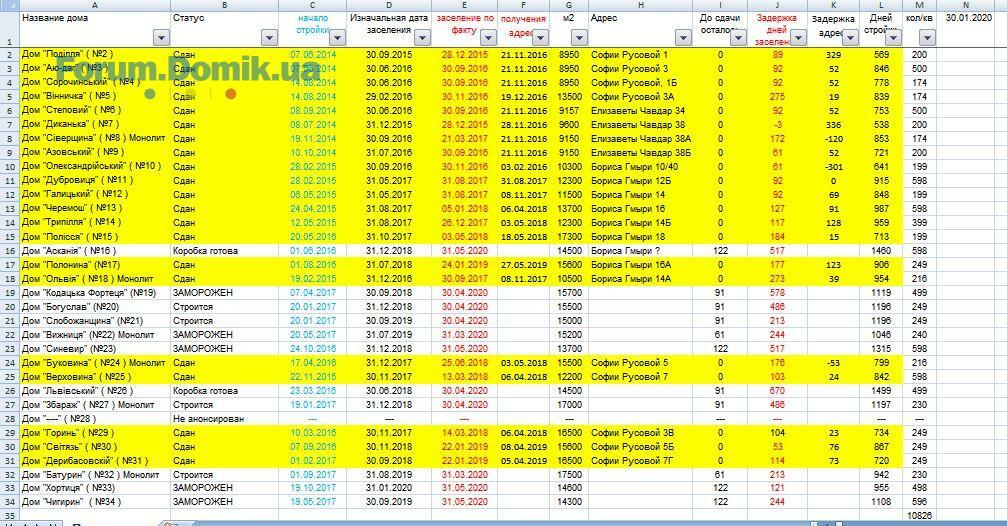

Новая табличка :P
31 окт 2019 13:00
Цитата "Alik1001":
Новая табличка :P

Смешно смотреть на эти сроки
21 ноя 2019 19:09
Уже не смешно...

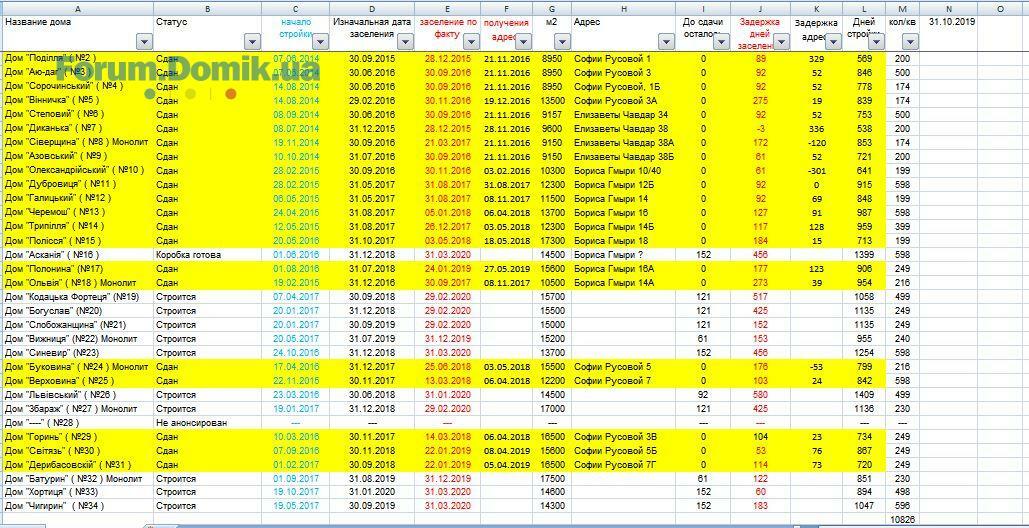

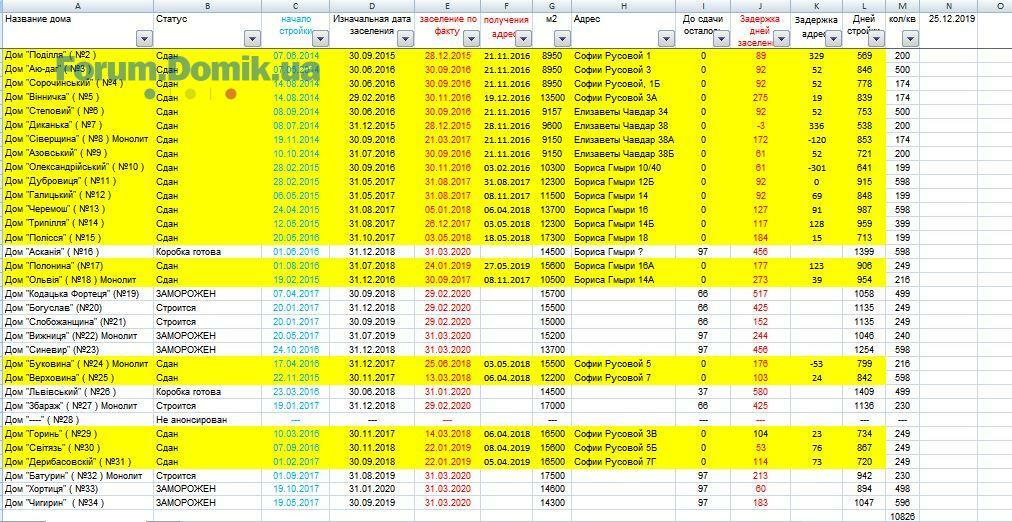

25 дек 2019 17:20
Опять половину домов перенесли... и за 2019 год сдали 1 дом... 17й :mad: :mad: :mad:
26 дек 2019 09:35
Судя по вашей табличке, в 2019 сдали не один а три дома: #7, #30, #31. Или с #30 и #31 чтото пошло не так?
27 дек 2019 12:28
Ой, да 30 и 31 тоже. Забыл про них )))
27 дек 2019 17:28
Цитата "Alik1001":
Опять половину домов перенесли... и за 2019 год сдали 1 дом... 17й :mad: :mad: :mad:


Согласно вашей табличке идет строительство трех домов, а на сайте novostroyki.lun.ua указано что продолжается строительство только одного дома (№20, Богуслав) :

ЖБ Асканія (№16) — збудований
ЖБ Львівський (№26) — збудований

ЖБ Богуслав (№20) — будується

ЖБ Кодацька фортеця (№19) — будівництво заморожене
ЖБ Слобожанщина (№21) — будівництво заморожене
ЖБ Вижниця (№22) — будівництво заморожене
ЖБ Синевир (№23) — будівництво заморожене
ЖБ Збараж (№27) — будівництво заморожене
ЖБ Батурин (№32) — будівництво заморожене
ЖБ Хортиця (№33) — будівництво заморожене
ЖБ Чигирин (№34) — будівництво заморожене

Кому верить ?
30 янв 2020 11:12
Снова переносы....
30 янв 2020 13:03
Батурин строится? не заморожен?
30 янв 2020 15:43
вроде да... строится точно не скажу
30 янв 2020 16:30
Цитата "Alik1001":
Снова переносы....

На Кодацкой фортеции ведутся строительные работы, дом № 19 не заморожен.
30 янв 2020 17:15
так и Кодацька Фортеця, судя из новостей Аркады на сайте, строится)
30 янв 2020 20:05
А с чего взяли , что 22 Виде ца и 23 Синевир Заморожены?! И почему молчание о 20 Богуслав и 21 Слобожанщина, что с ними?
31 янв 2020 08:20
Цитата "ОксанаВладелец":

На Кодацкой фортеции ведутся строительные работы, дом № 19 не заморожен.

Якщо 2 фасадники закривають вату камінням на торці першоі секціі це роботи(вони доречі це дороблять і все на цьому),то так роботи ведуться....нічого Аркада не планує добудовувати, ПНО потопило Аркадушку,ще 1,5 роки тому.....
31 янв 2020 10:07
Я же не возражала, что Вижница № 22 заморожена. Если бы на Вижнице работало хотя бы два фасадчика, я бы перекрестилась.
31 янв 2020 19:28
Цитата "vitalii1985ua":
так и Кодацька Фортеця, судя из новостей Аркады на сайте, строится)


Ок по 19му внесу изменения в следующей правке
02 фев 2020 11:25
27 збараж строится ???
13 март 2020 10:59
Новые задержки
13 март 2020 16:08
Это не правда! Номер 19 кв не строиться, не успеет сдан в 30 апреле!!!
13 март 2020 18:59
Конечно не успеет, все дома не строятся. Пока аркада заявляет такие сроки, перенос каждых три месяца.
Розміщення оголошень на ТОП 30 сайтів нерухомості
Заощаджуйте час на подачу оголошень та аналіз результатів
Подробнее
1. . .7810
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
+34624407828xxxx
