ЖК "Садовый", Харьков - "Жилстрой - 2"

31 март 2014 17:49

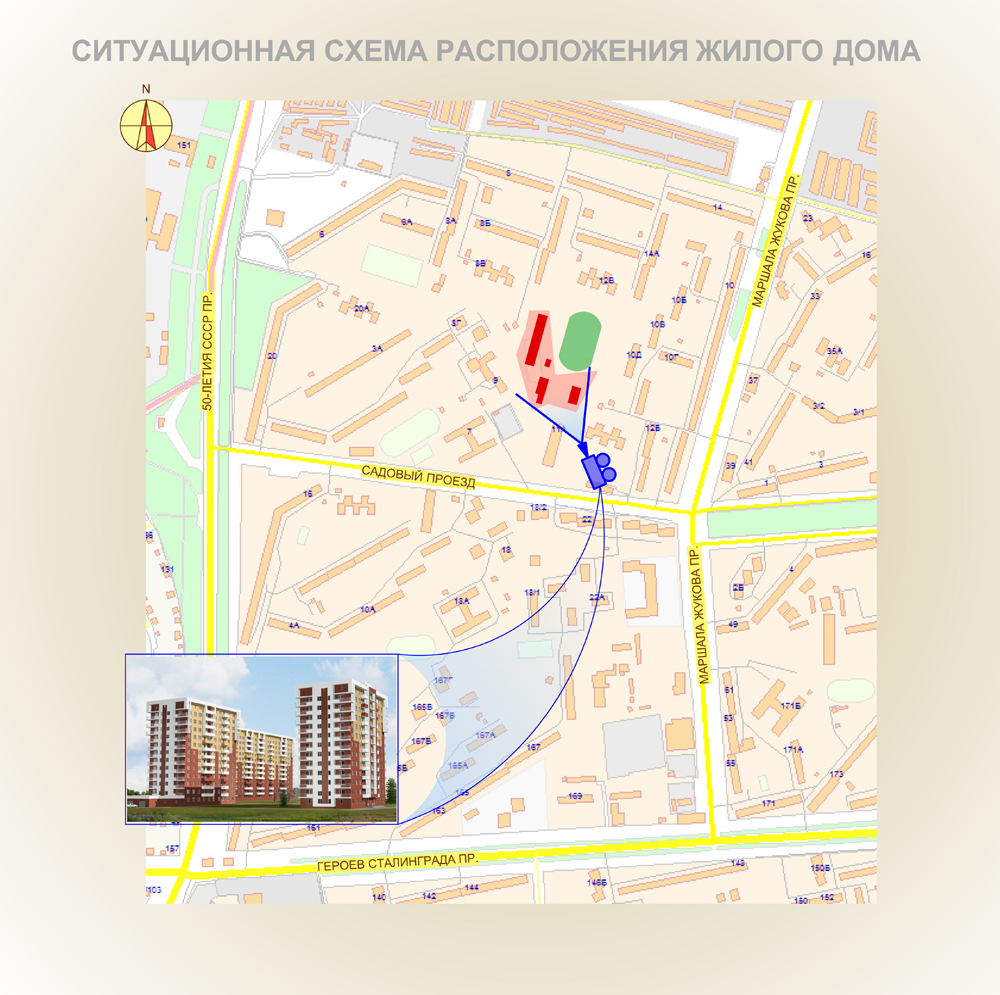

Жилой комплекс "Садовый"
Харьков, проезд Садовый.
Новые Дома (микрорайон между Садовым проездом и ул. Танкопия, проспектами Маршала Жукова и 50-летия СССР)
Застройщик: "Жилстрой - 2"

дом №1 - IV квартал 2016
дом №2 и №3 - IV квартал 2017
паркинг - IV квартал 2018

18 июнь 2014 22:50
11.06.2014 - начаты земляные работы по разработке котлована.
19 июнь 2014 07:46
Добрый день! кто ген подрядчик?
19 июнь 2014 08:27
Проект: ОДО «Жилстрой-2»
Заказчик: ОДО «Жилстрой-2»
Генеральный подрядчик: ОДО «Жилстрой-2»
Финансирование: через Фонд финансирования строительства
Управитель: ООО «Харьковский региональный фонд финансирования строительства» (лиц. АВ №472920 от 12.06.2009)
20 июль 2014 04:19
первым будут строить 12-этажный дом, состоящий из 3 подъездов? про 10 минут до Сильпо они, конечно, лукавят)
03 июнь 2015 12:13
23 июнь 2015 15:36
01 июль 2015 15:30
По состоянию на 01.07.2015

В 1-й секции возведено здание, сегодня завершается кладка внутренних перегородок, начата установка окон.
Во 2-й секции на 12-м этаже забетонированы вертикальные конструкции, завершена кладка наружных стен. Ведутся работы по устройству перекрытия над 12-м этажом. Выполнены две трети объема кладки внутренних перегородок на 9-м этаже.
В 3-й секции на 9-м этаже забетонированы вертикальные конструкции, выполнена половина объема кладки наружных стен. Завершена кладка внутренних перегородок на 3-м этаже. В 4-й секции забетонировано основание под фундамент, производится армирование фундаментной плиты.
17 июль 2015 15:26
В 1-й секции возведено здание, выполнена кладка внутренних перегородок, установлены окна на 2-9-м этажах, завершается кладка парапета.

Во 2-й секции завтра завершаются работы по устройству перекрытия над 12-м этажом. На 13-м этаже бетонируются вертикальные конструкции, ведется кладка наружных стен. Выполнена кладка внутренних перегородок на 9-м этаже, завтра каменщики приступят к работам на 10-м этаже.

В 3-й секции на 9-м этаже забетонированы вертикальные конструкции, завершается кладка наружных стен. Выполняются работы по устройству перекрытия над 9-м этажом. Начата кладка внутренних перегородок на 4-м этаже.

В 4-й секции выполнены работы монтажу опалубки и армированию фундаментной плиты, в конце этой недели планируется выполнить ее бетонирование.
17 июль 2015 15:27
17 июль 2015 15:27
17 июль 2015 15:31
17.07.2015

В 1-й секции возведено здание, выполнена кладка парапета и внутренних перегородок, установлены окна на 2-13-м этажах (кроме технологических проемов). Завершается кладка выхода на кровлю.

Во 2-й секции на 13-м этаже забетонированы вертикальные конструкции, сегодня завершена кладка наружных стен. Выполняются работы по устройству покрытия над 13-м этажом. Выполнена половина объема кладки внутренних перегородок на 10-м этаже.

В 3-й секции на 10-м этаже завершается бетонирование вертикальных конструкций и кладка наружных стен. Выполняются работы по устройству перекрытия над 10-м этажом. Продолжается кладка внутренних перегородок на 4-м этаже.

В 4-й секции сегодня в ходе непрерывного 14-часового непрерывного процесса бетонирования завершено устройство фундаментной плиты толщиной 80 см. В ходе заливки было использовано 560 кубометров бетона. На следующей неделе, после того, как бетон наберет прочность, начнутся работы по монтажу каркасов колонн и кладке фундаментных блоков.
17 июль 2015 15:32
17 июль 2015 15:32
03 авг 2015 14:35
31.07.2015

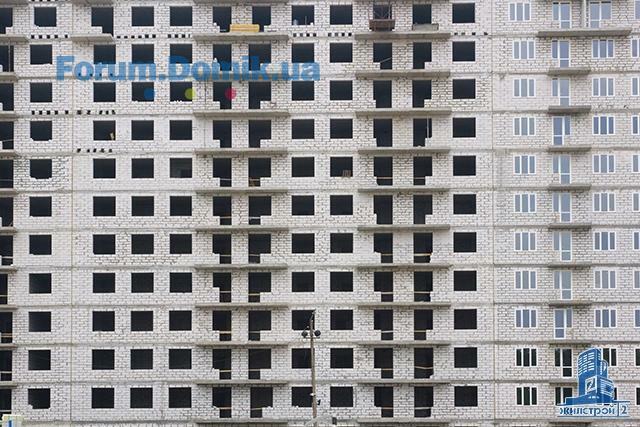

В 1-й секции возведено здание, выполнена кладка парапета и выхода на кровлю, завершена кладка внутренних перегородок. Установлены окна на 2-13-м этажах (кроме технологических проемов). Ведется кирпичная кладка балконных ограждений.

Во 2-й секции забетонировано покрытие над 13-м этажом. Каменщики завершили кладку внутренних перегородок на 10-м этаже, в понедельник начнутся работы на 11-м этаже.

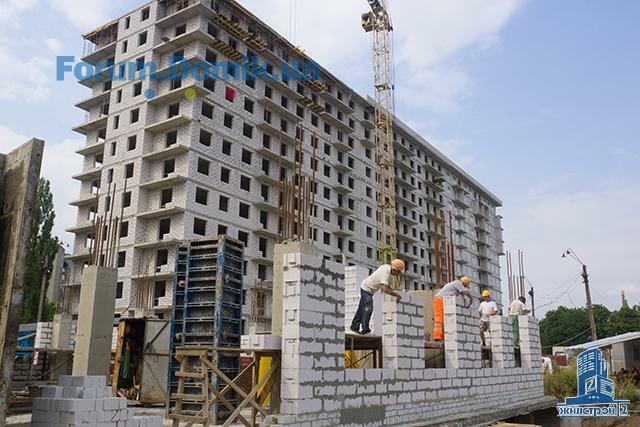

В 3-й секции на 11-м этаже забетонированы вертикальные конструкции, выполнена кладка наружных стен. В понедельник завершаются работы по устройству перекрытия над 11-м этажом. На 12-м этаже бетонируются вертикальные конструкции, начата кладка наружных стен. Выполнена кладка внутренних перегородок на 4-м этаже.

В 4-й секции выполняются работы по устройству вертикальных конструкций и наружных стен подвального этажа.
03 авг 2015 14:36
17 авг 2015 13:52
В 1-й секции продолжается кирпичная кладка балконных ограждений.

Во 2-й секции выполнены две трети объема работ по кладке внутренних перегородок на 11-м этаже.

В 3-й секции забетонировано перекрытие над 12-м этажом. На 13-м этаже выполняются работы по заливке бетоном вертикальных конструкций и кладке наружных стен. Ведется кладка внутренних перегородок на 5-м этаже.

В 4-й секции в подвальном этаже забетонированы вертикальные конструкции, монтируются наружные стены. Забетонирована треть перекрытия между подвальным и 1-м этажами.

В 5-й секции выполняются земляные работы по разработке котлована.
17 авг 2015 13:52
31 авг 2015 21:20
В 1-й секции продолжается кирпичная кладка балконных перегородок и монтаж металлических ограждений..

Во 2-й секции завершена кладка парапетов, ведется кладка внутренних перегородок на 12-м этаже..

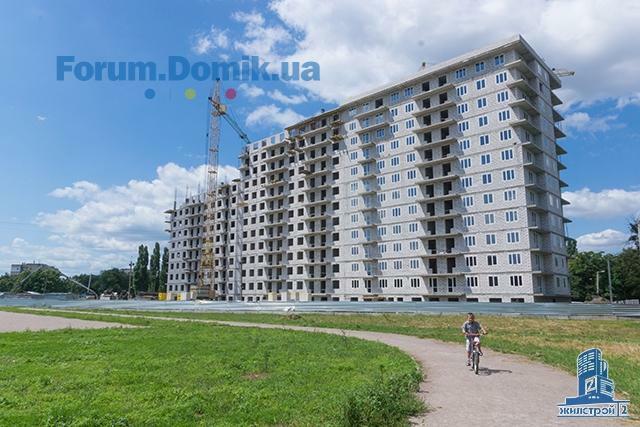

В 3-й секции возведено здание, продолжается кладка внутренних перегородок на 5-м этаже.

В 4-й секции завтра завершаются работы по устройству перекрытия над подвалом, на 1-м этаже бетонируются вертикальные конструкции, выполнено 25% объема кладки наружных стен. Производится обратная засыпка грунта. Монтируется башенный кран.

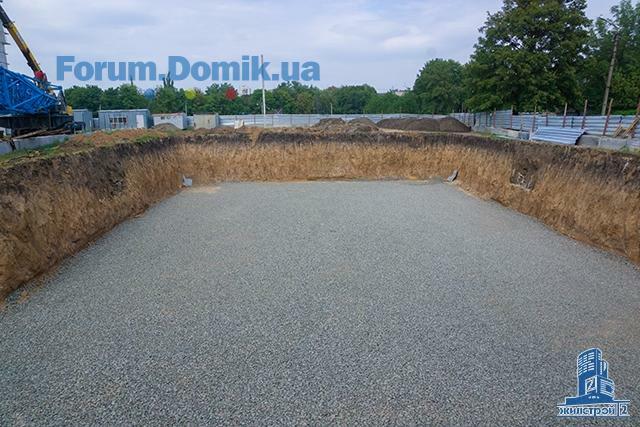

В 5-й секции завершена разработка котлована, выполнено щебеночное основание. После завершения испытаний свай начнутся работы по устройству свайного поля..
31 авг 2015 21:20
Розміщення оголошень на ТОП 30 сайтів нерухомості
Заощаджуйте час на подачу оголошень та аналіз результатів
Подробнее
Розміщення оголошень на ТОП 30 сайтів нерухомості
Заощаджуйте час на подачу оголошень та аналіз результатів
Подробнее
