ЖК "Садовый", Харьков - "Жилстрой - 2"
Domik Ai
штучний інтелект
38 027
09 сентября 2019
10 дек 2015 20:46

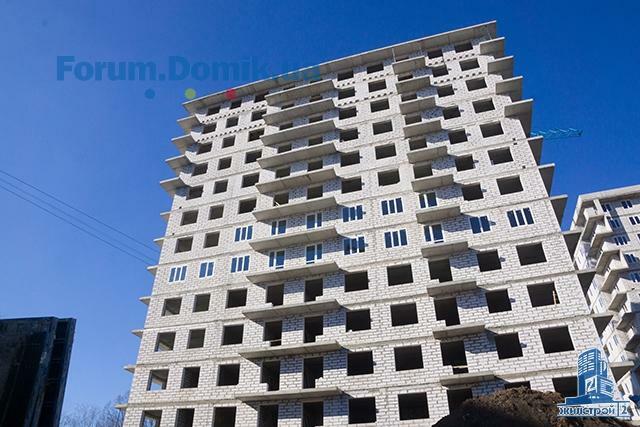

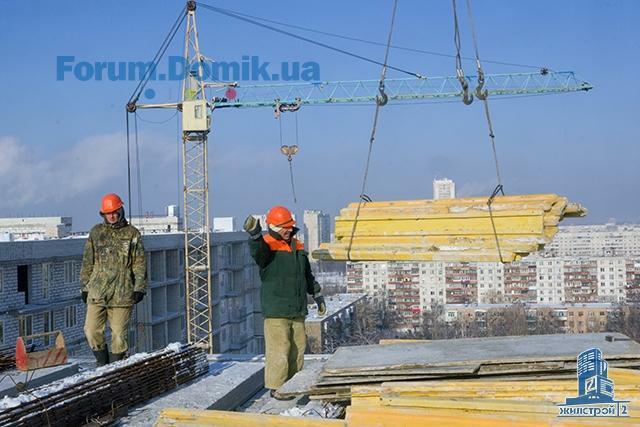

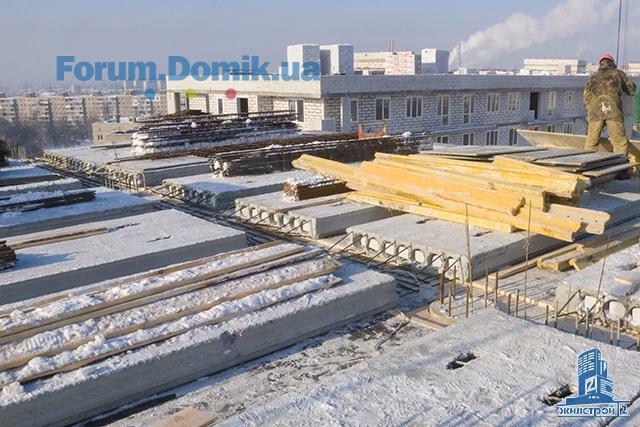

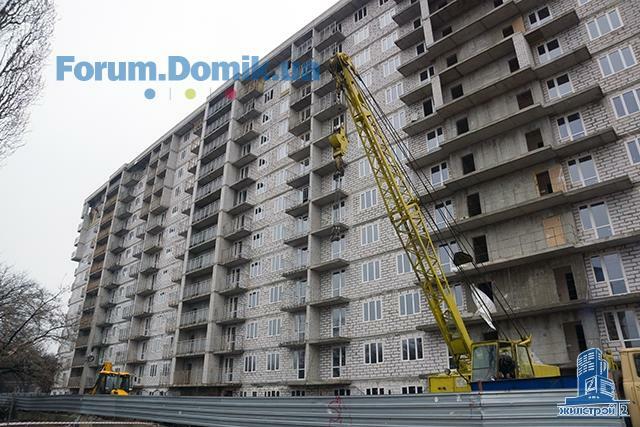

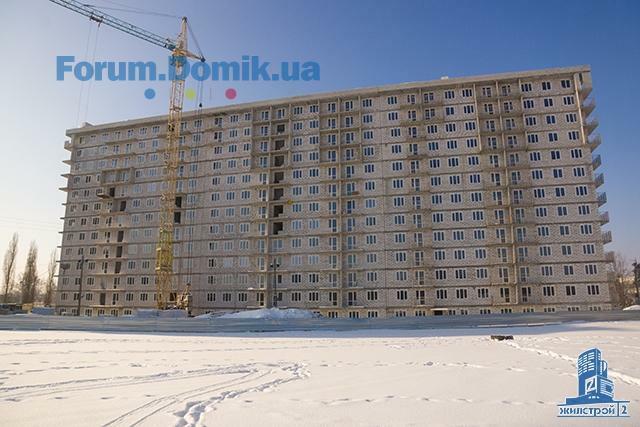

В 1-й секции в местах общего пользования оштукатурены стены, смонтированы электрические кабели. В квартирах произведена стяжка полов на 3-11-м этажах, работы ведутся на 12-м этаже.
Во 2-й секции завершена кладка внутренних перегородок, выполнены работы по гидроизоляции кровли и остеклению. В местах общего пользования и на лестничных клетках оштукатурены стены.
В 3-й секции завершается кладка внутренних перегородок на 8-м и 9-м этажах. Выполнены работы по остеклению на 2-13-м этажах (кроме технологических проемов). В местах общего пользования оштукатурены стены на 10-13-м этажах.
В 4-й секции на 10-м этаже забетонированы вертикальные конструкции, ведется кладка наружных стен, выполняются работы по устройству перекрытия над 10-м этажом.

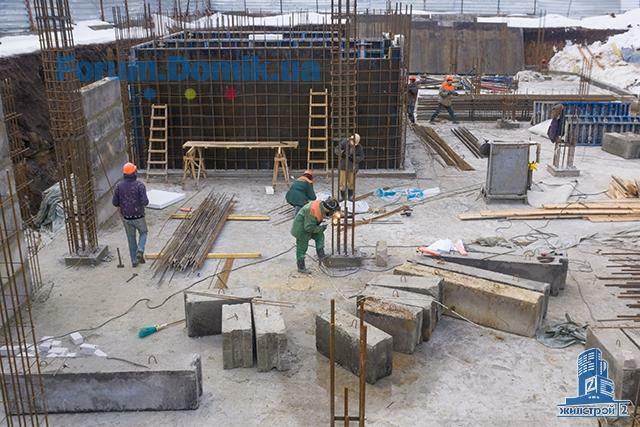

В 5-й секции забетонировано бетонное основание под фундамент.
Во 2-й секции завершена кладка внутренних перегородок, выполнены работы по гидроизоляции кровли и остеклению. В местах общего пользования и на лестничных клетках оштукатурены стены.
В 3-й секции завершается кладка внутренних перегородок на 8-м и 9-м этажах. Выполнены работы по остеклению на 2-13-м этажах (кроме технологических проемов). В местах общего пользования оштукатурены стены на 10-13-м этажах.
В 4-й секции на 10-м этаже забетонированы вертикальные конструкции, ведется кладка наружных стен, выполняются работы по устройству перекрытия над 10-м этажом.
В 5-й секции забетонировано бетонное основание под фундамент.
Domik Ai
штучний інтелект
38 027
09 сентября 2019
22 дек 2015 19:51

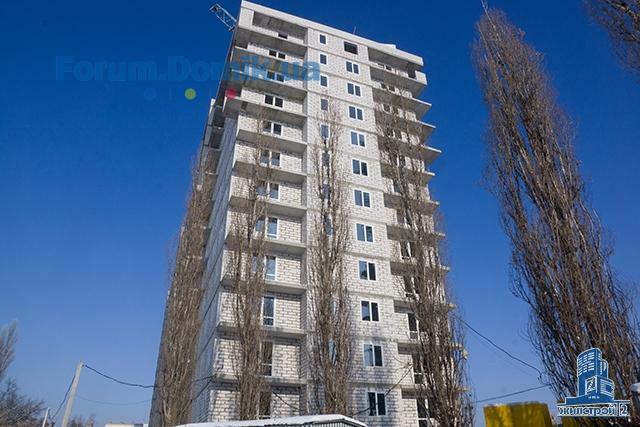

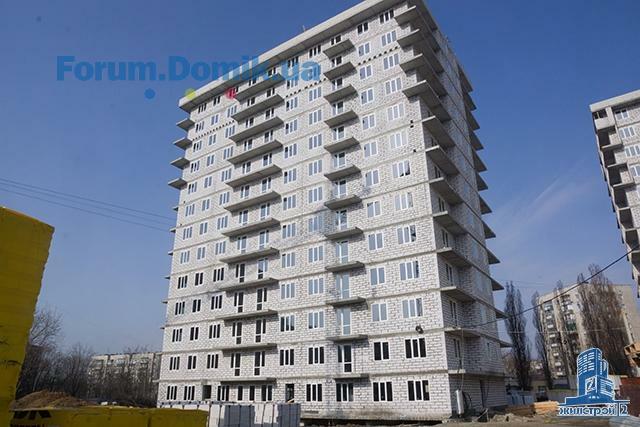

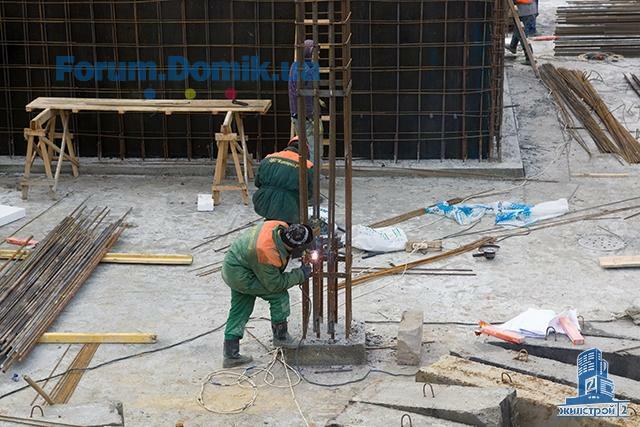

В 5-й секции выполнены работы по устройству свайного поля из 250-ти свай, забетонировано основание под фундамент.
В 4-й секции на 11-м этаже забетонированы вертикальные конструкции, выполнена половина объема кладки наружных стен. Выполняются работы по устройству перекрытия над 11-м этажом, начинается монтаж каркасов колонн 12-го этажа.
В 3-й секции завершается кладка внутренних перегородок на 1-м этаже, продолжаются работы на 9-м этаже. В местах общего пользования выполняется оштукатуривание стен на 7-м этаже.
Во 2-й секции в секции завершена кладка внутренних перегородок, выполнены работы по гидроизоляции кровли и остеклению. В местах общего пользования и на лестничных клетках оштукатурены стены. Производится стяжка полов в квартирах на 11-м этаже.
В 1-й секции в местах общего пользования оштукатурены стены, смонтированы электрические кабели. В квартирах произведена стяжка полов на 3-11-м этажах, завершаются работы на 12-м этаже.
В 4-й секции на 11-м этаже забетонированы вертикальные конструкции, выполнена половина объема кладки наружных стен. Выполняются работы по устройству перекрытия над 11-м этажом, начинается монтаж каркасов колонн 12-го этажа.
В 3-й секции завершается кладка внутренних перегородок на 1-м этаже, продолжаются работы на 9-м этаже. В местах общего пользования выполняется оштукатуривание стен на 7-м этаже.
Во 2-й секции в секции завершена кладка внутренних перегородок, выполнены работы по гидроизоляции кровли и остеклению. В местах общего пользования и на лестничных клетках оштукатурены стены. Производится стяжка полов в квартирах на 11-м этаже.
В 1-й секции в местах общего пользования оштукатурены стены, смонтированы электрические кабели. В квартирах произведена стяжка полов на 3-11-м этажах, завершаются работы на 12-м этаже.
Domik Ai
штучний інтелект
38 027
09 сентября 2019
23 дек 2015 21:11
В 1-й секции в местах общего пользования оштукатурены стены, смонтированы электрические кабели. В квартирах произведена стяжка полов на 3-11-м этажах, завершаются работы на 12-м этаже.
Во 2-й секции в местах общего пользования оштукатурены стены. Производится стяжка полов в квартирах на 11-м этаже. Сантехники выполняют подготовительные работы к монтажу стояков.
В 3-й секции в местах общего пользования выполняется оштукатуривание стен на 2-м, 7-м и 9-м этажах.
В 4-й секции на 11-м этаже забетонированы вертикальные конструкции, выполнено более половины объема кладки наружных стен. Забетонирована треть перекрытия над 11-м этажом (до конца года работы по устройству перекрытия будут завершены). Завтра будет произведена заливка бетоном колонн 12-го этажа.
В 5-й секции выполнены работы по устройству свайного поля из 250-ти свай, забетонировано основание под фундамент, монтируется башенный кран.
Во 2-й секции в местах общего пользования оштукатурены стены. Производится стяжка полов в квартирах на 11-м этаже. Сантехники выполняют подготовительные работы к монтажу стояков.
В 3-й секции в местах общего пользования выполняется оштукатуривание стен на 2-м, 7-м и 9-м этажах.
В 4-й секции на 11-м этаже забетонированы вертикальные конструкции, выполнено более половины объема кладки наружных стен. Забетонирована треть перекрытия над 11-м этажом (до конца года работы по устройству перекрытия будут завершены). Завтра будет произведена заливка бетоном колонн 12-го этажа.
В 5-й секции выполнены работы по устройству свайного поля из 250-ти свай, забетонировано основание под фундамент, монтируется башенный кран.
Domik Ai
штучний інтелект
38 027
09 сентября 2019
12 янв 2016 18:51

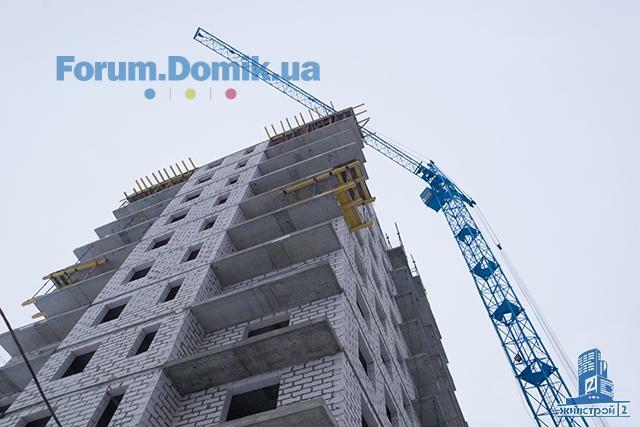

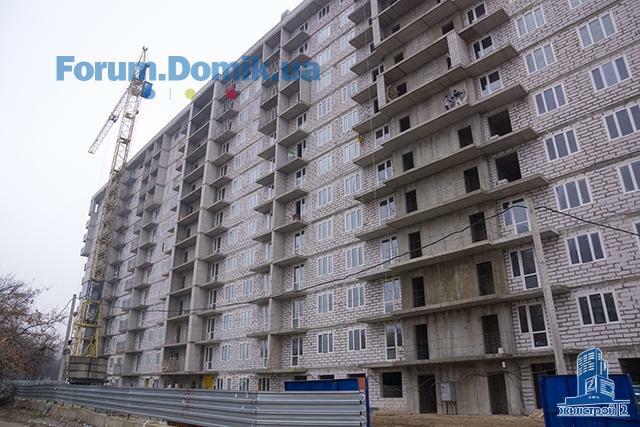

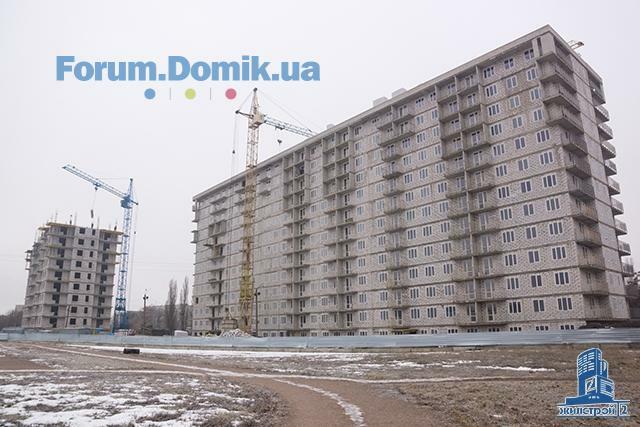

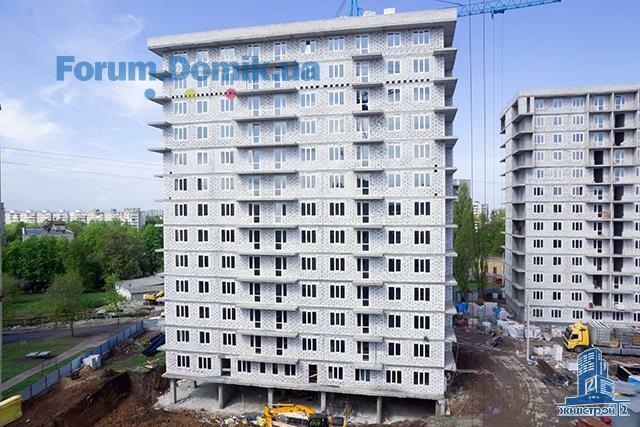

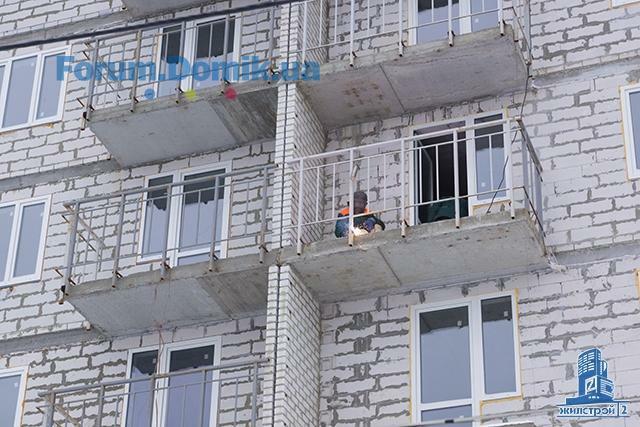

В 1-й секции в местах общего пользования оштукатурены стены, смонтированы электрические кабели. В квартирах произведена стяжка полов на 3-12-м этажах. В местах общего пользования монтируются каркасы потолков «Армстронг».
Во 2-й секции в местах общего пользования оштукатурены стены, производится стяжка полов. Сантехники продолжают подготовительные работы к монтажу стояков.
В 4-й секции на 12-м этаже забетонированы вертикальные конструкции, завтра завершается кладка наружных стен. Ведутся работы по устройству перекрытия над 12-м этажом. Начато бетонирование колонн на 13-м этаже.
В 5-й секции выполнены работы по устройству свайного поля из 250-ти свай, забетонировано основание под фундамент, смонтирован башенный кран, ведется подготовка к работам по устройству фундаментной плиты.
Во 2-й секции в местах общего пользования оштукатурены стены, производится стяжка полов. Сантехники продолжают подготовительные работы к монтажу стояков.
В 4-й секции на 12-м этаже забетонированы вертикальные конструкции, завтра завершается кладка наружных стен. Ведутся работы по устройству перекрытия над 12-м этажом. Начато бетонирование колонн на 13-м этаже.
В 5-й секции выполнены работы по устройству свайного поля из 250-ти свай, забетонировано основание под фундамент, смонтирован башенный кран, ведется подготовка к работам по устройству фундаментной плиты.
Domik Ai
штучний інтелект
38 027
09 сентября 2019
12 янв 2016 18:52
Domik Ai
штучний інтелект
38 027
09 сентября 2019
27 янв 2016 20:11

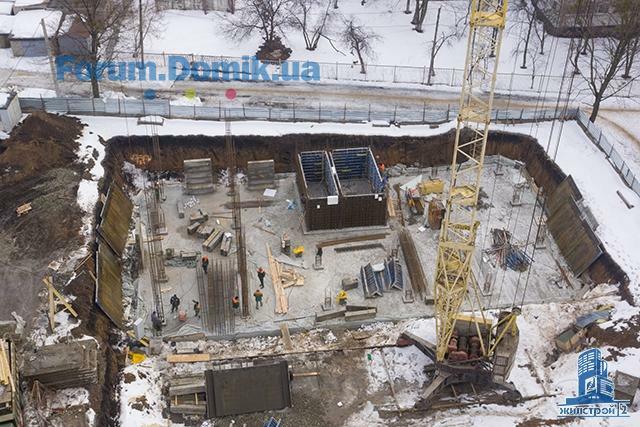

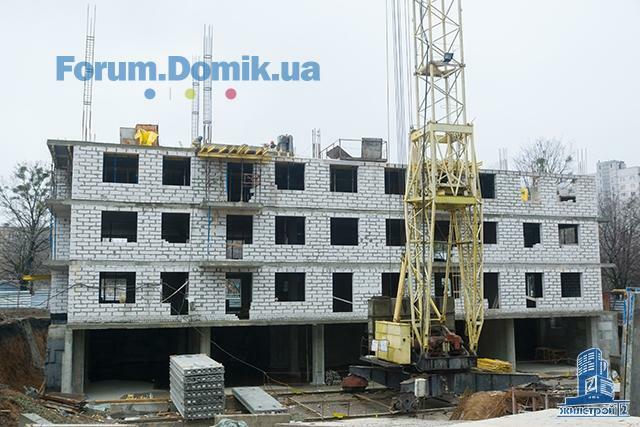

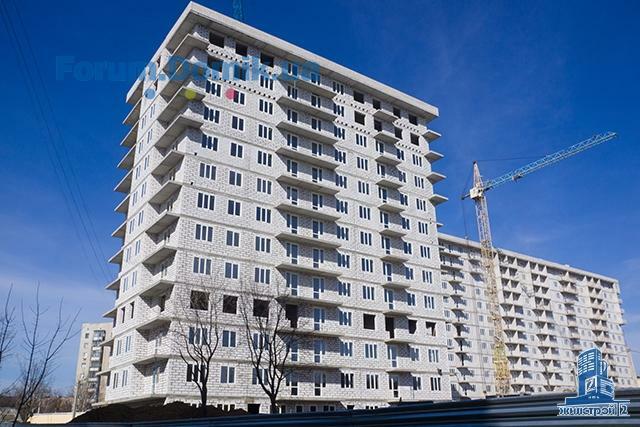

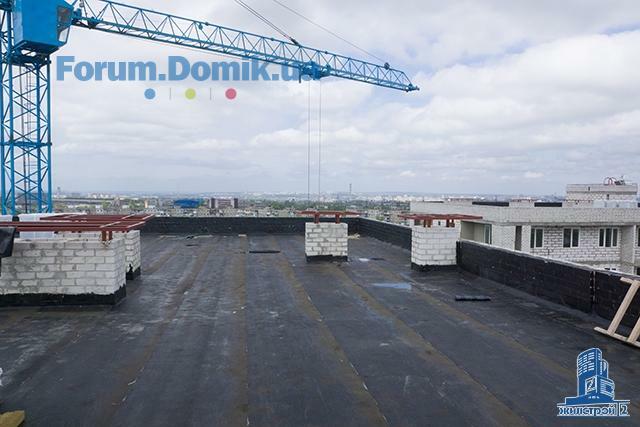

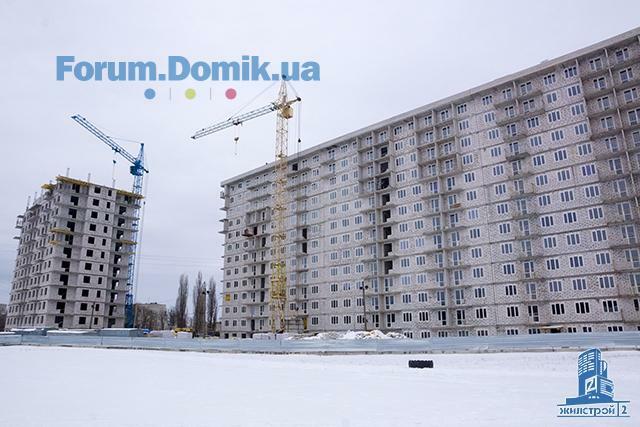

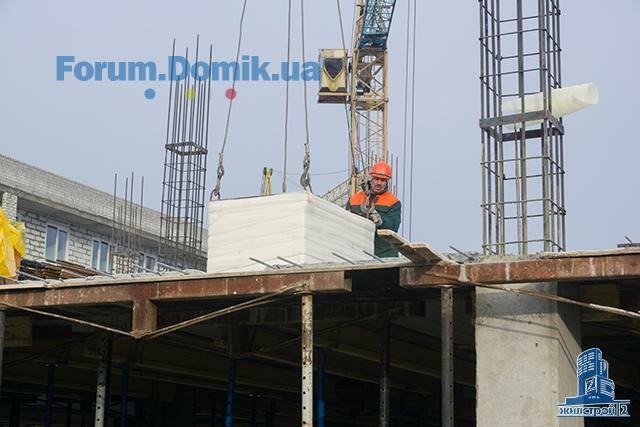

В 1-й секции выполнены работы по гидроизоляции кровли, в местах общего пользования оштукатурены стены, монтируются каркасы потолков «Армстронг». В квартирах произведена стяжка полов на 3-12-м этажах.
Во 2-й секции выполнены работы по гидроизоляции кровли, в местах общего пользования оштукатурены стены.

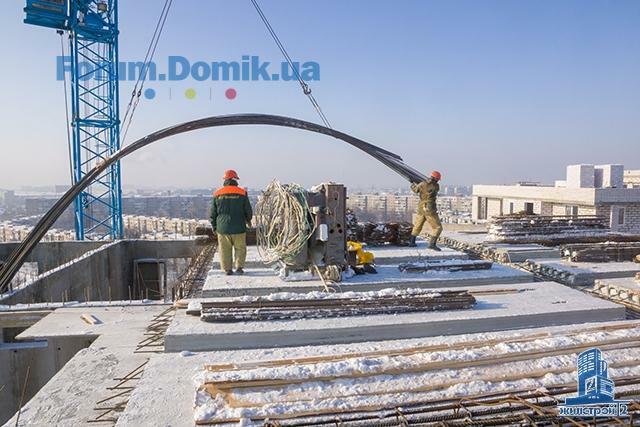

В 4-й секции на 13-м этаже бетонируются вертикальные конструкции, ведется кладка наружных стен, выполняются работы по устройству покрытия. Кладка внутренних перегородок продолжается на 2-м и 3-м этажах.
В 5-й секции выполнены работы по устройству свайного поля из 250-ти свай, забетонировано основание под фундамент, выполняются работы по армированию фундаментной плиты.
Во 2-й секции выполнены работы по гидроизоляции кровли, в местах общего пользования оштукатурены стены.
В 4-й секции на 13-м этаже бетонируются вертикальные конструкции, ведется кладка наружных стен, выполняются работы по устройству покрытия. Кладка внутренних перегородок продолжается на 2-м и 3-м этажах.
В 5-й секции выполнены работы по устройству свайного поля из 250-ти свай, забетонировано основание под фундамент, выполняются работы по армированию фундаментной плиты.
Domik Ai
штучний інтелект
38 027
09 сентября 2019
27 янв 2016 20:11
Domik Ai
штучний інтелект
38 027
09 сентября 2019
27 янв 2016 20:12
Domik Ai
штучний інтелект
38 027
09 сентября 2019
03 фев 2016 23:02

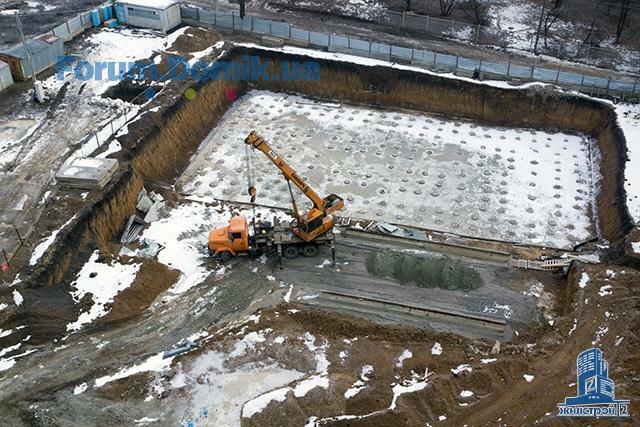

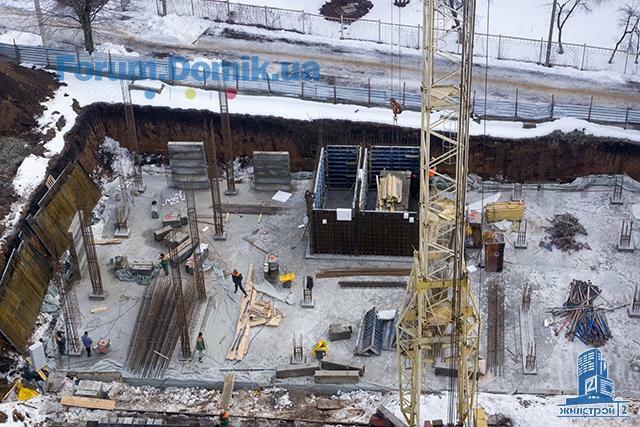

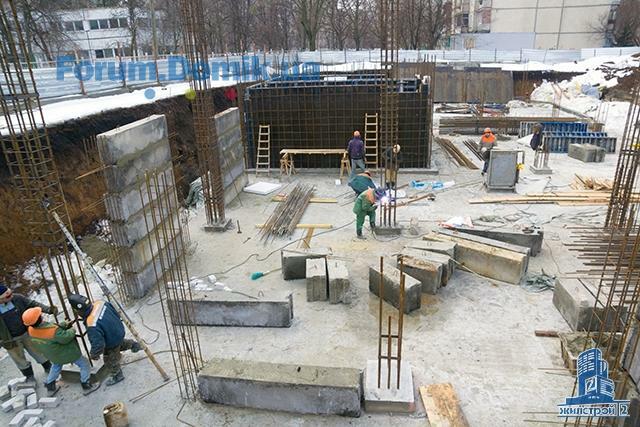

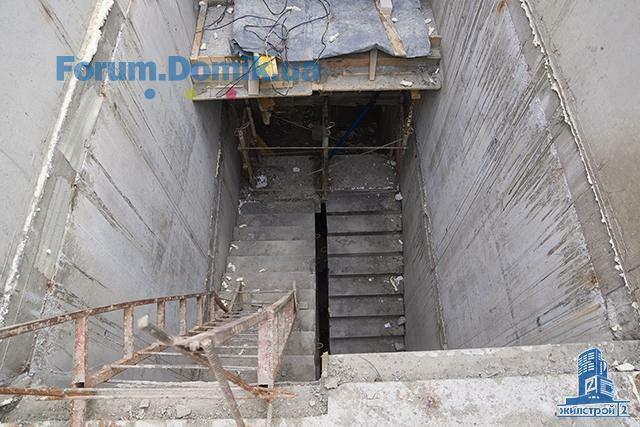

В 5-й секции (дом №3) забетонирована фундаментная плита. В процессе заливки было использовано 500 кубометров бетона. В подвальном этаже секции монтируются наружные стены из фундаментных блоков, армируются каркасы колонн, а также опалубка ядра и диафрагмы жесткости, до конца недели будет забетонирована половина вертикальных конструкций. До конца февраля планируется завершить работы нулевого цикла строительства и начать работы на 1-м этаже секции.
В 4-й секции (дом №2) в конце следующей недели планируется завершить работы по устройству покрытия над 13-м этажом. Кладка внутренних перегородок ведется на 2-м и 3-м этажах, в понедельник начнутся кладочные работы на 4-м этаже.
В 1-3-й секциях (дом №1) продолжаются внутренние работы.
В 4-й секции (дом №2) в конце следующей недели планируется завершить работы по устройству покрытия над 13-м этажом. Кладка внутренних перегородок ведется на 2-м и 3-м этажах, в понедельник начнутся кладочные работы на 4-м этаже.
В 1-3-й секциях (дом №1) продолжаются внутренние работы.
Domik Ai
штучний інтелект
38 027
09 сентября 2019
03 фев 2016 23:02
Domik Ai
штучний інтелект
38 027
09 сентября 2019
18 фев 2016 19:47

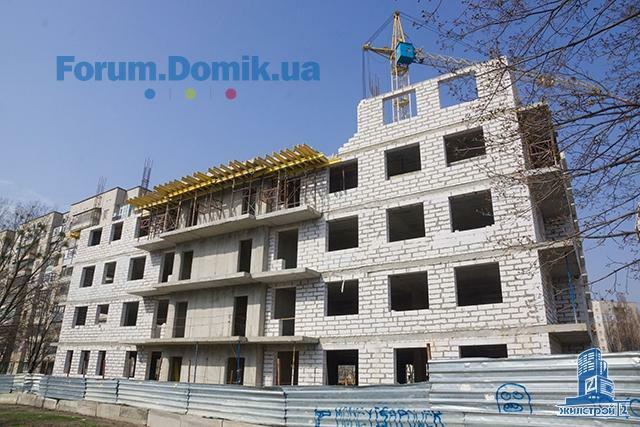

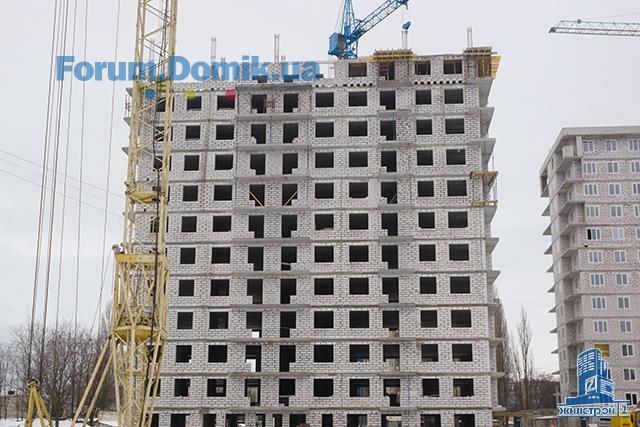

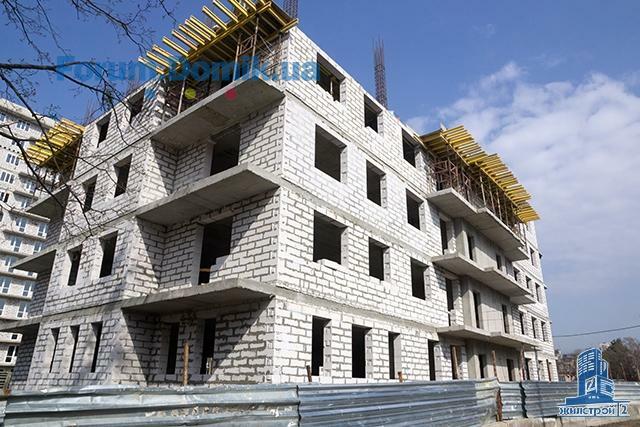

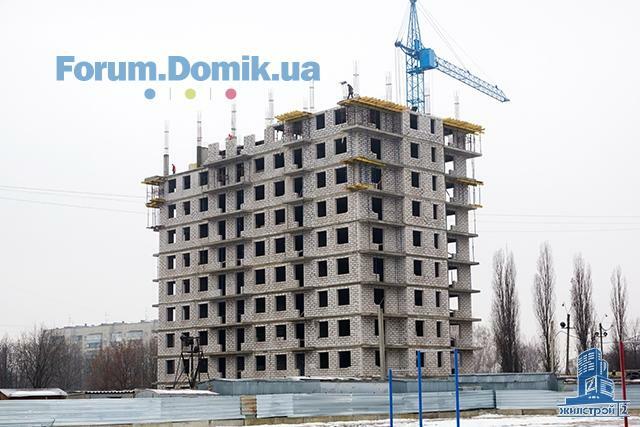

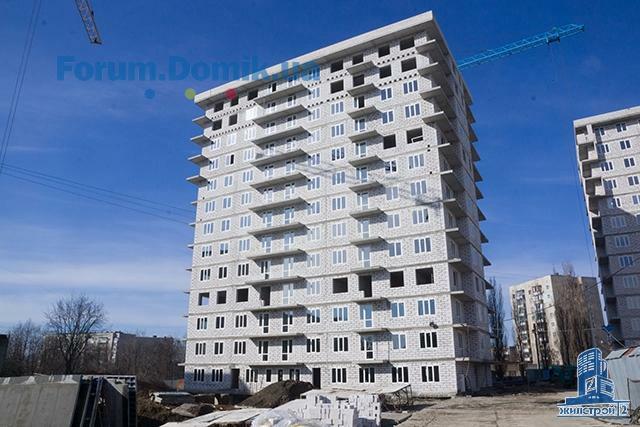

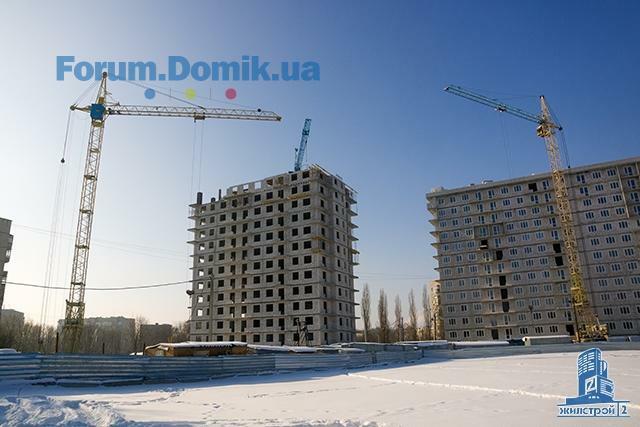

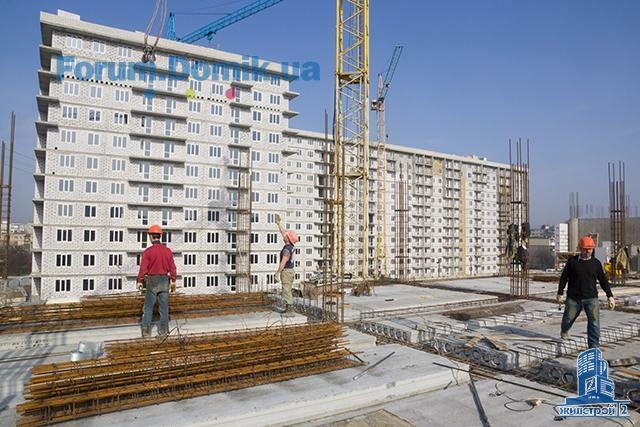

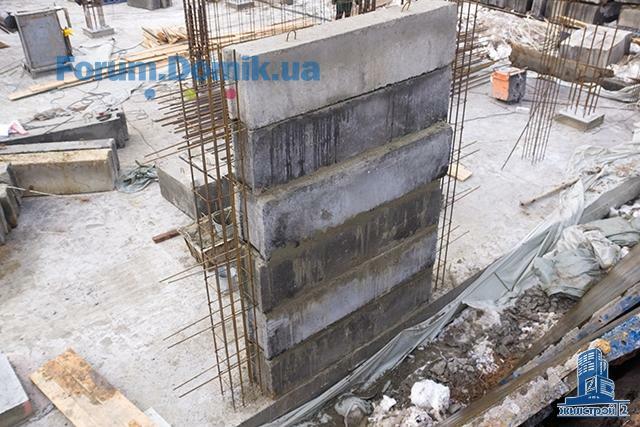

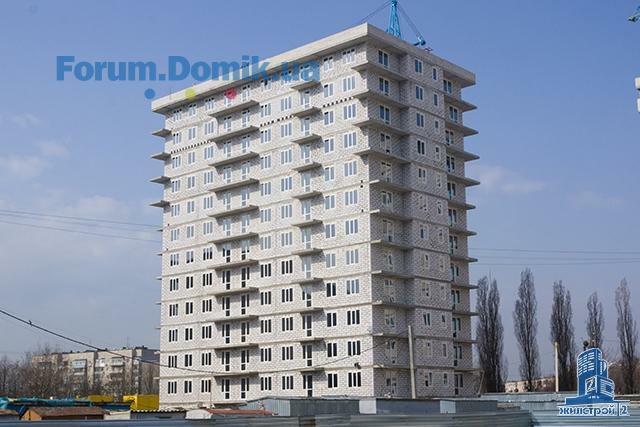

В 5-й секции (дом №3) в подвальном этаже забетонированы вертикальные конструкции, завершается монтаж наружных стен из фундаментных блоков. Залита бетоном первая треть перекрытия над подвалом, до конца февраля планируется завершить работы по устройству перекрытия. На 1-м этаже забетонирована треть колонн.
В 4-й секции (дом №2) возведен каркас здания, выполнены строительно-монтажные работы. Начата установка окон на 6-м и 7-м этажах. Кладка внутренних перегородок ведется на 4-м и 5-м этажах.
В 3-й секции дома №1 выполнена гидроизоляция кровли, завершаются работы по оштукатуриванию стен в местах общего пользования на 9-м этаже.
Во 2-й секции дома №1 выполнена стяжка полов на 5-12-м этажах, работы ведутся на 4-м этаже.
В 1-й секции дома №1 продолжаются работы по стяжке полов, горизонтальной разводке труб отопления и монтажу стояков холодной и горячей воды.
В 4-й секции (дом №2) возведен каркас здания, выполнены строительно-монтажные работы. Начата установка окон на 6-м и 7-м этажах. Кладка внутренних перегородок ведется на 4-м и 5-м этажах.
В 3-й секции дома №1 выполнена гидроизоляция кровли, завершаются работы по оштукатуриванию стен в местах общего пользования на 9-м этаже.
Во 2-й секции дома №1 выполнена стяжка полов на 5-12-м этажах, работы ведутся на 4-м этаже.
В 1-й секции дома №1 продолжаются работы по стяжке полов, горизонтальной разводке труб отопления и монтажу стояков холодной и горячей воды.
Domik Ai
штучний інтелект
38 027
09 сентября 2019
10 март 2016 21:47

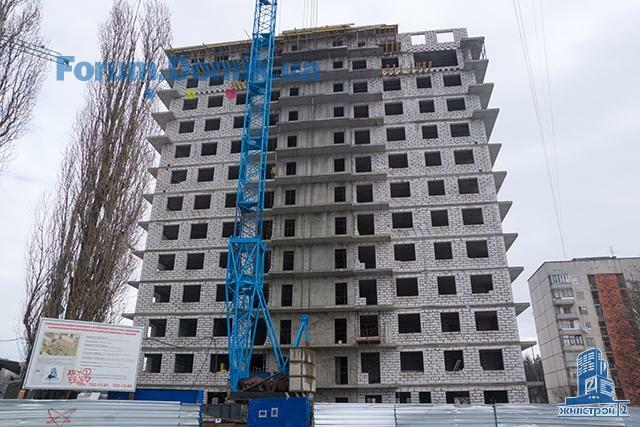

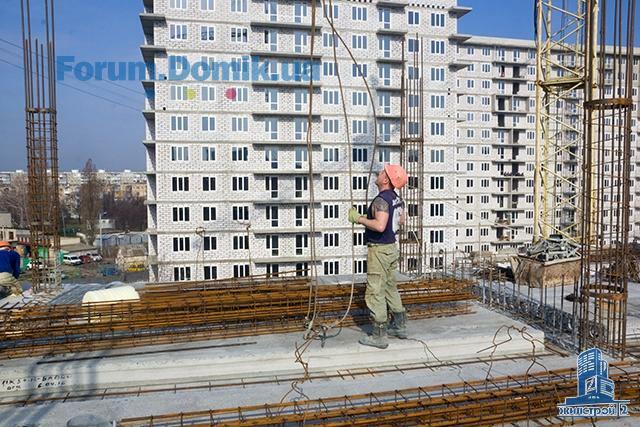

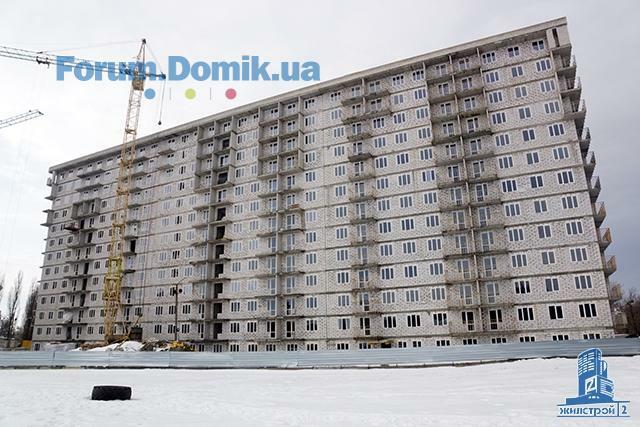

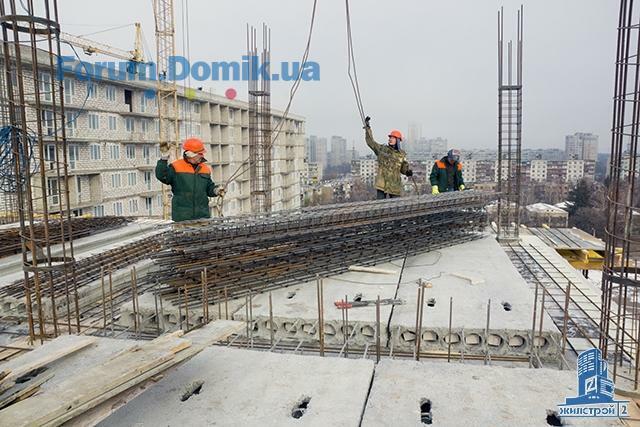

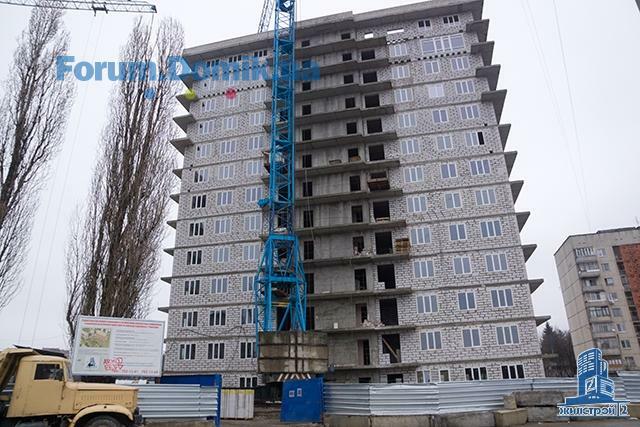

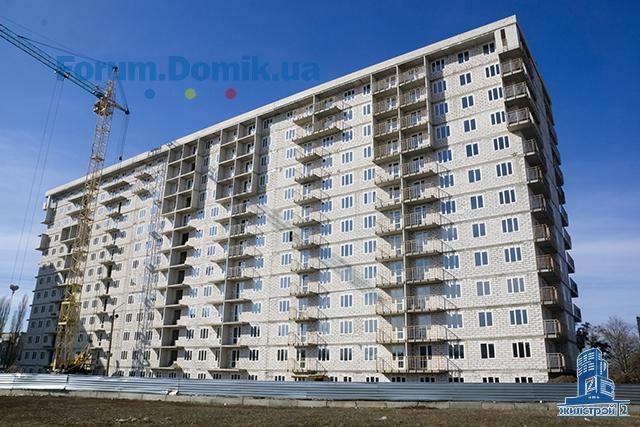

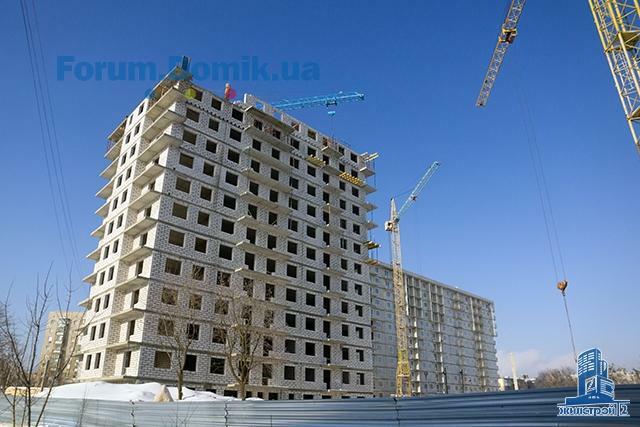

В 5-й секции (дом №3) завершены работы по устройству перекрытия над 1-м этажом. На 2-м этаже начата кладка наружных стен, до конца недели будут полностью забетонированы вертикальные конструкции. Залита бетоном первая треть перекрытия над подвалом, до конца февраля планируется завершить работы по устройству перекрытия. В понедельник будет забетонирована первая треть перекрытия над 2-м этажом.
В 4-й секции (дом №2) возведен каркас здания, завершена кирпичная кладка парапета. Выполнено остекление секции (кроме технологических проемов).
В 3-й секции дома №1 выполнена гидроизоляция кровли, оштукатурены стены в местах общего пользования. Производится горизонтальная разводка труб отопления.
Во 2-й секции дома №1 выполнена стяжка полов на 2-12-м этажах, оштукатурены стены в местах общего пользования, смонтированы стояки канализации, производится горизонтальная разводка труб отопления.
В 1-й секции дома №1 установлены входные двери в квартиры, выполнены работы по стяжке полов, производится горизонтальная разводка труб отопления, смонтированы стояки канализации.
В 4-й секции (дом №2) возведен каркас здания, завершена кирпичная кладка парапета. Выполнено остекление секции (кроме технологических проемов).
В 3-й секции дома №1 выполнена гидроизоляция кровли, оштукатурены стены в местах общего пользования. Производится горизонтальная разводка труб отопления.
Во 2-й секции дома №1 выполнена стяжка полов на 2-12-м этажах, оштукатурены стены в местах общего пользования, смонтированы стояки канализации, производится горизонтальная разводка труб отопления.
В 1-й секции дома №1 установлены входные двери в квартиры, выполнены работы по стяжке полов, производится горизонтальная разводка труб отопления, смонтированы стояки канализации.
Domik Ai
штучний інтелект
38 027
09 сентября 2019
10 март 2016 21:47
Domik Ai
штучний інтелект
38 027
09 сентября 2019
26 март 2016 18:53

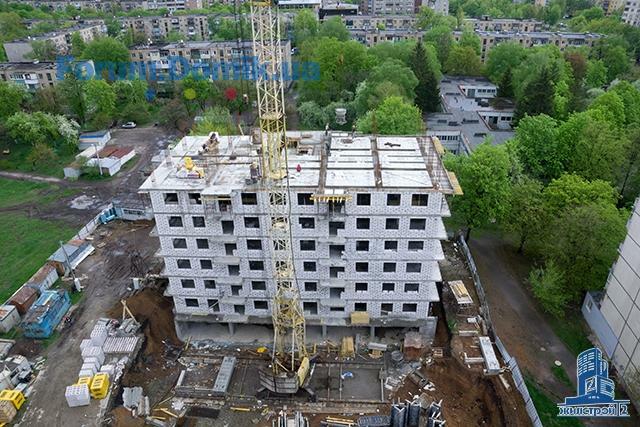

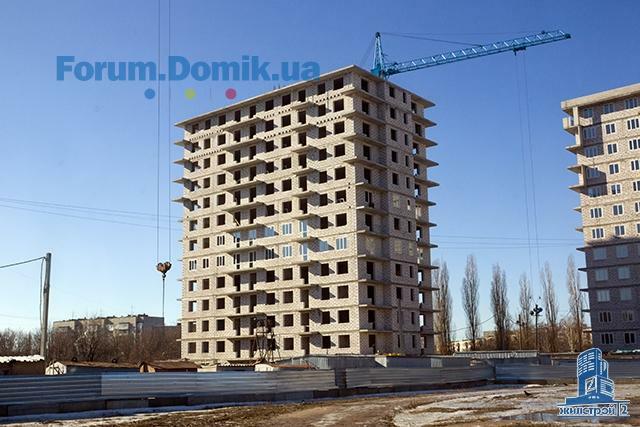

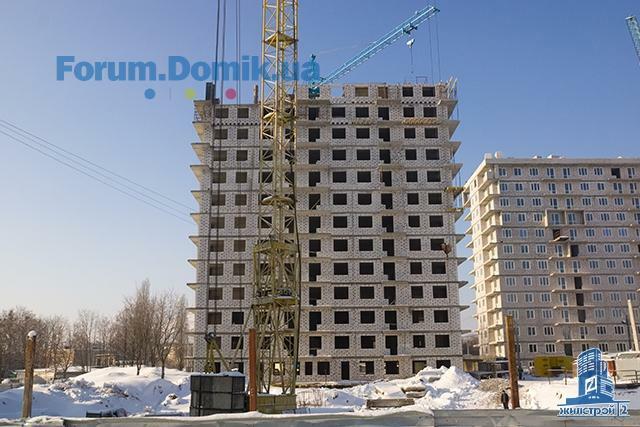

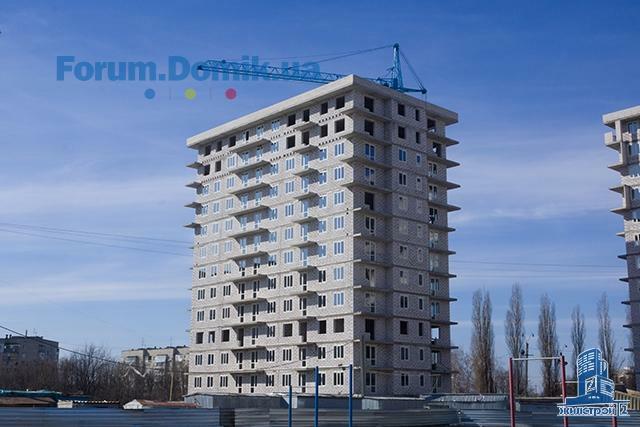

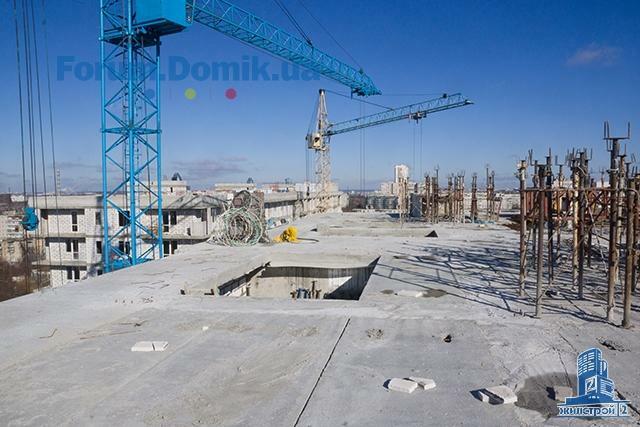

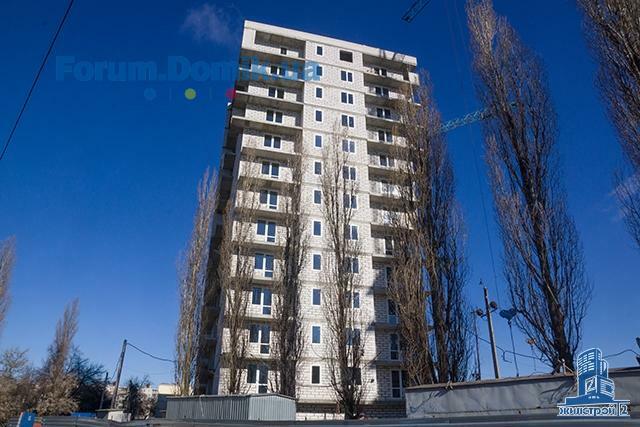

В 5-й секции (дом №3) на 3-м этаже забетонированы вертикальные конструкции, выполнена кладка наружных стен. В понедельник завершаются работы по устройству перекрытия над 3-м этажом. На 4-м этаже начаты работы по устройству вертикальных конструкций.
В 4-й секции (дом №2) возведен каркас здания, выполнены работы по остеклению. На нижних этажа производится оштукатуривание стен в местах общего пользования.
В 3-й секции дома №1 оштукатурены стены в местах общего пользования. Выполняются работы по горизонтальной разводке труб отопления и стяжке полов.
Во 2-й секции дома №1 выполнена стяжка полов, оштукатурены стены в местах общего пользования, смонтированы стояки канализации, производится разводка систем отопления и водопровода.
В 1-й секции дома №1 установлены входные двери в квартиры, выполнены работы по стяжке полов и горизонтальной разводке труб отопления, смонтированы стояки канализации, холодной и горячей воды.
В 4-й секции (дом №2) возведен каркас здания, выполнены работы по остеклению. На нижних этажа производится оштукатуривание стен в местах общего пользования.
В 3-й секции дома №1 оштукатурены стены в местах общего пользования. Выполняются работы по горизонтальной разводке труб отопления и стяжке полов.
Во 2-й секции дома №1 выполнена стяжка полов, оштукатурены стены в местах общего пользования, смонтированы стояки канализации, производится разводка систем отопления и водопровода.
В 1-й секции дома №1 установлены входные двери в квартиры, выполнены работы по стяжке полов и горизонтальной разводке труб отопления, смонтированы стояки канализации, холодной и горячей воды.
Domik Ai
штучний інтелект
38 027
09 сентября 2019
09 апр 2016 18:54

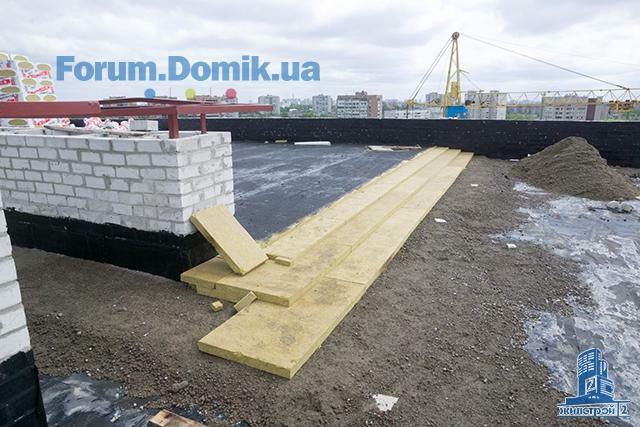

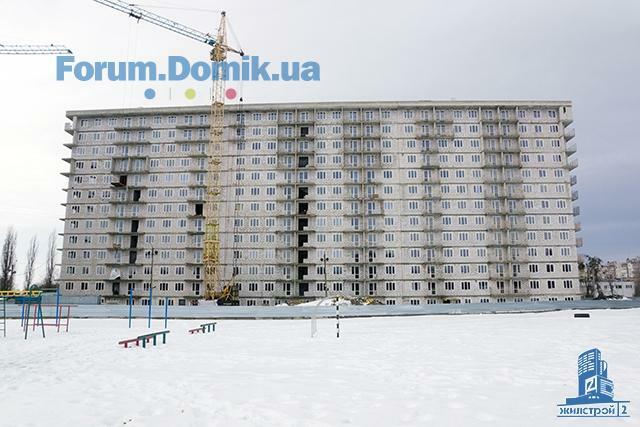

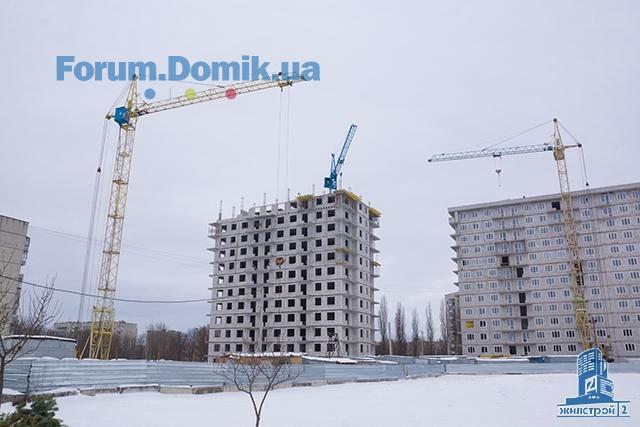

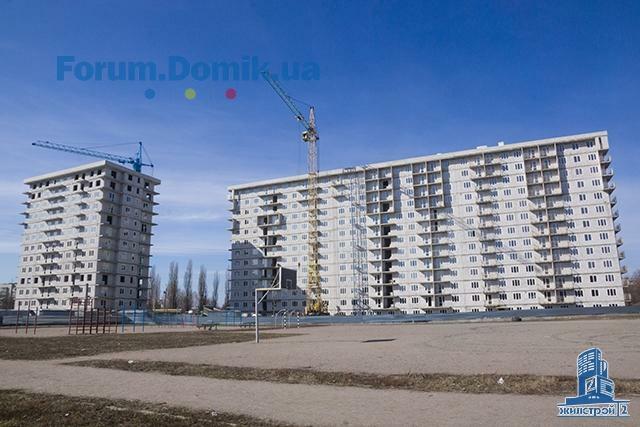

В 5-й секции (дом №3) в понедельник завершаются работы по устройству перекрытия над 4-м этажом. На 5-м этаже бетонируются вертикальные конструкции, ведется кладка наружных стен.
В 4-й секции (дом №2) продолжаются работы по оштукатуриванию стен в местах общего пользования.
В 3-й секции дома №1 оштукатурены стены в местах общего пользования. Продолжаются работы по горизонтальной разводке труб отопления и стяжке полов.
Во 2-й секции дома №1 выполнена стяжка полов, оштукатурены стены в местах общего пользования, смонтированы стояки канализации, производится разводка систем отопления и водопровода.
В 1-й секции дома №1 установлены входные двери в квартиры, выполнены работы по стяжке полов и горизонтальной разводке труб отопления, смонтированы стояки канализации, холодной и горячей воды.

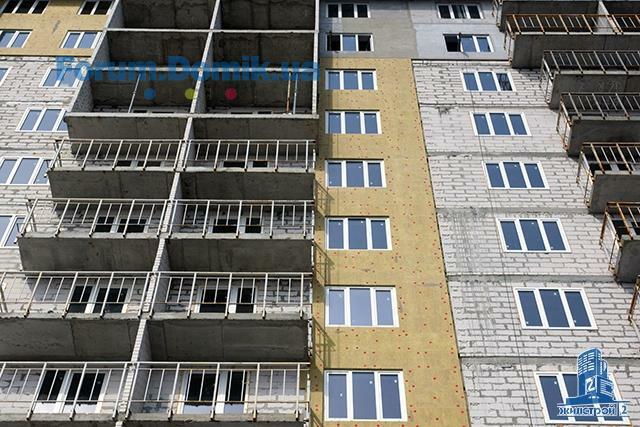

В 1-й и 2-й секциях начаты работы по наружному утеплению фасада здания.
В 4-й секции (дом №2) продолжаются работы по оштукатуриванию стен в местах общего пользования.
В 3-й секции дома №1 оштукатурены стены в местах общего пользования. Продолжаются работы по горизонтальной разводке труб отопления и стяжке полов.
Во 2-й секции дома №1 выполнена стяжка полов, оштукатурены стены в местах общего пользования, смонтированы стояки канализации, производится разводка систем отопления и водопровода.
В 1-й секции дома №1 установлены входные двери в квартиры, выполнены работы по стяжке полов и горизонтальной разводке труб отопления, смонтированы стояки канализации, холодной и горячей воды.
В 1-й и 2-й секциях начаты работы по наружному утеплению фасада здания.
Domik Ai
штучний інтелект
38 027
09 сентября 2019
09 апр 2016 18:55
Domik Ai
штучний інтелект
38 027
09 сентября 2019
09 апр 2016 18:55
Domik Ai
штучний інтелект
38 027
09 сентября 2019
26 апр 2016 19:37

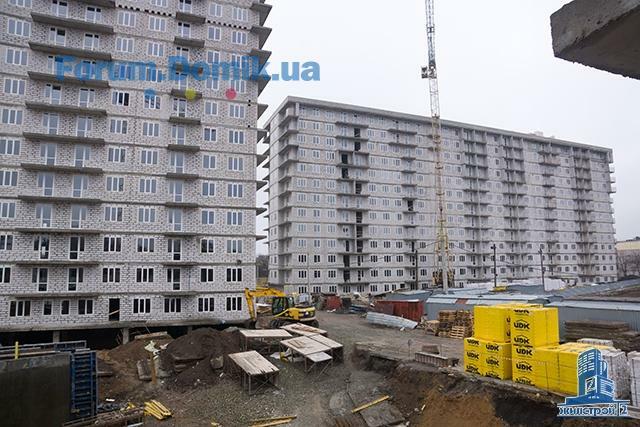

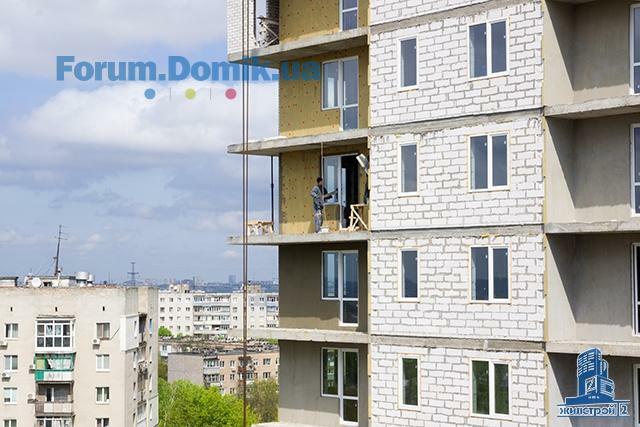

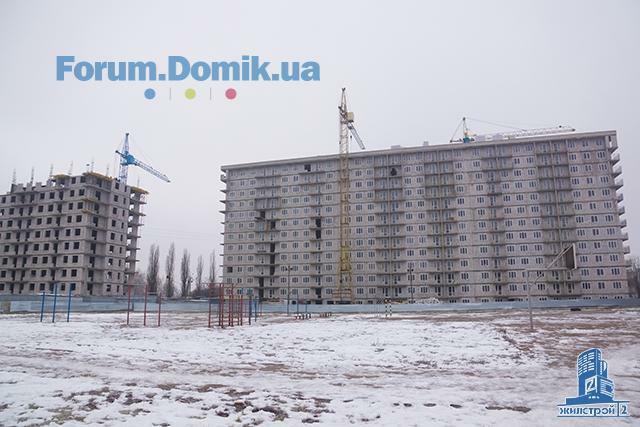

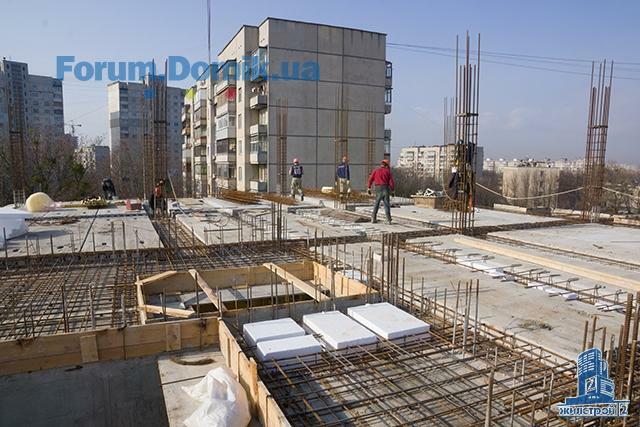

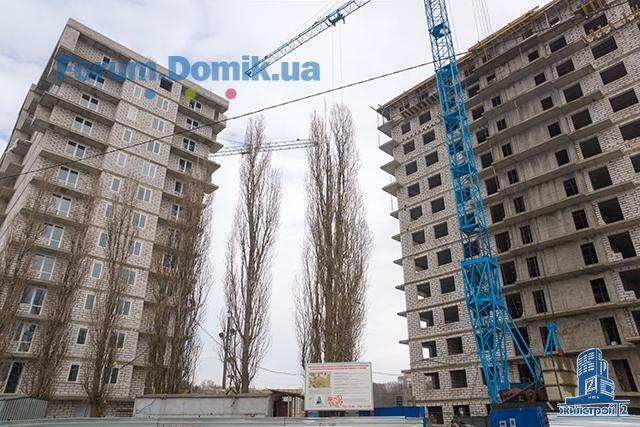

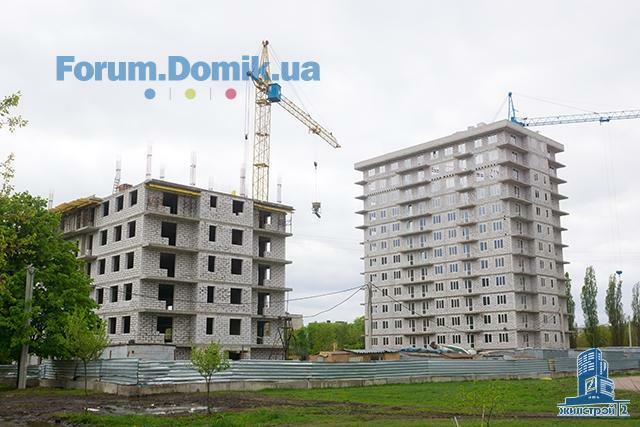

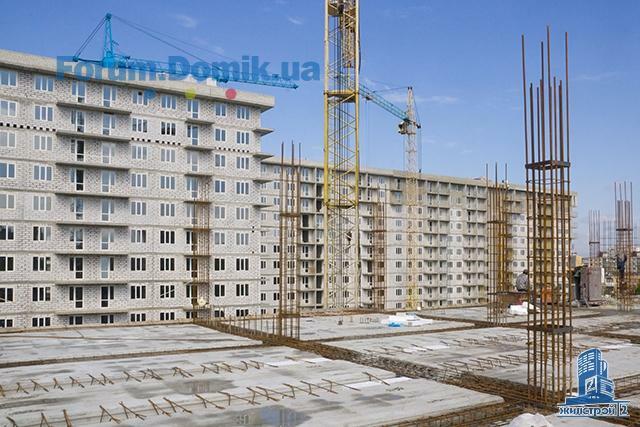

В 5-й секции (дом №3) в понедельник полностью выполнены работы по устройству перекрытия над 6-м этажом. На 7-м этаже бетонируются вертикальные конструкции, начата кладка наружных стен. В подвальном этаже ведется кладка стен технических помещений. Строители приступили к разработке грунта под котлован паркинга, который будет расположен между 4-й и 5-й секциями.
В 4-й секции (дом №2) выполнена кладка внутренних перегородок на 2-9-м этажах, сейчас работы ведутся на 10-м и 11-м этажах. Оштукатуривание стен в местах общего пользования выполнено на 2-8-м этажах. Ведутся работы по устройству кровли.

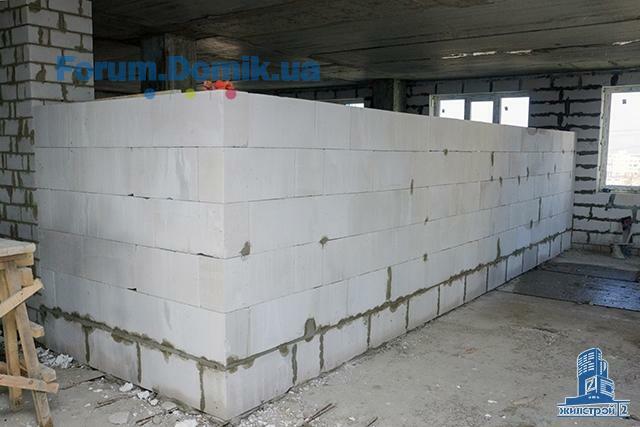

В 3-й секции дома №1 оштукатурены стены в местах общего пользования, смонтированы стояки канализации и ливневой канализации. Продолжаются работы по горизонтальной разводке труб отопления и стяжке полов.
Во 2-й секции дома №1 выполнена стяжка полов, оштукатурены стены в местах общего пользования, смонтированы стояки канализации, производится разводка систем отопления и водопровода (работы ведутся на 9-м и 10-м этажах).
В 1-й секции дома №1 установлены входные двери в квартиры, выполнены работы по стяжке полов и горизонтальной разводке труб отопления, смонтированы стояки канализации, холодной и горячей воды, производится установка радиаторов отопления в квартирах на 8-10м этажах.
В 1-3-й секциях продолжаются работы по наружному утеплению фасада здания.
В 4-й секции (дом №2) выполнена кладка внутренних перегородок на 2-9-м этажах, сейчас работы ведутся на 10-м и 11-м этажах. Оштукатуривание стен в местах общего пользования выполнено на 2-8-м этажах. Ведутся работы по устройству кровли.
В 3-й секции дома №1 оштукатурены стены в местах общего пользования, смонтированы стояки канализации и ливневой канализации. Продолжаются работы по горизонтальной разводке труб отопления и стяжке полов.
Во 2-й секции дома №1 выполнена стяжка полов, оштукатурены стены в местах общего пользования, смонтированы стояки канализации, производится разводка систем отопления и водопровода (работы ведутся на 9-м и 10-м этажах).
В 1-й секции дома №1 установлены входные двери в квартиры, выполнены работы по стяжке полов и горизонтальной разводке труб отопления, смонтированы стояки канализации, холодной и горячей воды, производится установка радиаторов отопления в квартирах на 8-10м этажах.
В 1-3-й секциях продолжаются работы по наружному утеплению фасада здания.
Domik Ai
штучний інтелект
38 027
09 сентября 2019
26 апр 2016 19:37
Domik Ai
штучний інтелект
38 027
09 сентября 2019
13 май 2016 23:14

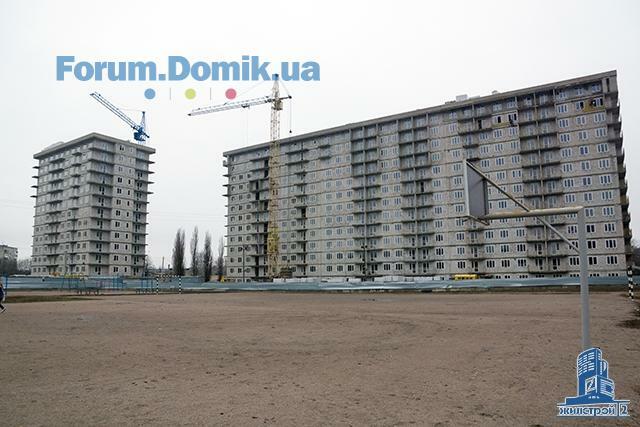

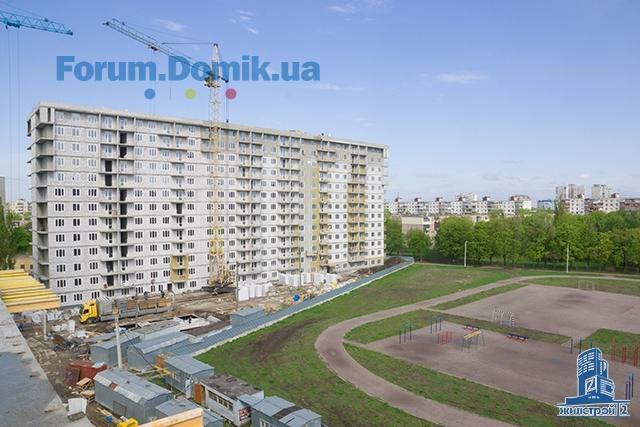

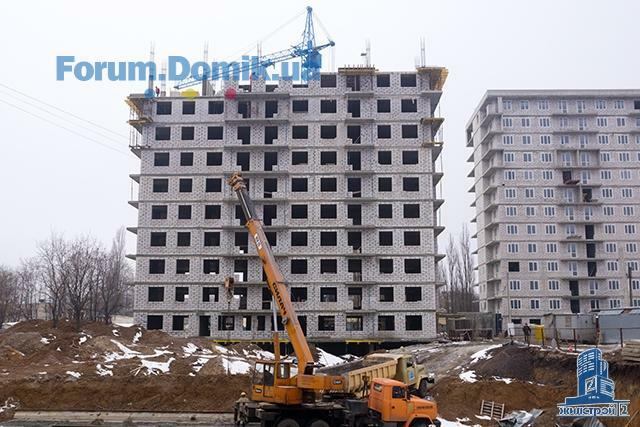

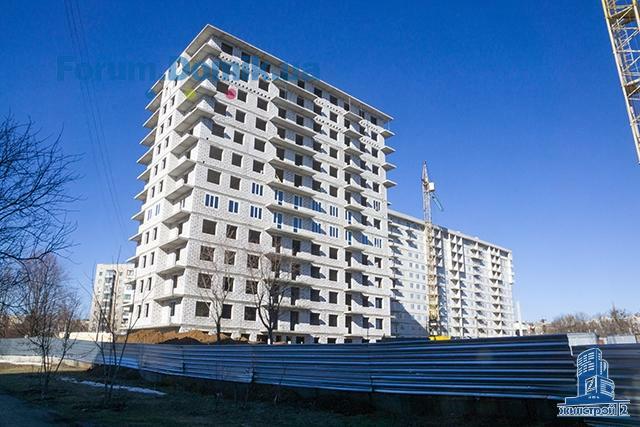

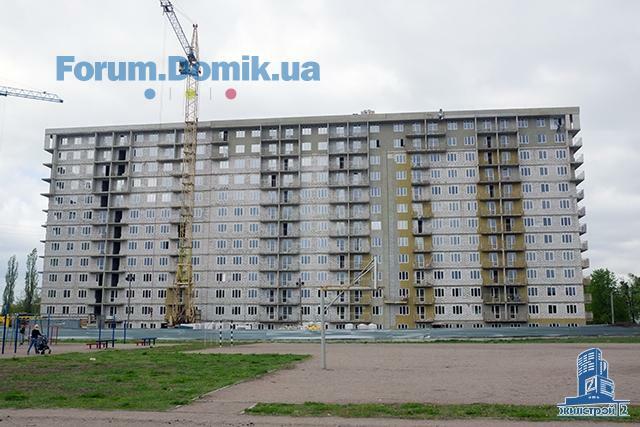

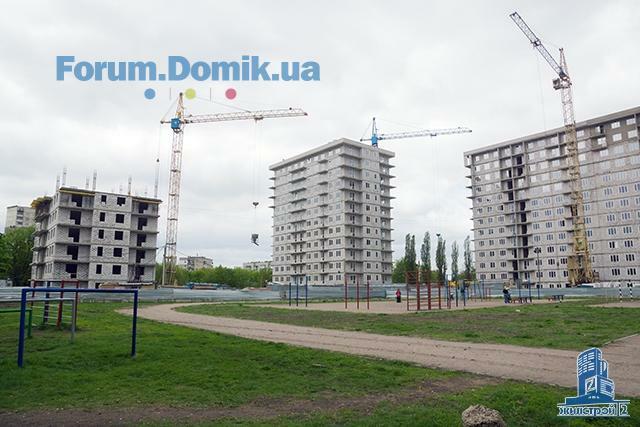

В 5-й секции (дом №3) на 8-м этаже забетонированы вертикальные конструкции, завершается кладка наружных стен. Начаты работы по устройству перекрытия над 8-м этажом. В подвальном этаже продолжается кладка стен технических помещений.
В 4-й секции (дом №2) завершаются работы по гидроизоляции и утеплению кровли. Выполнена кладка внутренних перегородок на 2-9-м этажах, подходят к завершению кладочные работы на 10-м и 11-м этажах. Оштукатуривание стен в местах общего пользования выполнено на 2-8-м этажах, работы ведутся на 9-м и 10-м этажах. .
В 3-й секции дома №1 оштукатурены стены в местах общего пользования, смонтированы стояки пожарного водопровода, ливневой и фекальной канализации. Продолжаются работы по горизонтальной разводке труб отопления, стяжка полов выполняется на 3-м этаже (на 4-12-м этажах работы выполнены). Производится установка металлических ограждений балконов.
Во 2-й секции дома №1 выполнена стяжка полов, оштукатурены стены в местах общего пользования, смонтированы стояки канализации, производится разводка систем водопровода и отопления (работы ведутся на 4-м и 5-м этажах).
В 1-й секции дома №1 установлены входные двери в квартиры, выполнены работы по стяжке полов, горизонтальной разводке труб отопления, и освещению мест общего пользования. Смонтированы стояки канализации, холодной и горячей воды, производится установка радиаторов отопления в квартирах на 6-м и 7-м этажах. В местах общего пользования выполнены работы по разводке электрических кабелей, ведется окрашивание стен на 4-м и 5-м этажах.
В 1-3-й секциях продолжаются работы по наружному утеплению фасада здания.
До конца мая планируется завершить разработку грунта под котлован паркинга и приступить к бурению свай (паркинг будет расположен между 4-й и 5-й секциями).
В 4-й секции (дом №2) завершаются работы по гидроизоляции и утеплению кровли. Выполнена кладка внутренних перегородок на 2-9-м этажах, подходят к завершению кладочные работы на 10-м и 11-м этажах. Оштукатуривание стен в местах общего пользования выполнено на 2-8-м этажах, работы ведутся на 9-м и 10-м этажах. .
В 3-й секции дома №1 оштукатурены стены в местах общего пользования, смонтированы стояки пожарного водопровода, ливневой и фекальной канализации. Продолжаются работы по горизонтальной разводке труб отопления, стяжка полов выполняется на 3-м этаже (на 4-12-м этажах работы выполнены). Производится установка металлических ограждений балконов.
Во 2-й секции дома №1 выполнена стяжка полов, оштукатурены стены в местах общего пользования, смонтированы стояки канализации, производится разводка систем водопровода и отопления (работы ведутся на 4-м и 5-м этажах).
В 1-й секции дома №1 установлены входные двери в квартиры, выполнены работы по стяжке полов, горизонтальной разводке труб отопления, и освещению мест общего пользования. Смонтированы стояки канализации, холодной и горячей воды, производится установка радиаторов отопления в квартирах на 6-м и 7-м этажах. В местах общего пользования выполнены работы по разводке электрических кабелей, ведется окрашивание стен на 4-м и 5-м этажах.
В 1-3-й секциях продолжаются работы по наружному утеплению фасада здания.
До конца мая планируется завершить разработку грунта под котлован паркинга и приступить к бурению свай (паркинг будет расположен между 4-й и 5-й секциями).
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | Киев, ул. Причальная, 1114.043 822
- ЖК Зіркова Вежа | Элит-Фасад Групп | Вышгород, ул. Шолуденко, 2614.04416
- Апарт-комплекс в Пуще Водице | Киевгорстрой | Киев, ул. Квитки Цисык 34, 3613.04434
- ЖК Polaris Home & Plaza | Perfect Group, Citex Development | Киев, ул. Семьи Кульженков, 2213.04500
- ЖК Sister | РіЕЛ | Київ, вул. Клеманська, 313.047
- ЖК Edelweiss House | Edelburg Development | Киев, ул. Зверинецкая, 70-а13.04540
- ЖК Ozon Concept House | Saga Development, BGV-Development | Киев, ул. Ольшанская, 2-613.047
- ЖК Fjord | Фьорд | ENSO | Киев, Военный проезд, 811.04162
- ЖК Family and Friends | 2 очередь | GEOS | Киев, ул. Новополевая, 209.04541
- ЖК Chalet | Standard Development | Київ, вул. Львівська, 18-б09.04126
- Налог на дар денег между мужем и женой11.041
- Стоит ли сейчас покупать недвижимость?06.045 039
- На що звертати увагу при покупці квартири?30.032
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планирую аренду квартиры в районе Подола27.014
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Двоповерхові квартири в новобудовах, переваги та недоліки, враження?30.1213
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- ЖК Lazur Sky | Львів, вул. Зелена, 115д02.013
- Как не снимая старую эмаль покрасить сверху акриловой (латексной) краской?17.033
- Выбираю акриловую краску17.0320
- Выбираю краску по металлу. Поделитесь советом и опытом17.032
- Какую выбрать грунтовку и шпатлевку17.0314
- Диммерний блок для сценічних софітів постійно вимикається14.033
- Установка насоса для решения проблем с водой07.039
- Отклеилась краска вместе с малярной лентой. В чем проблема?25.0215
- Шпаклевка трескается под обоями25.022
- Плесень на стене - как с этим бороться25.0264
- Входные и межкомнатные двери, продажа, изготовление, установка13.0436
- Своя машина или такси?07.04538
- Де зараз краще оформити медичну довідку або санітарну книжку?07.042
- Окна, двери и комфорт под ключ в Одессе — от компании «Окнодом»06.041
- Электрик Киев . Замена розеток, выключателей, люстр, автоматов05.041
- Просунуті сучасні системи опалювання31.031
- DOOR(*)COM(*)UA — продаж стратегічного домену для лідера дверного ринку України30.031
- Продаж 1-кімнатна Квартира Ірпінь , ЖК Молодість, вул. Соборна 2К/2525.031
- Клиника урологии в Николаеве02.031
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
