ЖК "Зелёный остров 2", ул. Сикорского, 4-6 - "Ковальская"
Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 39.
| 1/3% | ||
| 3/8% | ||
| 8/21% | ||
| 14/36% | ||
| 13/33% |
rasswet
Постоянный пользователь
106
28 сентября 2013
21 ноя 2013 16:32
вот это круто! с панорамой почти 360 градусов, респект!
Domik Ai
штучний інтелект
37 788
09 сентября 2019
02 дек 2013 15:58
Акция в декабре - плати 50% стоимости квартиры в ЖК «Зеленый остров-2» и получай 12 месяцев вообще без платежей.
По условиям акции, второй платеж в размере до 50% от стоимости квартиры оплачивается только после ввода дома в эксплуатацию, а именно не позднее 20 января 2015 года. А вдобавок нет каких-либо ежемесячных платежей.
//zeleniyostriv.ua/actions/1year_vacancy
rasswet
Постоянный пользователь
106
28 сентября 2013
02 дек 2013 16:09
ну, не плохо же!
AntonK
A
Пользователь
38
17 мая 2011
03 дек 2013 21:38
Цитата "Domik - Новострой":По условиям акции, второй платеж в размере до 50% от стоимости квартиры оплачивается только после ввода дома в эксплуатацию, а именно не позднее 20 января 2015 года.
Только после ввода?
Учитывая, что после ввода в эксплуатацию цена кв.м взлетает до небес, размер второго платежа, наверняка, будет равен текущей стоимости недостроенного жилья
Выгоднее уж кредит взять на тот же год, если документы позволяют.rasswet
Постоянный пользователь
106
28 сентября 2013
04 дек 2013 02:54
там цена фиксируется метра на момемент первого платежа.
AntonK
A
Пользователь
38
17 мая 2011
04 дек 2013 22:07
Цитата "rasswet":там цена фиксируется метра на момемент первого платежа.
Вы, наверное, верите в кредиты под 0%, а?

У "Ковальской" есть один/был один вариант оплаты в "рассрочку" по "ЗО-2", когда цена кв.метра фиксируется на момент заключения договора, но там начислялись честные 10% (или около того) годовых на остаток.
Ни один застройщик в здравом уме не будет фикс.цену в гривне (!) при 50% оплате с рассрочкой на год без комиссий.
Впрочем там примечание есть - "кол-во акционных квартир ограничено", т.е. как обычно по 5 квартир в каждом доме... "Спеши-торопись, покупай живопись!" :)
olya_va
o
Новичок
11
26 ноября 2013
05 дек 2013 07:59
я думаю, тут как раз и не стоит торопиться. в связи с политической ситуацией экономическое будущее страны ой как неопределенно. сама ищу квартиру в новострое, остановила свой выбор на "зеленом острове-2", теперь гадаю на кофейной гуще-вкладывать деньги или нет

Юго
Ю
Старожил
746
02 июня 2008
05 дек 2013 10:45
Цитата "AntonK":
Ни один застройщик в здравом уме не будет фикс.цену в гривне (!) при 50% оплате с рассрочкой на год без комиссий.
Юридически никто не фиксирует.
А фактически фиксируют Киевгорстрой, ДБК-4, Житлоинвестбуд-УКБ.
И на год, и даже на полтора бывает.
NYC
N
Прохожий
1
01 декабря 2013
09 дек 2013 09:37
Звонил в ОП. Цена на вторую половину по акции реально фиксируется на момент платежа. Возможен только пересчёт по курсу доллара если он поднимется. Правда по акции из однокомнатных остались только вторые этажи. Как думаете есть подводные камни в данном случае?
nikss
n
Новичок
20
31 октября 2013
09 дек 2013 12:29
Из подводных камней только коэф. K1, который рассчитывается как тек. офиц. курс $ / офиц. курс $ на дату подписи. Если наши "покращувачи" и дальше будут держать курс "стабильности" экономики, то на дне будет галька вместо камней
Domik Ai
штучний інтелект
37 788
09 сентября 2019
09 дек 2013 18:12

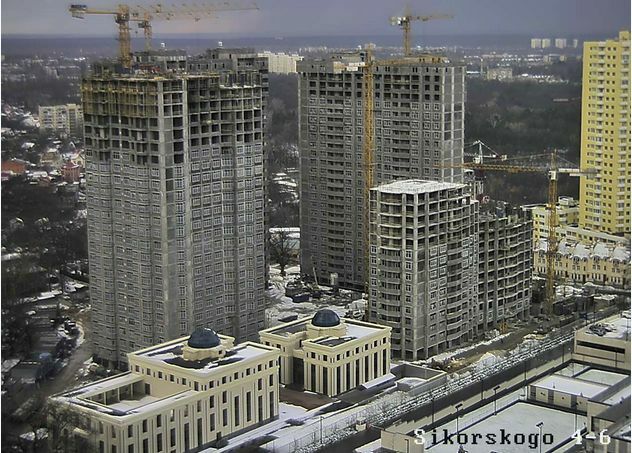

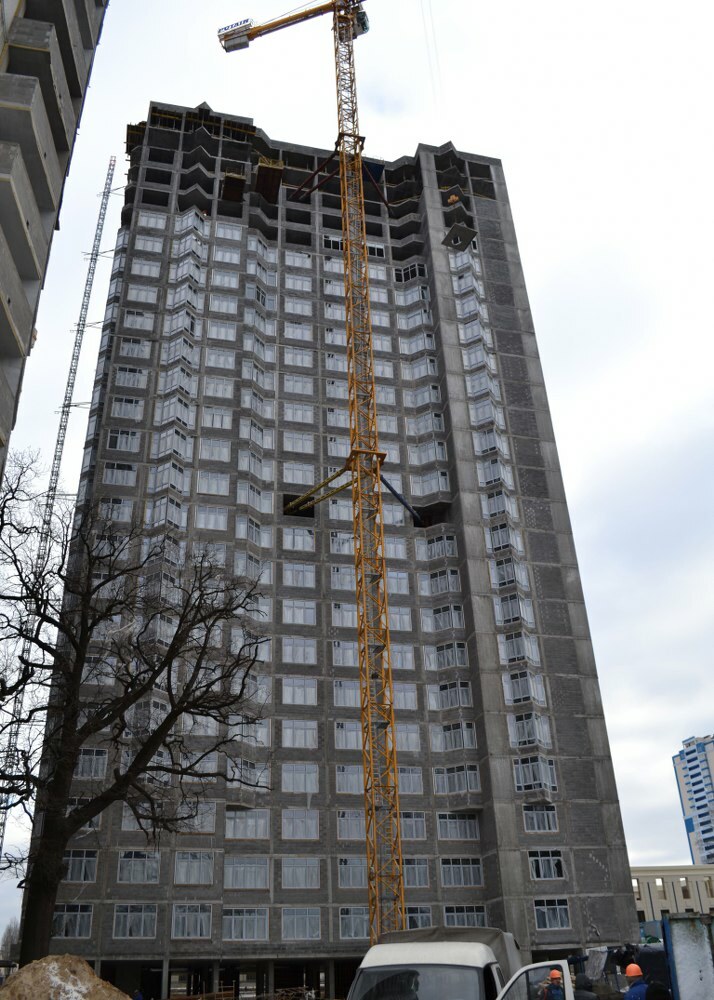

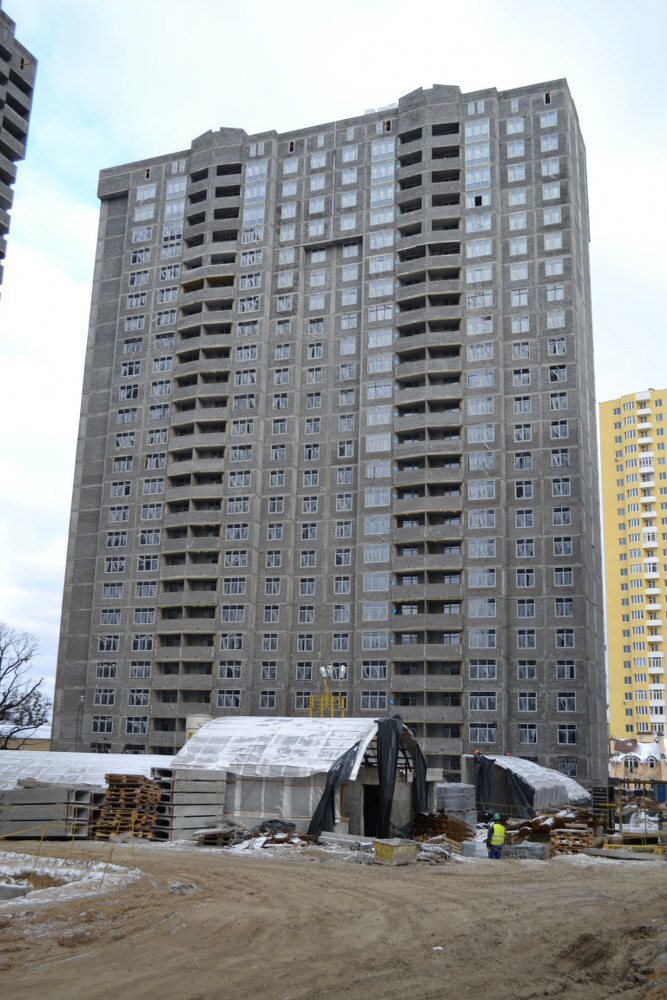

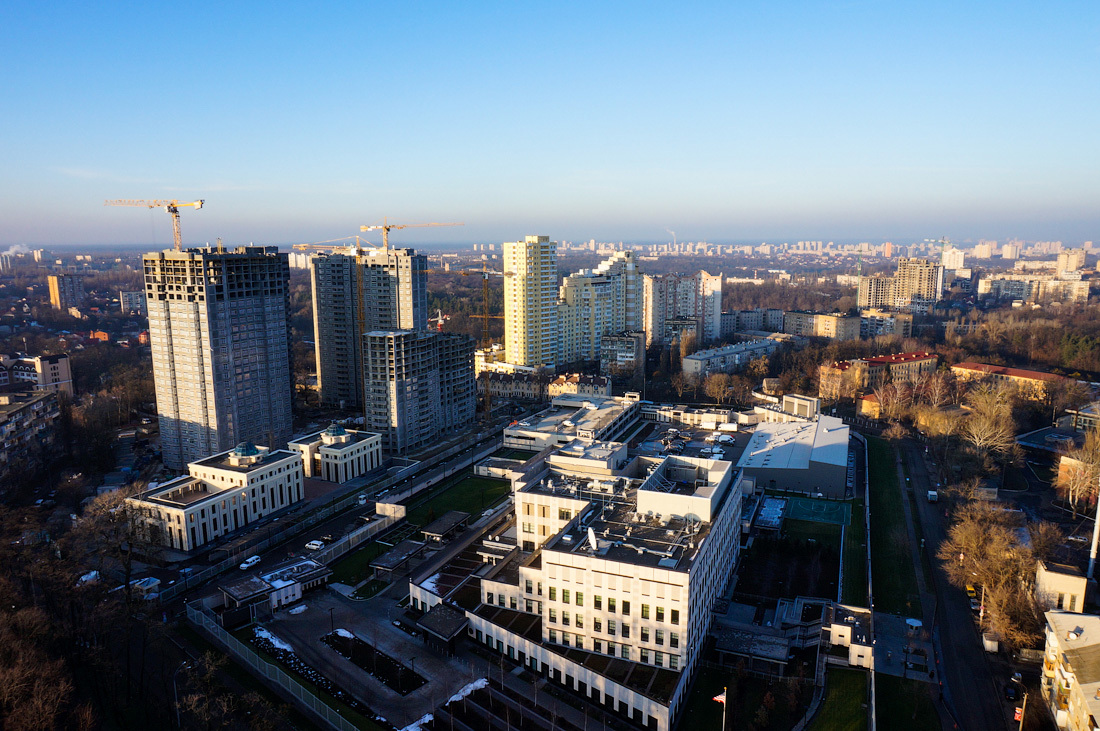

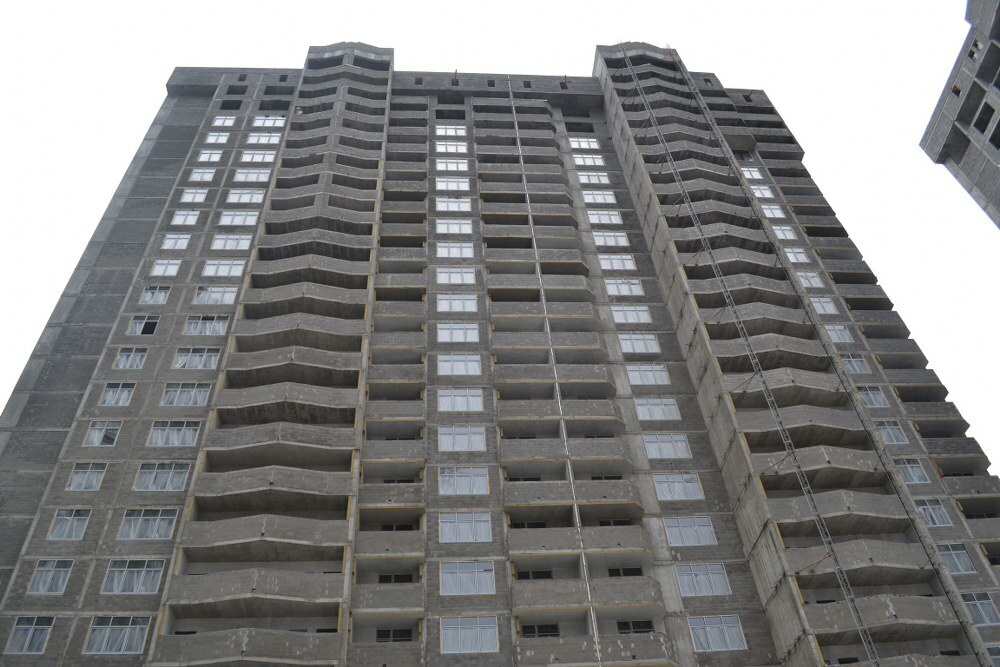

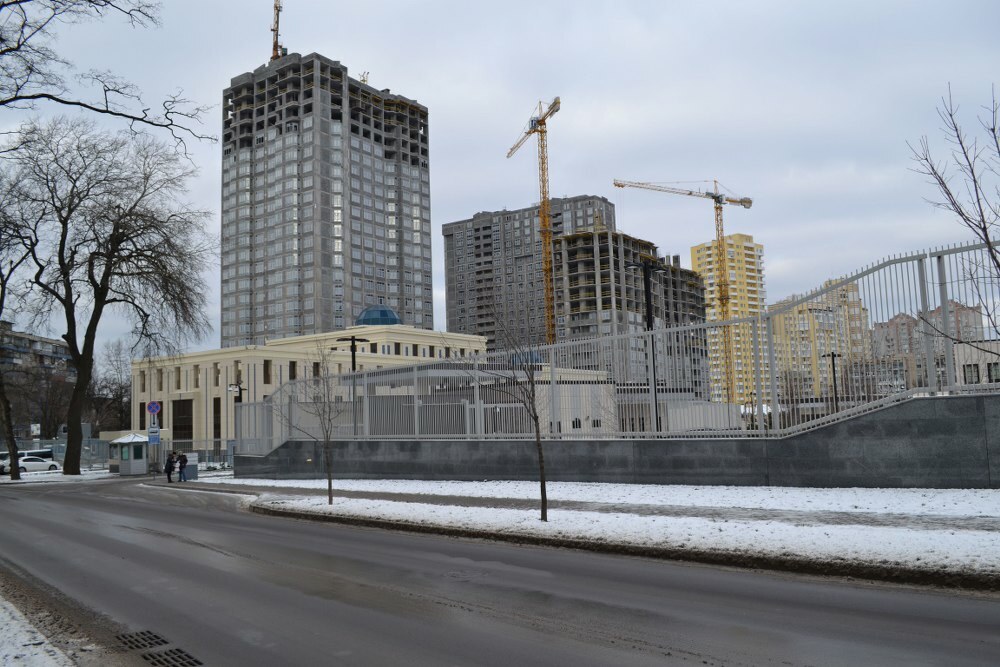

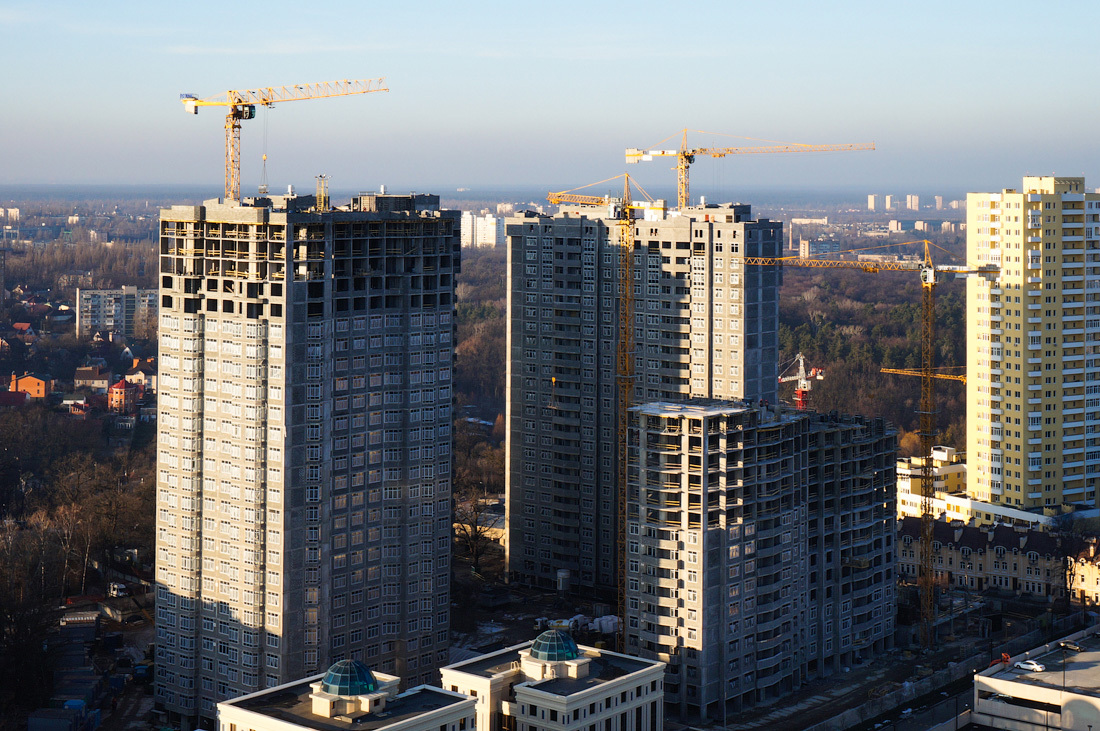

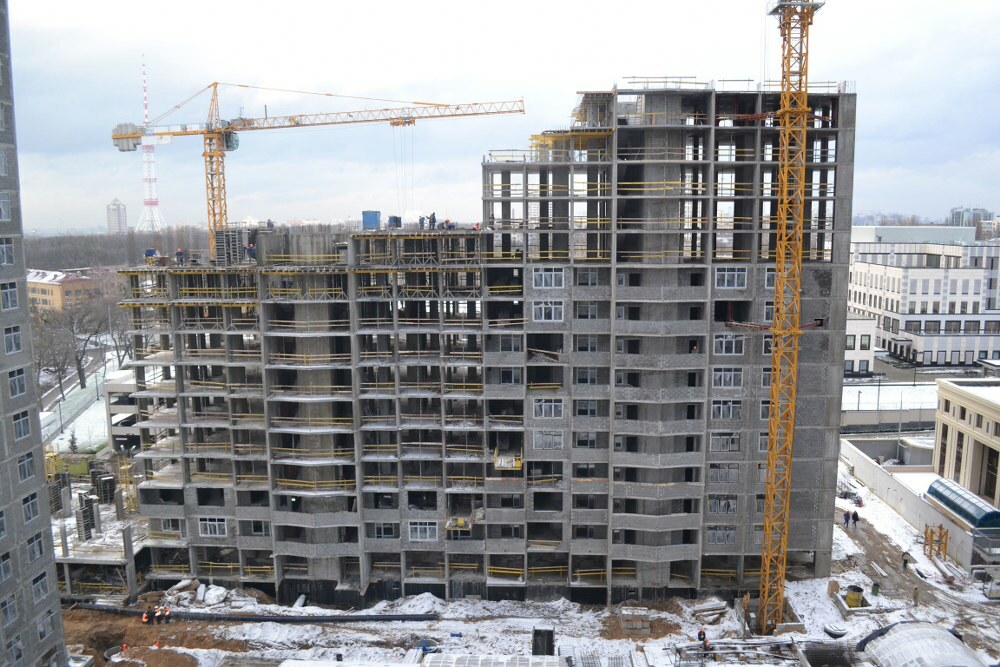

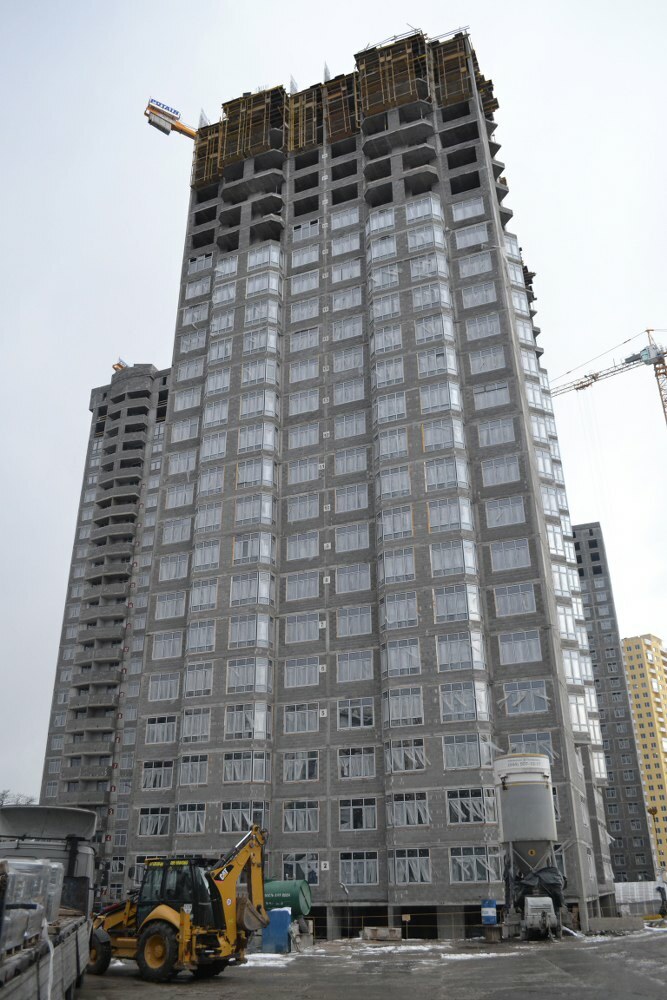

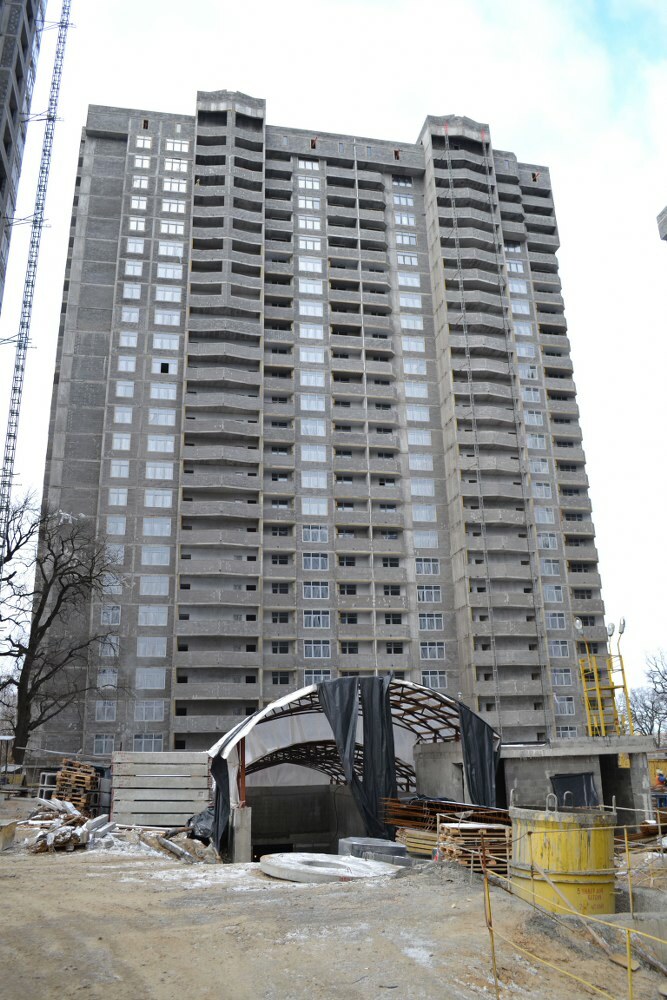

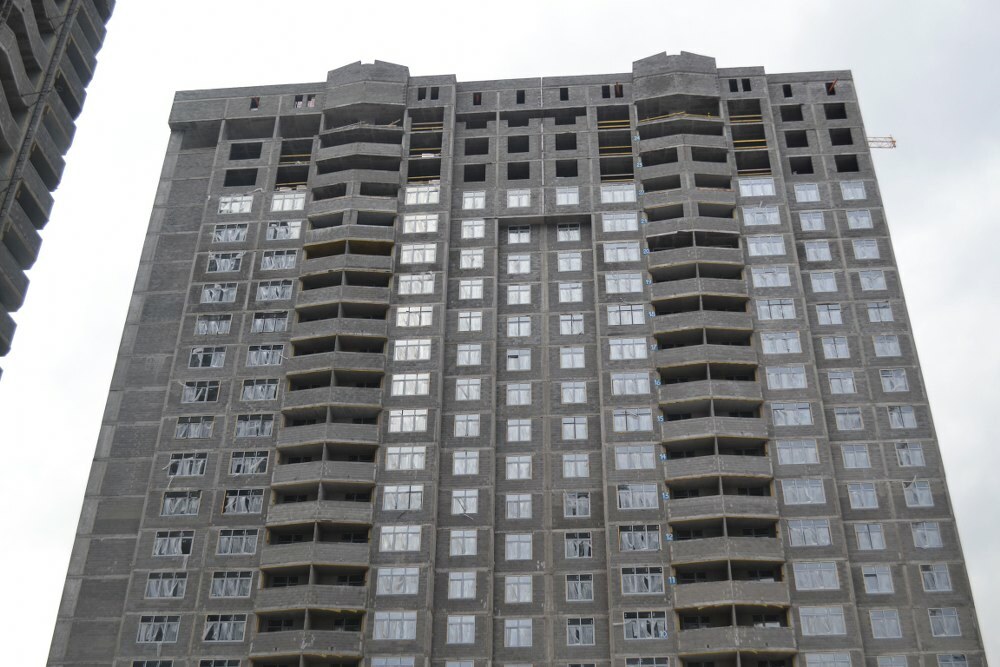

БУДИНОК № 1
секція 1, секція 2
завершено монолітний каркас та опорядження покрівлі
виконується:
кладка стін та перегородок на 25 поверсі
встановлення вікон і дверей на 23-24 поверсі
прокладання інженерних комунікацій на 18-21 поверсі
опорядження місць загального користування на 16-17 поверсі
утеплення балконів на 19 поверсі
БУДИНОК № 2
секція 1, секція 2
завершено монолітний каркас та опорядження покрівлі другої секції
виконується:
опорядження покрівлі першої секції
кладка стін та перегородок на 23 поверсі
встановлення вікон і дверей на 22 поверсі
прокладання інженерних комунікацій на 22 поверсі
опорядження місць загального користування на 18-21 поверсі
утеплення балконів на 20 поверсі
БУДИНОК № 3
секція 1
заливка монолітного залізобетонного перекриття над п'ятнадцятим поверхом
кладка стін та перегородок на 10 поверсі
встановлення вікон та дверей на 10 поверсі
секція 2
монтаж опалубки та заливка вертикальних конструкцій одинадцятого поверху
кладка стін та перегородок на 2 поверсі
встановлення вікон та дверей на 2 поверсі
секція 3 (під нежитлову частину)
заливка монолітного залізобетонного перекриття над першим поверхом
БУДИНОК № 4
виконується монтаж опалубки та заливка вертикальних конструкцій двадцять шостого поверху
кладка стін та перегородок на 19-21 поверсі
встановлення вікон і дверей на 19 поверсі
прокладання інженерних комунікацій на 17 поверсі
опорядження місць загального користування на 10-15 поверсі
утеплення балконів на 16 поверсі
секція 1, секція 2
завершено монолітний каркас та опорядження покрівлі
виконується:
кладка стін та перегородок на 25 поверсі
встановлення вікон і дверей на 23-24 поверсі
прокладання інженерних комунікацій на 18-21 поверсі
опорядження місць загального користування на 16-17 поверсі
утеплення балконів на 19 поверсі
БУДИНОК № 2
секція 1, секція 2
завершено монолітний каркас та опорядження покрівлі другої секції
виконується:
опорядження покрівлі першої секції
кладка стін та перегородок на 23 поверсі
встановлення вікон і дверей на 22 поверсі
прокладання інженерних комунікацій на 22 поверсі
опорядження місць загального користування на 18-21 поверсі
утеплення балконів на 20 поверсі
БУДИНОК № 3
секція 1
заливка монолітного залізобетонного перекриття над п'ятнадцятим поверхом
кладка стін та перегородок на 10 поверсі
встановлення вікон та дверей на 10 поверсі
секція 2
монтаж опалубки та заливка вертикальних конструкцій одинадцятого поверху
кладка стін та перегородок на 2 поверсі
встановлення вікон та дверей на 2 поверсі
секція 3 (під нежитлову частину)
заливка монолітного залізобетонного перекриття над першим поверхом
БУДИНОК № 4
виконується монтаж опалубки та заливка вертикальних конструкцій двадцять шостого поверху
кладка стін та перегородок на 19-21 поверсі
встановлення вікон і дверей на 19 поверсі
прокладання інженерних комунікацій на 17 поверсі
опорядження місць загального користування на 10-15 поверсі
утеплення балконів на 16 поверсі
Domik Ai
штучний інтелект
37 788
09 сентября 2019
27 дек 2013 13:04
.
Domik Ai
штучний інтелект
37 788
09 сентября 2019
30 дек 2013 14:24
Продлена акция:
С 01 по 31 января стань инвестором ЖК « Зеленый остров - 2» и пользуйся платежными каникулами в течении всего 2014. Плати 50% стоимости квартиры и получай 12 месяцев вообще без платежей.
По условиям акции, второй платеж в размере до 50%, оплачивается только после ввода дома в эксплуатацию, а именно не позднее 20 января 2015 года. Нет каких-либо ежемесячных платежей.
С 01 по 31 января стань инвестором ЖК « Зеленый остров - 2» и пользуйся платежными каникулами в течении всего 2014. Плати 50% стоимости квартиры и получай 12 месяцев вообще без платежей.
По условиям акции, второй платеж в размере до 50%, оплачивается только после ввода дома в эксплуатацию, а именно не позднее 20 января 2015 года. Нет каких-либо ежемесячных платежей.
Domik Ai
штучний інтелект
37 788
09 сентября 2019
13 янв 2014 18:00
.
Domik Ai
штучний інтелект
37 788
09 сентября 2019
14 янв 2014 19:21

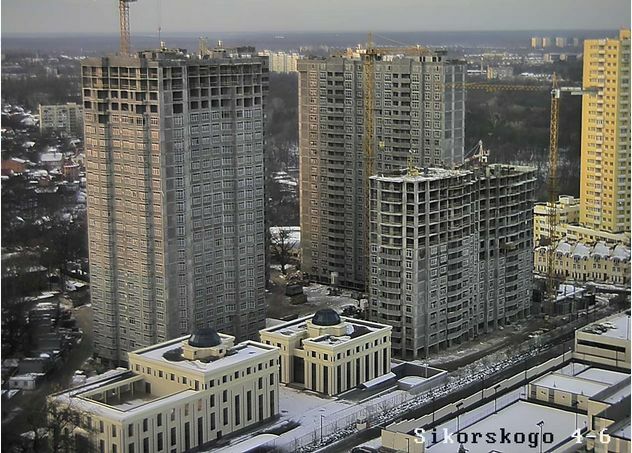

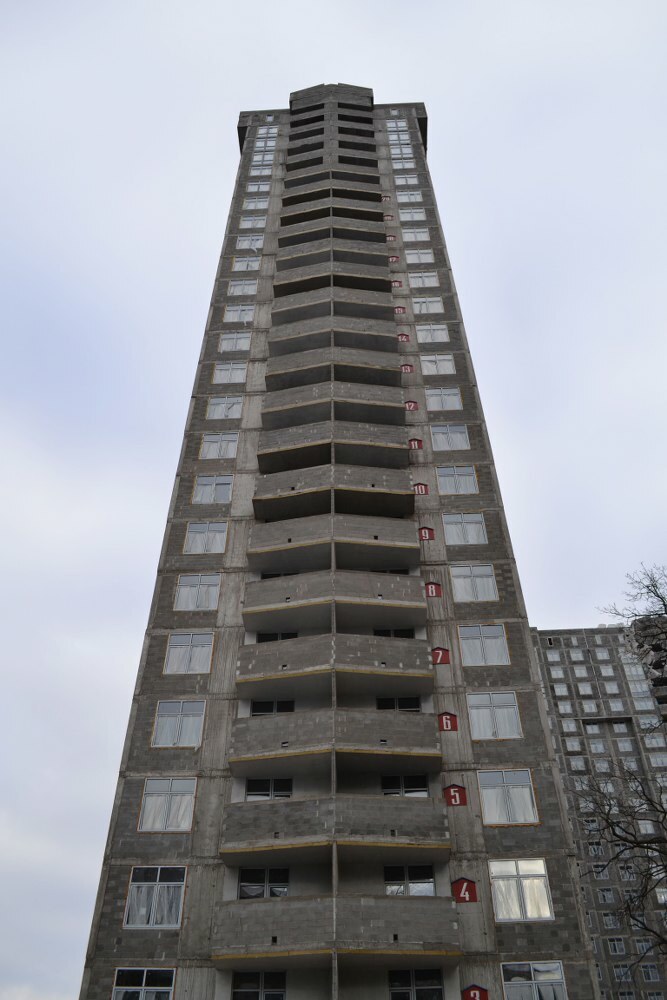

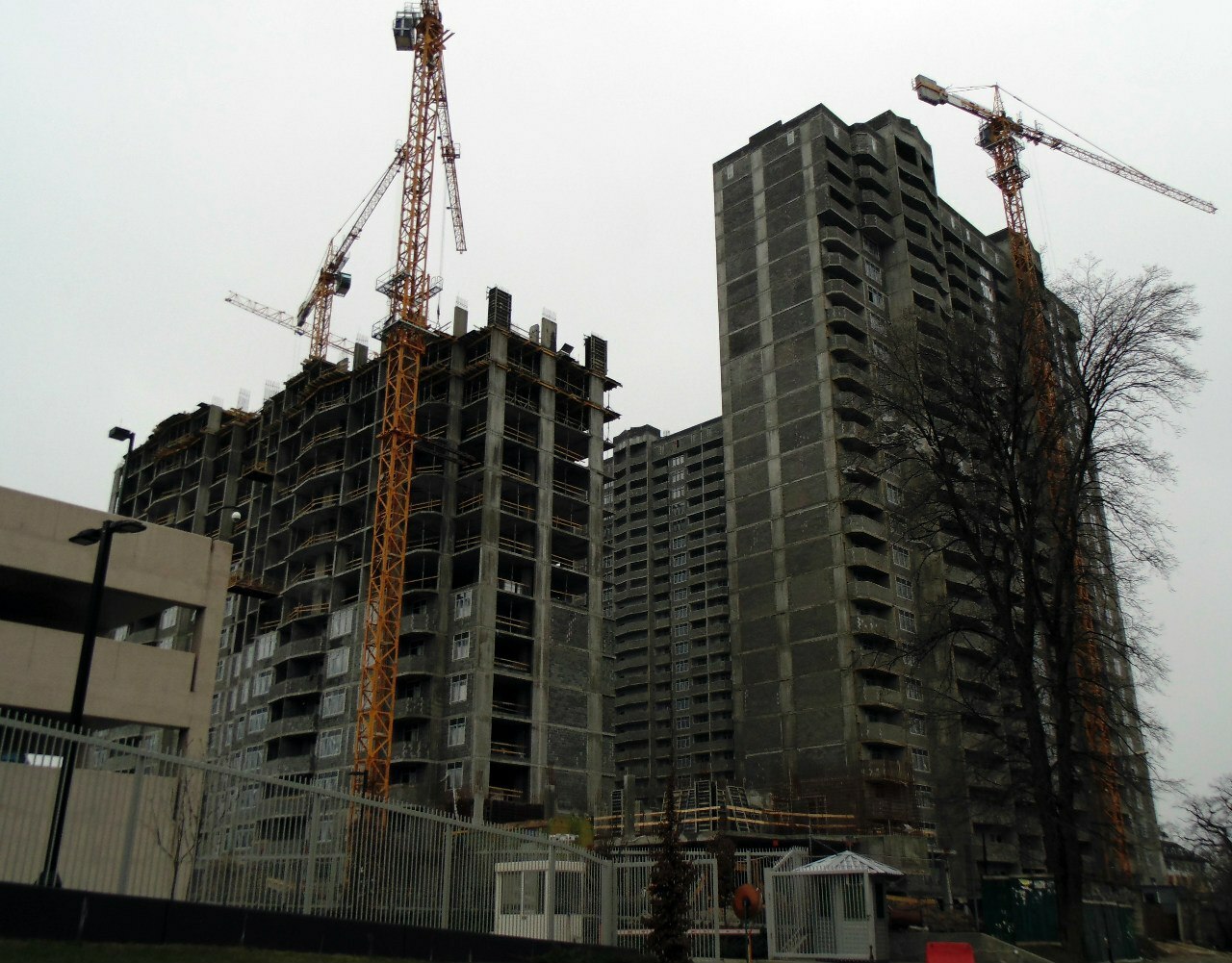

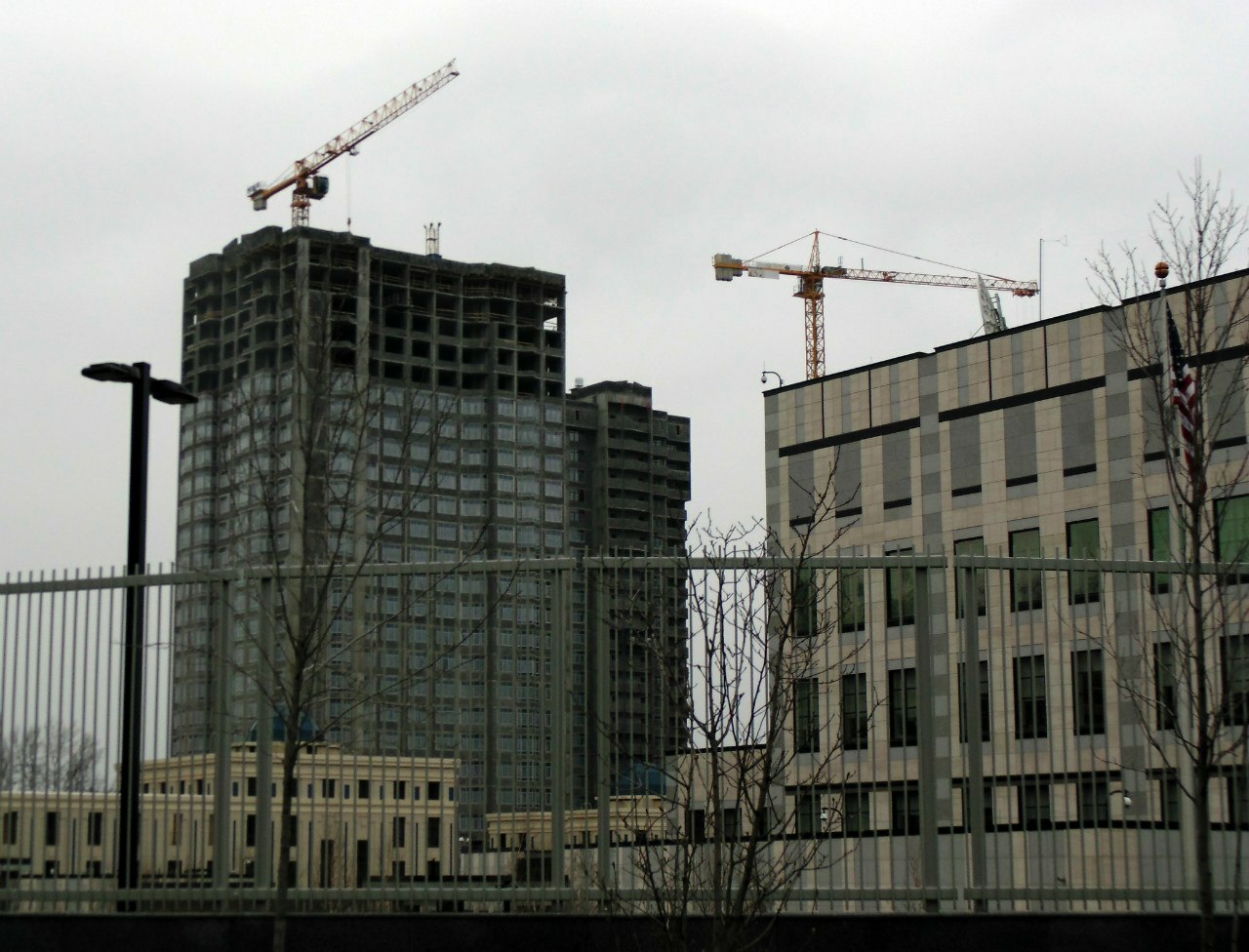

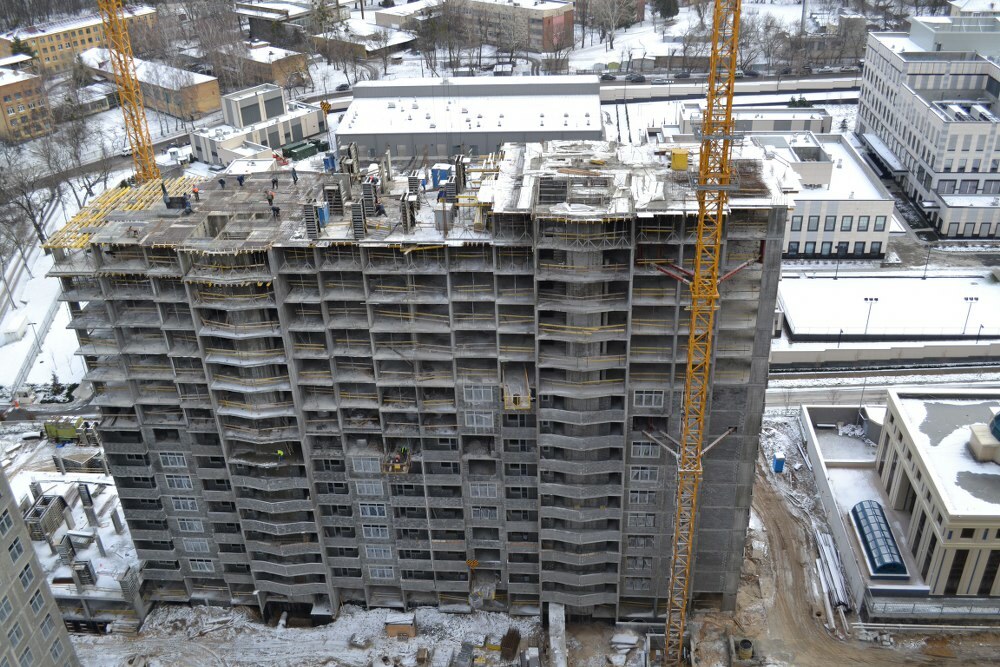

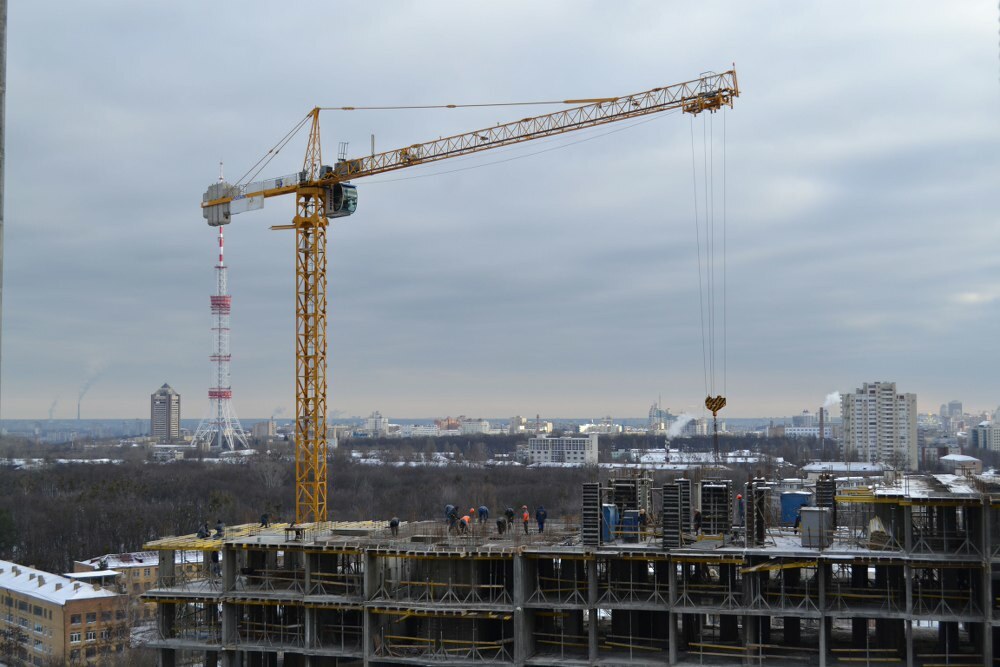

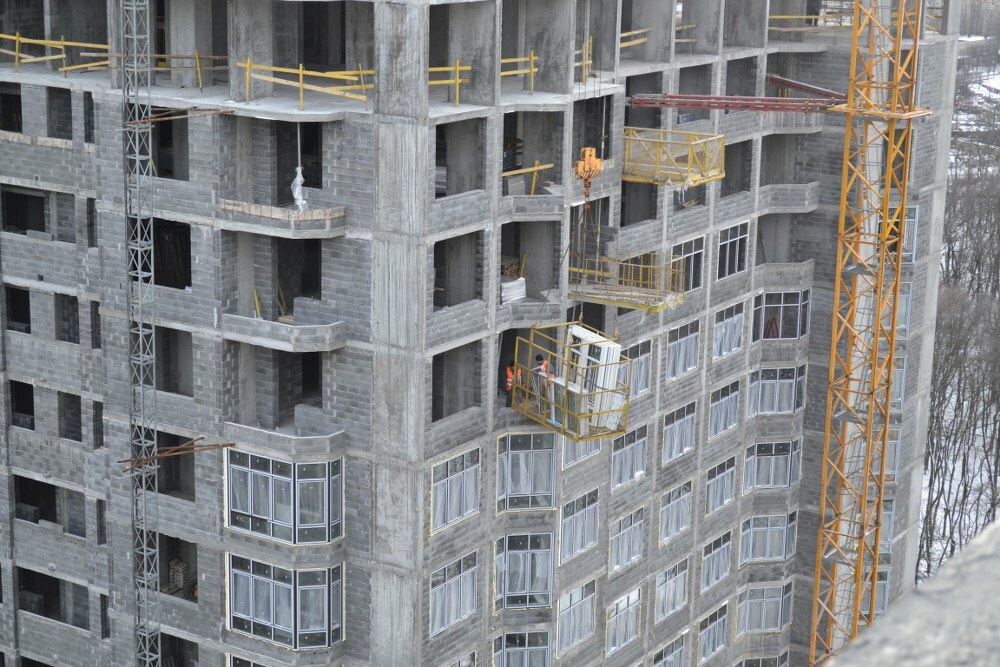

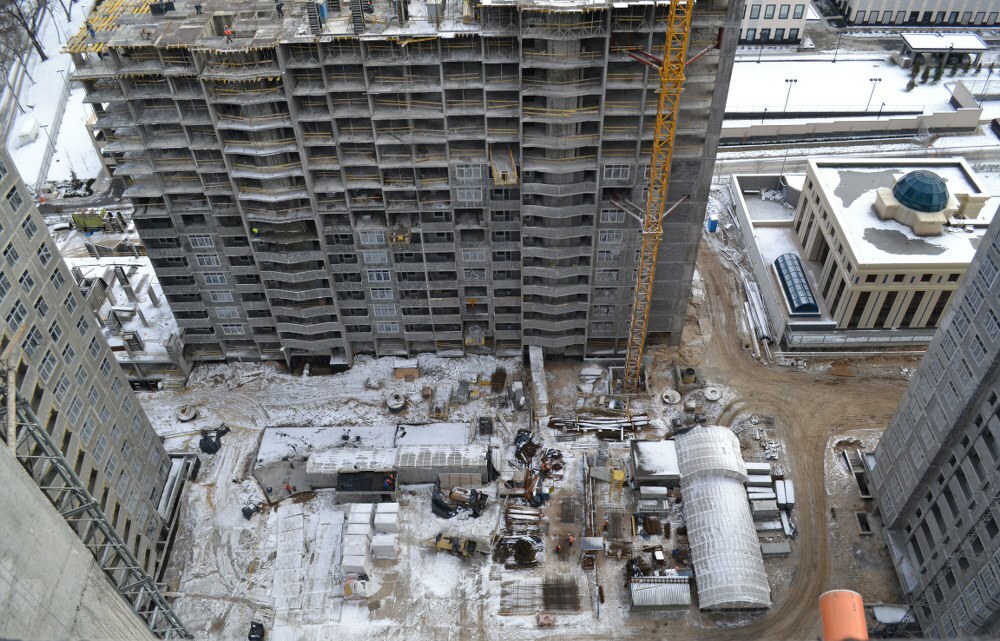

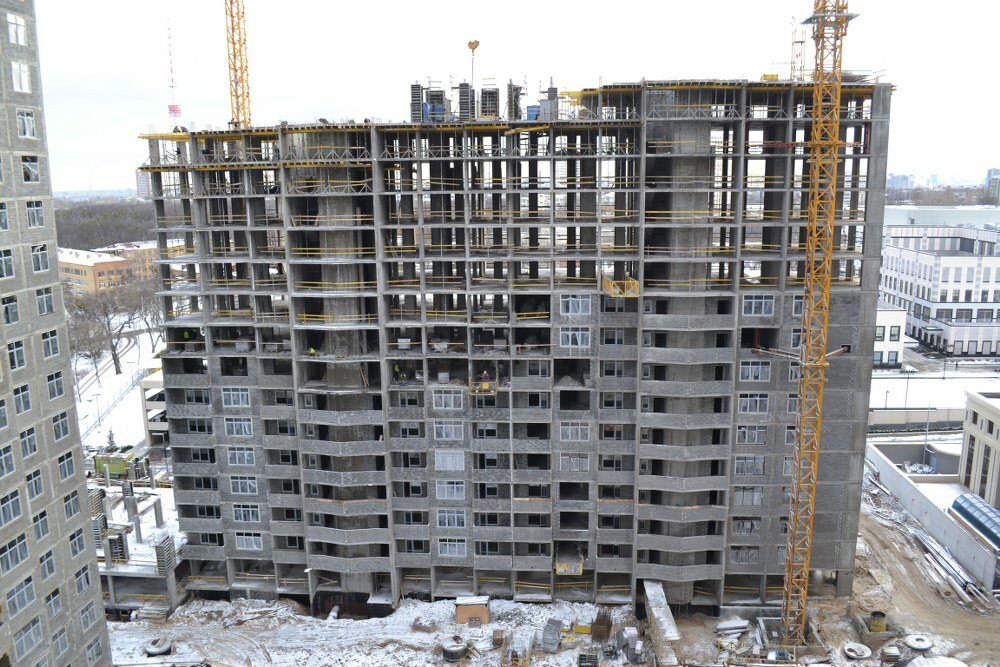

В декабре и первой половине января на строительстве " Зеленого острова - 2" завершен монолитный железобетонный каркас здания 4, выполнены плановые работы по отделке и кровли домов 1 и 2, на возведении дома 3 и отделке подземного паркинга.
ДОМ № 1
секция 1, секция 2
завершено кладку стен и перегородок , установка окон и дверей
выполняется :
отделки нижнего слоя гидроизоляции кровли
прокладка инженерных коммуникаций на 23-24 этаже
отделка мест общего пользования и утепление балконов не проводилось
ДОМ № 2
секция 1 , секция 2
завершено кладку стен и перегородок, установка окон и дверей
выполняется:
отделки нижнего слоя гидроизоляции кровли
прокладка инженерных коммуникаций на 23-24 этаже
отделки мест общего пользования и утепление балконов не проводилось
ДОМ № 3
секция 1
заливка монолитного железобетонного перекрытия над шестнадцатым этажом
кладка стен и перегородок на 10 этаже
установка окон и дверей на 10 этаже
секция 2
монтаж опалубки и заливка вертикальных конструкций шестнадцатого этажа
кладка стен и перегородок на 8-9 этаже
установка окон на 7-8 этаже , двери на 4 этаже
секция 3 (под нежилую часть )
заливка вертикальных конструкций второго этажа
ДОМ № 4
завершено монолитный каркас
выполняется:
монтаж перекрытия над лифтовыми шахтами
кладка стен и перегородок на 24-26 этаже
установка окон и дверей на 21-22 этаже
прокладка инженерных коммуникаций на 20-22 этаже
отделки мест общего пользования и утепление балконов ни исполнялись
ПОДЗЕМНЫЙ ПАРКИНГ
Выполняется заливка пола нижнего уровня
ДОМ № 1
секция 1, секция 2
завершено кладку стен и перегородок , установка окон и дверей
выполняется :
отделки нижнего слоя гидроизоляции кровли
прокладка инженерных коммуникаций на 23-24 этаже
отделка мест общего пользования и утепление балконов не проводилось
ДОМ № 2
секция 1 , секция 2
завершено кладку стен и перегородок, установка окон и дверей
выполняется:
отделки нижнего слоя гидроизоляции кровли
прокладка инженерных коммуникаций на 23-24 этаже
отделки мест общего пользования и утепление балконов не проводилось
ДОМ № 3
секция 1
заливка монолитного железобетонного перекрытия над шестнадцатым этажом
кладка стен и перегородок на 10 этаже
установка окон и дверей на 10 этаже
секция 2
монтаж опалубки и заливка вертикальных конструкций шестнадцатого этажа
кладка стен и перегородок на 8-9 этаже
установка окон на 7-8 этаже , двери на 4 этаже
секция 3 (под нежилую часть )
заливка вертикальных конструкций второго этажа
ДОМ № 4
завершено монолитный каркас
выполняется:
монтаж перекрытия над лифтовыми шахтами
кладка стен и перегородок на 24-26 этаже
установка окон и дверей на 21-22 этаже
прокладка инженерных коммуникаций на 20-22 этаже
отделки мест общего пользования и утепление балконов ни исполнялись
ПОДЗЕМНЫЙ ПАРКИНГ
Выполняется заливка пола нижнего уровня
Domik Ai
штучний інтелект
37 788
09 сентября 2019
21 янв 2014 22:04
С 1 февраля 2014 в жилом комплексе « Зеленый остров-2» подорожают квартиры.
Рост составит до 15 % от общей стоимости. Увеличение цены связано с высоким уровнем готовности комплекса и постоянным повышением его инвестиционной привлекательности.
Для существующих инвесторов изменение цены вступит в действие в соответствии с условиями договора и составит 10% от неуплаченного остатка.
Рост составит до 15 % от общей стоимости. Увеличение цены связано с высоким уровнем готовности комплекса и постоянным повышением его инвестиционной привлекательности.
Для существующих инвесторов изменение цены вступит в действие в соответствии с условиями договора и составит 10% от неуплаченного остатка.
townsman
t
Гость
4
31 мая 2013
22 янв 2014 21:58
Цитата "SergeyT":
После Вашей статьи про БТР-ы и палатки, с Вами не о чем говорить. Либо Вы в неадеквате, либо отрабатываете деньги видпочинка...постыдитесь.

Zed 1
Постоянный пользователь
214
25 июня 2013
30 янв 2014 09:10
Цитата "townsman":
![]()
У вас со зрением все ок, уважаемый?
Где Вы видите БТР или палатки??? Я вижу кучку купленных партией регионов предателей своей страны, которые вышли на час постоять перед посольством.

Zed 1
Постоянный пользователь
214
25 июня 2013
30 янв 2014 09:16
Администрация, почему нет новостей о росте цен?
//zeleniyostriv.ua/news/new_prices_febru ary
Domik Ai
штучний інтелект
37 788
09 сентября 2019
30 янв 2014 09:33
Цитата "SergeyT":Администрация, почему нет новостей о росте цен?
//zeleniyostriv.ua/news/new_prices_febru ary
Зелёный остров поменял домен с com.ua на .ua. Выпал из поля наблюдения. Перенаправление работало раньше, но видимо стало залипать. Поправил ссылки.
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- ЖК Абрикосовий | Київміськбуд | Київ, вул. Абрикосова, вул. Жулянська23.122 072
- Отзывы о застройщике Киевгорстрой | відновлення будівництва23.12187
- ЖК "Срібна вежа", ул. Белорусская, 36а - СК "Гранит"22.122 203
- ЖК Оберіг-2 | Киевгорстрой, Укрбуд | ул. Бориспольская, 4022.122 512
- ЖК Edelweiss House | Edelburg Development | Киев, ул. Зверинецкая, 70-а22.12538
- ЖК Атлант на Киевской | Атлант | Бровары, ул. Симоненко22.12735
- ЖК Варшавский Плюс | Stolitsa Group | пр. Правды, ул. Маршала Гречко22.122 767
- ЖК Покровский | Гостомель, ул. Свято-Покровская22.12249
- Дом "Хортиця" (№33), ЖК "Патриотика"22.121 036
- ЖК Варшавський 3 | Stolitsa Group | Київ, просп. Європейського Союзу (Правди)22.127
- Застройщик предлагает только дарственную вместо купли-продажи. Насколько это популярно?23.1210
- Стоит ли сейчас покупать недвижимость?23.124 888
- Дно рынка недвижимости и влияющие факторы16.1115 264
- Різонність ціни за оренду квартири (12 тисяч гривень)13.111
- Додаткові розрахунки між орендодавцями та орендарями06.1127
- Чи варто купити будинок в спокійному регіоні, в Вінниці?17.092
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Ипотека от Банков с лучшими условиями | Обсуждение кредитов под залог недвижимости13.08192
- Краудфандинг - типы группового инвестирования01.083
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Отзывы о кондиционерах. Какой кондиционер лучше08.11278
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а04.128
- ЖК ARTVILLE | ZEZMAN | Одеса, Овідіопольська дорога02.1231
- Микрорайон на Лузановке | Одесса, Николаевская дорога | Консоль30.116
- Харьков, Проект "Consol Green City" - "Консоль"11.113
- ЖК Kandinsky Odessa Residence | Кандинский | Одесса, Французский бульвар, 63/6515.10182
- ЖК Дом у моря | Югінвест | Южный, ул. Иванова10.1017
- Материал многоквартирного дома новостройки. Какой лучше?24.1213
- Каналізація і водопостачання - Оцінка якості заміни труб у квартирі20.121
- Як краще захистити відкритий балкон20.121
- Ламинат на деревянный пол18.121
- Пол на кухне – ламинат или плитка?18.1222
- Перепланировка | тема просьб и советов по конкретным ситуациям09.122 217
- Подскажите, какие ворота на гараж лучше установить из современных?02.124
- Пластиковые окна, какие лучше - поделитесь отзывами09.11241
- Кварц виниловая плитка LG Decotile или Berry Alloc29.106
- Что подарить мужчине?22.12352
- Електрична тепла підлога28.111
- Продам фонарик шокер ОСА 928 Power plus04.111
- Как отвечать на How are You?04.102
- Мій сайт не з'являється в результатах пошуку20.093
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Мебель под заказ | Объявления об изготовлении мебели18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
