19 лип 2015 09:23
18.07.2015 сделано фото
19 лип 2015 13:15
Секция А ход строительства хороший, а вот секция Б думаю сдадут только к сентябрю
19 лип 2015 13:18
к сентябрю 2016?
19 лип 2015 13:22
Это мои предположения, а не факт
19 лип 2015 13:40
Цитата "Even vorobiev ":
Секция А ход строительства хороший, а вот секция Б думаю сдадут только к сентябрю


Так к сентябою вроде и должны... Во всяком случае год назад, когда я подписывал, обещали менно сентябрь 2015го, секцию А месяца через три после Б.
19 лип 2015 13:42
31-е августа
19 лип 2015 13:52
Мы все будем только рады чтобы 31
19 лип 2015 13:53
Но смотрю подготовки к проводке коммуникаций нет
19 лип 2015 13:53
Но смотрю подготовки к проводке коммуникаций нет
19 лип 2015 17:58
Цитата "Even vorobiev ":
Мы все будем только рады чтобы 31


Я к новому году планирую если честно... 3 месяца задержки для такого комплекса - это как минимум "отлично". Но и от 31 августа не откажусь)
19 лип 2015 18:24
Цитата "KP-1":

Я к новому году планирую если честно... 3 месяца задержки для такого комплекса - это как минимум "отлично". Но и от 31 августа не откажусь)


Я к новому году уже планирую и ремонт сделать и заехать, надоело хату снимать...
Кстати на счет задержки, друзья купили в Вишневом квартиру и у них там какая то небольшая задержка была, так им застройщик оплачивал аренду квартиры с момента задержки до момента сдачи. Порядка 3500грн/мес...
19 лип 2015 19:17
Кто то прикидывал ремонт 52 квадрата ремонта минимальную цену?
20 лип 2015 09:53
Ремонт это очень индивидуальное дело, обсуждать его цену не вижу смысла. Вот чего жду, так это обещанных фотографий смонтированного отопления от КР-1. Кстати про упомянутые сроки 20.07 от Алексы... чуток опаздываете!
20 лип 2015 17:49
Цитата "Makafecuk":
31-е августа

У меня: "не пізніше 1 серпня 2015 року" :hm:
20 лип 2015 18:31

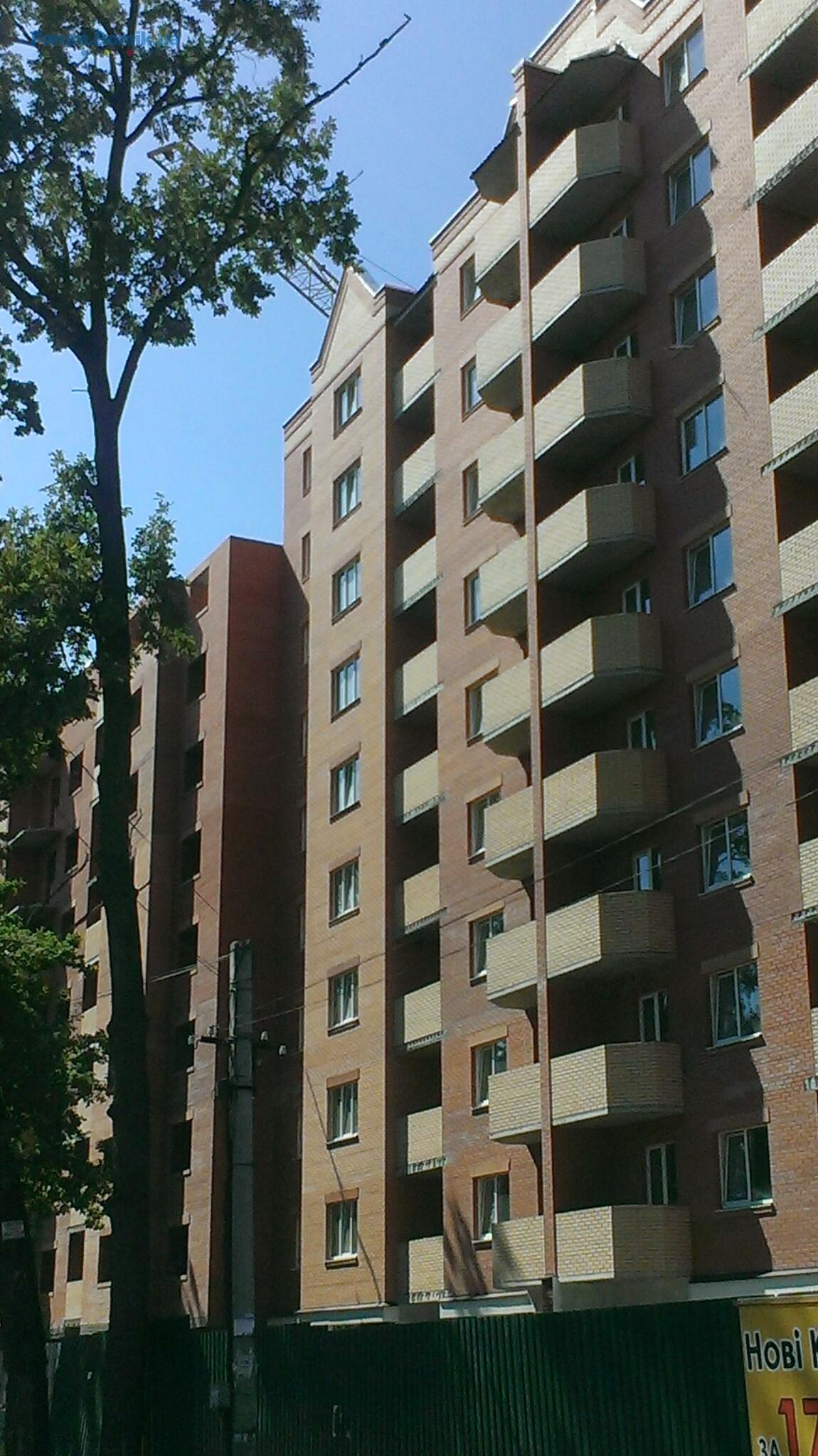

Был в понедельник в полвторого дня, на секции А перерыв, внутри Б работали.
Разводка отопления идёт сверху вниз, сейчас на вомьмом. Разводку заказали далеко не все. Стяжка полов начнётся сразу по окончанию разводки воды и отопленич в квартирах, чем быстрее тем лучше, стяжку нужно делать по тёплому. Стяжку пола будут делать со скоростью 3-4дня на этаж. Сроки ввода ориентировочно к НГ, возможно раньше, всё будет зависеть от финансирования (а оно понятное дело зависит от продаж, летом покупают мало). Вода уже есть, электричества пока нет, двери закупили но ещё не ставят (недорогие, железные, но по словам Димы вполне сносные). Лифтёры приходили, замеряли, будут таки Отисы. Кто то спрашивпл по поводу ремонта на 52 кв м, на электрику ушло 8 с копейками, на отопление и воду с тёплым полом 13 твс грн, на остальное планирую порратит 6-7 тысяс уе если таковые будут в наличии. По остальному... 379 едет до Мечникова до середины августа, саму Мечникова чинят наконец то, совсем раздолбанная была. Грандлайфовцам не позовидуешь, домой ещё почти километр от остановки топать.
Что понравилось. Качество разводки хорошее, претензий нет. Стройка не стоит, рабочие есть.
Не понравилось. Сроки сдачи еонец аагуста мягко говоря слишком оптимистичные. Ремонт возможно и в сентябре можно делать будет, но вселиться... Возможно придётся подождать деда Мороза. И больше всего еа понравился долбанный Прованс. Мало того что они вместо пяти решили девять этажей строить, так они ещё и БЕСПРОСВЕТНО ЗАГЛОХЛИ! Видел их стройплощадку из окна, не осталось ничего, ни техники ни стройматериалов, никого. Мёртвая огороженная площадка. И их обещанные сроки 2 квартал 2016го.... Если не съедут, мне придётся наслаждаться видом стройки из окна ещё очень долго. Одно радует, судьба Прованса Столичному не грозит.Фгрозит.Фотографии разводки выложу завтра, сейчас с планшета, неудобно.
PS отдельно ровеселили местные аборигены, копающиеся в строймусоре возле Столичного. Случайно не это были ярые противники, которые на первых страницах обещали не уступать дорогу?
20 лип 2015 18:40
Цитата "KP-1":
Был в понедельник в полвторого дня, на секции А перерыв, внутри Б работали.
Разводка отопления идёт сверху вниз, сейчас на вомьмом. Разводку заказали далеко не все. Стяжка полов начнётся сразу по окончанию разводки воды и отопленич в квартирах, чем быстрее тем лучше, стяжку нужно делать по тёплому. Стяжку пола будут делать со скоростью 3-4дня на этаж. Сроки ввода ориентировочно к НГ, возможно раньше, всё будет зависеть от финансирования (а оно понятное дело зависит от продаж, летом покупают мало). Вода уже есть, электричества пока нет, двери закупили но ещё не ставят (недорогие, железные, но по словам Димы вполне сносные). Лифтёры приходили, замеряли, будут таки Отисы. Кто то спрашивпл по поводу ремонта на 52 кв м, на электрику ушло 8 с копейками, на отопление и воду с тёплым полом 13 твс грн, на остальное планирую порратит 6-7 тысяс уе если таковые будут в наличии. По остальному... 379 едет до Мечникова до середины августа, саму Мечникова чинят наконец тл, совсем раздолбанная была. Грандлайфовцам не позовидуешь, домой ещё почти километр от остановки топать.
Что понравилось. Качество разводки хорошее, претензий нет. Стройка не стоит, рабочие есть.
Не понравилось. Сроки сдачи еонец аагуста мягко говоря слишком оптимистичные. Ремонт возможно и в сентябре можно делать будет, но вселиться... Возможно придётся подождать деда Мороза. И больше всего на понравился долбанный Прованс. Мало того что они вместо пяти решили девять этажей строить, так они ещё и БЕСПРОСВЕТНО ЗАГЛОХЛИ!Видел их стройплощадку из окна, не осталось ничего, ни техники ни стройматериалов, никого. Мёртвая огороженная площадка. И их обещанные сроки 2 квартал 2016го.... Если не съедут, мне придётся наслаждаться видом стройки из окна ещё очень долго. Одно радует, судьба Прованса Столичному не грозит.Фгрозит.Фотографии разводки выложу завтра, сейчас с планшета, неудобно.


спасибо вам, очень полезная информация)
радует процесс стройки, но сроки же....
20 лип 2015 18:44
В секции А вообще ничего не делали ?
20 лип 2015 18:50
Цитата "KP-1":
Сроки ввода ориентировочно к НГ.

Ееее, який Нр? В 20-х числах серпня мій адвокат почне збирати документи на позов до суду.
20 лип 2015 20:19
Цитата "Even vorobiev ":
В секции А вообще ничего не делали ?


Был перерыв. Уже 9й вроде есть, прирост в динамике можно проследить по страницам. Думаю разница между секциями будет небольшой. Хотя глядя на соседний Прованс и ситуацию в стране в целом, сюрпризы наверное не исключены.
21 лип 2015 07:31
Блин... сроки ну вообще не радуют :( Нам прошлым летом обещали что ремонты можно будет уже с апреля делать, теперь это всё плавно сместилось на сентябрь...
Сучасні шалє із морським краєвидом
Новенькі модернові будинки у затишному містечку на березі середземного моря серед мальовничих гір
Детальніше
+34624407828xxxx
1. . .3537. . .176
Сучасні шалє із морським краєвидом
Новенькі модернові будинки у затишному містечку на березі середземного моря серед мальовничих гір
Детальніше
+34624407828xxxx
