ЖК San Francisco Creative House | Сан Францизско | SAGA | пр. Победы, 67
Забудовник | SAGA Development |
Здача ЖК | 2020 - 2021 р. |
Планування | від 44 582 Грн/м² |
Ваше общее впечатление об Объекте и Компании:
Можна вибрати 1 варіант відповіді. Можна міняти відповіді. Всього голосів: 31.
2/6% | ||
11/35% | ||
6/19% | ||
4/13% | ||
8/26% |
Влaдислав
В
Користувач
23
07 грудня 2018
30 вер 2019 17:35
Цитата "Dima_Archi":
Жесть. А по балконам было такое что нельзя стеклить вообще, даже если все договорятся застеклить, решеток нет под кондиционеры.
Спочатку було - у нас елітний дім, склити балкони не можна буде, корзини під кондиціонери будуть.
Далі було - багато інвесторів хочуть засклити, але цього скоріше всього не буде. Корзини під кондицінери будуть, бо зараз навіть в економ варіантах по Києву їх сталять.
Поміт дивувались коли ми казали що ми не хочемо склити, бо цей колхоз уже надоїв. Корзини напевно будуть.
Зараз: ми на 1,5 року затримали термін введення, все що обіцяли вам не буде, тому з вас 40 тис за скління лоджії, і обслуговуючій компанії "Сфера" ( яка толком нічого не робить ) платіть по 25грн за м.кв в місяць ( хоча спочатку казали що 8грн/м кв. це верхня гранична ціна спочатку)
SAGA Development
SD
Старожил
807
02 квітня 2018
12 жовт 2019 14:10

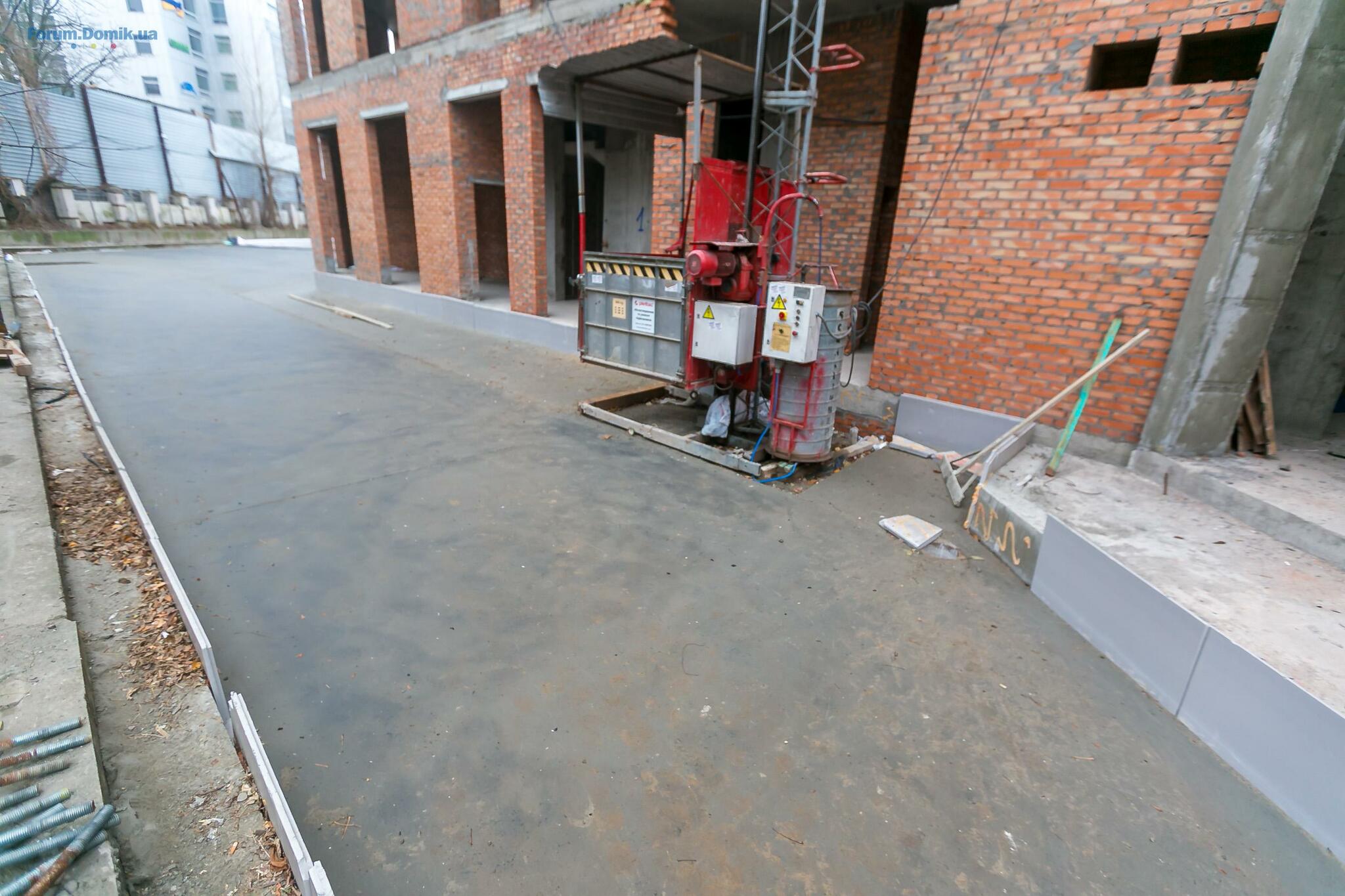

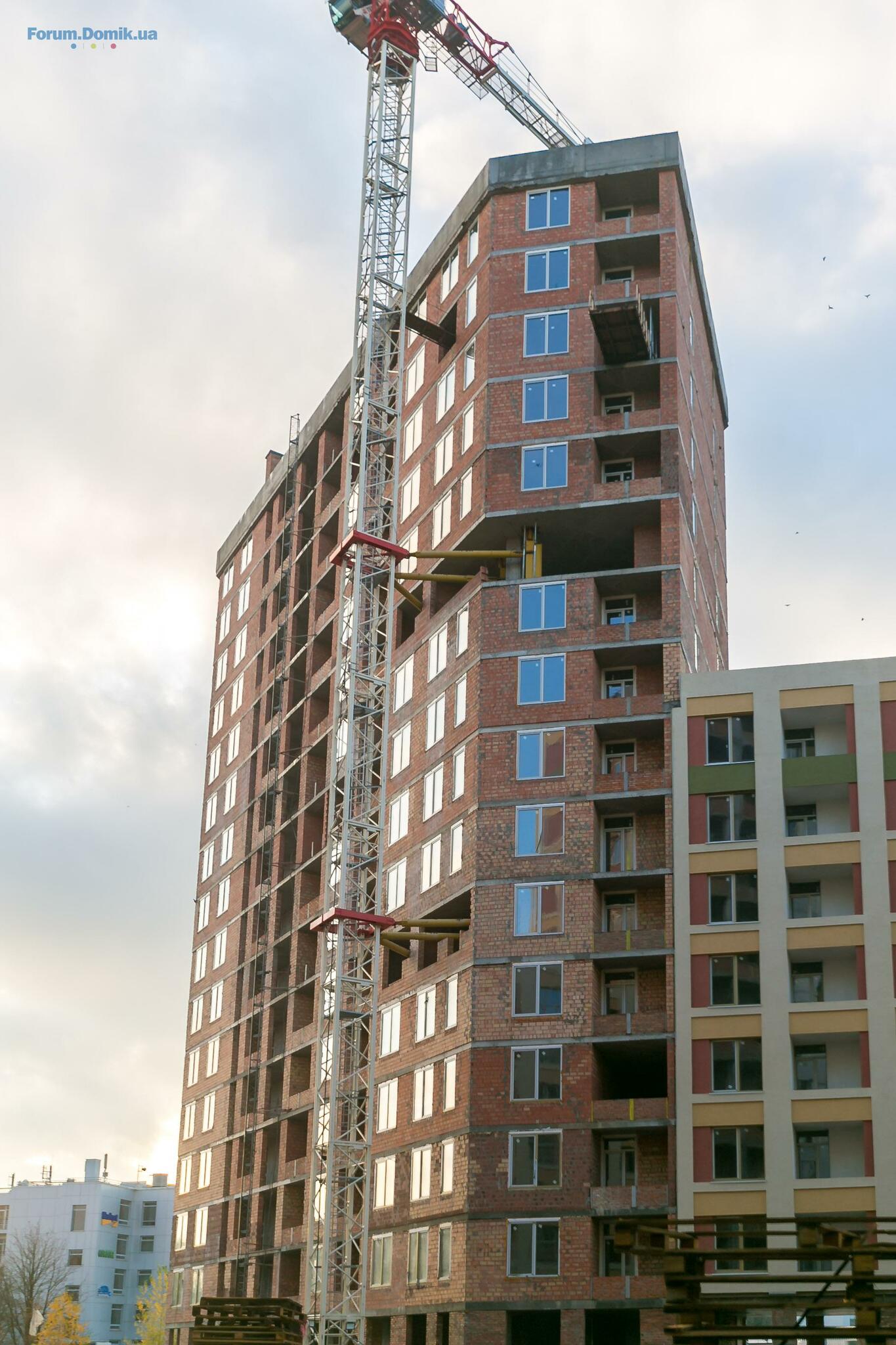

Публікуємо наш щотижневий звіт будівництва житлового комплексу SAN FRANCISCO Creative House!
Перша черга
Цегляна кладка: завершено зовнішню кладку. Кладка внутрішніх перегородок готова на 99% - виконується кладка міжсекційного переходу на 1-му поверсі. Завершено кладку на даху.

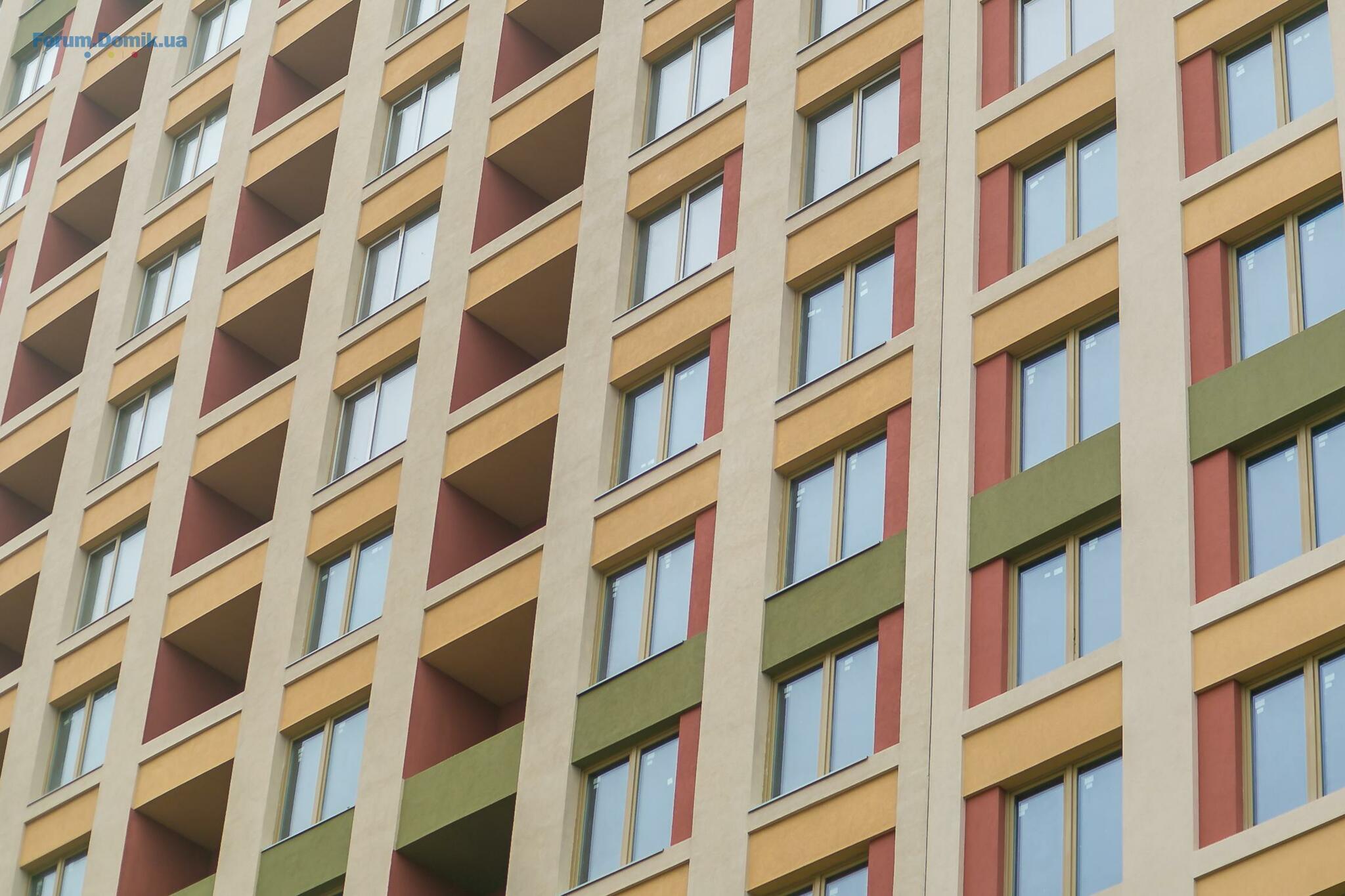

Покрівля: у секціях 1.1 і 1.3 завершено роботи, у секції 1.2 - роботи виконано на 45%.
Фасад: триває влаштування мокрого фасаду. У секції 1.1 утеплення стін мінеральною ватою виконано на 95%, загальний обсяг робіт складає 70%. У секції 1.2 утеплення стін виконано на 95%, фарбування - на 60%, загальний обсяг робіт - 80%. У секції 1.3 завершено утеплення стін мінеральною ватою, фарбування виконано на 30%, загальний обсяг робіт - 85%.
Монтаж вікон: роботи завершено.
Монтаж світлопрозорих огороджуючих конструкцій: готовність - 20%.
Водопровід і каналізація: монтаж стояків виконано на 99%.
Опалення та вентиляція: виконано монтаж каналів димовидалення в секціях 1.1, 1.2, 1.3. Виконується раскатка труб: у секції 1.1 роботи виконано на 4-17 поверхах, у секції 1.2 - на 4-16 поверхах, у секції 1.3 - на 4-9 поверхах. Триває монтаж віконних вітражів на 1 і 2 поверхах (готовність - 70%).
Монтаж дверей: роботи виконано на 20%.
Друга черга

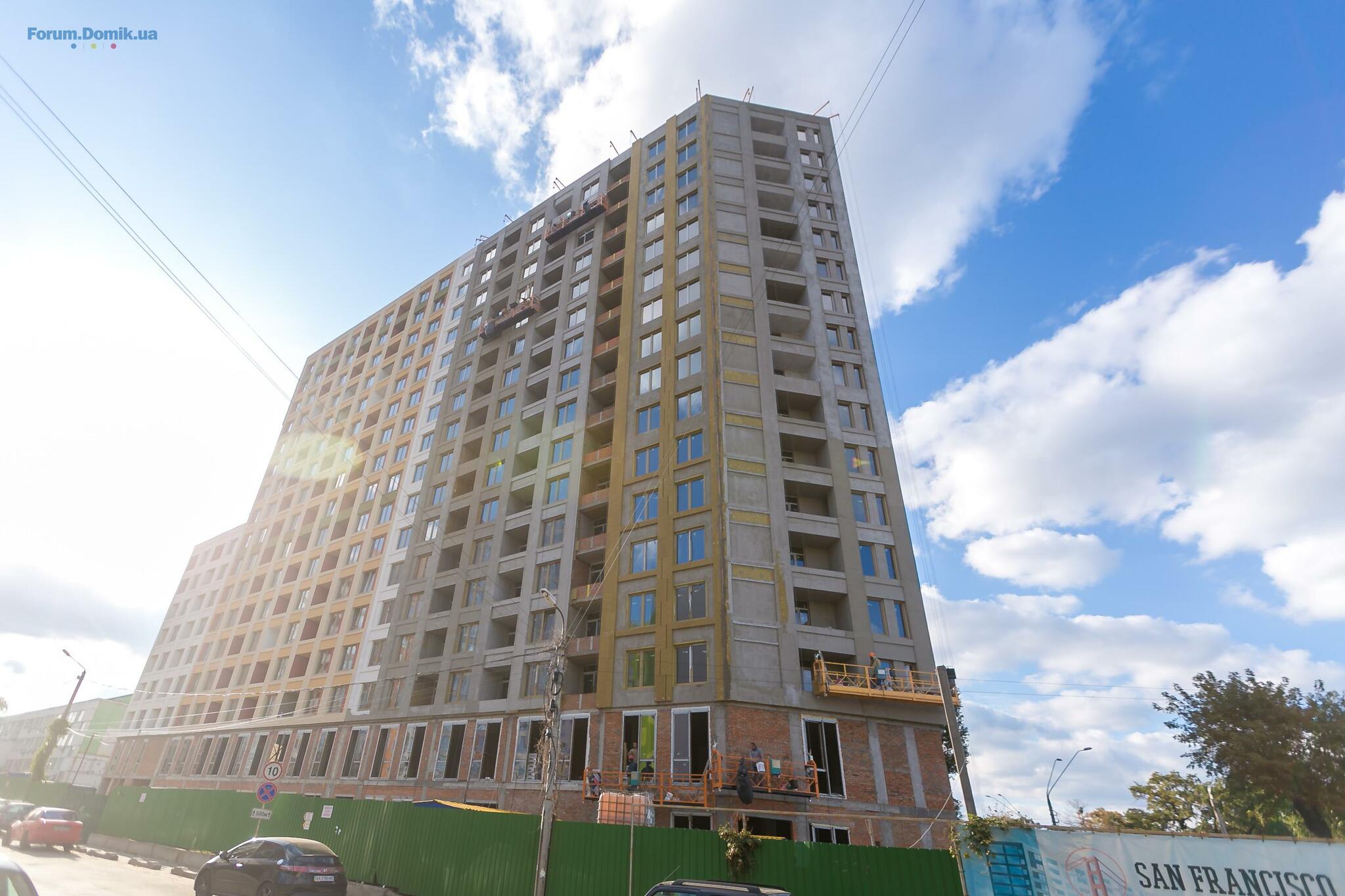

Цегляна кладка: у секції 2.1 і секції 2.2 на 3-17 поверхах роботи завершено.
Монтаж вікон: у секції 2.1 вікна змонтовані на 100%, у секції 2.2 вікна змонтовані з 3 по 17 поверхи.
Фасад: виконуються роботи з влаштування мокрого фасаду. У секції 2.1 роботи виконано на 90% (триває фінішне фарбування), у секції 2.2 - 5%.
Третя черга
Моноліт: тривають роботи в секції 3.5 - готовність 85%.

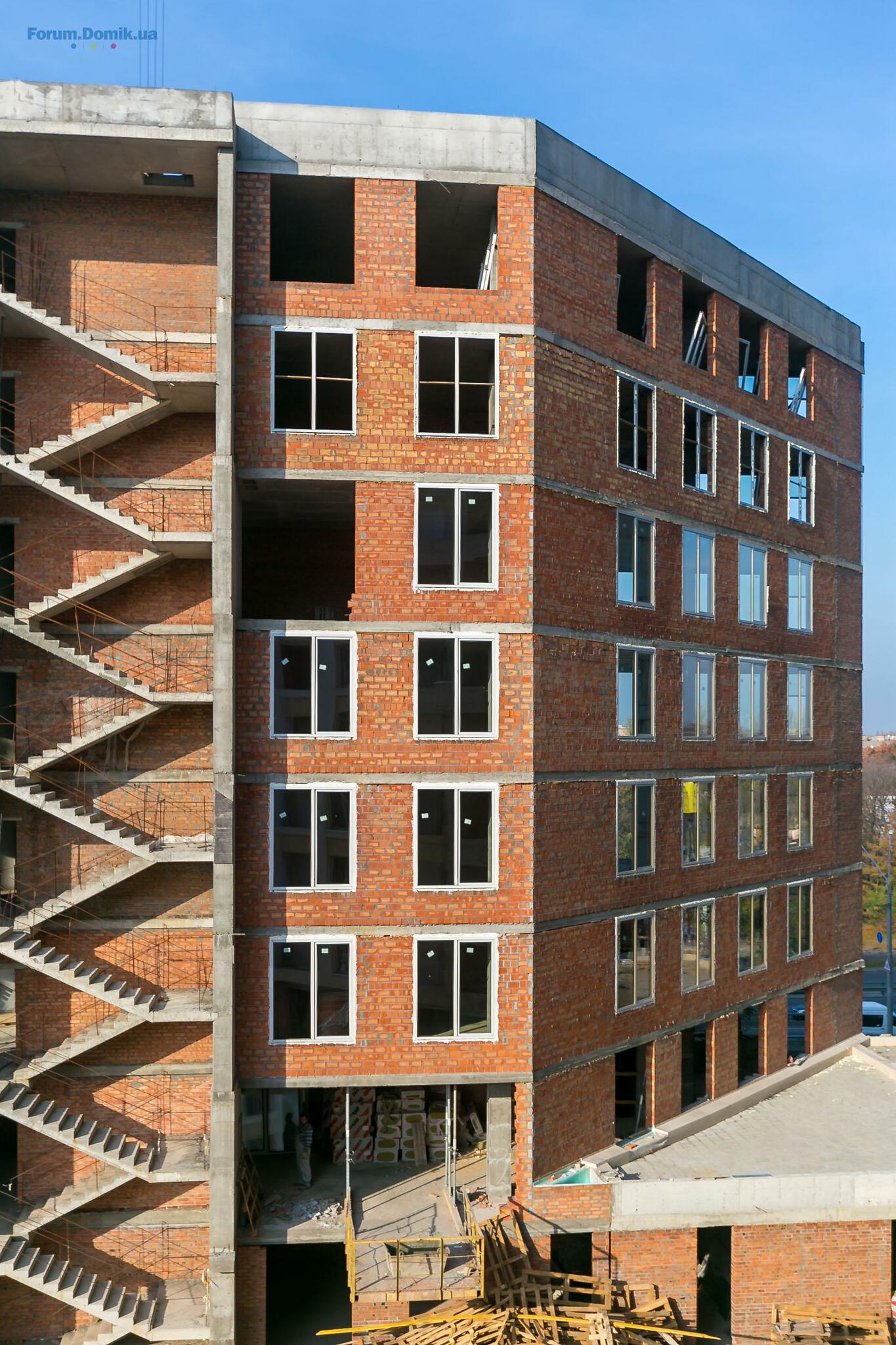

Цегляна кладка: у секції 3.1 на 3-9 поверхах роботи виконано на 95%. У холі 1-го поверху (відділі продажу та сервісному відділі) завершено кладку стін .

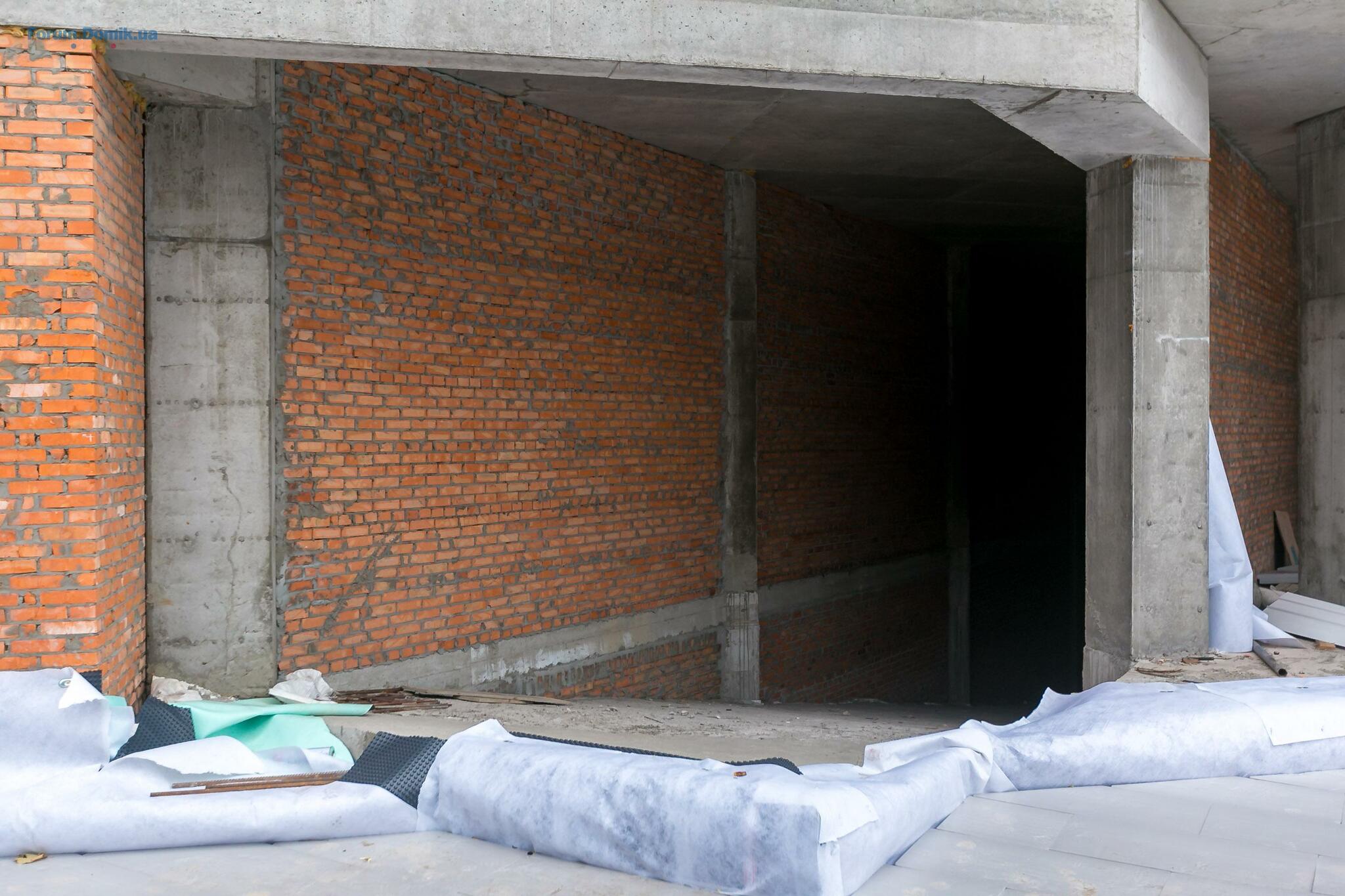

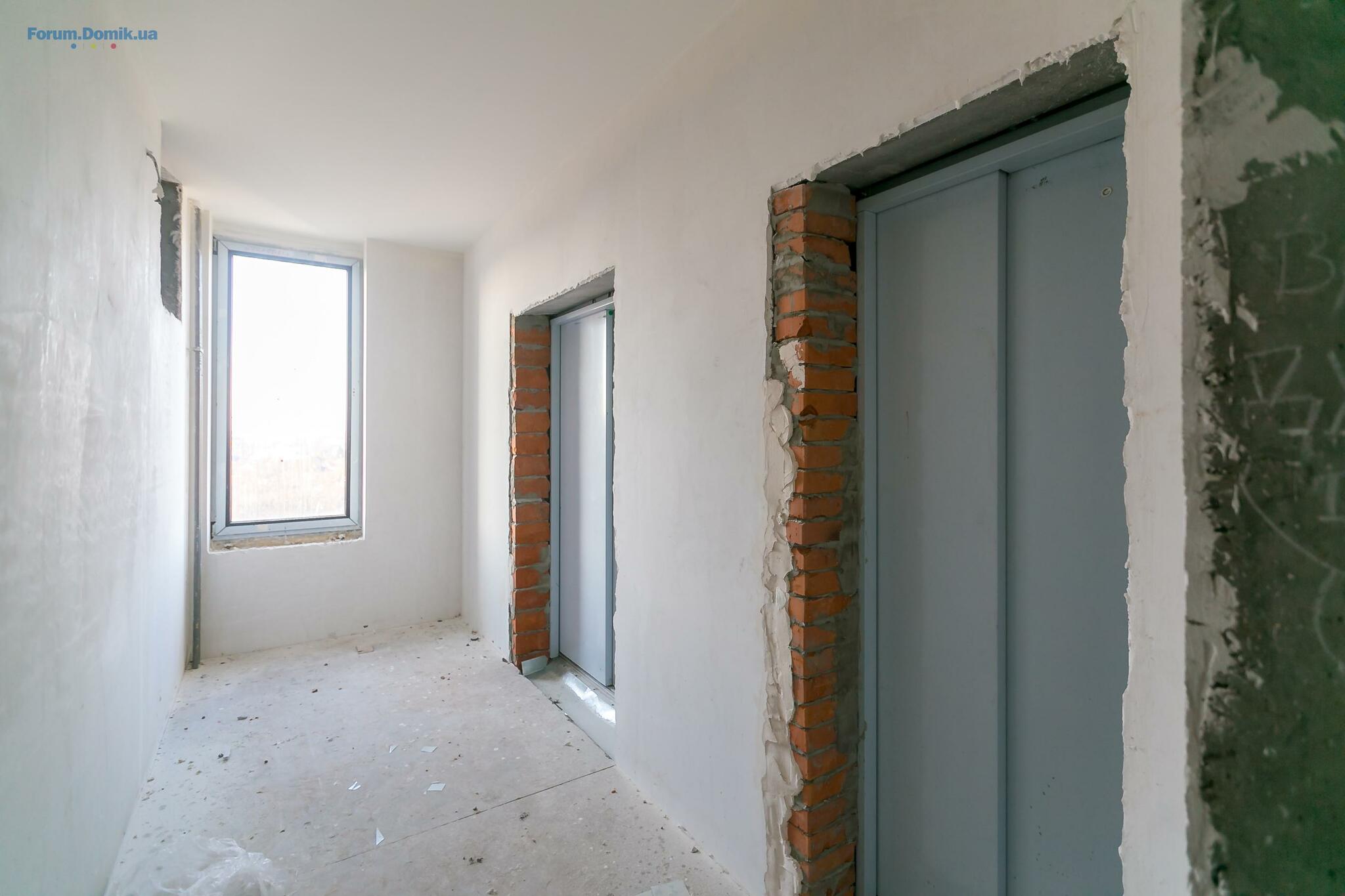

Внутрішнє опорядження: завершується штукатурка стін у холі на 1-му поверсі секції 3.1 (готовність 90%).
Монтаж світлопрозорих огороджуючих конструкцій: роботи виконано на 30%.

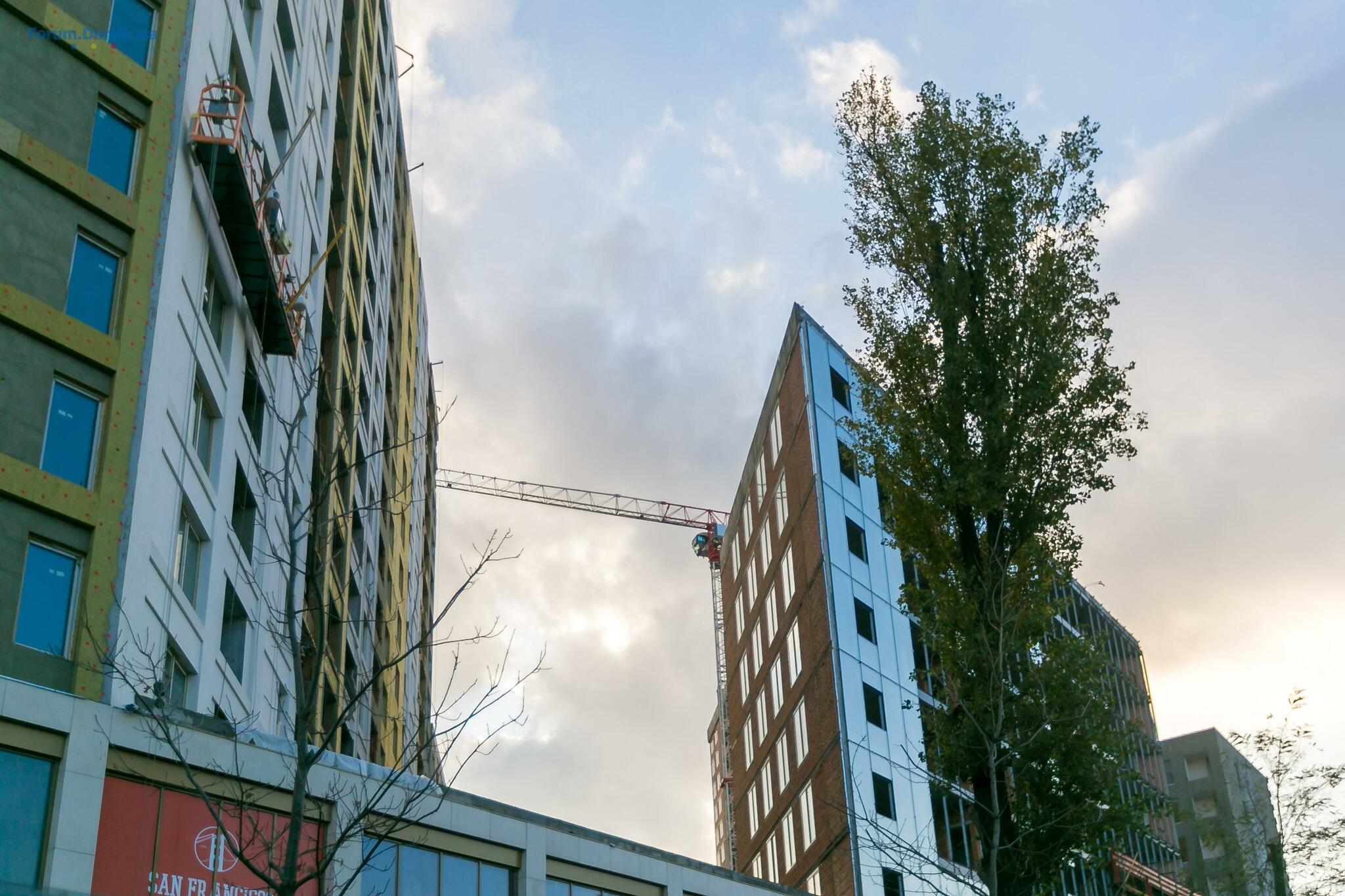

Фасад: влаштування вітражних фасадів - готовність 40%.

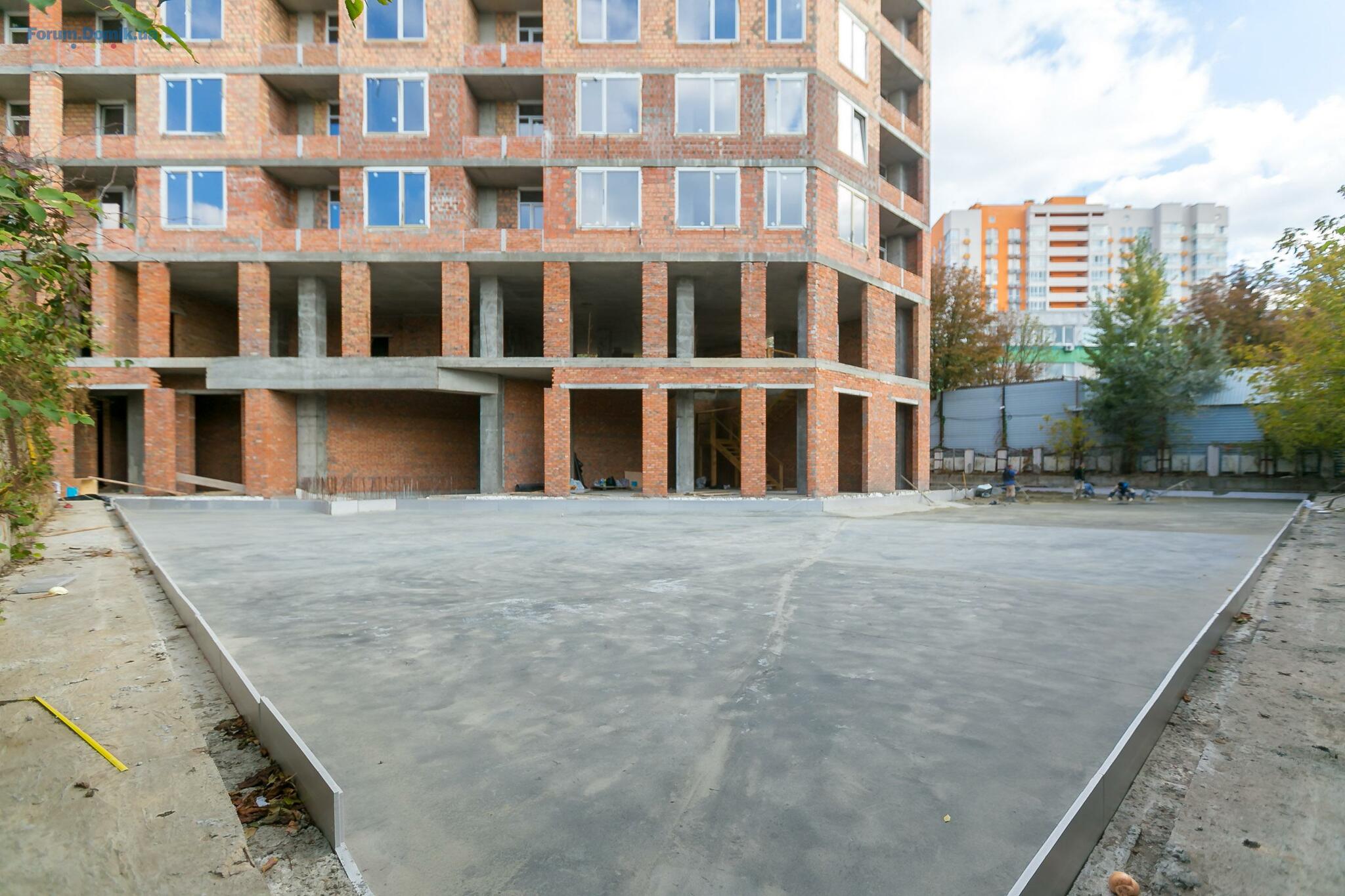

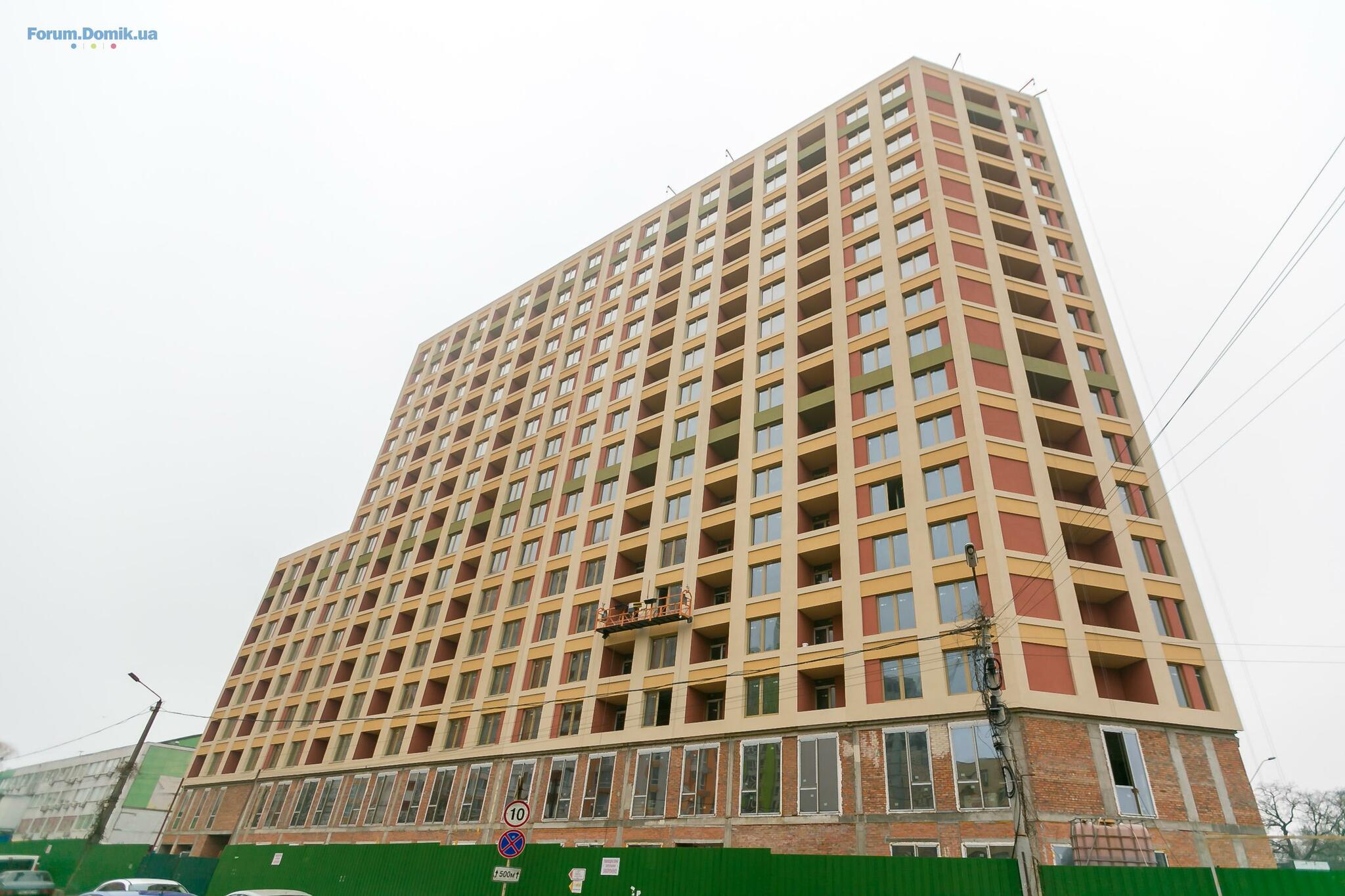

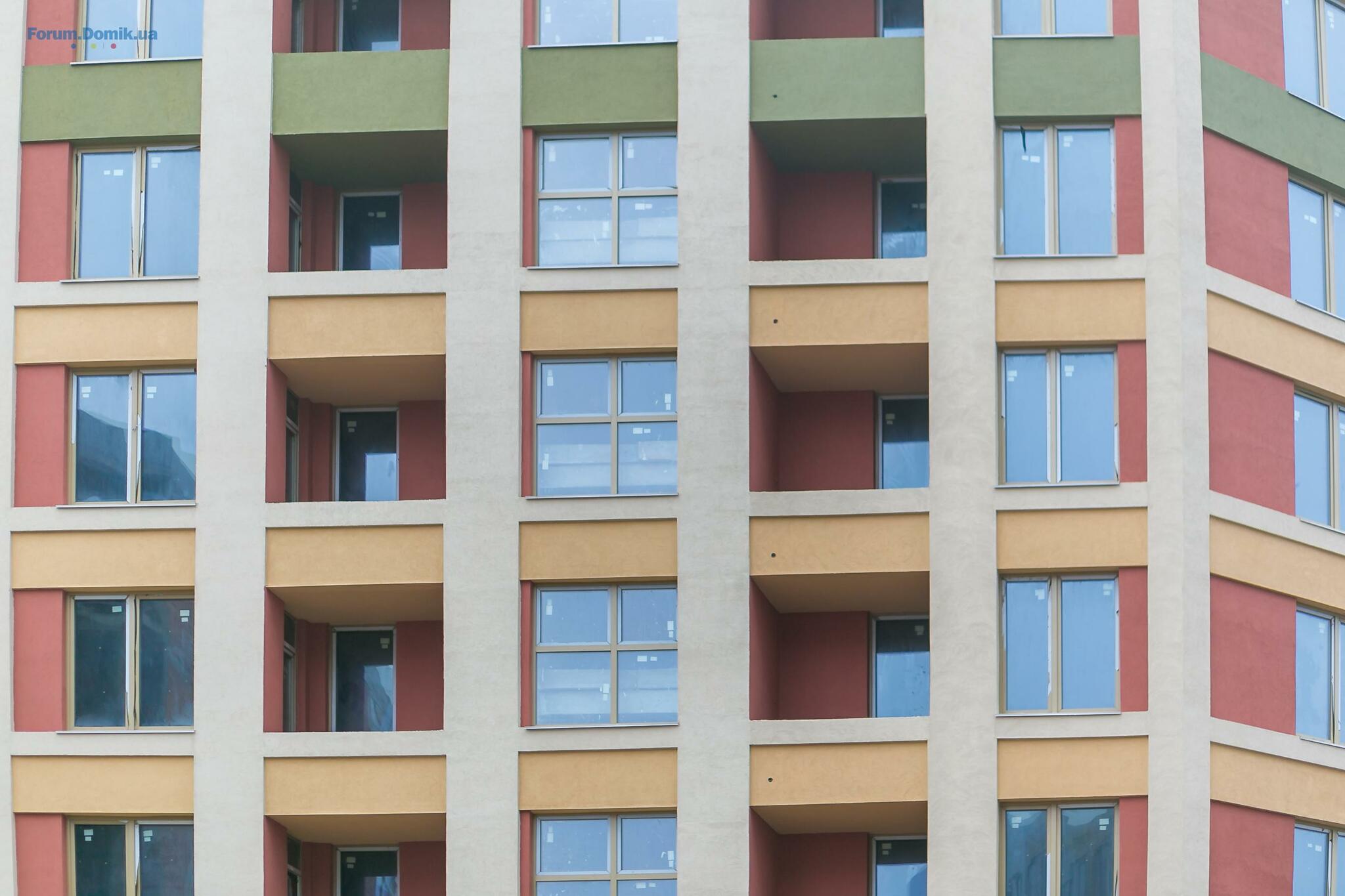

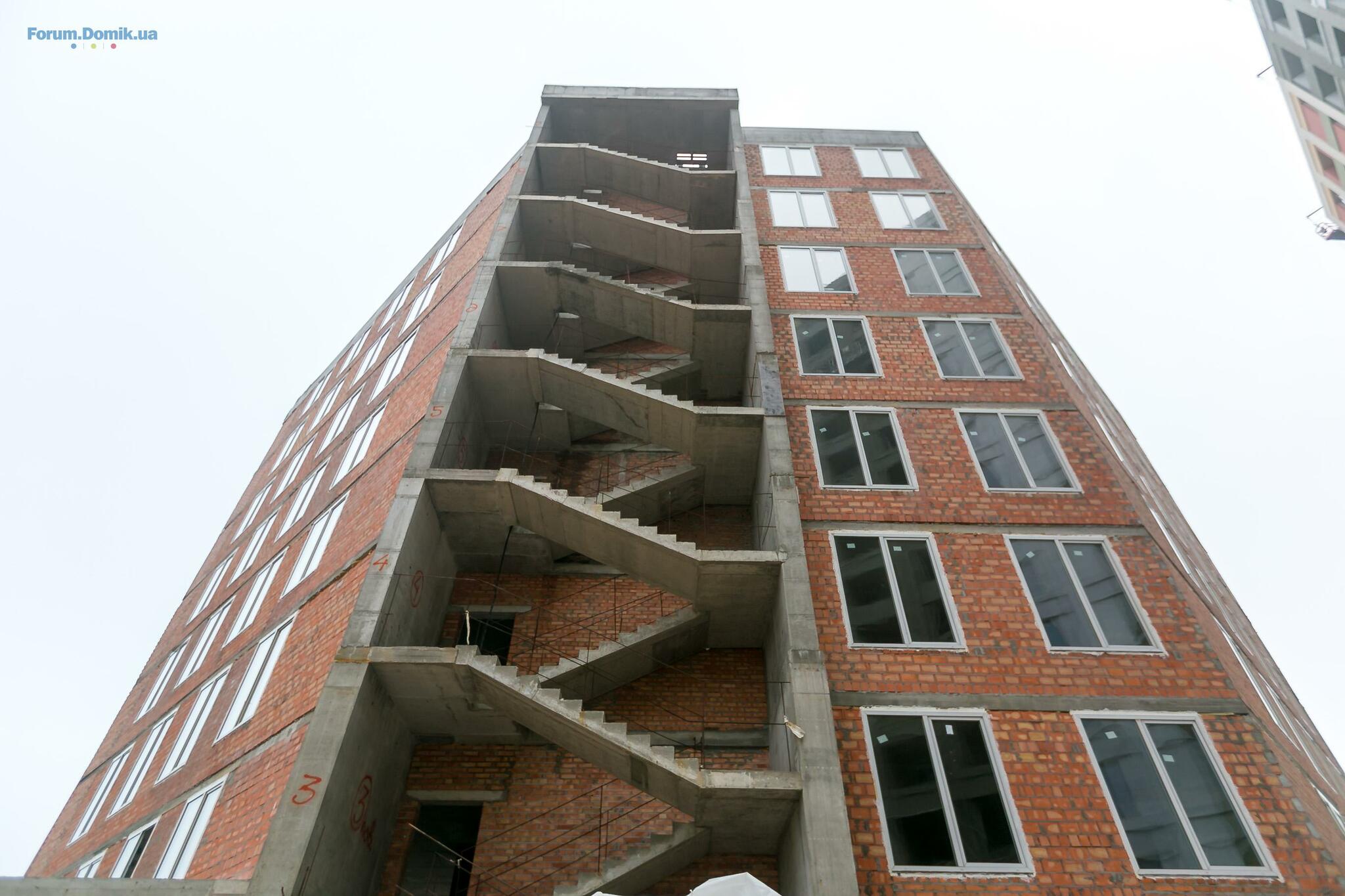

Нижче прикріплюємо нові фото.
Перша черга
Цегляна кладка: завершено зовнішню кладку. Кладка внутрішніх перегородок готова на 99% - виконується кладка міжсекційного переходу на 1-му поверсі. Завершено кладку на даху.
Покрівля: у секціях 1.1 і 1.3 завершено роботи, у секції 1.2 - роботи виконано на 45%.
Фасад: триває влаштування мокрого фасаду. У секції 1.1 утеплення стін мінеральною ватою виконано на 95%, загальний обсяг робіт складає 70%. У секції 1.2 утеплення стін виконано на 95%, фарбування - на 60%, загальний обсяг робіт - 80%. У секції 1.3 завершено утеплення стін мінеральною ватою, фарбування виконано на 30%, загальний обсяг робіт - 85%.
Монтаж вікон: роботи завершено.
Монтаж світлопрозорих огороджуючих конструкцій: готовність - 20%.
Водопровід і каналізація: монтаж стояків виконано на 99%.
Опалення та вентиляція: виконано монтаж каналів димовидалення в секціях 1.1, 1.2, 1.3. Виконується раскатка труб: у секції 1.1 роботи виконано на 4-17 поверхах, у секції 1.2 - на 4-16 поверхах, у секції 1.3 - на 4-9 поверхах. Триває монтаж віконних вітражів на 1 і 2 поверхах (готовність - 70%).
Монтаж дверей: роботи виконано на 20%.
Друга черга
Цегляна кладка: у секції 2.1 і секції 2.2 на 3-17 поверхах роботи завершено.
Монтаж вікон: у секції 2.1 вікна змонтовані на 100%, у секції 2.2 вікна змонтовані з 3 по 17 поверхи.
Фасад: виконуються роботи з влаштування мокрого фасаду. У секції 2.1 роботи виконано на 90% (триває фінішне фарбування), у секції 2.2 - 5%.
Третя черга
Моноліт: тривають роботи в секції 3.5 - готовність 85%.
Цегляна кладка: у секції 3.1 на 3-9 поверхах роботи виконано на 95%. У холі 1-го поверху (відділі продажу та сервісному відділі) завершено кладку стін .
Внутрішнє опорядження: завершується штукатурка стін у холі на 1-му поверсі секції 3.1 (готовність 90%).
Монтаж світлопрозорих огороджуючих конструкцій: роботи виконано на 30%.
Фасад: влаштування вітражних фасадів - готовність 40%.
Нижче прикріплюємо нові фото.
irenka08.92
i
Користувач
26
04 листопада 2015
16 жовт 2019 14:00
Здравствуйте. Прокомментируете пожалуйста, прилагаю скрин с лун.юа. Насколько эта информация актуальна?
errror
e
Користувач
50
30 липня 2017
16 жовт 2019 16:09
Ще рік назад суд визнав протиправним наказ ДАБІ про анулювання дозволу й забудовник пообіцяв що скоро буде відновлено дозвіл, але поки віз і досі там
Medvedzyanya

Користувач
49
21 червня 2018
16 жовт 2019 19:01
Цитата "errror":Ще рік назад суд визнав протиправним наказ ДАБІ про анулювання дозволу й забудовник пообіцяв що скоро буде відновлено дозвіл, але поки віз і досі там
На сайте ДАБІ разрешение на строительство появилось, это можно увидеть, если клацнуть на ссылку на lun.ua “Смотреть документ» , но все равно на том же lun.ua в разделе документы все висит как «аннулировано». Хотелось бы думать, что это lun.ua не обновил раздел.
SAGA Development
SD
Старожил
807
02 квітня 2018
17 жовт 2019 10:16
Цитата "irenka08.92":Здравствуйте. Прокомментируете пожалуйста, прилагаю скрин с лун.юа. Насколько эта информация актуальна?
Цитата "errror":Ще рік назад суд визнав протиправним наказ ДАБІ про анулювання дозволу й забудовник пообіцяв що скоро буде відновлено дозвіл, але поки віз і досі там
Цитата "Medvedzyanya ":
На сайте ДАБІ разрешение на строительство появилось, это можно увидеть, если клацнуть на ссылку на lun.ua “Смотреть документ» , но все равно на том же lun.ua в разделе документы все висит как «аннулировано». Хотелось бы думать, что это lun.ua не обновил раздел.

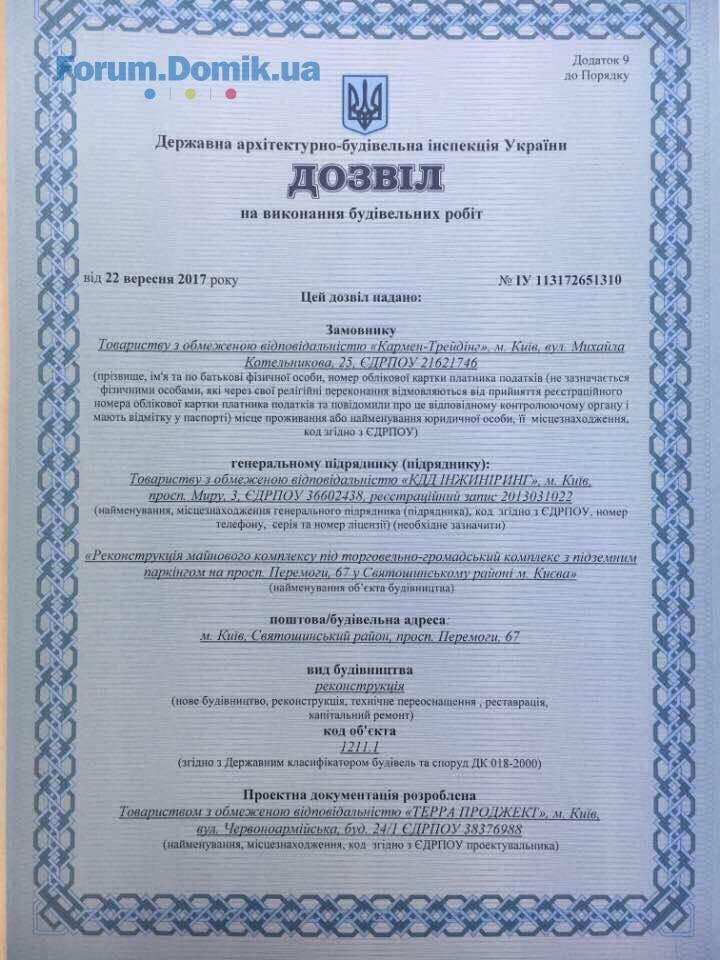

Доброго дня! Дійсно, старий дозвіл на виконання будівельних робіт було анульовано, однак після цього було видано новий. Він прикріплений на сайті ЛУН, а також на нашому сайті. Для зручності прикріплюємо документ і сюди

errror
e
Користувач
50
30 липня 2017
17 жовт 2019 11:22

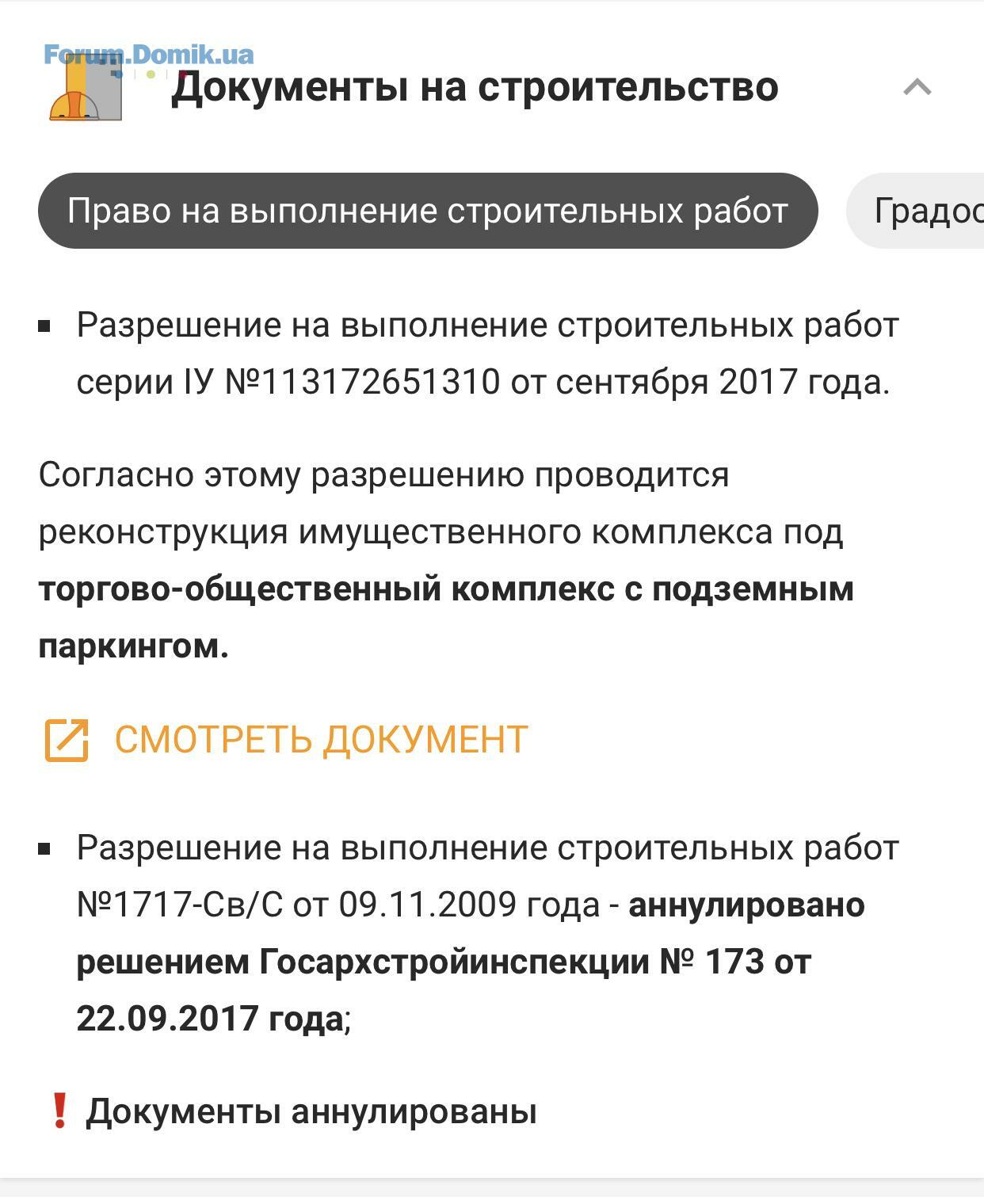

не побачив прикріпленого документу і на сайті ДАБІ вказано "Реконструкція майнового комплексу під торговельно-громадський комплекс з підземним паркінгом на просп. Перемоги, 67" і як то пояснює будівництво ЖК
Acer2005
A
Користувач
83
16 жовтня 2019
20 жовт 2019 17:08
Никто ничего не будет объяснять, Варваш друг Богдана, и ложили они все на инвесторов, скажите спасибо, чтобы вообще сдали через год. А могут ведь сказать, что проект подорожал и попросить еще немного денежек подкинуть.
SAGA Development
SD
Старожил
807
02 квітня 2018
21 жовт 2019 15:51
Цитата "errror":не побачив прикріпленого документу і на сайті ДАБІ вказано "Реконструкція майнового комплексу під торговельно-громадський комплекс з підземним паркінгом на просп. Перемоги, 67" і як то пояснює будівництво ЖК
SAGA Development
SD
Старожил
807
02 квітня 2018
28 жовт 2019 10:49
Свіжі новини з будмайданчика SAN FRANCISCO Creative House.
Перша черга
Цегляна кладка: завершено зовнішню кладку. Кладка внутрішніх перегородок готова на 99% - виконується кладка міжсекційного переходу на 1-му поверсі. Завершено кладку на даху.
Покрівля: у секціях 1.1 і 1.3 завершено роботи, у секції 1.2 - роботи виконано на 60% (на другій половині покрівлі завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато роботи з гідроізоляції).
Фасад: триває влаштування мокрого фасаду. У секції 1.1 утеплення стін мінеральною ватою виконано на 98%, загальний обсяг робіт складає 80%. У секції 1.2 утеплення стін виконано на 98%, фарбування - на 70%, загальний обсяг робіт - 85%. У секції 1.3 завершено утеплення стін мінеральною ватою, фарбування виконано на 50%, загальний обсяг робіт - 90%.
Монтаж вікон: роботи завершено.
Монтаж світлопрозорих огороджуючих конструкцій: готовність - 20%.
Водопровід і каналізація: монтаж стояків виконано на 99%.
Опалення та вентиляція: виконано монтаж каналів димовидалення в секціях 1.1, 1.2, 1.3. Виконується раскатка труб: у секції 1.1 роботи виконано на 4-17 поверхах, у секції 1.2 - на 4-16 поверхах, у секції 1.3 - на 4-9 поверхах. Триває монтаж віконних вітражів на 1 і 2 поверхах (готовність - 75%).
Монтаж дверей: роботи виконано на 30%.
Друга черга
Цегляна кладка: у секції 2.1 роботи завершено, у секції 2.2 на 1-17 поверхах роботи виконано на 96%.
Монтаж вікон: у секції 2.1 вікна змонтовані на 100%, у секції 2.2 вікна змонтовані з 3 по 17 поверхи.
Фасад: виконуються роботи з влаштування мокрого фасаду. У секції 2.1 роботи виконано на 95% (триває фінішне фарбування), у секції 2.2 - 5%.
Покрівля: у секції 2.1 роботи завершено, у секціях 2.2 і 2.3 на 100% готові тераси-приямки, у секції 2.4 роботи виконано на 70%, у секції 2.5 - на 60%.
Третя черга
Моноліт: тривають роботи в секції 3.5 - готовність 95%.
Цегляна кладка: у секції 3.1 на 3-9 поверхах роботи виконано на 95%. У холі 1-го поверху (відділі продажу та сервісному відділі) завершено кладку стін.
Внутрішнє опорядження: завершено штукатурку стін у холі на 1-му поверсі секції 3.1. Стяжка підлоги готова на 99%.

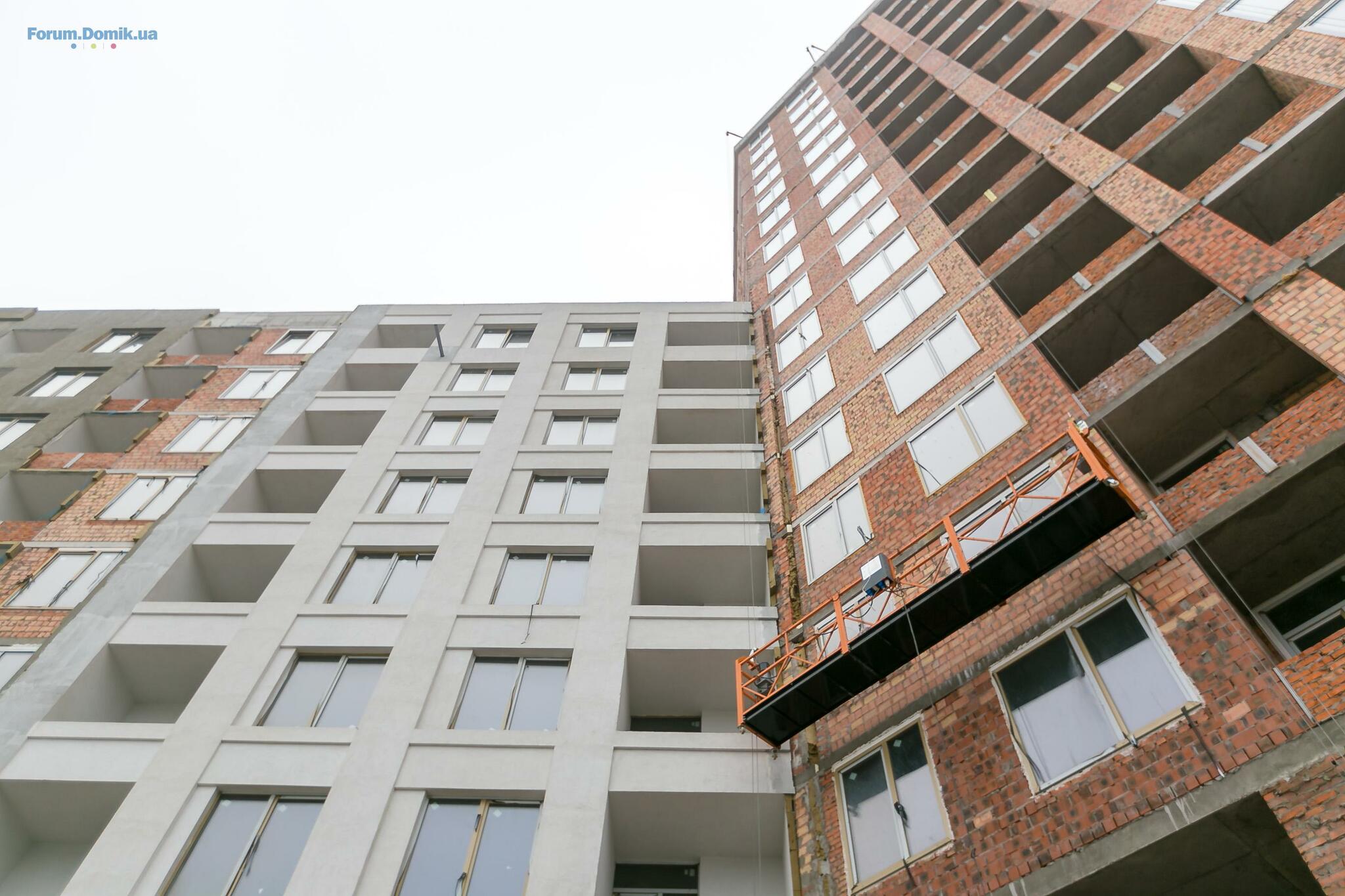

Монтаж вікон: з 3-го по 6-ий поверхи вікна змонтовані.

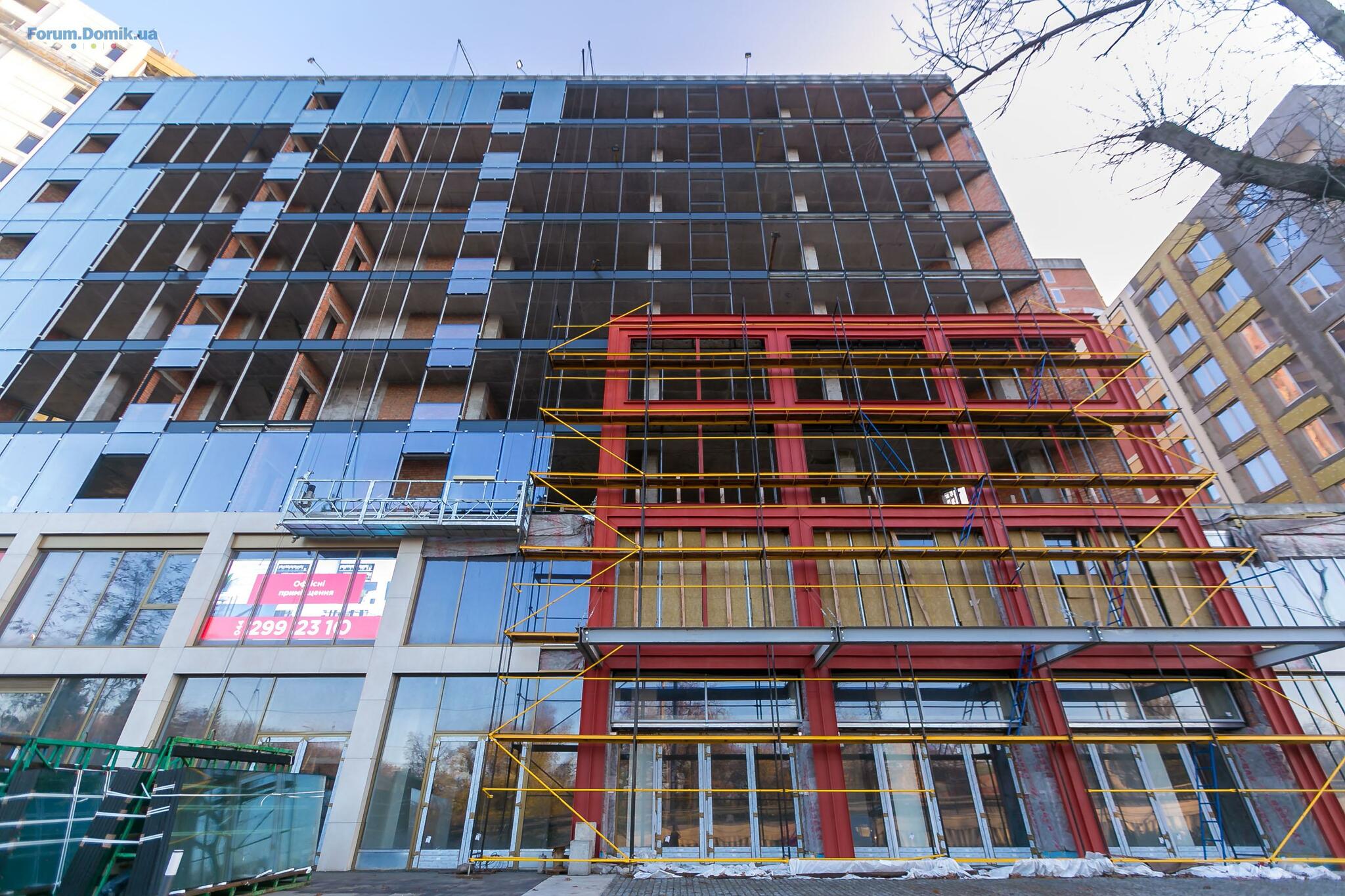

Монтаж світлопрозорих огороджуючих конструкцій: роботи виконано на 40%.

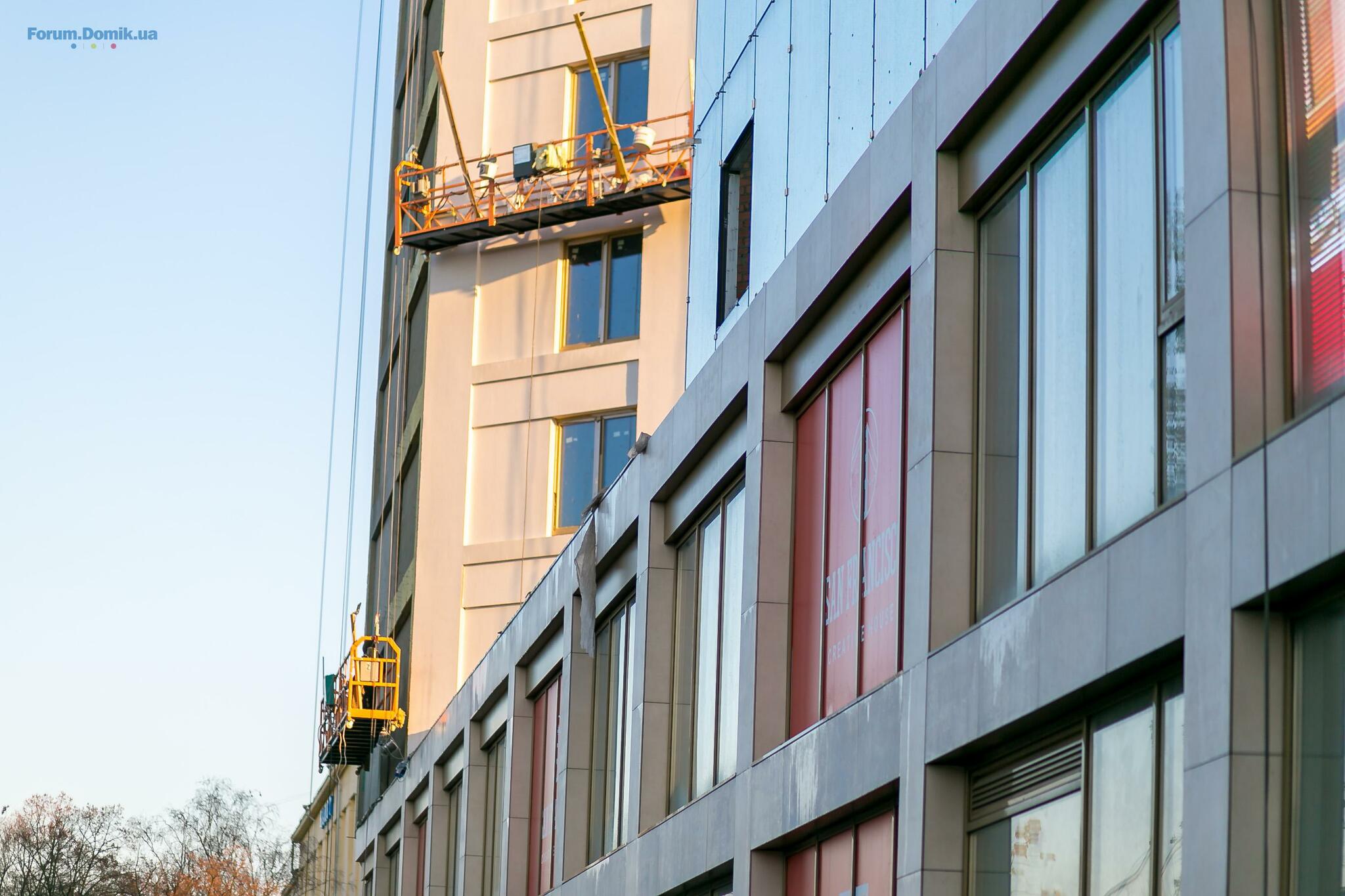

Фасад: влаштування вітражних фасадів - готовність 40%.

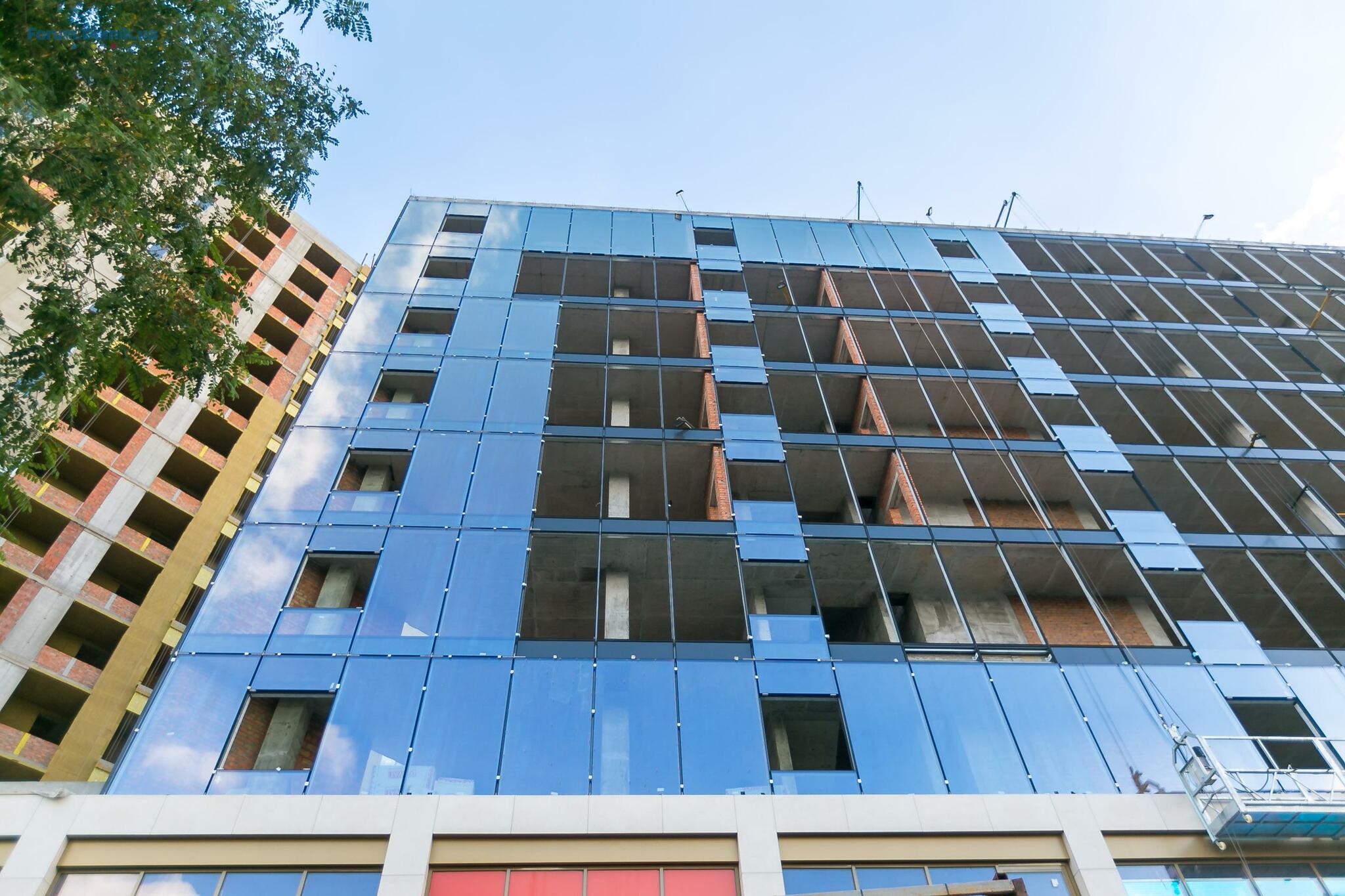

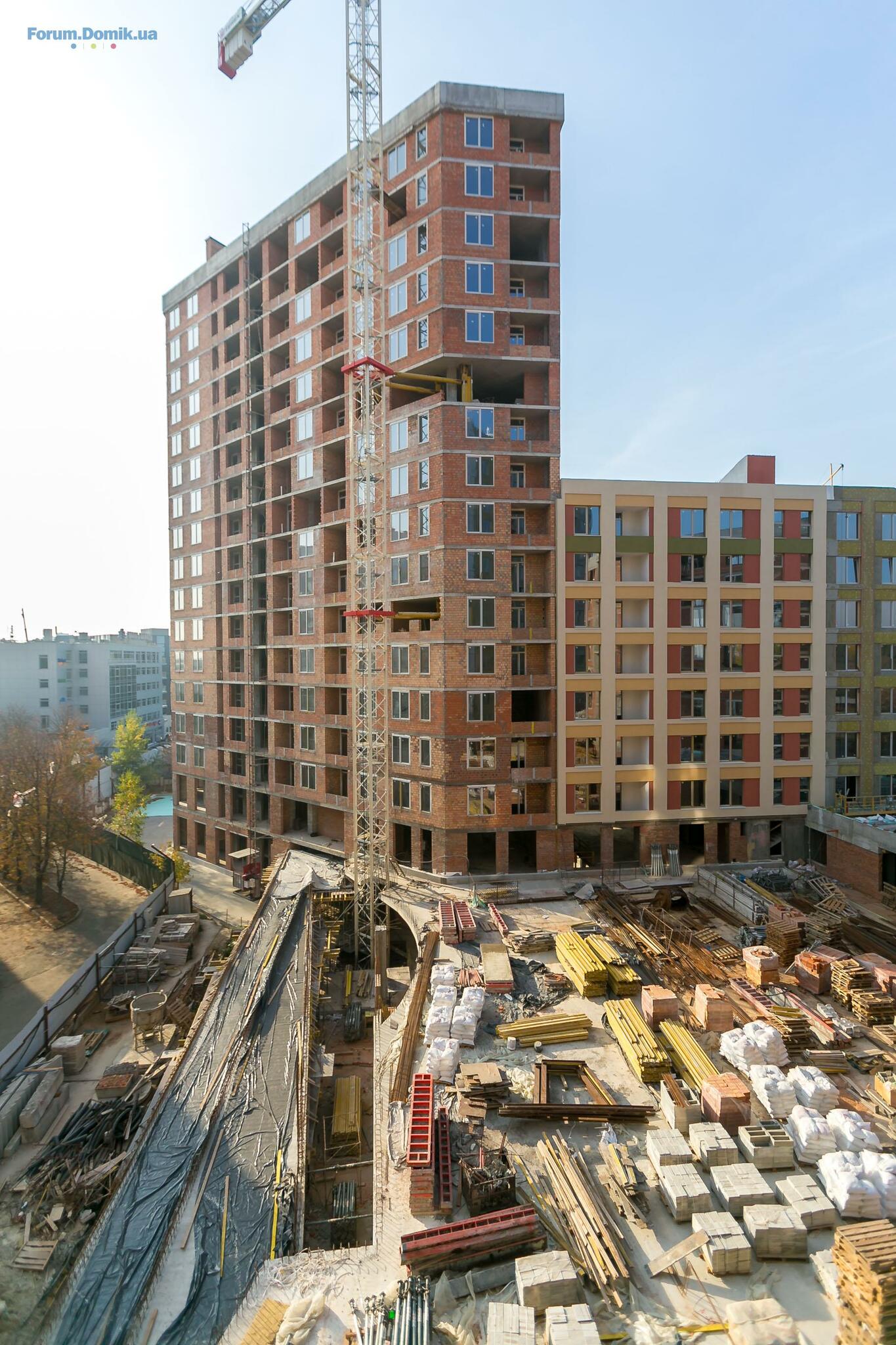

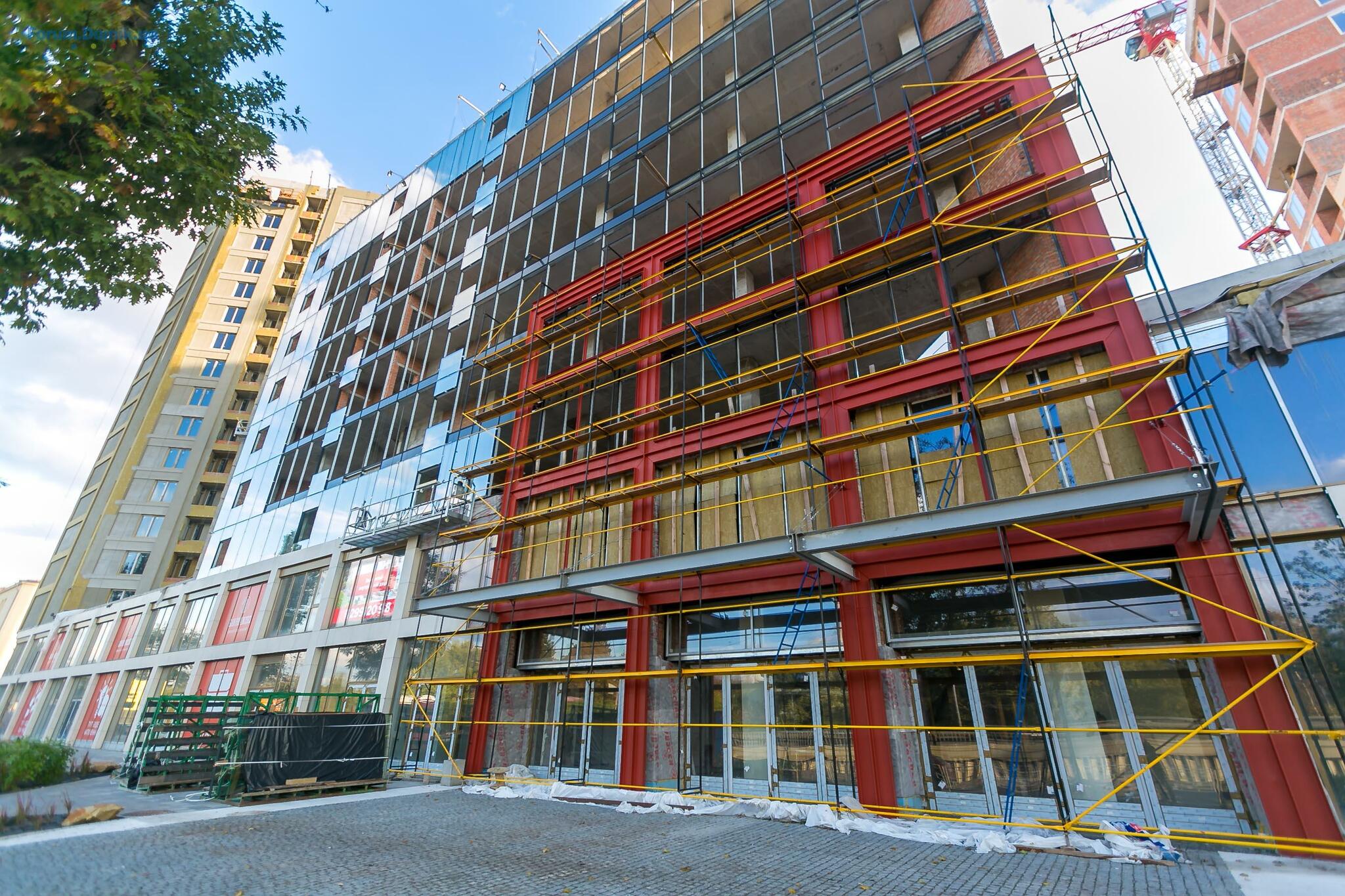

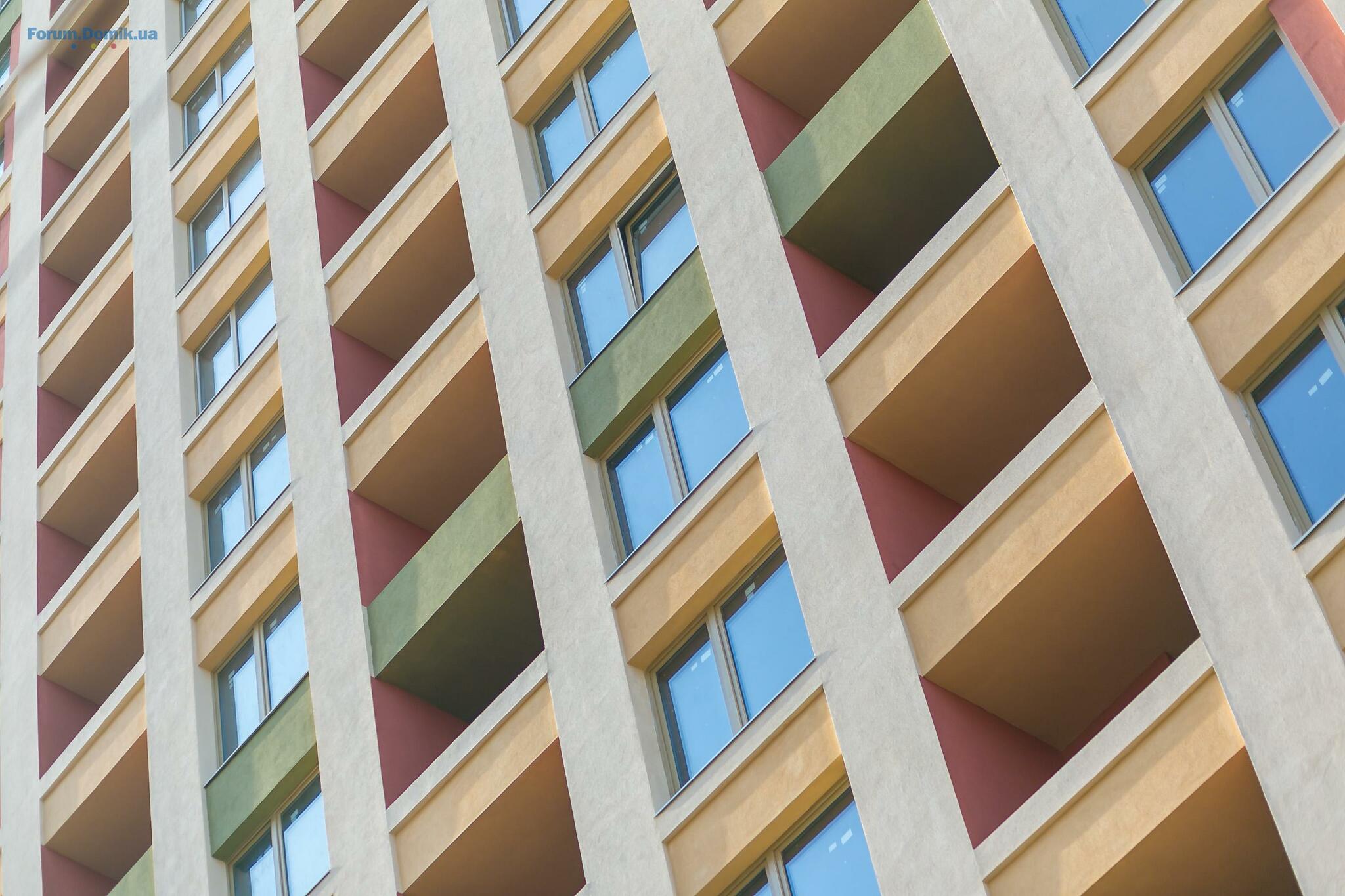

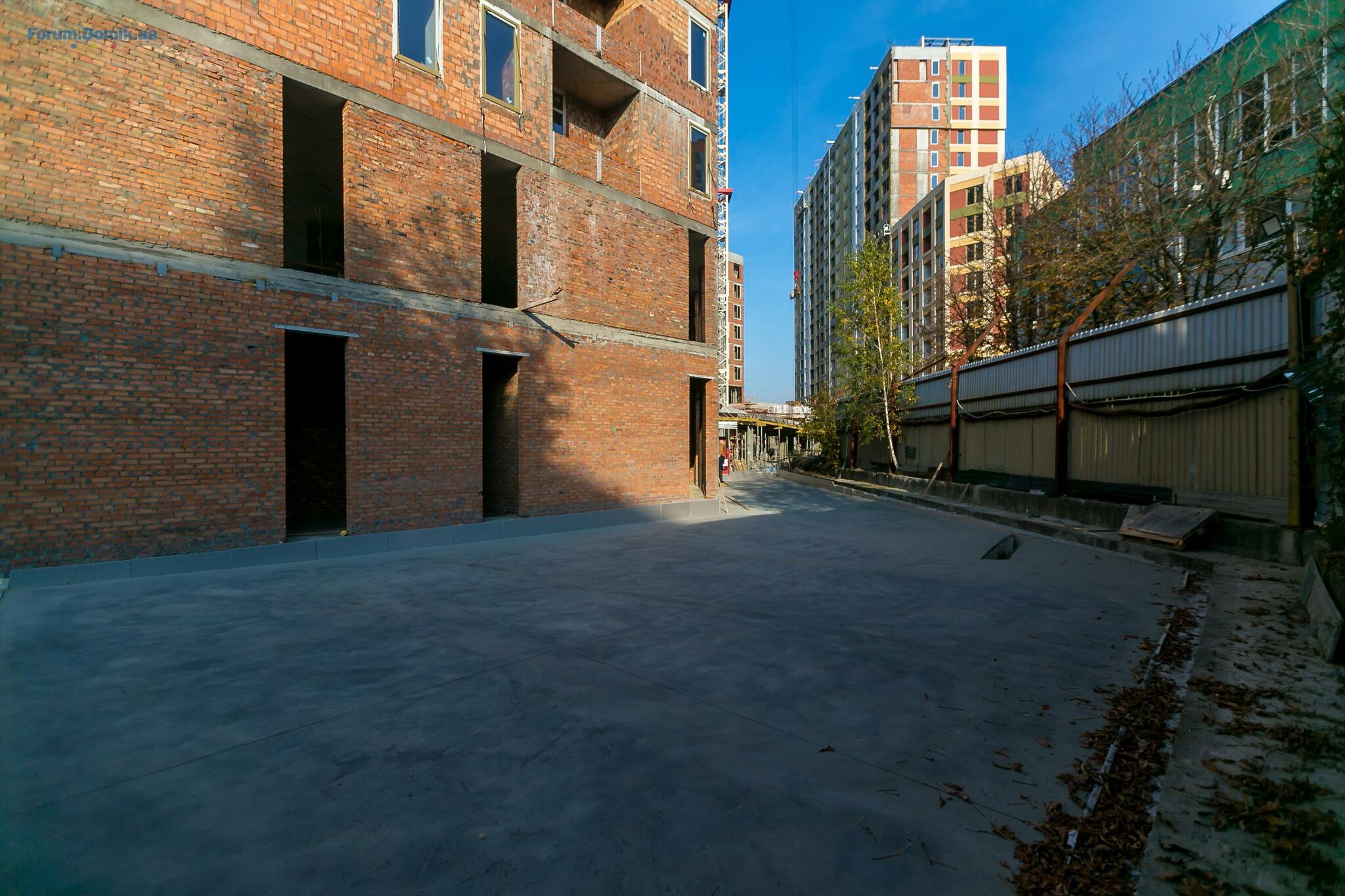

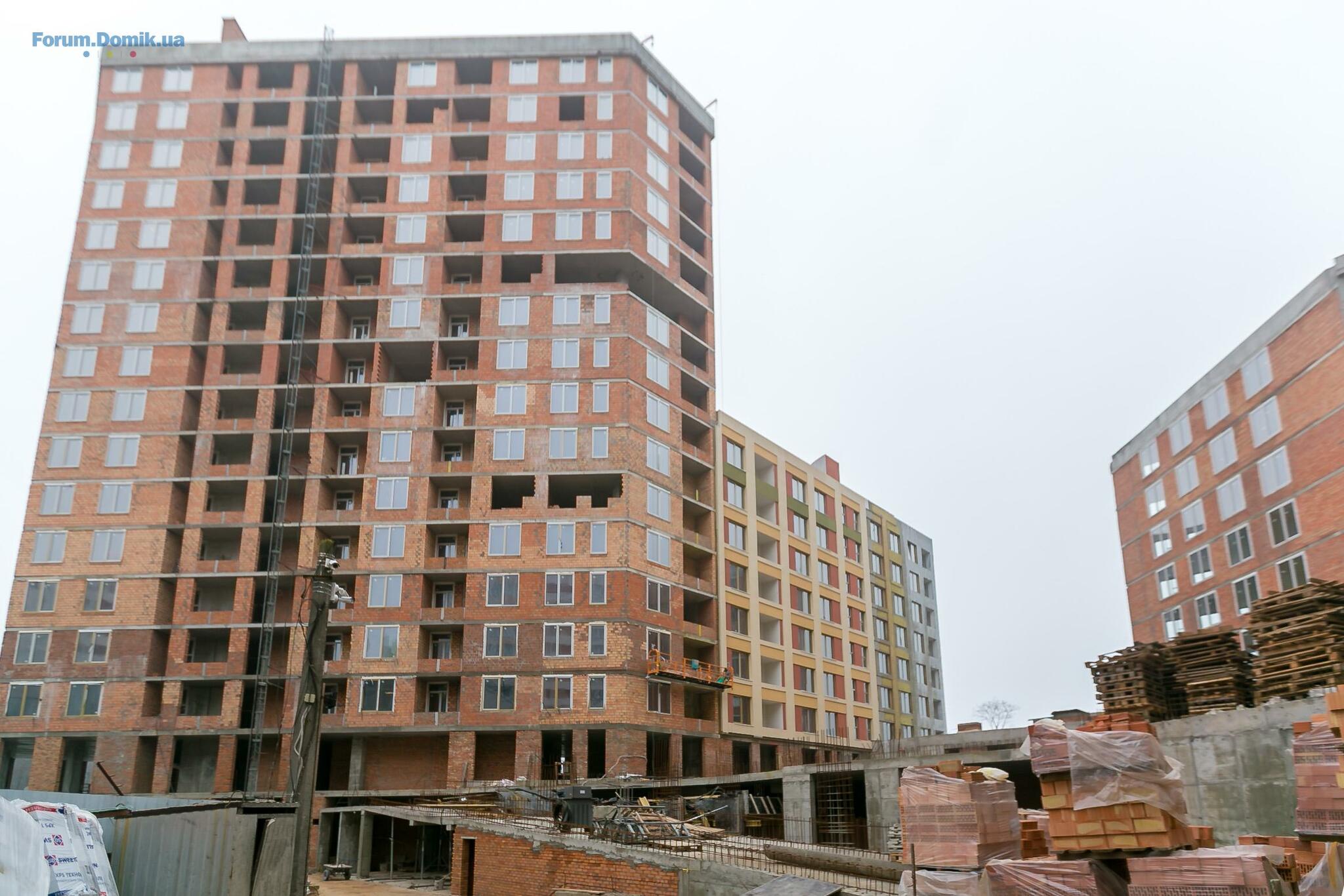

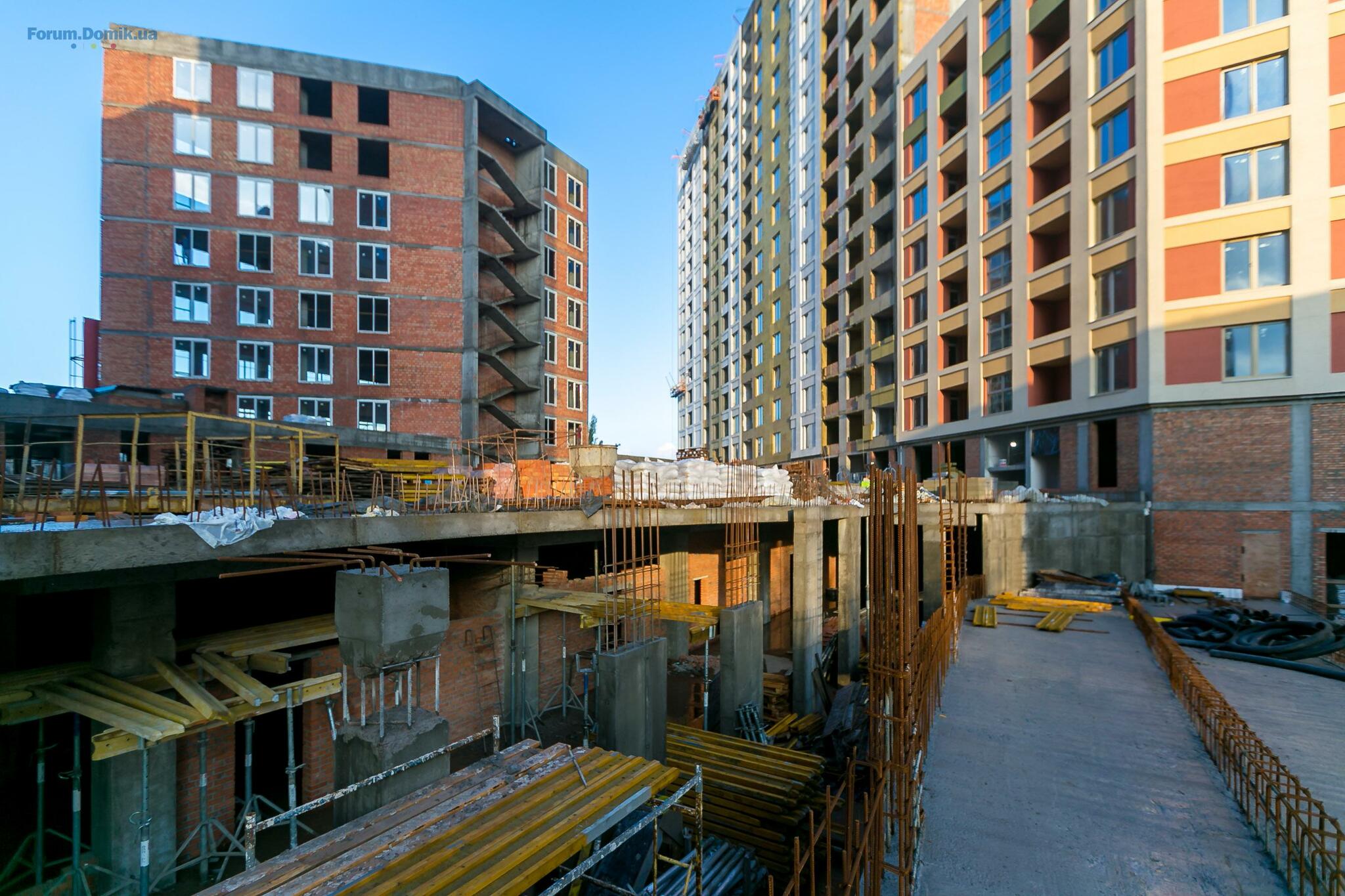

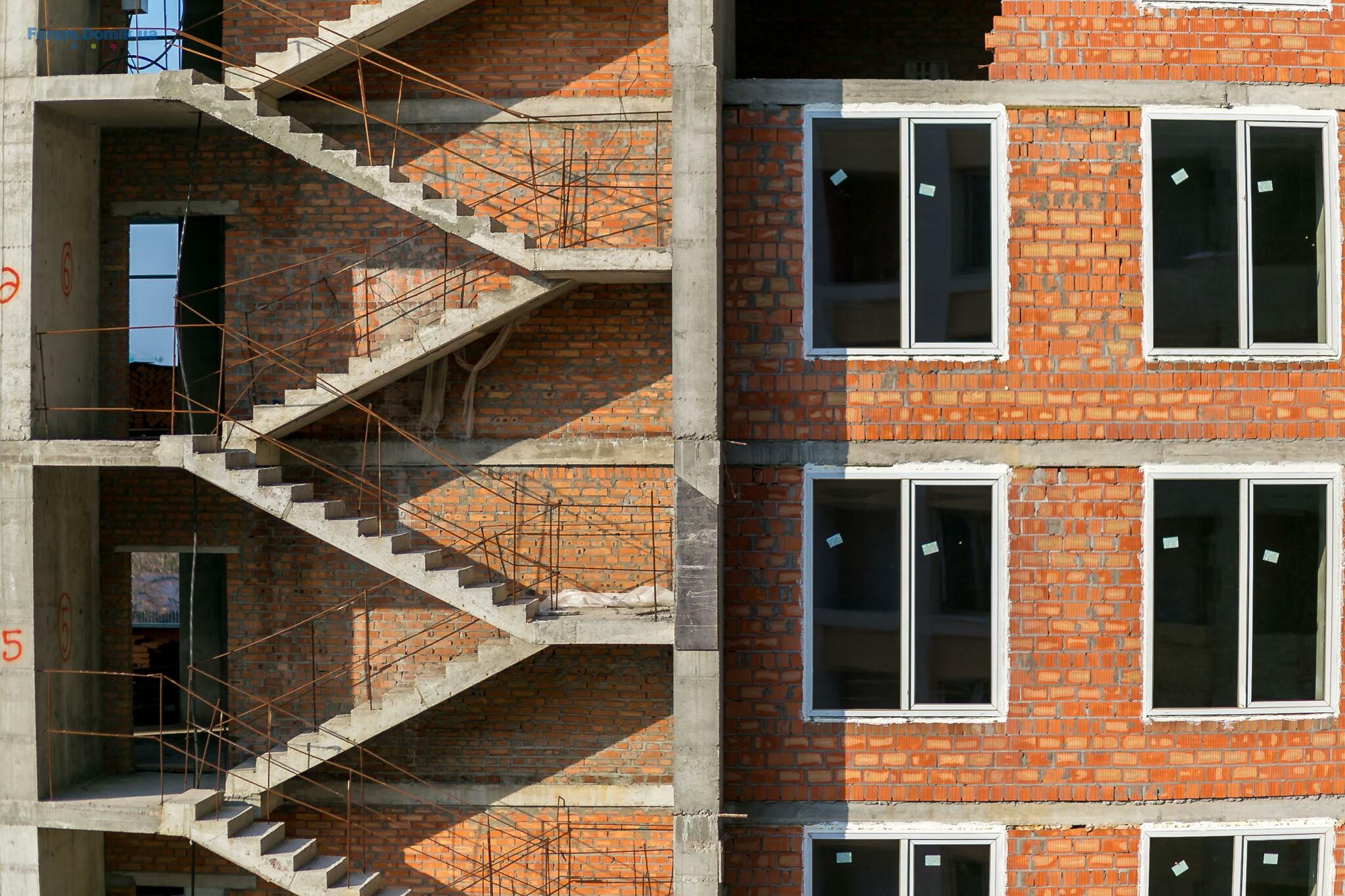

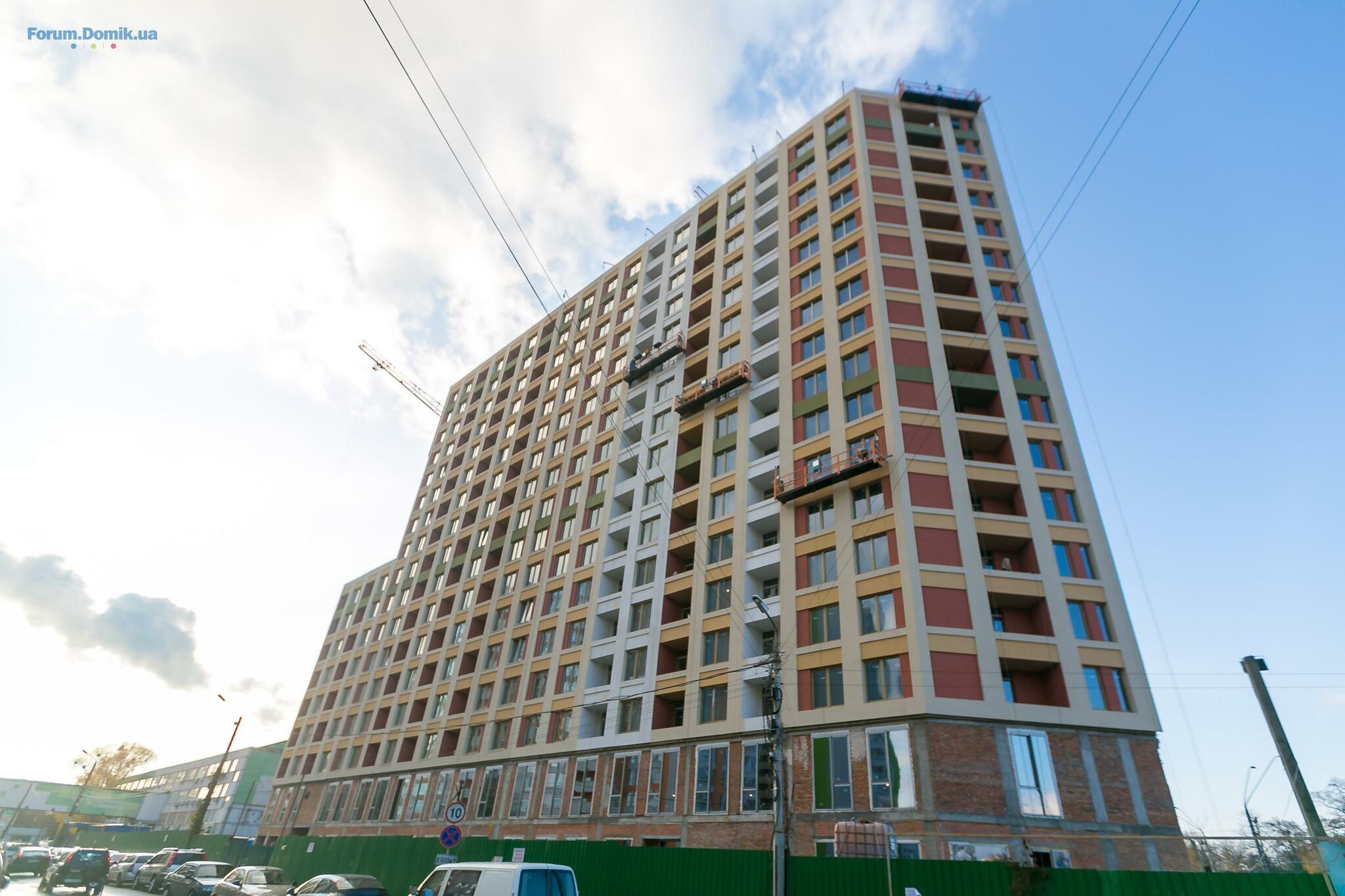

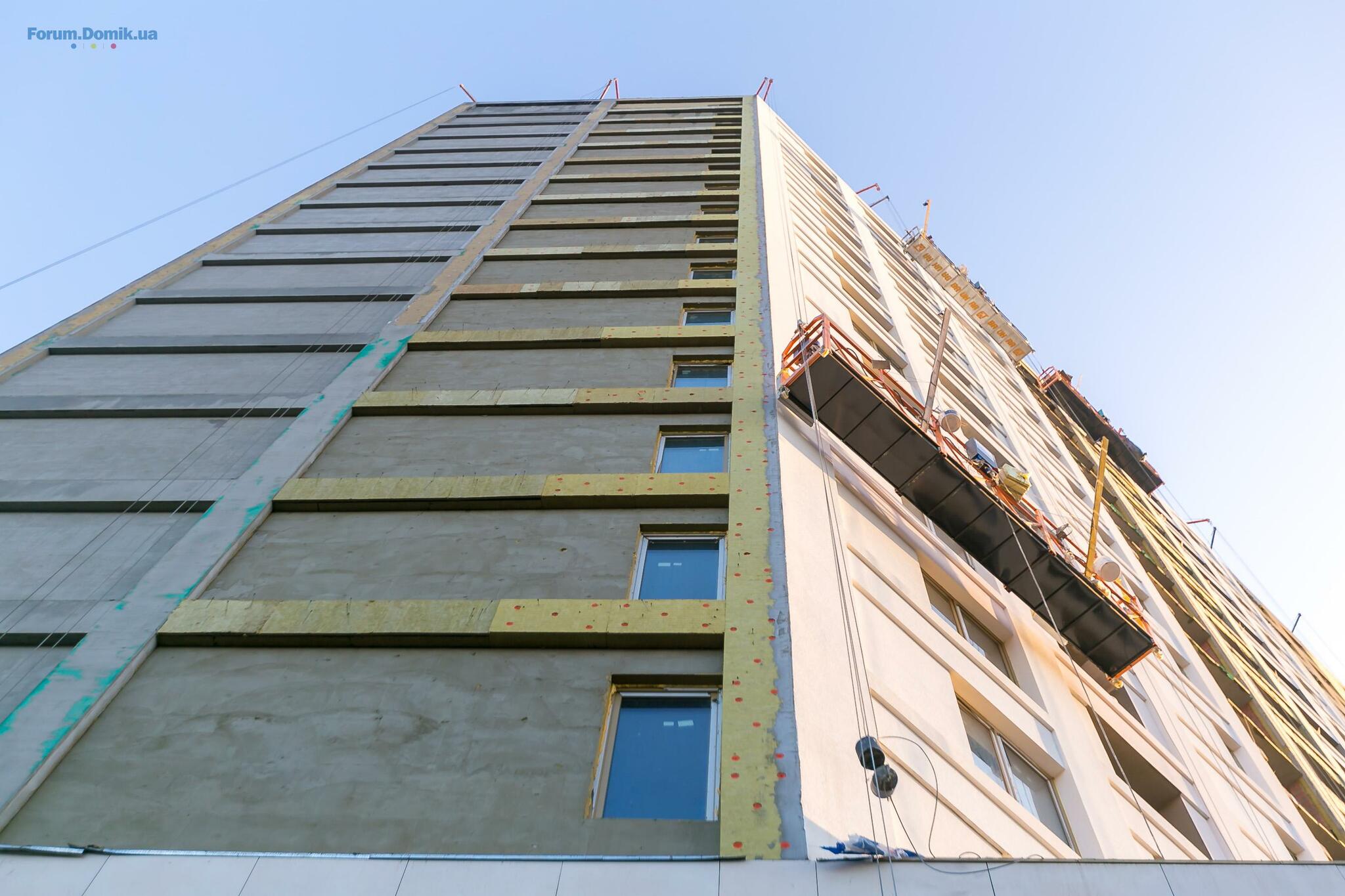

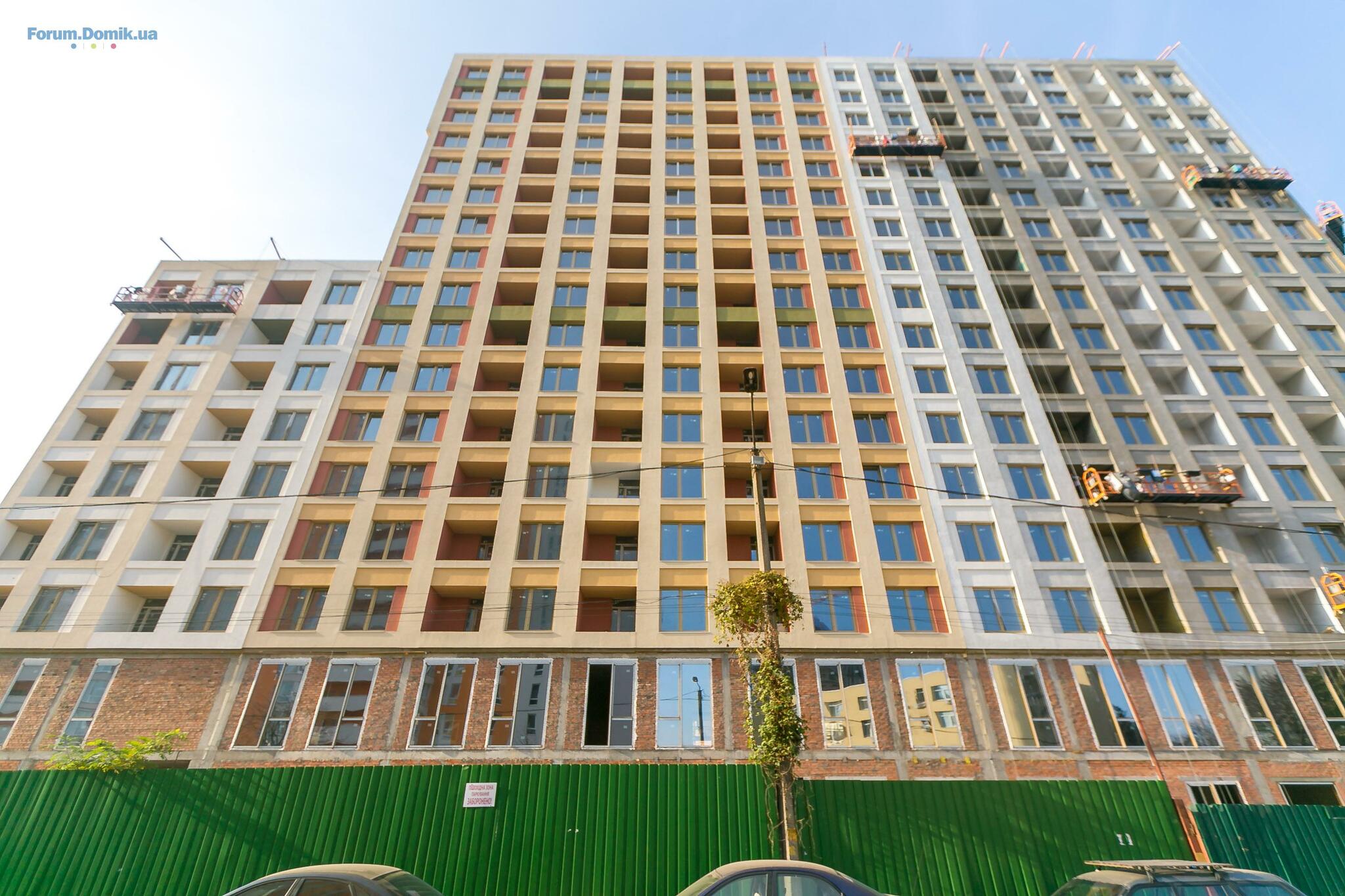

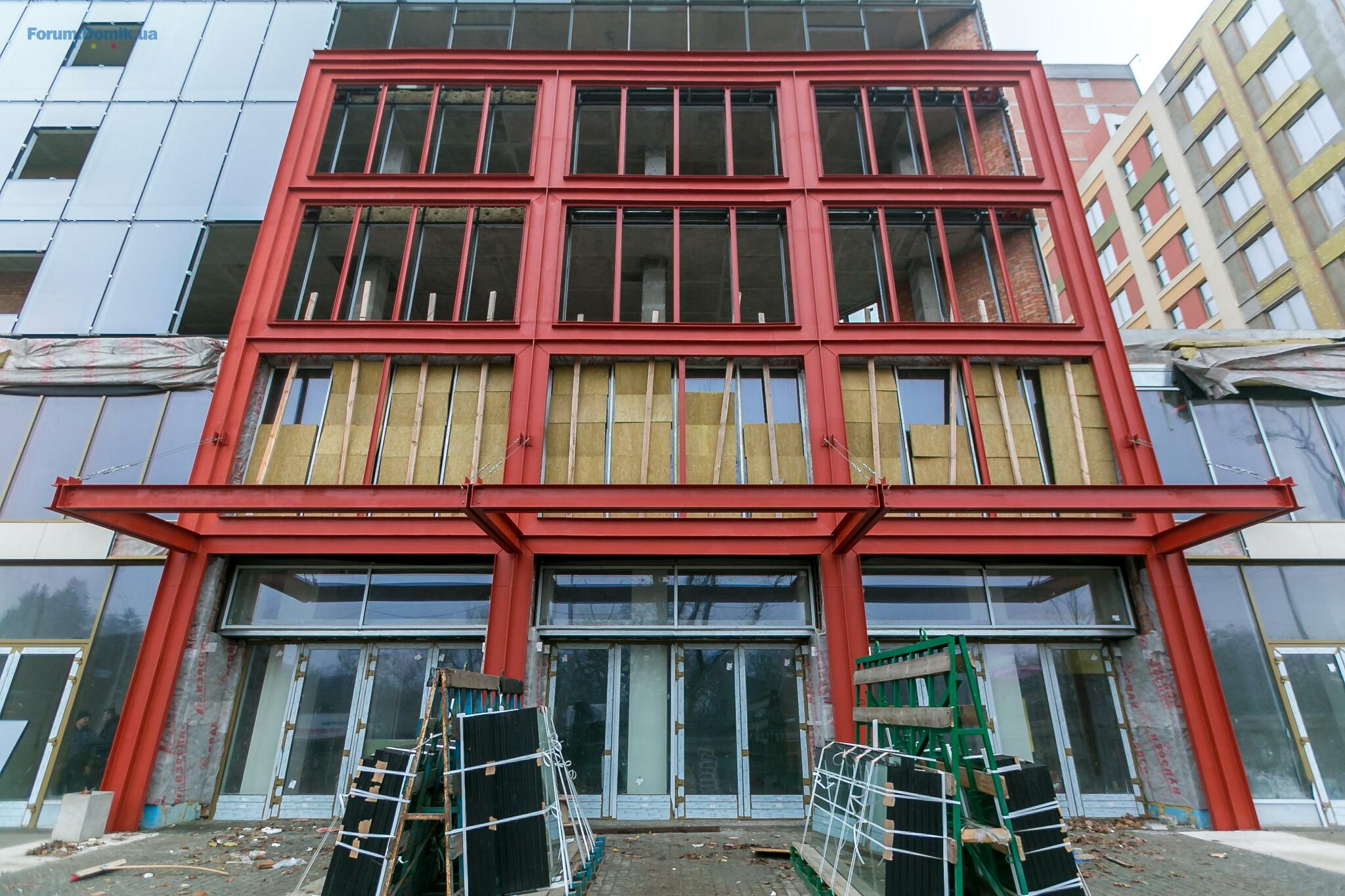

Дивіться нові фото нижче.
Перша черга
Цегляна кладка: завершено зовнішню кладку. Кладка внутрішніх перегородок готова на 99% - виконується кладка міжсекційного переходу на 1-му поверсі. Завершено кладку на даху.
Покрівля: у секціях 1.1 і 1.3 завершено роботи, у секції 1.2 - роботи виконано на 60% (на другій половині покрівлі завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато роботи з гідроізоляції).
Фасад: триває влаштування мокрого фасаду. У секції 1.1 утеплення стін мінеральною ватою виконано на 98%, загальний обсяг робіт складає 80%. У секції 1.2 утеплення стін виконано на 98%, фарбування - на 70%, загальний обсяг робіт - 85%. У секції 1.3 завершено утеплення стін мінеральною ватою, фарбування виконано на 50%, загальний обсяг робіт - 90%.
Монтаж вікон: роботи завершено.
Монтаж світлопрозорих огороджуючих конструкцій: готовність - 20%.
Водопровід і каналізація: монтаж стояків виконано на 99%.
Опалення та вентиляція: виконано монтаж каналів димовидалення в секціях 1.1, 1.2, 1.3. Виконується раскатка труб: у секції 1.1 роботи виконано на 4-17 поверхах, у секції 1.2 - на 4-16 поверхах, у секції 1.3 - на 4-9 поверхах. Триває монтаж віконних вітражів на 1 і 2 поверхах (готовність - 75%).
Монтаж дверей: роботи виконано на 30%.
Друга черга
Цегляна кладка: у секції 2.1 роботи завершено, у секції 2.2 на 1-17 поверхах роботи виконано на 96%.
Монтаж вікон: у секції 2.1 вікна змонтовані на 100%, у секції 2.2 вікна змонтовані з 3 по 17 поверхи.
Фасад: виконуються роботи з влаштування мокрого фасаду. У секції 2.1 роботи виконано на 95% (триває фінішне фарбування), у секції 2.2 - 5%.
Покрівля: у секції 2.1 роботи завершено, у секціях 2.2 і 2.3 на 100% готові тераси-приямки, у секції 2.4 роботи виконано на 70%, у секції 2.5 - на 60%.
Третя черга
Моноліт: тривають роботи в секції 3.5 - готовність 95%.
Цегляна кладка: у секції 3.1 на 3-9 поверхах роботи виконано на 95%. У холі 1-го поверху (відділі продажу та сервісному відділі) завершено кладку стін.
Внутрішнє опорядження: завершено штукатурку стін у холі на 1-му поверсі секції 3.1. Стяжка підлоги готова на 99%.
Монтаж вікон: з 3-го по 6-ий поверхи вікна змонтовані.
Монтаж світлопрозорих огороджуючих конструкцій: роботи виконано на 40%.
Фасад: влаштування вітражних фасадів - готовність 40%.
Дивіться нові фото нижче.
art48
a
Новачок
7
09 травня 2019
12 лист 2019 14:33
SAGA, почему так редко начали публиковать фото со строительства? И почему так давно были фото внутри дома? там введутся какие-то работы? вы успеваете сдать первый дом в указанные вами сроки?
Medvedzyanya

Користувач
49
21 червня 2018
17 лист 2019 14:08
Цитата "art48":SAGA, почему так редко начали публиковать фото со строительства? И почему так давно были фото внутри дома? там введутся какие-то работы? вы успеваете сдать первый дом в указанные вами сроки?
SAGA, прокомментируйте пост выше! Вы не успеваете сдать первую очередь, какие работы проведены во 2й согласно тому плану работ, который был предоставлен инвесторам на КТК?
AnnaGo
A
Користувач
23
14 листопада 2017
18 лист 2019 07:54
Судя по темпам стройки 1 дом не будет сдан в заявленный срок. Неужели нельзя информировать инвесторов о реальных сроках сдачи дома? Или это из области фантастики?
SAGA Development
SD
Старожил
807
02 квітня 2018
20 лист 2019 20:00
Із задоволенням звітуємо про хід будівництва SAN FRANCISCO Creative House та додаємо нові фото.
Перша черга
Цегляна кладка: завершено зовнішню кладку. Кладка внутрішніх перегородок готова на 99% - виконується кладка міжсекційного переходу на 1-му поверсі. Завершено кладку на даху.
Покрівля: у секціях 1.1 і 1.3 завершено роботи, у секції 1.2 - роботи виконано на 90% (на першій половині покрівлі роботи завершено, на другій половині закінчуються роботи з випробування гідроізоляції).
Фасад: триває влаштування мокрого фасаду. У секції 1.1 мокрий фасад готовий на 93%. У секції 1.2 - на 90%. У секції 1.3 - роботи завершено.
Монтаж вікон: роботи завершено.
Монтаж світлопрозорих огороджуючих конструкцій: готовність - 75%.
Водопровід і каналізація: монтаж стояків виконано на 99%.
Опалення та вентиляція: виконано монтаж каналів димовидалення в секціях 1.1, 1.2, 1.3. Виконується раскатка труб: у секції 1.1 роботи виконано на 4-17 поверхах, у секції 1.2 - на 4-16 поверхах, у секції 1.3 - на 4-9 поверхах.
Монтаж дверей: роботи виконано на 70% (сек. 1.1, 1.2).
Друга черга
Цегляна кладка: у секції 2.1 роботи завершено, у секції 2.2 на 1-17 поверхах роботи виконано на 99%.
Монтаж вікон: у секції 2.1 вікна змонтовані на 100%, у секції 2.2 вікна змонтовані з 3 по 17 поверхи.
Фасад: виконуються роботи з влаштування мокрого фасаду. У секції 2.1 роботи виконано на 95% (триває фінішне фарбування).
Покрівля: у секції 2.1 роботи завершено, у секціях 2.2 і 2.3 на 100% готові тераси-приямки, у секції 2.4 роботи виконано на 70%, у секції 2.5 - на 100%.
Третя черга
Моноліт: тривають роботи в секції 3.5 - готовність 95%.
Цегляна кладка: у секції 3.1 на 3-9 поверхах роботи виконано на 95%. У холі 1-го поверху (відділі продажу та сервісному відділі) завершено кладку стін.
Внутрішнє опорядження: завершено штукатурку стін у холі на 1-му поверсі секції 3.1. Стяжка підлоги готова на 99%.
Монтаж вікон: з 3-го по 6-ий поверхи вікна змонтовані.
Монтаж світлопрозорих огороджуючих конструкцій: на 1-му та 2-му поверхах роботи виконано на 95%.

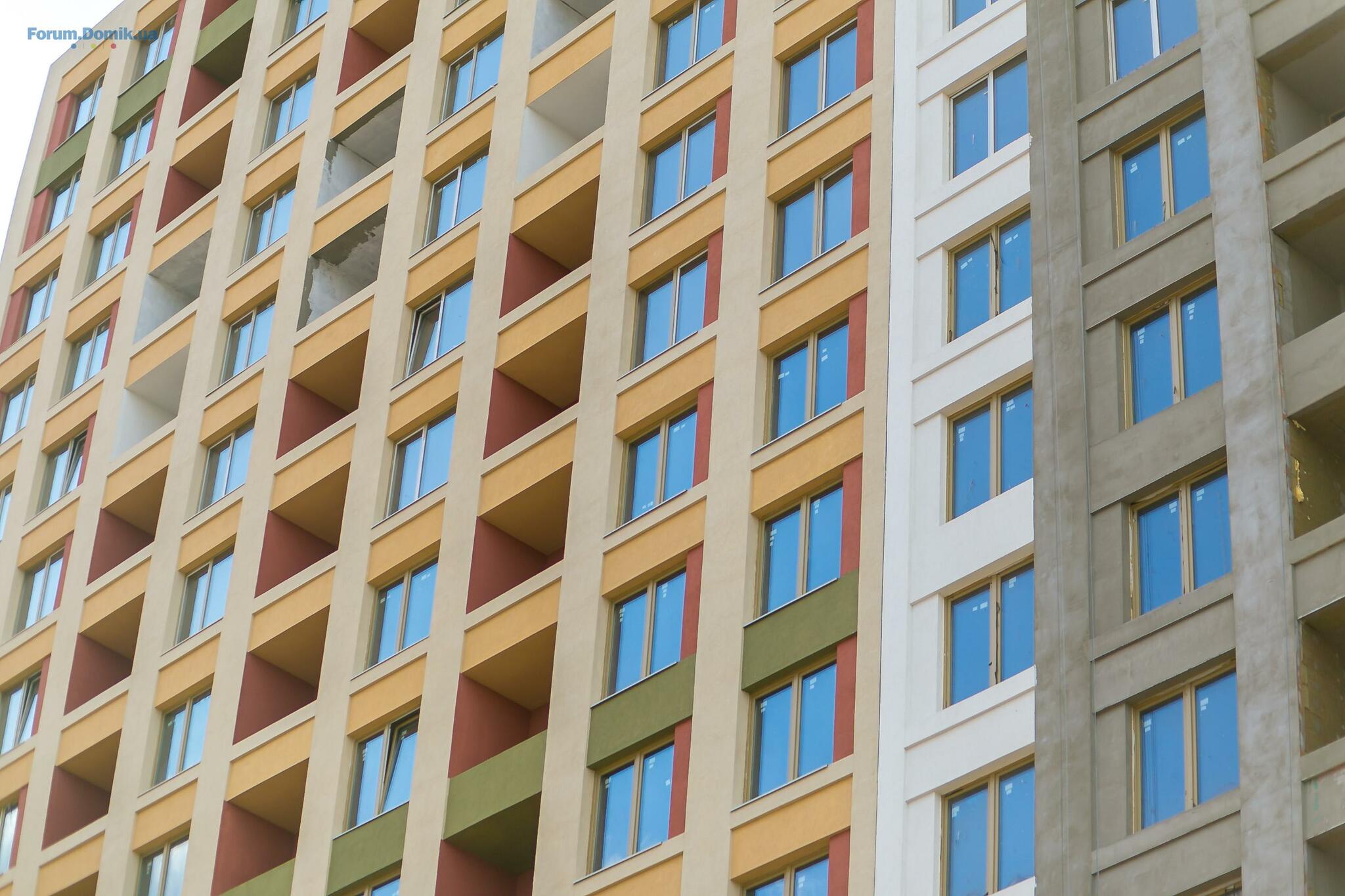

Фасад: влаштування вітражних фасадів - готовність 50%.
Перша черга
Цегляна кладка: завершено зовнішню кладку. Кладка внутрішніх перегородок готова на 99% - виконується кладка міжсекційного переходу на 1-му поверсі. Завершено кладку на даху.
Покрівля: у секціях 1.1 і 1.3 завершено роботи, у секції 1.2 - роботи виконано на 90% (на першій половині покрівлі роботи завершено, на другій половині закінчуються роботи з випробування гідроізоляції).
Фасад: триває влаштування мокрого фасаду. У секції 1.1 мокрий фасад готовий на 93%. У секції 1.2 - на 90%. У секції 1.3 - роботи завершено.
Монтаж вікон: роботи завершено.
Монтаж світлопрозорих огороджуючих конструкцій: готовність - 75%.
Водопровід і каналізація: монтаж стояків виконано на 99%.
Опалення та вентиляція: виконано монтаж каналів димовидалення в секціях 1.1, 1.2, 1.3. Виконується раскатка труб: у секції 1.1 роботи виконано на 4-17 поверхах, у секції 1.2 - на 4-16 поверхах, у секції 1.3 - на 4-9 поверхах.
Монтаж дверей: роботи виконано на 70% (сек. 1.1, 1.2).
Друга черга
Цегляна кладка: у секції 2.1 роботи завершено, у секції 2.2 на 1-17 поверхах роботи виконано на 99%.
Монтаж вікон: у секції 2.1 вікна змонтовані на 100%, у секції 2.2 вікна змонтовані з 3 по 17 поверхи.
Фасад: виконуються роботи з влаштування мокрого фасаду. У секції 2.1 роботи виконано на 95% (триває фінішне фарбування).
Покрівля: у секції 2.1 роботи завершено, у секціях 2.2 і 2.3 на 100% готові тераси-приямки, у секції 2.4 роботи виконано на 70%, у секції 2.5 - на 100%.
Третя черга
Моноліт: тривають роботи в секції 3.5 - готовність 95%.
Цегляна кладка: у секції 3.1 на 3-9 поверхах роботи виконано на 95%. У холі 1-го поверху (відділі продажу та сервісному відділі) завершено кладку стін.
Внутрішнє опорядження: завершено штукатурку стін у холі на 1-му поверсі секції 3.1. Стяжка підлоги готова на 99%.
Монтаж вікон: з 3-го по 6-ий поверхи вікна змонтовані.
Монтаж світлопрозорих огороджуючих конструкцій: на 1-му та 2-му поверхах роботи виконано на 95%.
Фасад: влаштування вітражних фасадів - готовність 50%.
invv
i
Перехожий
1
21 листопада 2019
21 лист 2019 16:52
Я так понимаю введение в эксплуатацию в очередной раз переноситься. Отвратительное отношение к инвесторам!!!!По внутренним работам ничего не готово. В отделе сервиса льют воду и не могут предоставить даты окончания работ!!!вырисоввается задержка на год минимум и это по первой очереди.
AnnaGo
A
Користувач
23
14 листопада 2017
22 лист 2019 05:09
Saga, вы вообще читаете форум ваших инвесторов? Почему не отвечаете на прямые вопросы по вводу в эксплуатацию?
Medvedzyanya

Користувач
49
21 червня 2018
05 груд 2019 04:12
Два місяці тому назад від SAGA:
SAGA, змушена вам повідомити, що вже на дворі грудень, коли здасте будинок?
[/quote]Цитата:Доброго дня!
Змушені повідомити вам, що термін введення в експлуатацію першої черги ЖК SAN FRANCISCO Creative House переноситься на листопад 2019 року. Термін введення в експлуатацію другої та третьої черги переносяться на другий квартал 2020 року.
SAGA, змушена вам повідомити, що вже на дворі грудень, коли здасте будинок?
art48
a
Новачок
7
09 травня 2019
10 груд 2019 11:25
SAGA, проявите хотя бы каплю уважения к своим инвесторам, на встрече вы клялись, что 1 очередь будет сдана в ноябре, а сейчас уже средина декабря и от вас вообще никаких новостей, сколько еще раз вы будете обманывать?
SAGA Development
SD
Старожил
807
02 квітня 2018
21 груд 2019 16:56
Дайджест будівництва житлового комплексу SAN FRANCISCO Creative House.
Перша черга
Цегляна кладка: завершено зовнішню кладку. Кладка внутрішніх перегородок готова на 99% - виконується кладка міжсекційного переходу на 1-му поверсі. Завершено кладку на даху.
Покрівля: у секціях 1.1 і 1.3 завершено роботи, у секції 1.2 - роботи виконано на 95% (на першій половині роботи завершено, на другій половині закінчується влаштування шарів покрівлі).
Фасад: триває влаштування мокрого фасаду. У секції 1.1 мокрий фасад готовий на 95%. У секції 1.2 - на 90%. У секції 1.3 - роботи завершено.
Монтаж вікон: роботи завершено.
Монтаж дверей холодних переходів: завершено роботи у секціях 1.1 і 1.2 на 4-17 поверхах.

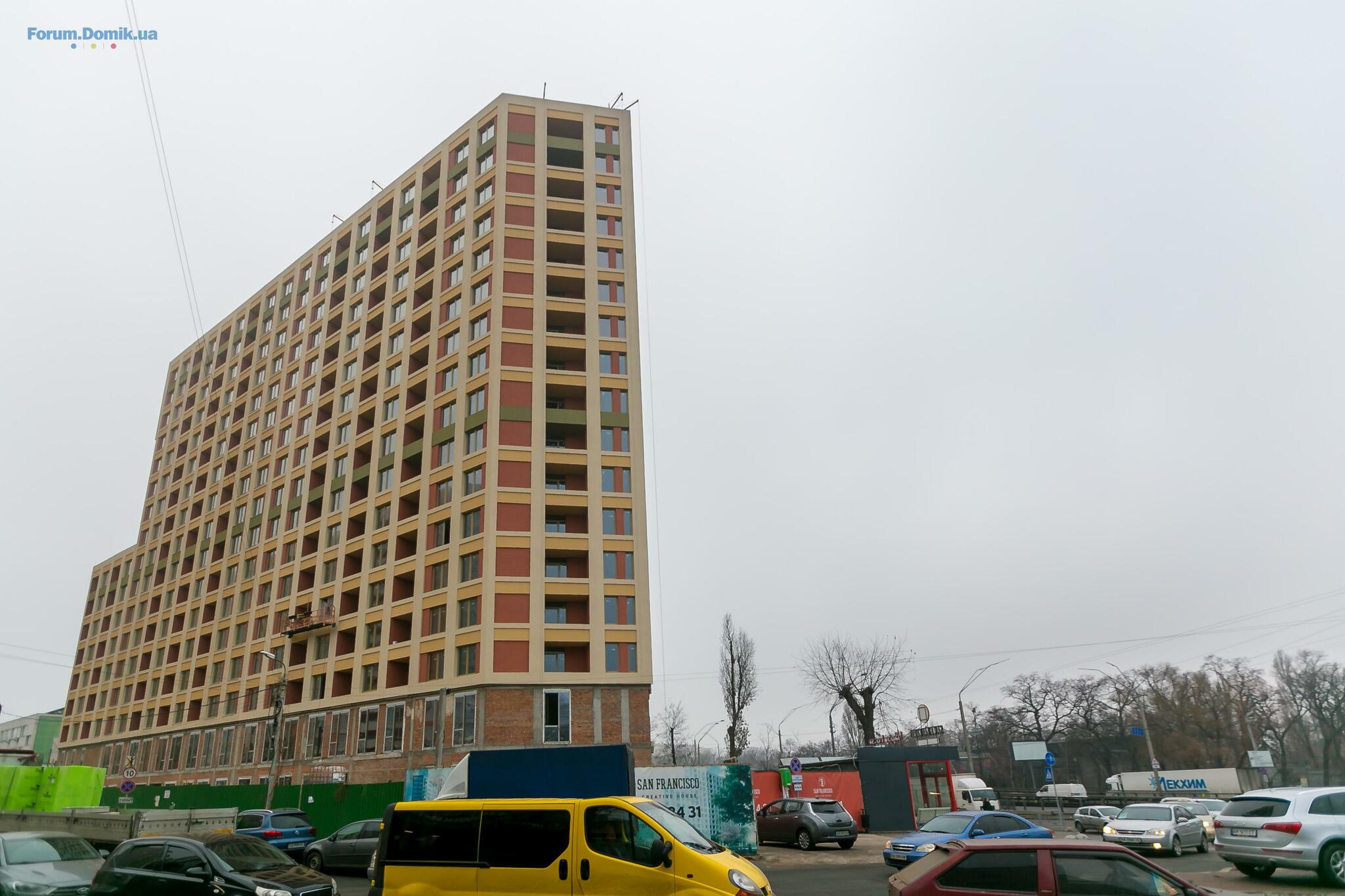

Монтаж світлопрозорих огороджуючих конструкцій: готовність - 75%.
Водопровід і каналізація: монтаж стояків виконано на 99%.
Опалення та вентиляція: виконано монтаж каналів димовидалення в секціях 1.1, 1.2, 1.3. Виконується раскатка труб: у секції 1.1 роботи виконано на 4-17 поверхах, у секції 1.2 - на 4-16 поверхах, у секції 1.3 - на 4-9 поверхах.
Монтаж дверей: роботи виконано на 70% (сек. 1.1, 1.2).
Друга черга
Цегляна кладка: у секції 2.1 роботи завершено, у секції 2.2 на 1-17 поверхах роботи виконано на 99%.
Монтаж вікон: у секції 2.1 вікна змонтовані на 100%, у секції 2.2 вікна змонтовані з 3 по 17 поверхи.

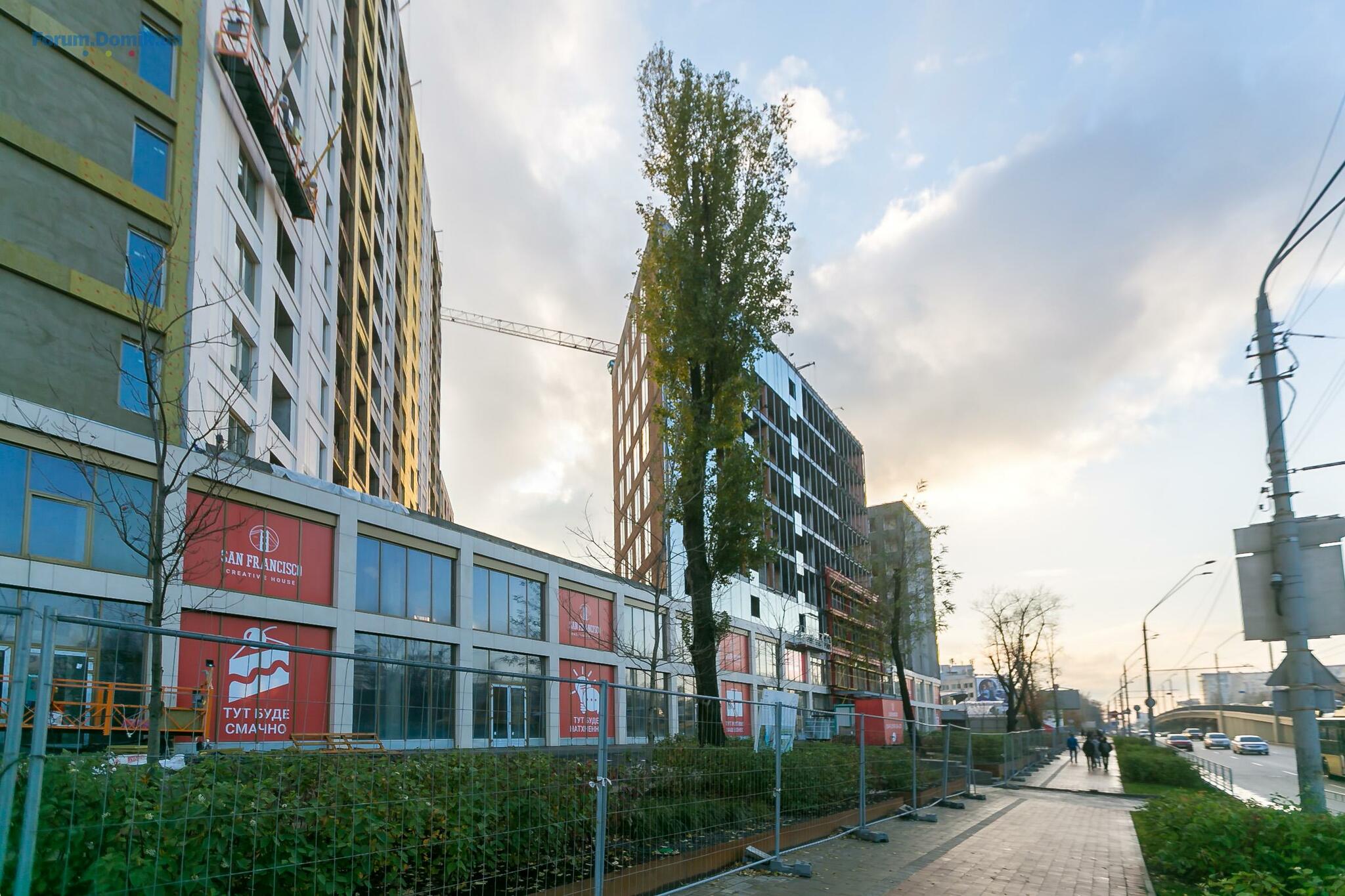

Фасад: виконуються роботи з влаштування мокрого фасаду. У секції 2.1 роботи виконано на 95% (триває фінішне фарбування).

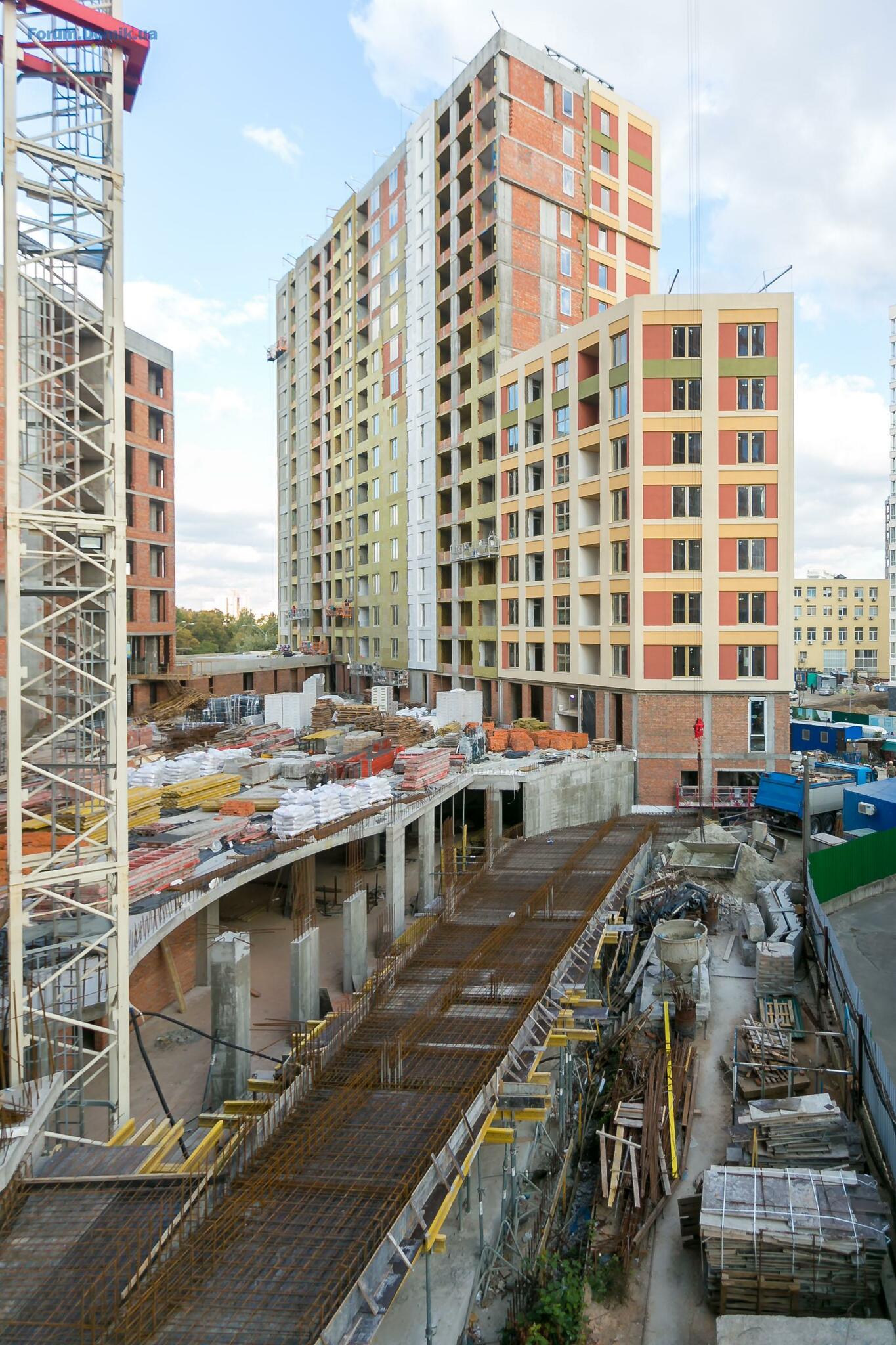

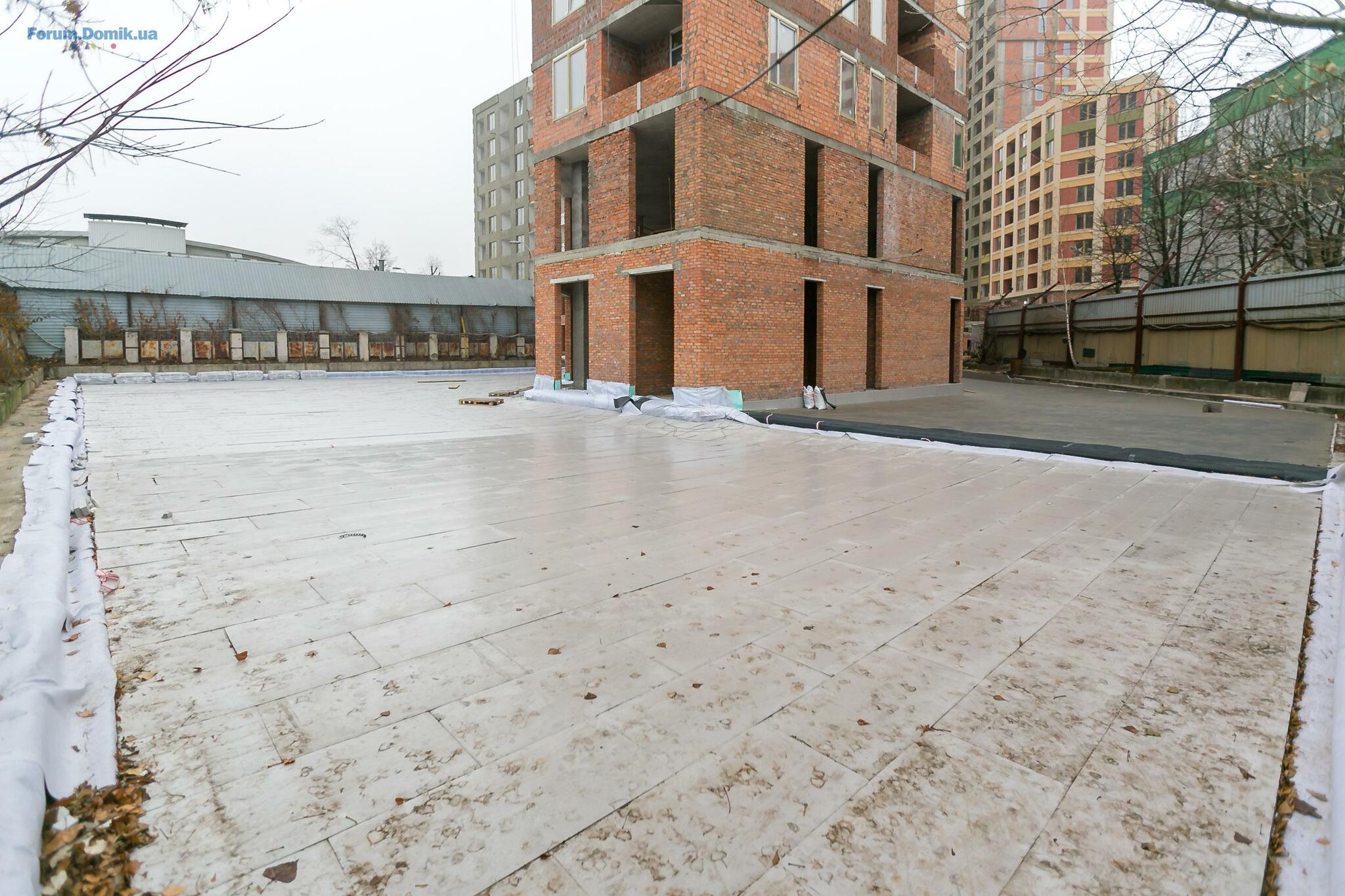

Покрівля: у секції 2.1 роботи завершено, у секціях 2.2 і 2.3 на 100% готові тераси-приямки, у секції 2.4 роботи виконано на 75%, у секції 2.5 - на 100%.
Третя черга

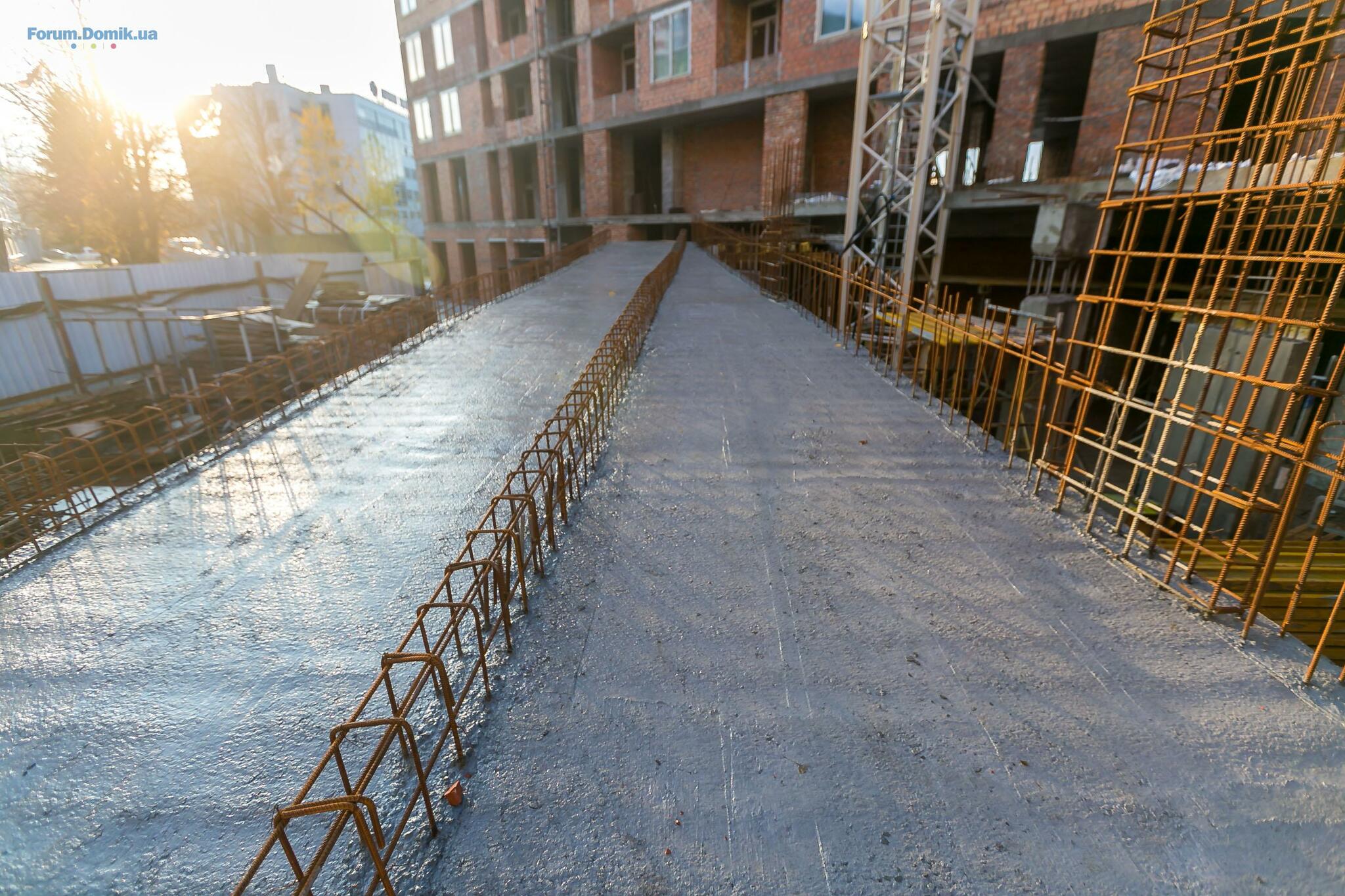

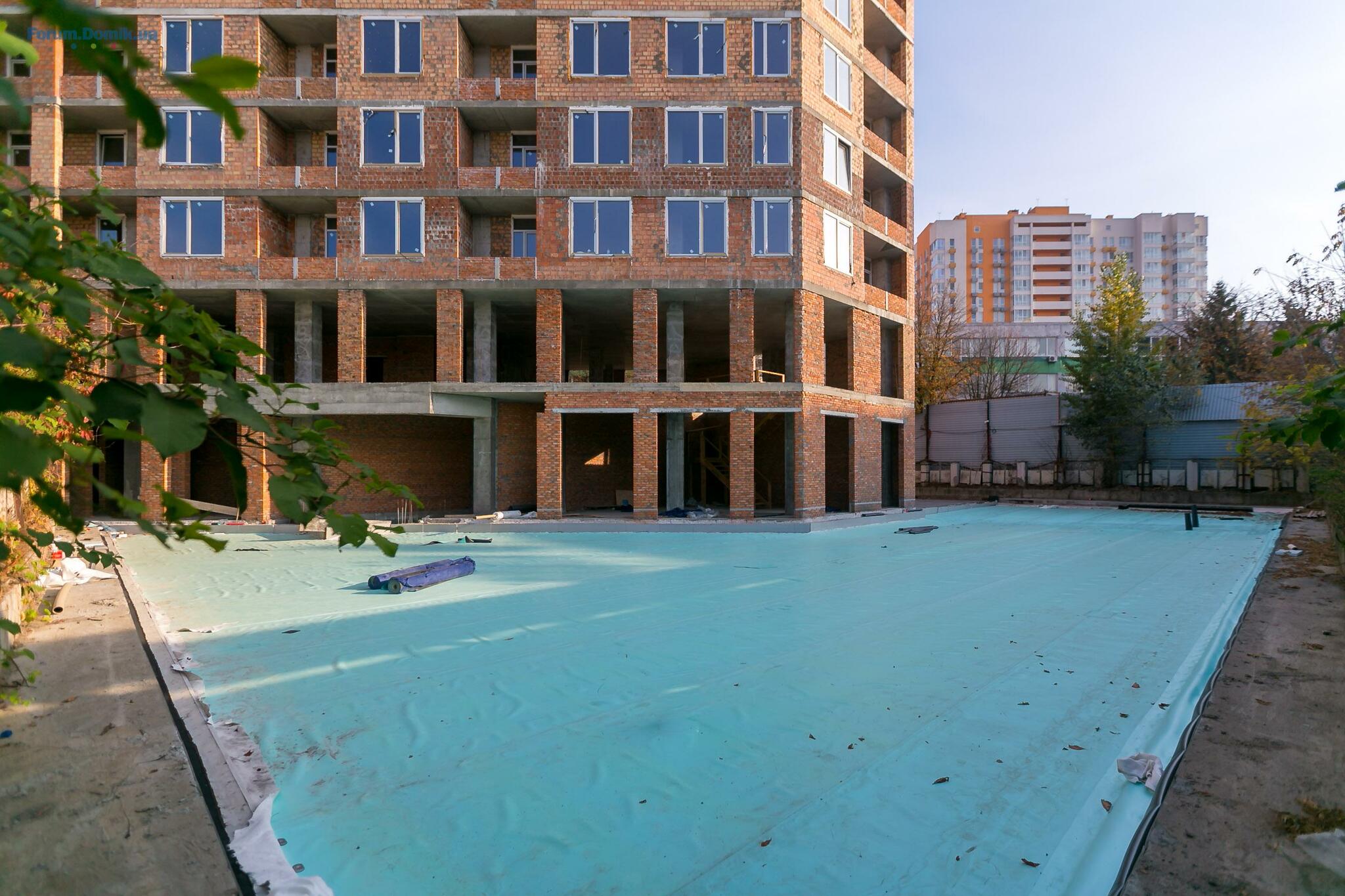

Моноліт: тривають роботи в секції 3.5 - готовність 96%.

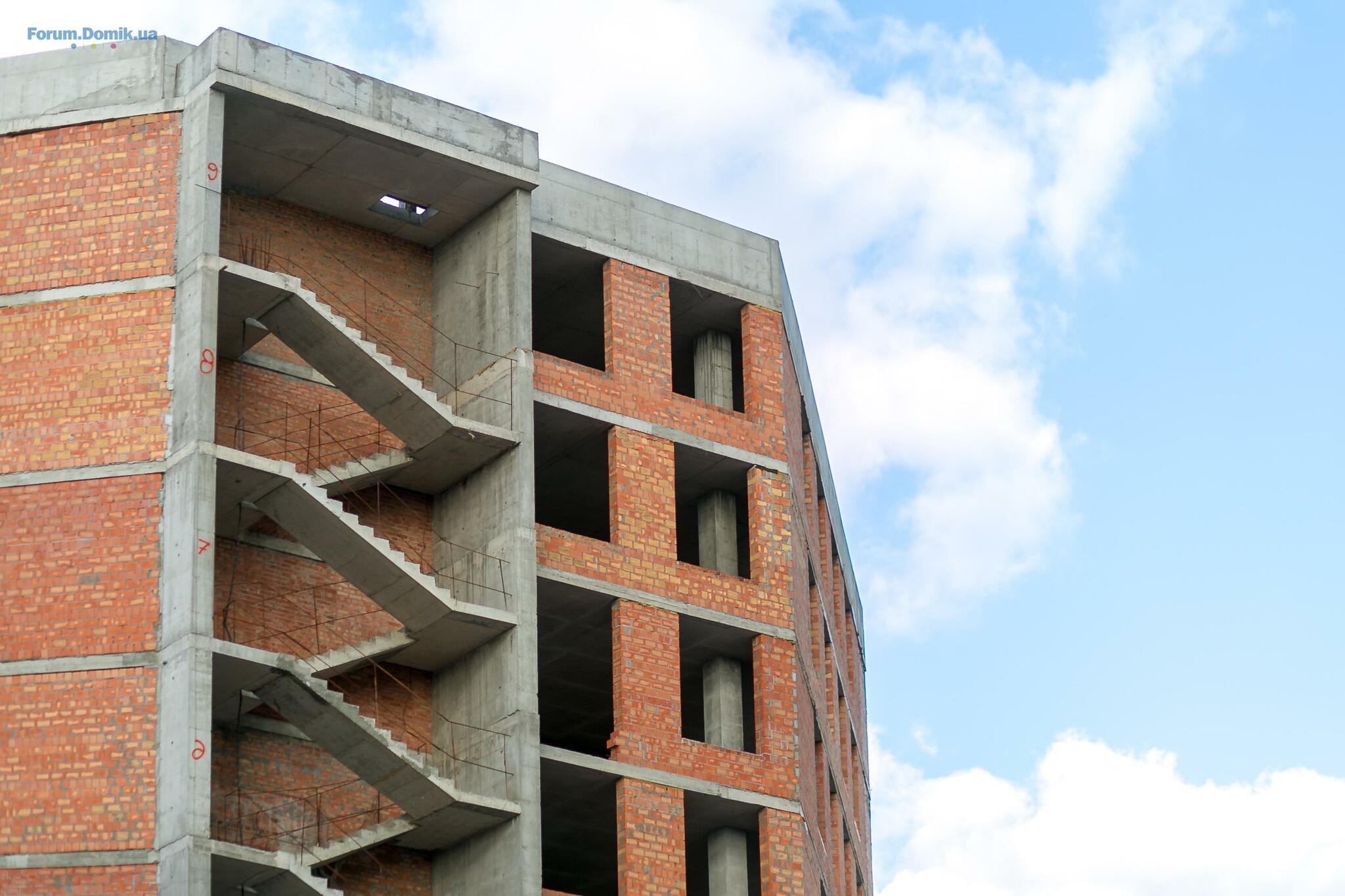

Цегляна кладка: у секції 3.1 на 3-9 поверхах роботи виконано на 95%. У холі 1-го поверху (відділі продажу та сервісному відділі) завершено кладку стін.
Внутрішнє опорядження: завершено штукатурку стін у холі на 1-му поверсі секції 3.1. Стяжка підлоги готова на 99%.
Монтаж вікон: з 3-го по 9-ий поверхи вікна змонтовані.
Монтаж світлопрозорих огороджуючих конструкцій: на 1-му та 2-му поверхах роботи виконано на 95%.

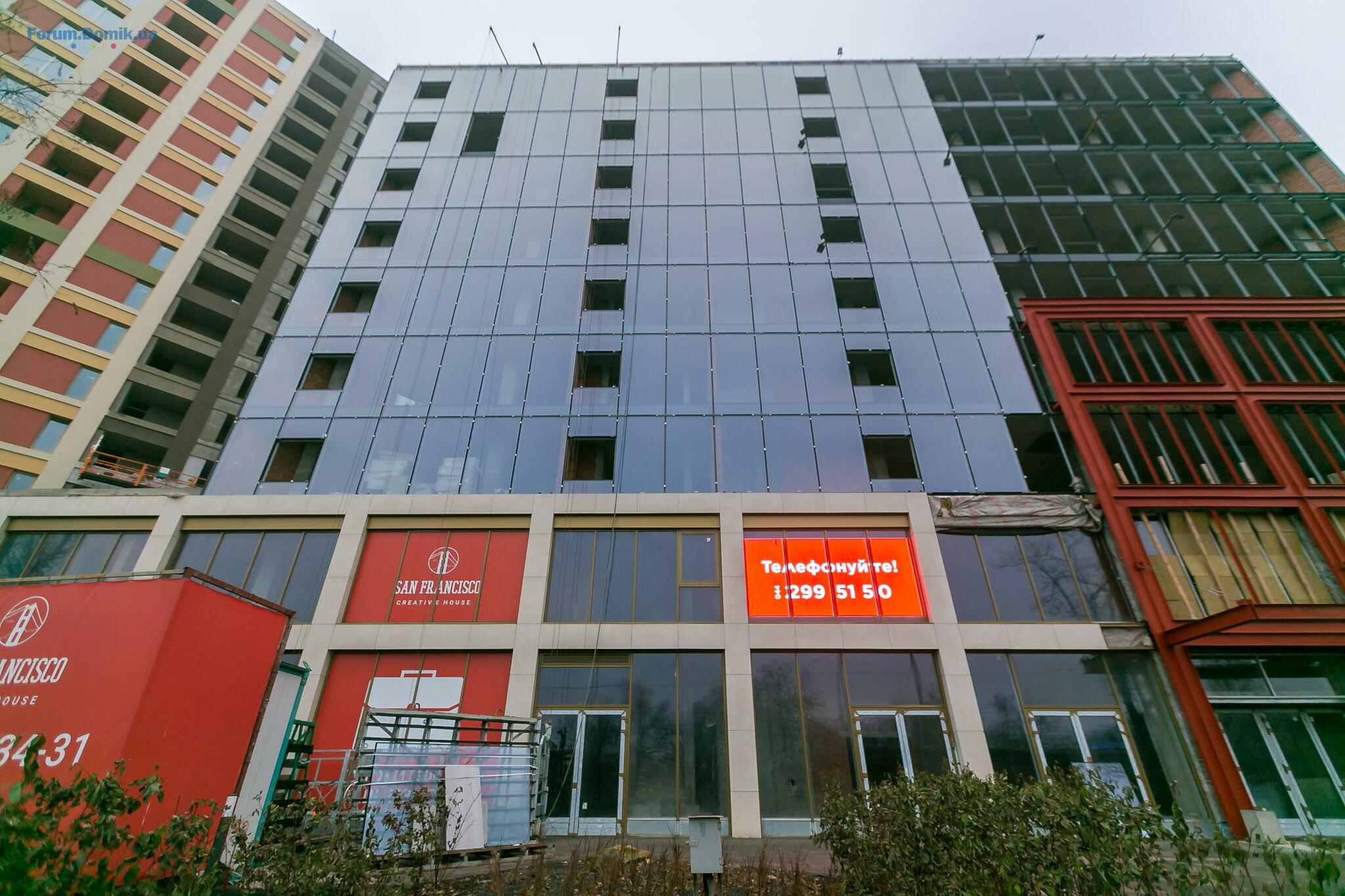

Фасад: влаштування вітражних фасадів - готовність 70%.
Нові фото прикріплюємо нижче.
Перша черга

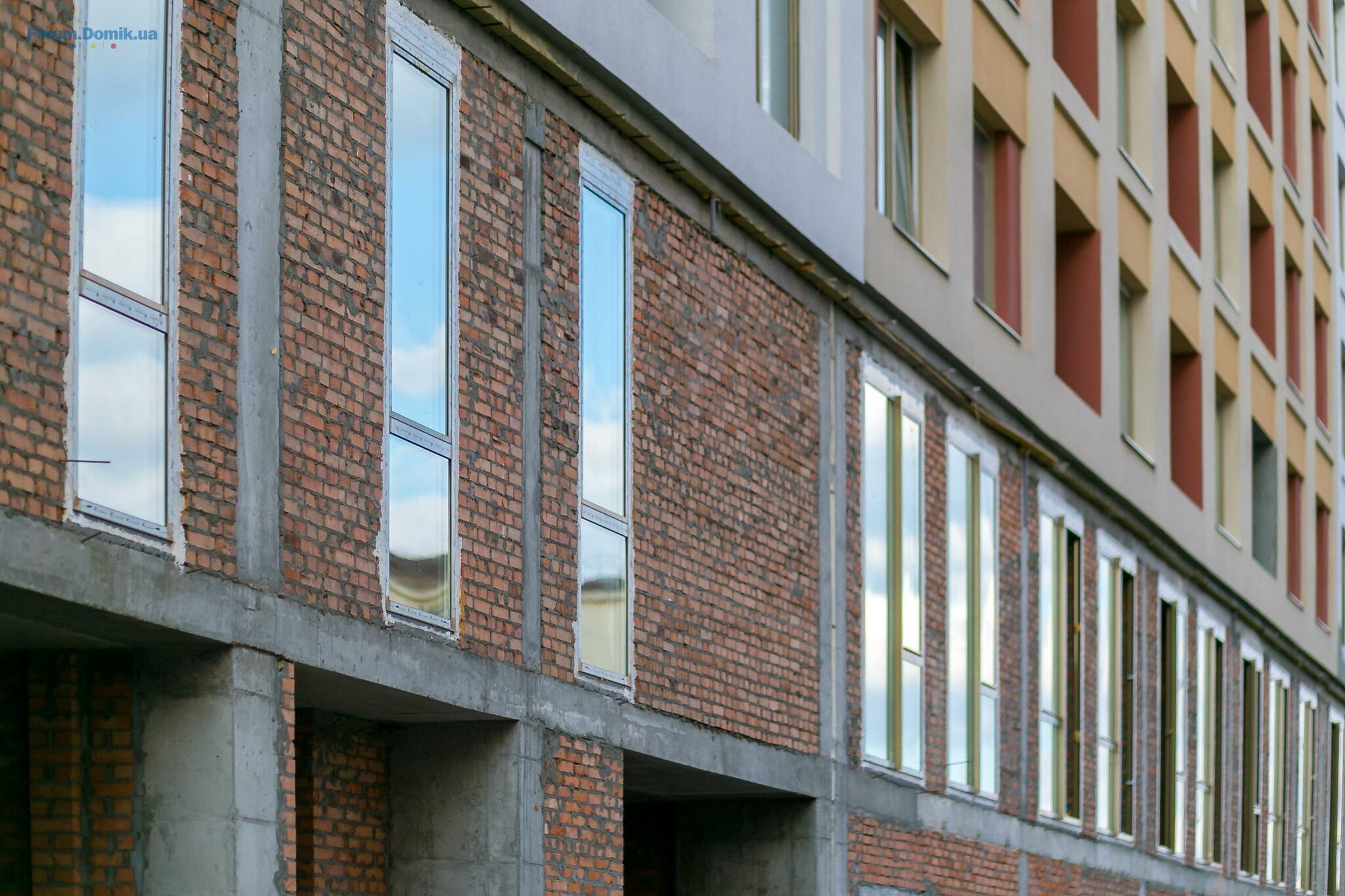

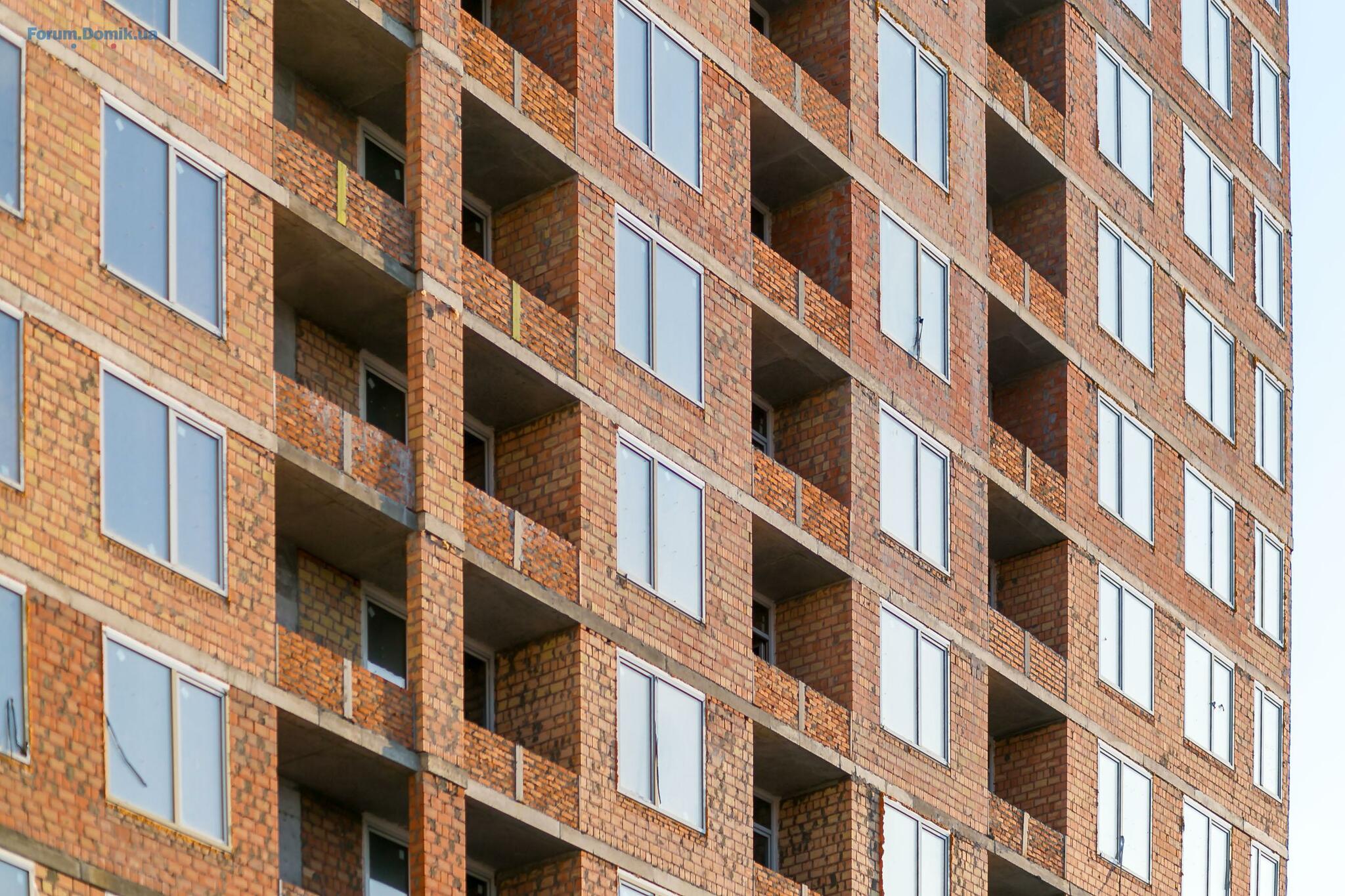

Цегляна кладка: завершено зовнішню кладку. Кладка внутрішніх перегородок готова на 99% - виконується кладка міжсекційного переходу на 1-му поверсі. Завершено кладку на даху.
Покрівля: у секціях 1.1 і 1.3 завершено роботи, у секції 1.2 - роботи виконано на 95% (на першій половині роботи завершено, на другій половині закінчується влаштування шарів покрівлі).
Фасад: триває влаштування мокрого фасаду. У секції 1.1 мокрий фасад готовий на 95%. У секції 1.2 - на 90%. У секції 1.3 - роботи завершено.
Монтаж вікон: роботи завершено.
Монтаж дверей холодних переходів: завершено роботи у секціях 1.1 і 1.2 на 4-17 поверхах.
Монтаж світлопрозорих огороджуючих конструкцій: готовність - 75%.
Водопровід і каналізація: монтаж стояків виконано на 99%.
Опалення та вентиляція: виконано монтаж каналів димовидалення в секціях 1.1, 1.2, 1.3. Виконується раскатка труб: у секції 1.1 роботи виконано на 4-17 поверхах, у секції 1.2 - на 4-16 поверхах, у секції 1.3 - на 4-9 поверхах.
Монтаж дверей: роботи виконано на 70% (сек. 1.1, 1.2).
Друга черга
Цегляна кладка: у секції 2.1 роботи завершено, у секції 2.2 на 1-17 поверхах роботи виконано на 99%.
Монтаж вікон: у секції 2.1 вікна змонтовані на 100%, у секції 2.2 вікна змонтовані з 3 по 17 поверхи.
Фасад: виконуються роботи з влаштування мокрого фасаду. У секції 2.1 роботи виконано на 95% (триває фінішне фарбування).
Покрівля: у секції 2.1 роботи завершено, у секціях 2.2 і 2.3 на 100% готові тераси-приямки, у секції 2.4 роботи виконано на 75%, у секції 2.5 - на 100%.
Третя черга
Моноліт: тривають роботи в секції 3.5 - готовність 96%.
Цегляна кладка: у секції 3.1 на 3-9 поверхах роботи виконано на 95%. У холі 1-го поверху (відділі продажу та сервісному відділі) завершено кладку стін.
Внутрішнє опорядження: завершено штукатурку стін у холі на 1-му поверсі секції 3.1. Стяжка підлоги готова на 99%.
Монтаж вікон: з 3-го по 9-ий поверхи вікна змонтовані.
Монтаж світлопрозорих огороджуючих конструкцій: на 1-му та 2-му поверхах роботи виконано на 95%.
Фасад: влаштування вітражних фасадів - готовність 70%.
Нові фото прикріплюємо нижче.
klavastar
k
Новачок
6
29 серпня 2013
23 груд 2019 10:01
Saga, какие сроки сдачи? Почему не отвечаете. Первая очередь далеко еще не готова.


Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
- ЖК Liverpool House | Ліверпуль Хаус | Київ, вул. Межова, вул. Яблунева, 2030.0582
- ЖК Dnipro Island30.0519
- ЖК Atria City. Teremky | Атріа Сіті. Теремки | Чабани, Одеське шосе, 630.05911
- ЖК На Озерній | Атлант | Новосілки, вул. Озерна28.051 160
- ЖК Трояндовий | Бровары, ул. Фельдмана, ул. Трояндова27.05726
- Где купить кваритру в новострое?27.055
- ЖК А12 | УСК | Бровары, ул. Олимпийская, 12а26.053 087
- ЖК в Гранд Виллас | Ворзель, с. Михайловка-Рубежовка24.055 555
- МФК А136 Highlight Tower | DIM Group | ул. Антоновича, 136-13824.05403
- ЖК на пр. Отрадный, 2 | Житлоінвестбуд-УКБ22.0510 296
- Чи варто зараз купувати нерухомість?30.054 418
- Допоможіть розібратись з податками08.053
- Планую оренду квартири в районі Подолу01.052
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Найкращий район Києва29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Помогите!!! Вопрос раздела имущества18.0120
- Альтернативне живлення для орендарів, хто кому винен?20.1212
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Лифт в частном доме28.057
- Болит спина26.0470
- Занимательный Хэллоуин. Поделки и идеи для праздника22.0429
- Нужен ли измельчитель мусора? Отзывы о необходимости в наших условиях11.0487
- Идеи для дизайна и комфорта ванных комнат21.0350
- Декор окна без штор, варианты и советы21.0345
- Выбор гранитной мойки21.0331
- Орхидеи. Как ухаживать за орхидеями21.0317
- Лучшие цветовые сочетания в гостиной21.032
- ЖК "Sakura", Свалява, пров. Достоєвського, 413.053
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського02.0514
- Котеджне містечко КМ SEVEN | Елітний котеджний комплекс в Солонці11.023
- ТИСА RENOVATION25.011
- ЖК Чотири сезони | Будова | м. Одеса, просп. Гагаріна, 1916.018
- Львів, вул. Спортивна | Галжитлобуд05.013
- Пластиковые окна, какие лучше - поделитесь отзывами22.05240
- Капітальний ремонт +-40кв.м19.054
- Під час встановлення плати пошкодив її шурупом. Чи можна якось її відновити?18.051
- Допоможіть вибрати бочковий перфоратор13.052
- Стерся захисний шар ламінату18.044
- Помогите выбрать хороший шуруповерт18.0439
- Протягування ввідного кабелю квартири до електрощитової будинку18.041
- Тёплый пол, отзывы и советы17.04204
- Продам строительный инструмент16.041
- Клінінгові послуги13.051
- Детектор радона для дома, квартиры, офиса, гаража13.051
- Встановлення сонячних панелей "під ключ". Якісно, швидко, з гарантією11.051
- Сумка29.04
- Своя машина или такси?29.04537
- Юридические услуги любой сложности24.043
- Продаж, обмін, ремонт балонів під пропан бутан06.04
- Балони побутові під пропан бутан06.041
- Рынок антиквариата03.04

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
