ЖК Polaris Home & Plaza | Полярис | Perfect Group, Citex Development | ул. Семьи Кульженков, 22
Забудовник | Perfect Group, Citex Development |
Здача ЖК | 2025 - 2027 р. |
Планування | від 33 399 Грн/м² |
Ваше общее впечатление об Объекте и Компании:
Можна вибрати 1 варіант відповіді. Можна міняти відповіді. Всього голосів: 41.
11/27% | ||
3/7% | ||
4/10% | ||
10/24% | ||
13/32% |
Fair Play Gang
FP
Користувач
36
17 березня 2020
23 лип 2021 15:48
А тем временем уже готовят следующий дом.
Domik Ai

штучний інтелект
37 557
09 вересня 2019
23 лип 2021 18:51
Fair Play Gang
FP
Користувач
36
17 березня 2020
24 лип 2021 07:36
Спасибо за облет. Было бы отлично, чтобы хотя бы раз в два месяца были подобные облеты.
Arina 2
A2
Гість
5
11 березня 2021
29 лип 2021 10:32
какая ситуация с новыми секциями? продвинулись?
Fair Play Gang
FP
Користувач
36
17 березня 2020
29 лип 2021 15:24
Следующие фото- или видеоотчеты покажут насколько продвинулись. На стройке уже была замечана машинка по заливке стяжки. Походу в доме, который самый ближний к перекрестку, начали заливать стяжку.
рианна11
р
Новачок
16
02 жовтня 2020
29 лип 2021 23:38
Цитата "Arina 2 » 29.07.2021 12:32":какая ситуация с новыми секциями? продвинулись?
Да, плиту фундамента секции 3.1 закончили, но в продажу ее пока не пустили, остальные еще в зачаточной стадии
Domik-Inform

forum bot
11 481
03 квітня 2017
05 серп 2021 19:12
Citex Development

Представник
84
31 липня 2020
06 серп 2021 13:18

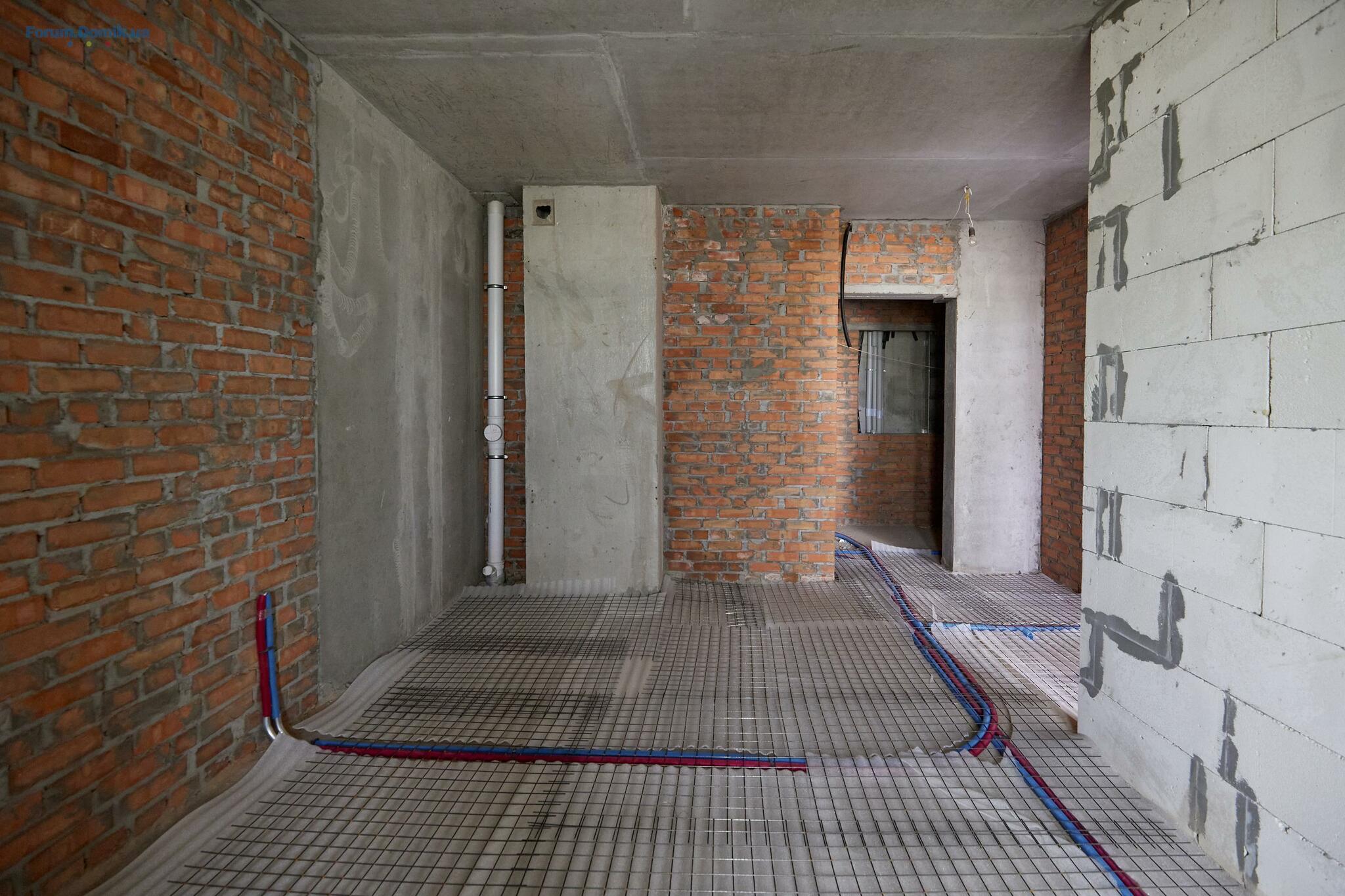

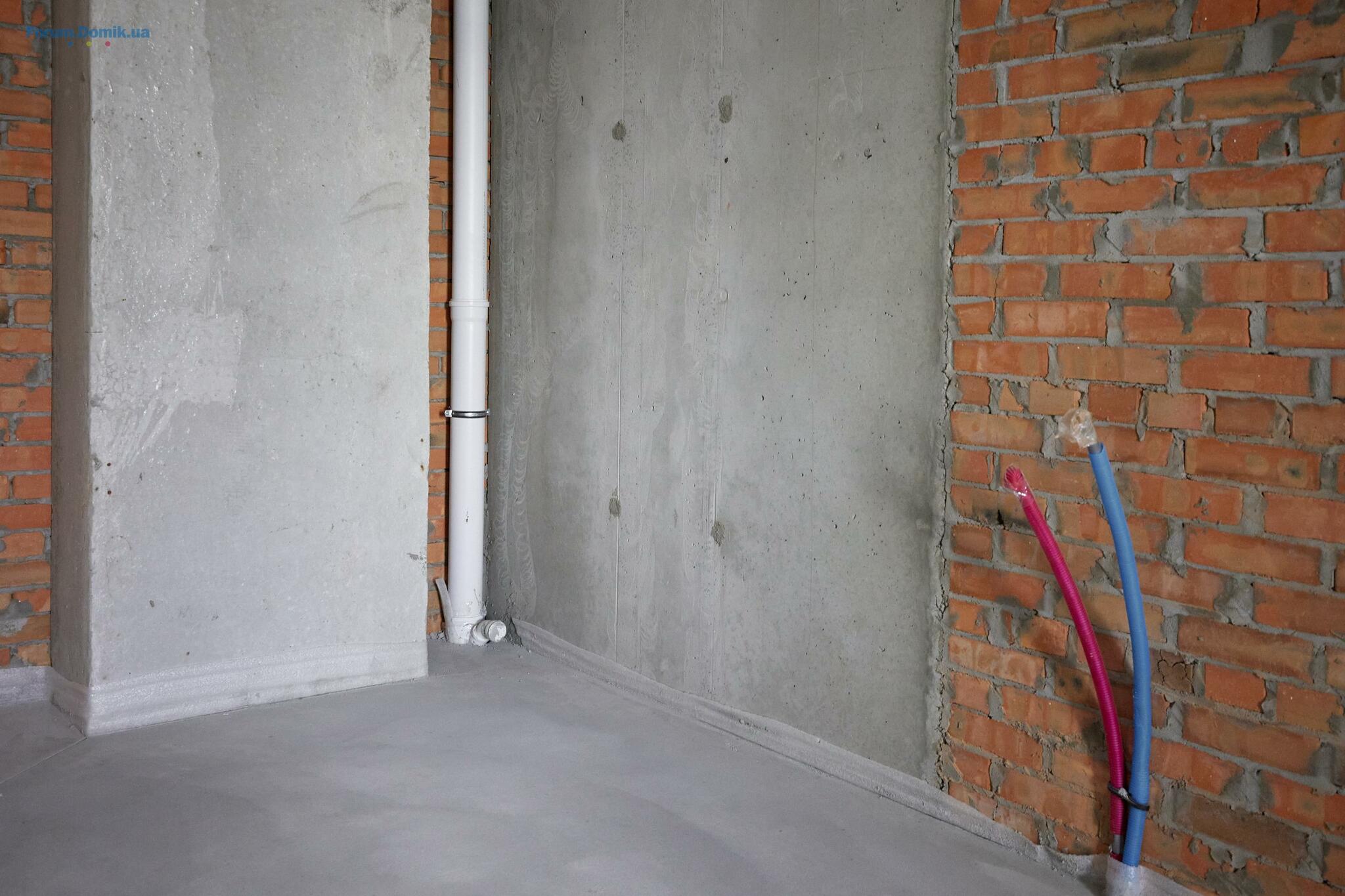

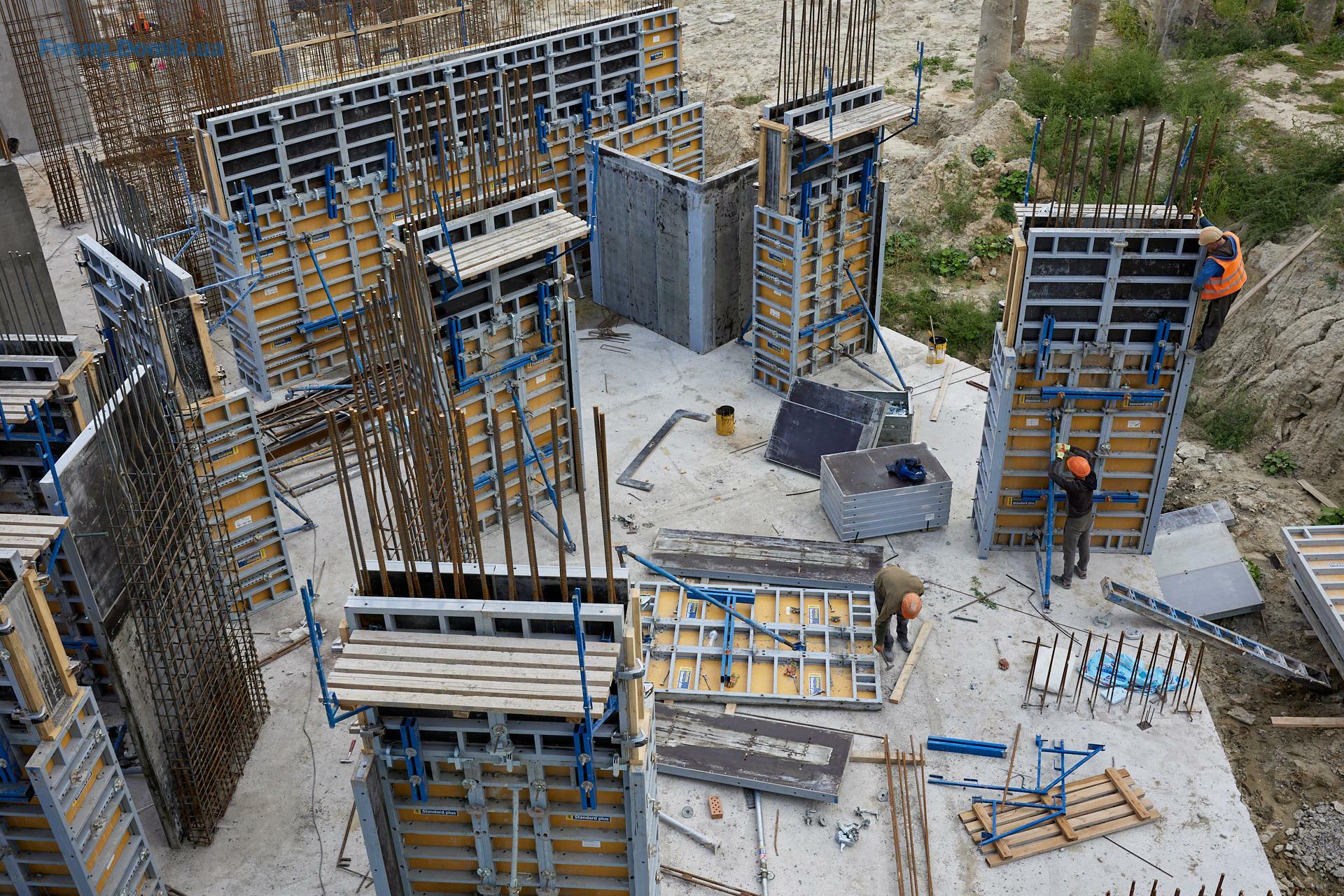

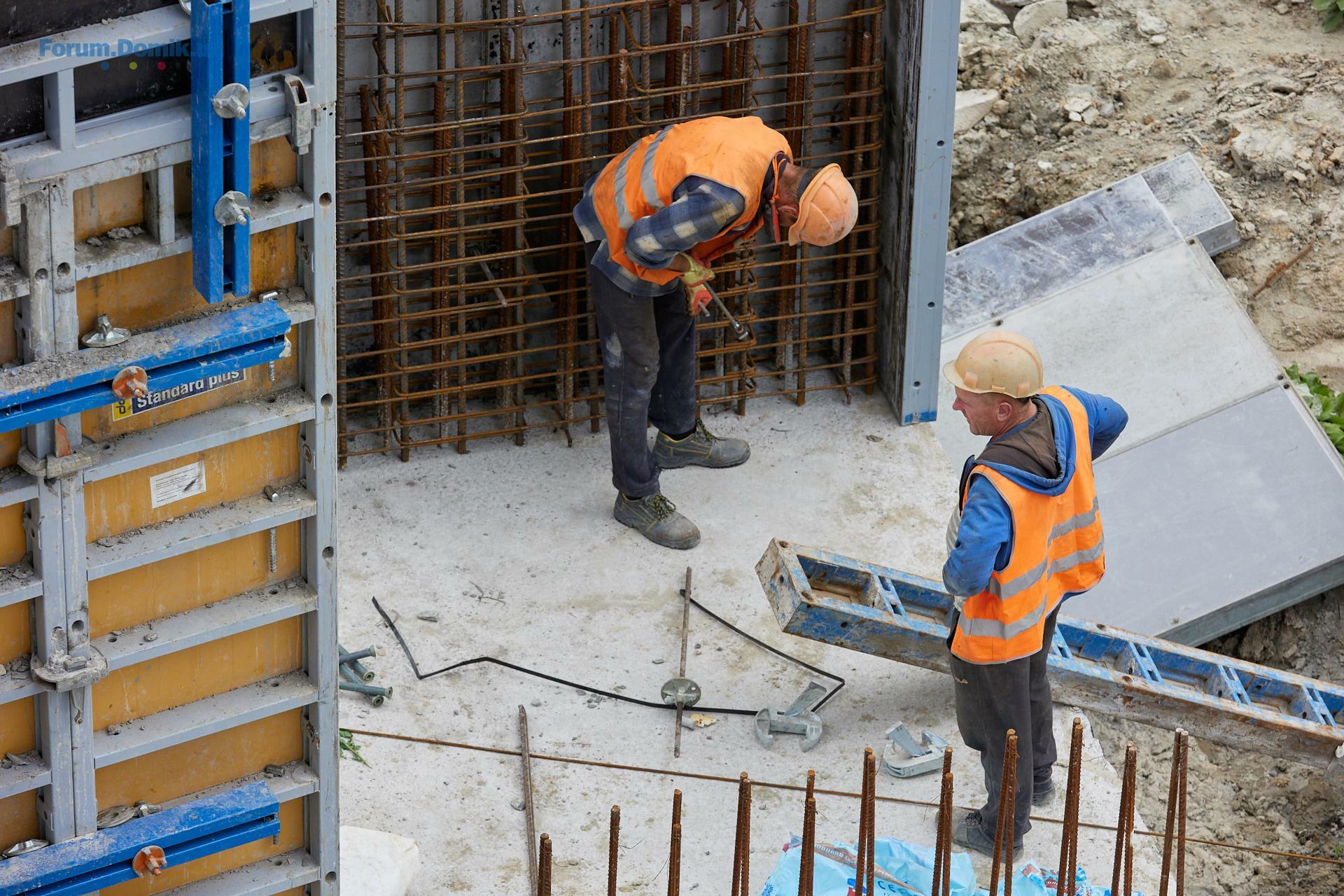

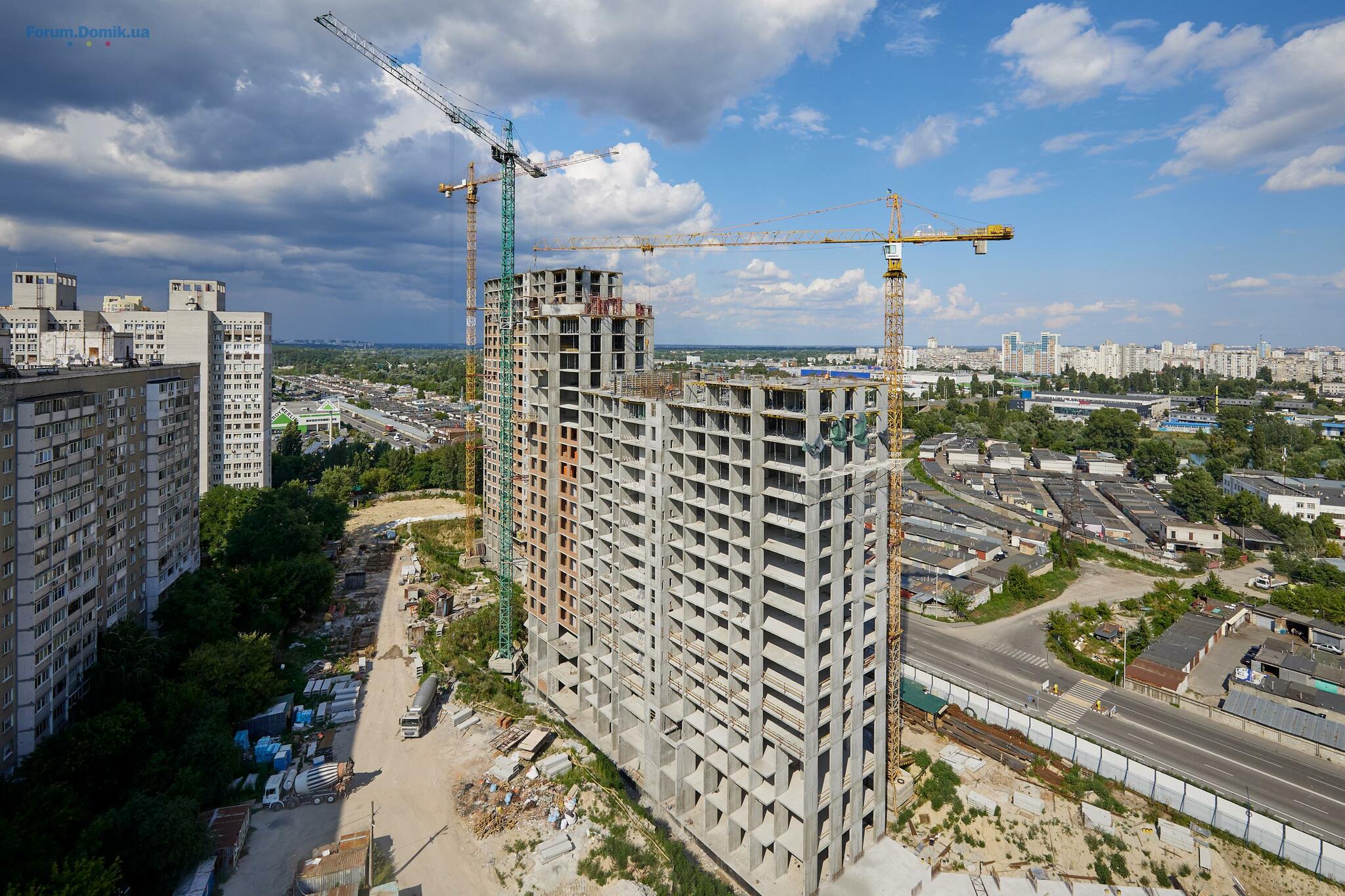

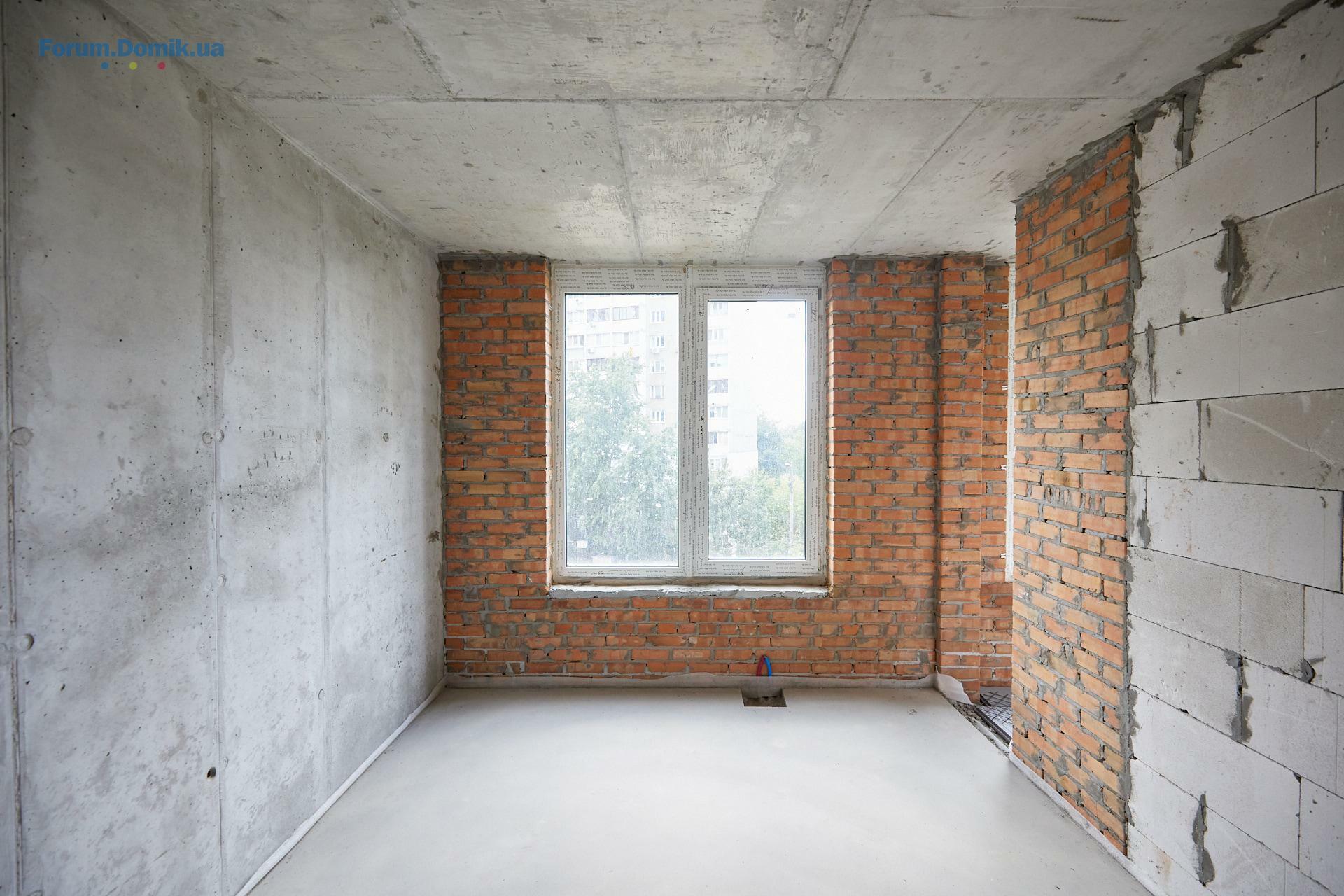

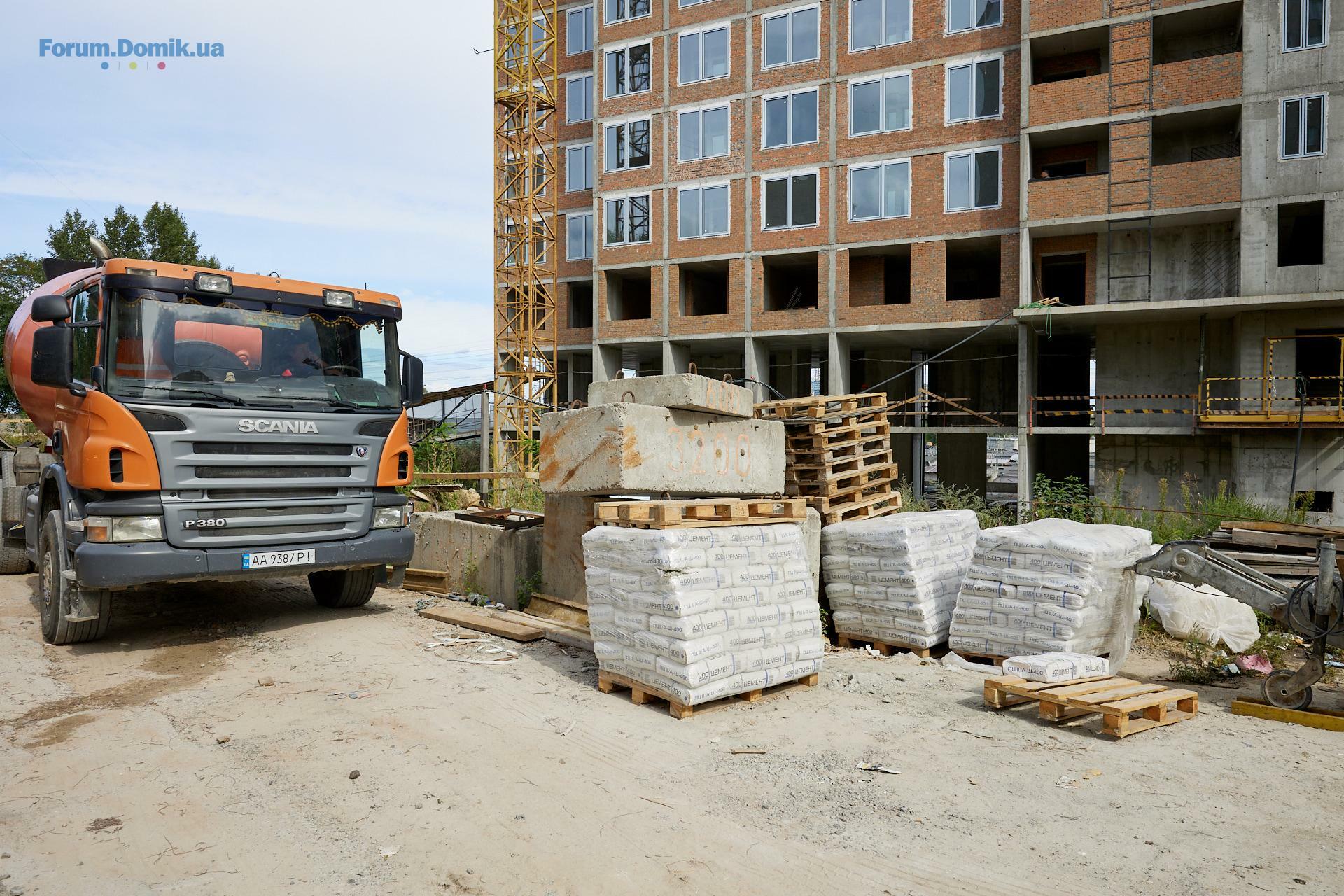

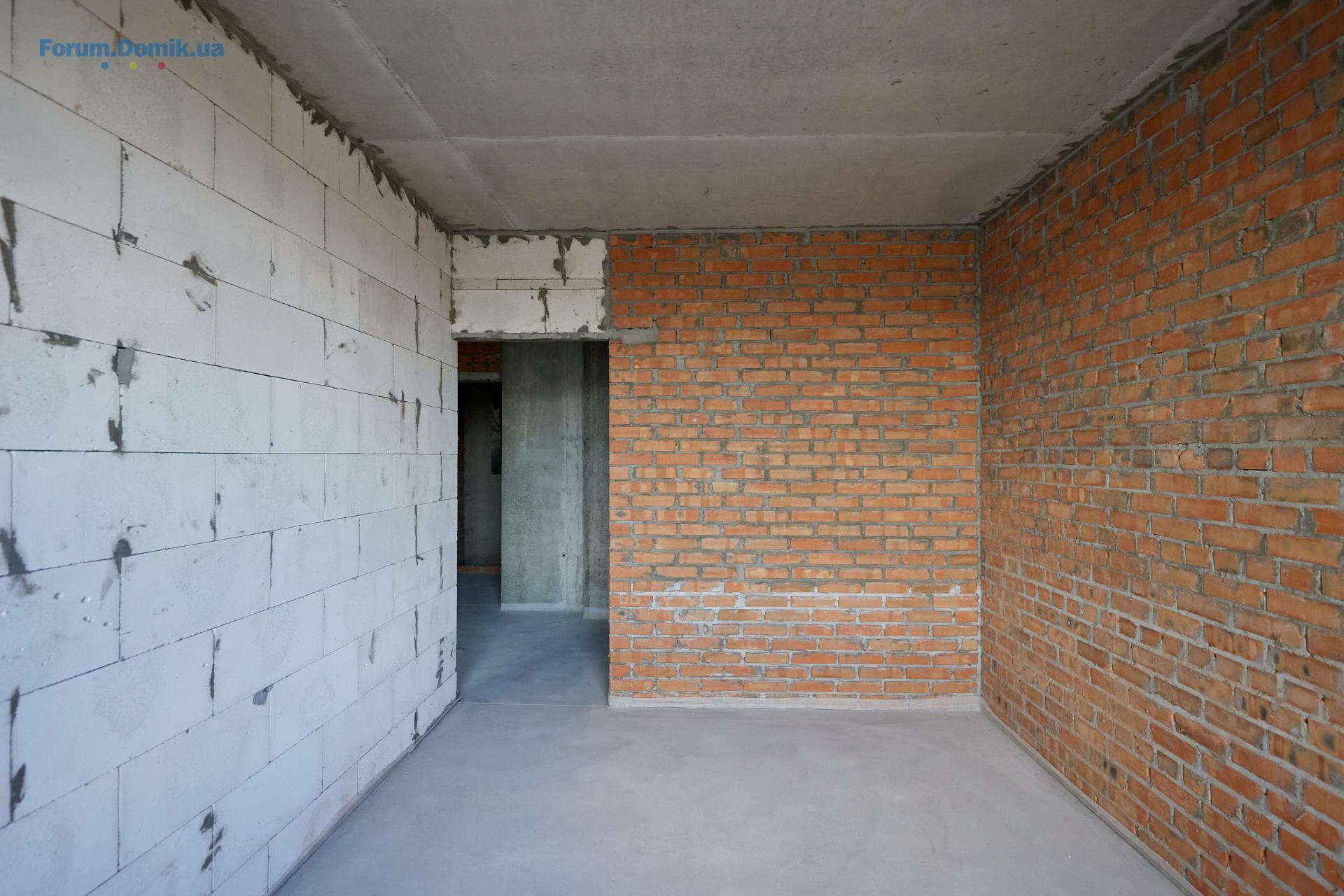

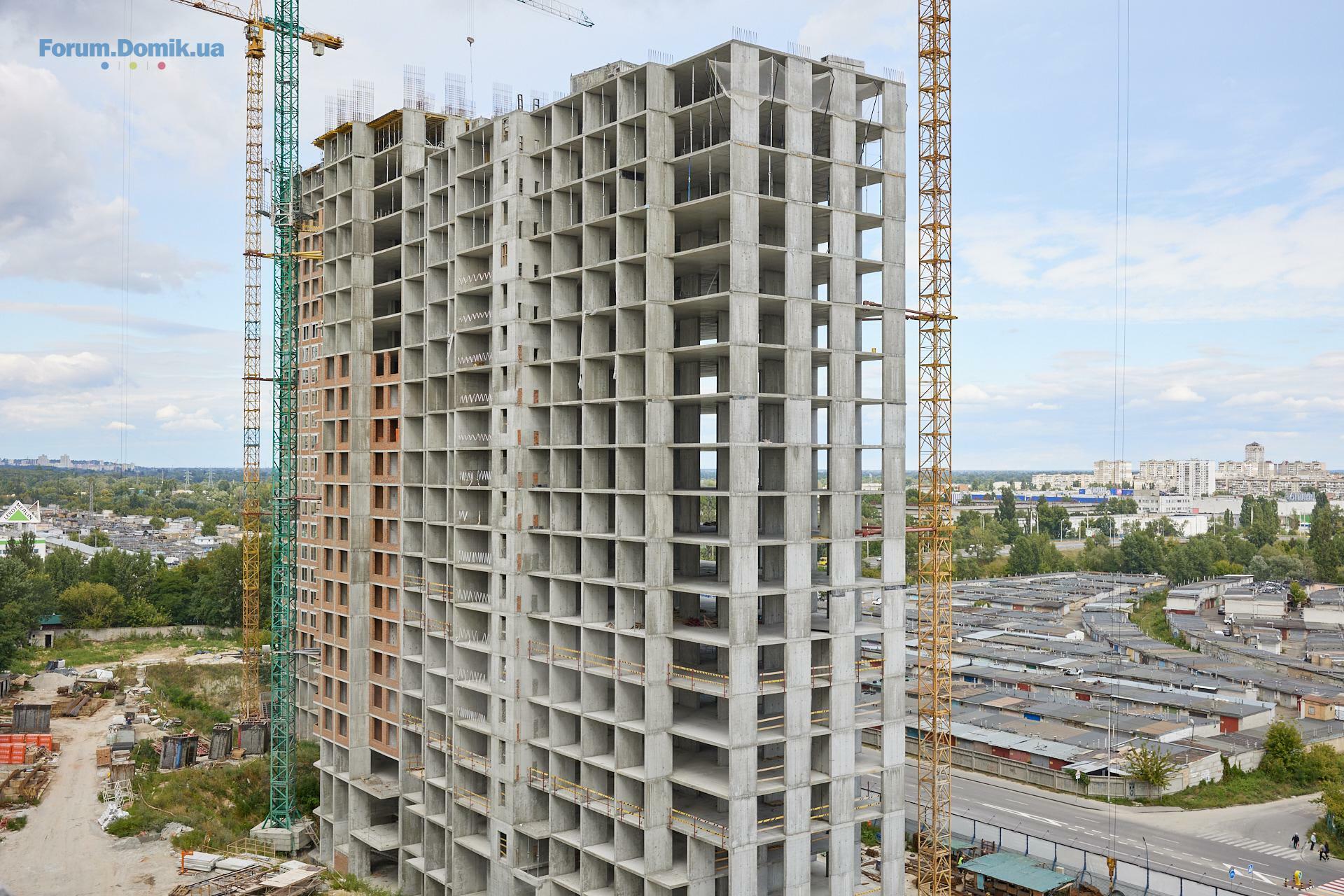

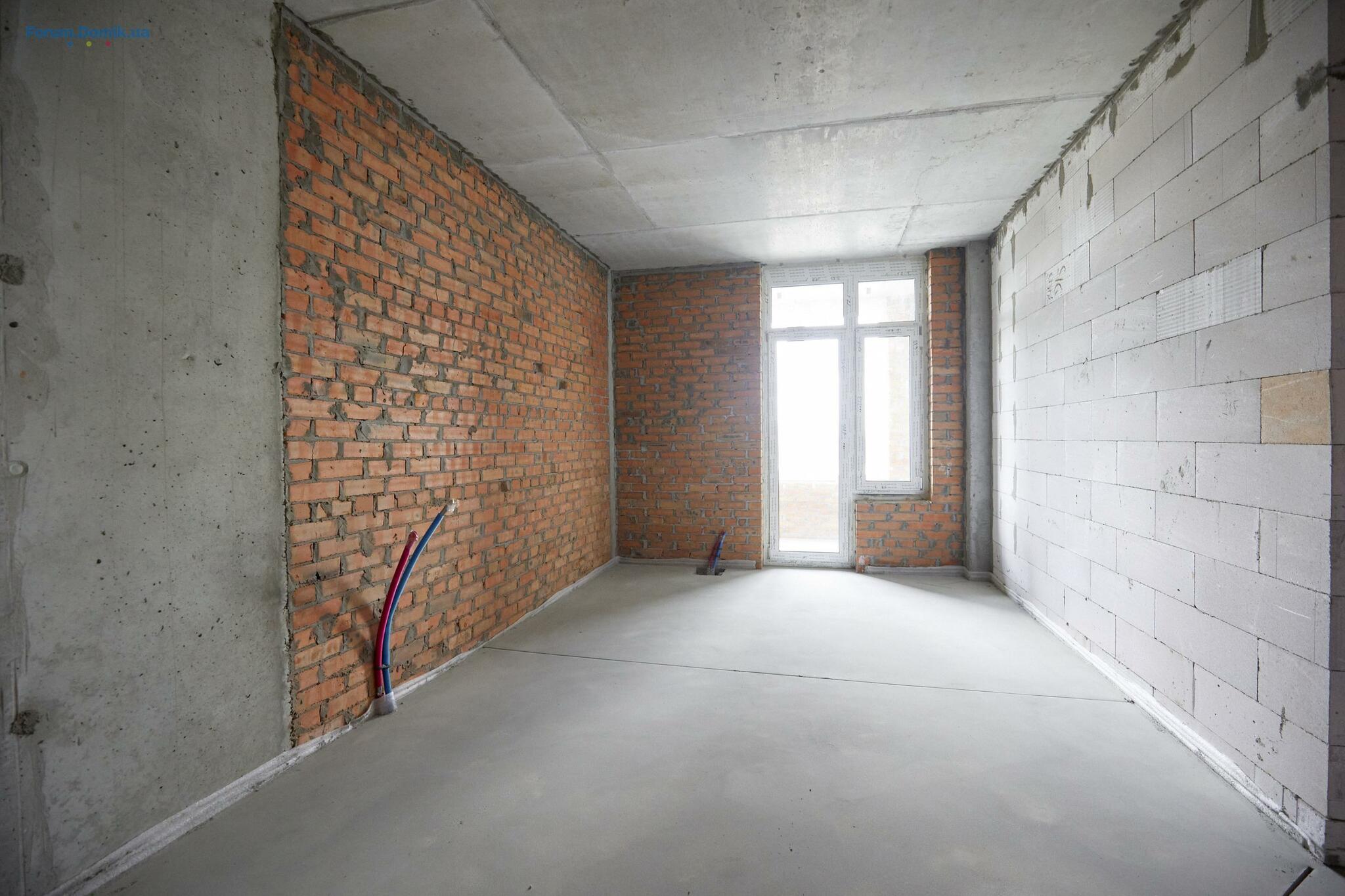

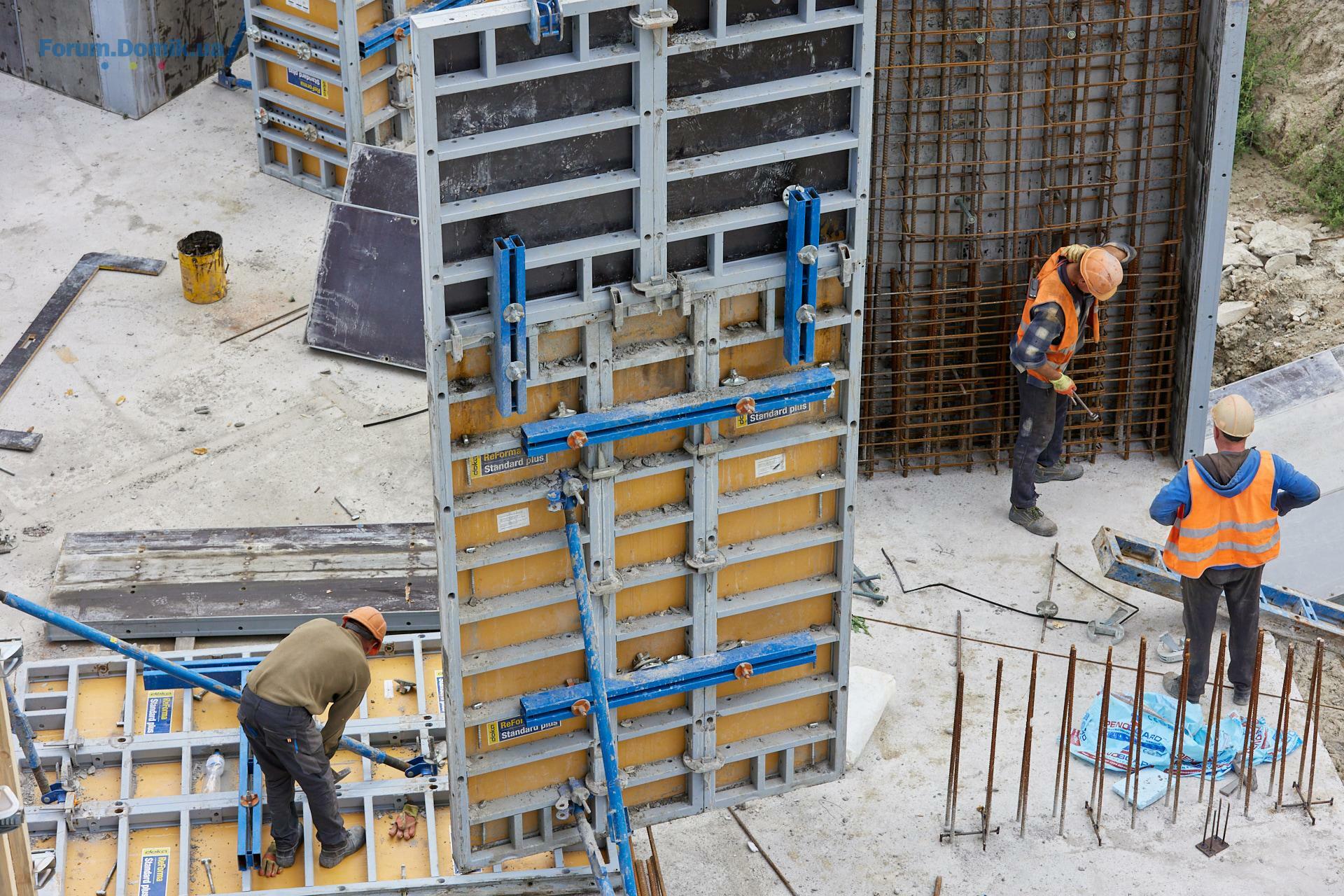

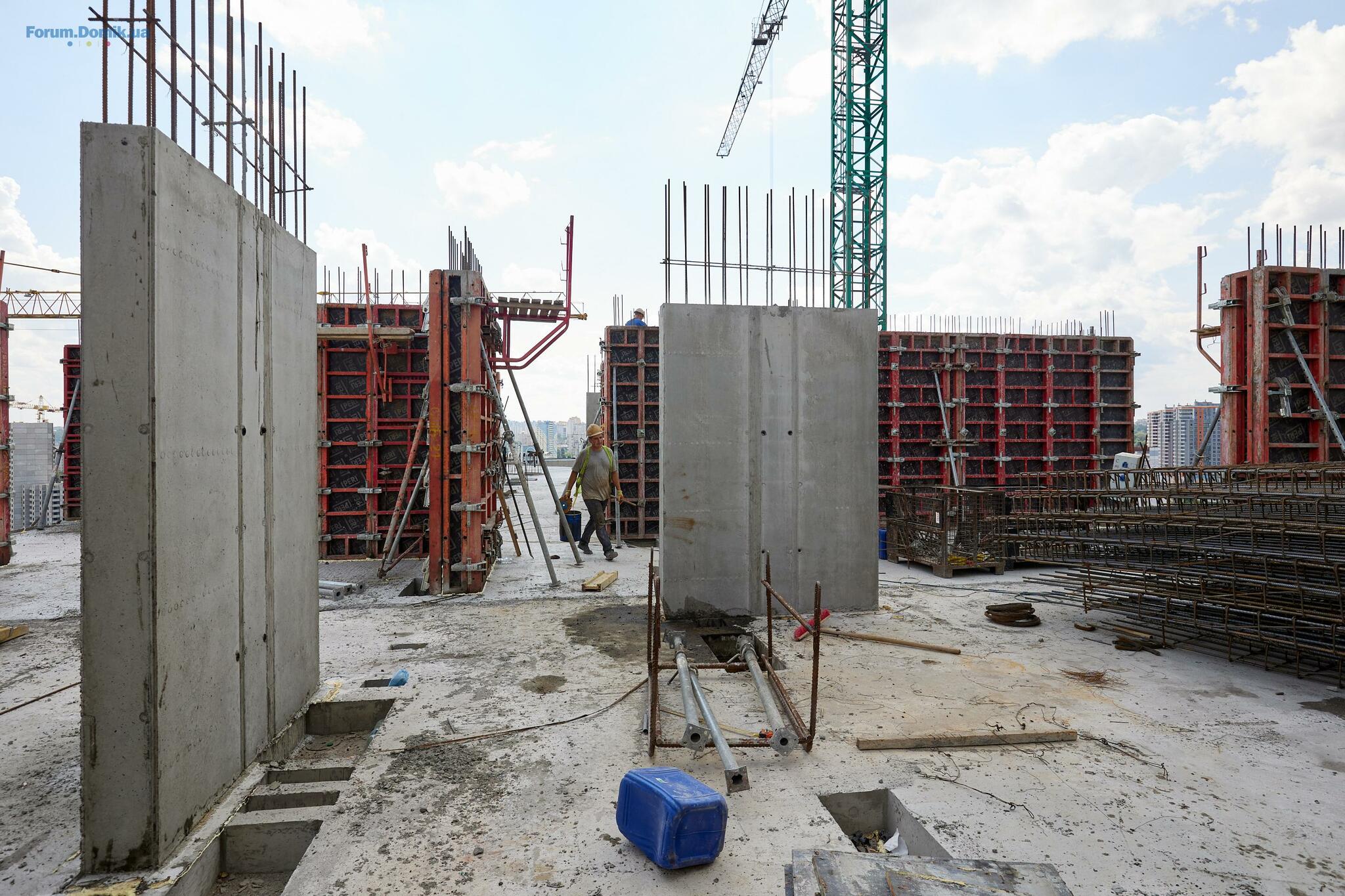

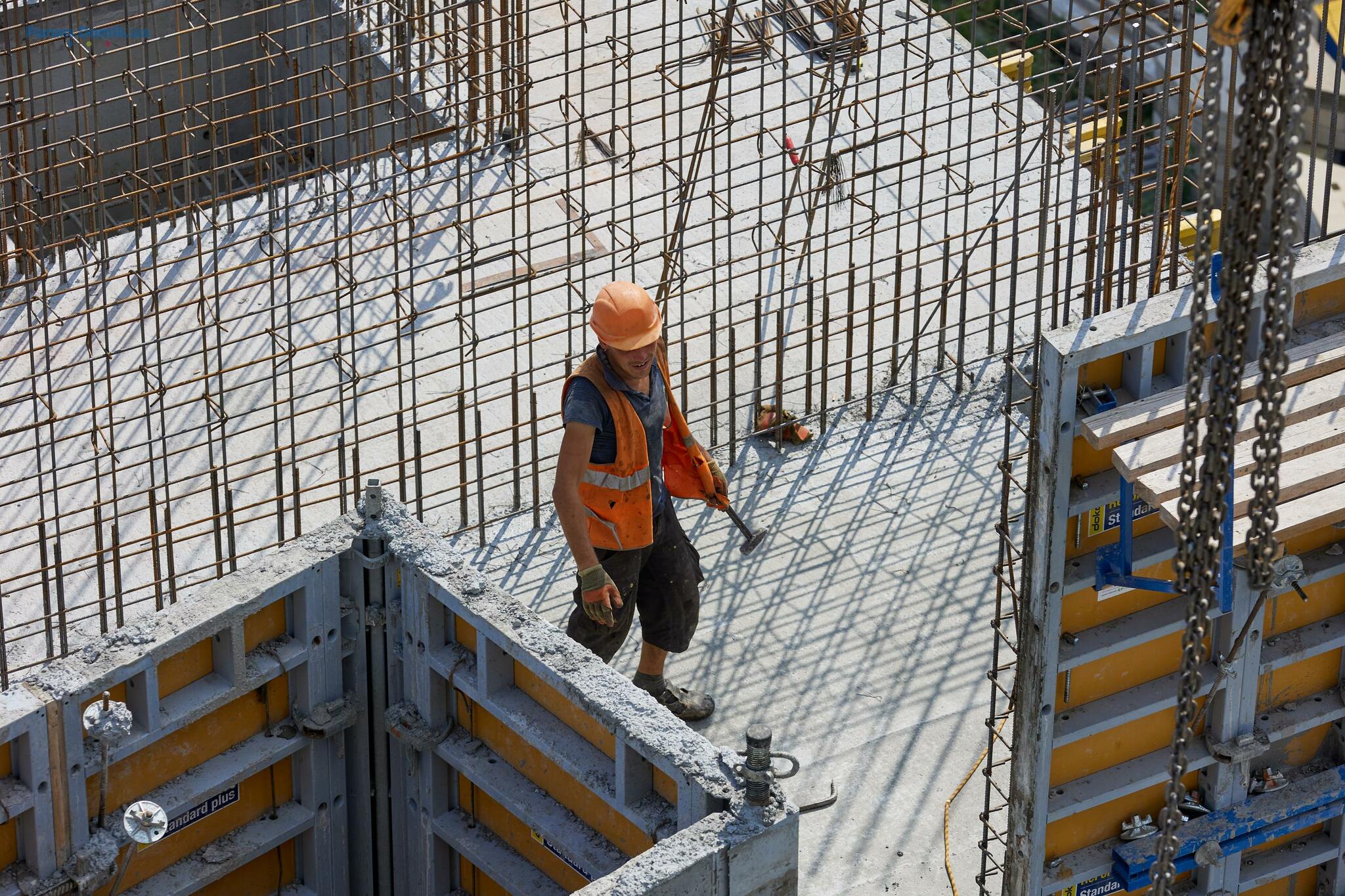

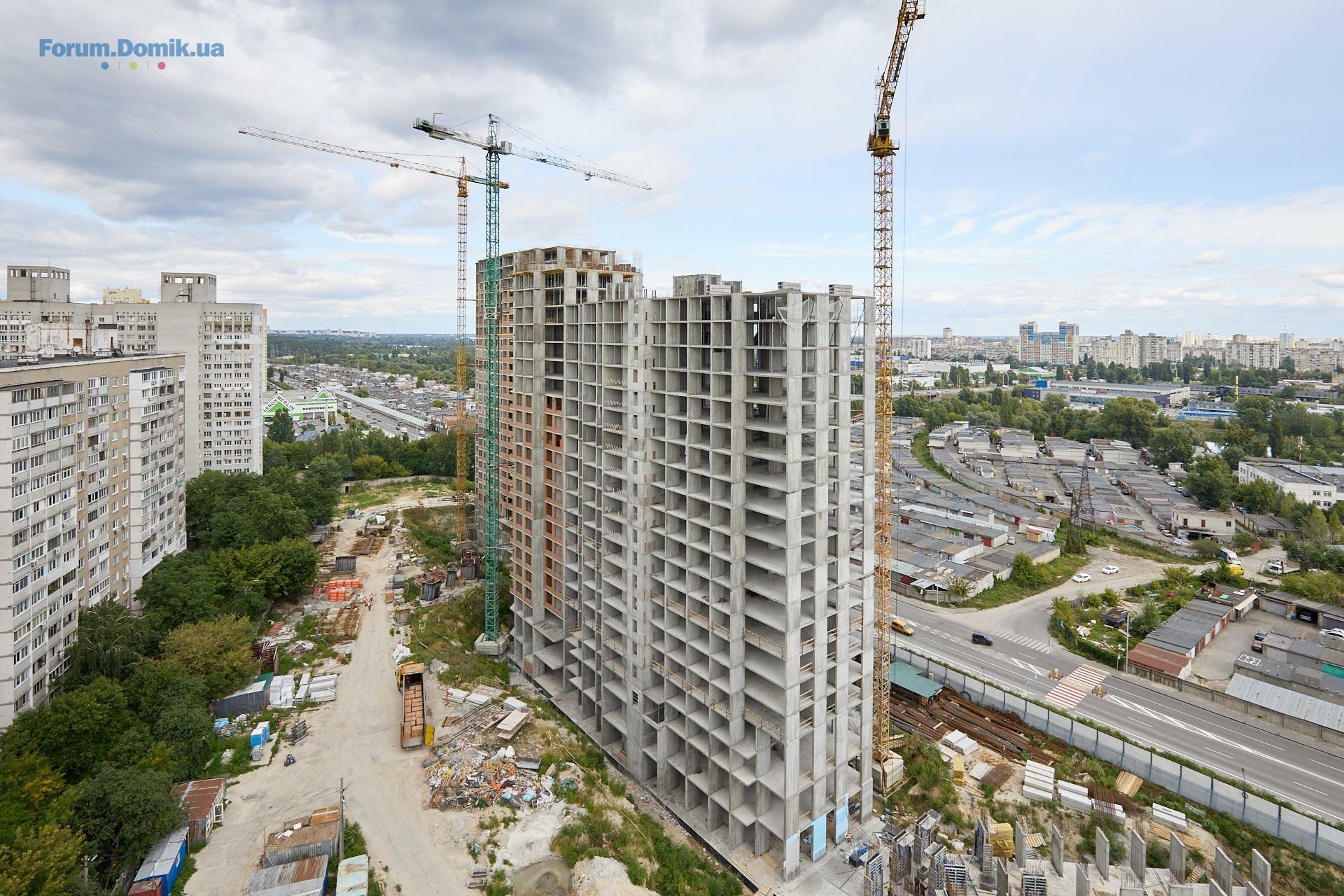

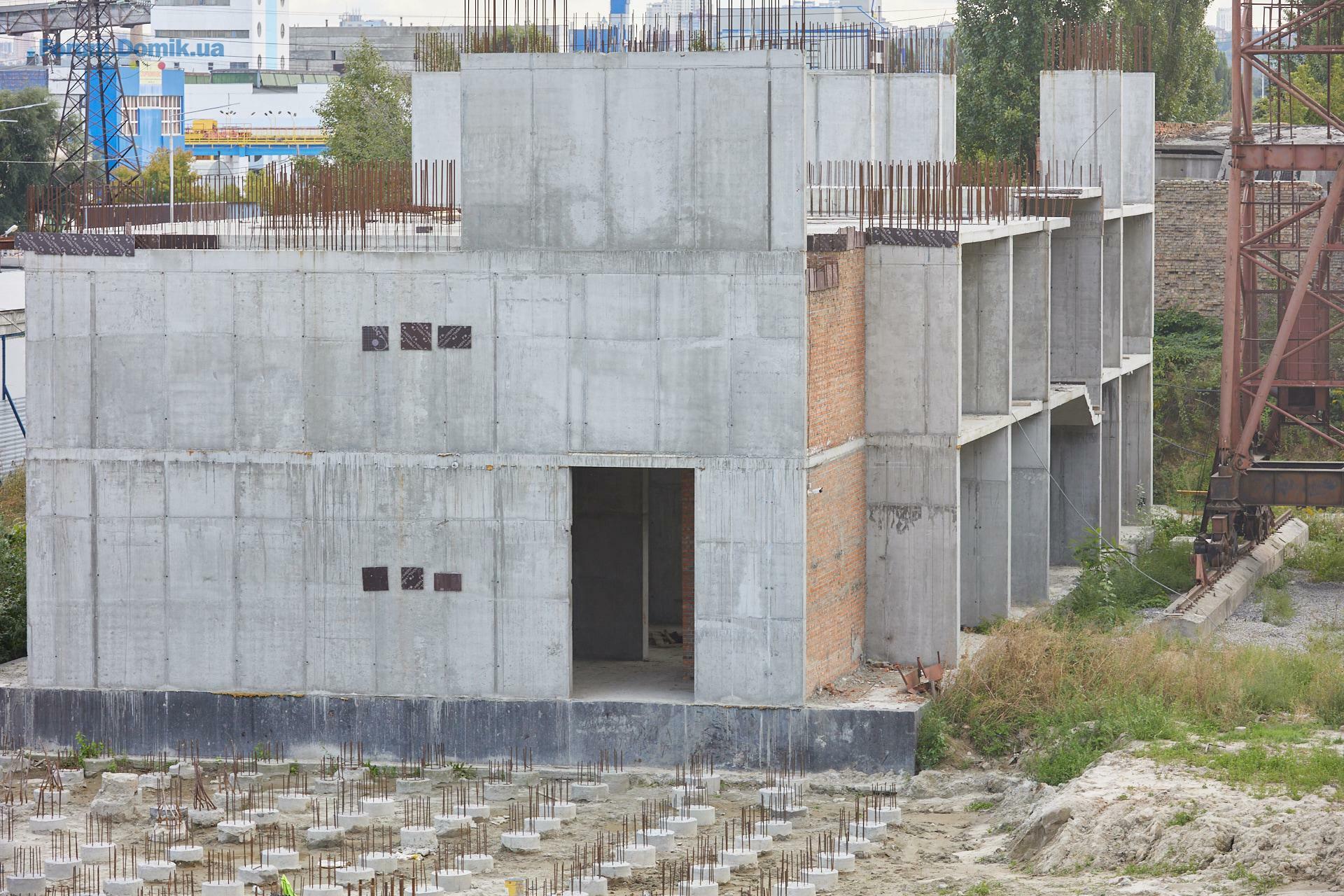

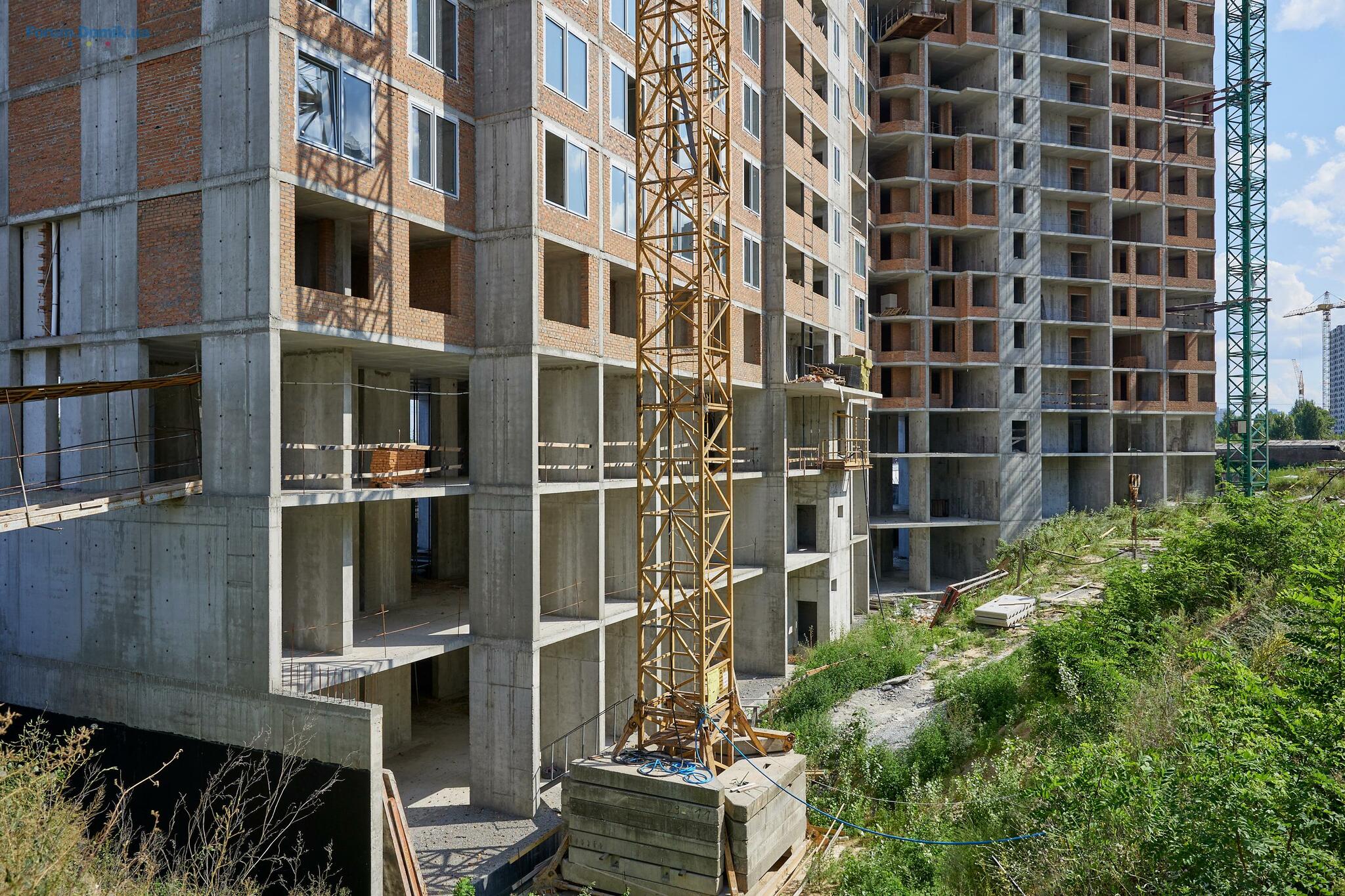

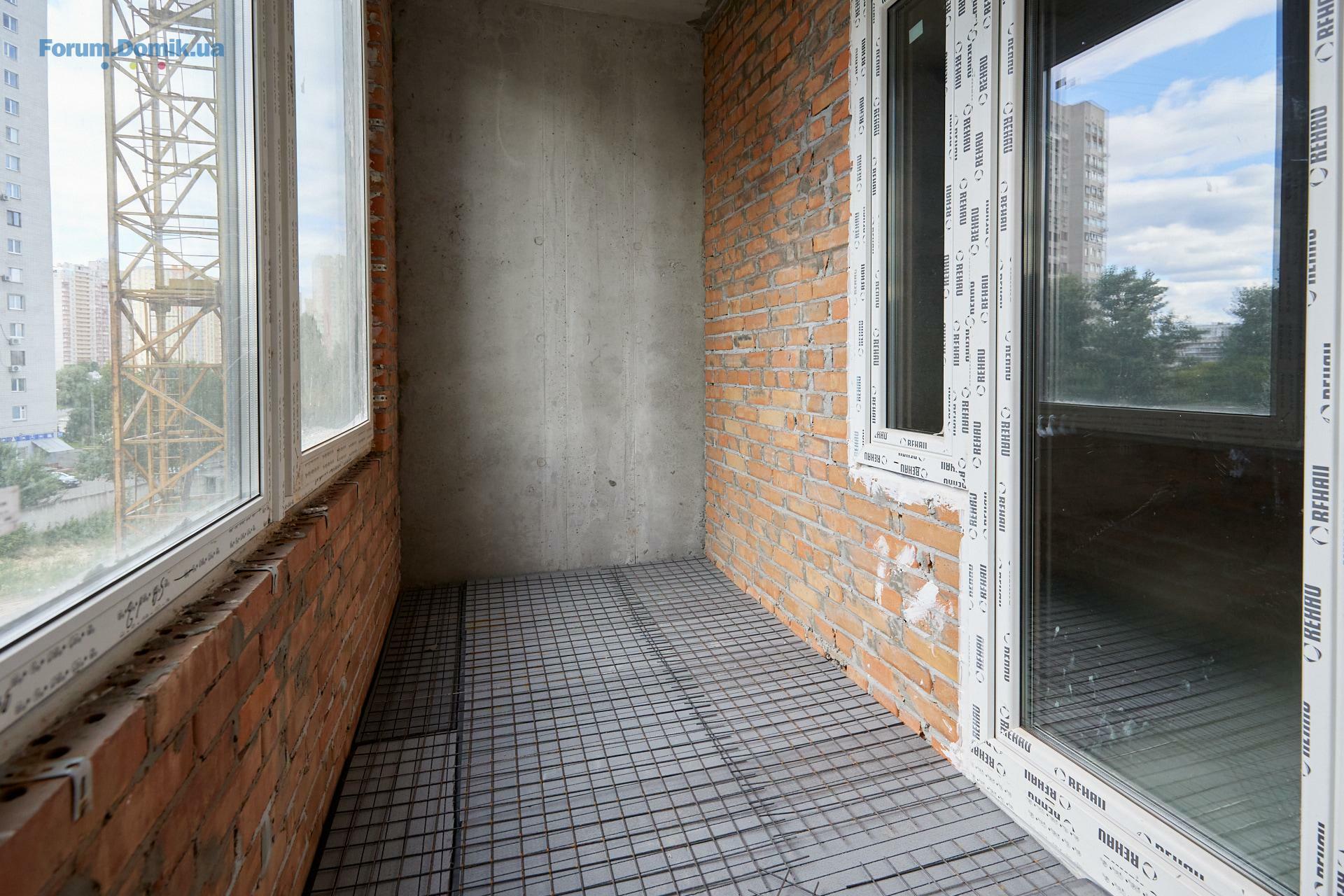

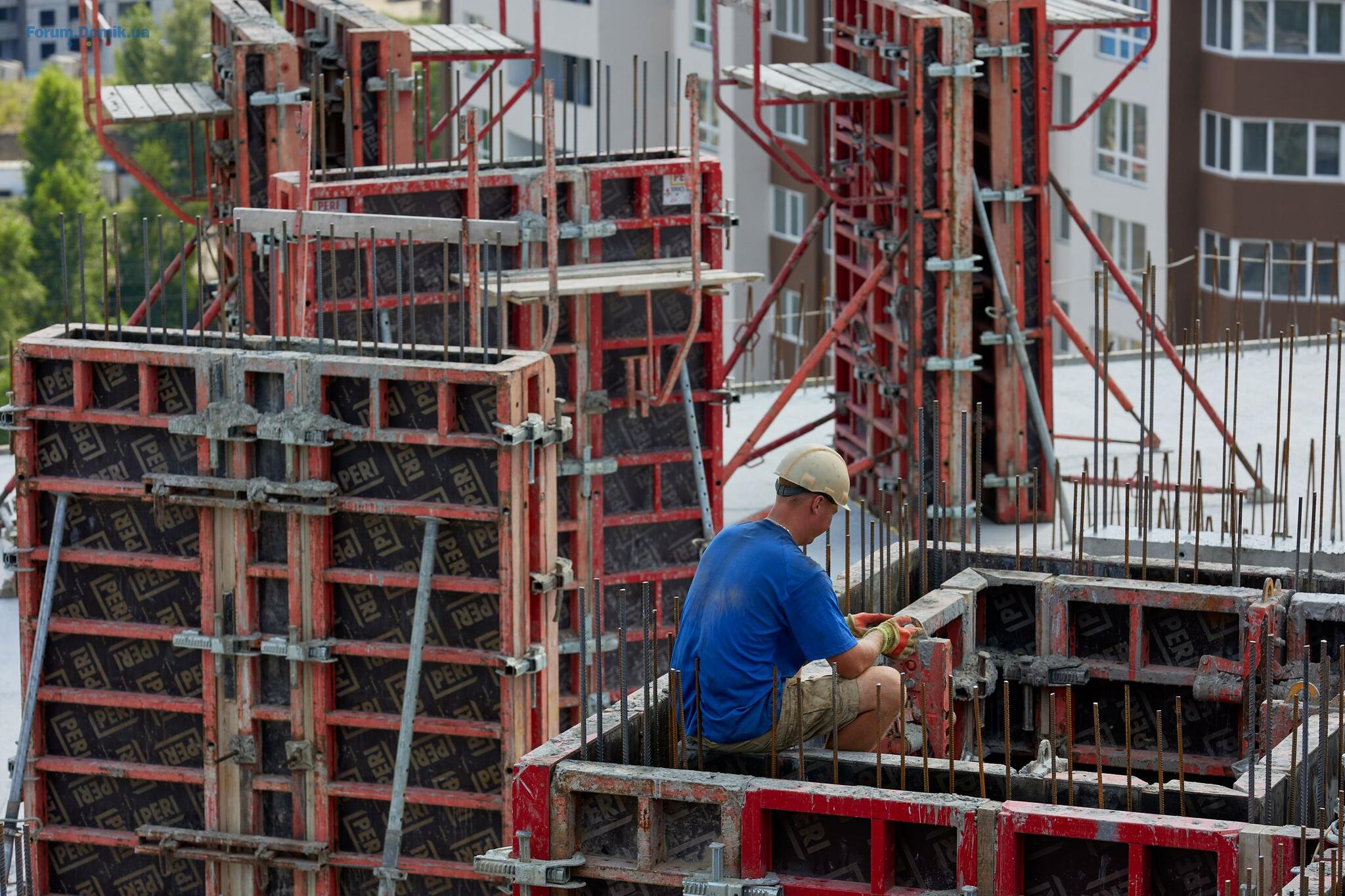

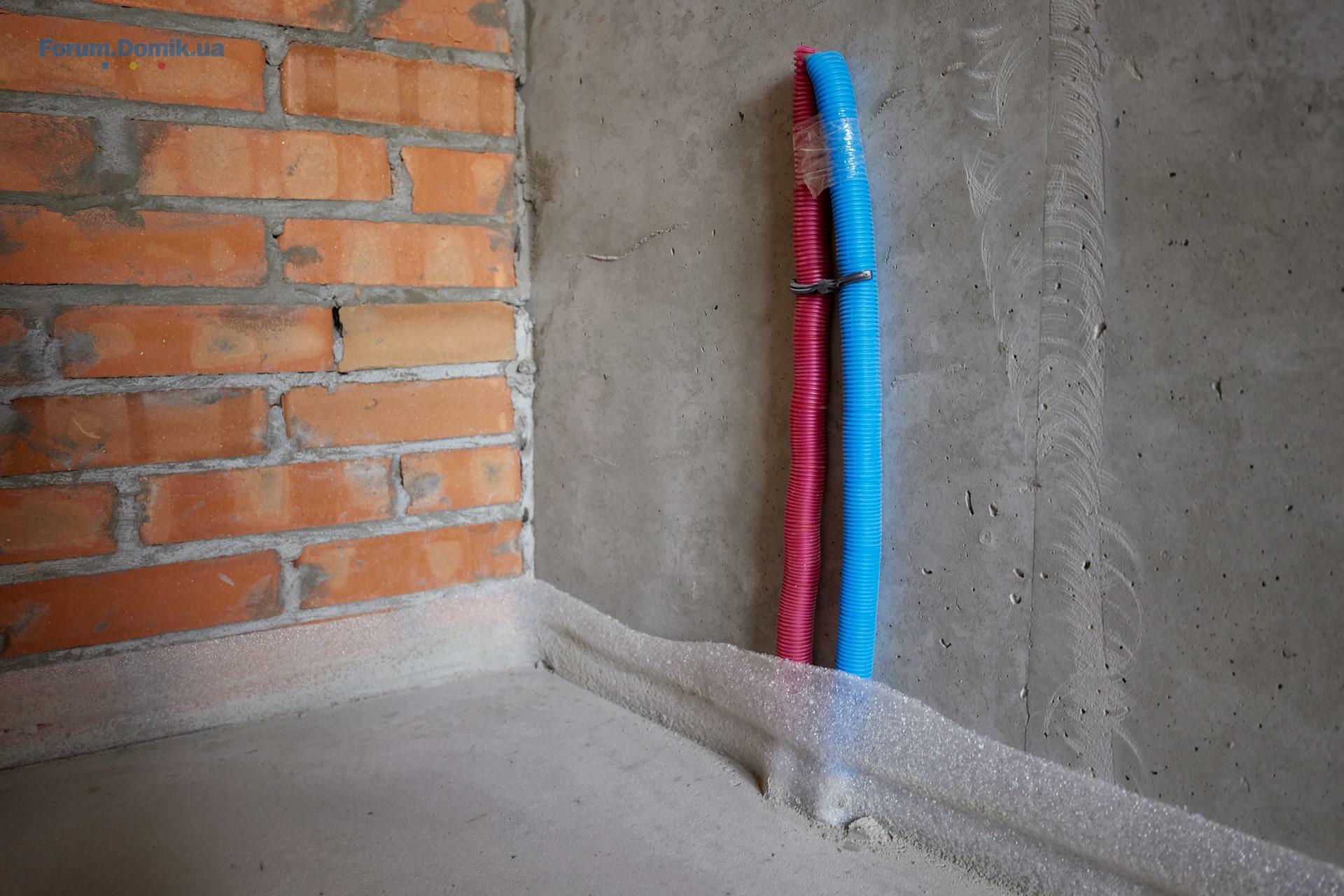

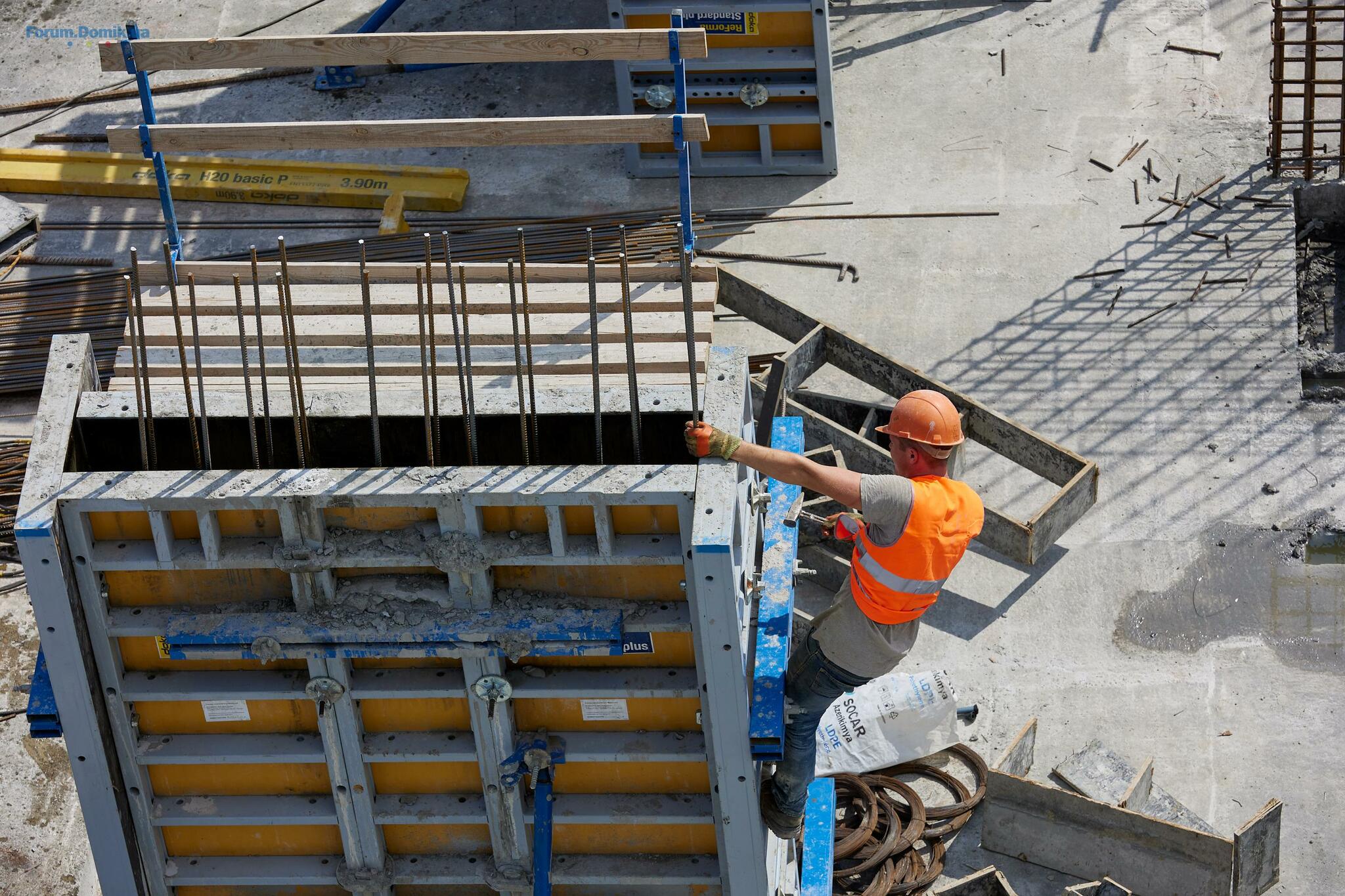

Звітуємо про хід робіт POLARIS Home&Plaza у серпні:
Перша черга будівництва:
Секції 1.1 та 1.2 (16-ти поверхівка)

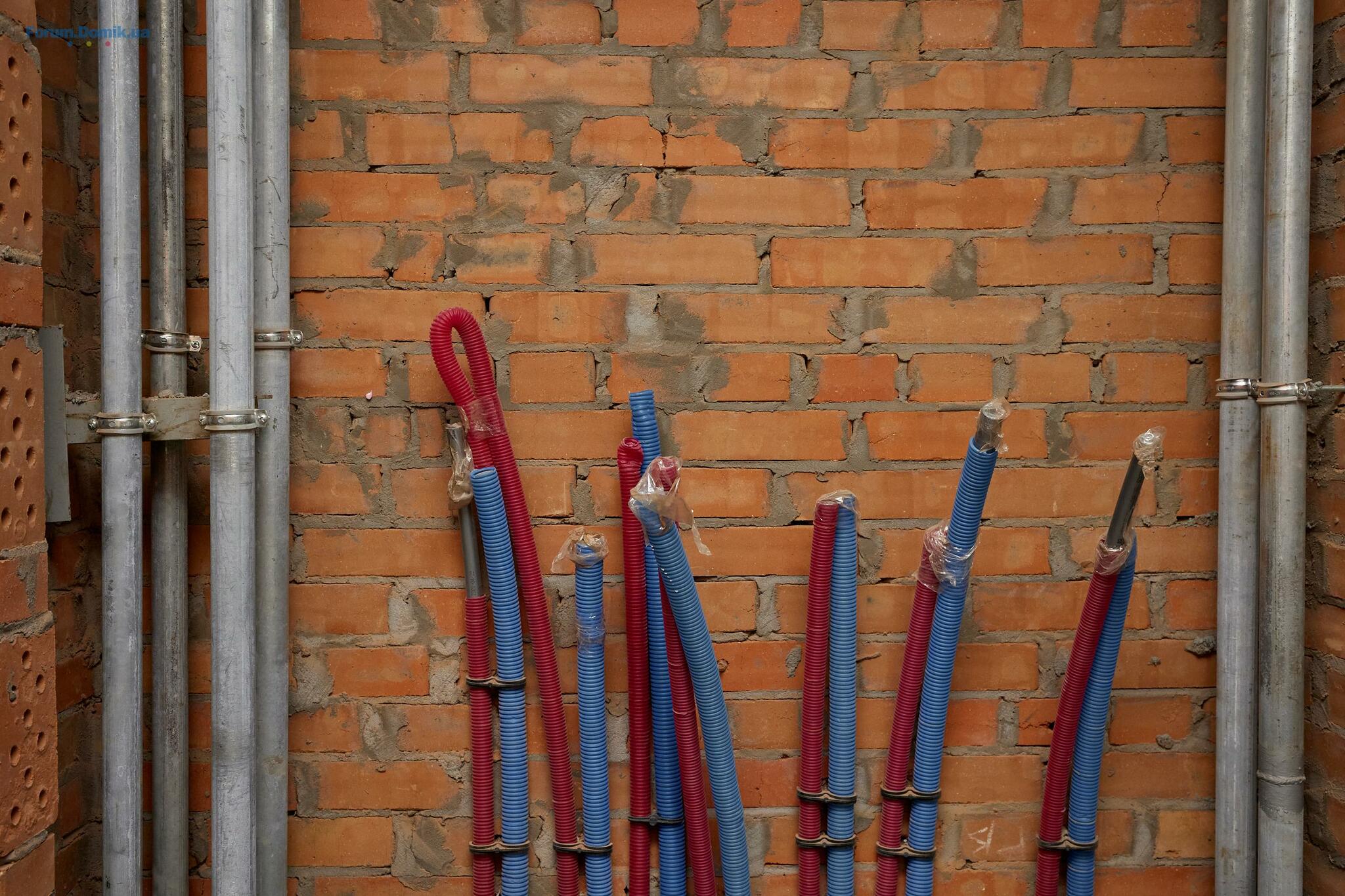

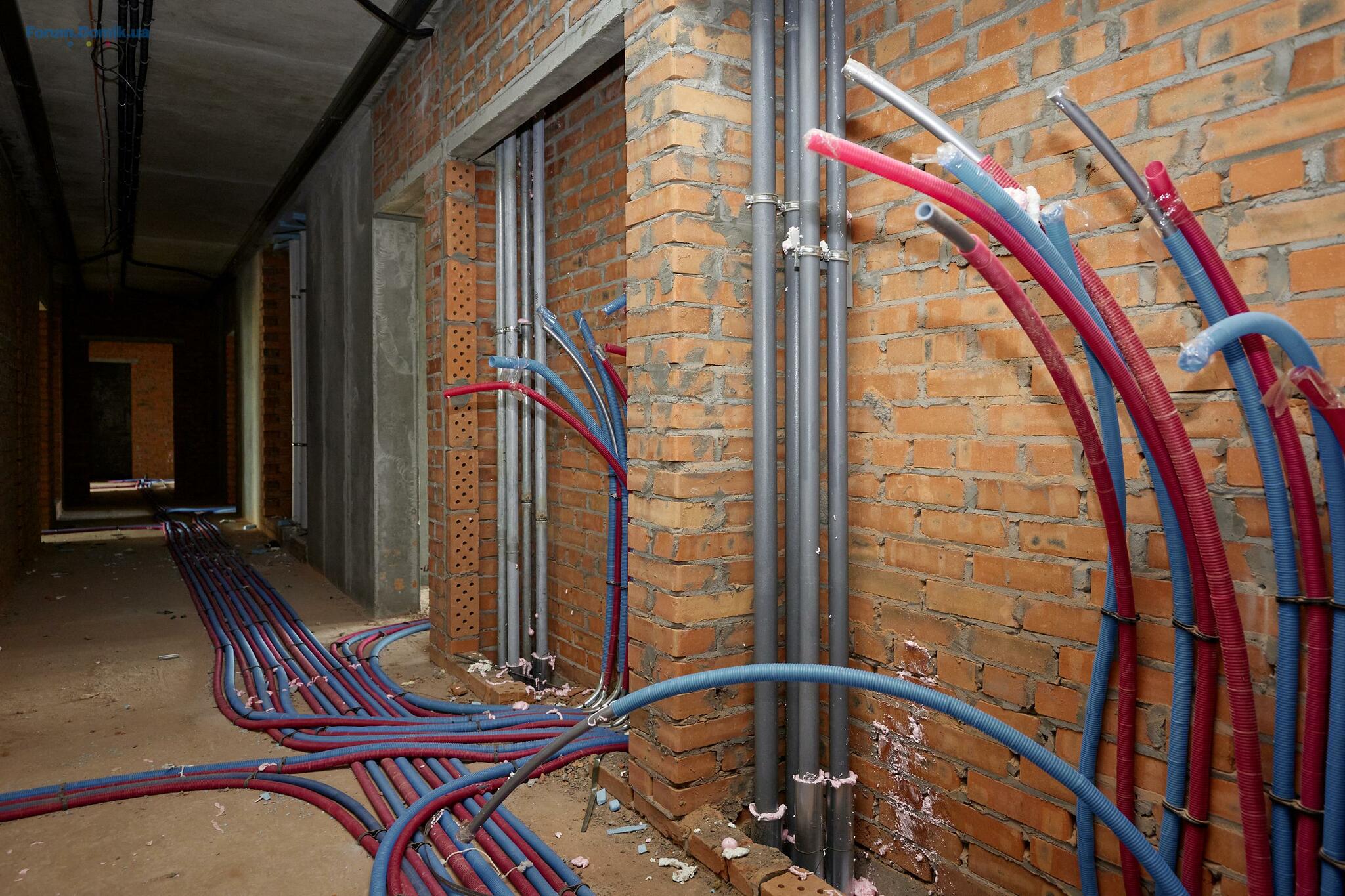

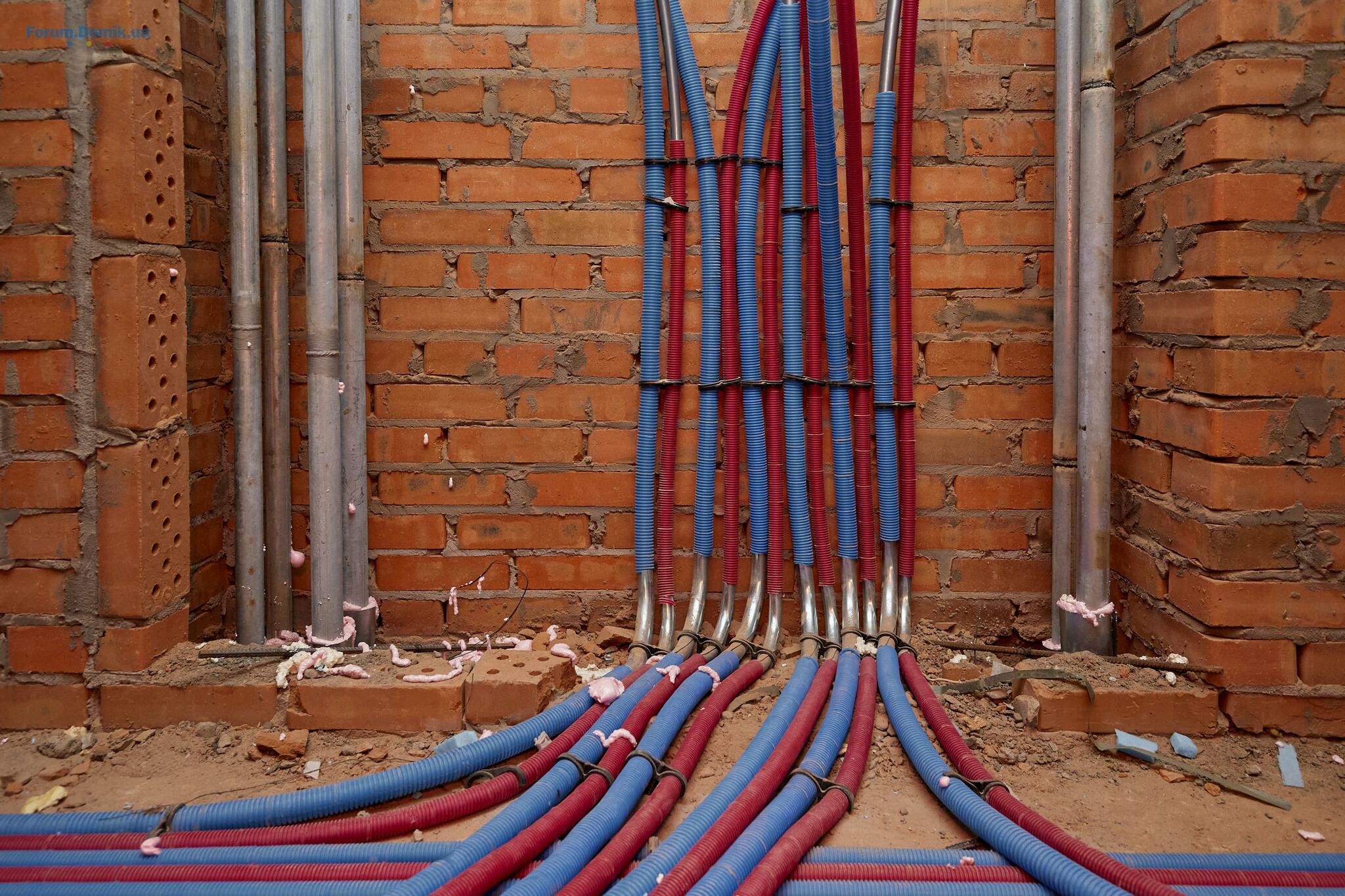

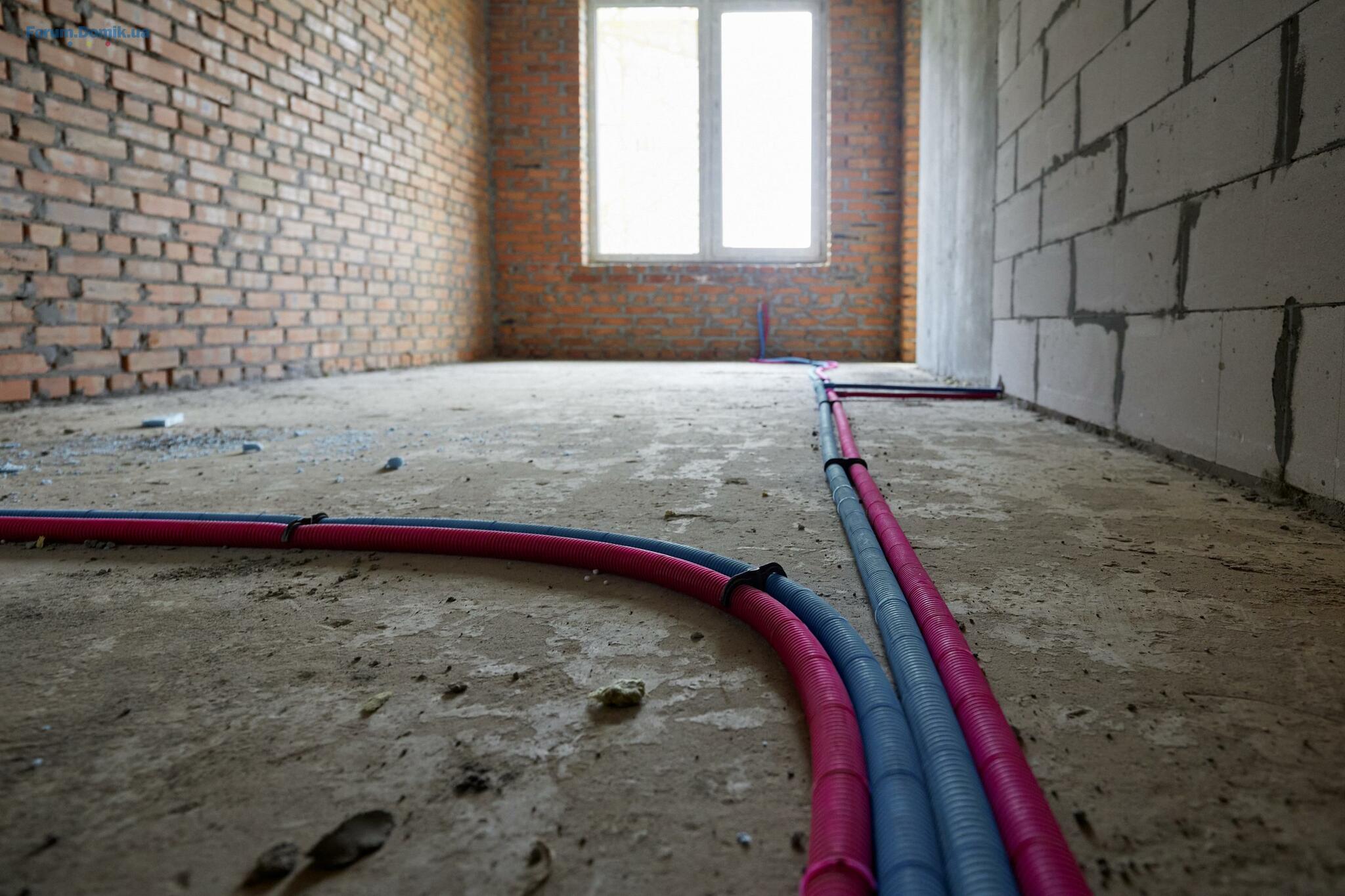

Проводяться сантехнічні роботи, монтаж систем опалення, прокладається каналізація, водопровід.
Виконується оформлення вхідних пройомів на технічних поверхах.
Друга черга будівництва:
Секція 4.1

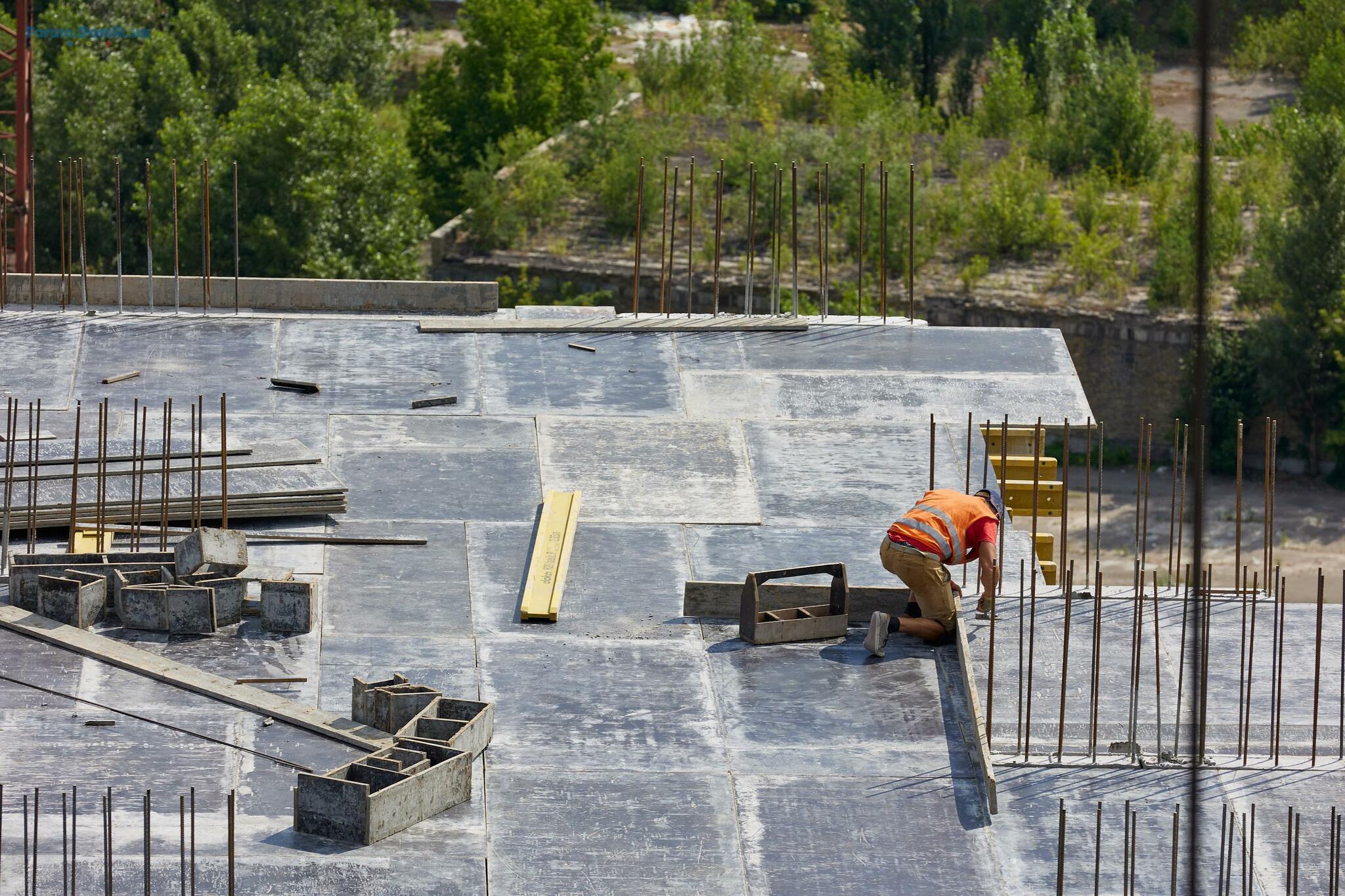

Зроблено стяжку підлоги на 5-6 поверхах
Прокладаємо мережі опалення на рівні 15 поверху

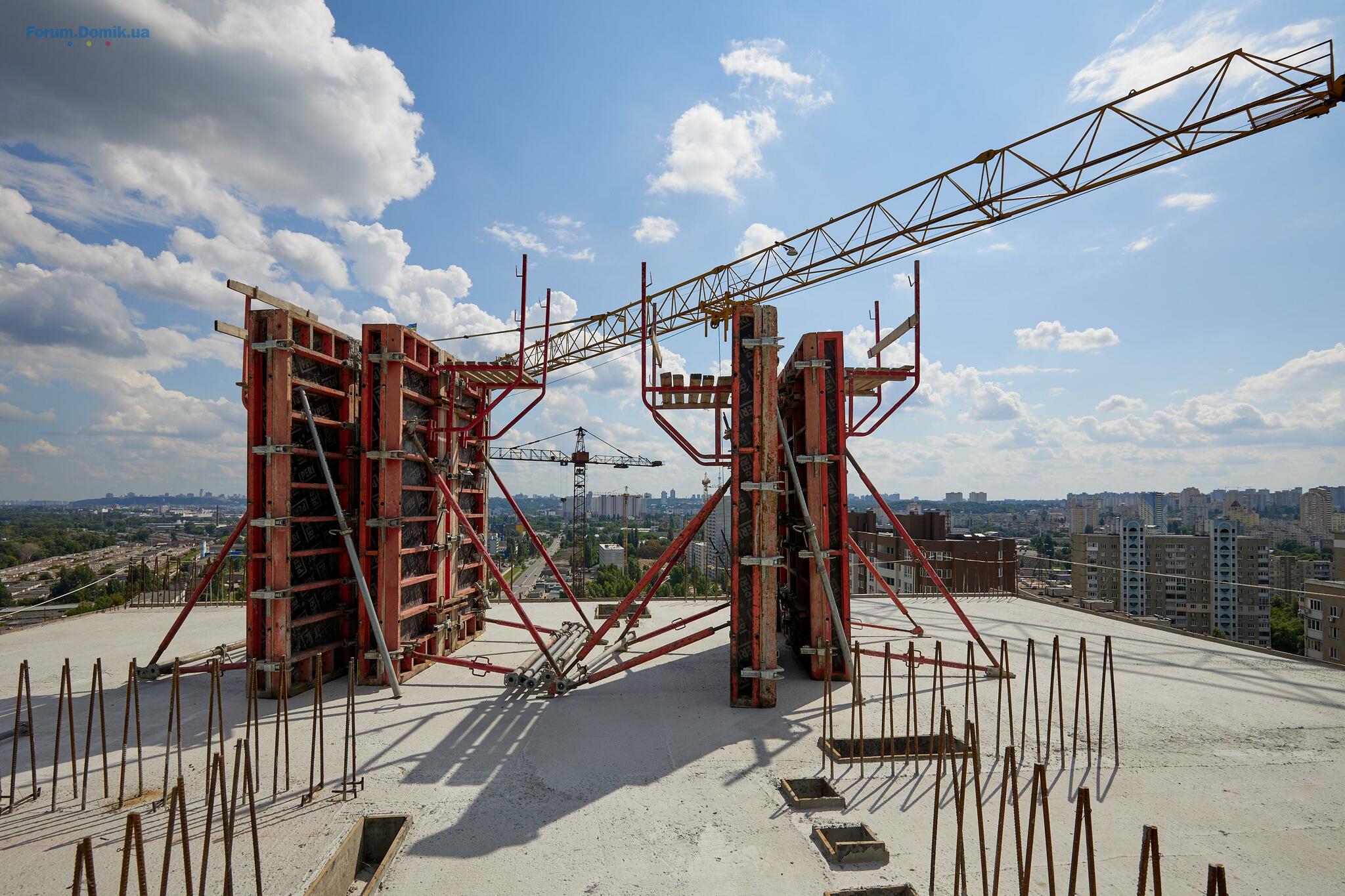

Влаштовуємо плиту перекриття 25-го поверху, внутрішні стіни з 4-го по 22-й поверхи.
Монтаж вентблоків та сходинкових маршів прогресує відповідно до поверхів, зазначених вище
Виконуємо роботи по склінню та монтажу ПВХ конструкцій з 4 по 18 поверх.
Виконуємо електромонтажні роботи (сягають рівня 18 поверху)
Секція 3.3

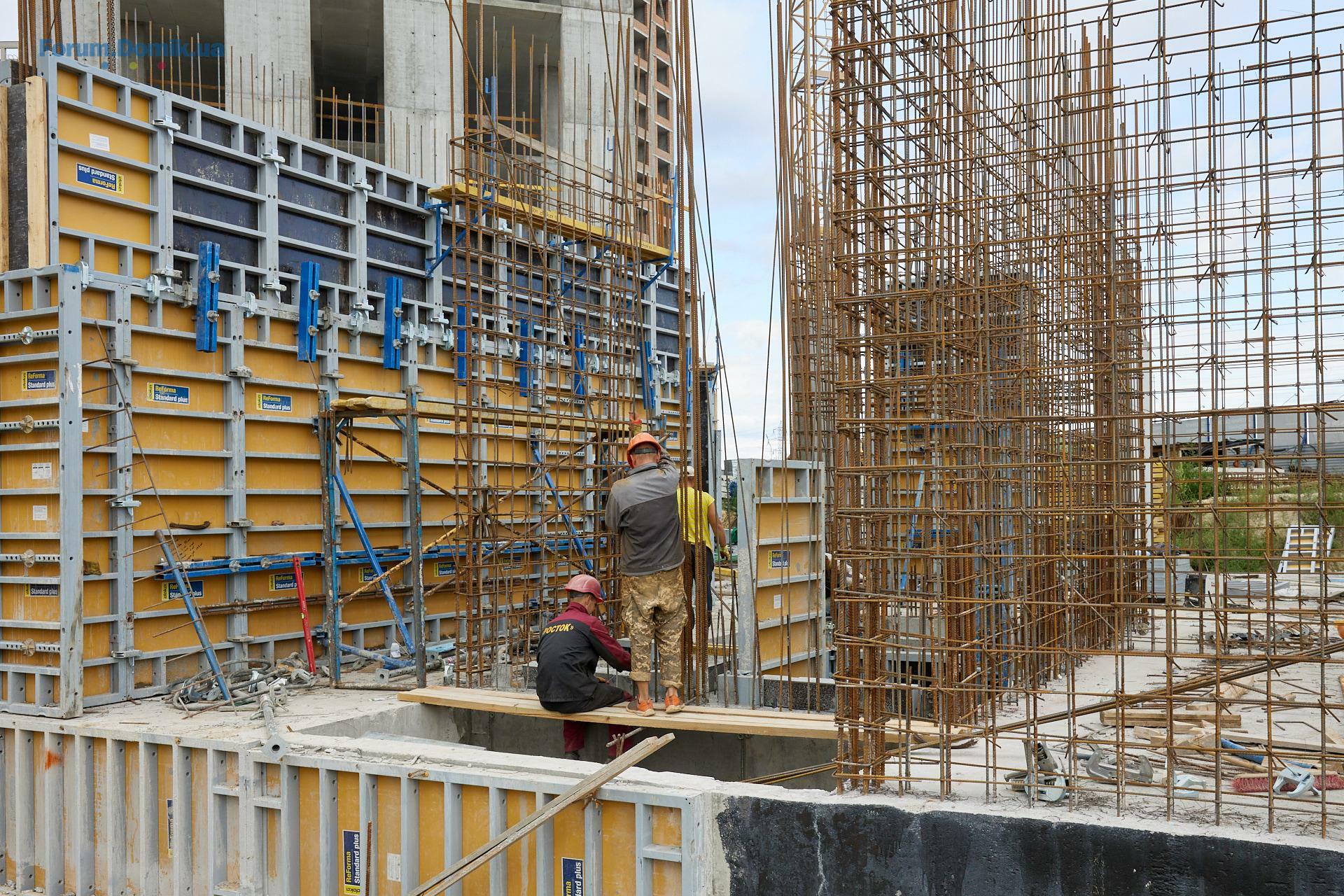

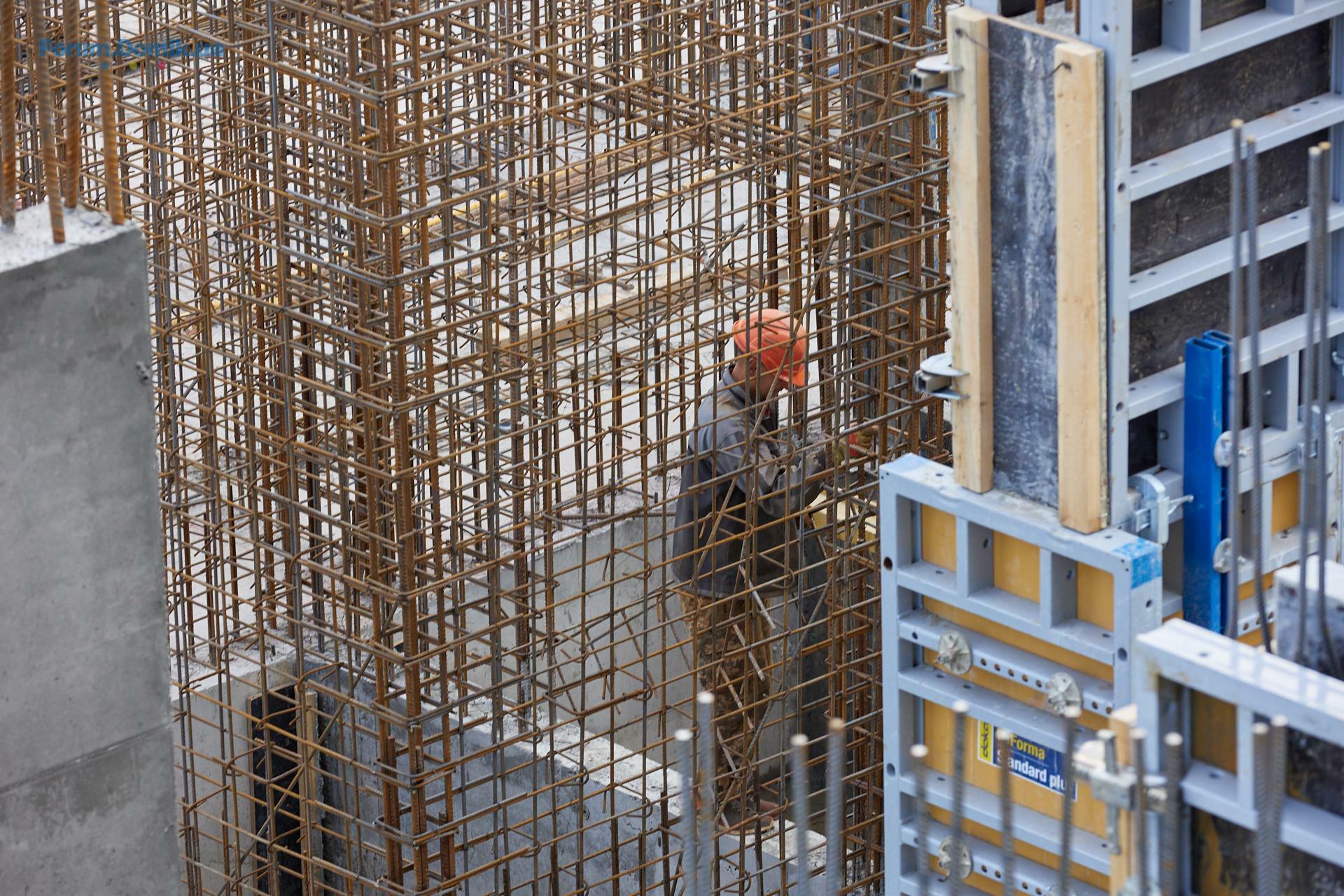

Влаштовуємо вертикальні залізобетонні конструкції 22-го поверху

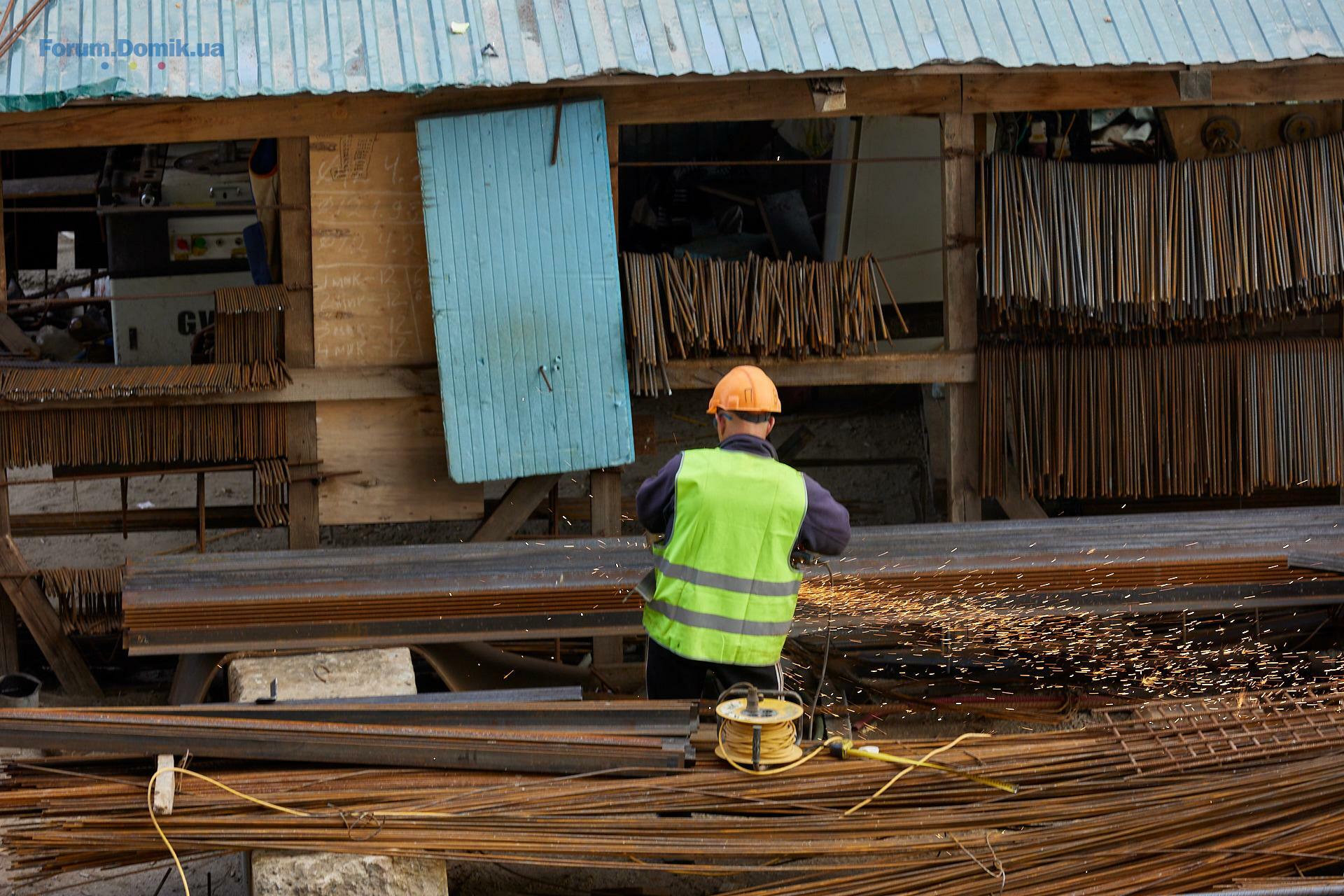

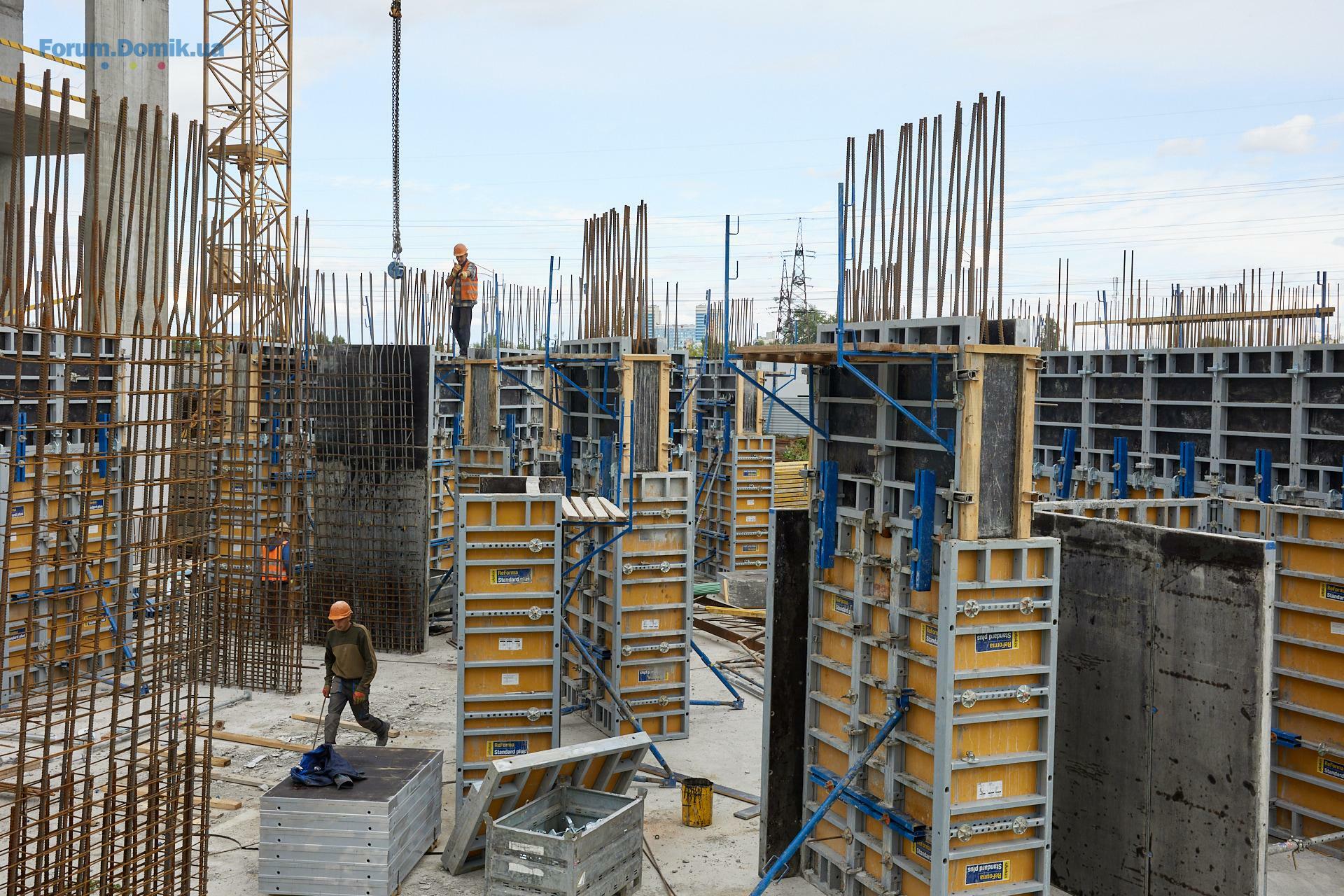

Ведеться кладка зовнішніх стін із повнотілої цегли з 4-го по 15-й поверх
Триває монтаж вентиляційних блоків, сходинкових маршів та площадок
Секція 3.2
Триває монтаж вентиляційних блоків, сходинкових маршів та площадок.

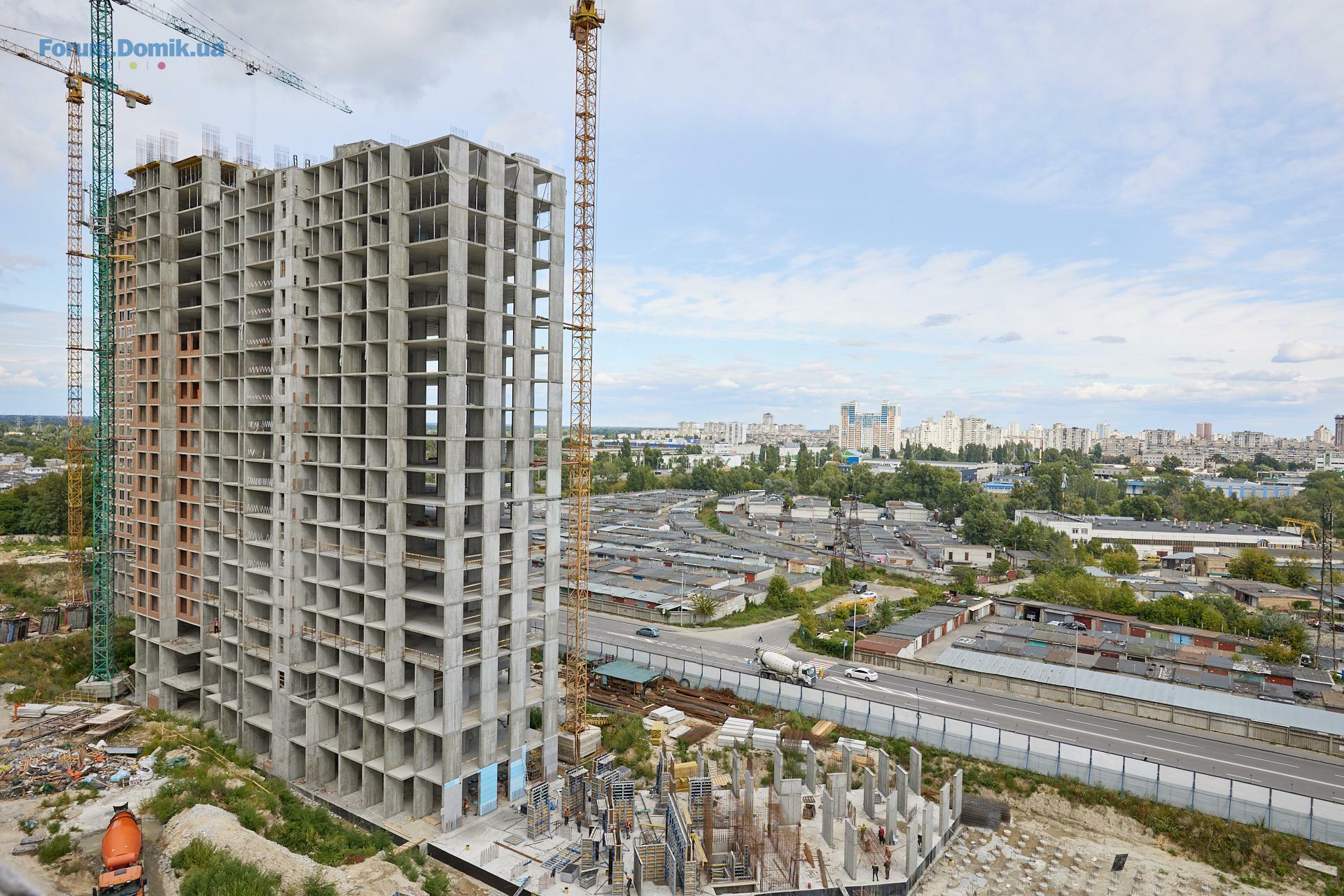

Прогрес монолітних робіт сягнув рівня 17 поверху
Проводимо монтаж вентиляційних блоків, сходинкових маршів до 16 поверху
Секція 2.1

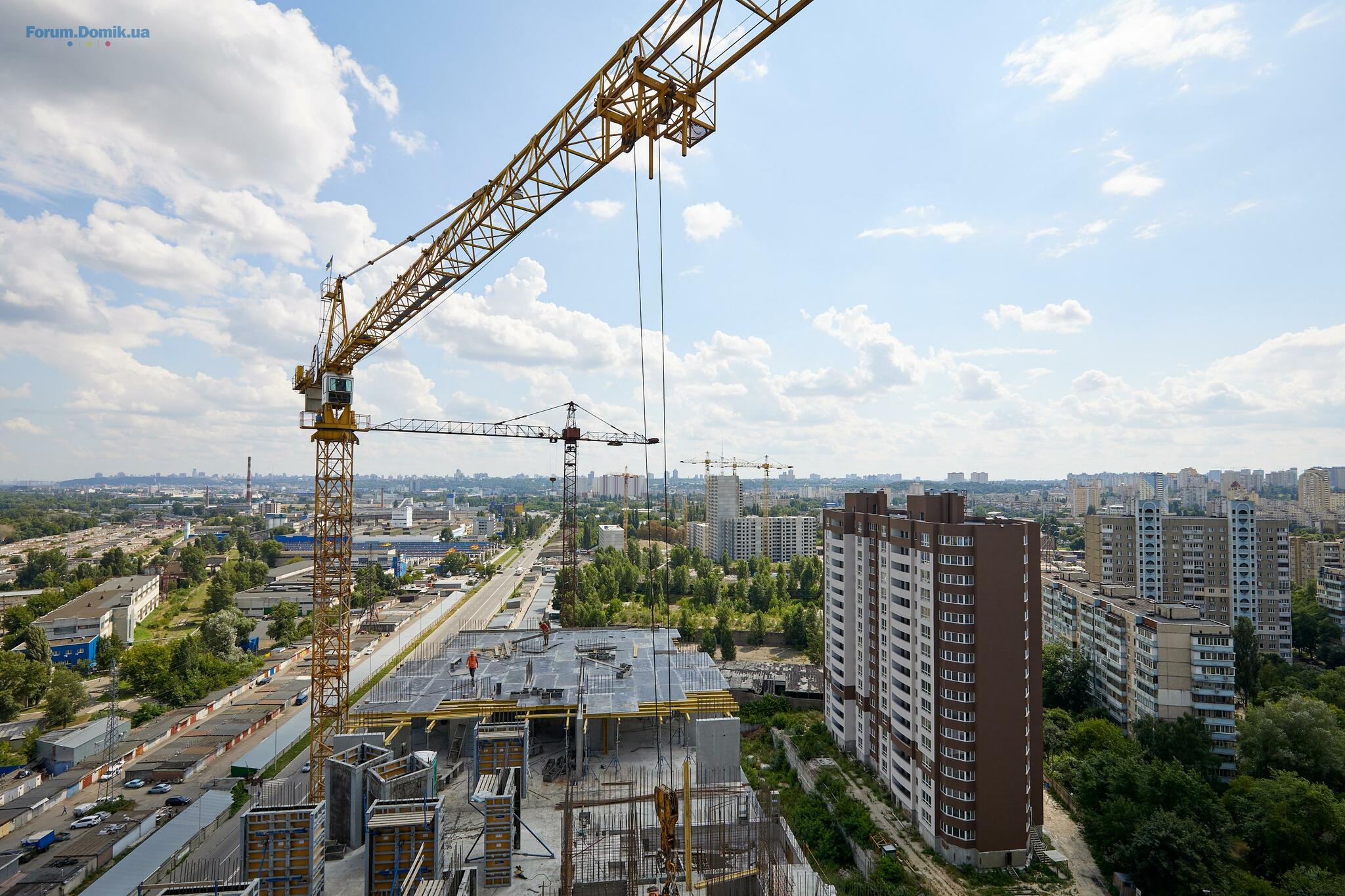

Ведуться підготовчі роботи по монтажу рельсових шляхів з подальшим плановим монтажем баштового крану.
Секція 3.1

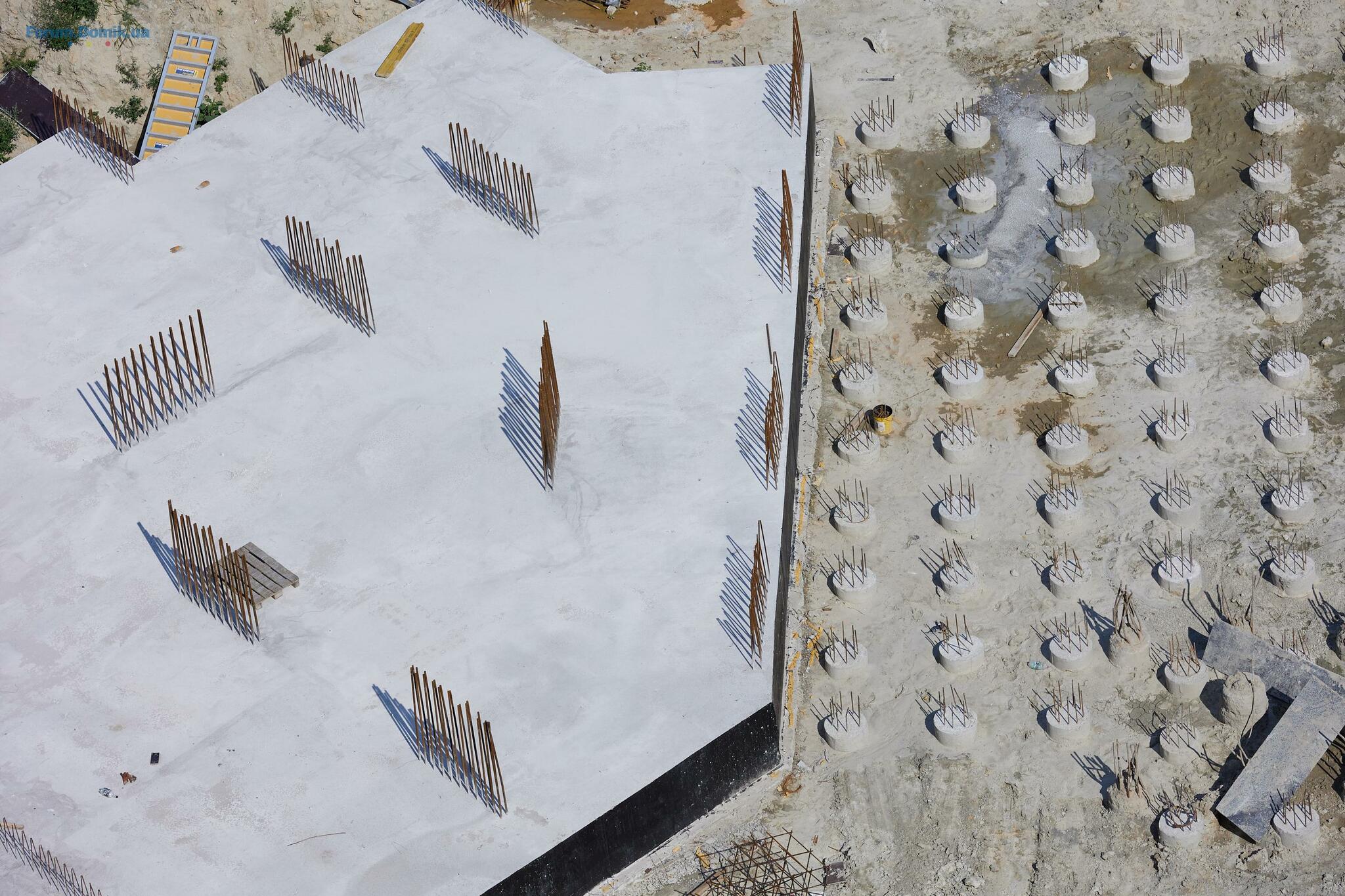

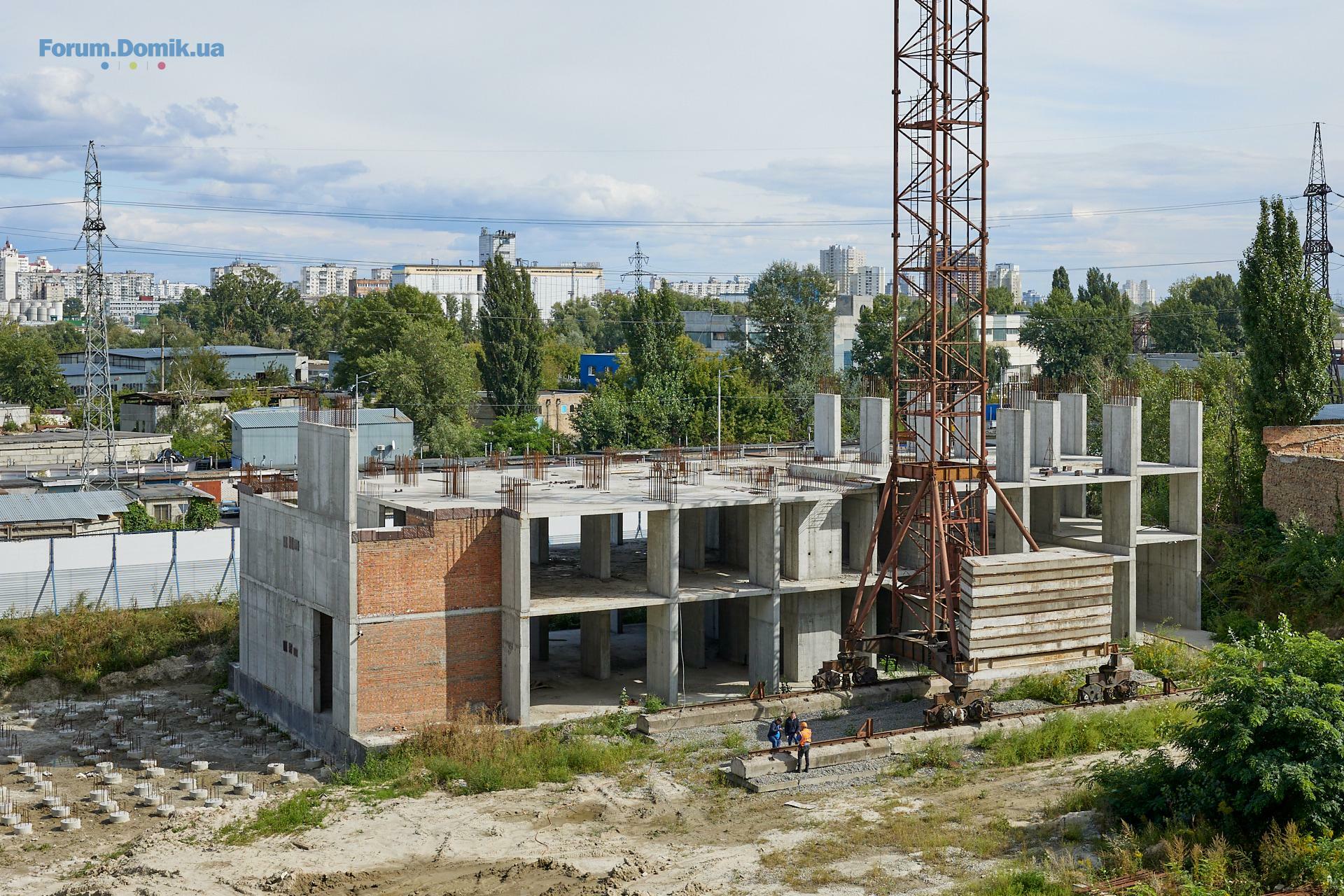

Виконано залиття фундаментної плити під секцію 3.1.
Секція 2.2
Заведено техніку і розпочато бурові роботи (підготовка до свайного поля)































Перша черга будівництва:
Секції 1.1 та 1.2 (16-ти поверхівка)
Проводяться сантехнічні роботи, монтаж систем опалення, прокладається каналізація, водопровід.
Виконується оформлення вхідних пройомів на технічних поверхах.
Друга черга будівництва:
Секція 4.1
Зроблено стяжку підлоги на 5-6 поверхах
Прокладаємо мережі опалення на рівні 15 поверху
Влаштовуємо плиту перекриття 25-го поверху, внутрішні стіни з 4-го по 22-й поверхи.
Монтаж вентблоків та сходинкових маршів прогресує відповідно до поверхів, зазначених вище
Виконуємо роботи по склінню та монтажу ПВХ конструкцій з 4 по 18 поверх.
Виконуємо електромонтажні роботи (сягають рівня 18 поверху)
Секція 3.3
Влаштовуємо вертикальні залізобетонні конструкції 22-го поверху
Ведеться кладка зовнішніх стін із повнотілої цегли з 4-го по 15-й поверх
Триває монтаж вентиляційних блоків, сходинкових маршів та площадок
Секція 3.2
Триває монтаж вентиляційних блоків, сходинкових маршів та площадок.
Прогрес монолітних робіт сягнув рівня 17 поверху
Проводимо монтаж вентиляційних блоків, сходинкових маршів до 16 поверху
Секція 2.1
Ведуться підготовчі роботи по монтажу рельсових шляхів з подальшим плановим монтажем баштового крану.
Секція 3.1
Виконано залиття фундаментної плити під секцію 3.1.
Секція 2.2
Заведено техніку і розпочато бурові роботи (підготовка до свайного поля)































Domik-Inform

forum bot
11 481
03 квітня 2017
09 серп 2021 13:18
26.07.2021
Domik Ai

штучний інтелект
37 557
09 вересня 2019
25 серп 2021 18:37
Fedorchuk K
FK
Новачок
17
13 лютого 2020
27 серп 2021 00:44
а цены в этом месяце уже изменились или оставили на прежнем уровне?
рианна11
р
Новачок
16
02 жовтня 2020
28 серп 2021 01:38
Подняли немного вероятно (в ОП не звонила смотрела в сети), не знаю все ли но минималка точно выросла до 22050 (это 3-комнатная). Обещали просто планово поднять и это нормально с учетом того как строят
Fair Play Gang
FP
Користувач
36
17 березня 2020
29 серп 2021 09:29
Согласно информации на лун, стоимость изменилась с 10.08. Ранее рассылали смски.
Не плохая такая инвестиция у меня получается. Как думаете, на рынке стоимость еще увеличится?
Не плохая такая инвестиция у меня получается. Как думаете, на рынке стоимость еще увеличится?
Citex Development

Представник
84
31 липня 2020
13 вер 2021 10:06

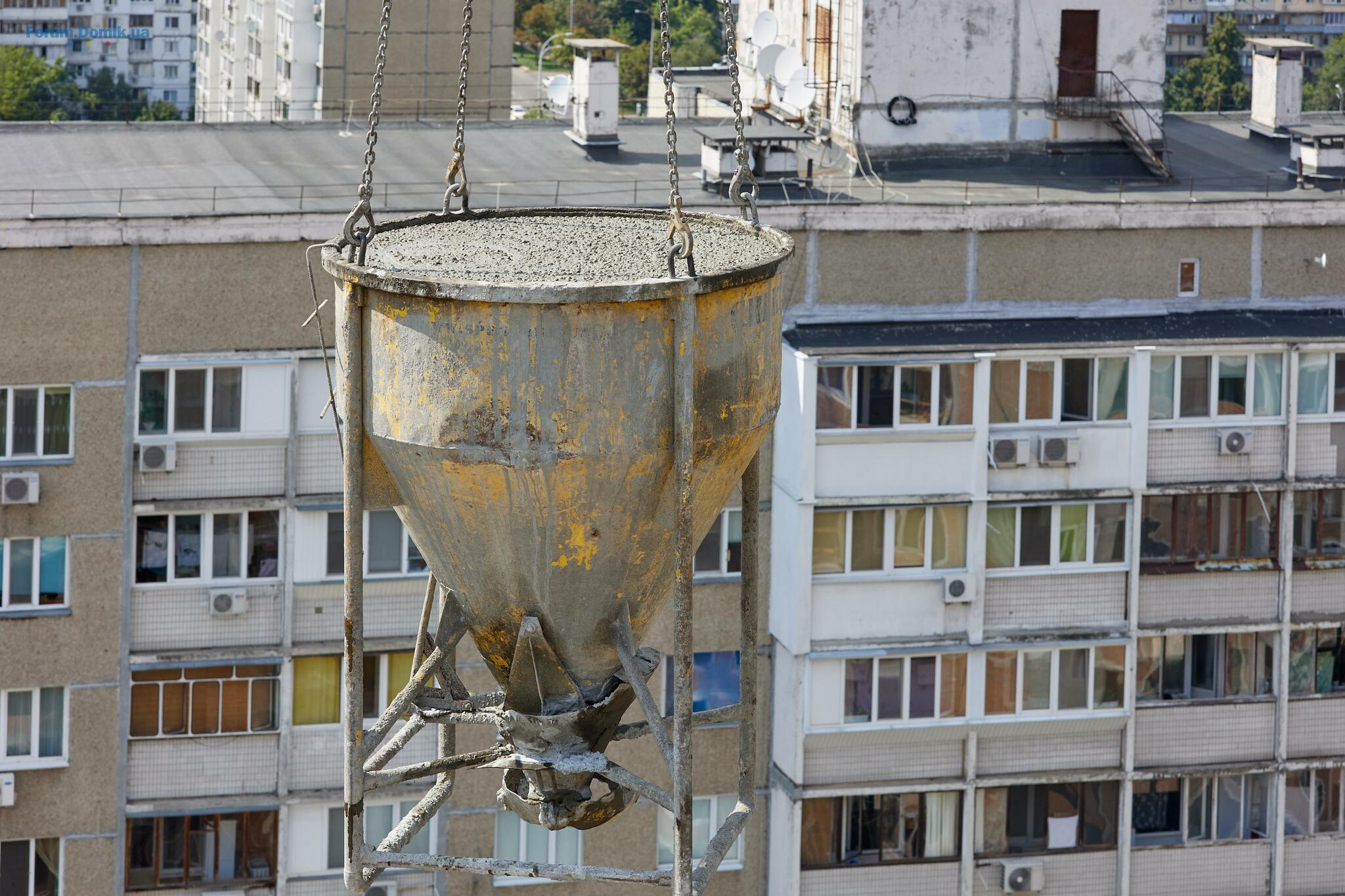

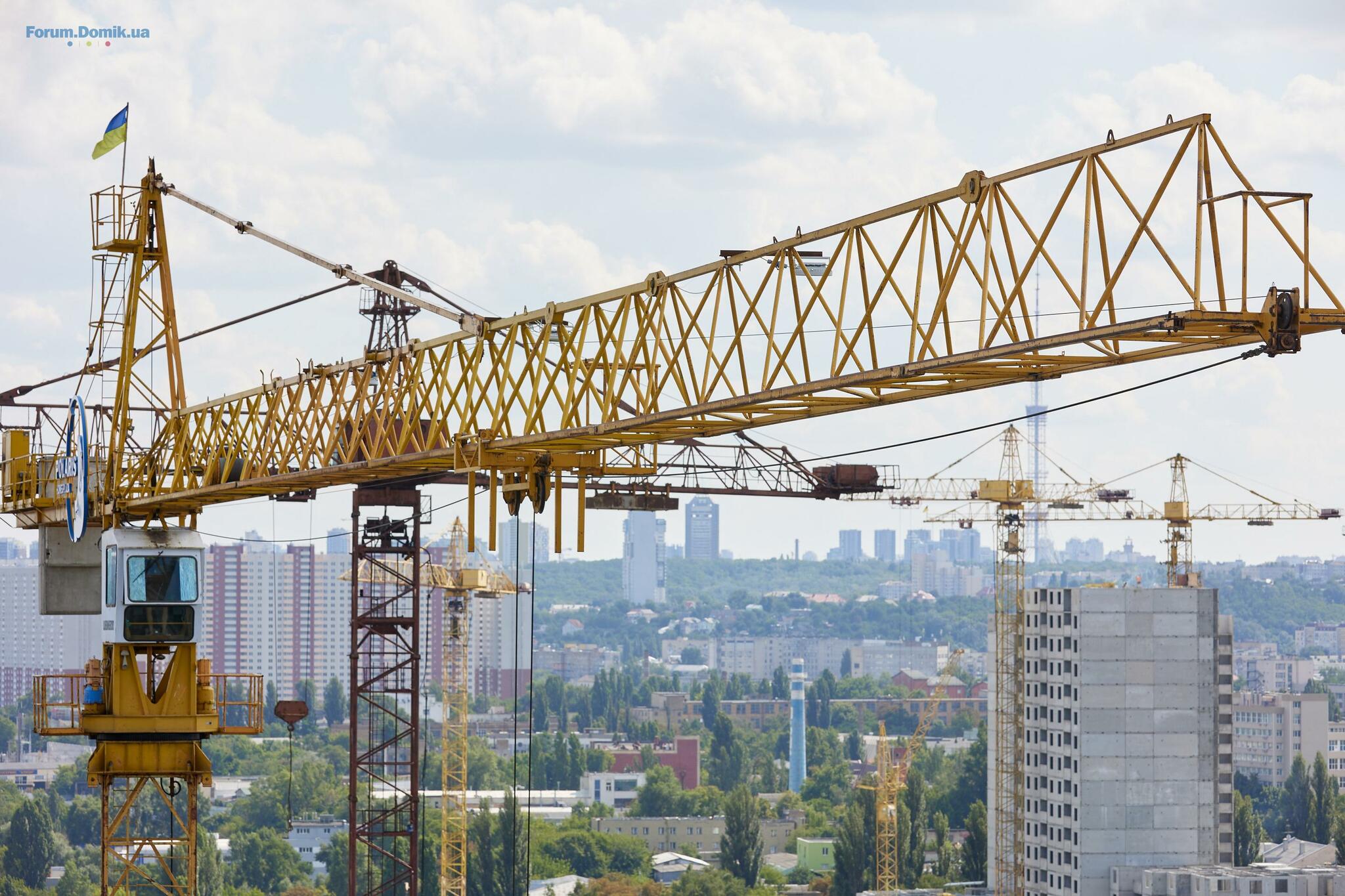

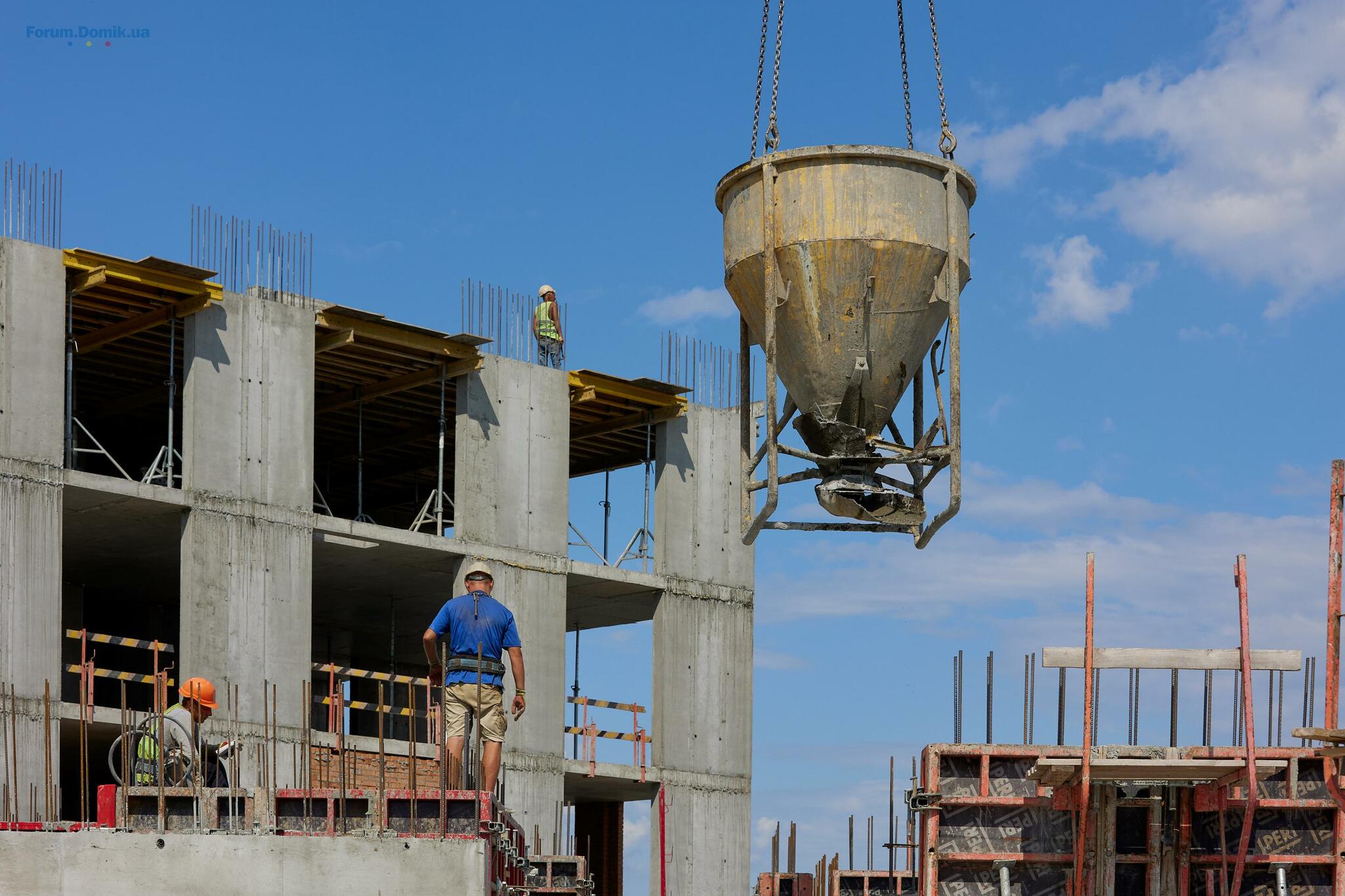

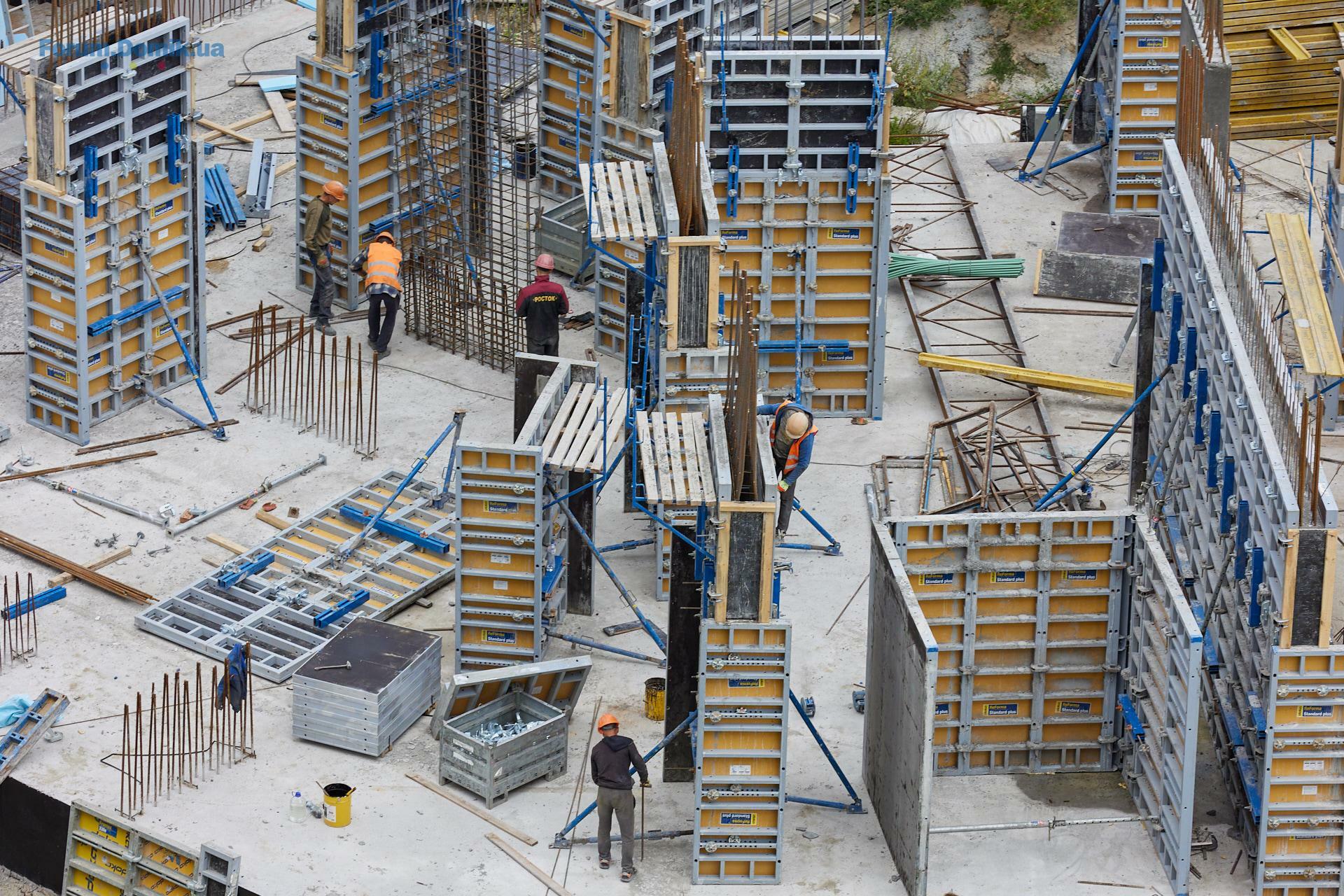

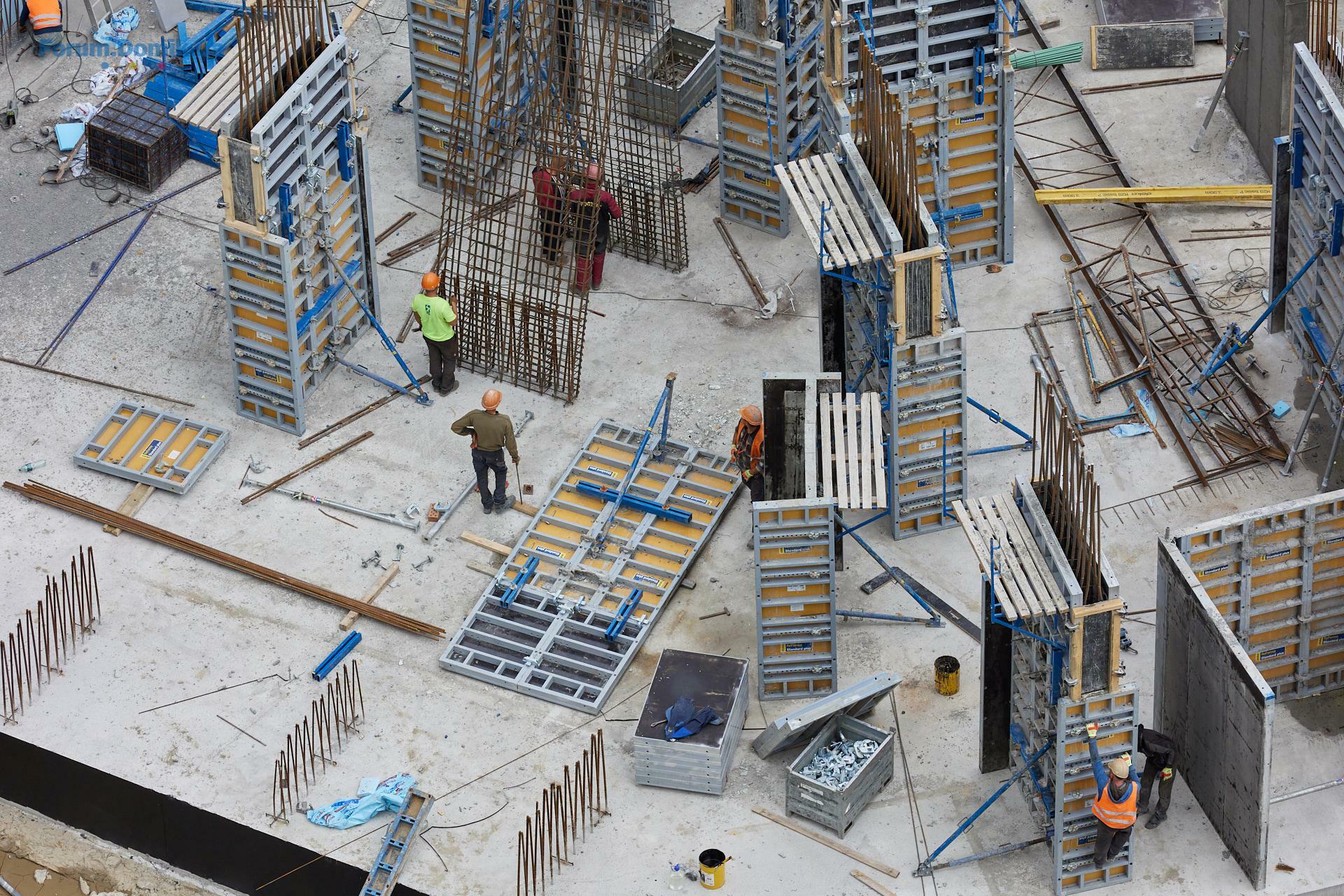

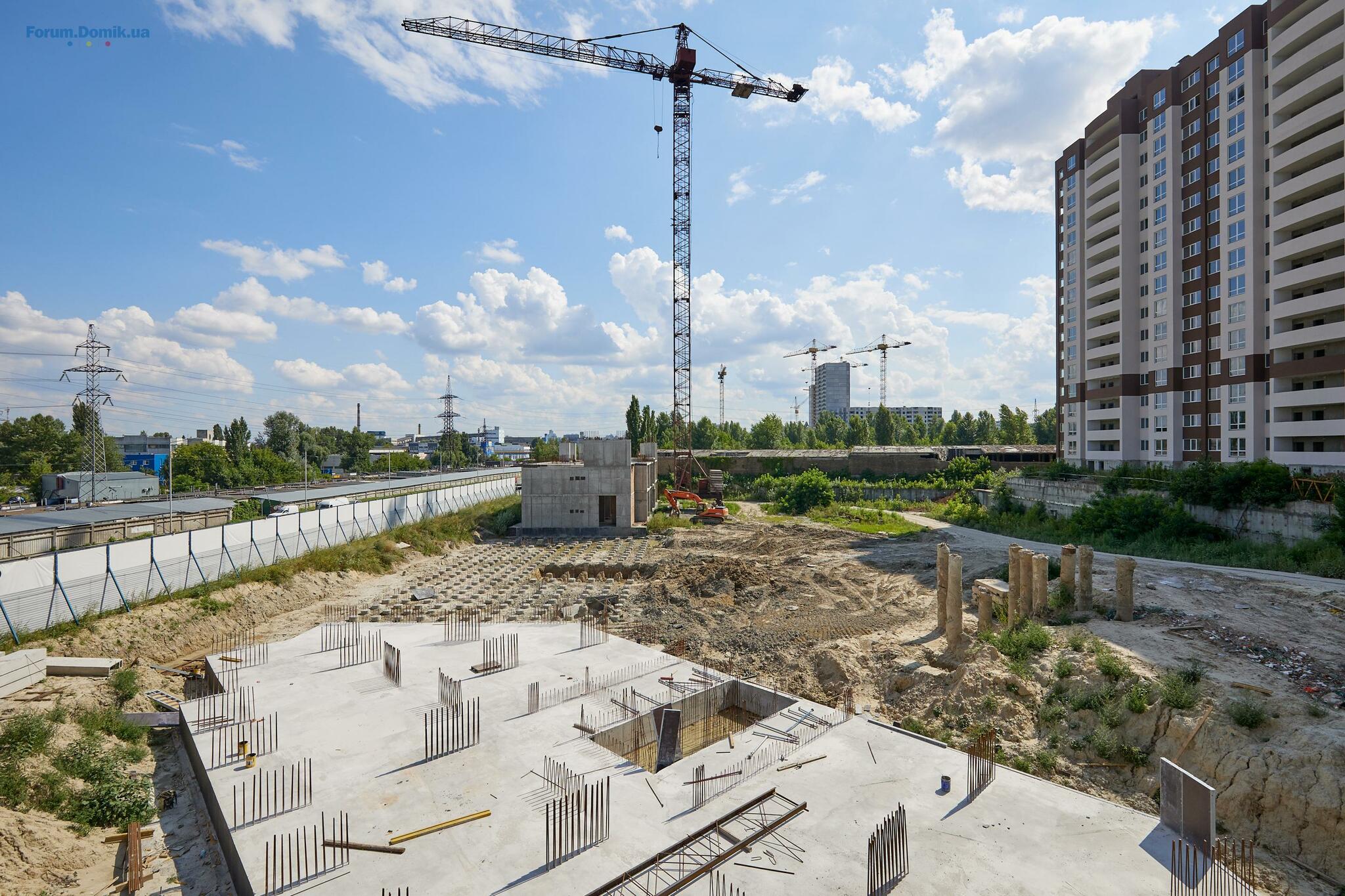

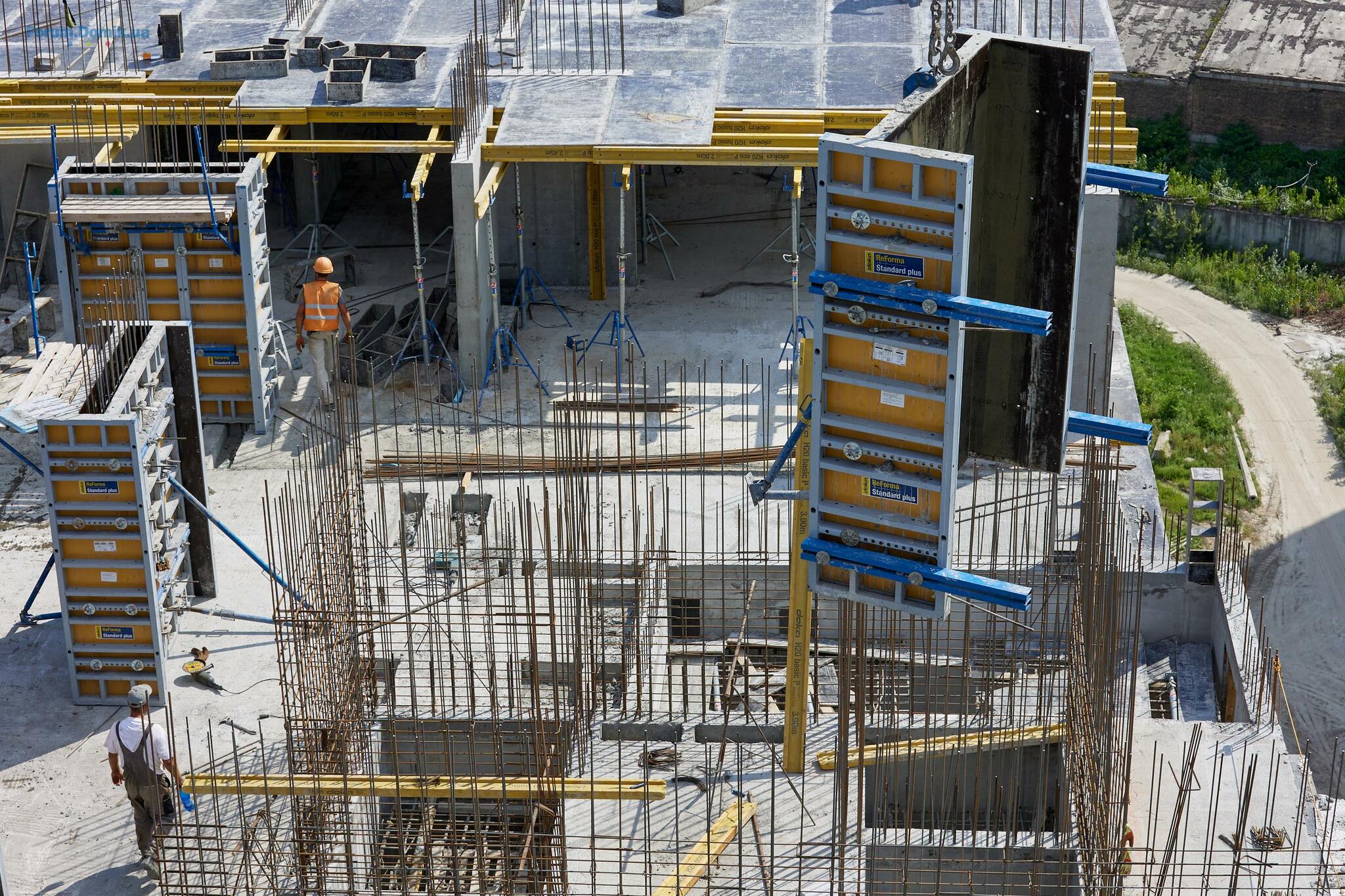

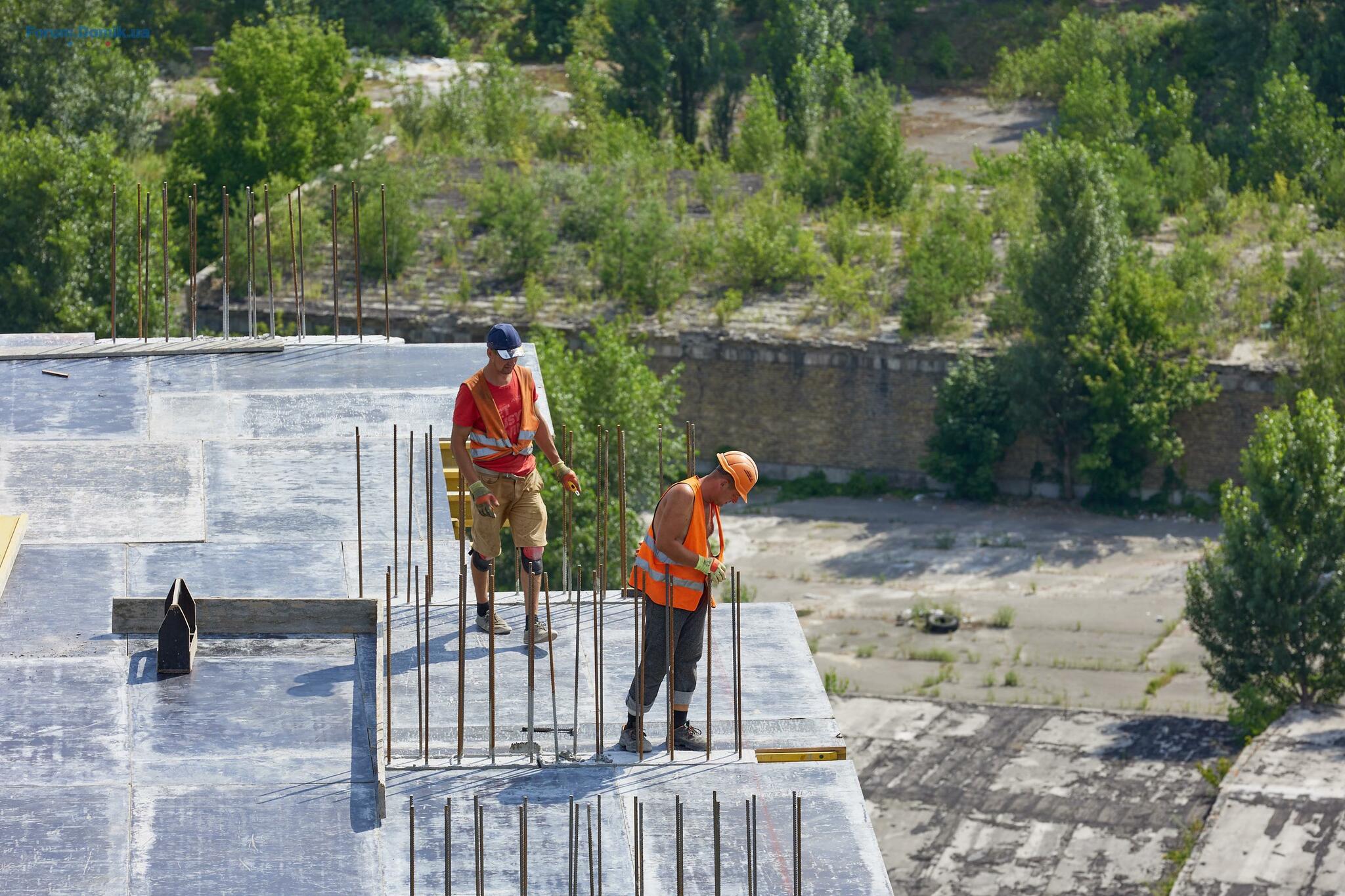

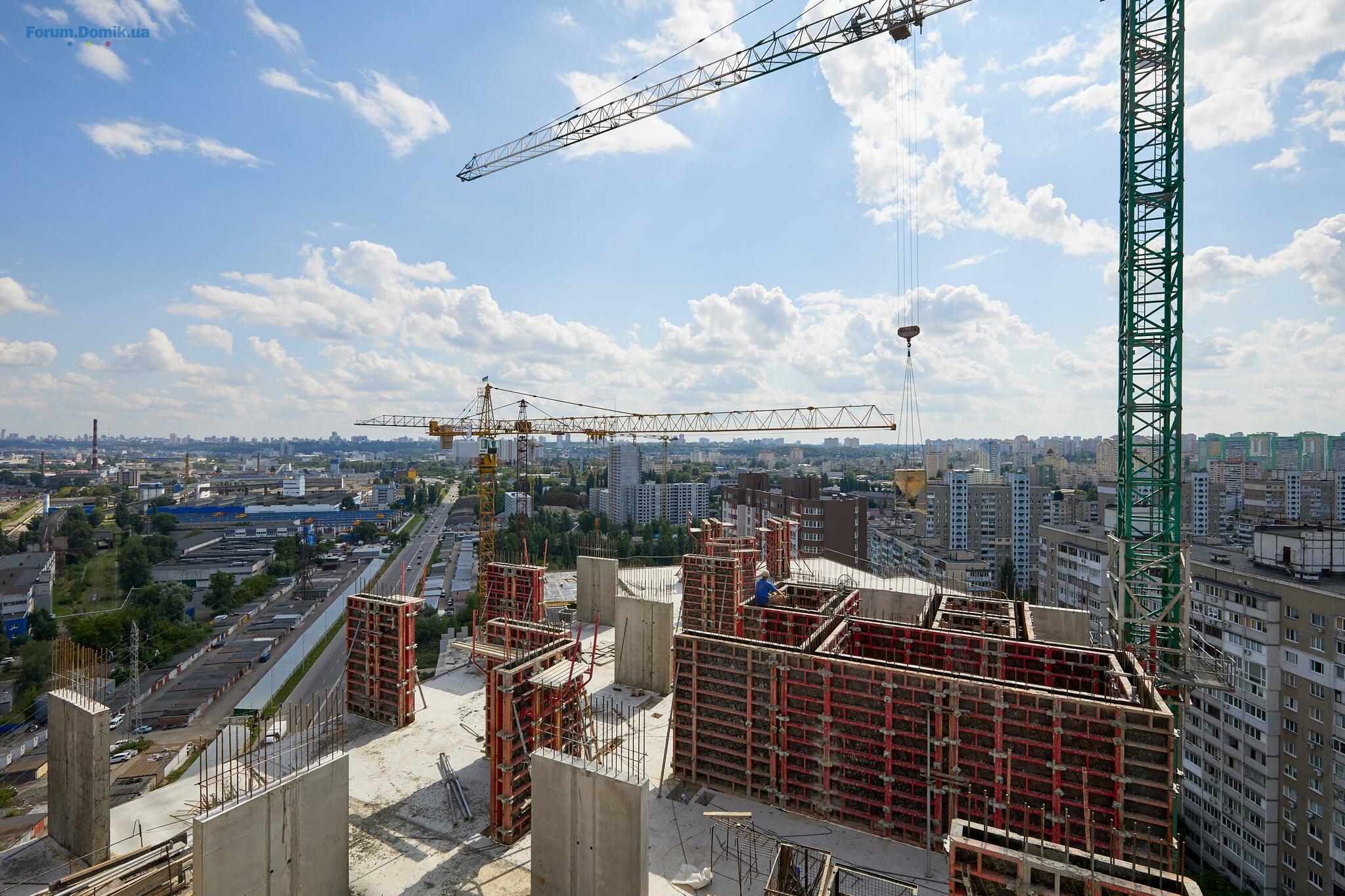

Відеообліт будівельного майданчика POLARIS Home&Plaza за серпень 2021 року
Citex Development

Представник
84
31 липня 2020
16 вер 2021 13:56

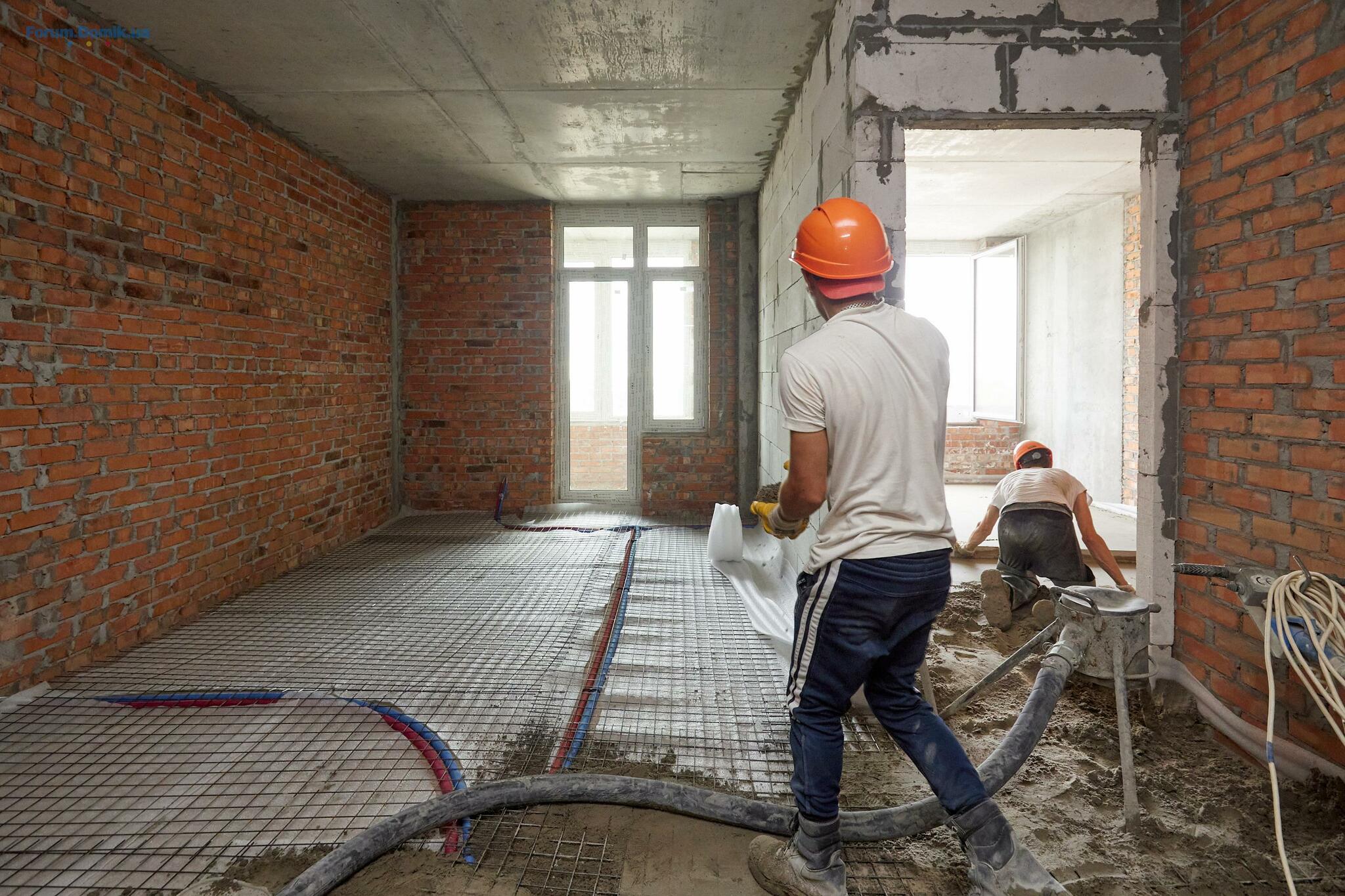

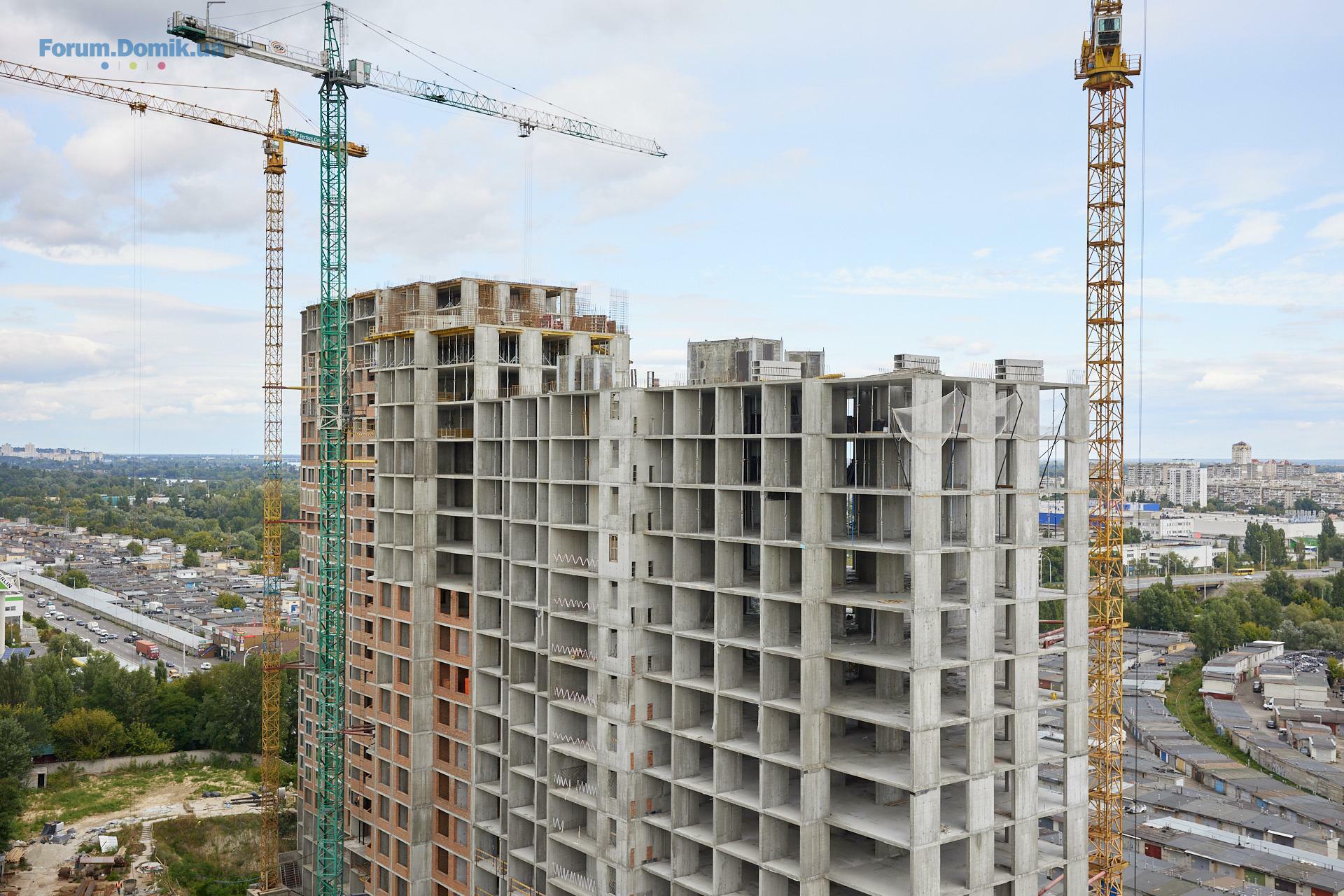

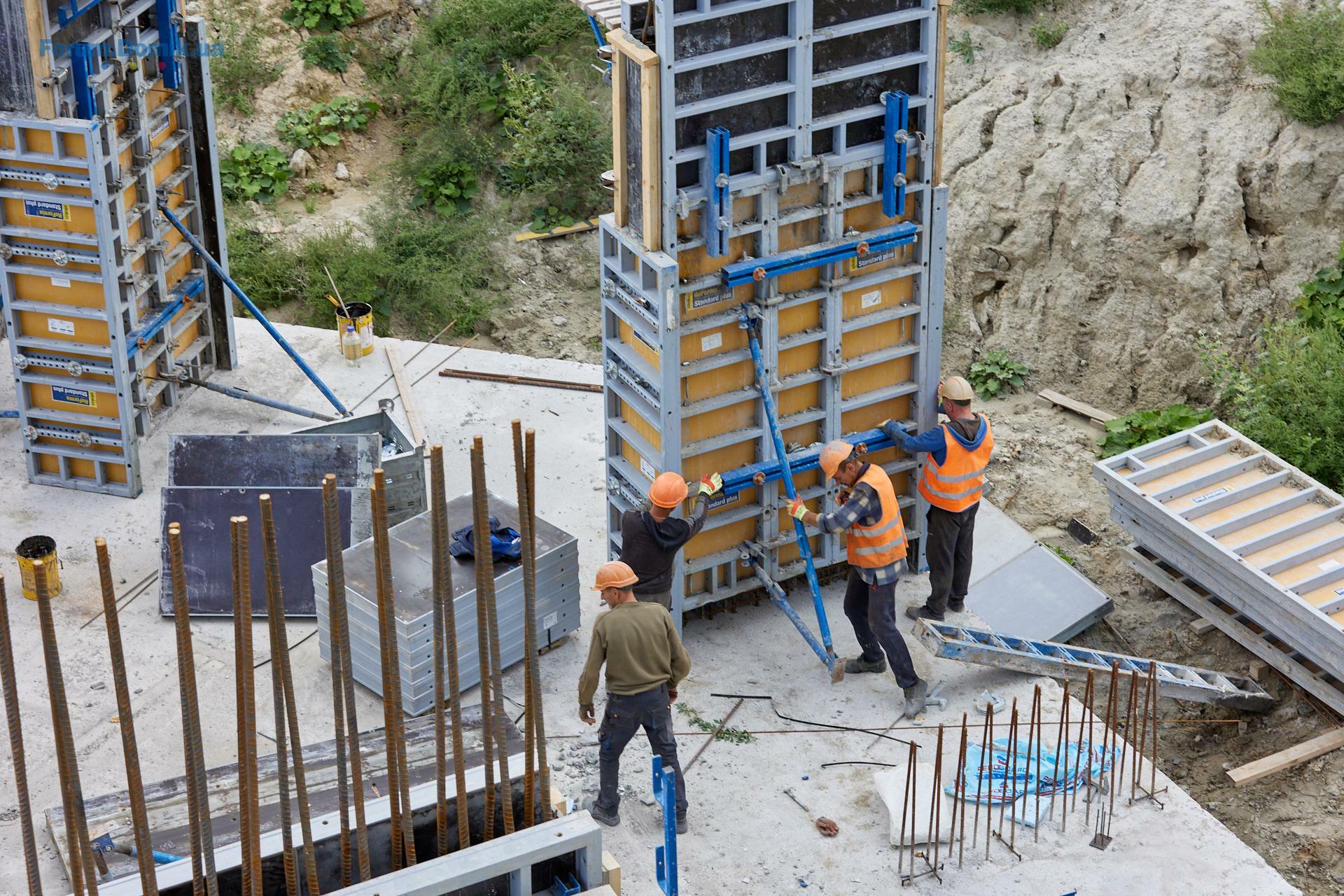

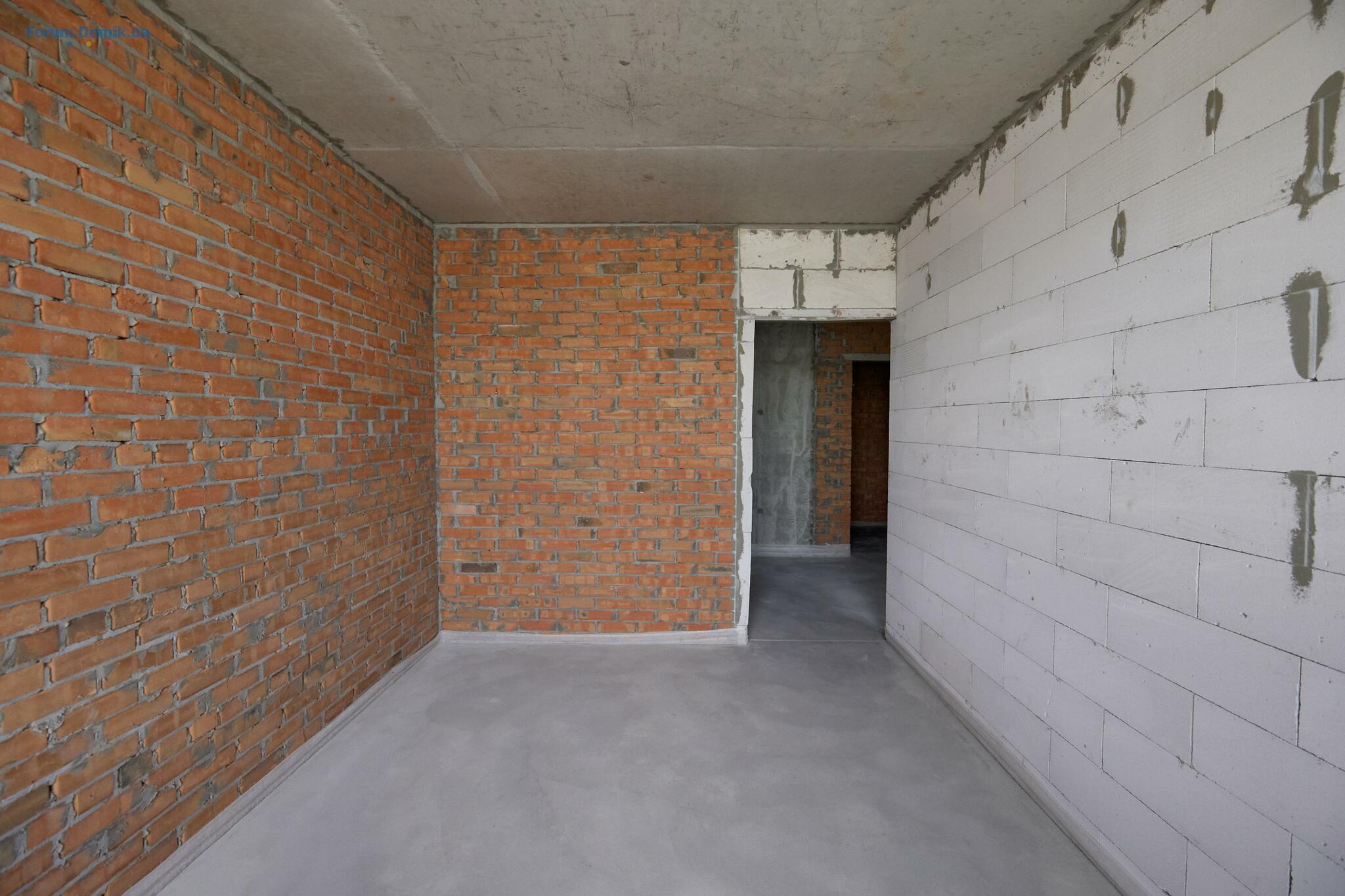

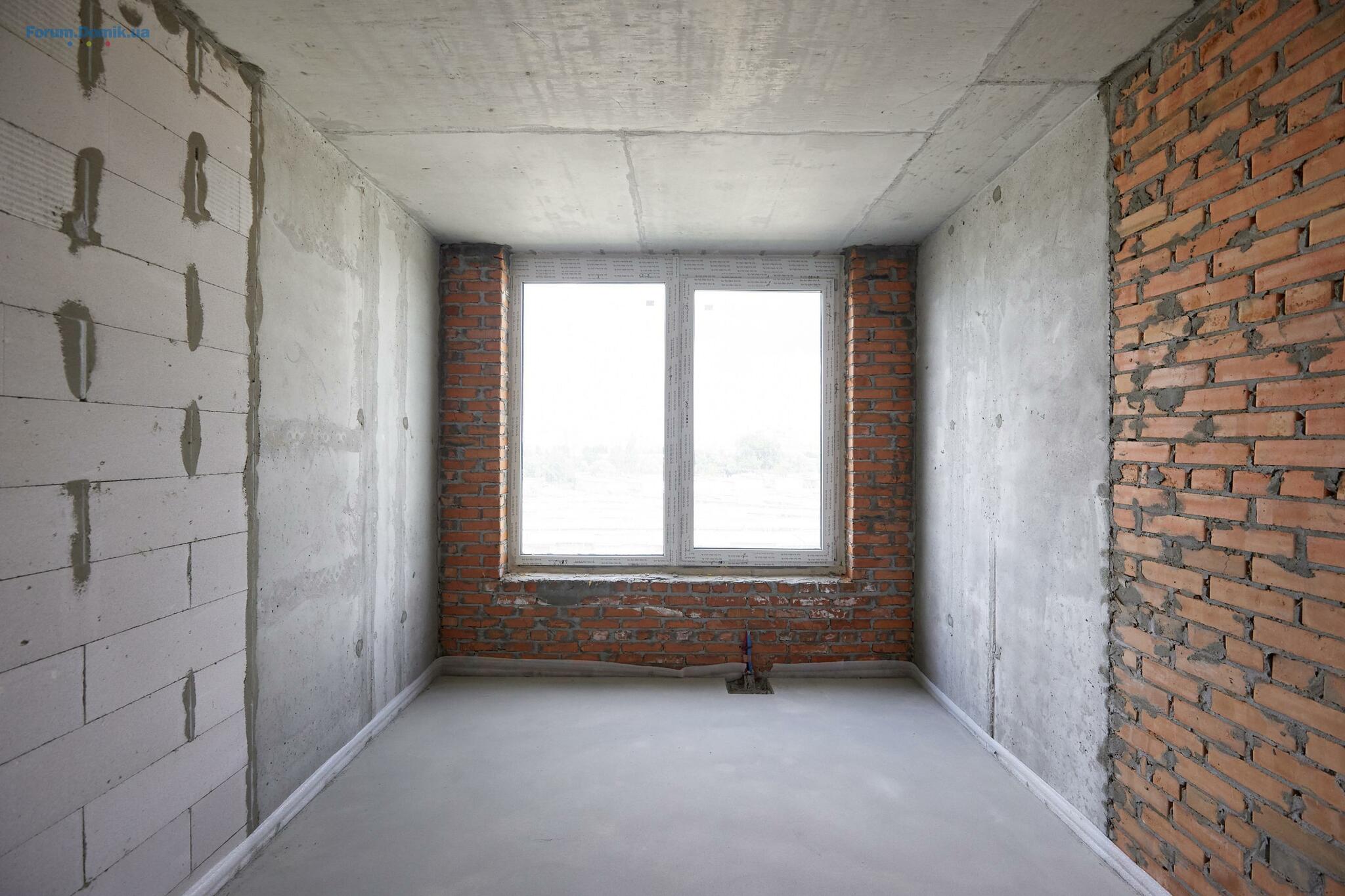

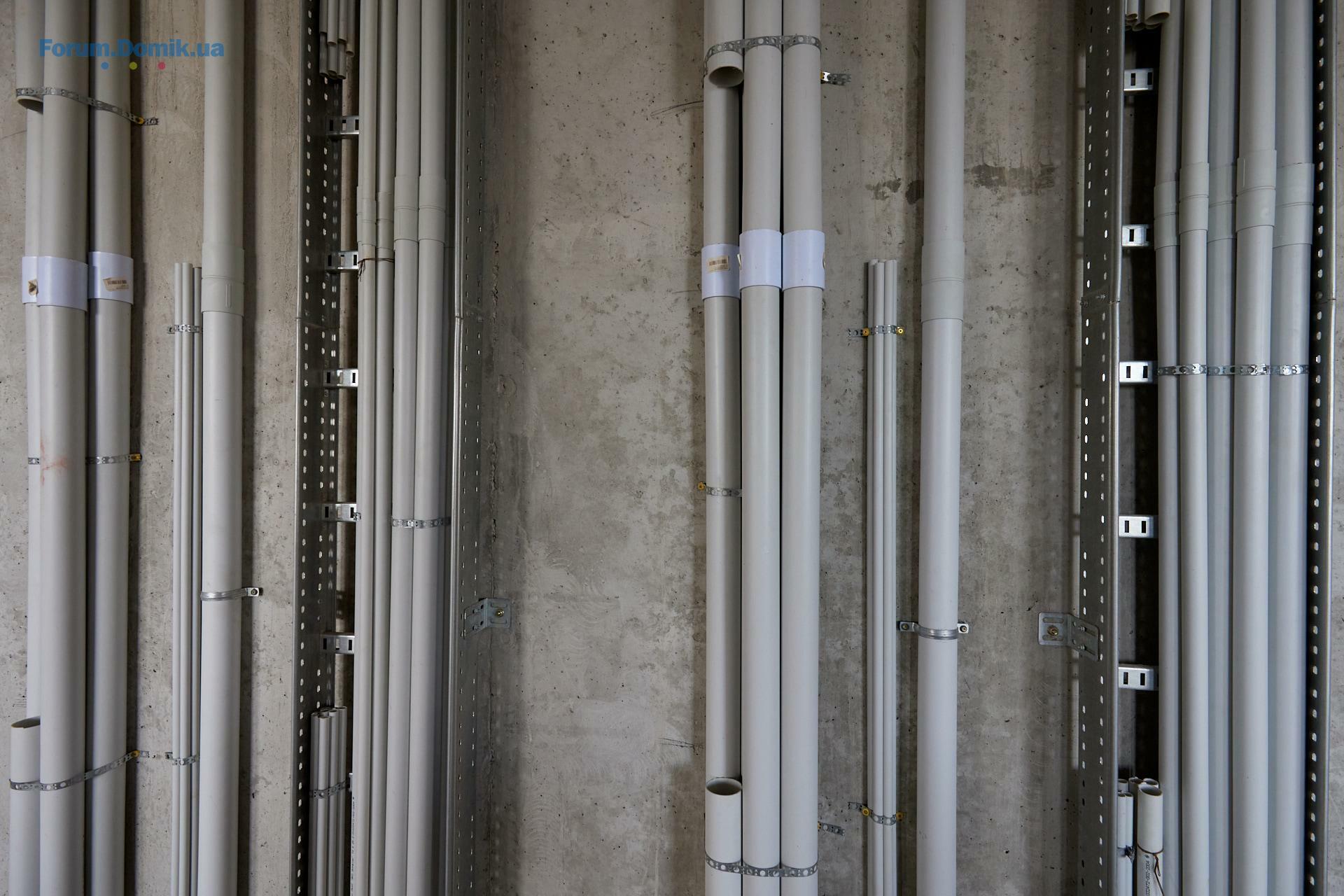

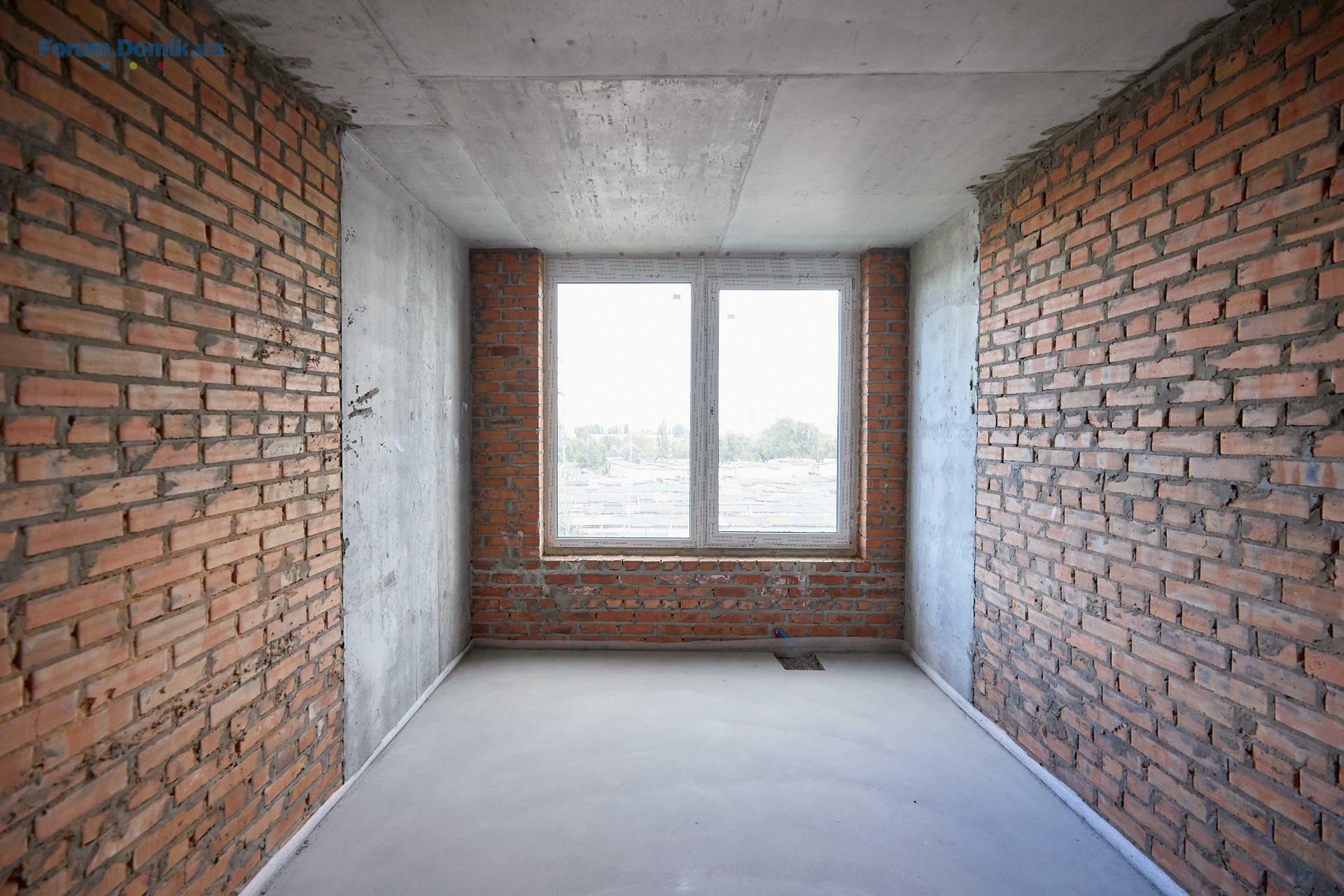

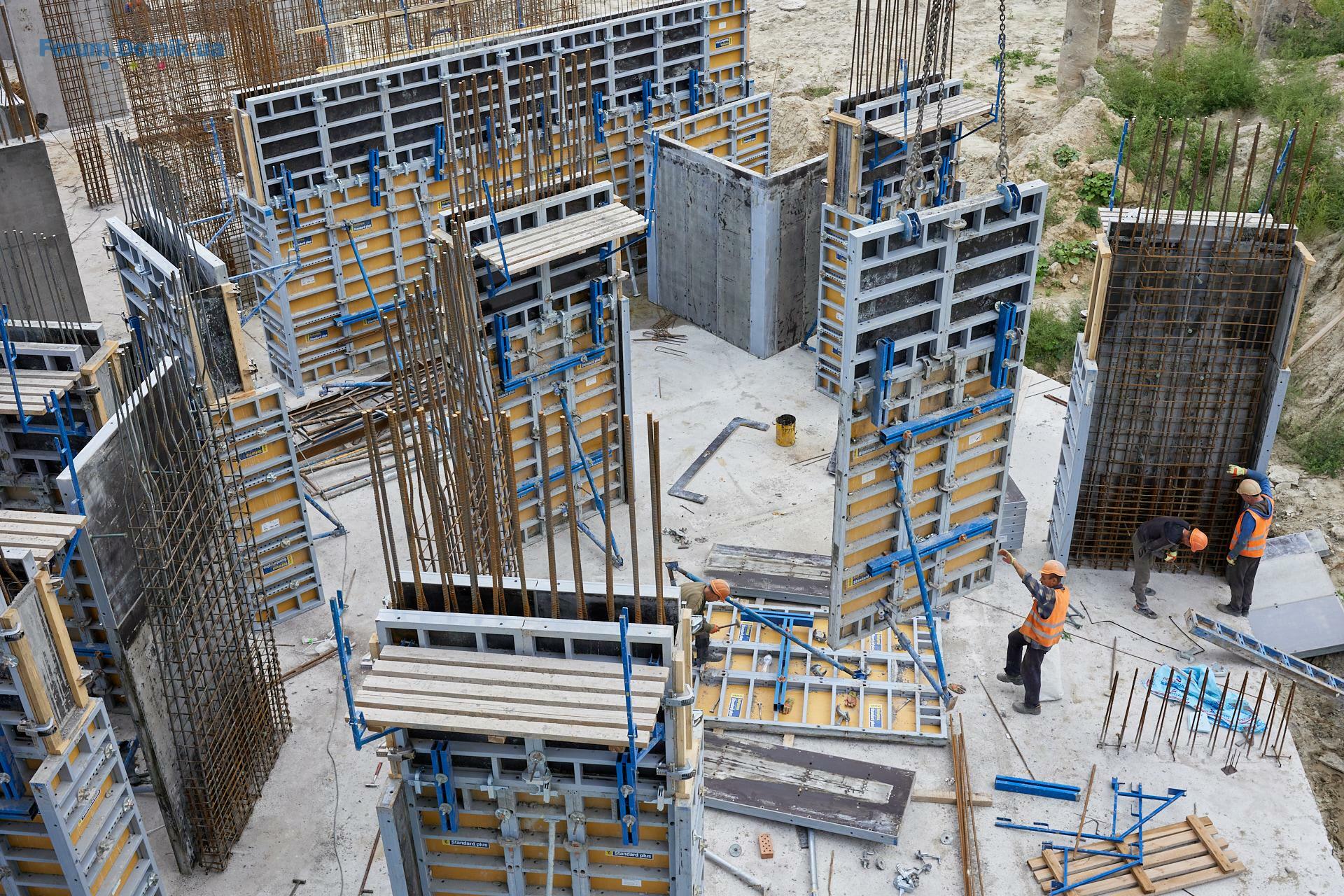

До вашої уваги фотозвіт з будівельного майданчика POLARIS Home&Plaza у вересні
















































Domik-Inform

forum bot
11 481
03 квітня 2017
17 вер 2021 10:22
Domik-Inform

forum bot
11 481
03 квітня 2017
28 вер 2021 18:00
Forsag
F
Новачок
11
13 жовтня 2016
29 вер 2021 07:19
Доброго дня!
Прошу пояснити черговість введення в експлуатацію: будинок 4.1 може бути введений в експлуатацію до введення в експлуатацію будинку 4.2 та 3.2? Ці будинки сміжні торцями. Заявлений строк введення в експлуатацію (запланований) будинку 4.1 другий квартал 2022 року, а 4.1 четвертий квартал, а 3.2 відповідно 2023 рік. Не буде так, що вводити в експлуатацію будуть весь комплекс разом у 20.. надцятому році?
P.S. У відділі продажу не був, але здогадуюсь, що там скажуть.
Прошу пояснити черговість введення в експлуатацію: будинок 4.1 може бути введений в експлуатацію до введення в експлуатацію будинку 4.2 та 3.2? Ці будинки сміжні торцями. Заявлений строк введення в експлуатацію (запланований) будинку 4.1 другий квартал 2022 року, а 4.1 четвертий квартал, а 3.2 відповідно 2023 рік. Не буде так, що вводити в експлуатацію будуть весь комплекс разом у 20.. надцятому році?
P.S. У відділі продажу не був, але здогадуюсь, що там скажуть.
Citex Development

Представник
84
31 липня 2020
29 вер 2021 12:11
Відеообліт будівельного майданчика POLARIS Home&Plaza у вересні
SLMLKM
S
Постійний користувач
246
12 лютого 2017
29 вер 2021 12:34
Цитата "Forsag » 29.09.2021 09:19":Доброго дня!
Прошу пояснити черговість введення в експлуатацію: будинок 4.1 може бути введений в експлуатацію до введення в експлуатацію будинку 4.2 та 3.2? Ці будинки сміжні торцями. Заявлений строк введення в експлуатацію (запланований) будинку 4.1 другий квартал 2022 року, а 4.1 четвертий квартал, а 3.2 відповідно 2023 рік. Не буде так, що вводити в експлуатацію будуть весь комплекс разом у 20.. надцятому році?
P.S. У відділі продажу не був, але здогадуюсь, що там скажуть.
Вы что-то путаете. Никогда не видел у них дом 4.2. По проекту есть дом 4.1. - 2 квартал 2022, дом 3.3. - 4 квартал 2022, дом 3.2. - 2 квартал 2023. Далее на генеральном плане изображены дома 3.2., 2.2. и 2.1., но, насколько я знаю, они ещё не начинали их продавать. Соответсвенно, и сроков сдачи по ним не оглашали.
Когда я с юристом изучали разрешительную документацию по данному жилому комплексу, то в экспертизе все дома разделены на отдельные пусковые комплексы. Это даёт застройщику возможность вводить в эксплуатацию каждый дом по отдельности.
Рекомендую вам обратиться в отдел продаж и посмотреть документы.
