04 квіт 2024 14:04

Під теплим сонцем процеси на будмайданчику ✨ Polaris Home &Plaza набирають обертів.

Різні категорії 🏗 будівельних робіт виконуються одночасно, а команда активно працює, натхненна весняною енергією 🌿

Кожен крок робить нас ближче до мети — створення комфортного та сучасного житлового простору.

Дякуємо нашим бригадам за пристрасть до роботи.

🇺🇦 Разом будуємо майбутнє!



19 квіт 2024 17:37

Космічна сенсація! Науковці розповіли, що 💫 Полярна зірка, вірний орієнтир мандрівників, з кожним роком стає яскравішою.

В свою чергу наша команда щомісяця звітує про те, як наближається до готовності

⭐️ Polaris Home&Plaza. Хід будівництва у квітні 🏗 до вашої уваги:


✨Секція 4.1

✓ тривають фасадні роботи

✓ продовжується утеплення лоджій

✓ завершено монтаж електрощитових

✓ 1-2 поверх мурування цегляних стін на фінальному етапі

✓ 1 поверх завершено армування підлоги ліфтового холу

✓ тривають роботи по утепленню холодних переходів


✨Секція 3.3

✓тривають фасадні роботи

✓ продовжується утеплення лоджій

✓ продовжується монтаж ліфтового обладнання (змонтований вантажний ліфт, пасажирські — в процесі)

✓ виконується прокладання стояків та поквартирна розводка мереж холодної, гарячої води та опалення

✓ продовжується розводка електромережі по секції

✓ зроблена теплотраса з першого поверху до дахової котельні

✓ виконано різку бетонних отворів для влаштування інженерних комунікацій

✓ завершено монтаж віконних конструкцій на третьому поверсі

✓ розпочаті роботи по утепленню вентиляційних шахт на даху та самої дахової котельні

✓ розпочаті роботи по влаштуванню стяжки підлоги в квартирах та МЗК


✨Секція 3.2

✓ отримали ліфти, триває підготовка до монтажу


✨Секція 1.1. та 1.2

✓ продовжуються монолітні роботи по влаштуванню частини підпірної стіни підземного паркінгу

✓ виконується оздоблення місць загального користування


22 трав 2024 17:39

Якими б складними не були часи, продовжуємо будувати з величезною вдячністю 🇺🇦 ЗСУ і гордістю за масштаб та красу проєкту. Нашу відданість справі видно неозброєним оком.

А докладніше про успіхи ✨ Polaris Home&Plaza розповідають свіжі фото і щомісячна 🏗 динаміка:


✨Секція 4.1

✓ тривають фасадні роботи

✓ завершено утеплення лоджій

✓ завершено мурування цегляних стін на 1-2 поверхах

✓ тривають роботи по утепленню холодних переходів


✨ Секція 3.3

✓тривають фасадні роботи

✓ продовжується утеплення лоджій

✓ виконується налаштування ліфтового обладнання

✓ прогрес прокладання стояків та поквартирна розводка мереж холодної, гарячої води та опалення сягнув рівня 18 поверху

✓ продовжується розводка електромережі по секції

✓ тривають роботи з утеплення вентиляційних шахт на даху та дахової котельні

✓ тривають роботи із влаштування стяжки підлоги в квартирах та МЗК


✨Секція 3.2

✓ розпочались підготовчі роботи в ліфтових шахтах

✓ розпочались підготовчі роботи щодо влаштування гідроізоляції даху


✨Секція 1.1. та 1.1

✓ тривають монолітні роботи по влаштуванню частини підпірної стіни підземного паркінгу

✓ у процесі оздоблення місць загального користування



19 черв 2024 05:15

Ясним, сонячним і переконливим – є горизонт наших мрій! Цей піднесений настрій відчувається і на будівельному майданчику. Бо справжнє літо – вже на столичній Оболоні ⛅️ А ми продовжуємо будувати і запрошуємо вас також слідкувати за 📅 щомісячним ходом робіт 🏗️:


⛅️Секція 4.1

✓ тривають фасадні роботи

✓ завершено роботи з утеплення холодних переходів

✓ тривають роботи по монтажу металопластикових дверей на лоджії в двокімнатних квартирах

✓ тривають роботи по встановленню електричних лючків в квартирах


⛅️Секція 3.3

✓тривають фасадні роботи

✓ продовжується утеплення лоджій

✓ виконується налаштування ліфтового обладнання

✓ прогрес прокладання стояків та поквартирна розводка мереж холодної, гарячої води та опалення сягнув рівня 22 поверху

✓ продовжується розводка електромережі по секції

✓ тривають роботи з утеплення вентиляційних шахт на даху та дахової котельні

✓ тривають роботи із влаштування стяжки підлоги в квартирах та МЗК на рівні 12 поверху


⛅️Секція 3.2

✓ тривають підготовчі роботи в ліфтових шахтах

✓ розпочались підготовчі роботи щодо облаштування гідроізоляції на даху



23 лип 2024 15:56

Незважаючи на спекотні дні, команда ✨Polaris Home&Plaza зосереджена на роботі й позитивних досягненнях 🏗️ Що сьогодні відбувається на будівництві? Слідкуйте разом з нами разом 👉 Липневий хід робіт — до вашої уваги:


Секція 4.1


✓ продовжуються фасадні роботи з ліцевої сторони

✓ продовжуються утеплення загальних балконів

✓ розпочаті роботи щодо влаштування відливів на вікнах

✓ тривають роботи зі встановлення електричних лючків в квартирах


Секція 3.3

✓ тривають фасадні роботи

✓ розпочаті роботи щодо влаштування відливів на вікнах

✓ мурувальні роботи на різних поверхах

✓ продовжується утеплення лоджій

✓ виконується налаштування ліфтового обладнання

✓ прогрес прокладання стояків та поквартирна розводка мереж холодної, гарячої води та опалення сягнув рівня 24 поверху

✓ триває розводка електромережі по секції

✓ тривають роботи з утеплення вентиляційних шахт на даху та дахової котельні

✓ тривають роботи із влаштування стяжки підлоги в квартирах та МЗК вже на рівні 14 поверху


Секція 3.2

✓ тривають підготовчі роботи в ліфтових шахтах

✓ тривають підготовчі роботи щодо влаштування дахової гідроізоляції



21 серп 2024 12:05

Традиційно серпень – це місяць, коли можна зібрати  врожай і проаналізувати досягнення 🏗️ Цьогорічне літо не було простим, але прогрес, якого ми досягли та незламність команди надихають, даючи впевненість у подальшому успішному будівництві POLARIS Home & Plaza


Про значний об'єм запланованого можемо звітувати із позитивом та почуттям гідності.


Тож сьогодні — докладніше про щомісячний хід робіт:


🏗️Секція 4.1

Всі поточні роботи дійшли завершальної фази:

✓ фронтальні фасадні роботи

✓ утеплення загальних балконів

✓ влаштування віконних відливів

✓ виконано встановлення електричних люків у квартирах


🏗️Секція 3.3

✓ на фінальній стадії фасадні роботи зі сторони вул. Сімʼї Кульженків

✓ тривають роботи щодо влаштування відливів на вікнах

✓ останні мурувальні роботи - на поверхах

✓ на завершальній стадії  утеплення лоджій

✓ завершується налаштування ліфтового обладнання

✓ прогрес прокладання стояків, поквартирна розводка мереж холодної, гарячої води та опалення сягнули рівня 26 поверху

✓ триває розводка електромережі по секції

✓ завершено утеплення вентиляційних шахт на даху та дахової котельні

✓ роботи із влаштування стяжки підлоги в квартирах та МЗК сягнули рівня 18 поверху


🏗️Секція 3.2

Вже за тиждень стартують роботи з облаштування покрівлі

✓ тривають підготовчі роботи в ліфтових шахтах

✓ тривають підготовчі роботи із влаштування дахової гідроізоляції




19 вер 2024 14:04

Новий сезон тихими кроками приходить на будмайданчик 🏗 Пора, коли природа готується до спокою, а ми продовжуємо працювати над тим, щоб зірковий ✨ Polaris Home&Plaza безупинно

гарнішав і зростав.


Маємо привід щиро дякувати всім, чия наполегливість та відданість дозволяють проєкту розвиватись.


Щомісяця спостерігаємо за змінами, які є кроками до затишного та комфортного життя.


Як завжди у ці дати, наш фотокор відвідав будівництво, і ми раді поділитися з вами свіжими фото, що зафіксували прогрес робіт у 🍁 вересні:



✨Секція 4.1

✓ завершено фасадні роботи та влаштування віконних відливів з боку вул. Сім’ї Кульженків

✓ продовжується утеплення загальних балконів

✓ на завершальній стадії налаштування ліфтового обладнання

✓ влаштування віконних відливів триває монтаж пожежних клапанів у місцях загального користування



✨Секція 3.3

✓ завершено мурувальні роботи, утеплення лоджій, прокладання стояків, поквартирна розводка мереж холодної, гарячої води та опалення

✓ на завершальній фазі налаштування ліфтового обладнання

✓ триває розводка електромережі по секції

✓ роботи із влаштування стяжки підлоги в квартирах та МЗК просунулися на рівень 22 поверху



✨Секція 3.2

✓ виконується облаштування покрівлі

✓ завершено підготовчі роботи в ліфтових шахтах

25 лист 2024 16:59
Хід будівництва листопад


Кожен крок вперед — це новий фрагмент майбутнього затишку, гармонії та комфорту.

Із радістю запрошуємо вас зазирнути у цей процес крізь об’єктив: нові  світлини ходу будівництва. Polaris Home&Plaza у листопаді вже чекають на вас.


Секція 4.1

✓ завершено монтаж накривків на парапети

✓ завершено утеплення приміщень на даху

✓ продовжується пусконаладка пожежної системи

✓ продовжуються роботи по монтажу щодо підʼєднання та запуску системи автоматичного димовидалення


Секція 3.3

✓ завершено монтаж ліфтового обладнання

✓ продовжуються фасадні роботи щодо утеплення приміщення дахової котельні

✓ продовжується утеплення лоджій в квартирах на 22-26у поверхах

✓ розпочата підготовка підлоги дахової котельної до монтажу звукопоглинаючого покриття

✓ розпочаті роботи із заливки стяжки на підлозі в технічному приміщенні під котельною


Секція 3.2

✓ виконано перший шар покрівлі – другий на черзі

✓ завершено облаштування зливової каналізації,

наразі виконуються її технічні отвори

02 лют 2025 10:32

Кто мешает делать фасад с западной стороны? Почему не заливаете бетон?Кто мешает вставлять окна дальше? На Почайне полным ходом строят Boston, the Bereg, на Минской S1.Не хотите рисковать своими деньгами,конечно проще у людей выманивать и имитировать стройку.

03 лют 2025 07:40

chits

Кто мешает делать фасад с западной стороны? Почему не заливаете бетон?Кто мешает вставлять окна дальше? На Почайне полным ходом строят Boston, the Bereg, на Минской S1.Не хотите рисковать своими деньгами,конечно проще у людей выманивать и имитировать стройку.

Вот это вы сравнили)) Этот Бостон строят уже лет 5, там даже коробки нет)А Берег был все 3 года войны полностью заморожен, там только месяца 2 как работы восстановились)Если бы с такими же чудными темпами строили и ваш комплекс, он был бы на уровне недостроенного каркаса первой секции.

17 бер 2025 15:13

Команда Polaris Home&Plaza звітує про поточні кроки будівництва.

Кожна із задіяних будівельних бригад сумлінно виконує свій сегмент роботи.


Наразі у процесі:

- Облаштування настилів і ліфтових огороджень (секція 3.2)

- Електромонтажні роботи (секція 3.3)

- Отримання віконних конструкцій (секція 3.2)

- Виконання відміток чистої підлоги для подальших монтажних ліфтових робіт


Про те, як все відбувається надаємо з будмайданчику оперативний фотозвіт:

12 серп 2025 09:58

Щомісячний фотозвіт 🏗

Polaris Home&Plaza за період: липень-початок серпня


Команда рада представити свіжі фото, що свідчать про невпинний розвиток проєкту 💫


Наразі:

✓ Повністю завершено роботи на 15, 16 та 17 поверхах Секції 3.1

✓ Триває влаштування плити перекриття над 18-м поверхом Секції 3.1

✓На поточний тиждень заплановано бетонування даної плити перекриття


Будівельні обсяги:

✓У липні використано 600 м³ бетону.

✓Вже у серпні — 133,2 м³


Наш зірковий ⭐️ Polaris Home&Plaza зростає, і кожен етап наближає до моменту, коли майбутні резиденти зможуть насолоджуватися комфортом та сучасним простором рідного дому.


15 серп 2025 07:17

Скажіть будь ласка коли нарешті почнуть робити фасад з іншої сторони будинку у дворі?

15 серп 2025 09:31

chits

Скажіть будь ласка коли нарешті почнуть робити фасад з іншої сторони будинку у дворі?

Забудовники ведуть будівельні роботи на кількох секціях одночасно. Щодо фасаду, то на сьогоднішній день, роботи йдуть, але точної дати, коли буде завершена саме внутрішня частина у дворі, забудовник не заявляє. За інформацією з останніх звітів, роботи ведуться по наступних напрямках:

  • Фасадні роботи: Тривають роботи з облаштування фасаду на декількох секціях. Вони включають монтаж вентильованого фасаду та "мокрого" фасаду. Прогрес нерівномірний.

  • Вікна: На 98% завершено роботи з монтажу віконних та балконних блоків. Це є важливим етапом перед фінальним оздобленням фасаду.

  • Загальний стан: Роботи на об'єкті ведуться, зокрема, йдуть внутрішні інженерні роботи, монтаж ліфтів та роботи з благоустрою покрівлі.

Враховуючи, що роботи з фасадом часто завершують на фінальних етапах, ймовірно, його закінчення варто очікувати ближче до моменту отримання сертифікату про готовність будинку. Сподіваємося забудовник надасть більше інформації.


29 серп 2025 15:42

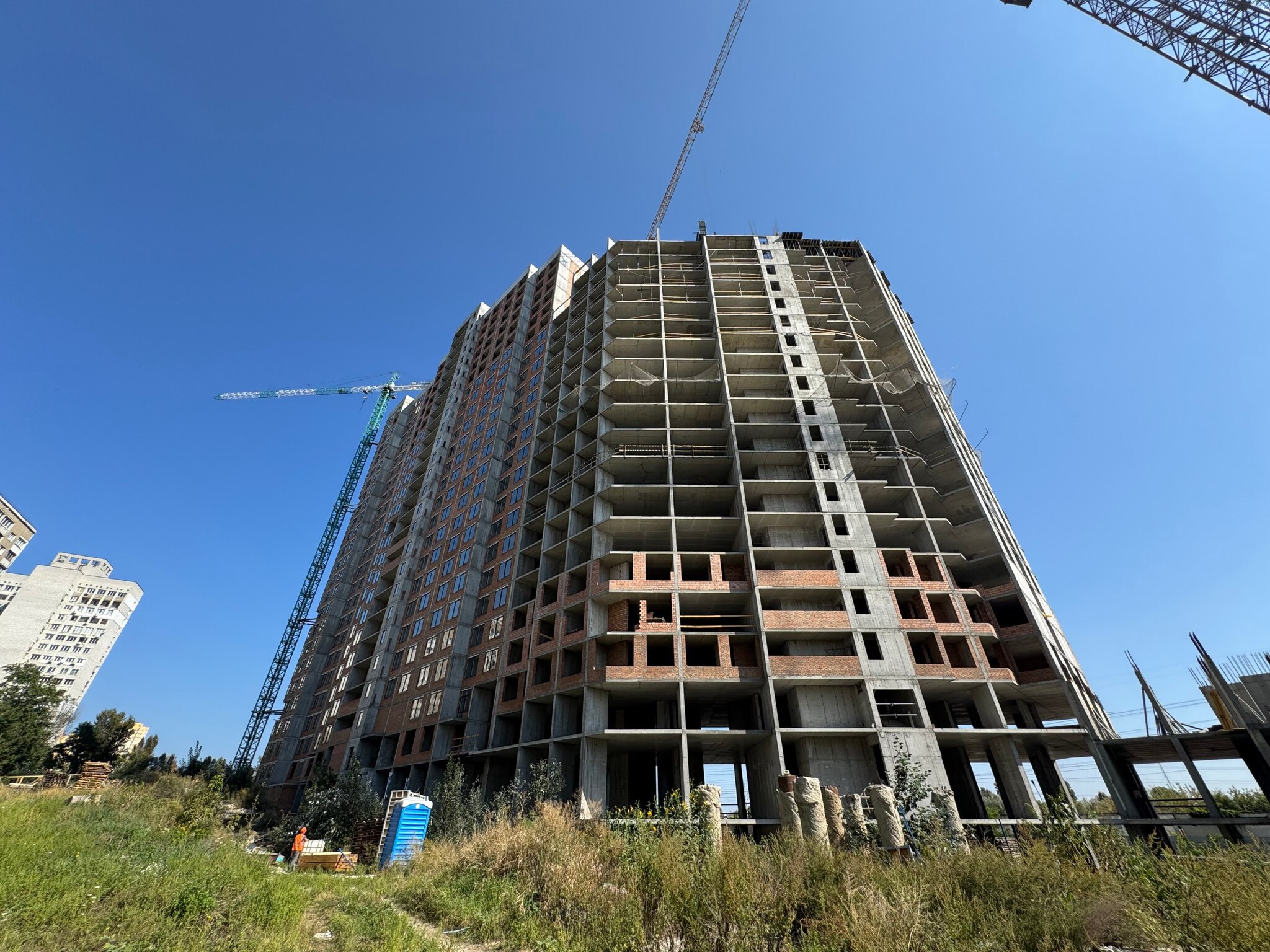

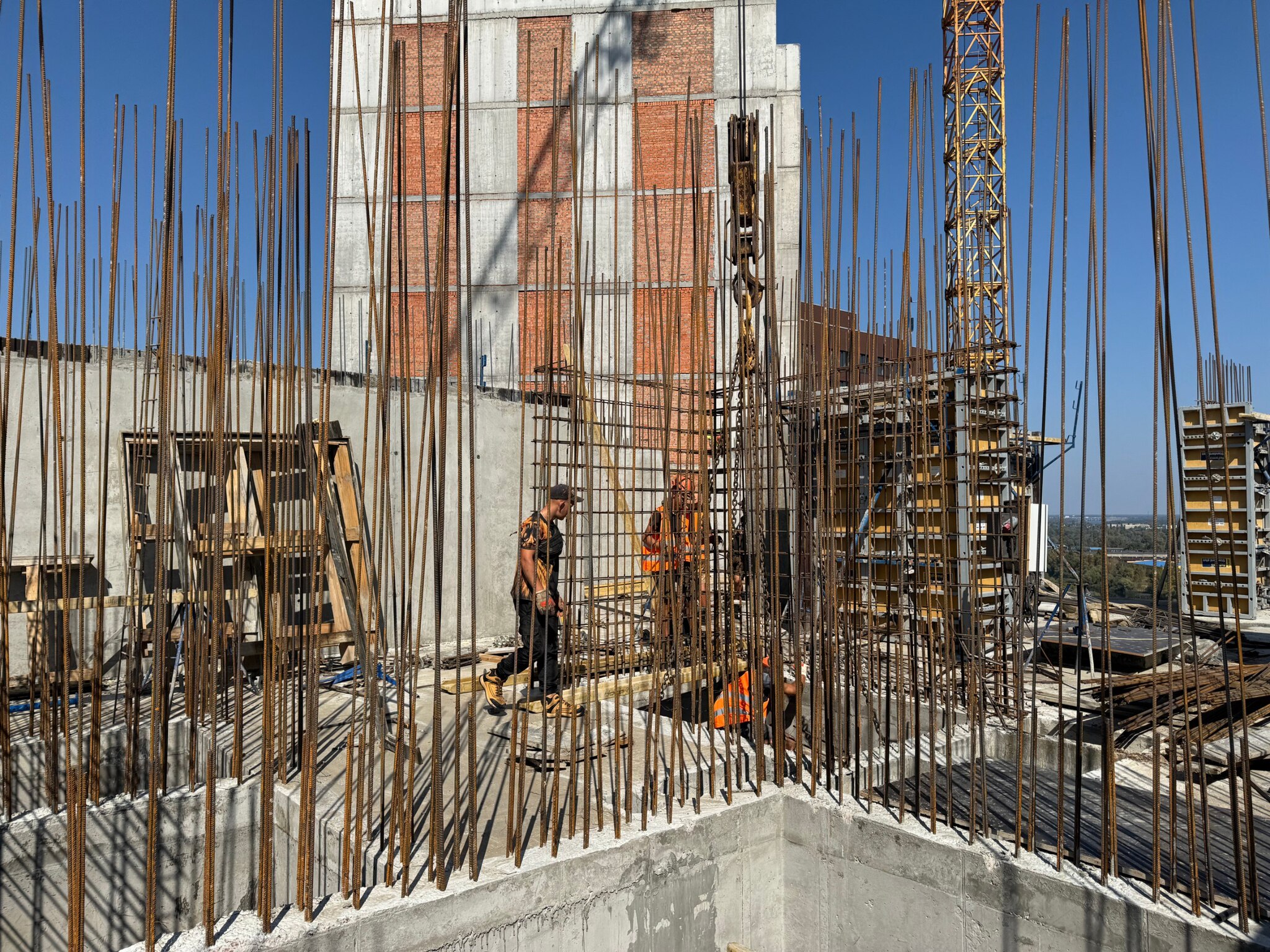

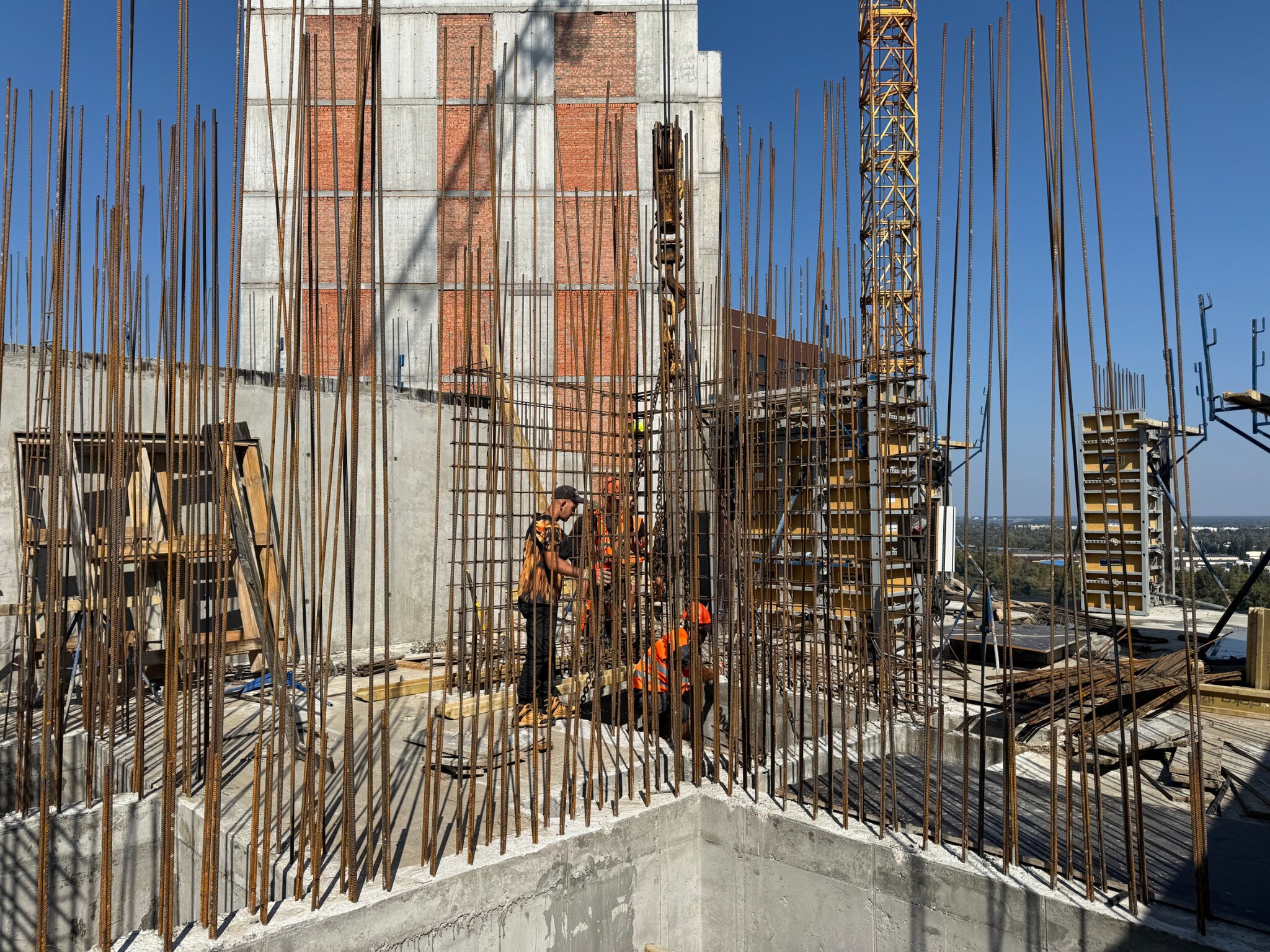

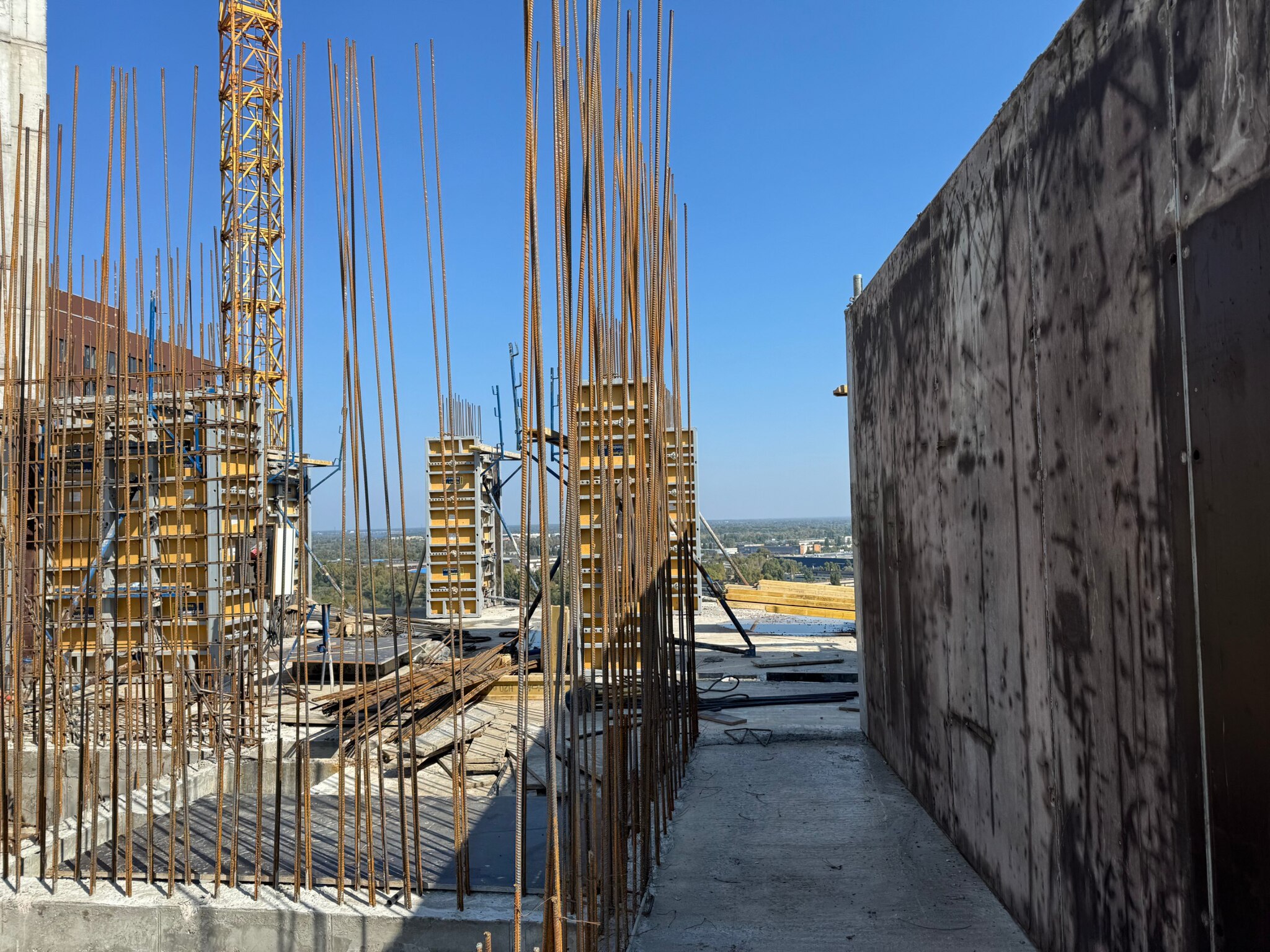

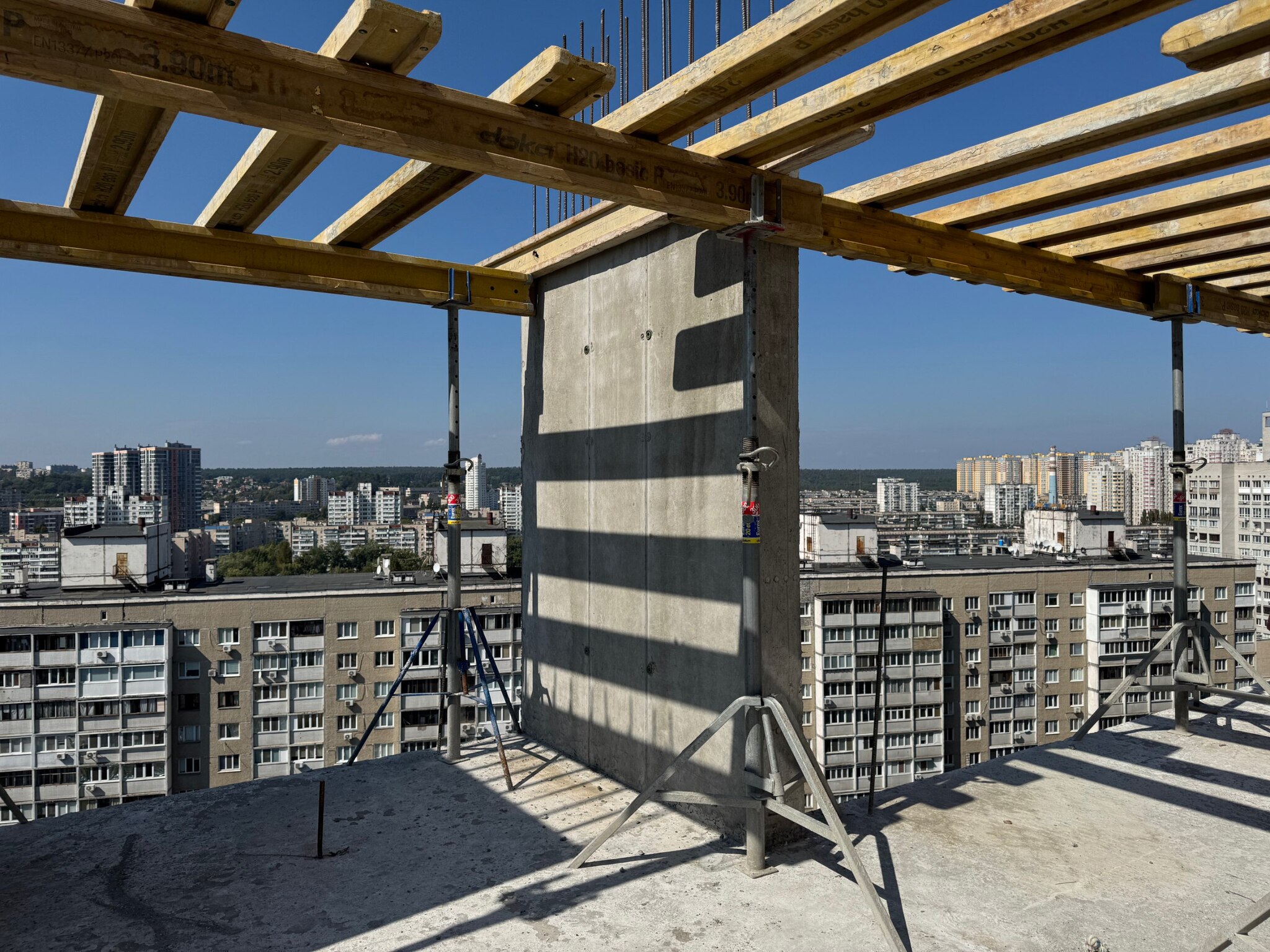

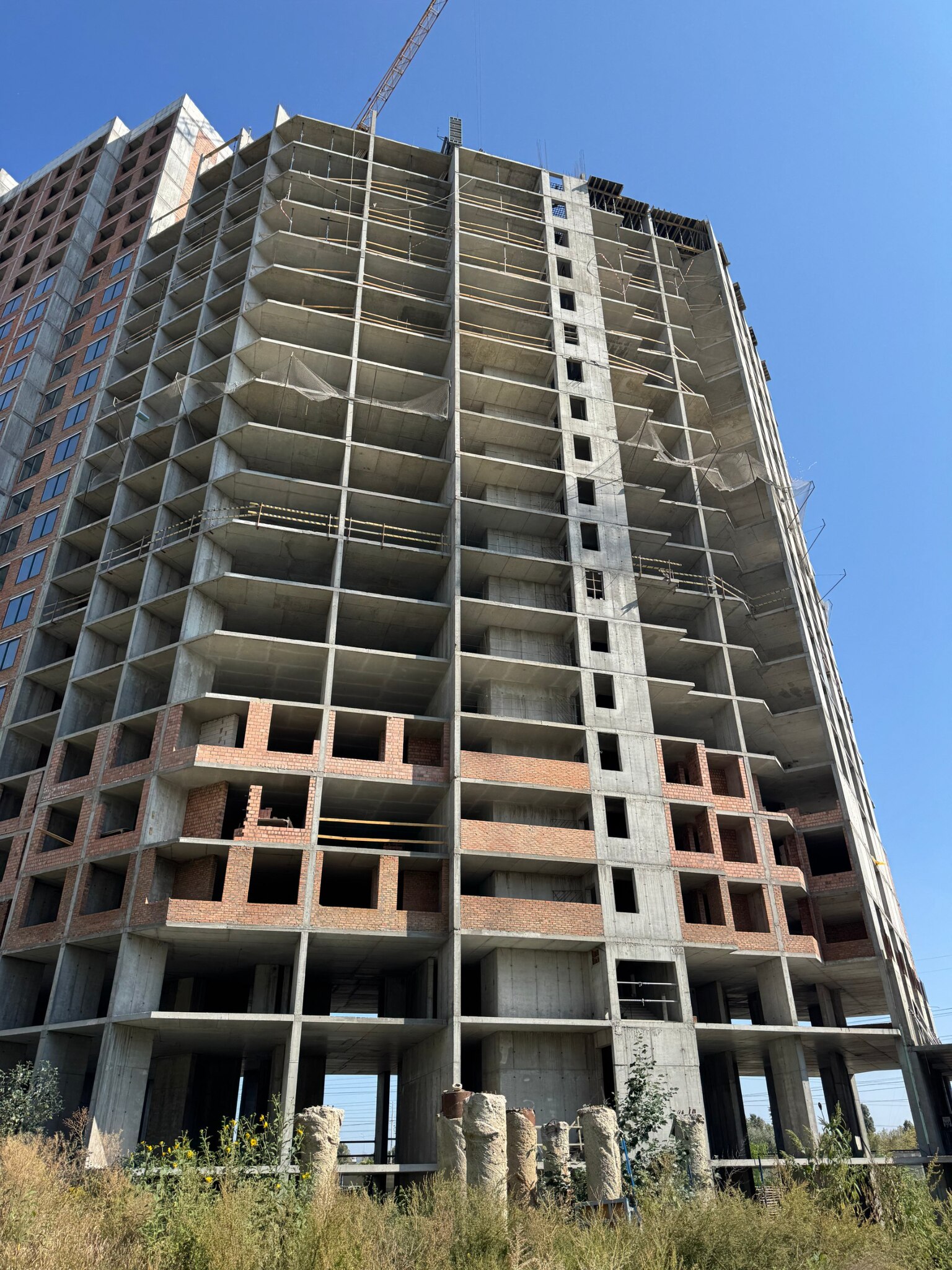

Всім добрий день!  28.08.2025 був прийом бетону перекриття 18 поверху секції 3.1. Прогрес бетонних робіт в період з 12.08 по 28.08 склав 2 поверхи, тобто 3 поверхи на місяць, що досить жваво.

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
+34624407828xxxx
1. . .222324
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
