25 бер 2019 09:58
Цитата "S_N_P":
Добрый вечер.Вот сроки по секциям.

Горячую воду компенсируют бойлерами или его стоимостью.
С середины апреля должны начать роботы по газу. Вода будет от водоканала централизовано.
Электрика с Киева.
Обещают в зиму дать отопление)
Кладовки будут, но мало.
Компенсацию за задержку рассмотрят, может сделают скидку на комуналку.

Будет около 400 паркомест и шлагбаум,чтоб парковались только наши

Дорога к ГС будет со стороны Фреша и Сяйво, частично грунтовая скорее всего, тк другие застройщики будут класть коммуникации

По 10 кВт в квартиру электрика, мощность хорошая, будет резервная линия, если отключится основная

Подъезды с двумя выходами - во двор и основными


Спасибо большое ! :)
25 бер 2019 13:06
Цитата "Yuha":

Ну чому ж, за утримання прибудинкової території можуть. Якщо в них буде власний жек. По лічильниках звісно це не можливо.



А, ну тоді інша справа, варта того, щоб чекати 😂
25 бер 2019 15:00
Шановні забудовники, а ви впевнені, що однієї котельні вистачить на 824 житлових квартири плюс комерцію? Адже ще на минулому тижні (до зустрічі) ваші консультанти настоювали на трьох...
:notsure:
26 бер 2019 04:41
Порахуйте ск.викинуто непередбачених грошей на знiмання квартири ( я так й не зрозумiла, коли ключи обiцяють, у якому роцi? бо пiдписання договору, ще не значить , що квартира наша, що ми можемо вже робити ремонт...) Нiяка компенсацiя нiчого не поверне, а Синергiя тим бiльш- однi обiцянки, iм самим не набрибло...
26 бер 2019 04:44
Щодо котельнi,...1/1000кв ( на такий масивний будинок) ой...якось не серйозно все це!
26 бер 2019 07:27
Разве была информация что будет 1 (одна) котельная на все квартиры?
26 бер 2019 11:35

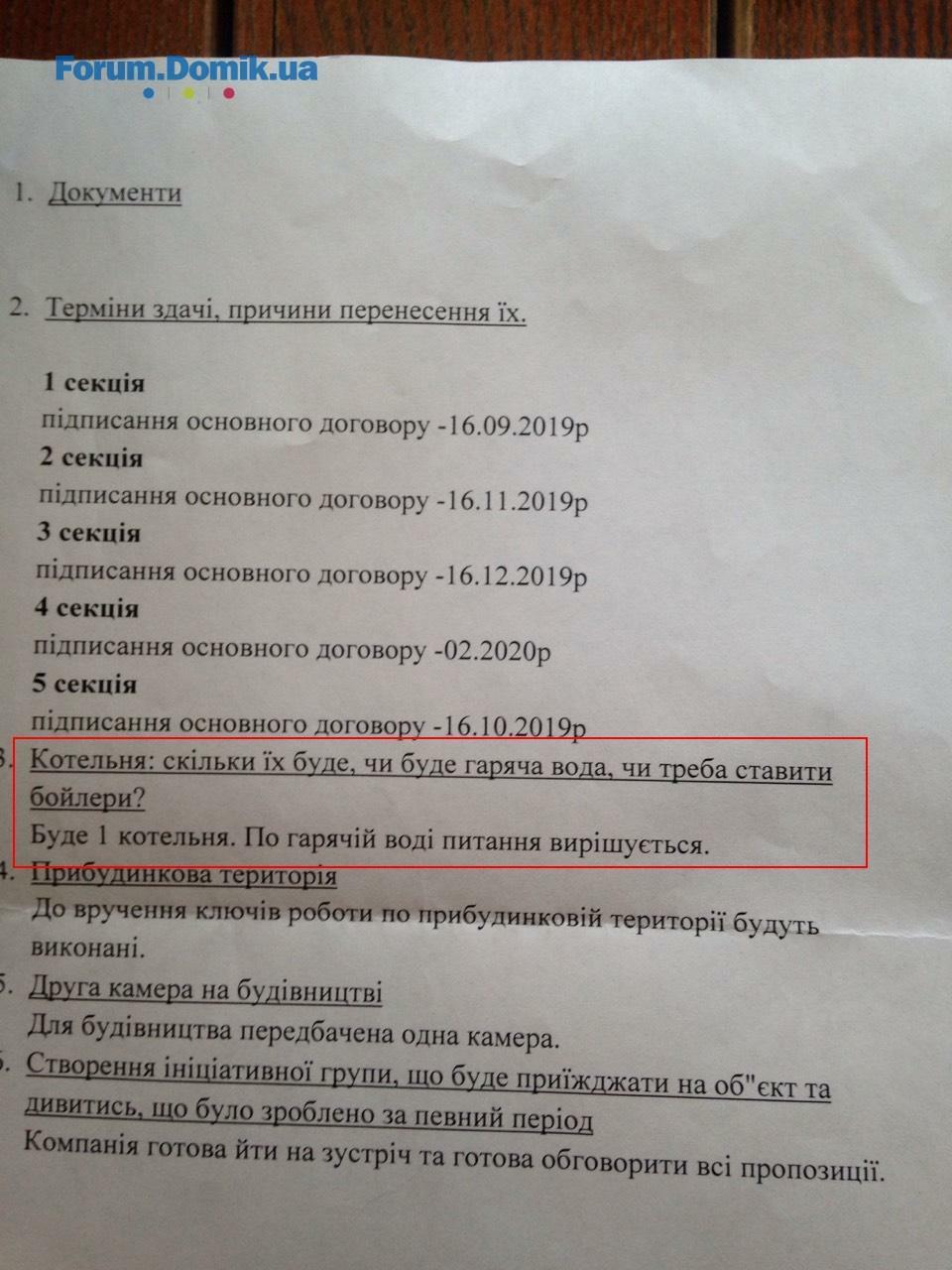

S_N_P же писала про це... Я так розумію, що це було озвучено під час зустрічі.
Там фото було про результати зустрічі
27 бер 2019 11:56
Добрый день
а кто был на встрече от представителей Синергии?
и как объяснили простой работ на стройке? т к рассказы о подготовке лифтовых шахт 1,5 месяца то бред.
Возможно был озвучен приблизительный план работ - что когда...или каким волшебным образом они собираются при таких темпах сдать 1-й дом 16 сентября?
28 бер 2019 08:18
инфо от КС

Шановні інвестори, надаємо інформацію по часто запитуваних питаннях:
1.Яка марка теплового лічильника та яка його вартість?
Тепловий лічильник поки погоджується дирекцією.
2.Коли планується закінчення фасадних робіт по 2-3 секціям?
Фасадні роботи відновляться на початку квітня у зв’язку з погодою, очікуються ще заморозки.
До вручення ключів плануємо закінчити роботи.
3.Чому затримка?
Строк виконання робіт з інженерного забезпечення мікрорайону виконується спільно БГ «Синергія», «Орлан інвест» та ЖК «Сяйво» тому виконання складних проектів та їх погодження забрало більше часу, а ніж було заплановано. Окрім того зміна ДБН внесла корективи в проектну документацію що призвело до затримок.
4. Які терміни прокладки комунікацій до комплексу по кожному з видів робіт?
До вручення ключів плануємо закінчити роботи.
Прокладка комунікацій каналізації по нашій території прокладена.
Зараз починаємо прокладання навпроти ЖК «Сяйво», для того щоб з’єднатися з колодязем.
Більша частина робіт по воді виконано, будуємо далі, для того щоб з’єднатися з тим участком, який будує «Орлан інвест».
5.На коли заплановано початок монтажних робіт по установці дахової котельні?
Приміщення вже готове.
Обладнання на заводі на виготовленні.
Строк виготовлення обладнання два місяці.
28 бер 2019 10:02
Спасибо !
28 бер 2019 10:25
Хтiлося б уточнити, коли це саме вручення ключiв плануеться, адже пiдписання договору - це не те саме?
28 бер 2019 10:29
I так усе:"до вручення ключiв...буде виконано" i знову - НI ЯКОI КОНКРЕТИКИ!!!!!
28 бер 2019 12:33
Подскажите пожалуйста по крышной котельне. Очень волнует наличие вибро- и шумоизоляции котельни и установка виброплиты под насос. А если инвесторы будут принимать квартиры в неотапливаемый период, то понять насколько будет сильна вибро-отдача котельни по стенам, невозможно. Что делать?
29 бер 2019 13:46

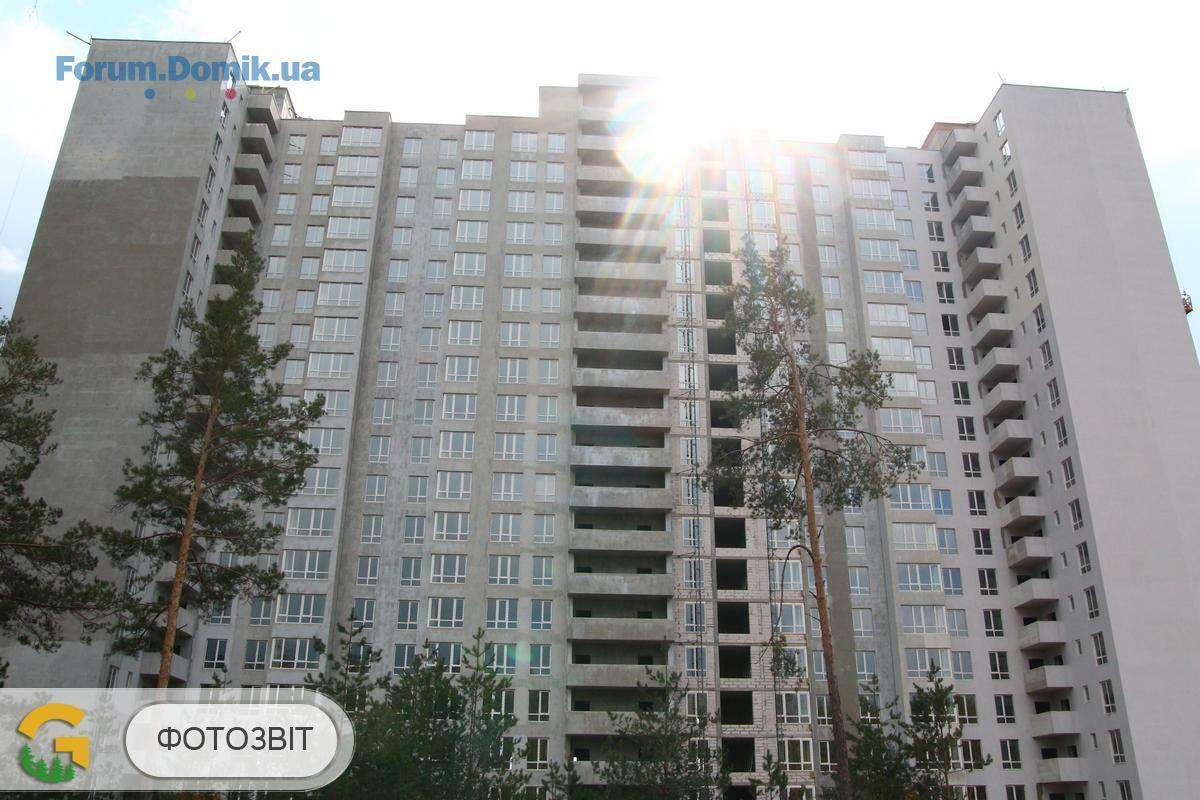

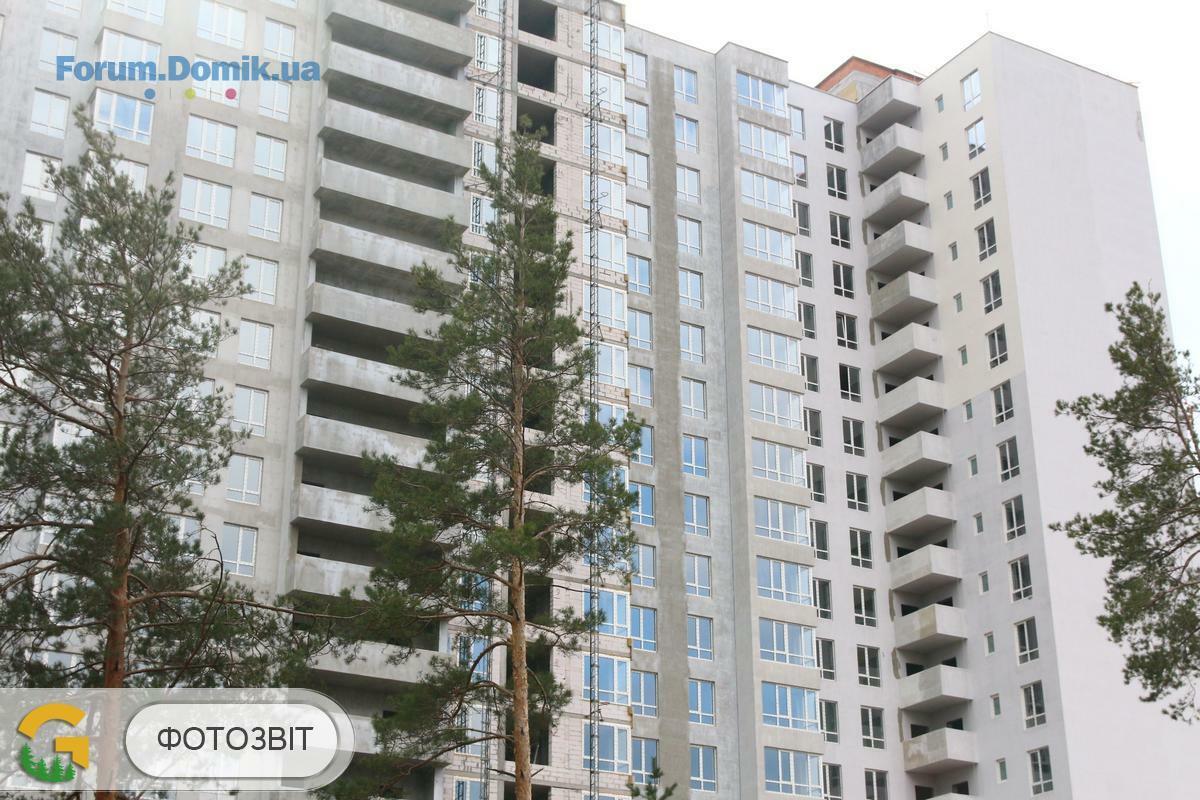

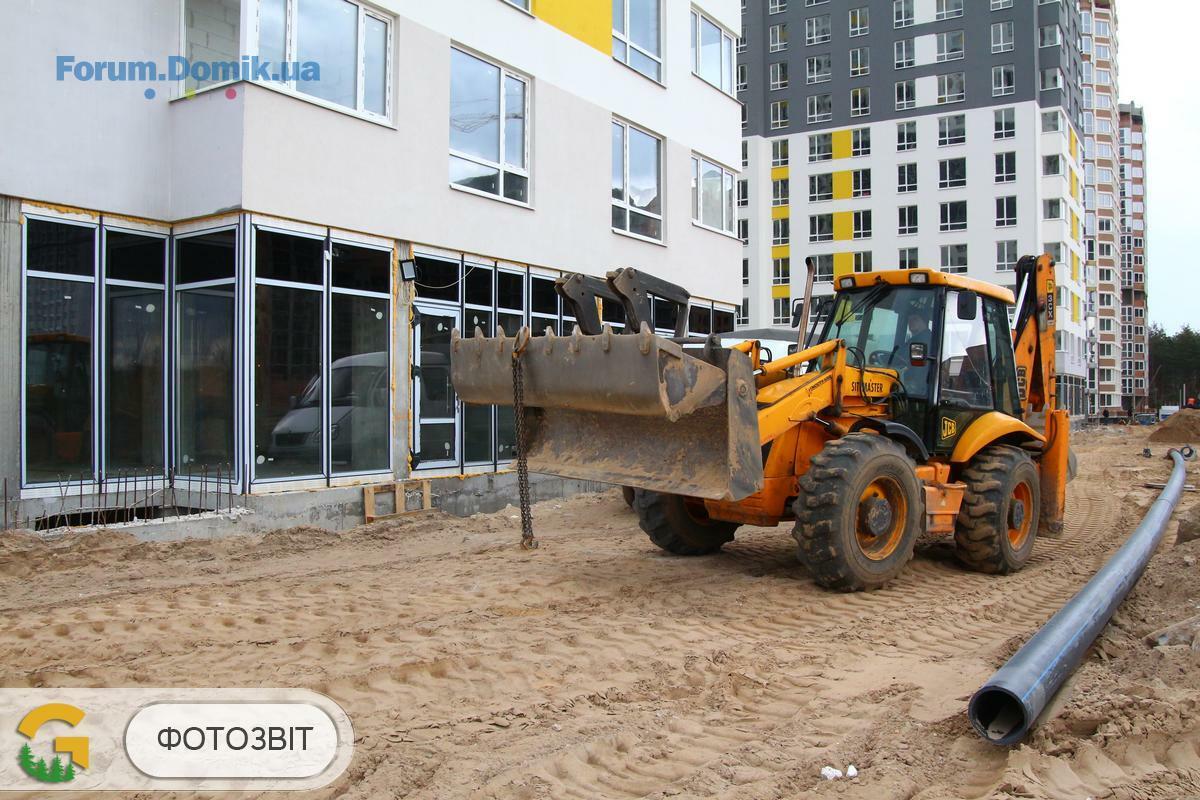

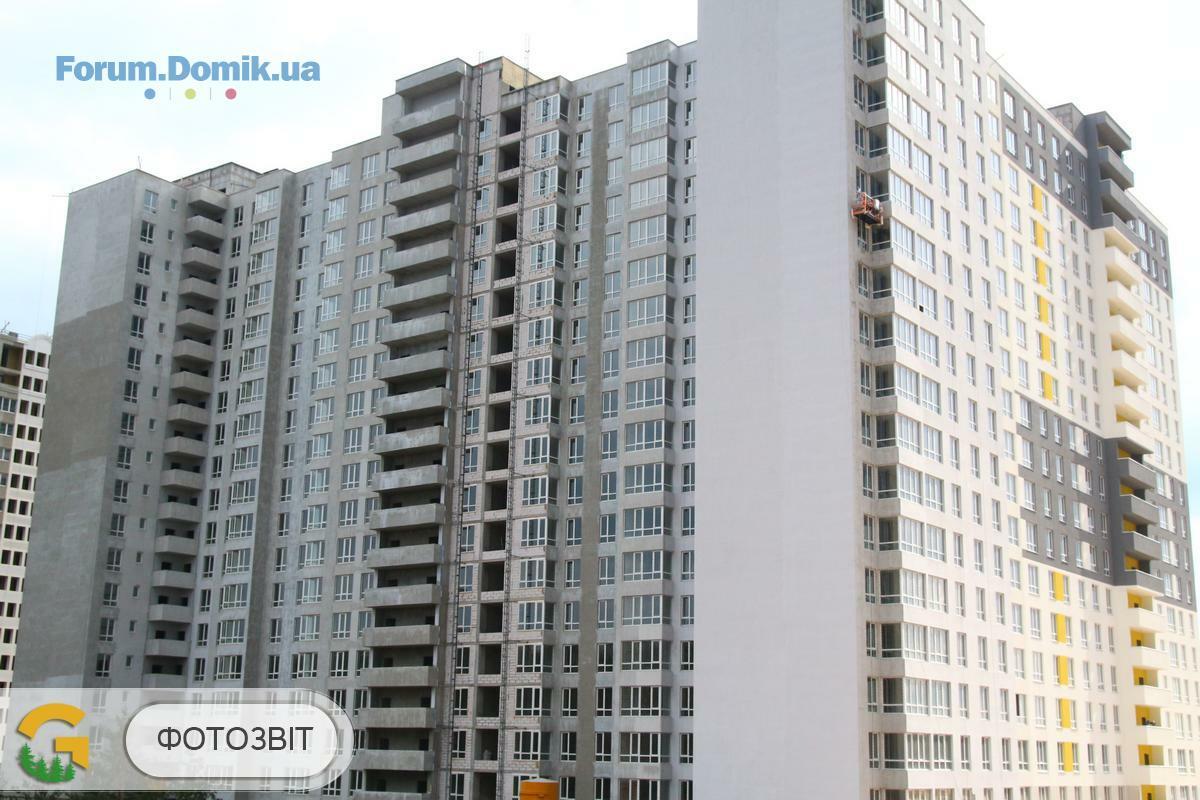

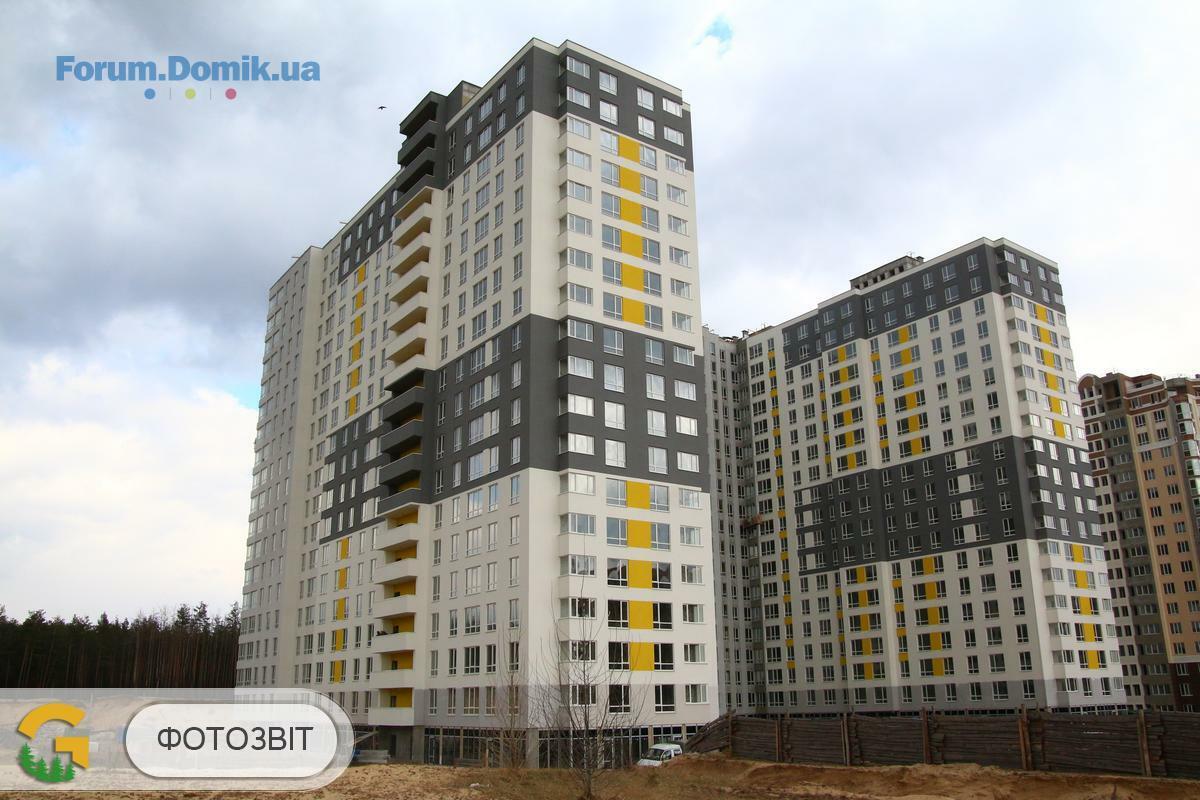

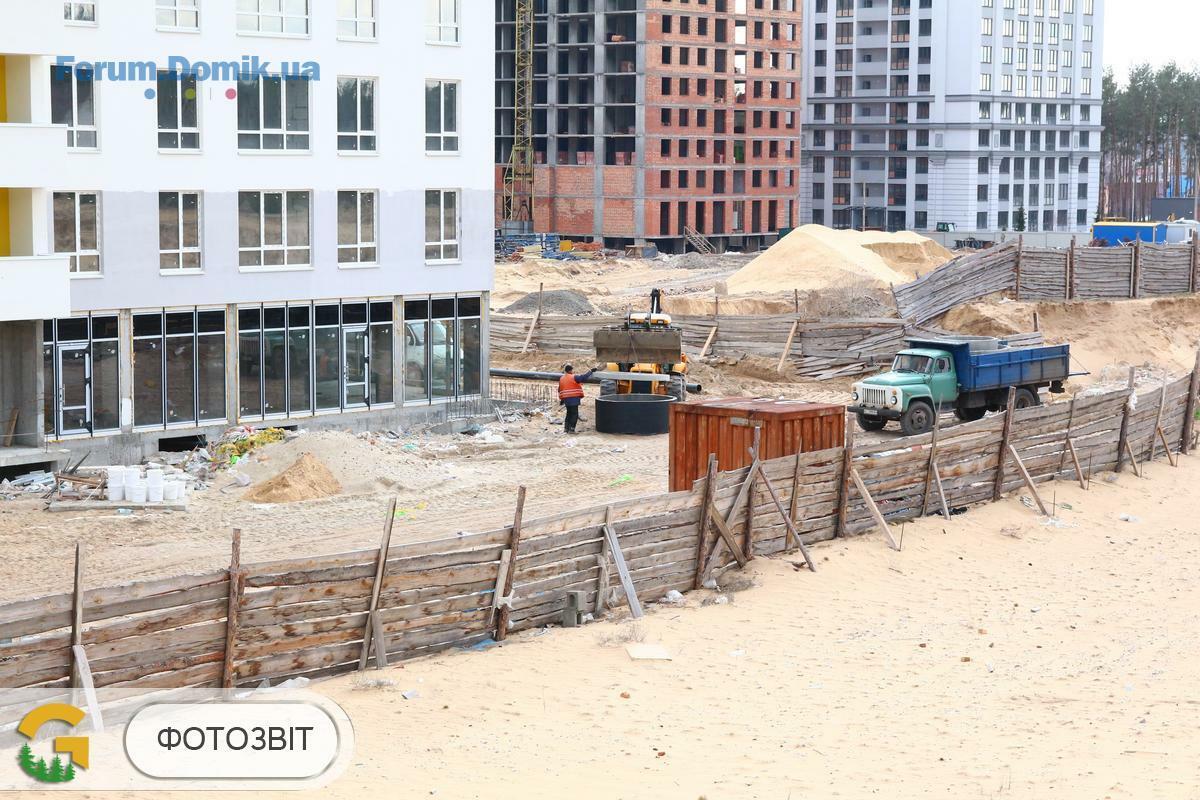

Звіт про хід будівництва ЖК Green Side від 29 березня 2019 року.

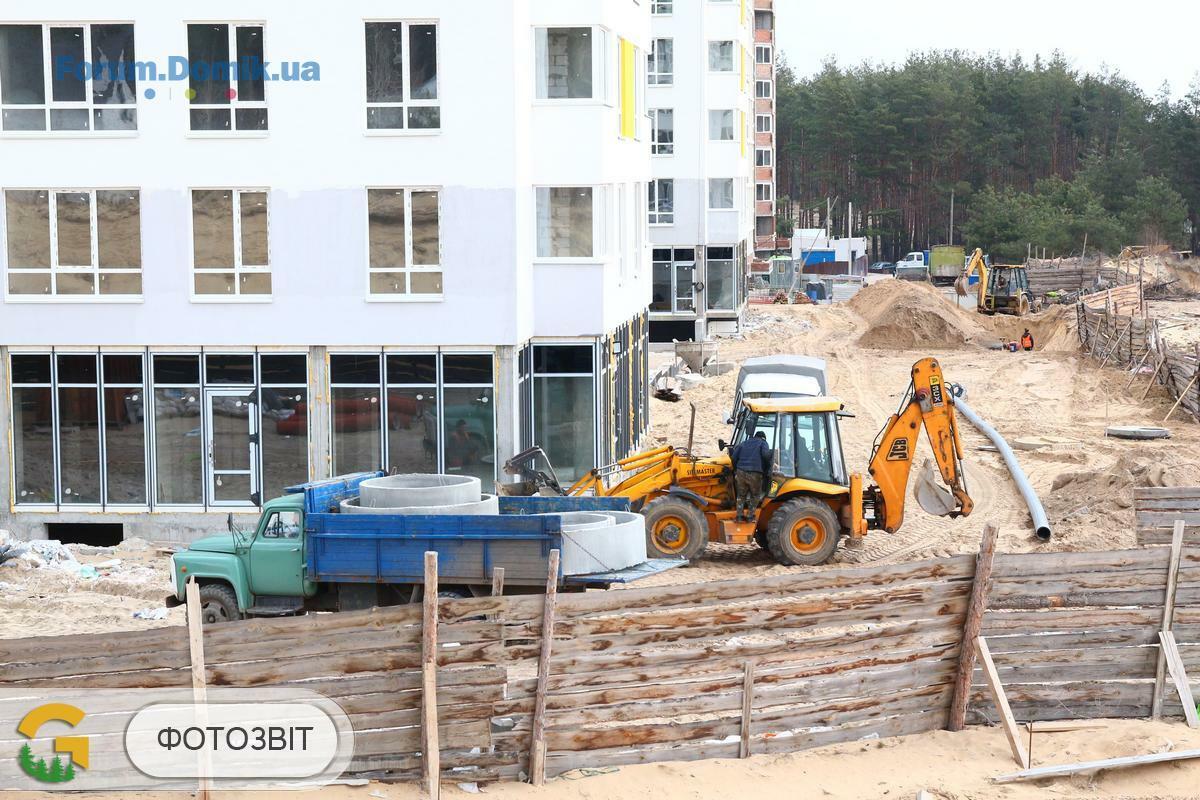

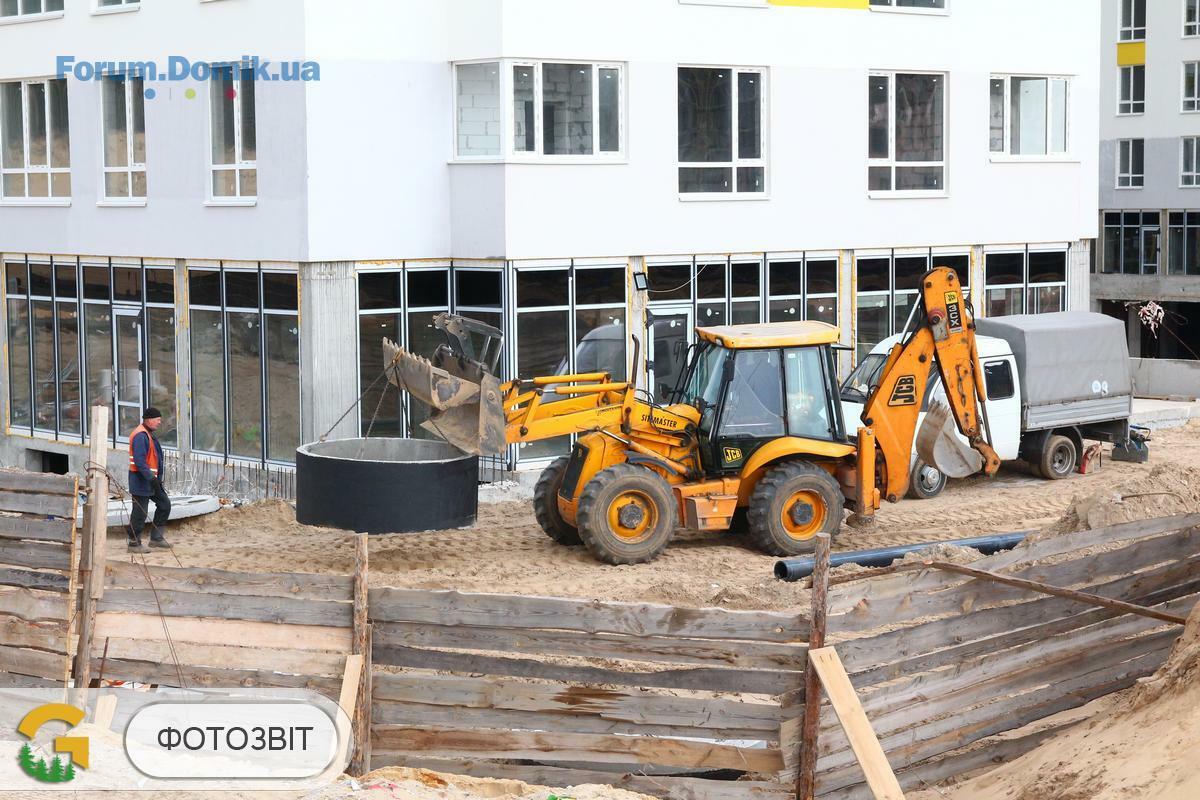

У комплексі продовжуються роботи з влаштування зовнішніх каналізаційних комунікацій. Розпочато роботи по влаштуванню зовнішніх комунікацій водопостачання. Розпочато підготовчі роботи з влаштування підпірної стіни з боку ЖК "Сяйво-2".

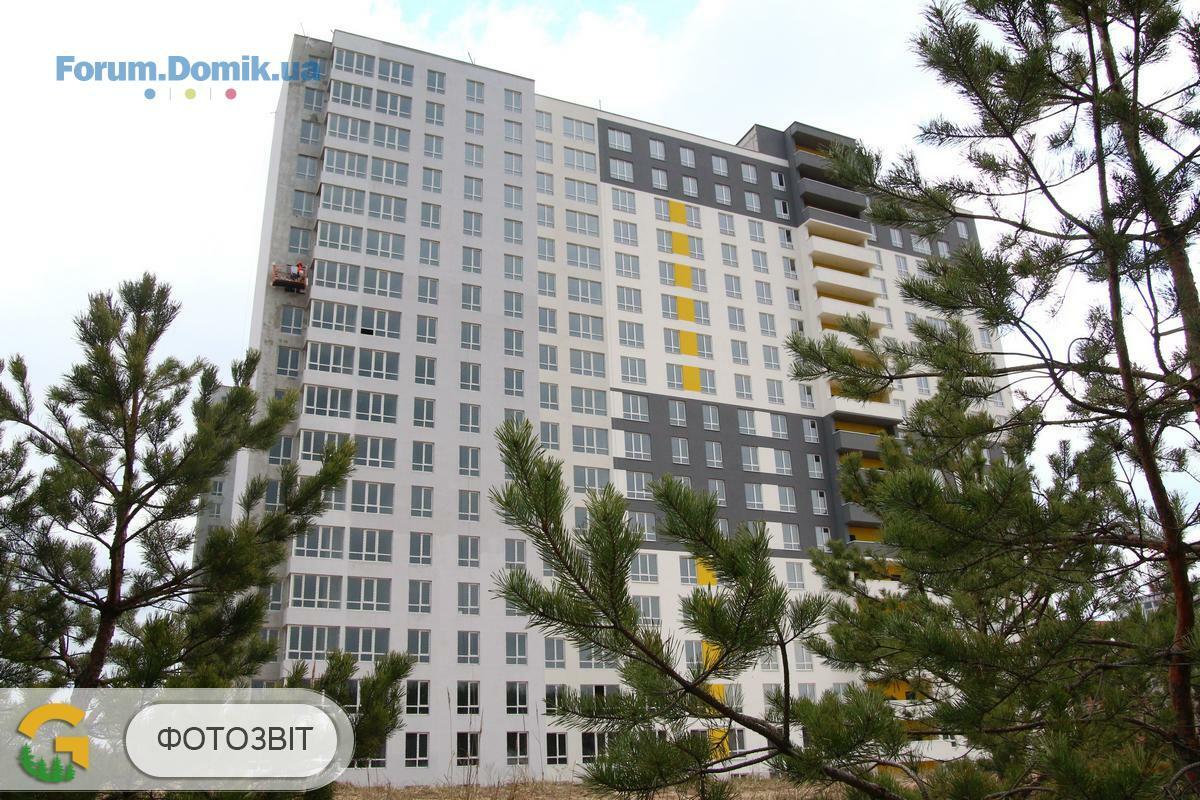

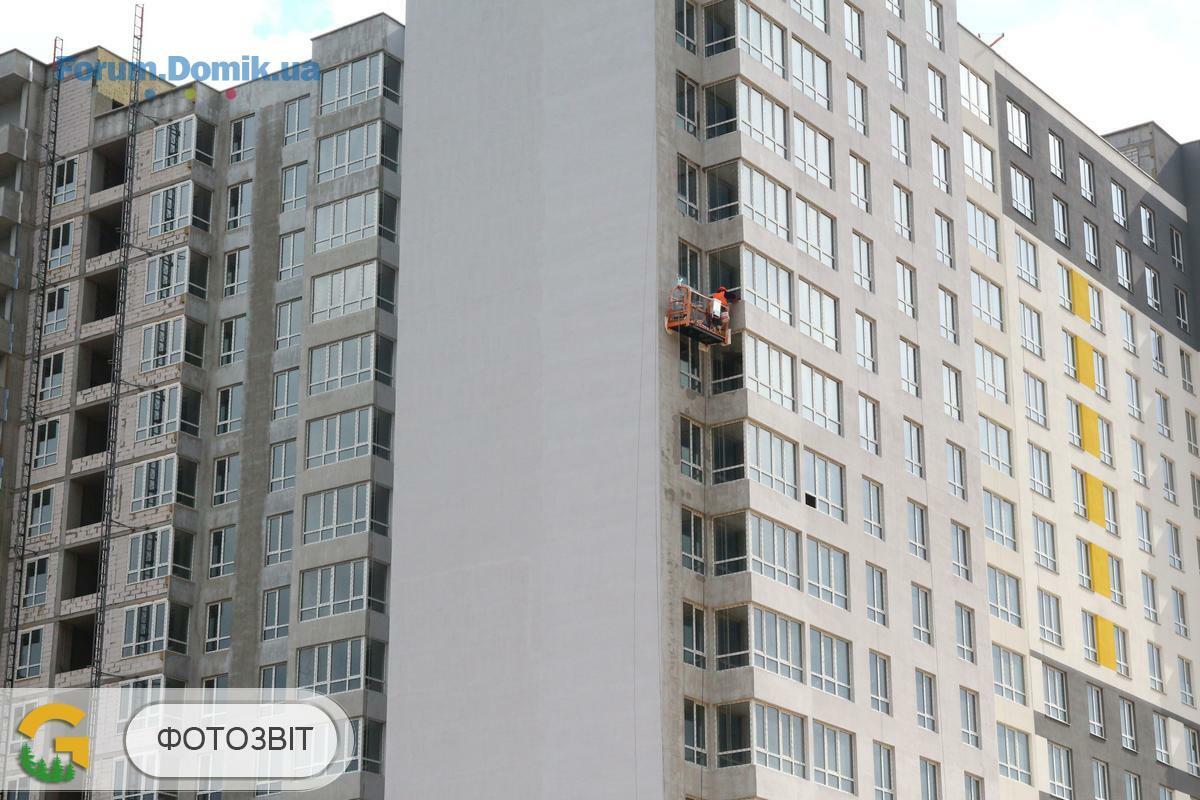

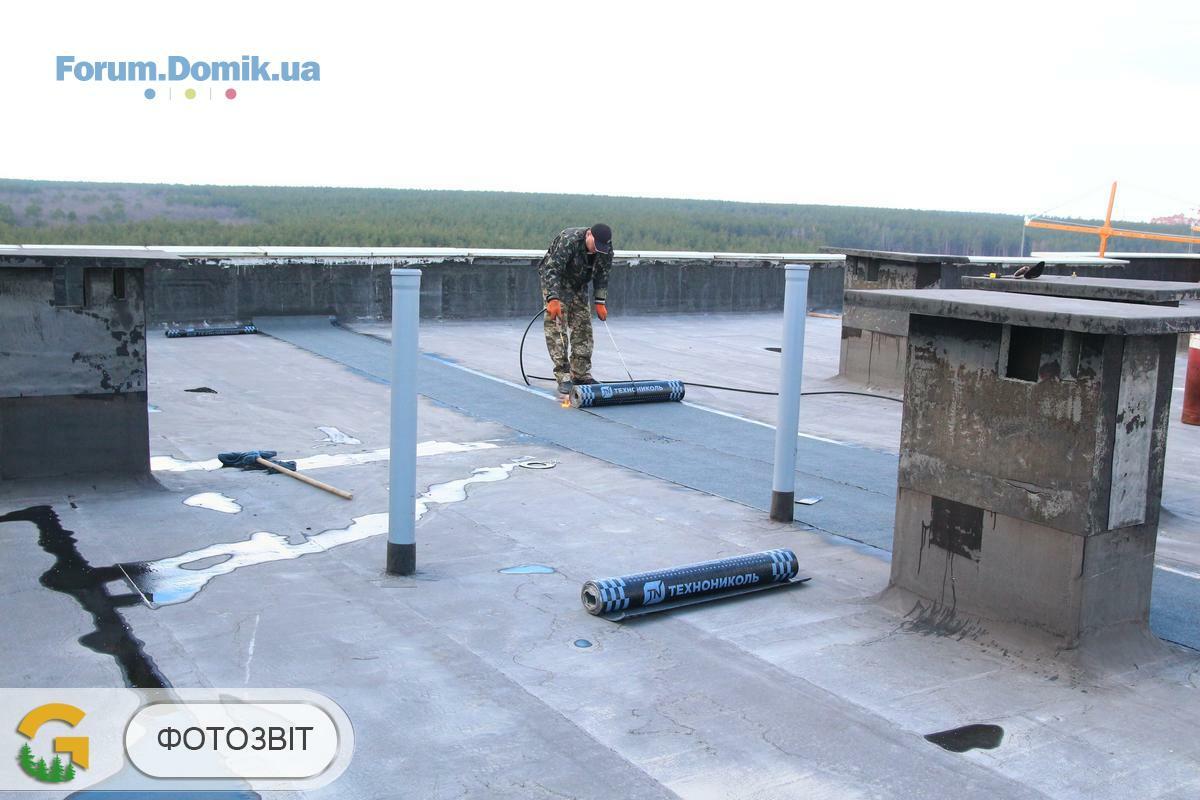

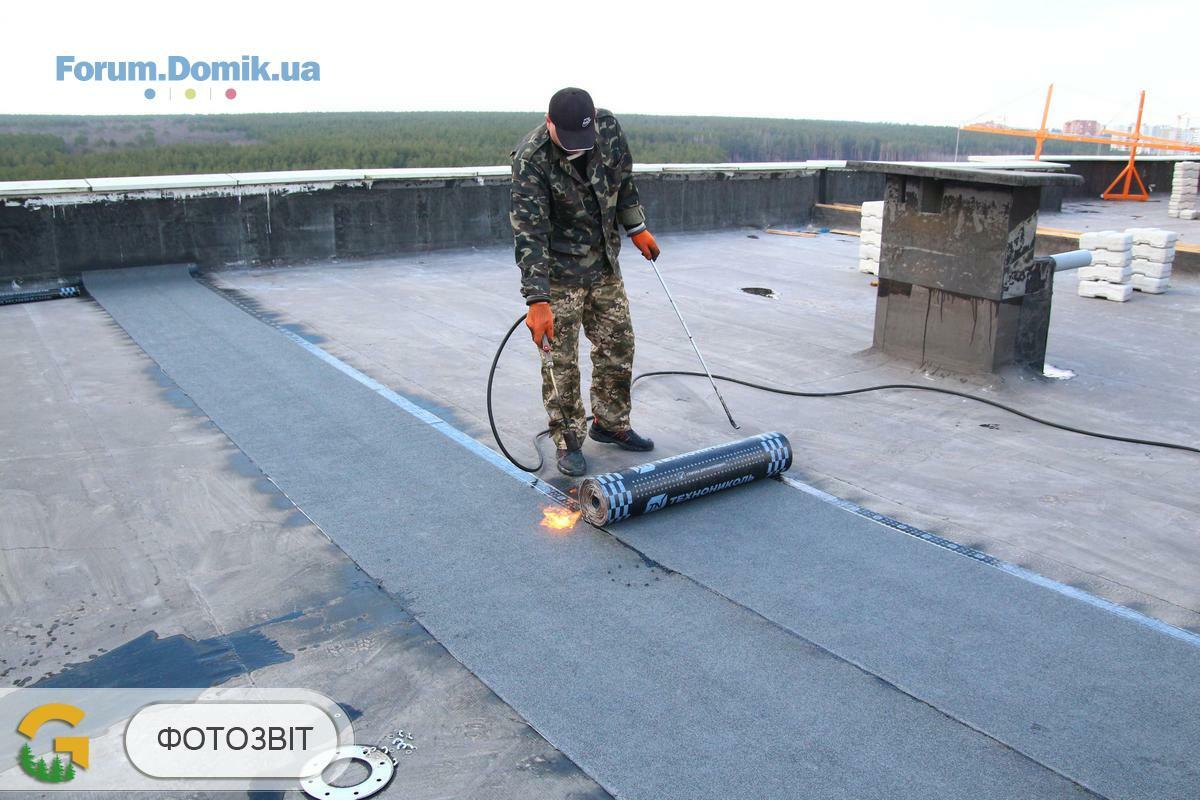

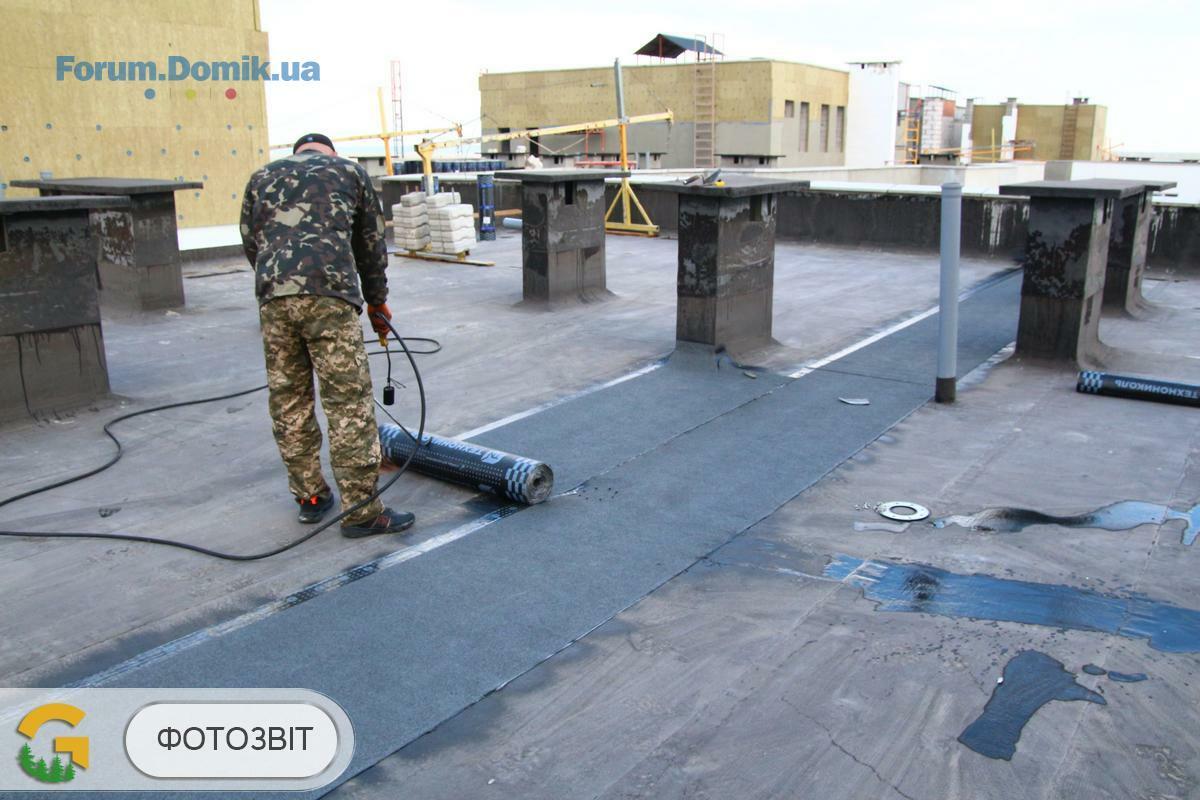

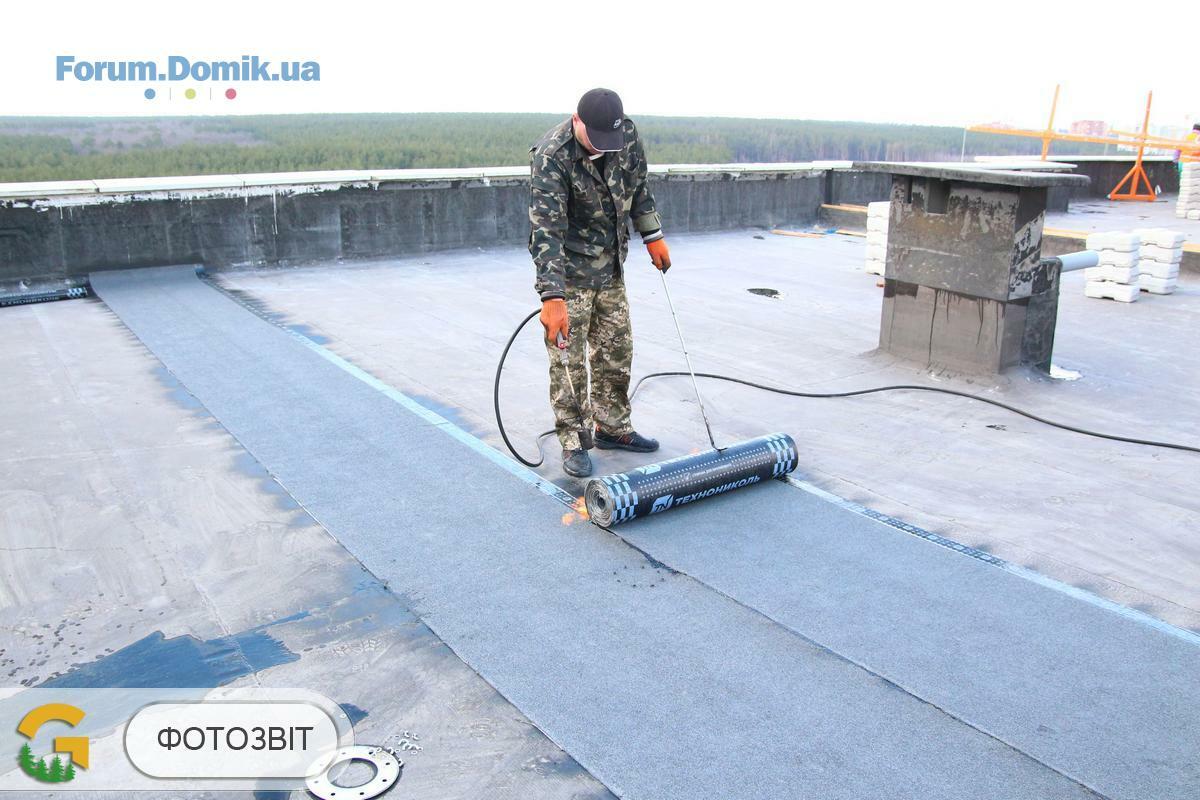

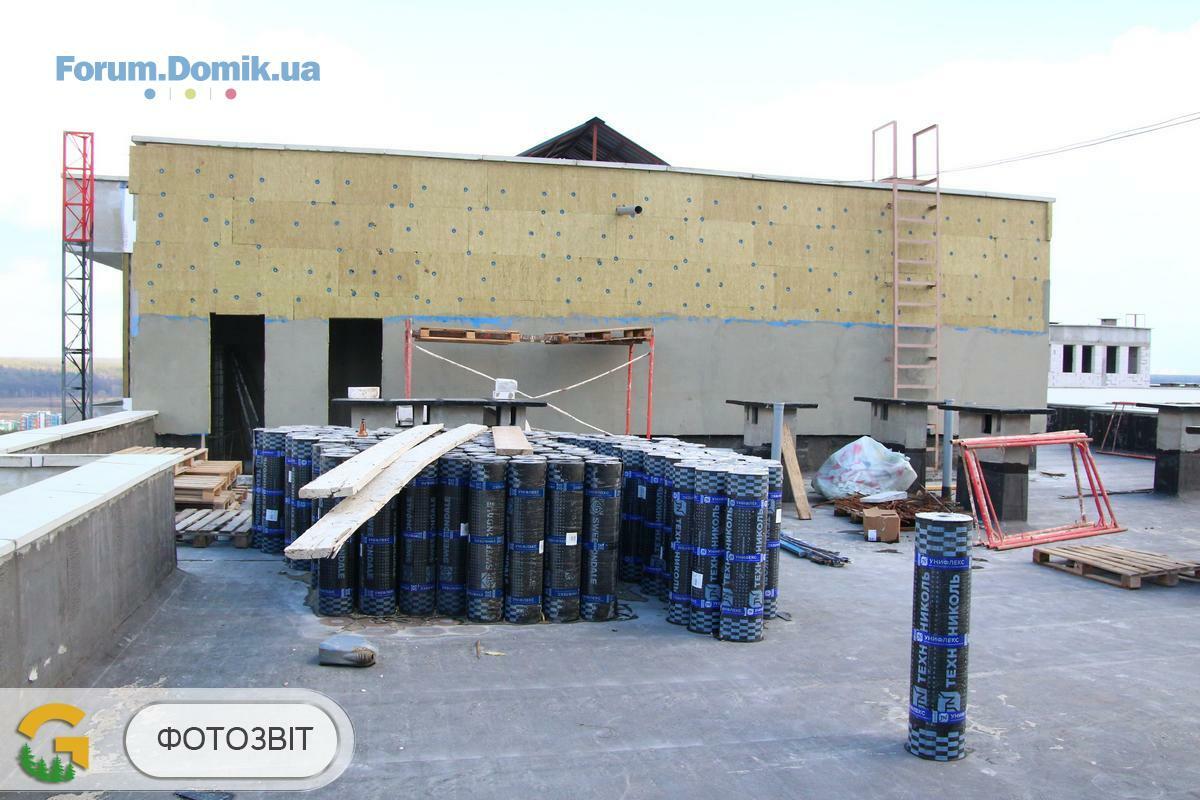

У першому будинку триває штукатурка стін в місцях загального користування. Виконуються роботи по поклейці другого шару гідроізоляції на даху. Виконуються фасадні роботи стін машинного відділення на даху.

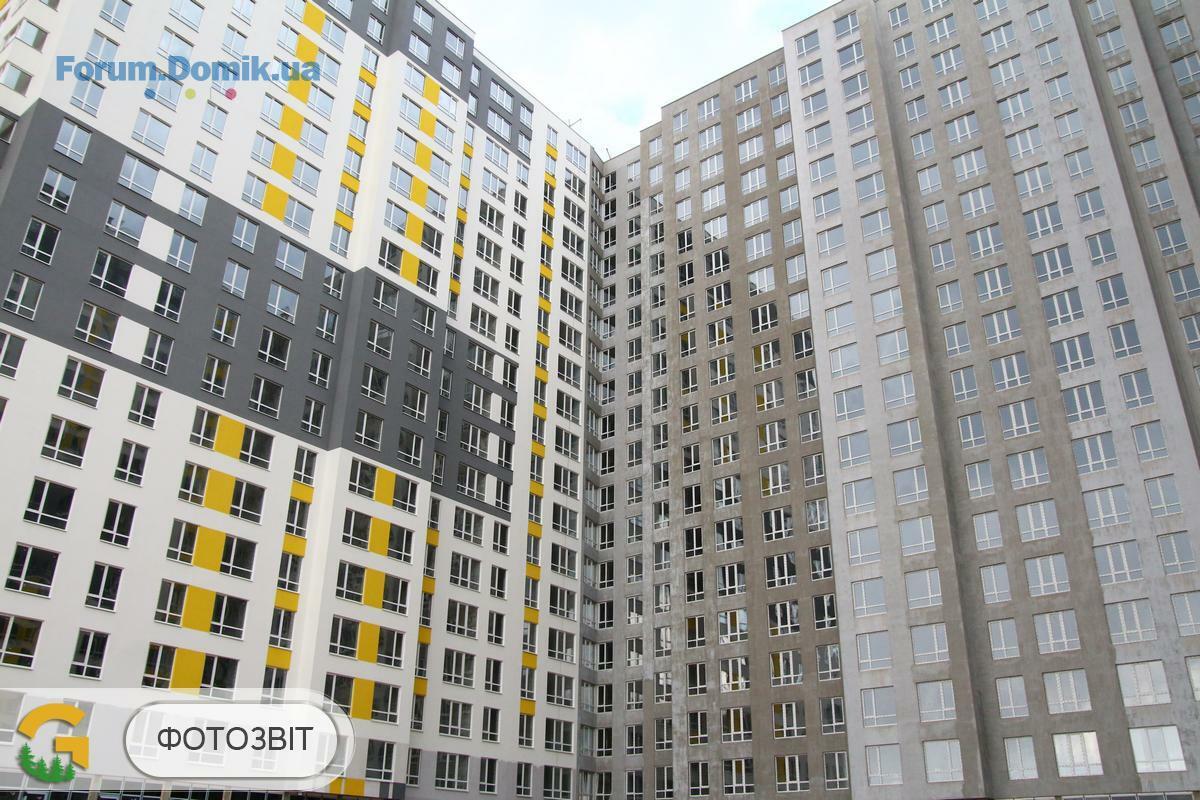

У другому будинку триває штукатурка стін в місцях загального користування. Виконуються фасадні роботи стін машинного відділення на даху. Тривають роботи по стяжці підлоги поквартирно.

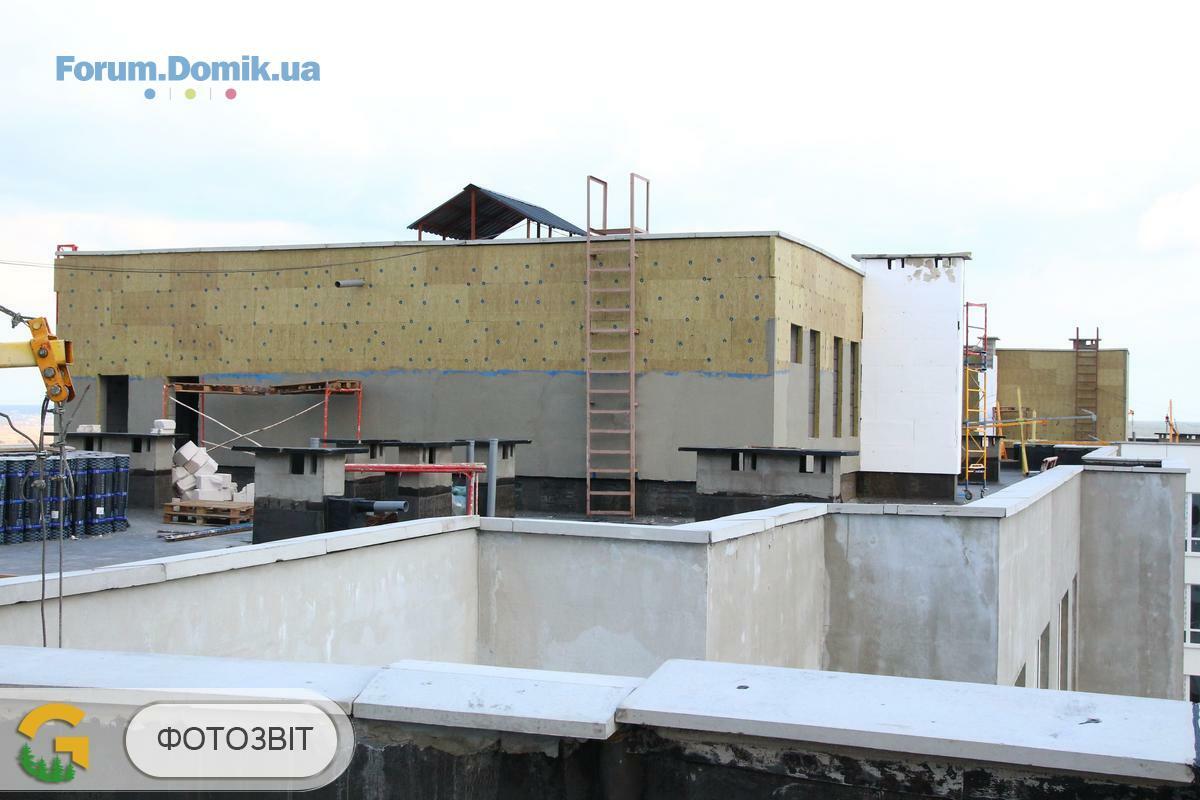

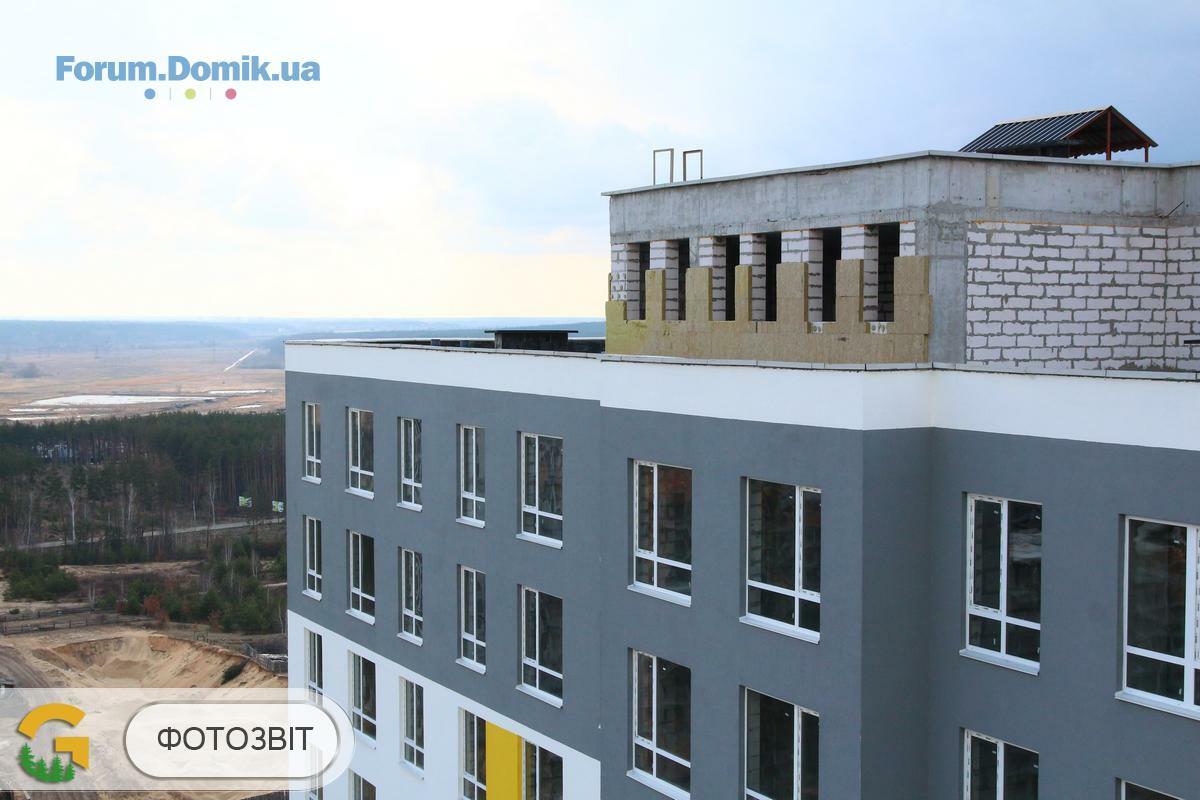

У третьому будинку тривають підготовчі роботи по влаштуванню фундаменту під котельню на даху. Тривають фасадні роботи стін котельної на даху.

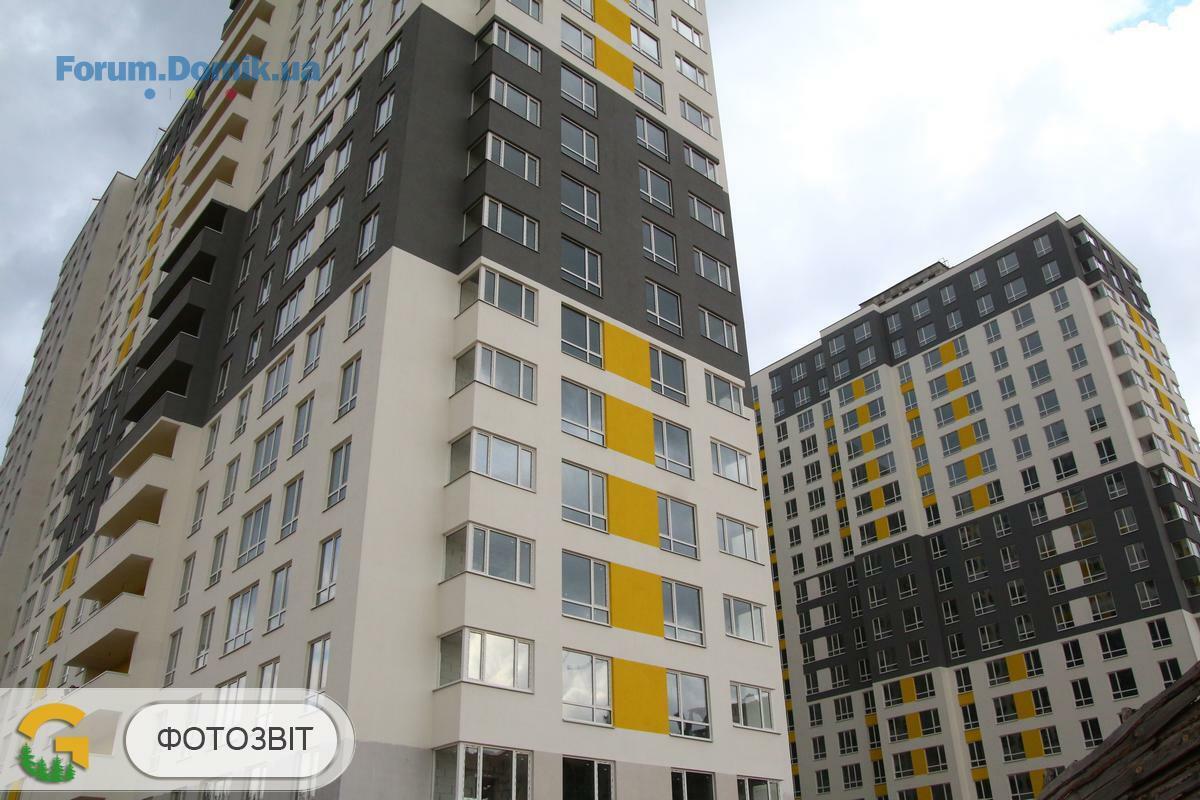

У четвертому будинку починаються роботи по штукатурці стін в місцях загального користування. Виконуються фасадні роботи стін машинного відділення на даху.

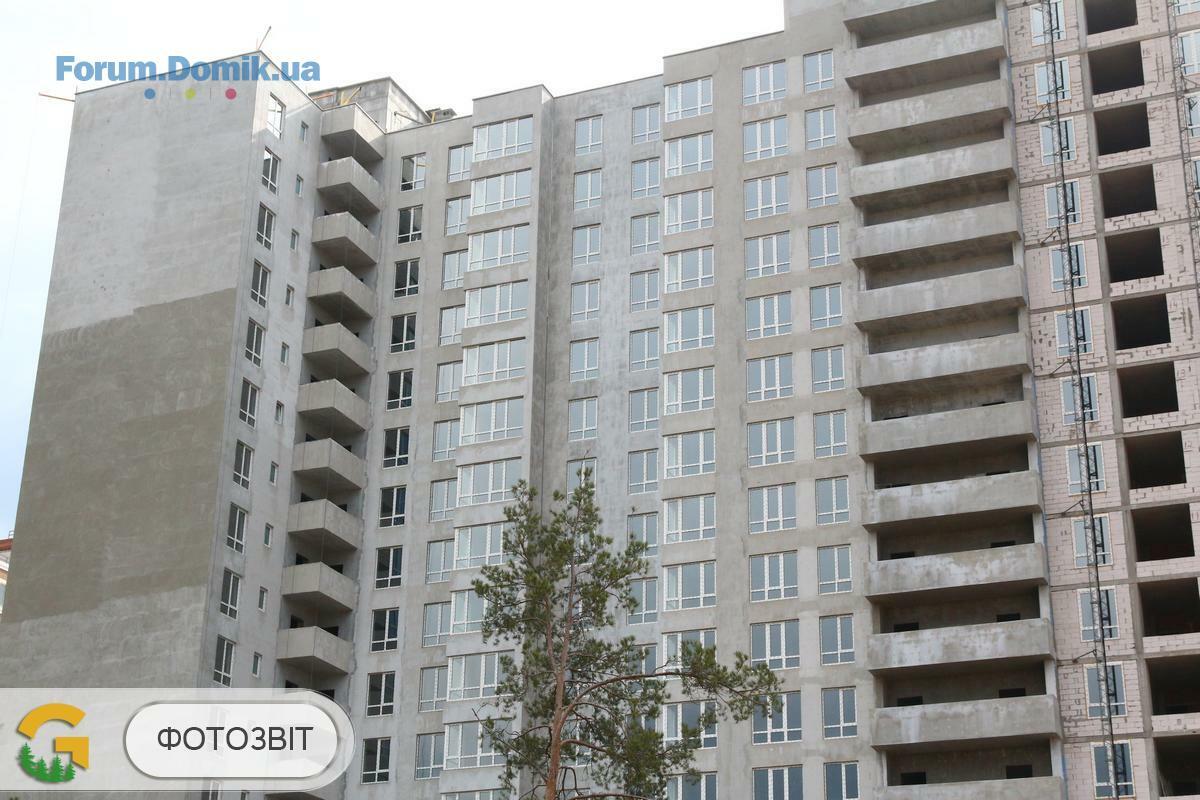

У п'ятому будинку триває штукатурка стін в місцях загального користування.
04 квіт 2019 06:24
Доброго дня! Хтось був нещодавно всерединi будинку, може там якiсь явнi змiни темпи - робота помiтна, в якому станi коридори, може фото у кого е, що з лiфтами? Наче знову на пiв року перенесли здачу ( в котрий раз), думаю якщо не контролюватимемо, то не останне перенесення...
04 квіт 2019 12:32
Цитата "Synergy-Bud":
Звіт про хід будівництва ЖК Green Side від 29 березня 2019 року.


У першому будинку триває штукатурка стін в місцях загального користування.


Пожалуйста в следующем отчете прикрепите пару фотографий с місць загального користування где ведутся работы
спасибо
04 квіт 2019 12:59
Сегодня на почту пришла реклама от Синергии
2 вопроса:
1. почему цены на этапе котлована были выше ?
2. готовий до заселення? может мы чего то не знаем?
04 квіт 2019 14:33
20700 це не вся вартість, а перший внесок тільки.
04 квіт 2019 16:01
Доброго дня.

Придбати квартиру можна також в розстрочку.
Вказана сума першого внеску.
За більш детальною інформацією звертайтесь у наші Центри продажів.

Дякуємо за Ваше звернення!
Гарного вечора!
10 квіт 2019 08:42
Доброго дня!
Підкажіть будь-ласка, на зустрічі оговорювалося питання стосовно оплати зайвих квадратних метрів? Оплата буде проводитись по тій же вартості що в договорі, чи можливо буде якась пільгова вартість? Оскільки різниця зовсім немаленька!
