08 дек 2020 07:25
На строительстве Жилого дома №4 ЖК «Квартал Тарасовский» в октябре-ноябре выполнялись фасадные работы и работы по устройству кровли дома. В декабре 2020 — январе 2021 запланировано продолжение работ по устройству кровли, монтаж квартирных дверей, сантехнические и электромонтажные работы.
22 янв 2021 09:42
Січень 2021 року вже закінчується, а в 4 будинку відсутні комункації, електрика та двері. Підкажіть причину затримки та на коли заплановані дані роботи.
08 фев 2021 15:13
На строительстве Жилого дома №4 ЖК «Квартал Тарасовский» в декабре 2020 и январе 2021 года выполнялись работы по устройству кровли дома. В феврале — марте запланировано продолжение монтажа квартирных дверей и дверей в МОП, сантехнические работы по монтажу стояков канализации, электромонтажные работы, утепление балконов и лестничных клеток, установка оконных отливов, монтаж сетей газоснабжения.
17 фев 2021 14:47
Ход строительства Жилого дома №4

Інформація на сайті ЖК
06 апр 2021 18:38
Строительство Дома №4, март 2021

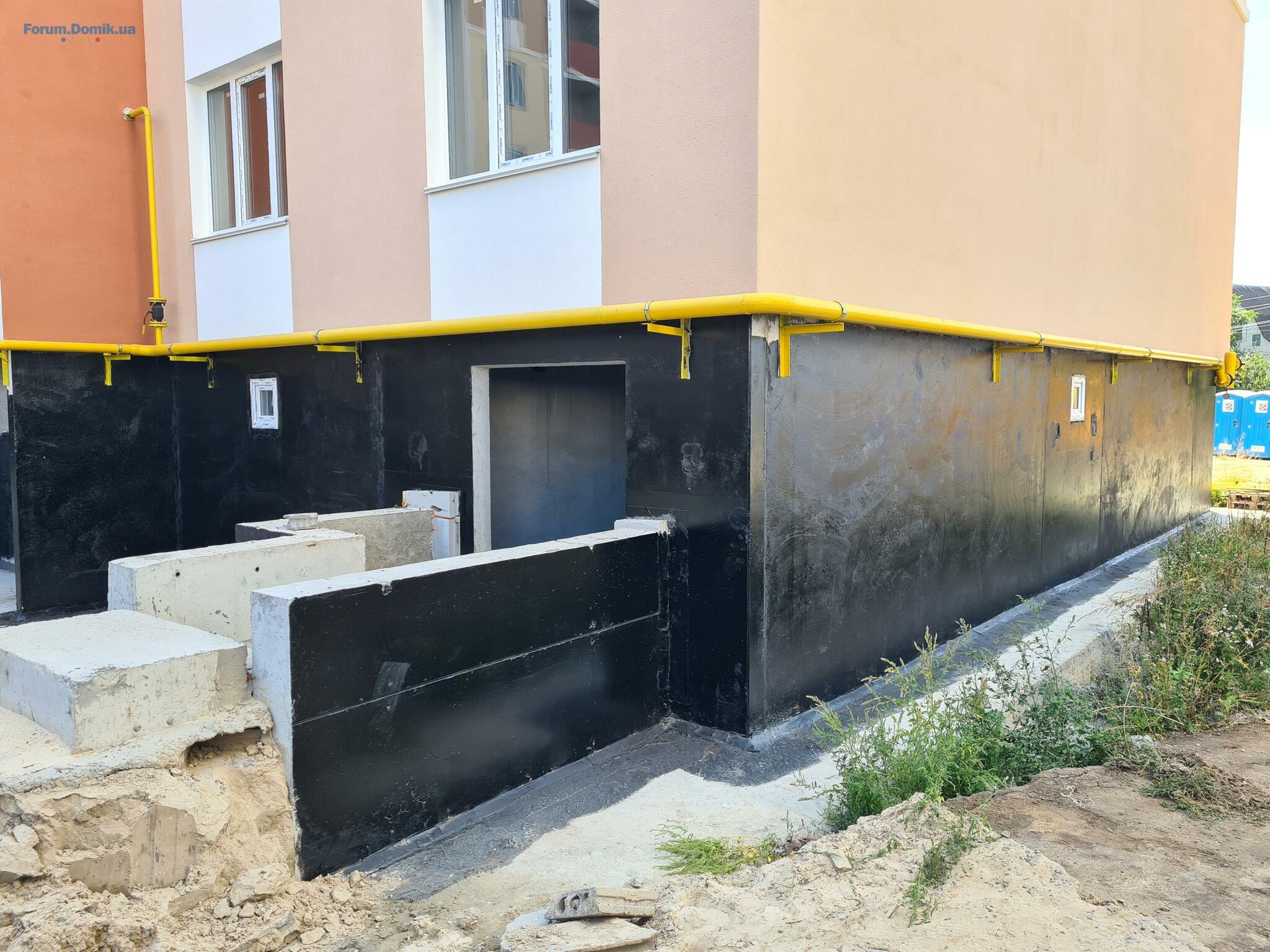

На строительстве Жилого дома №4 ЖК «Квартал Тарасовский» в феврале — марте 2021 года продолжался монтаж квартирных дверей и дверей в МОП, выполнялись работы по монтажу наружных и внутренних систем газоснабжения, осуществлялся монтаж дымоходов газовых котлов, установка оконных отливов. В апреле-мае запланировано завершение фасадных работ на балконах, утепление стен лестничных клеток, устройство кровли, установка дверей, монтаж систем газоснабжения, будет выполняться монтаж систем бытовой и ливневой канализации, системы холодного водоснабжения, электромонтажные работы, работы по устройству входных групп и прочие.
08 апр 2021 19:49
09 июнь 2021 06:59

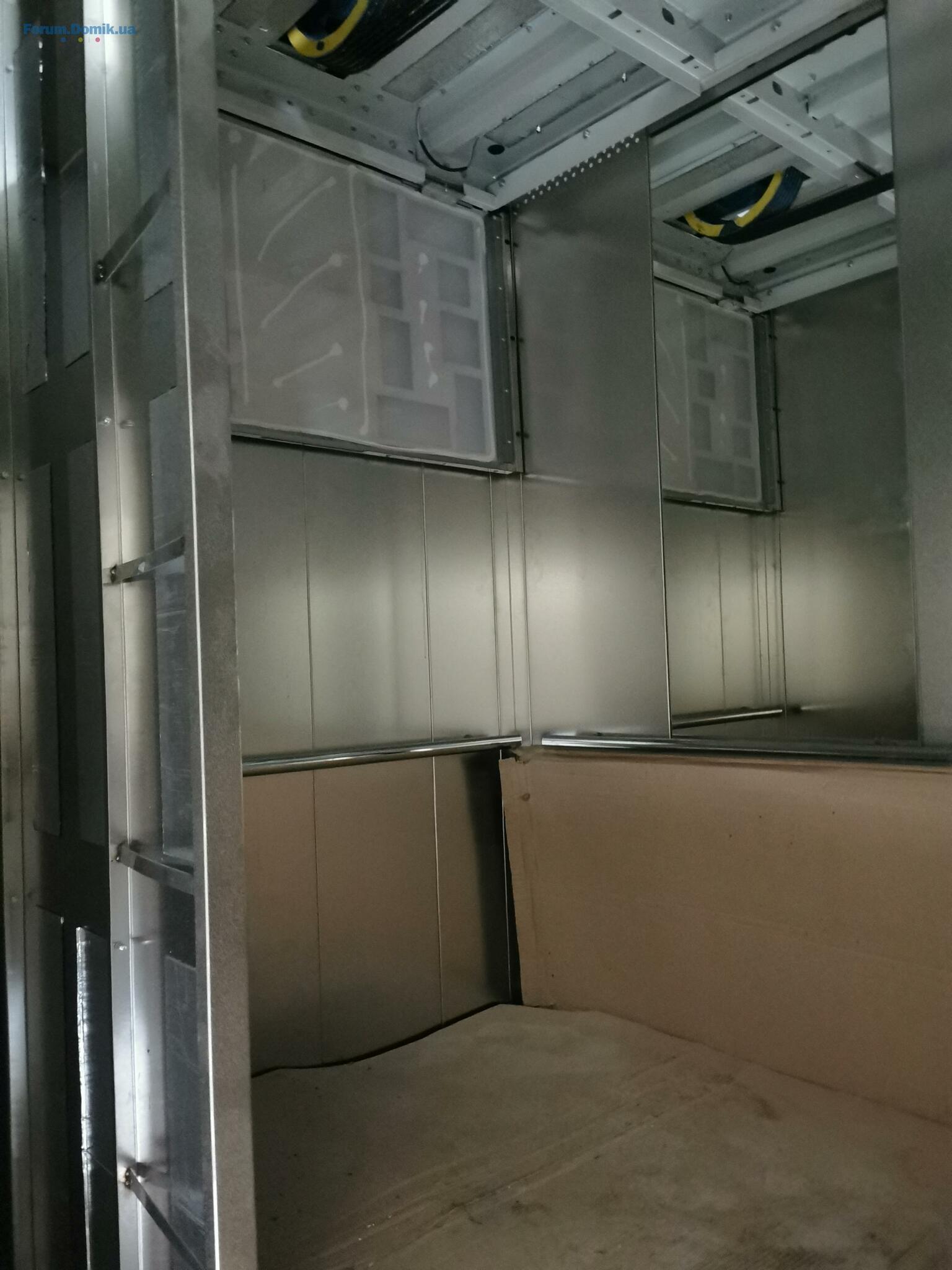

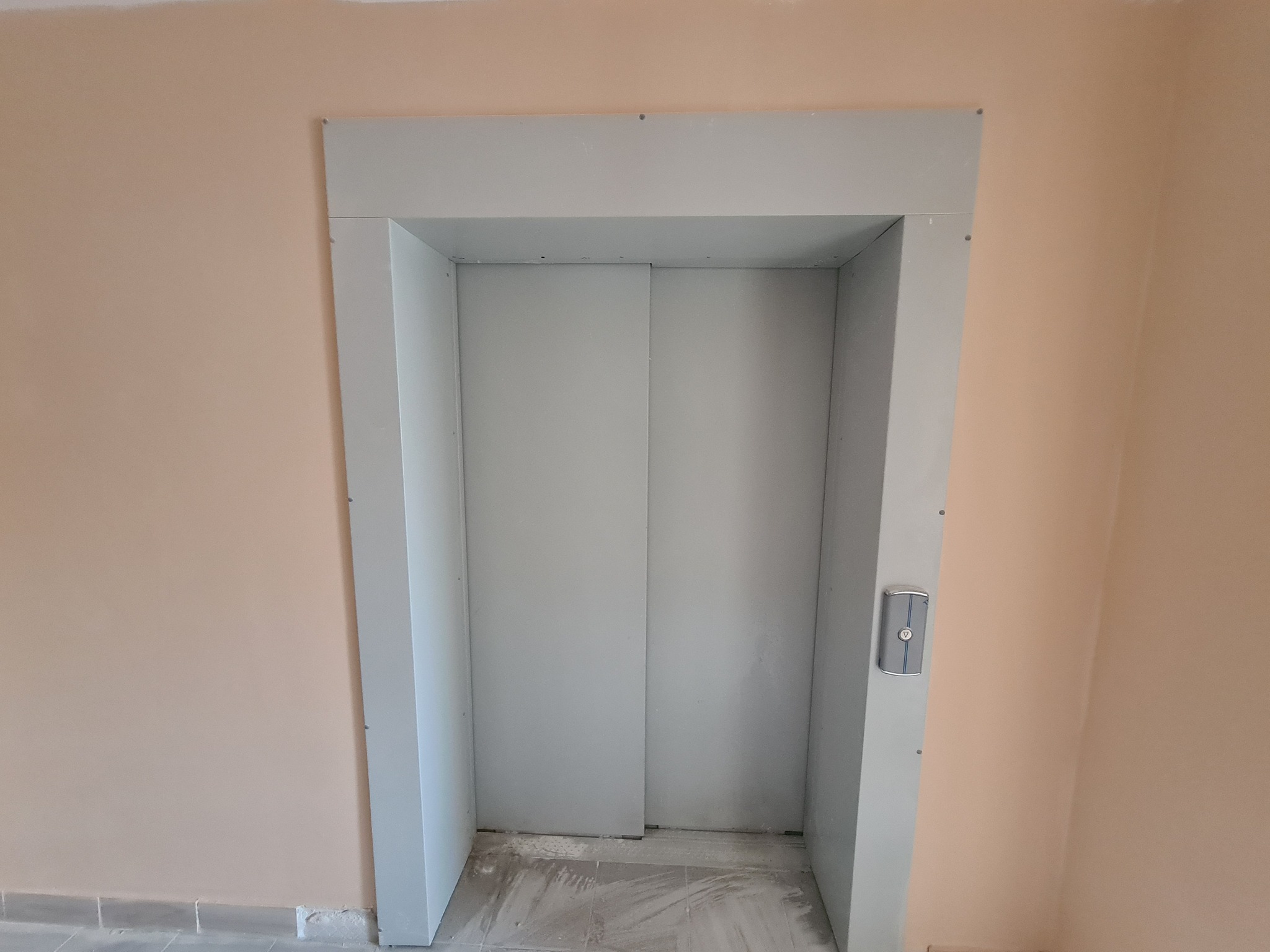

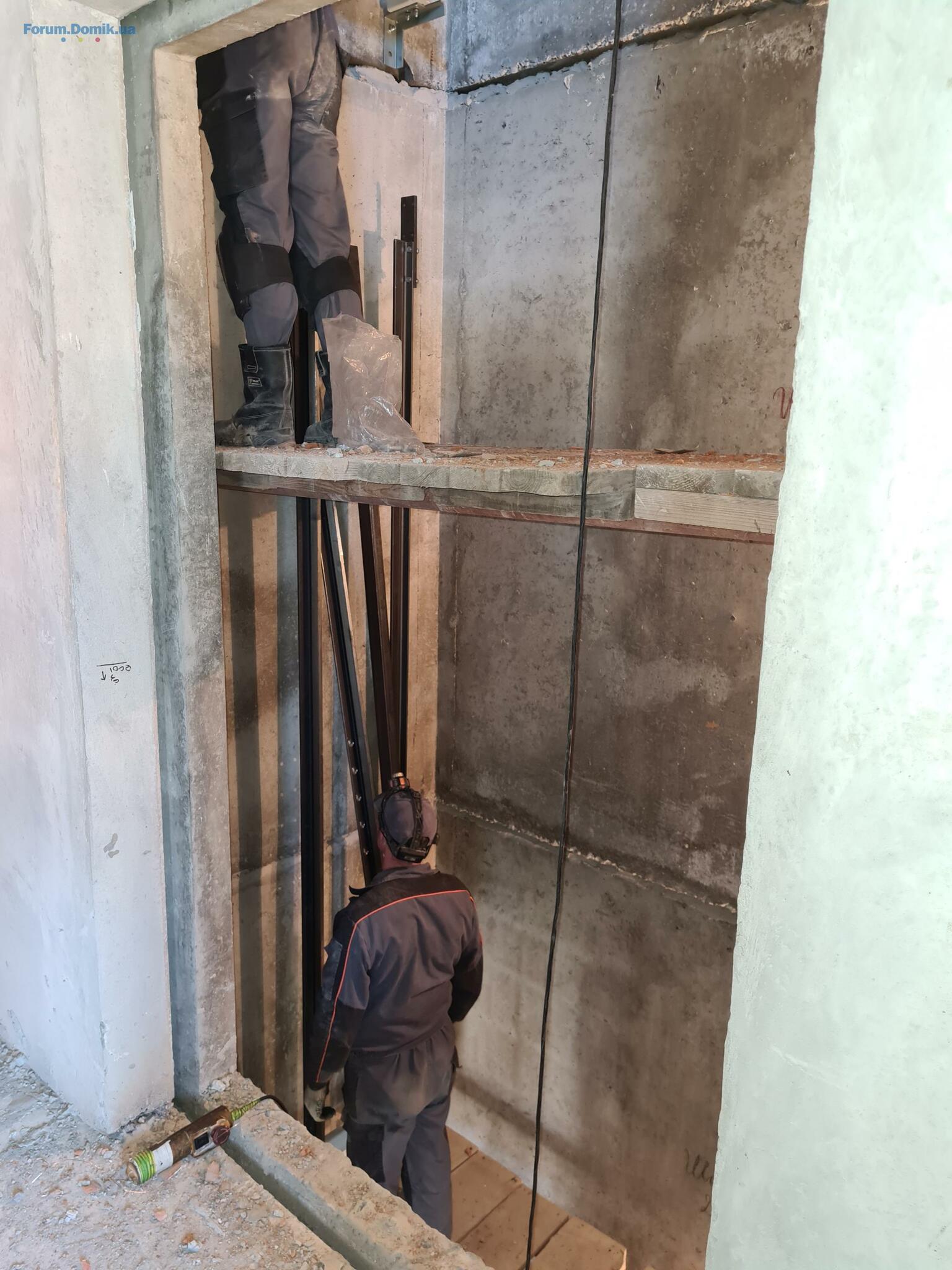

На строительстве Жилого дома №4 в апреле — мае 2021 года завершены работы по монтажу квартирных дверей, монтажу внутридомовых сетей бытовой и ливневой канализации, внутридомовых сетей газоснабжения, электромонтажные работы по квартирам, монтаж дымоходов газовых котлов в Секциях 1-3; выполнялись работы по утеплению лоджий и лестничных клеток, обустройство входных групп, устройство армированной стяжки под гидроизоляцию кровли, начат монтаж лифтов.
В июне — июле запланировано завершение работ по гидроизоляции кровли, монтажу дверей в МОП и технических помещениях, гидроизоляции и наружному утеплению НТЭ, фасадных работ на лоджиях и монтажу лифтов; будут выполнятся работы по монтажу систем отопления и водоснабжения, устройство стяжек и отделка МОП, устройство наружных сетей бытовой и ливневой канализации, водо- и газоснабжения, вертикальная планировка придомовой территории и прочие.
10 июль 2021 10:14
Ход строительства Жилого дома №4

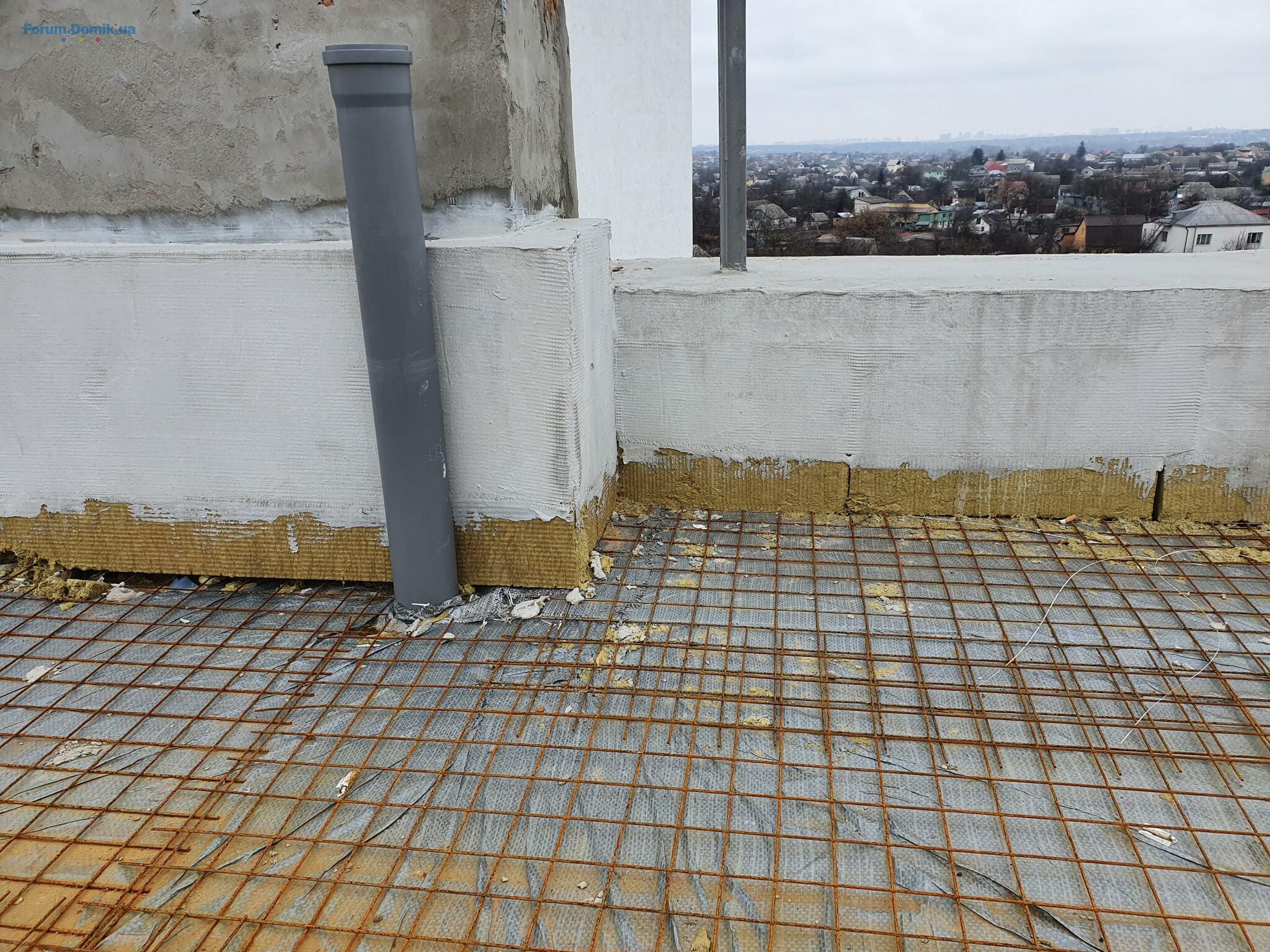

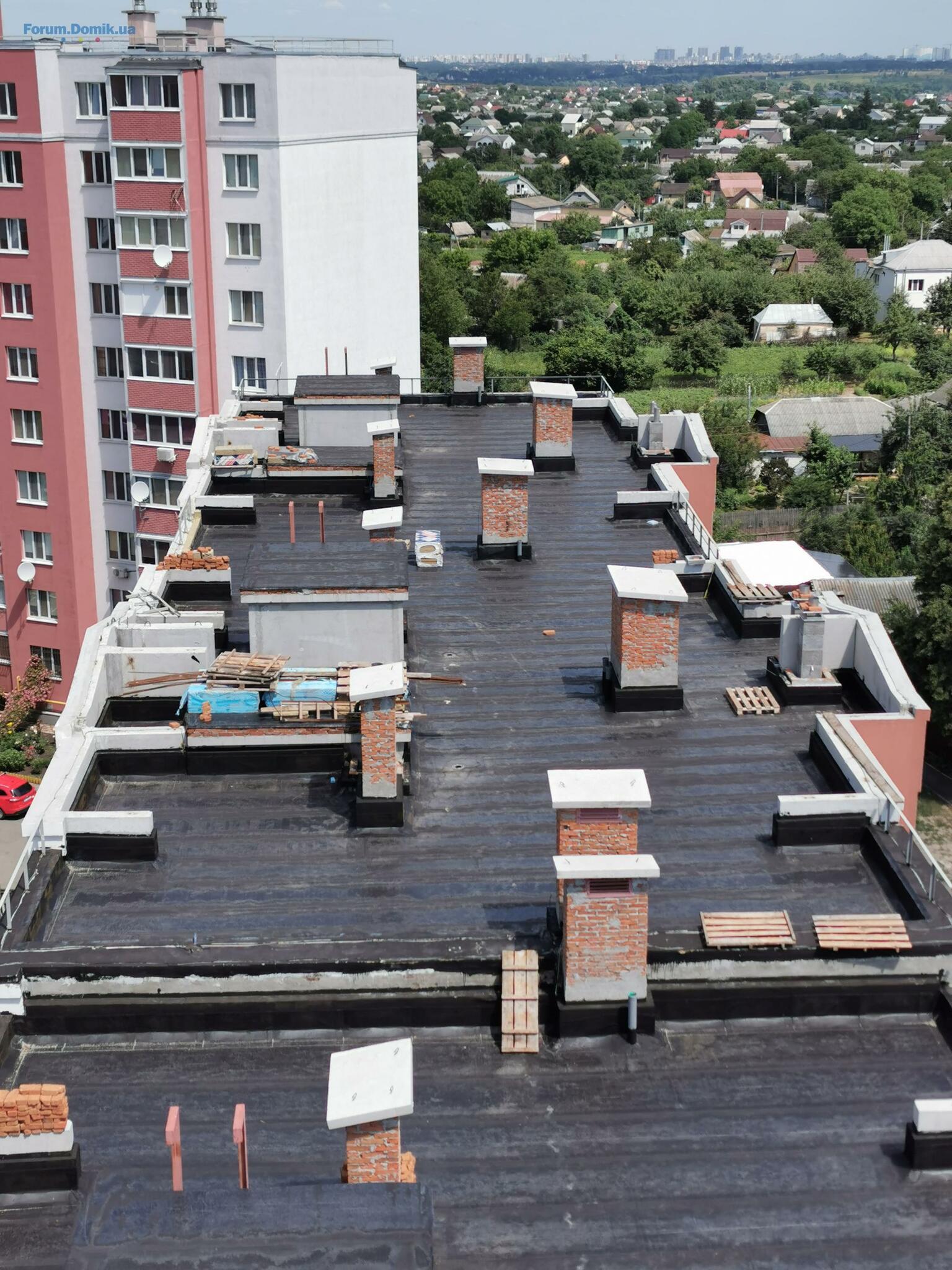

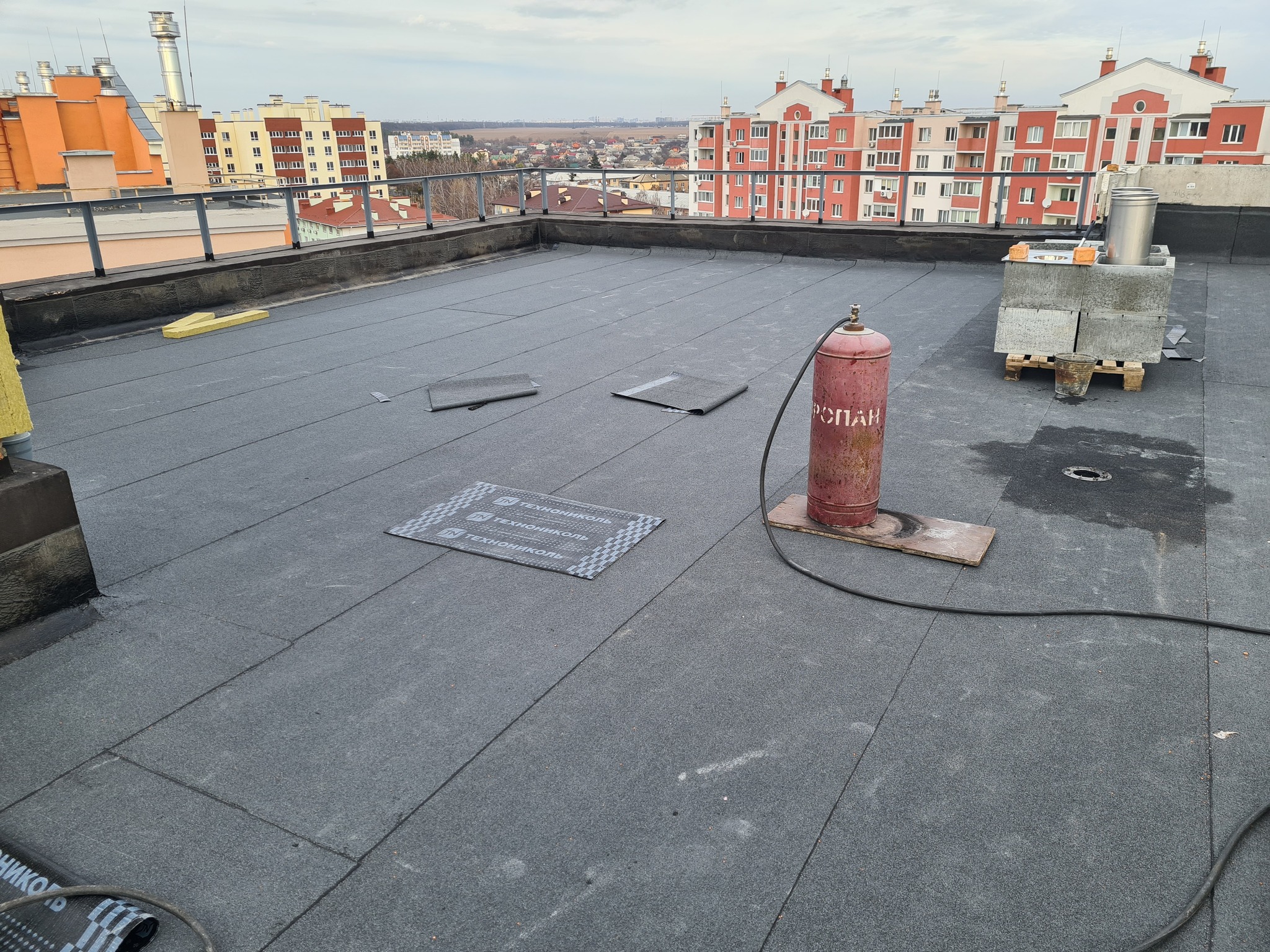

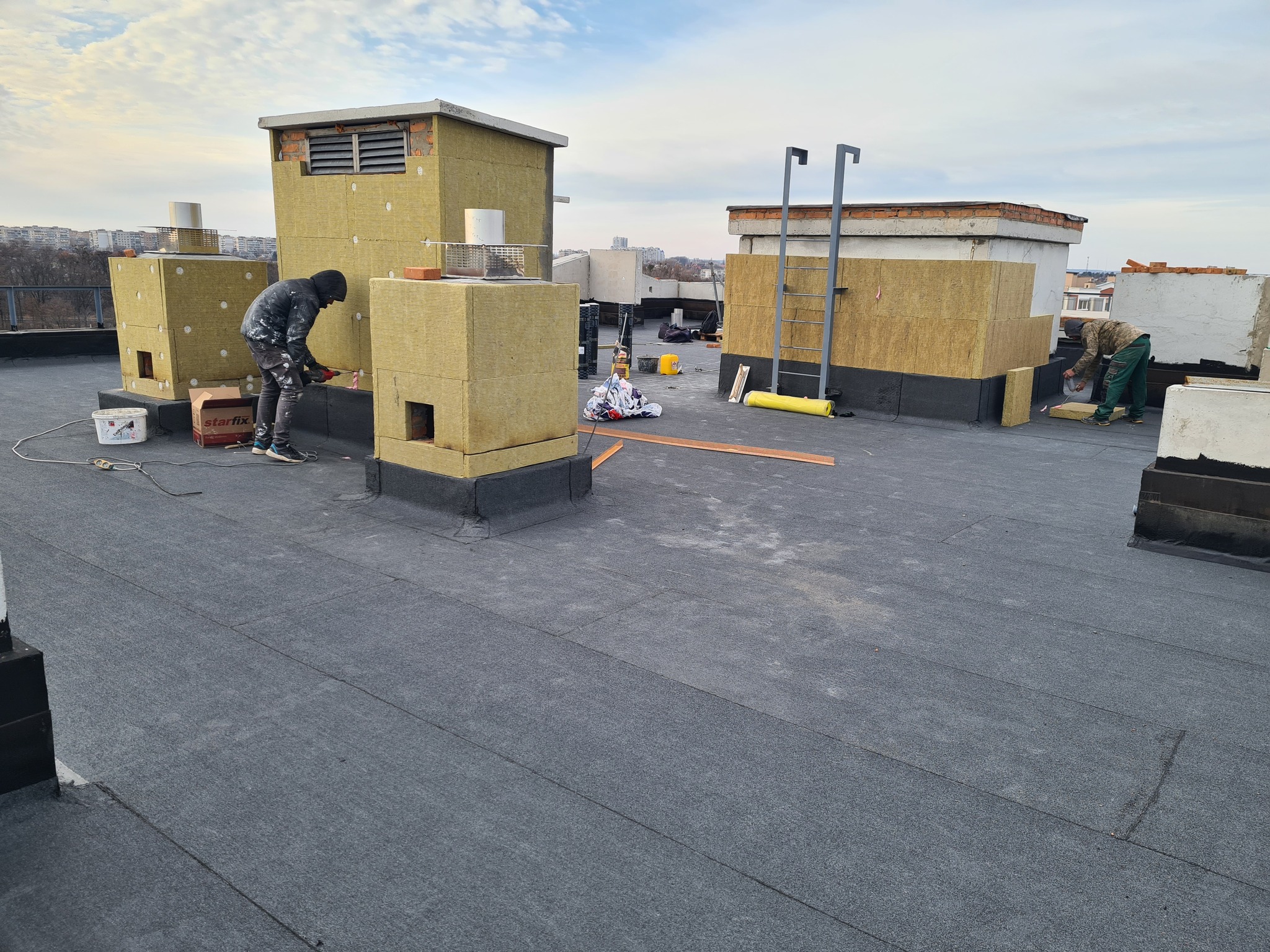

Лифт и гидроизоляция кровли.
10 авг 2021 15:08

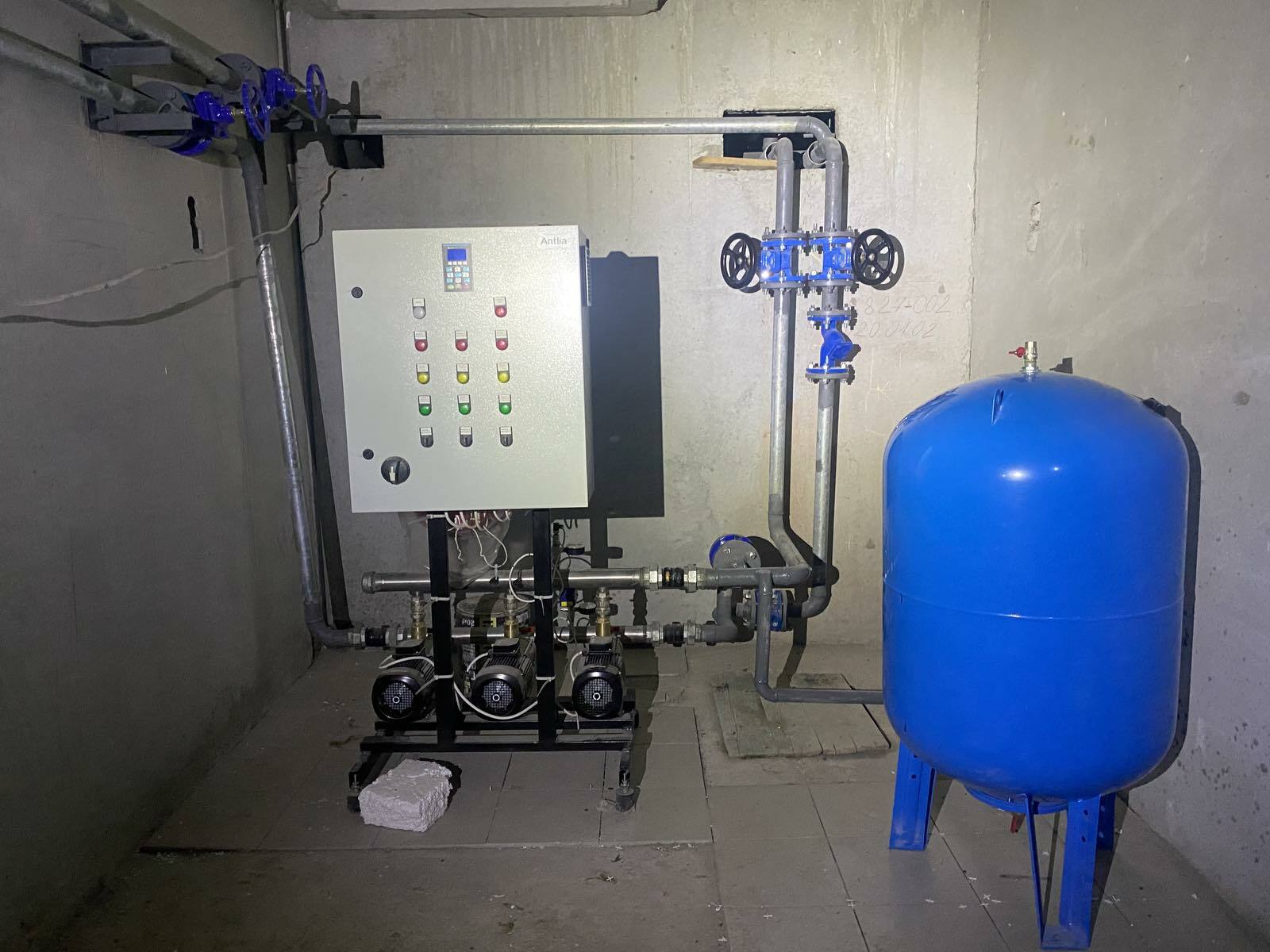

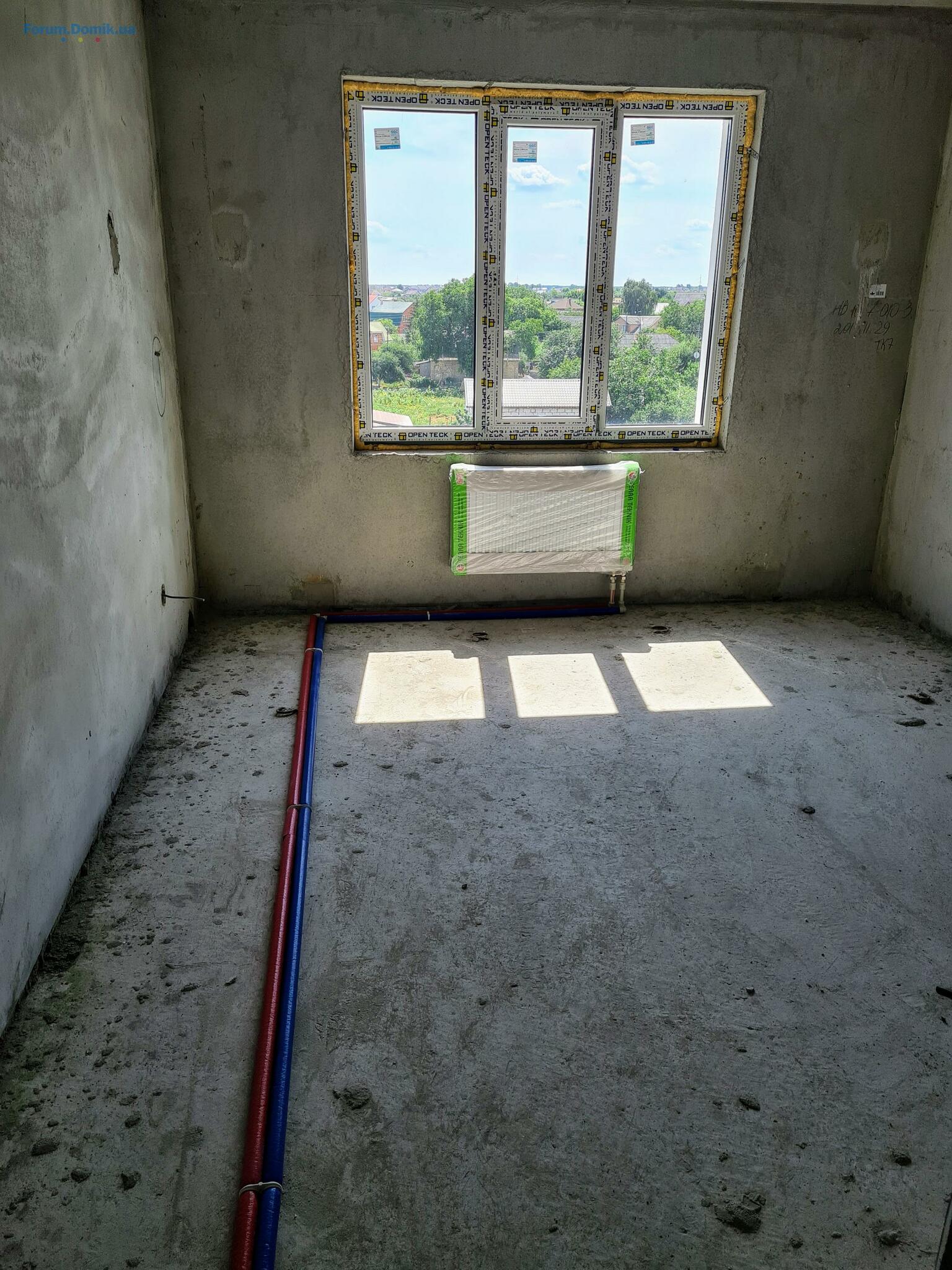

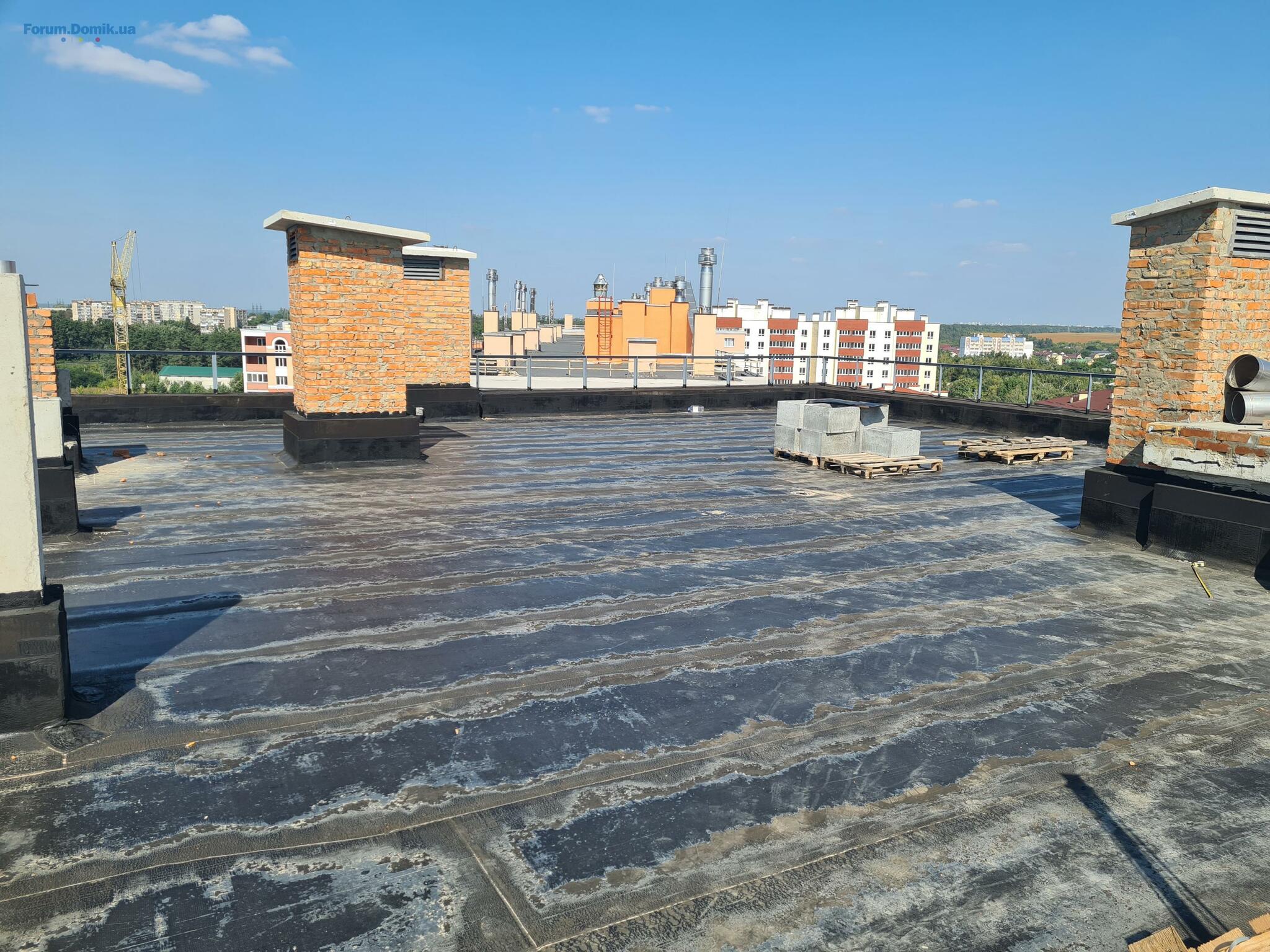

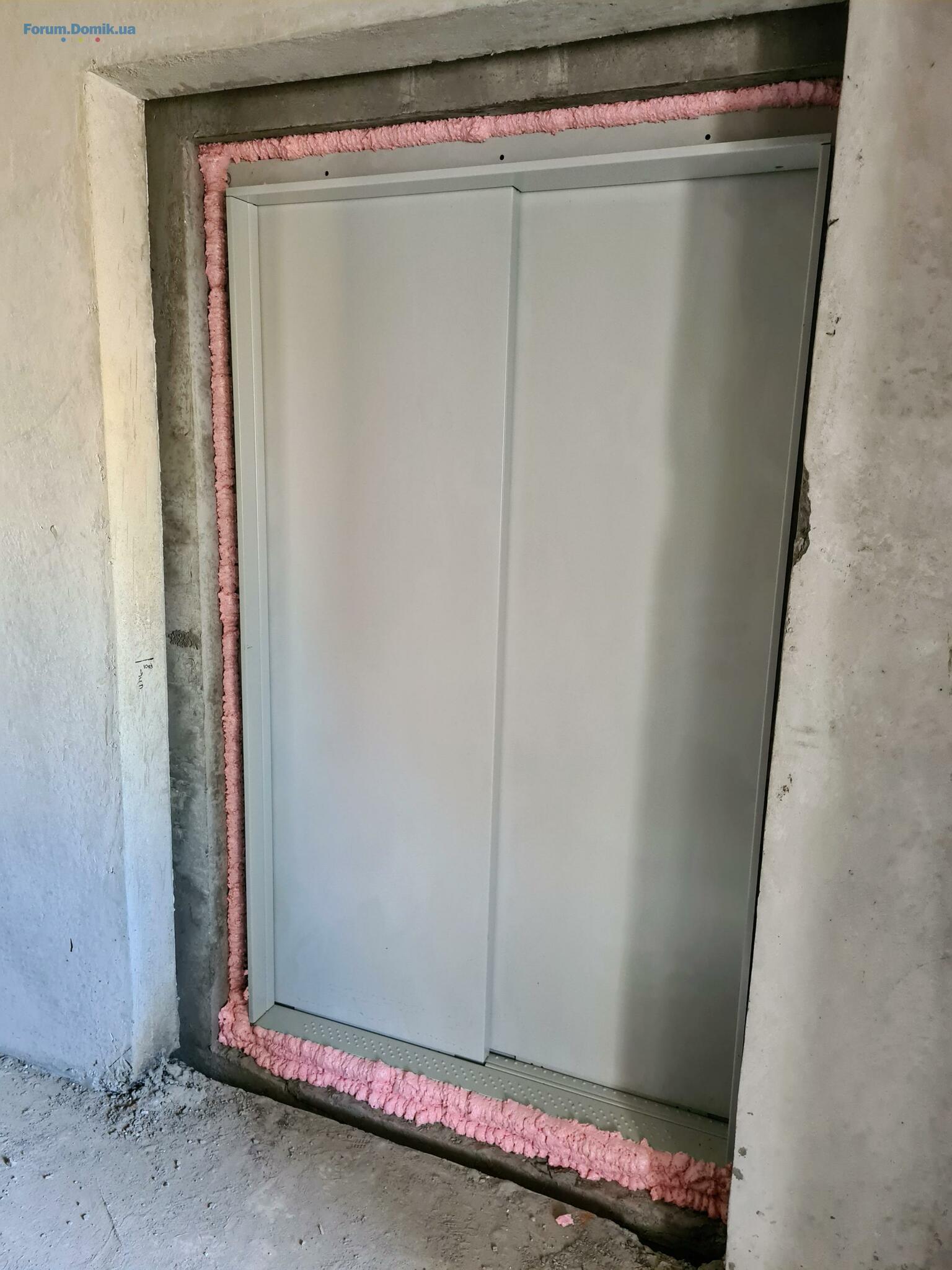

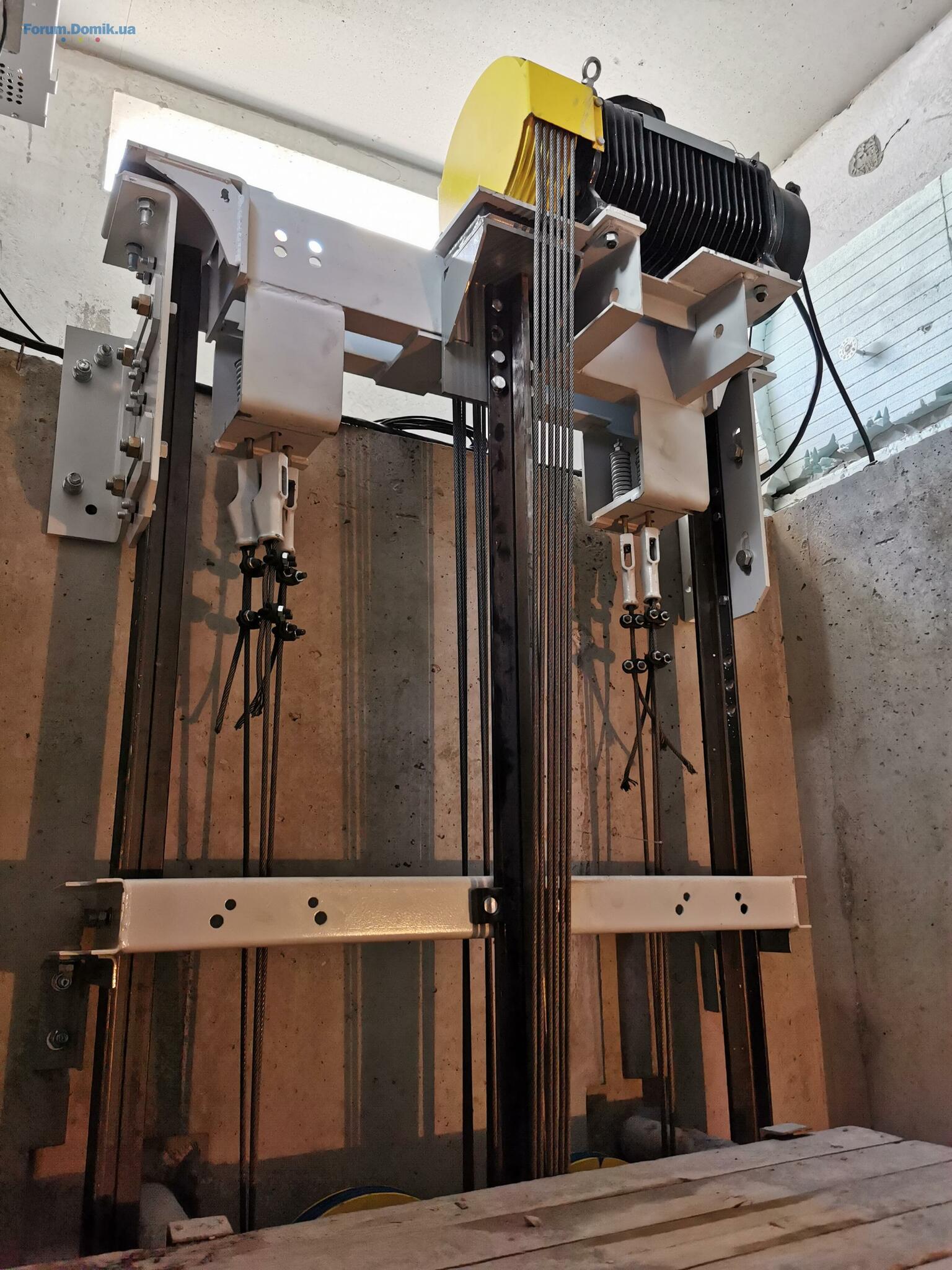

На строительстве Жилого дома №4 ЖК «Квартал Тарасовский» в июне — июле 2021 года завершены работы по монтажу: лифтов, металлических дверей в МОП и технических помещениях, внутренних сетей водоснабжения и отопления в квартирах. Выполнялись работы по устройству нижнего слоя гидроизоляции кровли (Секции 1-3), фасадные работы на лоджиях, начато устройство подготовки под полы (стяжки).
В августе запланированы: демонтаж башенного крана, устройство стяжек, отделка МОП, монтаж электрощитовой, гидроизоляция и наружное утепление НТЭ, завершение работ по гидроизоляции кровли (2 слой), устройство наружных инженерных сетей и прочие.
10 авг 2021 19:02
18 сен 2021 09:14
09.09.2021
16 ноя 2021 10:47

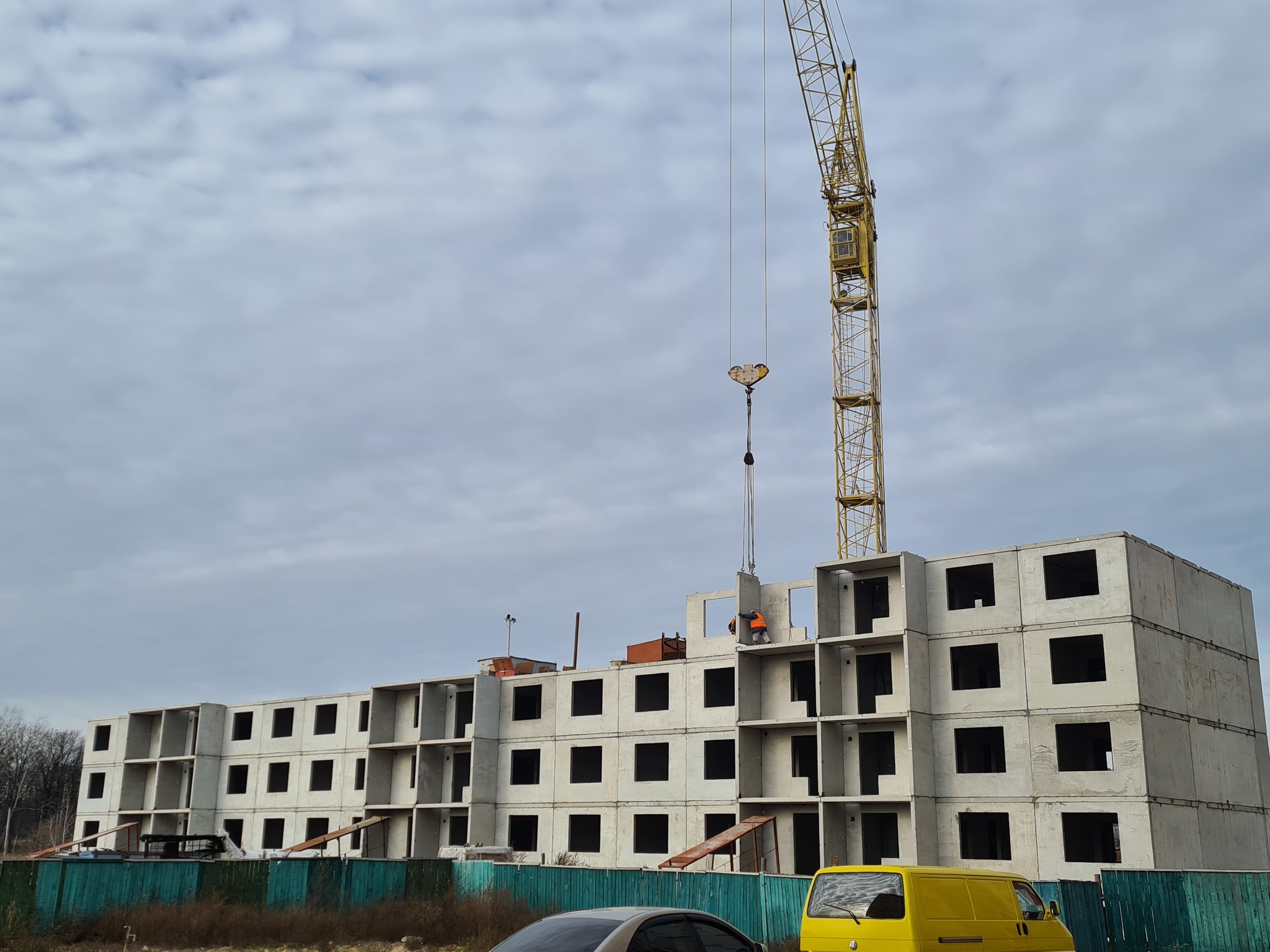

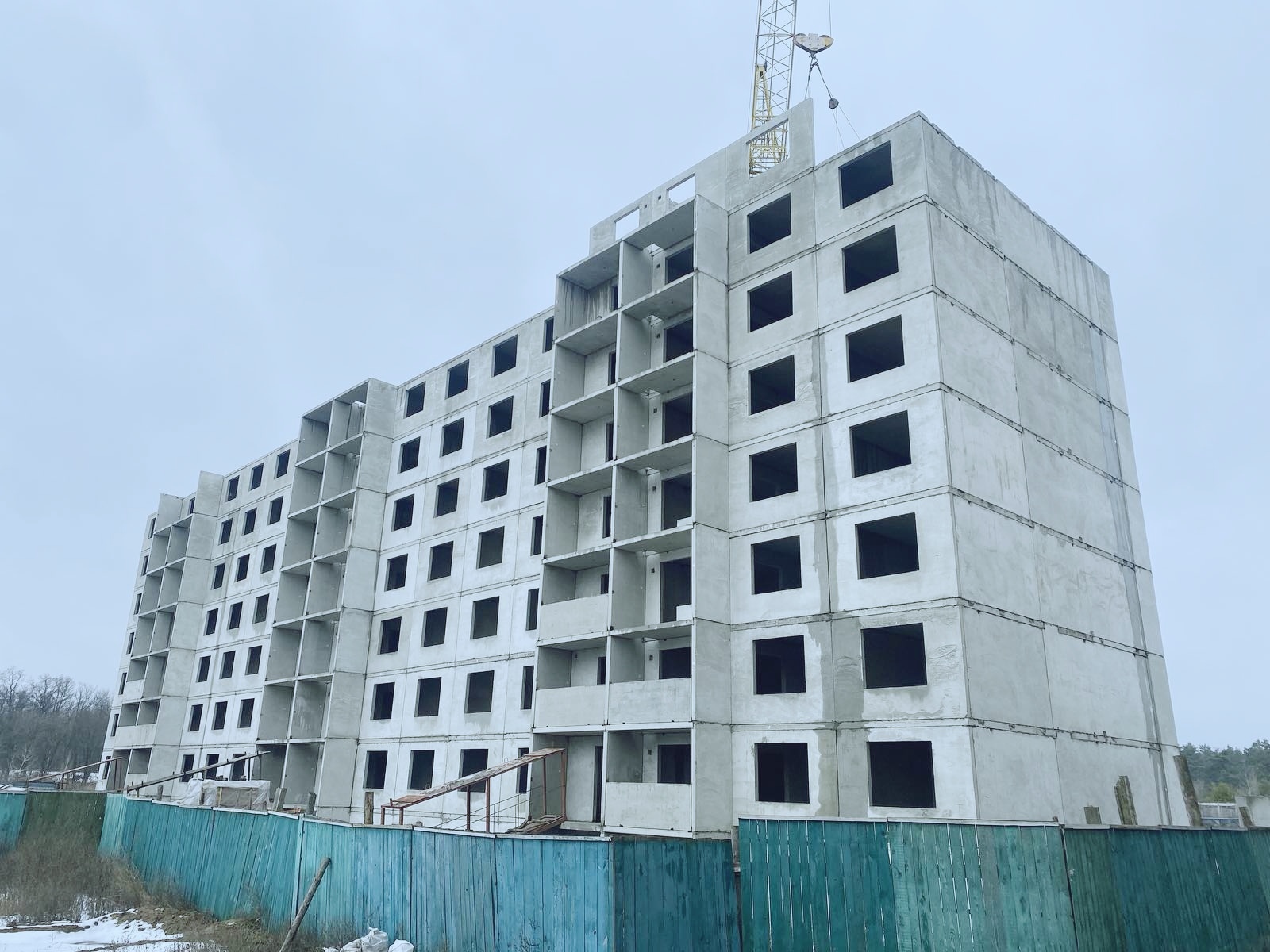

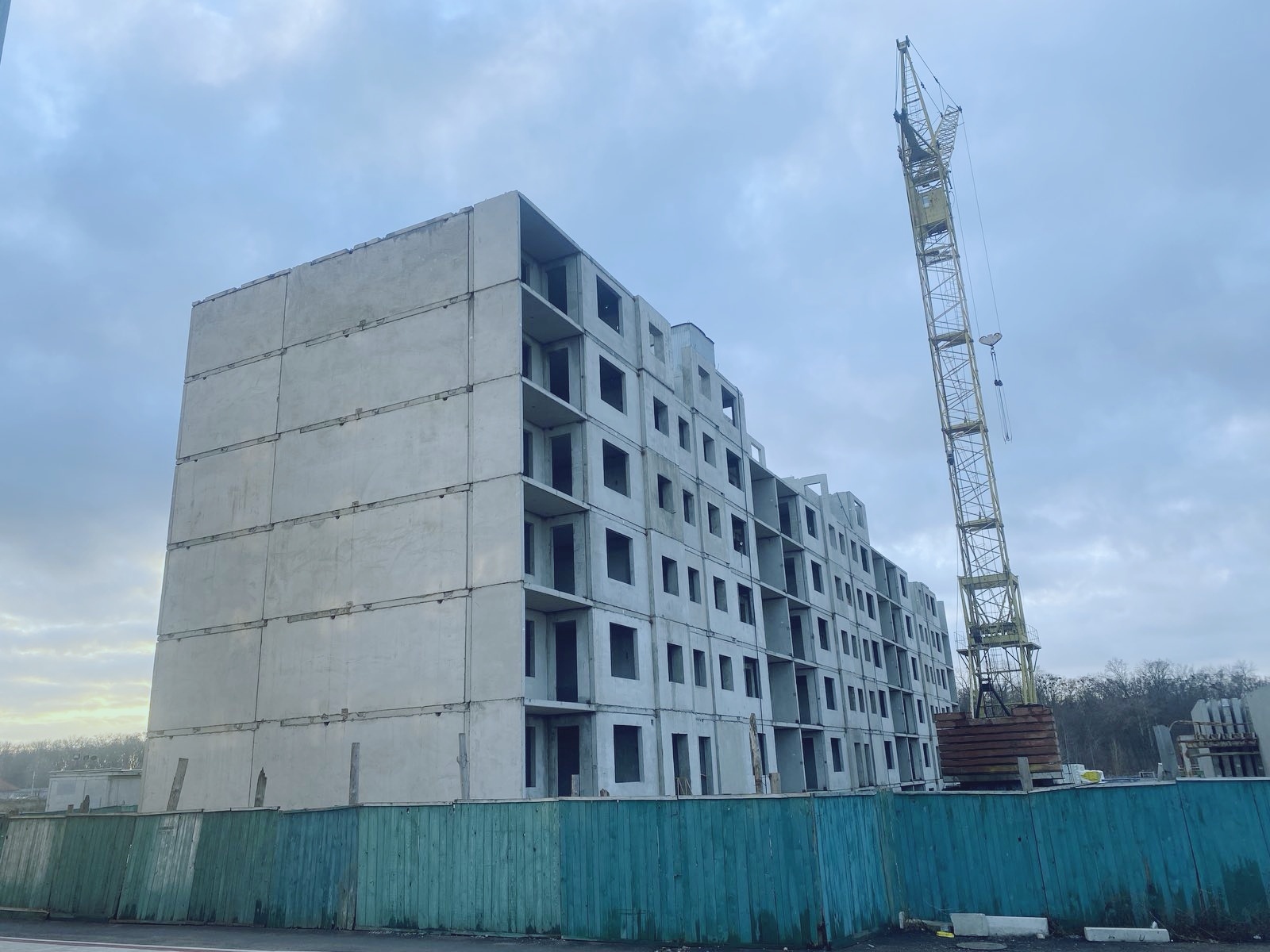

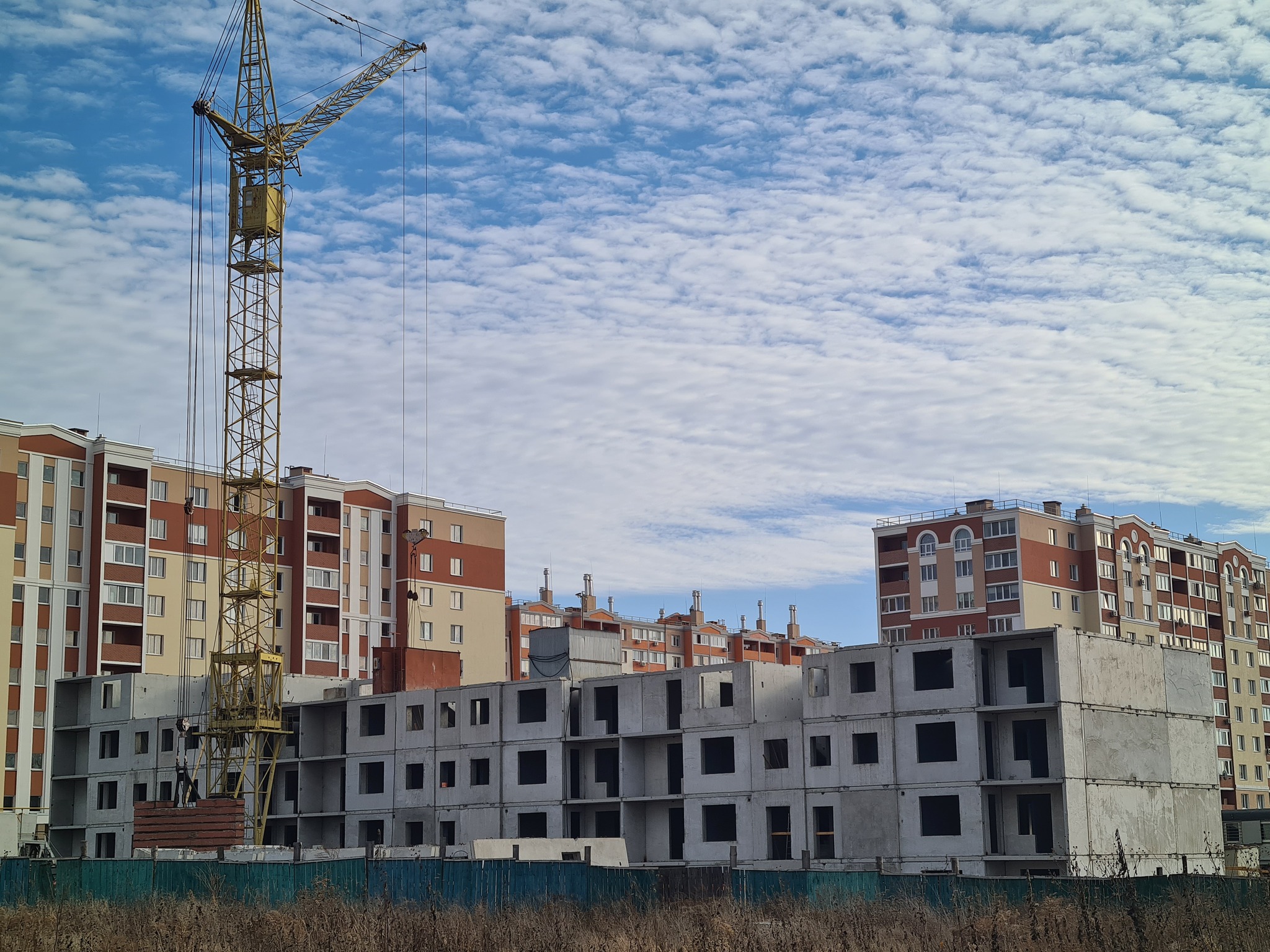

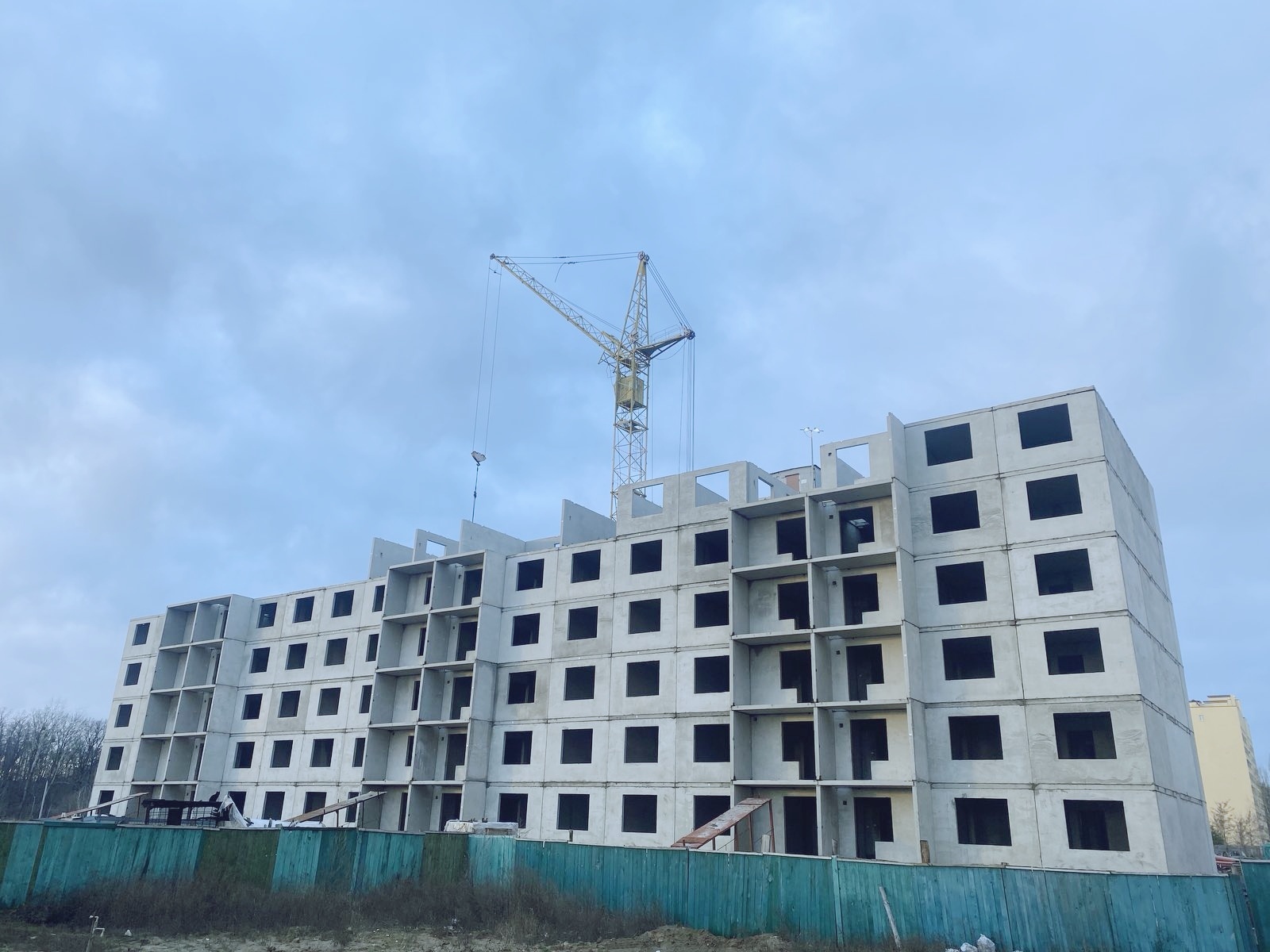

На строительстве Жилого дома №7 ЖК «Квартал Тарасовский», после проведенных работ по устройству котлована и железобетонной плиты ростверка, в сентябре — октябре 2021 выполнялся монтаж железобетонных конструкций стен и перекрытий нижнего технического, первого, второго и третьего этажей дома. В ноябре — декабре запланирован монтаж четвертого и пятого этажей дома.

07 дек 2021 14:03

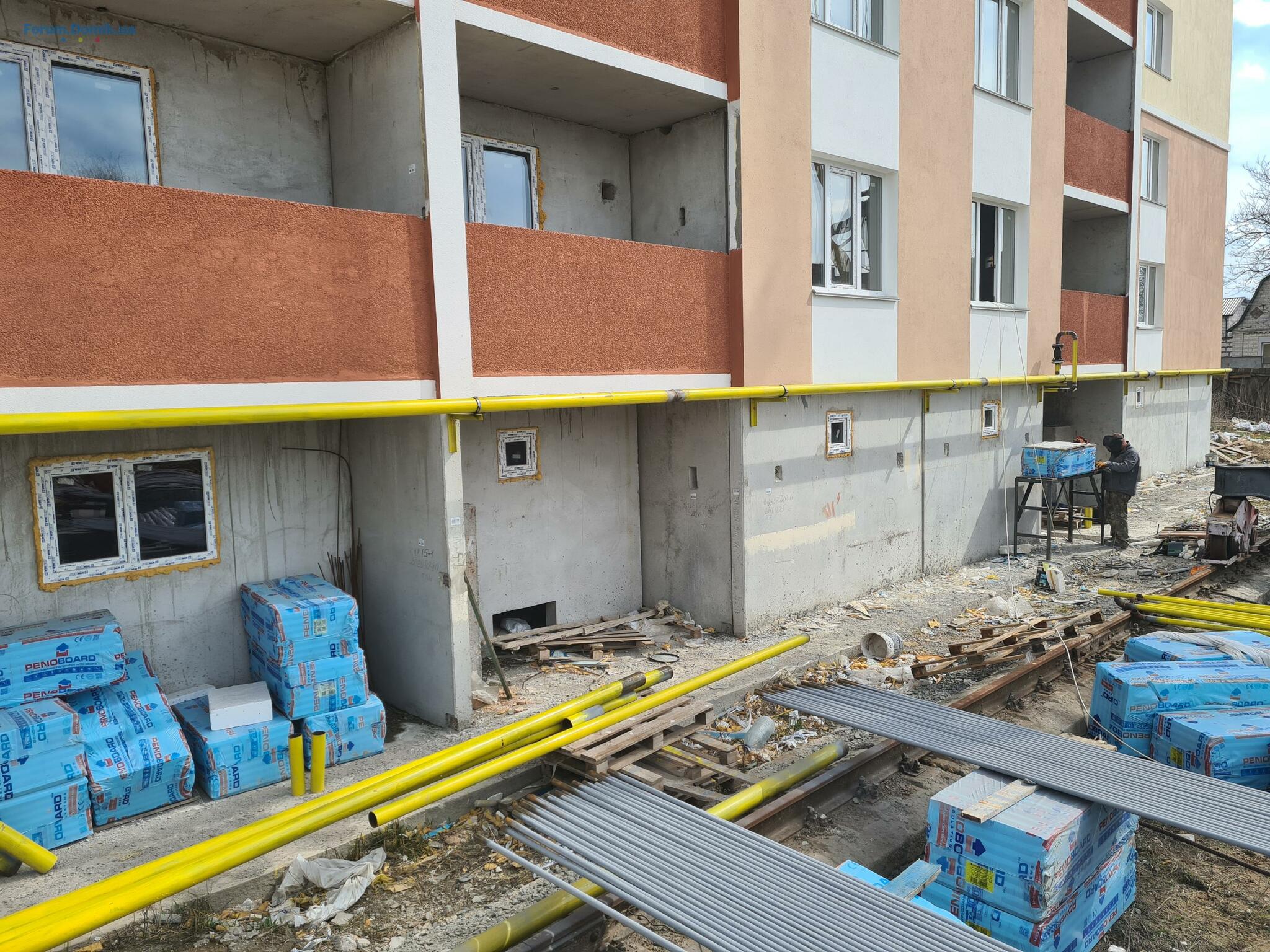

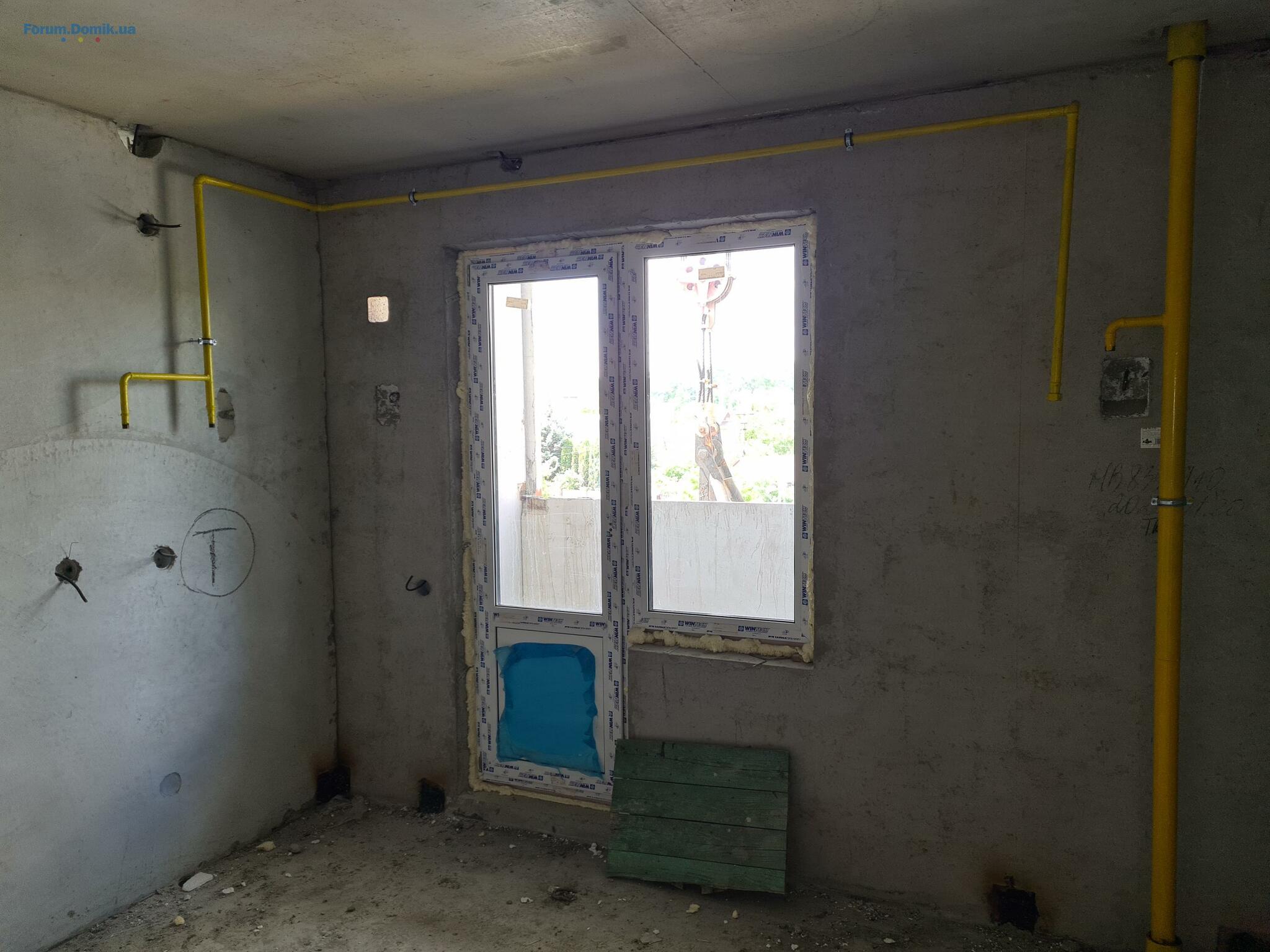

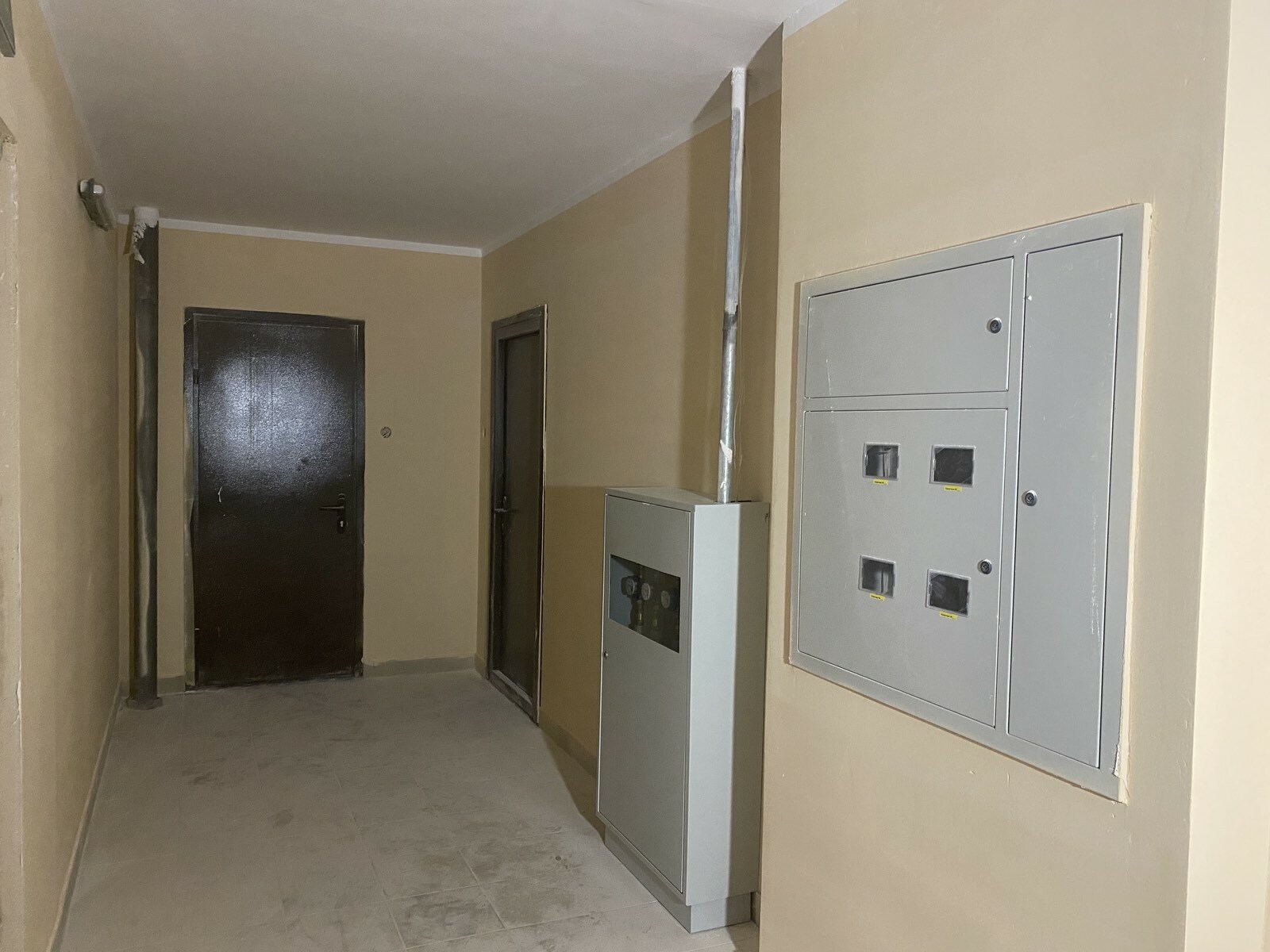

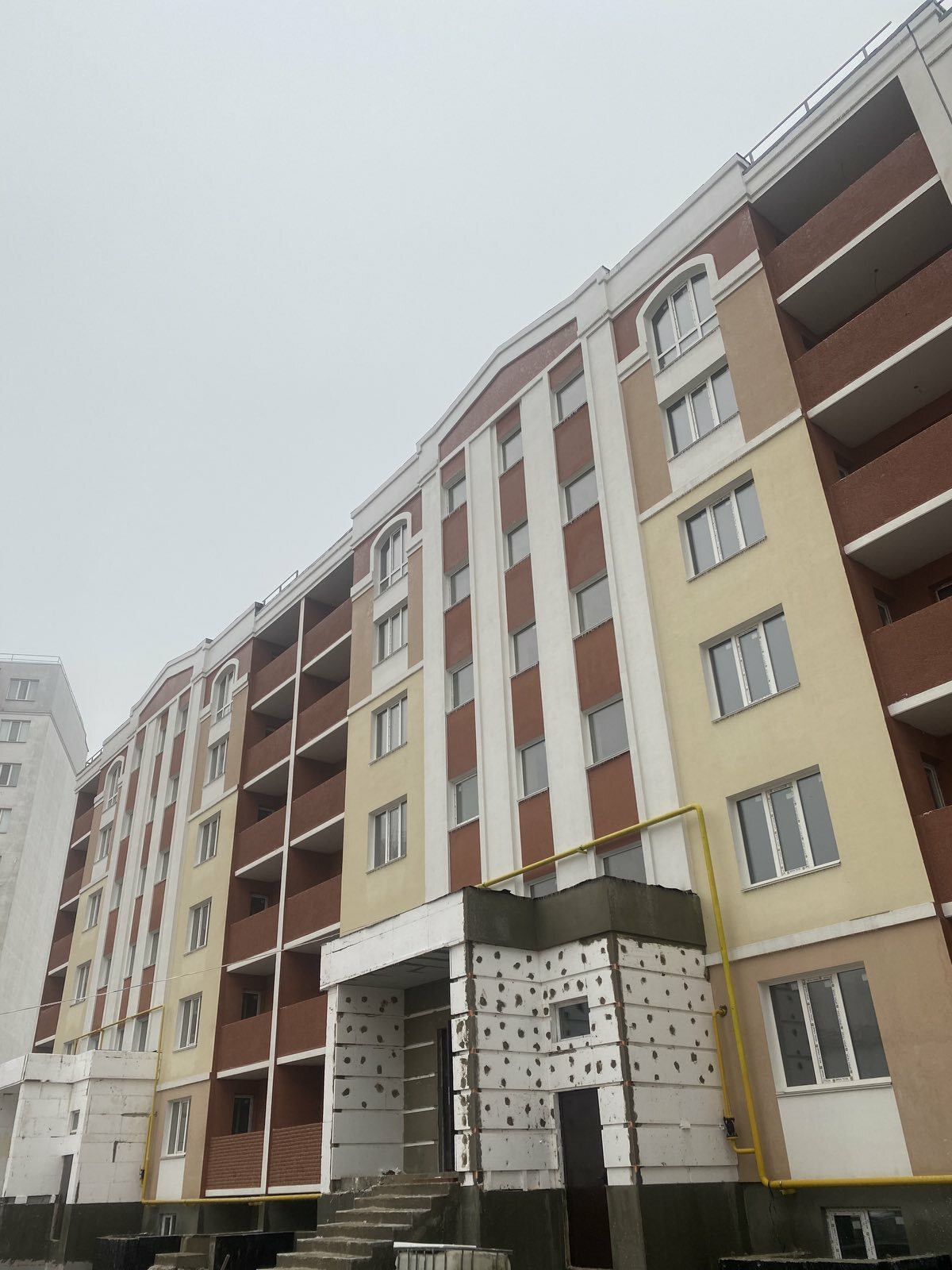

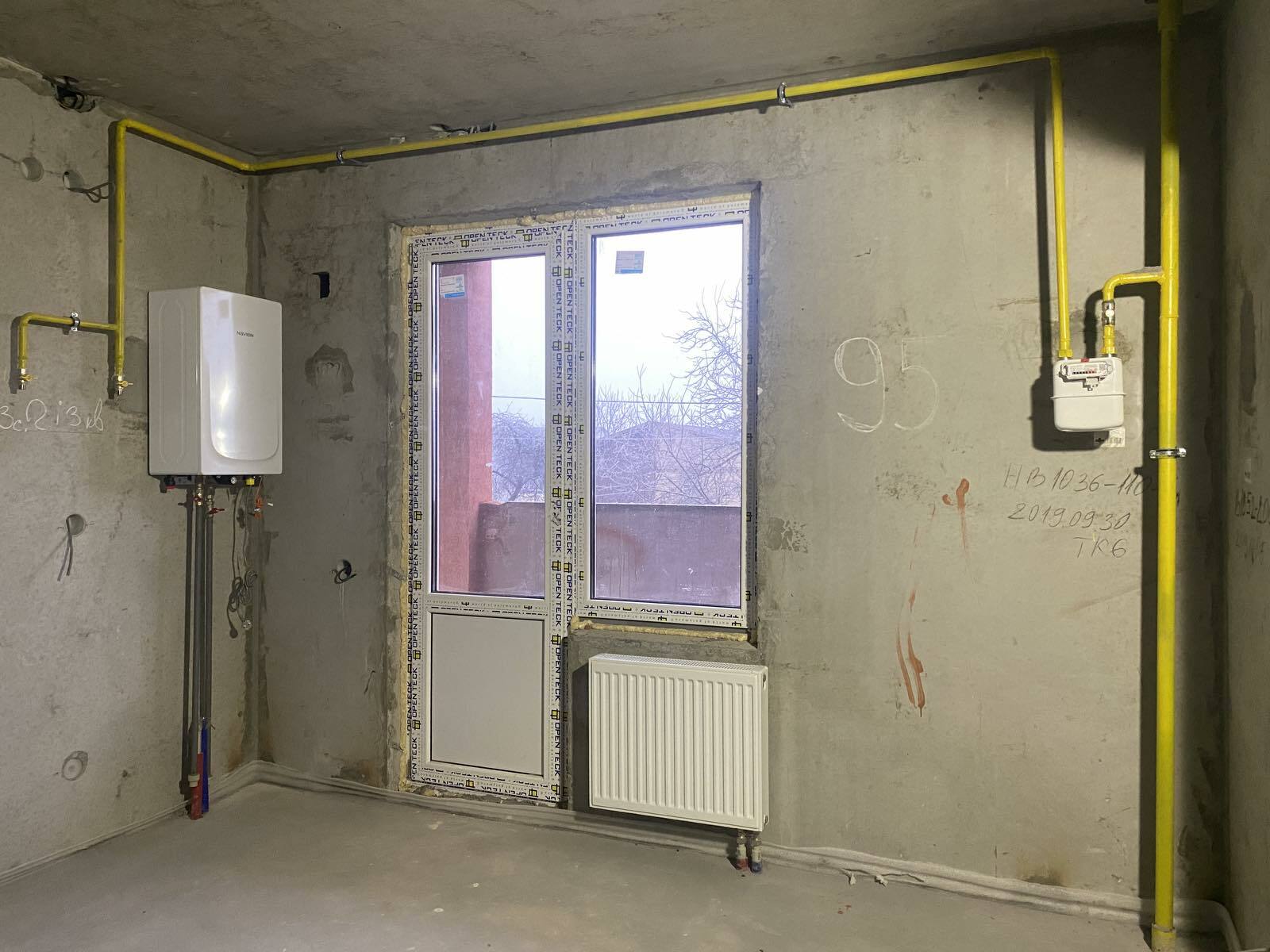

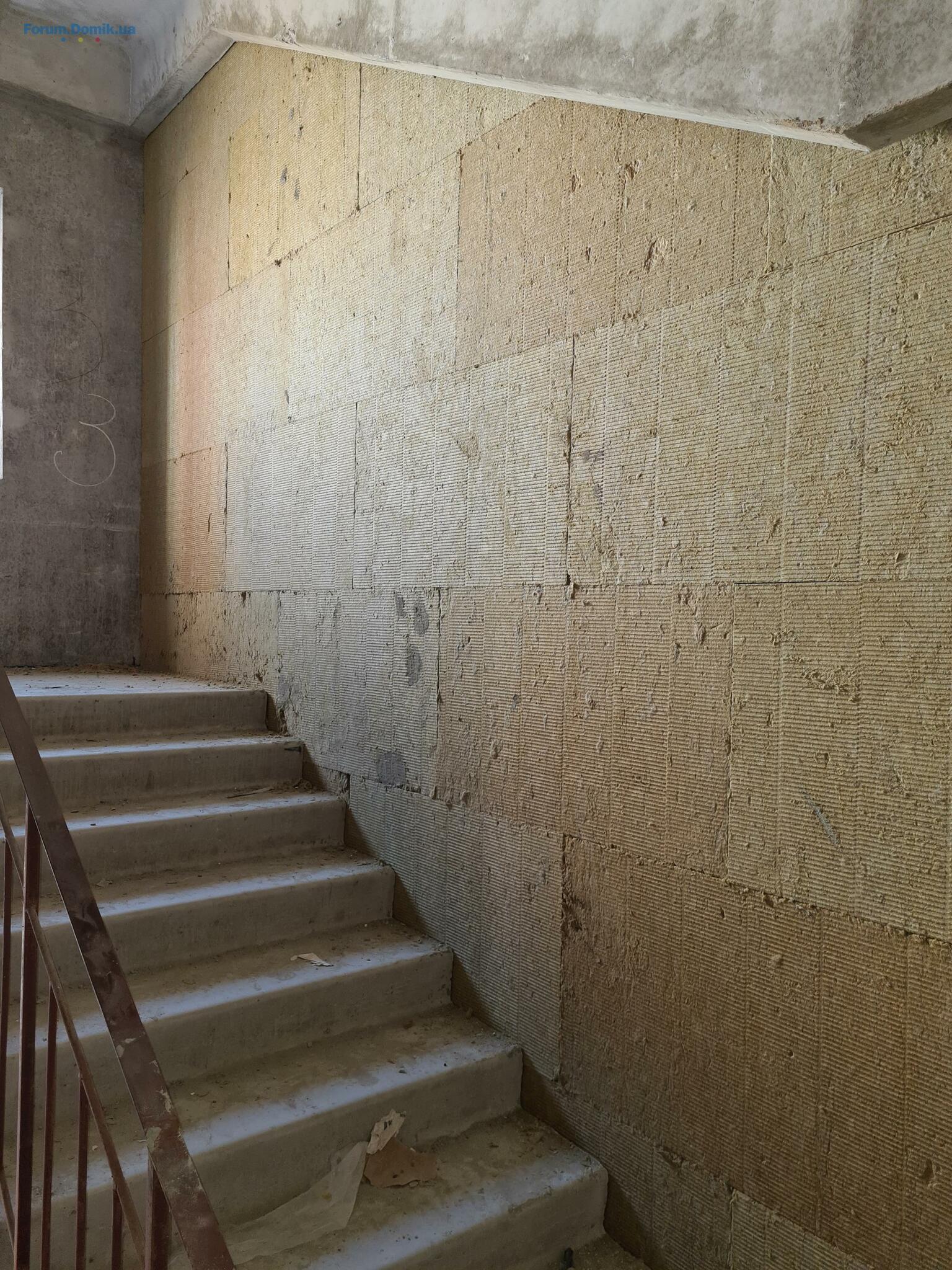

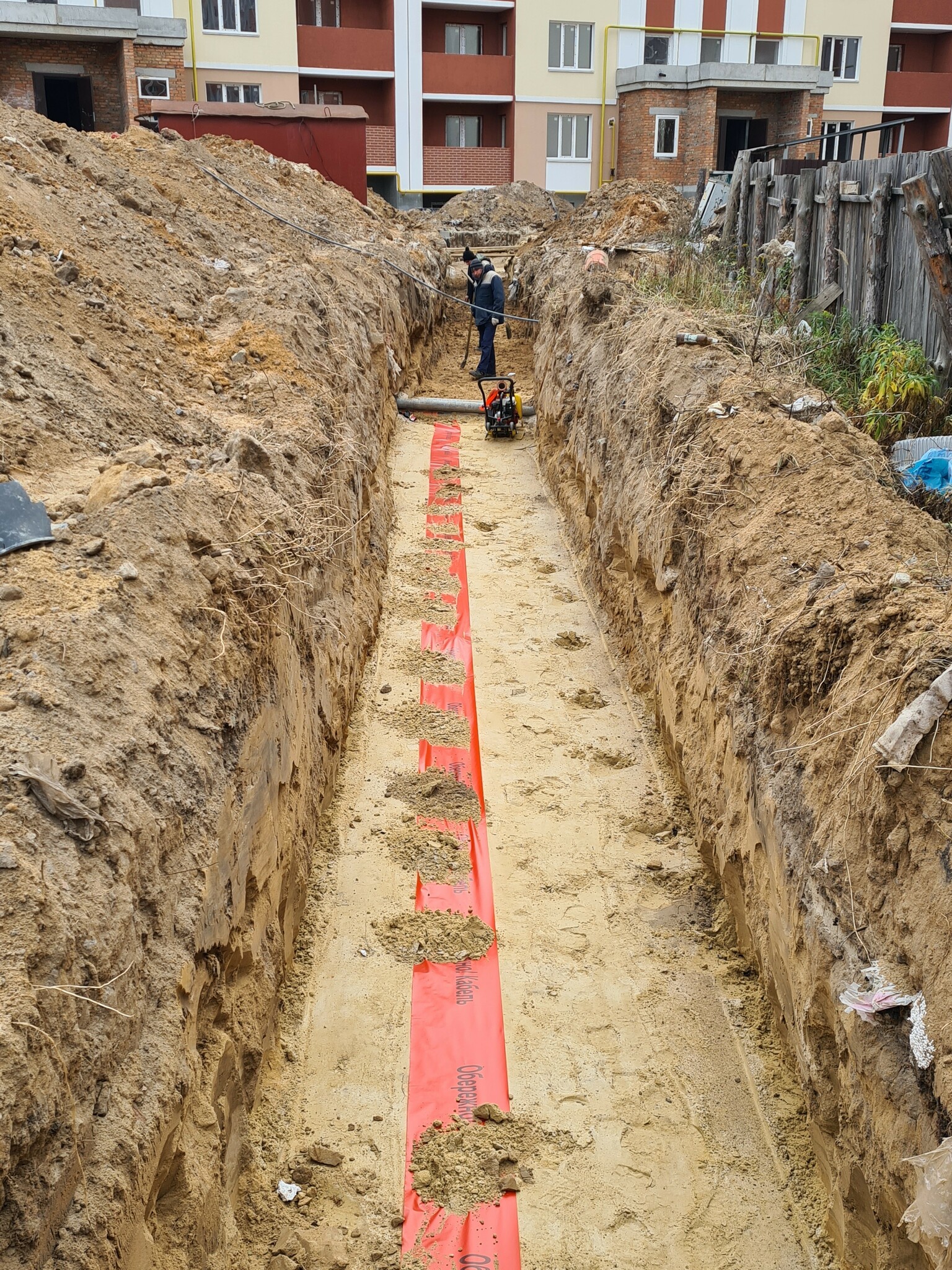

На строительстве Жилого дома №4 ЖК «Квартал Тарасовский» в октябре-ноябре 2021 года выполнялись работы по отделке стен и потолков МОП, установке квартирных газовых котлов, монтажу оборудования насосной станции, устройству верхнего слоя гидроизоляции кровли и утеплению технических надстроек, работы по входным группам секций, устройству наружных инженерных сетей и другие. В декабре запланированы работы горизонтальному планированию и благоустройству территории.

В декабре 2021 года Застройщиком запланирована подача документов в Государственною инспекцию архитектуры и градостроительсва Украины (ГИАГ) для получения Сертификата соответствия.

10 дек 2021 19:25

Дом №4

11 дек 2021 11:17

Найдите будущих соседей в реестре инвесторов!

Информация о реестре инвесторов

11 янв 2022 10:18

Строительство Дома №4, Январь 2021

Інформація на сайті ЖК

12 фев 2022 12:38

Строительство Дома №7, февраль 2022

Інформація на сайті ЖК

Каталог відгуків про будинки Києва
Знайдіть свій будинок та розкажіть про нього. Що подобається, а що ні? Допоможіть тим хто шукає житло
Подробнее
1. . .345
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Подробнее
