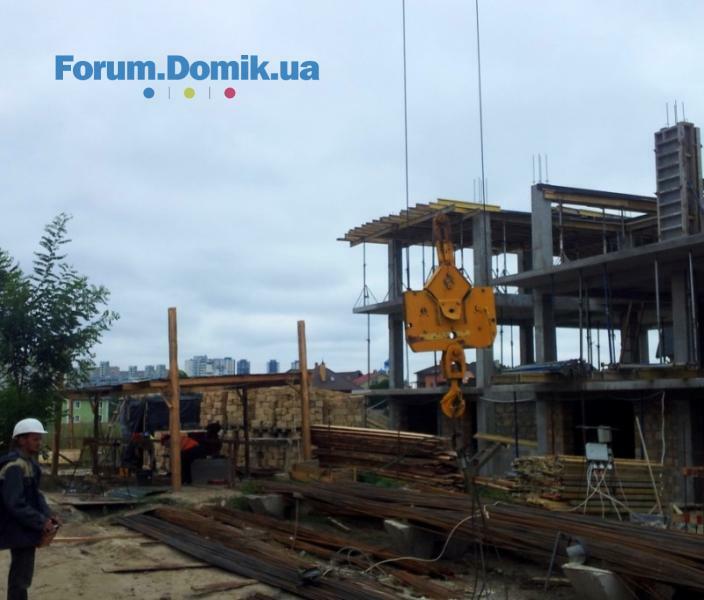

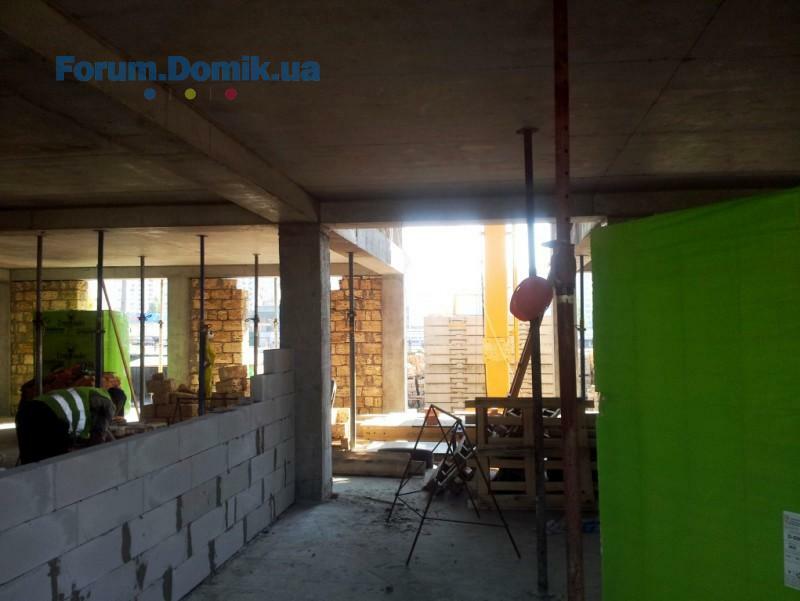

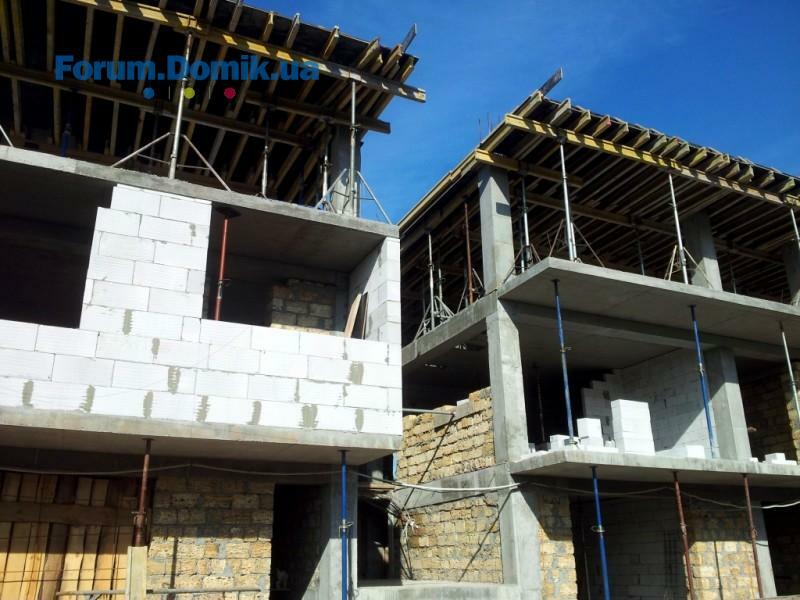

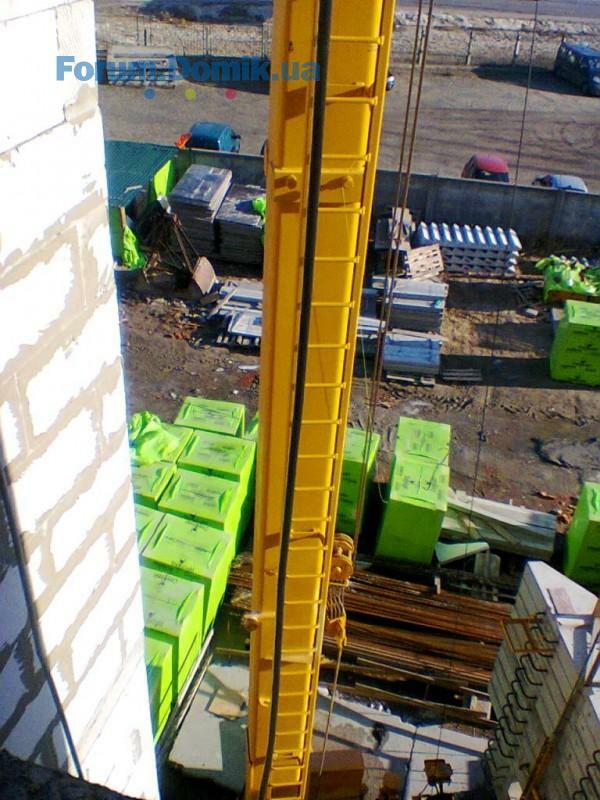

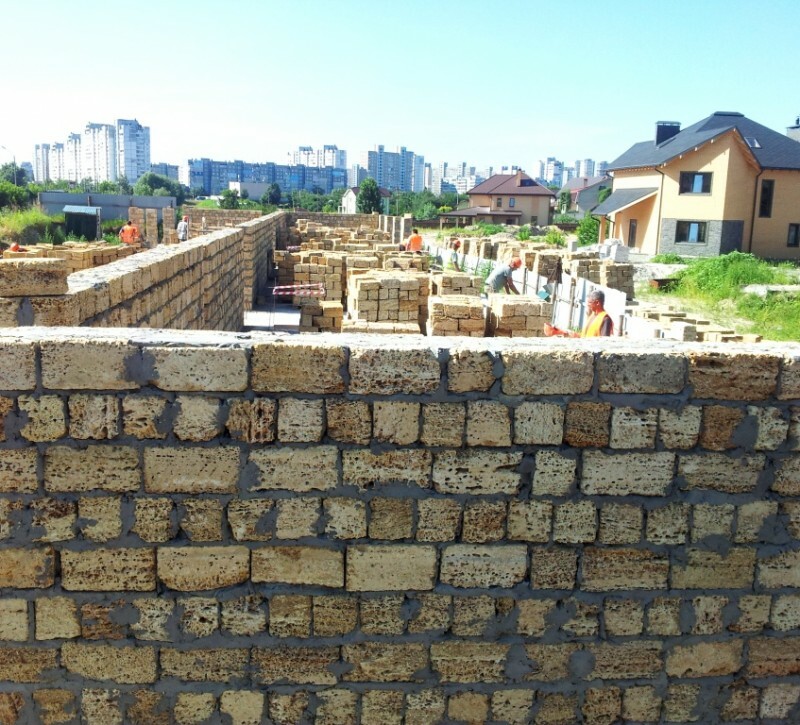

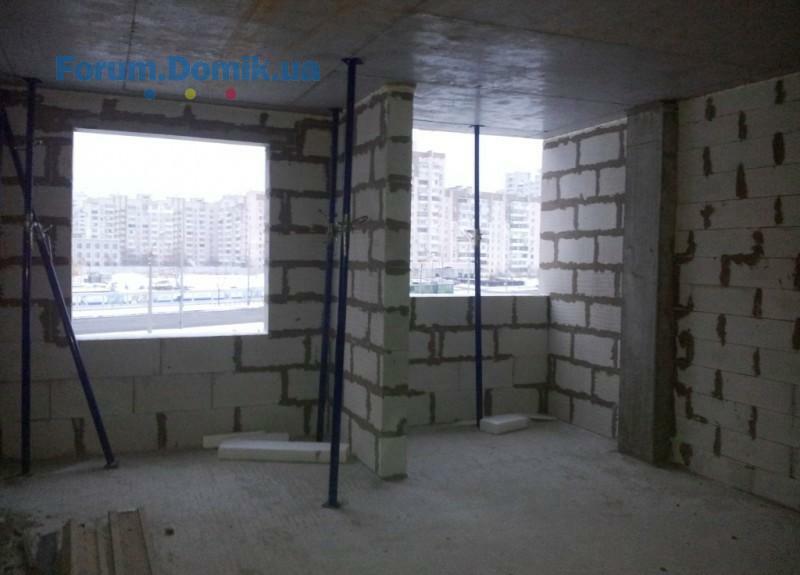

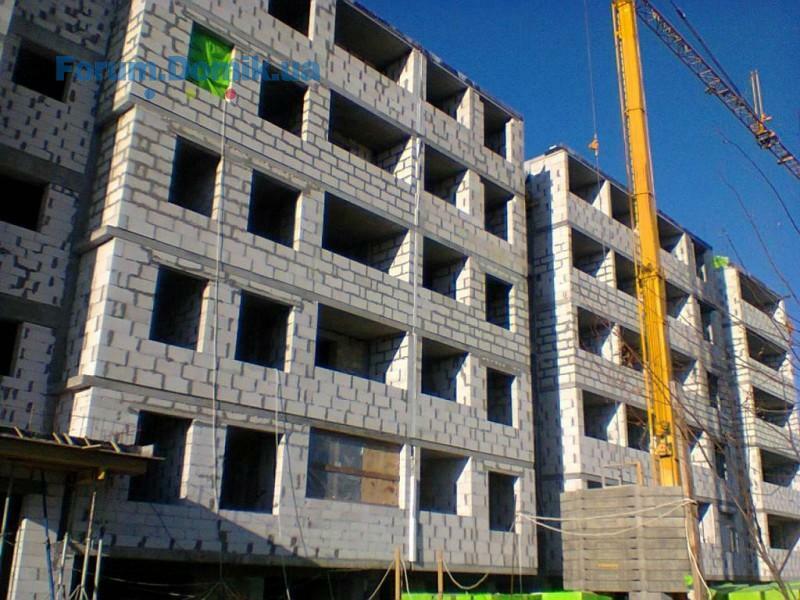

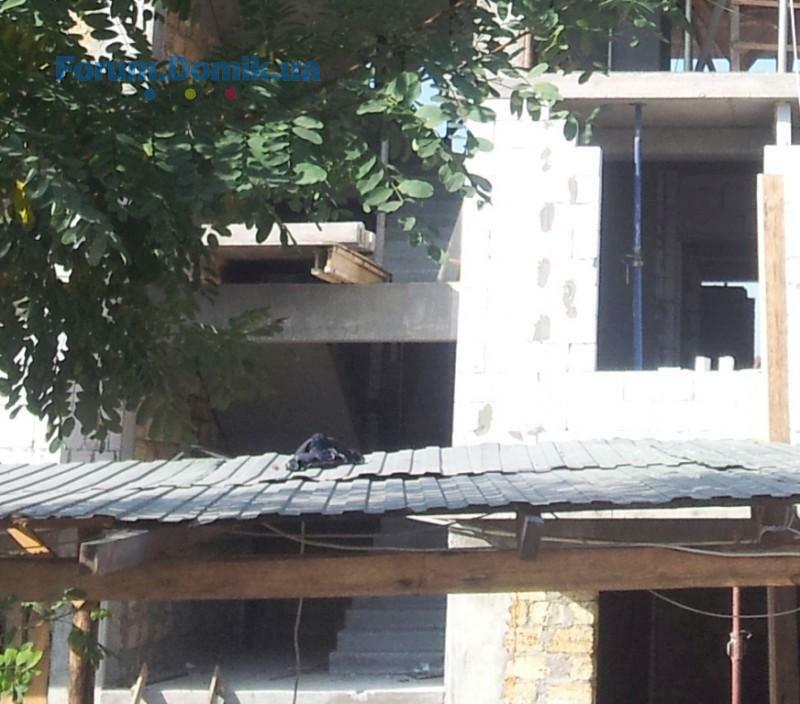

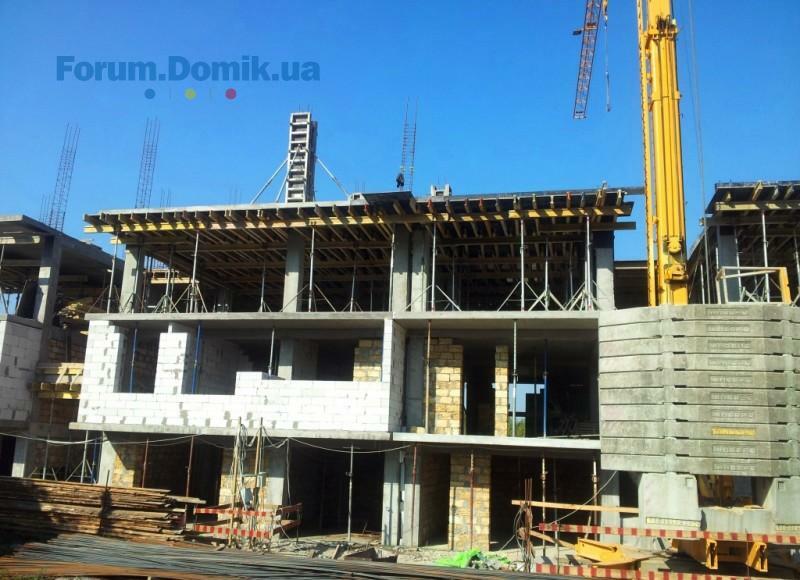

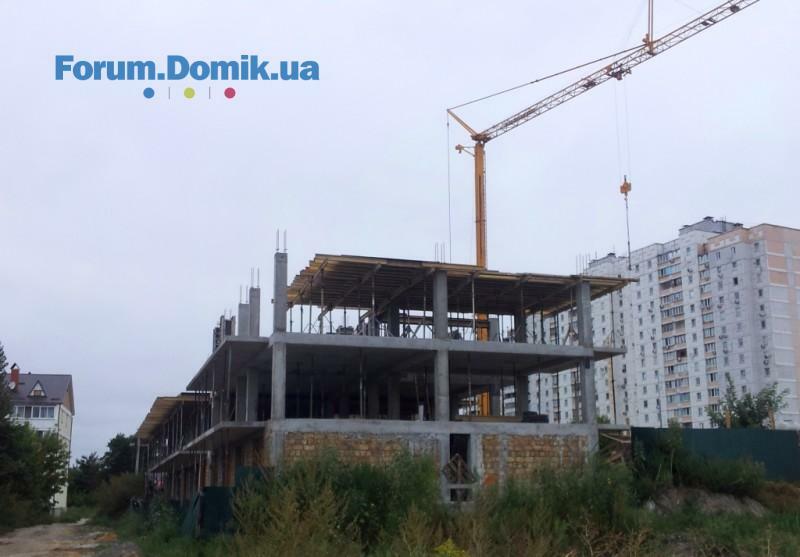

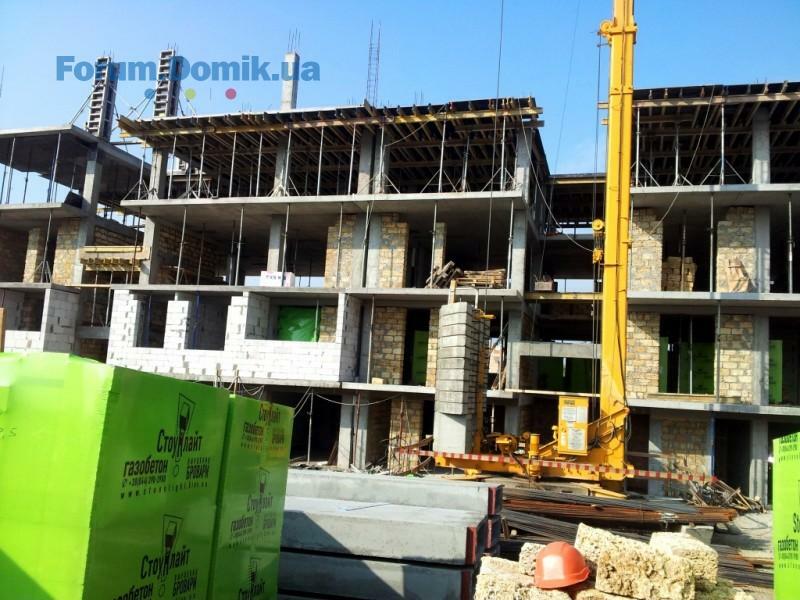

- на объекте строительства выполняется кладка стен первого этажа дома;

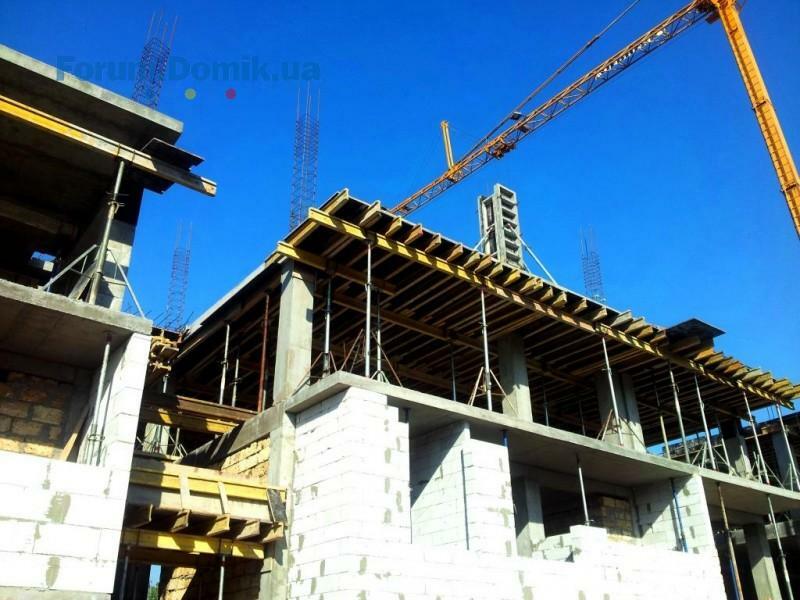

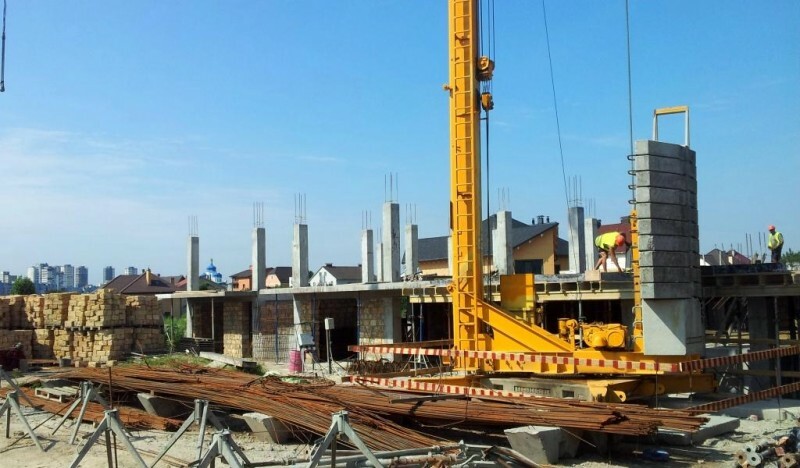

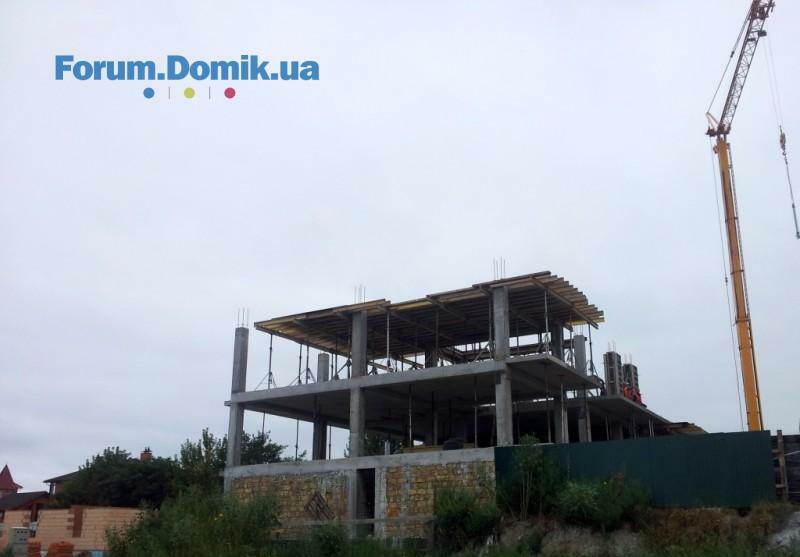

- продолжаются монолитные работы по заливке опорных колонн первого этажа дома;
- количество сотрудников выполняющих работы увеличено до максимально эффективного.
- продолжаются монолитные работы по заливке опорных колонн первого этажа дома;
- количество сотрудников выполняющих работы увеличено до максимально эффективного.
Domik System

Inform bot
37 480
09 сентября 2019
25 июль 2014 13:51

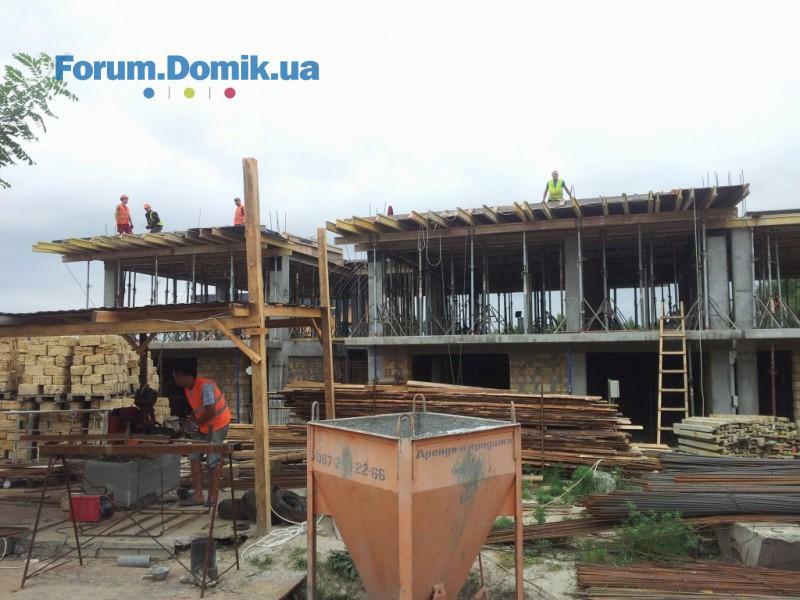

- на 24.07.2014 завершены работы по кладке стен первого этажа дома;
- выполнено монолитное перекрытие между первым и вторым этажами (в I и II подъездах дома);

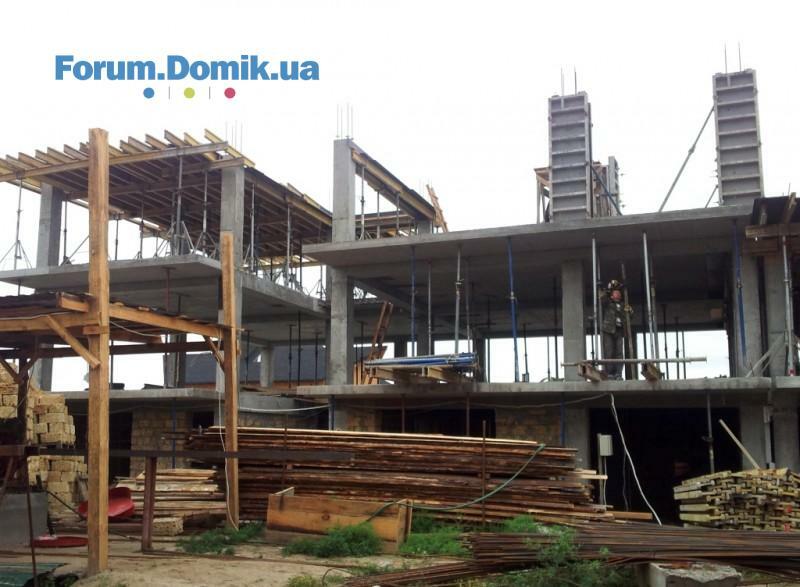

- выполнены опорные монолитные колонны второго этажа дома (на 50%);
- ближайшие работы на объекте строительства: завершение монолитных работ (перекрытие и колонны 2этаж), кладка стен второго этажа дома.
- выполнено монолитное перекрытие между первым и вторым этажами (в I и II подъездах дома);
- выполнены опорные монолитные колонны второго этажа дома (на 50%);
- ближайшие работы на объекте строительства: завершение монолитных работ (перекрытие и колонны 2этаж), кладка стен второго этажа дома.
Kamrad
K
Пользователь
57
16 июля 2014
27 июль 2014 19:26
Решение о передаче участка "для будівництва та обслуговування житлового будинку, господарських будівель і споруд на вул. Пожарського, 26-б у Деснянському районі м. Києва" //kmr.ligazakon.ua/SITE2/l_docki2.nsf/al ldocWWW/C4F2BDE75E08749BC225760000686EF8 ?OpenDocument
И как там не нарушая строительные нормы можно вместить такой огромный дом на 10-и сотках?
Со строительным паспортом можно ознакомиться?
Domik System

Inform bot
37 480
09 сентября 2019
01 авг 2014 17:06
- уже и в III подъезде завершается заливка перекрытия между первым и вторым этажами дома;
- опорные колонны между первым и вторым этажами выполнены на 70%;
- в первом и во втором подъездах проводится монтаж опалубки для заливки перекрытия между вторым и третьим этажами дома.



- опорные колонны между первым и вторым этажами выполнены на 70%;
- в первом и во втором подъездах проводится монтаж опалубки для заливки перекрытия между вторым и третьим этажами дома.



Domik System

Inform bot
37 480
09 сентября 2019
14 авг 2014 15:34

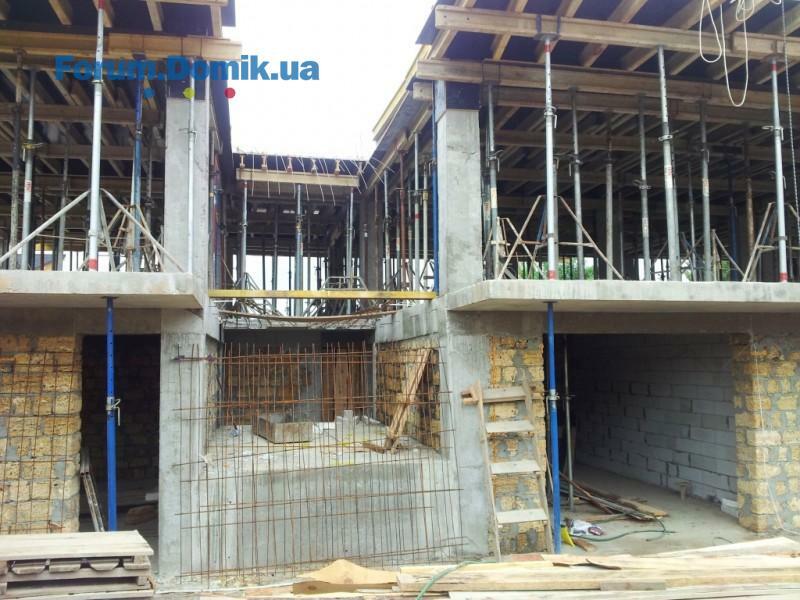

- завершены монолитные работы по колоннам второго этажа;
- в первом подъезде выполнено перекрытие между вторым и третьим (вторым жилым) этажами дома;
- во втором и третьем подъездах выполняется монтаж опалубки под заливку перекрытия между вторым и третьим этажами дома;

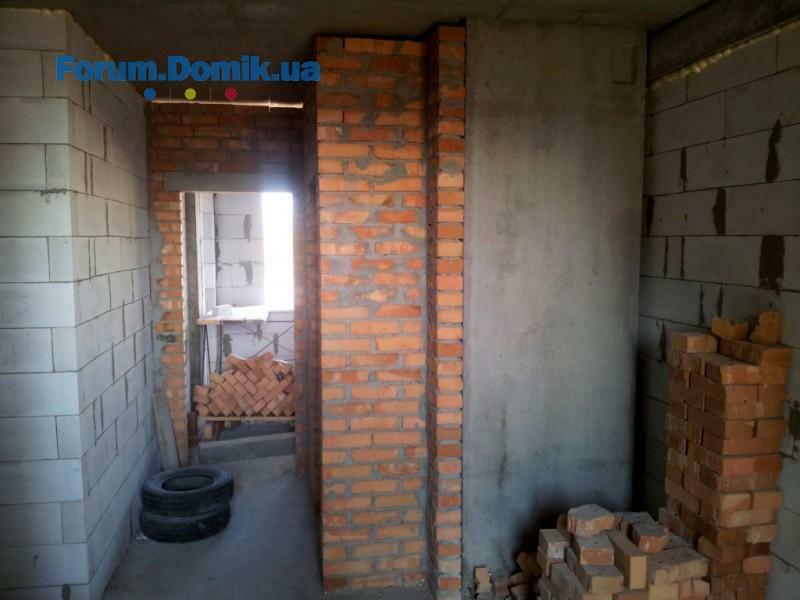

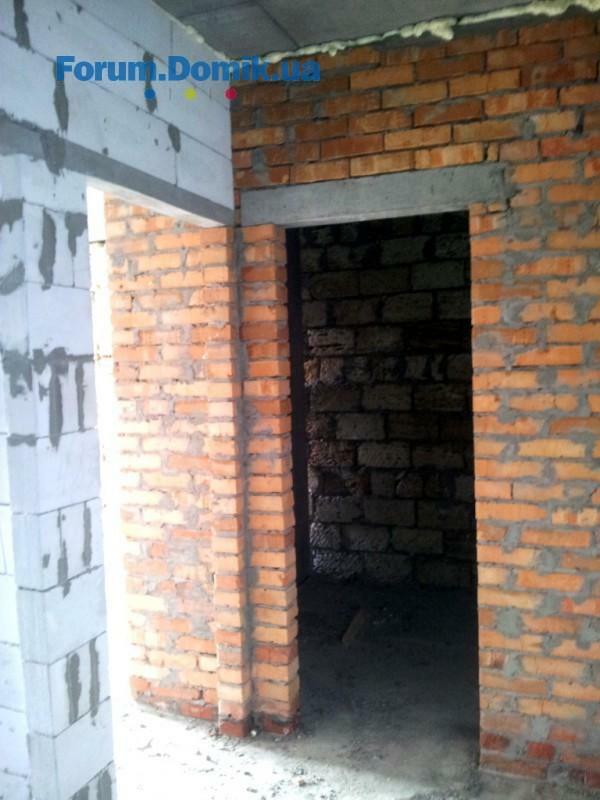

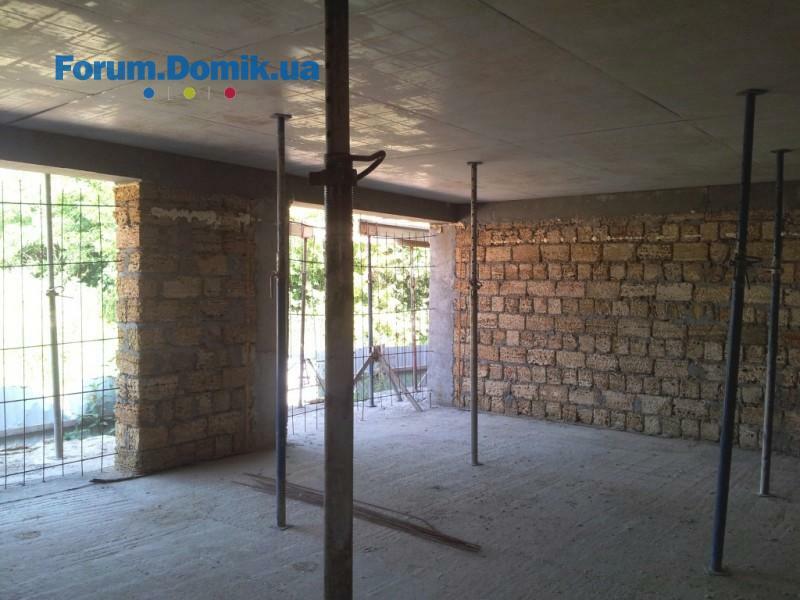

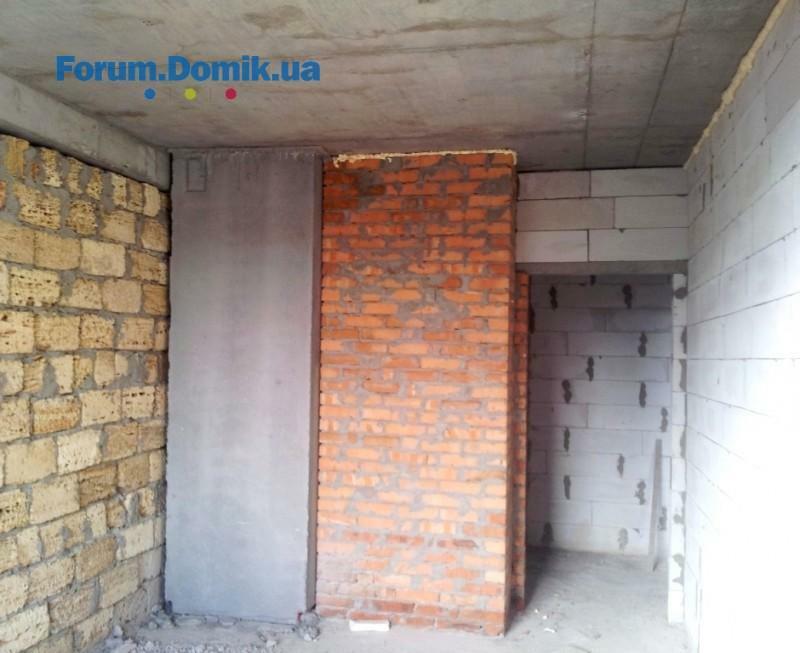

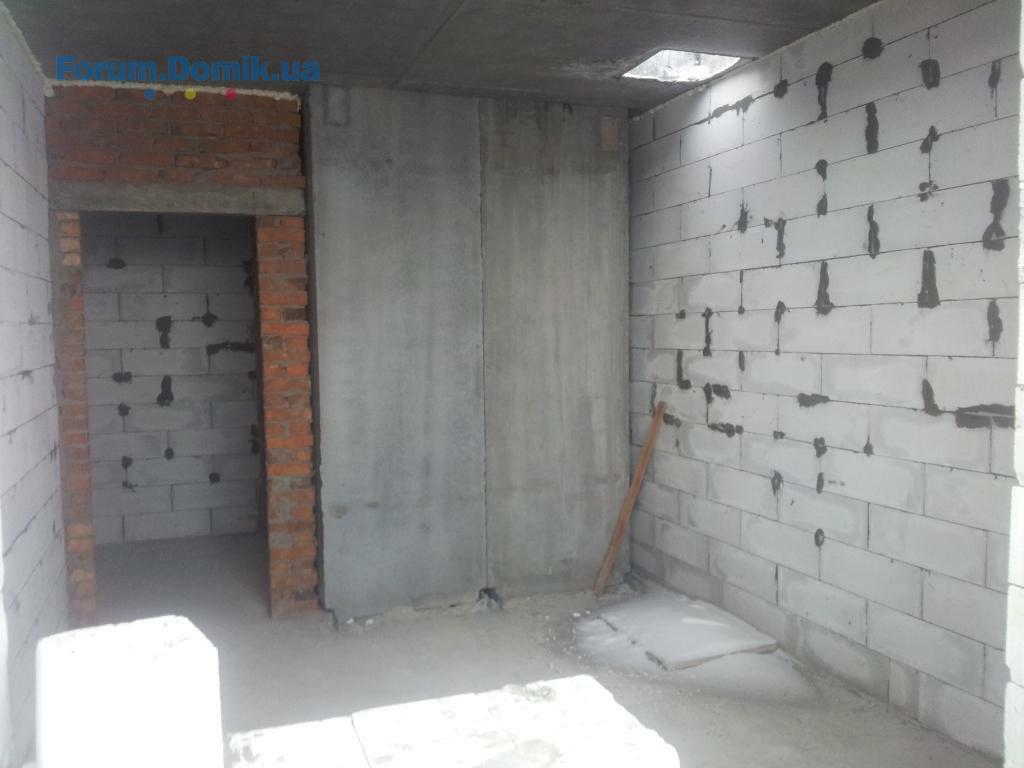

- в первом (не жилом) этаже выполняются перегородки из газоблоков;

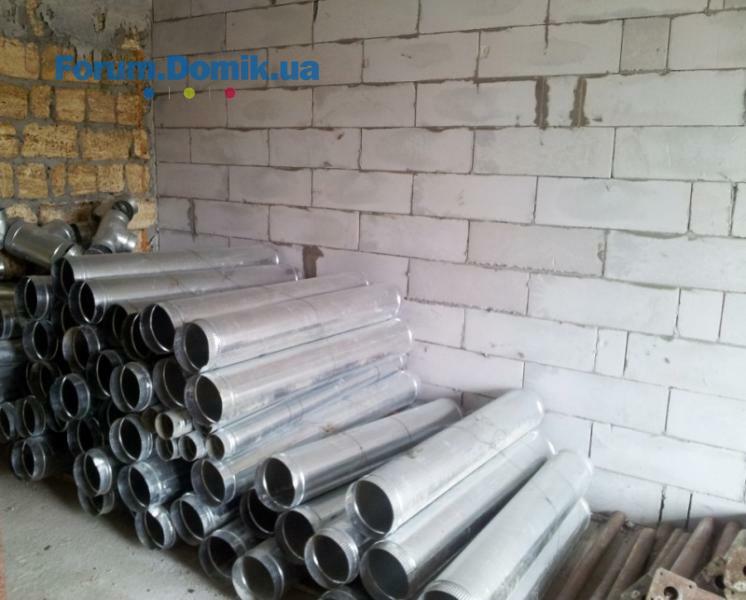

- завезены трубы для монтажа вент.каналов;
- выполнена кирпичная кладка щитовых в цокольном этаже дома.






- в первом подъезде выполнено перекрытие между вторым и третьим (вторым жилым) этажами дома;
- во втором и третьем подъездах выполняется монтаж опалубки под заливку перекрытия между вторым и третьим этажами дома;

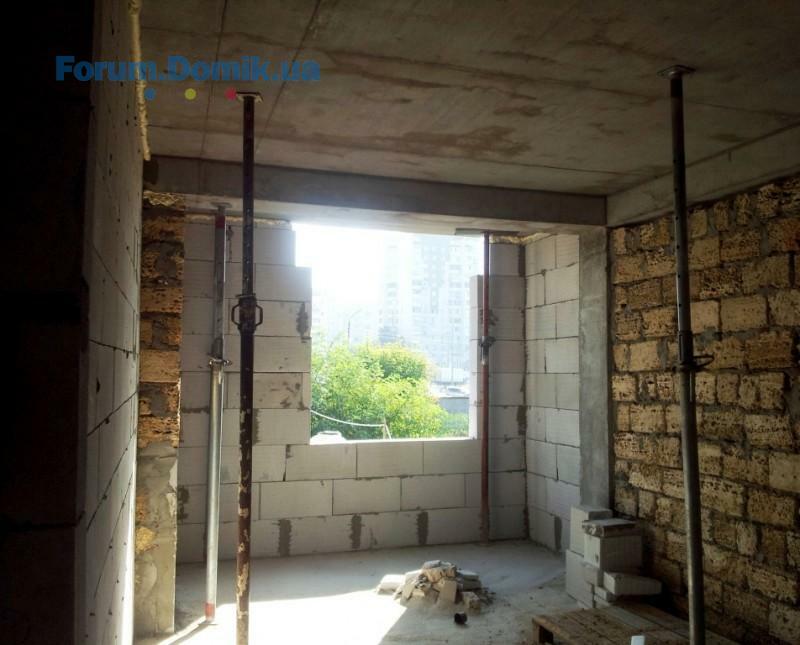

- в первом (не жилом) этаже выполняются перегородки из газоблоков;
- завезены трубы для монтажа вент.каналов;
- выполнена кирпичная кладка щитовых в цокольном этаже дома.






Domik System

Inform bot
37 480
09 сентября 2019
23 авг 2014 20:37
22.08.2014
- во втором и третьем подъездах ведется арматурная вязка и монолитные работы по заливке колонн третьего этажа дома;
- в первом подъезде выполняется монтаж опалубки под заливку перекрытия между третьим и четвертым (третьим жилым) этажами дома;

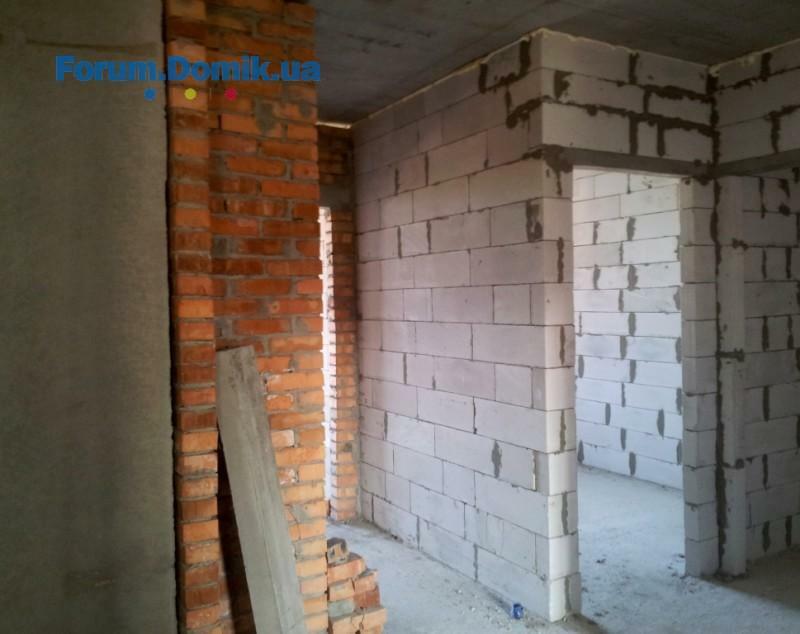

- кладка газоблочных перегородок продолжается.
- во втором и третьем подъездах ведется арматурная вязка и монолитные работы по заливке колонн третьего этажа дома;
- в первом подъезде выполняется монтаж опалубки под заливку перекрытия между третьим и четвертым (третьим жилым) этажами дома;
- кладка газоблочных перегородок продолжается.
Domik System

Inform bot
37 480
09 сентября 2019
02 сен 2014 18:07
02.09.2014

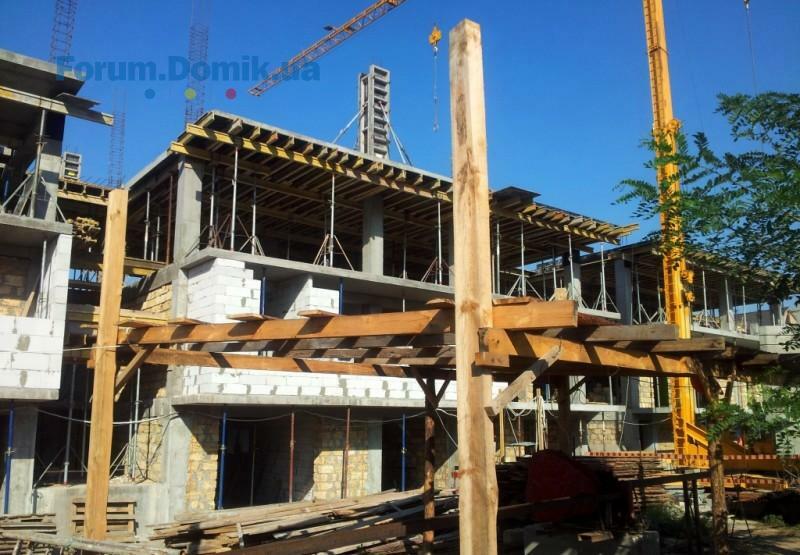

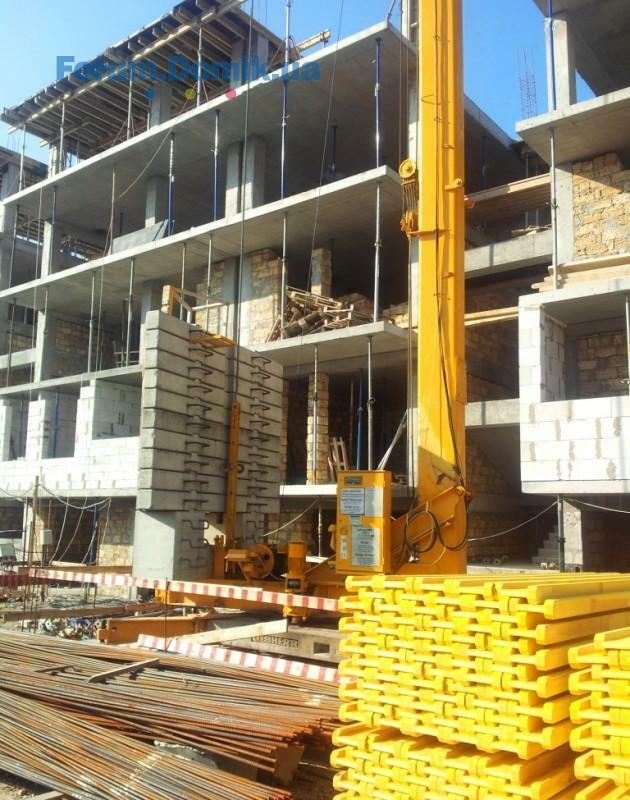

- выполнены опорно-каркасные колонны третьего этажа дома;
- завершаются работы по монтажу опалубки для заливки перекрытия между третьим и четвертым (третьим жилым) этажами дома;
- ведутся работы по кладке внутриквартирных газоблочных перегородок в I и II подъездах дома.



- выполнены опорно-каркасные колонны третьего этажа дома;
- завершаются работы по монтажу опалубки для заливки перекрытия между третьим и четвертым (третьим жилым) этажами дома;
- ведутся работы по кладке внутриквартирных газоблочных перегородок в I и II подъездах дома.



Domik System

Inform bot
37 480
09 сентября 2019
10 сен 2014 14:24

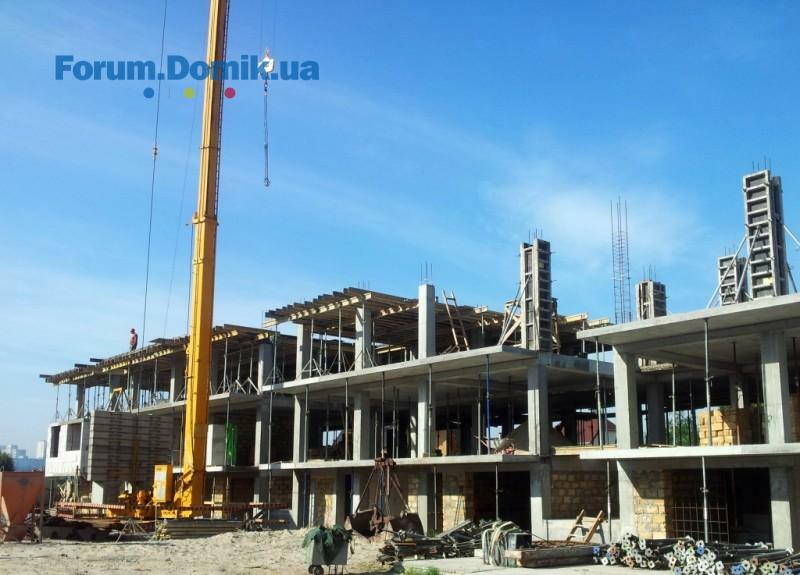

- залито перекрытие между третьим и четвертым (третьим жилым) этажами дома в I и II подъездах;
- проводится вязка арматуры и подготовка к заливке каркаса (опорных колон) четвертого (третьего жилого) этажа дома;

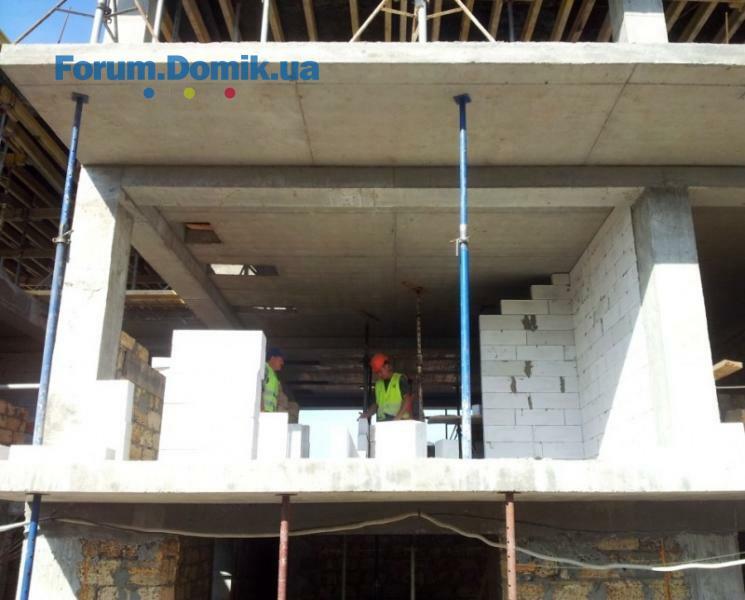

- кладка внутренних межквартирных и внутриквартирных газоблочных перегородок продолжается, "вырисовываются" планировки будущих квартир.
- проводится вязка арматуры и подготовка к заливке каркаса (опорных колон) четвертого (третьего жилого) этажа дома;
- кладка внутренних межквартирных и внутриквартирных газоблочных перегородок продолжается, "вырисовываются" планировки будущих квартир.
Domik System

Inform bot
37 480
09 сентября 2019

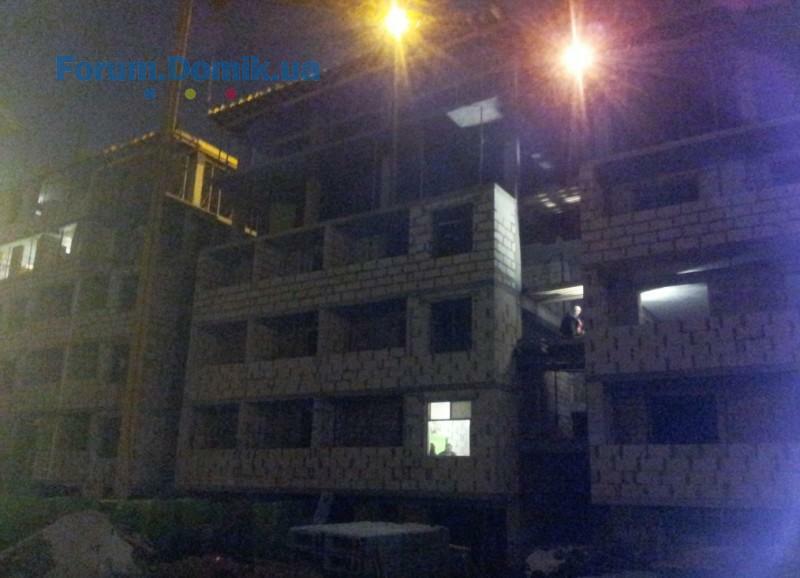

29 сен 2014 17:19
- залито перекрытие между четвертым и пятым (четвертым жилым) этажами дома в I и II подъездах;

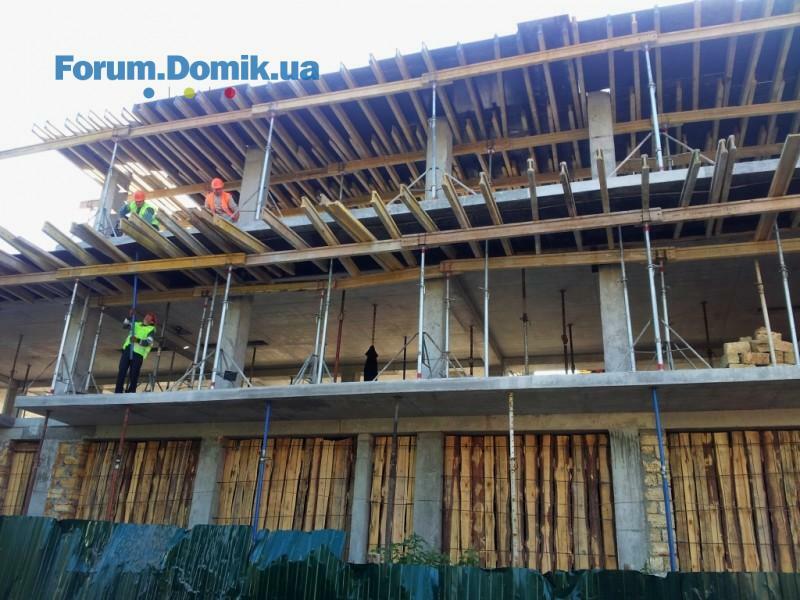

- в первом подъезде выполнены опорные колонны пятого (четвертого жилого) этажа дома;
- в третьем подъезде проводится подготовка к заливке каркаса;
- кладка внутренних перегородок продолжается;
-на объект завезены блоки вентканалов.
- в первом подъезде выполнены опорные колонны пятого (четвертого жилого) этажа дома;
- в третьем подъезде проводится подготовка к заливке каркаса;
- кладка внутренних перегородок продолжается;
-на объект завезены блоки вентканалов.
Domik System

Inform bot
37 480
09 сентября 2019
13 окт 2014 12:08

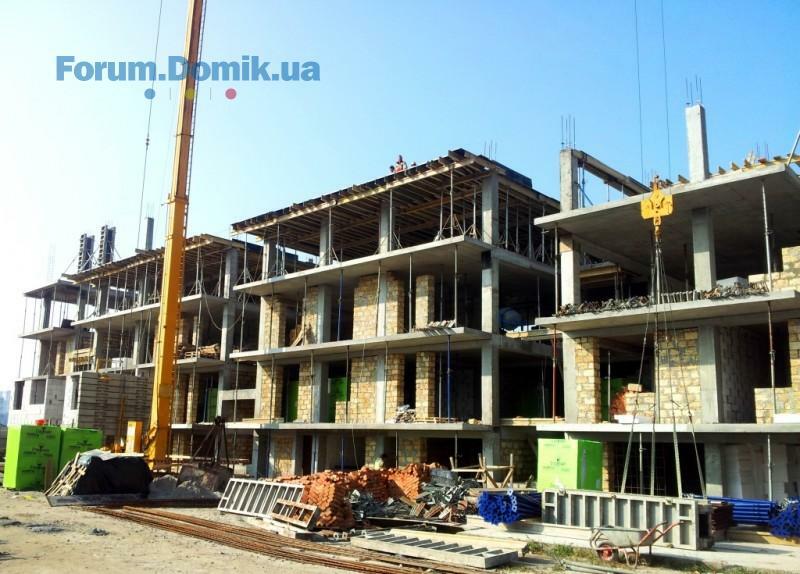

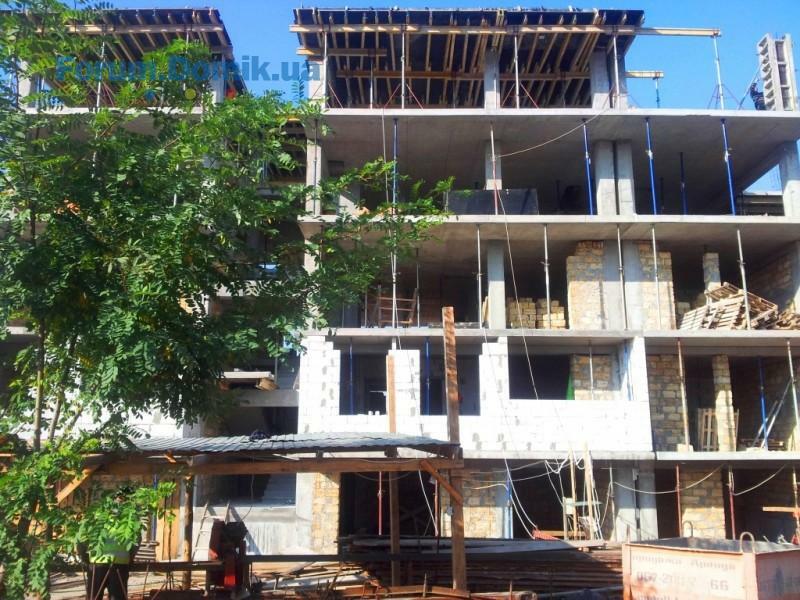

- в первом подъезде дома на сегодняшний день выполнены: цокольный этаж + четыре жилых этажа, и залито перекрытие между 4м и 5м(мансардным) жилыми этажами дома;
- во втором и третьем подъездах выполнены: цокольных этаж + три жилых этажа, перекрытие между 3м и 4м этажами дома, и частично каркасные колонны 4го этажа;

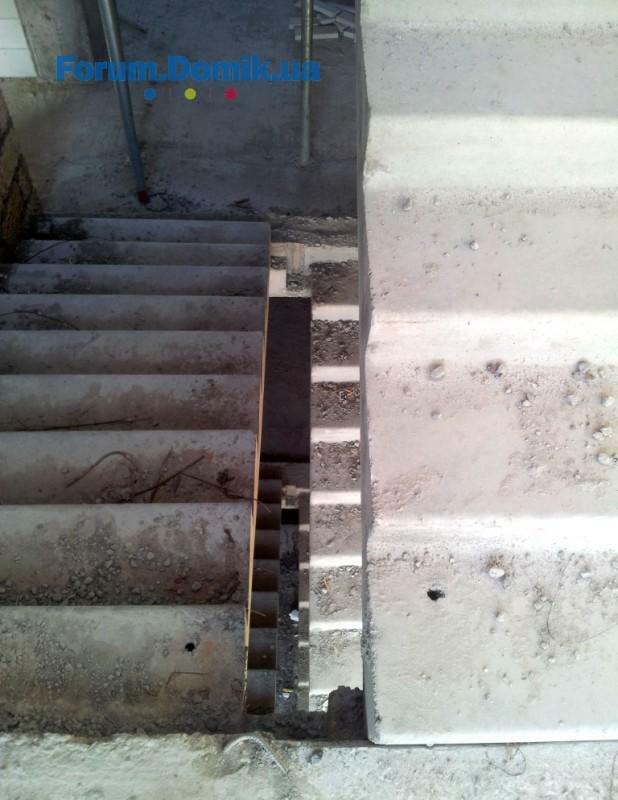

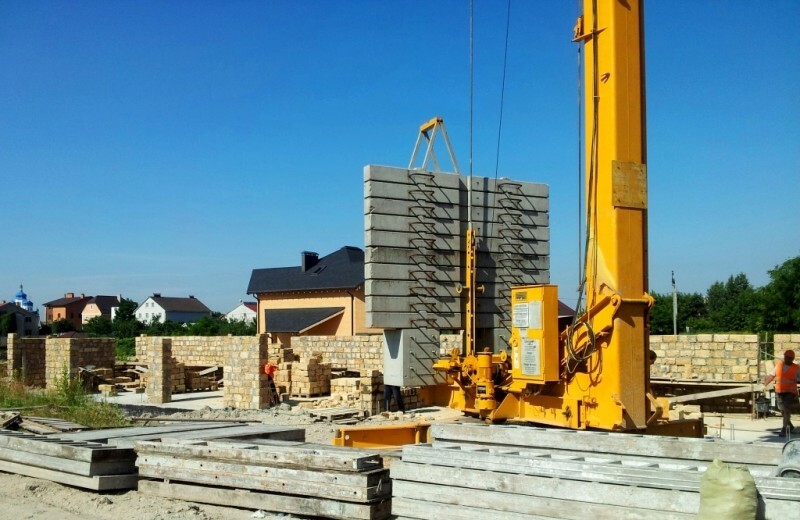

- на строительный участок завезены лестничные марши, проводится их монтаж, в I подъезде выполнены пролеты 1й - 2й этажи дома;
- продолжается кладка внутриквартирных и балконных перегородок.
- во втором и третьем подъездах выполнены: цокольных этаж + три жилых этажа, перекрытие между 3м и 4м этажами дома, и частично каркасные колонны 4го этажа;
- на строительный участок завезены лестничные марши, проводится их монтаж, в I подъезде выполнены пролеты 1й - 2й этажи дома;
- продолжается кладка внутриквартирных и балконных перегородок.
Domik System

Inform bot
37 480
09 сентября 2019
13 окт 2014 12:09
11.10.2014
Domik System

Inform bot
37 480
09 сентября 2019
21 окт 2014 17:55

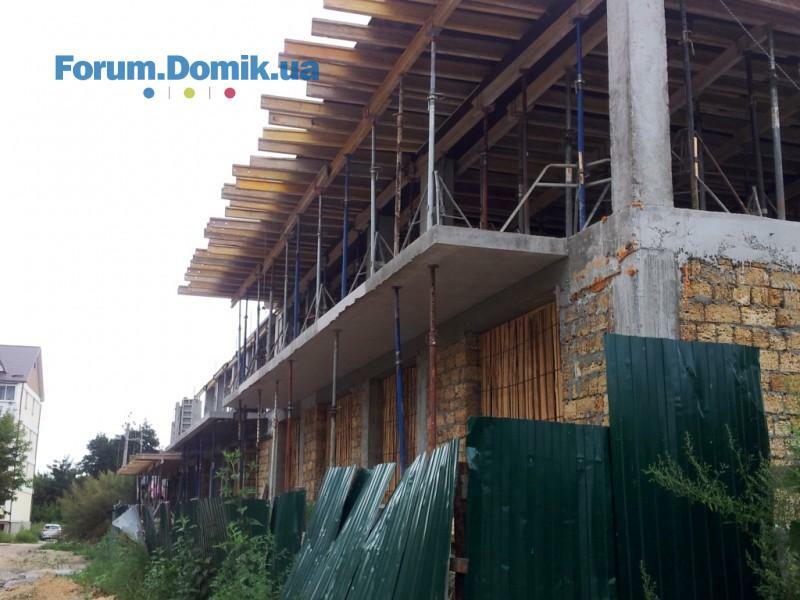

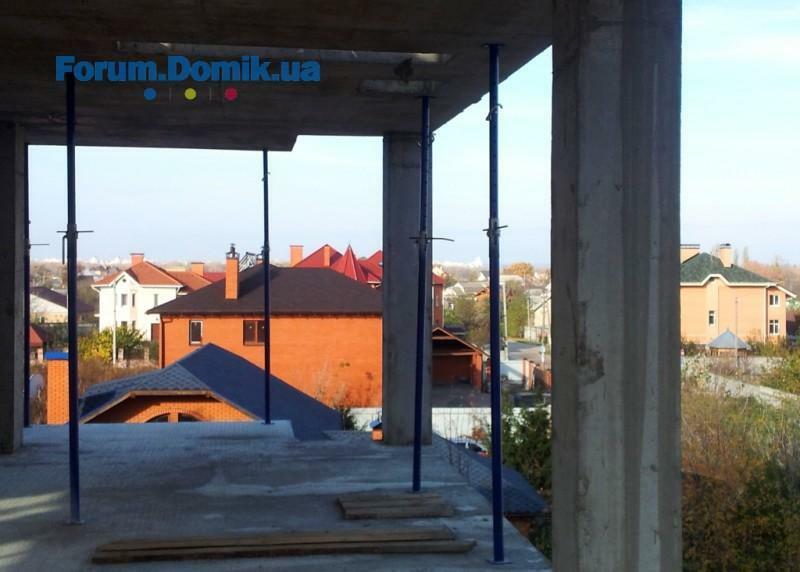

- на объекте выполняются работы по заливке колонн пятого жилого этажа дома (мансарды);
- частично уже выполнен и продолжается монтаж блоков вентканалов;
- в I подъезде установлены лестничные марши до 4этажа; во II подъезде до 3го этажа;

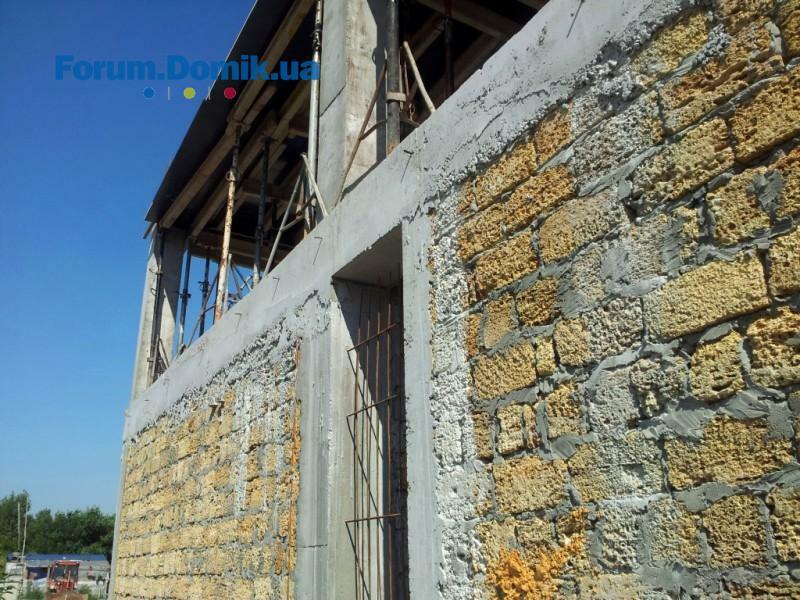

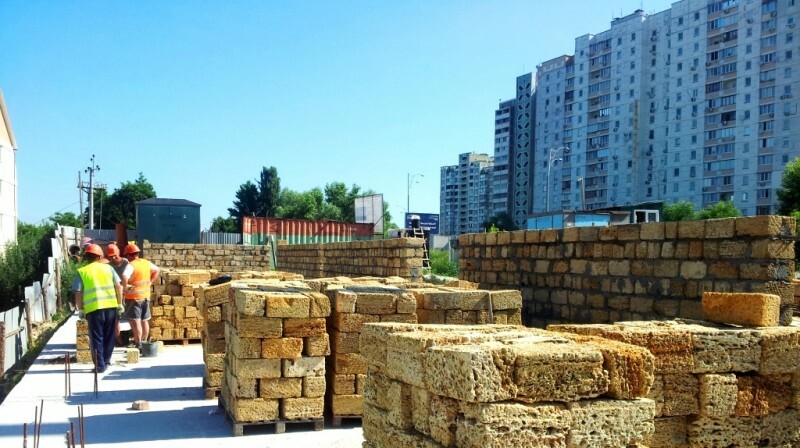

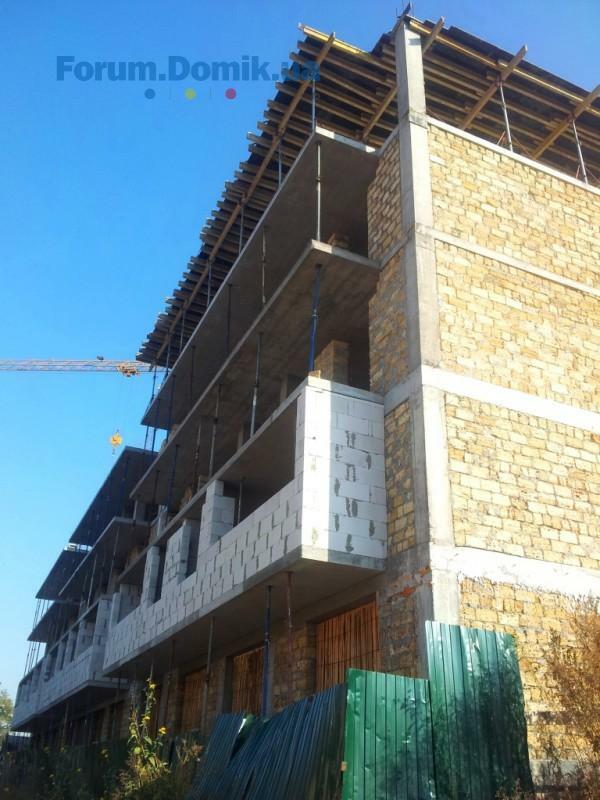

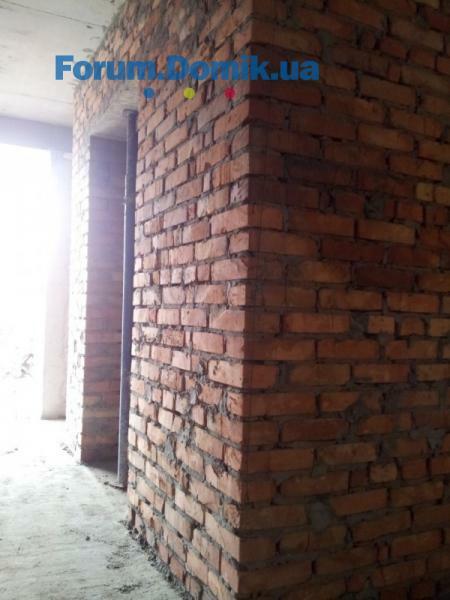

- продолжается кладка камня внутренних и наружных стен дома;
- в ближайшее время начнутся работы по обшивке дома утеплителем, который уже завезен на объект.
- частично уже выполнен и продолжается монтаж блоков вентканалов;
- в I подъезде установлены лестничные марши до 4этажа; во II подъезде до 3го этажа;
- продолжается кладка камня внутренних и наружных стен дома;
- в ближайшее время начнутся работы по обшивке дома утеплителем, который уже завезен на объект.
Domik System

Inform bot
37 480
09 сентября 2019
21 окт 2014 17:56

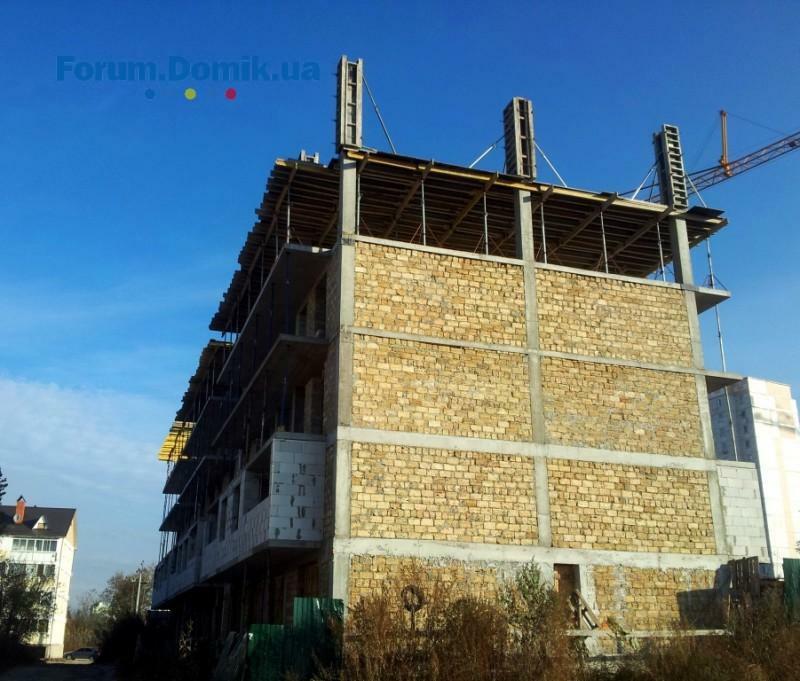

21.10.2014
Domik System

Inform bot
37 480
09 сентября 2019
01 дек 2014 19:38

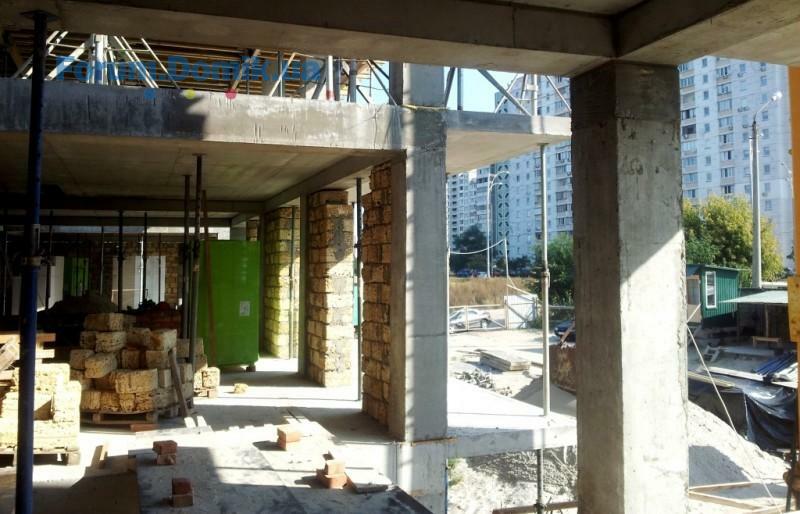

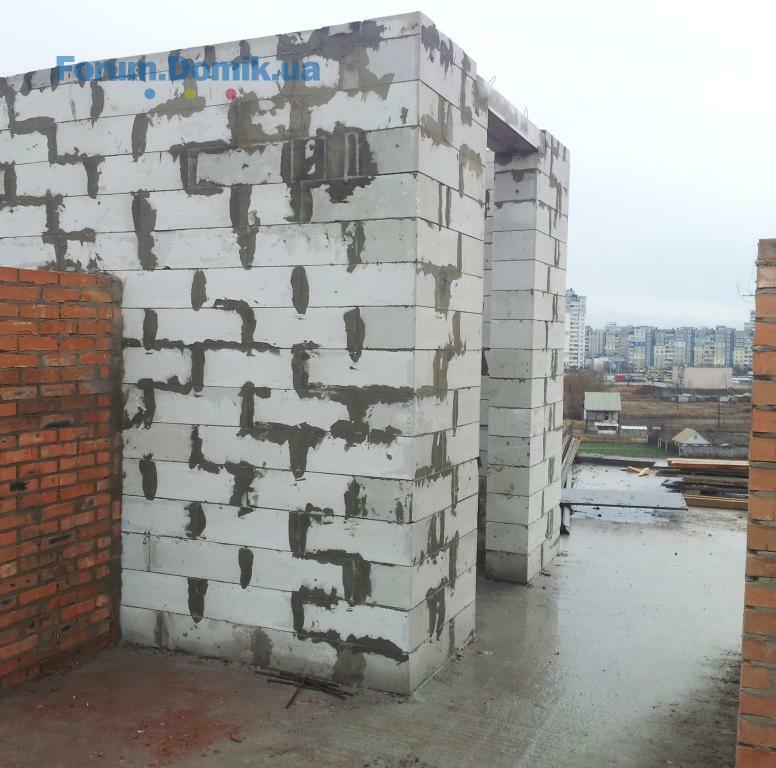

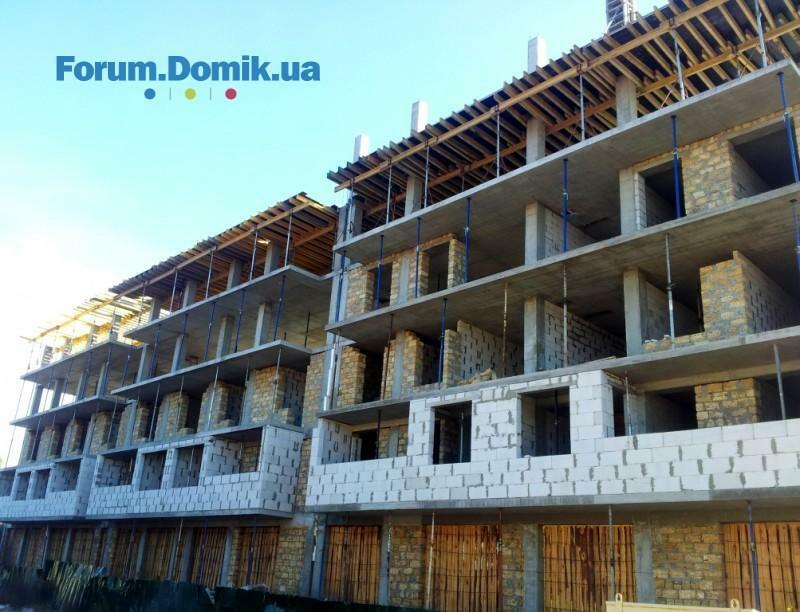

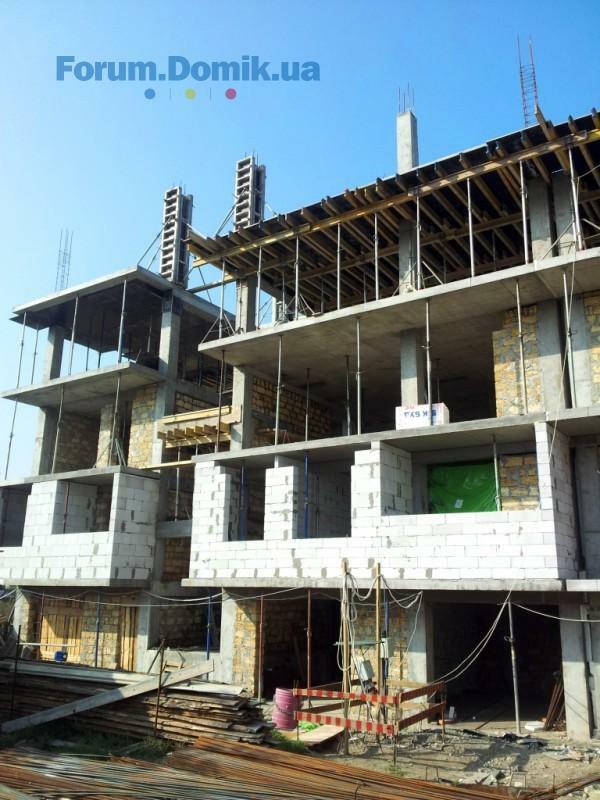

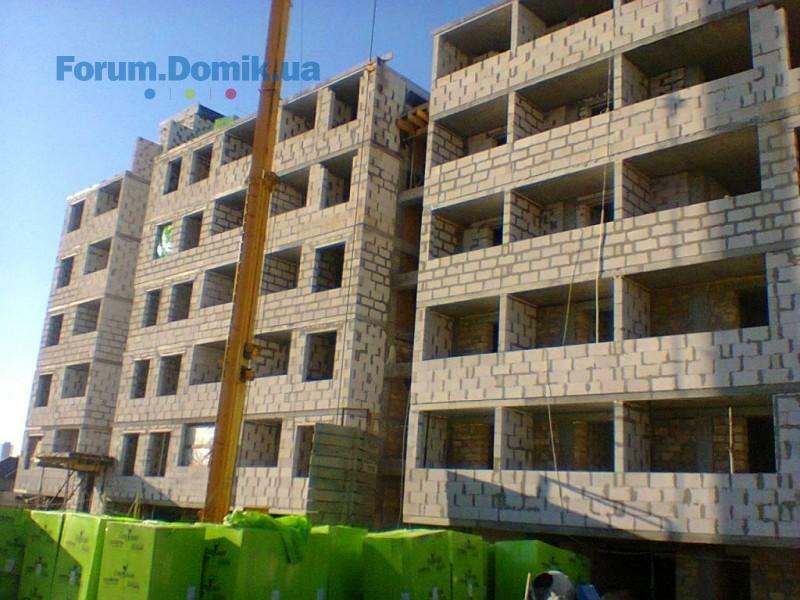

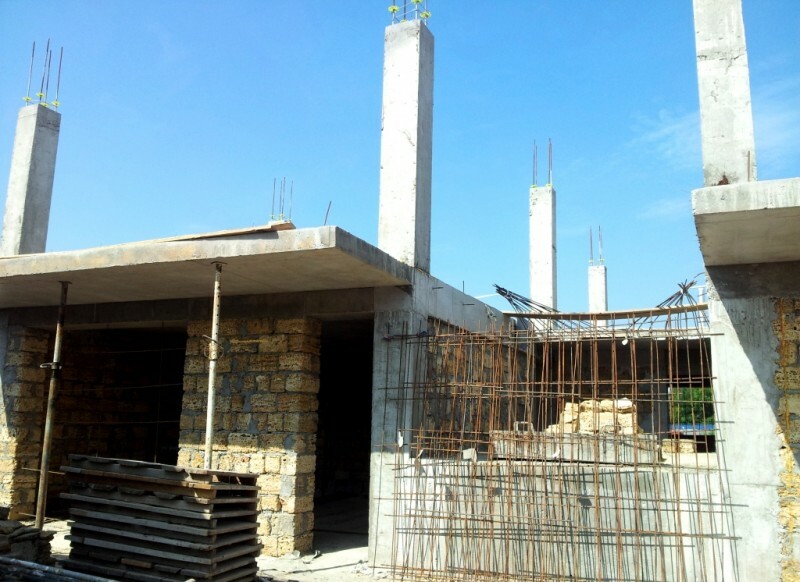

- на 01.12.2014г. выполнен каркас дома, включая 5й (мансардный) этаж;
- выполнена кладка наружных стен подъезды I и II до пятого (мансардного) этажа дома, III - до 4го эт.;
- выполнены внутренние перегородки до 4го этажа дома в трех подъездах;
- выполнен монтаж/установка лестничных маршей в трех подъездах до 4го этажа.
- выполнена кладка наружных стен подъезды I и II до пятого (мансардного) этажа дома, III - до 4го эт.;
- выполнены внутренние перегородки до 4го этажа дома в трех подъездах;
- выполнен монтаж/установка лестничных маршей в трех подъездах до 4го этажа.
Domik System

Inform bot
37 480
09 сентября 2019

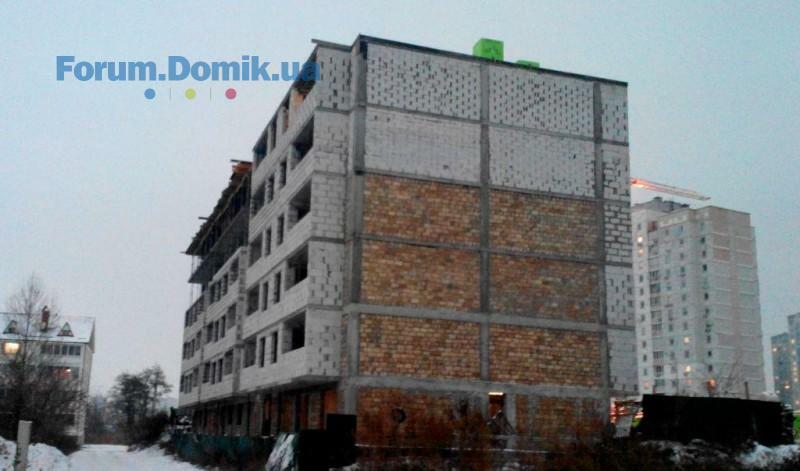

14 янв 2015 20:34

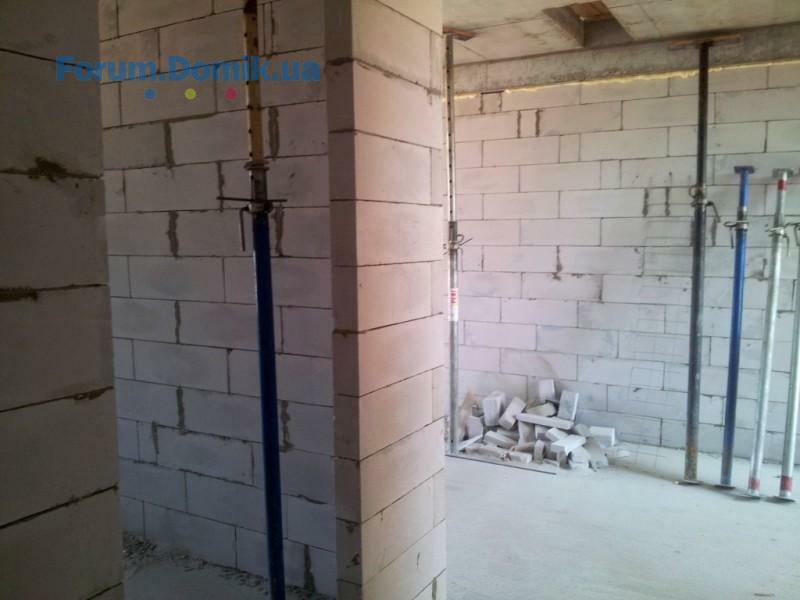

- на объекте продолжилась кладка внутриквартирных перегородок во всех трех парадных (готовность 70%);
- выполнен фундамент крыльца парадных, в том числе и в III подъезде дома;
- в I парадном выполнено и крыльцо, и козырек;
- продолжается монтаж вент.каналов (5й мансардный этаж дома 2 и 3 подъезды);
- проводится монтаж оставшихся лестничных маршей в подъездах (2 и 3 подъезды 4й-5й (мансардный) этажи).
- выполнен фундамент крыльца парадных, в том числе и в III подъезде дома;
- в I парадном выполнено и крыльцо, и козырек;
- продолжается монтаж вент.каналов (5й мансардный этаж дома 2 и 3 подъезды);
- проводится монтаж оставшихся лестничных маршей в подъездах (2 и 3 подъезды 4й-5й (мансардный) этажи).
hastuxa89
h
Постоянный пользователь
206
23 января 2015
23 янв 2015 11:26
Здравсвуйте, скажите пожалуйста смещены ли сроки сдачи обьекта? Когда будет возведена крыша и поставлены окна? Планируется ли подаражение на квартиры в этом доме?
Майкл Роуленд

Старожил
645
17 февраля 2014
24 фев 2015 09:37
Цитата "hastuxa89":Планируется ли подаражение на квартиры в этом доме?
Про подорожание мне тоже интересно. Какой курс на сегодня зафиксирован?
info-kiev

Пользователь
36
21 мая 2013
25 фев 2015 10:45

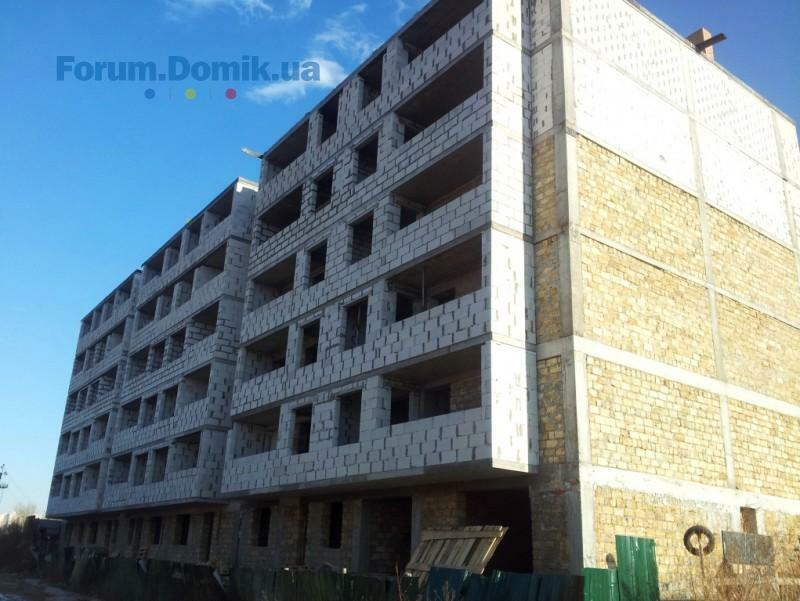

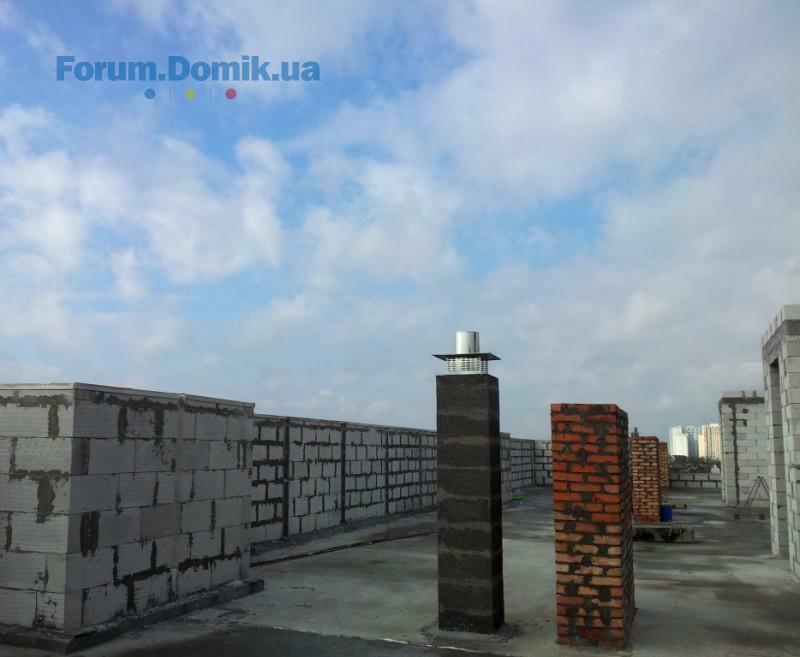

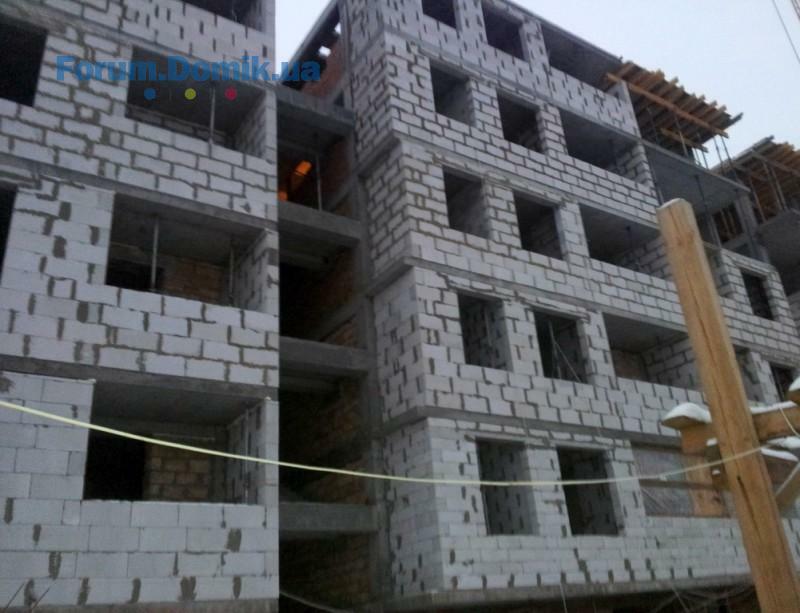

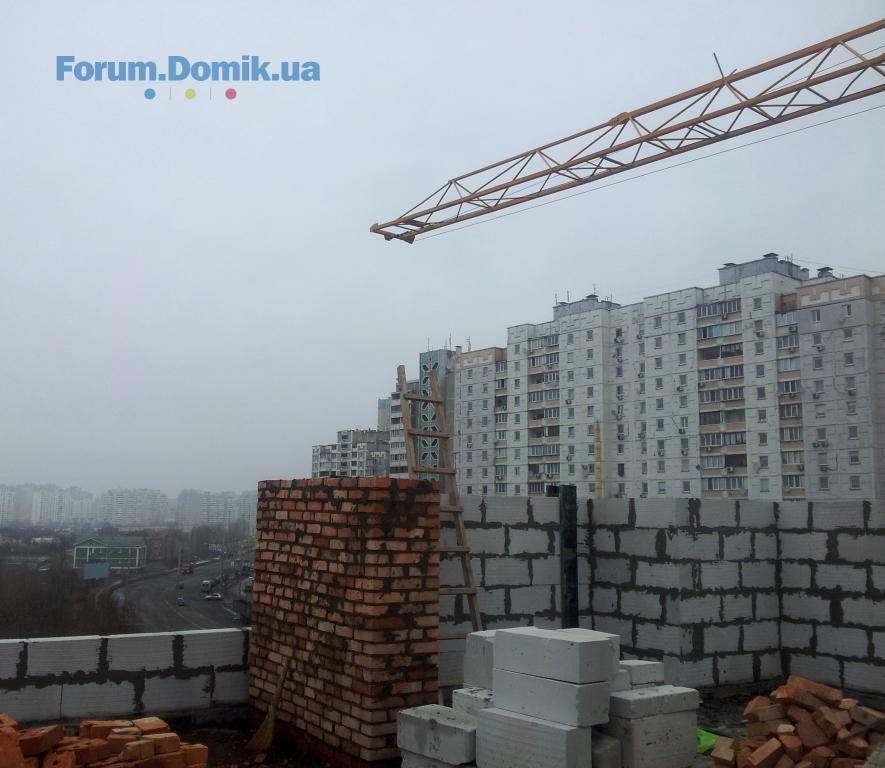

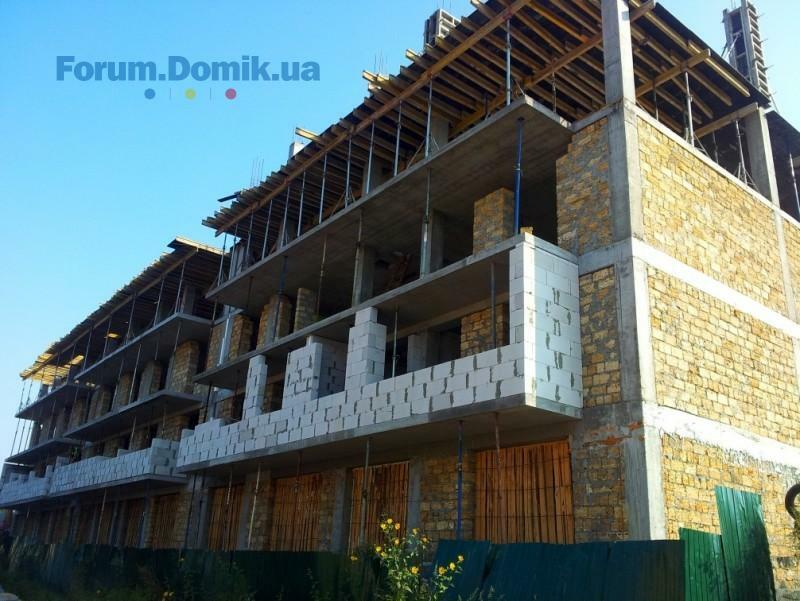

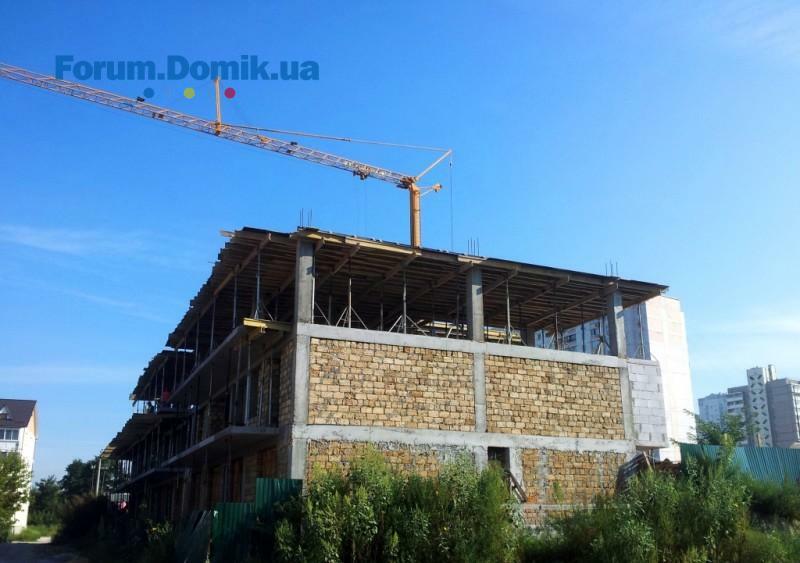

- все работы на объекте ведутся в срок, согласно графику;
- полностью готова коробка дома;
- завершен монтаж блоков вент.каналов;
- выполнены лестничные марши (до крыши дома);
- готовы два парадных (I и III) подъезды и колясочные съезды, во II подготовлен фундамент;

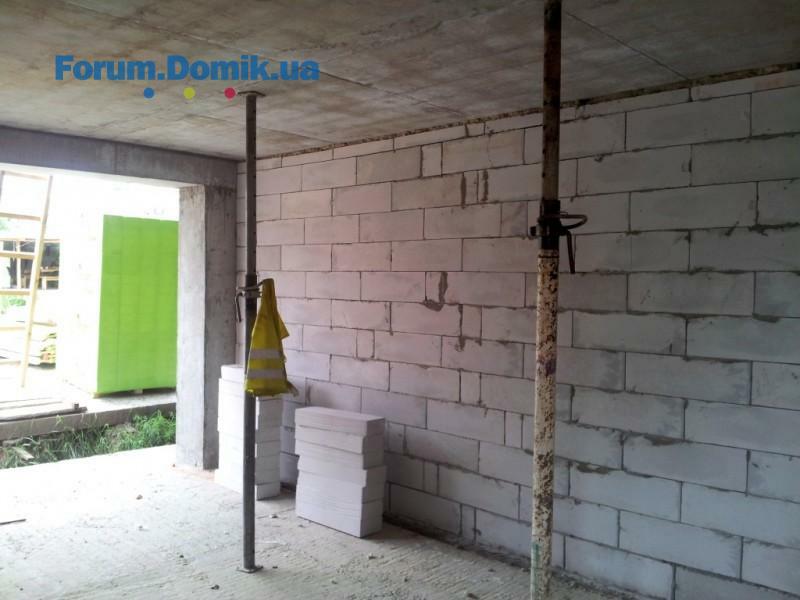

- кладочные работы по внутренним перегородкам на объекте практически завершены;
- выполнены выходы на крышу дома во всех трех подъездах;
- подходит к концу кладка безопасного ограждения на крыше дома;

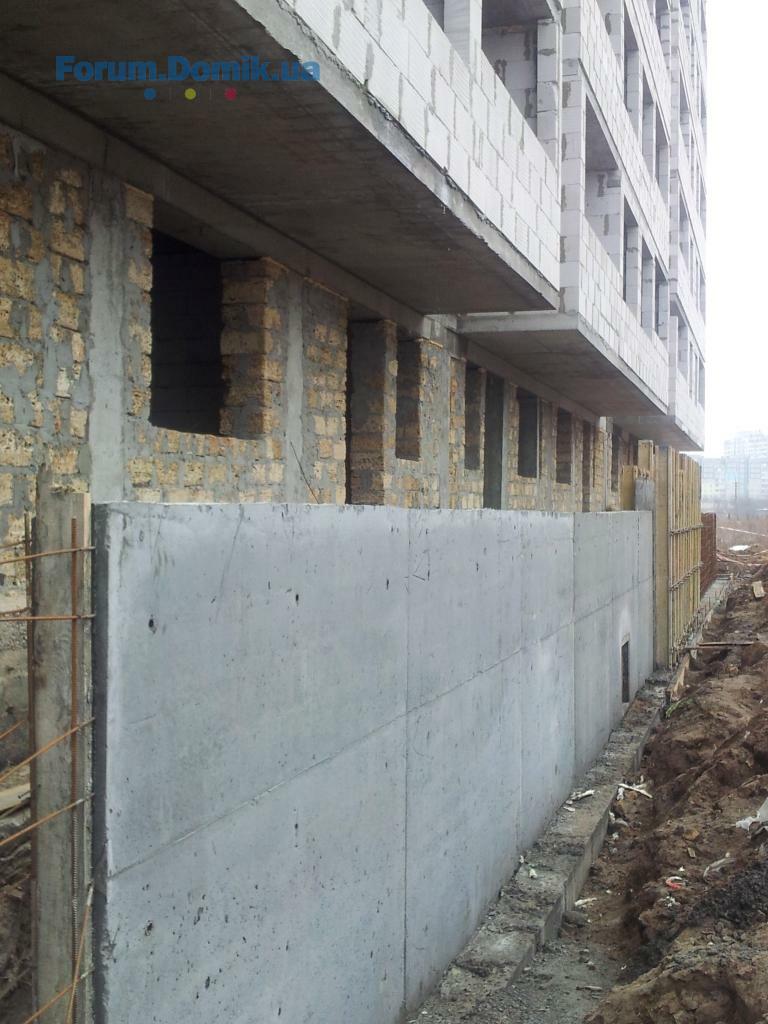

- выполнен фундамент под опорную стену дома со стороны ул.Пожарского;
- 1/2 часть опорной стены на сегодняшний день уже готова;
- работы продолжаются, смонтирован каркас и опалубка для завершения заливки опорной стенки.

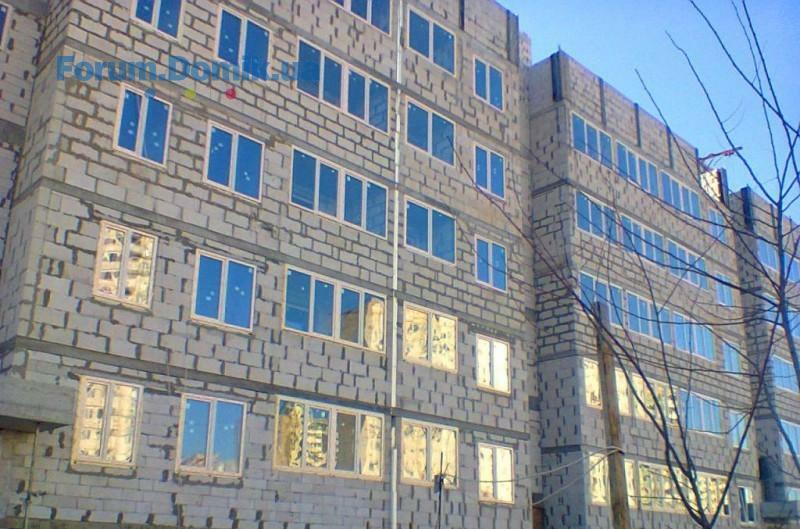

- полностью готова коробка дома;
- завершен монтаж блоков вент.каналов;
- выполнены лестничные марши (до крыши дома);
- готовы два парадных (I и III) подъезды и колясочные съезды, во II подготовлен фундамент;
- кладочные работы по внутренним перегородкам на объекте практически завершены;
- выполнены выходы на крышу дома во всех трех подъездах;
- подходит к концу кладка безопасного ограждения на крыше дома;
- выполнен фундамент под опорную стену дома со стороны ул.Пожарского;
- 1/2 часть опорной стены на сегодняшний день уже готова;
- работы продолжаются, смонтирован каркас и опалубка для завершения заливки опорной стенки.

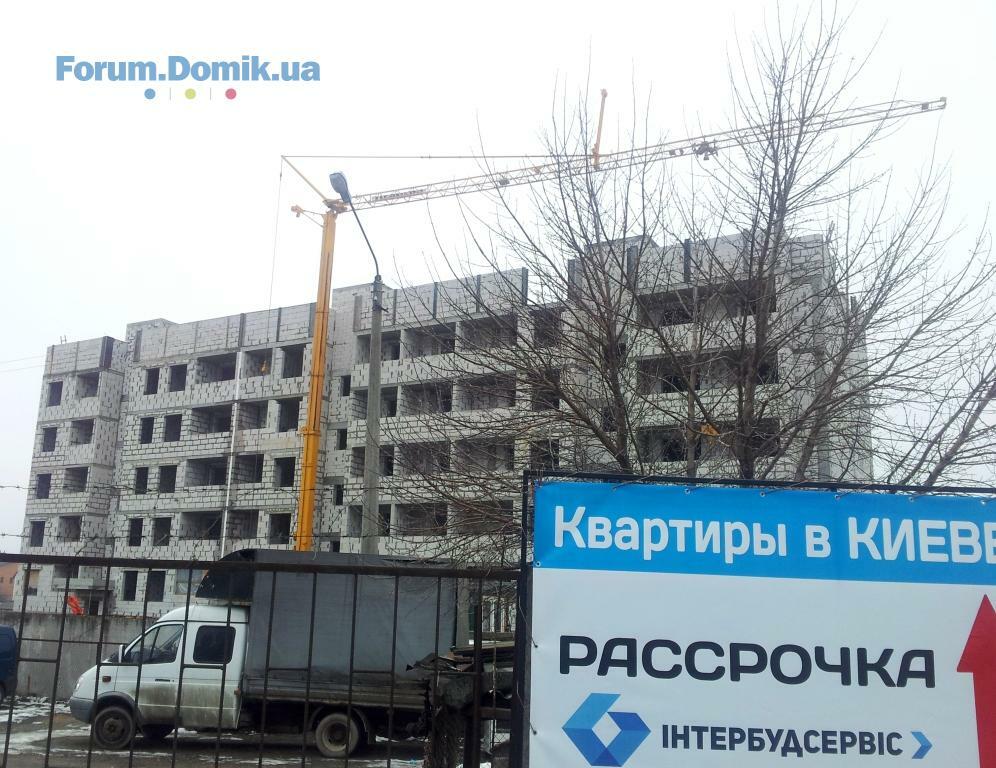

info-kiev

Пользователь
36
21 мая 2013
15 май 2015 06:59

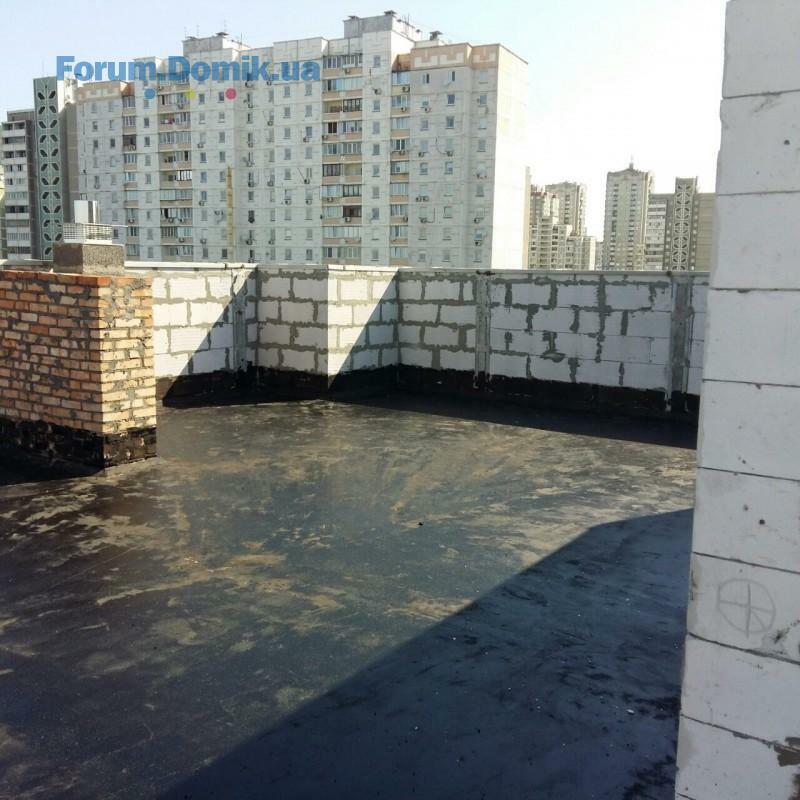

-завешены работы по утеплению и изоляции крыши дома;
-завершены работы по монтажу систем водоснабжения, выполнено заполнение водой и диагностика;
-завершен монтаж разводки отопительных систем;
-продолжают работы электрики;
-начаты работы по прокладке к дому газовой трассы;
-согласовываются проектные работы по устройству городских систем канализации и водоснабжения дома;
-проводятся подготовительные мероприятия по утеплению фасада дома, на участок завезен утеплитель;
-в ближайшее время будут начаты работы по выполнению стяжки.
С Уважением, Отдел продаж.
-завершены работы по монтажу систем водоснабжения, выполнено заполнение водой и диагностика;
-завершен монтаж разводки отопительных систем;
-продолжают работы электрики;
-начаты работы по прокладке к дому газовой трассы;
-согласовываются проектные работы по устройству городских систем канализации и водоснабжения дома;
-проводятся подготовительные мероприятия по утеплению фасада дома, на участок завезен утеплитель;
-в ближайшее время будут начаты работы по выполнению стяжки.
С Уважением, Отдел продаж.
san0k
s
Пользователь
36
19 мая 2014
19 май 2015 14:02
Цитата "GeorgeM":Учитывая, что строит фирма из Крыма, принадлежащая депутату крымского парламента от ПР и строит из крымского камня, то большой вопрос, как они будут теперь все это закупать и строить.

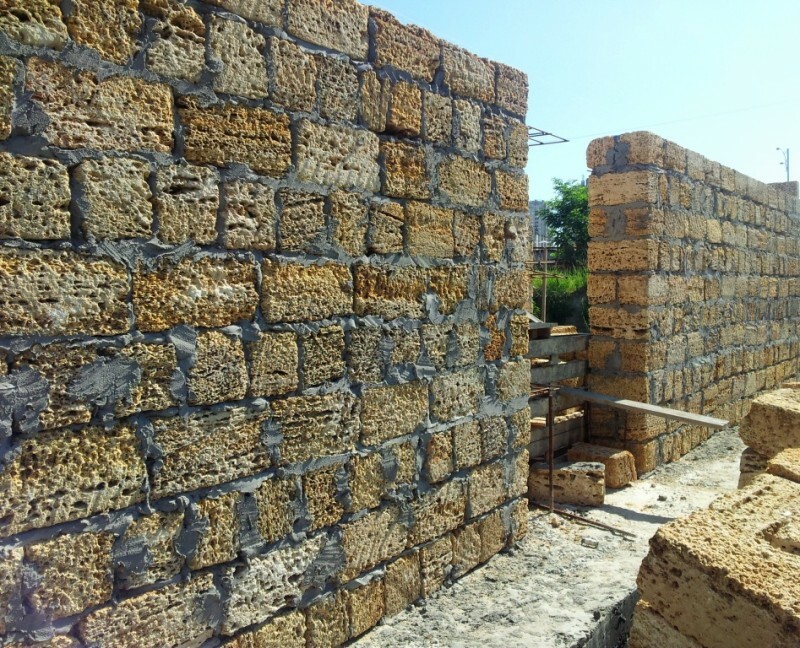

Тоже обратил внимание, что ракушечника хватило только до 3-го этажа, дальше внешнюю стену с пеноблока делали

Каталог відгуків про будинки Києва
Знайдіть свій будинок та розкажіть про нього. Що подобається, а що ні? Допоможіть тим хто шукає житло
Подробнее
- ЖК Dnipro Island09.0416
- ЖК Silver House | Сильвер Хаус | Спецжитлофонд | Голосеевский пр, 7409.042 257
- ЖК Зіркова Вежа 1 | 2 | Элит-Фасад Групп | Вишгород, вул. Шолуденко, 2609.04407
- ЖК Лондон Парк | ул. Луговая, 3б08.0483
- ЖК Шулявский | пер. Машиностроительный, 2608.04435
- ЖК Республика | KAN Development | Кольцевая дорога, 107.042 437
- Отзывы о застройщике Пространство Девелопмент07.043
- ЖК River Port | Ривер Порт | Відважних | Ирпень, Гостомельское шоссе, 4905.0416
- ЖК Отрада | Киевгорстрой, bUdCapital | пр. Отрадный, 93/203.042 742
- ЖК Healthy City | City One Development | ул. Джона Маккейна, 503.0410
- Стоит ли сейчас покупать недвижимость?09.044 243
- Допоможіть розібратись з податками09.041
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Помогите!!! Вопрос раздела имущества18.0120
- Альтернативне живлення для орендарів, хто кому винен?20.1212
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Инвестиции в недвижимость - лучший вариант инвестирования?17.11145
- Идеи для дизайна и комфорта ванных комнат21.0350
- Декор окна без штор, варианты и советы21.0345
- Выбор гранитной мойки21.0331
- Орхидеи. Как ухаживать за орхидеями21.0317
- Лучшие цветовые сочетания в гостиной21.032
- Отзывы о кондиционерах. Какой кондиционер лучше10.03277
- Стоит ли покупать кофе-машину24.02153
- Моє хобі – вирощування солодкого перцю22.02
- Лифт в частном доме18.026
- Котеджне містечко КМ SEVEN | Елітний котеджний комплекс в Солонці11.023
- ТИСА RENOVATION25.011
- ЖК Четыре сезона | Будова | м. Одесса, просп. Гагарина, 1916.018
- Львів, вул. Спортивна | Галжитлобуд05.013
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а30.124

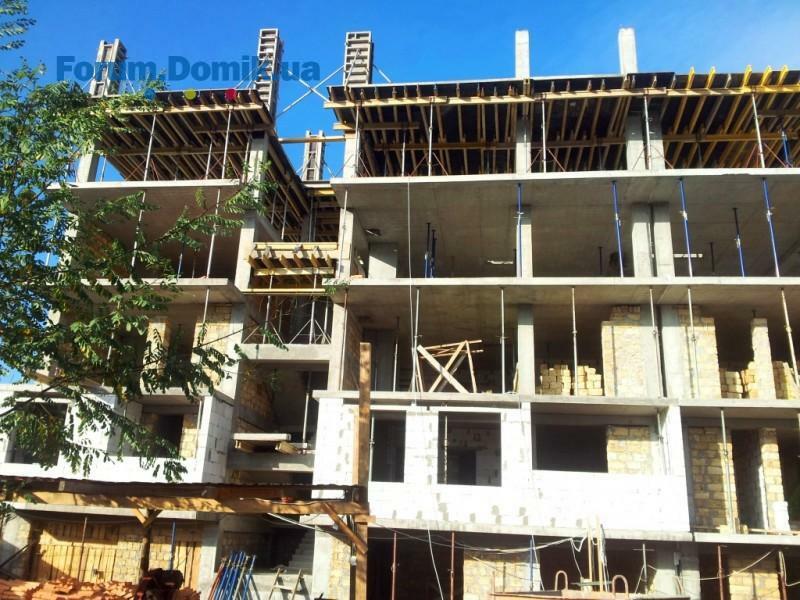

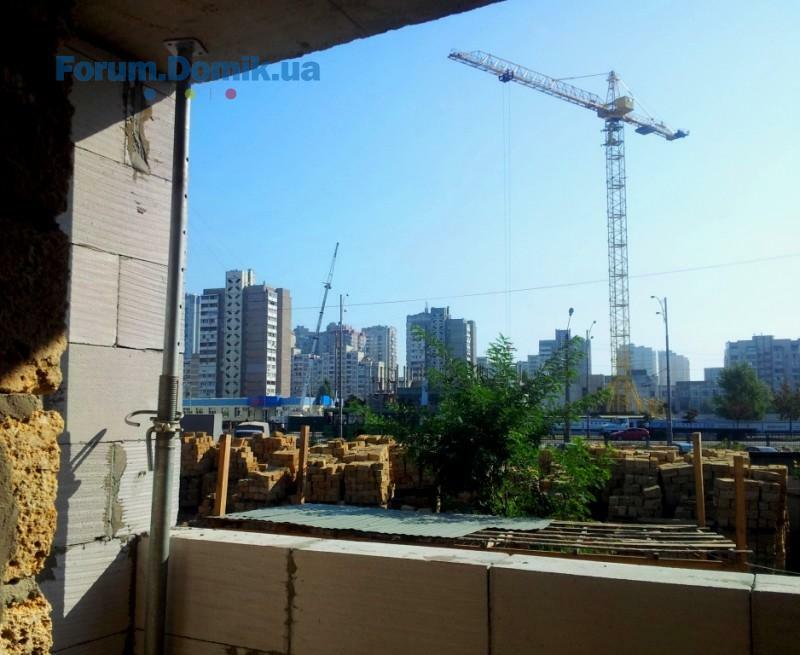

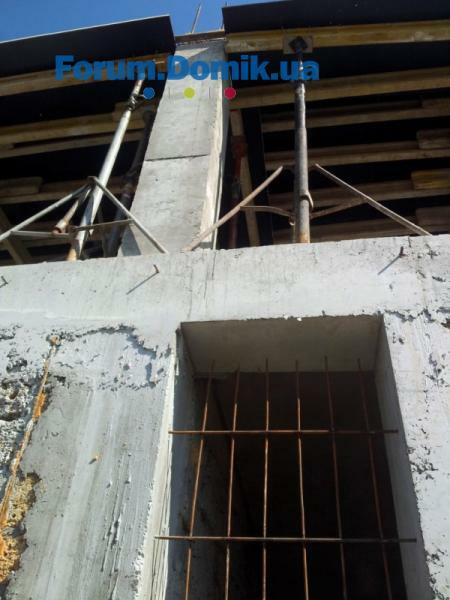

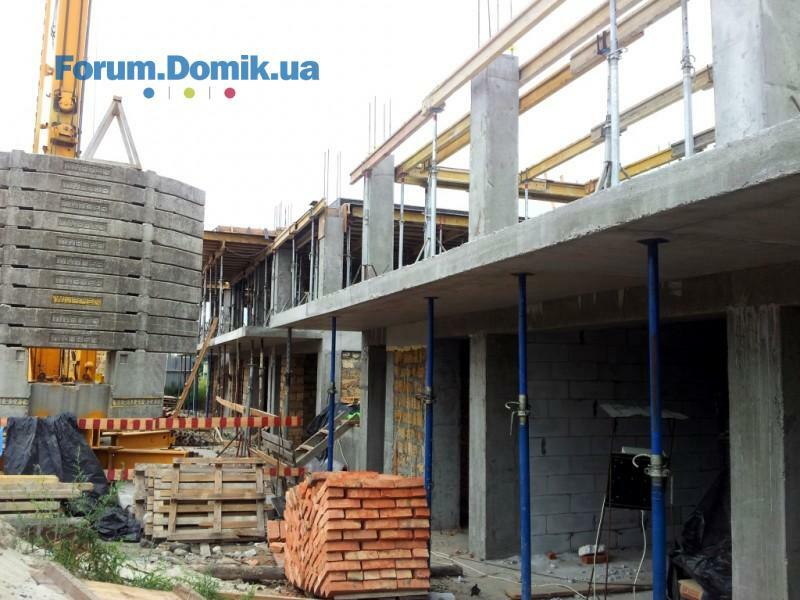

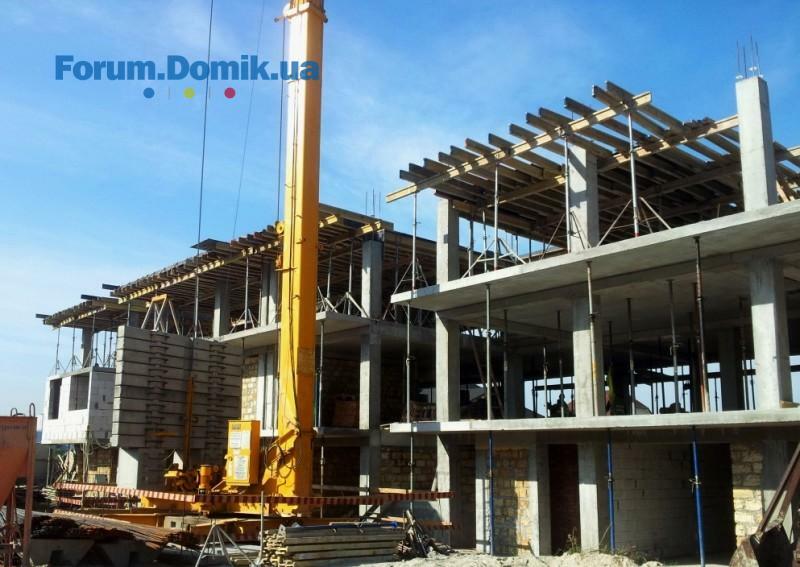

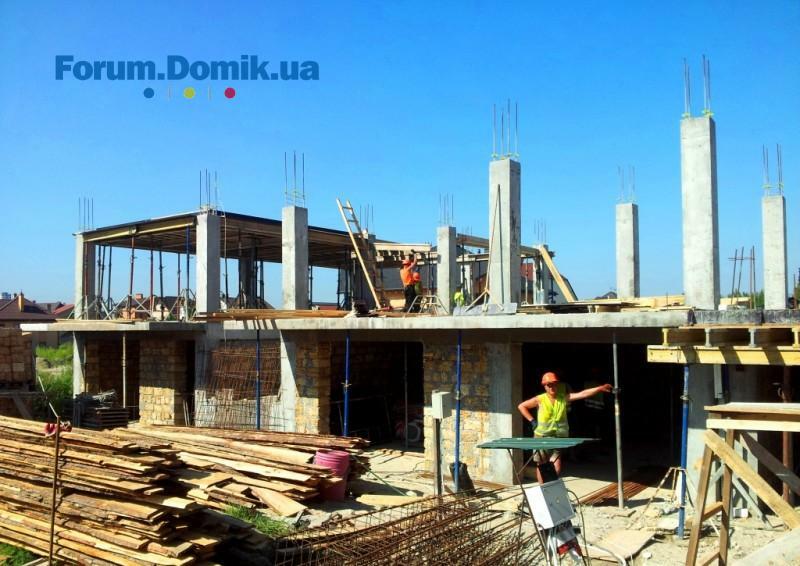

- ЖК "Ріверсайд", Рівне, вул. Небесної Сотні, 66 - "DBN"27.10142
- Балони та Обладнання06.04
- Делаем экран под ванной из гипсокартона11.0311
- Фундамент УШП: сучасне рішення для енергоефективного будинку05.031
- Планування двох поверхового будинку19.021
- Какой потолок лучше? Натяжной или из гипсокартона?11.026
- Вибір міжкімнатних дверей для приватного будинку: які краще?06.021
- Как выбрать промышленный жироуловитель для предприятия?06.021
- Хочу дом. Что дешевле - купить готовый или построить самому?04.02100
- Строительство и ремонт по Киеву и Киевской области01.02
- Продаж, обмін, ремонт балонів під пропан бутан06.04
- Балони побутові під пропан бутан06.041
- Рынок антиквариата03.04
- Рынок антиквариата03.04
- 21.12.201224.0332
- Комплексне обслуговування будинків ОСББ, ЖК у Києві19.031
- Кулинарная тема19.03129
- Італійська кава в зернах Capiatto 1 кг, арабіка10.031
- Как правильно очистить кухонную плиту08.0315

Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Подробнее
