30 сен 2013 15:03

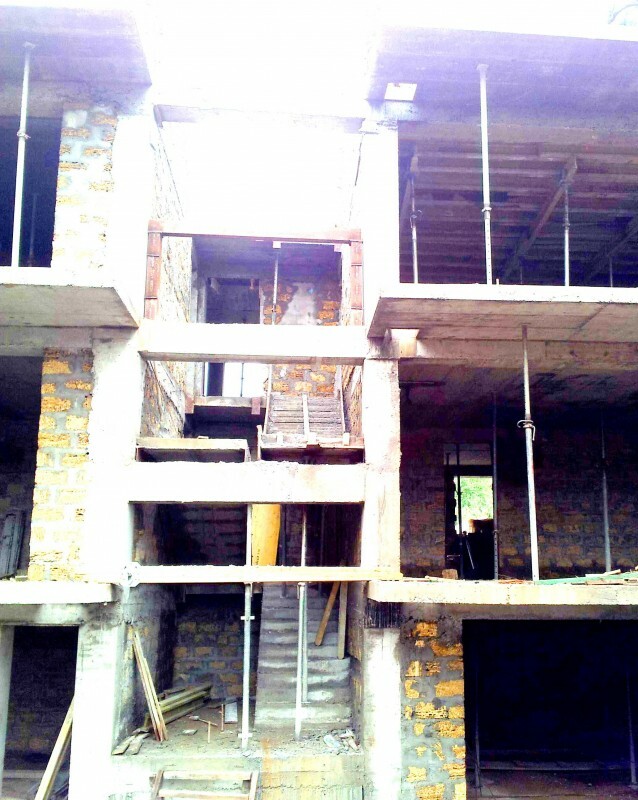

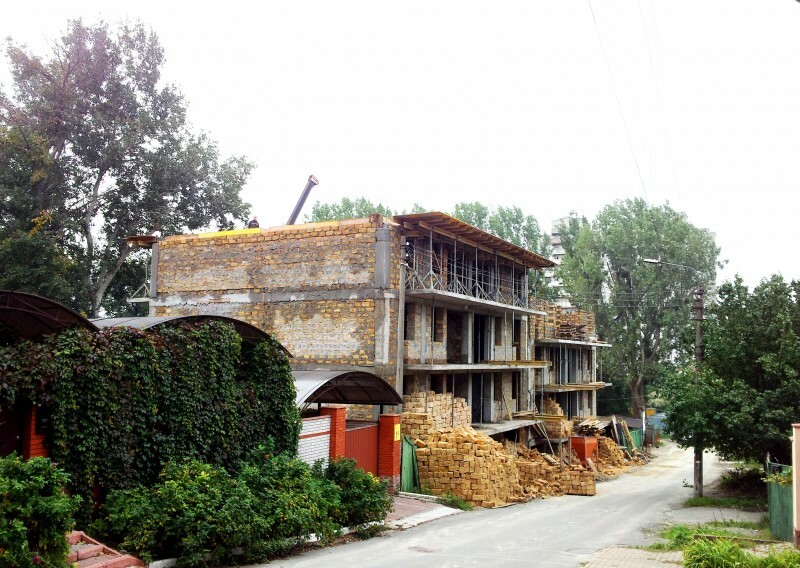

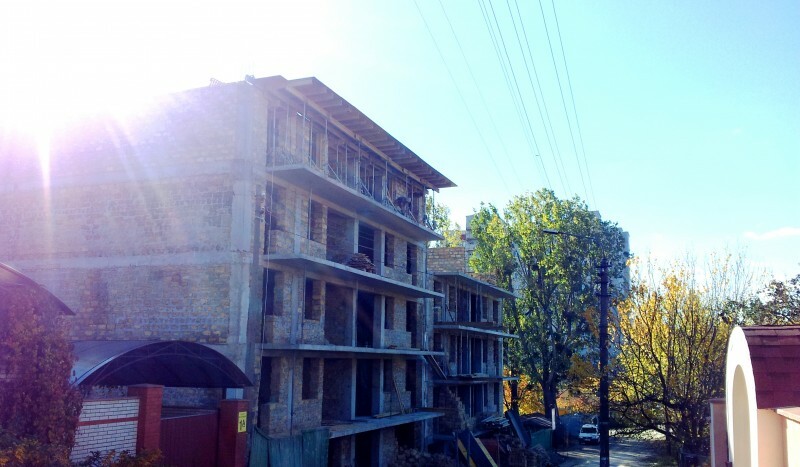

- В обоих подъездах готовы лестничные марши до вторых этажей, идет дальнейшая работа.

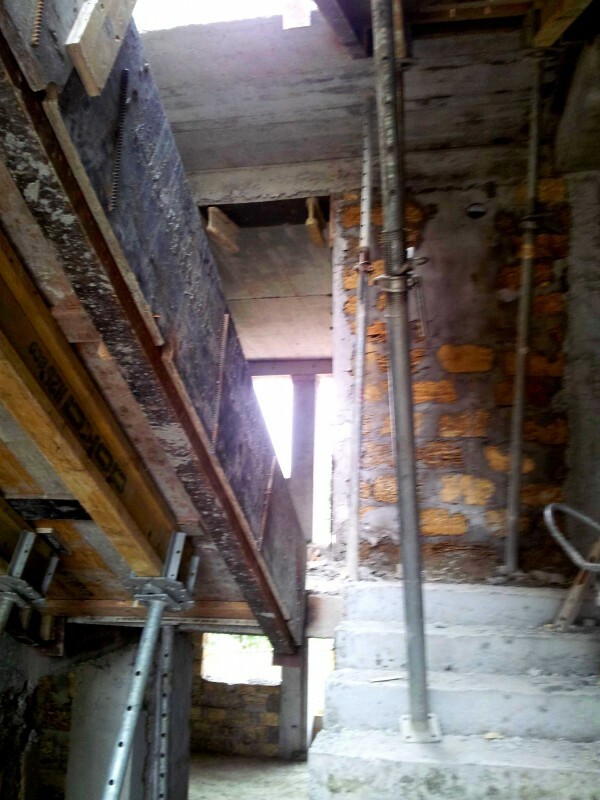

- Завершаются работы по 3му жилому этажу дома: в I подъезде выполнено 60% кладки стен; во II подъезде кладка стен завершена, проводится монтаж опалубки - подготовка к перекрытию между 3м и 4м жилыми этажами дома.



- Завершаются работы по 3му жилому этажу дома: в I подъезде выполнено 60% кладки стен; во II подъезде кладка стен завершена, проводится монтаж опалубки - подготовка к перекрытию между 3м и 4м жилыми этажами дома.
Domik Ai
штучний інтелект
37 838
09 сентября 2019
08 окт 2013 18:19
- Во II подъезде было залито перекрытие между 3м и 4м этажами, завезен камень, и уже активно ведется кладка стен 4го жилого этажа дома.
- В I подъезде завершаются окончательные работы по кладке стен 3го этажа, ведется подготовка к перекрытию (опорные колонны, предстоит монтаж опалубки).
- В подъездах готовность лестничных маршей достигает 3го этажа, работы продолжаются.



- В I подъезде завершаются окончательные работы по кладке стен 3го этажа, ведется подготовка к перекрытию (опорные колонны, предстоит монтаж опалубки).
- В подъездах готовность лестничных маршей достигает 3го этажа, работы продолжаются.
Domik Ai
штучний інтелект
37 838
09 сентября 2019
21 окт 2013 11:07
- Во II подъезде завершена кладка стен 4го жилого этажа дома, проведен монтаж опалубки, и уже начаты работы по перекрытию между 4м и 5м (мансардным) этажами дома.
- В I подъезде завершаются работы по кладке стен 4го жилого этажа дома.
- В подъездах ведутся работы по монтажу лестничных маршей.


- В I подъезде завершаются работы по кладке стен 4го жилого этажа дома.
- В подъездах ведутся работы по монтажу лестничных маршей.
Domik Ai
штучний інтелект
37 838
09 сентября 2019
28 окт 2013 14:10

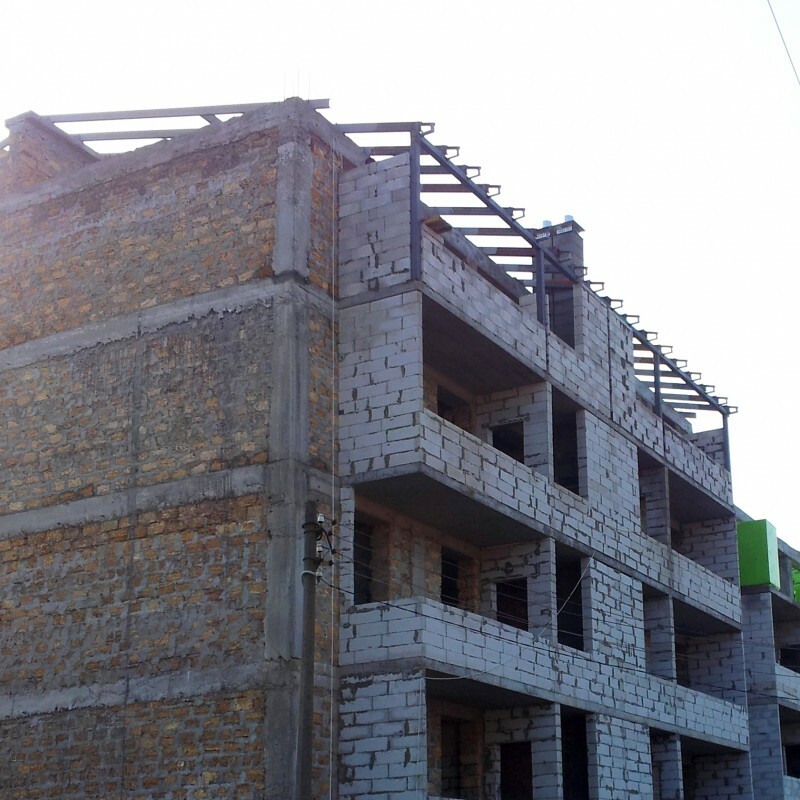

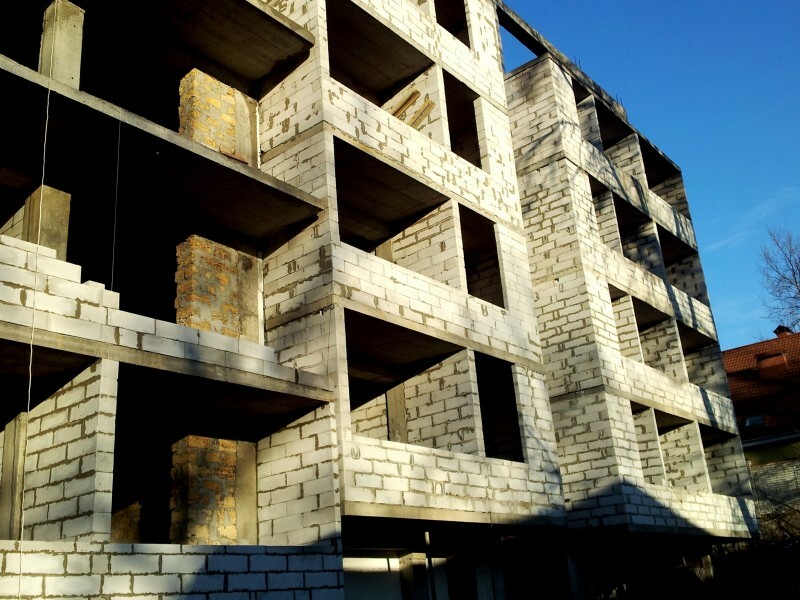

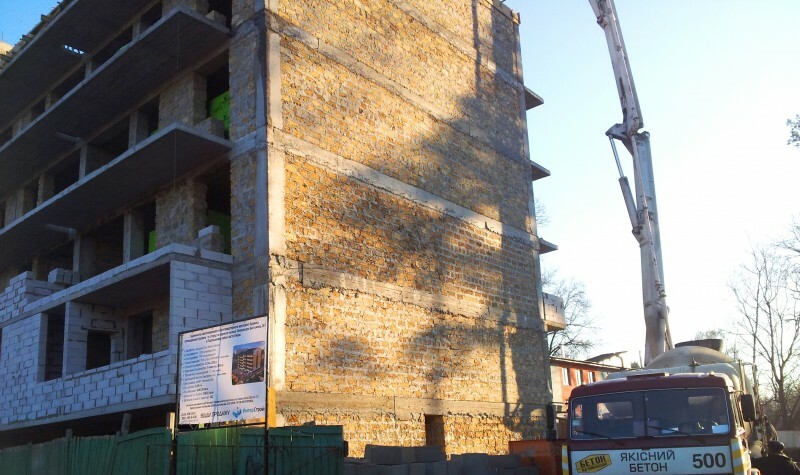

- В I подъезде завершены все работы по 4му жилому этажу. Установлена опалубка, ведутся подготовительные работы для перекрытия между 4м и 5м этажами дома и дальнейшей кладки стен.
- Во II подъезде на сегодняшний день активны работы по кладке стен 5го этажа дома.
- Лестничные марши в подъездах уже готовы до 4го этажа, монтаж продолжается.



- Во II подъезде на сегодняшний день активны работы по кладке стен 5го этажа дома.
- Лестничные марши в подъездах уже готовы до 4го этажа, монтаж продолжается.
Сатурн
С
Пользователь
31
03 ноября 2013
09 ноя 2013 07:21
А есть те, кто приобрел квадратные метры?
Domik Ai
штучний інтелект
37 838
09 сентября 2019
11 ноя 2013 16:43
Осталось всего 4 квартиры.
Сатурн
С
Пользователь
31
03 ноября 2013
12 ноя 2013 08:25
Просто, очень интересно узнать мнение потенциальных покупателей. Интересует информация, как решились вопросы, которые были открыты в ветке обсуждений? Инвесторы отзовитесь!!!
Domik Ai
штучний інтелект
37 838
09 сентября 2019
17 ноя 2013 16:17

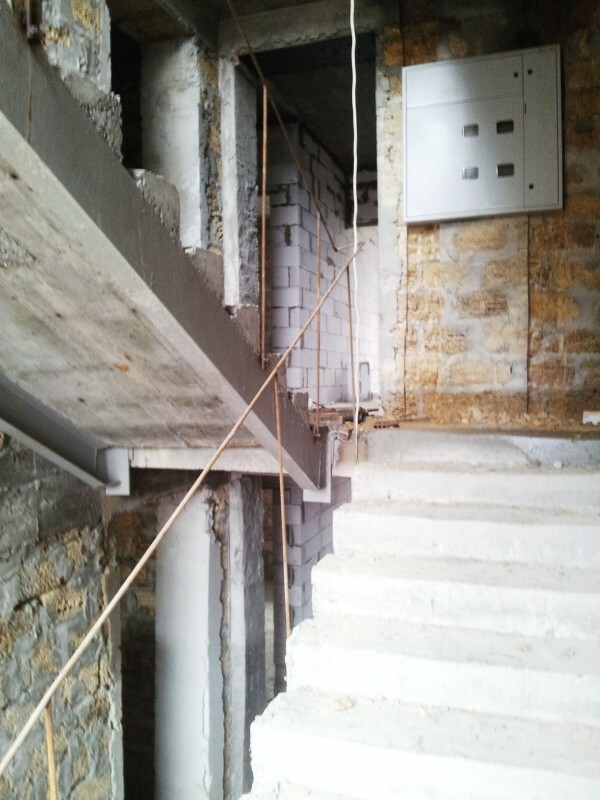

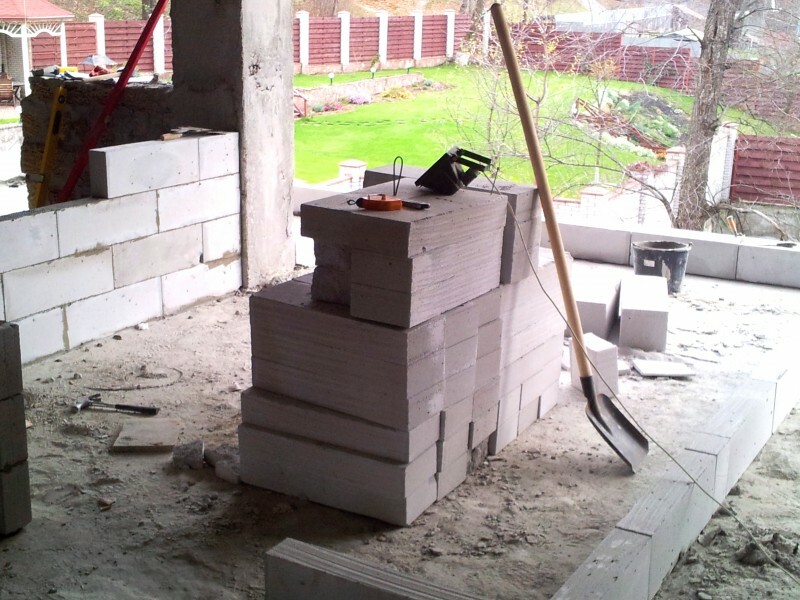

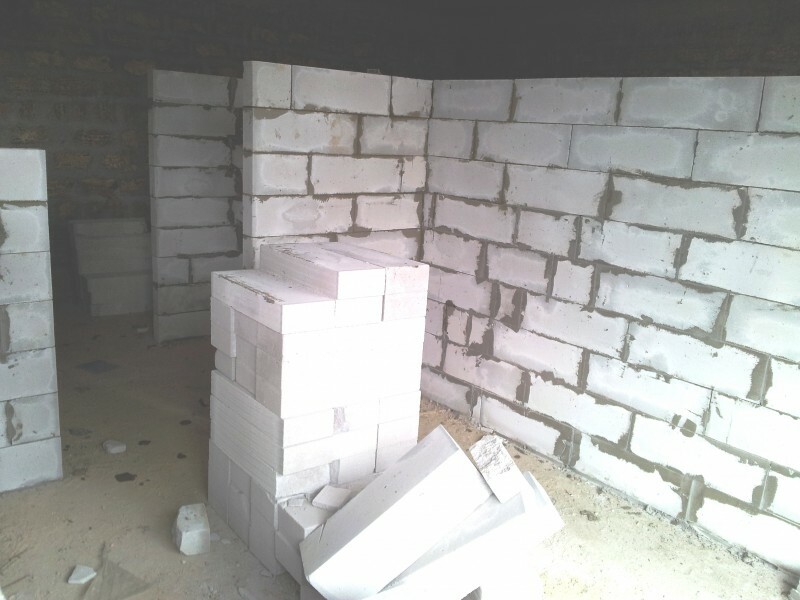

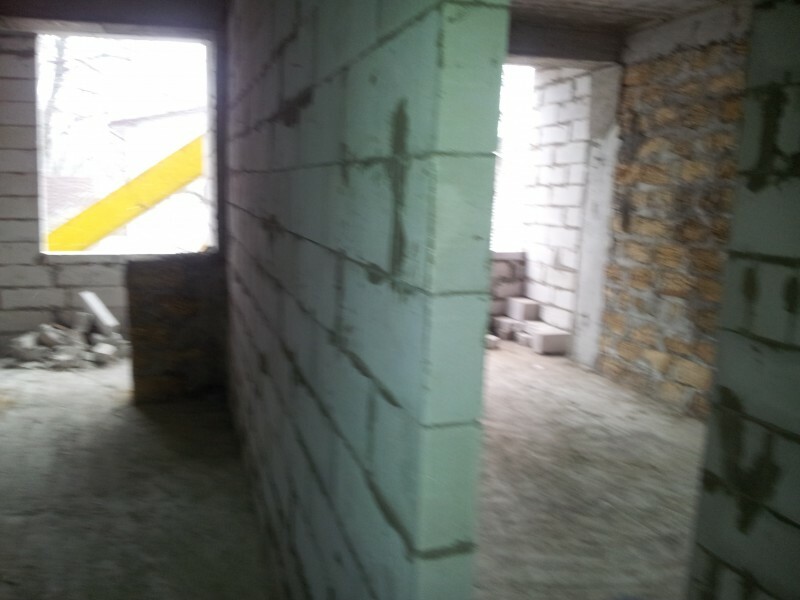

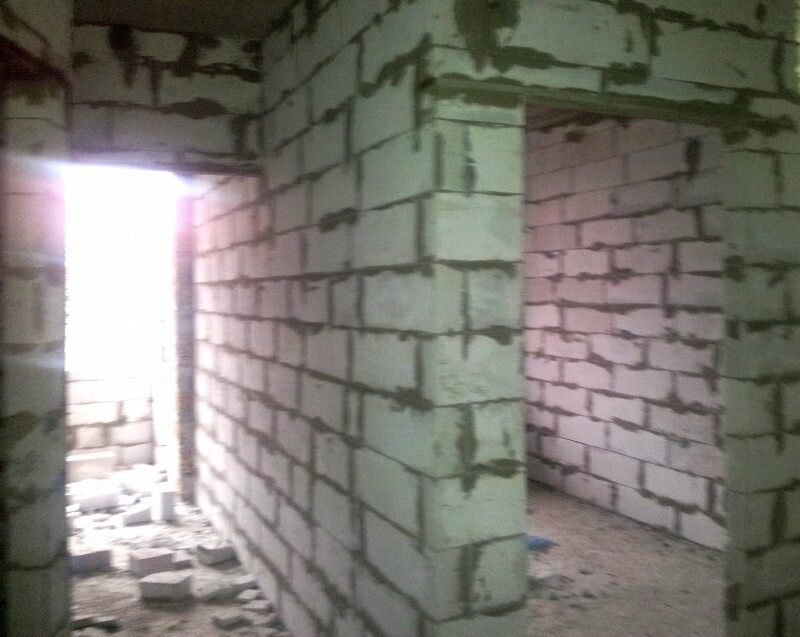

Введется кладка стен - внутриквартирных перегородок.
Domik Ai
штучний інтелект
37 838
09 сентября 2019
27 ноя 2013 14:24

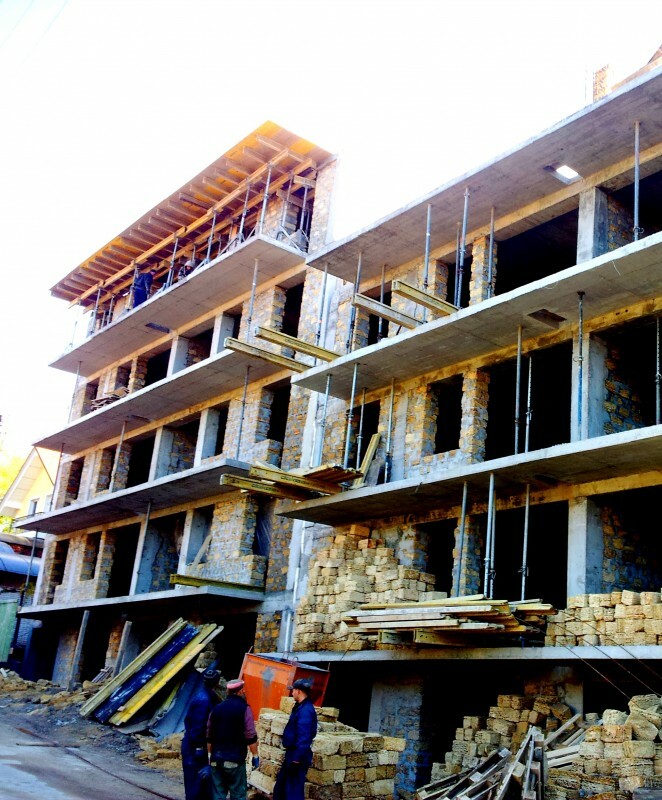

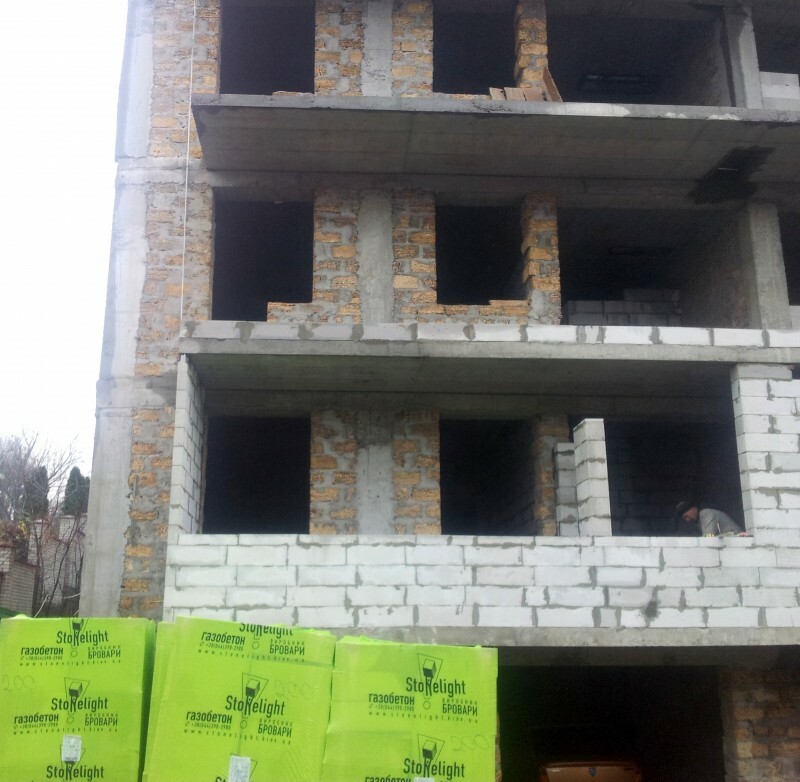

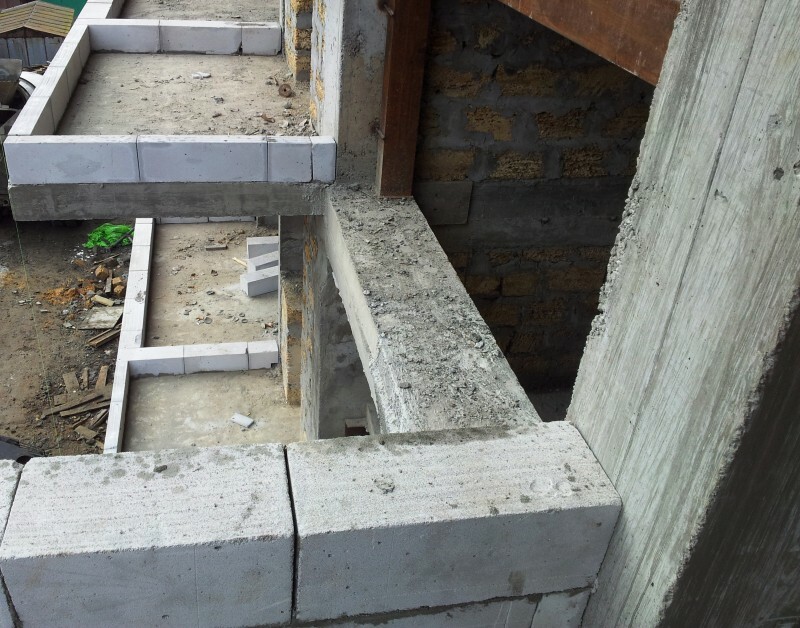

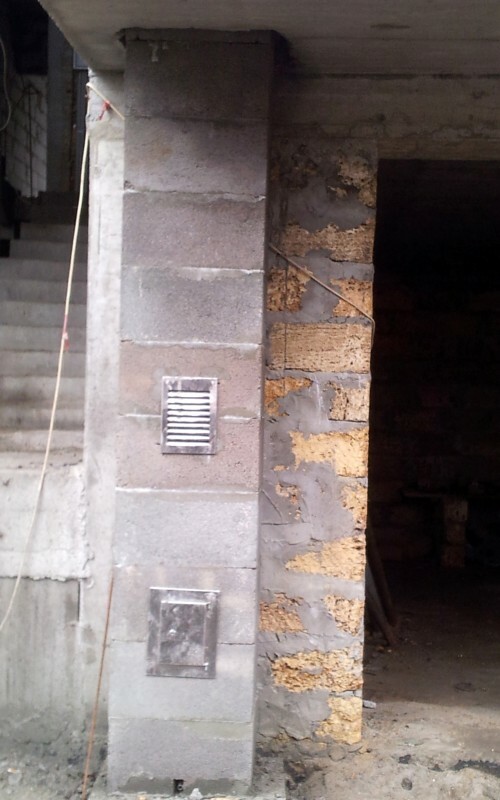

- На объекте продолжаются работы по кладке внутренних (газоблочных) перегородок квартир, согласно предусмотренных проектом планировок;

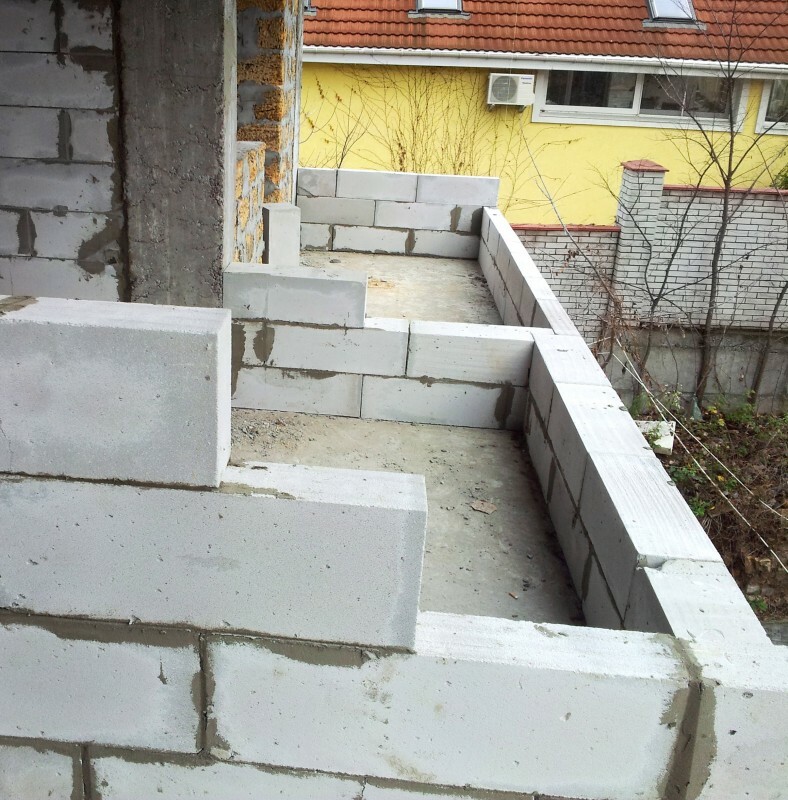

- В квартирах где полностью готовы внутренние перегородки, параллельно идут работы по кладке балконов/лоджий;
- На 5м эт. (мансарде) готовят опорный каркас под предстоящий монтаж крыши.
- В квартирах где полностью готовы внутренние перегородки, параллельно идут работы по кладке балконов/лоджий;
- На 5м эт. (мансарде) готовят опорный каркас под предстоящий монтаж крыши.
Domik Ai
штучний інтелект
37 838
09 сентября 2019
09 дек 2013 18:09

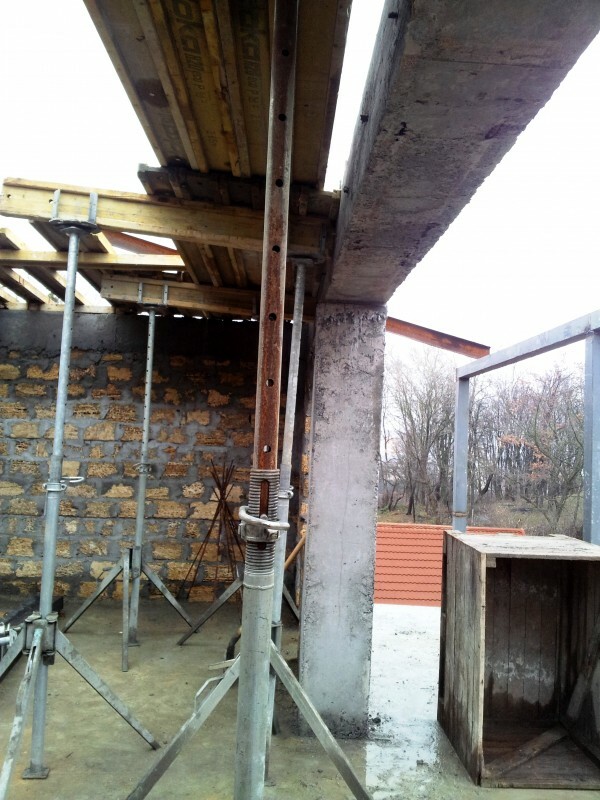

- во II подъезде, на сегодняшний день, уже готовы опорные колонны и каркас для монтажа крыши дома.
- в I подъезде залиты и выдержанны колонны, ведутся каркасные работы.
- в одном из подъездов кладка внутренних и балконных перегородок уже подходит к завершению (готовность - 80%); во втором - 30%, работы продолжаются.
- в I подъезде залиты и выдержанны колонны, ведутся каркасные работы.
- в одном из подъездов кладка внутренних и балконных перегородок уже подходит к завершению (готовность - 80%); во втором - 30%, работы продолжаются.
Domik Ai
штучний інтелект
37 838
09 сентября 2019
24 дек 2013 14:40
.
Domik Ai
штучний інтелект
37 838
09 сентября 2019
13 янв 2014 16:35
Все квартиры проданы.
Domik Ai
штучний інтелект
37 838
09 сентября 2019
04 фев 2014 18:36

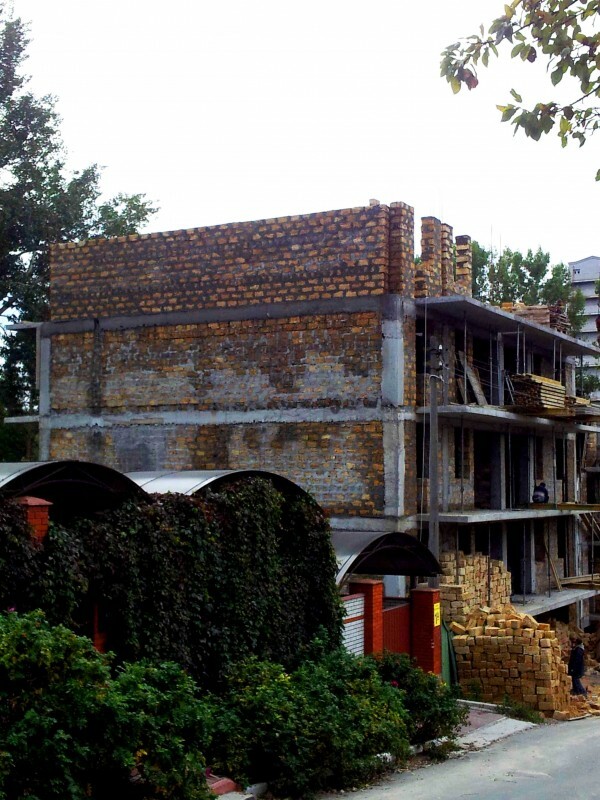

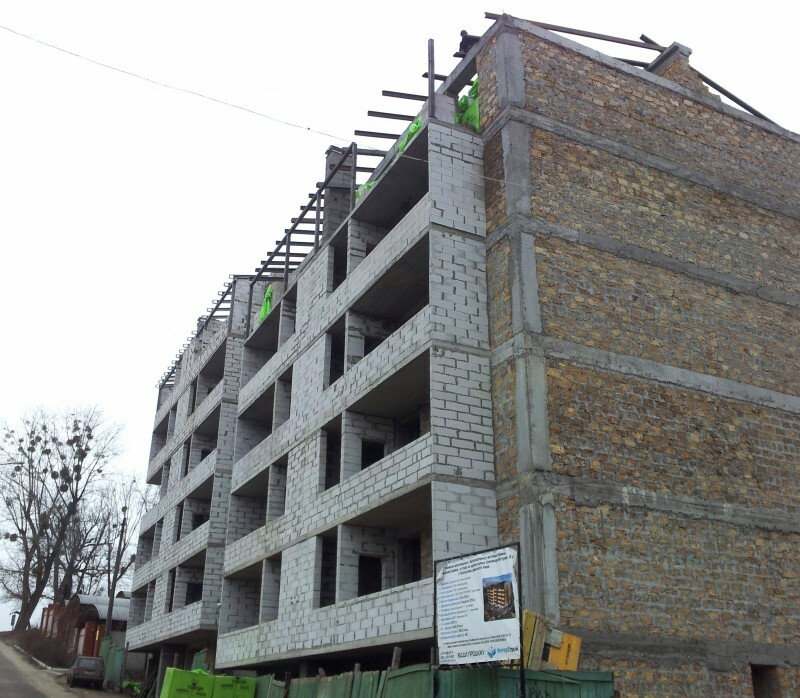

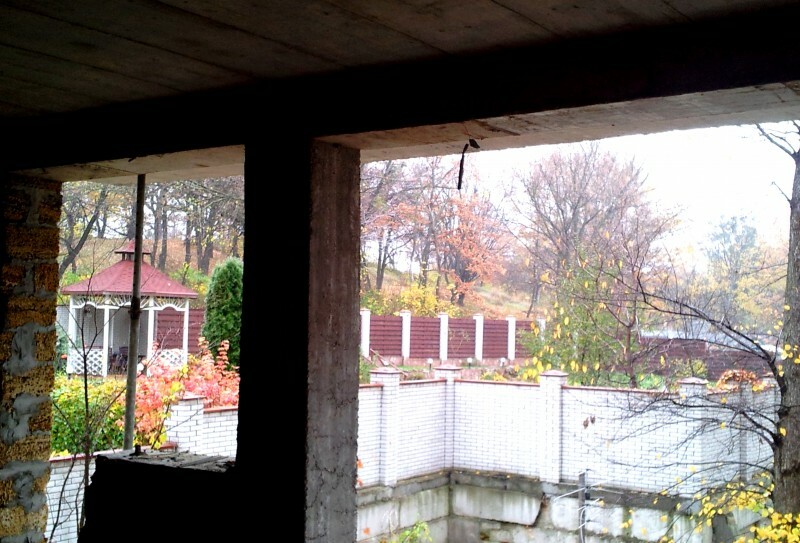

- На объекте строительства завершены работы по лестничным маршам до 5эт. (мансарды);

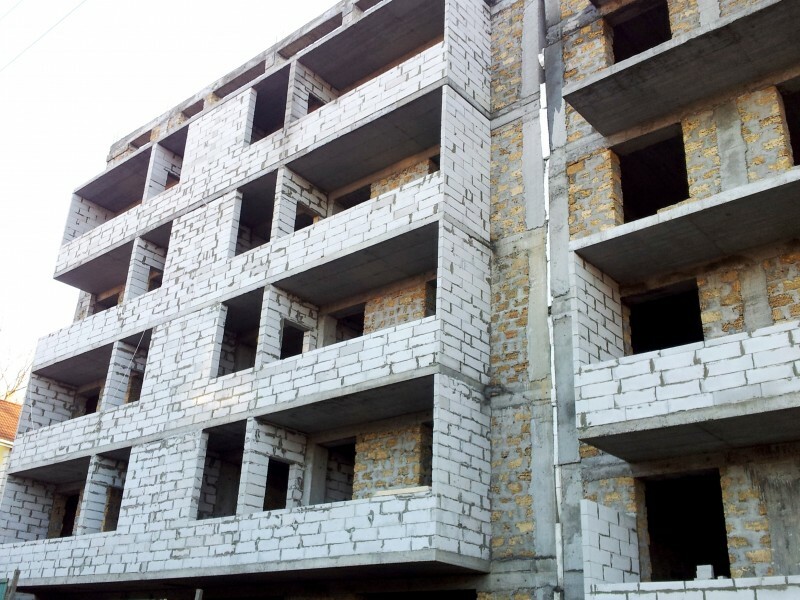

- Выполнены работы по кладке стен из газоблока (по 4й этаж включительно);

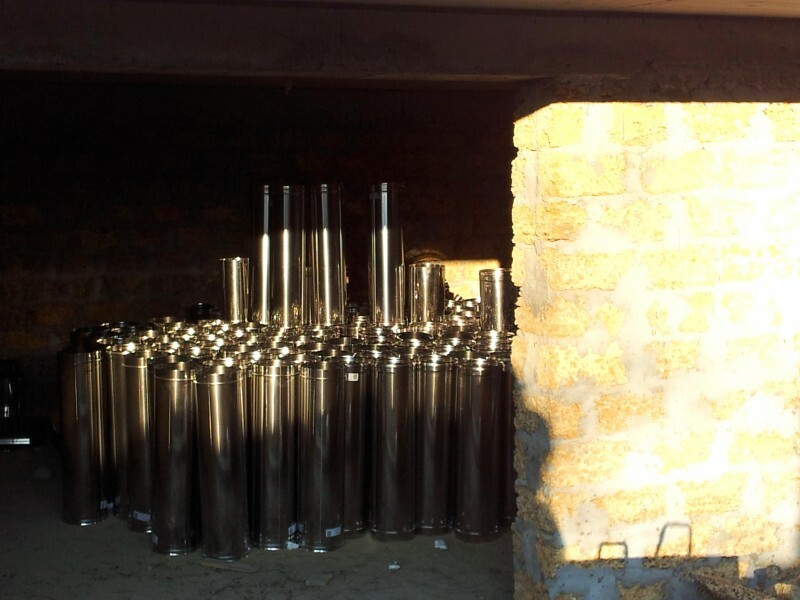

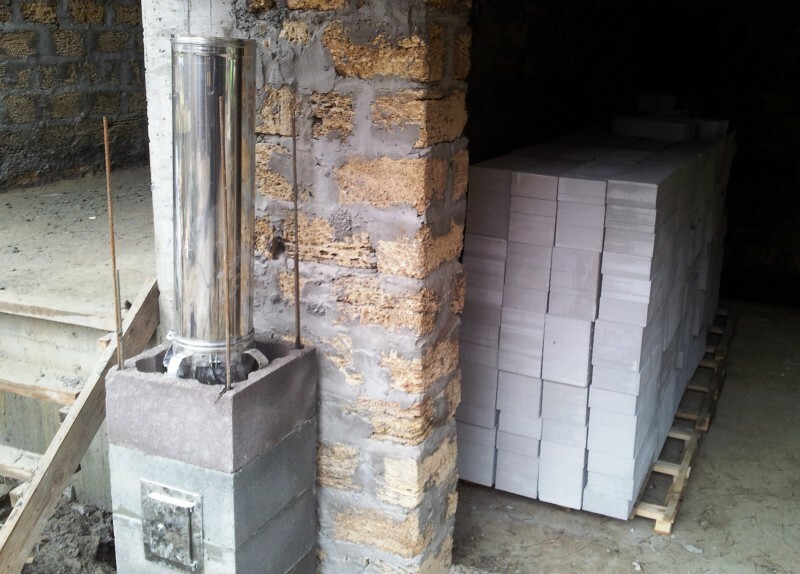

- В данный момент проводится монтаж сетей коллективных дымоходов; а также монтаж слаботочных сетей;
- Проектировка и разбивка сетей электро и газоснабжения.
- Выполнены работы по кладке стен из газоблока (по 4й этаж включительно);
- В данный момент проводится монтаж сетей коллективных дымоходов; а также монтаж слаботочных сетей;
- Проектировка и разбивка сетей электро и газоснабжения.
Domik Ai
штучний інтелект
37 838
09 сентября 2019

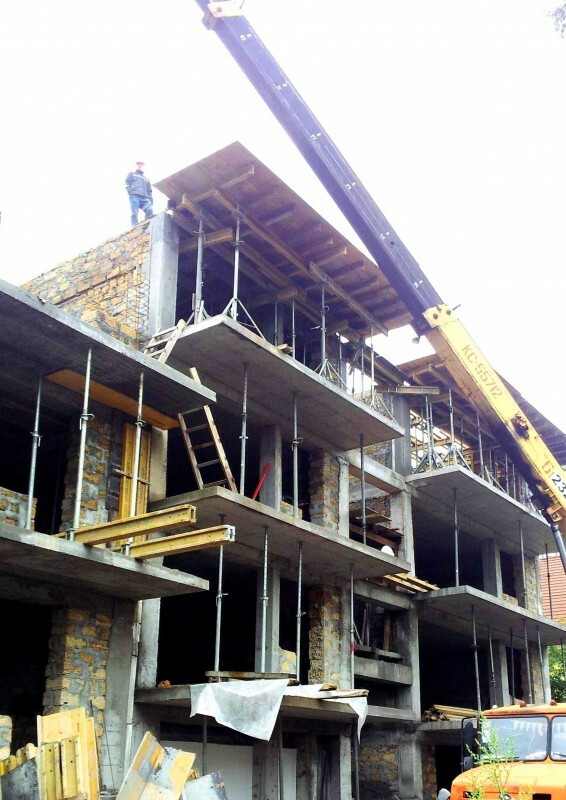

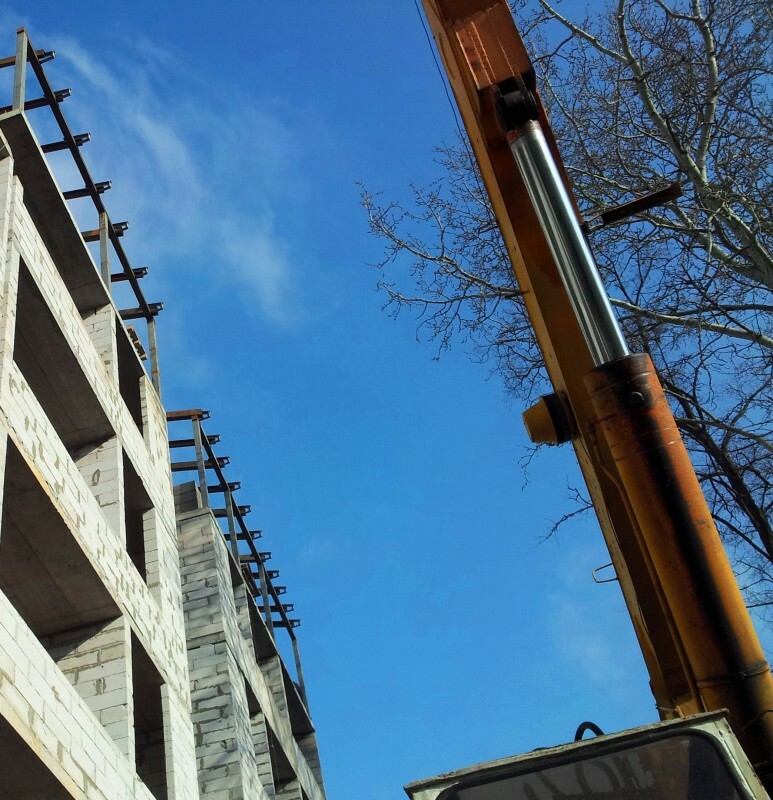

14 фев 2014 21:25

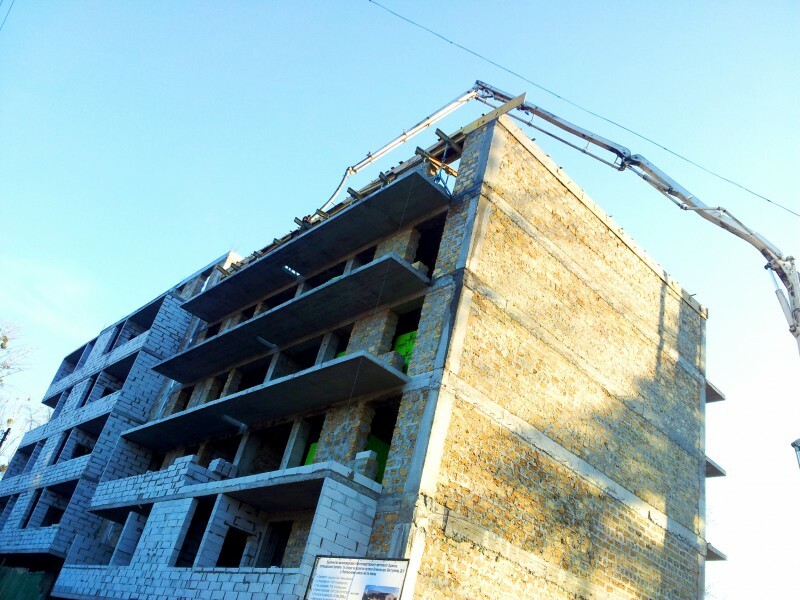

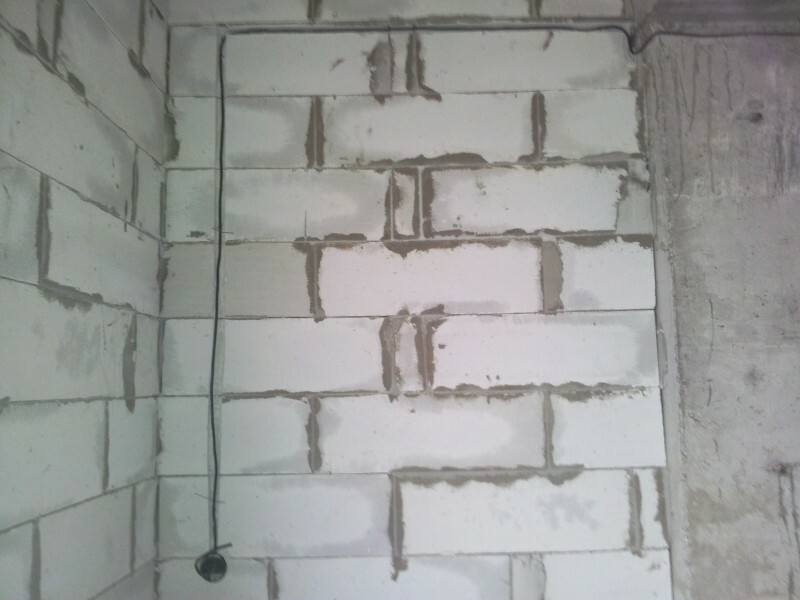

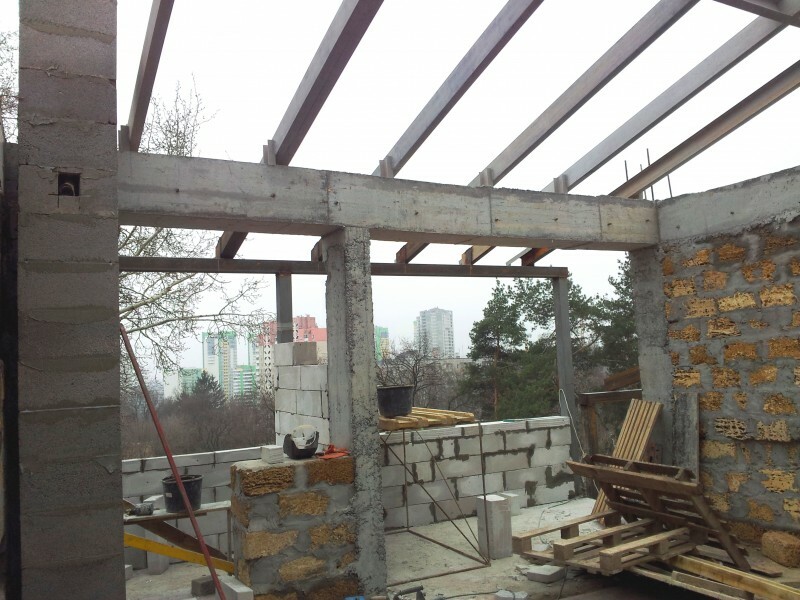

- На объекте строительства начаты работы по монтажу крыши, ведется подготовка стропильной системы;

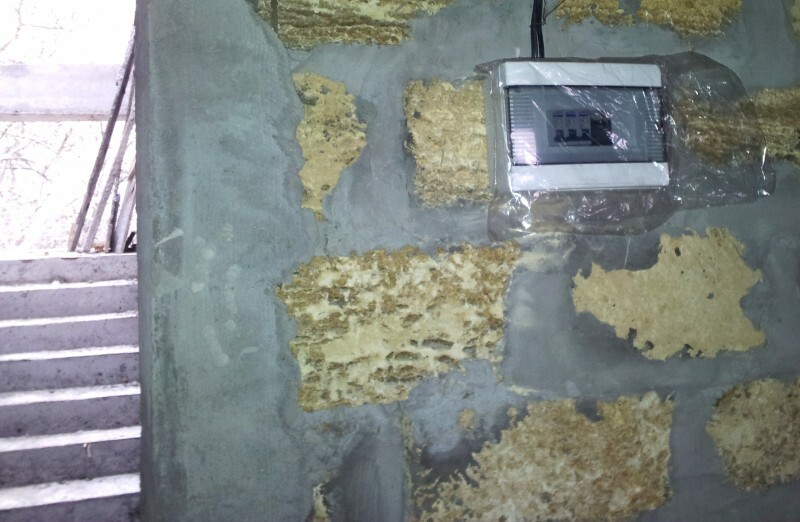

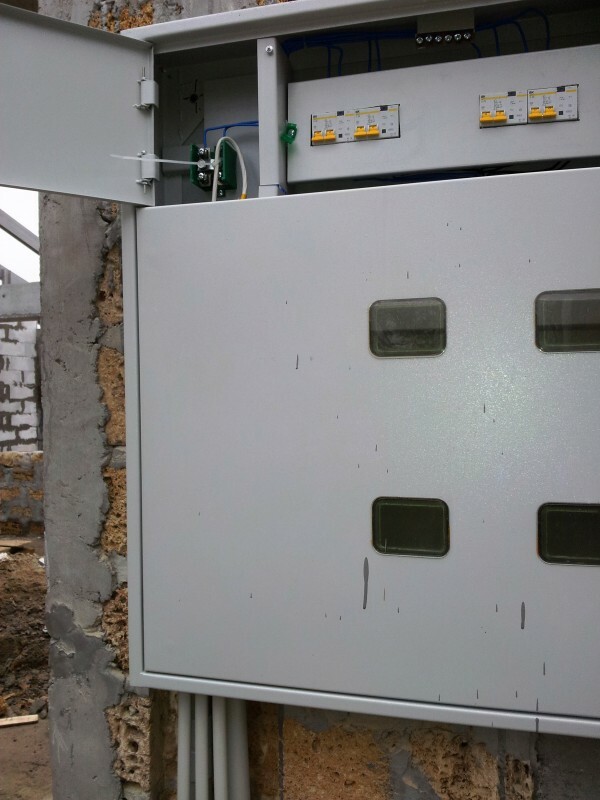

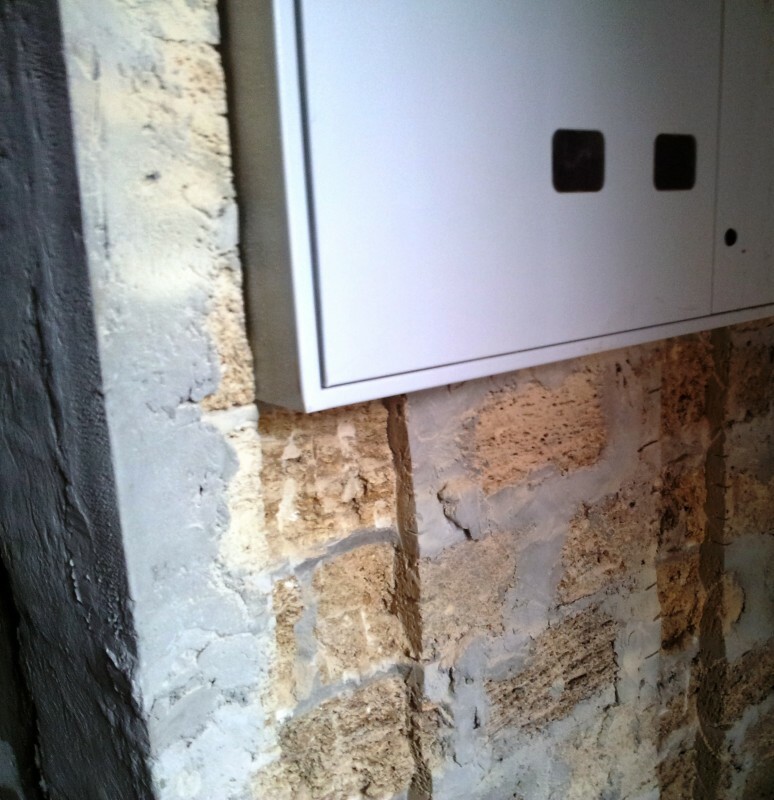

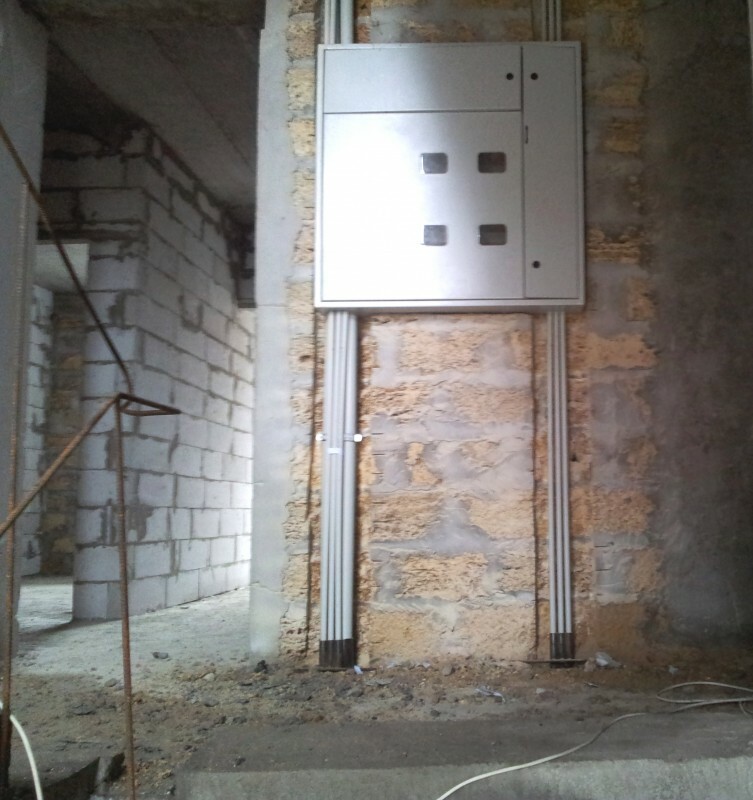

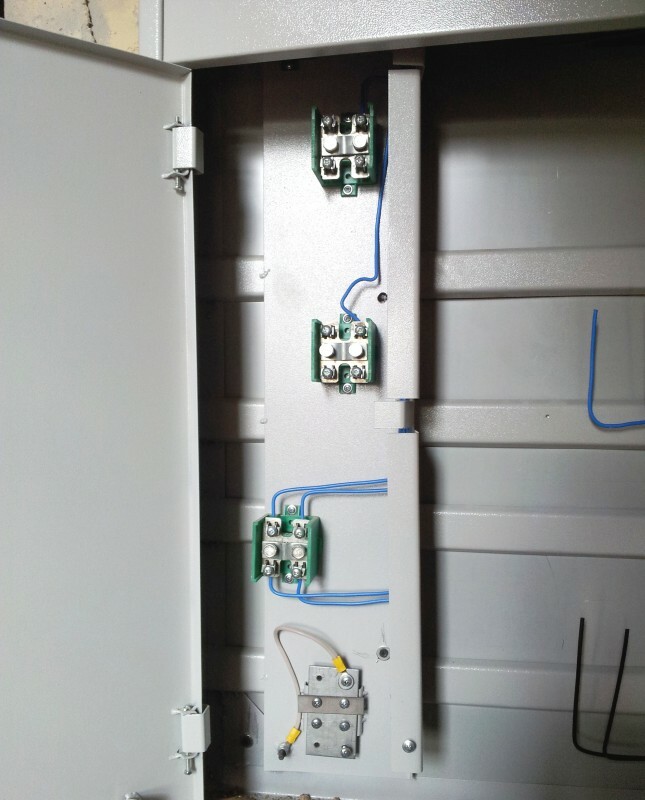

- Электросети. В двух подъездах установлены электрощитки, проводится монтаж/разводка электросетей;
- Продолжаются работы по монтажу коллективных дымоходов.
- Электросети. В двух подъездах установлены электрощитки, проводится монтаж/разводка электросетей;
- Продолжаются работы по монтажу коллективных дымоходов.
Domik Ai
штучний інтелект
37 838
09 сентября 2019

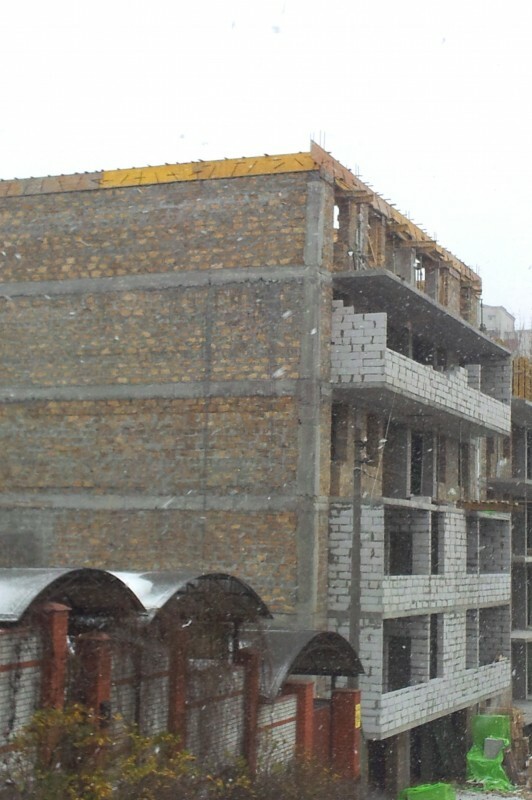

24 фев 2014 15:25
-во втором подъезде смонтирована стропильная система; в первом подъезде ведется монтаж;
-в двух подъездах разведено электричество к эл.щиткам на лестничных клетках каждого этажа, подготовлены выходы к установке электросчетчиков;
-на участке продолжают работы электрики, кровельщики и каменщики.
-в двух подъездах разведено электричество к эл.щиткам на лестничных клетках каждого этажа, подготовлены выходы к установке электросчетчиков;
-на участке продолжают работы электрики, кровельщики и каменщики.
Domik Ai
штучний інтелект
37 838
09 сентября 2019
11 март 2014 17:11
- завершены все работы по электросетям двух подъездах с 1го по 5й этажи;
- завершены все работы по монтажу коллективных дымоходов в обоих подъездах дома;
- заказаны и оплачены в полном объеме стеклопакеты для остекления дома, установки балконных дверей, и фурнитура;
- в ближайшие дни начинаем монтаж остекления дома.
- завершены все работы по монтажу коллективных дымоходов в обоих подъездах дома;
- заказаны и оплачены в полном объеме стеклопакеты для остекления дома, установки балконных дверей, и фурнитура;
- в ближайшие дни начинаем монтаж остекления дома.
неверю
н
Новичок
8
18 марта 2014
18 март 2014 06:47
Добрый день.Уважаемые потенциальные соседи,отзовитесь,обстановка критическая.Крым-Россия,застройщик будет с другого государства.Судя по прогрессу строительства (фото одни и те же-электрощит и стропила ,виды из окон фотографируют 2 месяца ),похоже на кидок.Темпы строительства очень слабые.До сдачи осталось совсем ничего,а у нас не крыши ,не остекленения,от рабочих одни каски.Нужно добиться от руководства Интерстроя объяснений и установки онлайн камер со стройки .
info-kiev
Пользователь
36
21 мая 2013
18 март 2014 08:05

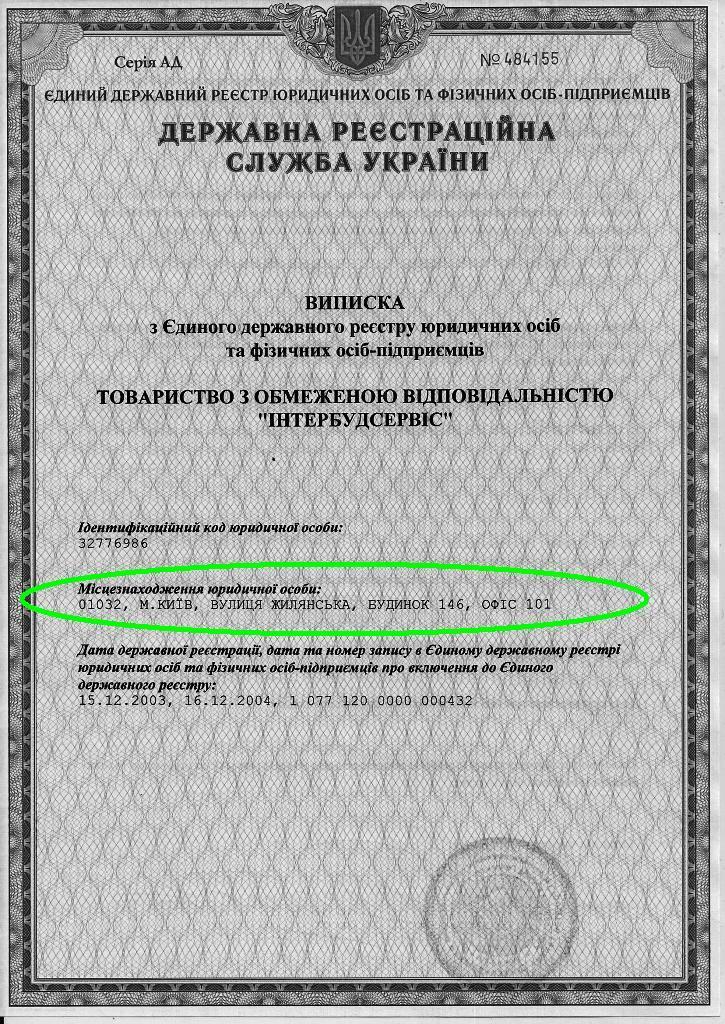

- юр.адрес: г. Киев, ул. Жилянская, д.146, оф.101, все документы предприятия и непосредственно на объект строительства оформлены в соответствии с действующим законодательством Украины;
- все возможные/невозможные сроки предусмотрены Договорами, и нарушений на сегодняшний день нет;
- все Покупатели, которых волновали подобные вопросы, уже обратились к первоисточнику, и владеют полной информацией.
С Уважением, менеджер Отдела продаж.
- все возможные/невозможные сроки предусмотрены Договорами, и нарушений на сегодняшний день нет;
- все Покупатели, которых волновали подобные вопросы, уже обратились к первоисточнику, и владеют полной информацией.
С Уважением, менеджер Отдела продаж.
неверю
н
Новичок
8
18 марта 2014
18 март 2014 08:23
Хорошо.Тогда почему в договоре купли-продажи стоит Продавец ООО Интерстройсервис Юр.адрес г.Севостополь проспект Генерала Острякова 171-1
GeorgeM
G
Ветеран
4 799
23 ноября 2012
18 март 2014 08:39
Да потому, что передел собственности уже начался даже между своими и фирму перерегистрировали на Киев. Вы лучше посмотрите, кто является совладельцем, директором и подписантом КАБАНОВ ЄВГЕН КОСТЯНТИНОВИЧ - депутат Севастопольского горсовета (я думал, что хоть парламента Крыма - ошибался, значит) от ПР, голосовавший за отделение и проведение референдума. И как он будет ездить в Киев подписывать документы и выполнять свои обязательства? Так же, как Константинов выполнил обязательства перед инвесторами Консоли?Цитата "неверю":Хорошо.Тогда почему в договоре купли-продажи стоит Продавец ООО Интерстройсервис Юр.адрес г.Севостополь проспект Генерала Острякова 171-1
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- ЖК Грюнвальд | УСК | Киев, ул. Клавдиевская, 4020.0111 423
- ЖК Бережанский | Галжитлобуд | Киев, ул. Бережанская, 1520.011 293
- ЖК Henesi House | Really Building | Киев, ул. Нагорная 18/1620.01453
- ЖК Багговутовский | Галжитлобуд | Киев, ул. Багговутовская, 17-2120.011 917
- ЖК Прибалтийский | Киев, ул. Рижская, 19а20.01211
- "Клубный дом" Милославский | Киев, ул. Милославская, 3120.01112
- ЖК | Киев, пер. Моторный 11,а,б | Житлоінвестбуд - УКБ20.011 130
- ЖК 50th Avenue | Киев, пр. Победы, 50а20.0119
- ЖК Авеню 42 | KSM-GROUP | Киев, ул. Академика Глушкова, 4220.0191
- ЖК Campus | Кампус | Standard Development | Киев, ул. Полевая, 3819.013 755
- Стоит ли сейчас покупать недвижимость?20.014 979
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Двоповерхові квартири в новобудовах, переваги та недоліки, враження?30.1213
- Походження грошей на купівлю квартири при її продажу27.126
- Застройщик предлагает только дарственную вместо купли-продажи. Насколько это популярно?23.1210
- Дно рынка недвижимости и влияющие факторы16.1115 264
- Різонність ціни за оренду квартири (12 тисяч гривень)13.111
- Додаткові розрахунки між орендодавцями та орендарями06.1127
- Чи варто купити будинок в спокійному регіоні, в Вінниці?17.092
- Генеральне прибирання після ремонту14.011
- Отзывы о кондиционерах. Какой кондиционер лучше07.01279
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Болит спина07.0873
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- ЖК Lazur Sky | Львів, вул. Зелена, 115д02.013
- Львів, вул. Тернопільська, 4225.123
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а04.128
- ЖК ARTVILLE | ZEZMAN | Одеса, Овідіопольська дорога02.1231
- При подключении Экофло на выходе горит две фазы14.012
- Как можно прочистить или улучшить вентиляцию в квартире?07.018
- Напольные покрытия - чтобы было тепло, красиво и недорого29.1219
- Допоможіть перебрати щиток29.121
- Пол на кухне – ламинат или плитка?29.1223
- Какие лаки лучше всего использовать для деревянных полов?26.1210
- Материал многоквартирного дома новостройки. Какой лучше?24.1213
- Як краще захистити відкритий балкон20.121
- Каналізація і водопостачання - Оцінка якості заміни труб у квартирі20.121
- Как вернуть хороший вид деревянной посуде14.014
- Как удалить различные пятна с пола из ламината13.0114
- Как можно избавиться от запаха сигарет в квартире?07.014
- Уборка квартиры при помощи натуральных средств07.0145
- Что подарить мужчине?22.12352
- Електрична тепла підлога28.111
- Продам фонарик шокер ОСА 928 Power plus04.111
- Как отвечать на How are You?04.102
- Мій сайт не з'являється в результатах пошуку20.093
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
