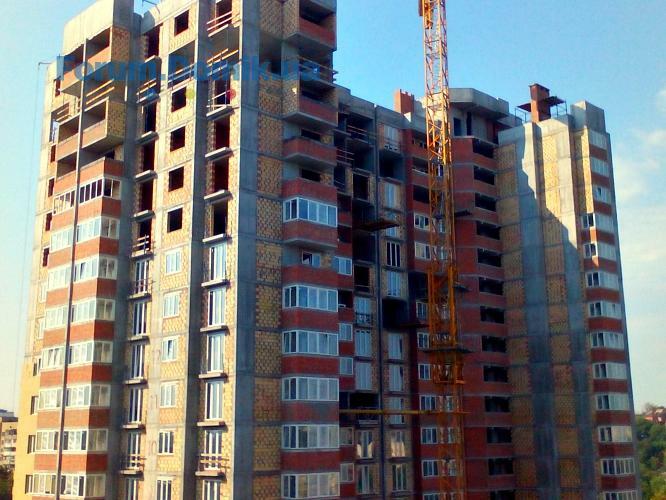

В Доме №1 ведутся следующие работы:
— устройство монолитных конструкций выполнено на 99%;
— кирпичная кладка наружных стен: 1 секция — 97%, 2 секция — 95%;
— кирпичная кладка внутренних стен: 1 секция — 78%, 2 секция — 68%;
— установка окон: 1 секция — 95%, 2 секция — 90%;
— установка дверей: установка дверей в кладовых помещениях;
— штукатурка стен: 14, 17 этажи в работе, 20 этаж — работы выполнены;
— стяжка: по 8 этаж работы выполнены;
— трубная разводка на 10, 11 этажи;
— устройство подпорных стен: ПС-1 выполнена на 90%, ПС-2 — выполняется обратная засыпка;
— прокладка сетей: К-1 — 50%, К-2 — 40%, теплотрассы — 95%
— кровля: на 1 секции утепление выполнено на 100%, керамзитобетон — 100%.
— устройство монолитных конструкций выполнено на 99%;
— кирпичная кладка наружных стен: 1 секция — 97%, 2 секция — 95%;
— кирпичная кладка внутренних стен: 1 секция — 78%, 2 секция — 68%;
— установка окон: 1 секция — 95%, 2 секция — 90%;
— установка дверей: установка дверей в кладовых помещениях;
— штукатурка стен: 14, 17 этажи в работе, 20 этаж — работы выполнены;
— стяжка: по 8 этаж работы выполнены;
— трубная разводка на 10, 11 этажи;
— устройство подпорных стен: ПС-1 выполнена на 90%, ПС-2 — выполняется обратная засыпка;
— прокладка сетей: К-1 — 50%, К-2 — 40%, теплотрассы — 95%
— кровля: на 1 секции утепление выполнено на 100%, керамзитобетон — 100%.
Domik Ai
штучний інтелект
37 978
09 сентября 2019
13 сен 2016 20:09
Vika v domike
Постоянный пользователь
105
20 ноября 2014
16 сен 2016 12:28
Цитата "Эндорфин":
Сейчас начнут строить дом возле Сохо и как ходить в школу - уже не представляю, в обход микрорайона или как?
Вы про что?
AndriiL
A
Пользователь
49
21 мая 2015
16 сен 2016 12:41
Цитата "Vika v domike":
Вы про что?
Думаю речь о доме который планируется между Сохо и школой№85.
Хотя с достройкой сохо должны открыть дорогу с демеевской до проспекта, так что думаю проход там будет.
Vika v domike
Постоянный пользователь
105
20 ноября 2014
16 сен 2016 12:45
Цитата "AndriiL":
Думаю речь о доме который планируется между Сохо и школой№85.
Хотя с достройкой сохо должны открыть дорогу с демеевской до проспекта, так что думаю проход там будет.
А, это... это соц жильё, в которое планируется переселить жителей аварийного дома по пр.Голосеевскому. Вместо которого Геос планирует продолжить секции Сохо... "вилами по воде...".
И хрущёвки во дворе Сохо нет )))
liya77
l
Постоянный пользователь
287
19 января 2015
16 сен 2016 16:49
Цитата "Vika v domike":
А, это... это соц жильё, в которое планируется переселить жителей аварийного дома по пр.Голосеевскому. Вместо которого Геос планирует продолжить секции Сохо... "вилами по воде...".
И хрущёвки во дворе Сохо нет )))
А куда дели? (хрущевку).
Vika v domike
Постоянный пользователь
105
20 ноября 2014
19 сен 2016 08:19
Цитата "liya77":
А куда дели? (хрущевку).
На карте нет. В реальности она есть.
Ines_14
I
Новичок
8
02 ноября 2015
20 сен 2016 08:50
//ibg.kiev.ua/news/terminovo-do-vidoma-m eshkanciv-zhb-scho-na-obslugovuvanni-u-t ov-investbudgalichina.htm
До відома мешканців ЖБ, що на обслуговуванні у ТОВ "ІНВЕСТБУДГАЛИЧИНА"
До відома мешканців ЖБ, що на обслуговуванні у ТОВ "ІНВЕСТБУДГАЛИЧИНА"
Ines_14
I
Новичок
8
02 ноября 2015
20 сен 2016 09:00
Кто владеет инфо по поводу подписания прямых договоров с Киевенерго на электричество? В ЖЕКе мне сказали подать документы в Киевенерго, я их то подала, но там переспросила по нашему дому, то посмотрев по базе сказали что на балансе у них его нет, поэтому не заключают пока договора.
Ines_14
I
Новичок
8
02 ноября 2015
20 сен 2016 09:16
Подскажите, есть ли какие-то движения по созданию ОСББ нашего дома? Время по закону немного продлили, но его осталось не так уж много. После его создания, как минимум, можно было бы передать дом на обслуживание организации с более адекватным тарифом.
Oldos
O
Новичок
20
07 апреля 2016
20 сен 2016 14:58
Цитата "Sergey Korolov":Дело в том что раньше во времена СССР - самолёты из Жулян над Голосеево НЕ взлетали - они уходили на Теремки - но потом барыги от авиации плюнули на Кодекс Воздушного транспорта, который запрещал летать над густонаселёнными районами городов, и изменили траектории взлёта и посадки авиалайнеров.![]()
Сочувствую жителям ЖК Демеевка![]()
Петицию никто не будет подписывать - у нас все сидят по своим хатам - всем на всех наплевать - да и если предположить немыслемое 10 тыс. подписей под петицией - Кличко и кто за ним стоит - наплевать на обычных граждан и их проблемы, он вопросами переноса Жулян не будет заниматься - это Мэр временьщик, проходной - Киеву нужен МЭР - Киевлянин, который родился в Киеве и ценит свой город и Киевлян - вот тогда что то будет меняться в лучшую сторону в нашем городе.
В больших городах давно уже взлетают над жилыми районами. Чтобы это стало возможным, повышают требования к двигателям самолетов. Я этим вопросом еще не занимался детально, но планирую запросить у Госавиаслужбы разрешительные документы для Жулян, они должны быть в свободном доступе. А дальше смотреть на юридические аспекты. Надо не только наваливаться толпой на эту проблему, но и искать реальные юридические рычаги влияния на Жуляны, чтобы заставить их прекратить все взлеты/вылеты в ночное время.
Oldos
O
Новичок
20
07 апреля 2016
20 сен 2016 15:01
Счетчики, ржавая вода, провалившийся асфальт и т.д. уже под контролем инициативной группы. Ведется работа с начальником ЖЭКа. Скоро все будет устранено.
Domik Ai
штучний інтелект
37 978
09 сентября 2019
20 сен 2016 18:13

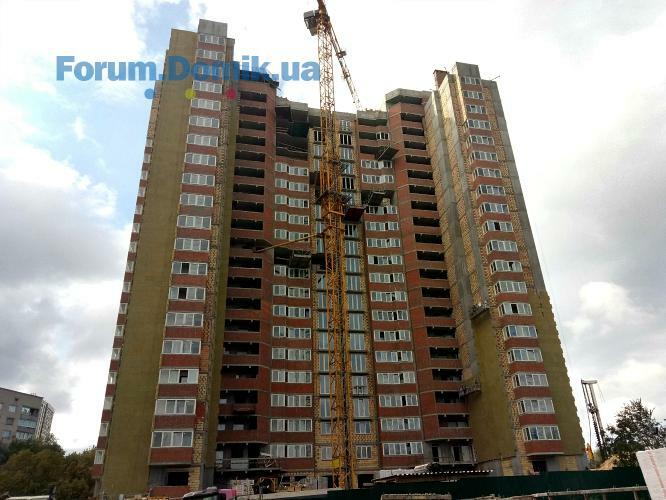

В Доме №1 ведутся следующие работы:
— устройство монолитных конструкций выполнено на 99%;
— кирпичная кладка наружных стен: 1 секция — 99%, 2 секция — 99%;
— кирпичная кладка внутренних стен: 1 секция — 80%, 2 секция — 80%;
— установка окон: 1 секция — 95%, 2 секция — 95%;
— установка дверей: на -1 этаже и по 8 этаж включительно работы выполнены;
— штукатурка стен: 16 этаж в работе, 17 — работы выполнены;
— стяжка: 1 секция — на 9, 10 этажах работы выполнены;
— трубная разводка на 12, 13 этажах;
— устройство подпорных стен: ПС-1 выполнена на 90%, ПС-2 — выполнена обратная засыпка;
— прокладка сетей: К-1 — 95%, К-2 — 40%, теплотрассы — 97%;
— выполняется устройство водопровода и системы электроснабжения;
— кровля: на 1 секции выполнена стяжка, 2 секция — на 70% выполнено утепление и кладка керамзитобетона.
— входные группы: 1 секция — 40%.
— устройство монолитных конструкций выполнено на 99%;
— кирпичная кладка наружных стен: 1 секция — 99%, 2 секция — 99%;
— кирпичная кладка внутренних стен: 1 секция — 80%, 2 секция — 80%;
— установка окон: 1 секция — 95%, 2 секция — 95%;
— установка дверей: на -1 этаже и по 8 этаж включительно работы выполнены;
— штукатурка стен: 16 этаж в работе, 17 — работы выполнены;
— стяжка: 1 секция — на 9, 10 этажах работы выполнены;
— трубная разводка на 12, 13 этажах;
— устройство подпорных стен: ПС-1 выполнена на 90%, ПС-2 — выполнена обратная засыпка;
— прокладка сетей: К-1 — 95%, К-2 — 40%, теплотрассы — 97%;
— выполняется устройство водопровода и системы электроснабжения;
— кровля: на 1 секции выполнена стяжка, 2 секция — на 70% выполнено утепление и кладка керамзитобетона.
— входные группы: 1 секция — 40%.
Domik Ai
штучний інтелект
37 978
09 сентября 2019
22 сен 2016 19:44
NSinv
Постоянный пользователь
153
19 мая 2016
23 сен 2016 20:28
Эндорфин
Постоянный пользователь
292
24 декабря 2015
23 сен 2016 20:39
Цитата "Oldos":Счетчики, ржавая вода, провалившийся асфальт и т.д. уже под контролем инициативной группы. Ведется работа с начальником ЖЭКа. Скоро все будет устранено.
Уже установлена причина ржавой воды?
Что с 20% на отопление?
Domik Ai
штучний інтелект
37 978
09 сентября 2019
26 сен 2016 19:48

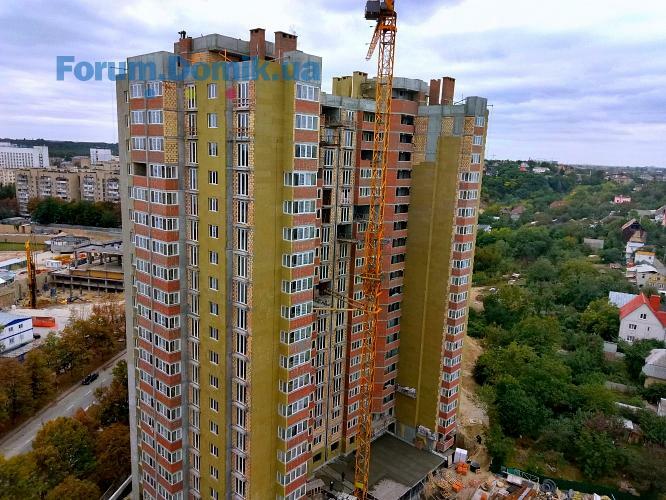

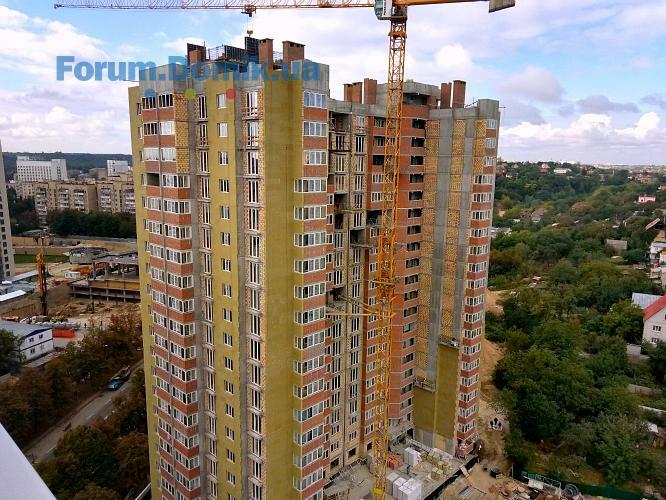

На стройплощадке дома №2 жилого комплекса «Демеевка» активными темпами ведется обустройство свайного поля. По завершению этого этапа начнется заливка фундамента будущего здания.
andrew_z
a
Постоянный пользователь
341
29 марта 2015
27 сен 2016 06:01
Цитата "Oldos":Счетчики, ржавая вода, провалившийся асфальт и т.д. уже под контролем инициативной группы. Ведется работа с начальником ЖЭКа. Скоро все будет устранено.
Излишне оптимистично, имхо, даже без "скоро".
Domik Ai
штучний інтелект
37 978
09 сентября 2019
27 сен 2016 17:47

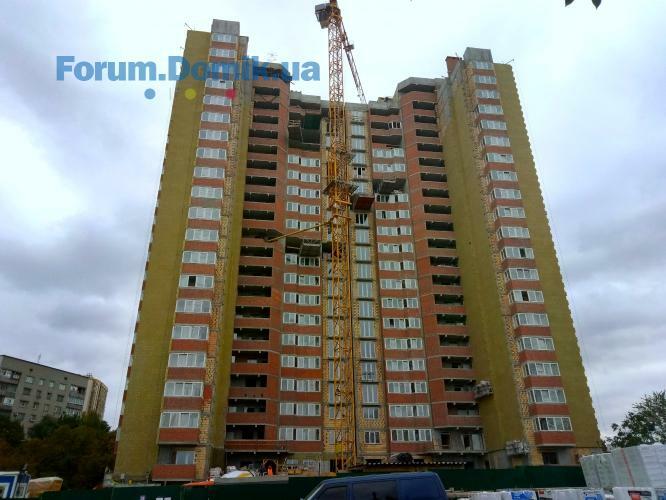

В Доме №1 ведутся следующие работы:
— устройство монолитных конструкций выполнено на 100%;
— кирпичная кладка наружных стен: 1 секция — 99%, 2 секция — 99%;
— кирпичная кладка внутренних стен: 1 секция — 85%, 2 секция — 85%;
— установка окон: 1 секция — 97%, 2 секция — 97%;
— установка дверей: 1 секция — работы выполняются 11, 12 этажах, 2 секция — по 8 этаж двери установлены;
— штукатурка стен: 14, 146 этажи в работе;
— стяжка: 1 секция — по 12 этаж работы выполнены, 2 секция — по 8 этаж работы выполнены;
— трубная разводка: 2 секция — 9, 10, 12, 13 этажи в работе;
— устройство подпорных стен: ПС-1 выполнена на 90%;
— прокладка сетей: К-1 — 98%, К-2 — 40%, теплотрассы — 97%, внешние электросети — 60%;
— выполняется устройство водопровода — 30%, и системы электроснабжения — 60%;
— кровля: на 1 секции — выполняется поклейка рубероида, 2 секция — стяжка выполнена на 80%.
— входные группы: 1 секция — 80%;
— кровля паркинга: керамзитобетон — 60%, стяжка — 60%.
— устройство монолитных конструкций выполнено на 100%;
— кирпичная кладка наружных стен: 1 секция — 99%, 2 секция — 99%;
— кирпичная кладка внутренних стен: 1 секция — 85%, 2 секция — 85%;
— установка окон: 1 секция — 97%, 2 секция — 97%;
— установка дверей: 1 секция — работы выполняются 11, 12 этажах, 2 секция — по 8 этаж двери установлены;
— штукатурка стен: 14, 146 этажи в работе;
— стяжка: 1 секция — по 12 этаж работы выполнены, 2 секция — по 8 этаж работы выполнены;
— трубная разводка: 2 секция — 9, 10, 12, 13 этажи в работе;
— устройство подпорных стен: ПС-1 выполнена на 90%;
— прокладка сетей: К-1 — 98%, К-2 — 40%, теплотрассы — 97%, внешние электросети — 60%;
— выполняется устройство водопровода — 30%, и системы электроснабжения — 60%;
— кровля: на 1 секции — выполняется поклейка рубероида, 2 секция — стяжка выполнена на 80%.
— входные группы: 1 секция — 80%;
— кровля паркинга: керамзитобетон — 60%, стяжка — 60%.
