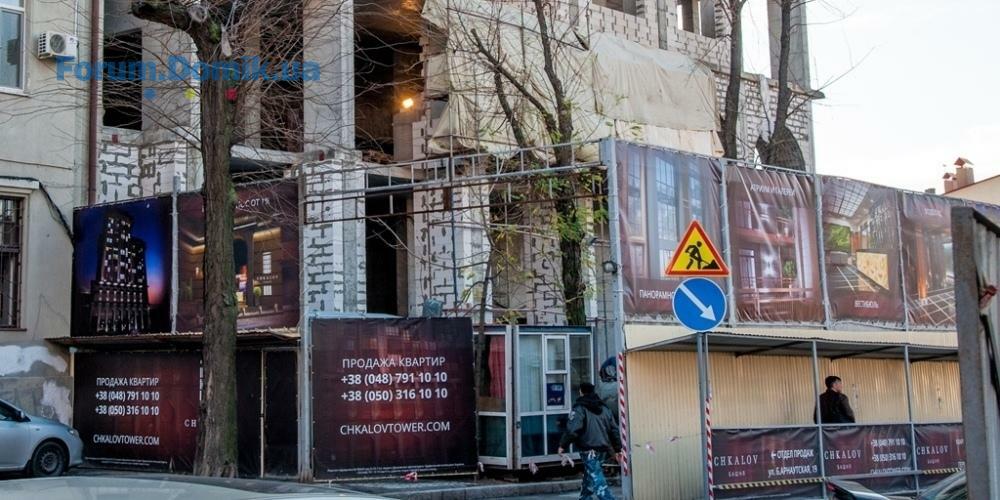

"Башня Chkalov", Одесса, Большая Арнаутская, 23/1
Domik Ai
штучний інтелект
37 788
09 сентября 2019
20 май 2015 13:39
Жилой комплекс "Башня CHKALOV"
Одесса, Большая Арнаутская, 23/1
Жилой комплекс "Башня CHKALOV" – это элитный тринадцатиэтажный дом в центре Одессы. Строится комплекс на улице Большая Арнаутская, 23/1. Отличительной чертой комплекса станет панорамное остекление окон и атриум.
В жилом комплексе "Башня CHKALOV" насчитывается 220 просторных квартир. Площадь жилья варьирует от 50м2 для однокомнатных квартир до 135м2 в четырехкомнатных апартаментах. Особенностью комплекса является изумительные виды. Выйдя на собственную террасу можно будет увидеть весь город.
Также "Башня Чкалов" будет оборудован панорамными лифтами. А приятным сюрпризом для жильцов станет вместительный трехуровневый паркинг.
Придомовая территория комплекса становит более тысячи квадратных метров. Здесь предусмотрены зоны отдыха, скверы, аллеи. Двор постоянно озеленяется, высаживаются цветы и деревья. Есть штучный водоем. Для самых активных предусмотрены беговые дорожки.
Инфраструктура в комплексе представлена хорошо. Первые два этажа отведены под магазины и офисы. Неподалеку есть школа, детский сад, театр, кафе и рестораны. Но все же самым главным плюсом комплекса остается пешая близость к Черному морю.
Domik Ai
штучний інтелект
37 788
09 сентября 2019
13 окт 2015 18:40
Запуск продаж квартир в "Башня Сhkalov"
Domik Ai
штучний інтелект
37 788
09 сентября 2019
03 ноя 2015 18:07
Котельная для отопления и горячего водоснабжения Башни CHKALOV будет расположена на верхнем техническом этаже здания. При ее строительстве будет использовано современное оборудование британской фирмы WESSEX MODUMAX. Применение данного оборудования позволит экономично расходовать потребляемый газ, что значительно уменьшит финансовые затраты потребителей, обеспечив теплом квартиры, коридоры, холлы, технические и офисные помещения, а также подземный паркинг.
Производительность крышной котельной составляет 3, 021 МВт, поступающих на два индивидуальных тепловых пункта. Тепло из которых далее распределяется по зданию. С целью создания комфортной температуры, в здании предусмотрен подогрев приточной вентиляции. Таким образом подаваемый воздух в здание в холодное время года будет подогреваться.
Благодаря собственной котельной, жители Башни CHKALOV будут обеспечены теплом в зимнее время года, а также постоянным горячим водоснабжением на протяжении всего года.
Производительность крышной котельной составляет 3, 021 МВт, поступающих на два индивидуальных тепловых пункта. Тепло из которых далее распределяется по зданию. С целью создания комфортной температуры, в здании предусмотрен подогрев приточной вентиляции. Таким образом подаваемый воздух в здание в холодное время года будет подогреваться.
Благодаря собственной котельной, жители Башни CHKALOV будут обеспечены теплом в зимнее время года, а также постоянным горячим водоснабжением на протяжении всего года.
Domik Ai
штучний інтелект
37 788
09 сентября 2019
01 дек 2015 20:05

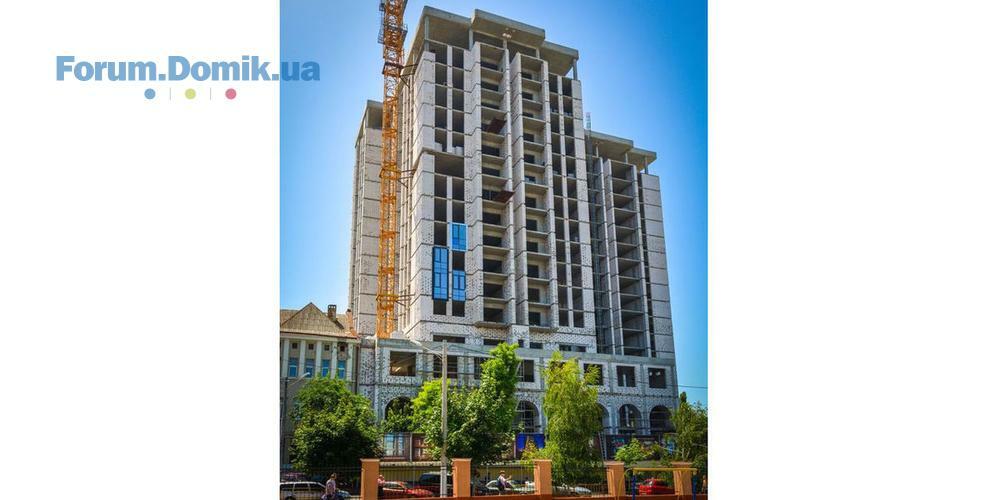

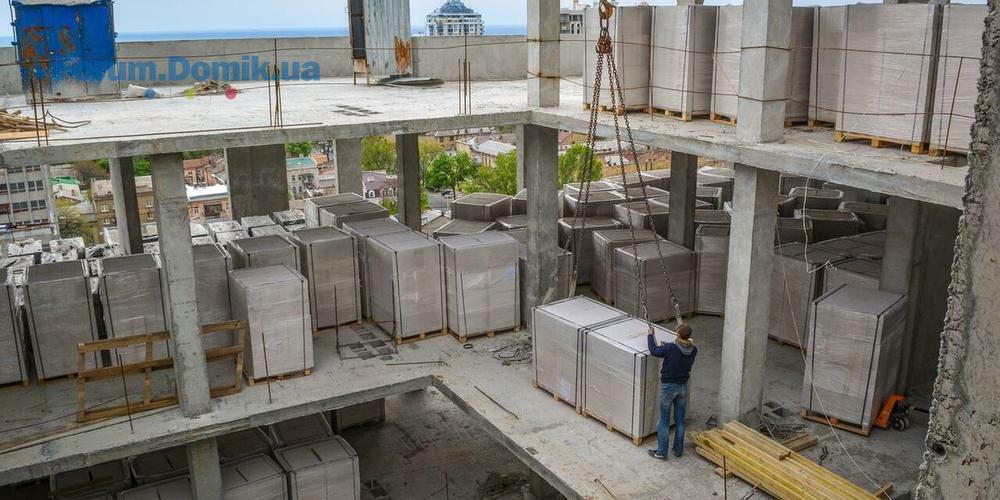

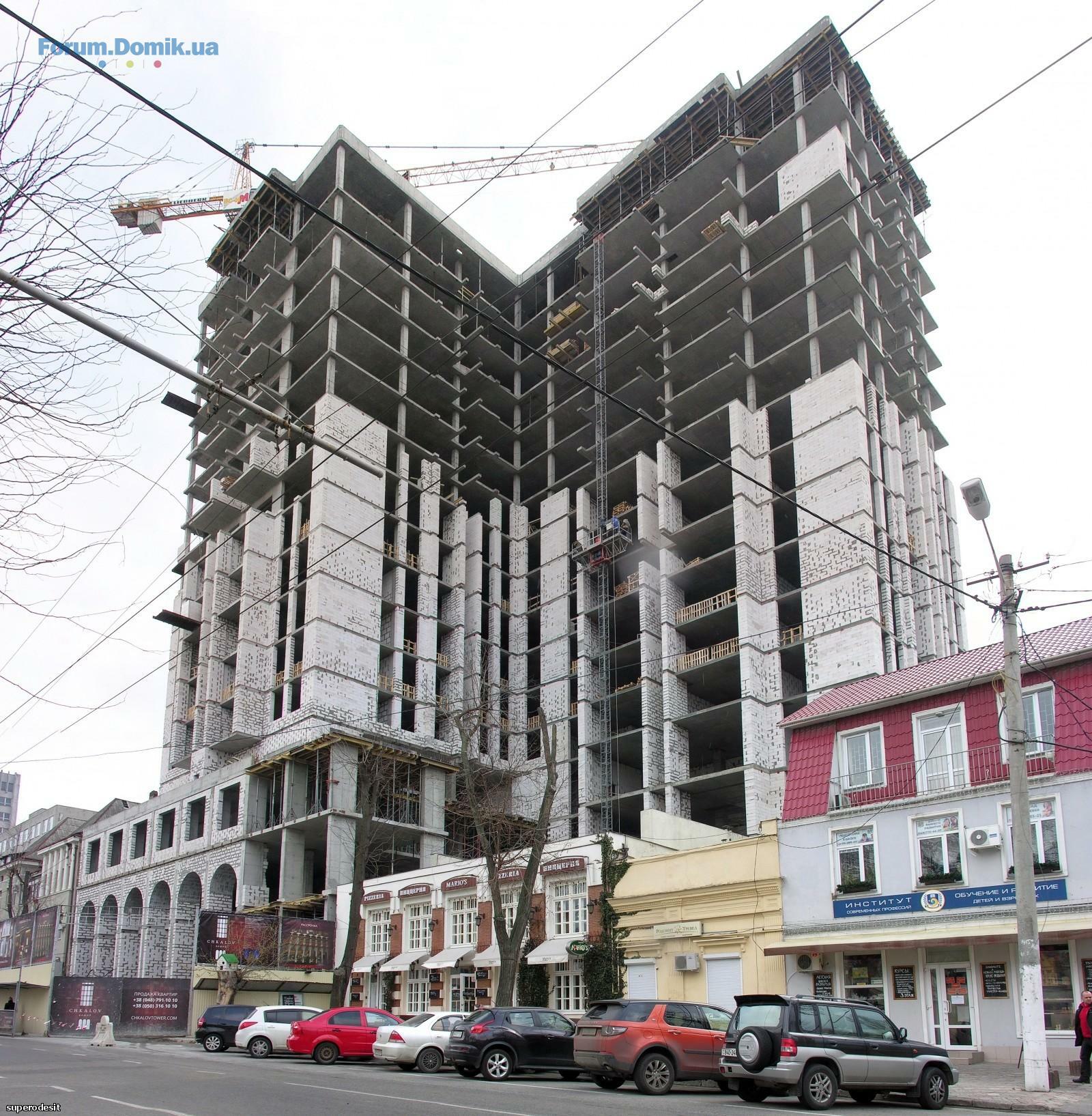

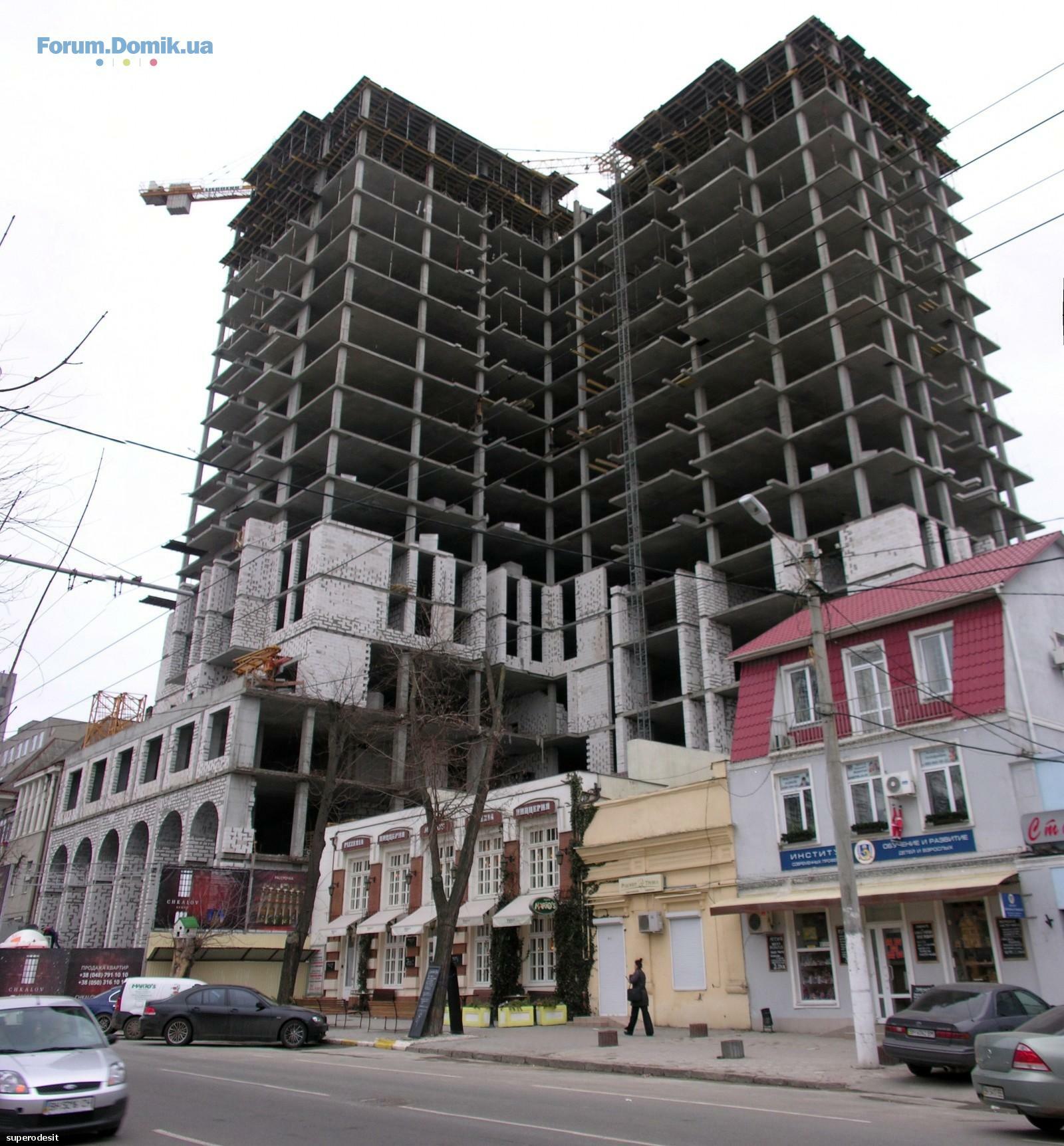

На сегодняшний день продолжаются мероприятия по возведению монолитного железобетонного каркаса здания.
На 2-й и 3-й захватках выполнены работы по возведению этажей с 1-го по 10-й. Завершены работы по устройству ветикальных элементов (стены, колонны) 11-го этажа. Также ведутся работы по армированию перекрытия 11-го этажа.
На 1-ой захватке выполнены работы по возведению этажей с 1-го по 9-й. Строятся ветикальные элементы 10-го этажа.
Завершена кладка стен на 1-м этаже, продолжаются кладочные работы на 2-м, 3-м, и 4-м этажах.
На 2-й и 3-й захватках выполнены работы по возведению этажей с 1-го по 10-й. Завершены работы по устройству ветикальных элементов (стены, колонны) 11-го этажа. Также ведутся работы по армированию перекрытия 11-го этажа.
На 1-ой захватке выполнены работы по возведению этажей с 1-го по 9-й. Строятся ветикальные элементы 10-го этажа.
Завершена кладка стен на 1-м этаже, продолжаются кладочные работы на 2-м, 3-м, и 4-м этажах.
Domik Ai
штучний інтелект
37 788
09 сентября 2019
24 дек 2015 19:23
Продолжаются мероприятия по возведению монолитного железобетонного каркаса здания.
На захватках №2 и №3 выполнены работы по возведению этажей с 1-го по 13-й. На захватке №2 выполняются работы по устройству вертикальных элементов (стены, колонны) 14-го этажа, на захватке
№3 ведутся работы по армированию плиты перекрытия 14-го этажа.
На захватке №1 завершены работы по возведению этажей с 1-го по 12-й. Ведутся работы по строительству вертикальных элементов (стен, колонн) 13-го этажа.
Завершена кладка стен с 1-го по 3-й этажи, продолжаются кладочные работы на 4-м, 5-м и 6-м этажах.
На захватках №2 и №3 выполнены работы по возведению этажей с 1-го по 13-й. На захватке №2 выполняются работы по устройству вертикальных элементов (стены, колонны) 14-го этажа, на захватке
№3 ведутся работы по армированию плиты перекрытия 14-го этажа.
На захватке №1 завершены работы по возведению этажей с 1-го по 12-й. Ведутся работы по строительству вертикальных элементов (стен, колонн) 13-го этажа.
Завершена кладка стен с 1-го по 3-й этажи, продолжаются кладочные работы на 4-м, 5-м и 6-м этажах.
Domik Ai
штучний інтелект
37 788
09 сентября 2019
03 фев 2016 22:55

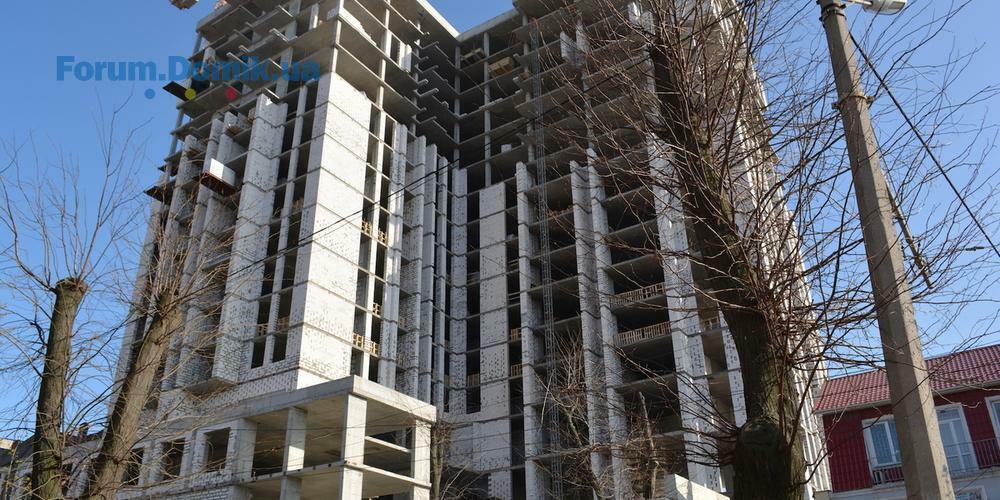

На данный момент продолжаются работы по возведению монолитного железобетонного каркаса здания.
На захватках №2 и №3 выполнены работы по строительству этажей с 1-го по 16-й. Выполняются работы по устройству вертикальных элементов (стены, колонны) 17-го этажа.
На захватке №1 завершены работы по возведению этажей с 1-го по 14-й. Выполнены работы по строительству вертикальных элеметов (стены, колонны) 15-го этажа. Ведется армирование плиты перекрытия 15-го этажа.
Продолжаются кладочные работы с 4-го по 6-й этаж.
На захватках №2 и №3 выполнены работы по строительству этажей с 1-го по 16-й. Выполняются работы по устройству вертикальных элементов (стены, колонны) 17-го этажа.
На захватке №1 завершены работы по возведению этажей с 1-го по 14-й. Выполнены работы по строительству вертикальных элеметов (стены, колонны) 15-го этажа. Ведется армирование плиты перекрытия 15-го этажа.
Продолжаются кладочные работы с 4-го по 6-й этаж.
Domik Ai
штучний інтелект
37 788
09 сентября 2019
22 фев 2016 21:09
Domik Ai
штучний інтелект
37 788
09 сентября 2019
28 март 2016 20:26
Domik Ai
штучний інтелект
37 788
09 сентября 2019
19 апр 2016 18:19

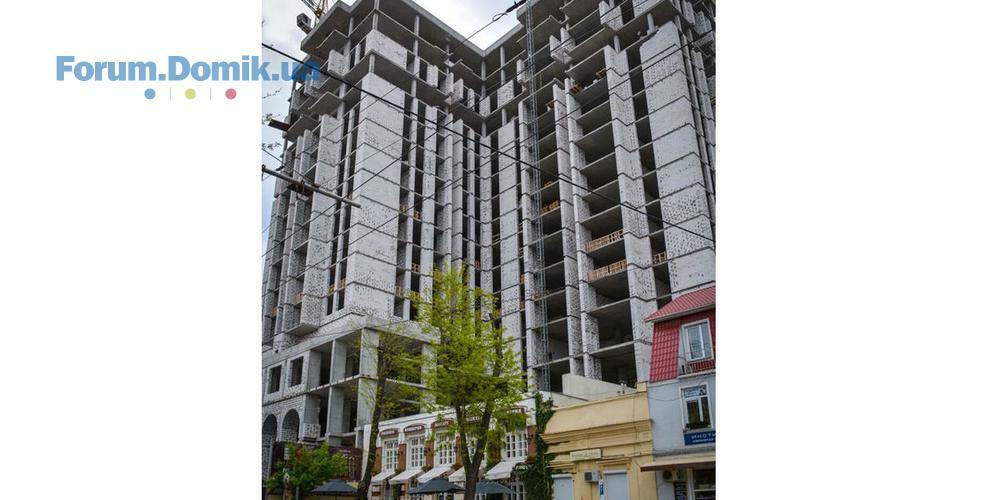

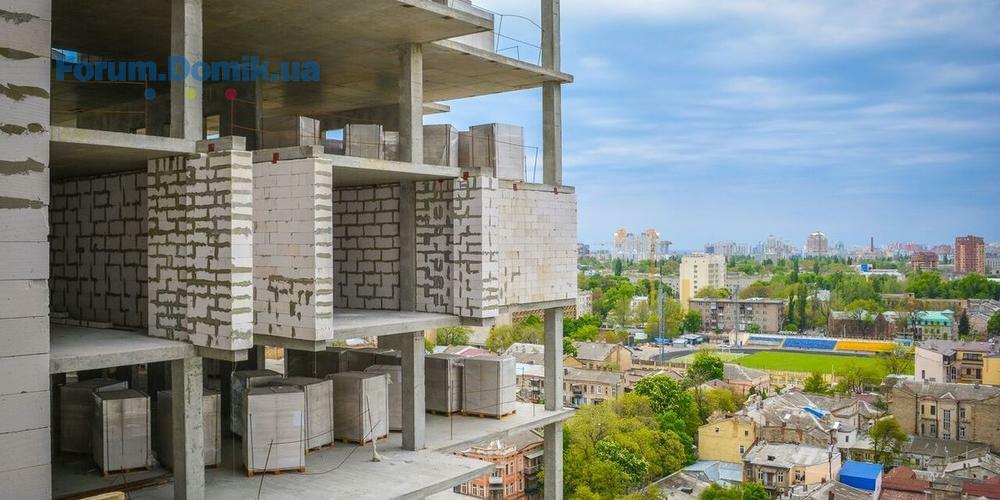

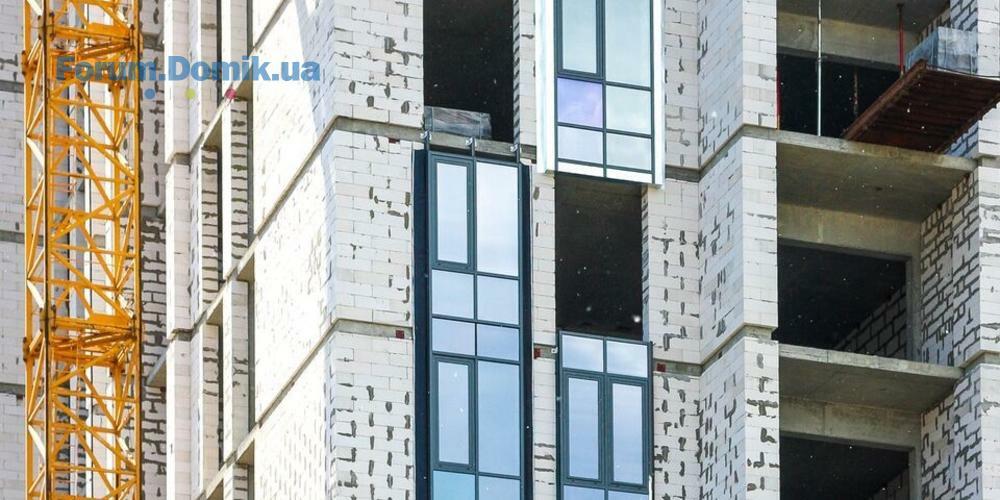

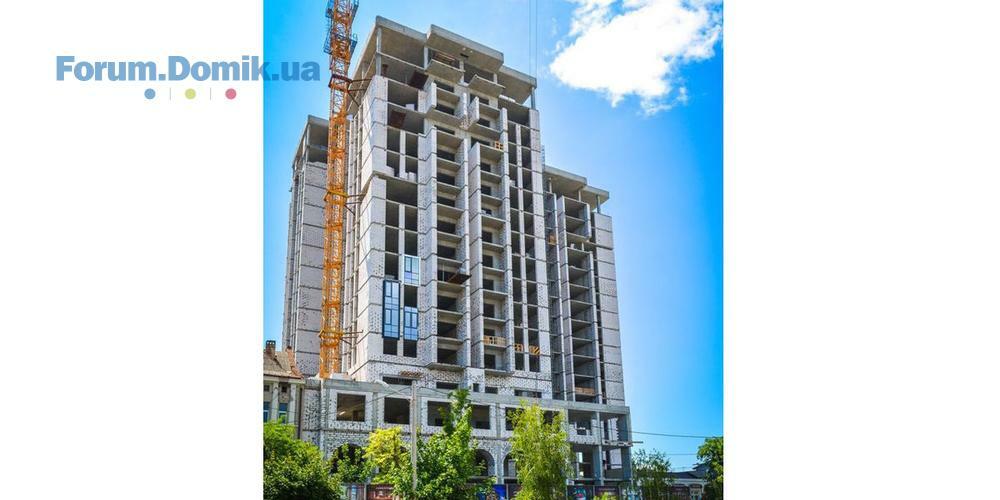

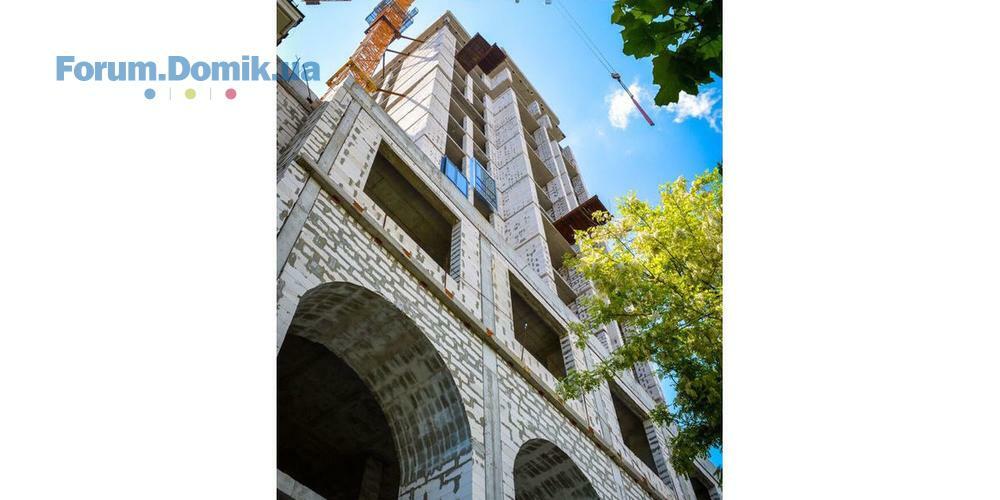

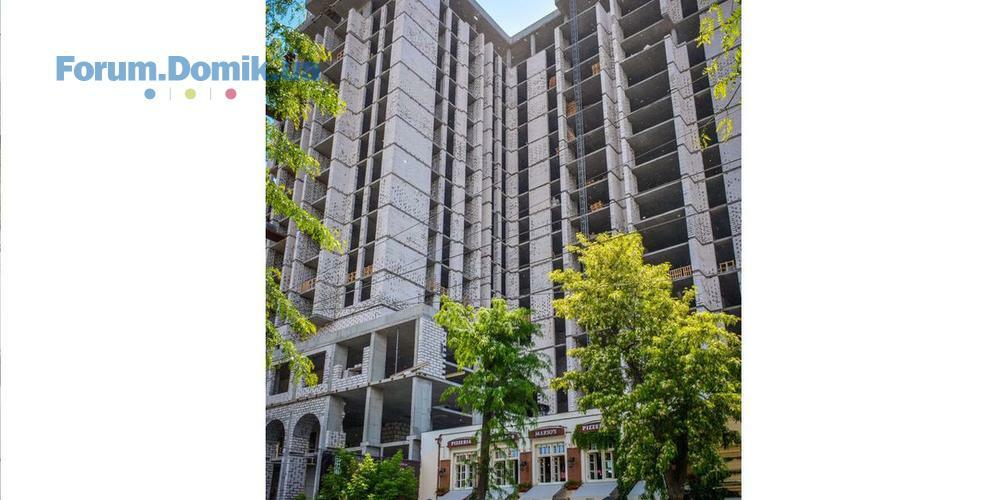

Ход строительства на 18 апреля 2016 года:
На 100% готов железобетонный каркас здания.

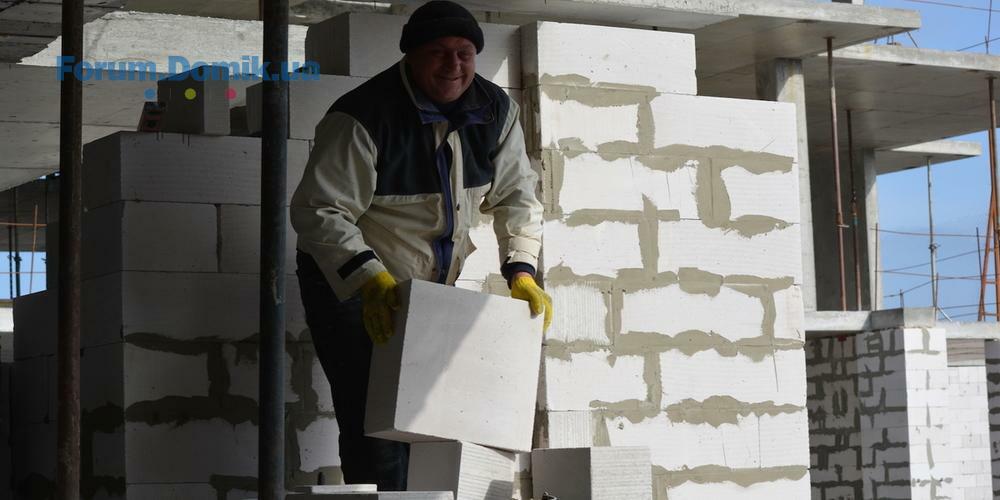

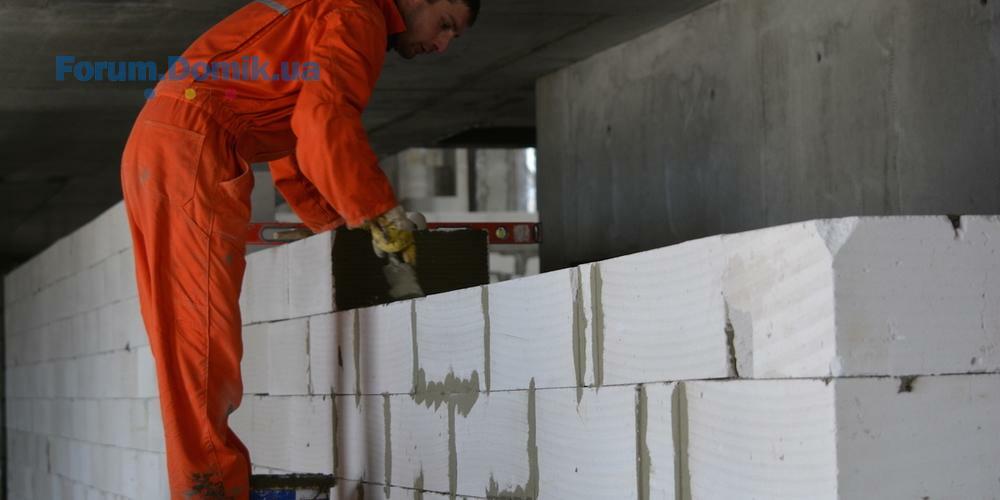

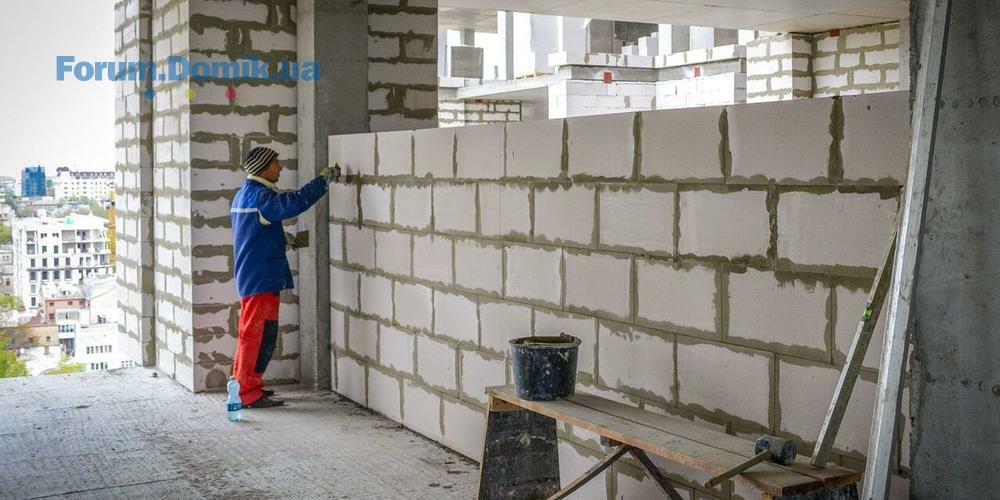

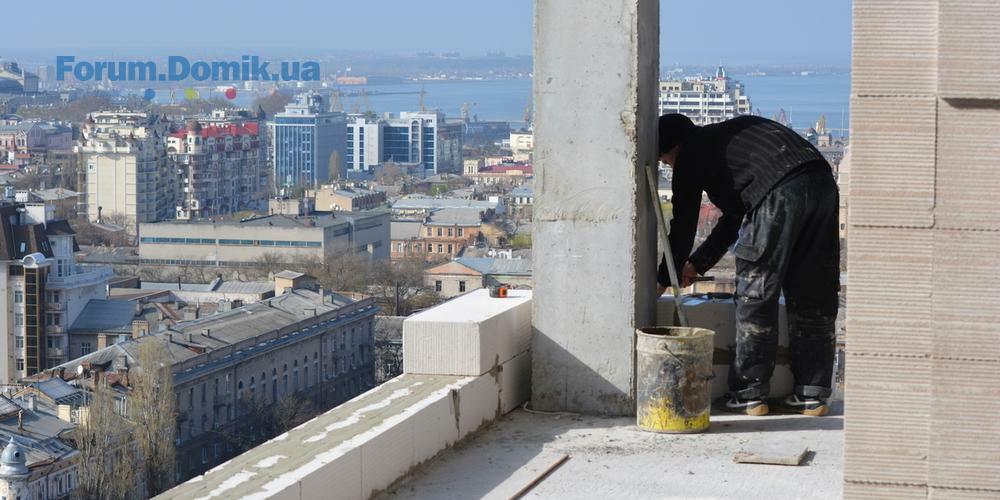

Выполнена кладка стен из газобетона с 1-го по 11-ый этаж.
Ведется кладка стен из газобетона на 12-ом, 13-ом и 16-ом этажах.
Ведутся подготовительные работы для кладки стен на 14-ом этаже, завезен газобетон.
Смонтированы лестничные марши с 1-го по 18-ый этаж во всех трех лестничных шахтах.
Ведутся подготовительные работы по монтажу лестничных маршей с 18-го этажа на кровлю.
Ведется кладка и оштукатуривание шахт дымоудаления.
Смонтирован стационарный подъемник для подъема строительных материалов на этажи здания.
Завезен материал для монтажа систем естественной вытяжной вентиляции в жилой части здания

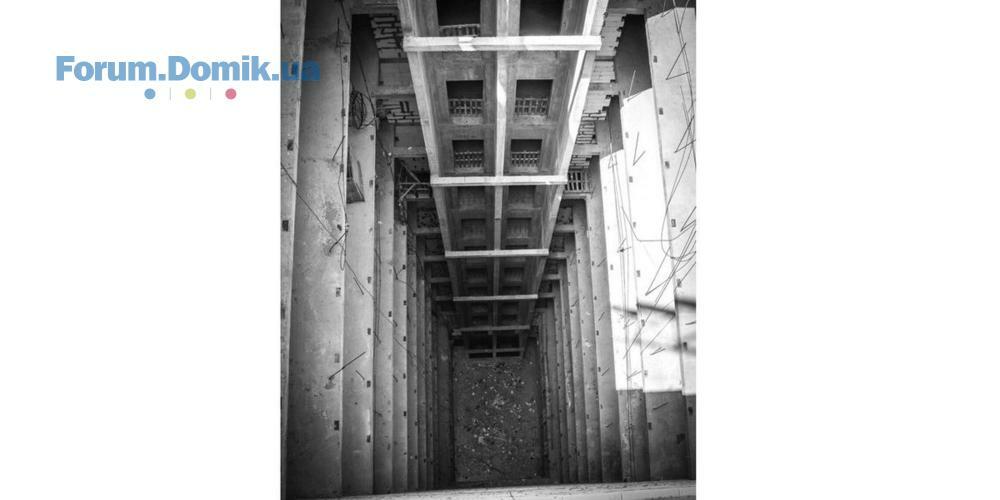

На 100% готов железобетонный каркас здания.
Выполнена кладка стен из газобетона с 1-го по 11-ый этаж.
Ведется кладка стен из газобетона на 12-ом, 13-ом и 16-ом этажах.
Ведутся подготовительные работы для кладки стен на 14-ом этаже, завезен газобетон.
Смонтированы лестничные марши с 1-го по 18-ый этаж во всех трех лестничных шахтах.
Ведутся подготовительные работы по монтажу лестничных маршей с 18-го этажа на кровлю.
Ведется кладка и оштукатуривание шахт дымоудаления.
Смонтирован стационарный подъемник для подъема строительных материалов на этажи здания.
Завезен материал для монтажа систем естественной вытяжной вентиляции в жилой части здания
Domik Ai
штучний інтелект
37 788
09 сентября 2019

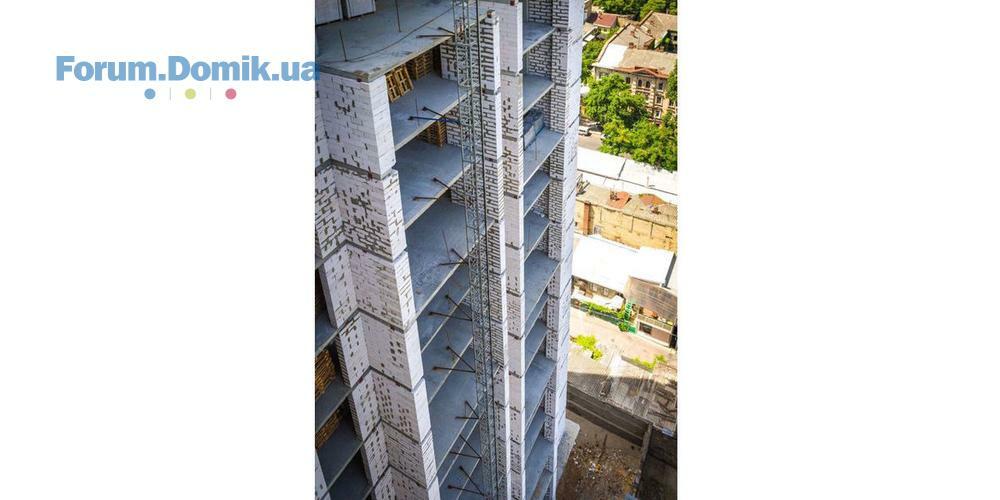

19 апр 2016 18:21
Domik Ai
штучний інтелект
37 788
09 сентября 2019
25 апр 2016 22:25

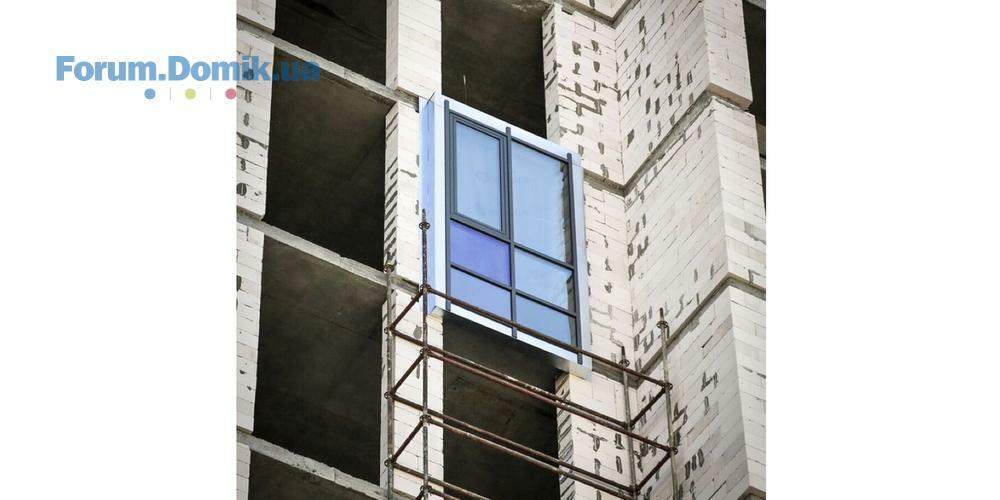

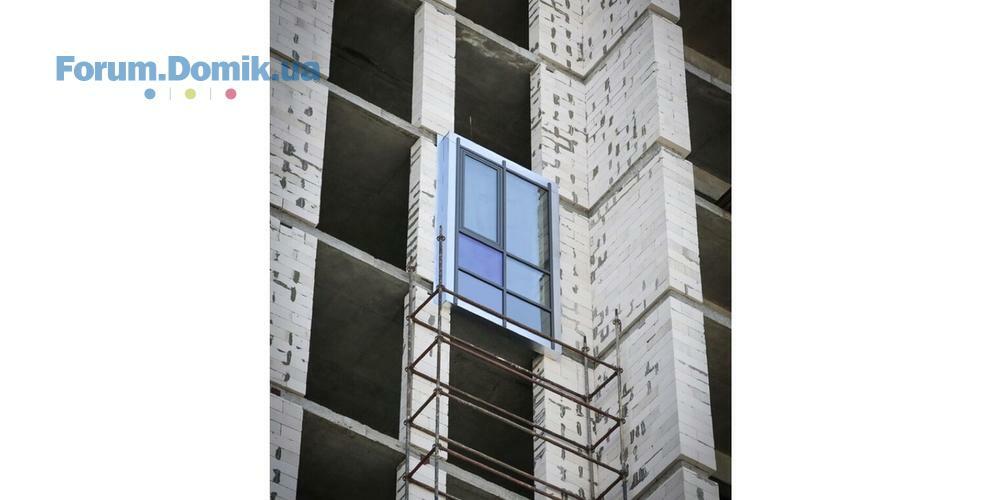

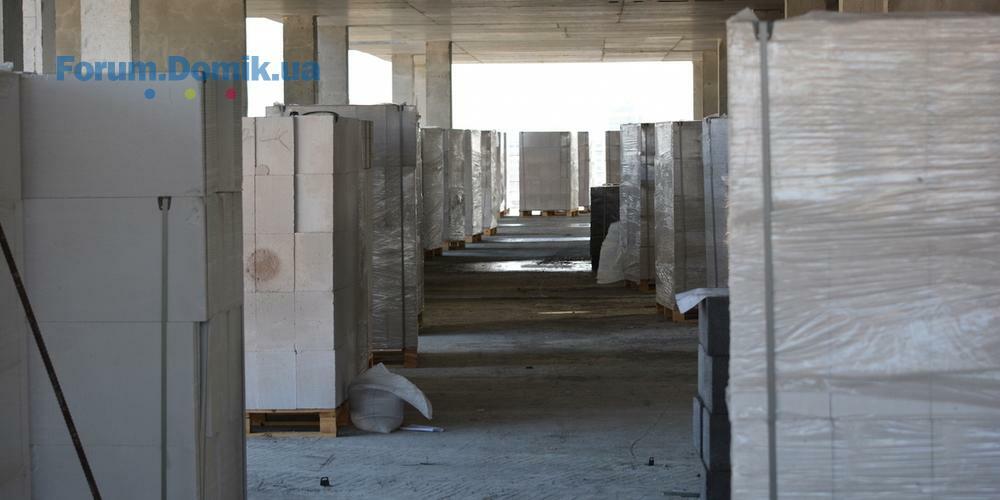

Начаты подготовительные работы по остеклению.
Domik Ai
штучний інтелект
37 788
09 сентября 2019
11 май 2016 21:09
Продолжаются работы по кладке стен из газобетона на 12-ом, 13-ом и 16-ом этажах.
Начата кладка стен на 14-ом этаже.
На всех указанных этажах параллельно идет кладка шахт дымоудаления, входящих в комплекс систем противопожарной безопасности.
Начаты работы по монтажу систем вентиляции в подземном уровне 3х-уровневого паркинга.

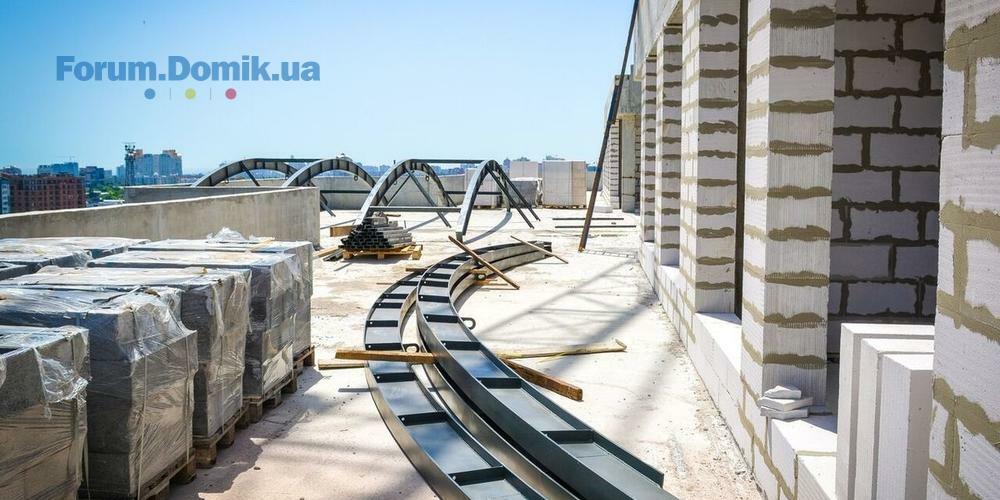

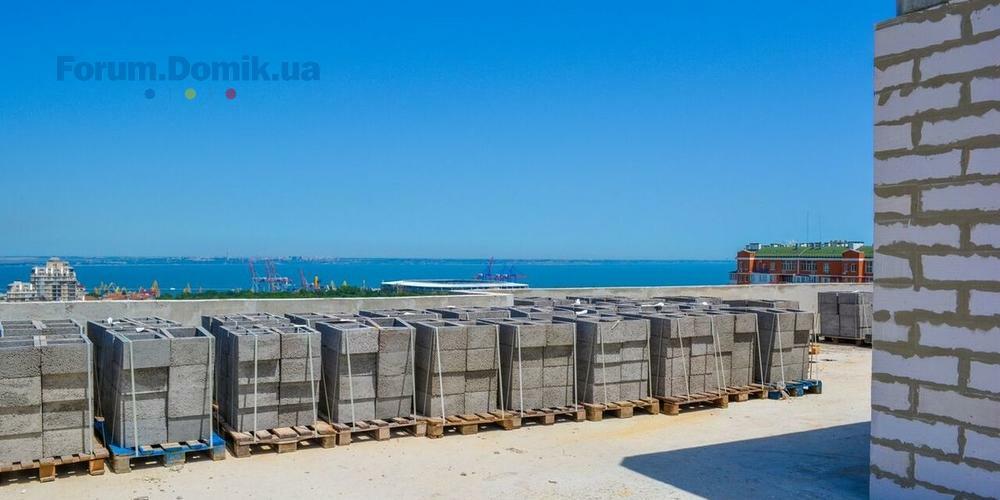

Выполнены контрольные замеры для заказа алюминиевой подсистемы для монтажа вентилируемого фасада из гранита на первых пяти этажах жилого комплекса.
Начата кладка стен на 14-ом этаже.
На всех указанных этажах параллельно идет кладка шахт дымоудаления, входящих в комплекс систем противопожарной безопасности.
Начаты работы по монтажу систем вентиляции в подземном уровне 3х-уровневого паркинга.
Выполнены контрольные замеры для заказа алюминиевой подсистемы для монтажа вентилируемого фасада из гранита на первых пяти этажах жилого комплекса.
Domik Ai
штучний інтелект
37 788
09 сентября 2019
30 май 2016 22:02

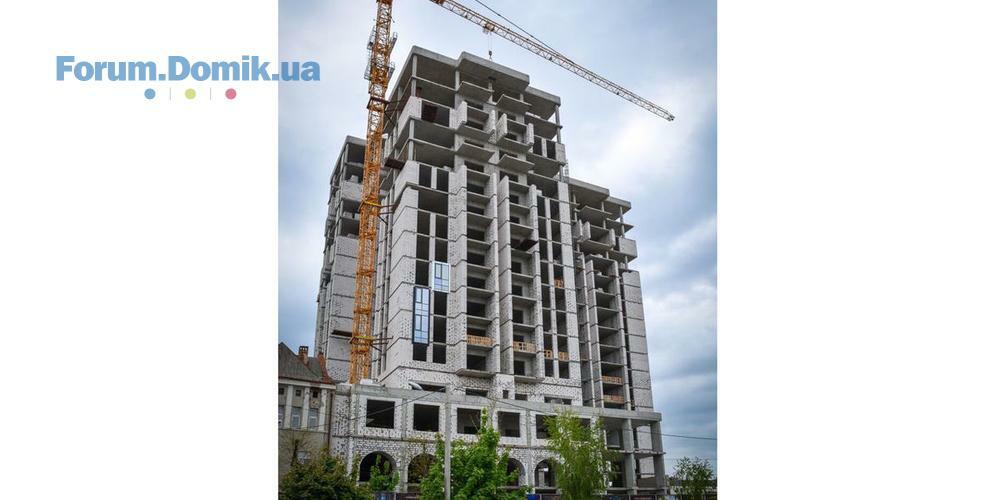

Строительство ведется активными темпами, и комплекс за последние 20-ть дней с даты последнего фотоотчета прирос на 2 этажа.
Завершены работы по кладке стен из газобетона на 12-ом, 13-ом, 14-ом и 16-ом этажах.
Ведутся работы по кладке стен на 17-ом этаже.
На всех указанных этажах параллельно идет кладка шахт дымоудаления, входящих в комплекс систем противопожарной безопасности.
Ведутся работы по монтажу систем вентиляции в подземном уровне 3х-уровневого паркинга.
Завершены работы по кладке стен из газобетона на 12-ом, 13-ом, 14-ом и 16-ом этажах.
Ведутся работы по кладке стен на 17-ом этаже.
На всех указанных этажах параллельно идет кладка шахт дымоудаления, входящих в комплекс систем противопожарной безопасности.
Ведутся работы по монтажу систем вентиляции в подземном уровне 3х-уровневого паркинга.
Domik Ai
штучний інтелект
37 788
09 сентября 2019
23 июнь 2016 20:44

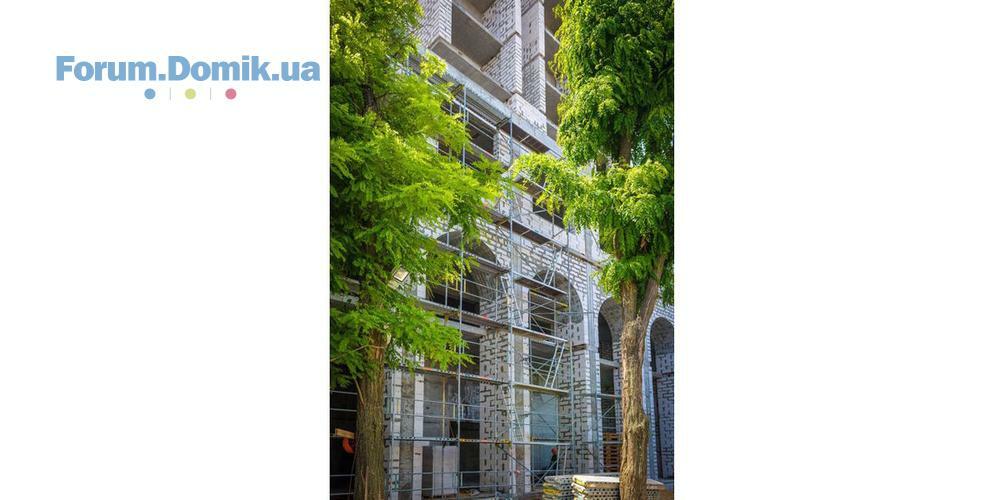

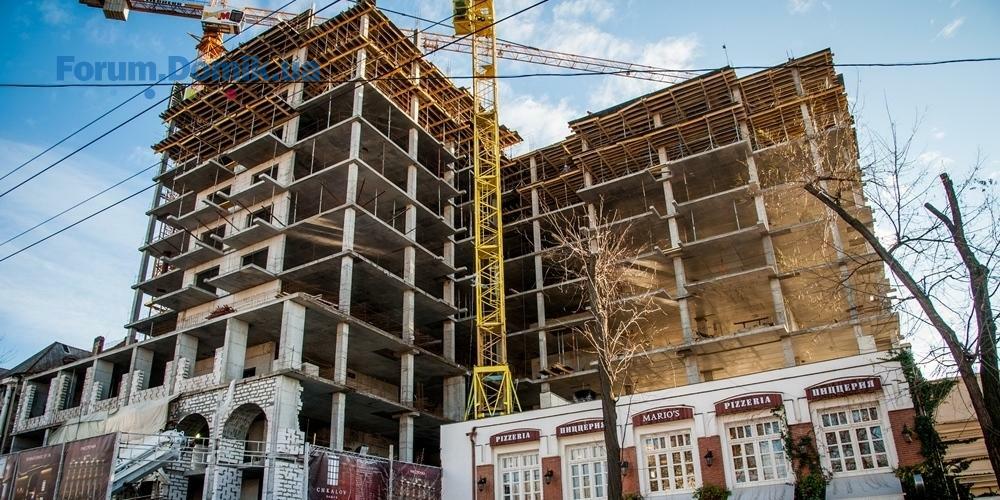

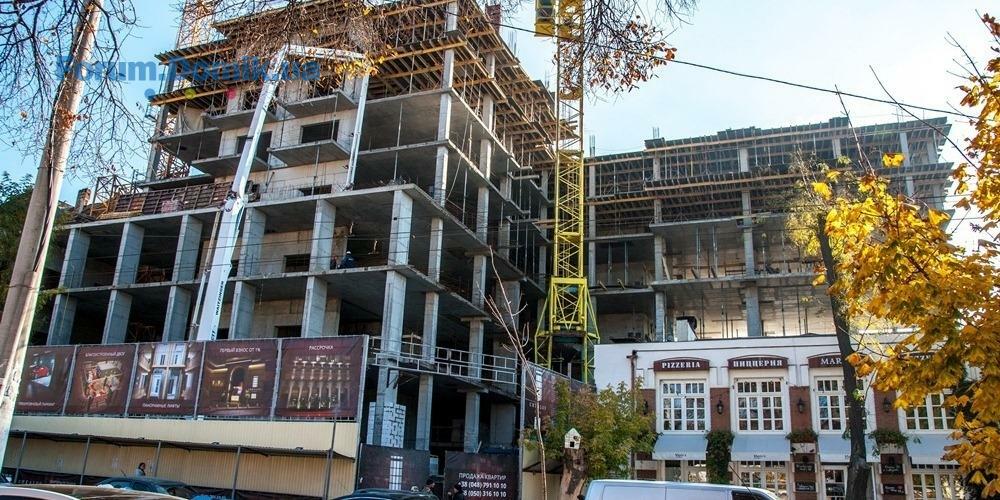

Завершены работы по кладке стен из газобетона с 1-го по 11-ый этаж, на 13-ом, а также с 15-го по 17-ый этаж.
Ведутся работы по кладке стен на 12-ом, 14-ом и 19-ом этажах.
Продолжаются работы по монтажу вентиляционных систем.
Выполняются работы по монтажу алюминиевой подсистемы на главном фасаде здания (со стороны ул. Б.Арнаутской, с 1-го по 4-ый этаж), на которую потом будет монтироваться гранитная облицовка здания.
На 18-м этаже здания приступили к выполнению работ по
монтажу каркаса одного из двух будущих козырьков здания.

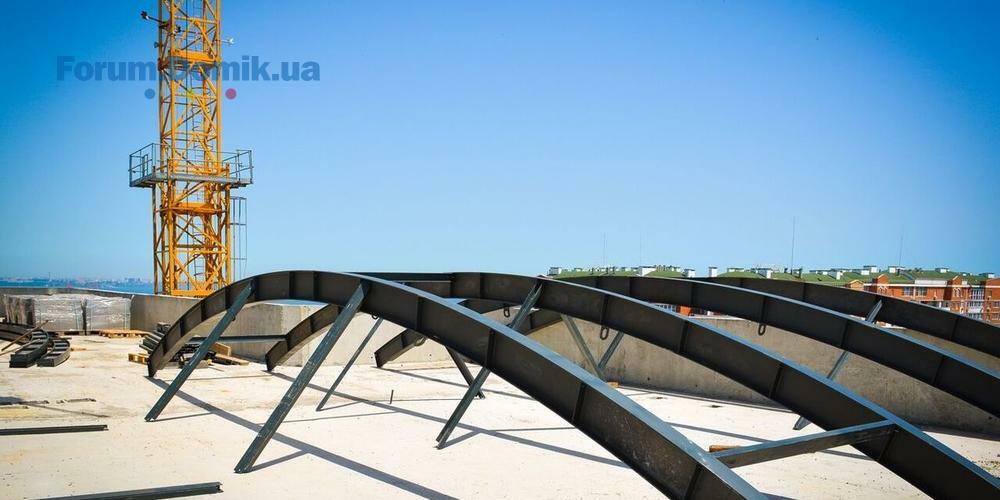

Над атриумом проводится монтаж стального каркаса светопрозрачного купола атриума.
Ведутся работы по кладке стен на 12-ом, 14-ом и 19-ом этажах.
Продолжаются работы по монтажу вентиляционных систем.
Выполняются работы по монтажу алюминиевой подсистемы на главном фасаде здания (со стороны ул. Б.Арнаутской, с 1-го по 4-ый этаж), на которую потом будет монтироваться гранитная облицовка здания.
На 18-м этаже здания приступили к выполнению работ по
монтажу каркаса одного из двух будущих козырьков здания.
Над атриумом проводится монтаж стального каркаса светопрозрачного купола атриума.

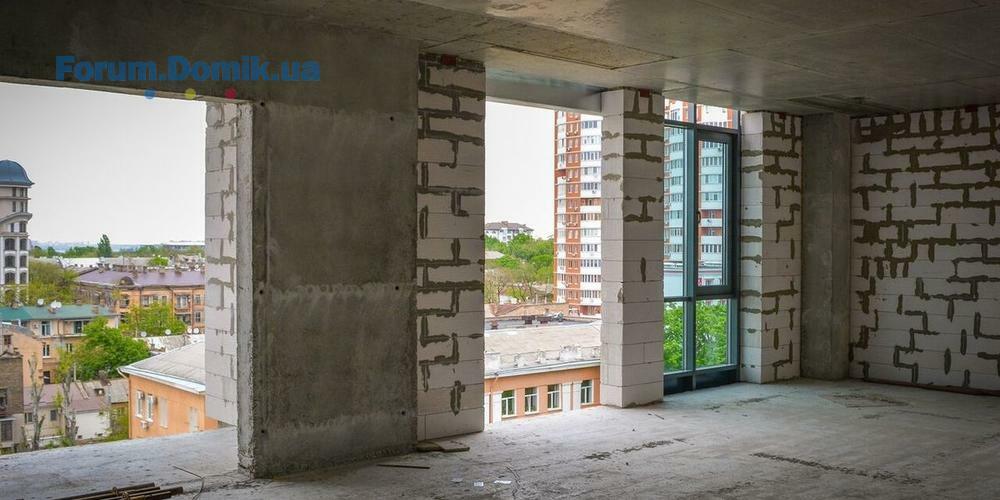

Domik Ai
штучний інтелект
37 788
09 сентября 2019
23 июнь 2016 20:44
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
- ЖК Абрикосовий | Київміськбуд | Київ, вул. Абрикосова, вул. Жулянська23.122 072
- Отзывы о застройщике Киевгорстрой | відновлення будівництва23.12187
- ЖК "Срібна вежа", ул. Белорусская, 36а - СК "Гранит"22.122 203
- ЖК Оберіг-2 | Киевгорстрой, Укрбуд | ул. Бориспольская, 4022.122 512
- ЖК Edelweiss House | Edelburg Development | Киев, ул. Зверинецкая, 70-а22.12538
- ЖК Атлант на Киевской | Атлант | Бровары, ул. Симоненко22.12735
- ЖК Варшавский Плюс | Stolitsa Group | пр. Правды, ул. Маршала Гречко22.122 767
- ЖК Покровский | Гостомель, ул. Свято-Покровская22.12249
- Дом "Хортиця" (№33), ЖК "Патриотика"22.121 036
- ЖК Варшавський 3 | Stolitsa Group | Київ, просп. Європейського Союзу (Правди)22.127
- Стоит ли сейчас покупать недвижимость?23.124 888
- Дно рынка недвижимости и влияющие факторы16.1115 264
- Різонність ціни за оренду квартири (12 тисяч гривень)13.111
- Додаткові розрахунки між орендодавцями та орендарями06.1127
- Чи варто купити будинок в спокійному регіоні, в Вінниці?17.092
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Ипотека от Банков с лучшими условиями | Обсуждение кредитов под залог недвижимости13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планирую аренду квартиры в районе Подола30.073
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Отзывы о кондиционерах. Какой кондиционер лучше08.11278
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а04.128
- ЖК ARTVILLE | ZEZMAN | Одеса, Овідіопольська дорога02.1231
- Микрорайон на Лузановке | Одесса, Николаевская дорога | Консоль30.116
- Харьков, Проект "Consol Green City" - "Консоль"11.113
- ЖК Kandinsky Odessa Residence | Кандинский | Одесса, Французский бульвар, 63/6515.10182
- ЖК Дом у моря | Югінвест | Южный, ул. Иванова10.1017
- Каналізація і водопостачання - Оцінка якості заміни труб у квартирі20.121
- Як краще захистити відкритий балкон20.121
- Пол на кухне – ламинат или плитка?18.1222
- Ламинат на деревянный пол18.121
- Перепланировка | тема просьб и советов по конкретным ситуациям09.122 217
- Подскажите, какие ворота на гараж лучше установить из современных?02.124
- Пластиковые окна, какие лучше - поделитесь отзывами09.11241
- Кварц виниловая плитка LG Decotile или Berry Alloc29.106
- Напольные покрытия - чтобы было тепло, красиво и недорого29.1018
- Что подарить мужчине?22.12352
- Електрична тепла підлога28.111
- Продам фонарик шокер ОСА 928 Power plus04.111
- Как отвечать на How are You?04.102
- Мій сайт не з'являється в результатах пошуку20.093
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Мебель под заказ | Объявления об изготовлении мебели18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
