06 января 2019
06 янв 2019 12:02
Сага. Ви вже терміни на рік перенесли. Скажіть - коли буде введено в експлуатацію 3 та 9 будинок, не посекційно а цілком? Бо весь 2018 рік ви обіцяли квартал за кварталом. Минув вже і 4 квартал 2018. І те що ви пишете, що ви подали документи, це не відповідь. Ваш директор писав в минулому році у Фейсбуці, що придбав квартиру і діти підуть в школу ще в минулому році. Замість цього він розважається у Мексиці, а будівництво йде як мерзле горить. Чому ви постійно брешете людям? В Европі та америці за маніпуляцію інформацієй та введенням в оману можна отримати до 20 років за гратами. В нас теж є стаття - шахрайсвто, але всі знають в якій краіні живемо. Тож дайте конкретну відповідь, коли ви введете в єксплуатацію 3 та 9 будинки???
Igor Lutcik
IL
Гость
3
06 января 2019
06 янв 2019 12:04
Доброго дня! По першим секціям документи в ДАБІ вже подані. Чекаємо рішення та відразу ж про це повідомимо.
Сага. Ви вже терміни на рік перенесли. Скажіть - коли буде введено в експлуатацію 3 та 9 будинок, не посекційно а цілком? Бо весь 2018 рік ви обіцяли квартал за кварталом. Минув вже і 4 квартал 2018. І те що ви пишете, що ви подали документи, це не відповідь. Ваш директор писав в минулому році у Фейсбуці, що придбав квартиру і діти підуть в школу ще в минулому році. Замість цього він розважається у Мексиці, а будівництво йде як мерзле горить. Чому ви постійно брешете людям? В Европі та америці за маніпуляцію інформацієй та введенням в оману можна отримати до 20 років за гратами. В нас теж є стаття - шахрайсвто, але всі знають в якій краіні живемо. Тож дайте конкретну відповідь, коли ви введете в єксплуатацію 3 та 9 будинки???
Сага. Ви вже терміни на рік перенесли. Скажіть - коли буде введено в експлуатацію 3 та 9 будинок, не посекційно а цілком? Бо весь 2018 рік ви обіцяли квартал за кварталом. Минув вже і 4 квартал 2018. І те що ви пишете, що ви подали документи, це не відповідь. Ваш директор писав в минулому році у Фейсбуці, що придбав квартиру і діти підуть в школу ще в минулому році. Замість цього він розважається у Мексиці, а будівництво йде як мерзле горить. Чому ви постійно брешете людям? В Европі та америці за маніпуляцію інформацієй та введенням в оману можна отримати до 20 років за гратами. В нас теж є стаття - шахрайсвто, але всі знають в якій краіні живемо. Тож дайте конкретну відповідь, коли ви введете в єксплуатацію 3 та 9 будинки???
LYZ87
L
Гость
2
30 ноября 2018
12 янв 2019 09:54
Сага, а можно, пожалуйста, фото МОП и лифтов? Спасибо!
SAGA Development
SD
Старожил
807
02 апреля 2018
14 янв 2019 07:52
Цитата "LYZ87":Сага, а можно, пожалуйста, фото МОП и лифтов? Спасибо!
Доброго дня! Звичайно, найближчим часом підготуємо фото.
SAGA Development
SD
Старожил
807
02 апреля 2018
14 янв 2019 10:38
Звітуємо про новини будівництва житлового району RYBALSKY.
Будинок 3
1 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 72%.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (55%), ведеться укладання плитки на підлогу (85%) в місцях загального користування.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%.
Встановлення квартирних дверей: роботи завершено.
2 секція:
Монтаж вікон (2-6 поверх): роботи завершено.
Монтаж вікон алюміній (7-9 поверх): роботи завершено.
Монтаж дворових вікон (2-9 поверх): роботи виконано на 99%.
Фасадні роботи: облицювання з алюмінієвих композитних панелей і фіброцементної плити виконано на 98%. З 7 по 9 поверхи облицювання завершено.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи завершено, триває нанесення фінішного шару оздоблень (83%), ведеться укладання плитки на підлогу (95%) в місцях загального користування.
3 секція:
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасадні роботи: облицювання з алюмінієвих композитних панелей і монтаж HPL панелей виконано на 99%. З 7 по 9 поверхи облицювання завершено.
Внутрішнє опорядження: роботи завершено.
Фасад дворовий: завершено монтаж утеплювача, триває шпаклювання (97%) та нанесення декоративного шару.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: завершено монтаж 2 ліфтів.
4 секція:
Фасадні роботи: облицювання з алюмінієвих композитних панелей і фіброцементної плити виконано на 97%. З 7 по 9 поверхи облицювання завершено.
Стяжки: роботи завершено.
Ліфти: виконано монтаж 2-х ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, триває нанесення фінішного шару оздоблень (89%), ведеться укладання плитки на підлогу (97%) в місцях загального користування.
Внутрішні мережі: розпочато роботи по прокладанню зовнішніх мереж, виконано 54%.
5 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 86%.
Стяжки: роботи завершено.
Монтаж вікон (2-6 поверхи): змонтовано рами в осях 1-10, роботи виконано на 15%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%.
Монтаж квартирних дверей: роботи виконано на 98%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (20%), ведеться укладання плитки на підлогу (45%) в місцях загального користування.
Внутрішні мережі: розпочато роботи по прокладанню зовнішніх мереж, виконано 46%.
Фасадні роботи: монтаж кронштейнів під систему АКП (алюмінієві композитні панелі) в об’ємі виконано на 19%.
6 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 75%.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон (2-9 поверхи): змонтовано рами в осях А-П, роботи виконано на 15%.
Монтаж квартирних дверей: роботи виконано на 98%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (40%), ведеться укладання плитки на підлогу (70%) в місцях загального користування.
Паркінг:
Проводиться влаштування покрівельного шару паркінгу (кутоутворюючого нижнього шару). Основний комплекс робіт виконано на 15%.
Будинок 9
1 секція:
Фасадні роботи: завершено монтаж кронштейнів, каркасу й утеплювача з 2 по 6 поверхи, тривають роботи з влаштування клінкеру (80%). З 7 по 9 поверхи триває монтаж кронштейнів (98%). Розпочато роботи по влаштуванню фасадів на балконах і лоджіях (влаштування мокрих фасадів, виконано 29%).
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконано на 80%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 96%.
Цегляна кладка: роботи завершено.
Стяжки: роботи завершено.
Ліфти: підготовка ліфтових шахт до монтажу 2 ліфтів (95%).
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблення (63%), ведеться укладання плитки на підлогу (70%) в місцях загального користування.
2 секція:
Цегляна кладка: основний об’єм робіт завершено, триває закладка інженерних ніш.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Стяжки: виконано на 100%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 93%.
Покрівля: триває укладання мембрани, загальний комплекс робіт виконано на 40%.
Встановлення дверей квартирних: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, розпочато нанесення фінішного шару оздоблень (45%), розпочато укладання плитки на підлогу (50%) в місцях загального користування.
3 секція:
Цегляна кладка: основний об’єм робіт завершено, триває закладка інженерних ніш.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Стяжки: з 2 по 10 поверхи виконано на 100%.
Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 28%.
Монтаж дворових вікон (2-9 поверхи): роботи виконані на 74%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (20%), триває укладання плитки на підлогу (40%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 98%.
4 секція:
Цегляна кладка: проводяться роботи на 1 поверсі (52%), виконується кладка підвальних приміщень і приміщень інженерних систем (15%). На 9-10 поверхах триває кладка внутрішніх стін і перегородок (65%).
Внутрішні мережі: розпочато прокладання зовнішніх мереж,
роботи виконано на 45%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 88%.
Монтаж вікон (2-6 поверхи): роботи завершено.
Стяжки: роботи завершено.
Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 29%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (15%), ведеться укладання плитки на підлогу (35%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
5 секція:
Фасадні роботи: завершено монтаж кронштейнів, каркасу й утеплювача з 2-го по 6-ий поверхи, ведуться оздоблювальні роботи з монтажу клінкерної плитки (90%). З 7 по 9 поверхи тривають роботи з монтажу кронштейнів (92%).
Монтаж вікон (2-9 поверхи): роботи виконано на 98%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 95%.
Внутрішні мережі: розпочато прокладання зовнішніх мереж,
роботи виконано на 36%.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (75%), ведеться укладання плитки на підлогу (73%) в місцях загального користування.
6 секція:
Монтаж вікон (2-9 поверхи): роботи виконано на 99%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Фасадні роботи: завершено роботи з облицюванню фасаду з 2 по 9 поверхи з алюмінієвих композитних панелей.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (80%), ведеться укладання плитки на підлогу (87%) в місцях загального користування.
Покрівля: роботи завершено.
Паркінг:
Триває влаштування покрівельного шару паркінгу (завершено влаштування кутоутворюючого нижнього бетонного шару і мембрани). Основний комплекс робіт виконано на 27%.

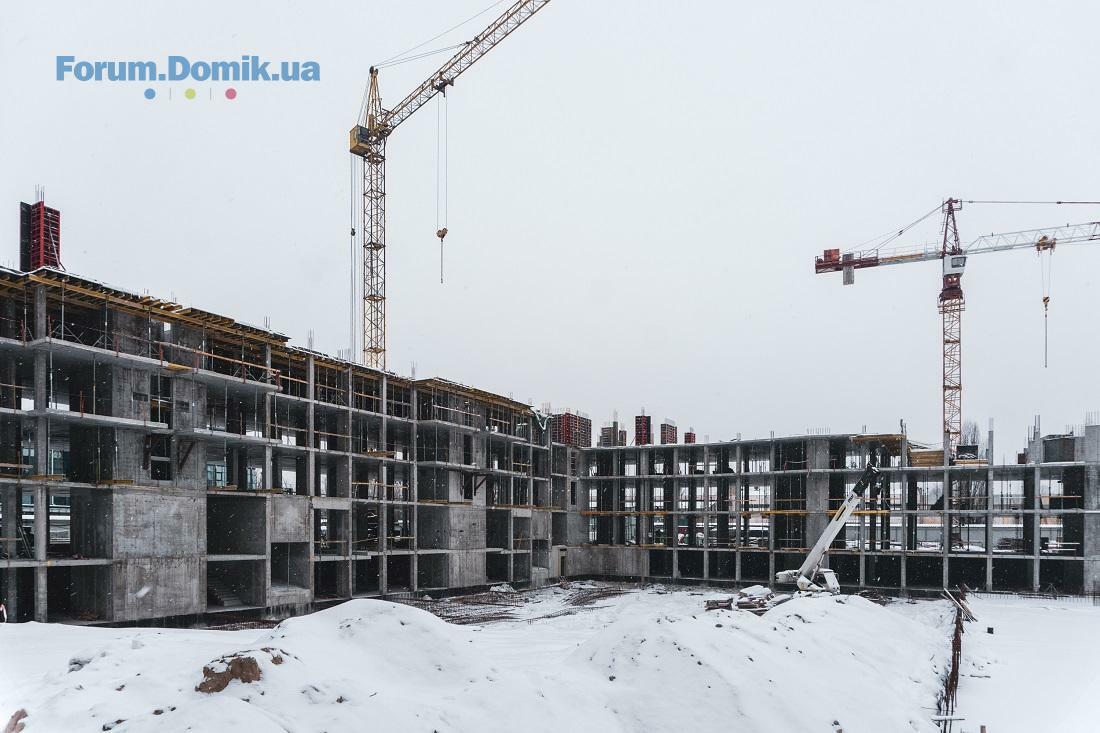

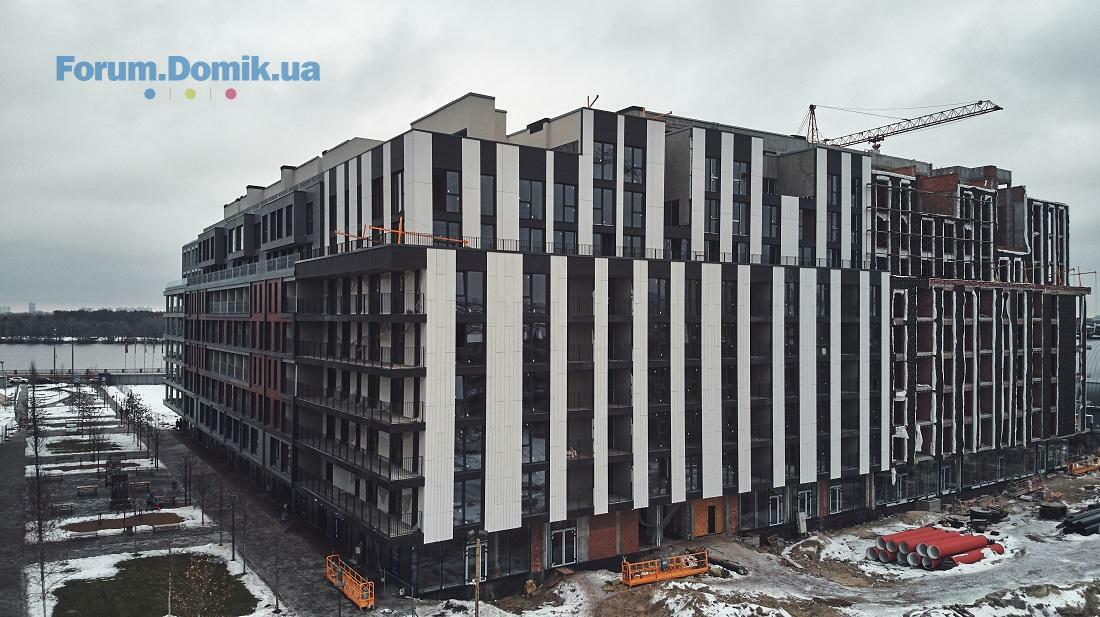

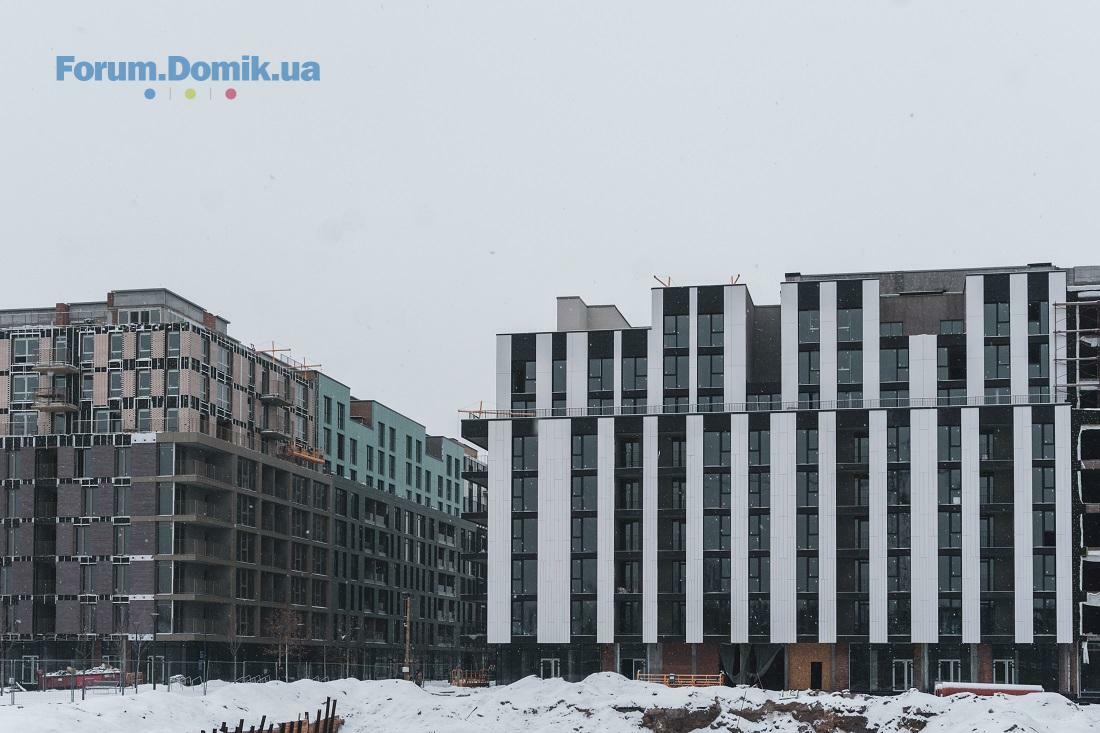

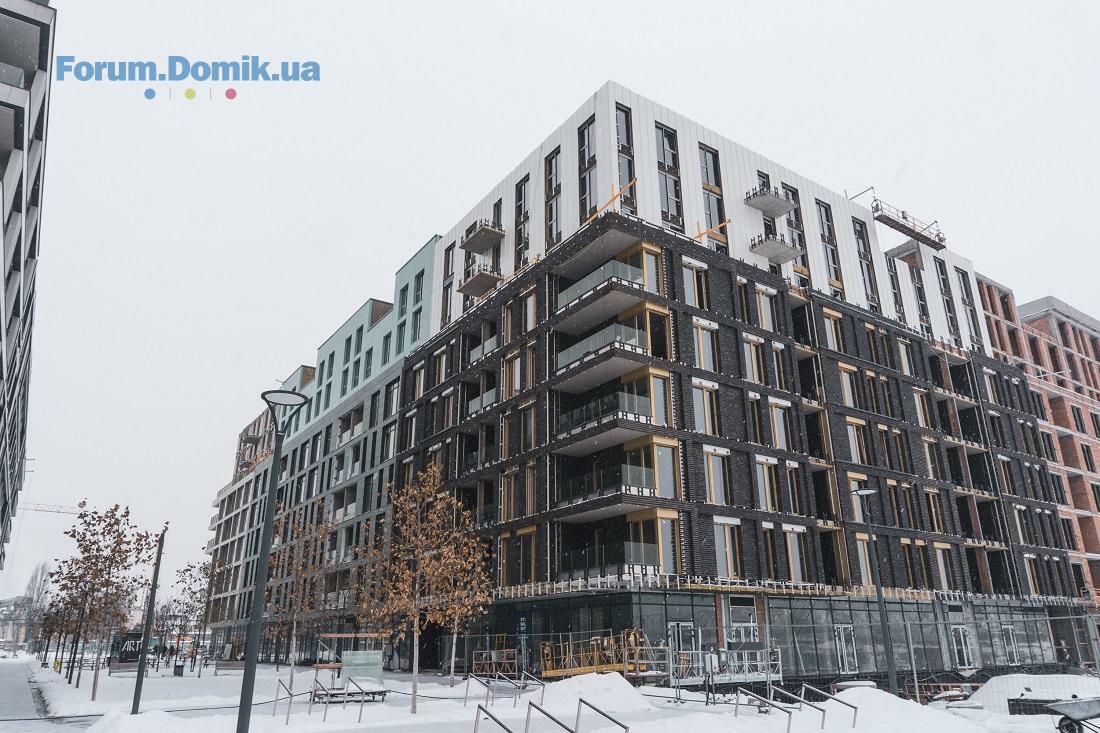

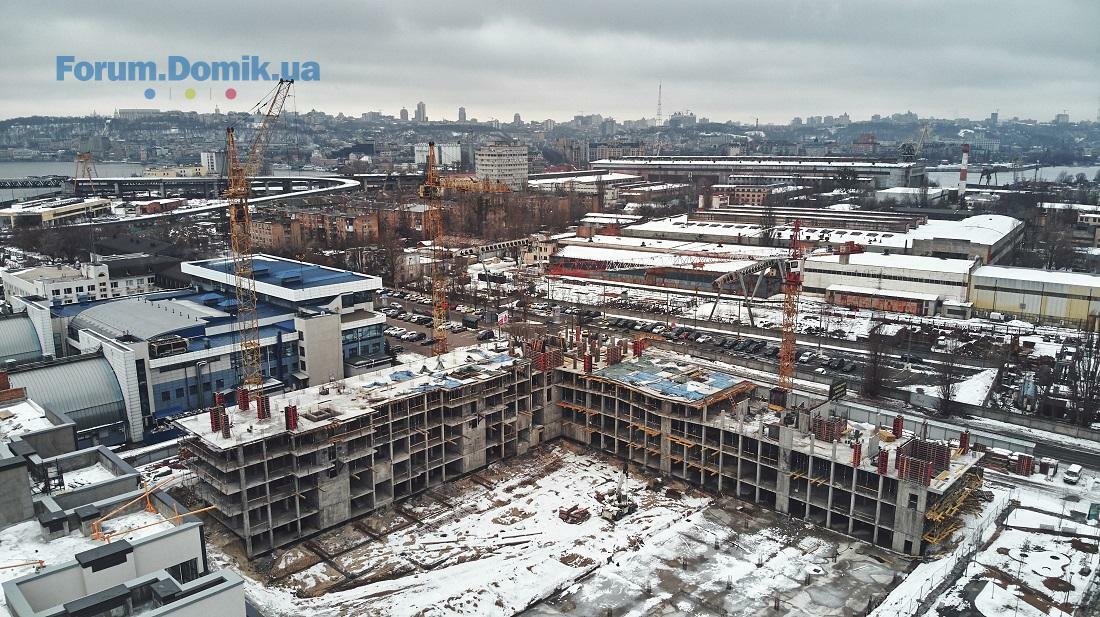

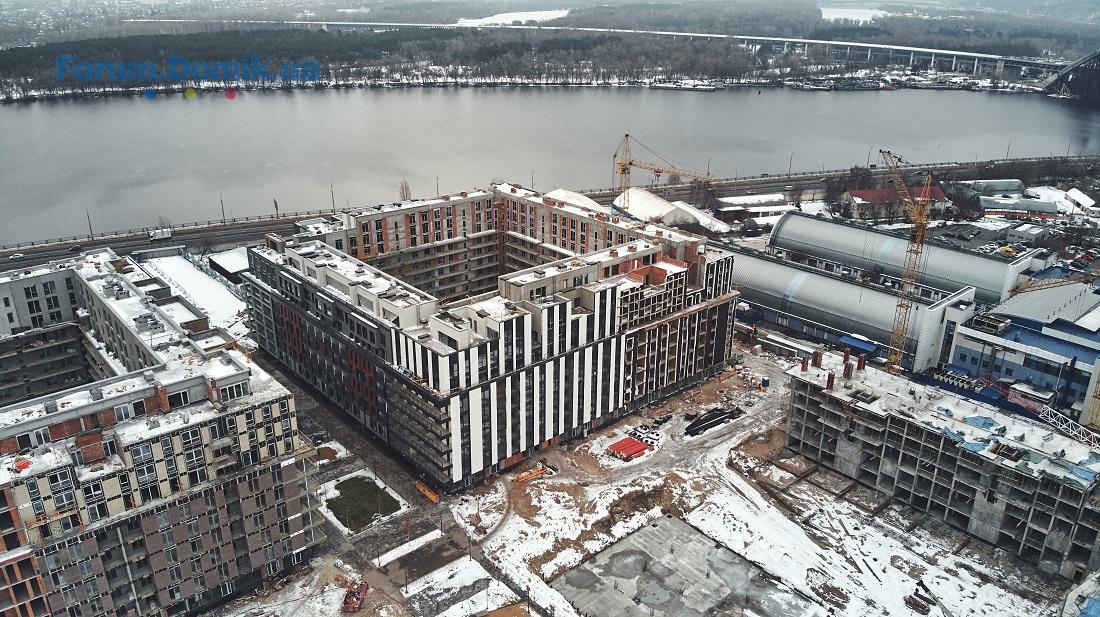

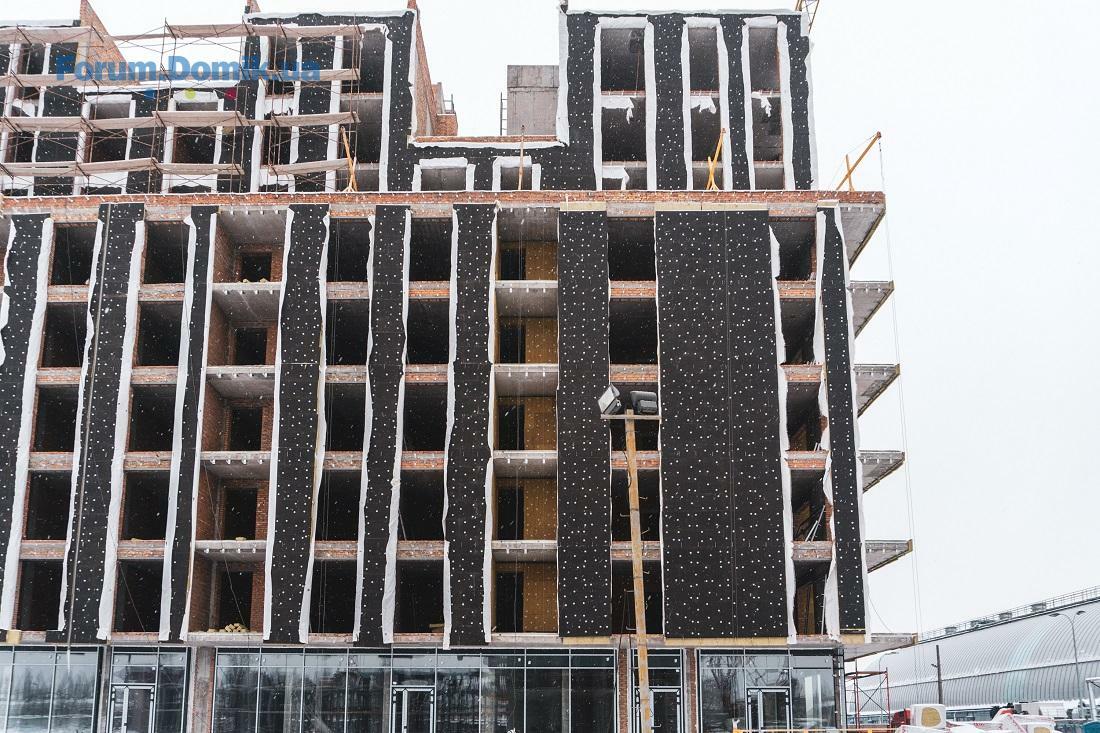

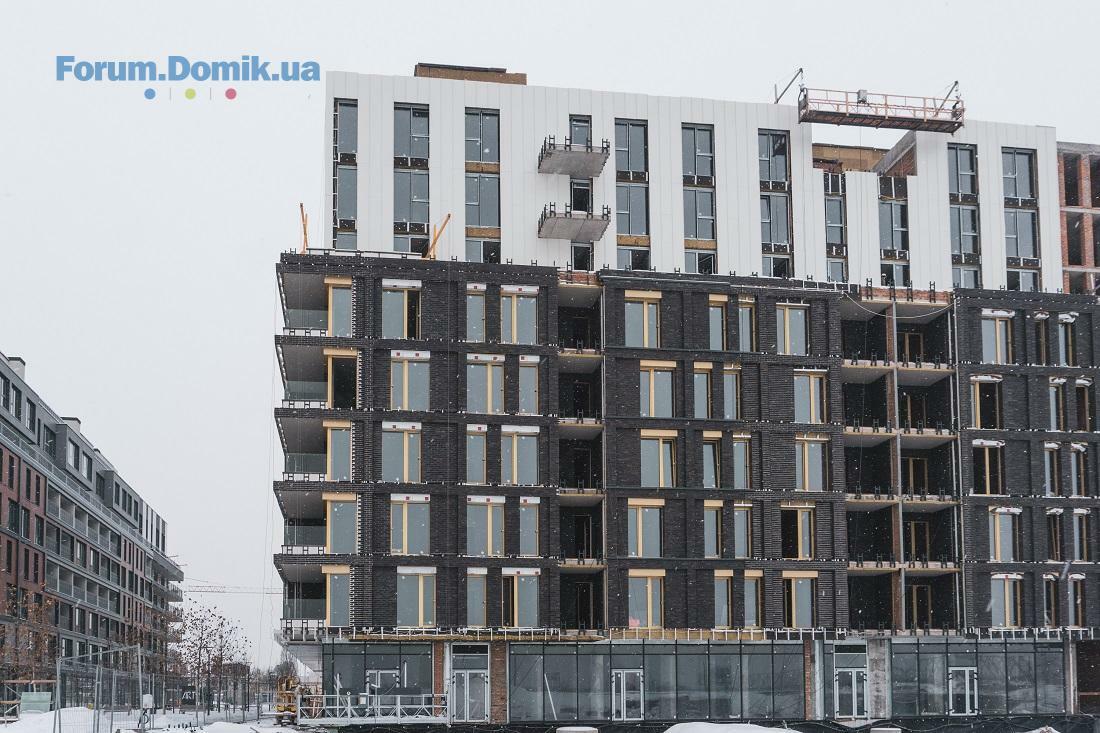

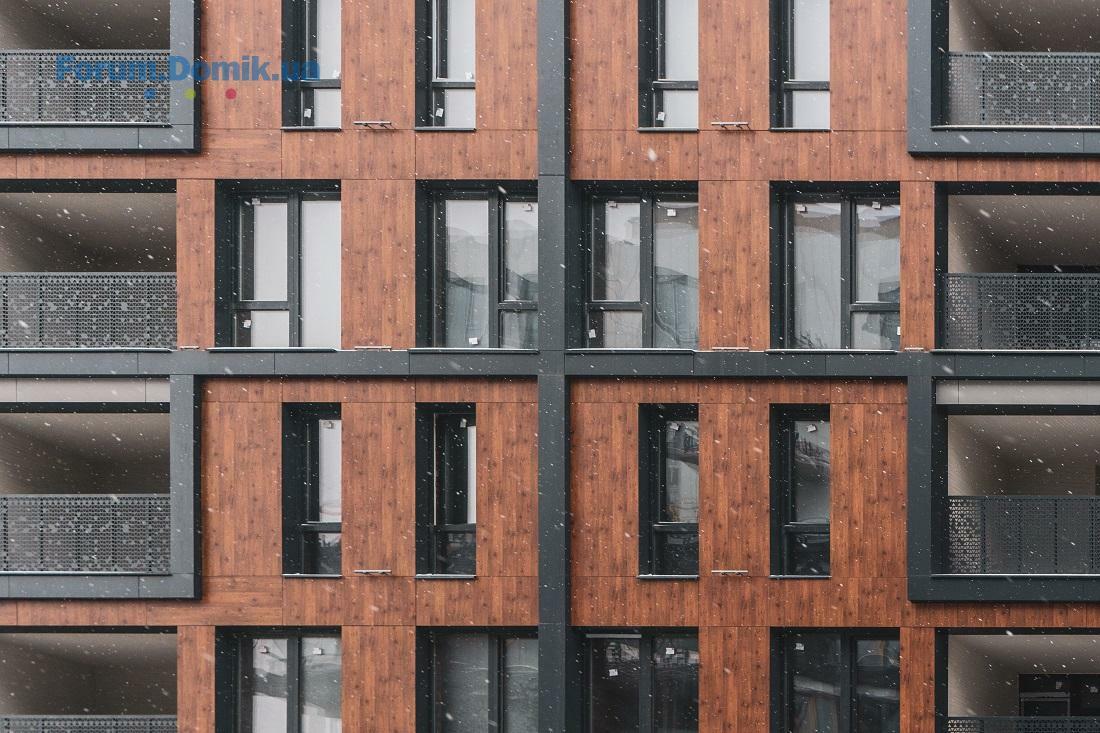

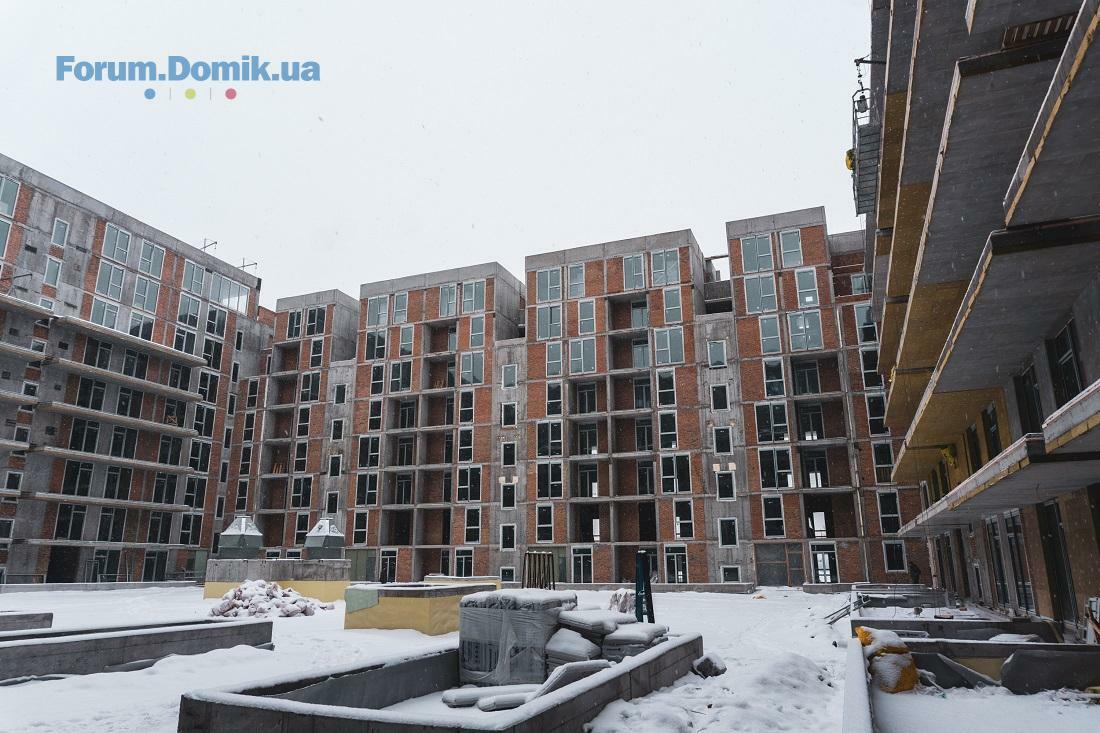

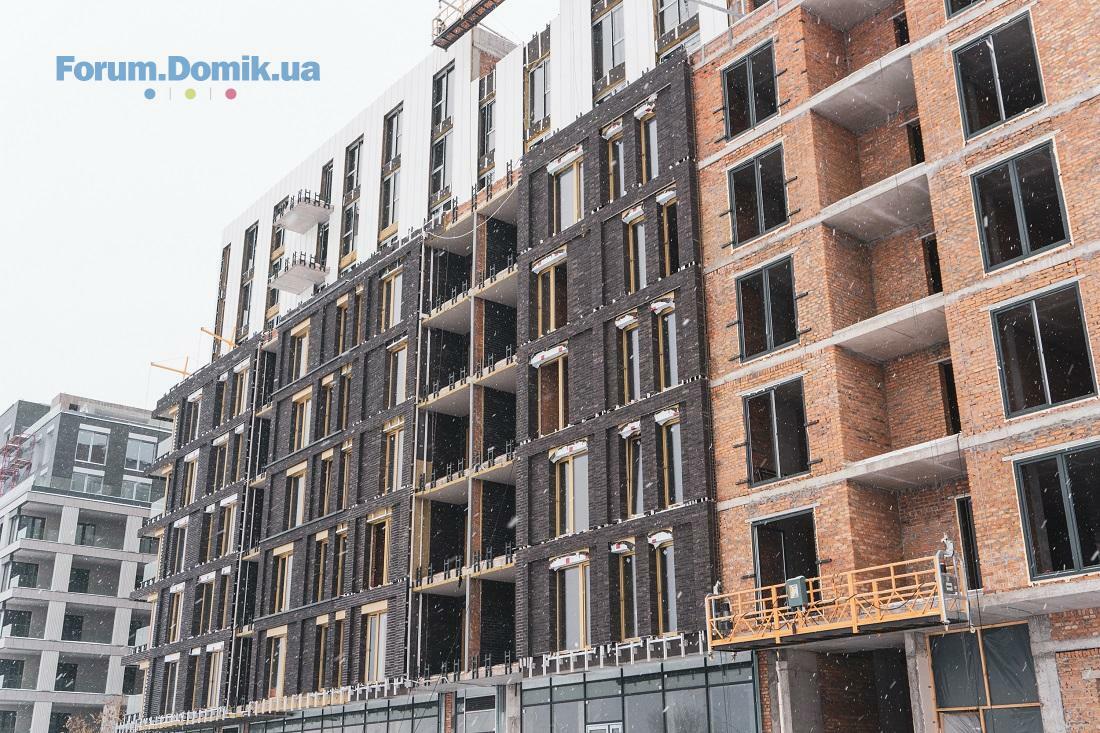

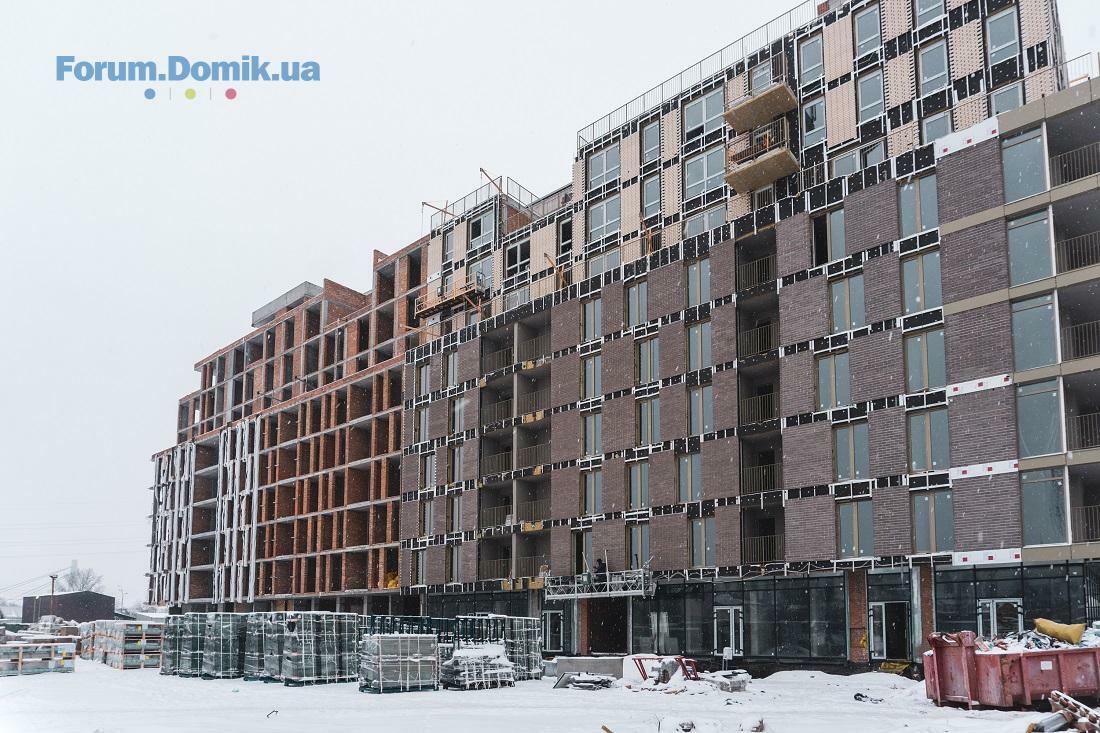

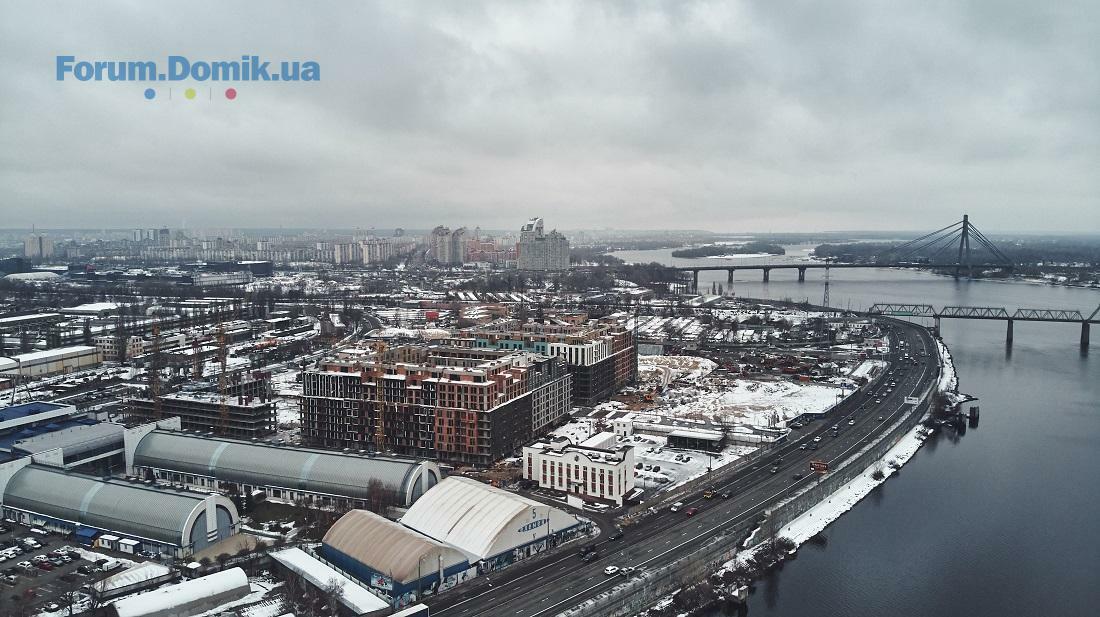

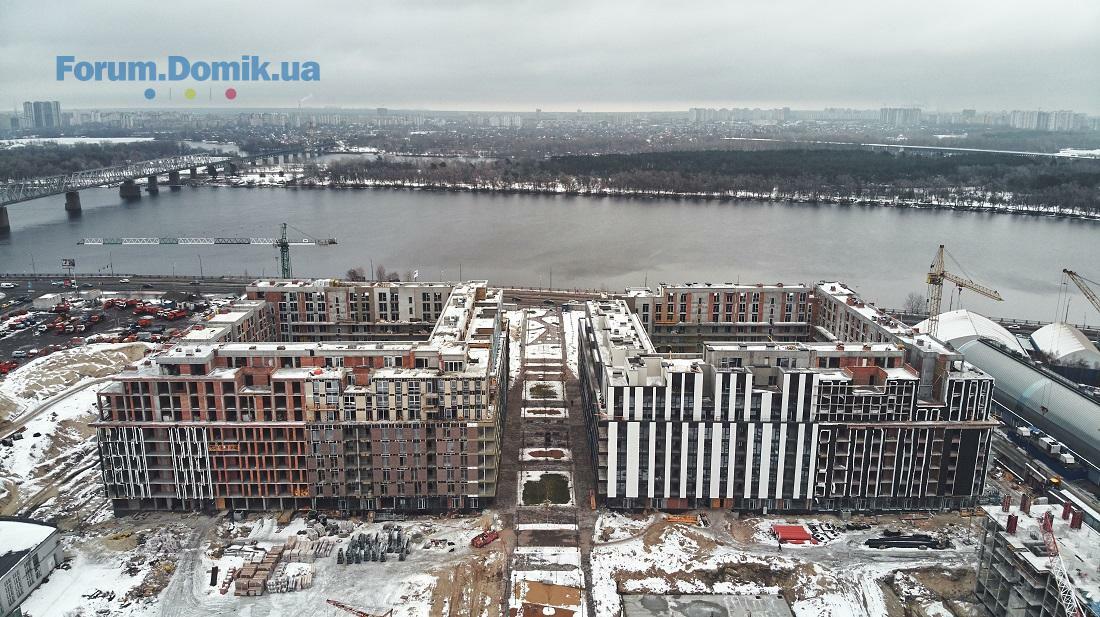

Додаємо фотозвіт.
Будинок 3
1 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 72%.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (55%), ведеться укладання плитки на підлогу (85%) в місцях загального користування.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%.
Встановлення квартирних дверей: роботи завершено.
2 секція:
Монтаж вікон (2-6 поверх): роботи завершено.
Монтаж вікон алюміній (7-9 поверх): роботи завершено.
Монтаж дворових вікон (2-9 поверх): роботи виконано на 99%.
Фасадні роботи: облицювання з алюмінієвих композитних панелей і фіброцементної плити виконано на 98%. З 7 по 9 поверхи облицювання завершено.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи завершено, триває нанесення фінішного шару оздоблень (83%), ведеться укладання плитки на підлогу (95%) в місцях загального користування.
3 секція:
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасадні роботи: облицювання з алюмінієвих композитних панелей і монтаж HPL панелей виконано на 99%. З 7 по 9 поверхи облицювання завершено.
Внутрішнє опорядження: роботи завершено.
Фасад дворовий: завершено монтаж утеплювача, триває шпаклювання (97%) та нанесення декоративного шару.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: завершено монтаж 2 ліфтів.
4 секція:
Фасадні роботи: облицювання з алюмінієвих композитних панелей і фіброцементної плити виконано на 97%. З 7 по 9 поверхи облицювання завершено.
Стяжки: роботи завершено.
Ліфти: виконано монтаж 2-х ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, триває нанесення фінішного шару оздоблень (89%), ведеться укладання плитки на підлогу (97%) в місцях загального користування.
Внутрішні мережі: розпочато роботи по прокладанню зовнішніх мереж, виконано 54%.
5 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 86%.
Стяжки: роботи завершено.
Монтаж вікон (2-6 поверхи): змонтовано рами в осях 1-10, роботи виконано на 15%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%.
Монтаж квартирних дверей: роботи виконано на 98%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (20%), ведеться укладання плитки на підлогу (45%) в місцях загального користування.
Внутрішні мережі: розпочато роботи по прокладанню зовнішніх мереж, виконано 46%.
Фасадні роботи: монтаж кронштейнів під систему АКП (алюмінієві композитні панелі) в об’ємі виконано на 19%.
6 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 75%.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон (2-9 поверхи): змонтовано рами в осях А-П, роботи виконано на 15%.
Монтаж квартирних дверей: роботи виконано на 98%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (40%), ведеться укладання плитки на підлогу (70%) в місцях загального користування.
Паркінг:
Проводиться влаштування покрівельного шару паркінгу (кутоутворюючого нижнього шару). Основний комплекс робіт виконано на 15%.
Будинок 9
1 секція:
Фасадні роботи: завершено монтаж кронштейнів, каркасу й утеплювача з 2 по 6 поверхи, тривають роботи з влаштування клінкеру (80%). З 7 по 9 поверхи триває монтаж кронштейнів (98%). Розпочато роботи по влаштуванню фасадів на балконах і лоджіях (влаштування мокрих фасадів, виконано 29%).
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконано на 80%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 96%.
Цегляна кладка: роботи завершено.
Стяжки: роботи завершено.
Ліфти: підготовка ліфтових шахт до монтажу 2 ліфтів (95%).
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблення (63%), ведеться укладання плитки на підлогу (70%) в місцях загального користування.
2 секція:
Цегляна кладка: основний об’єм робіт завершено, триває закладка інженерних ніш.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Стяжки: виконано на 100%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 93%.
Покрівля: триває укладання мембрани, загальний комплекс робіт виконано на 40%.
Встановлення дверей квартирних: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, розпочато нанесення фінішного шару оздоблень (45%), розпочато укладання плитки на підлогу (50%) в місцях загального користування.
3 секція:
Цегляна кладка: основний об’єм робіт завершено, триває закладка інженерних ніш.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Стяжки: з 2 по 10 поверхи виконано на 100%.
Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 28%.
Монтаж дворових вікон (2-9 поверхи): роботи виконані на 74%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (20%), триває укладання плитки на підлогу (40%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 98%.
4 секція:
Цегляна кладка: проводяться роботи на 1 поверсі (52%), виконується кладка підвальних приміщень і приміщень інженерних систем (15%). На 9-10 поверхах триває кладка внутрішніх стін і перегородок (65%).
Внутрішні мережі: розпочато прокладання зовнішніх мереж,
роботи виконано на 45%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 88%.
Монтаж вікон (2-6 поверхи): роботи завершено.
Стяжки: роботи завершено.
Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 29%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (15%), ведеться укладання плитки на підлогу (35%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
5 секція:
Фасадні роботи: завершено монтаж кронштейнів, каркасу й утеплювача з 2-го по 6-ий поверхи, ведуться оздоблювальні роботи з монтажу клінкерної плитки (90%). З 7 по 9 поверхи тривають роботи з монтажу кронштейнів (92%).
Монтаж вікон (2-9 поверхи): роботи виконано на 98%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 95%.
Внутрішні мережі: розпочато прокладання зовнішніх мереж,
роботи виконано на 36%.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (75%), ведеться укладання плитки на підлогу (73%) в місцях загального користування.
6 секція:
Монтаж вікон (2-9 поверхи): роботи виконано на 99%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Фасадні роботи: завершено роботи з облицюванню фасаду з 2 по 9 поверхи з алюмінієвих композитних панелей.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (80%), ведеться укладання плитки на підлогу (87%) в місцях загального користування.
Покрівля: роботи завершено.
Паркінг:
Триває влаштування покрівельного шару паркінгу (завершено влаштування кутоутворюючого нижнього бетонного шару і мембрани). Основний комплекс робіт виконано на 27%.
Додаємо фотозвіт.
Маріам
М
Гость
5
21 января 2018
16 янв 2019 08:19
Шановні Сага Девелопмент, мене, як інвестора 5 будинку, цікавмть чому призупинились будівельні роботи в ньо у з моменту новорічних свят. Свята уде закінчились, а по веб-камерах останні кілька днів жодного робочого на 5-му будинку. Чекаю відповіді. Дякую.
kr_claire
k
Пользователь
36
16 января 2019
16 янв 2019 16:23
Шановні Сага Девелопмент, пыдкажыть коли почнуться фасадны роботи по 6 секції 3 будинку? У вашому звіті про це жодної інформації немає.
Дякую!
Дякую!
mushrom
m
Постоянный пользователь
101
05 ноября 2018
17 янв 2019 06:47
Сага, скажите пожалуйста, когда инвесторы 1 очереди получат ключи?
mushrom
m
Постоянный пользователь
101
05 ноября 2018
18 янв 2019 13:54
Сага когда будут ключи?
investor-9 house
ih
Гость
5
06 декабря 2018
18 янв 2019 14:17
И еще хочется увидеть фото лифта, уже вы ставите , по информации, которую пишите
SAGA Development
SD
Старожил
807
02 апреля 2018
18 янв 2019 16:02
Цитата "Маріам":Шановні Сага Девелопмент, мене, як інвестора 5 будинку, цікавмть чому призупинились будівельні роботи в ньо у з моменту новорічних свят. Свята уде закінчились, а по веб-камерах останні кілька днів жодного робочого на 5-му будинку. Чекаю відповіді. Дякую.
Доброго дня! Роботи вже відновлені, ви можете в цьому переконатися із наших відеокамер. Також найближчим часом роботи на будівельному майданчику значно прискоряться
SAGA Development
SD
Старожил
807
02 апреля 2018
18 янв 2019 16:17
Цитата "mushrom":Сага, скажите пожалуйста, когда инвесторы 1 очереди получат ключи?
Цитата "mushrom":Сага когда будут ключи?
Вітаємо! Зовсім скоро інвестори отримають ключі від квартир. З 1 лютого ми розпочнемо процес прийому-передачі квартир, який розпочнеться з фіксації стану помешкання та нової площі квартири в разі її зміни. Відразу після виконання всіх документальних формальностей ми будемо передавати вам квартири для початку ремонтних робіт.
Найближчим часом ми підготуємо графік прийому-передачі квартир та ознайомимо з ним інвесторів.
dimson
d
Пользователь
26
24 ноября 2018
19 янв 2019 15:14
Цитата "Dоstali":Возможно, если город вдруг резко активизируется с Подольско-Воскресенским мостом, Рыбальским мостом и метро на Троещину - возможно это вдохнет вторую жизнь в проект.
Подольско-Воскресенский мост - это огромный минус для проекта, ибо:
* Создает дополнительный источник звукового загрезнения, т.е. комплекс будет окружен с 3 сторон шумом: Набережное Шоссе, Петровский мост + железка, Подольский мост. Я не мерял уровень звукового загрезнения, но если идти в выходной день вдоль Набережного шоссе, то приходится достаточно сильно повышать голос и перекрикивать шум.
* Увеличивает загрязнение воздуха в округе, т.к. перетянет часть трафика Радужного, Воскресенского и (возможно) Лесного массивов с моста Метро. Плюс Троещина временно решив свои транспортные проблемы начнет тоже расти и наращивать автомобилезацию. Часть экологических проблем решит ветер вдоль реки, часть останутся.
В общем, чем дальше я знакомлюсь с этим проектом, тем больше системных проблем я в нем вижу. На этом фоне сроки сдачи не так уж и страшны.
Мне кажется, что зря они бросились застраивать этот пятачек жилыми домами. Начинать надо было с решения вопроса по Кузне, там место гораздо более интересное и спокойное. А на этом квадрате частично отсроить офисные помещения, гостинницы, etc, которые принимали бы на себя весь шум и пыль. Частично вложиться в озеленение полосы вдоль шоссе с крупномерными деревьями и изгородью из кустов.
investor-9 house
ih
Гость
5
06 декабря 2018
21 янв 2019 17:27
Сага, скажите, где же фото лифта ?
Domik-Inform
forum bot
11 482
03 апреля 2017
23 янв 2019 22:47
Успейте приобрести выгодно: повышение цен в доме №11 ЖК RYBALSKY
Cтарые цены будут действительны до 31.01.2019.
Cтарые цены будут действительны до 31.01.2019.
Dimara
D
Пользователь
24
23 июля 2018
25 янв 2019 13:10
Цитата "Forum.Domik.ua":
Forum.Domik.ua » 24.01.2019 00:47
Успейте приобрести выгодно: повышение цен в доме №11 ЖК RYBALSKY
Cтарые цены будут действительны до 31.01.2019.
Крутая стратегия заявлять о повышении цен в 4 по счету доме на фоне многократных переносов сроков и на фоне того, что до сих пор не введена в эксплуатацию ни одна секция ни в одном из 3 предыдущих домов...
Кто же эти отчаянные инвесторы?
dimson
d
Пользователь
26
24 ноября 2018
25 янв 2019 13:12
А на месте 11-го дома нет даже котлована. SAGA очень нужны деньги на Чикаго и другие имиджевые проекты.
NedvigaB
Гость
2
31 января 2019
31 янв 2019 09:17
В январе 2 отказа в выдаче сертификата по 1й и 2й очередям...
Надеемся устранят замечания и переподадут документы.
Надеемся устранят замечания и переподадут документы.
Zaychik
Z
Постоянный пользователь
302
17 ноября 2015
31 янв 2019 11:26
Так а кто выдаст сертификат, если там недоделок миллион. Вторая очередь вообще заброшена, а в первой даже с дороги видно что верхние этажи до сих пор без окон. Я так понимаю что фото лифтов нету, потому что и самих лифтов нету. Попытка получения сертификата, это чисто для создания видимости работы.
Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
Подробнее
- ЖК "Коцюбинский", Коцюбинское, ул. Пономарева, 2626.0411 270
- ЖК в Гранд Виллас | Ворзель, с. Михайловка-Рубежовка26.045 530
- МФК Intergal City | Интергал Сити | ИнтерГал-Буд | ул. Старонаводницкая, 16-Б26.0454
- Бровары, ул. Петлюры, 28 | Атлант26.0499
- ЖК Урловский-2 | Киевгорстрой | ул. Сортировочная, Канальная, Клеманская26.042 036
- ЖК На Озерной | Атлант | Новоселки, ул. Озерная26.04779
- ЖК Академ-квартал | ИнтерГал-Буд | пер. Приборный, 1025.041 002
- ЖК Радужный | Киевгорстрой | ул. Кибальчича, 225.042 967
- Если вы инвестор проблемного строительства. Что делать?25.0443
- ЖК Петровский квартал | Novbud | Петровское25.04800
- Стоит ли сейчас покупать недвижимость?26.043 444
- Дядечко Євгеній Вікторович (0675072477) втік з орендованої квартири14.047
- Походження грошей на купівлю квартири при її продажу17.035
- Двухэтажные квартиры в новостройках17.0311
- Продаж кімнати сусіду17.032
- Управляющая компания угрожает отключить электричество - это законно?27.023
- Перепланировка - вопросы юридического характера11.02177
- Квартира в Черкасах, вторинне житло13.011
- Погорельцев Эдуард Валентинович - недобросовестный арендатор11.124
- Петиція до Президента: штраф за порушення тиші у нічний час з боку квартирантів24.044
- Де ви замовляли послугу 3-д дизайну інтер'єру?24.042
- Оправдывает ли себя посудомоечная машина09.04158
- Отзывы о кондиционерах. Какой кондиционер лучше08.04275
- Как подобрать кухонную мебель25.032
- Як вибрати правильний бойлер: Посібник від сантехніка з 20-річним досвідом13.031
- Болит спина27.0169
- Какая ткань подойдёт для пуфиков и мягких сидений для табуретов12.1218
- Шукаю фільтр та мішок багаторазовий для пилу.03.111
- ЖК "Зелений двір", Івано-Франківськ, вул. Тисменицька23.048
- ЖК "Імперіал Парк Авеню", Чернівці, вул. Рівненська, 7 - "Імперіал Буд"13.024
- ЖК "Дом у моря", Одесса, Южный, ул. Иванова28.1216
- ЖК Kandinsky Odessa Residence | Кандинский | Одесса, Французский бульвар, 63/6505.12181
- ЖК Європейський Двір 1 | 2 | Эко Комфорт Груп | Чернігів27.114
- ЖК Приморские Сады | Graf development | Одесса, ул. Марсельская31.104
- Посоветуйте рабочих для ремонта квартиры15.04138
- Помогите выбрать хороший шуруповерт26.0338
- Входные двери. Отзывы о бронедверях и советы15.03297
- Посоветуйте систему инсталляции для сантехники25.0226
- Проектування електрощита у Візіо07.021
- Помогите, пожалуйста, собрать перекрестный выключатель.23.011
- Монтаж телевізора09.012
- Гідробокс.допоможіть.зібрти gm418sv06.011
- Пластиковые окна, какие лучше - поделитесь отзывами22.12239
- Своя машина или такси?26.04534
- Війна в Україні 2022 | Коли закінчиться війна?24.0415
- А что смотрим?24.04475
- Продам Электроды Сварочну проволоку Баллоны Сварчные материалы оборудование12.032
- Отдам гипсокартон по символической цене03.031
- Строительные материалы, продажа оптом и в розницу03.0370
- Рекомендую всім своїм знайомим Андроцентр!24.023
- Куди краще звернутися за імплантацією зуба в Києві?24.024
- Спасение от комаров, советы11.0237
Сучасні шалє із морським краєвидом
Новенькі модернові будинки у затишному містечку на березі середземного моря серед мальовничих гір
Подробнее
