kro
Старожил
534
24 ноября 2014
04 июль 2016 09:27
Цитата "scorp111":
Основне це підключення до комунікацій, електрика, ліфт, якщо цього всього не буде, то на ремонт не зайдеш і неважливо дороблений будинок чи ні.
Вы же понимаете что предположительная бумага в 20-х числах июля не гарантирует что вода, электрика и лифт будут сразу функционировать как только на неё (декларацию) поставят печать и подпись.
mrina
m
Постоянный пользователь
165
08 сентября 2015
04 июль 2016 09:32
Главное с чего-то начать, и декларация - это первый этап, а дальше уже подклучения к комуникациям с обмерами БТИ (по словам менеджера могут идти до 3-4 мес., т.к. квартир много), так-что заход на ремонт в сентябре - ооочень оптимистично....Мы уже настраиваемся на ремонт с весны, т.к. по словам ремонтников штукатурка может не успеть хорошо просохнуть и если температура опуститься ниже 18 градусов, то пойдёт трещинами вся. А уверенности нет, что отопление подключат своевременно.
PionR
Старожил
662
16 сентября 2014
04 июль 2016 09:33
Внезапно, но актуально по теме: https://100realty.ua/news/25541
kro
Старожил
534
24 ноября 2014
04 июль 2016 09:37
Цитата "mrina":Главное с чего-то начать, и декларация - это первый этап, а дальше уже подклучения к комуникациям с обмерами БТИ (по словам менеджера могут идти до 3-4 мес., т.к. квартир много), так-что заход на ремонт в сентябре - ооочень оптимистично....Мы уже настраиваемся на ремонт с весны, т.к. по словам ремонтников штукатурка может не успеть хорошо просохнуть и если температура опуститься ниже 18 градусов, то пойдёт трещинами вся. А уверенности нет, что отопление подключат своевременно.
Полностью поддерживаю Ваши слова. У меня тоже есть сомнения по поводу отопления на эту зиму. Кстати, кто-то знает точную информацию по горячей воде: она будет полностью от котельной на крыше или котельная это аварийный вариант?
PionR
Старожил
662
16 сентября 2014
04 июль 2016 09:40
Цитата "kro":информацию по горячей воде: она будет полностью от котельной на крыше или котельная это аварийный вариант?
Гораздо важнее, кто контролирует переключение и какой тариф от котельной... где-то обсуждалось ранее - надо листать
kro
Старожил
534
24 ноября 2014
04 июль 2016 09:43
Цитата "PionR":
Гораздо важнее, кто контролирует переключение и какой тариф от котельной... где-то обсуждалось ранее - надо листать
В смысле "переключение"?
PionR
Старожил
662
16 сентября 2014
04 июль 2016 09:44
Цитата "kro":
В смысле "переключение"?
Кто и когда решает "пора переключить подачу от городской сети на котельную? И стоить это будет... (тариф котельной)"
corbis
Постоянный пользователь
191
12 сентября 2015
04 июль 2016 10:36
На сколько я помню из обсуждения ранее, наш дом не будет подключатся к городским теплосетям, то есть отопление и гарячая вода только от своей котельни. Тарифы конечно же устанавливает обслуживающая компания которая будет принимать дом в эксплуатацию.
Malymon
M
Постоянный пользователь
136
12 февраля 2014
04 июль 2016 11:25
До речі, що там з обслуговуючою компанією? Де обіцяна інформація?
PionR
Старожил
662
16 сентября 2014
04 июль 2016 11:29
Цитата "Malymon":До речі, що там з обслуговуючою компанією? Де обіцяна інформація?
Шуткуєте? Де щомiсячний звiт?!

teo_rema
t
Пользователь
75
14 октября 2015
04 июль 2016 12:26
Цитата "PionR":
Шуткуєте? Де щомiсячний звiт?!
Звіт обіцяють надати сьогодні-завтра.
corbis
Постоянный пользователь
191
12 сентября 2015
04 июль 2016 13:40
Цитата "corbis":На сколько я помню из обсуждения ранее, наш дом не будет подключатся к городским теплосетям, то есть отопление и гарячая вода только от своей котельни.

Или все таки будет к городским сетям подключатся, на сайте ЖК в описани, нашел:
Описание ЖК
Jukke
J
Постоянный пользователь
255
11 августа 2015
04 июль 2016 14:09
Кстати, там же на сайте ЖК, написано про поквартирные счетчики отопления (как и воды с электричеством). Вроде бы пару страниц назад этот вопрос проскакивал.
PionR
Старожил
662
16 сентября 2014
05 июль 2016 06:41
Для сравнения. Соседние дома (не буду рекламировать) получили "Сертификат о ...готовности к эксплуатации" 5.05 (а акт готовности 22.04), а почтовый адрес - 30.06
scorp111
s
Постоянный пользователь
252
05 июня 2015
05 июль 2016 07:42
Цитата "PionR":Для сравнения. Соседние дома (не буду рекламировать) получили "Сертификат о ...готовности к эксплуатации" 5.05 (а акт готовности 22.04), а почтовый адрес - 30.06
Промовчимо що на початку для цього обєкту: "Запланированая дата ввода в эксплуатацию - 31.12.2014"
Geneva admin
Ga
Постоянный пользователь
243
16 июля 2014
05 июль 2016 07:53
Уважаемые посетители форума и инвесторы, информацию по ЖЭКу сможем вам предоставить после 12 июля 2016 года.
corbis
Постоянный пользователь
191
12 сентября 2015
05 июль 2016 07:59
Цитата "Geneva admin":Уважаемые посетители форума и инвесторы, информацию по ЖЭКу сможем вам предоставить после 12 июля 2016 года.
Кхм... ЖЭКов уже с 1го июля быть в приницпе не может. Вы ничего не перепутали?
Geneva admin
Ga
Постоянный пользователь
243
16 июля 2014
05 июль 2016 08:03

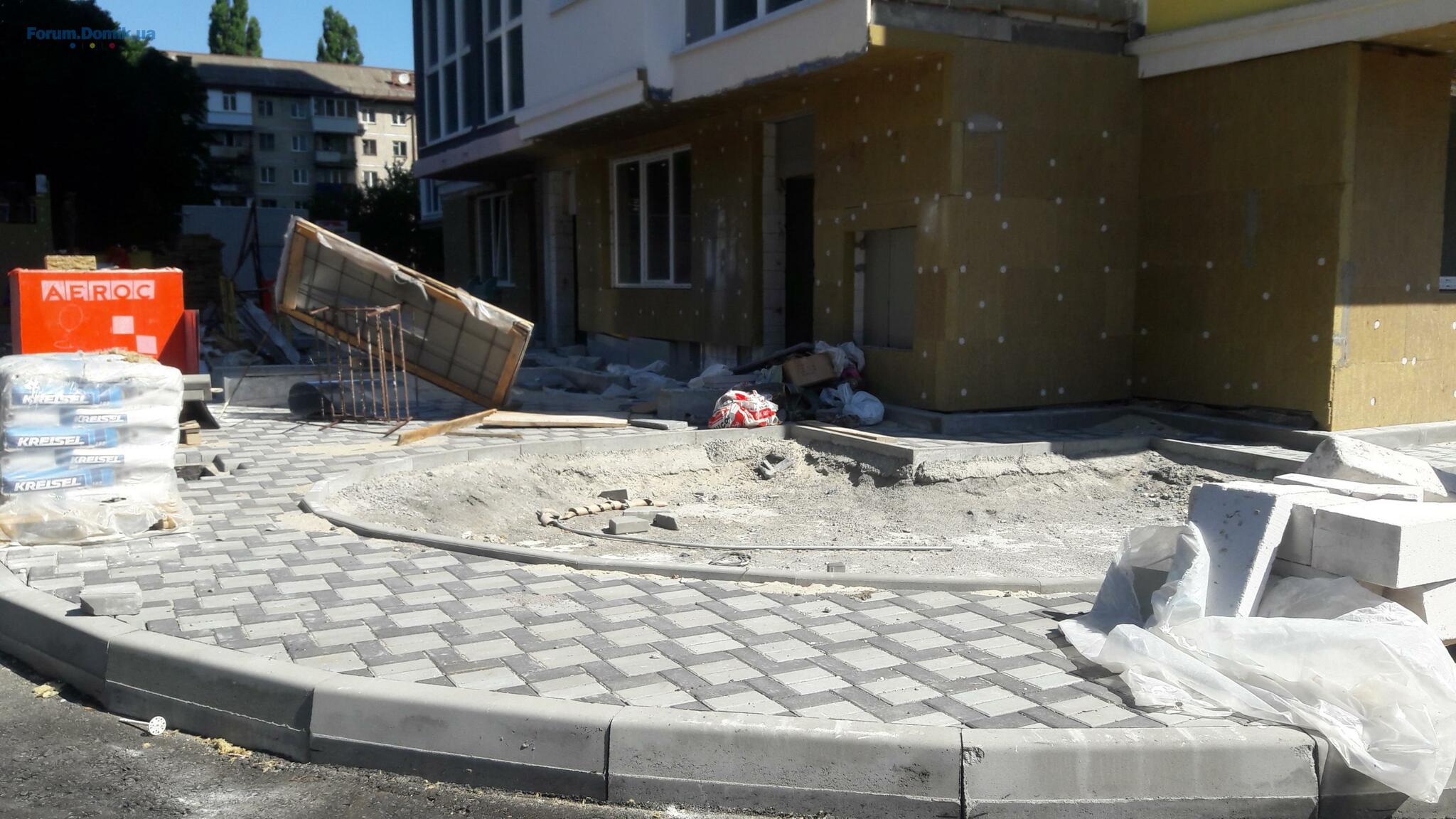

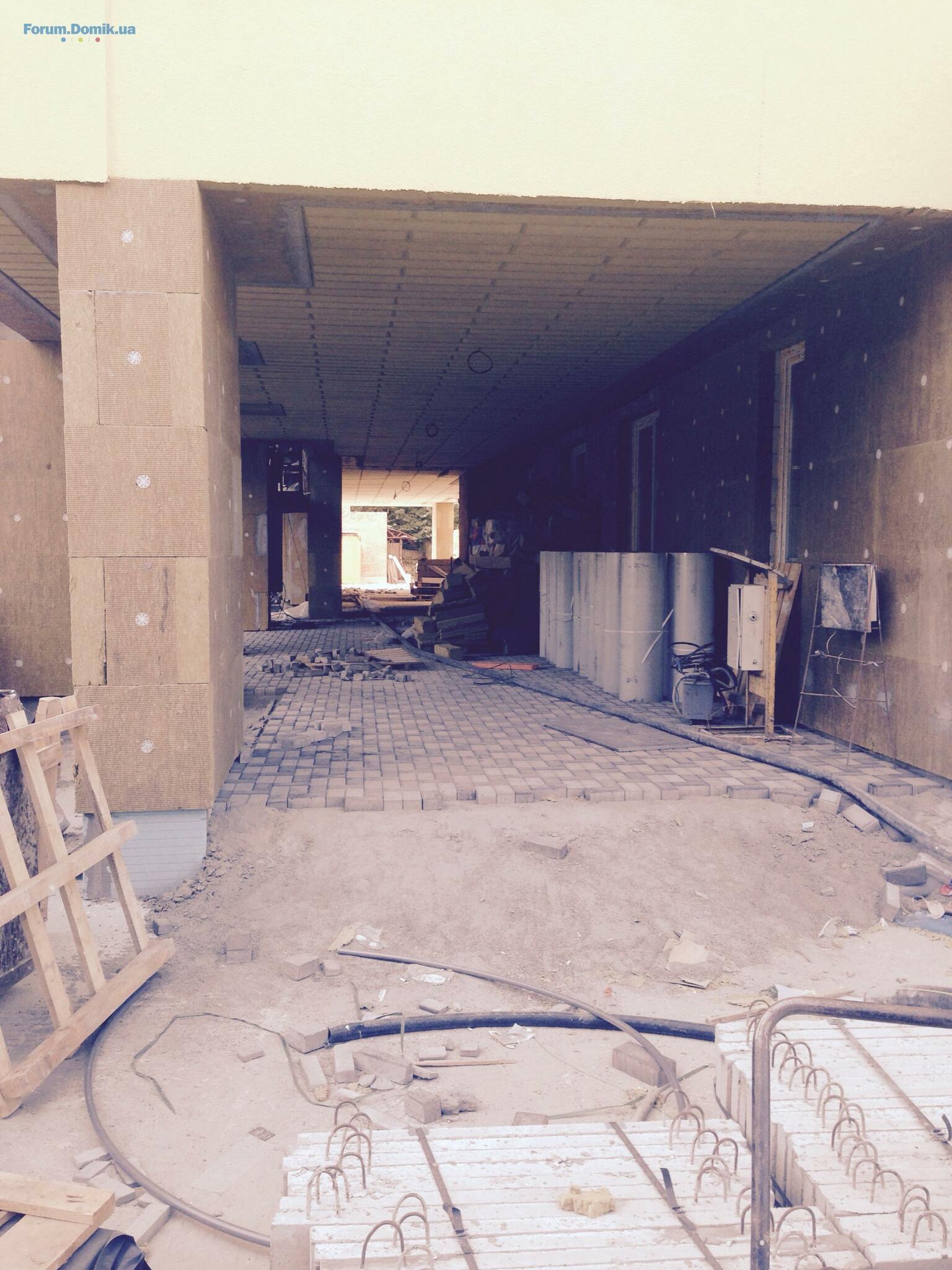

Ход строительства ЖК Женева:
Секция 1:
Периметральная кладка – 100%;
Устройство железобетонного каркаса – 100%;
Устройство стяжки – 100%;
Сантехнические работы – 90%;
Монтаж 1-го главного стояка отопления – 100%;
Монтаж оборудования насосной на отметке -7.100 – 100%;
Установке приборов отопления мест общего пользования – 100%;
Электромонтажные работы – 80%;
Кровля – 98%;
Отделка мест общего пользования – 75%;
Фасад дома – 80%;

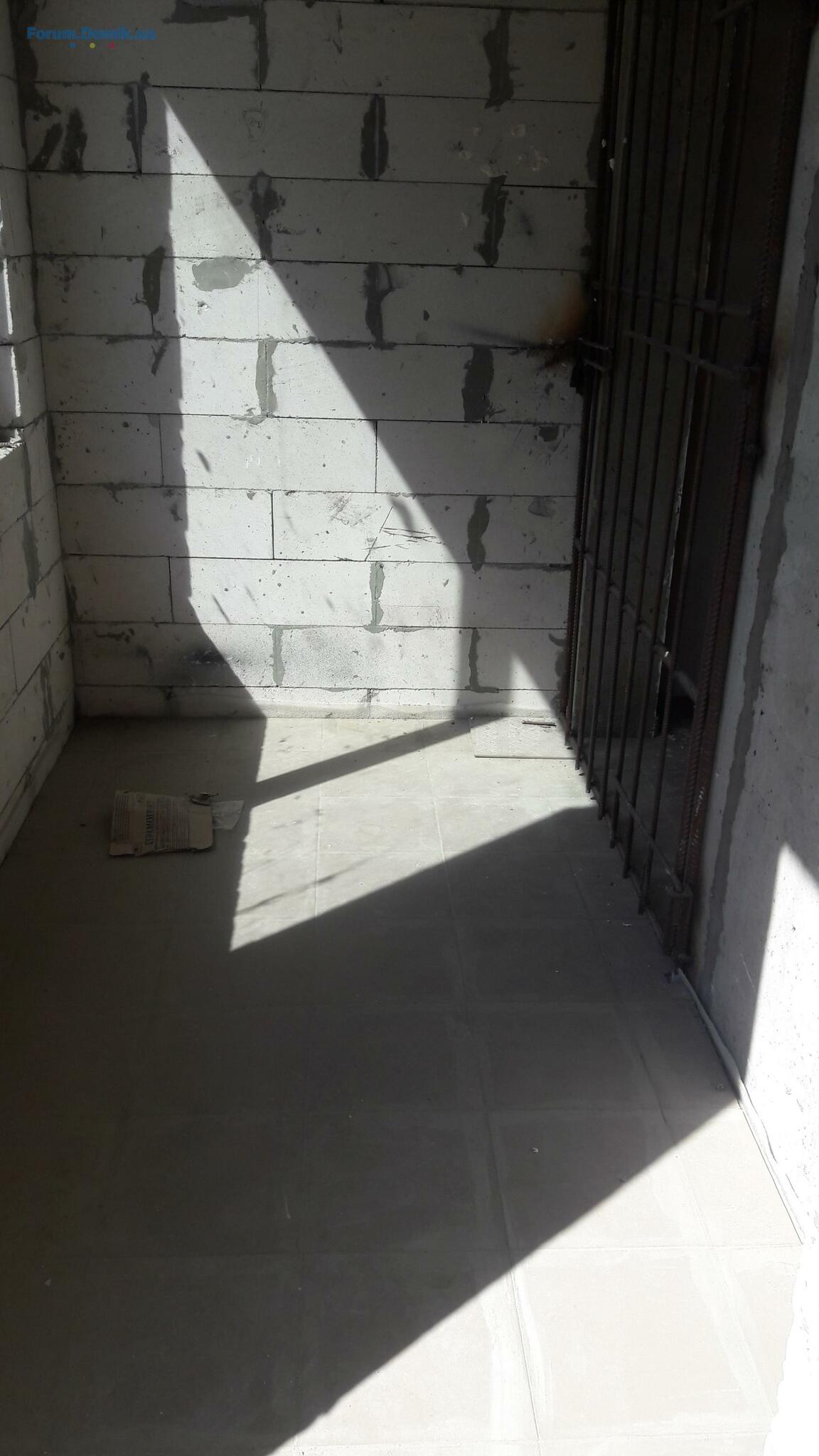

Утепление лоджий и балконов:
Со 2 по 17 этажи – 90%; 18 – 25 – 50%;
Холодные переходы – 2 – 10 – 100% с 11 по 17 – 40%;
Затягивание кабеля питания электроплит по всем квартирам - 100%;
Монтаж радиаторов –2 – 25 этажи – 100%;

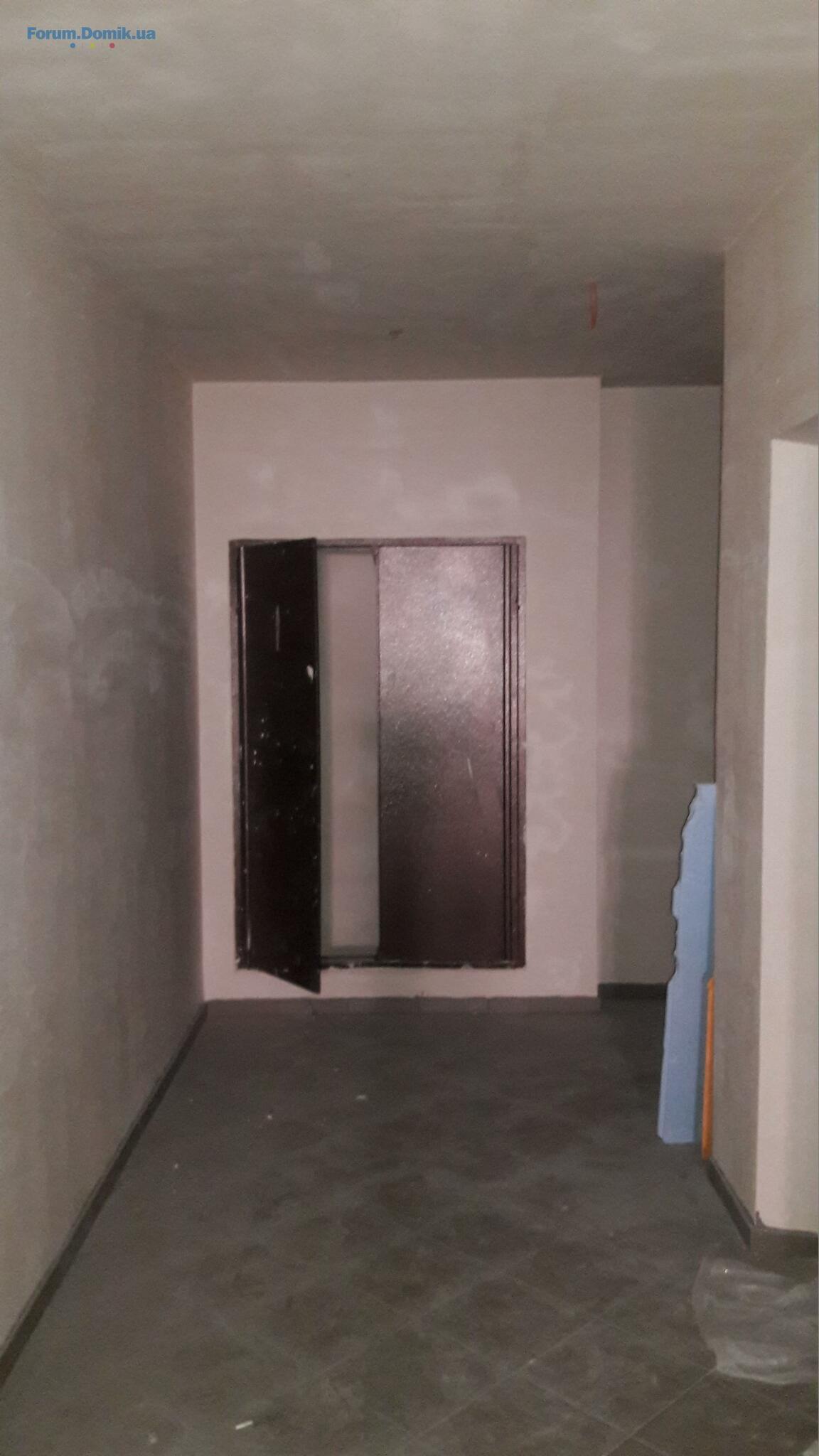

Монтаж ИТП – 100%;
Насосная – 100%.
Секция 2:
Устройство монолитного железобетонного каркаса - 100%;
Периметральная кладка наружных и внутренних стен:
1 - 25 – 100%.
Сантехнические работы – прокладка труб отопления и водоснабжения - 100%;
Электромонтажные работы на этажах – с 2 по 23 – 80%;

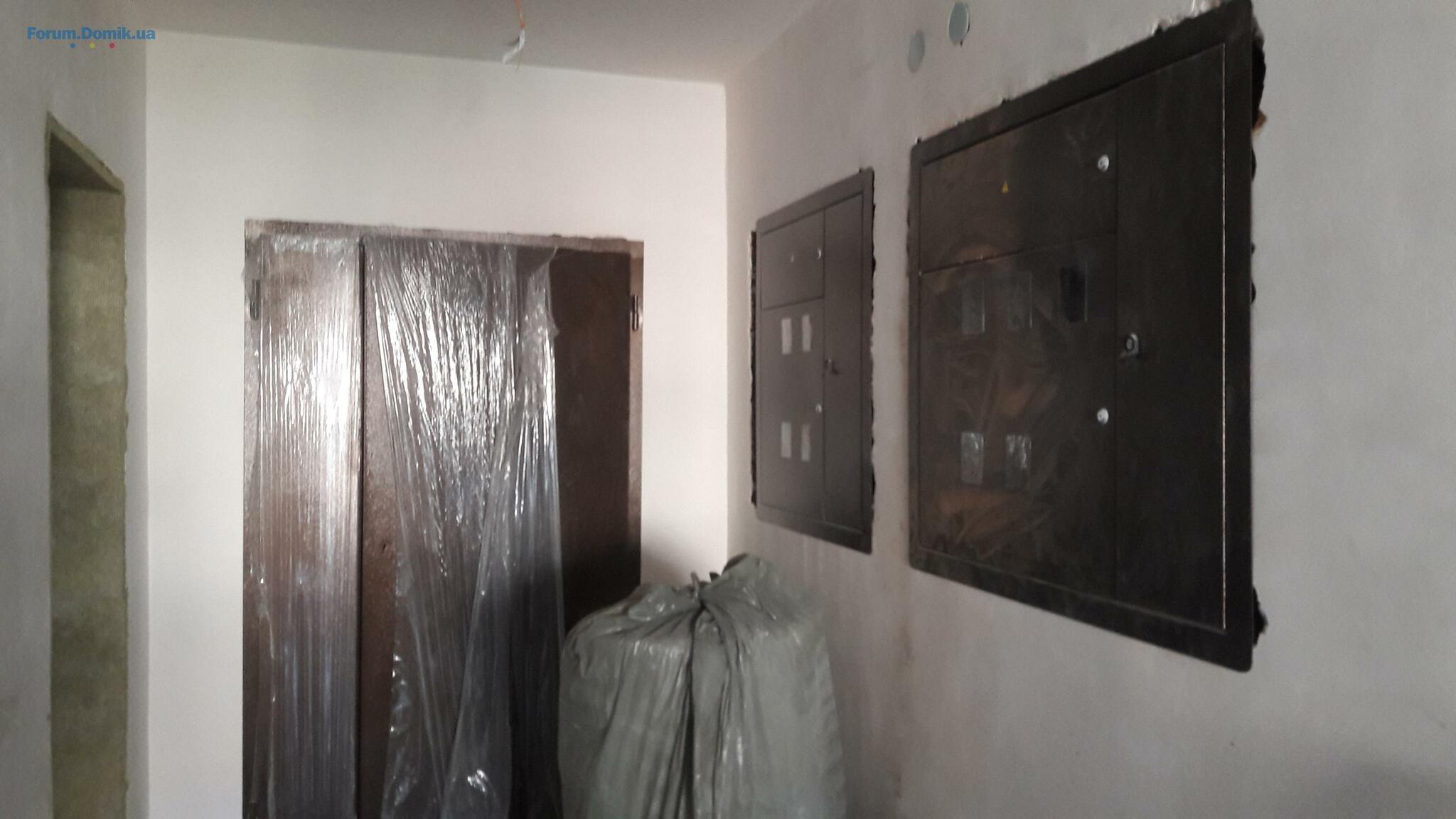

Щитки в квартирах – 80%;
Кровля – 100%,
Канализация:
Стояки К1 – К2 – 100%;
Холодное водоснабжение – 85%;
Горячее водоснабжение – 85%;
Монтаж окон и витражей - 100%;
Армирование подушки на участке 8.1 (придомовая территория, подъезд к дому) – 100%.
Паркинг (-7.100) – монтаж электроосвещения и монтаж силовых сетей электрооборудования – 90%,
Паркинг (-4.100) – монтаж освещения – 90%;

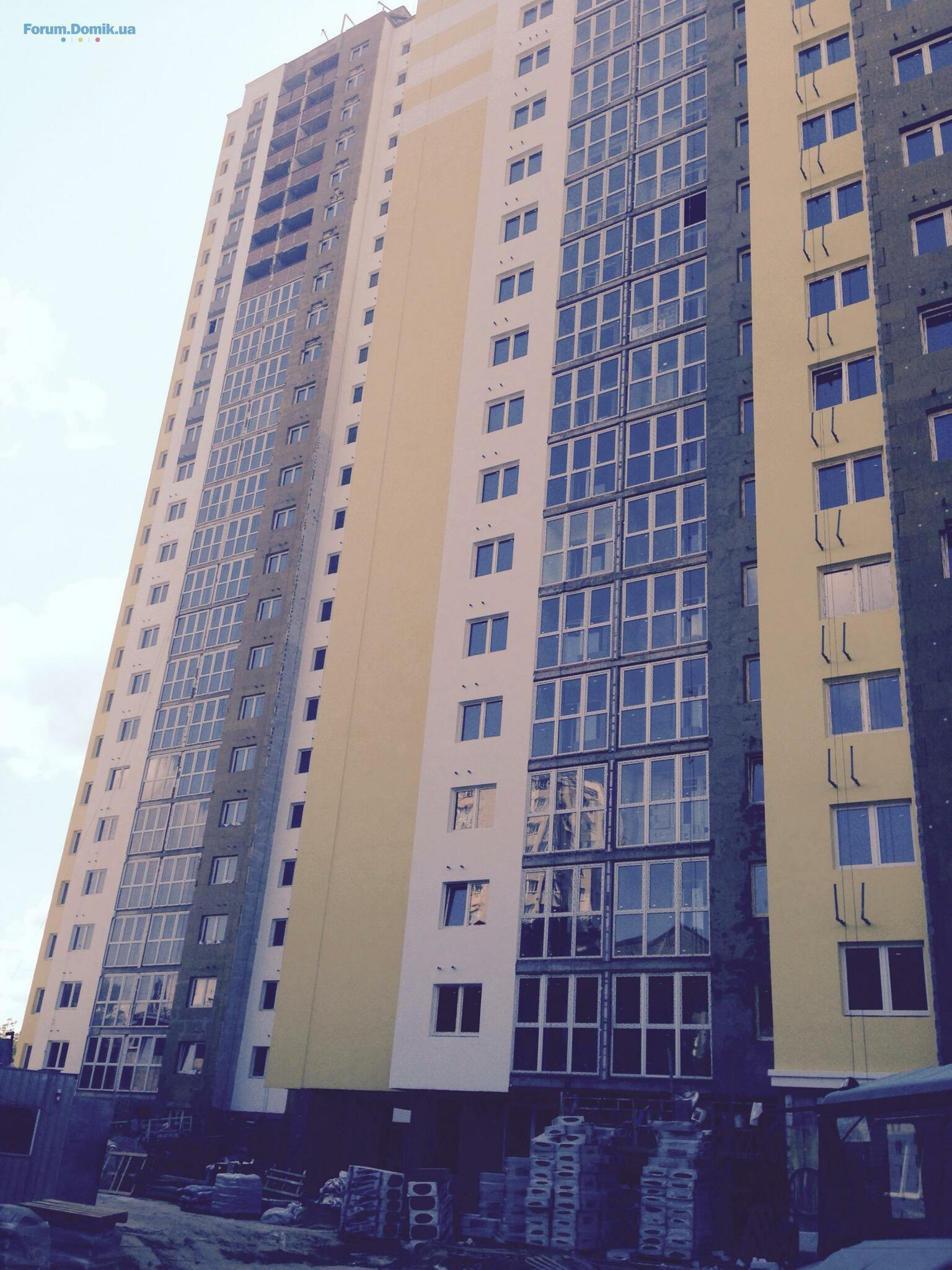

Фасадные работы – 65%:
Верхняя часть – 100%;
Отделка мест общего пользования – 2 – 25, кроме 16 и 18 этажей – к окрашиванию;

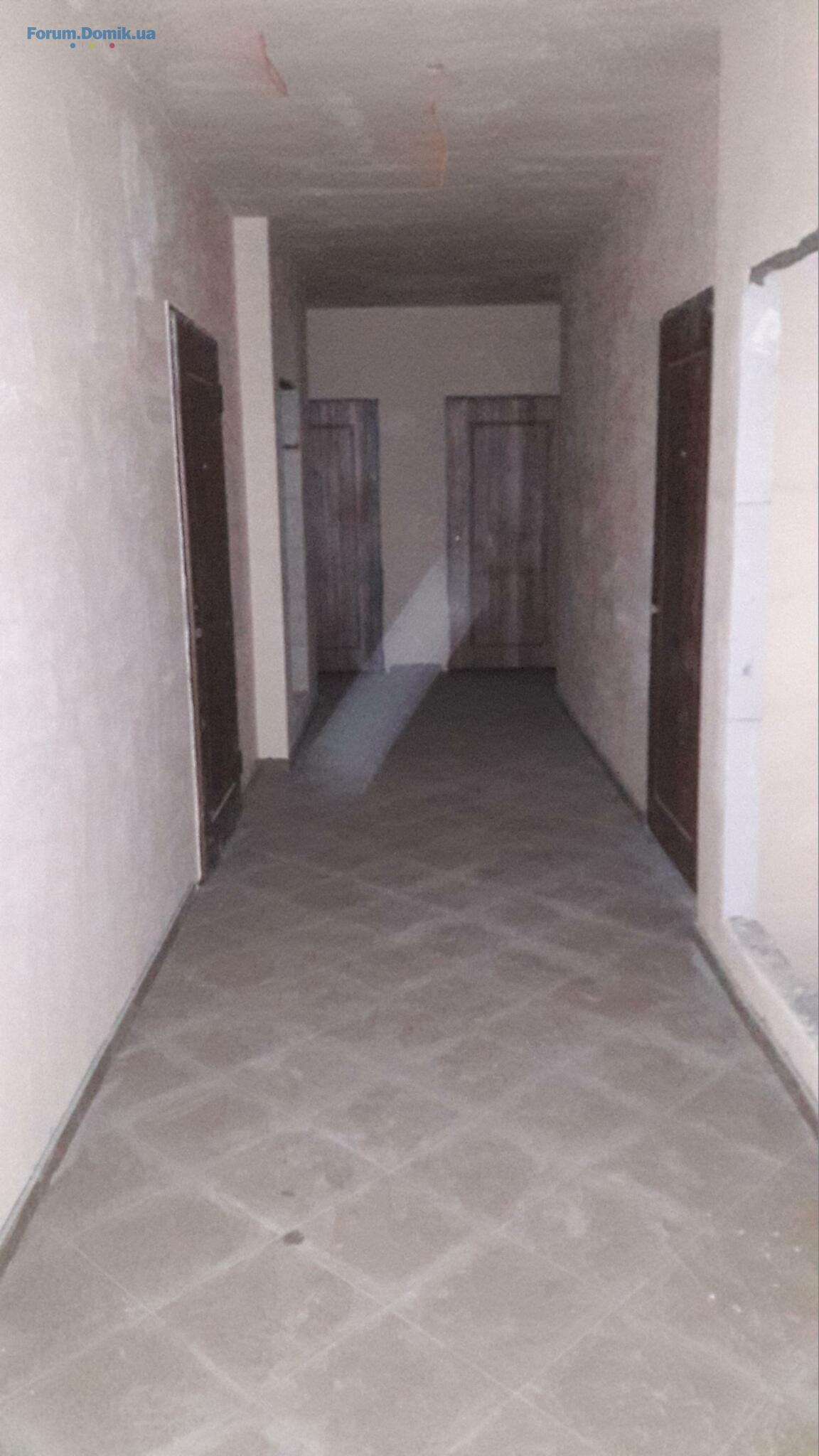

Отделка лестничных маршей:
С 1 по 5 и с 20 по 25 – 100%;
Стяжка:
2- 25 – 100%.
Секция 1:
Периметральная кладка – 100%;
Устройство железобетонного каркаса – 100%;
Устройство стяжки – 100%;
Сантехнические работы – 90%;
Монтаж 1-го главного стояка отопления – 100%;
Монтаж оборудования насосной на отметке -7.100 – 100%;
Установке приборов отопления мест общего пользования – 100%;
Электромонтажные работы – 80%;
Кровля – 98%;
Отделка мест общего пользования – 75%;
Фасад дома – 80%;
Утепление лоджий и балконов:
Со 2 по 17 этажи – 90%; 18 – 25 – 50%;
Холодные переходы – 2 – 10 – 100% с 11 по 17 – 40%;
Затягивание кабеля питания электроплит по всем квартирам - 100%;
Монтаж радиаторов –2 – 25 этажи – 100%;
Монтаж ИТП – 100%;
Насосная – 100%.
Секция 2:
Устройство монолитного железобетонного каркаса - 100%;
Периметральная кладка наружных и внутренних стен:
1 - 25 – 100%.
Сантехнические работы – прокладка труб отопления и водоснабжения - 100%;
Электромонтажные работы на этажах – с 2 по 23 – 80%;
Щитки в квартирах – 80%;
Кровля – 100%,
Канализация:
Стояки К1 – К2 – 100%;
Холодное водоснабжение – 85%;
Горячее водоснабжение – 85%;
Монтаж окон и витражей - 100%;
Армирование подушки на участке 8.1 (придомовая территория, подъезд к дому) – 100%.
Паркинг (-7.100) – монтаж электроосвещения и монтаж силовых сетей электрооборудования – 90%,
Паркинг (-4.100) – монтаж освещения – 90%;
Фасадные работы – 65%:
Верхняя часть – 100%;
Отделка мест общего пользования – 2 – 25, кроме 16 и 18 этажей – к окрашиванию;
Отделка лестничных маршей:
С 1 по 5 и с 20 по 25 – 100%;
Стяжка:
2- 25 – 100%.
Mr. Nobody
Пользователь
61
05 ноября 2014
05 июль 2016 08:16
Цитата "corbis":Кхм... ЖЭКов уже с 1го июля быть в приницпе не может. Вы ничего не перепутали?
В середине июня поправки приняли, которыми продлевают существующее положение вещей с ЖЭКами "временно" ещё на год.
//eizvestia.com/uk/news_economy-ukr/full /186-likvidaciyu-zhekiv-perenesli-usi-po drobici-majbutnoi-revolyucii
v_kash
v
Пользователь
35
17 февраля 2016
05 июль 2016 13:25
На ремонт не ранее, чем через пол года. Сообщила моя менеджер... Очень приятно....
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- ЖК Happy House | Saga Development | Киев, просп. Берестейский (Победы), 7207.06252
- ЖК Варшавський 3 | Stolitsa Group | Київ, просп. Європейського Союзу (Правди)06.0613
- ЖК Irpin City | Molodist | Ирпень, ул. Университетская, 106.065 277
- ЖК Атмосфера | Molodist | Вишневое, ул. Европейская06.06384
- ЖК Олімп | Molodist | Ірпінь, вул. Соборна, 2к/45,4706.06222
- ЖК Молодість | Molodist | Ірпінь, вул. Соборна, 2к06.0629
- ЖК Фаворит Premium | Molodist | Ірпінь, вул. 8-го Березня, 2306.063
- ЖК RiverStone | Риверстоун | UDP | Днепровская набережная, 1405.06496
- ЖК FreeDOM | Київміськбуд, Укрбуд | Київ, пр. Броварський, пр. Георгія Нарбута (Визволителів)04.061 353
- Дом 17 | ЖК Эврика03.06749
- Стоит ли сейчас покупать недвижимость?30.055 045
- На що звертати увагу при покупці квартири?05.053
- Як ви ведете облік витрат по оренді нерухомості?03.051
- Налог на дар денег между мужем и женой11.041
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планирую аренду квартиры в районе Подола27.014
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах23.05112
- Как подобрать кухонную мебель15.045
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- ЖК "Александровский 2", Запорожье, ул. Почтовая, 7720.0416
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- Делать ремонт самостоятельно или нанять профессионалов27.0542
- Основні недоліки вальмового даху, про які мовчать12.052
- Как правильно выбрать смеситель. Отзывы о смесителях25.0455
- Как не снимая старую эмаль покрасить сверху акриловой (латексной) краской?17.033
- Какую выбрать грунтовку и шпатлевку17.0314
- Выбираю акриловую краску17.0320
- Выбираю краску по металлу. Поделитесь советом и опытом17.032
- Диммерний блок для сценічних софітів постійно вимикається14.033
- Установка насоса для решения проблем с водой07.039
- Предложения комплексного ремонта. "Ремонт под ключ"27.05201
- Что подарить мужчине?22.05353
- Замер уровня радиации дозиметром Киев03.051
- Электрик Киев03.051
- Утепление квартир и домов в Днепре и области26.041
- Входные и межкомнатные двери, продажа, изготовление, установка13.0436
- Своя машина или такси?07.04538
- Де зараз краще оформити медичну довідку або санітарну книжку?07.042
- Окна, двери и комфорт под ключ в Одессе — от компании «Окнодом»06.041
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
