ЖК "Ютландия", Ирпень, ул. Чехова, 1а
Застройщик | Tomin Family Development |
Сдача ЖК | 2021 г. |
Планировки | от 29 400 Грн/м² |
Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 10.
5/50% | ||
2/20% | ||
1/10% | ||
0/0% | ||
2/20% |
Marian_TominFamily
Представитель
92
02 ноября 2018
14 сен 2020 16:44
Всім привіт. Новини з будівельного майданчика.
🏗 у І секції:
-виконання фасадних робіт комерційних приміщень зі сторони вулиць Чехова та Українська;
-здійснюємо зміну та доповнення планувань квартир з цегли 2НФ;
-виконуємо машинну штукатурку 2-3 та 9-го поверхів;
-влаштовуємо покрівлю та фінішний шар гідроізоляції і гідроізоляція галтель;
-заготовка труб для поквартирного газопроводу;
-монтаж труб каналізації та встановлення дощової каналізації;
-встановлення вікон з внутрішньої сторони будинку;
-підготовка ліфтової шахти для встановлення ліфту.
🏗 у ІІ секції:
-виконання фасадних робіт зі сторони вулиці Українська;
-виконання кам’яних робіт димоходів та вентиляційних каналів на даху з рядової цегли;
-здійснюємо зміну та доповнення планувань з цегли 2НФ;
-здійснюємо по квартирну розводку електропроводки 6-8-го поверхів;
-влаштування покрівлі і теплоізоляції;
-заготовка труб для поквартирного газопроводу;
-продовжуємо мурування ніш для вузлів обліку з рядової цегли;
-встановлюємо вікна з внутрішньої сторони будинку;
-виконуємо машинну штукатурку 2-го поверху;
-встановлюємо дощову каналізацію.
🏗 у ІІІ секції:
-виконуємо фасадні роботи зі сторони вулиці Українська та з внутрішньої сторони будинку;
-здійснюємо зміну та доповнення планувань з цегли 2НФ;
-встановлюємо дощову каналізацію.
🏗 у І секції:
-виконання фасадних робіт комерційних приміщень зі сторони вулиць Чехова та Українська;
-здійснюємо зміну та доповнення планувань квартир з цегли 2НФ;
-виконуємо машинну штукатурку 2-3 та 9-го поверхів;
-влаштовуємо покрівлю та фінішний шар гідроізоляції і гідроізоляція галтель;
-заготовка труб для поквартирного газопроводу;
-монтаж труб каналізації та встановлення дощової каналізації;
-встановлення вікон з внутрішньої сторони будинку;
-підготовка ліфтової шахти для встановлення ліфту.
🏗 у ІІ секції:
-виконання фасадних робіт зі сторони вулиці Українська;
-виконання кам’яних робіт димоходів та вентиляційних каналів на даху з рядової цегли;
-здійснюємо зміну та доповнення планувань з цегли 2НФ;
-здійснюємо по квартирну розводку електропроводки 6-8-го поверхів;
-влаштування покрівлі і теплоізоляції;
-заготовка труб для поквартирного газопроводу;
-продовжуємо мурування ніш для вузлів обліку з рядової цегли;
-встановлюємо вікна з внутрішньої сторони будинку;
-виконуємо машинну штукатурку 2-го поверху;
-встановлюємо дощову каналізацію.
🏗 у ІІІ секції:
-виконуємо фасадні роботи зі сторони вулиці Українська та з внутрішньої сторони будинку;
-здійснюємо зміну та доповнення планувань з цегли 2НФ;
-встановлюємо дощову каналізацію.
Taisss
T
Пользователь
67
28 июля 2018
17 окт 2020 17:19
Очень хочется услышать новые прогнозы по срокам сдачи ЖК в эксплуатацию Третий квартал начался , прожил насыщенную календарную жизнь и закончился. А по дому еще не завершены даже наружные работы , не говоря о масштабной внутренней отделке квартир и МОПов. Поэтому большая просьба не цитировать господина Томина , что теперь уж точно все случится в ноябре. Даже если вы умело оперируете подменой понятий "ввод в эксплуатацию/зайти на ремонт" , все равно ноябрь -фантастика ( как и все предыдущие обещания про третий квартал ) В общем как и декабрь , январь ... Надеюсь , что весной-таки ЖК будет введен в эксплуатацию. А то, что у вас все еще нет ТУ и подключение коммуникаций под вопросом - это просто злые языки врут, надеюсь.
Marian_TominFamily
Представитель
92
02 ноября 2018
21 окт 2020 08:35
Всім добрий день.Новини з будівельного майданчика.
В продовження успішної реалізації проєкту, в період з 18 вересня до 12 жовтня 2020 року наша компанія виконала запланований об’єм робіт, зокрема:
В секції 1: виконали фасадні роботи, змонтували огородження терас та стояки газопроводу (з поквартирною розводкою), на 100% закінчили монтаж ліфту, встановили віконні відливи та водостоки терас, змонтували труби теплої підлоги (2-5 поверхи) та труби квартирного опалення (5-8 поверхи). Виконали підготовку до цементно-пісочної стяжки.
В секції 2: виконали фасадні роботи, закінчили електромонтаж, заготували труби для газопроводу у квартирах, завершили машинну штукатурку, змонтували стояки каналізації, змонтували ліфт на 85%.
В секції 3: виконали фасадні роботи, змінили та доповнили планування з цегли 2НФ, завершили кладку вентиляційних каналів та димоходів, змонтували вікна, нанесли праймер та перший шар пароізоляції на покрівлі, підготували шахту ліфту до подальших робіт і завершили монтаж стояків каналізації.
Також ми підготували будівельний майданчик до демонтажу баштового крану.
Таким чином, ми продовжуємо реалізовувати проєкт та виконуємо взяті на себе зобов’язання в повному обсязі!
Будемо і надалі інформувати вас про виконані роботи.
В продовження успішної реалізації проєкту, в період з 18 вересня до 12 жовтня 2020 року наша компанія виконала запланований об’єм робіт, зокрема:
В секції 1: виконали фасадні роботи, змонтували огородження терас та стояки газопроводу (з поквартирною розводкою), на 100% закінчили монтаж ліфту, встановили віконні відливи та водостоки терас, змонтували труби теплої підлоги (2-5 поверхи) та труби квартирного опалення (5-8 поверхи). Виконали підготовку до цементно-пісочної стяжки.
В секції 2: виконали фасадні роботи, закінчили електромонтаж, заготували труби для газопроводу у квартирах, завершили машинну штукатурку, змонтували стояки каналізації, змонтували ліфт на 85%.
В секції 3: виконали фасадні роботи, змінили та доповнили планування з цегли 2НФ, завершили кладку вентиляційних каналів та димоходів, змонтували вікна, нанесли праймер та перший шар пароізоляції на покрівлі, підготували шахту ліфту до подальших робіт і завершили монтаж стояків каналізації.
Також ми підготували будівельний майданчик до демонтажу баштового крану.
Таким чином, ми продовжуємо реалізовувати проєкт та виконуємо взяті на себе зобов’язання в повному обсязі!
Будемо і надалі інформувати вас про виконані роботи.
Marian_TominFamily
Представитель
92
02 ноября 2018
21 окт 2020 09:55

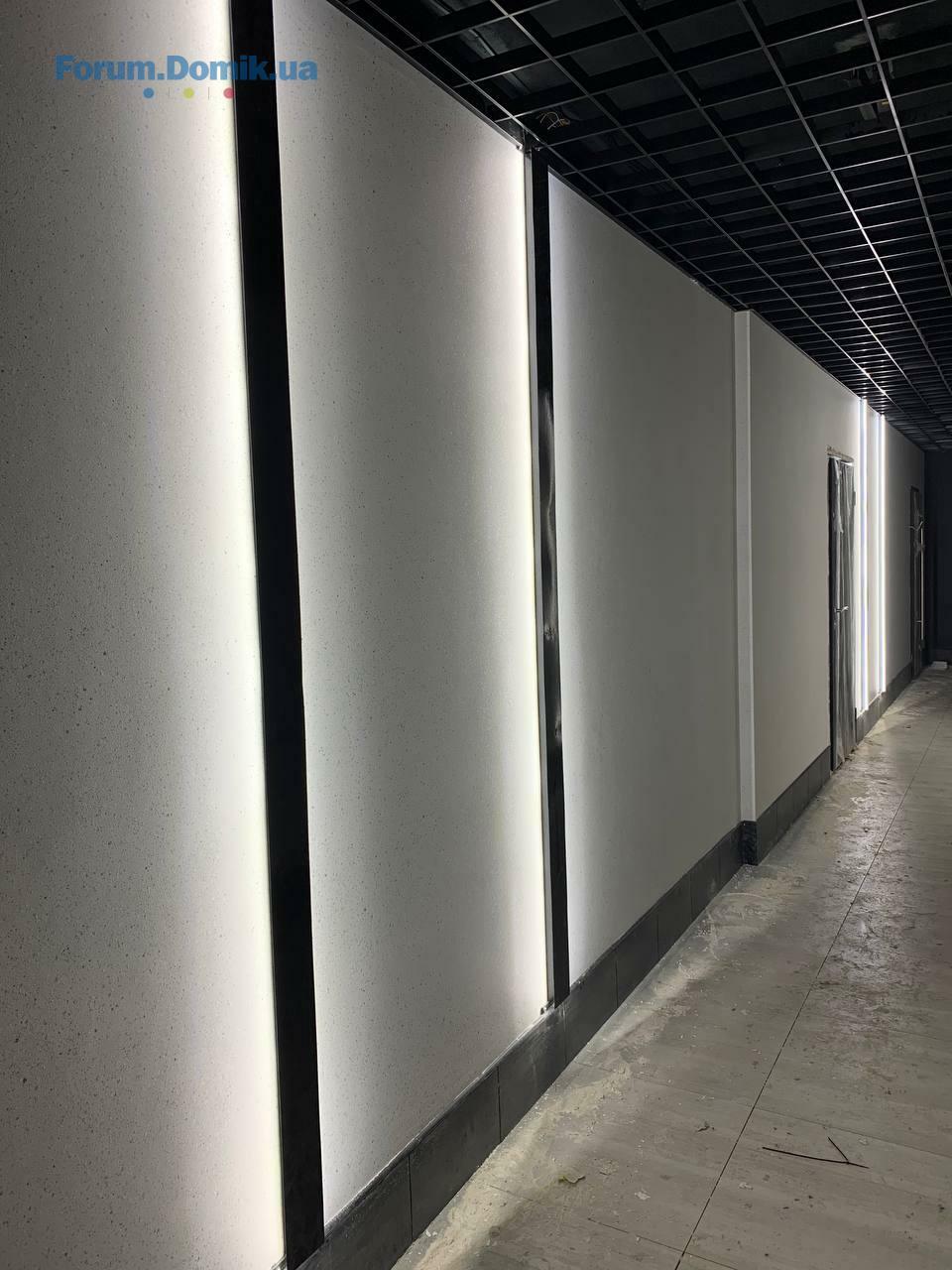

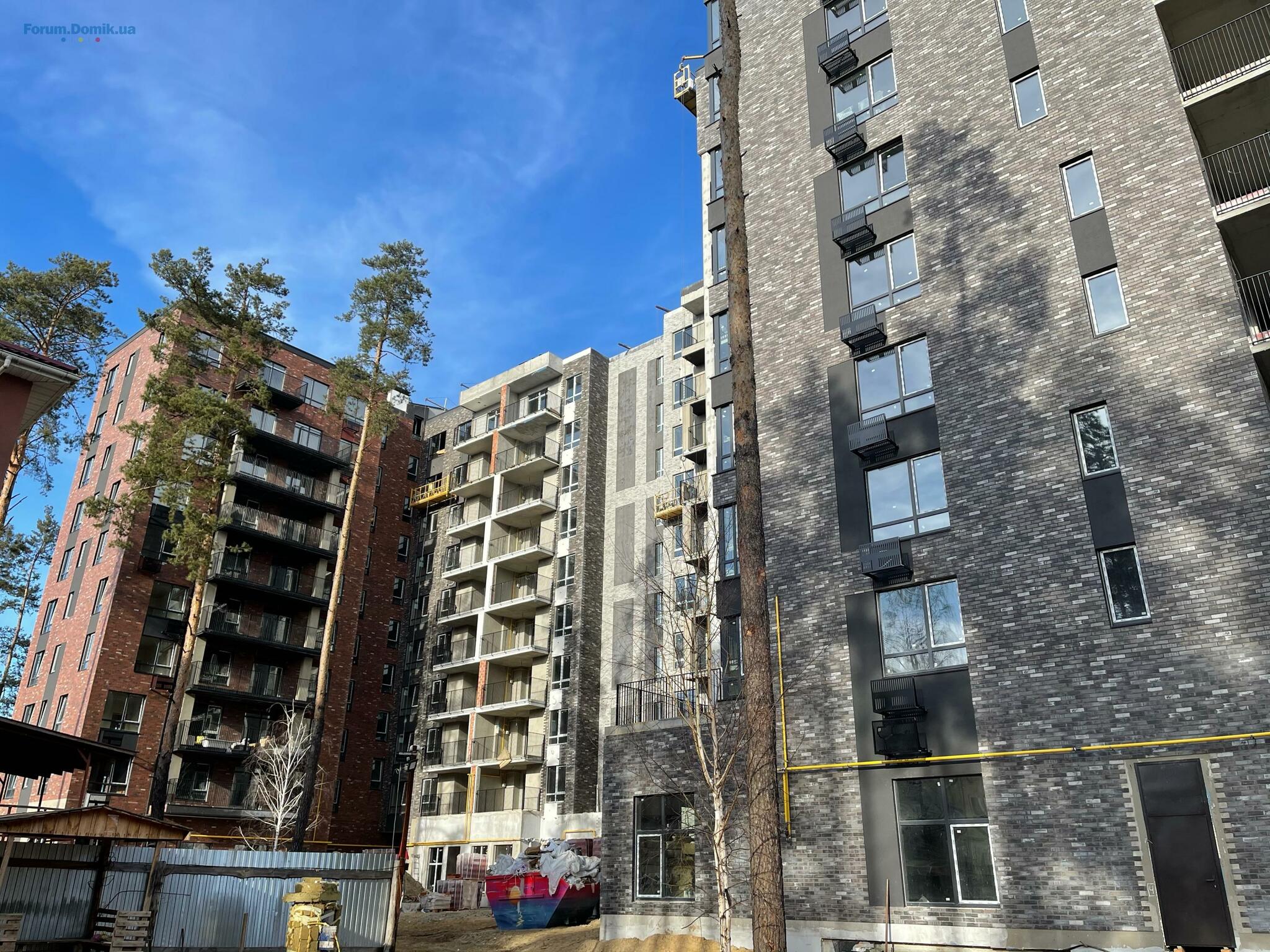

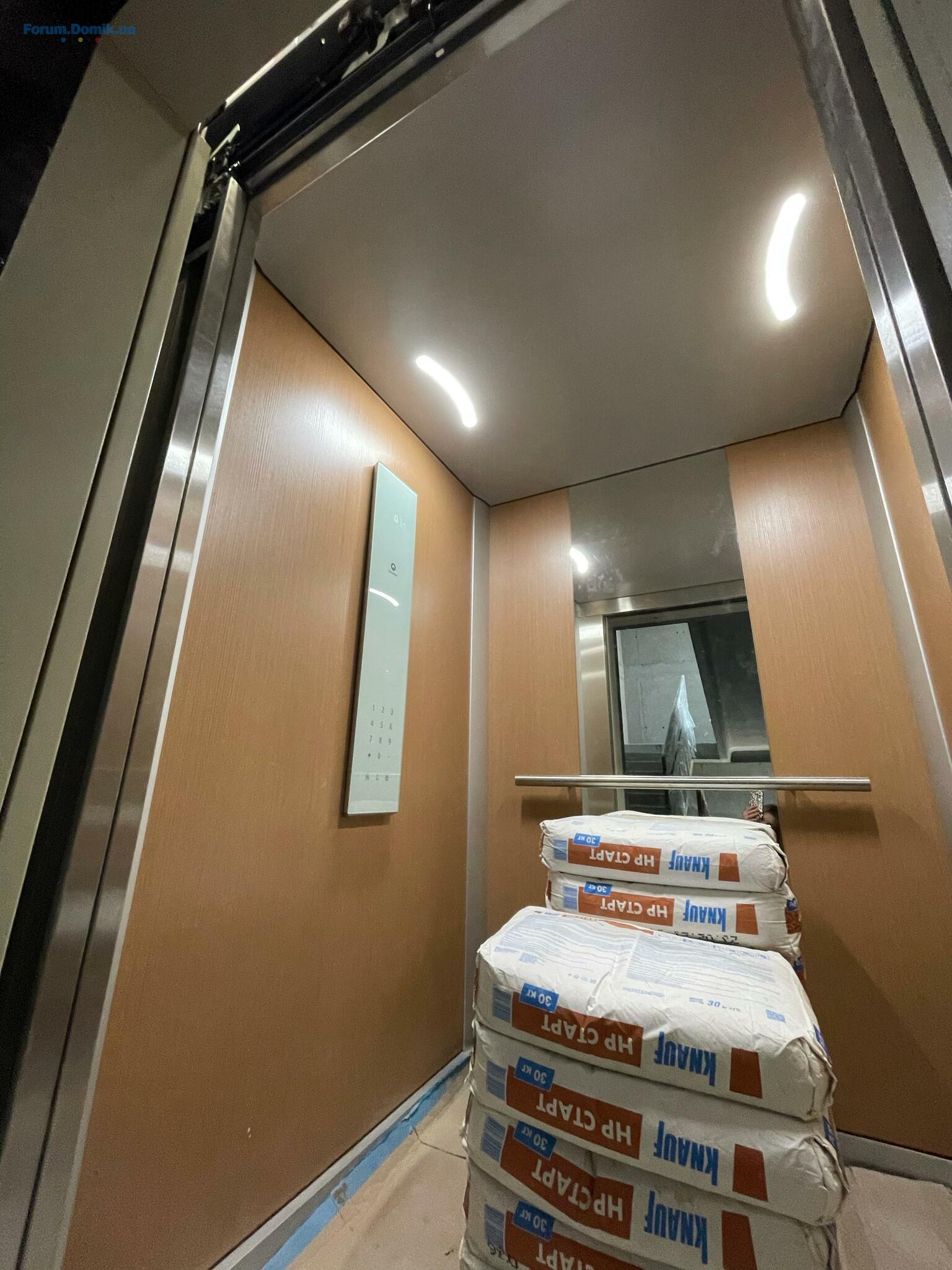

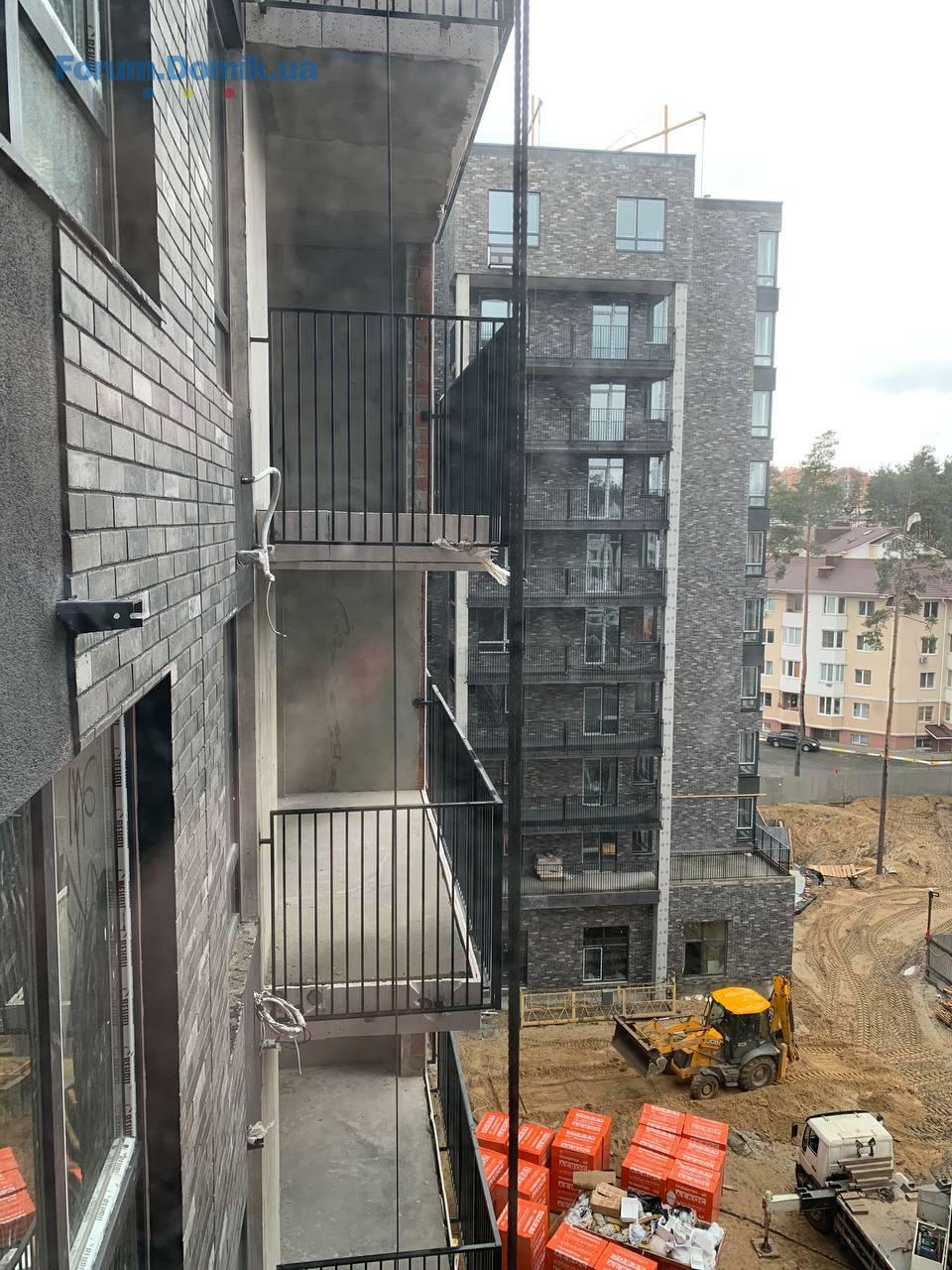

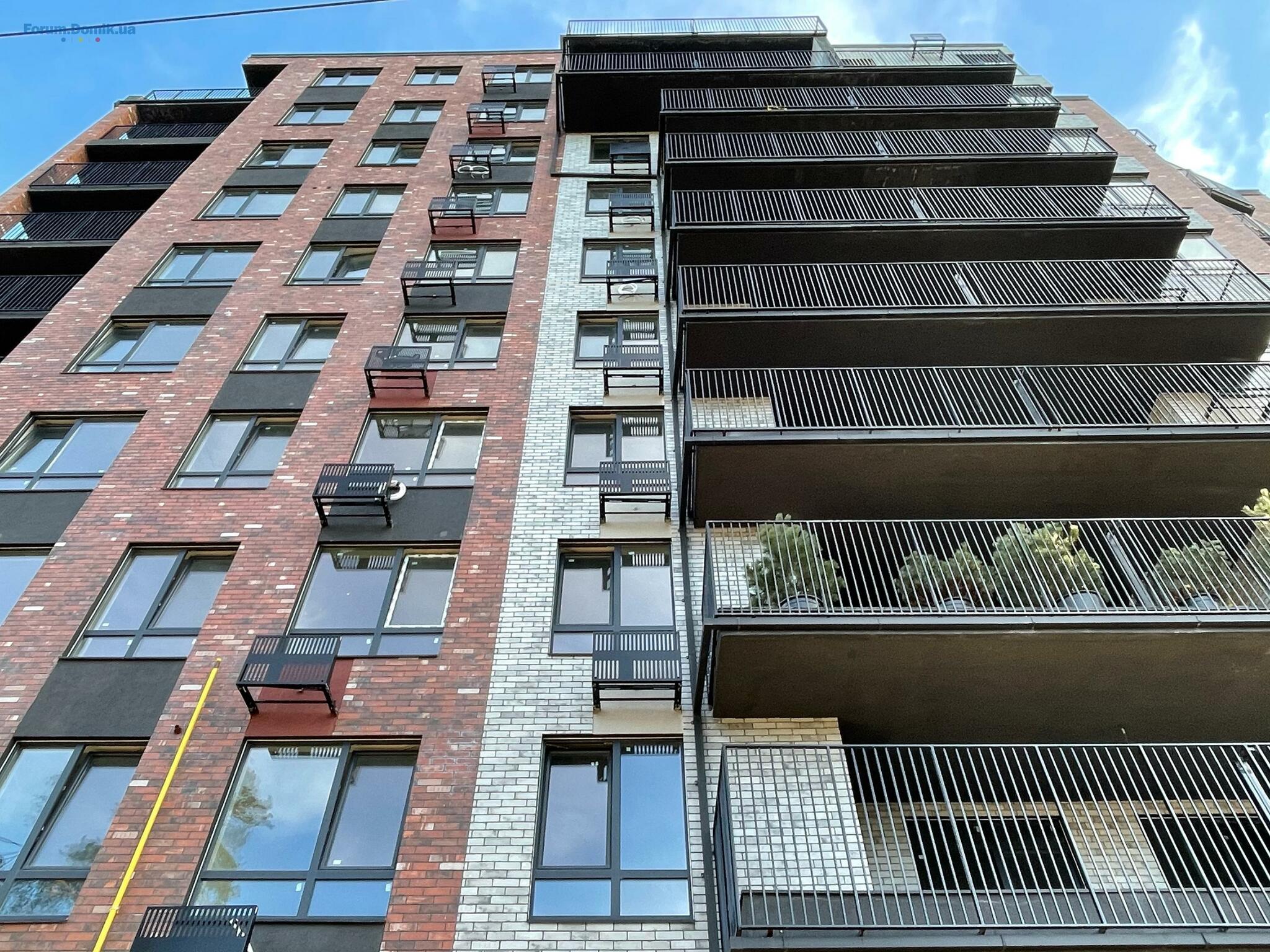

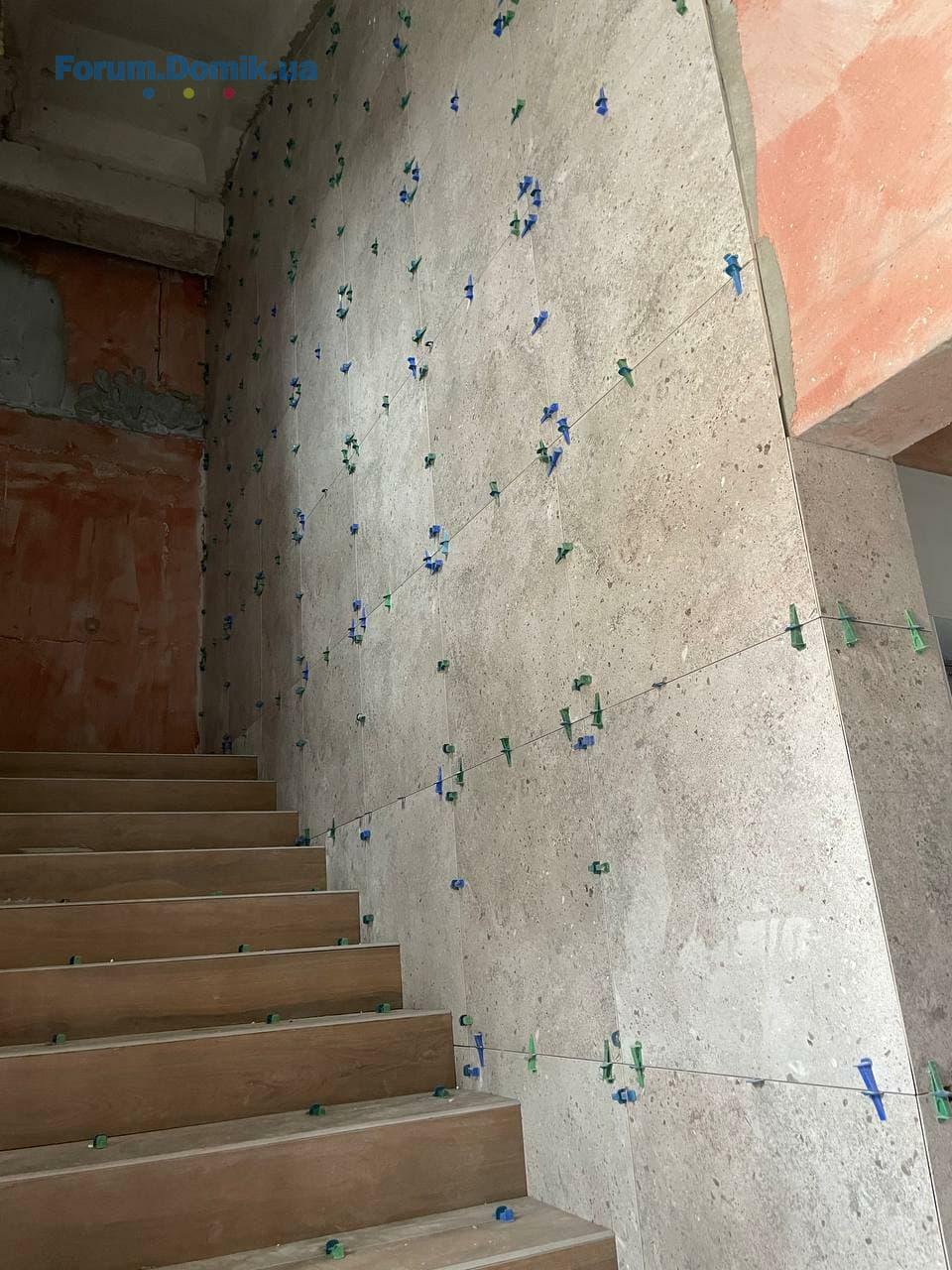

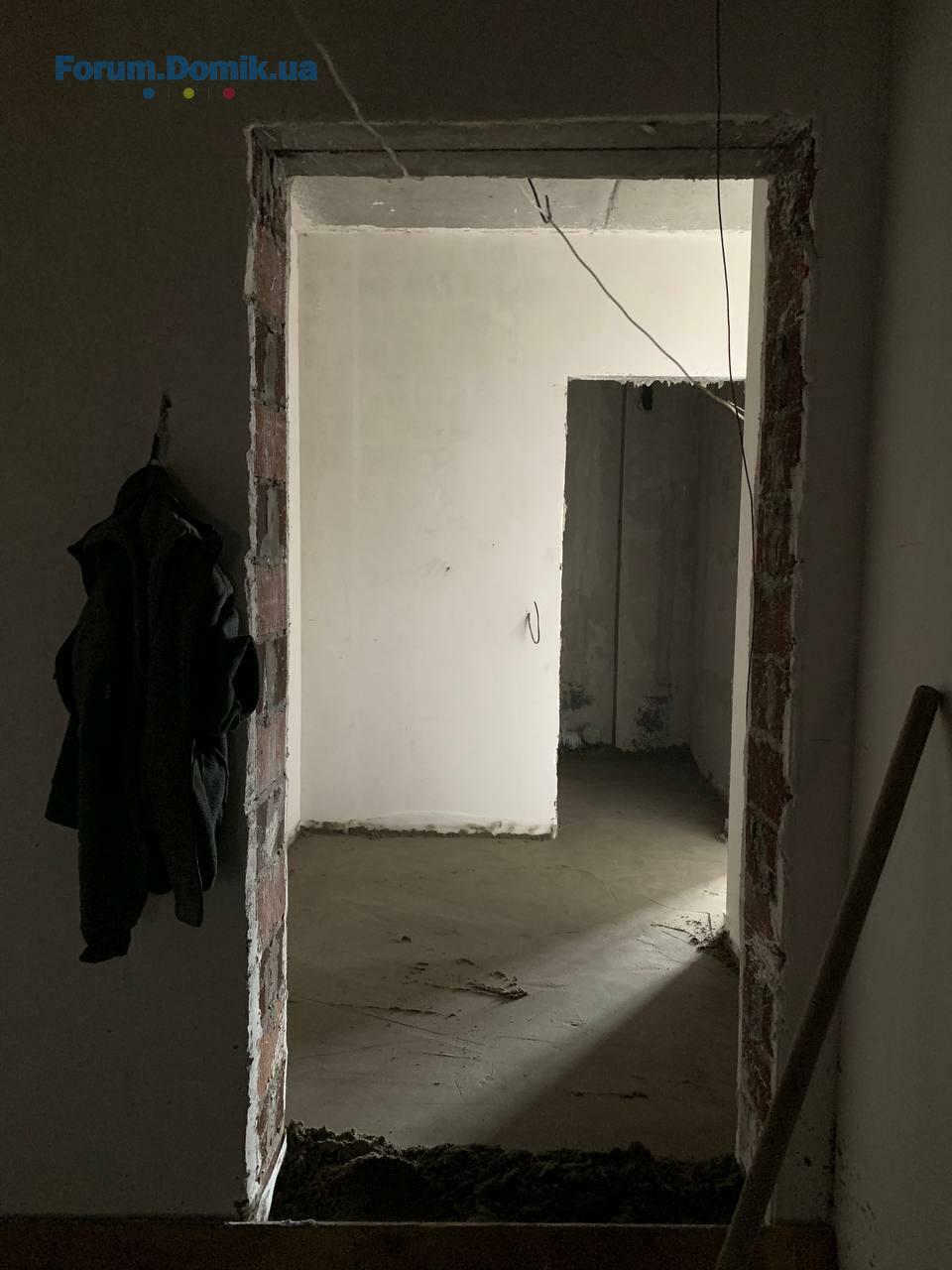

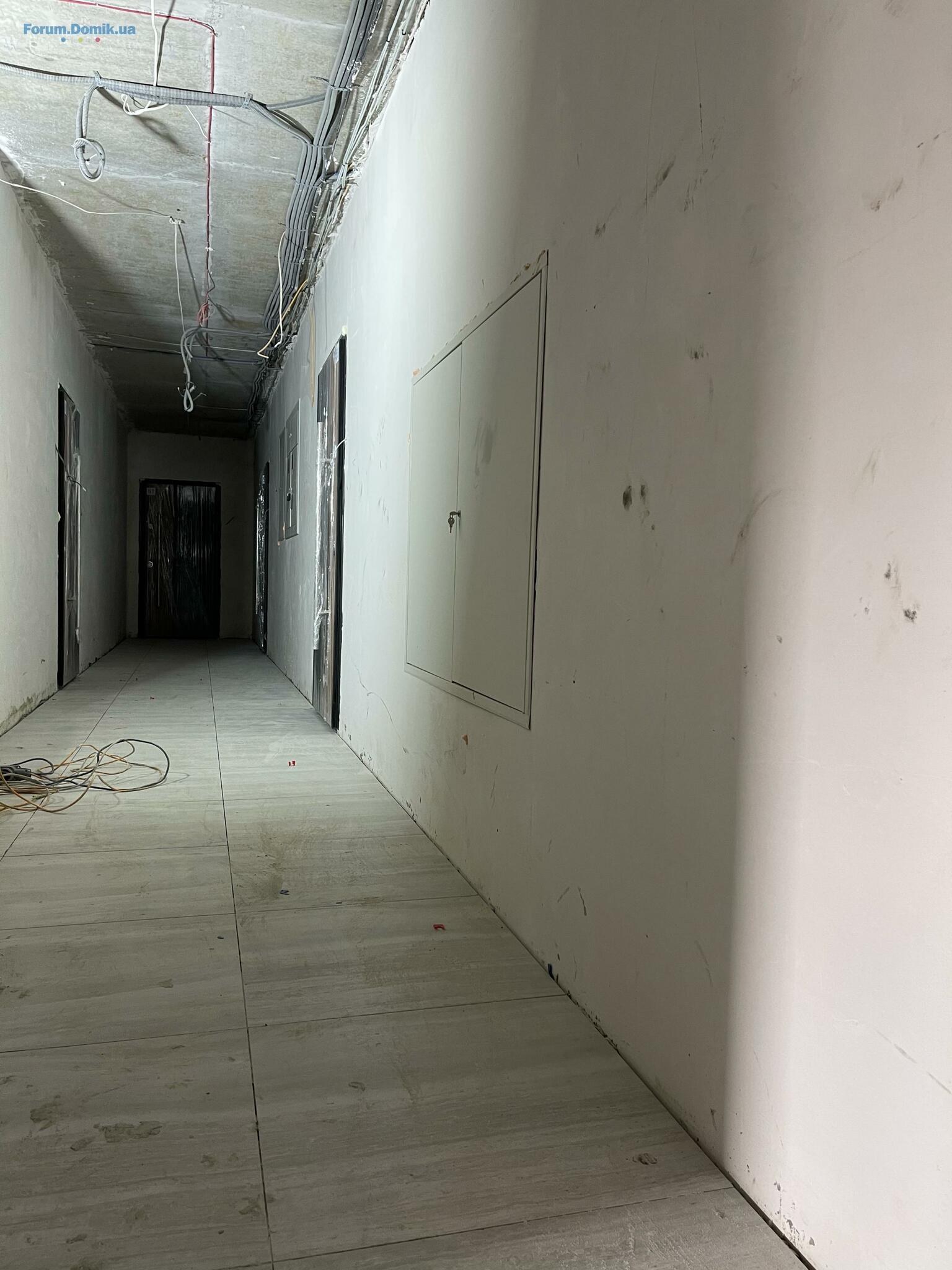

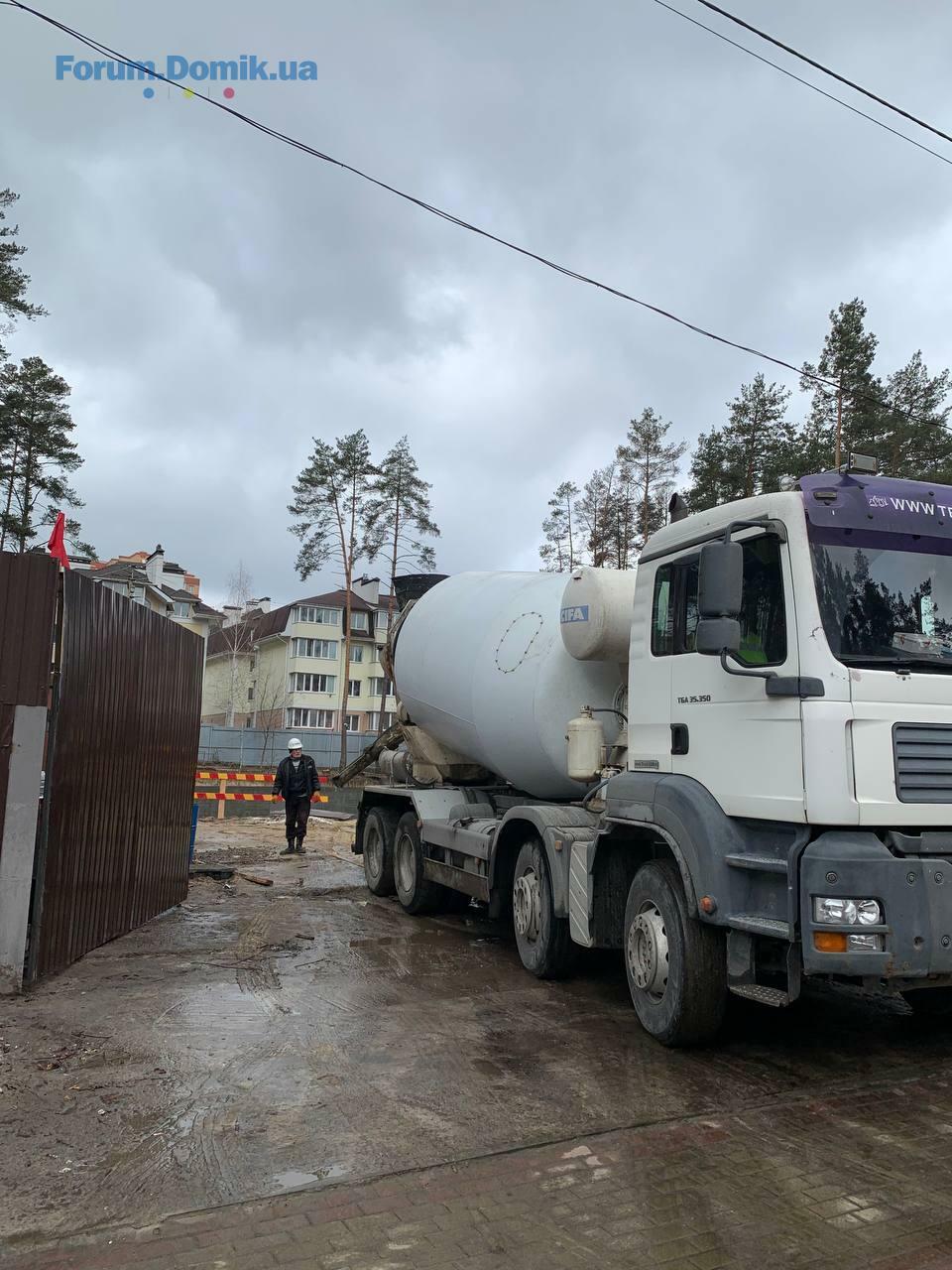

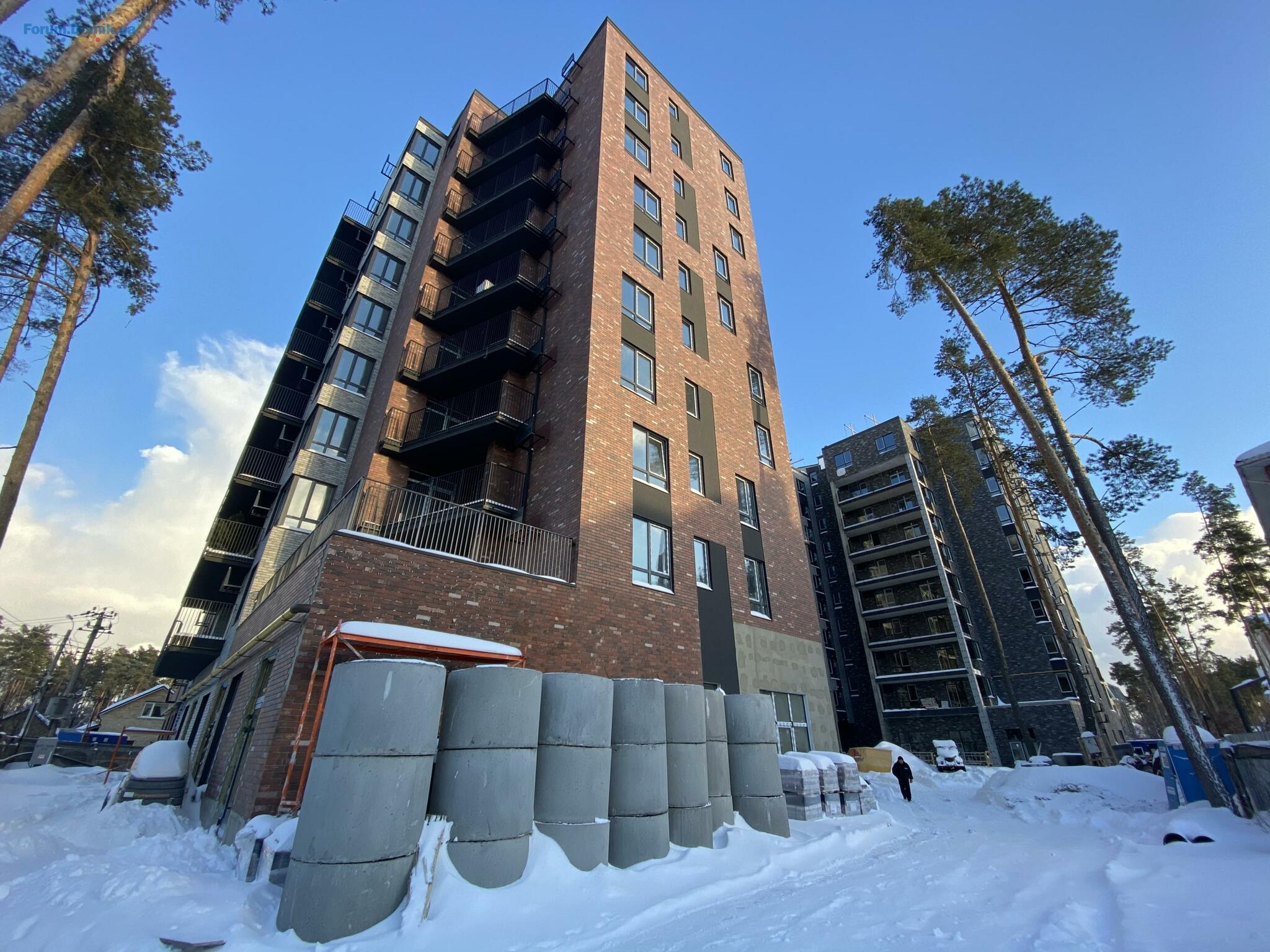

Фотозвіт
Taisss
T
Пользователь
67
28 июля 2018
21 окт 2020 17:54
То , что вы выполняете взятый на себя объем работ - очень хорошо. Плохо , что вы сдвигаете сроки сдачи дома с обещанного 3 квартала 2020 на ... Так на когда ? И тут уже дело не в госорганах и не госслужбах , и не в бюрократии, и не в коррупции чиновников и даже не в таком удобном для многих ирпенских застройщиков карантине. Я давным-давно говорила , что озвученные сроки нереальны, вы рьяно уверяли в обратном. Так когда сдадите дом и запустите на ремонт ? Интересуюсь не от нечего делать. Как и ранее , хочу купить в Ютландии квартиру, но в уже готовом доме. Именно потому что вы изначально озвучивали сроки , на которые могли повестись либо люди , которые столкнулись с новостройками впервые в жизни, либо те, кому срок сдачи не так уж и принципиален.
Roman-sin
R
Новичок
12
10 января 2020
22 окт 2020 05:49
Цитата:Taisss » 21.10.2020 19:54
То , что вы выполняете взятый на себя объем работ - очень хорошо. Плохо , что вы сдвигаете сроки сдачи дома с обещанного 3 квартала 2020 на ... Так на когда ? И тут уже дело не в госорганах и не госслужбах , и не в бюрократии, и не в коррупции чиновников и даже не в таком удобном для многих ирпенских застройщиков карантине. Я давным-давно говорила , что озвученные сроки нереальны, вы рьяно уверяли в обратном. Так когда сдадите дом и запустите на ремонт ? Интересуюсь не от нечего делать. Как и ранее , хочу купить в Ютландии квартиру, но в уже готовом доме. Именно потому что вы изначально озвучивали сроки , на которые могли повестись либо люди , которые столкнулись с новостройками впервые в жизни, либо те, кому срок сдачи не так уж и принципиален.
Думаю, що затримка в межах 6-7 місяців не є критичною. В Києві є комплекси де затримки більше 2 років. Здадуть, скоріш за все весною вже. З ТУ на комунікації також думаю все буде нормально до того часу.
Taisss
T
Пользователь
67
28 июля 2018
23 окт 2020 03:06
Хуже наглой брехни застройщиков может быть только то, что некоторые инвесторы оправдывают этот треш, "вон , посмотрите , у других еще хуже".
Marian_TominFamily
Представитель
92
02 ноября 2018
28 окт 2020 18:22
Добрый вечер уважаемая Taiss.
Конечно вы правы, что все "прикрываются" карантином и это удобно...
Знаете, было бы еще удобнее когда твои подрядчики не уходят на карантин, когда газовая служба выезжает не только на аварийные вызовы (я не говорю постоянно, а в промежутке август-сентябрь), удобно когда открыты границы и заказанный товар приходит в сроки, удобно когда все зависит от тебя и все получается.
Мы ни в коем случае не собираемся оправдываться или говорить что все плохие, а мы хорошие.
Для нас очень важно сделать качественный дом, которым мы будем гордиться. Сроки это наша ответственность перед существующими инвесторами, которые нас поддерживают и за что мы очень признательны и всегда находимся с ними в тесном контакте.
Если Вас интересуют сроки, то мы приложим все силы ,то бы сдать в течении самого ближайшего времени без придомовой территории, это работы будут окончены весной.
Конечно вы правы, что все "прикрываются" карантином и это удобно...
Знаете, было бы еще удобнее когда твои подрядчики не уходят на карантин, когда газовая служба выезжает не только на аварийные вызовы (я не говорю постоянно, а в промежутке август-сентябрь), удобно когда открыты границы и заказанный товар приходит в сроки, удобно когда все зависит от тебя и все получается.
Мы ни в коем случае не собираемся оправдываться или говорить что все плохие, а мы хорошие.
Для нас очень важно сделать качественный дом, которым мы будем гордиться. Сроки это наша ответственность перед существующими инвесторами, которые нас поддерживают и за что мы очень признательны и всегда находимся с ними в тесном контакте.
Если Вас интересуют сроки, то мы приложим все силы ,то бы сдать в течении самого ближайшего времени без придомовой территории, это работы будут окончены весной.
Marian_TominFamily
Представитель
92
02 ноября 2018
04 дек 2020 13:59

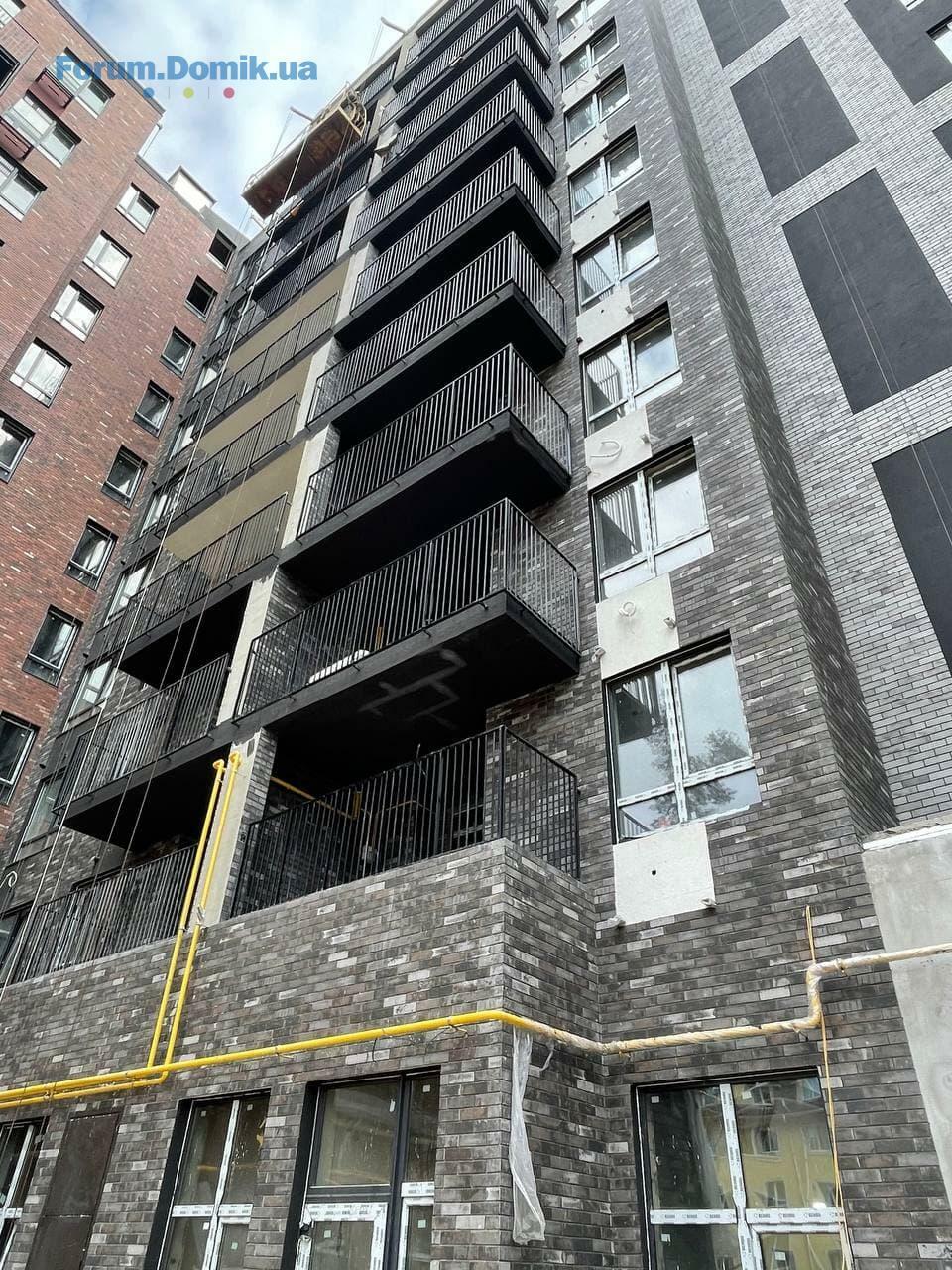

Продовжуємо тішити вас новинами з ЖК Utlandia 😌

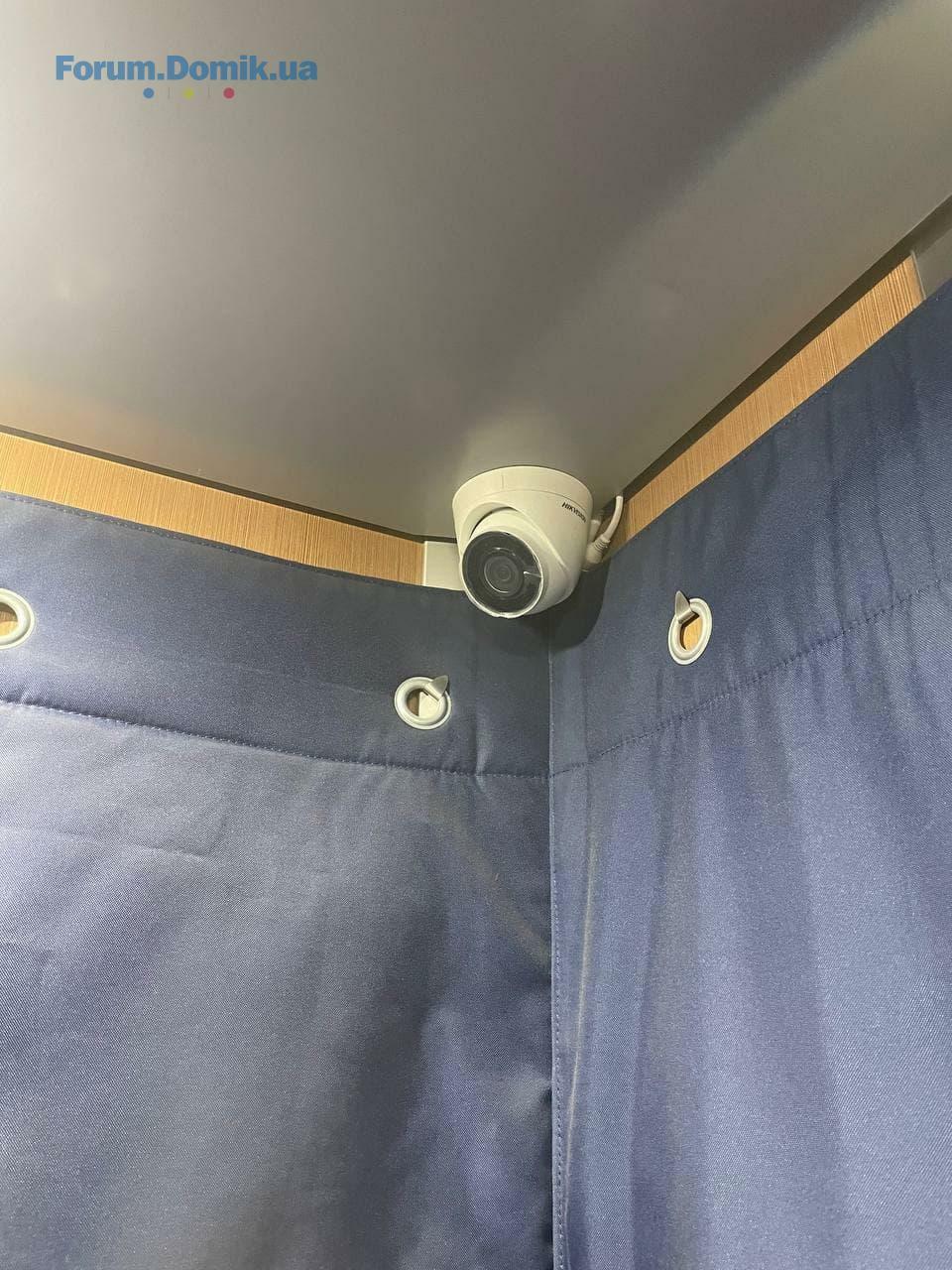

Наразі по всьому будинку активно займаємось прокладкою кабелів відеонагляду та домофонії, утепленням цоколю із зовнішньої сторони будинку на комерції та встановленням вхідних груп у всі під’їзди. А також штукатуркою електрощитових та котелень.
Детальніше про роботи у кожній секції 👇

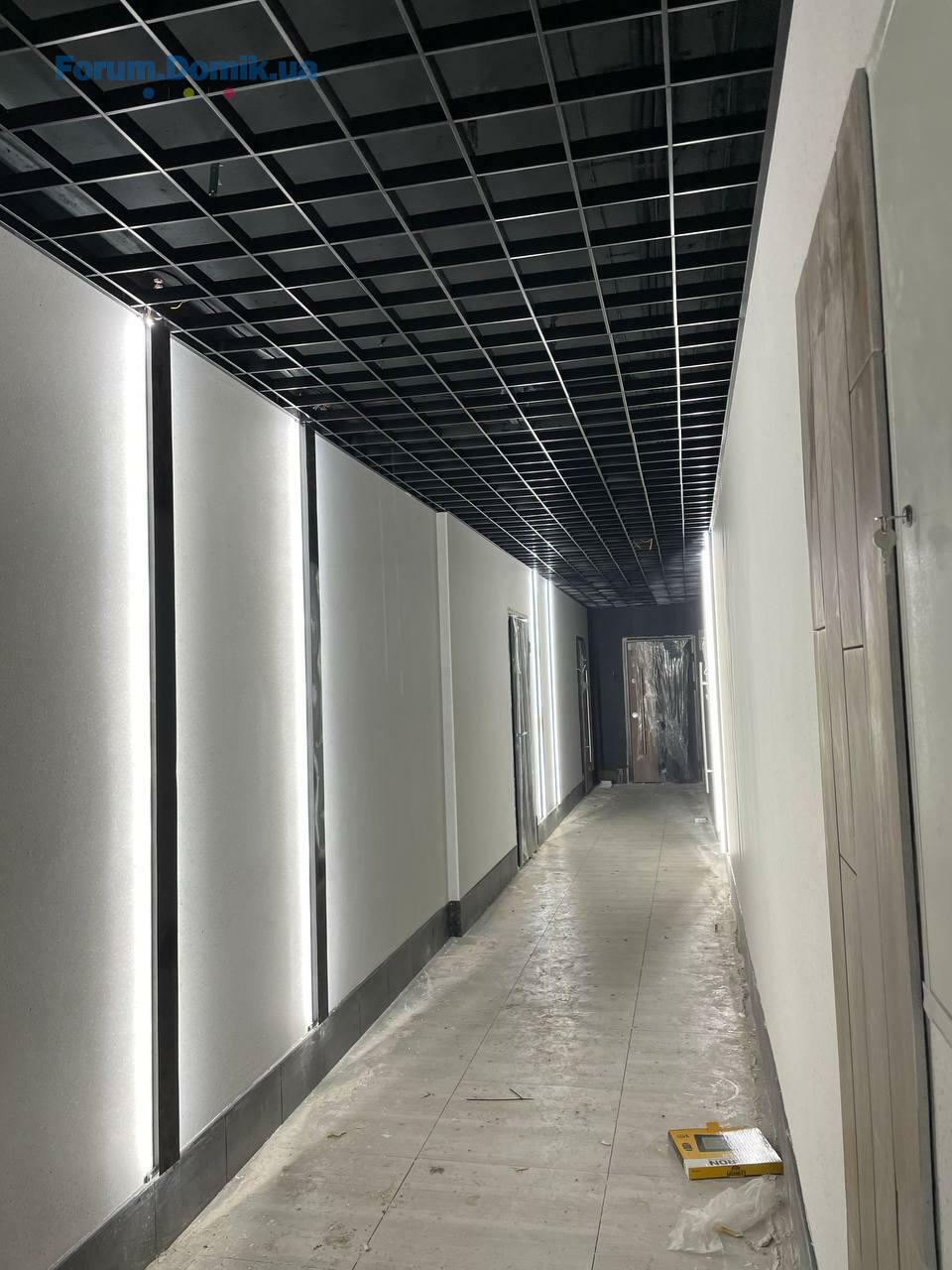

✅ 1 секція:
Працюємо над укладанням плитки в місцях загального користування. Продовжуємо монтаж водяних радіаторів і трубопроводу середнього тиску газопроводу. Також ведуться роботи з шліфування сходових клітин та маршів.
✅ 2 секція:
Закінчені роботи по нанесенню фінішного шару гідроізоляції на даху будинку, укладки цементно-піщаної стяжки на поверхах та утеплення з внутрішньої сторони будинку.
✅ 3 секція:
Закінчена машинна штукатурка та встановлення маяків по всьому будинку. Виконуємо фасадні роботи з внутрішньої сторони будинку і зовні. Продовжуються роботи з монтажу віконних відливів, труб теплої підлоги на 3-10 поверхах і також труб поквартирного опалення й водопроводу 4-10 поверхів.
Будуємо для вас!
Наразі по всьому будинку активно займаємось прокладкою кабелів відеонагляду та домофонії, утепленням цоколю із зовнішньої сторони будинку на комерції та встановленням вхідних груп у всі під’їзди. А також штукатуркою електрощитових та котелень.
Детальніше про роботи у кожній секції 👇
✅ 1 секція:
Працюємо над укладанням плитки в місцях загального користування. Продовжуємо монтаж водяних радіаторів і трубопроводу середнього тиску газопроводу. Також ведуться роботи з шліфування сходових клітин та маршів.
✅ 2 секція:
Закінчені роботи по нанесенню фінішного шару гідроізоляції на даху будинку, укладки цементно-піщаної стяжки на поверхах та утеплення з внутрішньої сторони будинку.
✅ 3 секція:
Закінчена машинна штукатурка та встановлення маяків по всьому будинку. Виконуємо фасадні роботи з внутрішньої сторони будинку і зовні. Продовжуються роботи з монтажу віконних відливів, труб теплої підлоги на 3-10 поверхах і також труб поквартирного опалення й водопроводу 4-10 поверхів.
Будуємо для вас!
Boris The Cat
BT
Прохожий
1
24 января 2021
24 янв 2021 14:10
Вітаю всіх. Подумую про купівлю квартири в ЖК Ютландія. Чи є якісь новини з приводу того, коли будинок буде зданий в есплуатацію? У відділі продаж обіцяють, що з дня на день, а з квітня можна буде заходити на ремонт... Наскільки це реально?
Roman-sin
R
Новичок
12
10 января 2020
25 янв 2021 19:14
Вже писав вище, що затримка 6-7 місяців не є критичною. До літа думаю здадуть. З ТУ на комунікації також до того часу думаю все буде вирішено
tominName
t
Пользователь
76
19 февраля 2021
19 фев 2021 13:20

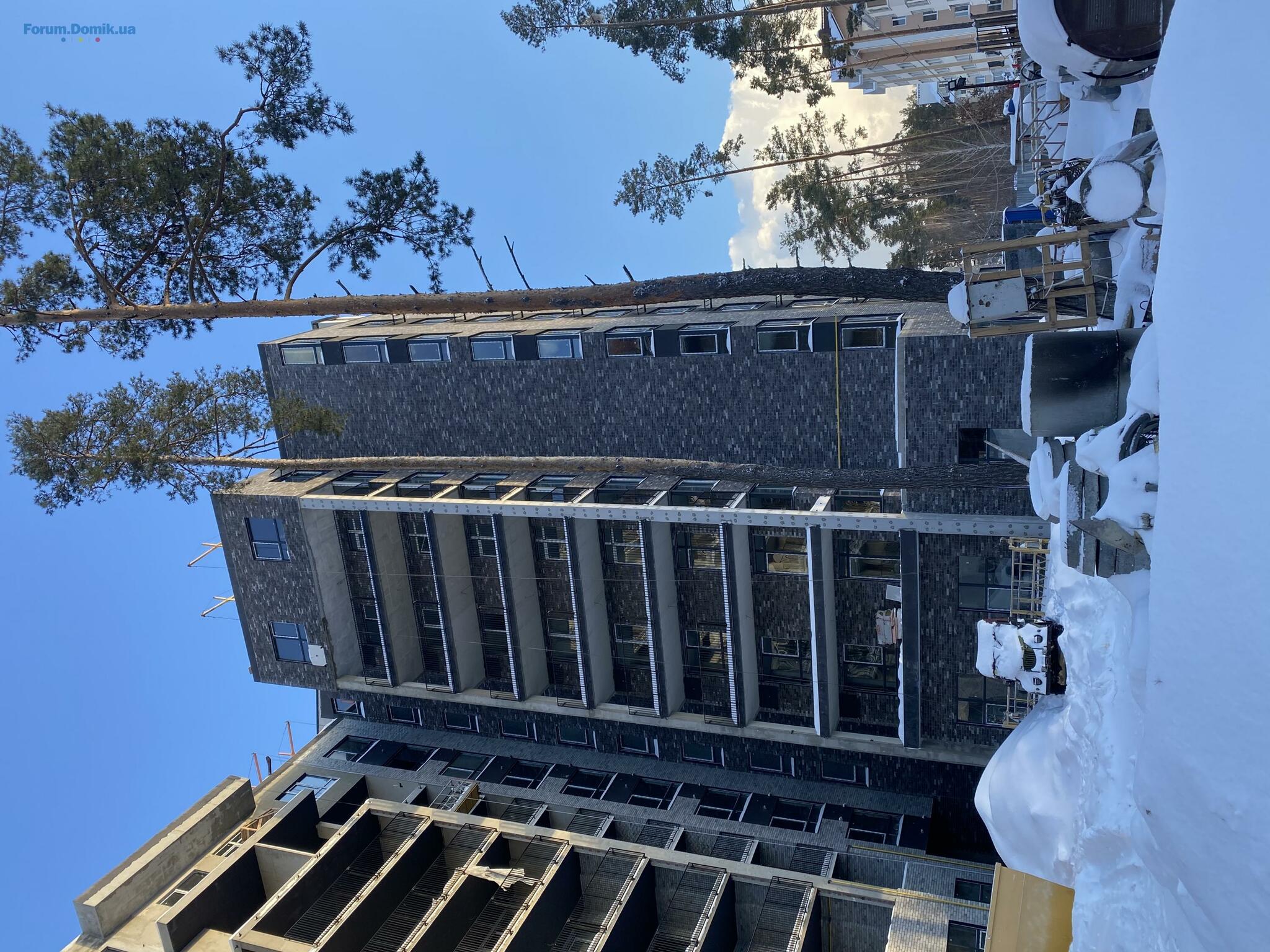

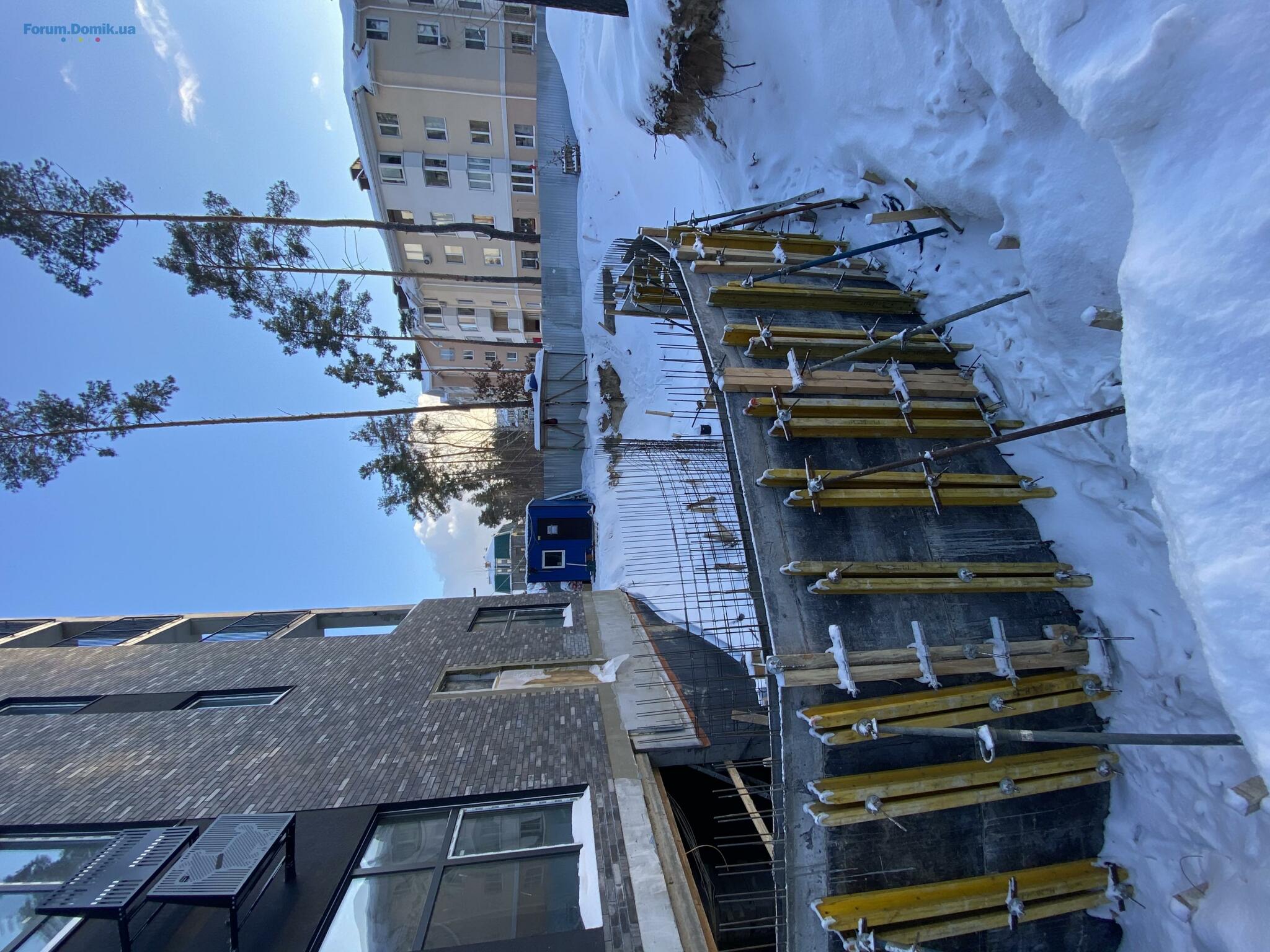

Последние новости со строительной площадки ЖК «Utlandia»
Несмотря на морозный месяц февраль, в ЖК «Utlandia» строительство продолжается и радует наших инвесторов.
К дому подводится газ, идет прокладка ливневой канализации(наружной), а также, подключается канализация жилого комплекса в общую. Происходит монтаж системы вентиляции, и установка пожарной системы. Облагораживается и паркинг. Ведутся монолитные работы по выезду из паркинга. А теперь, немного подробнее о каждой секции.
Итак, начнем с 1й секции.
Технические отверстия в здании закрывают кирпичом и монолитом. За этот период возобновились отделочные работы внутри комплекса, и проводится пуск и настройка лифта. Так же сейчас продолжается установка дверей в кладовые.
Переходим ко 2й секции.
Здесь, как и в1й секции, выполняются работы по закрытию технических отверстий кирпичом и монолитом. На 6м и 7м этажах устанавливают входные квартирные двери.
На очереди секция 3.

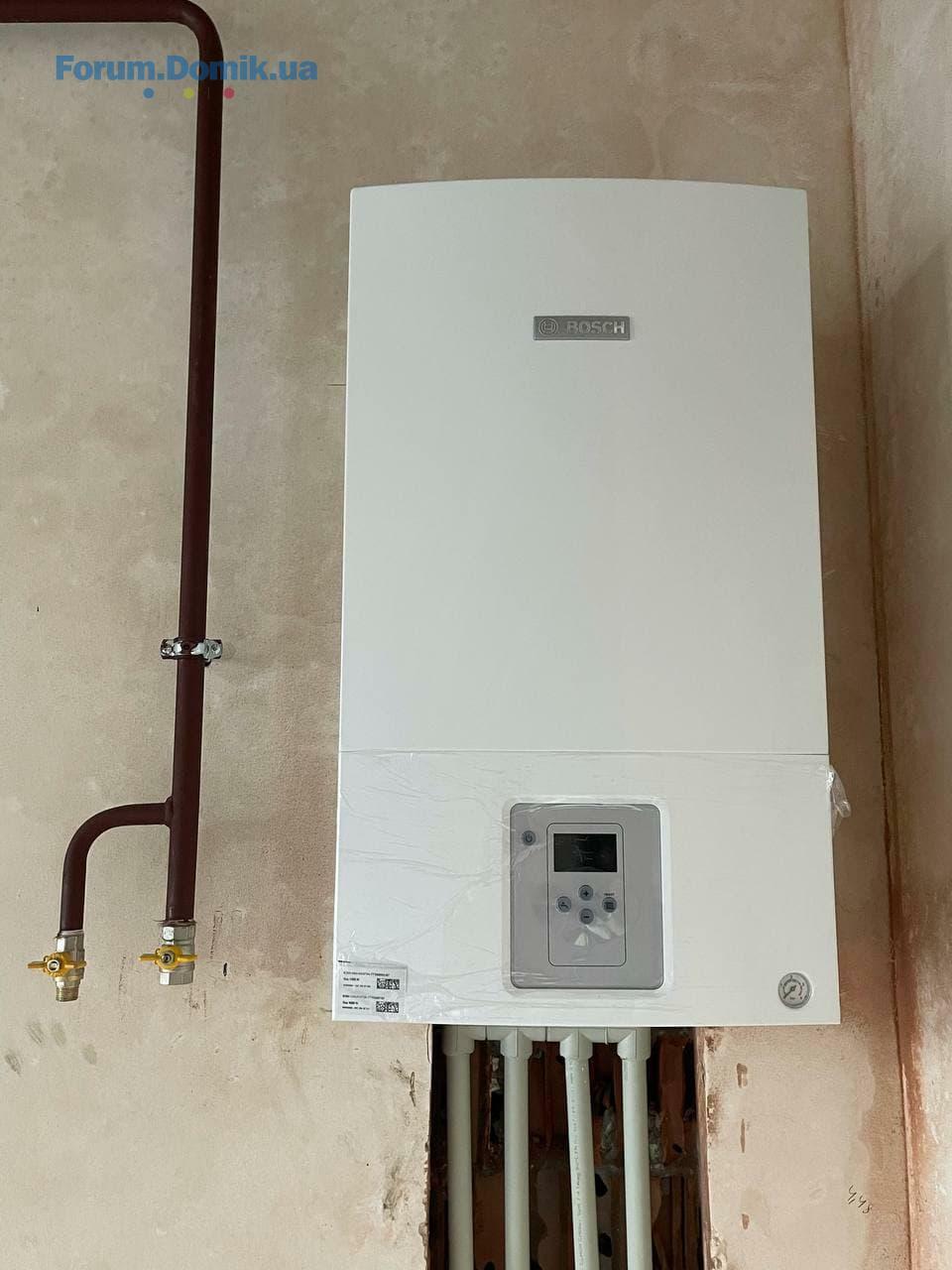

Устанавливают газовые котлы в квартирах комплекса. На 9м и 10м этажах смонтированы временные лестницы. Устанавливают входные квартирные двери.
Несмотря на морозный месяц февраль, в ЖК «Utlandia» строительство продолжается и радует наших инвесторов.
К дому подводится газ, идет прокладка ливневой канализации(наружной), а также, подключается канализация жилого комплекса в общую. Происходит монтаж системы вентиляции, и установка пожарной системы. Облагораживается и паркинг. Ведутся монолитные работы по выезду из паркинга. А теперь, немного подробнее о каждой секции.
Итак, начнем с 1й секции.
Технические отверстия в здании закрывают кирпичом и монолитом. За этот период возобновились отделочные работы внутри комплекса, и проводится пуск и настройка лифта. Так же сейчас продолжается установка дверей в кладовые.
Переходим ко 2й секции.
Здесь, как и в1й секции, выполняются работы по закрытию технических отверстий кирпичом и монолитом. На 6м и 7м этажах устанавливают входные квартирные двери.
На очереди секция 3.
Устанавливают газовые котлы в квартирах комплекса. На 9м и 10м этажах смонтированы временные лестницы. Устанавливают входные квартирные двери.
Pasha87
P
Новичок
12
15 сентября 2020
02 март 2021 11:17
Цитата "Boris The Cat » 24.01.2021 16:10":Вітаю всіх. Подумую про купівлю квартири в ЖК Ютландія. Чи є якісь новини з приводу того, коли будинок буде зданий в есплуатацію? У відділі продаж обіцяють, що з дня на день, а з квітня можна буде заходити на ремонт... Наскільки це реально?
хотів купити у ютландії ,але з усіма останніми новинами змінив свою думку( Зупинився на сіті парку, локація та подобається. А будинок здався вже чи ще чекаєте?
alhioro
a
Новичок
20
16 мая 2017
04 март 2021 11:27
ДАБІ наклало заборону на введення будинку в експлуатацію. Рекомендую дуже добре подумати перед тим як віддати гроші цьому горе забудовнику.
IrpinMy
I
Новичок
6
05 декабря 2019
04 март 2021 18:01
Враховуючи великі проблеми забудовника на Ютландії 2, процес добудови даного будинку і введення в експлутацію під питанням.
Marian_TominFamily
Представитель
92
02 ноября 2018
18 март 2021 21:42
Я б на вашому місці не довіряла сторонній непідтвердженій інформації, яку розповсюджують активісти. Для того щоб розібратися зі всіма документами, дозволами і так далі - йдіть на офіційні сторінки забудовника в мережах. Зразок того, як правильно розібратися з документами забудовника і не піддаватись на маніпуляції https://youtu.be/3fs9z6h6mG8
tominName
t
Пользователь
76
19 февраля 2021
19 март 2021 22:22

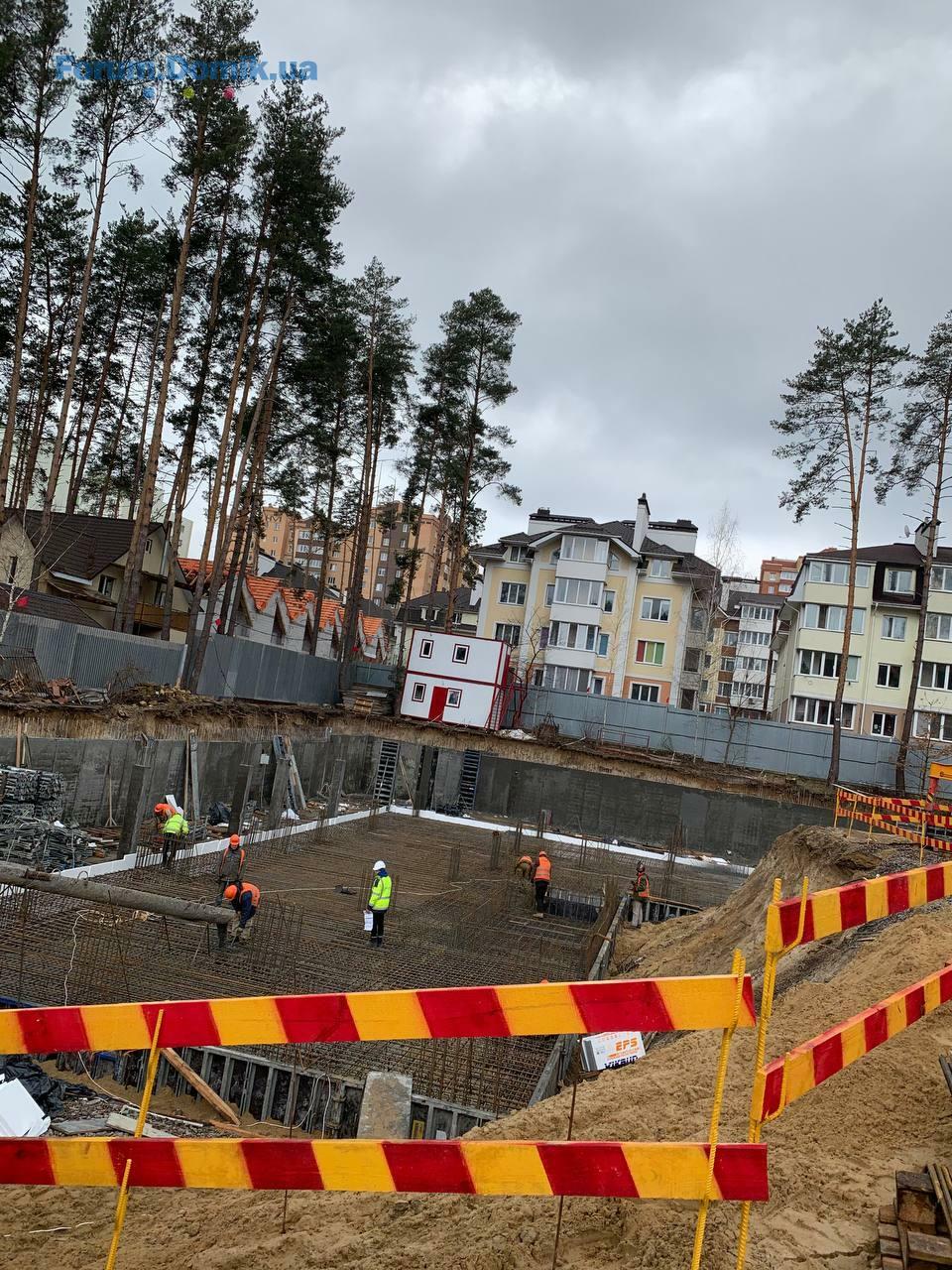

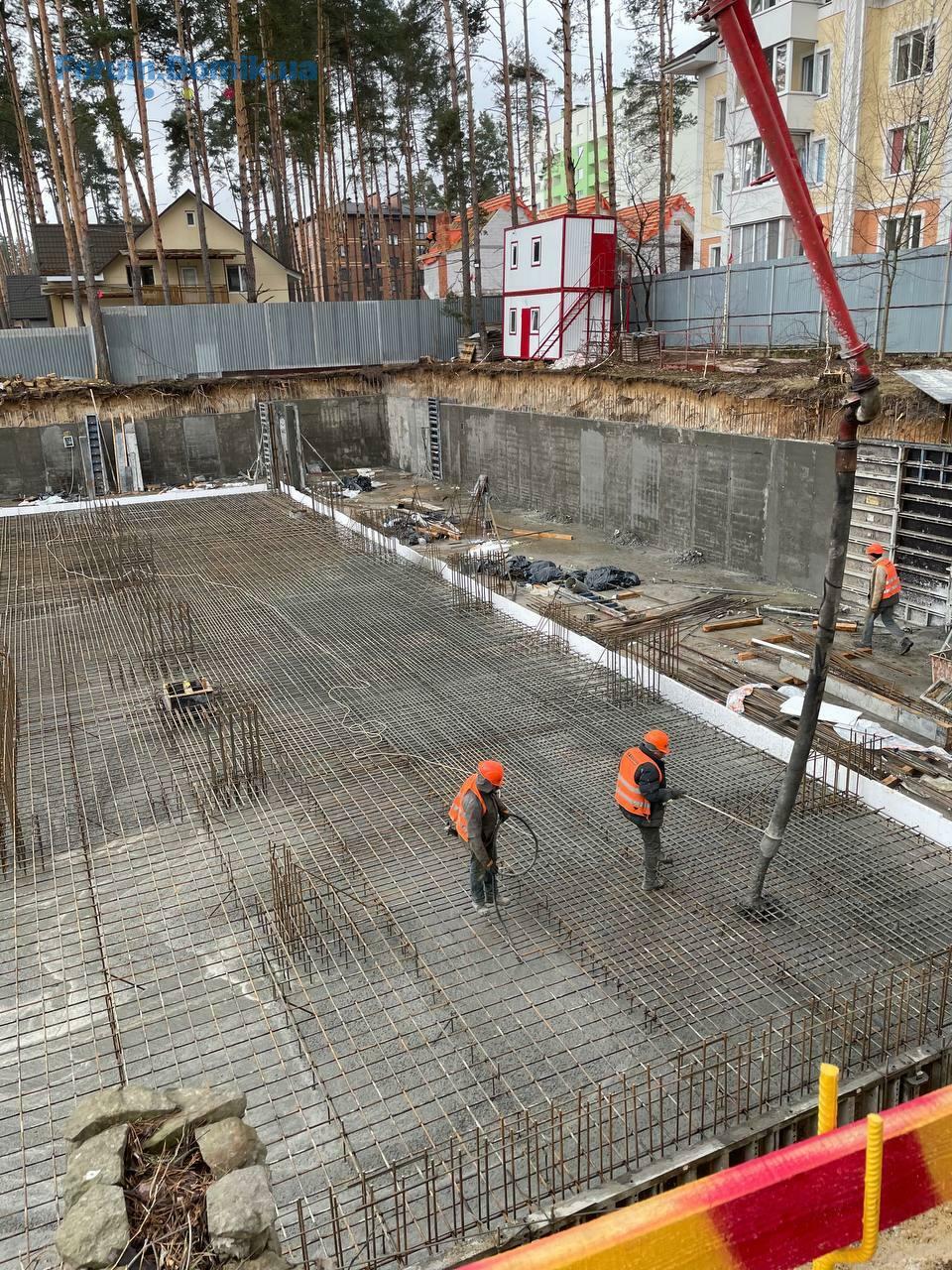

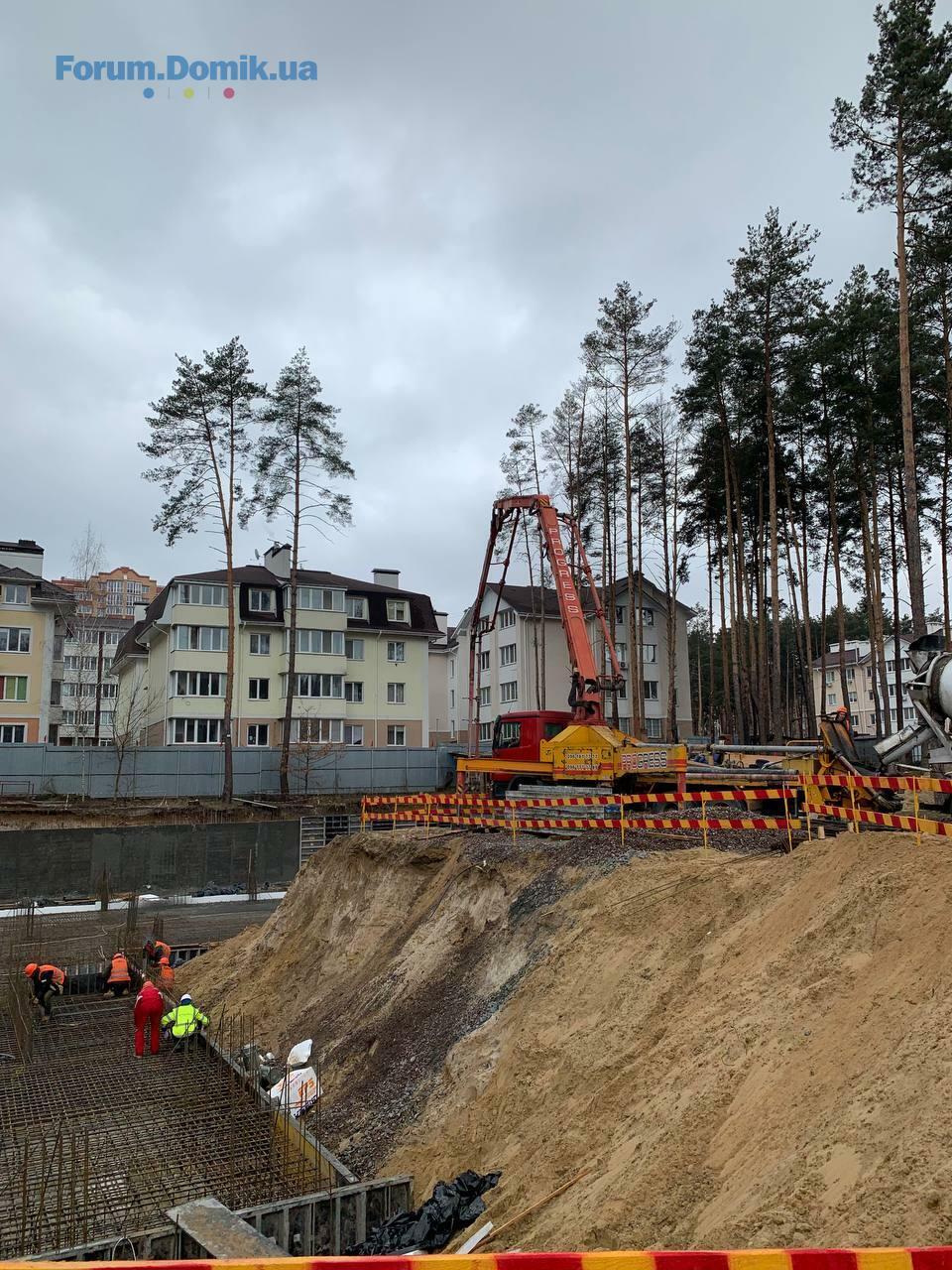

Пришла весна, а вместе с ней и потепление.
Именно поэтому хотим поделиться информацией со строительной площадки ЖК «Utlandia - 2»
На данный момент закончены монолитные работы вертикальных элементов плит ФМ1 и ФМ2. Наши специалисты производят армирование фундаментной плиты Секции 2.

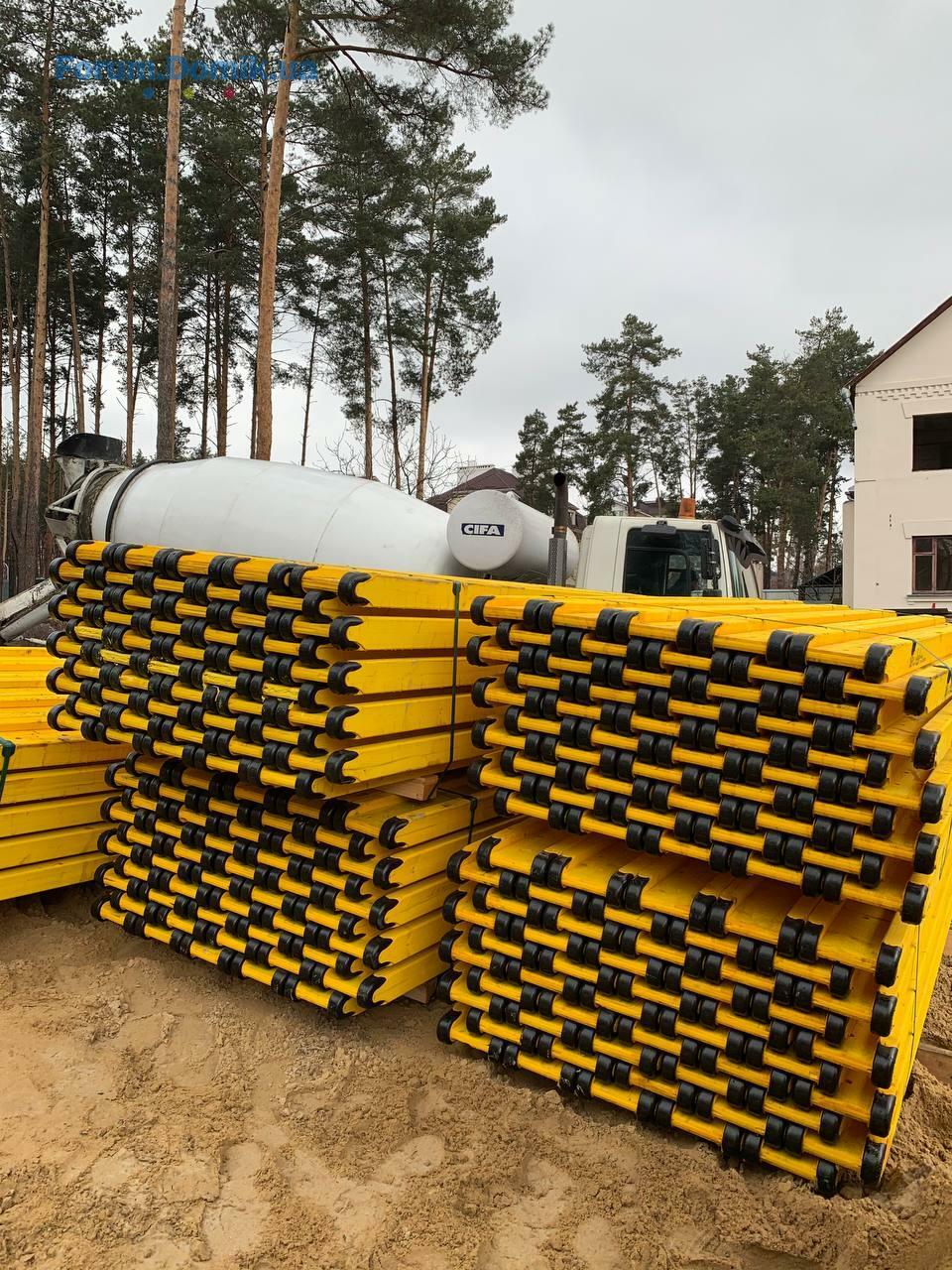

Активно идет монтаж опалубки для отбортовки фундаментной плиты Секции 2, также, ведется подготовка армокаркасов для вертикальных элементов стен этой же секции.
А для горизонтальных элементов ФМ1 и ФМ2, ведется подготовка армокаркасов.
В целом, строительные работы активно продолжаются, с соблюдением всех технических и законодательных норм.
Именно поэтому хотим поделиться информацией со строительной площадки ЖК «Utlandia - 2»
На данный момент закончены монолитные работы вертикальных элементов плит ФМ1 и ФМ2. Наши специалисты производят армирование фундаментной плиты Секции 2.
Активно идет монтаж опалубки для отбортовки фундаментной плиты Секции 2, также, ведется подготовка армокаркасов для вертикальных элементов стен этой же секции.
А для горизонтальных элементов ФМ1 и ФМ2, ведется подготовка армокаркасов.
В целом, строительные работы активно продолжаются, с соблюдением всех технических и законодательных норм.
Marian_TominFamily
Представитель
92
02 ноября 2018
19 март 2021 22:42
Март месяц благодаря температурному режиму позволил закончить целый ряд работ в нашем жилом комплексе «Utlandia - 1»
Итак, о всем этом подробно:
Секция 1
1. Ведутся отделочные работы в местах общего пользования на всех этажах.
2. Ведутся подготовительные работы для монтажа перил лестничных маршей.
3. Возобновились работы по гидроизоляции террас с внутренней стороны дома.
Секция 2
1. Ведутся работы по закрытию тех. отверстий (кирпичом).
2. Идет работа по подключению насосной станции.
3. Ведется работы по приклеиванию плитки в местах общего пользования.
Секция 3
1. Ведутся работы по установке квартирных входных дверей и дверей в кладовые.
2. Закончены работы по закрытию тех. отверстий (монолит).
3. Подготовка к установке газовых котлов.
4. Ведутся работы по устройству стяжки.
ОБЩИЕ РАБОТЫ ПО ДОМУ:
1. Закончены работы по газификации дома.
2. Ведутся работы по монтажу системы вентиляции
3. Ведутся работы пож. системы
4. Ведутся монолитные работы по выезду из паркинга
5. Ведутся работы по подключению квартир к электроснабжению секции № 2,3
6. Ведутся работы по подключению бытовой канализации в общую секции №2.
На последней встрече инвесторов которая прошла в марте месяце, наши счастливые обладатели квартир уже получили ключи. Также, с жильцами были согласованы технические рекомендации по заходу на ремонт.
Наша компания несет полную ответственность перед своими инвесторами и соблюдает все нормы как строительные так и законодательные.
Итак, о всем этом подробно:
Секция 1
1. Ведутся отделочные работы в местах общего пользования на всех этажах.
2. Ведутся подготовительные работы для монтажа перил лестничных маршей.
3. Возобновились работы по гидроизоляции террас с внутренней стороны дома.
Секция 2
1. Ведутся работы по закрытию тех. отверстий (кирпичом).
2. Идет работа по подключению насосной станции.
3. Ведется работы по приклеиванию плитки в местах общего пользования.
Секция 3
1. Ведутся работы по установке квартирных входных дверей и дверей в кладовые.
2. Закончены работы по закрытию тех. отверстий (монолит).
3. Подготовка к установке газовых котлов.
4. Ведутся работы по устройству стяжки.
ОБЩИЕ РАБОТЫ ПО ДОМУ:
1. Закончены работы по газификации дома.
2. Ведутся работы по монтажу системы вентиляции
3. Ведутся работы пож. системы
4. Ведутся монолитные работы по выезду из паркинга
5. Ведутся работы по подключению квартир к электроснабжению секции № 2,3
6. Ведутся работы по подключению бытовой канализации в общую секции №2.
На последней встрече инвесторов которая прошла в марте месяце, наши счастливые обладатели квартир уже получили ключи. Также, с жильцами были согласованы технические рекомендации по заходу на ремонт.
Наша компания несет полную ответственность перед своими инвесторами и соблюдает все нормы как строительные так и законодательные.
Marian_TominFamily
Представитель
92
02 ноября 2018
27 март 2021 08:15

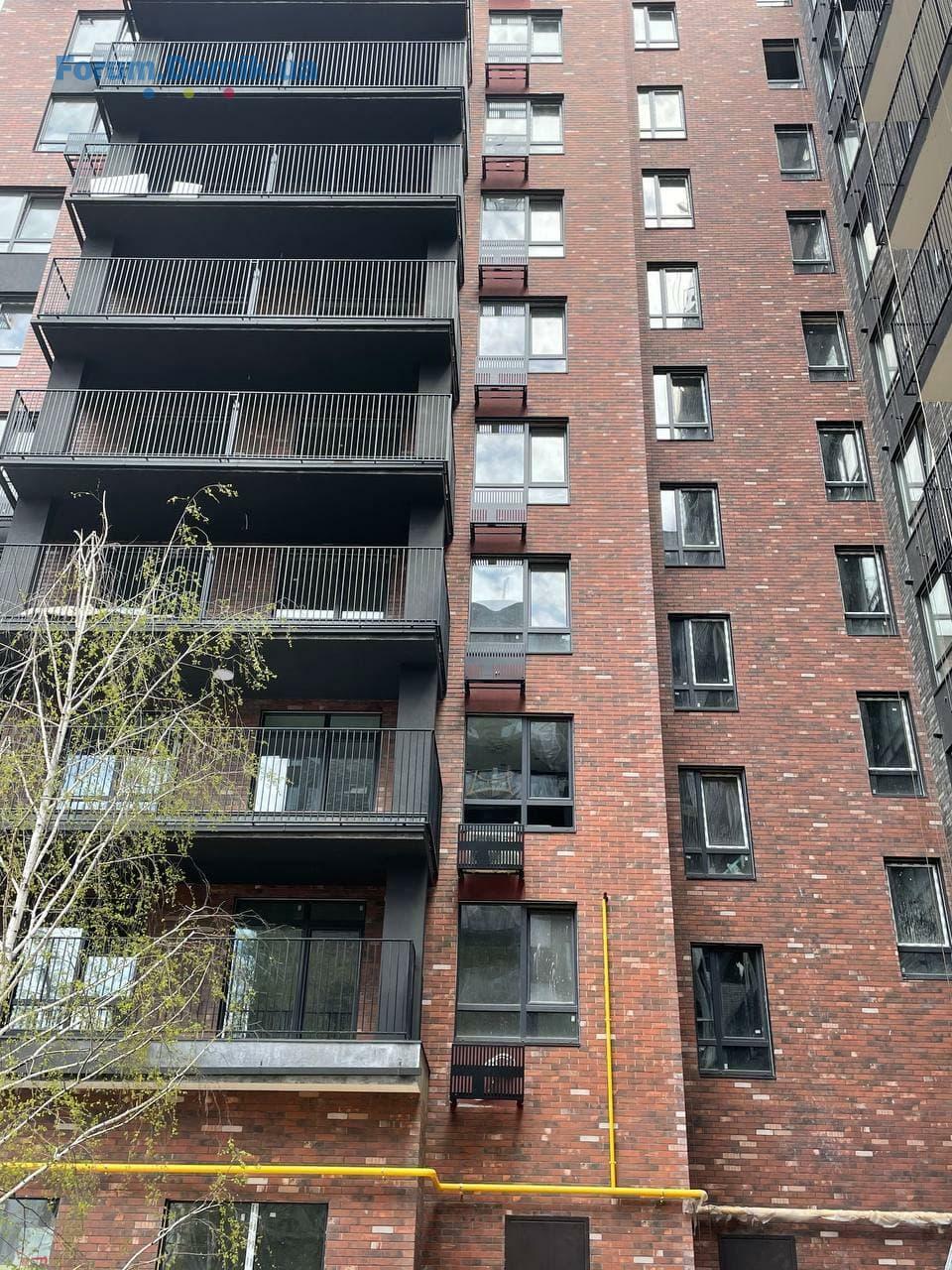

Рады поделиться последними новостями ЖК Utlandia-1. Все работы на стадии завершения и облагораживания нашего дома. В жилом комплексе уже можно прочувствовать атмосферу и концепт Utlandia.
Секция 1

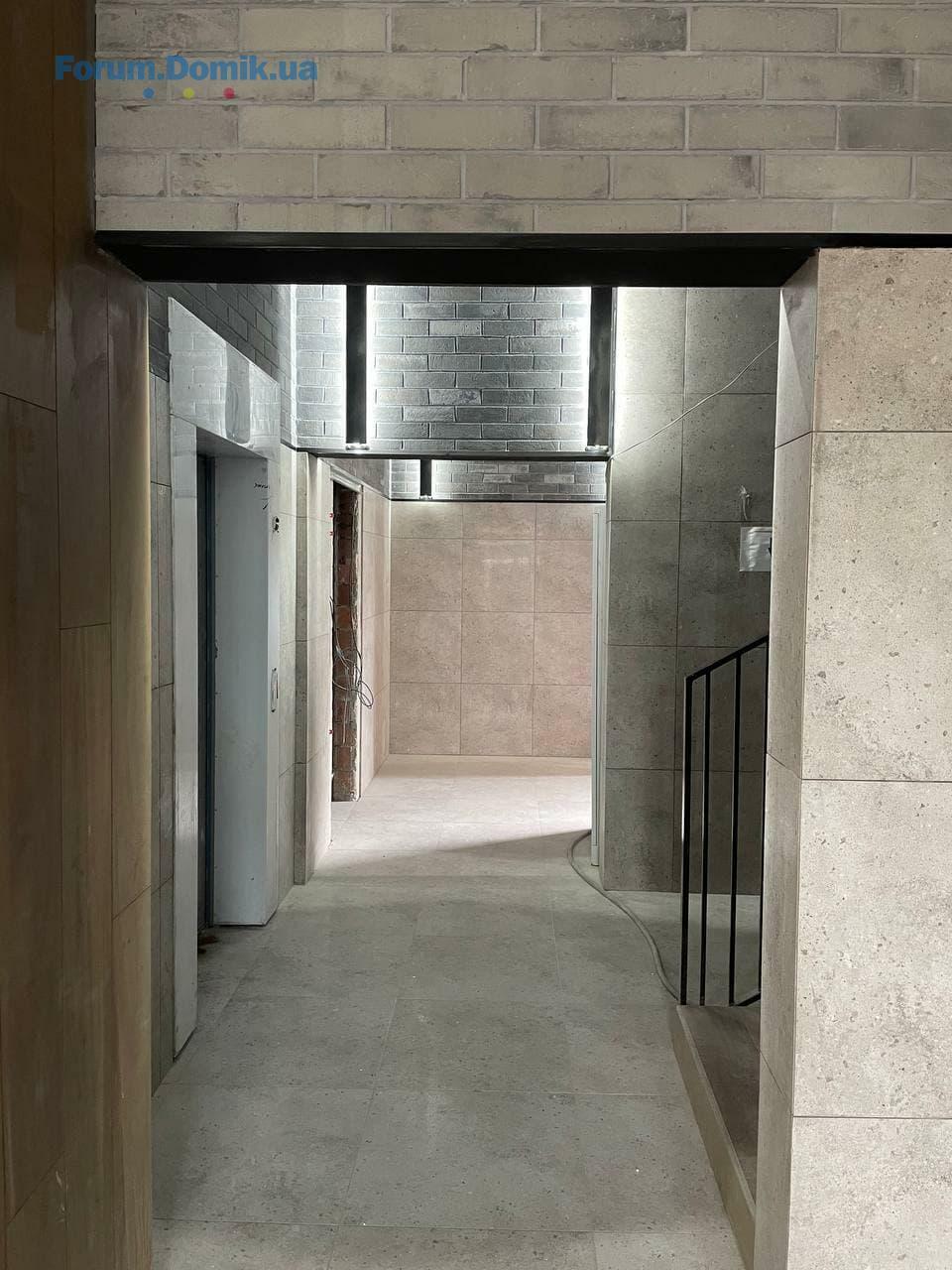

1. Ведутся отделочные работы в местах общего пользования на всех этажах (этажи 5-9)

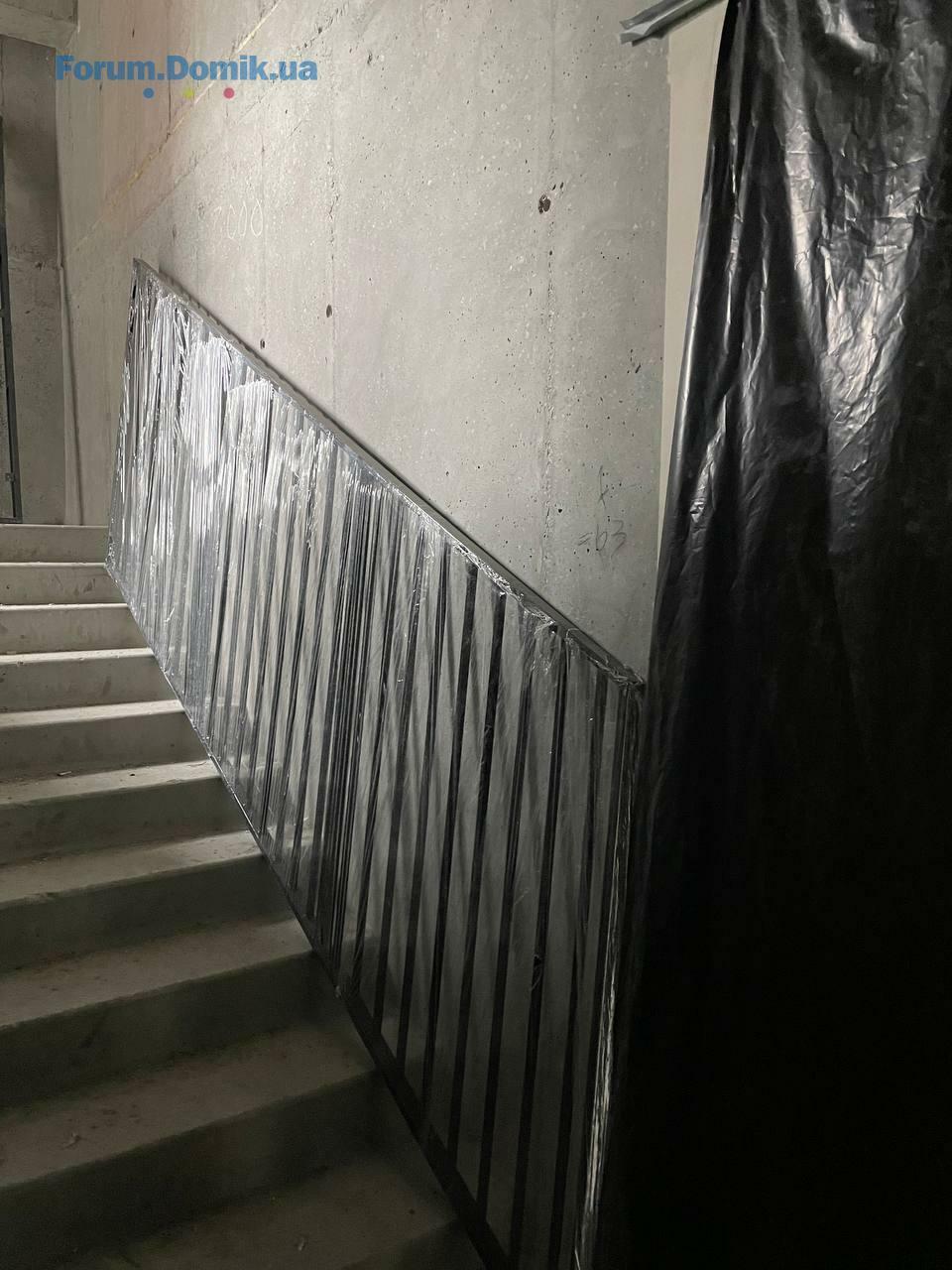

2. Ведутся работы по монтажу перил лестничных маршей (этажи 2-7)
3. Возобновились работы по гидроизоляции террас с внутренней стороны дома.
Секция 2
1. Ведутся работы по закрытию тех. отверстий (кирпичом).
2. Идет работа по подключению насосной станции (паркниг)
3. Ведется работы по приклеиванию плитки в местах общего пользования(этажи 4-7)

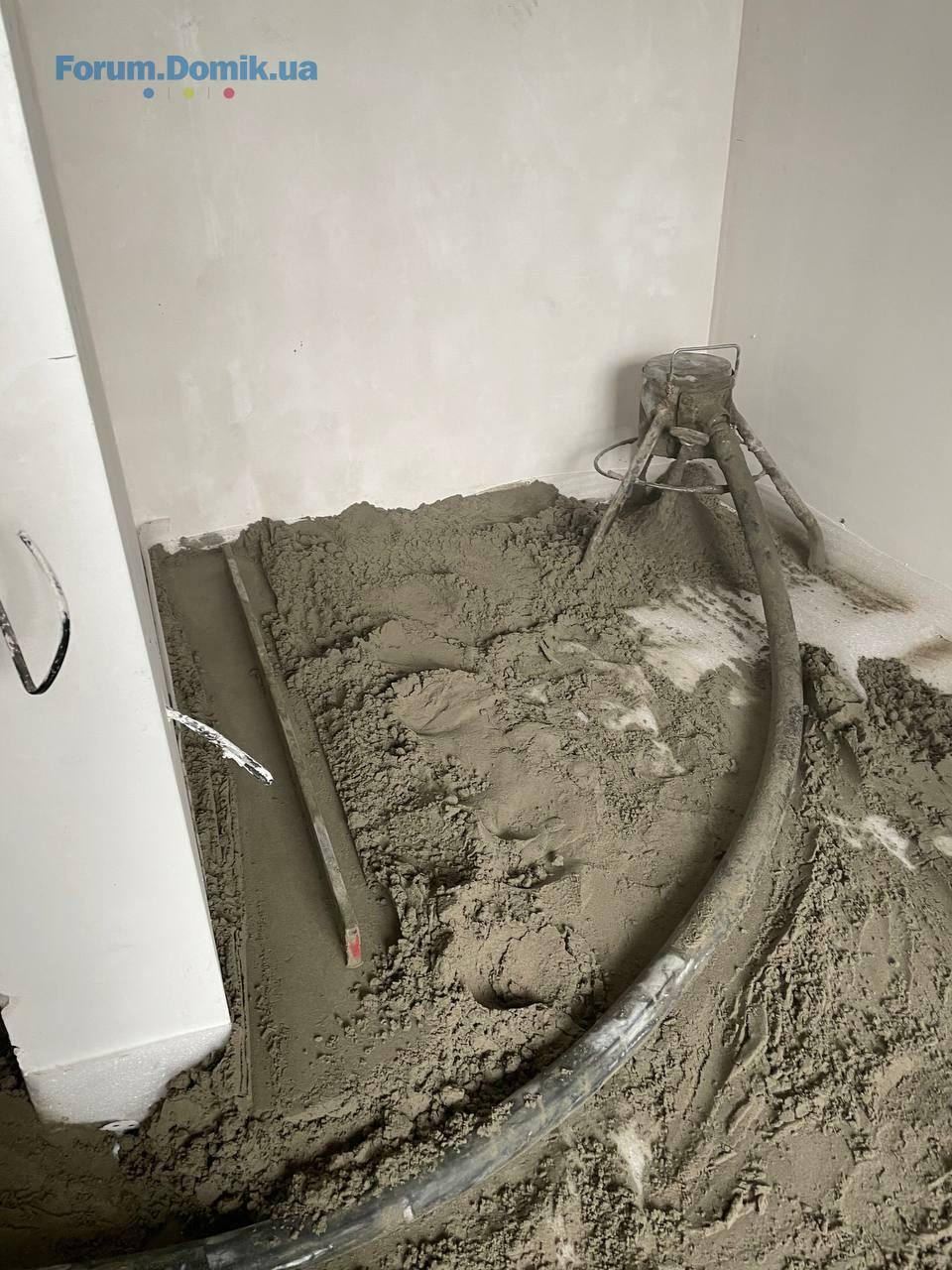

4. Залили стяжку на первом этаже
Секция 3

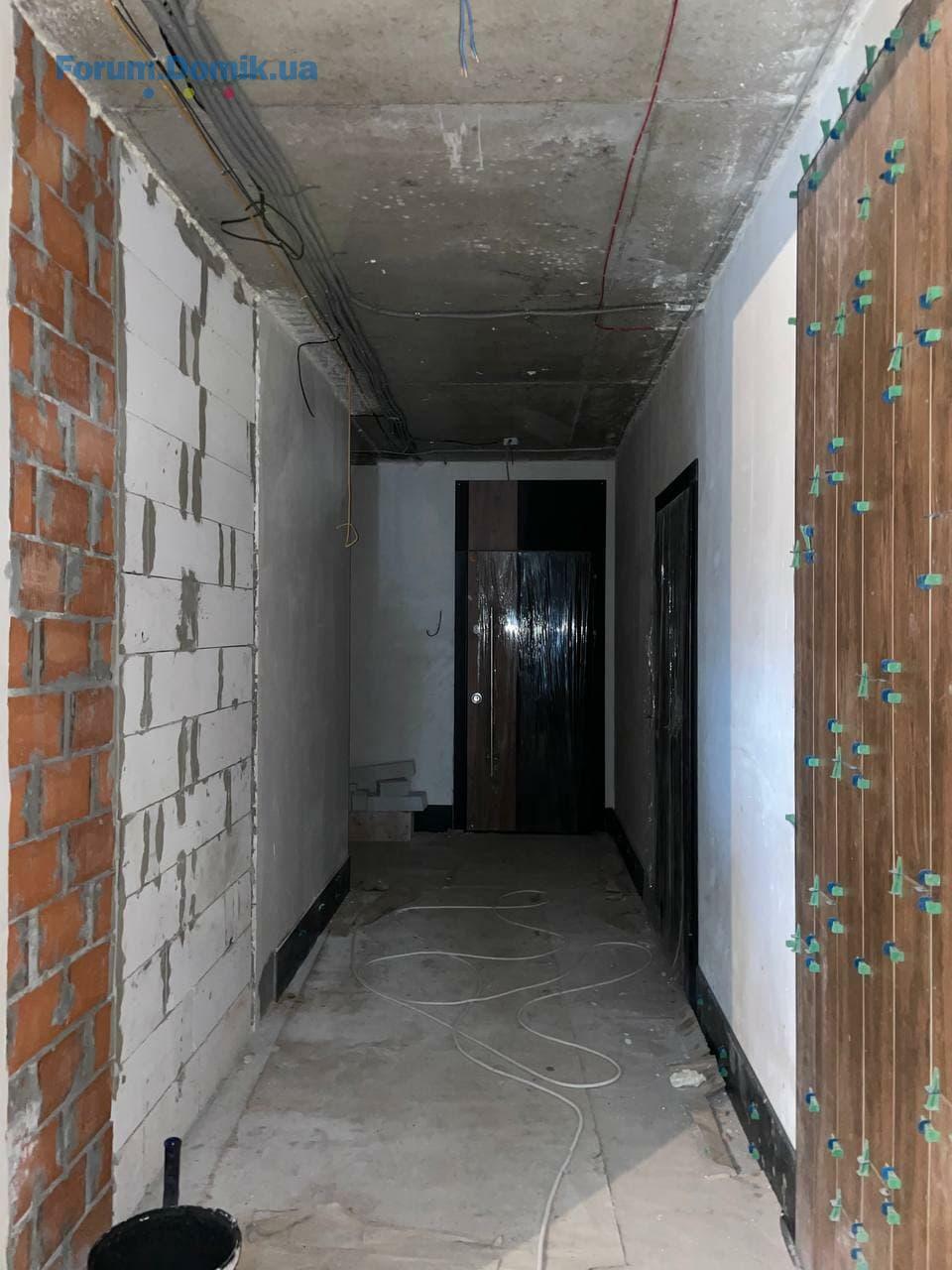

1. Ведутся работы по установке квартирных входных дверей и дверей вкладовые (этажи 4-6)
2. Подготовка к установке газовых котлов (этажи 2-6)
4. Ведутся работы по устройству стяжки (этаж 7)
ОБЩИЕ РАБОТЫ ПО ДОМУ:
1. Закончены работы по газификации дома.
2. Ведутся работы по монтажу системы вентиляции
3. Ведутся работы пож. системы

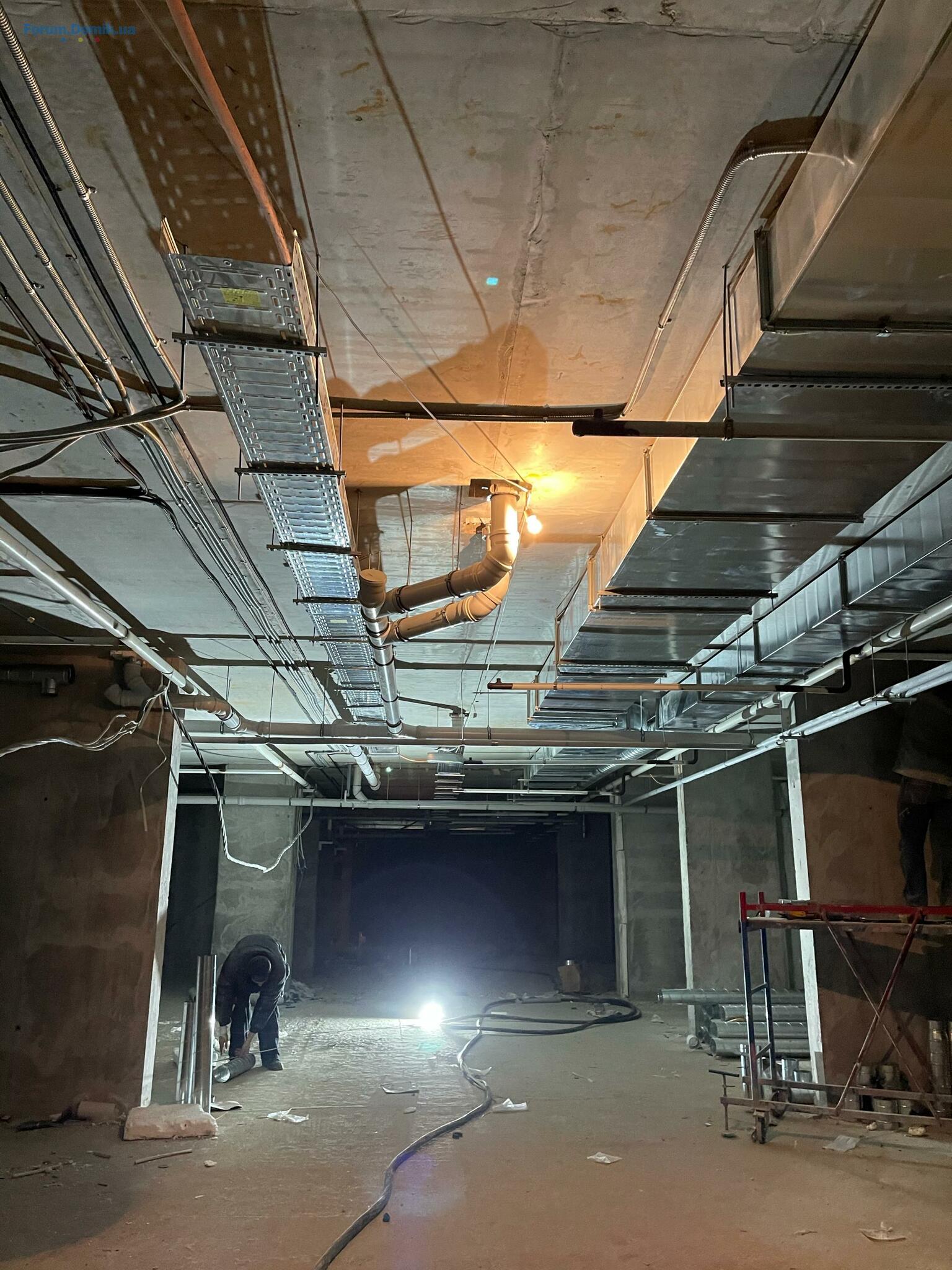

4. Ведутся монолитные работы по выезду из паркинга
5. Ведутся работы по подключению квартир к электроснабжению секции № 2,3
6. Ведутся работы по подключению бытовой канализации в общую секции №2.
Мы с нетерпением ждем наших жильцов!
Секция 1
1. Ведутся отделочные работы в местах общего пользования на всех этажах (этажи 5-9)
2. Ведутся работы по монтажу перил лестничных маршей (этажи 2-7)
3. Возобновились работы по гидроизоляции террас с внутренней стороны дома.
Секция 2
1. Ведутся работы по закрытию тех. отверстий (кирпичом).
2. Идет работа по подключению насосной станции (паркниг)
3. Ведется работы по приклеиванию плитки в местах общего пользования(этажи 4-7)
4. Залили стяжку на первом этаже
Секция 3
1. Ведутся работы по установке квартирных входных дверей и дверей вкладовые (этажи 4-6)
2. Подготовка к установке газовых котлов (этажи 2-6)
4. Ведутся работы по устройству стяжки (этаж 7)
ОБЩИЕ РАБОТЫ ПО ДОМУ:
1. Закончены работы по газификации дома.
2. Ведутся работы по монтажу системы вентиляции
3. Ведутся работы пож. системы
4. Ведутся монолитные работы по выезду из паркинга
5. Ведутся работы по подключению квартир к электроснабжению секции № 2,3
6. Ведутся работы по подключению бытовой канализации в общую секции №2.
Мы с нетерпением ждем наших жильцов!
Marian_TominFamily
Представитель
92
02 ноября 2018
03 май 2021 09:59
Добрый день и с праздниками! Рассказываем свежие новости о ходе строительства ЖК Utlandia за апрель:
Секция 1:
1. Убираем места общего пользования на 2-9 этажах.
2. Наносим лак на лестничные марши.
Секция 2:
1. Проводим отделочные работы на всех этажах.
2. Продолжаем фасадные работы со стороны двора.

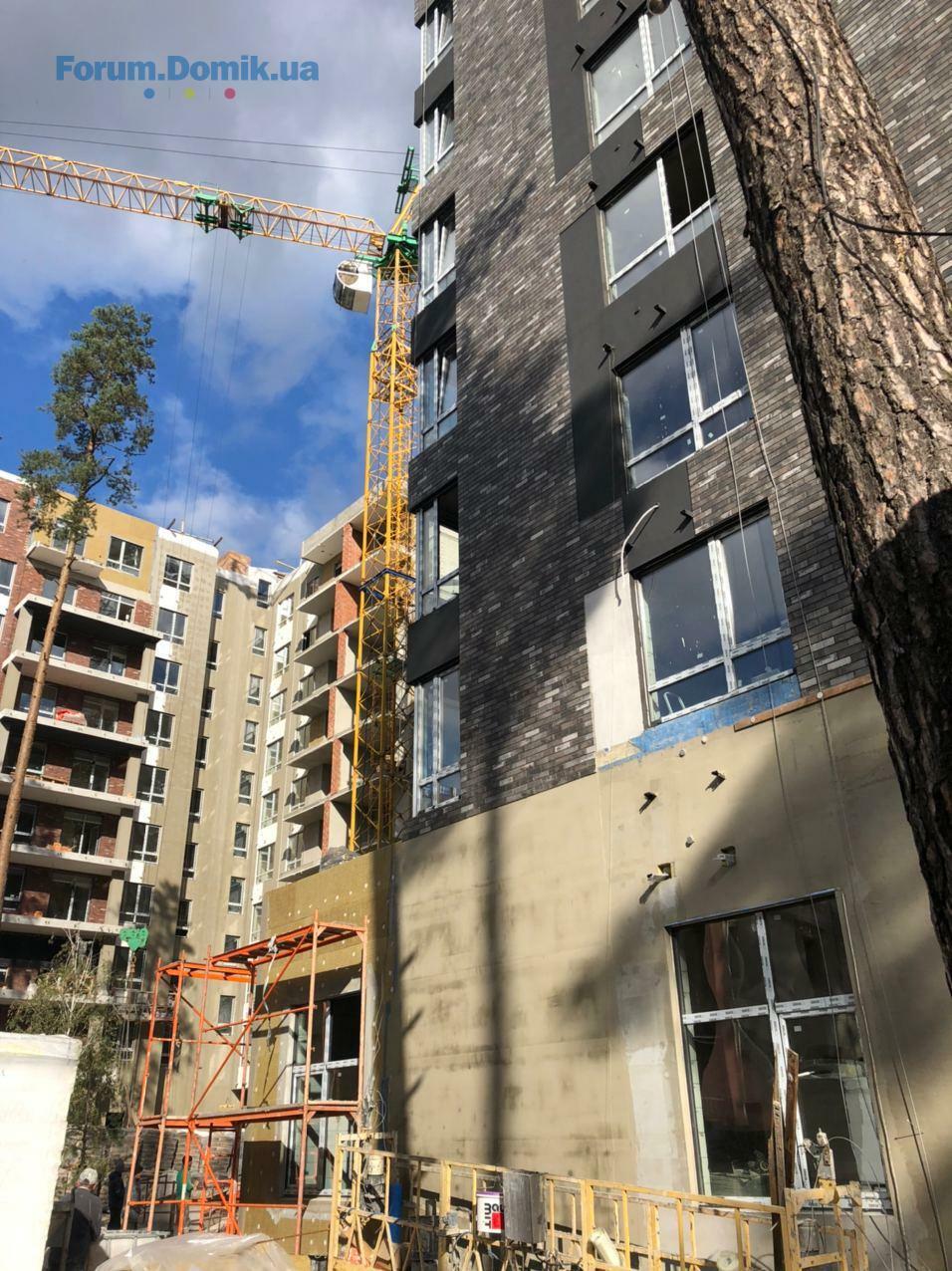

3. Ведем пусконаладочные работы лифта.
Секция 3:
1. Завершили установку котлов и радиаторов.
2. Ведем работы по запуску воды.
3. Продолжаем отделочные работы всех этажей.
4. Ведем работы по запуску лифта.
5. Подключаем внешнюю канализацию.
Общие работы по всему дому:
1. Продолжаем монтаж системы вентиляции и пожарной системы.
2. Ведем монолитные работы по выезду из паркинга.

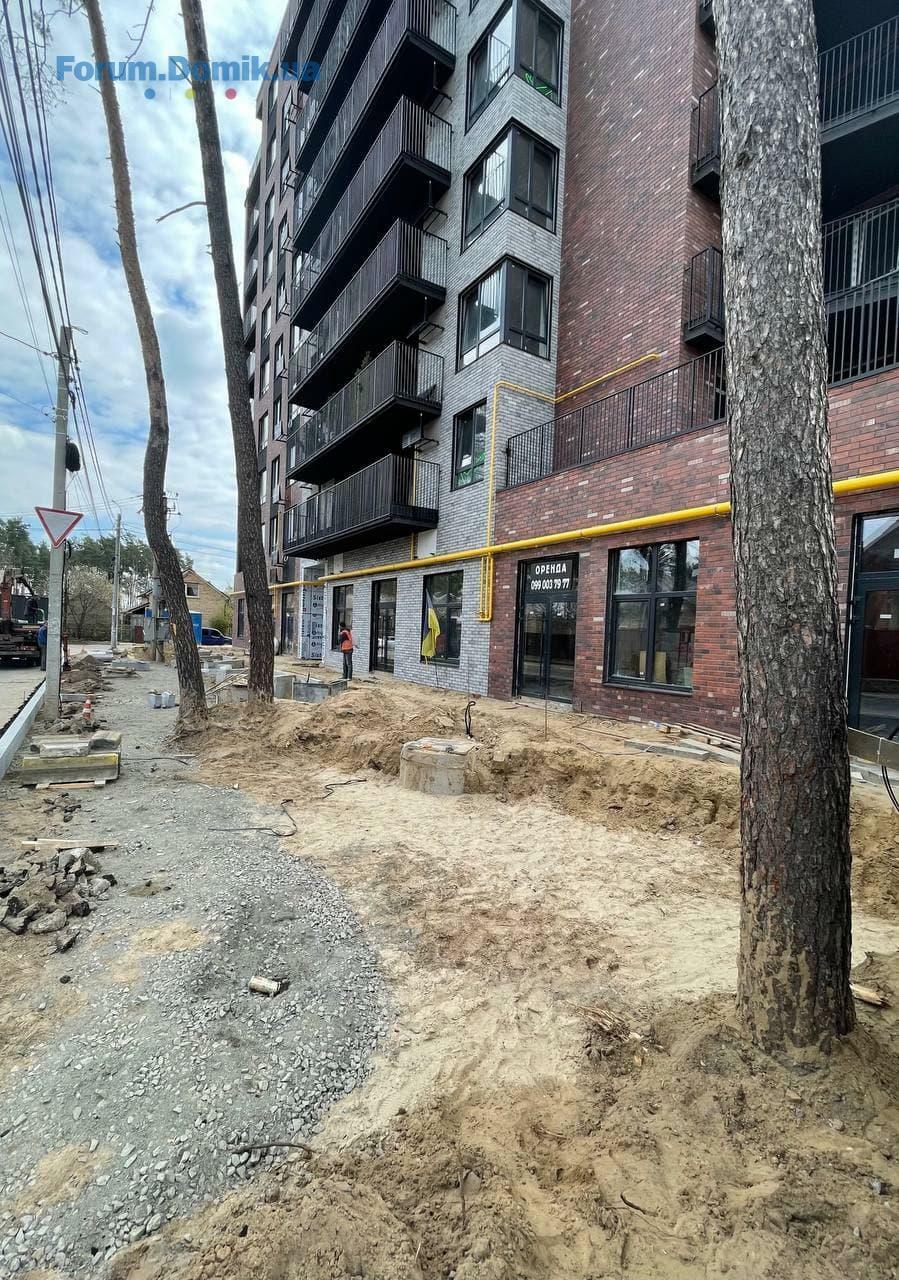

3. Работаем над благоустройством со стороны ул. Чехова.

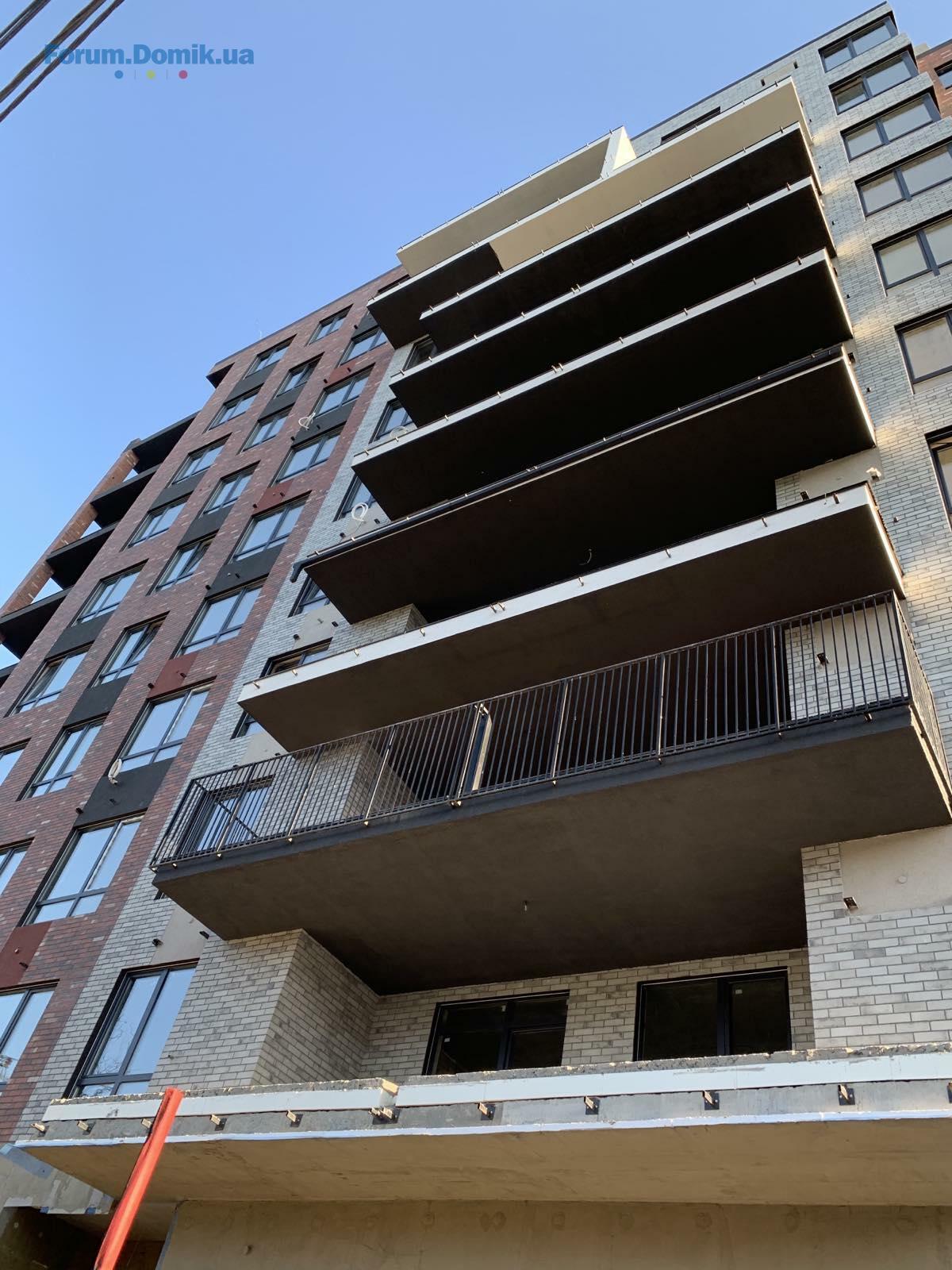

Но главная новость этой недели - ЖК Utlandia официально введен в эксплуатацию! А жильцы постепенно заходят на ремонт. Выходим на финишную прямую!
Секция 1:
1. Убираем места общего пользования на 2-9 этажах.
2. Наносим лак на лестничные марши.
Секция 2:
1. Проводим отделочные работы на всех этажах.
2. Продолжаем фасадные работы со стороны двора.
3. Ведем пусконаладочные работы лифта.
Секция 3:
1. Завершили установку котлов и радиаторов.
2. Ведем работы по запуску воды.
3. Продолжаем отделочные работы всех этажей.
4. Ведем работы по запуску лифта.
5. Подключаем внешнюю канализацию.
Общие работы по всему дому:
1. Продолжаем монтаж системы вентиляции и пожарной системы.
2. Ведем монолитные работы по выезду из паркинга.
3. Работаем над благоустройством со стороны ул. Чехова.
Но главная новость этой недели - ЖК Utlandia официально введен в эксплуатацию! А жильцы постепенно заходят на ремонт. Выходим на финишную прямую!
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Подробнее
- ЖК На Озерной | Атлант | Новоселки, ул. Озерная23.11982
- ЖК А12 | УСК | Бровары, ул. Олимпийская, 12а23.113 073
- ЖК Причал 8 | ИнтерГал-Буд | ул. Канальная, 823.11159
- ЖК Рихерт & Парк | A Development | ул. Кирилловская, ул. Нижнеюрковская23.11101
- ЖК Трояндовий | Бровары, ул. Фельдмана, ул. Трояндова22.11708
- ЖК Деснянский | ДБК-Житлобуд | ул. Электротехническая, 4322.11446
- ЖК Dibrova Park | Диброва Парк | IB Alliance | ул. Северо-Сырецкая22.111 979
- ЖК Silver House | Сильвер Хаус | Спецжитлофонд | Голосеевский пр, 7421.112 193
- Жилой квартал Rybalsky | Рыбальский | SAGA, Perfect Group | ул. Набережно-Рыбальская 3,921.111 323
- ЖК Sense City | Сенс Сити | Prostir | Софиевская Борщаговка, ул. Соборная, 77а20.1120
- Альтернативне живлення для орендарів, хто кому винен?21.1110
- Стоит ли сейчас покупать недвижимость?20.113 829
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Дно рынка недвижимости и влияющие факторы17.1115 233
- Инвестиции в недвижимость - лучший вариант инвестирования?17.11145
- Продаж квартири з прописаним дітьми11.114
- Лучший район Киева29.101 682
- Квартира не відповідає плануванню. Які права я маю, з чого починати діалог з забудовником?20.083
- Кому принадлежат инженерные сети в доме?20.0718
- Дорожки на участке15.1124
- Патріотичні картини як символ національної ідентичності в сучасному інтер’єрі26.101
- Как подобрать кухонную мебель15.104
- Выбор гранитной мойки04.1030
- Как я подбирал на свою кухню разную утварь01.101
- Лифт в частном доме01.104
- Украинская дизайн-студия Yakusha design30.093
- Де ви замовляли послугу 3-д дизайну інтер'єру?23.073
- Бассейн во дворе07.0517
- ЖК "Ріверсайд", Рівне, вул. Небесної Сотні, 66 - "DBN"27.10142
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а18.093
- ЖК "Северный", Чернигов, пр. Мира - "Атлант"21.0811
- ЖК Прохоровський квартал05.081
- ЖК Artville | Артвиль | Zezman | Одесса, 7 км Овидиопольской дороги29.0526
- ЖК "Зелений двір", Івано-Франківськ, вул. Тисменицька23.048
- Твердотопливный котел и расходы на отопление21.1120
- Из чего построить дом05.1197
- Бачок унитаза15.101
- Интересует подключение бойлера косвенного нагрева Tesy BiLight 100R S в систему отопления тепловым насосом(ТН)08.101
- Перчатки08.102
- Терміново куплю! Балон з гексафторидом сірки SF6 чистоти 99,9% V=72 кг20.091
- Схема підключення ледлюстри20.081
- Как правильно выбрать бойлер. Отзывы о бойлерах18.08434
- Замена вентиляции в квартире15.085
- Весільний салон Новіас10.111
- Продаж спецодягу06.112
- Коврики от DarianA - уют и комфорт в вашем доме06.101
- Duomed - медична клініка у Львові30.091
- Послуги з будівництва стаціонарних басейнів09.092
- А что смотрим?02.09477
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий06.0832
- Что подарить мужчине?02.08349
- Послуги Електрика Кам'янець-Подільський13.071
Сучасні шалє із морським краєвидом
Новенькі модернові будинки у затишному містечку на березі середземного моря серед мальовничих гір
Подробнее
