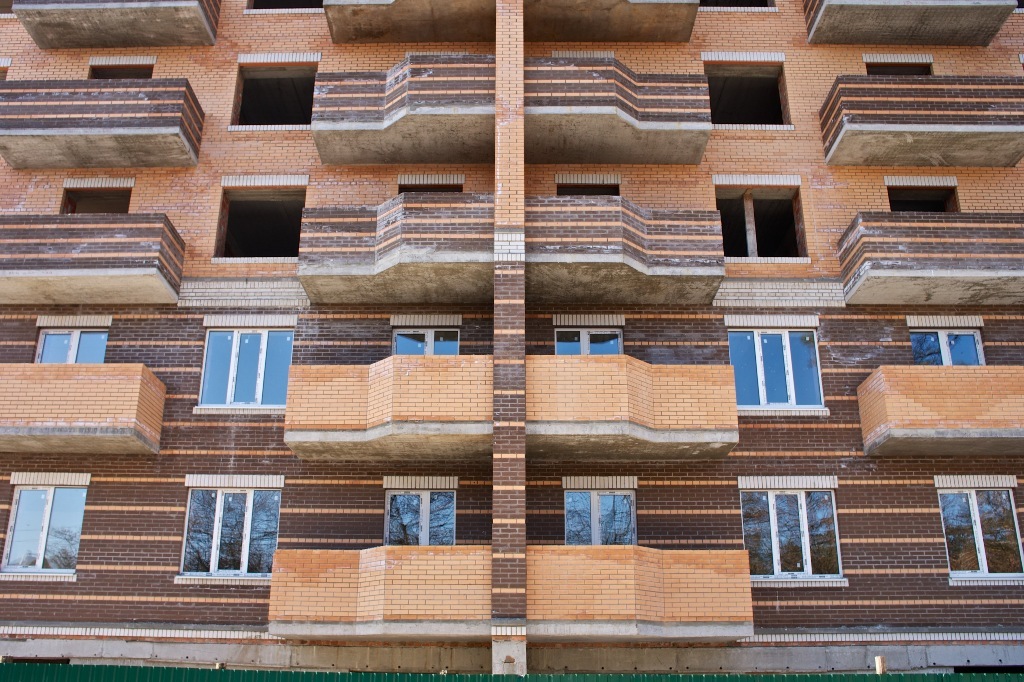

ЖК "Янтарный", фотографии строительства за 31 января, 2013

Domik Ai

штучний інтелект

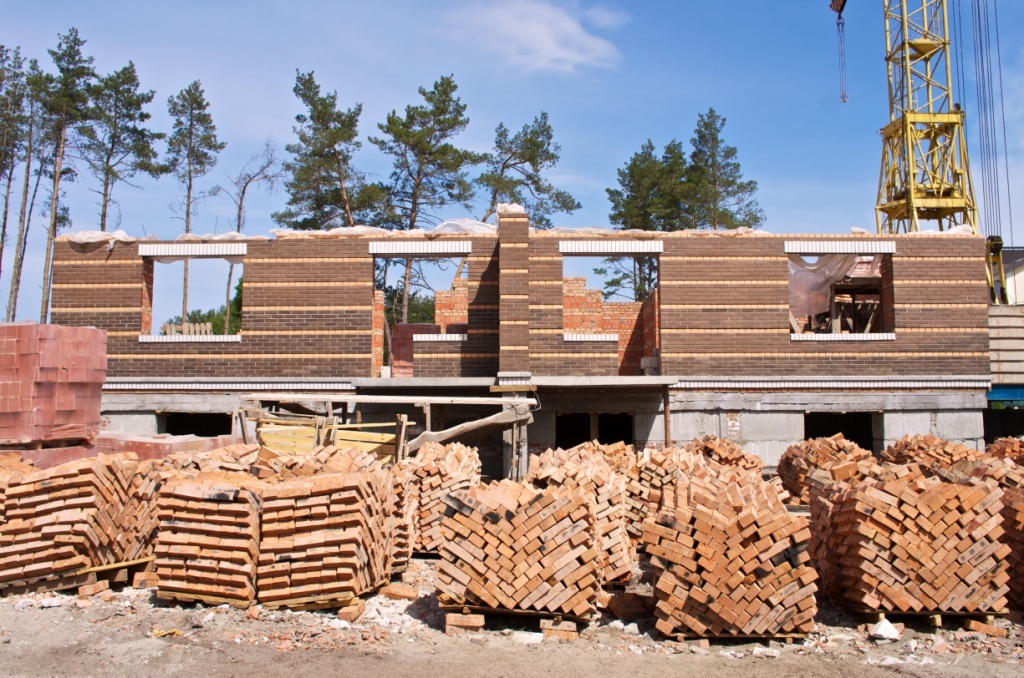

37 711
09 сентября 2019
01 фев 2013 18:00
Отчет строительства ЖК «Янтарный» от Застройщика.
Все строительные работы, ведущиеся на объекте ЖК «Янтарный» соответствуют срокам, установленным в директивном графике строительства.

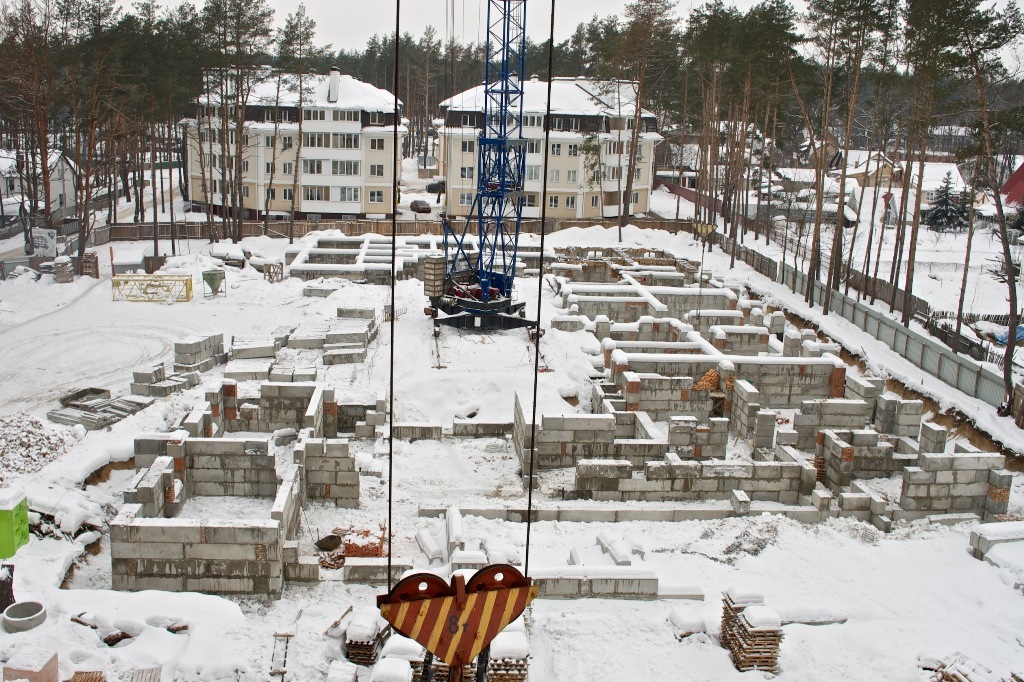

На 31.01.2013 строительные объекты ЖК «Янтарный» и детский садик «Фортеця» находятся на следующей стадии строительства.

9-ти этажный дом № 1: Проводится кирпичная кладка 9-го этажа и монтаж внутренних перегородок.
9-ти этажный дом № 3: Выполнен монтаж блоков ФБС в 1 и 2-й секциях.
Детское дошкольное заведение «Фортеця» (140 чел, 1 870 м. кв.): Заканчивается кладка 3-го этажа и установка парапетов.
Задействована следующая строительная техника:
- Башенный кран ПОТЕЙН –МС175В:
- Автомобильный кран – 1 единица;
- Автосамосвалы (Кразы, Камазы) – 6 единиц.
Все строительные работы, ведущиеся на объекте ЖК «Янтарный» соответствуют срокам, установленным в директивном графике строительства.
На 31.01.2013 строительные объекты ЖК «Янтарный» и детский садик «Фортеця» находятся на следующей стадии строительства.
9-ти этажный дом № 1: Проводится кирпичная кладка 9-го этажа и монтаж внутренних перегородок.
9-ти этажный дом № 3: Выполнен монтаж блоков ФБС в 1 и 2-й секциях.
Детское дошкольное заведение «Фортеця» (140 чел, 1 870 м. кв.): Заканчивается кладка 3-го этажа и установка парапетов.
Задействована следующая строительная техника:
- Башенный кран ПОТЕЙН –МС175В:
- Автомобильный кран – 1 единица;
- Автосамосвалы (Кразы, Камазы) – 6 единиц.
Domik Ai

штучний інтелект
37 711
09 сентября 2019
18 фев 2013 13:46
Последний фото-отчёт ЖК "Янтарный" от "БГМ".

Domik Ai

штучний інтелект
37 711
09 сентября 2019
25 фев 2013 00:46
ЖК "Янтарный"

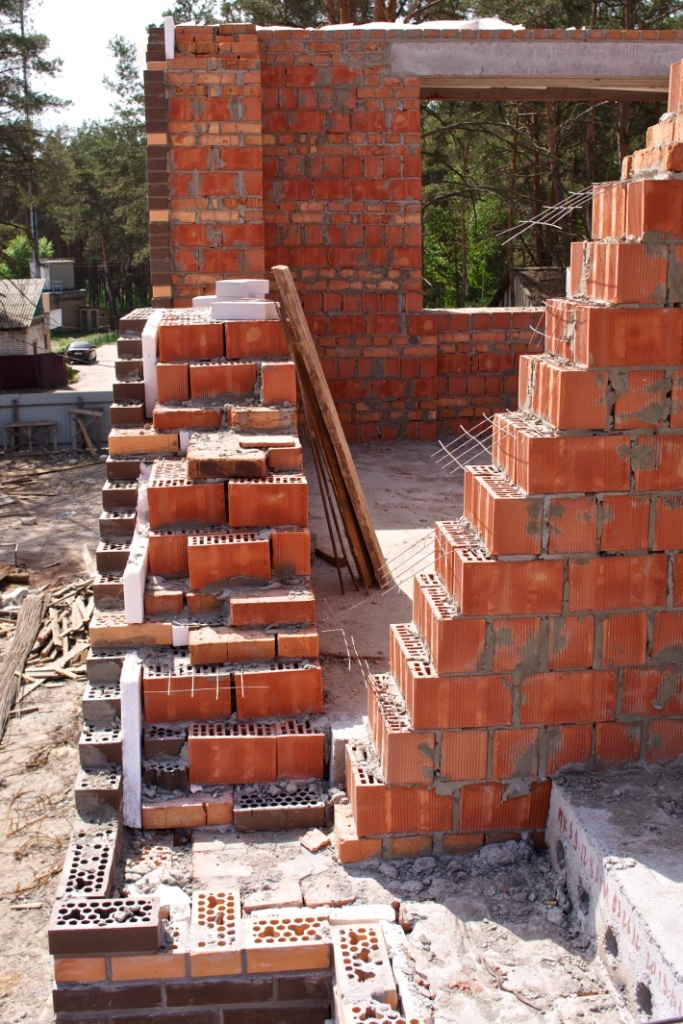

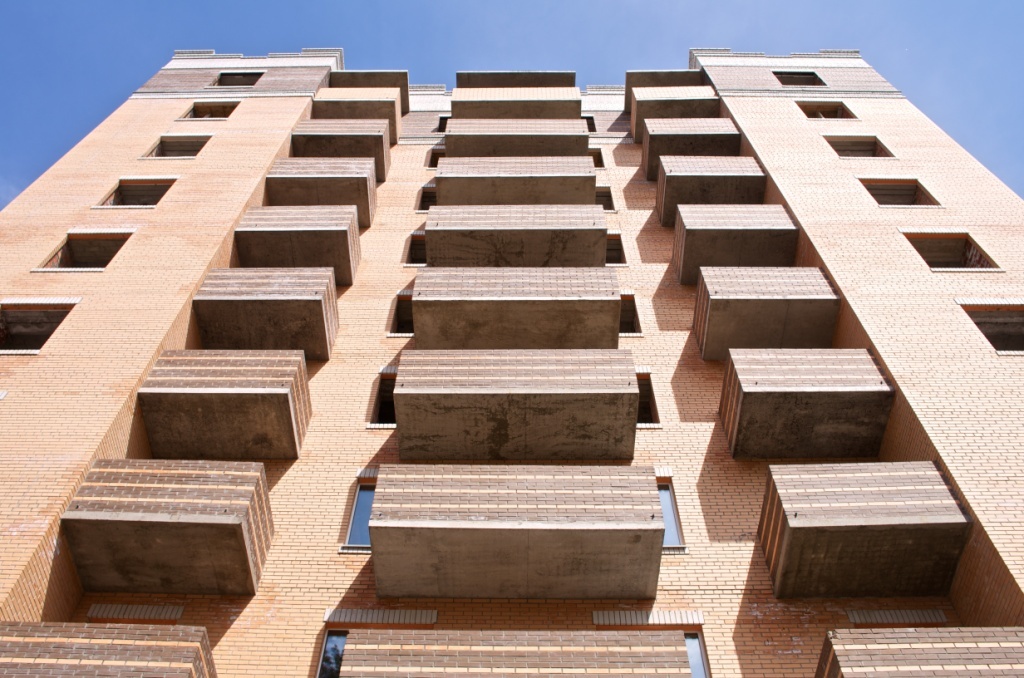

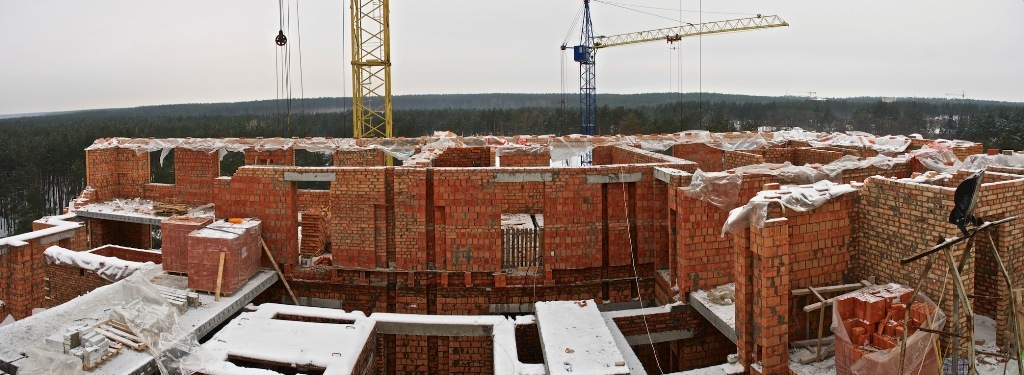

Дом №1 - Закончено возведение стен 9-го этажа.
Дом №3 - Начато возведение стен 1-го этажа. Крайняя Левая Секция.
Дом №1 - Закончено возведение стен 9-го этажа.
Дом №3 - Начато возведение стен 1-го этажа. Крайняя Левая Секция.
Domik Ai

штучний інтелект
37 711
09 сентября 2019
02 март 2013 12:58
Жилой комплекс «Янтарный»
с наземным паркингом, детской площадкой и зоной отдыха по ул. III-го Интернационала, 1-Г в городе Ирпень.
- - -
На 28.02.2013 строительные объекты ЖК «Янтарный» и детский садик «Фортеця» находятся на следующей стадии строительства:
9-ти этажный дом № 1:
- проводится кирпичная кладка 10-го этажа и монтаж внутренних перегородок;
- проводятся электромонтажные работы – 2 этажа;
- выполнено остекленение балконных блоков на первых 2-х этажах.
9-ти этажный дом № 3:
- 3-я секция: выполнена кладка 1-го этажа;
- 2-я секция: перекрыт цоколь;
- 1-я секция: выполнены работы по подвалу и проводится подготовка к арматурным работам для монолитного пояса по цоколю.

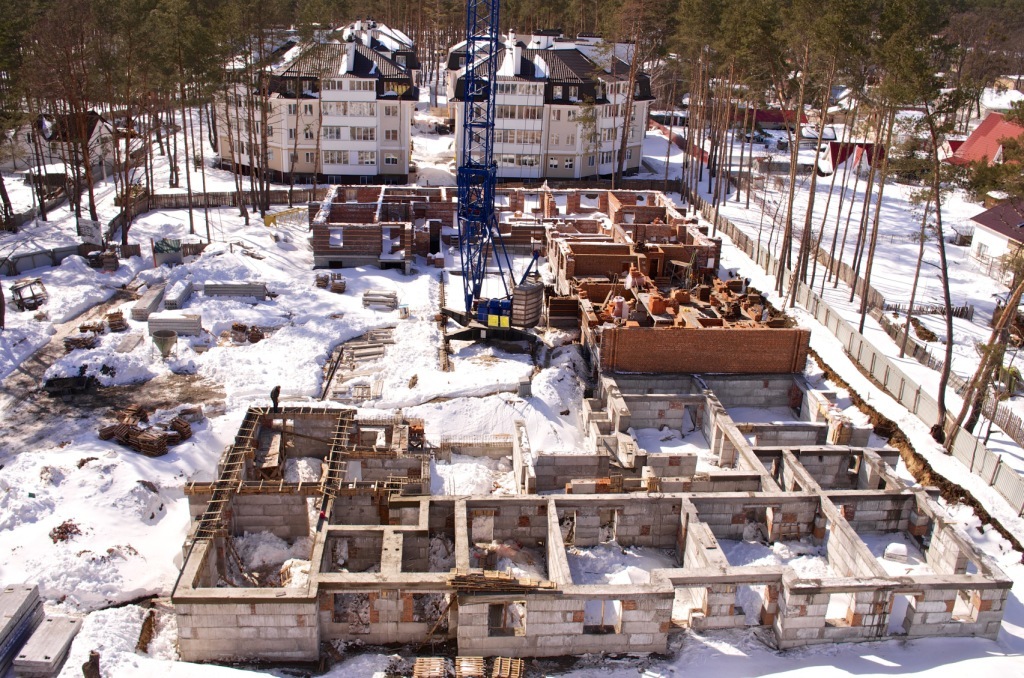

Детское дошкольное заведение «Фортеця» (140 чел, 1 870 м. кв.)
- проводится остекленение оконных блоков на первом этаже.
С уважением, отдел по работе с клиентами компании
«БилдГрупМенеджмент»
с наземным паркингом, детской площадкой и зоной отдыха по ул. III-го Интернационала, 1-Г в городе Ирпень.
- - -
На 28.02.2013 строительные объекты ЖК «Янтарный» и детский садик «Фортеця» находятся на следующей стадии строительства:
9-ти этажный дом № 1:
- проводится кирпичная кладка 10-го этажа и монтаж внутренних перегородок;
- проводятся электромонтажные работы – 2 этажа;
- выполнено остекленение балконных блоков на первых 2-х этажах.
9-ти этажный дом № 3:
- 3-я секция: выполнена кладка 1-го этажа;
- 2-я секция: перекрыт цоколь;
- 1-я секция: выполнены работы по подвалу и проводится подготовка к арматурным работам для монолитного пояса по цоколю.
Детское дошкольное заведение «Фортеця» (140 чел, 1 870 м. кв.)
- проводится остекленение оконных блоков на первом этаже.
С уважением, отдел по работе с клиентами компании
«БилдГрупМенеджмент»
Domik Ai

штучний інтелект
37 711
09 сентября 2019
02 март 2013 13:02

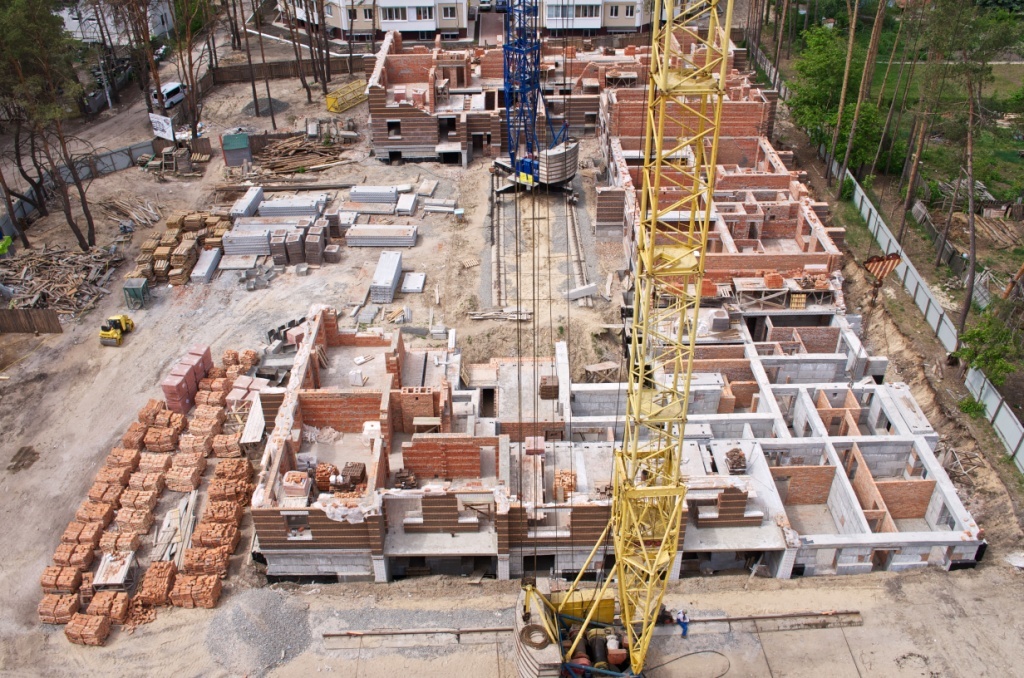

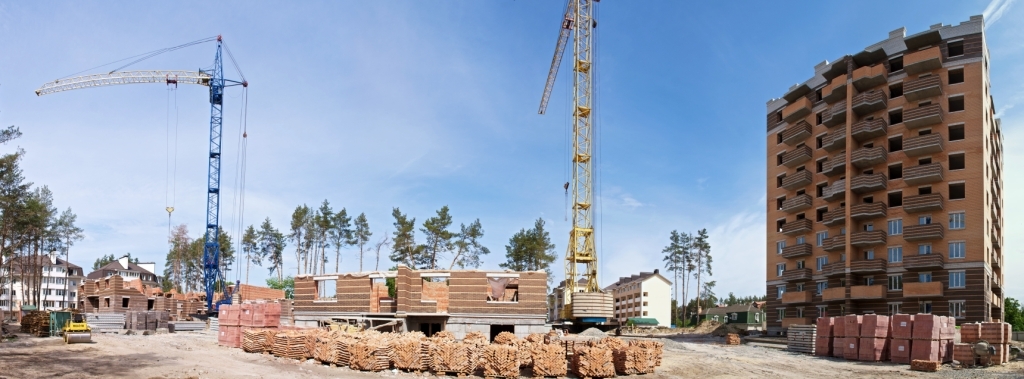

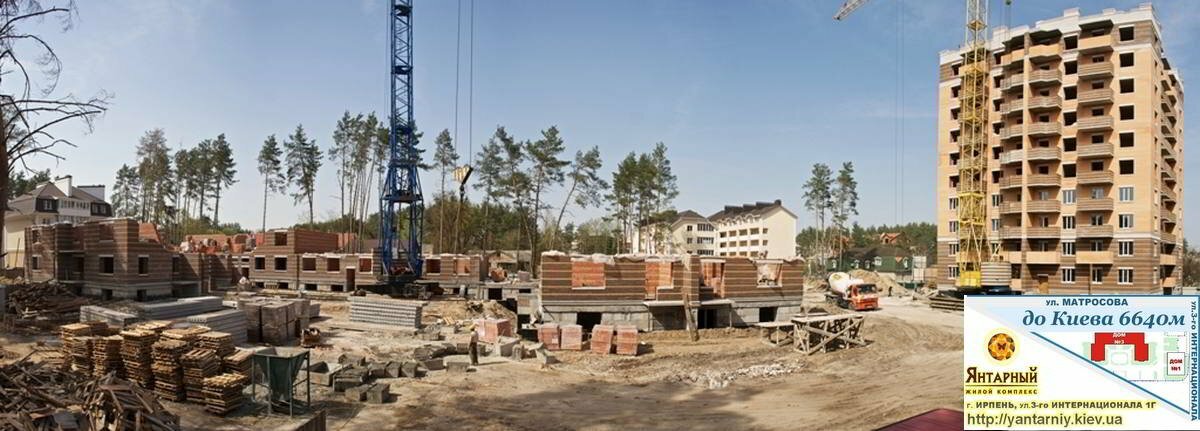

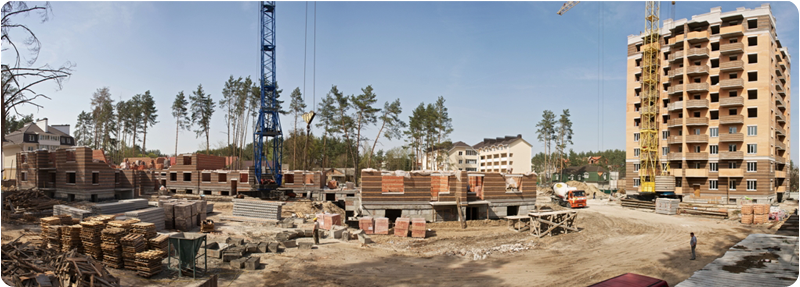

Фотографии строительства:

Domik Ai

штучний інтелект
37 711
09 сентября 2019
13 март 2013 19:58

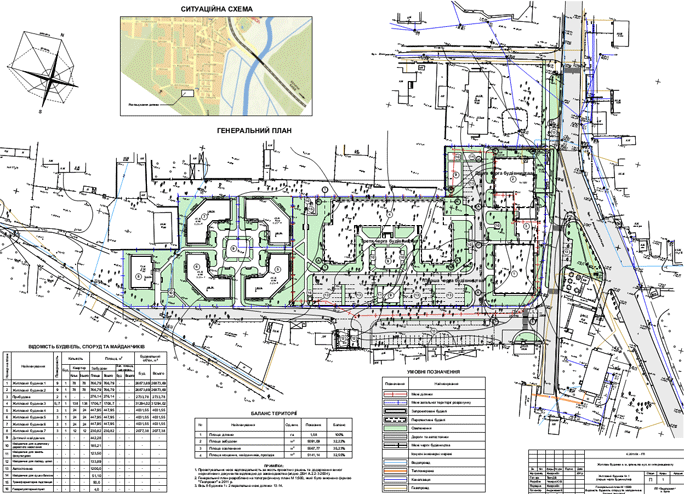

Генплан ЖК "Янтарный"

Domik Ai

штучний інтелект
37 711
09 сентября 2019
15 март 2013 10:12

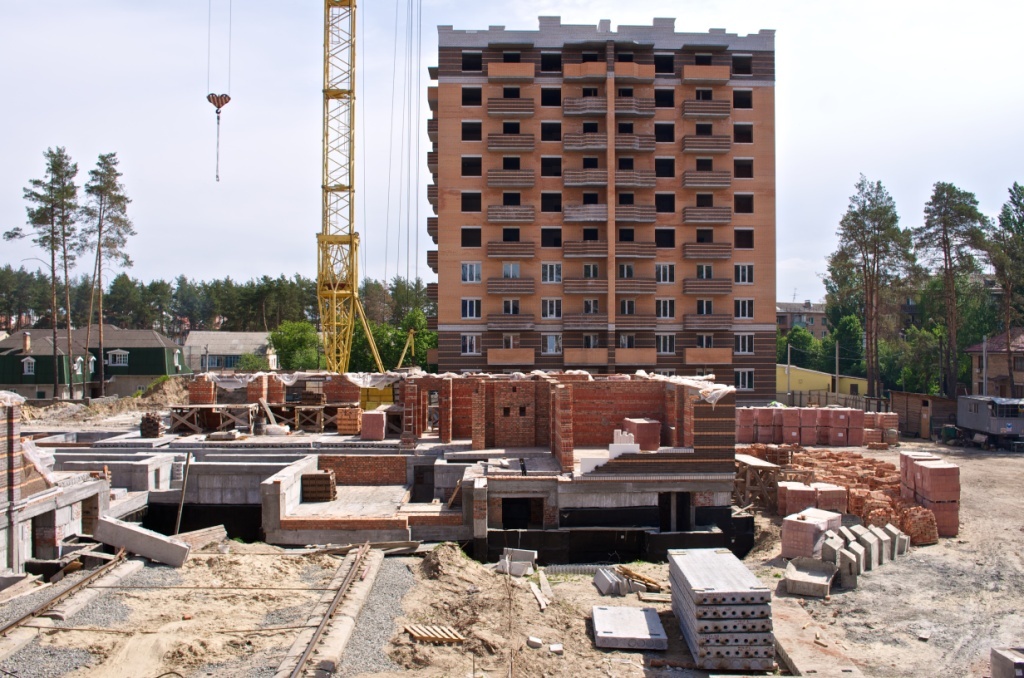

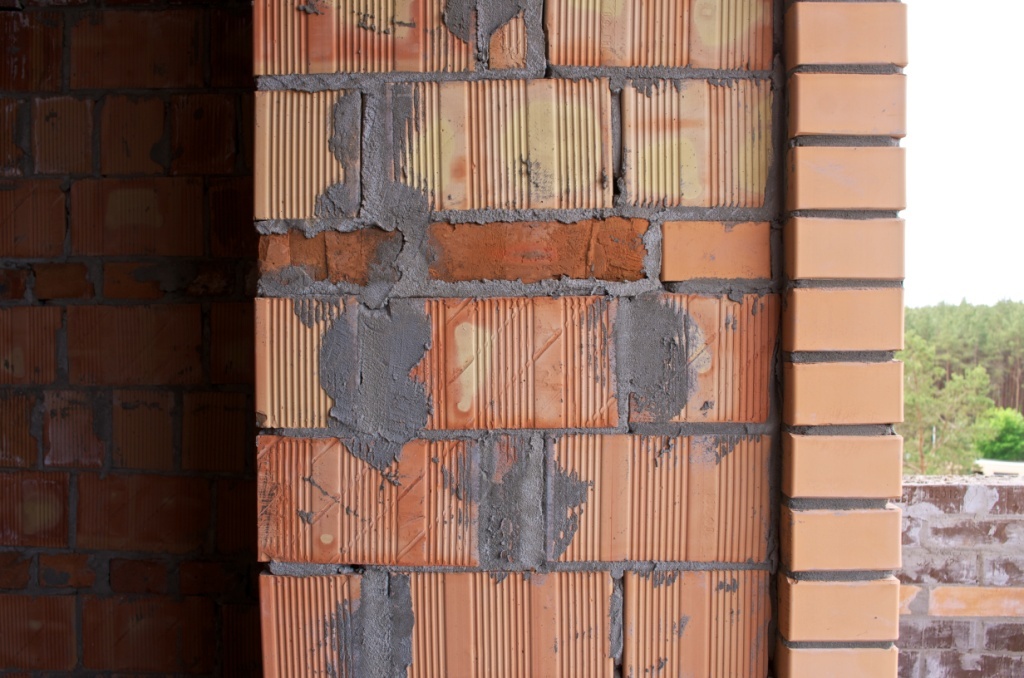

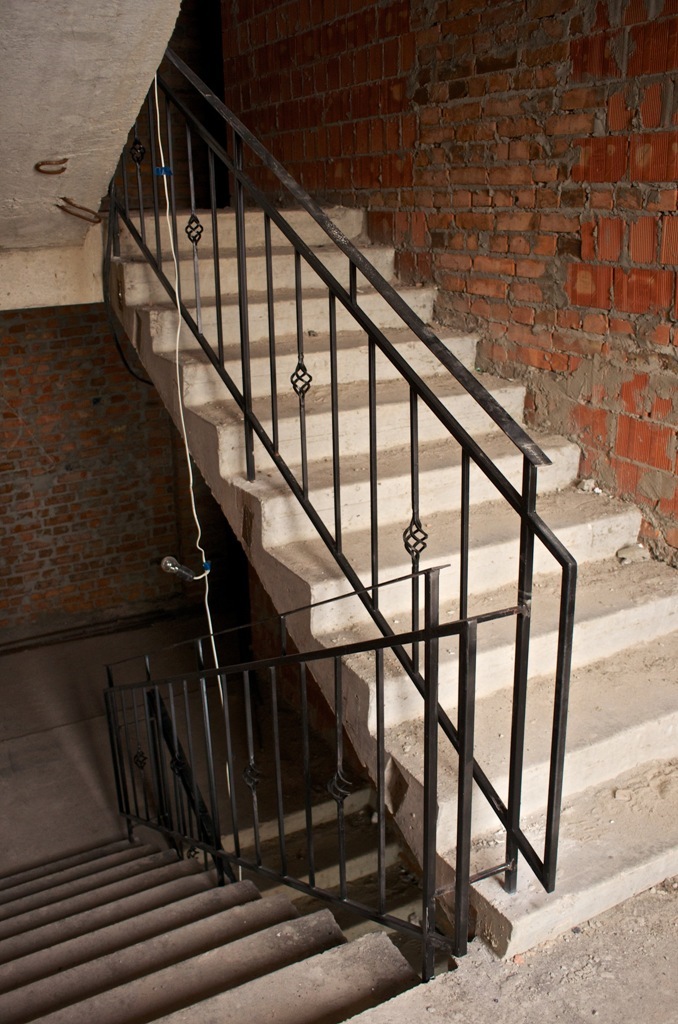

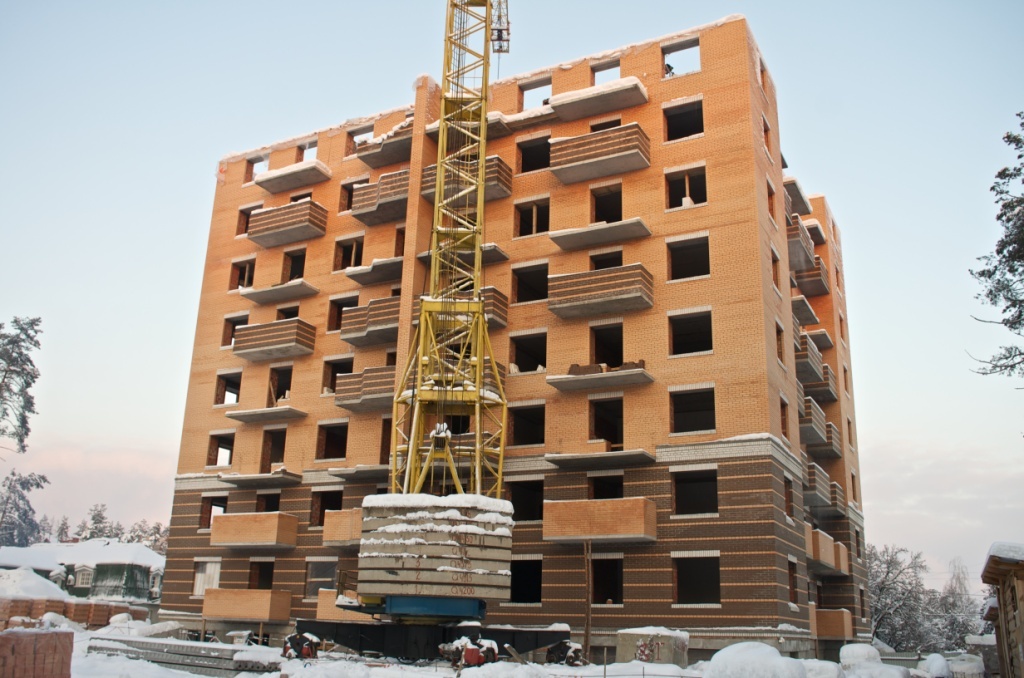

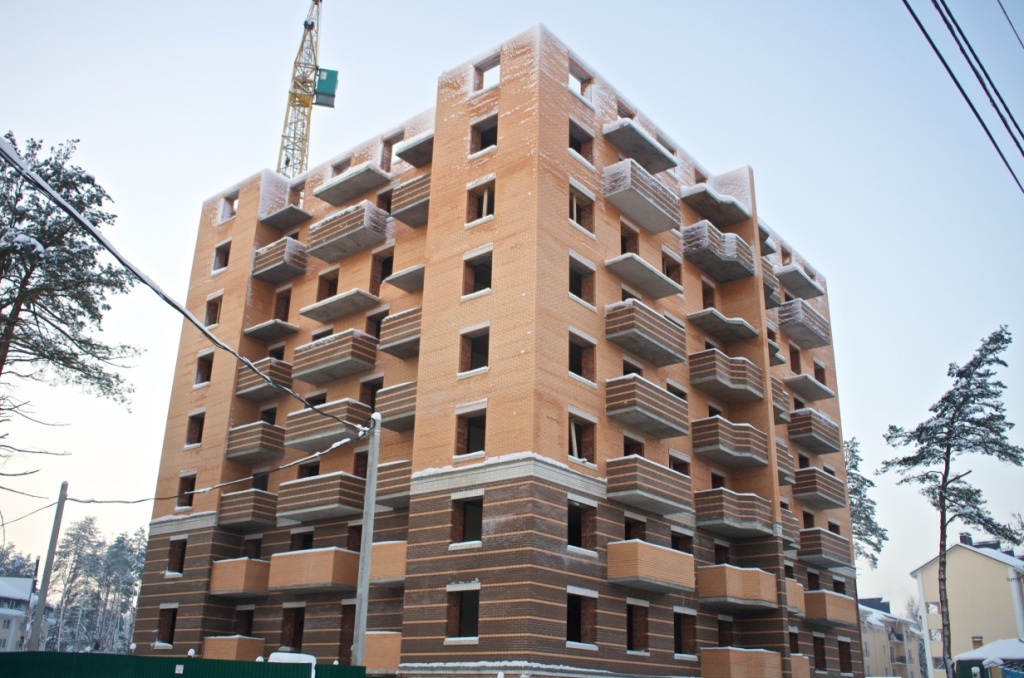

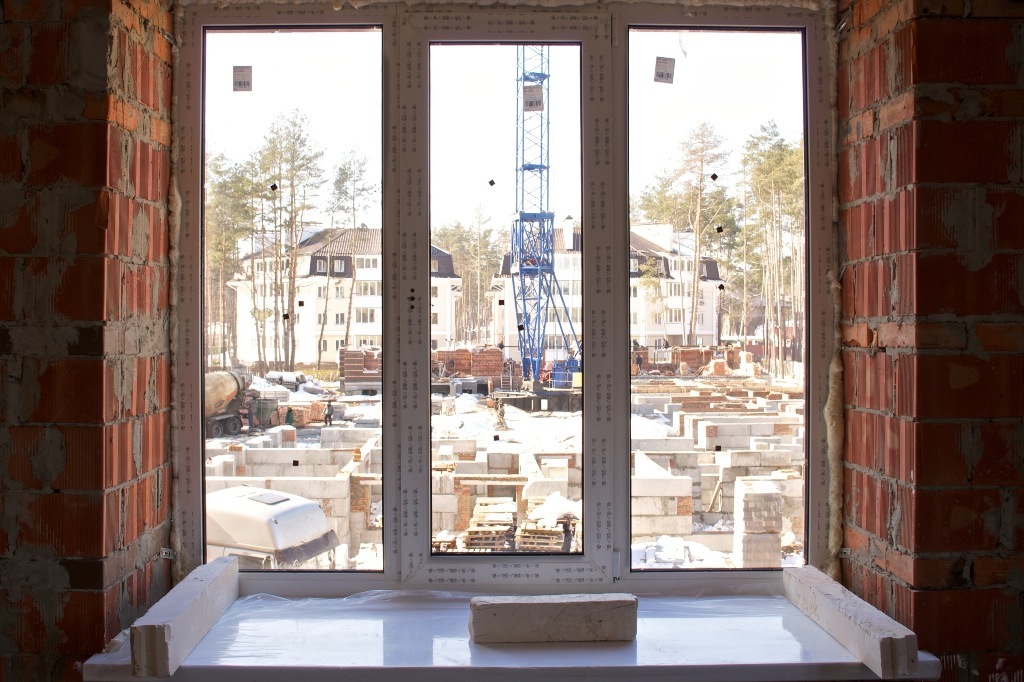

Сегодняшние фото:

Domik Ai

штучний інтелект
37 711
09 сентября 2019
31 март 2013 21:25

Domik Ai

штучний інтелект
37 711
09 сентября 2019
02 апр 2013 10:28

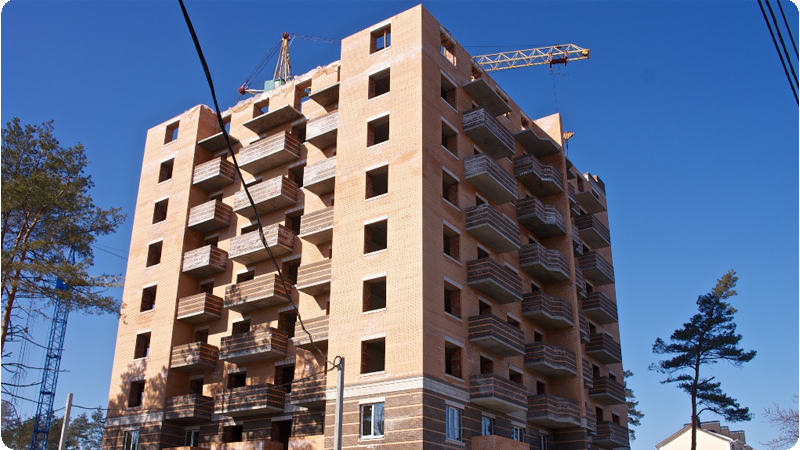

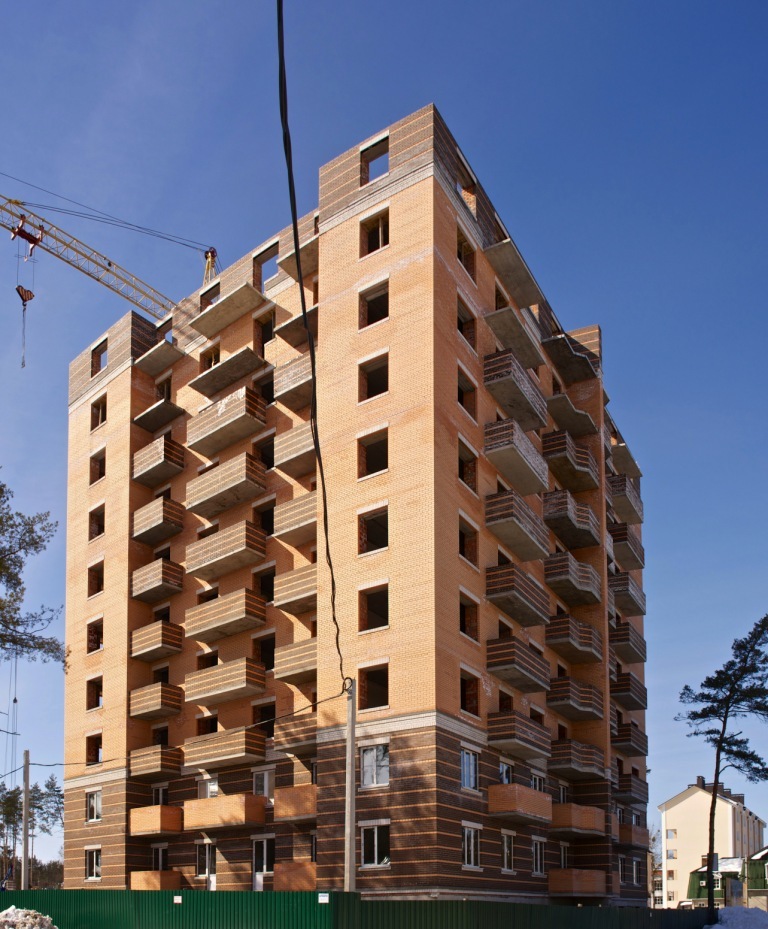

На 1.04.2013 строительные объекты ЖК «Янтарный» и детский садик «Фортеця» находятся на следующей стадии строительства:
9-ти этажный дом № 1

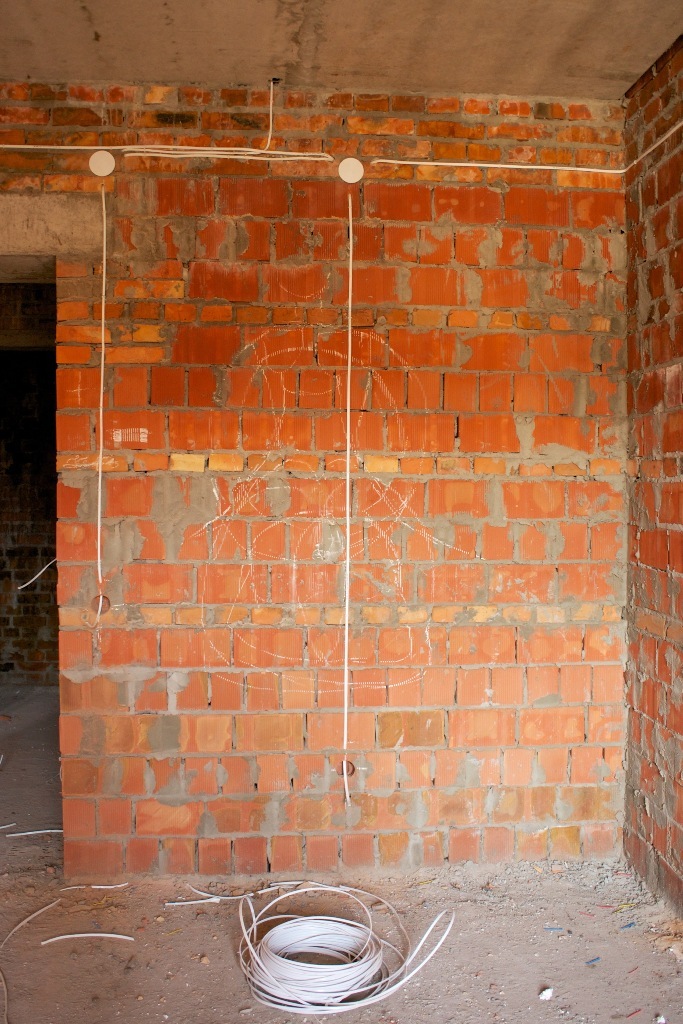

- завершена кирпичная кладка 10-го этажа и монтаж внутренних перегородок;
- проводятся электромонтажные работы – 4 этажа;
- ведутся сантехнические работы и газ.
9-ти этажный дом № 3
- 1-я и 2-я секции – выполнена кирпичная кладка 1-го этажа на 90%;
- 3-я секция – закончен цокольный этаж.
9-ти этажный дом № 1
- завершена кирпичная кладка 10-го этажа и монтаж внутренних перегородок;
- проводятся электромонтажные работы – 4 этажа;
- ведутся сантехнические работы и газ.
9-ти этажный дом № 3
- 1-я и 2-я секции – выполнена кирпичная кладка 1-го этажа на 90%;
- 3-я секция – закончен цокольный этаж.
Domik Ai

штучний інтелект
37 711
09 сентября 2019
15 апр 2013 22:37

Domik Ai

штучний інтелект
37 711
09 сентября 2019
17 апр 2013 22:17

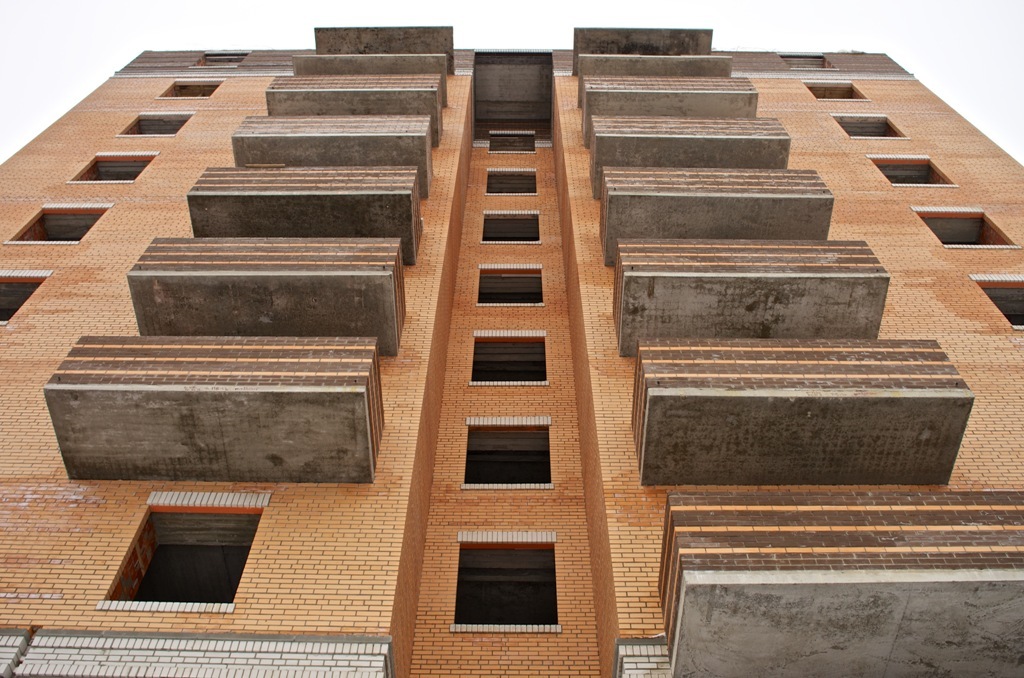

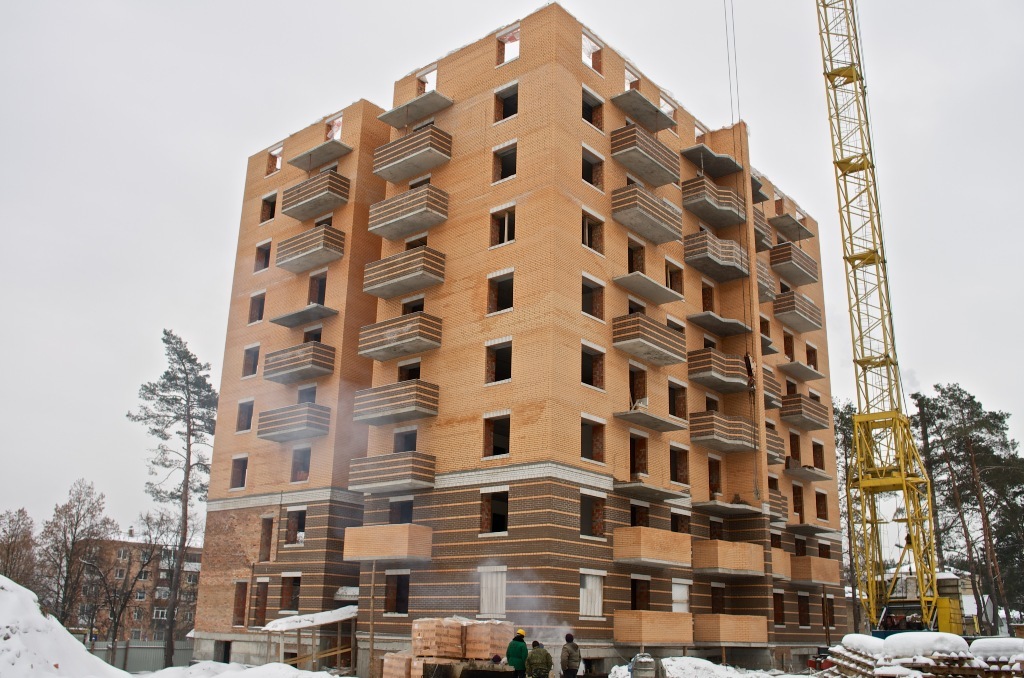

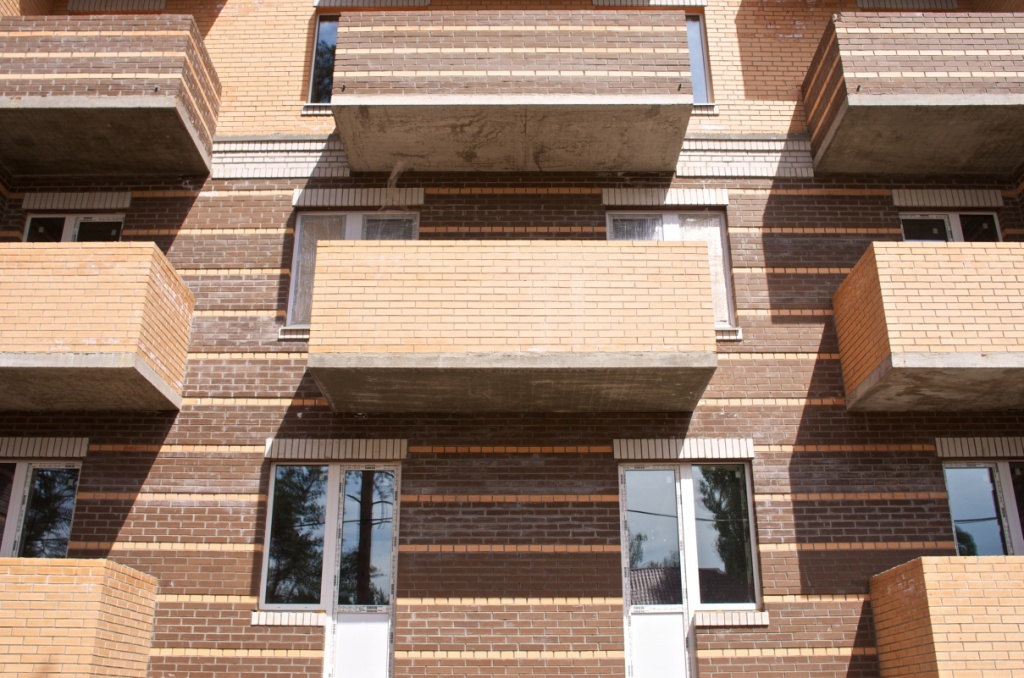

Дом №1 - достроен 10-ый этаж.
Дом №3 - закончена 3-я секция
Domik Ai

штучний інтелект
37 711
09 сентября 2019
02 май 2013 22:15

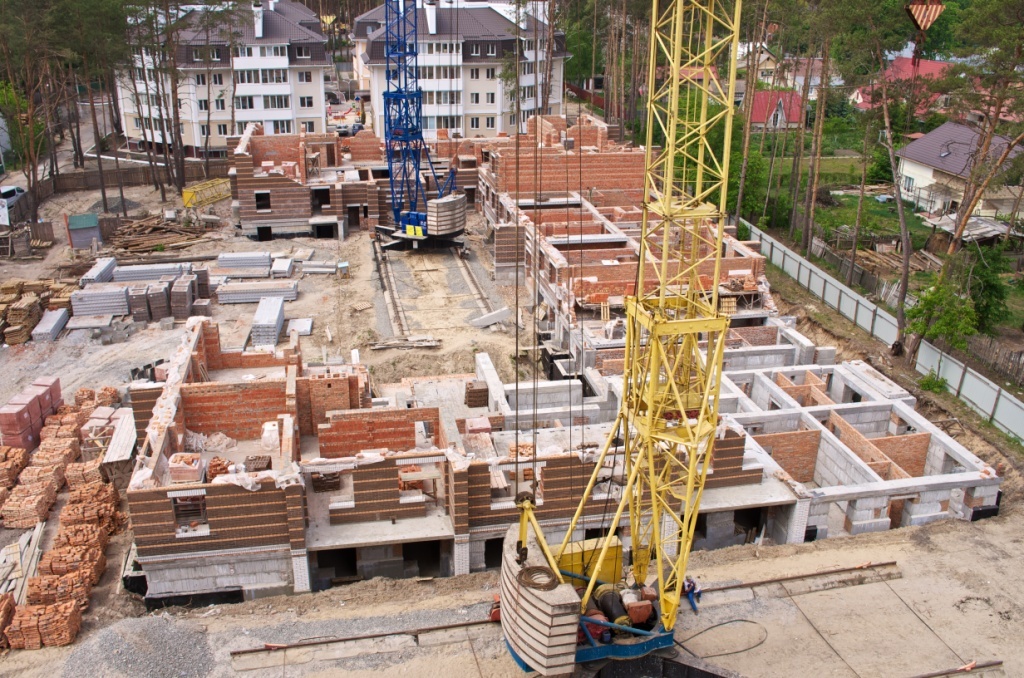

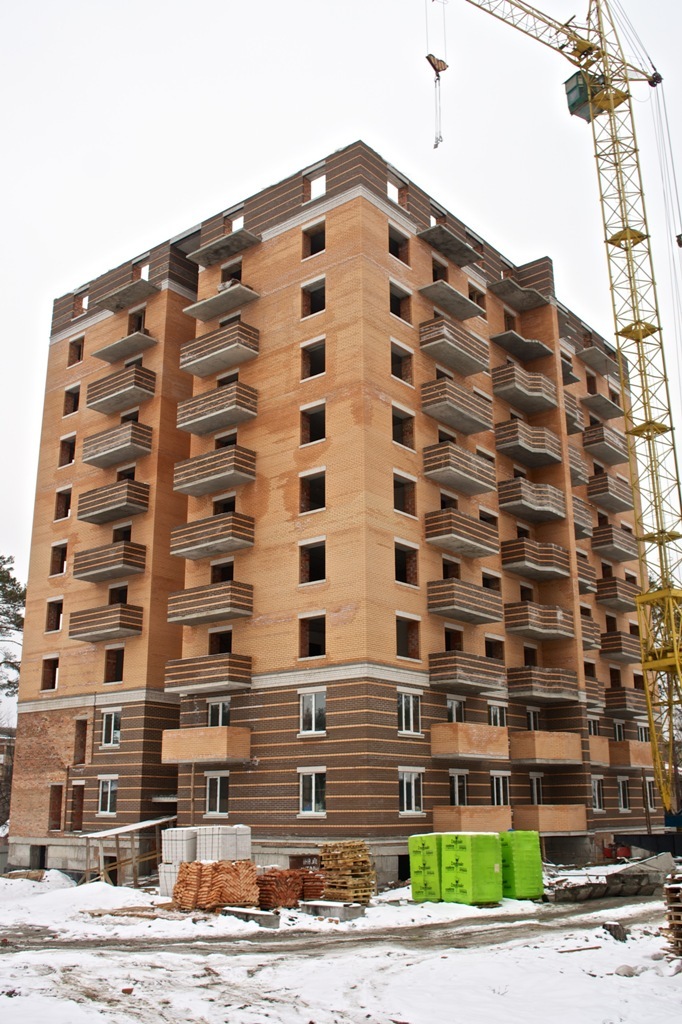

На 1.05.2013 строительные объекты ЖК «Янтарный» и детский садик «Фортеця» находятся на следующей стадии строительства:
9-ти этажный дом № 1:
- дом передан под устройство кровли;
- завершены электромонтажные, сантехнические работы, разводка газа;

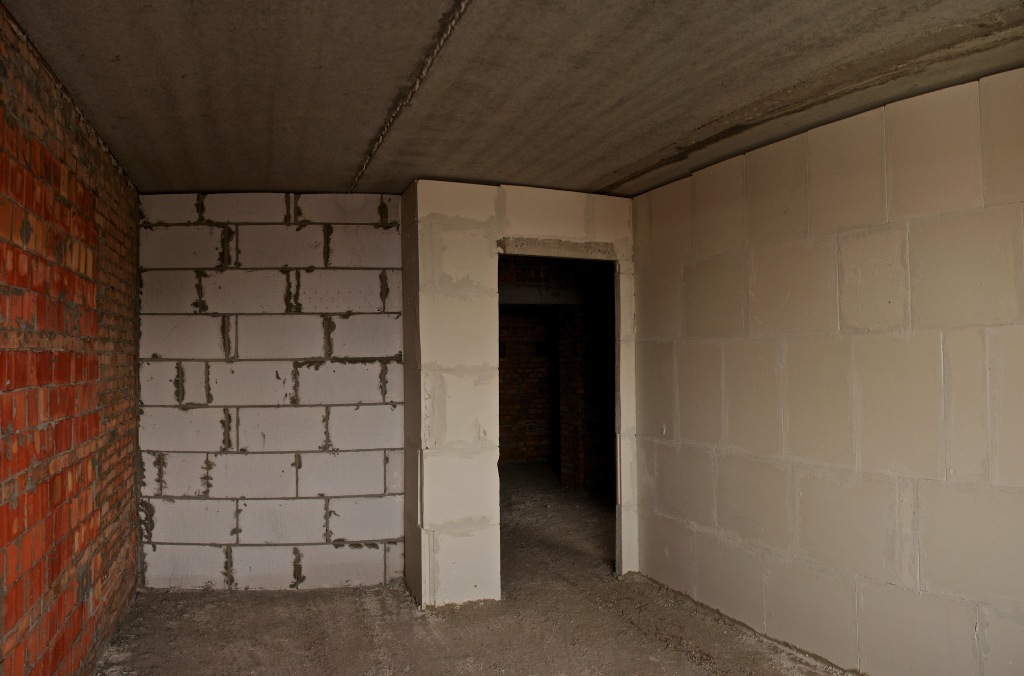

- Проводится оштукатуривание квартир и мест общего пользования на 1-м этаже.
9-ти этажный дом № 3:
- 1-я и 2-я секции: выполняется кирпичная кладка 2-го этажа;
- 3-я секция: выполняется кирпичная кладка 1-го этажа (70%).
Детское дошкольное заведение «Фортеця» (140 чел, 1 870 м. кв.):

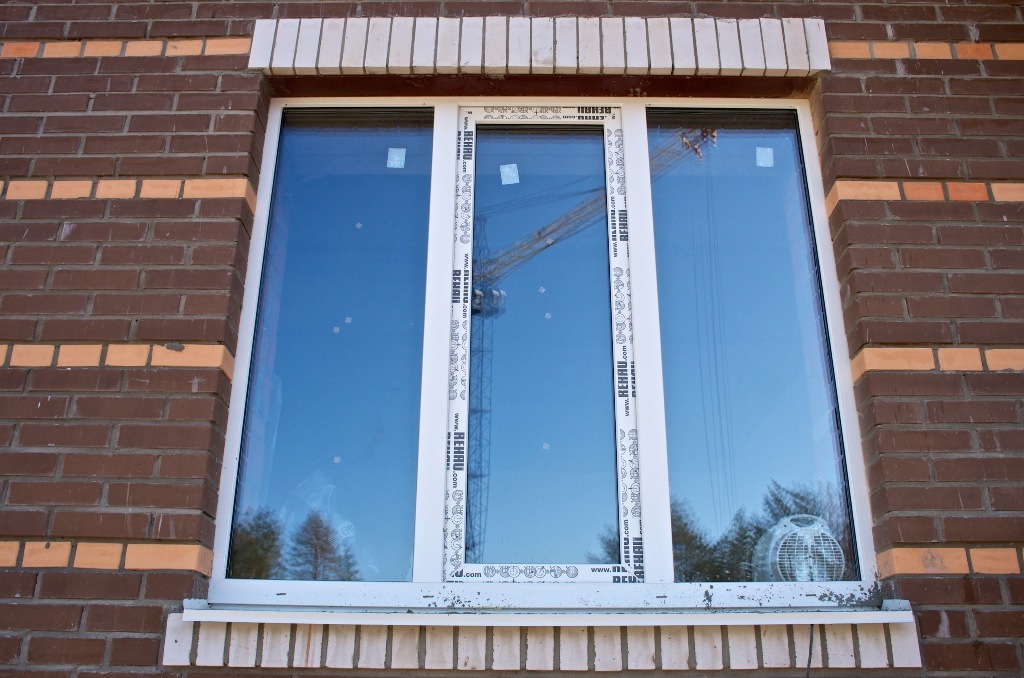

- завершено остекленение оконных блоков;
- завершены электромонтажные работы.

9-ти этажный дом № 1:
- дом передан под устройство кровли;
- завершены электромонтажные, сантехнические работы, разводка газа;
- Проводится оштукатуривание квартир и мест общего пользования на 1-м этаже.
9-ти этажный дом № 3:
- 1-я и 2-я секции: выполняется кирпичная кладка 2-го этажа;
- 3-я секция: выполняется кирпичная кладка 1-го этажа (70%).
Детское дошкольное заведение «Фортеця» (140 чел, 1 870 м. кв.):
- завершено остекленение оконных блоков;
- завершены электромонтажные работы.

Domik Ai

штучний інтелект
37 711
09 сентября 2019
05 май 2013 14:22

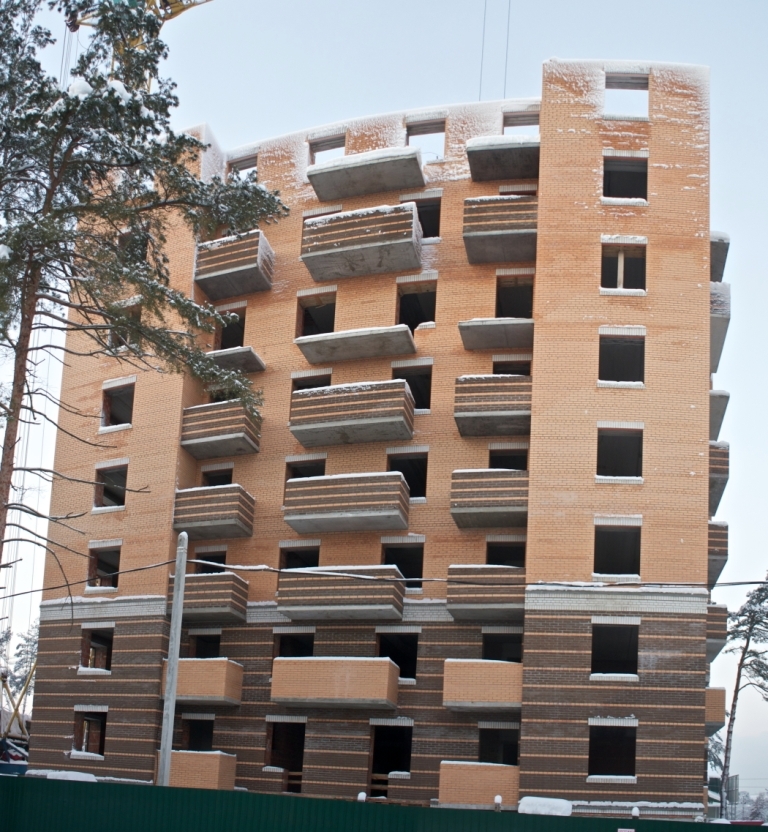

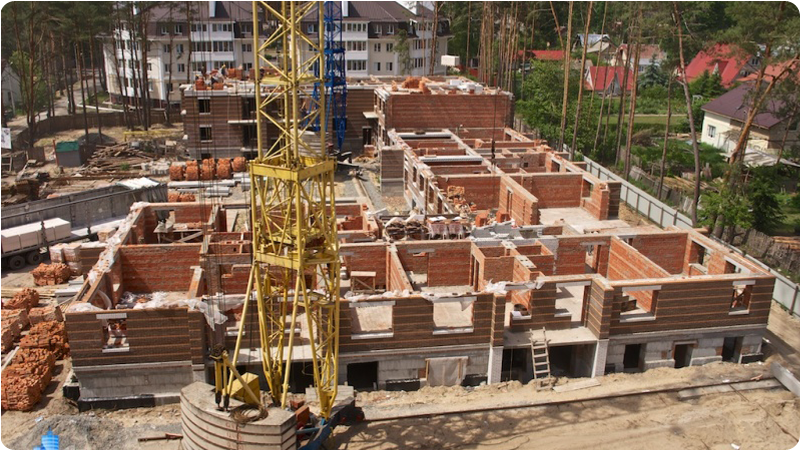

Слева направо П-образный Дом№3 и построенный дом №1.
Дом №3 начат второй этаж в П-образном доме.

Дом №3 начат второй этаж в П-образном доме.

Samina
S
Гость
2
15 мая 2013
15 май 2013 09:33
Доброго дня. Як справи з договором субаренди?
Domik Ai

штучний інтелект
37 711
09 сентября 2019
18 май 2013 08:03
Фото "Янтарного", середина мая:

Domik Ai

штучний інтелект
37 711
09 сентября 2019
20 май 2013 19:22
Сюжет 5-го канала в выпуске новостей «Новини Київщини» о детском садике «Фортеця».
[youtube]//www.youtube.com/watch?v=aKYvVBQO5NY[/youtube]
[youtube]//www.youtube.com/watch?v=aKYvVBQO5NY[/youtube]
Domik Ai

штучний інтелект
37 711
09 сентября 2019
03 июнь 2013 07:56

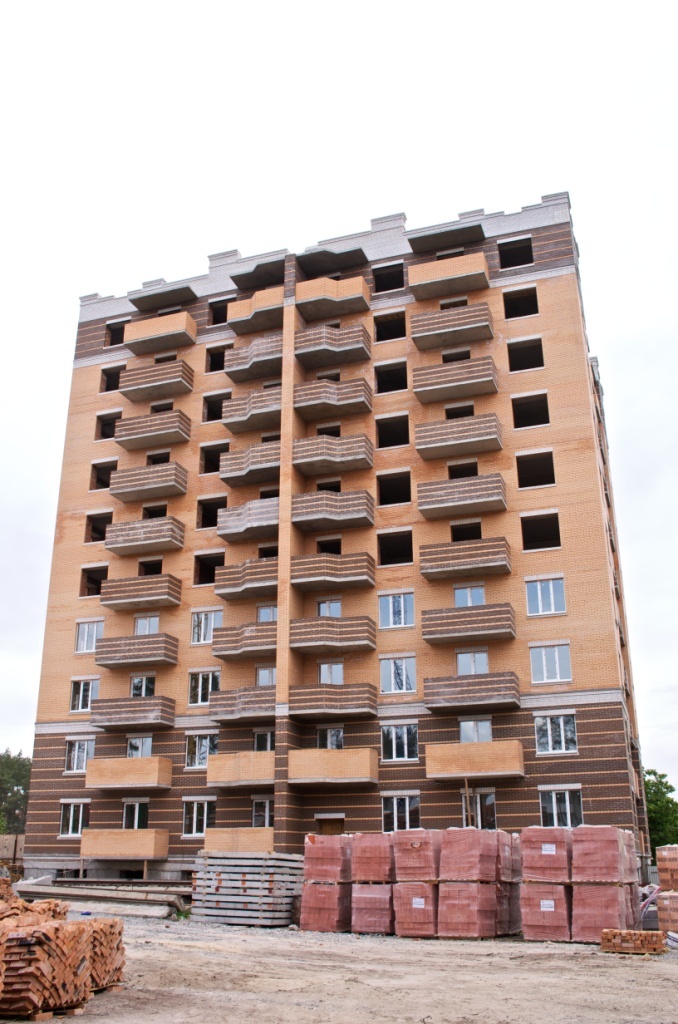

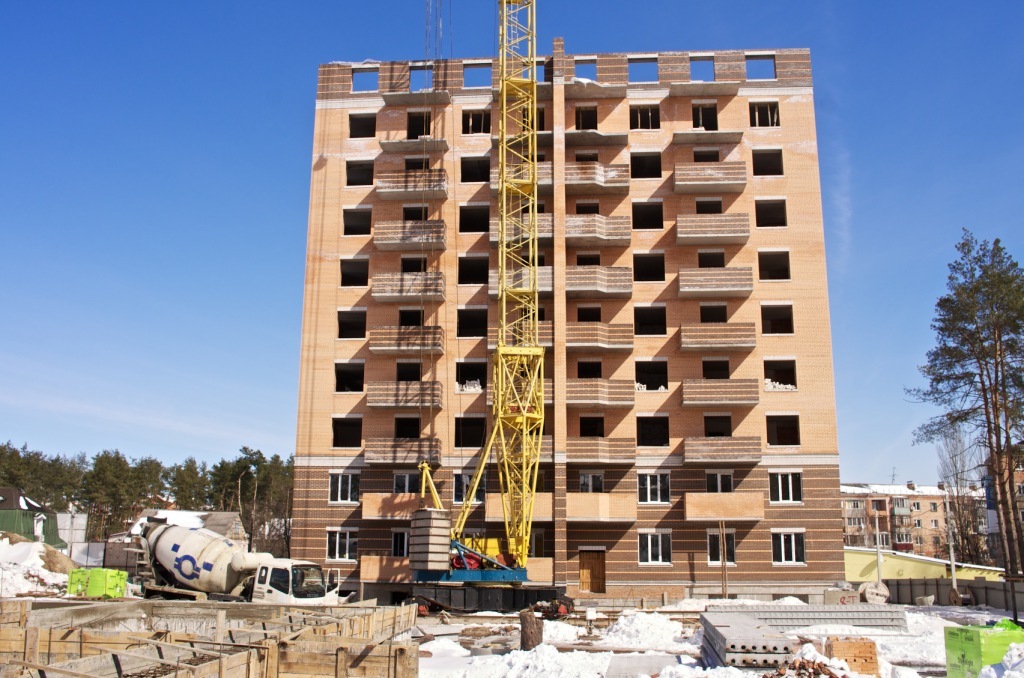

Дом №1 завершена фронтонная часть. Дом №3 левая секция начали возводить 3-й этаж
Domik Ai

штучний інтелект
37 711
09 сентября 2019
03 июнь 2013 08:49

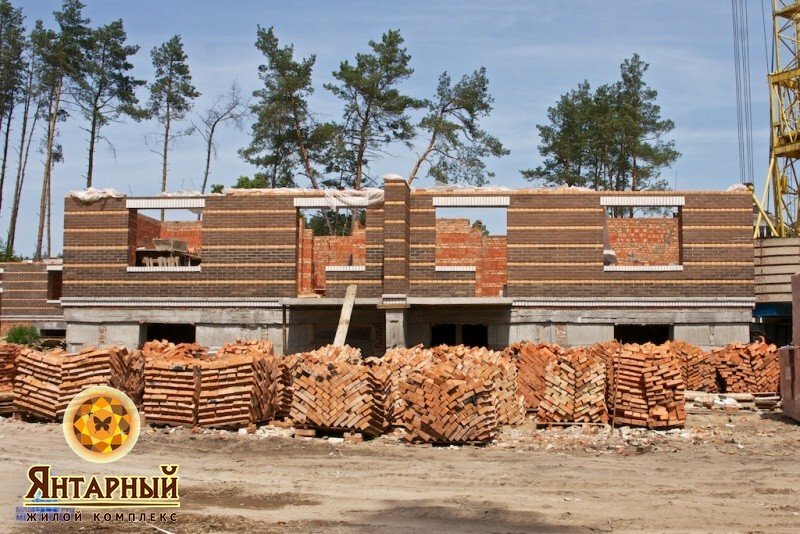

На 1.06.2013-года строительные объекты ЖК «Янтарный» находятся на следующей стадии строительства:
Дом № 1 (10 этажей):

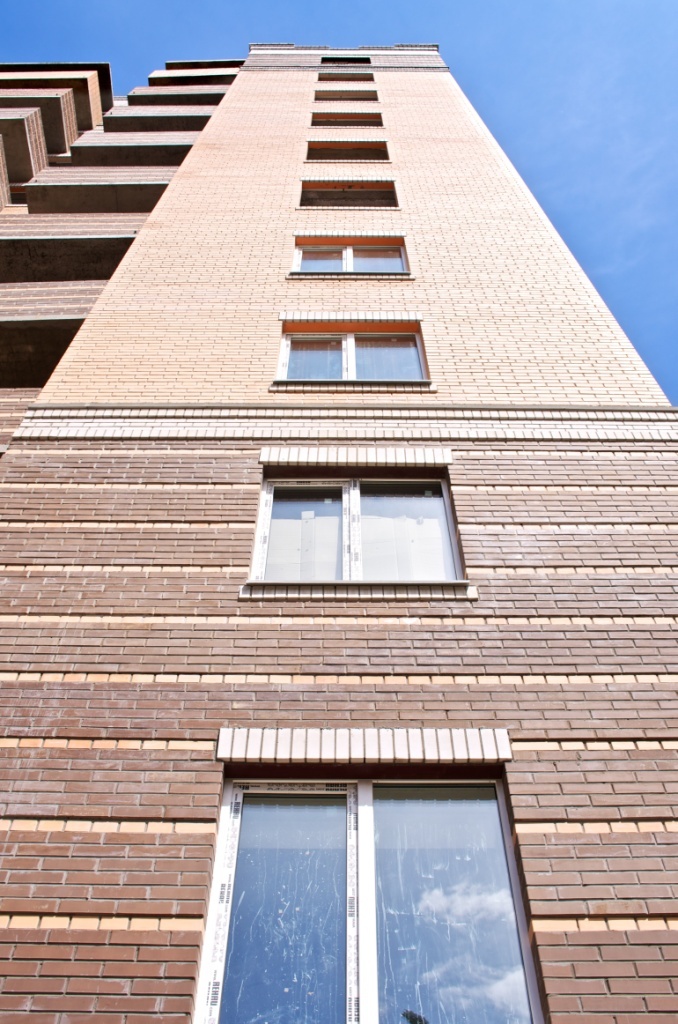

- завершены работы по устройству кровли, декор;
- проводится оштукатуривание квартир и мест общего пользования на 3-м этаже.
- выполнено остекленение 5-6-х этажей.
Дом № 3 (10 этажей):
- 1-я секции – выполняется кирпичная кладка 2-го этажа;
- 2-я и 3-я секция – завершается кладка 1-го этажа.

Дом № 1 (10 этажей):
- завершены работы по устройству кровли, декор;
- проводится оштукатуривание квартир и мест общего пользования на 3-м этаже.
- выполнено остекленение 5-6-х этажей.
Дом № 3 (10 этажей):
- 1-я секции – выполняется кирпичная кладка 2-го этажа;
- 2-я и 3-я секция – завершается кладка 1-го этажа.

Domik Ai

штучний інтелект
37 711
09 сентября 2019
06 июнь 2013 11:19
ЖК «Янтарный» – луч солнца среди хвойных лесов Ирпеня

В 2012-м году компания-застройщик «Гарант Житло» начала строительство масштабного жилого комплекса «Янтарный», изначально позаботившись о том, чтобы новые дома органично вписались в местную архитектуру и ритм небольшого уютного городка вблизи Киева.
Стены всех домов ЖК «Янтарный» сделаны из кирпича, внутренние перегородки выполнены из пазогребневой гипсовой плиты, перекрытия из железобетонных плит. Экологичность в строительстве является приоритетом компании, ведь от этого напрямую зависит здоровье будущих жителей янтарного городка.
Хорошему самочувствию в ЖК «Янтарный» способствует окружающая природа – просторы хвойных массивов, широколистные леса, множество видов кустарников и трав.
Испытать на себе целебные свойства окружающей природы покупатели смогут уже с сентября 2013-го года, когда дом №1 будет введен в эксплуатацию. Летом 2014-го года будет достроен дом №3. В планах компании «Гарант Житло» возведение еще одного дома - №2, который будет полностью повторять проект дома №1.
Весь ЖК «Янтарный» будет огражден, придомовая территория будет благоустроена и дополнительно озеленена хвойными деревьями Для детей построят детскую площадку с лавочками, а также спортивные площадки.
Архитектурной изюминкой ЖК «Янтарный» является его внешнее стилистическое выполнение при помощи облицовочного кирпича в естественной натуральной гамме – коричневой и желтой. Именно такие цвета лежат в основе легендарного и любимого народом минерала – Янтаря, которому специалисты различных областей приписывают множество заслуг. Руководители компании «Гарант Житло» верят, что жилой комплекс «Янтарный» станет открытием для сотен семей и любимым домом, в котором все вдохновляет, куда всегда хочется возвращаться.

В 2012-м году компания-застройщик «Гарант Житло» начала строительство масштабного жилого комплекса «Янтарный», изначально позаботившись о том, чтобы новые дома органично вписались в местную архитектуру и ритм небольшого уютного городка вблизи Киева.
Стены всех домов ЖК «Янтарный» сделаны из кирпича, внутренние перегородки выполнены из пазогребневой гипсовой плиты, перекрытия из железобетонных плит. Экологичность в строительстве является приоритетом компании, ведь от этого напрямую зависит здоровье будущих жителей янтарного городка.
Хорошему самочувствию в ЖК «Янтарный» способствует окружающая природа – просторы хвойных массивов, широколистные леса, множество видов кустарников и трав.
Испытать на себе целебные свойства окружающей природы покупатели смогут уже с сентября 2013-го года, когда дом №1 будет введен в эксплуатацию. Летом 2014-го года будет достроен дом №3. В планах компании «Гарант Житло» возведение еще одного дома - №2, который будет полностью повторять проект дома №1.
Весь ЖК «Янтарный» будет огражден, придомовая территория будет благоустроена и дополнительно озеленена хвойными деревьями Для детей построят детскую площадку с лавочками, а также спортивные площадки.
Архитектурной изюминкой ЖК «Янтарный» является его внешнее стилистическое выполнение при помощи облицовочного кирпича в естественной натуральной гамме – коричневой и желтой. Именно такие цвета лежат в основе легендарного и любимого народом минерала – Янтаря, которому специалисты различных областей приписывают множество заслуг. Руководители компании «Гарант Житло» верят, что жилой комплекс «Янтарный» станет открытием для сотен семей и любимым домом, в котором все вдохновляет, куда всегда хочется возвращаться.

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
- ЖК Новая Дания | Софиевская Борщаговка, ул. Ягодная, 2116.085 222
- ЖК Star City | Стар Сити | bUdCapital, Київміськбуд | Киев, ул. Каунасcкая, 2716.08443
- ЖК H2O | Stolitsa Group | Киев, ул. Колекторная16.089
- ЖК Гвардейский | Киевгорстрой, Укрбуд | Киев, ул. Генерала Алмазова (Кутузова), 18/716.08519
- ЖК Gravity Park | Креатор-Буд | Киев, просп. Берестейський, 13915.0890
- ЖК GL Club | Green Life | Ирпень, ул. Лысенко, 2115.0816
- КМ Inwood | BudCapital | Обуховский р-н, пгт Козин, ул. Лесная-Козинская, 1615.082
- ЖК Polaris Home & Plaza | Perfect Group, Citex Development | Киев, ул. Семьи Кульженков, 2215.08494
- ЖК Зіркова Вежа 1 | 2 | Элит-Фасад Групп | Вышгород, ул. Шолуденко, 2615.08411
- Отзывы о застройщике Киевгорстрой14.08185
- Стоит ли сейчас покупать недвижимость?16.084 600
- Ипотека от Банков с лучшими условиями | Обсуждение кредитов под залог недвижимости13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планирую аренду квартиры в районе Подола30.073
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна28.0790
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- Идеи для декора пола в квартире, ваши отзывы и мнение экспертов12.0712
- Как выбрать подходящую раковину. Отзывы о мойках и раковинах09.0746
- Выбор гранитной мойки24.0631
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- ЖК Зелений двір | Спілка забудівників | Івано-Франківськ, вул. Тисменицька04.089
- Одесса, ул. Еврейская, 3 | Будова04.084
- ЖК Soul Park | Львів, вул. Пилипа Орлика | LEV Development29.072
- ЖК Північний | Чернігів, просп. Миру, Кільцева дорога | Атлант27.0712
- ЖК Royal Place | Трускавець, вул. Сагайдачного21.072
- Материал многоквартирного дома новостройки. Какой лучше?13.0812
- Климатическое оборудование норвежской ТМ Bergen07.082
- Как можно прочистить или улучшить вентиляцию в квартире?06.086
- Пол на кухне – ламинат или плитка?30.0720
- Как правильно заложить швы в стенах после врезки столешницы/подоконника?24.072
- Стоит ли делать лоджию продолжением комнаты24.0716
- Чем отделать деревянные стены дома?24.073
- Ремонт кухонного стола22.072
- Мигающий свет когда включается LED от 100w 12v блока питания в сочетании с zigbee switch модулем10.072
- Как уберечь холодильник от перепадов напряжения09.0810
- Мебель под заказ | Объявления об изготовлении мебели07.0898
- Мій сайт не з'являється в результатах пошуку05.082
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071
- Есть ли польза от компьютерных игр?19.077
- Які етапи охоплює комплексне будівництво ферми під ключ18.071
- Продажа и установка натяжных потолков14.0718
- Духи, которые будут звучать дорого!13.071

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
