Жилой дом "Родники", Харьков, ул. Родниковая, 11 - "КДСК"

28 май 2015 13:08


Жилой дом "Родники"
Харьков, ул. Родниковая, 11
Застройщик: "Куряжский ДомоСтроительный Комплекс"
Дата окончания: 3 квартал 2016

16-ти этажный двухсекционный кирпичный жилой дом.


В доме будут представлены одно-, двух- и трехкомнатные квартиры. Высота жилого этажа составляет 3 метра. В доме предусмотрена установка лифтов грузоподъемностью до 630 кг. Наружные стены будут утеплены пенополистиролом. Проектом предусмотрено озеленение придомовой территории, обустройство спортивной и детской площадок, зон отдыха, двух автомобильных стоянок. Дом находится в месте удачной транспортной развязки. Кроме того, в непосредственной близости от строящегося дома располагается Китлярчин Яр – зона отдыха людей, место, где находятся ручей и озеро, источник и купели, новые освещенные аллеи оборудованные лавочками для отдыха жителей города.
28 май 2015 13:11
На апрель 2015 года:

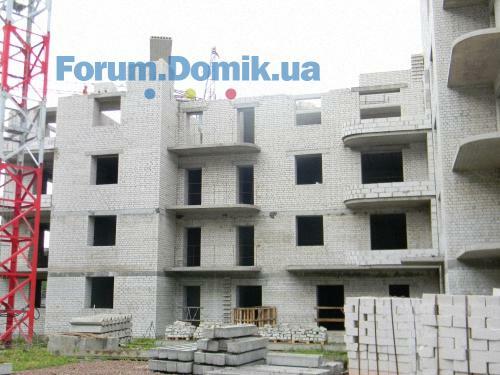

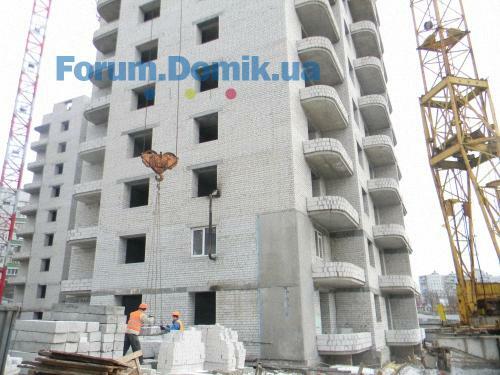

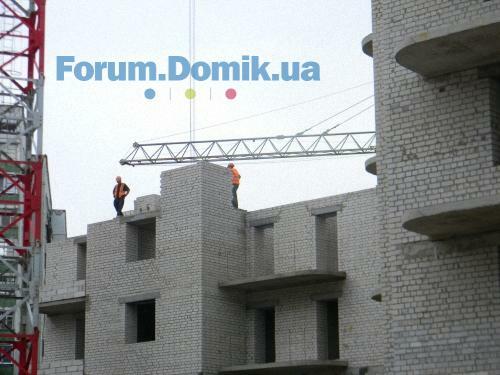

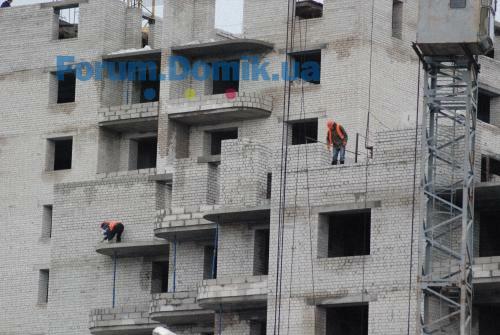

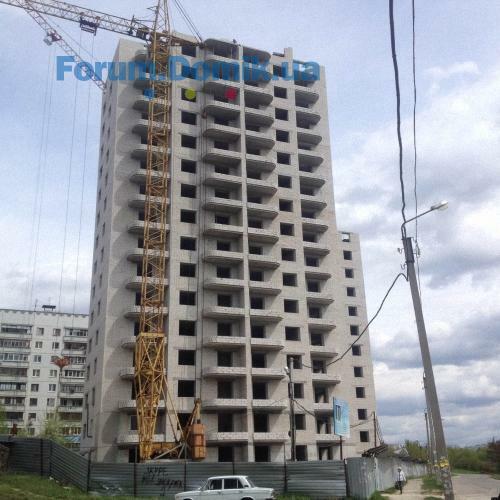

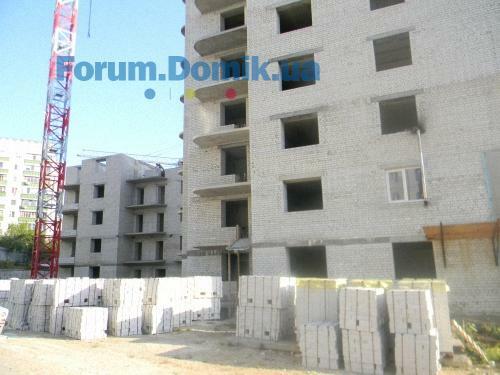

На объекте ведется кирпичная кладка 4-го этажа секции «Б». В секции «А» выполняется монтаж плит перекрытия 9-го и кирпичная кладка 10-го этажей. Параллельно, ведется устройство ограждений балконов пеноблоком.
17 июль 2015 16:14

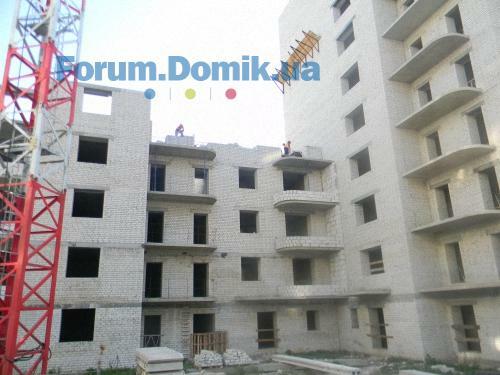

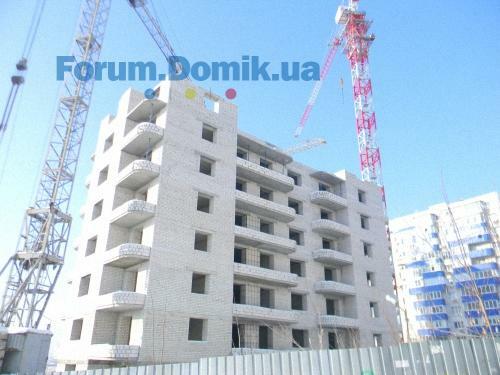

На объекте ведется монтаж плит перекрытия 4-го и кирпичная кладка 5-го этажа секции «Б». В секции «А» выполняется кирпичная кладка 10-го этажей и монтаж перемычек. Параллельно, ведется устройство ограждений балконов газосиликатными блоками.
17 июль 2015 16:14
25 сен 2015 19:30

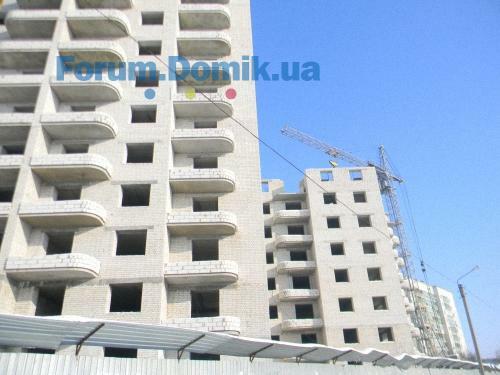

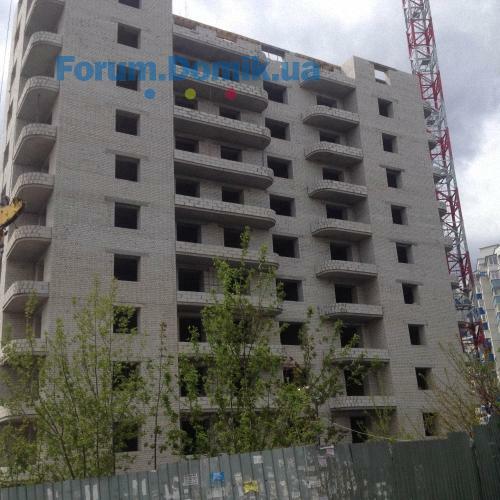

На объекте заканчивается кирпичная кладка и выполнены частичные перекрытия 5-го этажа секции «Б». В завершающей стадии работы по бетонированию арматур. Запланировано окончание работ по кирпичной кладке и перекрытий 9 этажа секции А.
07 дек 2015 21:11

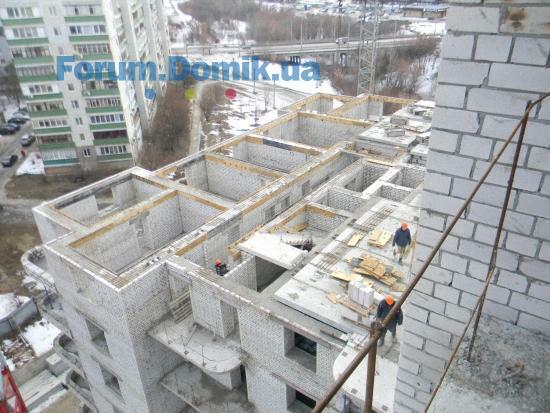

По состоянию на 07.12.2015 в ЖД Родники ведутся следующие работы.

Секция А:

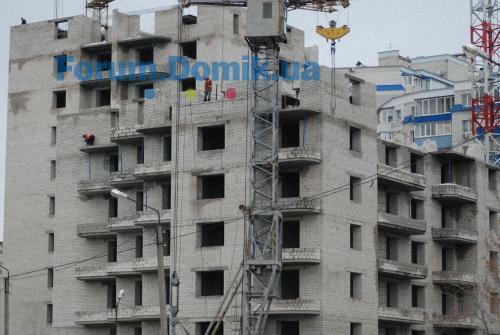

- кирпичная кладка 11-го этажа
- монтаж перемычек на 11-м этаже и кирпичная кладка 11-го этажа
- устройству монолитного армопояса 11-го этажа

Секция Б:
- кирпичная кладка 7-го этажа
- монтаж перемычек и плит перекрытия над 7-м этажом
- устройству монолитного армопояса над 7-м этажом
28 янв 2016 19:57

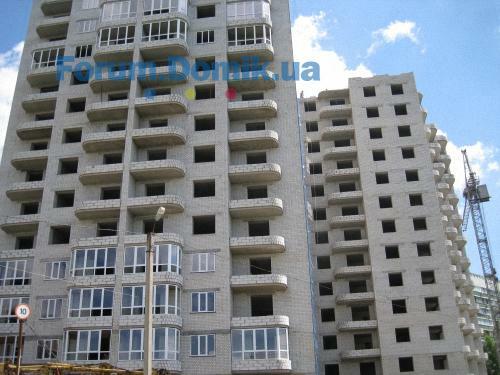

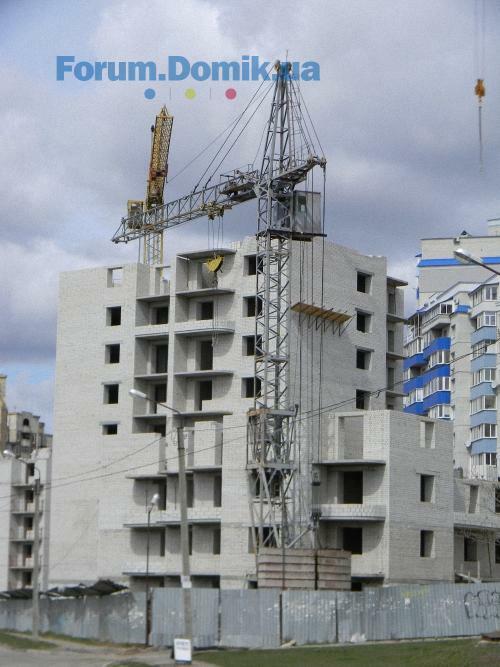

По состоянию на 27.01.2016 в ЖД Родники ведутся следующие работы.

В секции А:
- монтаж перекрытий 12 этажа
- ведется кладка 13 этажа

В секции Б:
- кирпичная кладка 8-го этажа
- устройству монолитного армопояса над 8-м этажом

Выполнены работы по:

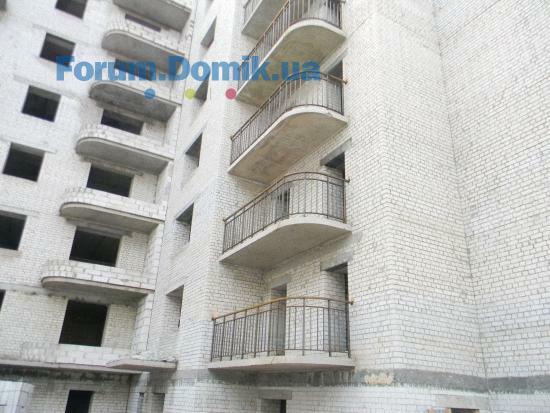

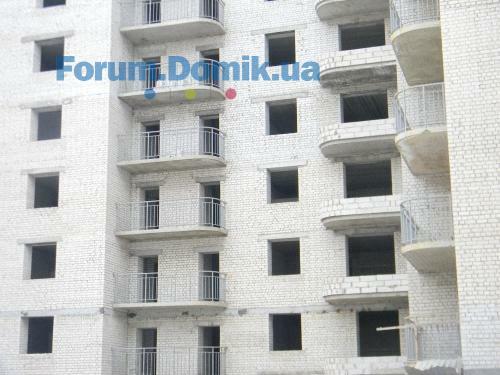

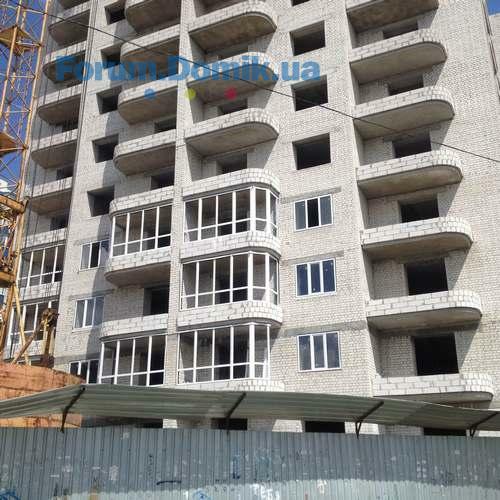

- установке ограждений лестничных маршей 10-11 этажа в секциях А и Б.
- устройству санузлов из гипсолитовых блоков на 10 и 11 этаже

Ведутся работы по ограждению балкона холодной зоны

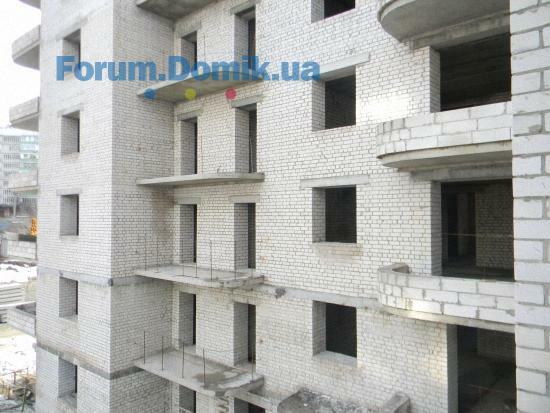

07 фев 2016 10:55
Дом по ул. Родниковая, 1 введен в эксплуатацию.
Декларация о готовности объекта к эксплуатации №ПТ 143153643845 от 30.12.2015.
12 фев 2016 20:46

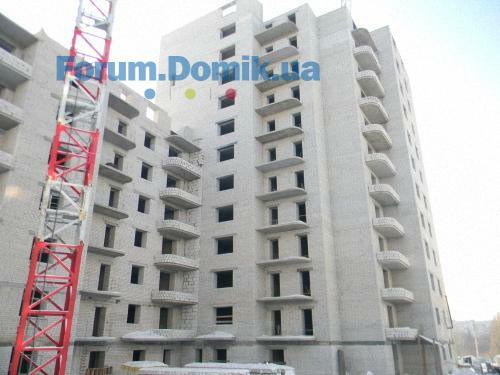

По состоянию на 12.02.2016 в ЖД Родники ведутся следующие работы.

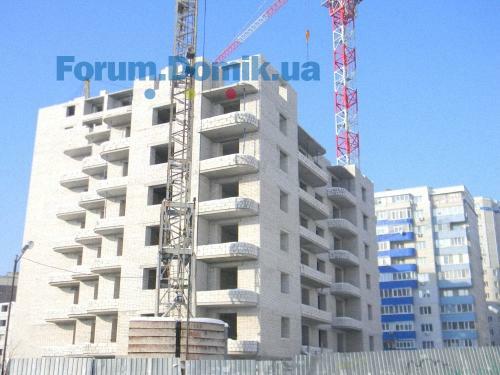

В секции А:
- монтаж перекрытий 13 этажа
- кирпичная кладка 14 этажа

В секции Б:
- кирпичная кладка 9-го этажа
- устройству монолитного армопояса над 9-м этажом

Выполнены работы по:

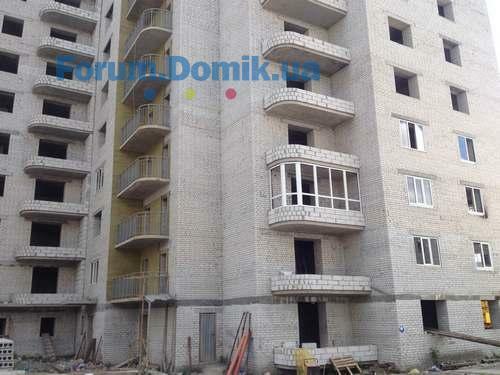

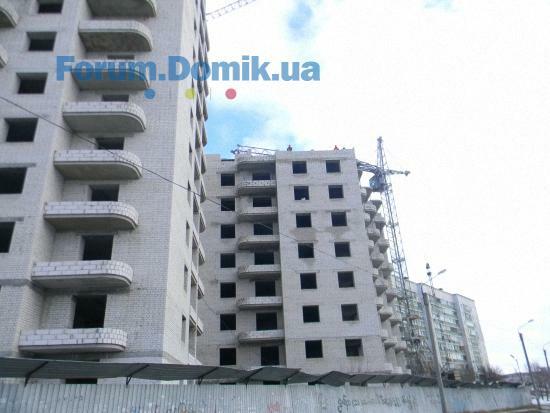

- установке ограждений лестничных маршей 1-12 этажа в секция А и 1-7 в секции Б
- ограждении балконов пожарной лестницы 2-10 этаж БС - А

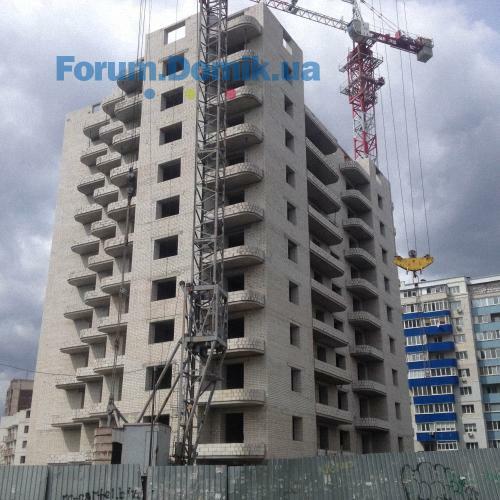

22 март 2016 20:55

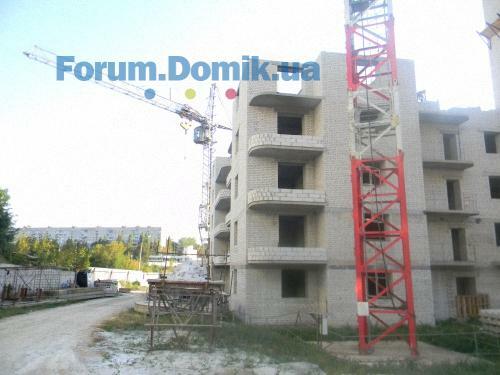

По состоянию на 22.03.2016 в ЖД Родники ведутся следующие работы.

В секции А:
- монтаж перекрытий 16 этажа
- кирпичная кладка 15 этажа

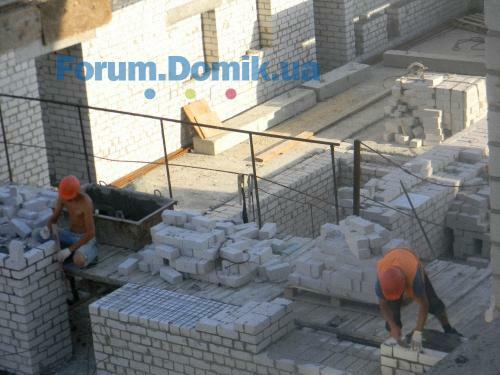

- устройство ограждения балконов пеноблоком

В секции Б:
- кирпичная кладка 11 этажа
- монтаж перекрытий 10 этажа
- устройству гипсолитовых перегородок санузлов с 2 по 5 этаж

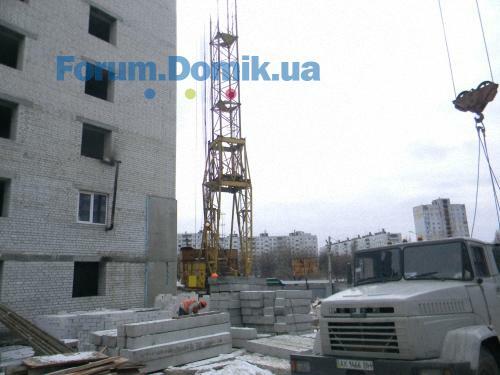

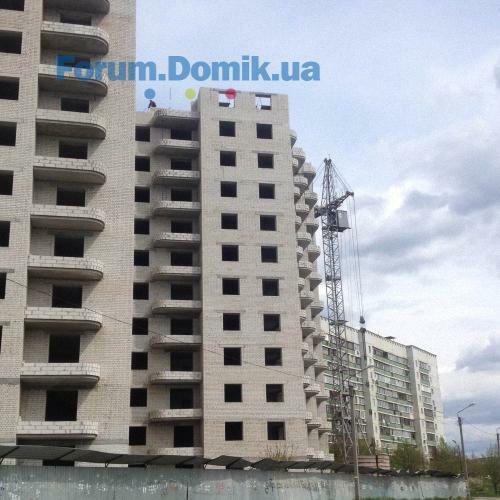

22 апр 2016 17:14
В секции А:
- монтаж перекрытий 16 этажа

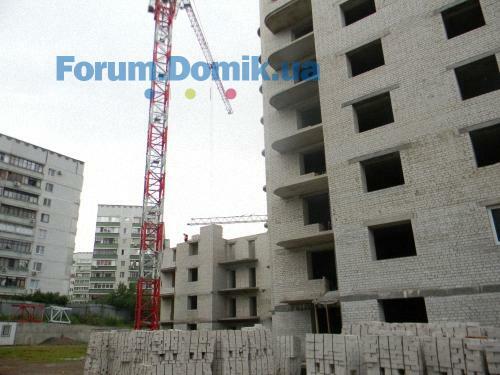

- кирпичная кладка 17 этажа
- разводка систем отопления по квартирам 1-3 этажа

В секции Б:
- кирпичная кладка 12 этажа
- монтаж перекрытий 11 этажа
- устройству гипсолитовых перегородок санузлов с 5 по 8 этаж

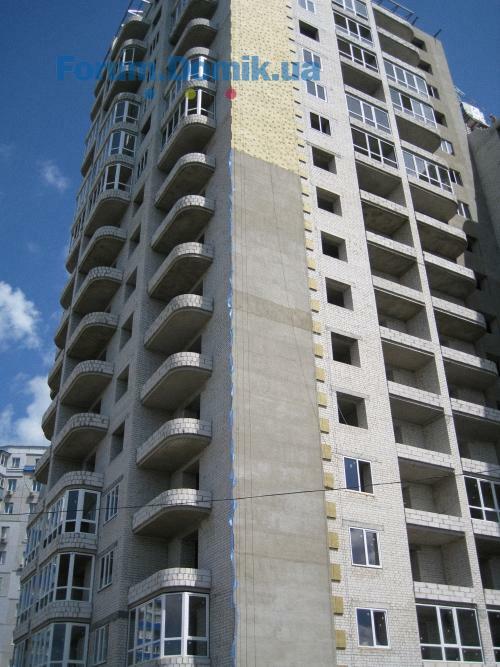

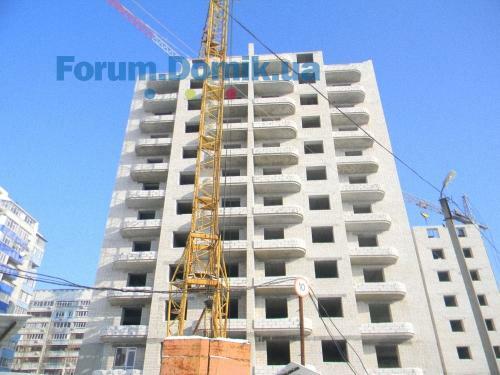

16 май 2016 20:51
В секции А:
- кирпичная кладка машинного помещения на 17 этаже
- штукатурка мест общего пользования 2-13 этажа
- остекление 2-4 этажа
- утепление стен в секции А и Б

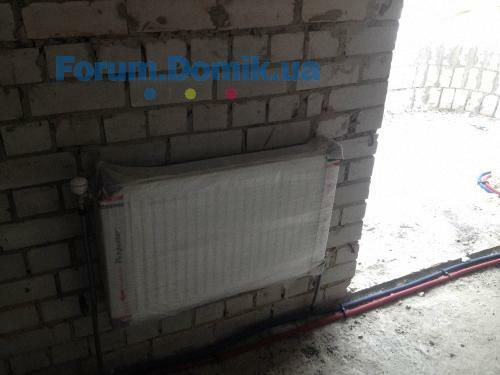

- разводка систем отопления по квартирам 2-7 этажа

В секции Б:

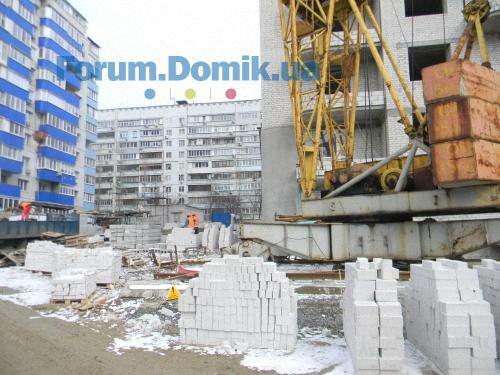

- кирпичная кладка 13 этажа
- устройство гипсолитовых перегородок санузлов с 8 по 12 этаж
- устройство ограждений пеноблоком с 11 по 13 этаж
18 май 2016 20:30

Строится бешеными темпами , при любой погоде и температуре воздуха! Так что качество строительства при таких темпах, мягко говоря оставляет желать лучшего+молодой прораб (безграмотный)+карманный тех.надзор!Так что домик будет ещё тот!Работают не оформленные рабочие, техника безопасности 0.

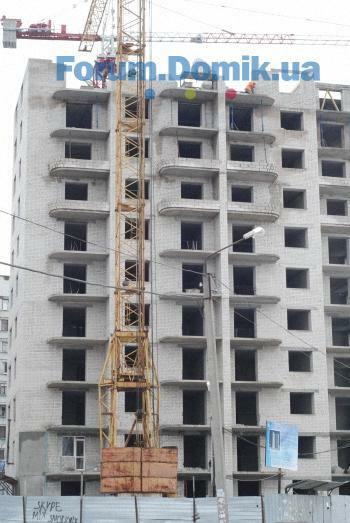

17 июнь 2016 21:15
В секции А:
- остекление 11-16 этажа
- разводка систем отопления по квартирам 8-12 этажа
- стяжка полов
- разводка электропроводки до квартир
- утепление фасада
- выполнена кладка 17 этажа

В секции Б:
- кирпичная кладка 14 этажа
- устройство монолитного пояса
- штукатурка подъездов 2-10 этажа
Розміщення оголошень на ТОП 30 сайтів нерухомості
Заощаджуйте час на подачу оголошень та аналіз результатів
Подробнее
Розміщення оголошень на ТОП 30 сайтів нерухомості
Заощаджуйте час на подачу оголошень та аналіз результатів
Подробнее
