Egouar
Ветеран
2 476
28 декабря 2004
22 март 2016 19:57
А что не так? Грандиозных отличий я не вижу. Сейчас зима (по температуре), и трава и зелень еще не выросли. Во-вторых еще стройка.
Quick-witted
Постоянный пользователь
206
07 августа 2015
23 март 2016 10:25
Похоже кому-то придраться не к чему.
Шикарная придомовая должна быть, судя по фото. Большая территория, посажены деревья, кусты, к лету скорее всего появится травяной покров.
На визуализации, кстати, перед 4-м домом эта площадь выглядит меньше, видимо её даже расширили. Зрада-то какая
Шикарная придомовая должна быть, судя по фото. Большая территория, посажены деревья, кусты, к лету скорее всего появится травяной покров.
На визуализации, кстати, перед 4-м домом эта площадь выглядит меньше, видимо её даже расширили. Зрада-то какая
Alexandr2016
A
Гость
2
25 марта 2016
25 март 2016 10:16
Обвел территорию, показанную на фото выше,красным:
Egouar
Ветеран
2 476
28 декабря 2004
25 март 2016 11:19
Цитата "Alexandr2016":Обвел территорию, показанную на фото выше,красным:
[attachment=0]mark.jpg[/attachment]
И? Я вижу где территория. И сообщаю вам, что сейчас март месяц со снегом. Деревья еще не распустились, травка не начала расти. Холодно еще.
Alexandr2016
A
Гость
2
25 марта 2016
25 март 2016 14:18
Цитата "Egouar":
И? Я вижу где территория.
Я ж не опровергаю ваше сообщение, я с ним согласен.
Просто я привел уточненную картинку для всех, так как по первоначальному сообщению непонятно, какой дом на фото изображен,и где находится показанная территория на ген. плане.
P.S. Придомовую территорию 4 дома пару месяцев назад только делали, после стройки, да и сам дом еще не введен в эксплуатацию,хотя и на финишной прямой.
UkrBos
U
Пользователь
21
24 марта 2016
01 апр 2016 18:57
Цитата "Egouar":А что не так? Грандиозных отличий я не вижу. Сейчас зима (по температуре), и трава и зелень еще не выросли. Во-вторых еще стройка.
Надо дождаться полностью результата, недолго осталось - года два. И тогда будет яснее что не так.
Пока что, жителям впарили дешевые скамейки без спинок, самую дешевую плитку, стойнхэнжа не будет, садика тоже нет - там парковка, вместо спортклуба торчат арматурины из бетона. Задержка строительства больше чем на год уже.
Да и еще, это субъективно (лично мое мнение) - внешний вид комплекса -унылое серо-синее говно. Холы оформлены в стиле постсоветский шик, без вкуса и соблюдения золотых пропорций. Квартирные площадки бедные, двери бедные, ручки на них дешевые. Логотип "риверстоуна" на двери - беспредел, безвкусица и черт знает что. За эту цену (1700-2300 метр) надо быть без особых принципов что бы покупать квартиру в муравейнике на 24 этажа.
Еще раз - это просто мое мнение - не больше. Инвесторы которые вляпались в эту фигню, не обижайтесь.
Domik System
Inform bot
37 480
09 сентября 2019
01 апр 2016 21:32
В РиверСтоун стартовала весенняя акция. С 1 апреля 2016 года на покупку 2-комнатных квартир действуют специальные скидки:
При 100% оплате - скидка 3%;
При покупке квартиры в рассрочку - скидка 2%.
Кроме того, в ЖК RiverStone действуют условия рассрочки:
- Первый взнос от 20%, а максимальный срок рассрочки – 3 года.
- Индивидуальные финансовые условия для каждого.
UkrBos
U
Пользователь
21
24 марта 2016
04 апр 2016 08:28
Цитата "Domik - Новострой":
В РиверСтоун стартовала весенняя акция. С 1 апреля 2016 года на покупку 2-комнатных квартир действуют специальные скидки:
При 100% оплате - скидка 3%;
При покупке квартиры в рассрочку - скидка 2%.
Акция ненастоящая. Как и все последние "акции" UDP. На деле, если у вас 100 процентная оплата - берите отдел продаж за яйца и получите скидку не меньше 100-150 долларов на метре. Сейчас все торгуются.
investishka
i
Пользователь
94
30 августа 2015
04 апр 2016 18:17
Цитата "UkrBos":
Акция ненастоящая. Как и все последние "акции" UDP. На деле, если у вас 100 процентная оплата - берите отдел продаж за яйца и получите скидку не меньше 100-150 долларов на метре. Сейчас все торгуются.
))))) Когда были там последний раз, видели только девушек, прикольно)))
Andrey_Ivanovich
A
Постоянный пользователь
222
27 февраля 2016
12 апр 2016 17:33
Цитата "investishka":
Все-равно берите
AlexOrNotAlex
A
Новичок
18
29 марта 2016
17 апр 2016 10:25
Рядом с комплексом есть замечательное озеро или, как его еще называют, затока (южнее Риверстоуна). Все жители Осокорков и просто неравнодушные приглашаются поучавствовать в субботнике 23.04.2016 с 10-00 до 13-00. Все вместе, сообща, будем наводить порядок вокруг озера.
Domik System
Inform bot
37 480
09 сентября 2019
25 апр 2016 21:02
По состоянию на 22.04.2016 года по строительству 2-ой очереди ведутся следующие работы.
Работы по монтажу фасадной системы:
5 дом: Свето-прозрачные конструкции выполнены на 91%, работы по устройству утеплителя выполнены на 97%, каркас под фасадную плитку - 93%, монтаж плитки – 90%;
6 дом: работы по монтажу фасадной системы закончены.
Отделка технических помещений:
5 дом: подвал, 24-25 этаж – работы по отделке выполнены на 90%.
6 дом: подвал, 24-25 этаж – работы по отделке выполнены на 90%.
Внутренние работы:
Система вентиляции и дымоудаления: 5 дом – работы выполнены на 100%; 6 дом – работы выполнены на 95%.
Монтаж дверей:
5 дом: установлены двери технического назначения -100%; установлены двери в технический подвал – 100%.
6 дом: установлены двери технического назначения. Входные двери в квартиры – 100%.
Отделочные работы:
В 6 доме выполняются работы по укладке плитки в местах общего пользования –80%, подвесной потолок – 80%, отделка стен – 40%,
Ведутся подготовительные работы для начала отделочных работ во входных группах.
В 5 доменачаты работы по укладке плитки в местах общего пользования.
Сантехнические работы:
В 6 доме установлены радиаторы отопления с 3 по 14 этаж.
Монтаж вертикальных стояков – 100%. Работы по устройству индивидуального теплового пункта и насосной станции: 5 дом –100%, 6 дом – 40%.
Электротехнические работы:
Электрические силовые стояки по 5 дому – 100%. Питание квартир электричеством в 5 и 6 домах – 100%
Установка квартирных электрощитовых в 5 и 6 доме выполнена на 100%. Монтаж пожарной сигнализации в 5 и 6 домах выполнен на 95%.
Диспетчеризация 5 дома – работы выполнены на 95%; в 6 доме – на 95%. Система молниезащиты 5 – 80%, 6 дом – 70%.
Электрические вводы в квартиры в 5 и 6 домах выполнены на 100%. Щиты квартирные – 100%.
Монтаж светильников в местах общего пользования в 6 доме выполнен на 60%, в 5 – на 15%.
Работы по монтажу фасадной системы:
5 дом: Свето-прозрачные конструкции выполнены на 91%, работы по устройству утеплителя выполнены на 97%, каркас под фасадную плитку - 93%, монтаж плитки – 90%;
6 дом: работы по монтажу фасадной системы закончены.
Отделка технических помещений:
5 дом: подвал, 24-25 этаж – работы по отделке выполнены на 90%.
6 дом: подвал, 24-25 этаж – работы по отделке выполнены на 90%.
Внутренние работы:
Система вентиляции и дымоудаления: 5 дом – работы выполнены на 100%; 6 дом – работы выполнены на 95%.
Монтаж дверей:
5 дом: установлены двери технического назначения -100%; установлены двери в технический подвал – 100%.
6 дом: установлены двери технического назначения. Входные двери в квартиры – 100%.
Отделочные работы:
В 6 доме выполняются работы по укладке плитки в местах общего пользования –80%, подвесной потолок – 80%, отделка стен – 40%,
Ведутся подготовительные работы для начала отделочных работ во входных группах.
В 5 доменачаты работы по укладке плитки в местах общего пользования.
Сантехнические работы:
В 6 доме установлены радиаторы отопления с 3 по 14 этаж.
Монтаж вертикальных стояков – 100%. Работы по устройству индивидуального теплового пункта и насосной станции: 5 дом –100%, 6 дом – 40%.
Электротехнические работы:
Электрические силовые стояки по 5 дому – 100%. Питание квартир электричеством в 5 и 6 домах – 100%
Установка квартирных электрощитовых в 5 и 6 доме выполнена на 100%. Монтаж пожарной сигнализации в 5 и 6 домах выполнен на 95%.
Диспетчеризация 5 дома – работы выполнены на 95%; в 6 доме – на 95%. Система молниезащиты 5 – 80%, 6 дом – 70%.
Электрические вводы в квартиры в 5 и 6 домах выполнены на 100%. Щиты квартирные – 100%.
Монтаж светильников в местах общего пользования в 6 доме выполнен на 60%, в 5 – на 15%.
Domik System
Inform bot
37 480
09 сентября 2019
25 апр 2016 21:02
Работы по благоустройству:
Ведутся работы по устройству эксплуатируемой кровли вокруг 5, 6 домов (15%). Работы по устройству эксплуатируемой кровли у БСПП № 3 выполнены на 20%.
Ведутся подготовительные работы к обустройству набережной.
Общеплощадочные работы:
Наружные сети 5, 6 домов, БСПП №3, паркинга №1, паркинга №4 выполнены на 85%.
На коммерческих объектах 2 очереди, строительство находится на следующих этапах:
Паркинг №1. Работы по монтажу труб отопления, вентиляции, водопровода выполнены на 85%.
Ведутся отделочные работы: выполнение 70%. Начаты работы по устройству стяжки.
Устройство вентиляции, дымоудаления – работы выполнены на 95%; пожарная сигнализация и кабельная разводка – работы выполнены на 90%; система автоматического пожаротушения – работы выполнены на 95%.
Электрическая разводка выполнена на 90%; автоматика комплексная на 97%.
Монтаж светильников выполнен на 60%.
БСПП №3, паркинг №4:
Кровля выполненана 90%.
Прокладка труб отопления выполнена на 95%.
Начато установка приборов отопления в паркинге.
Ведутся отделочные работы в паркинге №4: отделка потолка – работы выполнены на 95%; закончены работы по утеплению стен. Начаты работы по отделке стен – 10%.
Вентиляция, дымоудаление – работы выполнены на 80%; пожарная сигнализация и кабельная разводка – 100%; система автоматического пожаротушения –85%.
Электрическая разводка выполнена на 90%; автоматика комплексная на 95%. Контроль доступа и видеонаблюдения – работы выполнены на 90%.
Ведутся работы по монтажу фасадной системы БСПП №3. Свето-прозрачные конструкции выполнены на 80%; работы по устройству утеплителя выполнены на 80%; работы по монтажу каркаса под фасадную плитку выполнены на 70%, устройство плитки – 45%.
Ведутся работы по устройству эксплуатируемой кровли вокруг 5, 6 домов (15%). Работы по устройству эксплуатируемой кровли у БСПП № 3 выполнены на 20%.
Ведутся подготовительные работы к обустройству набережной.
Общеплощадочные работы:
Наружные сети 5, 6 домов, БСПП №3, паркинга №1, паркинга №4 выполнены на 85%.
На коммерческих объектах 2 очереди, строительство находится на следующих этапах:
Паркинг №1. Работы по монтажу труб отопления, вентиляции, водопровода выполнены на 85%.
Ведутся отделочные работы: выполнение 70%. Начаты работы по устройству стяжки.
Устройство вентиляции, дымоудаления – работы выполнены на 95%; пожарная сигнализация и кабельная разводка – работы выполнены на 90%; система автоматического пожаротушения – работы выполнены на 95%.
Электрическая разводка выполнена на 90%; автоматика комплексная на 97%.
Монтаж светильников выполнен на 60%.
БСПП №3, паркинг №4:
Кровля выполненана 90%.
Прокладка труб отопления выполнена на 95%.
Начато установка приборов отопления в паркинге.
Ведутся отделочные работы в паркинге №4: отделка потолка – работы выполнены на 95%; закончены работы по утеплению стен. Начаты работы по отделке стен – 10%.
Вентиляция, дымоудаление – работы выполнены на 80%; пожарная сигнализация и кабельная разводка – 100%; система автоматического пожаротушения –85%.
Электрическая разводка выполнена на 90%; автоматика комплексная на 95%. Контроль доступа и видеонаблюдения – работы выполнены на 90%.
Ведутся работы по монтажу фасадной системы БСПП №3. Свето-прозрачные конструкции выполнены на 80%; работы по устройству утеплителя выполнены на 80%; работы по монтажу каркаса под фасадную плитку выполнены на 70%, устройство плитки – 45%.
Fan-Fan
F
Гость
5
31 марта 2016
11 май 2016 11:46
Ждем новых новостей
Domik System
Inform bot
37 480
09 сентября 2019
07 июнь 2016 20:59
По состоянию на 06.06.2016 года по строительству 2-ой очереди ведутся следующие работы.
Работы по монтажу фасадной системы:
5 дом: Свето-прозрачные конструкции выполнены на 93%, работы по устройству утеплителя выполнены на 97%, каркас под фасадную плитку - 97%, монтаж плитки – 93%;
6 дом: работы по монтажу фасадной системы закончены.
Отделка технических помещений:
5 дом: подвал, 24-25 этаж – работы по отделке выполнены на 95%.
6 дом: подвал, 24-25 этаж – работы по отделке выполнены на 95%.
Внутренние работы:
Система вентиляции и дымоудаления: 5 дом – работы выполнены на 100%; 6 дом – работы выполнены на 97%. Ведутся пуско-наладочные работы.
Монтаж дверей:
5 дом: установлены двери технического назначения. Установлены входные двери в квартирах с 15 по 23 этаж.
6 дом: установка всех дверей окончена.
Отделочные работы:
В 6 доме выполняются работы по укладке плитки в местах общего пользования –100%, подвесной потолок – 80%, отделка стен – 80%,
Отделочные работы во входной группе 5 дома выполнены на 10%.
В 5 доме ведутся работы: по укладке плитки в местах общего пользования – работы выполнены на 50%; подвесной потолок – 40%; отделка стен – 25%;
Работы по монтажу фасадной системы:
5 дом: Свето-прозрачные конструкции выполнены на 93%, работы по устройству утеплителя выполнены на 97%, каркас под фасадную плитку - 97%, монтаж плитки – 93%;
6 дом: работы по монтажу фасадной системы закончены.
Отделка технических помещений:
5 дом: подвал, 24-25 этаж – работы по отделке выполнены на 95%.
6 дом: подвал, 24-25 этаж – работы по отделке выполнены на 95%.
Внутренние работы:
Система вентиляции и дымоудаления: 5 дом – работы выполнены на 100%; 6 дом – работы выполнены на 97%. Ведутся пуско-наладочные работы.
Монтаж дверей:
5 дом: установлены двери технического назначения. Установлены входные двери в квартирах с 15 по 23 этаж.
6 дом: установка всех дверей окончена.
Отделочные работы:
В 6 доме выполняются работы по укладке плитки в местах общего пользования –100%, подвесной потолок – 80%, отделка стен – 80%,
Отделочные работы во входной группе 5 дома выполнены на 10%.
В 5 доме ведутся работы: по укладке плитки в местах общего пользования – работы выполнены на 50%; подвесной потолок – 40%; отделка стен – 25%;
Domik System
Inform bot
37 480
09 сентября 2019
07 июнь 2016 20:59
Сантехнические работы:
В 6 доме установлены радиаторы отопления с 3 по 24 этаж – работы выполнена на 95%. В 5 доме работы по установке радиаторов выполнены на 15%.
Монтаж вертикальных стояков – 100%. Работы по устройству индивидуального теплового пункта и насосной станции: 5 дом –работы окончены, 6 дом – 95%. Ведутся пуско-наладочные работы.
Электротехнические работы:
Установка квартирных электрощитовых в 5 и 6 доме выполнена на полностью. Монтаж пожарной сигнализации в 5 и 6 домах выполнен на 100%. Ведутся пуско-наладочные работы.
Диспетчеризация 5 дома – работы выполнены на 95%; в 6 доме – на 95%. Система молниезащиты 5 – 80%, 6 дом – 70%.
Монтаж светильников в местах общего пользования в 6 доме выполнен на 65%, в 5 – на 30%.
Работы по благоустройству:
Ведутся работы по устройству эксплуатируемой кровли вокруг 5, 6 домов (50%). Работы по устройству эксплуатируемой кровли у БСПП № 3 выполнены на 100%; над паркингом № 4 – рабоыт выполнены на 20%.
Ведутся подготовительные работы к обустройству набережной. Выполнена отделка подпорной стены.
Общеплощадочные работы:
Наружные сети 5, 6 домов, БСПП №3, паркинга №1, паркинга №4 выполнены на 87%.
На коммерческих объектах 2 очереди, строительство находится на следующих этапах:
Паркинг №1. Работы по монтажу труб отопления, водопровода выполнены на 90%.
Ведутся отделочные работы: выполнение 95%. Устройство стяжки – 100%.
Устройство вентиляции, дымоудаления – работы выполнены на 95%; пожарная сигнализация и кабельная разводка – работы выполнены на 95%; система автоматического пожаротушения – работы выполнены на 95%.
Электрическая разводка выполнена на 95%; автоматика комплексная на 97%.
Монтаж светильников выполнен на 95%.
В 6 доме установлены радиаторы отопления с 3 по 24 этаж – работы выполнена на 95%. В 5 доме работы по установке радиаторов выполнены на 15%.
Монтаж вертикальных стояков – 100%. Работы по устройству индивидуального теплового пункта и насосной станции: 5 дом –работы окончены, 6 дом – 95%. Ведутся пуско-наладочные работы.
Электротехнические работы:
Установка квартирных электрощитовых в 5 и 6 доме выполнена на полностью. Монтаж пожарной сигнализации в 5 и 6 домах выполнен на 100%. Ведутся пуско-наладочные работы.
Диспетчеризация 5 дома – работы выполнены на 95%; в 6 доме – на 95%. Система молниезащиты 5 – 80%, 6 дом – 70%.
Монтаж светильников в местах общего пользования в 6 доме выполнен на 65%, в 5 – на 30%.
Работы по благоустройству:
Ведутся работы по устройству эксплуатируемой кровли вокруг 5, 6 домов (50%). Работы по устройству эксплуатируемой кровли у БСПП № 3 выполнены на 100%; над паркингом № 4 – рабоыт выполнены на 20%.
Ведутся подготовительные работы к обустройству набережной. Выполнена отделка подпорной стены.
Общеплощадочные работы:
Наружные сети 5, 6 домов, БСПП №3, паркинга №1, паркинга №4 выполнены на 87%.
На коммерческих объектах 2 очереди, строительство находится на следующих этапах:
Паркинг №1. Работы по монтажу труб отопления, водопровода выполнены на 90%.
Ведутся отделочные работы: выполнение 95%. Устройство стяжки – 100%.
Устройство вентиляции, дымоудаления – работы выполнены на 95%; пожарная сигнализация и кабельная разводка – работы выполнены на 95%; система автоматического пожаротушения – работы выполнены на 95%.
Электрическая разводка выполнена на 95%; автоматика комплексная на 97%.
Монтаж светильников выполнен на 95%.
Domik System
Inform bot
37 480
09 сентября 2019
07 июнь 2016 21:00
Рестораны (набережная):
Работы по устройству фасада: свето-прозрачные конструкции выполнены на 100%, работы по устройству утеплителя выполнены на 15%.
БСПП №3, паркинг №4:
Кровля выполненана 100%.
Прокладка труб отопления выполнена на 95%.
Отделка мест общественного пользования БСПП №3: укладка плитки – 100%, монтаж подвесного потолка – 100%, штукатурные работы – 100%.
Установка приборов отопления в паркинге выполнена на 100%. Ведутся пуско-наладочные работы. Ведутся отделочные работы в паркинге №4: отделка потолка – работы выполнены на 98%; работы по отделке стен выполнены на 98%.
Устройство стяжки в паркинге выполнено на 30%.
Вентиляция, дымоудаление – работы выполнены на 95%; пожарная сигнализация и кабельная разводка – 100%; система автоматического пожаротушения – 95%.
Электрическая разводка выполнена на 97%; автоматика комплексная на 95%. Контроль доступа и видеонаблюдения – работы выполнены на 90%.
Ведутся работы по монтажу фасадной системы БСПП №3. Свето-прозрачные конструкции выполнены на 85%; работы по устройству утеплителя выполнены на 95%; работы по монтажу каркаса под фасадную плитку выполнены на 90%, устройство плитки – 60%.
Работы по устройству фасада: свето-прозрачные конструкции выполнены на 100%, работы по устройству утеплителя выполнены на 15%.
БСПП №3, паркинг №4:
Кровля выполненана 100%.
Прокладка труб отопления выполнена на 95%.
Отделка мест общественного пользования БСПП №3: укладка плитки – 100%, монтаж подвесного потолка – 100%, штукатурные работы – 100%.
Установка приборов отопления в паркинге выполнена на 100%. Ведутся пуско-наладочные работы. Ведутся отделочные работы в паркинге №4: отделка потолка – работы выполнены на 98%; работы по отделке стен выполнены на 98%.
Устройство стяжки в паркинге выполнено на 30%.
Вентиляция, дымоудаление – работы выполнены на 95%; пожарная сигнализация и кабельная разводка – 100%; система автоматического пожаротушения – 95%.
Электрическая разводка выполнена на 97%; автоматика комплексная на 95%. Контроль доступа и видеонаблюдения – работы выполнены на 90%.
Ведутся работы по монтажу фасадной системы БСПП №3. Свето-прозрачные конструкции выполнены на 85%; работы по устройству утеплителя выполнены на 95%; работы по монтажу каркаса под фасадную плитку выполнены на 90%, устройство плитки – 60%.
Zheny_
Пользователь
40
06 ноября 2015
12 июнь 2016 16:57
Яке скло і профіль використовуються? (бренди)
Domik System
Inform bot
37 480
09 сентября 2019
13 июнь 2016 22:04
Четвертый дом введен в эксплуатацию.

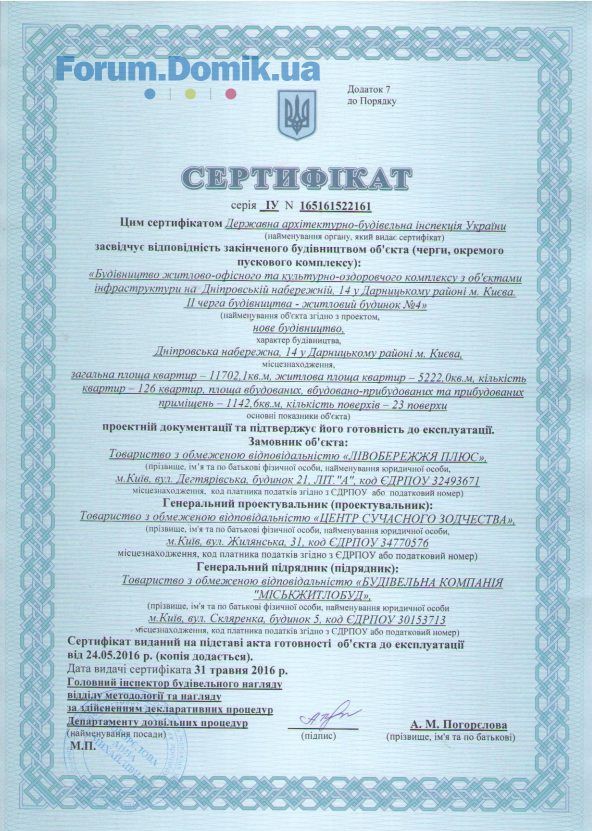

Заказчик строительства - компания ООО «Левобережье Плюс» получила Сертификат Государственной архитектурно-строительной инспекции Украины о соответствии оконченного строительного объекта - дом №4 - проектной документации и готовности к эксплуатации.
Заказчик строительства - компания ООО «Левобережье Плюс» получила Сертификат Государственной архитектурно-строительной инспекции Украины о соответствии оконченного строительного объекта - дом №4 - проектной документации и готовности к эксплуатации.
seamuss
s
Пользователь
42
20 июля 2015
29 июнь 2016 18:31
Нет никакой информации когда третья очередь поступит в продажу? На оф сайте третий квартал 2016-го.
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Подробнее
- ЖК На Озерной | Атлант | Новоселки, ул. Озерная23.11980
- ЖК Причал 8 | ИнтерГал-Буд | ул. Канальная, 823.11159
- ЖК Рихерт & Парк | A Development | ул. Кирилловская, ул. Нижнеюрковская23.11101
- ЖК Трояндовий | Бровары, ул. Фельдмана, ул. Трояндова22.11708
- ЖК А12 | УСК | Бровары, ул. Олимпийская, 12а22.113 072
- ЖК Деснянский | ДБК-Житлобуд | ул. Электротехническая, 4322.11446
- ЖК Dibrova Park | Диброва Парк | IB Alliance | ул. Северо-Сырецкая22.111 979
- ЖК Silver House | Сильвер Хаус | Спецжитлофонд | Голосеевский пр, 7421.112 193
- Жилой квартал Rybalsky | Рыбальский | SAGA, Perfect Group | ул. Набережно-Рыбальская 3,921.111 323
- ЖК Sense City | Сенс Сити | Prostir | Софиевская Борщаговка, ул. Соборная, 77а20.1120
- Альтернативне живлення для орендарів, хто кому винен?21.1110
- Стоит ли сейчас покупать недвижимость?20.113 829
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Дно рынка недвижимости и влияющие факторы17.1115 233
- Инвестиции в недвижимость - лучший вариант инвестирования?17.11145
- Продаж квартири з прописаним дітьми11.114
- Лучший район Киева29.101 682
- Квартира не відповідає плануванню. Які права я маю, з чого починати діалог з забудовником?20.083
- Кому принадлежат инженерные сети в доме?20.0718
- Дорожки на участке15.1124
- Патріотичні картини як символ національної ідентичності в сучасному інтер’єрі26.101
- Как подобрать кухонную мебель15.104
- Выбор гранитной мойки04.1030
- Как я подбирал на свою кухню разную утварь01.101
- Лифт в частном доме01.104
- Украинская дизайн-студия Yakusha design30.093
- Де ви замовляли послугу 3-д дизайну інтер'єру?23.073
- Бассейн во дворе07.0517
- ЖК "Ріверсайд", Рівне, вул. Небесної Сотні, 66 - "DBN"27.10142
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а18.093
- ЖК "Северный", Чернигов, пр. Мира - "Атлант"21.0811
- ЖК Прохоровський квартал05.081
- ЖК Artville | Артвиль | Zezman | Одесса, 7 км Овидиопольской дороги29.0526
- ЖК "Зелений двір", Івано-Франківськ, вул. Тисменицька23.048
- Твердотопливный котел и расходы на отопление21.1120
- Из чего построить дом05.1197
- Бачок унитаза15.101
- Интересует подключение бойлера косвенного нагрева Tesy BiLight 100R S в систему отопления тепловым насосом(ТН)08.101
- Перчатки08.102
- Терміново куплю! Балон з гексафторидом сірки SF6 чистоти 99,9% V=72 кг20.091
- Схема підключення ледлюстри20.081
- Как правильно выбрать бойлер. Отзывы о бойлерах18.08434
- Замена вентиляции в квартире15.085
- Весільний салон Новіас10.111
- Продаж спецодягу06.112
- Коврики от DarianA - уют и комфорт в вашем доме06.101
- Duomed - медична клініка у Львові30.091
- Послуги з будівництва стаціонарних басейнів09.092
- А что смотрим?02.09477
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий06.0832
- Что подарить мужчине?02.08349
- Послуги Електрика Кам'янець-Подільський13.071
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
