На коммерческих объектах 2 очереди, строительство находится на следующих этапах:
Паркинг №1. Работы по устройству фундаментов выполнены на 100%. Вертикальные элементы выполнены на 100%. Работы по устройству плиты перекрытия по блоку А выполнение 100%, по блоку Б – на 100%, по блоку В – на 90%.
Паркинг №4. Ведутся работы по прокладке труб отопления.
Паркинг №1. Работы по устройству фундаментов выполнены на 100%. Вертикальные элементы выполнены на 100%. Работы по устройству плиты перекрытия по блоку А выполнение 100%, по блоку Б – на 100%, по блоку В – на 90%.
Паркинг №4. Ведутся работы по прокладке труб отопления.
Domik Ai

штучний інтелект
37 562
09 сентября 2019
16 ноя 2015 22:25
Underwood
U
Пользователь
73
20 сентября 2014
21 ноя 2015 20:51
А какая там квартплата? Правду говорят что 16грн кВ м?
tigra_polosataya
t
Гость
2
13 ноября 2015
22 ноя 2015 06:59
8 грн. 6 примерно квартплата и 2-допуслуги(охрана и прочее)
Domik Ai

штучний інтелект
37 562
09 сентября 2019
24 ноя 2015 13:52

ЖК "RiverStone" ищет инвестора для строительства детского сада на своей территории.
Детский сад будет расположен в центральной части жилого комплекса, на участке площадью 0,5 га. Фасад здания ориентирован на внутреннюю пешеходную аллею, территория жилого комплекса закрыта и находится под охраной.
Детский сад рассчитан на 120 мест (6 групп). Для каждой из групп предусмотрена площадка с навесом для прогулок и игр. Возможно строительство одного из вариантов проекта: с бассейном или с многофункциональным залом и детским кафе.
Детский сад имеет два подъезда: парадный и подъезд для хозяйственных нужд.
Технические показатели:
Площадь застройки – 1087,69 кв. м.
Общая площадь – 4073,9 кв. м.
Полезная площадь – 3645,24 кв.м
Количество этажей – 3 (плюс подвал и технический этаж).
Высота этажей от пола до пола - 3,6 м.
Контакты по вопросу инвестирования:
Деревлева Ангелина, директор по маркетингу и продажам ЖК RiverStone
(044) 577 51 77, A.Derevleva@riverstone.com.ua
riverstone.com.ua
Справка:
ЖК RiverStone - объект «бизнес-класс»
Генеральный инвестор: девелоперская компания UDP
Генеральный подрядчик: строительная компания "Миськжитлобуд"
Разработчик проекта: архитектурная мастерская "Центр современного зодчества"
Месторасположение:
Киев, ст. метро "Осокорки", Днепровская набережная, 14
Начало строительства: II квартал 2010 года
Окончание строительства: 2019 год
Площадь участка: 7,03 га
Количество жилых домов: 10
Этажность жилых домов: 23 этажа
Высота этажа: 3.30 м
Количество квартир: 1323
Паркинг наземно-подземный: 915 машиномест
Общая площадь жилых и общественных зданий и сооружений: 278 810 м.кв.
Domik Ai

штучний інтелект
37 562
09 сентября 2019
02 дек 2015 21:05
С 1 декабря 2015 по 06 февраля 2016 года в жилом комплексе RiverStone действует новогодняя акция:
При приобретении квартиры ЖК РиверСтоун предоставляет дополнительную новогоднюю скидку в размере 2%. Скидка действует на все типы квартир вне зависимости от условий приобретения: первого взноса и срока оплаты стоимости квартиры.
В период акции действуют лояльные условия рассрочки:
- Первый взнос – от 20% стоимости квартиры.
- Рассрочка сроком до 12 месяцев и первым взносом от 50% - без удорожания, без скрытых дополнительных затрат.
- Действуют варианты рассрочки сроком на 24 и 36 месяцев.
При приобретении квартиры ЖК РиверСтоун предоставляет дополнительную новогоднюю скидку в размере 2%. Скидка действует на все типы квартир вне зависимости от условий приобретения: первого взноса и срока оплаты стоимости квартиры.
В период акции действуют лояльные условия рассрочки:
- Первый взнос – от 20% стоимости квартиры.
- Рассрочка сроком до 12 месяцев и первым взносом от 50% - без удорожания, без скрытых дополнительных затрат.
- Действуют варианты рассрочки сроком на 24 и 36 месяцев.
lomik82
l
Новичок
7
24 декабря 2015
24 дек 2015 20:16
А чего инвесторов для строительства детского сада ищут на форуме? Совсем наверное дела плохо видать!
Вообще при их ценах эти акции смешны!
Вообще при их ценах эти акции смешны!
Domik Ai

штучний інтелект
37 562
09 сентября 2019
29 дек 2015 19:21

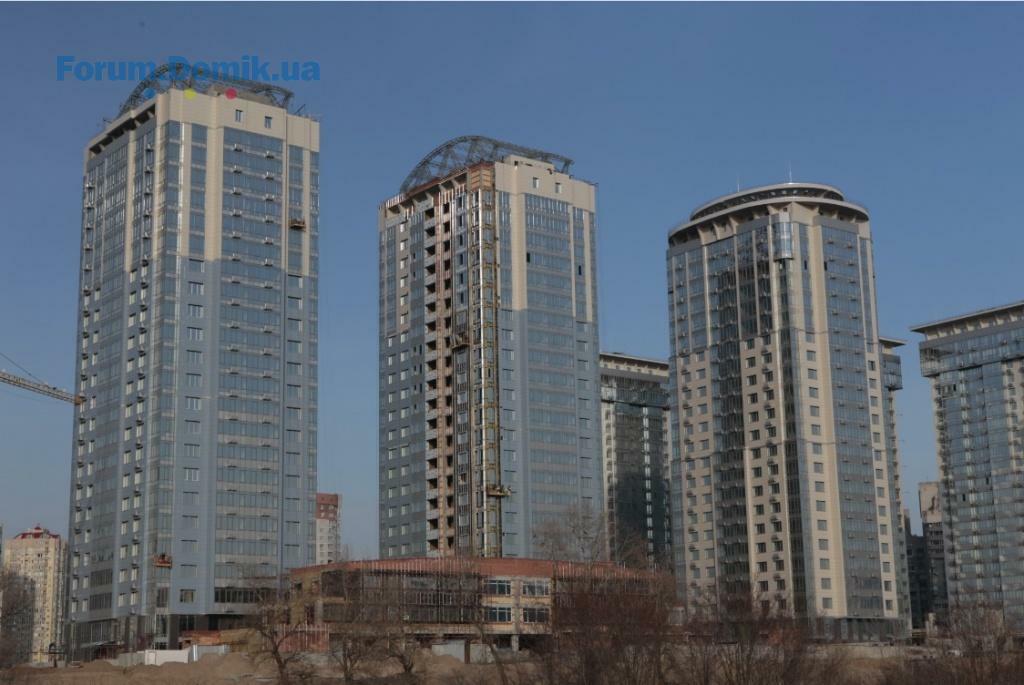

По состоянию на 29.12.2015 года по строительству 2-ой очереди ведутся следующие работы:
Работы по монтажу фасадной системы:
4 дом: все работы выполнены в полном объеме.
5 дом: Свето-прозрачные конструкции выполнены на 83%, работы по устройству утеплителя выполнены на 95%, каркас под фасадную плитку - 92%, монтаж плитки – 80%;
6 дом: Свето-прозрачные конструкции выполнены на 93%, работы по устройству утеплителя – 97%, каркас под фасадную плитку - 97%,монтаж фасадной плитки – 93%.
Ведутся работы по устройству мокрого фасада (на холодных переходах технических этажей: 4 дом – работы выполнены на 100%; в 5 и 6 домах – на 55%.
Устройство стяжки:
4, 5 дом – работы выполнены на 100%; по 6 дому – работы выполнены на 98%.
Отделка общественных зон:

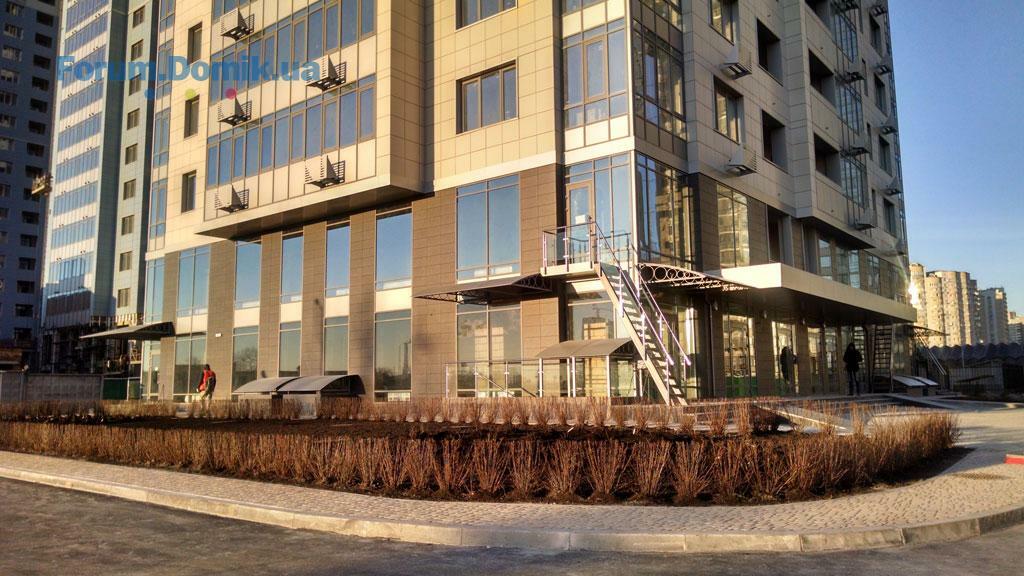

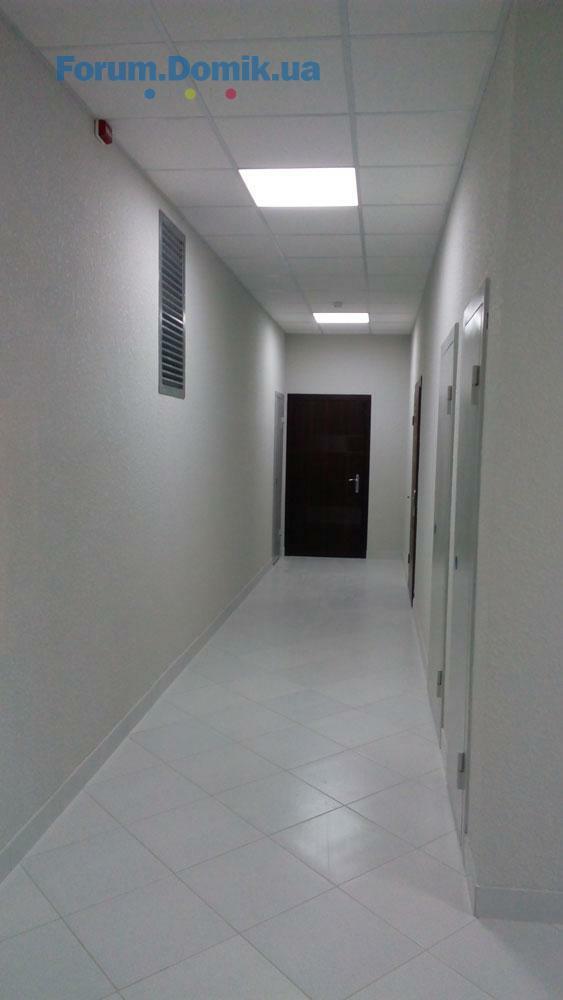

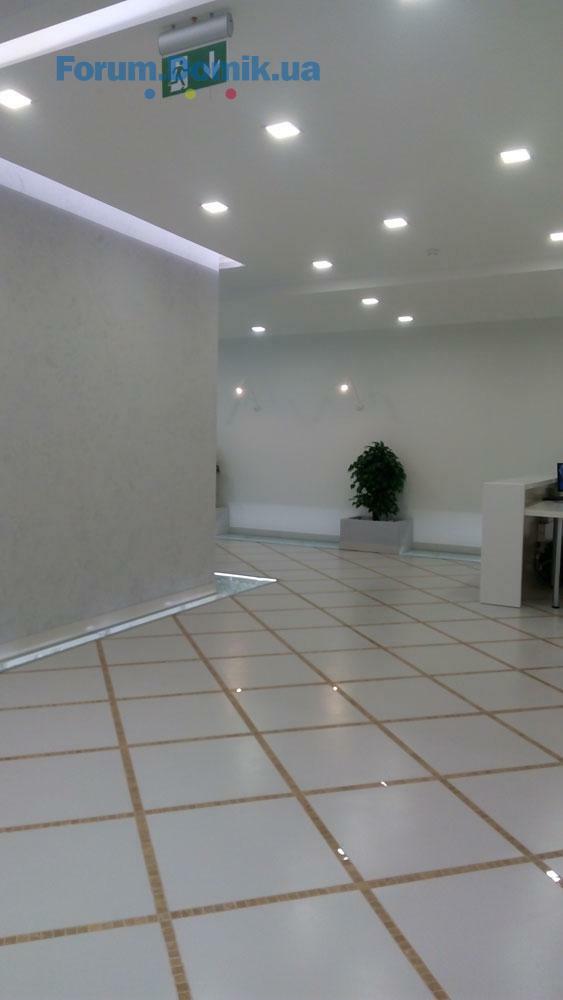

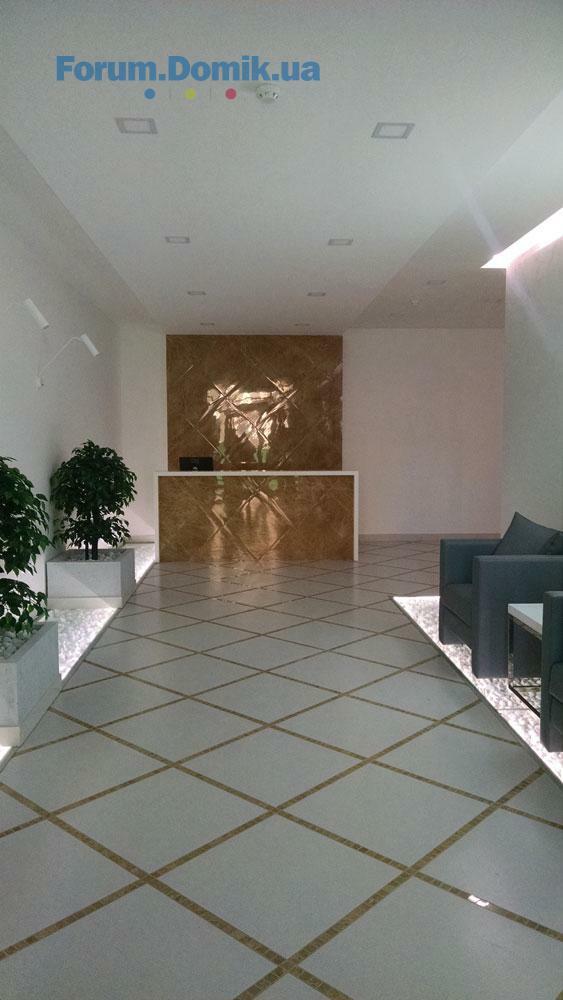

Отделочные работы в 4 доме в местах общего пользования выполнены на 100%. Отделка лестничных маршей, работы выполнены на 100%.
Работы по монтажу подвесных потолков выполнены на 100%.

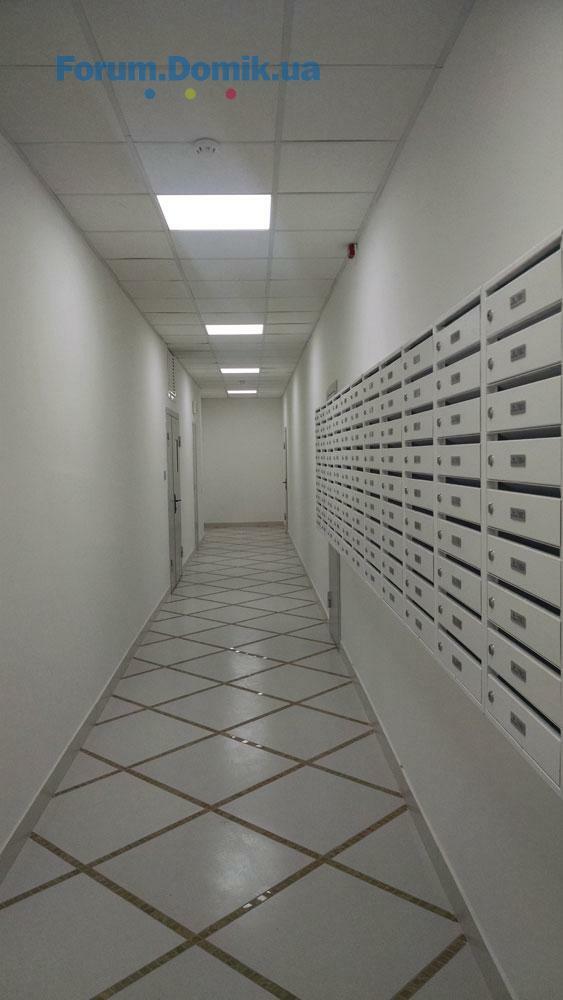

4 дом: монтаж квартирных дверей закончен полностью; работы по монтажу технических дверей выполнены на 100%.
Отделочные работы во входной группе 4 дома выполнены на 100%.
Сантехнические работы:
Сантехнические работы в 4 доме выполнены на 100%. Работы по монтажу индивидуального теплового пункта в подвальном помещении выполнены на 100%. Работы по монтажу насосной станции выполнены на 100%
Выполнены работы по разводке труб в полу в 5, 6 домах.
Электротехнические работы:

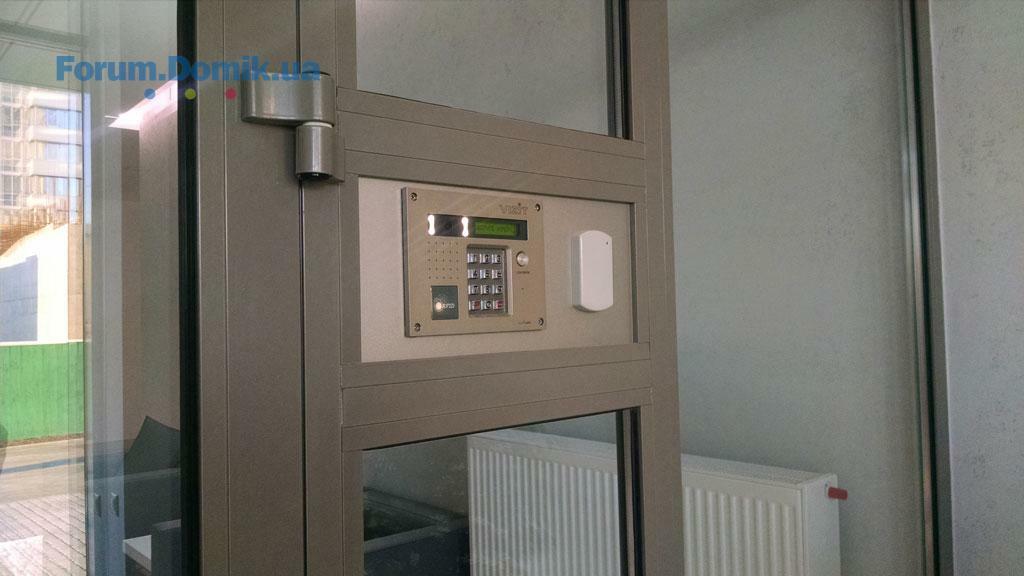

Работы по монтажу этажных электрощитовых в 4 доме выполнены на 100%, в 5 доме выполнены на 95%.

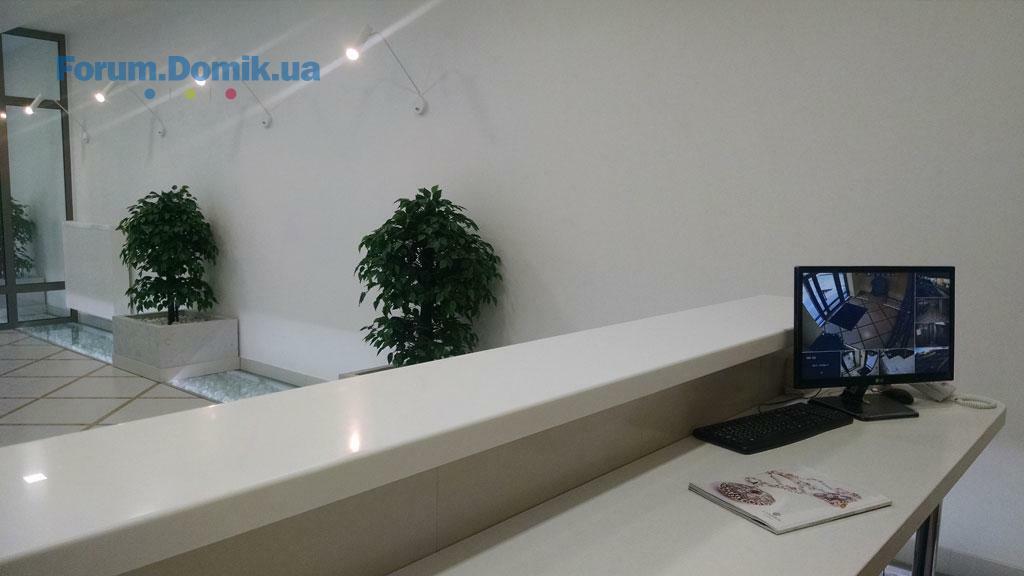

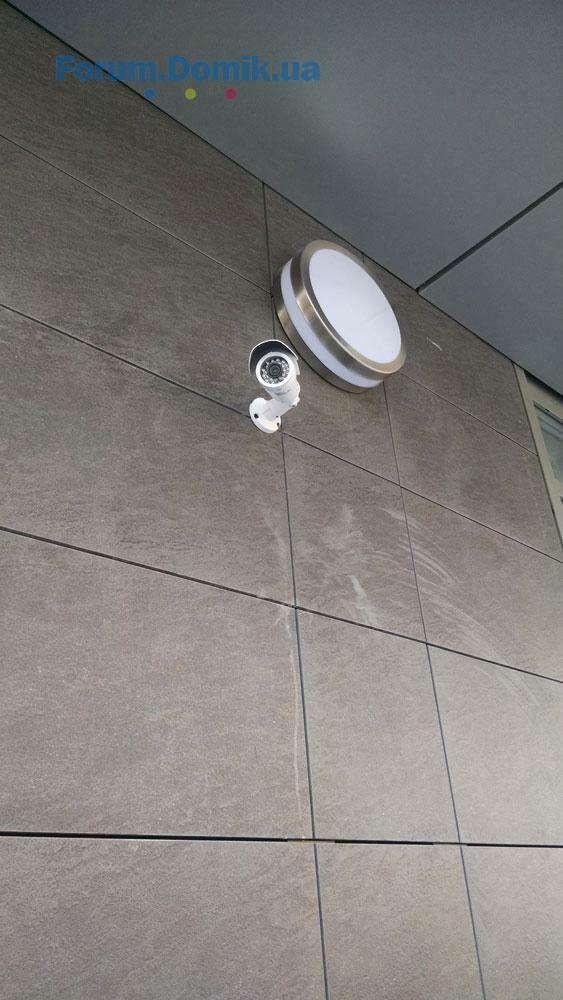

Расключение электрощитовой в подвальном помещении 4 дома – выполнение 100%. Установка светильников на техническом этаже – 100%; установка светильников в подвальном помещении – работы выполнены на 100%.
Установка пожарная сигнализация в 4 доме – работы выполнены на 100%. Диспетчиизация 4 дома – работы выполнена на 100%. Молниезащита – работы выполнены на 100%.
Работы по установке пожарной сигнализации: 5 дом – работы выполнены на 40%, 6 дом – работы выполнены на 30%
Установка системы диспетчеризации 5 дом – работы выполнены на 20%. Система молниезащита 5 – 70%, 6 дом – 70%.
Работы по установке лифтов:

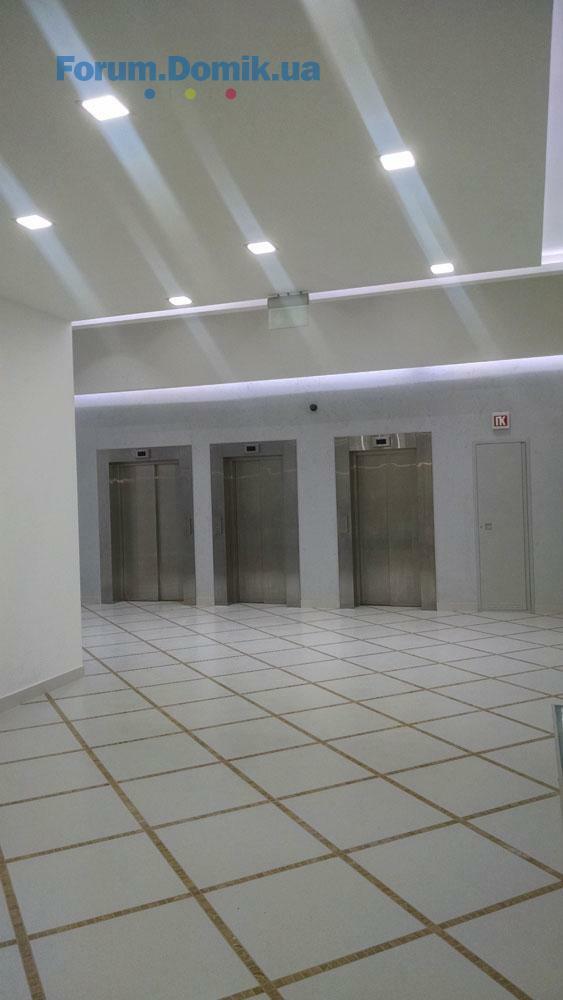

4 дом: работают все лифты.
5, 6 дома: запущен в работу пожарный лифт. Ведется монтаж пассажирских и грузо-пассажирского лифтов.
Отделка технических помещений:
4 дом – работы выполнены на 100%; в 5 и 6 домах – на 80%.

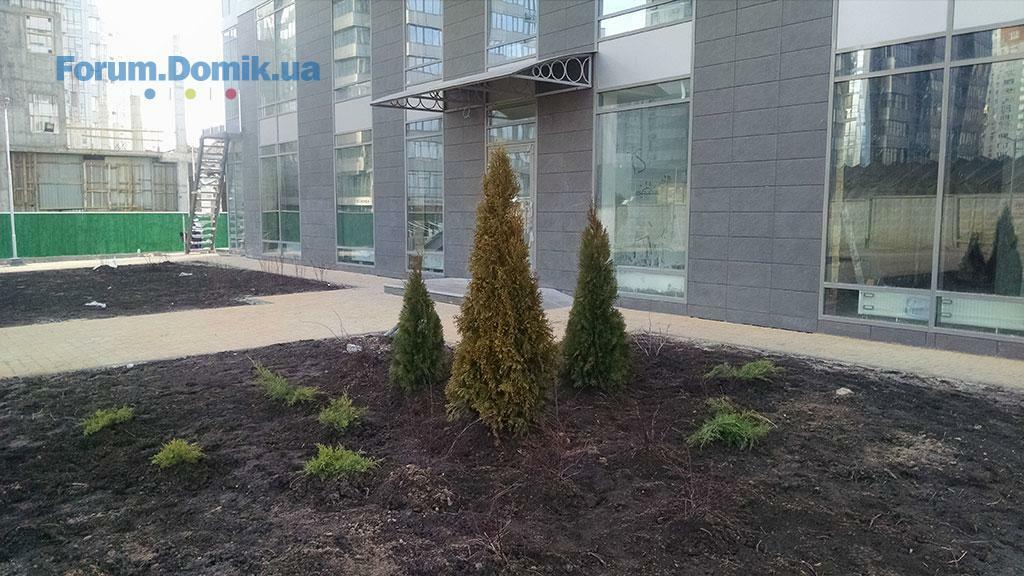

Работы по благоустройству.

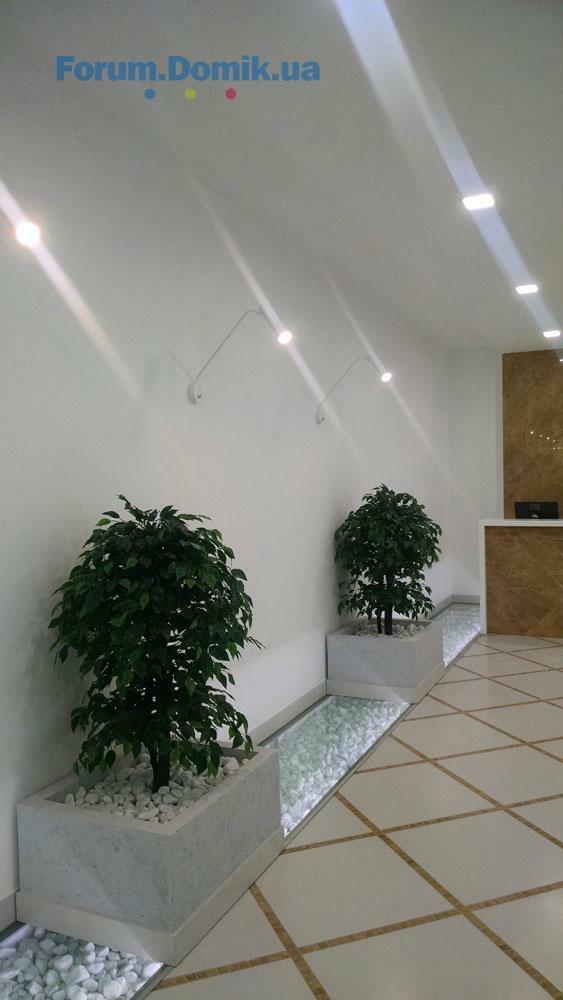

Работы по благоустройству территории вокруг 4 дома выполнены на 100%.
Общеплощадочные работы:
4 дом: все устройство наружных сетей водопровода и канализации выполнено.
5 дом, 6 дом, БСПП №3, паркинг №1, паркинг №4: продолжаются работы по устройству подвода наружных сетей, водопровода, канализации и теплотрассы.

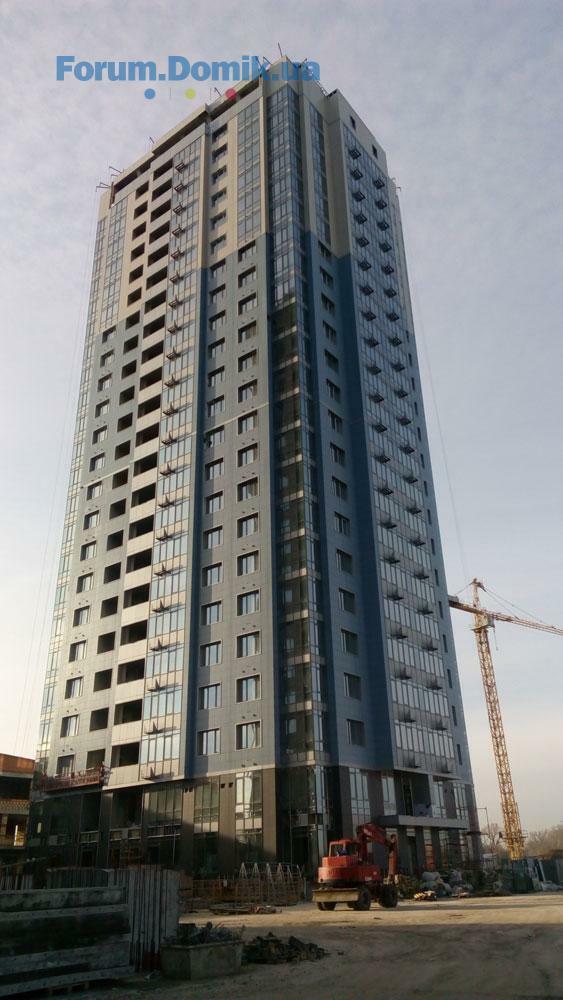

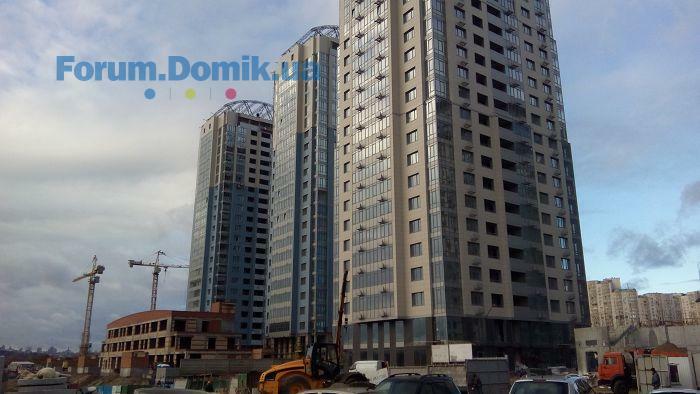

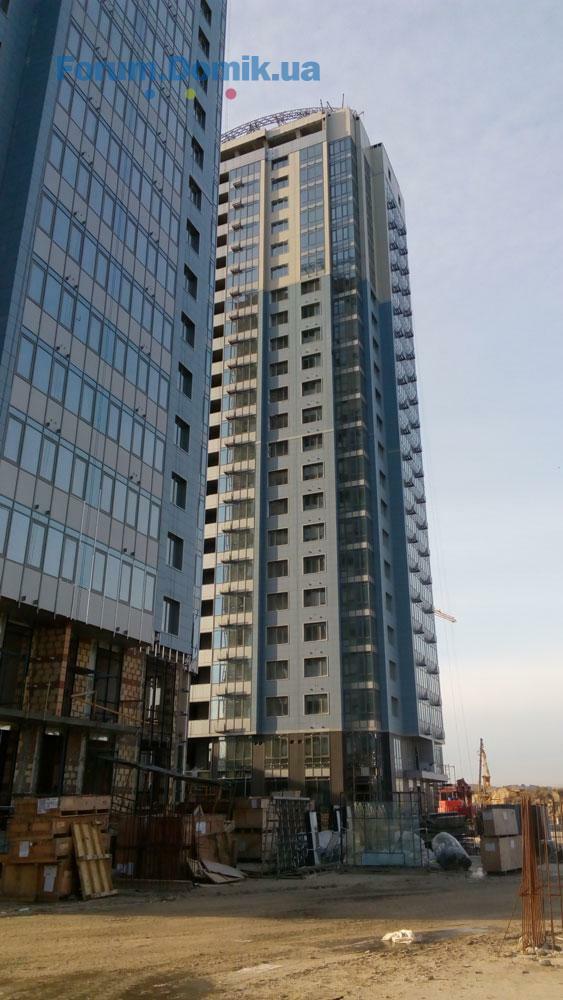

На коммерческих объектах 2 очереди, строительство находится на следующих этапах:
Паркинг №1. Работы по устройству плиты перекрытия по блоку А выполнение 100%, по блоку Б – на 100%, по блоку В – на 100%.
БСПП №3, паркинг №4: продолжаются работы по прокладке труб отопления.
Работы по монтажу фасадной системы:
4 дом: все работы выполнены в полном объеме.
5 дом: Свето-прозрачные конструкции выполнены на 83%, работы по устройству утеплителя выполнены на 95%, каркас под фасадную плитку - 92%, монтаж плитки – 80%;
6 дом: Свето-прозрачные конструкции выполнены на 93%, работы по устройству утеплителя – 97%, каркас под фасадную плитку - 97%,монтаж фасадной плитки – 93%.
Ведутся работы по устройству мокрого фасада (на холодных переходах технических этажей: 4 дом – работы выполнены на 100%; в 5 и 6 домах – на 55%.
Устройство стяжки:
4, 5 дом – работы выполнены на 100%; по 6 дому – работы выполнены на 98%.
Отделка общественных зон:
Отделочные работы в 4 доме в местах общего пользования выполнены на 100%. Отделка лестничных маршей, работы выполнены на 100%.
Работы по монтажу подвесных потолков выполнены на 100%.
4 дом: монтаж квартирных дверей закончен полностью; работы по монтажу технических дверей выполнены на 100%.
Отделочные работы во входной группе 4 дома выполнены на 100%.
Сантехнические работы:
Сантехнические работы в 4 доме выполнены на 100%. Работы по монтажу индивидуального теплового пункта в подвальном помещении выполнены на 100%. Работы по монтажу насосной станции выполнены на 100%
Выполнены работы по разводке труб в полу в 5, 6 домах.
Электротехнические работы:
Работы по монтажу этажных электрощитовых в 4 доме выполнены на 100%, в 5 доме выполнены на 95%.
Расключение электрощитовой в подвальном помещении 4 дома – выполнение 100%. Установка светильников на техническом этаже – 100%; установка светильников в подвальном помещении – работы выполнены на 100%.
Установка пожарная сигнализация в 4 доме – работы выполнены на 100%. Диспетчиизация 4 дома – работы выполнена на 100%. Молниезащита – работы выполнены на 100%.
Работы по установке пожарной сигнализации: 5 дом – работы выполнены на 40%, 6 дом – работы выполнены на 30%
Установка системы диспетчеризации 5 дом – работы выполнены на 20%. Система молниезащита 5 – 70%, 6 дом – 70%.
Работы по установке лифтов:
4 дом: работают все лифты.
5, 6 дома: запущен в работу пожарный лифт. Ведется монтаж пассажирских и грузо-пассажирского лифтов.
Отделка технических помещений:
4 дом – работы выполнены на 100%; в 5 и 6 домах – на 80%.
Работы по благоустройству.
Работы по благоустройству территории вокруг 4 дома выполнены на 100%.
Общеплощадочные работы:
4 дом: все устройство наружных сетей водопровода и канализации выполнено.
5 дом, 6 дом, БСПП №3, паркинг №1, паркинг №4: продолжаются работы по устройству подвода наружных сетей, водопровода, канализации и теплотрассы.
На коммерческих объектах 2 очереди, строительство находится на следующих этапах:
Паркинг №1. Работы по устройству плиты перекрытия по блоку А выполнение 100%, по блоку Б – на 100%, по блоку В – на 100%.
БСПП №3, паркинг №4: продолжаются работы по прокладке труб отопления.
Domik Ai

штучний інтелект
37 562
09 сентября 2019
29 дек 2015 19:22
Domik Ai

штучний інтелект
37 562
09 сентября 2019
29 дек 2015 19:23
Domik Ai

штучний інтелект
37 562
09 сентября 2019
29 дек 2015 19:23
Domik Ai

штучний інтелект
37 562
09 сентября 2019
29 дек 2015 19:24
Domik Ai

штучний інтелект
37 562
09 сентября 2019
04 фев 2016 20:05
По состоянию на 04.02.2016 года по строительству 2-ой очереди ведутся следующие работы:
4 дом: закончено строительство, начат процесс ввода в эксплуатацию.
Работы по монтажу фасадной системы:
5 дом: Свето-прозрачные конструкции выполнены на 90%, работы по устройству утеплителя выполнены на 95%, каркас под фасадную плитку - 92%, монтаж плитки – 85%;
6 дом: Свето-прозрачные конструкции выполнены на 98%, работы по устройству утеплителя – 100%, каркас под фасадную плитку - 100%,монтаж фасадной плитки – 100%.
Внутренние работы:
Система вентиляции и дымоудаления: 5 дом – 80% готовность, 6 дом – начаты работы.
Монтаж дверей: 5 дом: установлены двери технического назначения с 3 по 17 этаж. В 6 доме приступили к установке.
Сантехнические работы:
Выполнены работы по разводке труб в полу в 5, 6 домах на 100%.
Монтаж вертикальных стояков – 95%,
Начаты работы по устройству индивидуального теплового пункта и насосной станции.

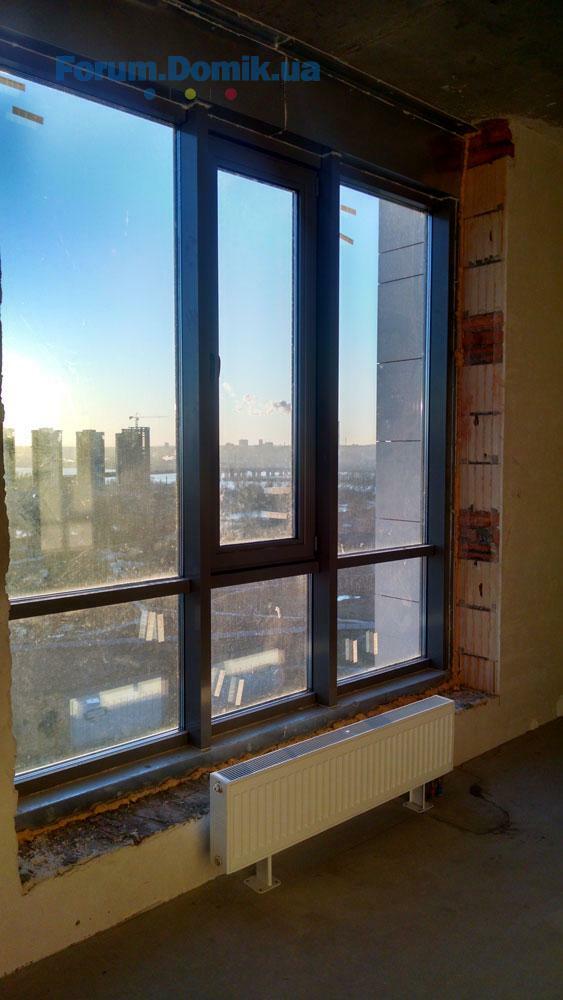

Начались работы по установке радиаторов отопления в квартирах.
4 дом: закончено строительство, начат процесс ввода в эксплуатацию.
Работы по монтажу фасадной системы:
5 дом: Свето-прозрачные конструкции выполнены на 90%, работы по устройству утеплителя выполнены на 95%, каркас под фасадную плитку - 92%, монтаж плитки – 85%;
6 дом: Свето-прозрачные конструкции выполнены на 98%, работы по устройству утеплителя – 100%, каркас под фасадную плитку - 100%,монтаж фасадной плитки – 100%.
Внутренние работы:
Система вентиляции и дымоудаления: 5 дом – 80% готовность, 6 дом – начаты работы.
Монтаж дверей: 5 дом: установлены двери технического назначения с 3 по 17 этаж. В 6 доме приступили к установке.
Сантехнические работы:
Выполнены работы по разводке труб в полу в 5, 6 домах на 100%.
Монтаж вертикальных стояков – 95%,
Начаты работы по устройству индивидуального теплового пункта и насосной станции.
Начались работы по установке радиаторов отопления в квартирах.
Domik Ai

штучний інтелект
37 562
09 сентября 2019
04 фев 2016 20:06
Электротехнические работы:
Установка квартирных электрощитовых в 5 и 6 доме выполнена на 95%.
Монтаж пожарной сигнализации в 5 и 6 домах выполнен на 90%.
Диспетчеризация 5 дома – работы выполнены на 70%. В 6 доме – на 40%.
Система молниезащиты 5 – 70%, 6 дом – 60%.

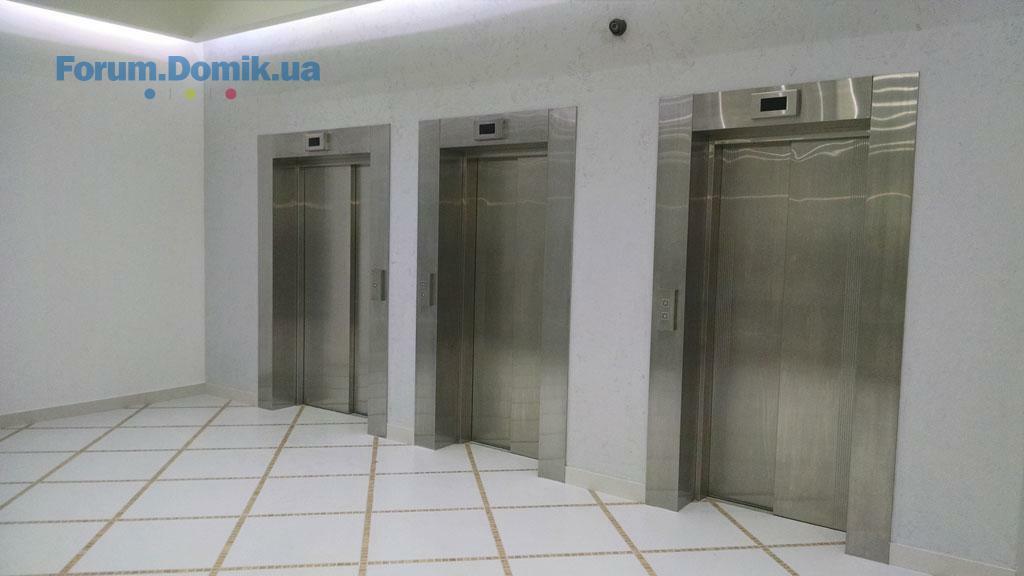

Работы по установке лифтов:
5, 6 дома: работают пожарные лифты. В 5 доме пассажирские и грузо-пассажирский лифт смонтированы на 80%, в 6 доме – на 60%.
Работы по благоустройству:
Начаты работы по устройству эксплуатируемой кровли вокруг 5,6 домов, а также БСПП №3.
Ведутся подготовительные работы к обустройству набережной.
Общеплощадочные работы:
Наружные сети 5,6 домов, БСПП №3, паркинга №1, паркинга №4 выполнены на 65%.
На коммерческих объектах 2 очереди, строительство находится на следующих этапах:
Паркинг №1. Монолитная часть закончена. Начат монтаж труб отопления, вентиляции, водопровода.
БСПП №3, паркинг №4: Прокладка труб отопления выполнена на 85%.
Начат монтаж фасадной системы БСПП №3.
Установка квартирных электрощитовых в 5 и 6 доме выполнена на 95%.
Монтаж пожарной сигнализации в 5 и 6 домах выполнен на 90%.
Диспетчеризация 5 дома – работы выполнены на 70%. В 6 доме – на 40%.
Система молниезащиты 5 – 70%, 6 дом – 60%.
Работы по установке лифтов:
5, 6 дома: работают пожарные лифты. В 5 доме пассажирские и грузо-пассажирский лифт смонтированы на 80%, в 6 доме – на 60%.
Работы по благоустройству:
Начаты работы по устройству эксплуатируемой кровли вокруг 5,6 домов, а также БСПП №3.
Ведутся подготовительные работы к обустройству набережной.
Общеплощадочные работы:
Наружные сети 5,6 домов, БСПП №3, паркинга №1, паркинга №4 выполнены на 65%.
На коммерческих объектах 2 очереди, строительство находится на следующих этапах:
Паркинг №1. Монолитная часть закончена. Начат монтаж труб отопления, вентиляции, водопровода.
БСПП №3, паркинг №4: Прокладка труб отопления выполнена на 85%.
Начат монтаж фасадной системы БСПП №3.
putin hu
ph
Пользователь
52
21 мая 2015
22 фев 2016 17:14
Мне сказали-сначала заключается договор бронирования-платить 1% от общей стоимости,потом договора:купли-продажи 55%от общей стоимости квартиры и (форвардный контракт)дериватив-45%прописывают в нём.Поясните...вы тоже так заключали?
Владимир М.
ВМ
Пользователь
64
25 июня 2015
23 фев 2016 10:10
Цитата "putin hu":Мне сказали-сначала заключается договор бронирования-платить 1% от общей стоимости,потом договора:купли-продажи 55%от общей стоимости квартиры и (форвардный контракт)дериватив-45%прописывают в нём.Поясните...вы тоже так заключали?
Ответьте кто-то, пожалуйста, человеку ))) Тот же вопрос интересует

Nohchy0095
N
Пользователь
86
22 сентября 2015
09 март 2016 12:31
Подписывали предварительный договор купли продажи, он нотариальный. Один договор и один прямой платеж
Domik Ai

штучний інтелект
37 562
09 сентября 2019
11 март 2016 17:50
4 дом: закончено строительство, идет процесс ввода в эксплуатацию.
Работы по монтажу фасадной системы:
5 дом: Свето-прозрачные конструкции выполнены на 91%, работы по устройству утеплителя выполнены на 97%, каркас под фасадную плитку - 93%, монтаж плитки – 85%;

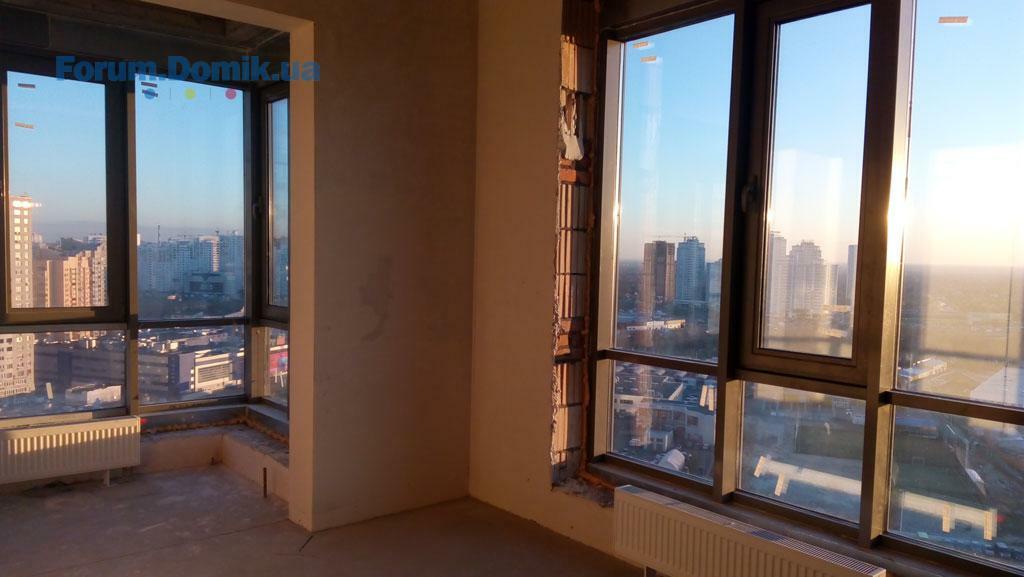

6 дом: работы по монтажу фасадной системы закончены.
Отделка технических помещений:
5 дом: подвал, 24-25 этаж – работы по отделке выполнены на 90%.
6 дом: подвал, 24-25 этаж – работы по отделке выполнены на 75%.
Внутренние работы:
Система вентиляции и дымоудаления: 5 дом – работы выполнены на 95%; 6 дом – работы выполнены на 70%.
Монтаж дверей:

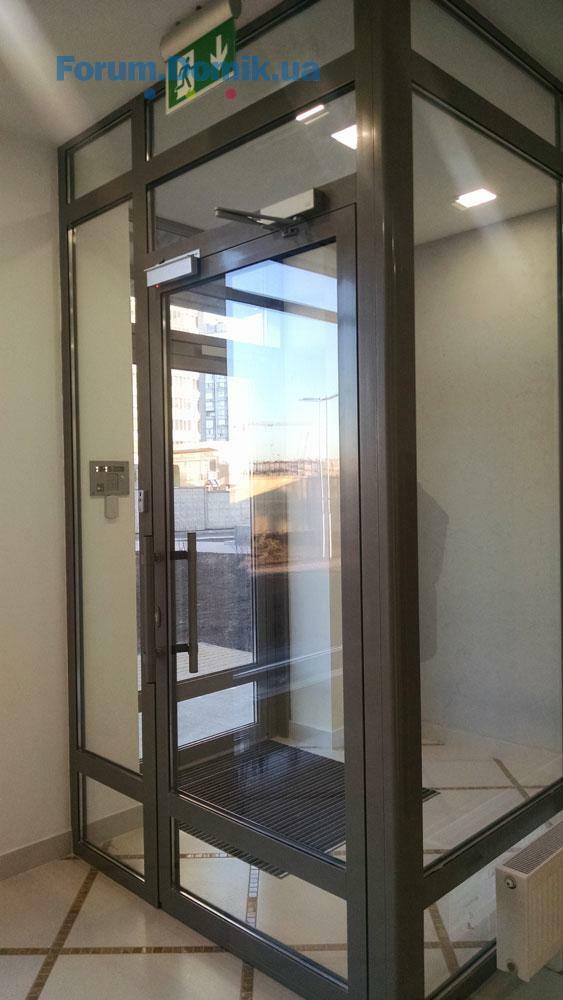

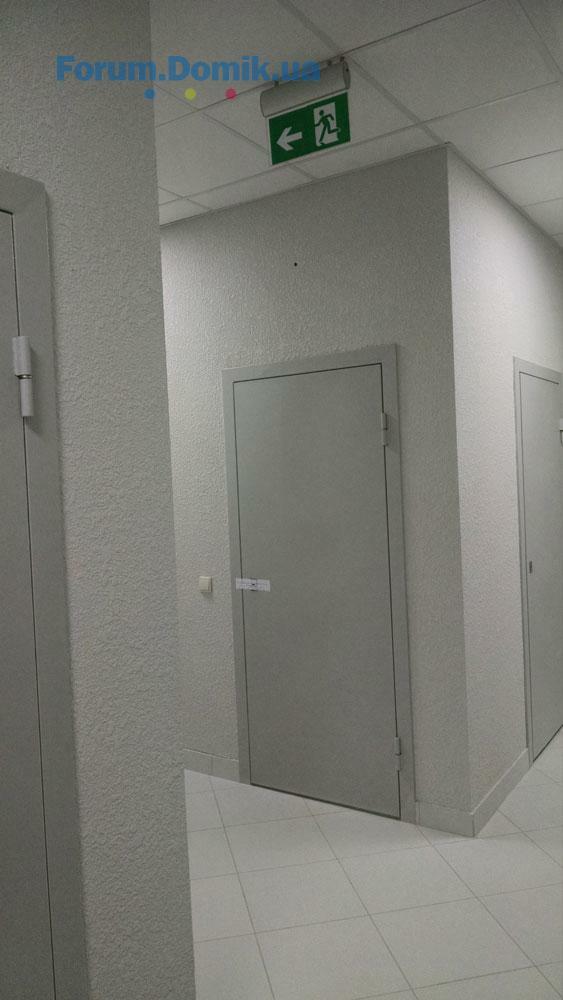

5 дом: установлены двери технического назначения с 3 по 23 этаж; установлены двери в технический подвал.
6 дом: установлены двери технического назначения с 2 по 17 этаж.
Сантехнические работы:
Выполнены работы по разводке труб в полу в 5, 6 домах на 100%. Начались работы по установке радиаторов отопления в квартирах.
Монтаж вертикальных стояков – 95%. Работы по устройству индивидуального теплового пункта и насосной станции: 5 дом – работы выполнены на 95%, 6 дом – приступили к работам.
Электротехнические работы:
Электрические силовые стояки по 5 дому – готовность 50%. Питание квартир электричеством: 5 дом - 100%, 6 дом – 80%
Установка квартирных электрощитовых в 5 и 6 доме выполнена на 95%. Монтаж пожарной сигнализации в 5 и 6 домах выполнен на 90%.
Диспетчеризация 5 дома – работы выполнены на 80%; в 6 доме – на 70%. Система молниезащиты 5 – 70%, 6 дом – 60%.
Работы по установке лифтов:

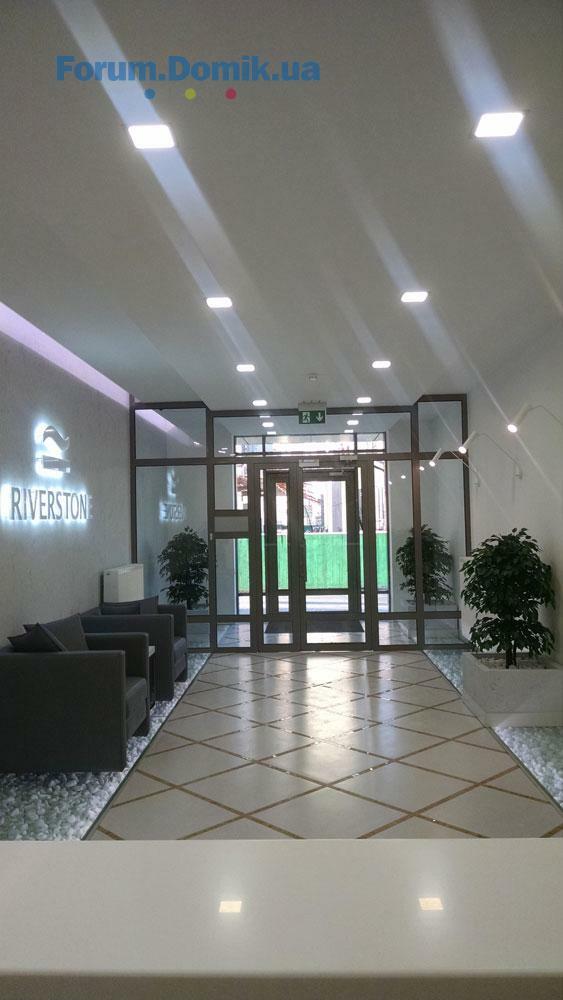

5, 6 дома: работают пожарные лифты. В 5, 6 доме полностью смонтированы пассажирские и грузо-пассажирский лифт. Закончена внутренняя отделка лифтовых шахт.

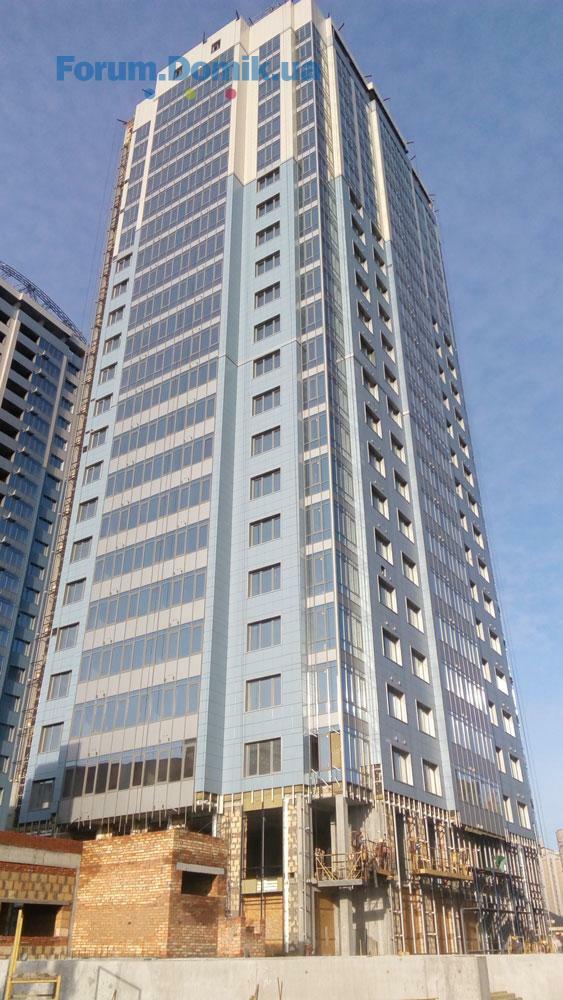

Работы по монтажу фасадной системы:
5 дом: Свето-прозрачные конструкции выполнены на 91%, работы по устройству утеплителя выполнены на 97%, каркас под фасадную плитку - 93%, монтаж плитки – 85%;
6 дом: работы по монтажу фасадной системы закончены.
Отделка технических помещений:
5 дом: подвал, 24-25 этаж – работы по отделке выполнены на 90%.
6 дом: подвал, 24-25 этаж – работы по отделке выполнены на 75%.
Внутренние работы:
Система вентиляции и дымоудаления: 5 дом – работы выполнены на 95%; 6 дом – работы выполнены на 70%.
Монтаж дверей:
5 дом: установлены двери технического назначения с 3 по 23 этаж; установлены двери в технический подвал.
6 дом: установлены двери технического назначения с 2 по 17 этаж.
Сантехнические работы:
Выполнены работы по разводке труб в полу в 5, 6 домах на 100%. Начались работы по установке радиаторов отопления в квартирах.
Монтаж вертикальных стояков – 95%. Работы по устройству индивидуального теплового пункта и насосной станции: 5 дом – работы выполнены на 95%, 6 дом – приступили к работам.
Электротехнические работы:
Электрические силовые стояки по 5 дому – готовность 50%. Питание квартир электричеством: 5 дом - 100%, 6 дом – 80%
Установка квартирных электрощитовых в 5 и 6 доме выполнена на 95%. Монтаж пожарной сигнализации в 5 и 6 домах выполнен на 90%.
Диспетчеризация 5 дома – работы выполнены на 80%; в 6 доме – на 70%. Система молниезащиты 5 – 70%, 6 дом – 60%.
Работы по установке лифтов:
5, 6 дома: работают пожарные лифты. В 5, 6 доме полностью смонтированы пассажирские и грузо-пассажирский лифт. Закончена внутренняя отделка лифтовых шахт.
Domik Ai

штучний інтелект
37 562
09 сентября 2019
11 март 2016 17:51
Работы по благоустройству:
Начаты подготовительные работы по устройству эксплуатируемой кровли вокруг 5, 6 домов. Работы по устройству эксплуатируемой кровли у БСПП № 3 выполнены на 50%.
Ведутся подготовительные работы к обустройству набережной.
Общеплощадочные работы:
Наружные сети 5, 6 домов, БСПП №3, паркинга №1, паркинга №4 выполнены на 80%.
На коммерческих объектах 2 очереди, строительство находится на следующих этапах:
Паркинг №1. Монолитная часть закончена. Работы по монтажу труб отопления, вентиляции, водопровода выполнены на 60%.
Ведутся отделочные работы: отделка потолка – работы выполнены на 95%; работы по утеплению стен выполнены на 90%; работы по устройству стяжки в технических помещениях выполнены на 50%.
Устройство вентиляции, дымоудаления – работы выполнены на 60%; пожарная сигнализация и кабельная разводка – работы выполнены на 70%; система автоматического пожаротушения – работы выполнены на 50%.
Электрическая разводка выполнена на 20%; автоматика комплексная на 40%.
БСПП №3, паркинг №4: Прокладка труб отопления выполнена на 85%.
Ведутся отделочные работы в паркинге №4: отделка потолка – работы выполнены на 95%; работы по утеплению стен выполнены на 80%.
Вентиляция, дымоудаление – работы выполнены на 30%; пожарная сигнализация и кабельная разводка – 70%; система автоматического пожаротушения – 50%.
Электрическая разводка выполнена на 40%; автоматика комплексная на 40%. Контроль доступа и видеонаблюдения – работы выполнены на 60%.
Ведутся работы по монтажу фасадной системы БСПП №3. Свето-прозрачные конструкции выполнены на 50%; работы по устройству утеплителя выполнены на 50%; работы по монтажу каркаса под фасадную плитку выполнены на 25%.
Начаты подготовительные работы по устройству эксплуатируемой кровли вокруг 5, 6 домов. Работы по устройству эксплуатируемой кровли у БСПП № 3 выполнены на 50%.
Ведутся подготовительные работы к обустройству набережной.
Общеплощадочные работы:
Наружные сети 5, 6 домов, БСПП №3, паркинга №1, паркинга №4 выполнены на 80%.
На коммерческих объектах 2 очереди, строительство находится на следующих этапах:
Паркинг №1. Монолитная часть закончена. Работы по монтажу труб отопления, вентиляции, водопровода выполнены на 60%.
Ведутся отделочные работы: отделка потолка – работы выполнены на 95%; работы по утеплению стен выполнены на 90%; работы по устройству стяжки в технических помещениях выполнены на 50%.
Устройство вентиляции, дымоудаления – работы выполнены на 60%; пожарная сигнализация и кабельная разводка – работы выполнены на 70%; система автоматического пожаротушения – работы выполнены на 50%.
Электрическая разводка выполнена на 20%; автоматика комплексная на 40%.
БСПП №3, паркинг №4: Прокладка труб отопления выполнена на 85%.
Ведутся отделочные работы в паркинге №4: отделка потолка – работы выполнены на 95%; работы по утеплению стен выполнены на 80%.
Вентиляция, дымоудаление – работы выполнены на 30%; пожарная сигнализация и кабельная разводка – 70%; система автоматического пожаротушения – 50%.
Электрическая разводка выполнена на 40%; автоматика комплексная на 40%. Контроль доступа и видеонаблюдения – работы выполнены на 60%.
Ведутся работы по монтажу фасадной системы БСПП №3. Свето-прозрачные конструкции выполнены на 50%; работы по устройству утеплителя выполнены на 50%; работы по монтажу каркаса под фасадную плитку выполнены на 25%.
Артемий222
А
Гость
5
21 марта 2016
22 март 2016 19:43
Комплекс риверстоун типичный пример хамства застройщиков Украины.
Посмотрите на визуализацию придомовой территории
и посмотрите на частичный результат перед 4 домом

Это ужас товарищи, или по русски писец.
Никогда, никогда нельзя покупать квартиру на этапе строительства.
Еще раз, никогда.
Посмотрите на визуализацию придомовой территории

и посмотрите на частичный результат перед 4 домом

Это ужас товарищи, или по русски писец.
Никогда, никогда нельзя покупать квартиру на этапе строительства.
Еще раз, никогда.

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- ЖК Aquamarine | Really Building | Українка, просп. Днепровський, 2717.0771
- ЖК Sense City | Prostir | Софіївська Борщагівка, вул. Соборна, 77а17.0725
- ЖК Wellspring | Edelburg Development | Вишневе, вул. Остапа Вишни, 117.0790
- ЖК Chalet | Standard Development | Київ, вул. Львівська, 18-б17.07115
- ЖК Сирецькі Сади | ІнтерГал-Буд | Київ, вул. Івана Виговського (Маршала Гречка), 10б16.074 836
- ЖК Трояндовий | Бровари, вул. Фельдмана, вул. Спортивна16.07729
- Київ, вул. Євгена Маланюка, 101 | Міськбудінвест16.07318
- ЖК Paradise Avenue | ZIM Group | Крюківщина вул. Чорновола16.072 501
- ЖК Озерний Гай | ІнтерГал-Буд | Гатне, вул. Свободи, 115.074 054
- ЖК Terracotta | Perfect Group | Київ, вул. Чернігівська, 815.07822
- Чи варто зараз купувати нерухомість?17.074 565
- Про агентство Атлант-А25.0620
- Допоможіть розібратись з податками08.053
- Планую оренду квартири в районі Подолу01.052
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Помогите! Вопрос раздела имущества18.0120
- Альтернативне живлення для орендарів, хто кому винен?20.1212
- Болит спина13.0772
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- Идеи для декора пола в квартире, ваши отзывы и мнение экспертов12.0712
- Как выбрать подходящую раковину. Отзывы о мойках и раковинах09.0746
- Выбор гранитной мойки24.0631
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна04.0689
- Лифт в частном доме28.057
- ЖК Четыре Сезона | Будова | Одесса, просп. Гагарина, 1917.0710
- ЖК "Sakura", Свалява, пров. Достоєвського, 409.074
- ЖК Father | РіЕЛ | Львів, вул. Промислова, 50/5208.071
- ЖК Ріел Сіті | РІЕЛ | Львів, вул. Рудненська, 807.0750
- ЖК Велика Британія | РІЕЛ | Львів, вул. Шевченка, 1707.0750
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського02.0514
- Блимає світло коли вмикається LED від 100w 12v блоку живлення в поєднанні з zigbee switch модулем10.072
- Капітальний ремонт +-40кв.м09.075
- Крыша дома. Отзывы о кровельных материалах06.0725
- Какой потолок лучше? Натяжной или из гипсокартона?03.077
- Какие лаки лучше всего использовать для деревянных полов?24.069
- Шумоизоляция. Отзывы о материалах для звукоизоляции19.06168
- Пластиковые окна, какие лучше - поделитесь отзывами22.05240
- Під час встановлення плати, пошкодив її шурупом. Чи можна якось її відновити?18.051
- Допоможіть вибрати бочковий перфоратор13.052
- Натяжні стелі, продаж та встановлення14.0718
- Духи, которые будут звучать дорого!13.071
- Продам видовую квартиру, г.Вышгород, ЖК "Зіркова Вежа"07.061
- Переуступлю квартиру ЖК Эврика07.061
- Детектор радона для дома, квартиры, офиса, гаража13.051
- Встановлення сонячних панелей "під ключ". Якісно, швидко, з гарантією11.051
- Своя машина или такси?29.04537
- Юридические услуги любой сложности24.043
- Продам строительный инструмент16.041

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
