Lana Z
LZ
Постоянный пользователь
113
21 октября 2016
07 ноя 2016 11:50
Цитата "Richmond-admin":
Уважаемый Инвестор!
Мы занимаемся проблемой камер. Как только она заработает, мы обязательно сообщим!
Приносим свои извинения за неудобства!
Сообщать о том, что камера заработает не обязательно. Инвесторы не слепые, сами увидят.
Выполняйте свои обещания! Ваши слова: В начале следующего месяца эта ситуация поменяется".
Почти месяц как ни чего НЕ видно!
vetalok
v
Постоянный пользователь
165
17 января 2015
27 ноя 2016 15:43
Когда реально дом сдадут? Вряд ли за 3 мес успеют достроить 5 этажей, сделать кладку 10 этажей, и утеплить.
denis_kiev
d
Пользователь
73
09 августа 2016
27 ноя 2016 19:10
Цитата "vetalok":Когда реально дом сдадут? Вряд ли за 3 мес успеют достроить 5 этажей, сделать кладку 10 этажей, и утеплить.
Темп строительства хороший, просто изначально сроки посчитаны не правильно. Лично мой прогноз - осень 2017.
полтава 2
п2
Пользователь
93
27 декабря 2014
28 ноя 2016 14:35
Цитата "denis_kiev":
Темп строительства хороший, просто изначально сроки посчитаны не правильно. Лично мой прогноз - осень 2017.
У нас по договору 4кв. 2017. плюс допуск 3 мес задержки.
dulce
d
Пользователь
67
29 ноября 2016
29 ноя 2016 08:50
У нас по договору 1кв. 2107.
не будет конечно
не будет конечно
Shalkara
S
Пользователь
50
06 мая 2016
29 ноя 2016 10:13
Когда подписывали договор, специально уточняли у агента.
1 кв. 2017 - это не сдача дома с эксплуатацию, а получение сертификата об окончании строительных работ.
Для того, что б получить такой сертификат, если не ошибаюсь, достаточно выгнать коробку, даже без утепления.
Думаю, что с этим успеют, могут опоздать максимум на месяц, смотря как будет идти темп стройки зимой. По идее, за 4 месяца 5 этажей должны бы и выгнать, летом по 2-2.5 этажа гнали за месяц. Зимой, ясное дело, будет медленее, посмотрим по отчёту.
Дальше, летом - будут уже работы по отделке - утепление, стяжки, окна, трубы, и т.д.
4 кв. 2017 - скорее это ожидаемая сдача в эксплуатацию (получение ключей), но вроде как на ремонты обещали пускать с конца лета, может сейчас ситуация поменялась.
Если, конечно, ключи аж в конце 4го квартала - это грустно( Раньше весны 2018 на ремонт тогда заходить смысла нет
1 кв. 2017 - это не сдача дома с эксплуатацию, а получение сертификата об окончании строительных работ.
Для того, что б получить такой сертификат, если не ошибаюсь, достаточно выгнать коробку, даже без утепления.
Думаю, что с этим успеют, могут опоздать максимум на месяц, смотря как будет идти темп стройки зимой. По идее, за 4 месяца 5 этажей должны бы и выгнать, летом по 2-2.5 этажа гнали за месяц. Зимой, ясное дело, будет медленее, посмотрим по отчёту.
Дальше, летом - будут уже работы по отделке - утепление, стяжки, окна, трубы, и т.д.
4 кв. 2017 - скорее это ожидаемая сдача в эксплуатацию (получение ключей), но вроде как на ремонты обещали пускать с конца лета, может сейчас ситуация поменялась.
Если, конечно, ключи аж в конце 4го квартала - это грустно( Раньше весны 2018 на ремонт тогда заходить смысла нет
полтава 2
п2
Пользователь
93
27 декабря 2014
29 ноя 2016 15:21
Цитата "Shalkara":Когда подписывали договор, специально уточняли у агента.
1 кв. 2017 - это не сдача дома с эксплуатацию, а получение сертификата об окончании строительных работ.
Для того, что б получить такой сертификат, если не ошибаюсь, достаточно выгнать коробку, даже без утепления.
Думаю, что с этим успеют, могут опоздать максимум на месяц, смотря как будет идти темп стройки зимой. По идее, за 4 месяца 5 этажей должны бы и выгнать, летом по 2-2.5 этажа гнали за месяц. Зимой, ясное дело, будет медленее, посмотрим по отчёту.
Дальше, летом - будут уже работы по отделке - утепление, стяжки, окна, трубы, и т.д.
4 кв. 2017 - скорее это ожидаемая сдача в эксплуатацию (получение ключей), но вроде как на ремонты обещали пускать с конца лета, может сейчас ситуация поменялась.
Если, конечно, ключи аж в конце 4го квартала - это грустно( Раньше весны 2018 на ремонт тогда заходить смысла нет
Вы у "Геоса" покупали?Мы у Боинского комбината.
Shalkara
S
Пользователь
50
06 мая 2016
29 ноя 2016 15:23
У ГЕОСа, да. И строки вашего контракта меня не очень радуют(
полтава 2
п2
Пользователь
93
27 декабря 2014
29 ноя 2016 15:52
Цитата "Shalkara":У ГЕОСа, да. И строки вашего контракта меня не очень радуют(
Мы брали 2 нед назад.Ключи могут дать и конец лета-можна оставлять стр. мат..Право собст.4 кв.это 31декабря 2017. по дог допускается задержка 3 мес..Потом прямые договора на комун.св.,тепло ,вода.Реальные ремонты апрель 2018.
Katty1985
K
Прохожий
1
05 декабря 2016
05 дек 2016 18:26
Всем здравствуйте ))
Как 4 кв 😳 У нас тоже 1 кв.указан.
Кстати,инвесторы,предлагаю создать где-то форум только для нас,инвесторов Ричмонд,как вы? Кто-то понимает в этом,как это сделать?
Как 4 кв 😳 У нас тоже 1 кв.указан.
Кстати,инвесторы,предлагаю создать где-то форум только для нас,инвесторов Ричмонд,как вы? Кто-то понимает в этом,как это сделать?
полтава 2
п2
Пользователь
93
27 декабря 2014
06 дек 2016 08:59
Админ, создайте нам закрытый форум,по ж.к. Ричмонд.
Domik Ai
штучний інтелект
37 884
09 сентября 2019
06 дек 2016 11:20
Для создания темы вашего проекта в закрытом разделе Инвесторов необходимо желание двух человек.
Для доступа Вам нужно будет сделать запрос на e-mail модератора: ekz-domik@ukr.net, в нём потребуется указать e-mail, с которым зарегистрированы на форуме и предоставить фото договора или его части (без личных данных), где виден объект инвестирования и печать.
//forum.domik.ua/polozhenie-ob-informacii-v-soobshheniyax-polzovatelej-foruma-t23044.html#p998001
Shalkara
S
Пользователь
50
06 мая 2016
06 дек 2016 12:22
Цитата "Domik - Новострой":
Для создания темы вашего проекта в закрытом разделе Инвесторов необходимо желание двух человек.
Для доступа Вам нужно будет сделать запрос на e-mail модератора: ekz-domik@ukr.net, в нём потребуется указать e-mail, с которым зарегистрированы на форуме и предоставить фото договора или его части (без личных данных), где виден объект инвестирования и печать.
//forum.domik.ua/polozhenie-ob-informacii-v-soobshheniyax-polzovatelej-foruma-t23044.html#p998001
Можно скооперироваться тогда
Lana Z
LZ
Постоянный пользователь
113
21 октября 2016
06 дек 2016 13:15
Ура! Форум ожил! А то я уже стала переживать, что мы одни квартиру купили!
У нас срок сдачи дома 1 кв. 2017 г., но Геос всё задерживает на год!
Раньше ключи и ремонты не разрешат!Обещать Геос умеет!Но обещания НЕ выполняет!
Реальный срок - весна, а то и лето 2018г!
У нас срок сдачи дома 1 кв. 2017 г., но Геос всё задерживает на год!
Раньше ключи и ремонты не разрешат!Обещать Геос умеет!Но обещания НЕ выполняет!
Реальный срок - весна, а то и лето 2018г!
Richmond-admin
R
Пользователь
89
18 мая 2015
07 дек 2016 07:52

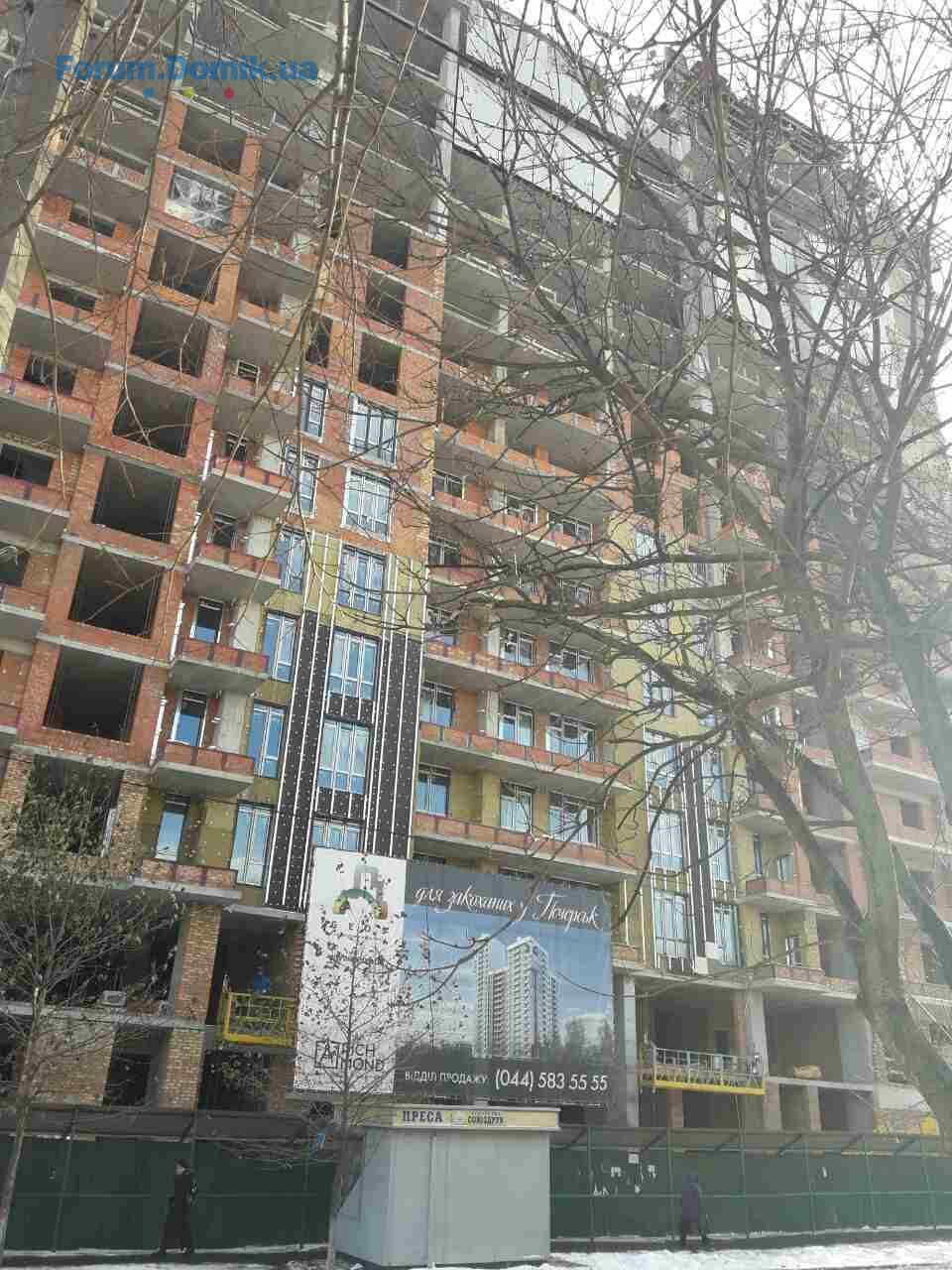

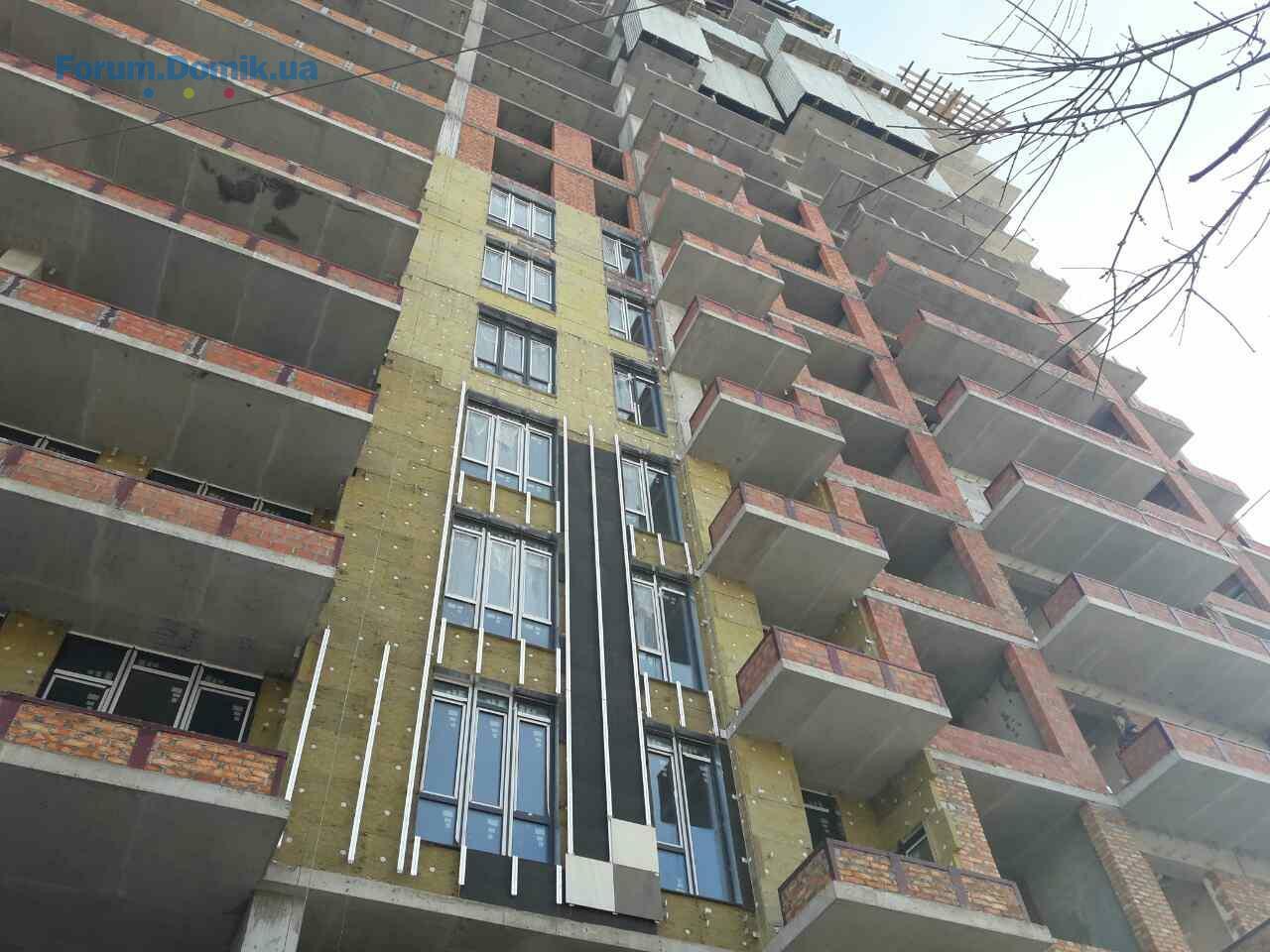

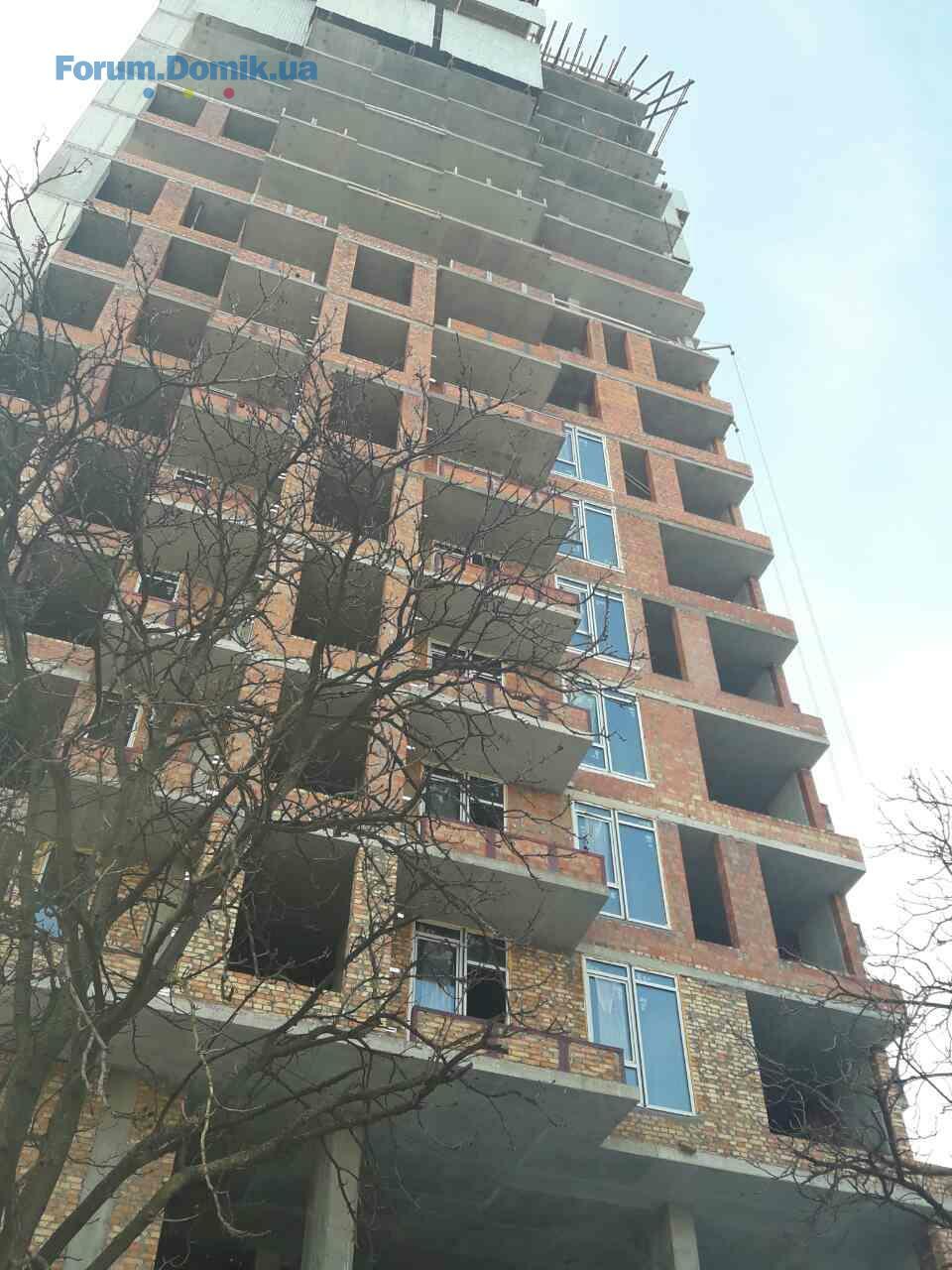

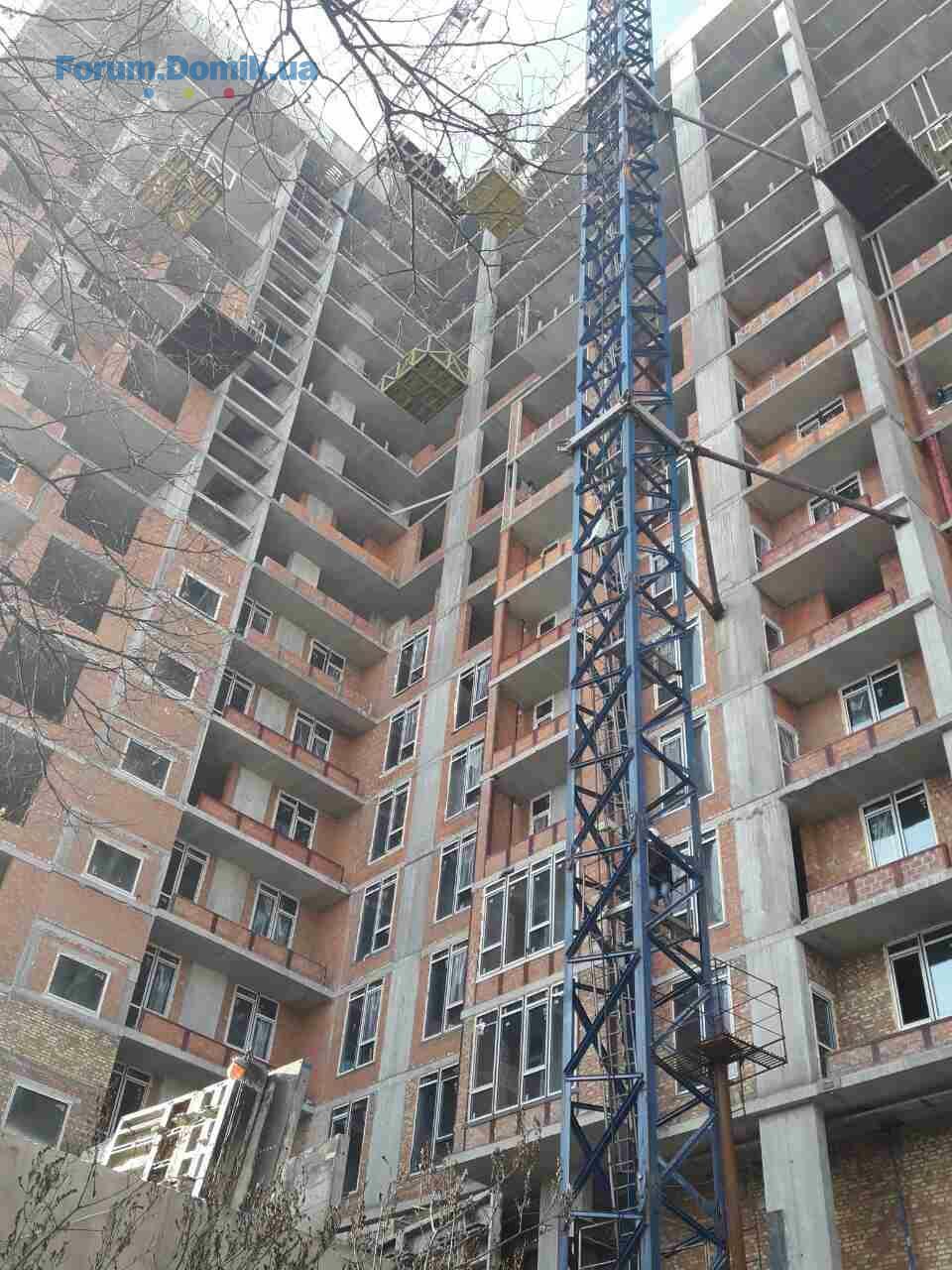

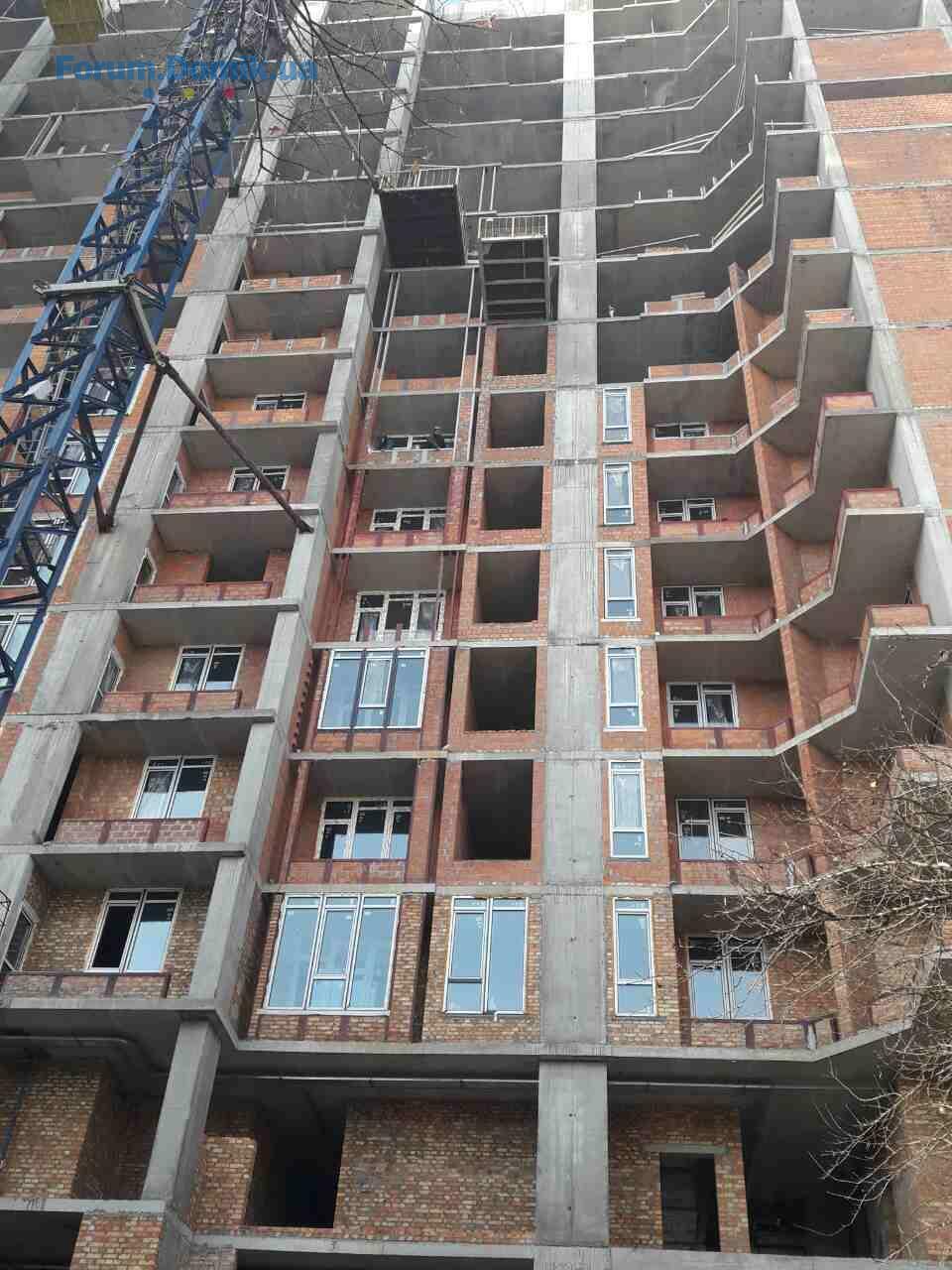

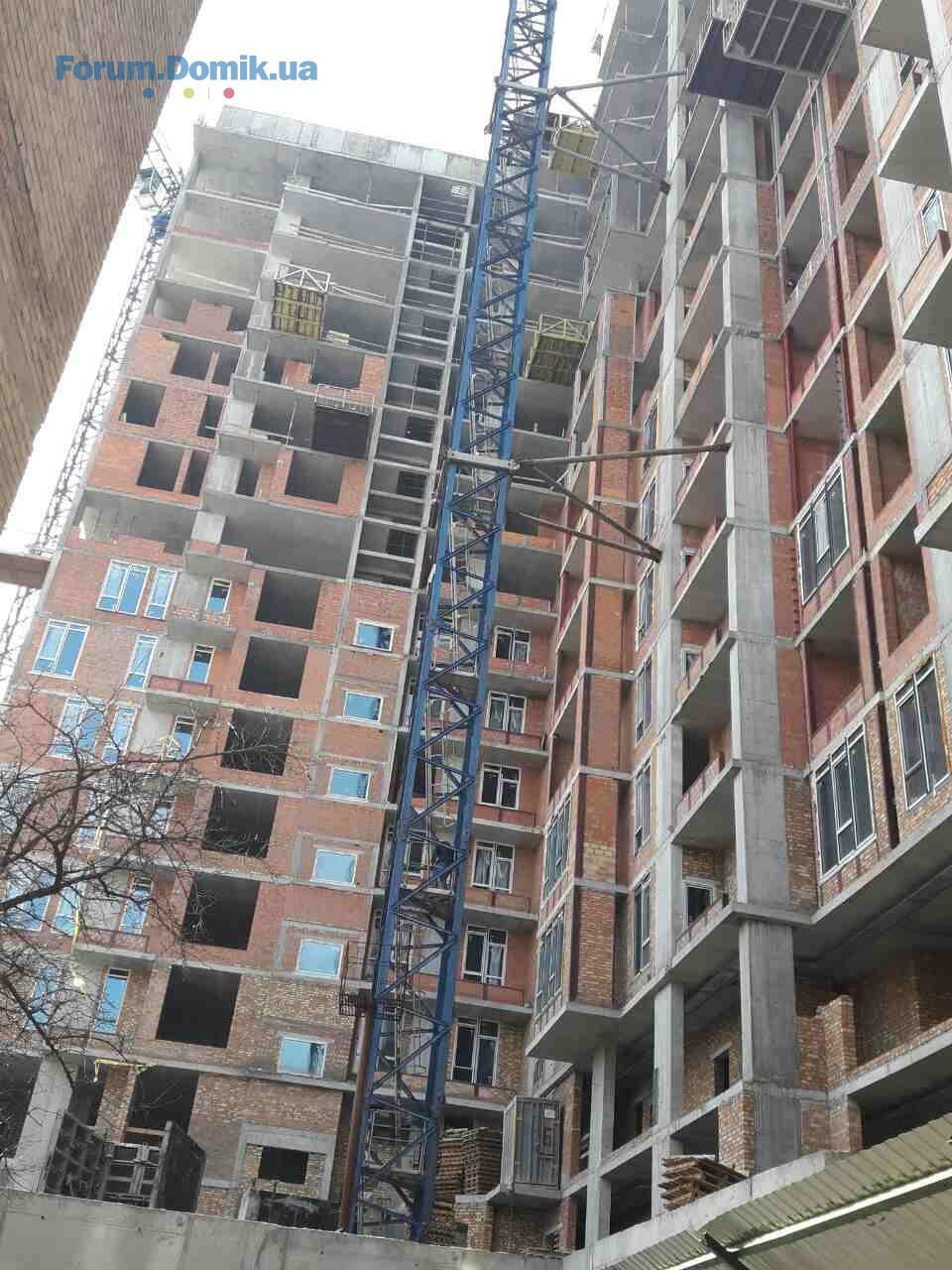

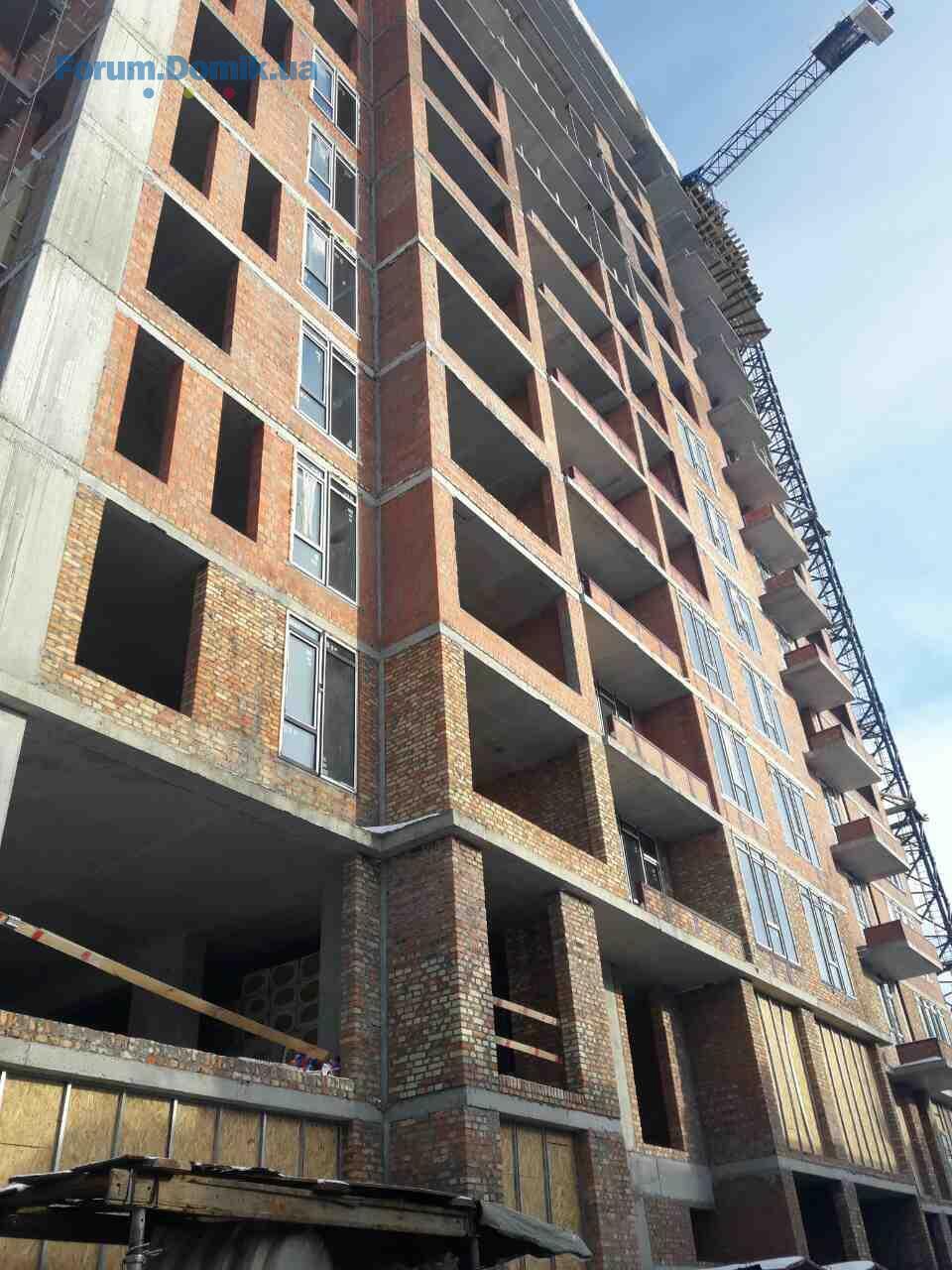

Ход строительства ЖК Ричмонд:
1. Бетонирование плиты перекрытия +53,400 (17 этаж) – 100%;
2. Бетонирование вертикала +53,600 (17 этаж) – 100%;
3. Бетонирование плиты перекрытия +56,700 (18 этаж) – 100%;
4. Бетонирование вертикала +56,900 (18 этаж) – 100%;
5. Бетонирование плиты перекрытия +60,000 (19 этаж) – 50%;
6. Бетонирование вертикала +60,200 (19 этаж) – 50%.
Периметральная кладка:
1. 8 этаж – 100%;
2. 9 этаж – 50%;
3. 10 этаж – 70%;
4. 11 этаж – 30%;
5. 12 этаж – 40%;
6. 13 этаж – 30%;
7. Установка входных дверей в квартиры на 3 этаже – 100%;
8. Разводка отопления по 8 этаж – 100%;
9. Разводка электрики по 8 этаж – 100%;
10. Отделка (штукатурка) – 3-6 этажи – 100%.
1. Бетонирование плиты перекрытия +53,400 (17 этаж) – 100%;
2. Бетонирование вертикала +53,600 (17 этаж) – 100%;
3. Бетонирование плиты перекрытия +56,700 (18 этаж) – 100%;
4. Бетонирование вертикала +56,900 (18 этаж) – 100%;
5. Бетонирование плиты перекрытия +60,000 (19 этаж) – 50%;
6. Бетонирование вертикала +60,200 (19 этаж) – 50%.
Периметральная кладка:
1. 8 этаж – 100%;
2. 9 этаж – 50%;
3. 10 этаж – 70%;
4. 11 этаж – 30%;
5. 12 этаж – 40%;
6. 13 этаж – 30%;
7. Установка входных дверей в квартиры на 3 этаже – 100%;
8. Разводка отопления по 8 этаж – 100%;
9. Разводка электрики по 8 этаж – 100%;
10. Отделка (штукатурка) – 3-6 этажи – 100%.
dulce
d
Пользователь
67
29 ноября 2016
07 дек 2016 09:16
7. Установка входных дверей в квартиры на 3 этаже – 100%;
можем посмотрить фото по дверей на 3 єтаже как они походить.
спасибо
можем посмотрить фото по дверей на 3 єтаже как они походить.
спасибо
Investor1111
I
Старожил
797
17 августа 2016
08 дек 2016 19:57
Цитата "Lana Z":Ура! Форум ожил! А то я уже стала переживать, что мы одни квартиру купили!
У нас срок сдачи дома 1 кв. 2017 г., но Геос всё задерживает на год!
Раньше ключи и ремонты не разрешат!Обещать Геос умеет!Но обещания НЕ выполняет!
Реальный срок - весна, а то и лето 2018г!
То что у инвесторов разные договора, это странно. Но нам Геос сдал ЖК Женева точно в срок. Ремонты начались через три месяца после получения сертификата о вводе в эксплуатацию
Lana Z
LZ
Постоянный пользователь
113
21 октября 2016
09 дек 2016 10:08
Лимонад задержали на год! Сохо 9 месяцев.И с присвоением адреса очень долго тянули? А с учетом того , что лифт и свет работали с жуткими перебоями, ещё на дольше!
Shalkara
S
Пользователь
50
06 мая 2016
09 дек 2016 10:58
Цитата "Investor1111":
То что у инвесторов разные договора, это странно. Но нам Геос сдал ЖК Женева точно в срок. Ремонты начались через три месяца после получения сертификата о вводе в эксплуатацию
Потому что договора не у инвестора. На один дом по сути 2 собственника - тот, у кого земля есть часть квартир и они их продают по своему договору. Геос продает по своему. Я от Геоса, Полтава 2 от собственника земли. Отсюда и разница)
Shalkara
S
Пользователь
50
06 мая 2016
09 дек 2016 11:01
Цитата "Lana Z":Лимонад задержали на год! Сохо 9 месяцев.И с присвоением адреса очень долго тянули? А с учетом того , что лифт и свет работали с жуткими перебоями, ещё на дольше!
Присвоением адресса занимается государство, а не Геос. Они только подают пакет документов. Прошу вас, проследите как сдавали другие дома, особенно за последнее время и похожего класса строительства, и давайте не будем накручивать истерику. Тот же Лимонад - эконом с кучей других застройщиков на площадке. Сохо вроде тоже как комфорт, который при чем строился в те времена, когда хорошо что вообще достроили (2014-2015). Комфорт\бизнес ГЕОС достраивал вроде всегда без проблем и особых задержек.
Кстати, по темпу строительства пока что в свои обязательства компания вполне укладывается.
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
- ЖК | Киев, ул. Краковская 27, 27а | Житлоінвестбуд-УКБ04.02648
- ЖК Star City | Стар Сити | bUdCapital, Київміськбуд | Киев, ул. Каунасcкая, 2704.02485
- ЖК Радужный | Киевгорстрой | Киев, ул. Кибальчича, 203.022 991
- ЖК Гранд Віллас | Ворзель, вул. Чубинського03.025 567
- ЖК Dnipro Island | Креатор-Буд | Киев, ул. Трускавецкая03.0223
- ЖК Русановская Гавань | Ковальская | Киев, ул. Евгения Маланюка, 10102.022 003
- ЖК | Київ, вул. Євгена Маланюка, 101 (буд. 26, 28, 31) | Міськбудінвест02.02321
- ЖК Silver House | Спецжитлофонд | Киев, пр. Голосеевский, 7402.022 274
- ЖК UNIT Home | KAN Development, UDP | Киев, ул. Гарета Джонса, 801.02247
- ЖК Арсенал Хаус | bUd Development | Київ, вул. Князів Острозьких, 701.0222
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планирую аренду квартиры в районе Подола27.014
- Стоит ли сейчас покупать недвижимость?24.014 998
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Двоповерхові квартири в новобудовах, переваги та недоліки, враження?30.1213
- Походження грошей на купівлю квартири при її продажу27.126
- Застройщик предлагает только дарственную вместо купли-продажи. Насколько это популярно?23.1210
- Дно рынка недвижимости и влияющие факторы16.1115 264
- Отзывы о кондиционерах. Какой кондиционер лучше26.01280
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Генеральне прибирання після ремонту23.012
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- ЖК Lazur Sky | Львів, вул. Зелена, 115д02.013
- Как правильно выбрать бойлер. Отзывы о бойлерах03.02436
- Куплю проект дома TMV-10027.011
- При подключении Экофло на выходе горит две фазы14.012
- Как можно прочистить или улучшить вентиляцию в квартире?07.018
- Напольные покрытия - чтобы было тепло, красиво и недорого29.1219
- Допоможіть перебрати щиток29.121
- Пол на кухне – ламинат или плитка?29.1223
- Какие лаки лучше всего использовать для деревянных полов?26.1210
- Материал многоквартирного дома новостройки. Какой лучше?24.1213
- Как можно избавиться от запаха сигарет в квартире?01.025
- Как удалить различные пятна с пола из ламината23.0115
- Как вернуть хороший вид деревянной посуде14.014
- Уборка квартиры при помощи натуральных средств07.0145
- Что подарить мужчине?22.12352
- Електрична тепла підлога28.111
- Продам фонарик шокер ОСА 928 Power plus04.111
- Как отвечать на How are You?04.102
- Мій сайт не з'являється в результатах пошуку20.093
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
