1. . .2123. . .25
18 янв 2022 10:30

Валентина333

реально? а де ви бачили про це інфо?

на сайте ситекса есть

https://citex.company/newsroom/polaris-home-plaza-zaversheno-monolit

18 янв 2022 16:56

Как по мне, очень неплохой вариант, среди всех газоблоков, что строятся вокруг пока лучшее что нам с мужем приглянулось в этой категории.

18 янв 2022 19:22

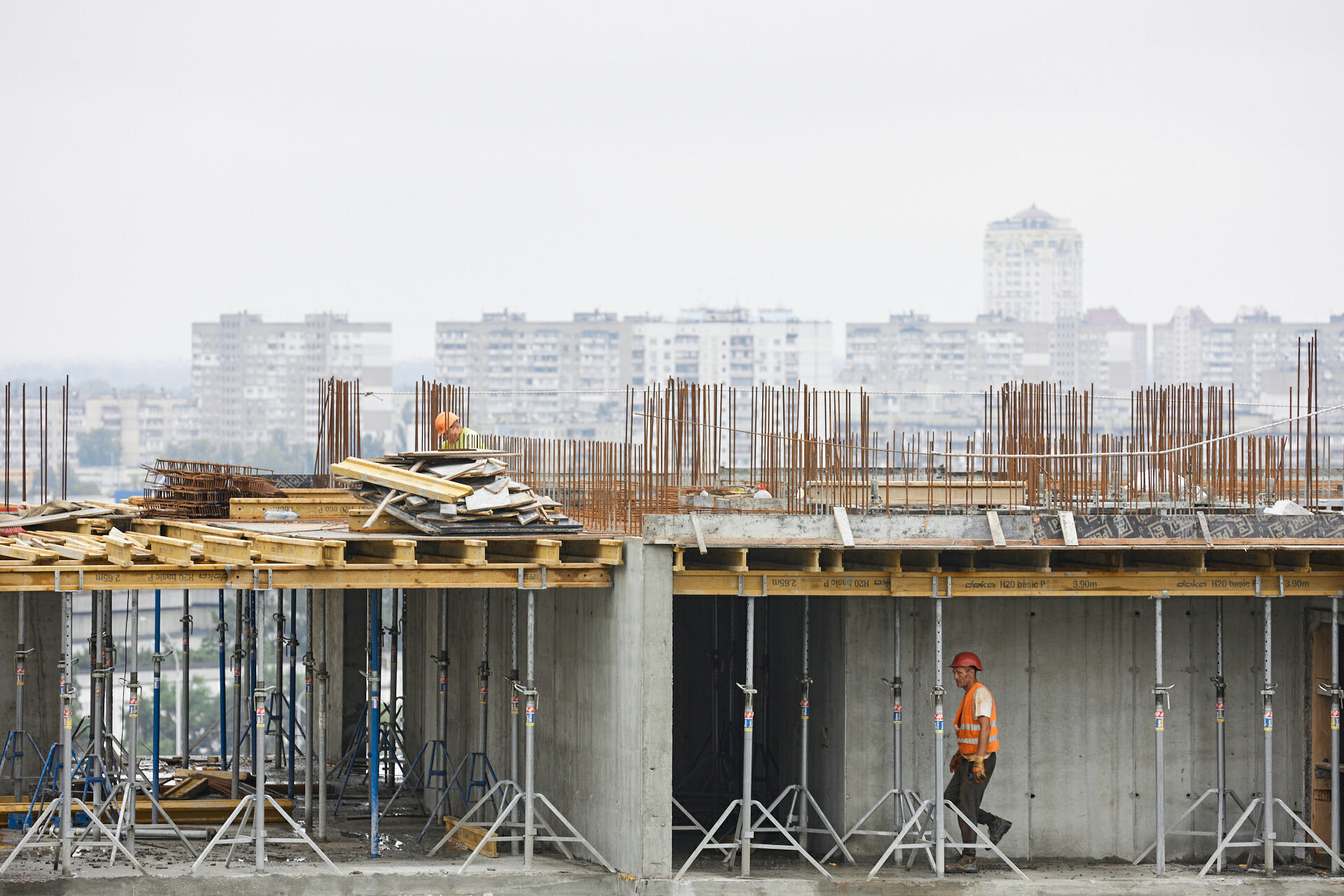

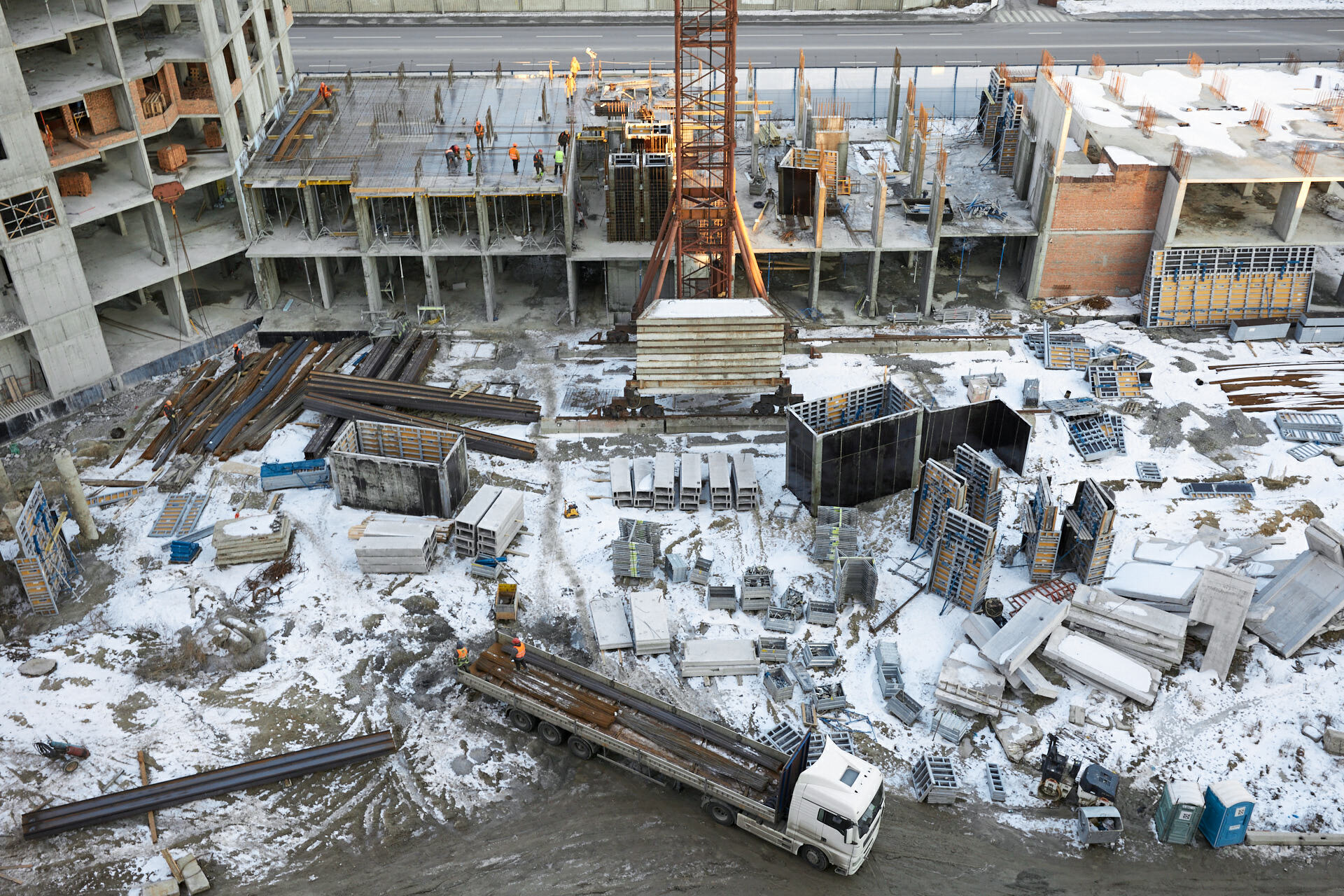

26 янв 2022 10:24

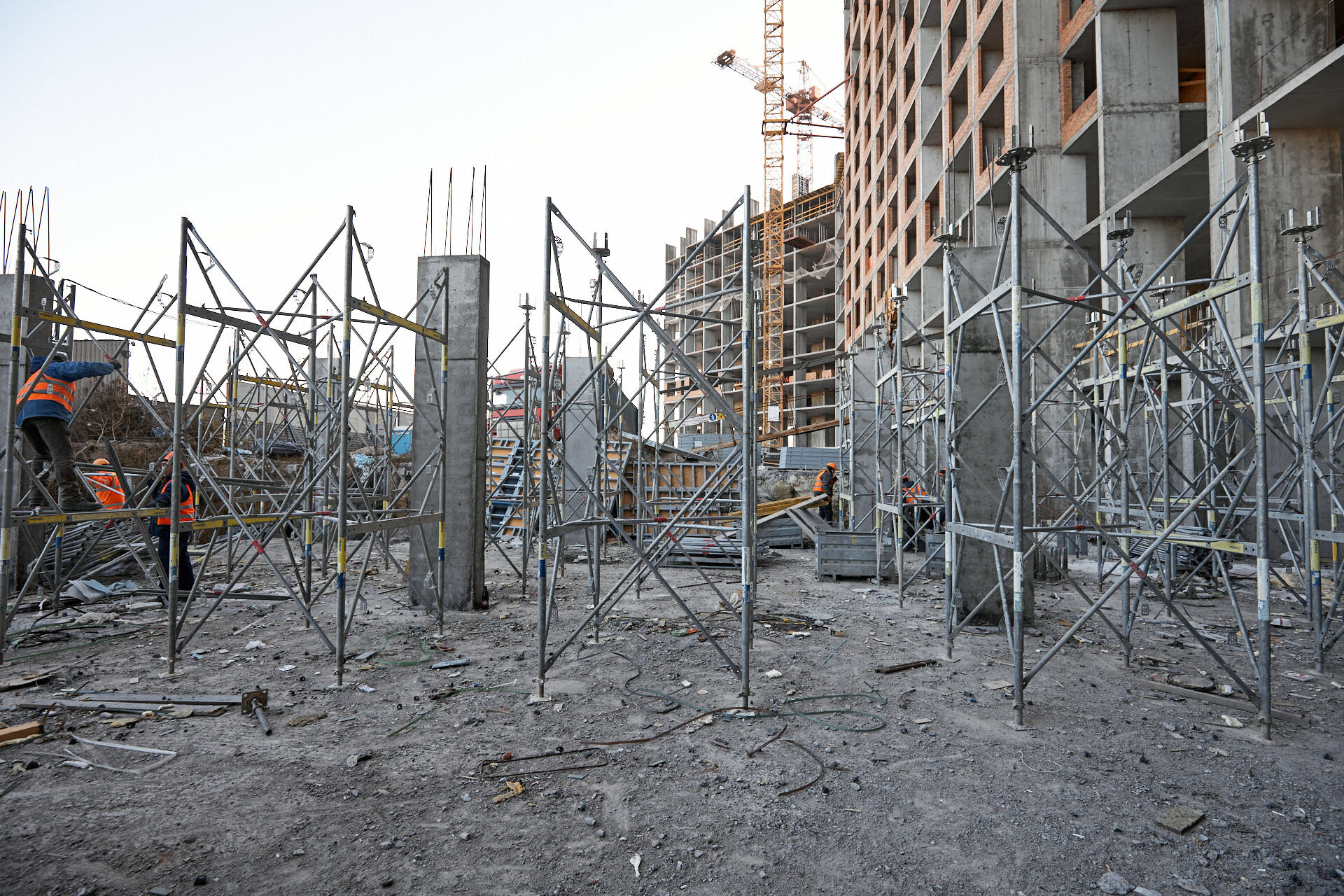

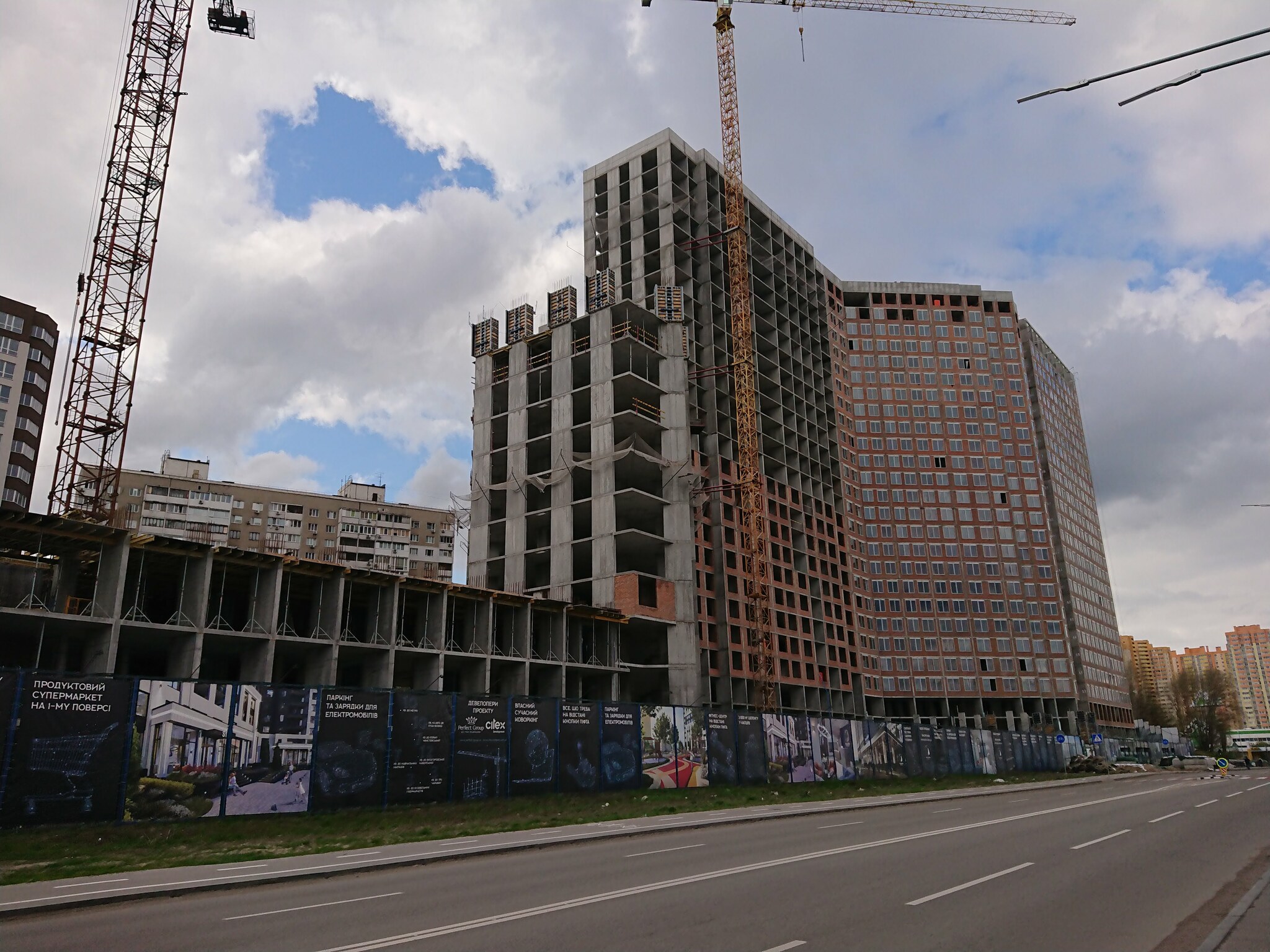

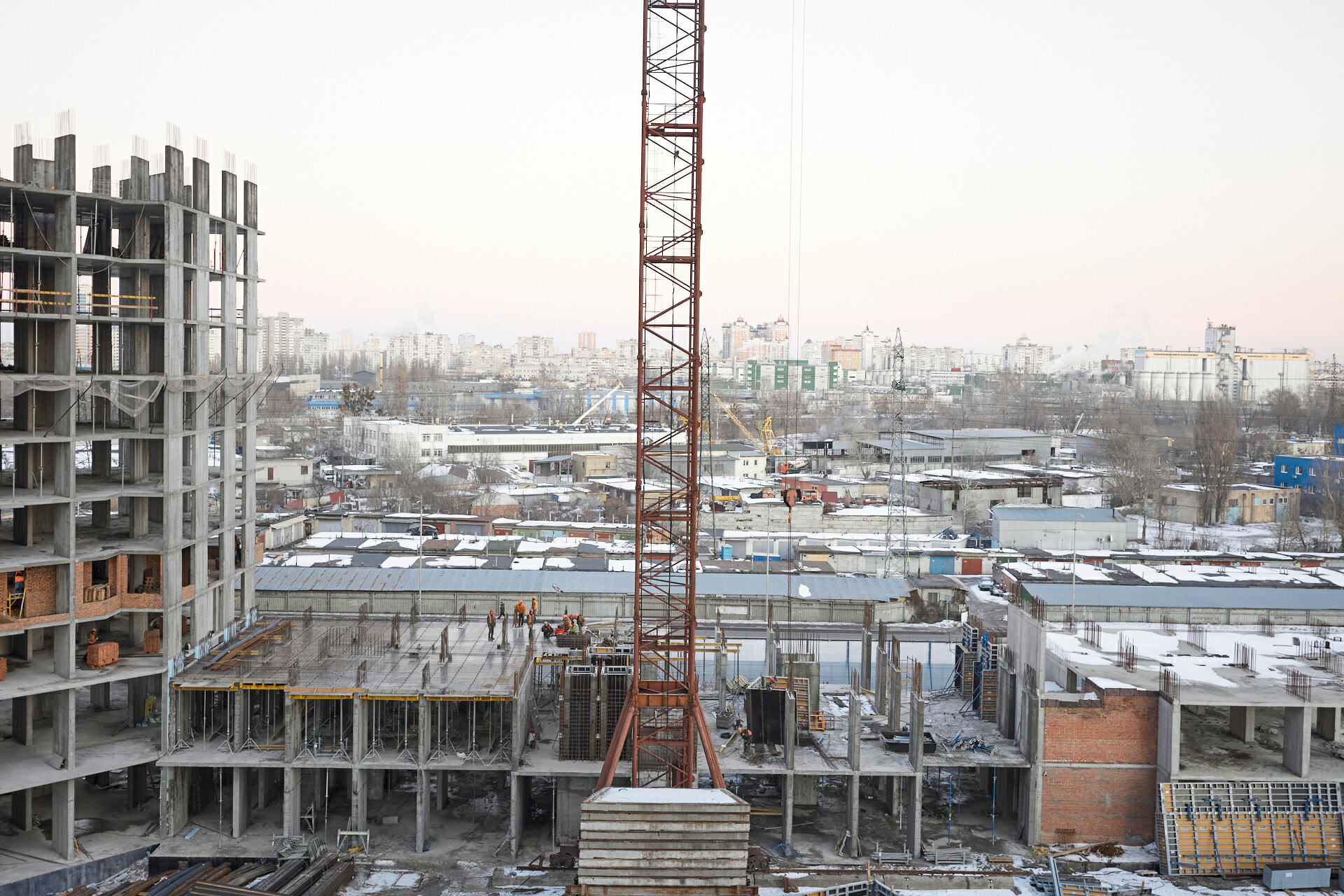

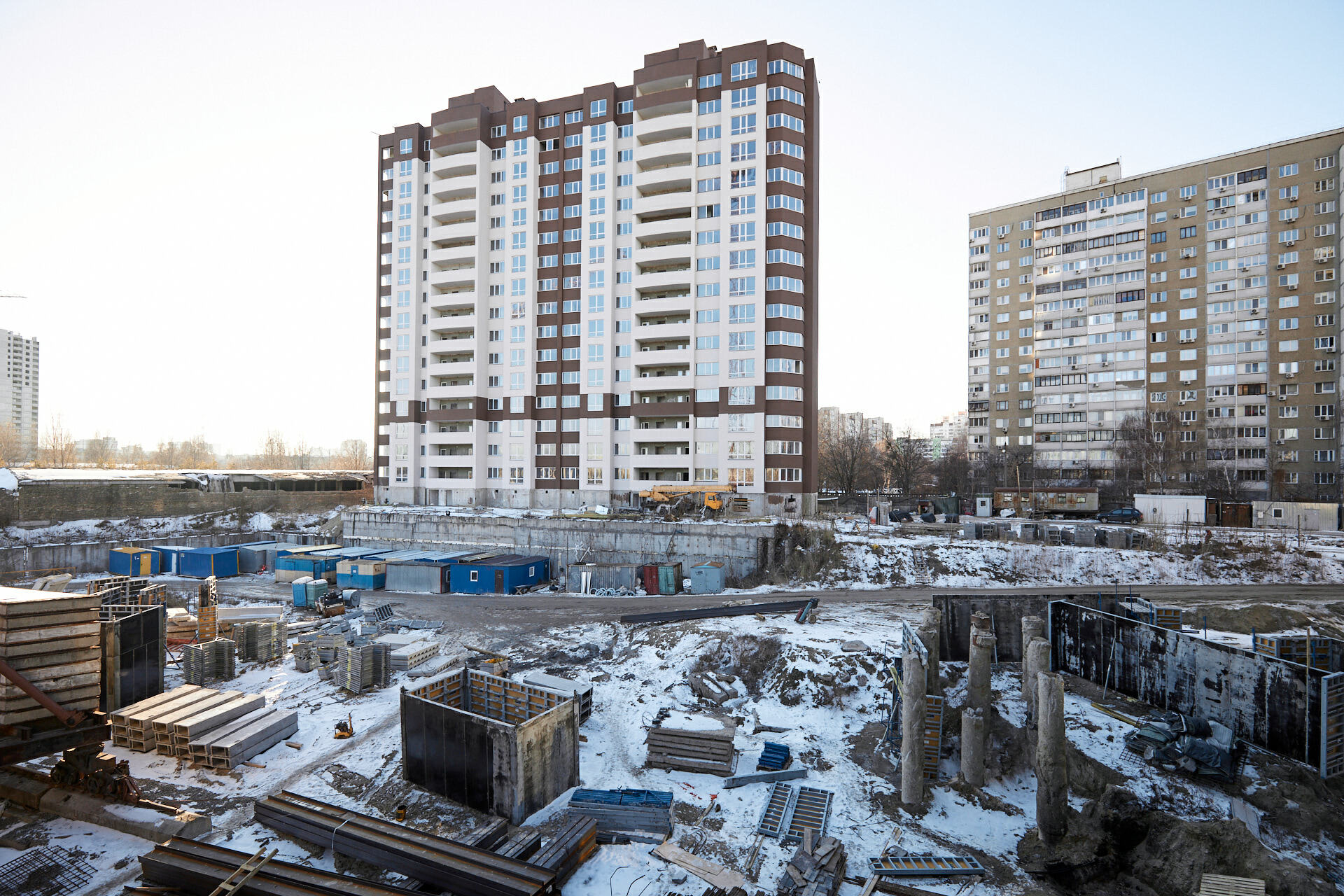

Перший відеозвіт з будівельного майданчика у 2022 році

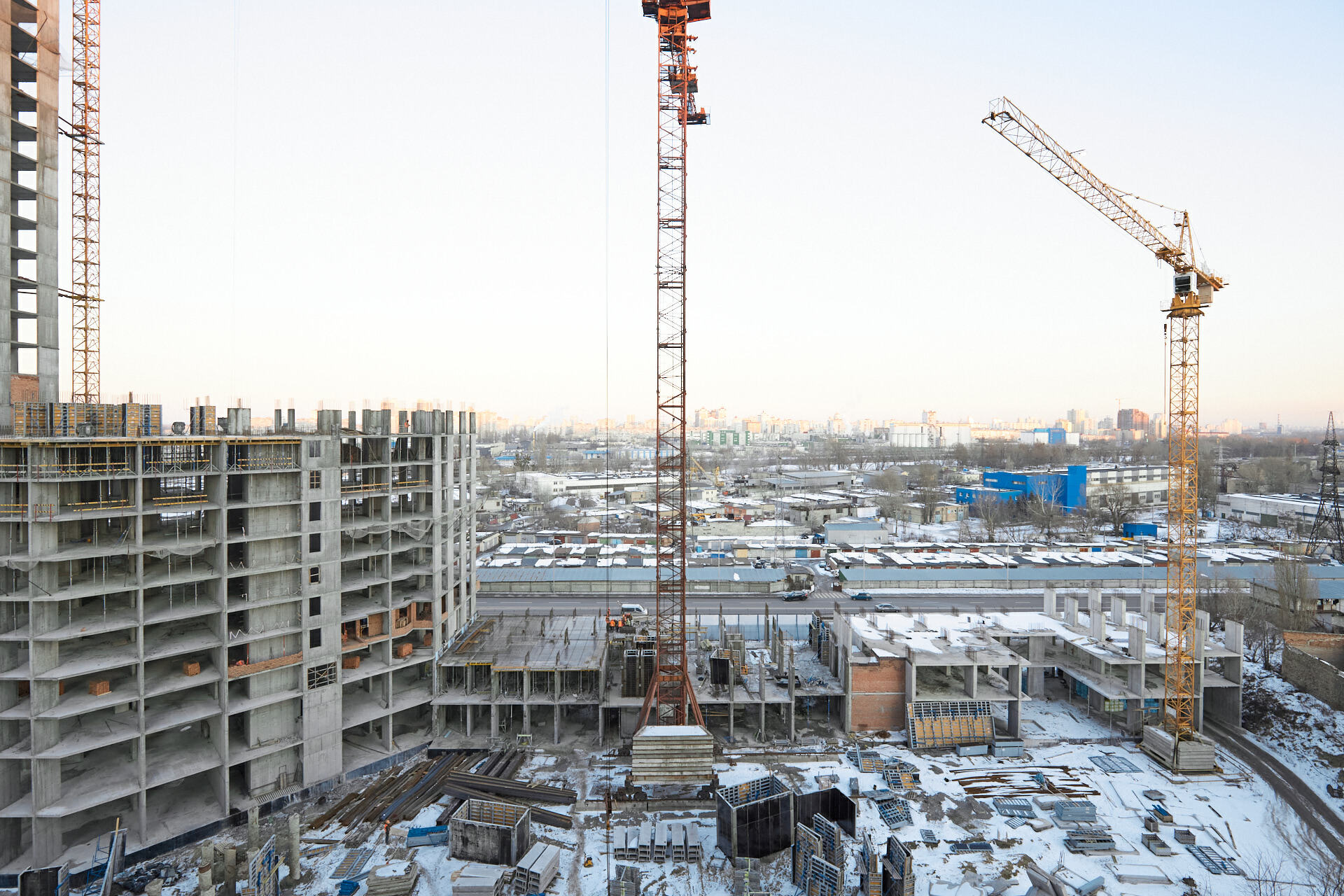

11 фев 2022 09:00

Щоб завжди мати гарний прогноз, варто обрати правильну зірку.

А для піднесеного настрою щодня — спостерігати за тим, як зростає ваш будинок!

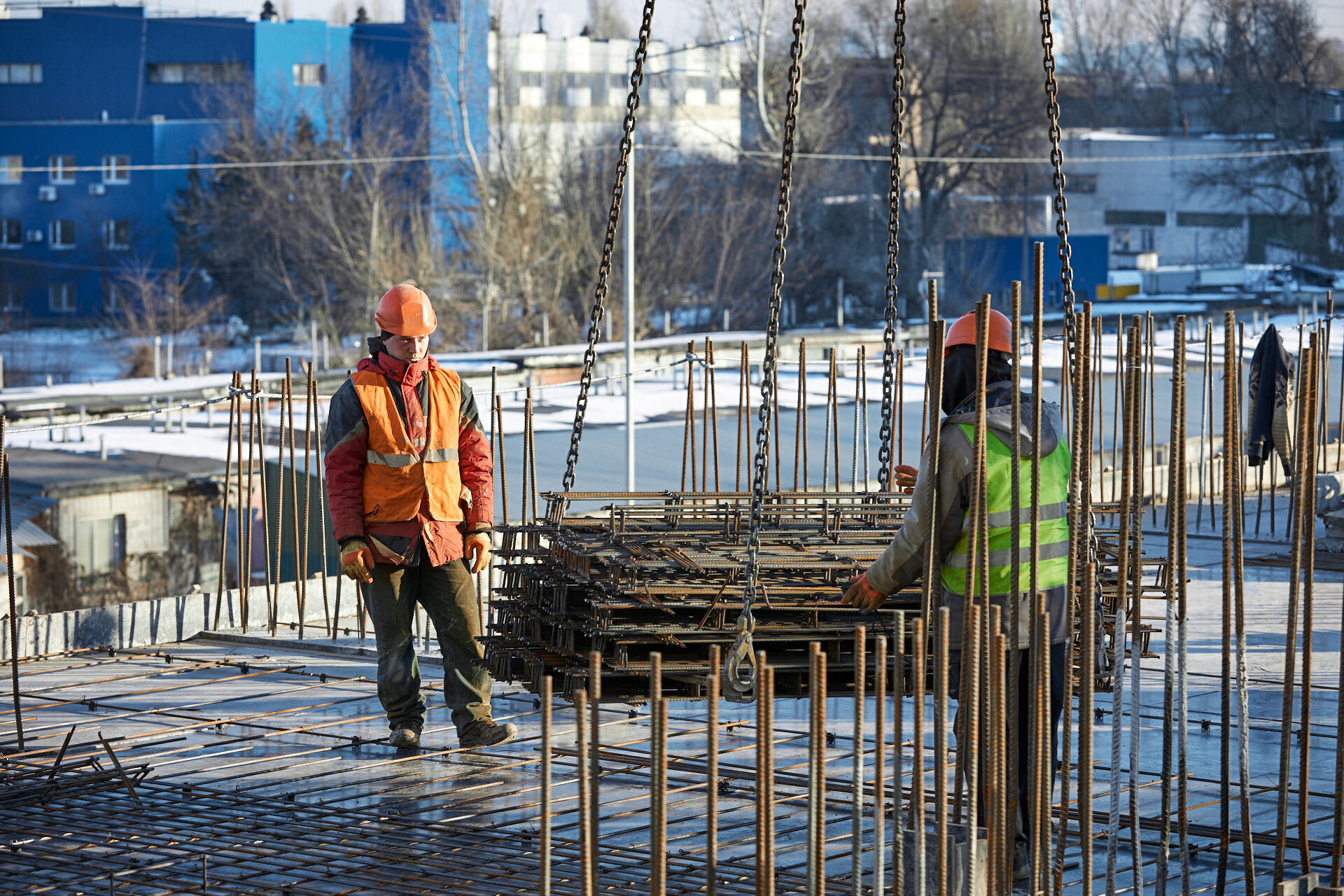

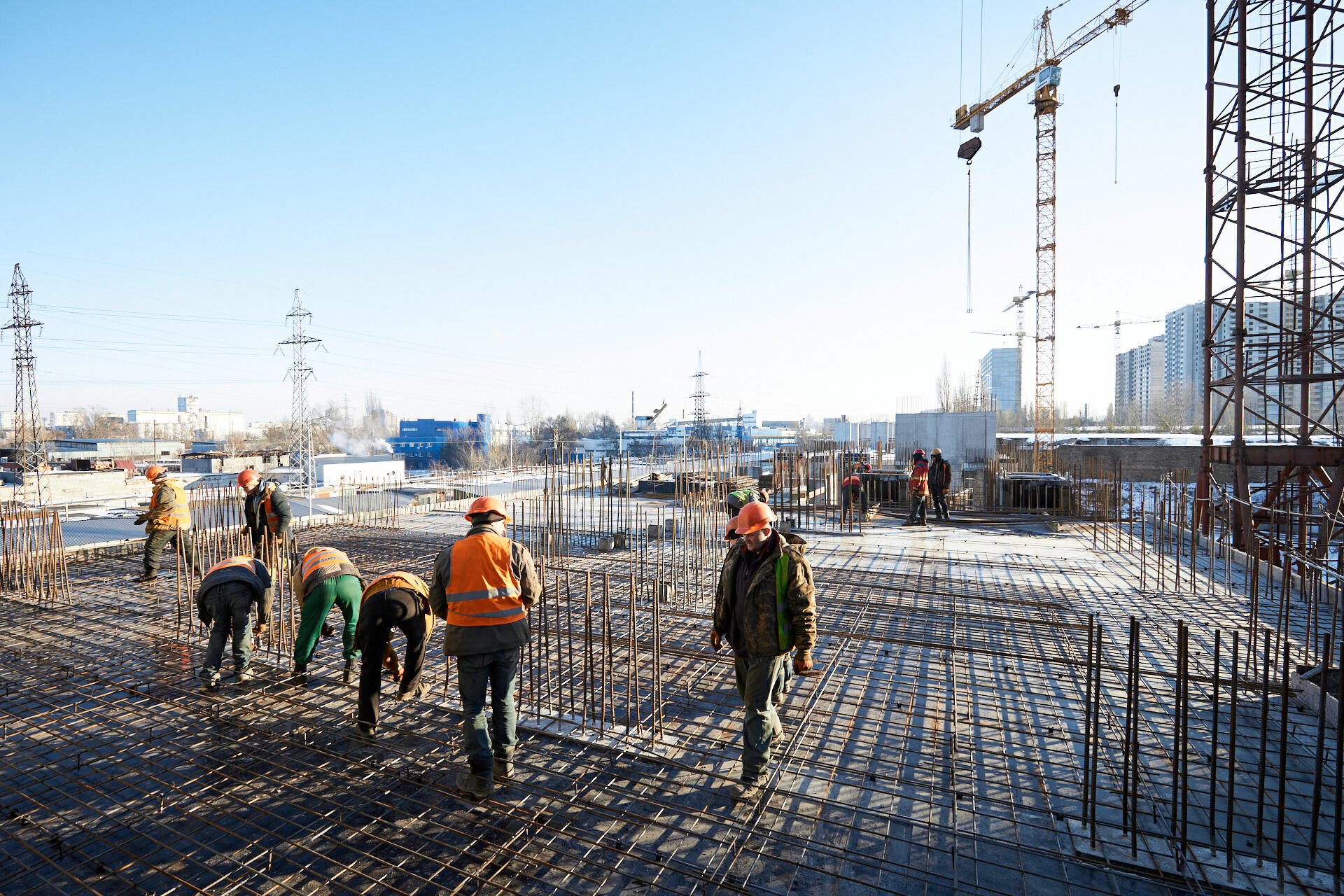

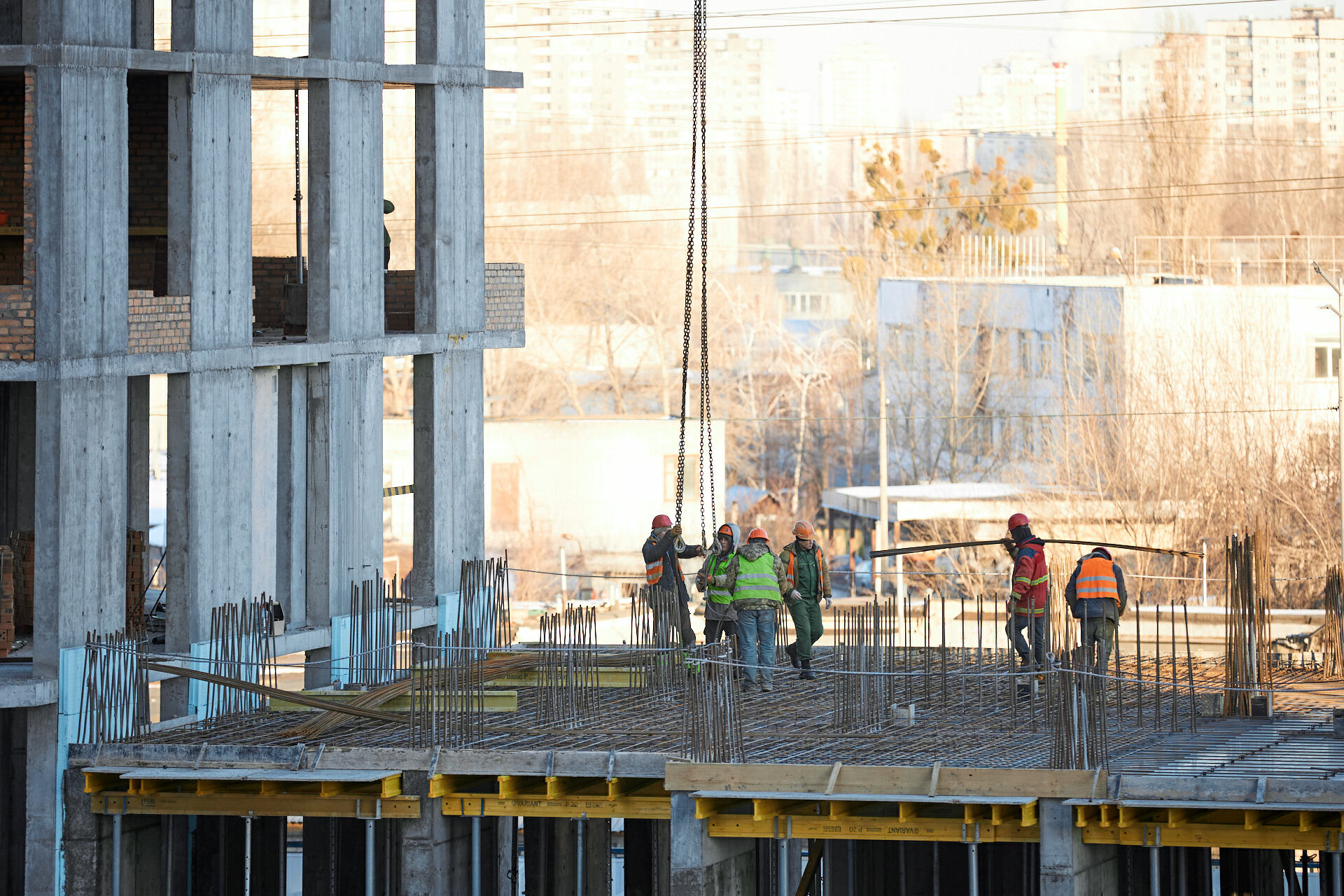

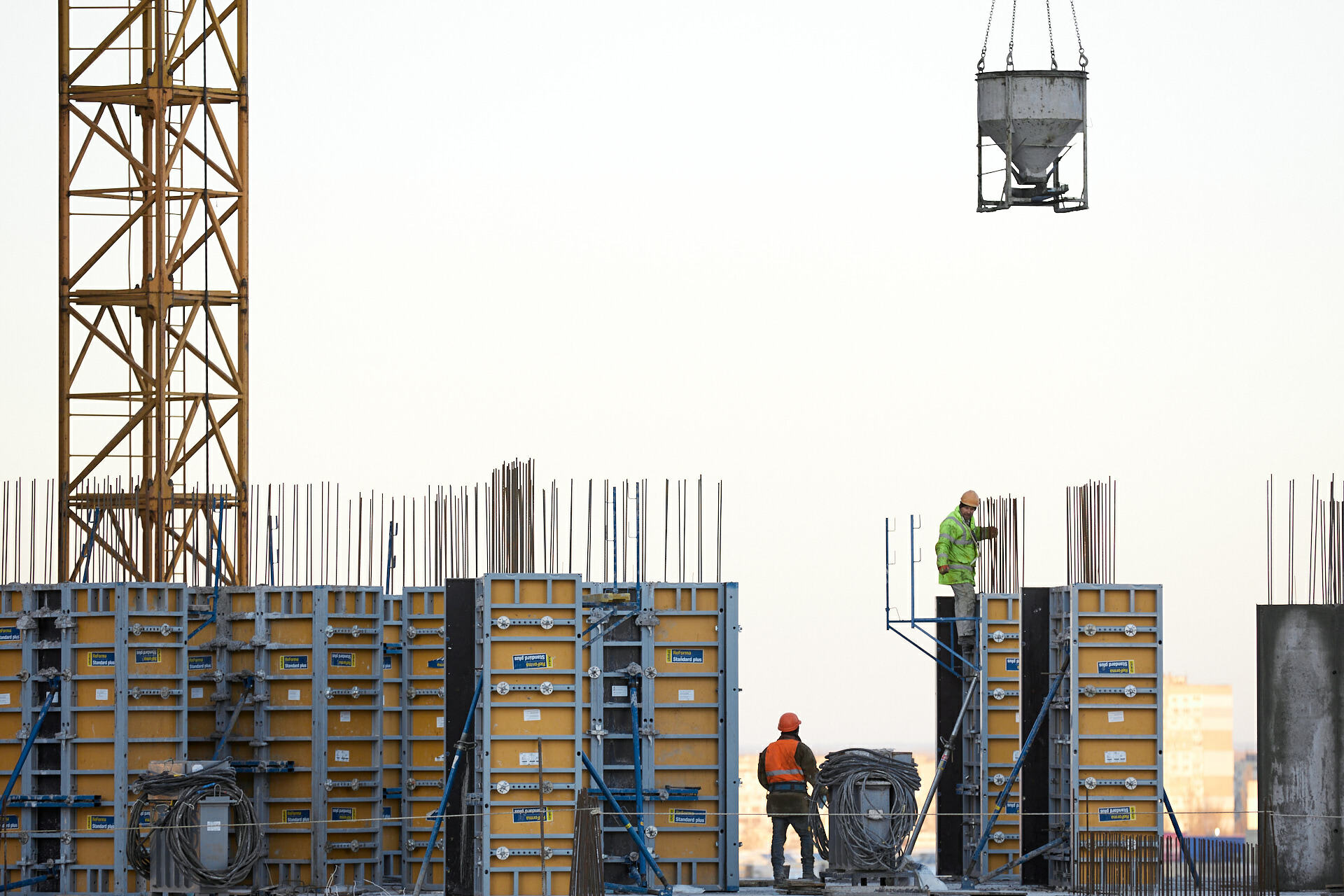

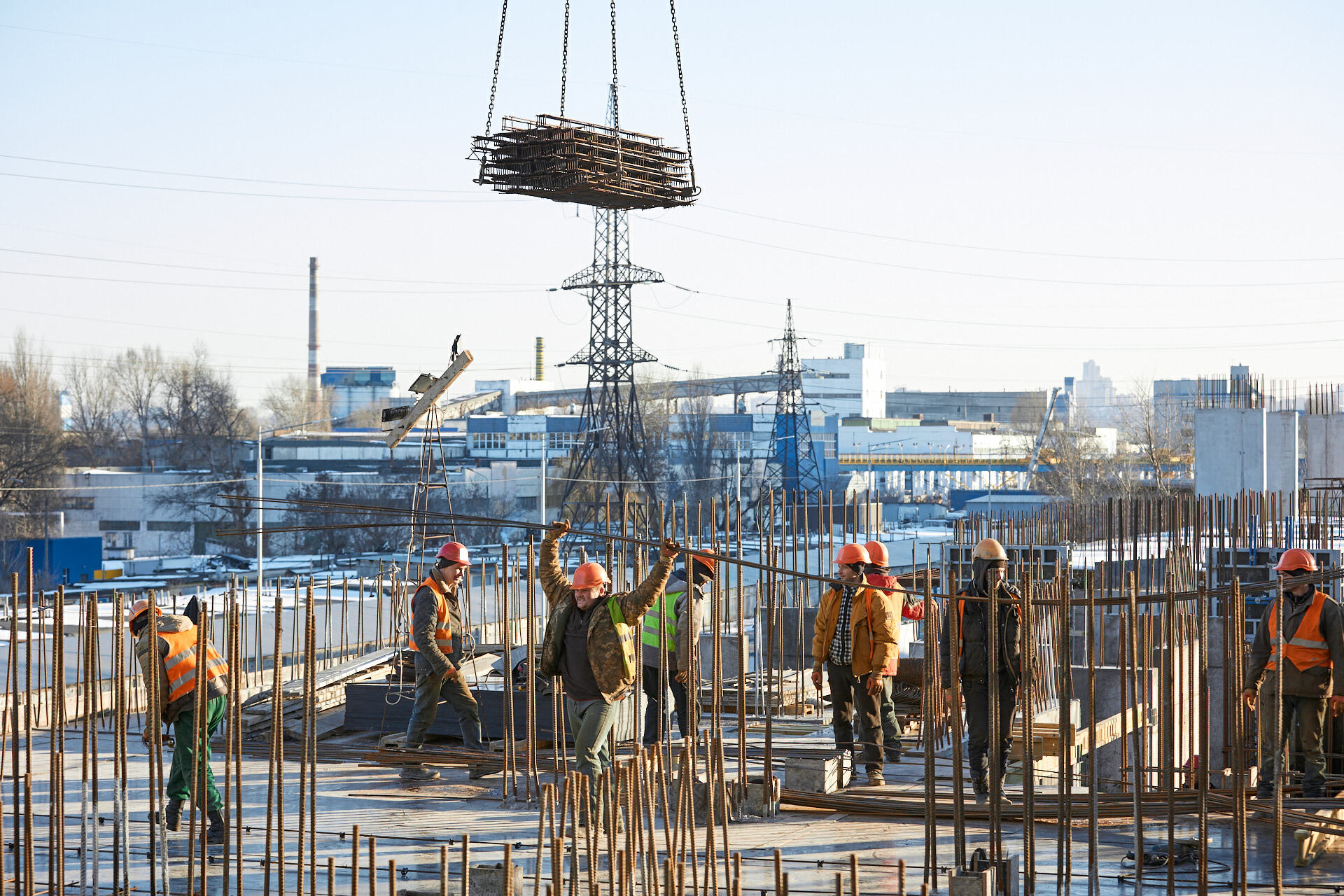

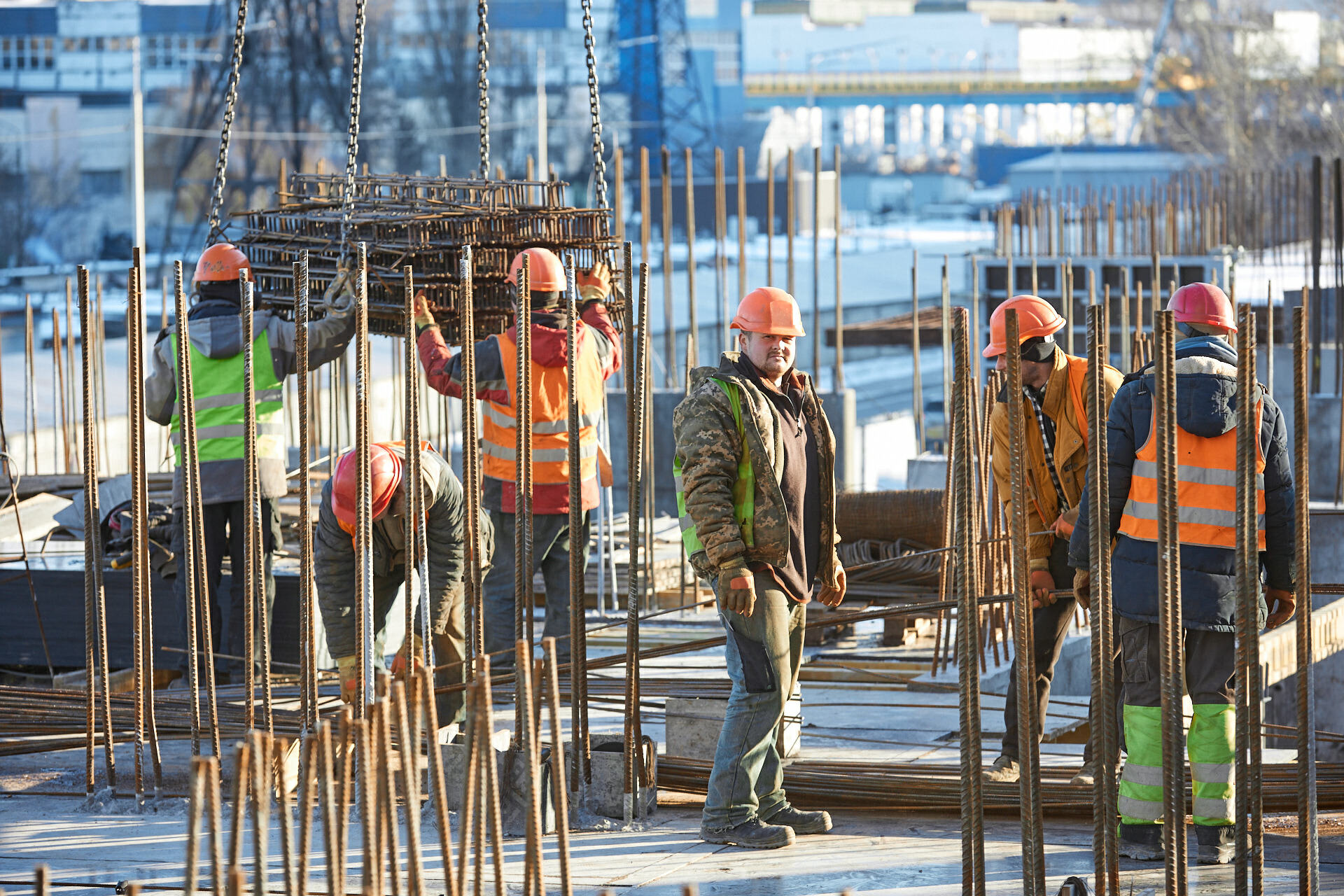

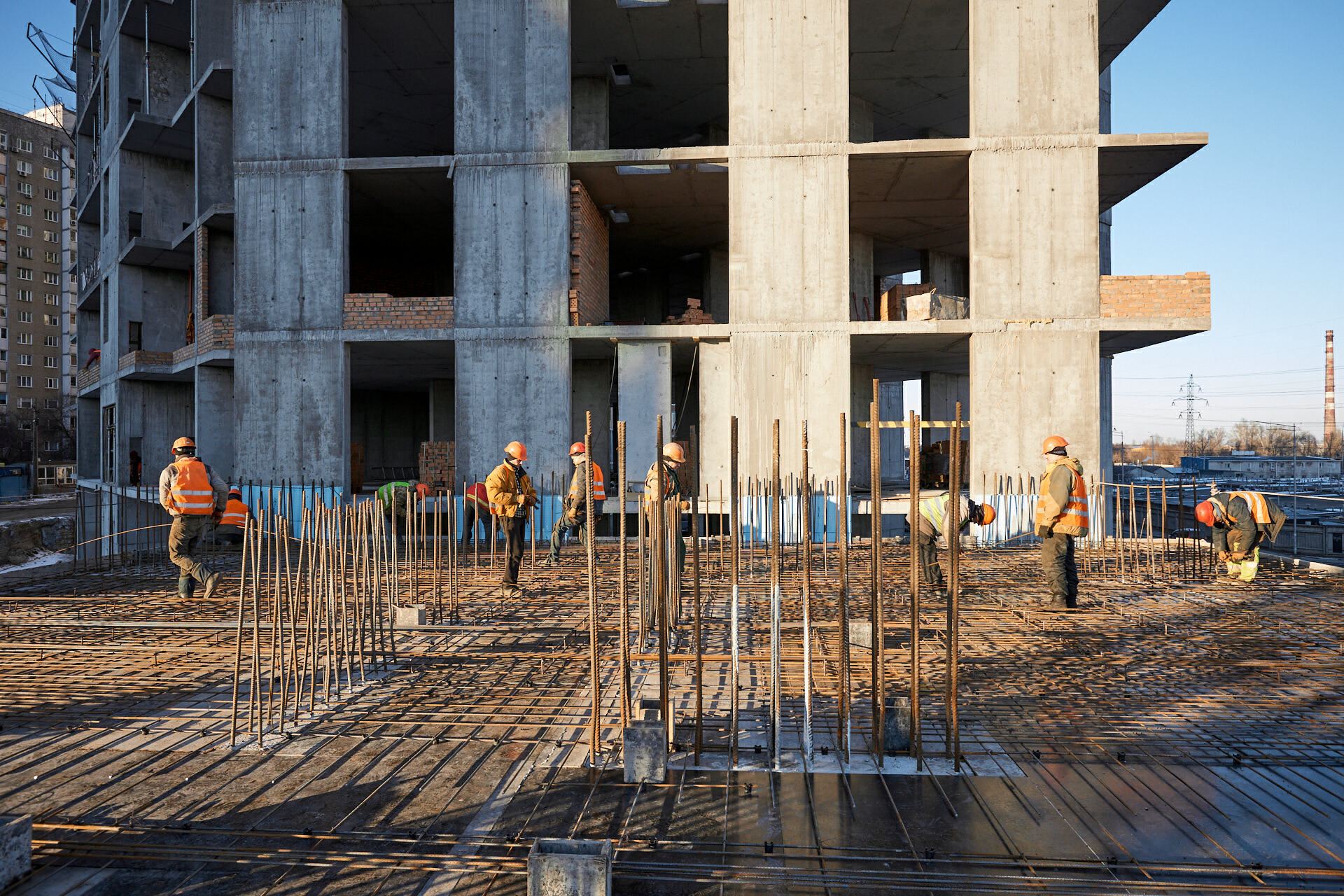

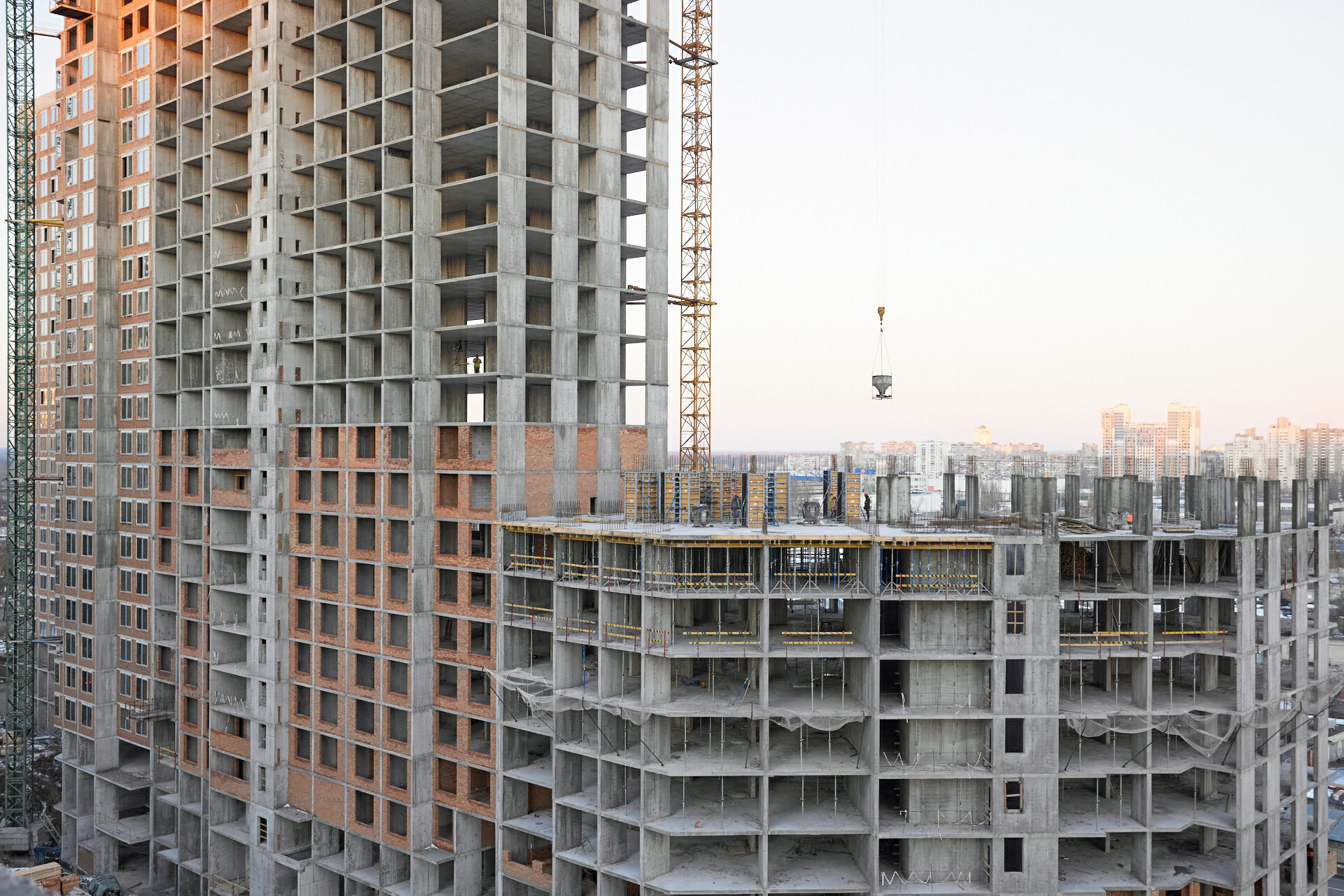

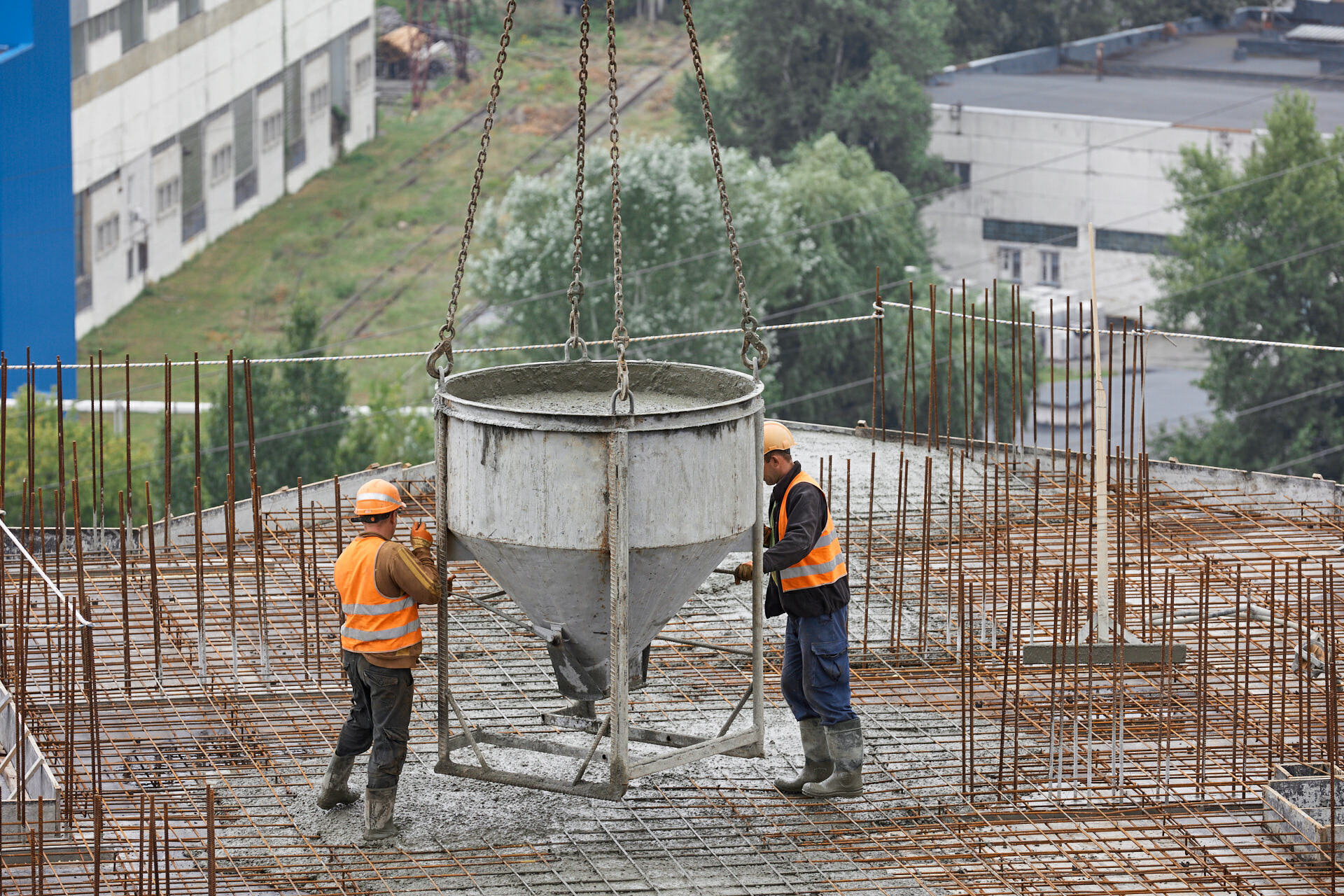

Звітуємо про хід робіт у лютому:

Секція 4.1.

  • Розпочинаються фасадні роботи, змонтовані люльки;
  •  На 98% завершено роботи по влаштуванню зовнішніх, внутрішніх стін і перегородок;
  •  На 98% виконано роботи з монтажу віконних та балконних блоків;
  •  Виконано експозитор: укладка плитки на поверсі, технічні двері поверху тощо;
  •  Продовжуються роботи з монтажу ліфтів.

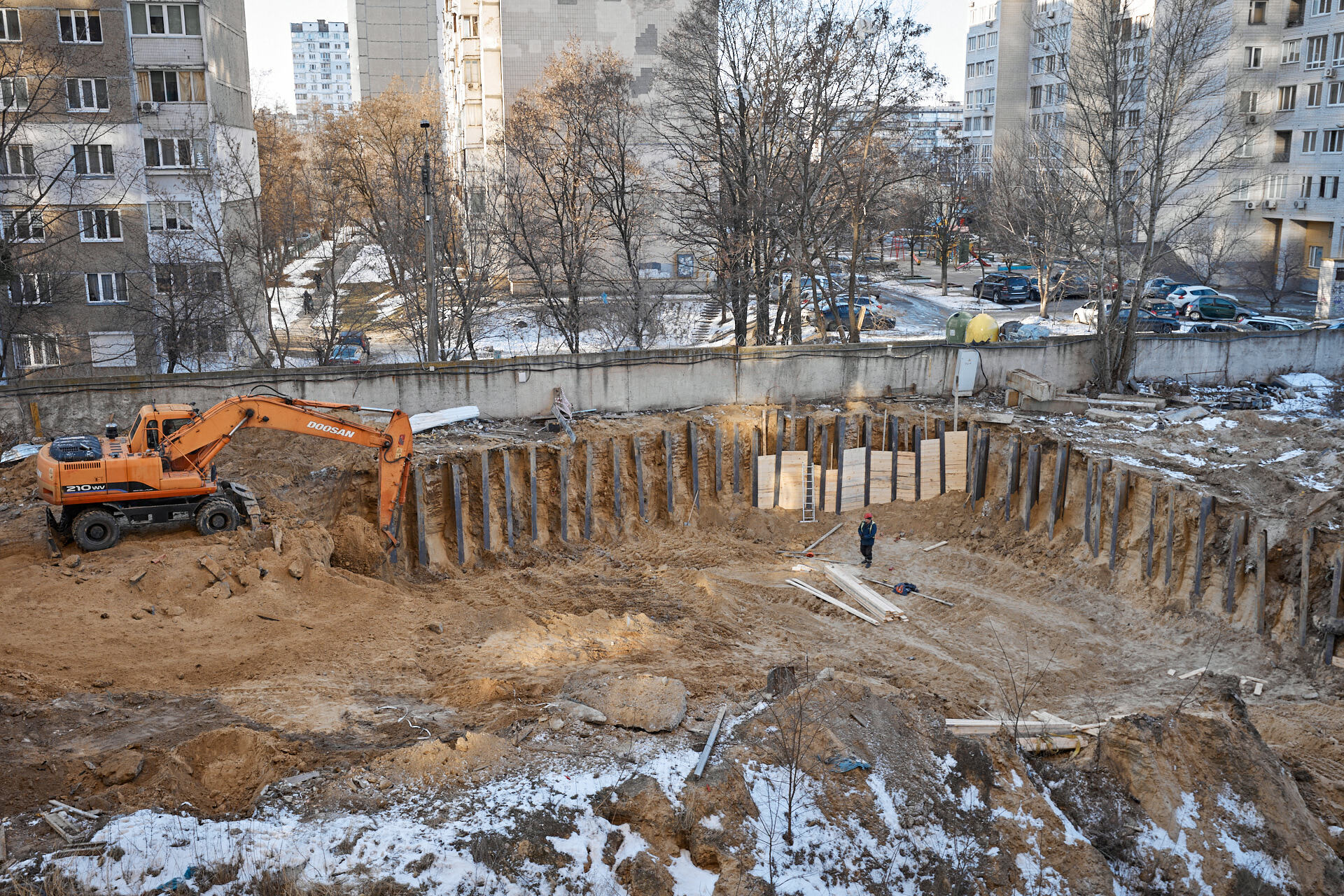

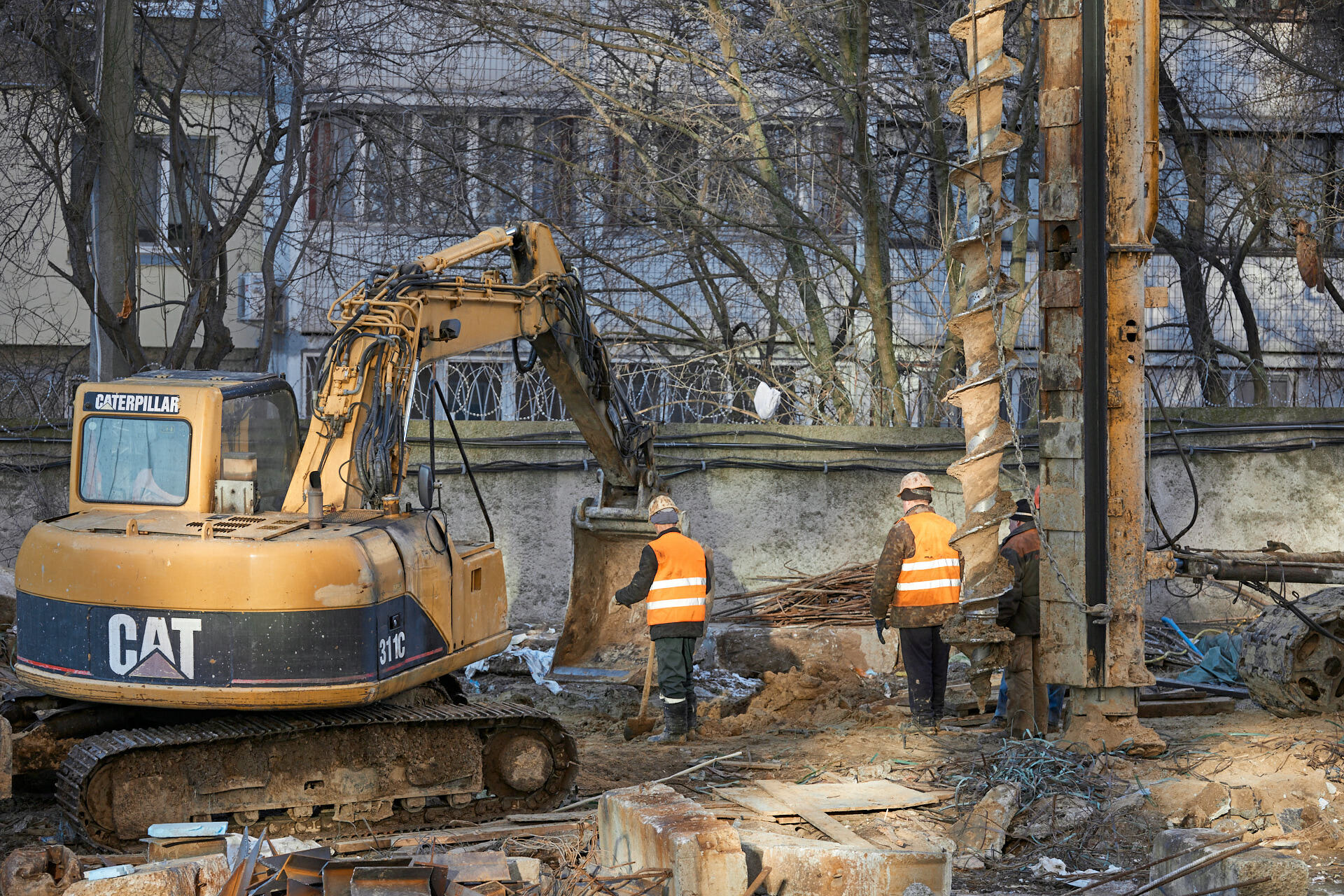

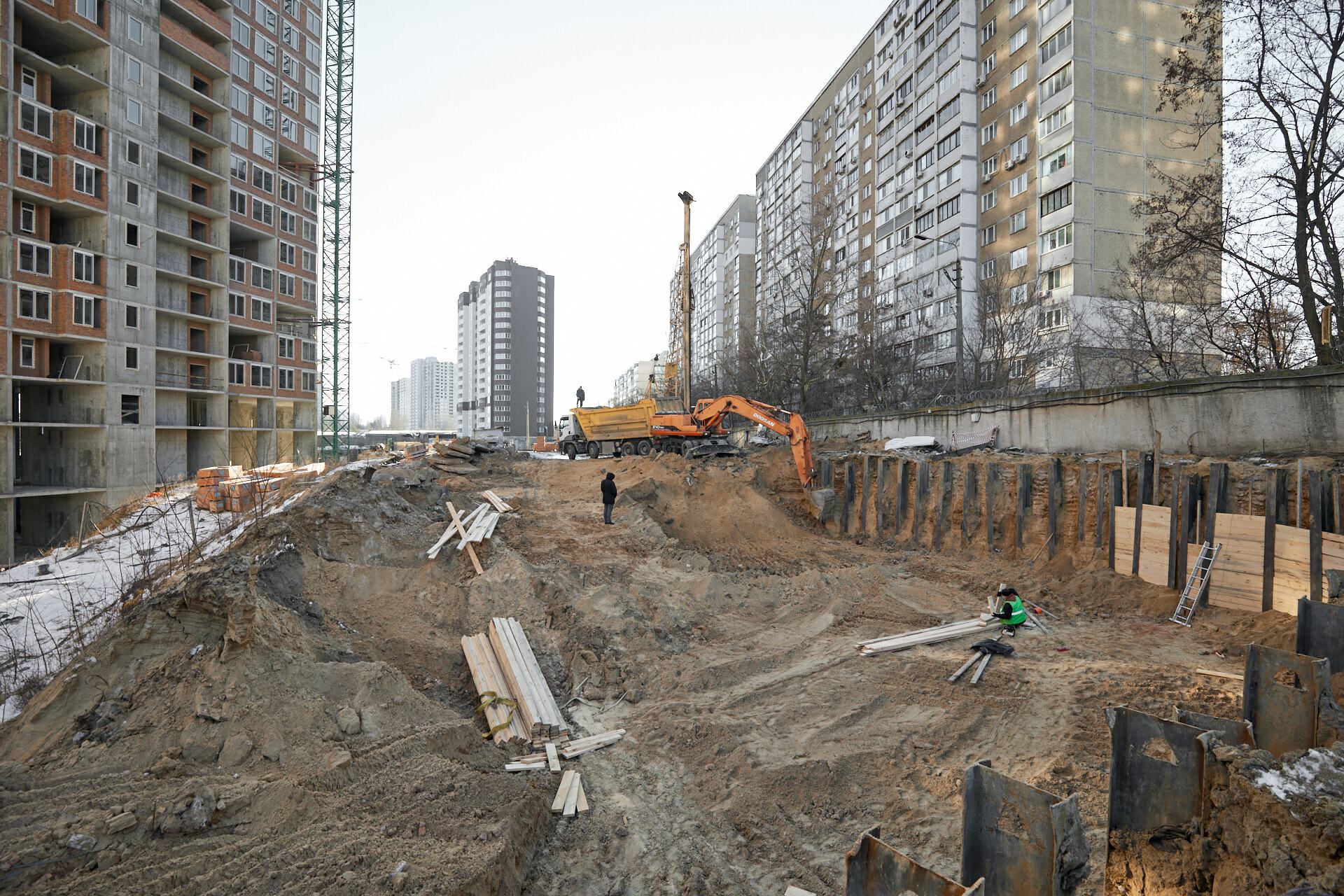

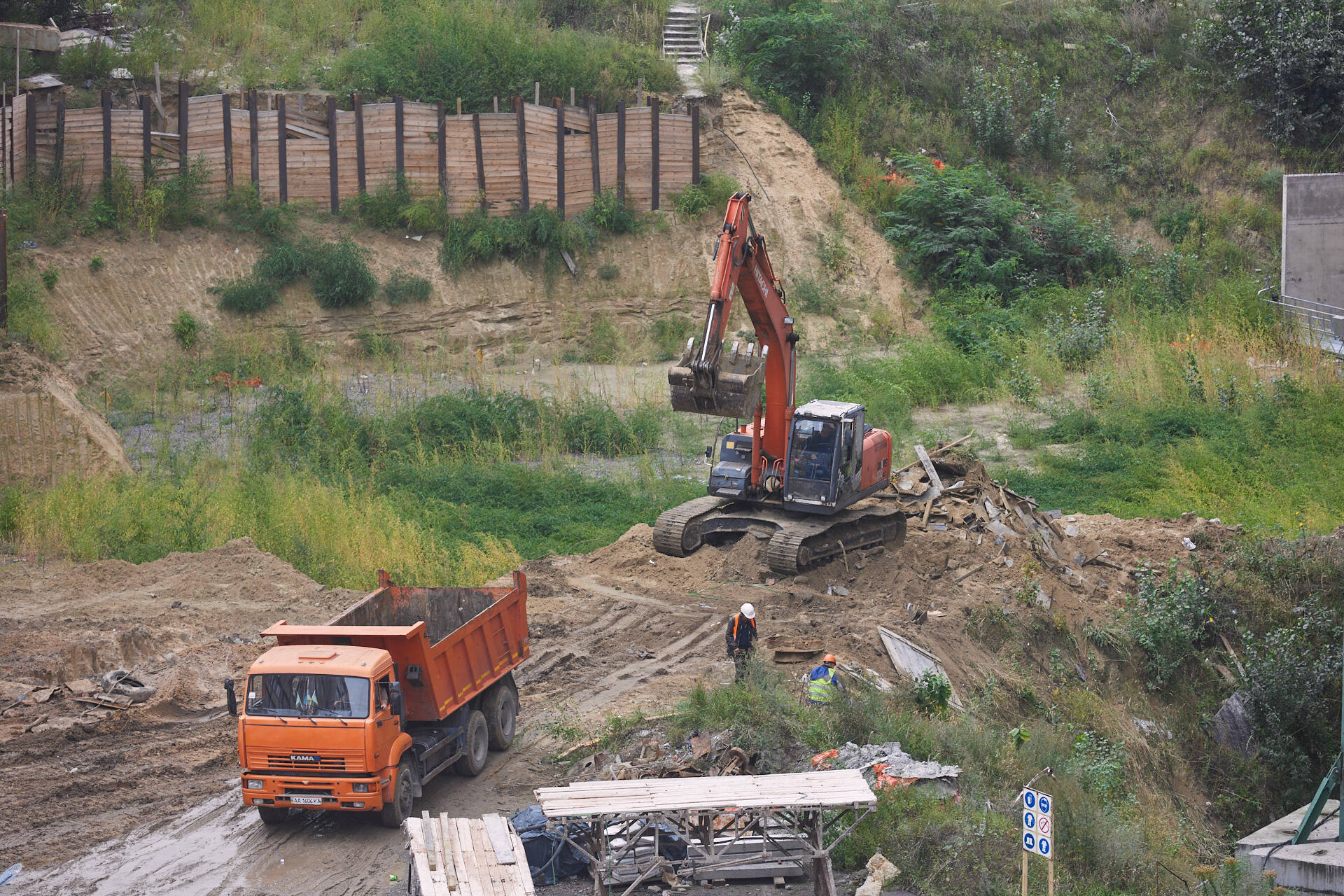

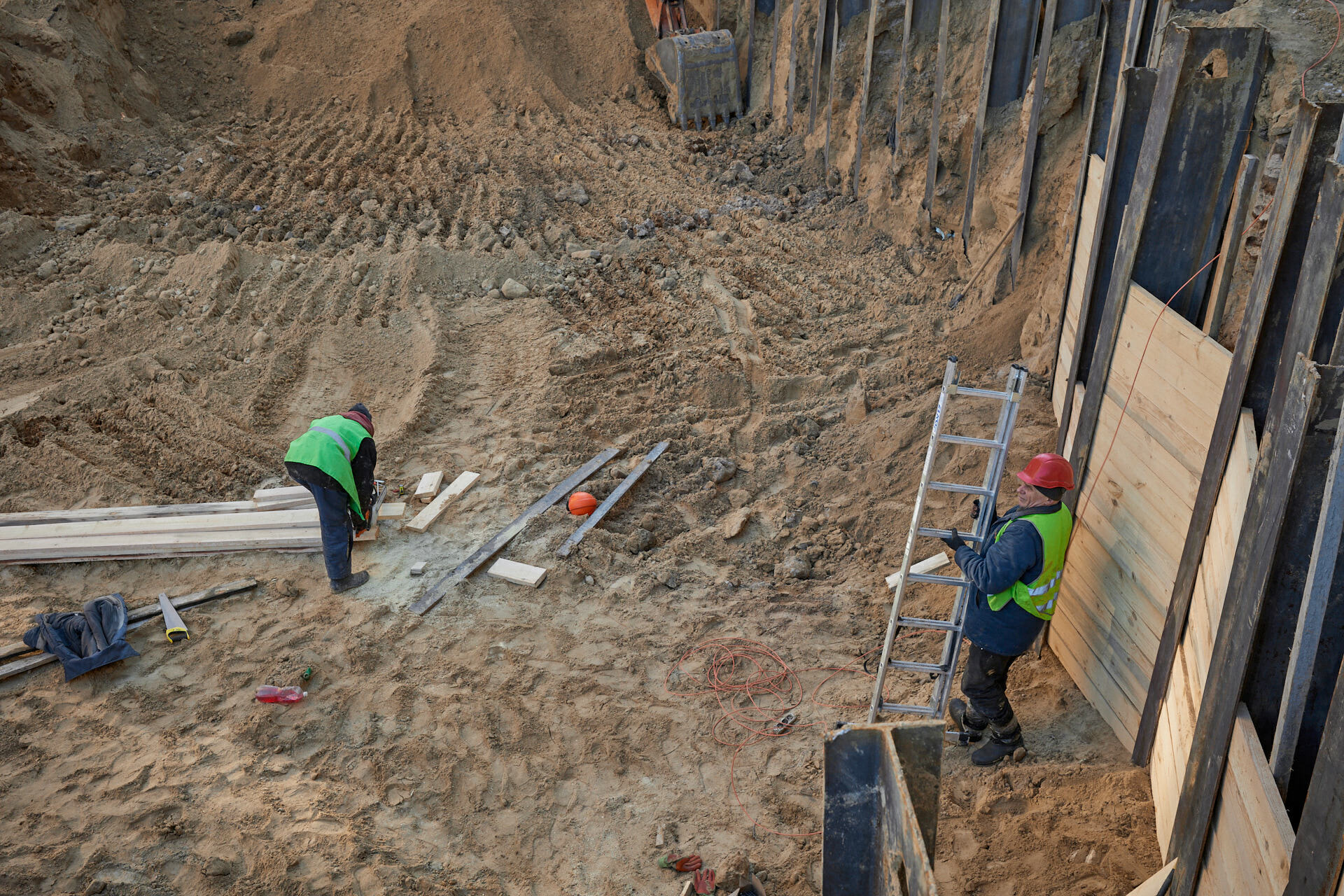

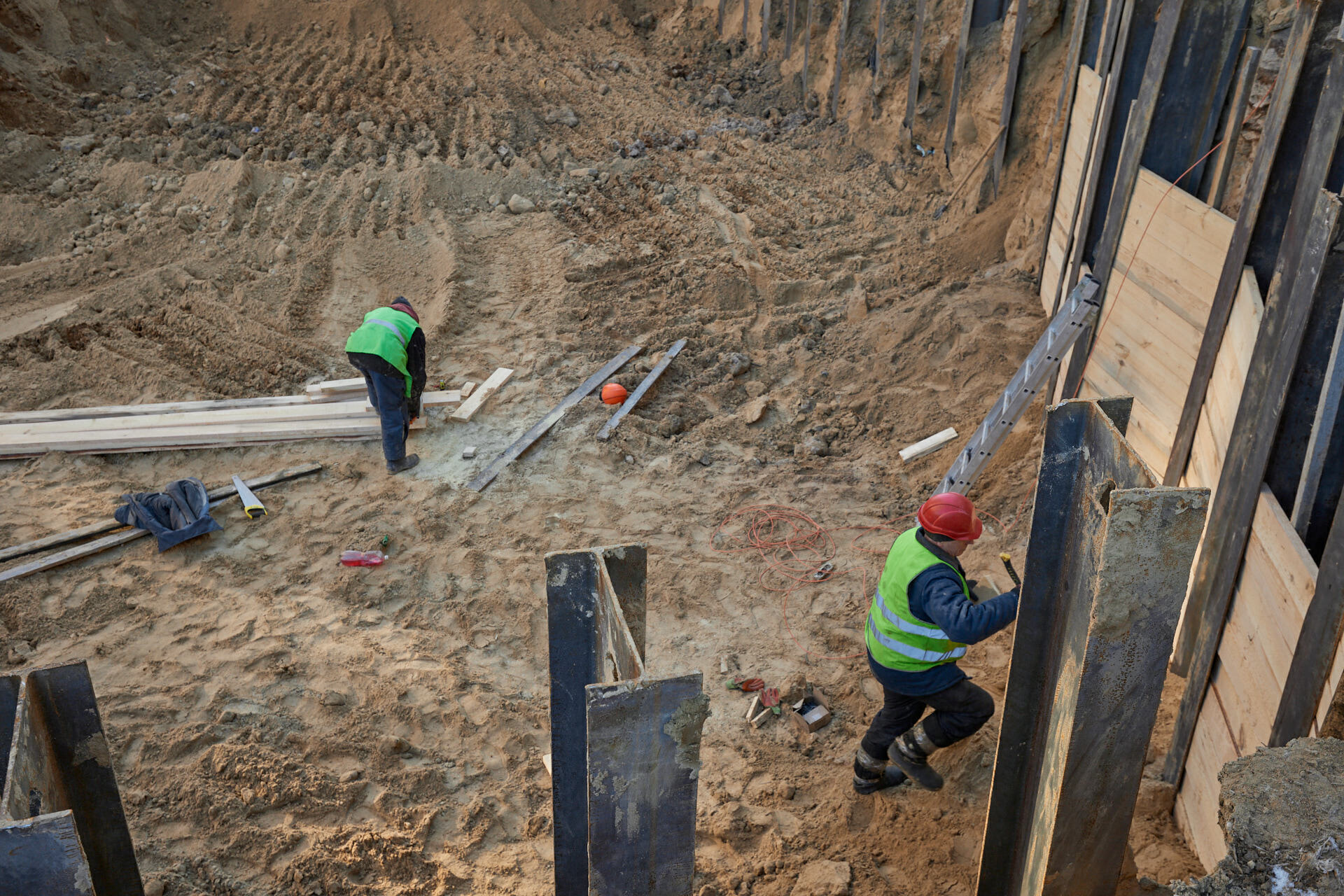

Навпроти данної секції на 60% відрито котлован для паркінгу, виконано його шпунтове огородження на 70%, облаштована забірка для фундамету на 30%


Секція 3.3.

  • На 90% виконано роботи по влаштуванню зовнішніх, внутрішніх стін та перегородок;
  •  На 85% виконані роботи з монтажу віконних та балконних блоків;
  •  Тривають роботи по внутрішнім інженерним мережам;
  •  На 40% виконано каркас комерційних приміщень.

Секція 3.2.

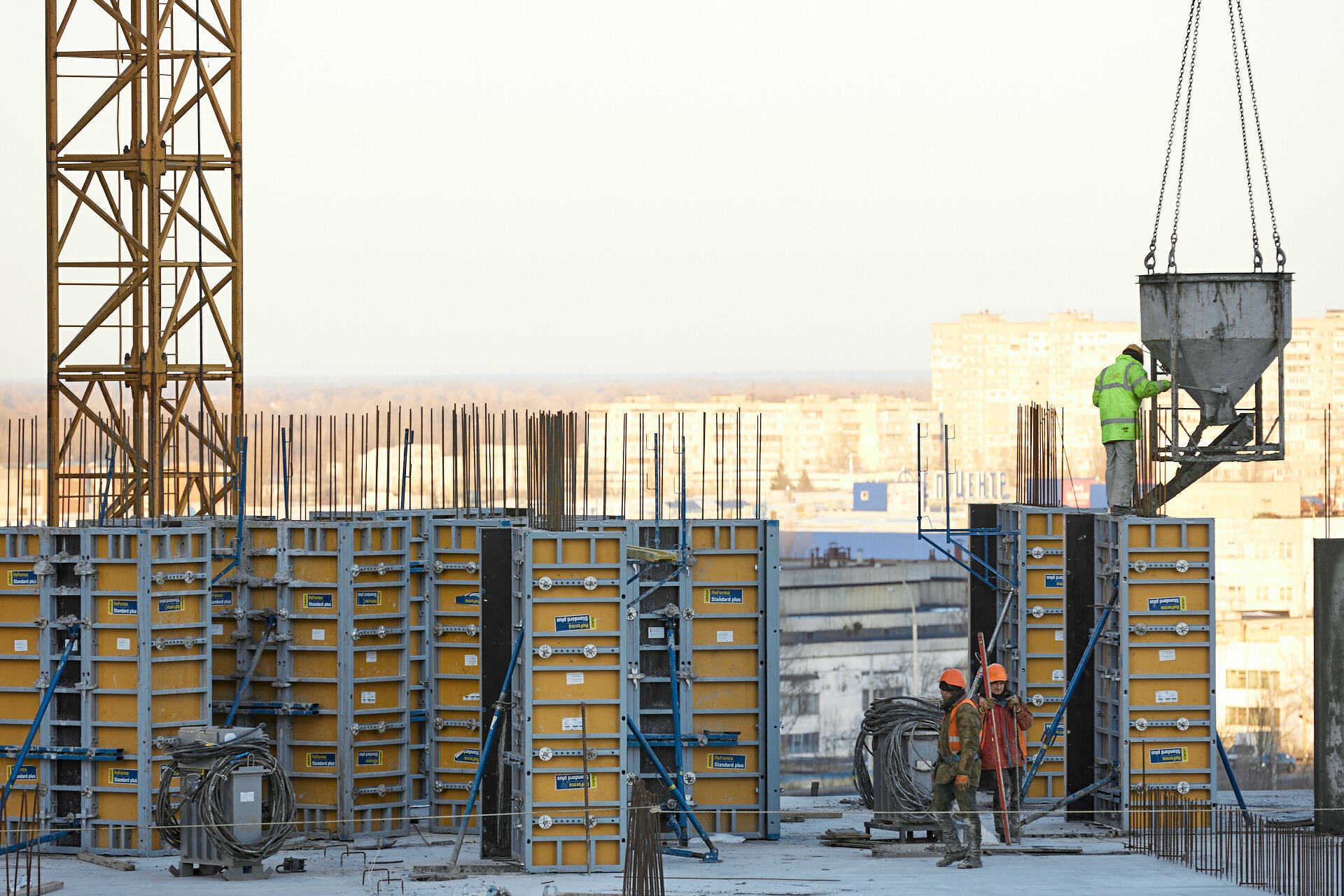

  • Завершені роботи по влаштуванню залізо-бетонного каркасу будинку;
  •  На 35% завершені роботи по влаштуванню зовнішніх, внутрішніх стін та перегородок;

Секція 3.1.

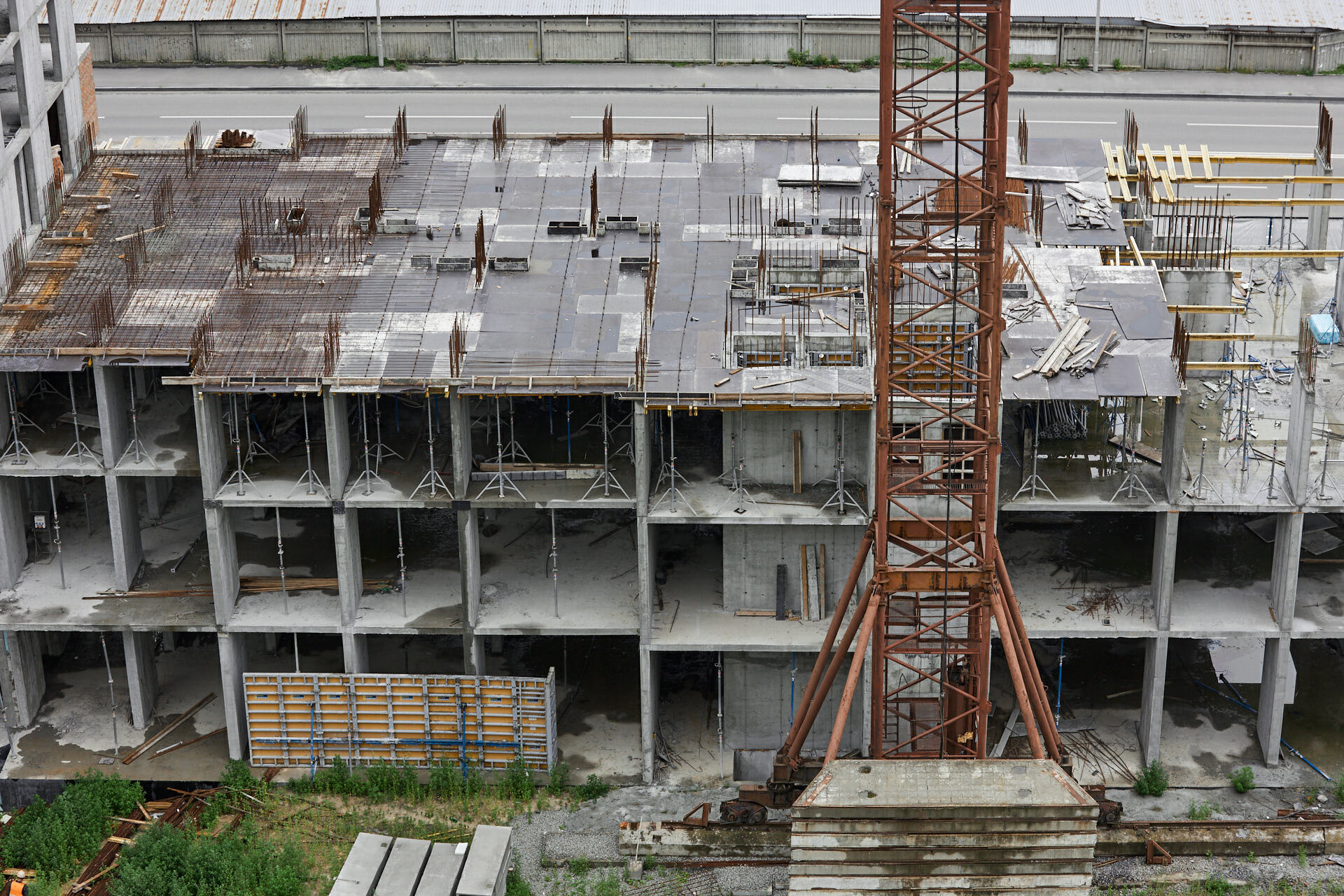

  •  Завершено 11-й поверх залізобетонного каркасу будинку.


Секція 2.2.

  • Виконуються роботи по влаштуванню вертикальних елементів 2-го поверху;

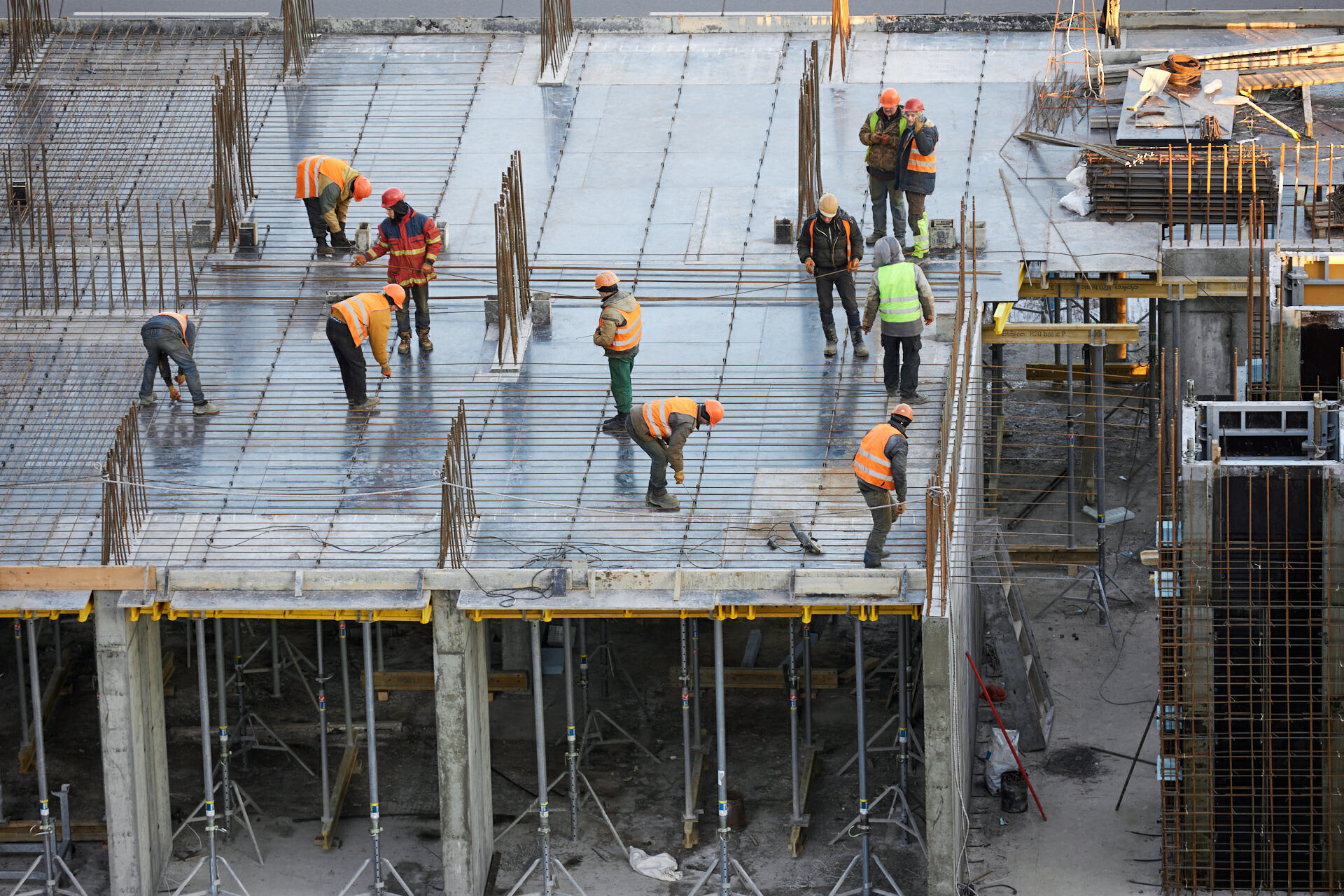

  •  На 50% виконано плиту перекриття 3 поверху


Секція 2.1.

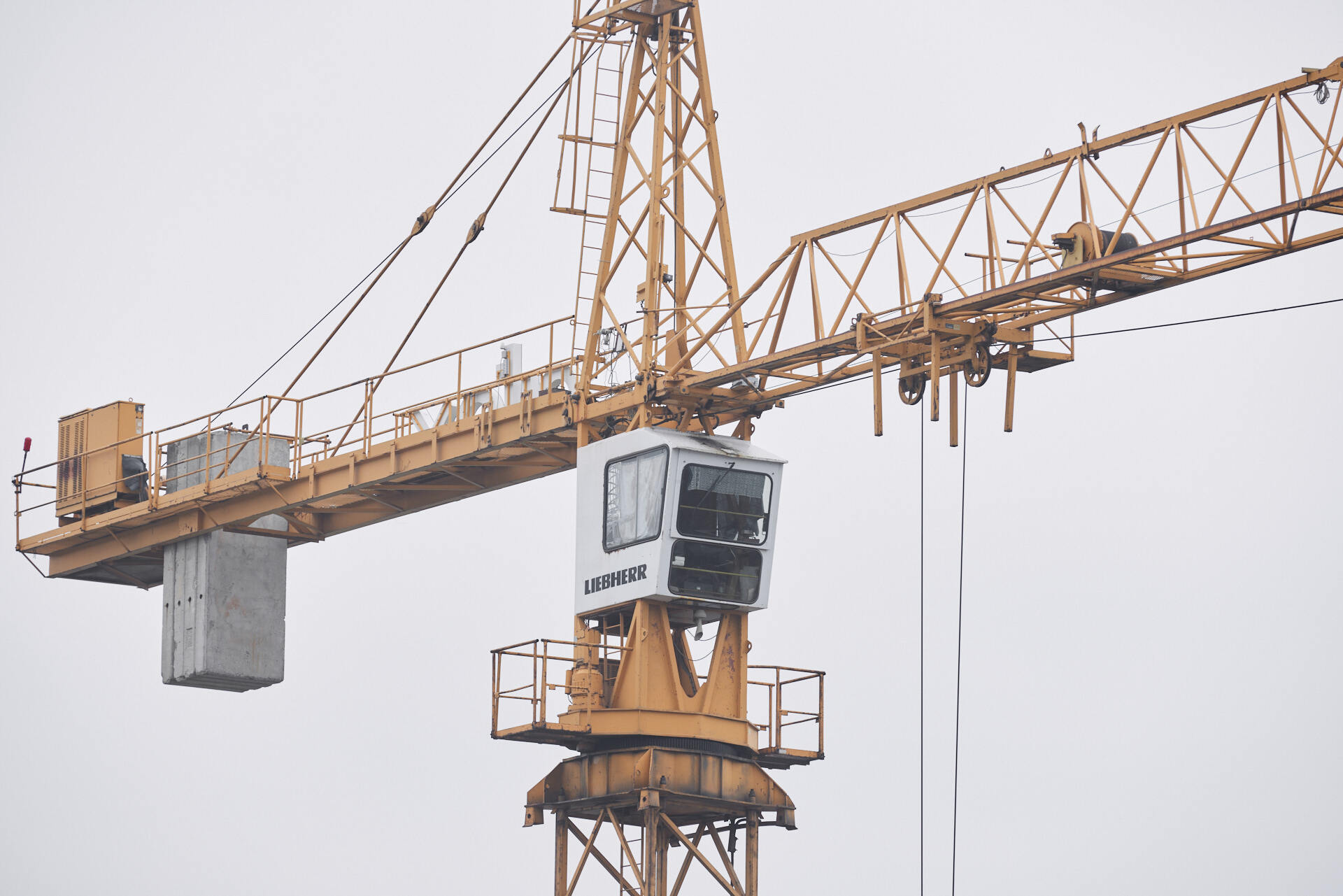

  •  Завершено монтаж баштового крану.


11 фев 2022 09:01

Секції 1.1 та 1.2 (16-ти поверхівка)

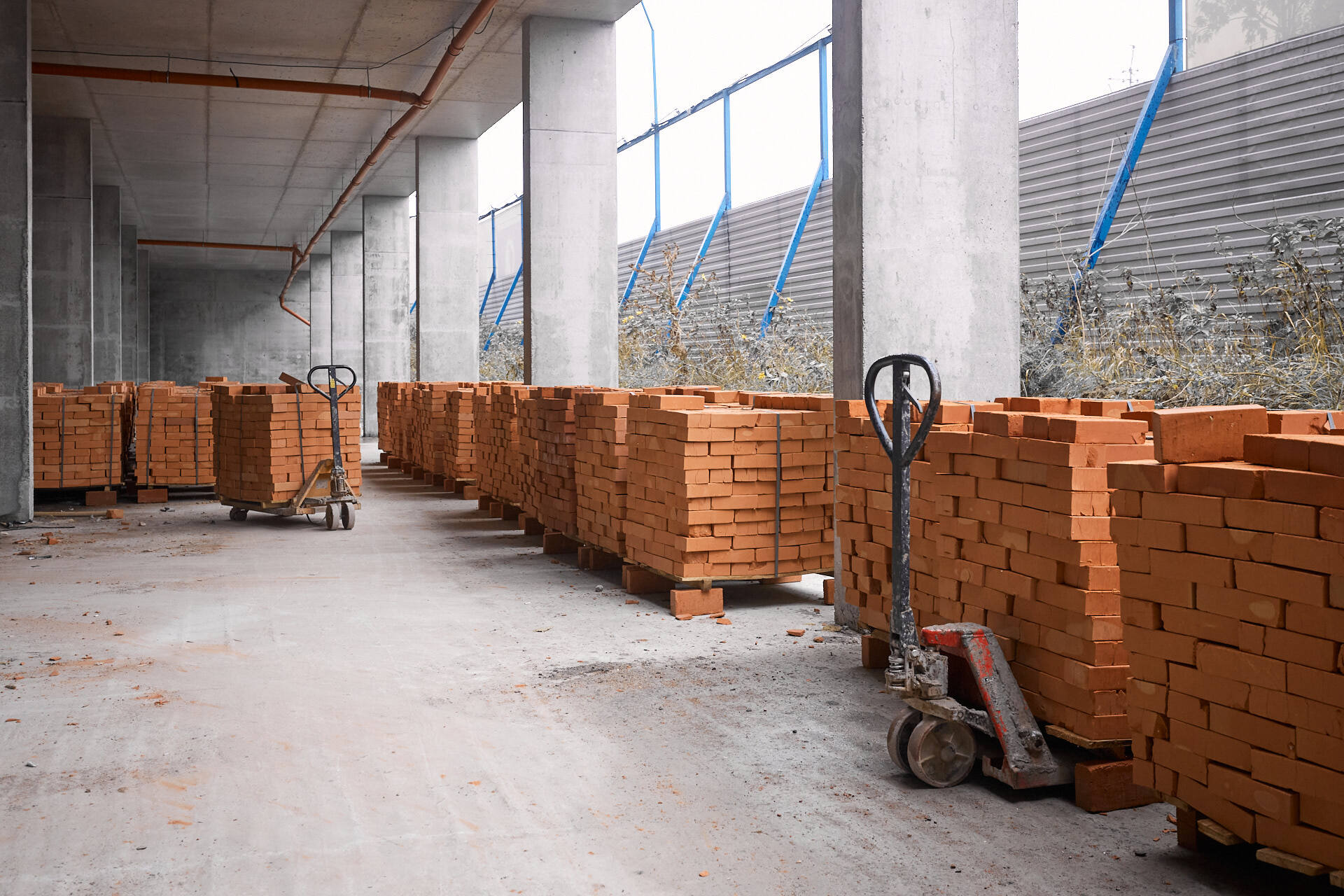

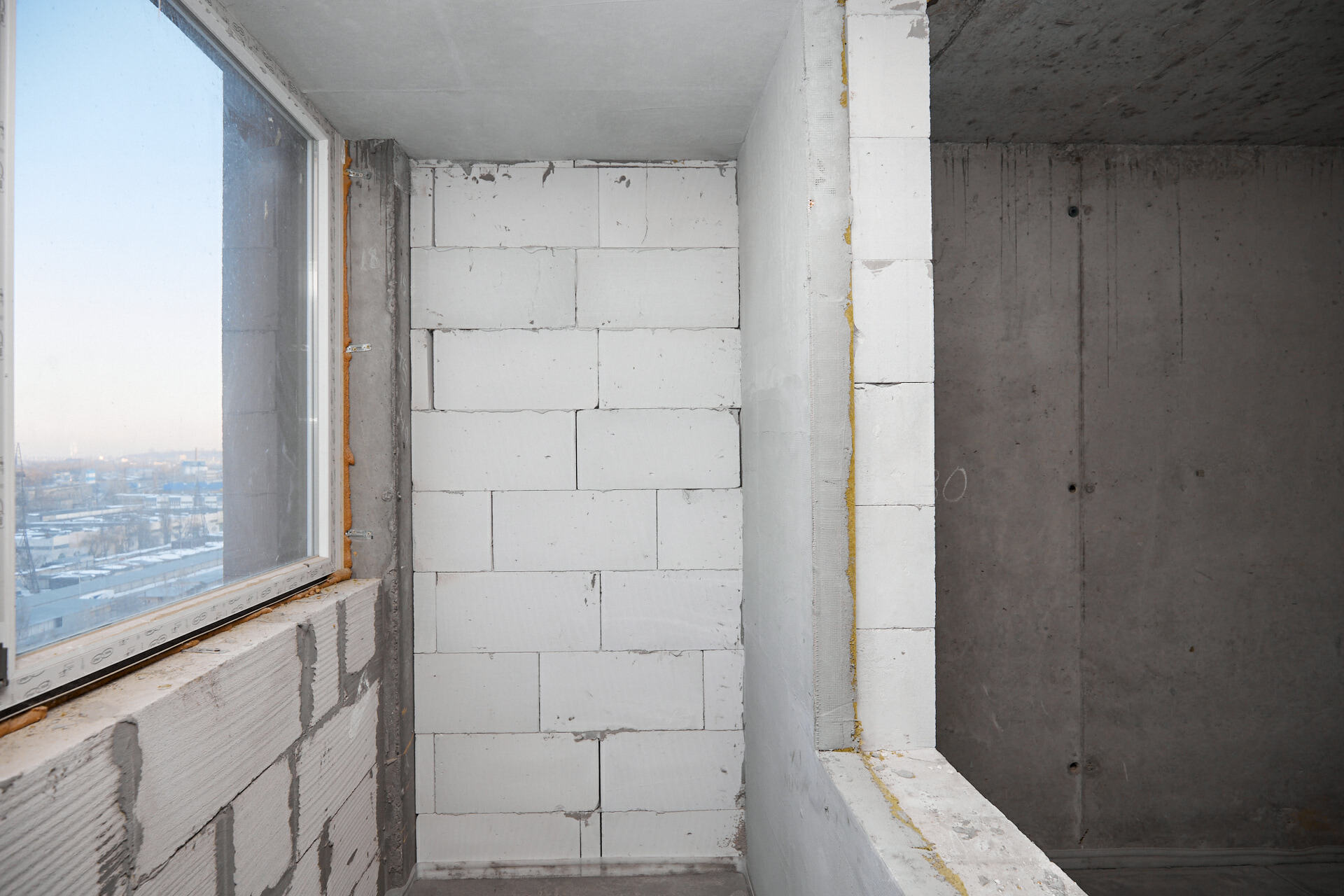

  • Завершуються внутрішні оздоблювальні роботи;
  • Завершується стяжка підлоги;
  • В підвалі виконано підготовчі роботи для монтажу насосної станції і обладнання електрощитової.


21 фев 2022 14:35

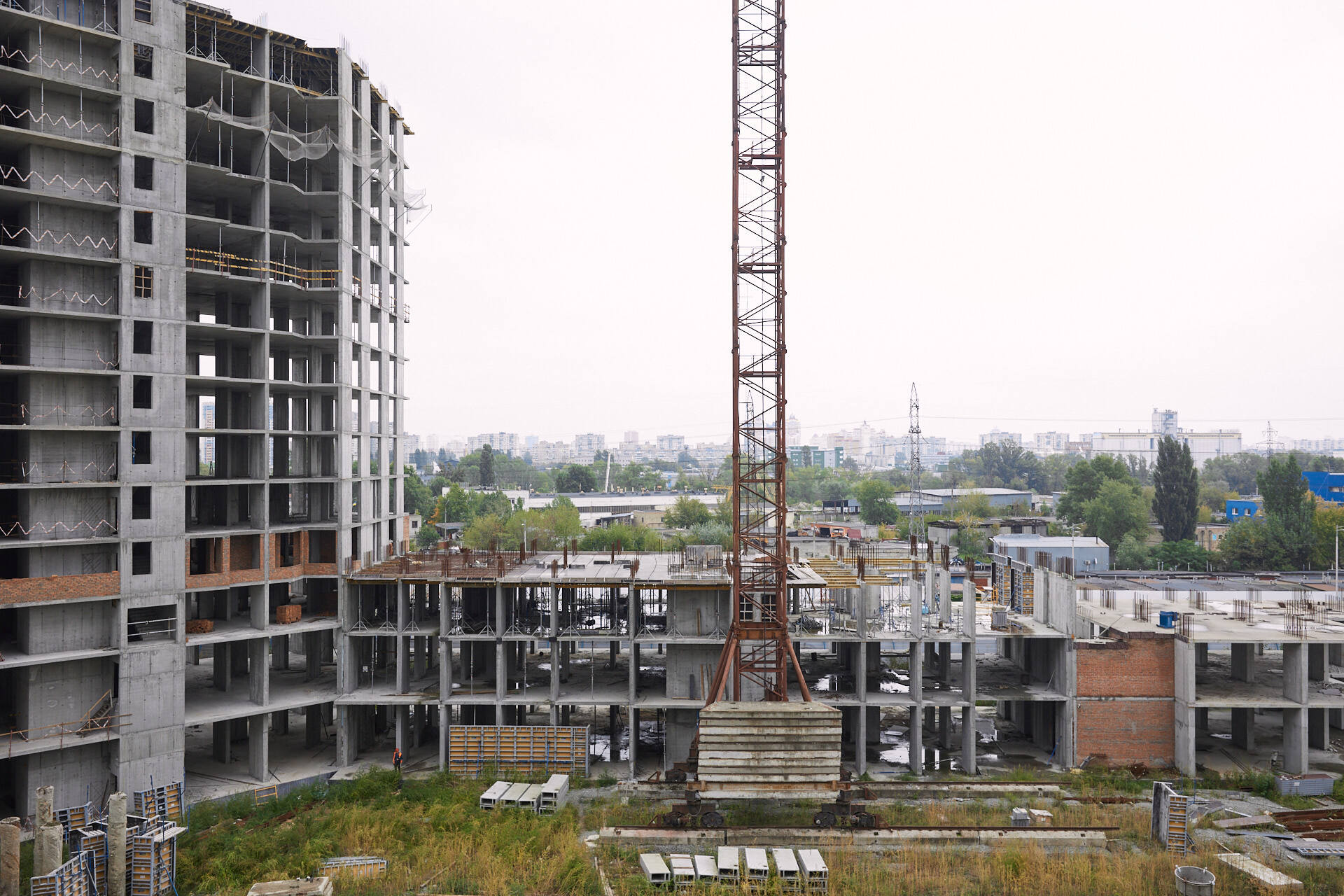

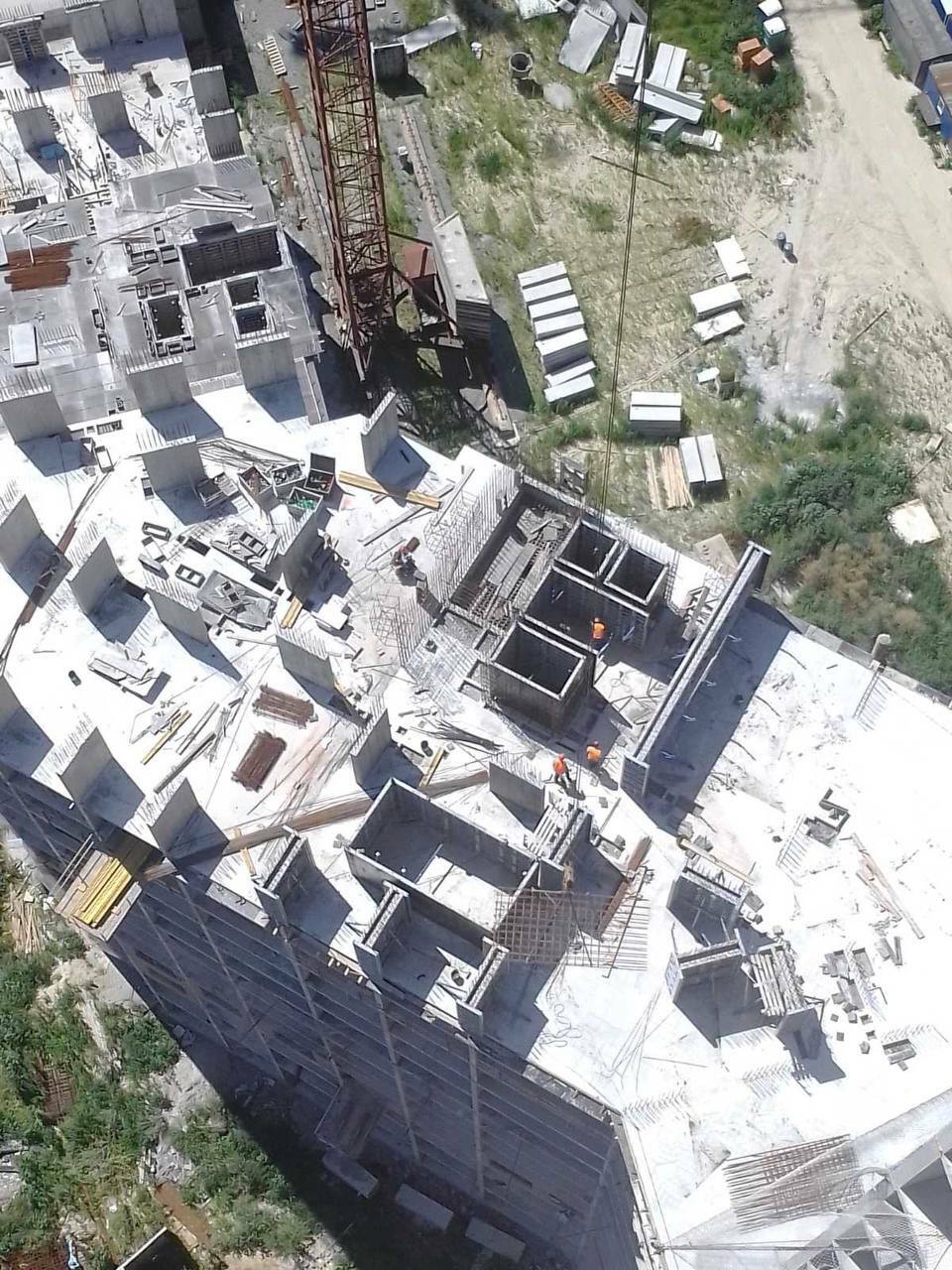

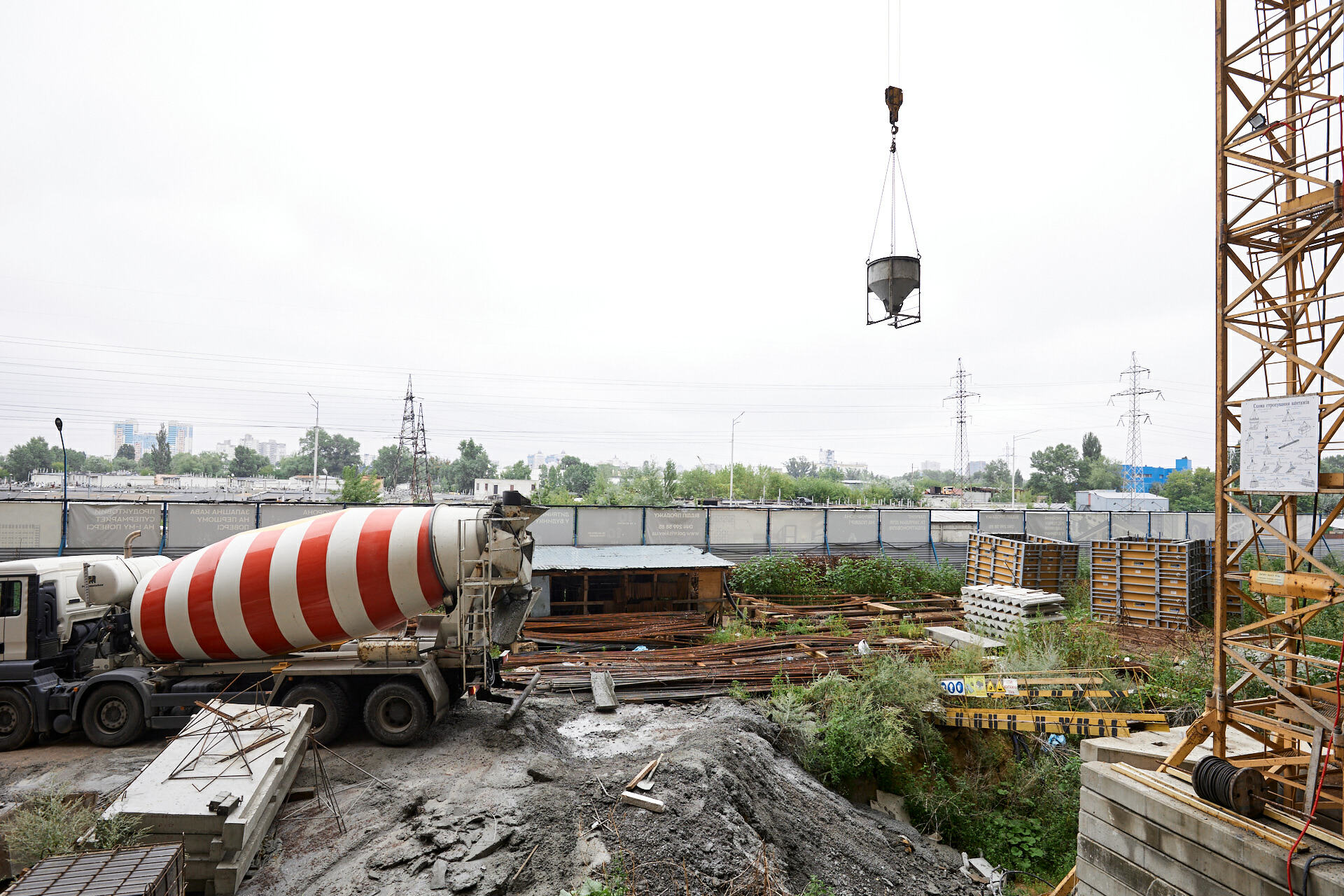

Презентуємо свіжий відеообліт будівельного майданчика


23 март 2022 10:16

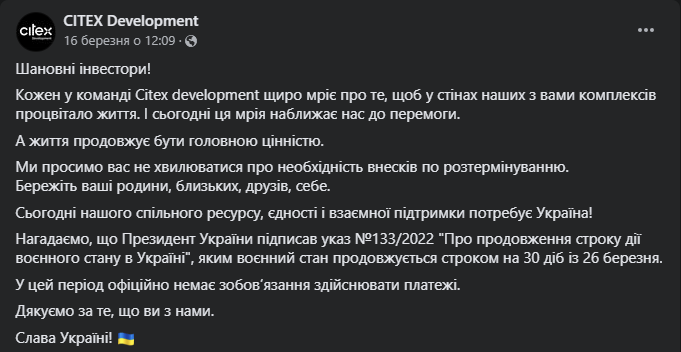

CITEX Development

"Ми просимо вас не хвилюватися про необхідність внесків по розтермінуванню. Бережіть ваші родини, близьких, друзів, себе.

Сьогодні нашого спільного ресурсу, єдності і взаємної підтримки потребує Україна! Нагадаємо, що Президент України підписав указ №133/2022 "Про продовження строку дії воєнного стану в Україні", яким воєнний стан продовжується строком на 30 діб із 26 березня. У цей період офіційно немає зобов’язання здійснювати платежі. Дякуємо за те, що ви з нами."

26 апр 2022 15:37

26 квітня 2022

20 май 2022 16:59

Подскажите - когда планируют возобновить строительные работы? Во время ВП стройка возобновится?

23 май 2022 18:57

І в мене теж саме питання:

коли планується відновлення будівельних робіт?

Вже багато будівельних компаній це зробили

03 июнь 2022 06:06

Costa007

Подскажите - когда планируют возобновить строительные работы? Во время ВП стройка возобновится?

хорошо, если вообще хоть что-то удастся вытянуть из этого "проекта". Ну и ессно если такое чудо и произойлет, то сильно после окончания войны.

06 июнь 2022 09:23

Nina Donets

І в мене теж саме питання:

коли планується відновлення будівельних робіт?

Вже багато будівельних компаній це зробили


«Почуття дому 🏡 сьогодні як ніколи важливе для українців 💙💛
тож ми не зволікаємо.


А готуємось поновити роботи на будівельних майданчиках. І долучаємось до відновлення української економіки 🚀


📢 З перших днів літа бригади частково повертаються на об’єкти:
🏗  Rusaniv Residence, Київ — з 1 червня
🏗  Polaris Home & Plaza, Київ — з 6 червня


Створювати затишок у міцних стінах — наше покликання. Та після місяців війни команда береться до роботи із ще більшим натхненням, загартована новими сенсами. Зараз кожного працівника компанії єднає міцний патріотичний дух і бажання вкласти часточку своєї душі у відбудову України 🌾

Ми також дякуємо за довіру і спільне очікування інвесторам 🤗 Як уже казали раніше: люди можуть бути певні у тім, що партнери-девелопери виконають взяті на себе зобов’язання.


По цеглинці — до Перемоги!
Все буде Україна!
Героям Слава!!!


https://citex.company/newsroom/gotuyemos-ponovyty-roboty-na-budivelnyh-majdanchykah/

Готуємось поновити роботи на будівельних майданчиках


08 июнь 2022 09:04

Добрый день!

06.06.2022 на стройке было замечено телодвижение - башенный кран на секции 3.3 повернулся вокруг своей оси. Возможно это сервисное обслуживание крана было произведено перед пуском в работу. На 10 утра  08.06.2022  краны в работе не замечены.

P.S.  Ждём полноценного возобновления работ. Всем терпения!

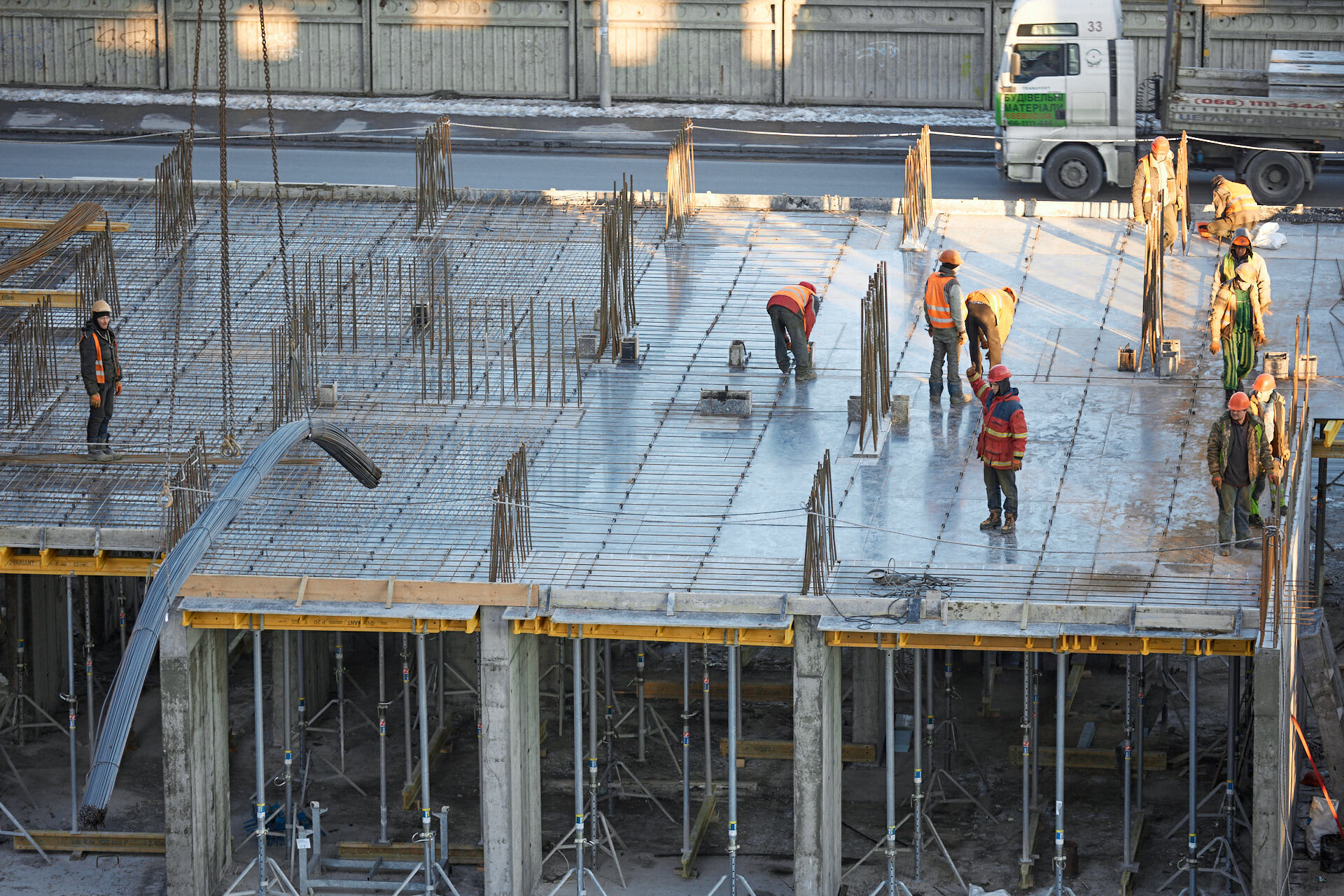

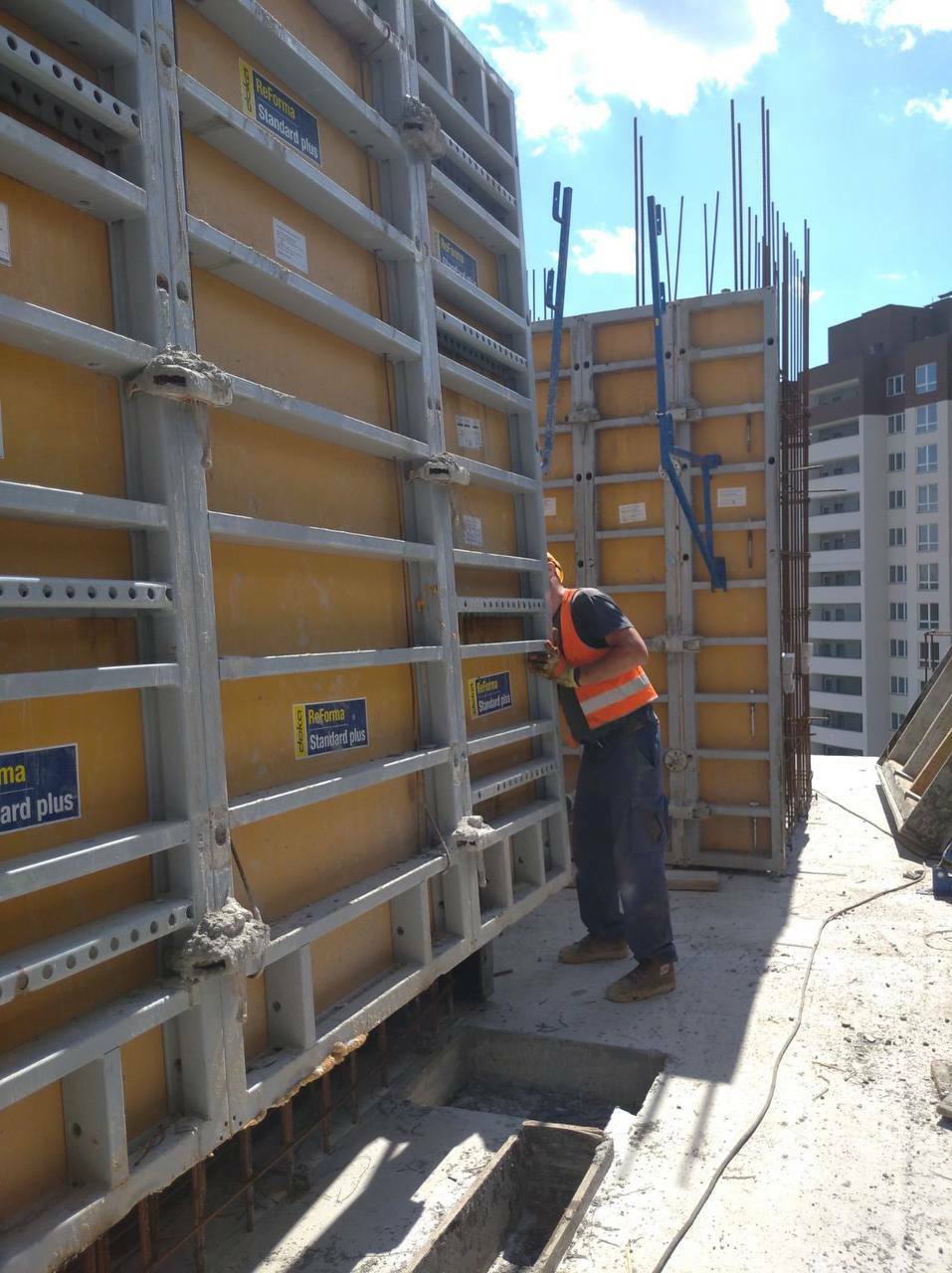

27 июль 2022 13:28

Доброго дня!

Можливо хтось буває поруч з будівництвом, чи видно який небудь прогрес?

01 авг 2022 12:57

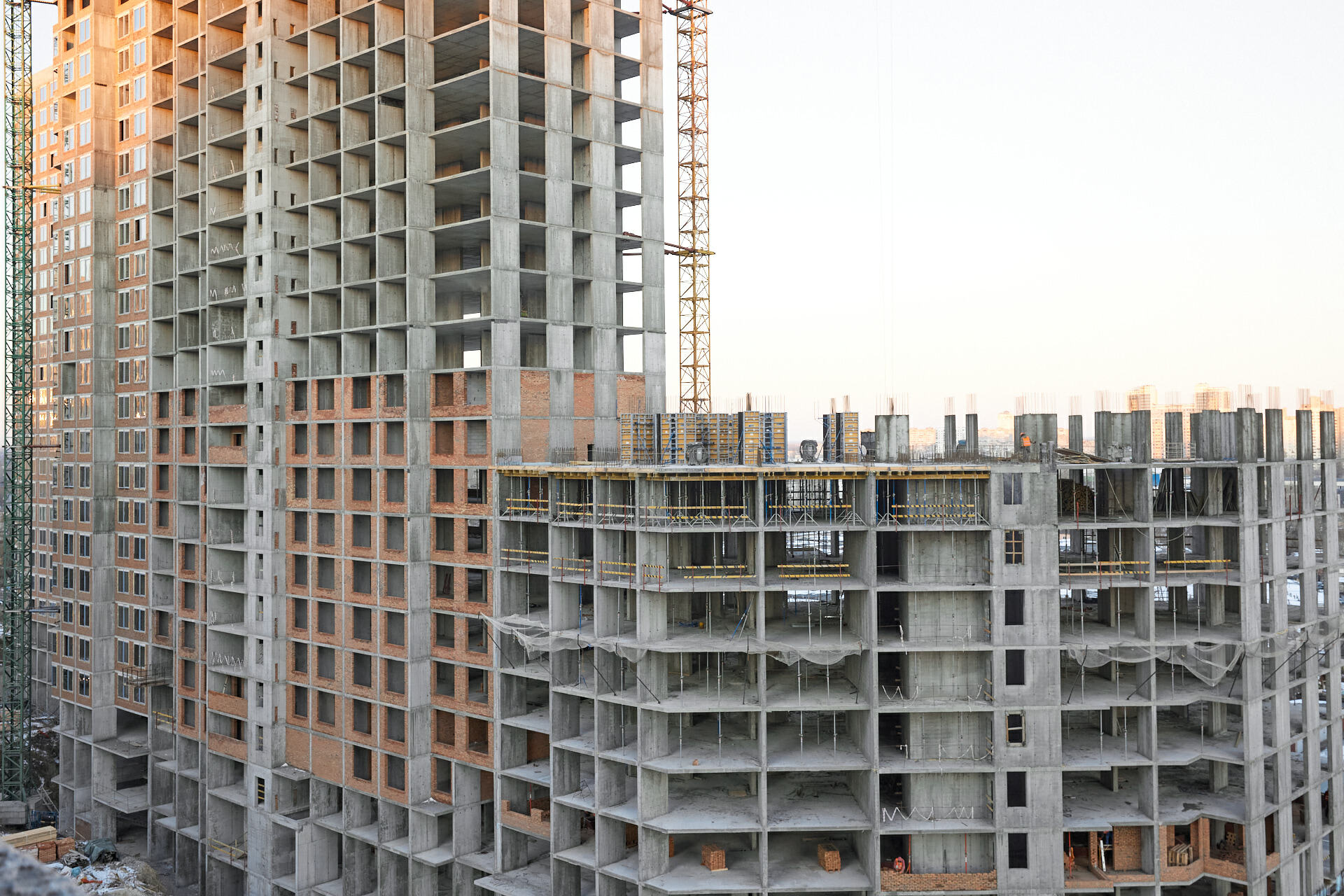

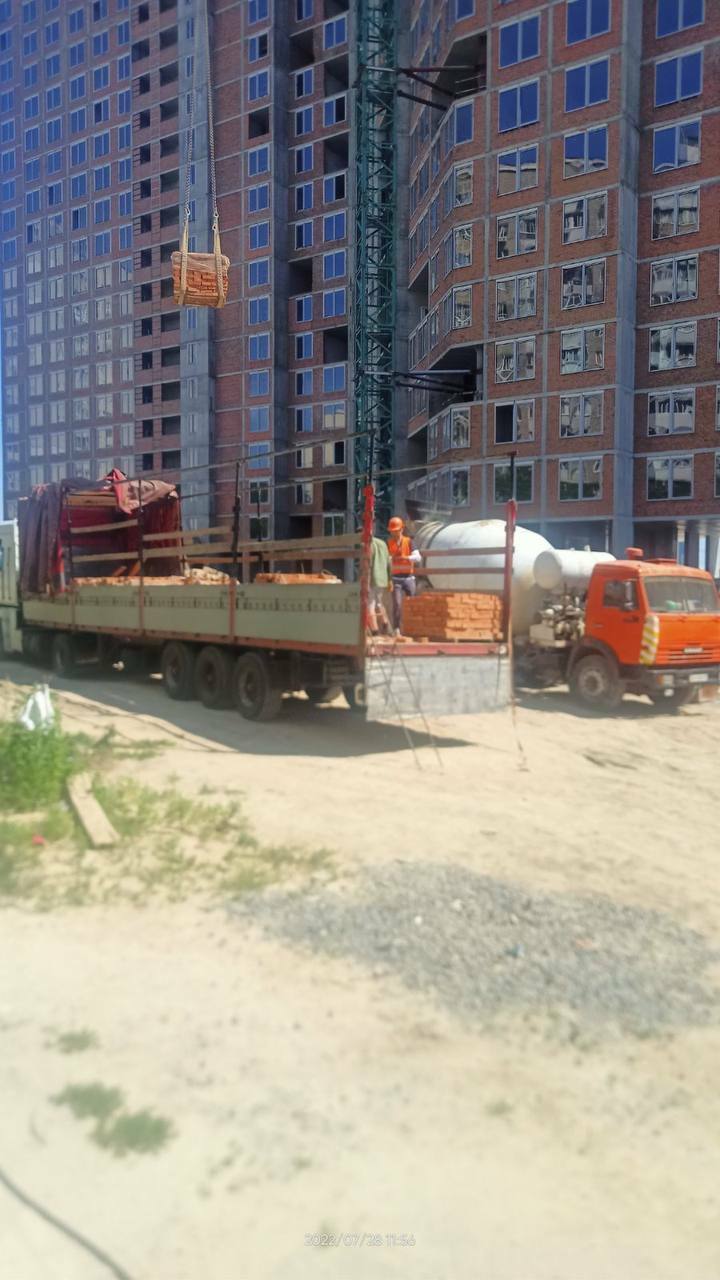

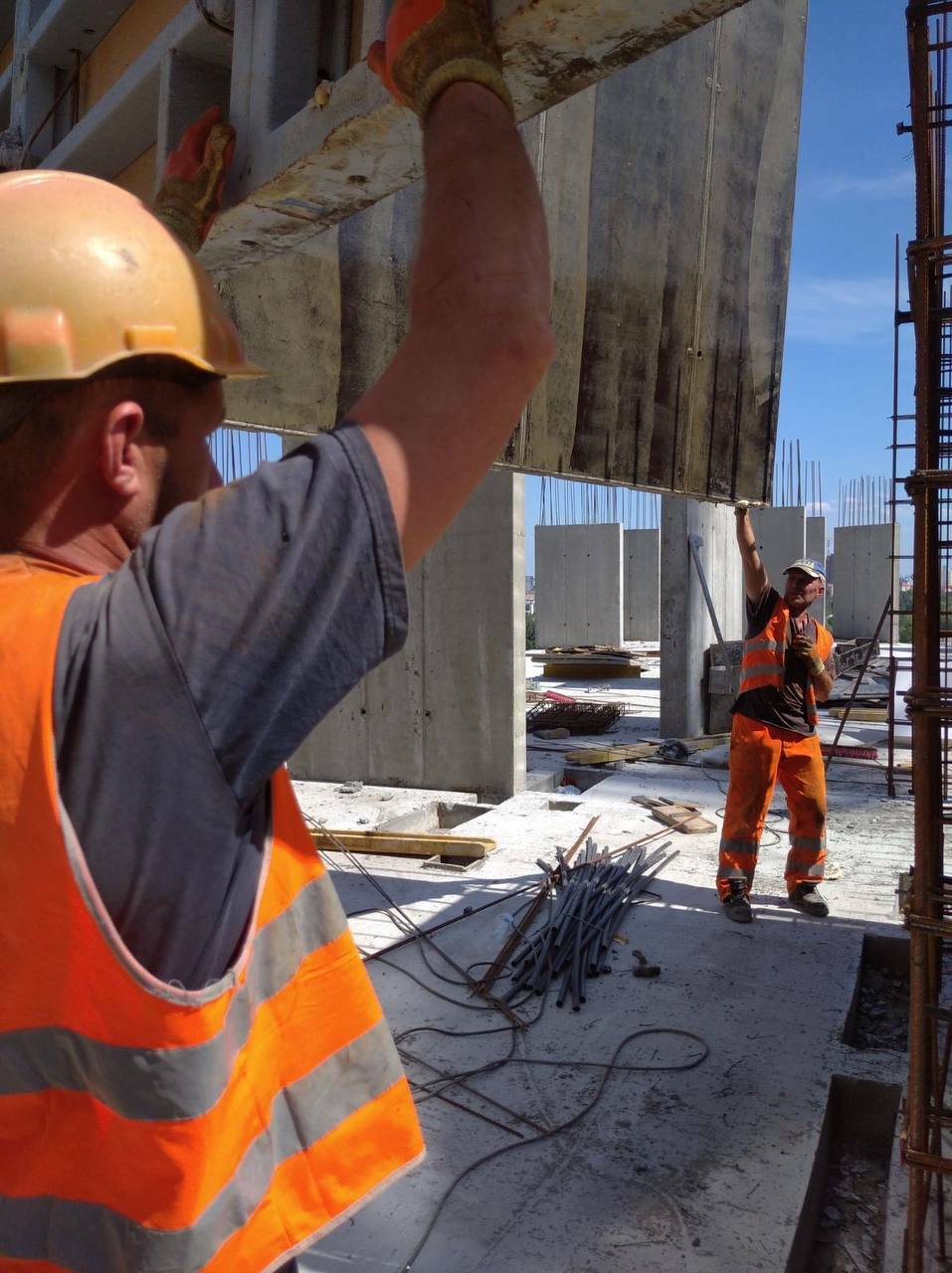

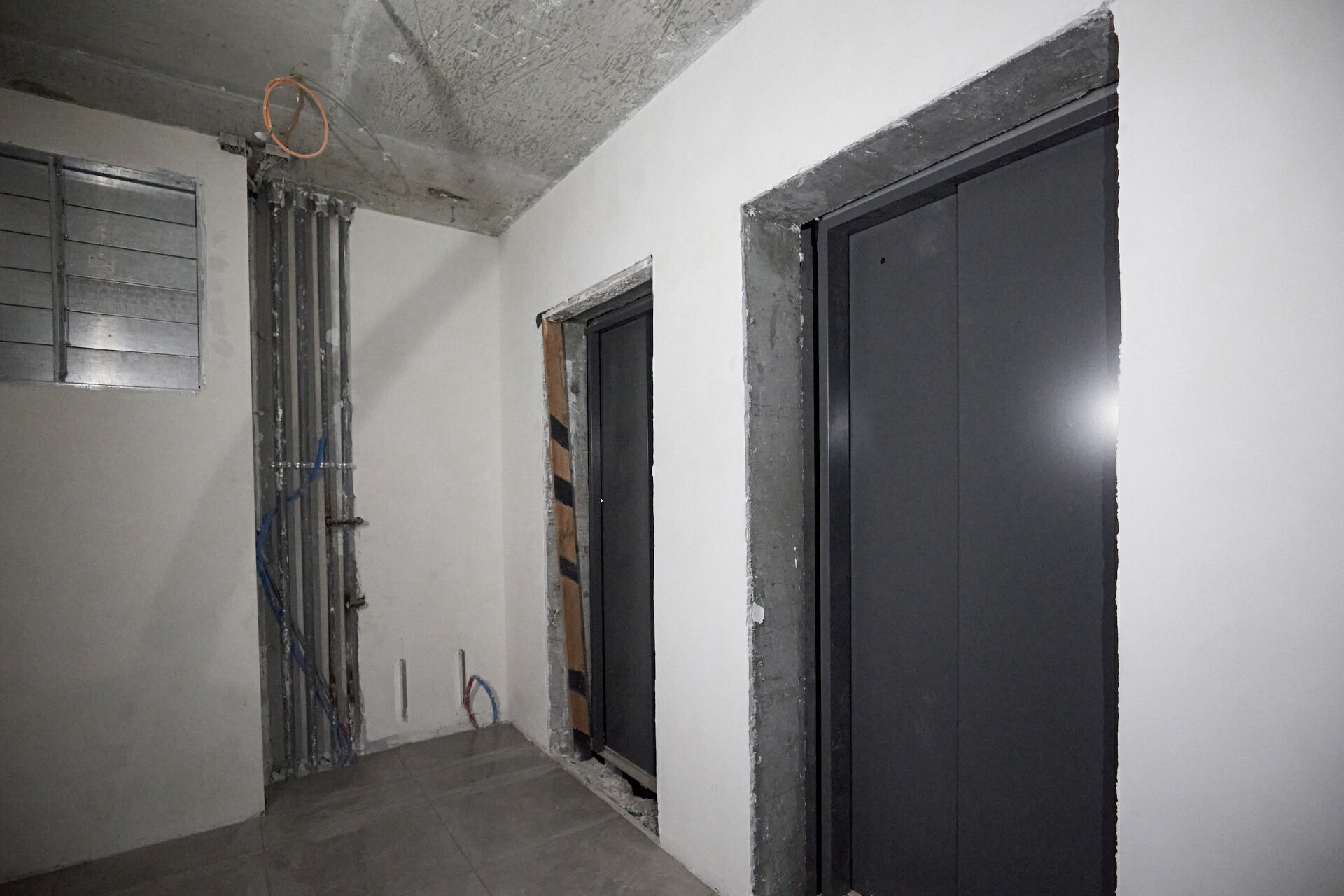

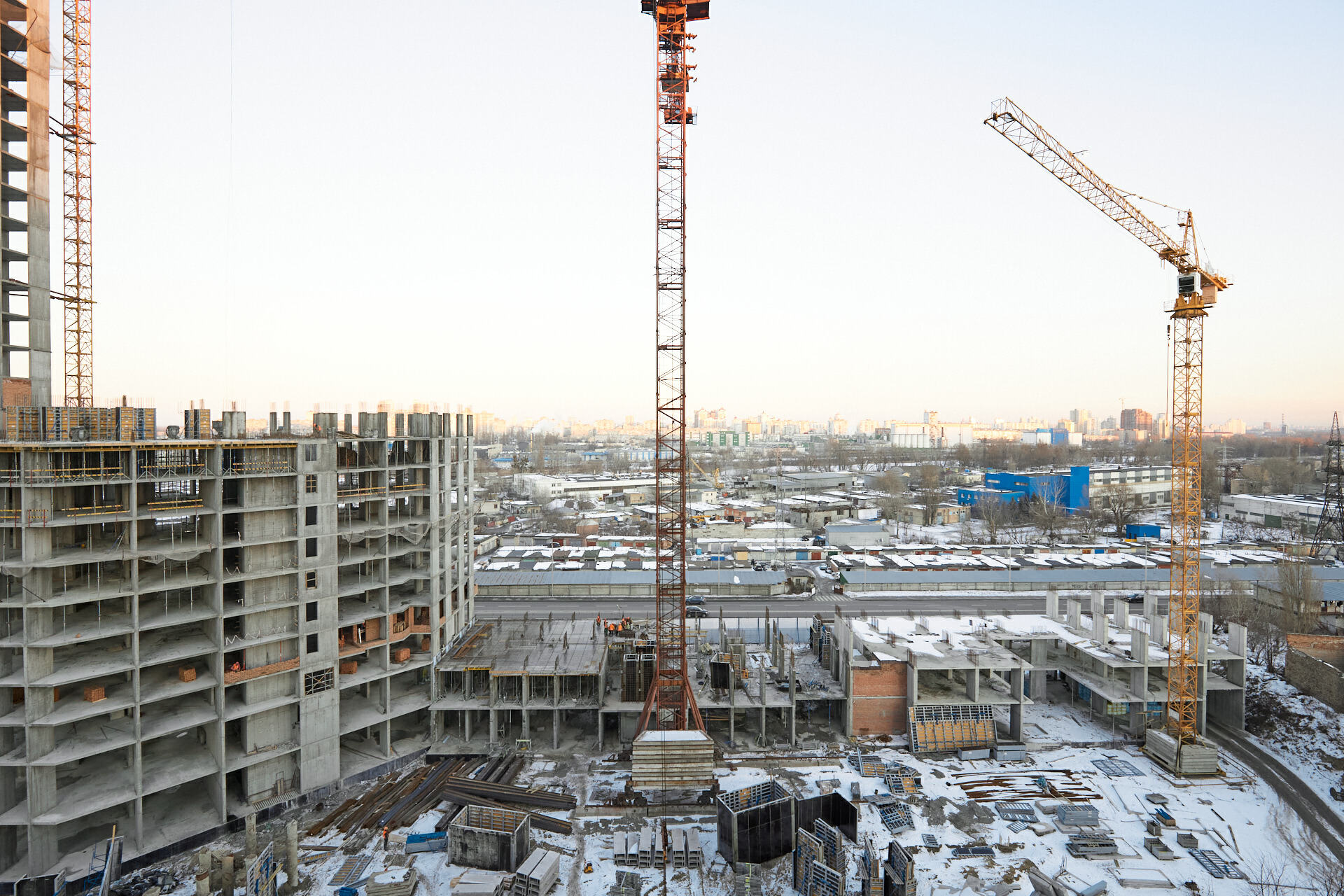

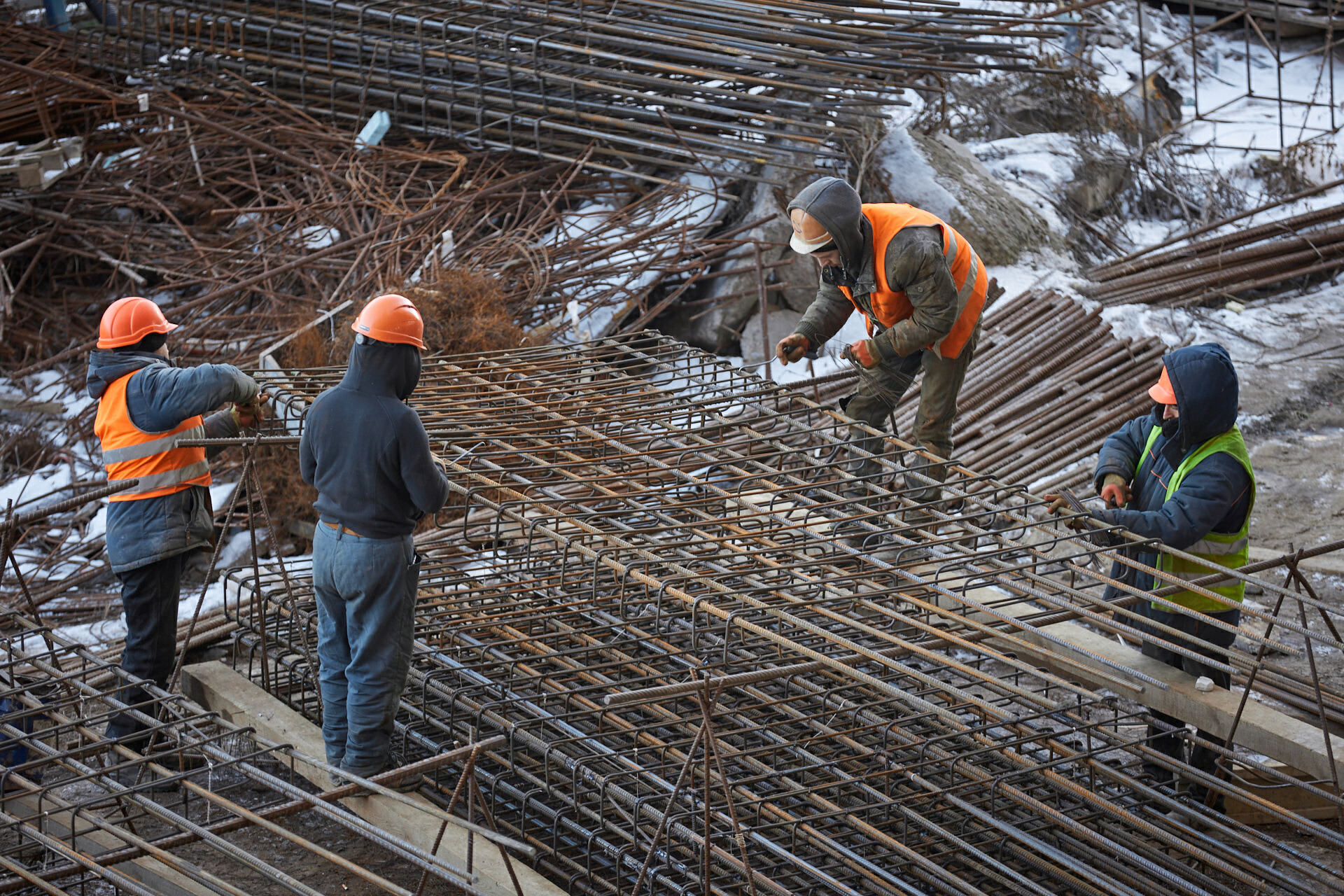

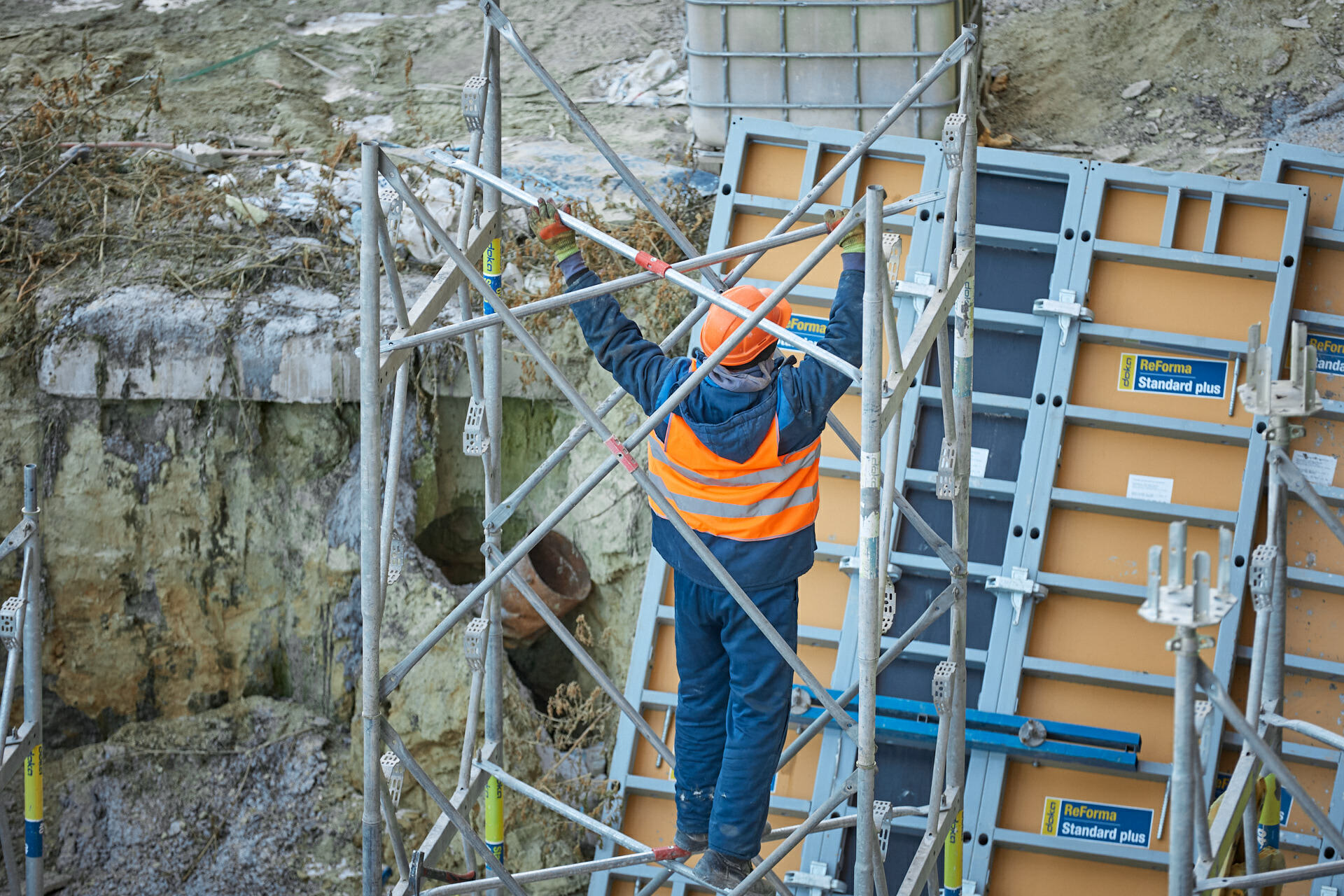

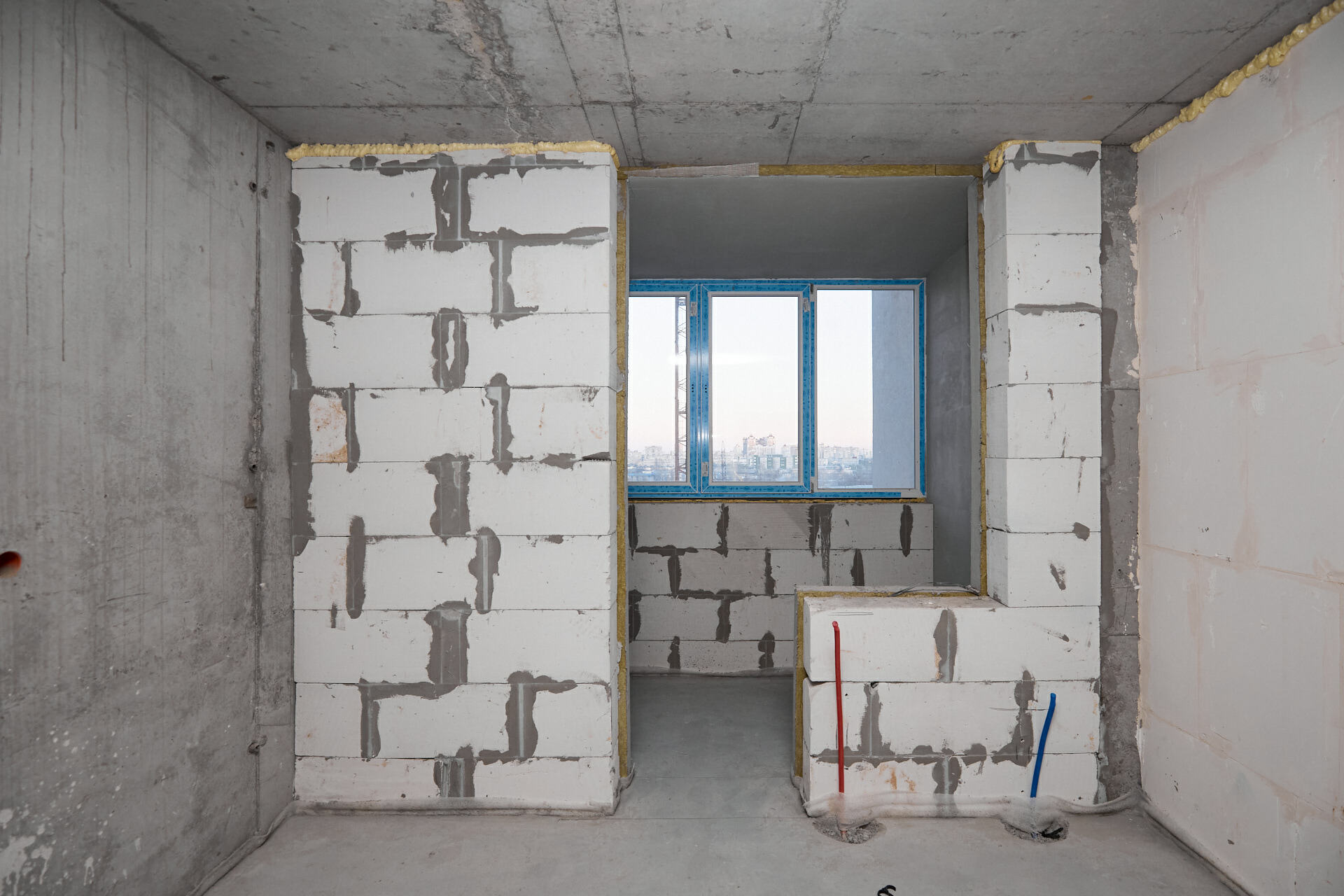

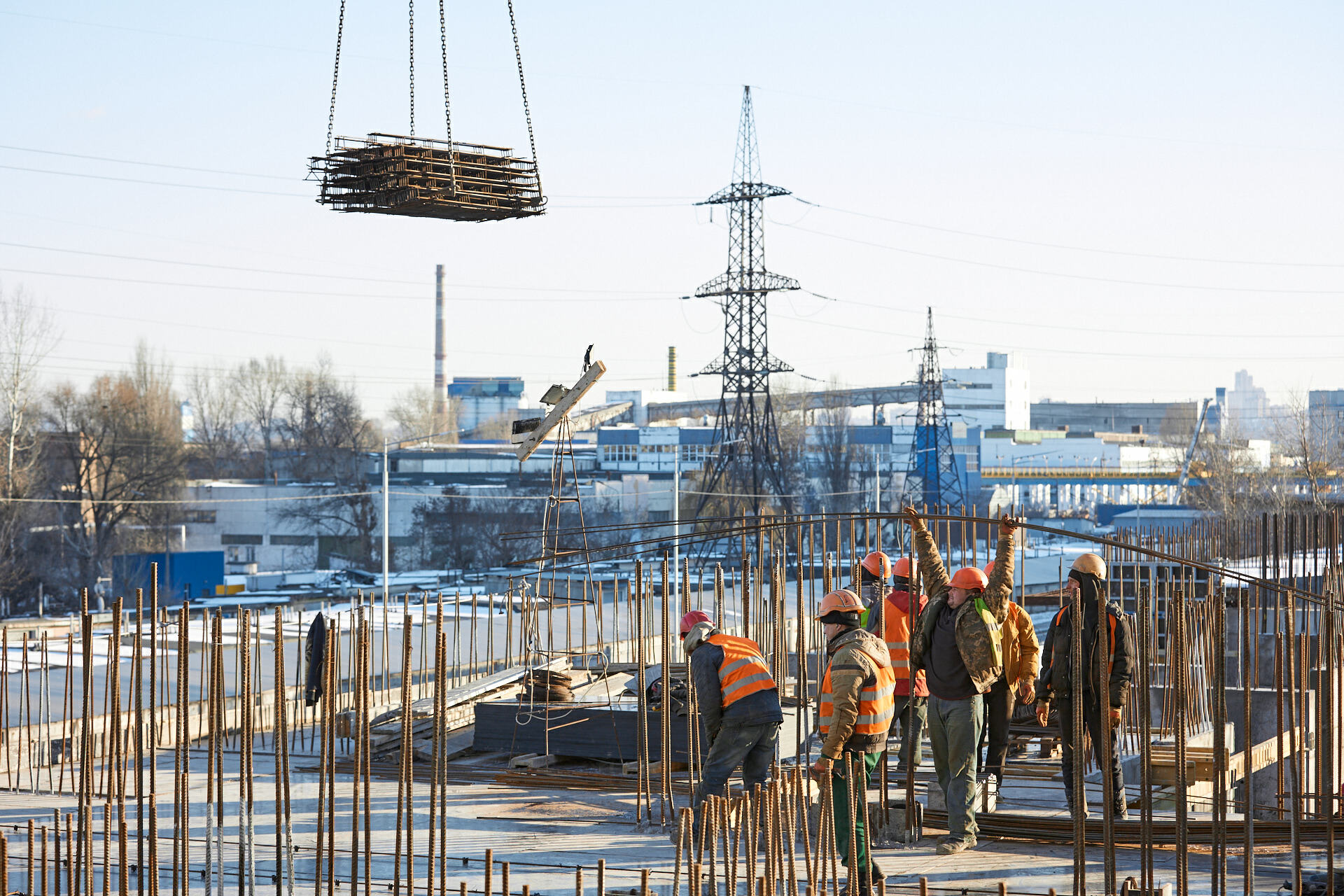

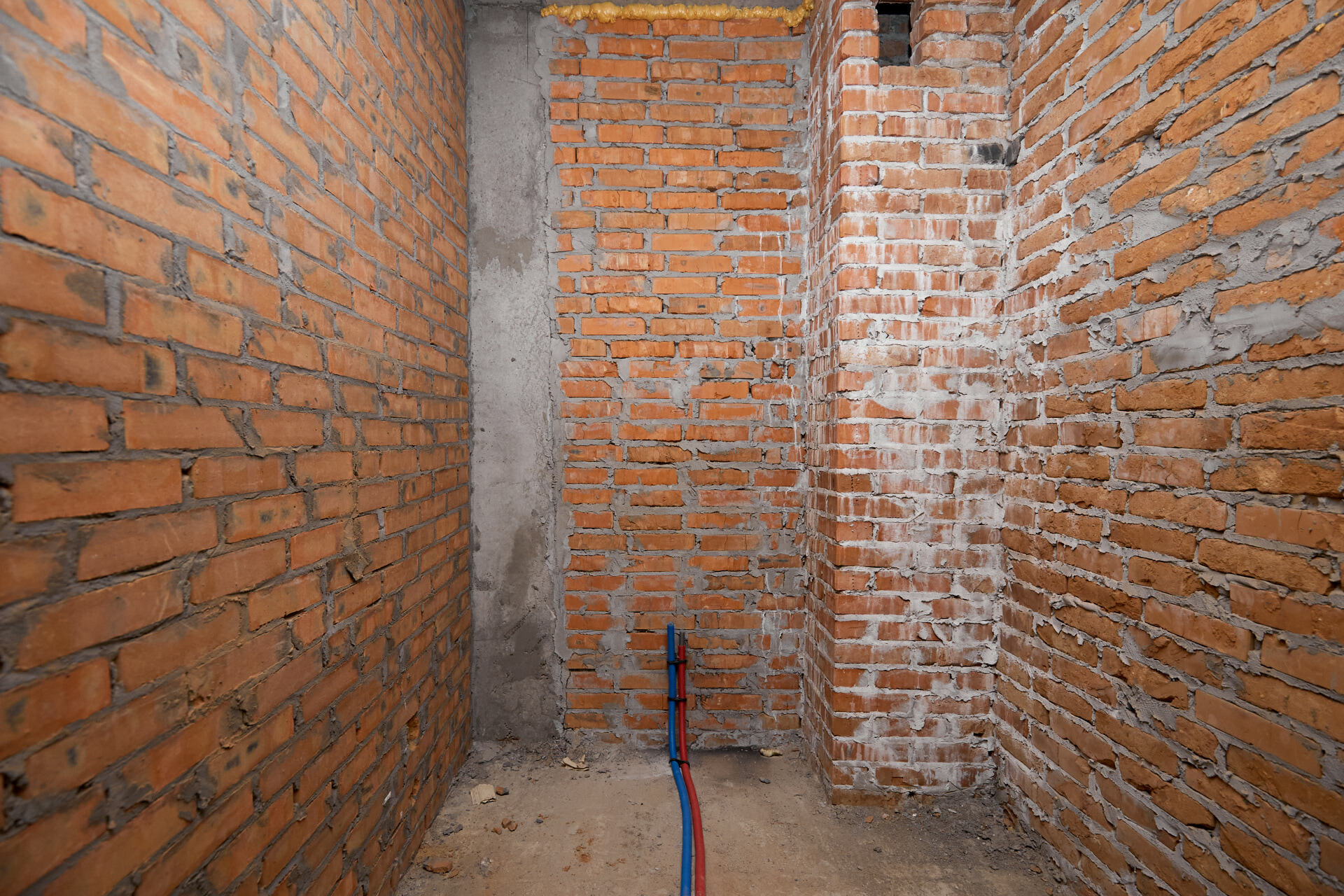

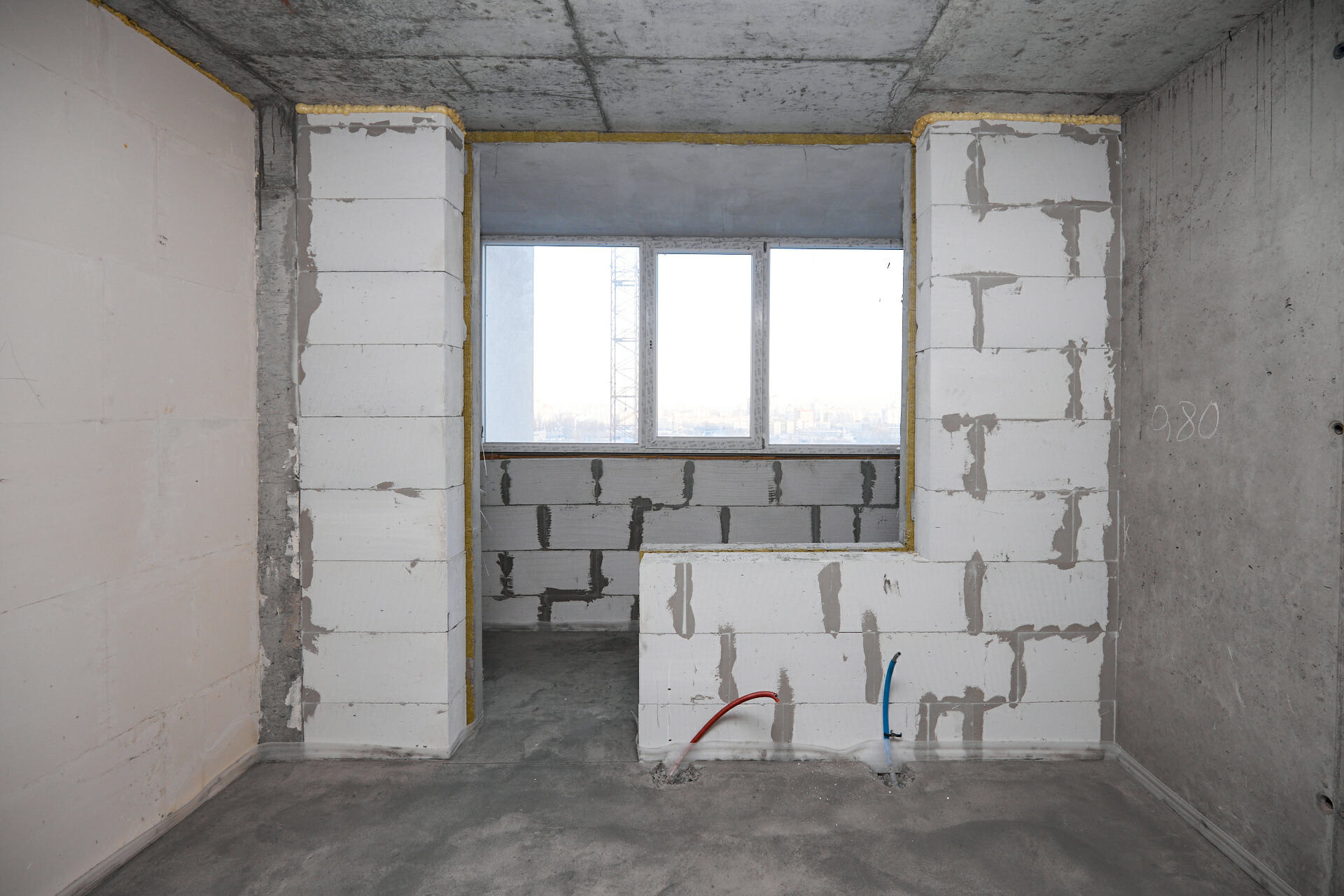

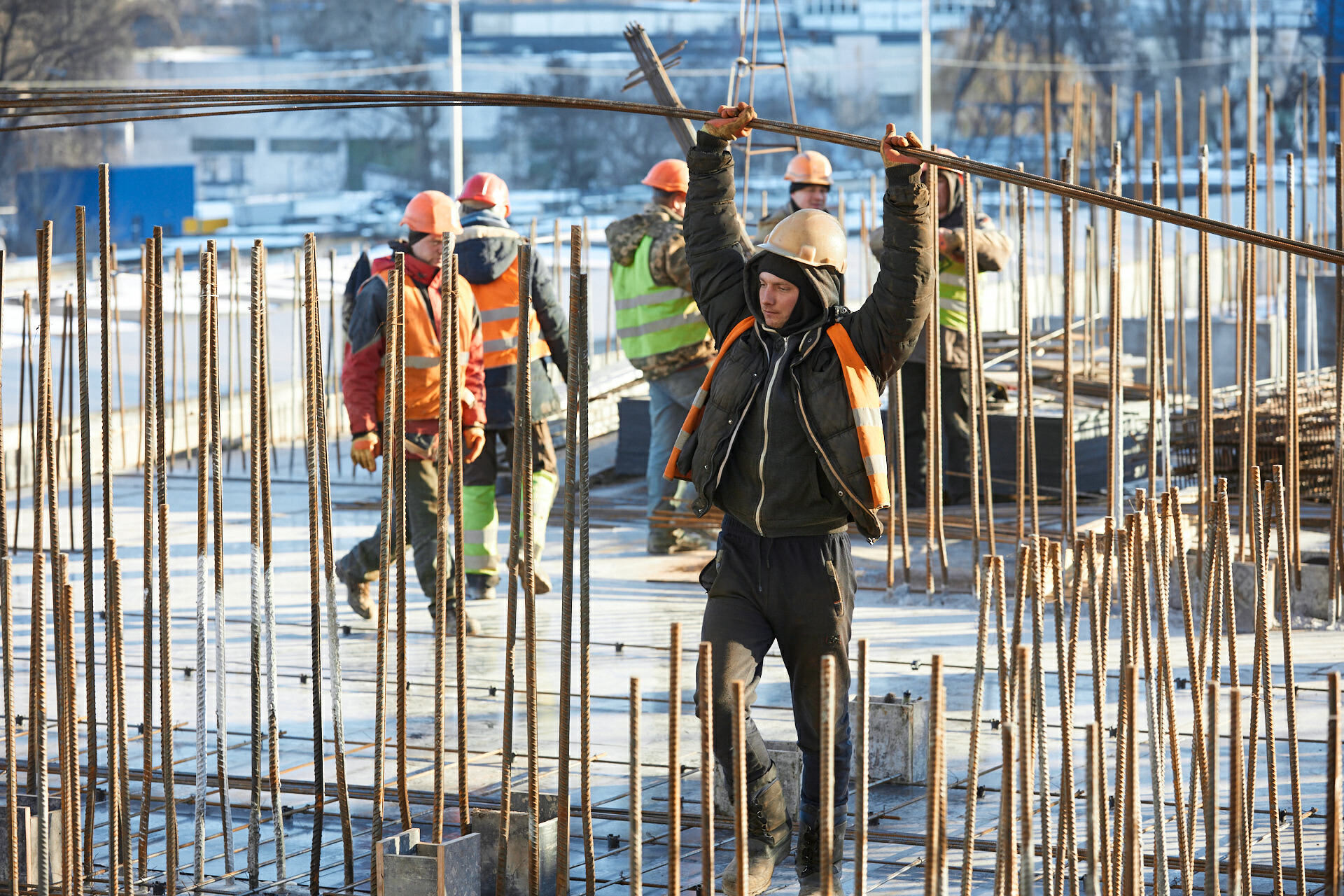

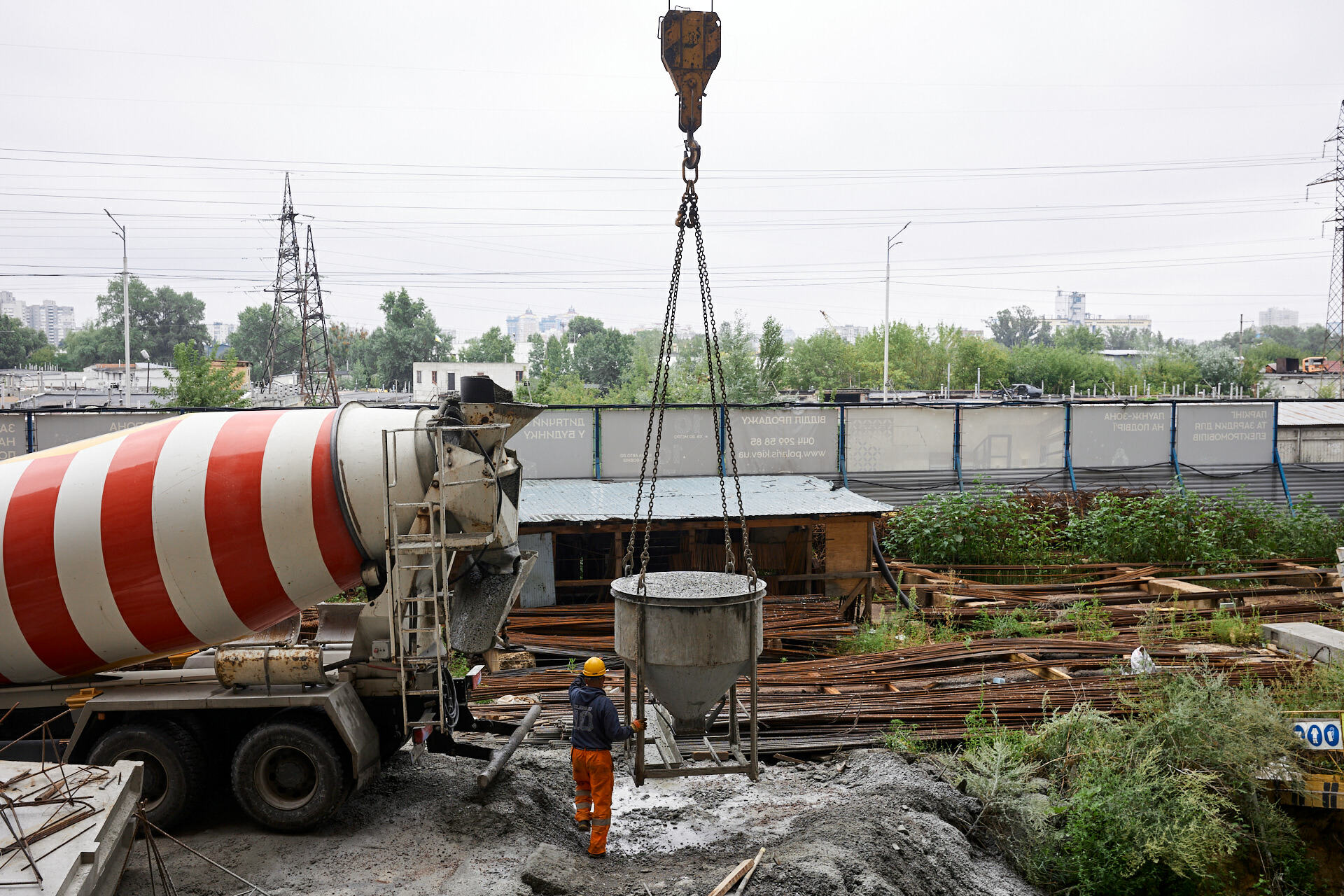

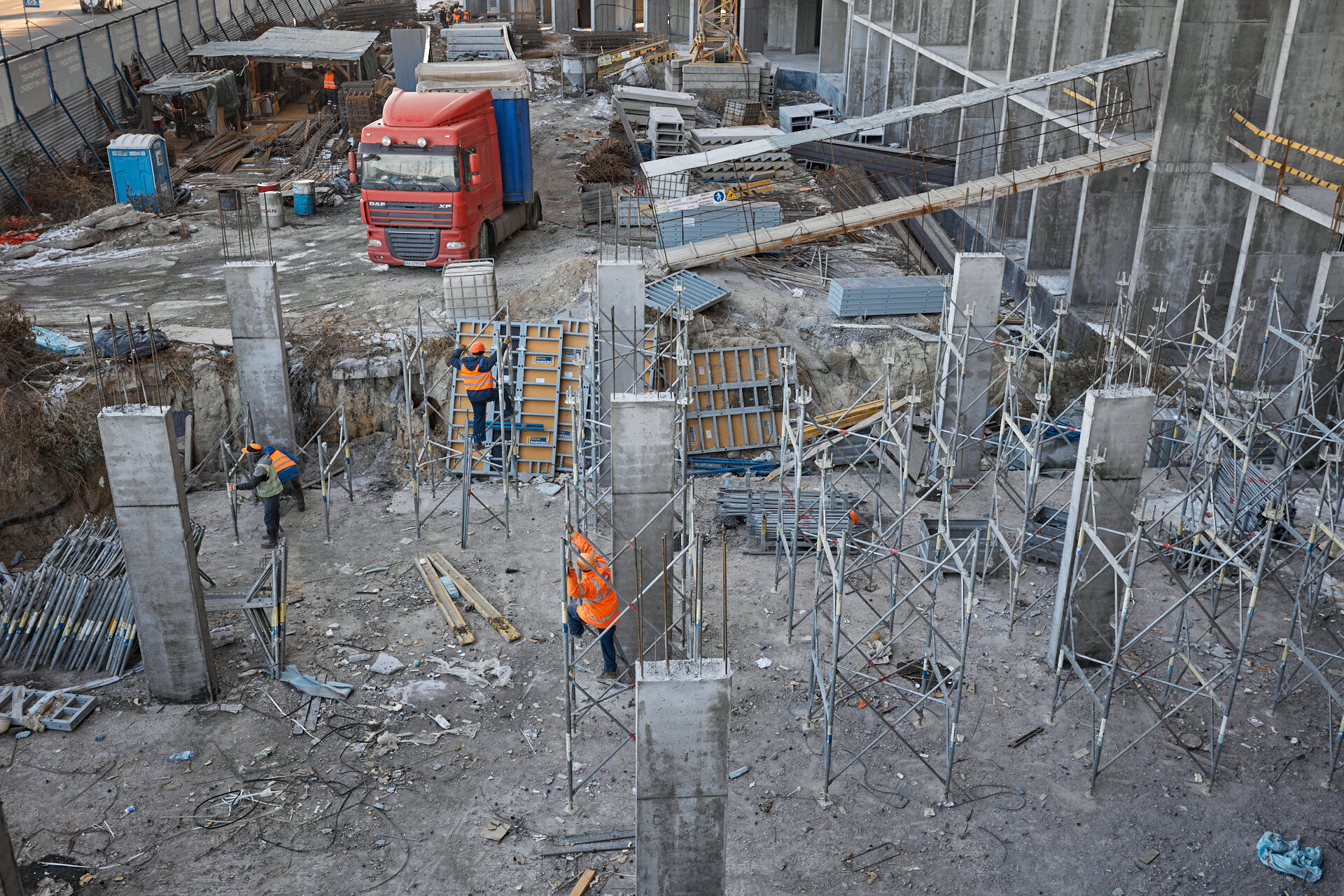

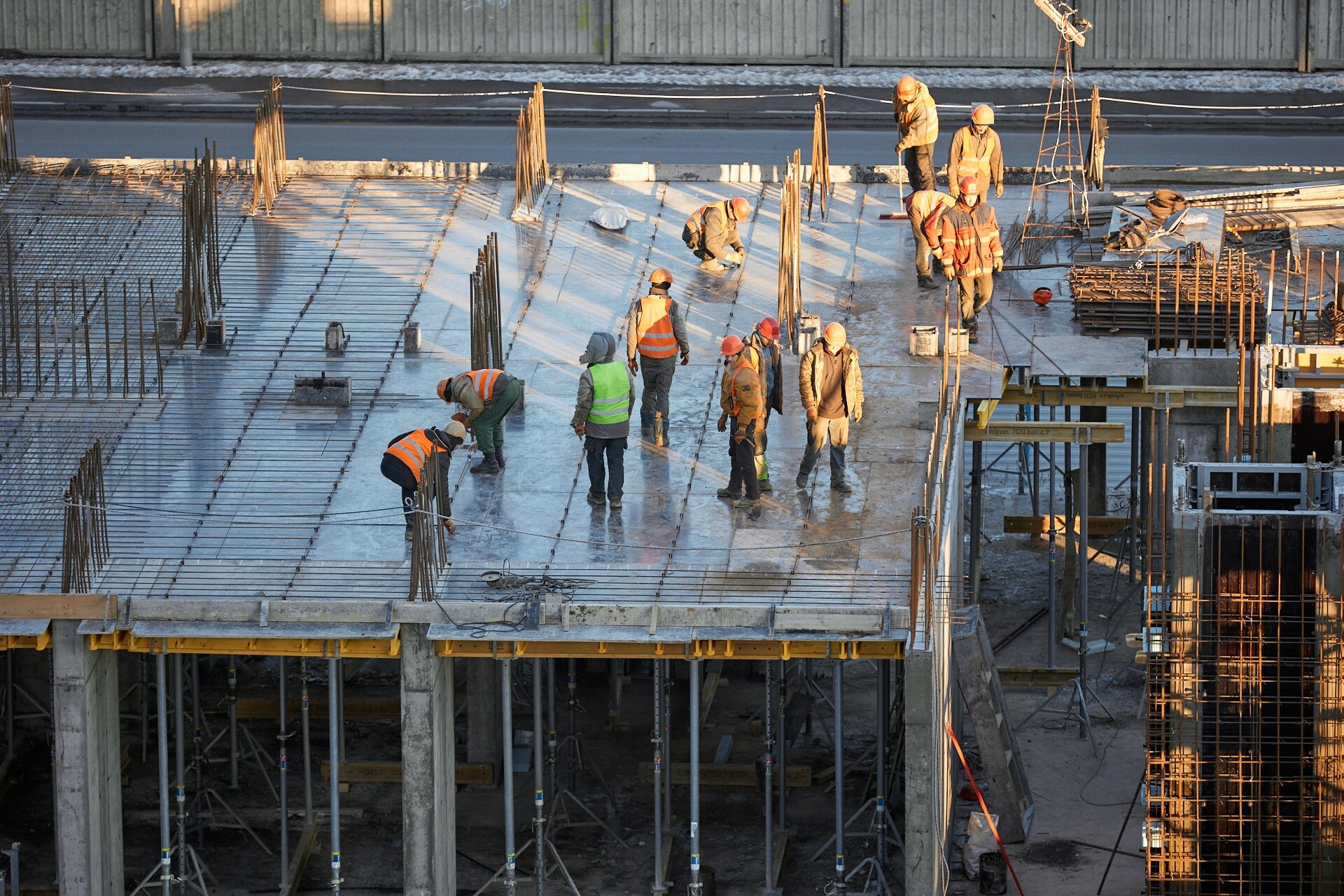

Інфа за 29.07.2022:
Попри повномасштабне вторгнення ворога та непросту економічну ситуацію,
Polaris Home&Plaza✨ будується, лишаючись дороговказною
зіркою💫 для майбутнього затишку.
💛💙Сьогодні ми відстоюємо наші мрії, обійми, посмішки, кохання🥰, і робимо для цього те, що вміємо професійно -
👷будуємо.

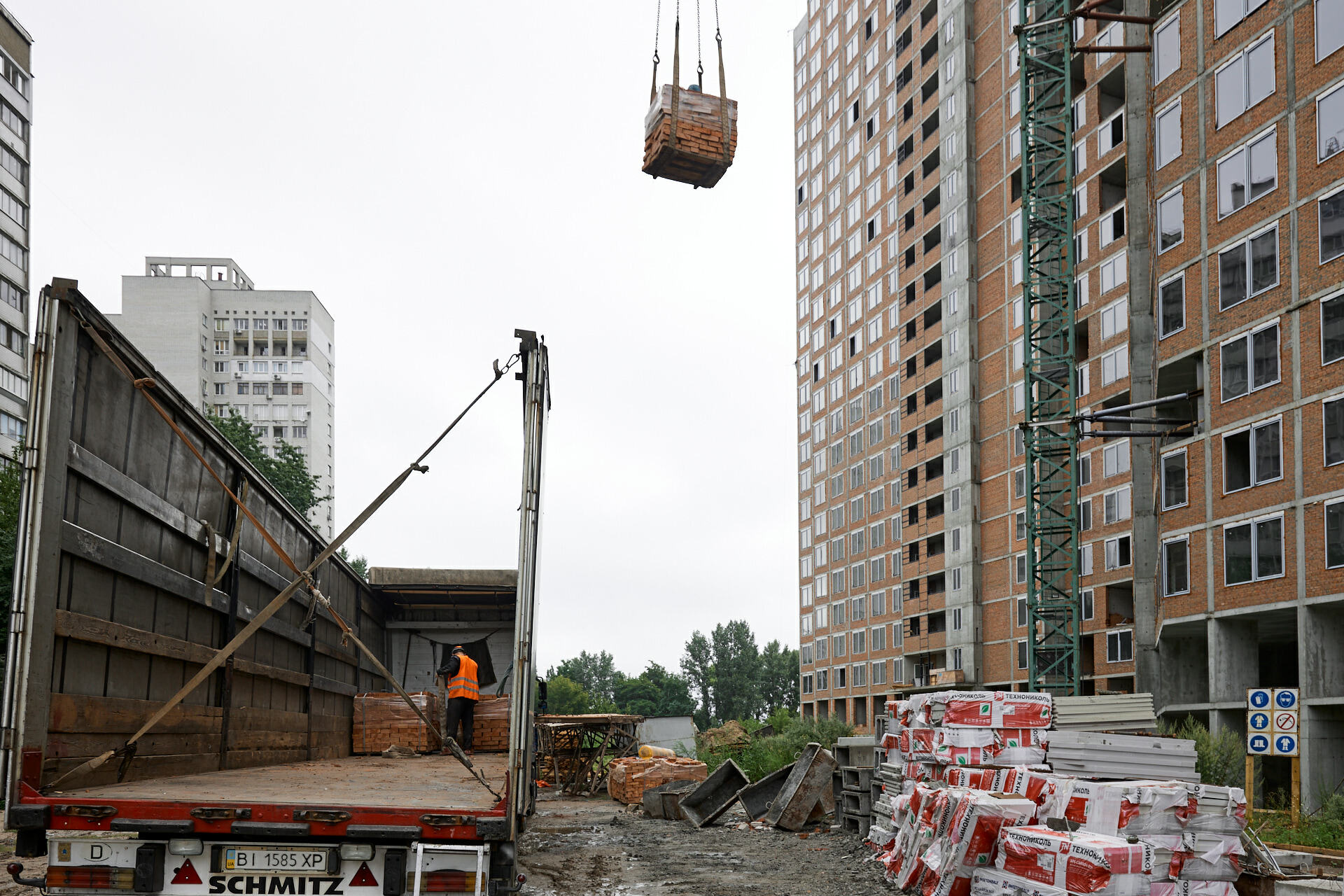

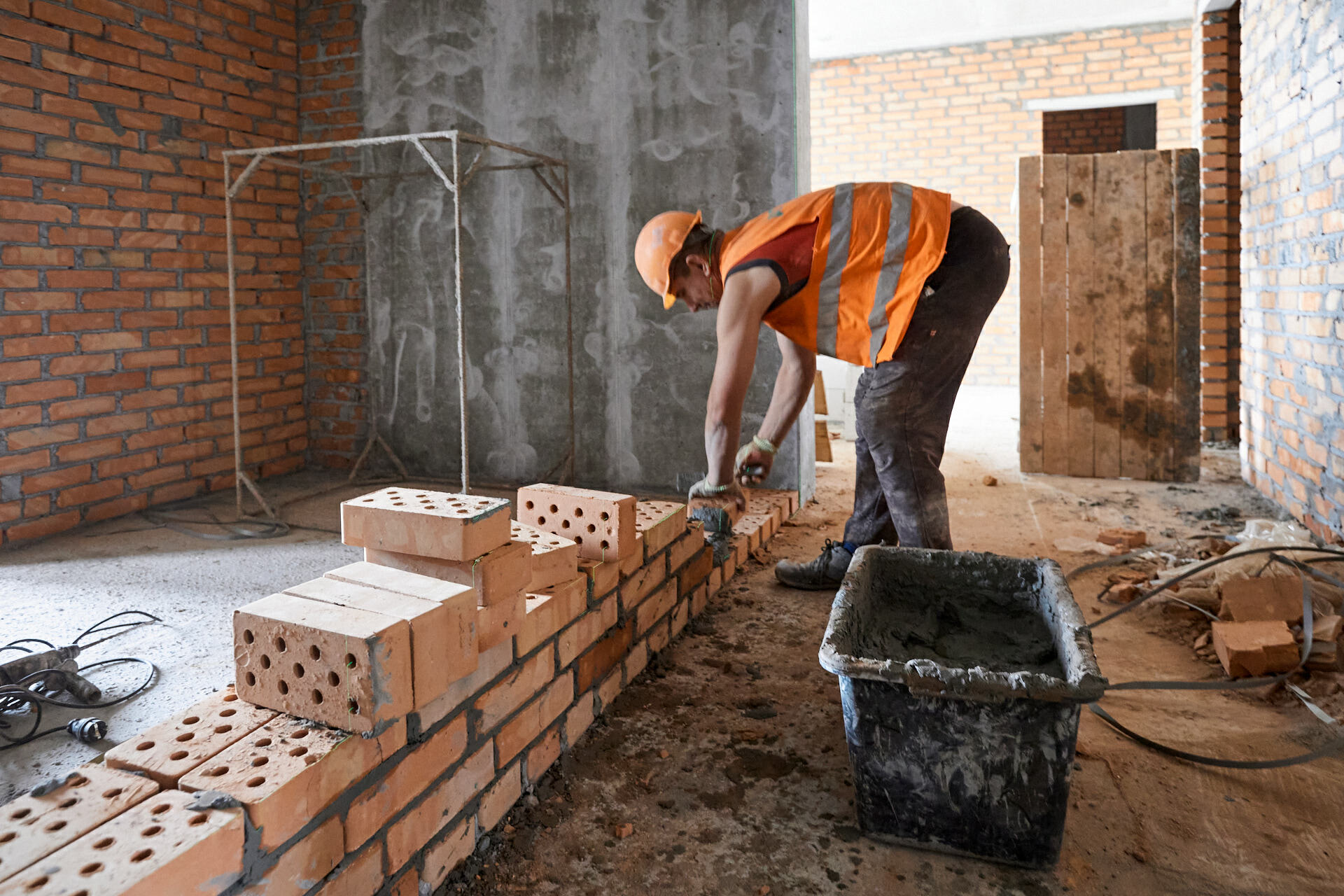

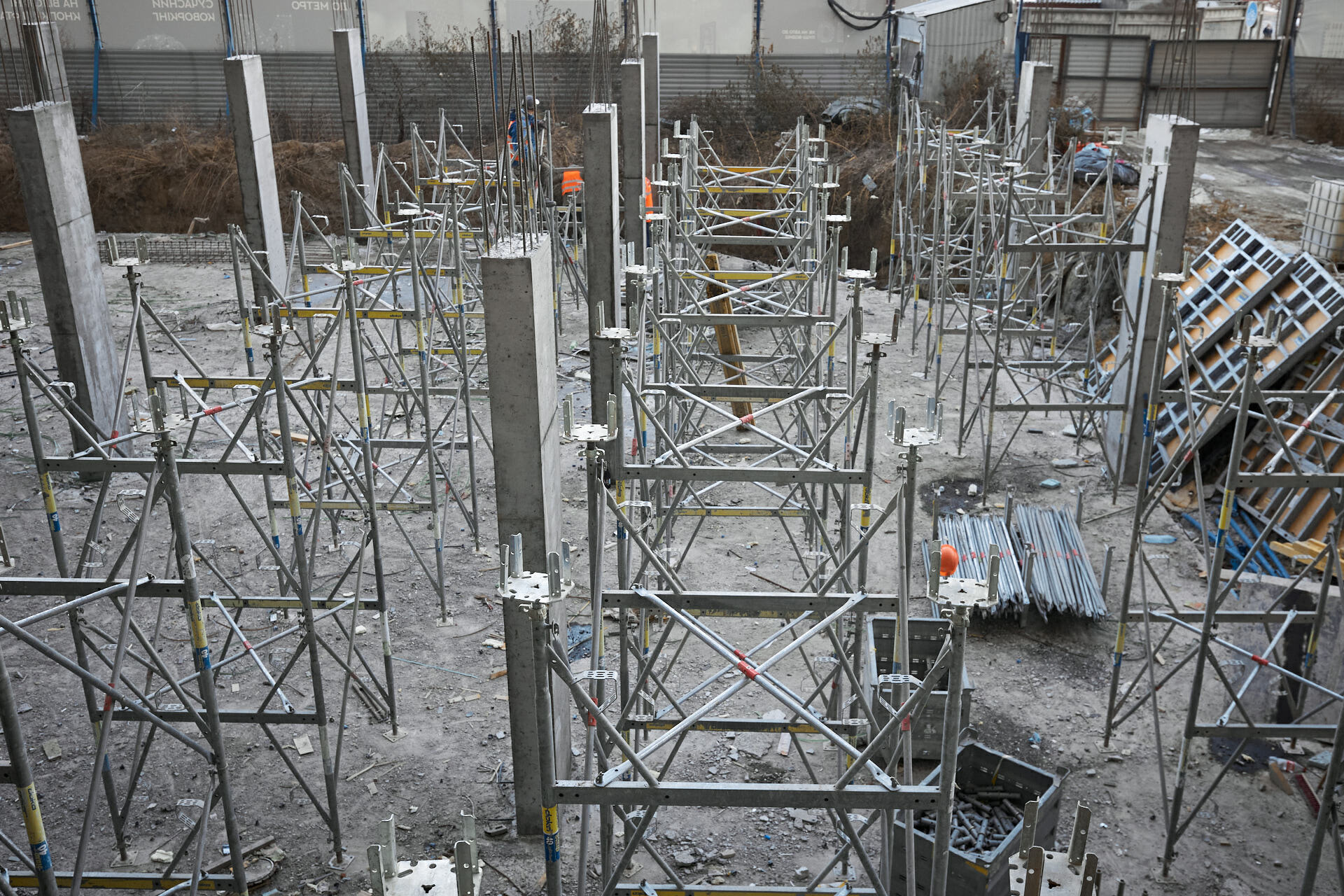

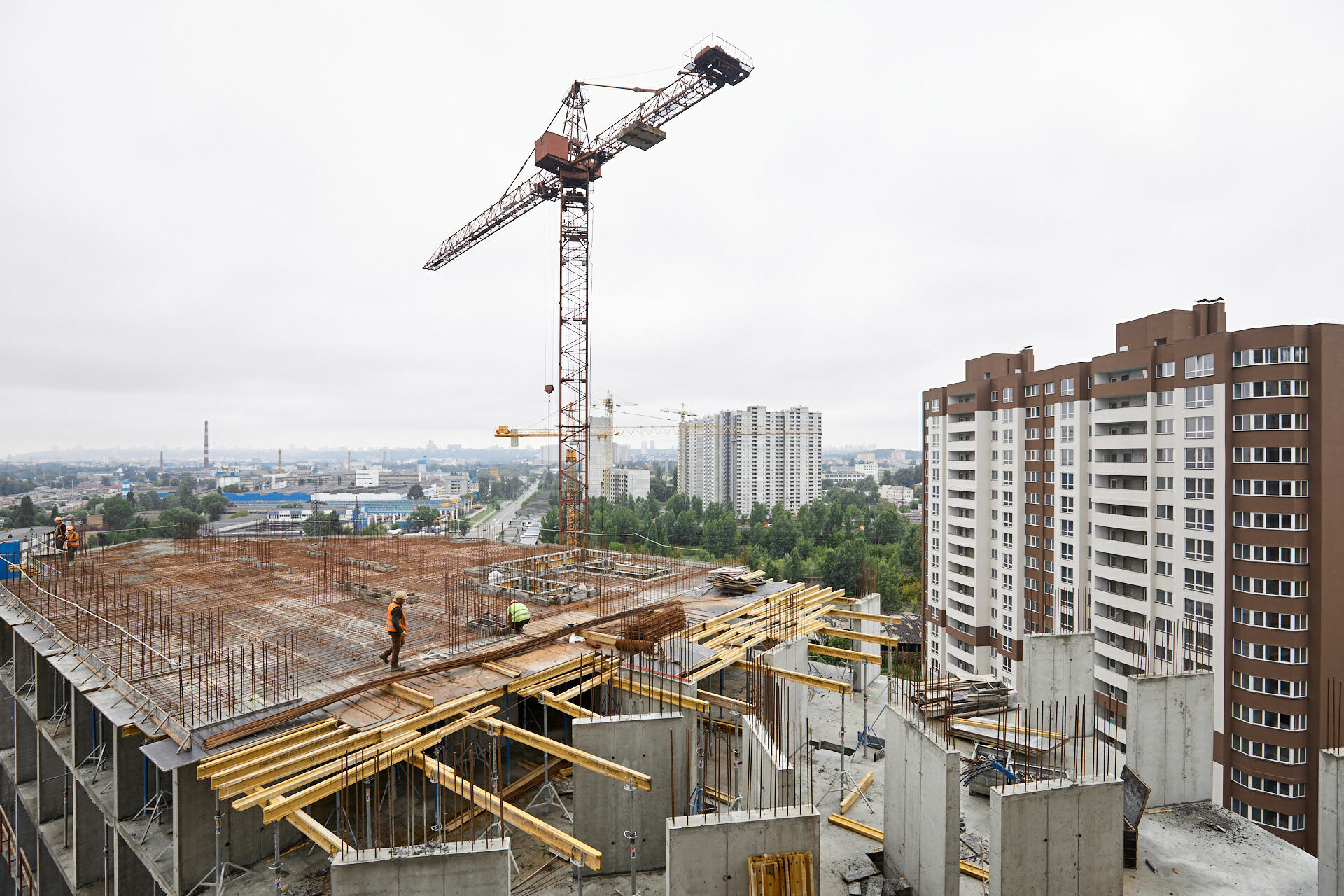

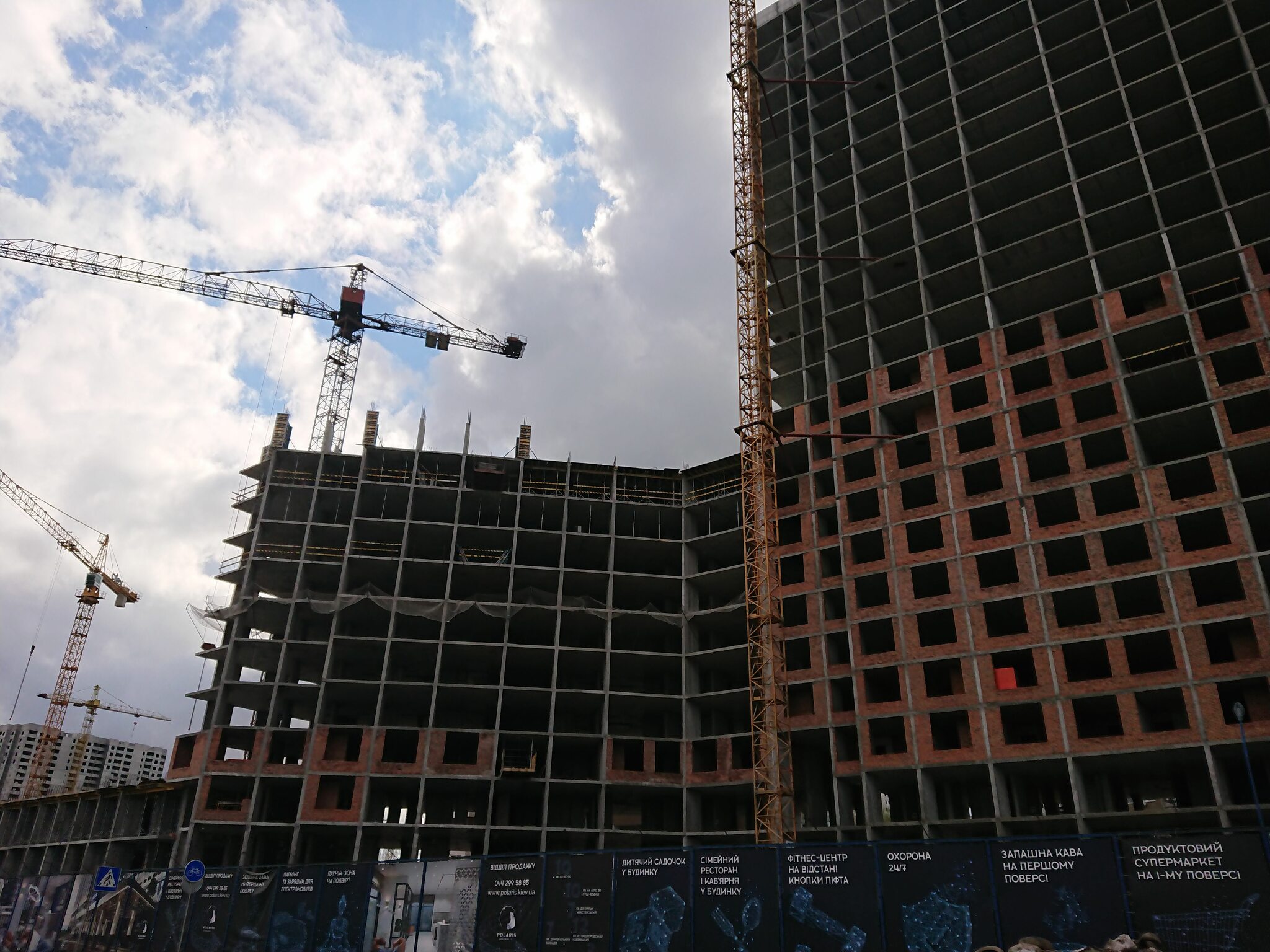

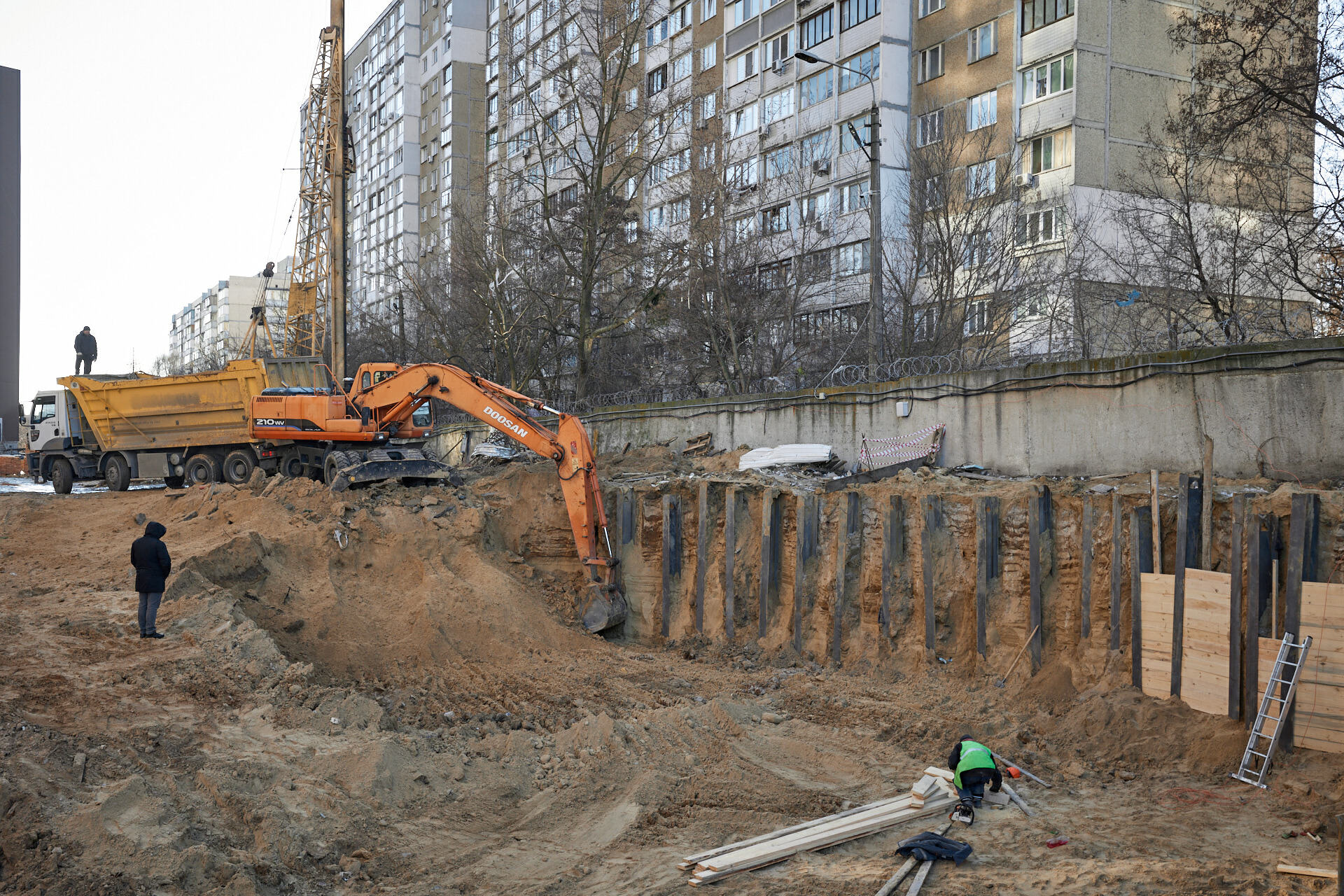

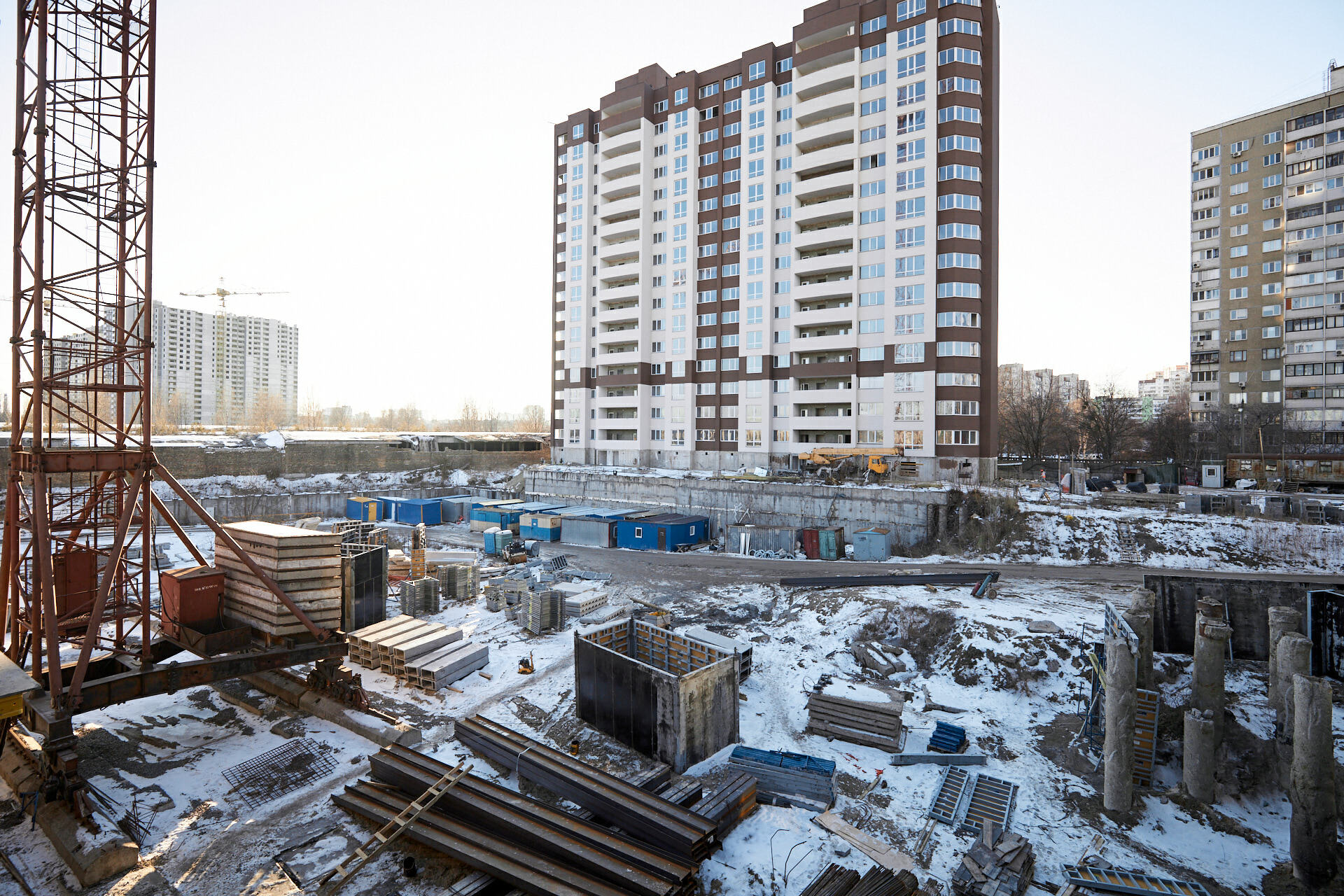

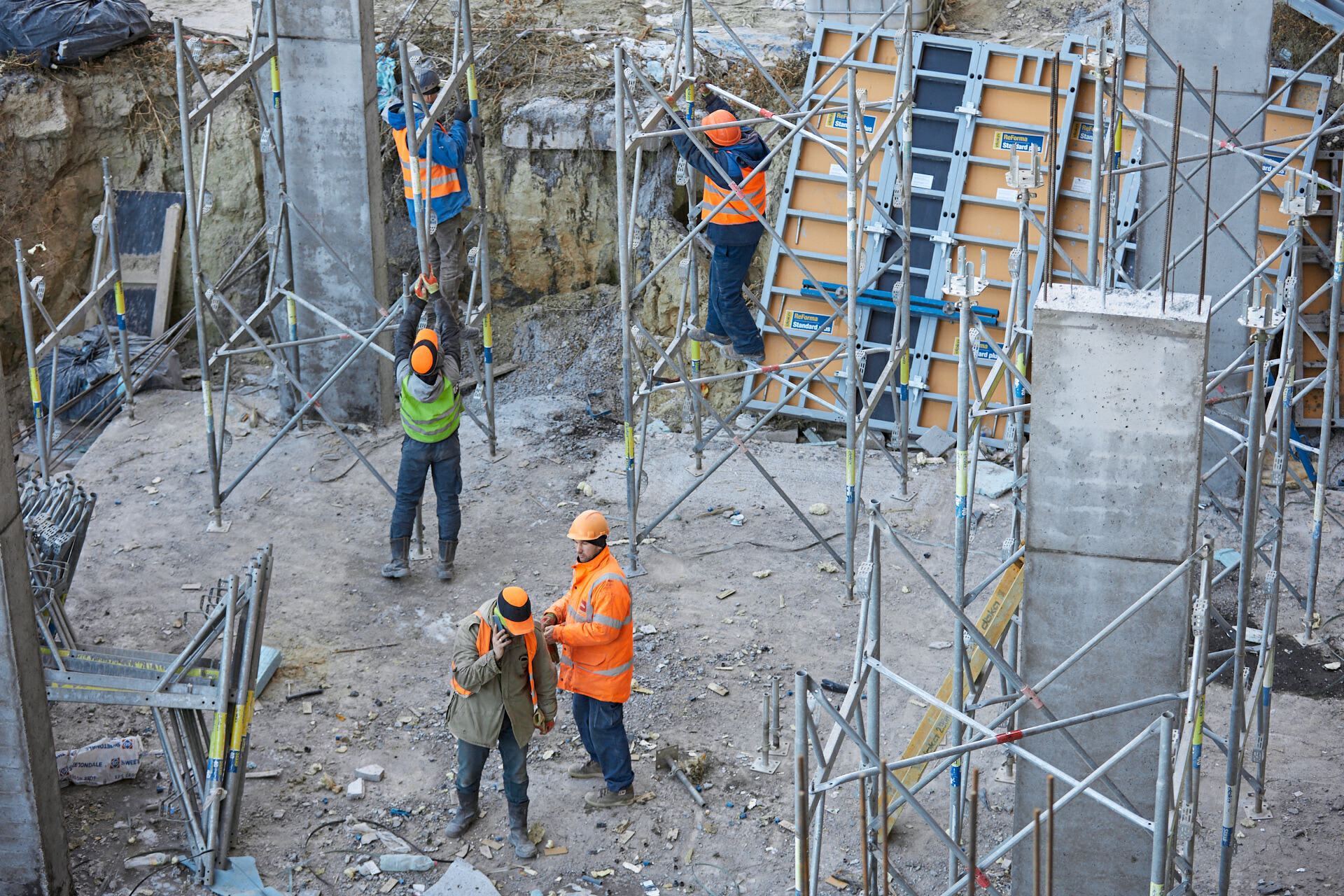

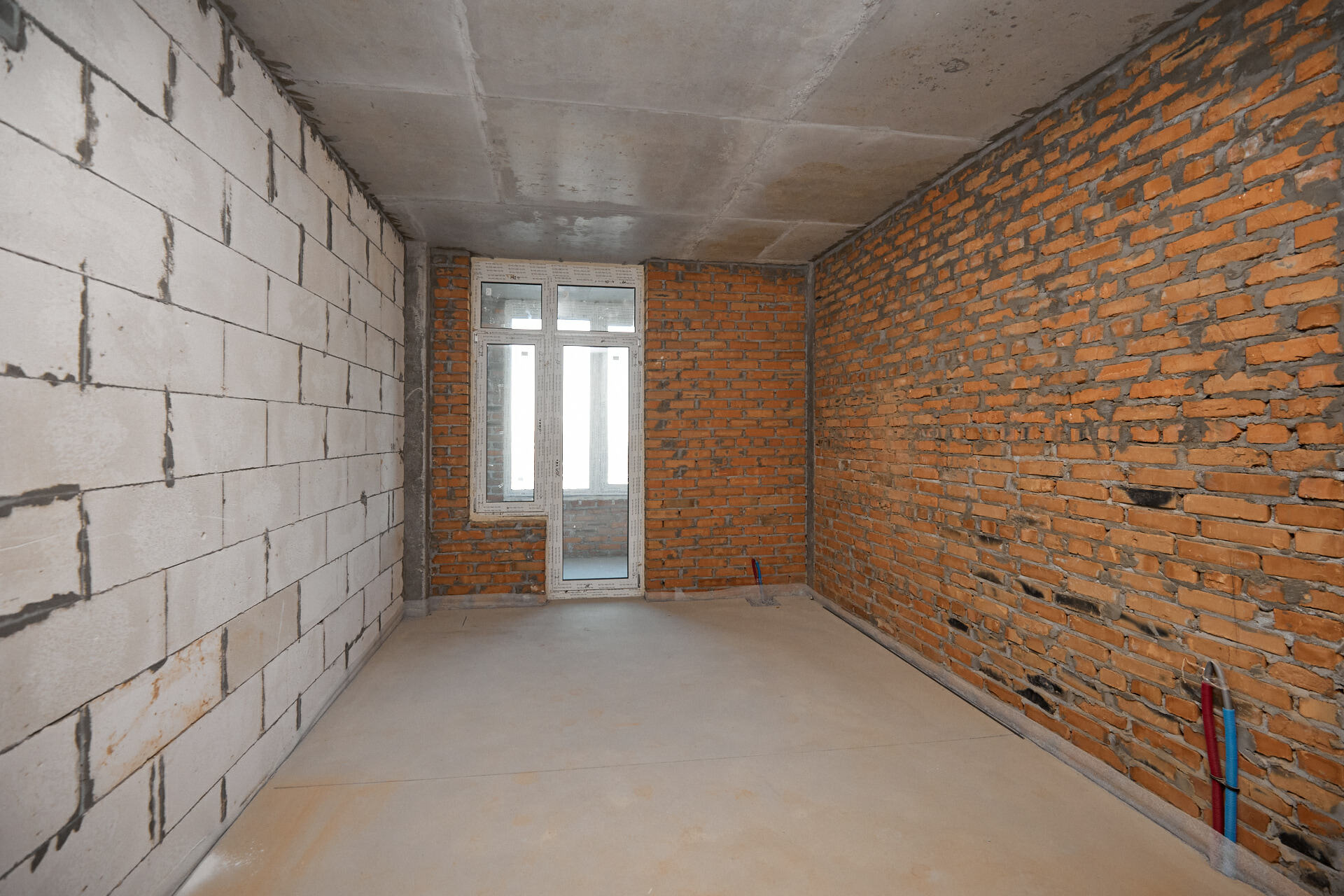

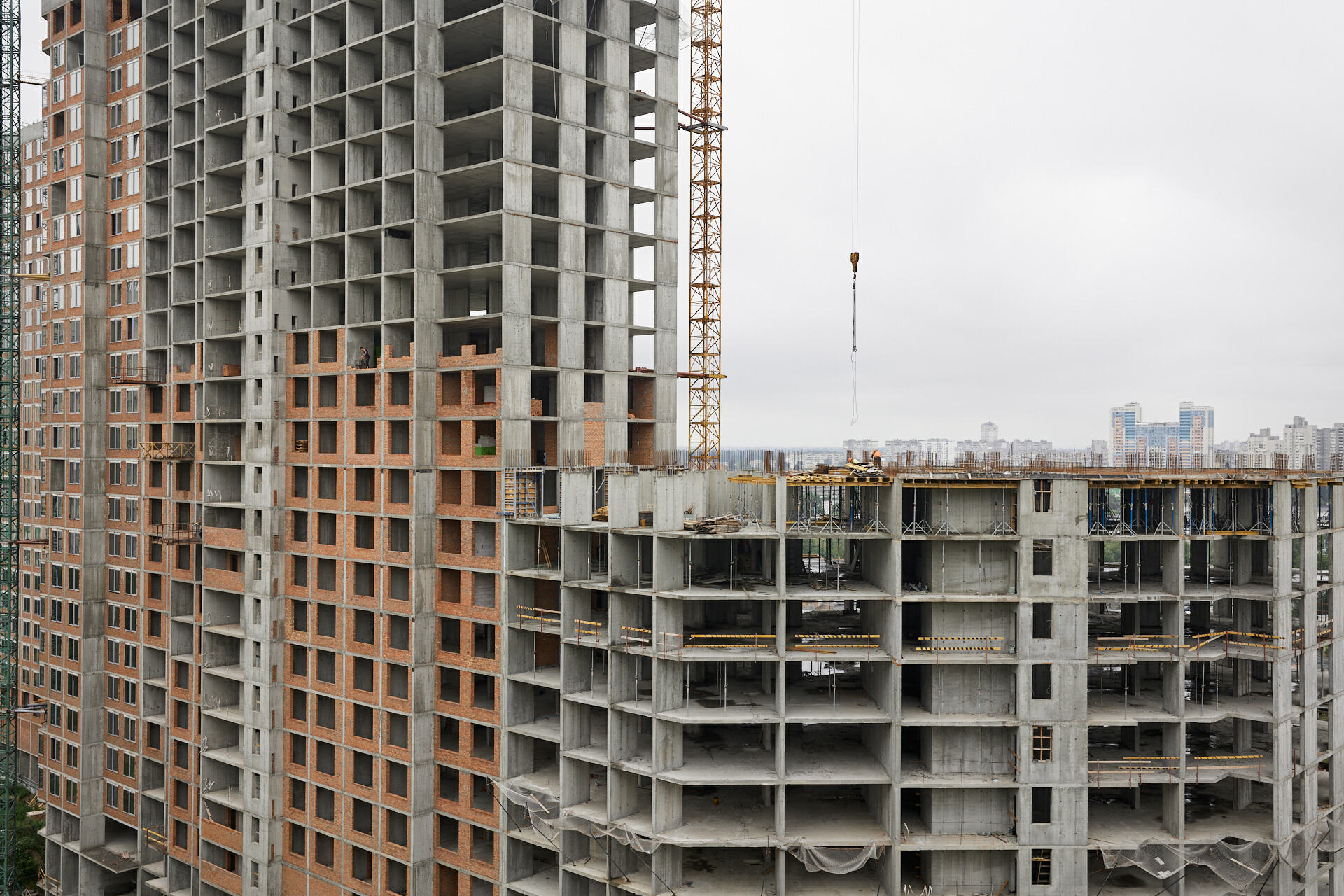

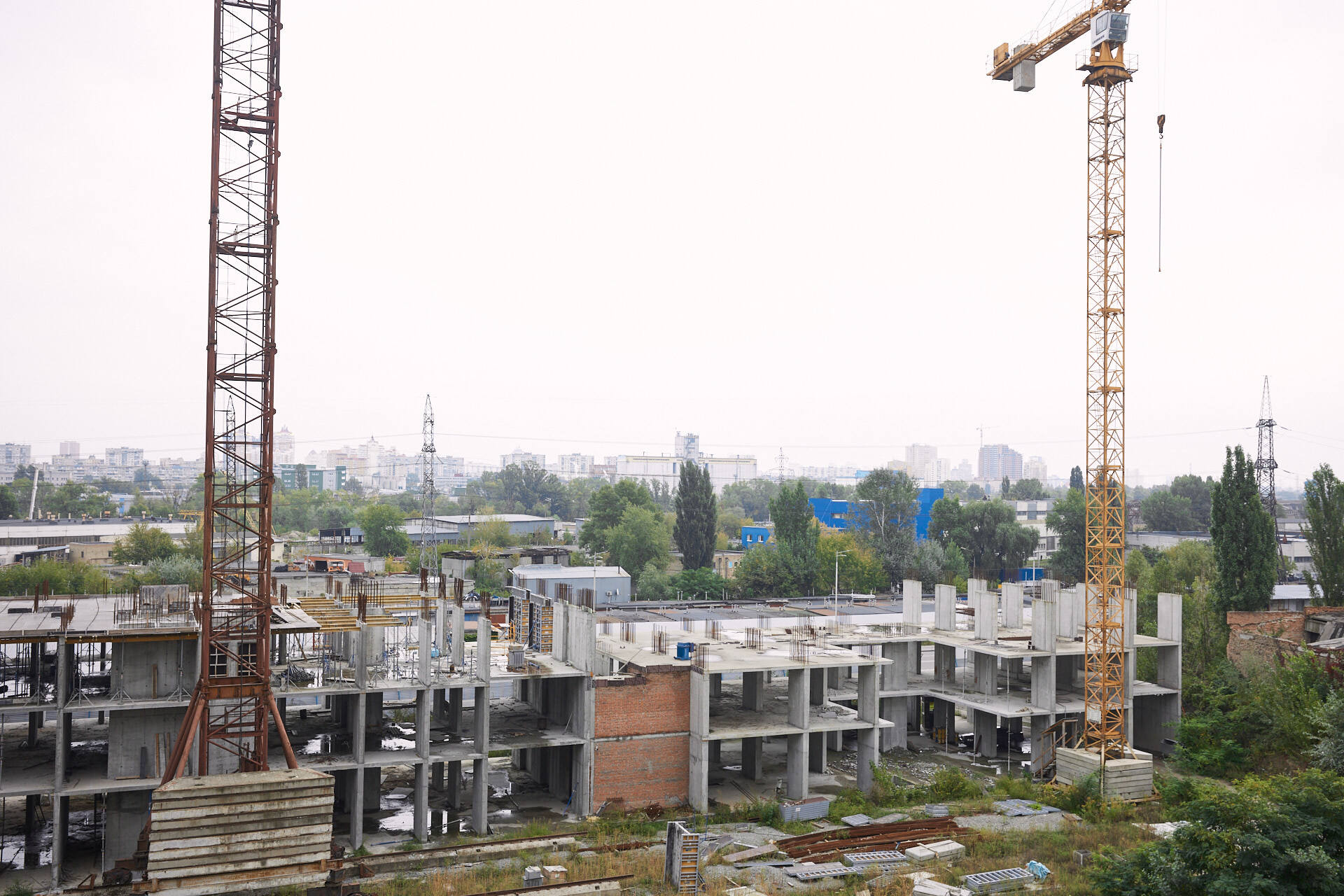

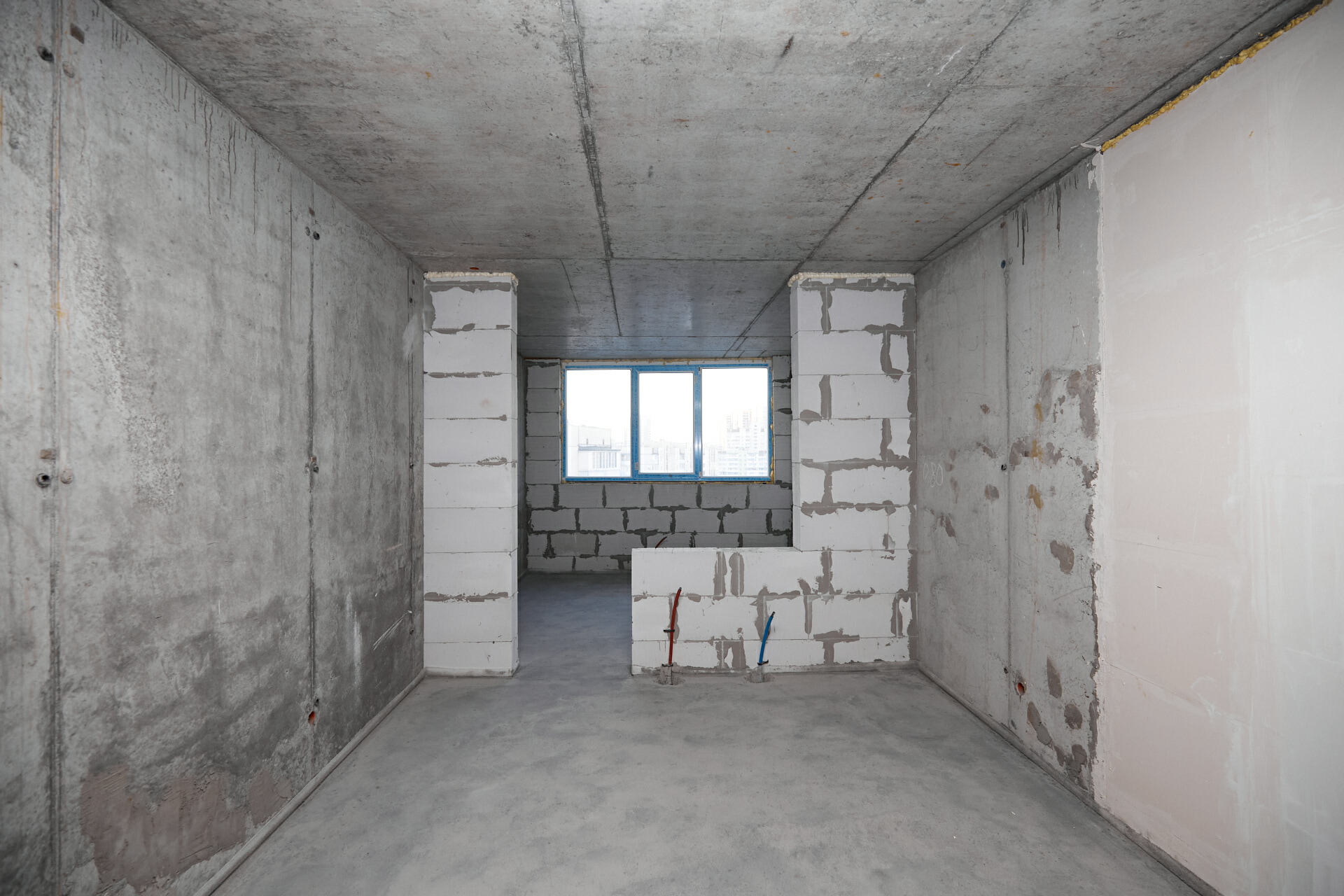

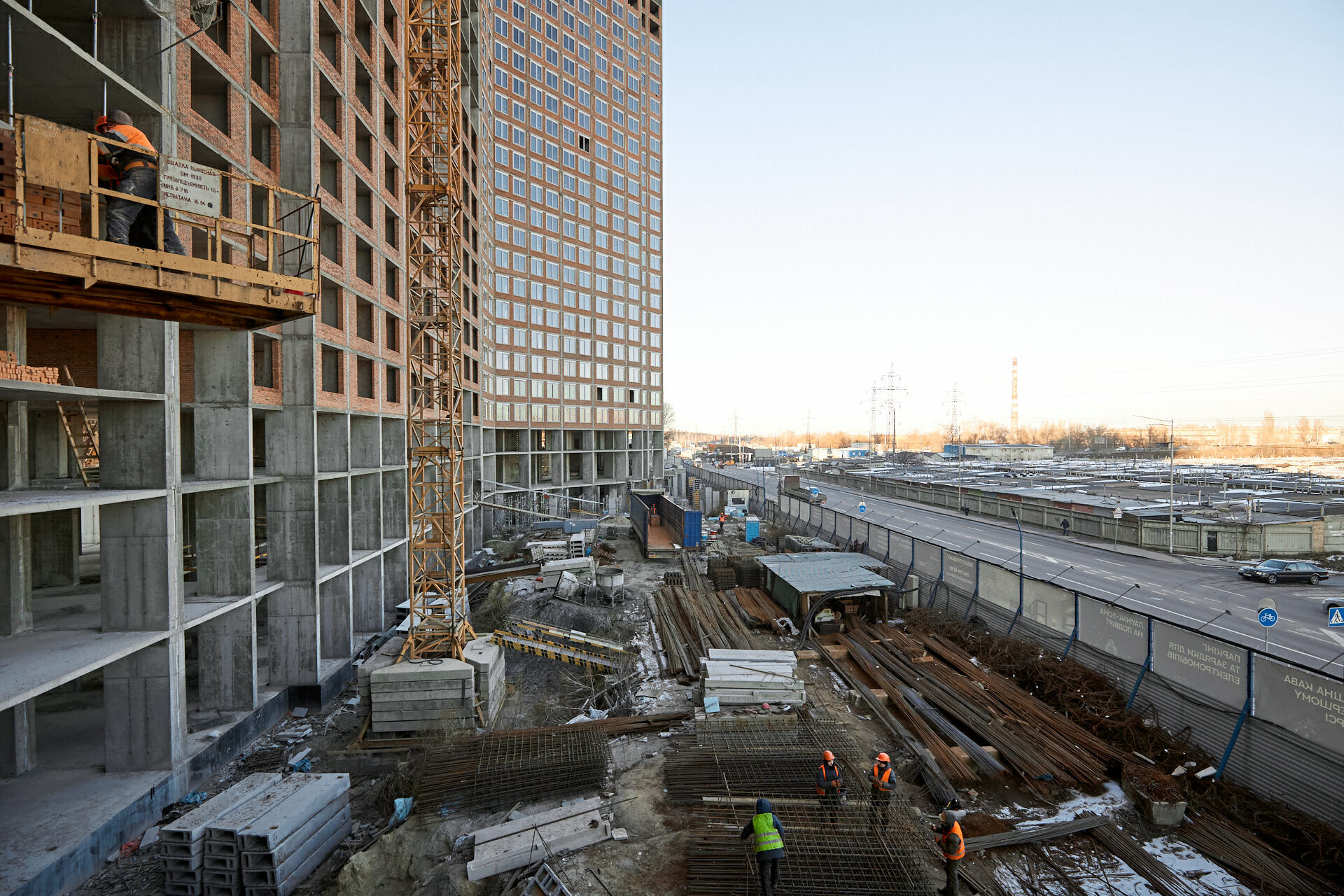

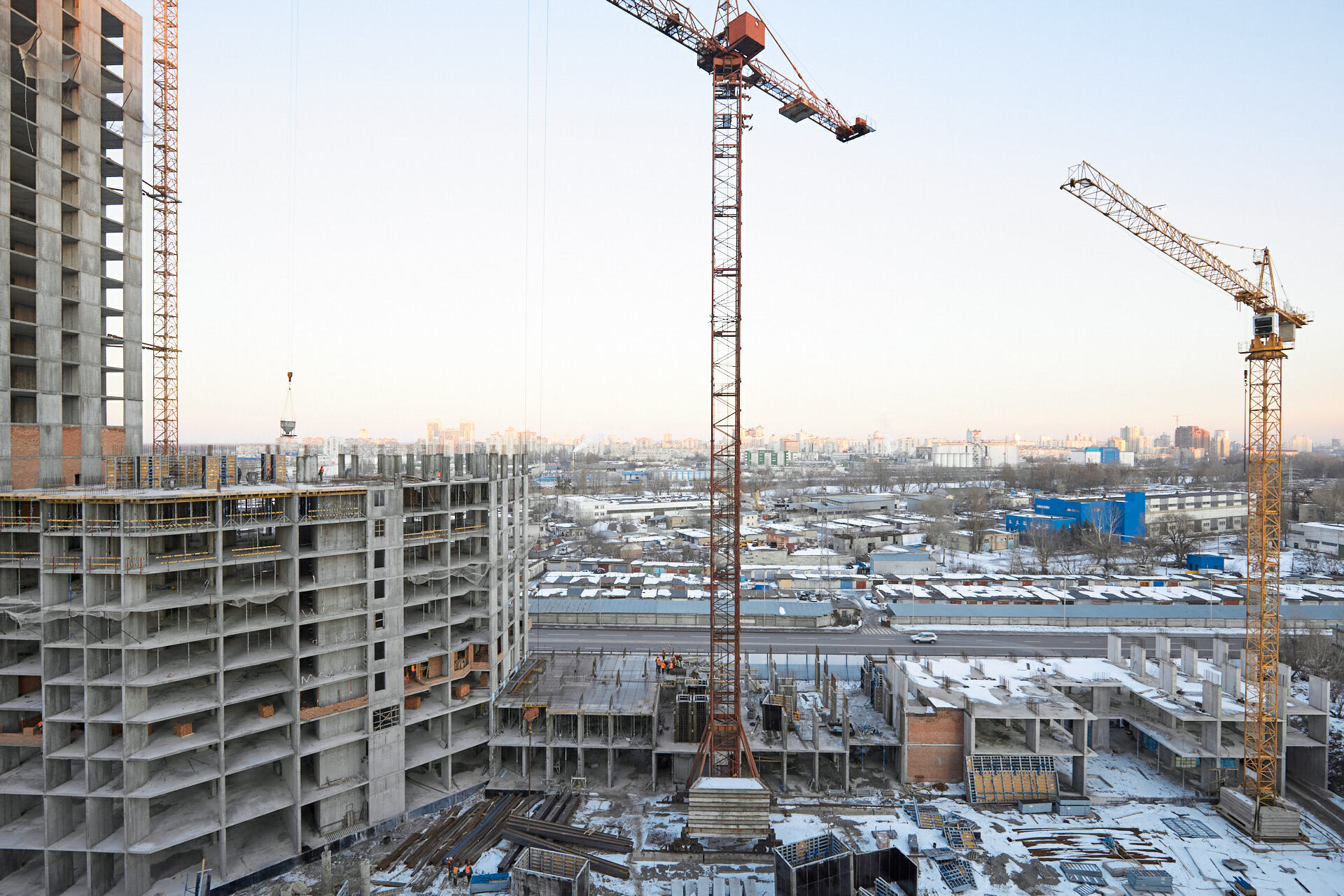

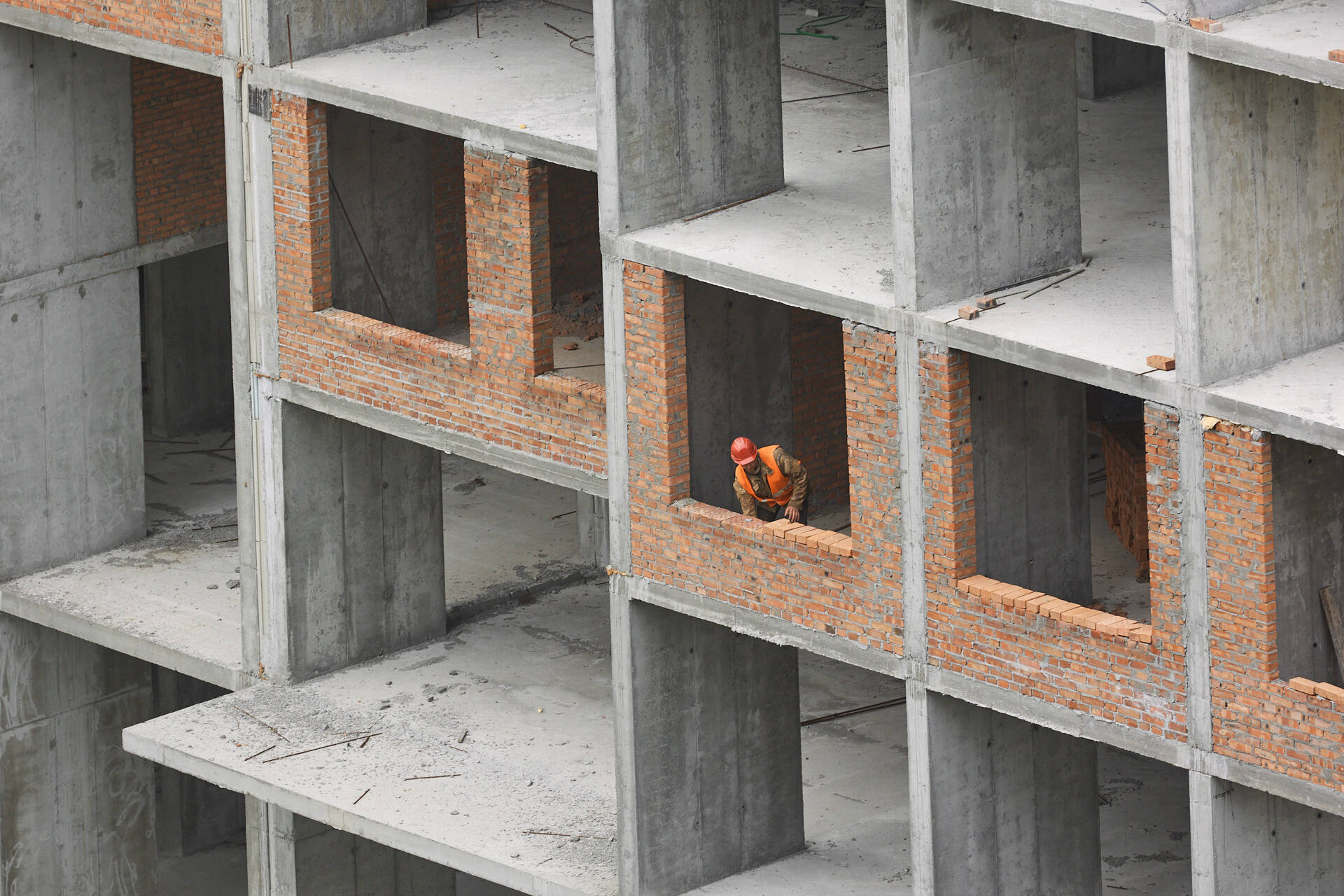

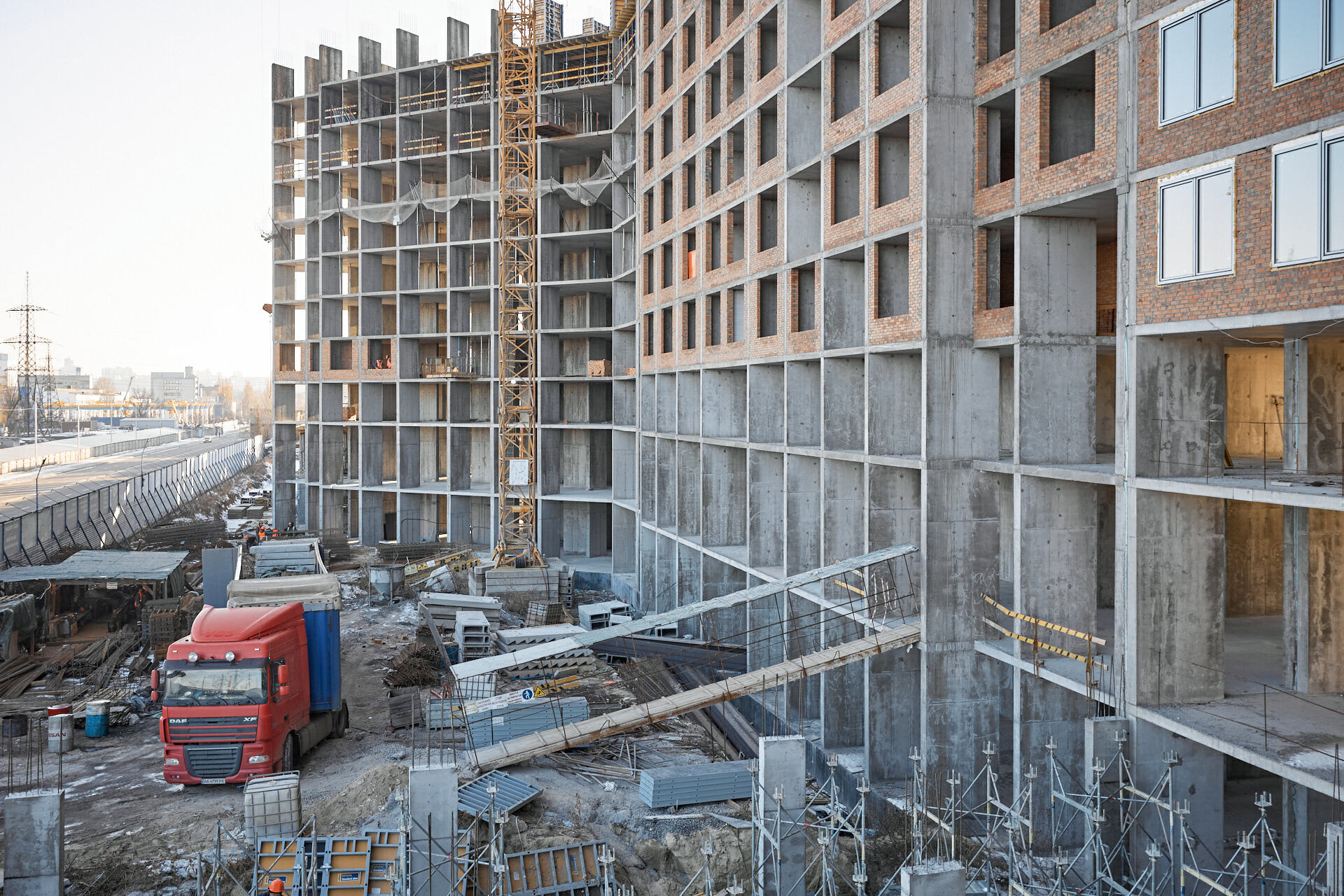

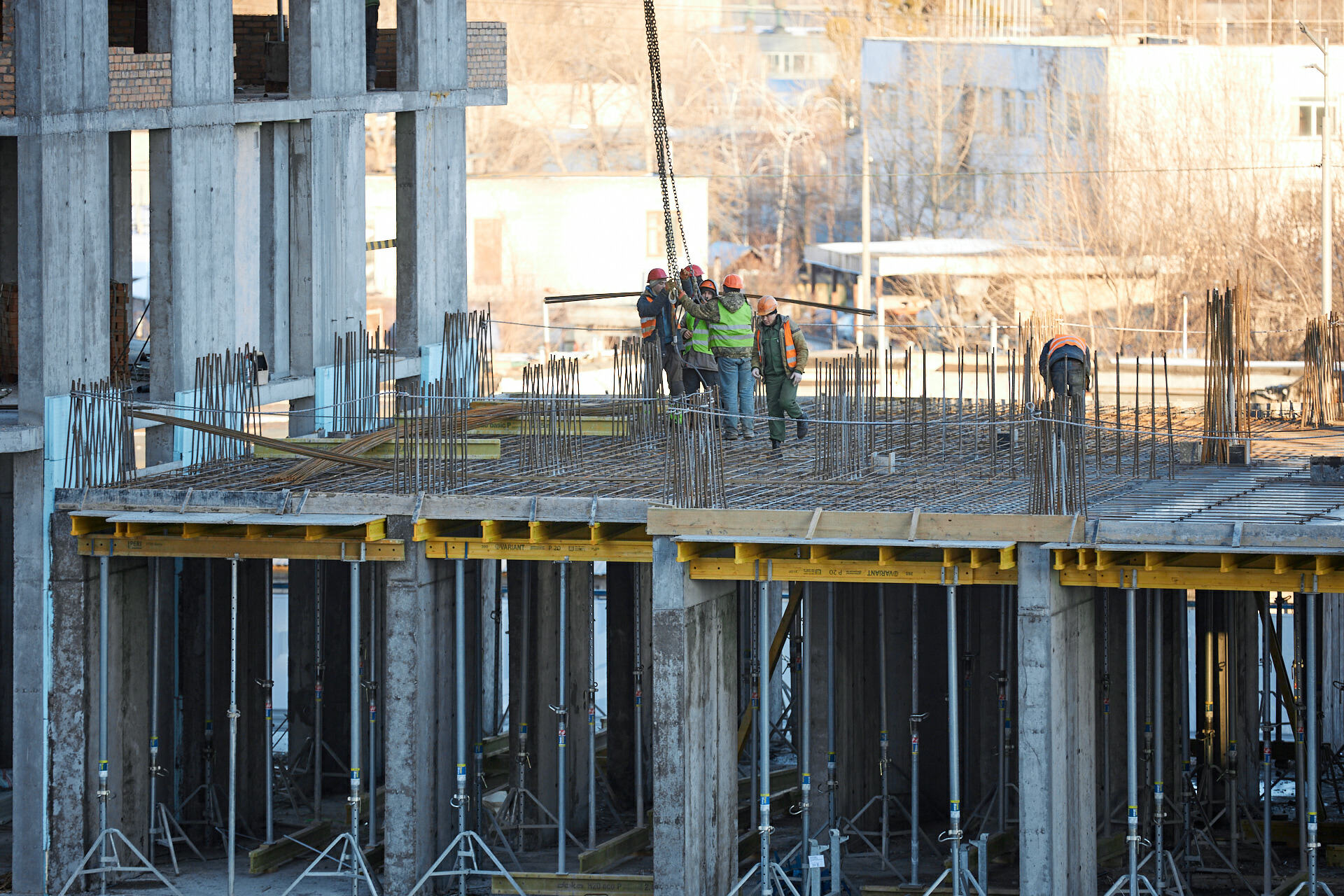

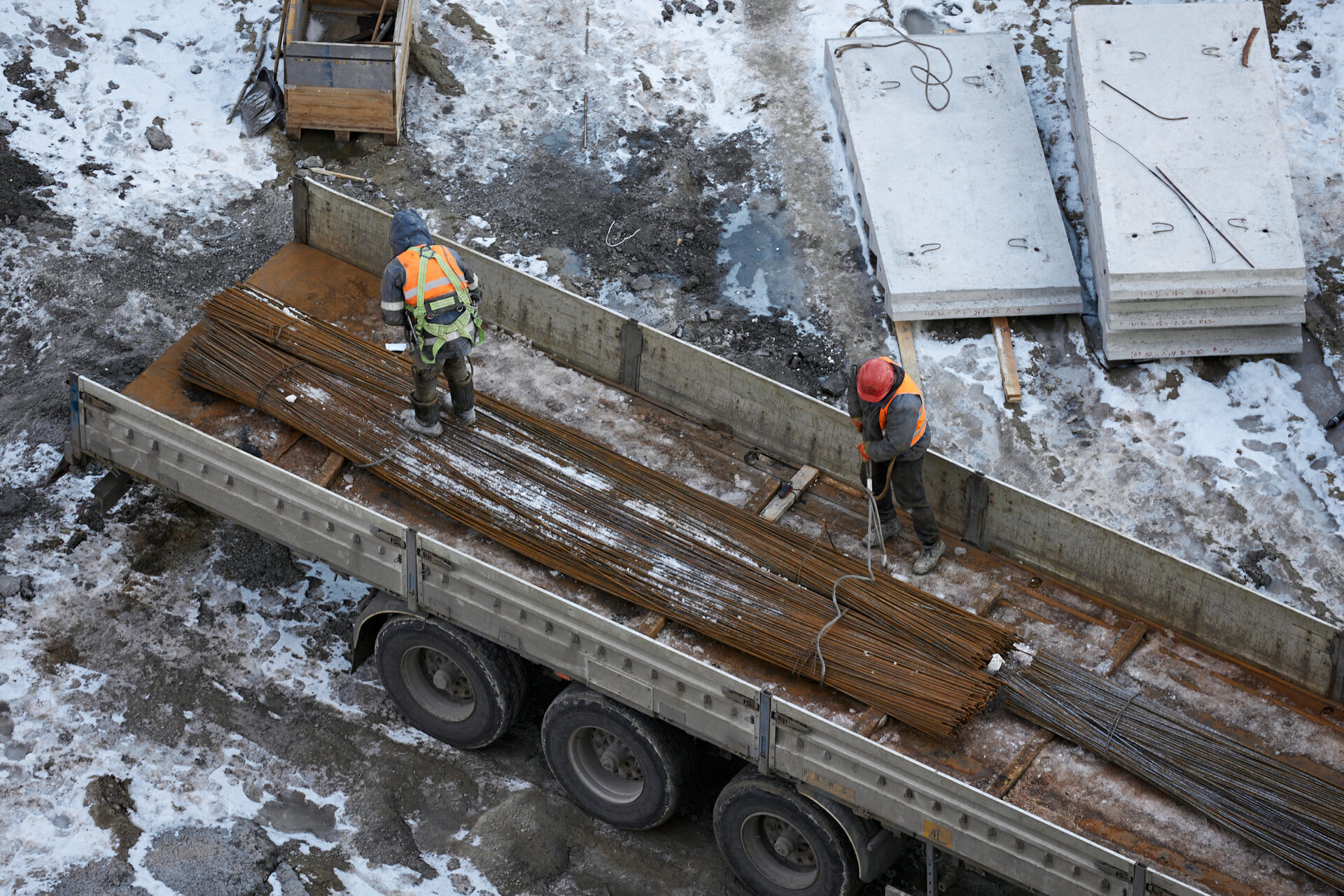

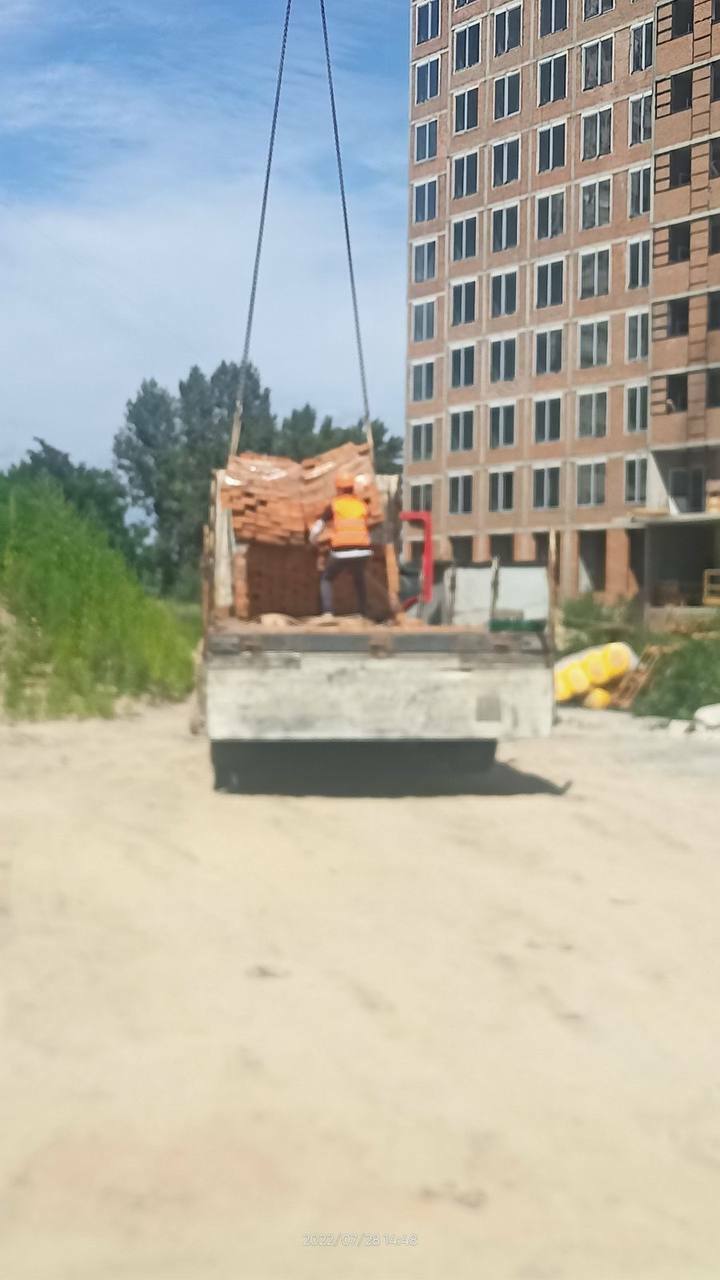

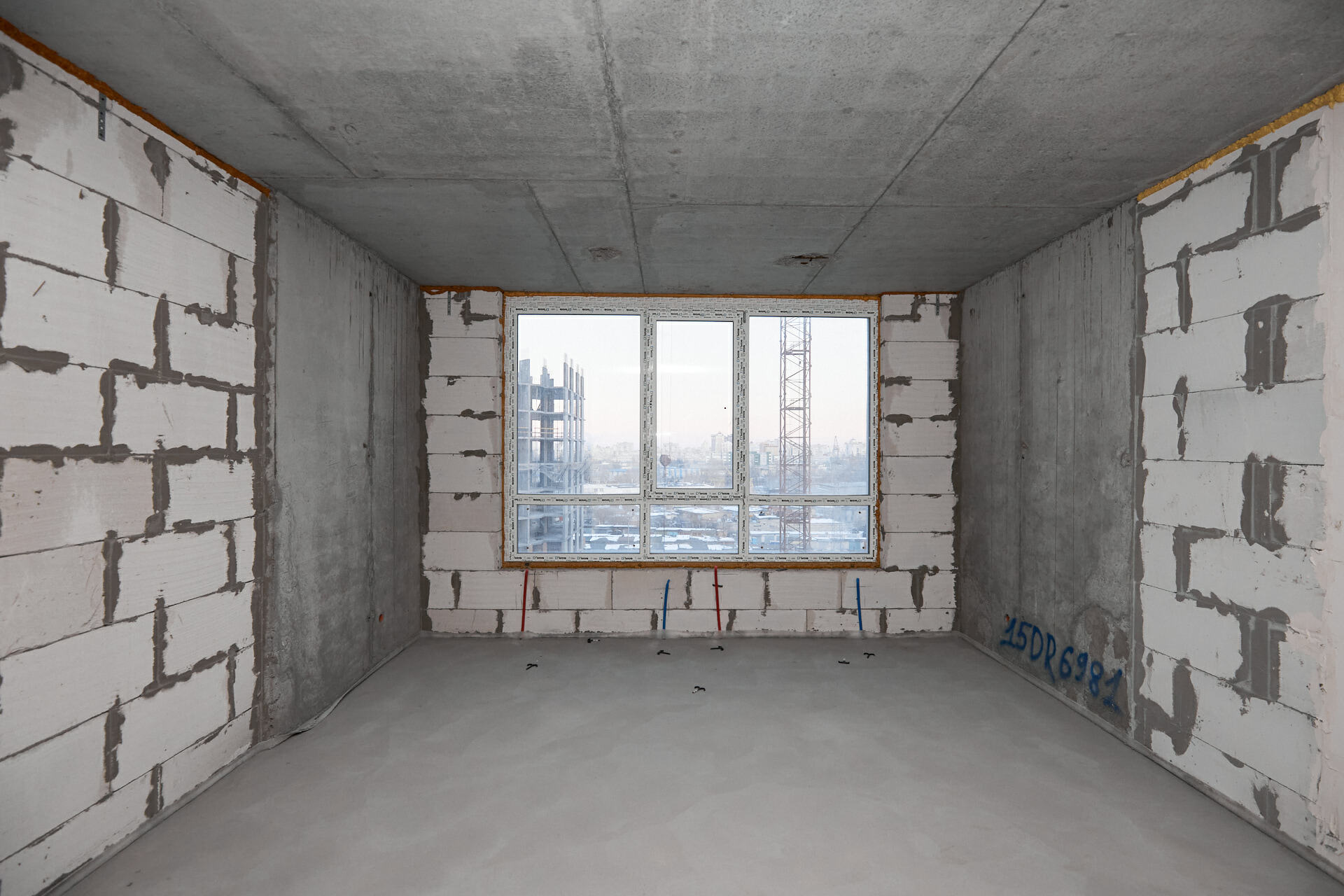

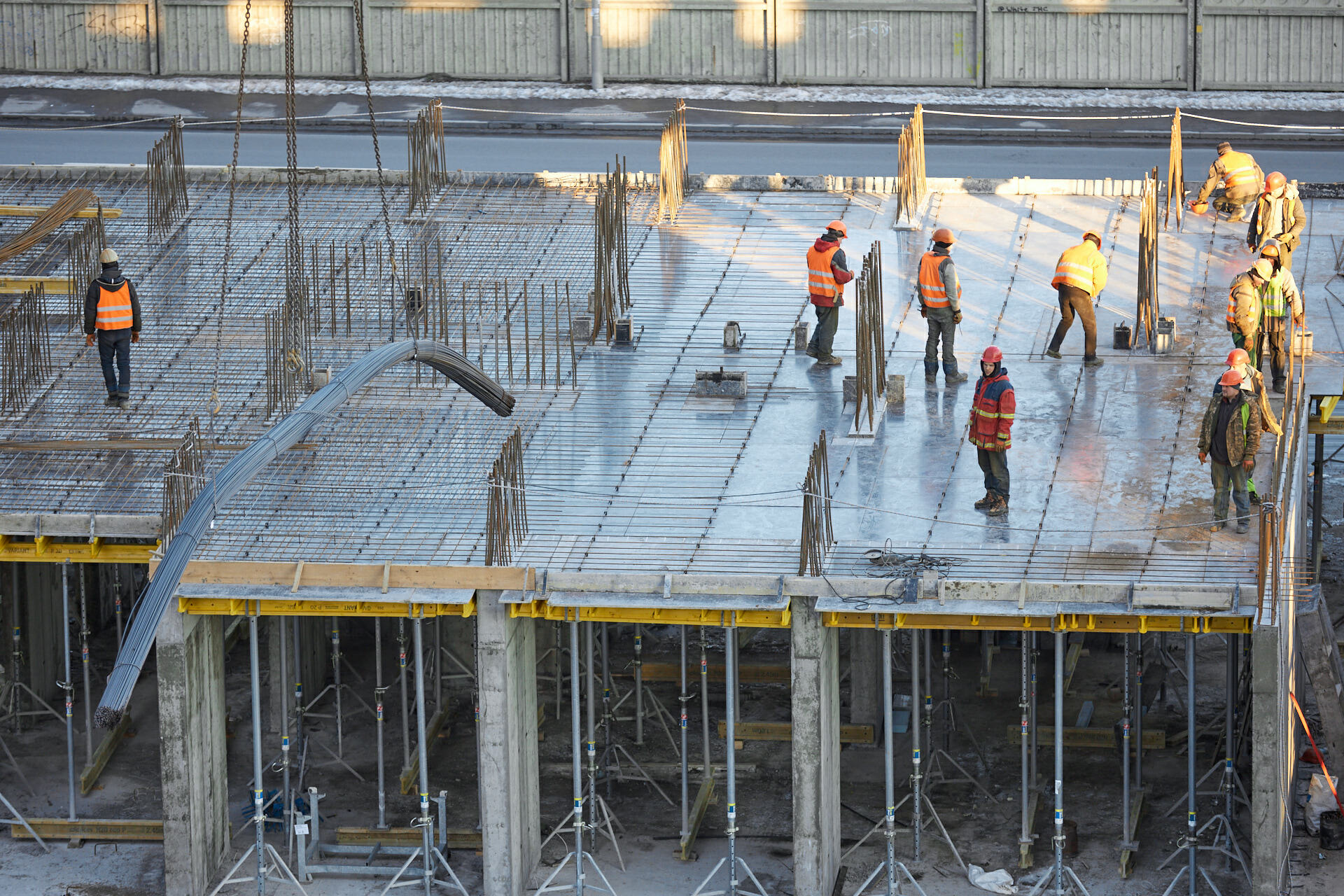

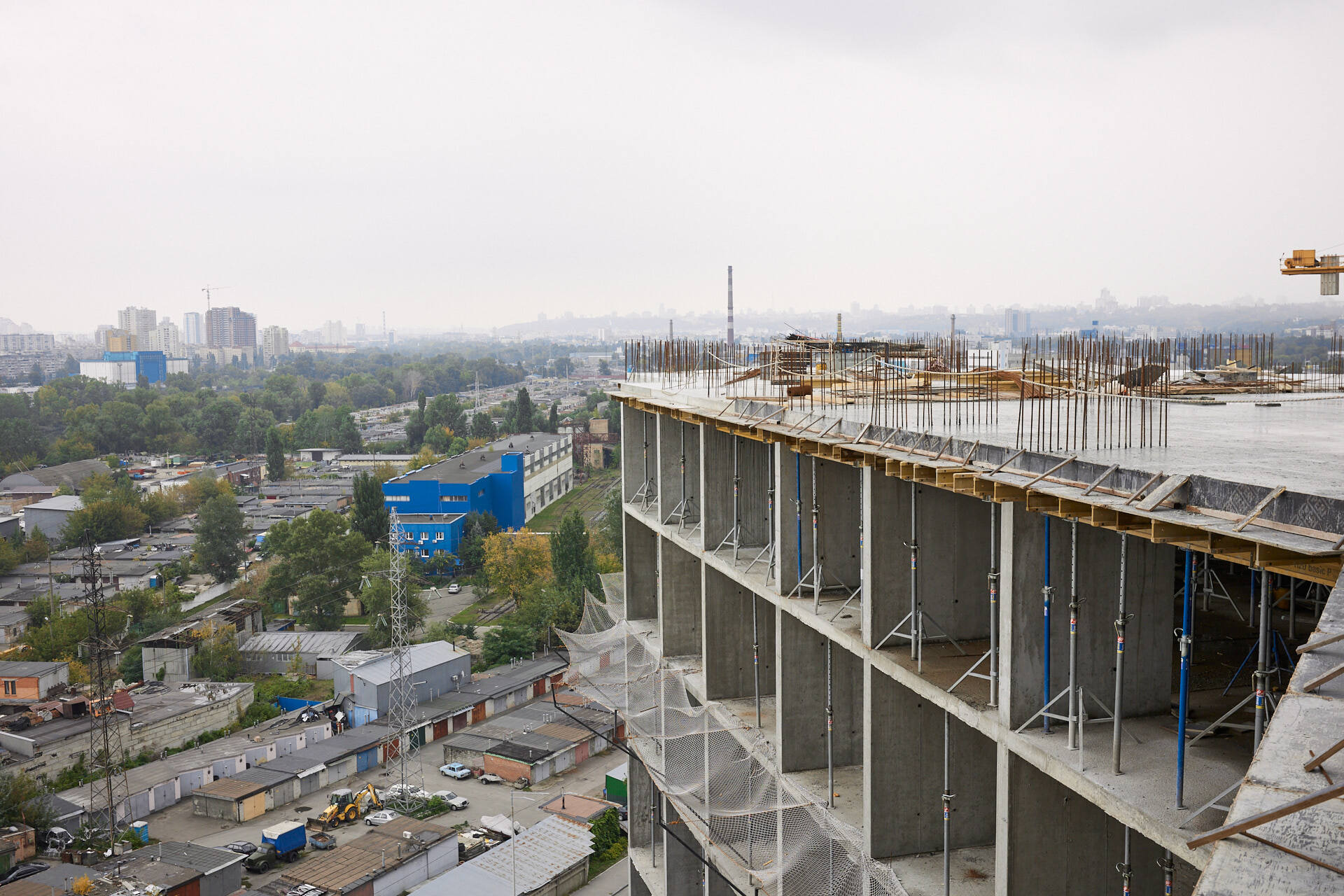

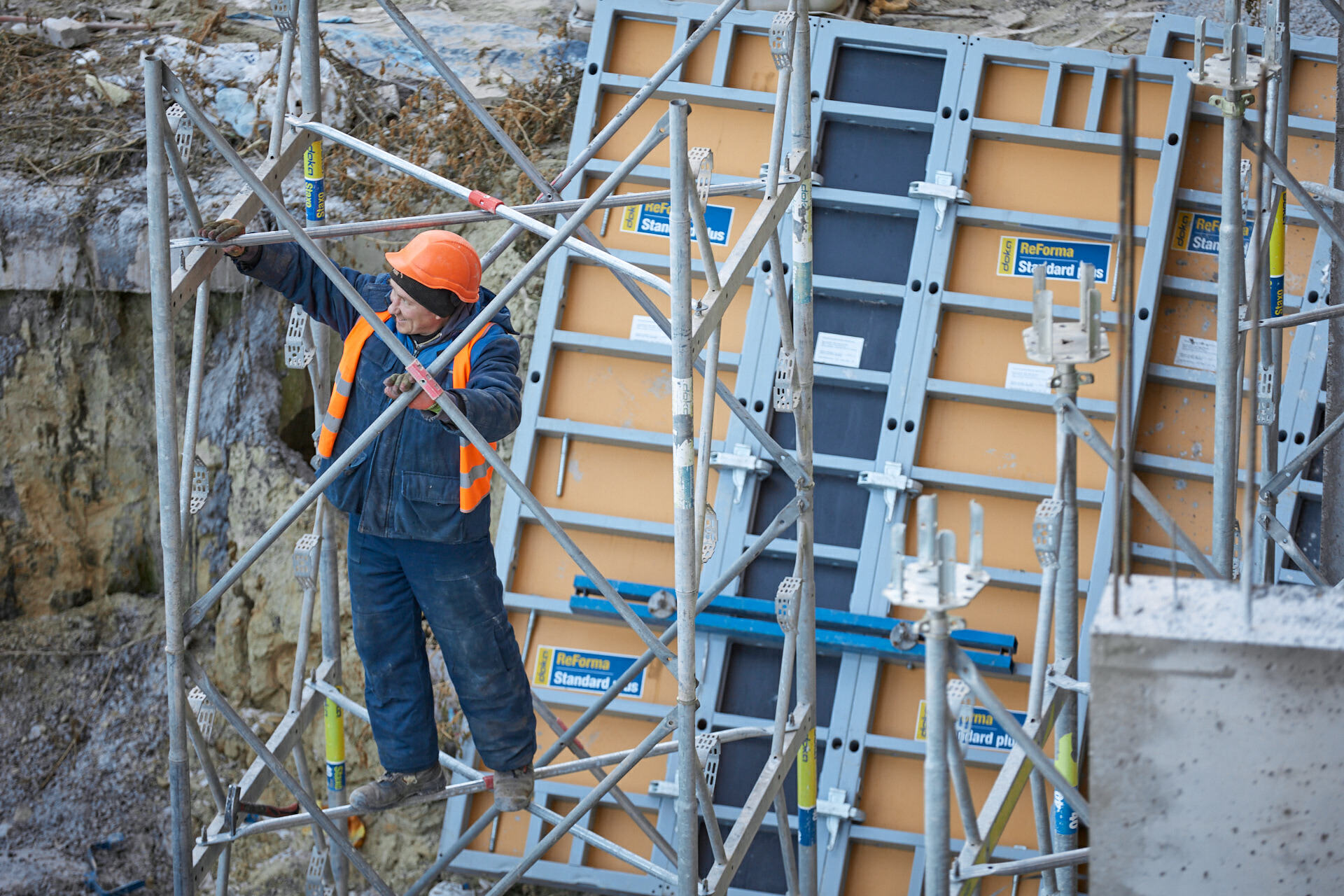

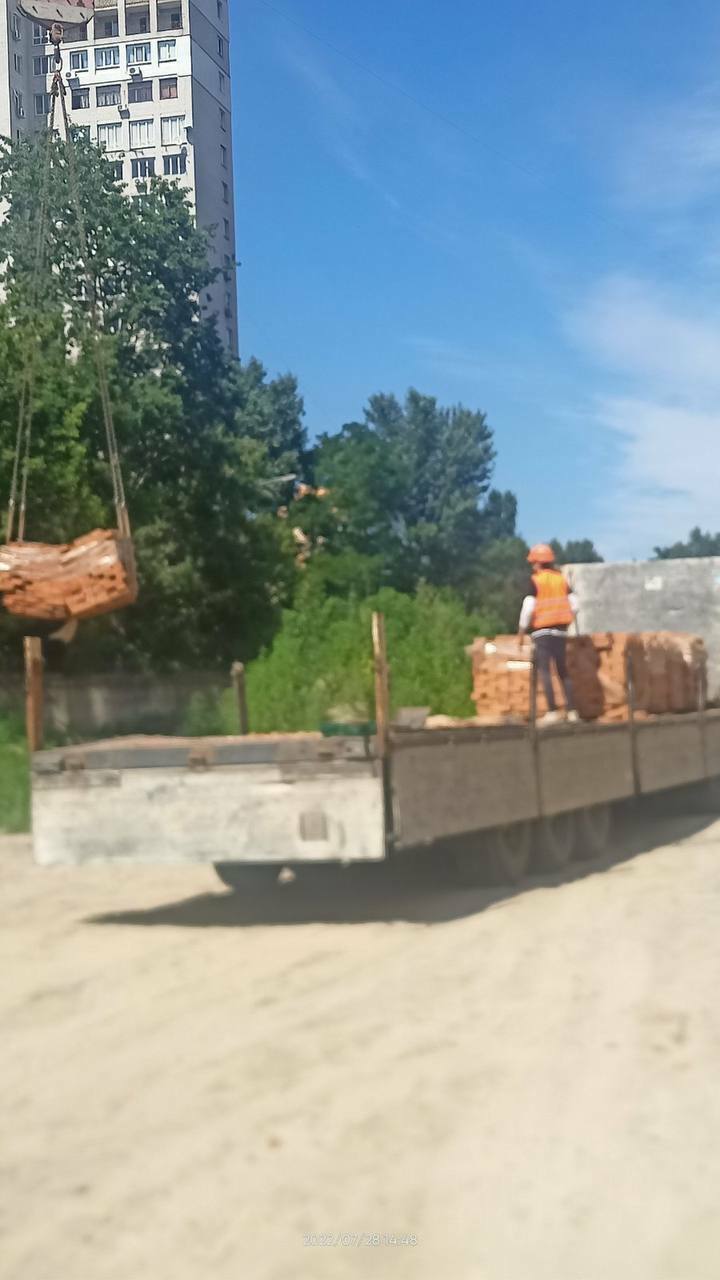

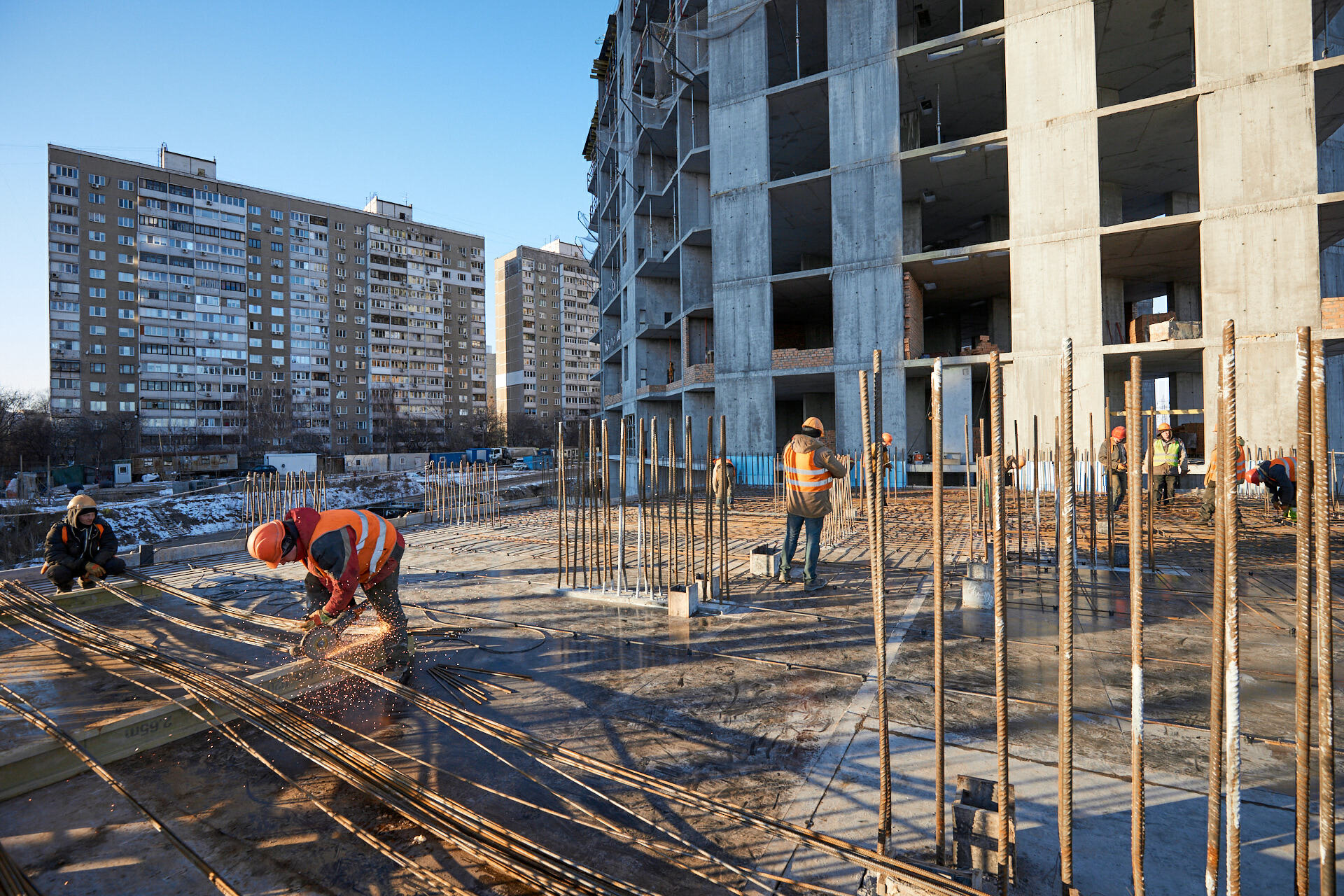

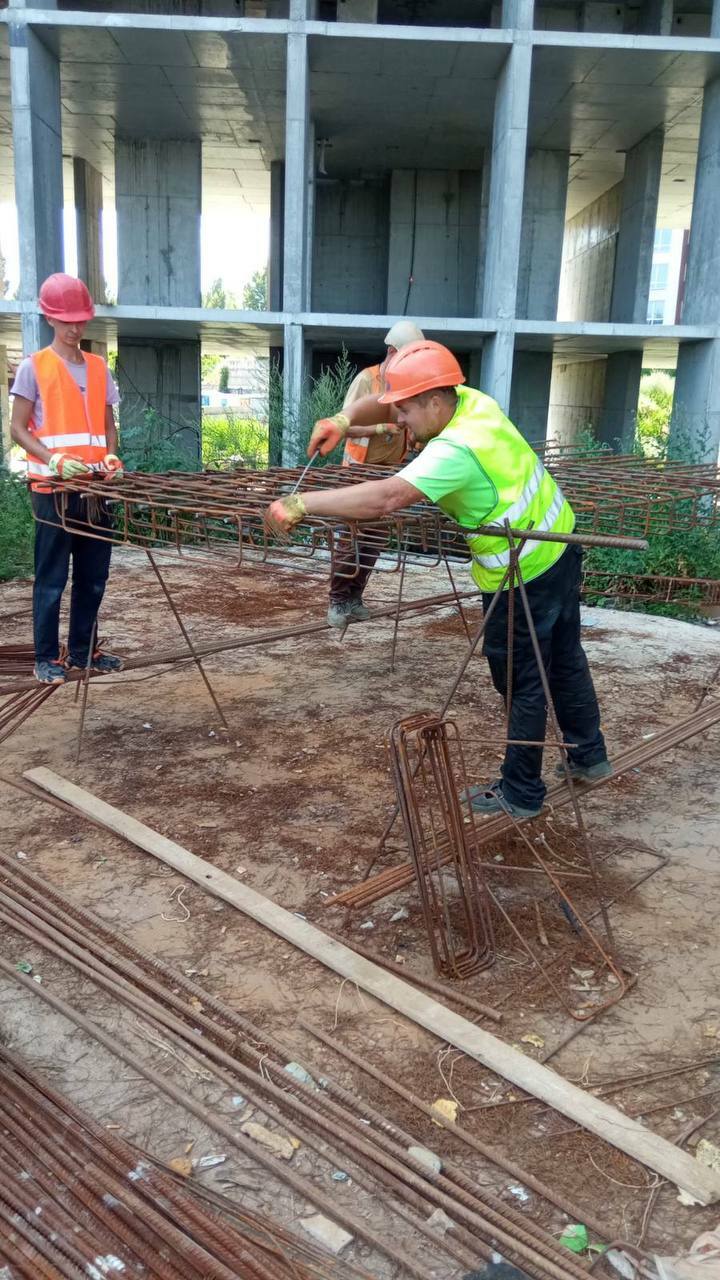

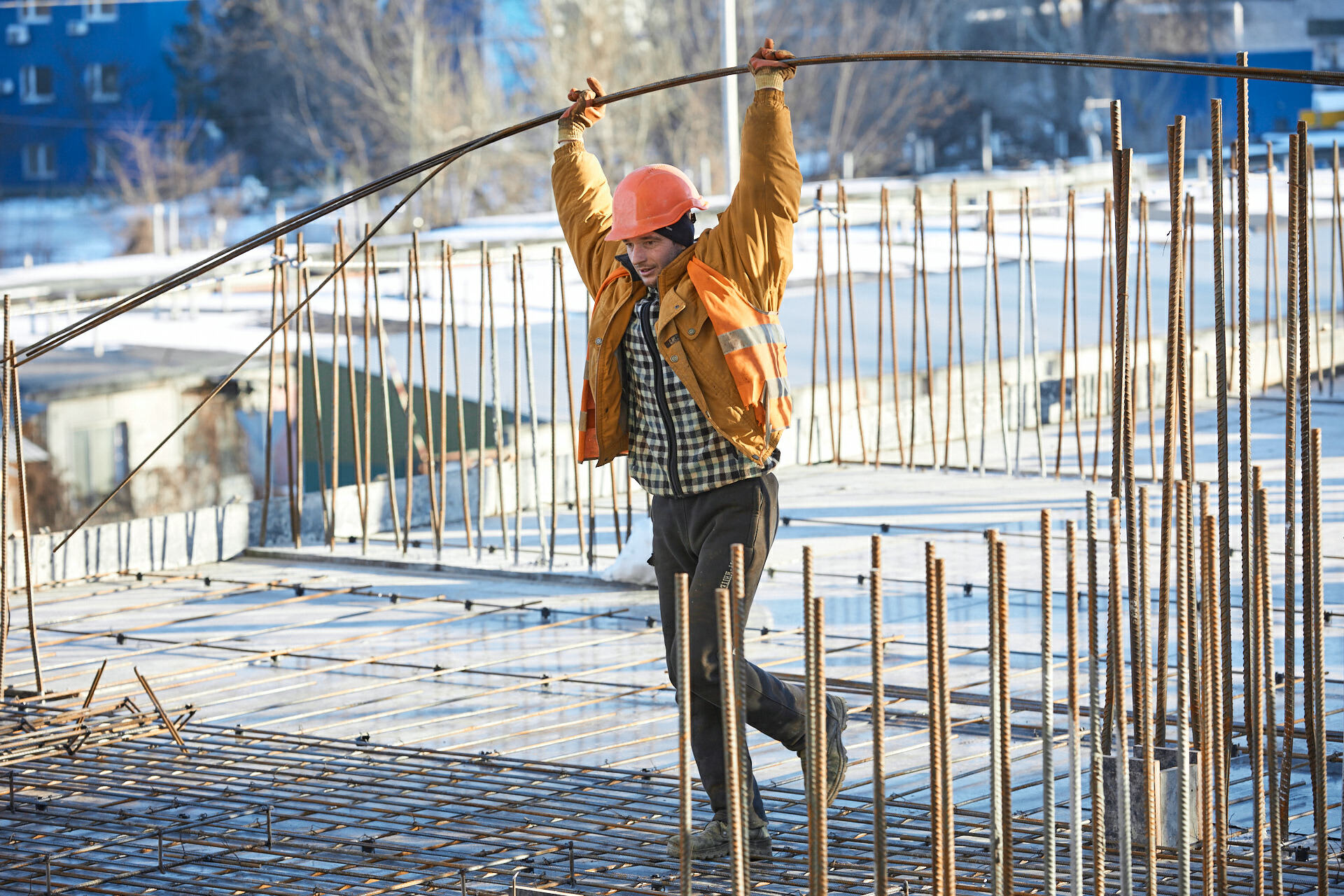

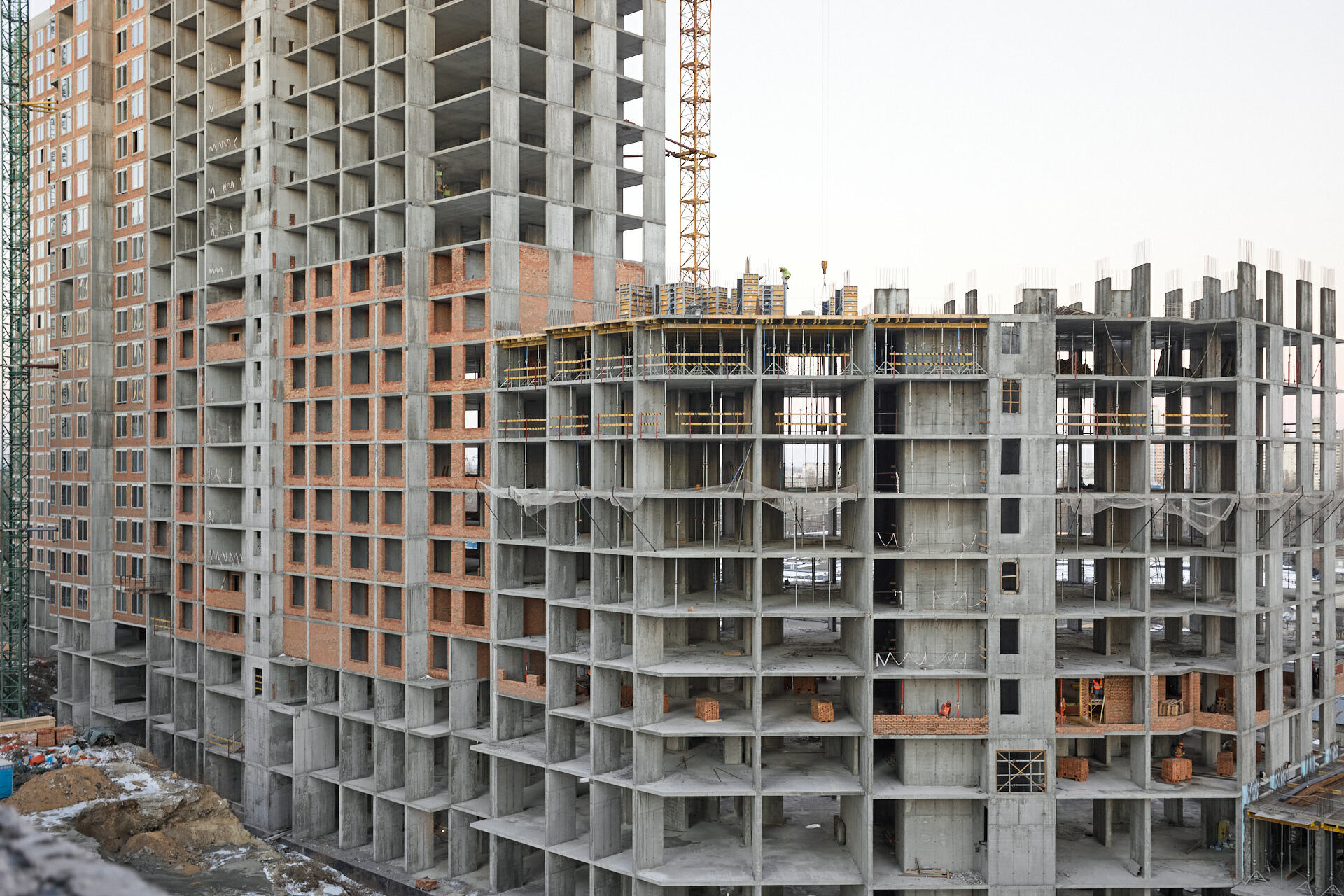

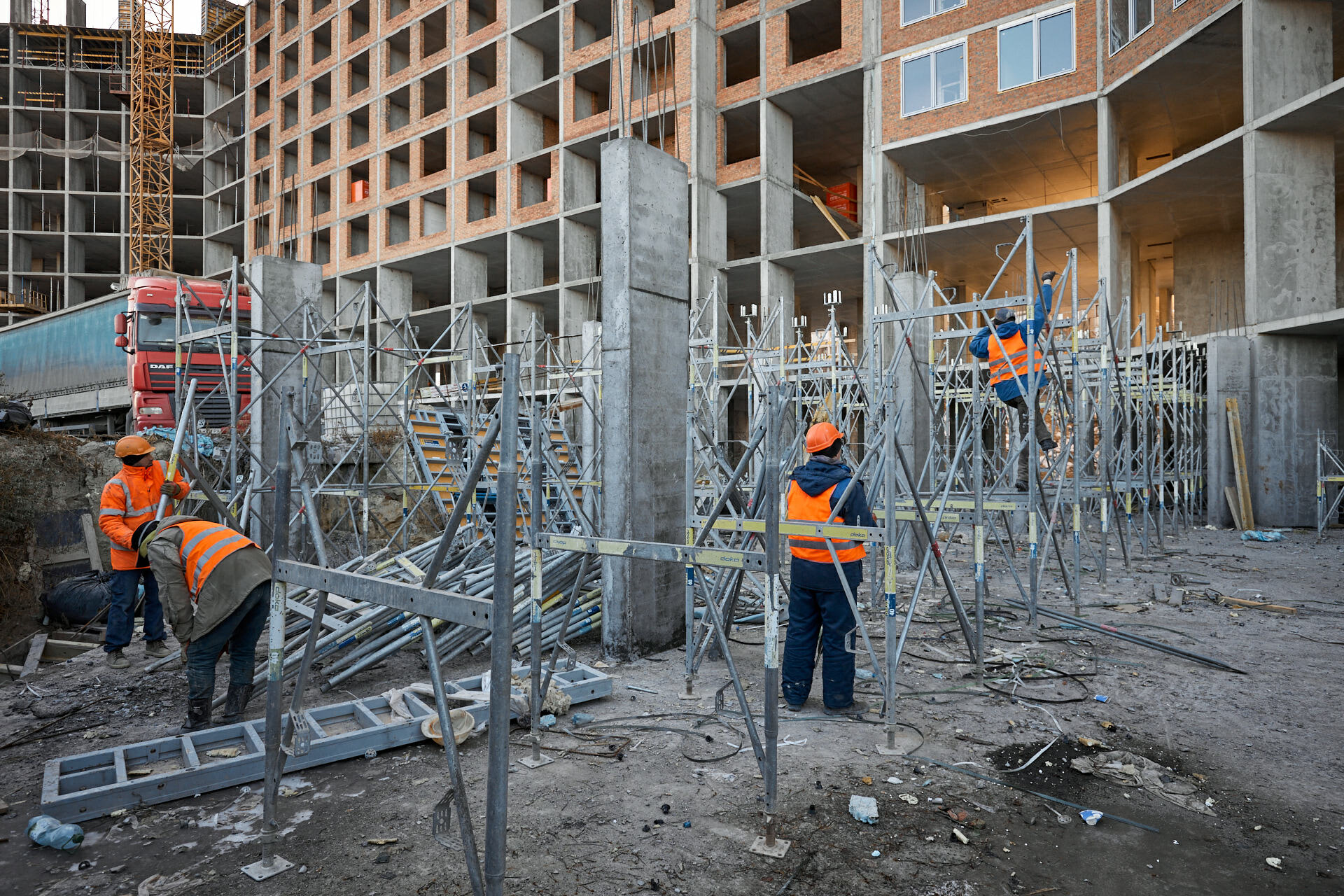

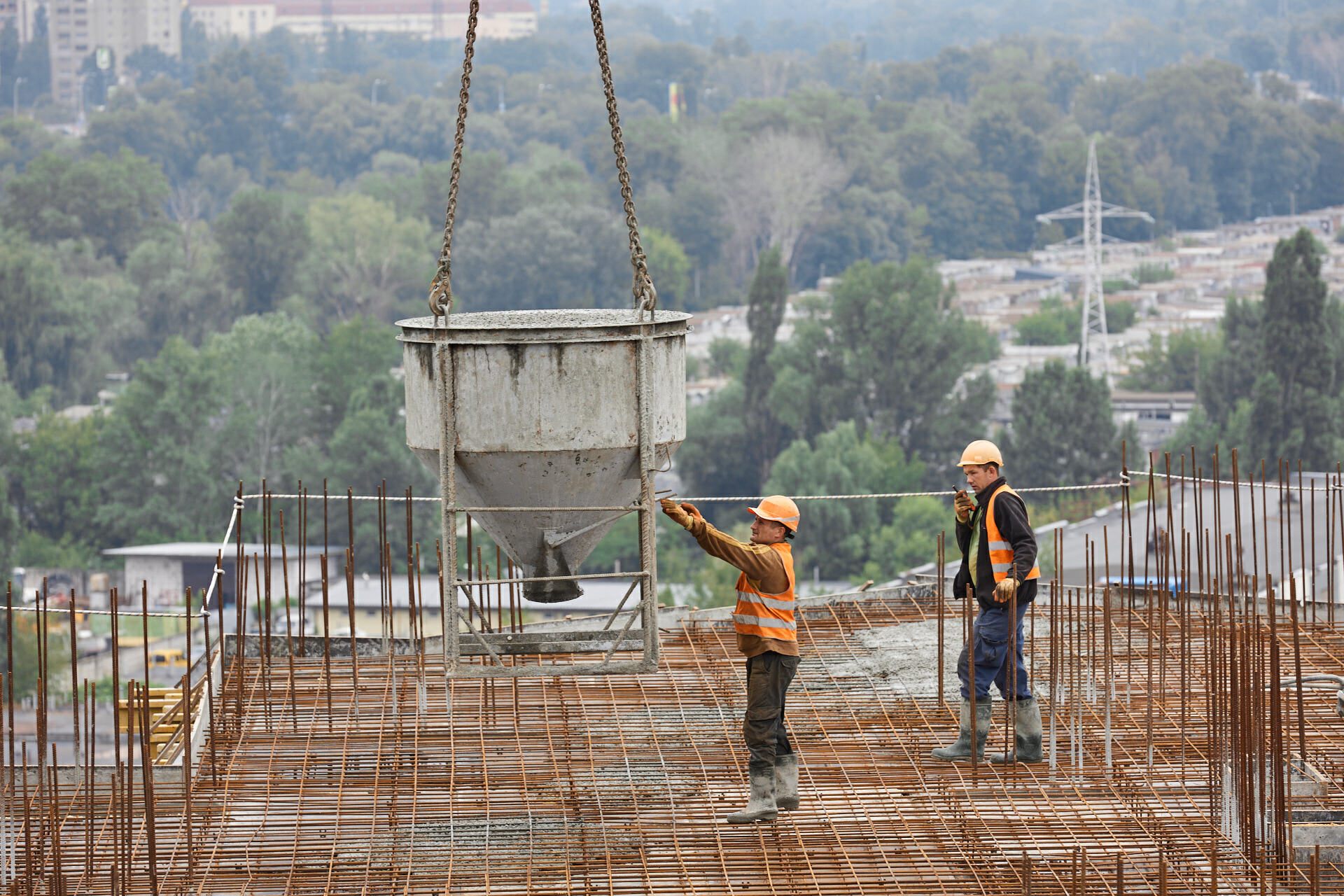

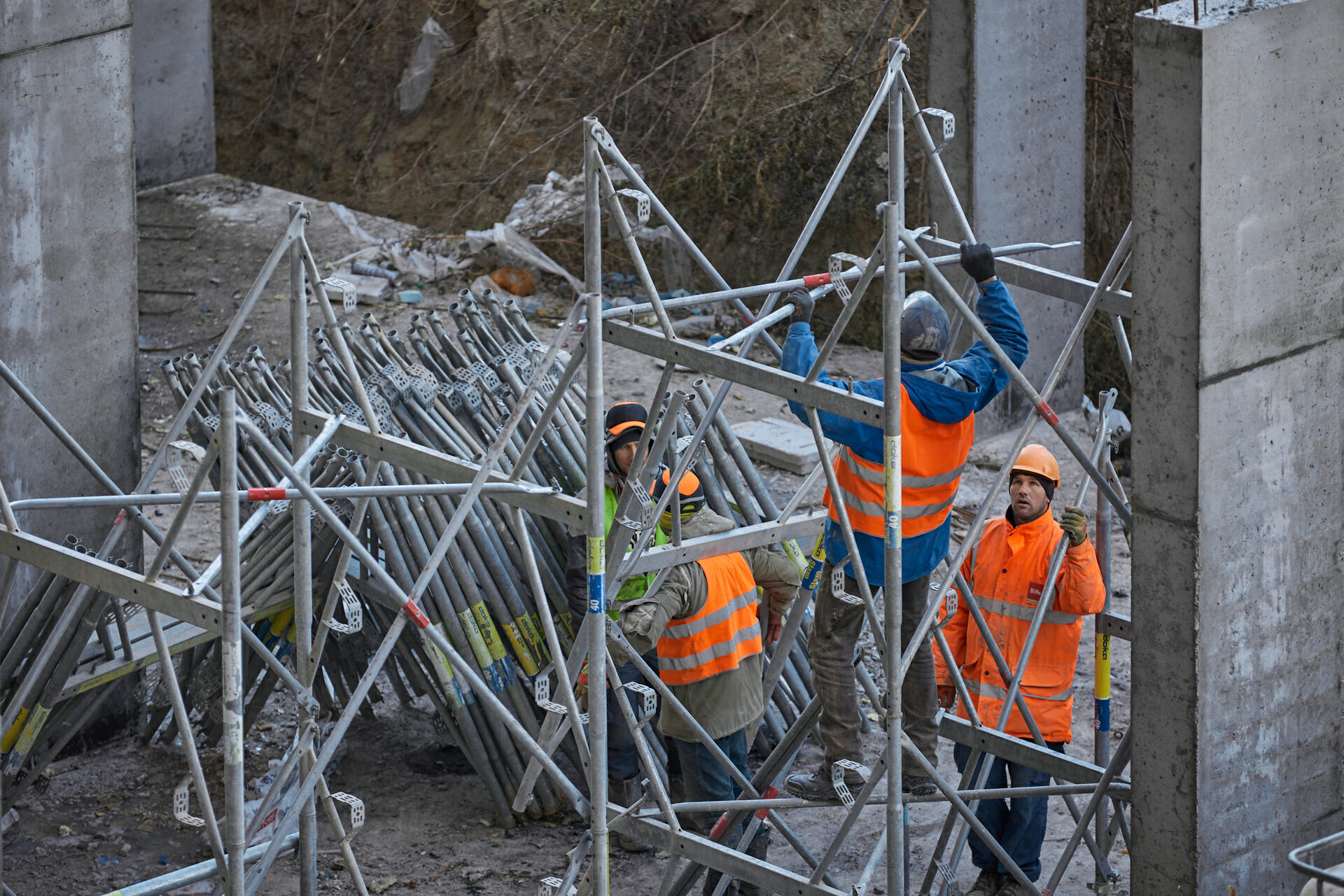

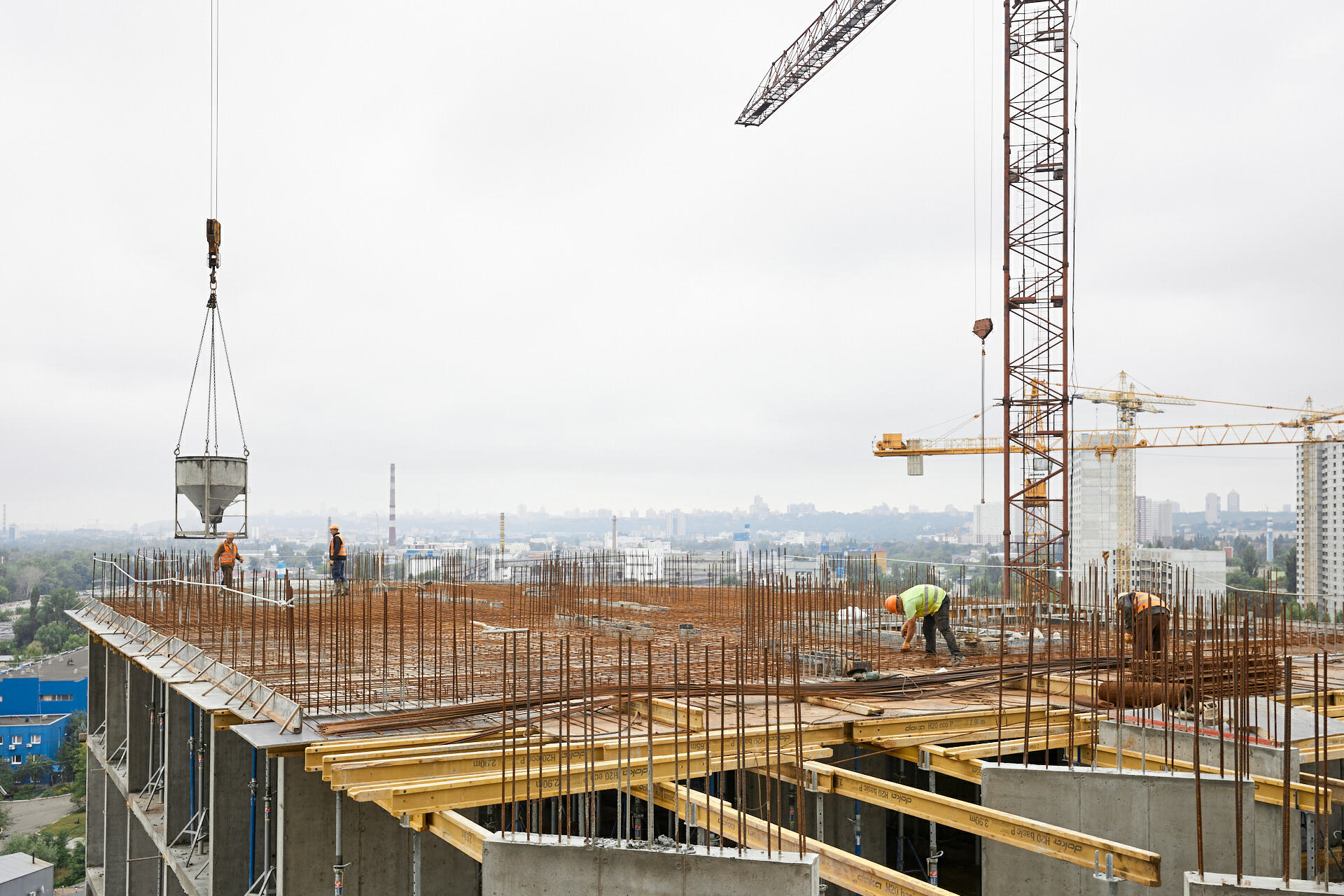

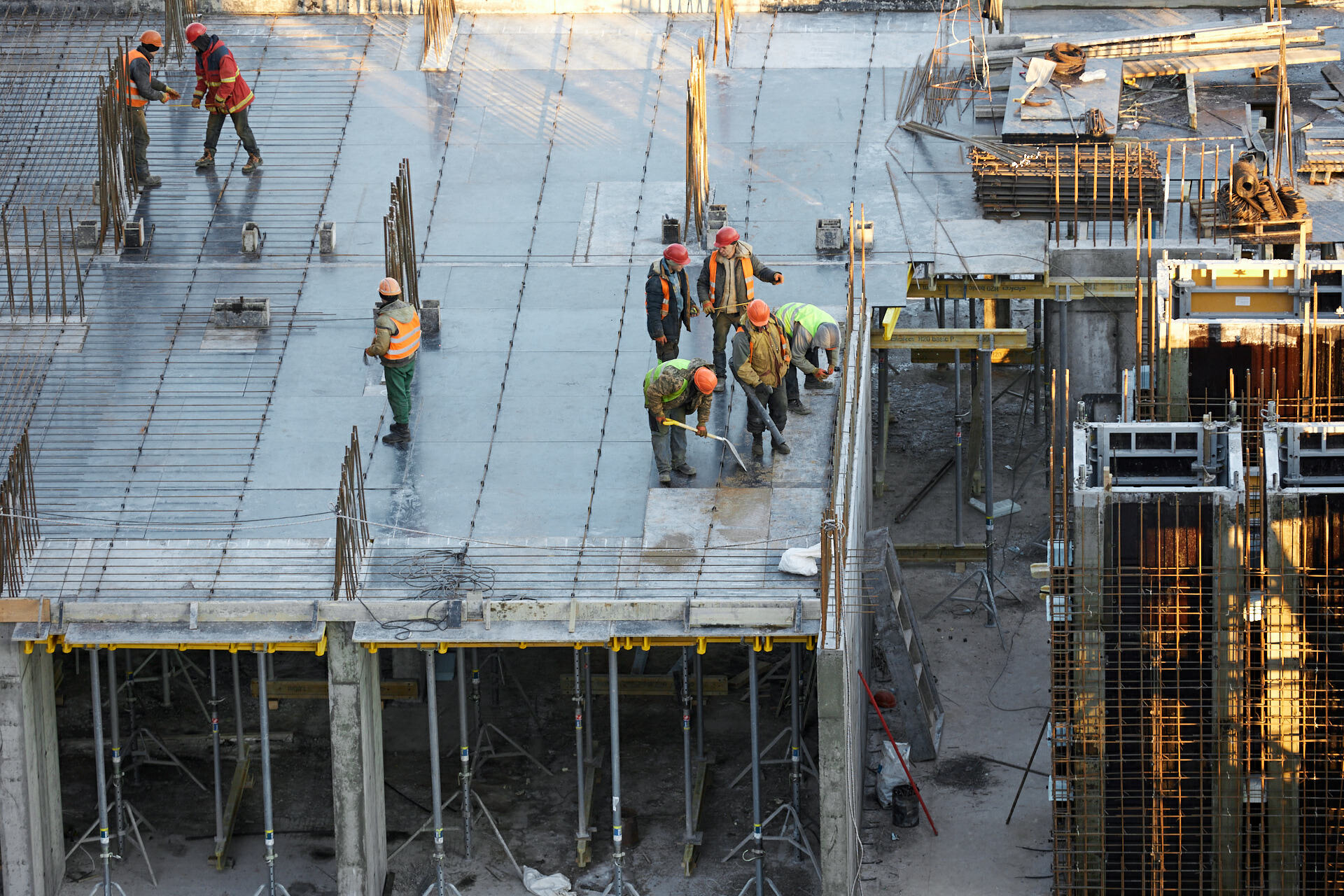

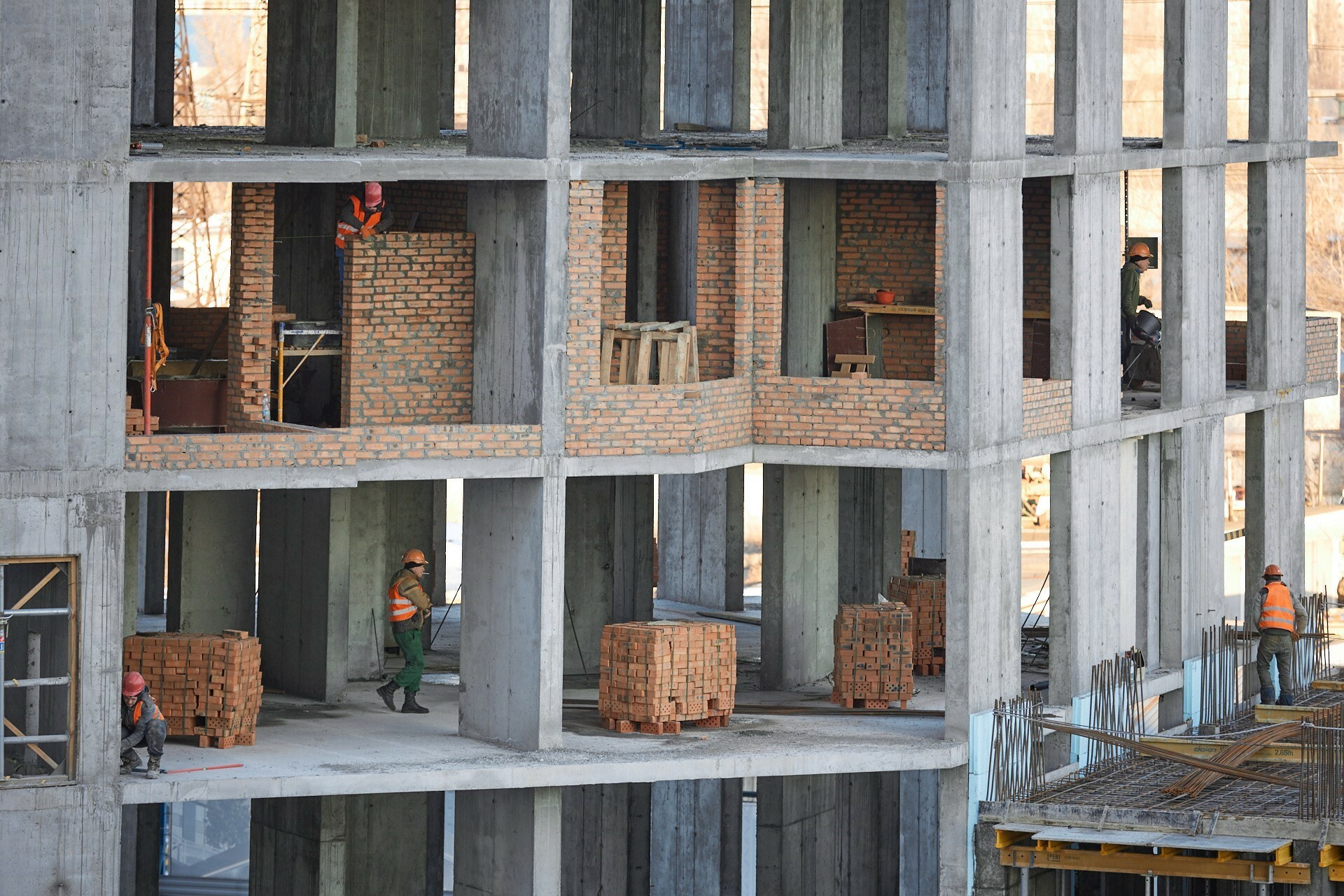

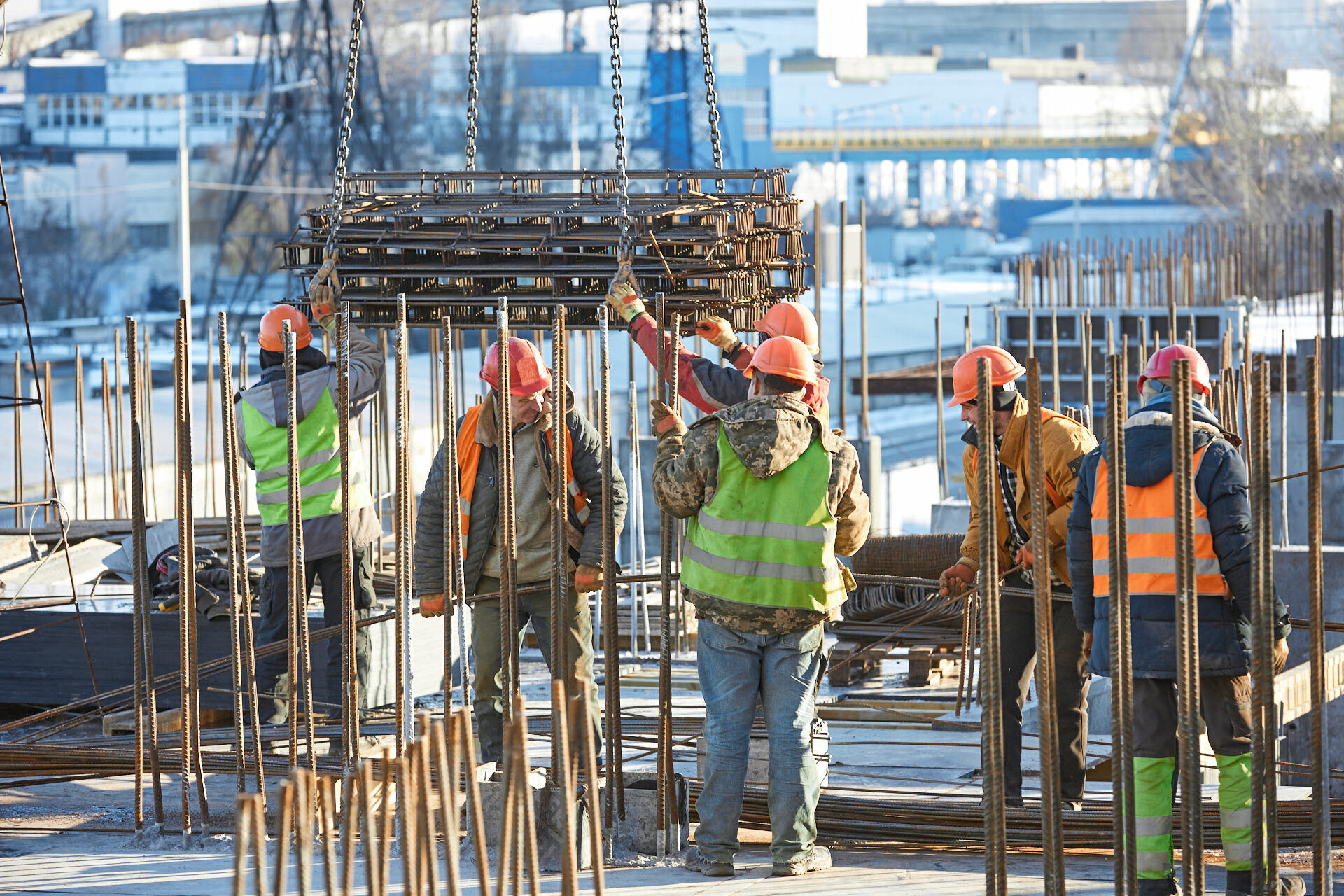

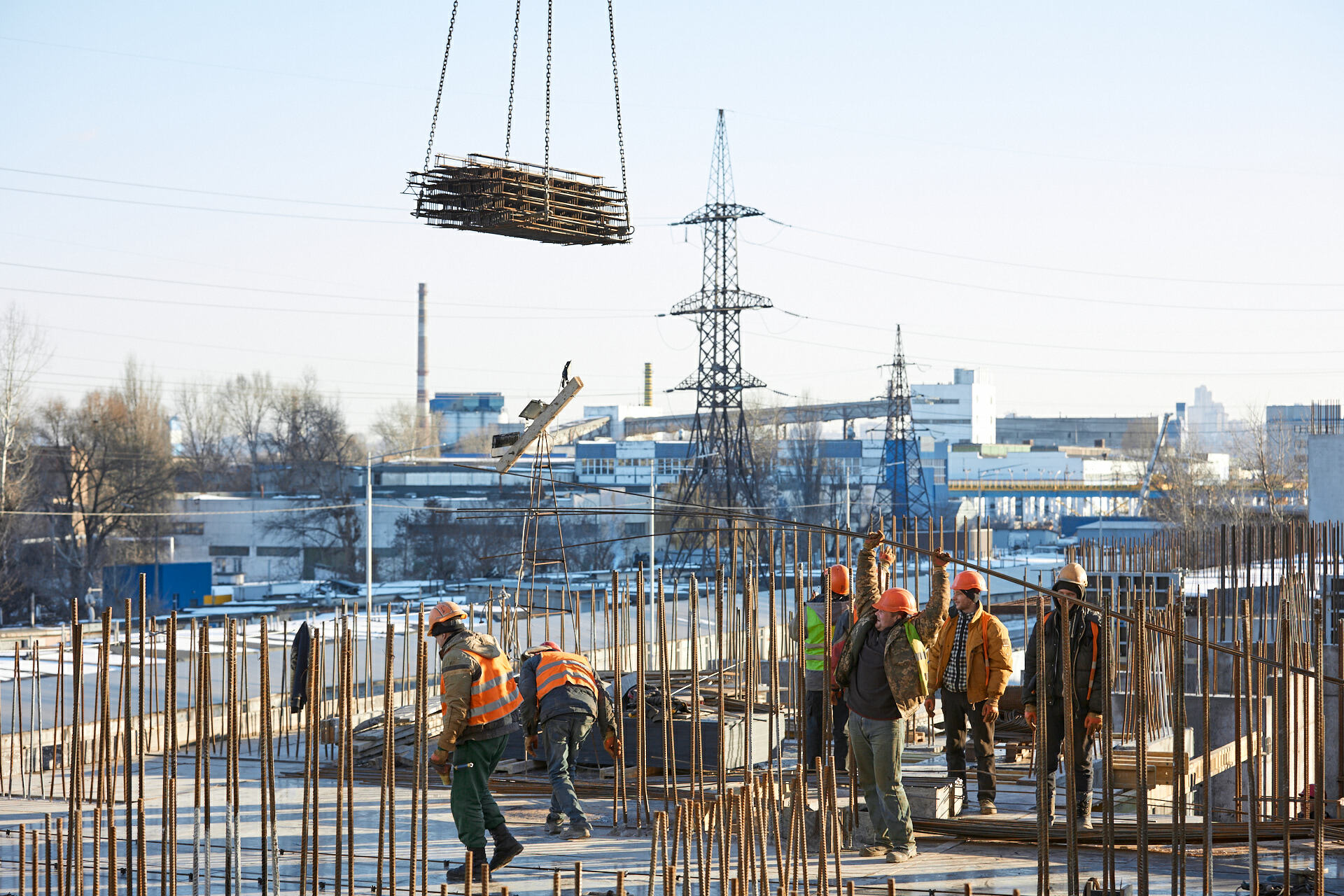

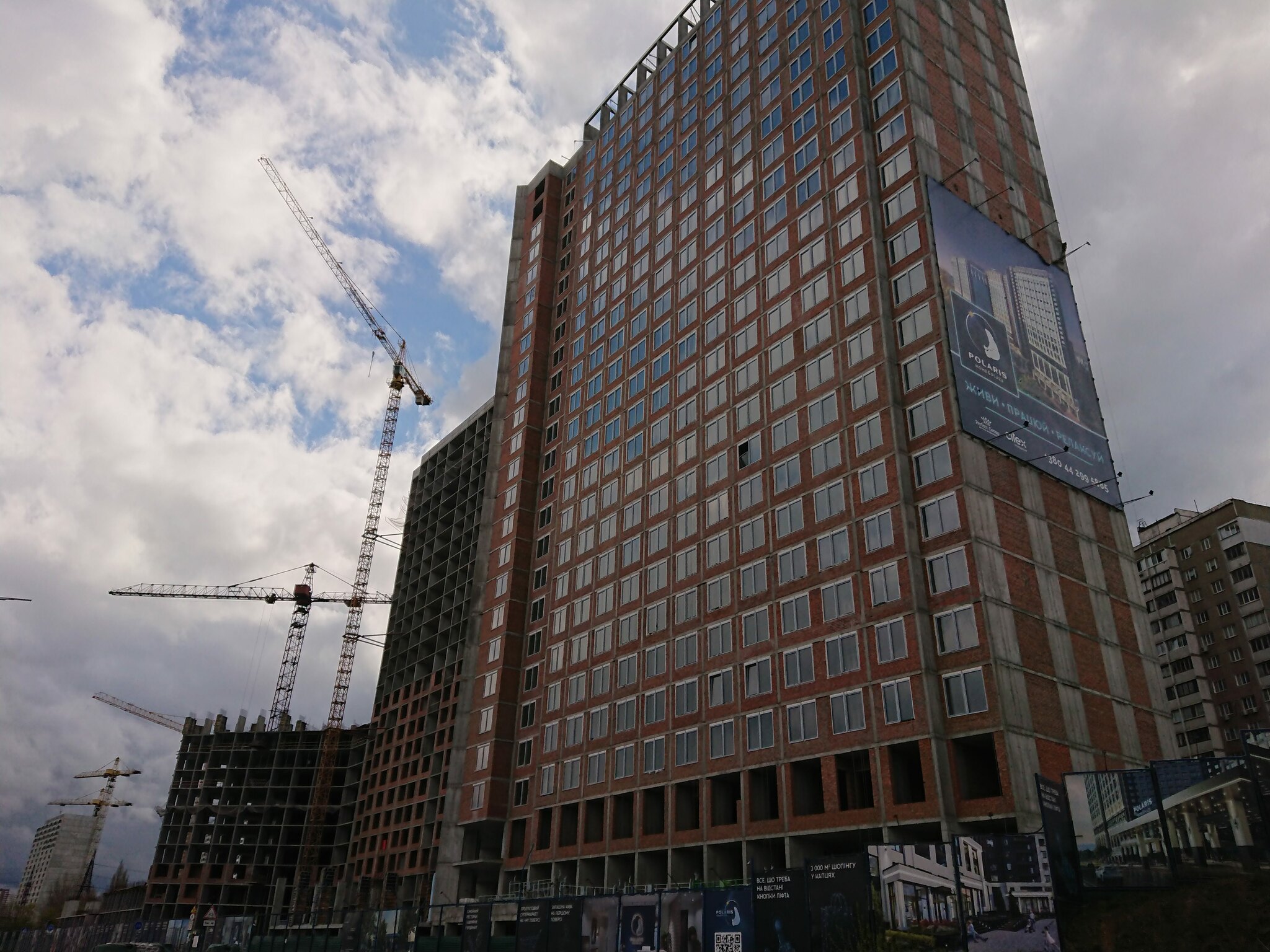

🏗Запрошуємо переглянути свіжий фотозвіт:
🏗Секція 4.1
🔸Закінчують влаштування покрівлі
🔸Виконується влаштування ліфтових механізмів
🏗Секція 3.3

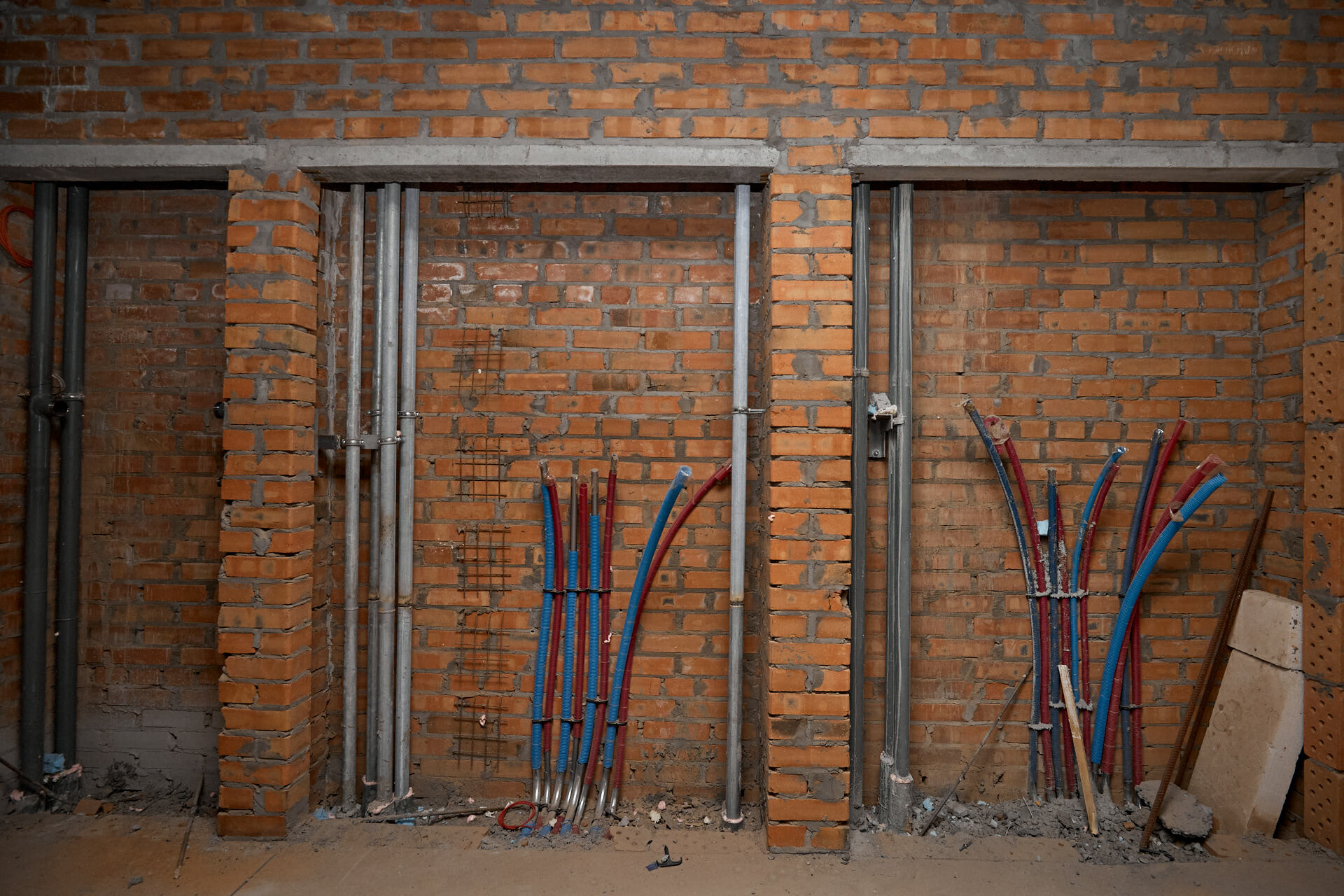

🔸Виконується влаштування пожежних систем з 1 по 26 поверхи
🔸Електротехнічні роботи (освітлення, вводи в квартиру) виконуються з 14 поверху
🏗Секція 3.2

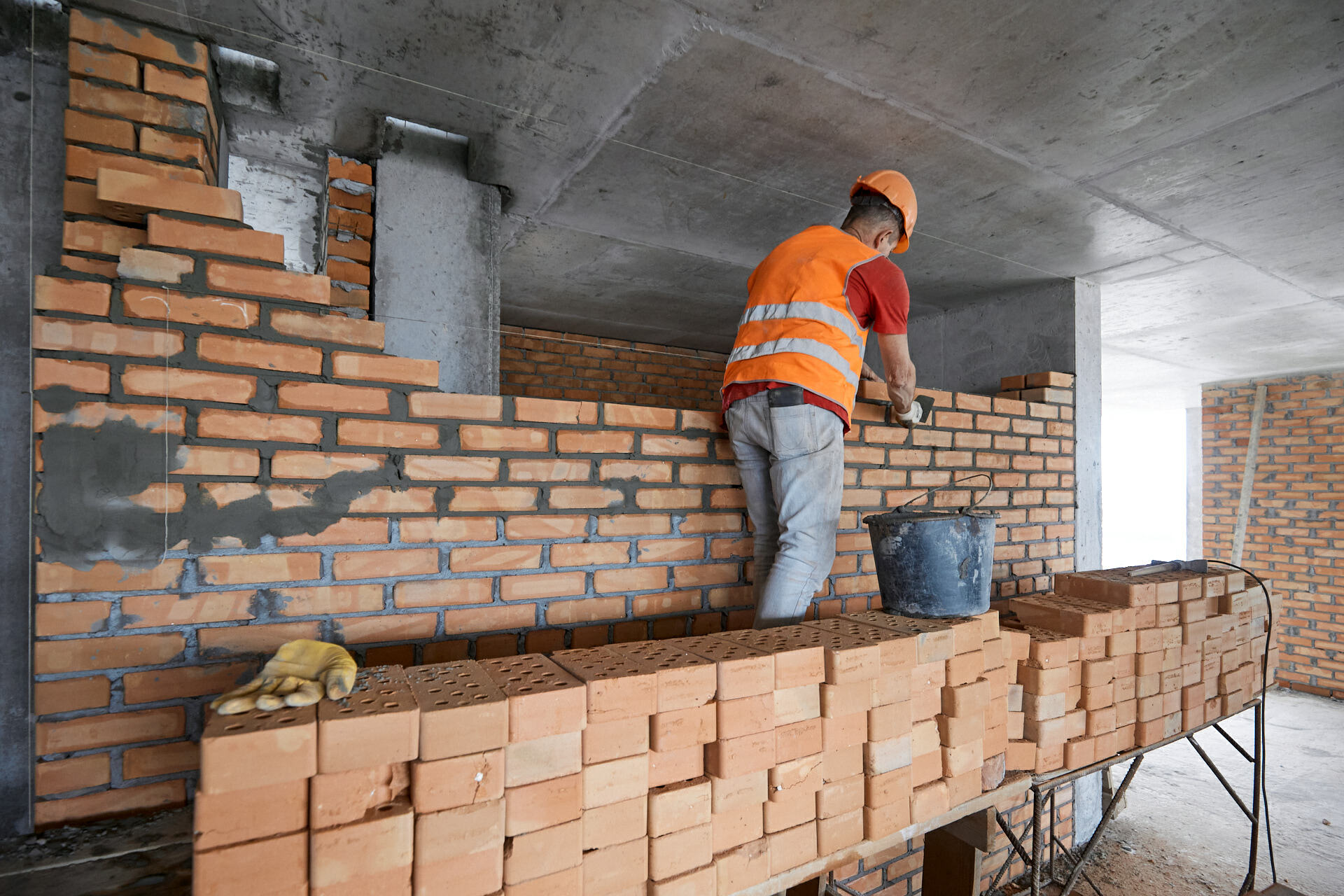

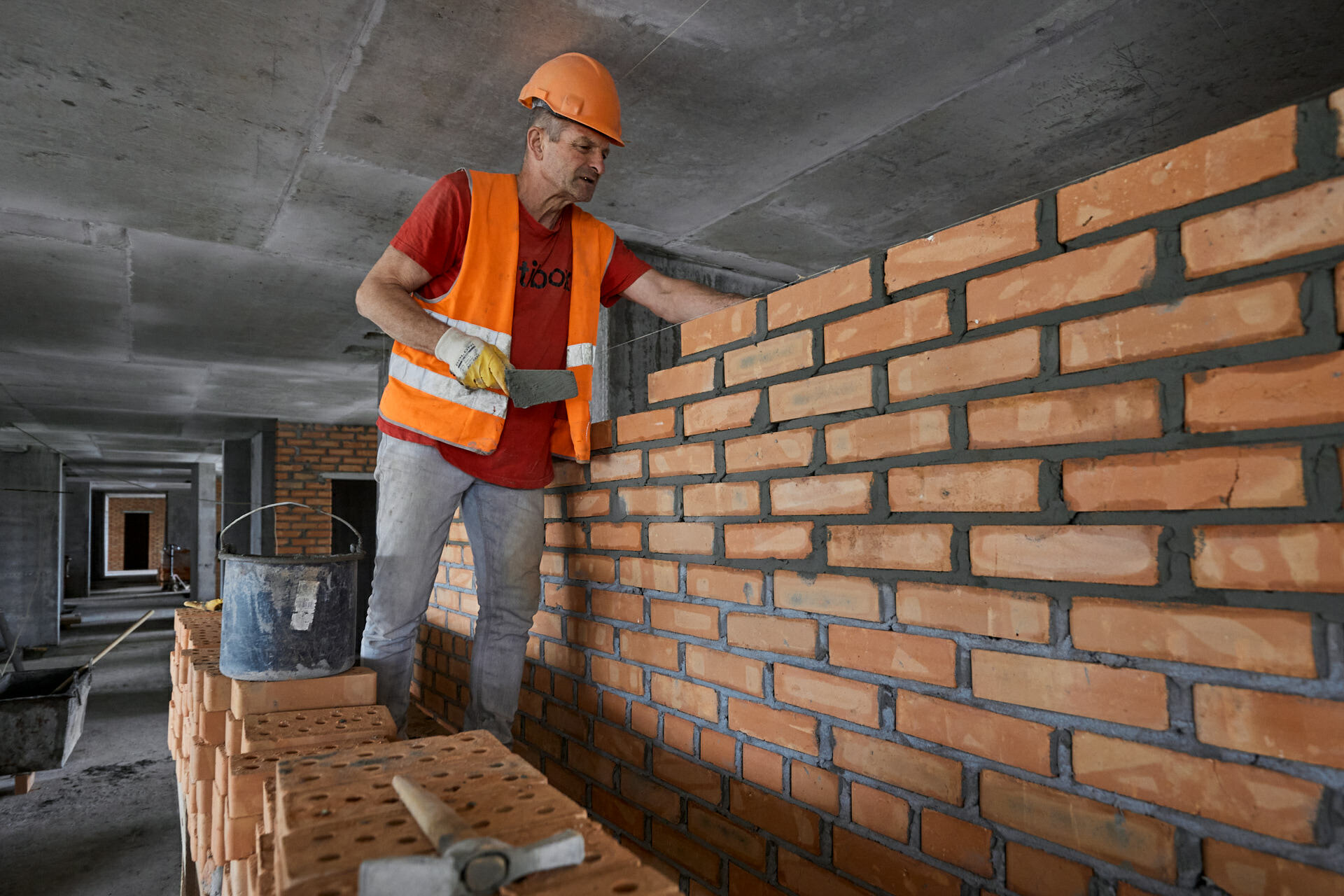

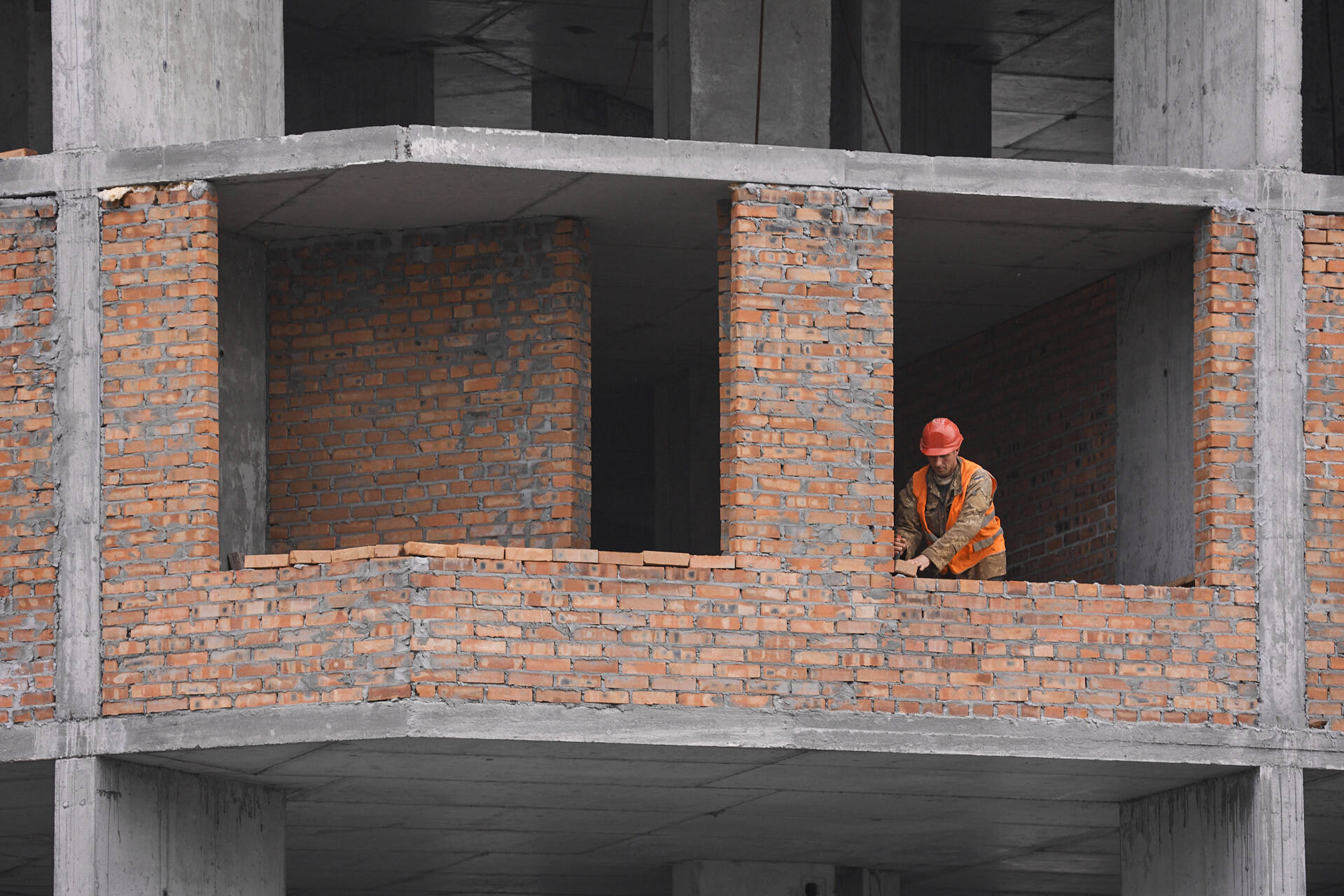

🔸Виконується цегляна кладка на 13, 14, 15, 16 поверхах
🏗Секція 3.1
🔸Виконується влаштування з/б конструкцій на 13 поверсі
🏗Секція 2.1

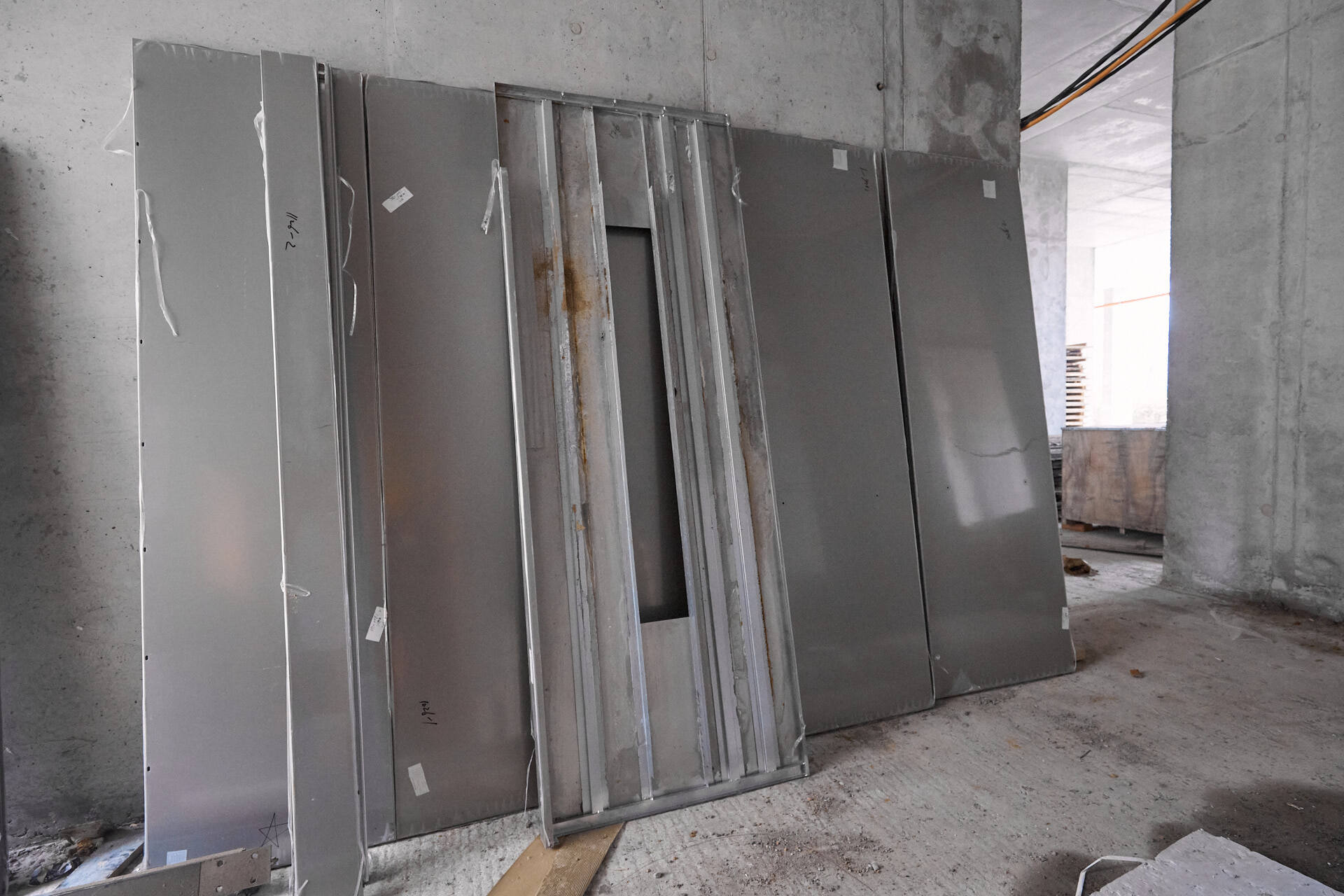

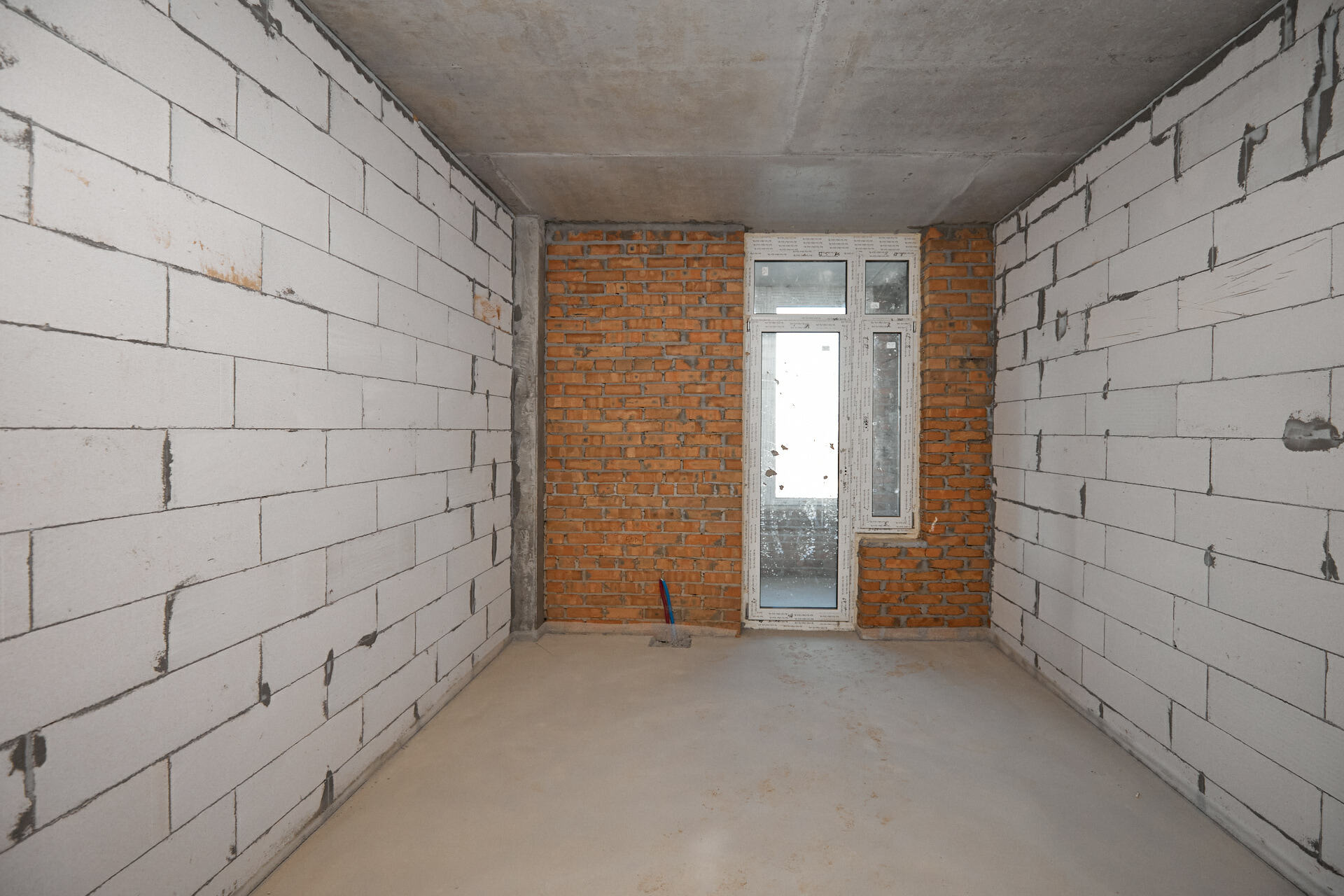

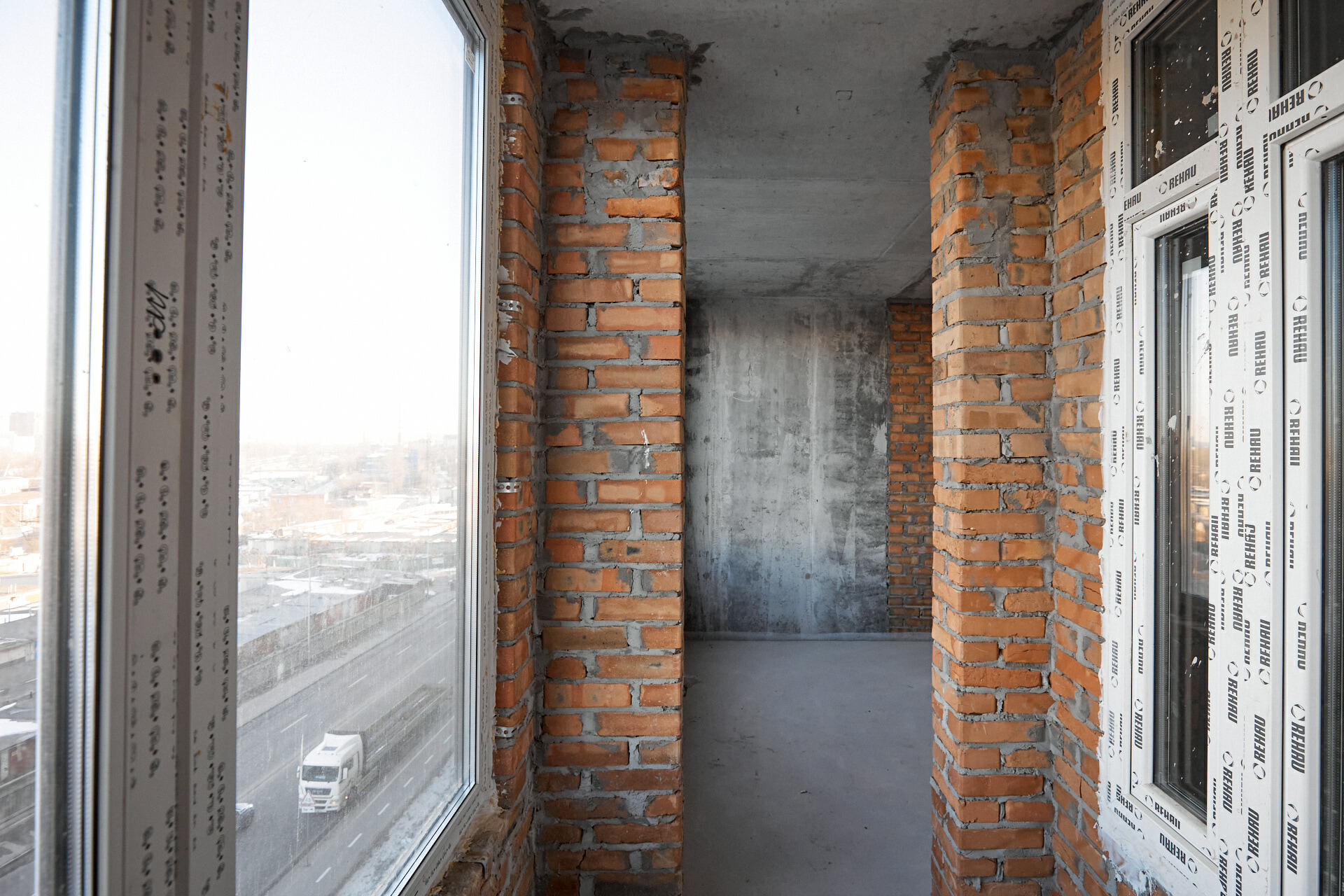

🔸Завершується перепланування квартир та комерційних приміщень

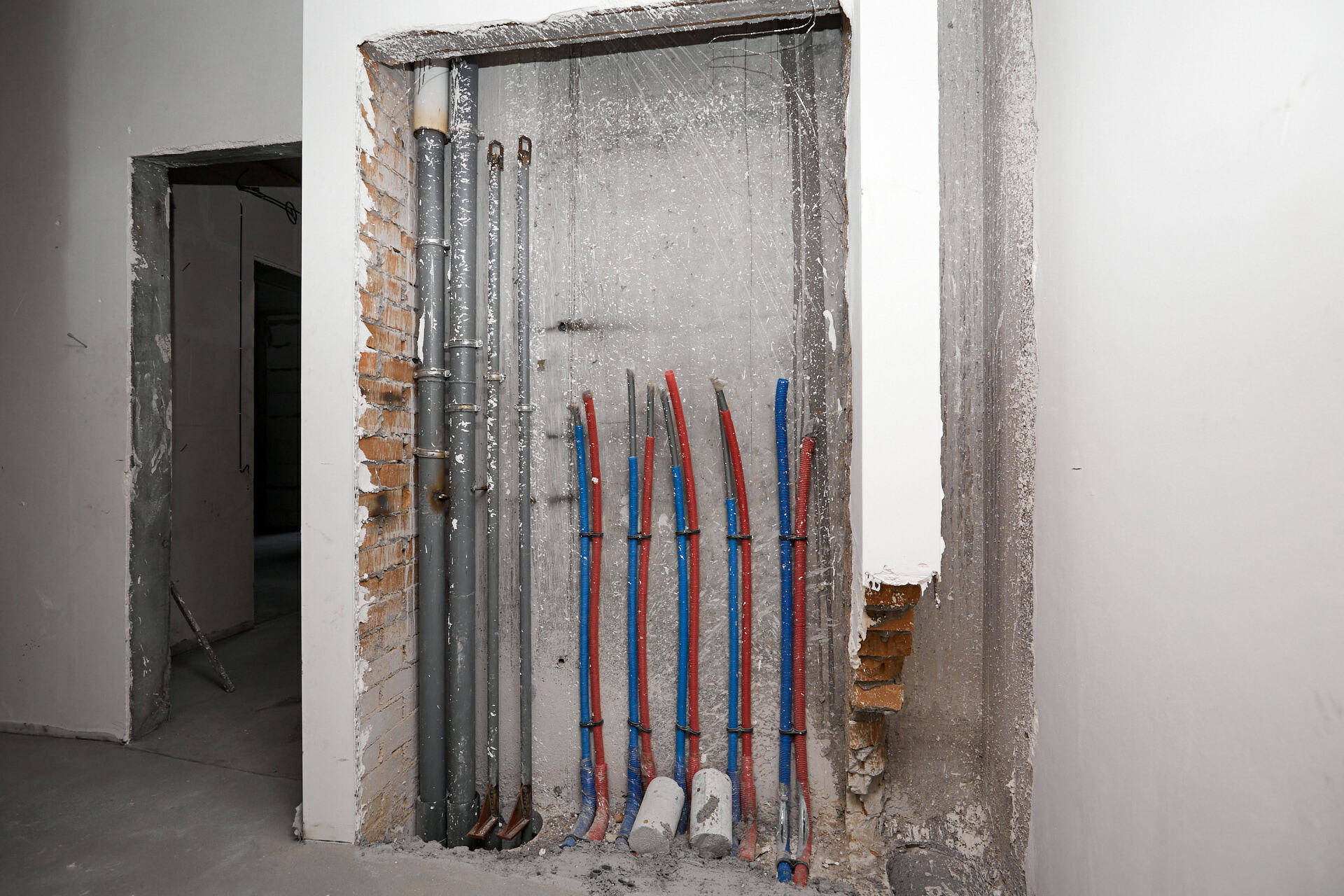

🔸Завершується підключення систем ВК/ОВ
🏗Буд 1 секції 1, 2 (16-ти поверхівка)

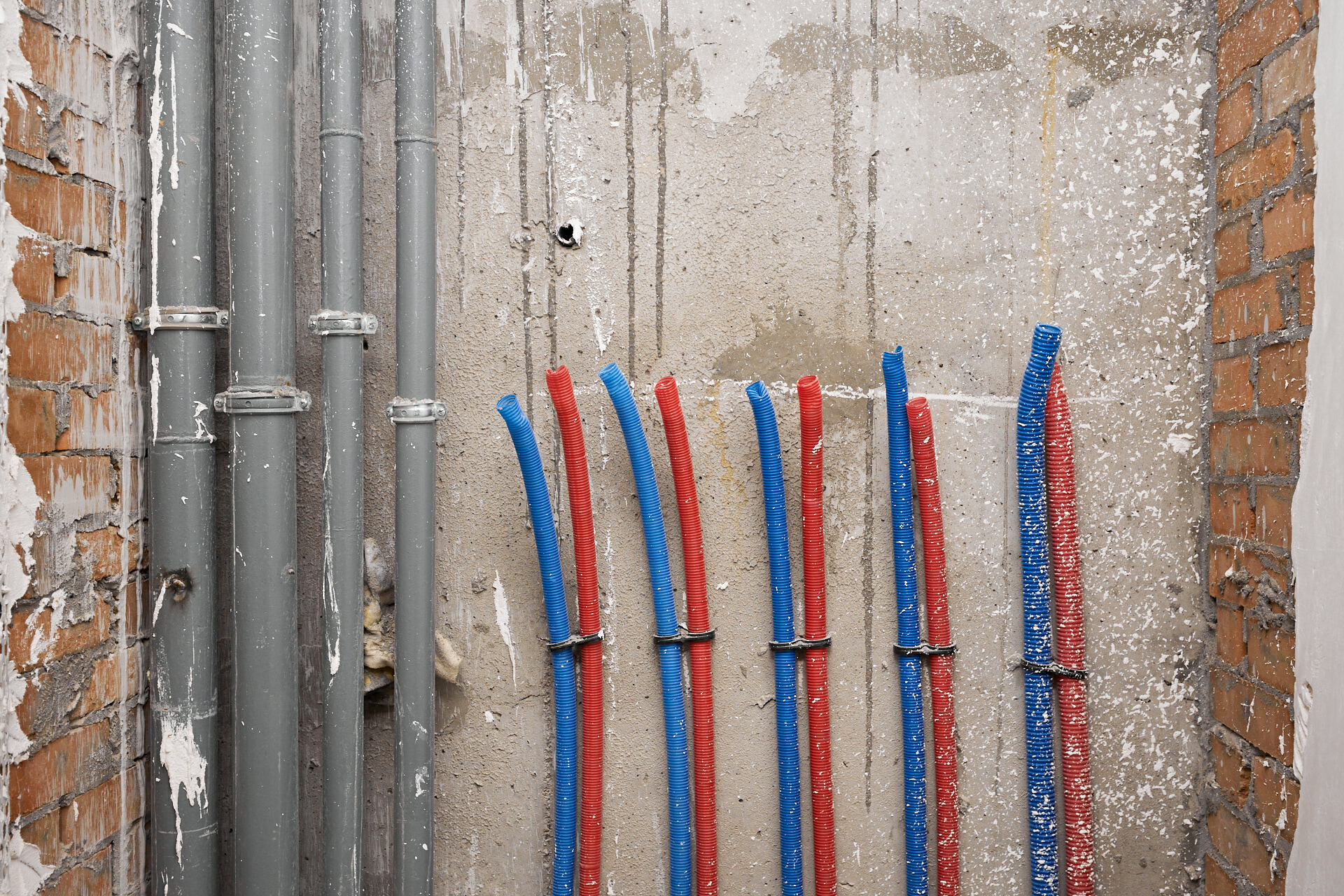

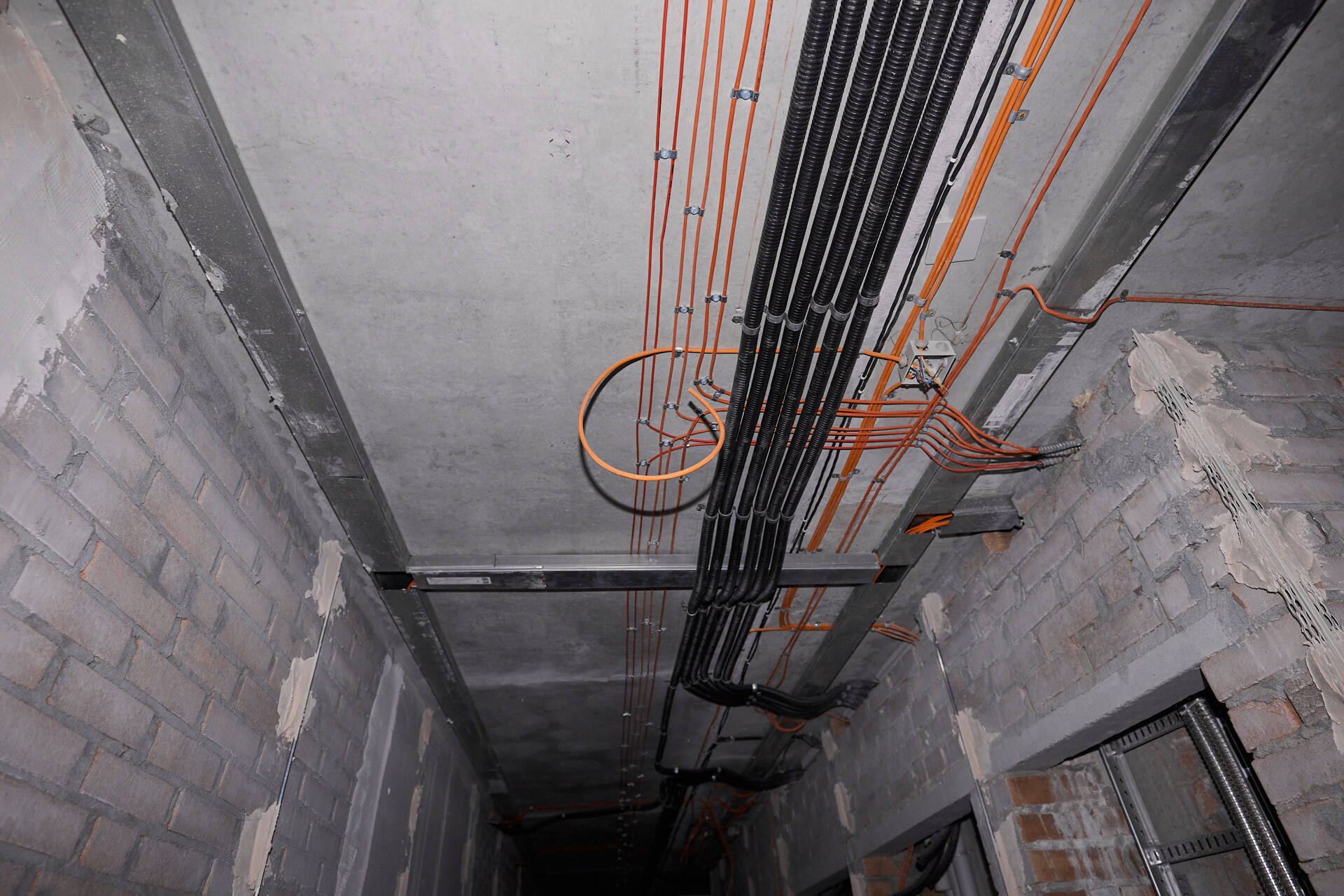

🔸Виконується влаштування електричних мереж з 1 по 25 поверхи

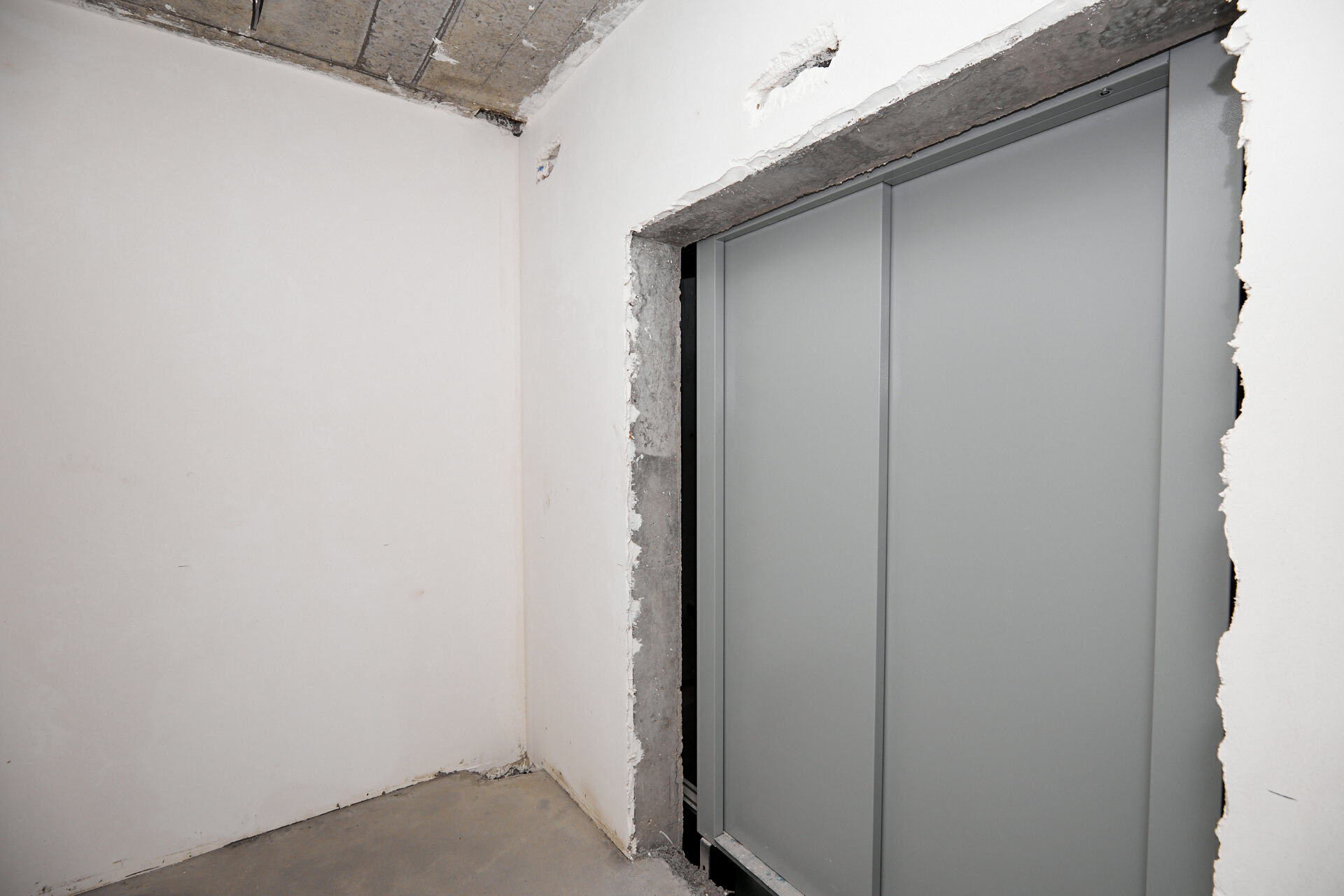

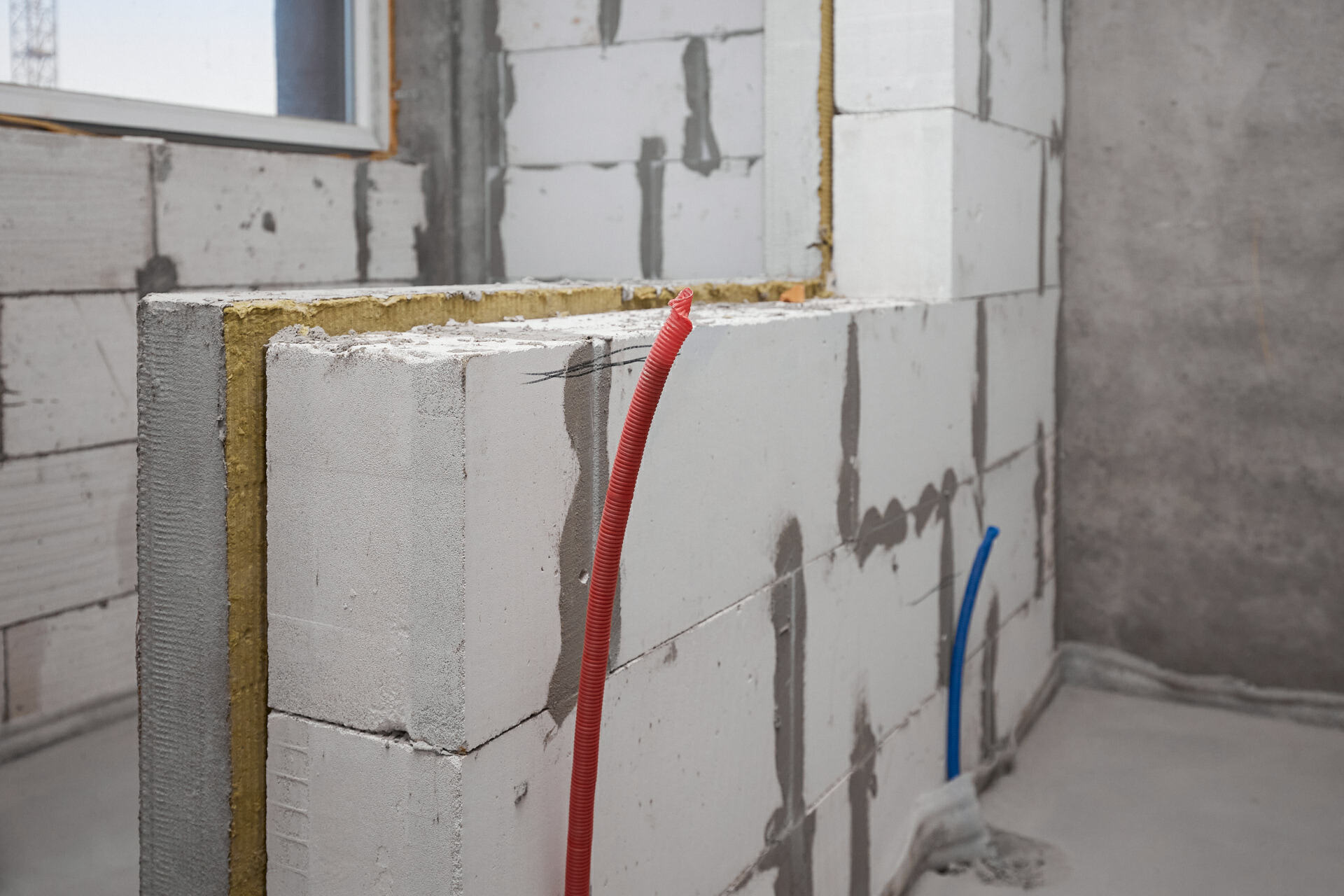

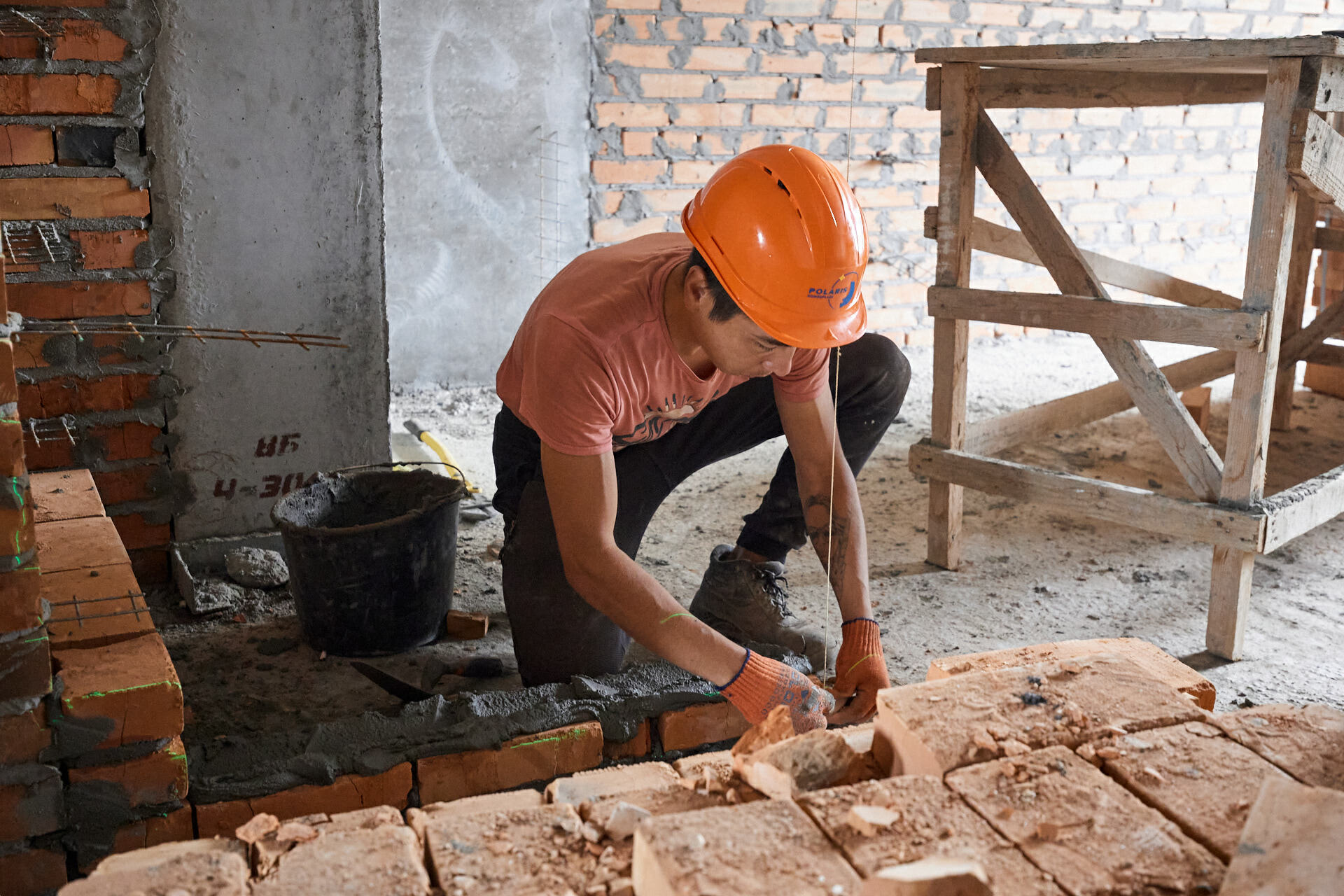

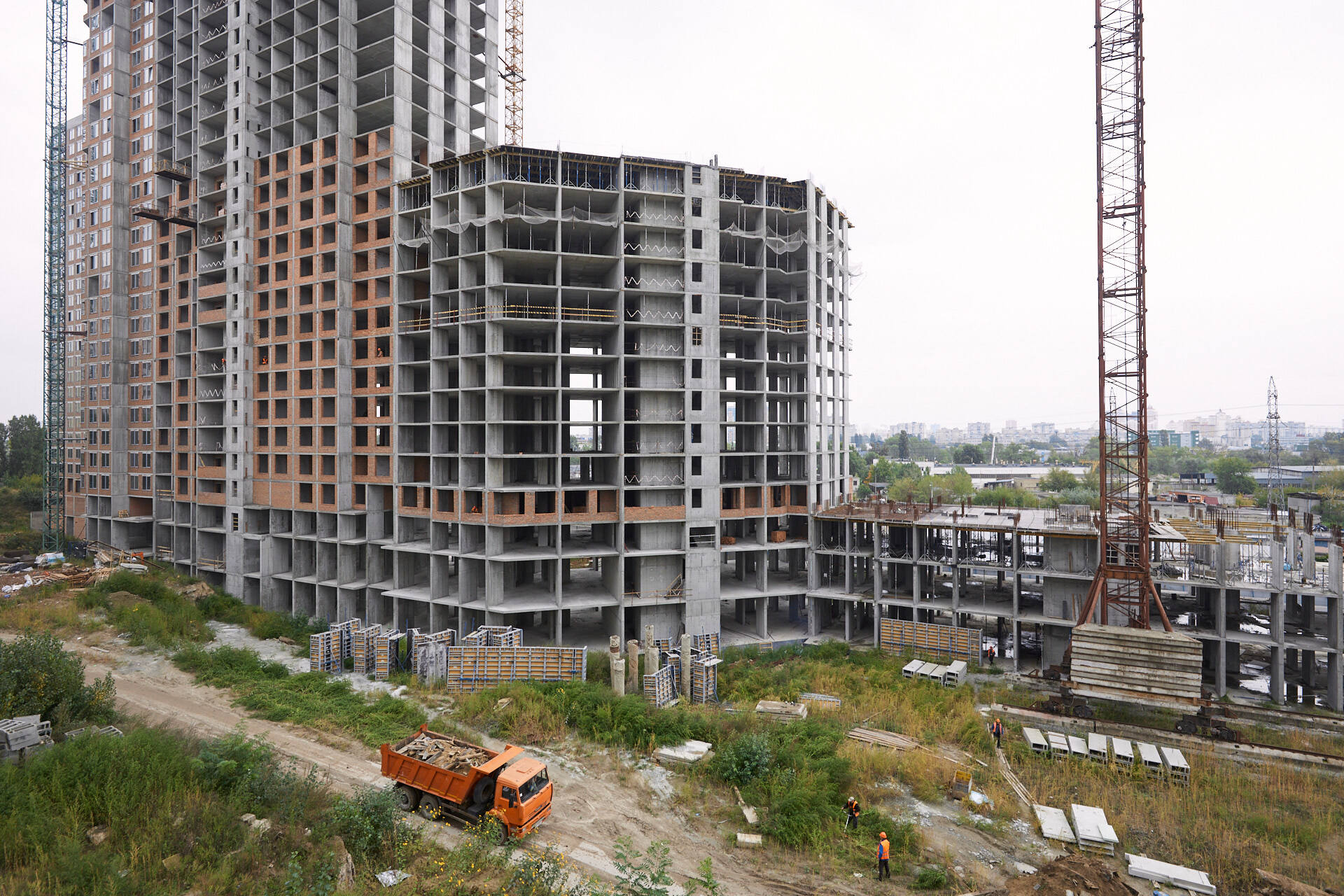

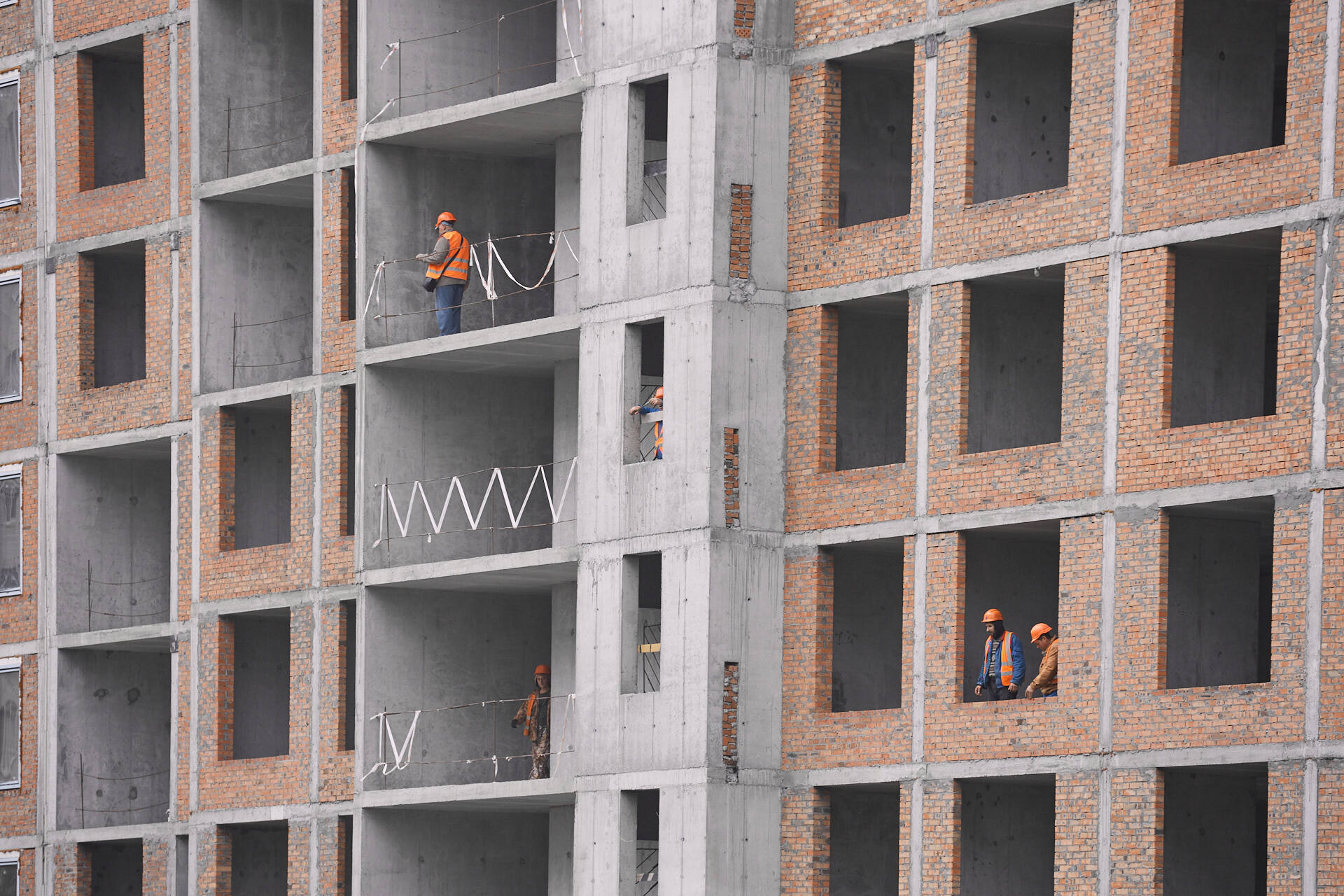

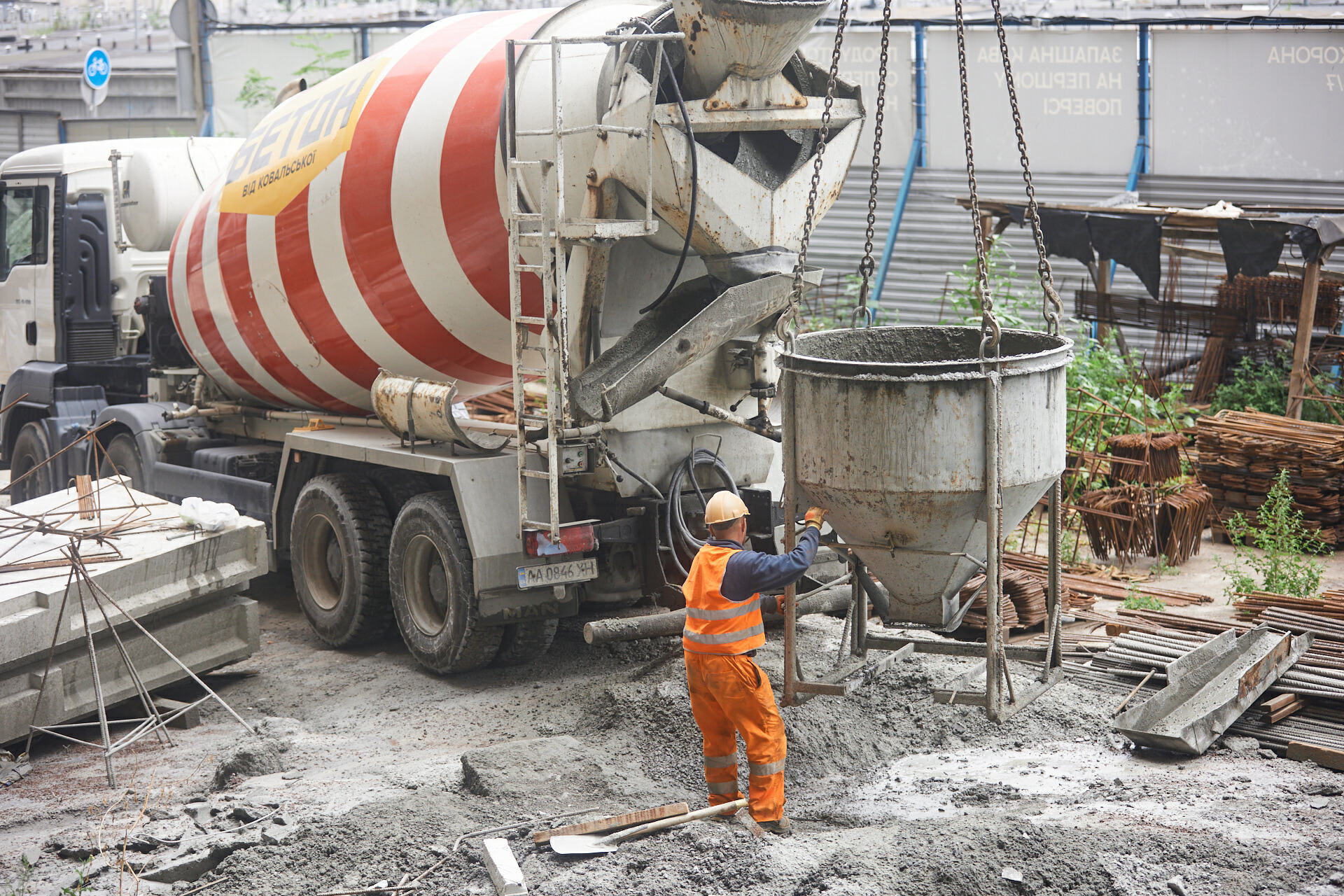

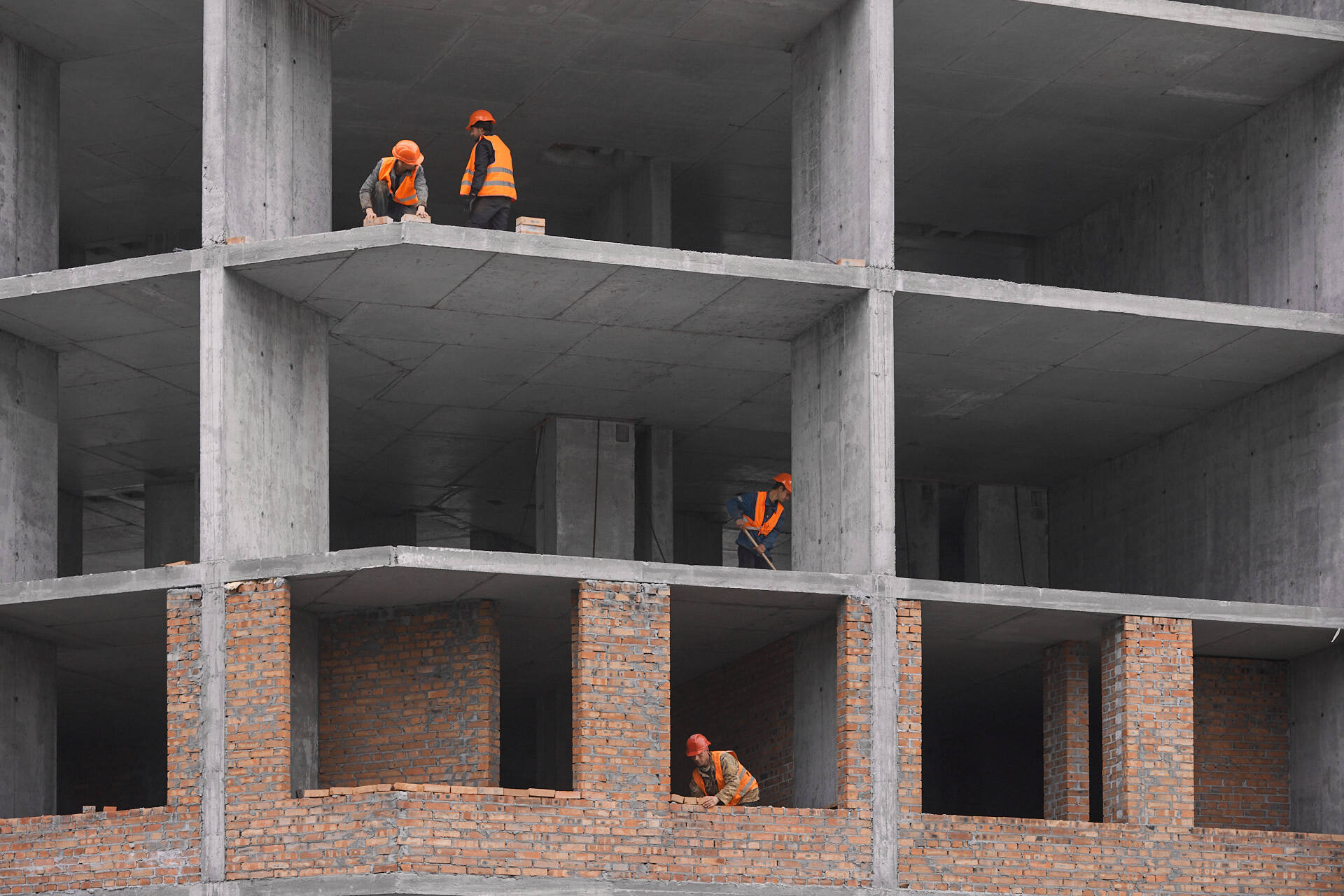

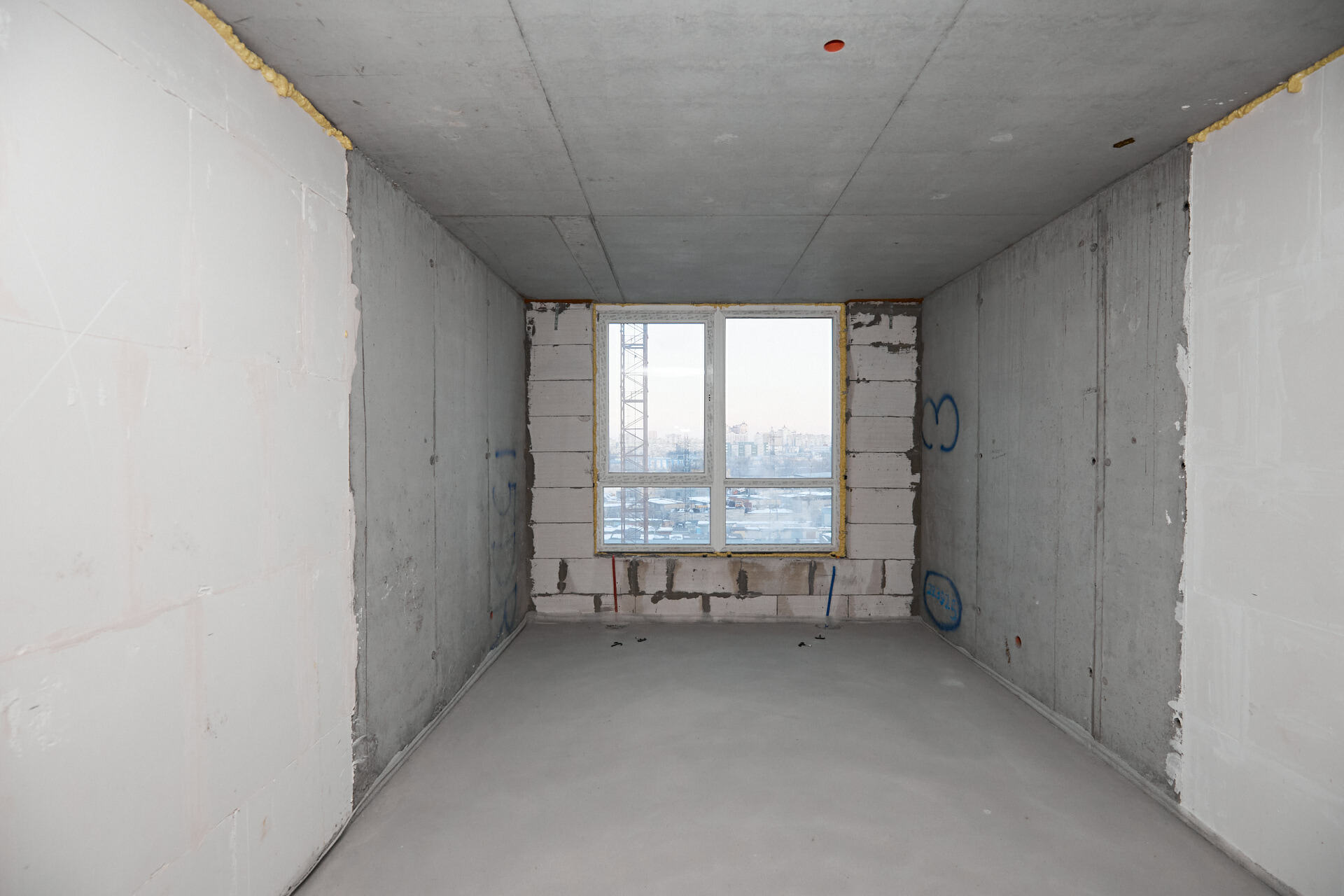

10 авг 2022 14:37

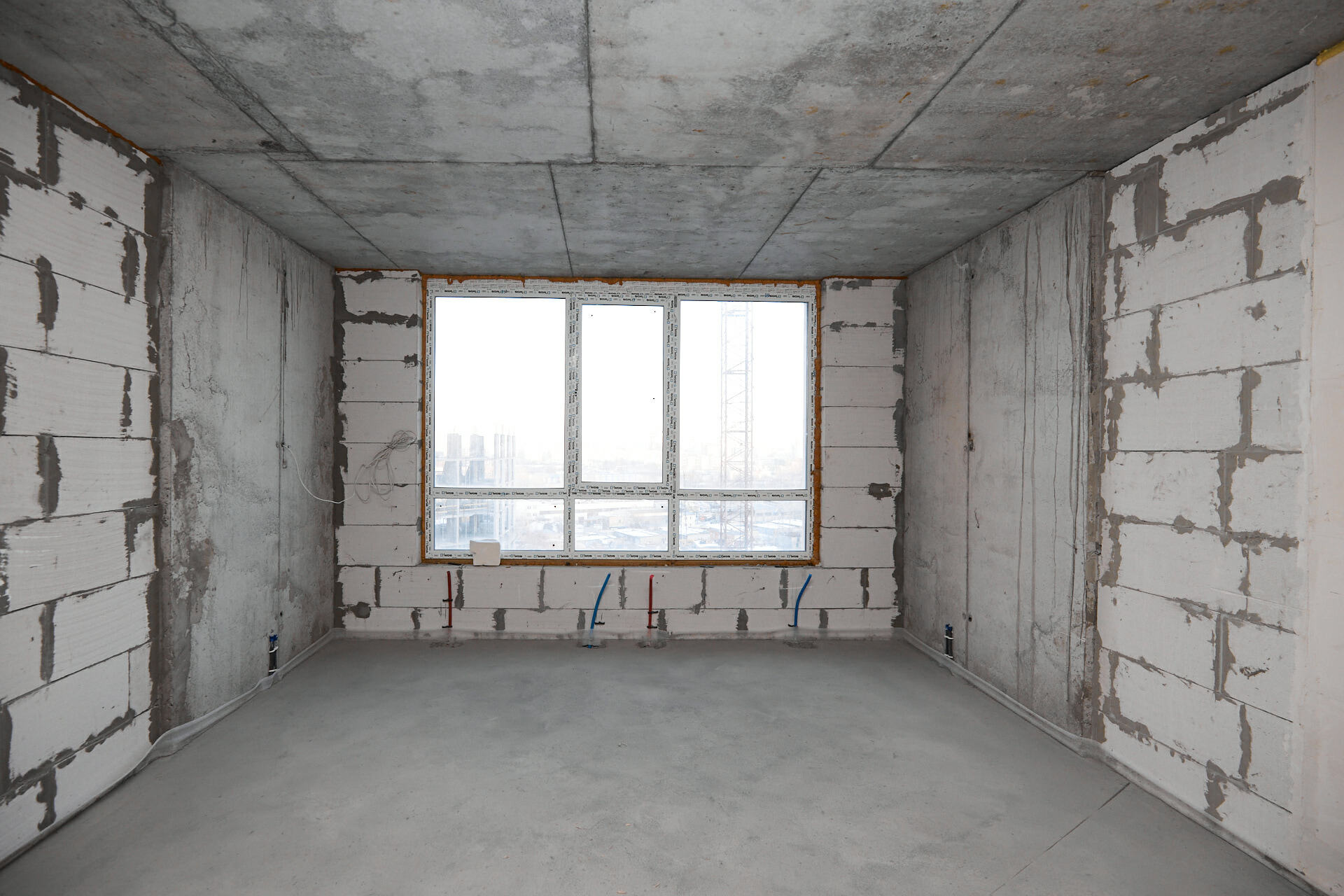

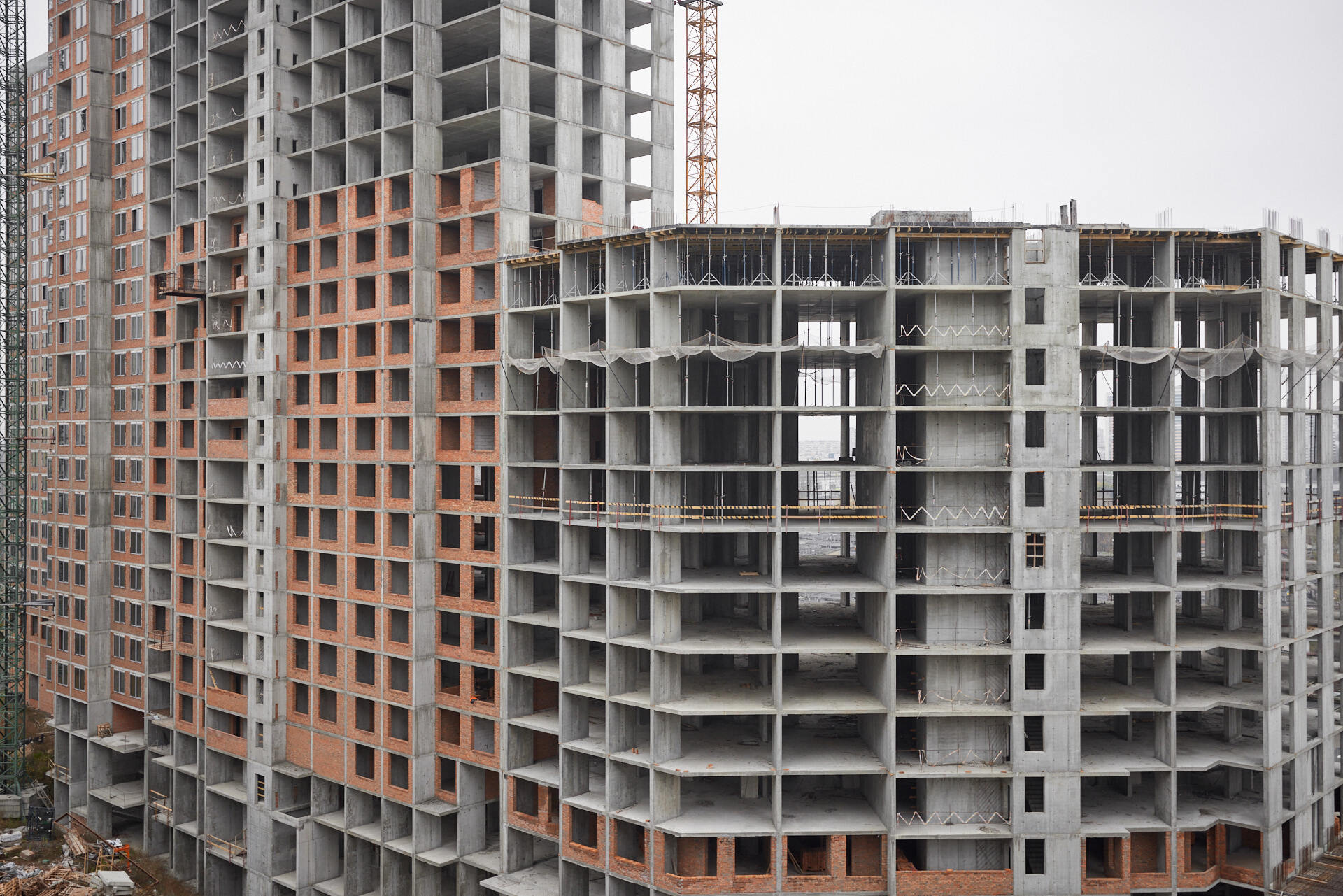

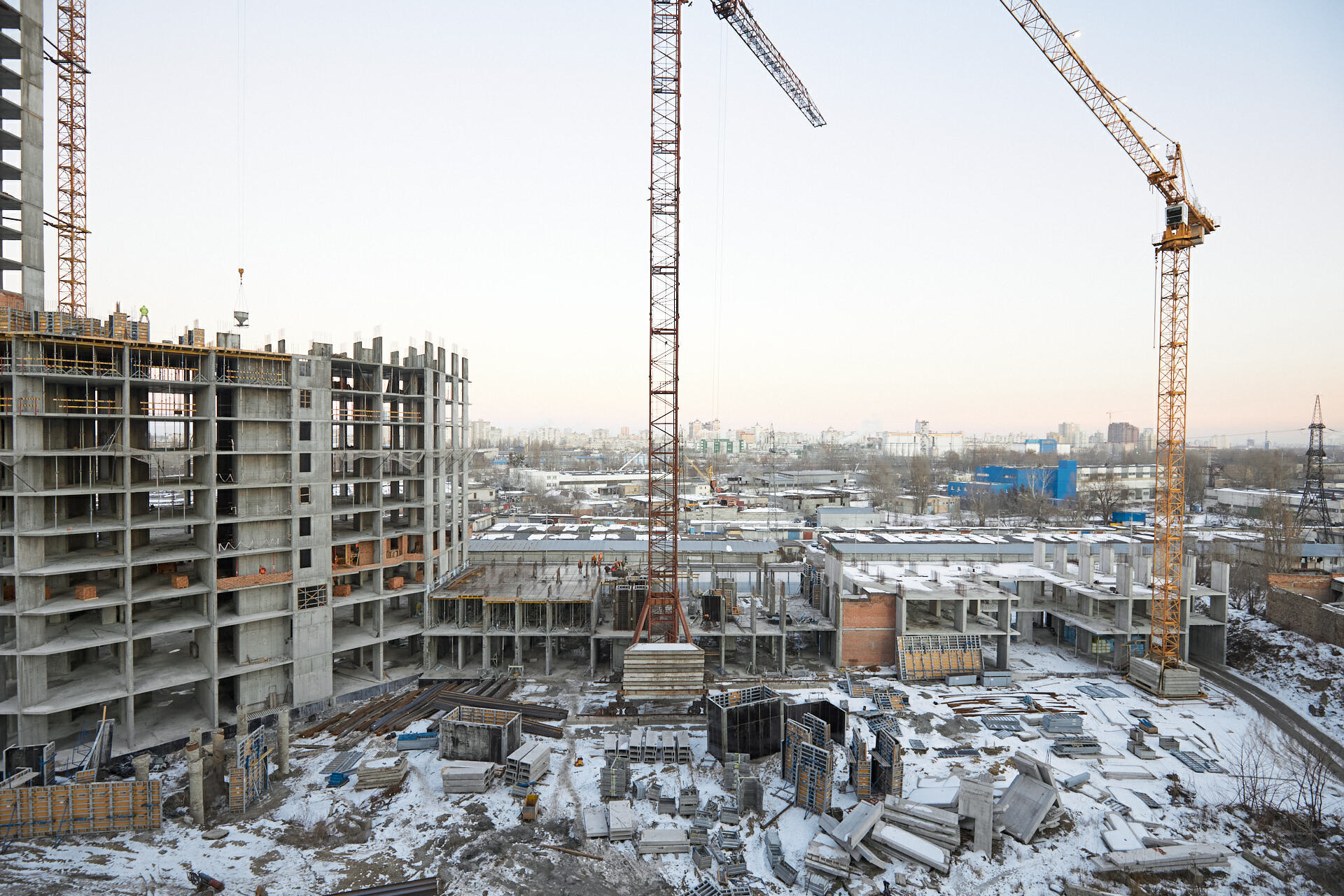

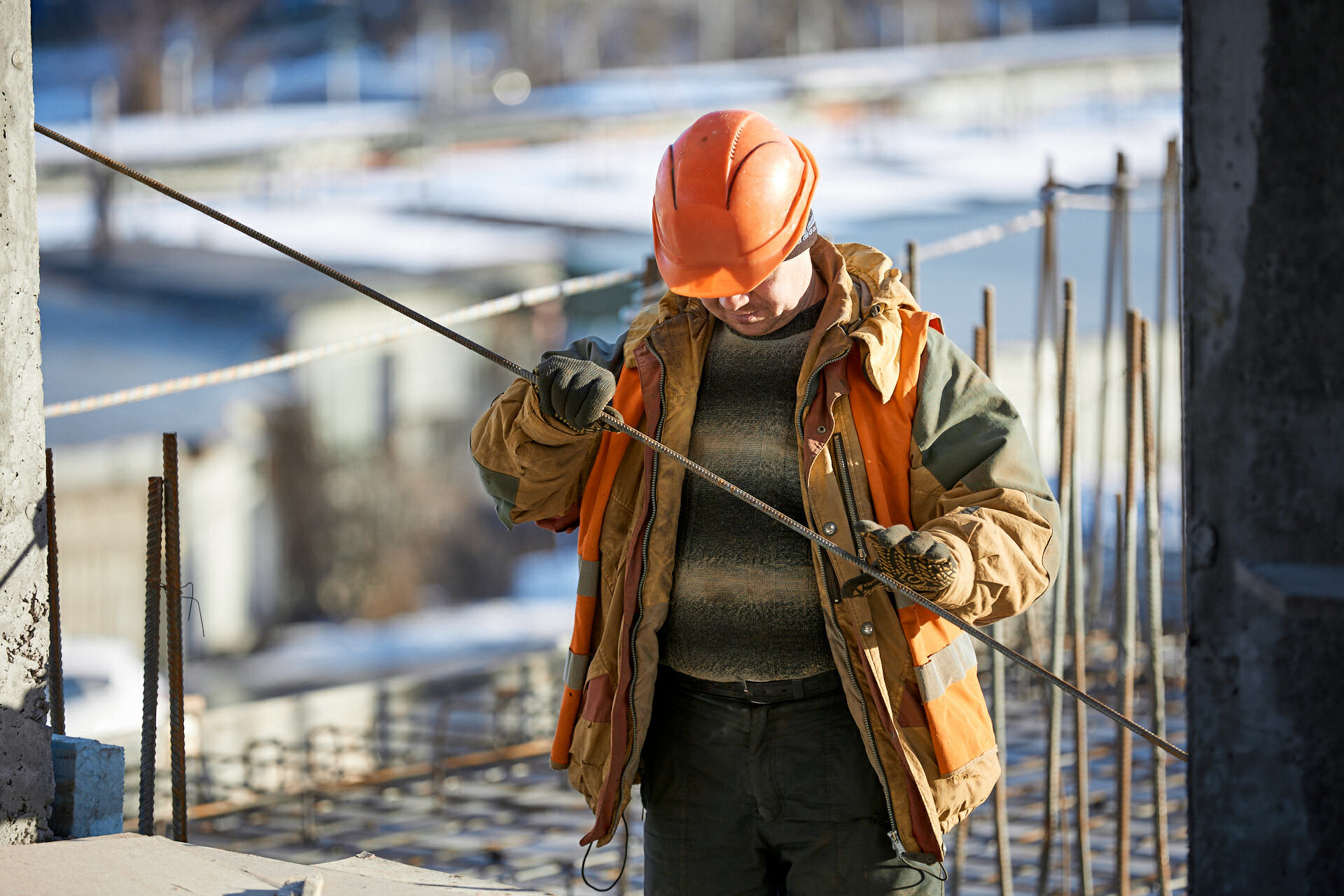

Нові фото



02 сен 2022 09:55

В Polaris Home&Plaza стартувала Програма житлового розтермінування для внутрішньо переміщених осіб.

Для придбання власної 2- або 3-кімнатної квартири у столиці переселенці з Харківської, Луганської, Донецької, Запорізької, Дніпропетровської, Херсонської та Миколаївської областей можуть скористатися пільговими умовами.

Перший внесок — 30%.

Решта 70% — перед введенням будинку в експлуатацію.

«Наша пропозиція є одним із шляхів вирішення дуже актуального на сьогодні питання — забезпечення якісним сучасним житлом людей, які були вимушені переїхати. Багатьом нашим співвітчизникам довелося покинути свої домівки і починати життя спочатку. Ми розуміємо ці обставини, тож ризики за програмою мінімальні, бо більша частина від вартості буде сплачуватися вже по факту, за готову квартиру. Тим більше, що житлові секції  4.1 та 3.3 вже зараз мають високу готовність», – розповів керівник відділу продажу Polaris Home&Plaza.

Нагадаємо, що активне будівництво комплексу було поновлено ще в перші дні літа.

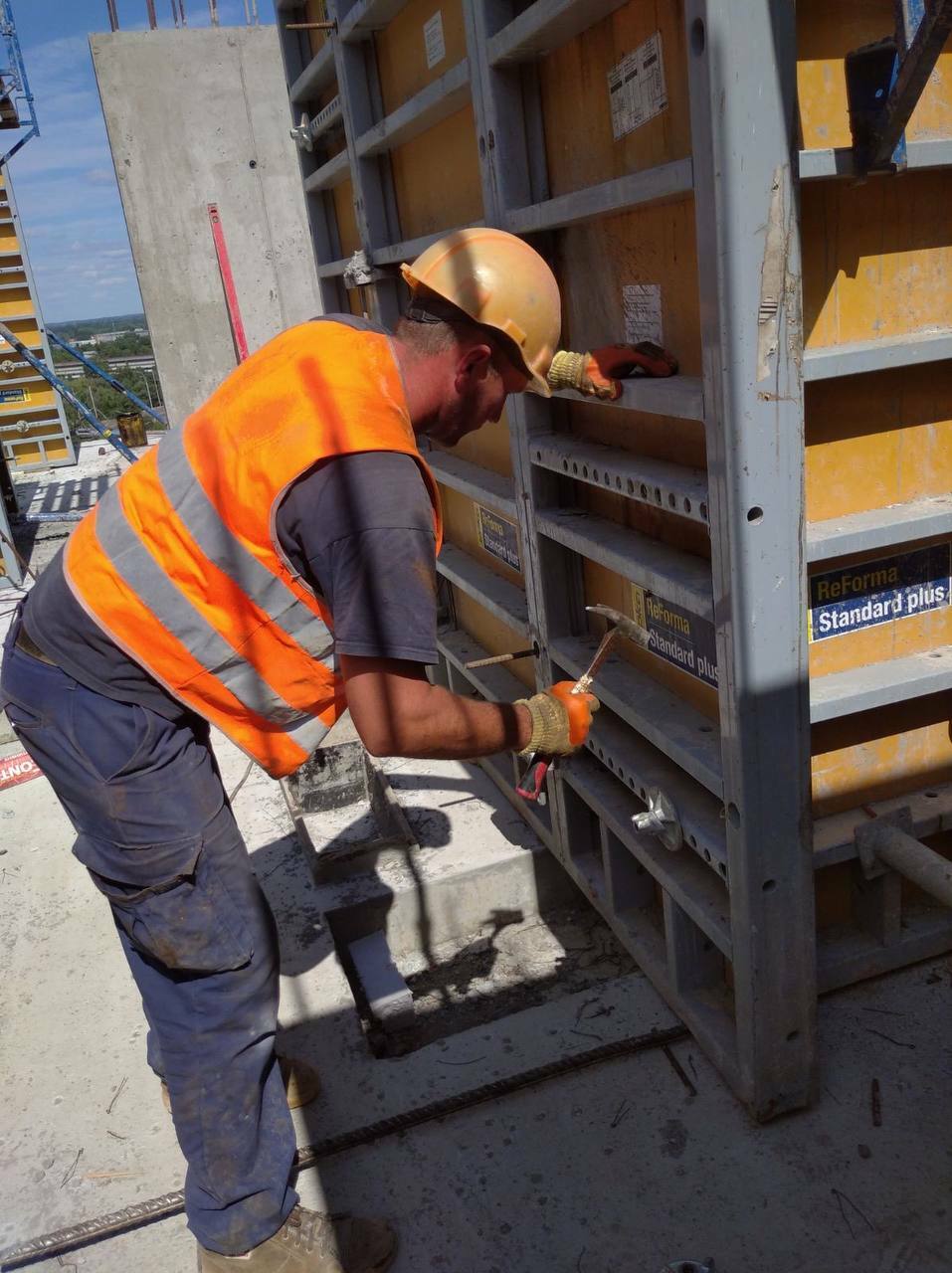

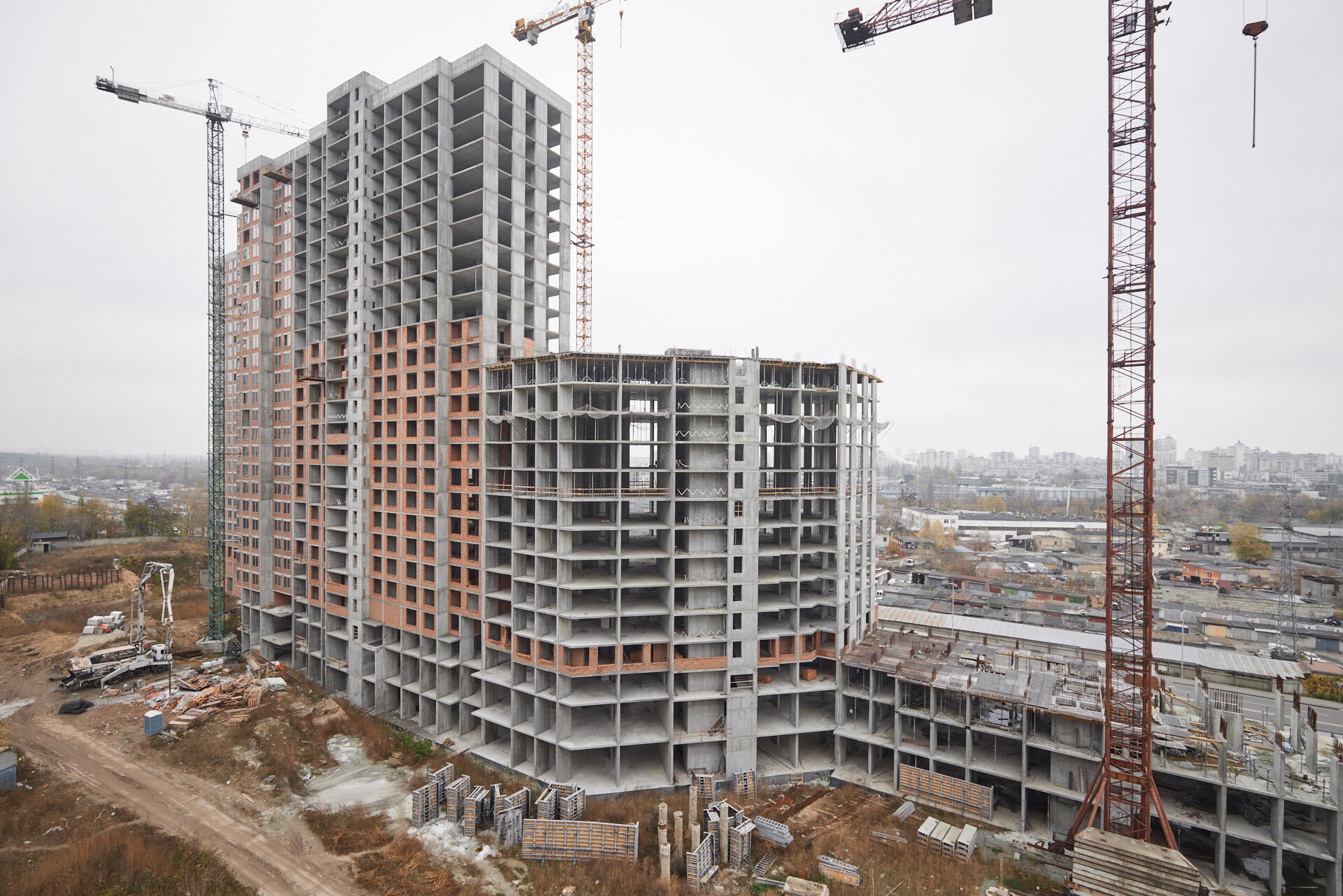

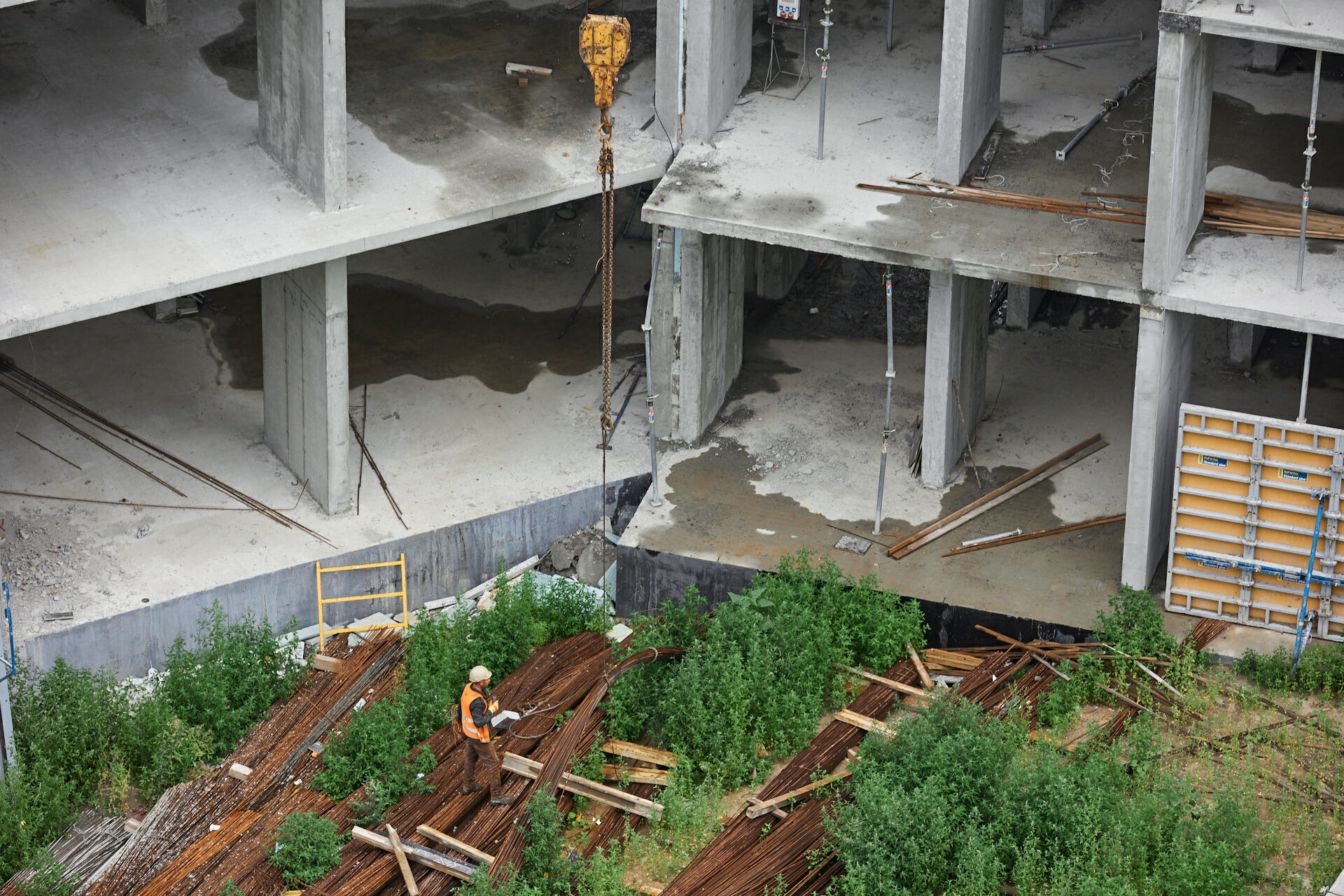

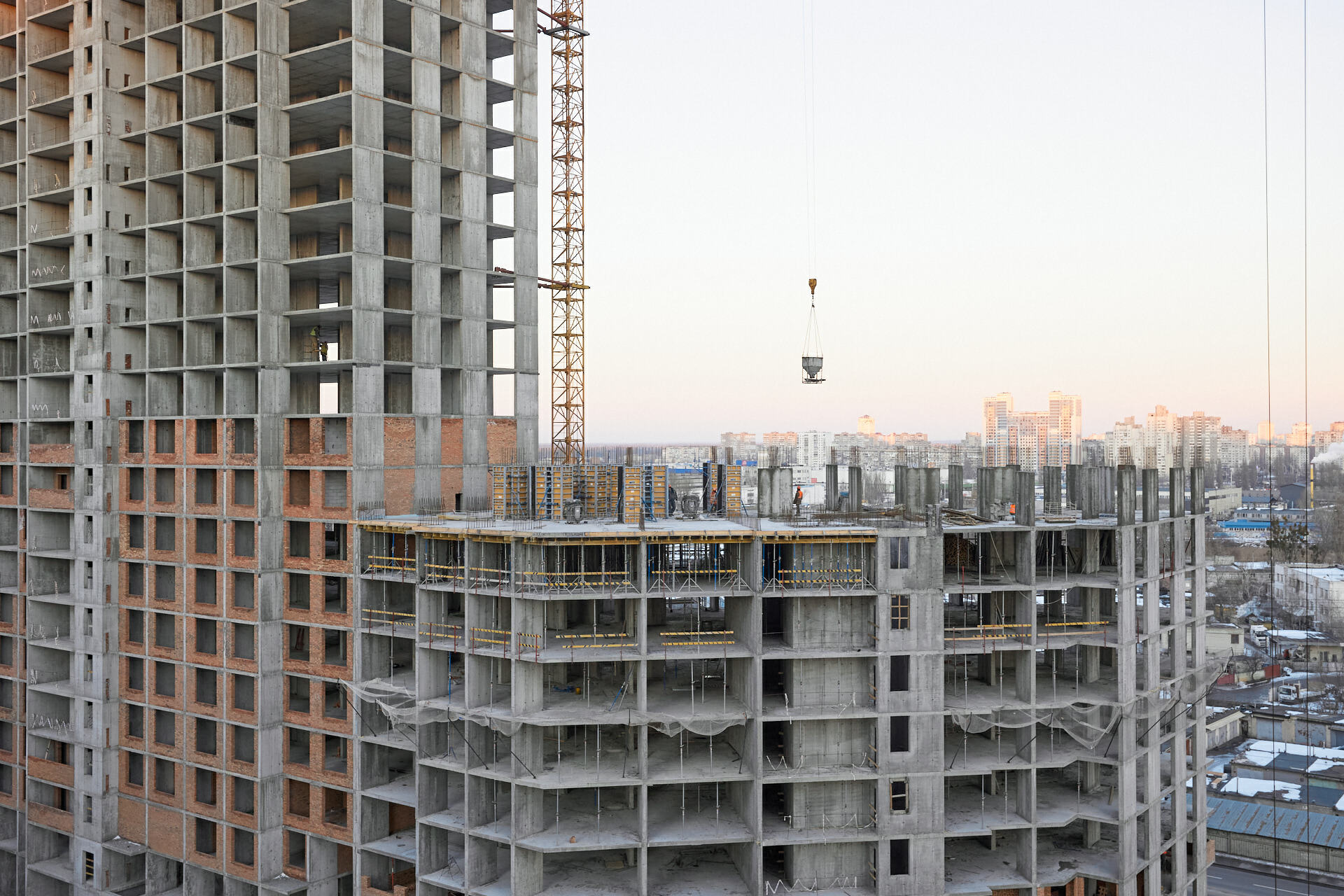

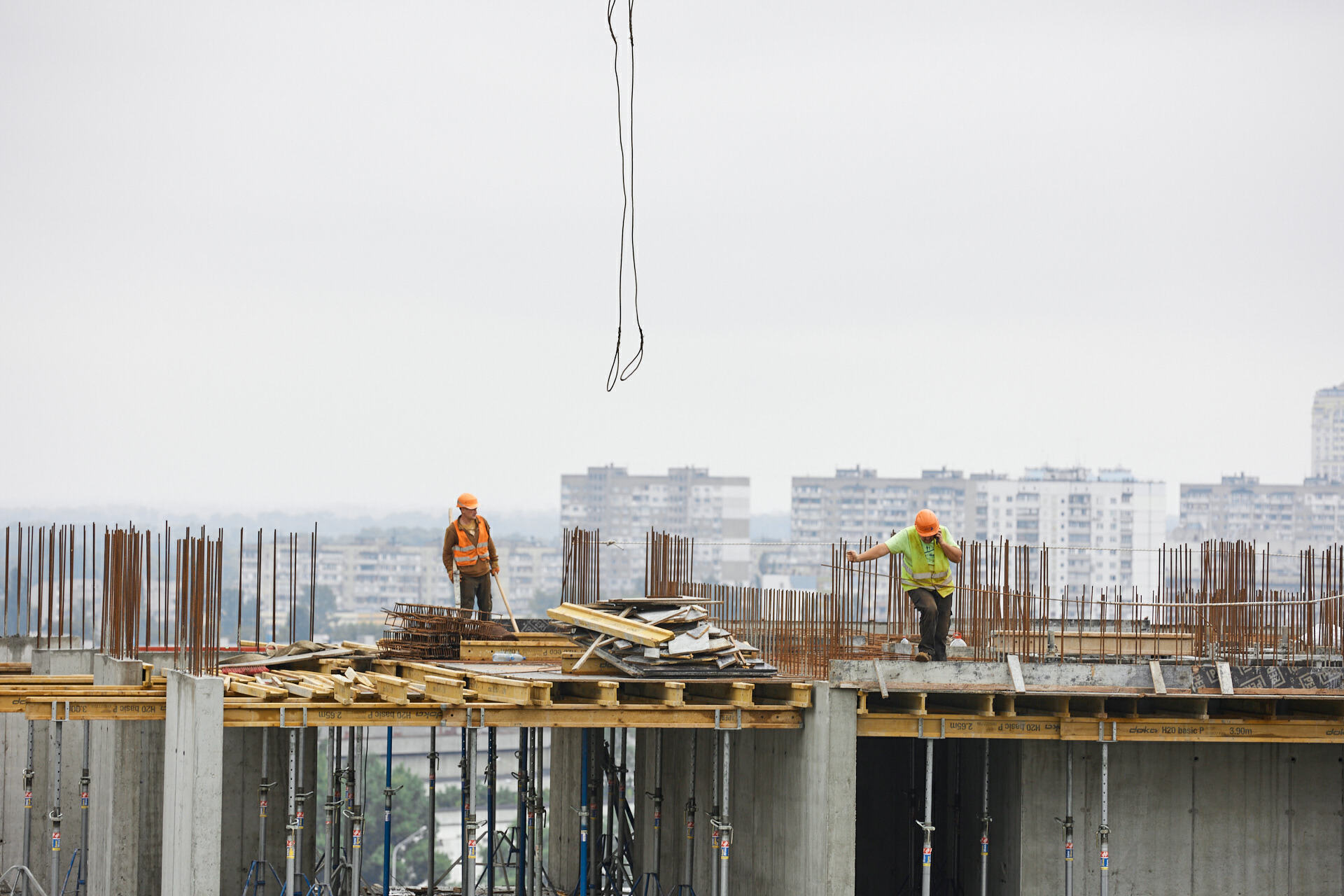

11 окт 2022 12:33

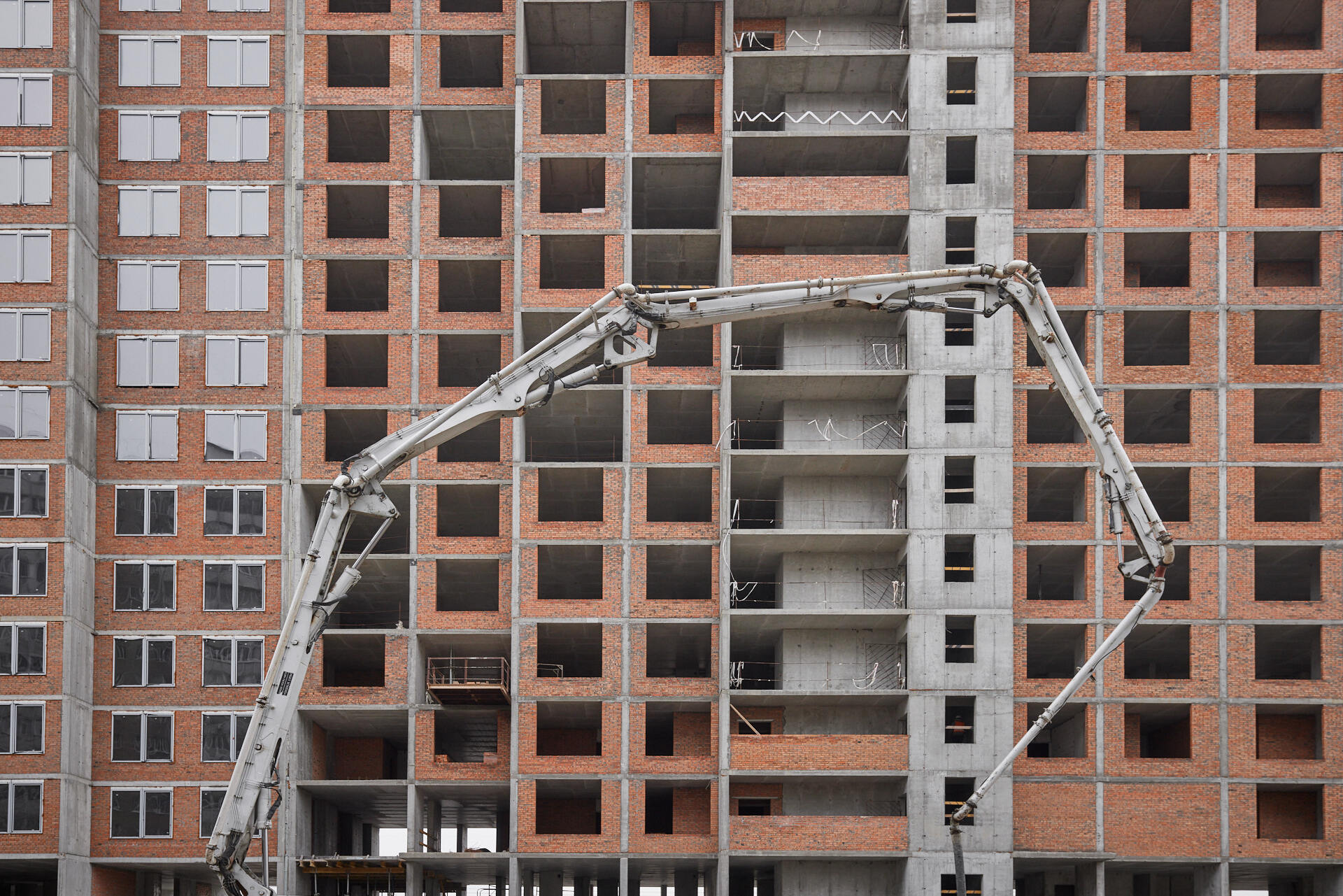

🏗Секція 4.1

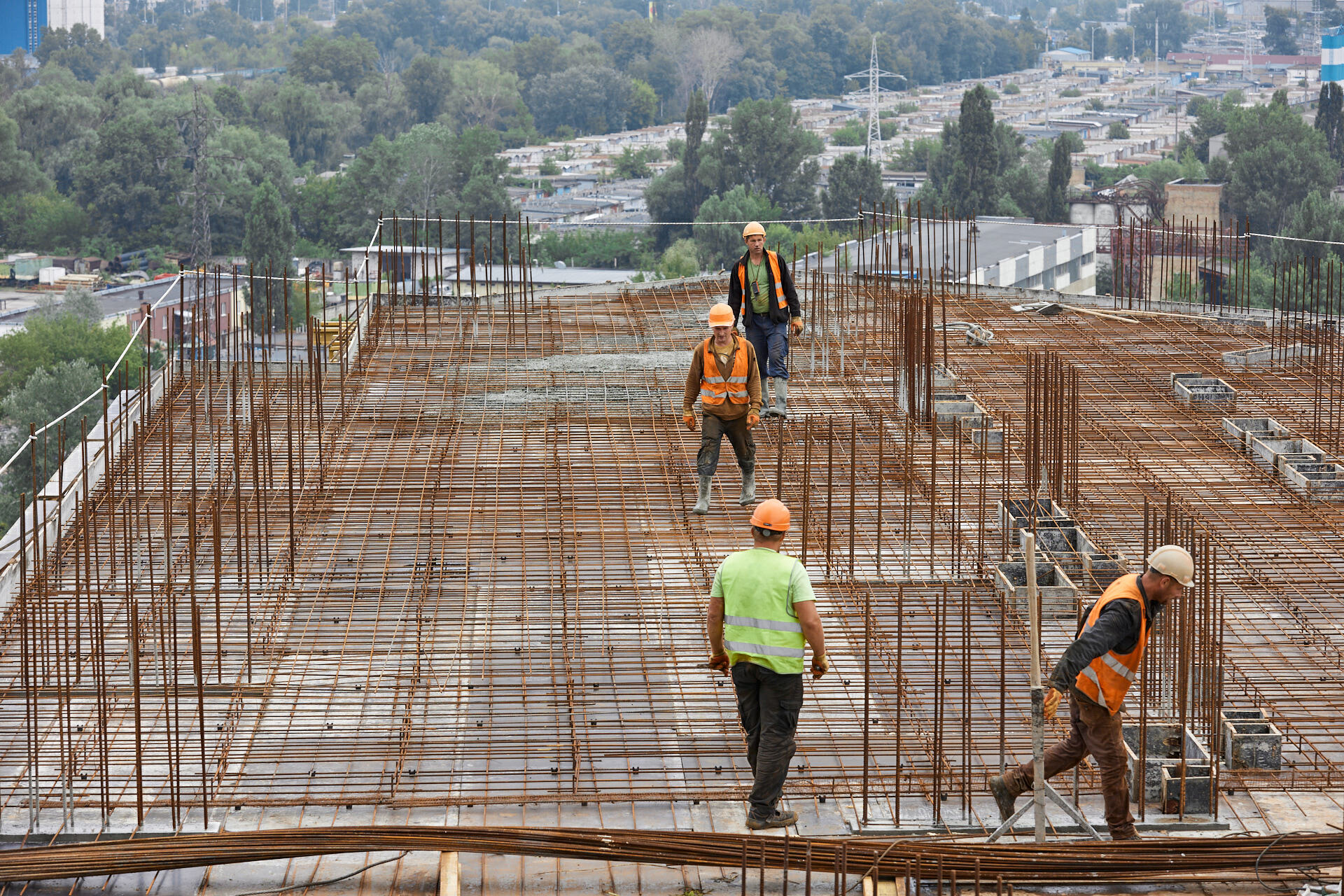

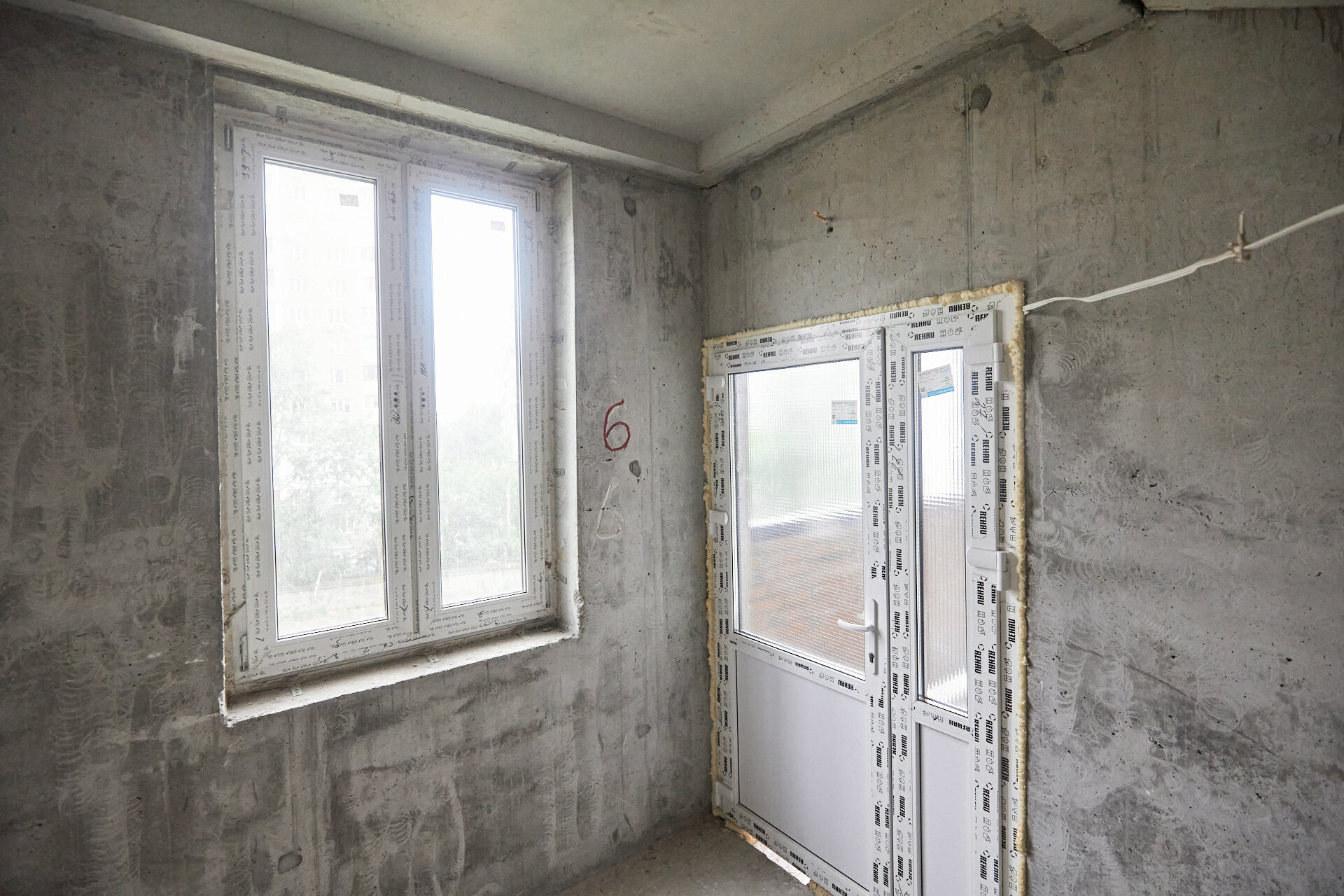

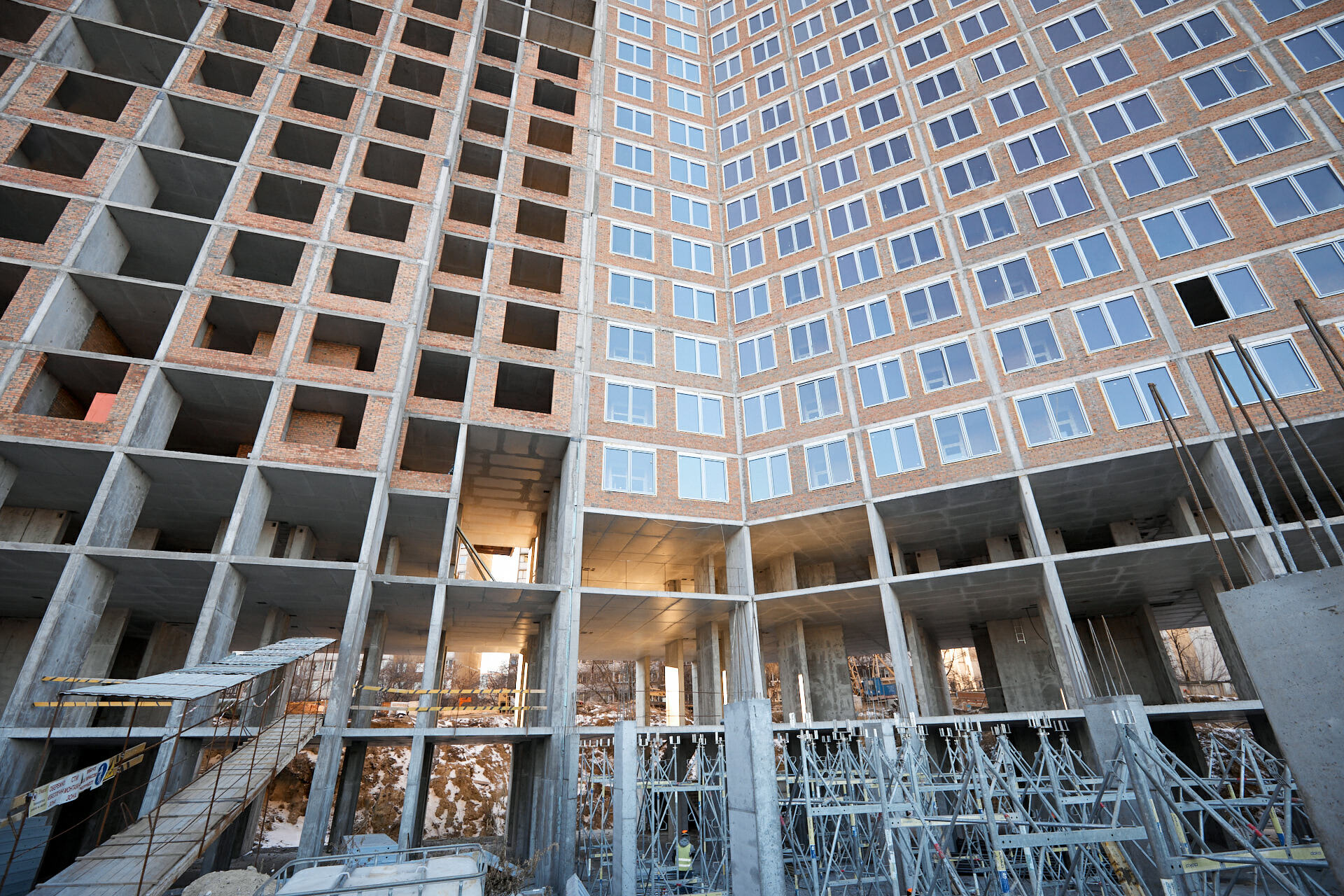

✓Виконано штукатурні роботи по 13 поверх, готуємося перейти на 14 і 15

✓ Цегляну кладку комерційних поверхів виконано на 80%

✓Завершено облаштування покрівлі 25-26 поверхи

✓На фінальній стадії монтаж вантажних ліфтів, триває монтаж пасажирських

✓Закладаються мережі у стояках МЗК


🏗Секція 3.3

✓Виконано цегляну кладку до 26 поверху


🏗Секція 3.2

✓Продовжуємо цегляну кладку


🏗Секція 3.1

✓Готова плита перекриття на рівні 14 поверху

✓Монтаж сходових маршів виконано по 12 поверх


🏢 Будинок 1ї секції (16-ти поверхівка)

✓Тривають електротехнічні роботи

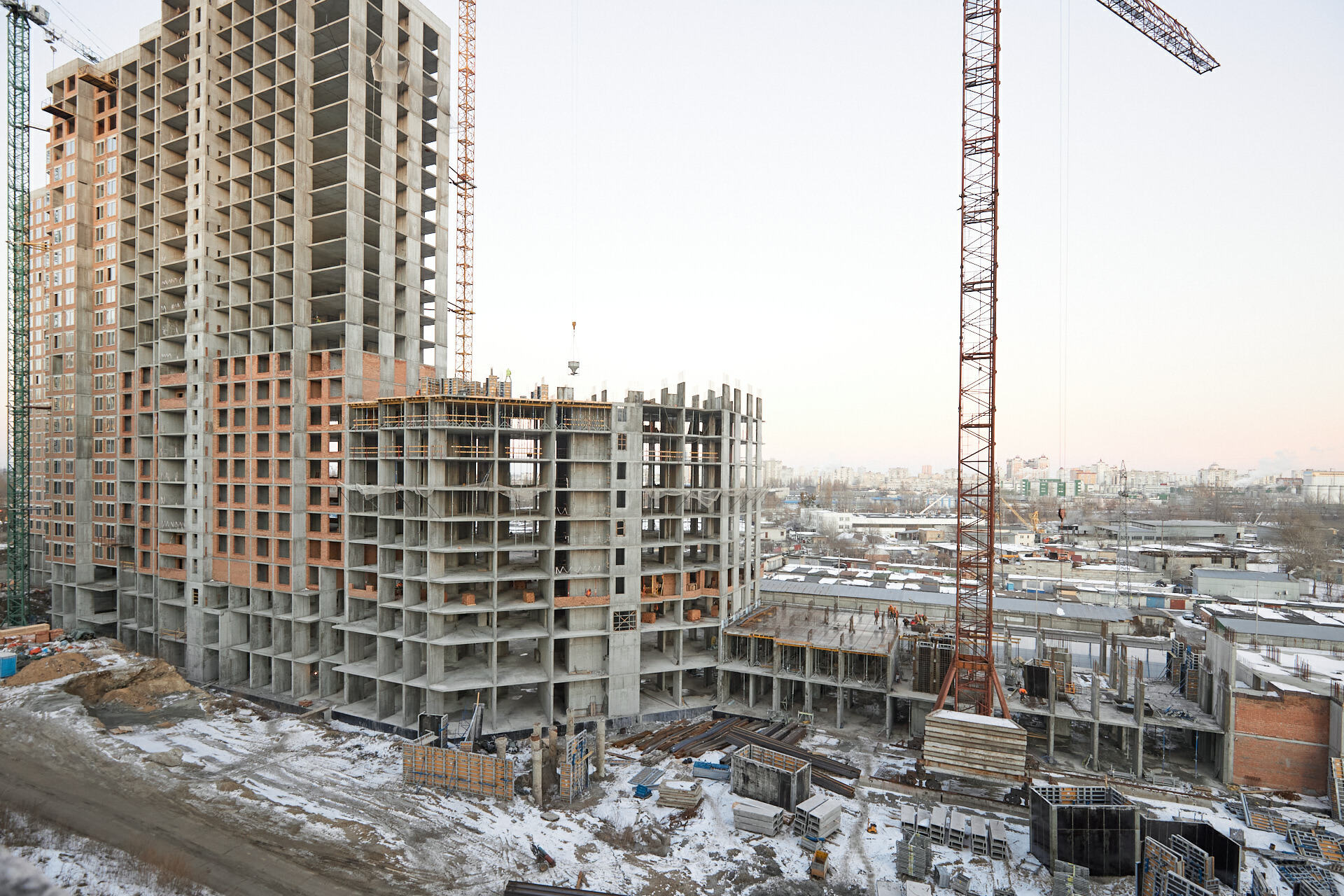

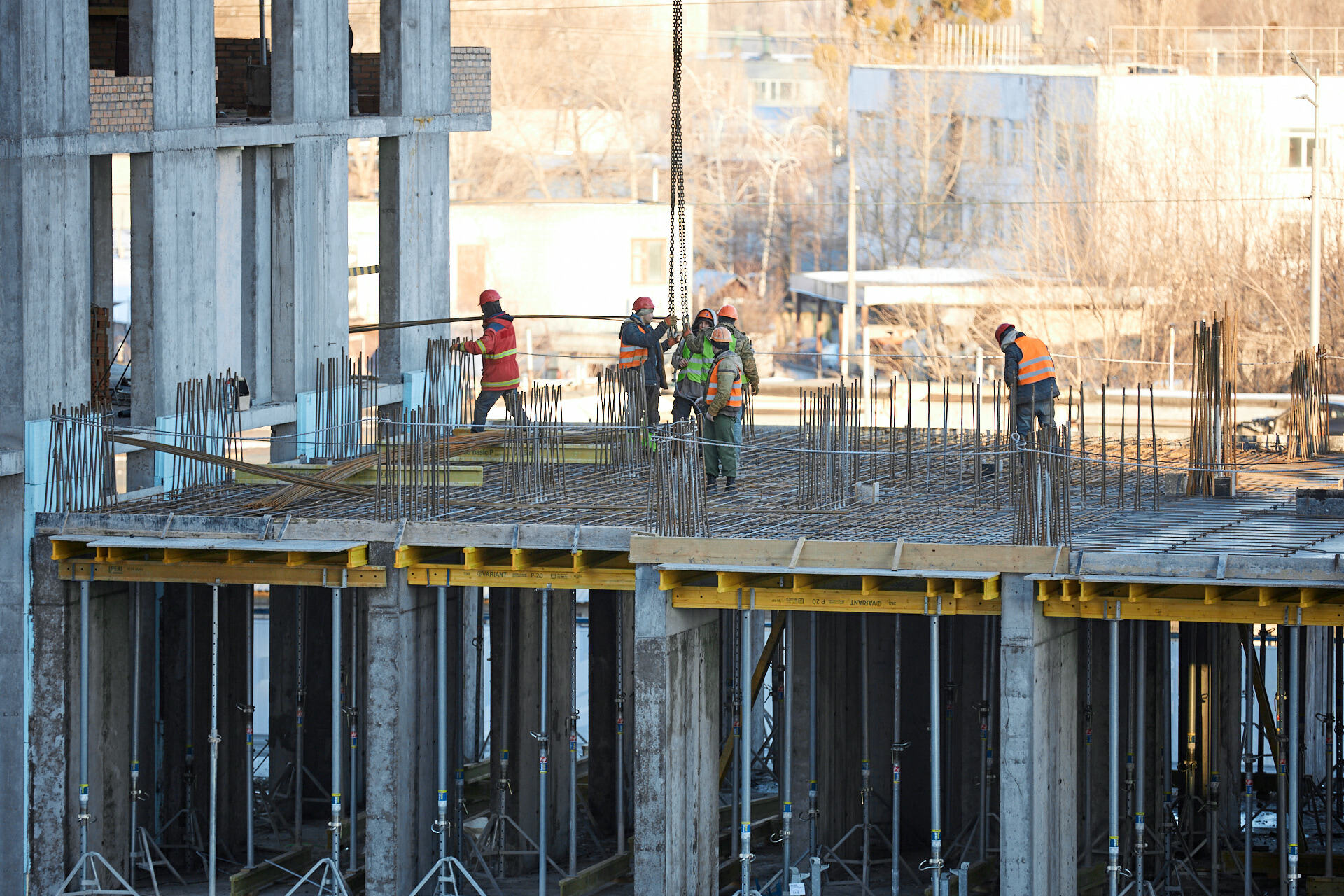

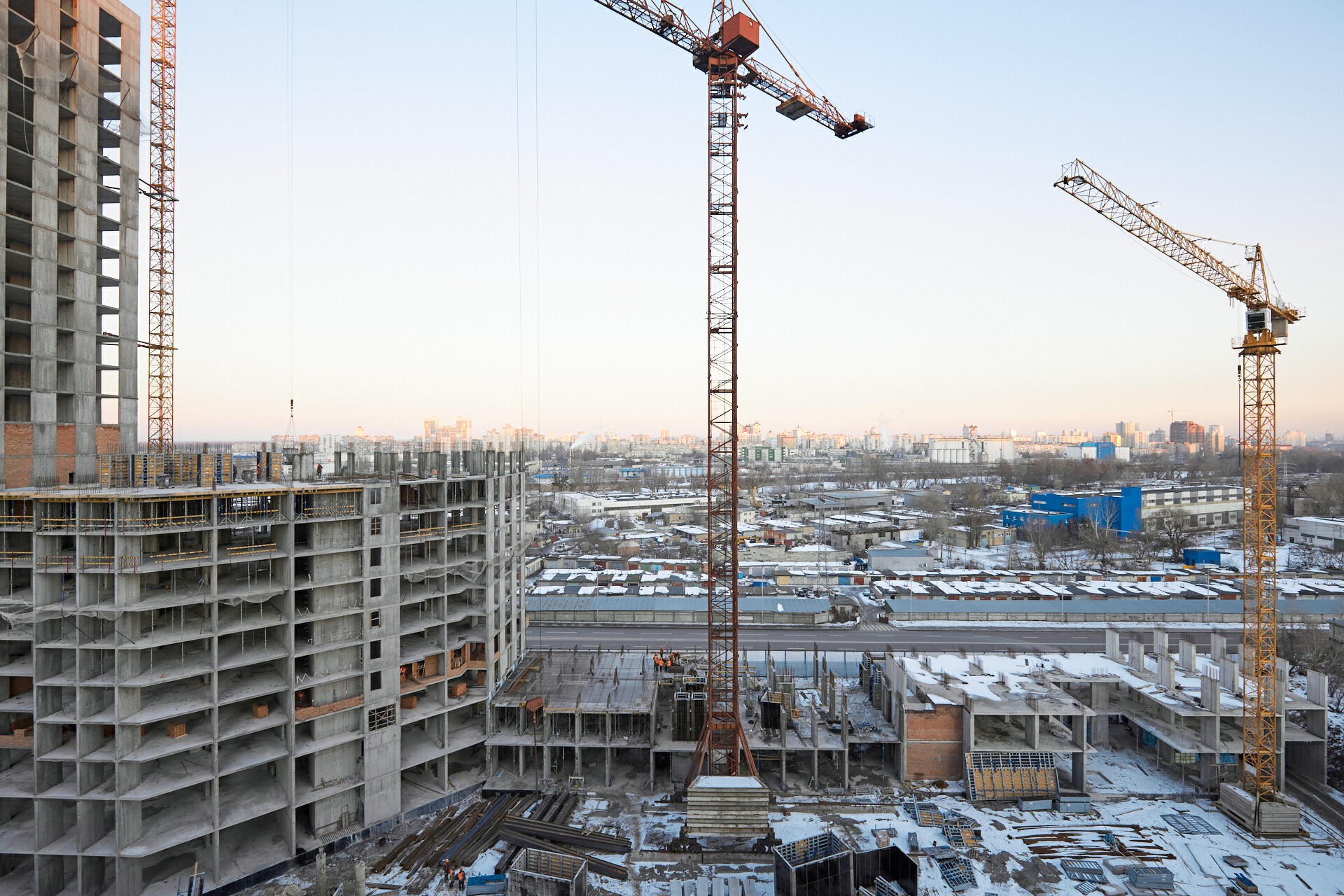

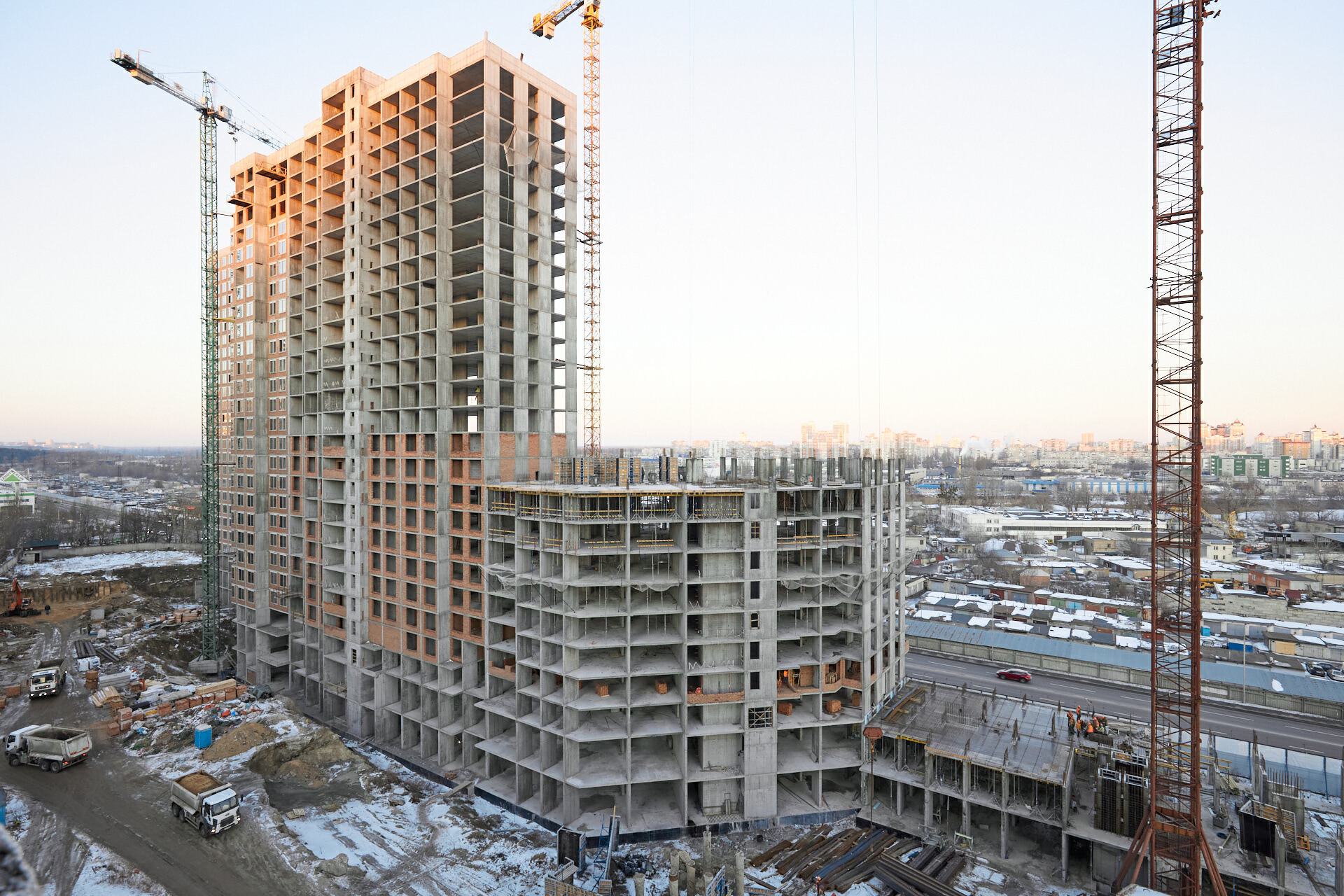

28 ноя 2022 10:50
Коли перемагають ЗСУ 💪 це — перемога усього цивілізованого світу. Коли в 🇺🇦 Україні будується житло, мова йде про щасливе глобальне майбутнє .
Зірка перемоги ✨ вказує нам шлях і за місяць в Polaris Home&Plaza ми стали до мети ще на крок ближче.

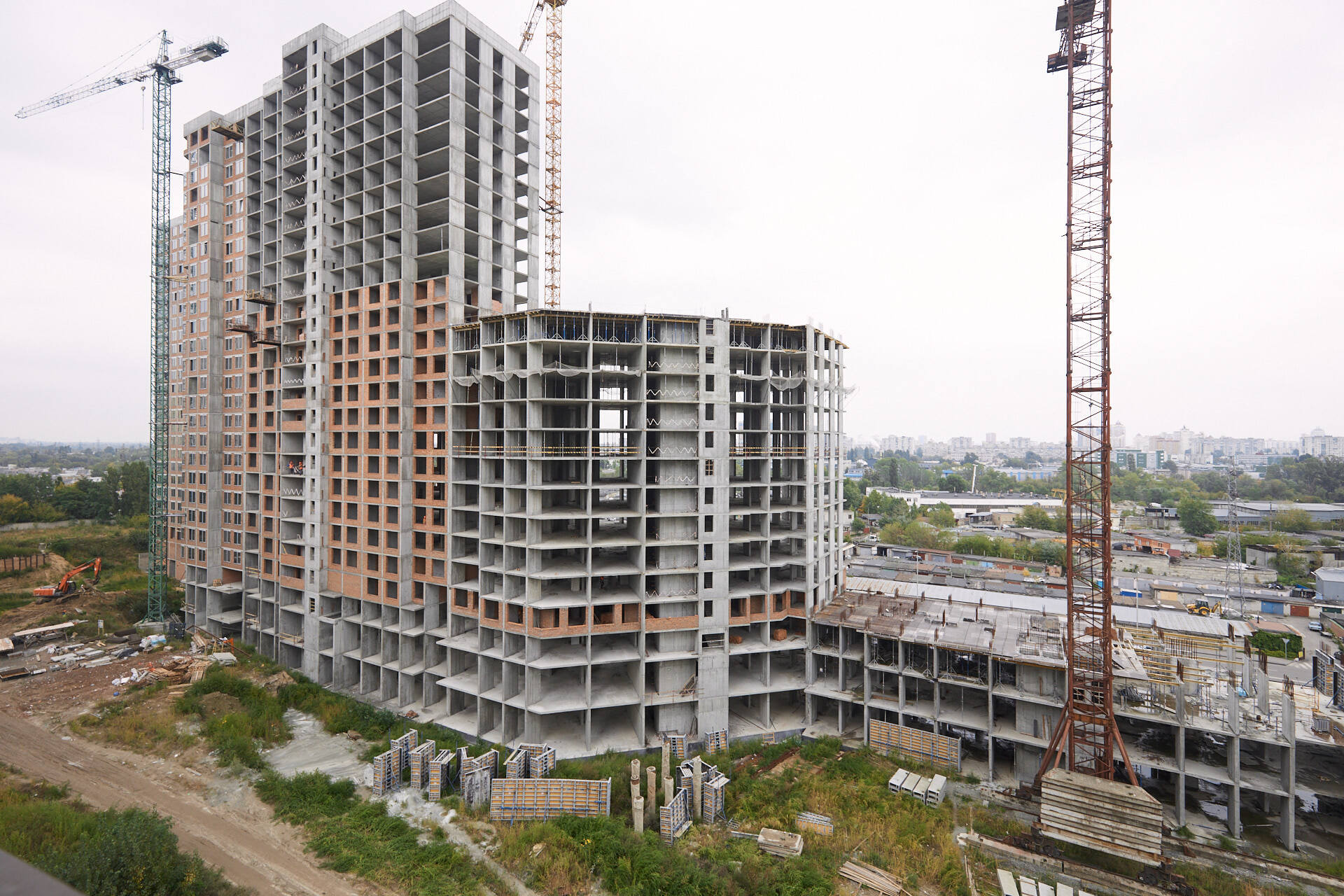

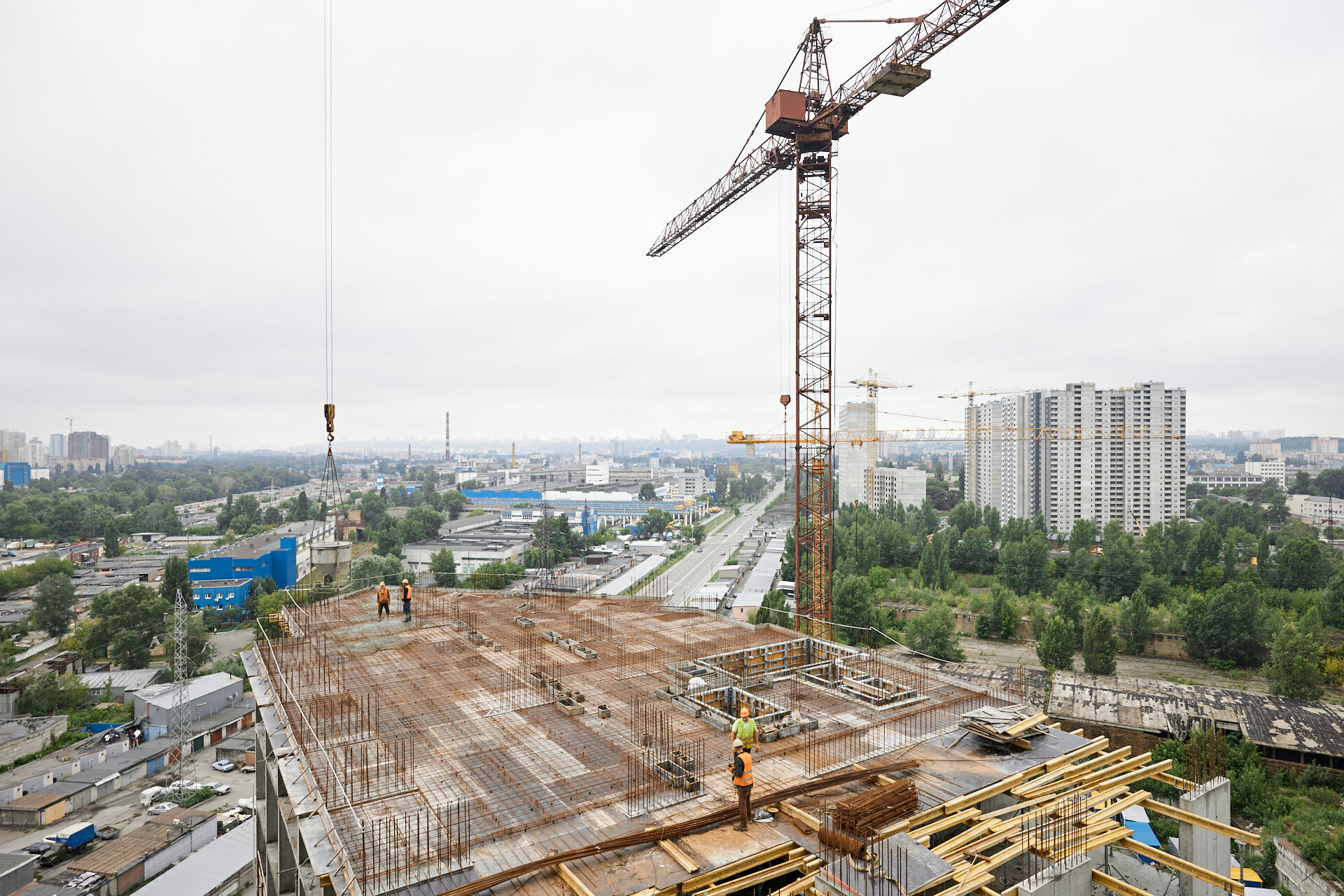

Свіжий 🏗️ хід будівництва до вашої уваги:

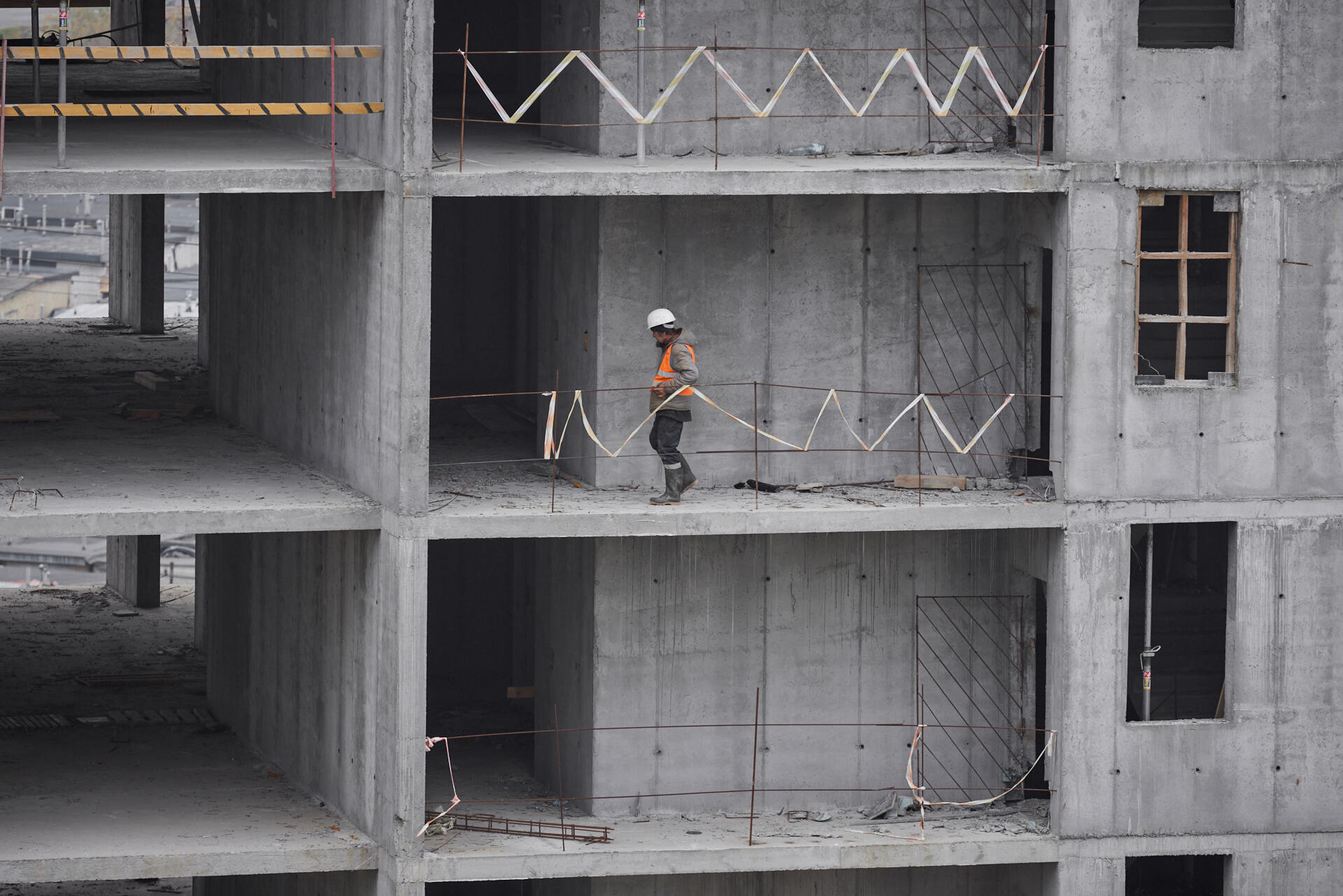

💫 Секція 4.1
✓ Виконано штукатурні роботи по 20 поверх
✓ Цегляну кладку комерційних поверхів виконано на 95%
✓ Завершено монтаж вантажного ліфта монтаж пасажирських – продовжується

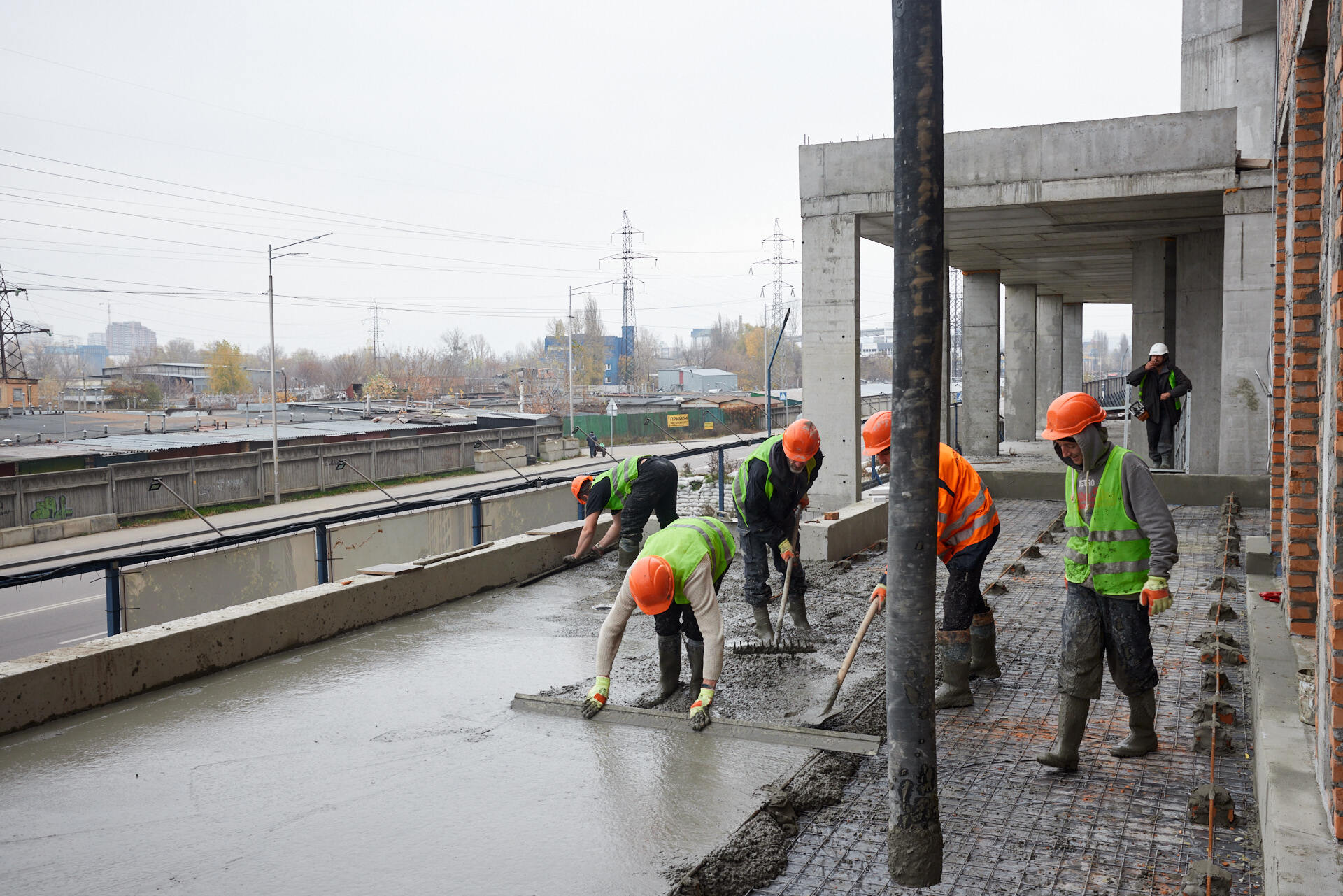

✓ На 25 поверсі виконується стяжка
💫 Секція 3.3
✓ Закладаються окремі віконні проєми
💫 Секція 3.2
✓ На 3-му поверсі виконано монолітні роботи з влаштування арки перекриття
✓ Триває цегляна кладка
💫 Секція 3.1
✓ Триває монтаж сходових маршів
💫 Будинок 1ї секції
✓ Фіналізуються електротехнічні роботи
