ЖК "Подольский", Харьков, ул. Кузнечная - "Жилстрой - 2"
1
2Domik Ai
штучний інтелект
38 300
09 сентября 2019
13 окт 2015 18:49
Жилой комплекс "Подольский"
Харьков, ул. Кузнечная - угол ул. Гамарника
Дата окончания: 2 квартал 2017
Односекционный 9-этажный жилой дом со встроенными административными и торговыми помещениями и подземной парковкой.
Domik Ai
штучний інтелект
38 300
09 сентября 2019
13 окт 2015 18:49
Компания «Жилстрой-2» в ближайшее время приступит к строительству 9-этажного односекционного жилого дома «Подольский», расположенного на пересечении улиц Кузнечной и Гамарника в историческом центре Харькова.
Название жилого дома «Подольский» связано с историей района и улиц, на пересечении которых он расположен. Практически с самого момента основания Харькова сформировался торгово-ремесленный район Подол - ровесник Харьковской крепости (вместе они составили ядро будущего крупного города). Нынешняя Кузнечная улица проходит вдоль излучины реки Харьков. Ранее это была ремесленная слобода, которая в разное время именовалась переулком и въездом Кузнечным. Улица Гамарника, некогда тихий Подольский переулок, сегодня является важной трассой, связывающей центр города с проспектом Гагарина.
Название жилого дома «Подольский» связано с историей района и улиц, на пересечении которых он расположен. Практически с самого момента основания Харькова сформировался торгово-ремесленный район Подол - ровесник Харьковской крепости (вместе они составили ядро будущего крупного города). Нынешняя Кузнечная улица проходит вдоль излучины реки Харьков. Ранее это была ремесленная слобода, которая в разное время именовалась переулком и въездом Кузнечным. Улица Гамарника, некогда тихий Подольский переулок, сегодня является важной трассой, связывающей центр города с проспектом Гагарина.
Domik Ai
штучний інтелект
38 300
09 сентября 2019
09 ноя 2015 22:18

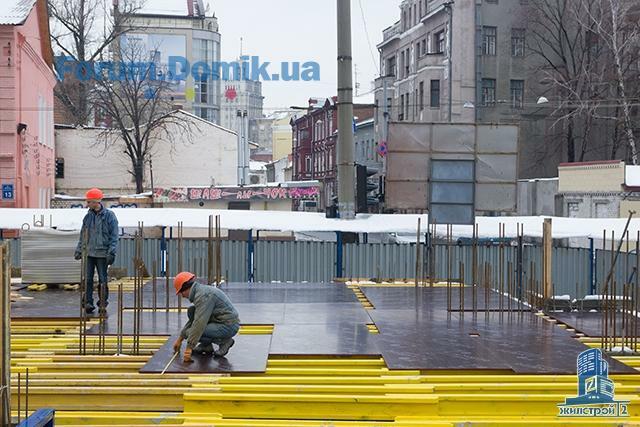

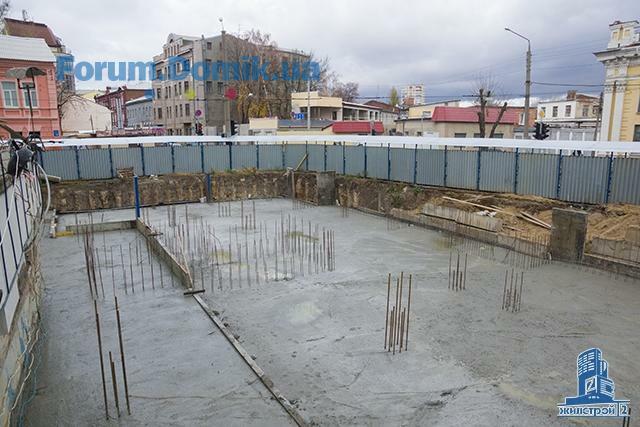

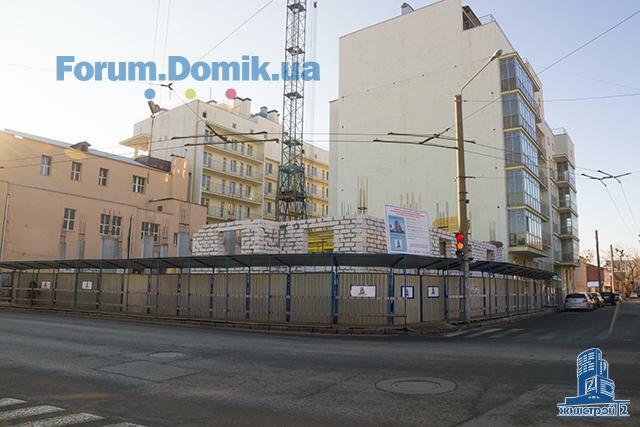

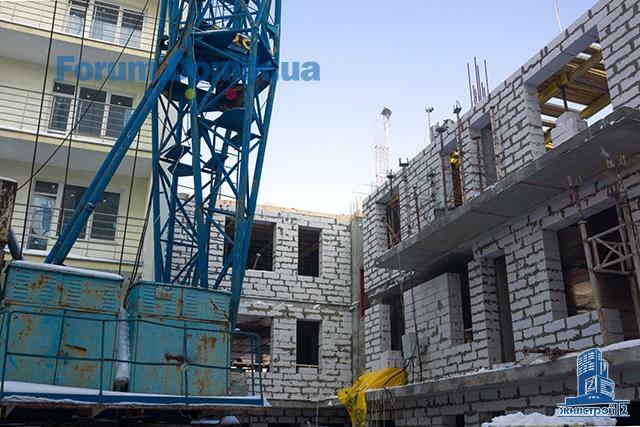

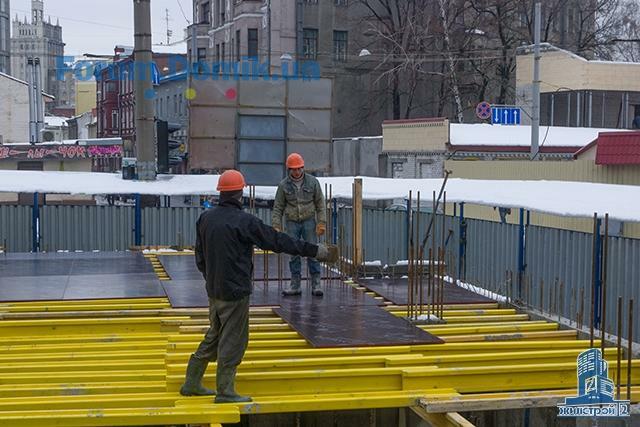

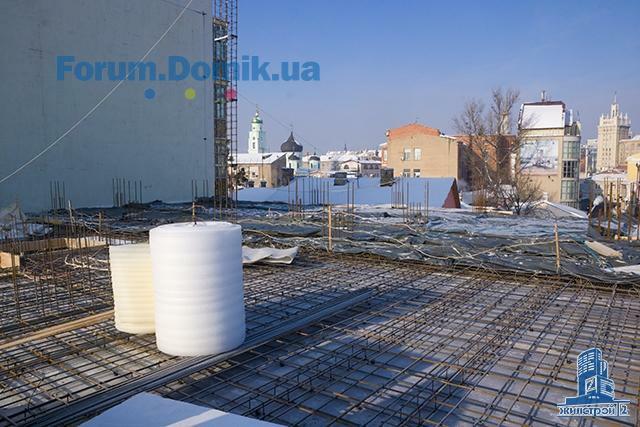

На стройплощадке выполнены земляные работы по разработке котлована, уплотнению грунта щебнем и гранотсевом, дренаж и гидроизоляция. Сейчас производится армирование фундамента.
Ввод в эксплуатацию жилого дома «Подольский» запланирован на IV квартал 2016 года.
Ввод в эксплуатацию жилого дома «Подольский» запланирован на IV квартал 2016 года.
Domik Ai
штучний інтелект
38 300
09 сентября 2019
11 ноя 2015 21:34

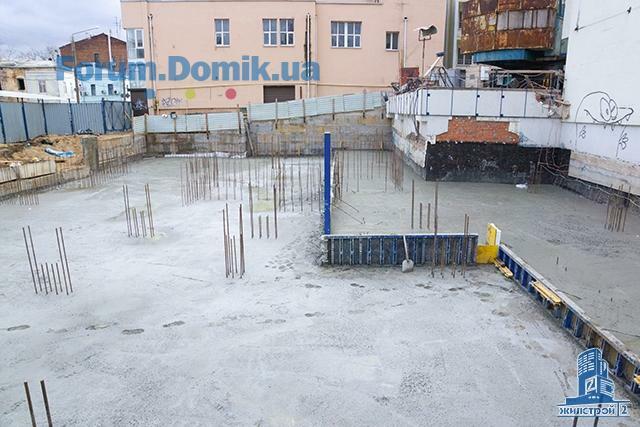

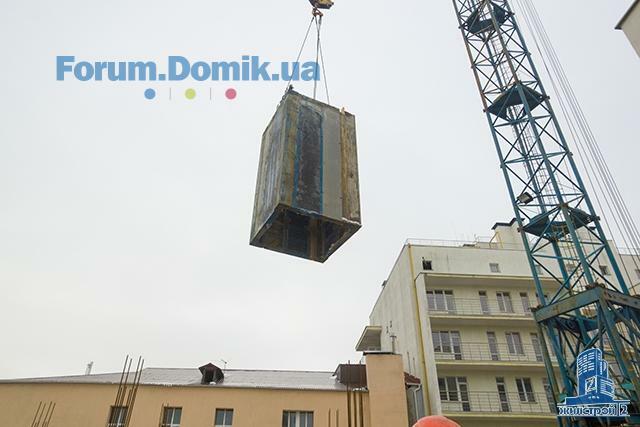

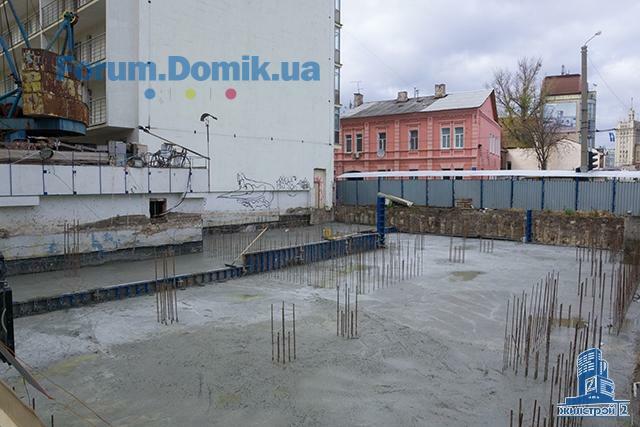

На стройплощадке выполнены земляные работы по разработке котлована, уплотнению грунта щебнем и гранотсевом, дренаж и гидроизоляция, а также армирование фундамента. Сегодня произведено бетонирование фундаментной плиты. В процессе непрерывной заливки было использовано 480 кубометров бетона.
Domik Ai
штучний інтелект
38 300
09 сентября 2019
06 дек 2015 12:02

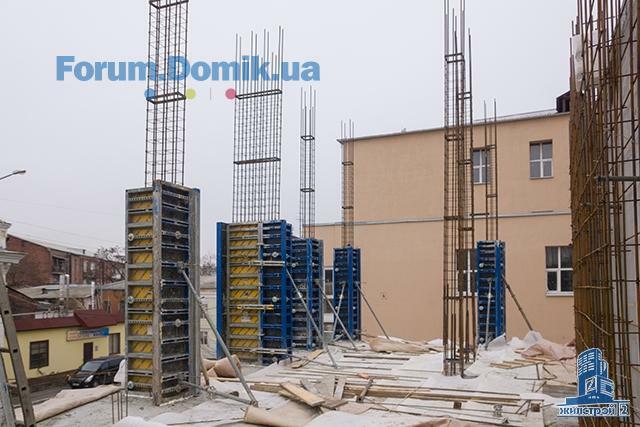

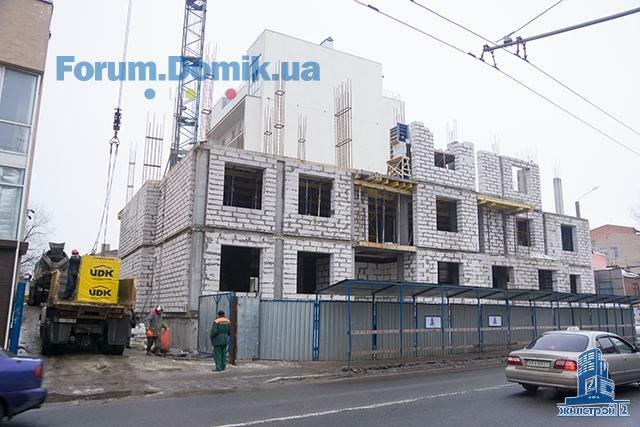

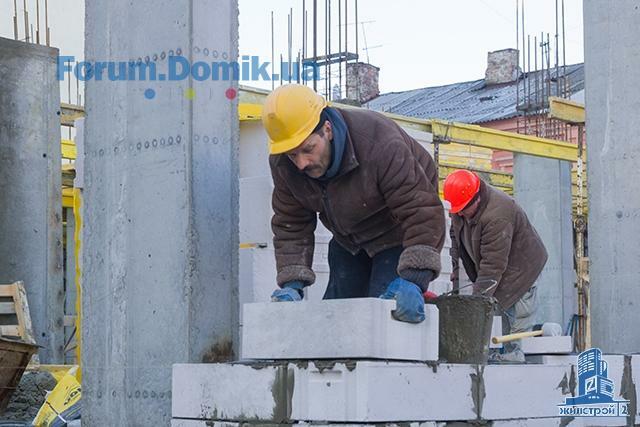

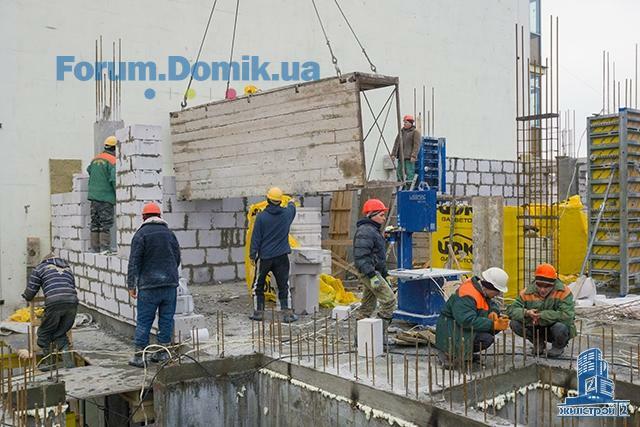

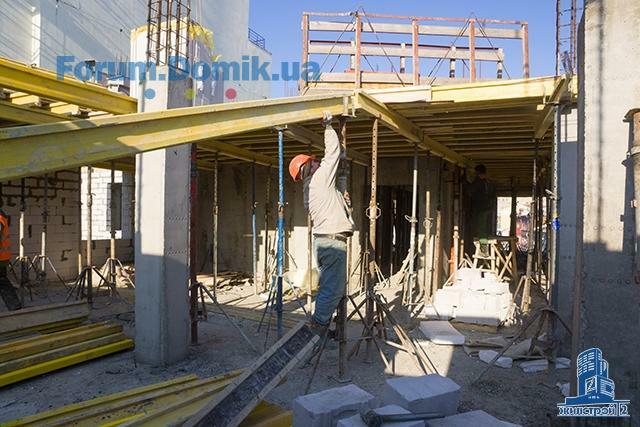

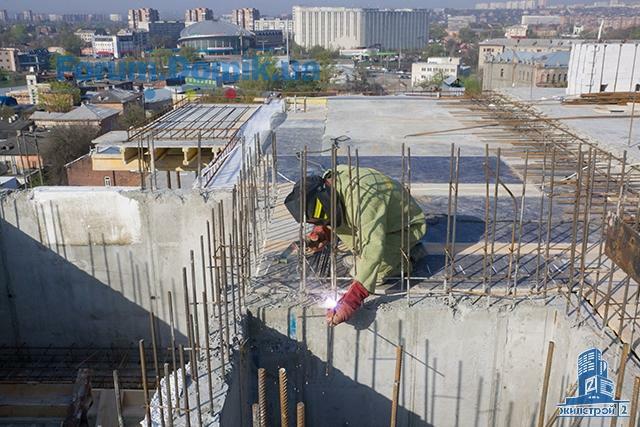

Забетонированы монолитные наружные стены и вертикальные конструкции (колонны и ядро жесткости) подвального этажа. Залита бетоном первая часть перекрытия между подвальным и 1-м этажами, монтируется опалубка второй части перекрытия.
Domik Ai
штучний інтелект
38 300
09 сентября 2019
17 дек 2015 21:29

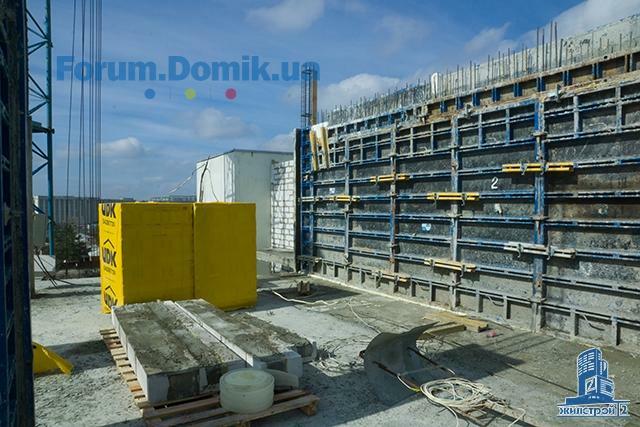

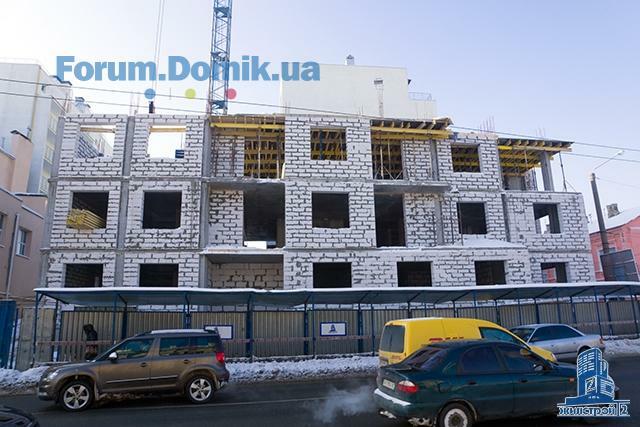

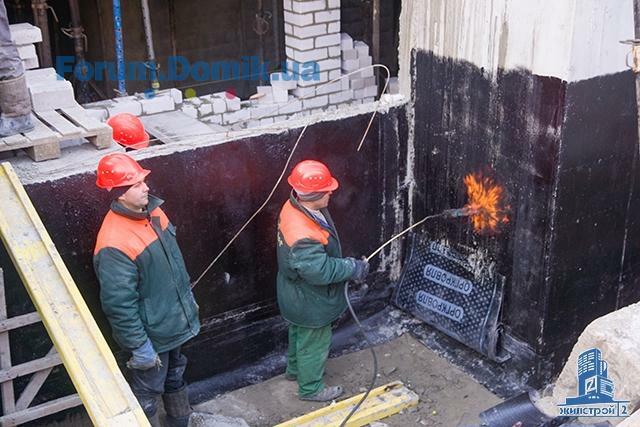

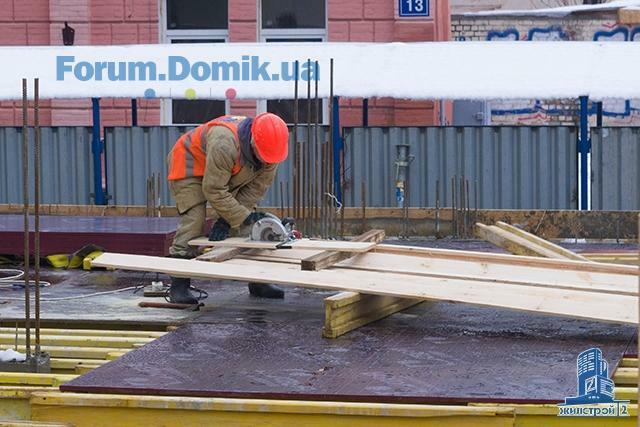

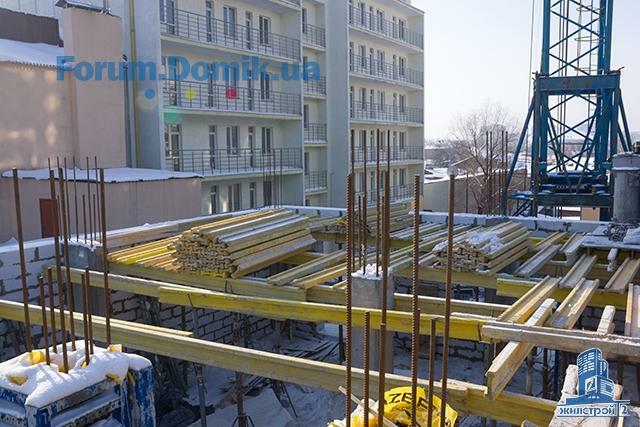

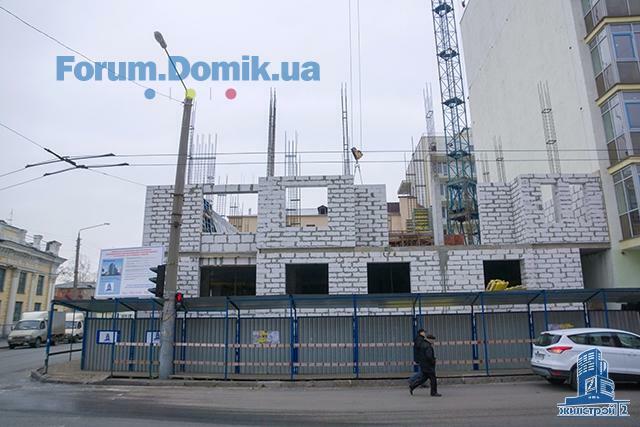

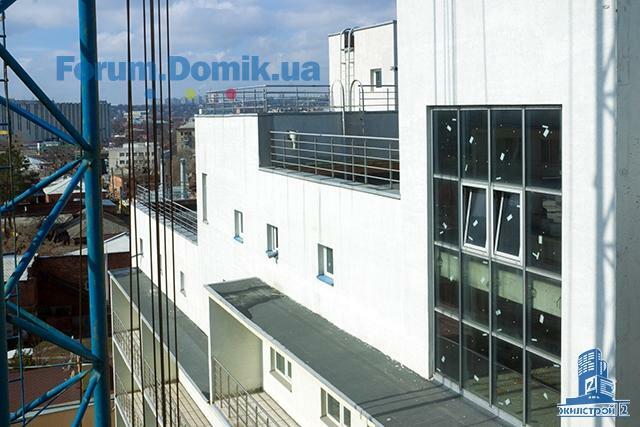

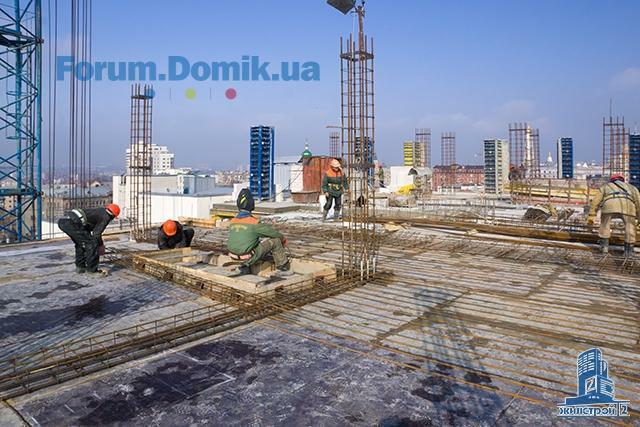

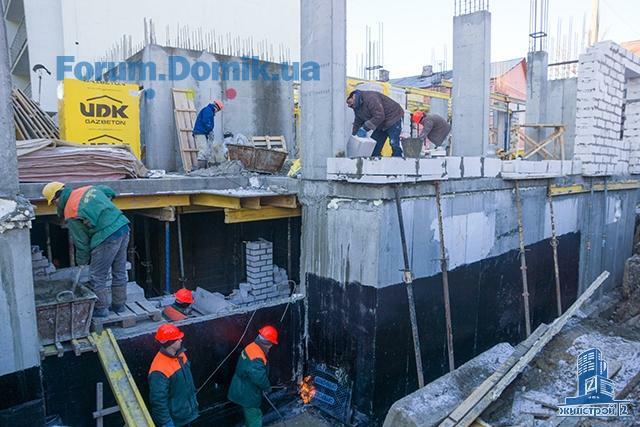

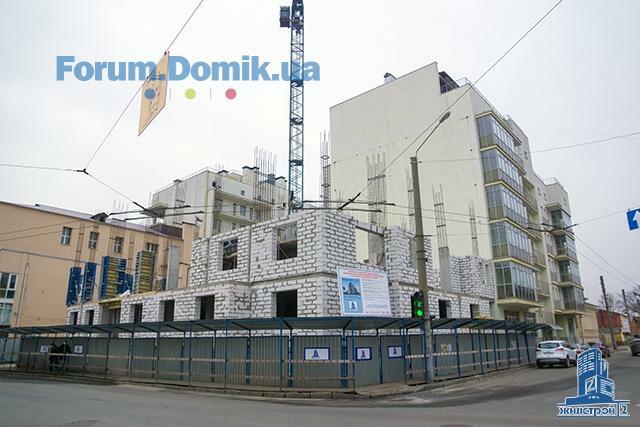

Завершены работы по устройству перекрытия над подвальным этажом. Производится гидроизоляция наружных стен подвала.
На 1-м этаже забетонированы вертикальные конструкции, в субботу завершается кладка наружных стен.
Монтируется опалубка перекрытия над 1-м этажом, во вторник будут залиты бетоном две трети перекрытия.
На 1-м этаже забетонированы вертикальные конструкции, в субботу завершается кладка наружных стен.
Монтируется опалубка перекрытия над 1-м этажом, во вторник будут залиты бетоном две трети перекрытия.
Domik Ai
штучний інтелект
38 300
09 сентября 2019
29 дек 2015 20:30

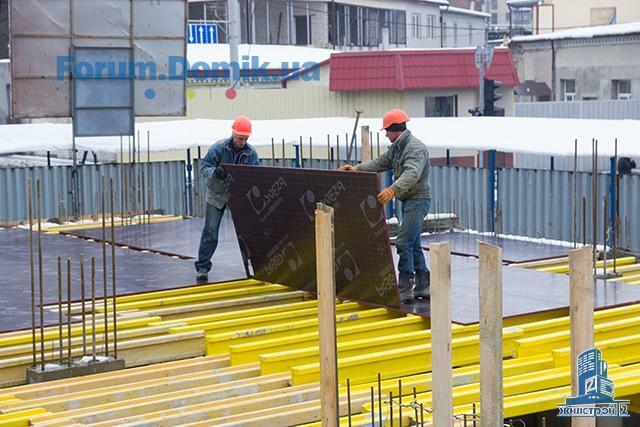

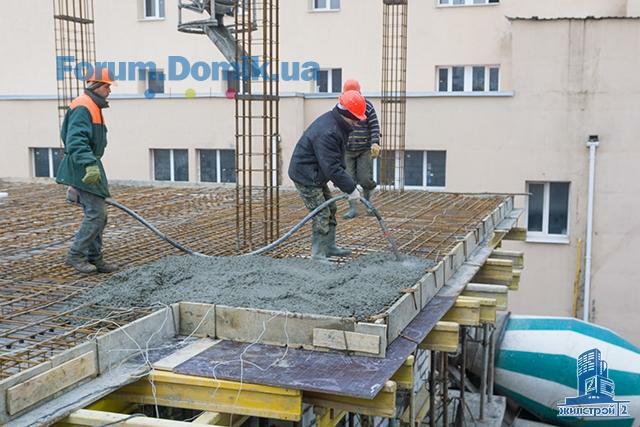

Выполнены работы по устройству перекрытия над 1-м этажом. В подвальном этаже выполнена гидроизоляция наружных стен, ведется кладка внутренних перегородок.
На 2-м этаже завершается бетонирование вертикальных конструкций, выполнена половина объема кладки наружных стен.
В первые дни января начнутся работы по устройству перекрытия над 2-м этажом.
На 2-м этаже завершается бетонирование вертикальных конструкций, выполнена половина объема кладки наружных стен.
В первые дни января начнутся работы по устройству перекрытия над 2-м этажом.
Domik Ai
штучний інтелект
38 300
09 сентября 2019
29 дек 2015 20:30
Domik Ai
штучний інтелект
38 300
09 сентября 2019
18 янв 2016 21:30

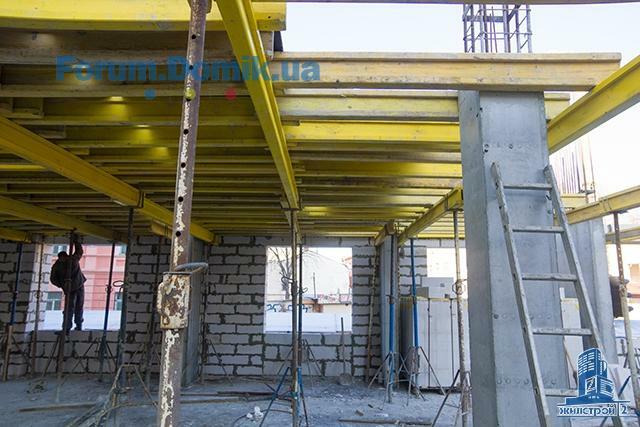

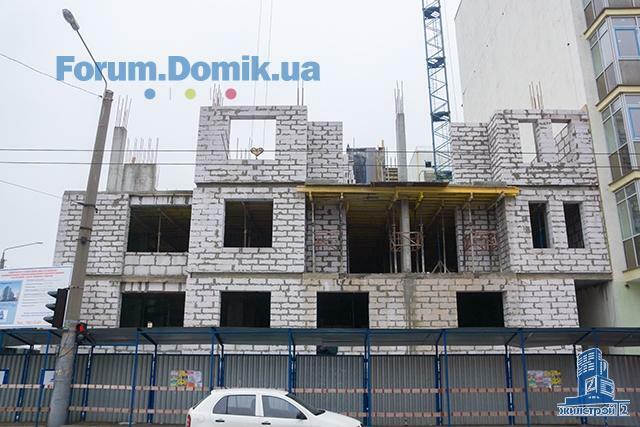

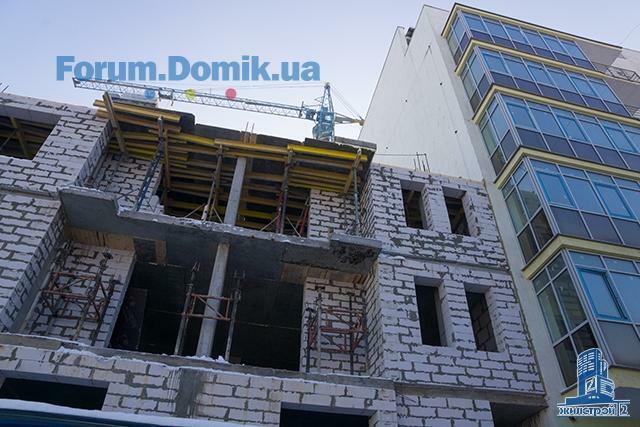

Сегодня завершены работы по устройству перекрытия над 2-м этажом. На 3-м этаже выполнена треть объема кладки наружных стен, в понедельник будут забетонированы все вертикальные конструкции.
В начале следующей неделе начнется монтаж опалубки перекрытия над 3-м этажом.
В начале следующей неделе начнется монтаж опалубки перекрытия над 3-м этажом.
Domik Ai
штучний інтелект
38 300
09 сентября 2019
18 янв 2016 21:30
Domik Ai
штучний інтелект
38 300
09 сентября 2019
27 янв 2016 20:10

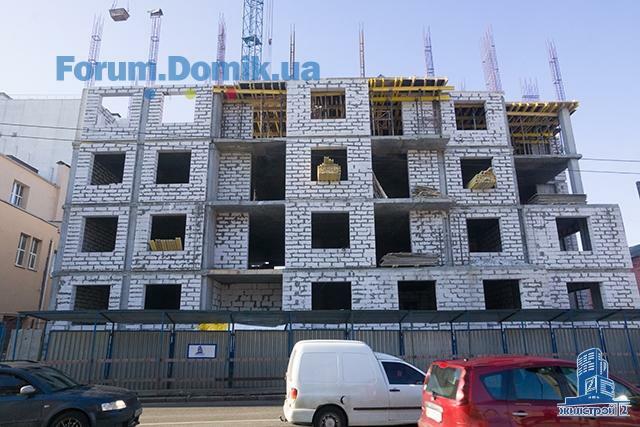

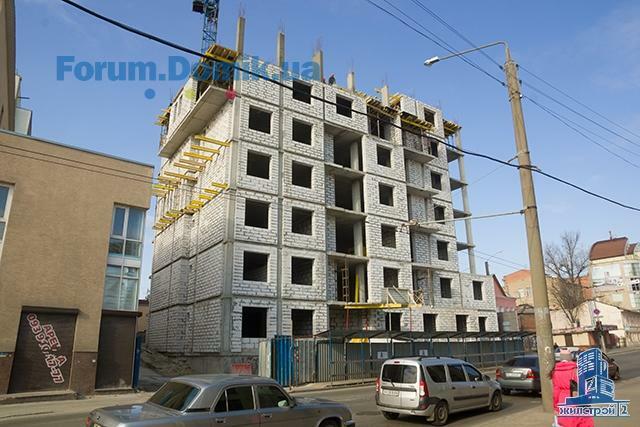

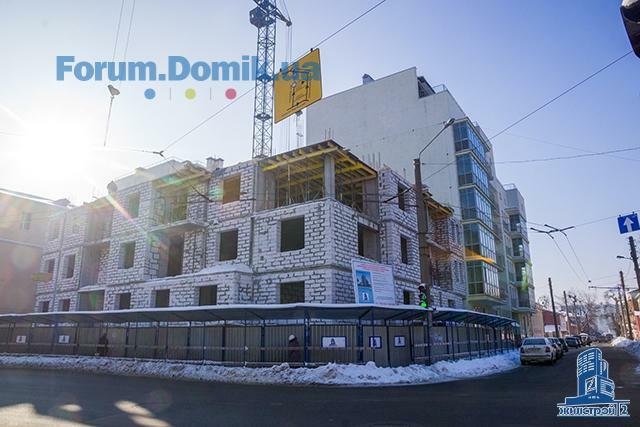

На 3-м этаже забетонированы вертикальные конструкции, практически полностью выполнена кладка наружных стен. До конца недели будут завершены работы по устройству перекрытия над 3-м этажом, после чего начнется монтаж каркасов колонн 4-го этажа.
На 1-м этаже завершается кладка внутренних перегородок.
На 1-м этаже завершается кладка внутренних перегородок.
Domik Ai
штучний інтелект
38 300
09 сентября 2019
27 янв 2016 20:10
Domik Ai
штучний інтелект
38 300
09 сентября 2019
09 фев 2016 20:16

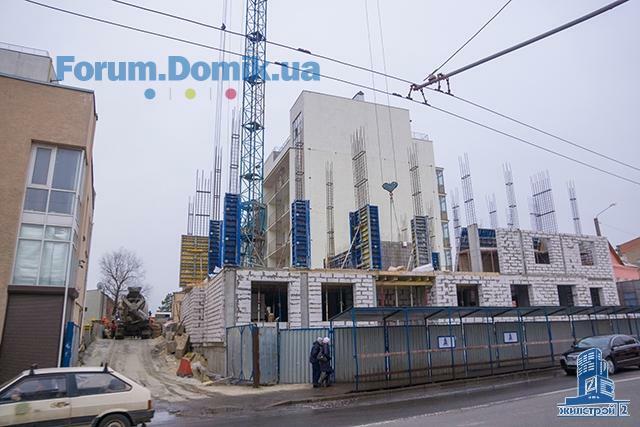

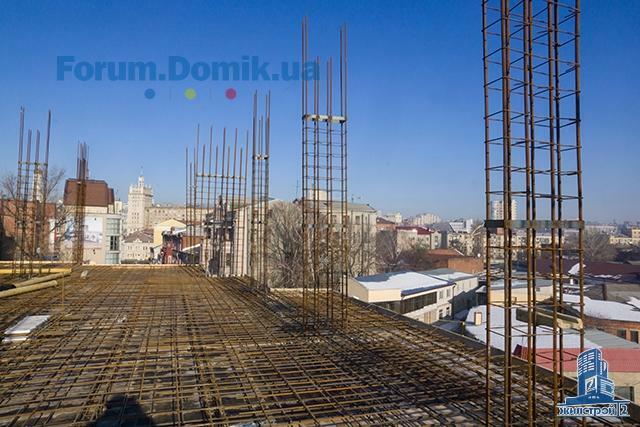

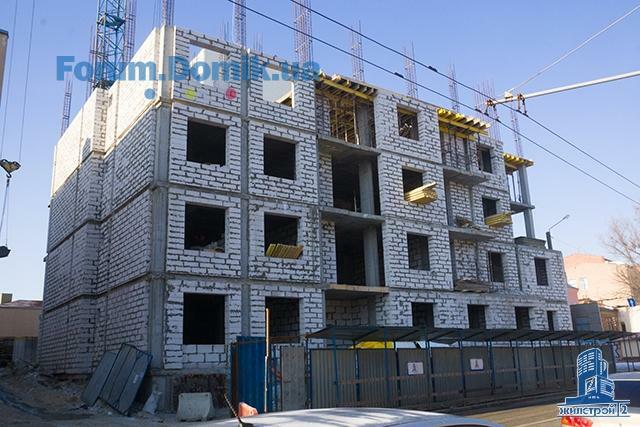

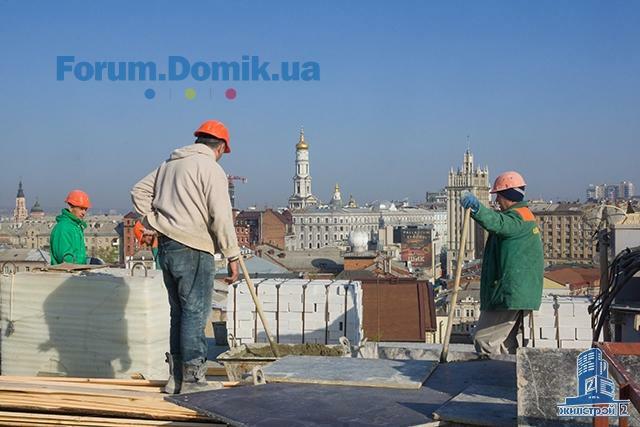

На 4-м этаже забетонированы вертикальные конструкции, выполнена кладка наружных стен. До конца недели будут завершены работы по устройству перекрытия над 4-м этажом. На 5-м этаже начат монтаж каркасов колонн и кладка наружных стен.
На 2-м этаже ведется кладка внутренних перегородок.
На 2-м этаже ведется кладка внутренних перегородок.
Domik Ai
штучний інтелект
38 300
09 сентября 2019
23 фев 2016 20:42

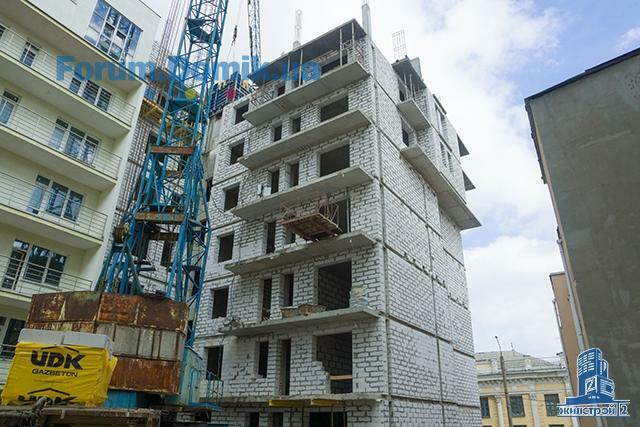

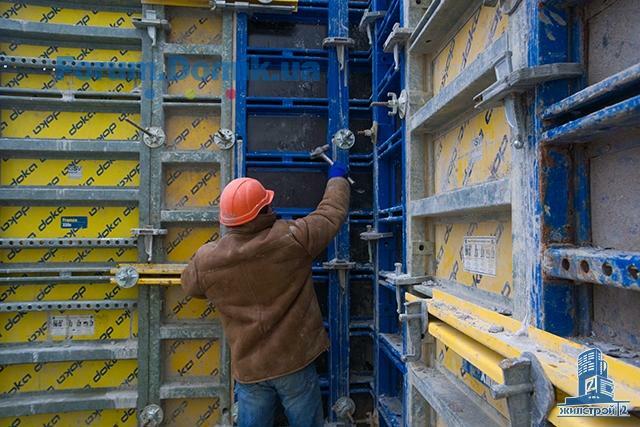

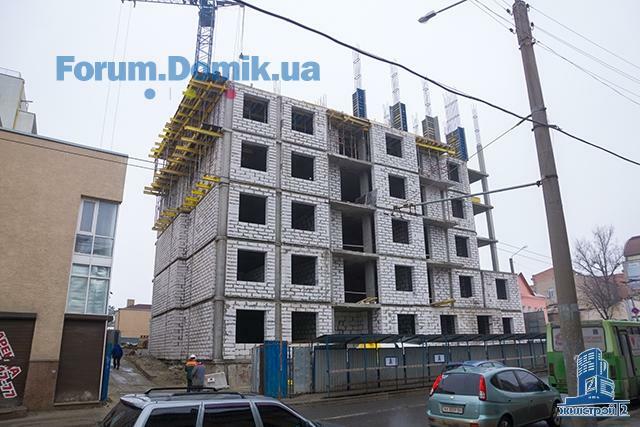

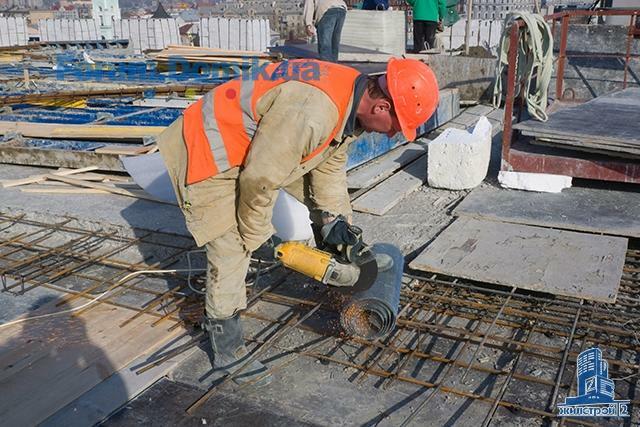

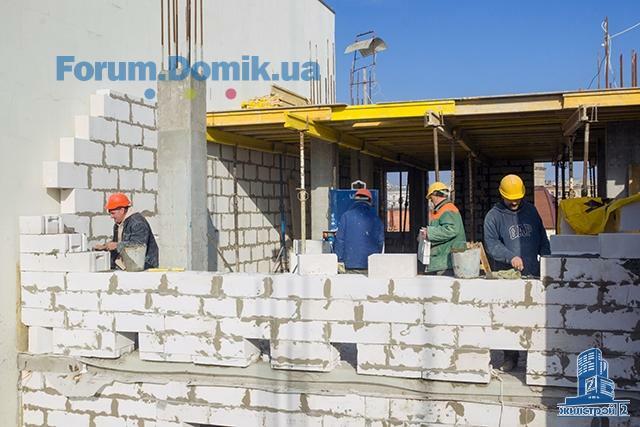

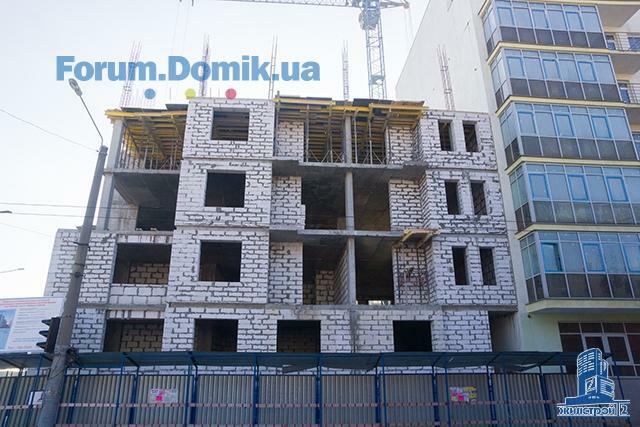

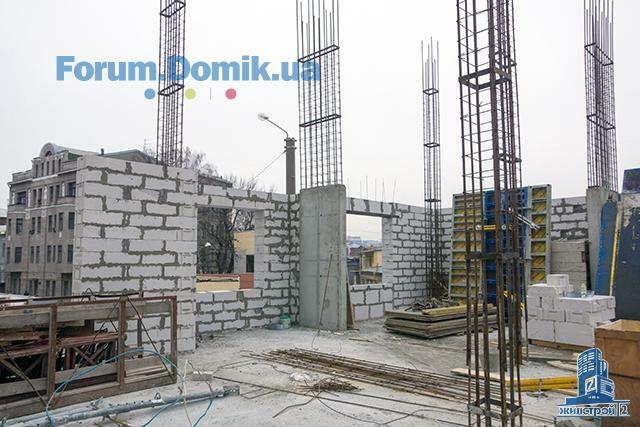

Строители СМУ-21 ОДО «Жилстрой-2» забетонировали вертикальные конструкции и выполнили кладку наружных стен 5-го этажа. Сегодня завершены работы по устройству перекрытия над 5-м этажом.
На 6-м этаже бетонируются колонны, начата кладка наружных стен.
Завершается кладка внутренних перегородок на 3-м этаже.
На 6-м этаже бетонируются колонны, начата кладка наружных стен.
Завершается кладка внутренних перегородок на 3-м этаже.
Domik Ai
штучний інтелект
38 300
09 сентября 2019
14 март 2016 21:02

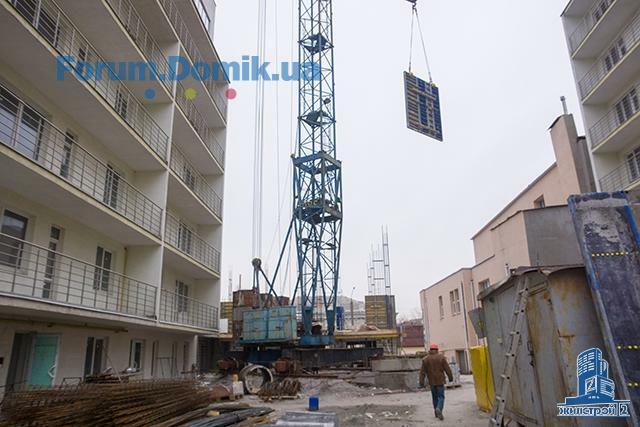

Выполнили работы по устройству перекрытия над 6-м этажом.

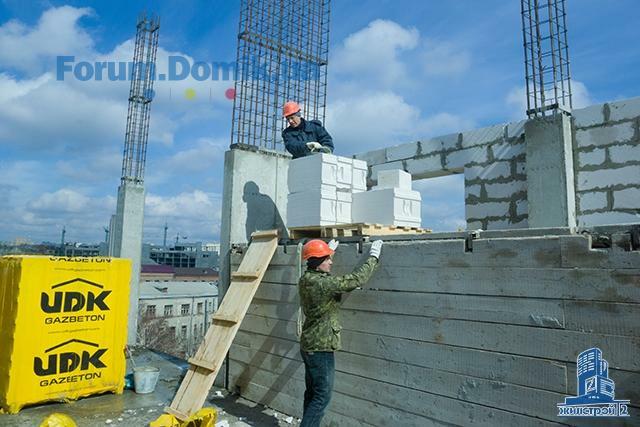

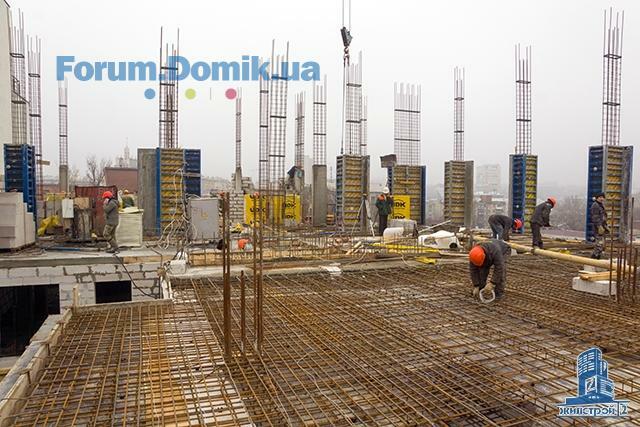

На 7-м этаже забетонированы вертикальные конструкции, завершается кладка наружных стен.
Производятся работы по армированию опалубки перекрытия над 7-м этажом.
Кладка внутренних перегородок выполнена на 1-3-м этажах.
На 7-м этаже забетонированы вертикальные конструкции, завершается кладка наружных стен.
Производятся работы по армированию опалубки перекрытия над 7-м этажом.
Кладка внутренних перегородок выполнена на 1-3-м этажах.
Domik Ai
штучний інтелект
38 300
09 сентября 2019
23 март 2016 20:40

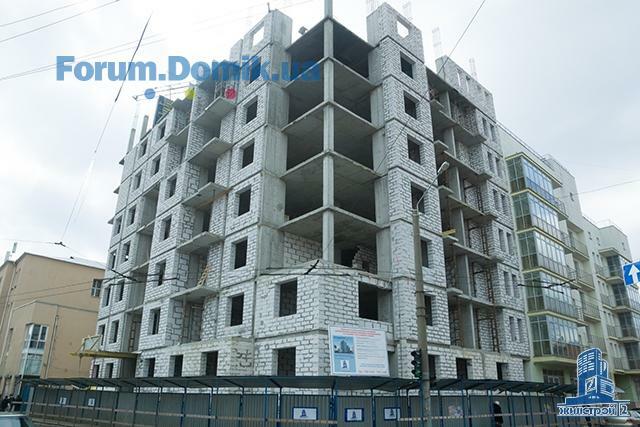

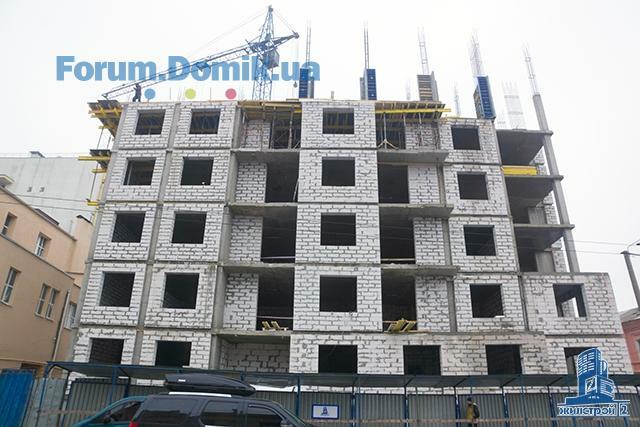

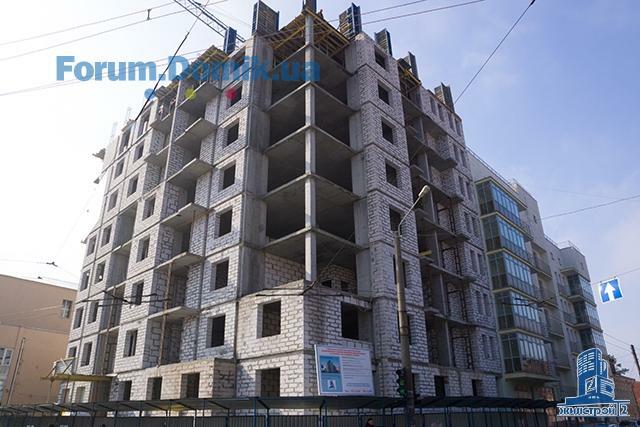

Выполнили работы по устройству перекрытия над 7-м этажом. На 8-м этаже забетонированы вертикальные конструкции, выполнена половина объема кладки наружных стен. Начинается монтаж опалубки перекрытия над 8-м этажом.
Кладка внутренних перегородок выполнена на 1-3-м этажах.
Кладка внутренних перегородок выполнена на 1-3-м этажах.
Domik Ai
штучний інтелект
38 300
09 сентября 2019
23 март 2016 20:41
Domik Ai
штучний інтелект
38 300
09 сентября 2019
31 март 2016 20:49

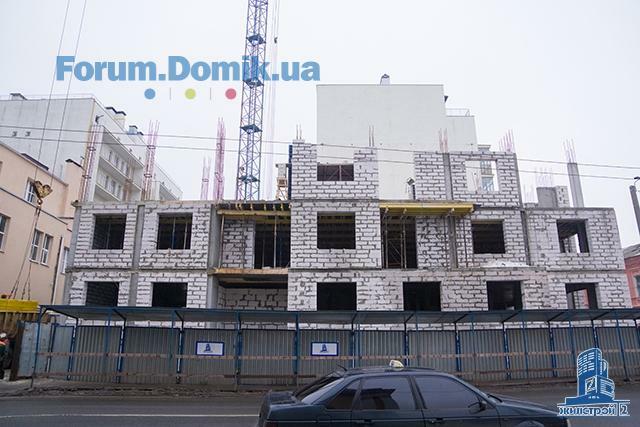

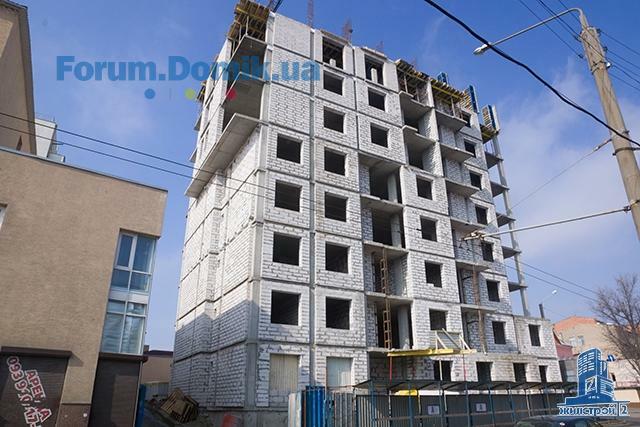

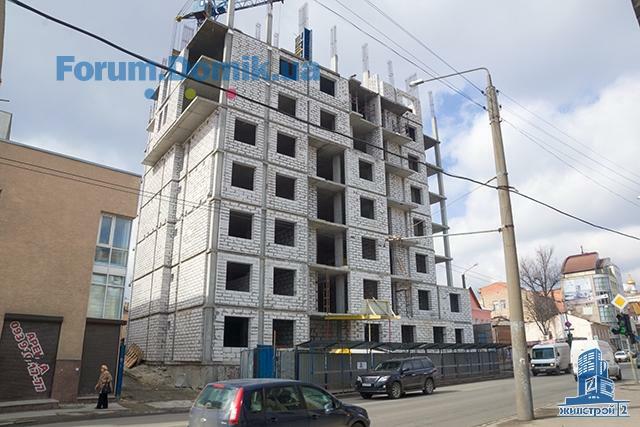

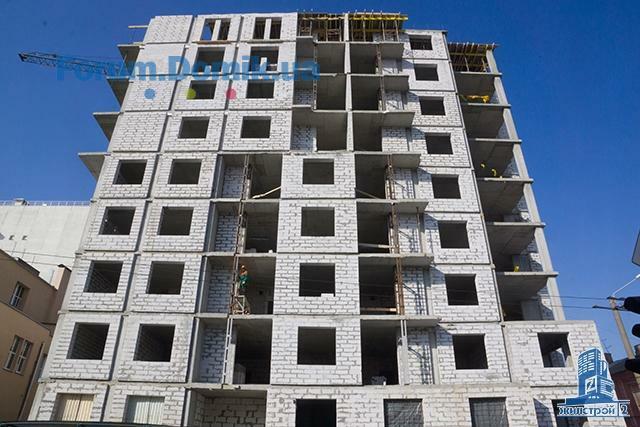

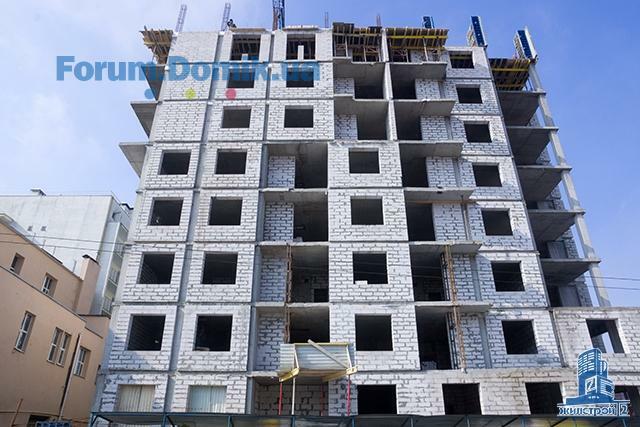

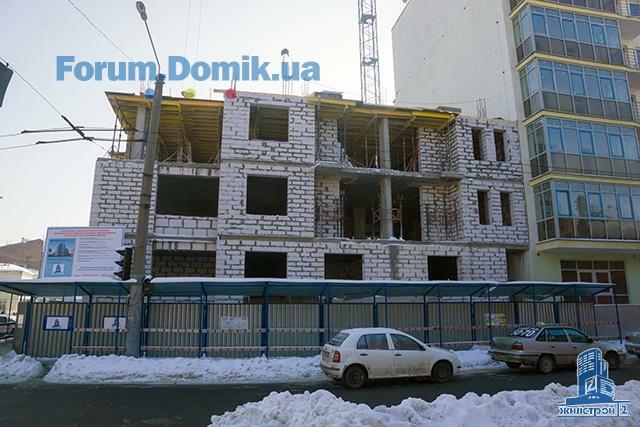

Выполнили работы по устройству перекрытия над 8-м этажом. На 9-м этаже бетонируются колонны, начата кладка наружных стен.
Кладка внутренних перегородок выполнена на 1-3-м этажах, начинаются работы на 4-м этаже.
Кладка внутренних перегородок выполнена на 1-3-м этажах, начинаются работы на 4-м этаже.
Domik Ai
штучний інтелект
38 300
09 сентября 2019
15 апр 2016 16:30

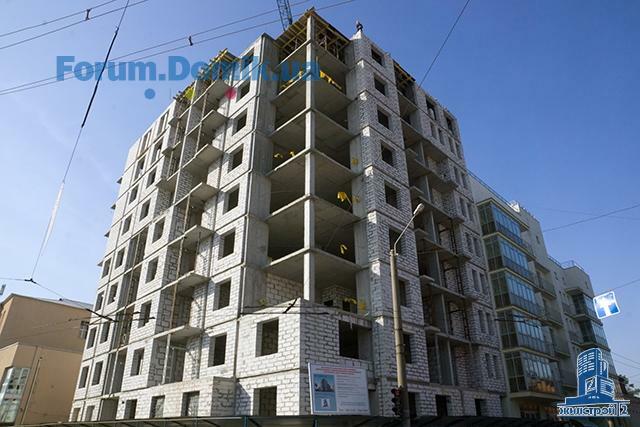

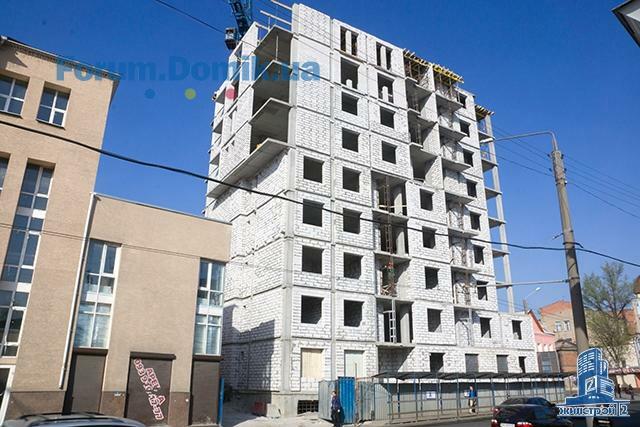

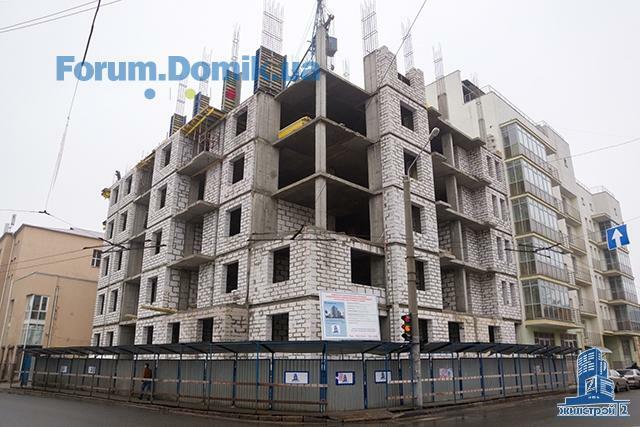

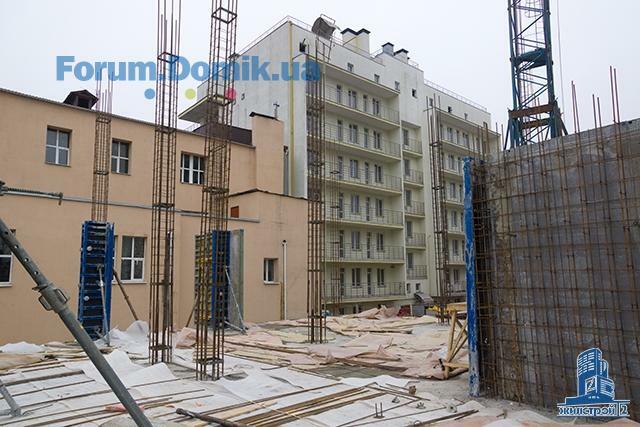

Строители СМУ-21 ОДО «Жилстрой-2» забетонировали вертикальные конструкции и завершили кладку наружных стен на 9-м этаже. Сейчас выполняются работы по устройству перекрытия над 9-м этажом.
Кладка внутренних перегородок выполнена на 1-3-м этажах, начаты работы на 4-м этаже.

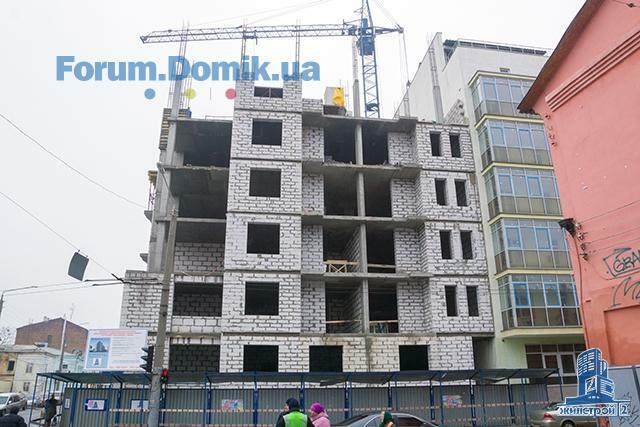

Начат монтаж вентиляционных коробов на нижних этажах. Сантехники выполняют подготовительные работы к разводке системы водоснабжения в подвальном этаже здания.
Кладка внутренних перегородок выполнена на 1-3-м этажах, начаты работы на 4-м этаже.
Начат монтаж вентиляционных коробов на нижних этажах. Сантехники выполняют подготовительные работы к разводке системы водоснабжения в подвальном этаже здания.
Domik Ai
штучний інтелект
38 300
09 сентября 2019
15 апр 2016 16:30
Розміщення оголошень на ТОП 30 сайтів нерухомості
Заощаджуйте час на подачу оголошень та аналіз результатів
Подробнее
1
2
- ЖК SENAT | GEOS | Киев, Кольцевая дорога, 325.1187
- ЖК | Киев, пр. Отрадный, 2 | Житлоінвестбуд-УКБ24.1110 317
- ЖК Poetica, 1-я коллекция | Поэтика | ENSO | ул. Дегтяревская, 25а23.113 135
- ЖК Новопечерские Липки | City One Development, UDP | Киев, ул. Андрея Верхогляда (Драгомирова)23.11269
- ЖК Atria City. Teremky | Атриа Сити. Теремки | Чабаны, Одесское шоссе, 623.11914
- ЖК Паркове місто | KAN Development, UDP | Киев, ул. Вышгородская, 4521.11521
- ЖК Family and Friends | 2 очередь | GEOS | Киев, ул. Новополевая, 220.11547
- ЖК Урловский-2 | Киевгорстрой | Киев, ул. Сортировочная, Канальная, Клеманская19.112 078
- ЖК | Київ, вул. Євгена Маланюка, 101 | буд. 26, 28, 31 | Міськбудінвест19.11328
- ЖК Ozon Concept House | Saga Development, BGV-Development | Киев, ул. Ольшанская, 2-619.118
- Стоит ли сейчас покупать недвижимость?27.115 280
- "Райффайзен Банк Аваль"17.1117
- Дно рынка недвижимости и влияющие факторы02.1115 265
- Про агентство Атлант-А29.0923
- Як ви ведете облік витрат по оренді нерухомості?22.092
- Покупка квартиры по переуступке08.09194
- На що звертати увагу при покупці квартири?05.053
- Налог на дар денег между мужем и женой11.041
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Идеи для дизайна и комфорта ванных комнат17.1050
- Процес дизайну інтер'єру та які можуть бути підводні камен?21.094
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах23.05112
- Как подобрать кухонную мебель15.045
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Львів, вул. Трускавецька | Галжитлобуд27.107
- ЖК Калейдоскоп 2 | INGRAD Development Group | Одесса, Таирово, просп. Небесной Сотни, 105а03.092
- ЖК Father | РіЕЛ | Львів, вул. Промислова, 50/5202.092
- ЖК "Александровский 2", Запорожье, ул. Почтовая, 7720.0416
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- Настройка работы котла hi-therm optimus 1220.111
- Злив води з батарей в квартирі на зиму?28.081
- Делать ремонт самостоятельно или нанять профессионалов01.0844
- Резервне живлення у квартирі: як підготувати електрику до встановлення інвертора та акумуляторів10.071
- Шпаклевка трескается под обоями11.063
- Основні недоліки вальмового даху, про які мовчать12.052
- Как правильно выбрать смеситель. Отзывы о смесителях25.0455
- Как не снимая старую эмаль покрасить сверху акриловой (латексной) краской?17.033
- Выбираю краску по металлу. Поделитесь советом и опытом17.032
- Хочу взяти швидку позику10.102
- Технічний паспорт на будинок або квартиру: де замовити в Київській області?05.101
- STALL — усе для зручного життя та натхнення17.091
- Світлові лінії та натяжні стелі: що треба закласти по електриці ще до монтажу20.071
- Электрик / електрик Киев01.071
- «ЛОТО-ЗАБАВА»: «развод» на деньги29.06192
- Что подарить мужчине?24.06354
- Мій сайт не з'являється в результатах пошуку24.064
- DOOR(*)COM(*)UA — продаж стратегічного домену для лідера дверного ринку України24.062
Розміщення оголошень на ТОП 30 сайтів нерухомості
Заощаджуйте час на подачу оголошень та аналіз результатів
Подробнее
