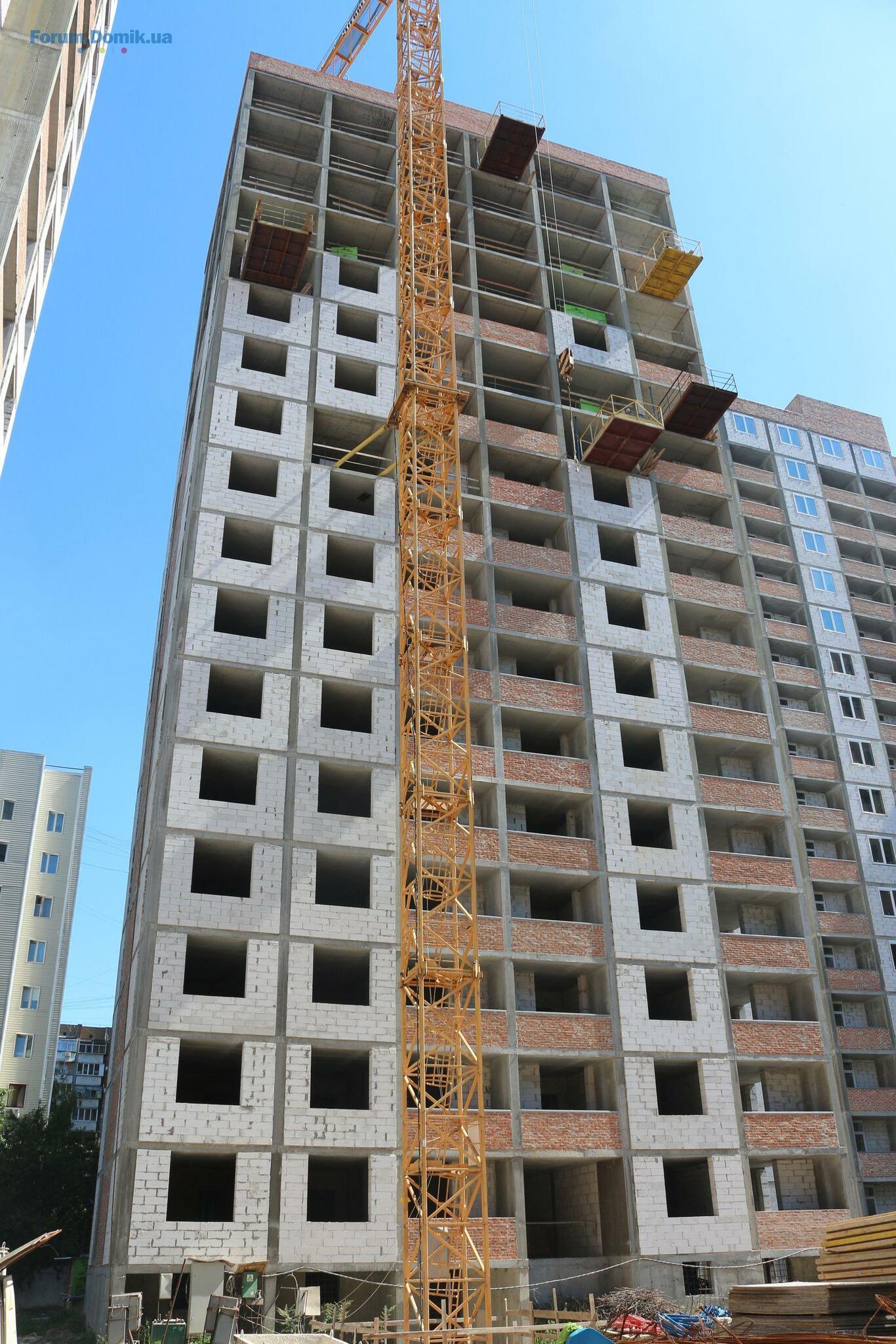

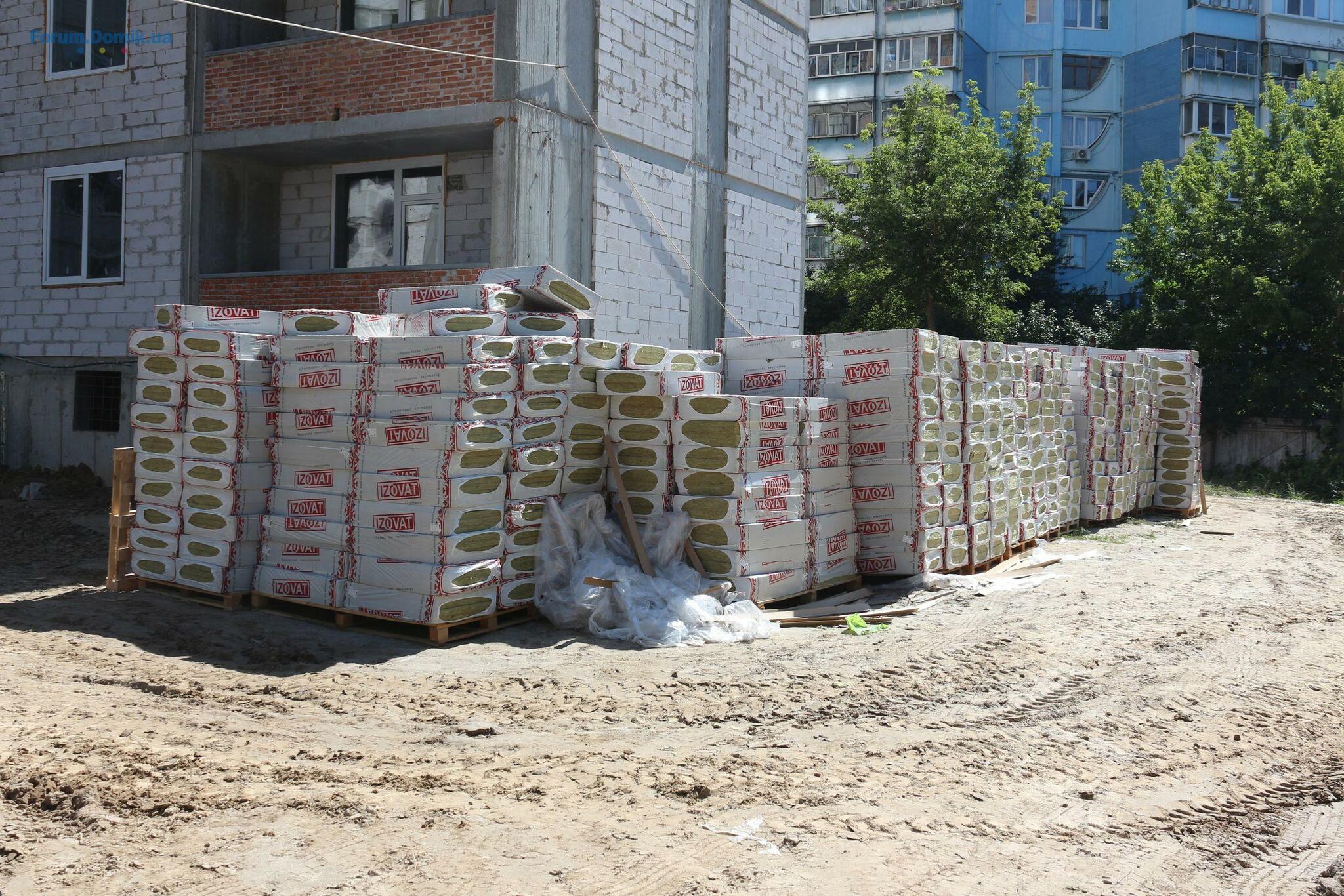

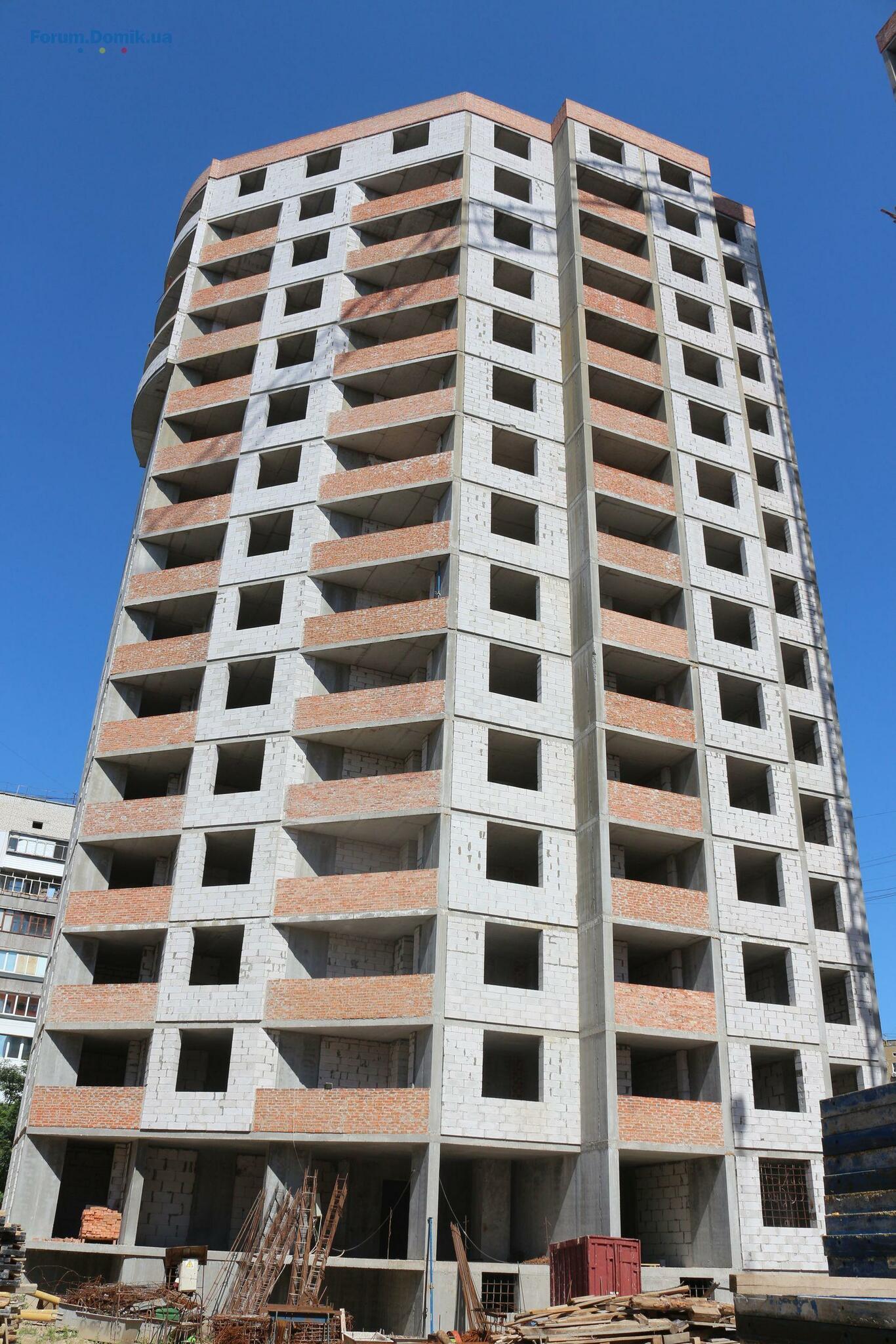

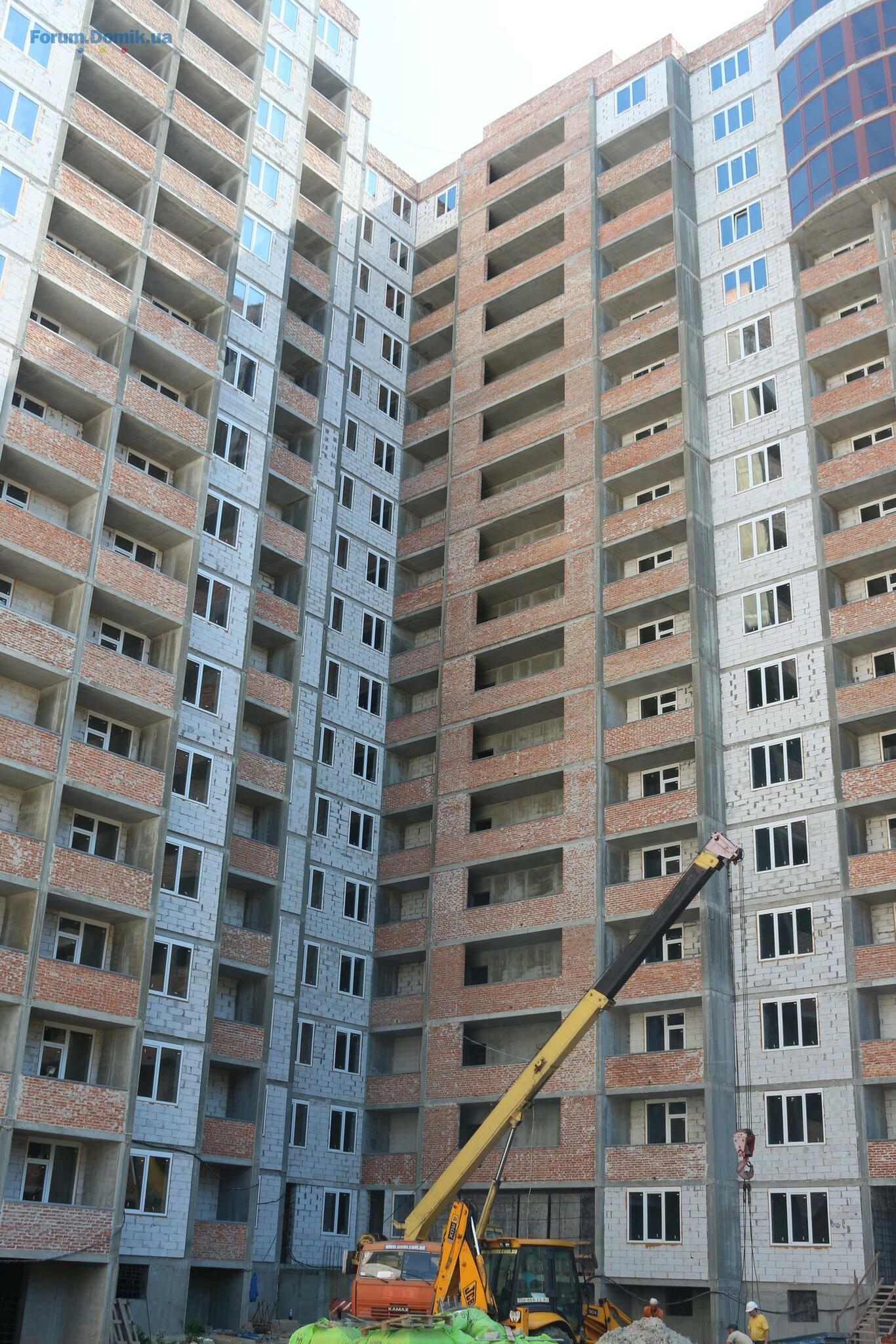

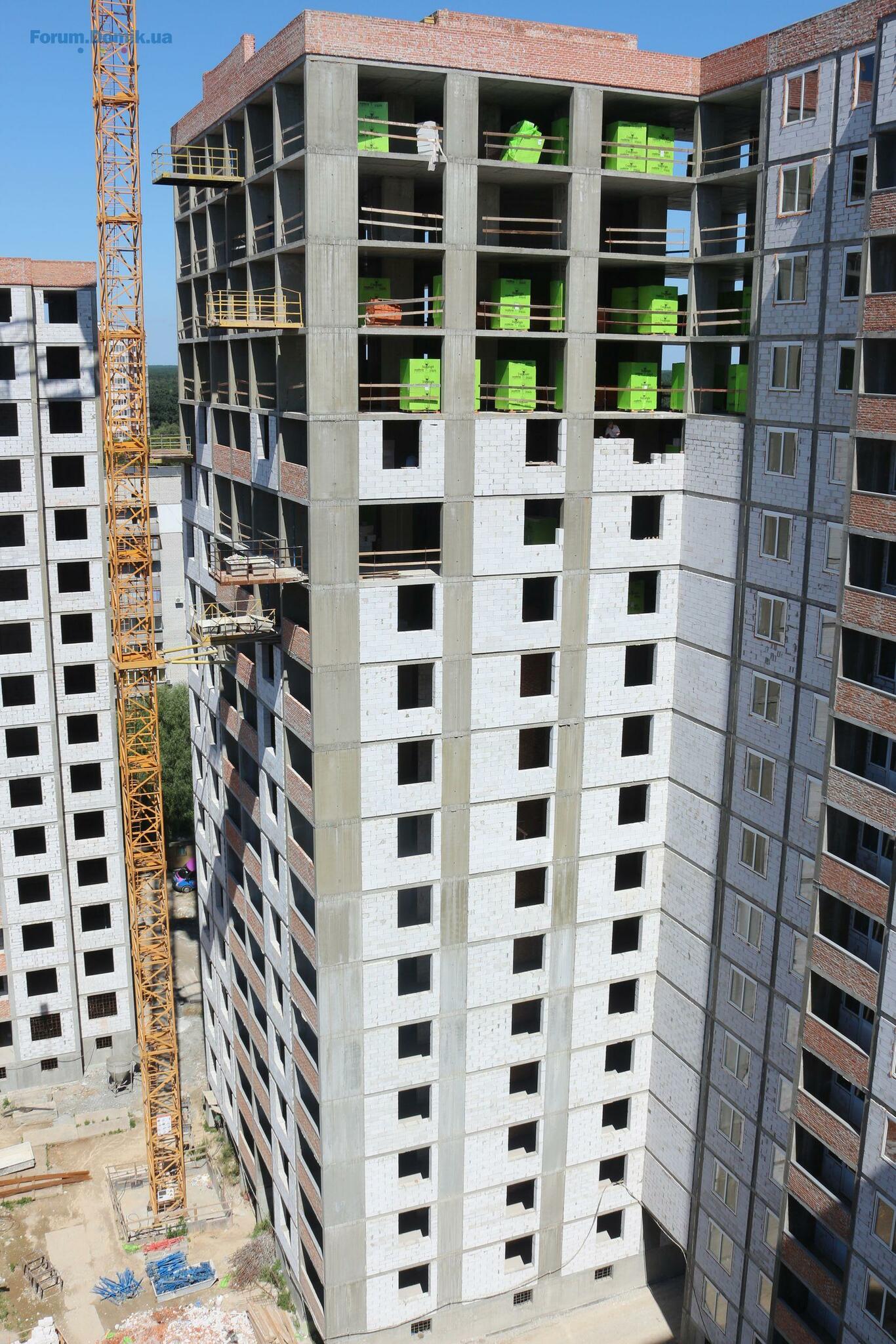

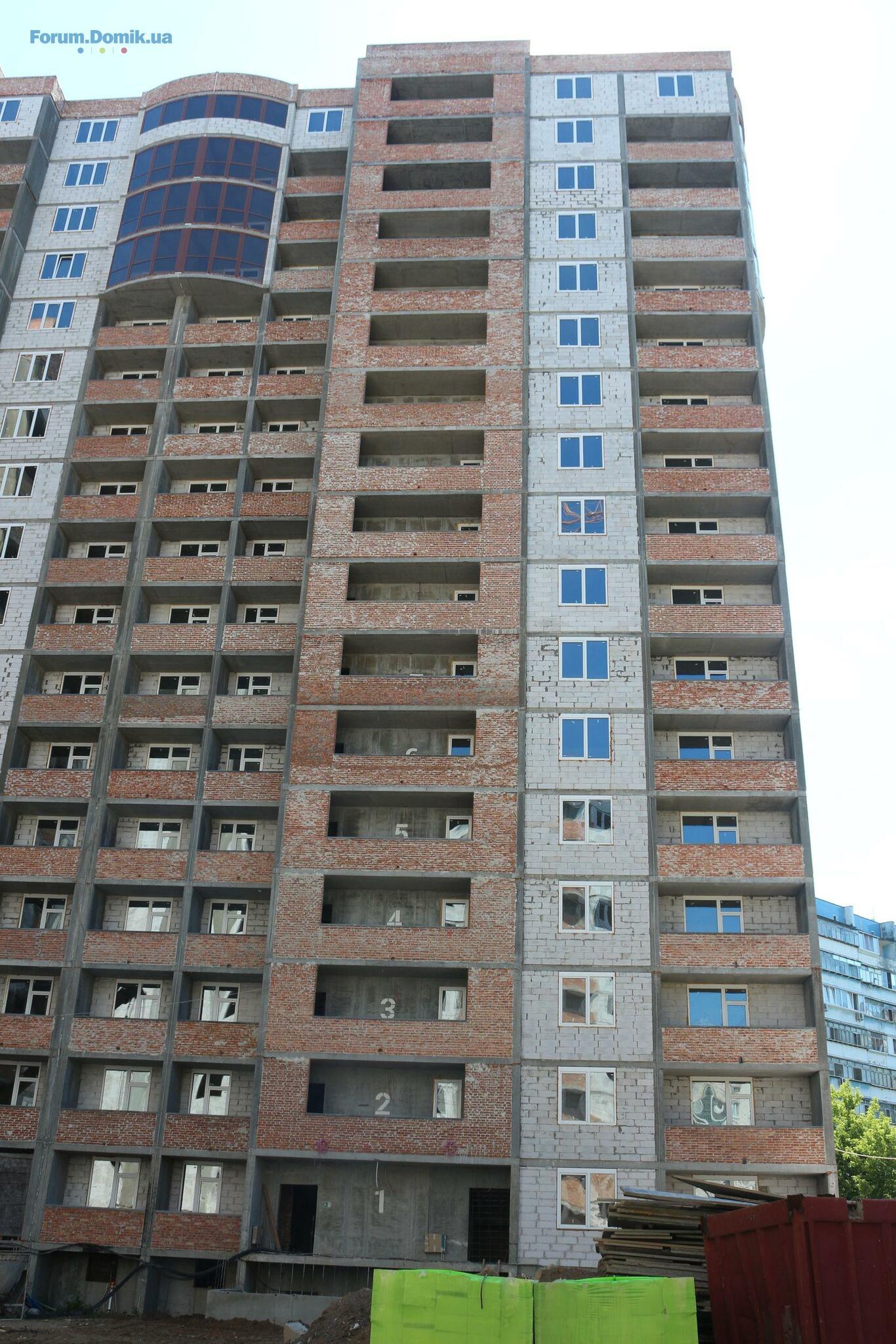

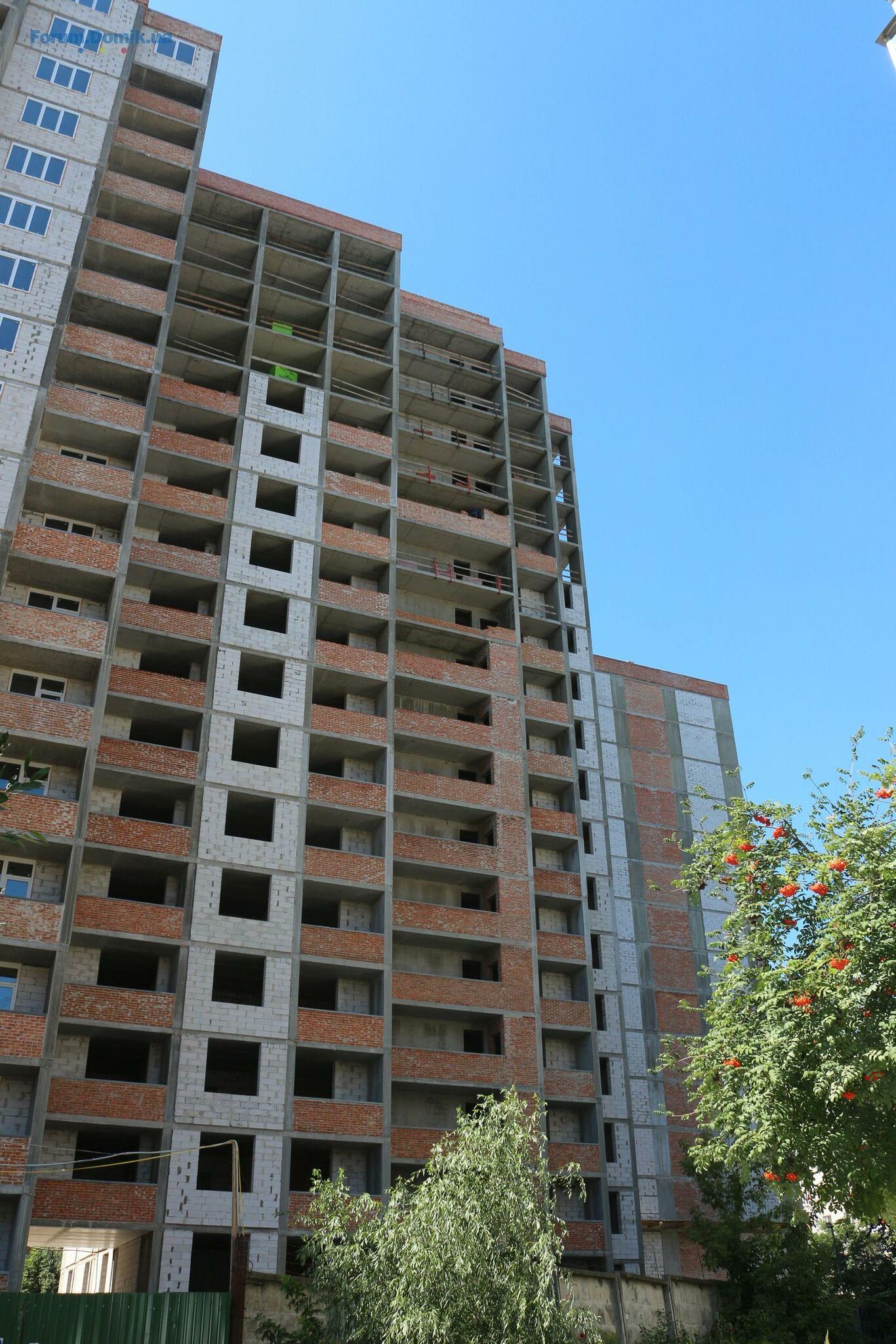

Був тільки що на будівництві. В секції "Б".
Взагалом будівельники є. Перевозять якісь щити, на верхніх поверхах щось пиляють. Ну... формально будівництво йде.

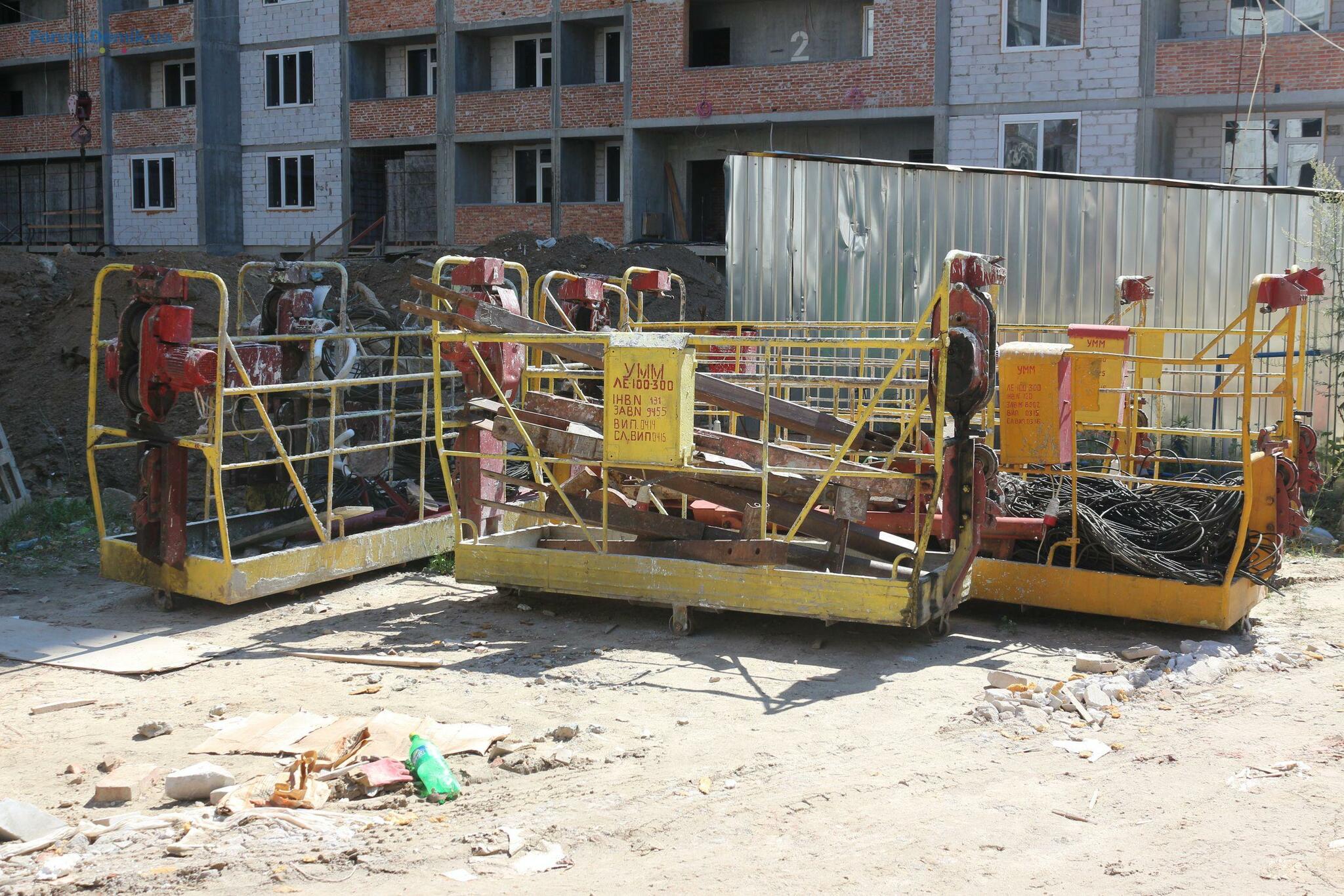

Привезли люльки для фасадних робіт, бачив штуки чотири лежали на землі. Також лежать стопки мінеральної вати, але мені здалось що малувато. Обіцяли що от-от, буквально завтра повісять люльки і почнуть обшивати.
Всередині секції "Б" залиті поли. Є якісь комунікації в коридорах (можливо пожежна система). До оздоблювальних робіт ще дуже далеко. В квартирах ні каналізаційних стояків, ні труб, ні підведеної електрики ще немає. Є лише труби для опалення і стяжка.
Якість роботи в квартирах нормальна, особливо кривих стін я не бачив, а все інше можна заштукатурити.
Нажаль комунікацій до будинку ще проводити не почали. Відповідно центр розвитку дитини ще навіть невідомо коли почнуть. А здача комплексу може бути проведена тільки взагалом.
Моя думка: фасад скоро почнеться, внутрішні роботи можна проводити і взимку, комунікації невідомо, центр дитини не відомо.
Але ще п'ять повних місяців до кінця будівництва, є надія що все буде добре.
Взагалом будівельники є. Перевозять якісь щити, на верхніх поверхах щось пиляють. Ну... формально будівництво йде.
Привезли люльки для фасадних робіт, бачив штуки чотири лежали на землі. Також лежать стопки мінеральної вати, але мені здалось що малувато. Обіцяли що от-от, буквально завтра повісять люльки і почнуть обшивати.
Всередині секції "Б" залиті поли. Є якісь комунікації в коридорах (можливо пожежна система). До оздоблювальних робіт ще дуже далеко. В квартирах ні каналізаційних стояків, ні труб, ні підведеної електрики ще немає. Є лише труби для опалення і стяжка.
Якість роботи в квартирах нормальна, особливо кривих стін я не бачив, а все інше можна заштукатурити.
Нажаль комунікацій до будинку ще проводити не почали. Відповідно центр розвитку дитини ще навіть невідомо коли почнуть. А здача комплексу може бути проведена тільки взагалом.
Моя думка: фасад скоро почнеться, внутрішні роботи можна проводити і взимку, комунікації невідомо, центр дитини не відомо.
Але ще п'ять повних місяців до кінця будівництва, є надія що все буде добре.
AndreyBear
Старожил
905
24 июня 2015
01 авг 2015 10:40
Цитата "vbilenko":Був тільки що на будівництві. В секції "Б".
Взагалом будівельники є. Перевозять якісь щити, на верхніх поверхах щось пиляють. Ну... формально будівництво йде.
Привезли люльки для фасадних робіт, бачив штуки чотири лежали на землі. Також лежать стопки мінеральної вати, але мені здалось що малувато. Обіцяли що от-от, буквально завтра повісять люльки і почнуть обшивати.
Всередині секції "Б" залиті поли. Є якісь комунікації в коридорах (можливо пожежна система). До оздоблювальних робіт ще дуже далеко. В квартирах ні каналізаційних стояків, ні труб, ні підведеної електрики ще немає. Є лише труби для опалення і стяжка.
Якість роботи в квартирах нормальна, особливо кривих стін я не бачив, а все інше можна заштукатурити.
Нажаль комунікацій до будинку ще проводити не почали. Відповідно центр розвитку дитини ще навіть невідомо коли почнуть. А здача комплексу може бути проведена тільки взагалом.
Моя думка: фасад скоро почнеться, внутрішні роботи можна проводити і взимку, комунікації невідомо, центр дитини не відомо.
Але ще п'ять повних місяців до кінця будівництва, є надія що все буде добре.
какие то не радужные перспективы. Из ваших слов, я понял, что строительство идёт не так быстро,как хотелось бы. Интересно, насколько со здачей затянут.
vbilenko
v
Пользователь
74
27 мая 2015
01 авг 2015 10:50
Цитата:
какие то не радужные перспективы. Из ваших слов, я понял, что строительство идёт не так быстро,как хотелось бы. Интересно, насколько со здачей затянут.
Ну всім нам хотілося б щоб вже все було готовим )
Але не варто забувати що ще майже півроку будівництва + півроку офіційного овертайма відповідно договора. А це, по суті, наступне літо.
Можливо темпи будівництва достатні щоб влізти в ці рамки, я не будівельник, я не знаю. Але є факт того, що будівництво ведеться.
Kotovskiy82
K
Пользователь
44
22 февраля 2013
01 авг 2015 11:14
уж лучше так,чем не как!
savanna-01
Постоянный пользователь
123
20 июля 2015
01 авг 2015 14:47
К внутренним работам точно не приступят, пока не закончат с проведением внутренних коммуникаций. Пока окон не будет,штукатурить вряд ли начнут. Вообщем вроде все нормально, но терзают меня сомнения, что дом сдадут вовремя.
Kostya Y
Постоянный пользователь
152
13 февраля 2015
01 авг 2015 15:48
Цитата "savanna-01":К внутренним работам точно не приступят, пока не закончат с проведением внутренних коммуникаций. Пока окон не будет,штукатурить вряд ли начнут. Вообщем вроде все нормально, но терзают меня сомнения, что дом сдадут вовремя.
не забывайте,что до сдачи дома еще год. А окна в трех секциях стоят
shtyk
Постоянный пользователь
364
14 апреля 2014
01 авг 2015 20:22
shtyk
Постоянный пользователь
364
14 апреля 2014
01 авг 2015 20:26
shtyk
Постоянный пользователь
364
14 апреля 2014
01 авг 2015 21:09
Информация с сайта ЖК Палладиум:
Секція А:
- повністю завершена кладка зовнішніх та внутрішніх стін;
- завершені роботи по встановленню ліфтового обладнання;
- вікна сходових клітин встановлені на всіх поверхах;
- вікна та балконні двері в квартирах встановлені на всіх поверхах;
- встановлена зливова каналізація;
- завершено встановлення системи опалення, водопостачання та каналізації;
- завершено встановлення лічильників води;
- завершено встановлення вхідних дверей;
- завершена кладка в коридорах інженерних шкафів;
- завершено вірівнювання підлоги в квартирах та коридорах на всіх поверхах, окрім першого;
- встановлено розподільчі шкафи електричних лічільників та пожежної сигналізації;
- завершено встановлення системи електропостачання та пожежної сигналізації, окрім лічільників;
- завершено встановлення вітражних вікон;
- встановлено систему примусового димовидалення;

- проводятся роботи по вхідній групі (завершено залиття фундаменту);

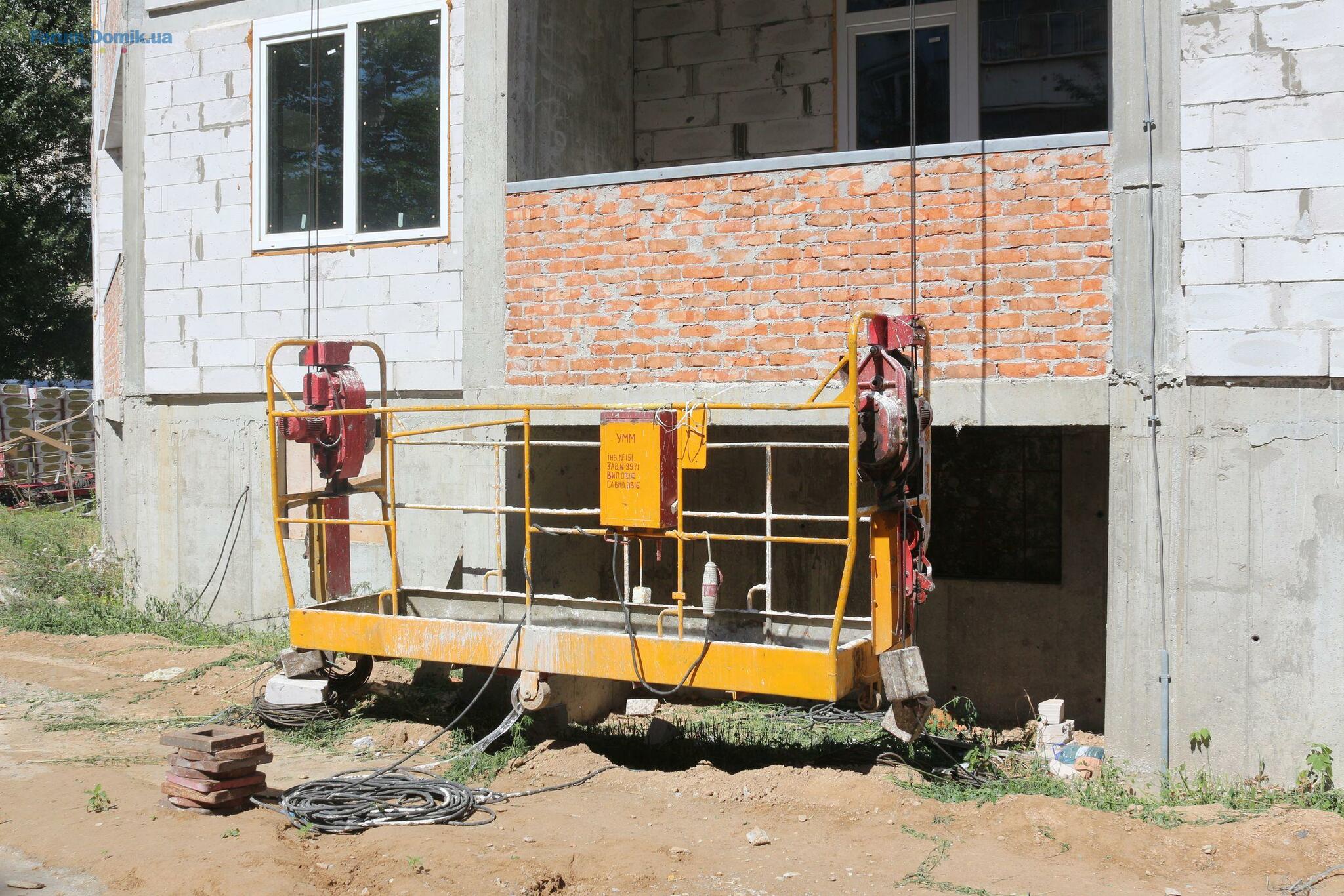

- розпочато фасадні роботи (встановлюються люльки).
Секція Б:
- повністю завершена кладка зовнішніх та внутрішніх стін;
- завершені роботи по встановленню ліфтового обладнання;
- вікна сходових клітин встановлені на всіх поверхах;
- вікна та балконні двері в квартирах встановлені на всіх поверхах, крім вітражних вікон;
- встановлена зливова каналізація;
- завершене встановлення вхідних дверей;

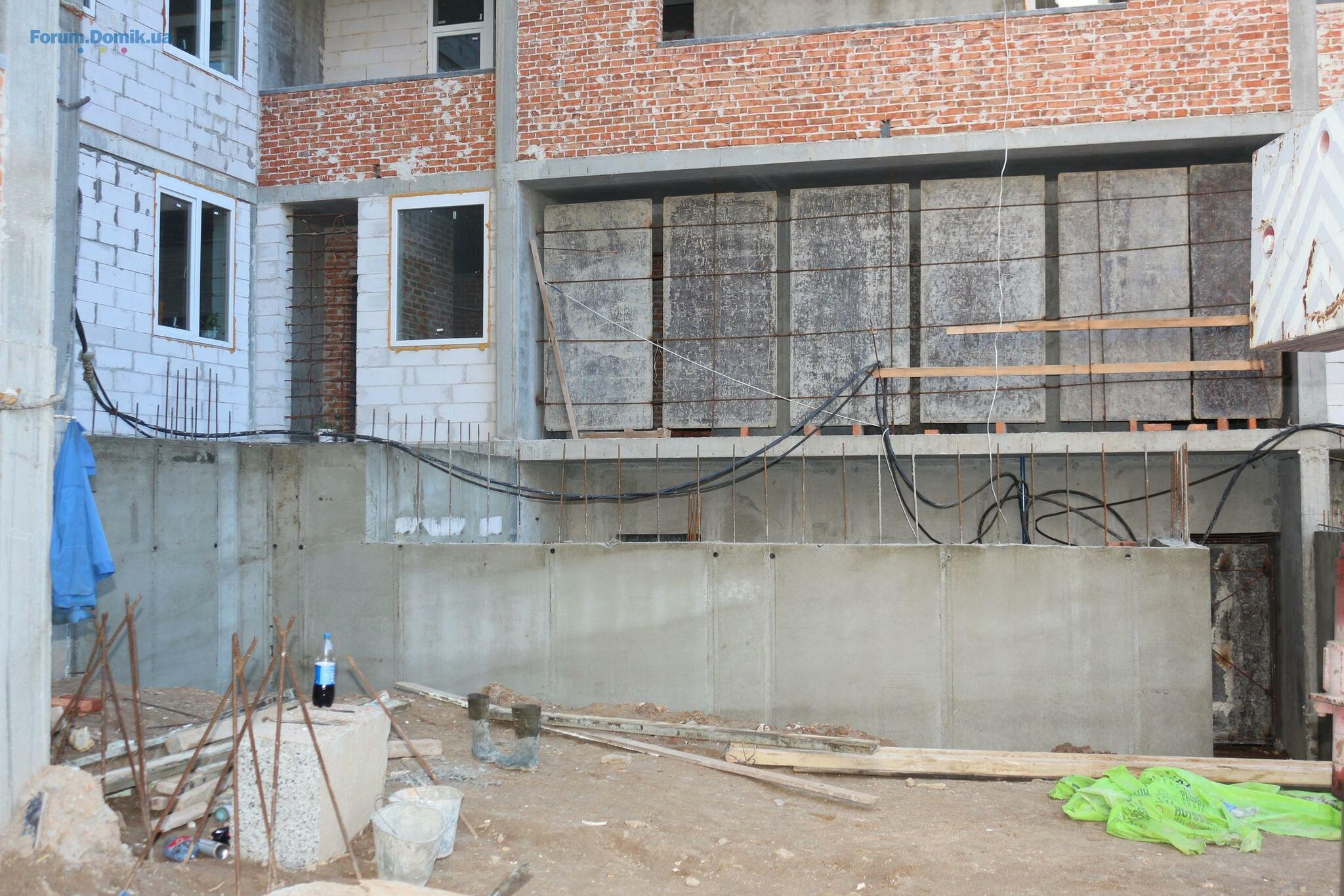

- проводиться встановлення системи опалення, водопостачання та каналізації;
- завершено вірівнювання підлоги в квартирах;
- проводятся роботи по вхідній групі (завершено залиття фундаменту).
Секція В:
- повністю завершена кладка зовнішніх та внутрішніх стін;
- вікна та балконні двері в квартирах встановлені на всіх поверхах;
- встановлена зливова каналізація;
- завершені роботи по встановленню ліфтового обладнання;
- проводяться роботи по встановленню вхідних дверей;
- проводятся роботи по вхідній групі (підготовка до залиття фундаменту).
Секція Г:
- повністю завершено монолітні роботи;
- проводиться кладка зовнішніх та внутрішніх стін з 11 по технічний поверх;
- завершена кладка парапету;
- проводиться кладка ліфтової кімнати.
Секція Д:
- повністю завершено монолітні роботи;
- повністю завершена кладка зовнішніх та внутрішніх стін;
- повністю завершена кладка парапету;
- повністю завершена кладка ліфтової кімнати.
Завершено заливання фундаменту під трансформаторну підстанцію.
Секція А:
- повністю завершена кладка зовнішніх та внутрішніх стін;
- завершені роботи по встановленню ліфтового обладнання;
- вікна сходових клітин встановлені на всіх поверхах;
- вікна та балконні двері в квартирах встановлені на всіх поверхах;
- встановлена зливова каналізація;
- завершено встановлення системи опалення, водопостачання та каналізації;
- завершено встановлення лічильників води;
- завершено встановлення вхідних дверей;
- завершена кладка в коридорах інженерних шкафів;
- завершено вірівнювання підлоги в квартирах та коридорах на всіх поверхах, окрім першого;
- встановлено розподільчі шкафи електричних лічільників та пожежної сигналізації;
- завершено встановлення системи електропостачання та пожежної сигналізації, окрім лічільників;
- завершено встановлення вітражних вікон;
- встановлено систему примусового димовидалення;
- проводятся роботи по вхідній групі (завершено залиття фундаменту);
- розпочато фасадні роботи (встановлюються люльки).
Секція Б:
- повністю завершена кладка зовнішніх та внутрішніх стін;
- завершені роботи по встановленню ліфтового обладнання;
- вікна сходових клітин встановлені на всіх поверхах;
- вікна та балконні двері в квартирах встановлені на всіх поверхах, крім вітражних вікон;
- встановлена зливова каналізація;
- завершене встановлення вхідних дверей;
- проводиться встановлення системи опалення, водопостачання та каналізації;
- завершено вірівнювання підлоги в квартирах;
- проводятся роботи по вхідній групі (завершено залиття фундаменту).
Секція В:
- повністю завершена кладка зовнішніх та внутрішніх стін;
- вікна та балконні двері в квартирах встановлені на всіх поверхах;
- встановлена зливова каналізація;
- завершені роботи по встановленню ліфтового обладнання;
- проводяться роботи по встановленню вхідних дверей;
- проводятся роботи по вхідній групі (підготовка до залиття фундаменту).
Секція Г:
- повністю завершено монолітні роботи;
- проводиться кладка зовнішніх та внутрішніх стін з 11 по технічний поверх;
- завершена кладка парапету;
- проводиться кладка ліфтової кімнати.
Секція Д:
- повністю завершено монолітні роботи;
- повністю завершена кладка зовнішніх та внутрішніх стін;
- повністю завершена кладка парапету;
- повністю завершена кладка ліфтової кімнати.
Завершено заливання фундаменту під трансформаторну підстанцію.
shtyk
Постоянный пользователь
364
14 апреля 2014
01 авг 2015 21:14

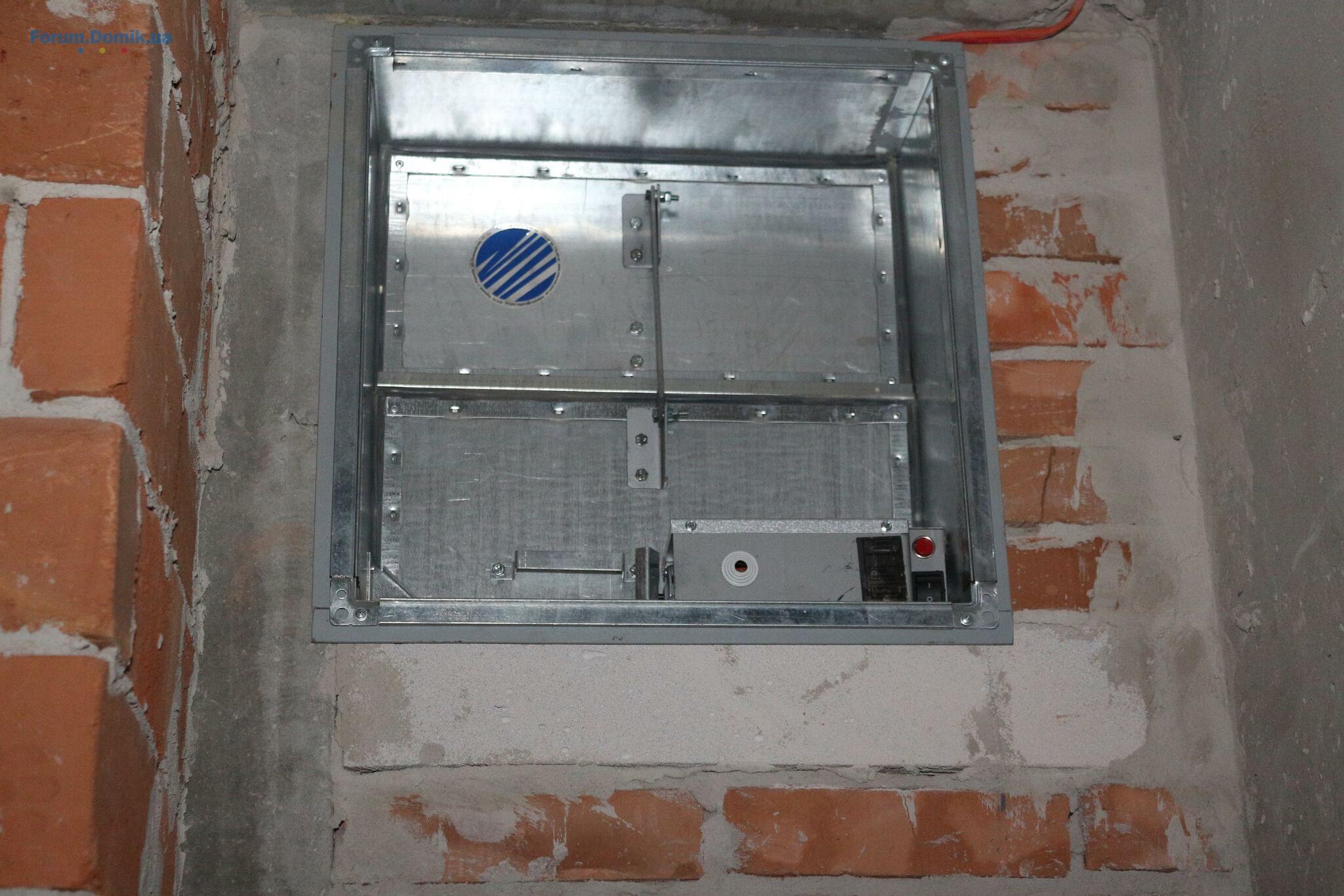

Цитата:встановлено систему примусового димовидалення
savanna-01
Постоянный пользователь
123
20 июля 2015
02 авг 2015 21:30
Ничего себе какой отчетище))))
Целый труд))) Как думаете, успеют строители со сроком сдачи?
Целый труд))) Как думаете, успеют строители со сроком сдачи?Kotovskiy82
K
Пользователь
44
22 февраля 2013
03 авг 2015 06:23
Отчетище!))Громко сказано.добавилось 3 новых пункта(мелочных)
Kostya Y
Постоянный пользователь
152
13 февраля 2015
03 авг 2015 07:06
Цитата "Kotovskiy82":Отчетище!))Громко сказано.добавилось 3 новых пункта(мелочных)
Да ладно вам
работы идут, пусть не супертемпами,но все таки идут. Сейчас явно будут гнать фасад,то,что мы все ждали
, а когда похолодает - перейдут к внутренним работам.Розміщення оголошень на ТОП 30 сайтів нерухомості
Заощаджуйте час на подачу оголошень та аналіз результатів
Подробнее
- ЖК Family and Friends | 2 очередь | GEOS | Киев, ул. Новополевая, 220.11547
- ЖК Урловский-2 | Киевгорстрой | Киев, ул. Сортировочная, Канальная, Клеманская19.112 078
- ЖК | Київ, вул. Євгена Маланюка, 101 | буд. 26, 28, 31 | Міськбудінвест19.11328
- ЖК Ozon Concept House | Saga Development, BGV-Development | Киев, ул. Ольшанская, 2-619.118
- ЖК River Port | Відважних | Ірпінь, Гостомельське шосе, 4917.1123
- ЖК Атмосфера | Molodist | Вишневое, ул. Европейская16.11388
- ЖК | Киев, пр. Отрадный, 2 | Житлоінвестбуд-УКБ16.1110 315
- ЖК Victoria Park | Stolytsia Group | Київ, просп. Нарбута Георгія, 5, 714.112
- ЖК Синергія Сіті | Ірпінь, вул. О. Кобилянської, пров. Озерний13.11229
- ЖК Паркове місто | KAN Development, UDP | Киев, ул. Вышгородская, 4512.11520
- Стоит ли сейчас покупать недвижимость?19.115 259
- "Райффайзен Банк Аваль"17.1117
- Дно рынка недвижимости и влияющие факторы02.1115 265
- Про агентство Атлант-А29.0923
- Як ви ведете облік витрат по оренді нерухомості?22.092
- Покупка квартиры по переуступке08.09194
- На що звертати увагу при покупці квартири?05.053
- Налог на дар денег между мужем и женой11.041
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Идеи для дизайна и комфорта ванных комнат17.1050
- Процес дизайну інтер'єру та які можуть бути підводні камен?21.094
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах23.05112
- Как подобрать кухонную мебель15.045
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Львів, вул. Трускавецька | Галжитлобуд27.107
- ЖК Калейдоскоп 2 | INGRAD Development Group | Одесса, Таирово, просп. Небесной Сотни, 105а03.092
- ЖК Father | РіЕЛ | Львів, вул. Промислова, 50/5202.092

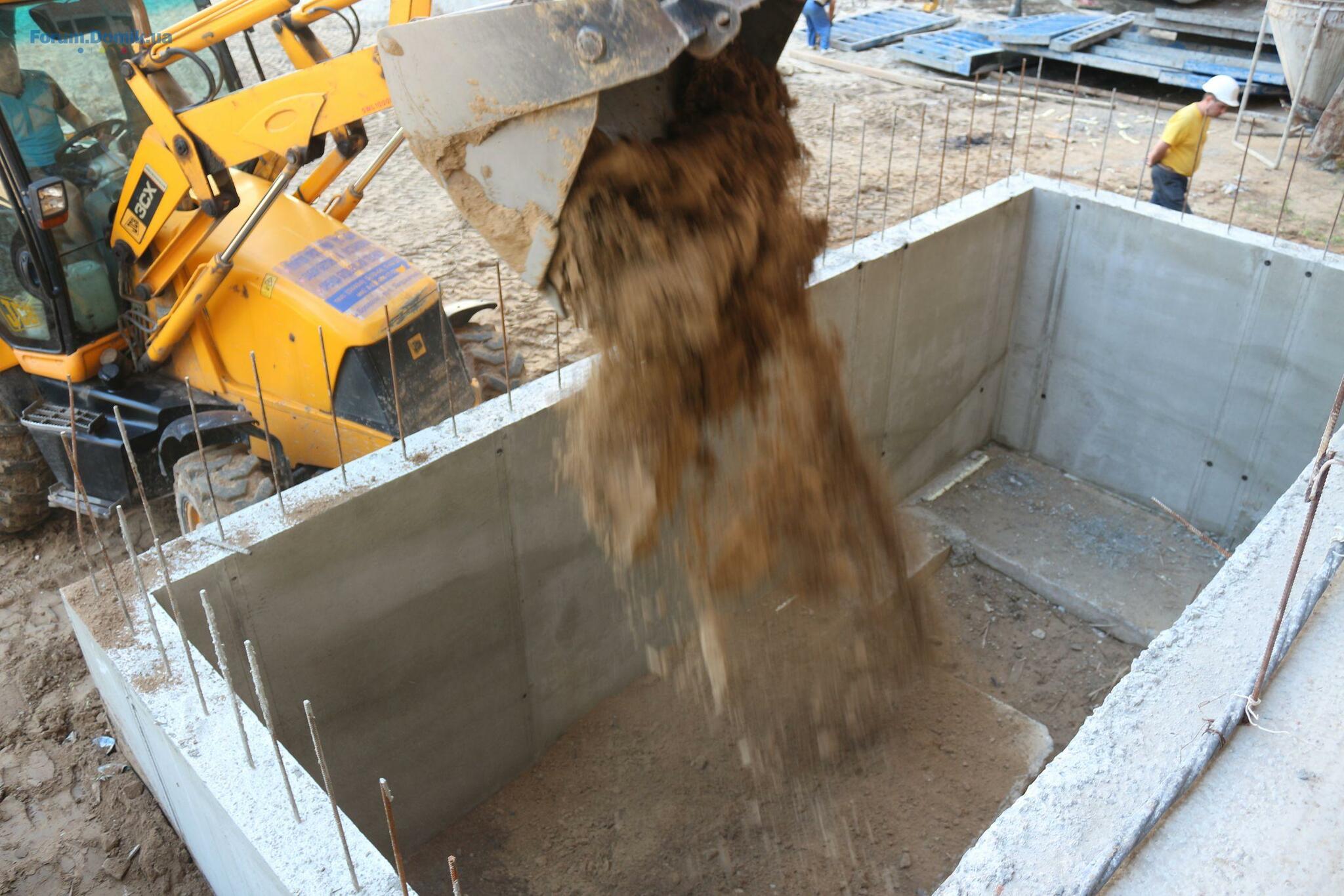

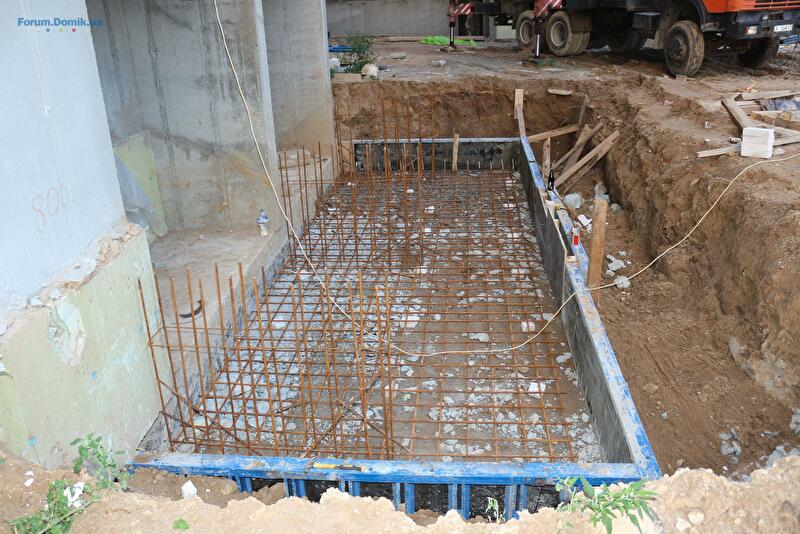

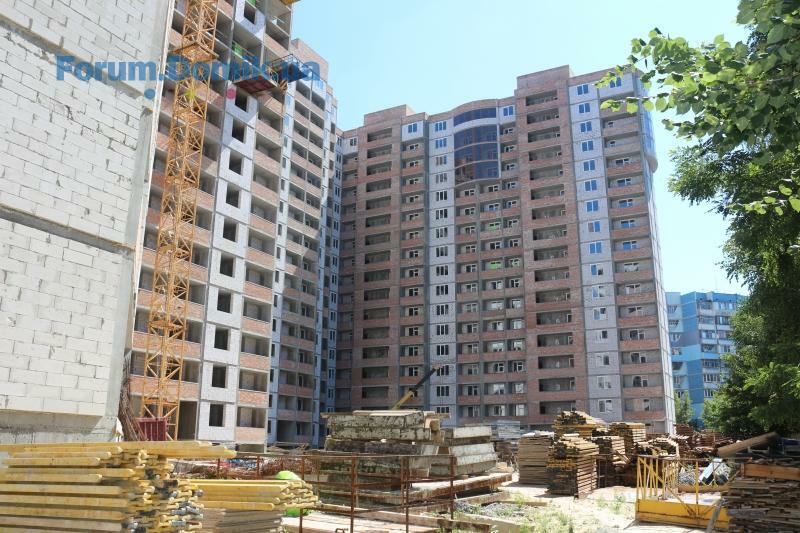

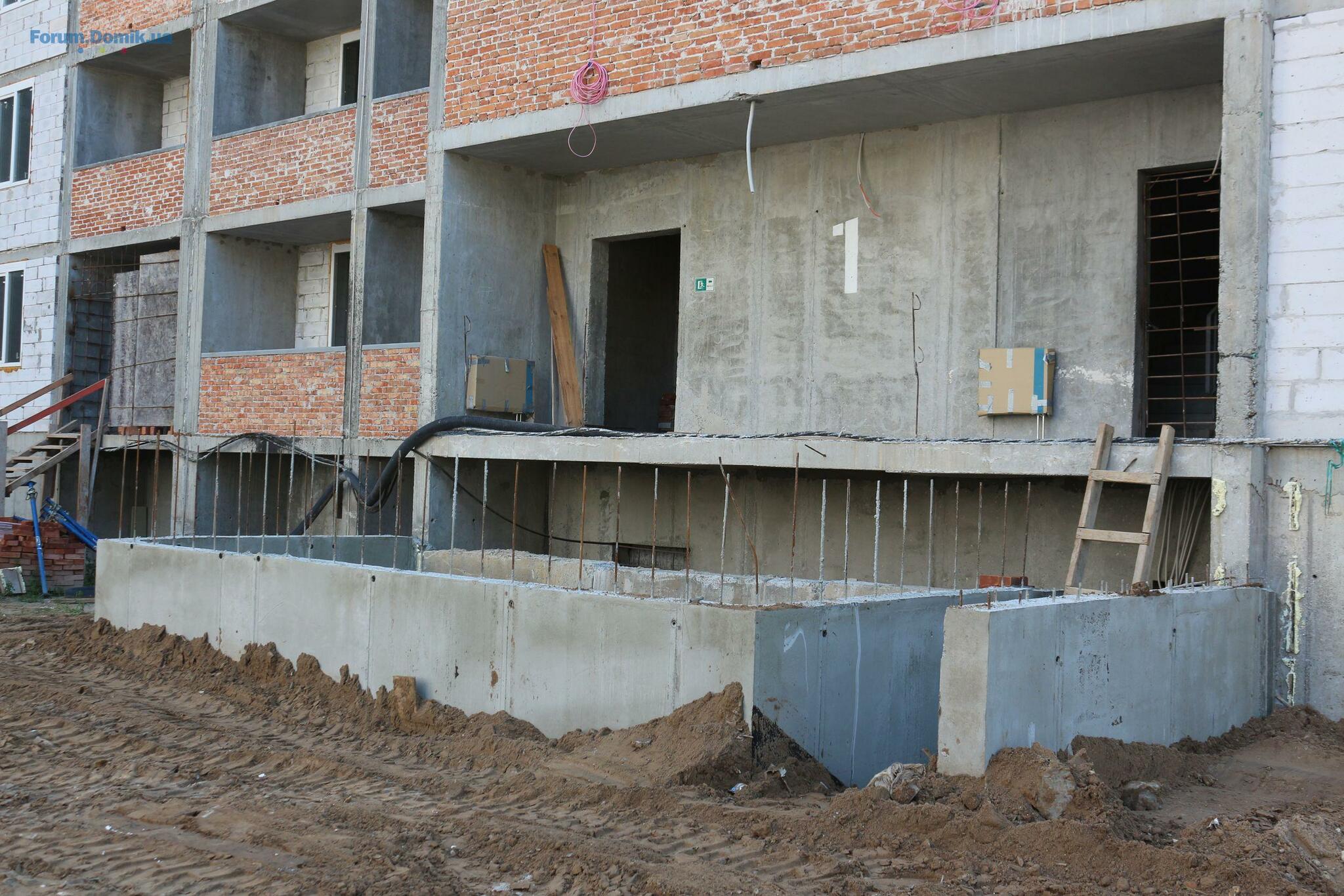

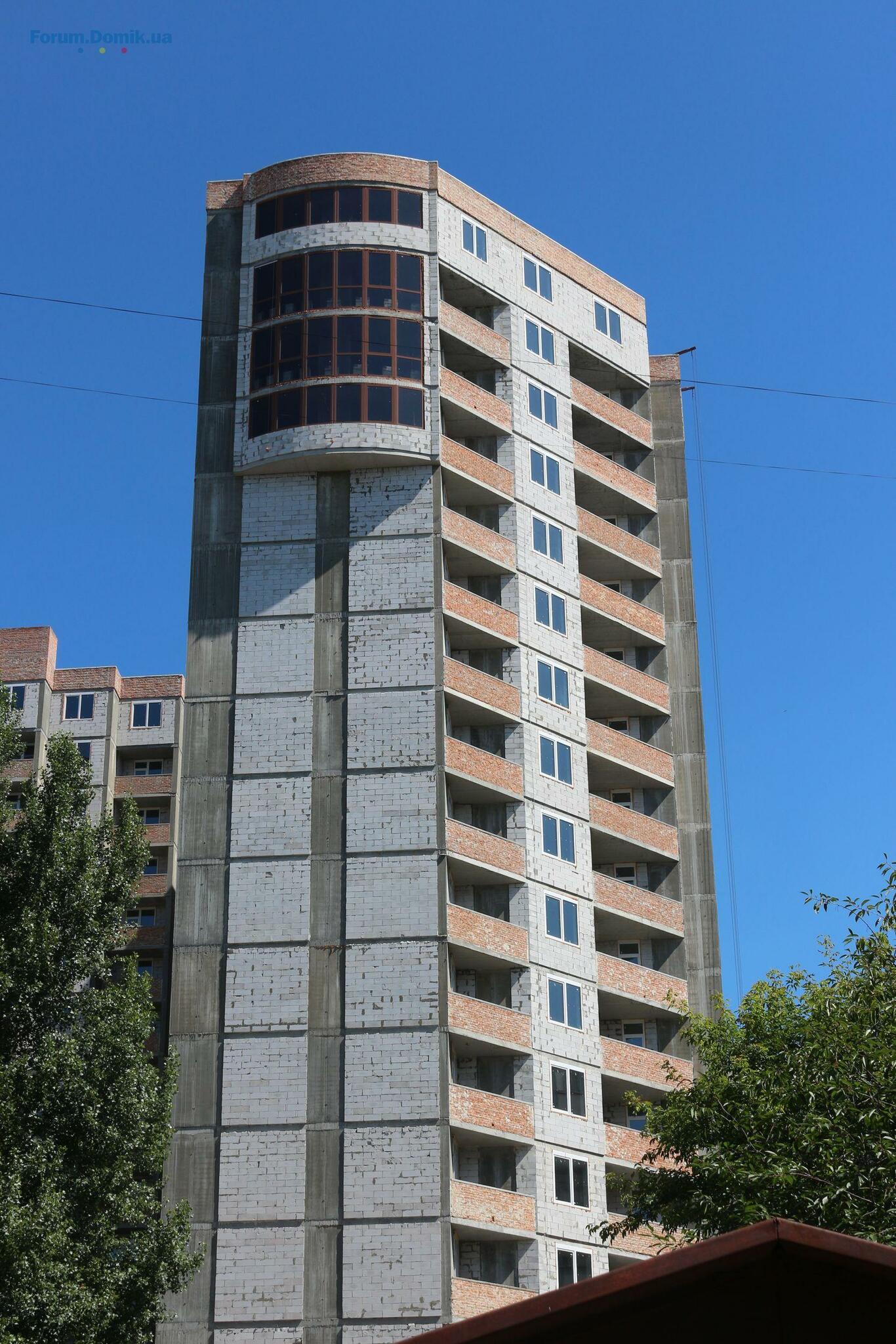

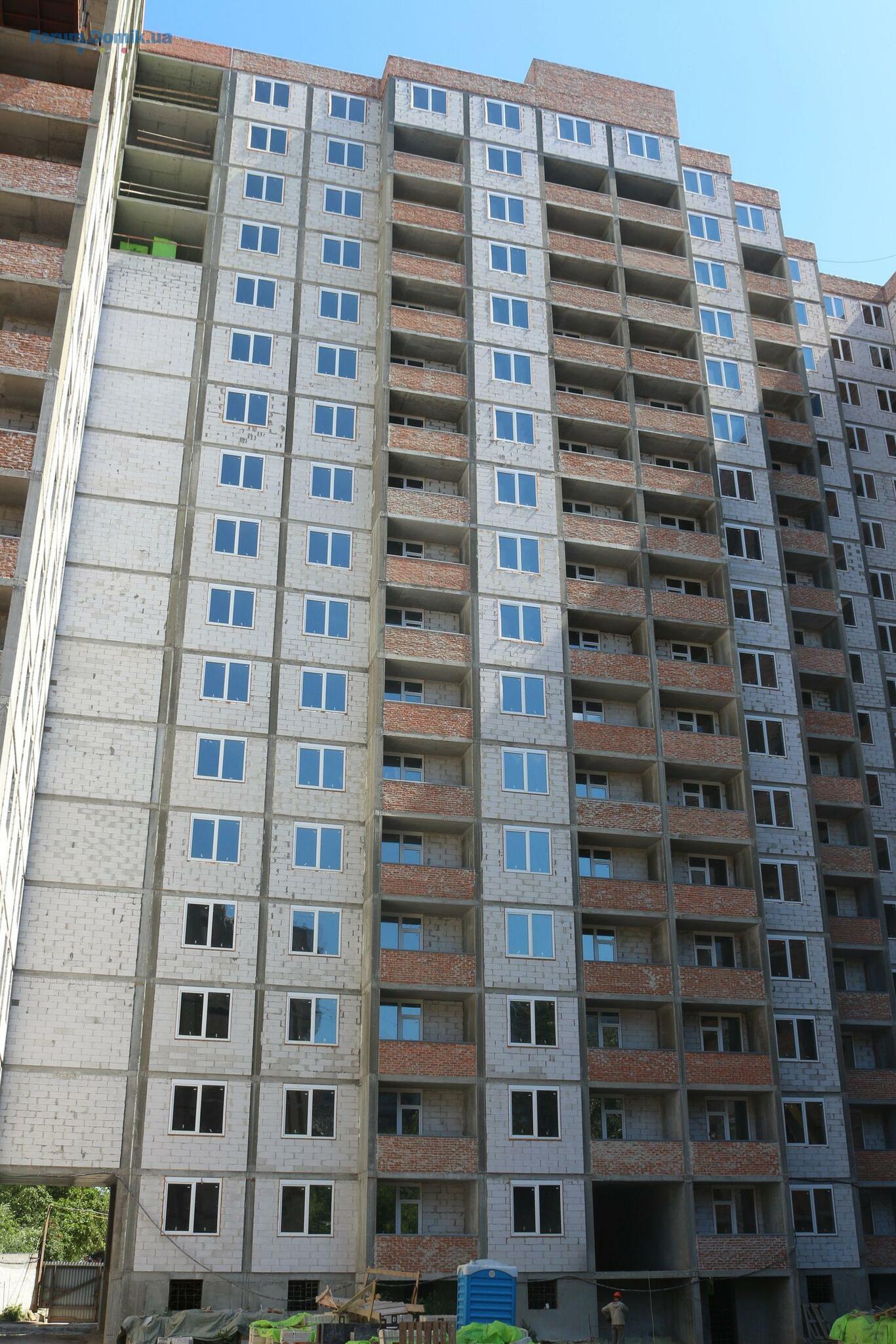

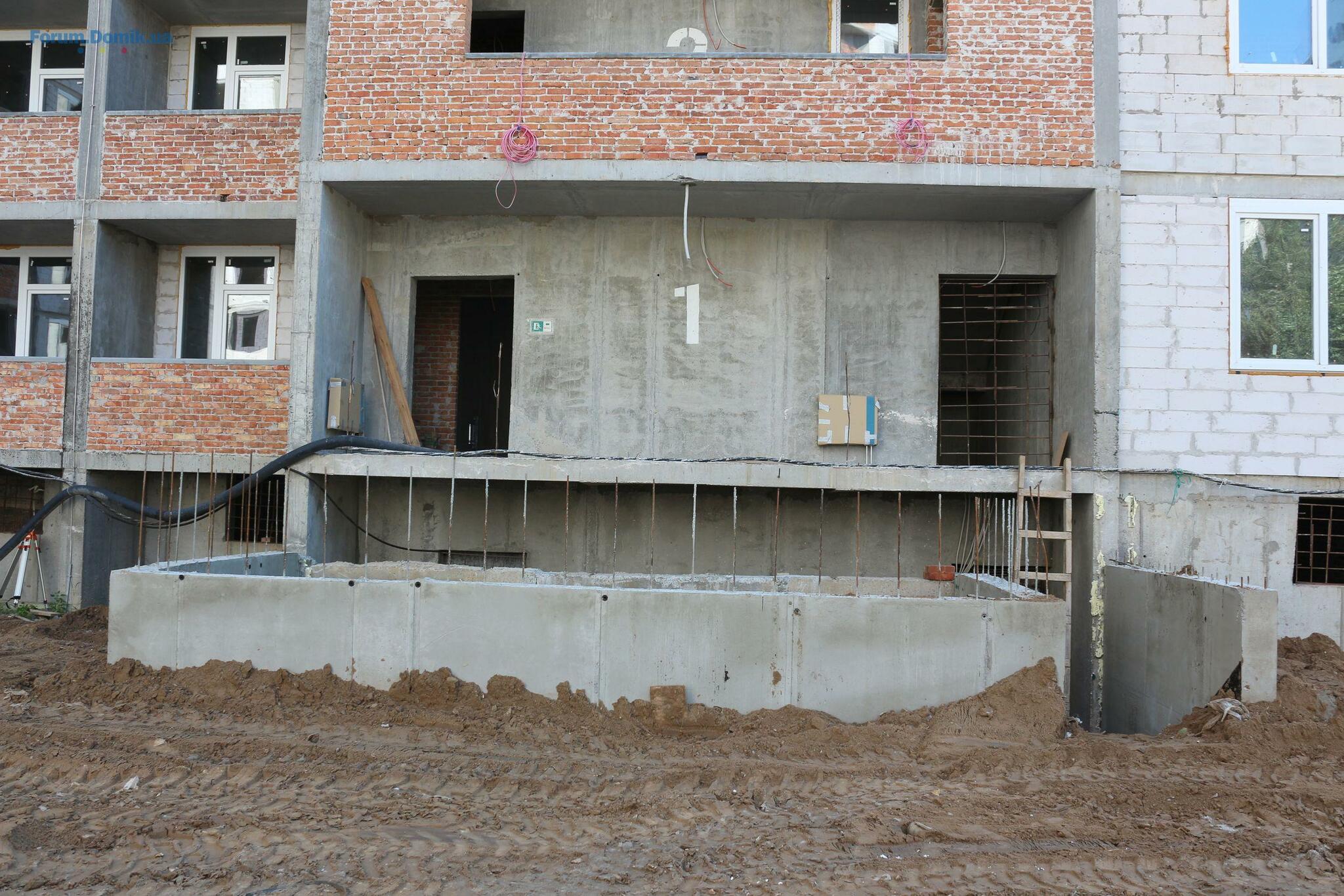

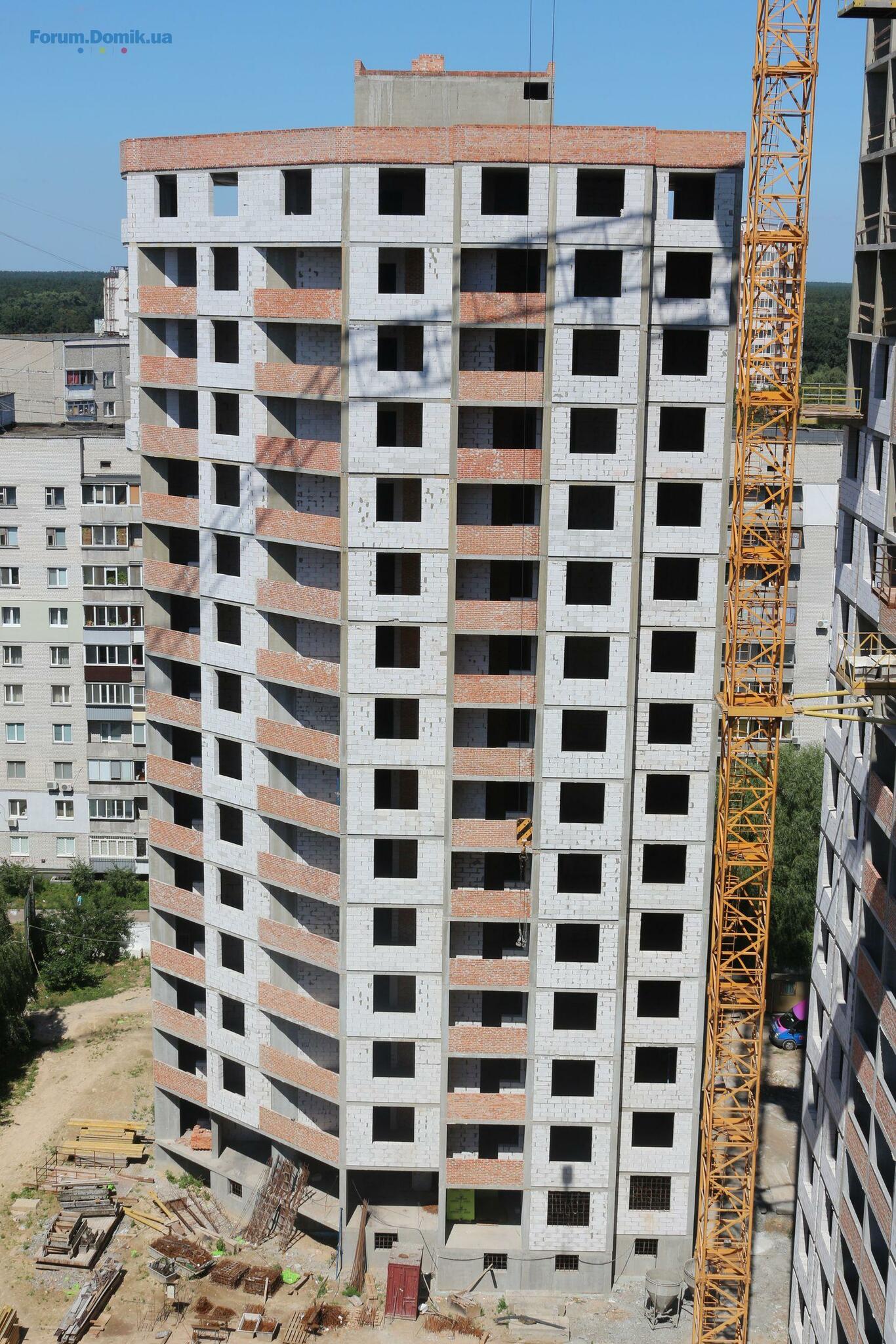

- ЖК "Александровский 2", Запорожье, ул. Почтовая, 7720.0416
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- Настройка работы котла hi-therm optimus 1220.111
- Злив води з батарей в квартирі на зиму?28.081
- Делать ремонт самостоятельно или нанять профессионалов01.0844
- Резервне живлення у квартирі: як підготувати електрику до встановлення інвертора та акумуляторів10.071
- Шпаклевка трескается под обоями11.063
- Основні недоліки вальмового даху, про які мовчать12.052
- Как правильно выбрать смеситель. Отзывы о смесителях25.0455
- Как не снимая старую эмаль покрасить сверху акриловой (латексной) краской?17.033
- Выбираю краску по металлу. Поделитесь советом и опытом17.032
- Хочу взяти швидку позику10.102
- Технічний паспорт на будинок або квартиру: де замовити в Київській області?05.101
- STALL — усе для зручного життя та натхнення17.091
- Світлові лінії та натяжні стелі: що треба закласти по електриці ще до монтажу20.071
- Электрик / електрик Киев01.071
- «ЛОТО-ЗАБАВА»: «развод» на деньги29.06192
- Что подарить мужчине?24.06354
- Мій сайт не з'являється в результатах пошуку24.064
- DOOR(*)COM(*)UA — продаж стратегічного домену для лідера дверного ринку України24.062
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
