Новости со строительной площадки на ул. Островского, 40

На 28 января 2013:
- Работы по возведению монолитного каркаса выполнены в полном объёме!
- Кирпичная кладка:
в 1-й секции выполнена на 90%;
во 2-й секции выполнена на 90%;
в 3-й секции выполнена на 50%.
- На строительную площадку были доставлены 6 лифтов фирмы «Sigma» LG.
- Осуществляется квартирная разводка сантехнических труб фирмы KANN:
1-я секция — до 12-го этажа;
2-я секция — до 9-го этажа;
3-я секция — до 6-го этажа.
- Устанавливаются канализационные трубы (чугун):
1-я секция — до 12-го этажа;
2-я секция — до 12-го этажа;
3-я секция — до 6-го этажа.
- Продолжается монтаж окон из металлопластикового профиля фирмы «REHAU» с двухкамерными стеклопакетами:
1-я секция — проводится остекление 13-го этажа;
2-я секция — 12-го этажа;
3-я секция — 8-го этажа.
- Осуществляется монтаж металлических дверей мест общего пользования:
1-я секция — работы ведутся на 18-м этаже;
2-я секция — на 18-м этаже;
3-я секция — на 10-м этаже.
- Продолжается монтаж стояков электрики и «слаботочки» во всех секциях.
- Продолжается монтаж вентилируемого фасада 1-й секции.
- Продолжается монтаж вентиляции во всех секциях.
- Производятся работы по наружной гидроизоляции окон.
- Продолжается монтаж инженерных коммуникаций (отопление, вентиляция, дымоудаление, пожаротушение) в паркинге.
29 янв 2013 13:02

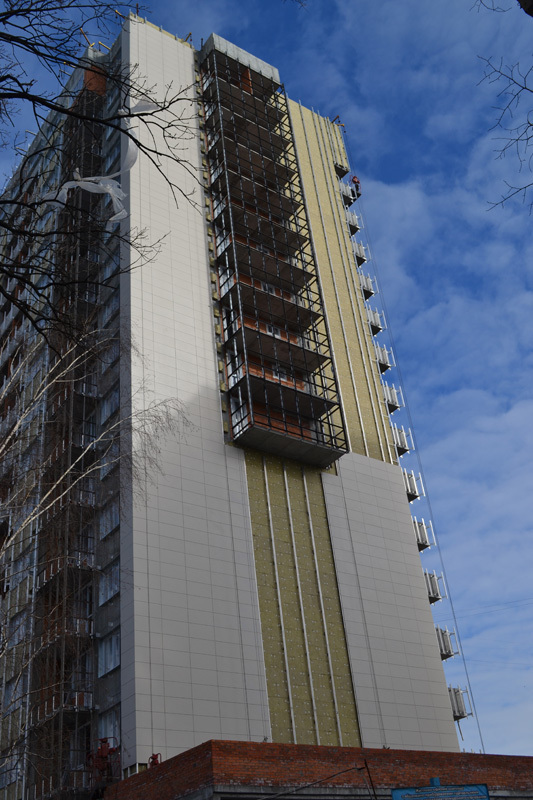

Снимок состояния на данный момент.

Цены за м2 сейчас: от 12 900 до 14 600 грн
Дата сдачи дома: конец 2013 года
30 янв 2013 16:36
ул. Островского, 40
Перепланировка квартиры только до 28 Февраля!

Благодаря высоким темпам строительства ЖК «Островского, 40» уже в начале марта начнутся «тонкие» внутренние отделочные работы. По этой причине услуга дизайнерской перепланировки квартиры будет предоставляться только до 28 февраля 2013.

Так что — спешите «спроектировать» собственную уникальную квартиру-мечту уже сейчас! :)
01 фев 2013 11:22

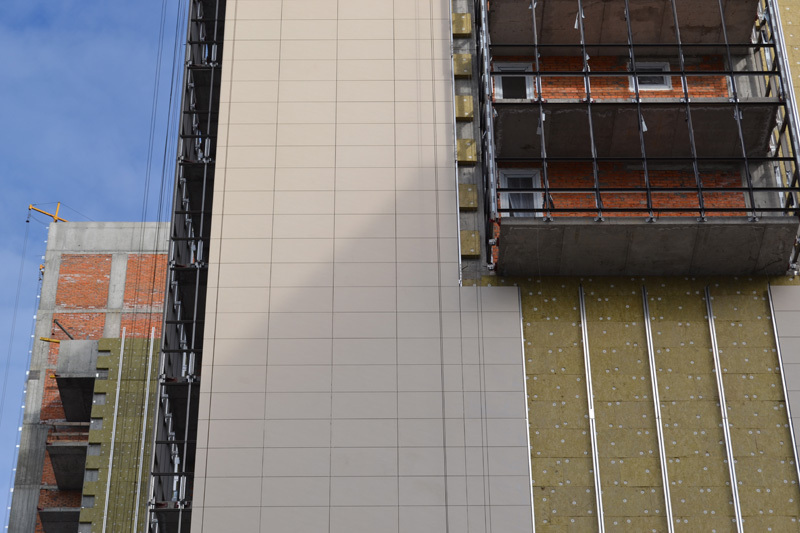

Свежая фотография с объекта:
08 фев 2013 18:29
Главный офис фирмы «Реалити» переехал на Соломенку.
Фактически рядом с ЖК «Островского, 40», что делает процедуру покупки квартир и оформление документов на порядок удобнее.
Новый адрес: Воздухофлотский проспект, 14/17
Контактные телефоны остались прежние.
15 фев 2013 13:21
Акция в ЖК на Островского, 40

До 8 марта предоставляется 8% скидка на квартиру в ЖК «Островского, 40» при 100% оплате! А так же, подарочные сертификаты парфюмерного магазина Brocard на 2000 грн!

Акция будет длиться с 15 февраля по 8 марта включительно.
//ostrovskogo40.com.ua/novosti/s-8-marta -vesna-prikhodit-ranshe-v-zhk-ostrovskog o-40
17 фев 2013 20:00
Видимо с продажами туговато ...
А инвесторы вообще есть ???
20 фев 2013 20:10
Объявление от Застройщика:

В связи с масштабными работами на строительной площадке ЖК «Островского, 40», изменяется график посещения квартир.

Поэтому, покупатели, которые уже приобрели жилье (подписали соответствующие договора) могут посетить свои квартиры в особый выходной день: каждую последнюю субботу месяца с 10:00 до 16:00.
20 фев 2013 21:32
Неужели ни у кого нет мнений по поводу надёжности вложений в этот новострой ? По моему привлекательный объект...
20 фев 2013 22:38
Да, проект интересный.

Из официальной информации:
ЖК «Островского, 40» воплощает все преимущества комфортного городского жилья. Престижный район, близость к центру, удобная транспортная развязка, превосходно развитая инфраструктура, озера и парки в шаговой доступности, и, кроме того, современные строительные технологии, накопленный опыт – все это далеко не полный перечень достоинств жилого комплекса «Островского, 40».

Транспортная развязка:
- Близкое расположение к центру Киева.
- Один из лучших транспортных конгломератов города:
- Станция метро «Вокзальная» находится всего в 5 минутах ходьбы.
- Железнодорожные вокзалы «Центральный» и «Южный», международный аэропорт «Киев» (Жуляны).
- Наличие остановок общественного транспорта: автобусов, троллейбусов, маршрутных такси, скоростного трамвая.

Парковые зоны и спорт:
Жители комплекса имеют уникальную возможность наслаждаться чистым воздухом заповедного лесопарка «Соломенский» (600 метров от дома). Реконструированный в 2007 году парк имени Н.А. Островского с большой детской площадкой уже давно является излюбленным местом отдыха киевлян.
28 фев 2013 08:41
ЖК «Островского, 40»: новая культура городской жизни рядом с центром столицы.
(обзорная статья на Домике)

ЖК «Островского, 40» соединил в себе удачное месторасположение, удобную инфраструктуру и новые технологии строительства - все это предоставляет будущим жильцам дополнительный уровень комфорта...
//domik.ua/novosti/zhk-ostrovskogo-40-no vaya-kultura-gorodskoj-zhizni-ryadom-s-c entrom-stolicy-n188998.html
05 март 2013 08:38
Странно как то ни на этом форуме ни на других нет активности инвесторов ,хотя там большой комплекс ,а не 1 свечка и место хорошее...???
05 март 2013 22:04
с землей у них в порядке, продлена, правда условия при Космосе сделали драконовские
Цитата:
4.8. Передати Головному управлінню житлового забезпечення
виконавчого органу Київради (Київської міської державної
адміністрації) 7% (в центральній частині міста - 20%) загальної
площі комплексу (крім службової) ...
4.9. Відповідно до рішення Київської міської ради ....сплатити до цільового фонду спеціального фонду бюджету м. Києва на розвиток житлового будівництва ДО моменту здачі в експлуатацію збудованої житлової площі кошти в розмірі 5% витрат з будівництва загальної площі цього комплексу, виходячи з опосередкованої вартості спорудження житла, установленої Державним
комітетом України з будівництва та архітектури для міста Києва
станом на 1 січня року, в якому проводиться оплата.

сейчас состояние стройки когда вбуханы уже большие средства и нужна еженедельная хорошая подпитка, застройщику акции надо бы делать дольше и более привлекательными. Потому что кто хотел -купил, а кто ждет ввода в эксплуатацию - и будет ждать.
Интрересно, с каким -то банком застройщик сотрудничает?
Финансовые вливания тут явно были, а за них надо платить.
07 март 2013 14:05
ЖК «Островского, 40» отчитывается о ходе строительных работ:

С радостью сообщаем, что в настоящий момент производится значимый этап работ по установке высокотехнологичного навесного фасада — особой гордости ЖК «Островского, 40»! На данном этапе происходит монтаж «эстетических» и защитных керамических плит — внешней, видимой части навесного фасада.
А это значит, что очень скоро ЖК «Островского, 40» предстанет во всей своей красе.

12 март 2013 15:25
Новость со строительной площадки ЖК на ул. Островского 40.
На 10 марта 2013 года произведены следующие работы:

1. Работы по кирпичной кладке:
[list]в 1 и 2 секциях — выполнены в полном объёме!
в 3-й секции — выполнены на 75 %.[/list:u]
2. Работы по монтажу окон из металлопластикового профиля фирмы «REHAU» с двухкамерными стеклопакетами:
[list]в 1-й секции выполнены в полном объёме!
во 2-й секции — по 13-й этаж;
в 3-й секции — по 8-й этаж.[/list:u]
3. Успешно установлены лифты «Sigma» LG в 1-й и 3-й секциях!
4. Завершено строительство здания котельной!
5. Продолжаются следующие работы:
[list]квартирная разводка сантехнических труб фирмы KANN;
установка канализационных труб (чугун);
монтаж металлических дверей мест общего пользования;
монтаж стояков электрики и «слаботочки» во всех секциях;
монтаж вентилируемого фасада 1-й секции;
монтаж вентиляции во всех секциях;
работы по наружной гидроизоляции окон;
монтаж инженерных коммуникаций (отопление, вентиляция, дымоудаление, пожаротушение) в паркинге.[/list:u]
12 март 2013 15:27
Так же, стоит отметить, что:

ЖК «Островского, 40» — поистине уникальный продукт на рынке жилой недвижимости. Лидирует по многим параметрам. Превосходный дизайн-проект и технологии бизнес-класса. Поразительные темпы строительства при строгой дисциплине и неизменном качестве. Выгодные ценовые предложения и дифференцированный, индивидуальный подход к клиентам.
Поэтому, приобретая жилье в ЖК «Островского, 40» Вы делаете логичный, очевидный и грамотный выбор.
29 март 2013 19:21
Подскажите, кто смотрел, что вообще расположено рядом с этим домом, пока нет возможности взглянуть вживую. Вот на форумах люди пишут про заброшенные здания с бомжами с вокзала ( с северной стороны) и близость базара, шумные студенты. Будет ли как-то огорожена территория. Или это просто дом возле вокзала со всеми вытекающими...Иначе не вижу смысла вкладывать деньги.
30 март 2013 12:40
ЖК на Островского 40 собирает всех Вас на весенний праздник —
"ШОКОЛАДНОЕ ФОНДЮ — апрельский день открытых дверей на ЖК “Островского, 40”!

20 апреля сего года с 11:00 до 14:00 - Изысканное швейцарское лакомство для дорогих гостей, приятное общение, непринужденная атмосфера.

Вы сможете посетить здание изнутри, убедиться в высочайшем качестве работ и дисциплине строительства, получить ответы на все интересующие Вас вопросы.

Хотим обратить особое внимание желающих приобрести квартиры по апрельским ценам. Вы можете успеть заключить договора купли-продажи до планового повышения цен, намеченного с 1 мая — на 5%.
04 апр 2013 14:20
Новости стройплощадки Островского 40.
На 4 апреля 2013 года произведены следующие работы:

1. Работы по кирпичной кладке:
[list]• в 1-й и 2-й секциях — выполнены в полном объёме!
• в 3-й секции выполнены на 90 %.[/list:u]

2. Работы по монтажу окон из металлопластикового профиля фирмы «REHAU» с двухкамерными стеклопакетами
[list]• в 1-й секции выполнены в полном объёме!
• во 2-й секции — по 16-й этаж;
• в 3-й секции — по 12-й этаж.[/list:u]

3. Работы по отделке помещений жилых этажей: подготовительная стяжка полов, оштукатуривание стен гипсовой штукатуркой и покрытие потолков беспесчанкой выполнены:
[list]• в 1-й секции — по 10-й этаж;
• во 2-й секции — по 7-й этаж;
• в 3-й секции — по 4-й этаж.[/list:u]

4. Лифты «Sigma» LG смонтированы во всех секциях!
5. Смонтирован каркас шумоизоляционного экрана ТП.
6. Начат монтаж кронштейнов под кондиционеры.
7. Ведется устройство кровли во всех секциях.
8. Продолжаются следующие работы:
[list]• квартирная разводка сантехнических труб фирмы KANN;
• установка канализационных труб (чугун);
• монтаж металлических дверей мест общего пользования;
• монтаж стояков электрики и «слаботочки» во всех секциях;
• монтаж вентилируемого фасада в 1-й,2-й и 3-й секциях;
• монтаж вентиляции во всех секциях;
• работы по наружной гидроизоляции окон;
• монтаж инженерных коммуникаций (отопление, вентиляция, дымоудаление, пожаротушение) в паркинге.[/list:u]

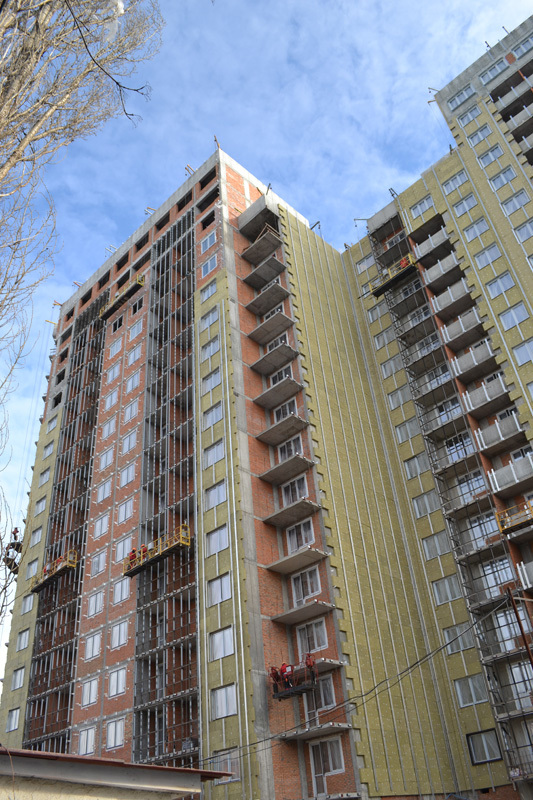

07 апр 2013 22:26
Свежее фото:
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
134. . .10
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
