28 сен 2015 08:34
Цитата "Сергей Киев":
если электричество еще больше подорожает, то испортить фасад придется, по крайней мере южную сторону...
очень хочется установить гелиосистему для подогрева воды....
https://savenergy.info/uploads/2013/mini/solnechnyj-kollektor-na-balkone-350-200.jpg

А что это такое? Расскажите, пожалуйста.
28 сен 2015 09:16
Цитата "Зайка.":

А что это такое? Расскажите, пожалуйста.

Данная система соеденяется с бойлером, и позволяет экономить в зависимости от сезона от 100 до 30% электроэнергии, зимой практически не работает, при нынешних ценах срок окупаемости примерно 8 лет, расчет делался для семьи из 3- х человек без детей, если купить стиральную машину с возможностью подключения горячей воды, срок окупаемости уменьшается
28 сен 2015 10:10
Цитата "Сергей Киев":

Данная система соеденяется с бойлером, и позволяет экономить в зависимости от сезона от 100 до 30% электроэнергии, зимой практически не работает, при нынешних ценах срок окупаемости примерно 8 лет, расчет делался для семьи из 3- х человек без детей, если купить стиральную машину с возможностью подключения горячей воды, срок окупаемости уменьшается


Сергію,
на мою думку період окупності 8 років - це забагато. Я не впевнений що прийняв бі рішення при окупності 5 років, соріш за всього - ні. Поцікавтесь який реальний строк експлуатації у даного обладнання.
Мені відомо, що в Європі наразі триває згортання програм державної підтримки щодо зеленої енергетики внаслідок падіння цін на нафту.
Для себе я зрозумів, що думки є різні в середовищі професійних енергетиків, але багато хто не вірить в реальну економічну ефективність гелеосистем, вітрової генерації, теплових насосів. Кожен випадок треба звісно прораховувати, але 8 років мене просто злякалиЮ боюся що таку систему прийдеться замінити років через 8-10.
28 сен 2015 10:14
Цитата "Сергей Киев":

Данная система соеденяется с бойлером, и позволяет экономить в зависимости от сезона от 100 до 30% электроэнергии, зимой практически не работает, при нынешних ценах срок окупаемости примерно 8 лет, расчет делался для семьи из 3- х человек без детей, если купить стиральную машину с возможностью подключения горячей воды, срок окупаемости уменьшается


Т.е через 8 лет, система полностью себя окупит, начнет приносить доход (реальную экономию), в случае если за 8 лет исчерпает свой ресурс (не износится/сломается) и морально не устареет.
28 сен 2015 12:52

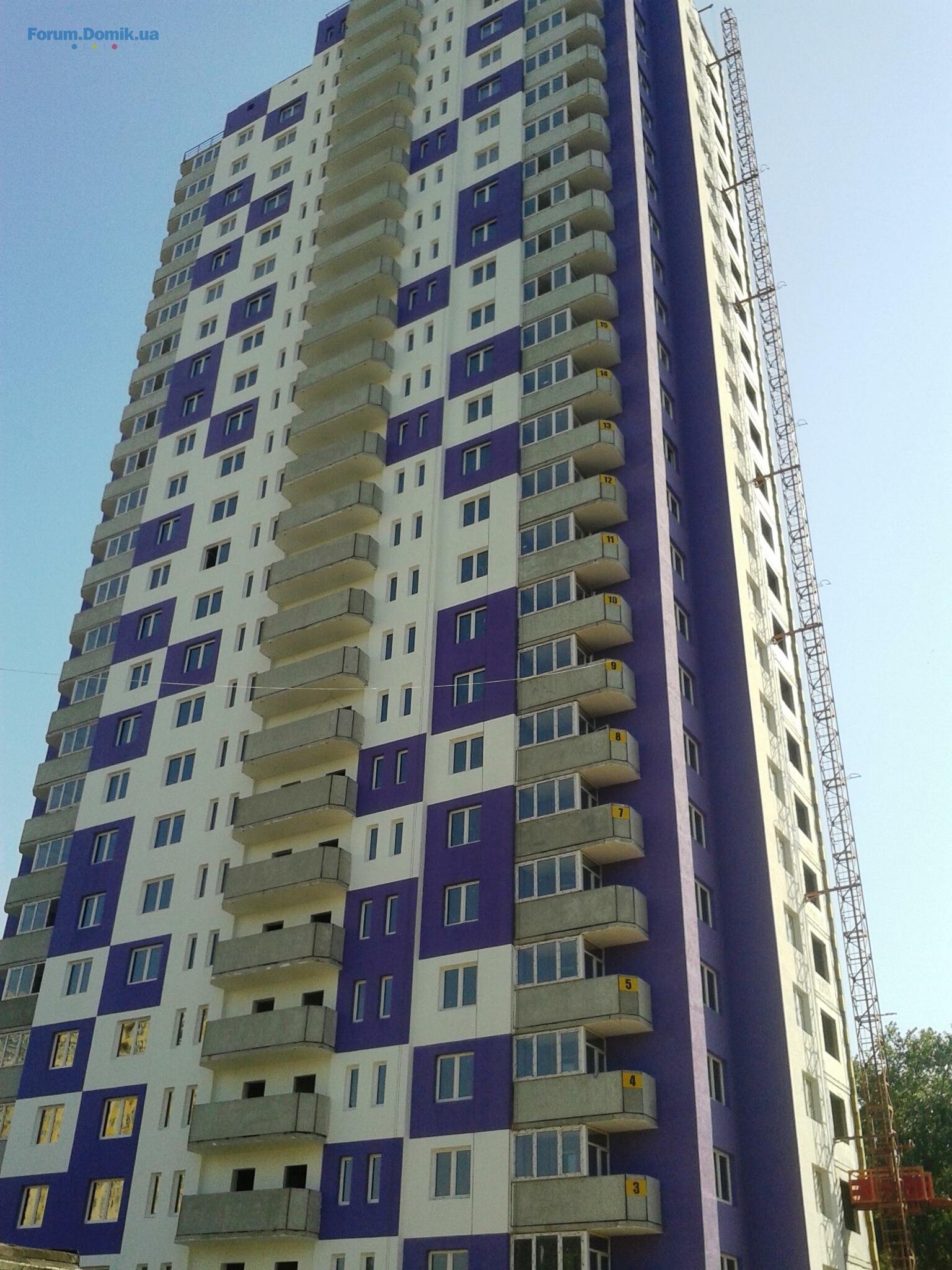

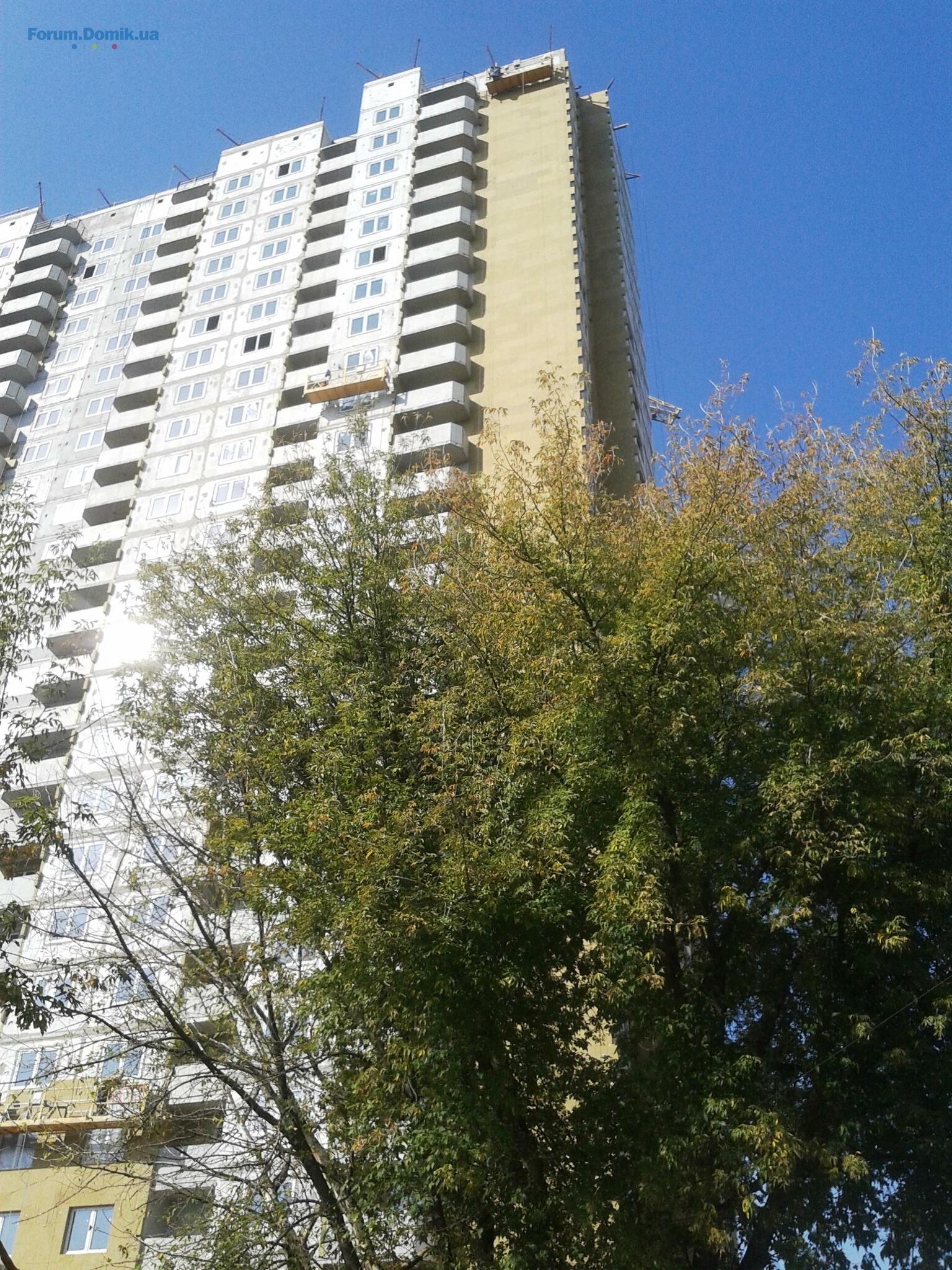

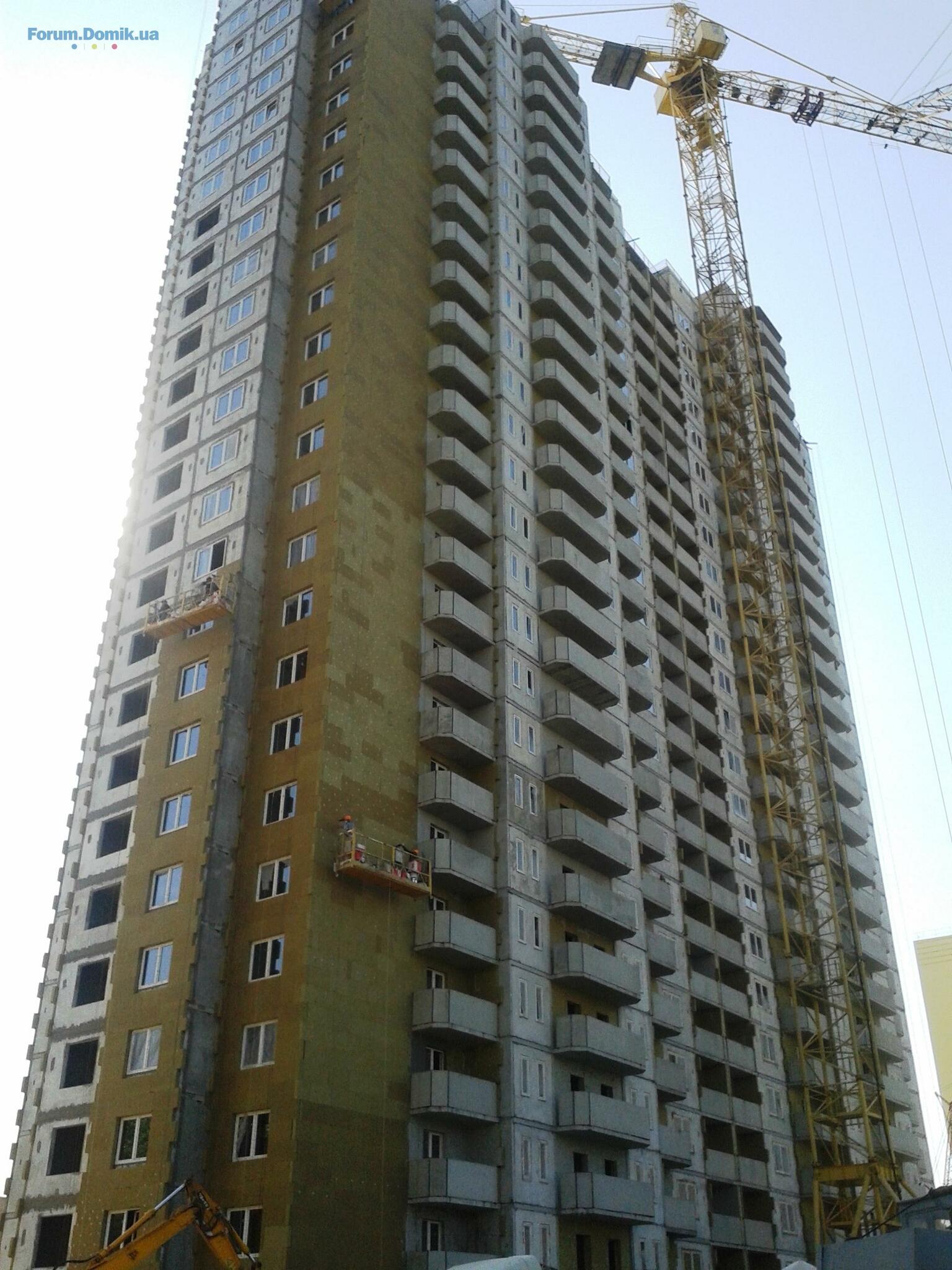

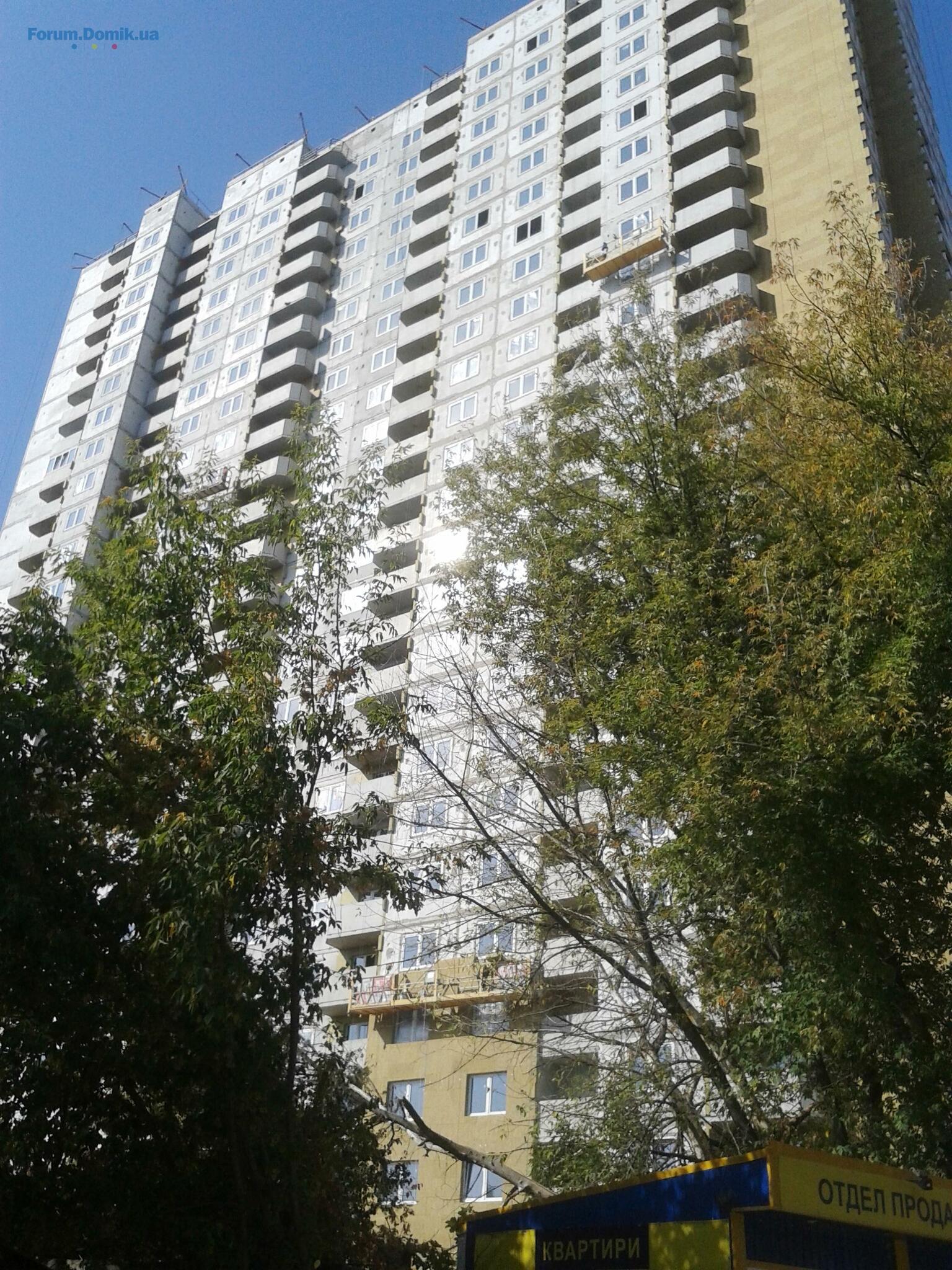

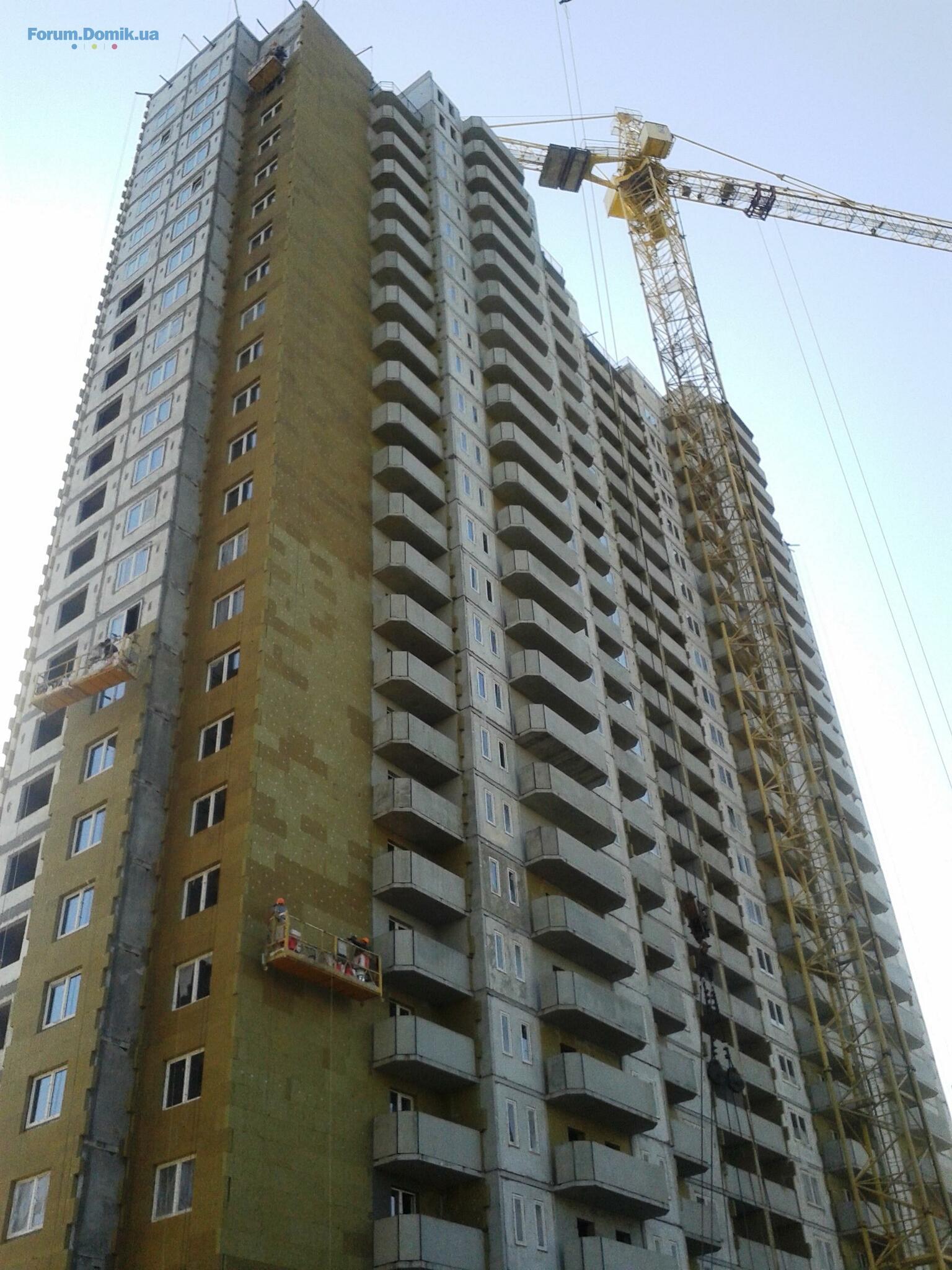

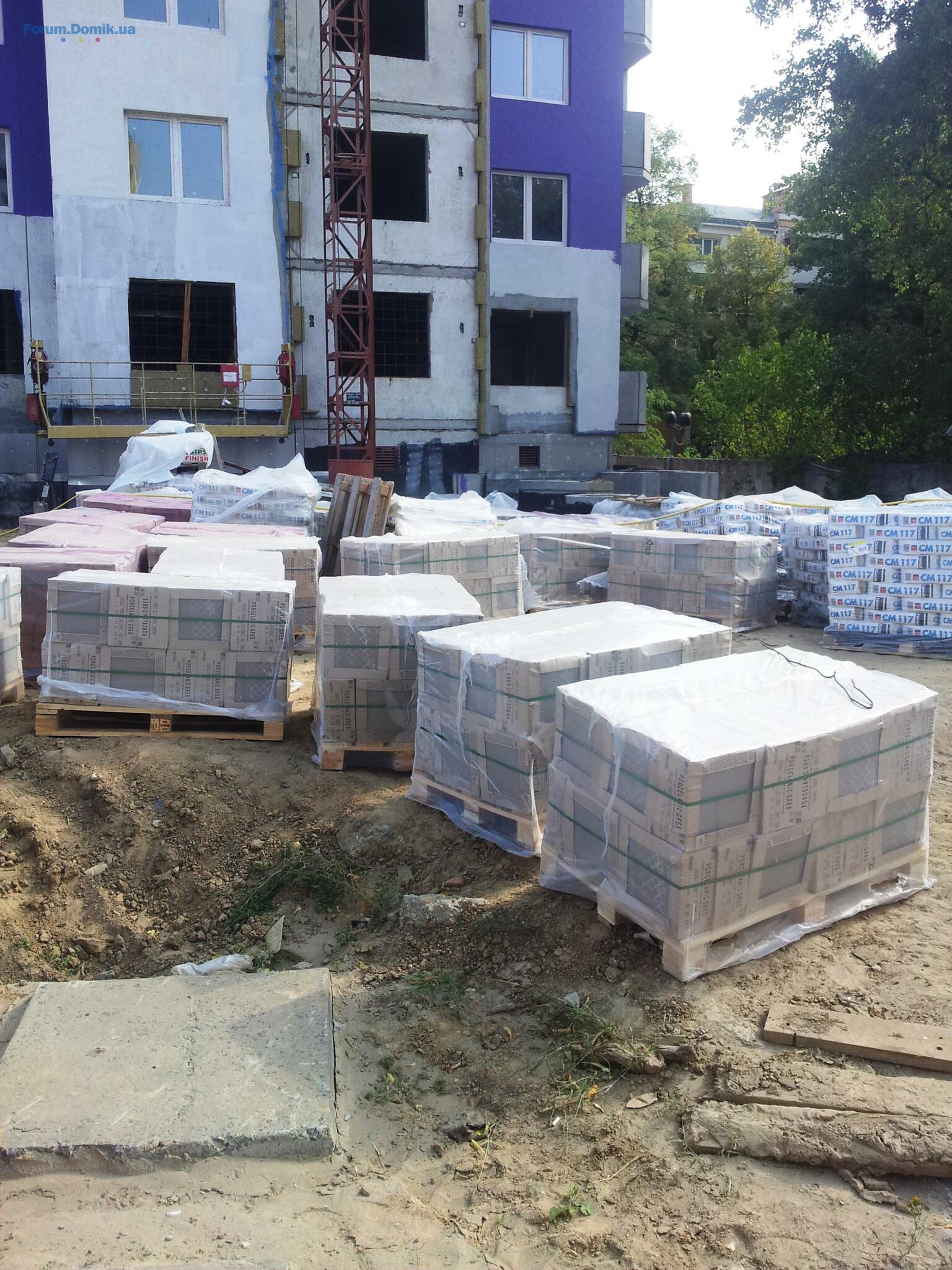

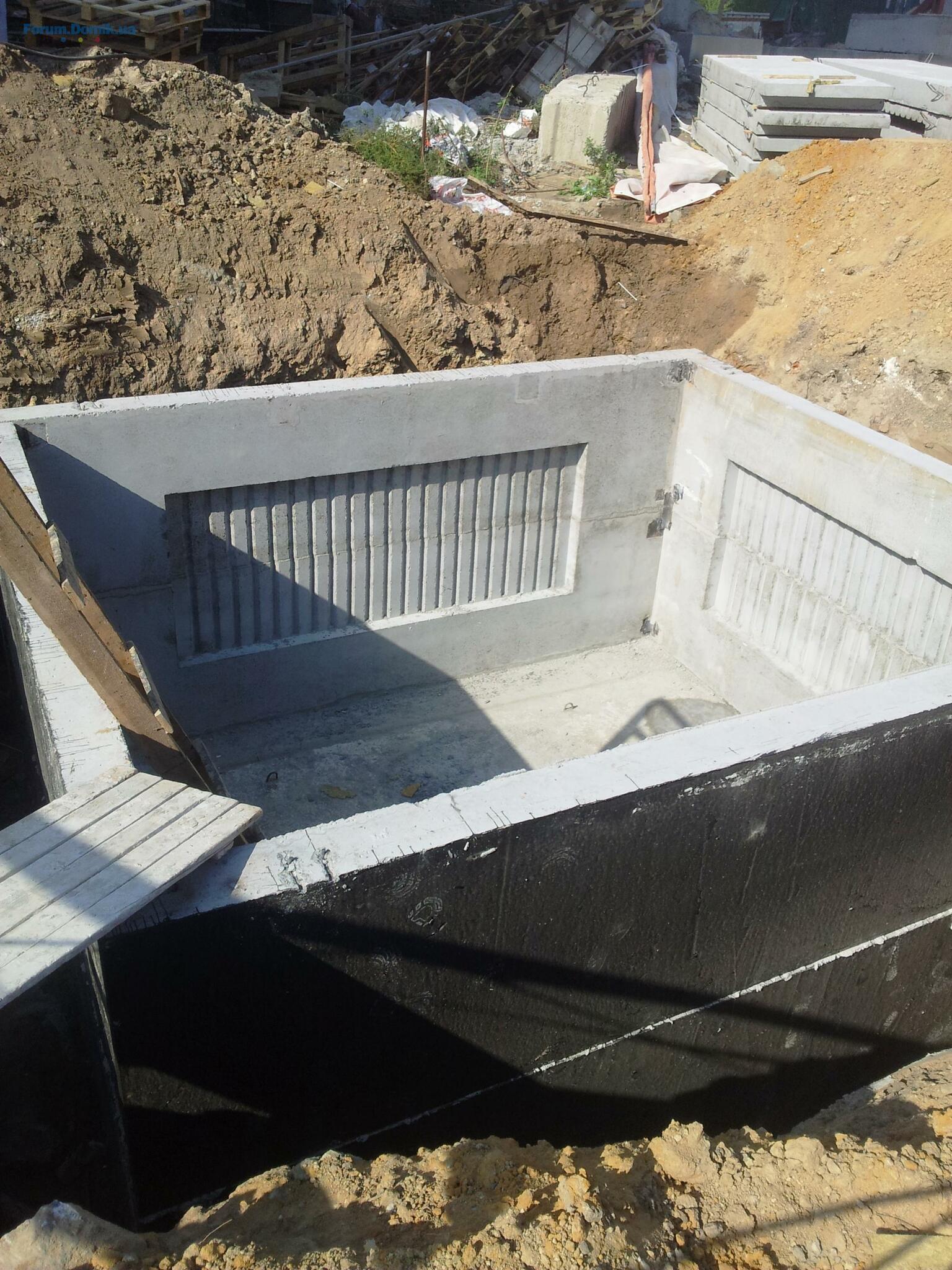

Ход строительства ЖК "Lemonade" за сентябрь 2015 года:

1 дом:
1. Фасадные работы выполнены на 90%;
2. Установка входных дверей в квартиры – 100%;
3. Установка дверей в местах общего пользования – 95%;
4. Остекление – 90%;
5. Инженерные сети подведены к дому на 90%;
6. Электрика разведена на 90%;
7. Лифты - 100%;
8. Стояки и разводка отопления – 70%;
9. Стяжка выполнена на 18%;
10. Отделочные работы в местах общего пользования – 5%.
4 дом:
1. Утепление фасада выполнено в 1 секции на 5%, во 2 секции – 10%;
2. Входные двери в квартиры – 50%;
3. Коммуникации в доме проложены на 60%;
4. Внутренние перегородки – 90%;
5. Остекление – 90%;
6. Электрика проведена на 60%;
7. Лифты смонтированы в 1 секции – 50%; во 2 – 5%;
8. Стояки канализации – 80%.
28 сен 2015 13:19
Цитата "Lemonade-admin":
Ход строительства ЖК "Lemonade" за сентябрь 2015 года:

1 дом:
1. Фасадные работы выполнены на 90%;
2. Установка входных дверей в квартиры – 100%;
3. Установка дверей в местах общего пользования – 95%;
4. Остекление – 90%;
5. Инженерные сети подведены к дому на 90%;
6. Электрика разведена на 90%;
7. Лифты - 100%;
8. Стояки и разводка отопления – 70%;
9. Стяжка выполнена на 18%;
10. Отделочные работы в местах общего пользования – 5%.
4 дом:
1. Утепление фасада выполнено в 1 секции на 5%, во 2 секции – 10%;
2. Входные двери в квартиры – 50%;
3. Коммуникации в доме проложены на 60%;
4. Внутренние перегородки – 90%;
5. Остекление – 90%;
6. Электрика проведена на 60%;
7. Лифты смонтированы в 1 секции – 50%; во 2 – 5%;
8. Стояки канализации – 80%.


Я правильно понимаю?
4й дом:
1. Установка дверей в местах общего пользования – 0%;
2. Инженерные сети подведены к дому на 0%;
3. Стяжка выполнена на 0%
4. Стояки и разводка отопления – 0%;
5. Отделочные работы в местах общего пользования – 0%.
28 сен 2015 13:39
Уважаемый Lemonade-admin! Расскажите, плиз, о судьбе балкона в первой секции четвёртого дома, этаж 18 (тип 2Б). Почему он так отличается от остальных? =)
28 сен 2015 13:46
очень грустный отчет...
28 сен 2015 13:57
Цитата "Lemonade-admin":
Ход строительства ЖК "Lemonade" за сентябрь 2015 года:

1 дом:
1. Фасадные работы выполнены на 90%;
2. Установка входных дверей в квартиры – 100%;
3. Установка дверей в местах общего пользования – 95%;
4. Остекление – 90%;
5. Инженерные сети подведены к дому на 90%;
6. Электрика разведена на 90%;
7. Лифты - 100%;
8. Стояки и разводка отопления – 70%;
9. Стяжка выполнена на 18%;
10. Отделочные работы в местах общего пользования – 5%.

Спасибо за информацию. Вы можете ответить на вопрос который задаю в десятый раз :"Что еще осталось по первому дому сделать чтоб его сдать?" Спасибо. Не перестаю надеяться, что вы таки ответите.
28 сен 2015 15:09
Цитата "kvestor":


Я правильно понимаю?
4й дом:
1. Установка дверей в местах общего пользования – 0%;
2. Инженерные сети подведены к дому на 0%;
3. Стяжка выполнена на 0%
4. Стояки и разводка отопления – 0%;
5. Отделочные работы в местах общего пользования – 0%.

Даааа...Надеялись на больше. Но увы. За сентябрь сделано мало, октябрь решающий - возможно будут работать в 3 смены, чтобы сдать 31 октября. :no-no:
28 сен 2015 17:10
Цитата "Зайка.":


Спасибо за информацию. Вы можете ответить на вопрос который задаю в десятый раз :"Что еще осталось по первому дому сделать чтоб его сдать?" Спасибо. Не перестаю надеяться, что вы таки ответите.


Уважаемая Зайка!

По первому дому осталось:

1. Фасадные работы - 10%;
2. Установка входных дверей в квартиры – установлено полностью;
3. Установка дверей в местах общего пользования – 5%;
4. Остекление – 10%;
5. Инженерные сети подведены к дому - 10%;
6. Электрика - 10%;
7. Лифты - установлены полностью;
8. Стояки и разводка отопления – 30%;
9. Стяжка - 82%;
10. Отделочные работы в местах общего пользования – 95%
28 сен 2015 17:12
Цитата "lusikSV":

Даааа...Надеялись на больше. Но увы. За сентябрь сделано мало, октябрь решающий - возможно будут работать в 3 смены, чтобы сдать 31 октября. :no-no:


Вы действительно думаете, что с такими показателями 31 октября дома сдадут?!
28 сен 2015 18:38
Цитата "your_new_neighbor":


Вы действительно думаете, что с такими показателями 31 октября дома сдадут?!

Все утверждают, что все идет по графику. Но практически - это вопрос? Осталось ждать не много.
28 сен 2015 19:30
Цитата:
В 1-ом доме, если не ошибаюсь, остеклены все балконы. Только на 1-2 этажах в некоторых местах не стоят стеклопакеты. По проекту в первом доме балконы застеклены на 2/3 его площади и она идет в расчет по коеф. 1. В 4-м доме балконы застекляться не будут и соответственно площадь балконов идет по коеф 0,3, лоджий по 0,5.


Не знаю на счёт коеф.1, но я в КГС в 1-ом доме платил за застекленный балкон коеф. 0,5.
28 сен 2015 20:01
Цитата "your_new_neighbor":


Уважаемая Зайка!

По первому дому осталось:

1. Фасадные работы - 10%;
2. Установка входных дверей в квартиры – установлено полностью;
3. Установка дверей в местах общего пользования – 5%;
4. Остекление – 10%;
5. Инженерные сети подведены к дому - 10%;
6. Электрика - 10%;
7. Лифты - установлены полностью;
8. Стояки и разводка отопления – 30%;
9. Стяжка - 82%;
10. Отделочные работы в местах общего пользования – 95%

Невероятно, вы таки ответили. Спасибо. Так я тоже могла посчитать, просто думал, что вам еще нужно что-то делать, но вы еще не начинали и потому не пишете. Но если осталось только это, тогда рада. Надеюсь к концу октября справитесь. Мы в вас верим !!! :yes:
И раз вы стали такими отзывчивыми ))), может тогда еще ответите на маленький вопросик. Этой зимой тепло (отопление)в первом доме будет?
Будет очень мило если вы ответите на вопросик :rom:
28 сен 2015 20:07
Зайка, мне кажется, Вам ответил форумчанин, а не админ. Но все равно - в застройщика мы верим, вернее, сильно надеемся.
28 сен 2015 20:24
Цитата "Vlad127":
Зайка, мне кажется, Вам ответил форумчанин, а не админ. Но все равно - в застройщика мы верим, вернее, сильно надеемся.

)))))) да 6-) , а я не увидела. Видно сильно надеялась, что мне таки ответит админ :faceoff:
29 сен 2015 07:32
Цитата "Зайка.":

)))))) да 6-) , а я не увидела. Видно сильно надеялась, что мне таки ответит админ :faceoff:

Первый и второй дом будут сдавать одновременно, вне зависимости от состояния готовности 1 дома. Отопления зимой не будет!!! Документы будут плюс минус февраль-март, тк присвоение почтового адреса длится от 30 до 90 дней.
29 сен 2015 07:35
Цитата "Зайка.":

А вы не пробовали позвонить своему менеджеру и получить ответы на интересующие вас вопросы???
29 сен 2015 09:23
Цитата "investor_lemonad":

А вы не пробовали позвонить своему менеджеру и получить ответы на интересующие вас вопросы???


Здравая мысль! :-)
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
1. . .8587. . .183
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
