Цитата "Lemonade-admin":
О ходе строительства по Домам №1, №3, сообщим до 31.08.15г.
С ув. ЖК «Lemonade»/«Амурский»
Возможно, имелись ввиду дома 1 и 4 ?
Soulcatcher
Постоянный пользователь
237
14 июля 2015
25 авг 2015 11:24
Отличные новости.
Как скоро будет обновлен протокол распределения на сайте? Для абсолютного спокойствия хочется его все же увидеть
Как скоро будет обновлен протокол распределения на сайте? Для абсолютного спокойствия хочется его все же увидеть
Grigoriy M
GM
Пользователь
53
16 сентября 2014
25 авг 2015 11:29
Доброго дня, питання до адміна!
Яких квартир торкнулися зміни в протоколі розподілу? Чи не було змін, щодо розподілу вже проданих квартир?
Яких квартир торкнулися зміни в протоколі розподілу? Чи не було змін, щодо розподілу вже проданих квартир?
Watcher
W
Постоянный пользователь
133
29 декабря 2014
25 авг 2015 11:36
А какое место занимает в этой всей эпопее Геос Инвест, с которым заключались договора?)
sovest«»
s
Пользователь
32
06 мая 2015
25 авг 2015 11:38
по этому распределению Геос почти полностью ответственен лишь за 4-й дом и прокладку коммуникаций к 1-му (2-й и 3-й в расчет не берем, так как это неизвестно когда будет), главная интрига – будет ли Геос ронять лицо из-за одного дома (а мы это лицо обязательно “упустим”, если они начнут забывать о своих обещаниях), ближайшие дни все покажут
Watcher
W
Постоянный пользователь
133
29 декабря 2014
25 авг 2015 11:52
Нет, меня беспокоит то, что договора подписывали с Геос-Инвест, а тут фигурирует Геос от Укрпромметторга и Геос-УКБ и все это разные конторы
Lemonade-admin
L
Постоянный пользователь
153
11 сентября 2014
25 авг 2015 13:53
Протокол распределения площадей между партнерами.
Катрін
К
Пользователь
85
12 февраля 2015
25 авг 2015 14:00
Цитата "Lemonade-admin":Протокол распределения площадей между партнерами.
В будинку 1 зазначені лише 3 квартири, я так розумію не продані. А решта квартир? І по 4 будинку зовсім мало квартир. Може я чогось не розумію, але все ж хотілось би знати про решту квартир.
Lemonade-admin
L
Постоянный пользователь
153
11 сентября 2014
25 авг 2015 14:04
Цитата "Катрін":
В будинку 1 зазначені лише 3 квартири, я так розумію не продані. А решта квартир? І по 4 будинку зовсім мало квартир. Може я чогось не розумію, але все ж хотілось би знати про решту квартир.
Это дополнение к предыдущему протоколу распределения площадей.
Нюшенька
Н
Постоянный пользователь
239
10 октября 2014
25 авг 2015 20:55
Очень рады,что договорились,были на объекте и слышали что все хорошо все будет отлично будут работать в ускоренном режиме и с финансированием все ок,но прошло около 10дней и ничего не изменилось или мы не знаем что там происходит?договорились и отлично но по всем параметрам лето заканчивается а воз и ныне там!!!
Lemonade-admin
L
Постоянный пользователь
153
11 сентября 2014
26 авг 2015 12:02
Свежие фотографии со строительства ЖК "Lemonade".
Киелянин
К
Пользователь
77
19 июня 2014
26 авг 2015 12:12
Спасибо за фото
ffark
f
Постоянный пользователь
201
19 августа 2014
27 авг 2015 06:47
Lemonade-admin, за фото, безусловно, спасибо.
Но, если можно, на словах: что по первому дому? В частности:
1. Какие работы ведутся в данный момент?
2. График работ в отрезке до финала строительства?
Спасибо
Но, если можно, на словах: что по первому дому? В частности:
1. Какие работы ведутся в данный момент?
2. График работ в отрезке до финала строительства?
Спасибо
investor_lemonad
i
Постоянный пользователь
129
31 октября 2014
27 авг 2015 08:15
Цитата "ffark":Lemonade-admin, за фото, безусловно, спасибо.
Но, если можно, на словах: что по первому дому?
Спасибо
Знаю, что вопрос не мене, но выскажу свою точку зрения на этот вопрос:
судя из нового протокола распределения и сообщений админов - у нас будет фактически два комплекса: ЖК "Лимонад" (дом №4) и ЖК "Амурский" (дом №1 и если построят №3, №4).
Поэтому админы этой ветки скорее всего не будут давать ответы по первому дому, так как подрядчик не ГЕОС. Их удел только коммуникации, о них возможно и отпишут.
ffark
f
Постоянный пользователь
201
19 августа 2014
27 авг 2015 10:21
Цитата "investor_lemonad":
Знаю, что вопрос не мене, но выскажу свою точку зрения на этот вопрос:
судя из нового протокола распределения и сообщений админов - у нас будет фактически два комплекса: ЖК "Лимонад" (дом №4) и ЖК "Амурский" (дом №1 и если построят №3, №4).
Поэтому админы этой ветки скорее всего не будут давать ответы по первому дому, так как подрядчик не ГЕОС. Их удел только коммуникации, о них возможно и отпишут.
Дык, там вопрос коммуникаций как раз и остался из самых основных. Да и хотелось бы, в любом виде, получить какую-то информацию от админов. Потому что диалоги с менеджерами тет-а-тет - время впустую
Lemonade-admin
L
Постоянный пользователь
153
11 сентября 2014
27 авг 2015 11:36
Ход строительства ЖК «Lemonade».
1 Дом:
-Крыша выполнена на 100%;
-окна установлены со 2 по 25 этажи, кроме балконов с 20 по 25 этажи;
-стояки в коридорах общего пользования проложены с 1 по 25 этажи;
-монтаж лифтов – 100%;
-выполняется пуско-наладка лифтов ;
-устройство фасада - 85 % (осталась покраска);
-ливнестоки выполнены на 100%;
-пожарная сигнализация и оповещение о пожаре - 100%;
-монтаж лестничных маршей входной группы – 100%;
-установка входных дверей в квартирах – 90%;
-выполнен ввод в дом сетей (канализации, водопровода, отопления, ливнестоков, теплосетей);
-выполняется закальцовка водопровода, канализации, водостока.
4 Дом:
-Монтируется технический этаж;
-перегородки смонтированы с 1 по 20 этажи;
-остекление осталось частично на 1, 19, 22, 23, 25 этажах;
-монтаж стояков отопления по 8 этаж;
-подвальная разводка труб (вода, отопление) – 80%;
-заведены водопровод и канализация;
-утеплены балконы с 1 по 25 этажи (2 секция).
1 Дом:
-Крыша выполнена на 100%;
-окна установлены со 2 по 25 этажи, кроме балконов с 20 по 25 этажи;
-стояки в коридорах общего пользования проложены с 1 по 25 этажи;
-монтаж лифтов – 100%;
-выполняется пуско-наладка лифтов ;
-устройство фасада - 85 % (осталась покраска);
-ливнестоки выполнены на 100%;
-пожарная сигнализация и оповещение о пожаре - 100%;
-монтаж лестничных маршей входной группы – 100%;
-установка входных дверей в квартирах – 90%;
-выполнен ввод в дом сетей (канализации, водопровода, отопления, ливнестоков, теплосетей);
-выполняется закальцовка водопровода, канализации, водостока.
4 Дом:
-Монтируется технический этаж;
-перегородки смонтированы с 1 по 20 этажи;
-остекление осталось частично на 1, 19, 22, 23, 25 этажах;
-монтаж стояков отопления по 8 этаж;
-подвальная разводка труб (вода, отопление) – 80%;
-заведены водопровод и канализация;
-утеплены балконы с 1 по 25 этажи (2 секция).
петровичч
п
Пользователь
56
24 июля 2015
27 авг 2015 11:53
[quote="Lemonade-admin"]Ход строительства ЖК «Lemonade».
Благодарим!!
Благодарим!!
Зайка.
Постоянный пользователь
495
01 августа 2014
27 авг 2015 20:01
Цитата "Lemonade-admin":Ход строительства ЖК «Lemonade».
1 Дом:
-Крыша выполнена на 100%;
-окна установлены со 2 по 25 этажи, кроме балконов с 20 по 25 этажи;
-стояки в коридорах общего пользования проложены с 1 по 25 этажи;
-монтаж лифтов – 100%;
-выполняется пуско-наладка лифтов ;
-устройство фасада - 85 % (осталась покраска);
-ливнестоки выполнены на 100%;
-пожарная сигнализация и оповещение о пожаре - 100%;
-монтаж лестничных маршей входной группы – 100%;
-установка входных дверей в квартирах – 90%;
-выполнен ввод в дом сетей (канализации, водопровода, отопления, ливнестоков, теплосетей);
-выполняется закальцовка водопровода, канализации, водостока.
4 Дом:
-Монтируется технический этаж;
-перегородки смонтированы с 1 по 20 этажи;
-остекление осталось частично на 1, 19, 22, 23, 25 этажах;
-монтаж стояков отопления по 8 этаж;
-подвальная разводка труб (вода, отопление) – 80%;
-заведены водопровод и канализация;
-утеплены балконы с 1 по 25 этажи (2 секция).
Спасибо большое, но напишите, пожалуйста, что еще осталось и в какие сроки это будит доделано, а то непонятно . Спасибо! Только не отморозьтесь от вопроса, пожалуйста .

kiev.ua
k
Пользователь
74
30 июля 2015
28 авг 2015 07:46
Цитата "Lemonade-admin":Ход строительства ЖК «Lemonade».
1 Дом:
-Крыша выполнена на 100%;
-окна установлены со 2 по 25 этажи, кроме балконов с 20 по 25 этажи;
-стояки в коридорах общего пользования проложены с 1 по 25 этажи;
-монтаж лифтов – 100%;
-выполняется пуско-наладка лифтов ;
-устройство фасада - 85 % (осталась покраска);
-ливнестоки выполнены на 100%;
-пожарная сигнализация и оповещение о пожаре - 100%;
-монтаж лестничных маршей входной группы – 100%;
-установка входных дверей в квартирах – 90%;
-выполнен ввод в дом сетей (канализации, водопровода, отопления, ливнестоков, теплосетей);
-выполняется закальцовка водопровода, канализации, водостока.
4 Дом:
-Монтируется технический этаж;
-перегородки смонтированы с 1 по 20 этажи;
-остекление осталось частично на 1, 19, 22, 23, 25 этажах;
-монтаж стояков отопления по 8 этаж;
-подвальная разводка труб (вода, отопление) – 80%;
-заведены водопровод и канализация;
-утеплены балконы с 1 по 25 этажи (2 секция).
Спасибо за информацию.
Lemonade-admin
L
Постоянный пользователь
153
11 сентября 2014
28 авг 2015 07:49

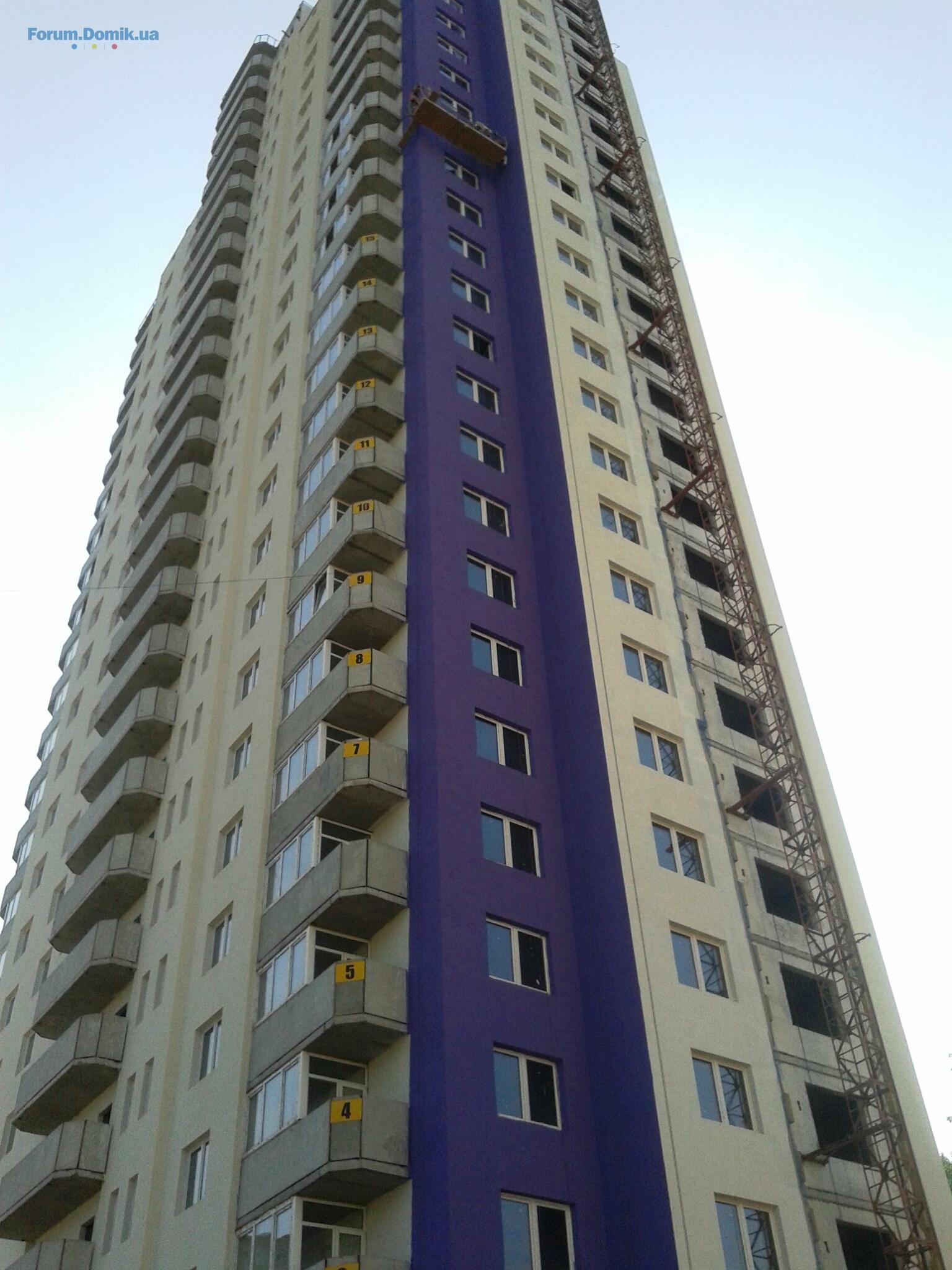

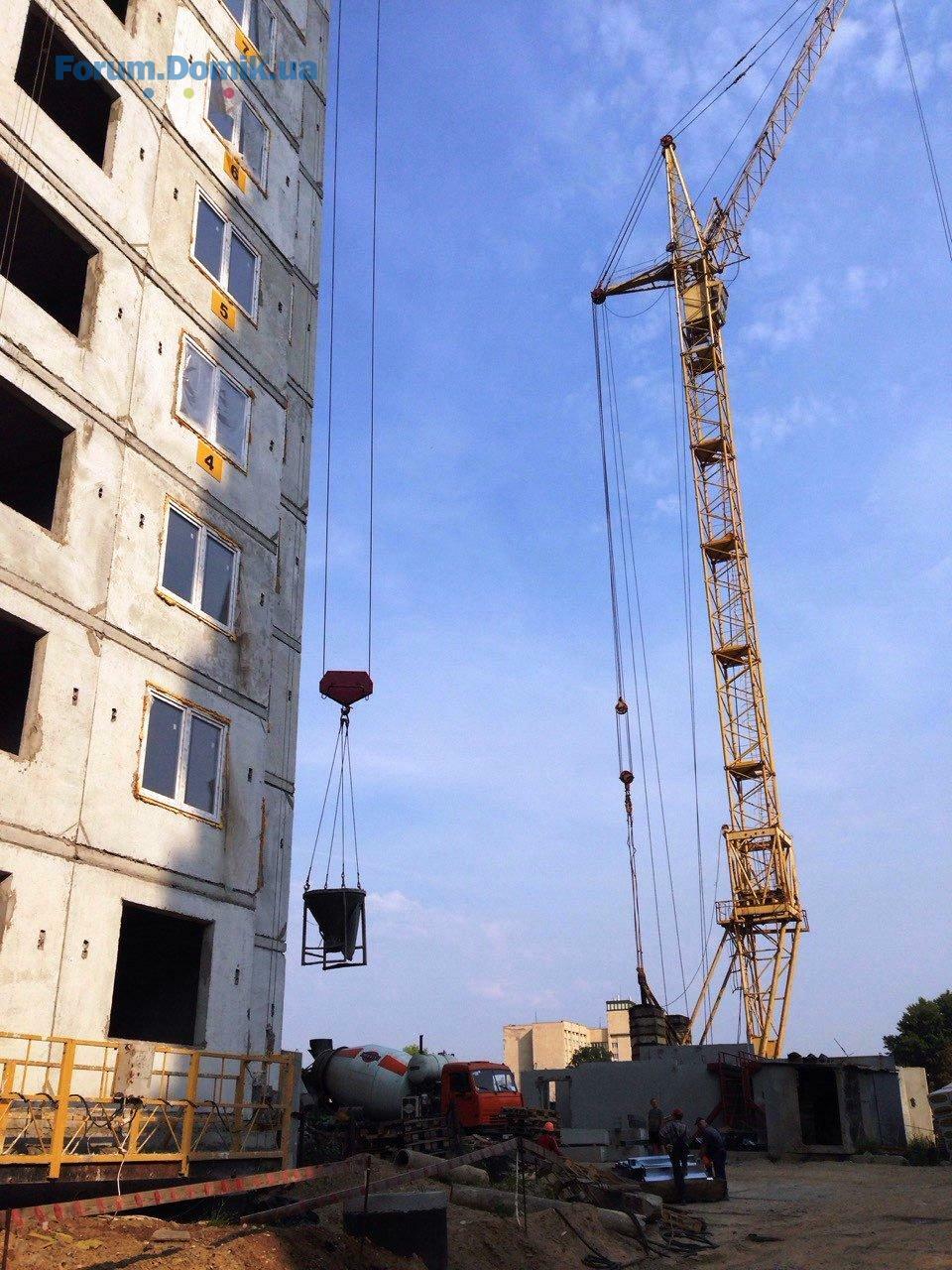

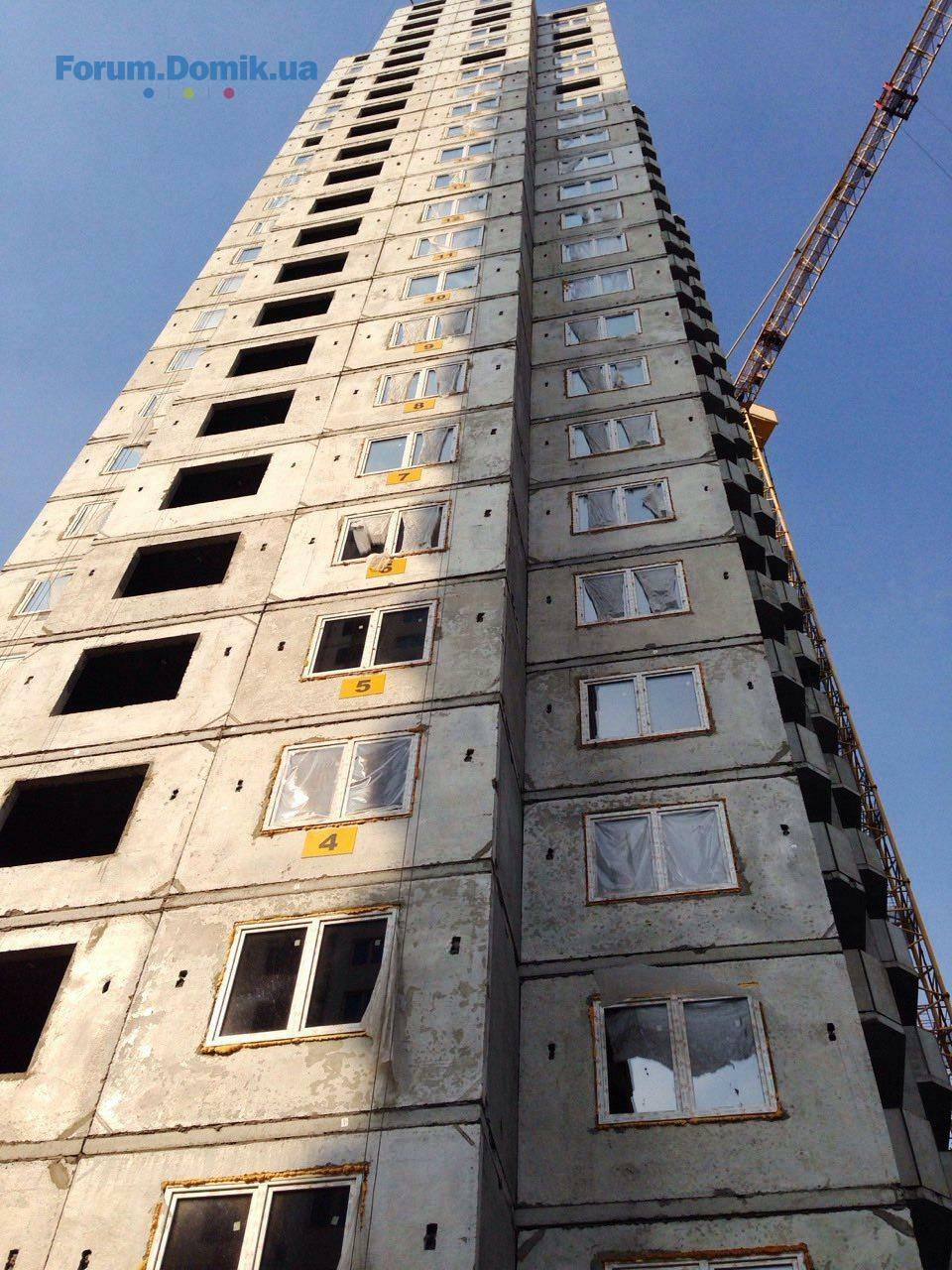

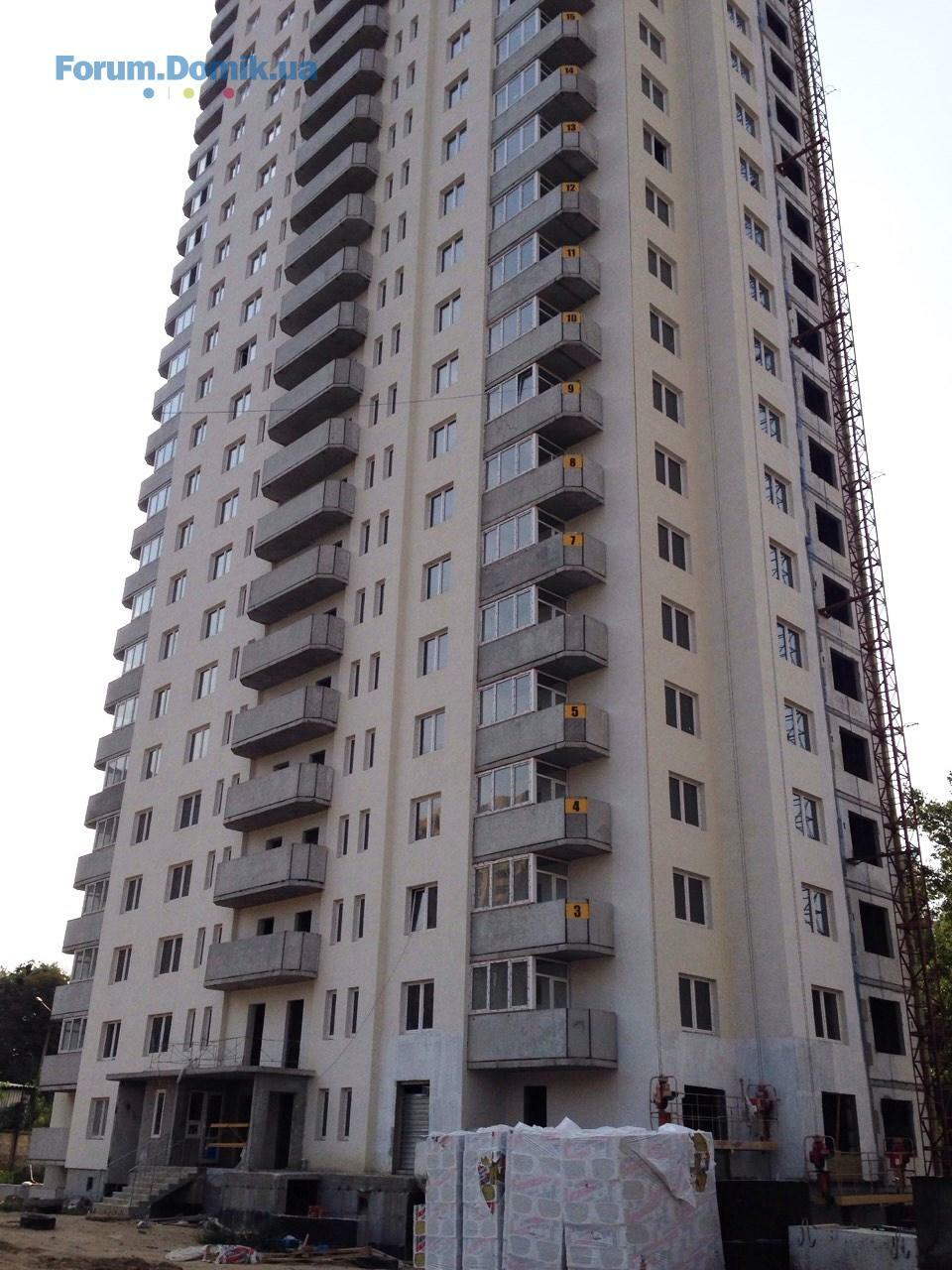

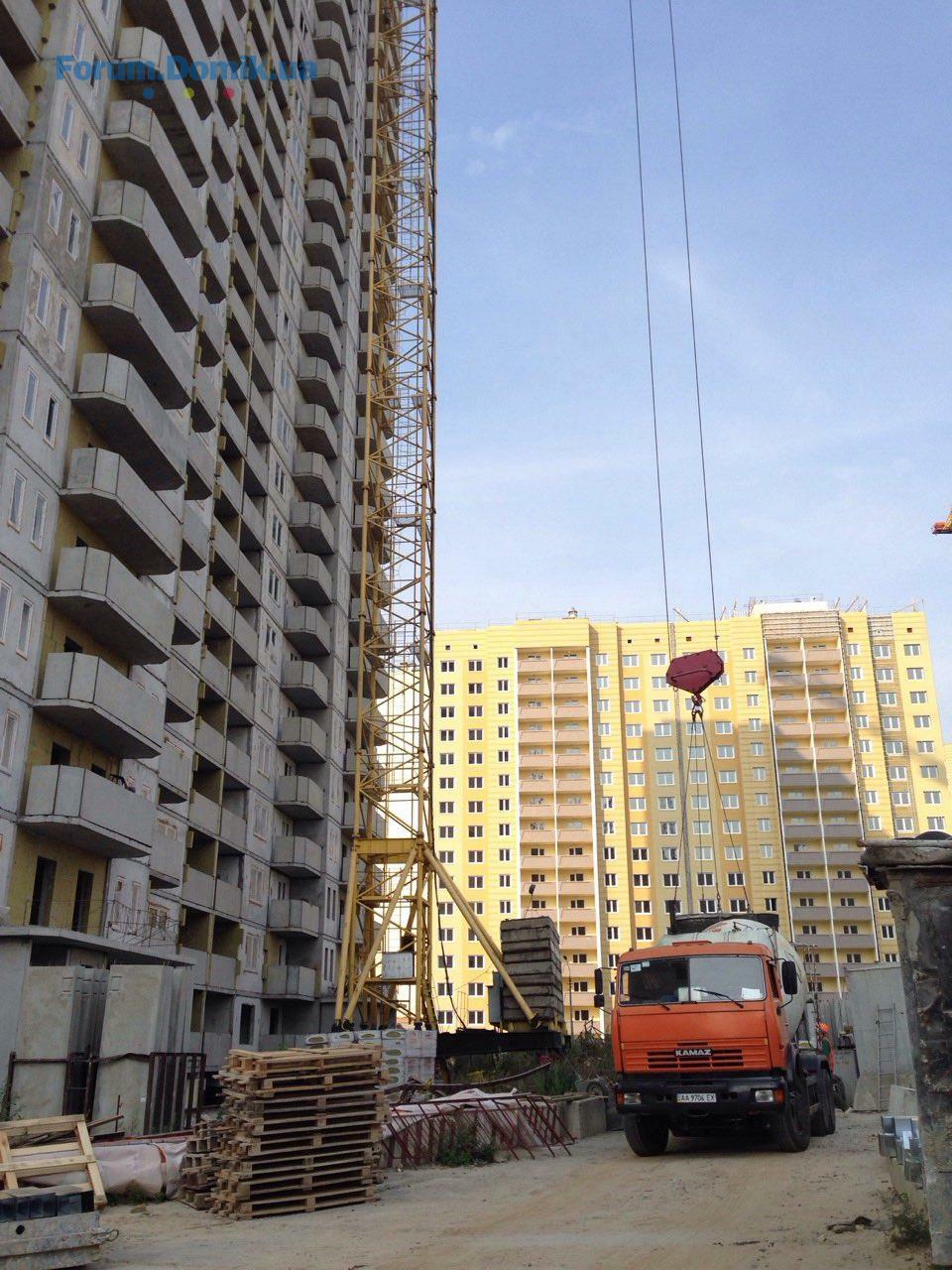

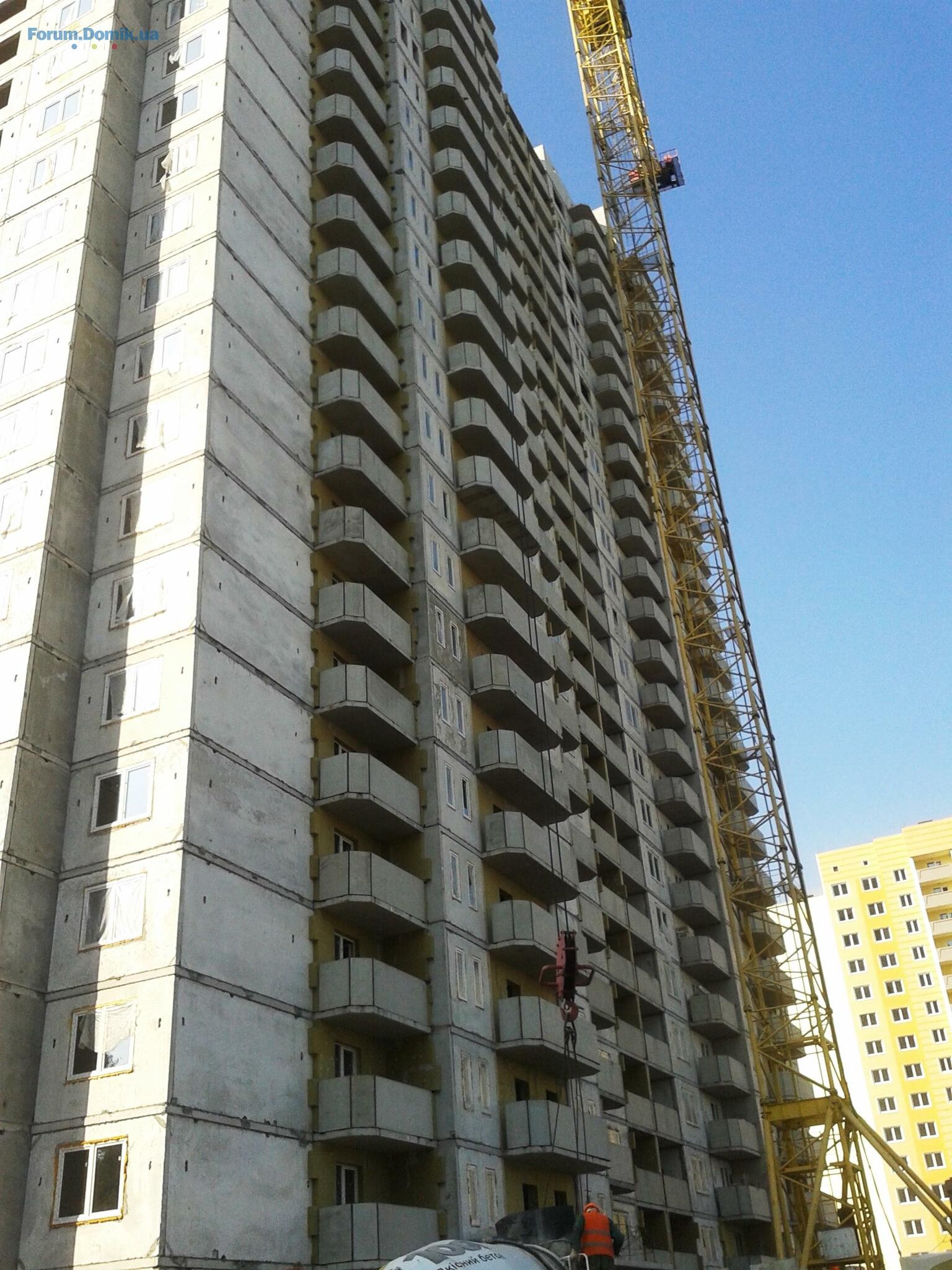

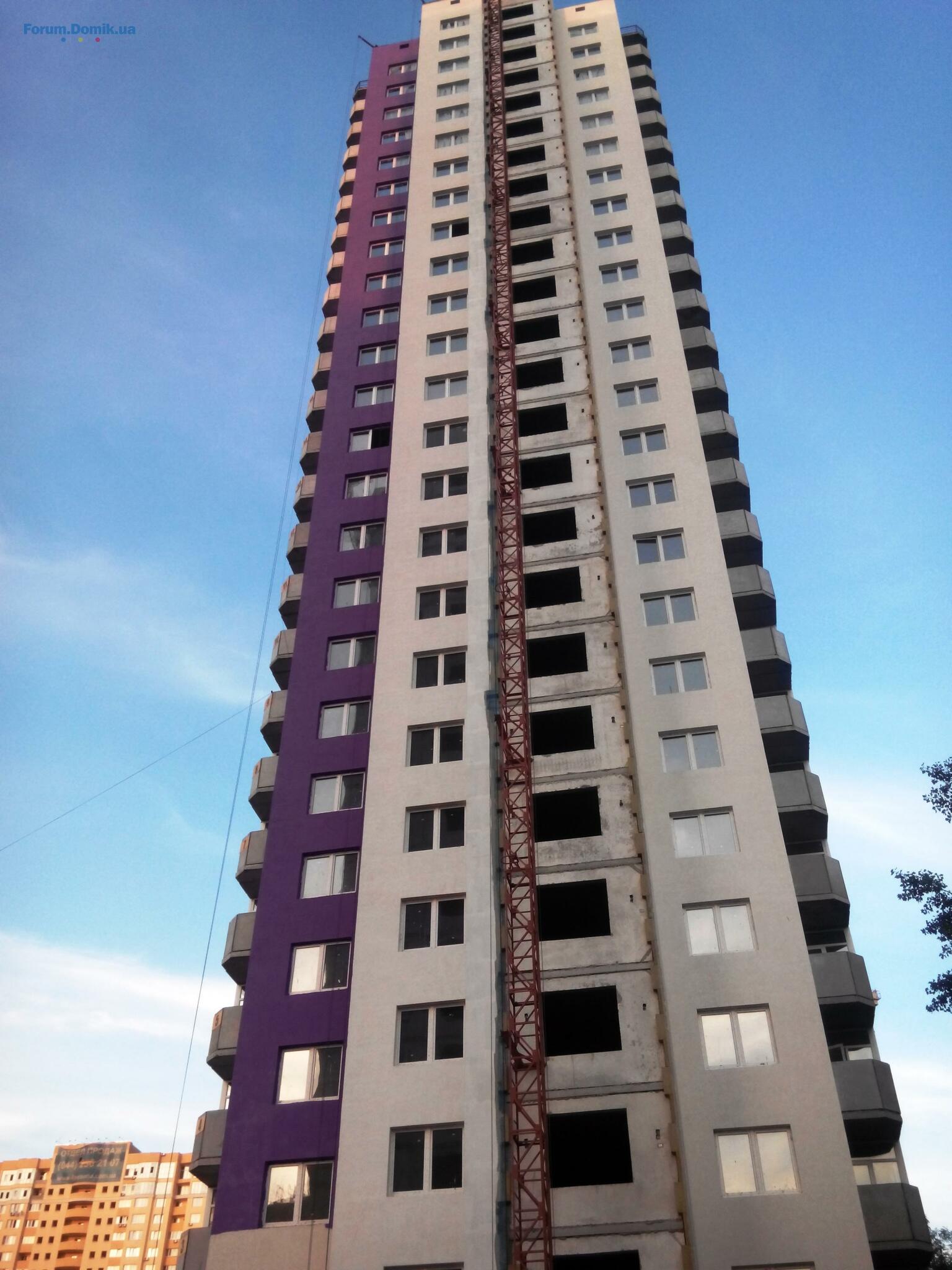

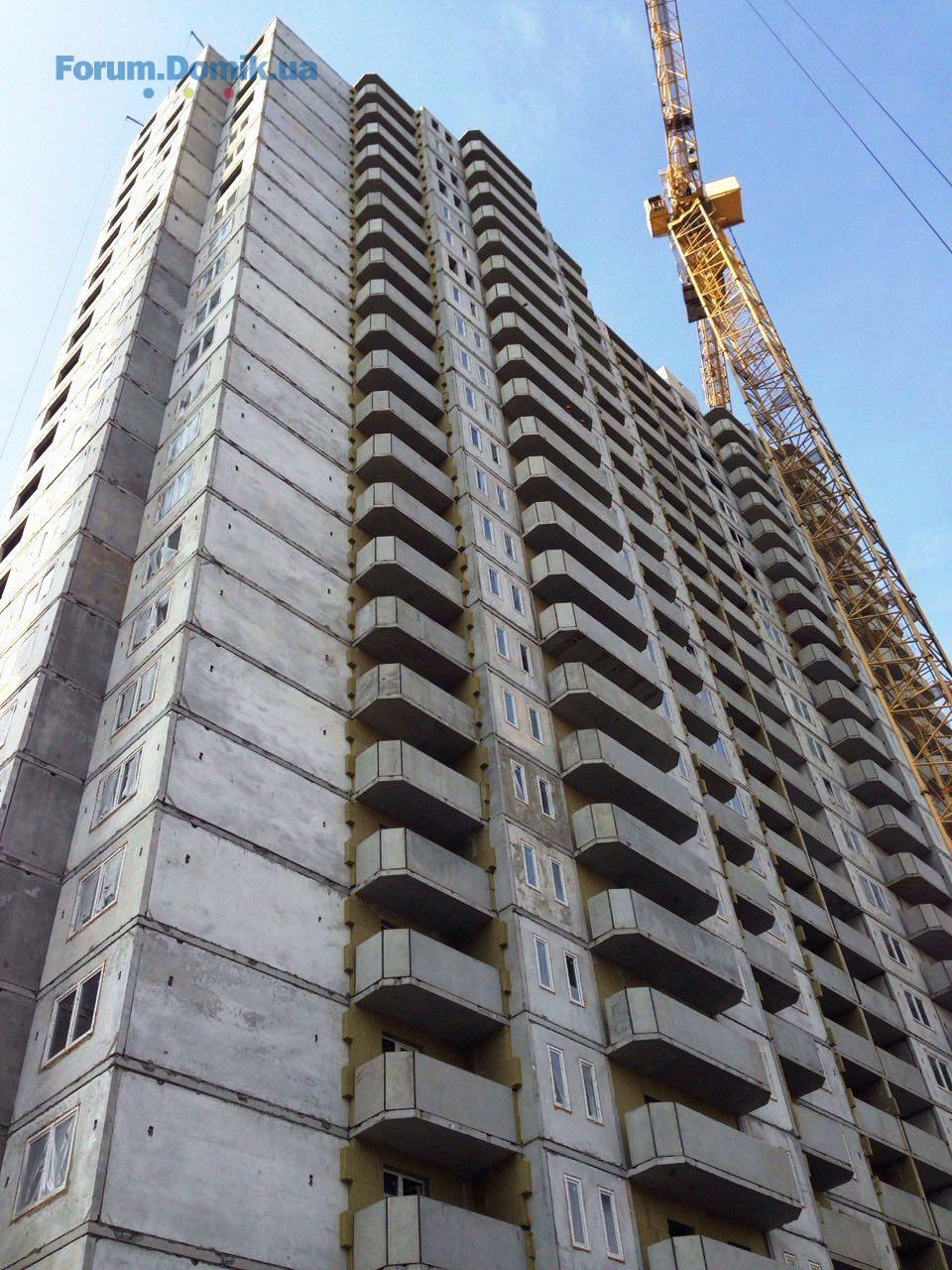

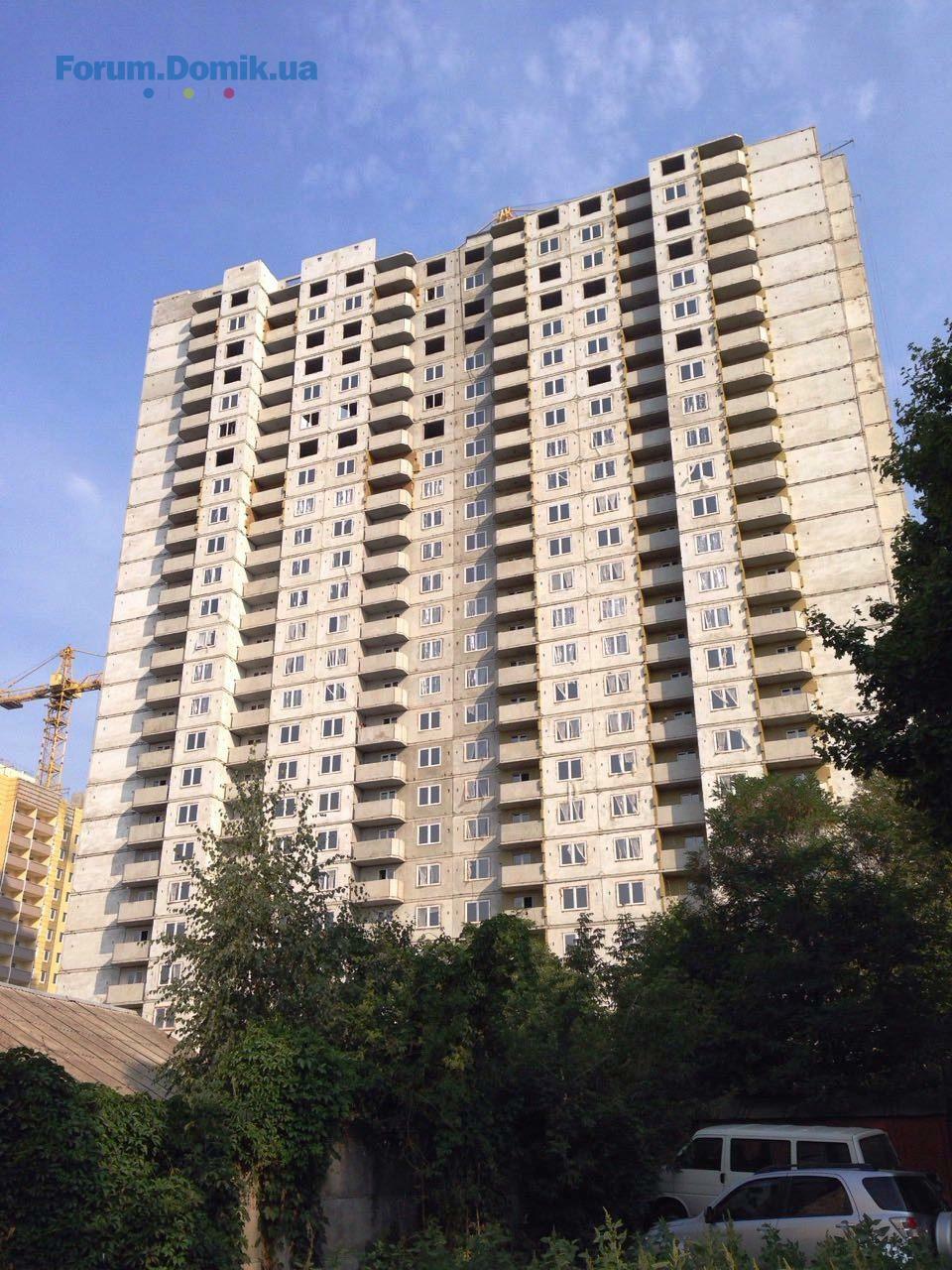

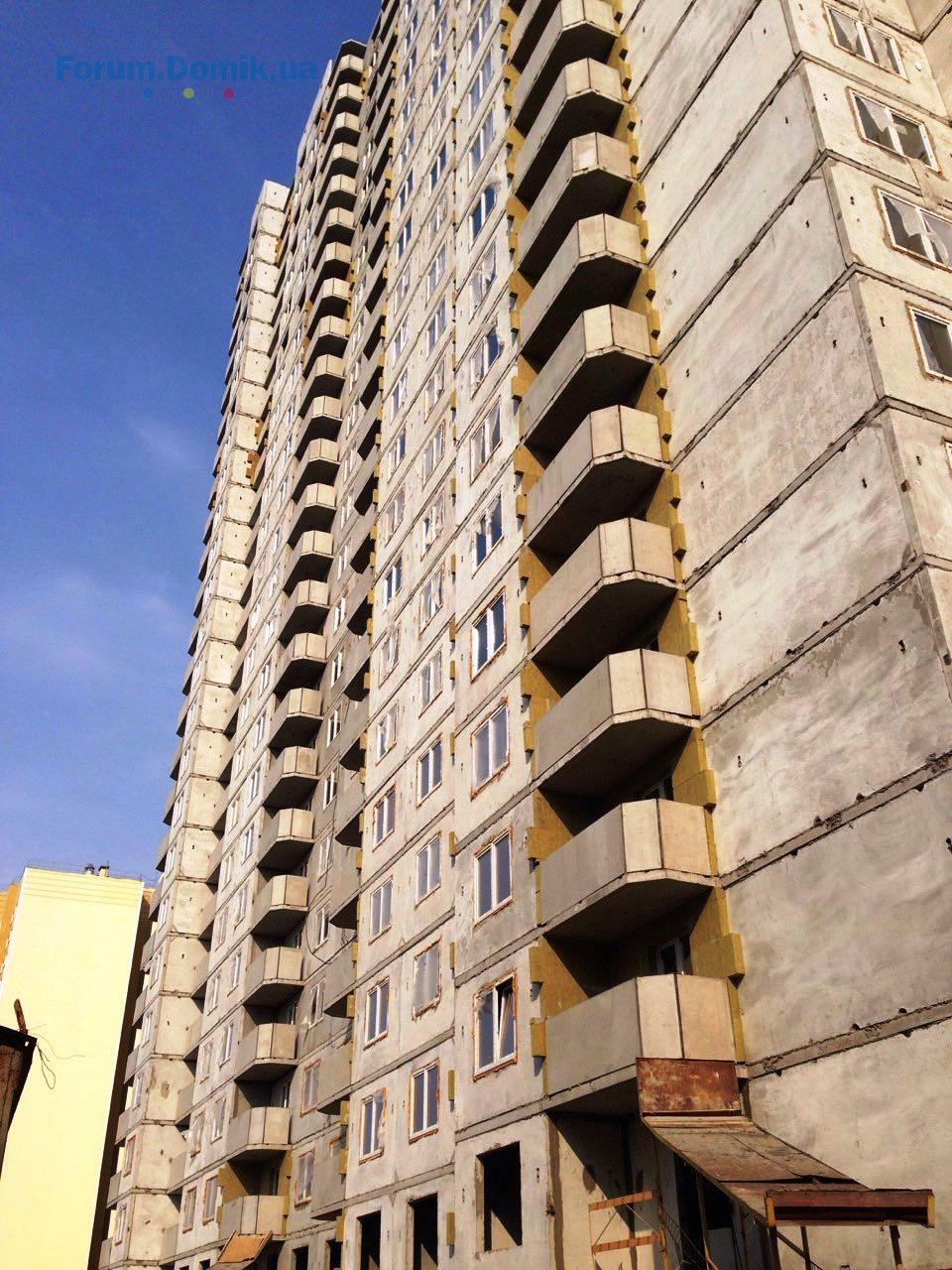

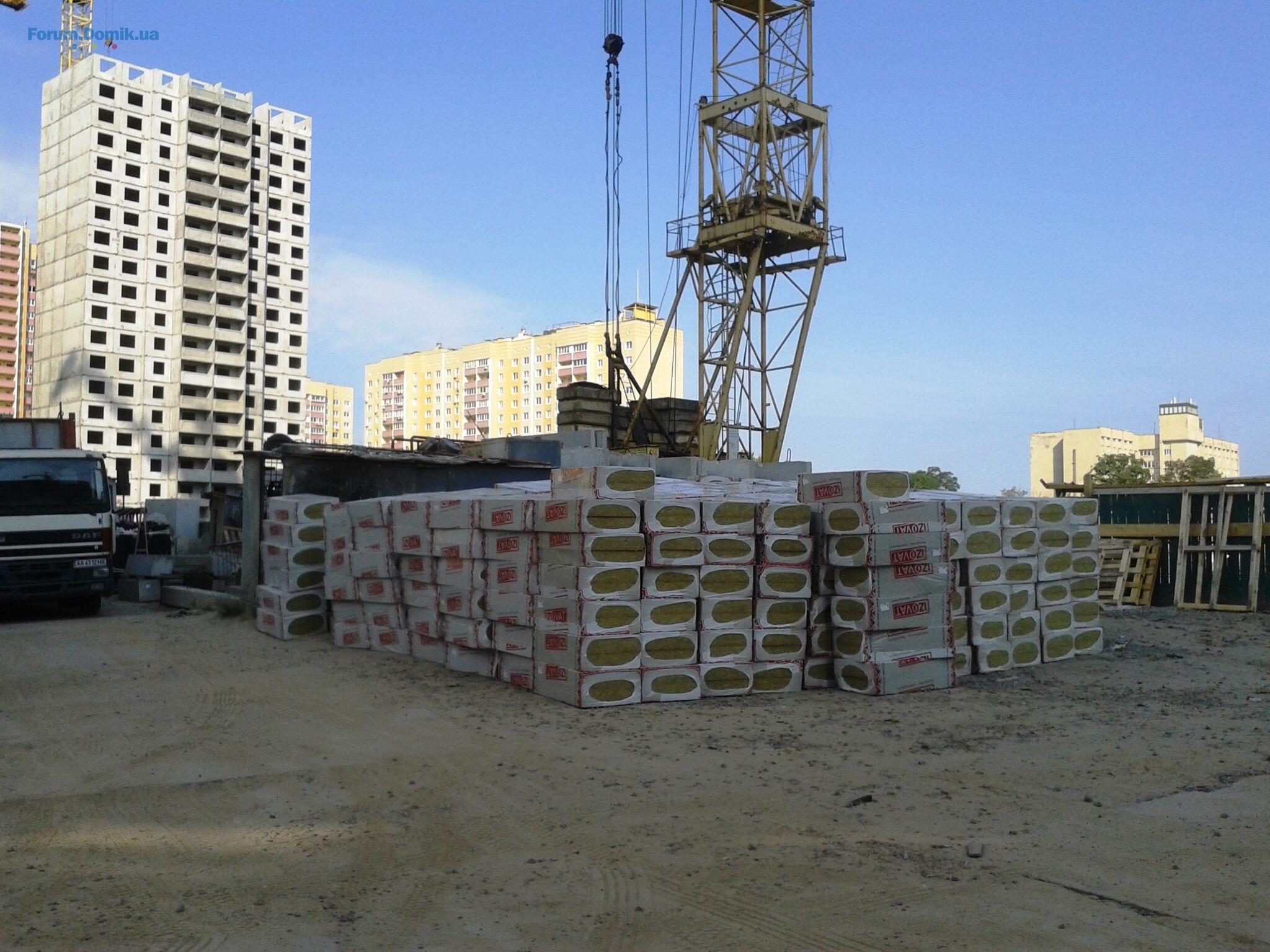

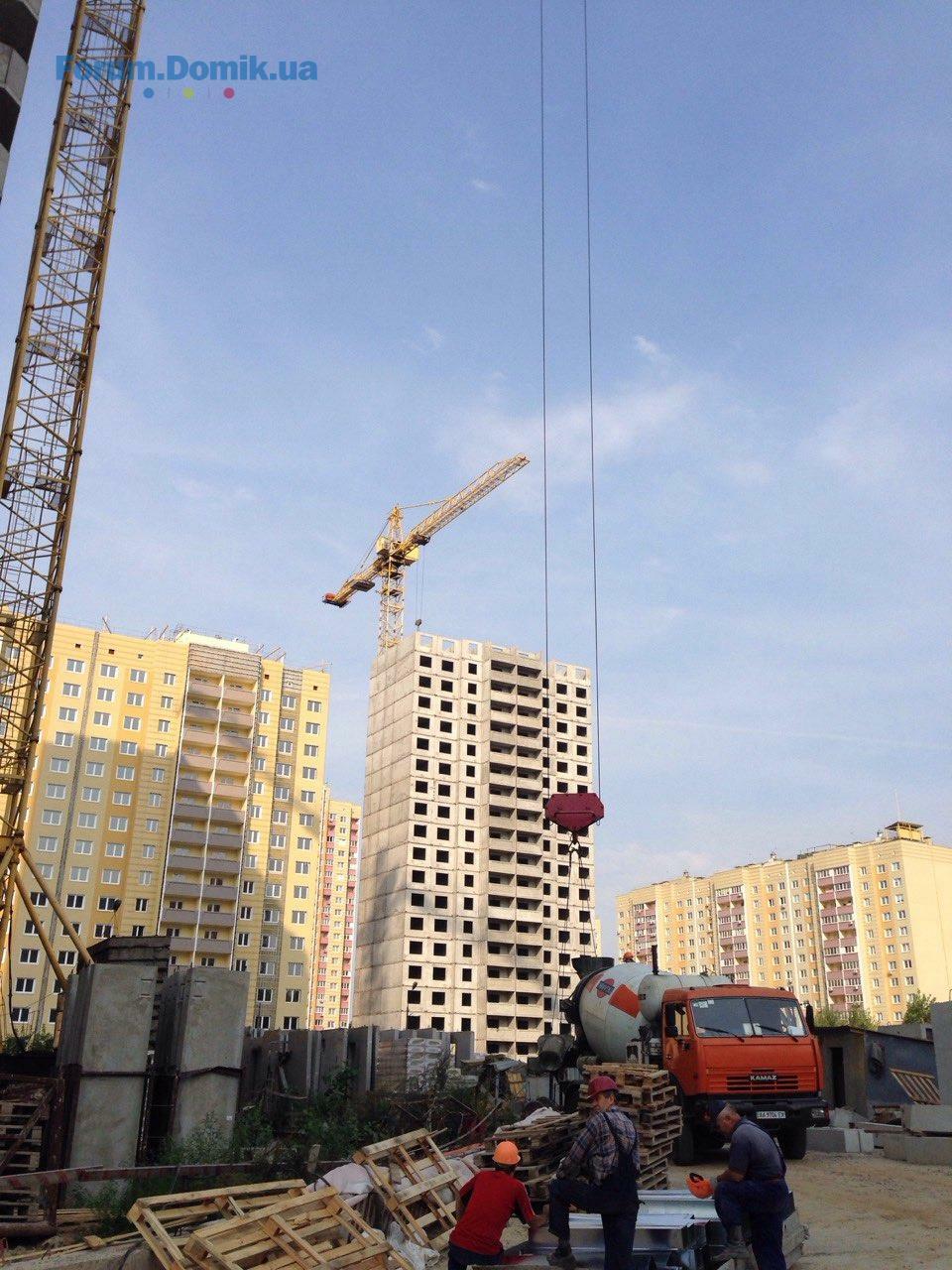

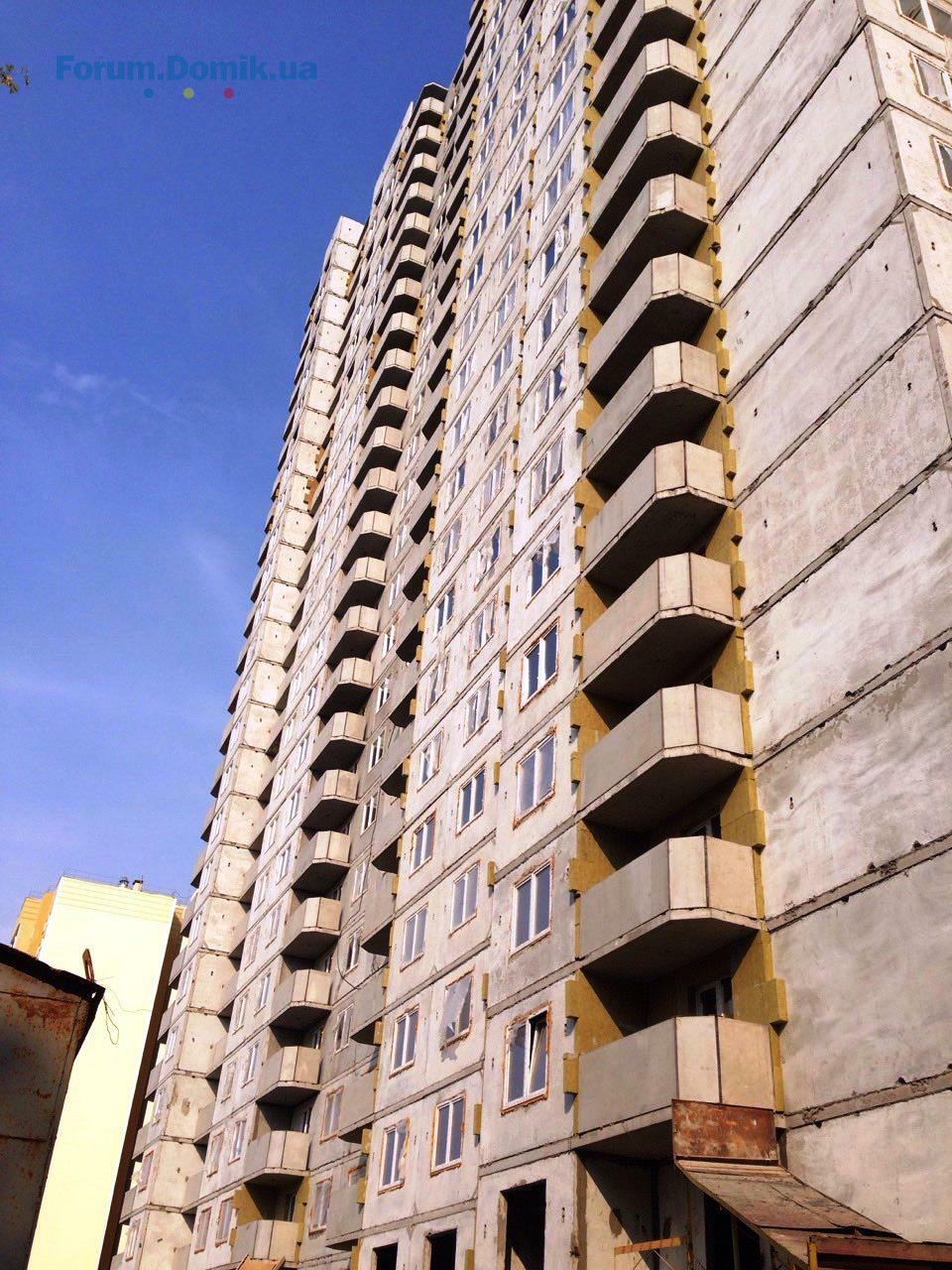

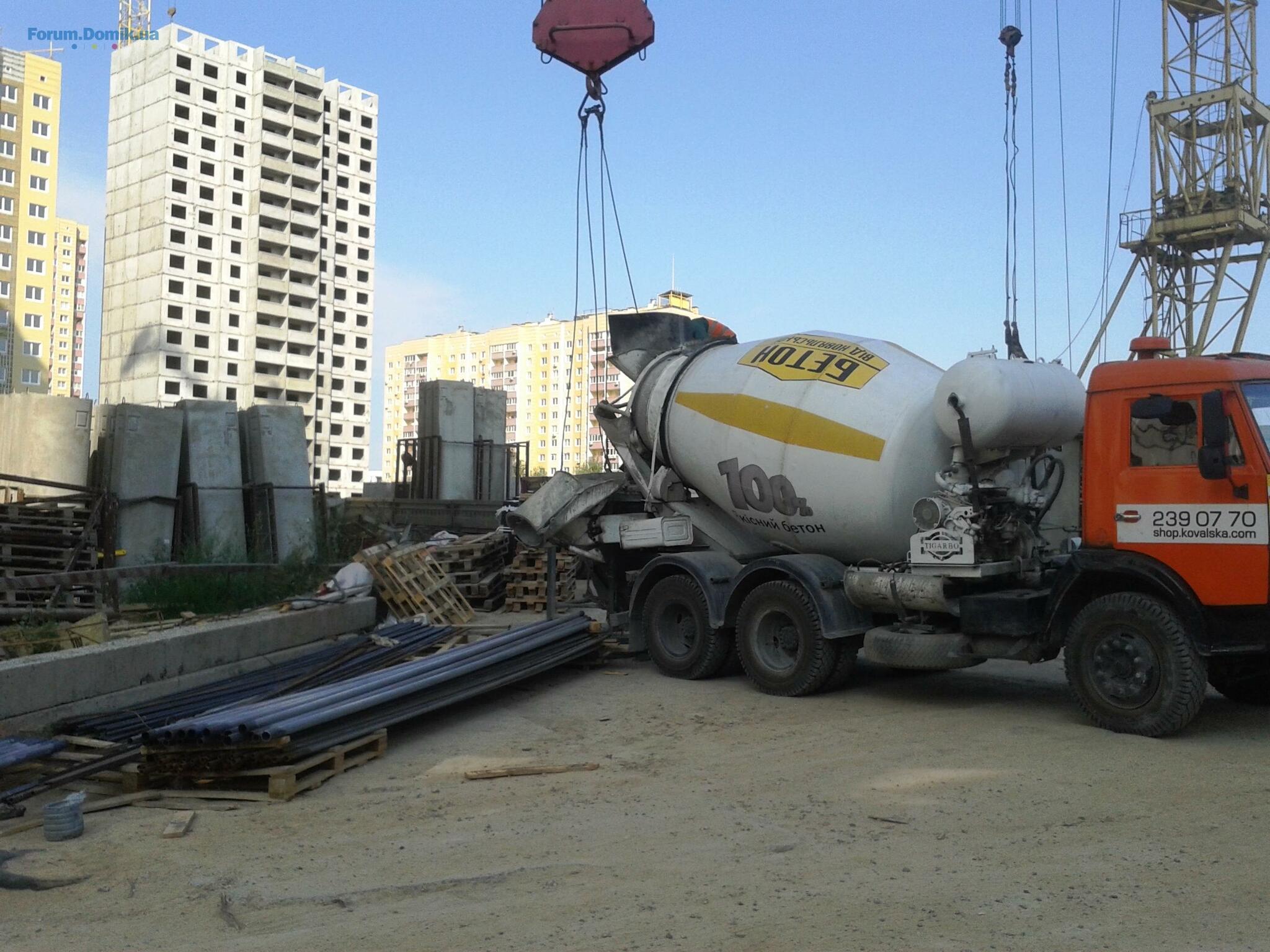

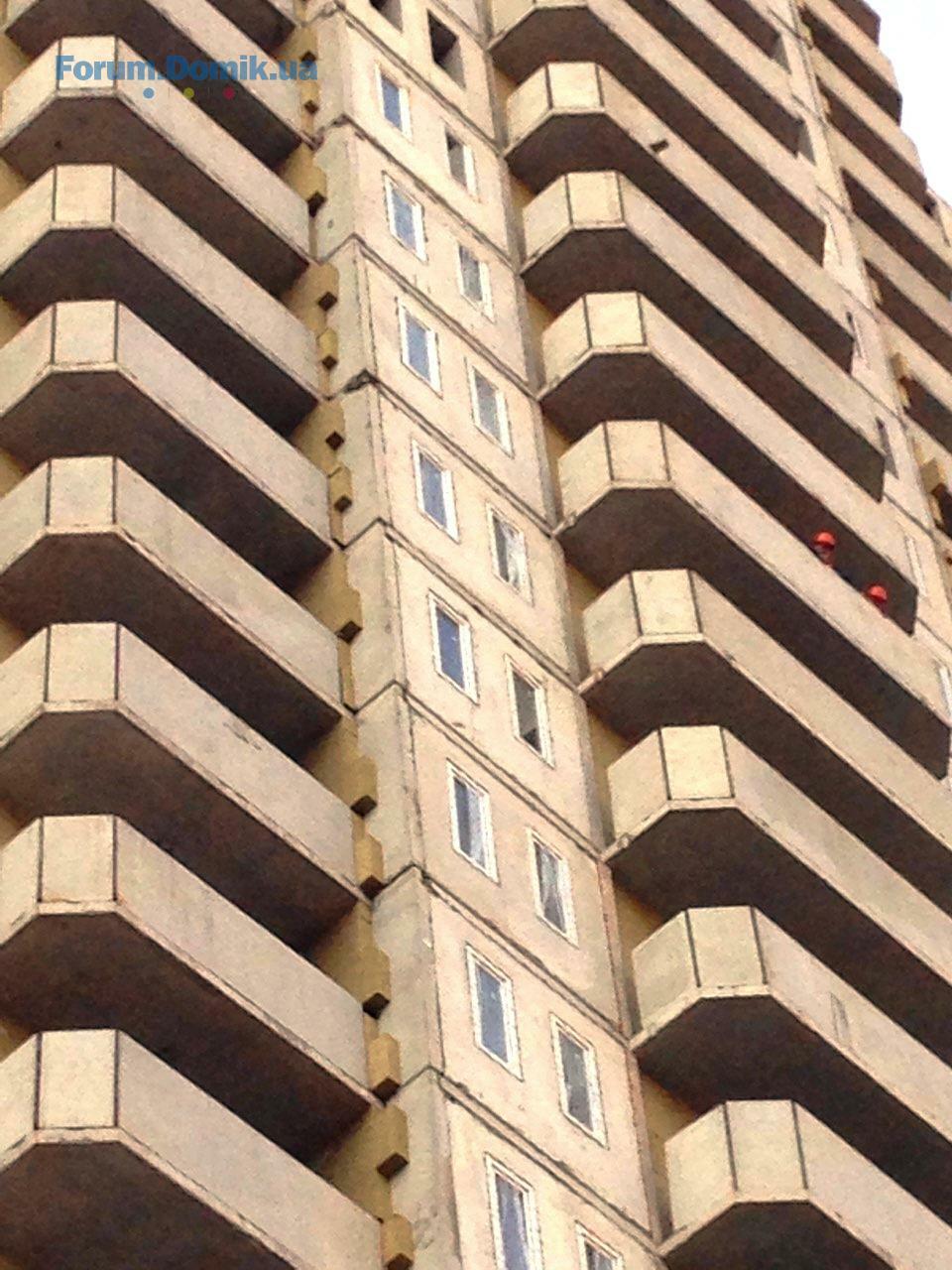

Свежие фотографии со строительства.
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- ЖК Оксфорд | Royal House | Чайки, вул. Паркова09.021
- ЖК Chalet | Standard Development | Київ, вул. Львівська, 18-б09.02124
- ЖК 31 | Ковальская | Киев, ул. Михаила Драгоманова, 31з09.02157
- ЖК Hello House | Nice Development | Киев, ул. Николая Кибальчича, 109.0268
- ЖК Brother | РІЕЛ | Київ, вул. Ревуцького09.025
- ЖК Sister | РіЕЛ | Київ, вул. Клеманська, 309.022
- ЖК Kub29 | Куб | Ковальська | Київ, вул. Березняковська, 2909.0213
- ЖК Terracotta | Perfect Group | Київ, вул. Чернігівська, 808.02822
- ЖК Деснянський | ДБК-Житлобуд | Київ, вул. Електротехнічна, 4308.02454
- ЖК Канкрит | РіЕЛ | Киев, Днепровская набережная, 1708.022
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планирую аренду квартиры в районе Подола27.014
- Стоит ли сейчас покупать недвижимость?24.014 998
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Двоповерхові квартири в новобудовах, переваги та недоліки, враження?30.1213
- Походження грошей на купівлю квартири при її продажу27.126
- Застройщик предлагает только дарственную вместо купли-продажи. Насколько это популярно?23.1210
- Дно рынка недвижимости и влияющие факторы16.1115 264
- Отзывы о кондиционерах. Какой кондиционер лучше26.01280
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Генеральне прибирання після ремонту23.012
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- ЖК Lazur Sky | Львів, вул. Зелена, 115д02.013
- Шумоизоляция. Отзывы о материалах для звукоизоляции06.02169
- Как правильно выбрать бойлер. Отзывы о бойлерах03.02436
- Куплю проект дома TMV-10027.011
- При подключении Экофло на выходе горит две фазы14.012
- Как можно прочистить или улучшить вентиляцию в квартире?07.018
- Напольные покрытия - чтобы было тепло, красиво и недорого29.1219
- Допоможіть перебрати щиток29.121
- Пол на кухне – ламинат или плитка?29.1223
- Какие лаки лучше всего использовать для деревянных полов?26.1210
- Как можно избавиться от запаха сигарет в квартире?01.025
- Как удалить различные пятна с пола из ламината23.0115
- Как вернуть хороший вид деревянной посуде14.014
- Уборка квартиры при помощи натуральных средств07.0145
- Что подарить мужчине?22.12352
- Електрична тепла підлога28.111
- Продам фонарик шокер ОСА 928 Power plus04.111
- Как отвечать на How are You?04.102
- Мій сайт не з'являється в результатах пошуку20.093
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
