01.04.2020
Другий будинок: Ведуться роботи над покрівлею паркінгу, облаштування тротуарів та проїжджої частини виконано на 95%. Третій будинок: 1 секція - фасадні роботи виконані на 25%. 2 секція - кладка стін відбувається на рівні 25-го поверху, скління - на 10-му поверсі. 3 секція - кладка стін на рівні 16-го поверху готова. Всього 91 людина працює на будівельному майданчику ЖК Лебединий.
Більше на сайті ЖК
Другий будинок: Ведуться роботи над покрівлею паркінгу, облаштування тротуарів та проїжджої частини виконано на 95%. Третій будинок: 1 секція - фасадні роботи виконані на 25%. 2 секція - кладка стін відбувається на рівні 25-го поверху, скління - на 10-му поверсі. 3 секція - кладка стін на рівні 16-го поверху готова. Всього 91 людина працює на будівельному майданчику ЖК Лебединий.
Більше на сайті ЖК
KovarnajaZaja
K
Пользователь
74
24 июля 2017
05 апр 2020 05:19
Доброе утро. Кто что слышал или оплачивал 1-2 % от стоимости квартиры при оформлении права собственности на нее? не первый раз покупаю квартиру в новострое и ни разу никакие проценты не платила. Это что-то новенькое при том,что никто лично мне не говорил при покупке про такие будущие платежи.там еще вопрос про эти увеличенные метры открыт ( на самом деле квартира больше стала или просто они за счет того,что балконы застеклили написали про увеличение)
Anonymous
05 апр 2020 07:30
Здравствуйте, вроде бы 2% слышал и 1% из них можно потом вернуть, если это первая покупка квартиры. А вы из 2го дома? Еще не началась приемка квартир?
Domik-Inform
forum bot
11 460
03 апреля 2017
06 апр 2020 18:40
06.04.2020.
На сьогоднішній день на будівництві ЖК Лебединий працює 85 чоловік. Другий будинок: Благоустрій прибудинкової території: облаштування покрівлі паркінгу (виконана гідроізоляція в обсязі 2100 м2; утеплення в обсязі 2100 м2), облаштування тротуарів та проїжджої частини готово на 95%. Третій будинок: 1 секція - фасадні роботи виконані на 28%. 2 секція - кладка стін йде на рівні 25-го поверху, скління - на 10-му поверсі. 3 секція - роботи по кладці цегли на рівні 16-го поверху завершені.
Детальніше на сайті ЖК
На сьогоднішній день на будівництві ЖК Лебединий працює 85 чоловік. Другий будинок: Благоустрій прибудинкової території: облаштування покрівлі паркінгу (виконана гідроізоляція в обсязі 2100 м2; утеплення в обсязі 2100 м2), облаштування тротуарів та проїжджої частини готово на 95%. Третій будинок: 1 секція - фасадні роботи виконані на 28%. 2 секція - кладка стін йде на рівні 25-го поверху, скління - на 10-му поверсі. 3 секція - роботи по кладці цегли на рівні 16-го поверху завершені.
Детальніше на сайті ЖК
accordion
a
Гость
3
12 февраля 2020
11 апр 2020 18:16
В первой секции второго дома на верхнем этаже уже кто-то делает ремонт, всем уже дали ключи?
Anonymous
12 апр 2020 06:40
Цитата "accordion":В первой секции второго дома на верхнем этаже уже кто-то делает ремонт, всем уже дали ключи?
Откуда информация про ремонт? Только первые этажи на просмотр квартир ходили
ARoman
A
Пользователь
23
22 мая 2018
13 апр 2020 20:47
А что уже начали пускать на просмотры???
CarlSon
C
Пользователь
34
29 марта 2017
14 апр 2020 05:41
Начиная с субботы перестала работать единственная онлайн-камера. В последние дни работы онлайн-камеры замечал снижение активности проводимых работ. Perfect Group прокомментируйте ситуацию и возобновите онлайн-трансляцию, добавив количество камер.
Anonymous
14 апр 2020 07:41
Цитата "ARoman » 13.04.2020 22:47":А что уже начали пускать на просмотры???
Да, неделю назад где-то начали вызывать
Domik-Inform
forum bot
11 460
03 апреля 2017
16 апр 2020 08:48
14.04.2020
Другий будинок: відбувається благоустрій прибудинкової території: облаштування покрівлі паркінгу (виконана гідроізоляція в обсязі 2600 м2; утеплення - в обсязі 2100 м2, захисна плита - в обсязі 2100 м2), облаштування тротуарів та проїжджої частини виконано на 95%.
Третій будинок:
1 секція - фасадні роботи готові на 31%.
2 секція - кладка стін йде на 25-му поверсі, скління - на рівні 10-го поверху.
3 секція - кладка стін відбувається на рівні 19-го поверху.
На будівництві працює 97 фахівців.
Більше на сайті ЖК
Другий будинок: відбувається благоустрій прибудинкової території: облаштування покрівлі паркінгу (виконана гідроізоляція в обсязі 2600 м2; утеплення - в обсязі 2100 м2, захисна плита - в обсязі 2100 м2), облаштування тротуарів та проїжджої частини виконано на 95%.
Третій будинок:
1 секція - фасадні роботи готові на 31%.
2 секція - кладка стін йде на 25-му поверсі, скління - на рівні 10-го поверху.
3 секція - кладка стін відбувається на рівні 19-го поверху.
На будівництві працює 97 фахівців.
Більше на сайті ЖК
KovarnajaZaja
K
Пользователь
74
24 июля 2017
18 апр 2020 04:30
Цитата "kdevil89 » 05.04.2020 09:30":Здравствуйте, вроде бы 2% слышал и 1% из них можно потом вернуть, если это первая покупка квартиры. А вы из 2го дома? Еще не началась приемка квартир?
я из второго,да.вчера с 6 го этажа ходил парень на осмотр квартиры
Vandi
V
Гость
4
13 декабря 2019
18 апр 2020 10:21
Только первую секцию водят на осмотры или все сразу?
Domik-Inform
forum bot
11 460
03 апреля 2017
18 апр 2020 12:05
Новые выгодные предложения от Perfect Group
Инвестору предоставляется финансовый коридор до 10% роста курса доллара с момента подписания договора. Если курс вырастет более чем на 10%, компания разделит финансовые риски пополам с инвестором.
Инвестору предоставляется финансовый коридор до 10% роста курса доллара с момента подписания договора. Если курс вырастет более чем на 10%, компания разделит финансовые риски пополам с инвестором.
Domik-Inform
forum bot
11 460
03 апреля 2017
30 апр 2020 11:05
28.04.2020

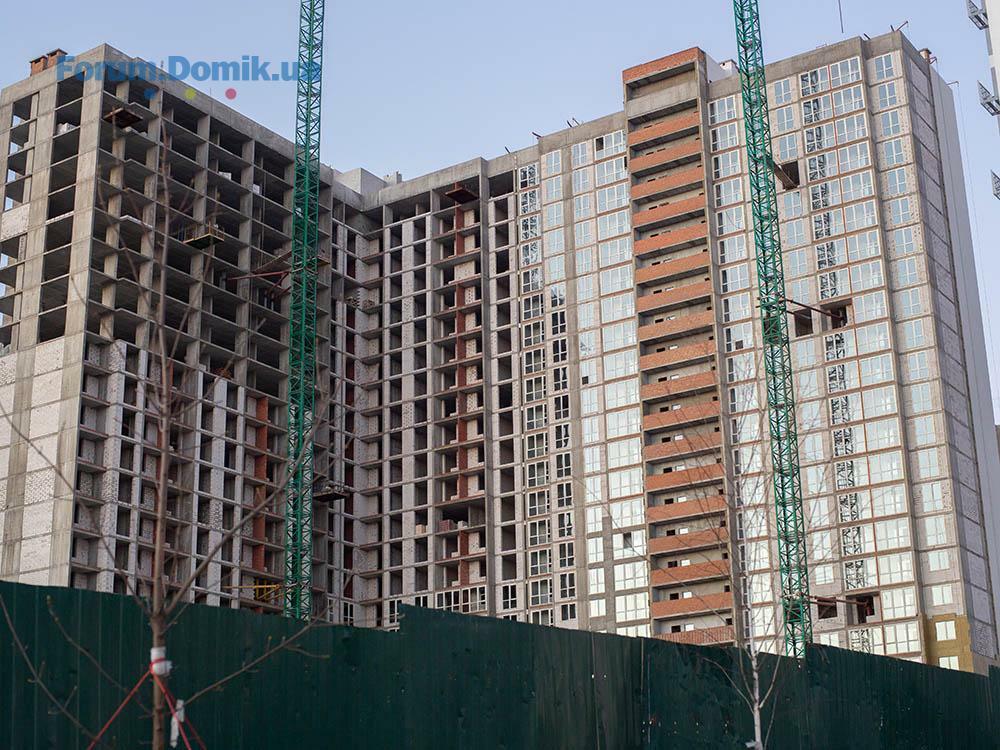

На будівельному майданчику ЖК Лебединий працює 109 спеціалістів.
Другий будинок:
Виконуються роботи з благоустрою прибудинкової території: облаштування покрівлі паркінгу (виконана гідроізоляція в обсязі 3600 м2; утеплення - в обсязі 2900 м2, захисна плита - 2900 м2), облаштування тротуарів та проїжджої частини готово на 95%.
Третій будинок:

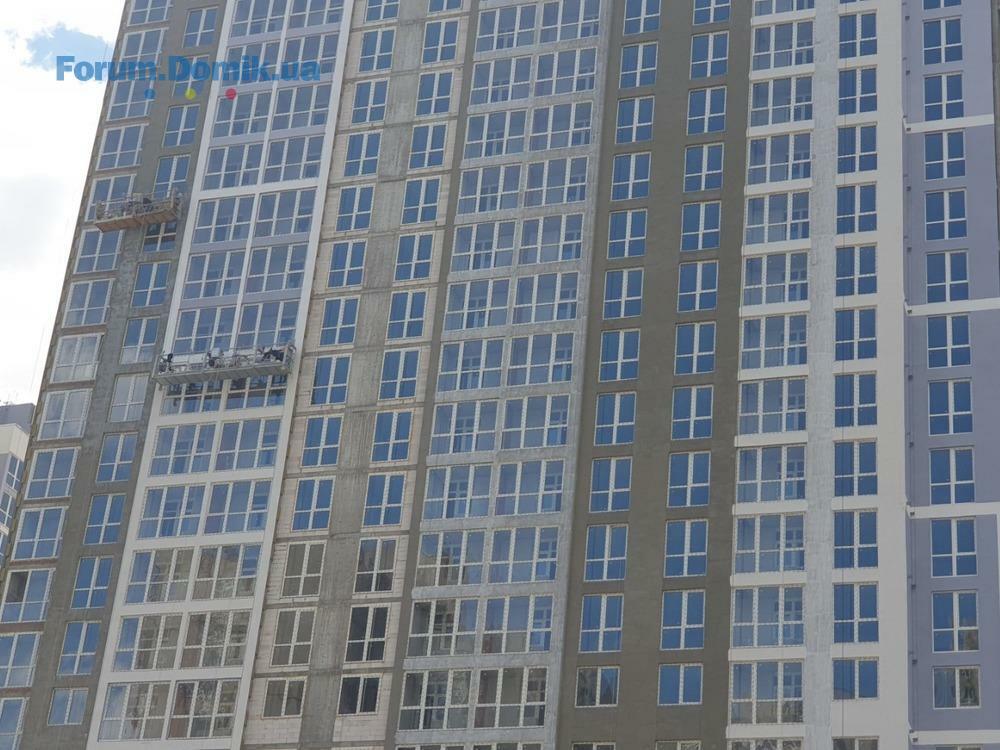

1 секція - фасадні роботи виконані на 35%.

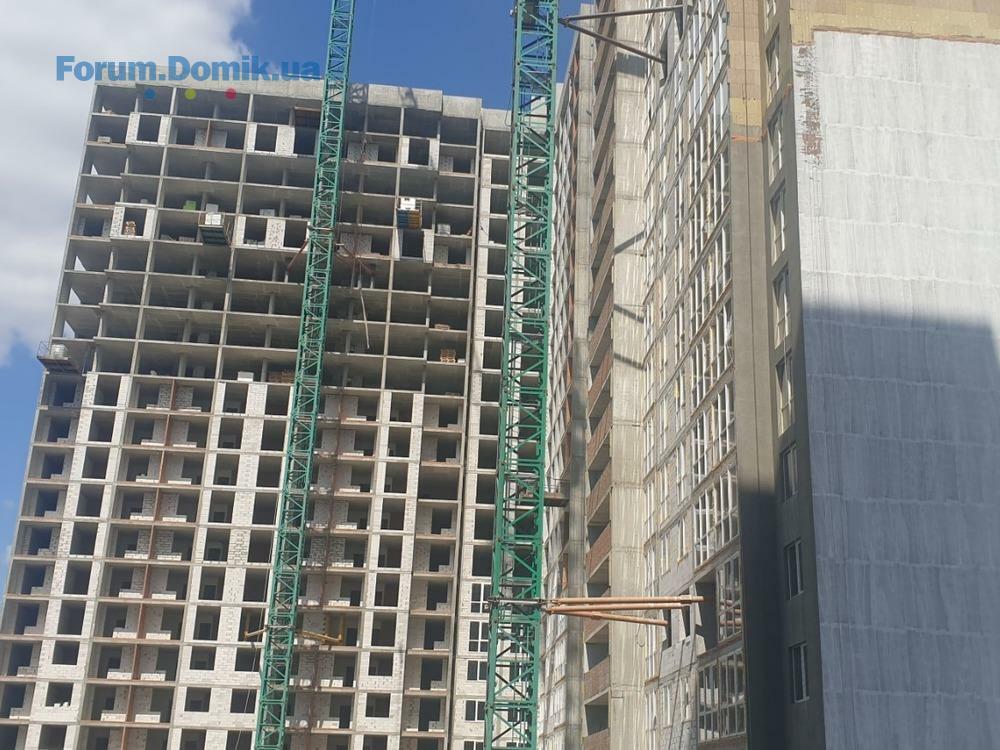

2 секція - стіни кладуться на 25-му поверсі, скління відбувається на рівні 11-го поверху.
3 секція - кладка стін йде на 19-му поверсі.
На будівельному майданчику ЖК Лебединий працює 109 спеціалістів.
Другий будинок:
Виконуються роботи з благоустрою прибудинкової території: облаштування покрівлі паркінгу (виконана гідроізоляція в обсязі 3600 м2; утеплення - в обсязі 2900 м2, захисна плита - 2900 м2), облаштування тротуарів та проїжджої частини готово на 95%.
Третій будинок:
1 секція - фасадні роботи виконані на 35%.
2 секція - стіни кладуться на 25-му поверсі, скління відбувається на рівні 11-го поверху.
3 секція - кладка стін йде на 19-му поверсі.
lebedin
l
Новичок
15
30 апреля 2020
30 апр 2020 15:39
Ого... темпы мягко говоря пугают. Сравните с 14.04 за 14 дней 100 человек, которые типа работают, такой микропрогресс сделали. Может мы не тот договор Читали? И там 22й или 23й год стоит?
CarlSon
C
Пользователь
34
29 марта 2017
02 май 2020 07:35
Такое впечатление, что в середине месяца темпы поутихли.
НО в конце месяца темпы приросли. Сегодня, 02 мая, 4 люльки в 1-й секции 3-го дома.
Опять же, мои выводы базируются на темпах фасадных работ на фронтальной стороне, которые в зоне видимости онлайн камеры, т.е на ограниченном фронте работ.
НО в конце месяца темпы приросли. Сегодня, 02 мая, 4 люльки в 1-й секции 3-го дома.
Опять же, мои выводы базируются на темпах фасадных работ на фронтальной стороне, которые в зоне видимости онлайн камеры, т.е на ограниченном фронте работ.
lebedin
l
Новичок
15
30 апреля 2020
02 май 2020 10:11
сравните
Другий будинок: Ведуться роботи над покрівлею паркінгу, облаштування тротуарів та проїжджої частини виконано на 95%. Третій будинок: 1 секція - фасадні роботи виконані на 25%. 2 секція - кладка стін відбувається на рівні 25-го поверху, скління - на 10-му поверсі. 3 секція - кладка стін на рівні 16-го поверху готова. Всього 91 людина працює на будівельному майданчику ЖК Лебединий.
28.04.2020
На будівельному майданчику ЖК Лебединий працює 109 спеціалістів.
Другий будинок:
Виконуються роботи з благоустрою прибудинкової території: облаштування покрівлі паркінгу (виконана гідроізоляція в обсязі 3600 м2; утеплення - в обсязі 2900 м2, захисна плита - 2900 м2), облаштування тротуарів та проїжджої частини готово на 95%.
Третій будинок:
1 секція - фасадні роботи виконані на 35%.
2 секція - стіни кладуться на 25-му поверсі, скління відбувається на рівні 11-го поверху.
3 секція - кладка стін йде на 19-му поверсі.
найдите разницу за месяц. И работают типо под 100 работяг
Другий будинок: Ведуться роботи над покрівлею паркінгу, облаштування тротуарів та проїжджої частини виконано на 95%. Третій будинок: 1 секція - фасадні роботи виконані на 25%. 2 секція - кладка стін відбувається на рівні 25-го поверху, скління - на 10-му поверсі. 3 секція - кладка стін на рівні 16-го поверху готова. Всього 91 людина працює на будівельному майданчику ЖК Лебединий.
28.04.2020
На будівельному майданчику ЖК Лебединий працює 109 спеціалістів.
Другий будинок:
Виконуються роботи з благоустрою прибудинкової території: облаштування покрівлі паркінгу (виконана гідроізоляція в обсязі 3600 м2; утеплення - в обсязі 2900 м2, захисна плита - 2900 м2), облаштування тротуарів та проїжджої частини готово на 95%.
Третій будинок:
1 секція - фасадні роботи виконані на 35%.
2 секція - стіни кладуться на 25-му поверсі, скління відбувається на рівні 11-го поверху.
3 секція - кладка стін йде на 19-му поверсі.
найдите разницу за месяц. И работают типо под 100 работяг
Domik-Inform
forum bot
11 460
03 апреля 2017
07 май 2020 14:50
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- ЖК LookyanSky | Resa Development | Киев, ул. Лукьяновская30.0991
- ЖК H2O | Stolitsa Group | Киев, ул. Колекторная30.0927
- ЖК River Port | Відважних | Ірпінь, Гостомельське шосе, 4928.0922
- ЖК Олімп | Molodist | Ірпінь, вул. Соборна, 2к/45,4728.09227
- ЖК Scandia | СК Триумф | Бровары, ул. Анатолия Луценко, 2727.093 038
- ЖК Оранжерея | Edelburg Development | Київ, Миколи Василенко, 226.0994
- ЖК Irpin City | Molodist | Ирпень, ул. Университетская, 126.095 282
- ЖК Fjord | Фьорд | ENSO | Киев, Военный проезд, 826.09169
- ЖК Оберіг-2 | Киевгорстрой, Укрбуд | ул. Бориспольская, 4025.092 525
- ЖК Гвардейский | Киевгорстрой, Укрбуд | Киев, ул. Генерала Алмазова (Кутузова), 18/725.09523
- Стоит ли сейчас покупать недвижимость?30.095 165
- Про агентство Атлант-А29.0923
- Як ви ведете облік витрат по оренді нерухомості?22.092
- Покупка квартиры по переуступке08.09194
- На що звертати увагу при покупці квартири?05.053
- Налог на дар денег между мужем и женой11.041
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Процес дизайну інтер'єру та які можуть бути підводні камен?21.094
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах23.05112
- Как подобрать кухонную мебель15.045
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Где найти качественные полотенца?04.092
- ЖК Калейдоскоп 2 | INGRAD Development Group | Одесса, Таирово, просп. Небесной Сотни, 105а03.092
- ЖК Father | РіЕЛ | Львів, вул. Промислова, 50/5202.092
- ЖК "Александровский 2", Запорожье, ул. Почтовая, 7720.0416
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- Злив води з батарей в квартирі на зиму?28.081
- Делать ремонт самостоятельно или нанять профессионалов01.0844
- Резервне живлення у квартирі: як підготувати електрику до встановлення інвертора та акумуляторів10.071
- Шпаклевка трескается под обоями11.063
- Основні недоліки вальмового даху, про які мовчать12.052
- Как правильно выбрать смеситель. Отзывы о смесителях25.0455
- Как не снимая старую эмаль покрасить сверху акриловой (латексной) краской?17.033
- Какую выбрать грунтовку и шпатлевку17.0314
- Выбираю краску по металлу. Поделитесь советом и опытом17.032
- Хочу взяти швидку позику27.091
- STALL — усе для зручного життя та натхнення17.091
- Світлові лінії та натяжні стелі: що треба закласти по електриці ще до монтажу20.071
- Электрик / електрик Киев01.071
- «ЛОТО-ЗАБАВА»: «развод» на деньги29.06192
- Что подарить мужчине?24.06354
- Мій сайт не з'являється в результатах пошуку24.064
- DOOR(*)COM(*)UA — продаж стратегічного домену для лідера дверного ринку України24.062
- Сонячні панелі для приватного будинку у Львові: скільки коштує, скільки заощадите і як це працює?18.061
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
