Отчет о ходе строительства ЖК Green Side за 23-29.08.2017
Приветствуем инвесторов “Green Side”!

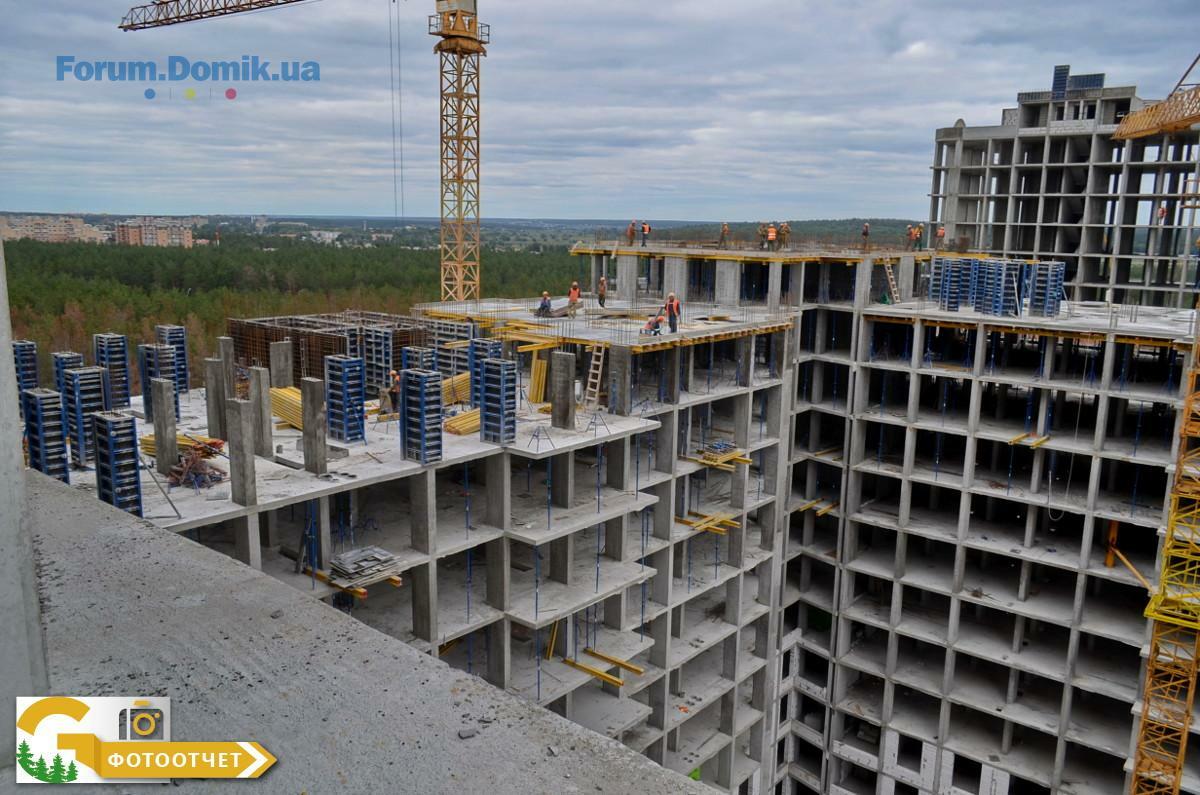

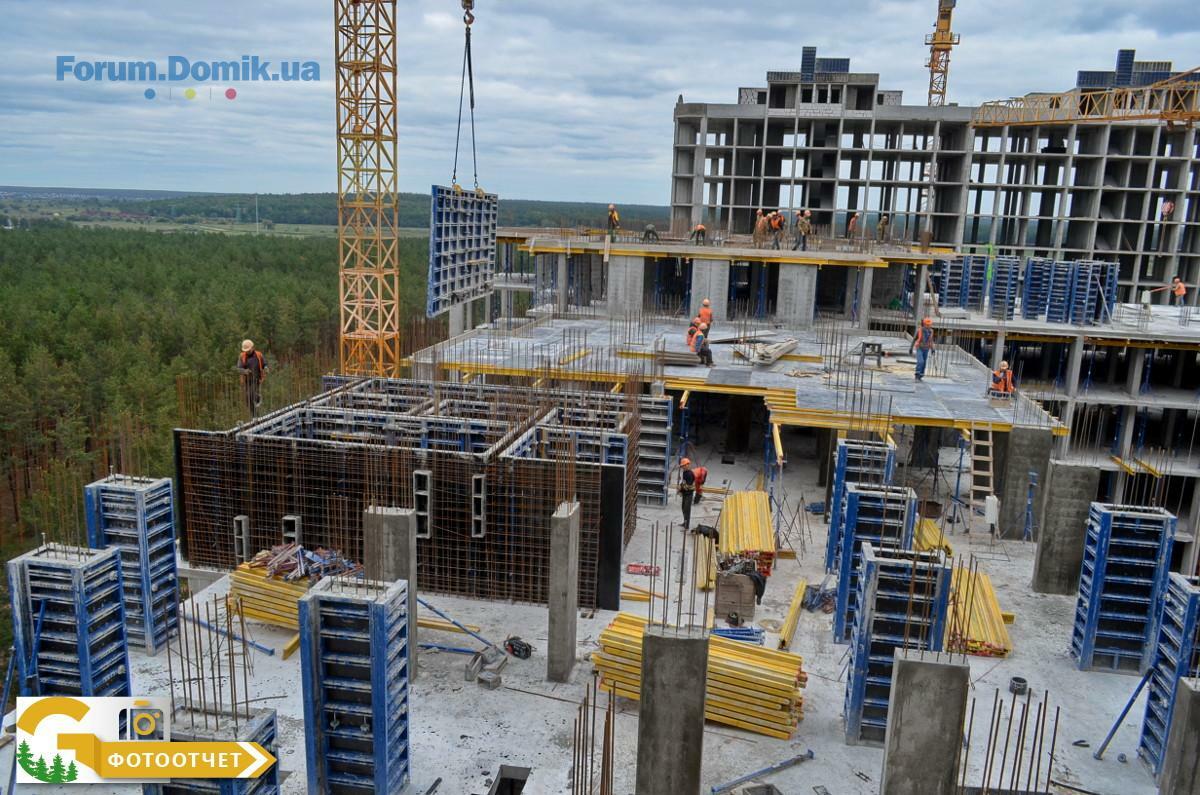

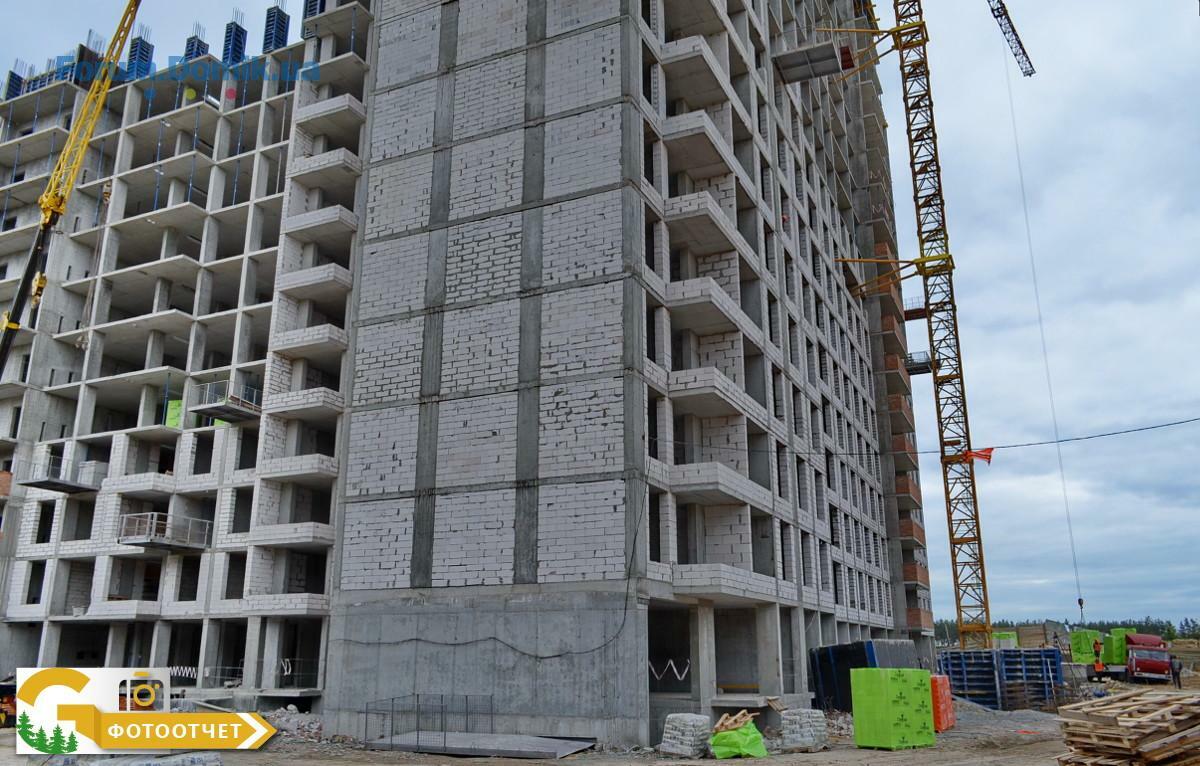

В первом доме закончено устройство вертикальных элементов на 18 этаже и начаты работы по заливке плиты перекрытия. Устройство наружных стен и межкомнатных перегородок на 8 этаже закончено, на данный момент ведутся работы на 9, 10 и 11 этажах.

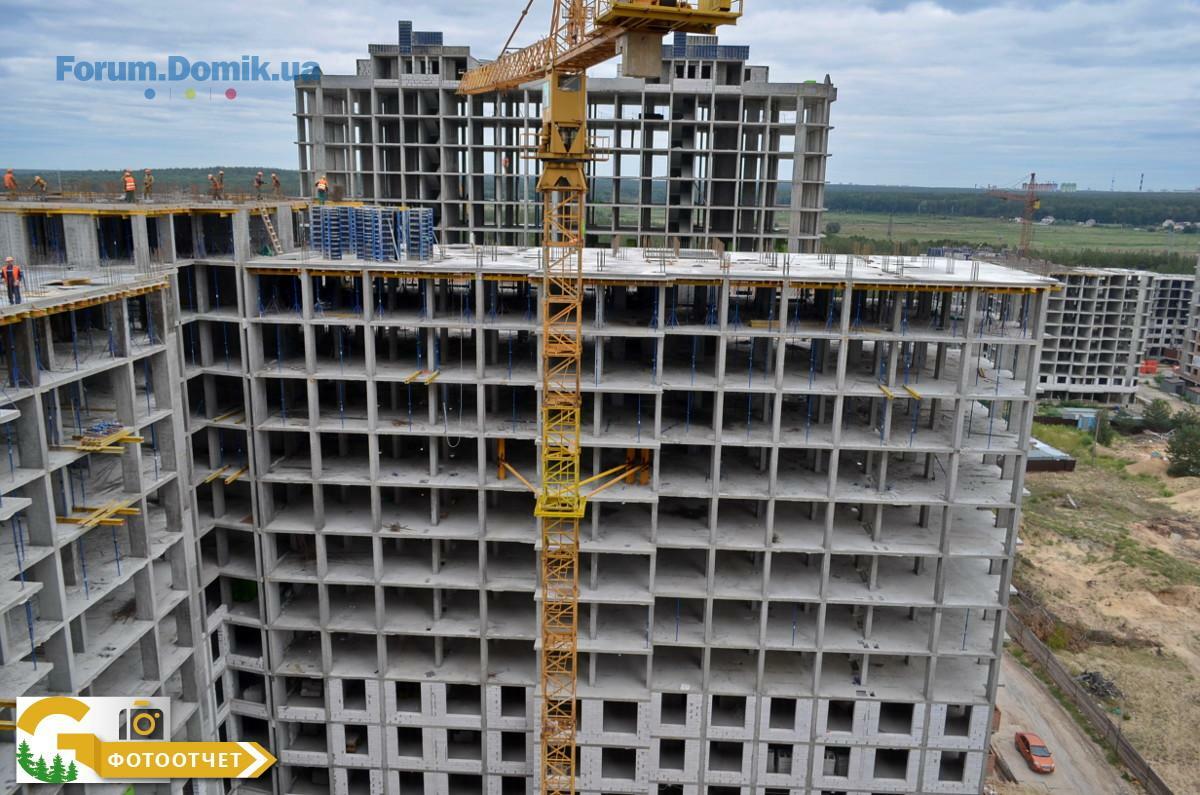

Во втором доме закончены работы по устройству вертикальных конструкций на 18 этаже и ведется подготовка к устройству плиты перекрытия. Закончена кладка наружных стен и межкомнатных перегородок на 8 этаже, на 9 - 10 этажах - продолжаются. Закончено устройство вентиляционных каналов на 13 этаже.

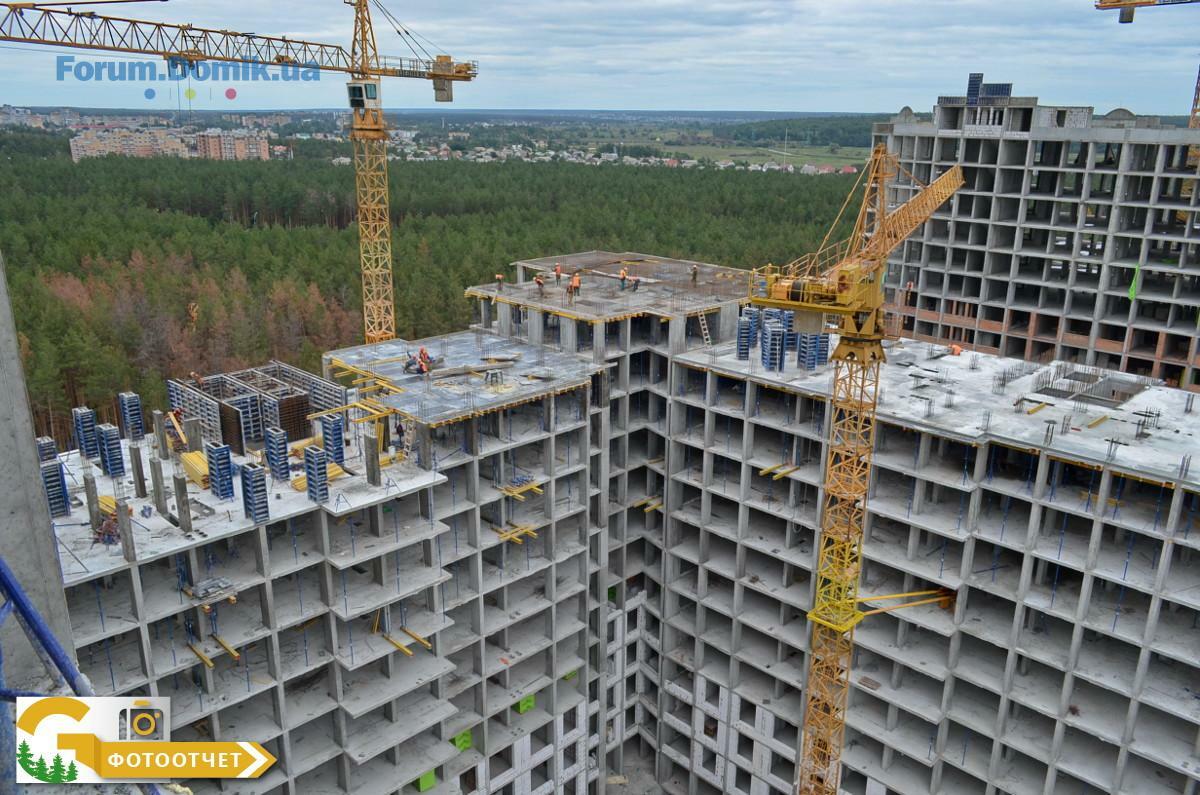

В третьем доме работы по устройству вертикальных конструкций на 12 этаже находятся на завершающей стадии. Закончены работы по заливке плиты перекрытия на 11 этаже. Продолжается кладка наружных стен и межкомнатных перегородок на 2 и 3 этажах. Ведутся также работы по устройству вентиляционных каналов на 4 этаже.

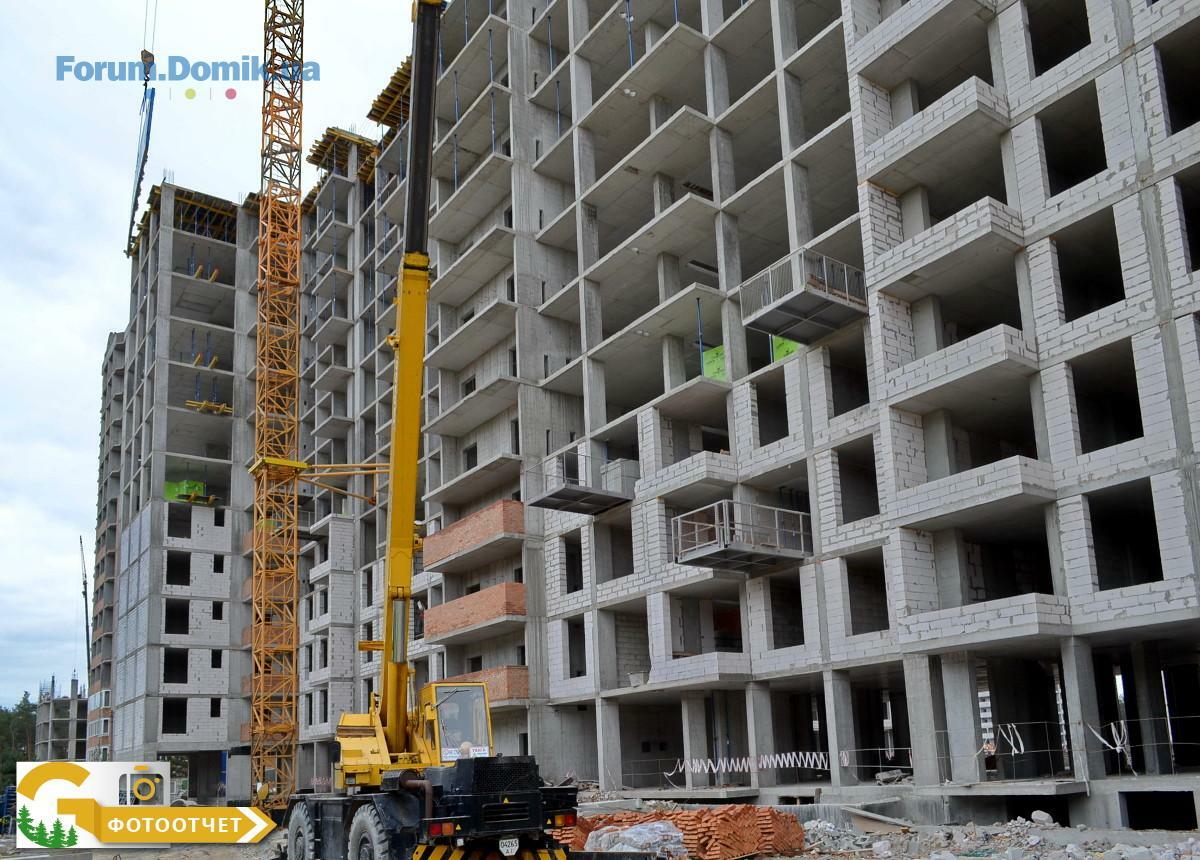

В четвертом доме ведутся работы по подготовке к устройству вертикальных элементов на 13 этаже. Закончены работы по заливке плиты перекрытия на 12 этаже. Также ведутся работы по кладке наружных стен и межкомнатных перегородок на 6 этаже.

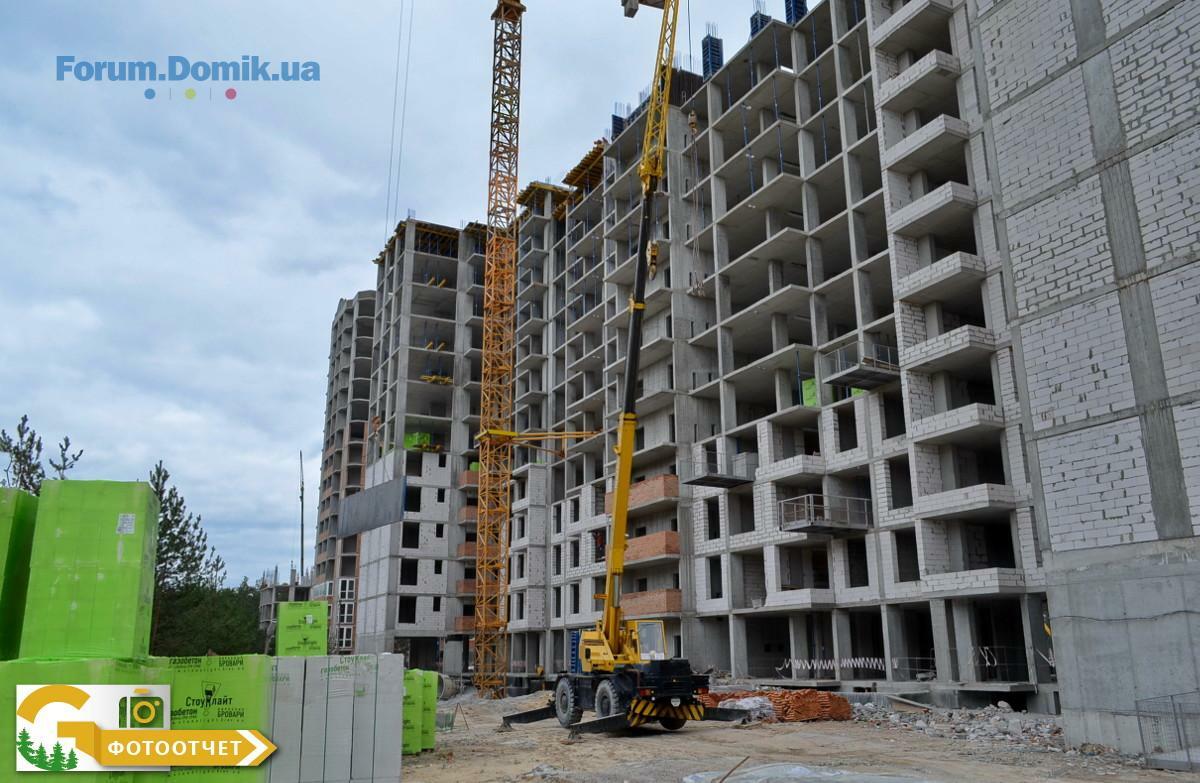

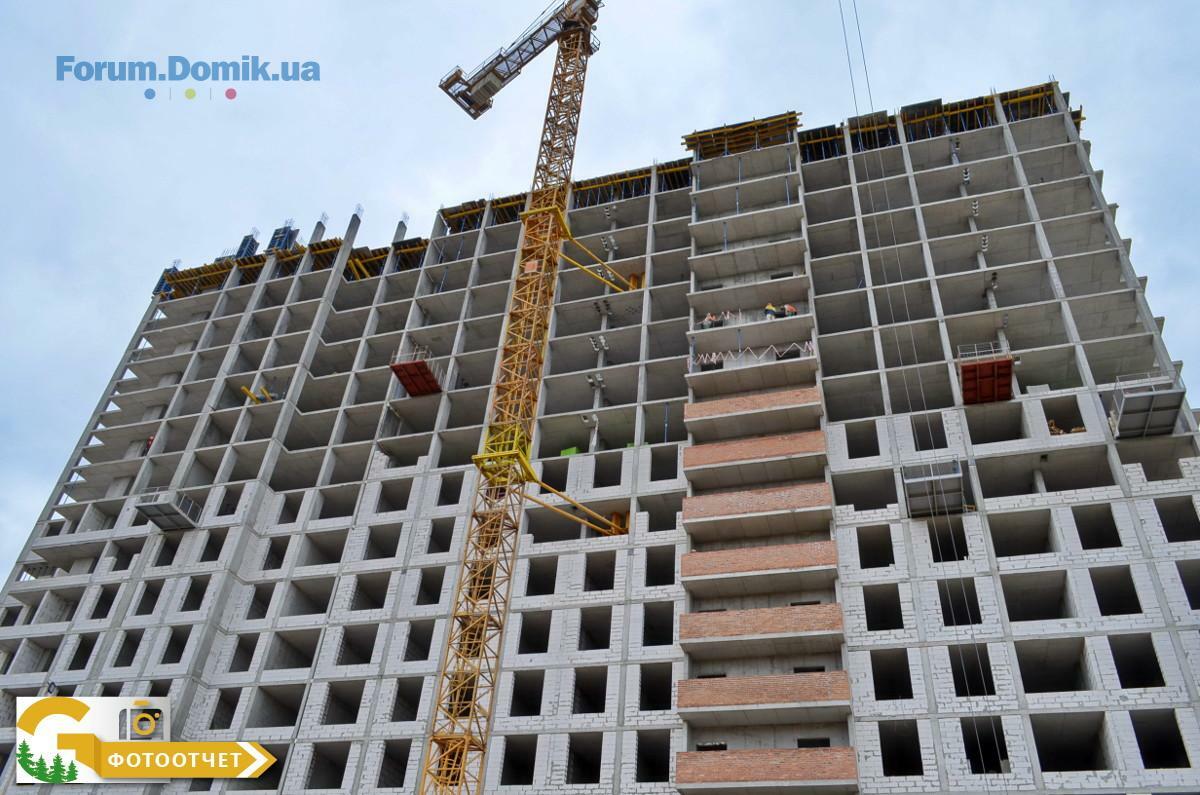

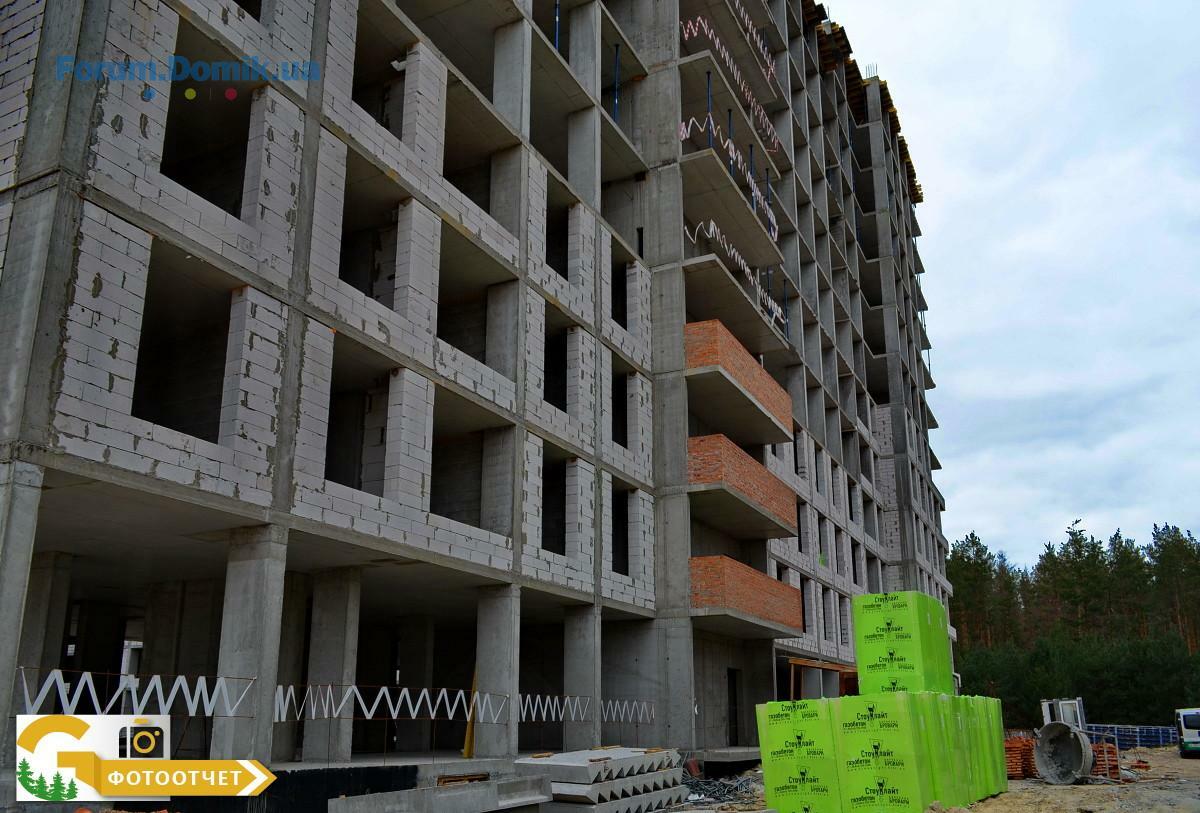

В пятом доме полностью закончено устройство вертикальных элементов на 12 этаже и на данных момент ведутся на 13-м. Также закончены все работы по устройству плиты перекрытия на 12 этаже. Ведутся подготовительные работы к кладке наружных стен и межкомнатных перегородок на 5 этаже.
Приветствуем инвесторов “Green Side”!
В первом доме закончено устройство вертикальных элементов на 18 этаже и начаты работы по заливке плиты перекрытия. Устройство наружных стен и межкомнатных перегородок на 8 этаже закончено, на данный момент ведутся работы на 9, 10 и 11 этажах.
Во втором доме закончены работы по устройству вертикальных конструкций на 18 этаже и ведется подготовка к устройству плиты перекрытия. Закончена кладка наружных стен и межкомнатных перегородок на 8 этаже, на 9 - 10 этажах - продолжаются. Закончено устройство вентиляционных каналов на 13 этаже.
В третьем доме работы по устройству вертикальных конструкций на 12 этаже находятся на завершающей стадии. Закончены работы по заливке плиты перекрытия на 11 этаже. Продолжается кладка наружных стен и межкомнатных перегородок на 2 и 3 этажах. Ведутся также работы по устройству вентиляционных каналов на 4 этаже.
В четвертом доме ведутся работы по подготовке к устройству вертикальных элементов на 13 этаже. Закончены работы по заливке плиты перекрытия на 12 этаже. Также ведутся работы по кладке наружных стен и межкомнатных перегородок на 6 этаже.
В пятом доме полностью закончено устройство вертикальных элементов на 12 этаже и на данных момент ведутся на 13-м. Также закончены все работы по устройству плиты перекрытия на 12 этаже. Ведутся подготовительные работы к кладке наружных стен и межкомнатных перегородок на 5 этаже.
Griphus
G
Постоянный пользователь
121
22 мая 2017
31 авг 2017 12:32
Спасибо Вам за отчет.
SANBAL
S
Постоянный пользователь
155
06 февраля 2017
31 авг 2017 12:55
Цитата "Отдел продаж СФ "Синергия"":В скором времени штатная работа камер восстановится.
Супер! Спасибо

и за фотоотчет тоже )
snezhan2a
s
Пользователь
48
09 июня 2017
31 авг 2017 14:51
Цитата "Piligrim81":А как застройщик прокомментирует укрепление монолита на этом фото на уровне 6-го этажа?
В прошлом отчете такого не было. Неужели монолит такого качества, что трещит по швам!!!
Ничего не скажут, сдесь с ними нужно жесткими мерами действовать
shmn
s
Постоянный пользователь
302
26 апреля 2017
31 авг 2017 18:08
Цитата "snezhan2a":
Ничего не скажут, сдесь с ними нужно жесткими мерами действовать
Оу,какие люди)
Где пропадали?
snezhan2a
s
Пользователь
48
09 июня 2017
31 авг 2017 21:14
'Уважаемый' менеджер продаж грин сайда, или кто вы там у них, вот жду скока недель разрешительные документы по первой секции, которые вы так, обещали, но так и нет, разачарование то какое, так что....
snezhan2a
s
Пользователь
48
09 июня 2017
31 авг 2017 21:18
Цитата "Отдел продаж СФ "Синергия"":Отчет о ходе строительства ЖК Green Side за 23-29.08.2017
Приветствуем инвесторов “Green Side”!
В первом доме закончено устройство вертикальных элементов на 18 этаже и начаты работы по заливке плиты перекрытия. Устройство наружных стен и межкомнатных перегородок на 8 этаже закончено, на данный момент ведутся работы на 9, 10 и 11 этажах.
Во втором доме закончены работы по устройству вертикальных конструкций на 18 этаже и ведется подготовка к устройству плиты перекрытия. Закончена кладка наружных стен и межкомнатных перегородок на 8 этаже, на 9 - 10 этажах - продолжаются. Закончено устройство вентиляционных каналов на 13 этаже.
В третьем доме работы по устройству вертикальных конструкций на 12 этаже находятся на завершающей стадии. Закончены работы по заливке плиты перекрытия на 11 этаже. Продолжается кладка наружных стен и межкомнатных перегородок на 2 и 3 этажах. Ведутся также работы по устройству вентиляционных каналов на 4 этаже.
В четвертом доме ведутся работы по подготовке к устройству вертикальных элементов на 13 этаже. Закончены работы по заливке плиты перекрытия на 12 этаже. Также ведутся работы по кладке наружных стен и межкомнатных перегородок на 6 этаже.
В пятом доме полностью закончено устройство вертикальных элементов на 12 этаже и на данных момент ведутся на 13-м. Также закончены все работы по устройству плиты перекрытия на 12 этаже. Ведутся подготовительные работы к кладке наружных стен и межкомнатных перегородок на 5 этаже.
' дорогой' отдел продаж, а не хотите ли вы объяснить, как вы там залили в 5 секции колону, как люди будут жить? И вообще, это так положено делать? Или как???? Можно получить ответ?????
snezhan2a
s
Пользователь
48
09 июня 2017
31 авг 2017 21:21
Цитата "Ириница":У нас какой то резиновый дом! Изначально была 16ти этажка уже 18й этаж и ещё не понятно сколько
Вообще то, 19 этажей
snezhan2a
s
Пользователь
48
09 июня 2017
31 авг 2017 21:25
Цитата "Griphus":вот нашел на нашем форуме, походу весь ответ в декларации - сколько этажей в доме.
У кого есть копия на почте ?
Ох этот shmn, смешной, немного подрос, вообще то так делать нельзя, учитывае даже документы мистобудивни умови, где было 16. Очень интересно, им дали разрешение на строительство 16, а они долепили еще 3 этажа, это разве нормально.
snezhan2a
s
Пользователь
48
09 июня 2017
31 авг 2017 21:28
Цитата "Piligrim81":А как застройщик прокомментирует укрепление монолита на этом фото на уровне 6-го этажа?
В прошлом отчете такого не было. Неужели монолит такого качества, что трещит по швам!!!
А вы спрашивали по этому поводу у менеджера или застройщика? Интересно что они там говорят
snezhan2a
s
Пользователь
48
09 июня 2017
31 авг 2017 22:20
Цитата "shmn":
Вы с кем-то с оп были или самих пустили?
Теперь еще дилемма с этажами. Выходит 16 жилой - по факту это 19?
А мой 8 плавно превращается в 11 😊
Но меня как инженера вопрос опоры волнует пока больше..
Ах, shmn, какой из вас инженер, причем ваш 8 к 11? Зачем прибалять три этажа, он же после 16 вырос, а не перед первым.....!!!
Star.unltd
S
Новичок
7
25 августа 2017
01 сен 2017 03:55
Цитата "snezhan2a":'Уважаемый' менеджер продаж грин сайда, или кто вы там у них, вот жду скока недель разрешительные документы по первой секции, которые вы так, обещали, но так и нет, разачарование то какое, так что....
Я думал что разрешение на 1 секцию уже есть. Кажется на форуме об этом писали.
snezhan2a
s
Пользователь
48
09 июня 2017
01 сен 2017 05:09
Цитата "Отдел продаж СФ "Синергия"":Отчет о ходе строительства ЖК Green Side за 23-29.08.2017
Приветствуем инвесторов “Green Side”!
В первом доме закончено устройство вертикальных элементов на 18 этаже и начаты работы по заливке плиты перекрытия. Устройство наружных стен и межкомнатных перегородок на 8 этаже закончено, на данный момент ведутся работы на 9, 10 и 11 этажах.
Во втором доме закончены работы по устройству вертикальных конструкций на 18 этаже и ведется подготовка к устройству плиты перекрытия. Закончена кладка наружных стен и межкомнатных перегородок на 8 этаже, на 9 - 10 этажах - продолжаются. Закончено устройство вентиляционных каналов на 13 этаже.
В третьем доме работы по устройству вертикальных конструкций на 12 этаже находятся на завершающей стадии. Закончены работы по заливке плиты перекрытия на 11 этаже. Продолжается кладка наружных стен и межкомнатных перегородок на 2 и 3 этажах. Ведутся также работы по устройству вентиляционных каналов на 4 этаже.
В четвертом доме ведутся работы по подготовке к устройству вертикальных элементов на 13 этаже. Закончены работы по заливке плиты перекрытия на 12 этаже. Также ведутся работы по кладке наружных стен и межкомнатных перегородок на 6 этаже.
В пятом доме полностью закончено устройство вертикальных элементов на 12 этаже и на данных момент ведутся на 13-м. Также закончены все работы по устройству плиты перекрытия на 12 этаже. Ведутся подготовительные работы к кладке наружных стен и межкомнатных перегородок на 5 этаже.
Интересно, а как вы объясните 50 и 51 квартирам, об арматуре на колоне, которая будет у них в квартире,
почему колона треснула уже на строительстве 13 этажа? что будет если будет 19 и керпичи???
Предоставьте, пожалуйста, документы об этом, кто давал указания укреплять именно так, почему, и что дом не находится в аварийном состоянии!!!
snezhan2a
s
Пользователь
48
09 июня 2017
01 сен 2017 05:28
Почему никто не задается вопросом о состоянии дома, когда треснула колона?
Или все думают что это их не коснется?
Никто не подумал, что может произойти обвал, в лучшем случаи, обвалится только передний фасад, в худшем, взорвется дом, если затронет газовую трубу.
Если случается такая ситуация, должны быть документы, где указывается причина такой ситуации, и как это исправлять.
Грин сайд, умалчивает об этой ситуации, и на вопрос, ничего не отвечает. Интересно, квартиры 38 и 39 задавили вопрос ОП, ведь они находятся под колонной, которая треснула, и находятся в большей опасности, потому что будут страдать первыми.
И никто не знает чем закончится такое решение проблемы строителями, залатали арматурой?!?!?!
Если кто то думает о своей безопасности, я предлагаю, задать вопросы по этому поводу в ОП, и требовать документы по решению этого вопроса.
Не забывайте, если, ничего нет, может быть, что и не дадут разрешение на ввод в эксплуатацию этого дома!!! Не забывайте инвесторы, здесь ваши деньги, и дом, где вы и ваши дети будете жить, и должны себя чувствовать в безопасности, а не каждый раз думать, что будет, обвалиться или нет.
И кто его знает, умея по счету уже колонна треснула, или треснет, и что это за собой повлечет?
Или все думают что это их не коснется?
Никто не подумал, что может произойти обвал, в лучшем случаи, обвалится только передний фасад, в худшем, взорвется дом, если затронет газовую трубу.
Если случается такая ситуация, должны быть документы, где указывается причина такой ситуации, и как это исправлять.
Грин сайд, умалчивает об этой ситуации, и на вопрос, ничего не отвечает. Интересно, квартиры 38 и 39 задавили вопрос ОП, ведь они находятся под колонной, которая треснула, и находятся в большей опасности, потому что будут страдать первыми.
И никто не знает чем закончится такое решение проблемы строителями, залатали арматурой?!?!?!
Если кто то думает о своей безопасности, я предлагаю, задать вопросы по этому поводу в ОП, и требовать документы по решению этого вопроса.
Не забывайте, если, ничего нет, может быть, что и не дадут разрешение на ввод в эксплуатацию этого дома!!! Не забывайте инвесторы, здесь ваши деньги, и дом, где вы и ваши дети будете жить, и должны себя чувствовать в безопасности, а не каждый раз думать, что будет, обвалиться или нет.
И кто его знает, умея по счету уже колонна треснула, или треснет, и что это за собой повлечет?
Griphus
G
Постоянный пользователь
121
22 мая 2017
01 сен 2017 06:24
Ну и ну, самое интересное, Вас уважаемый неизвестный инвестор не было и все было хорошо. Но потом как из волшебной коробочки, первое сентября и бац прямо как в школу, за два пропущенных месяца решили написать на форуме столько всего. Почему вы считаете себя умнее всех, по основным вопросам которые касаются стройки, советую Вам звонить в Синергию, хватить здесь строчить непонятные посты с гневными тирадами , да и если вы инвестор почему же Вы так и не сказали с какой квартиры и № дома. Есть что скрывать ?
snezhan2a
s
Пользователь
48
09 июня 2017
01 сен 2017 06:31
Я инвестор, и между прочем, некоторые детали меня пугают, поскольку покупали дом на 16 этажей, вся документация, и все что прописано в договоре, оказывается уже недействитльным, мы не насчитывали на дом такой трудности, поскольку, это сложные проекты, и требуют документы другой категории сложности, последней, и это влечет за собой другие нюансы, возможно, другим и все равно, я высказываю сво мнение,
Но, обрматите внимание, покупали одно, и без предупреждения, поменяли и делают другое.
В чем мои слова неправдивы? Вся инфа уже в доступе, или не так говорю?
И вы не высказывали свое мнение по увеличению этажности, и другие не были обеспокоены этим???
Но, обрматите внимание, покупали одно, и без предупреждения, поменяли и делают другое.
В чем мои слова неправдивы? Вся инфа уже в доступе, или не так говорю?
И вы не высказывали свое мнение по увеличению этажности, и другие не были обеспокоены этим???
shmn
s
Постоянный пользователь
302
26 апреля 2017
01 сен 2017 08:08
Цитата "Star.unltd":
Я думал что разрешение на 1 секцию уже есть. Кажется на форуме об этом писали.
есть, 2 месяца как.
snezhan2a
s
Пользователь
48
09 июня 2017
01 сен 2017 09:03
Цитата "Star.unltd":
Я думал что разрешение на 1 секцию уже есть. Кажется на форуме об этом писали.
Кто сказал, что их нет, СеХаМеНе обещал их предоставить, еще 2 месяца назад, но проблема втом, что они не есть для общего обозрения, предоставляется только кадастровый номер. А он обещал документ, вот в чем загвоздка
SANBAL
S
Постоянный пользователь
155
06 февраля 2017
01 сен 2017 10:30

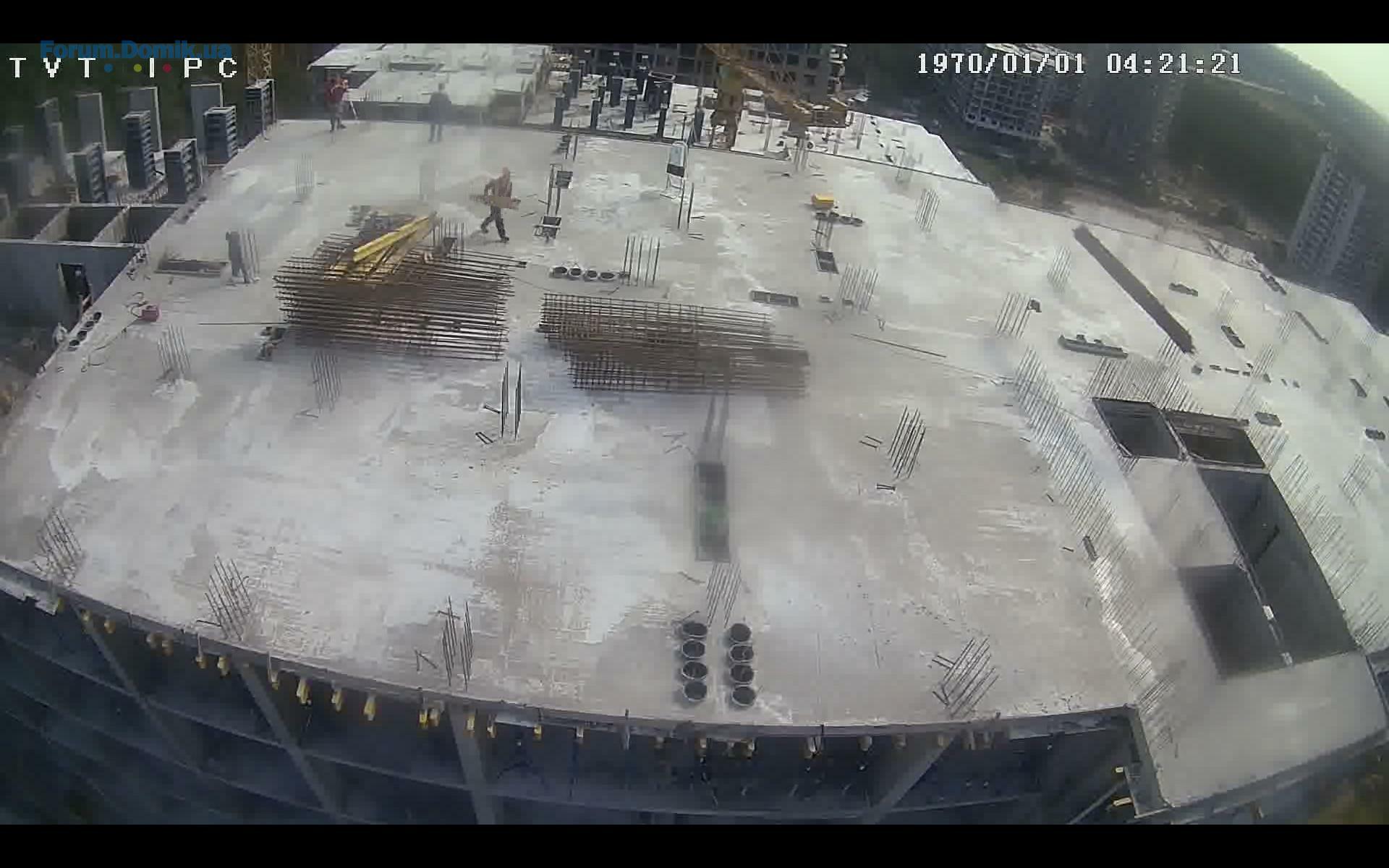

Разбавлю дискуссию скрином с первой камеры, которая время от времени все таки просыпается

Mehal

Постоянный пользователь
168
17 мая 2017
01 сен 2017 10:32
Цитата "snezhan2a":
но проблема втом, что они не есть для общего обозрения, предоставляется только кадастровый номер. А он обещал документ, вот в чем загвоздка
Може для вас це проблема, бо РЕАЛЬНИМ інвесторам її вже давно вислали, а так як ви у відділі продажів ніколи не були і не є інвестором, тому і не бачили.

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- ЖК SENAT | GEOS | Киев, Кольцевая дорога, 306.0967
- ЖК Aria | GEOS | Київ, бул. Миколи Міхновського (Дружби Народів), 13а06.09155
- ЖК La Manche | Ла Манш | Perfect Group, Укрбуд | ул. Щекавицкая, 4605.0972
- ЖК Krona Park II | Alliance Novobud | Бровари, вул. В'ячеслава Чорновола05.091 932
- ЖК Montreal House | Alliance Novobud | Київ, вул. Велика Васильківська, 102у05.09535
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | ул. Причальная, 1105.093 772
- ЖК Святобор Park Resort | City One Development, Інвест-Будресурс | Киев, ул. Львовская, 1505.091 494
- ЖК Отрада | Київміськбуд, bUdCapital | Київ, просп. Відрадний, 93/204.092 755
- ЖК Family and Friends | 2 черга | GEOS | Київ, вул. Новопольова, 204.09528
- ЖК Метрополис | DiM | Киев, пр. Глушкова, ул. Заболотного04.093 537
- Стоит ли сейчас покупать недвижимость?05.094 660
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Ипотека от Банков с лучшими условиями | Обсуждение кредитов под залог недвижимости13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планирую аренду квартиры в районе Подола30.073
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- ЖК Імперіал Парк Авеню | Імперіал Буд | Чернівці, вул. Рівненська, 718.084
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- ЖК Зелений двір | Спілка забудівників | Івано-Франківськ, вул. Тисменицька04.089
- Одесса, ул. Еврейская, 3 | Будова04.084
- ЖК Soul Park | Львів, вул. Пилипа Орлика | LEV Development29.072
- ЖК Північний | Чернігів, просп. Миру, Кільцева дорога | Атлант27.0712
- Хто планує поїхати на будівельний форум у Львові цього вересня?01.093
- Тёплый пол, отзывы и советы28.08205
- Крыша потекла, что делать?25.0818
- Перепланировка | тема просьб и советов по конкретным ситуациям19.082 216
- Материал многоквартирного дома новостройки. Какой лучше?13.0812
- Климатическое оборудование норвежской ТМ Bergen07.082
- Как можно прочистить или улучшить вентиляцию в квартире?06.086
- Пол на кухне – ламинат или плитка?30.0720
- Как правильно заложить швы в стенах после врезки столешницы/подоконника?24.072
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Мебель под заказ | Объявления об изготовлении мебели18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
- Мій сайт не з'являється в результатах пошуку05.082
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071
- Есть ли польза от компьютерных игр?19.077
- Які етапи охоплює комплексне будівництво ферми під ключ18.071

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
