15 марта 2018
13 май 2018 19:42
Цитата "Nata Anatoli Dimas ":Добрый вечер. Заезжали сегодня вечером посмотреть на наш домик ) Рабочие были ,делали фасад,фотки добавляю ..
Спасибо за фото. Как то не особо активно они окна ставят...
Вопрос остаётся открытым по коммуникациям. Насколько я понимаю из коммуникаций должны быть Електричество и вода (газ по идее нам подводить не будут)
Miss_Marina
M
Постоянный пользователь
132
18 января 2018
13 май 2018 20:00
Цитата "Nata Anatoli Dimas ":Добрый вечер. Заезжали сегодня вечером посмотреть на наш домик ) Рабочие были ,делали фасад,фотки добавляю ..
Дякую всім хто ділиться фото, радує що будівництво не зупиняється навіть в вихідні!
Piligrim81
P
Постоянный пользователь
264
12 июля 2017
13 май 2018 20:08
Цитата "Horhe1000":
Спасибо за фото. Как то не особо активно они окна ставят...
Вопрос остаётся открытым по коммуникациям. Насколько я понимаю из коммуникаций должны быть Електричество и вода (газ по идее нам подводить не будут)
Посмотрите на Сяйво-2. Наши в сравнении с ними довольно быстро стеклят.
Работа движется и это радует.
А газ наверно все же подводить должны. Крышные котельные разве не газовые будут?
Horhe1000
H
Постоянный пользователь
146
15 марта 2018
14 май 2018 03:36
Цитата "Piligrim81":
Посмотрите на Сяйво-2. Наши в сравнении с ними довольно быстро стеклят.
Работа движется и это радует.
А газ наверно все же подводить должны. Крышные котельные разве не газовые будут?
Вроде в оп говорили, что на мазуте будут работать. Хотя могу ошибаться. Насколько понимаю газ туда достаточно проблематично будет вести и это может порядком затянуть сроки
lucky86
l
Постоянный пользователь
118
11 февраля 2018
14 май 2018 04:53
Не выдумывайте. А мазут не проблематично вести? Не знаю кто вам такое говорил? Газ вести как и все остальное. Возле меня где сейчас живу дом по высоте ещё больше чем наш. Около 25 этажей. Так же будут строить газовую котельную на крыше. Уже даже сбоку дома подымается газовая труба на крышу
Horhe1000
H
Постоянный пользователь
146
15 марта 2018
14 май 2018 07:31
Цитата "lucky86":Не выдумывайте. А мазут не проблематично вести? Не знаю кто вам такое говорил? Газ вести как и все остальное. Возле меня где сейчас живу дом по высоте ещё больше чем наш. Около 25 этажей. Так же будут строить газовую котельную на крыше. Уже даже сбоку дома подымается газовая труба на крышу
Просмотрел информацию на сайте, видимо действительно что то напутал. Все таки газовые. Как я понимаю газ тянуть на будет фиг знает откуда?
lifegood08
l
Постоянный пользователь
177
04 декабря 2016
14 май 2018 07:57
И фиг знает когда.
lucky86
l
Постоянный пользователь
118
11 февраля 2018
14 май 2018 10:39
А кто знает в нашем микрорайоне какой из домой должен сдаться первым? Или Green Side будет первым просто итнетесно что там с комуникациями и на какой стадии
Piligrim81
P
Постоянный пользователь
264
12 июля 2017
14 май 2018 10:49
Цитата "lucky86":А кто знает в нашем микрорайоне какой из домой должен сдаться первым? Или Green Side будет первым просто итнетесно что там с комуникациями и на какой стадии
Орлан уже должен был сдать свои башни-близнецы.
Horhe1000
H
Постоянный пользователь
146
15 марта 2018
14 май 2018 10:50
Цитата "lucky86":А кто знает в нашем микрорайоне какой из домой должен сдаться первым? Или Green Side будет первым просто итнетесно что там с комуникациями и на какой стадии
Нью Йорк тауерс 2 дома должны во втором квартале как и наши 1 и 5 секции.
shmn
s
Постоянный пользователь
302
26 апреля 2017
14 май 2018 10:53
Цитата "lucky86":А кто знает в нашем микрорайоне какой из домой должен сдаться первым? Или Green Side будет первым просто итнетесно что там с комуникациями и на какой стадии
SKY - везде разная инфо от 4кв 2017 до 3кв 2018
NY 1,2 дом - 1кв 2018
сяйво 2 - дом 1- 3кв 2018, дом 2- 4кв 2018
на всех ветках по коммуникациях пока все на уровне слухов..

Synergy-Bud

Старожил
526
16 июня 2016
15 май 2018 12:17
Добрий день, шановні інвестори житлового комплексу “Green Side”. Представляємо Вашій увазі звіт про хід будівництва та виконані роботи на об'єкті за період з 27 квітня по 15 травня 2018 року.
У першому будинку завершені роботи по заливці стяжки на даху. Ведуться роботи з поклейки першого шару гідроізоляції на даху. Завершено монтаж каналізаційної труби К1. Триває утеплення фасаду.
У другому будинку завершені роботи по стяжці та утепленню даху.
У третьому будинку завершені роботи по кладці зовнішніх стін і міжкімнатних перегородок 16 поверху. Тривають роботи по кладці зовнішніх стін і міжкімнатних перегородок 18 і 19 поверхи. Завершується влаштування вентиляційних блоків на 18 і 19 поверсі, починається пристрій вентблок на даху.
У четвертому будинку завершені всі роботи по кладці зовнішніх стін і міжкімнатних перегородок. Розпочаті роботи по стяжці та утепленню даху.
У п'ятому будинку закінчені роботи по стяжці та утепленню даху. Завершено монтаж вікон з 15 по 19 поверх, ведеться монтаж вікон на 13 і 14 поверсі.
У першому будинку завершені роботи по заливці стяжки на даху. Ведуться роботи з поклейки першого шару гідроізоляції на даху. Завершено монтаж каналізаційної труби К1. Триває утеплення фасаду.
У другому будинку завершені роботи по стяжці та утепленню даху.
У третьому будинку завершені роботи по кладці зовнішніх стін і міжкімнатних перегородок 16 поверху. Тривають роботи по кладці зовнішніх стін і міжкімнатних перегородок 18 і 19 поверхи. Завершується влаштування вентиляційних блоків на 18 і 19 поверсі, починається пристрій вентблок на даху.
У четвертому будинку завершені всі роботи по кладці зовнішніх стін і міжкімнатних перегородок. Розпочаті роботи по стяжці та утепленню даху.
У п'ятому будинку закінчені роботи по стяжці та утепленню даху. Завершено монтаж вікон з 15 по 19 поверх, ведеться монтаж вікон на 13 і 14 поверсі.
Miss_Marina
M
Постоянный пользователь
132
18 января 2018
15 май 2018 12:49
Цитата "Synergy-Bud":Добрий день, шановні інвестори житлового комплексу “Green Side”. Представляємо Вашій увазі звіт про хід будівництва та виконані роботи на об'єкті за період з 27 квітня по 15 травня 2018 року.
У першому будинку завершені роботи по заливці стяжки на даху. Ведуться роботи з поклейки першого шару гідроізоляції на даху. Завершено монтаж каналізаційної труби К1. Триває утеплення фасаду.
У другому будинку завершені роботи по стяжці та утепленню даху.
У третьому будинку завершені роботи по кладці зовнішніх стін і міжкімнатних перегородок 16 поверху. Тривають роботи по кладці зовнішніх стін і міжкімнатних перегородок 18 і 19 поверхи. Завершується влаштування вентиляційних блоків на 18 і 19 поверсі, починається пристрій вентблок на даху.
У четвертому будинку завершені всі роботи по кладці зовнішніх стін і міжкімнатних перегородок. Розпочаті роботи по стяжці та утепленню даху.
У п'ятому будинку закінчені роботи по стяжці та утепленню даху. Завершено монтаж вікон з 15 по 19 поверх, ведеться монтаж вікон на 13 і 14 поверсі.




lucky86
l
Постоянный пользователь
118
11 февраля 2018
15 май 2018 13:54
Цитата "Synergy-Bud":Добрий день, шановні інвестори житлового комплексу “Green Side”. Представляємо Вашій увазі звіт про хід будівництва та виконані роботи на об'єкті за період з 27 квітня по 15 травня 2018 року.
У першому будинку завершені роботи по заливці стяжки на даху. Ведуться роботи з поклейки першого шару гідроізоляції на даху. Завершено монтаж каналізаційної труби К1. Триває утеплення фасаду.
У другому будинку завершені роботи по стяжці та утепленню даху.
У третьому будинку завершені роботи по кладці зовнішніх стін і міжкімнатних перегородок 16 поверху. Тривають роботи по кладці зовнішніх стін і міжкімнатних перегородок 18 і 19 поверхи. Завершується влаштування вентиляційних блоків на 18 і 19 поверсі, починається пристрій вентблок на даху.
У четвертому будинку завершені всі роботи по кладці зовнішніх стін і міжкімнатних перегородок. Розпочаті роботи по стяжці та утепленню даху.
У п'ятому будинку закінчені роботи по стяжці та утепленню даху. Завершено монтаж вікон з 15 по 19 поверх, ведеться монтаж вікон на 13 і 14 поверсі.
Мне как инвестору на 19 этаже первой секции было бы интересно увидеть пару фотографий на крыше дома какие работы там сделано.
SANBAL
S
Постоянный пользователь
155
06 февраля 2017
15 май 2018 14:58
Думаю всем нам не хватает фото того, что происходит внутри помещений. Если кто будет в ближайшее время на стройке внутри домов - сделайте пожалуйста фото коридоров, окон изнутри, труб канализации и пр. Видать от ОП мы этого еще долго не дождемся.
Tatyana1545
T
Пользователь
33
05 февраля 2018
15 май 2018 16:33
Что-то пятую секцию никак застеклить не могут.
Sergiy Totskiy
ST
Гость
5
26 января 2018
15 май 2018 17:50
Несколько фото, сделанные внутри 5-й секции на коммерческом этаже 13.05.18. Камера не очень, сразу предупреждаю. Местами проложены сливные трубы.
Horhe1000
H
Постоянный пользователь
146
15 марта 2018
15 май 2018 17:55
Цитата "Tatyana1545":Что-то пятую секцию никак застеклить не могут.
И потом из за не застекления будут задержки с утеплением
Miss_Marina
M
Постоянный пользователь
132
18 января 2018
18 май 2018 14:47
Добрий вечір! Підкажіть, може хтось з вас знає, чи плануються у нас комори?
Horhe1000
H
Постоянный пользователь
146
15 марта 2018
19 май 2018 10:01

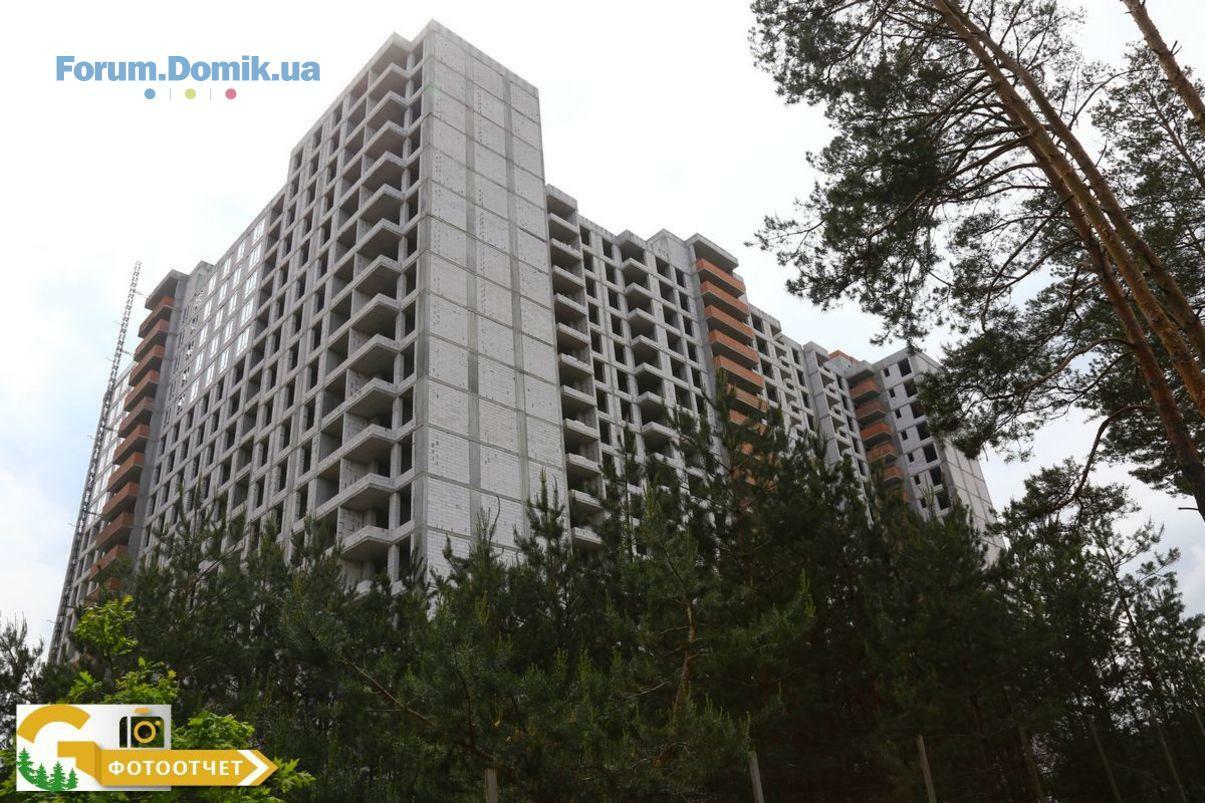

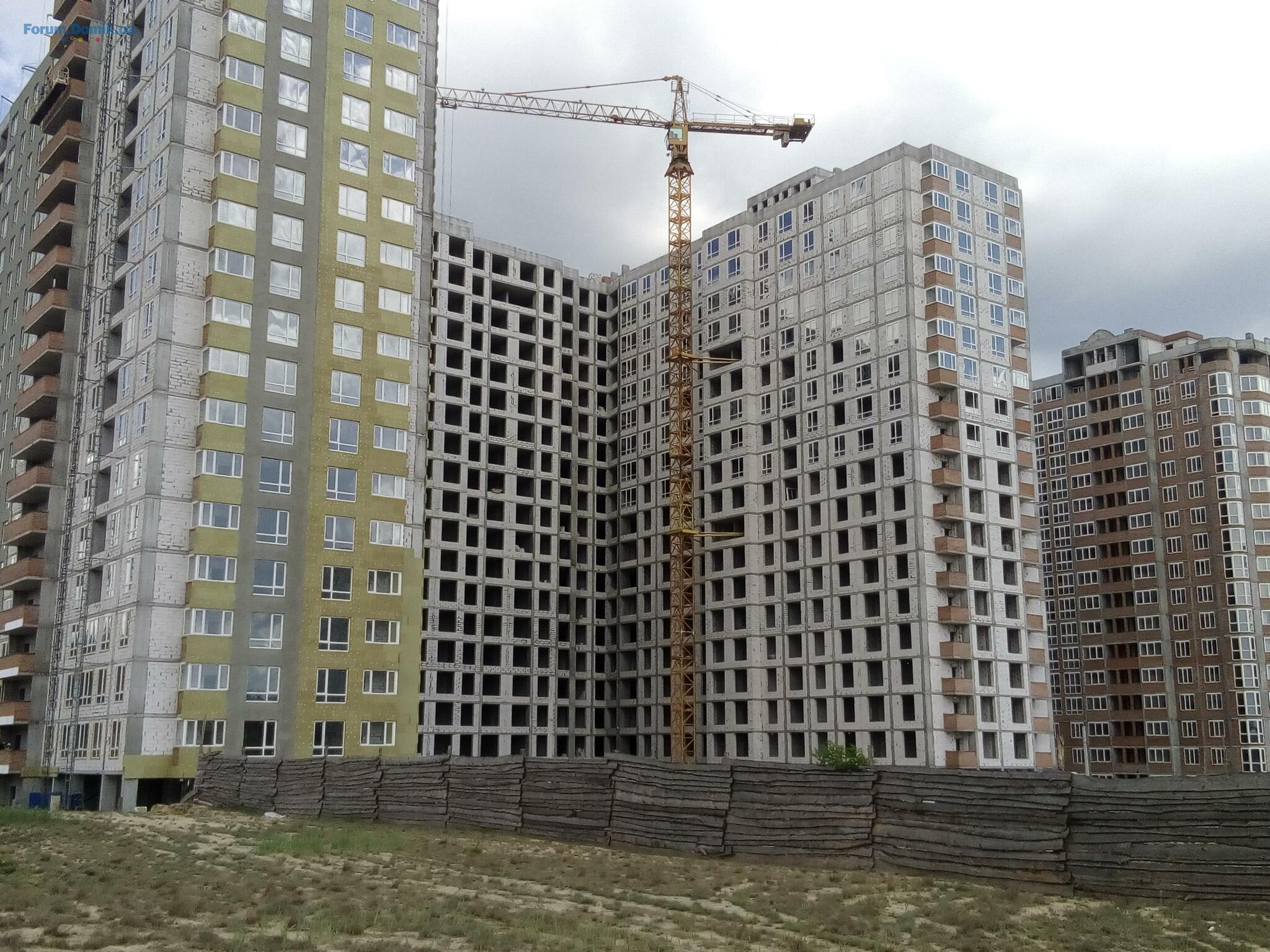

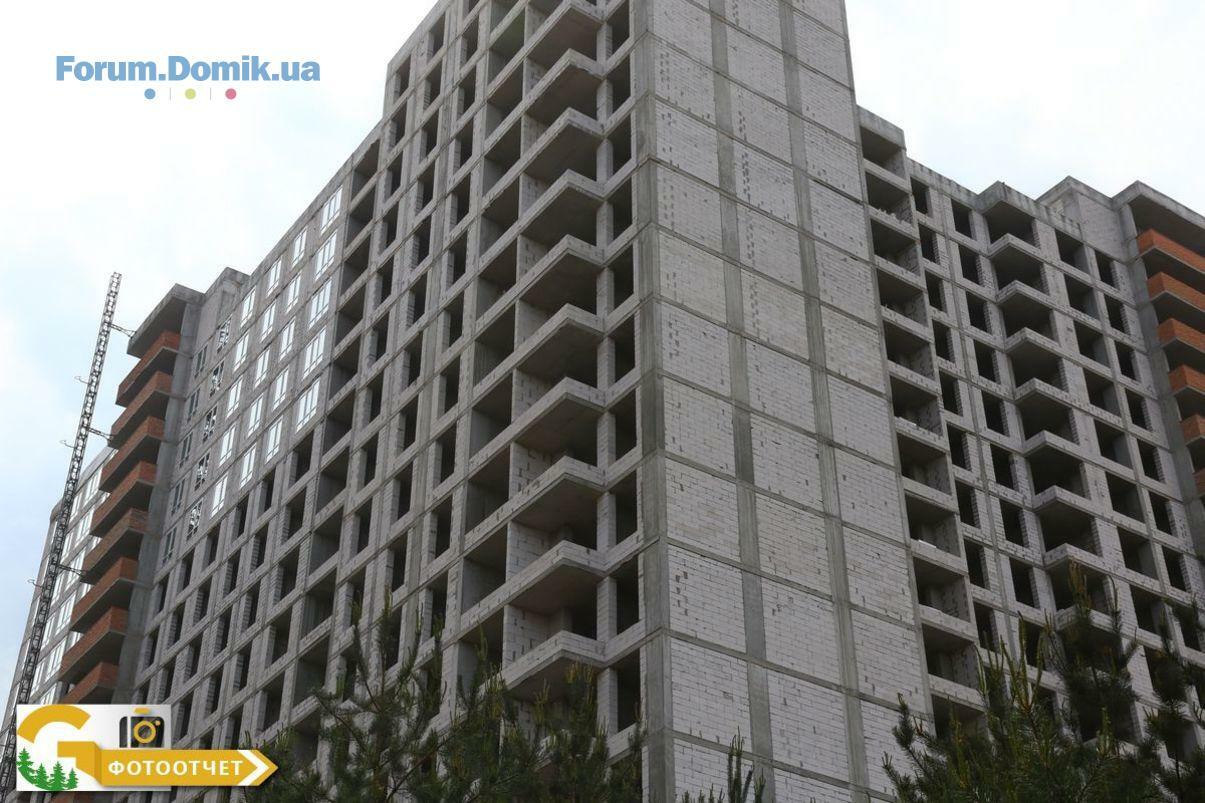

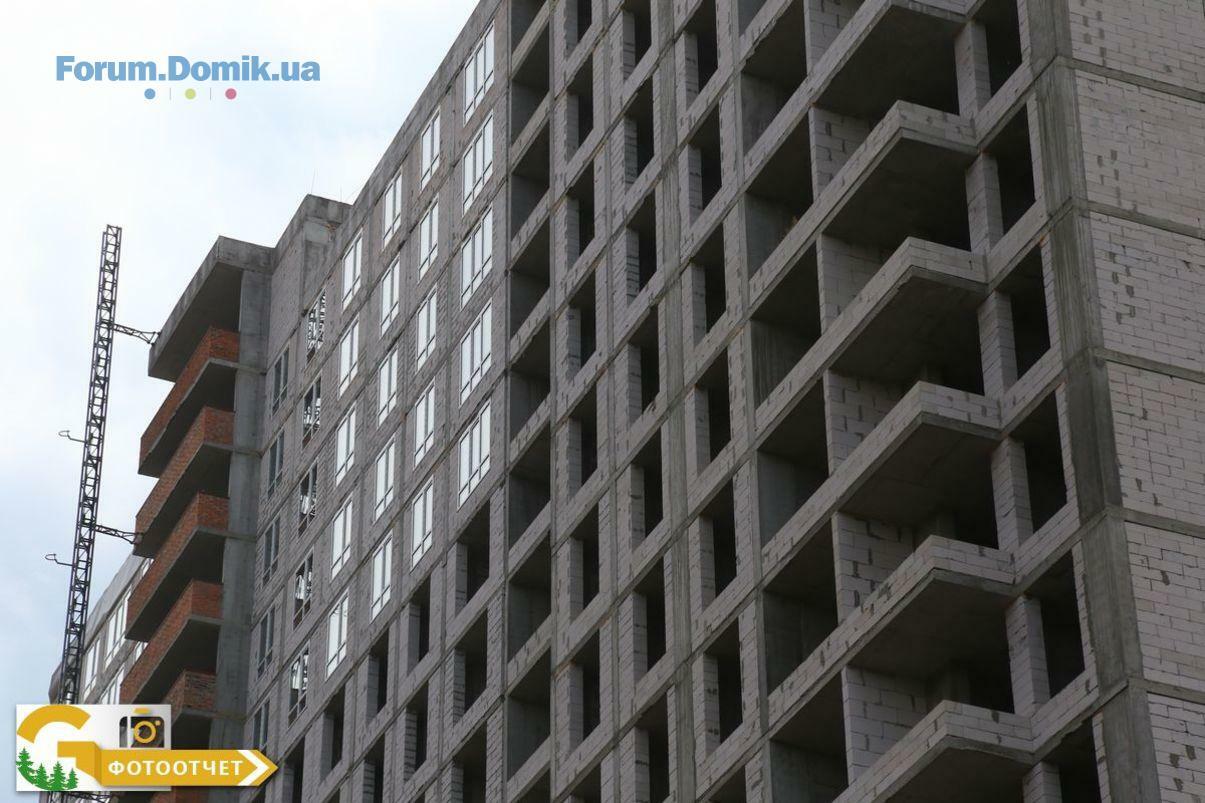

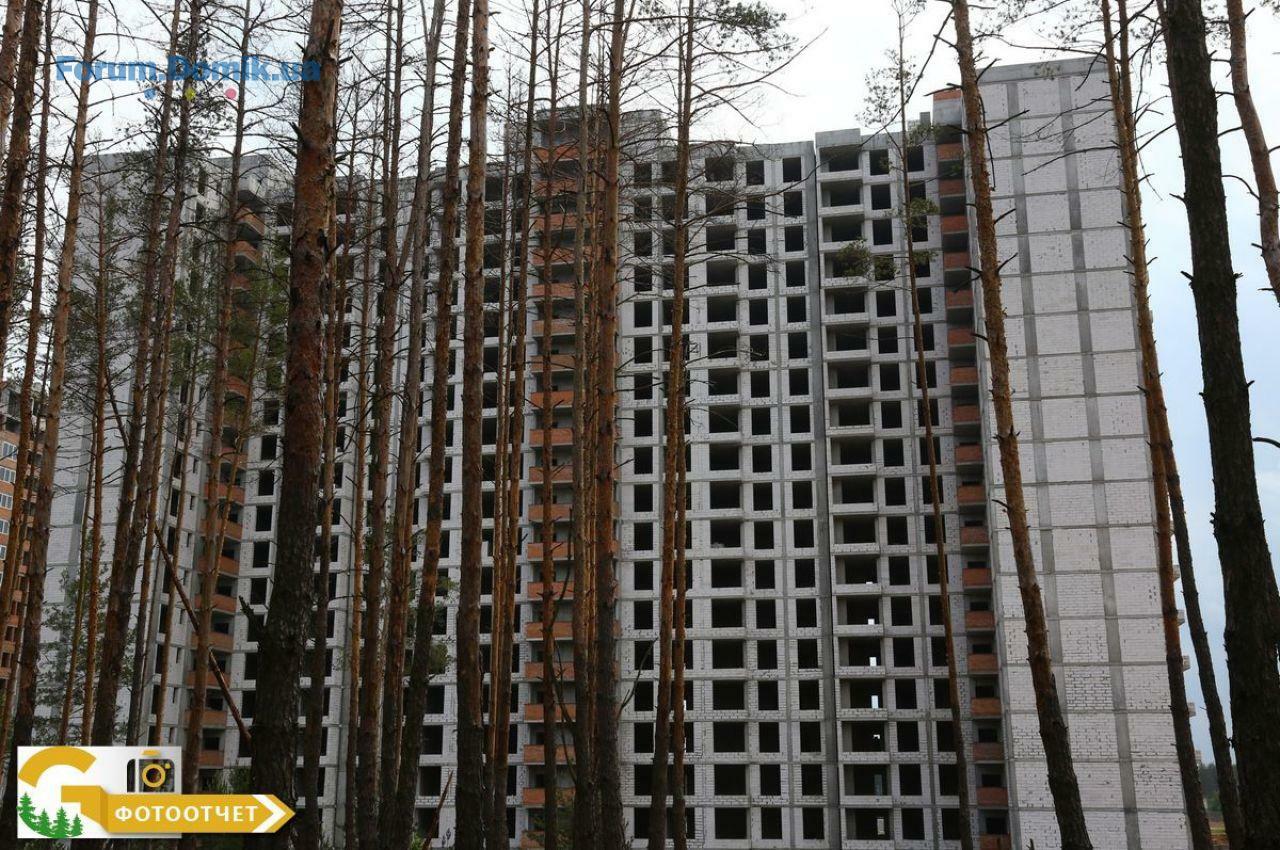

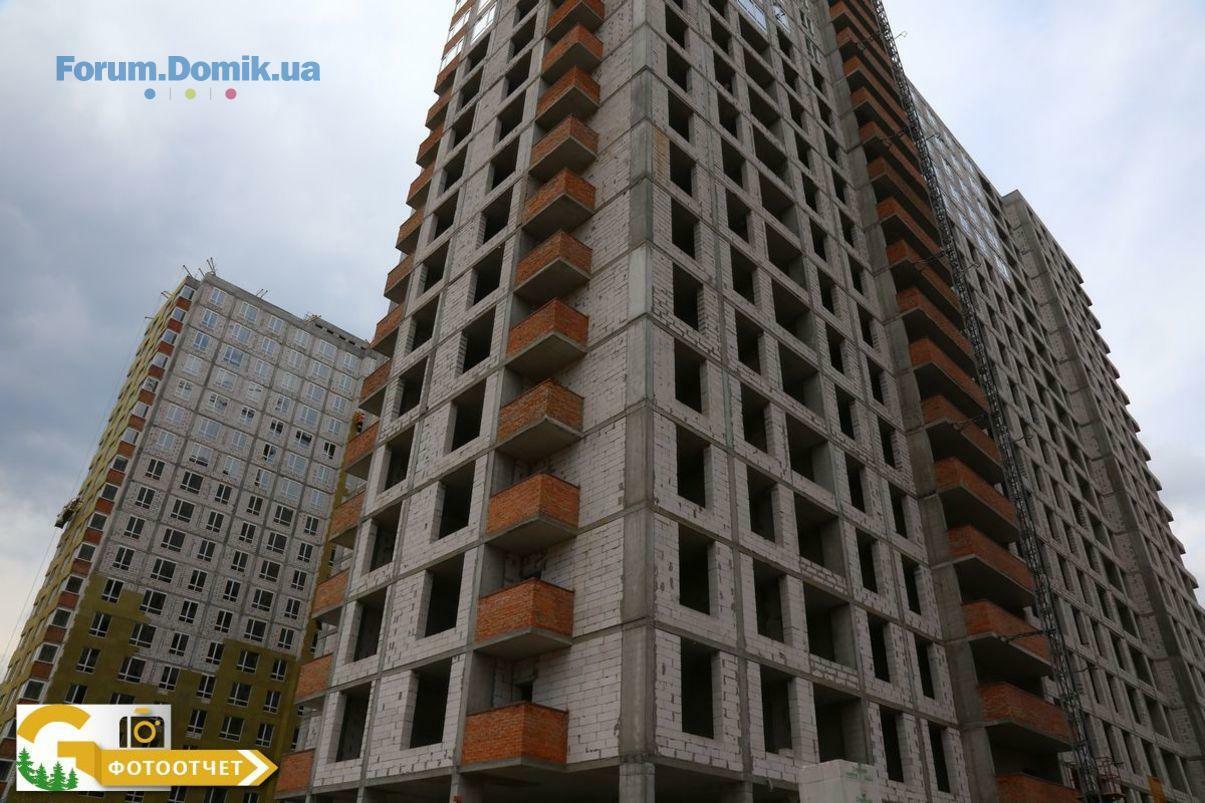

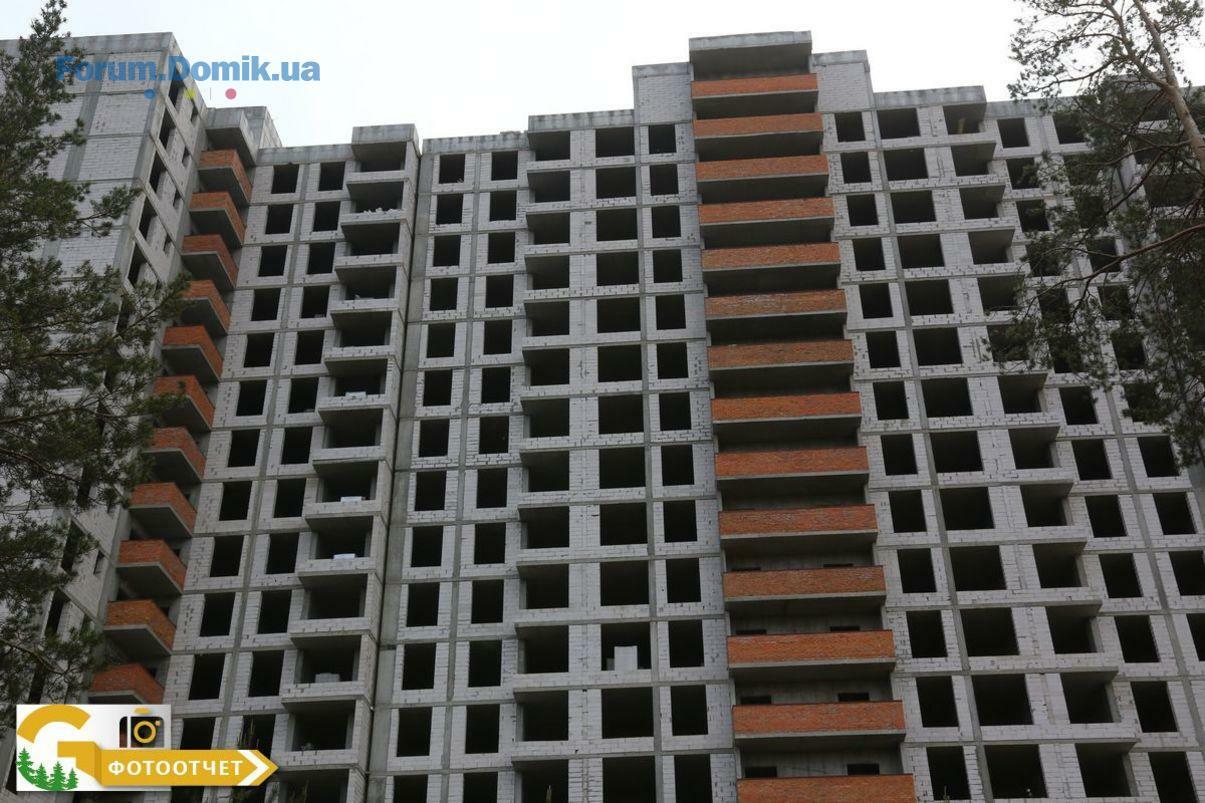

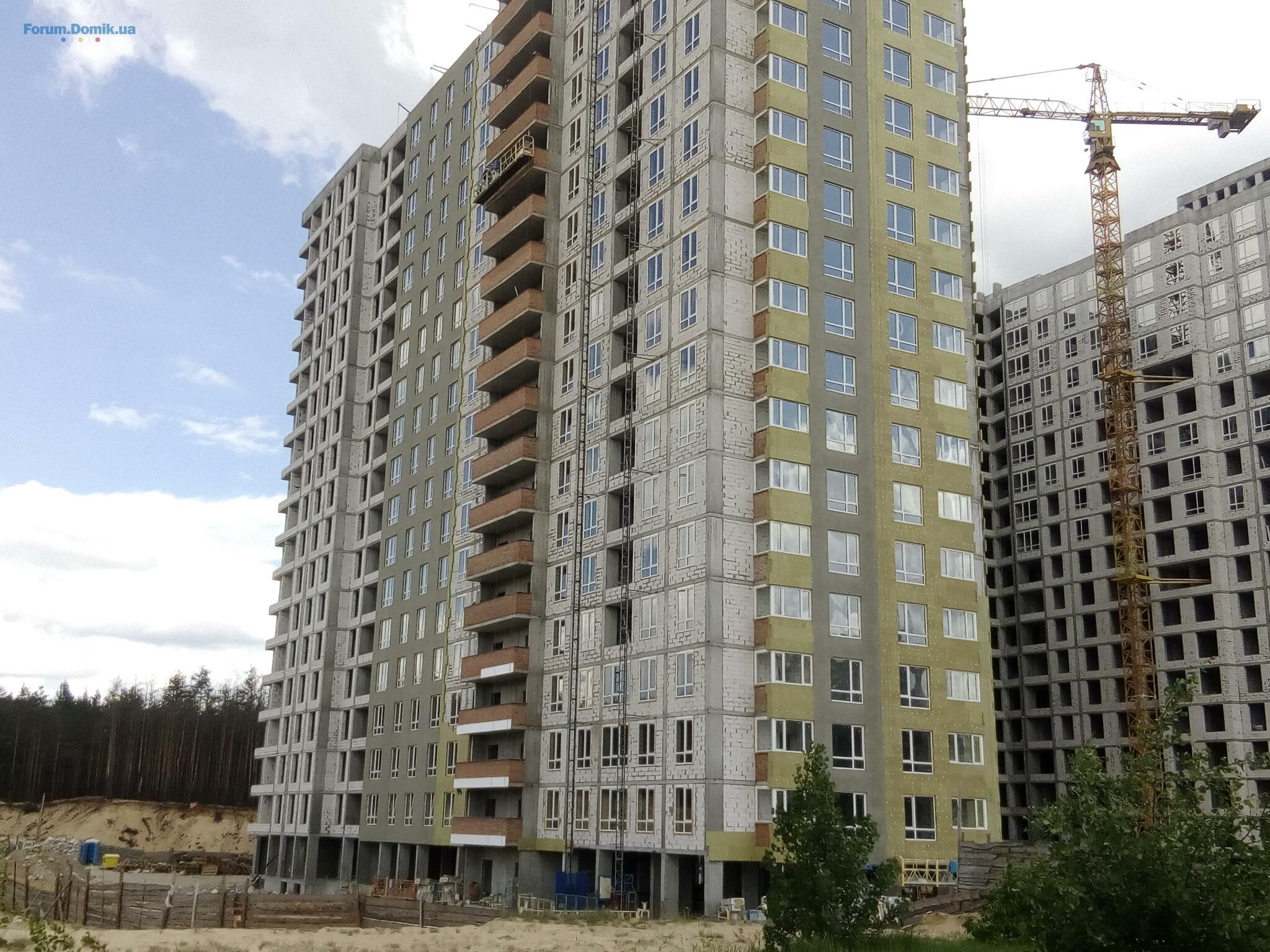

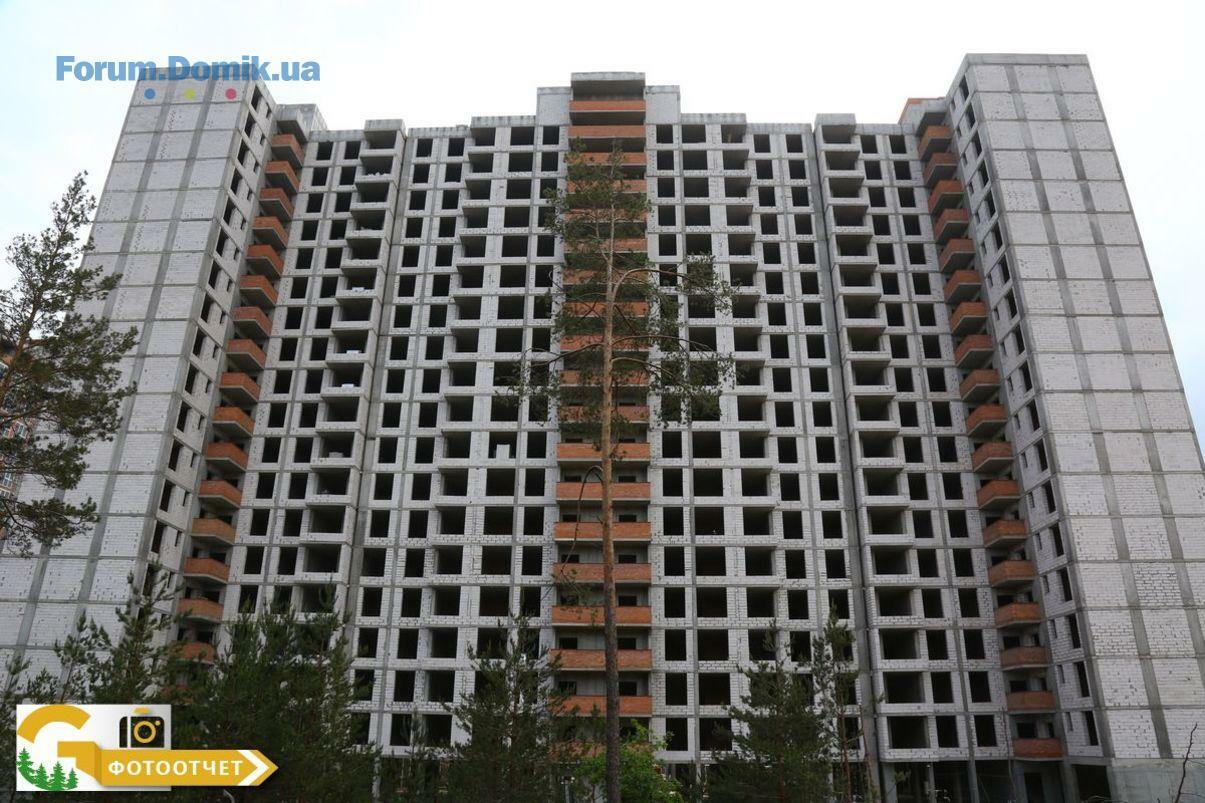

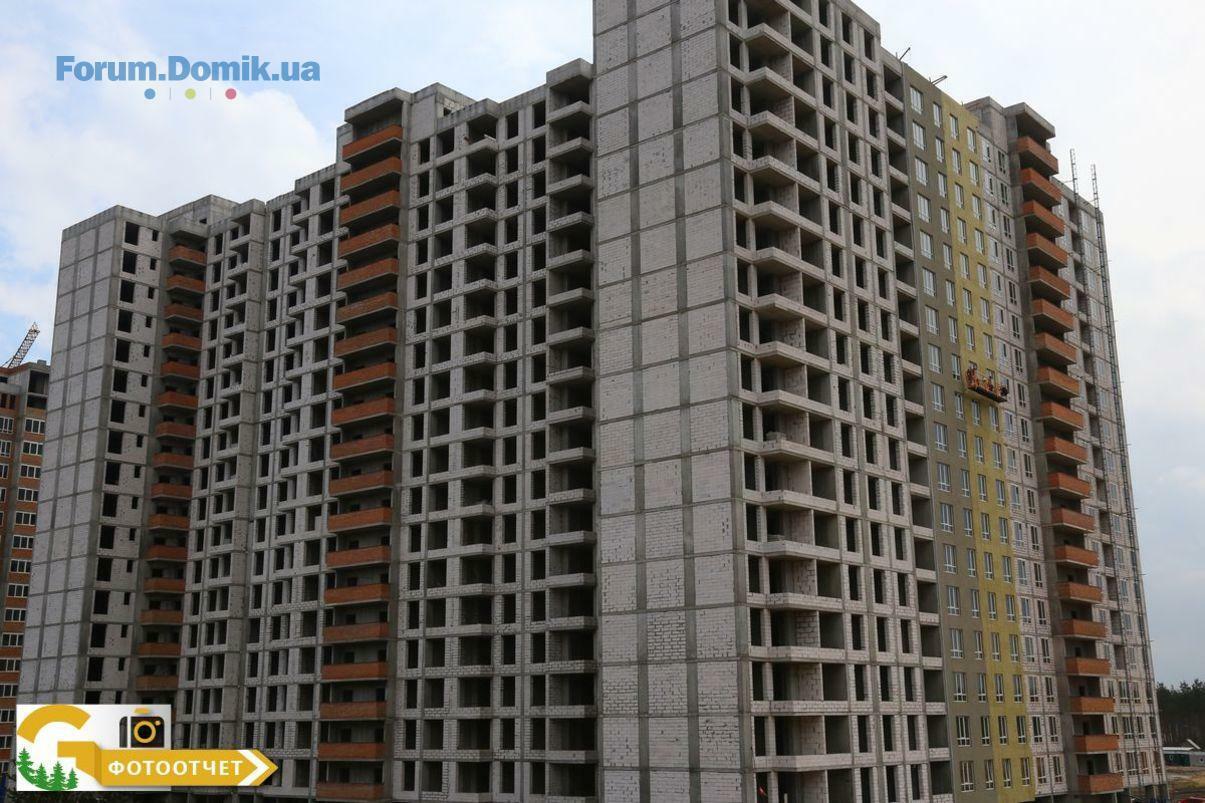

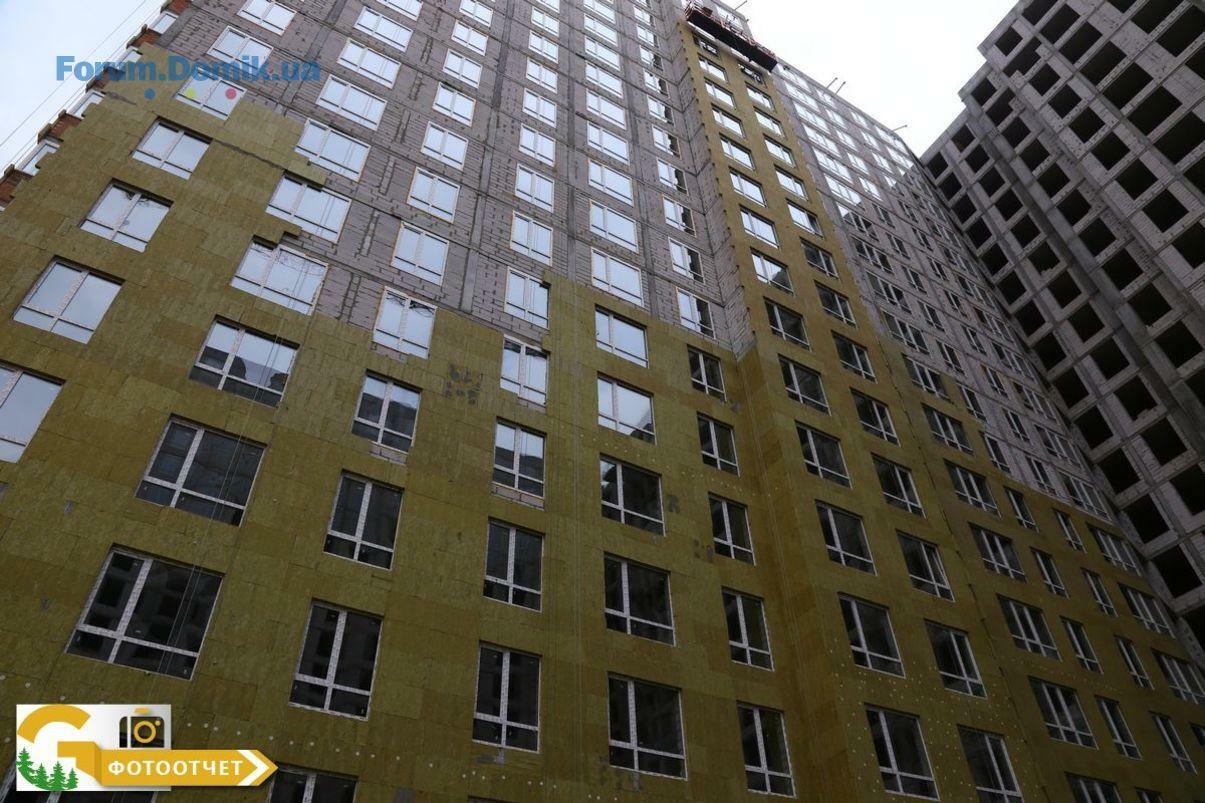

Касатики, сегодняшние фото стройки

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
- ЖК Ревуцький | ДБК-ЖИТЛОБУД | Київ, вул. Ревуцького, вул. Вишняківська28.071 803
- ЖК Rusaniv Residence | Perfect Group, Citex Development | Київ, вул. Сверстюка, 5428.07497
- ЖК Krona Park II | Alliance Novobud | Бровари, вул. В'ячеслава Чорновола27.071 931
- ЖК Лісовий квартал | Alliance Novobud | Бровари, вул. Київська, вул. Чорновола27.0720 081
- ЖК Лавандовий | Alliance Novobud | Бровари, вул. В'ячеслава Чорновола27.07193
- Відгуки про забудовника SAGA Development27.0712
- ЖК Софія Резиденс | Мартинов | Софіївська Борщагівка, вул. Яблунева, 1527.07122
- ЖК Голосіївська Долина | Строй Сіті Development | Київ, вул. Холодноярська (Кайсарова), 7/927.074 977
- ЖК Еко Дім | Вишгород, просп. Шевченка, 527.0731
- ЖК H1 | Бориспіль, вул. Шолом-Алейхема, 227.071
- Чи варто зараз купувати нерухомість?25.074 566
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Планую оренду квартири в районі Подолу01.052
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Помогите! Вопрос раздела имущества18.0120
- Альтернативне живлення для орендарів, хто кому винен?20.1212
- Відгуки про ортопедичні матраци. Матраци для комфортного сну28.0790
- Болит спина13.0772
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- Идеи для декора пола в квартире, ваши отзывы и мнение экспертов12.0712
- Как выбрать подходящую раковину. Отзывы о мойках и раковинах09.0746
- Выбор гранитной мойки24.0631
- Лифт в частном доме28.057
- ЖК Північний | Чернігів, просп. Миру, Кільцева дорога | Атлант27.0712
- ЖК Royal Place | Трускавець, вул. Сагайдачного21.072
- Львів, вул. Спортивна | Галжитлобуд18.074
- ЖК Четыре Сезона | Будова | Одесса, просп. Гагарина, 1917.0710
- ЖК "Sakura", Свалява, пров. Достоєвського, 409.074
- ЖК Father | РіЕЛ | Львів, вул. Промислова, 50/5208.071
- Як правильно закласти шви в стінах після врізання стільниці/підвіконня?24.072
- Чи варто робити лоджію продовженням кімнати24.0716
- Чим обробити дерев'яні стіни будинку?24.073
- Ремонт кухонного столу22.072
- Блимає світло коли вмикається LED від 100w 12v блоку живлення в поєднанні з zigbee switch модулем10.072
- Капітальний ремонт +-40кв.м09.075
- Крыша дома. Отзывы о кровельных материалах06.0725
- Какой потолок лучше? Натяжной или из гипсокартона?03.077
- Какие лаки лучше всего использовать для деревянных полов?24.069
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071
- Есть ли польза от компьютерных игр?19.077
- Які етапи охоплює комплексне будівництво ферми під ключ18.071
- Натяжні стелі, продаж та встановлення14.0718
- Духи, которые будут звучать дорого!13.071
- Продам видовую квартиру, г.Вышгород, ЖК "Зіркова Вежа"07.061
- Переуступлю квартиру ЖК Эврика07.061
- Детектор радона для дома, квартиры, офиса, гаража13.051

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
