Подать объявление

ЖК Французский бульвар | Prof Group | Вышгород, ул. Шолуденко, 24

ЗастройщикProfGroup
Сдача ЖК2020 - 2023 г.
Планировки
от 15 150 Грн/м²
Карточка Домик
Индекс надёжности
102из 220
Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 38.
12/32%
5/13%
9/24%
6/16%
6/16%
1. . .1113. . .31
14 фев 2018 11:11
+тоже интересуют сроки здачи
19 фев 2018 12:33

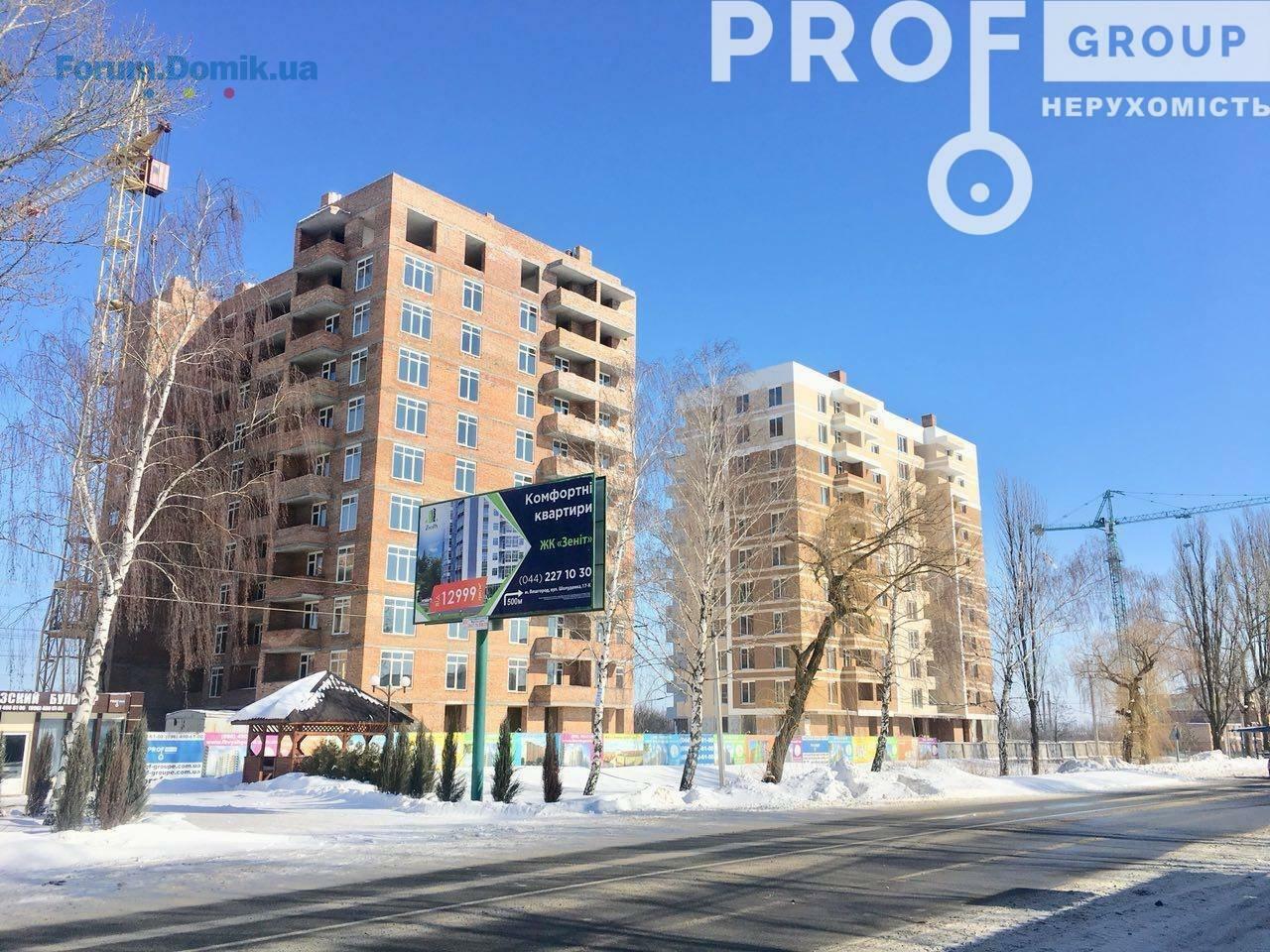

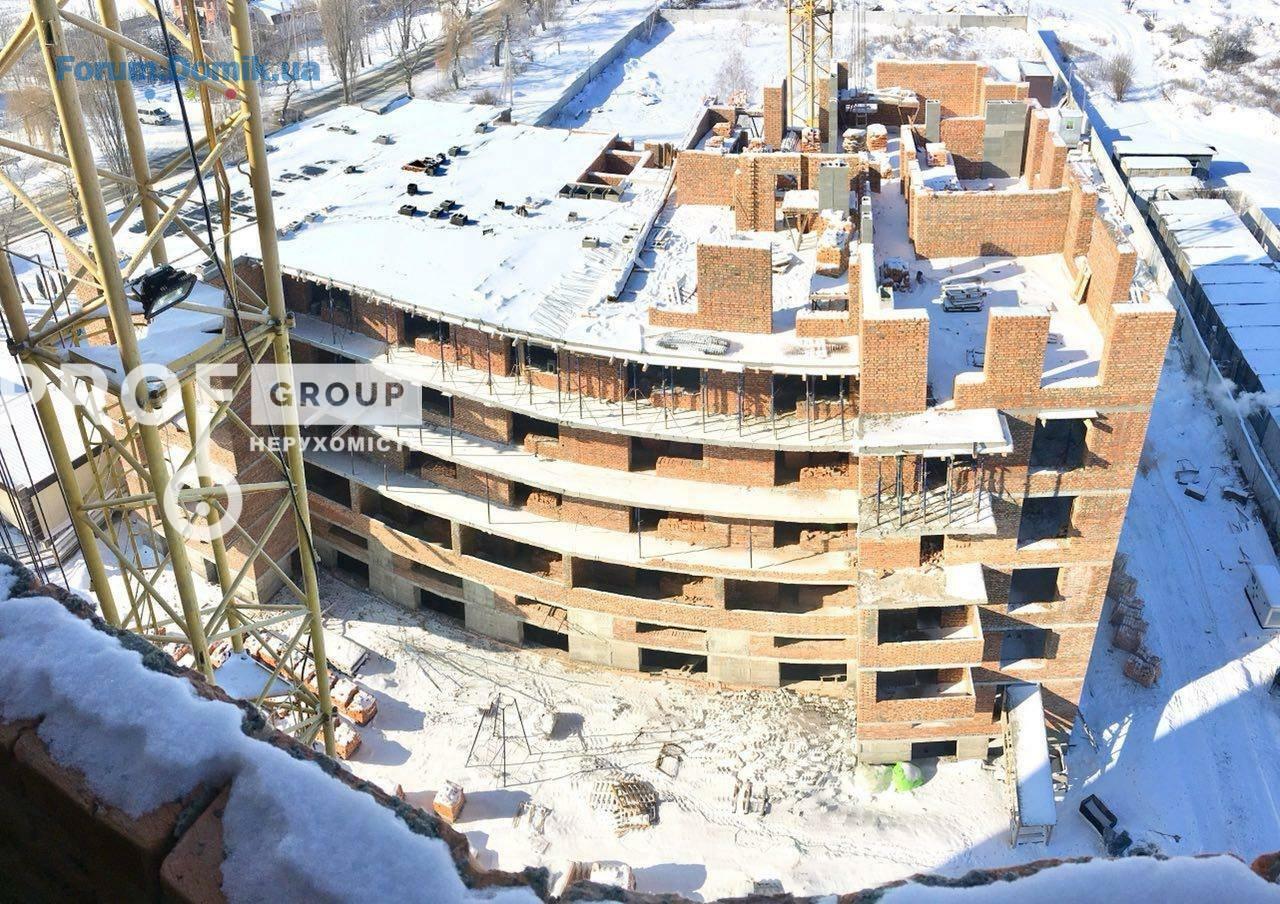

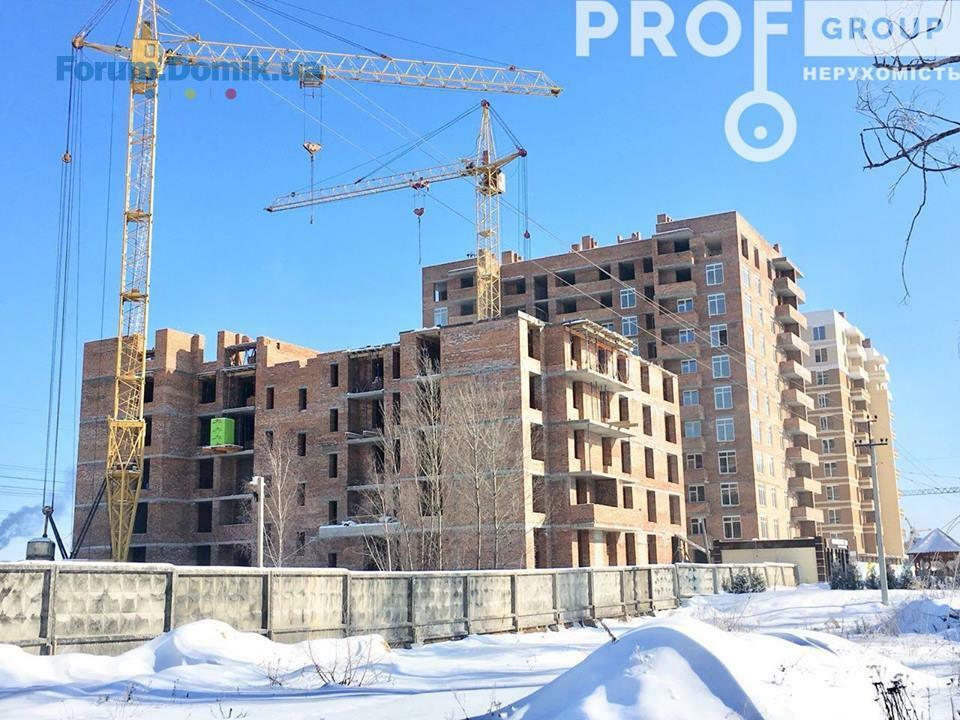

Ход строительства ЖК "Французский бульвар" 19.02.2018:
Секция №1 - 4 квартал 2017 года:
- продолжаются работы по монтажу сантехники;
- ведутся работы по монтажу и разводки газа;
- ведутся работы по монтажу лифтов;
- ведутся работы по монтажу отливов;

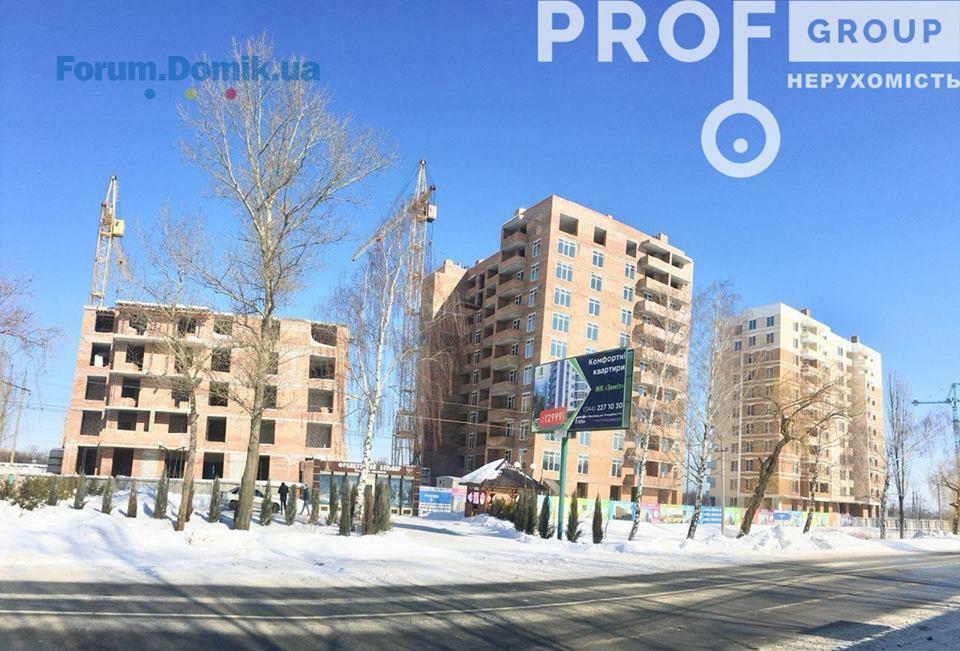

Секция №2 - 1 квартал 2018 года:
- ведутся работы по монтажу окон на 10-ом этаже;

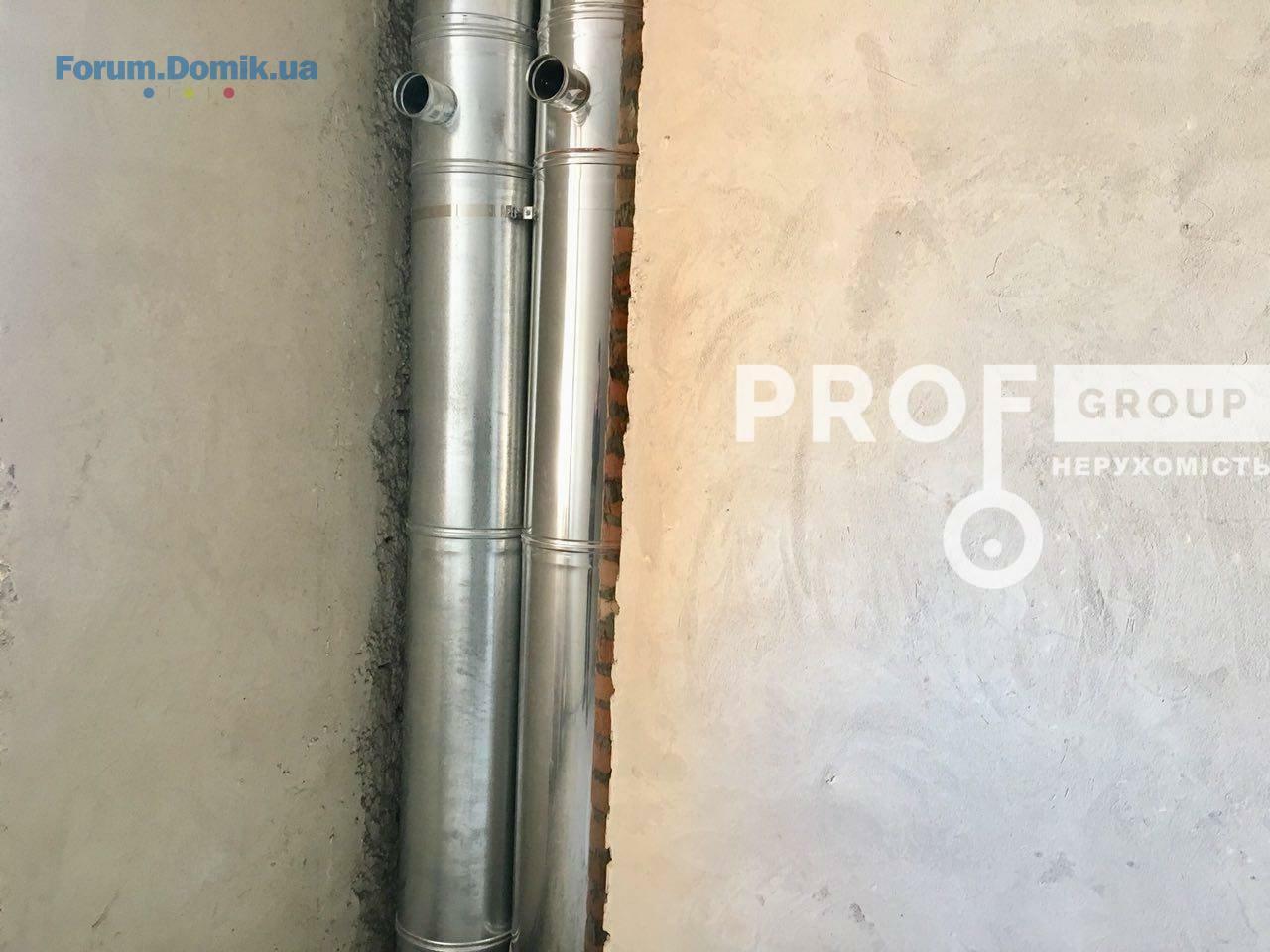

- ведутся работы по монтажу дымоотводных труб;
- закончены работы по кладке кирпича (парапет);

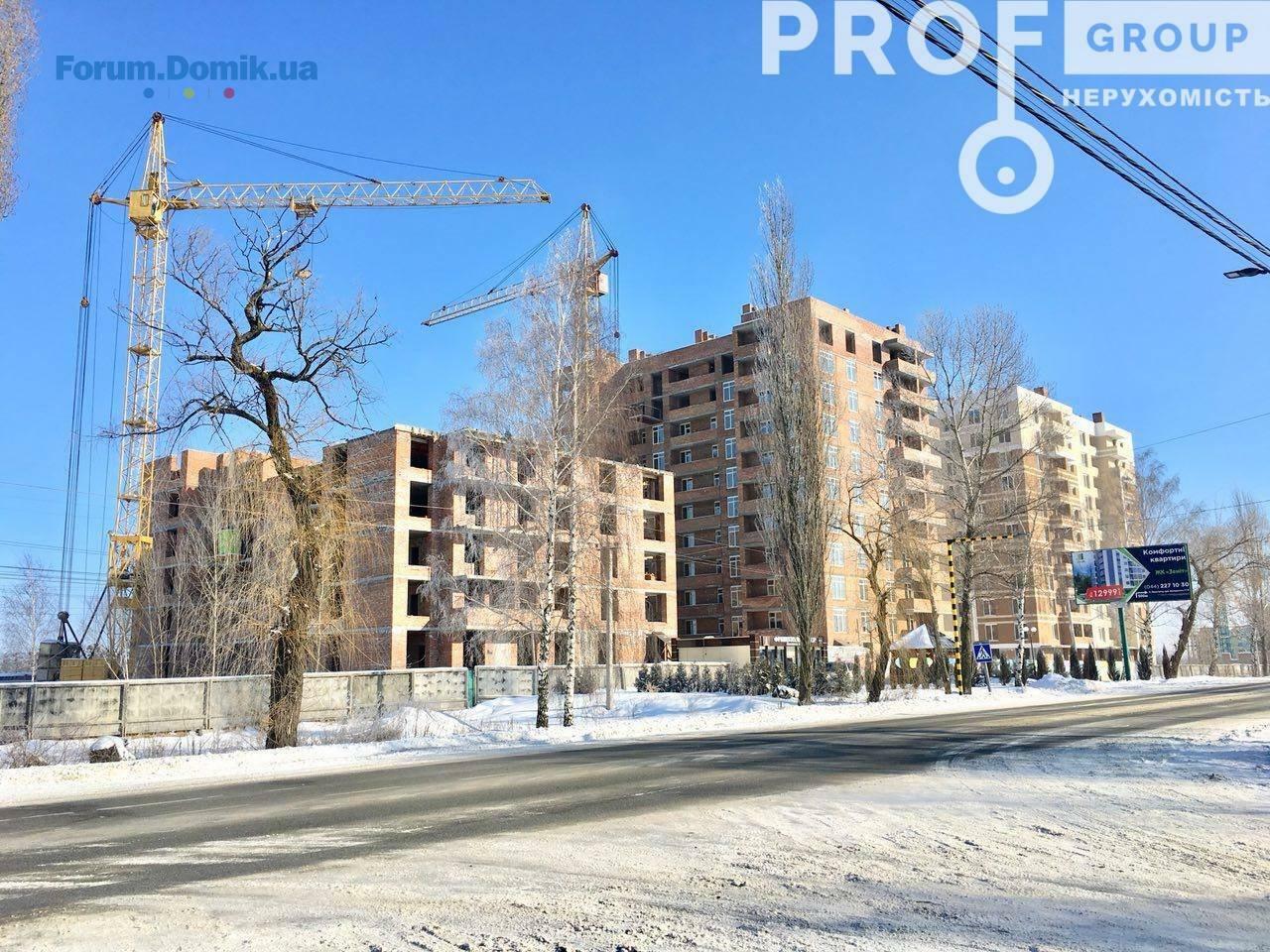

Секция №3 - 4 квартал 2018:

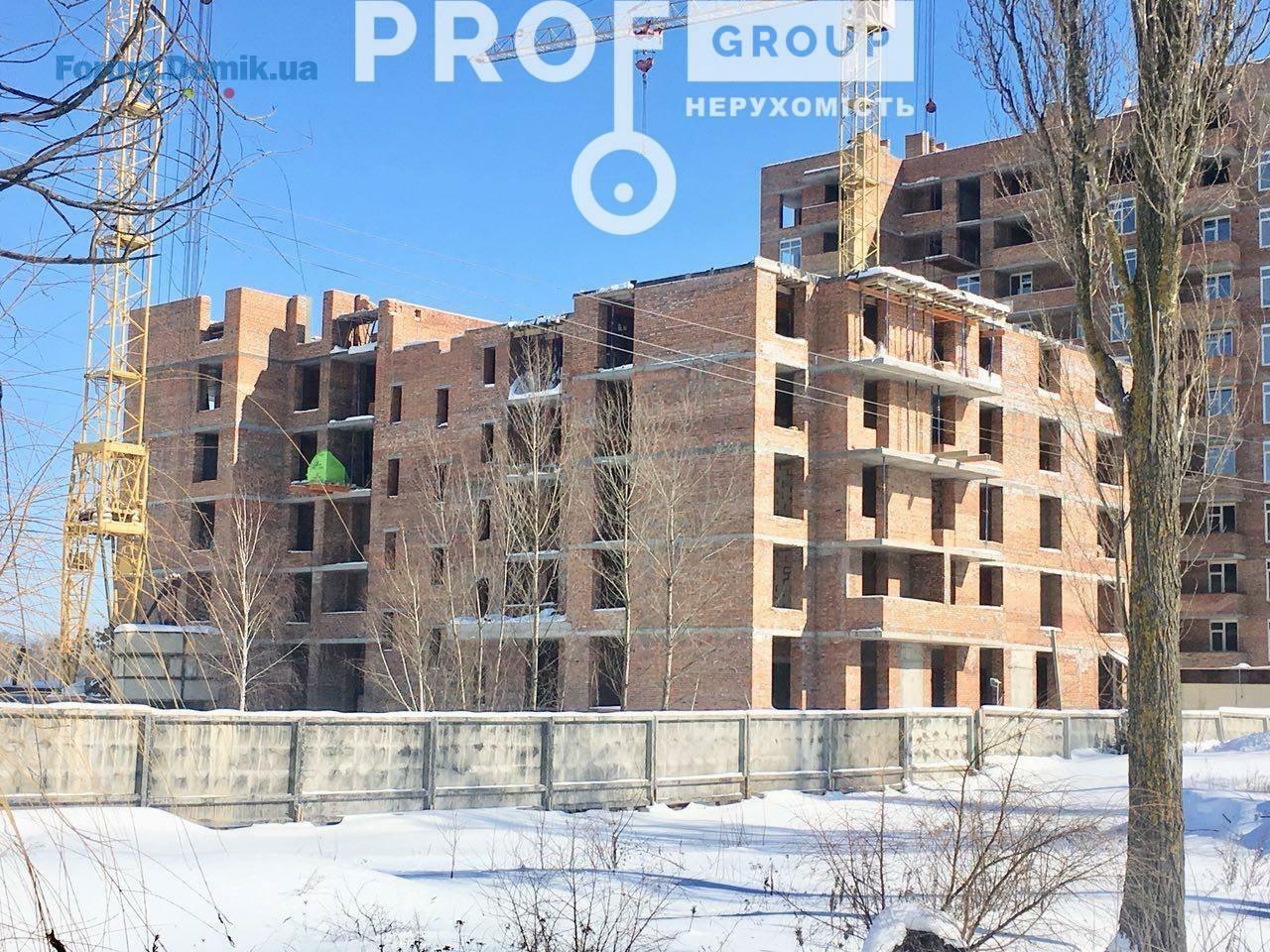

- закончены работы по заливке монолитной плиты перекрытия 5-го этажа (первой половины);
- закончены работы по кладке кирпича 5-го этажа (второй половины);

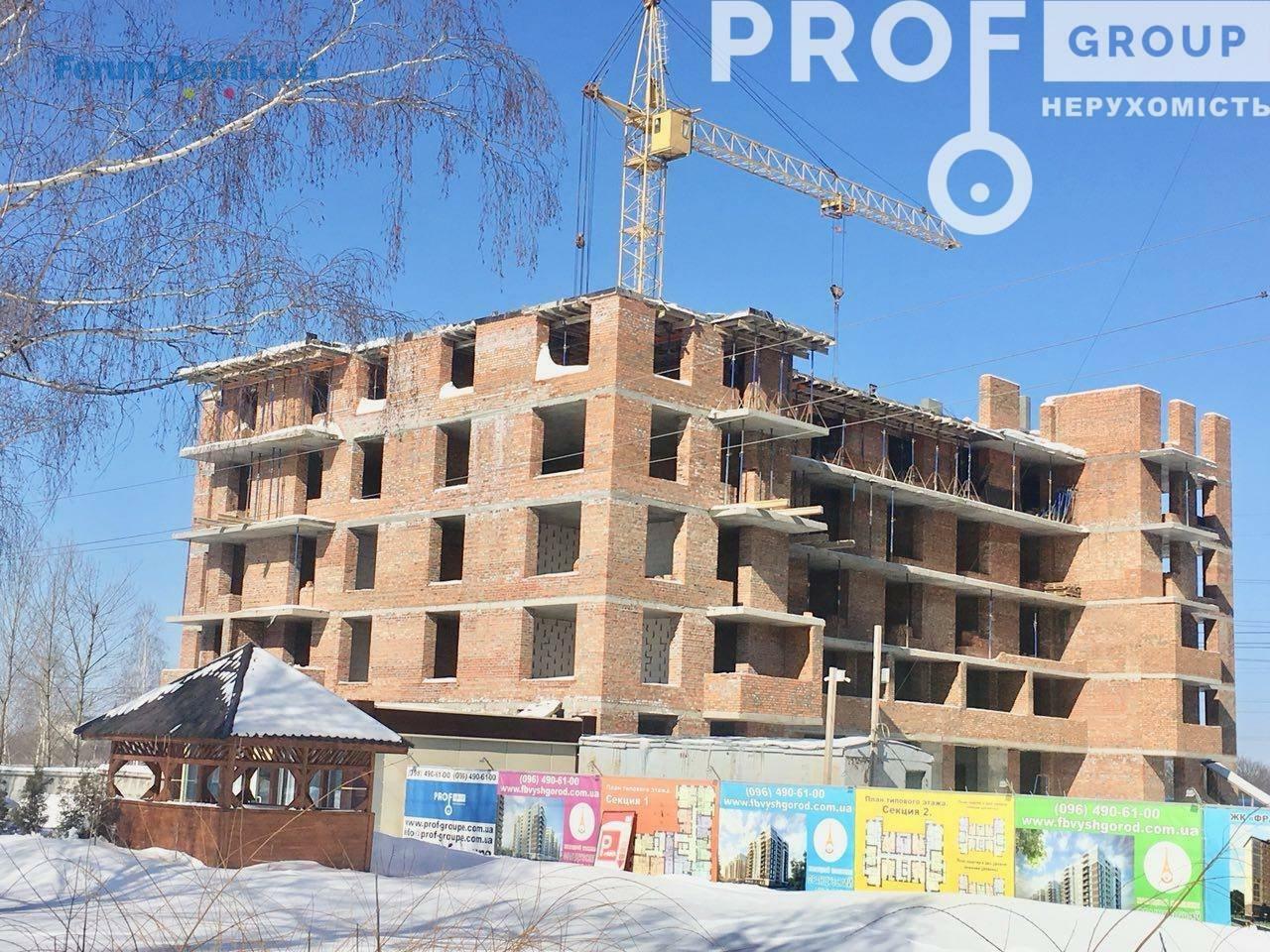

- ведутся работы по кирпичной кладке 6-го этажа (первой половины);
- закончено работы по монтажу газоблочных перегородок на 3-ом этаже;
- продолжаются работы по кладке кирпича на балконах.
С уважением, Prof-Group!
20 фев 2018 07:45
Уважаемые представители застройщика!
Все неоднократно задают вопрос о сроках сдачи дома, подключения коммуникаций и ввода в эксплуатацию.
Просим не игнорировать запросы инвесторов и дать исчерпывающую информацию по этому поводу.
Спасибо.
22 фев 2018 14:03
А в ответ тишина.......
22 фев 2018 14:27

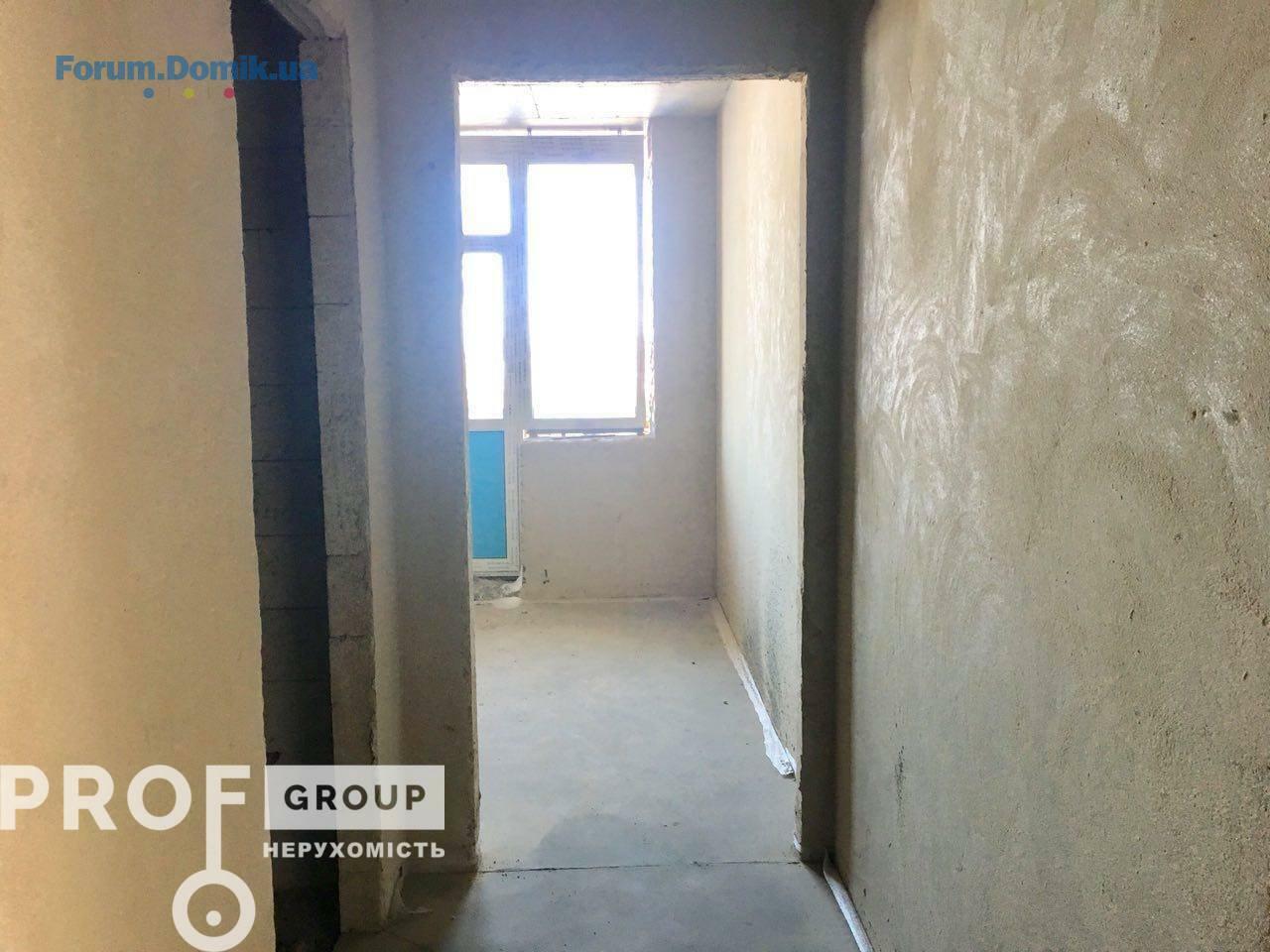

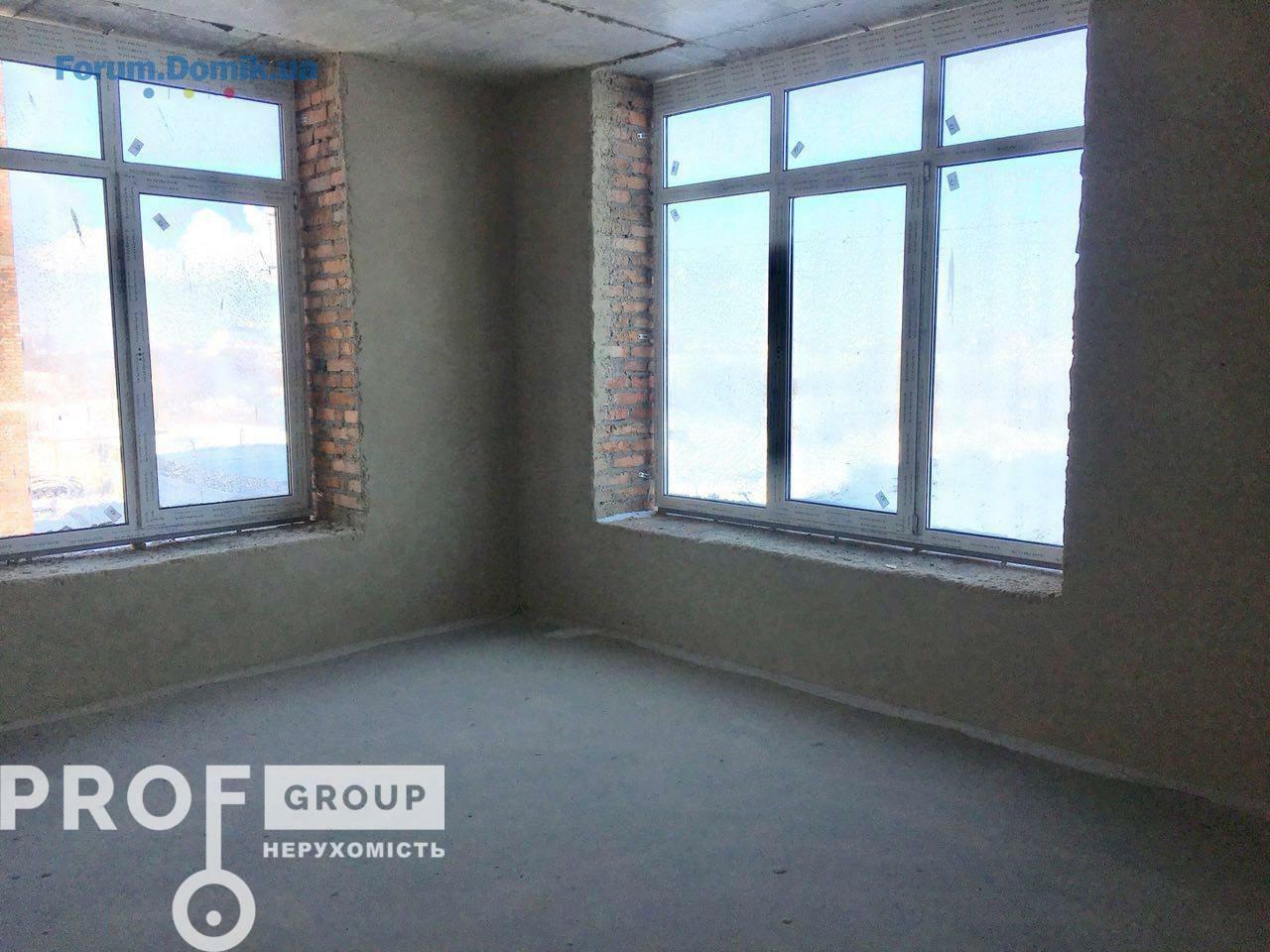

Фото внутренних работ не видно.
Кто-то вкурсе, что там происходит и как продвигаются дела, на какой стадии выполены работы?
26 фев 2018 15:16
Ход строительства ЖК "Французский бульвар" 26.02.2018:

Секция №1 - 4 квартал 2017 года:
- продолжаются работы по монтажу сантехники;
- ведутся работы по внутренней разводке газа;

Секция №2 - 1 квартал 2018 года:
- закончено работы по монтажу окон на 10-ом этаже;
- продолжаются работы по монтажу дымоотводных труб;
- начато работы по монтажу окон на 11-ом этаже;

Секция №3 - 4 квартал 2018:
- ведутся работы по заливке монолитной плиты перекрытия 5-го этажа (второй половины);
- продолжаются работы по кирпичной кладке 6-го этажа (первой половины);
- закончено работы по монтажу газоблочных перегородок на 3-ом этаже;
- начато монтаж газоблочных перегородок на 4-ом этаже;
- продолжаются работы по кладке кирпича на балконах.
С уважением, Prof-Group!
27 фев 2018 10:05
Добрый день! Вопрос к представителям застройщика - каким образом при сдаче двухуровневых квартир можно будет проверить не протекает ли крыша, исправность труб и прочее? Т.к. это может "вылезти" потом при начале эксплуатации, не хотелось бы разочароваться после сдачи квартиры.
05 март 2018 12:35
Ход строительства ЖК "Французский бульвар" 05.03.2018:
Секция №1 - 4 квартал 2017 года:
- продолжаются работы по монтажу сантехники;
- ведутся работы по внутренней разводке газа;
- ведутся работы по накрытию парапета.
Секция №2 - 1 квартал 2018 года:
- закончено работы по монтажу окон на 10-ом этаже;
- закончены работы по монтажу дымоотводных труб;
- ведутся работы по монтажу окон на 11-ом этаже;
Секция №3 - 4 квартал 2018:
- продолжаются работы по заливке монолитной плиты перекрытия 5-го этажа (второй половины);
- продолжаются работы по кирпичной кладке 6-го этажа (первой половины);
- закончено работы по монтажу газоблочных перегородок на 3-ом этаже;
- продолжаются монтаж газоблочных перегородок на 4-ом этаже;
- продолжаются работы по кладке кирпича на балконах.
С уважением, Prof-Group!
11 март 2018 18:16
Здравствуйте уважаемые коллеги-инвесторы!
В связи с тем что застройщик не хочет или боится огласить здесь причины задержки сдачи Первой Секции пришлось самому поехать и выяснить на месте в "центре продаж".
Так вот, по их словам задержка сдачи объекта происходит по причине неких новых Законов Украины по вводу в эксплуатацию недвижимости. И теперь какую-то инспекцию нужно проходить и при начале строительства и при сдаче дома.
Внятно мне ничего не могли объяснить и как это будет выглядеть с юридической точки зрения не понятно. Отправили звонить в центральный офис.
А теперь самое главное! По их словам Сдача Первой секции предвидится на СЕРЕДИНУ ИЮНЯ! Поздравляю тех кто снимает квартиру, кто рассчитывал уже в апреле начать ремонт!
Вопрос к застройщику!
Как объясните пункт Договора в котором указано, что Застройщик обязуется сдать Объект в срок до 30 декабря 2017 года, с задержкой не более 3-х месяцев????????
Подписывая Договор вы же убеждали меня и не только меня, что вы стабильная развивающаяся компания. Что максимум на сколько может быть задержка сдачи так это на 3 месяца. А теперь вы разговариваете со мной сквозь зубы, нехотя!
Застройщик, как будет юридически решаться нарушение вами сроков сдачи объекта.
Надеюсь совесть проснется! И вы повернетесь лицом к своим инвесторам.
Спасибо.
Ждем ответа от Директора ТОВ ПРОФГРУП, Гудзь Александра Валерьевича или Калинкина Максима Михайловича.
12 март 2018 10:28
Цитата "cover":
на СЕРЕДИНУ ИЮНЯ!

Серьезный поворот, но боюсь проблема не в документации, а в чем то другом. Дом по сути не готов, вполне возможно, проблемы с газом а может и еще чего..
12 март 2018 11:16
Почему застройщик ничего не отвечает?
12 март 2018 12:03
Застройщик,прокоментируйте,почему молчите,ето очень странно,ждите наплыва недоволтных инвесторов,
12 март 2018 12:51
Цитата "Fbul":
Застройщик,прокоментируйте,почему молчите,ето очень странно,ждите наплыва недоволтных инвесторов,

Так же интересно, что будет со сроками сдачи последующих секций. У нас вторая и сроки сдачи по договору тоже не за горами
12 март 2018 12:56
Вы не в курсе график работы их центрального офиса?
12 март 2018 13:00
с 9 до 18
12 март 2018 13:02
Цитата "Astron_":
Вы не в курсе график работы их центрального офиса?


Как минимум с 9 до 18
12 март 2018 13:11
Вы знаете или так думаете?
В субботу работают?
12 март 2018 13:22
Цитата "Astron_":
Вы знаете или так думаете?
В субботу работают?

В субботу точно нет, с 9 до 18, в пятницу до 17. Мы платим рассрочку, так что точно знаем
12 март 2018 13:28
Это очень печально, так как мы снимаем жильё и договор заканчивается 01 апреля 2018 года...(надеялись что уже сдадут дом )как это не по-человечески...хотя как говорили инвесторы "Смарагдового" один дом сдали с задержкой 4 с половиной месяцев, всё можно понять кроме одного, почему застройщик игнорирует вопросы инвесторов, ведь диалог может решить многие разногласия...иногда закрадывается мысль не советовать застройщика другим... :faceoff:
12 март 2018 13:59
Сусідам привіт! Ми теж придбали квартиру в цьому будинку. Правда нам відразу повідомили, що здача 30 червня 2018року. Стосовно затримки, то і справді на прикінці 2017 року були проблеми в законодавстві і всі забудовники затримали здачу на три місяці. Але тут як зрозуміло аж на 6!!у відлілі продажу хлопці приємні і намвсі мої запитання надали відповіді.В зв'язку з тим, що ми налаштовпні на червень то раніки немає, але мовчання забудовника дивує. Думаю контролювати ситуацію особисто мінімум раз на місяць...
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
1. . .1113. . .31
Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
Подробнее
