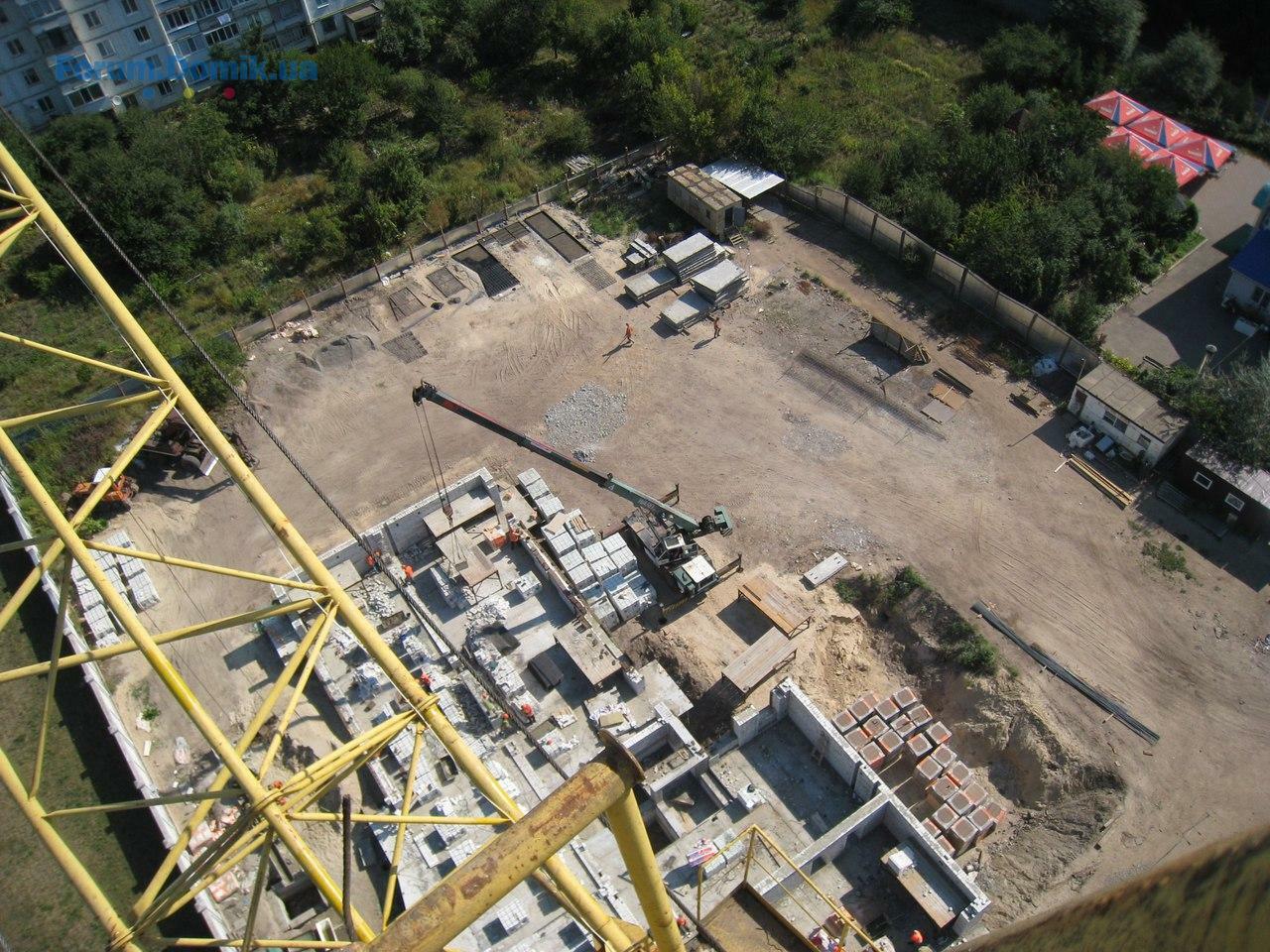

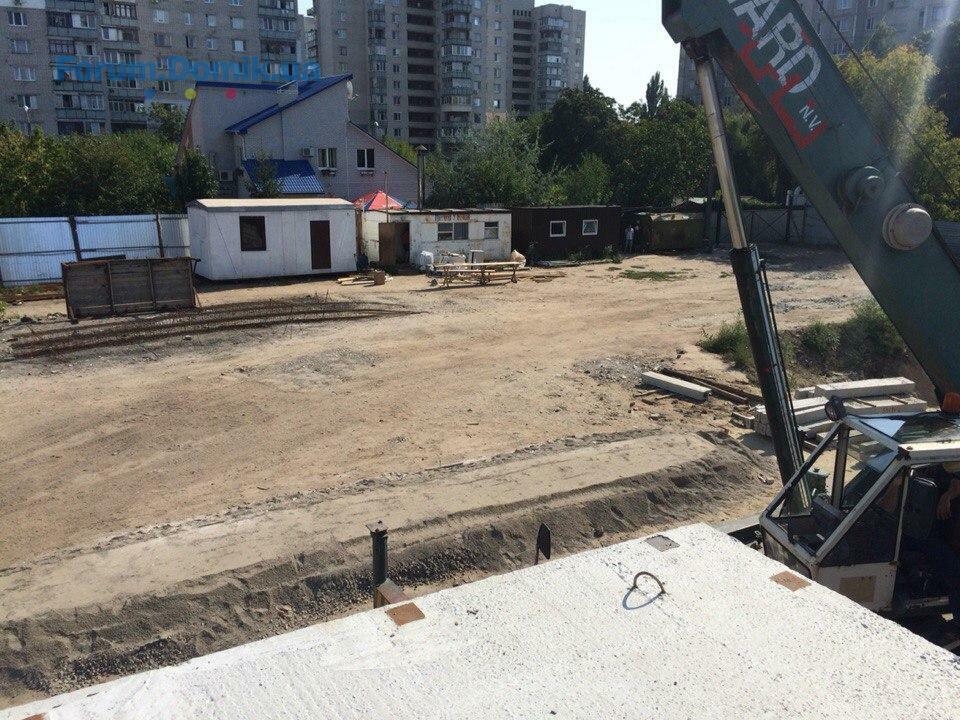

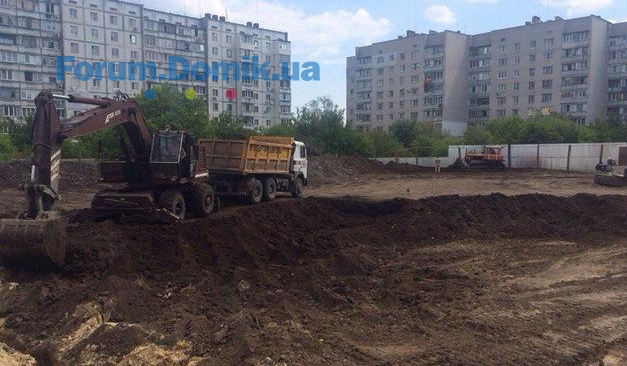

ЖК "ForRest", Черкассы, ул. 30-летия Победы, 8

21 июль 2015 09:15


Жилой комплекс "Форрест"
Черкассы, ул. 30-летия Победы, 8
Застройщик: Часть проекта "Набережный квартал" от "DCG"
21 июль 2015 09:16
06 сен 2015 20:24
21 сен 2015 21:22

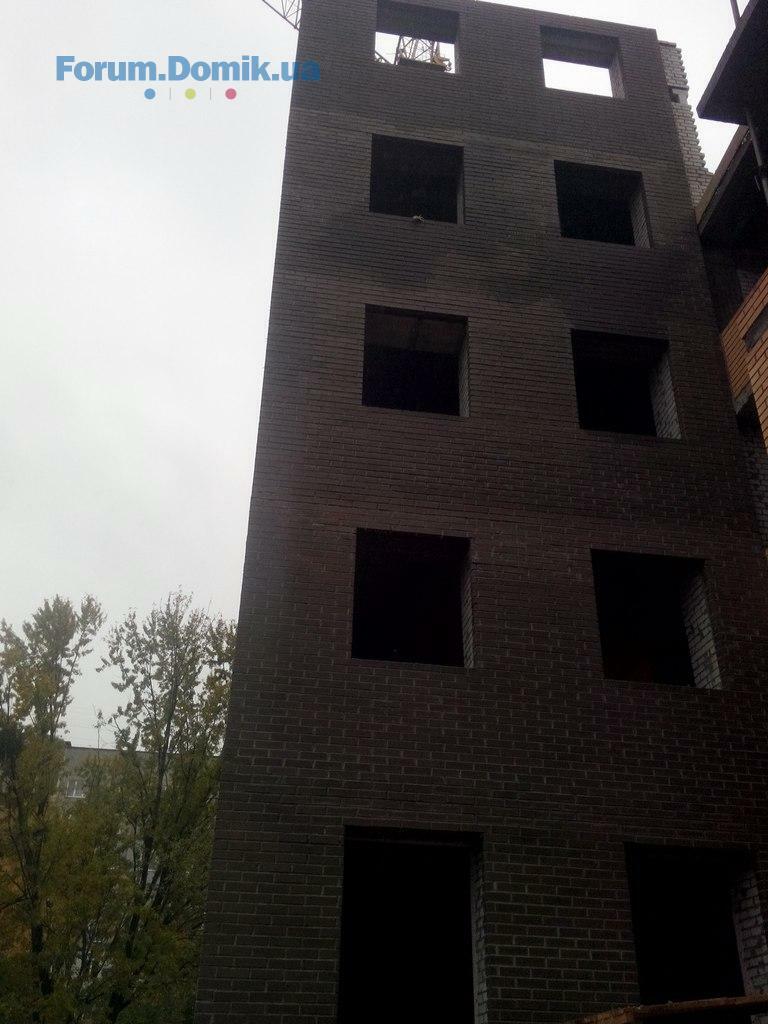

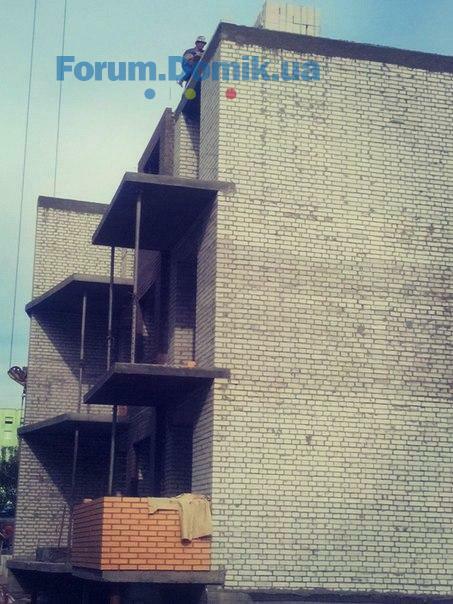

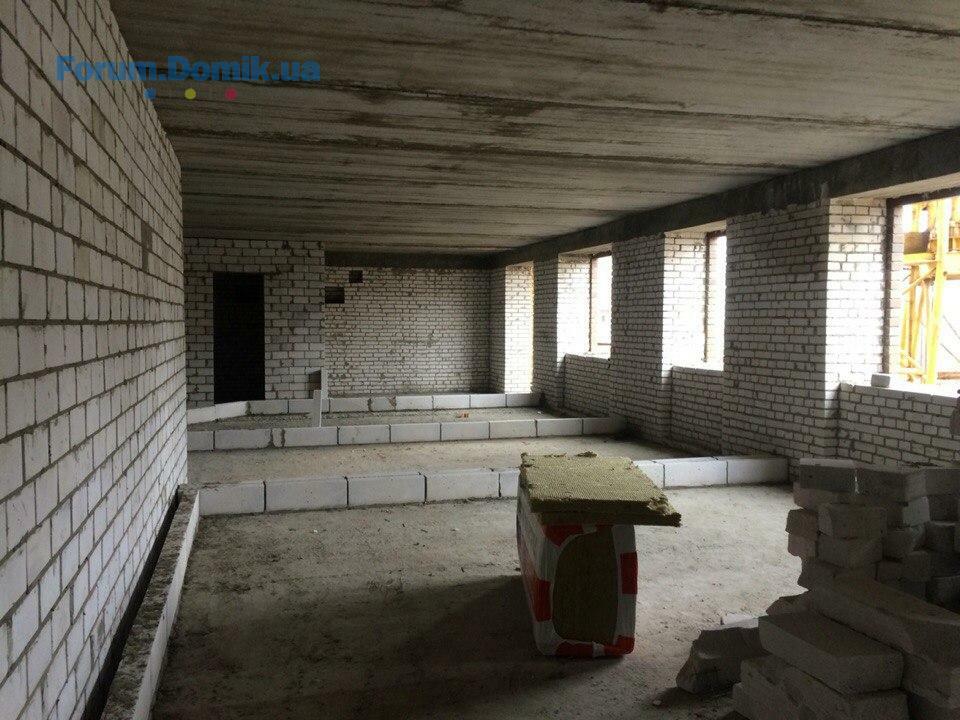

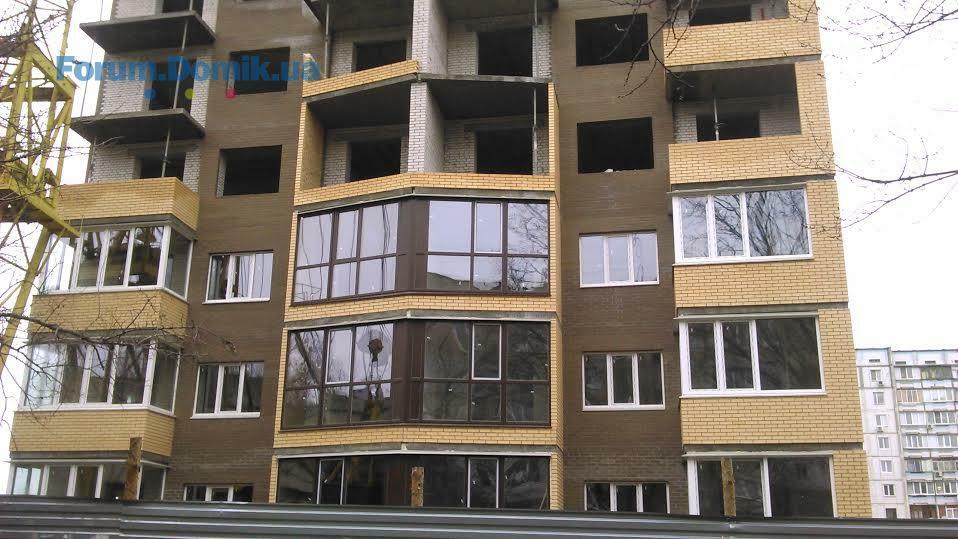

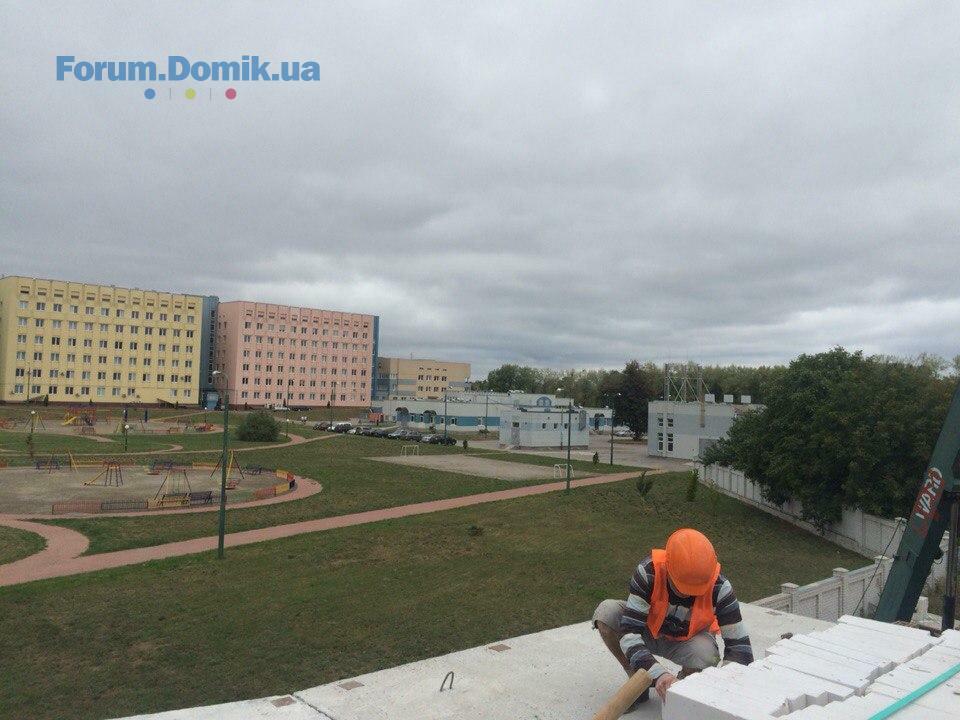

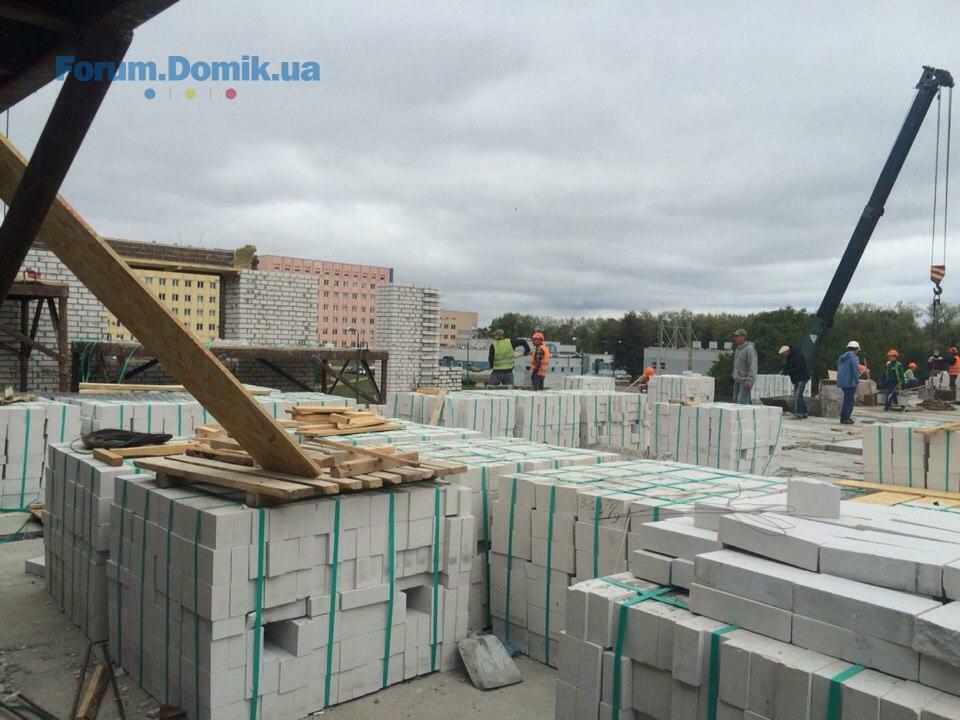

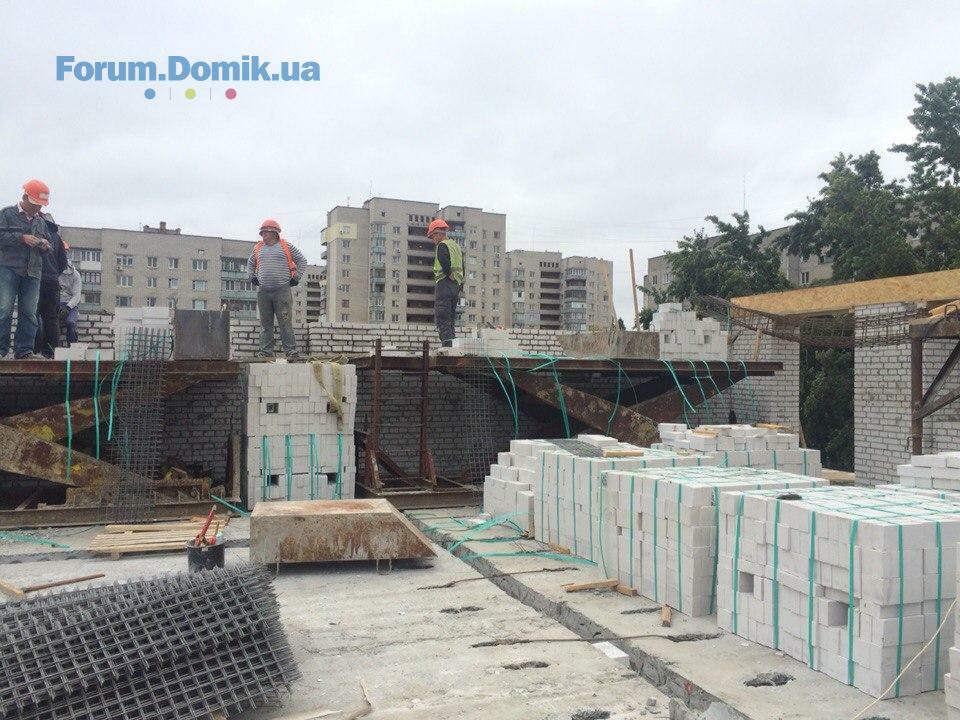

Кладка несучих стін та перекриття 2-го поверху.
28 сен 2015 13:43
Частково перекрили 2-й поверх. Ведуться роботи по кладці стін на 3-му поверсі.
28 сен 2015 13:43
05 окт 2015 18:21

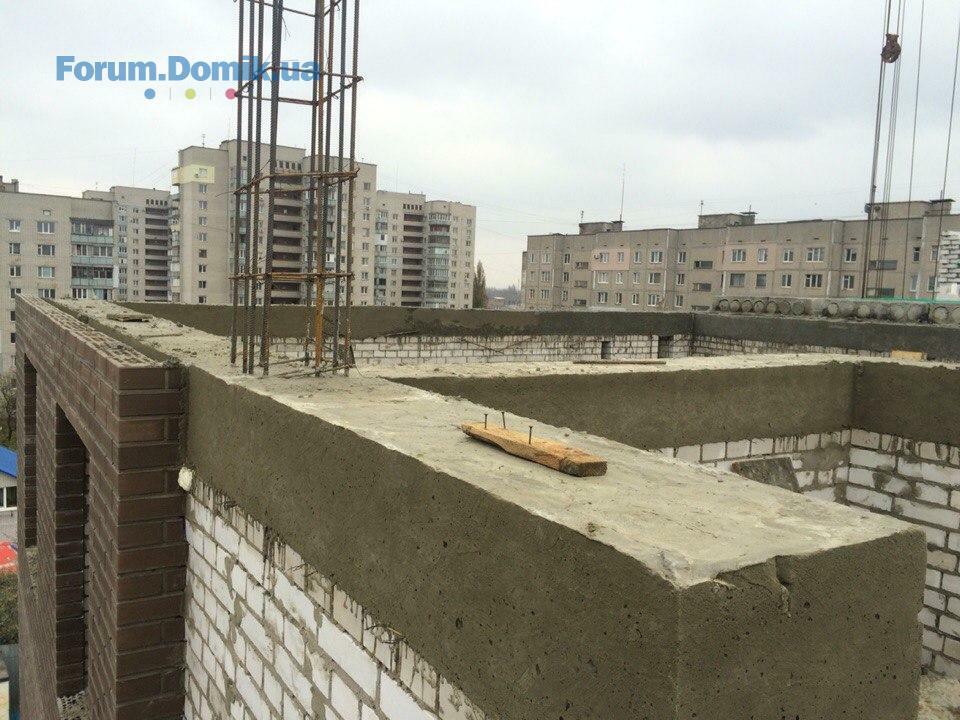

Частково перекрили 3-й поверх. Ведуться роботи по кладці стін на 3-му поверсі!Залиття армопоясу між 3 та 4 поверхами.

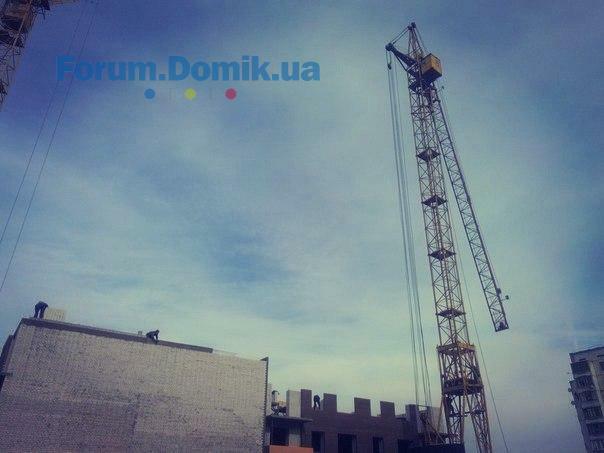

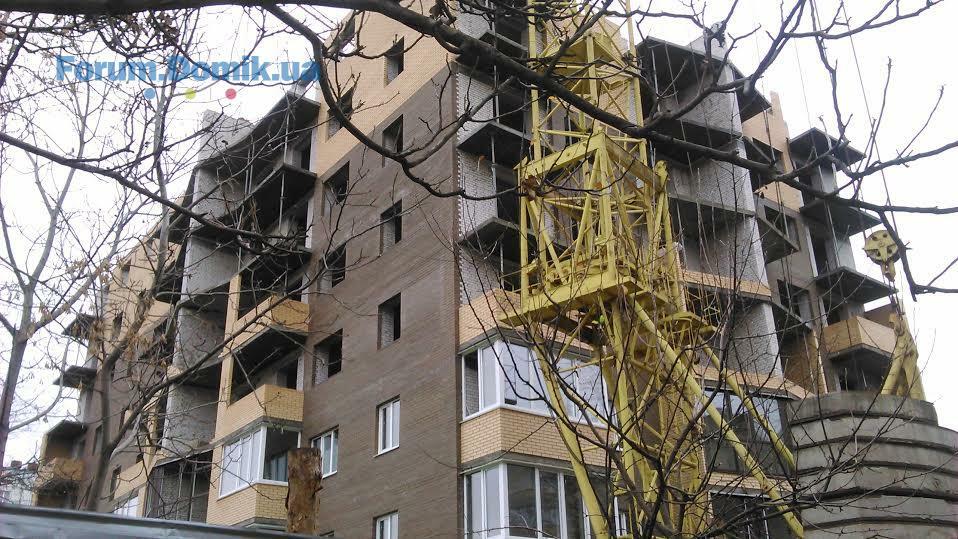

Закінчують встановлення другого башенного крану.

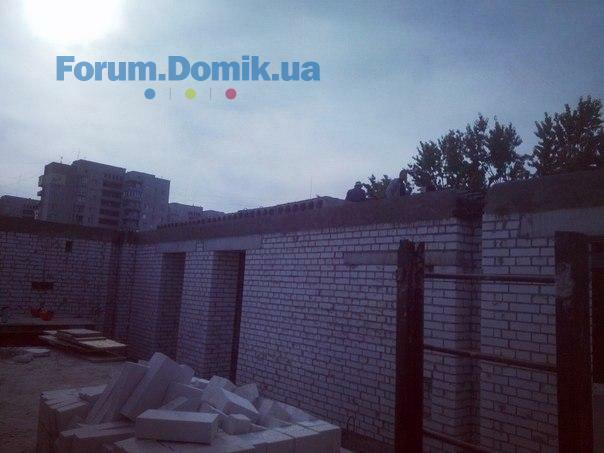

26 окт 2015 19:46

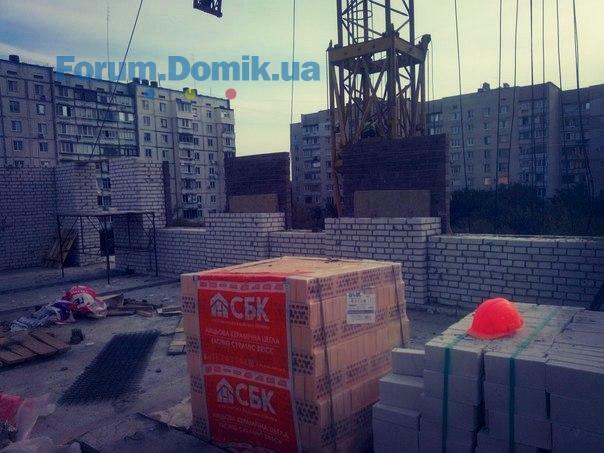

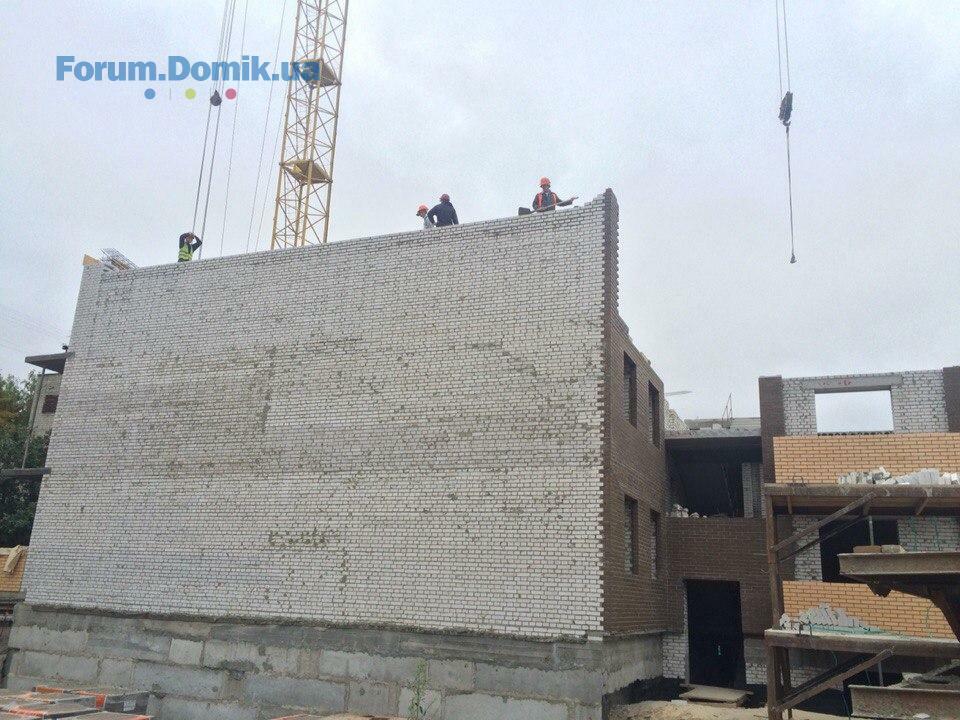

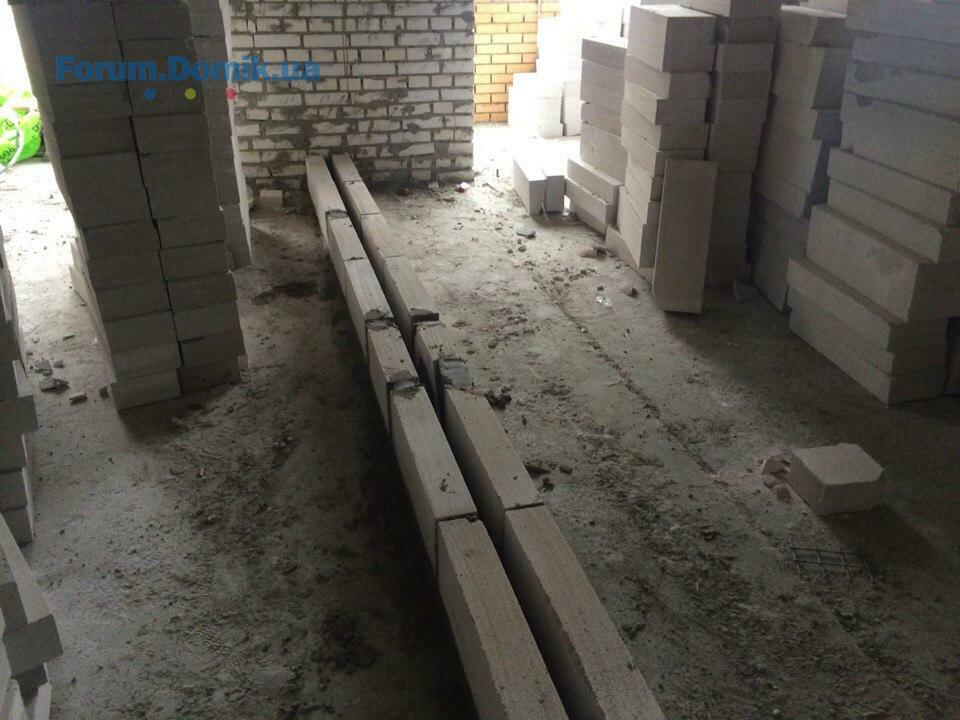

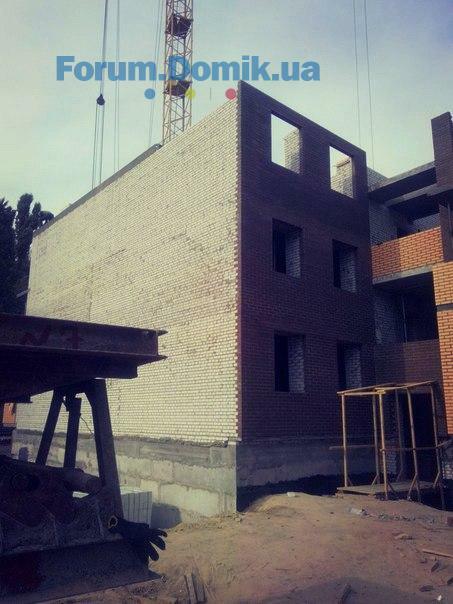

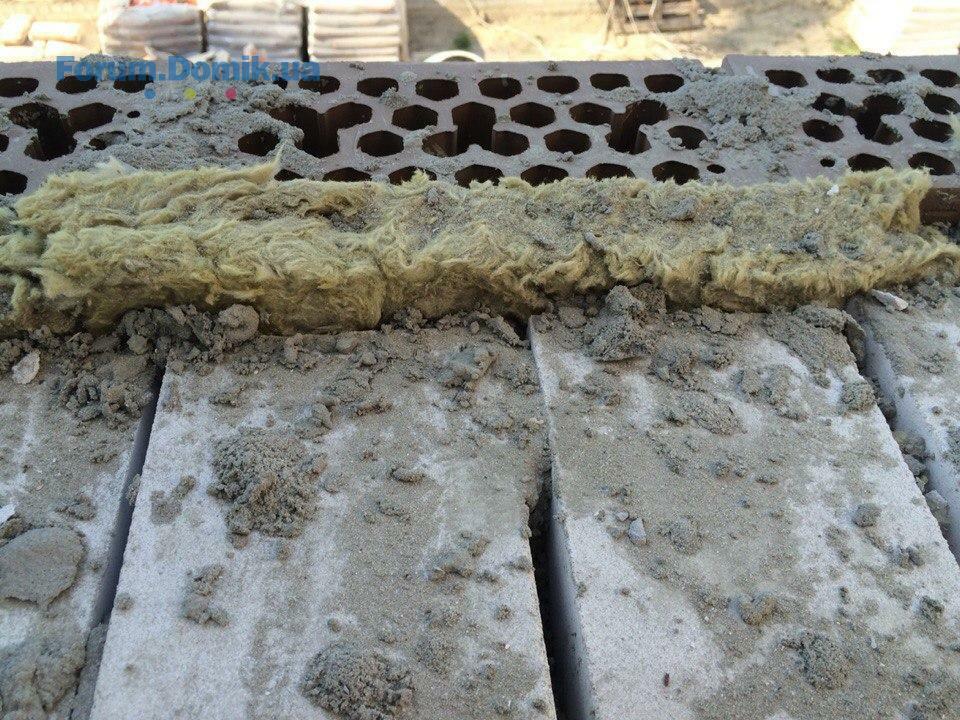

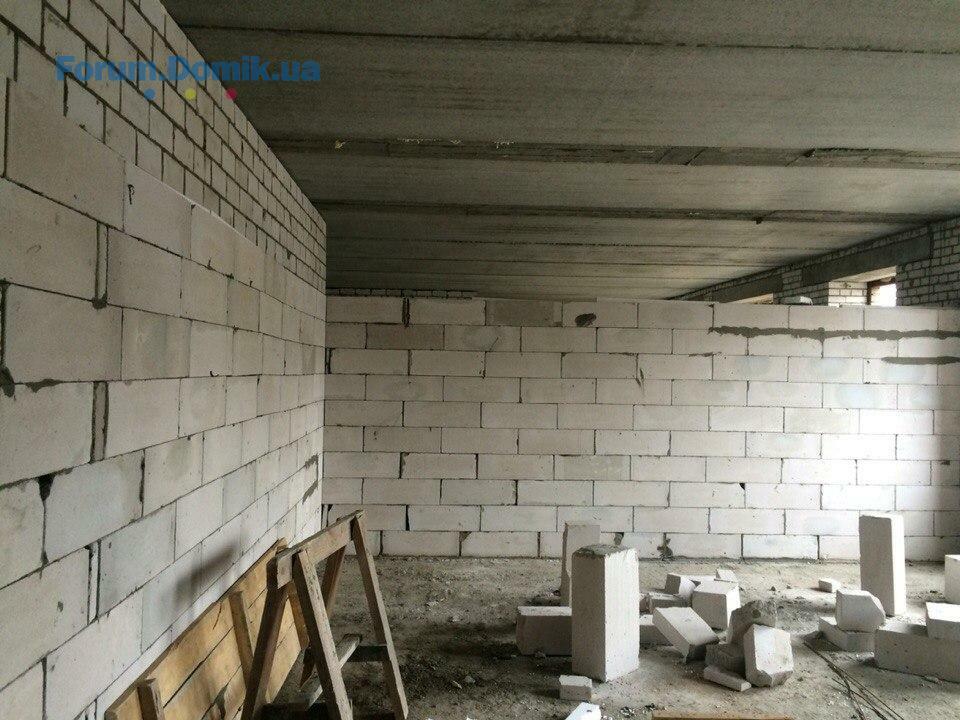

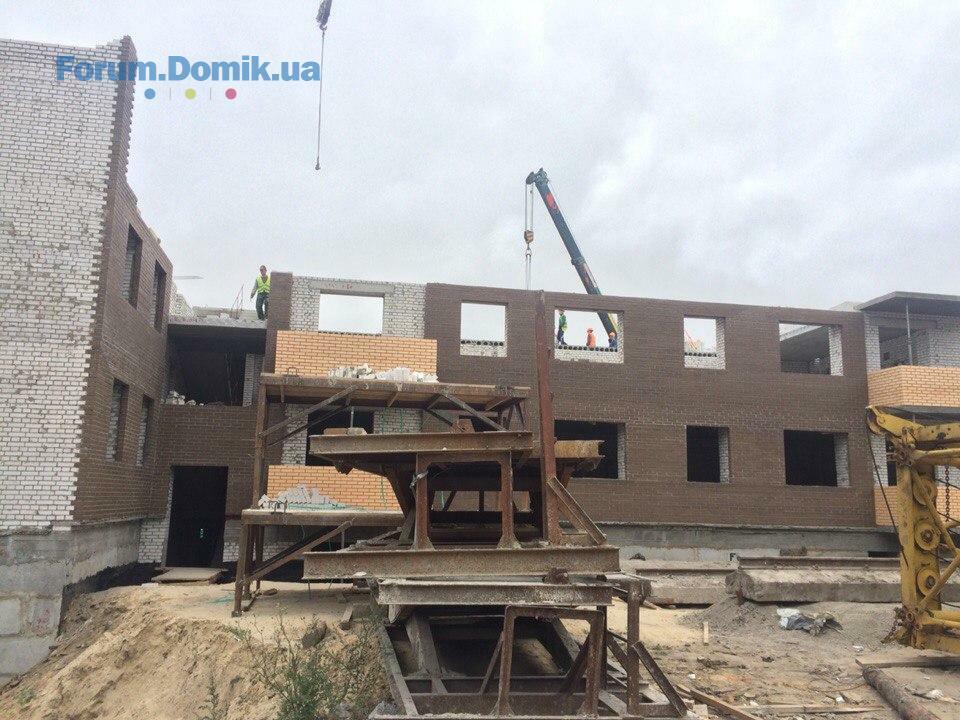

1.кладка несучих стін разом з утепленням

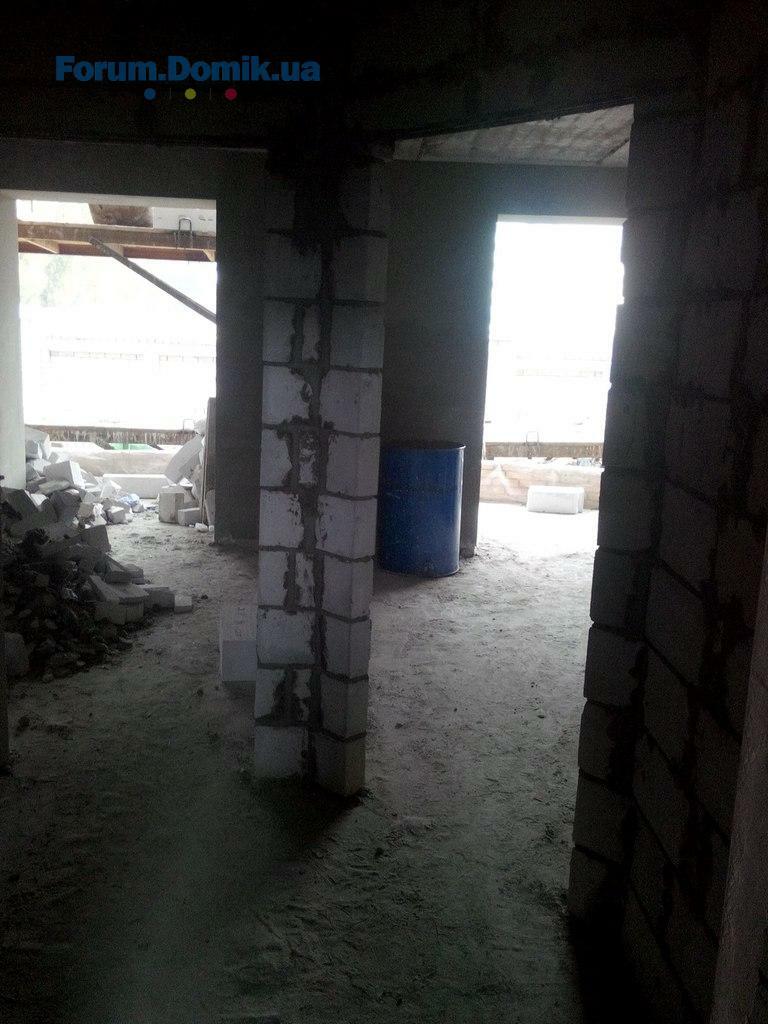

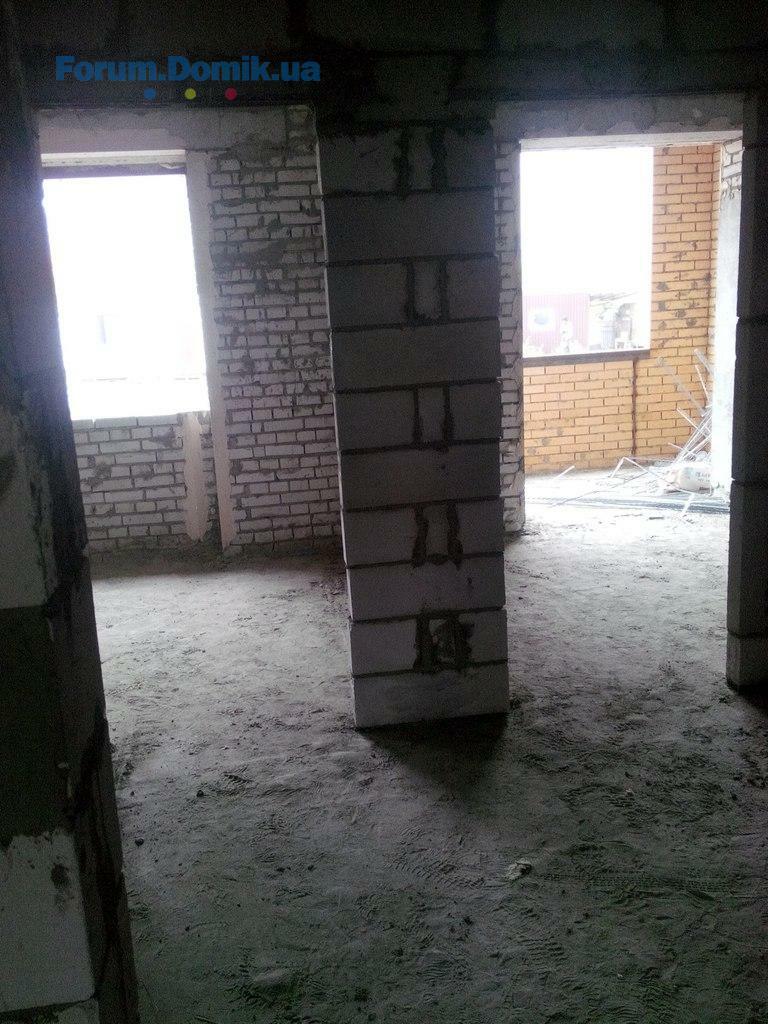

2.встановлення міжквартирних та міжкімнатних перегородок
3.штукатурка цегляних стін

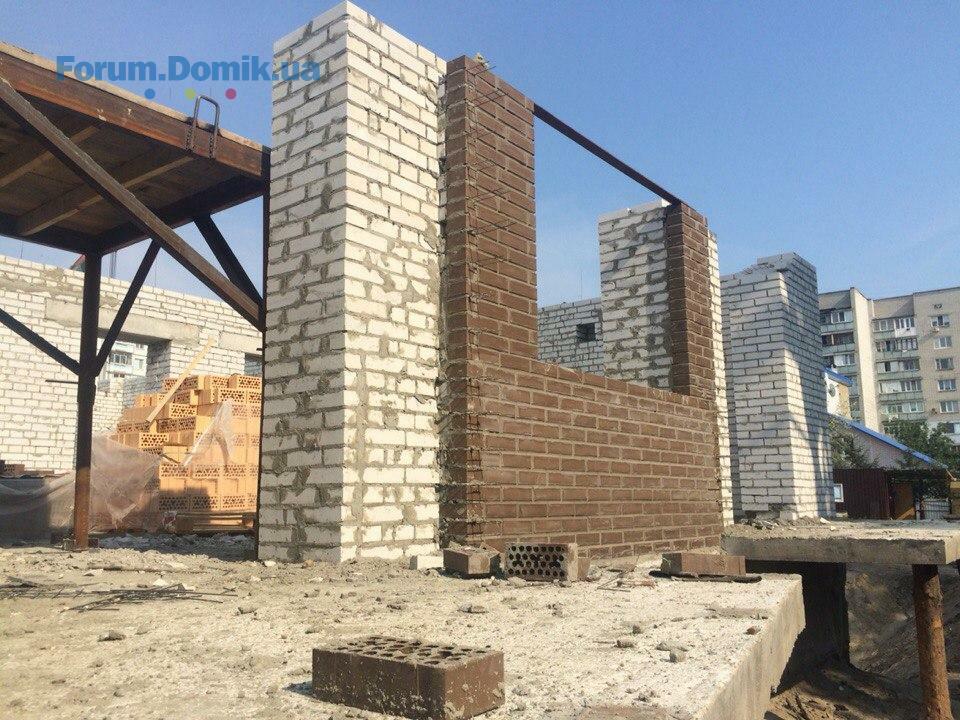

29 окт 2015 20:17
03 ноя 2015 18:51
10 ноя 2015 18:37

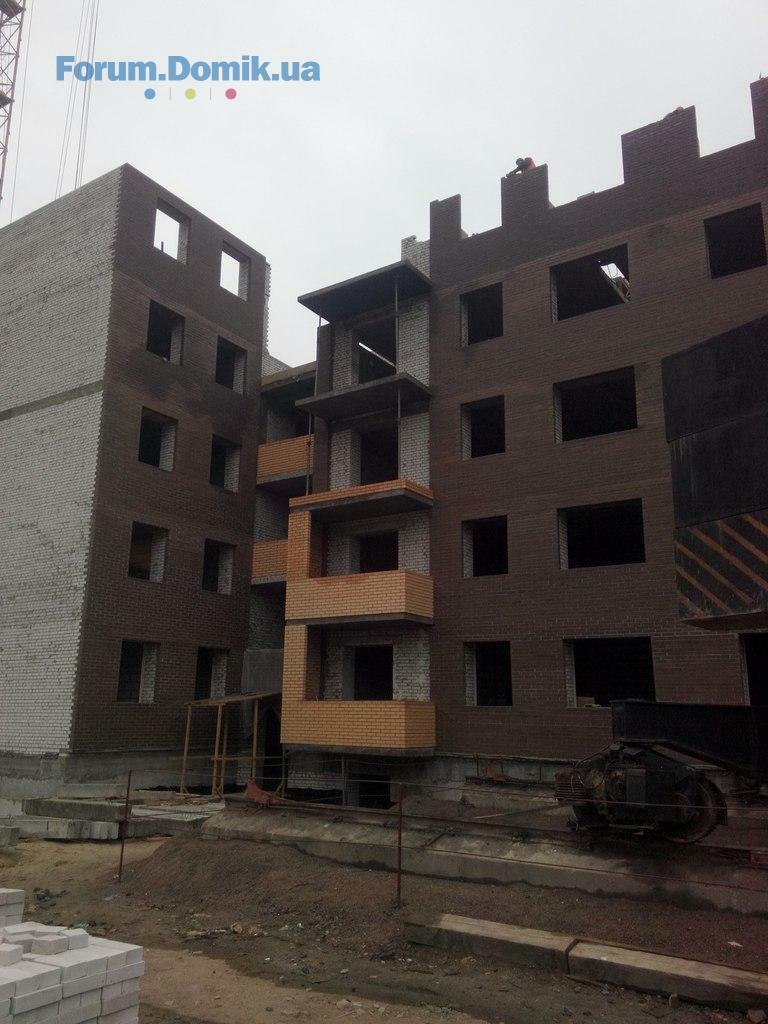

- 7 поверх.

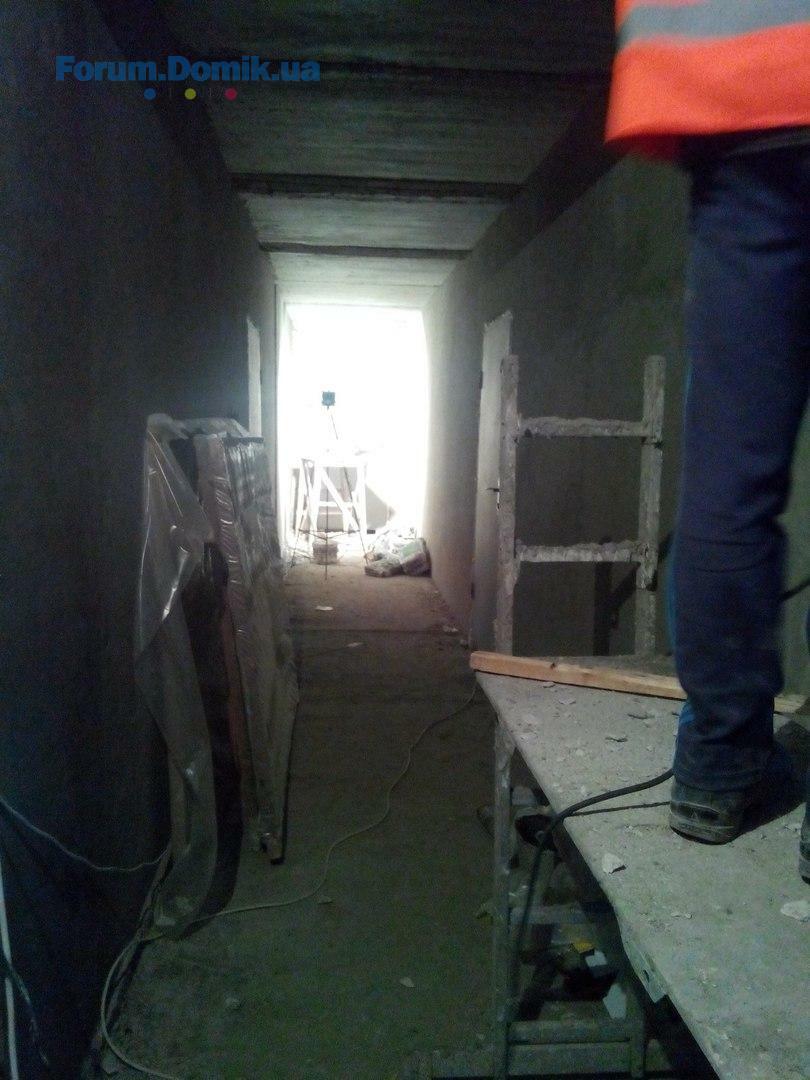

- Штукатурення стін в квартирах і в приміщеннях загального коритування.
- Встановлено вікна на 1 та 3 поверхах, торгової маркм WDS
- Почали встановлювати міжквартирні та міжкімнатні перегородки на 3 поверсі.
10 ноя 2015 18:37
17 ноя 2015 19:16
17.11.2015

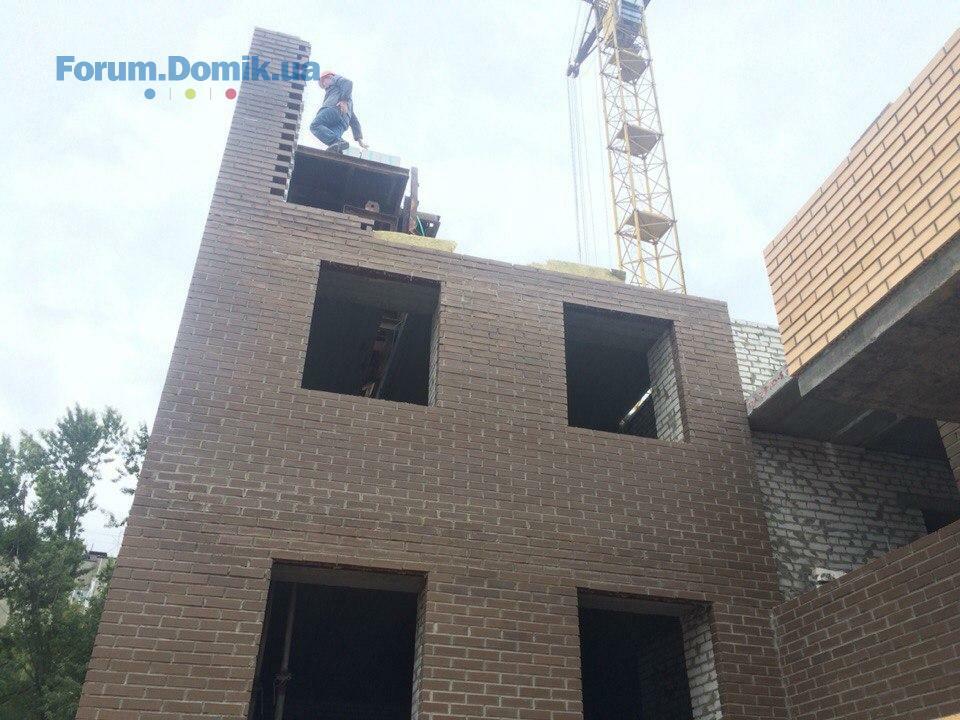

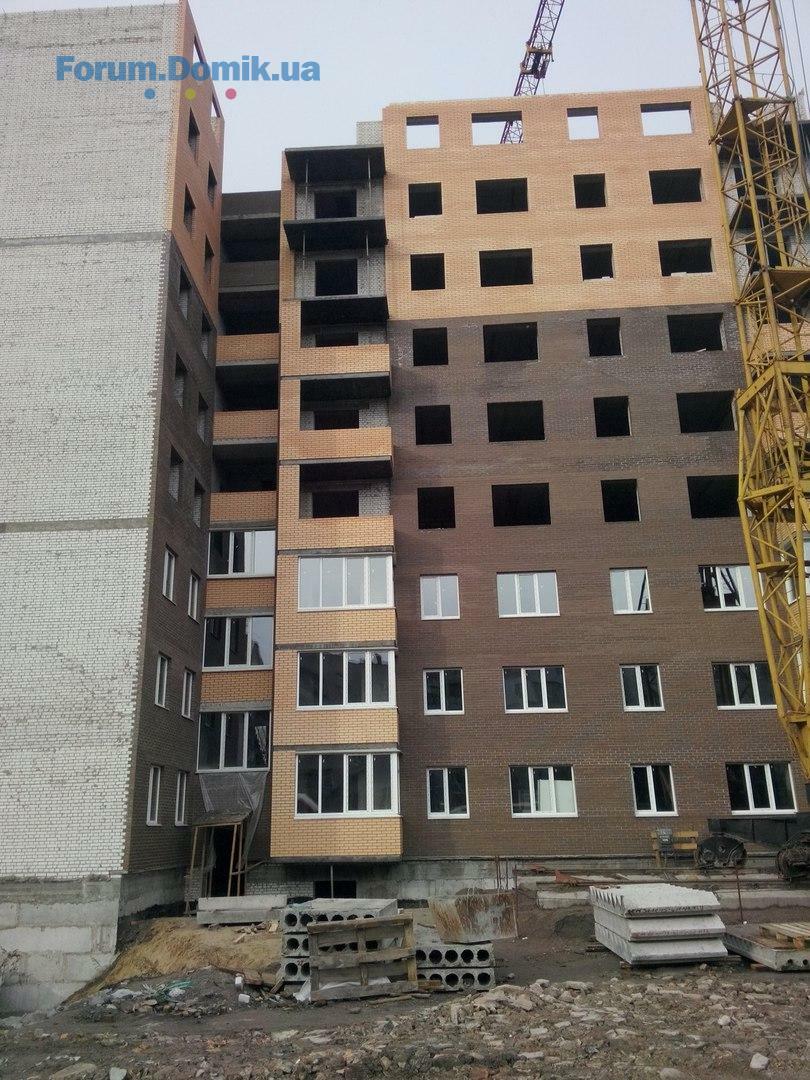

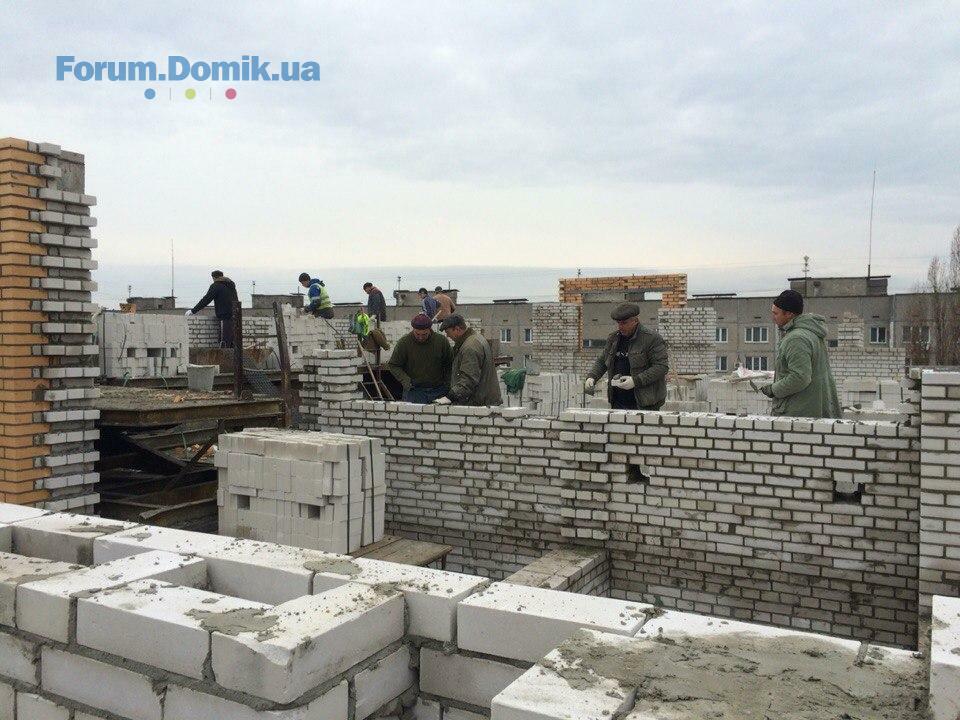

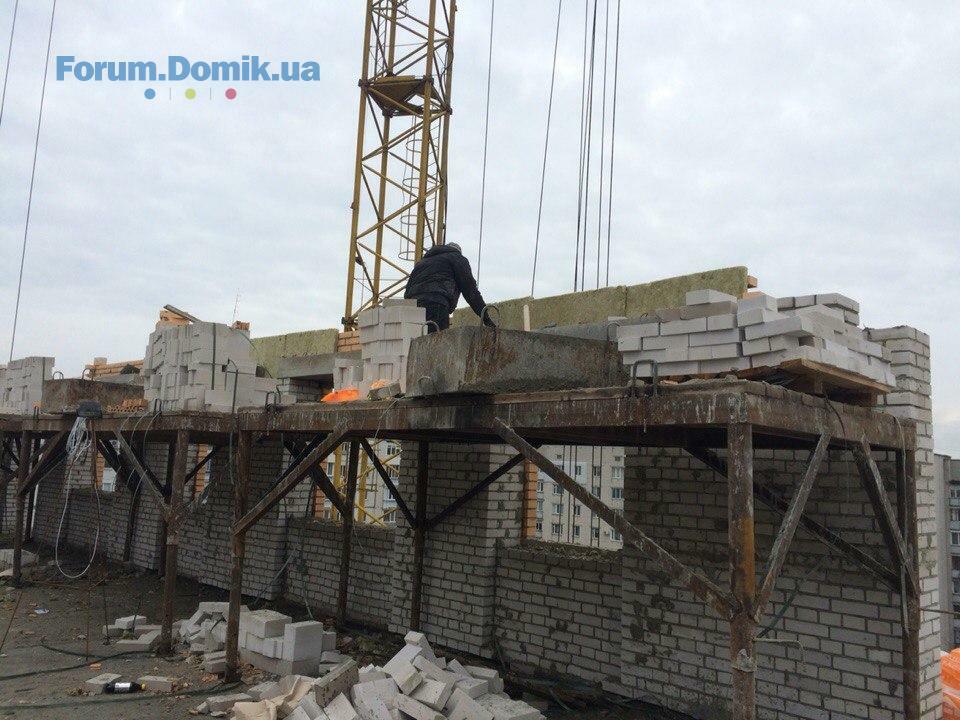

- частково перекривають 7 поверх та починають кладку несучих стін 8-го поверху

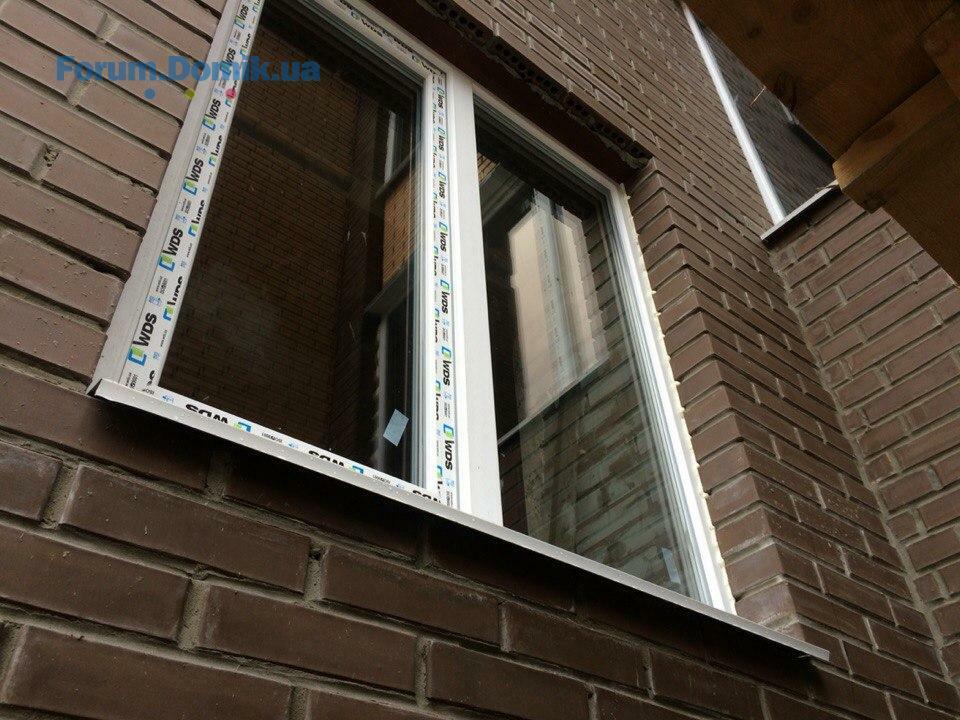

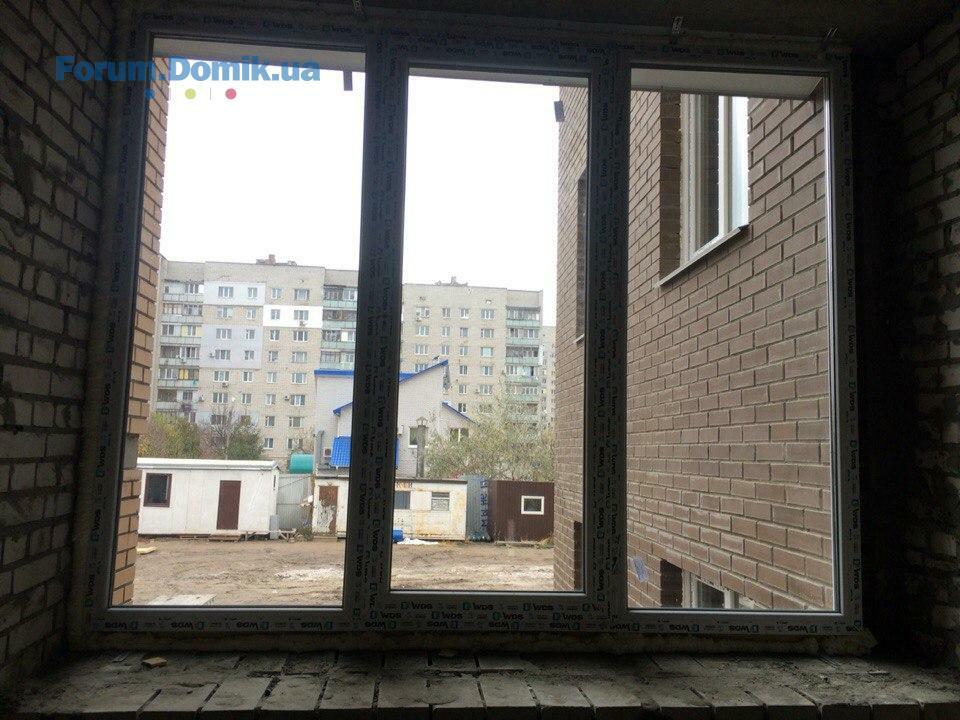

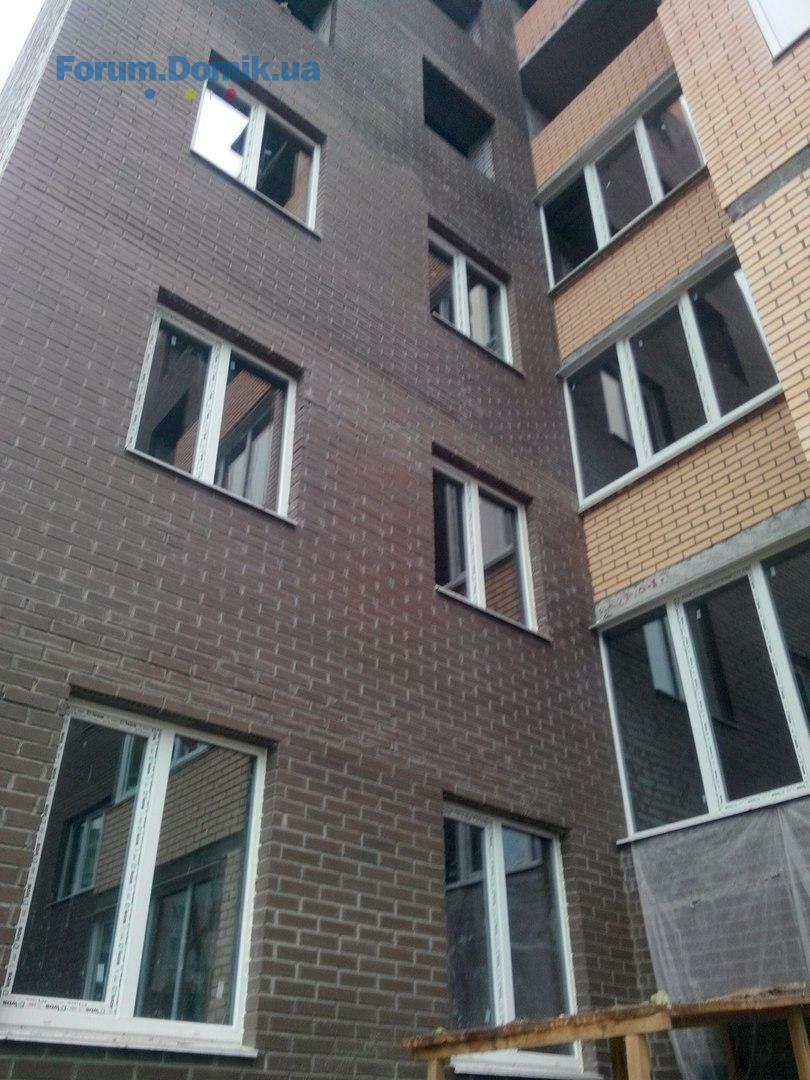

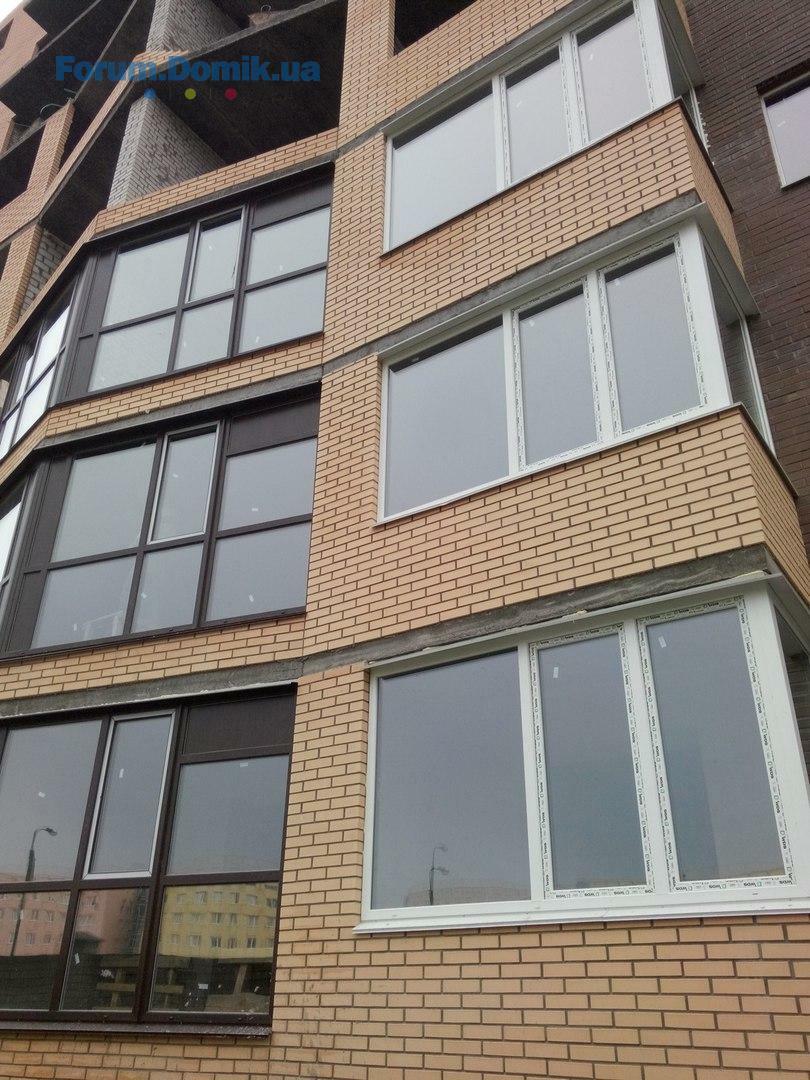

- засклення вікон та лоджій
- встановлення панорамних вікон
- ведеться штукатурення цегляних стін квартир та стін в місцях загального користування

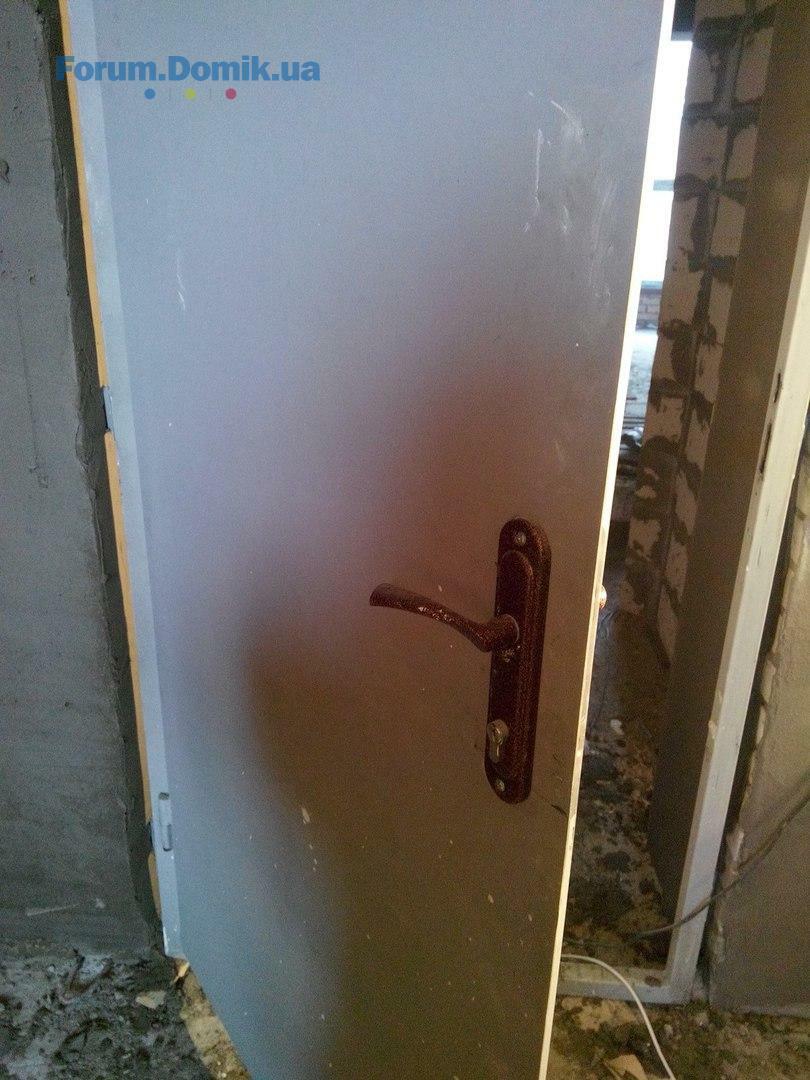

- встановлені вхідні двери квартир на першому поверсі.
17 ноя 2015 19:16
23 ноя 2015 22:54
24 ноя 2015 20:22
ЖК forRest 2-секція:
- ведуться роботи по кладці несучих стін 8-го певерху;
- штукатурення стін в квартирах та місцях загального користування;
- перегородки на 4-му поверсі;
- вікна разом із панорамами до 4-го поверху;
- канали для проводів до кожної квартири;
- вхідні двері.
27 ноя 2015 15:19
Цитата "Domik - Новострой":
ЖК forRest 2-секція:
- ведуться роботи по кладці несучих стін 8-го певерху;
- штукатурення стін в квартирах та місцях загального користування;
- перегородки на 4-му поверсі;
- вікна разом із панорамами до 4-го поверху;
- канали для проводів до кожної квартири;
- вхідні двері.

Когда планируется сдача?
Документы на строительство где можно увидеть?
27 ноя 2015 22:37
1 очередь — 1 кв. 2016
2 очередь — 3 кв. 2016
3 очередь — 1 кв. 2017

Документы, вероятно, смогут показать в отделе продаж...
28 ноя 2015 20:27
В отдела продаж говорят, что первая очередь -- 2 квартал 2016 + 3-4 месяца. Кто обманывает? ;)
01 дек 2015 20:23

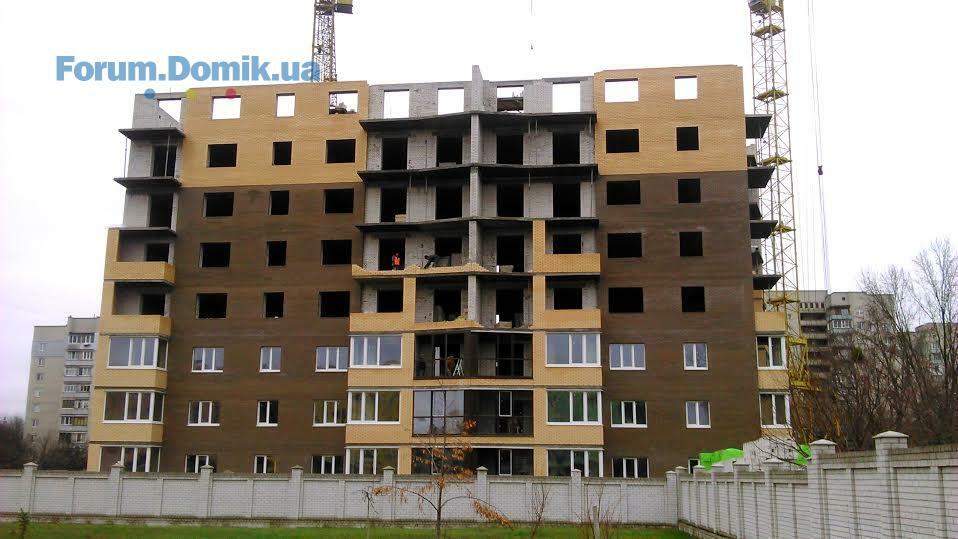

Секція №2 1.12.2015.

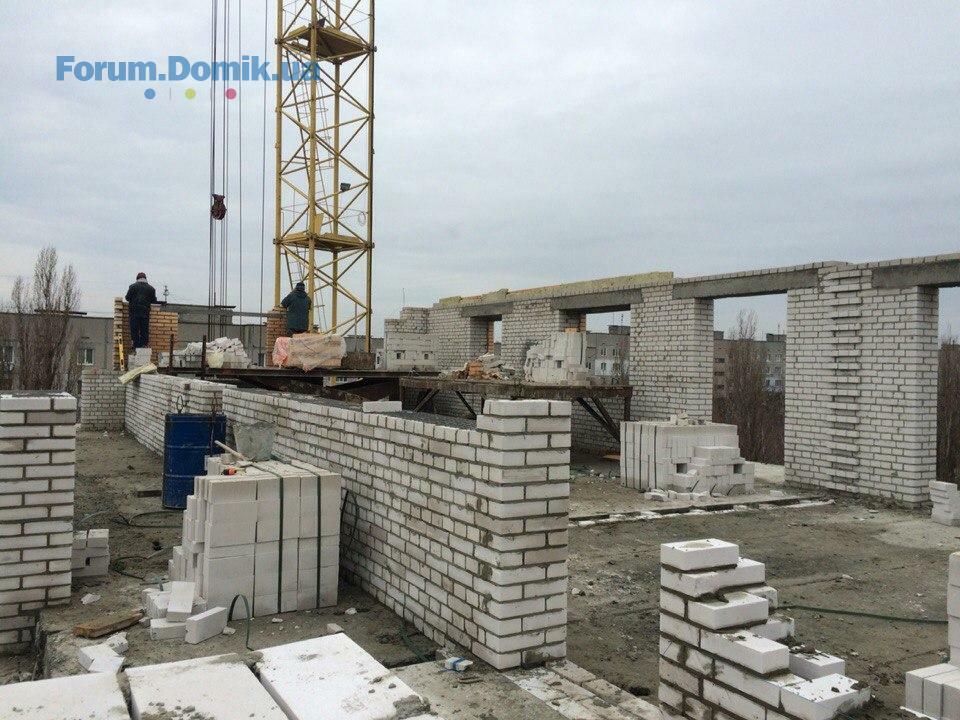

-ведеться кладка несучих стін разом з утепленням 9-го поверху
-штукатурення цегляних стін
-встановлення вхідних дверей в квартирах
-встановлення вікон

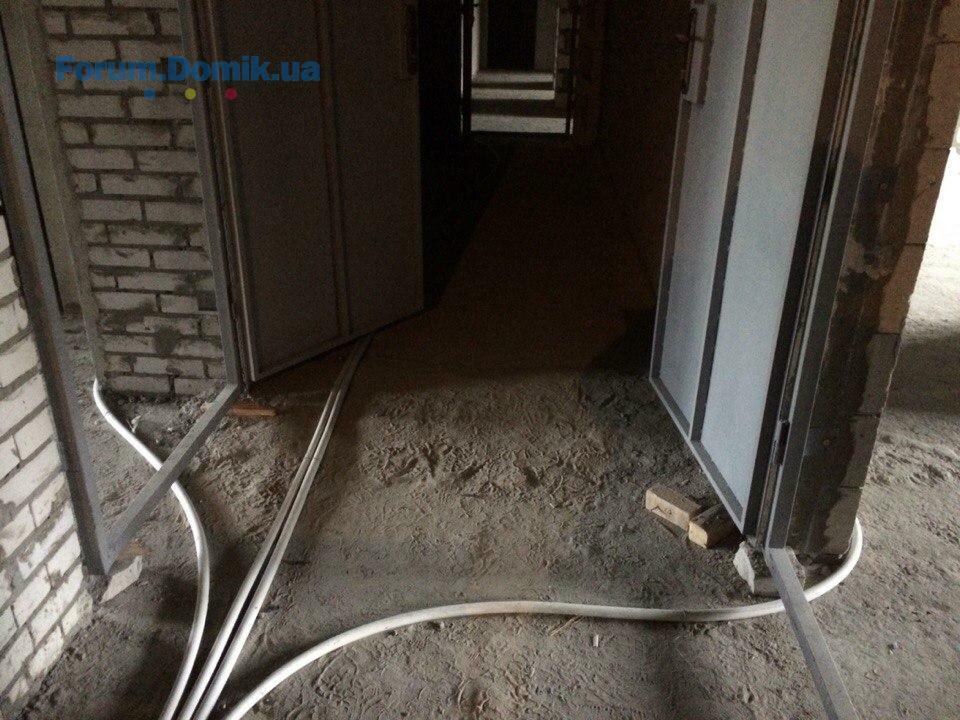

-прокладаємо канали для проводів до кожної квартири
Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
Подробнее
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
