Подать объявление

ЖК "Фамілія", Львів, вул. Кульпарківська, 230а

1
29 дек 2015 20:26
Станом на 29.12.2015 виконано наступі роботи:

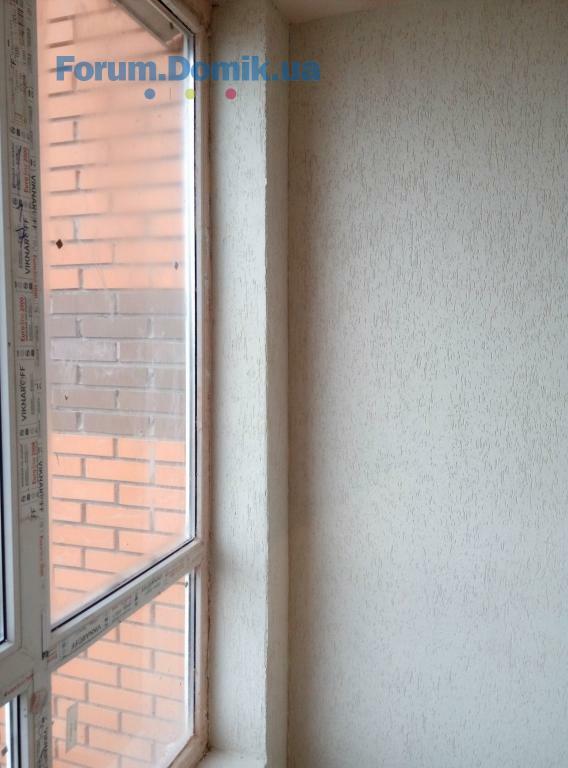

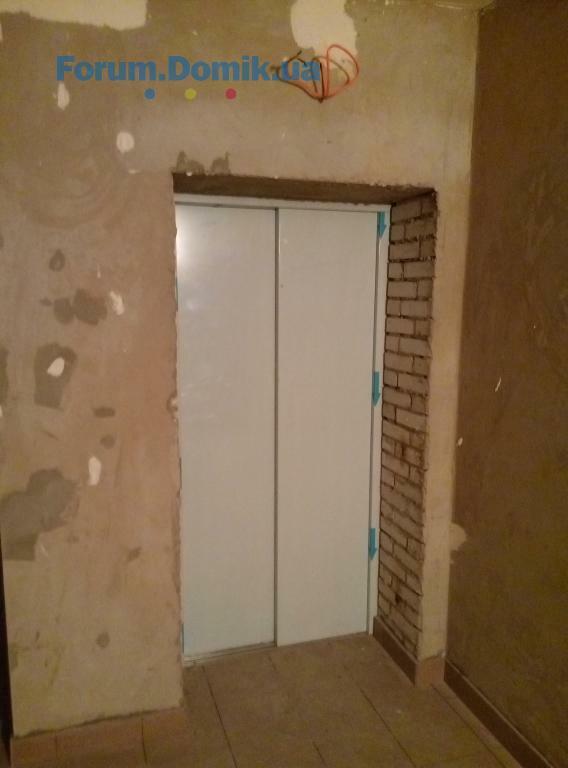

1-2 секція:встановлюють ліфтові двері; проводять роботи по гідроізоляції підвального поверху 1 секції; штукатурення стін; заливанням стяжки ; встановлення радіаторів; монтаж перегородок на лоджіях ; кладуть плитку на загальних коридорах; шпаклюють загальні коридори;

3 секція: встановлюють двері; встановлення вікон на лоджіях; встановлення панорамного фасаду; штукатурення загальних коридорів та квартир; розвід електрики; встановлення вікон; прокладання труб для опалення та водопостачання;

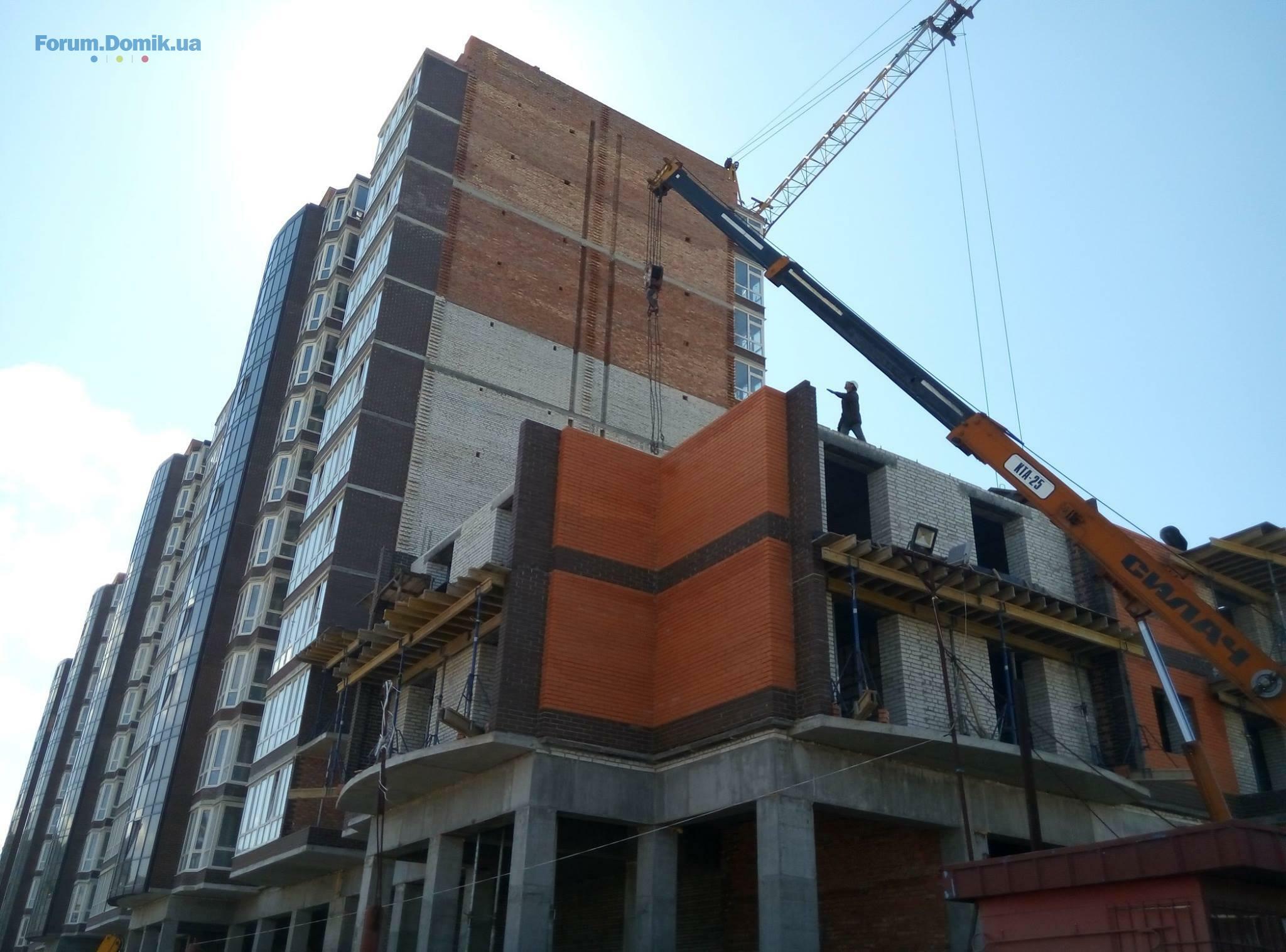

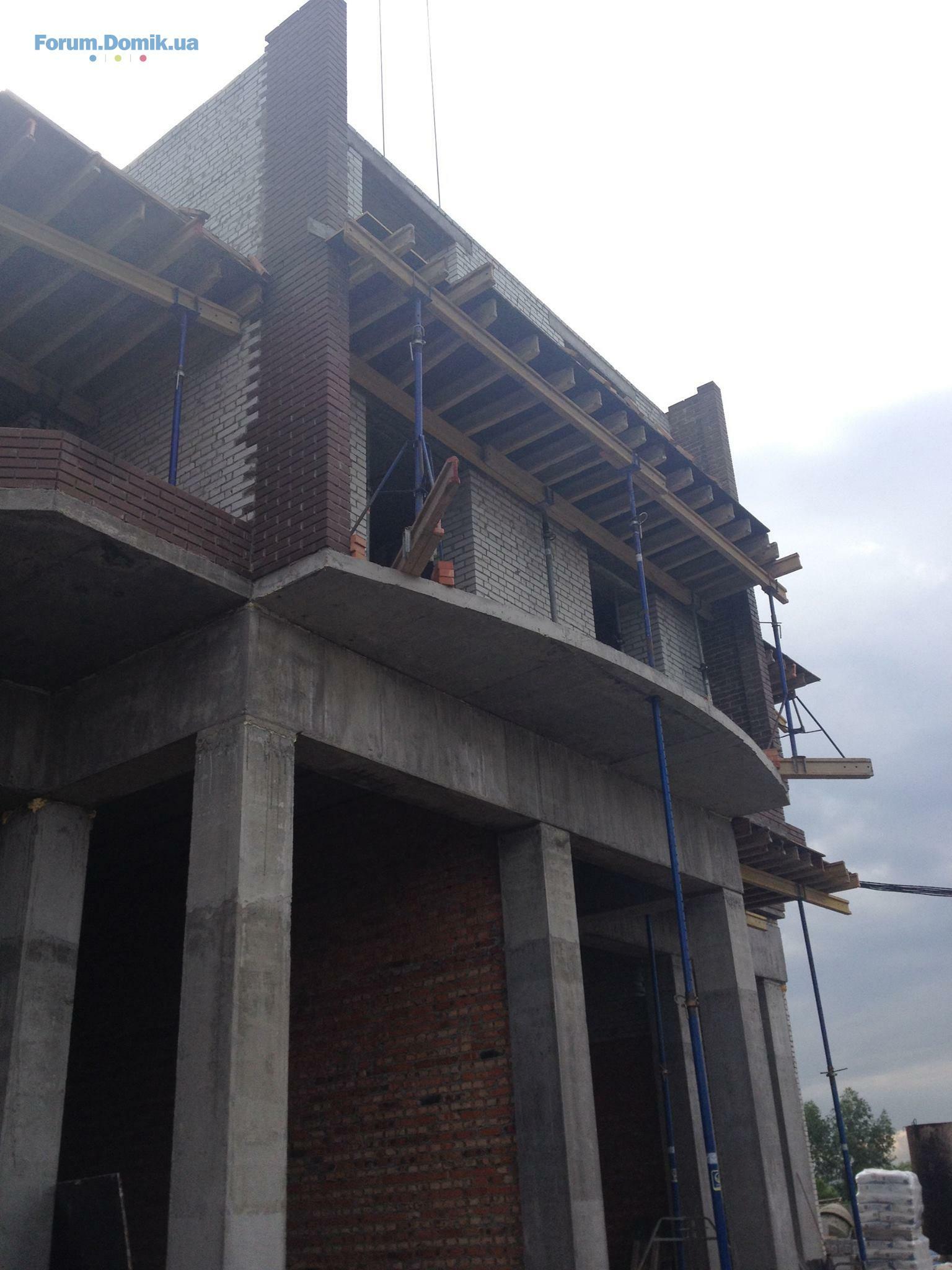

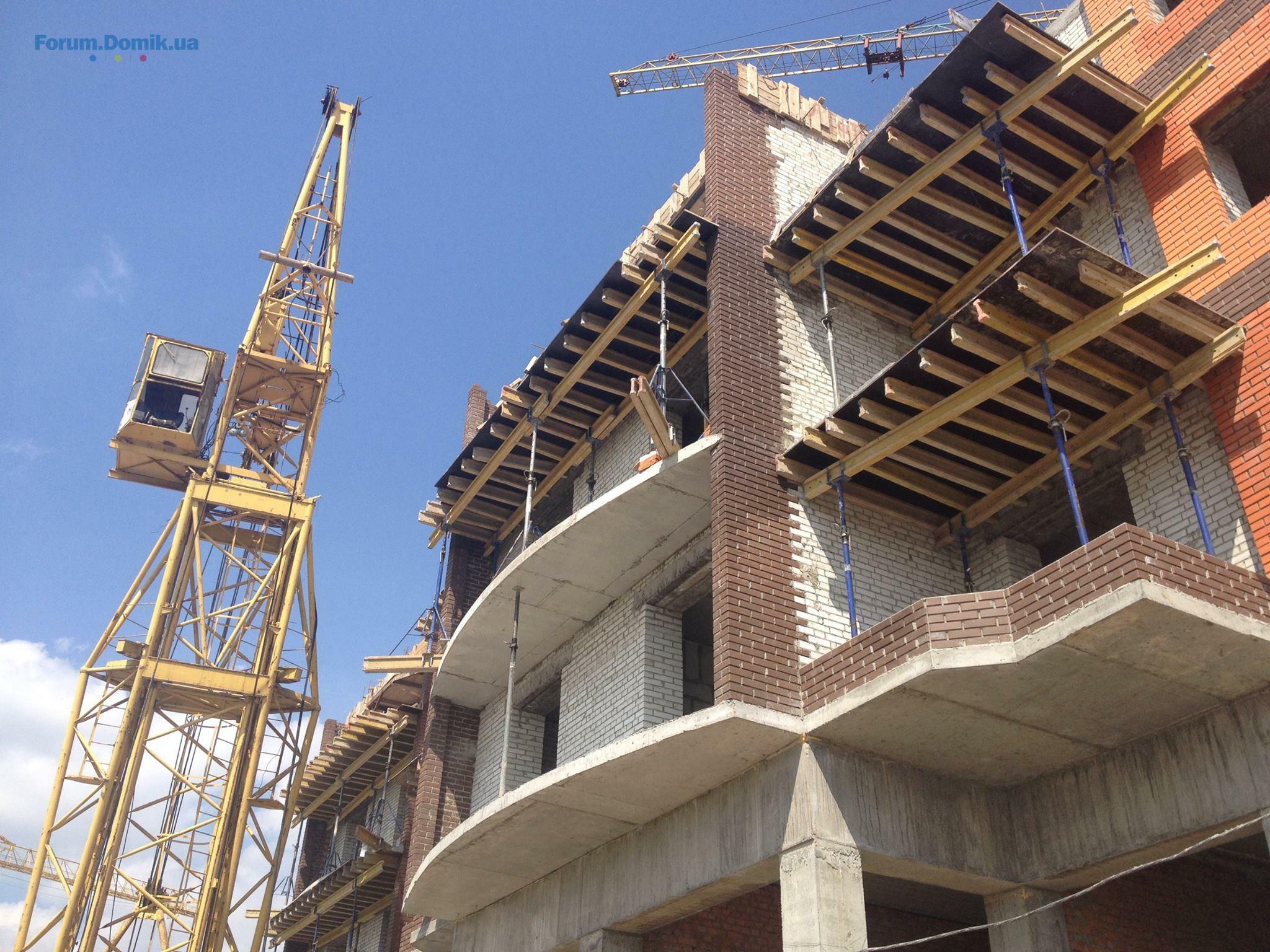

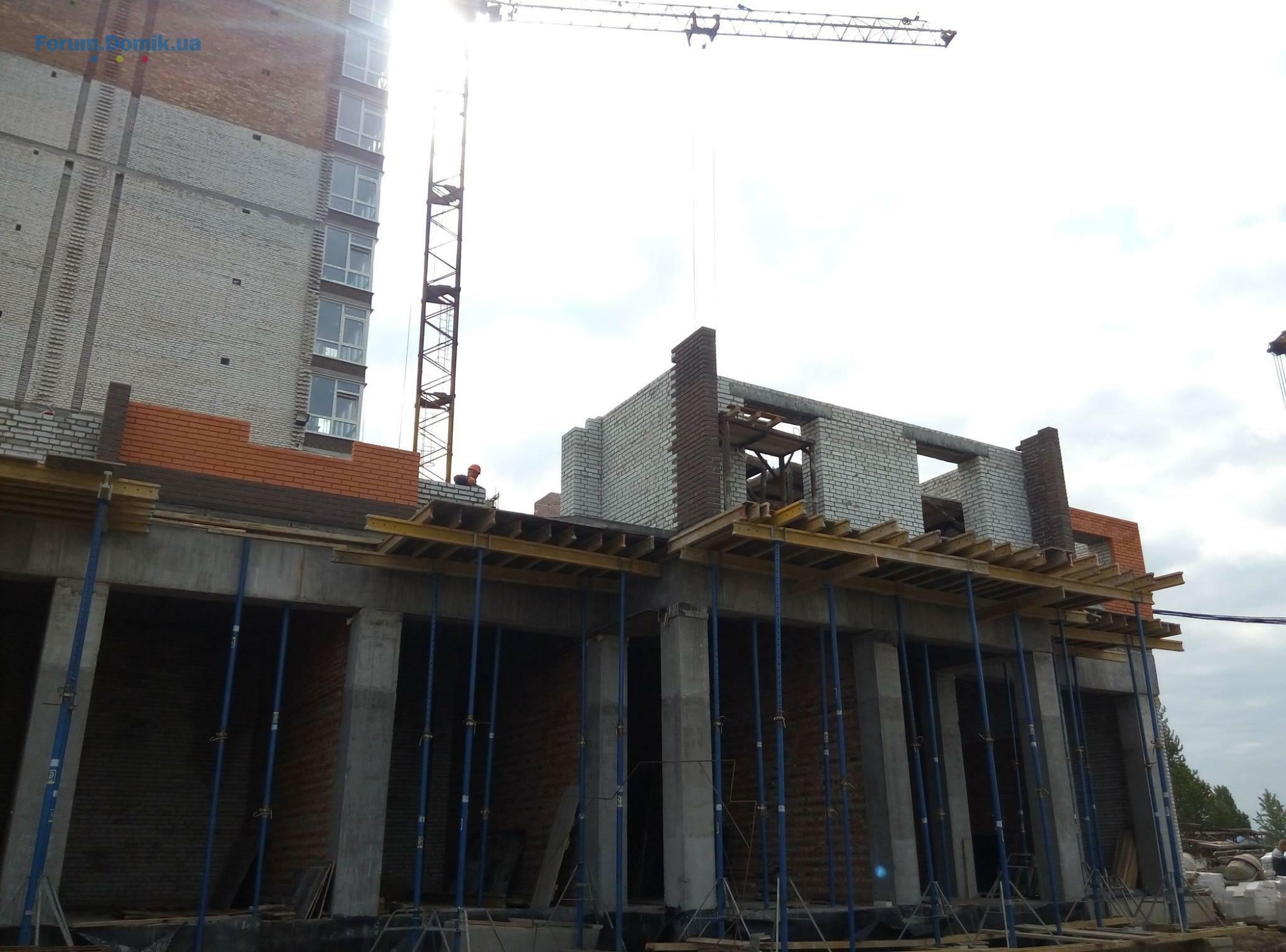

4 секція:перекривають 12 поверх; встановлюють вкна на загальних балконах; встановлюють панорамні вікна; штукатурні роботи; прокладання труб для опалення та водопостачання; встановлення внутрішніх перегородок; розвід електрики; встановлюють вікна.

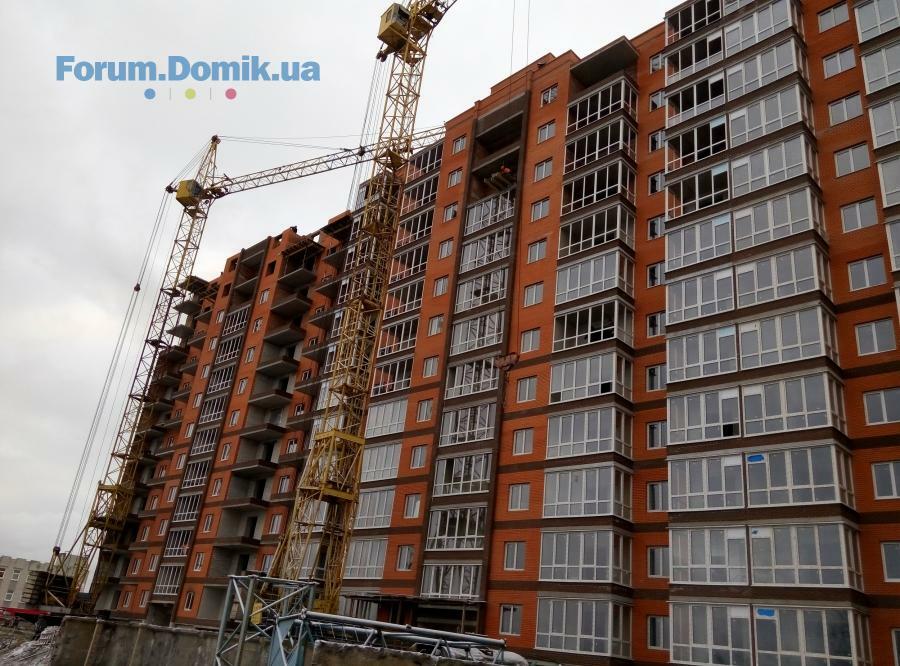

29 дек 2015 20:26
17 май 2016 19:42
Станом на 16.05.2016 виконуються наступні роботи:

1-2 секція:ведуться роботи по виправленню недоліків,робота над вхідною групою 1-2 секція.
3 секція: ведеться робота над вхідною групою, гідроізолюють підвальний поверх, ведуться роботи по виправленню недоліків.
4 секція: перетягують короїд на 10 поверсі , заливати стяжку на 12 поверсі, кладуть плитку на загальних коридорах
5 секція: ведеться будівництво 2 - 3 поверх.
23 май 2016 22:29

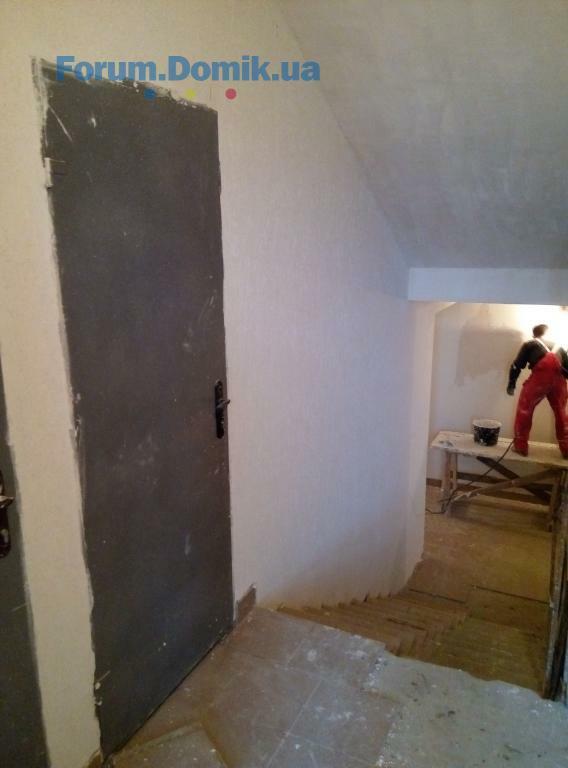

1-2 секція:ведуться роботи по виправленню недоліків.

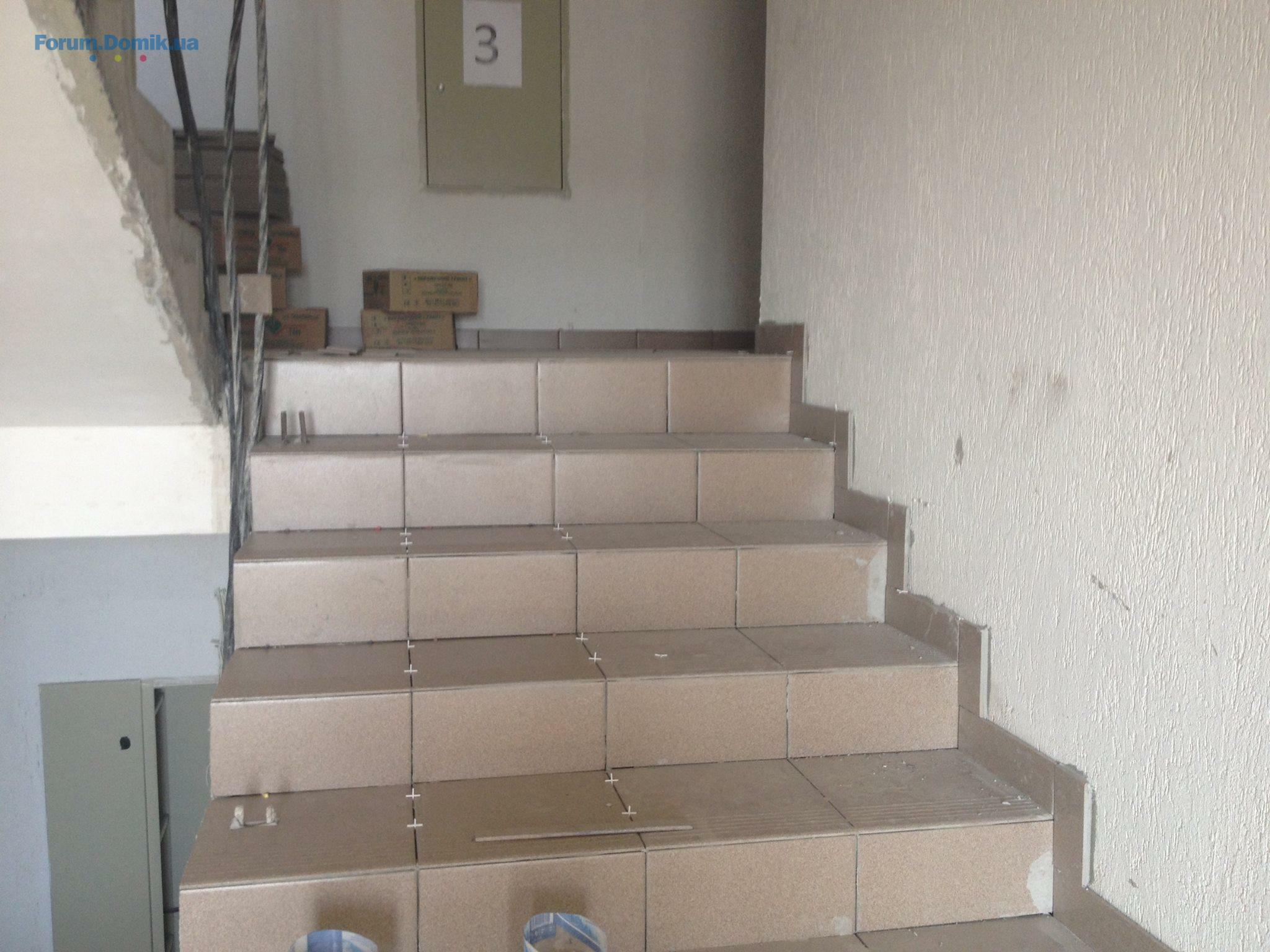

3 секція: ведеться робота над вхідною групою, гідроізолюють підвальний поверх, ведуться роботи по виправленню недоліків.
4 секція: перетягують короїд , заливати стяжку на 11 поверсі, кладуть плитку на загальних коридорах.
5 секція: ведеться будівництво 2 - 3 поверх.
31 май 2016 20:53

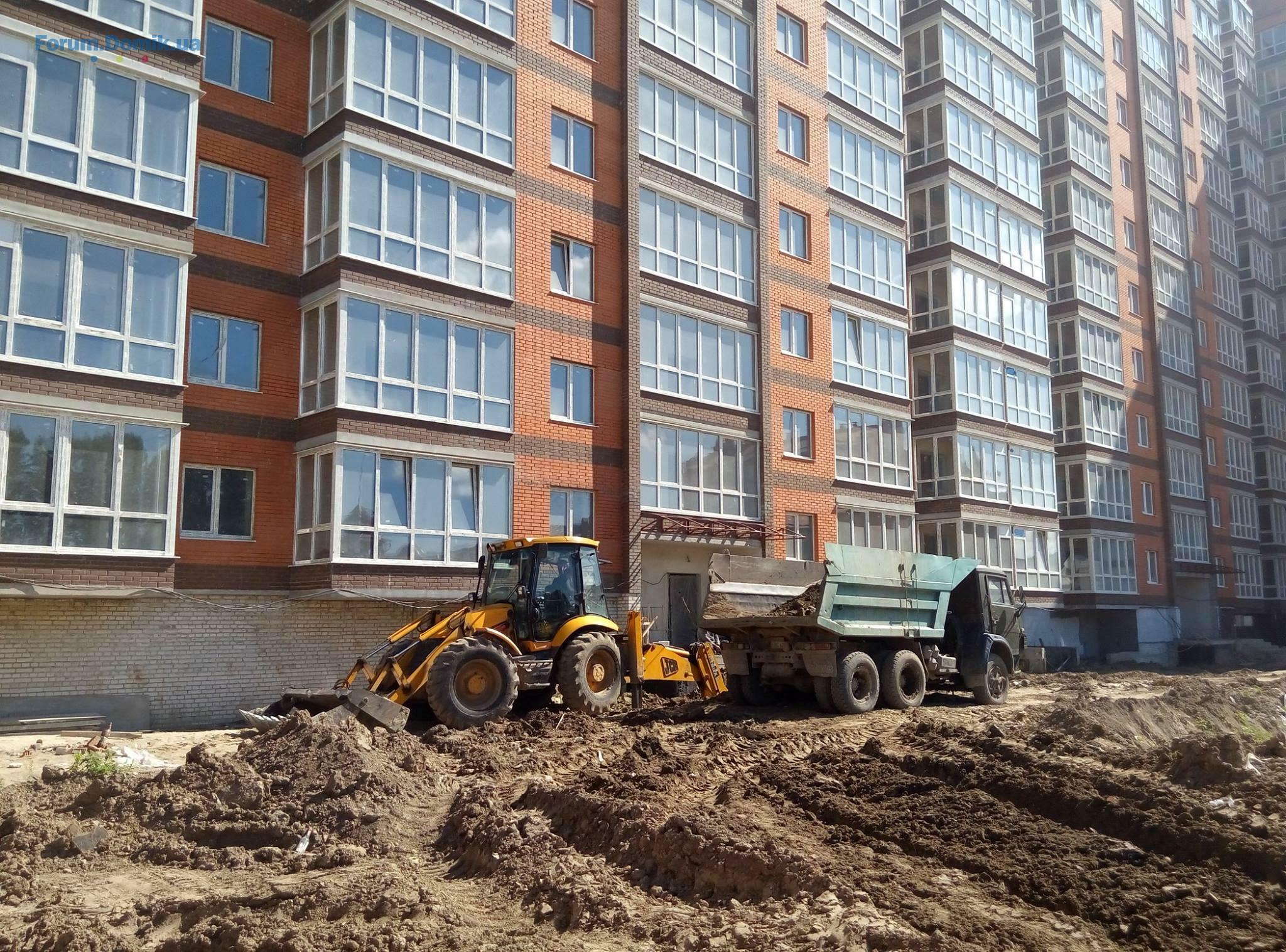

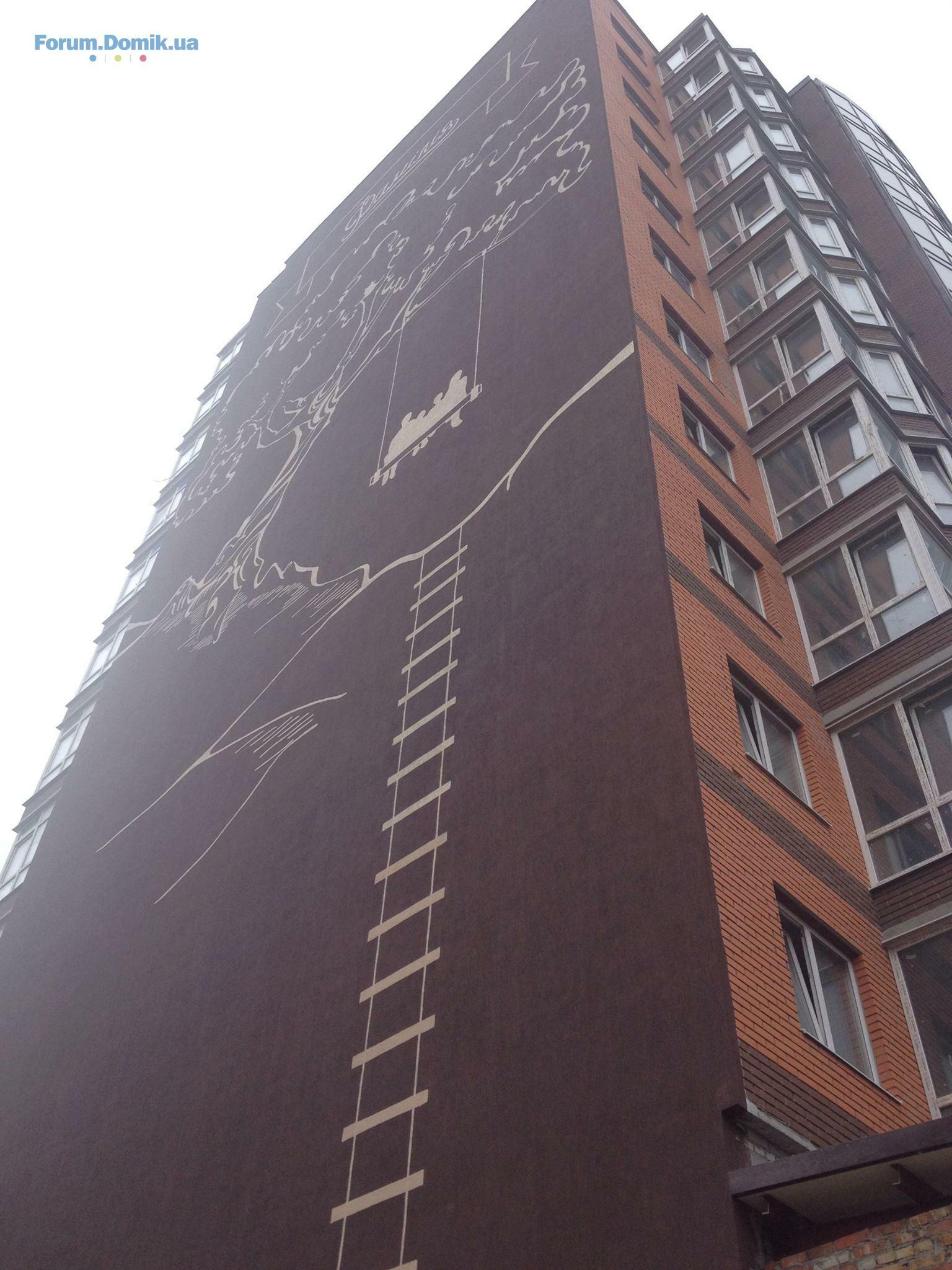

1-2 секція:почали наносити малюнок на торцевій стіні 1 секції ,ведуться роботи по виправленню недоліків.
3 секція: ведеться робота над вхідною групою, гідроізолюють підвальний поверх, ведуться роботи по виправленню недоліків.

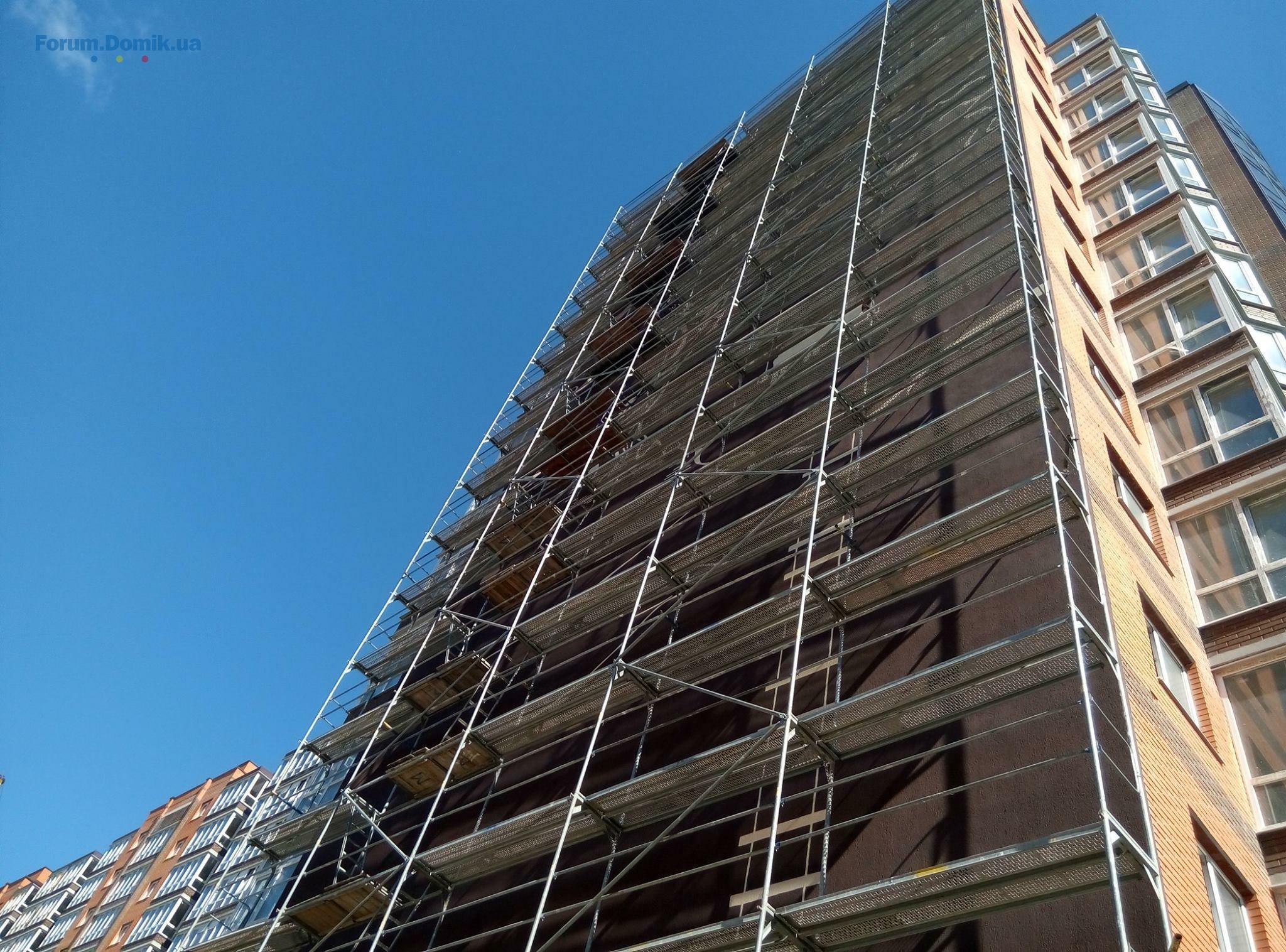

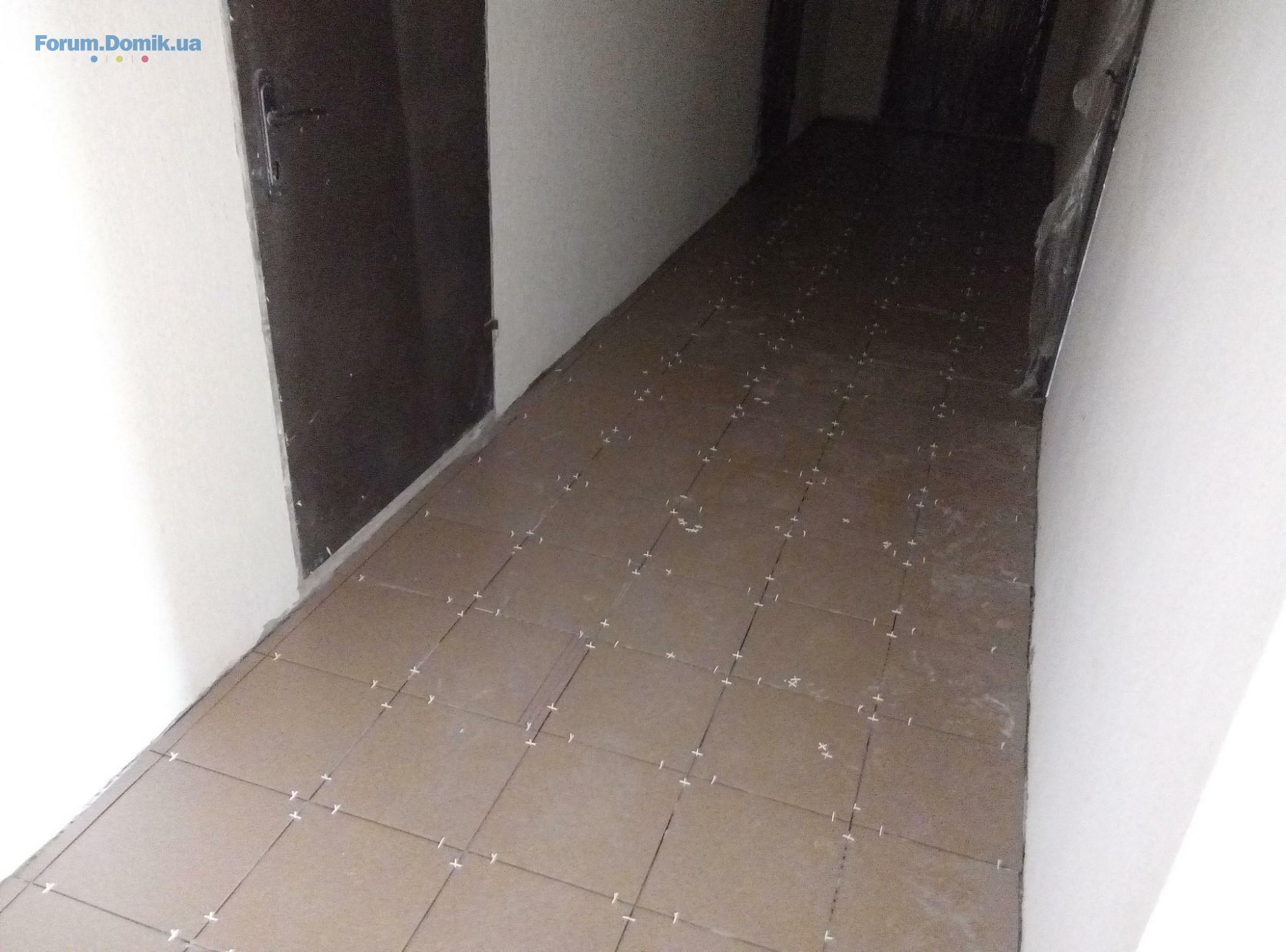

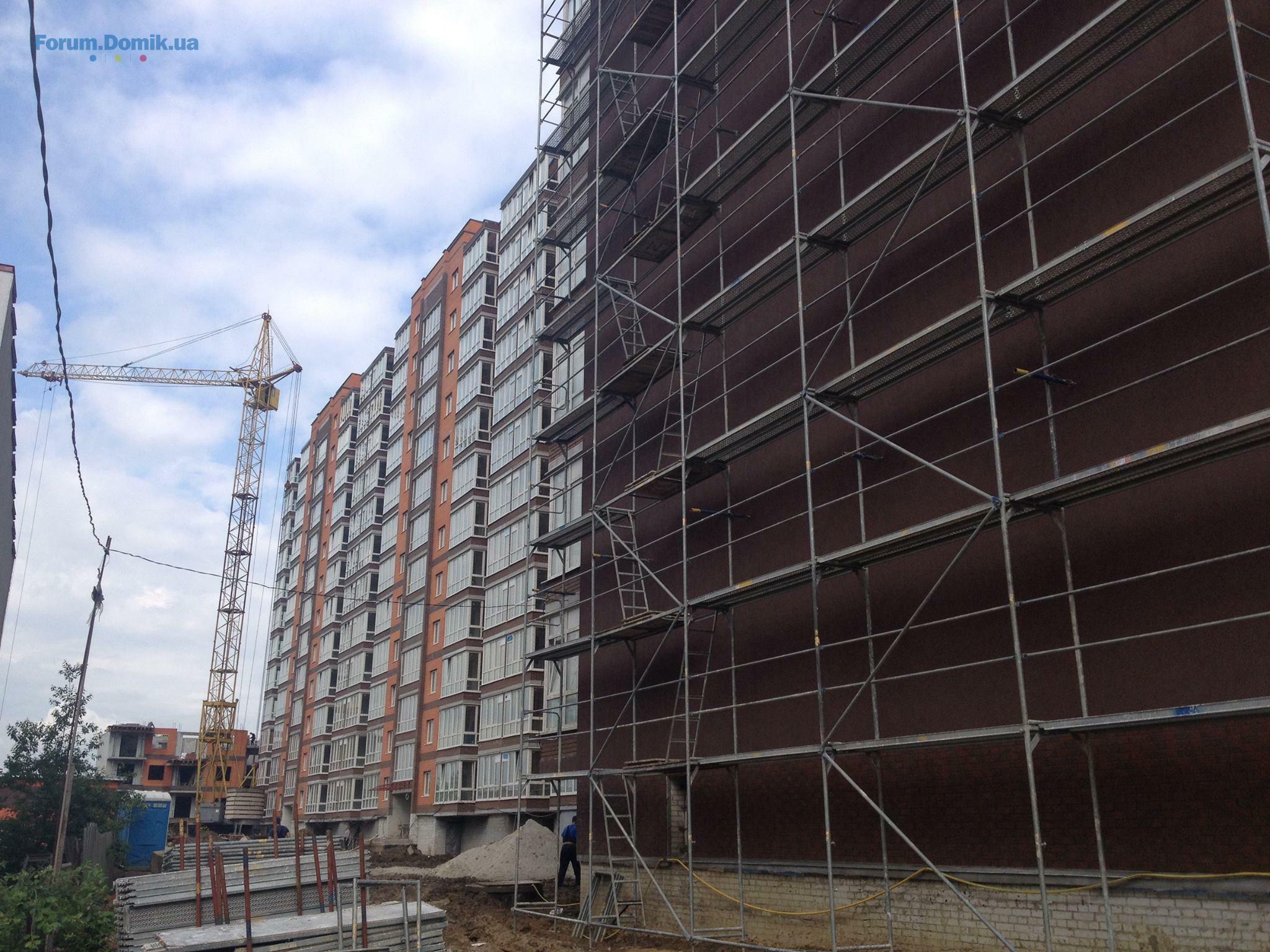

4 секція: завершують перетягувати короїд на загальних коридорах, завершили роботи по стяжці, кладуть плитку на загальних коридорах.
5 секція: ведеться будівництво 3- 4 поверх.
31 май 2016 20:53
06 июнь 2016 21:13

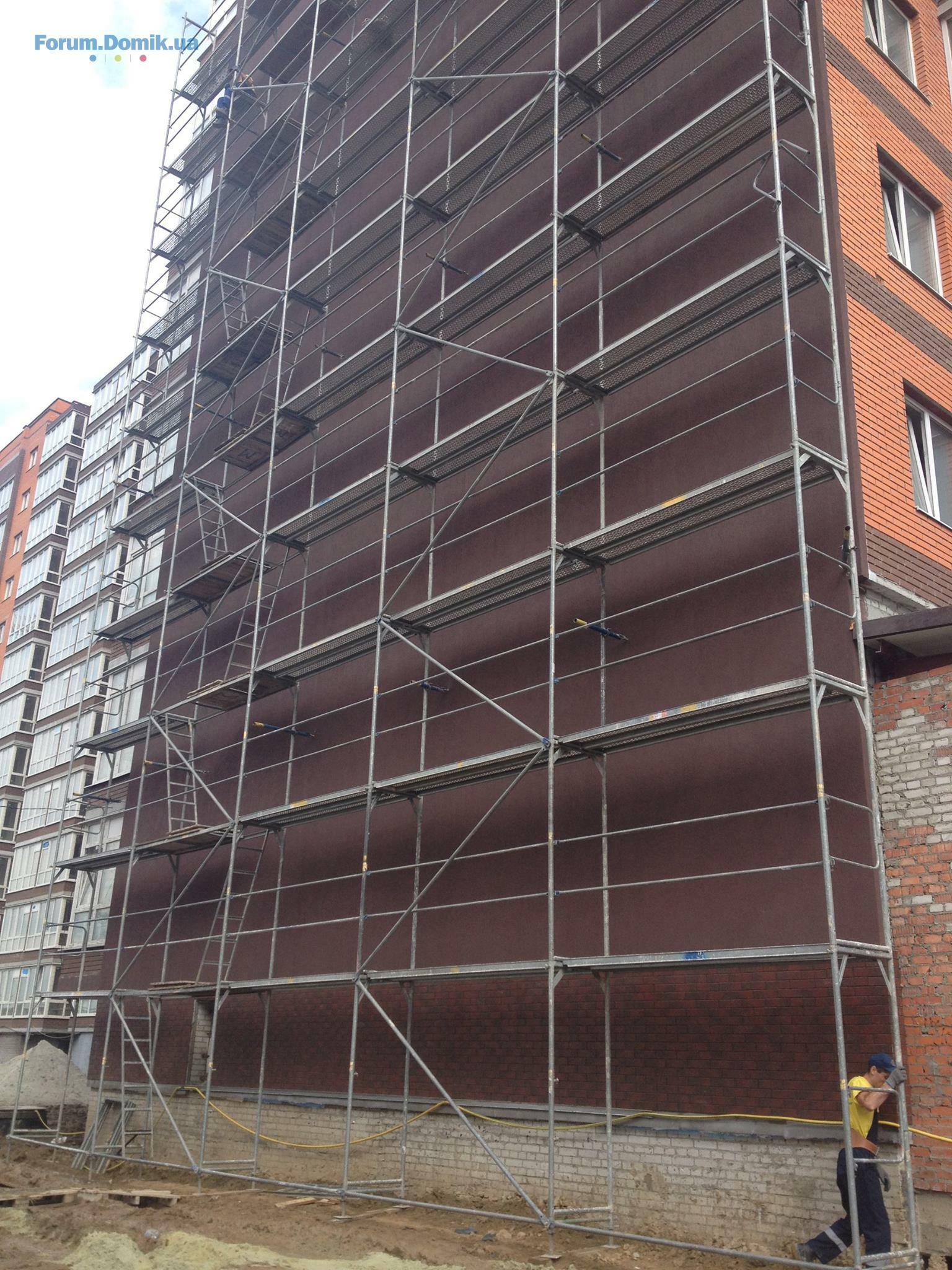

1-2 секція:завершують наносити малюнок на торцевій стіні 1 секції ,ведуться роботи по виправленню недоліків.
3 секція: ведеться робота над вхідною групою, гідроізолюють підвальний поверх, ведуться роботи по виправленню недоліків.
4 секція: підготовчі роботи по гідроізоляції першого поверху, кладуть плитку на загальних коридорах.
5 секція: ведеться будівництво 3- 4 поверх.
06 июнь 2016 21:14
14 июнь 2016 19:11

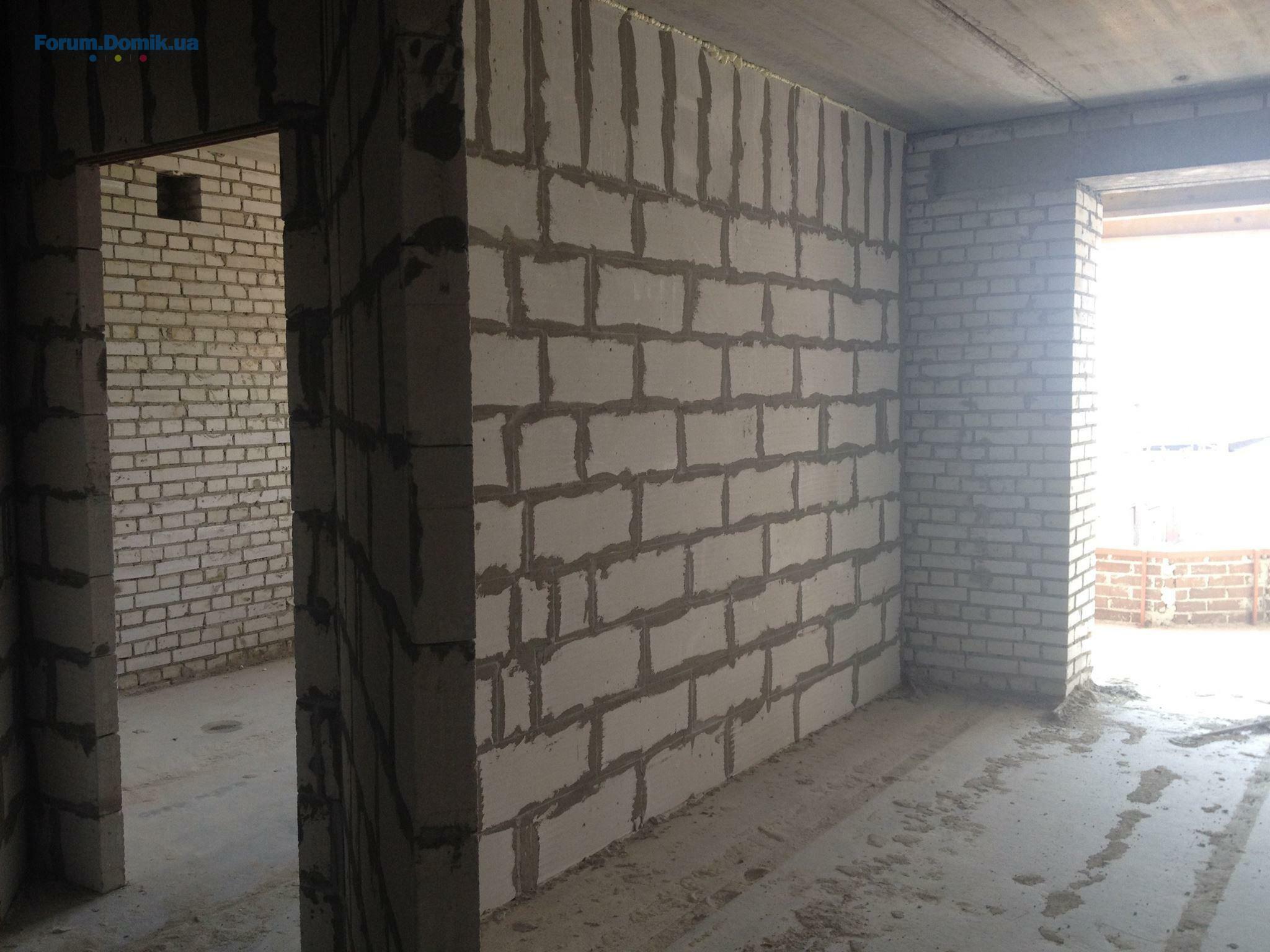

1-2 секція:ведуться роботи по виправленню недоліків.
3 секція: ведеться робота над вхідною групою, ведуться роботи по виправленню недоліків.
4 секція: ведеться робота по гідроізоляції першого поверху, кладуть плитку на загальних коридорах.
5 секція: ведеться будівництво 4 поверх.
26 июнь 2016 19:24

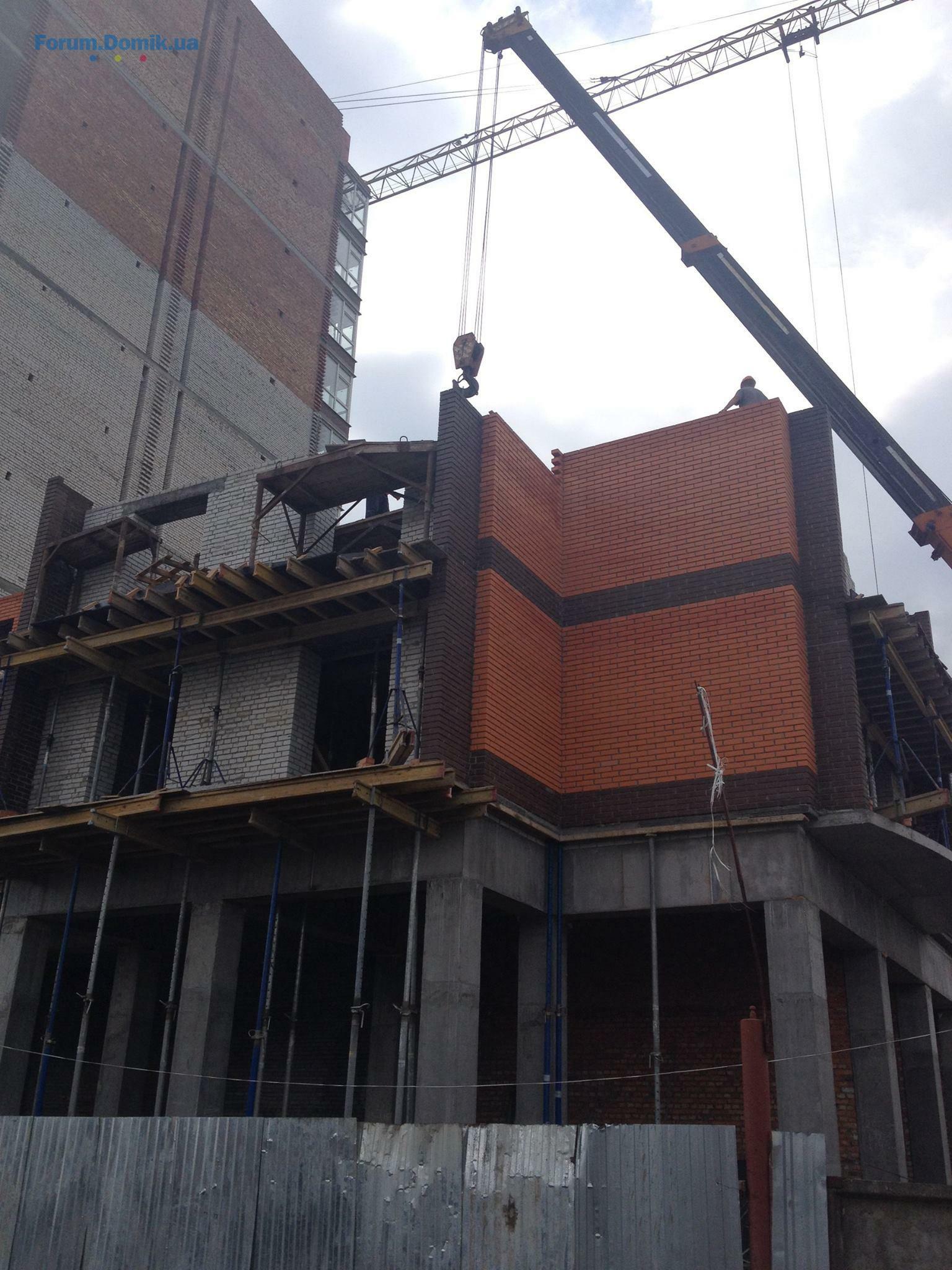

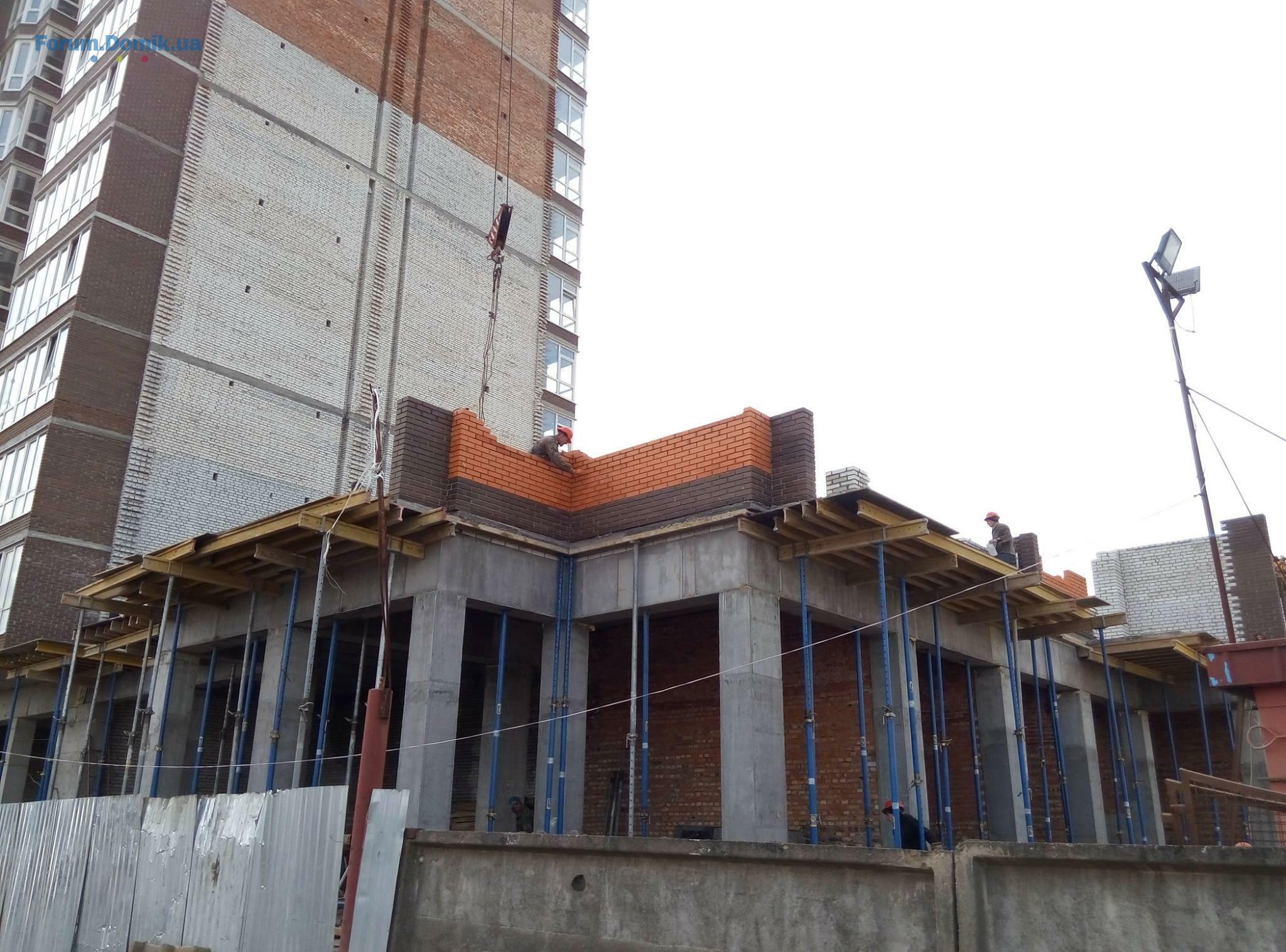

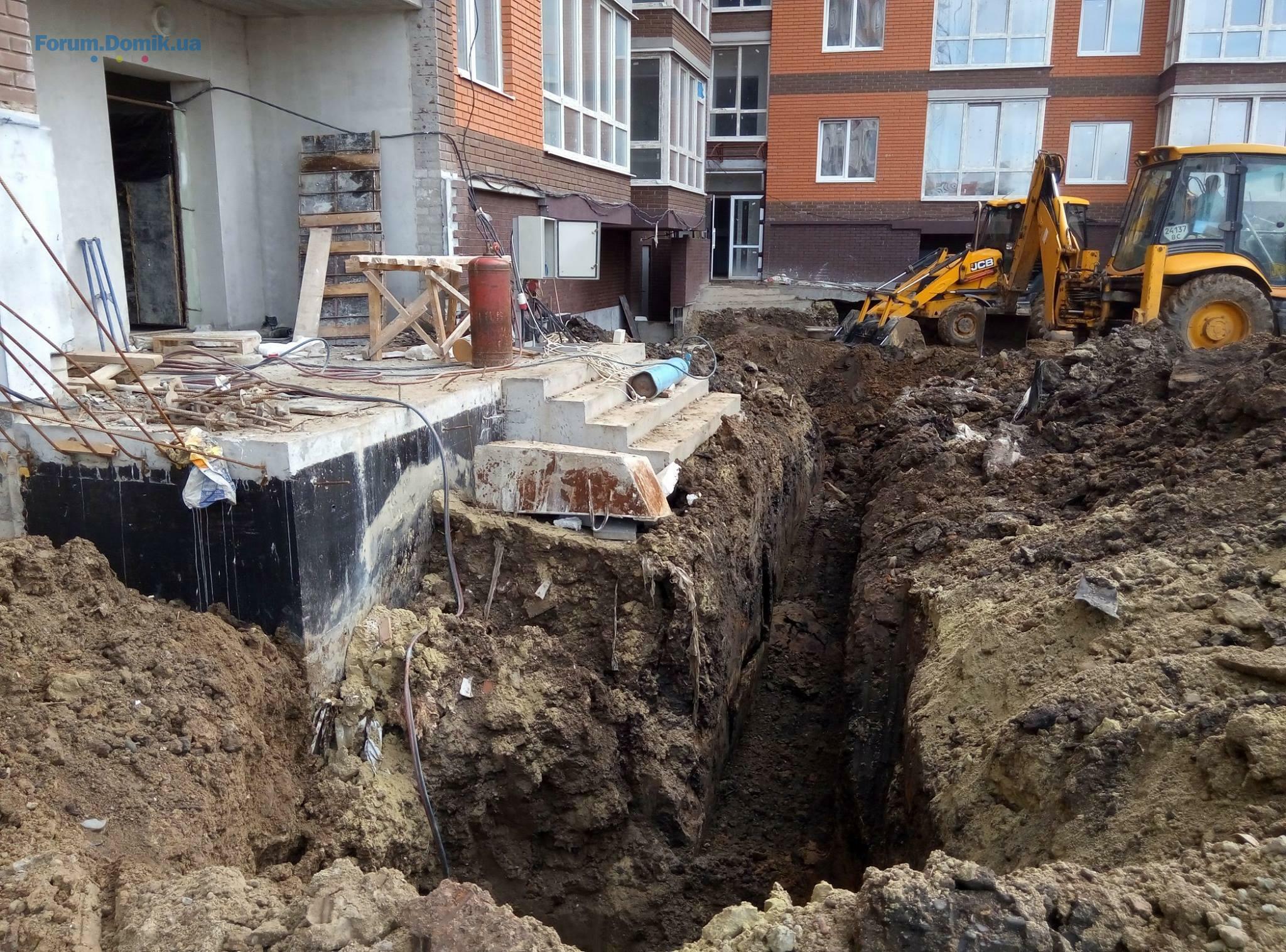

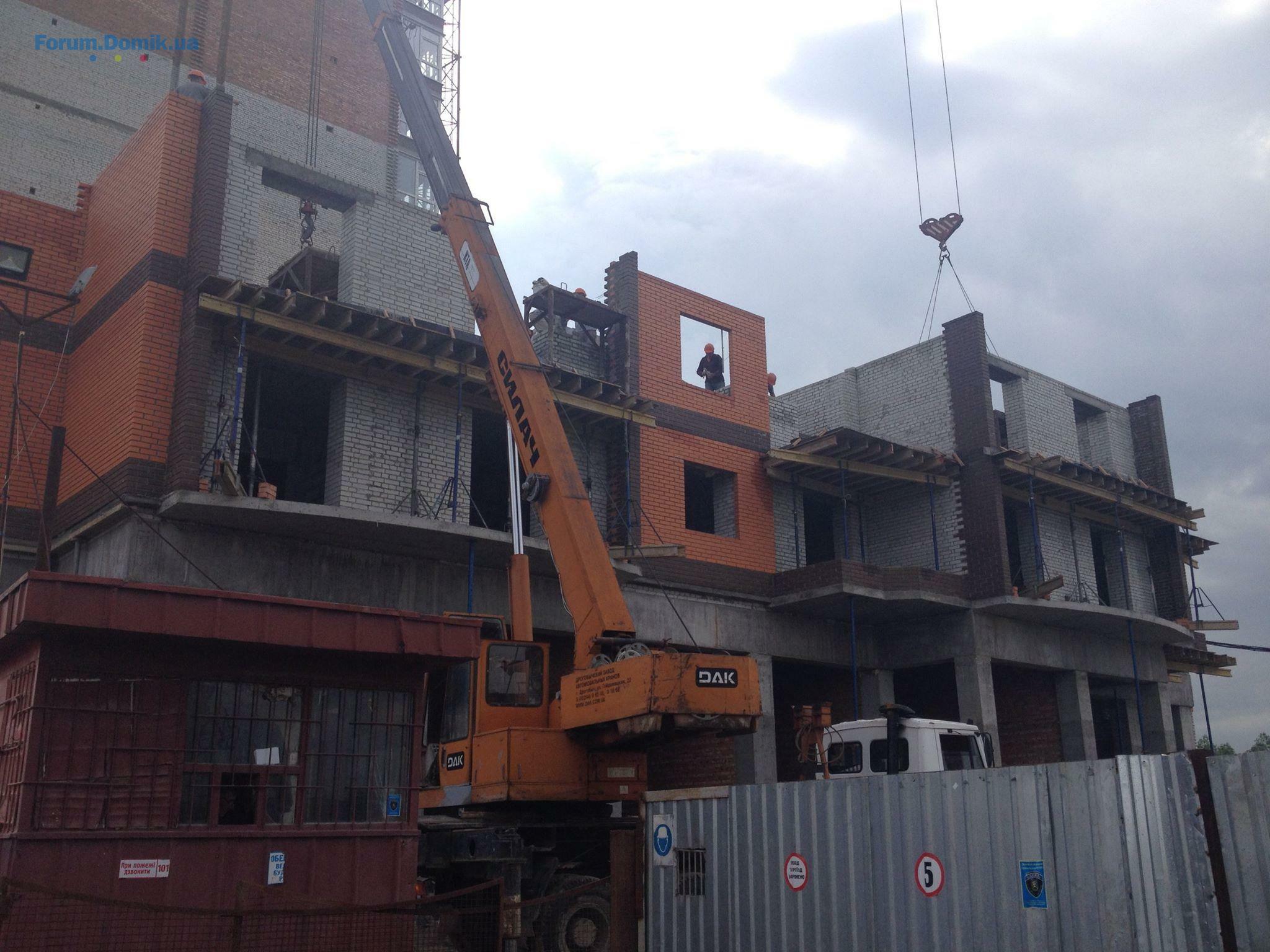

Підводять каналізацію до 3 секції.

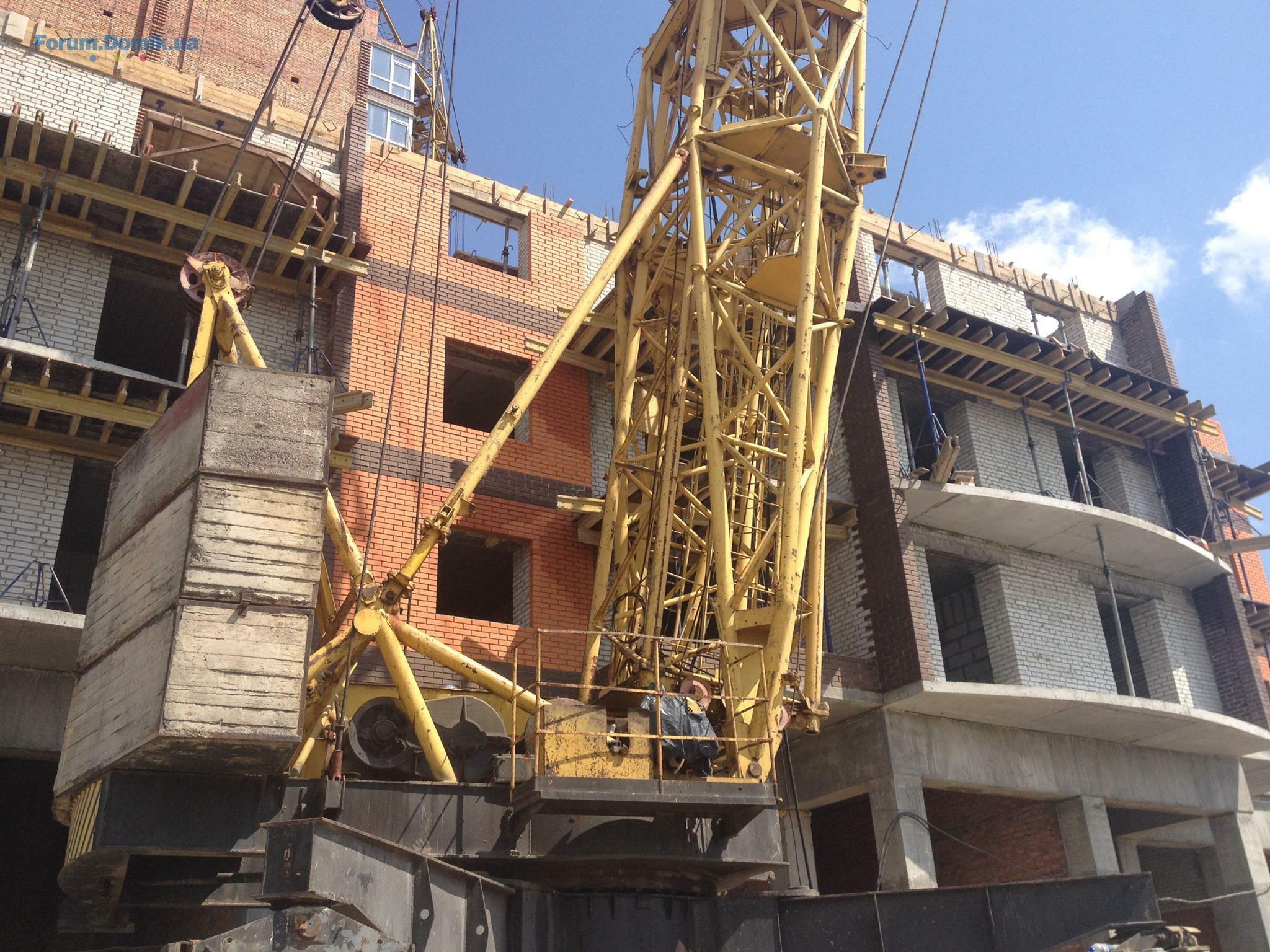

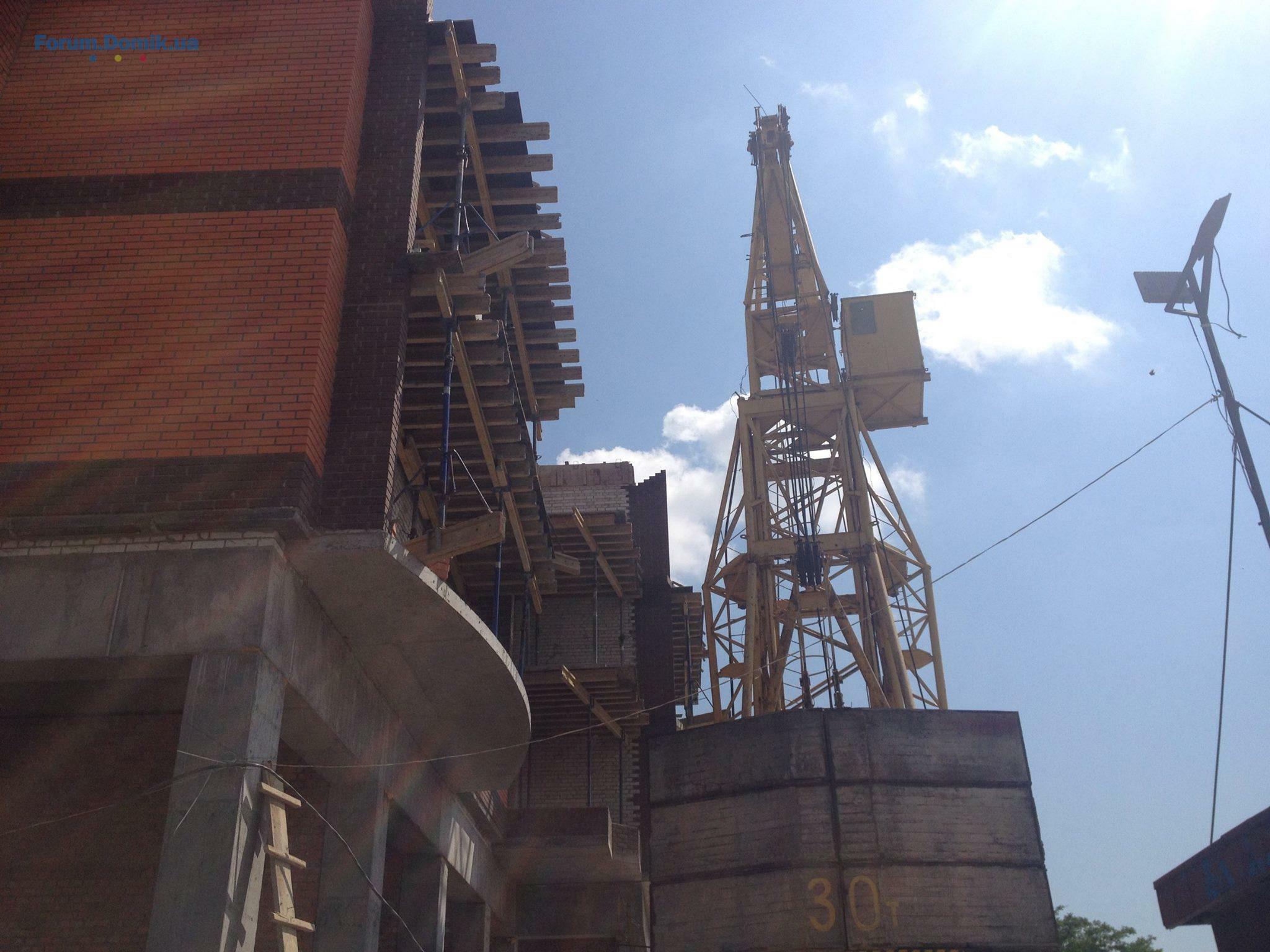

Демонтують кран від 4 секції. Ведуться роботи по гідроізоляції на 4 секції.

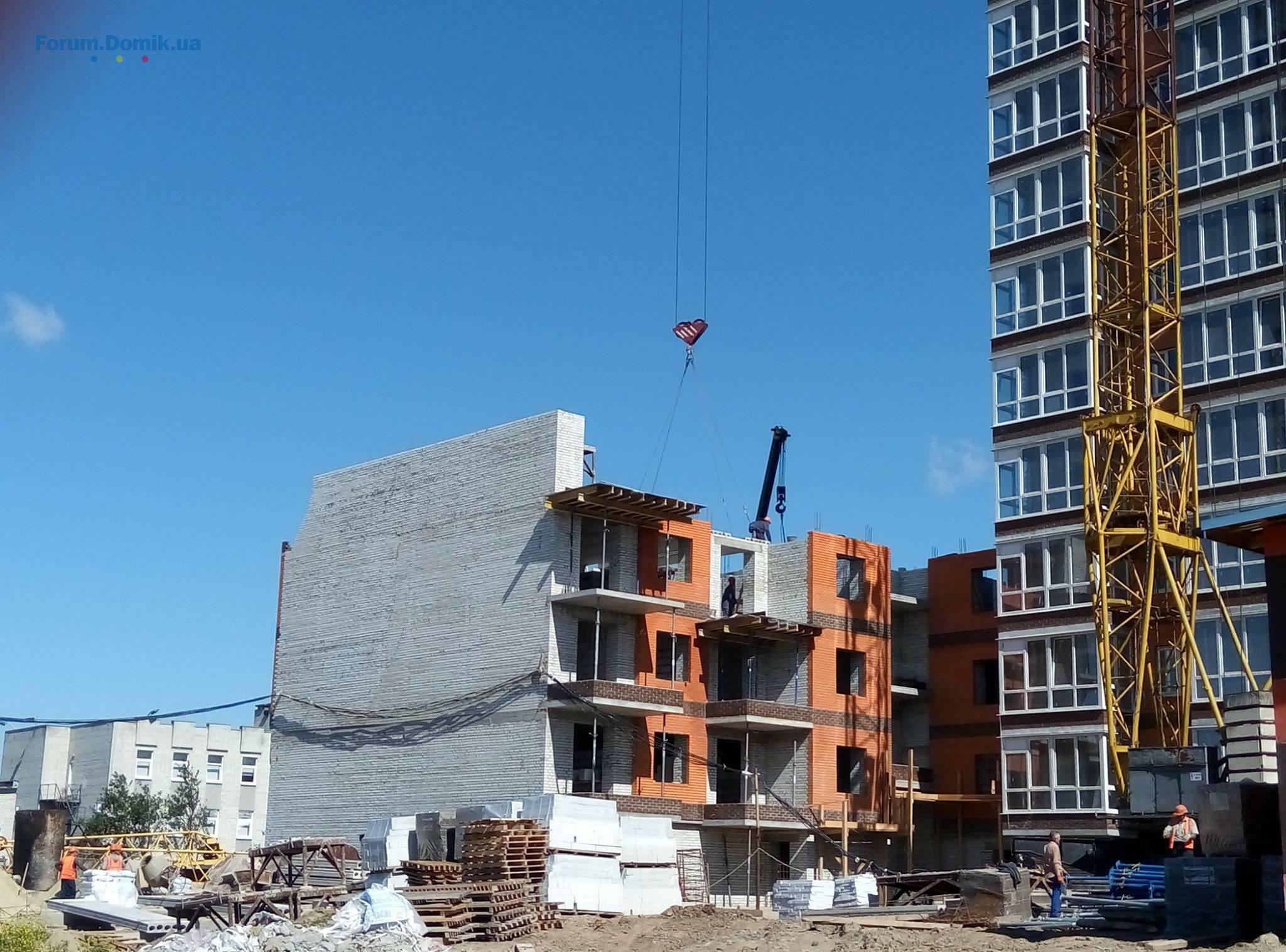

Монтують кран біля 5 секції. Почали зводити 5 поверх 5 секції.

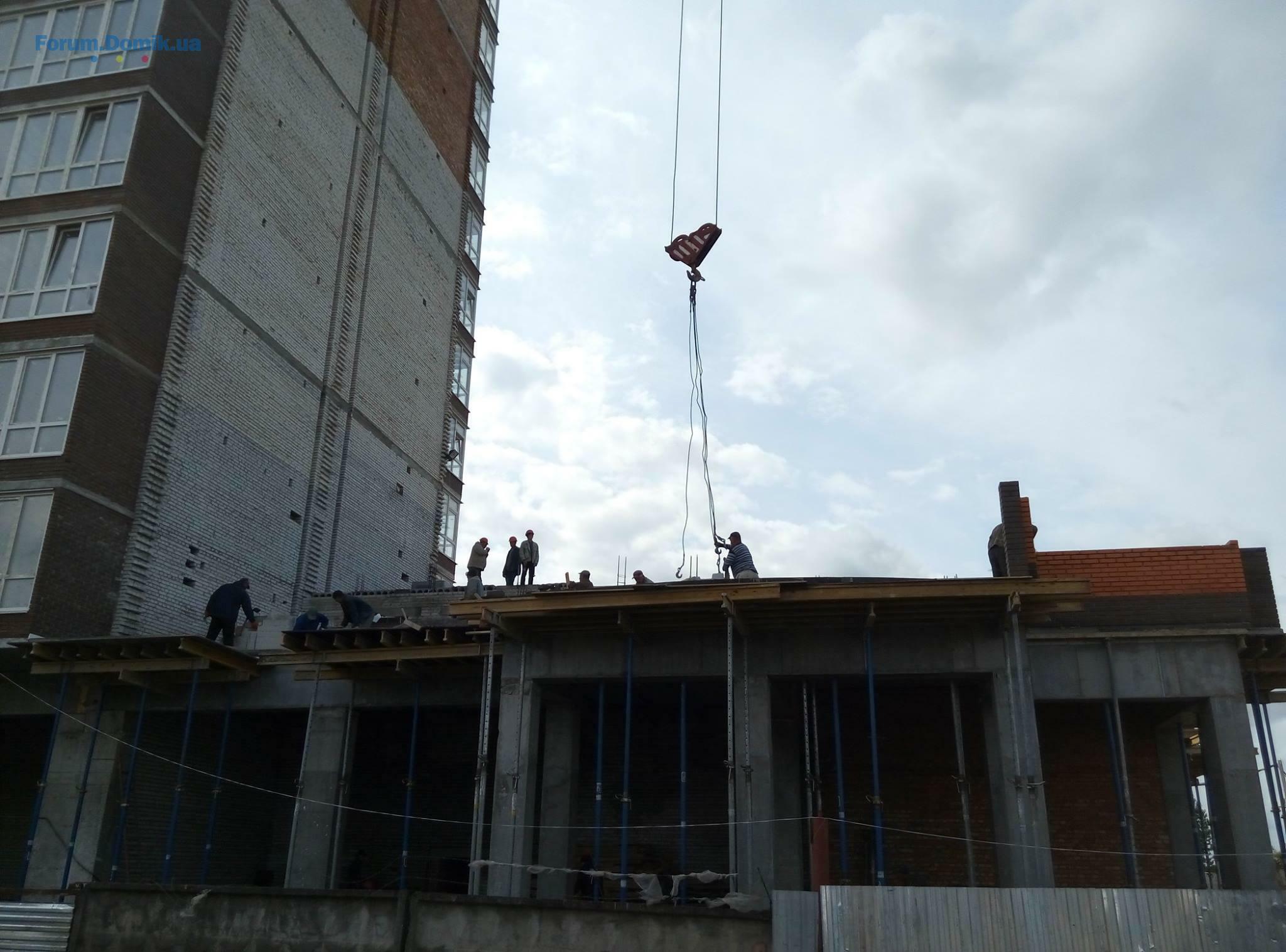

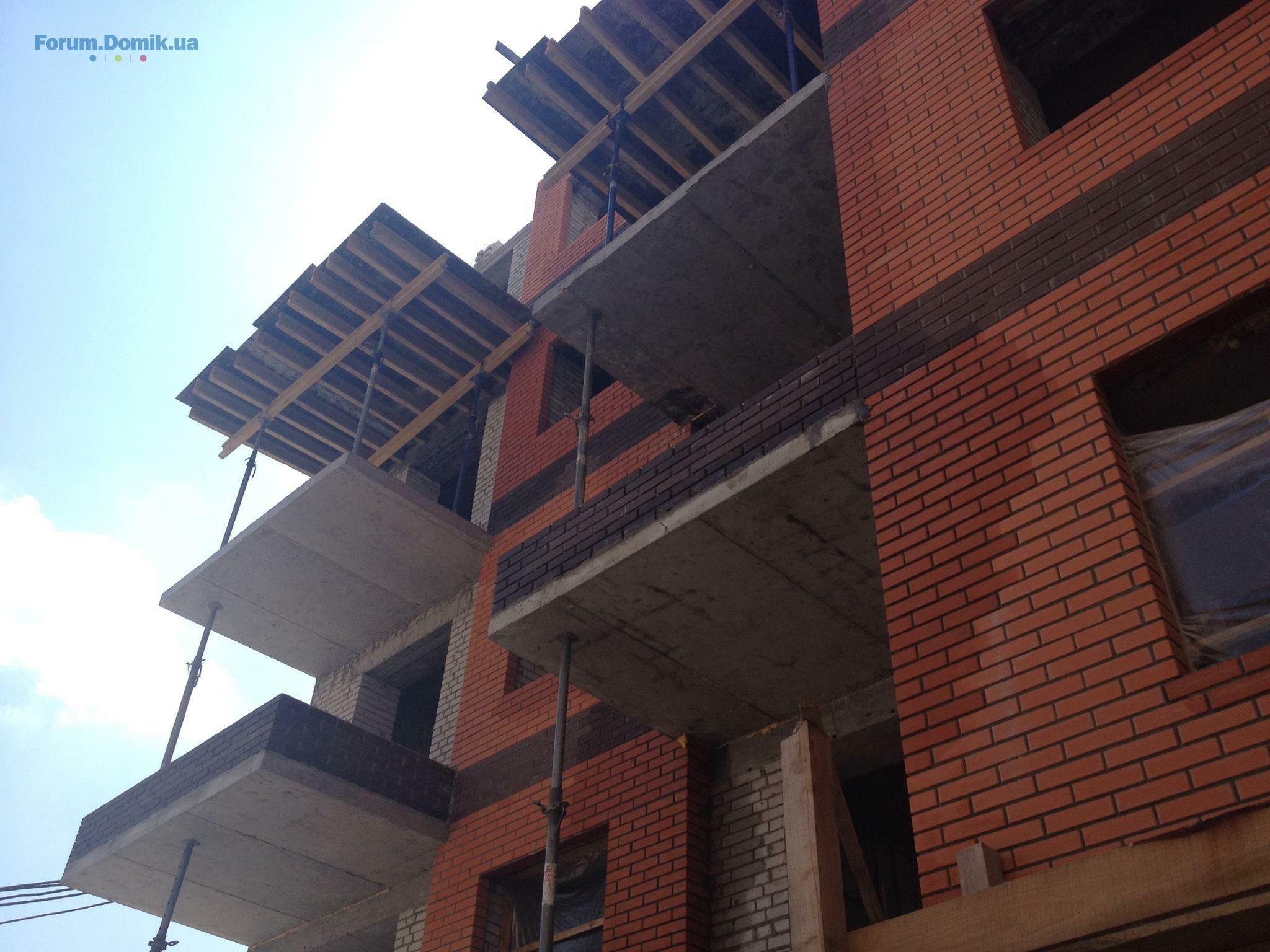

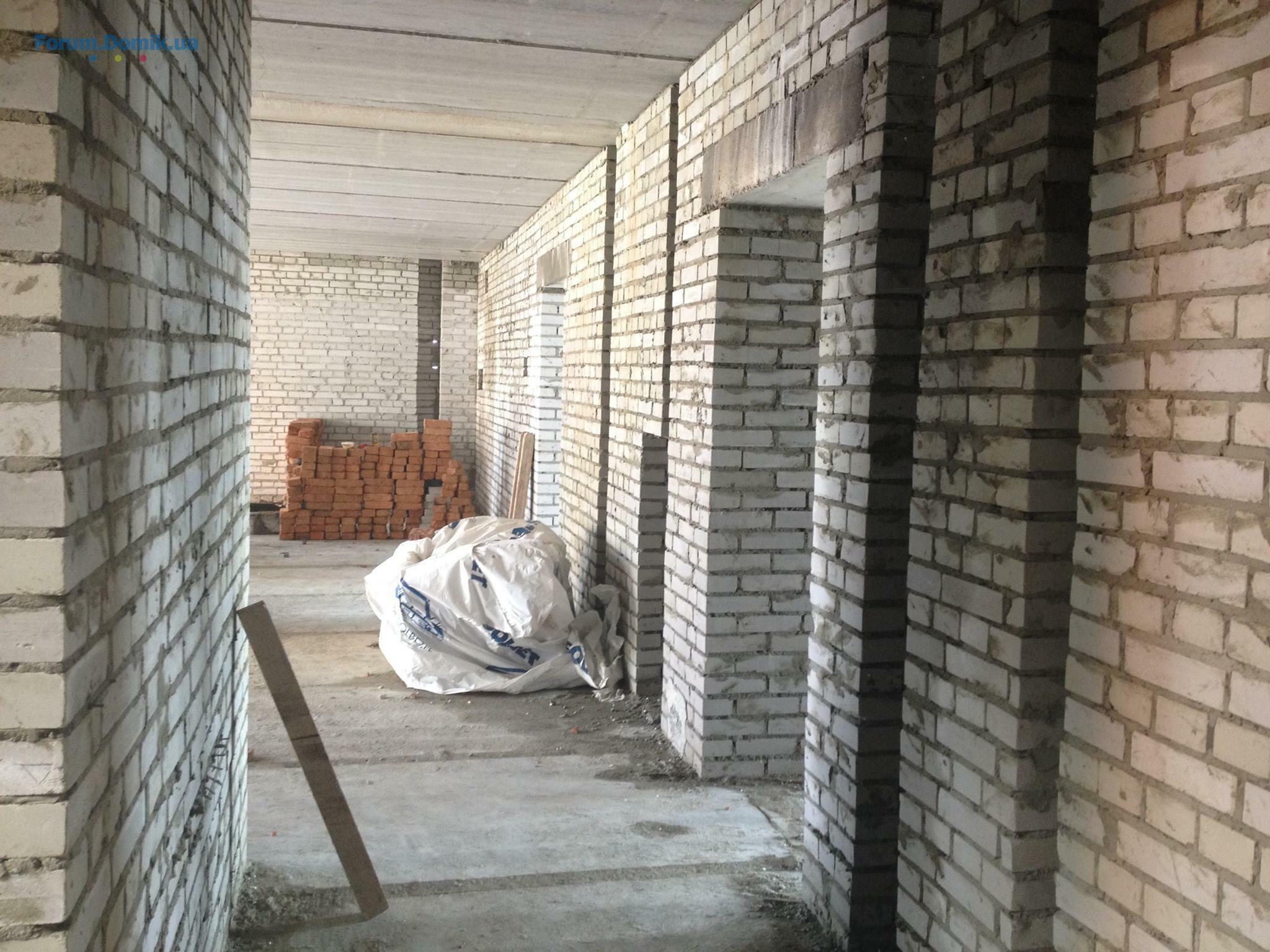

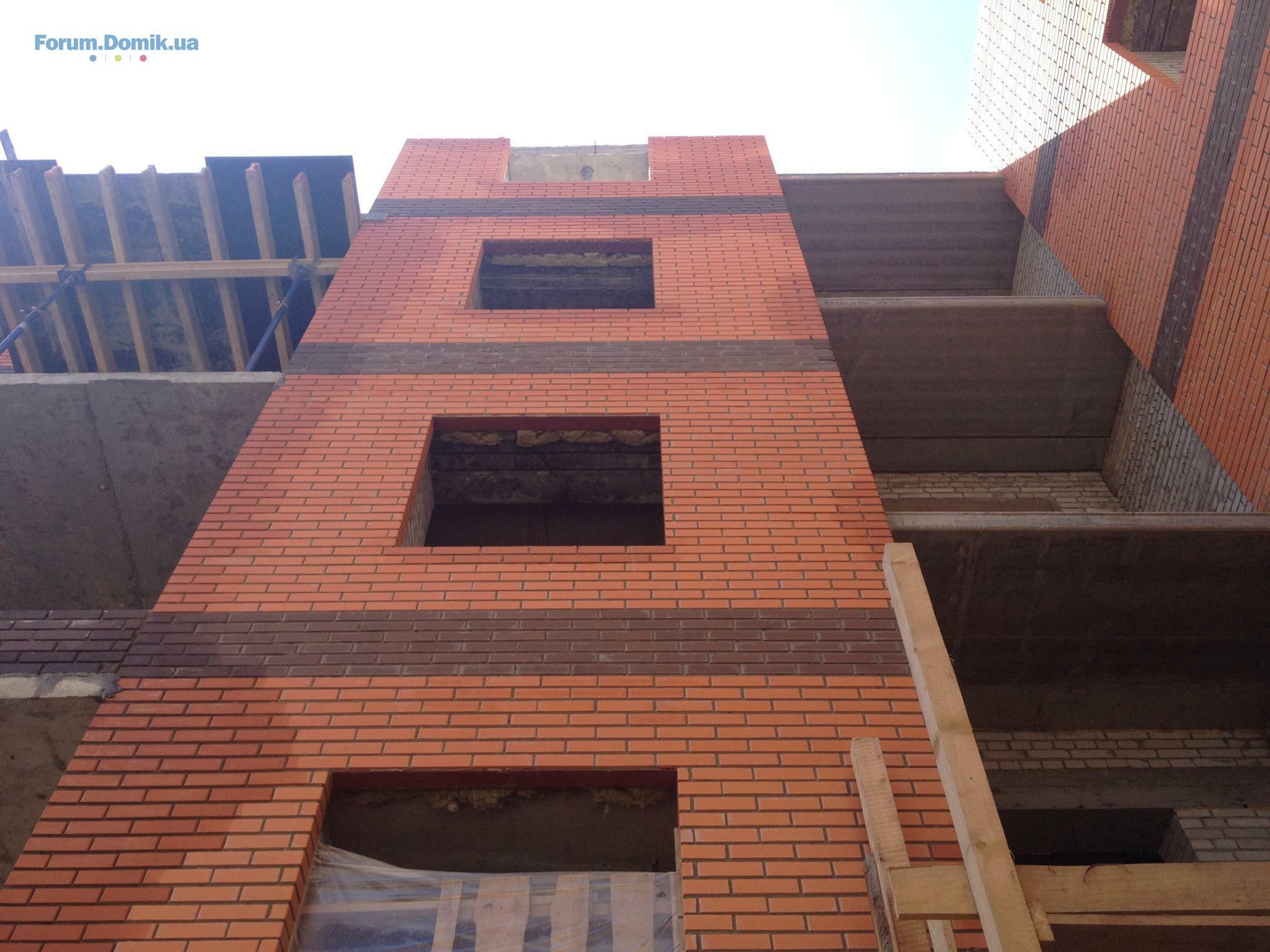

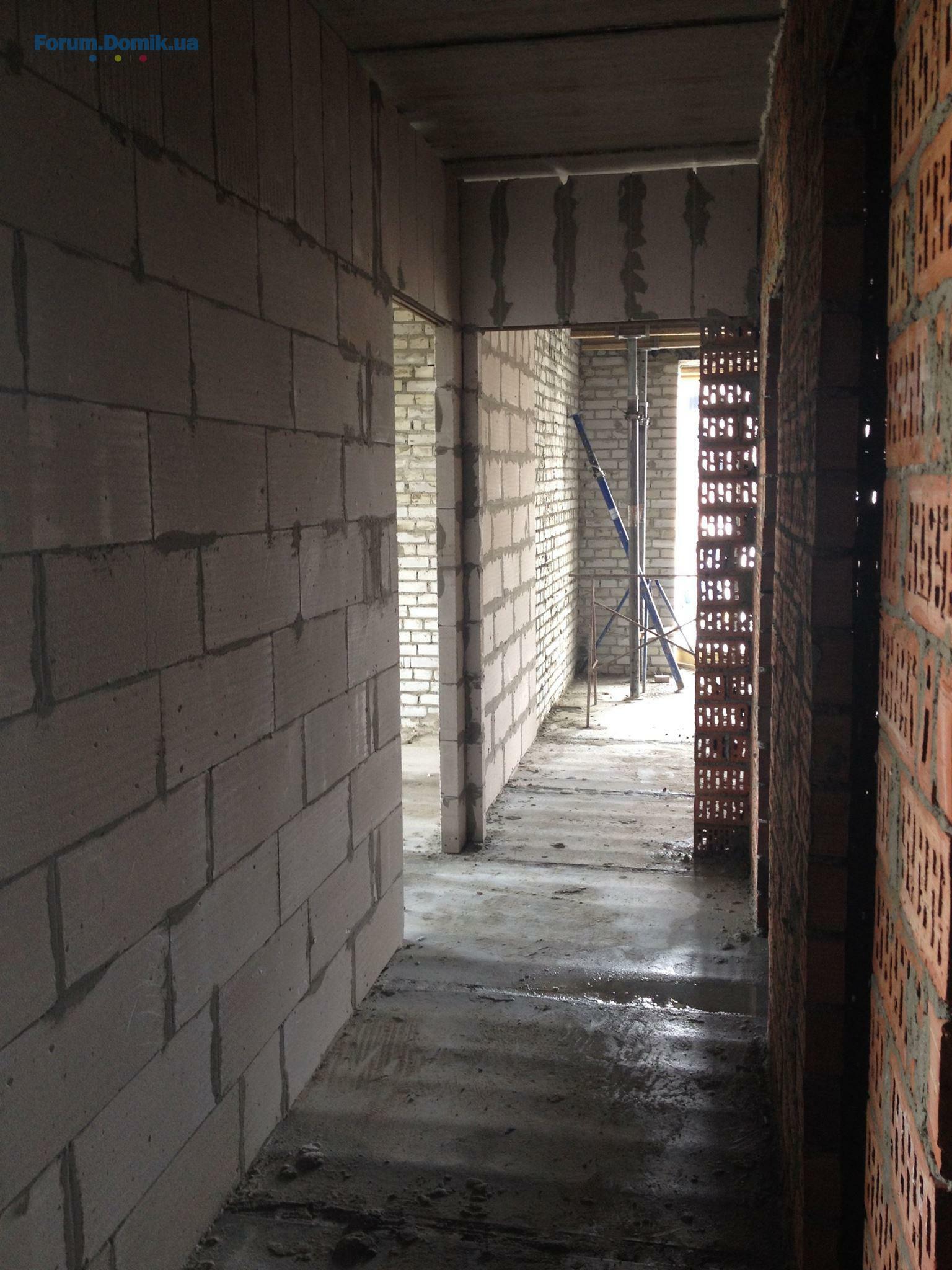

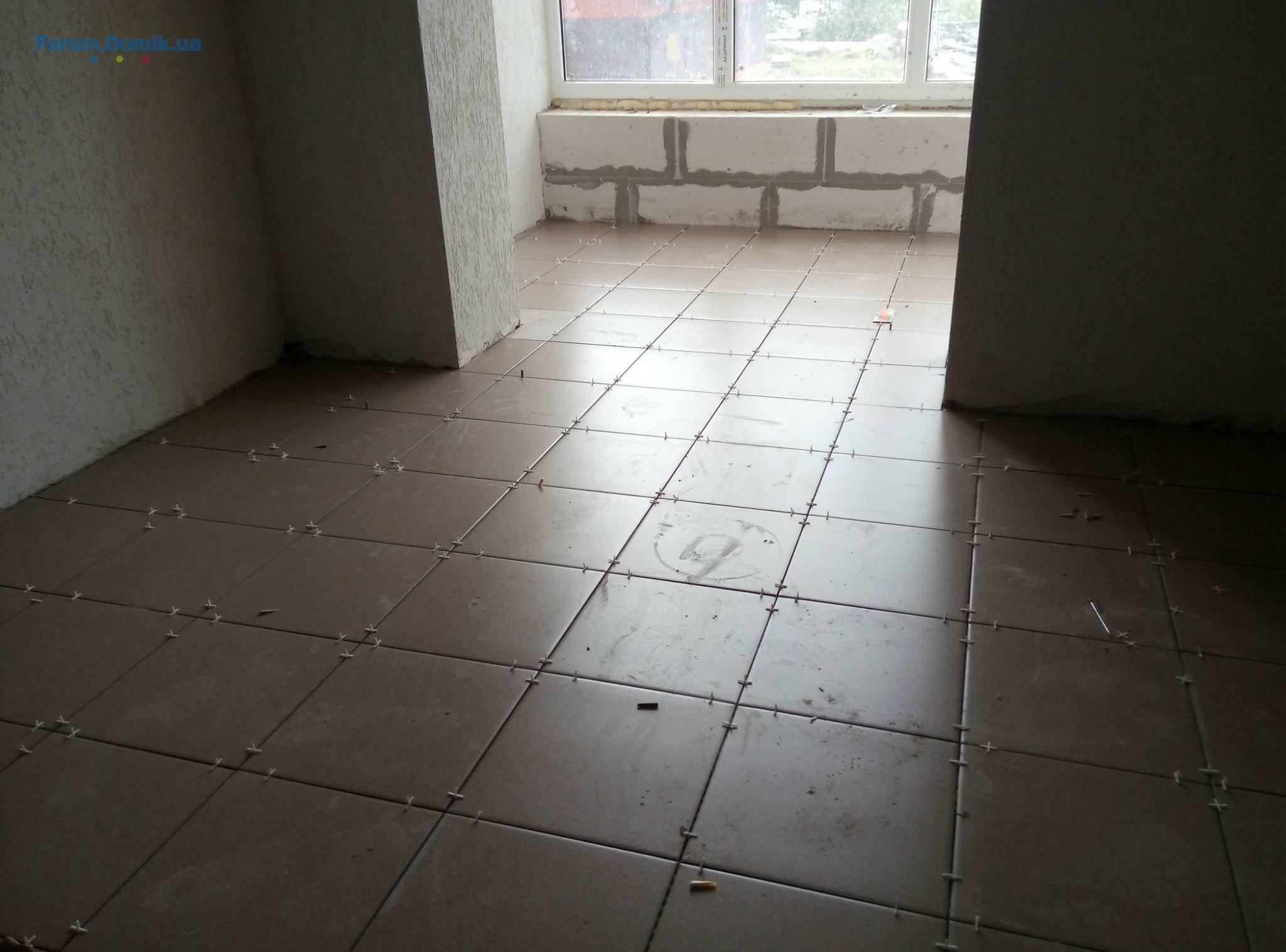

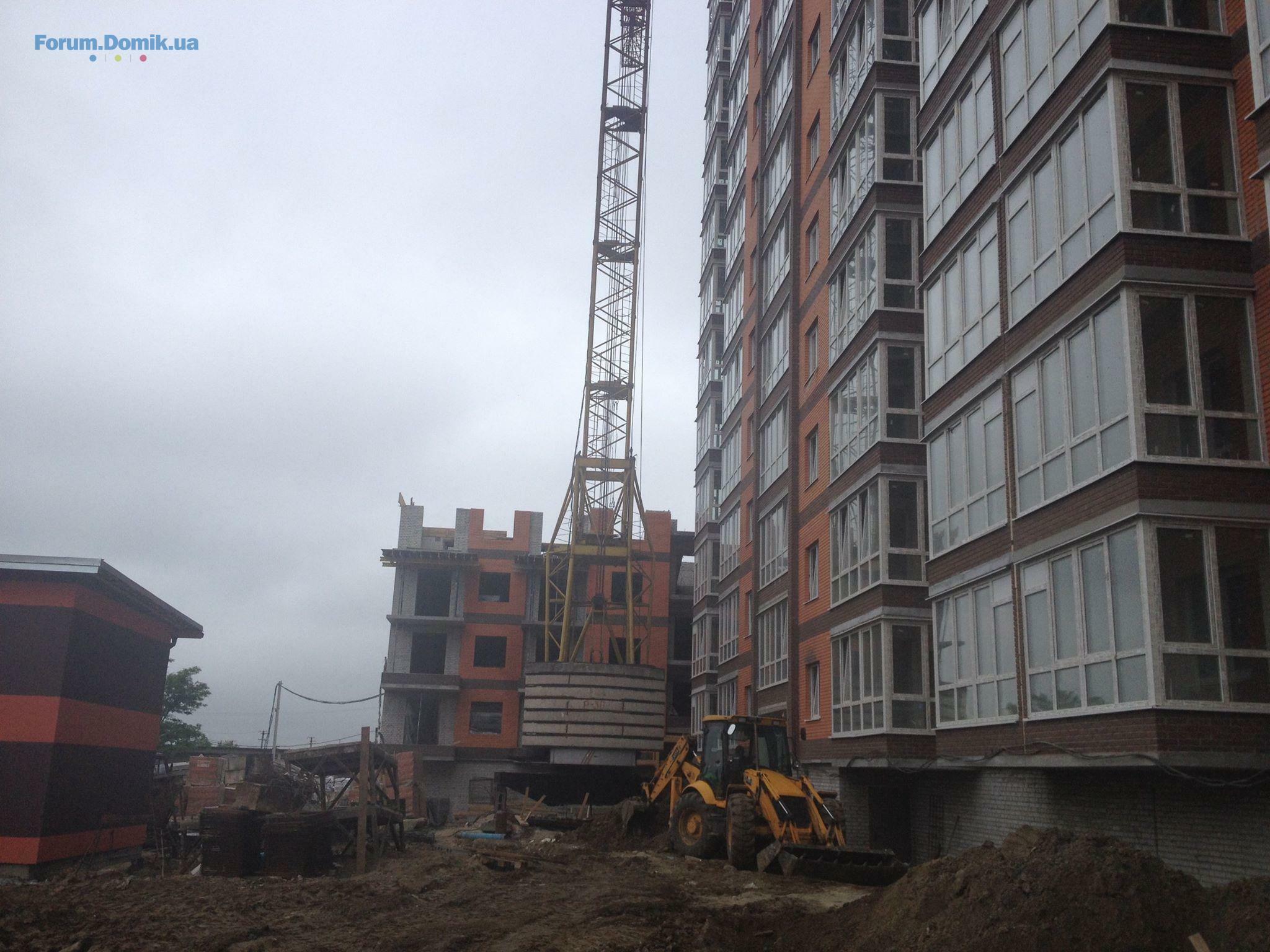

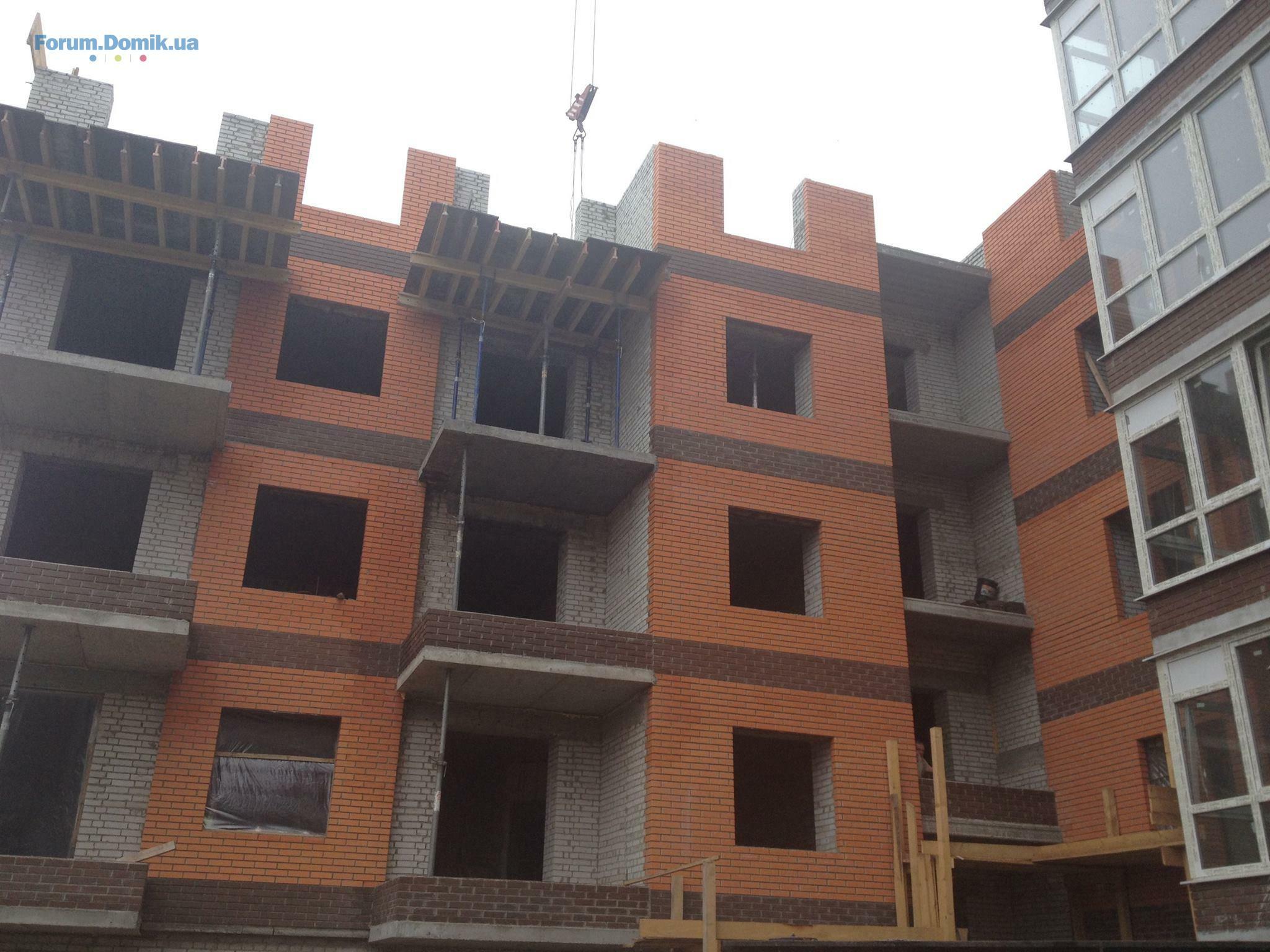

26 июнь 2016 19:24
Каталог відгуків про будинки Києва
Знайдіть свій будинок та розкажіть про нього. Що подобається, а що ні? Допоможіть тим хто шукає житло
Подробнее
1
Каталог відгуків про будинки Києва
Знайдіть свій будинок та розкажіть про нього. Що подобається, а що ні? Допоможіть тим хто шукає житло
Подробнее
