Хід будівництва станом на 30.09.2021
Будинок 1
виконано
- пристрій газобетонних перегородок "зовнішніх" стін 22-го поверху;
- пристрій перегородок "внутрішніх" стін місць загального користування 10-14-й поверх;

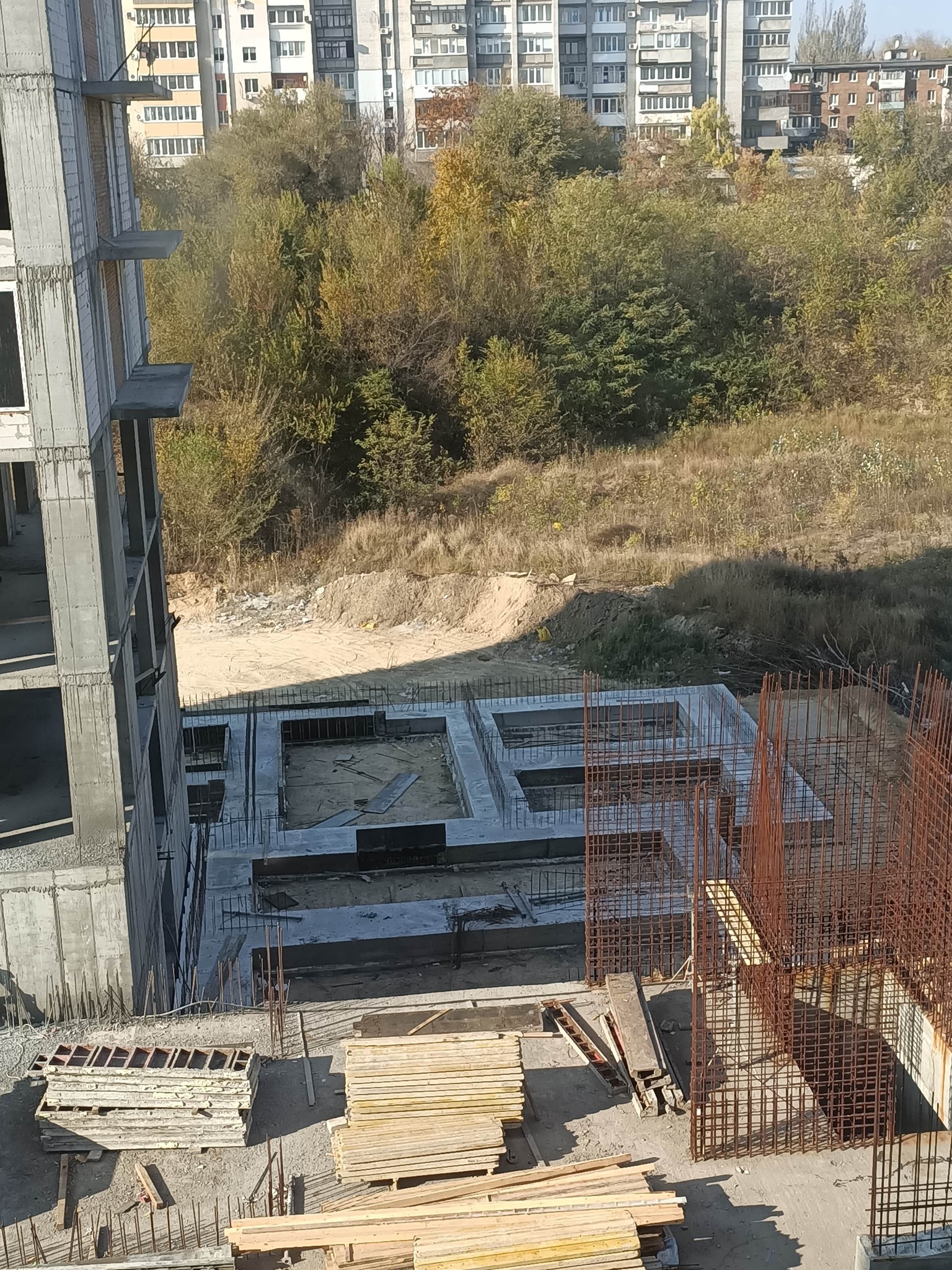

- установка вікон з 15 по 20 поверх;
виконується
- пристрій перегородок "внутрішніх" стін місць загального користування 15-22-й поверх;
- установка вікон 21, 22 поверх;
- роботи з утеплення фасаду мінеральною ватою;
- облаштування покрівлі;
- монтаж вантажного ліфта;

Дім 2
виконано
- установка вікон 5 поверху;
- пристрій газобетонних перегородок "зовнішніх" стін 12-го поверху;
- пристрій перегородок "внутрішніх" стін місць загального користування 6-10-й поверх;
- монтаж плити перекриття 21-го поверху (армування; бетонування);
- монтаж стін / колон 22-го поверху (армування, бетонування);
- монтаж плити перекриття 22-го поверху (армування; бетонування);
виконується
- монтаж / установка вентиляційних каналів;
- монтаж / установка сходових маршів;
- пристрій перегородок "внутрішніх" стін місць загального користування 11-12-й поверх;
- пристрій газобетонних перегородок "зовнішніх" стін 13-го поверху;
- монтаж стін машинного відділення ліфтів на покрівлі (армування; бетонування);
- монтаж парапету покрівлі (армування, бетонування);


04 ноя 2021 09:49

Хід будівництва станом на 31.10.2021

Будинок 1

виконано

- встановлення вікон 21, 22 поверх;

- облаштування покрівлі;

- Монтаж вантажного ліфта;

виконується

- влаштування перегородок "внутрішніх" стін місць загального користування 15-22-й поверх;

- роботи з утеплення фасаду мінеральною ватою;


Дім 2

виконано

- встановлення вікон 6,7 поверху;

- влаштування газобетонних перегородок "зовнішніх" стін 13-го поверху;

- влаштування перегородок "внутрішніх" стін місць загального користування 11-13 поверх;

- монтаж парапету покрівлі (армування, бетонування);

виконується

- монтаж/установка вентиляційних каналів;

- монтаж/установка сходових маршів;

- встановлення вікон 4-го поверху;

- влаштування перегородок "внутрішніх" стін місць загального користування 14-й поверх;

- влаштування газобетонних перегородок "зовнішніх" стін 14-го поверху;

- монтаж стінок машинного відділення ліфтів на покрівлі (армування; бетонування);



02 дек 2021 10:06
Хід будівництва станом на 30.11.2021

Будинок 1

виконується

- влаштування перегородок "внутрішніх" стін місць загального користування 15-22-й поверх;

- монтаж пасажирських ліфтів;

- монтаж внутрішніх систем водопостачання та опалення;

- монтаж внутрішніх систем електропостачання;

- роботи з утеплення фасаду мінеральною ватою;

- монтаж зовнішніх мереж водопостачання та опалення;



Будинок 2

виконано

- монтаж/установка вентиляційних каналів;

- монтаж/установка сходових маршів;

- встановлення вікон 4, 8 поверхи;

- влаштування газобетонних перегородок "зовнішніх" стін 14-го поверху;

- влаштування перегородок "внутрішніх" стін місць загального користування 14-го поверху;

виконується

- встановлення вікон 9, 11 поверху;

- влаштування перегородок "внутрішніх" стін місць загального користування 15-го поверх;

- влаштування газобетонних перегородок "зовнішніх" стін 15-го поверху;

- монтаж стін машинного відділення ліфтів на покрівлі (армування; бетонування);

- монолітні роботи між будинок 1 та будинок 2 у приміщенні "фітнес";

- монолітні роботи "ТП";


02 фев 2022 11:14

Перебіг будівництва станом на 31.01.2022


Дім 1
виконано

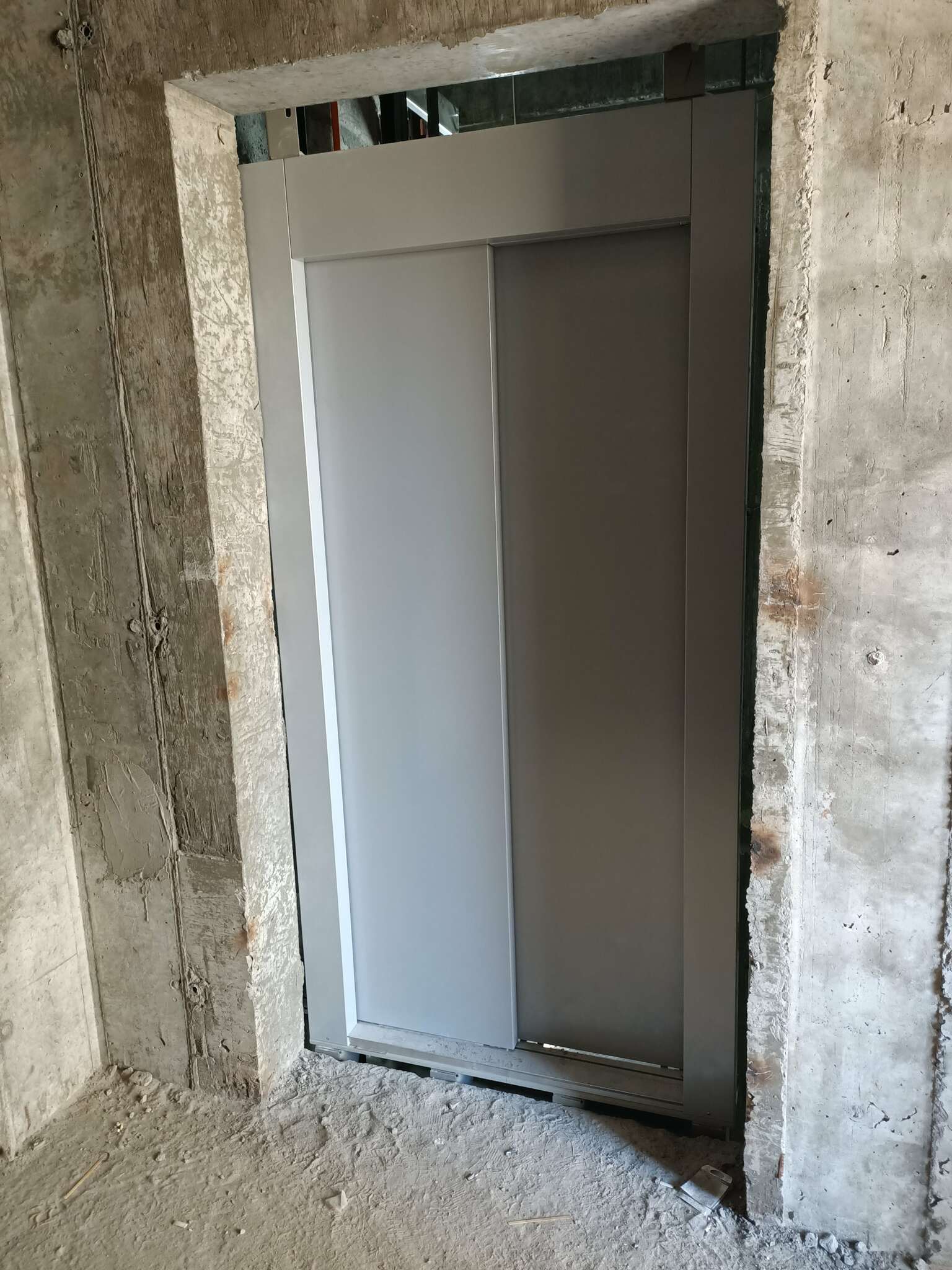

- монтаж першого пасажирського ліфта;
- монтаж перил на сходових маршах;
виконується
- влаштування перегородок "внутрішніх" стін місць загального користування 19-22 поверх;
- монтаж другого пасажирського ліфта;
- монтаж внутрішніх систем водопостачання та опалення;
- монтаж внутрішніх систем електропостачання;
- монтаж внутрішніх систем димовидалення та оповіщення про пожежу;

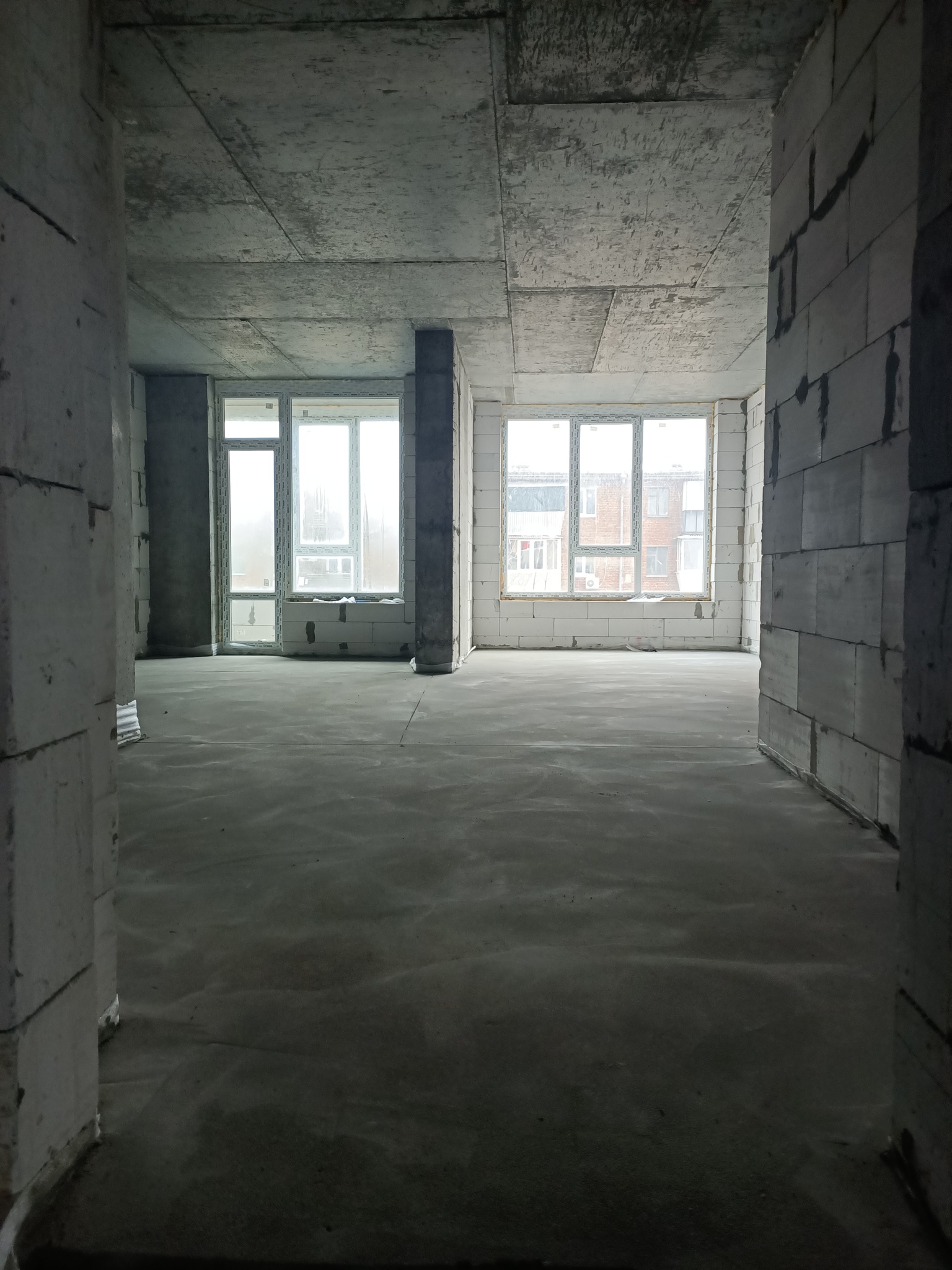

- поверхове облаштування стяжки у квартирах та місцях загального користування;
- роботи з утеплення фасаду мінеральною ватою та фарбування фасаду;
- монтаж зовнішніх мереж водопостачання та опалення;
- монтаж систем пожежогасіння та димовидалення у підземному паркінгу;

Дім 2
виконано
- встановлення вікон на 16 та 18 поверхах;
- влаштування газобетонних перегородок "зовнішніх" та "внутрішніх" стін 18-го поверху;
- монтаж стін машинного відділення ліфтів на покрівлі (армування; бетонування)
виконується
- влаштування перегородок "зовнішніх" та "внутрішніх" стін місць загального користування на 16 та 17 поверхах;
- монолітні роботи між будинок 1 та будинок 2 у приміщенні "фітнес";
- монолітні роботи "ТП";

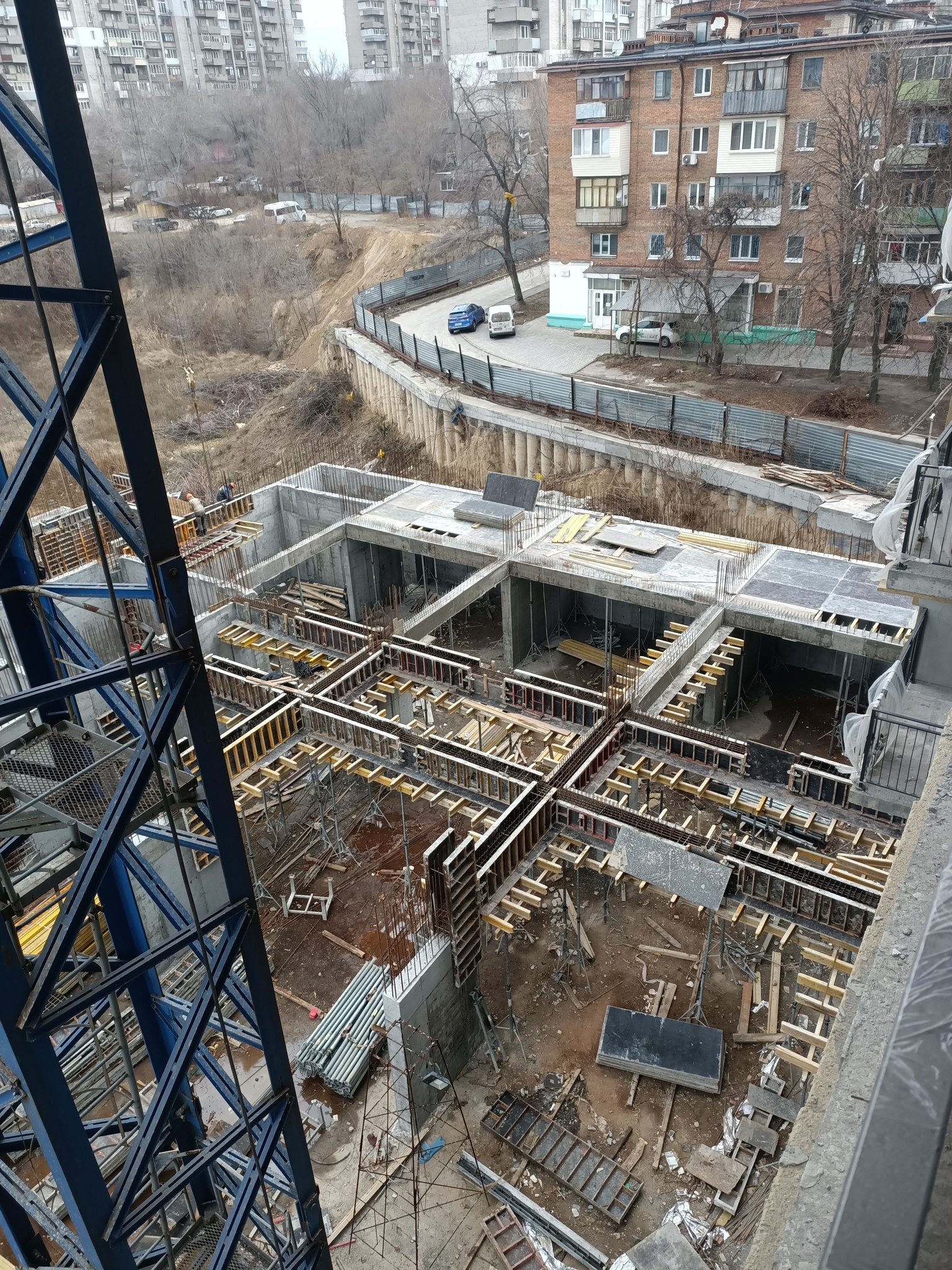

- роботи з зворотного засипання ґрунтом котловану;


Розміщення оголошень на ТОП 30 сайтів нерухомості
Заощаджуйте час на подачу оголошень та аналіз результатів
Подробнее
Розміщення оголошень на ТОП 30 сайтів нерухомості
Заощаджуйте час на подачу оголошень та аналіз результатів
Подробнее
