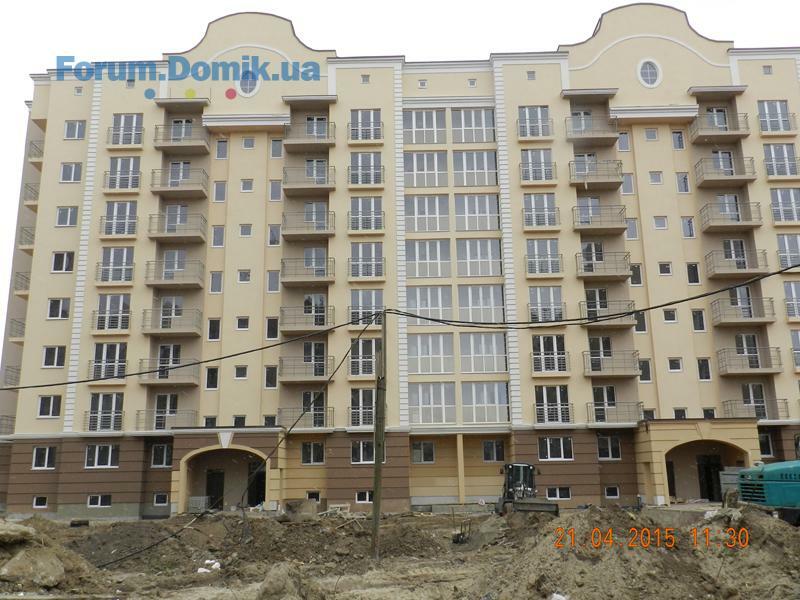

21 апр 2015 19:42
Дом №5
21 апр 2015 19:42
Дом №6
21 апр 2015 19:43
Дом №7
21 апр 2015 19:45
Дом №2-2
21 апр 2015 19:45
С 22.04.2015 начинается продажа квартир в доме №2/2, площадью от 43,83 м2 до 84,09 м2.
Цена - от 13 490 грн/м2.
22 апр 2015 20:38

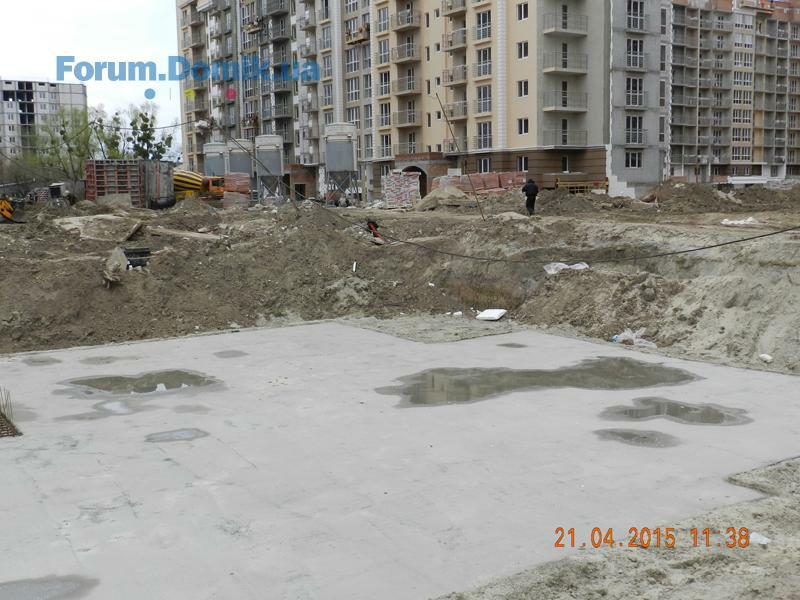

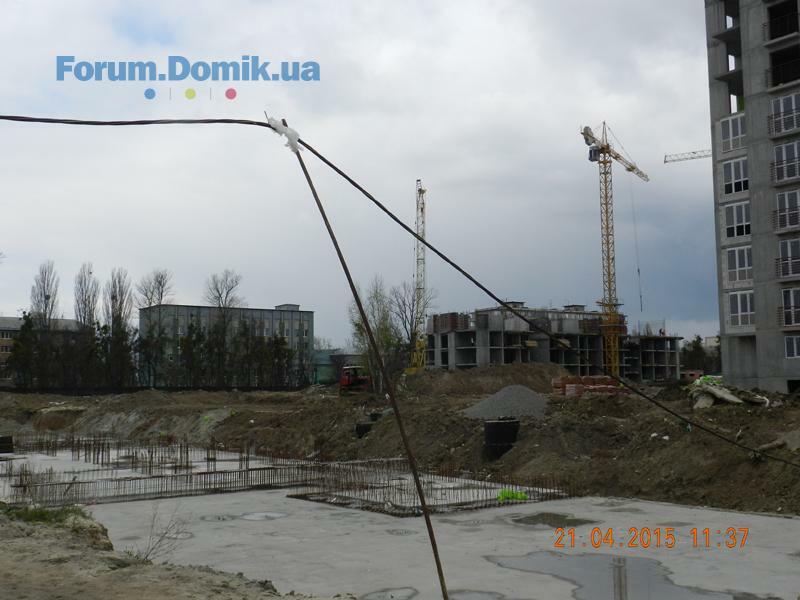

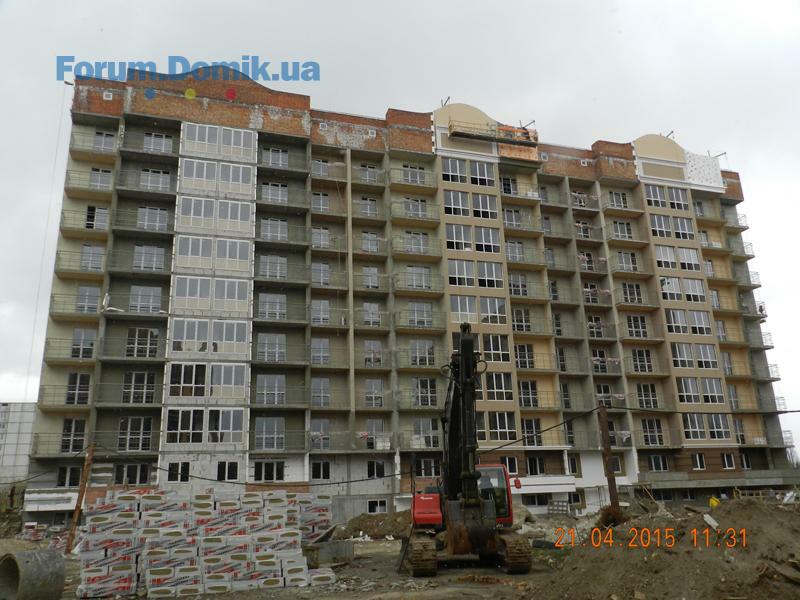

По состоянию на 21.04.2015.

Общие работы:
- устройство наружных сетей ВК
- устройство наружных теплосетей
- устройство наружных сетей электрообеспечения

В доме №6
- проводятся работы по устройству внутренних инженерных сетей
- монтаж батарей в квартирах
- начало работ по монтажу лифтового оборудования
- окраска декоративной отделки в МОПах.
22 апр 2015 20:39
В доме №7
- проводятся работы по устройству внутренних инженерных сетей
- проводятся работы по устройству отделки МОПов
- устройство напольной плитки в МОПах .

В доме №4
- монтаж поквартирной разводки электросетей
- монтаж поквартирной разводки отопления и водопровода
- оштукатуривание стен в квартирах и МОПах
- устройство стяжки полов в квартирах и МОПах
- утепление фасадов здания
- нанесение декоративной штукатурки на фасад здания.
22 апр 2015 20:39

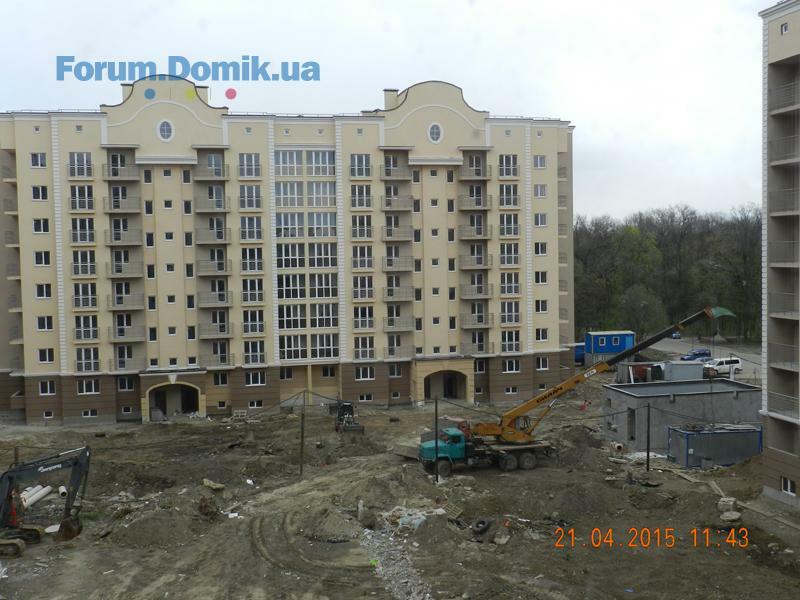

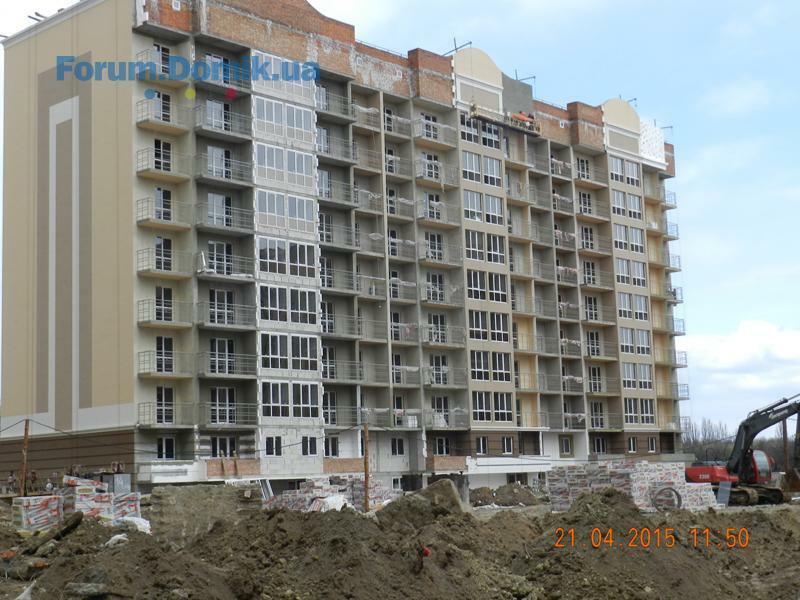

В доме №5
- монтаж окон
- утепление фасадов здания
- работы по устройству теплой стяжки балконов
- нанесение декоративной штукатурки на фасад здания
- монтаж поквартирной разводки электросетей
- подготовка к оштукатуриванию в квартирах и МОПах.

В доме №3
- ведутся работы по устройству плиты перекрытия над техэтажом 1 секции
- ведутся работы по устройству машинного отделения 3 секции кровли
- кладка газоблока

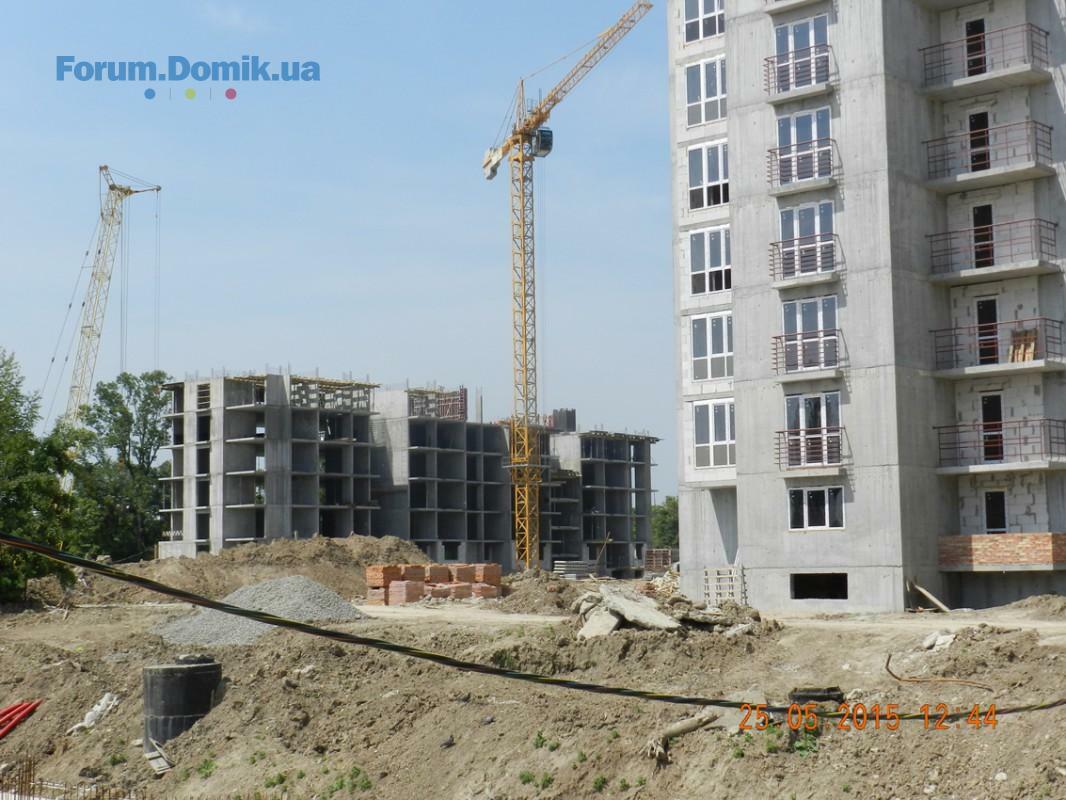

- кладка кирпича
- монтаж окон.
22 апр 2015 20:39
В доме 1/2

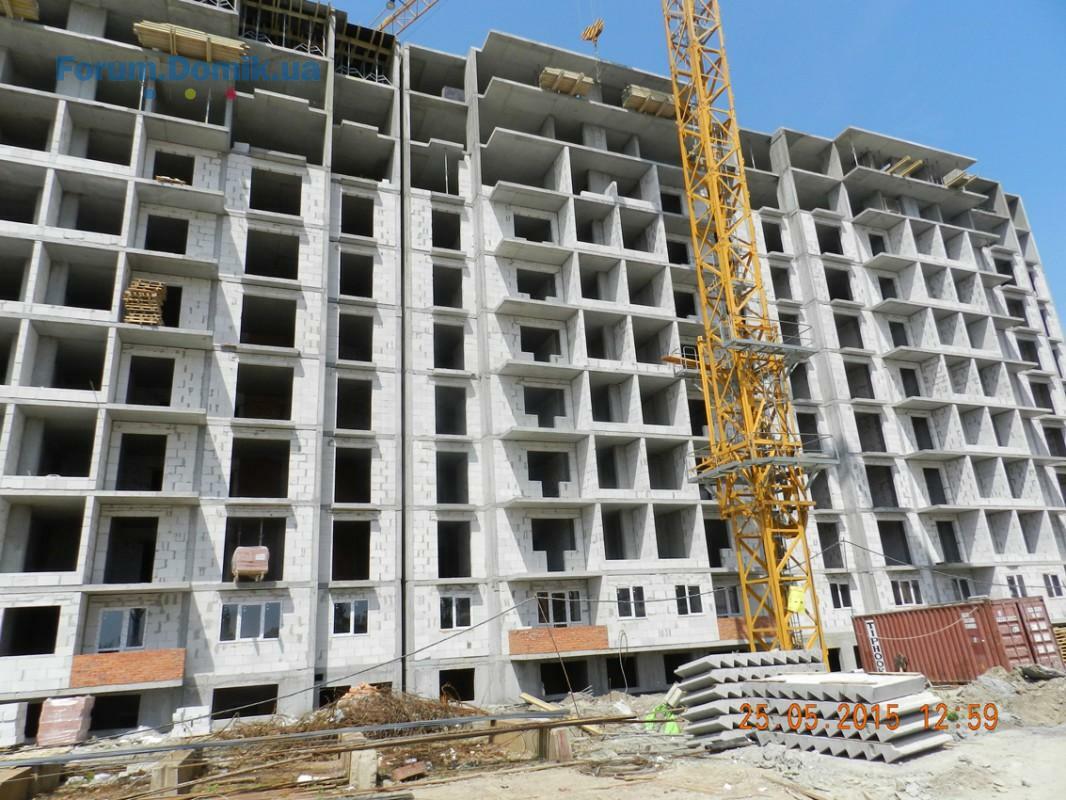

- завершены работы по устройству плиты перекрытия над 8 этажом 2 секции
- ведутся работы по устройству плиты перекрытия над 8 этажом 3 секции
- ведутся работы по устройству вертикальных элементов 9 этажа 1 секции
- кладка газоблока
- кладка кирпича
- монтаж окон.

В доме 1/1
- завершены работы по устройству плиты перекрытия над 4 этажом 1 секции
- ведутся работы по устройству вертикальных элементов 2 секции 4 этажа.

В доме 2/2
- устройство плиты секции №2.

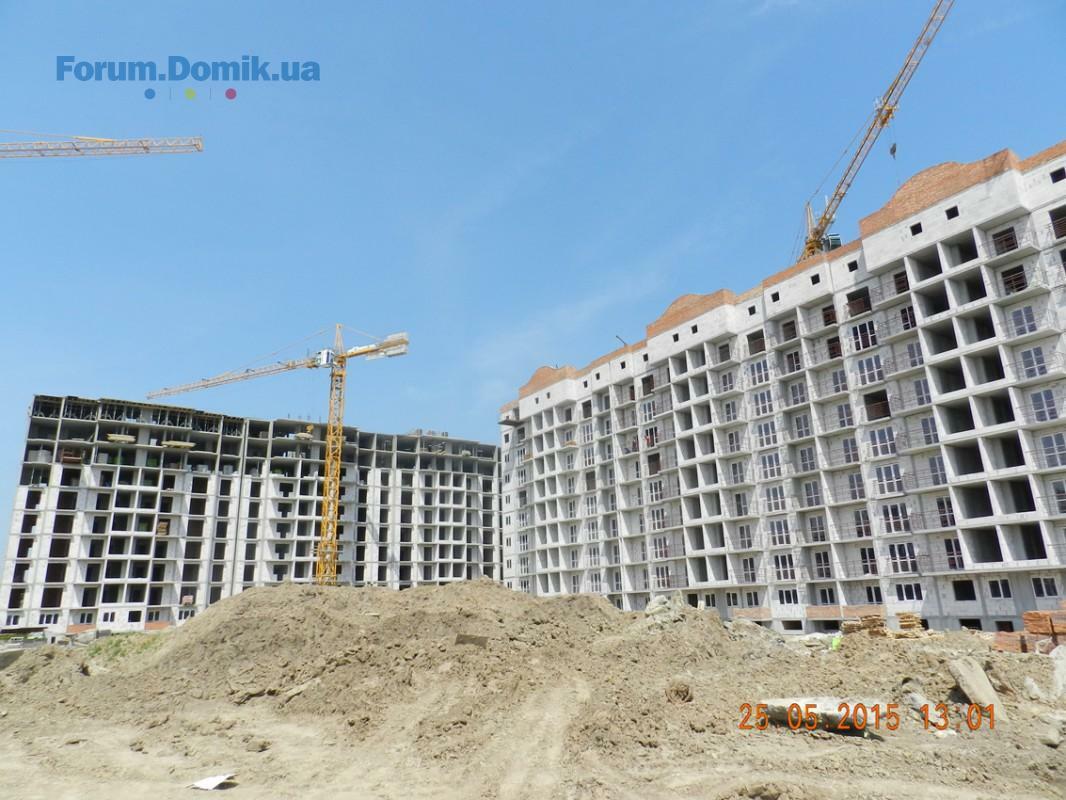

26 май 2015 17:16

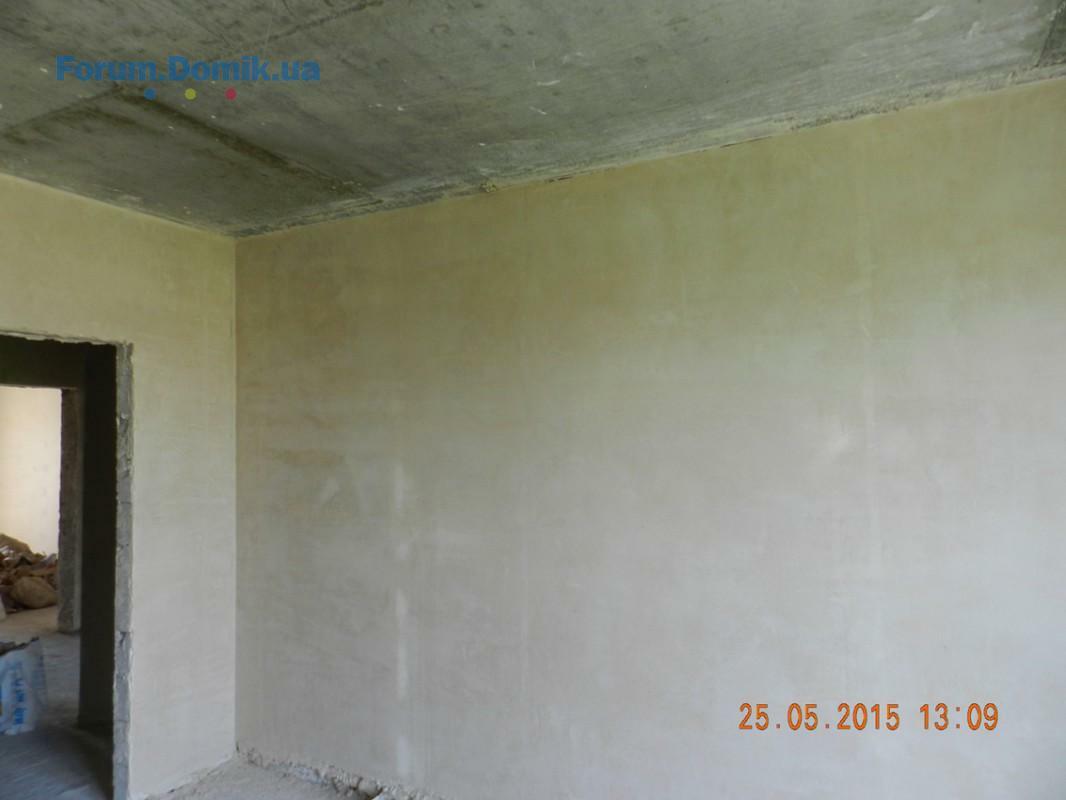

По состоянию на 25.05.2015 в доме №1/1:

- завершены работы по устройству плиты перекрытия над 5 этажом 2 секции;
- ведутся работы по устройству вертикальных элементов 1 секции 6 этажа;
- кладка газоблока.

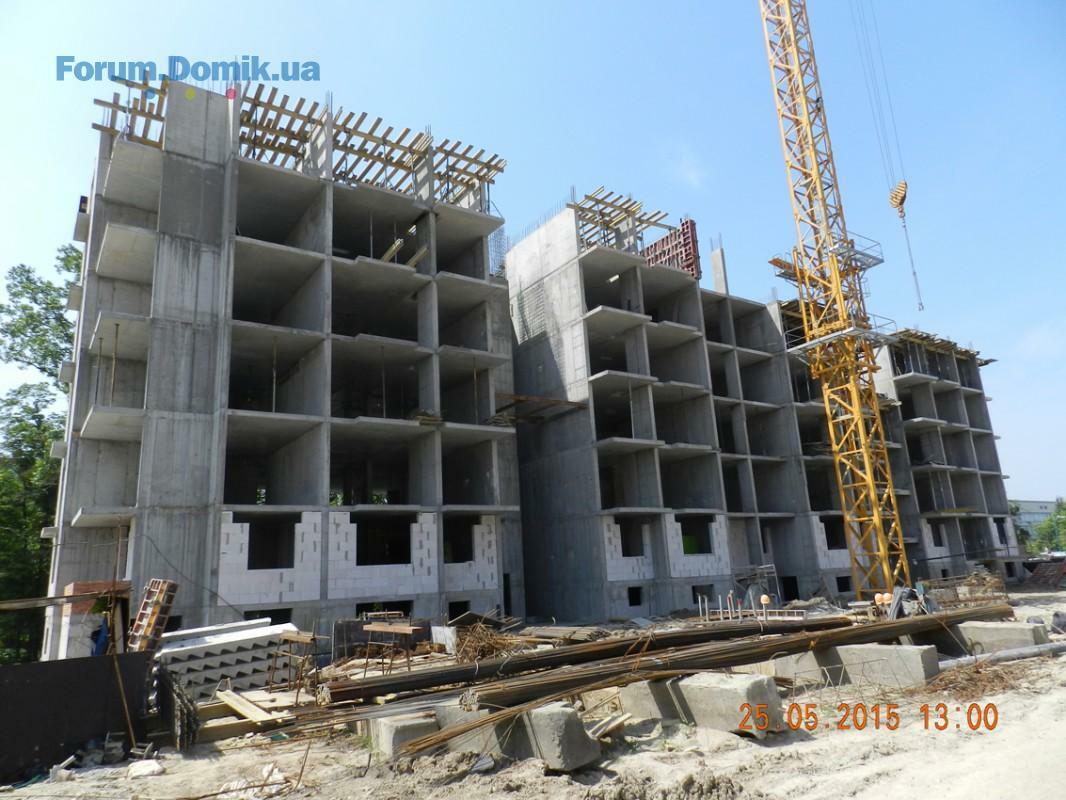

26 май 2015 17:17

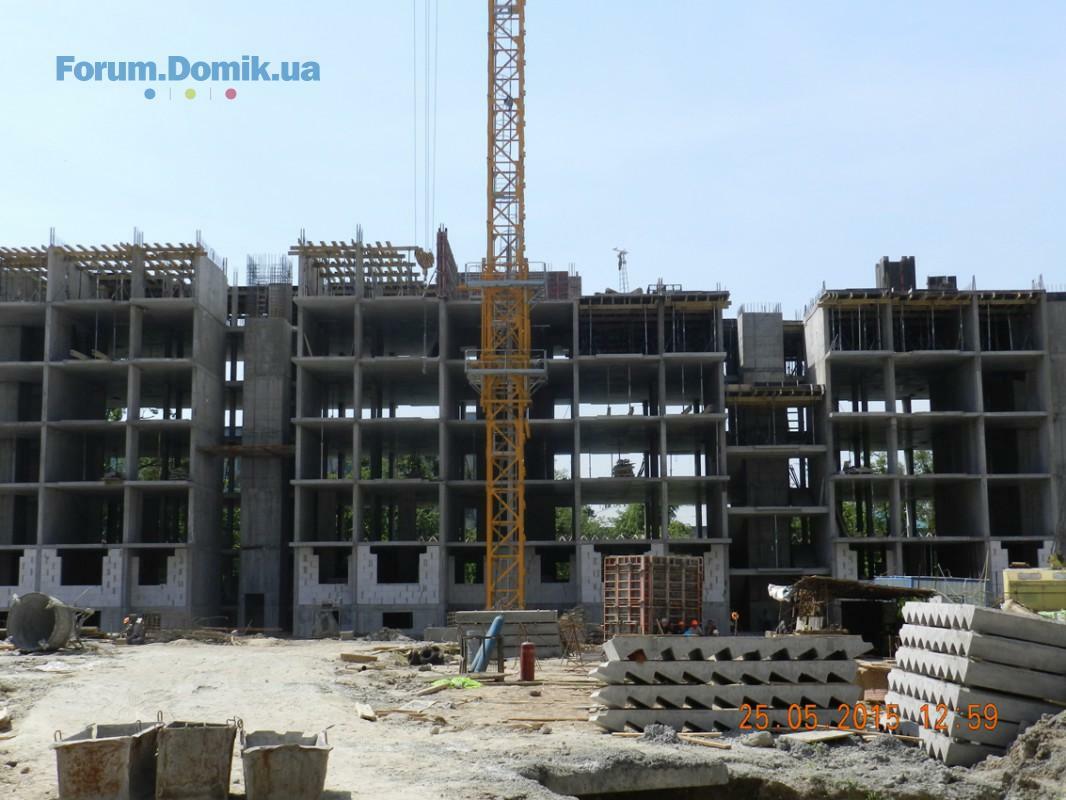

Дом №2/2:

- устройство гидроизоляции секции №3;
- ведутся работы по устройству фундамента секции №3.
26 май 2015 17:21
Дом №1/2

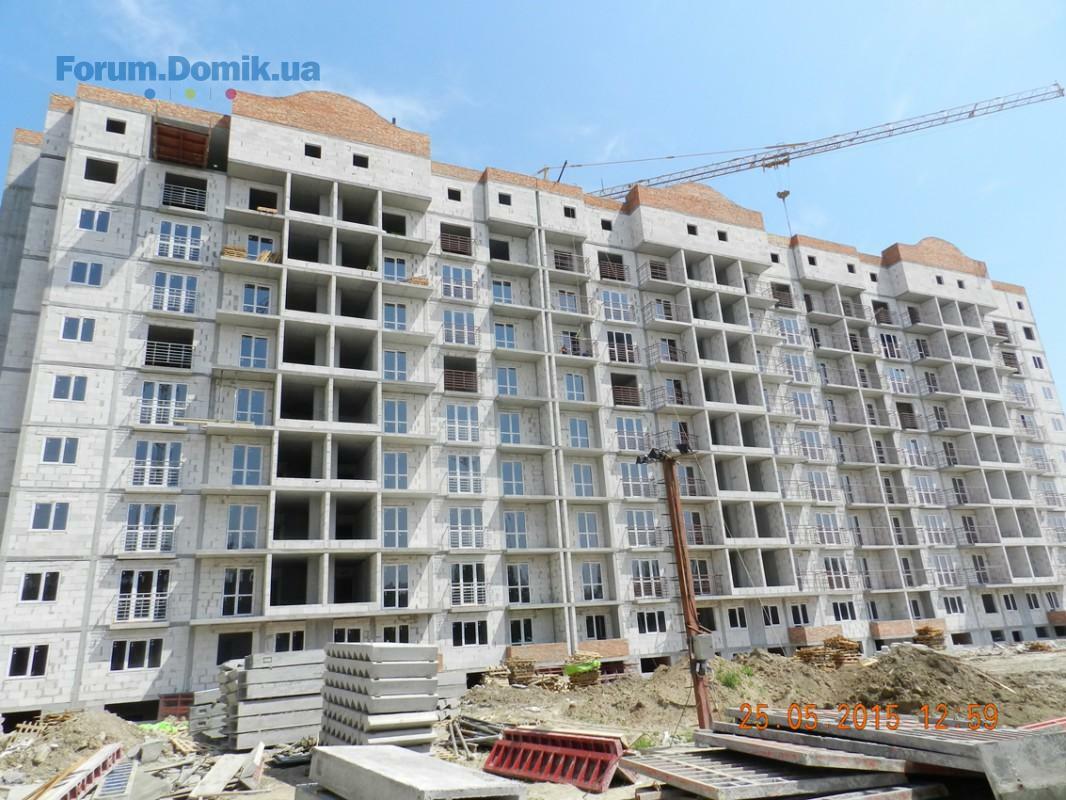

- завершены работы по устройству плиты перекрытия над техэтажом 3 секции;
- ведутся работы по устройству вертикальных элементов кровельного этажа;
- кладка газоблока;
- кладка кирпича;
- монтаж окон.
26 май 2015 17:22
Дом №3:

- ведутся работы по устройству входных групп;
- завершается кладка газоблока;
- завершается кладка кирпича;
- монтаж окон;
- монтаж балконных ограждений.
26 май 2015 17:24
Дом №7:

- проводятся работы по устройству внутренних инженерных сетей;
- проводятся работы по устройству отделки МОПов;
- устройство напольной плитки в МОПах;
- монтаж батарей в МОПах.
26 май 2015 17:25

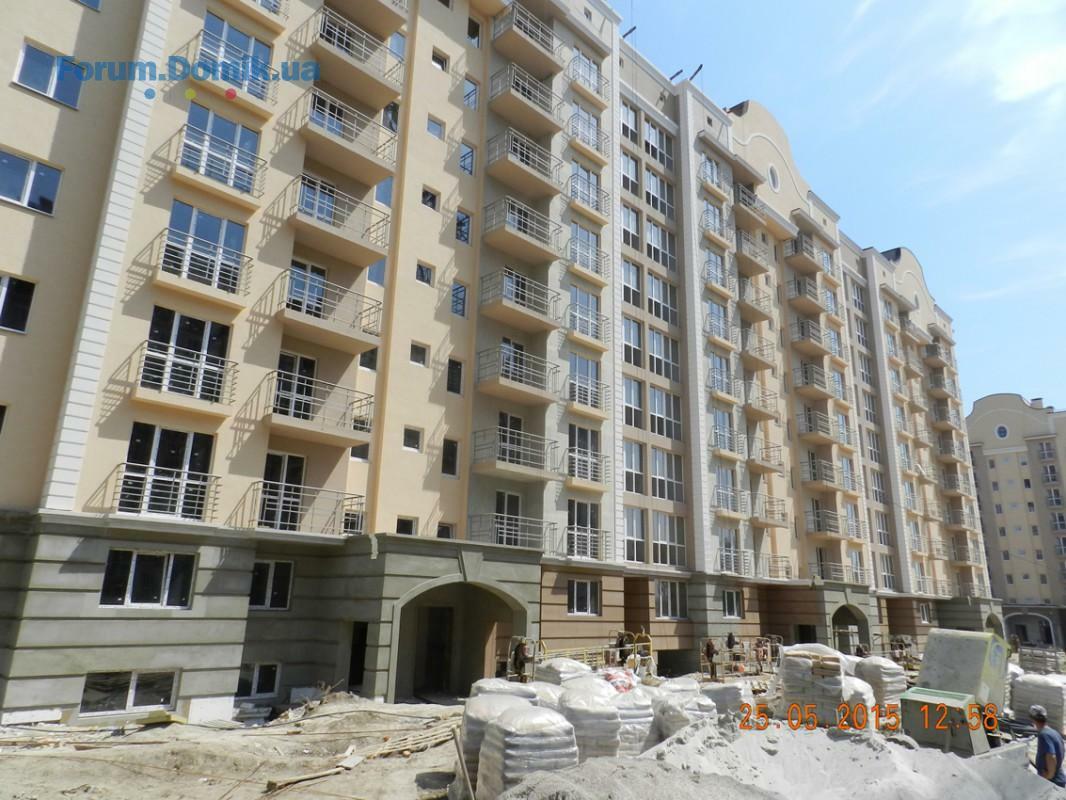

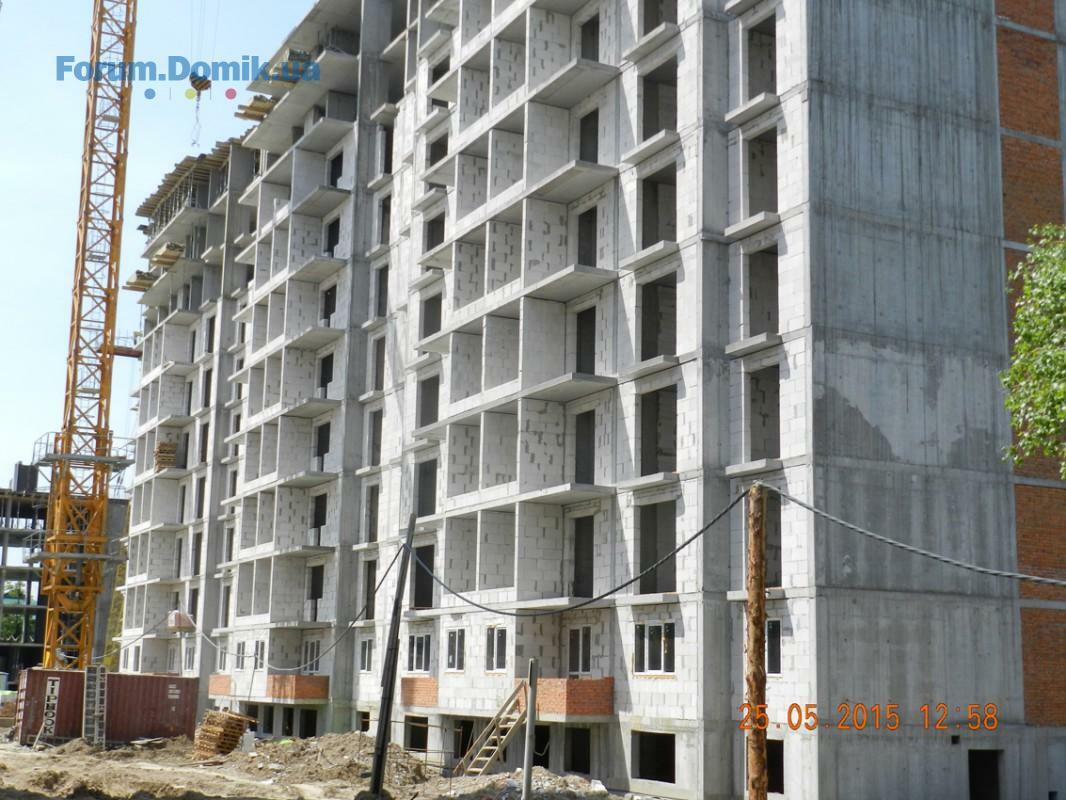

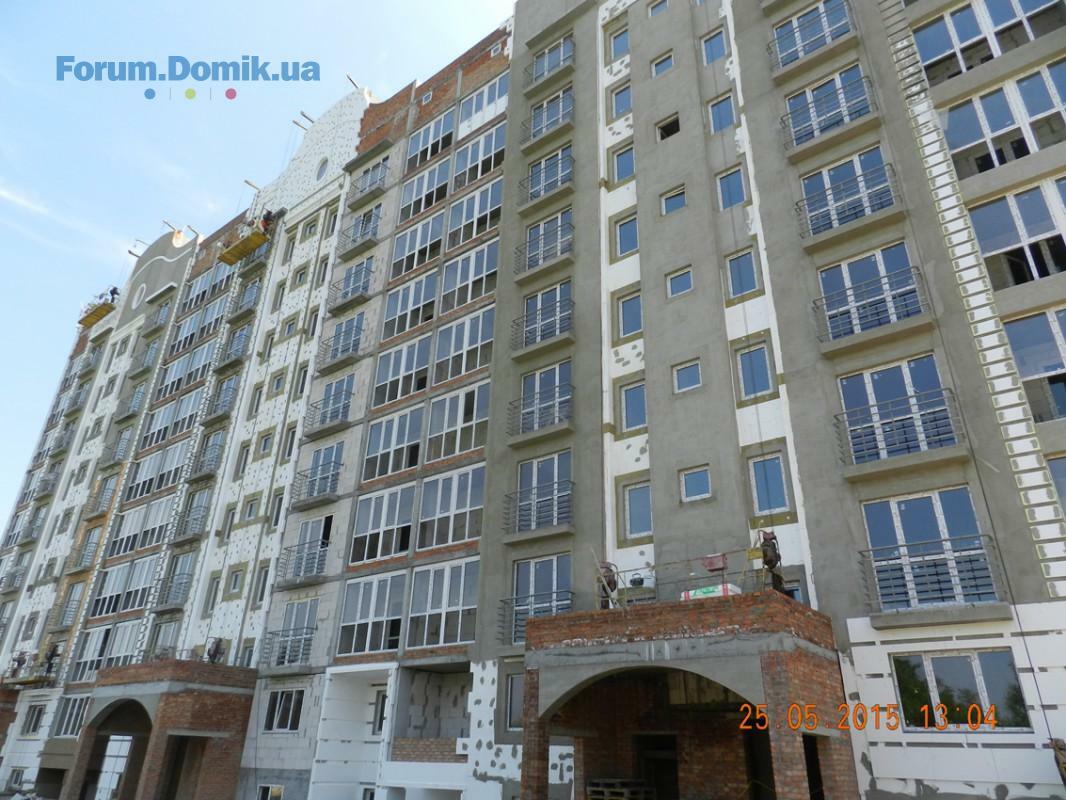

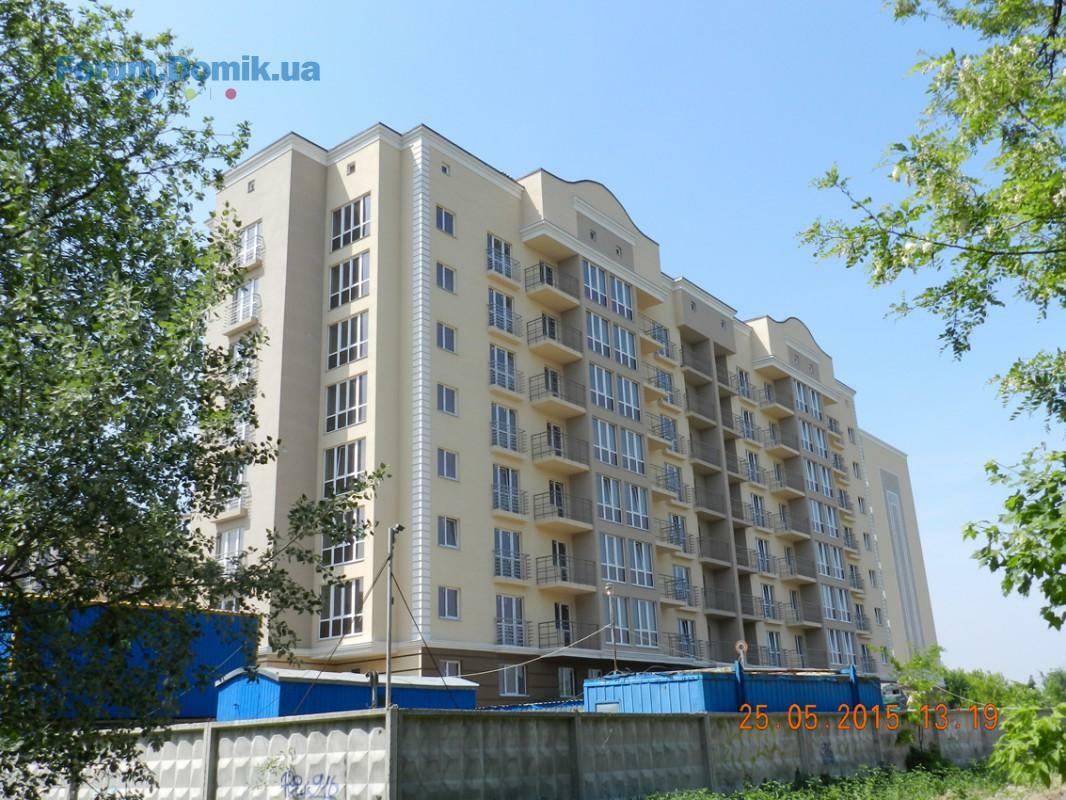

Дом №5:

- монтаж окон;
- утепление фасадов здания;
- работы по устройству теплой стяжки балконов;
- нанесение декоративной штукатурки на фасад здания;

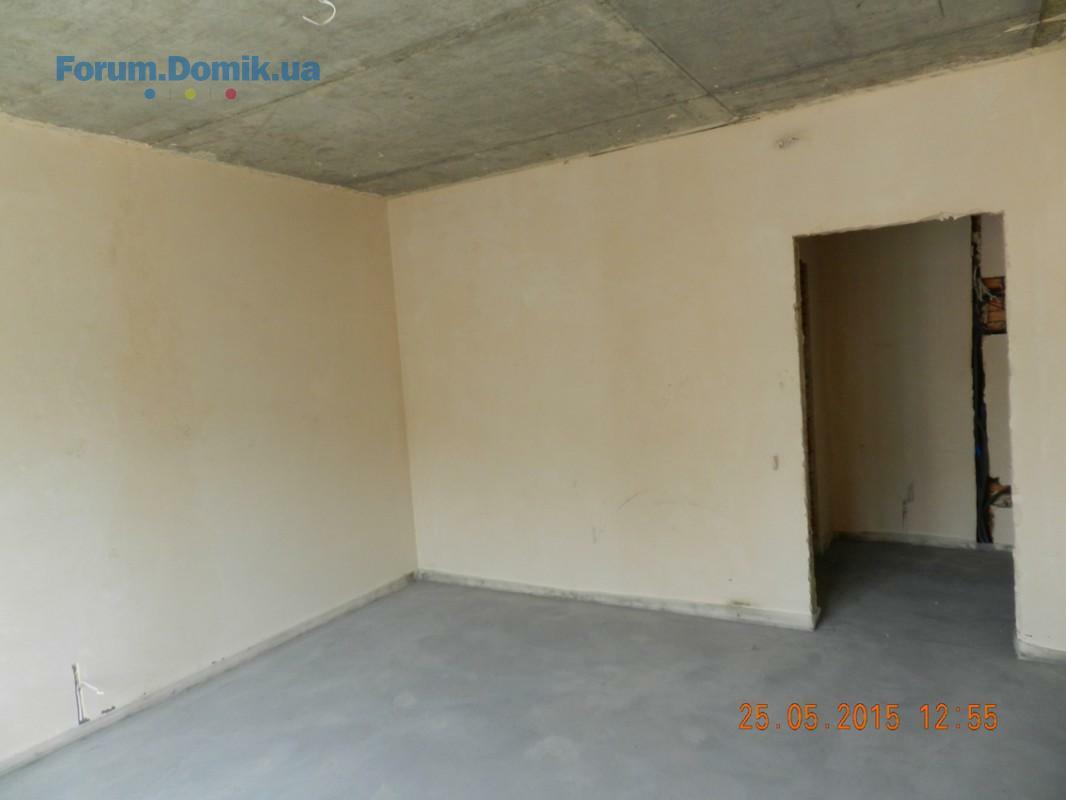

- монтаж поквартирной разводки электросетей;

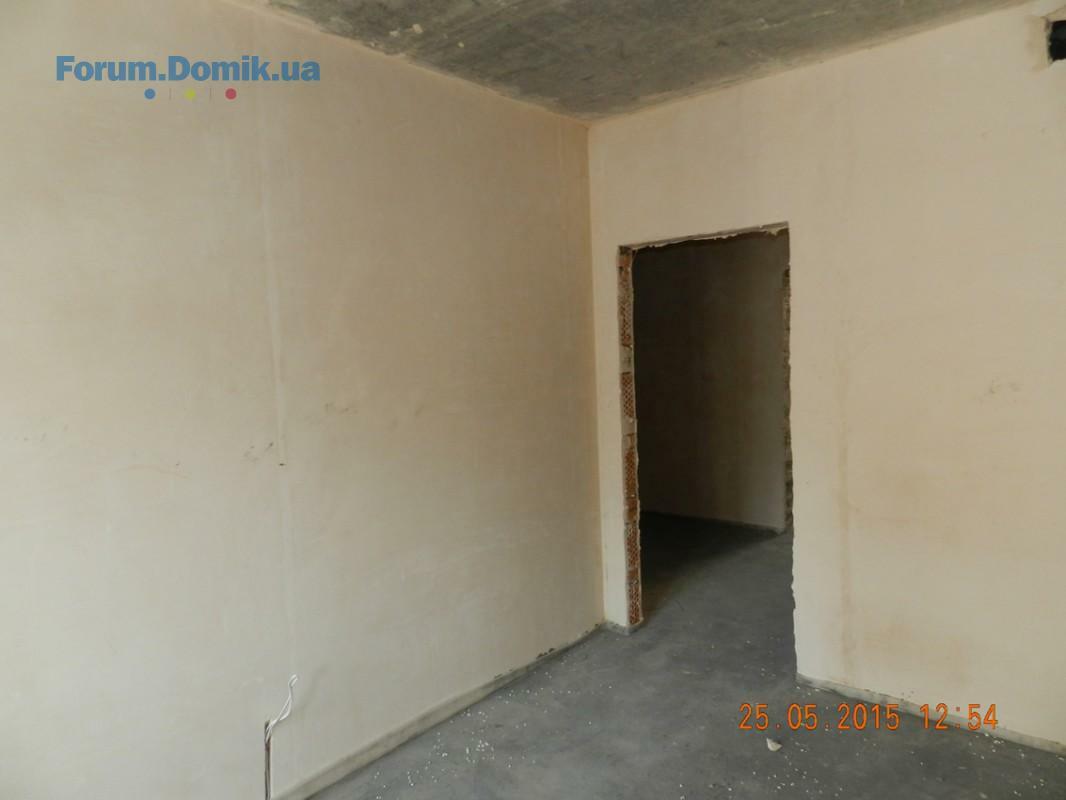

- оштукатуривание стен в квартирах.
26 май 2015 17:27
Дом №4:

- монтаж поквартирной разводки электросетей;
- монтаж поквартирной разводки отопления и водопровода;
- оштукатуривание стен в квартирах и МОПах;
- устройство стяжки полов в квартирах и МОПах;
- утепление фасадов здания;
- нанесение декоративной штукатурки на фасад здания.
28 май 2015 19:14
Завершена процедура контрольных обмеров службами технической инвентаризации жилого дома №4 по ул. Метрологической (строительный адрес).
29 май 2015 18:01
На дома по ул. Метрологическая № 6 и №7 получена декларация о готовности объекта к эксплуатации, зарегистрирована Департаментом государственной архитектурно-строительной инспекции в г. Киеве 27мая 2015 года, №КВ 143151470456.
16 июнь 2015 15:46
интересно что теме уже ни один год, а до сих пор не ясно кто застройщик и в свободном доступе нет никакой разрешительной документации
26 июнь 2015 20:01
По состоянию на 26.06.2015 в доме №1/1 проводятся такие работы:

- завершены работы по устройству плиты перекрытия над 8 этажом 1 секции
- ведутся работы по устройству вертикальных элементов 2 секции 8 этажа
- кладка газоблока
- кладка кирпича.

В доме №1/2:

- ведутся работы по устройству входных групп
- ведутся работы по устройству вертикальных элементов кровельного этажа
- кладка газоблока
- кладка кирпича
- монтаж окон.
