Жилой массив Кришталеві джерела | KSM-Group | Феофания
| Застройщик | KSM-GROUP |
| Сдача ЖК | 2014 - 2022 г. |
| Планировки | от 43 032 Грн/м² |
Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 119.
| 40/34% | ||
| 15/13% | ||
| 28/24% | ||
| 19/16% | ||
| 17/14% |
Domik Ai
штучний інтелект
37 769
09 сентября 2019
19 ноя 2013 19:35
.
Domik Ai
штучний інтелект
37 769
09 сентября 2019
29 ноя 2013 18:43
По состоянию на 27.11.2013 в ЖК «Кришталеві джерела» проводятся такие работы:
КВАРТИРЫ II ОЧЕРЕДИ
В доме №4
- забетонирована бетонная подготовка под плиту фундамента
- гидроизоляция
В доме №5
- забетонированы приямки
- забетонирована бетонная подготовка под плиту фундамента
- завершены работы по гидроизоляции бетонной подготовки
- монтаж башенного крана.
В доме №6
- завершены работы по бетонированию вертикальных элементов 1-2 секции 5 этажа
- ведутся работы по бетонированию плиты перекрытия 1 секции над 5 этажом
- завершаются работы по бетонированию вертикальных элементов 3 секции 5 этажа
- монтаж опалубки плиты перекрытия 2 секции над 5 этажом.
- кладка газоблока
- кладка кирпича
- монтаж вентиляционных блоков.
В доме №7
- плита фундамента забетонирована
- монтаж башенного крана завершен.
КВАРТИРЫ I ОЧЕРЕДИ
В доме №109
- завершаются работы по укладке плитки по цоколю;
- внутренние работы:
- завершаются отделочные работы в МОПах
- ведутся работы по покраске стен и потолков в МОПах
- завершены работы по подшивке потолков на мансарде
- проводится благоустройство двора:
- укладка асфальта.
В доме №112
- ведутся работы по укладке плитки по цоколю;
- внутренние работы:
- проводятся работы по подшивке потолков на мансарде
- подготовка к навесу газового оборудования;
- навес батарей в МОПах;
- проводится благоустройство двора:
- укладка асфальта.
В доме №111
- внутренние работы:
- подготовка стен и потолков к покраске в МОПах
- отопительные приборы (радиаторы) закуплены
- монтаж котельной завершён;
- ведутся работы по укладке плитки по цоколю;
- благоустройство двора.
- установка бордюров
- укладка асфальта.
В доме №110
- фасадные работы завершены;
- внутренние работы:
- стяжка полов в квартирах
- укладка плитки в МОПах
- укладка плитки на балконах
- завершены работы по устройству перегородок на мансарде.
- отопительные приборы (радиаторы) закуплены
- гидроизоляция козырьков балконов;
- ведутся работы по утеплению цоколя;
- благоустройство двора:
- установка бордюров
- укладка асфальта.
Также на территории объекта построена ТП (трансформаторная подстанция), ведётся прокладка сетей связи и коммуникаций, газовой сети.
КВАРТИРЫ II ОЧЕРЕДИ
В доме №4
- забетонирована бетонная подготовка под плиту фундамента
- гидроизоляция
В доме №5
- забетонированы приямки
- забетонирована бетонная подготовка под плиту фундамента
- завершены работы по гидроизоляции бетонной подготовки
- монтаж башенного крана.
В доме №6
- завершены работы по бетонированию вертикальных элементов 1-2 секции 5 этажа
- ведутся работы по бетонированию плиты перекрытия 1 секции над 5 этажом
- завершаются работы по бетонированию вертикальных элементов 3 секции 5 этажа
- монтаж опалубки плиты перекрытия 2 секции над 5 этажом.
- кладка газоблока
- кладка кирпича
- монтаж вентиляционных блоков.
В доме №7
- плита фундамента забетонирована
- монтаж башенного крана завершен.
КВАРТИРЫ I ОЧЕРЕДИ
В доме №109
- завершаются работы по укладке плитки по цоколю;
- внутренние работы:
- завершаются отделочные работы в МОПах
- ведутся работы по покраске стен и потолков в МОПах
- завершены работы по подшивке потолков на мансарде
- проводится благоустройство двора:
- укладка асфальта.
В доме №112
- ведутся работы по укладке плитки по цоколю;
- внутренние работы:
- проводятся работы по подшивке потолков на мансарде
- подготовка к навесу газового оборудования;
- навес батарей в МОПах;
- проводится благоустройство двора:
- укладка асфальта.
В доме №111
- внутренние работы:
- подготовка стен и потолков к покраске в МОПах
- отопительные приборы (радиаторы) закуплены
- монтаж котельной завершён;
- ведутся работы по укладке плитки по цоколю;
- благоустройство двора.
- установка бордюров
- укладка асфальта.
В доме №110
- фасадные работы завершены;
- внутренние работы:
- стяжка полов в квартирах
- укладка плитки в МОПах
- укладка плитки на балконах
- завершены работы по устройству перегородок на мансарде.
- отопительные приборы (радиаторы) закуплены
- гидроизоляция козырьков балконов;
- ведутся работы по утеплению цоколя;
- благоустройство двора:
- установка бордюров
- укладка асфальта.
Также на территории объекта построена ТП (трансформаторная подстанция), ведётся прокладка сетей связи и коммуникаций, газовой сети.
квартира 777
Пользователь
62
04 апреля 2013
03 дек 2013 16:35
мда... ключи под новый год сказали! Покупателям второй очереди нужно добавить пол года до того срока, что обещают сдать дома!!!

Domik Ai
штучний інтелект
37 769
09 сентября 2019
05 дек 2013 13:58
В ЖК «Кришталевi джерела» начинается новогодняя акция.
Скидки от 3 до 10% на квартиры во II очереди.
Праздничные скидки:
•10% - 1 этаж в домах № 4, 5, 6, 7
•7% - 2 этаж в домах № 4, 5, 6, 7
•7% - панорамные квартиры , 1 подъезд со 2 по 8 этаж дом №7
•5% - 1-комнатные квартиры, смотрящие в торец на 3,4 этаже дом №5
•5% - 1-комнатные квартиры, смотрящие в торец на 3,4 этаже дом №4
•3% - 2-комнатные квартиры, смотрящие в торец на 3,4 этаже дом №4
•3% - 2-комнатные квартиры, смотрящие в торец на 3,4 этаже дом №5
//dzerela.com.ua/новогодняя-акция-2013.h tml
Domik Ai
штучний інтелект
37 769
09 сентября 2019
11 дек 2013 21:38
.
Nikolay77
N
Прохожий
1
17 декабря 2013
17 дек 2013 12:44
ХВАТИТ ОБМАНЫВАТЬ ЛЮДЕЙ!!! Уберите надпись "СДАН", это не соответствует действительности, на самом деле там еще очень далеко до сдачи, и вообще не понятно когда сдадут, стройка проблемная!! Замените на значок "Проблемный"..
Domik Ai
штучний інтелект
37 769
09 сентября 2019
17 дек 2013 14:06
Мы не имеем отношения к застройщикам, поэтому обвинения лучше направить к представителям проекта.
По официальной информации - первая очередь сдана.
Говорить о том, что он проблемный могут только Инвесторы при наличии доказательств или при их явном обмане и остановки стройки. Нарушение сроков строительства не является причиной помечать стройку "проблемной" (затягивание сроков у нас, к сожалению, повсеместно).
Если вы инвестор и хотите обсудить негативные моменты стройки на этапе строительства, то для этого и есть открытый форум здесь.
По официальной информации - первая очередь сдана.
Говорить о том, что он проблемный могут только Инвесторы при наличии доказательств или при их явном обмане и остановки стройки. Нарушение сроков строительства не является причиной помечать стройку "проблемной" (затягивание сроков у нас, к сожалению, повсеместно).
Если вы инвестор и хотите обсудить негативные моменты стройки на этапе строительства, то для этого и есть открытый форум здесь.
Domik Ai
штучний інтелект
37 769
09 сентября 2019
22 дек 2013 19:15
.
квартира 777
Пользователь
62
04 апреля 2013
24 дек 2013 14:18
Блин, придурки!!!!!!!! дом 111 не огородили забором!!!!! Дома ничего не сданы - гнусная лож, где ключи!!!!!!!! я в 109 доме, первом - ключи обещают после Н. года!!!!! свет газ... вообще непонятно когда будет - весна обещают....!!!!!!!!
Domik Ai
штучний інтелект
37 769
09 сентября 2019
24 дек 2013 14:25
По состоянию на 23.12.2013 в ЖК «Кришталеві джерела» проводятся такие работы:
КВАРТИРЫ II ОЧЕРЕДИ
В доме №4
- забетонирована бетонная подготовка под плиту фундамента
- гидроизоляция
В доме №5
- завершены работы по гидроизоляции бетонной подготовки
- монтаж башенного крана завершен.
В доме №6
- завершены работы по бетонированию вертикальных элементов 1-2 секции 7 этажа
- ведутся работы по армированию плиты перекрытия 3 секции над 6 этажом
- монтаж опалубки плиты перекрытия 1 секции над 7 этажом.
- кладка газоблока
- кладка кирпича
- монтаж вентиляционных блоков.
В доме №7
- плита фундамента забетонирована
- монтаж башенного крана завершен.
КВАРТИРЫ I ОЧЕРЕДИ
В доме №109
- проводятся пуско-наладочные работы.
В доме №112
- установка счетчиков воды
- установка счетчиков газа
В доме №111
- внутренние работы завершены;
- монтажу насосной завершен;
-завершена укладка плитки по цоколю.
В доме №110
- фасадные работы завершены;
- внутренние работы:
- стяжка полов в квартирах завершена
- завершается укладка плитки в МОПах
- завершается укладка плитки на балконах;
- завершён монтаж входных дверей;
- благоустройство двора:
- установка бордюров
- укладка асфальта.
Также на территории объекта построена ТП (трансформаторная подстанция), ведётся прокладка сетей связи и коммуникаций, газовой сети.
КВАРТИРЫ II ОЧЕРЕДИ
В доме №4
- забетонирована бетонная подготовка под плиту фундамента
- гидроизоляция
В доме №5
- завершены работы по гидроизоляции бетонной подготовки
- монтаж башенного крана завершен.
В доме №6
- завершены работы по бетонированию вертикальных элементов 1-2 секции 7 этажа
- ведутся работы по армированию плиты перекрытия 3 секции над 6 этажом
- монтаж опалубки плиты перекрытия 1 секции над 7 этажом.
- кладка газоблока
- кладка кирпича
- монтаж вентиляционных блоков.
В доме №7
- плита фундамента забетонирована
- монтаж башенного крана завершен.
КВАРТИРЫ I ОЧЕРЕДИ
В доме №109
- проводятся пуско-наладочные работы.
В доме №112
- установка счетчиков воды
- установка счетчиков газа
В доме №111
- внутренние работы завершены;
- монтажу насосной завершен;
-завершена укладка плитки по цоколю.
В доме №110
- фасадные работы завершены;
- внутренние работы:
- стяжка полов в квартирах завершена
- завершается укладка плитки в МОПах
- завершается укладка плитки на балконах;
- завершён монтаж входных дверей;
- благоустройство двора:
- установка бордюров
- укладка асфальта.
Также на территории объекта построена ТП (трансформаторная подстанция), ведётся прокладка сетей связи и коммуникаций, газовой сети.
Domik Ai
штучний інтелект
37 769
09 сентября 2019
24 дек 2013 14:29
.
Domik Ai
штучний інтелект
37 769
09 сентября 2019
25 дек 2013 16:22
Как сообщают новости проекта. С 16 декабря проводится процедура приема квартир в доме №109.
квартира 777
Пользователь
62
04 апреля 2013
03 янв 2014 21:23
Ключи не выдают, а хотят, что бы мы инвестора приняли квартиры без газа. света и воды!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!!
Domik Ai
штучний інтелект
37 769
09 сентября 2019
22 янв 2014 22:13
По состоянию на 22.01.2014 в ЖК «Кришталеві джерела» проводятся такие работы:
В доме №6
- завершены работы по бетонированию вертикальных элементов 1-2 секции 8 этажа
- ведутся работы по армированию плиты перекрытия 3 секции над 7 этажом
- монтаж опалубки плиты перекрытия 1 секции над 8 этажом.
- кладка газоблока
- кладка кирпича
- монтаж вентиляционных блоков.
В доме №7
- бетонирование вертикальных элементов цокольного этажа.
В доме №6
- завершены работы по бетонированию вертикальных элементов 1-2 секции 8 этажа
- ведутся работы по армированию плиты перекрытия 3 секции над 7 этажом
- монтаж опалубки плиты перекрытия 1 секции над 8 этажом.
- кладка газоблока
- кладка кирпича
- монтаж вентиляционных блоков.
В доме №7
- бетонирование вертикальных элементов цокольного этажа.
Domik Ai
штучний інтелект
37 769
09 сентября 2019
22 янв 2014 22:14
.
Domik Ai
штучний інтелект
37 769
09 сентября 2019
07 фев 2014 17:04
Началась эксплуатация газовой магистрали, которая проходит по ул. Метрологической.
Произведён запуск котельной домов №109 и №112.
Произведён запуск котельной домов №109 и №112.
Domik Ai
штучний інтелект
37 769
09 сентября 2019
10 фев 2014 18:21
.
Domik Ai
штучний інтелект
37 769
09 сентября 2019
25 фев 2014 14:39

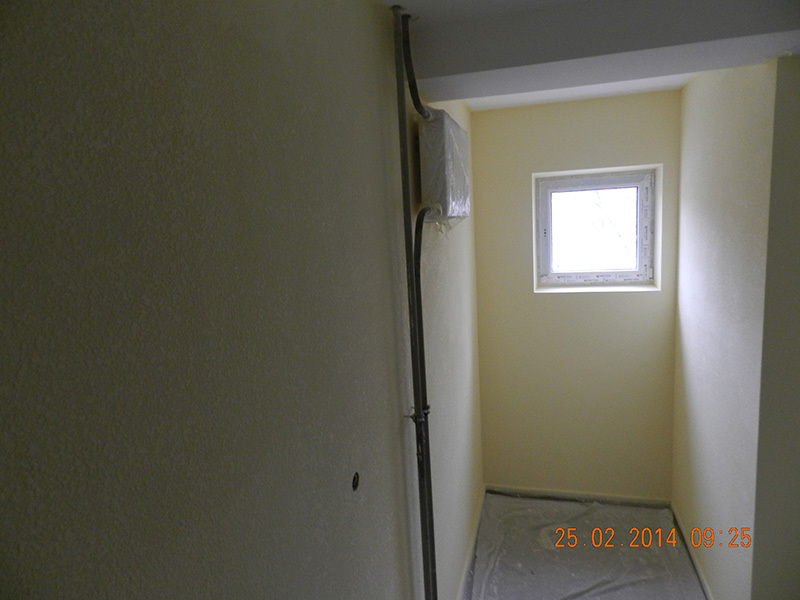

По состоянию на 24.02.2014 в ЖК «Кришталеві джерела» проводятся такие работы: (квартиры II очереди)
В доме №6
- завершены работы по бетонированию вертикальных элементов 1-3 секции технического этажа
- ведутся работы по устройству опалубки плиты перекрытия 1-2 секции над техническим этажом
- кладка газоблока 1-4 этажа завершена
- кладка газоблока 5-6 этажа ведётся
- кладка кирпича 1-4 этажа завершена
- кладка кирпича 5-7 этажа ведётся
- монтаж вентиляционных блоков.
В доме №7
- бетонирование вертикальных элементов цокольного этажа завершено

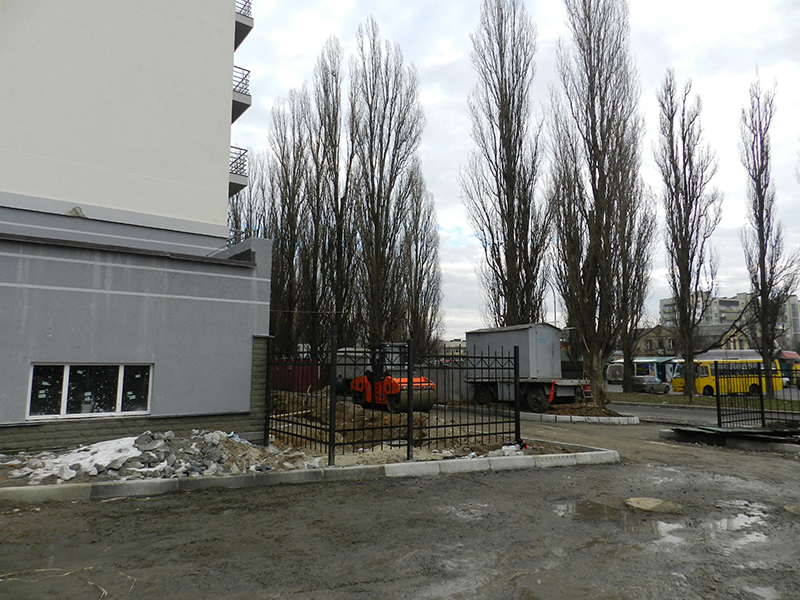

- ведутся работы по бетонированию плиты перекрытия над цокольным этажом 1 секции завершено
- ведутся работы по армированию плиты перекрытия над цокольным этажом 2 секции
- ведутся работы по бетонированию вертикальных элементов 1 этажа 1 секции.
В доме №4

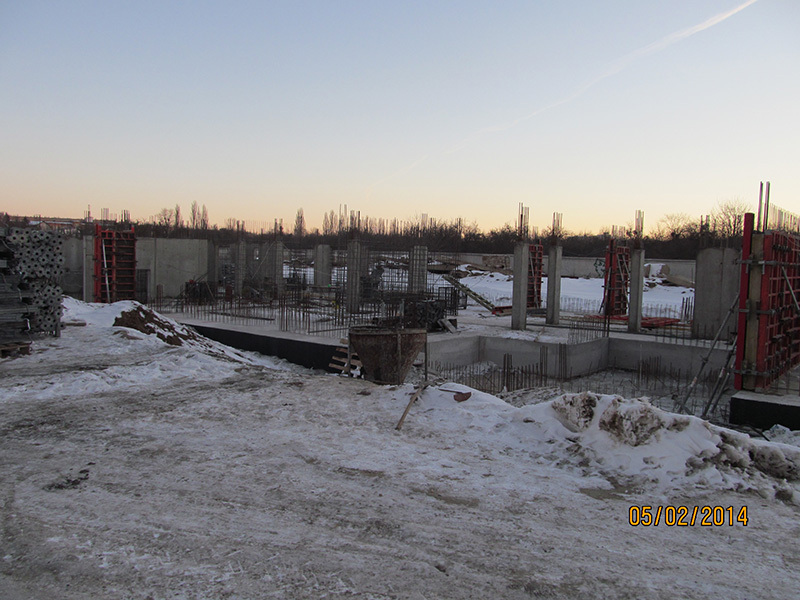

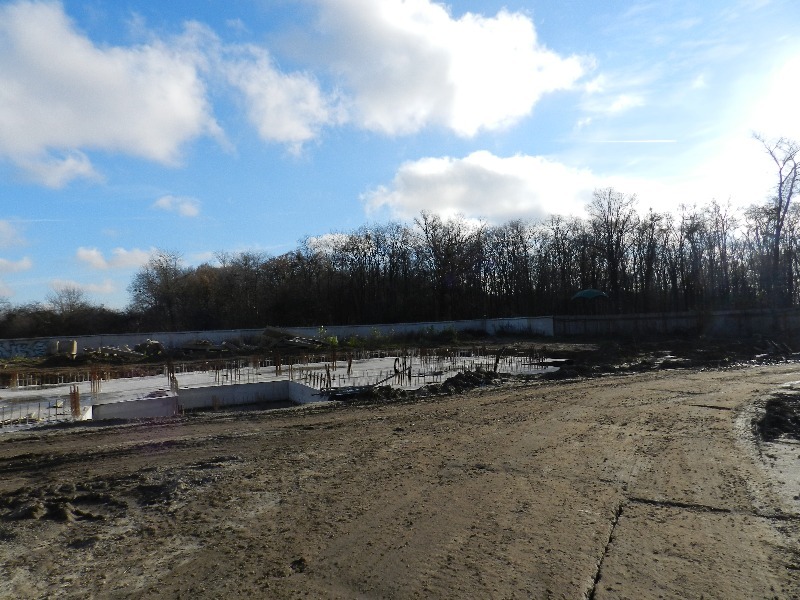

- армирование плиты фундамента 3 секции.
В доме №6
- завершены работы по бетонированию вертикальных элементов 1-3 секции технического этажа
- ведутся работы по устройству опалубки плиты перекрытия 1-2 секции над техническим этажом

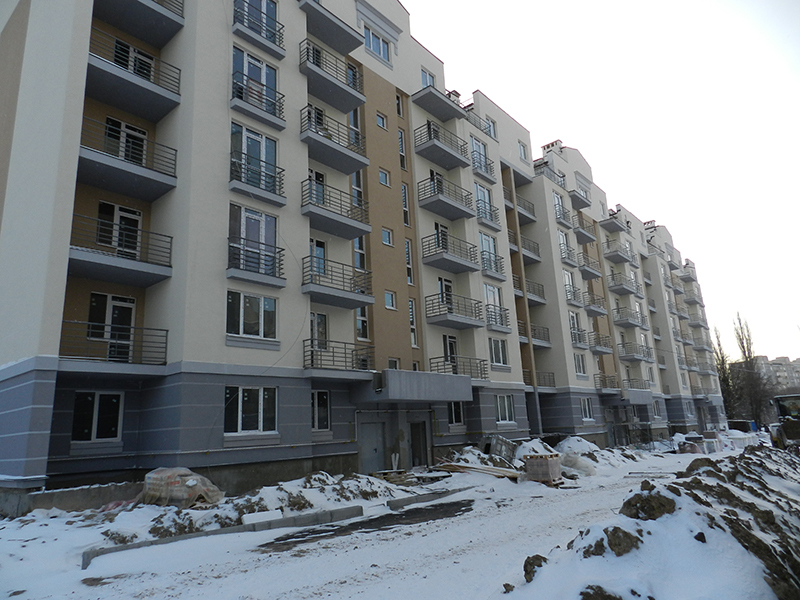

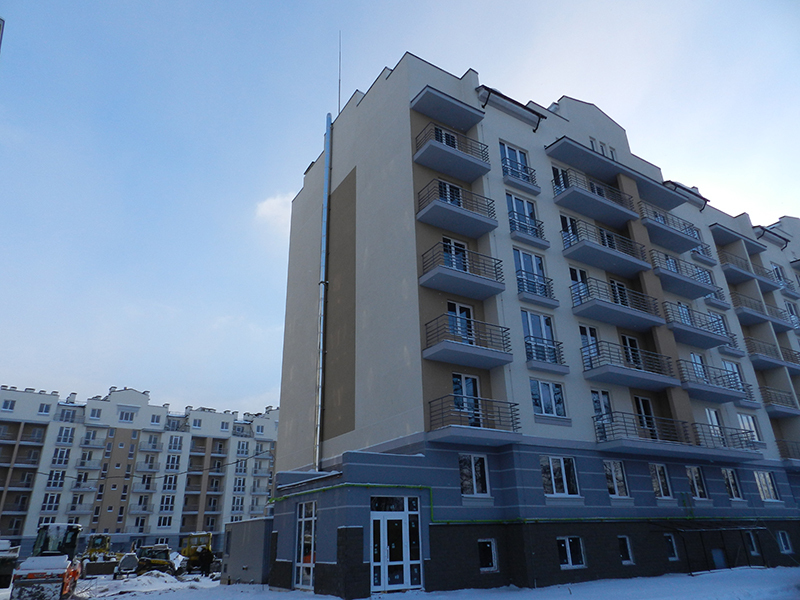

- кладка газоблока 1-4 этажа завершена
- кладка газоблока 5-6 этажа ведётся

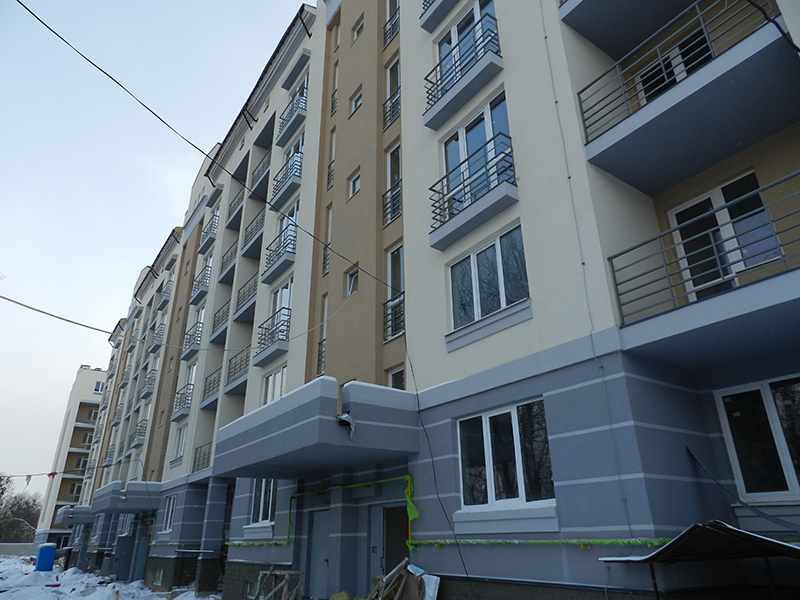

- кладка кирпича 1-4 этажа завершена
- кладка кирпича 5-7 этажа ведётся

- монтаж вентиляционных блоков.

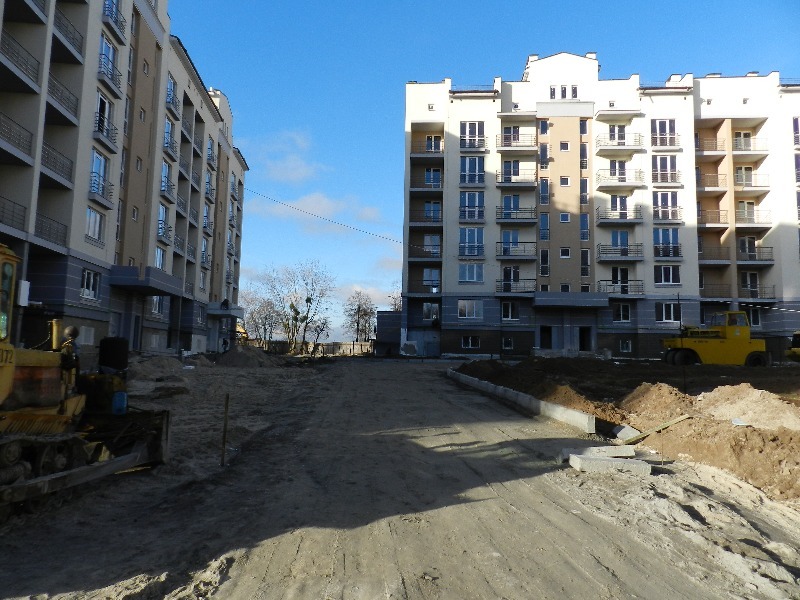

В доме №7

- бетонирование вертикальных элементов цокольного этажа завершено
- ведутся работы по бетонированию плиты перекрытия над цокольным этажом 1 секции завершено
- ведутся работы по армированию плиты перекрытия над цокольным этажом 2 секции
- ведутся работы по бетонированию вертикальных элементов 1 этажа 1 секции.
В доме №4
- армирование плиты фундамента 3 секции.
Domik Ai
штучний інтелект
37 769
09 сентября 2019
25 фев 2014 14:41
.
Domik Ai
штучний інтелект
37 769
09 сентября 2019
26 фев 2014 13:08
Дом 109

Дом 110

Дом 110
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- ЖК Абрикосовий | Київміськбуд | Київ, вул. Абрикосова, вул. Жулянська17.112 047
- ЖК Forest | Спецжитлофонд, Житло-Інвест | Киев, ул. Милютенко, ул. Шолом-Алейхема17.112 029
- Киев, ул. Нововокзальная, 69-7517.115
- ЖК Star City | Стар Сити | bUdCapital, Київміськбуд | Киев, ул. Каунасcкая, 2716.11465
- ЖК Edelweiss House | Edelburg Development | Киев, ул. Зверинецкая, 70-а15.11538
- ЖК Паркове місто | KAN Development, UDP | Киев, ул. Вышгородская, 4514.11510
- ЖК Utlandia-2,3 | Tomin Family | Ирпень, ул. Украинская, 1-а,б13.1196
- ЖК Silver House | Спецжитлофонд | Киев, пр. Голосеевский, 7413.112 272
- ЖК Sanville Park | Санвиль Групп | Святопетровское, ул. Богдана Хмельницкого, 25а12.1143
- ЖК Smart Residence | Святопетрівське, бул. Лесі Українки12.116
- Стоит ли сейчас покупать недвижимость?16.114 755
- Дно рынка недвижимости и влияющие факторы16.1115 264
- Різонність ціни за оренду квартири (12 тисяч гривень)13.111
- Додаткові розрахунки між орендодавцями та орендарями06.1127
- Чи варто купити будинок в спокійному регіоні, в Вінниці?17.092
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Ипотека от Банков с лучшими условиями | Обсуждение кредитов под залог недвижимости13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планирую аренду квартиры в районе Подола30.073
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Отзывы о кондиционерах. Какой кондиционер лучше08.11278
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а17.117
- ЖК ARTVILLE | ZEZMAN | Одеса, Овідіопольська дорога11.1128
- Харьков, Проект "Consol Green City" - "Консоль"11.113
- ЖК Kandinsky Odessa Residence | Кандинский | Одесса, Французский бульвар, 63/6515.10182
- ЖК Дом у моря | Югінвест | Южный, ул. Иванова10.1017
- ЖК Sakura | Свалява, пров. Достоєвського, 404.105
- Пол на кухне – ламинат или плитка?13.1121
- Пластиковые окна, какие лучше - поделитесь отзывами09.11241
- Кварц виниловая плитка LG Decotile или Berry Alloc29.106
- Напольные покрытия - чтобы было тепло, красиво и недорого29.1018
- Яка реальна ціна чорнових робіт в 2025 для будинку08.101
- Хто планує поїхати на будівельний форум у Львові цього вересня?01.093
- Тёплый пол, отзывы и советы28.08205
- Крыша потекла, что делать?25.0818
- Перепланировка | тема просьб и советов по конкретным ситуациям19.082 216
- Продам фонарик шокер ОСА 928 Power plus04.111
- Пошук обладнання для магазину21.101
- Как отвечать на How are You?04.102
- Что подарить мужчине?24.09351
- Мій сайт не з'являється в результатах пошуку20.093
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Мебель под заказ | Объявления об изготовлении мебели18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
