Харьков, пр. Любови Малой, 36 - "Жилстрой-1"

22 июнь 2015 21:14

Харьков, пр. Любови Малой, 36 ( пр. Постышева )
Застройщик: "Жилстрой-1"
Дата окончания: 4 квартал 2015

Жилой комплекс расположен в Октябрьском административном районе, на проспекте Постышева, который соединяет районы Новосёловки и Новой Баварии, проходя через Григоровский бор. Экологически чистый, тихий район города для тех, кто ценит спокойствие. Шум автомобилей и гудящая толпа не будут поминутно отвлекать вас от работы и отдыха.

Григоровский бор, расположенный в непосредственной близости от дома, прекрасно подходит для отдыха, утренних пробежек, прогулок с собакой, веселых пикников с друзьями. На пляжах речи Уда летом собираются местные жители, что позагорать.

По ближайшей транспортной магистрали проходят автобусные и троллейбусные маршруты, соединяющие проспект Постышева и центр города.

Станция метро «Холодная гора» находится в 15 минутах движения на маршрутном такси.

Через станцию «Новая Бавария» проходит более 30 пригородных поездов в направлениях Сумы, Люботин, Огульцы.

Продовольственный рынок и основные торговые комплексы расположены возле станции метро «Холодная гора», неподалеку от дома находятся несколько небольших продовольственных магазинов.

В пешей доступности находятся образовательные учреждения: школа, гимназия, детский сад. Работает гостинично-спортивный комплекс "ЕТУАЛЬ" с группами по плаванию, бальным танцам, и развивающими группами по системе Монтессори.

Медицинские учреждения, готовые оказать свои услуги местным жителям, находятся в десяти минутах пути на общественном транспорте. Среди них детская поликлиника № 2, поликлиника городской больницы №3 и Украинский медицинский центр акушерства, гинекологии и репродуктологии министерства здравоохранения Украины.

Близость окружной дороги и станции пригородных поездов позволяет любителям рыбалки и грибникам быстро добраться до прекрасных мест Харьковской области:пос. Безлюдовка (Подборовское озеро), Рай-Еленовка и др.
22 июнь 2015 21:14
06 июль 2015 18:42
23 июль 2015 12:53
13 авг 2015 21:32

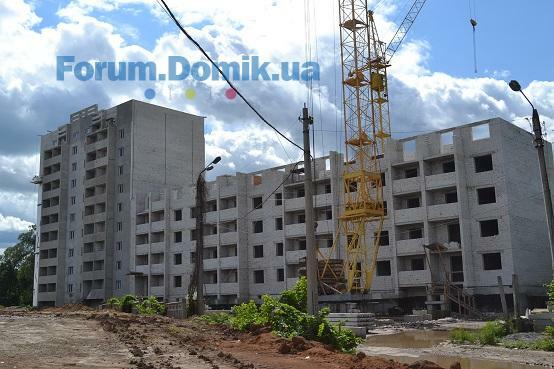

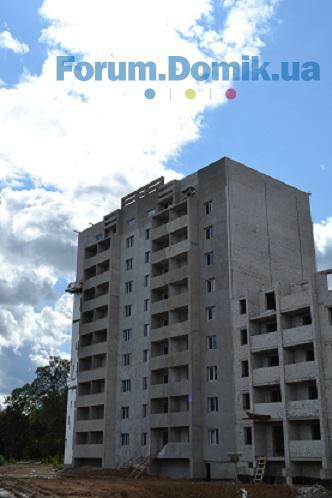

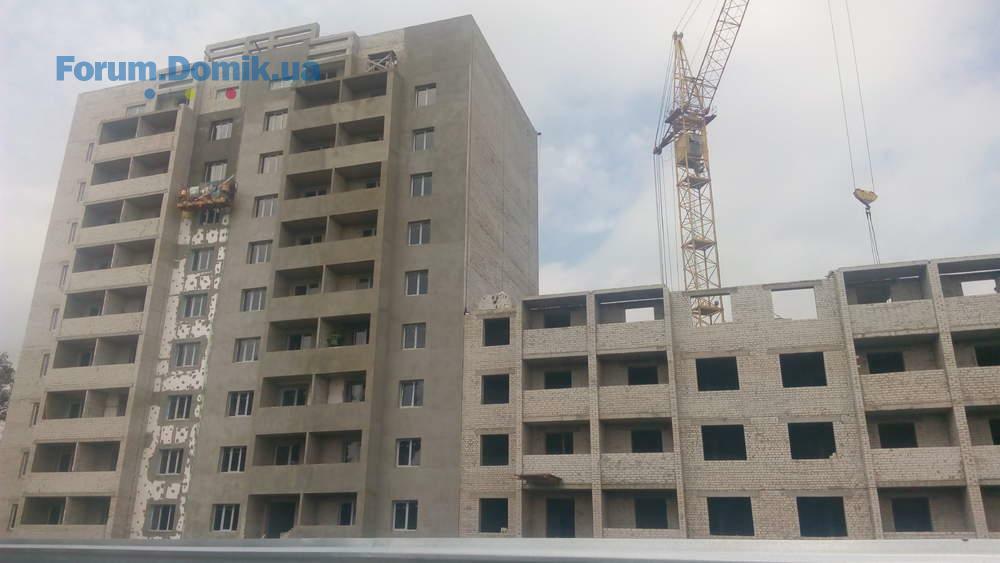

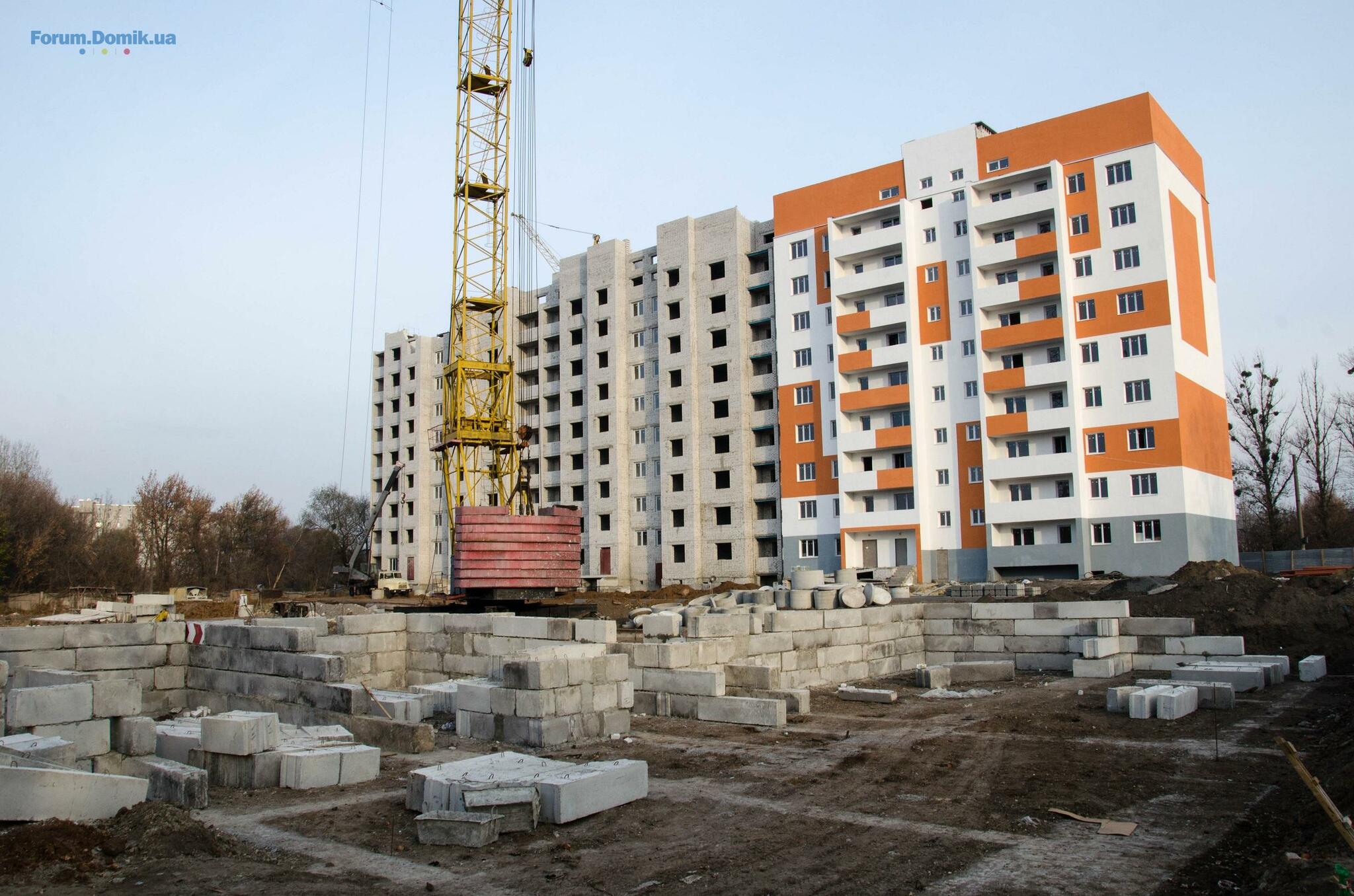

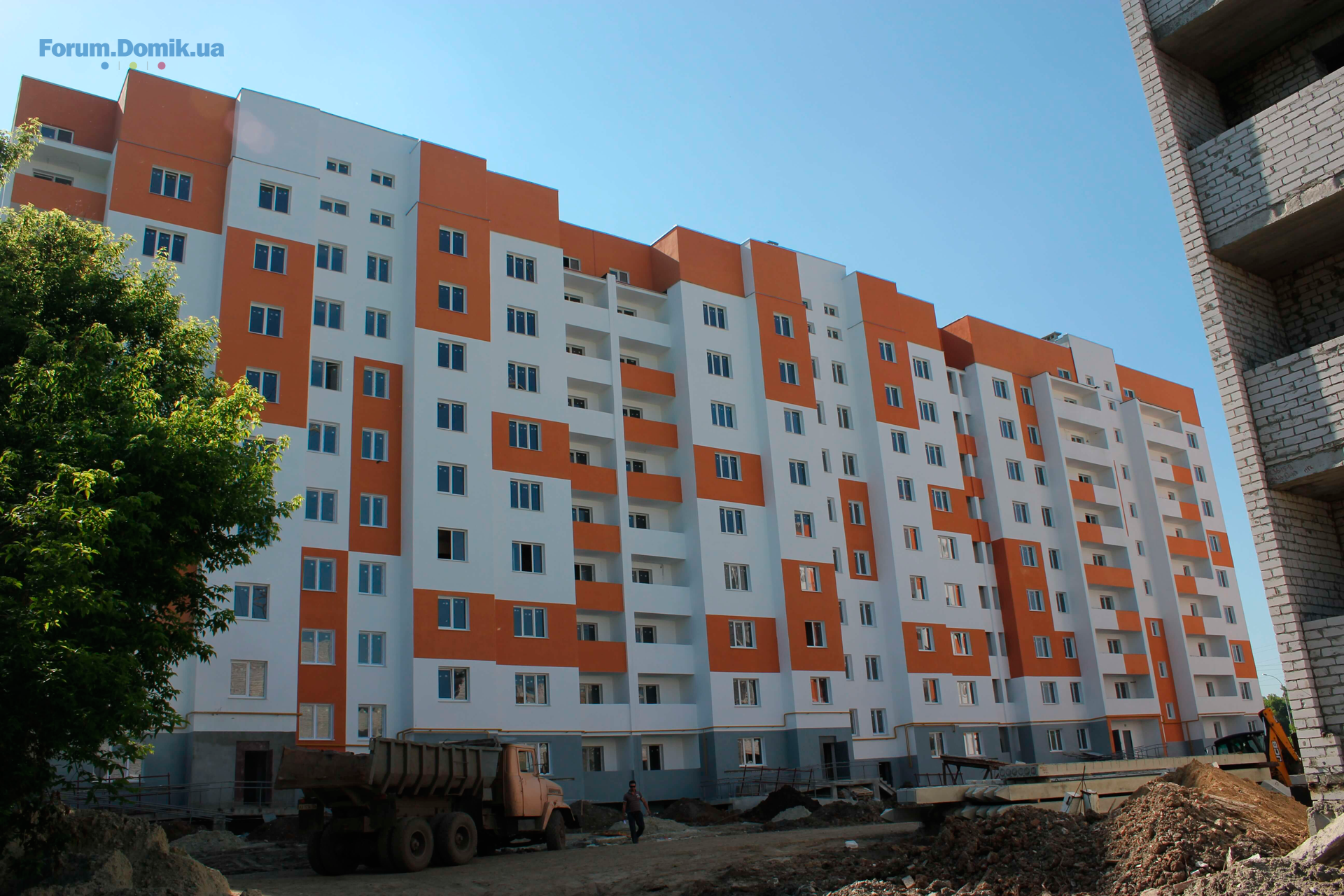

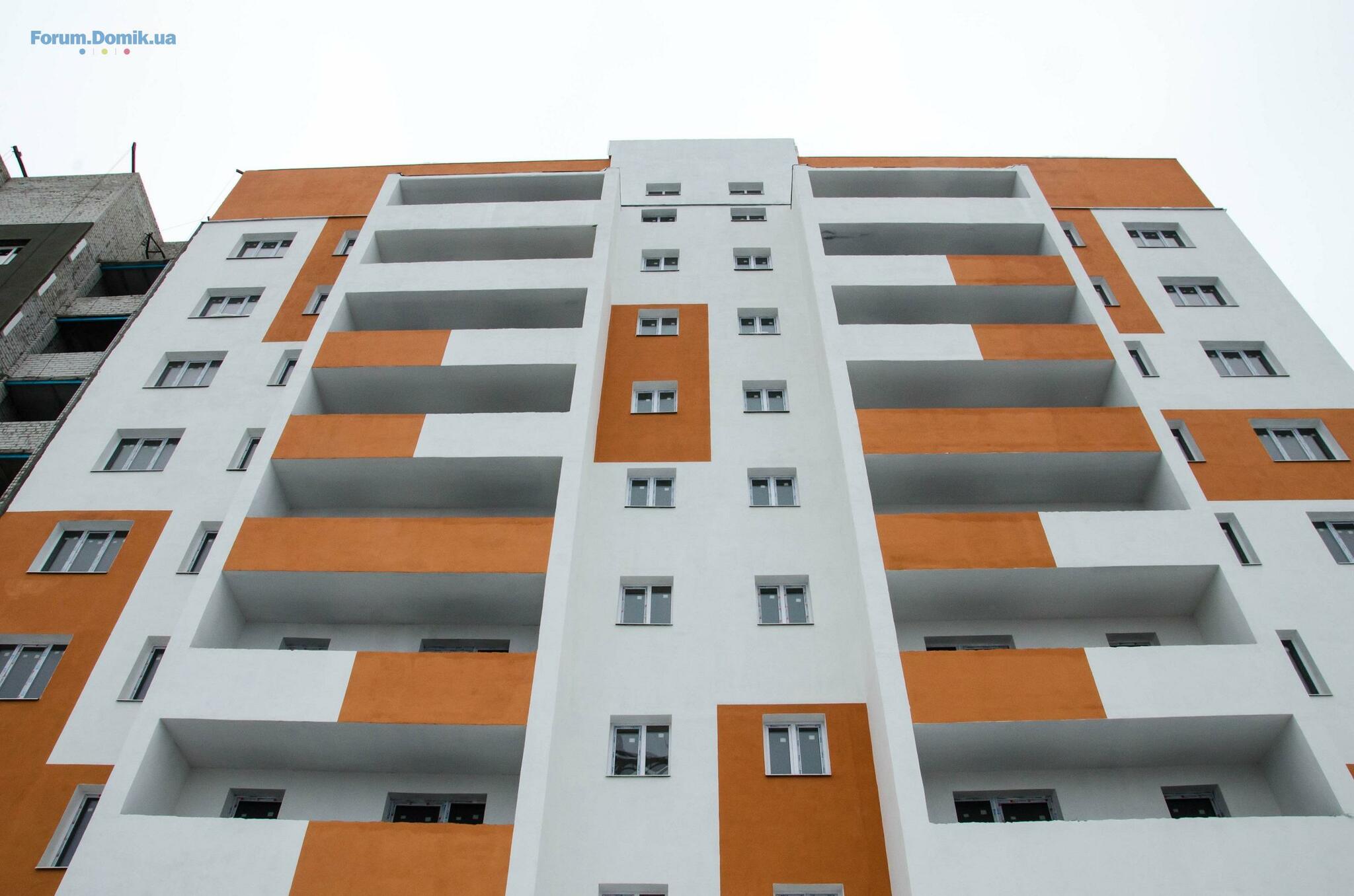

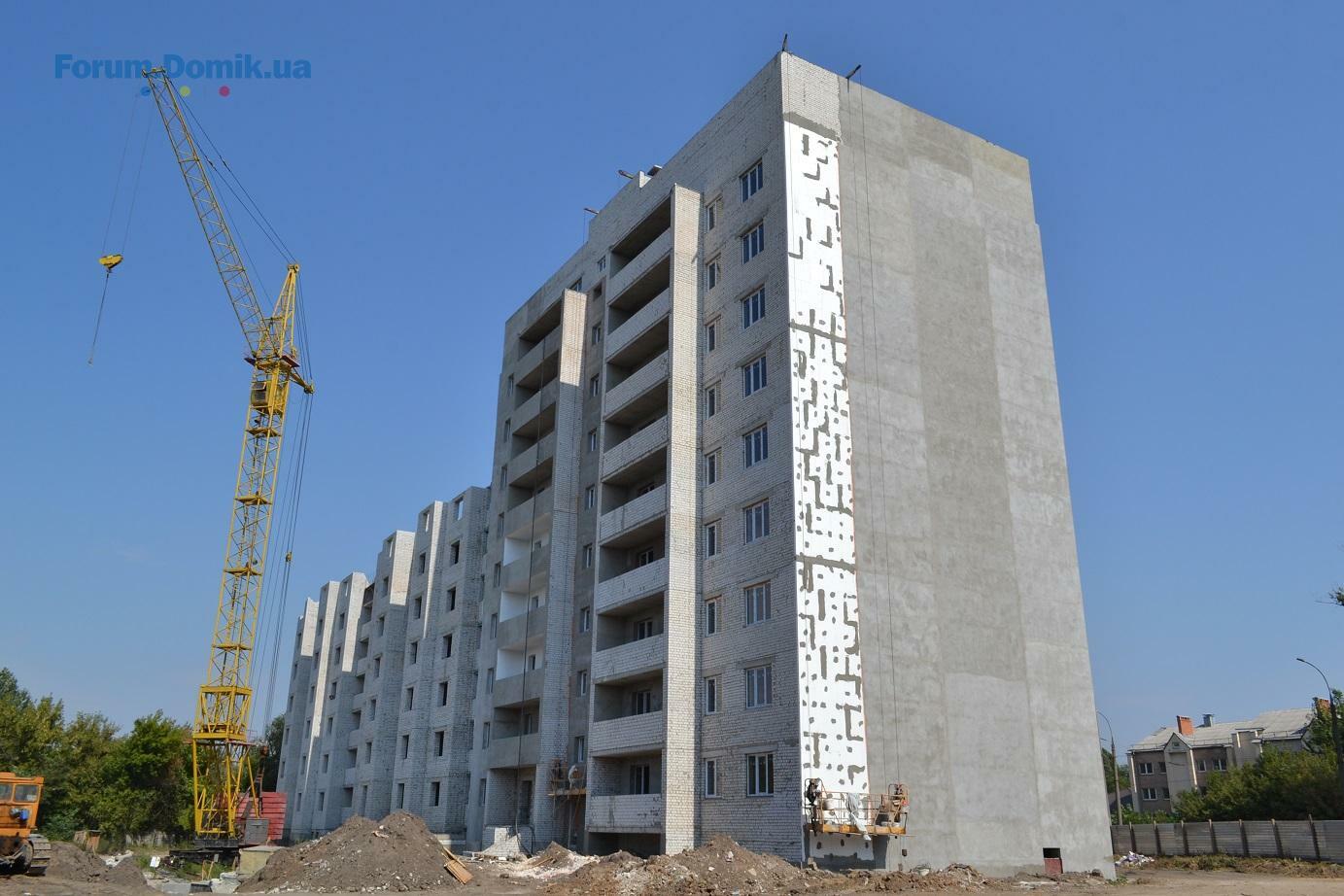

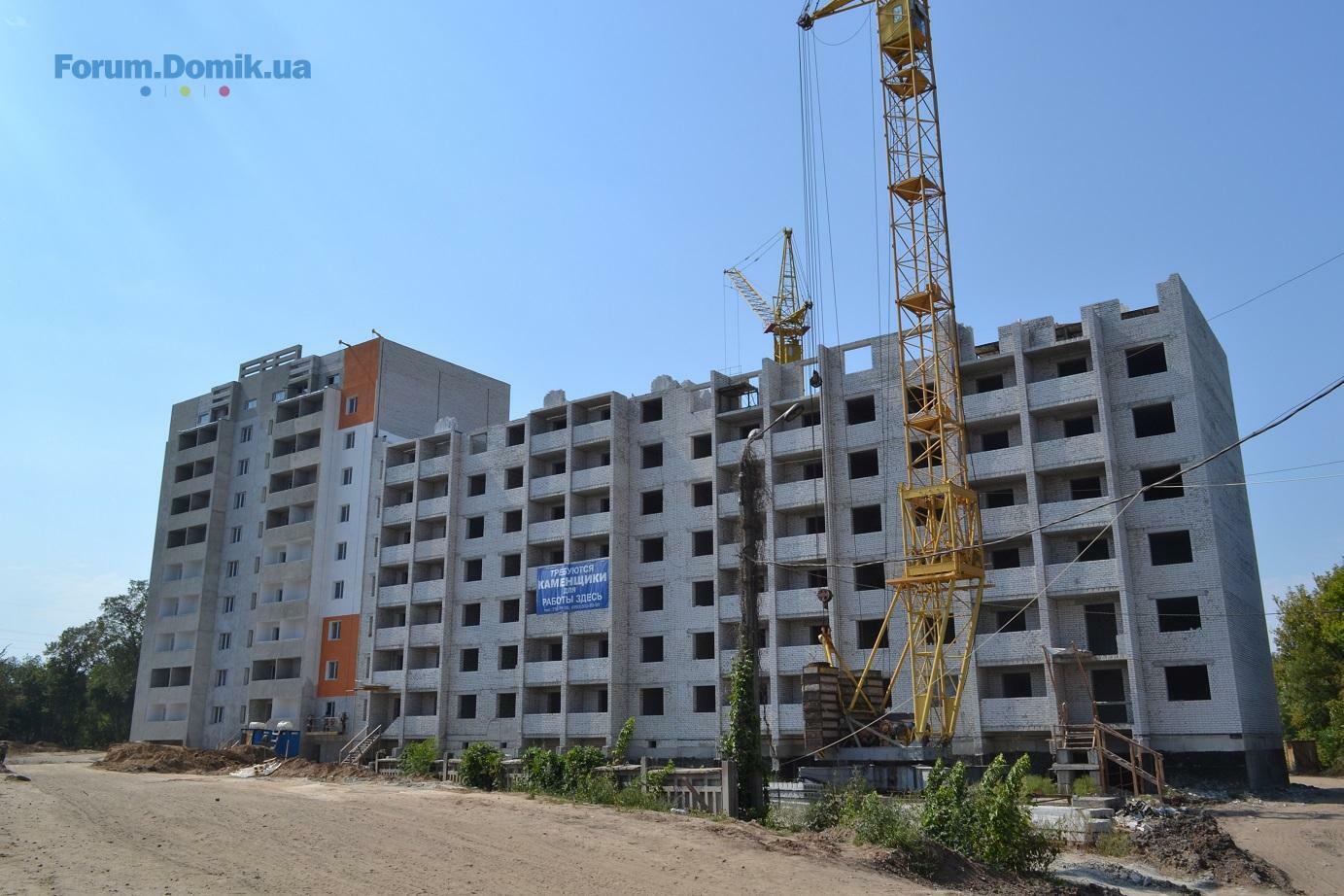

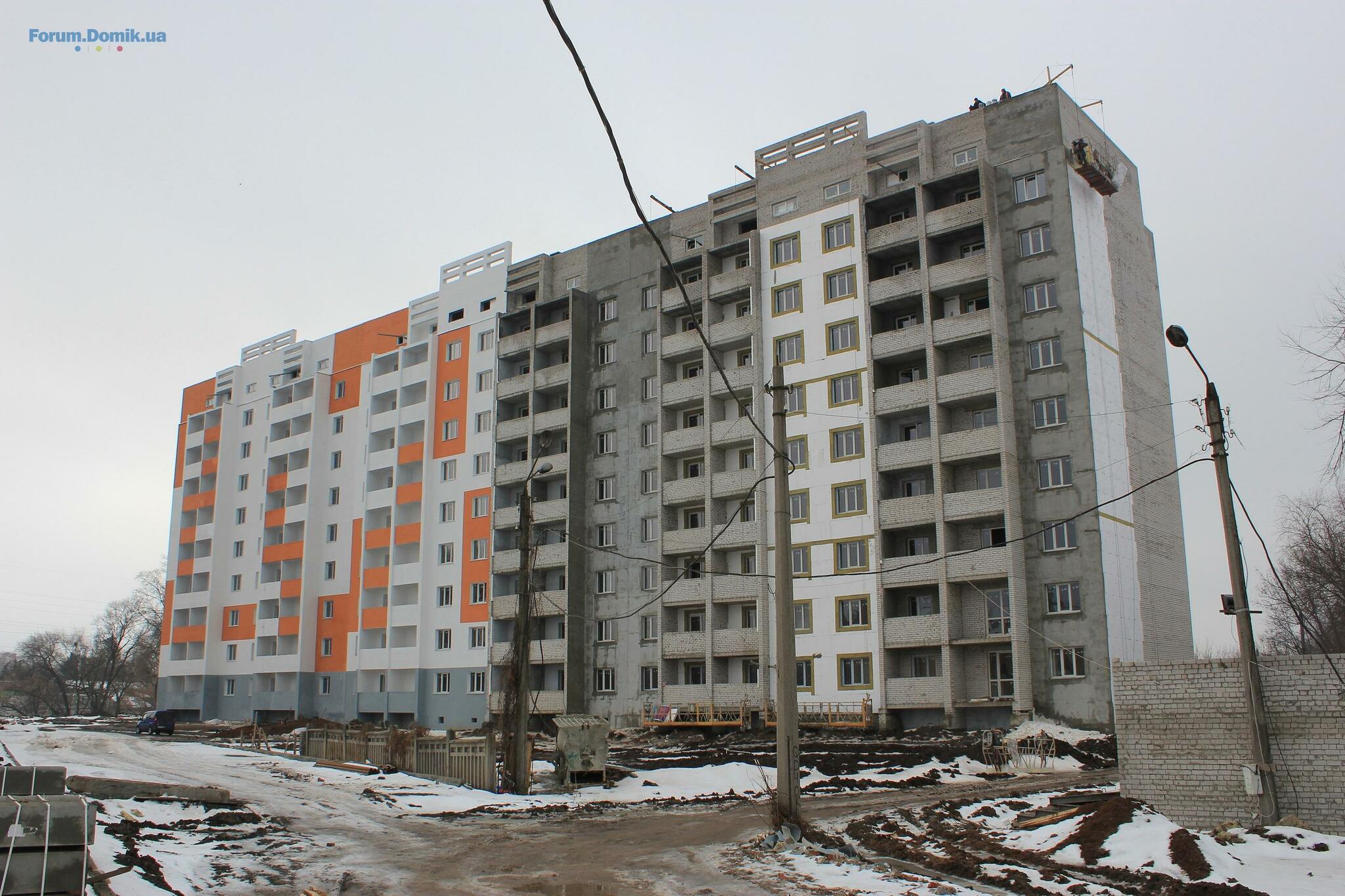

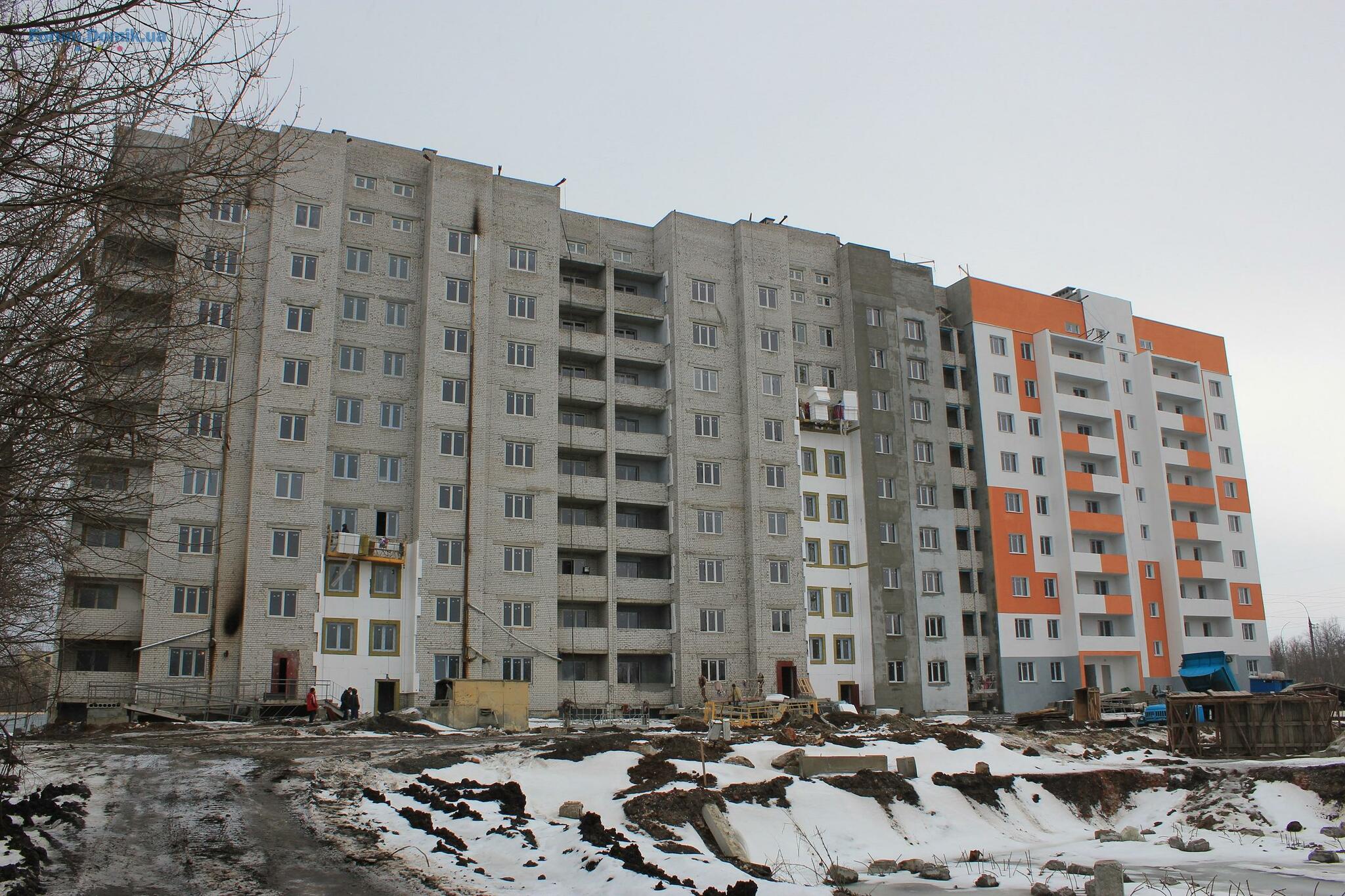

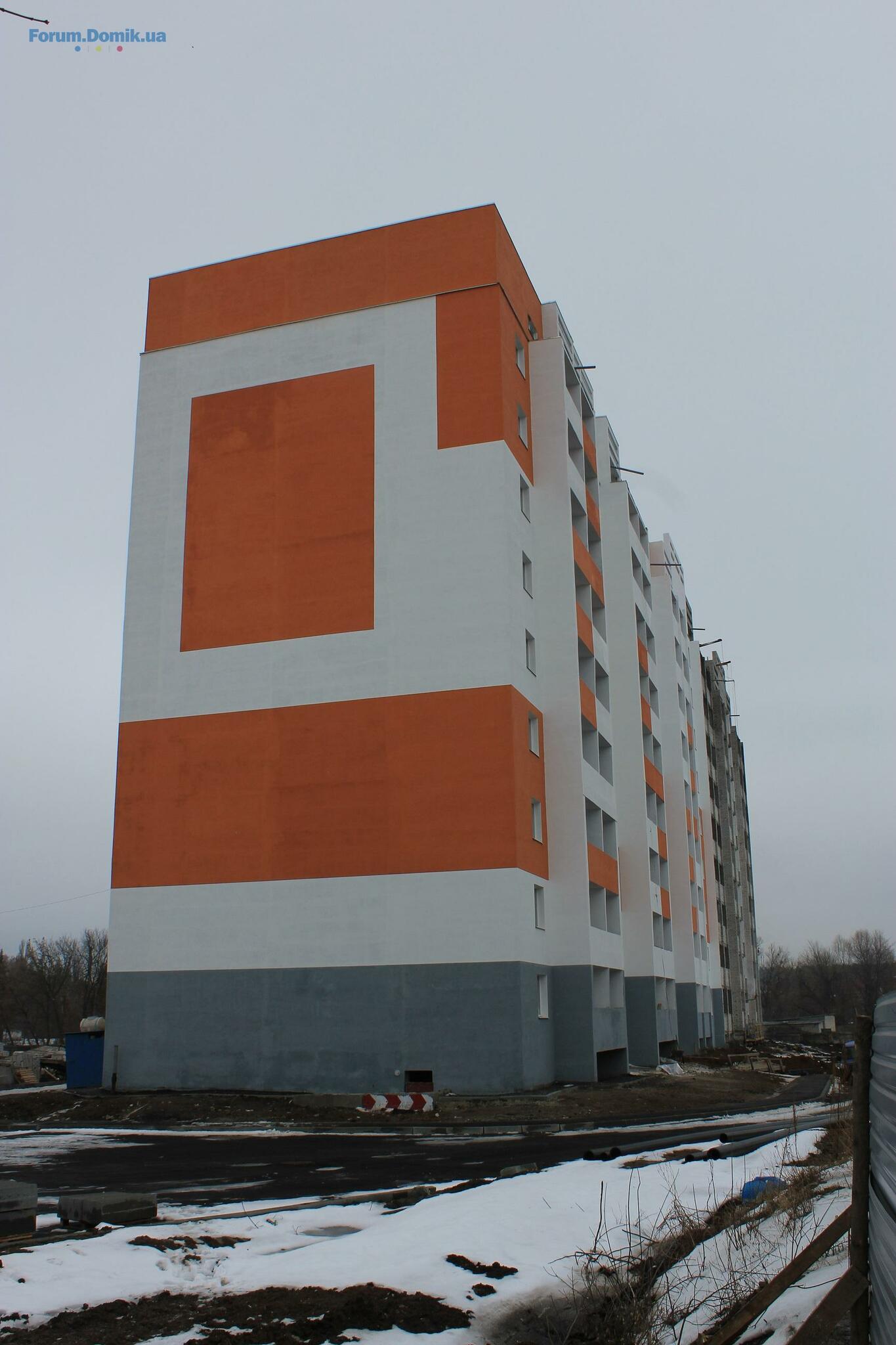

В доме № 1 завершаются работы по оштукатуриванию фасада и внутренних стен. На финальном этапе также находятся кровельные работы, ведется обустройство подъезда.

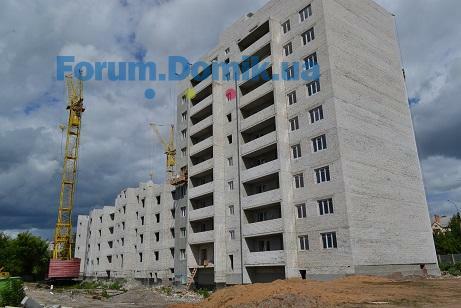

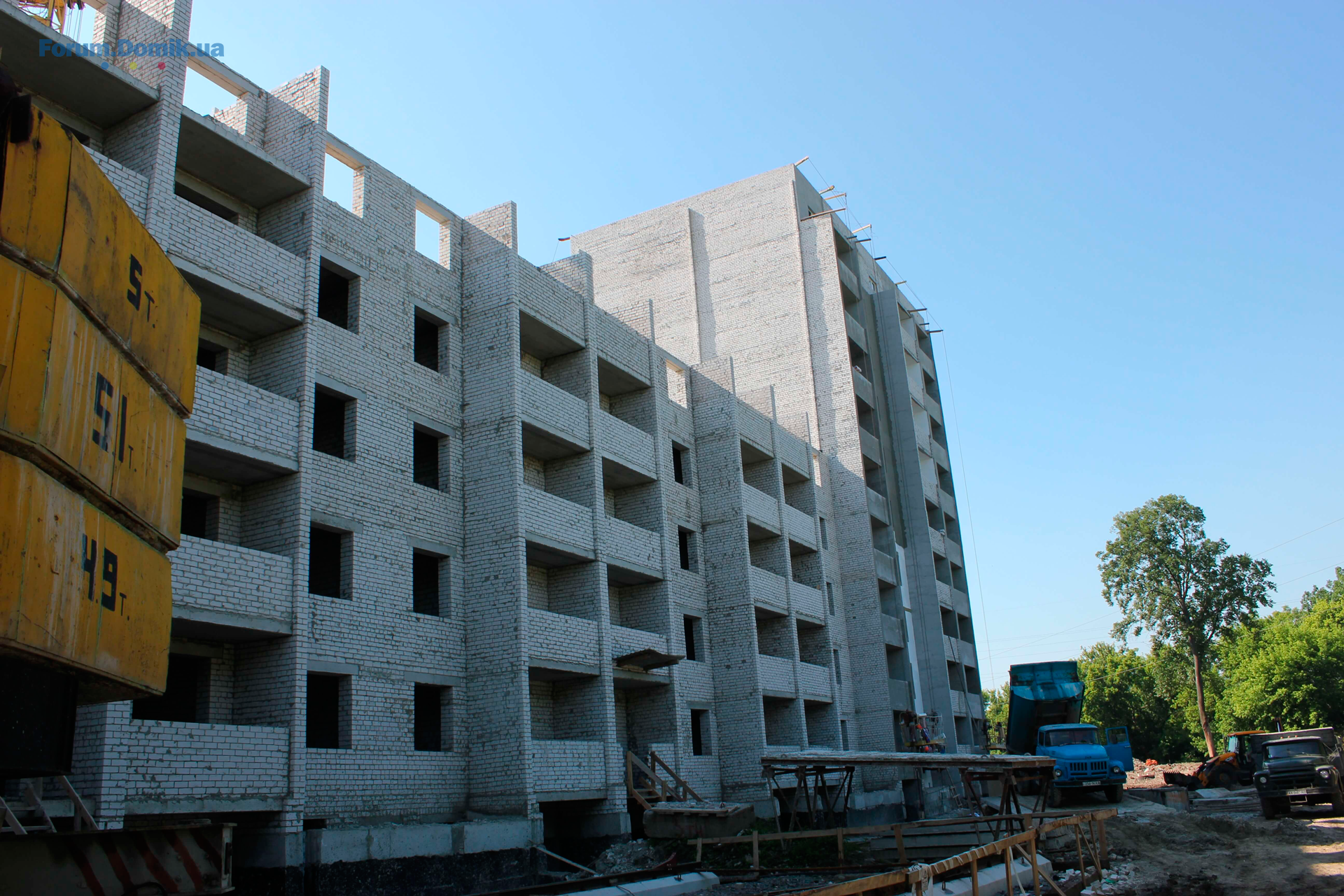

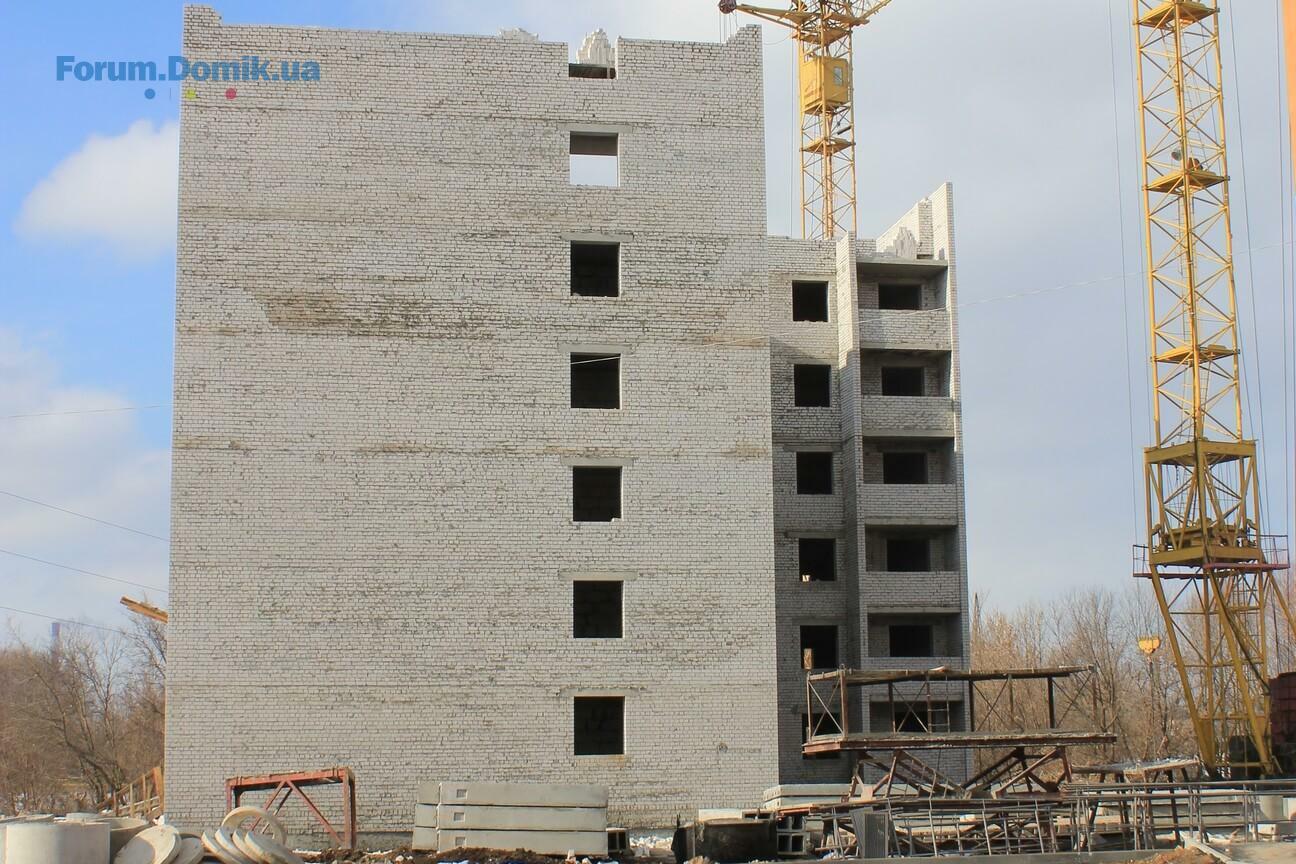

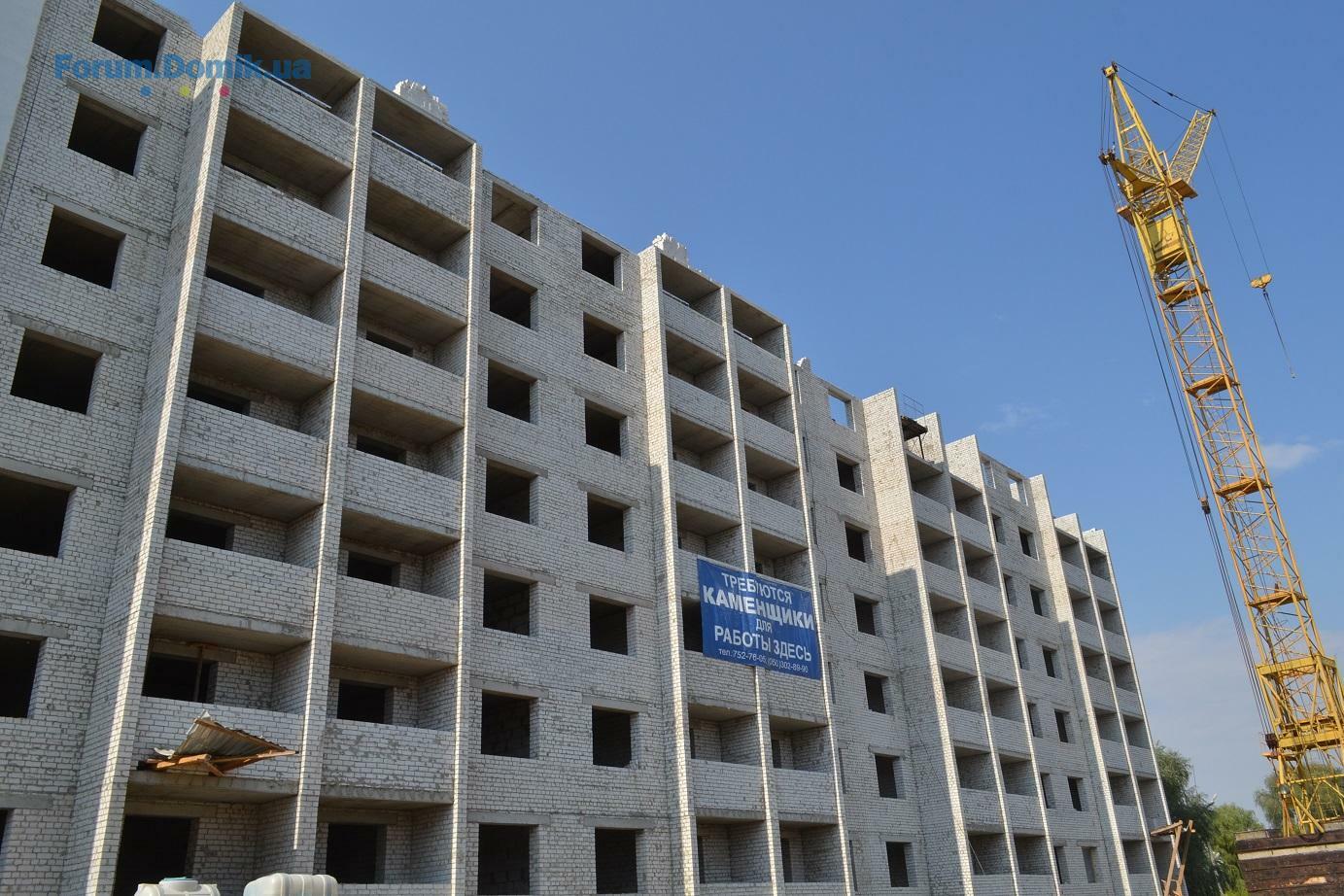

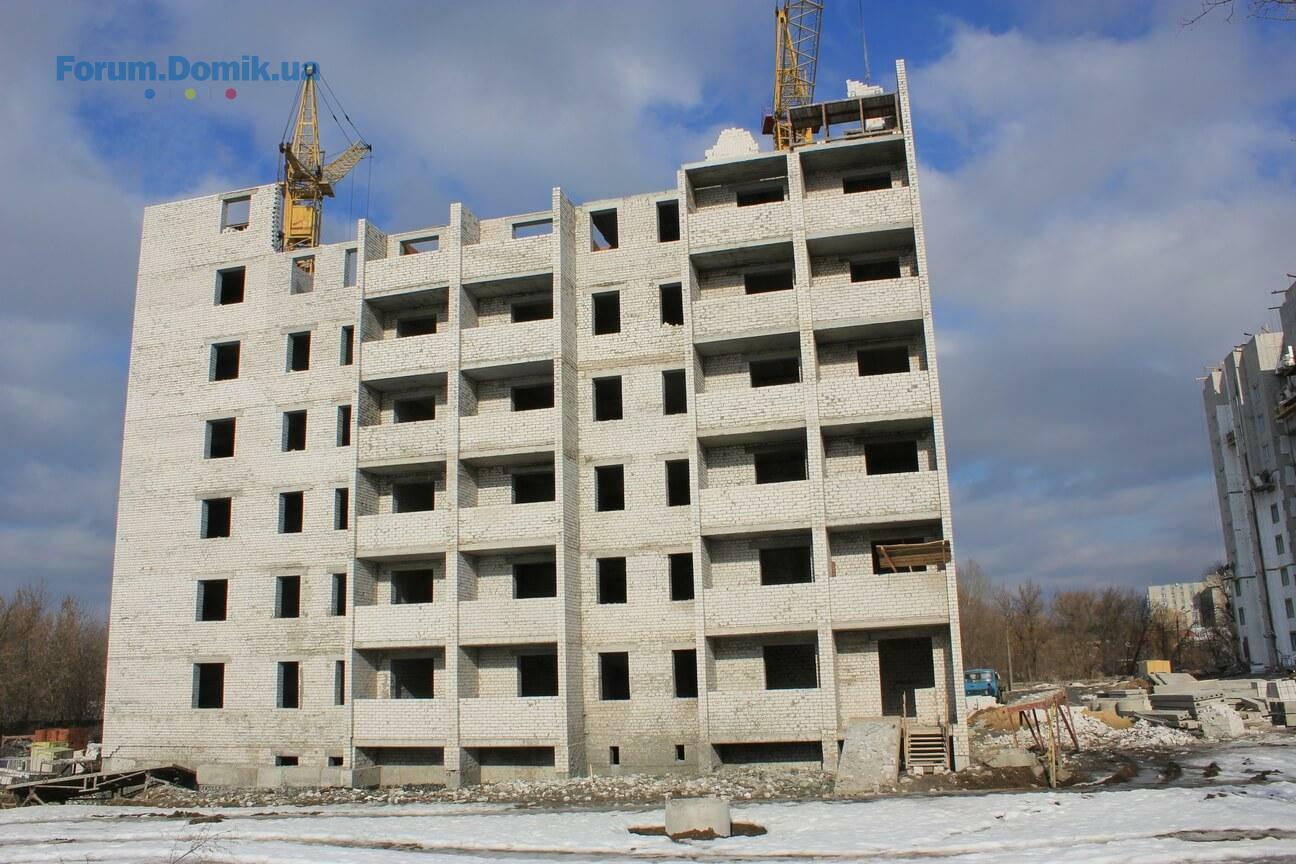

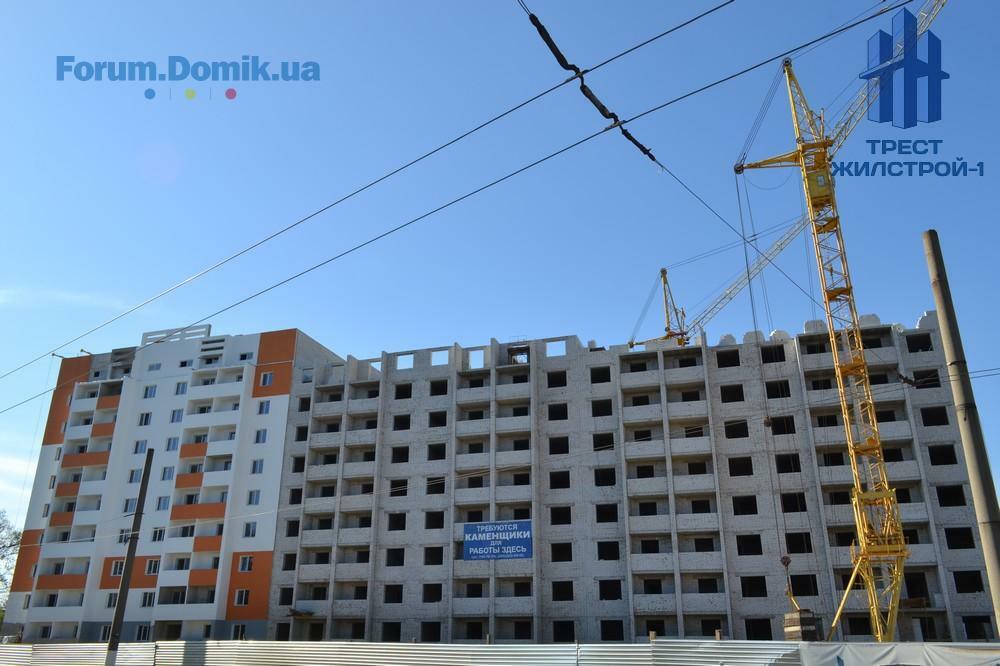

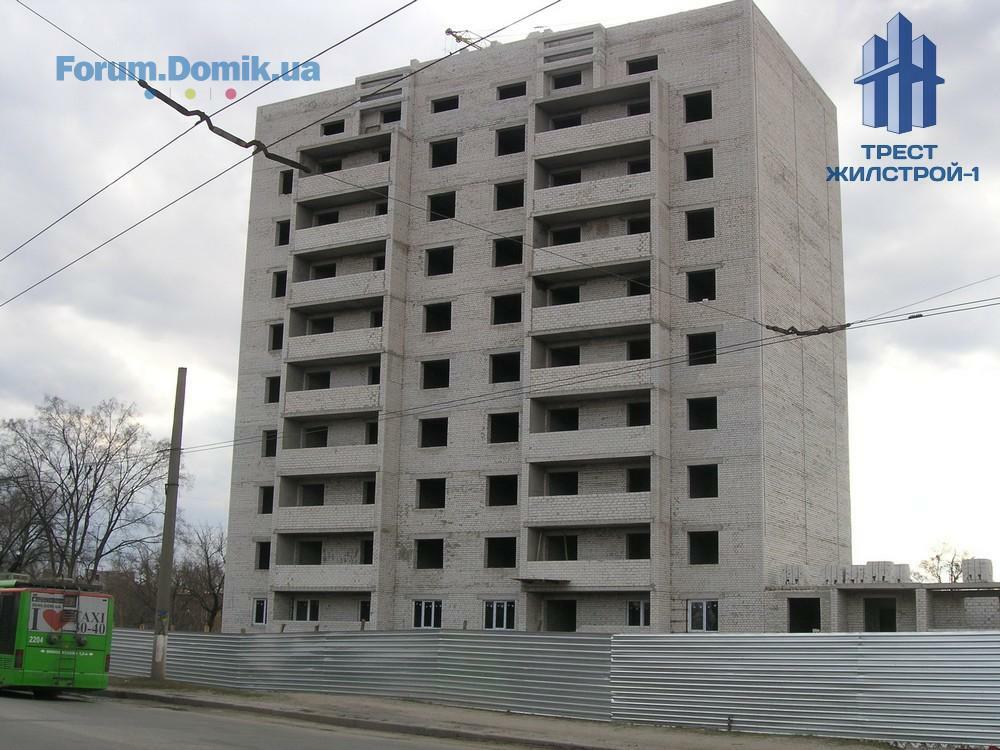

В доме № 2 на сегодняшний момент каменщиками компании ведется кладка шестого этажа и монтаж перекрытий между шестым и седьмым этажами

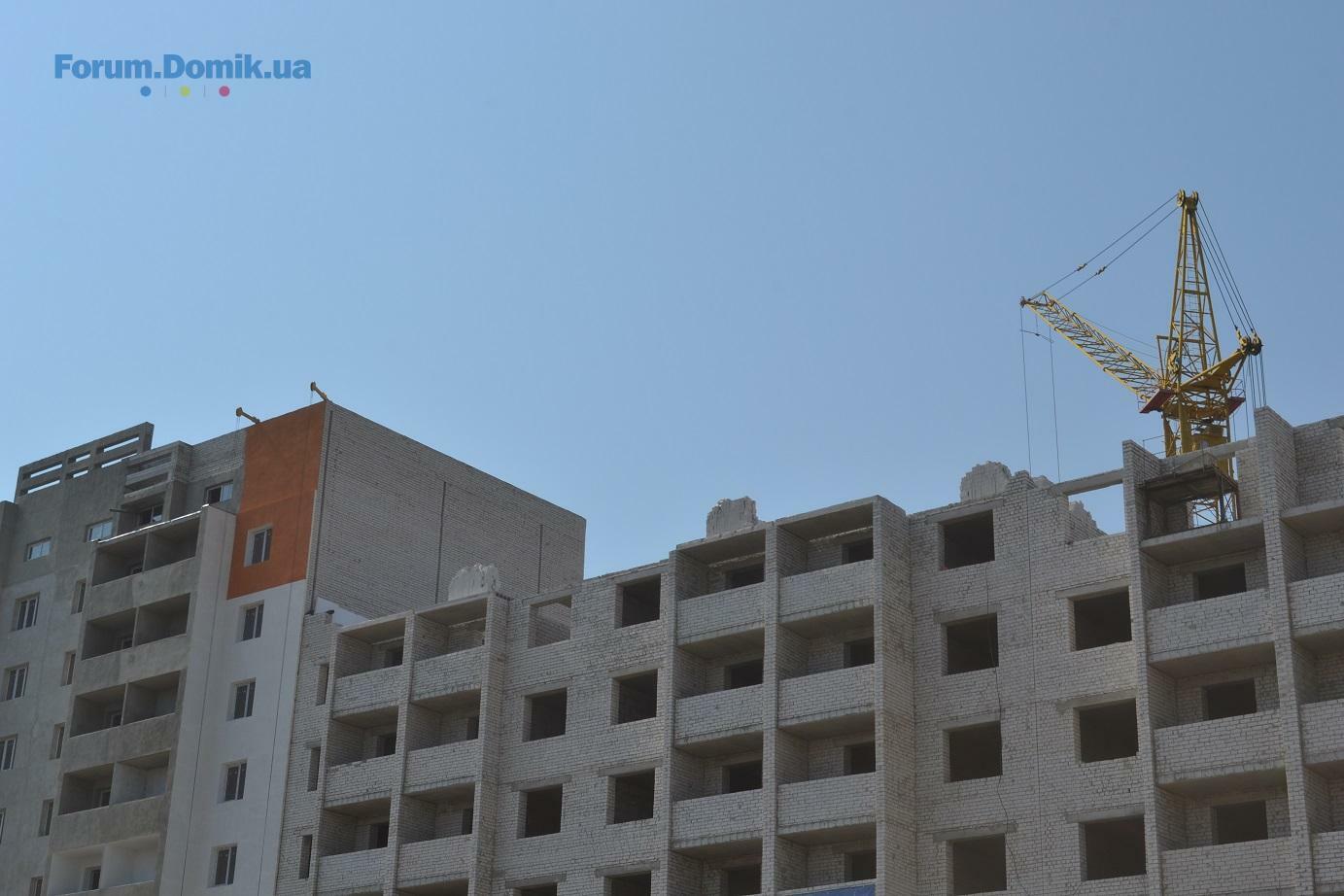

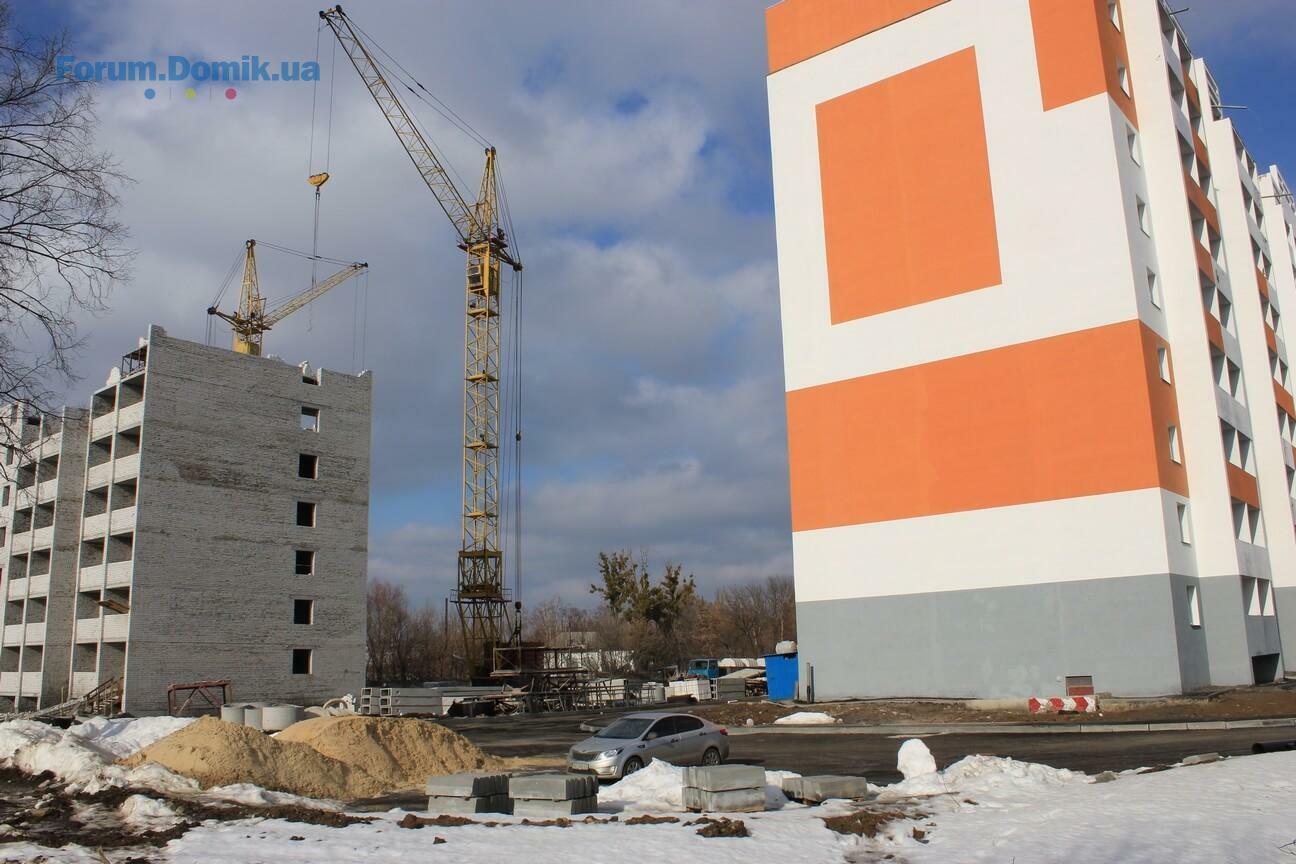

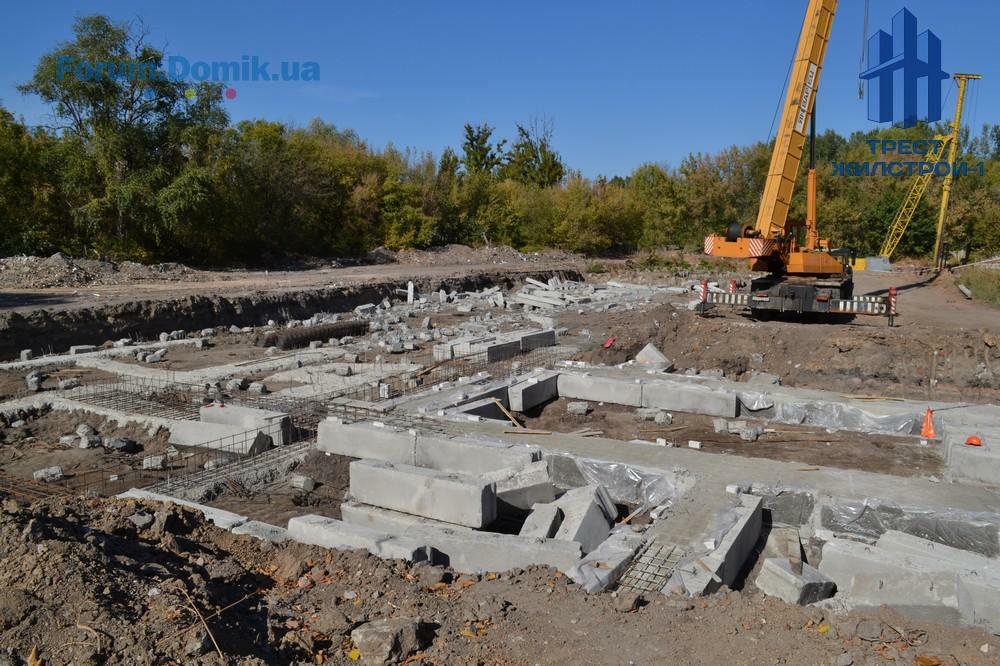

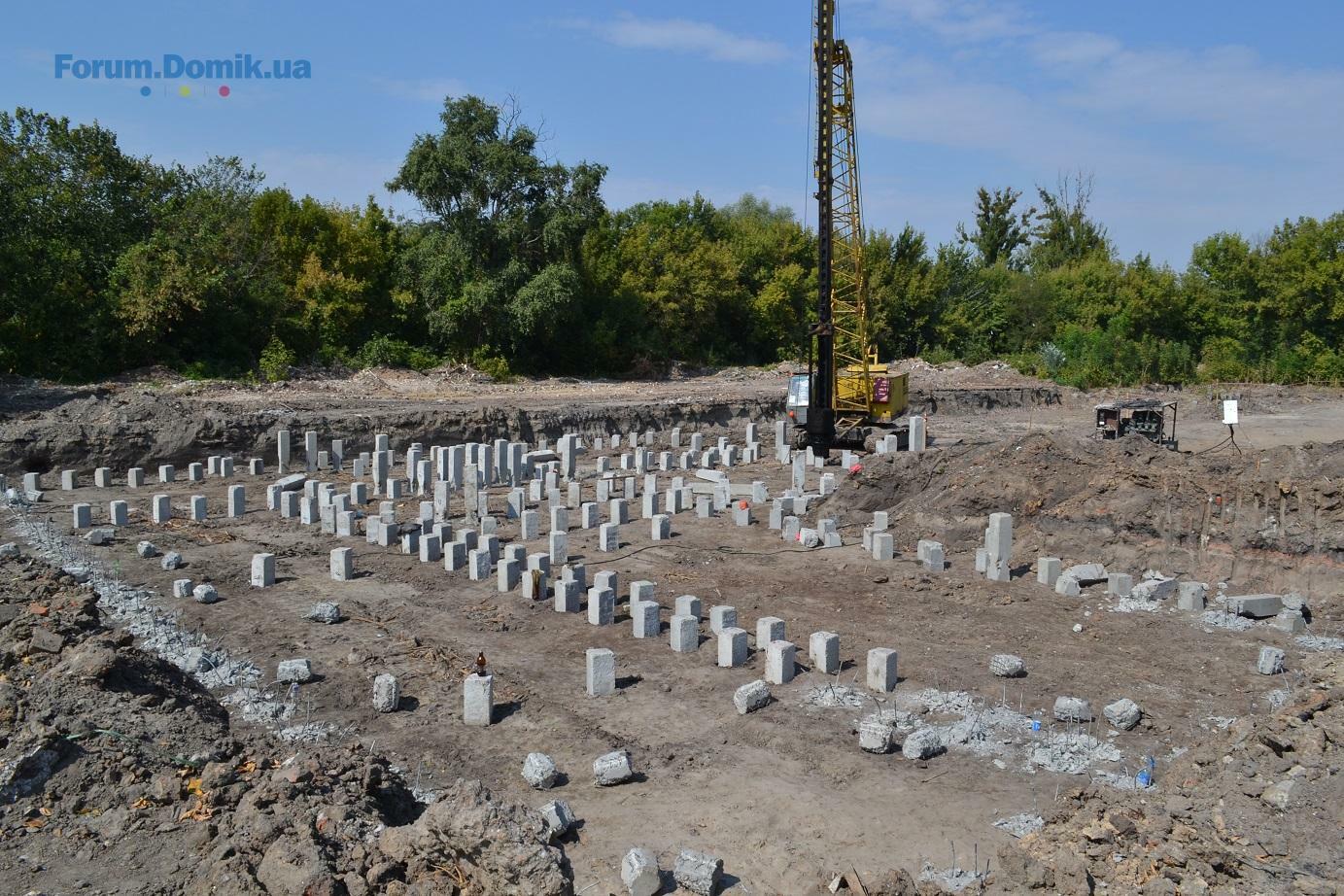

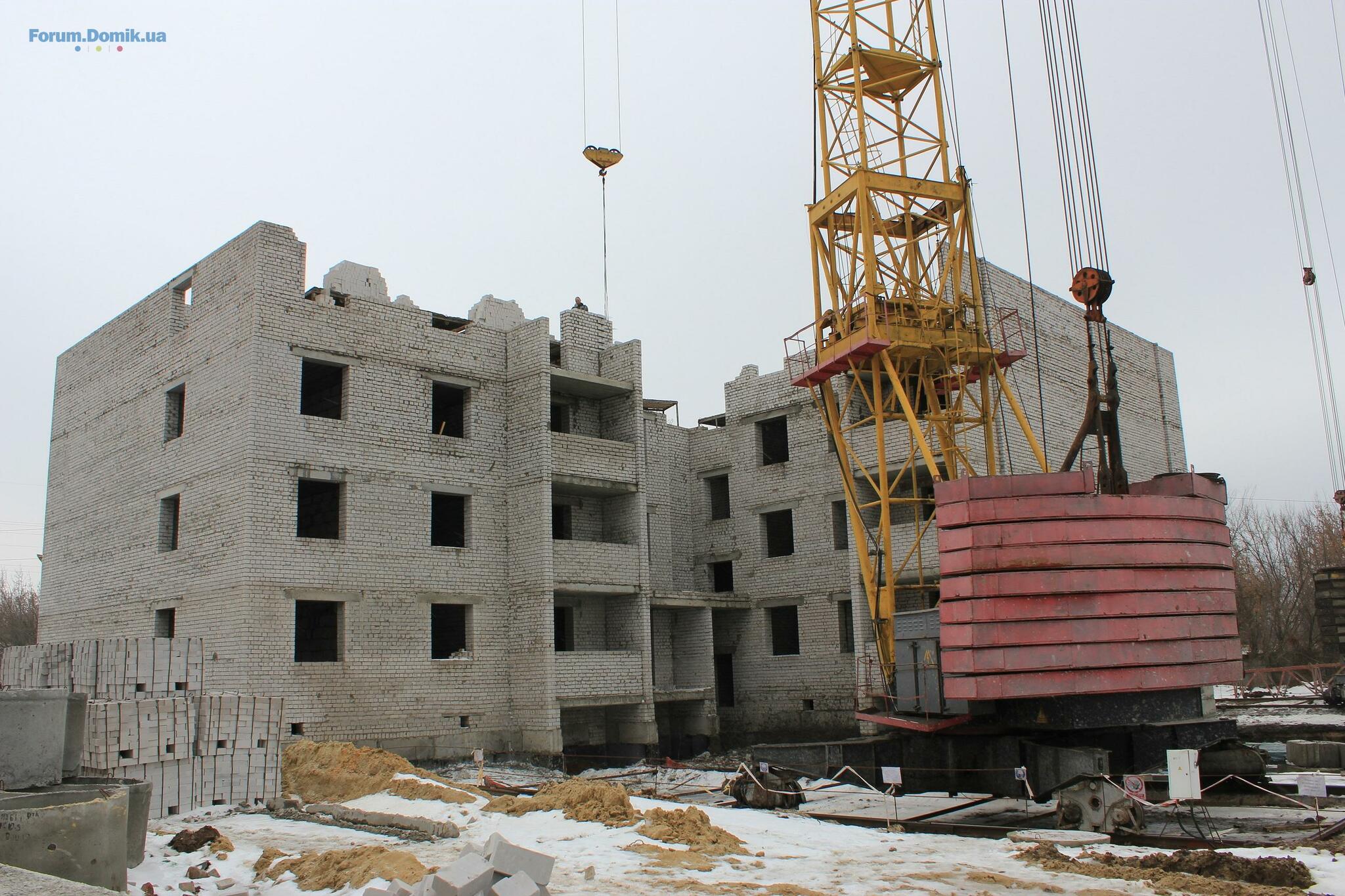

Дом № 3 находится на начальном этапе работ. Ведется забивка свай.

На участке, отведенном для дома № 4, проводятся работы по уплотнению грунта котлована.
13 авг 2015 21:32
03 сен 2015 19:12
Дизайн жилого комплекса по проспекту Постышева изменился.
08 сен 2015 19:50

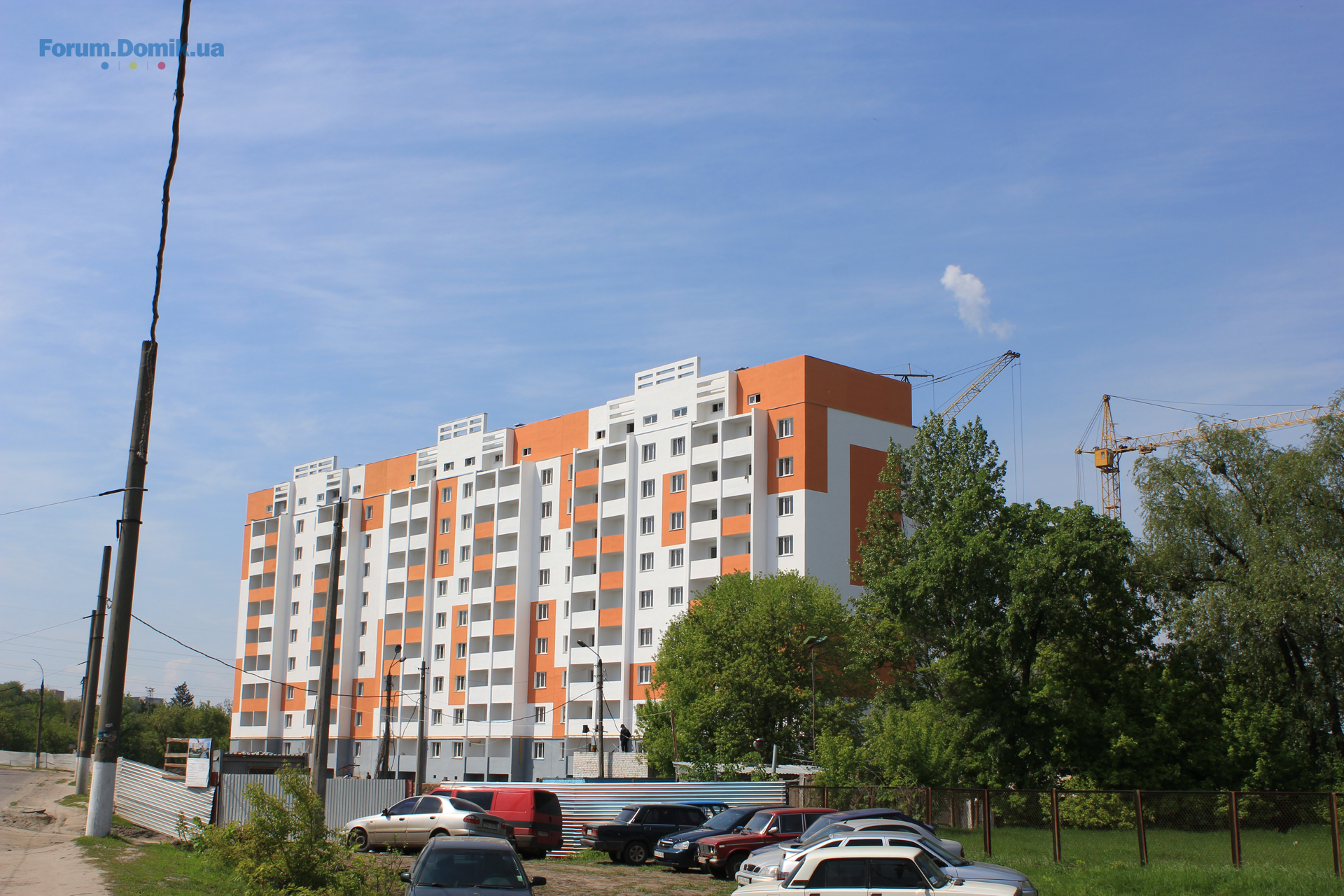

На данном этапе в доме № 1 ведутся работы по укладке плитки в местах общего пользования, устанавливаются стояки водоснабжения.

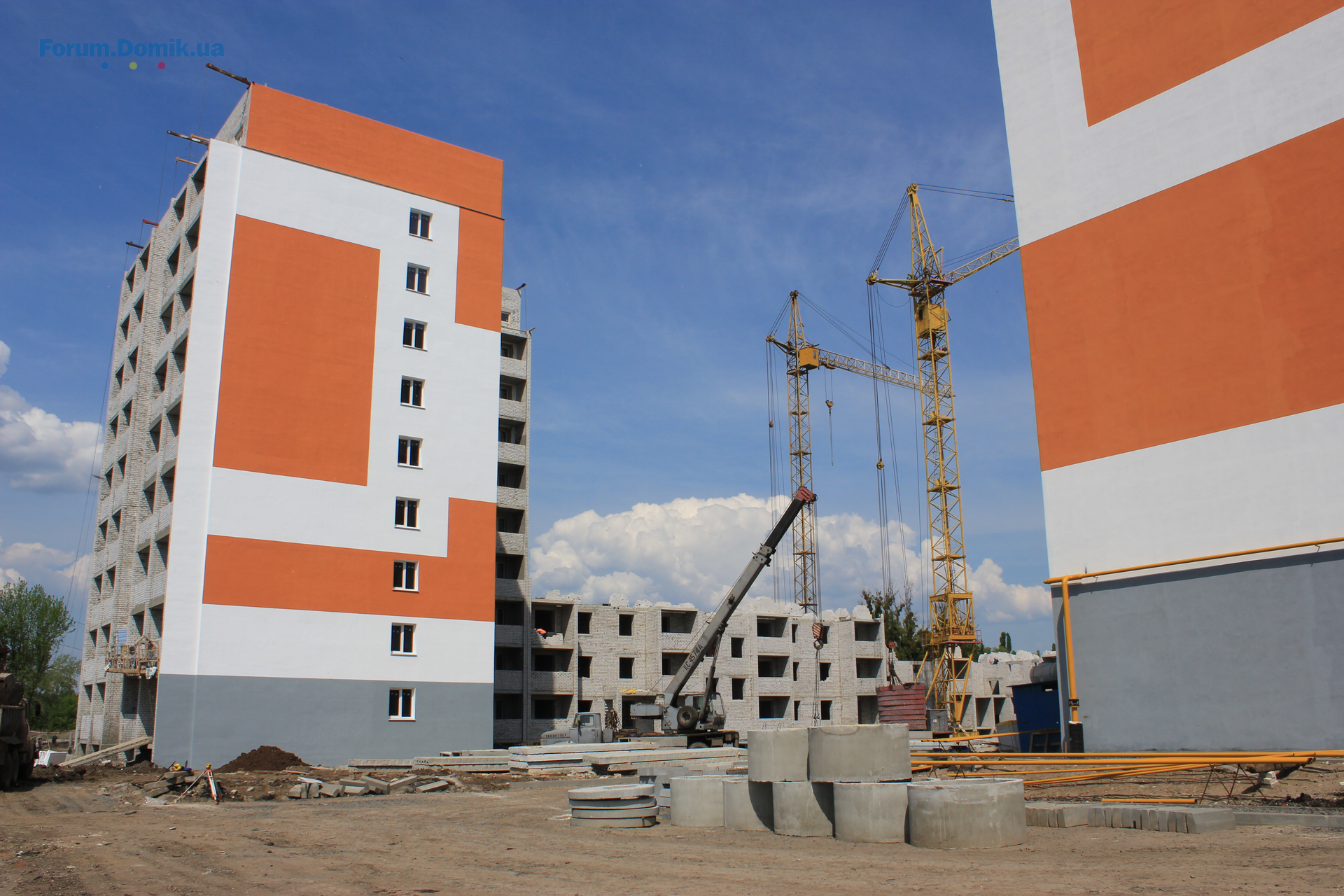

В доме № 2 секциях А и Б заканчивается кирпичная кладка 8 этажа, ведется работа по оштукатуриванию первого и третьего этажей, заливаются стяжки в квартирах.
15 окт 2015 20:45

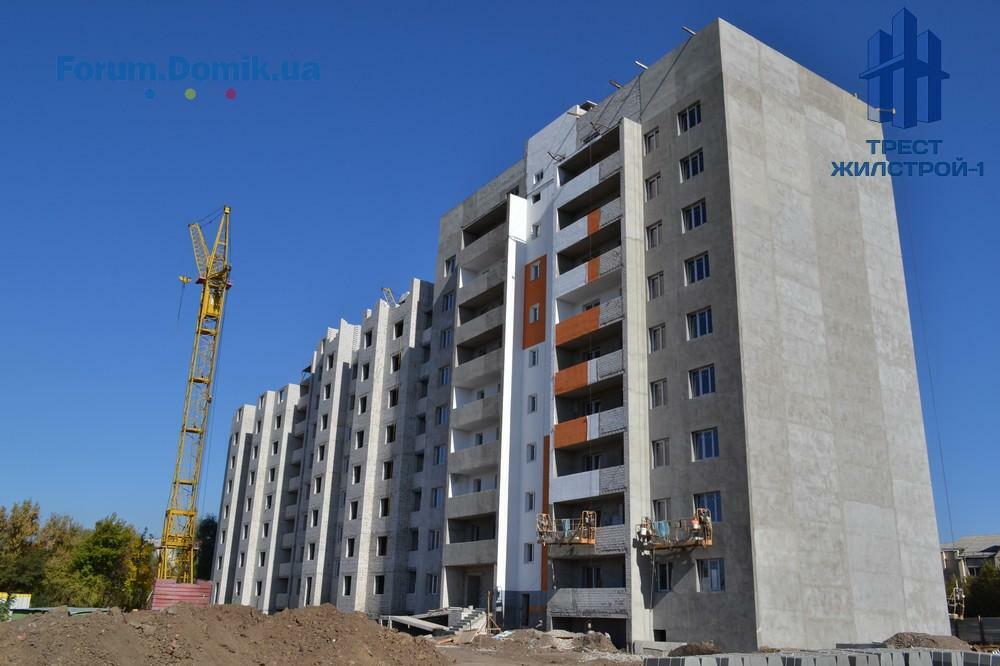

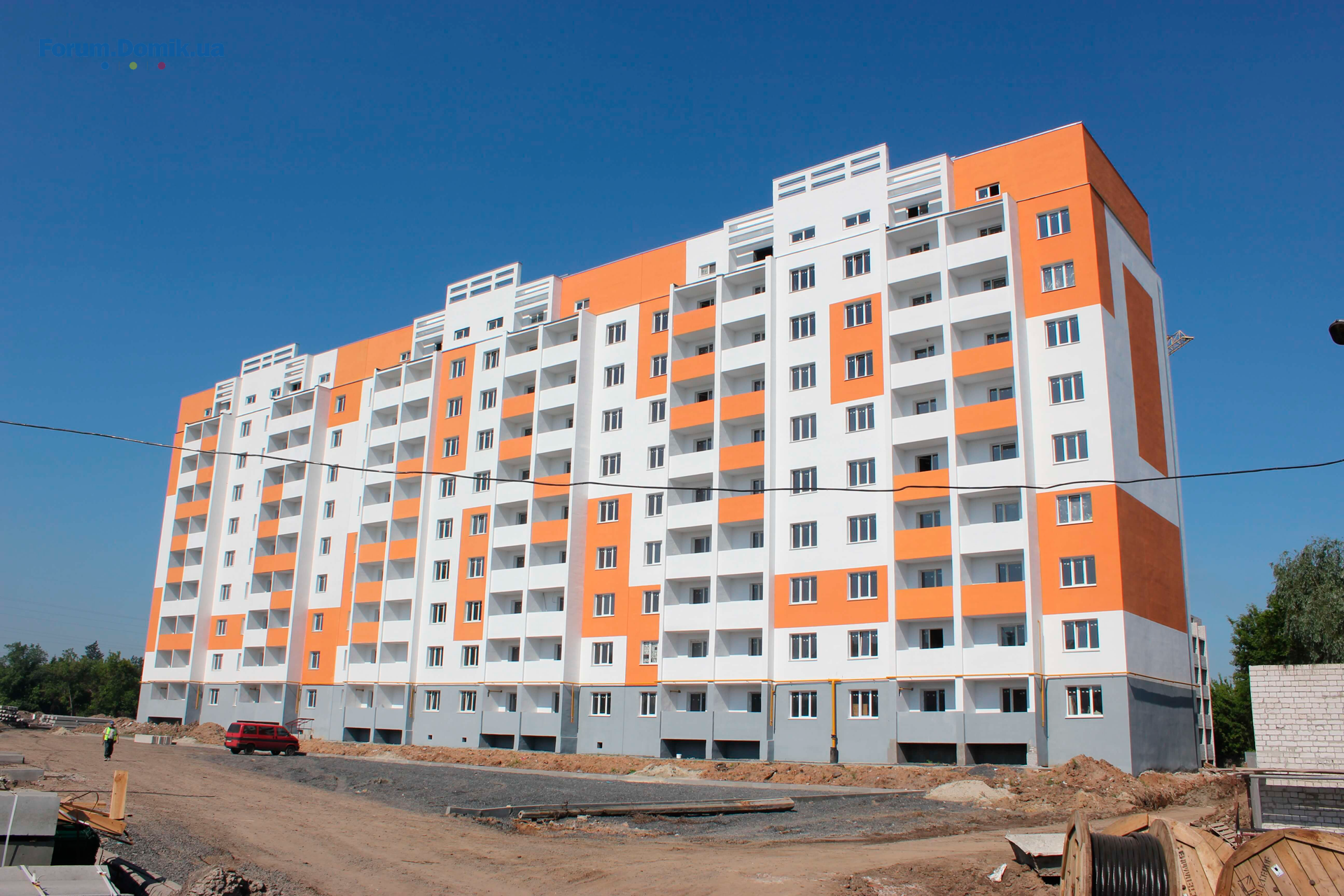

Работы в доме №1 близятся к завершению – заканчивается покраска фасада, со стороны двора, проводится оборудование входа в подъезд и обустройство инженерных сетей (прокладка канализации, воды, ливневой канализации).

В доме №2, в секциях А и Б осуществляется кирпичная кладка технического этажа. Также ведутся работы по благоустройству территории (планировка грунта, установка бордюров). В секции Б завершаются внутренние штукатурные работы, установлены двери в квартиры, проведена электропроводка.

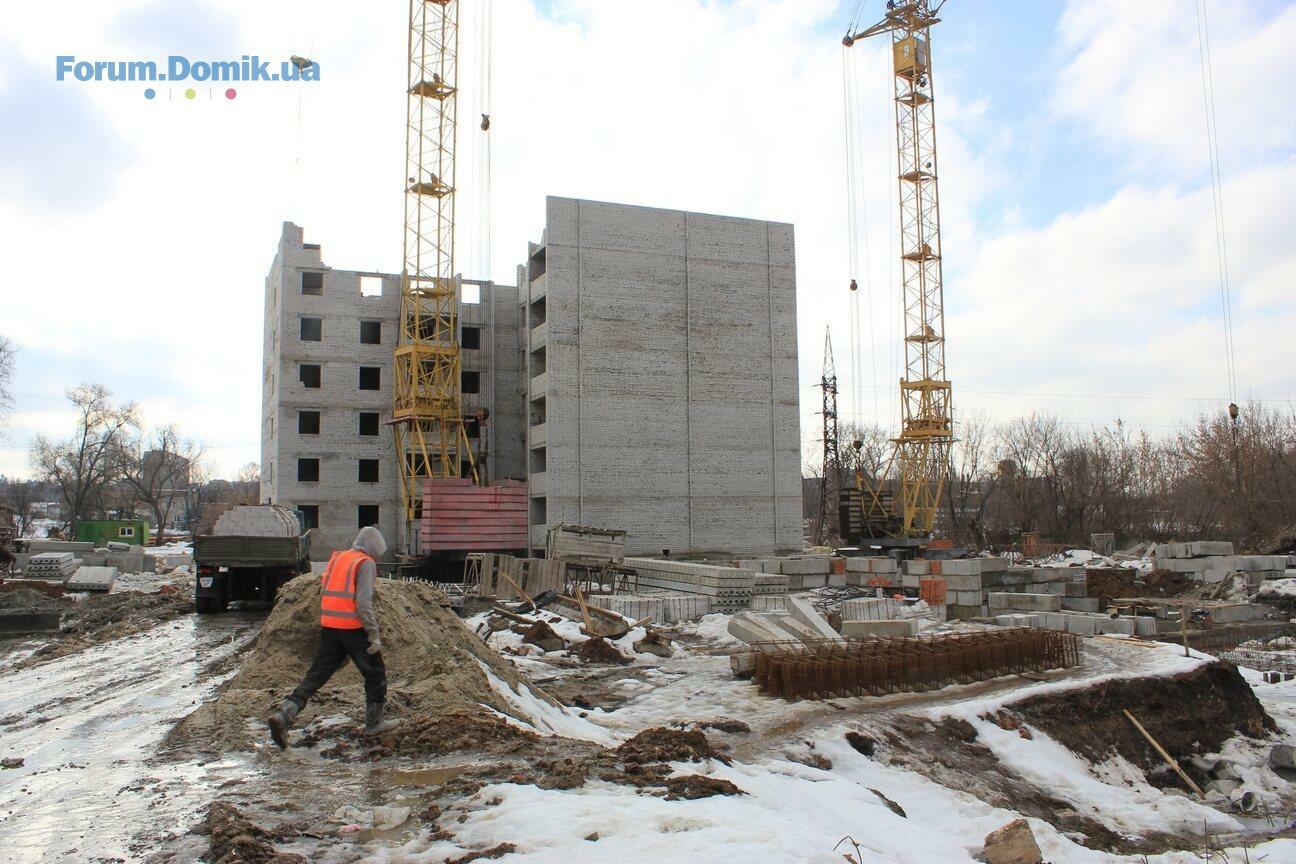

В доме № 3 осуществляется армирование сетки и заливка фундамента.
15 окт 2015 20:45
13 ноя 2015 23:11

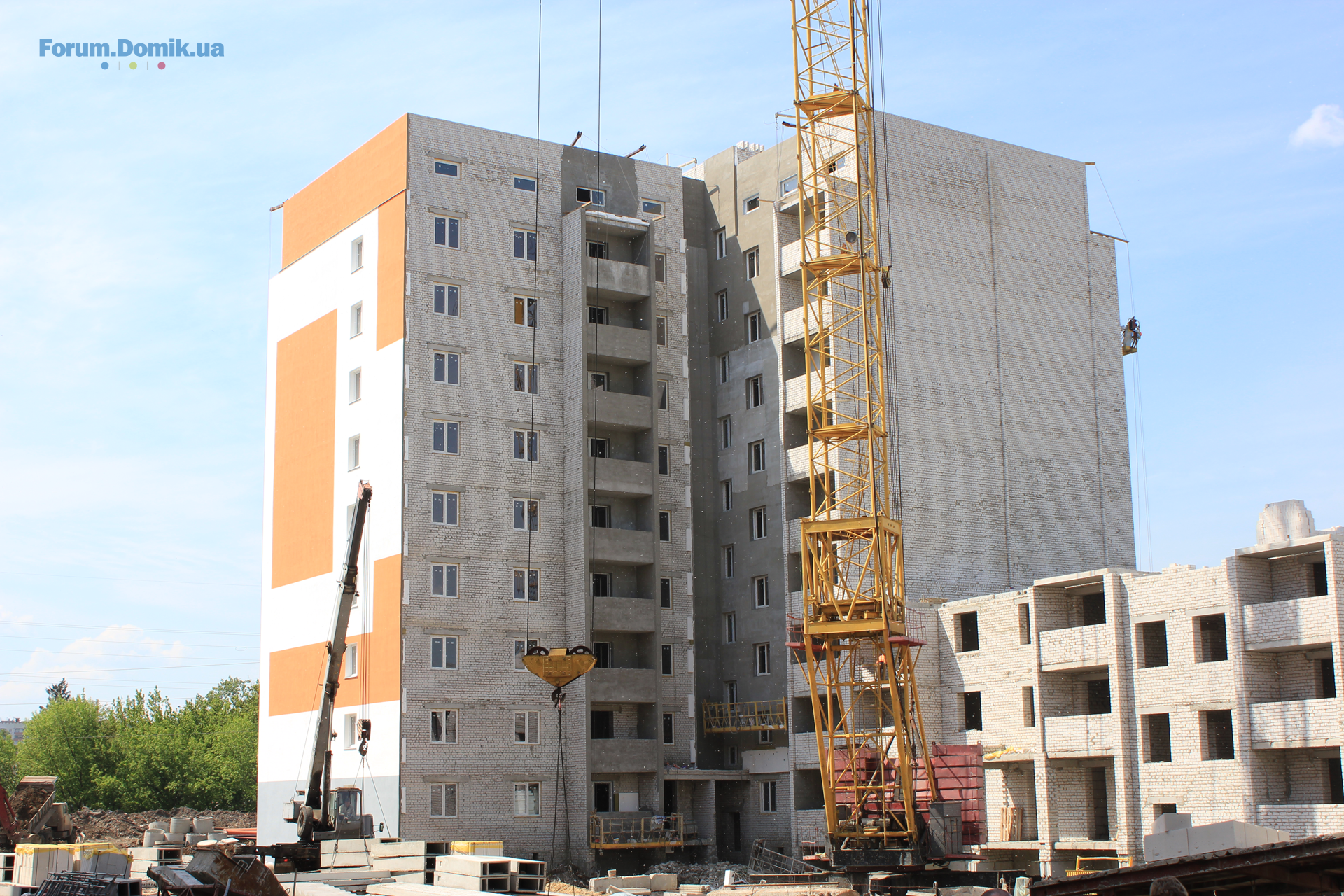

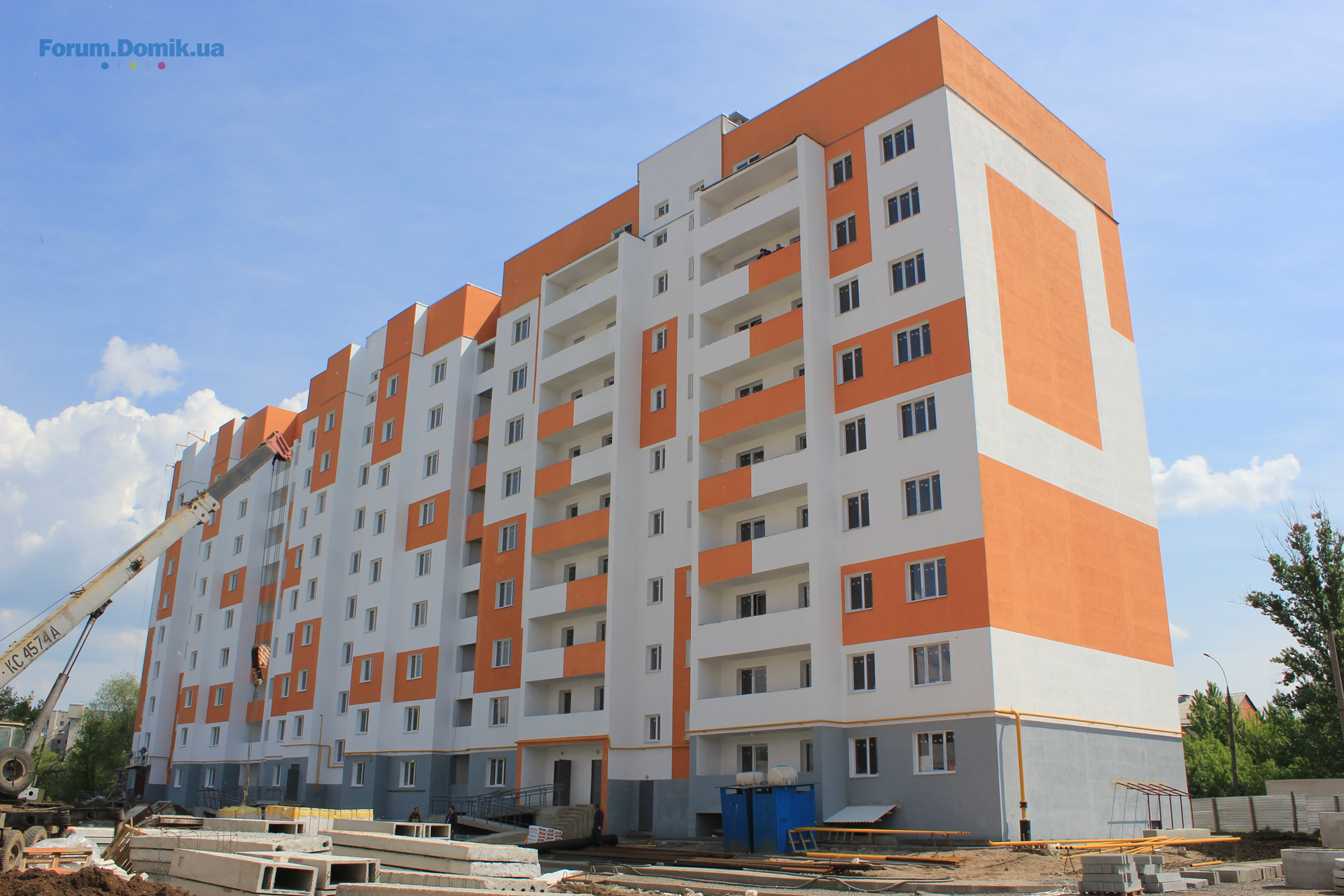

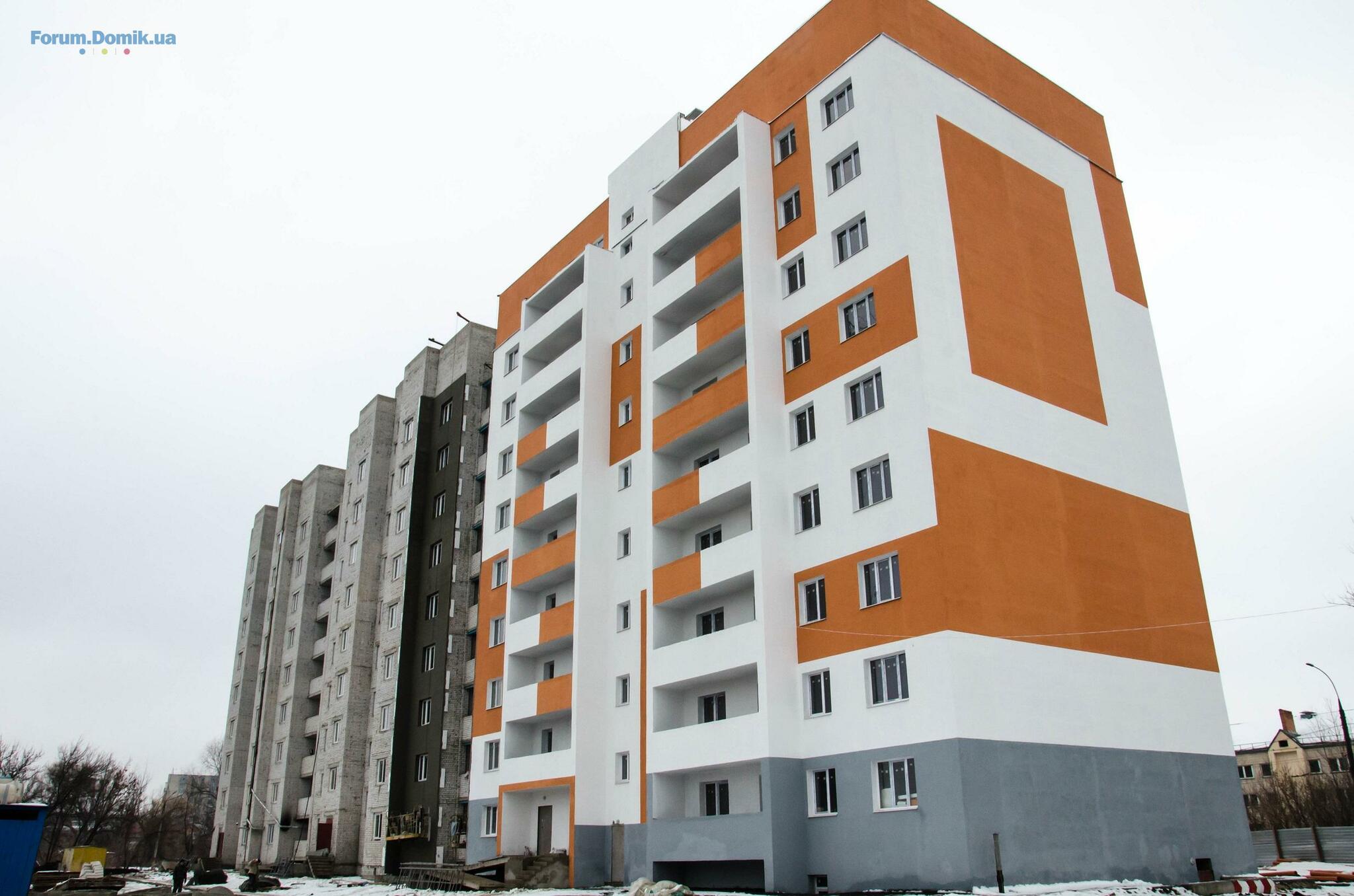

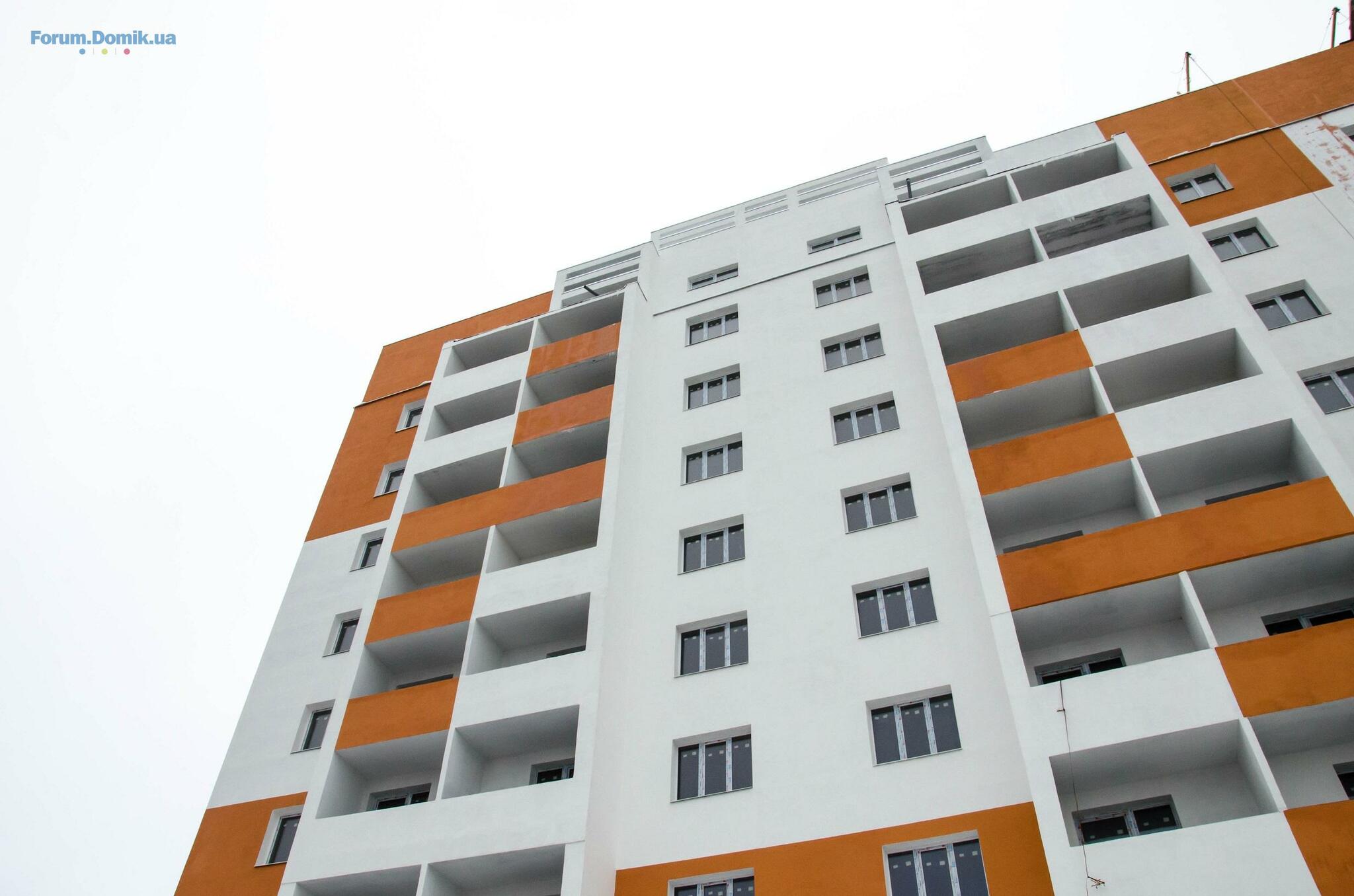

В дом № 1 окончены фасадные работы, это утепление и покраска, смонтирован вход в подъезд. Благоустраивается территория.

Установлены внутренняя, наружная и ливневая канализации, в дом подведена вода. На данный момент выполняется ввод газа.

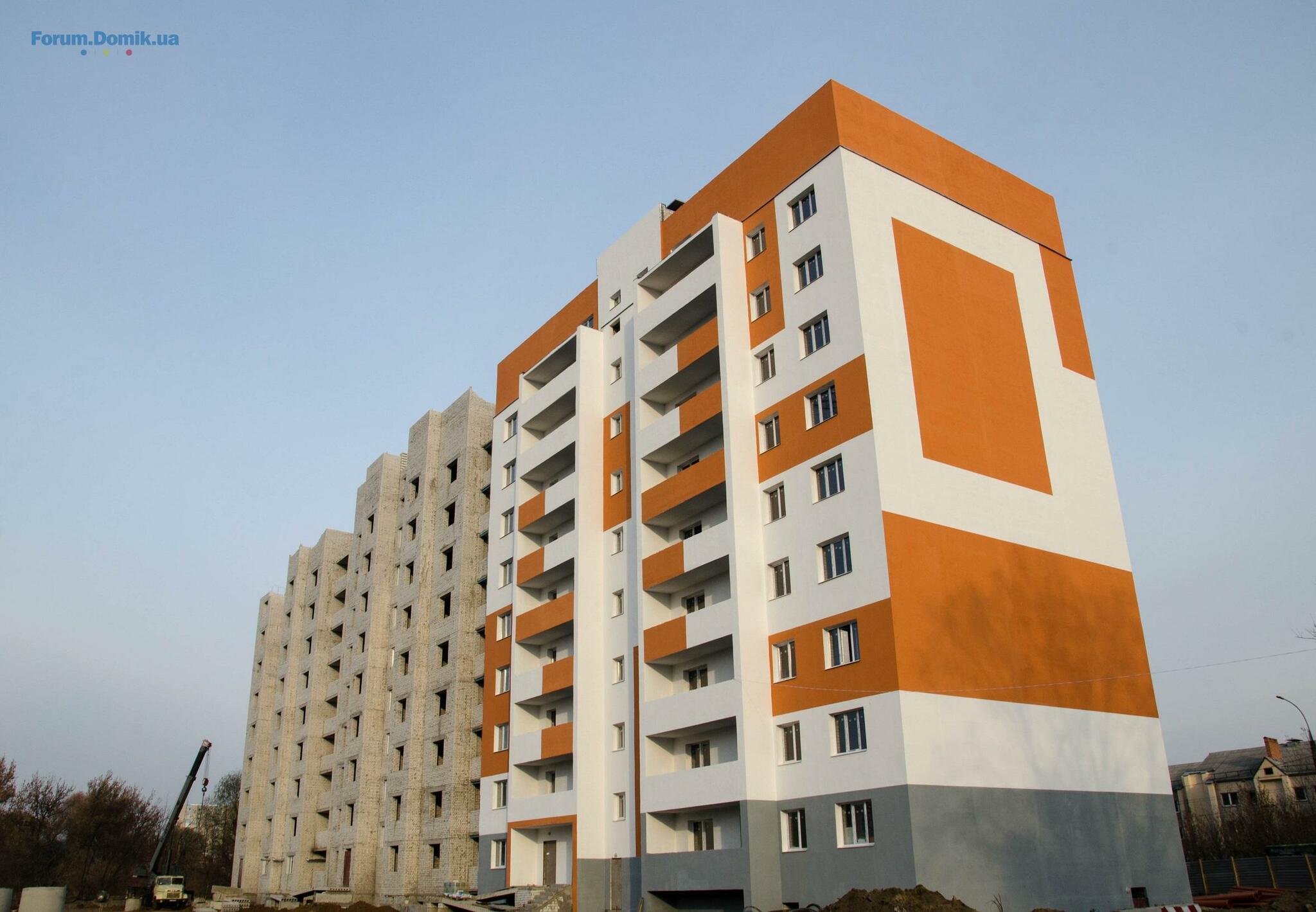

В доме № 2 секции А окончена кирпичная кладка и оштукатурен фасад, кладка плитки также окончена. Выполняется монтаж лифта. Установлены внутренняя, наружная и ливневая канализация, смонтирован вход в подъезд, рабочие приступили к утеплению фасада.

В доме № 2 секции Б закончена кладка техэтажа. Дом оштукатурен, закончена кладка плитки, установлена наружная канализация, также смонтирован вход в подъезд.

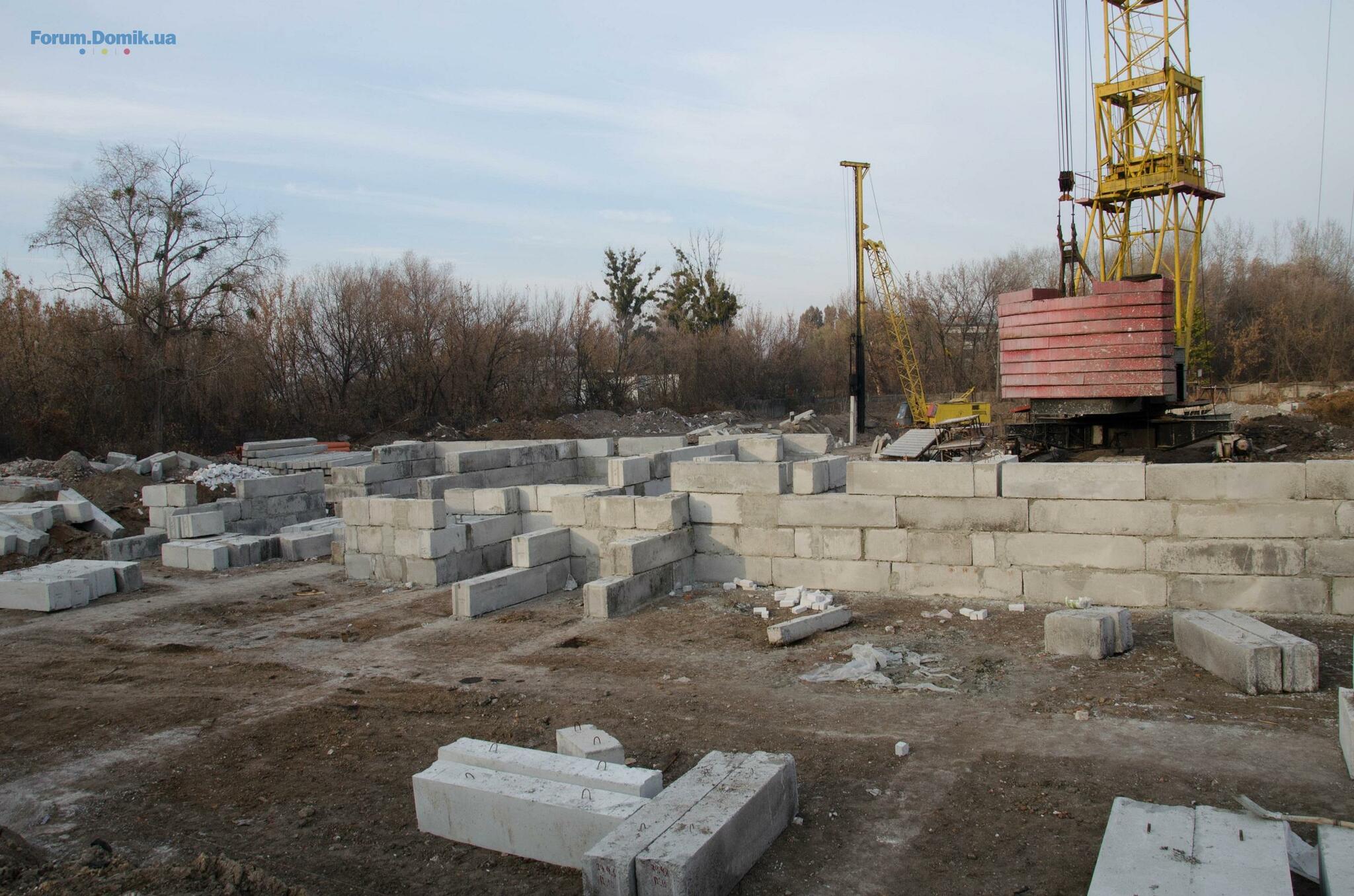

Для дома № 3 выполняется монтаж блоков фундамента.

Для дома № 4 секции А выполняется устройство ж/б ростверка, для секции Б забиваются сваи.
13 ноя 2015 23:11
09 дек 2015 18:30
На декабрь 2015 выполнены такие работы:

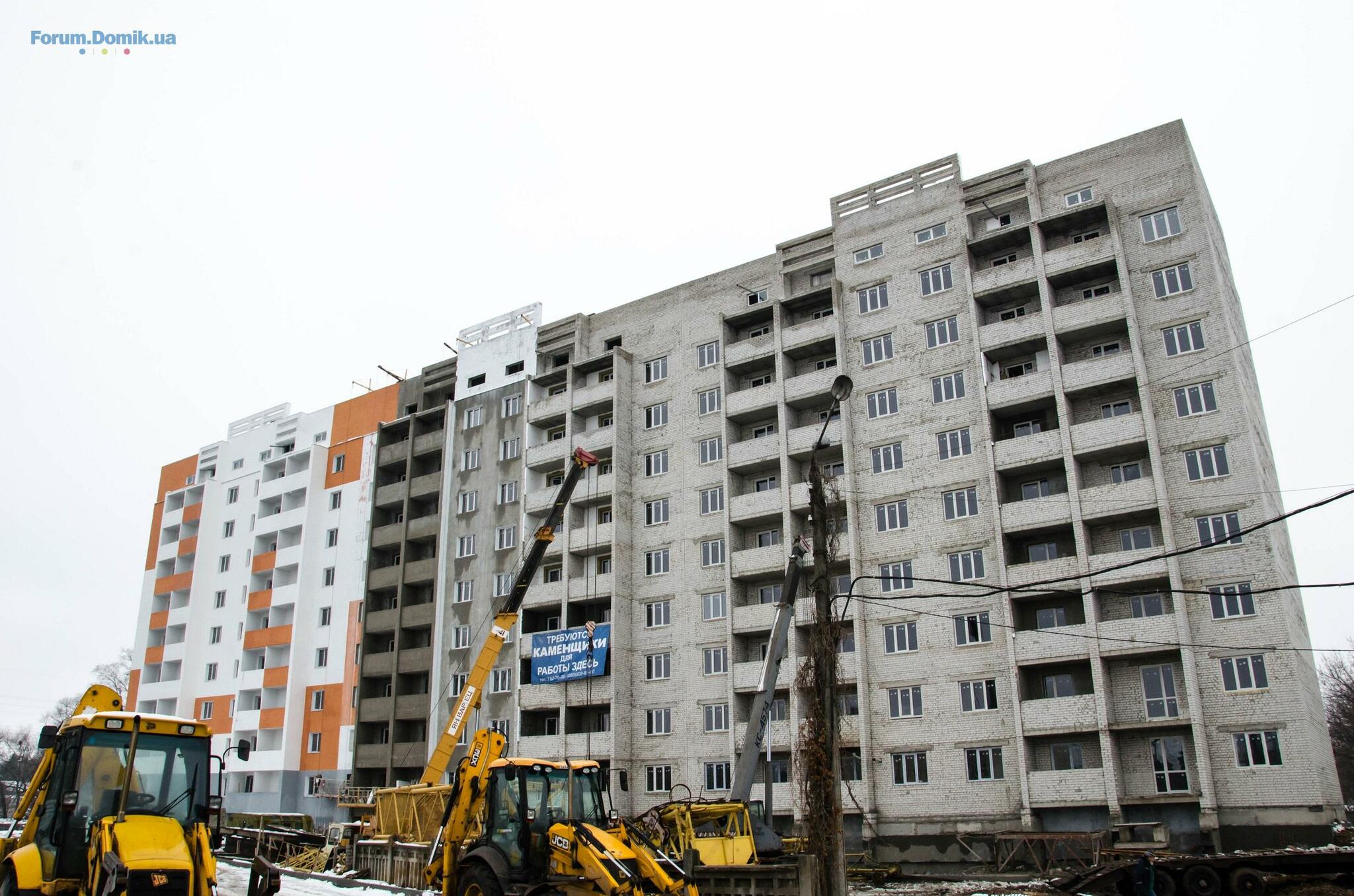

В доме № 1 оканчиваются отделочные работы.

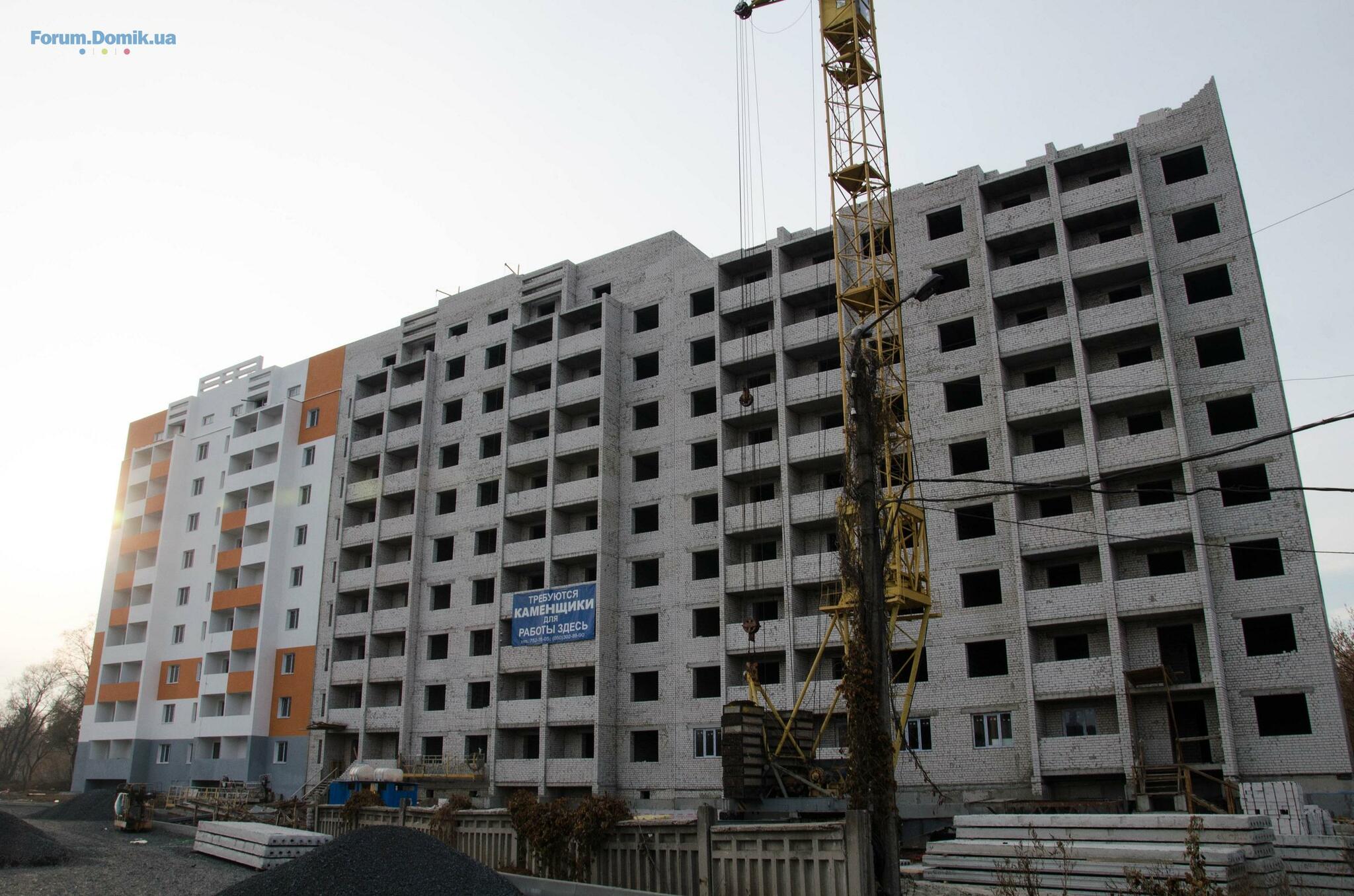

В доме № 2 секциях А и Б выполняется утепление фасадов, стяжка кровли. Устанавливаются лестницы на техэтажи.

В доме № 3 оканчивается кладка первого этажа, выполняется монтаж перекрытия между первым и вторым этажами.

В доме № 4 секции А проводится армирование ростверка. В секции Б оканчиваются работы по забивке свай.

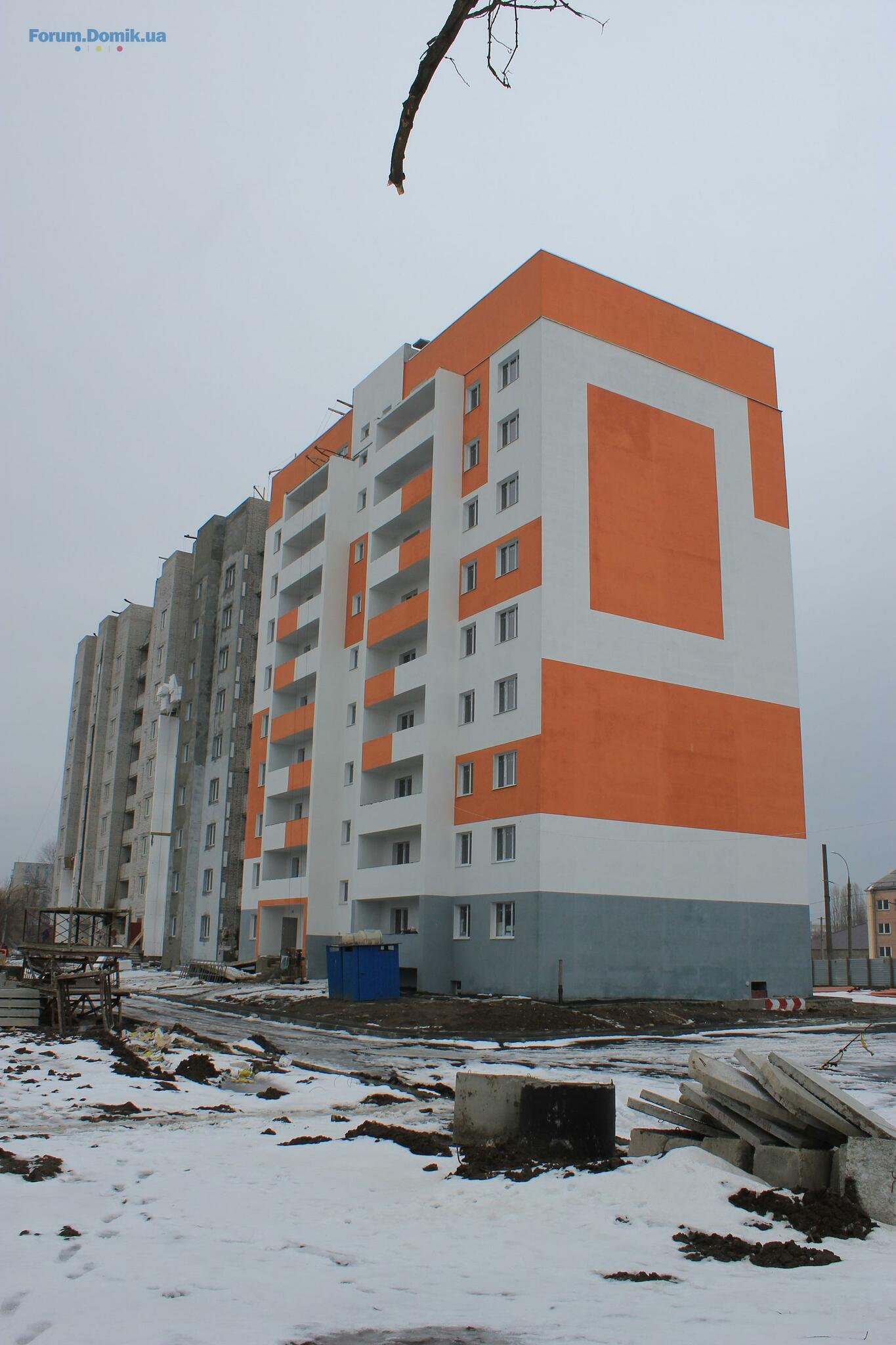

18 янв 2016 21:27
В доме № 1 ведутся работы по благоустройству придомовой территории.

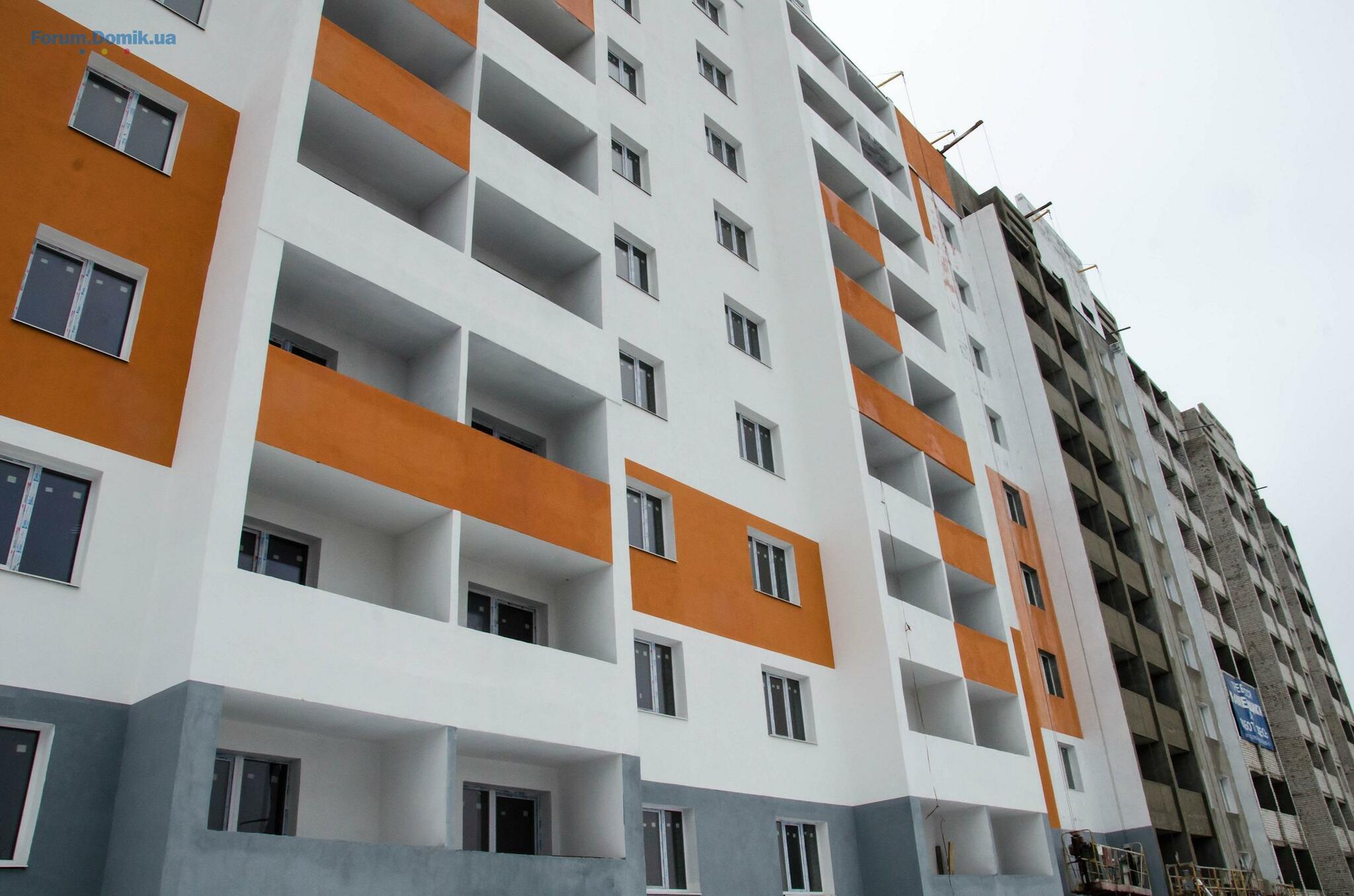

В доме № 2 секции А профессионалы компании утепляют фасад, завершены работы по внутренней отделке, проводится укладка мягкой кровли.
В дом 2 секции Б также проводятся работы по утеплению фасада и завершена внутренняя отделка дома.
В доме № 3 выполняется кирпичная кладка четвертого этажа.
В доме № 4 секции А проводится бетонирование ростверка.

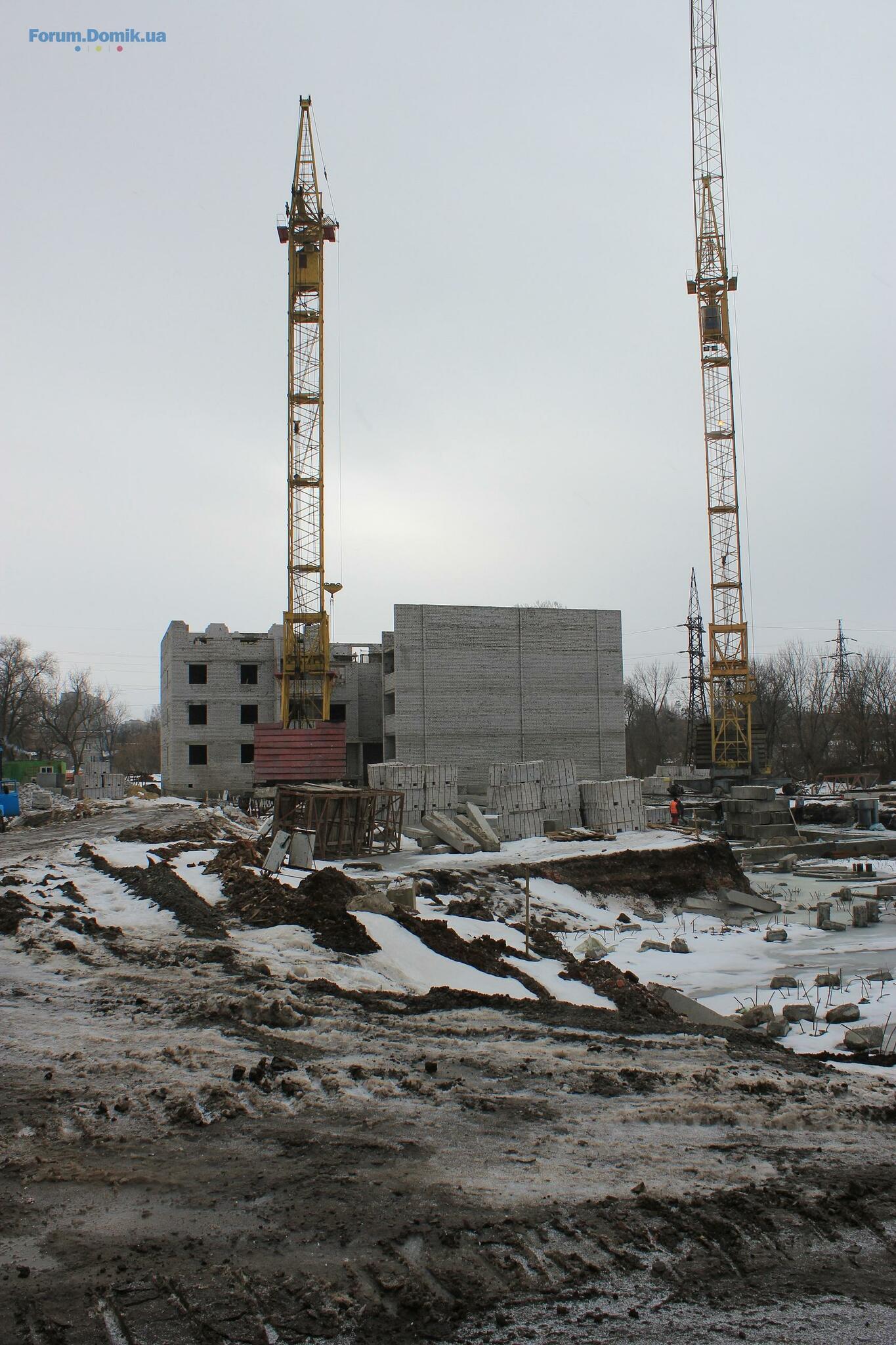

15 фев 2016 20:55
Продолжаются строительные работы в жилом комплексе по пр. Любови Малой, 36 (ранее пр. Постышева).

Дом 3 – выполняется кирпичная кладка седьмого этажа.
Дом 4 (секция А) – заканчивается установка фундаментных блоков.
Дом 4 (секция Б) — завершено формирование свайного поля.
16 апр 2016 13:23
Изначально должно было быть центральное отопление, но потом поменяли на автономку, котлы уже закупили.
30 май 2016 22:08
29 июнь 2016 19:46
Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
Подробнее
Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
Подробнее
