Харьков, пр. Победы, 83 - "Жилстрой-1"
Domik System
Inform bot
37 480
09 сентября 2019
22 июнь 2015 21:30
Харьков, пр. Победы, 83
Застройщик: "Жилстрой-1"
Дата окончания: 4 квартал 2015
В состав жилого комплекса компания Жилстрой-1 предполагает включить 15 секций.
Участок застройки расположен одновременно в непосредственной близости от лесопарковой зоны и в двух минутах ходьбы от остановок общественного транспорта. Большое количество зеленых насаждений способствует чистоте воздуха района, делает эту местность удобной для прогулок и отдыха. Микрорайон обслуживается трамваями и маршрутными такси, автобусами от конечной станции по пр. Победы.
Проект застройки на территории комплекса предусматривает большую автостоянку и несколько детских площадок.
Неподалеку расположены многоэтажные жилые дома с площадками, дошкольные (Детский сад-ясли №411, в саду есть детский бассейн) и школьные учреждения (№148, 159). Спортивно-оздоровительный комплекс PanteRRa» расположен в 15 минутах ходьбы от участка застройки.
Три остановки маршрутного такси и трамвая отделяют участок застройки от крупных торговых центров: супермаркет «Класс», супермаркет «АТБ». Также недалеко от будущего жилого дома (1км) располагаются строительный супермаркет «Эпицентр», супермаркеты «Метро» и «Краина», несколько крупных магазинов бытовой техники.
Без пересадки на маршрутных такси можно добраться до Областного детского консультативного центра по ул. Клочковская 337а, (7 мин), детской поликлиники (КУОЗ№14), крупный стоматологического центра на пр. Победы, 53а для взрослых и детей, который находится расположен в 5 минутах езды от участка. По этому же маршруту движения расположен Финансовый институт банковского дела (пр. Победы, 55). По окружной дороге жители комплекса смогут быстро добраться до таких районов как Салтовка и Пятихатки.
Domik System
Inform bot
37 480
09 сентября 2019
22 июнь 2015 21:30
Domik System
Inform bot
37 480
09 сентября 2019

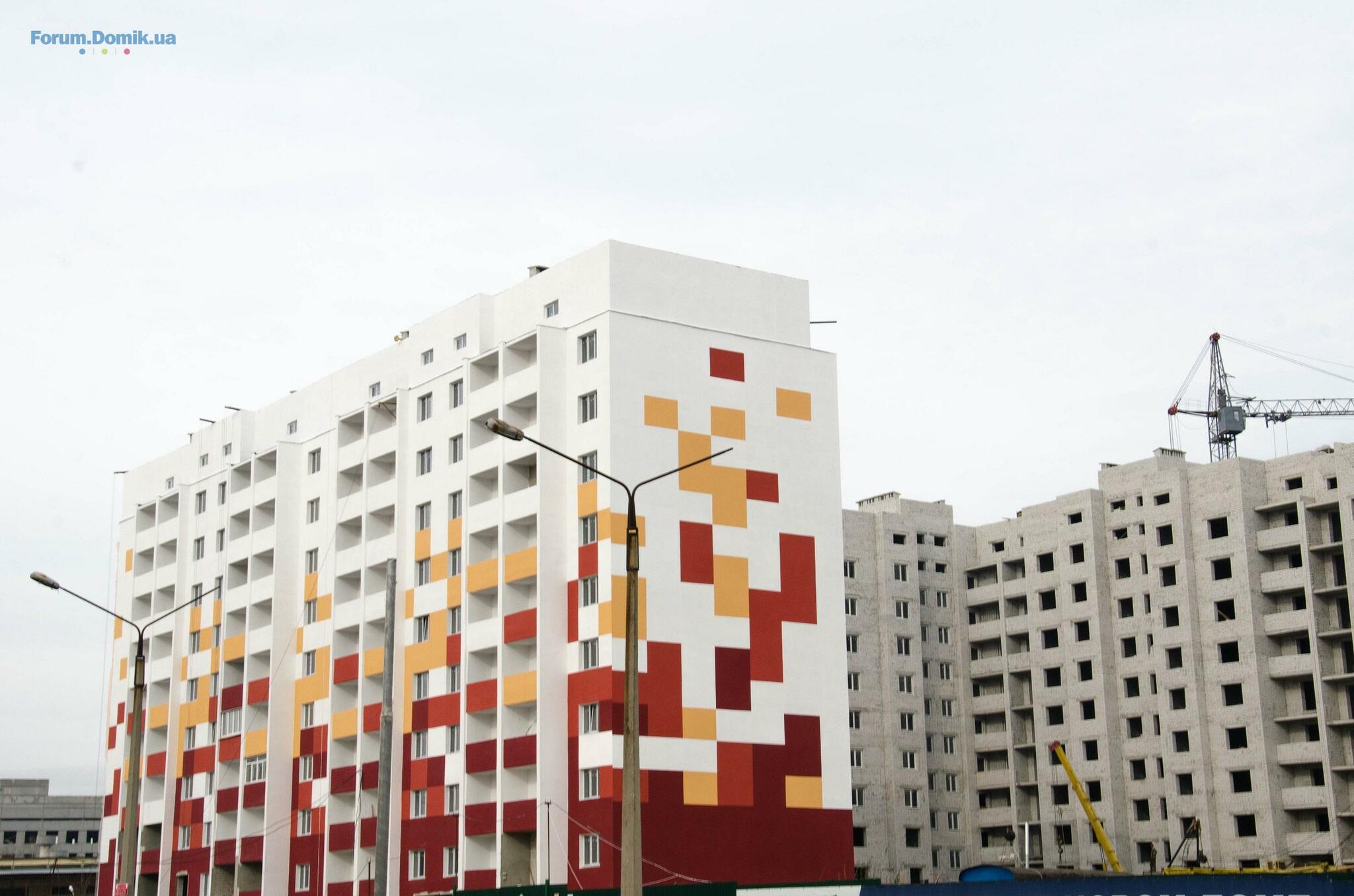

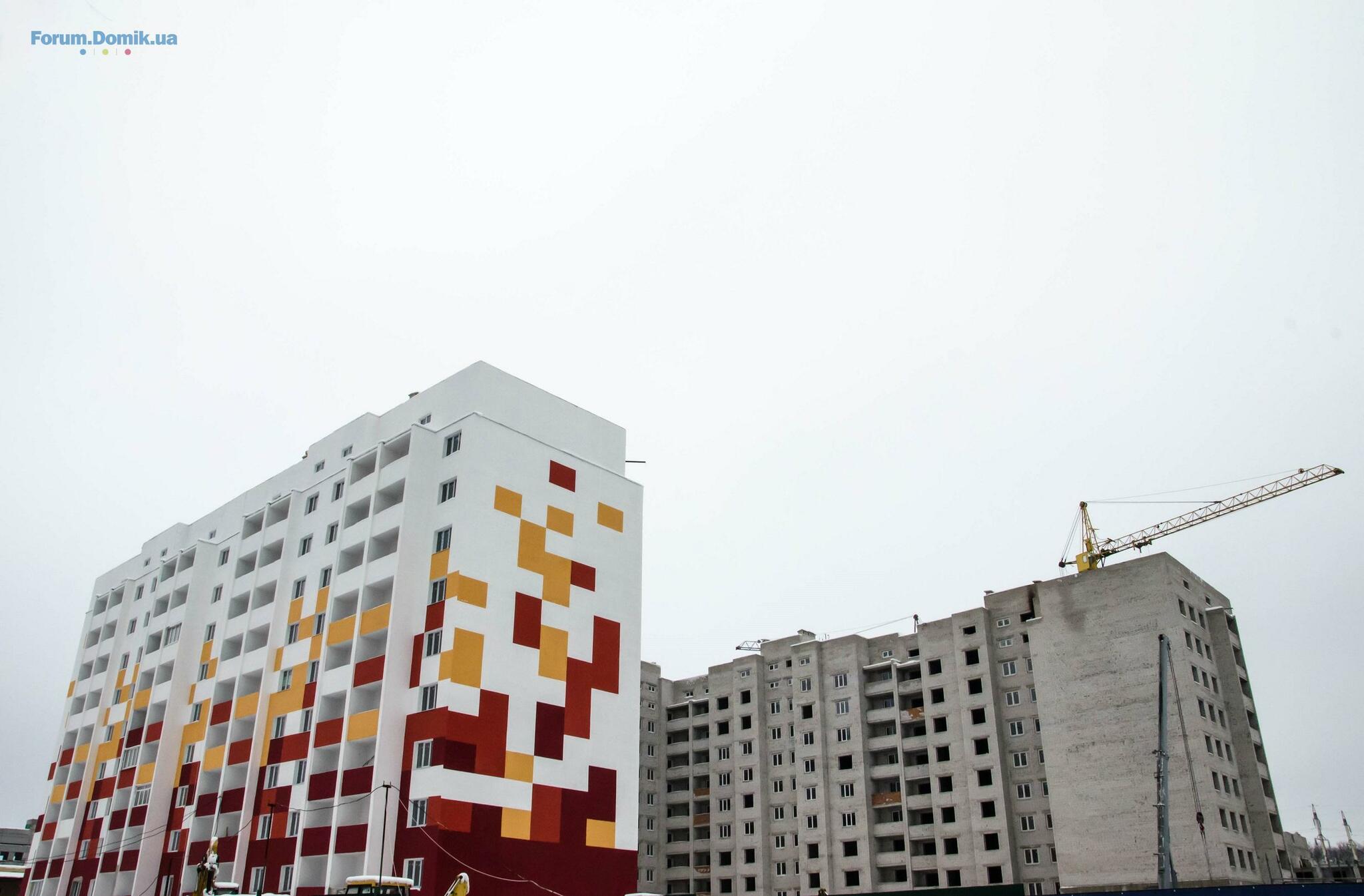

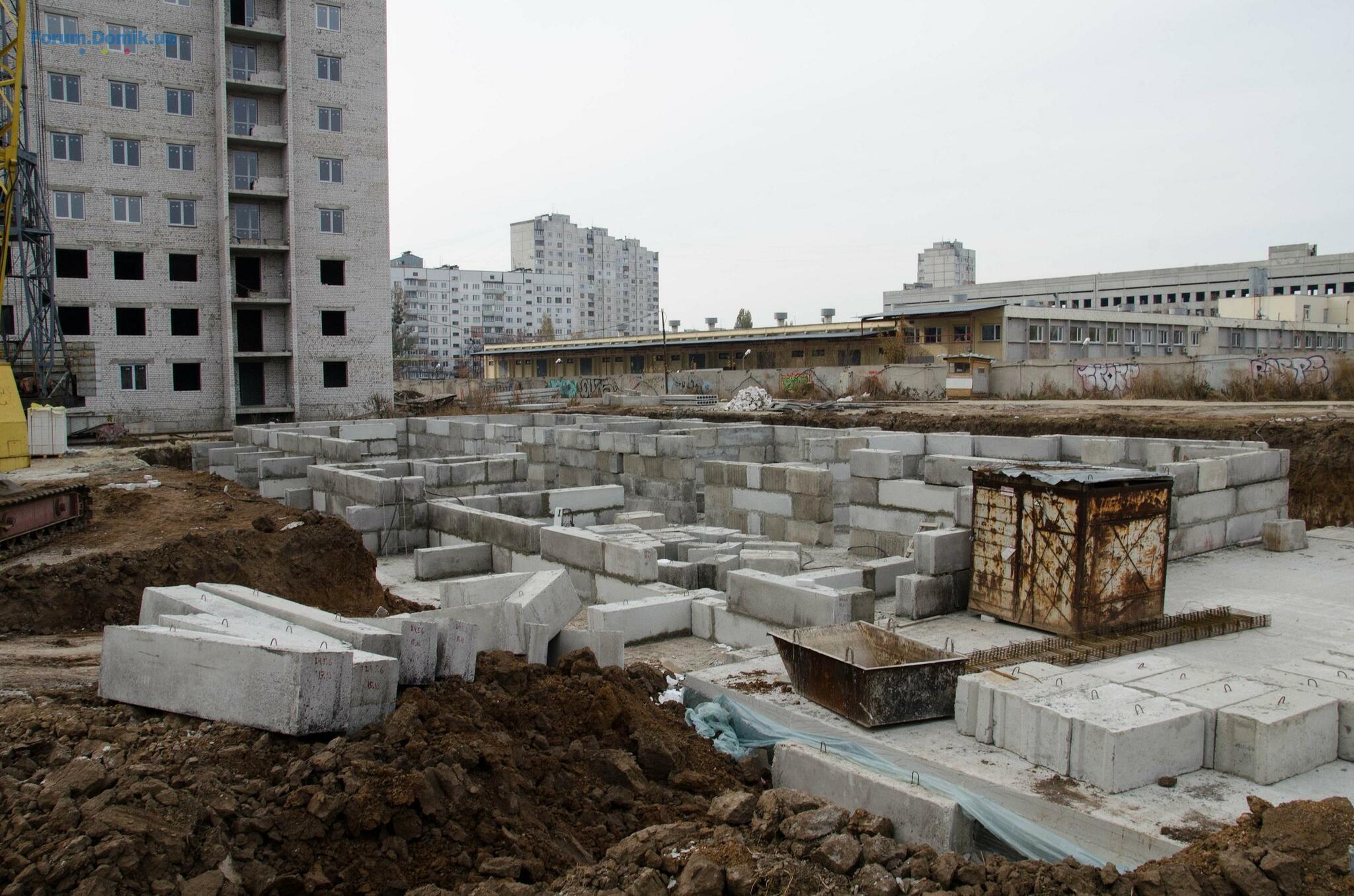

13 авг 2015 21:30

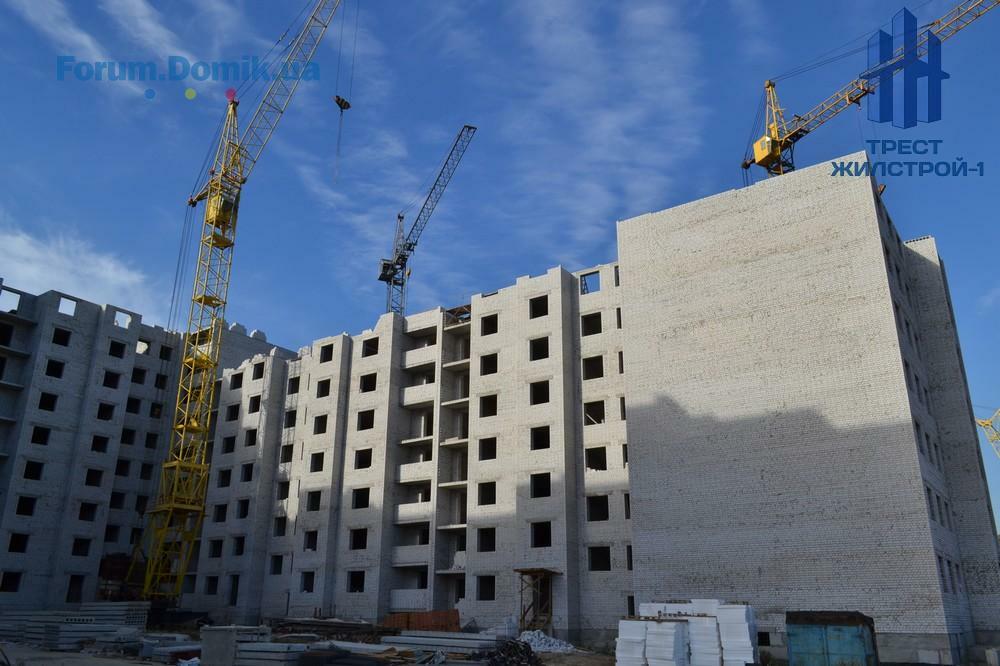

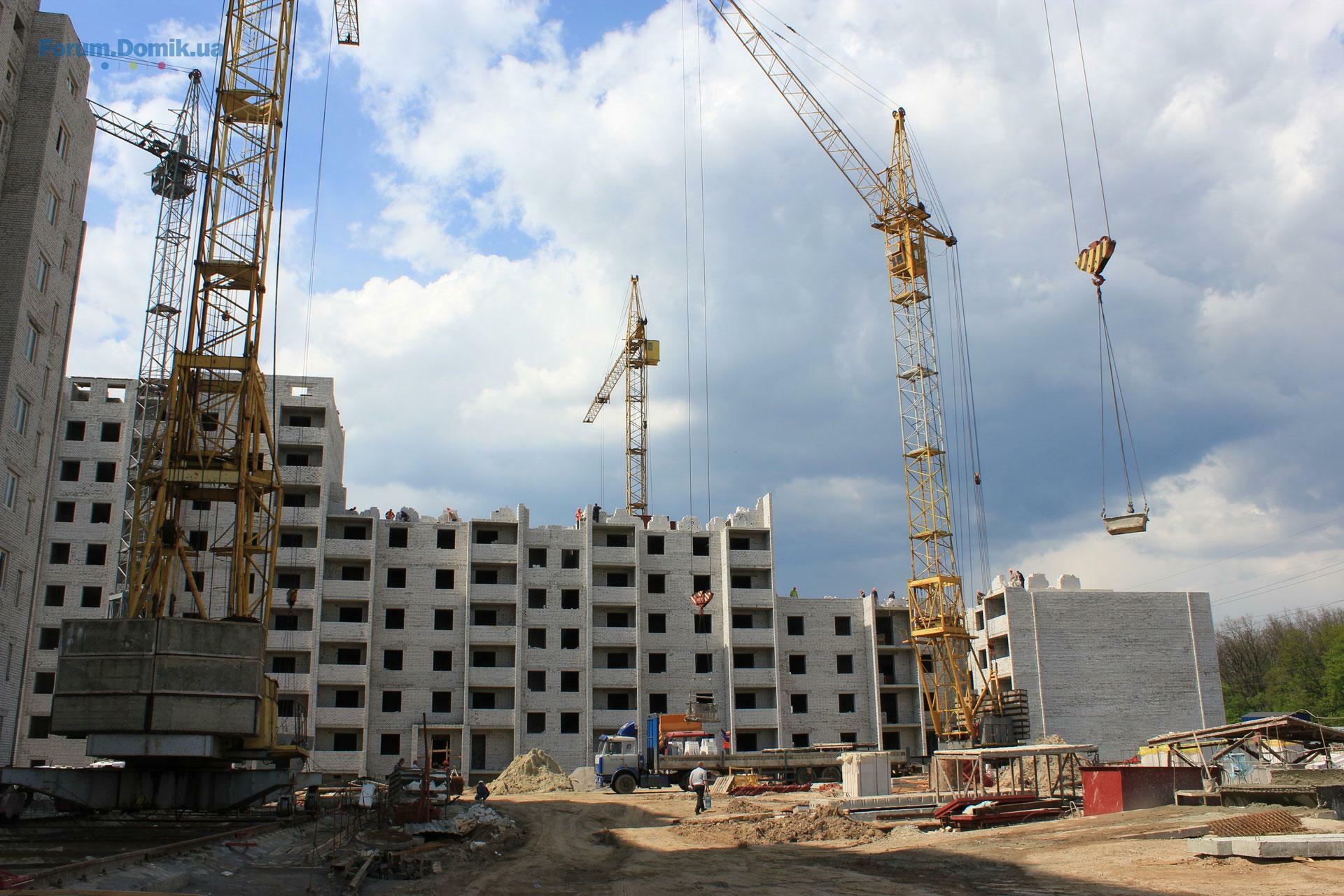

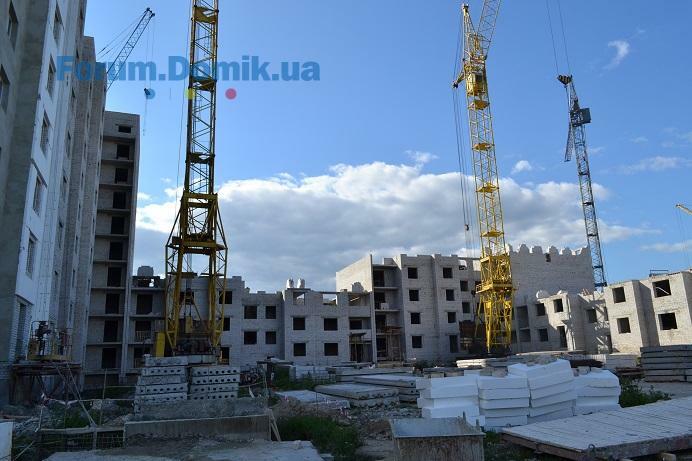

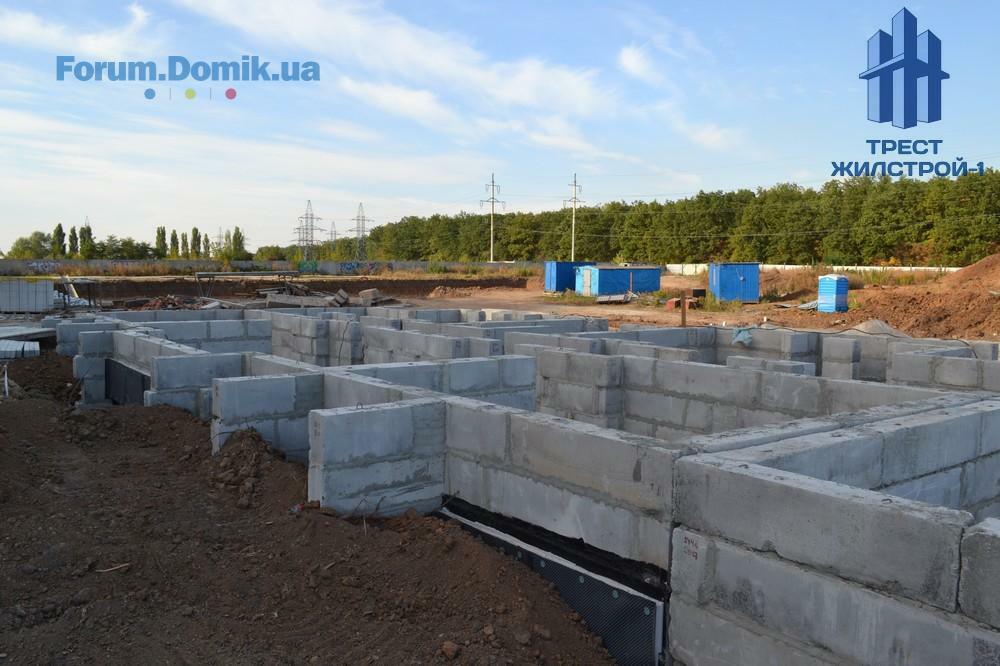

В доме № 1 секциях А и Б завершается кирпичная кладка стен, ведутся работы по оштукатуриванию фасадов, установка окон.
В доме № 2 секциях А и Б продолжается кирпичная кладка стен, оканчиваются работы над шестым этажом, начат седьмой.
В доме № 3 секциях А и Б каменщиками компании также проводится кирпичная кладка стен, окончен четвертый этаж, начат пятый.
Для дома № 8 секции А на данный момент ведутся работы нулевого цикла, заливка фундамента, установка плит.
В доме № 2 секциях А и Б продолжается кирпичная кладка стен, оканчиваются работы над шестым этажом, начат седьмой.
В доме № 3 секциях А и Б каменщиками компании также проводится кирпичная кладка стен, окончен четвертый этаж, начат пятый.
Для дома № 8 секции А на данный момент ведутся работы нулевого цикла, заливка фундамента, установка плит.
Domik System
Inform bot
37 480
09 сентября 2019
13 авг 2015 21:30
Domik System
Inform bot
37 480
09 сентября 2019
15 авг 2015 13:35
Domik System
Inform bot
37 480
09 сентября 2019
03 сен 2015 19:11

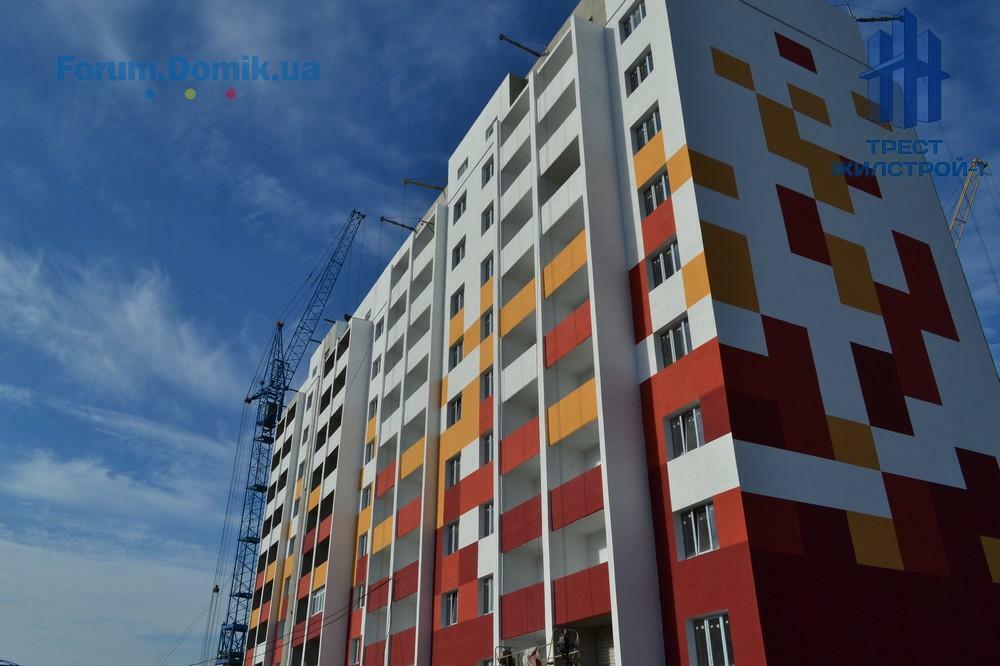

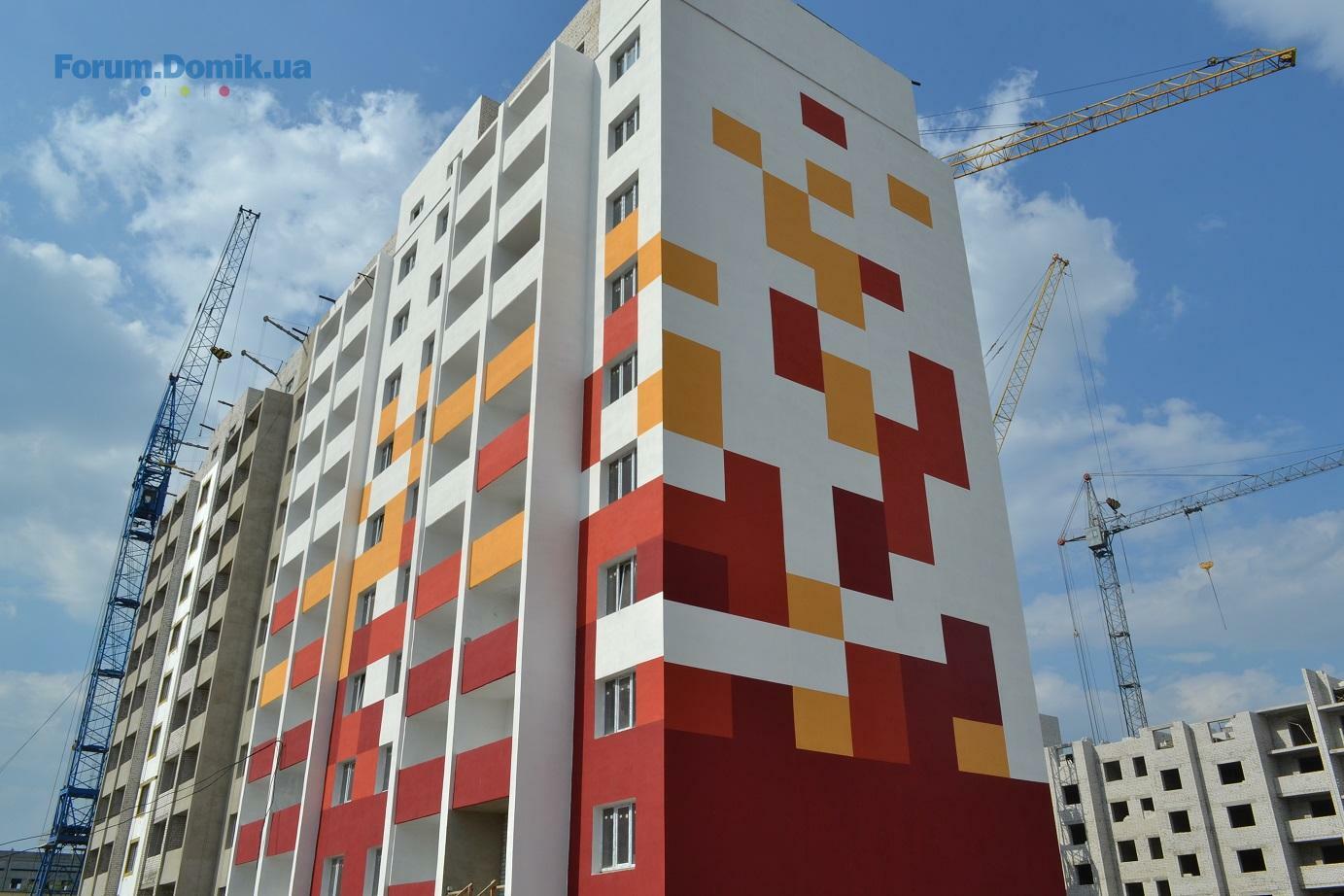

Новый дизайн жилого комплекса.
Domik System
Inform bot
37 480
09 сентября 2019

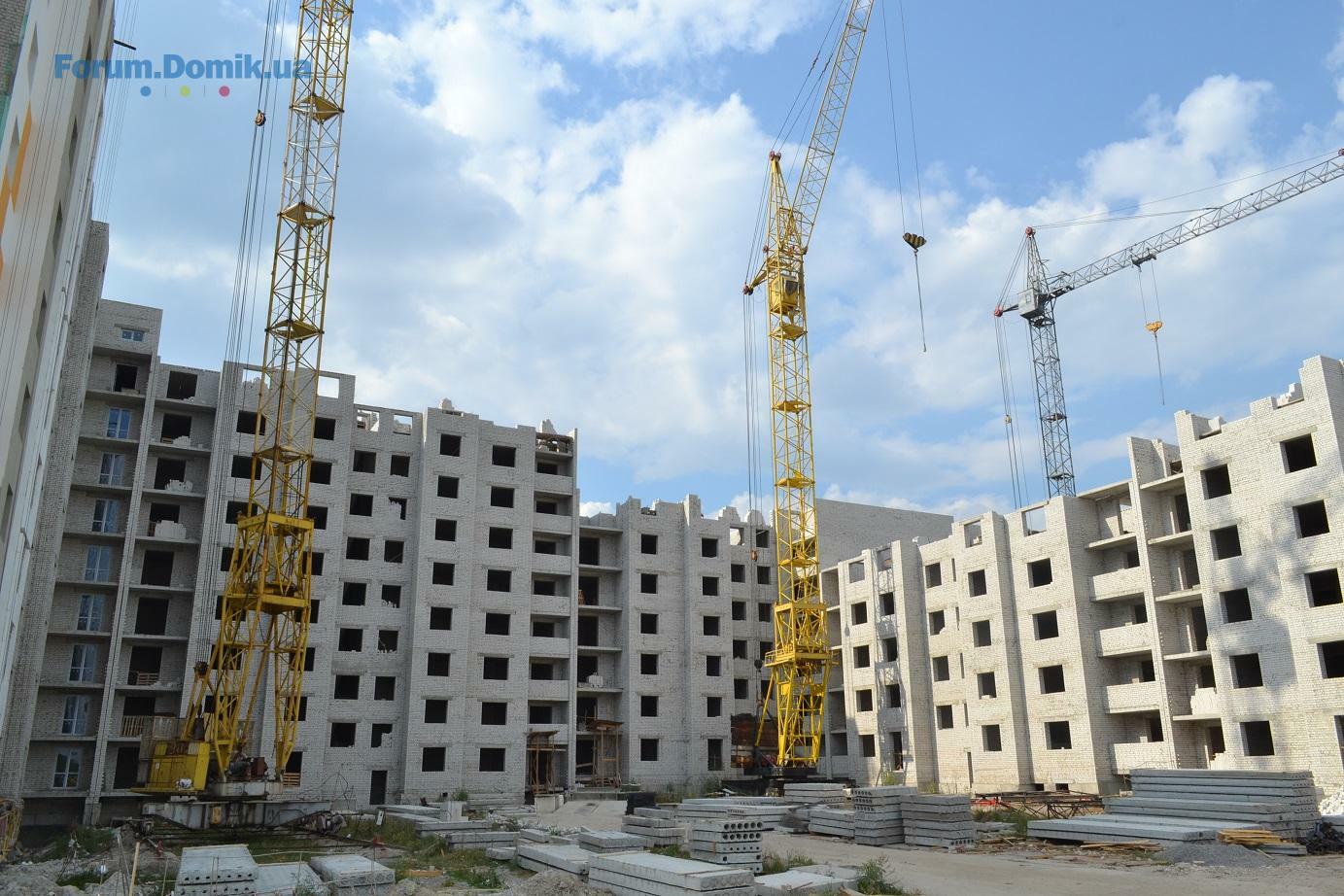

10 сен 2015 20:38

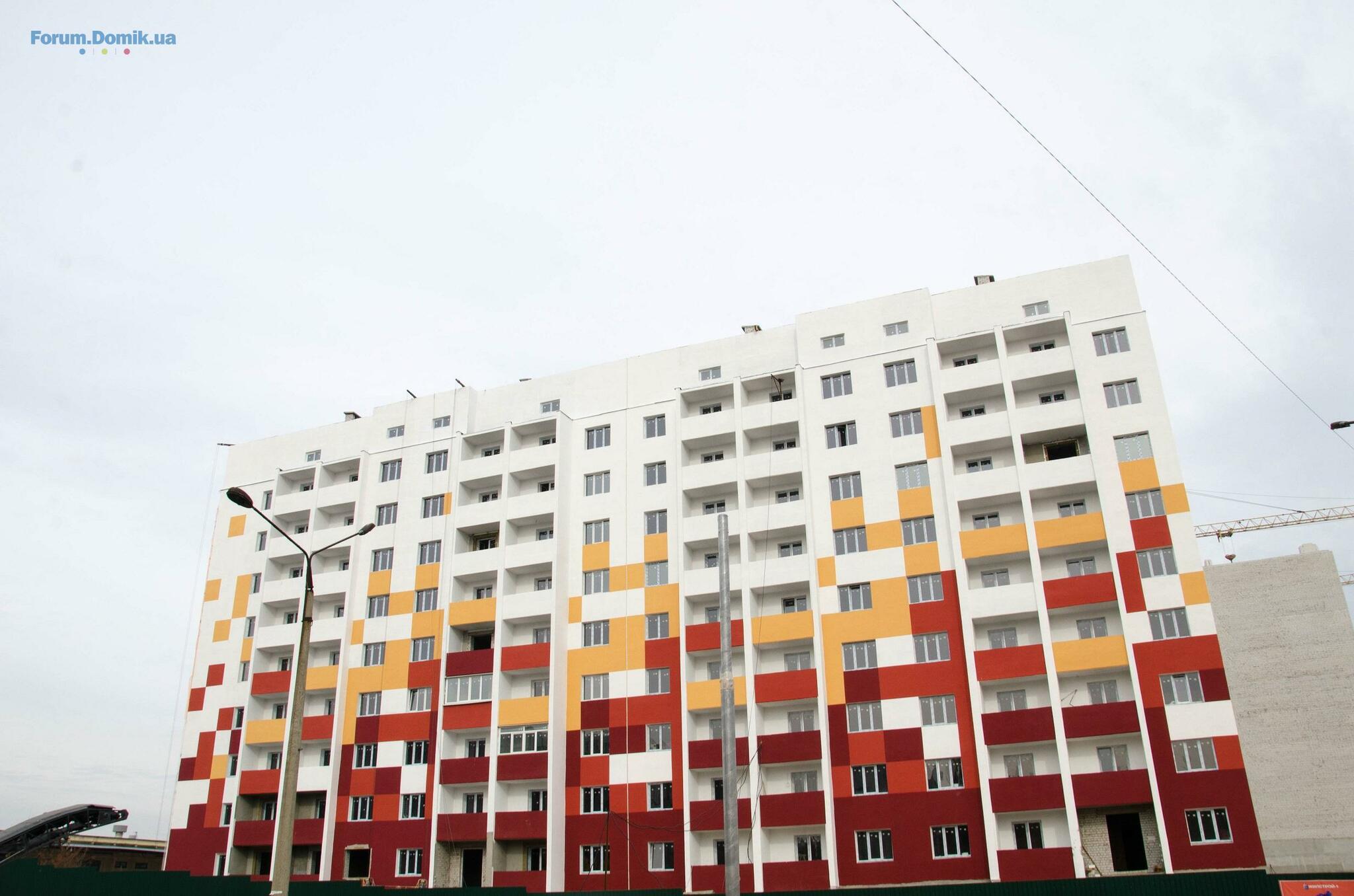

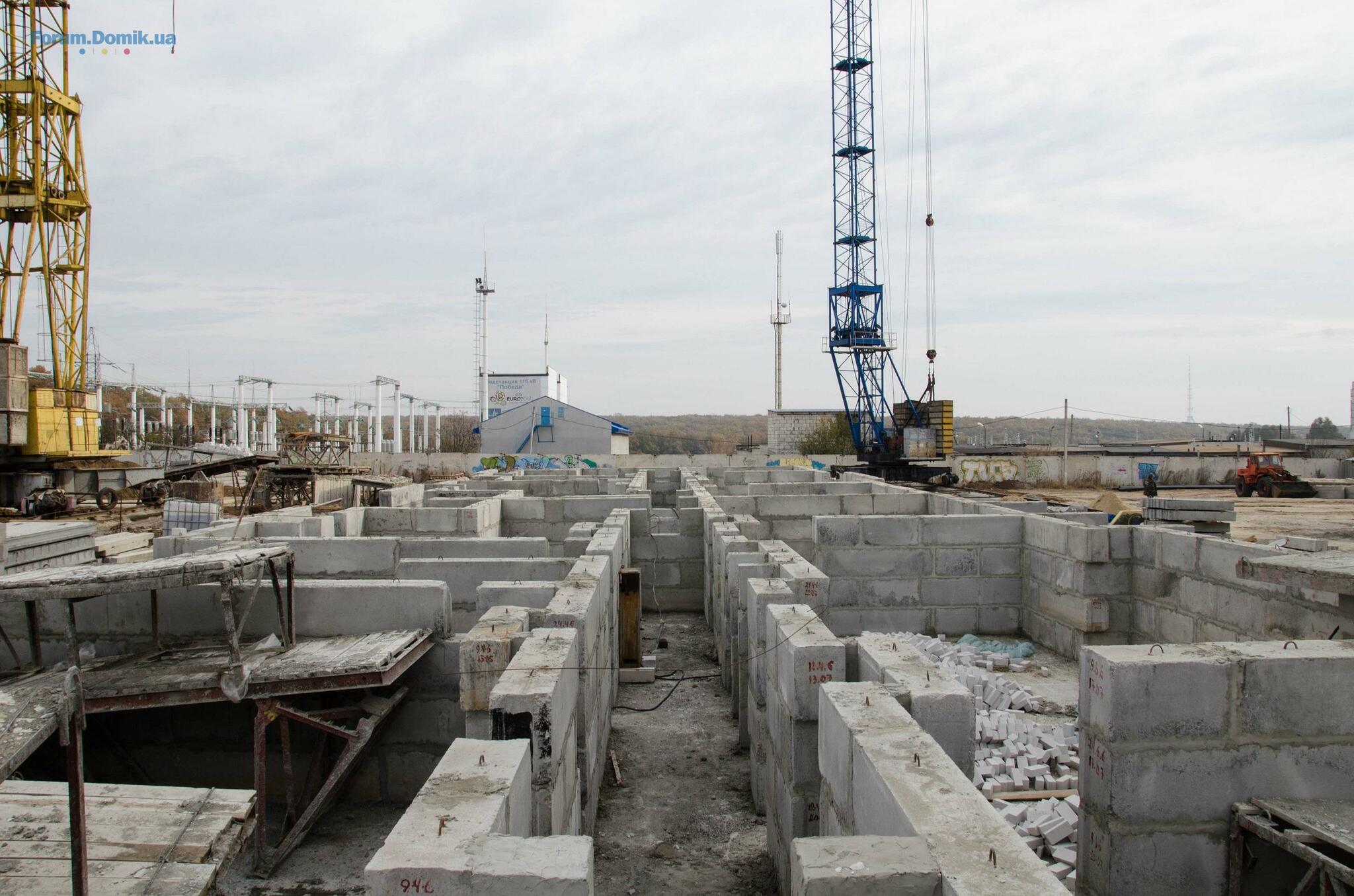

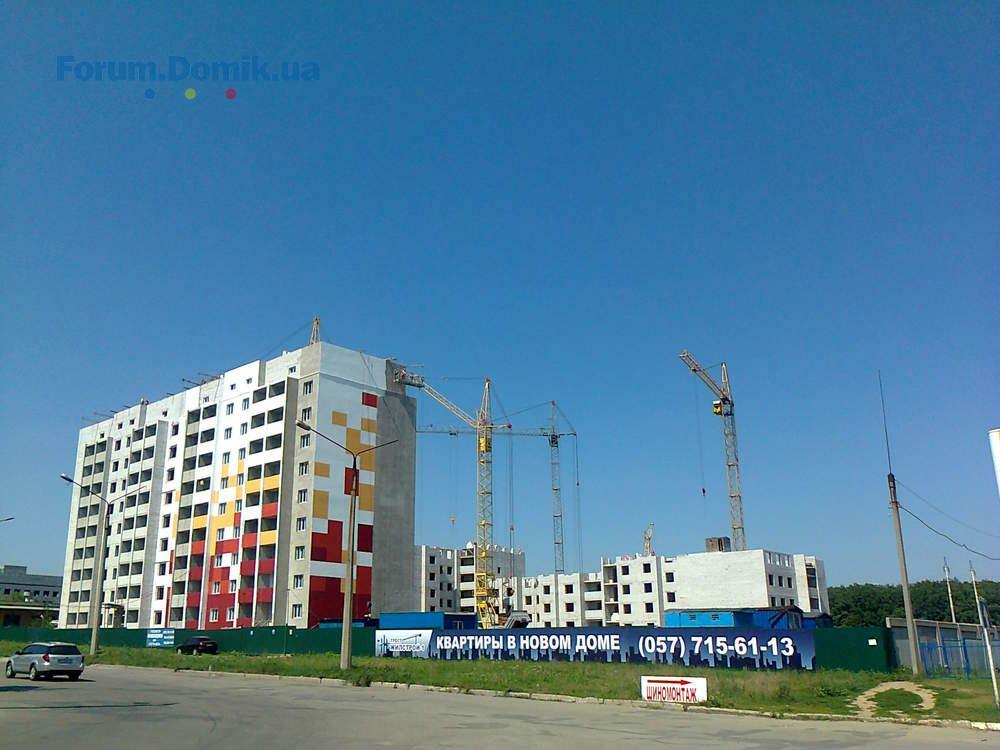

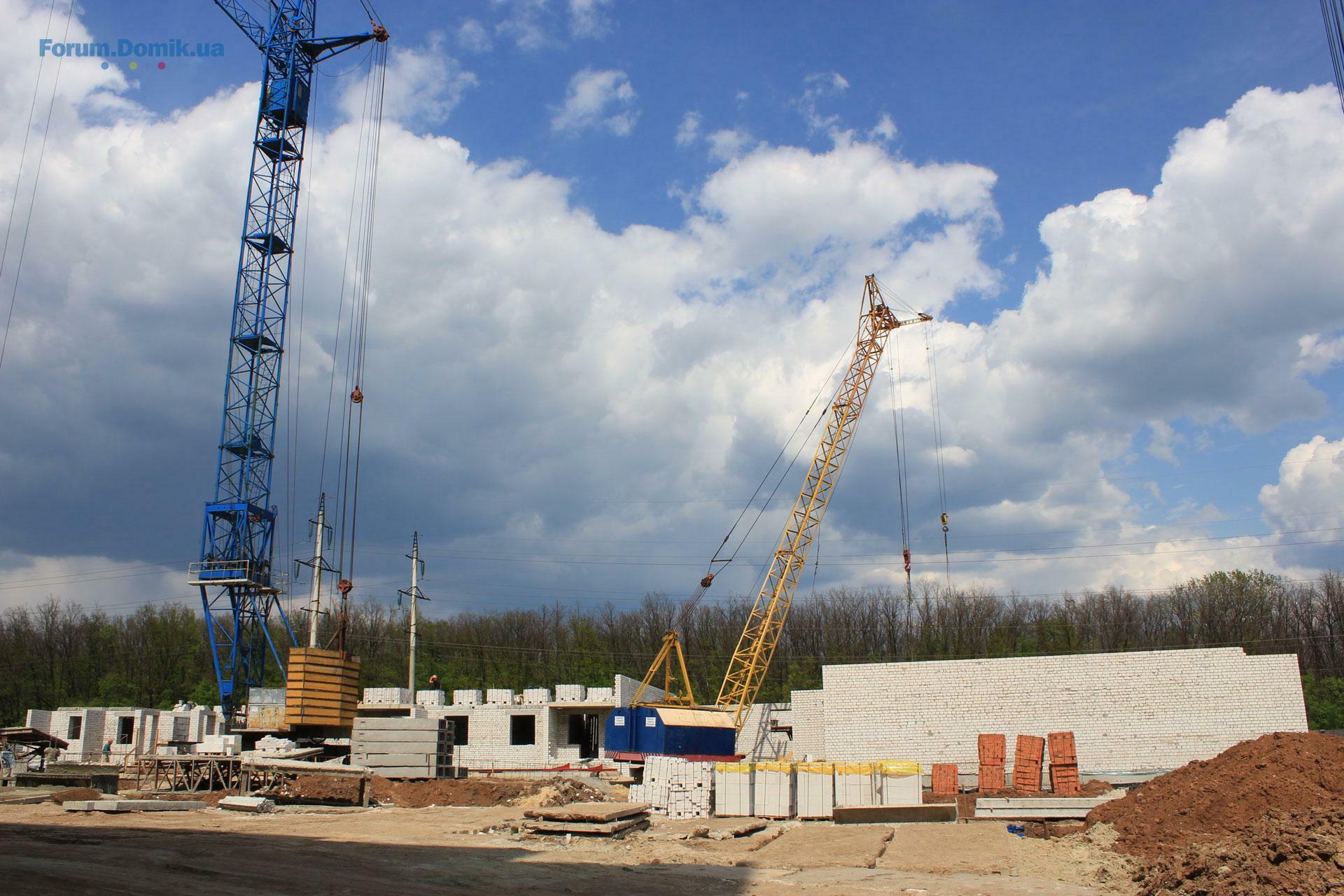

Уже в октябре этого года первые три дома жилого комплекса по пр. Победы будут сданы в эксплуатацию. В доме № 1 работы над двумя подъездами уже полностью завершены.
В доме № 2 секции А завершается кладка технического этажа первого подъезда. В секции Б каменщики компании выполняют кладку 7 этажа.
В доме № 7 проводятся работы нулевого цикла над секцией А, уже готов фундамент. Залита плита в секции Б.
На участке, отведенном под дом № 4, роется котлован.
В доме № 2 секции А завершается кладка технического этажа первого подъезда. В секции Б каменщики компании выполняют кладку 7 этажа.
В доме № 7 проводятся работы нулевого цикла над секцией А, уже готов фундамент. Залита плита в секции Б.
На участке, отведенном под дом № 4, роется котлован.
Domik System
Inform bot
37 480
09 сентября 2019
10 сен 2015 20:39
Domik System
Inform bot
37 480
09 сентября 2019
10 сен 2015 20:39
Domik System
Inform bot
37 480
09 сентября 2019

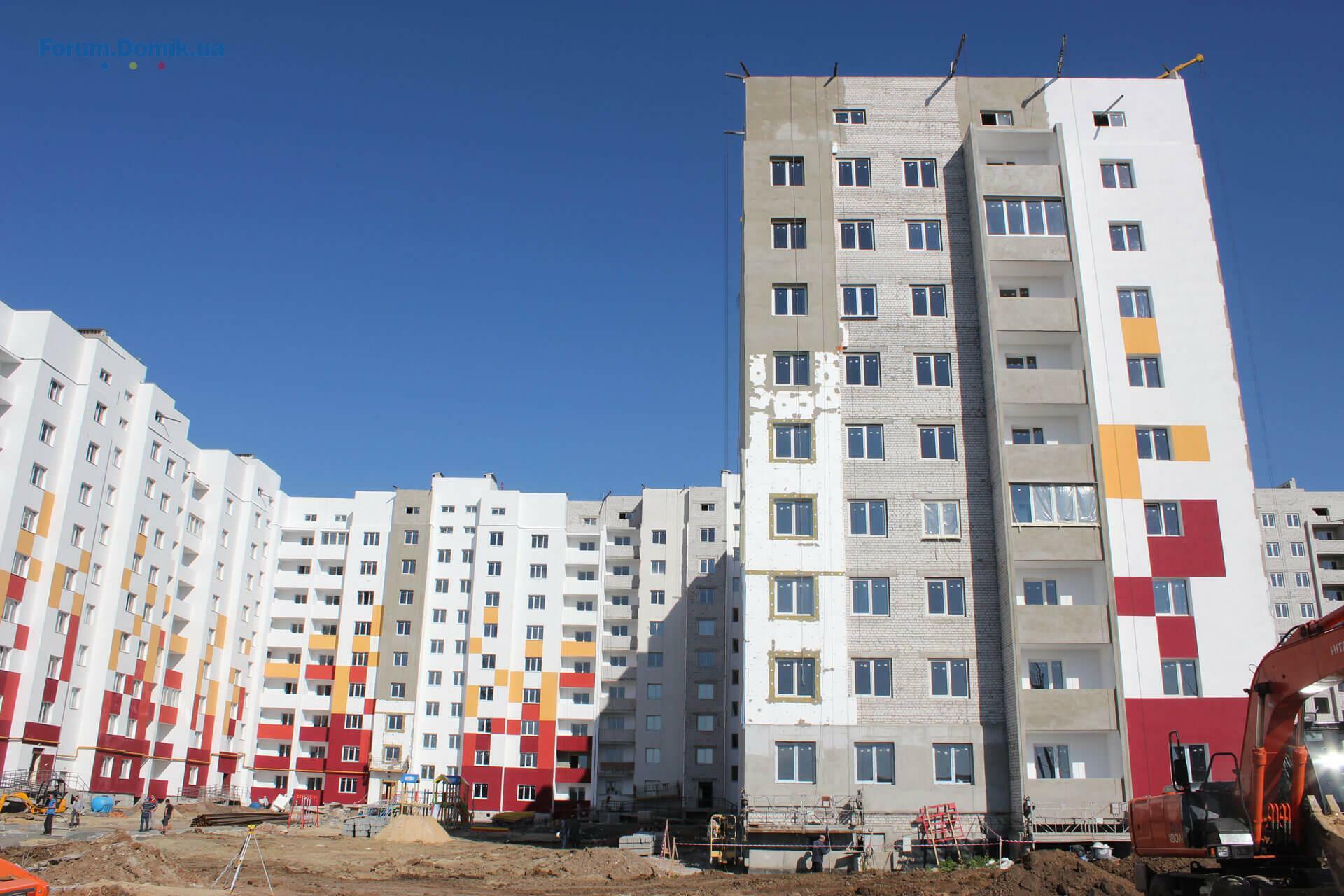

15 окт 2015 20:46

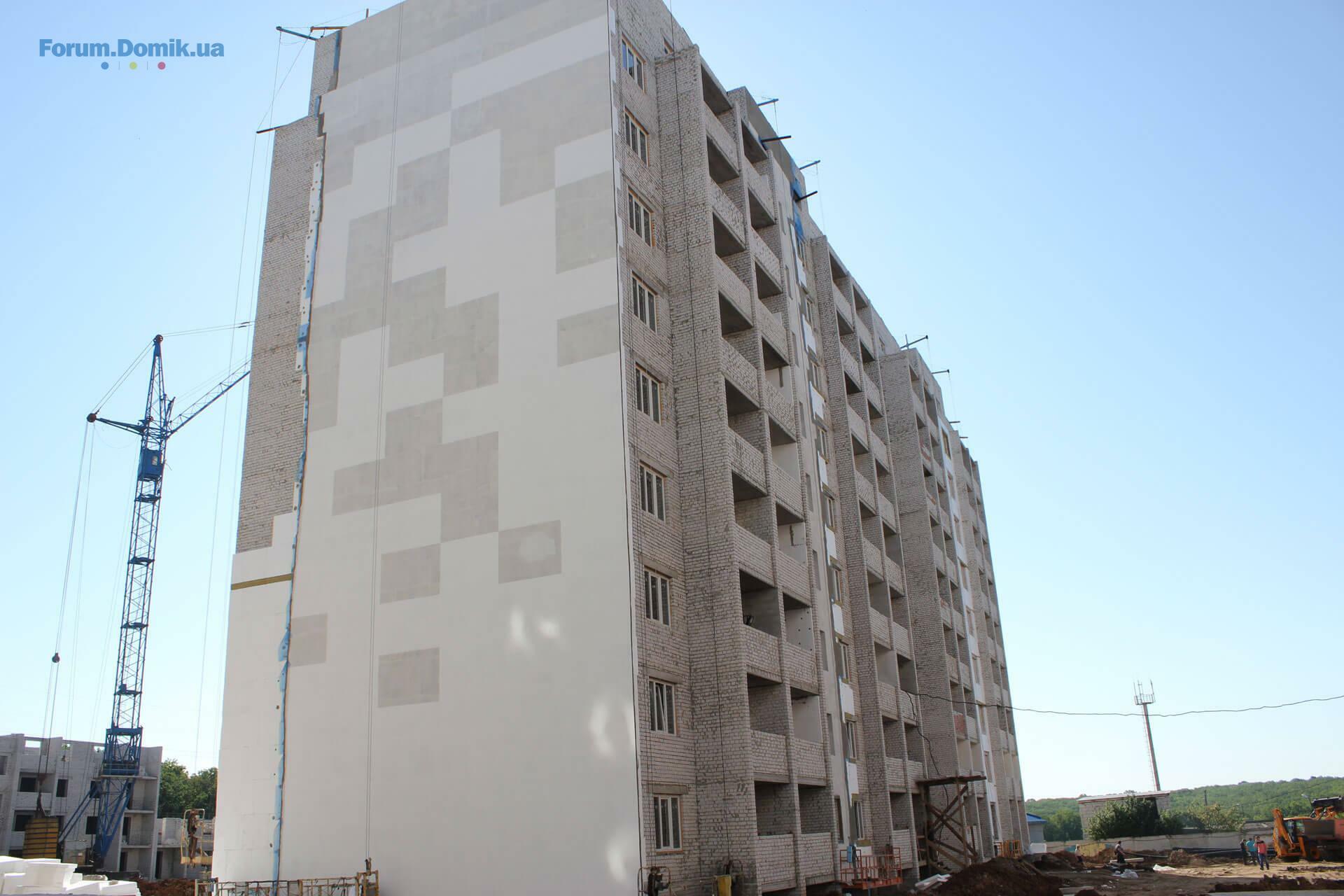

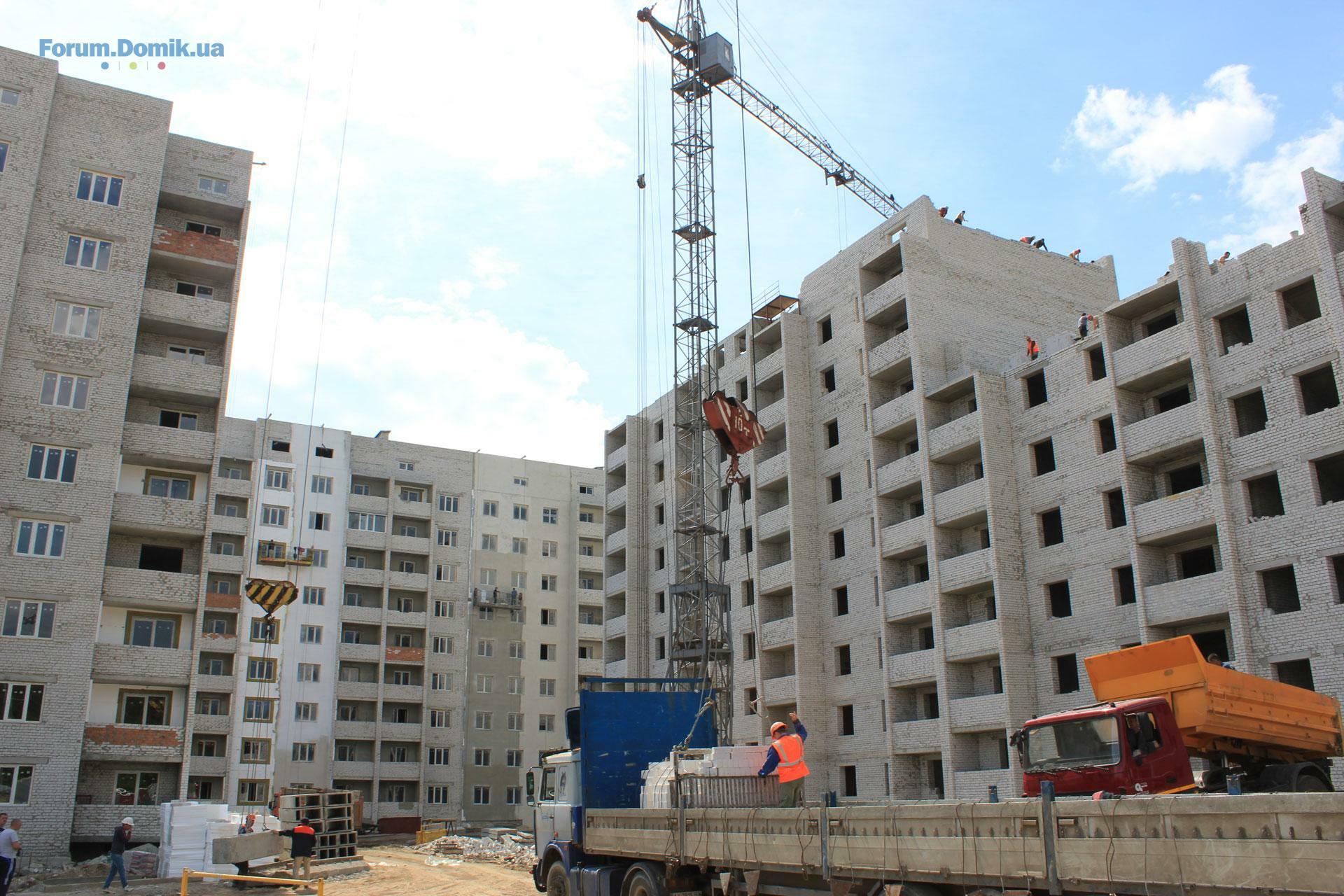

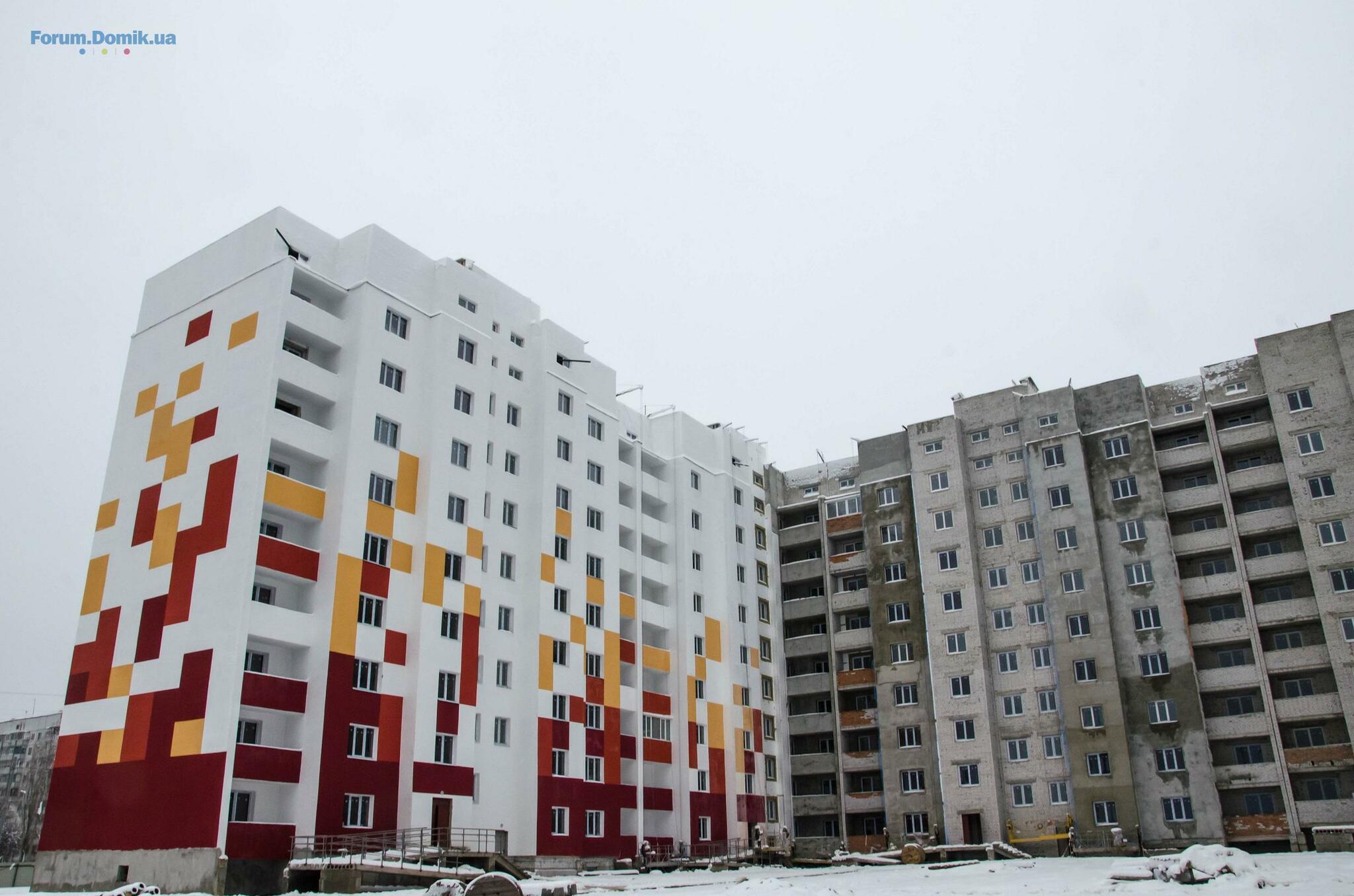

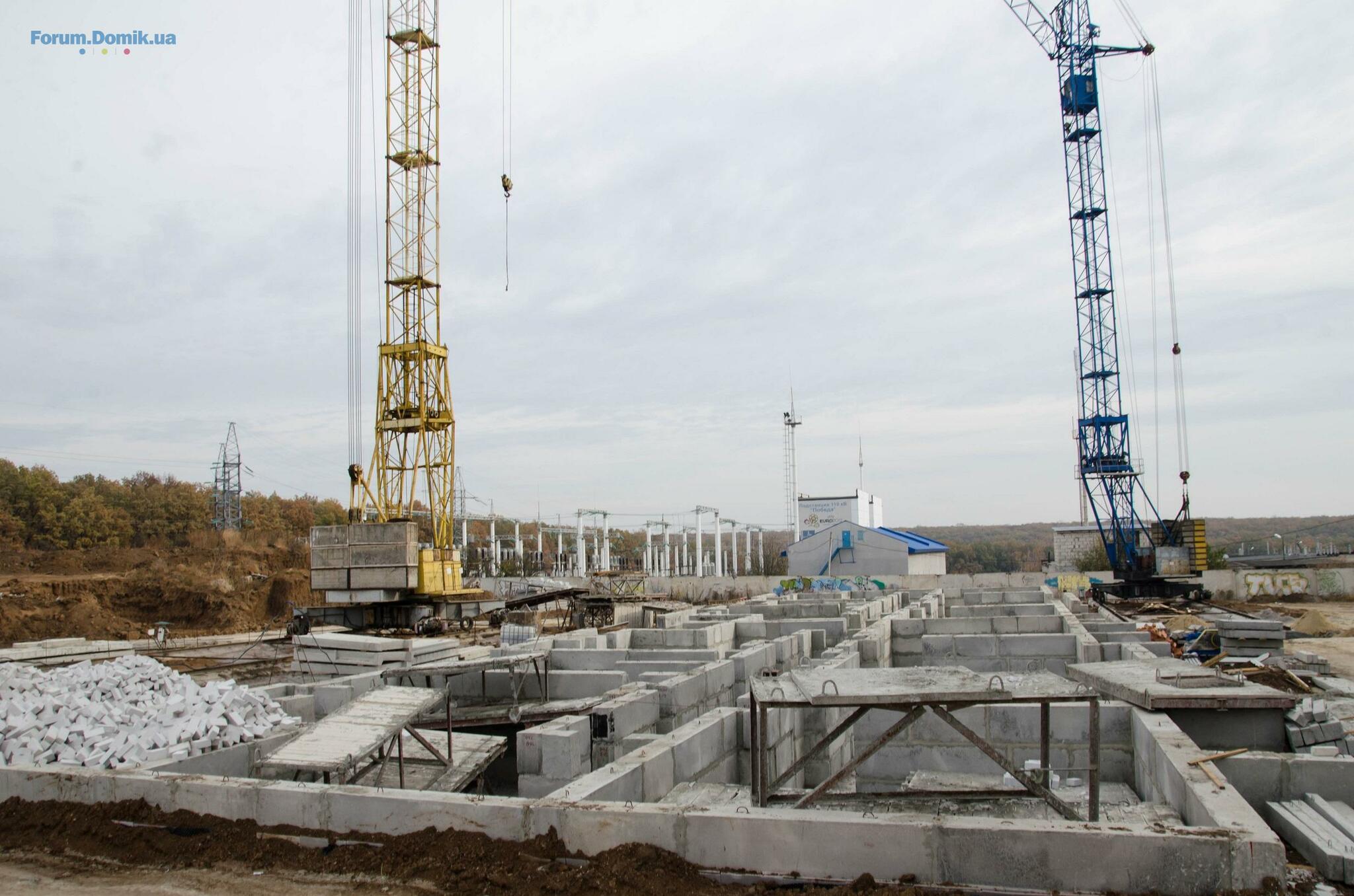

В доме № 1 завершена кирпичная кладка. Ведутся облицовочные работы.
В доме №2, в секции А завершена кирпичная кладка, в секции Б каменщиками компании выполняется кирпичная кладка технического этажа.
В доме №3 выполняется кладка девятого этажа. В доме №7 завершены работы по обустройству фундамента.
В доме №4,в секции А залита фундаментная плита, в секции Б ведутся работы по армированию фундаментной плиты.
В доме №2, в секции А завершена кирпичная кладка, в секции Б каменщиками компании выполняется кирпичная кладка технического этажа.
В доме №3 выполняется кладка девятого этажа. В доме №7 завершены работы по обустройству фундамента.
В доме №4,в секции А залита фундаментная плита, в секции Б ведутся работы по армированию фундаментной плиты.
Domik System
Inform bot
37 480
09 сентября 2019
15 окт 2015 20:46
Domik System
Inform bot
37 480
09 сентября 2019
06 ноя 2015 22:03

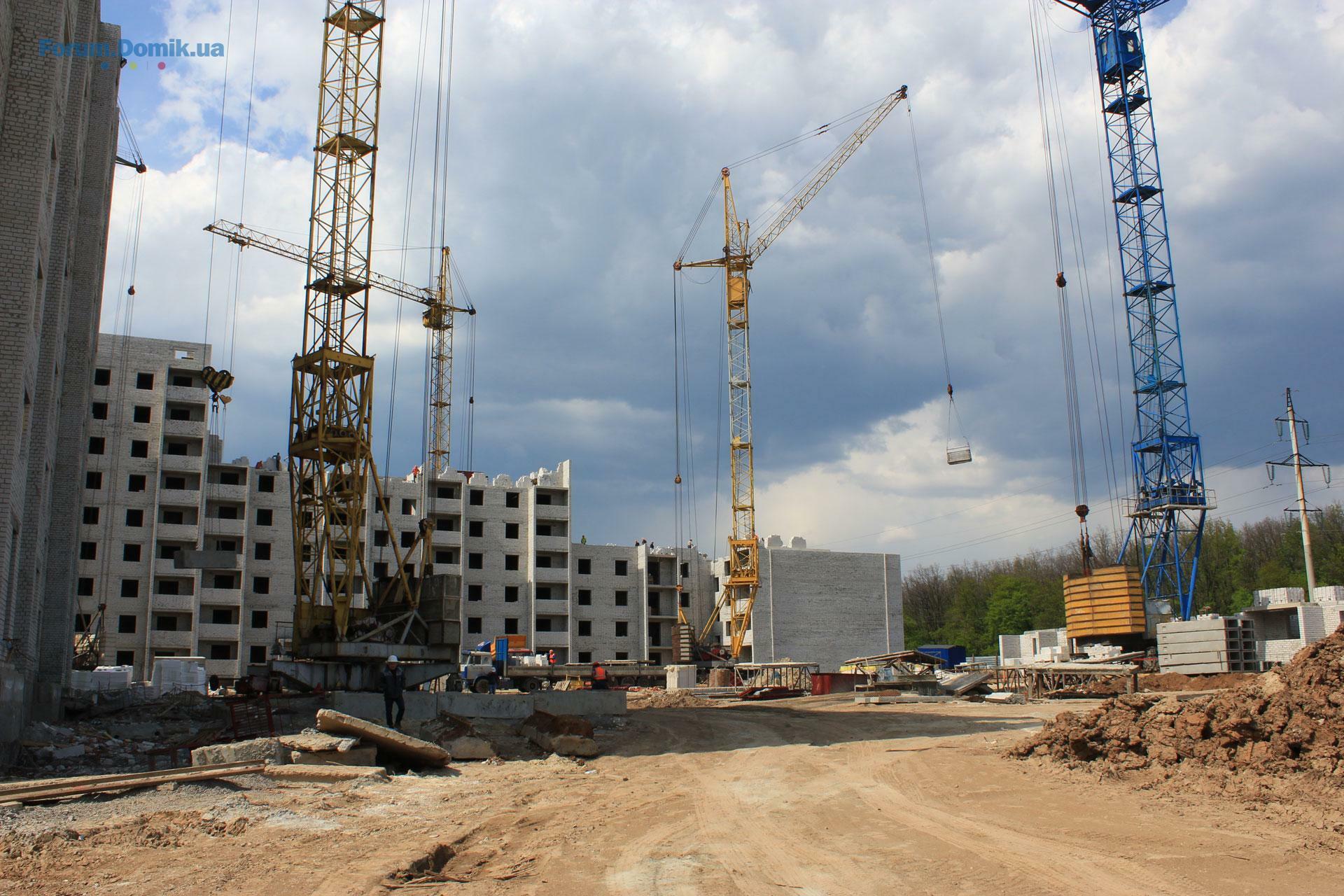

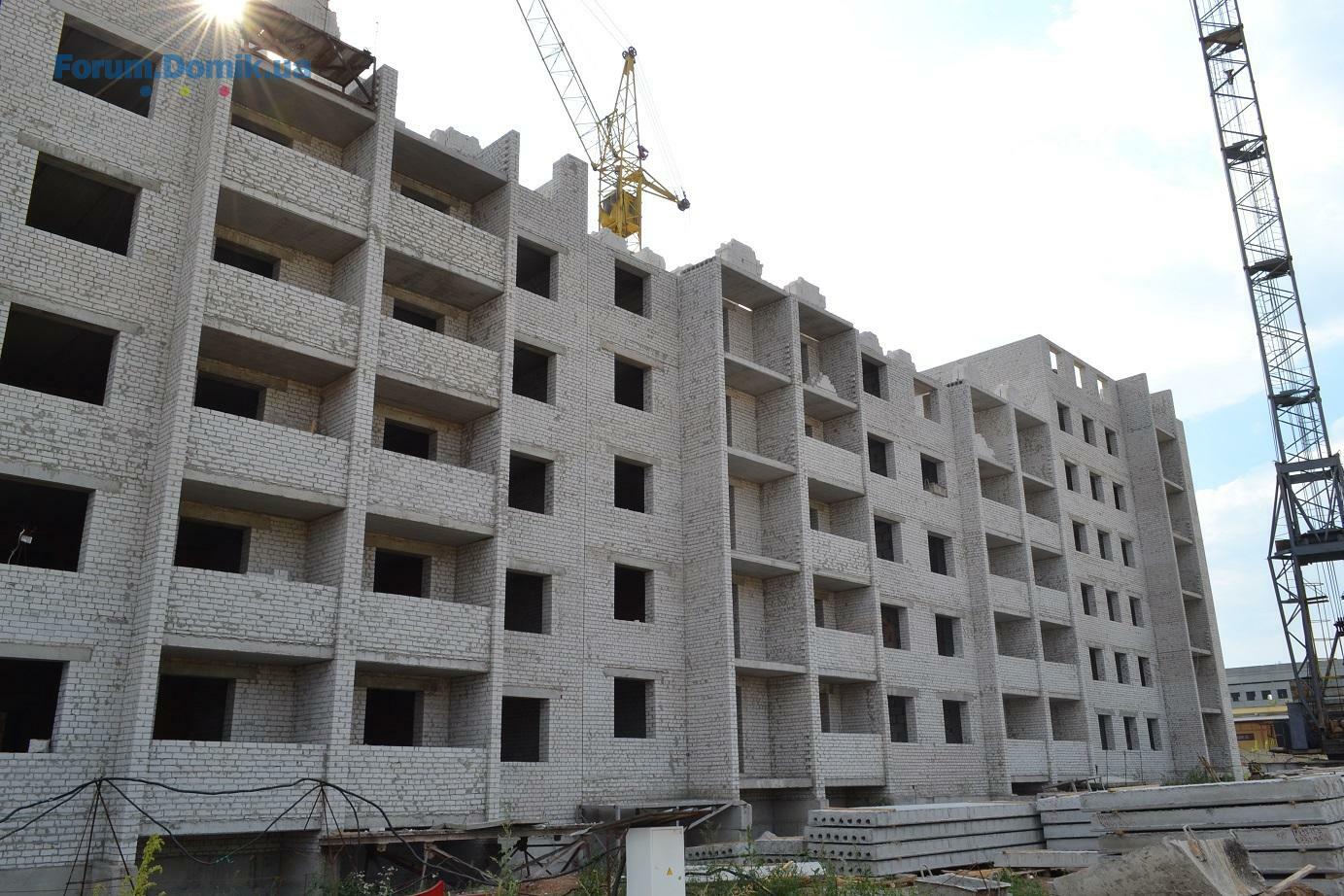

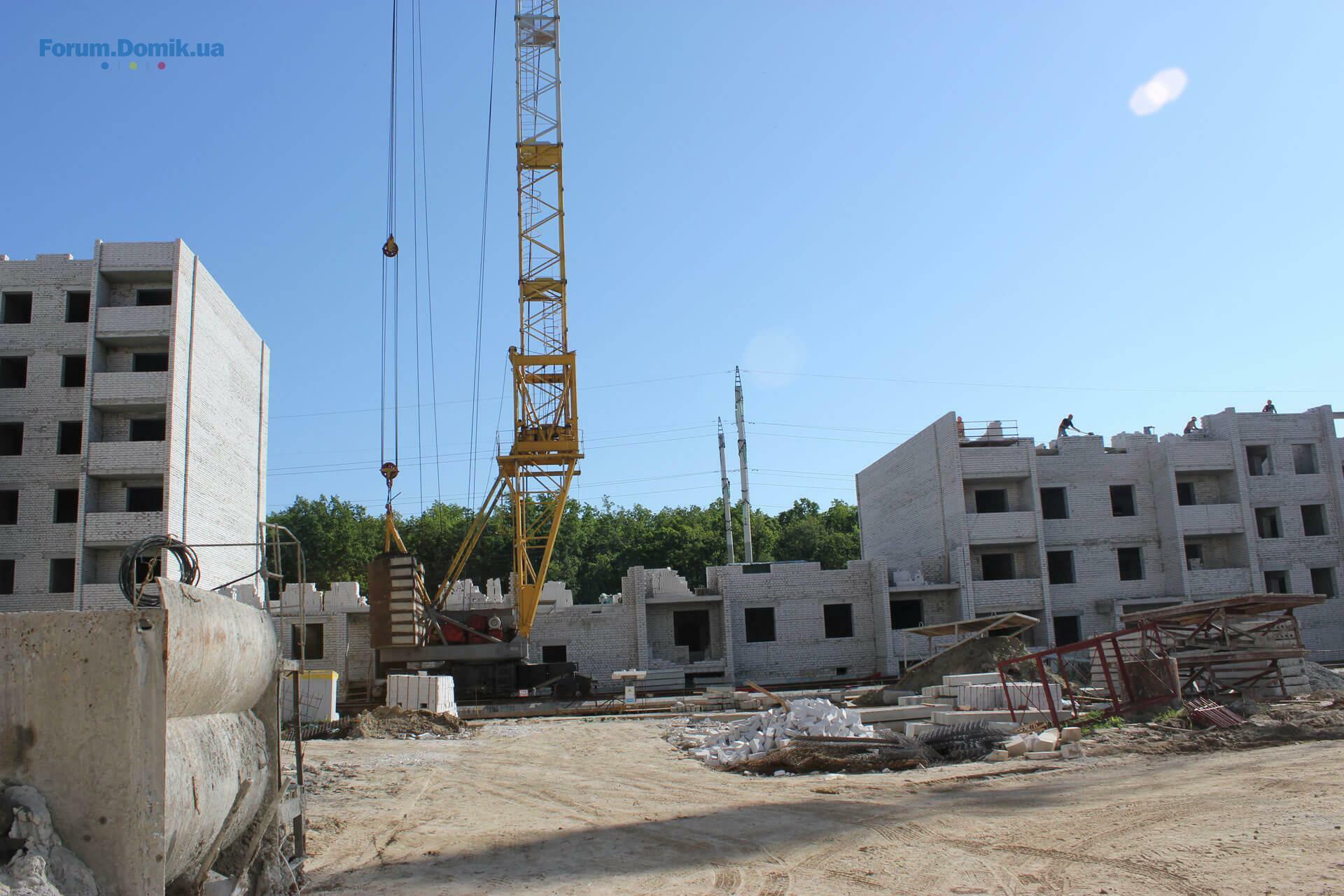

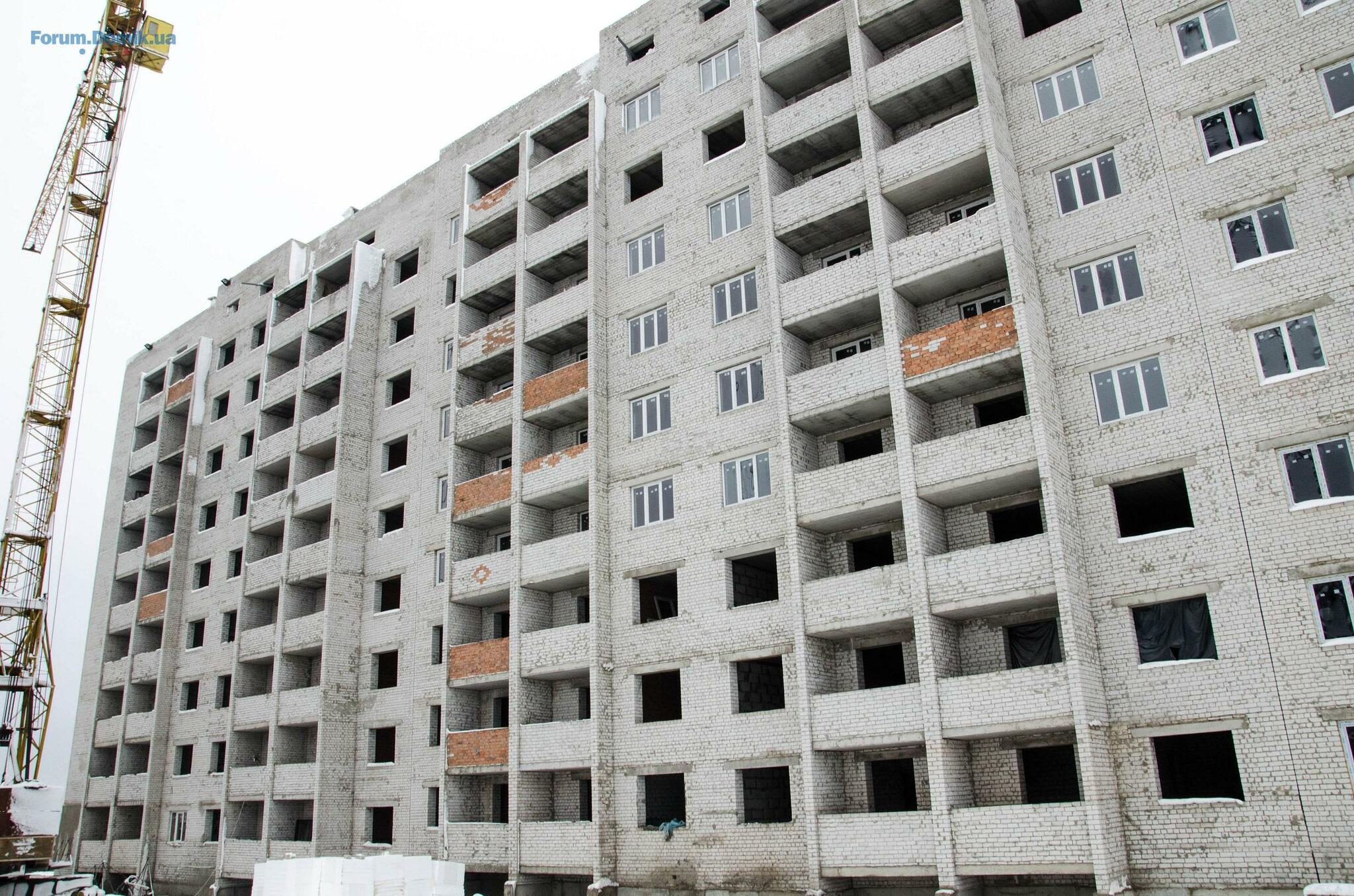

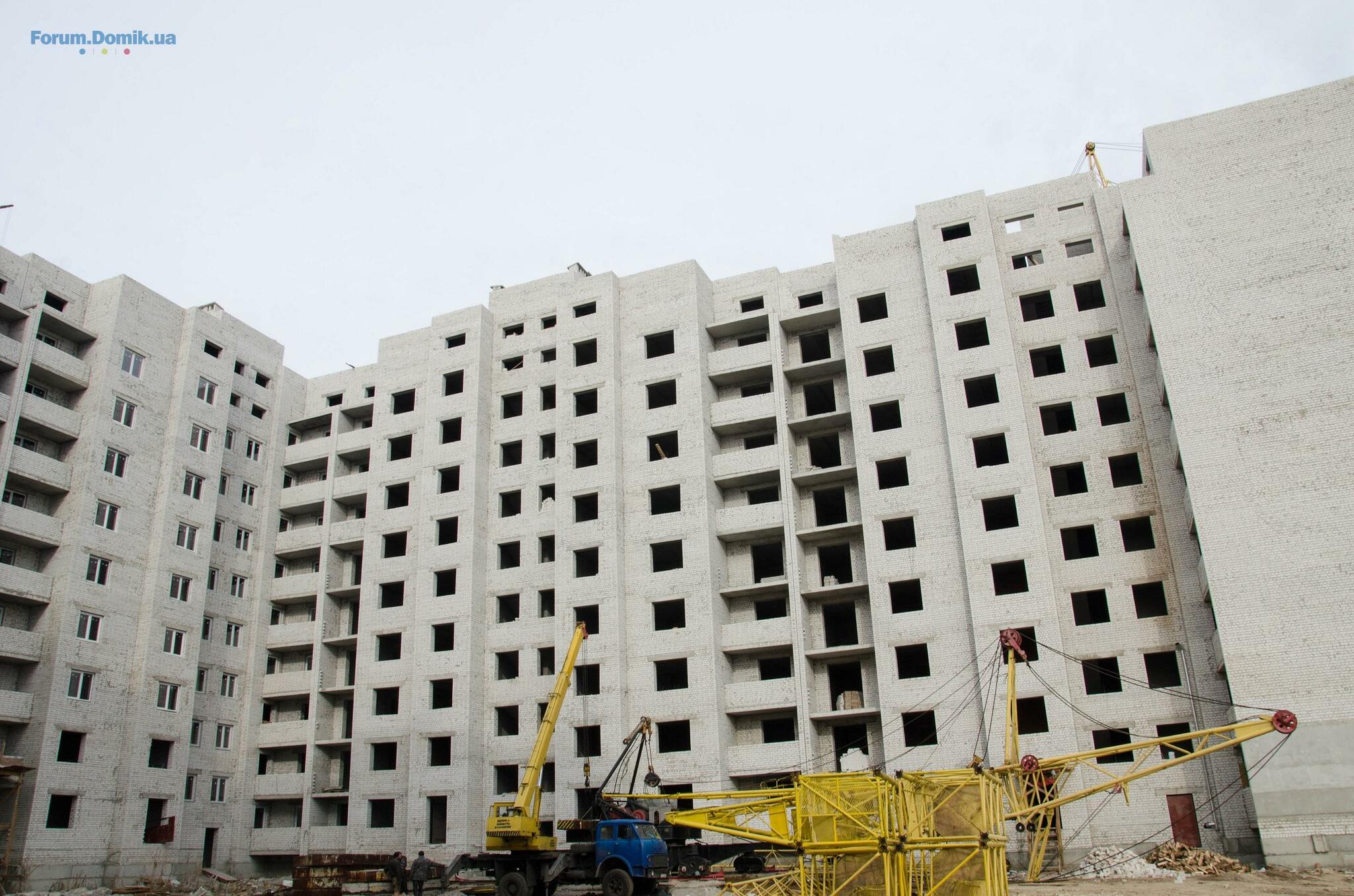

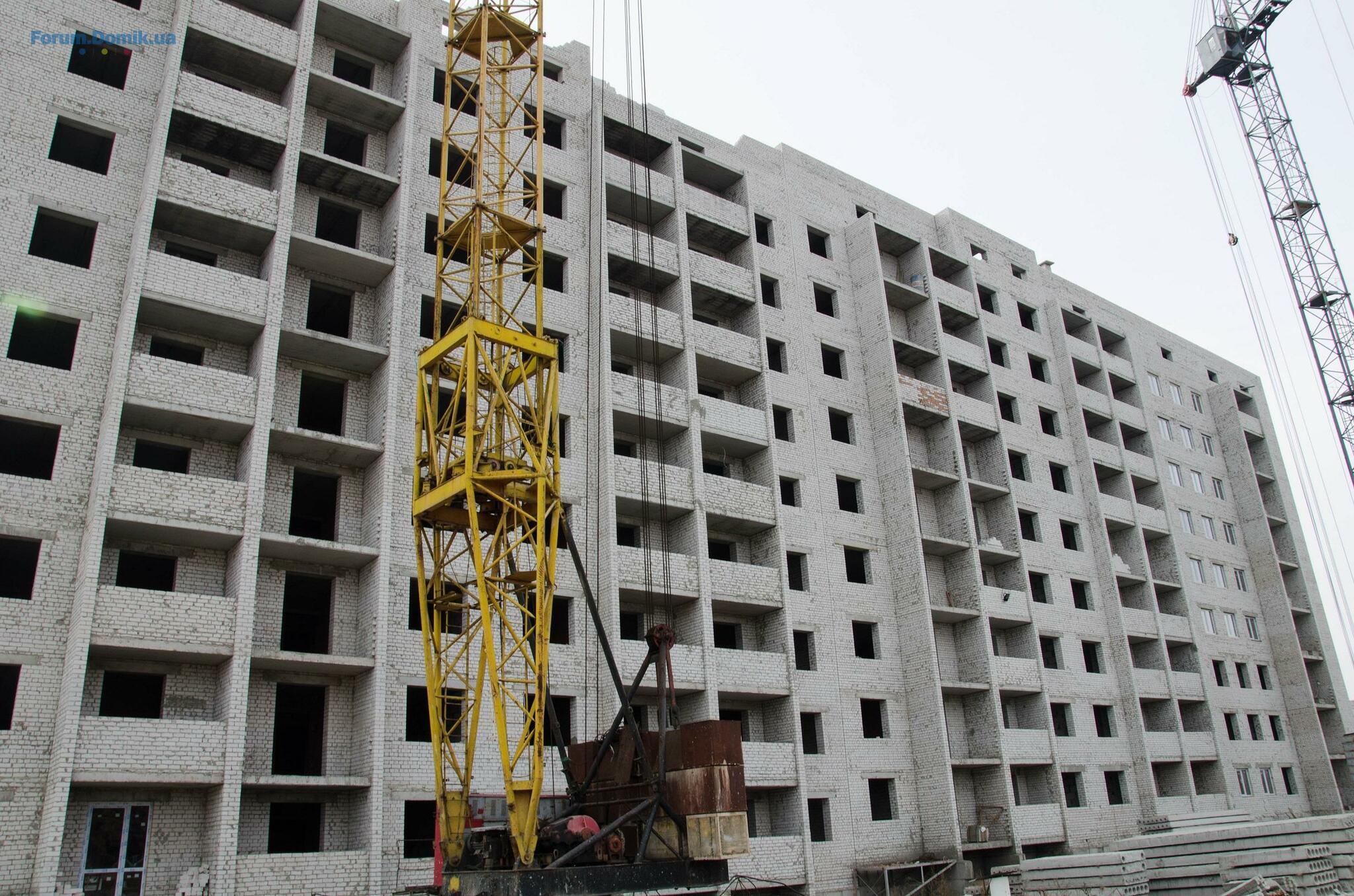

В доме № 1 секции Б проводится отделка фасада и работы по внутреннему утеплению, идет отделка мест общего пользования.
В доме № 2 секции А установливаются двери в квартирах. В секции Б оканчиваеся кирпичная кладка стен.
В доме № 3 секции Б каменщики компании также оканчивают кирпичную кладку стен.
В доме № 4 секции А проводятся последние фундаментные работы, на данные момент смонтировано 90% фундамента. В секции Б окончена заливка фундаментной плиты.

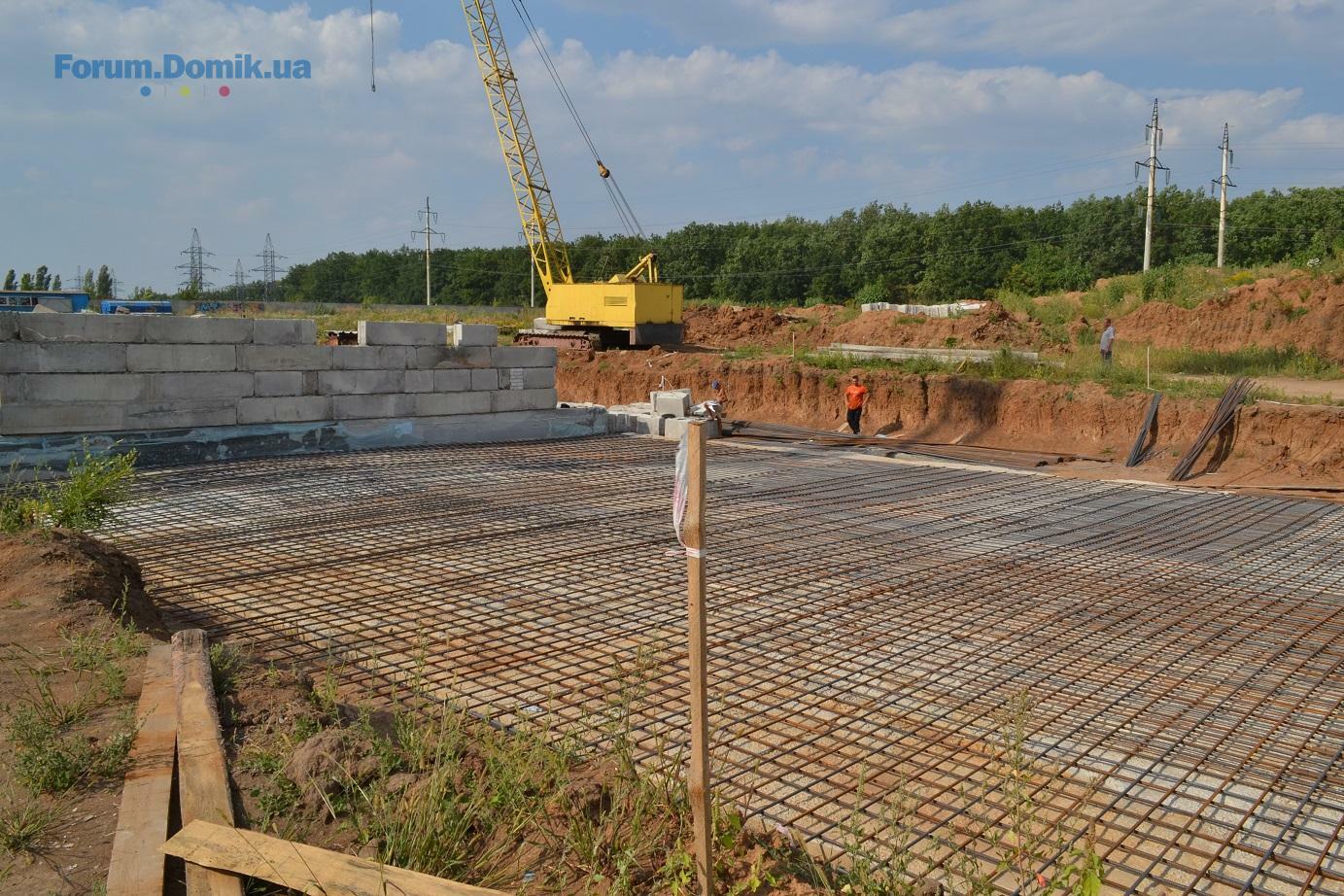

В доме № 5 секции А проводится армирование фундамента, работы предполагается окончить в недельный срок.
Для дома № 7 секции А начата кирпичная кладка: подкладка под первый этаж.
В секции Б оканчиваются фундаментные работы.
В доме № 2 секции А установливаются двери в квартирах. В секции Б оканчиваеся кирпичная кладка стен.
В доме № 3 секции Б каменщики компании также оканчивают кирпичную кладку стен.
В доме № 4 секции А проводятся последние фундаментные работы, на данные момент смонтировано 90% фундамента. В секции Б окончена заливка фундаментной плиты.
В доме № 5 секции А проводится армирование фундамента, работы предполагается окончить в недельный срок.
Для дома № 7 секции А начата кирпичная кладка: подкладка под первый этаж.
В секции Б оканчиваются фундаментные работы.
Domik System
Inform bot
37 480
09 сентября 2019
06 ноя 2015 22:04
Domik System
Inform bot
37 480
09 сентября 2019

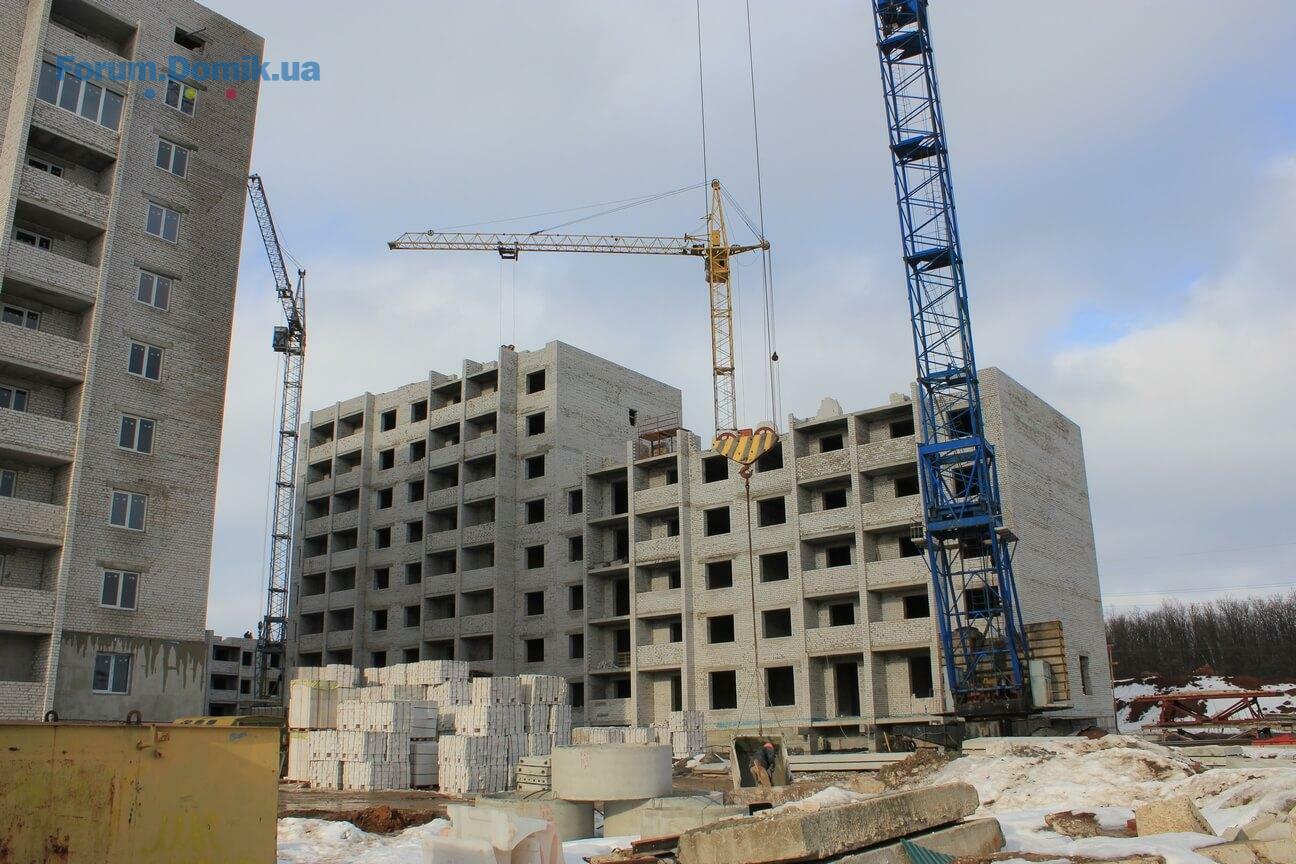

08 дек 2015 21:41

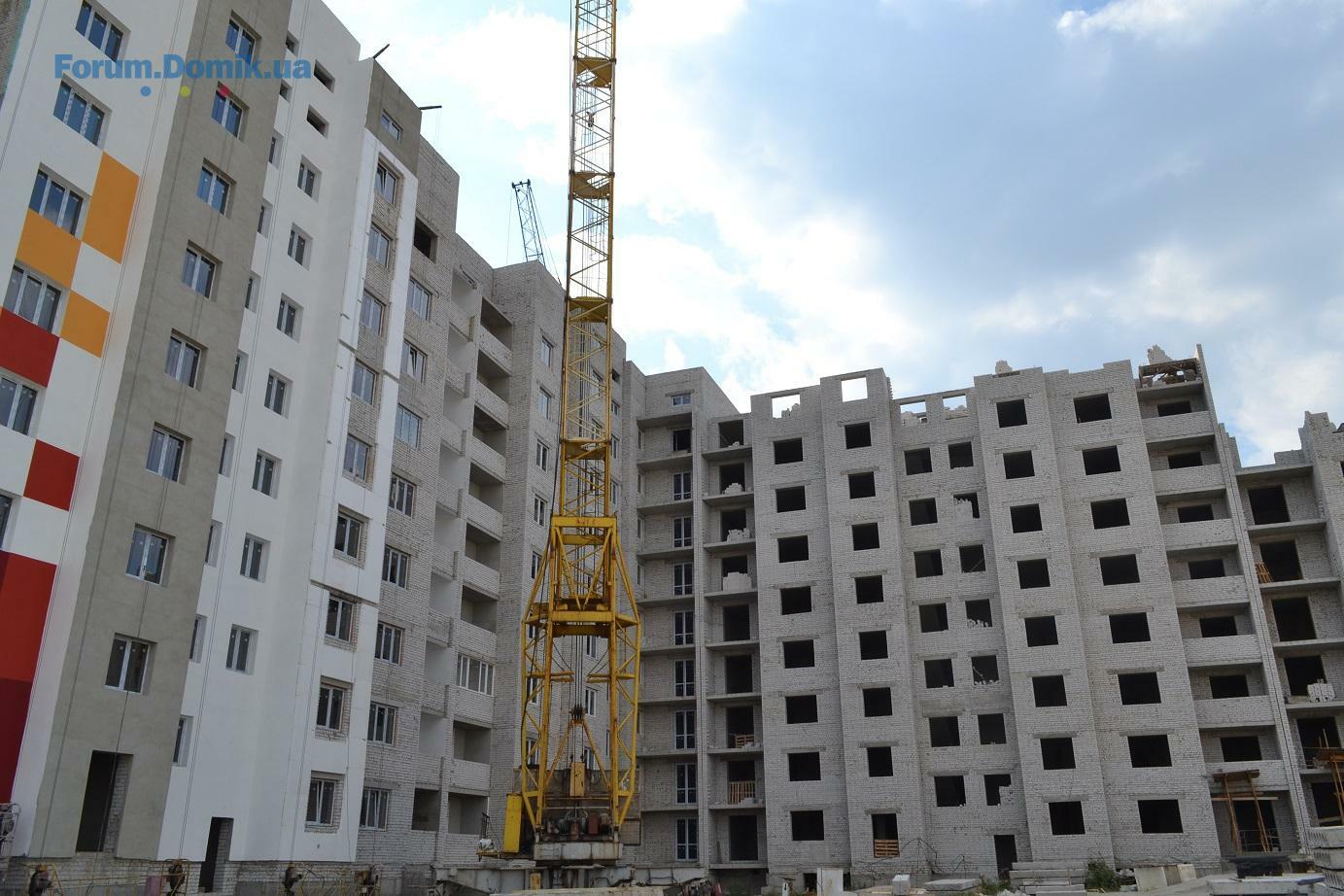

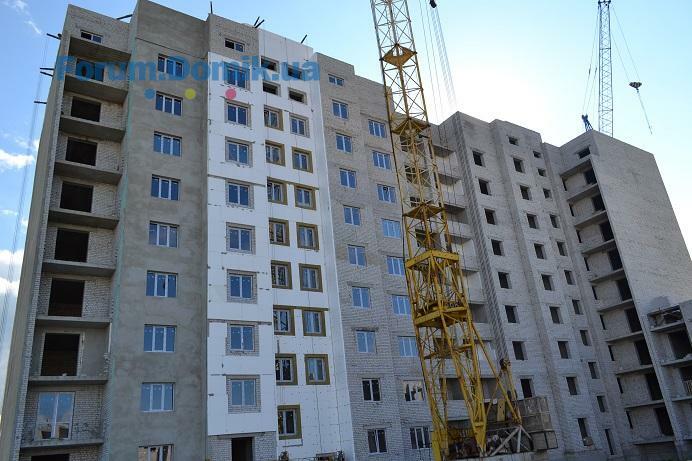

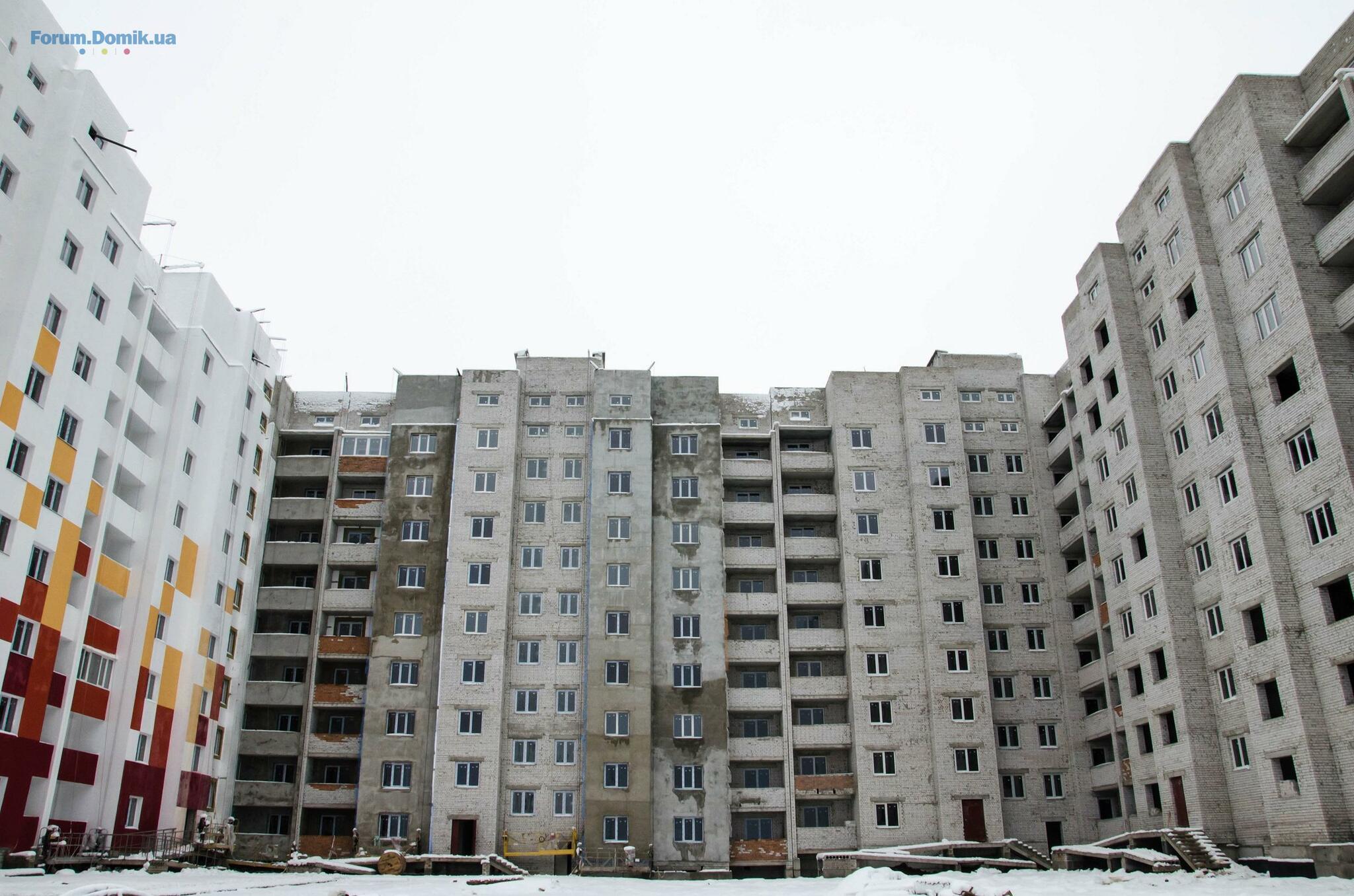

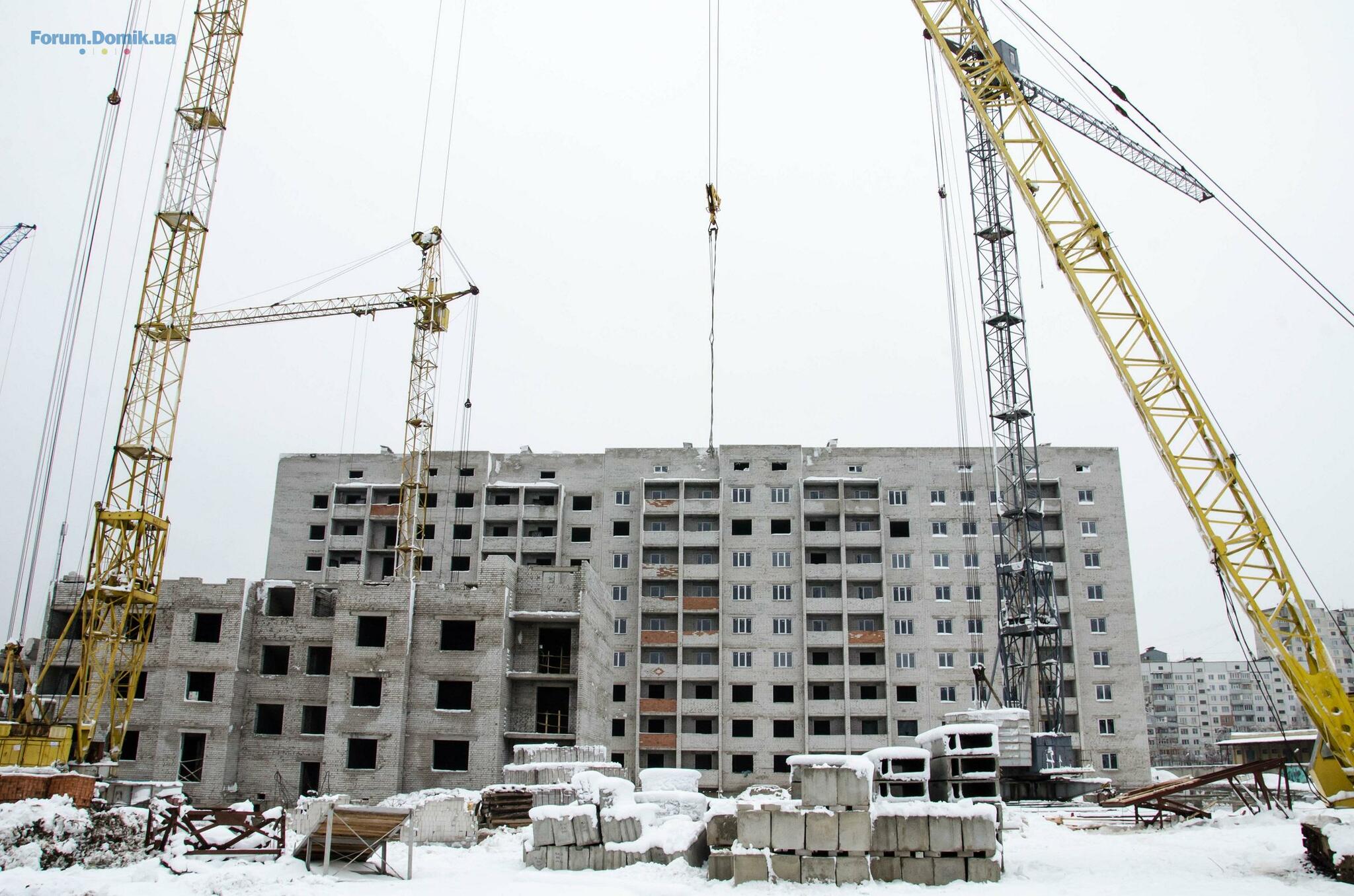

В домах № 1, 2, 3 выполняется отделка мест общего пользования, устанавливаются металлопластиковые окна, межквартирные двери.
В доме № 4 секции А устанавливают подкладку под цоколь и технический подвал.
В секции Б выполняется монтаж фундаментных блоков.
В доме № 5 секции А залита фундаментная плита. В секции Б окончен монтаж опалубки и армирование, проводятся подготовительные работы для заливки плиты.
Для дома № 6 копают котлован.
В доме № 7 секции А каменщики компании выполняют кирпичную кладка 4-го этажа. В секции Б выполняется кладка 2-го этажа.
В доме № 4 секции А устанавливают подкладку под цоколь и технический подвал.
В секции Б выполняется монтаж фундаментных блоков.
В доме № 5 секции А залита фундаментная плита. В секции Б окончен монтаж опалубки и армирование, проводятся подготовительные работы для заливки плиты.
Для дома № 6 копают котлован.
В доме № 7 секции А каменщики компании выполняют кирпичную кладка 4-го этажа. В секции Б выполняется кладка 2-го этажа.
Domik System
Inform bot
37 480
09 сентября 2019
08 дек 2015 21:41
Domik System
Inform bot
37 480
09 сентября 2019

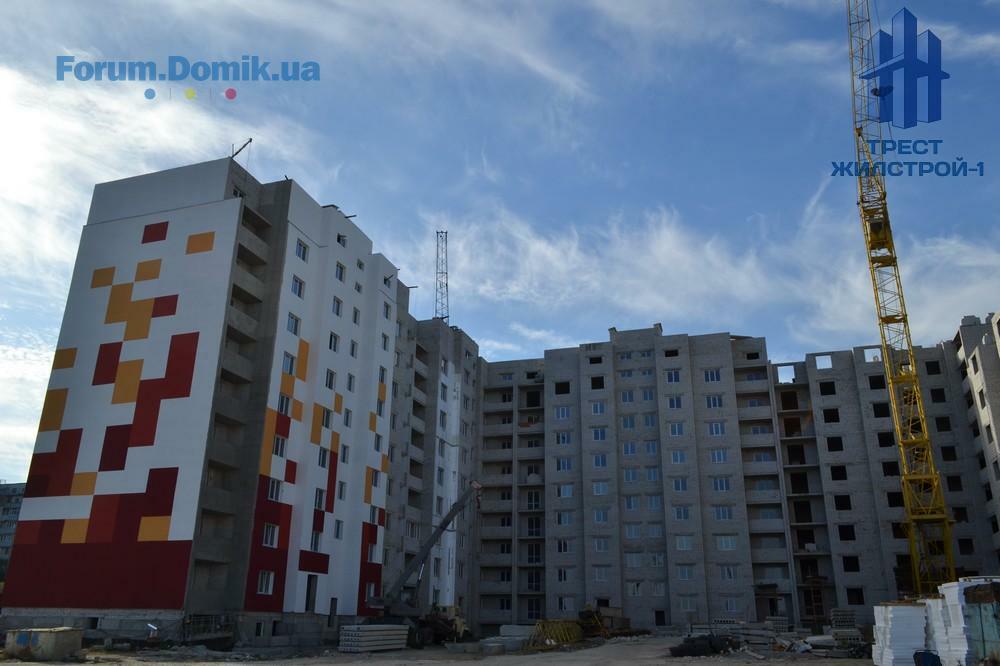

18 янв 2016 21:28

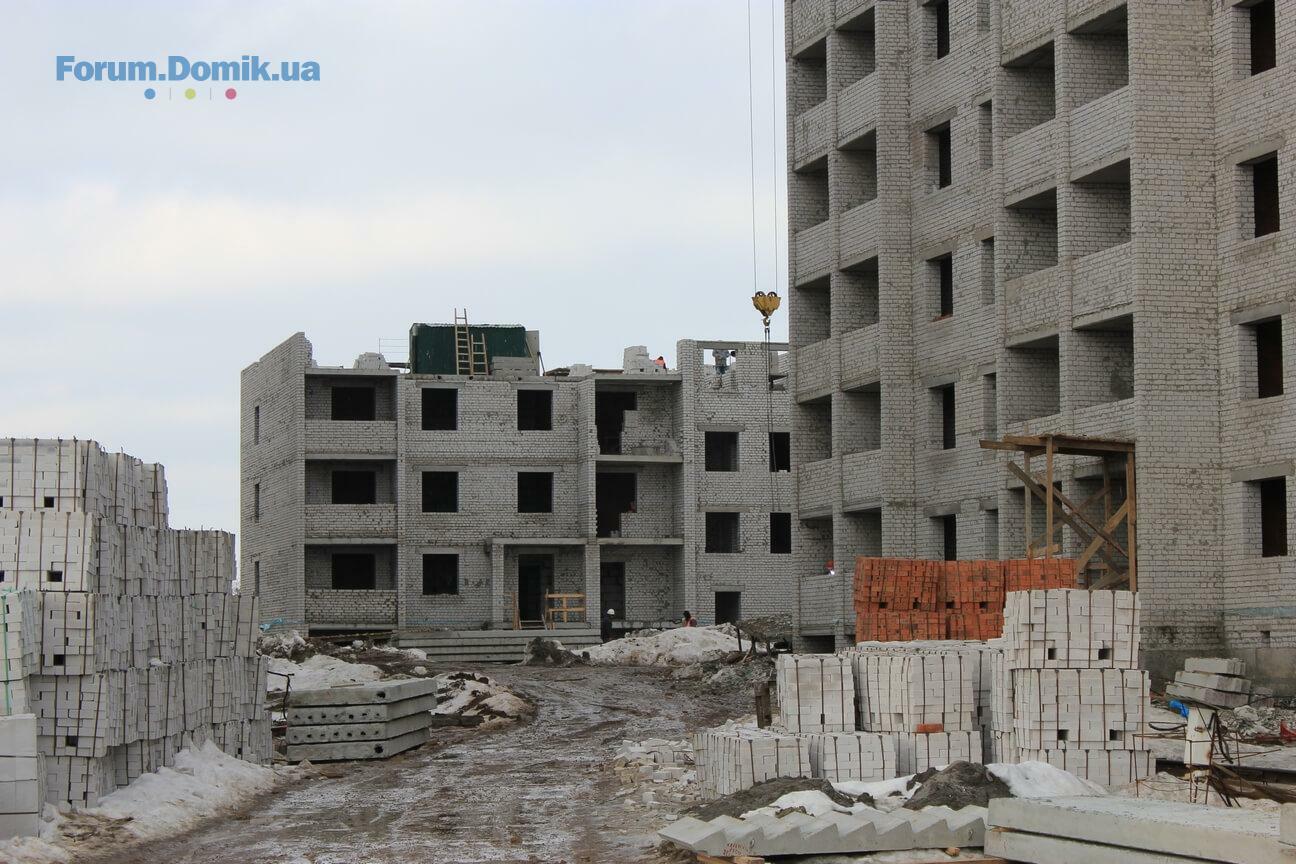

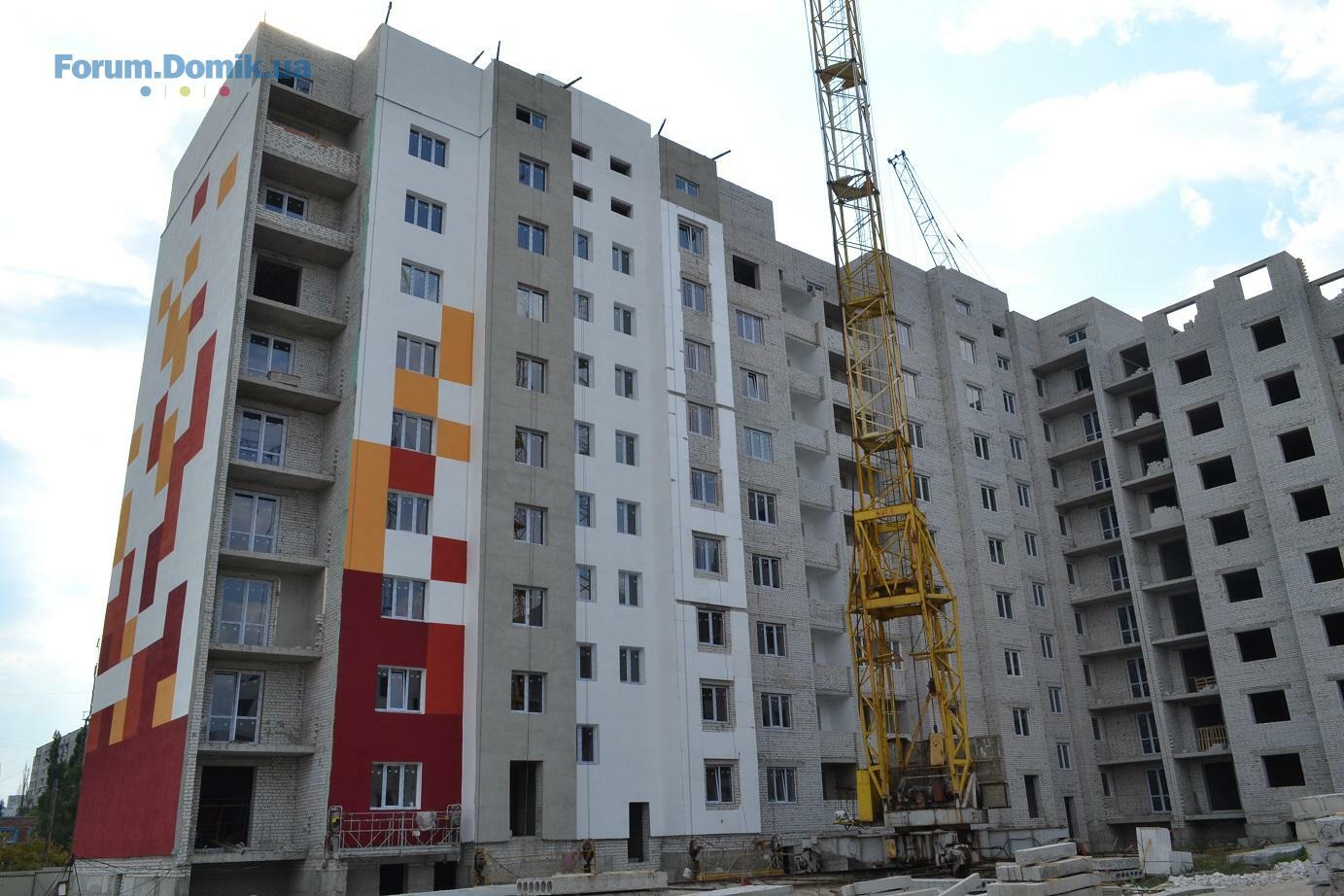

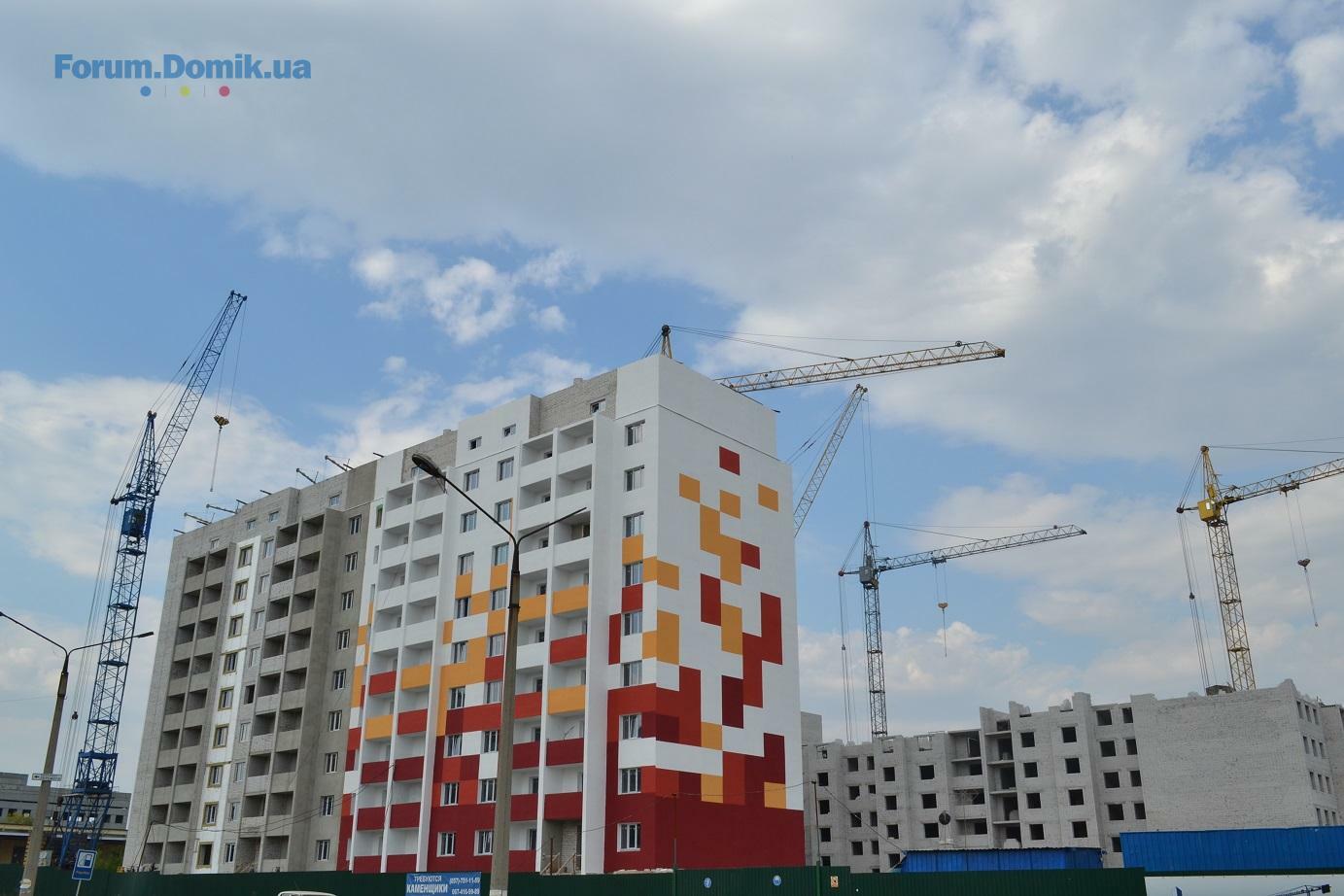

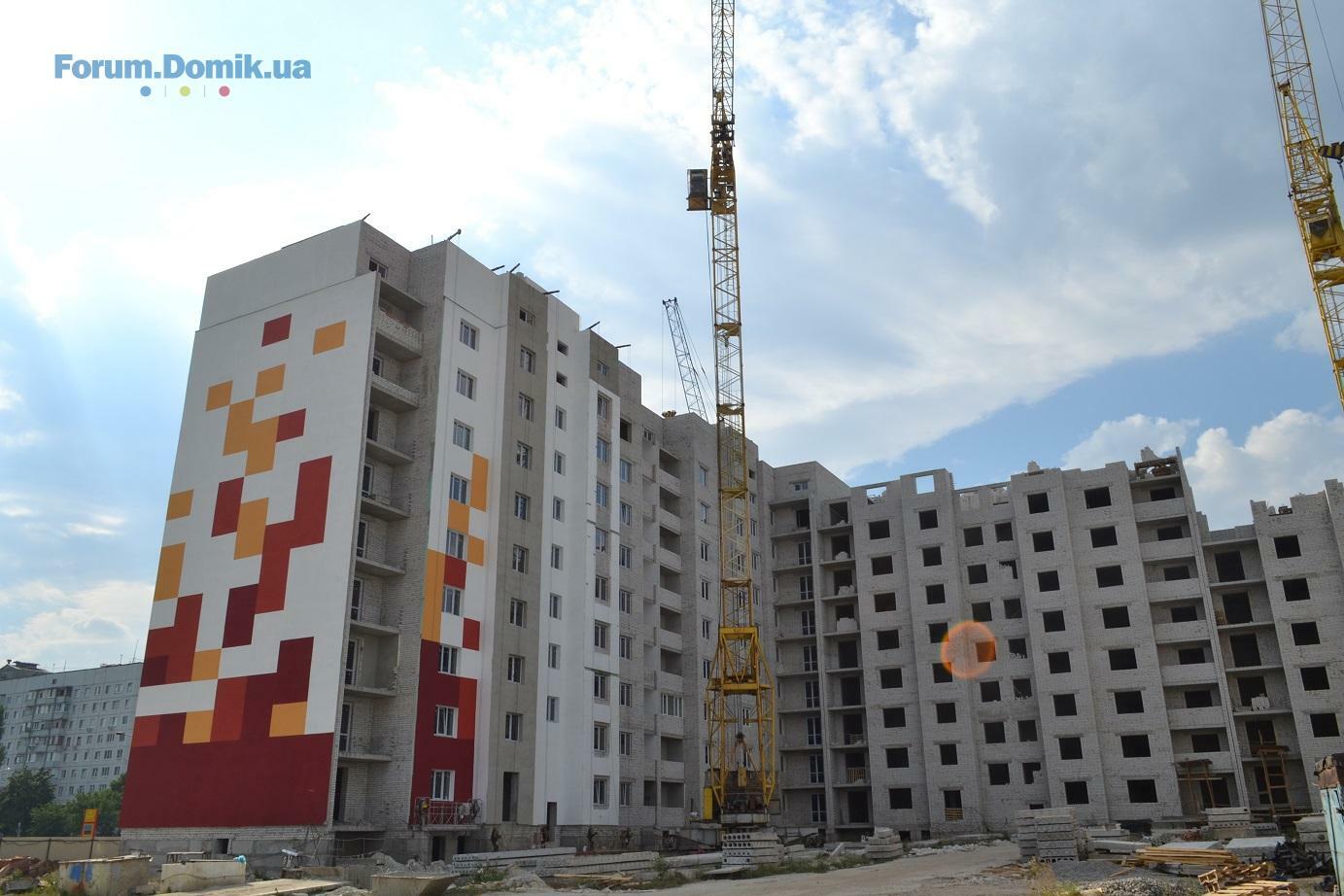

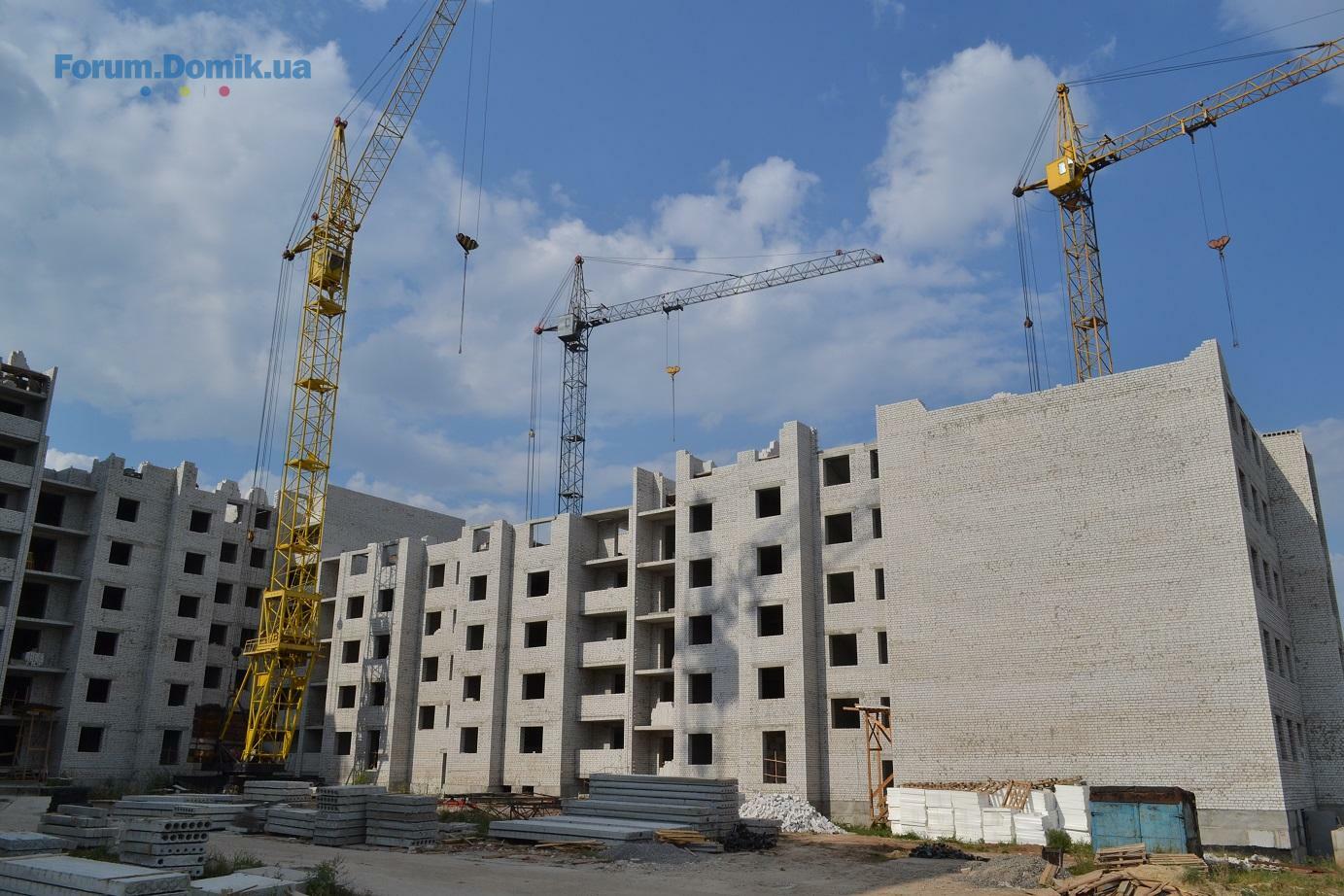

В домах № 1, 2, 3 продолжается отделка мест общего пользования, установка металлопластиковых окон и межквартирных дверей.
В доме № 4 секции А каменщики выполняют кирпичную кладку второго этажа.
В доме № 4 секции Б оканчиваются фундаментные работы.
В доме № 5 секции А выполнено около 70% работ нулевого цикла.
В доме № 5 секции Б окончены работы по заливке фундаментной плиты.
Для дома № 6 секции А выполняется вязка арматуры фундаментной плиты.
На участке, отведенном для дома № 6 секции Б копают котлован.
В доме № 7 секции А выполняется кирпичная кладка седьмого этажа.
В секции Б выполняется кирпичная кладка четвертого этажа.
В доме № 4 секции А каменщики выполняют кирпичную кладку второго этажа.
В доме № 4 секции Б оканчиваются фундаментные работы.
В доме № 5 секции А выполнено около 70% работ нулевого цикла.
В доме № 5 секции Б окончены работы по заливке фундаментной плиты.
Для дома № 6 секции А выполняется вязка арматуры фундаментной плиты.
На участке, отведенном для дома № 6 секции Б копают котлован.
В доме № 7 секции А выполняется кирпичная кладка седьмого этажа.
В секции Б выполняется кирпичная кладка четвертого этажа.
Domik System
Inform bot
37 480
09 сентября 2019

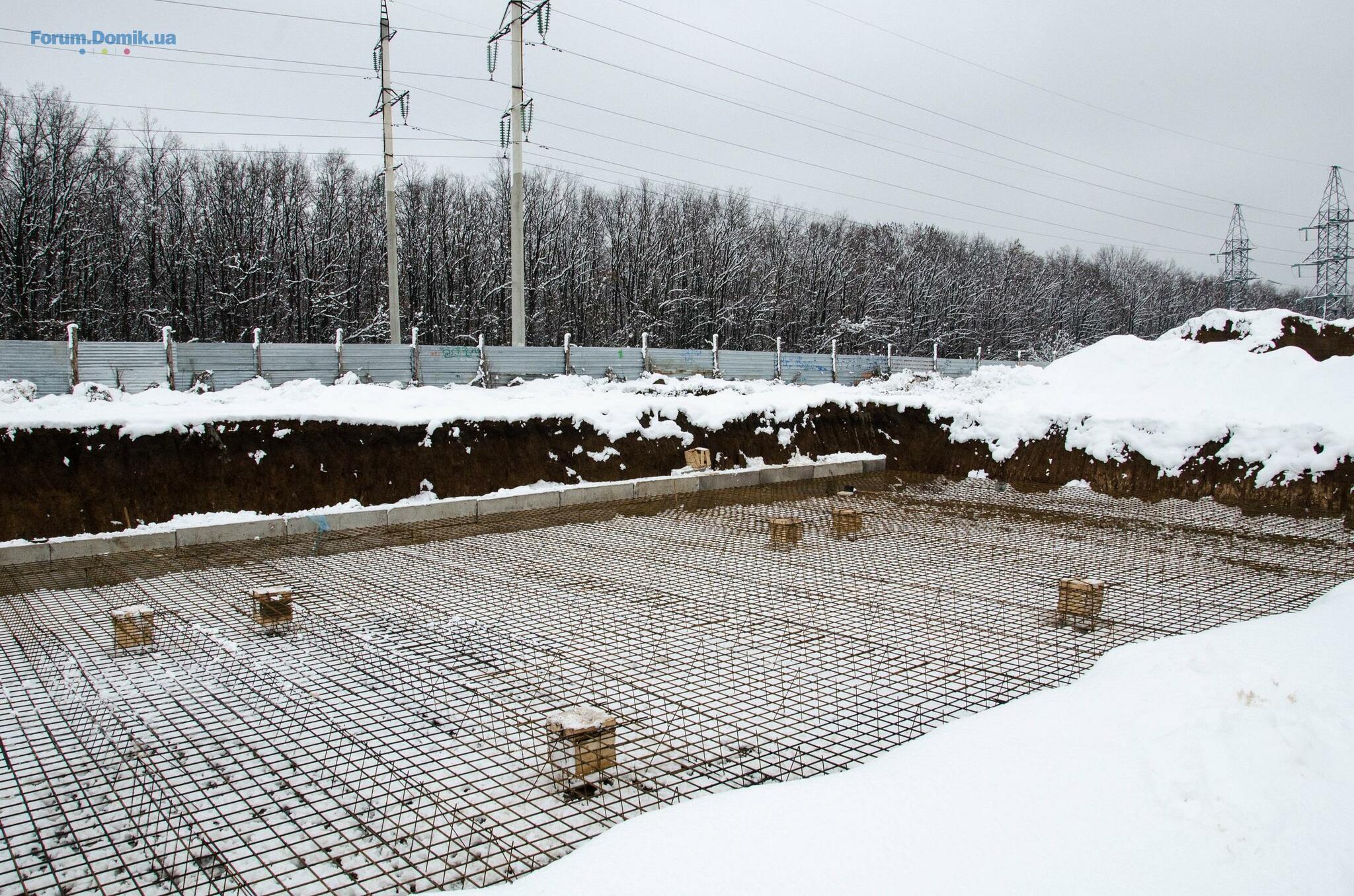

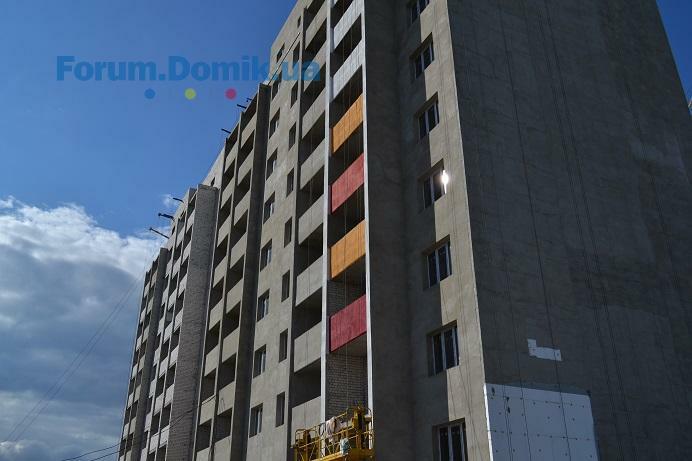

12 фев 2016 20:45

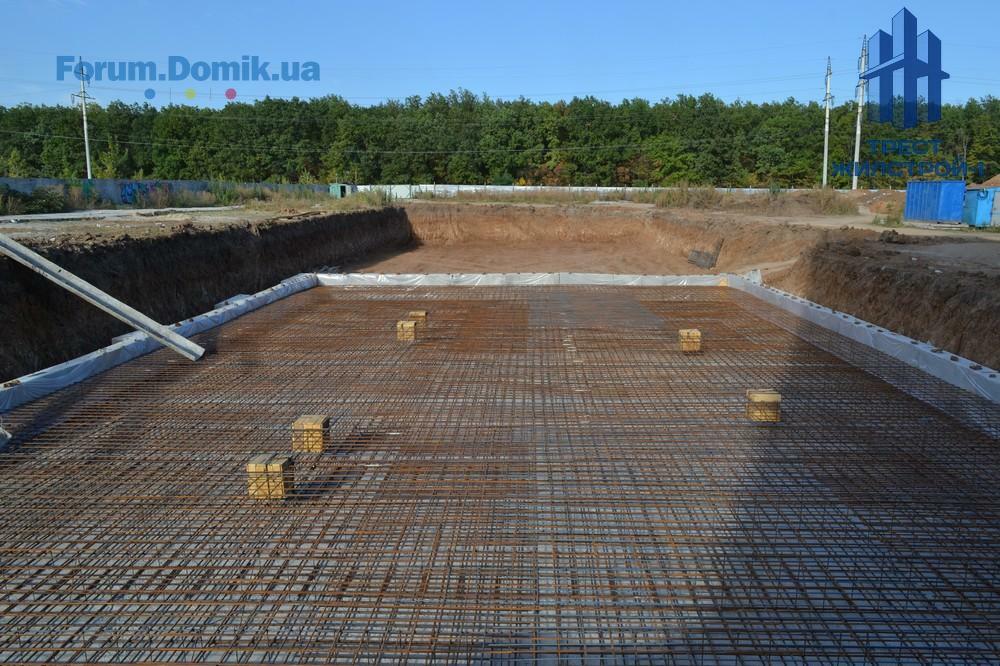

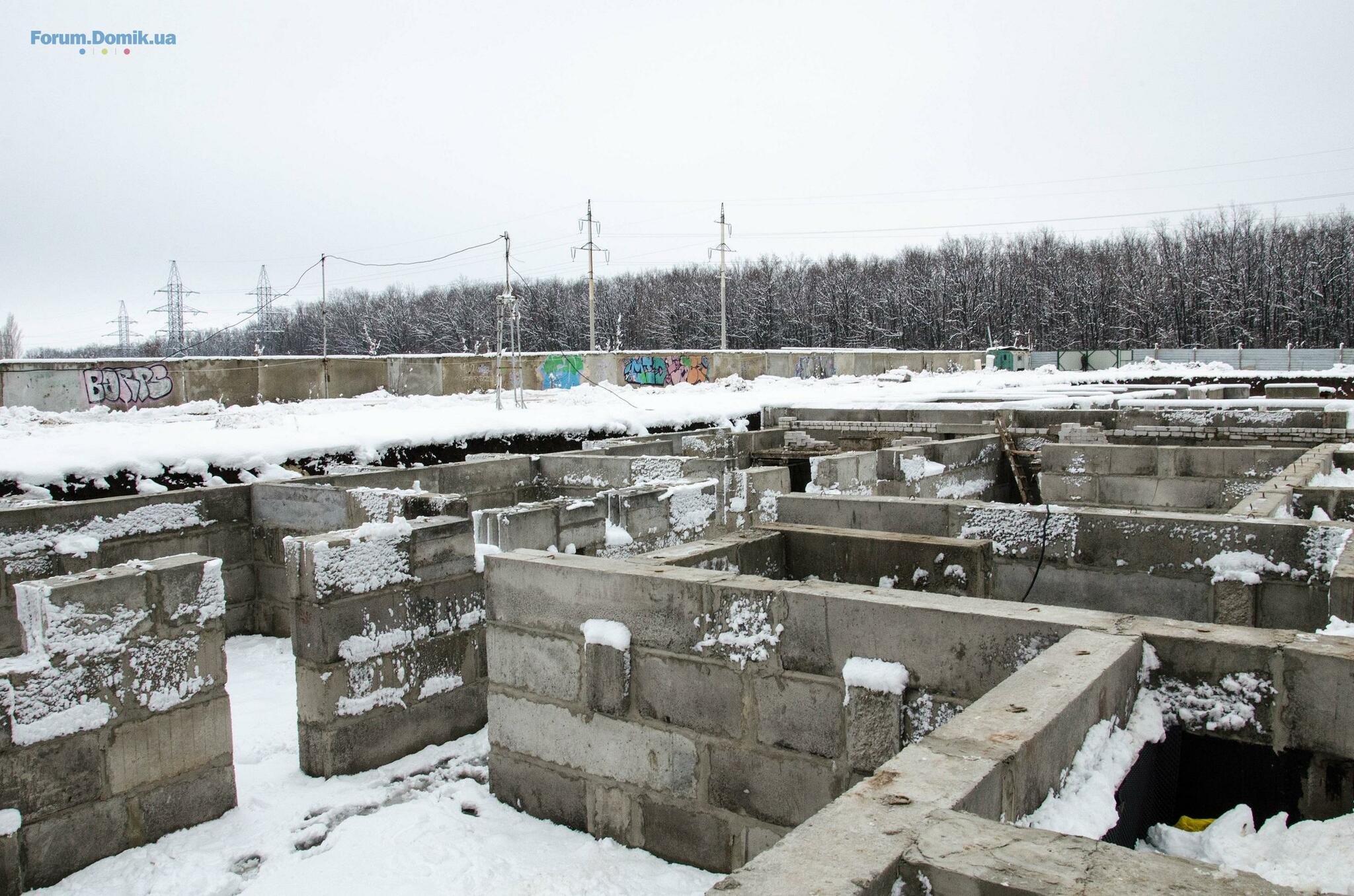

Дом 4 (секция А) – выполняется кирпичная кладка 4-го этажа.
Дом 4 (секция Б) – выполняется кирпичная кладка 1-го этажа.
Дом 5 (секция А) – смонтированы фундаментные блоки.
Дом 5 (секция Б) – завершение монтажа фундаментных блоков.
Дом 6 (секция А) – залита плита фундамента.
Дом 6 (секция Б) – выполняется вязка арматуры фундаментной плиты.
Дом 7 (секция А) – выполняется кирпичная кладка 9-го этажа.
Дом 7 (секция Б) – выполняется кирпичная кладка 6-го этажа
Дом 4 (секция Б) – выполняется кирпичная кладка 1-го этажа.
Дом 5 (секция А) – смонтированы фундаментные блоки.
Дом 5 (секция Б) – завершение монтажа фундаментных блоков.
Дом 6 (секция А) – залита плита фундамента.
Дом 6 (секция Б) – выполняется вязка арматуры фундаментной плиты.
Дом 7 (секция А) – выполняется кирпичная кладка 9-го этажа.
Дом 7 (секция Б) – выполняется кирпичная кладка 6-го этажа
Robik
R
Новичок
11
13 апреля 2014
16 апр 2016 11:52
Это уже пр. Победы 85. Не 83, новый адрес.
Domik System
Inform bot
37 480
09 сентября 2019

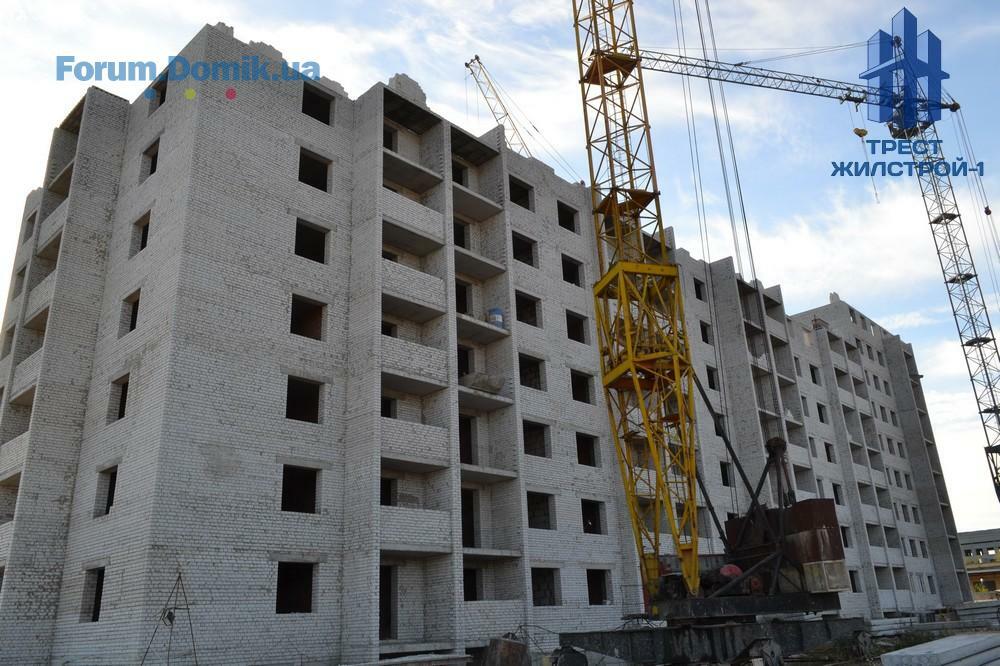

11 май 2016 21:18

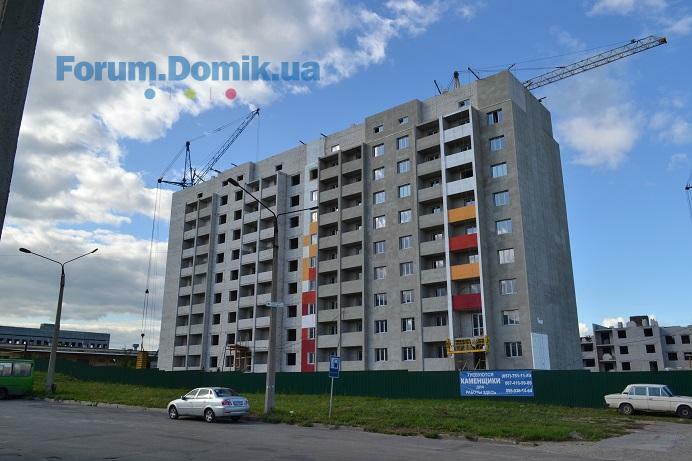

По состоянию на 11 мая в ЖК Победы выполнены следующие работы:

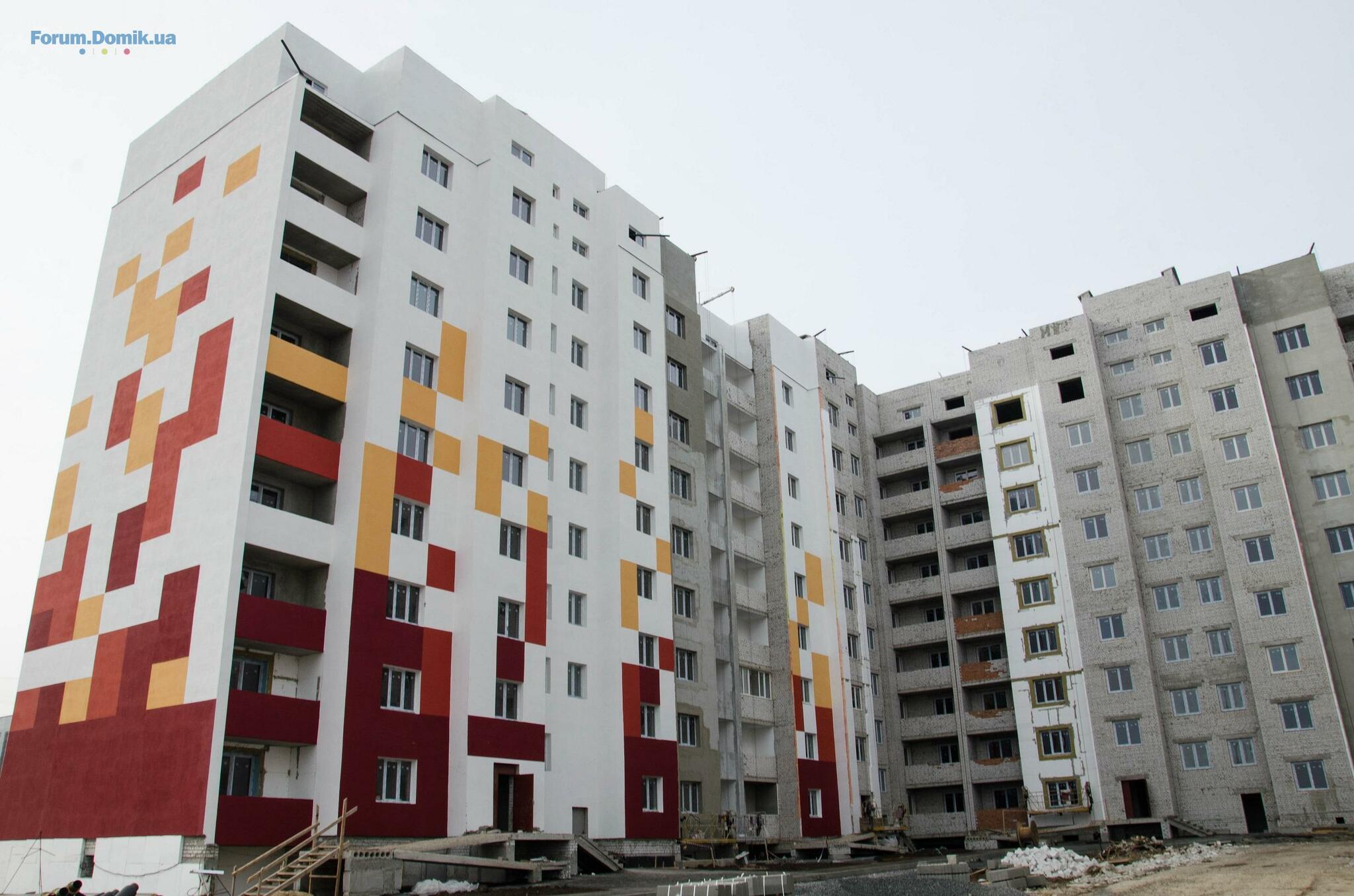

Дома: 1,2,3 – прокладываются коммуникации к домам. Выполняется утепление фасадов.
Дом 4 (секция А) – выполняется кирпичная кладка технического этажа.
Дом 4 (секция Б) – выполняется кирпичная кладка 7-го этажа.
Дом 5 (секция А) – выполняется кирпичная кладка 5-го этажа.
Дом 5 (секция Б) – выполняется кирпичная кладка цокольного этажа.
Дом 6 (секция А) – выполняется кирпичная кладка 2-го этажа.
Дом 6 (секция Б) – выполняется кирпичная кладка 2-го этажа.
Дом 7 (секция А) – ведется оштукатуривание холлов, тамбуров, лестничных площадок.
Дом 7 (секция Б) – кладка дома закончена. Продолжается установка МПО и входных дверей.
Дома: 1,2,3 – прокладываются коммуникации к домам. Выполняется утепление фасадов.
Дом 4 (секция А) – выполняется кирпичная кладка технического этажа.
Дом 4 (секция Б) – выполняется кирпичная кладка 7-го этажа.
Дом 5 (секция А) – выполняется кирпичная кладка 5-го этажа.
Дом 5 (секция Б) – выполняется кирпичная кладка цокольного этажа.
Дом 6 (секция А) – выполняется кирпичная кладка 2-го этажа.
Дом 6 (секция Б) – выполняется кирпичная кладка 2-го этажа.
Дом 7 (секция А) – ведется оштукатуривание холлов, тамбуров, лестничных площадок.
Дом 7 (секция Б) – кладка дома закончена. Продолжается установка МПО и входных дверей.
Domik System
Inform bot
37 480
09 сентября 2019
16 июнь 2016 21:18

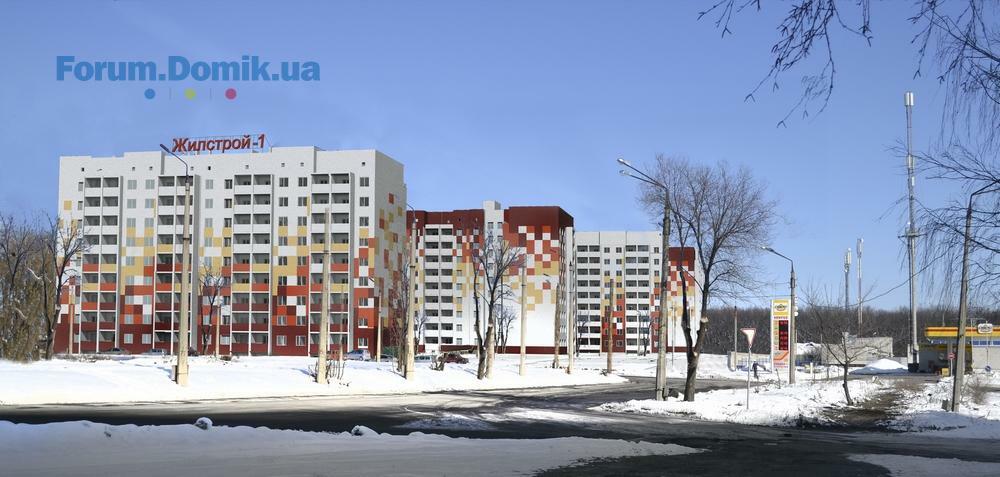

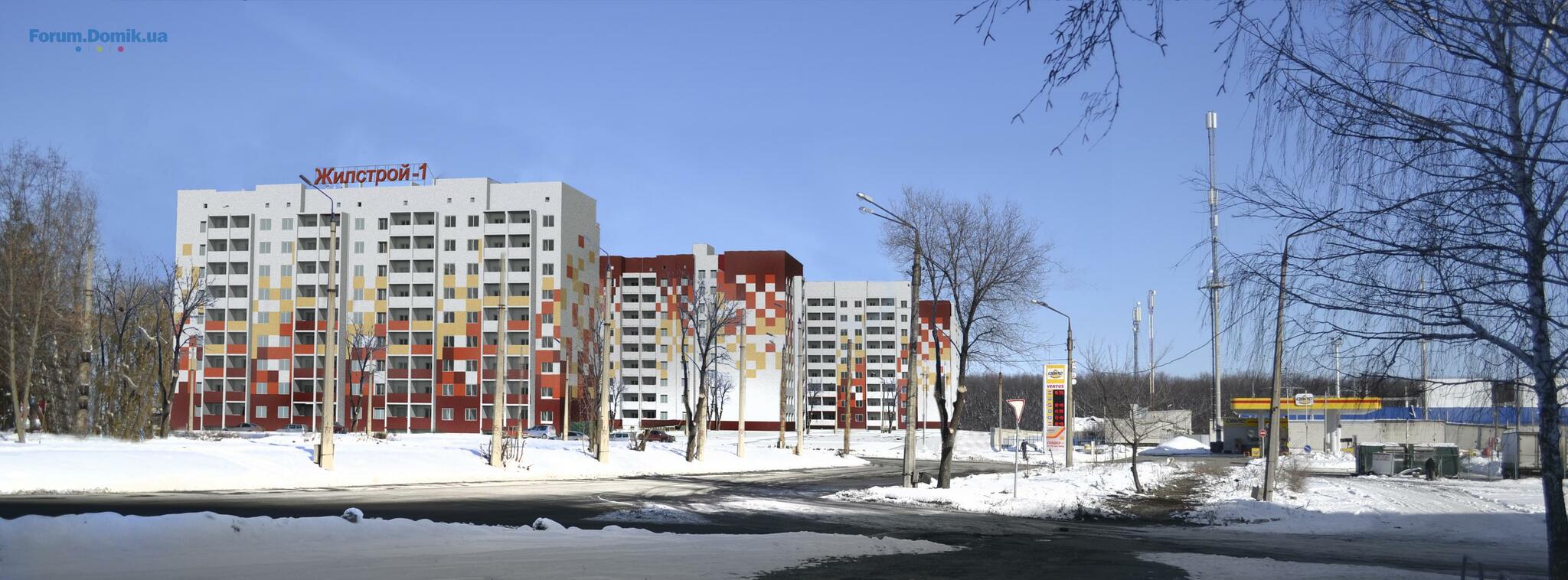

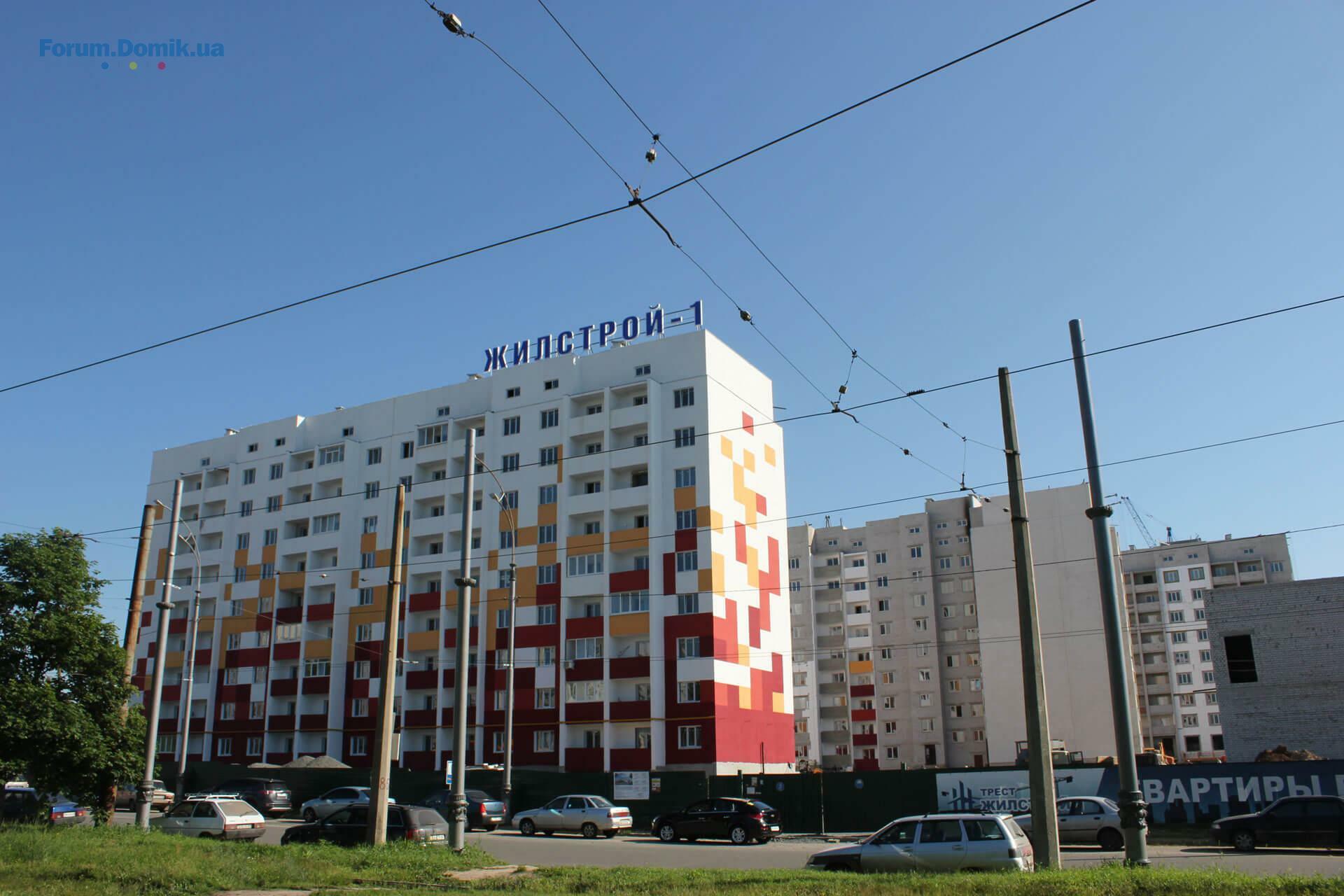

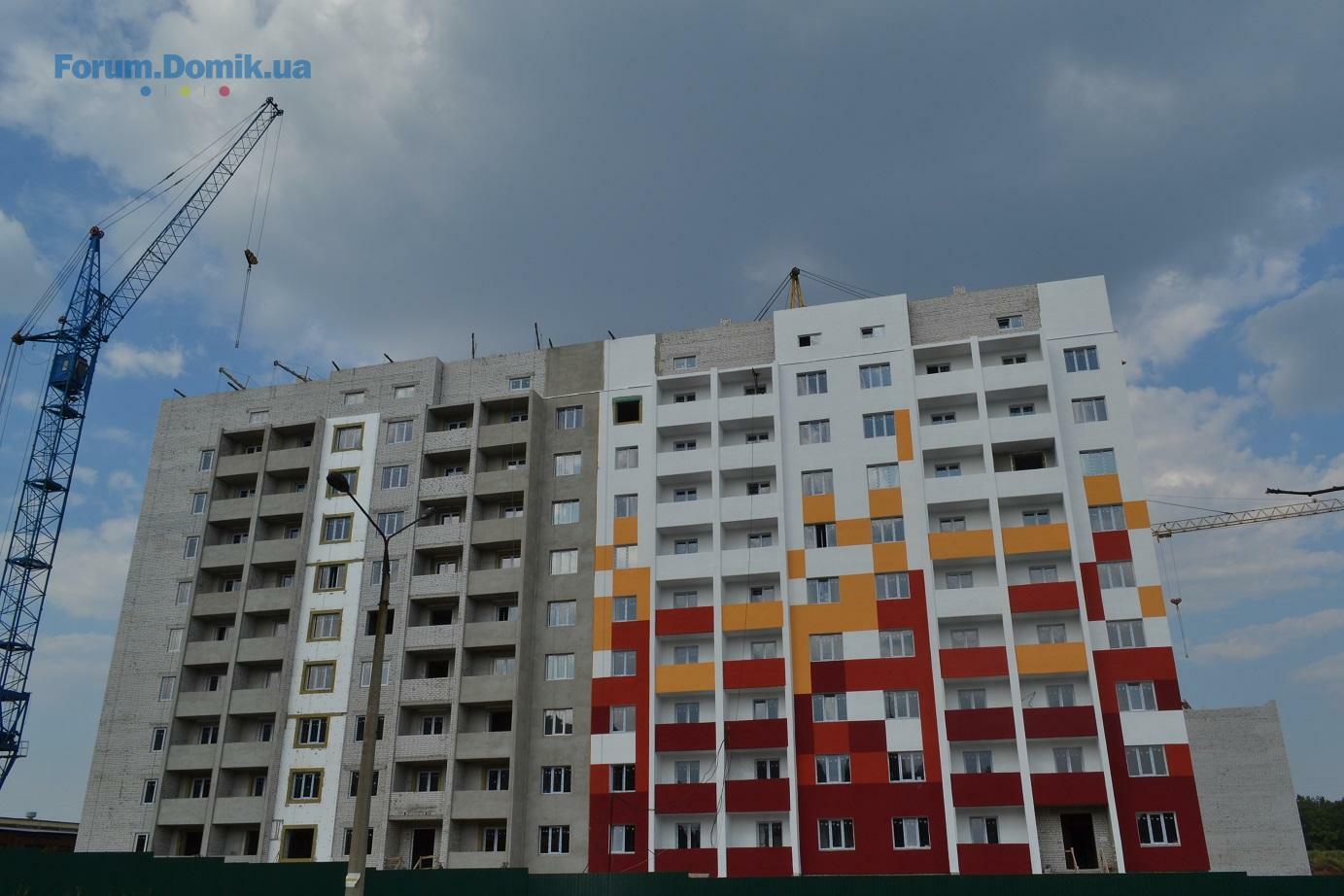

Дома: 1,2,3 – благоустройство придомовой территории.
Дом 4 (секция А) – выполняется стяжка кровли.
Дом 4 (секция Б) – выполняется кирпичная кладка технического этажа .
Дом 5 (секция А) – выполняется кирпичная кладка 9-го этажа.
Дом 5 (секция Б) – выполняется кирпичная кладка 3-го этажа.
Дом 6 (секция А) – выполняется кирпичная кладка 6-го этажа.
Дом 6 (секция Б) – выполняется кирпичная кладка 3-го этажа.
Дом 7 (секция А) – ведется монтаж лифтов.
Дом 7 (секция Б) – ведется монтаж лифтов.
Дом 4 (секция А) – выполняется стяжка кровли.
Дом 4 (секция Б) – выполняется кирпичная кладка технического этажа .
Дом 5 (секция А) – выполняется кирпичная кладка 9-го этажа.
Дом 5 (секция Б) – выполняется кирпичная кладка 3-го этажа.
Дом 6 (секция А) – выполняется кирпичная кладка 6-го этажа.
Дом 6 (секция Б) – выполняется кирпичная кладка 3-го этажа.
Дом 7 (секция А) – ведется монтаж лифтов.
Дом 7 (секция Б) – ведется монтаж лифтов.
Каталог відгуків про будинки Києва
Знайдіть свій будинок та розкажіть про нього. Що подобається, а що ні? Допоможіть тим хто шукає житло
Подробнее
- ЖК На Озерной | Атлант | Новоселки, ул. Озерная22.11979
- ЖК Трояндовий | Бровары, ул. Фельдмана, ул. Трояндова22.11708
- ЖК А12 | УСК | Бровары, ул. Олимпийская, 12а22.113 072
- ЖК Деснянский | ДБК-Житлобуд | ул. Электротехническая, 4322.11446
- ЖК Dibrova Park | Диброва Парк | IB Alliance | ул. Северо-Сырецкая22.111 979
- ЖК Причал 8 | ИнтерГал-Буд | ул. Канальная, 821.11158
- ЖК Рихерт & Парк | A Development | ул. Кирилловская, ул. Нижнеюрковская21.11100
- ЖК Silver House | Сильвер Хаус | Спецжитлофонд | Голосеевский пр, 7421.112 193
- Жилой квартал Rybalsky | Рыбальский | SAGA, Perfect Group | ул. Набережно-Рыбальская 3,921.111 323
- ЖК Sense City | Сенс Сити | Prostir | Софиевская Борщаговка, ул. Соборная, 77а20.1120
- Альтернативне живлення для орендарів, хто кому винен?21.1110
- Стоит ли сейчас покупать недвижимость?20.113 829
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Дно рынка недвижимости и влияющие факторы17.1115 233
- Инвестиции в недвижимость - лучший вариант инвестирования?17.11145
- Продаж квартири з прописаним дітьми11.114
- Лучший район Киева29.101 682
- Квартира не відповідає плануванню. Які права я маю, з чого починати діалог з забудовником?20.083
- Кому принадлежат инженерные сети в доме?20.0718
- Дорожки на участке15.1124
- Патріотичні картини як символ національної ідентичності в сучасному інтер’єрі26.101
- Как подобрать кухонную мебель15.104
- Выбор гранитной мойки04.1030
- Как я подбирал на свою кухню разную утварь01.101
- Лифт в частном доме01.104
- Украинская дизайн-студия Yakusha design30.093
- Де ви замовляли послугу 3-д дизайну інтер'єру?23.073
- Бассейн во дворе07.0517
- ЖК "Ріверсайд", Рівне, вул. Небесної Сотні, 66 - "DBN"27.10142
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а18.093
- ЖК "Северный", Чернигов, пр. Мира - "Атлант"21.0811
- ЖК Прохоровський квартал05.081
- ЖК Artville | Артвиль | Zezman | Одесса, 7 км Овидиопольской дороги29.0526
- ЖК "Зелений двір", Івано-Франківськ, вул. Тисменицька23.048
- Твердотопливный котел и расходы на отопление21.1120
- Из чего построить дом05.1197
- Бачок унитаза15.101
- Интересует подключение бойлера косвенного нагрева Tesy BiLight 100R S в систему отопления тепловым насосом(ТН)08.101
- Перчатки08.102
- Терміново куплю! Балон з гексафторидом сірки SF6 чистоти 99,9% V=72 кг20.091
- Схема підключення ледлюстри20.081
- Как правильно выбрать бойлер. Отзывы о бойлерах18.08434
- Замена вентиляции в квартире15.085
- Весільний салон Новіас10.111
- Продаж спецодягу06.112
- Коврики от DarianA - уют и комфорт в вашем доме06.101
- Duomed - медична клініка у Львові30.091
- Послуги з будівництва стаціонарних басейнів09.092
- А что смотрим?02.09477
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий06.0832
- Что подарить мужчине?02.08349
- Послуги Електрика Кам'янець-Подільський13.071
Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
Подробнее
