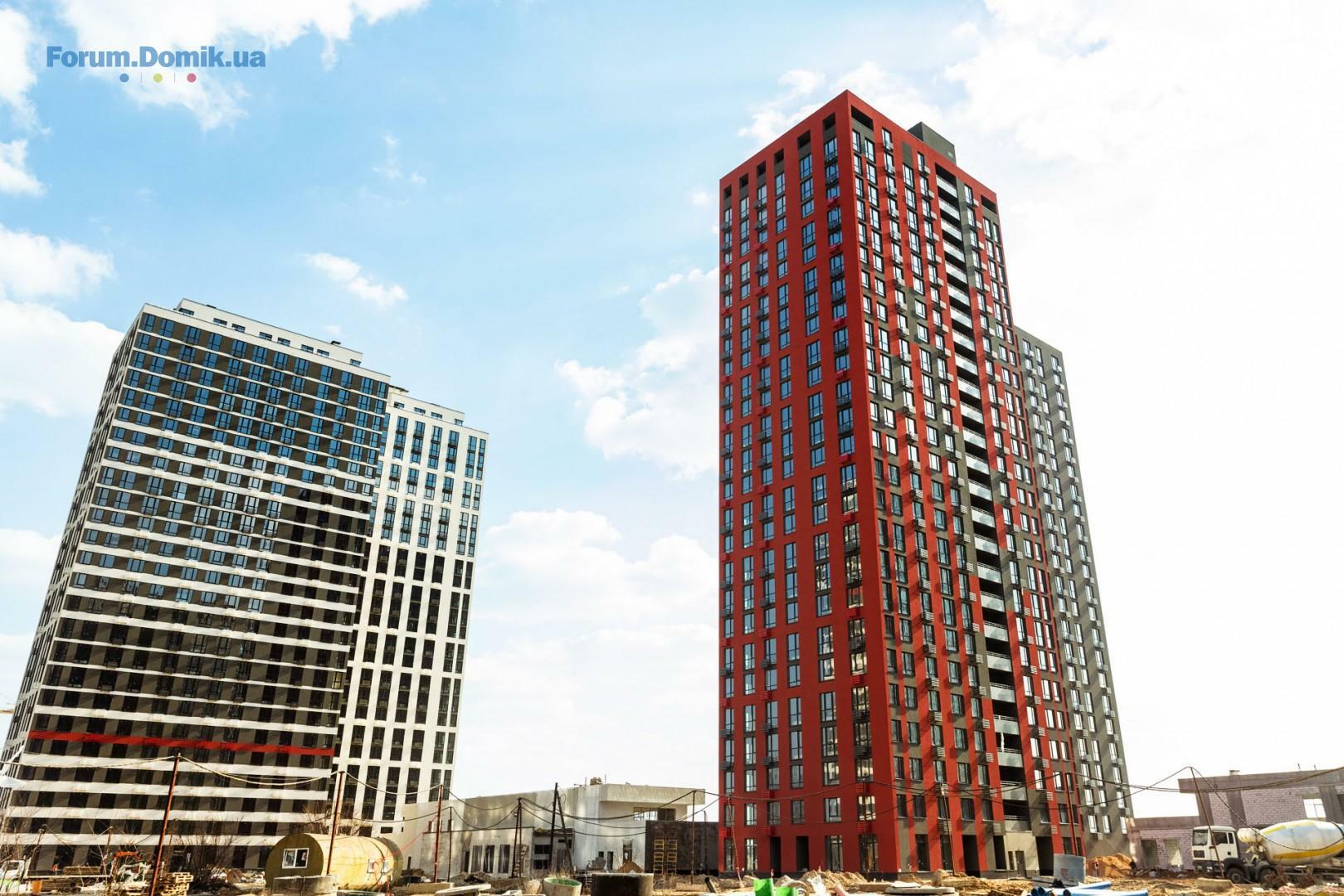

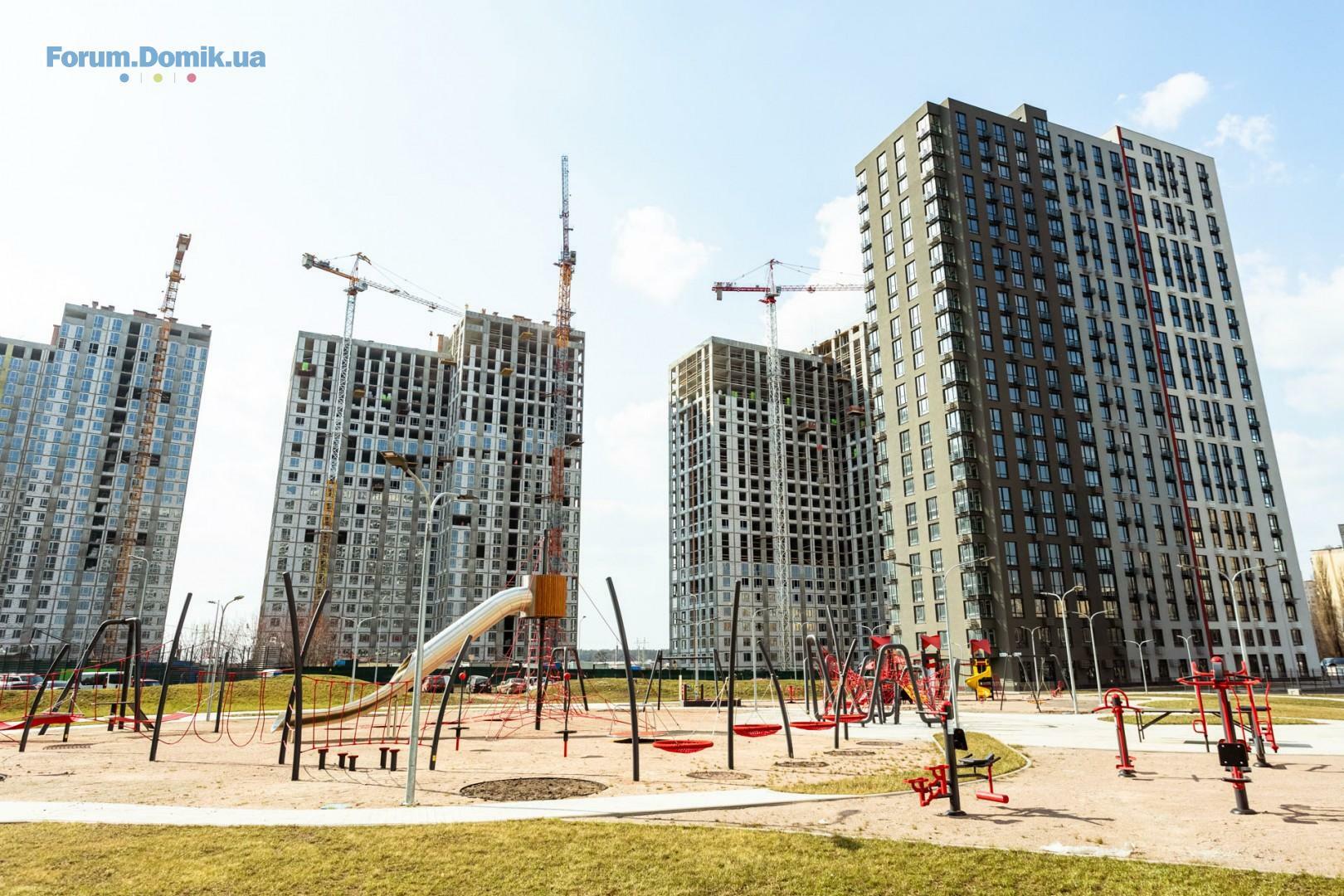

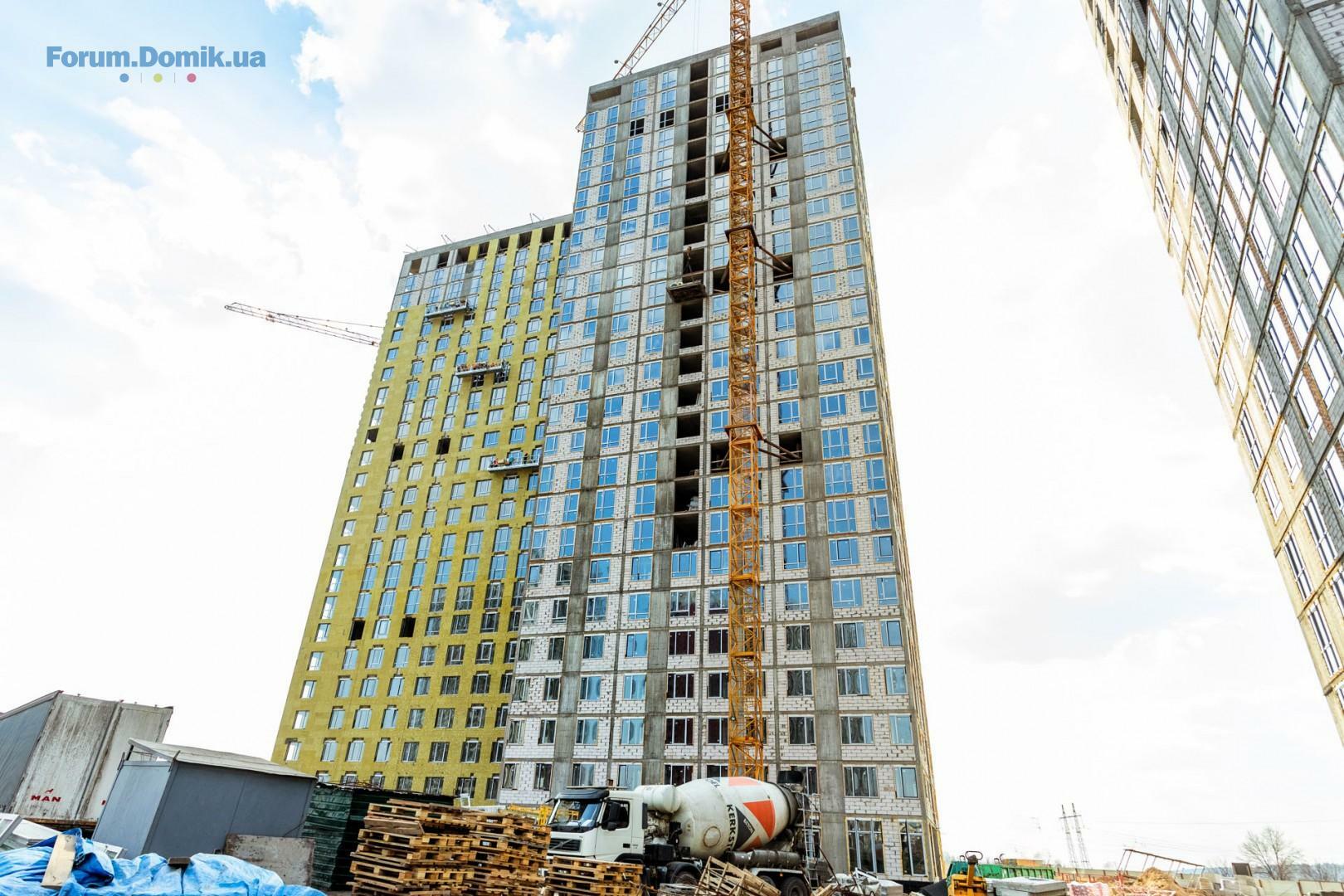

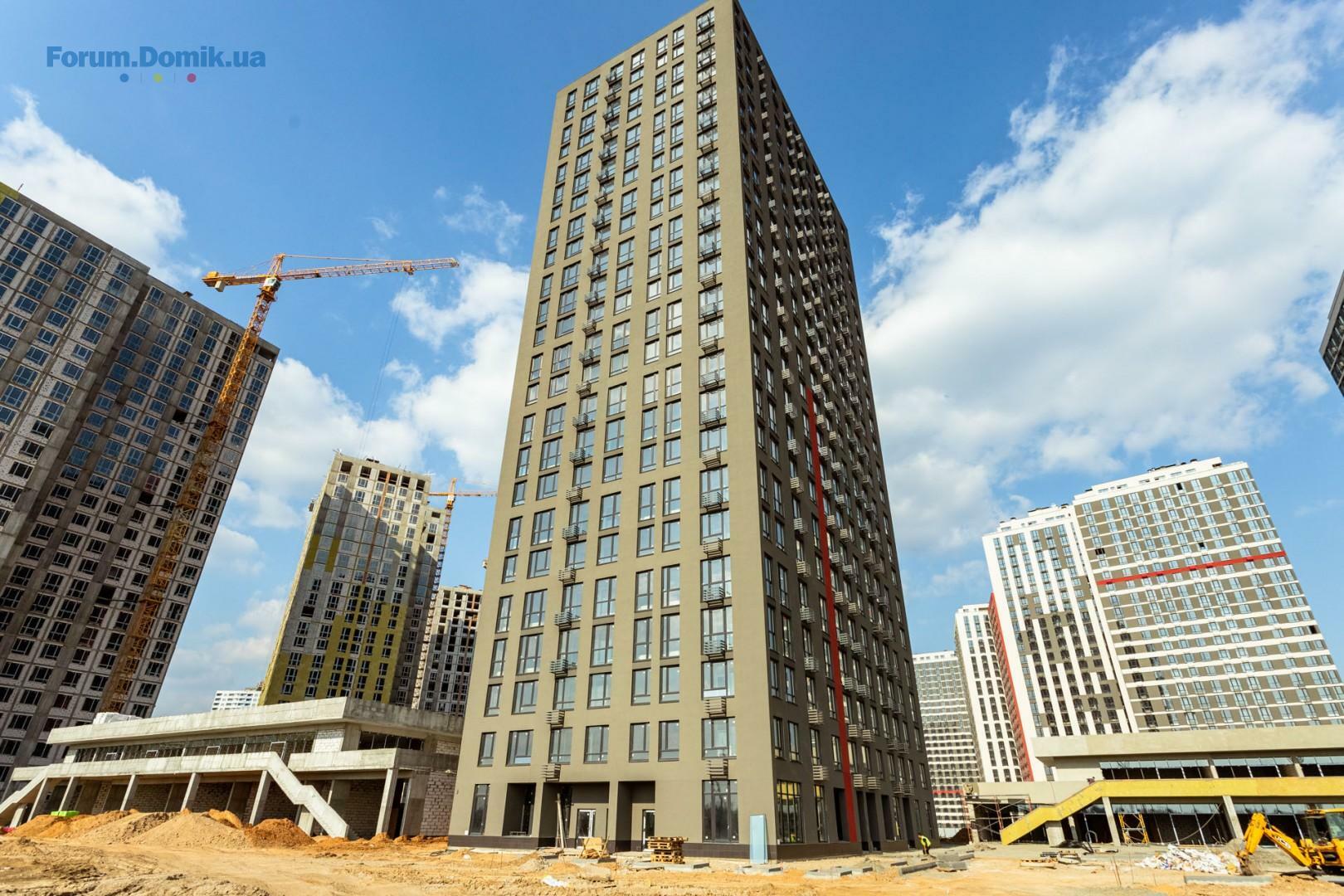

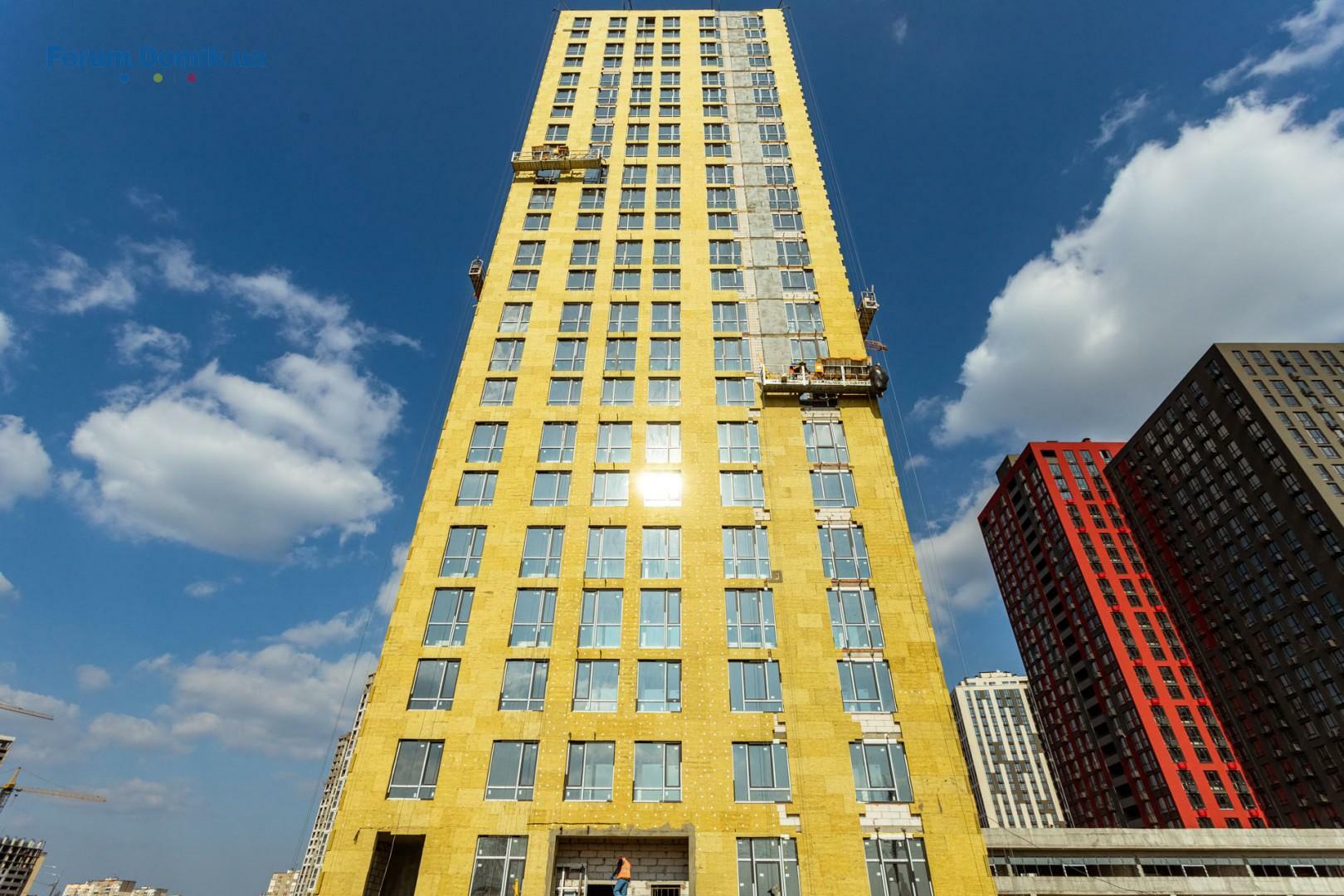

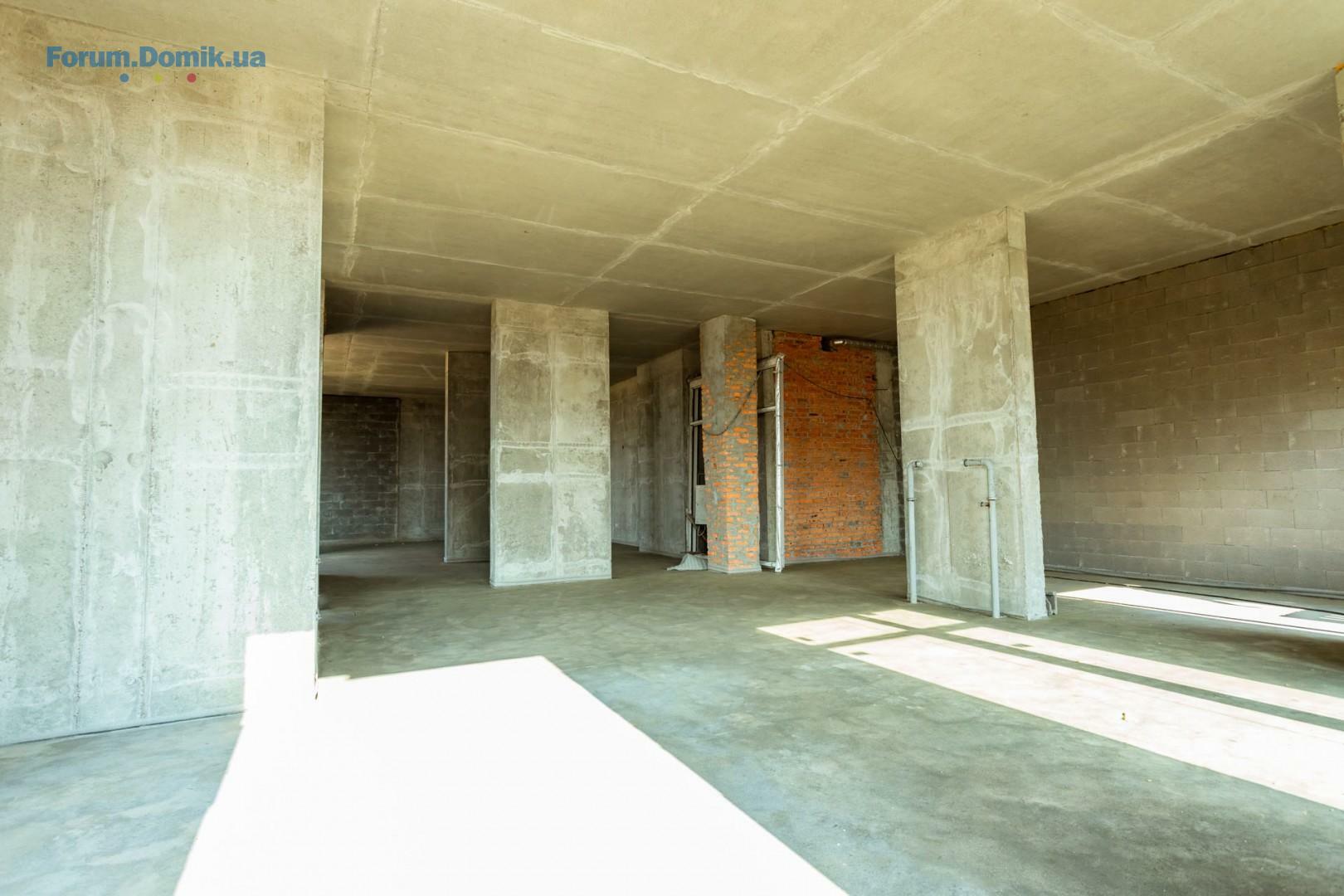

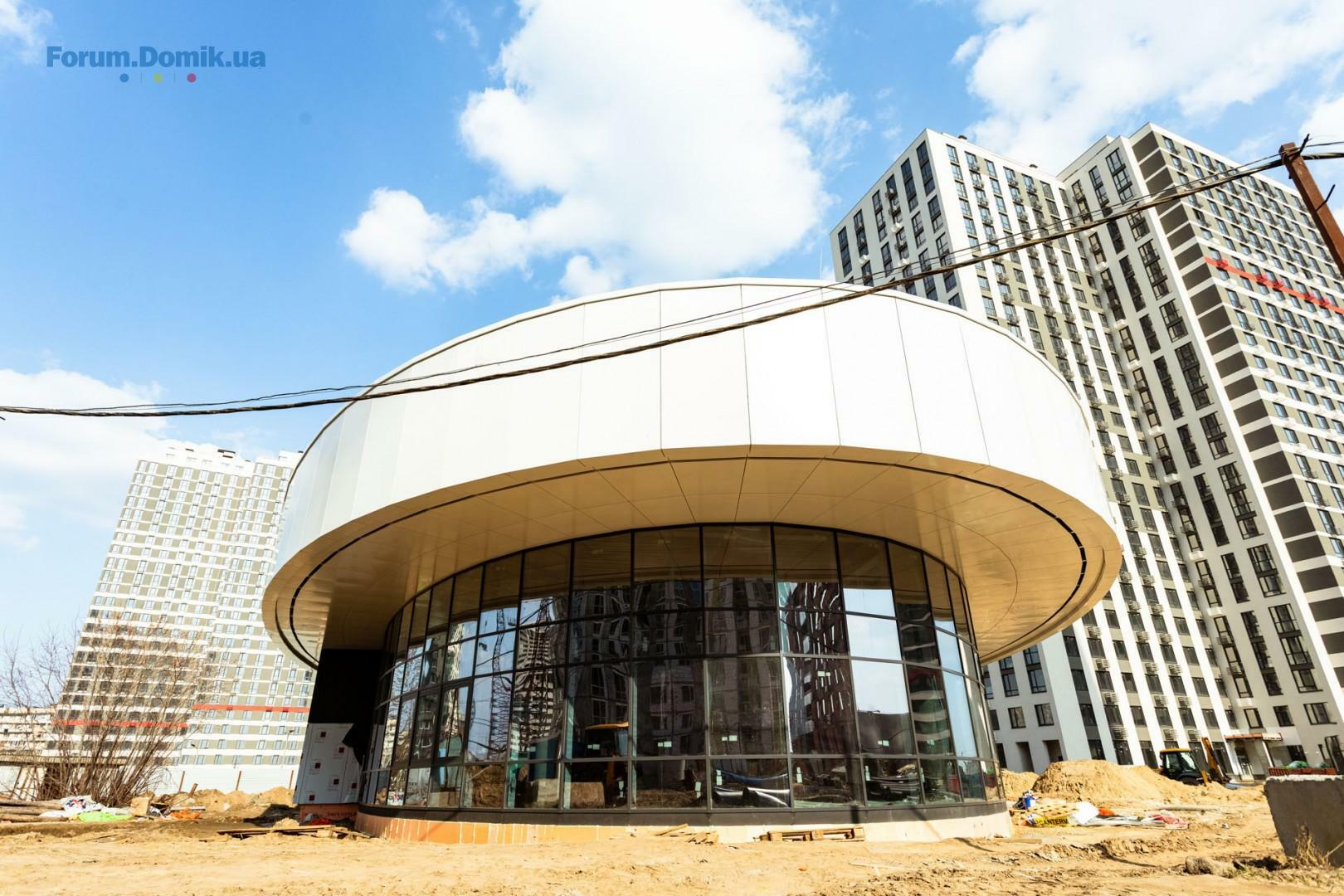

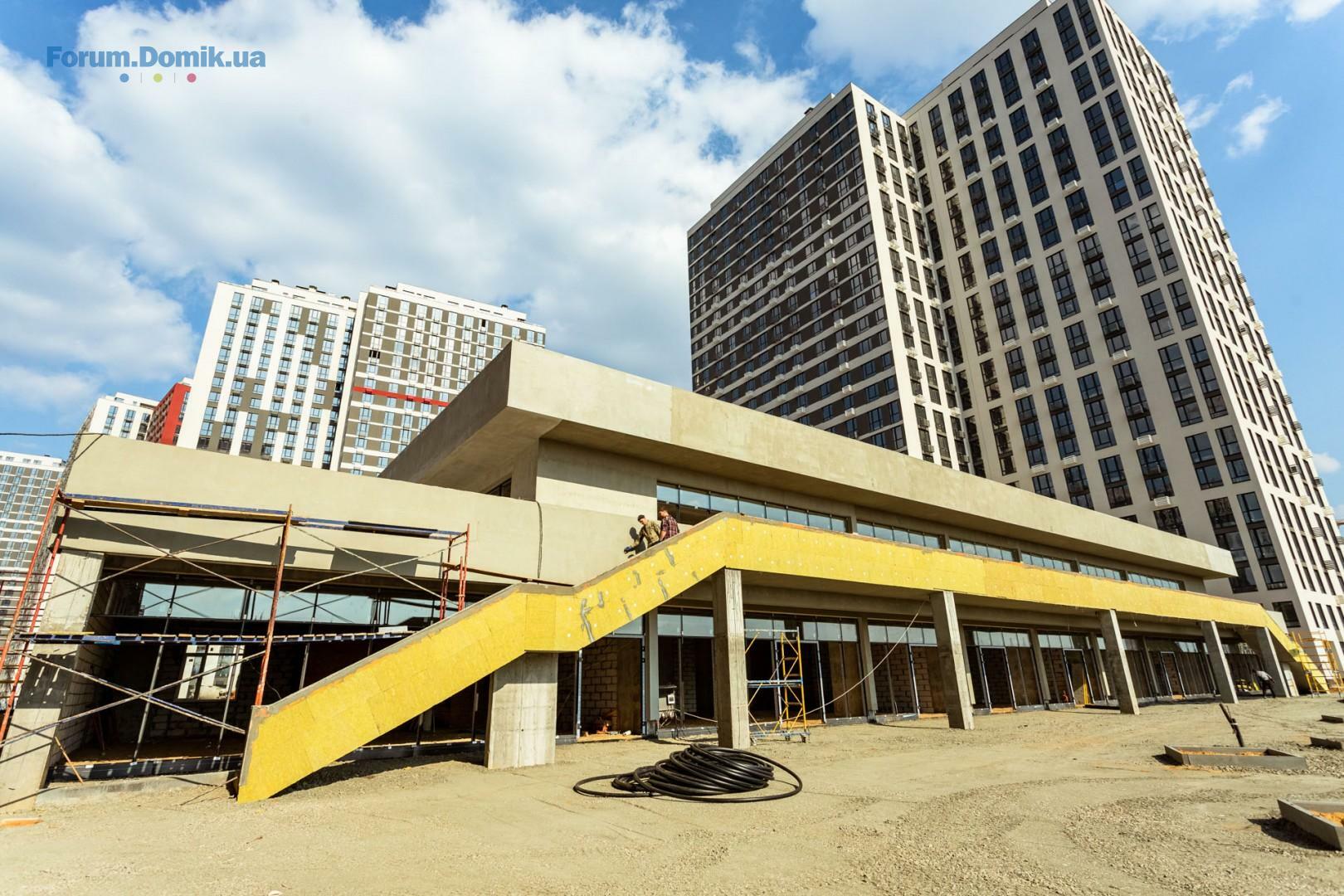

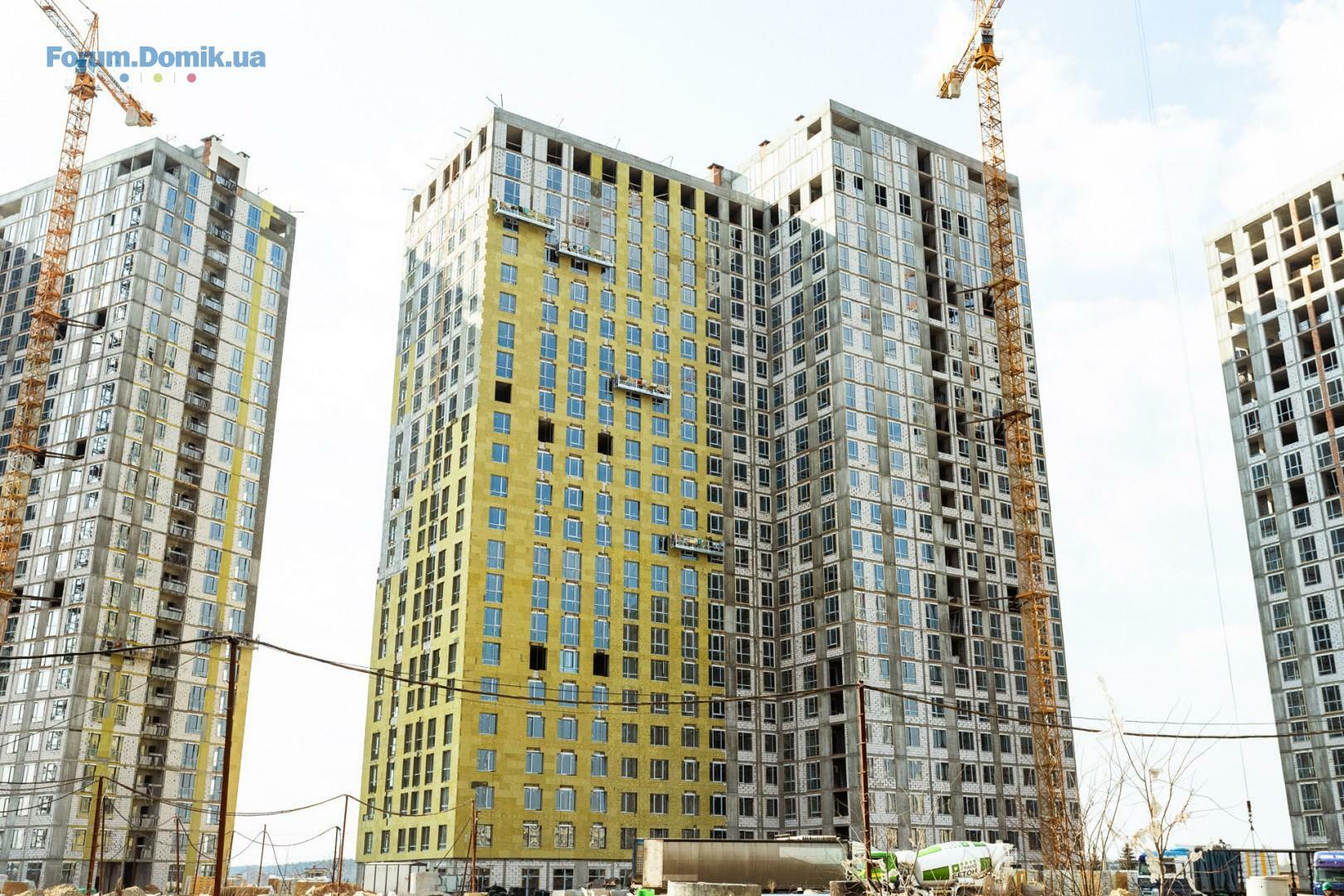

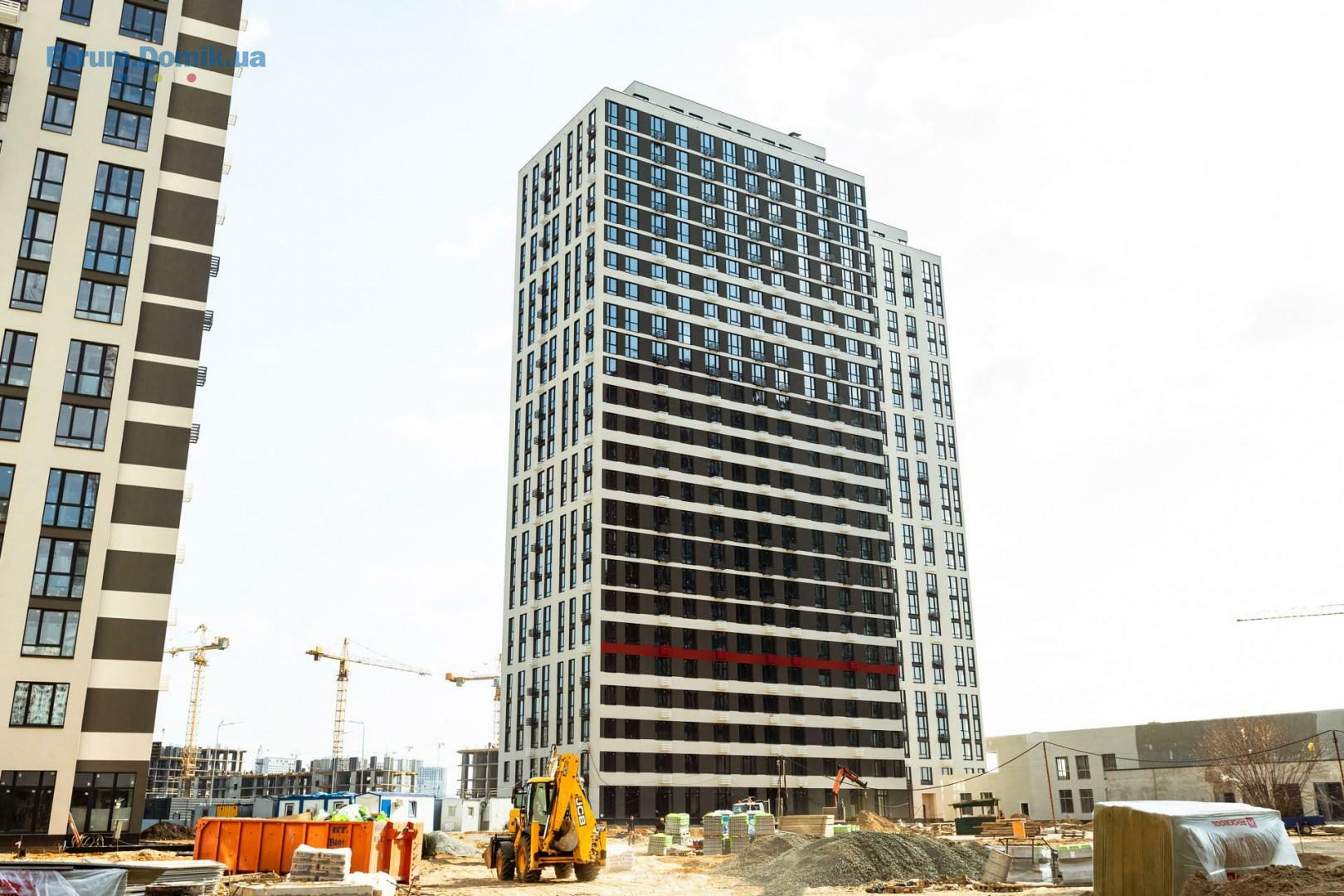

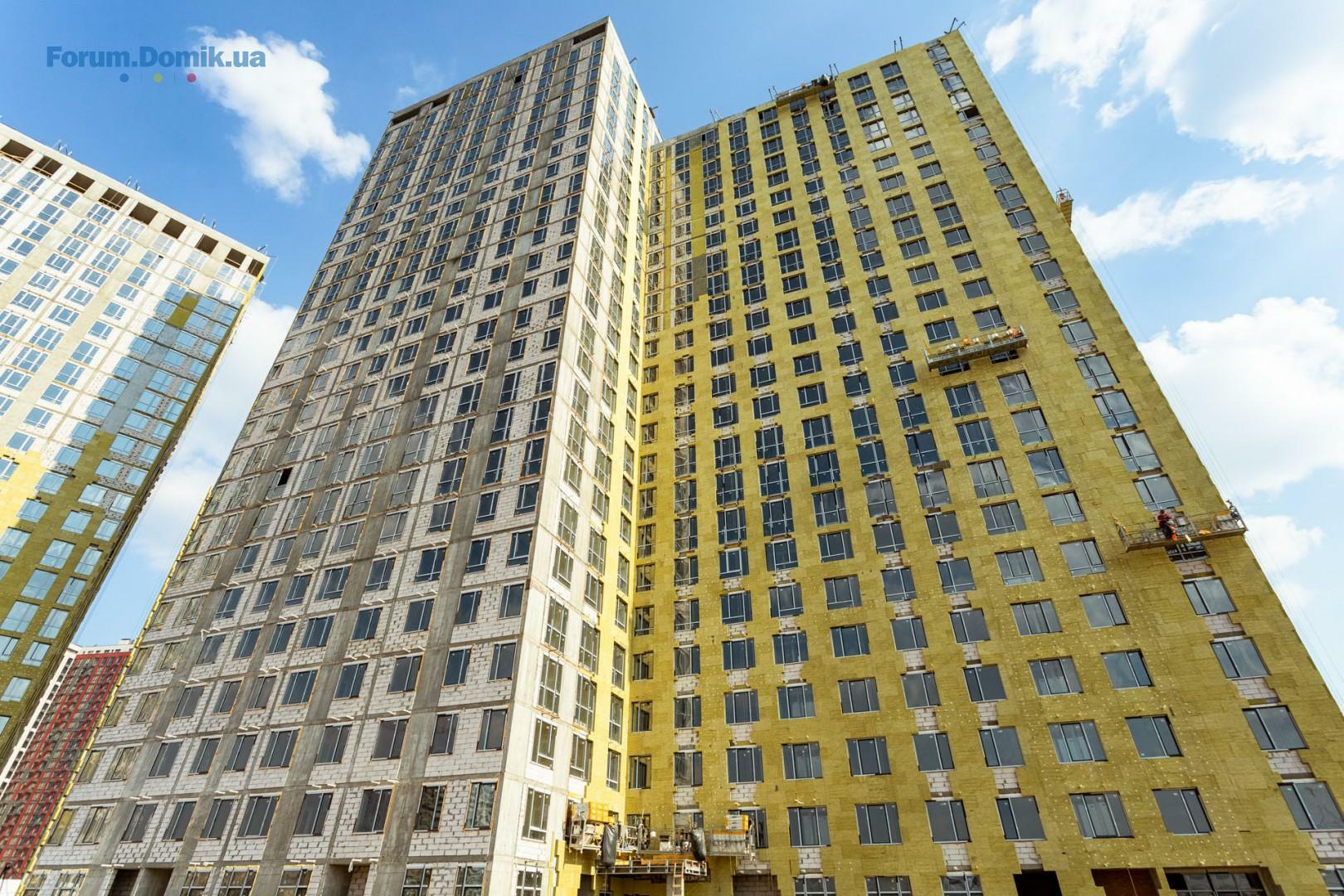

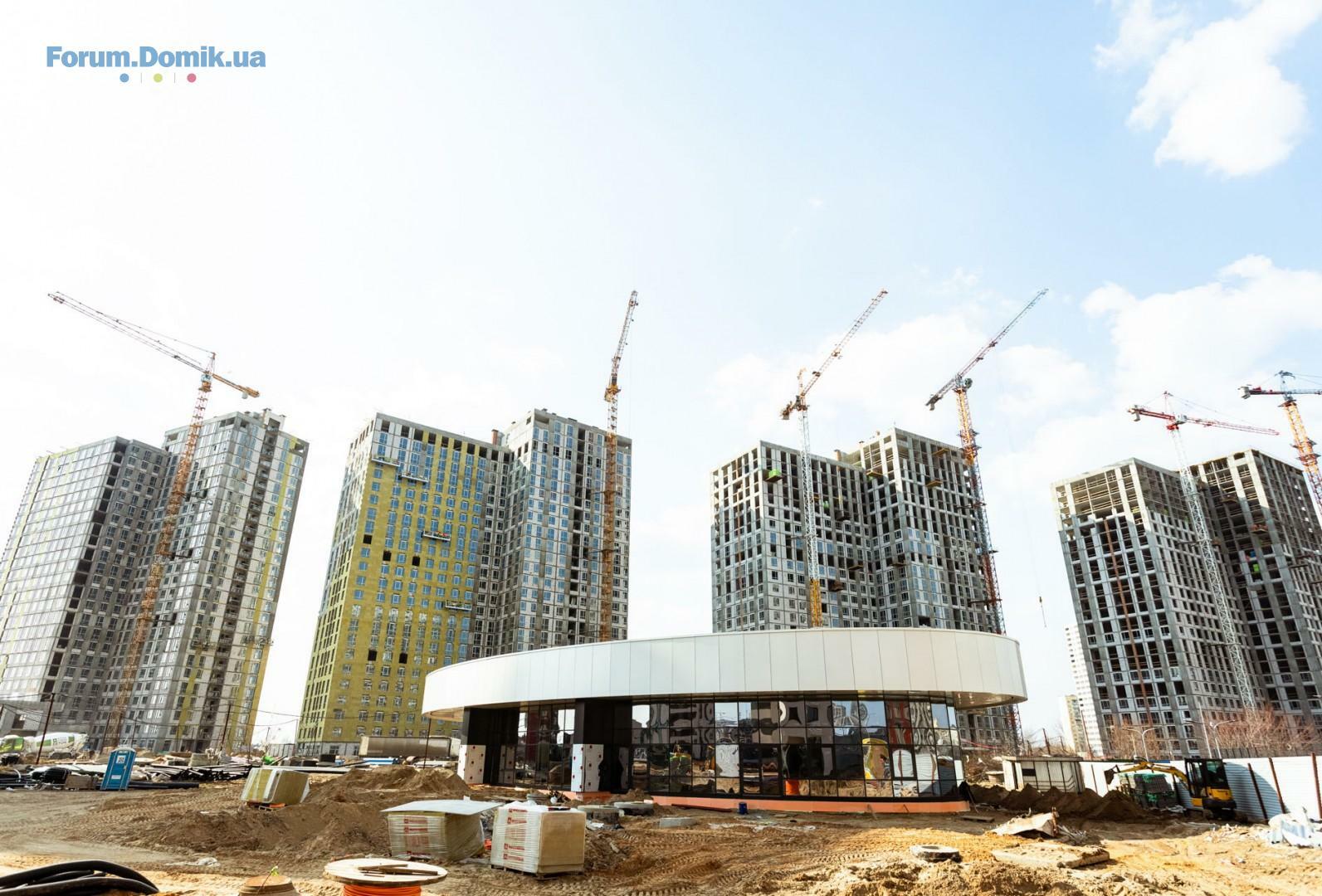

Хід будівництва за Березень 2021 😎
Будинок 1
Благоустрій та озеленення території на завершальному етапі.
Будинок 2
Благоустрій та озеленення території на завершальному етапі.
Будинок 3
Благоустрій та озеленення території на завершальному етапі.
Будинок 4
Встановлення ліфтів виконано на 98%.
Влаштування внутрішніх інженерних мереж виконано на 98%.
Благоустрій та озеленення території виконано на 60%.
Будинок 5
Встановлення ліфтів виконано на 98%.
Влаштування внутрішніх інженерних мереж виконано на 98%.
Благоустрій та озеленення території виконано на 60%.
Будинок 6
Встановлення ліфтів виконано на 98%.
Влаштування внутрішніх інженерних мереж виконано на 98%.
Благоустрій та озеленення території виконано на 30%.
Будинок 9
Завершено кладка стін та перегородок.
Штукатурку внутрішніх стін та перегородок виконано на 60%.
Встановлення віконних блоків виконано на 85%.
Встановлення дверних блоків виконано на 20%.
Встановлення ліфтів виконано на 30%.
Влаштування зовнішніх інженерних мереж виконано на 75%.
Будинок 10
Штукатурку внутрішніх стін та перегородок виконано на 80%.
Влаштування покрівлі виконано на 90%.
Завершено встановлення віконних блоків.
Встановлення дверних блоків виконано на 45%.
Встановлення ліфтів виконано на 45%.
Влаштування зовнішніх інженерних мереж виконано на 60%.
З повагою,
Stolitsa Group
Будинок 1
Благоустрій та озеленення території на завершальному етапі.
Будинок 2
Благоустрій та озеленення території на завершальному етапі.
Будинок 3
Благоустрій та озеленення території на завершальному етапі.
Будинок 4
Встановлення ліфтів виконано на 98%.
Влаштування внутрішніх інженерних мереж виконано на 98%.
Благоустрій та озеленення території виконано на 60%.
Будинок 5
Встановлення ліфтів виконано на 98%.
Влаштування внутрішніх інженерних мереж виконано на 98%.
Благоустрій та озеленення території виконано на 60%.
Будинок 6
Встановлення ліфтів виконано на 98%.
Влаштування внутрішніх інженерних мереж виконано на 98%.
Благоустрій та озеленення території виконано на 30%.
Будинок 9
Завершено кладка стін та перегородок.
Штукатурку внутрішніх стін та перегородок виконано на 60%.
Встановлення віконних блоків виконано на 85%.
Встановлення дверних блоків виконано на 20%.
Встановлення ліфтів виконано на 30%.
Влаштування зовнішніх інженерних мереж виконано на 75%.
Будинок 10
Штукатурку внутрішніх стін та перегородок виконано на 80%.
Влаштування покрівлі виконано на 90%.
Завершено встановлення віконних блоків.
Встановлення дверних блоків виконано на 45%.
Встановлення ліфтів виконано на 45%.
Влаштування зовнішніх інженерних мереж виконано на 60%.
З повагою,
Stolitsa Group
TaniaART
T
Постійний користувач
107
07 жовтня 2019
05 квіт 2021 19:50
Будинок 1
Благоустрій та озеленення території на завершальному етапі.
Будинок 2
Благоустрій та озеленення території на завершальному етапі.
Будинок 3
Благоустрій та озеленення території на завершальному етапі.
??? А где деревья и кусты как на визуализации ???
Кто-то прогуливается возле комплекса? Напишите, плиз, нам деревья и кусты на территории сажают?
Благоустрій та озеленення території на завершальному етапі.
Будинок 2
Благоустрій та озеленення території на завершальному етапі.
Будинок 3
Благоустрій та озеленення території на завершальному етапі.
??? А где деревья и кусты как на визуализации ???
Кто-то прогуливается возле комплекса? Напишите, плиз, нам деревья и кусты на территории сажают?
Михаил Николаич
МН
Користувач
47
06 грудня 2012
06 квіт 2021 09:39

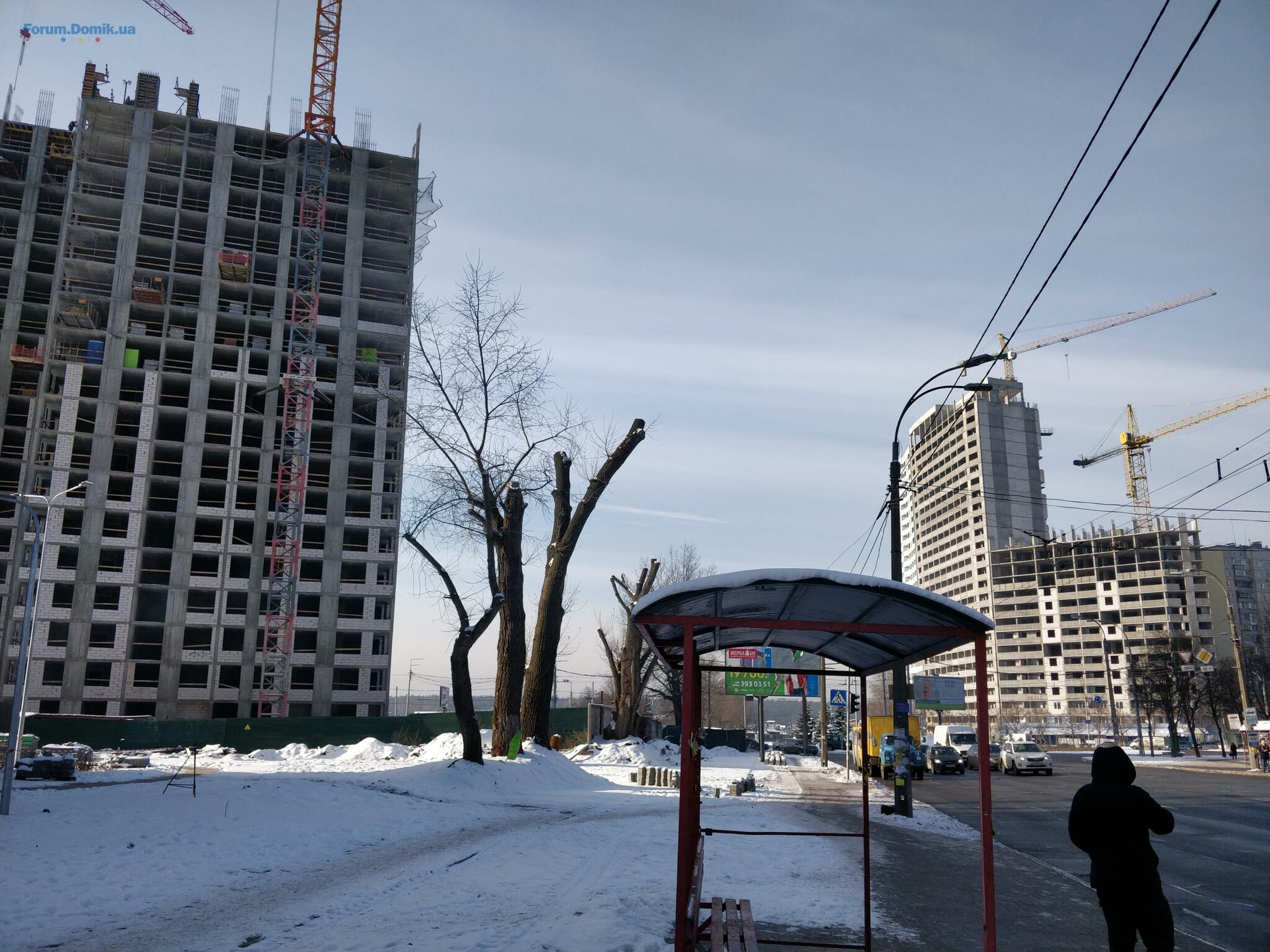

Тут би ті дерева, що були зберегти. Ось як ці пеньки взимку виглядали. Сумнівна якість обрізання дерев під пень. Нові дерева наче якраз час саджати - дуже не завадило б, щоб не таке голе поле було.
Михаил Николаич
МН
Користувач
47
06 грудня 2012
06 квіт 2021 10:10

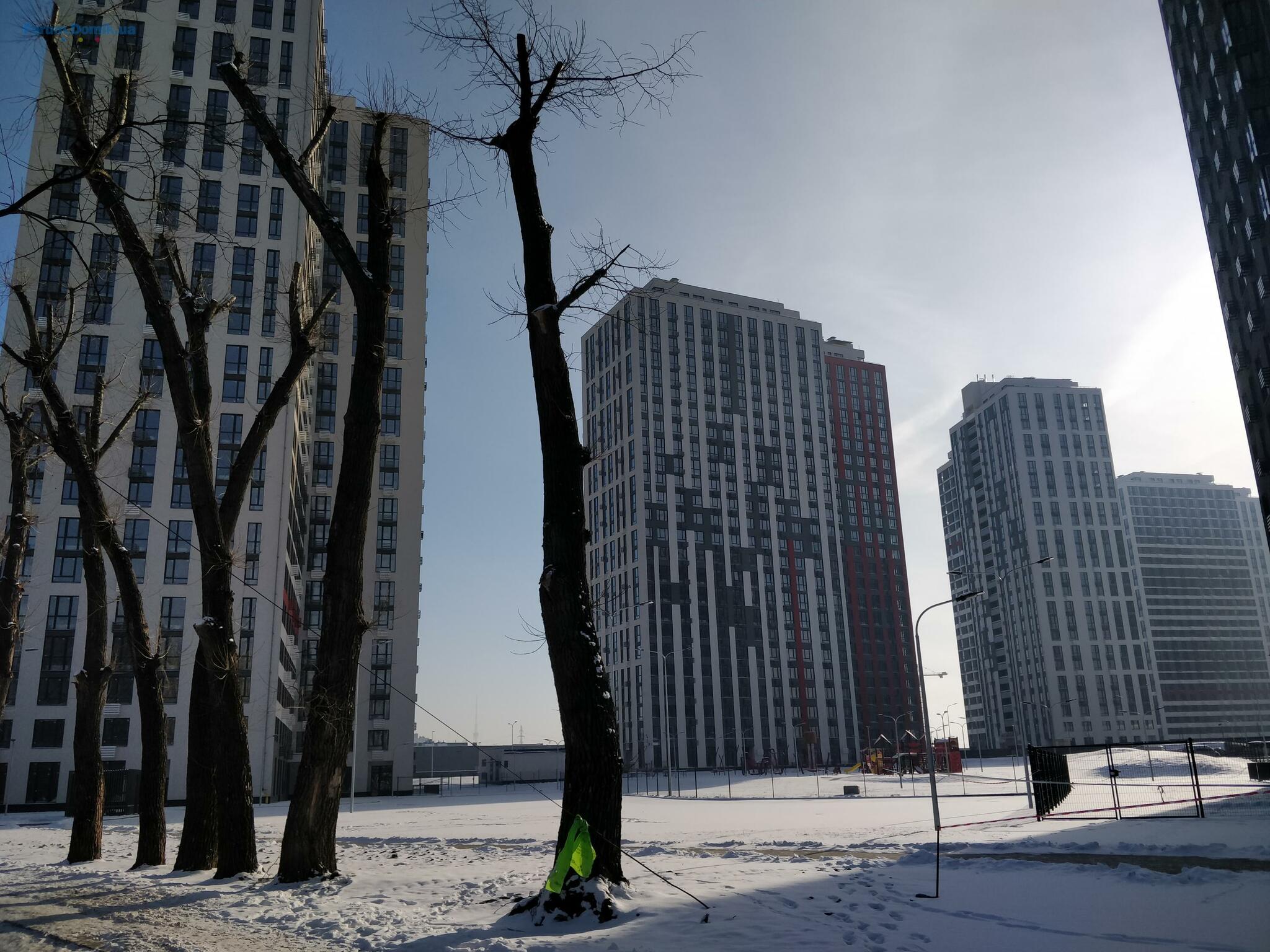

Так собі озеленення вже було зроблено - обрізано під пеньки. Зберегти б ті дерева що є. Ну і зараз якраз час саджати нові дерева.
Ads
A
Новачок
19
01 серпня 2016
06 квіт 2021 12:55
Цитата "TaniaART » 05.04.2021 21:50":Будинок 1
Благоустрій та озеленення території на завершальному етапі.
Будинок 2
Благоустрій та озеленення території на завершальному етапі.
Будинок 3
Благоустрій та озеленення території на завершальному етапі.
??? А где деревья и кусты как на визуализации ???
Кто-то прогуливается возле комплекса? Напишите, плиз, нам деревья и кусты на территории сажают?
Нічого не роблять((( засипали яму біля першого будинку
TaniaART
T
Постійний користувач
107
07 жовтня 2019
06 квіт 2021 17:35
Нічого не роблять((( засипали яму біля першого будинку
Яму, это уже хорошо. Там какой-то узел с кабелями был - значит закончили эти работы.
Но озеленение?? Когда??
Яму, это уже хорошо. Там какой-то узел с кабелями был - значит закончили эти работы.
Но озеленение?? Когда??
Kk22kk
K
Гість
3
06 жовтня 2020
06 квіт 2021 17:39
Ось яку відповідь отримав від менеджера з продажу В+
согласно договора , максимальные сроки получения сертификата (введения дома в эксплуатацию) может быть июнь месяц . После сертификата жэк принимает на баланс все Ваши дома (около месяца ) и только после этого приглашает Вас на просмотры и на выдачу ключей .
Пока у нас нет ещё сертификата ,ожидаем.
согласно договора , максимальные сроки получения сертификата (введения дома в эксплуатацию) может быть июнь месяц . После сертификата жэк принимает на баланс все Ваши дома (около месяца ) и только после этого приглашает Вас на просмотры и на выдачу ключей .
Пока у нас нет ещё сертификата ,ожидаем.
Kvitka
K
Користувач
77
11 серпня 2018
07 квіт 2021 10:46
В это же время в центральном офисе говорят, что выдача ключей планируется на конец апреля.
А пару месяцев назад один из руководителей сг заверял, что сертификат получат в первом квартале этого года, уже апрель, а на сертификат никто не подавал даже документы.
А пару месяцев назад один из руководителей сг заверял, что сертификат получат в первом квартале этого года, уже апрель, а на сертификат никто не подавал даже документы.
Вася Бармалей
Користувач
55
05 листопада 2019
07 квіт 2021 17:16
Цитата "Embard » 25.03.2021 23:15":Кто-то следит за темой метро ? Знаю что вроде как приостановили : ( аргументируя что там появилось много домов и нужен анализ геодезистов, но учитывая что мы в Украине... может кто-то слышал? С 1 марта не было отчетов хотя обычно примерно раз в 10 дней есть новости, сейчас же от строителей/на ютубе вижу только то о чем сказал выше.
Не переживайте ! Метра не будет. Точнее будет может быть веке так в 22-м или 23-м.А основная цель ветки метро на Виноградарь была разрекламировать ЖК ЖК Диброва и Варшавские. Цель выполнена. Квартиры продаются, как горячие пирожки. А то сначала вам метро, потом попросите школы, детсады , поликлиники, да еще и не коммерческие, а муниципальные. Потом парки вам подавай, автостоянки... Это ж никаких денег не напсешься. И земельных участков, кстати , тоже.
RazOr_2021
Користувач
32
17 січня 2021
08 квіт 2021 17:06
Перша черга проекту будівництва метро на «Виноградар» передбачає введення в експлуатацію двох нових станцій: «Мостицька» та «Проспект Правди».
Обидві станції мілкого закладення та будуть збудовані у відкритих котлованах. Метод кріплення котловану – “стіна в грунті”. Перед початком робіт виконується перенесення інженерних мереж з майданчика. Після зведення конструкцій метрополітену виконується зворотня засипка котловану та відновлюється благоустрій території.
Станція «Мостицька»
Тип конструкції Односклепінна
Глибина 12 м
Платформа Острівна, 104х11 м
Розташування Вул. Білицька, вул. Межова, вул. Північно-Сирецька
Станція «Проспект Правди»
Тип конструкції Колонна двопрогінна
Глибина 15 м
Платформа Дві берегові, 104х4,3 м
Розташування Вул. Межова, проспект Правди
Проходка правого тунелю між станціями "Мостицька" та "Сирець" за допомогою тунелепрохідницького комплексу "Галина".
Станом на 05.04.2021 змонтовано 696 кілець (835 метрів) = 66.5% тунелю:
Метро на Виноградар
Kvitka
K
Користувач
77
11 серпня 2018
09 квіт 2021 21:42
RazOr_2021
Да, сразу видно что вы ни разу не представитель СГ)) как только появляются неудобные вопросы к застройщику о сертификате или нежелательная инфо, сразу прибегает RazOr_2021 с разными дежурными фоточками и видосиками с официального сайта)
Да, сразу видно что вы ни разу не представитель СГ)) как только появляются неудобные вопросы к застройщику о сертификате или нежелательная инфо, сразу прибегает RazOr_2021 с разными дежурными фоточками и видосиками с официального сайта)
MMPsy
M
Інвестор
22
22 вересня 2020
13 квіт 2021 09:31
Цитата "Kk22kk » 06.04.2021 19:39":Ось яку відповідь отримав від менеджера з продажу В+
согласно договора , максимальные сроки получения сертификата (введения дома в эксплуатацию) может быть июнь месяц . После сертификата жэк принимает на баланс все Ваши дома (около месяца ) и только после этого приглашает Вас на просмотры и на выдачу ключей .
Пока у нас нет ещё сертификата ,ожидаем.
Мне тоже так отвечают((( и типа не хотите, можете разрывать договор и платить неустойку.
Я тоже инвестор первой очереди и тоже паникер. Квартиру брали для себя, чтоб жить там с детьми. И теперь не понятно, что и когда. Никакой нормальной информации от СГ. Сначала радовались, что строительство идет без проблем, значит сдадут +/- во время и теперь такая задержка. Я понимаю задержку, когда не успевают построить, но когда уже все готовое стоит год и никаких объяснений!!!
voldemare
v
Користувач
65
02 грудня 2019
14 квіт 2021 06:56
Цитата:и теперь такая задержка
Какая "такая"?
4 месяца - еще в пределах оговоренной нормы. Ни один ЖК в Киеве не сдается в срок. Минимум полгода.
Цитата:и никаких объяснений
Объяснениие есть - бюрократия. Никто не будет вам рассказывать о проблемах получения какой-то подписи и о методах решения этих "проблем".
Kvitka
K
Користувач
77
11 серпня 2018
14 квіт 2021 09:07
Людей больше беспокоит не задержка на 4 месяца, а то как ведётся коммуникация с инвесторами. Точнее она вообще не ведётся, первую очередь просто игнорируют. Другие застройщики тоже задерживают сдачу и строят не так быстро как обещали, но там есть обратная связь, инвесторы получают информацию по текущей ситуации. А здесь вложил пару миллионов и сиди и жди молча или разрывай договор и проваливай, как-то так..
MMPsy
M
Інвестор
22
22 вересня 2020
14 квіт 2021 10:49
Цитата "voldemare » 14.04.2021 08:56":
Какая "такая"?
4 месяца - еще в пределах оговоренной нормы. Ни один ЖК в Киеве не сдается в срок. Минимум полгода.
Объяснениие есть - бюрократия. Никто не будет вам рассказывать о проблемах получения какой-то подписи и о методах решения этих "проблем".
На сертификат даже не подают, о какой бюрократии в конкретном случае мы говорим? Если бы подавали, но не получали, то да, наверное, бюрократия, но в данном случае даже не подают!
Задержки чаще всего связаны с тем, что не успевают строить. Здесь все стоит уже год. На сертификат можно было подавать еще в 4 кв 2020 года, как заявлено в договорах. Но нет - тишина. И никаких ответов, кроме хамства в виде "не хотите ждать - разрывайте договор"
СержКо
Користувач
54
01 липня 2017
16 квіт 2021 06:46
Какая "такая"?
4 месяца - еще в пределах оговоренной нормы. Ни один ЖК в Киеве не сдается в срок. Минимум полгода.
Не надо обманывать! Варшавский 1 очередь была сдана в срок, в дек. 17 года, вторая через месяц (задержка), третья уже с задержкой на 3 месяца, ну и дальше были задержки. НО! Во всех случаях были видны причины задержки сертификатов - не успевали построить . Здесь в В+ построены на 100 % . И тишина!
4 месяца - еще в пределах оговоренной нормы. Ни один ЖК в Киеве не сдается в срок. Минимум полгода.
Не надо обманывать! Варшавский 1 очередь была сдана в срок, в дек. 17 года, вторая через месяц (задержка), третья уже с задержкой на 3 месяца, ну и дальше были задержки. НО! Во всех случаях были видны причины задержки сертификатов - не успевали построить . Здесь в В+ построены на 100 % . И тишина!
СержКо
Користувач
54
01 липня 2017
16 квіт 2021 06:48
Цитата "Kvitka » 14.04.2021 11:07":Людей больше беспокоит не задержка на 4 месяца, а то как ведётся коммуникация с инвесторами. Точнее она вообще не ведётся, первую очередь просто игнорируют. Другие застройщики тоже задерживают сдачу и строят не так быстро как обещали, но там есть обратная связь, инвесторы получают информацию по текущей ситуации. А здесь вложил пару миллионов и сиди и жди молча или разрывай договор и проваливай, как-то так..
++++ Поддерживаю
СержКо
Користувач
54
01 липня 2017
16 квіт 2021 07:06
Цитата "voldemare » 14.04.2021 08:56":
Какая "такая"?
4 месяца - еще в пределах оговоренной нормы. Ни один ЖК в Киеве не сдается в срок. Минимум полгода.
Объяснениие есть - бюрократия. Никто не будет вам рассказывать о проблемах получения какой-то подписи и о методах решения этих "проблем".
Не надо обманывать! Варшавский 1 и 2 очередь сданы в срок , декабрь 17 года, задержки начались с 3 очереди ( 3 месяца) и т.д. НО! там были видны причины ,- не успевали строить! Здесь дама построены на 100%. Какие могут быть причины не подачи сертификата? 1 Лень менеджеров- мало вероятно! Уволят! 2. Не желание этим заниматься - квартиры то уже проданы, можно тянуть полгода по договору. Тоже маловероятно . 3. Причина скрываемая от инвесторов, если ее озвучить, то резко упадут продажи дальнейших квартир. Это и есть причина игнорирования инвесторов . Меньше информации в прессе, лучше улетают квартиры. Дома то строятся бешенными темпами. Обычно все застройщики стремятся первую очередь сдавать в срок, чтоб в дальнейшем привлекать еще больше инвесторов. А здесь почему то наоборот. Уже не за горами сроки сдачи и второй очереди а "воз все ныне там". Грусно!
sika
s
Користувач
41
01 квітня 2012
16 квіт 2021 12:46
Цитата "СержКо":
Не надо обманывать! Варшавский 1 и 2 очередь сданы в срок , декабрь 17 года, задержки начались с 3 очереди ( 3 месяца) и т.д. НО! там были видны причины ,- не успевали строить! Здесь дама построены на 100%. Какие могут быть причины не подачи сертификата? 1 Лень менеджеров- мало вероятно! Уволят! 2. Не желание этим заниматься - квартиры то уже проданы, можно тянуть полгода по договору. Тоже маловероятно . 3. Причина скрываемая от инвесторов, если ее озвучить, то резко упадут продажи дальнейших квартир. Это и есть причина игнорирования инвесторов . Меньше информации в прессе, лучше улетают квартиры. Дома то строятся бешенными темпами. Обычно все застройщики стремятся первую очередь сдавать в срок, чтоб в дальнейшем привлекать еще больше инвесторов. А здесь почему то наоборот. Уже не за горами сроки сдачи и второй очереди а "воз все ныне там". Грусно!
Обманутый и грустный Серж. Читайте договор и жизнь наладится. Согласно договора, граничный термин 30 июня. А то, что дома построены на 100%, радоваться нужно, а не грустить.
СержКо
Користувач
54
01 липня 2017
16 квіт 2021 15:31
"Обманутый и грустный Серж. Читайте договор и жизнь наладится. Согласно договора, граничный термин 30 июня. А то, что дома построены на 100%, радоваться нужно, а не грустить." Согласен что "граничный термин 30 июня", закон пока на их стороне. Но возникает вопрос -почему они ждут этот граничный термин и не подают на сертификат, им что просто ЛЕНЬ ? Если лень так и ответьте тысячам инвесторов НАМ ЛЕНЬ ЗАНИМАТЬСЯ СЕРТИФМКАТОМ ДО 30 ИЮНЯ!!!
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Детальніше
- ЖК На Озерній | Атлант | Новосілки, вул. Озерна26.11992
- ЖК Silver House | Сильвер Хаус | Спецжитлофонд | Голосеевский пр, 7426.112 197
- ЖК Рихерт & Парк | A Development | ул. Кирилловская, ул. Нижнеюрковская26.11105
- Коттеджи "Паларис", Борисполь, ул. Ясная, 1526.118
- ЖК Polaris Home & Plaza | Полярис | Perfect Group, Citex Development | ул. Семьи Кульженков, 2225.11488
- ЖК GL Club | Green Life | Ірпінь, вул. Лисенка, 2125.1114
- ЖК Трояндовий | Бровары, ул. Фельдмана, ул. Трояндова25.11710
- ЖК А12 | УСК | Бровары, ул. Олимпийская, 12а25.113 075
- ЖК Оболонский бриз | ИнжПромБудСервис | Оболонский проспект, 30а24.112 953
- ЖК Причал 8 | ИнтерГал-Буд | ул. Канальная, 823.11159
- Чи варто зараз купувати нерухомість?26.113 830
- Альтернативне живлення для орендарів, хто кому винен?21.1110
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Дно рынка недвижимости и влияющие факторы17.1115 233
- Инвестиции в недвижимость - лучший вариант инвестирования?17.11145
- Продаж квартири з прописаним дітьми11.114
- Найкращий район Києва29.101 682
- Квартира не відповідає плануванню. Які права я маю, з чого починати діалог з забудовником?20.083
- Кому принадлежат инженерные сети в доме?20.0718
- Видеокамеры на даче25.1123
- Дорожки на участке15.1124
- Патріотичні картини як символ національної ідентичності в сучасному інтер’єрі26.101
- Как подобрать кухонную мебель15.104
- Выбор гранитной мойки04.1030
- Как я подбирал на свою кухню разную утварь01.101
- Лифт в частном доме01.104
- Украинская дизайн-студия Yakusha design30.093
- Де ви замовляли послугу 3-д дизайну інтер'єру?23.073
- ЖК "Ріверсайд", Рівне, вул. Небесної Сотні, 66 - "DBN"27.10142
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а18.093
- ЖК "Северный", Чернигов, пр. Мира - "Атлант"21.0811
- ЖК Прохоровський квартал05.081
- ЖК Artville | Артвиль | Zezman | Одесса, 7 км Овидиопольской дороги29.0526
- ЖК "Зелений двір", Івано-Франківськ, вул. Тисменицька23.048
- Слабый напор24.111
- Твердотопливный котел и расходы на отопление21.1120
- Из чего построить дом05.1197
- Бачок унитаза15.101
- Интересует подключение бойлера косвенного нагрева Tesy BiLight 100R S в систему отопления тепловым насосом(ТН)08.101
- Перчатки08.102
- Терміново куплю! Балон з гексафторидом сірки SF6 чистоти 99,9% V=72 кг20.091
- Схема підключення ледлюстри20.081
- Как правильно выбрать бойлер. Отзывы о бойлерах18.08434
- Весільний салон Новіас10.111
- Продаж спецодягу06.112
- Коврики от DarianA - уют и комфорт в вашем доме06.101
- Duomed - медична клініка у Львові30.091
- Послуги з будівництва стаціонарних басейнів09.092
- А что смотрим?02.09477
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий06.0832
- Что подарить мужчине?02.08349
- Послуги Електрика Кам'янець-Подільський13.071
Сучасні шалє із морським краєвидом
Новенькі модернові будинки у затишному містечку на березі середземного моря серед мальовничих гір
Детальніше
