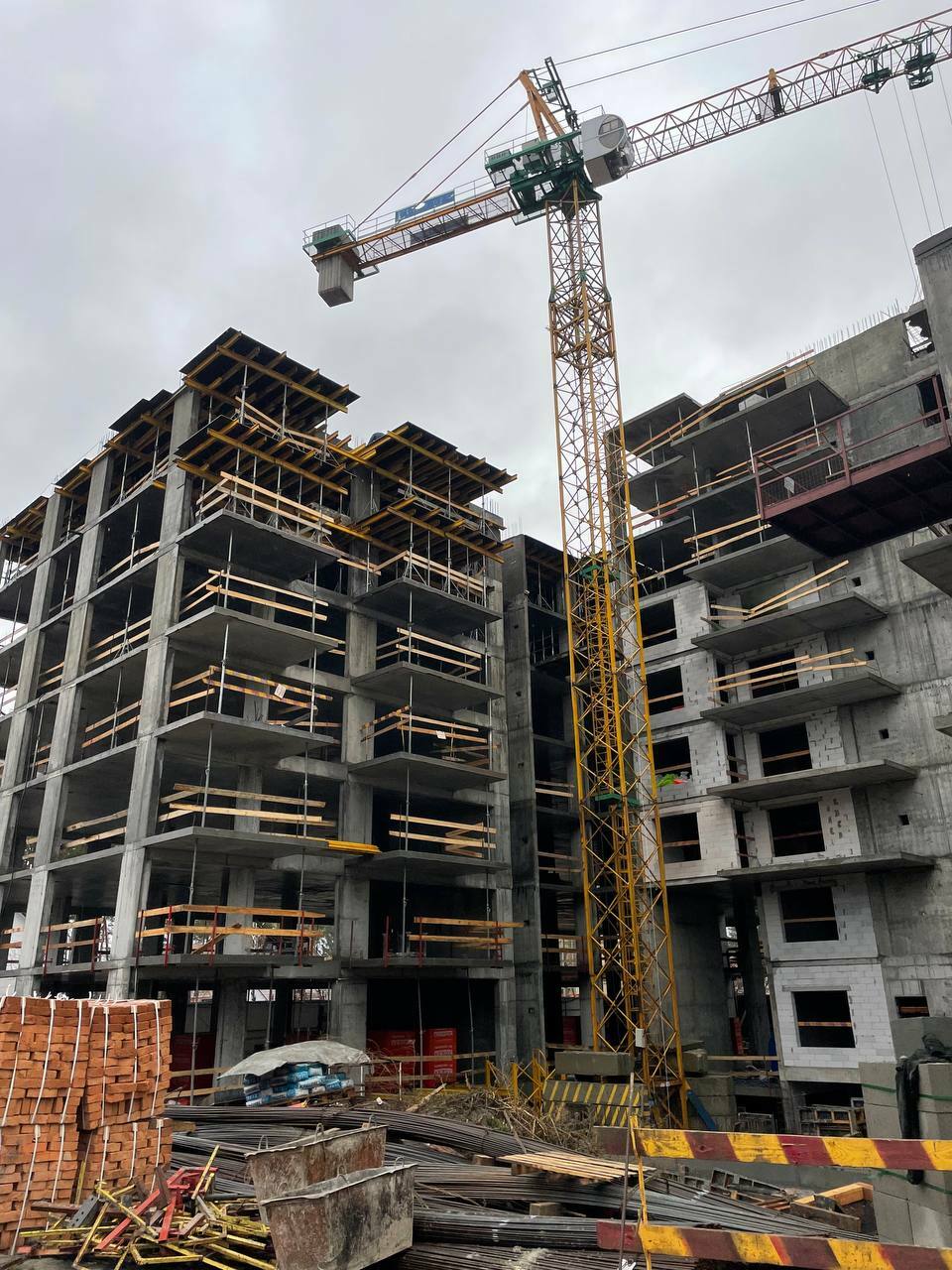

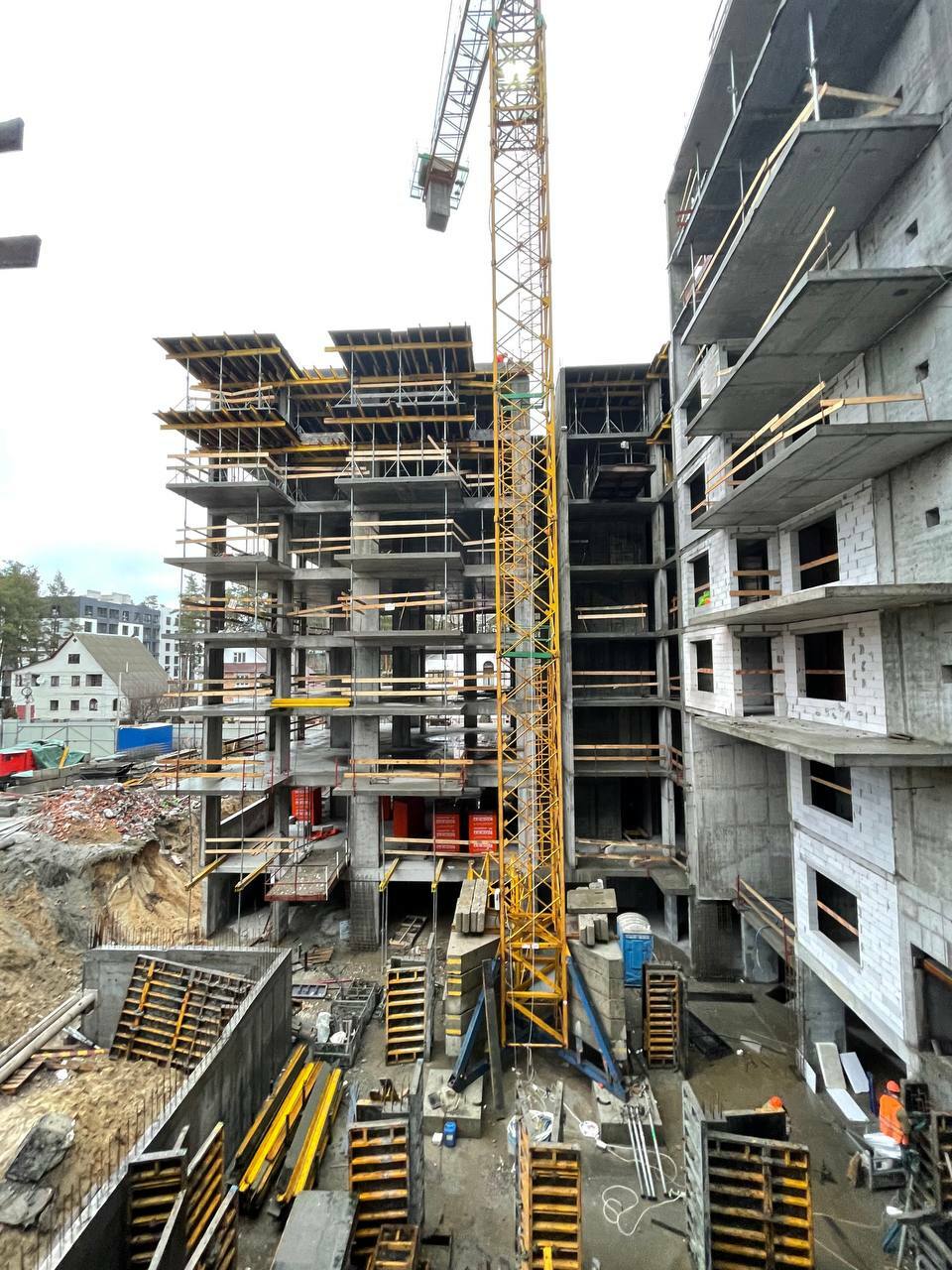

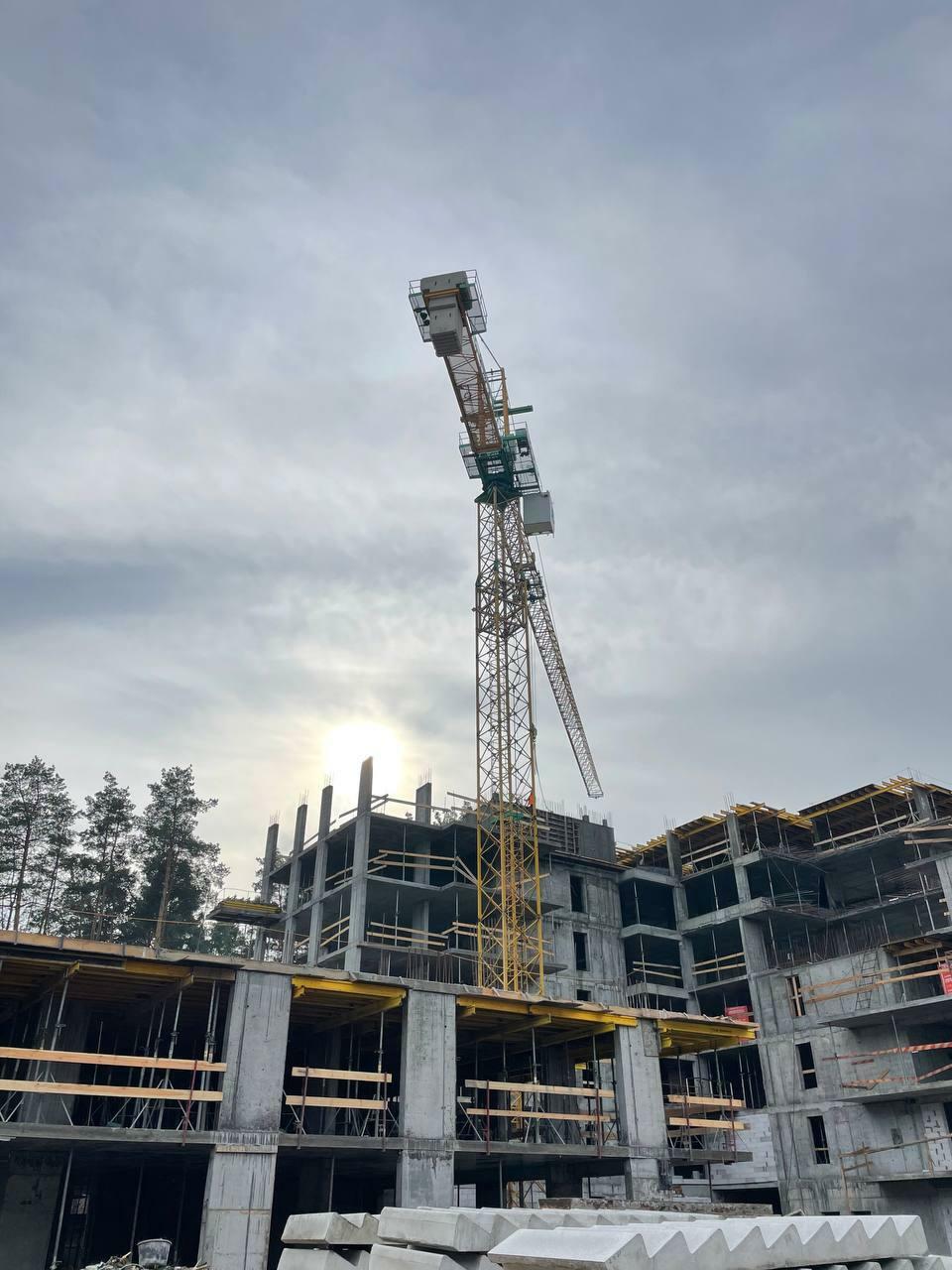

Хотим поделиться еженедельными новостями со строительства ЖК Utlandia-2!
Секция 1:
- Завершены работы по вязке арматуры вертикальных стен паркинга
- Залита вторая часть вертикальных элементов и стены паркинга
Секция 2:
- Ведутся работы по набору палубы под плиту перекрытия 4 этажа
- Ведутся подготовительные работы для монтажа лестничных маршей
- Ведутся подготовительные работы для монтажа вент. блоков 3 этажа
Начинаем октябрь строительным отчетом ЖК Utlandia-2!
Последние недели мы проводили полную инвентаризацию всех материалов на строительной площадке, а также производили плановую чистку опалубки.
В Секции 2:
- делаем кирпичную кладку стен в паркинге и на 1 этаже,
- продолжаем монтаж вентиляционных каналов на 3 этаже,
- на 4 этаже проводим монтаж горизонтальной опалубки и армирование плиты перекрытия.
На этом все. До встречи!
Продолжаем строительство ЖК Utlandia-2! По традиции Антон Мельник рассказывает свежие новости за сентябрь месяц.
У вас что опять новая бригада? Старым опять не заплатили?
Добрый день!
Хотим поделиться еженедельными новостями со строительства ЖК Utlandia-2!
Секция 1:
- Проведено армирование и бетонирование вертикальных пилонов 1 этажа
- Ведутся работы по набору горизонтальной опалубки и армирование плиты перекрытия над 1 этажом.
Секция 2:
- Проведена работа по набору горизонтальной опалубки, армирование и бетонирование плиты перекрытия над 5 этажом
- Ведутся работы по армированию и бетонированию вертикальных пилонов 6-го этажа.

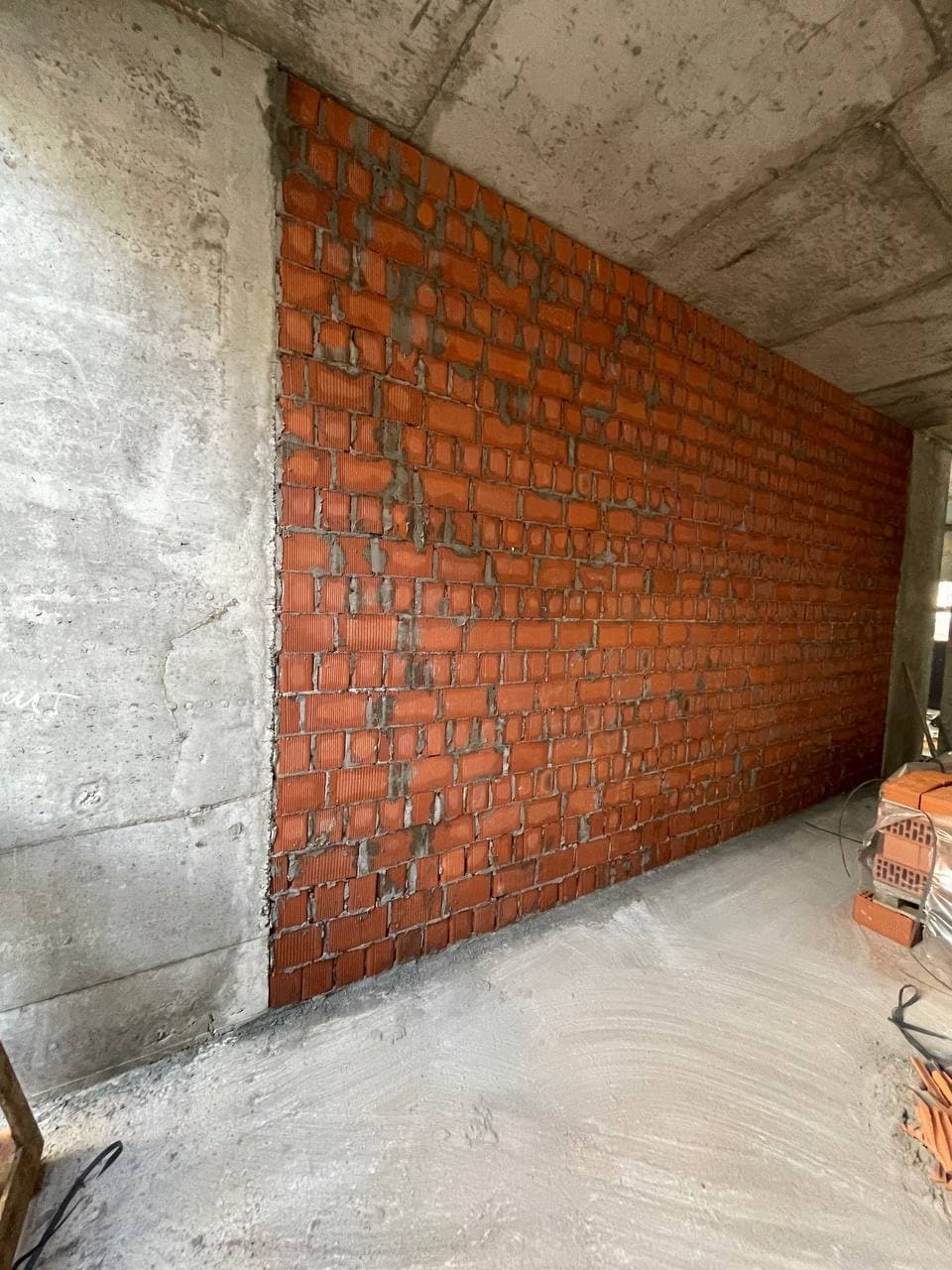

- Закончены работы по кладке наружных стен из газоблока на 1 этаже

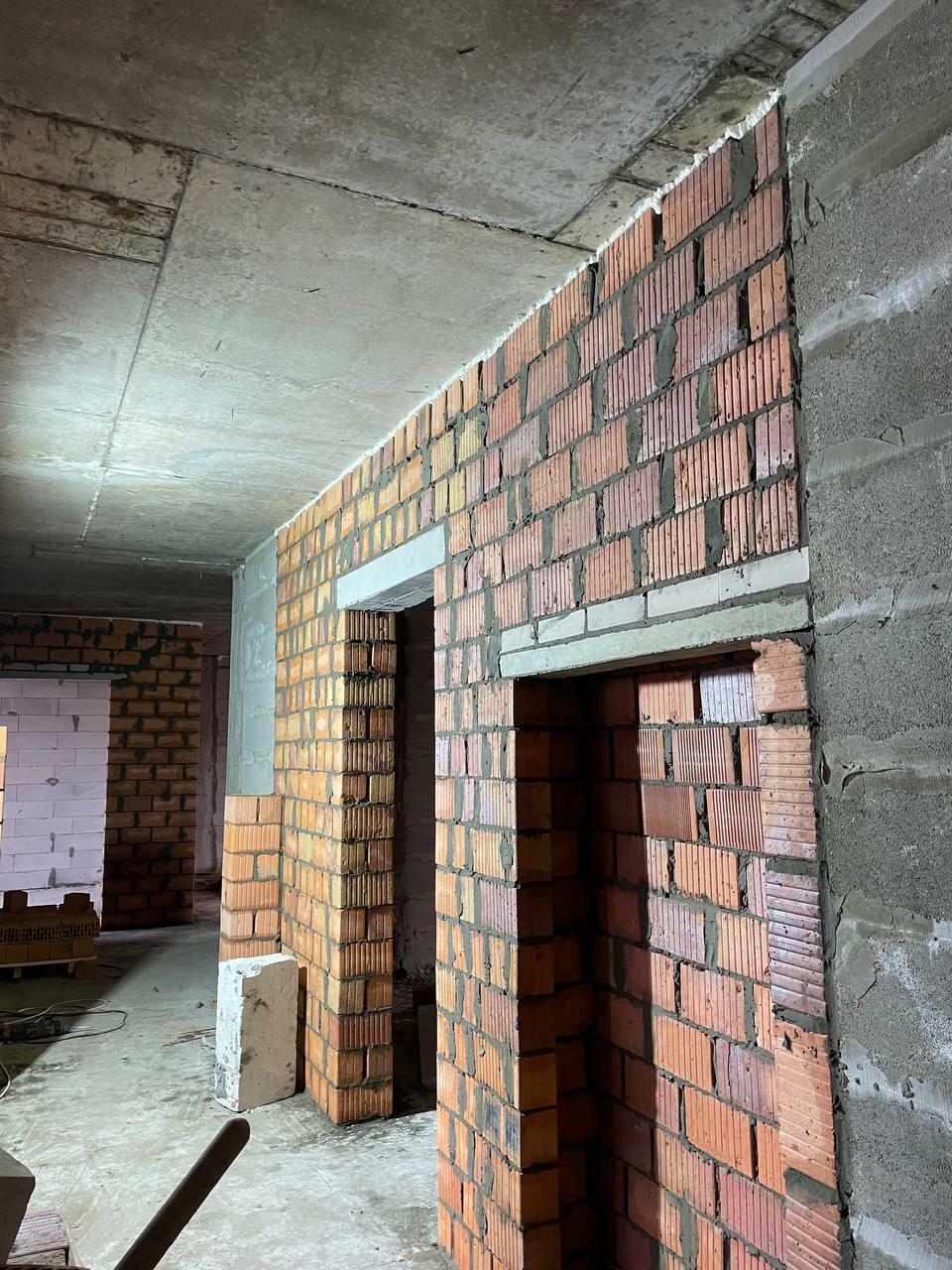

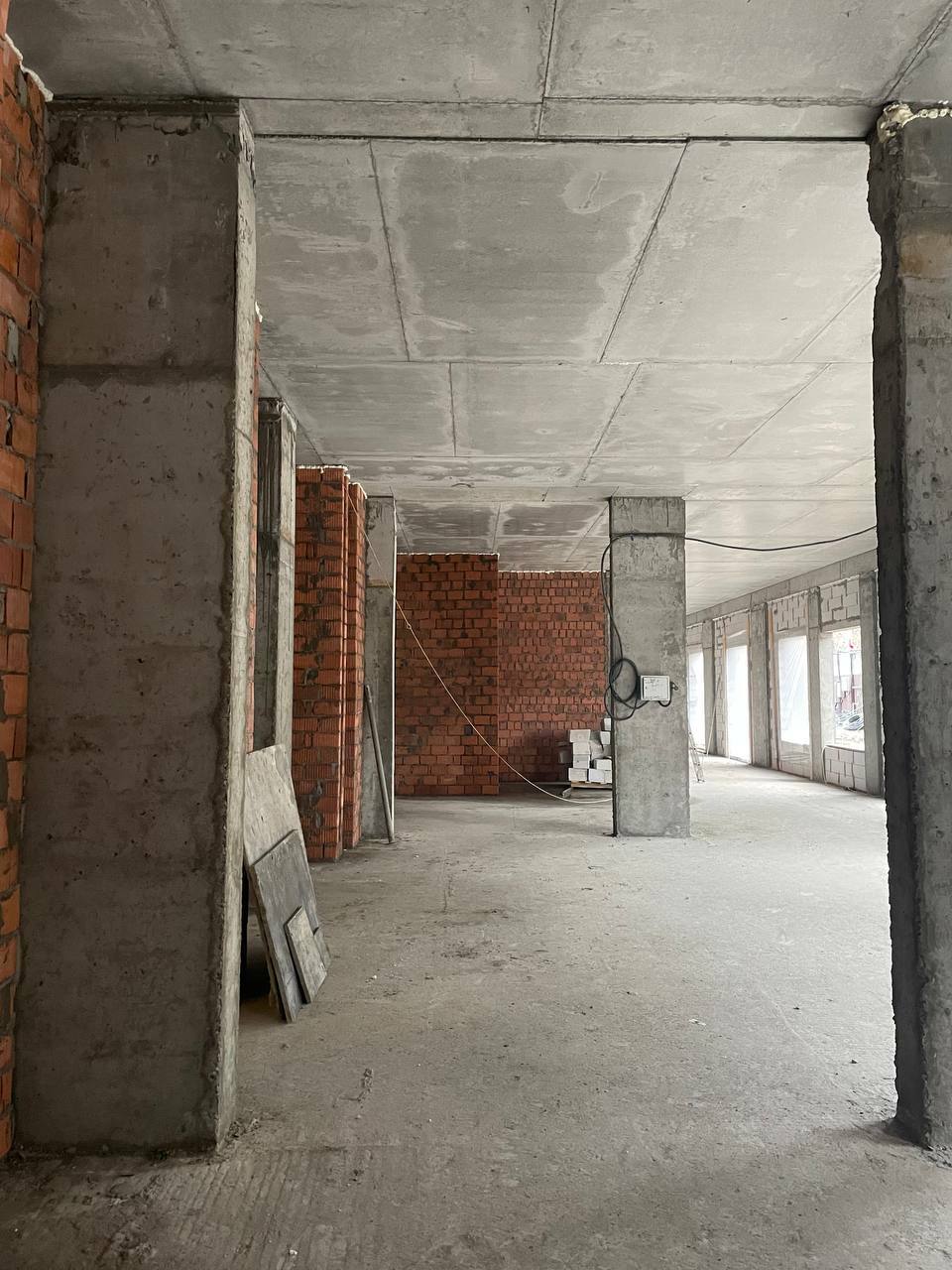

- Ведутся работы по кладке внутренних стен на 1 и 2 этажах
- Приступили к монтажу вентиляционных каналов на 4 этаже
uamisto
У вас что опять новая бригада? Старым опять не заплатили?
Мы действительно увеличили штат монолитчиков. Зарплата рабочим выплачивается в точности за проделанный объем работы.
Время новостей: что нового происходит на строительной площадке ЖК Utlandia-2?
Секция 1:

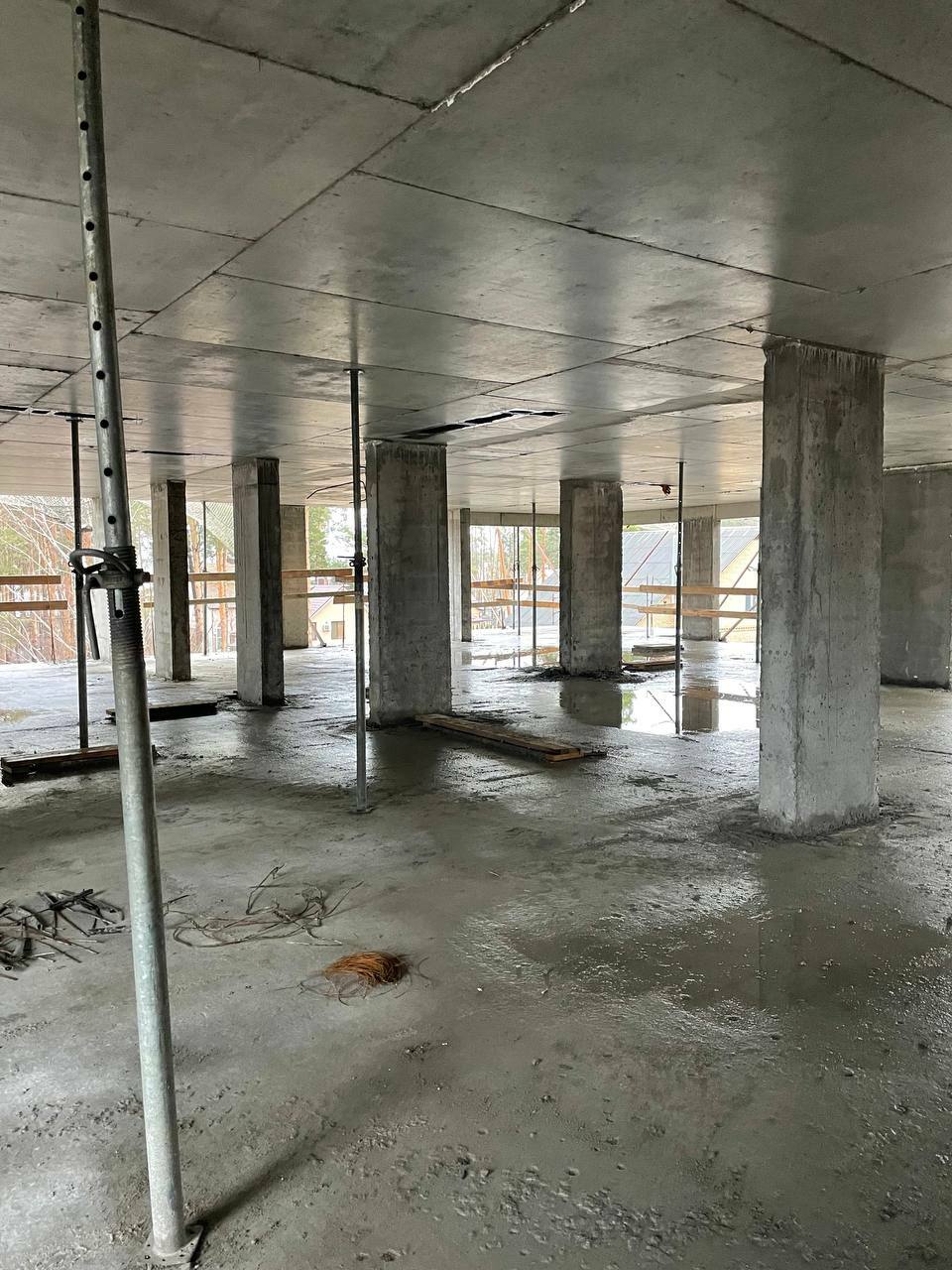

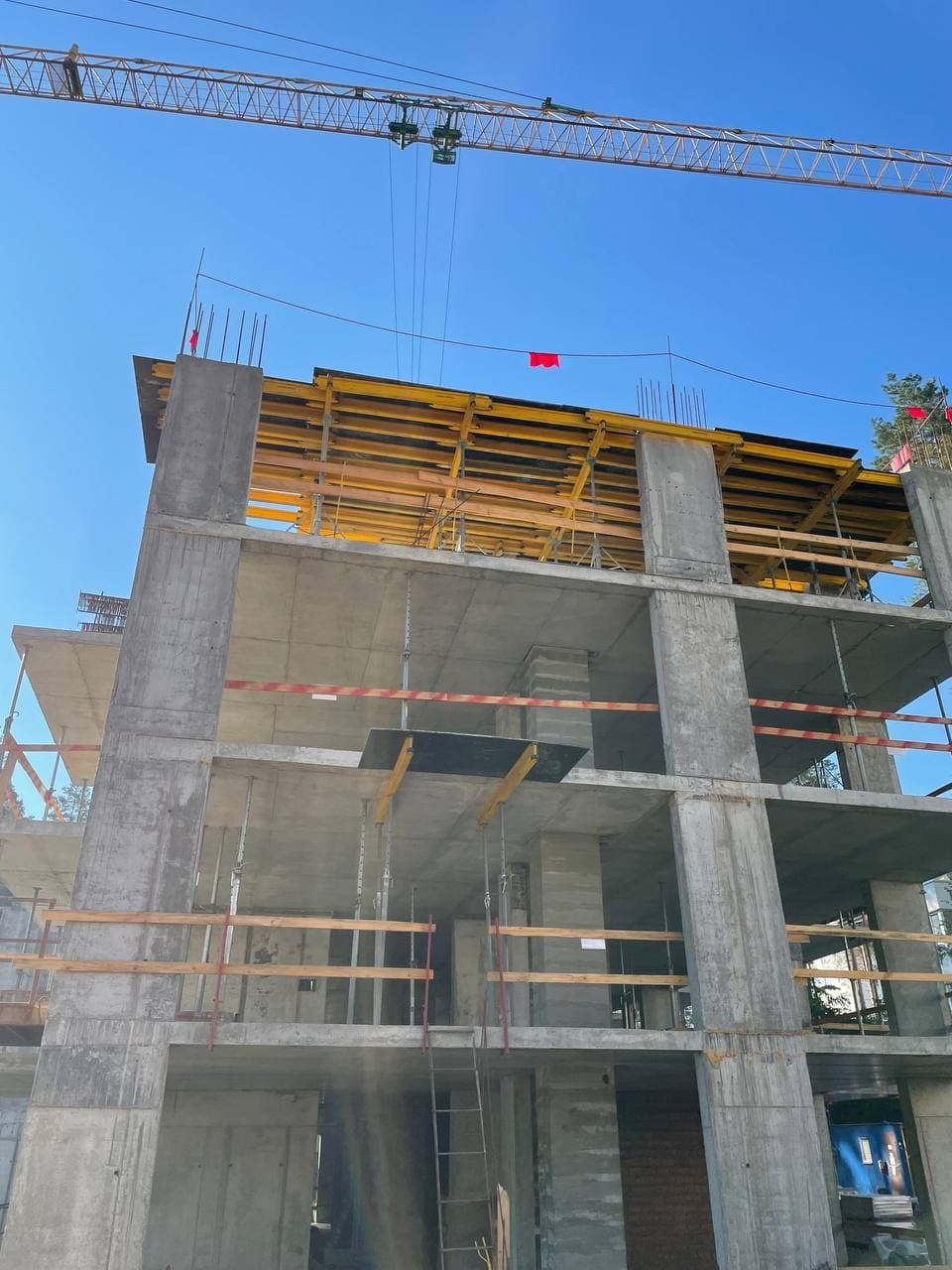

1. Залита плита перекрытия над 1 этажом
2. Ведем работы по армированию и бетонированию вертикальных пилонов 2 этажа
Секция 2:
1. Залита плита перекрытия над 6 этажом
2. Закончен монтаж вентиляционных каналов на 4 этаже
3. Закончили армирование и бетонирование вертикальных пилонов второй половины паркинга
4. Ведем работы по армированию и бетонированию вертикальных пилонов 7 этажа
5. Ведем работы по кладке внешних и внутренних стен на 2 этаже
Также делимся отчетом о ходе строительства ЖК Utlandia и ЖК Utlandia-2 за октябрь месяц!
Последние новости со строительной площадки ЖК Utlandia-2

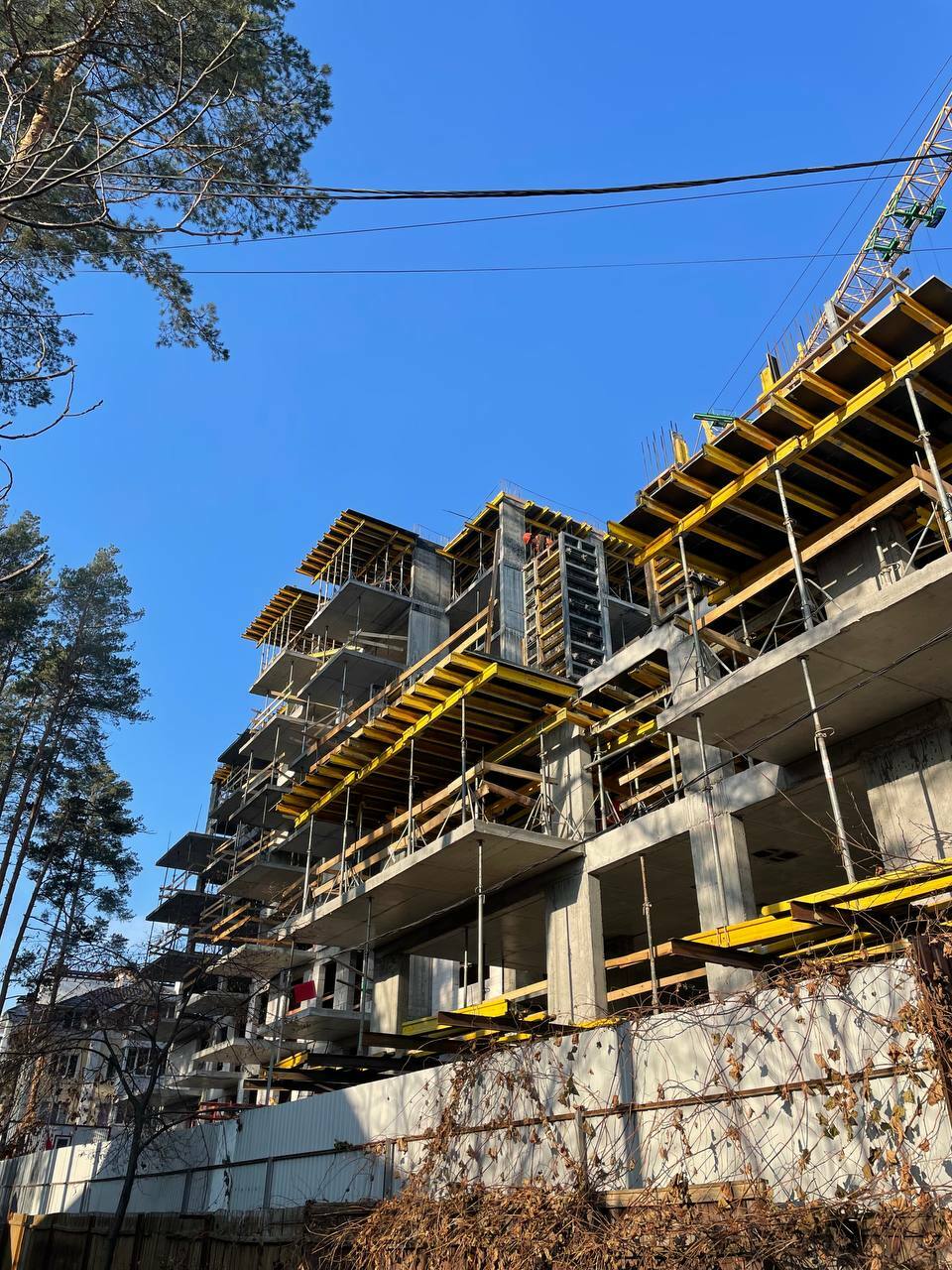

Секция 1:
- полностью готов 3 этаж
- залили вертикальные элементы 4 этажа
- приступили к гидроизоляции паркинга и деформационных швов
Секция 2:

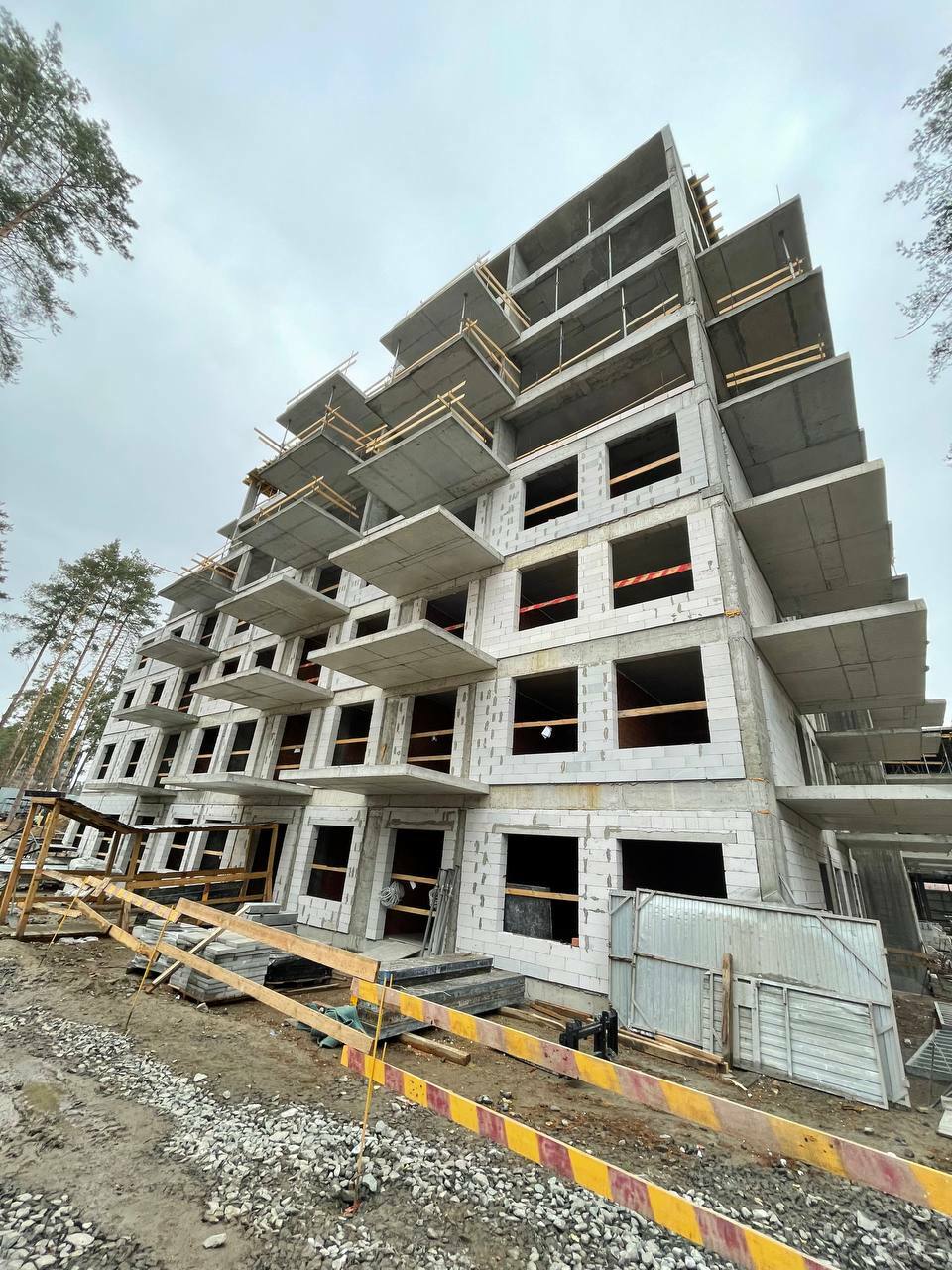

- полностью готов 8 этаж
- закончены работы по кладке внутренних стен на 2 этаже
- закончены работы по кладке внешних стен на 3 этаже
- смонтированы вентиляционные каналы на 5 этаже
- ведется работа по возведению вертикальных пилонов 9 этажа
- ведется работа по кладке внешних стен из газоблока на 4 этаже
- ведется работа по кладке внутренних стен на 3 и 4 этажах
Двигаемся дальше. Спасибо, что вы с нами!
Делимся последними новостями со строительной площадки ЖК Utlandia-2!
Секция 1

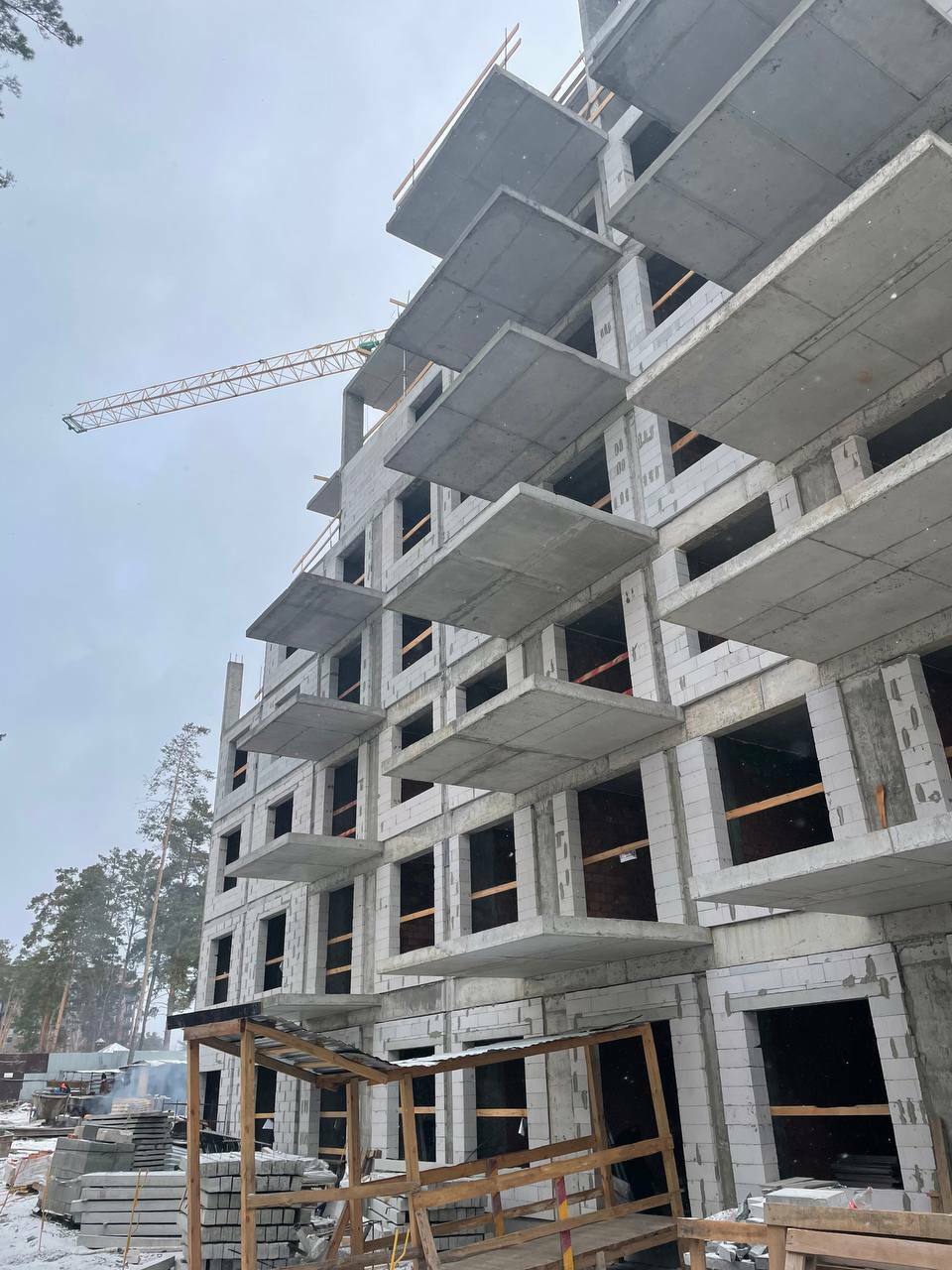

Полностью готовый 4 этаж
Окончена гидроизоляция паркинга и деформационных швов

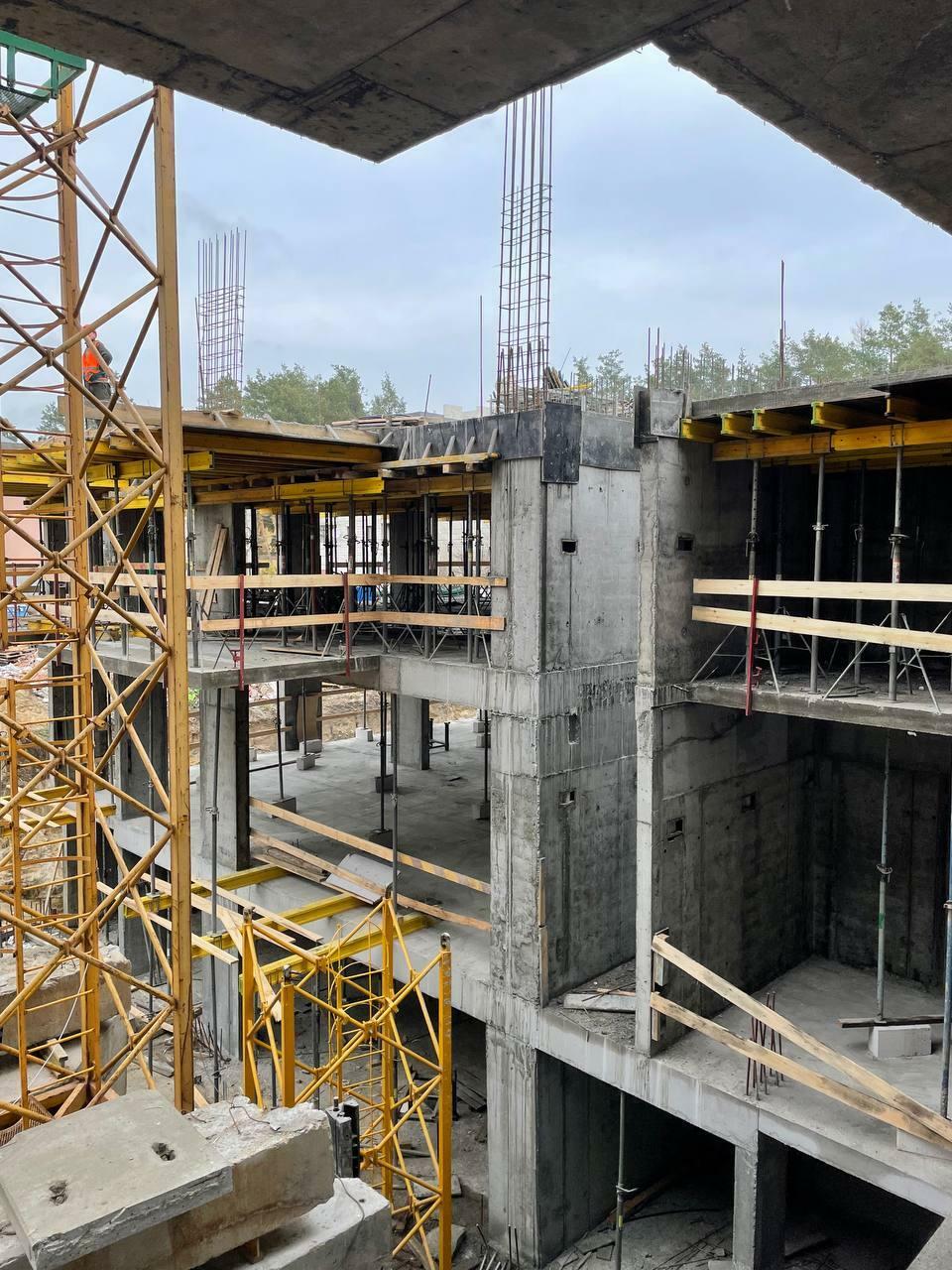

Ведутся работы по армированию и бетонированию вертикальных пилонов 5 этажа
Приступили к утеплению паркинга
Секция 2
Полностью готов 9 этаж

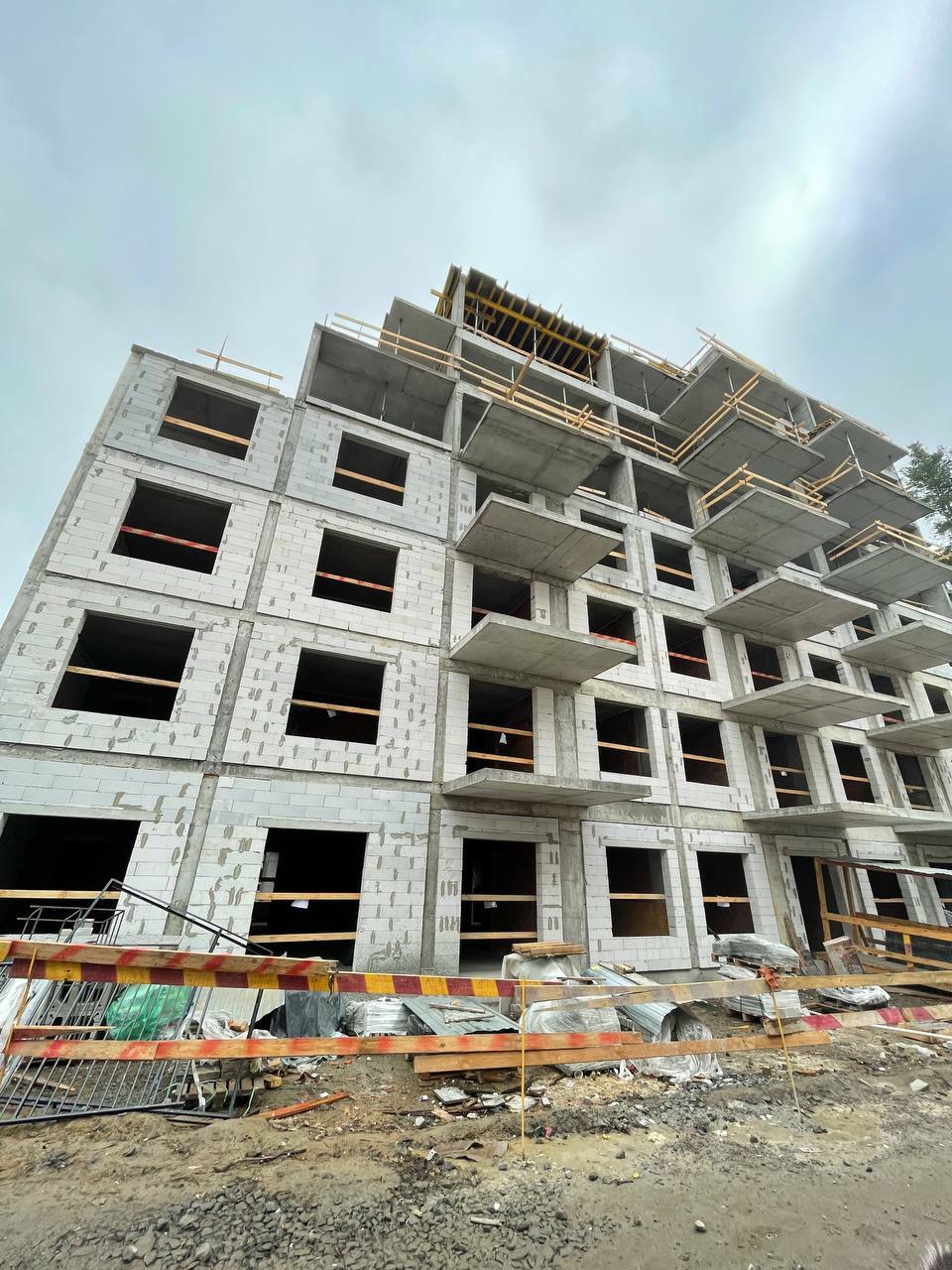

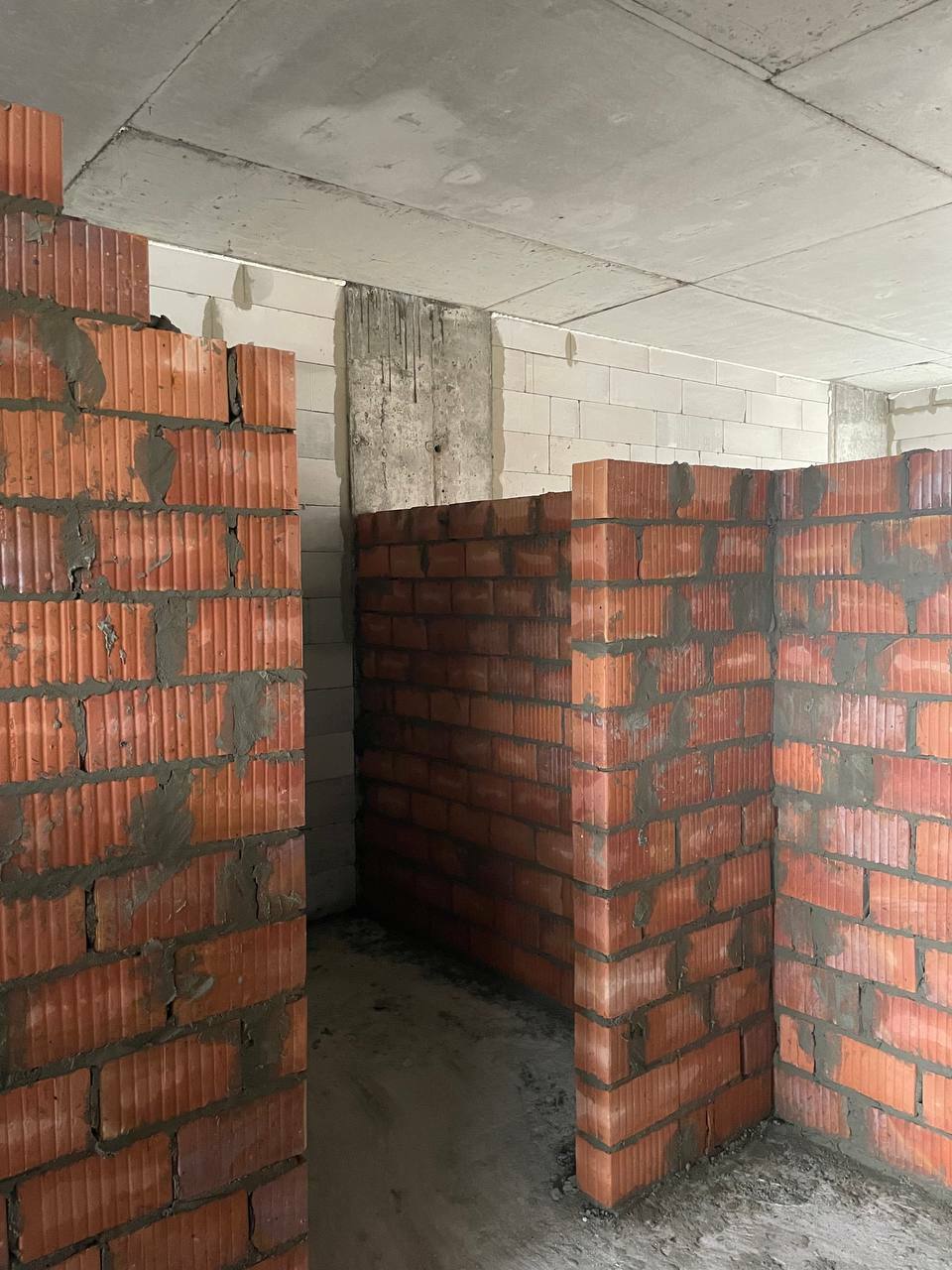

Окончены работы по кладке внутренних стен из керамоблока на 3 этаже
Окончены работы по кладке наружных стен из газоблока на 4 этаже
Ведется работа по возведению вертикальных пилонов 10 этажа
Ведутся работы по кладке внутренних стен из керамоблока на 4 этаже
Ведутся работы по кладке наружных стен из газоблока на 5 этаже
Ведется монтаж вентиляционных каналов на 6 этаже

Добрый день! Спешим поделиться с вами результатами строительства второй очереди ЖК Utlandia за 2 недели.
Секция 1

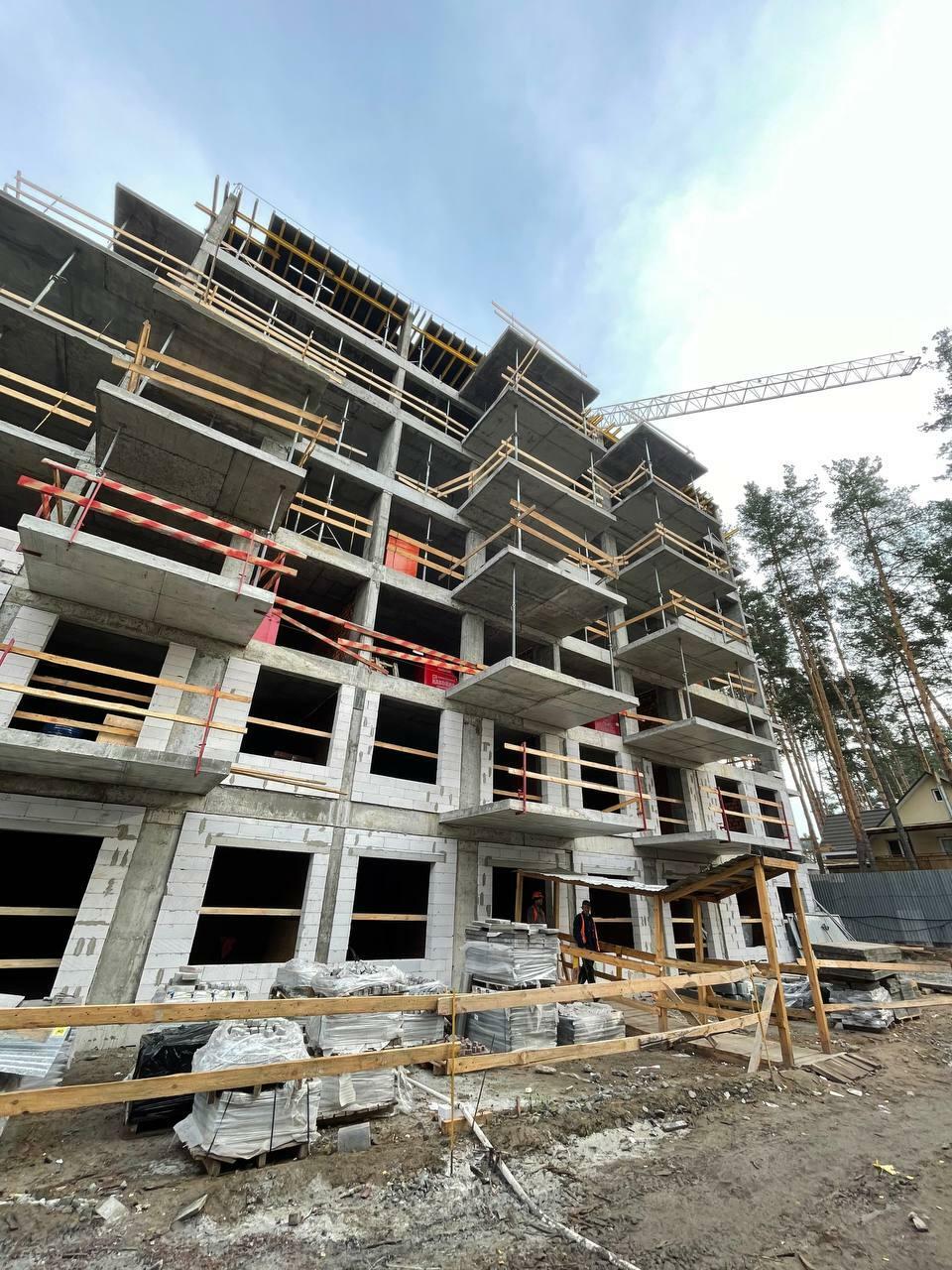

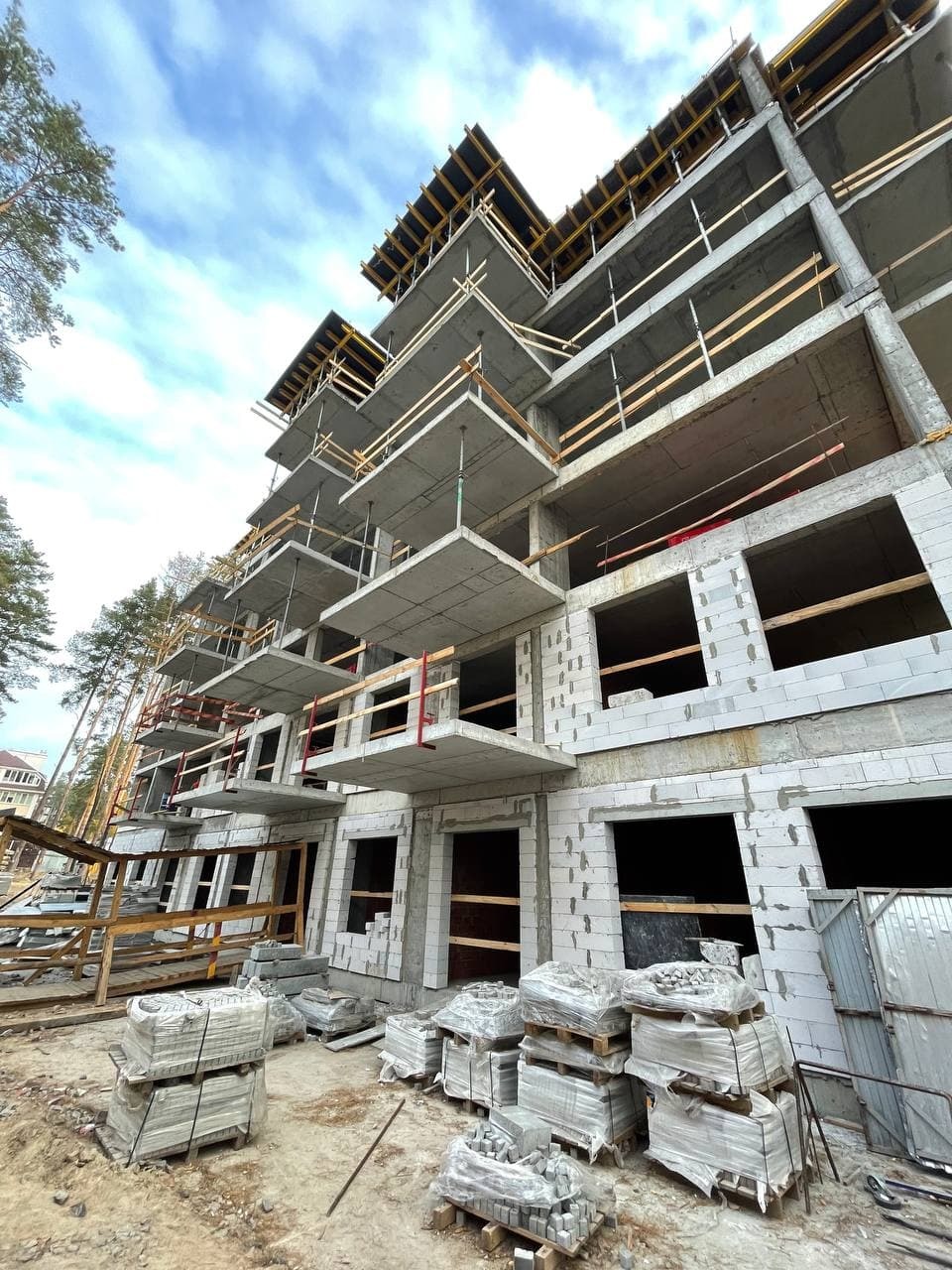

Полностью готов 7 этаж
Ведутся работы по кладке наружных стен из газоблока на 1 этаже
Приступили к обратной засыпке паркинга заранее заготовленным грунтом со стороны ул. Украинская
Секция 2
Проведено армирование и бетонирование отсечки плиты перекрытия над 6-м этажом

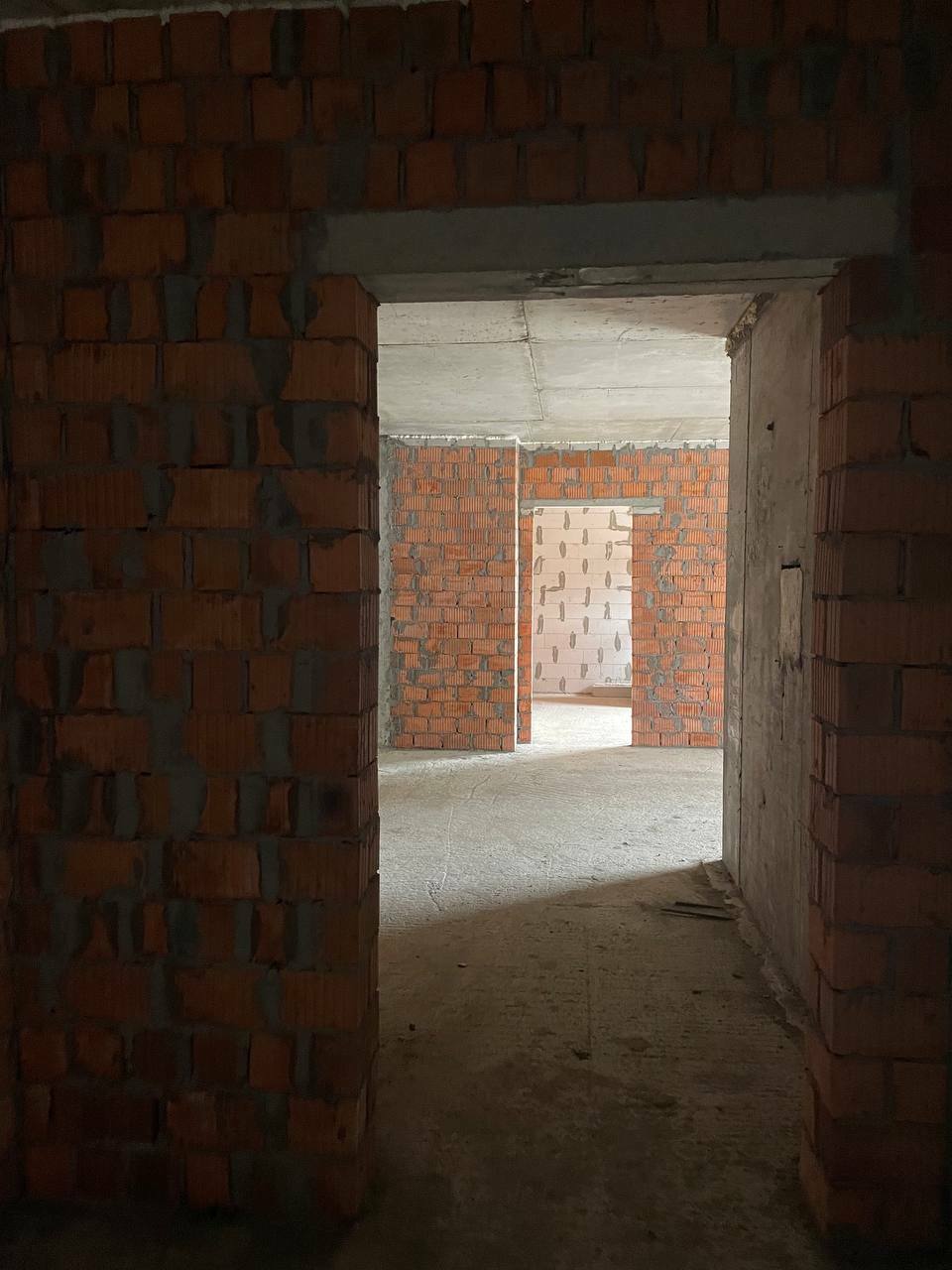

Закончены работы по кладке внутренних и наружных стен 5-го этажа
Закончены работы по кладке наружных стен из газоблока 6-го этажа
Закончены работы по монтажу вентиляционных каналов 7-го этажа
Ведутся работы по кладке внутренних стен 6-го этажа
Ведется заготовка вентиляционных каналов 8-го этажа
Произведено армирование и бетонирование вертикальных пилонов паркинга, выходящего за контур здания
Добрый день! Хотим поделиться с вами результатами работ на строительной площадке ЖК Utlandia-2.
Utlandia 2
Секция 1:

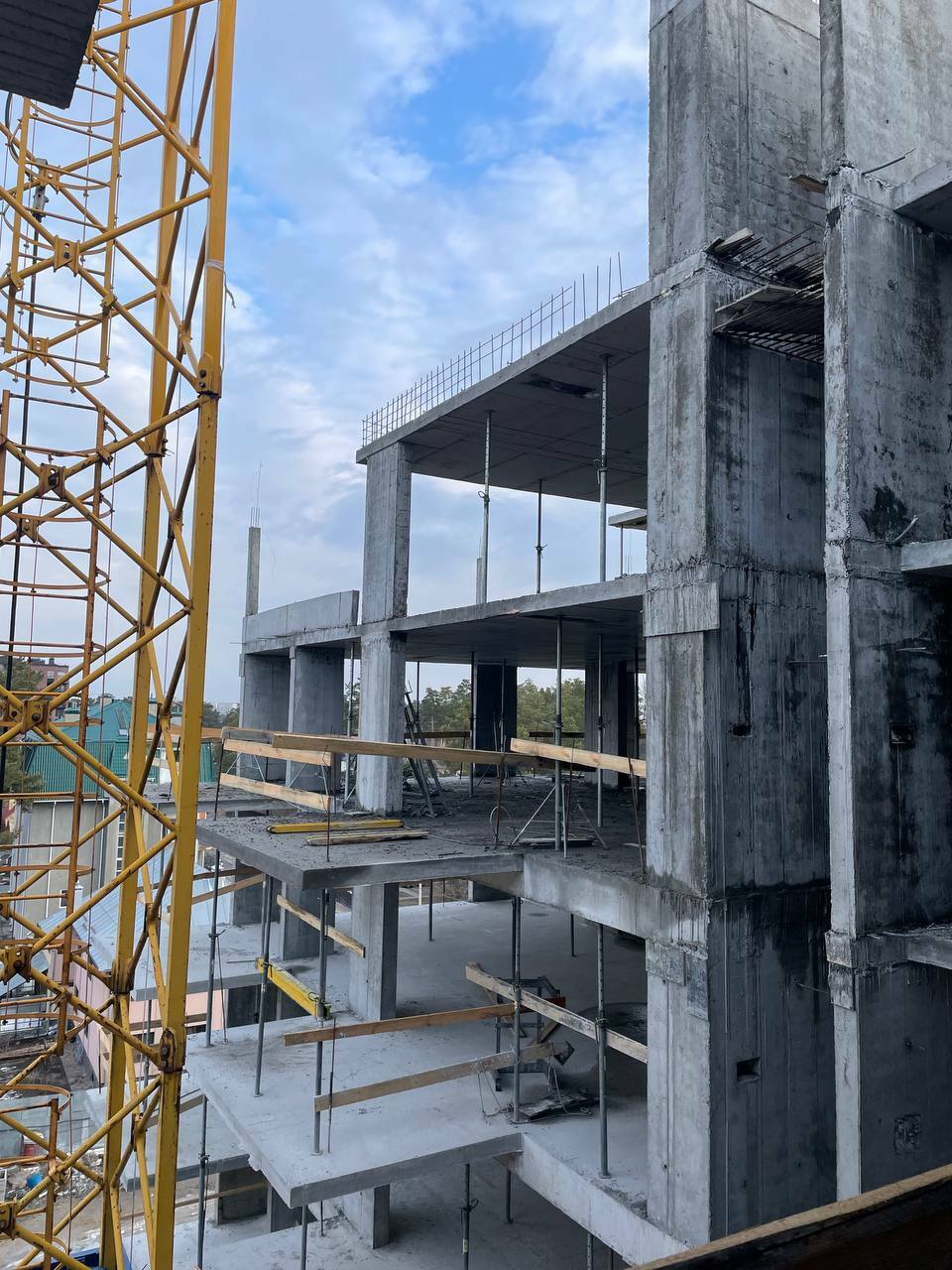

- проведена работа по набору горизонтальной опалубки, армирование плиты перекрытия над 8-м этажом;
- проведено армирование и бетонирование лестницы из паркинга на первый этаж;
-закончены работы по обратной засыпке паркинга грунтом.
Секция 2:
- проводятся работы по армированию и бетонированию декоративных балок.
Общие работы:
- проведено армирование и бетонирование плиты перекрытия над паркингом, выходящим за пределы дома;
- было осуществлено перемещение складов для начала работ по Utlandia 2+
Utlandia 2+

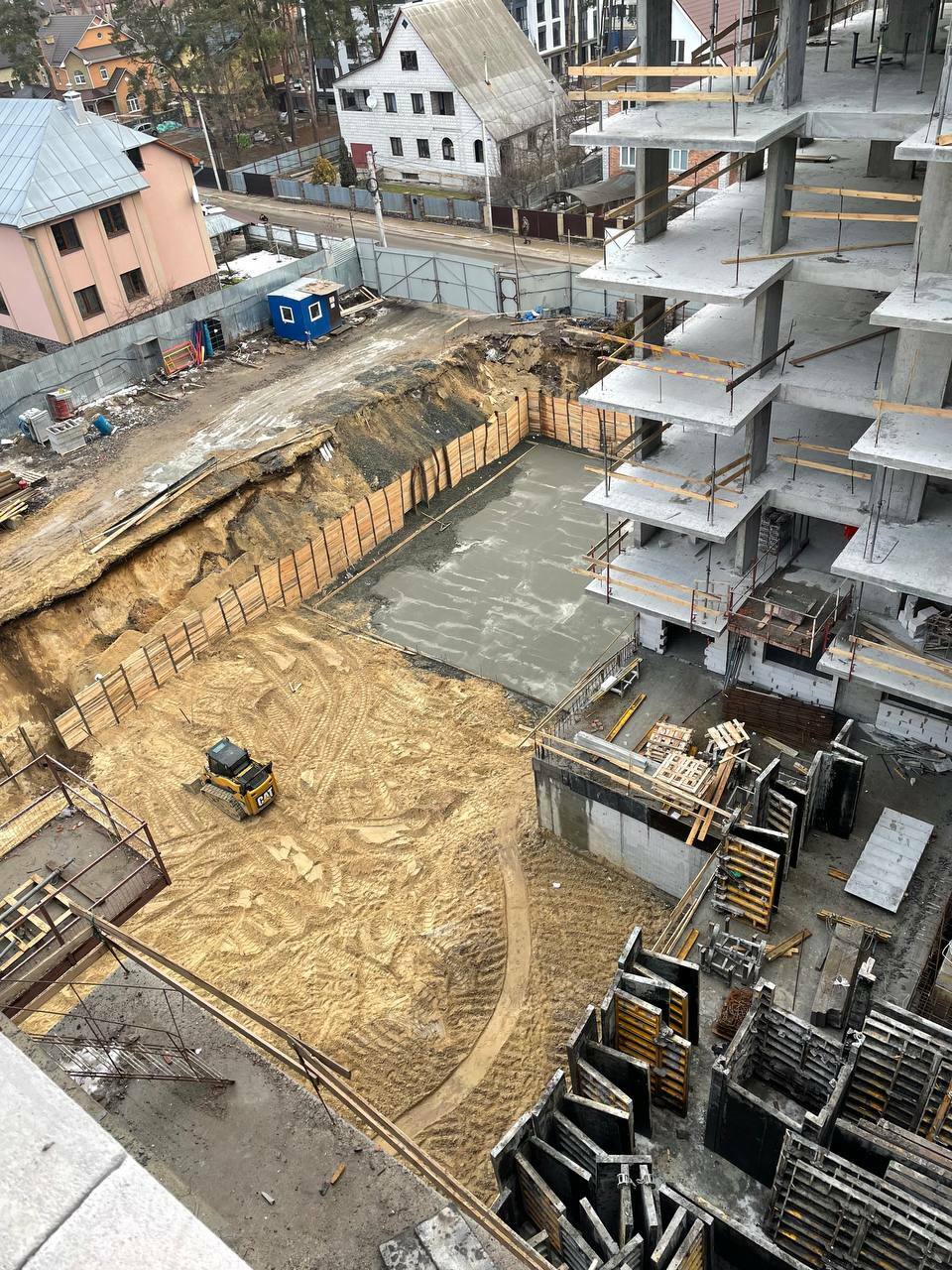

- ведется забивание металлического шпунта для удержания грунта.

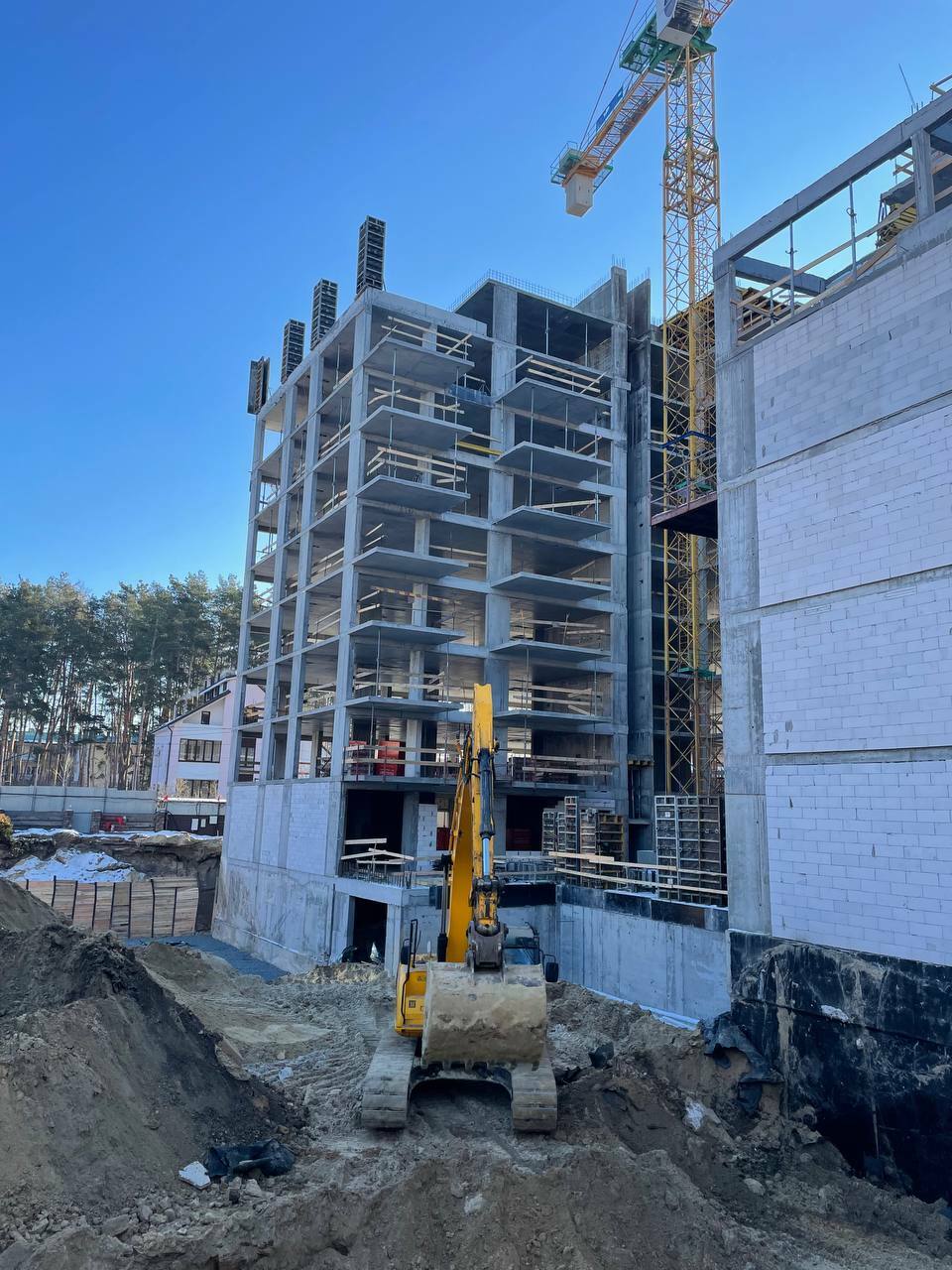

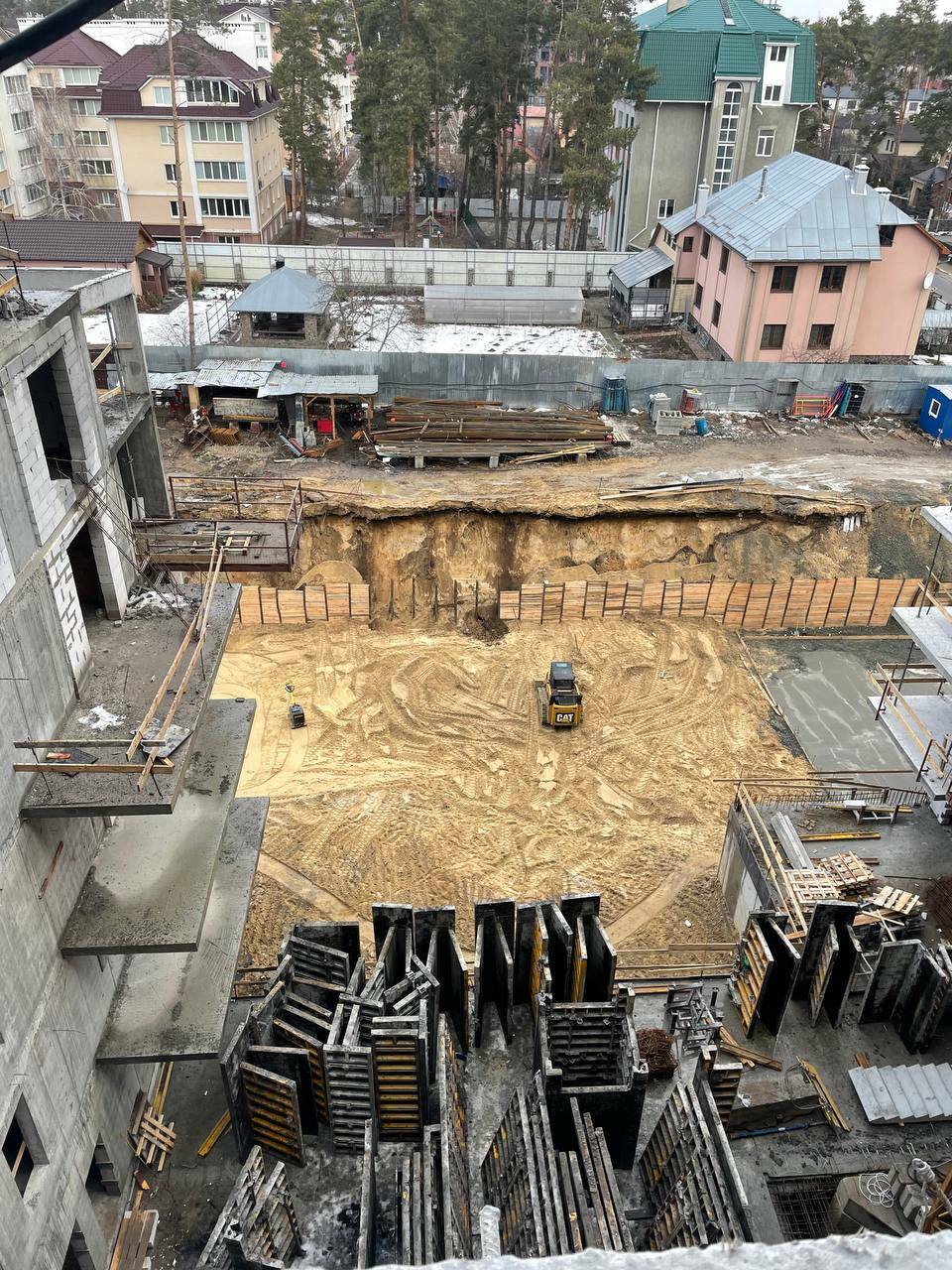

- приступили к разработке котлована паркинга.
Utlandia 2
Секция 1

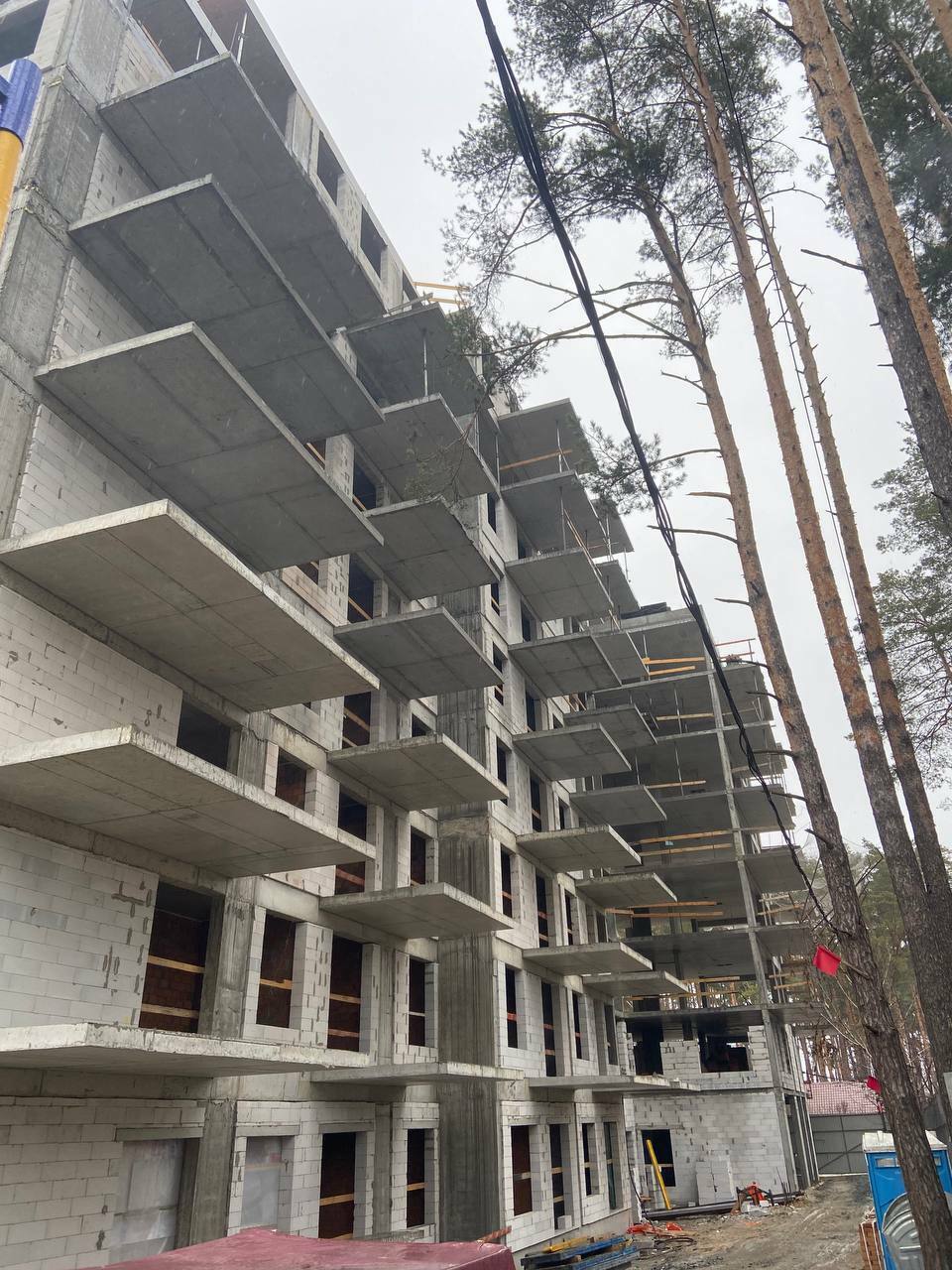

Полностью готов 9 этаж;
Секция 2
Проводятся работы по армированию и бетонированию декоративных балок.
Utlandia 2+
Закончена забивка металлического шпунта для удержания грунта;
Ведется разработка котлована паркинга;Производится деревянная забирка для удержания грунта паркинга.
Utlandia 2
Секция 1

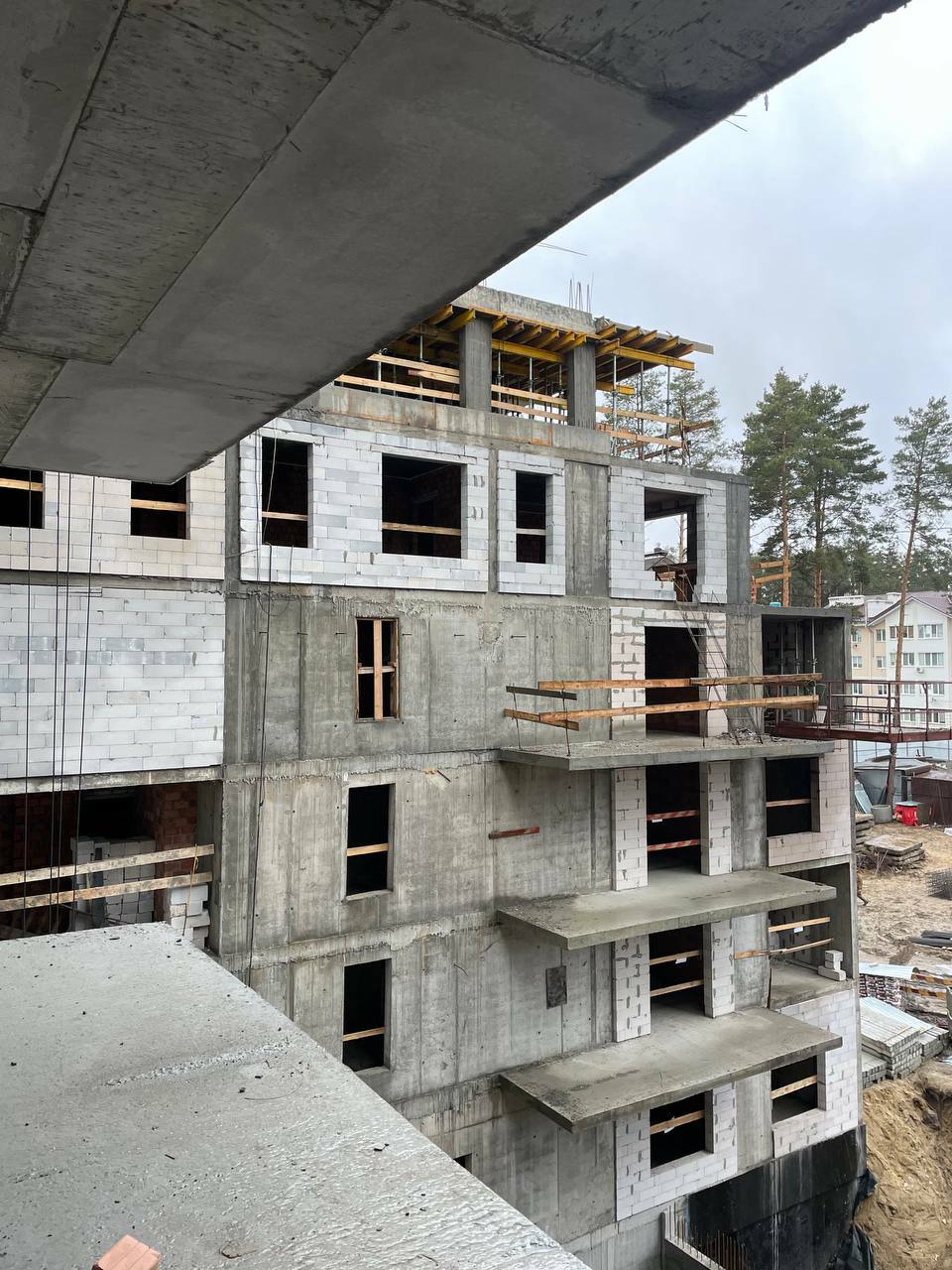

Полностью готов 10 этаж;
Секция 2

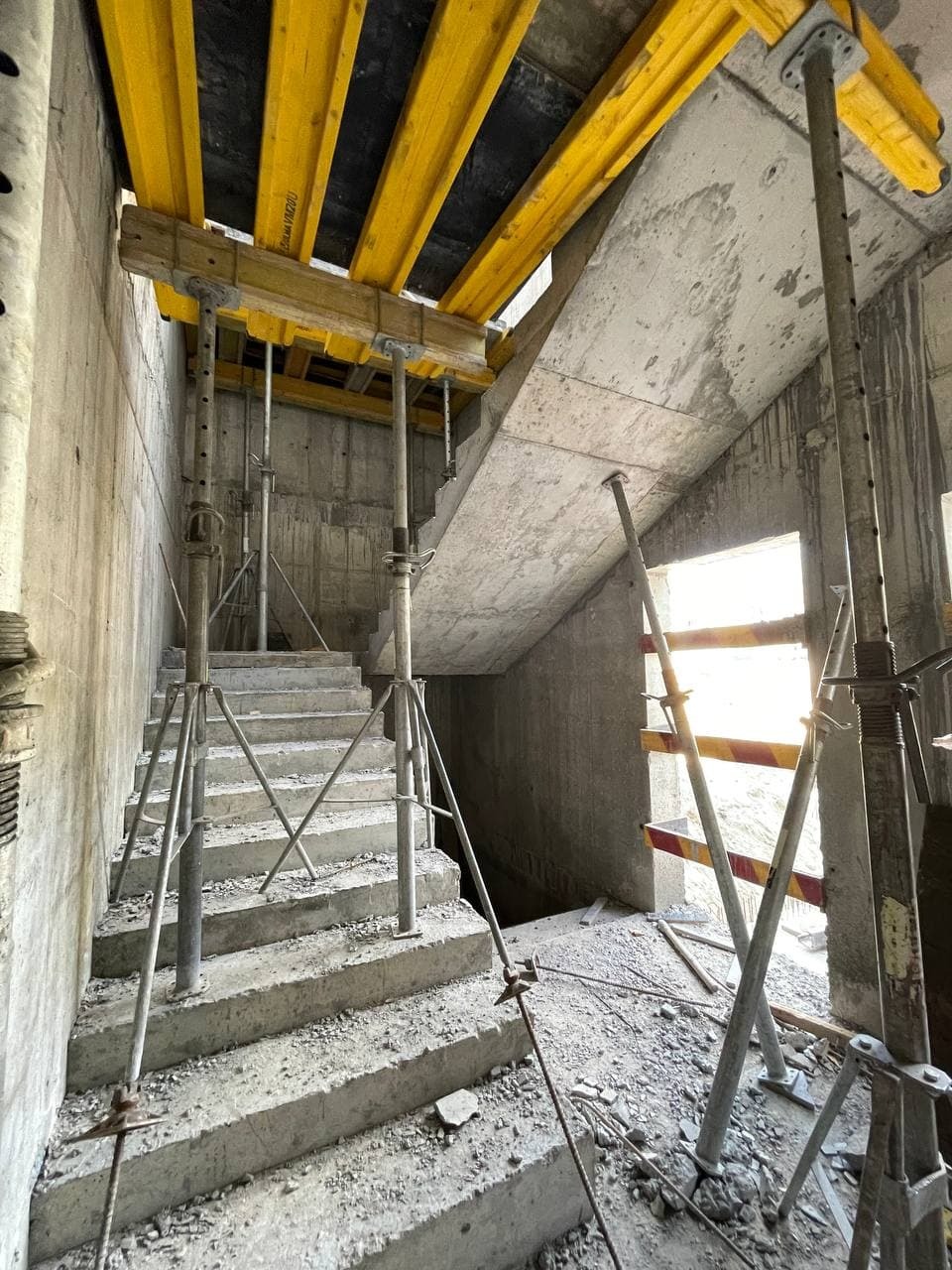

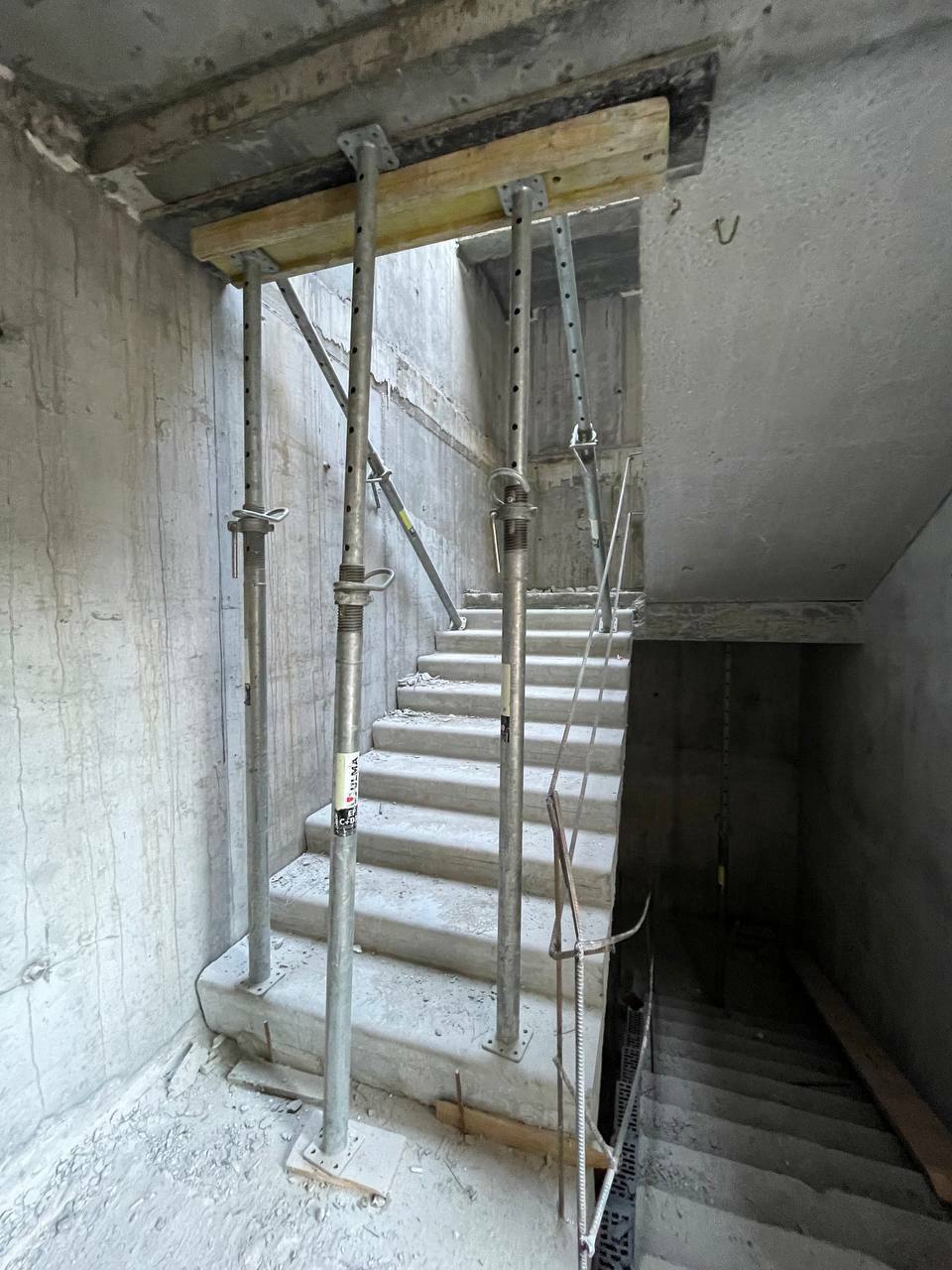

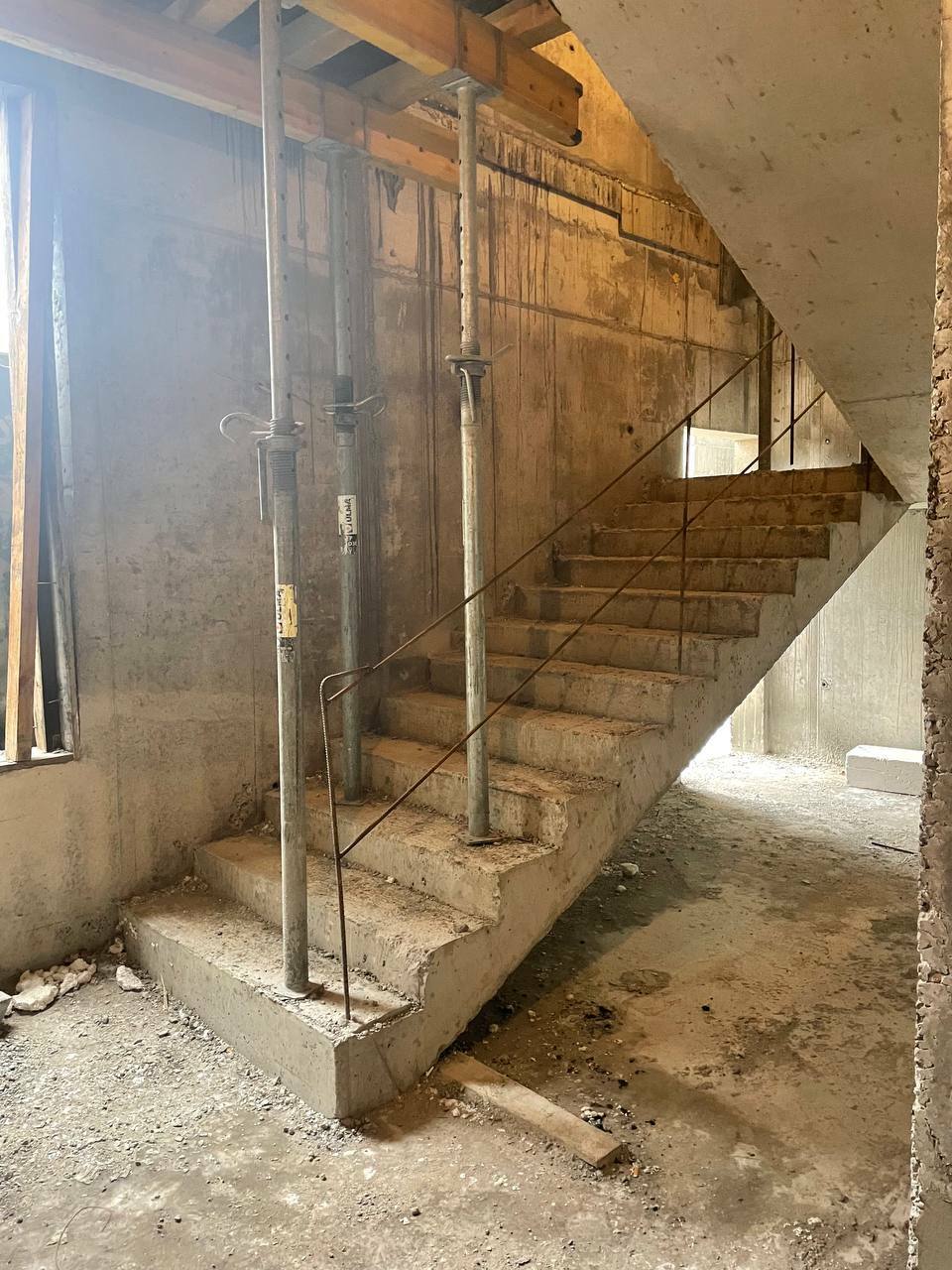

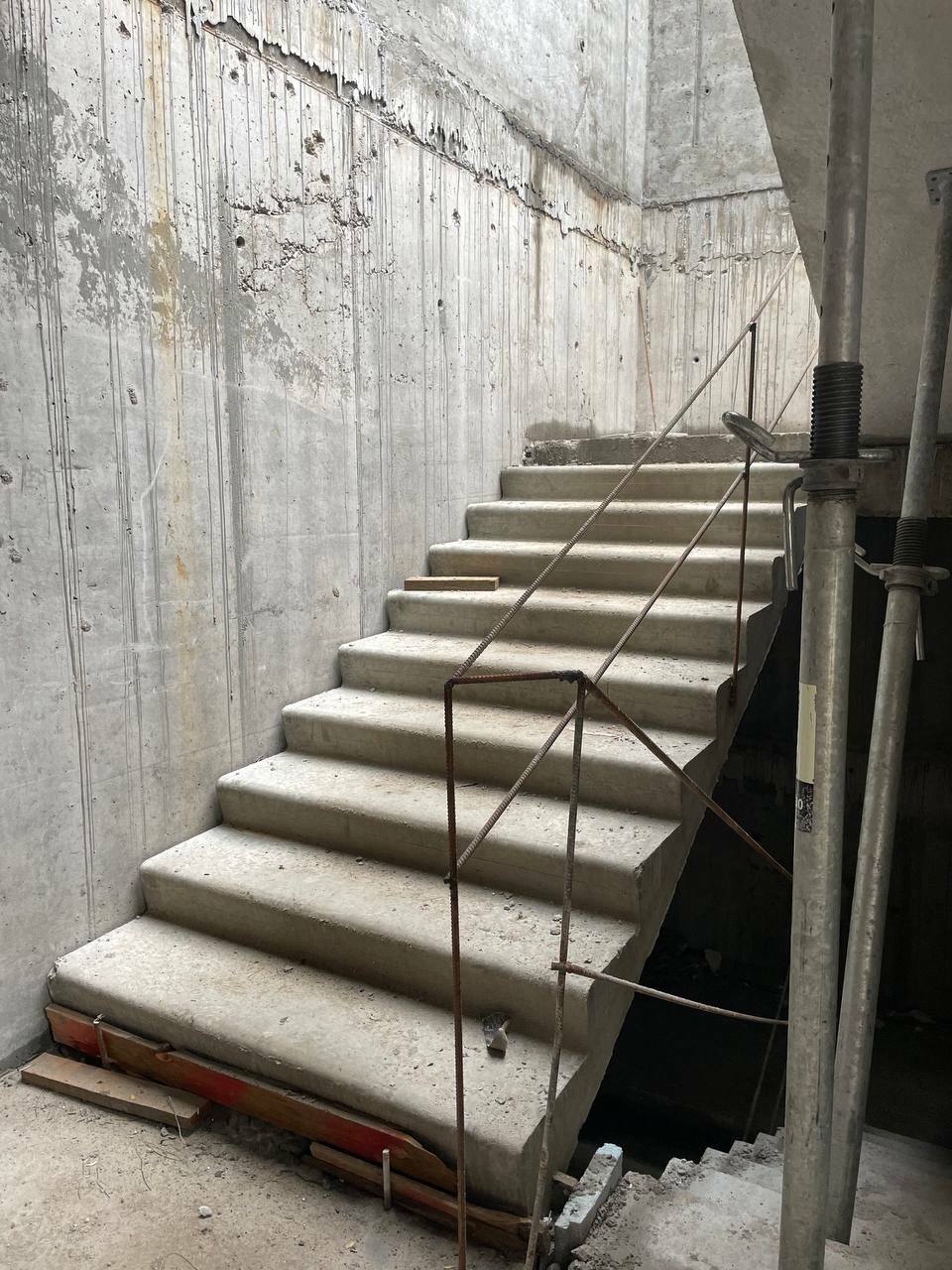

Полностью смонтированы лестничные марши;
Utlandia 2+
Произведено испытание щебенной подготовки;

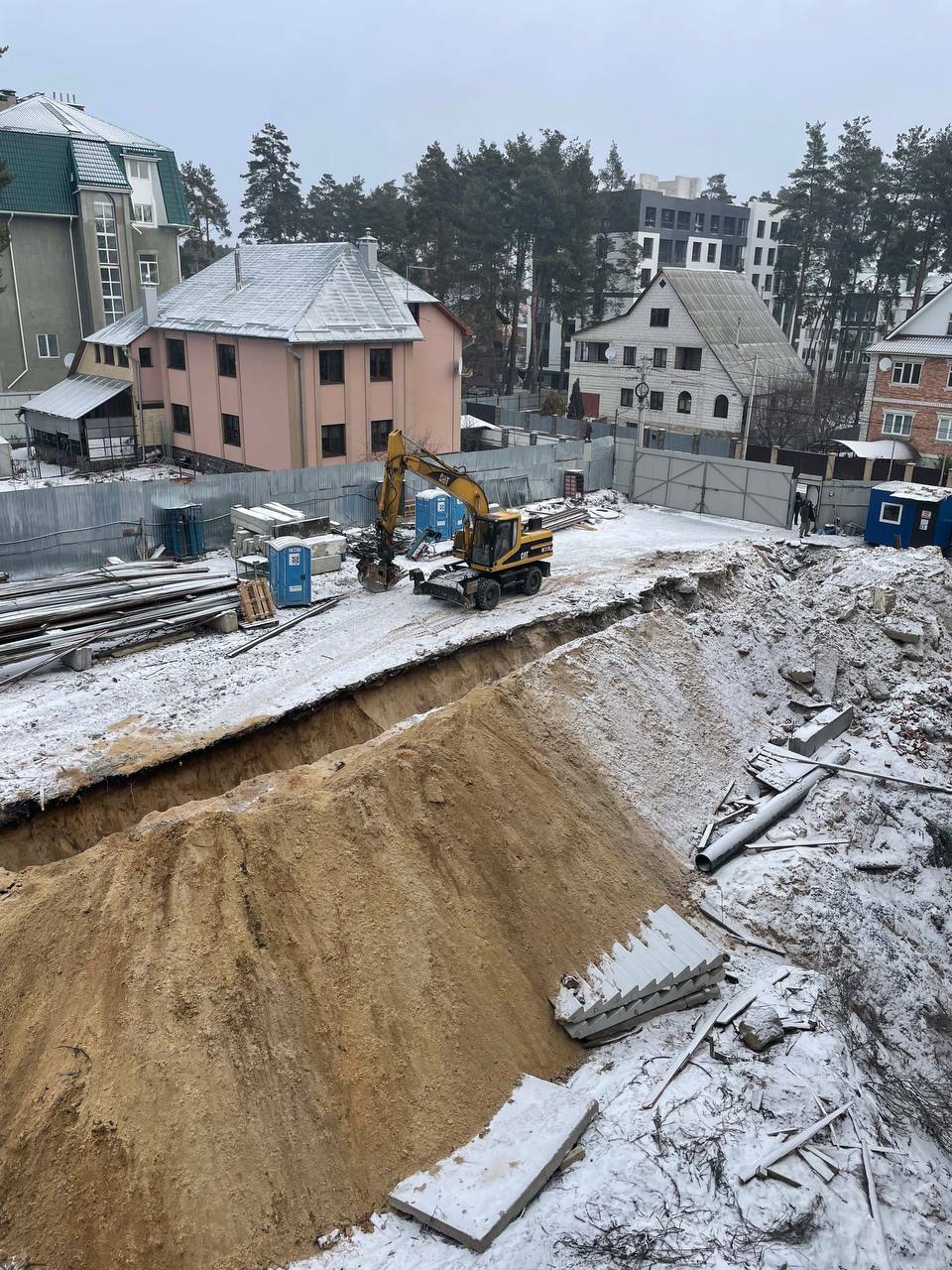

Ведется разработка котлована паркинга;
Добрый день!
Хотим поделиться с вами результатами работ на строительной площадке ЖК Utlandia-2 за последнюю неделю.
Utlandia 2
Секция 1

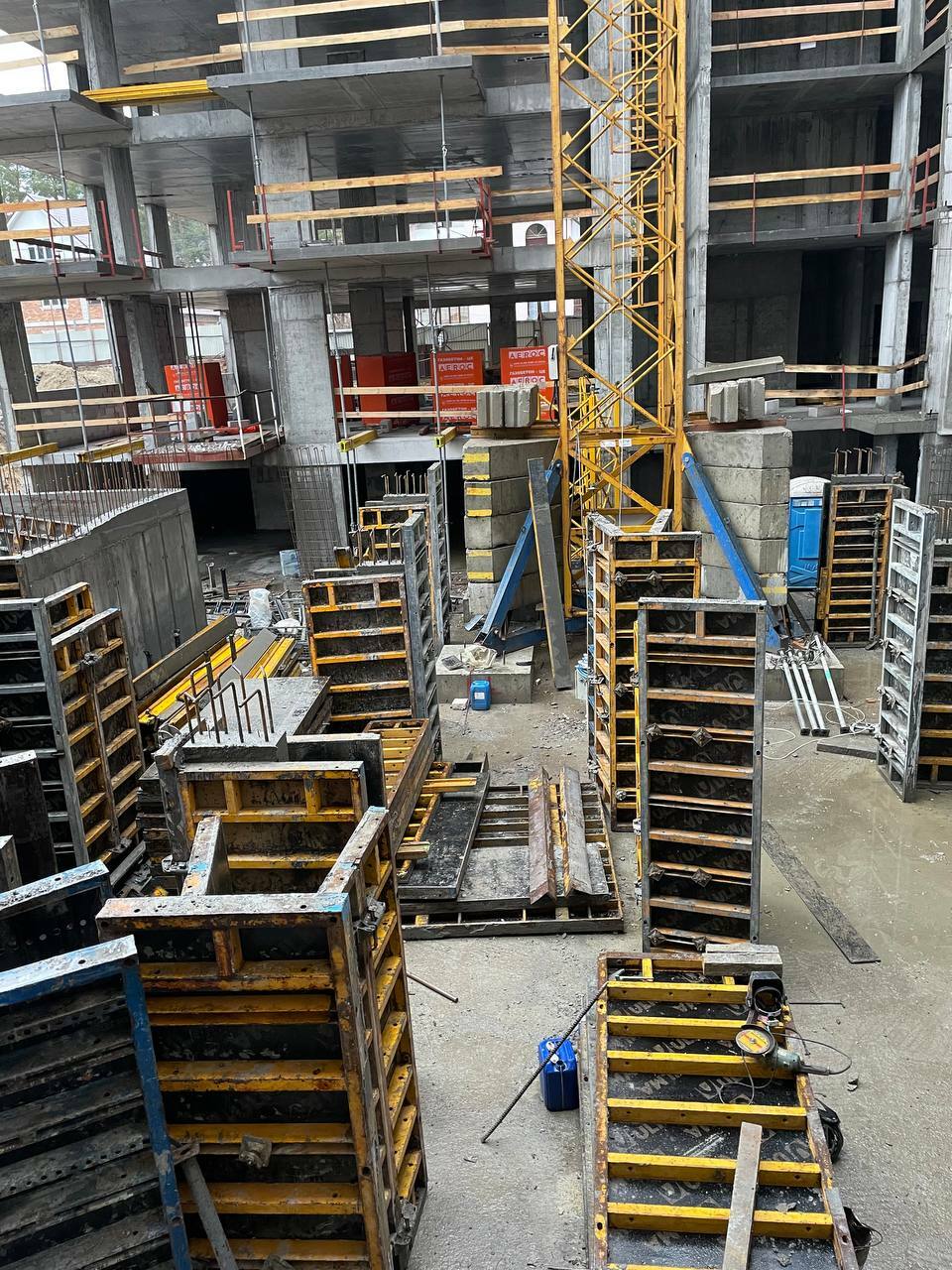

- Проведен монтаж вентиляционных каналов на 2 этаже
- Ведется кладка наружных стен из газоблока на 2 этаже
Секция 2

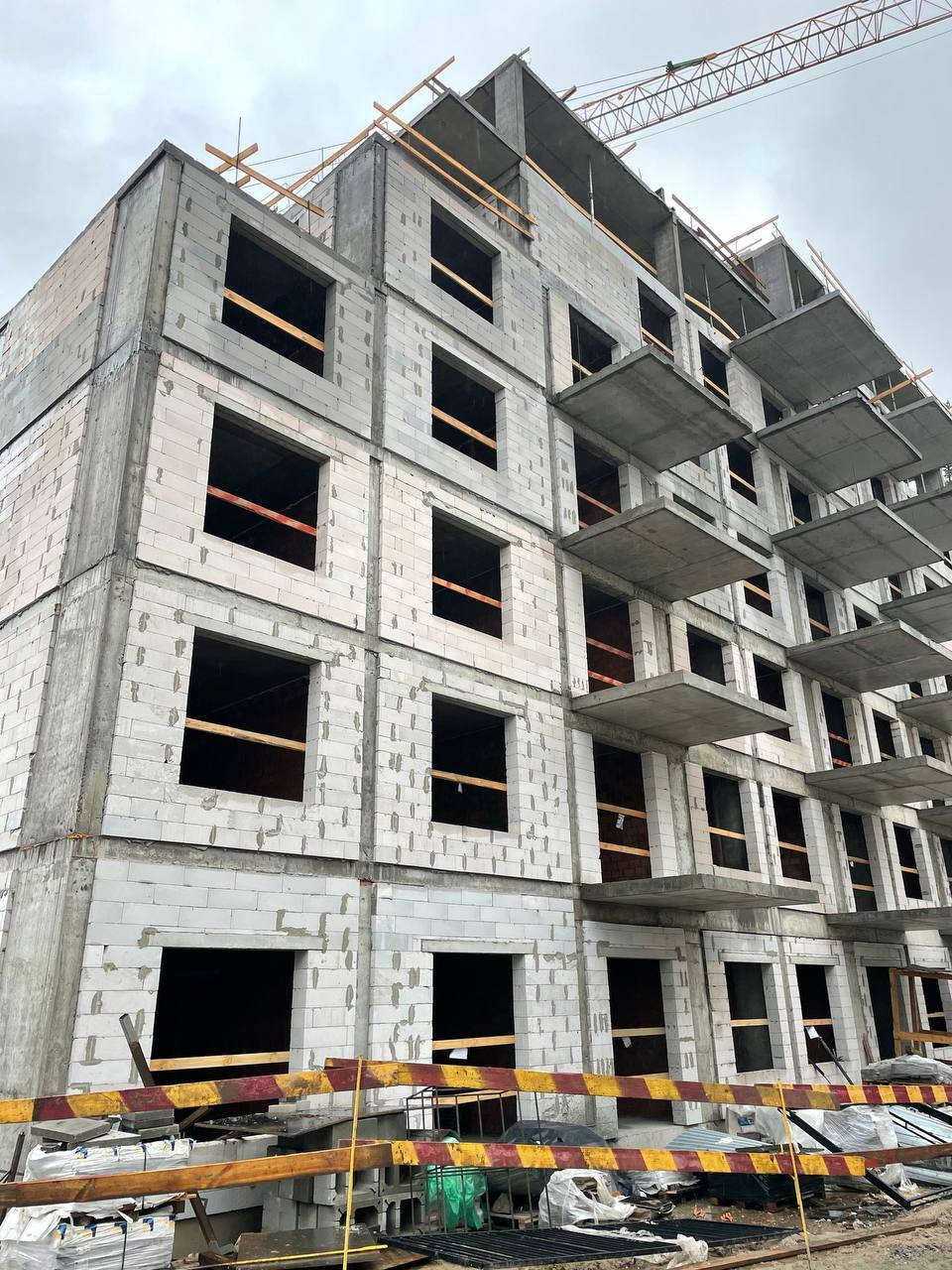

- Закончена кладка наружных и внутренних стен на 7 этаже
- Закончен монтаж вентиляционных каналов на 8 и 9 этажах
- Ведется кладка наружных и внутренних стен на 8 и 9 этажах
Utlandia 2+

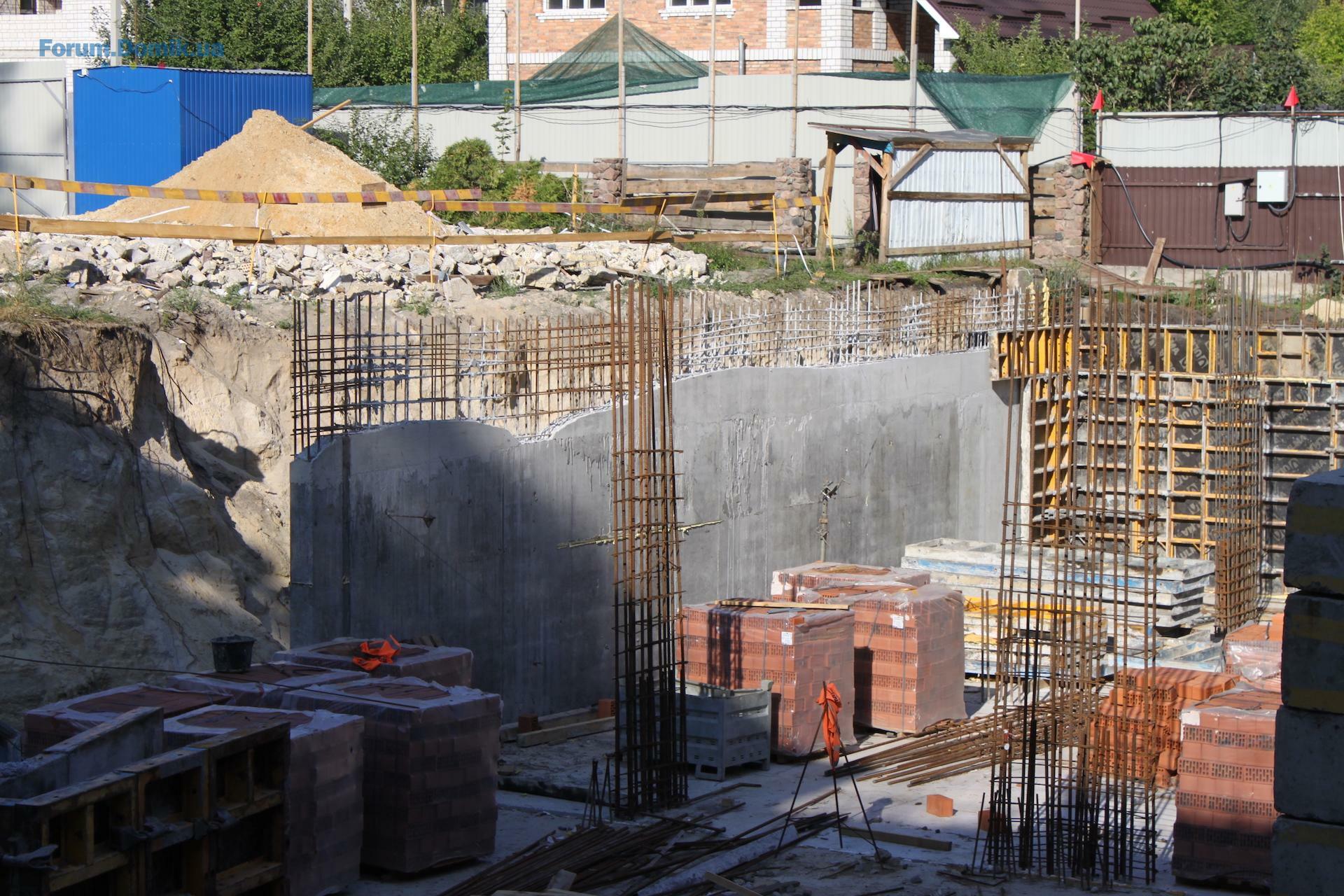

- Произведено армирование и бетонирование первой части фундаментной плиты.
Паркинг
- Ведется разработка котлована паркинга.

- ЖК Utlandia-2,3 | Tomin Family | Ірпінь, вул. Українська, 1-а,б29.0894
- ЖК Polaris Home & Plaza | Perfect Group, Citex Development | Київ, вул. Сім'ї Кульженків, 2229.08495
- ЖК Silver House | Спецжитлофонд | Київ, пр. Голосіївський, 7429.082 271
- ЖК Scandia | БК Триумф | Бровари, вул. Анатолія Луценка, 2728.083 026
- ЖК Boston Creative House | Saga Development | Київ, просп. Степана Бандери, 2028.0898
- ЖК Софія Нова | Sofia Nova | Мартинов | Новосілки, вул. Миру28.081 027
- ЖК Приозерний | Градострой | Київ, вул. Здолбунівська, 11в28.082 851
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | ул. Причальная, 1126.083 770
- ЖК Урлівський-2 | Київміськбуд | Київ, вул. Клеманська, Причальна, Сортувальна26.082 063
- ЖК Q10 IRPIN | Відважних | Ірпінь, вул. Університетська, 1-С/1, 1-P26.082
- Чи варто зараз купувати нерухомість?28.084 630
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Іпотека від Банків із найкращими умовами | Обговорення кредитів під заставу нерухомості13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планую оренду квартири в районі Подолу30.073
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Найкращий район Києва29.031 685
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Відгуки про ортопедичні матраци. Матраци для комфортного сну22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- Идеи для декора пола в квартире, ваши отзывы и мнение экспертов12.0712
- ЖК Імперіал Парк Авеню | Імперіал Буд | Чернівці, вул. Рівненська, 718.084
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- ЖК Зелений двір | Спілка забудівників | Івано-Франківськ, вул. Тисменицька04.089
- Одесса, ул. Еврейская, 3 | Будова04.084
- ЖК Soul Park | Львів, вул. Пилипа Орлика | LEV Development29.072
- ЖК Північний | Чернігів, просп. Миру, Кільцева дорога | Атлант27.0712
- Тепла підлога, відгуки та поради28.08205
- Крыша потекла, что делать?25.0818
- Перепланування | прохання та поради щодо конкретних ситуацій19.082 216
- Матеріал багатоквартирного будинку. Який найкращий?13.0812
- Кліматичне обладнання норвезької ТМ Bergen07.082
- Як можна прочистити або покращити вентиляцію в квартирі?06.086
- Підлога на кухні - ламінат або плитка?30.0720
- Як правильно закласти шви в стінах після врізання стільниці/підвіконня?24.072
- Чи варто робити лоджію продовженням кімнати24.0716
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Меблі на замовлення | Оголошення про виготовлення меблів18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
- Мій сайт не з'являється в результатах пошуку05.082
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071
- Есть ли польза от компьютерных игр?19.077
- Які етапи охоплює комплексне будівництво ферми під ключ18.071
